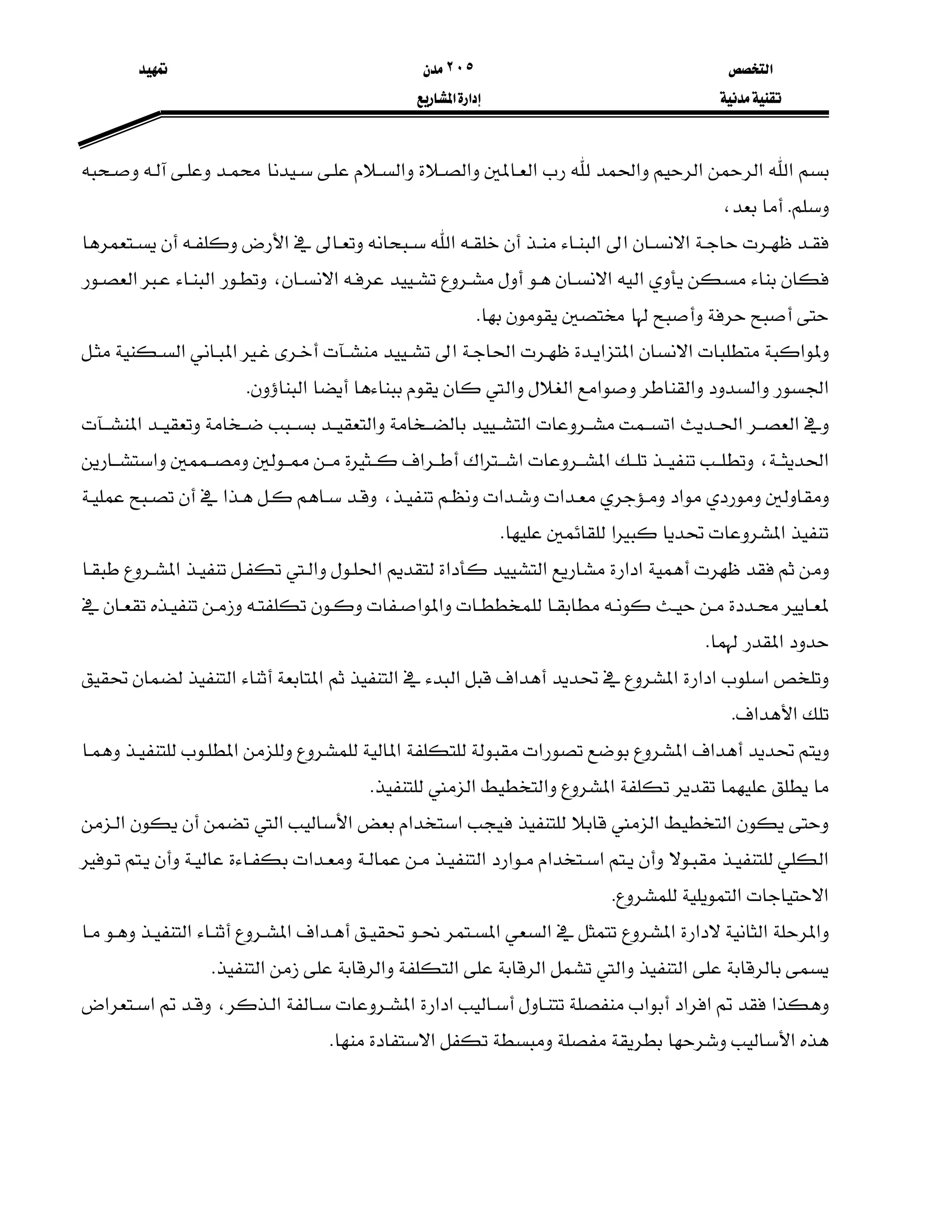

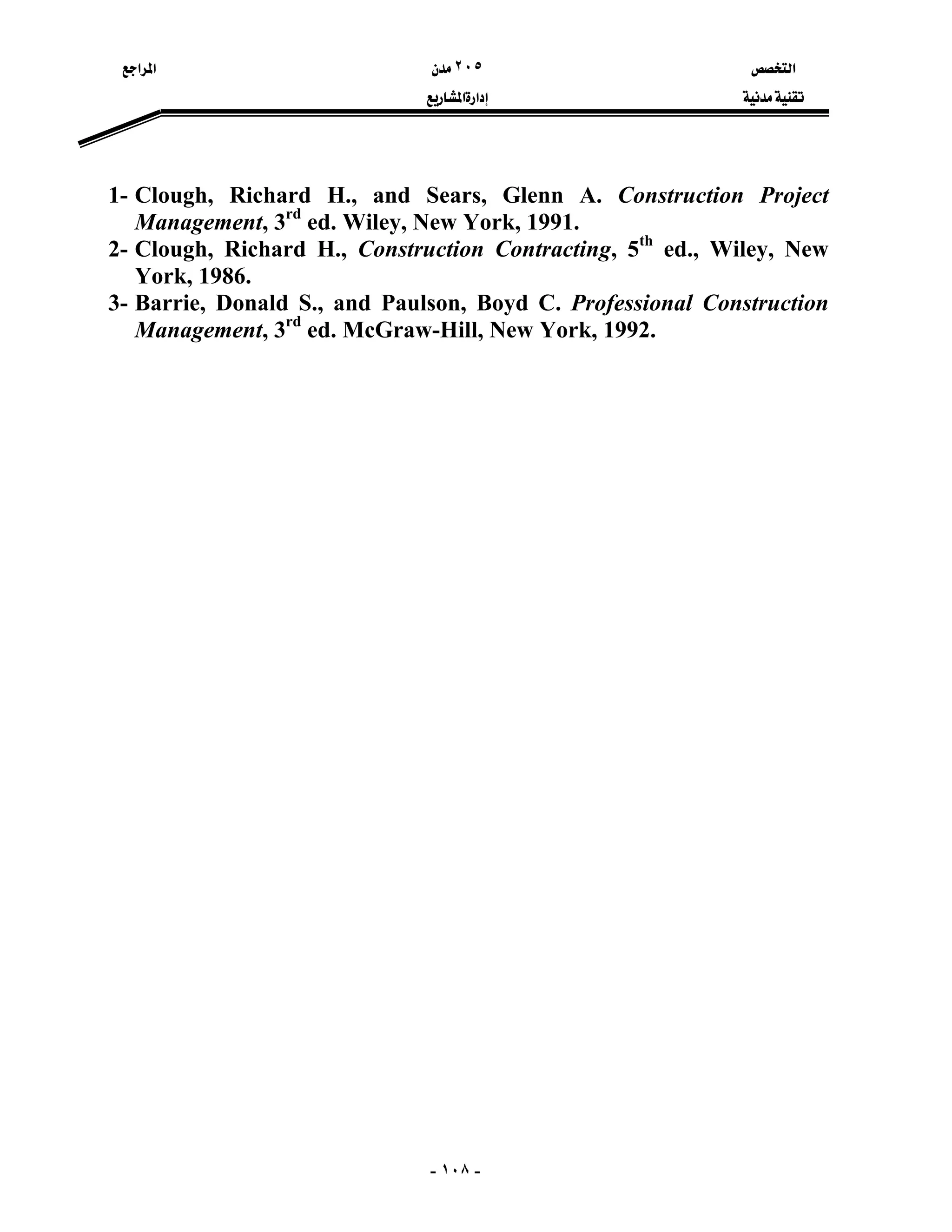

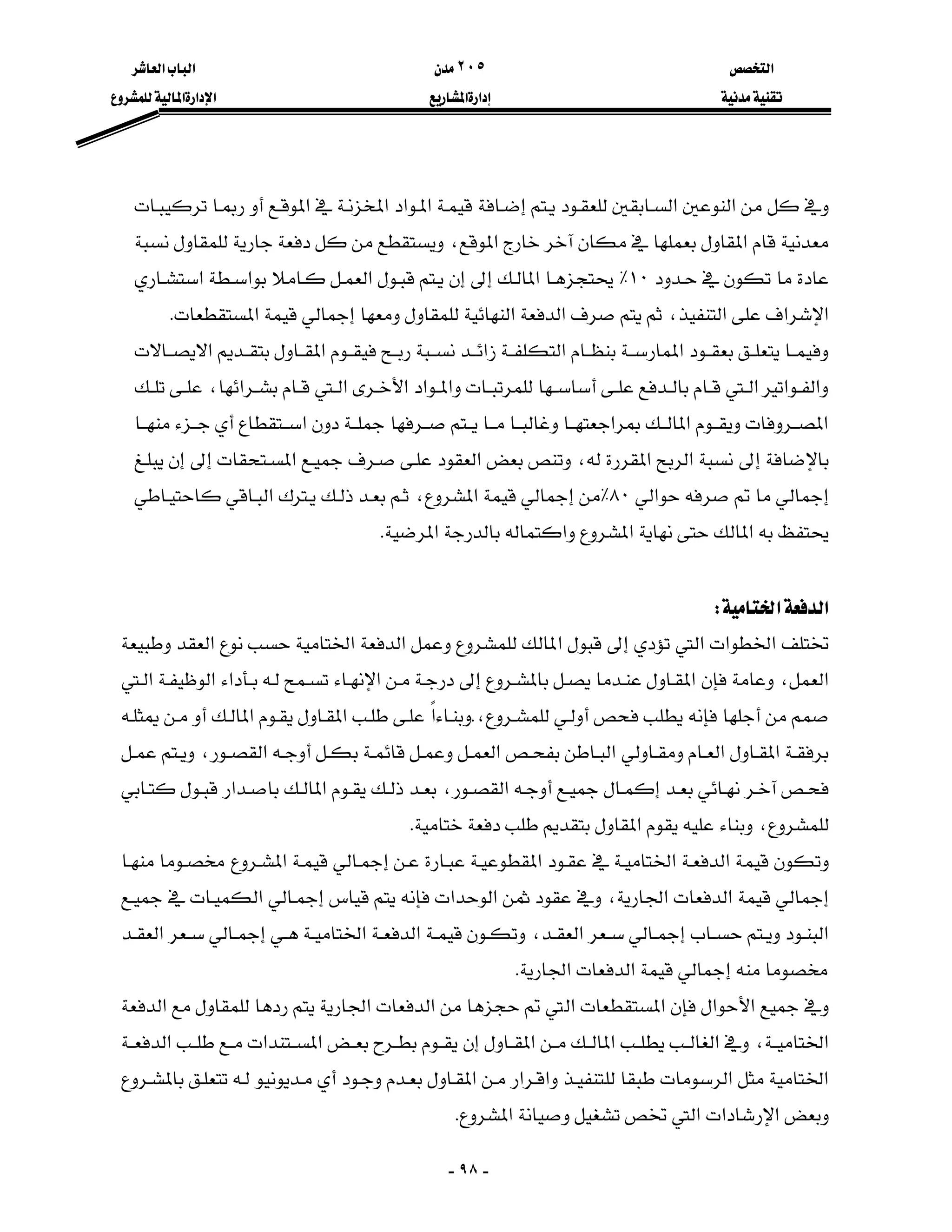

‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
٢٠٥٢٠٥
‫א‬٢٠٥
‫א‬‫א‬
،،‫א‬‫א‬،‫א‬W

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
  ‫א‬ ‫א‬ ‫א‬ ‫א‬ ‫א‬   ‫א‬ ‫א‬  ،‫א‬ 
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
        ‫א‬  ‫א‬   ،‫א‬
‫א‬‫א‬،‫א‬‫א‬K

 ‫א‬ ‫א‬   ?‫א‬ ‫א‬ ?  ?  ?‫א‬ 
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬W
‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ö¹]ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬

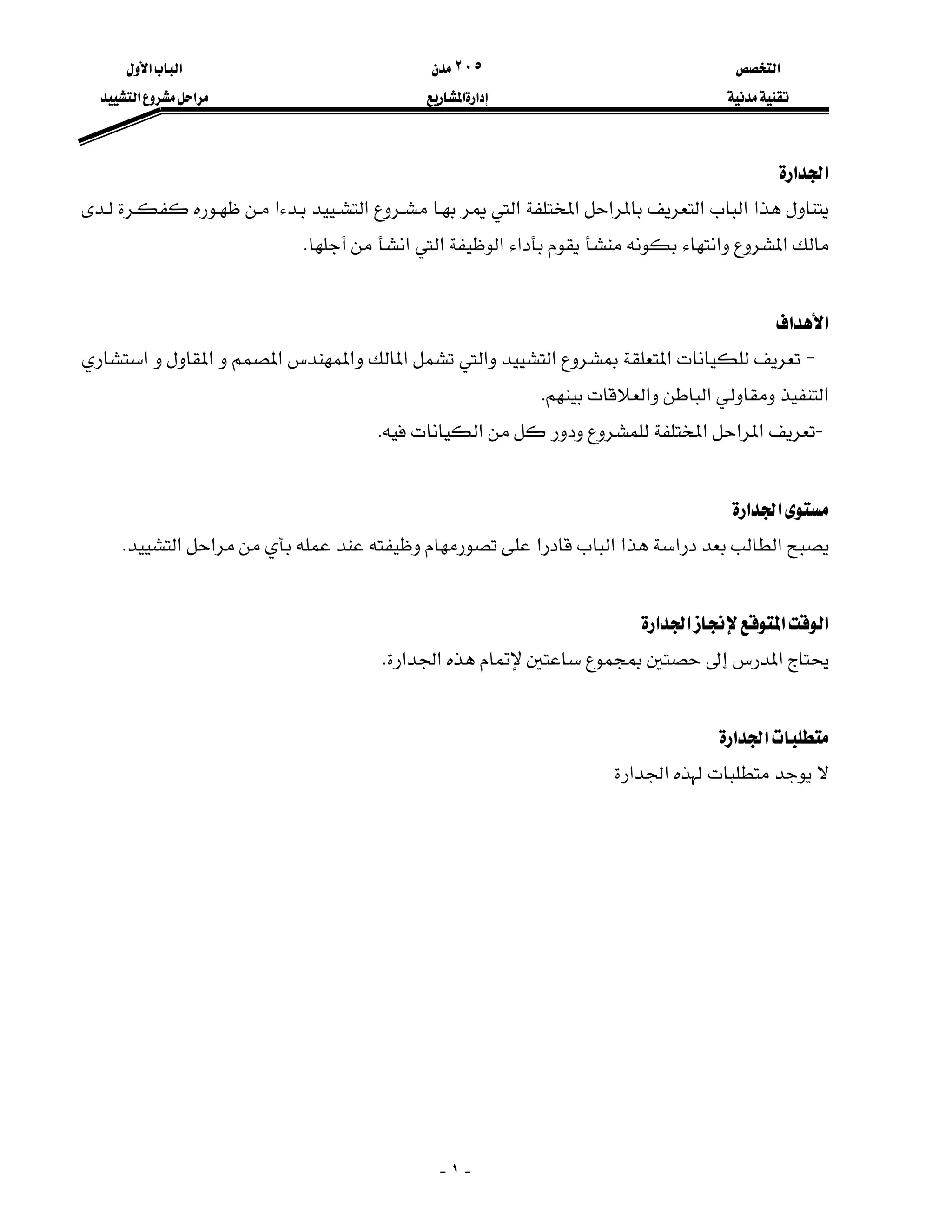

١

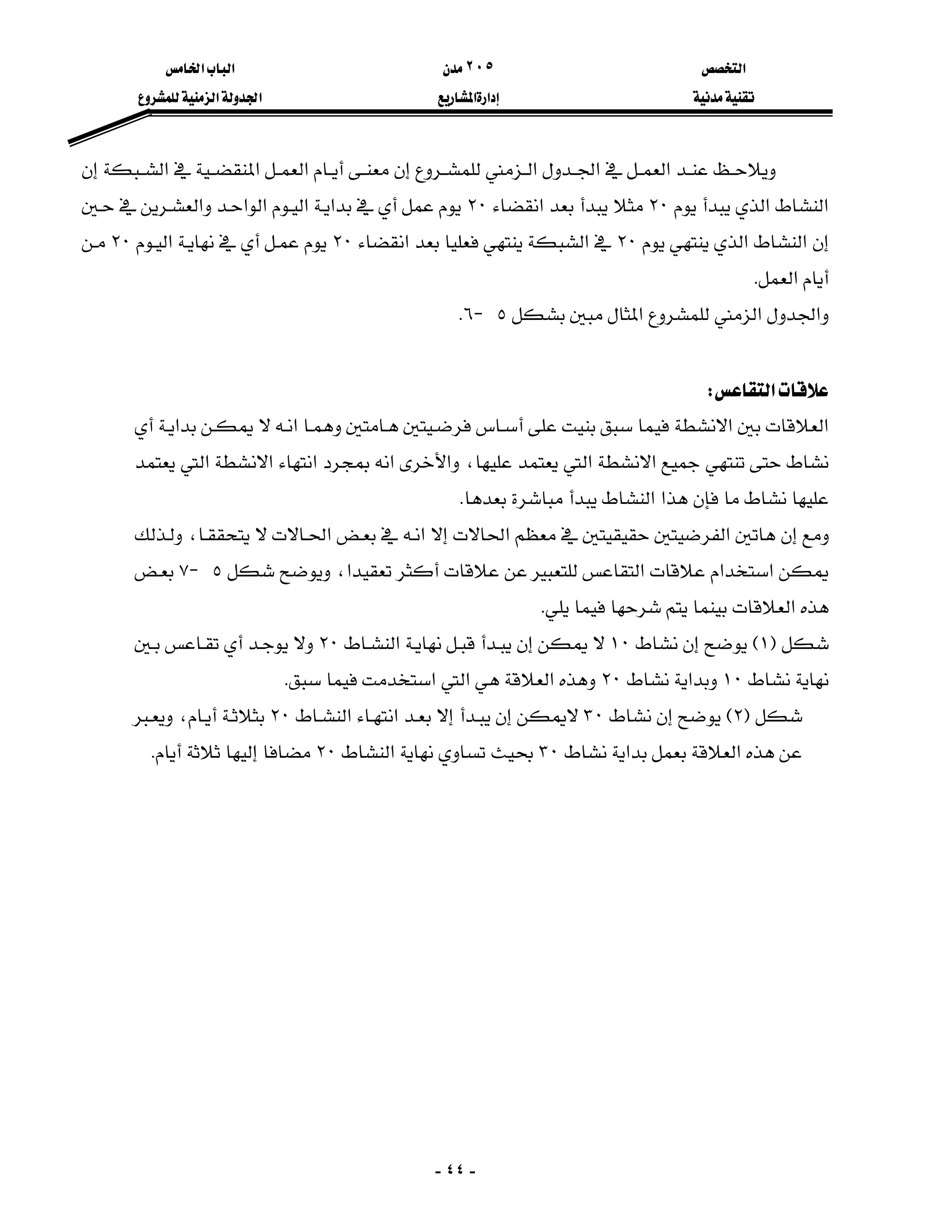

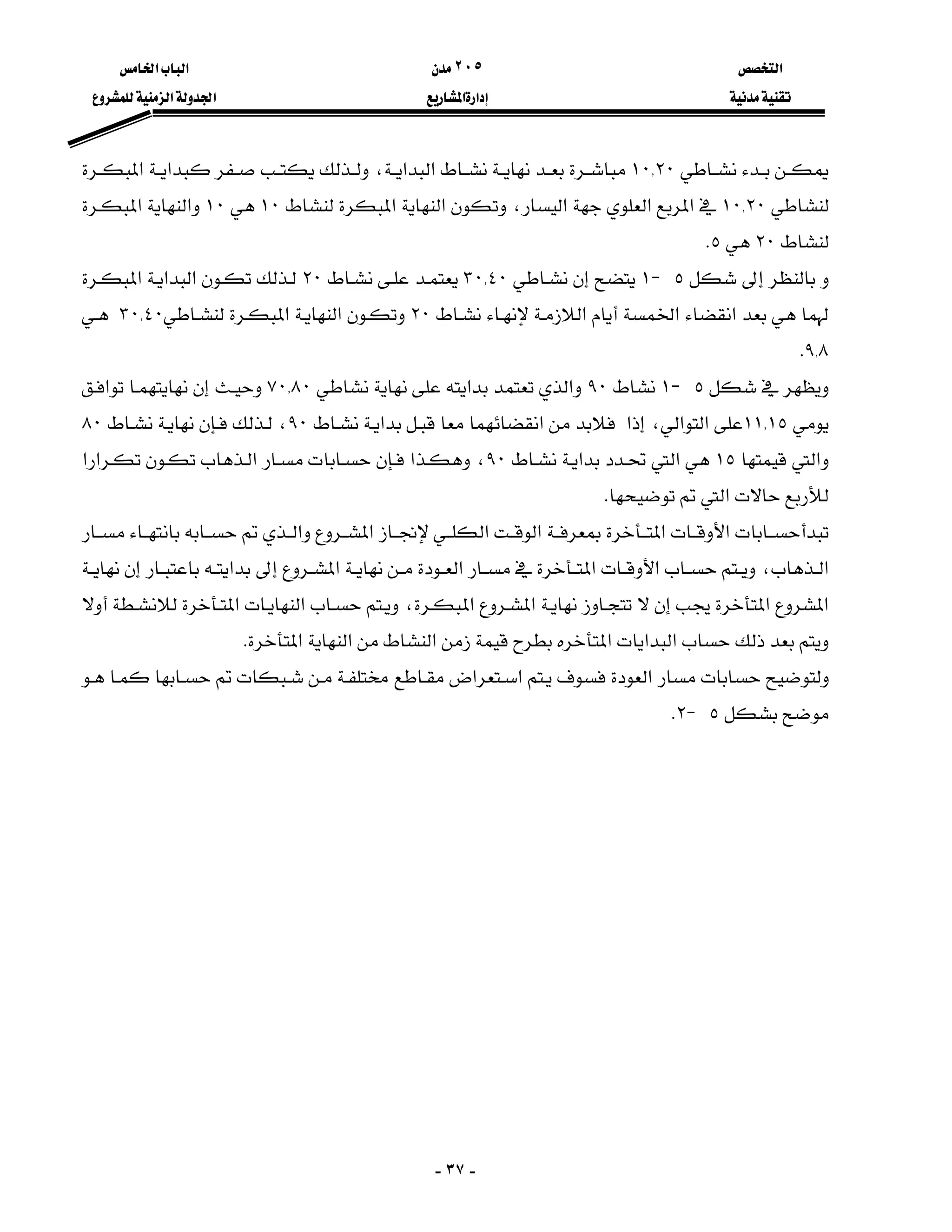

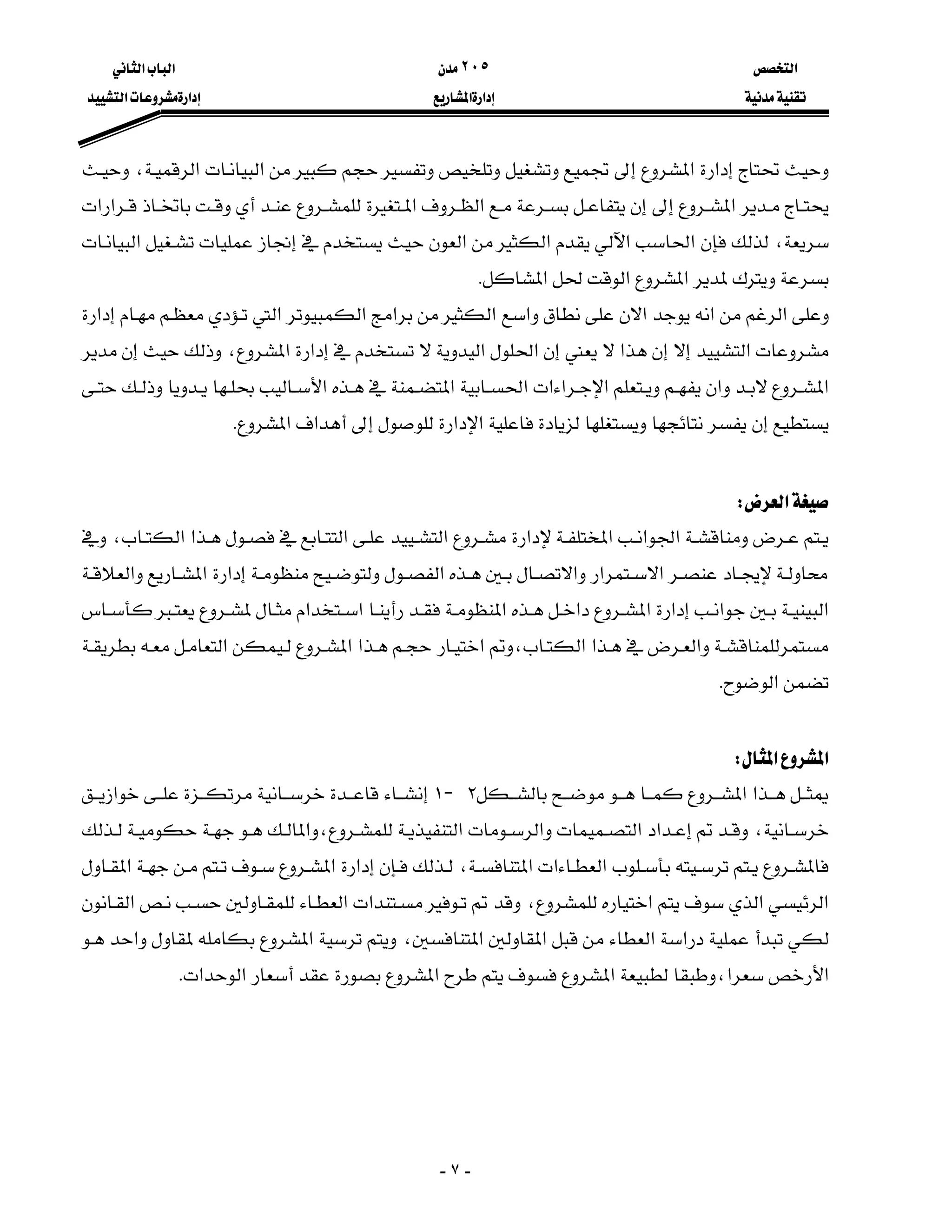

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-١-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٢-
‫א‬‫א‬
W
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬W
‫א‬‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬
‫א‬K
-‫א‬‫א‬‫א‬‫א‬K
‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K

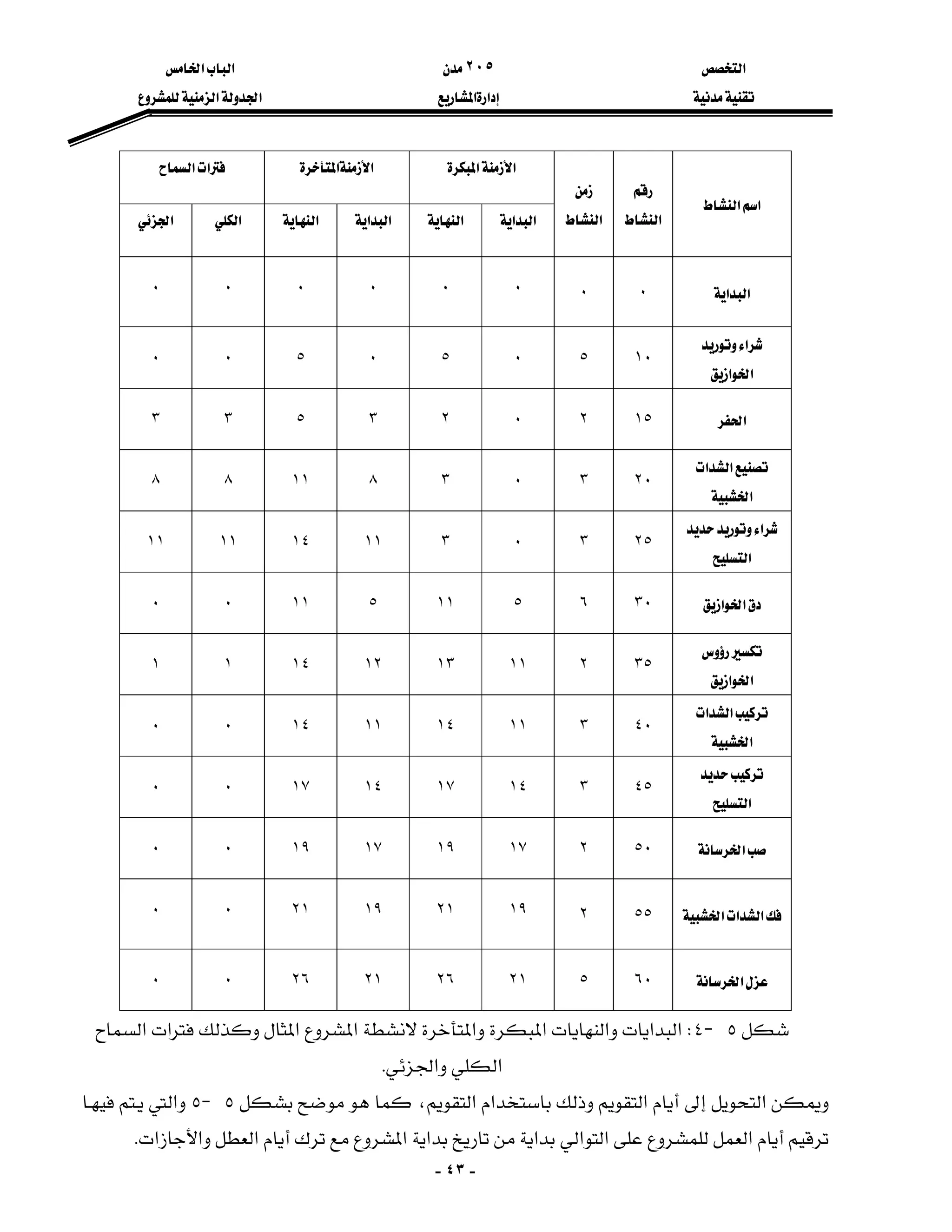

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣-
-‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬،
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤-
‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬W
-‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
٢

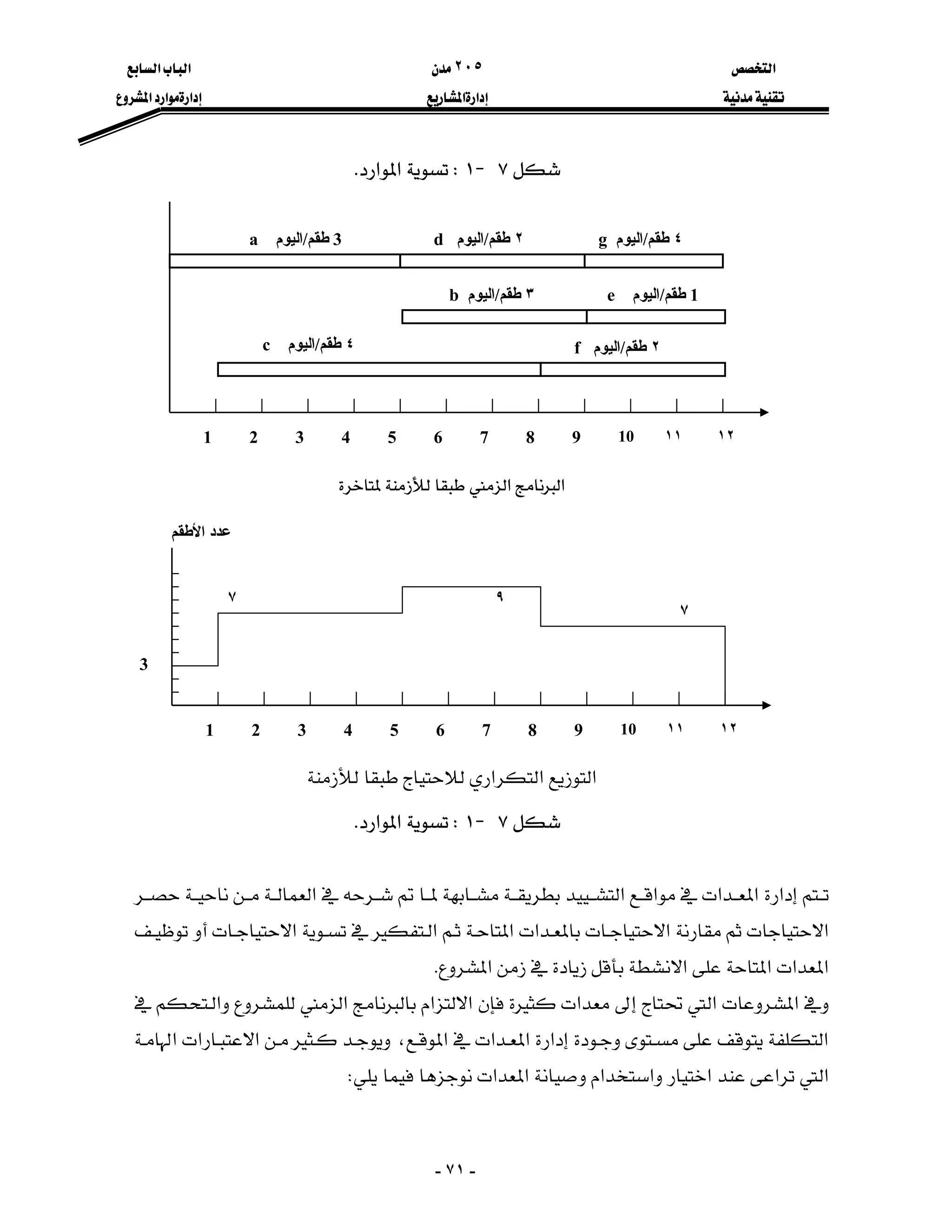

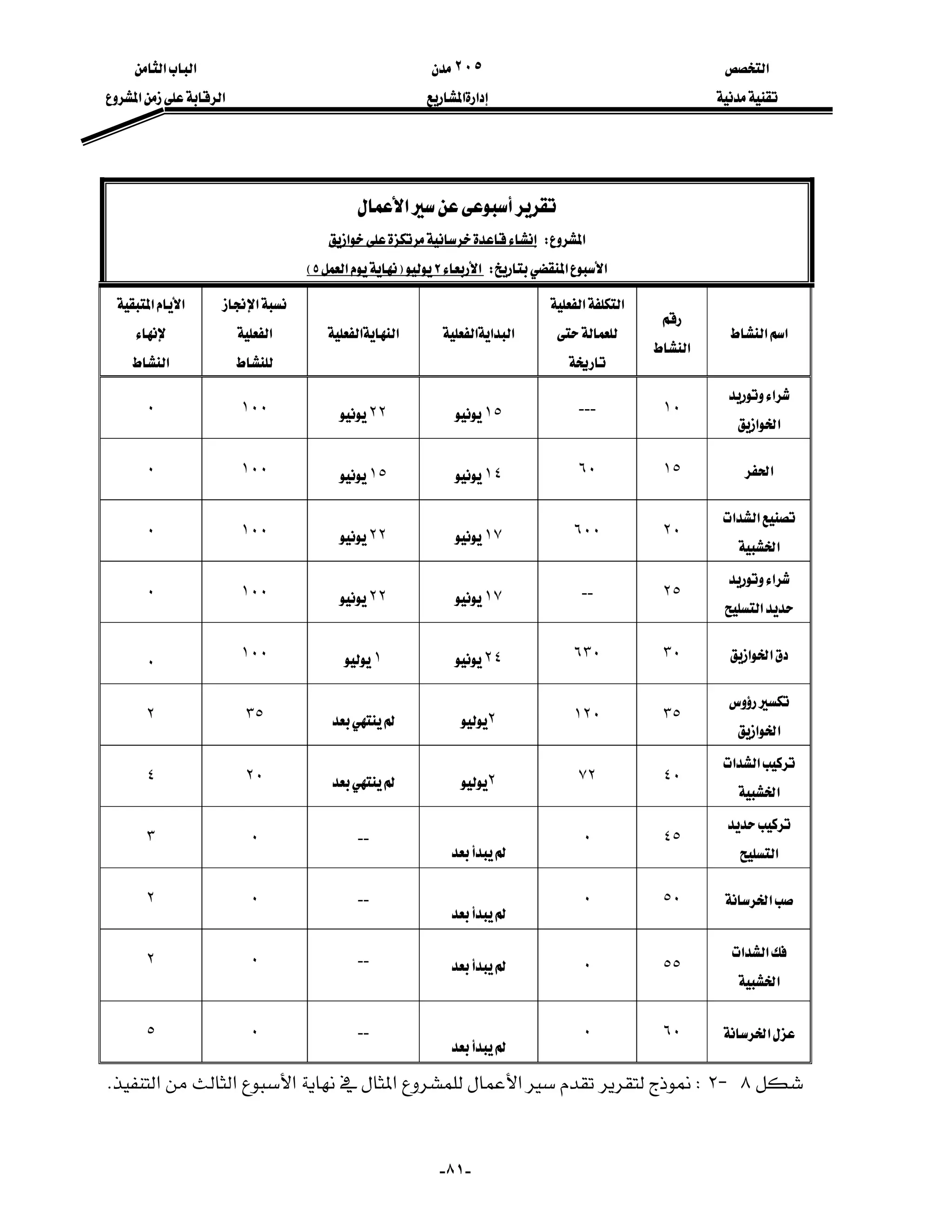

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٥-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٦-

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K

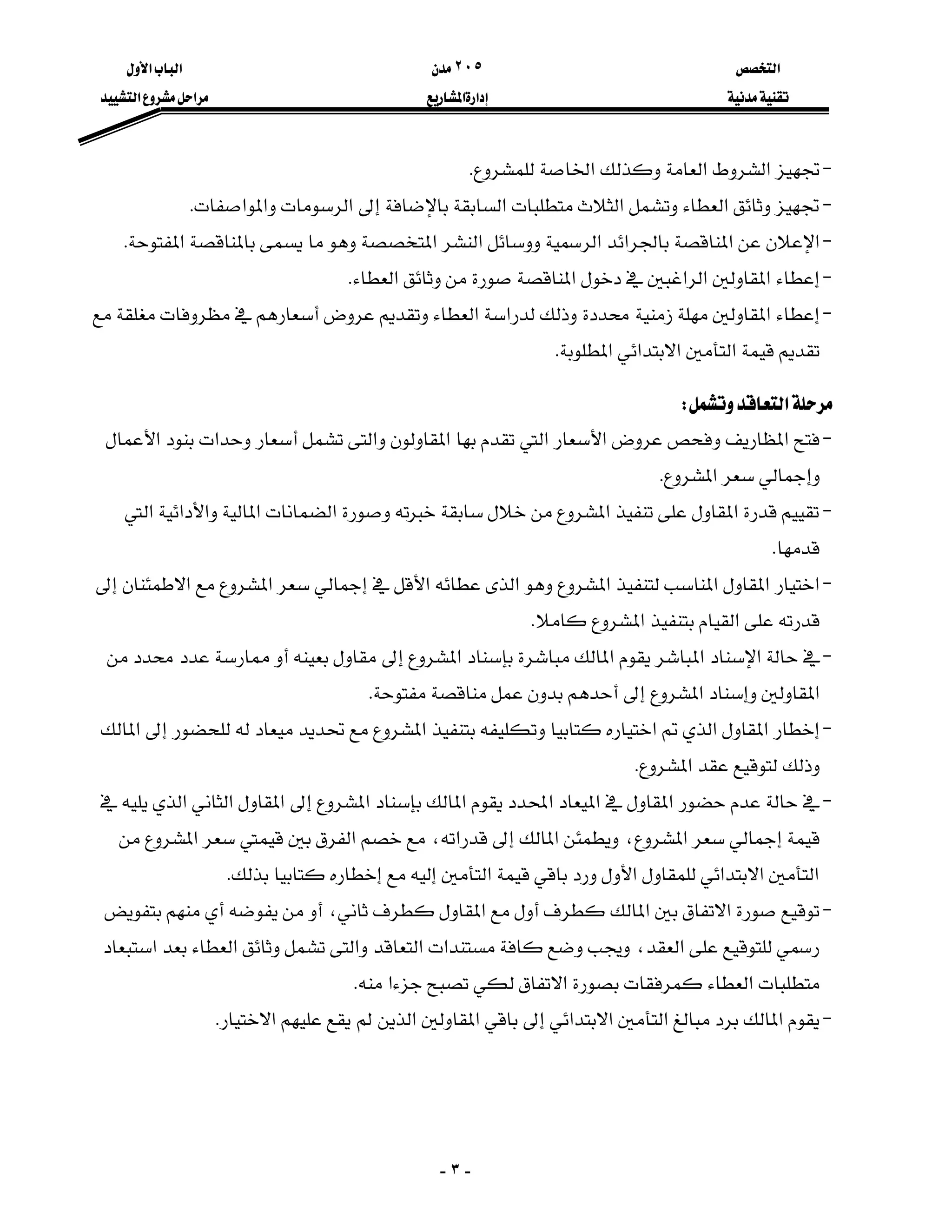

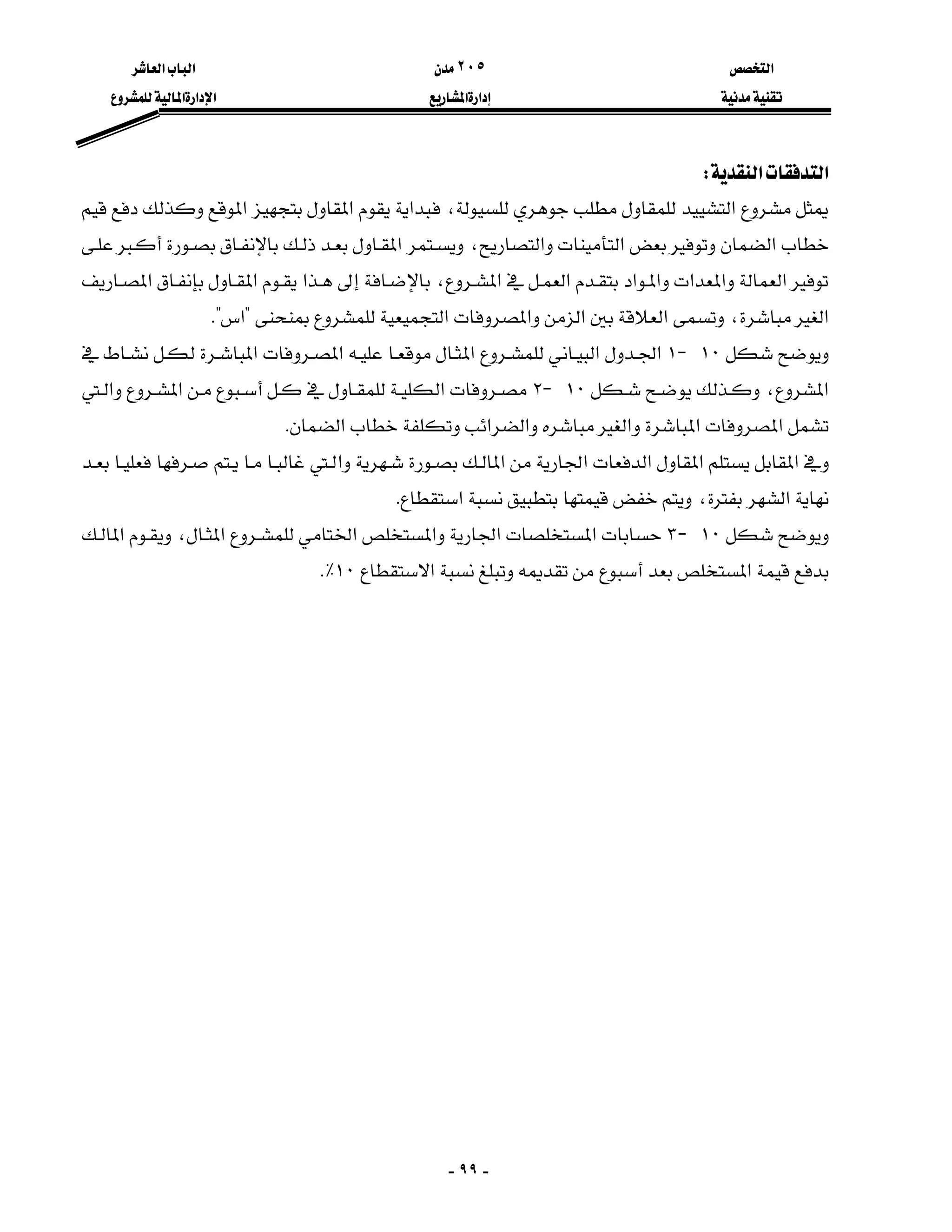

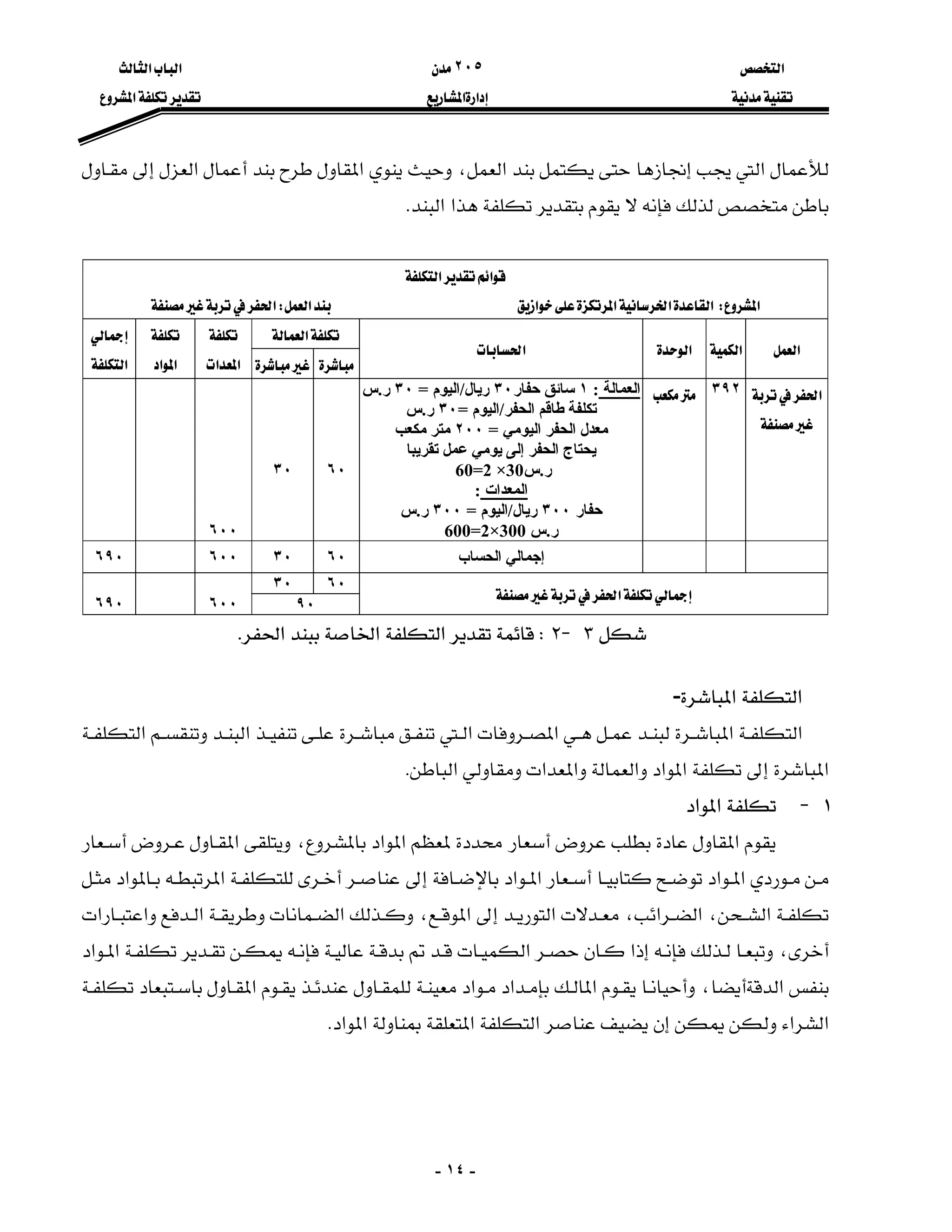

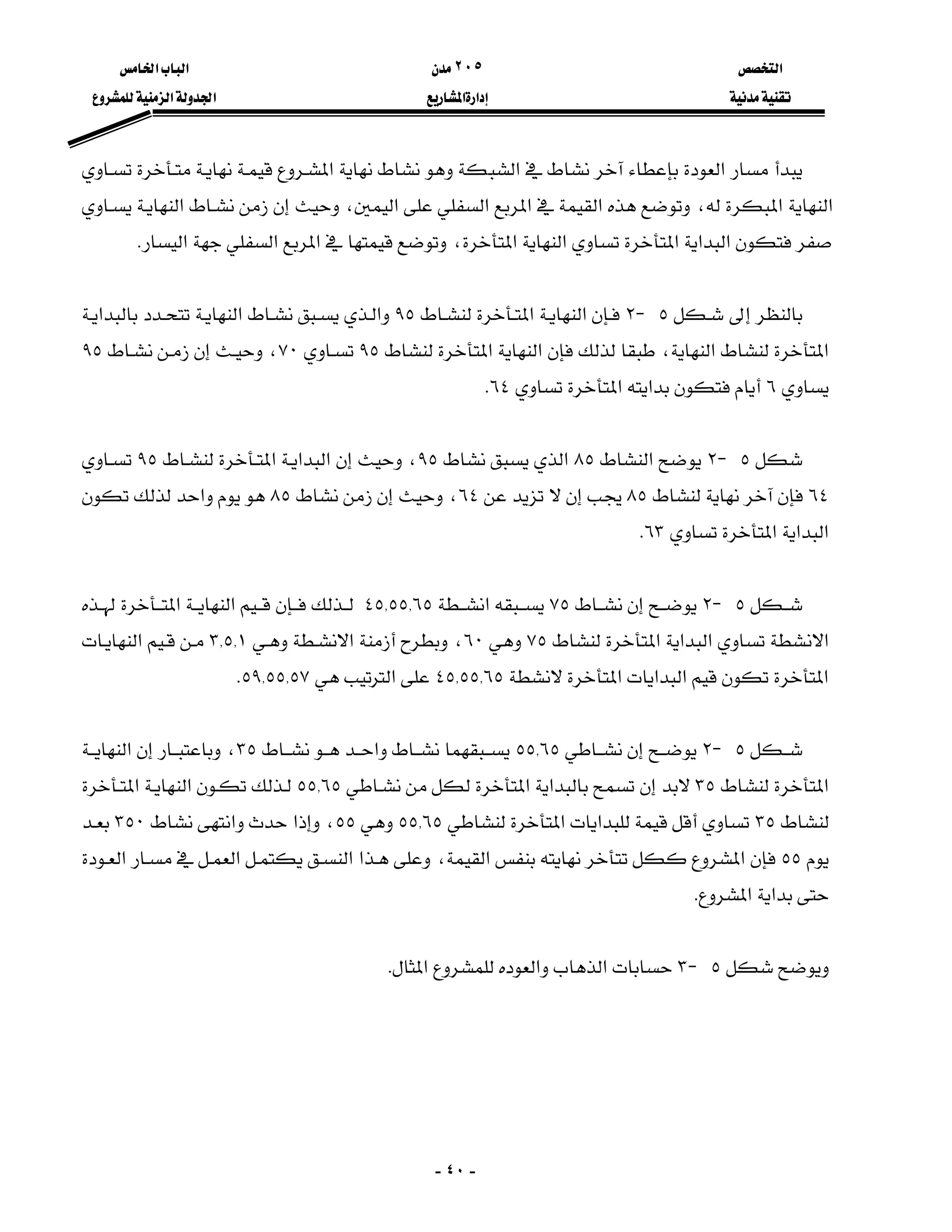

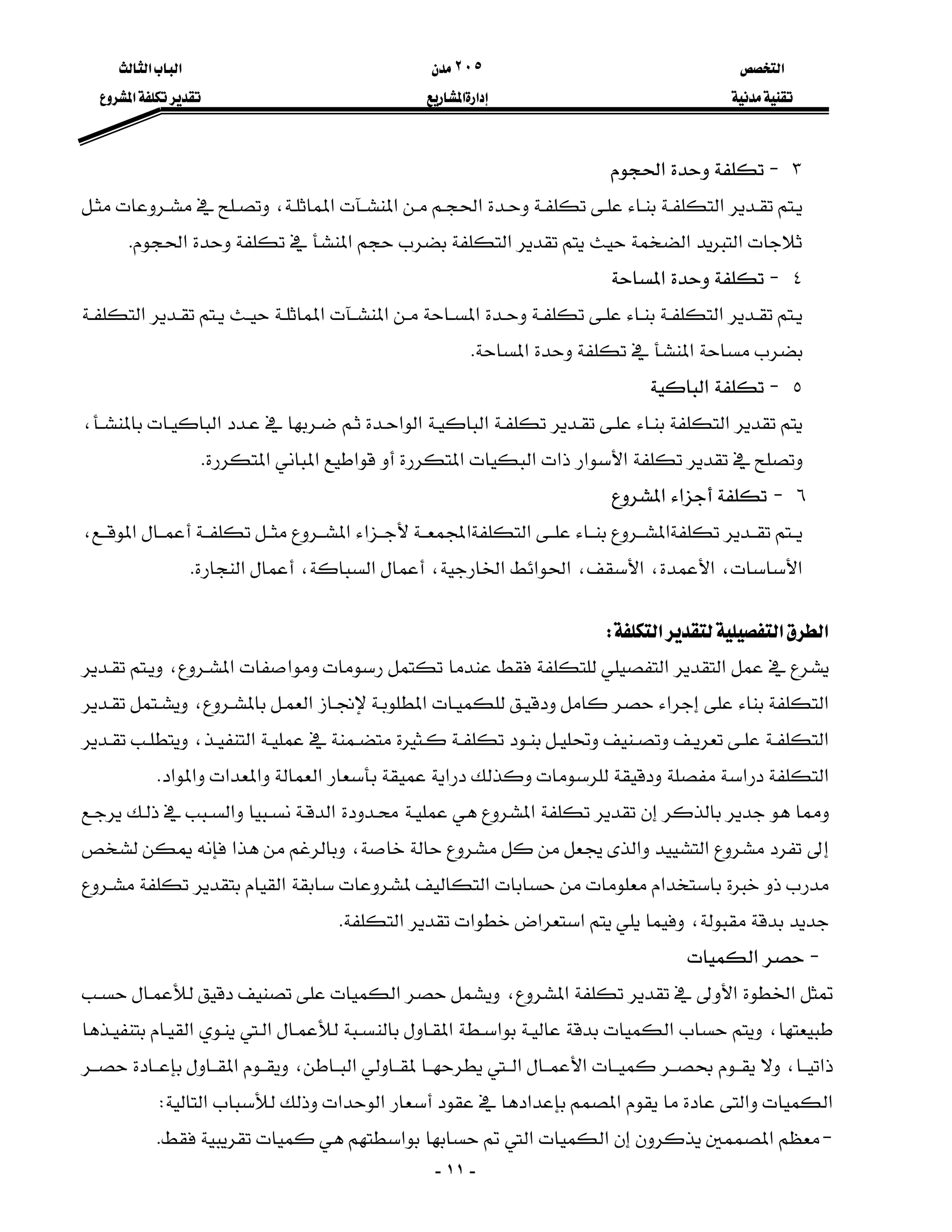

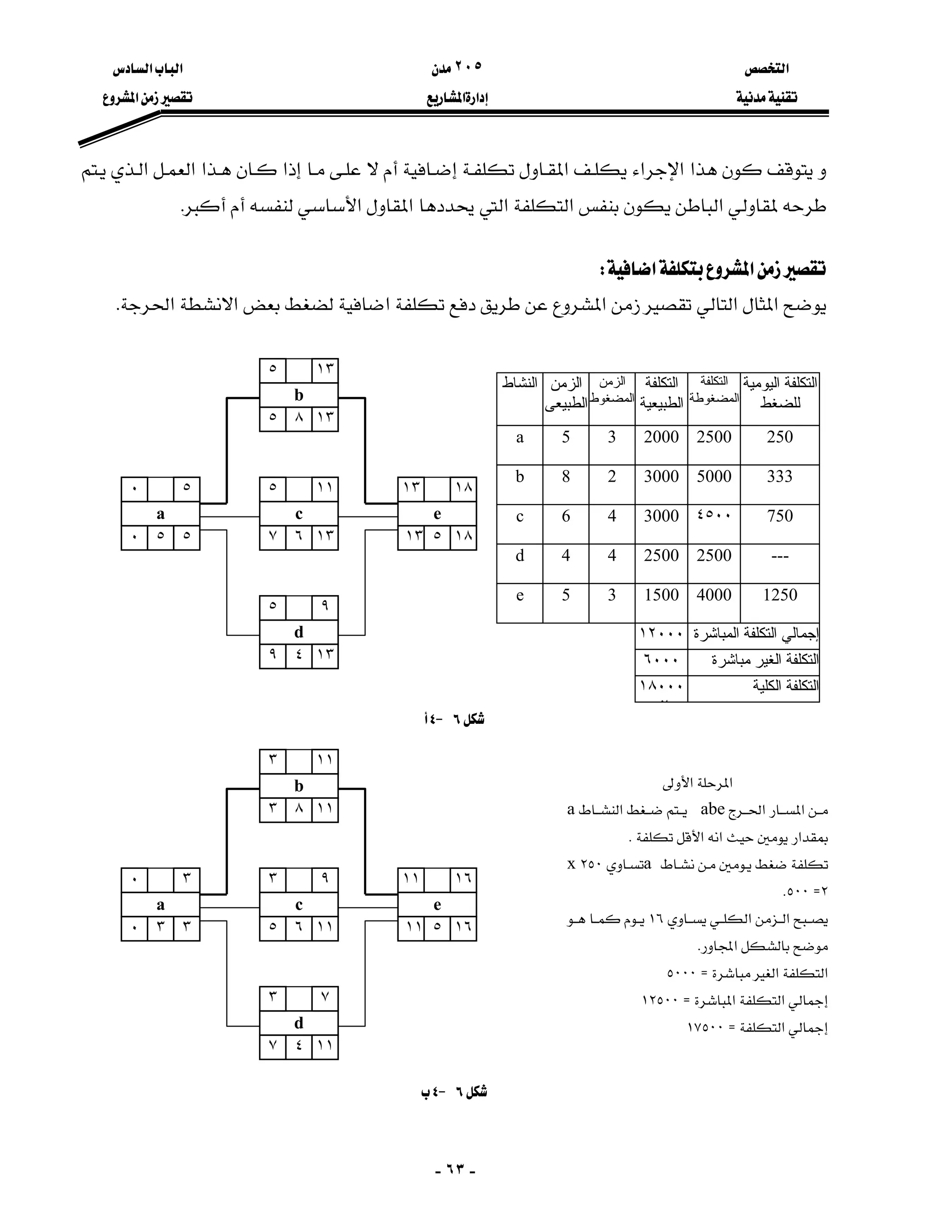

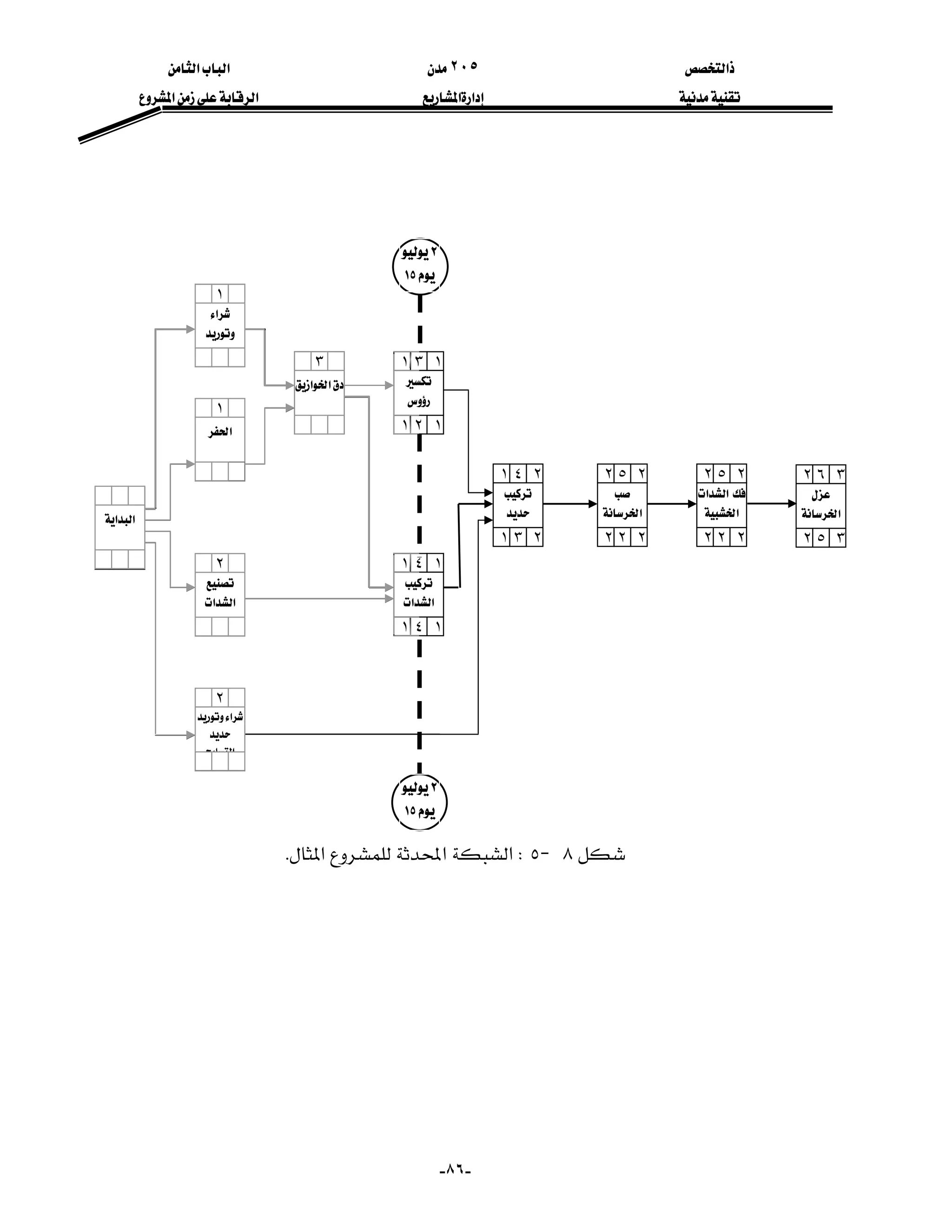

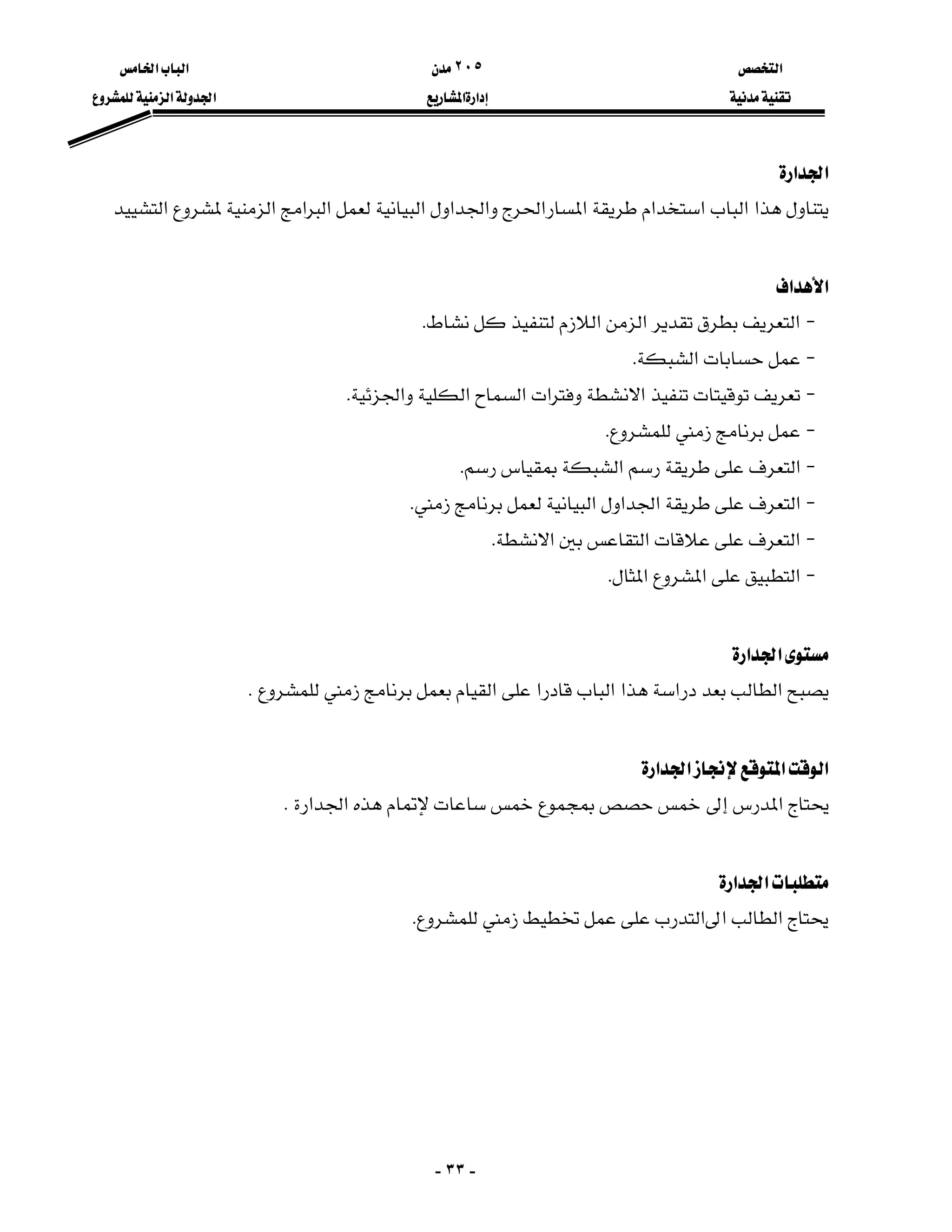

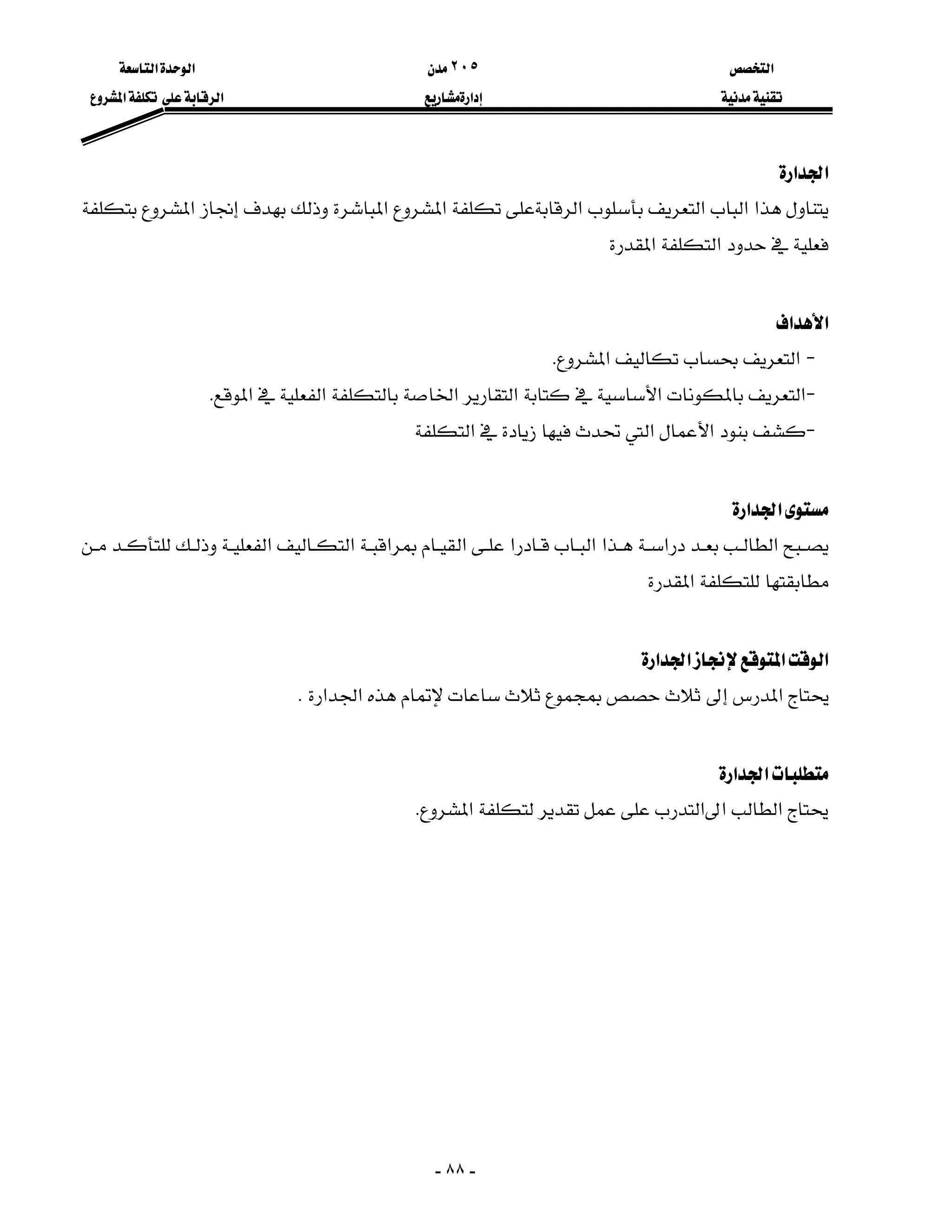

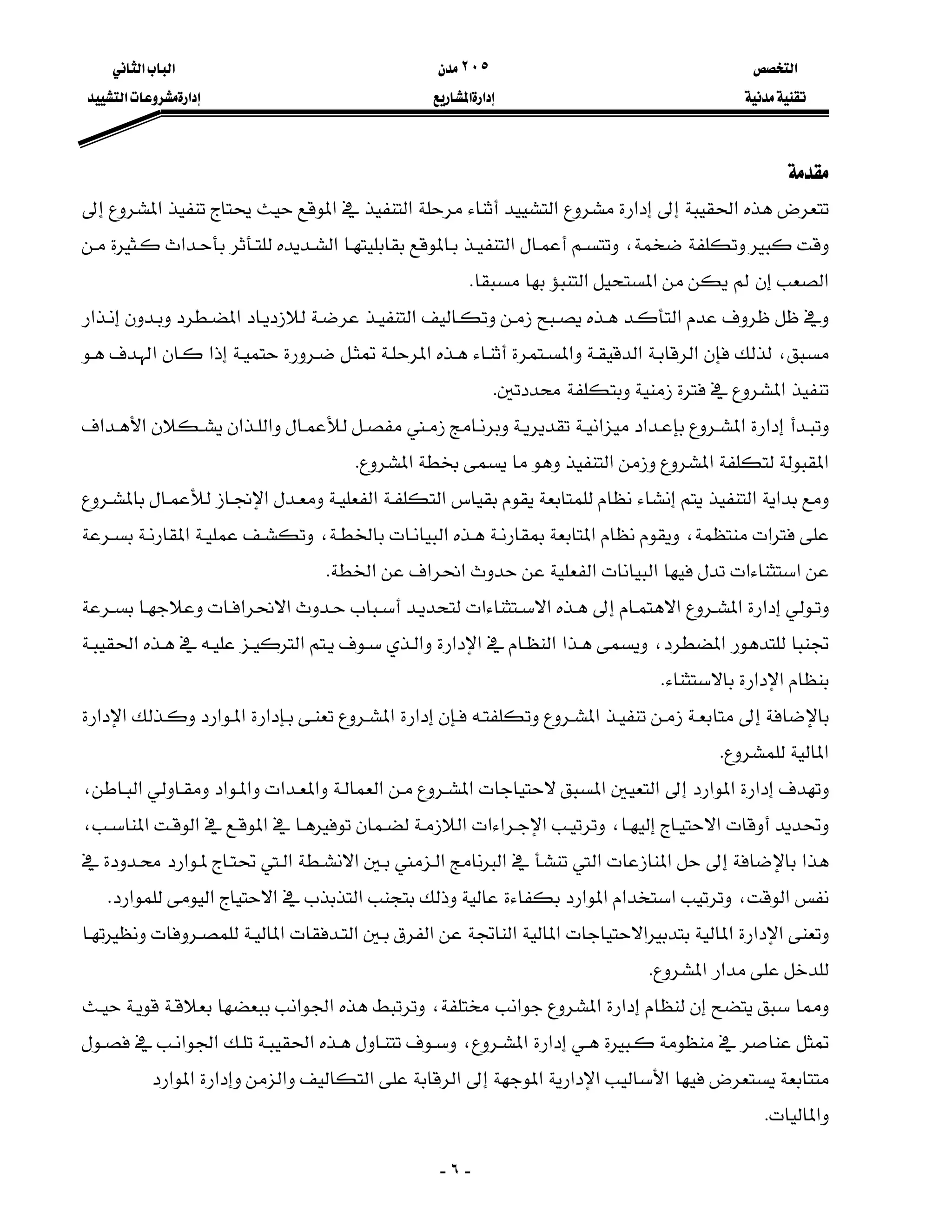

‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬

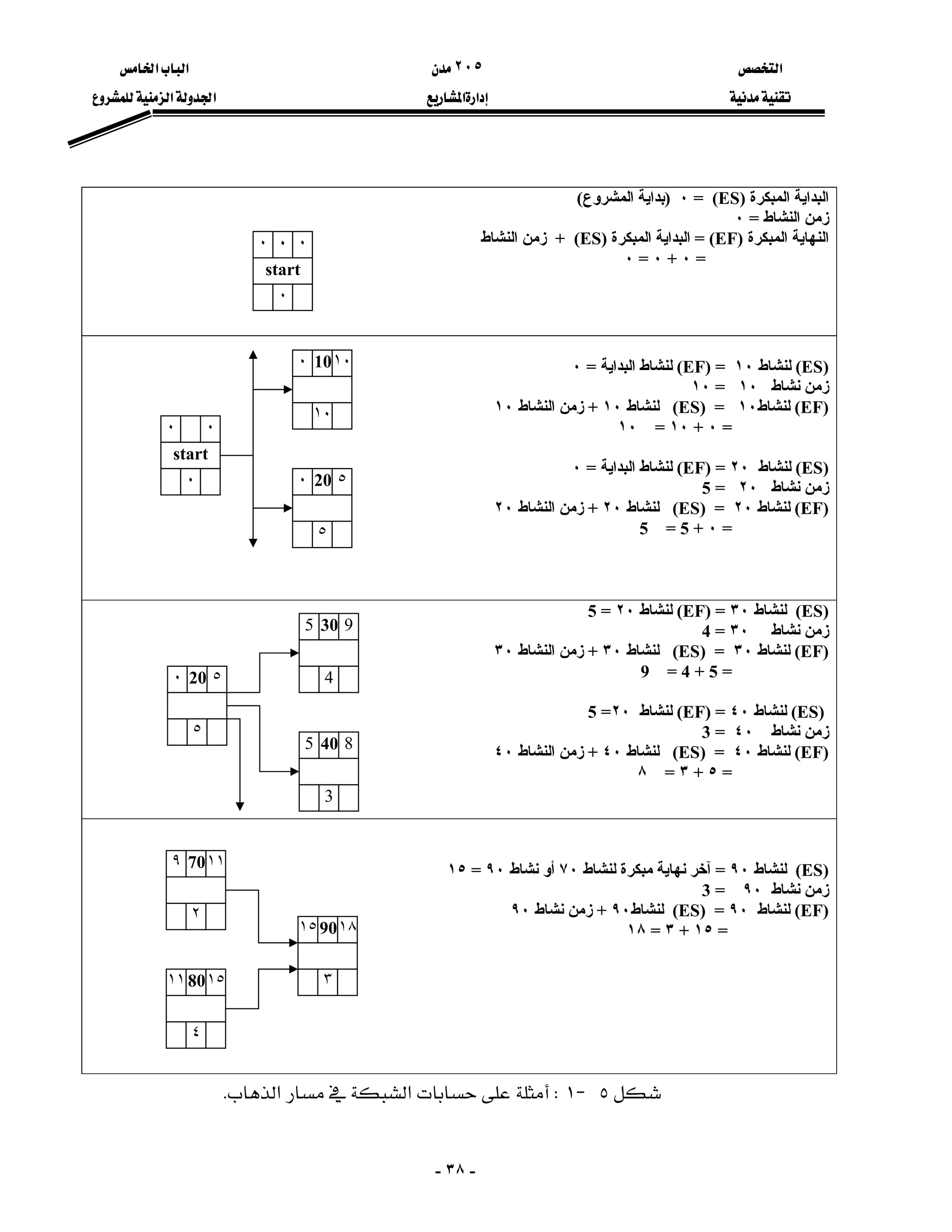

-٧-
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K


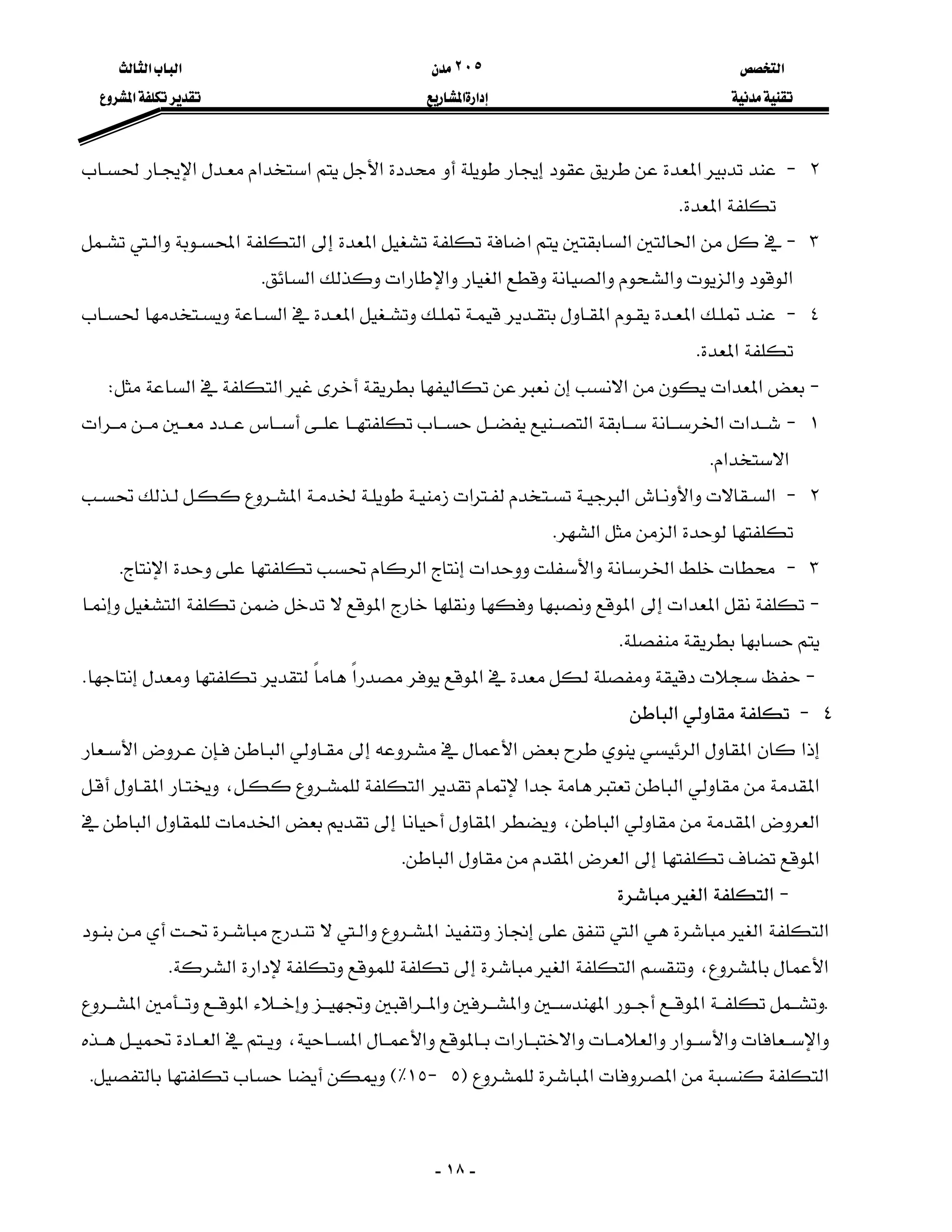

‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬K

‫א‬‫א‬W
‫א‬‫א‬٢J١‫א‬
،‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨-



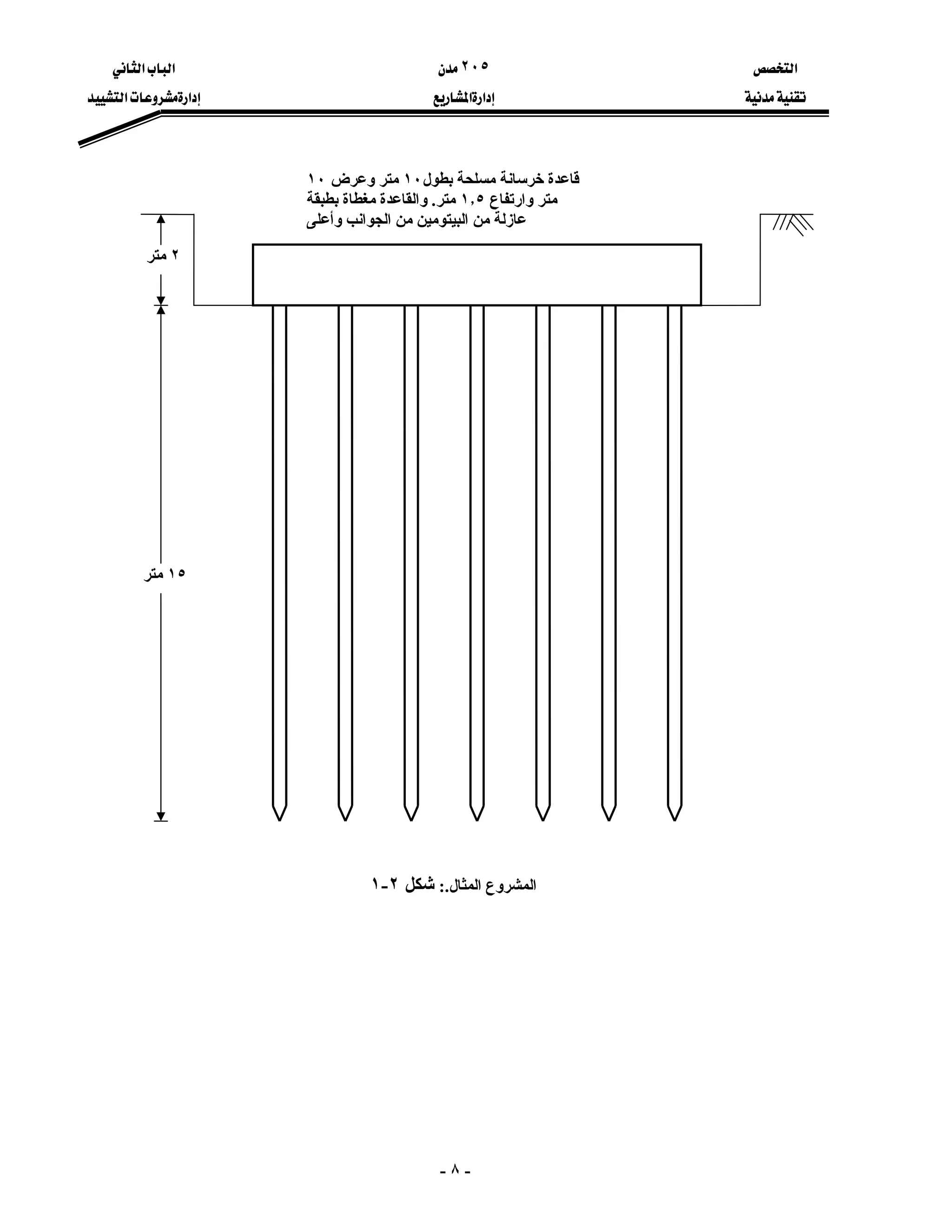

٢‫ﻣﺘﺮ‬
‫ﺧﺮﺳ‬ ‫ﻗﺎﻋﺪة‬‫ﺎﻧ‬‫ﻣﺴﻠﺤﺔ‬ ‫ﺔ‬‫ﺑ‬‫ﻄﻮل‬١٠‫ﻣﺘﺮ‬‫وﻋﺮض‬١٠
‫ﻣﺘﺮ‬‫وارﺗﻔﺎع‬١٫٥‫ﻣﺘﺮ‬.‫و‬‫ﺑﻄﺒﻘﺔ‬ ‫ﻣﻐﻄﺎة‬ ‫اﻟﻘﺎﻋﺪة‬
‫اﻟﺠﻮ‬ ‫ﻣﻦ‬ ‫اﻟﺒﻴﺘﻮﻣﻴﻦ‬ ‫ﻣﻦ‬ ‫ﻋﺎزﻟﺔ‬‫اﻧ‬‫وأﻋﻠﻰ‬ ‫ﺐ‬
١٥‫ﻣﺘﺮ‬
‫اﻟﻤﺜﺎل‬ ‫اﻟﻤﺸﺮوع‬.:‫ﺷﻜﻞ‬٢-١
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬
٣
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٠-

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬W
١J
‫א‬‫א‬‫א‬‫א‬،
‫א‬،‫א‬
،‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬KK‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١١-
٣J‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
٤J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٥J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٦J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬،‫א‬،‫א‬،‫א‬‫א‬‫א‬،‫א‬،‫א‬K
‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬K
J‫א‬
‫א‬‫א‬‫א‬،‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
-‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٢-
-‫א‬‫א‬‫א‬K
-‫א‬‫א‬K

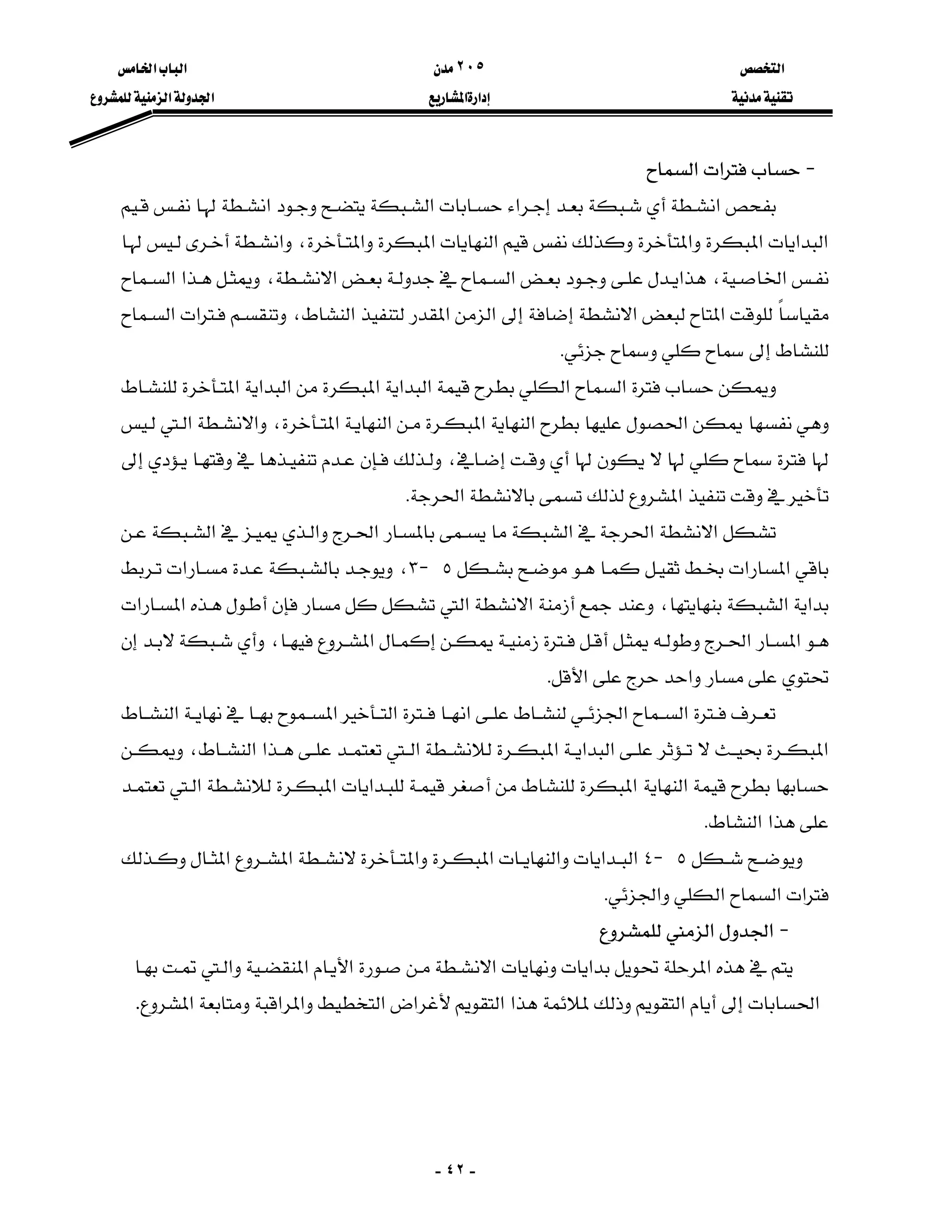

٣J١‫א‬‫א‬‫א‬‫א‬‫א‬K


‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
١‫א‬٣٩٢
٢‫א‬‫א‬‫א‬٧٣٥
٣‫א‬‫א‬١٥٠
٤‫א‬١٦٠
‫א‬
٣J١W‫א‬‫א‬K
J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬،‫א‬
‫א‬‫א‬،‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
١J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٣-
٢J‫א‬
،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
،‫א‬،
‫א‬،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
K
‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
٤J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬،٣J٢‫א‬‫א‬‫א‬،٣J٣،٣J٤‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٤-
‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬K

‫א‬‫א‬
‫א‬W‫א‬‫א‬‫א‬‫א‬‫א‬W‫א‬
‫א‬
‫א‬‫א‬‫א‬‫א‬


‫א‬‫א‬

‫א‬‫א‬

‫א‬
‫א‬

٣٩٢‫اﻟﻌﻤﺎﻟﺔ‬:١‫ﺣﻔﺎر‬ ‫ﺳﺎﺋﻖ‬٣٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠‫ر‬.‫س‬
‫اﻟﺤﻔﺮ‬ ‫ﻃﺎﻗﻢ‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=٣٠‫ر‬.‫س‬
‫اﻟﻴﻮﻣﻲ‬ ‫اﻟﺤﻔﺮ‬ ‫ﻣﻌﺪل‬=٢٠٠‫ﻣﻜﻌﺐ‬ ‫ﻣﺘﺮ‬
‫اﻟﺤﻔﺮ‬ ‫ﻳﺤﺘﺎج‬‫إﻟﻰ‬‫ﻳﻮﻣﻲ‬‫ﺗﻘﺮﻳﺒﺎ‬ ‫ﻋﻤﻞ‬
‫ر‬.‫س‬60=2 ×30
‫اﻟﻤﻌﺪات‬:
‫ﺣﻔﺎر‬٣٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠٠‫ر‬.‫س‬
‫ر‬.‫س‬600=2×300
٦٠٣٠
٦٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬٦٠٣٠٦٠٠٦٩٠
٦٠٣٠
‫א‬
٩٠٦٠٠٦٩٠
٣J٢W‫א‬‫א‬‫א‬K
‫א‬‫א‬-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
١J‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٥-
‫א‬‫א‬
‫א‬W‫א‬‫א‬‫א‬‫א‬‫א‬W‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬‫א‬‫א‬


‫א‬‫א‬

‫א‬‫א‬

‫א‬

‫א‬
‫اﻟﻌﻤﺎﻟﺔ‬:٢‫ﻋﻤﺎل‬١٥‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠
٢‫دق‬ ‫ﻋﻤﺎل‬٢٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٤٠
٢‫ووﻧﺶ‬ ‫ﺷﺎﺣﻨﺔ‬ ‫ﺳﺎﺋﻖ‬٦٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٦٠
‫واﻟﻔﻚ‬ ‫اﻟﺘﺮآﻴﺐ‬ ‫ﻃﺎﻗﻢ‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=١٣٠‫ر‬.‫س‬
‫اﻟﻄﺎﻗﻢ‬ ‫ﻳﺤﺘﺎج‬‫إﻟﻰ‬‫واﻟﻔﻚ‬ ‫ﻟﻠﺘﺮآﻴﺐ‬ ‫ﻳﻮم‬
‫ر‬.‫س‬130 = 1×130
‫اﻟﻤﻌﺪات‬:‫وﻧﺶ‬٥٠‫ﻃﻦ‬٣٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠٠
‫ﺷﺎﺣﻨﺔ‬٢٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٢٠٠
‫اﻟﻤﻌﺪات‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=٥٠٠‫ر‬.‫س‬
‫ر‬.‫س‬500=1 ×500
١٣٠٦٥
٥٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬١٣٠٦٥٥٠٠٦٩٥
‫א‬‫א‬٧٣٥‫اﻟﻌﻤﺎﻟﺔ‬:٢‫ﻋﻤﺎل‬١٥‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠‫ر‬.‫س‬

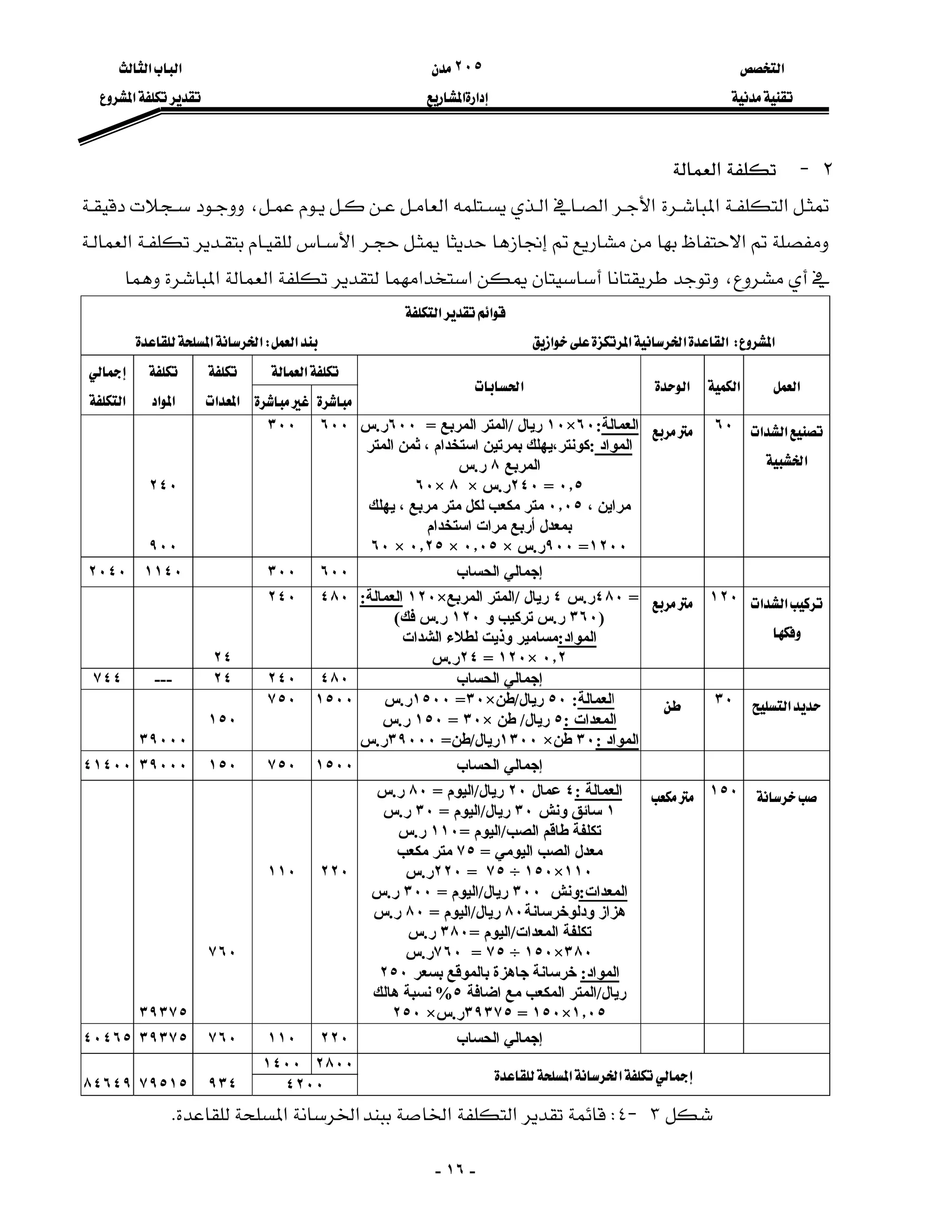

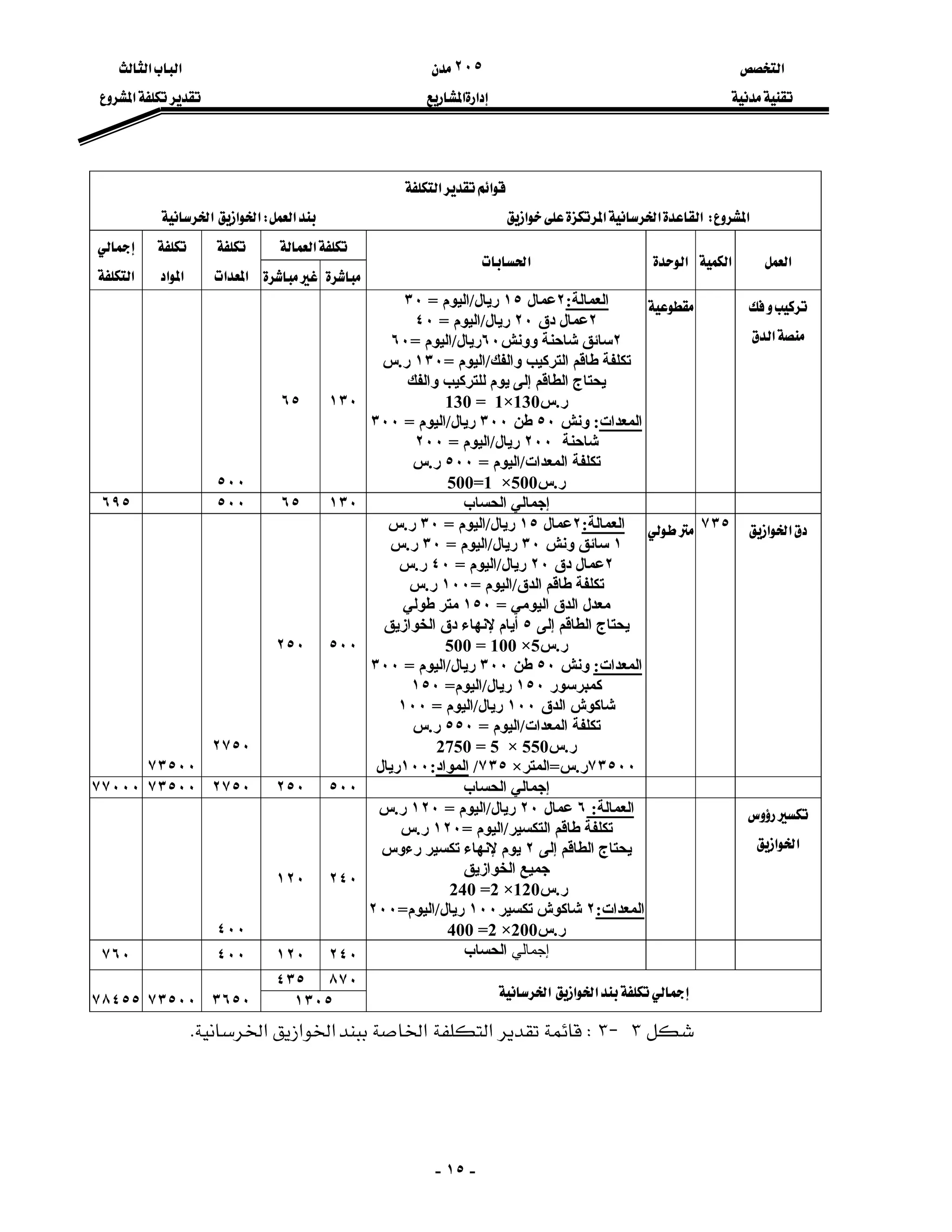

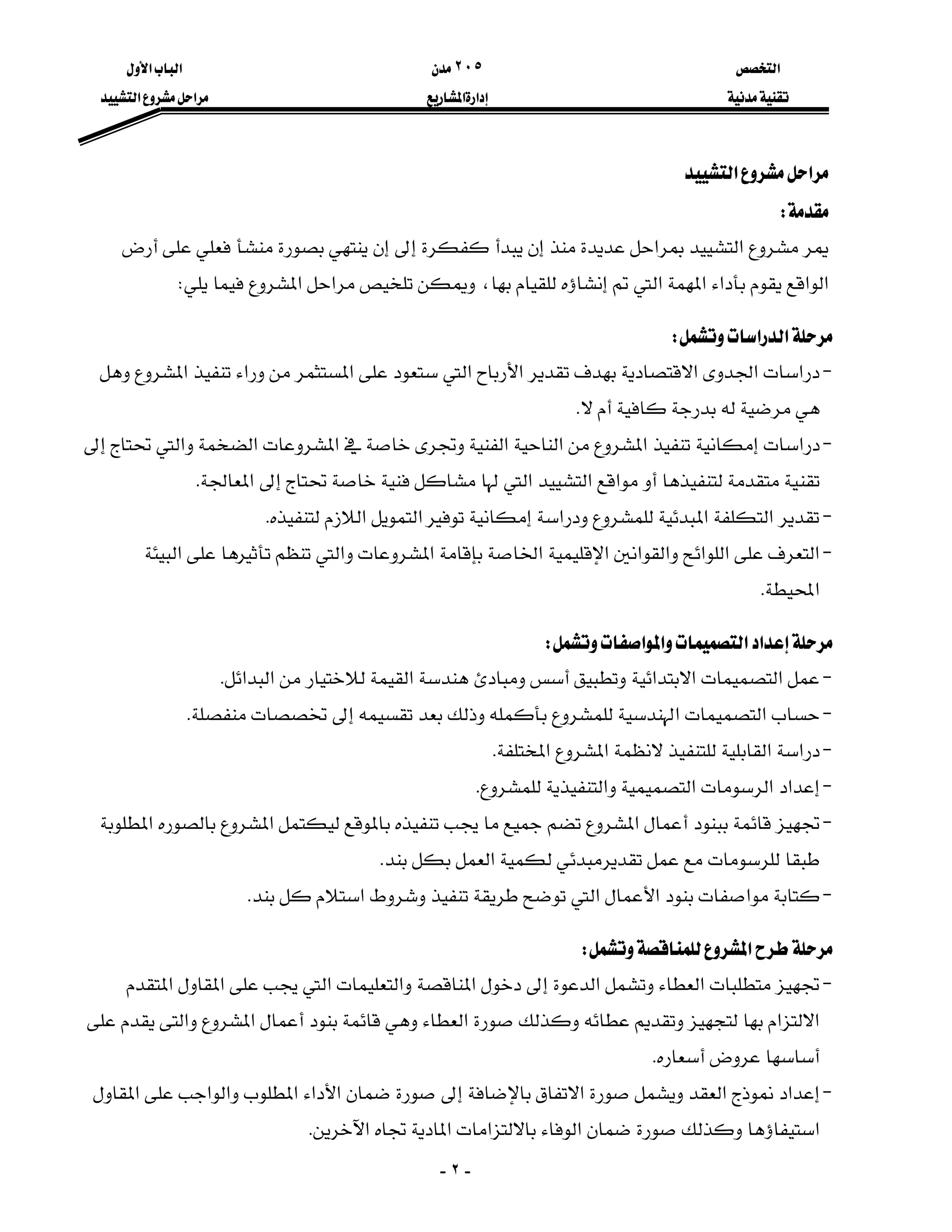

١‫وﻧﺶ‬ ‫ﺳﺎﺋﻖ‬٣٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠‫ر‬.‫س‬
٢‫دق‬ ‫ﻋﻤﺎل‬٢٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٤٠‫ر‬.‫س‬
‫اﻟﺪق‬ ‫ﻃﺎﻗﻢ‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=١٠٠‫ر‬.‫س‬
‫اﻟﻴﻮﻣﻲ‬ ‫اﻟﺪق‬ ‫ﻣﻌﺪل‬=١٥٠‫ﻃﻮﻟﻲ‬ ‫ﻣﺘﺮ‬
‫اﻟﻄﺎﻗﻢ‬ ‫ﻳﺤﺘﺎج‬‫إﻟﻰ‬٥‫ﻹ‬ ‫أﻳﺎم‬‫ﻧﻬﺎء‬‫اﻟﺨﻮازﻳﻖ‬ ‫دق‬
‫ر‬.‫س‬500 = 100 ×5
‫اﻟﻤﻌﺪات‬:‫وﻧﺶ‬٥٠‫ﻃﻦ‬٣٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠٠
‫آﻤﺒﺮﺳﻮر‬١٥٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=١٥٠
‫اﻟﺪق‬ ‫ﺷﺎآﻮش‬١٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=١٠٠
‫اﻟﻤﻌﺪات‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=٥٥٠‫ر‬.‫س‬
‫ر‬.‫س‬2750 = 5 × 550
٧٣٥٠٠‫ر‬.‫س‬=‫اﻟﻤﺘﺮ‬×٧٣٥/‫اﻟﻤﻮاد‬:١٠٠‫رﻳﺎل‬
٥٠٠٢٥٠
٢٧٥٠
٧٣٥٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬٥٠٠٢٥٠٢٧٥٠٧٣٥٠٠٧٧٠٠٠

‫א‬‫א‬
‫اﻟﻌﻤﺎﻟﺔ‬:٦‫ﻋﻤﺎل‬٢٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=١٢٠‫ر‬.‫س‬
‫اﻟﺘﻜﺴﻴﺮ‬ ‫ﻃﺎﻗﻢ‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=١٢٠‫ر‬.‫س‬
‫اﻟﻄﺎﻗﻢ‬ ‫ﻳﺤﺘﺎج‬‫إﻟﻰ‬٢‫ﻹ‬ ‫ﻳﻮم‬‫ﻧﻬﺎء‬‫رءوس‬ ‫ﺗﻜﺴﻴﺮ‬
‫اﻟﺨﻮازﻳﻖ‬ ‫ﺟﻤﻴﻊ‬
‫ر‬.‫س‬240 =2 ×120
‫اﻟﻤﻌﺪات‬:٢‫ﺗﻜﺴﻴﺮ‬ ‫ﺷﺎآﻮش‬١٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٢٠٠
‫ر‬.‫س‬400 =2 ×200
٢٤٠١٢٠
٤٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟ‬‫ﺤﺴﺎب‬٢٤٠١٢٠٤٠٠٧٦٠
٨٧٠٤٣٥
‫א‬‫א‬‫א‬
١٣٠٥٣٦٥٠٧٣٥٠٠٧٨٤٥٥

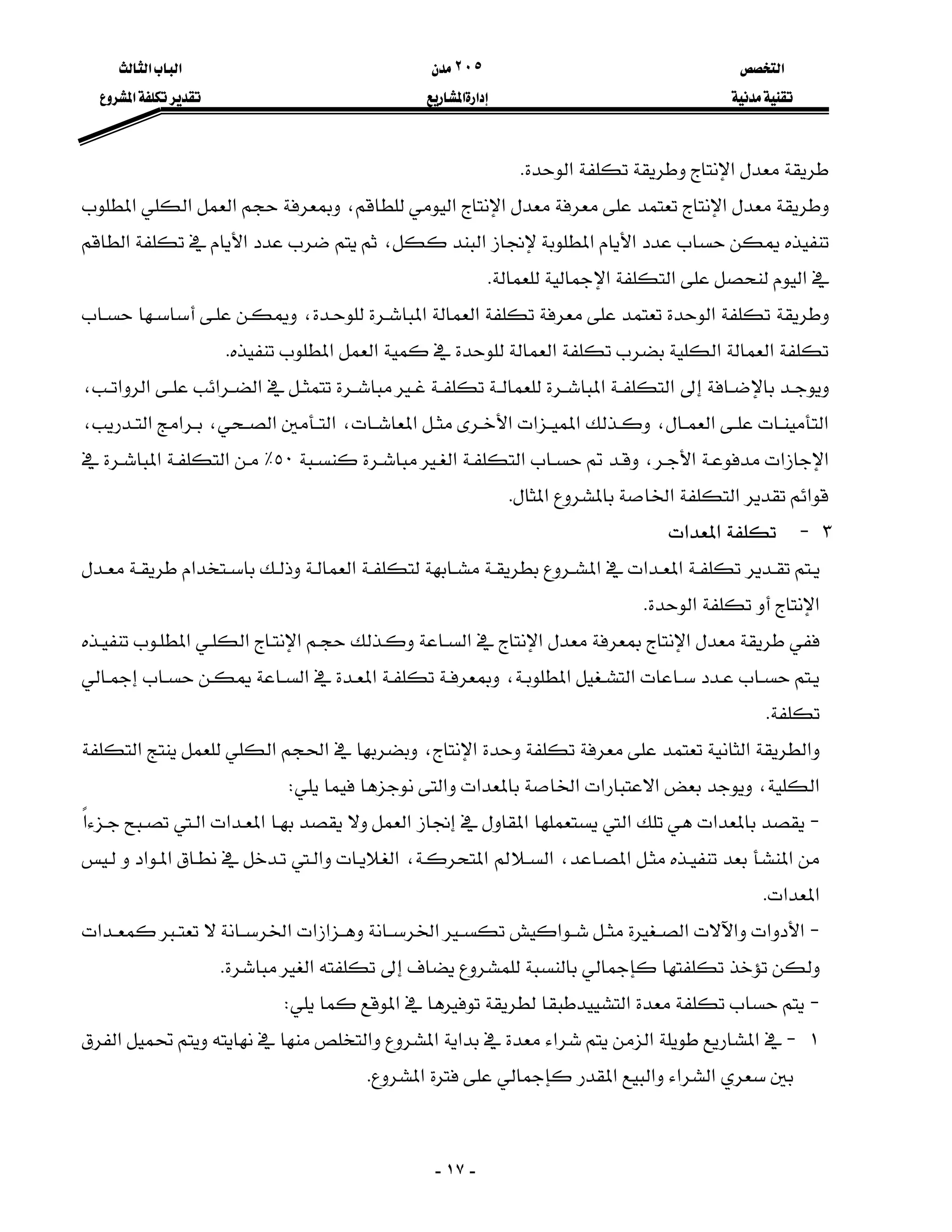

٣J٣W‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٦-
٢J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬W‫א‬‫א‬‫א‬‫א‬‫א‬W‫א‬‫א‬
‫א‬
‫א‬‫א‬‫א‬‫א‬


‫א‬‫א‬

‫א‬‫א‬

‫א‬
‫א‬‫א‬
‫א‬
٦٠‫اﻟﻌﻤﺎﻟﺔ‬:٦٠×١٠‫رﻳﺎل‬/‫اﻟﻤﺮﺑﻊ‬ ‫اﻟﻤﺘﺮ‬=٦٠٠‫ر‬.‫س‬
‫اﻟﻤﻮاد‬:‫آﻮﻧﺘﺮ‬،‫اﺳﺘﺨﺪام‬ ‫ﺑﻤﺮﺗﻴﻦ‬ ‫ﻳﻬﻠﻚ‬،‫اﻟﻤﺘﺮ‬ ‫ﺛﻤﻦ‬
‫اﻟﻤﺮﺑﻊ‬٨‫ر‬.‫س‬
٠٫٥=٢٤٠‫ر‬.‫س‬×٨×٦٠
‫ﻣﺮاﻳﻦ‬،٠٫٠٥‫ﻣﺮﺑﻊ‬ ‫ﻣﺘﺮ‬ ‫ﻟﻜﻞ‬ ‫ﻣﻜﻌﺐ‬ ‫ﻣﺘﺮ‬،‫ﻳﻬﻠﻚ‬
‫اﺳﺘﺨﺪام‬ ‫ﻣﺮات‬ ‫أرﺑﻊ‬ ‫ﺑﻤﻌﺪل‬
١٢٠٠=٩٠٠‫ر‬.‫س‬×٠٫٠٥×٠٫٢٥×٦٠
٦٠٠٣٠٠
٢٤٠
٩٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬٦٠٠٣٠٠١١٤٠٢٠٤٠
‫א‬‫א‬

١٢٠

=٤٨٠‫ر‬.‫س‬٤‫رﻳﺎل‬/‫اﻟﻤﺮﺑﻊ‬ ‫اﻟﻤﺘﺮ‬×١٢٠‫اﻟﻌﻤﺎﻟﺔ‬:
)٣٦٠‫ر‬.‫و‬ ‫ﺗﺮآﻴﺐ‬ ‫س‬١٢٠‫ر‬.‫ﻓﻚ‬ ‫س‬(
‫اﻟﻤﻮاد‬:‫اﻟﺸﺪات‬ ‫ﻟﻄﻼء‬ ‫وذﻳﺖ‬ ‫ﻣﺴﺎﻣﻴﺮ‬
٠٫٢×١٢٠=٢٤‫ر‬.‫س‬
٤٨٠٢٤٠
٢٤
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬٤٨٠٢٤٠٢٤---٧٤٤
‫א‬٣٠‫ا‬‫ﻟﻌﻤﺎﻟﺔ‬:٥٠‫رﻳﺎل‬/‫ﻃﻦ‬×٣٠=١٥٠٠‫ر‬.‫س‬
‫اﻟﻤﻌﺪات‬:٥‫رﻳﺎل‬/‫ﻃﻦ‬×٣٠=١٥٠‫ر‬.‫س‬
‫اﻟﻤﻮاد‬:٣٠‫ﻃﻦ‬×١٣٠٠‫رﻳﺎل‬/‫ﻃﻦ‬=٣٩٠٠٠‫ر‬.‫س‬
١٥٠٠٧٥٠
١٥٠
٣٩٠٠٠
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬١٥٠٠٧٥٠١٥٠٣٩٠٠٠٤١٤٠٠
١٥٠‫اﻟﻌﻤﺎﻟﺔ‬:٤‫ﻋﻤﺎل‬٢٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٨٠‫ر‬.‫س‬
١‫وﻧﺶ‬ ‫ﺳﺎﺋﻖ‬٣٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠‫ر‬.‫س‬
‫اﻟﺼﺐ‬ ‫ﻃﺎﻗﻢ‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=١١٠‫ر‬.‫س‬
‫اﻟﻴﻮﻣﻲ‬ ‫اﻟﺼﺐ‬ ‫ﻣﻌﺪل‬=٧٥‫ﻣﻜﻌﺐ‬ ‫ﻣﺘﺮ‬
١١٠×١٥٠÷٧٥=٢٢٠‫ر‬.‫س‬
‫اﻟﻤﻌﺪات‬:‫وﻧﺶ‬٣٠٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٣٠٠‫ر‬.‫س‬
‫ودﻟﻮﺧﺮﺳ‬ ‫هﺰاز‬‫ﺎﻧ‬‫ﺔ‬٨٠‫رﻳﺎل‬/‫اﻟﻴﻮم‬=٨٠‫ر‬.‫س‬
‫اﻟﻤﻌﺪات‬ ‫ﺗﻜﻠﻔﺔ‬/‫اﻟﻴﻮم‬=٣٨٠‫ر‬.‫س‬
٣٨٠×١٥٠÷٧٥=٧٦٠‫ر‬.‫س‬
‫اﻟﻤﻮاد‬:‫ﺧﺮﺳ‬‫ﺎﻧ‬‫ﺑﺴﻌﺮ‬ ‫ﺑﺎﻟﻤﻮﻗﻊ‬ ‫ﺟﺎهﺰة‬ ‫ﺔ‬٢٥٠
‫رﻳﺎل‬/‫اﺿﺎﻓﺔ‬ ‫ﻣﻊ‬ ‫اﻟﻤﻜﻌﺐ‬ ‫اﻟﻤﺘﺮ‬٥%‫هﺎﻟﻚ‬ ‫ﻧﺴﺒﺔ‬
١٫٠٥×١٥٠=٣٩٣٧٥‫ر‬.‫س‬×٢٥٠
٢٢٠١١٠
٧٦٠
٣٩٣٧٥
‫إﺟﻤﺎﻟﻲ‬‫اﻟﺤﺴﺎب‬٢٢٠١١٠٧٦٠٣٩٣٧٥٤٠٤٦٥
٢٨٠٠١٤٠٠
‫א‬‫א‬
٤٢٠٠٩٣٤٧٩٥١٥٨٤٦٤٩
٣J٤W‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٧-
‫א‬‫א‬K
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬،
‫א‬‫א‬‫א‬،‫א‬‫א‬٥٠٪‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
K
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬W
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
J‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٨-
٢J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬
‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬
K
J‫א‬‫א‬K
٤J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬K
K‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬

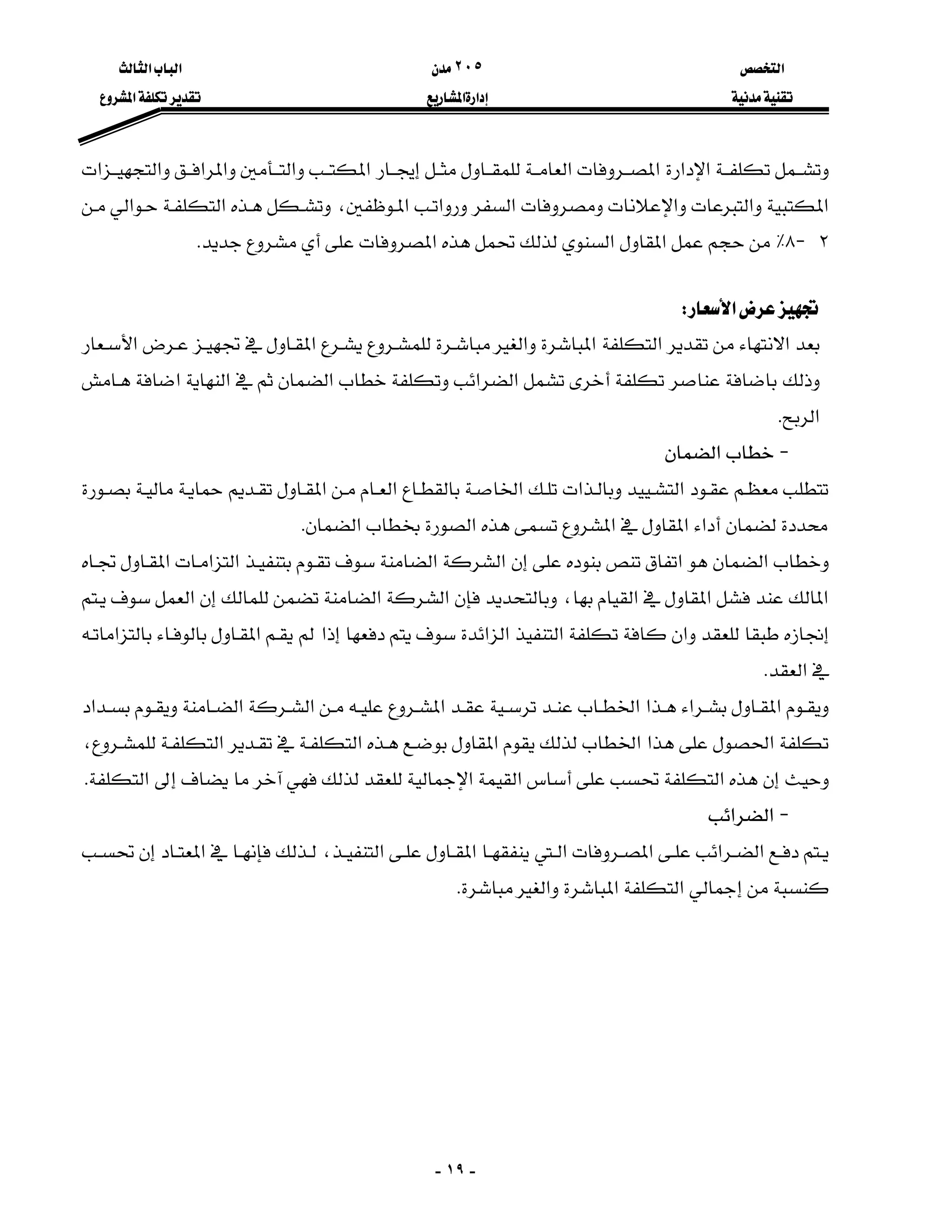

‫א‬‫א‬‫א‬F٥J١٥E٪K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-١٩-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
٢J٨٪‫א‬‫א‬‫א‬K
‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٠-
J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬٥٢٠٪‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،
‫א‬‫א‬W
١J‫א‬K
٢J‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬K
٥J‫א‬‫א‬‫א‬K
J‫א‬
‫א‬‫א‬‫א‬‫א‬٣J٥
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬K
٣J٥‫א‬‫א‬‫א‬١٩٠٠،
‫א‬‫א‬‫א‬١٠٪‫א‬‫א‬،‫א‬‫א‬
١٪‫א‬‫א‬‫א‬،‫א‬١٠٪،‫א‬١K٪
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
٣J٦‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢١-
‫א‬
‫א‬W‫א‬‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬‫א‬

‫א‬

‫א‬‫א‬
‫א‬‫א‬


‫א‬

‫א‬
‫א‬
‫א‬‫א‬

‫א‬



٣٩٢٩٠٦٠٠------٦٩٠٨٥١٫٦٨٢٫١٧
‫א‬‫א‬
‫א‬


٧٣٥١٣٠٥٣٦٥٠٧٣٥٠٠---٧٨٤٥٥٩٦٨٣٨٫٨٥١٣١٫٧٥
‫א‬‫א‬



١٥٠٤٢٠٠٩٣٤٧٩٥١٥---٨٤٦٤٩١٠٤٤٨٤٫٢٤٦٩٦٫٥٦
‫א‬

١٦٠---------١٩٠٠١٩٠٠٢٣٤٥٫٢١١٤٫٦٦
‫א‬٥٩٥٥٥١٨٤١٥٣٠١٥١٩٠٠١٦٥٦٩٤٢٠٤٥٢٠
١٦٥٦٩
١٨٢٢٦٣
١٨٢٣
١٨٤٠٨٦
١٨٤٠٩
‫א‬‫א‬١٠%
‫א‬‫א‬‫א‬١%
‫א‬‫א‬١٠%
‫א‬١%
٢٠٢٤٩٥
١٩٩٧
‫اﻟﻤﻌﺎﻣﻞ‬=٢٠٤٥٢٠÷١٦٥٦٩٤=
١٫٢٣٤٣٢٣٥
‫א‬٢٠٤٥٢٠

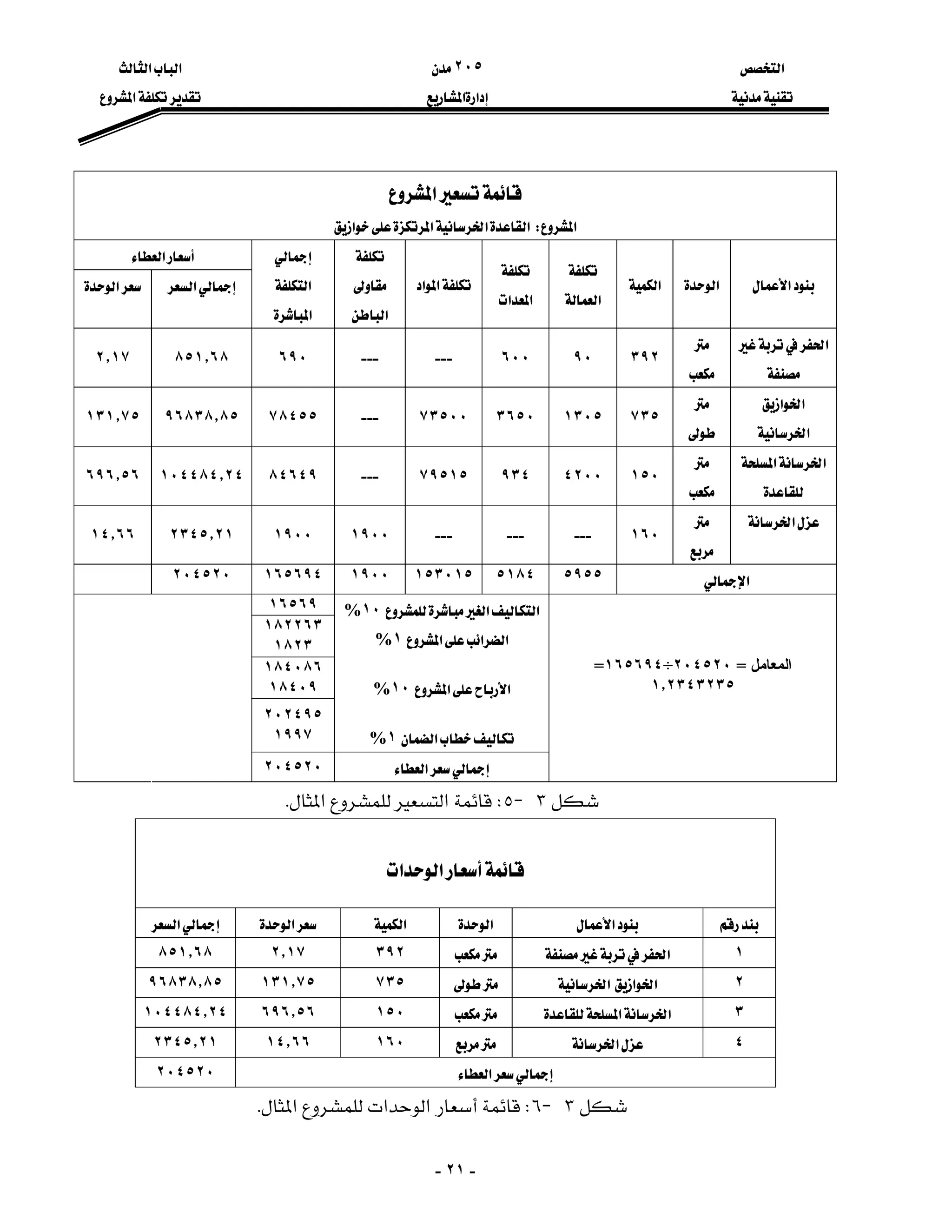

٣J٥W‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
١‫א‬٣٩٢٢٫١٧٨٥١٫٦٨
٢‫א‬‫א‬‫א‬٧٣٥١٣١٫٧٥٩٦٨٣٨٫٨٥
٣‫א‬‫א‬١٥٠٦٩٦٫٥٦١٠٤٤٨٤٫٢٤
٤‫א‬١٦٠١٤٫٦٦٢٣٤٥٫٢١
‫א‬٢٠٤٥٢٠
٣J٦W‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٢-
‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
٣J٧‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬
‫א‬W‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬
‫א‬
‫א‬L‫א‬
‫א‬‫א‬

‫א‬‫א‬L‫א‬
‫א‬‫א‬
‫א‬
‫א‬٣٩٢٦٠0.15٦٠٠1.5---
‫א‬٦٠0,15٦٠٠1.5---
‫א‬‫א‬‫א‬
‫א‬‫א‬---١٣٠130٥٠٠500---
‫א‬‫א‬٧٣٥٥٠٠0.68٢٧٥٠3.74٧٣٥٠٠
‫א‬‫א‬‫א‬---٢٤٠240٤٠٠400---
‫א‬٨٧٠٣٦٥٠٧٣٥٠٠
‫א‬‫א‬
‫א‬‫א‬‫א‬٦٠٦٠٠10------١١٤٠
‫א‬‫א‬٦٠٣٦٠6٢٤0.4---
‫א‬‫א‬٦٠١٢٠2---------
‫א‬٣٠١٥٠٠50١٥٠5٣٩٠٠٠
١٥٠٢٢٠1.47٧٦٠5.1٣٩٩٣٧٥
‫א‬٢٨٠٠٩٣٤٧٩٥١٥
٣J٧W‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬
٤

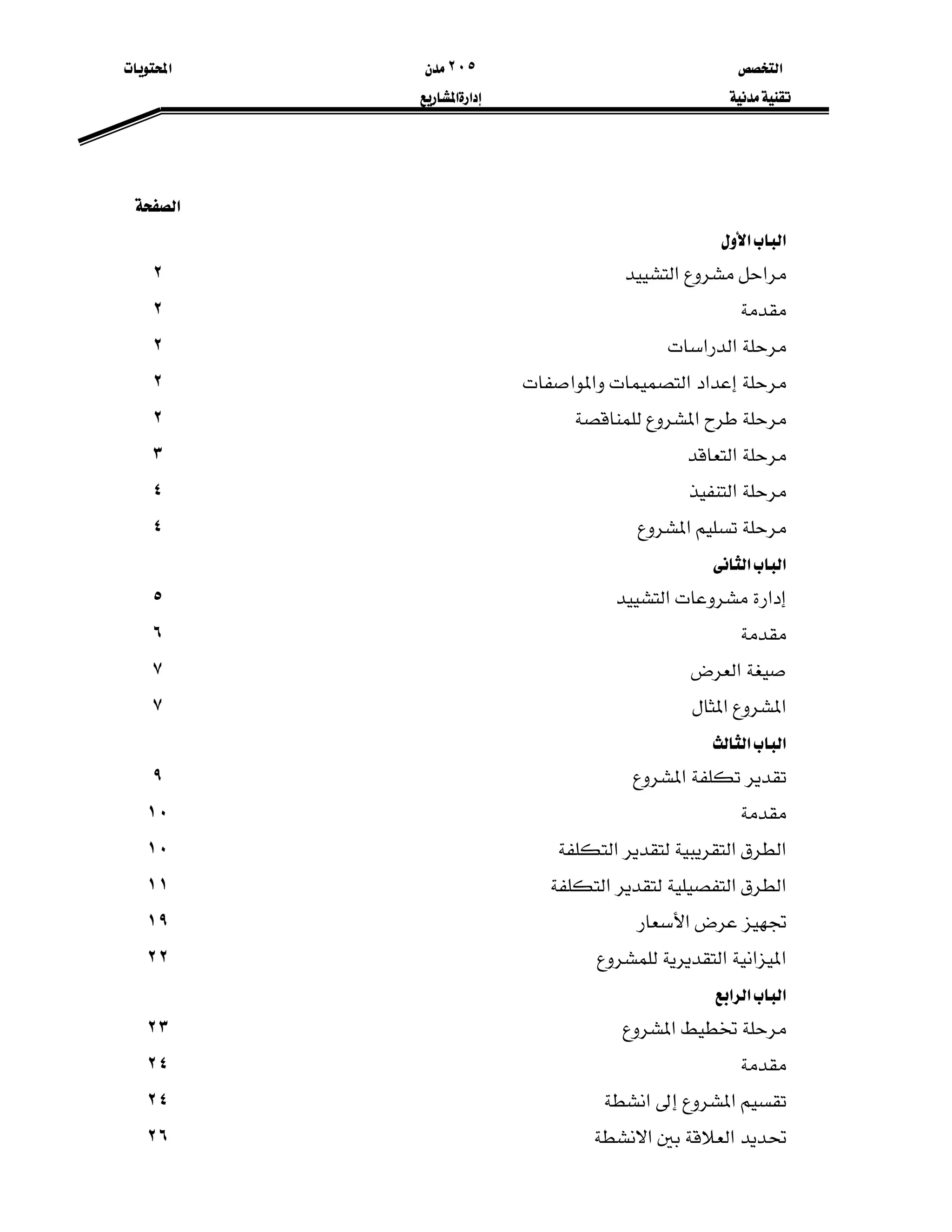

‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬

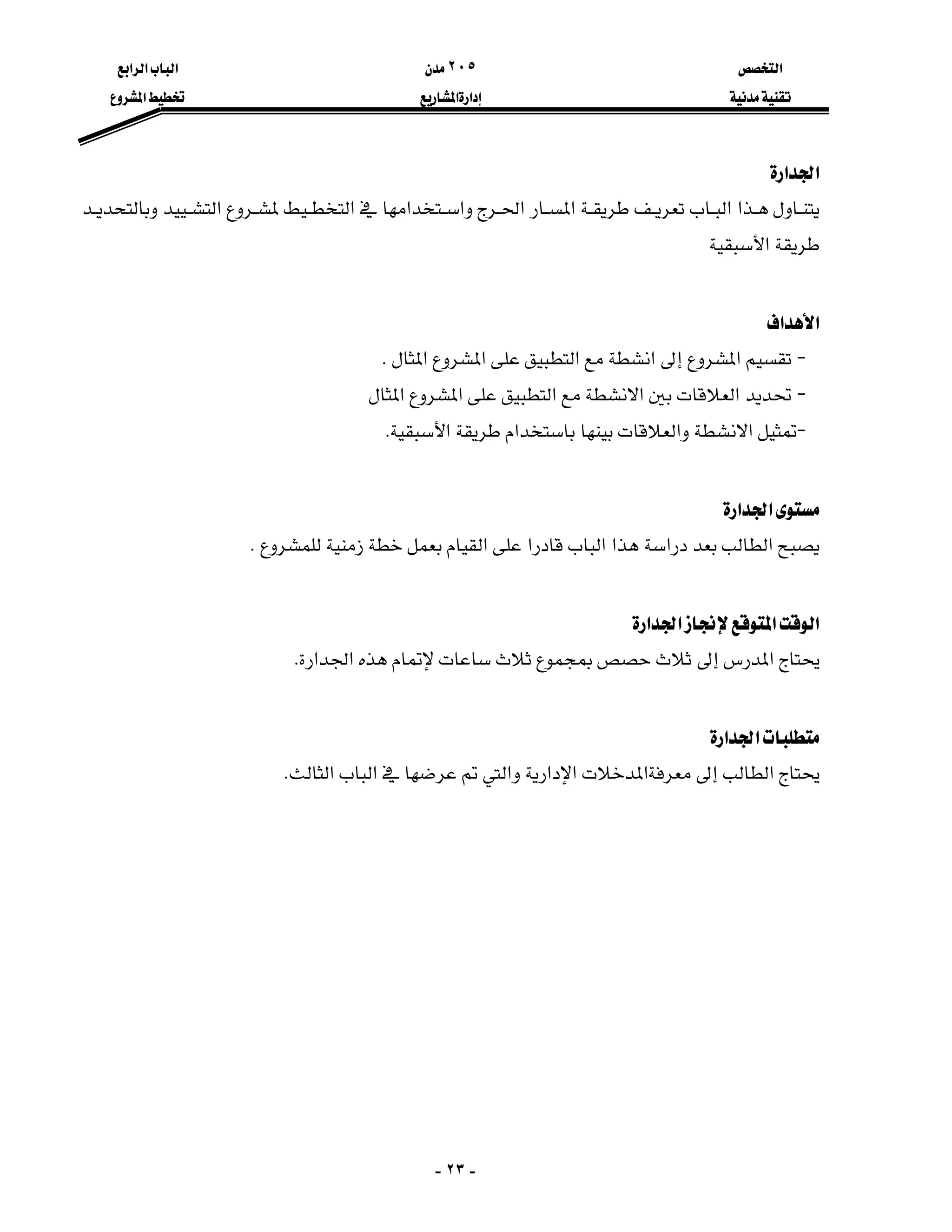

-٢٣-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٤-

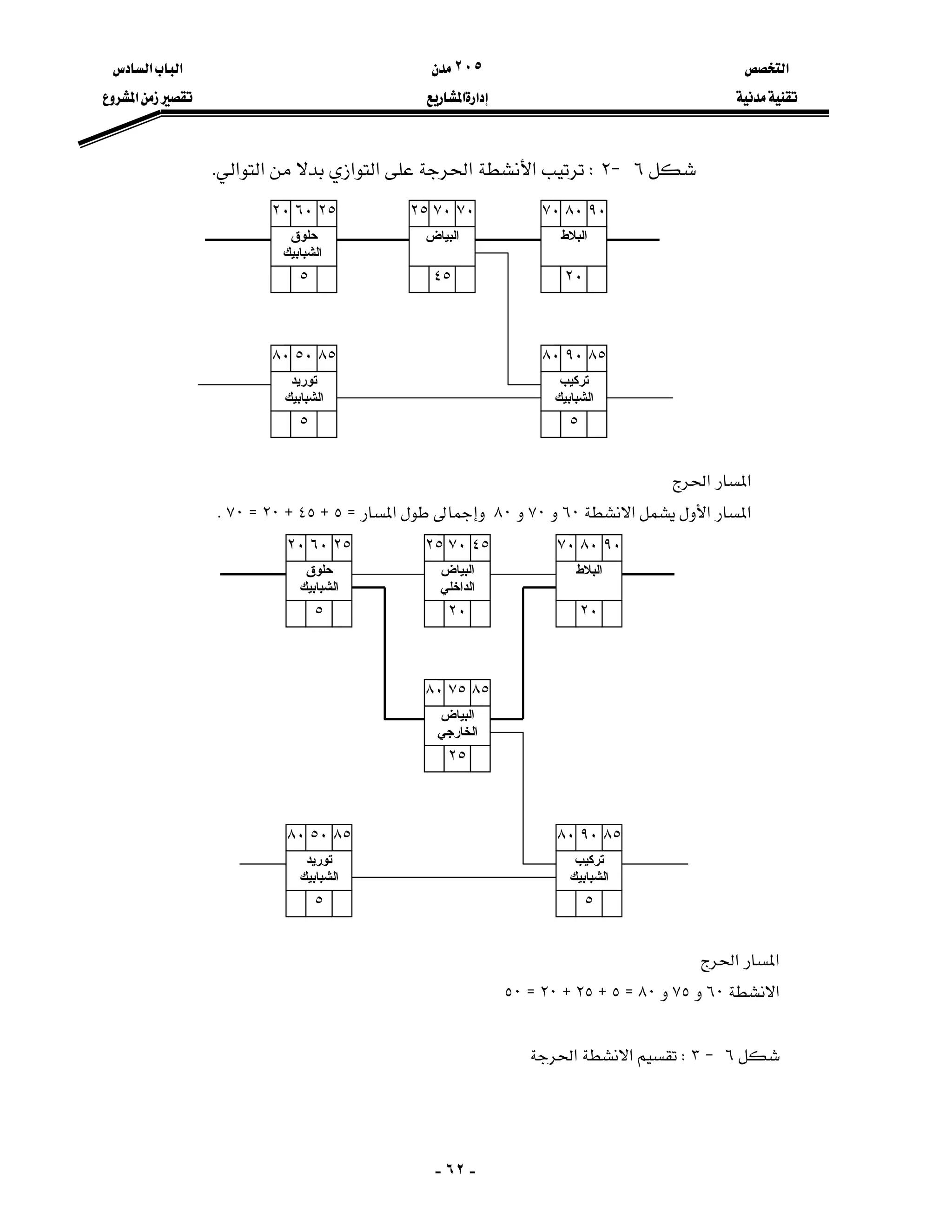

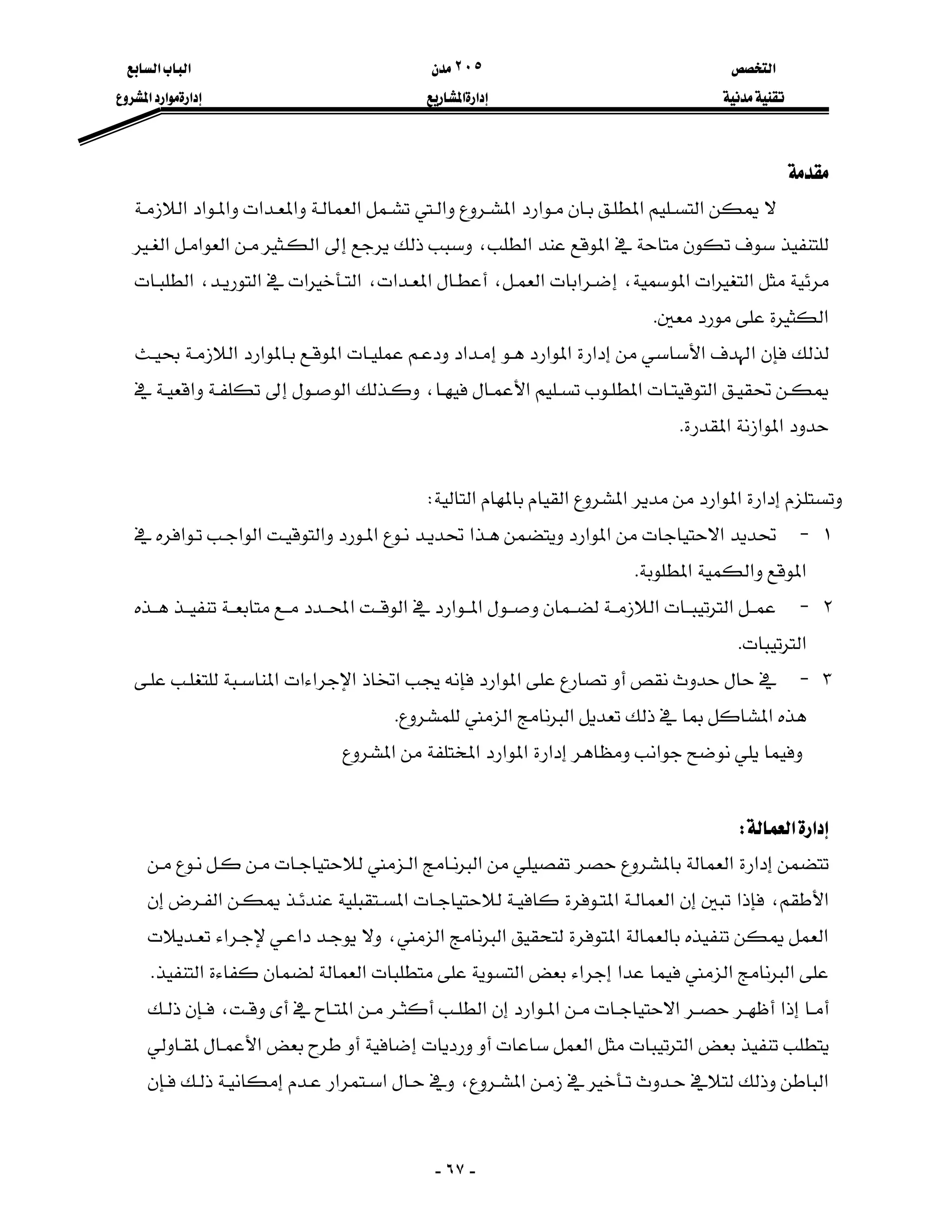

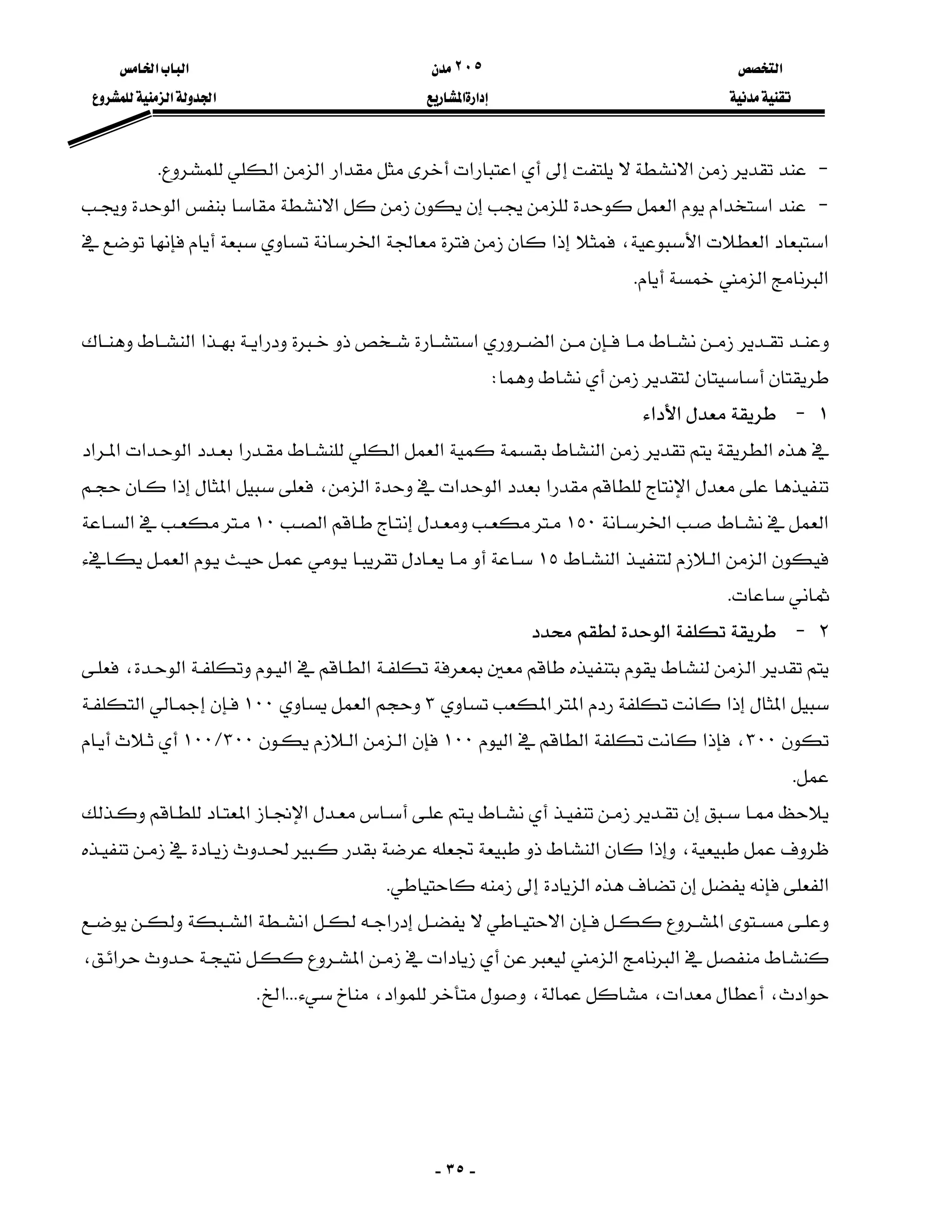

W‫א‬
‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬K
K‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬،‫א‬
‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬W
١J‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
٢J‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
K

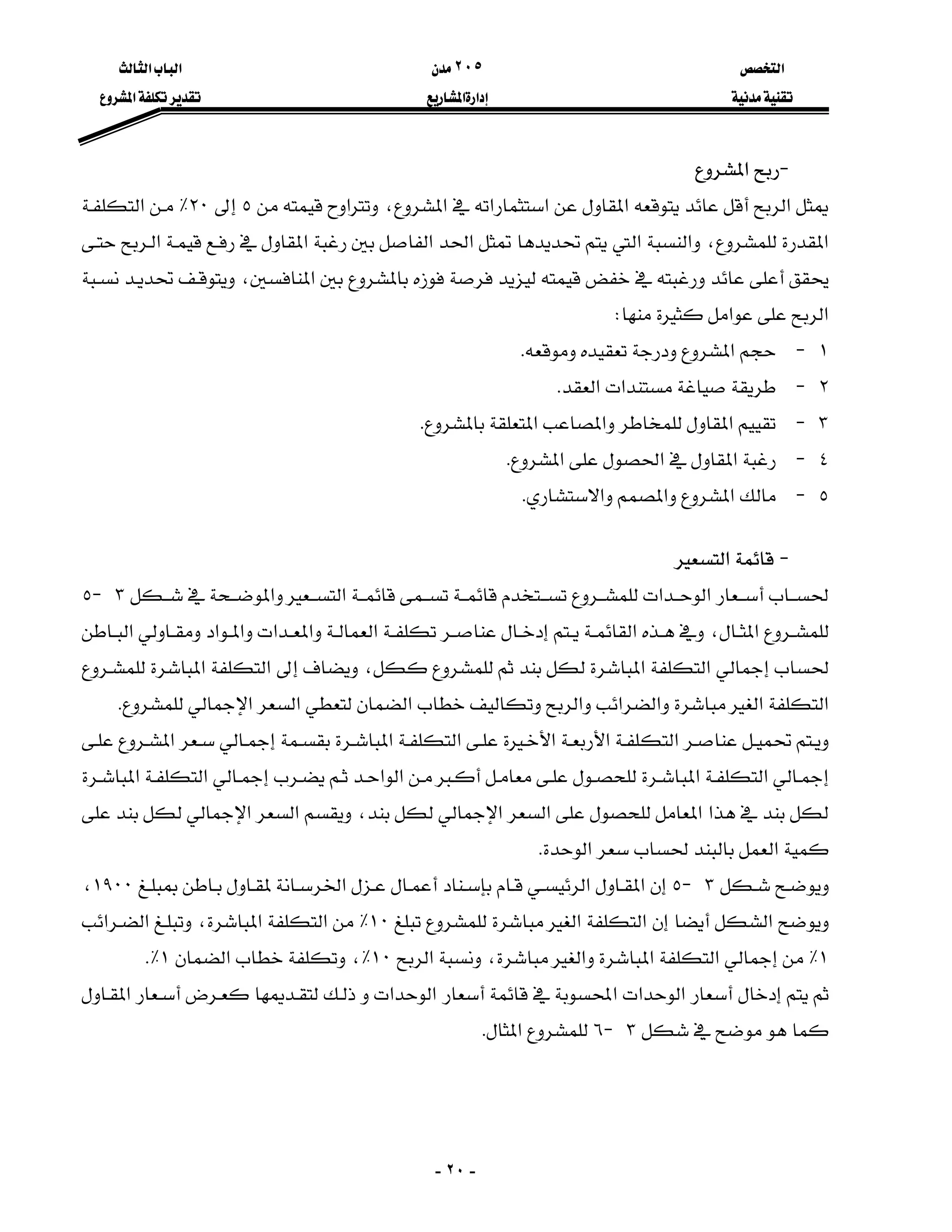

٣J‫א‬‫א‬،‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
٥J‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٥-

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬،‫א‬‫א‬،‫א‬،‫א‬‫א‬،‫א‬،
‫א‬،‫א‬‫א‬،‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬،‫א‬‫א‬‫א‬‫א‬W
J‫א‬K

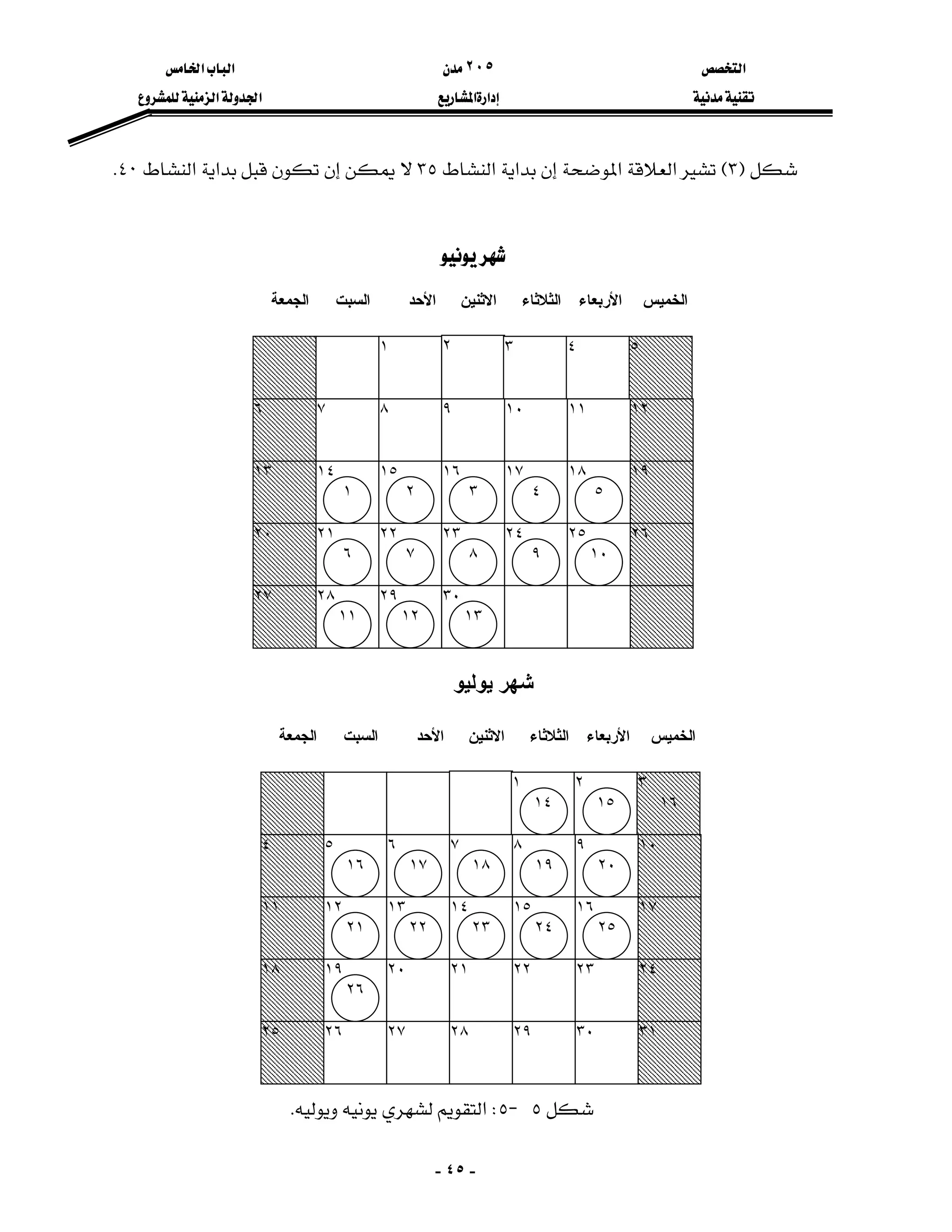

J‫א‬‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬‫א‬‫א‬K
J‫א‬K
J‫א‬K
J‫א‬‫א‬‫א‬K
J‫א‬K

‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٦-

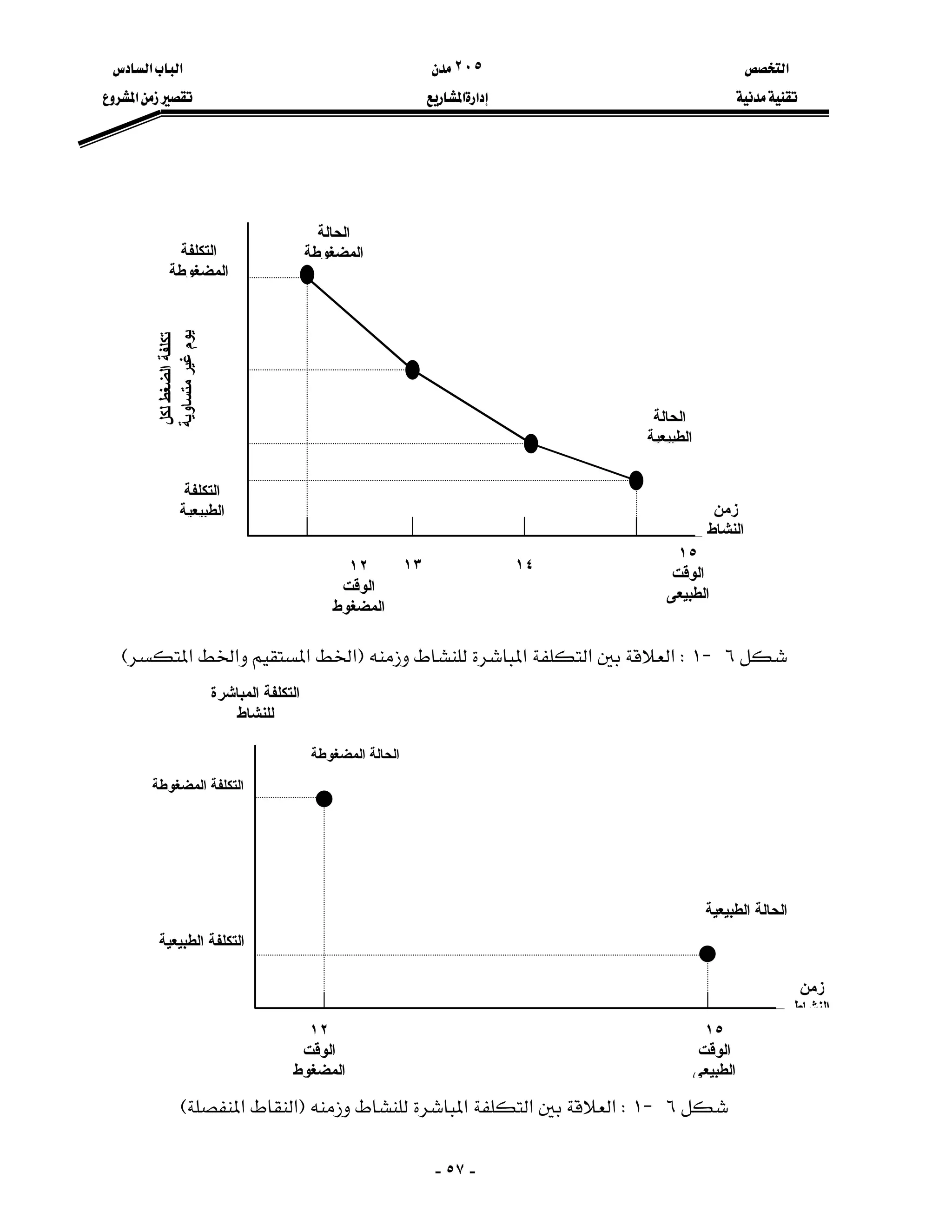

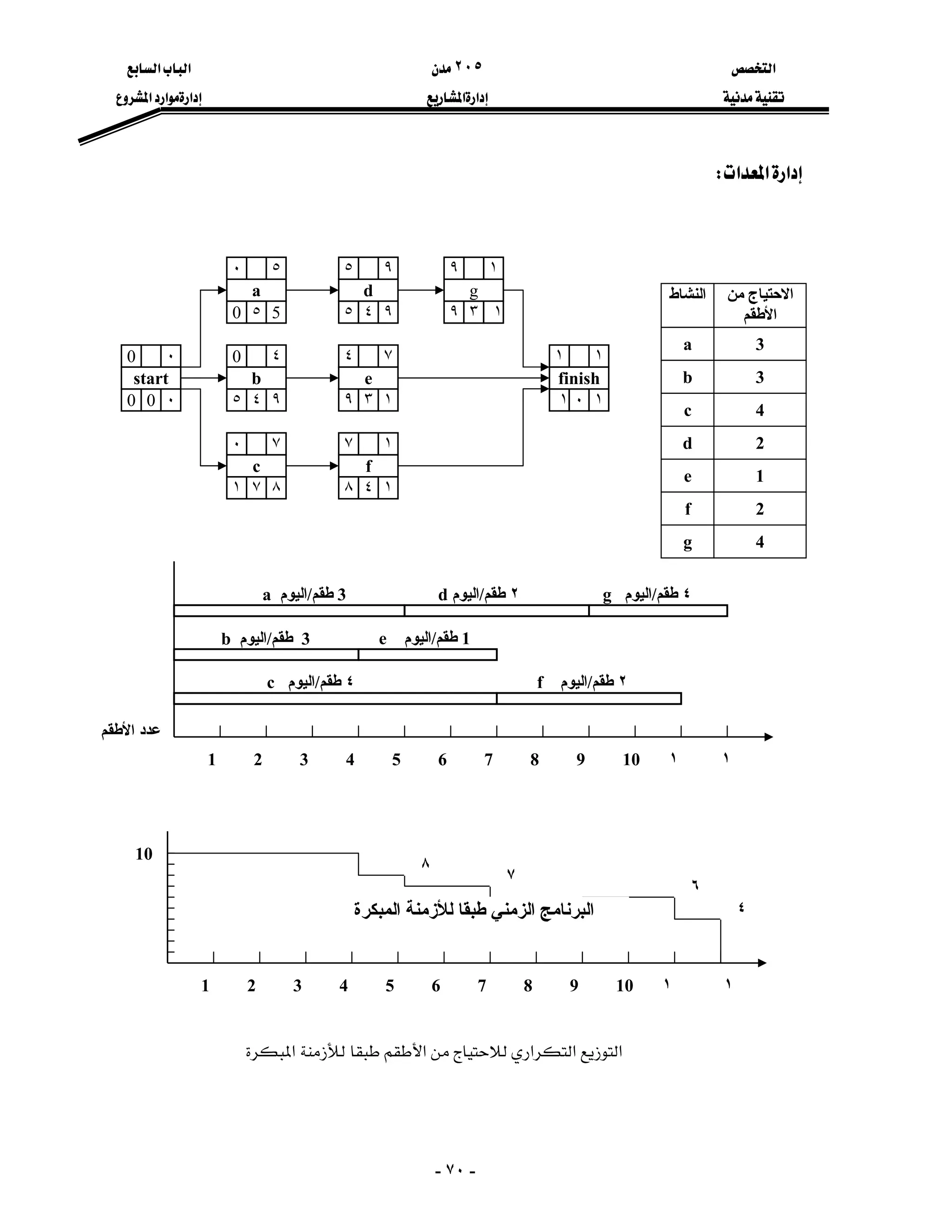

‫א‬‫א‬W
‫א‬‫א‬‫א‬،
‫א‬،‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬
‫א‬K

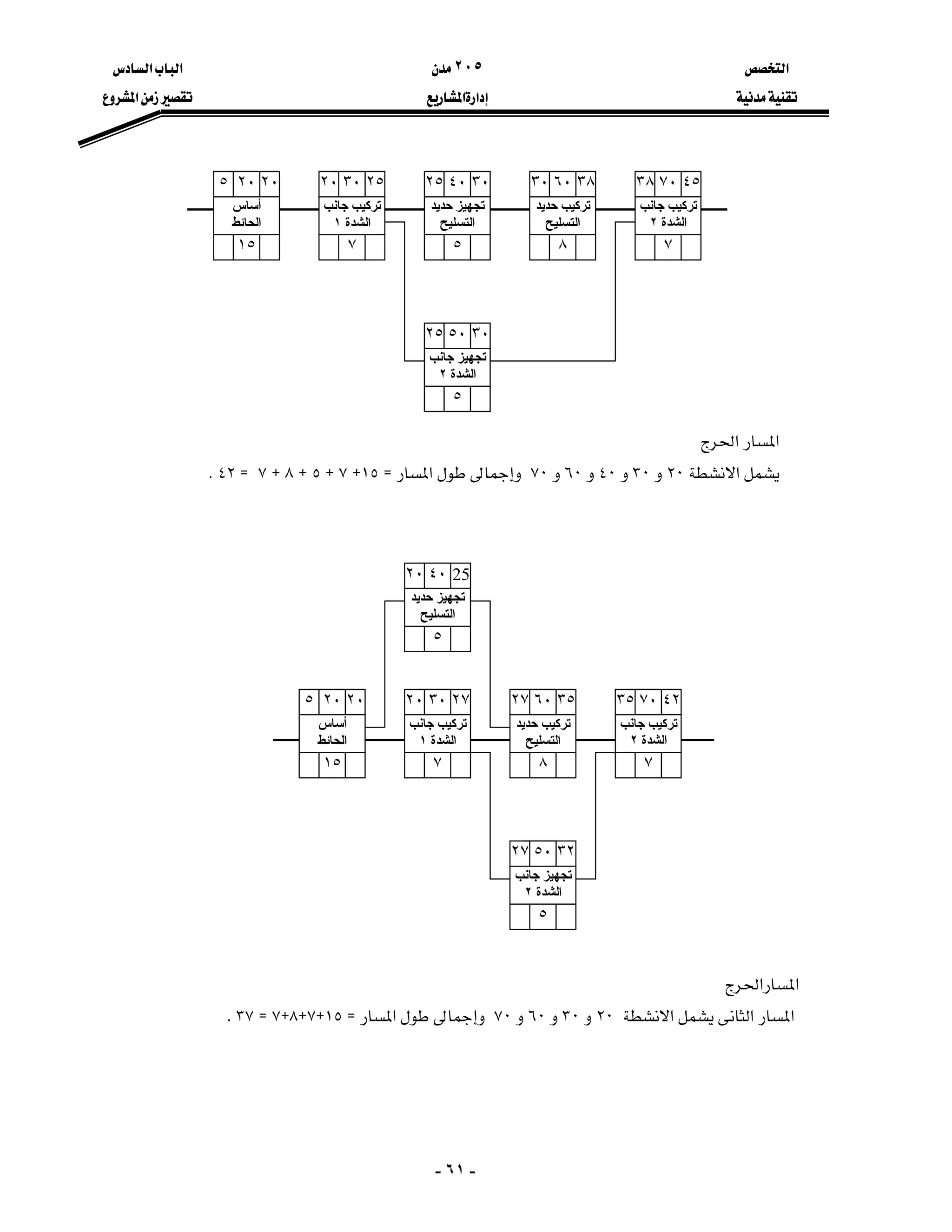

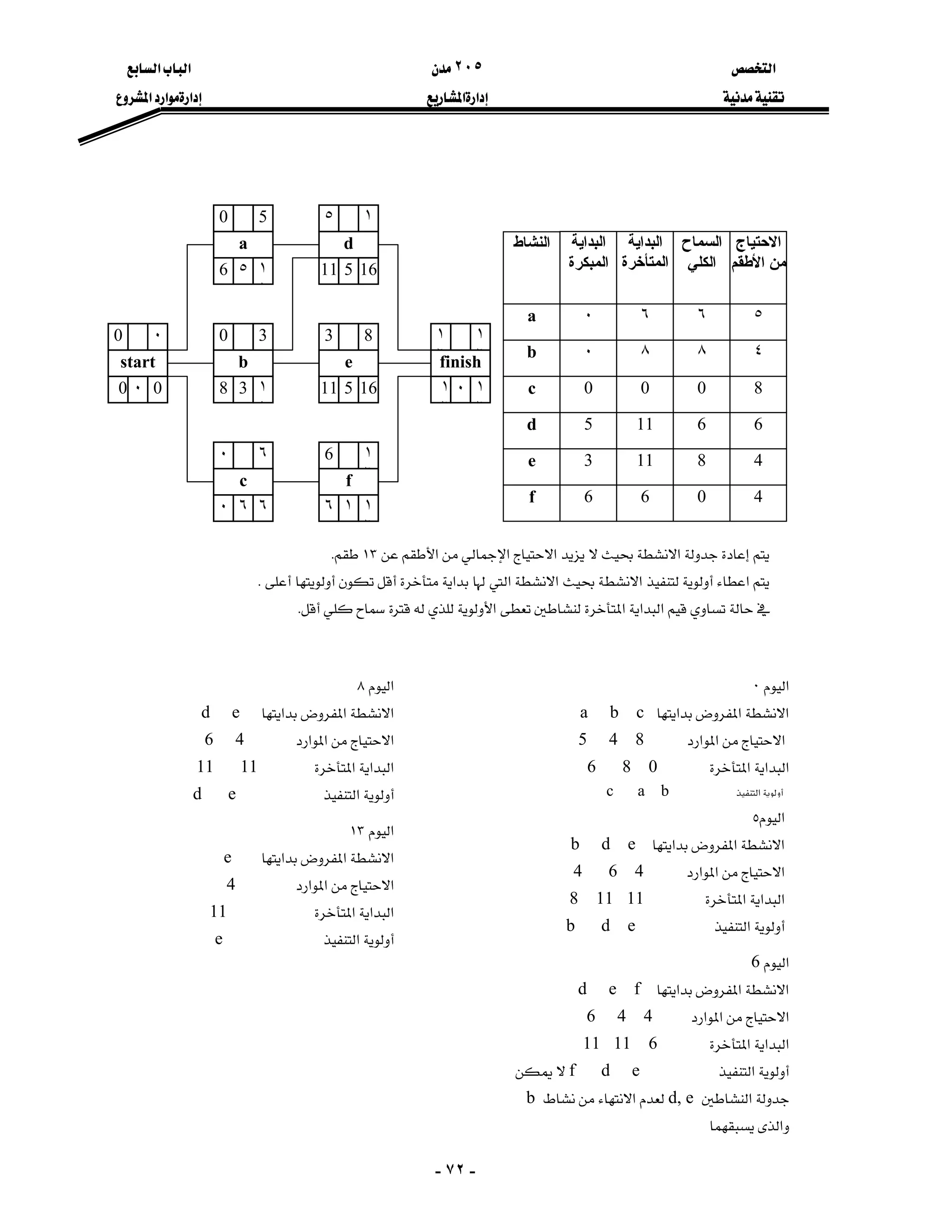

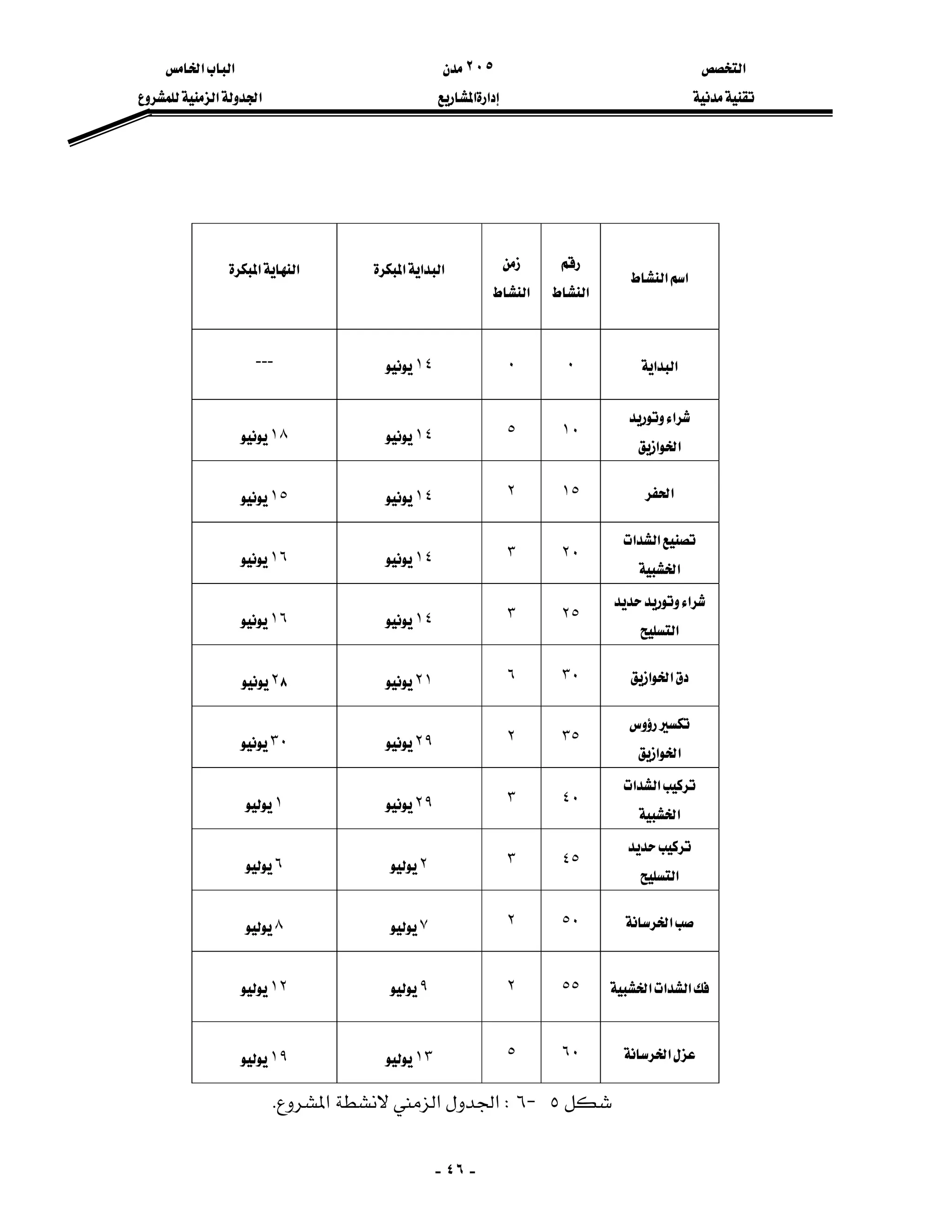

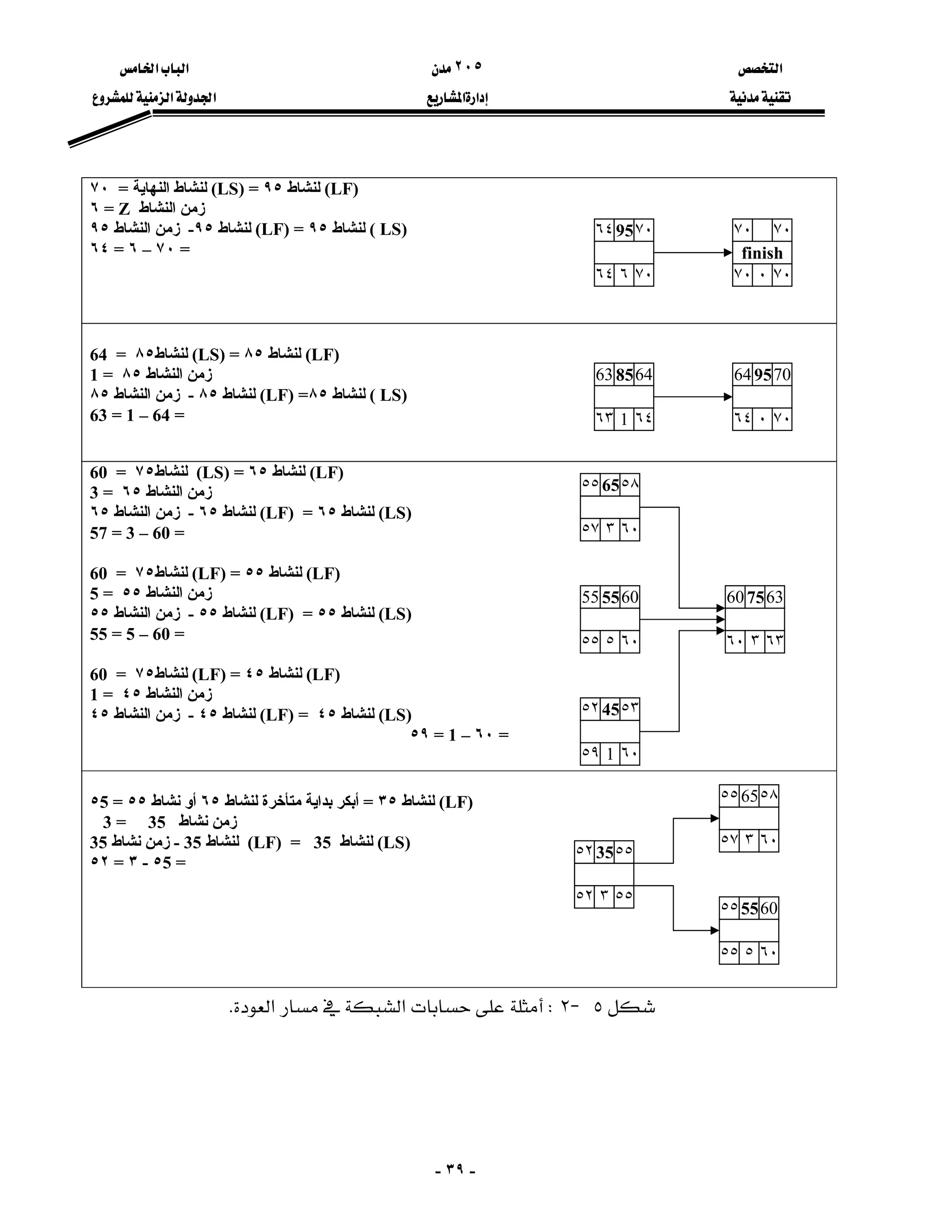

‫א‬‫א‬‫א‬‫א‬٤J١‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٧-

‫א‬

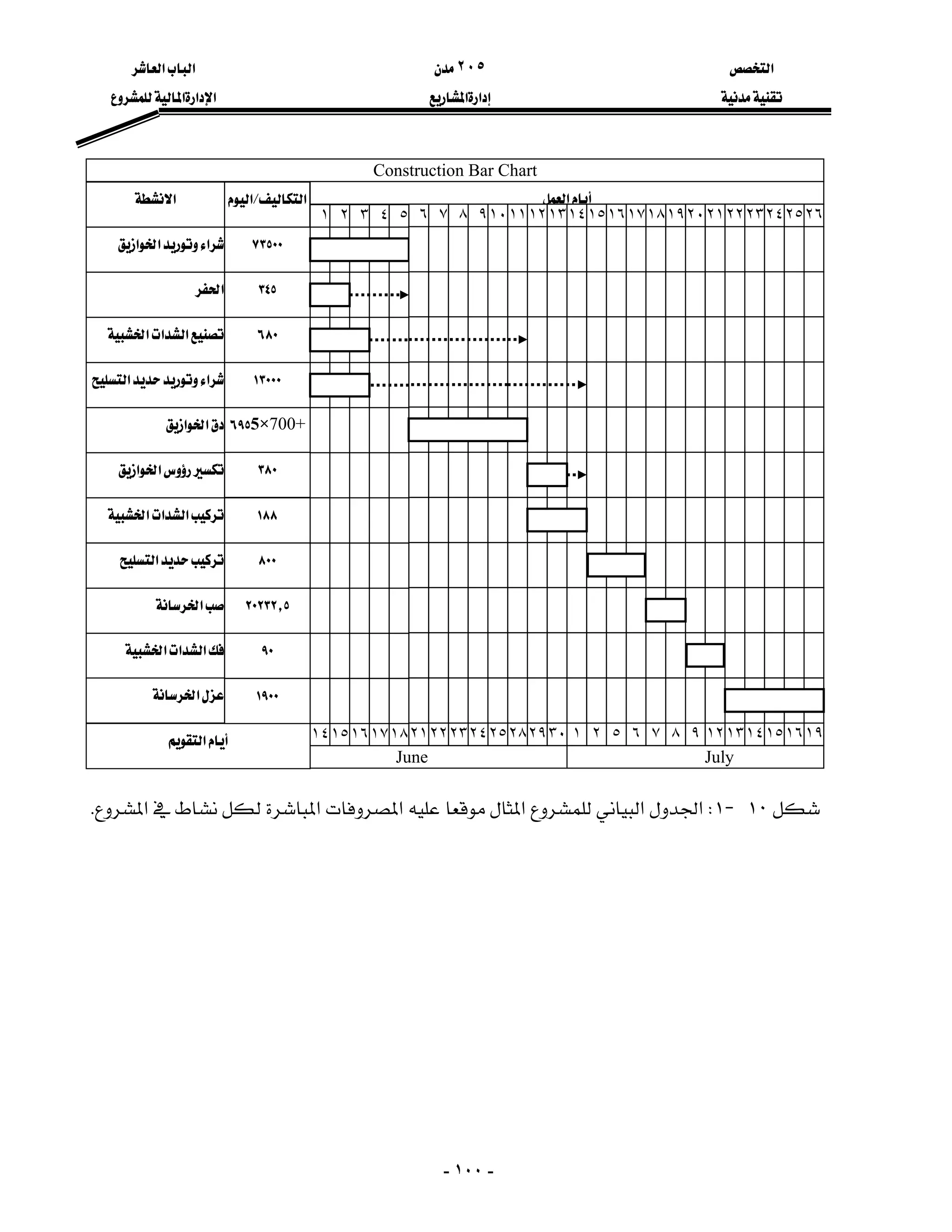

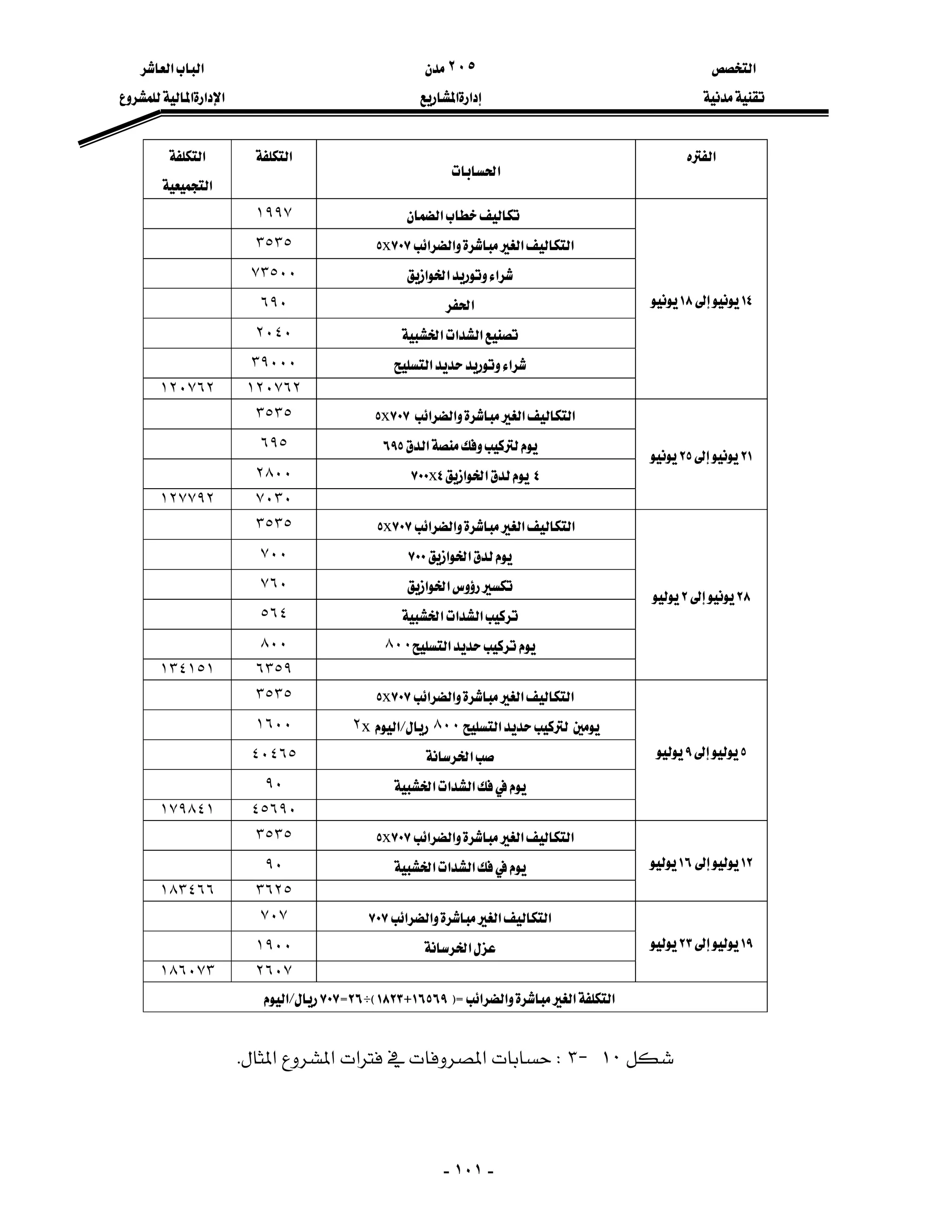

‫א‬‫א‬
١‫א‬‫א‬‫א‬---
٢‫א‬---
٣‫א‬‫א‬‫א‬---
٤‫א‬‫א‬---
٥‫א‬‫א‬1 , 2

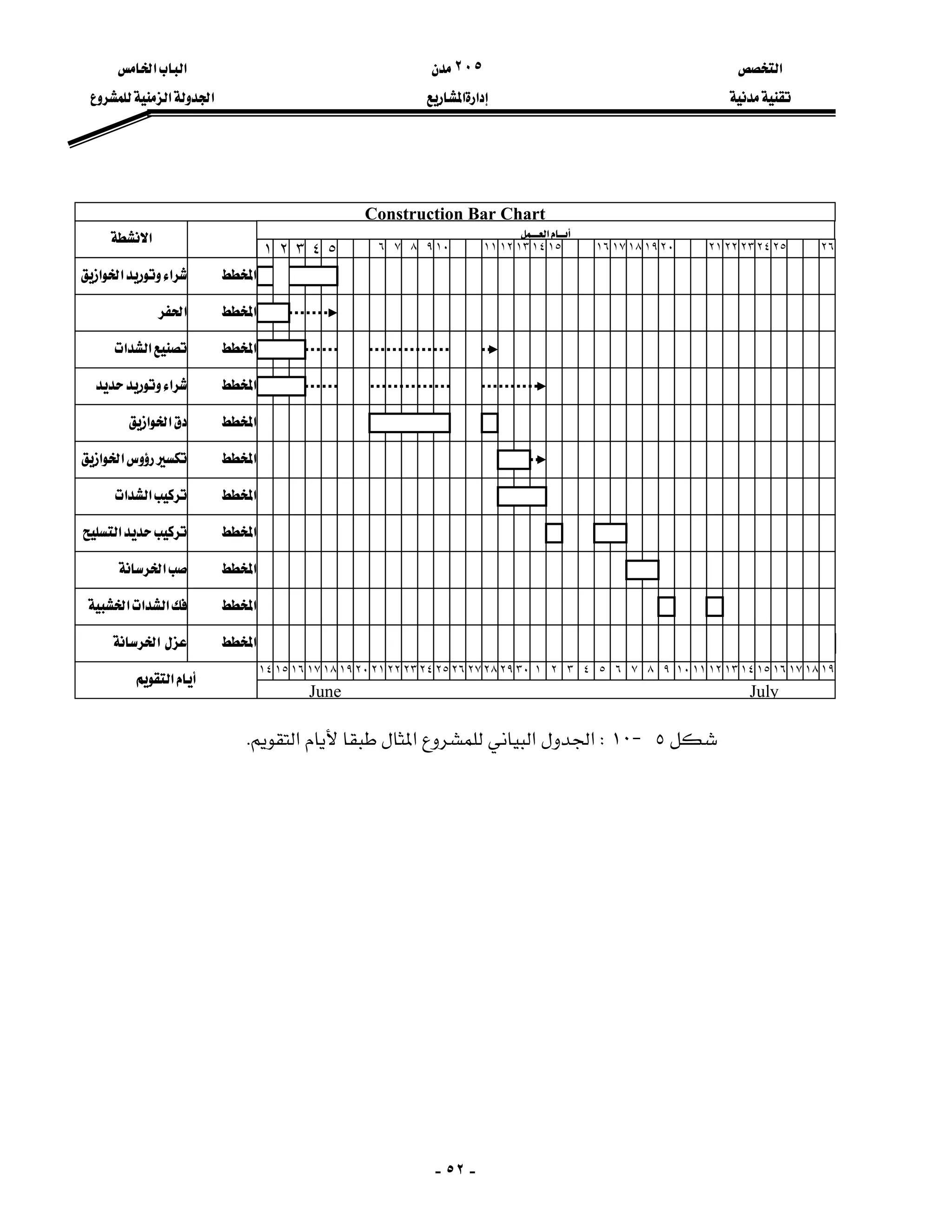

٦‫א‬‫א‬5 , 2
٧‫א‬‫א‬‫א‬3 , 5 , 2
٨‫א‬6 , 7 , 3 , 4
٩‫א‬8 , 7 , 6
١٠‫א‬‫א‬‫א‬9 , 8 , 7
١١‫א‬10 , 9

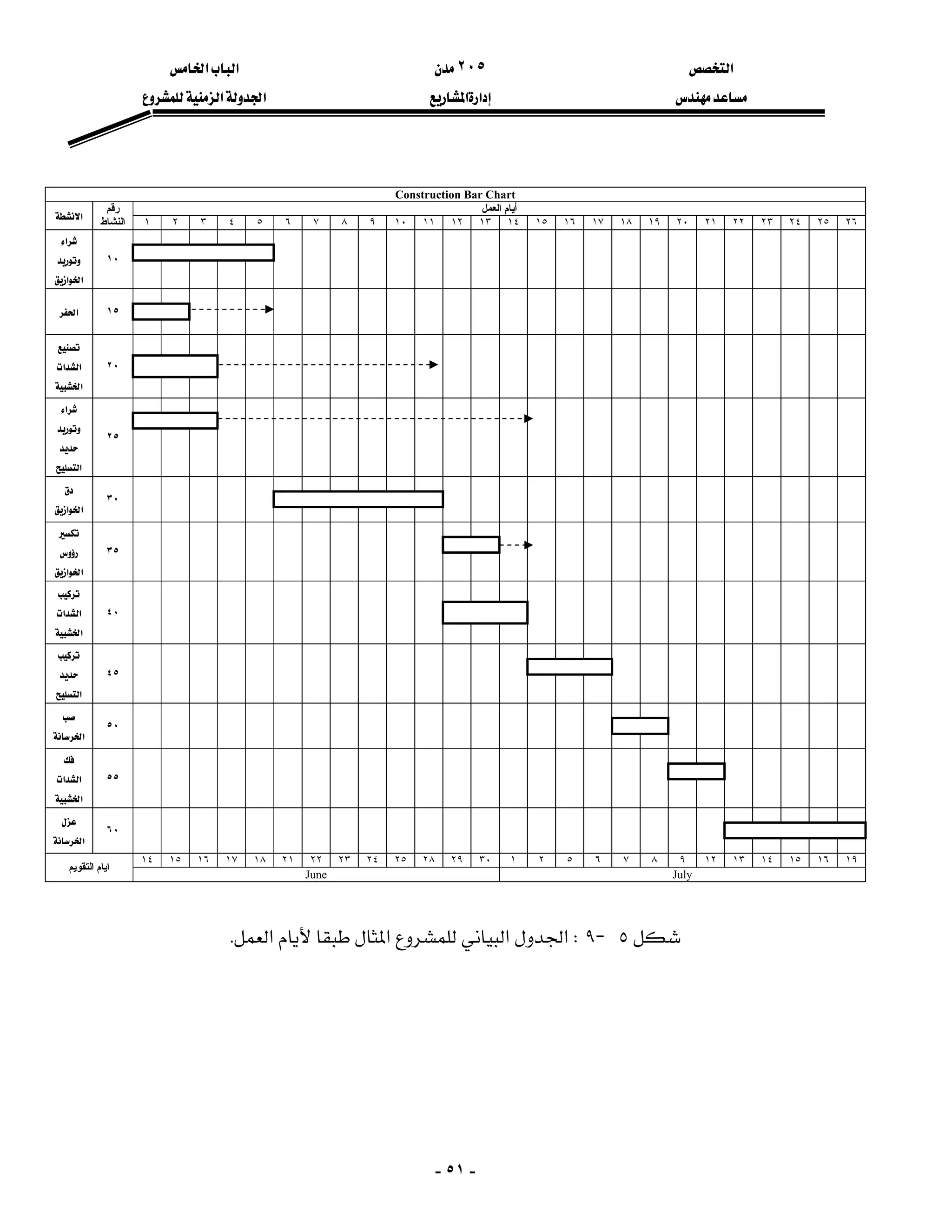

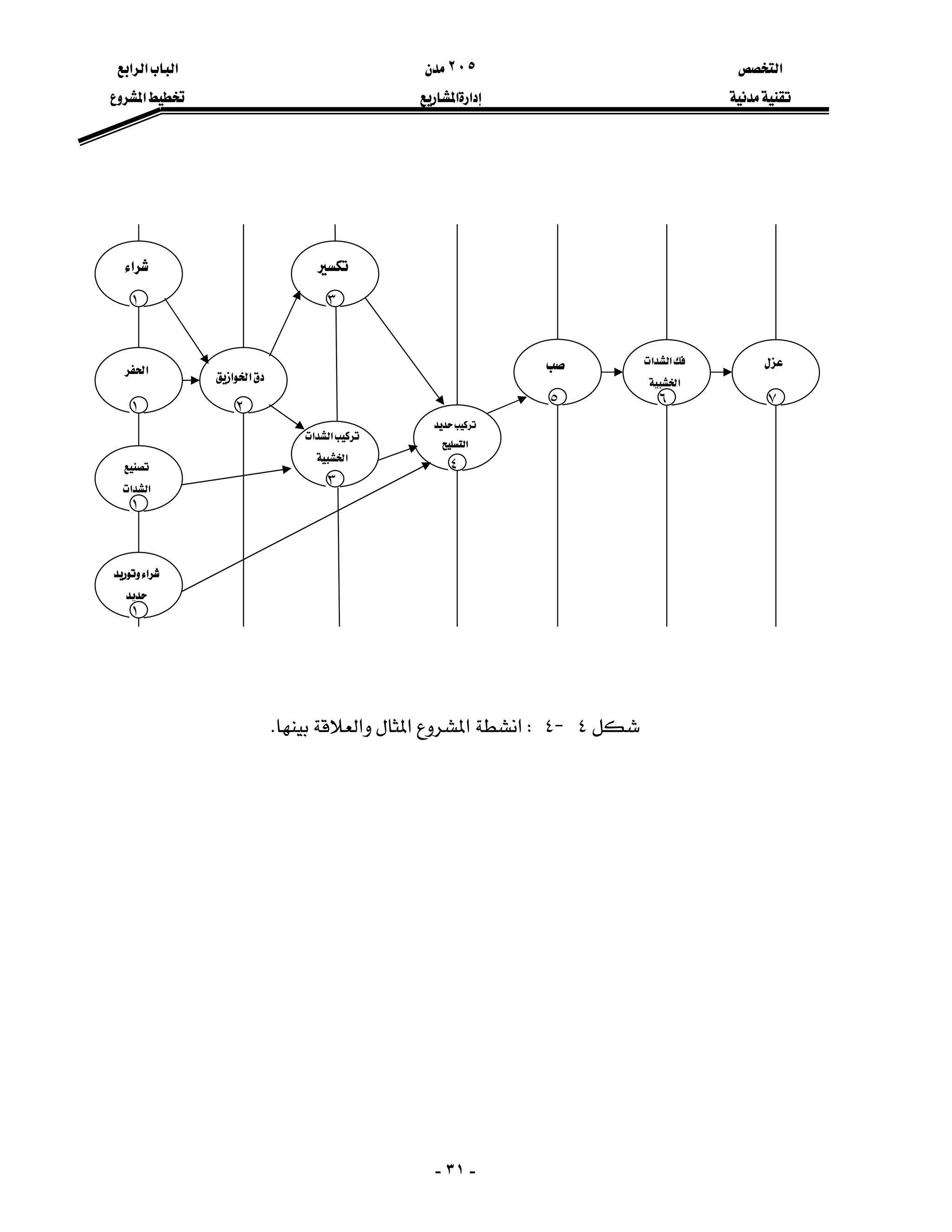

٤J١W‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٨-
‫א‬‫א‬W

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬٤J١‫א‬‫א‬F٦E
‫א‬‫א‬F٥E‫א‬F٢E،‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬.
J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
٤J١‫א‬‫א‬٤J٢،‫א‬٤J٢
‫א‬K
١J‫א‬،‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬
‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٢٩-

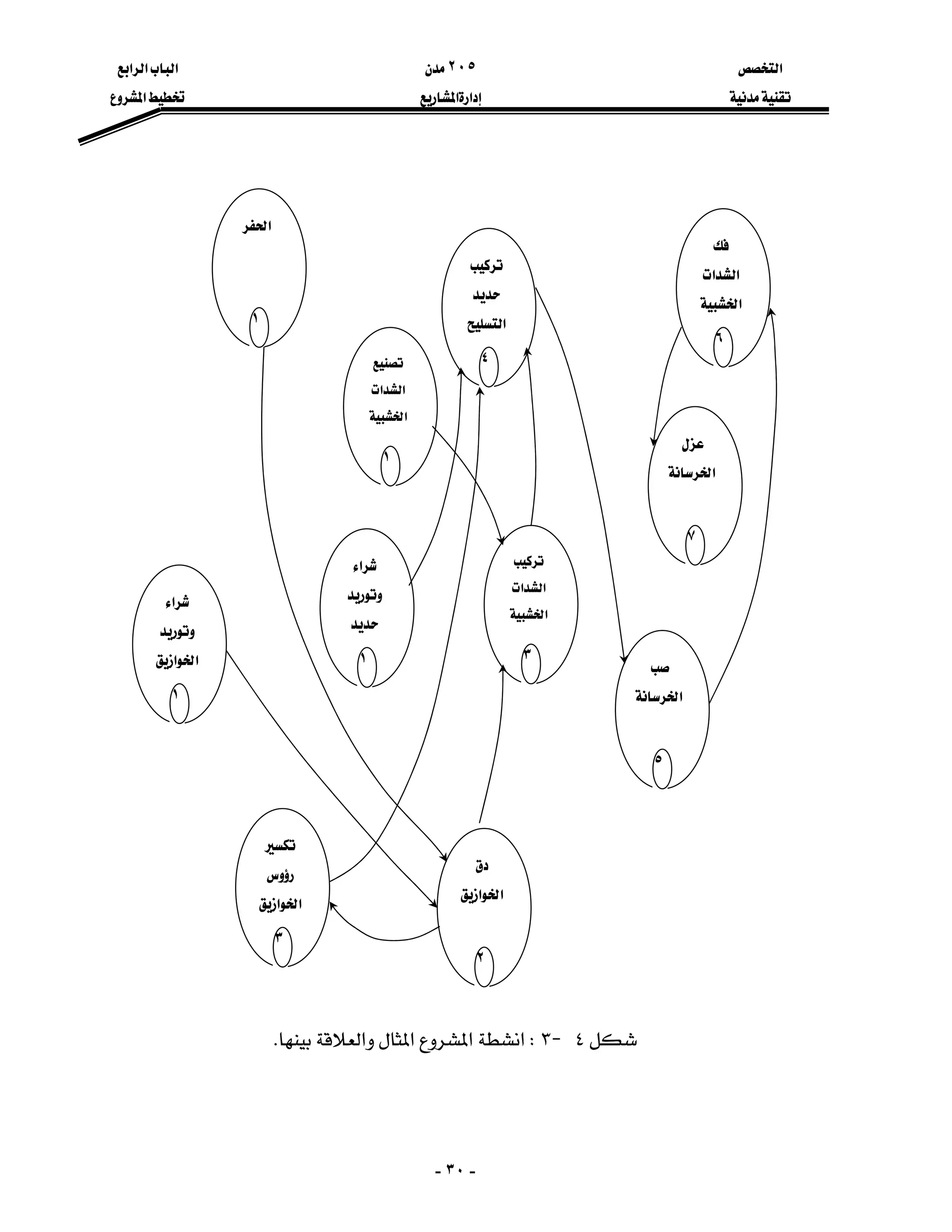

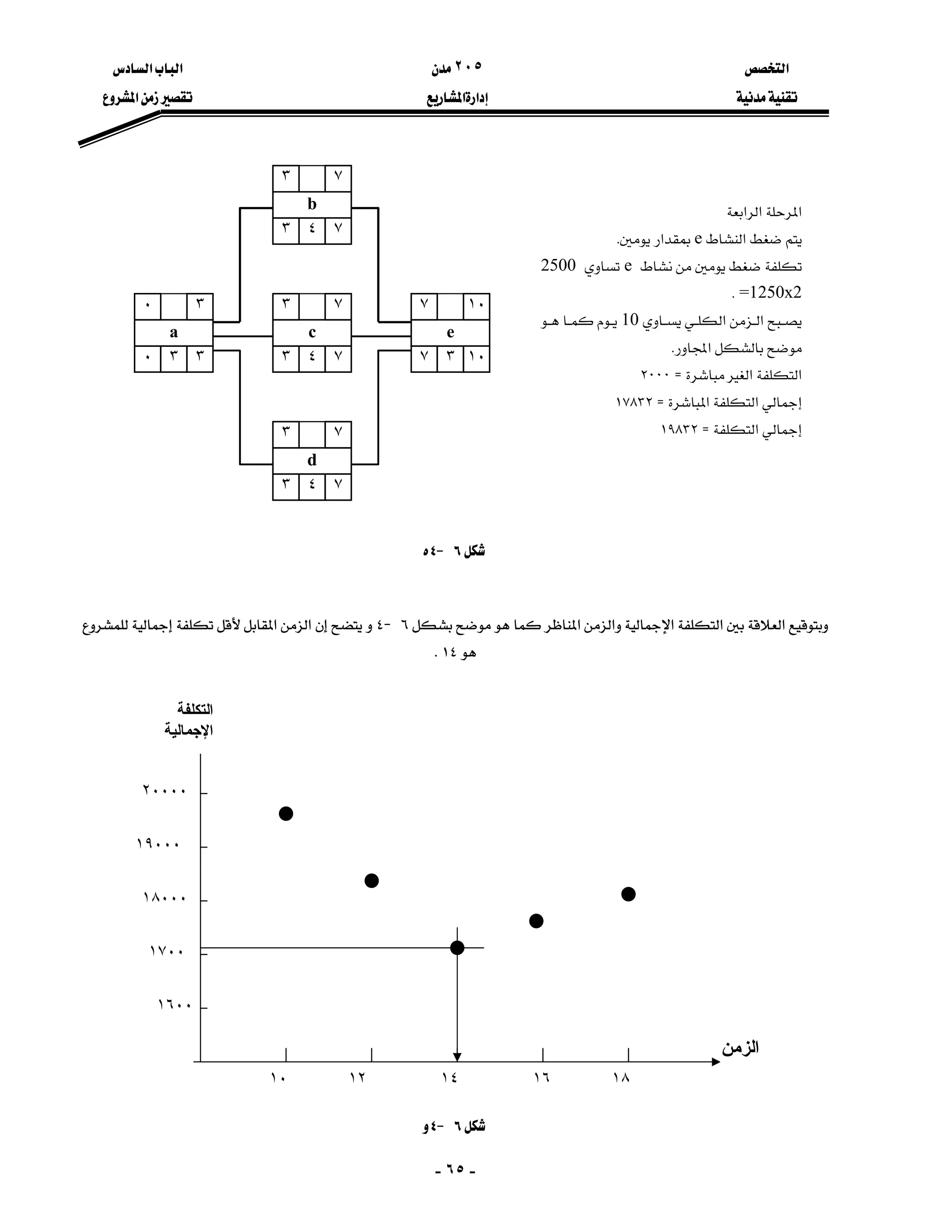

٥J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
٦J‫א‬‫א‬‫א‬K
٧J‫א‬K
‫א‬‫א‬٤J٢‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٤J٣K

‫א‬‫א‬‫א‬٤J٤‫א‬
‫א‬W
J‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬،
‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٣٠-
















٤J٣W‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬
١


‫א‬
٤

‫א‬‫א‬
‫א‬
٦

‫א‬
٧

‫א‬‫א‬
‫א‬
٣
‫א‬


١ 
‫א‬
٥

‫א‬‫א‬
٢
‫א‬
١


‫א‬‫א‬
٣
‫א‬

‫א‬‫א‬
١
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٣١-

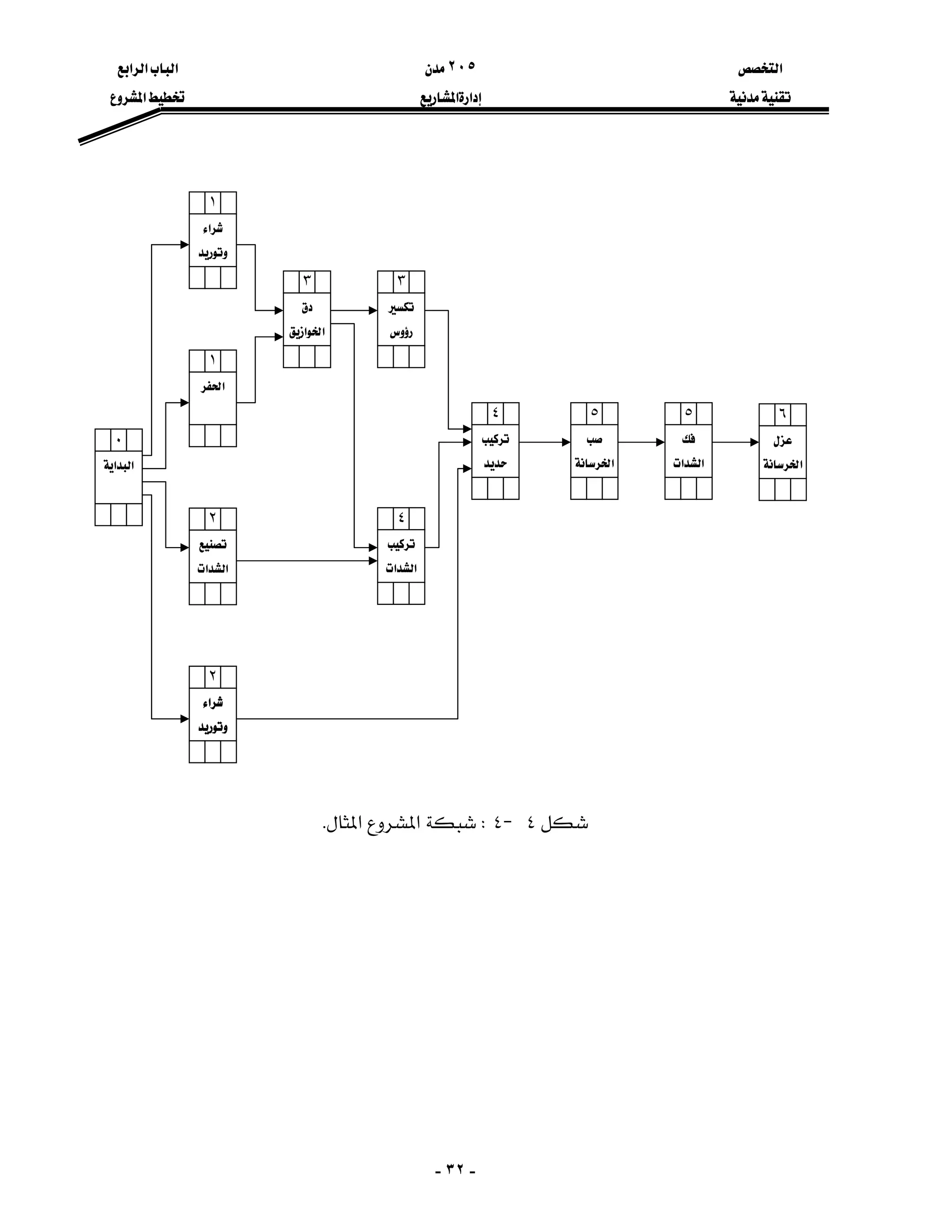

٤J٤W‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
١

‫א‬
٤
‫א‬‫א‬
‫א‬
٦

٧
٣
‫א‬

١

٥٢
‫א‬
١

٣
‫א‬
١
‫א‬‫א‬
‫א‬‫א‬
‫א‬
‫א‬٢٠٥‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
-٣٢-













٤J٤W‫א‬‫א‬K
‫א‬

١
‫א‬
١


٤
‫א‬‫א‬
٠
‫א‬

٢

‫א‬‫א‬
٢

‫א‬‫א‬
٣


٣

‫א‬‫א‬
٤

‫א‬
٥

‫א‬‫א‬
٥

‫א‬
٦
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
٥
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٣-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬K
J‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K
JK
J‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٤-

‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬W
‫א‬‫א‬W
J‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬
‫א‬،‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬
K
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٢٤K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٥-
-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
W
١J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬١٥٠‫א‬١٠‫א‬
‫א‬‫א‬‫א‬١٥‫א‬
K
٢J‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬٣‫א‬١٠٠‫א‬
٣٠٠،‫א‬‫א‬‫א‬١٠٠‫א‬‫א‬٣٠٠L١٠٠
K
‫א‬‫א‬
،‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬،‫א‬،،‫א‬،KKK‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٦-
J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬
‫א‬W
١J‫א‬‫א‬‫א‬(ES)
‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬(EF)
،‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬FLFE
‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬(LS)
‫א‬‫א‬‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬٥J١‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٧-
١٠{٢٠‫א‬‫א‬،‫א‬‫א‬
١٠{٢٠‫א‬‫א‬‫א‬،‫א‬‫א‬١٠١٠‫א‬‫א‬
٢٠٥K
٥J١٣٠{٤٠٢٠‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬٢٠‫א‬‫א‬٣٠{٤٠
٩{٨K
٥J١٩٠‫א‬‫א‬٧٠{٨٠‫א‬
١١{١٥‫א‬‫א‬،‫א‬‫א‬‫א‬٩٠،٨٠
‫א‬١٥‫א‬‫א‬٩٠،‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬
٥J٢K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٨-

‫اﻟﻤﺒﻜﺮة‬ ‫اﻟﺒﺪاﻳﺔ‬(ES)=٠)‫اﻟﻤﺸﺮوع‬ ‫ﺑﺪاﻳﺔ‬(
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬=٠
‫اﻟﻤﺒﻜﺮة‬ ‫اﻟﻨﻬﺎﻳﺔ‬(EF)=‫اﻟﻤﺒﻜﺮة‬ ‫اﻟﺒﺪاﻳﺔ‬(ES)+‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬
=٠+٠=٠

(ES)‫ﻟﻨﺸ‬‫ﺎط‬١٠=(EF)‫اﻟﺒﺪاﻳﺔ‬ ‫ﻟﻨﺸﺎط‬=٠
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬١٠=١٠
(EF)‫ﻟﻨﺸﺎط‬١٠=(ES)‫ﻟﻨﺸﺎط‬١٠+‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬١٠
=٠+١٠=١٠
(ES)‫ﻟﻨﺸﺎط‬٢٠=(EF)‫اﻟﺒﺪاﻳﺔ‬ ‫ﻟﻨﺸﺎط‬=٠
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬٢٠=5
(EF)‫ﻟﻨﺸﺎط‬٢٠=(ES)‫ﻟﻨﺸﺎط‬٢٠+‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٢٠
=٠+5=5
(ES)‫ﻟﻨﺸﺎط‬٣٠=(EF)‫ﻟﻨﺸﺎط‬٢٠=5
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬٣٠=4
(EF)‫ﻟﻨﺸﺎط‬٣٠=(ES)‫ﻟﻨﺸﺎط‬٣٠+‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٣٠
=5+4=9
(ES)‫ﻟﻨﺸﺎط‬٤٠=(EF)‫ﻟﻨﺸﺎط‬٢٠=5
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬٤٠=3
(EF)‫ﻟﻨﺸﺎط‬٤٠=(ES)‫ﻟﻨﺸﺎط‬٤٠+‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٤٠
=٥+٣=٨

(ES)‫ﻟﻨﺸﺎط‬٩٠=‫ﻟﻨﺸﺎط‬ ‫ﻣﺒﻜﺮة‬ ‫ﻧﻬﺎﻳﺔ‬ ‫ﺁﺧﺮ‬٧٠‫ﻧﺸﺎط‬ ‫أو‬٩٠=١٥
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬٩٠=3
(EF)‫ﻟﻨﺸﺎط‬٩٠=(ES)‫ﻟﻨﺸﺎط‬٩٠+‫ﻧﺸﺎط‬ ‫زﻣﻦ‬٩٠
=١٥+٣=١٨


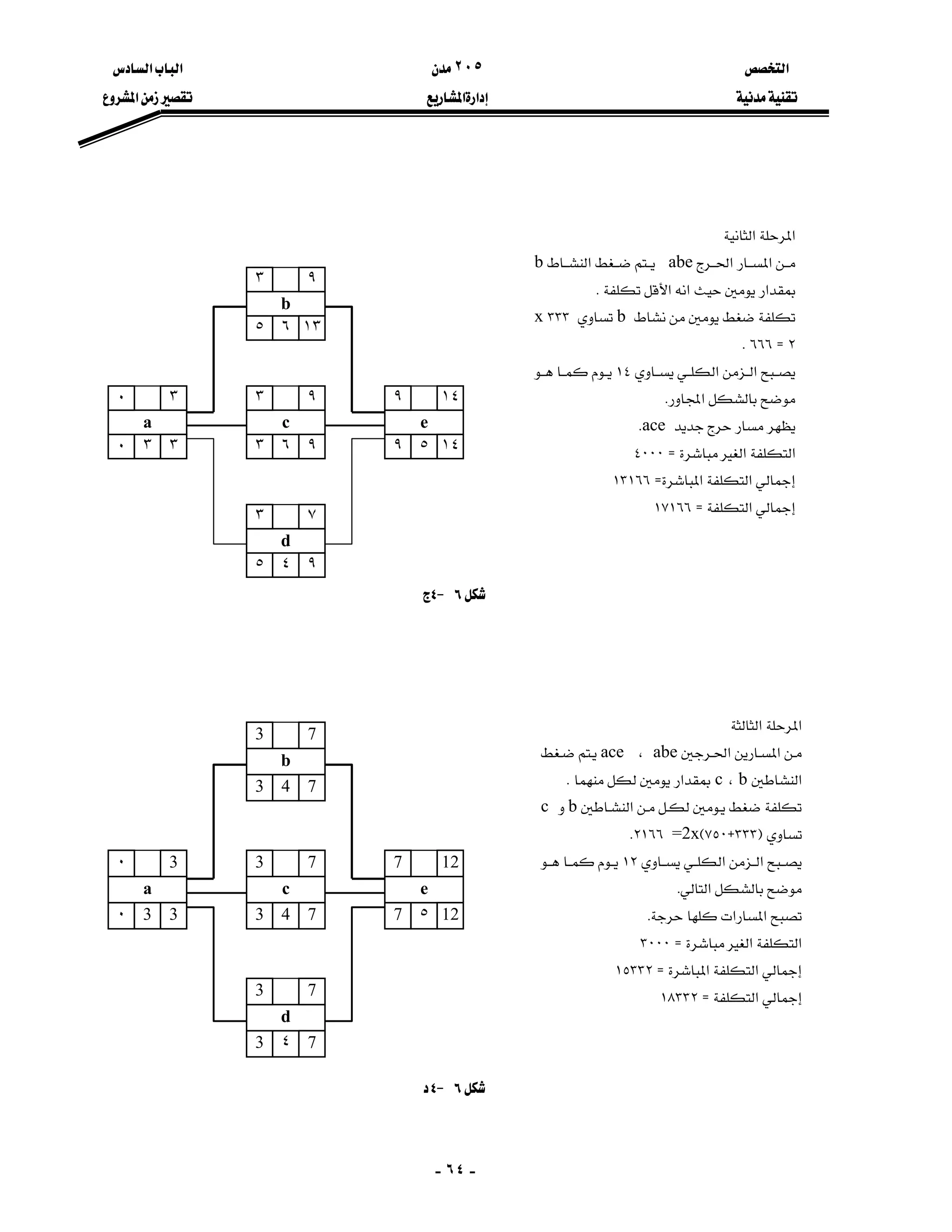

٥J١W‫א‬‫א‬K
start
٠ ٠٠
٠
٠ ٥20
٥
٠ ١٠10
١٠
start
٠ ٠
٠
٠ ٥20
٥
5 930
4
5 840
3
١٥ ١٨90
٣١١ ١٥80
٤
٩ ١١70
٢
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٣٩-
)(LF‫ﻟﻨﺸﺎط‬٩٥=(LS)‫اﻟﻨﻬﺎﻳﺔ‬ ‫ﻟﻨﺸﺎط‬=٧٠
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬Z=٦
( LS)‫ﻟﻨﺸﺎط‬٩٥=)(LF‫ﻟﻨﺸﺎط‬٩٥-‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٩٥
=٧٠–٦=٦٤
)(LF‫ﻟﻨﺸﺎط‬٨٥=(LS)‫ﻟﻨﺸﺎط‬٨٥=64
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٨٥=1
( LS)‫ﻟﻨﺸﺎط‬٨٥=)(LF‫ﻟﻨﺸﺎط‬٨٥-‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٨٥
=64–1=63

)(LF‫ﻟﻨﺸﺎط‬٦٥=(LS)‫ﻟﻨﺸﺎط‬٧٥=60
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٦٥=3
(LS)‫ﻟﻨﺸﺎط‬٦٥=)(LF‫ﻟﻨﺸﺎط‬٦٥-‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٦٥
=60–3=57
)(LF‫ﻟﻨﺸﺎط‬٥٥=)(LF‫ﻟﻨﺸﺎط‬٧٥=60
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٥٥=5
(LS)‫ﻟﻨﺸﺎط‬٥٥=)(LF‫ﻟﻨﺸﺎط‬٥٥-‫اﻟﻨﺸ‬ ‫زﻣﻦ‬‫ﺎط‬٥٥
=60–5=55
)(LF‫ﻟﻨﺸﺎط‬٤٥=(LF)‫ﻟﻨﺸﺎط‬٧٥=60
‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٤٥=1
(LS)‫ﻟﻨﺸﺎط‬٤٥=)(LF‫ﻟﻨﺸﺎط‬٤٥-‫اﻟﻨﺸﺎط‬ ‫زﻣﻦ‬٤٥
=٦٠–1=٥٩
(LF)‫ﻟﻨﺸﺎط‬٣٥=‫ﻟﻨﺸﺎط‬ ‫ﻣﺘﺄﺧﺮة‬ ‫ﺑﺪاﻳﺔ‬ ‫أﺑﻜﺮ‬٦٥‫ﻧﺸﺎط‬ ‫أو‬٥٥=5٥
‫ﻧﺸﺎط‬ ‫زﻣﻦ‬35=3
(LS)‫ﻟﻨﺸﺎط‬35=(LF)‫ﻟﻨﺸﺎط‬35-‫ﻧﺸﺎط‬ ‫زﻣﻦ‬35
=5٥-٣=٥٢


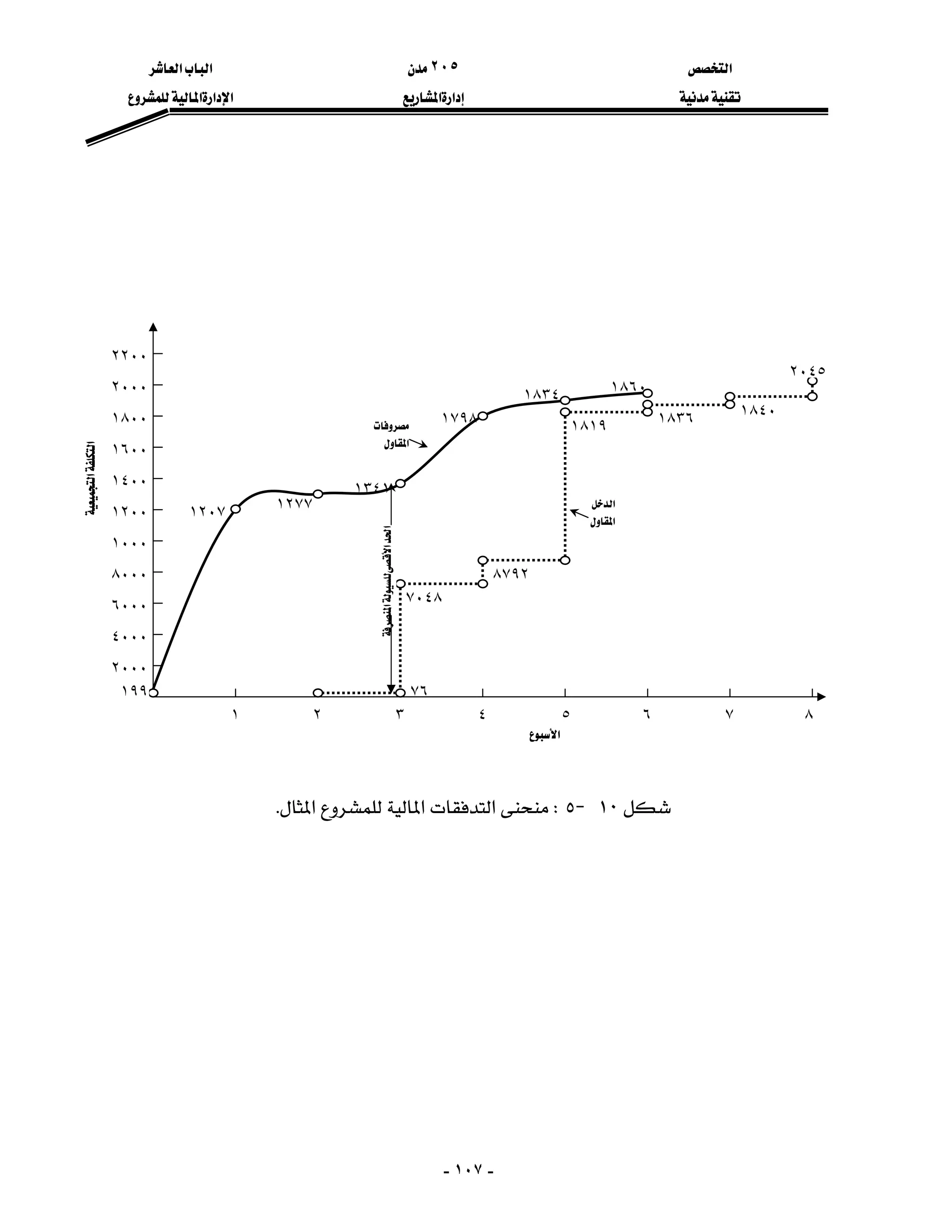

٥J٢W‫א‬‫א‬K
63 6485
٦٣ 1 ٦٤
64 7095
٦٤ ٠ ٧٠
٥٥ ٥٨65
٥٧ ٣ ٦٠
55 6055
٥٥ ٥ ٦٠
٥٢ ٥٣45
٥٩ 1 ٦٠
60 6375
٦٠ ٣ ٦٣
٥٢ ٥٥35
٥٢ ٣ ٥٥
٥٥ ٥٨65
٥٧ ٣ ٦٠
٥٥ 6055
٥٥ ٥ ٦٠
finish
٧٠ ٧٠
٧٠ ٠ ٧٠
٦٤ ٧٠95
٦٤ ٦ ٧٠
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٠-
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬K

٥J٢‫א‬‫א‬٩٥‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬٩٥٧٠،٩٥
٦‫א‬‫א‬٦٤K

٥J٢‫א‬٨٥‫א‬٩٥،‫א‬‫א‬‫א‬٩٥
٦٤٨٥٦٤،٨٥‫א‬
‫א‬‫א‬‫א‬٦٣K

٥J٢٧٥‫א‬٤٥{٥٥{٦٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬٧٥٦٠،‫א‬٣{٥{١‫א‬
‫א‬‫א‬‫א‬‫א‬٤٥{٥٥{٦٥‫א‬٥٩{٥٥{٥٧K

٥J٢٥٥{٦٥‫א‬٣٥،‫א‬
‫א‬٣٥‫א‬‫א‬٥٥{٦٥‫א‬‫א‬
٣٥‫א‬‫א‬٥٥{٦٥٥٥،‫א‬‫א‬٣٥٠
٥٥‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K

٥J٣‫א‬‫א‬‫א‬K


‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤١-



















٥J٣W‫א‬‫א‬‫א‬F‫א‬‫א‬KE
‫א‬
‫א‬‫א‬
٠
٠
٥
٥
٥
١
‫א‬
٣
٠
٥
٢
٢
١


‫א‬
١
١
١
١
٣
٤
‫א‬‫א‬
٠
٠
٠
٠
٠
٠
‫א‬


١
٠
١
٣
٣
٢

‫א‬‫א‬
‫א‬
٨
٠
١
٣
٣
٢

‫א‬‫א‬
٥
٥
١
١
٦
٣


‫א‬‫א‬
١
١
١
١
٢
٣

‫א‬‫א‬
‫א‬
١
١
١
١
٣
٤

‫א‬
١
١
١
٩
١
٩
٢
٥

‫א‬‫א‬
‫א‬
١
٩
١
٩
٢
٢
٢
٥

‫א‬
٢
٢
٢
٢
٥
٦
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٢-
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬،‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
،
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٥J٣،‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٥J٤‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٣-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬

‫א‬

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٠٠٠٠٠٠٠٠
‫א‬
‫א‬‫א‬
١٠٥٠٥٠٥٠٠
‫א‬١٥٢٠٢٣٥٣٣
‫א‬‫א‬
‫א‬
٢٠٣٠٣٨١١٨٨
‫א‬
‫א‬
٢٥٣٠٣١١١٤١١١١
‫א‬‫א‬٣٠٦٥١١٥١١٠٠

‫א‬‫א‬
٣٥٢١١١٣١٢١٤١١
‫א‬‫א‬
‫א‬
٤٠٣١١١٤١١١٤٠٠

‫א‬
٤٥٣١٤١٧١٤١٧٠٠
‫א‬٥٠٢١٧١٩١٧١٩٠٠
‫א‬‫א‬‫א‬٥٥٢١٩٢١١٩٢١٠٠
‫א‬٦٠٥٢١٢٦٢١٢٦٠٠
٥J٤W‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬،٥J٥‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٤-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٢٠‫א‬٢٠‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬٢٠‫א‬‫א‬٢٠‫א‬٢٠
‫א‬K
‫א‬‫א‬‫א‬٥J٦K

‫א‬W
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬،٥J٧
‫א‬K
F١E١٠‫א‬٢٠
١٠‫א‬٢٠‫א‬‫א‬‫א‬K
F٢E٣٠‫א‬‫א‬٢٠،
‫א‬‫א‬٣٠‫א‬٢٠K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٥-
F٣E‫א‬‫א‬‫א‬‫א‬٣٥‫א‬‫א‬٤٠K

















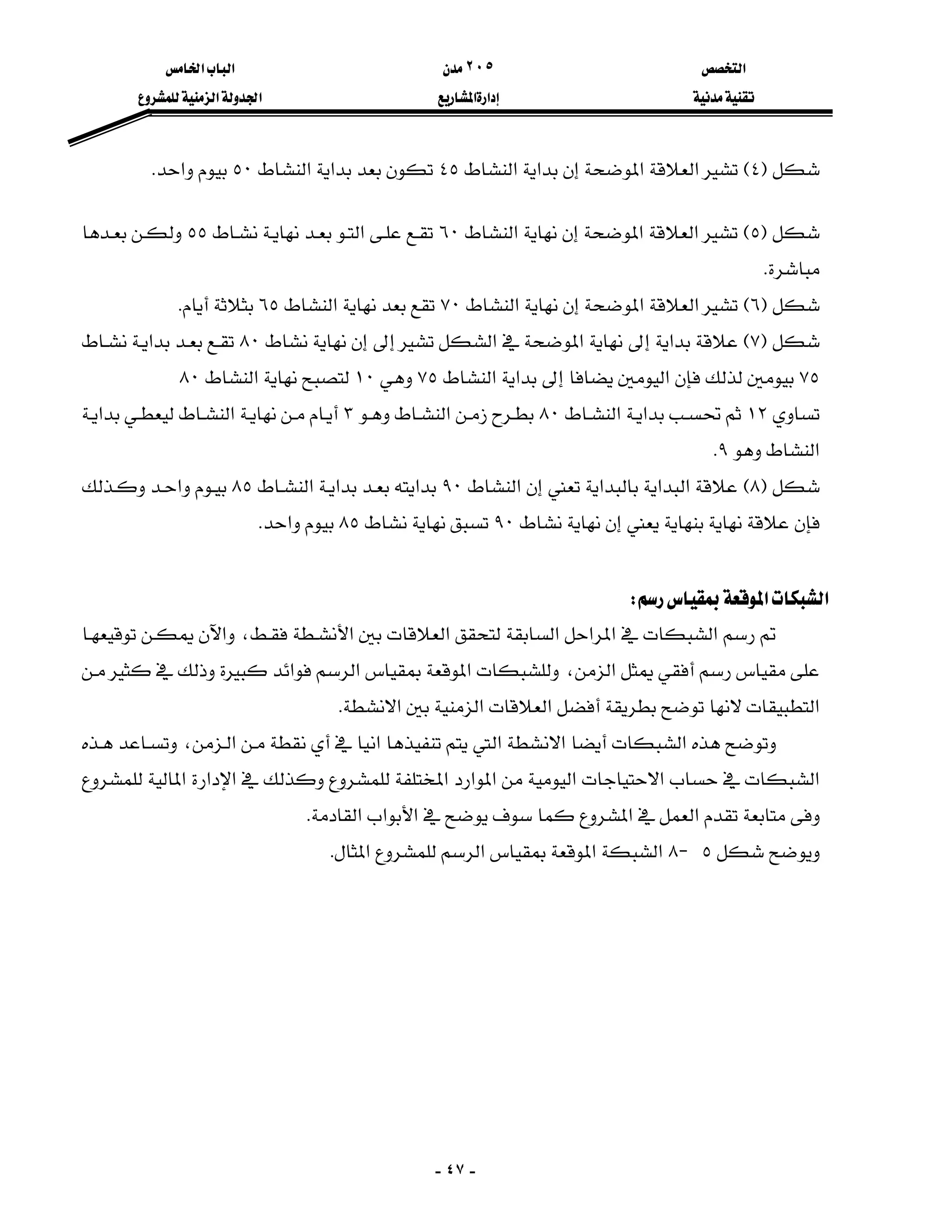

٥J٥W‫א‬K
١ ٢ ٣ ٤ ٥
٦
١٣
٢٠
٢٧
١٢
١٩
٢٦
٧ ٨ ٩ ١٠ ١١
١٤
١
١٥
٢
١٦
٣
١٧
٤
١٨
٥
٢١
٦
٢٢
٧
٢٣
٨
٢٤
٩
٢٥
١٠
٢٨
١١
٢٩
١٢
٣٠
١٣
‫اﻟﺴﺒﺖ‬‫اﻟﺠﻤﻌﺔ‬ ‫اﻷﺣﺪ‬ ‫اﻻ‬‫ﺛﻨﻴﻦ‬ ‫اﻟﺜﻼﺛﺎء‬ ‫اﻷرﺑﻌﺎء‬ ‫اﻟﺨﻤﻴﺲ‬

١
١٤
٢
١٥
٣
١٦
٤
١١
١٨
٢٥
١٠
١٧
٢٤
٣١
٥
١٦
٦
١٧
٧
١٨
٨
١٩
٩
٢٠
١٢
٢١
١٣
٢٢
١٤
٢٣
١٥
٢٤
١٦
٢٥
١٩
٢٦
٢٠ ٢١ ٢٢ ٢٣
٢٦ ٢٧ ٢٨ ٢٩ ٣٠
‫اﻟﺴﺒﺖ‬‫اﻟﺠﻤﻌﺔ‬ ‫اﻷﺣﺪ‬ ‫اﻻ‬‫ﺛﻨﻴﻦ‬ ‫اﻟﺜﻼﺛﺎء‬ ‫اﻷرﺑﻌﺎء‬ ‫اﻟﺨﻤﻴﺲ‬
‫ﻳﻮﻟﻴﻮ‬ ‫ﺷﻬﺮ‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٦-


‫א‬‫א‬

‫א‬

‫א‬

‫א‬‫א‬‫א‬


‫א‬‫א‬
‫א‬‫א‬٠٠١٤---
‫א‬
‫א‬‫א‬
١٠٥١٤١٨
‫א‬١٥٢١٤١٥
‫א‬‫א‬
‫א‬
٢٠٣١٤١٦
‫א‬
‫א‬
٢٥٣١٤١٦
‫א‬‫א‬٣٠٦٢١٢٨

‫א‬‫א‬
٣٥٢٢٩٣٠
‫א‬‫א‬
‫א‬
٤٠٣٢٩١

‫א‬
٤٥٣٢٦
‫א‬٥٠٢٧٨
‫א‬‫א‬‫א‬٥٥٢٩١٢
‫א‬٦٠٥١٣١٩

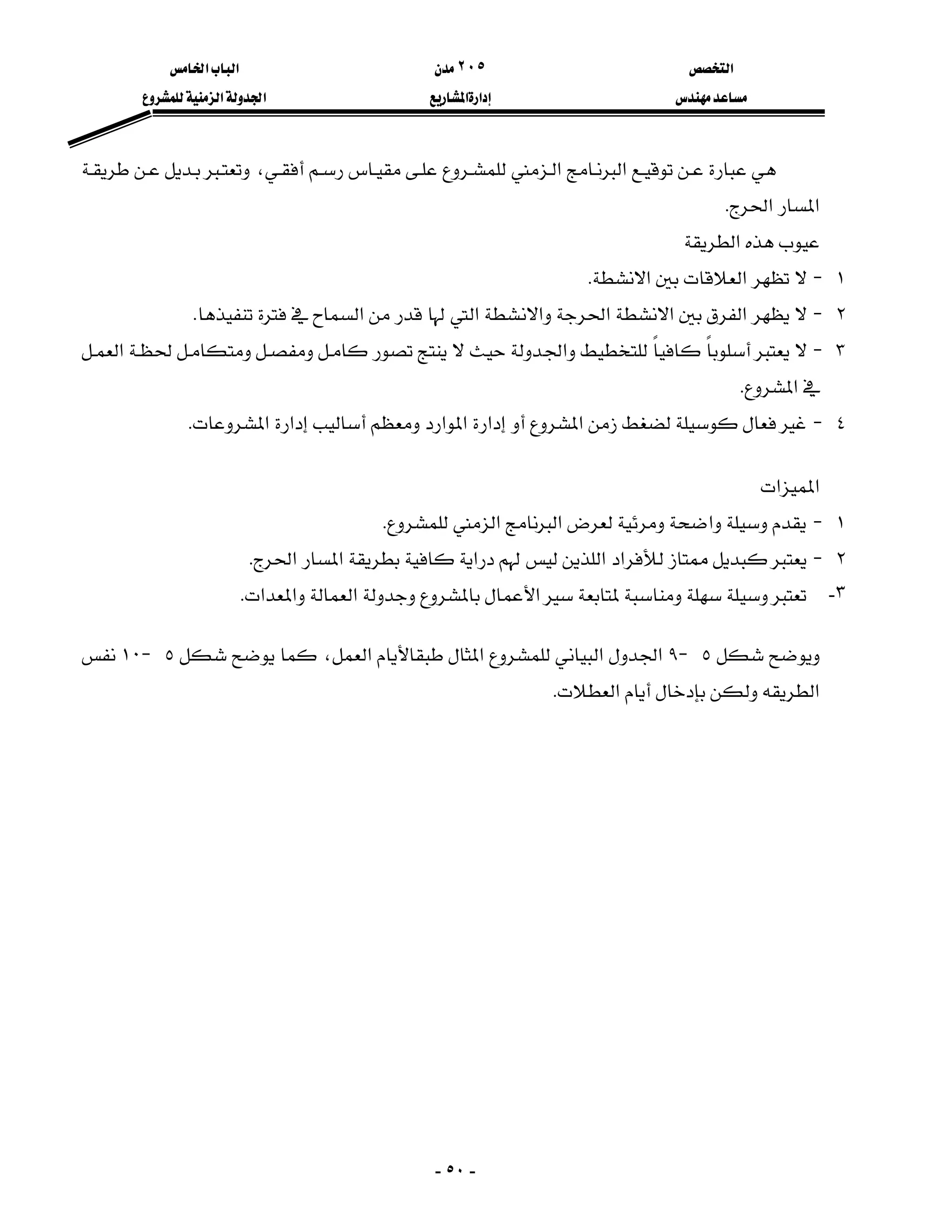

٥J٦W‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٧-
F٤E‫א‬‫א‬‫א‬‫א‬٤٥‫א‬‫א‬٥٠‫א‬K
F٥E‫א‬‫א‬‫א‬٦٠‫א‬٥٥
K
F٦E‫א‬‫א‬‫א‬٧٠‫א‬٦٥K
F٧E‫א‬‫א‬‫א‬٨٠‫א‬
٧٥‫א‬‫א‬‫א‬٧٥١٠‫א‬٨٠
١٢‫א‬‫א‬٨٠‫א‬٣‫א‬‫א‬
‫א‬٩K
F٨E‫א‬‫א‬‫א‬‫א‬٩٠‫א‬‫א‬‫א‬٨٥‫א‬
٩٠٨٥‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
٥J٨‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٨-

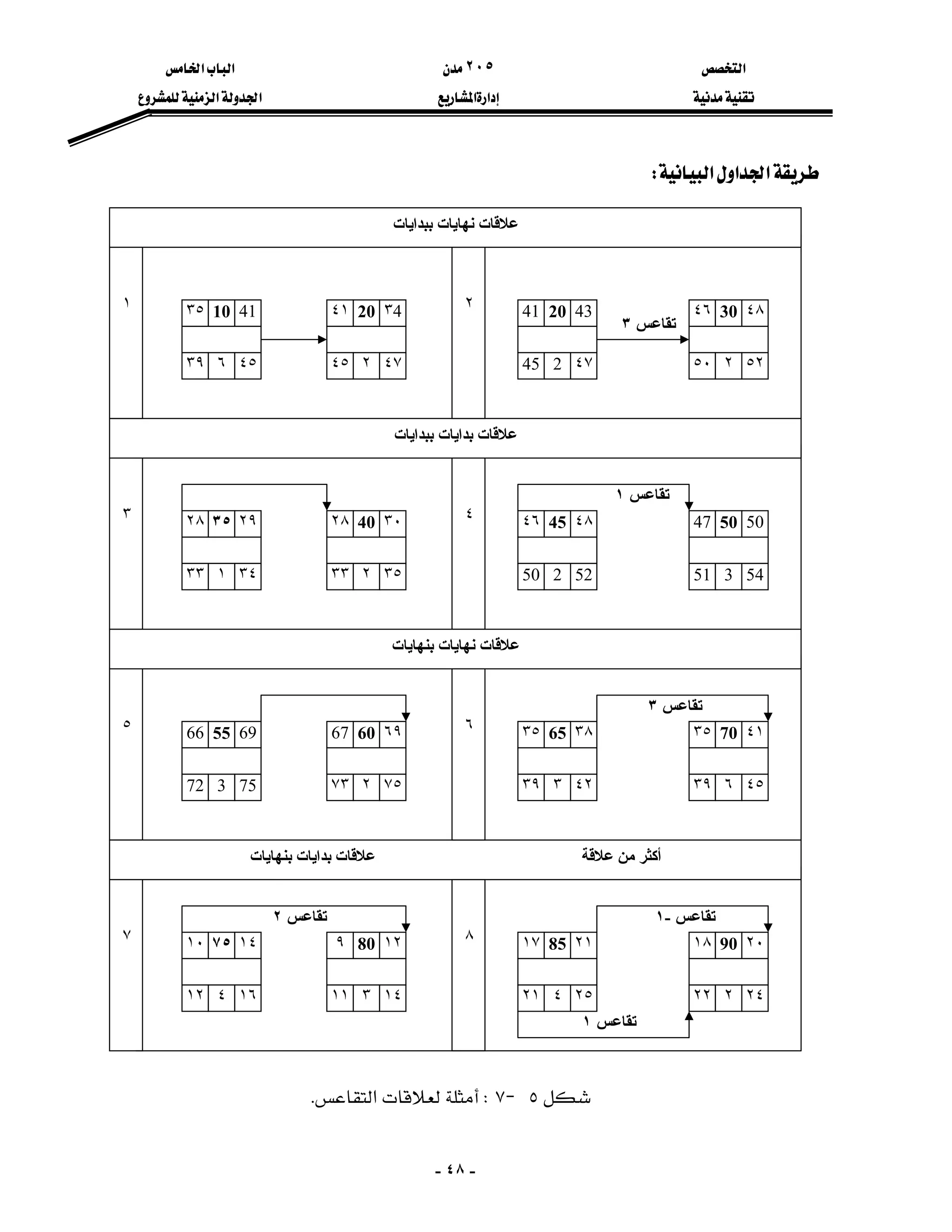

‫א‬‫א‬‫א‬W
٥J٧W‫א‬K
‫ﺗﻘﺎﻋﺲ‬-١
‫ﺗﻘﺎﻋﺲ‬١
‫ﺗﻘﺎﻋﺲ‬٢
‫ﺗﻘﺎﻋﺲ‬٣
‫ﺑﺒﺪاﻳﺎت‬ ‫ﺑﺪاﻳﺎت‬ ‫ﻋﻼﻗﺎت‬
٣ ٤ 47 50 50
51 3 54
٤٦ 45 ٤٨
50 2 52
٢٨ 40 ٣٠
٣٣ ٢ ٣٥
٢٨ ٣٥ ٢٩
٣٣ ١ ٣٤
‫ﺗﻘﺎﻋﺲ‬١
‫ﺑﺒﺪاﻳﺎت‬ ‫ﻧﻬﺎﻳﺎت‬ ‫ﻋﻼﻗﺎت‬
١ ٢ ٤٦ 30 ٤٨
٥٠ ٢ ٥٢
41 20 43
45 2 ٤٧
٤١ 20 4٣
٤٥ ٢ ٤٧
٣٥ 10 41
٣٩ ٦ ٤٥
‫ﺗ‬‫ﻘﺎﻋﺲ‬٣
‫ﺑﻨﻬﺎﻳﺎت‬ ‫ﻧﻬﺎﻳﺎت‬ ‫ﻋﻼﻗﺎت‬
٥ ٣٥ 70 ٤١
٣٩ ٦ ٤٥
٣٥ 65 ٣٨
٣٩ ٣ ٤٢
67 60 ٦٩
٧٣ ٢ ٧٥
66 55 69
72 3 75
‫ﺑﻨﻬﺎﻳﺎت‬ ‫ﺑﺪاﻳﺎت‬ ‫ﻋﻼﻗﺎت‬ ‫ﻋﻼﻗﺔ‬ ‫ﻣﻦ‬ ‫أآﺜﺮ‬
٧ ٨ ١٨ 90 ٢٠
٢٢ ٢ ٢٤
١٧ 85 ٢١
٢١ ٤ ٢٥
٩ 80 ١٢
١١ ٣ ١٤
١٠ ٧٥ ١٤
١٢ ٤ ١٦
٦
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٤٩-
٥J٨W‫א‬‫א‬‫א‬K
‫א‬‫א‬
‫א‬
‫א‬‫א‬
٢١ ٢٢ ٢٣ ٢٤ ٢٥ ٢٦٠ ١٥ ١٦ ١٧ ١٨ ١٩ ٢٠١٤١٣١٢١١١٠٩٨٧٦٥٤٣٢١
١
0
0
0
0 ٥
٥
٣
٣
٢
١١
١
١
٢٢١
١
١
‫א‬‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬‫א‬
‫א‬

‫א‬‫א‬

‫א‬

‫א‬
‫א‬‫א‬
‫א‬ ‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٥٠-
‫א‬‫א‬،
‫א‬‫א‬K
‫א‬
١J‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬
‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬
١J‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬K
٣-‫א‬‫א‬‫א‬‫א‬K
٥J٩‫א‬‫א‬‫א‬‫א‬،٥J١٠
‫א‬‫א‬K


‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٥١-


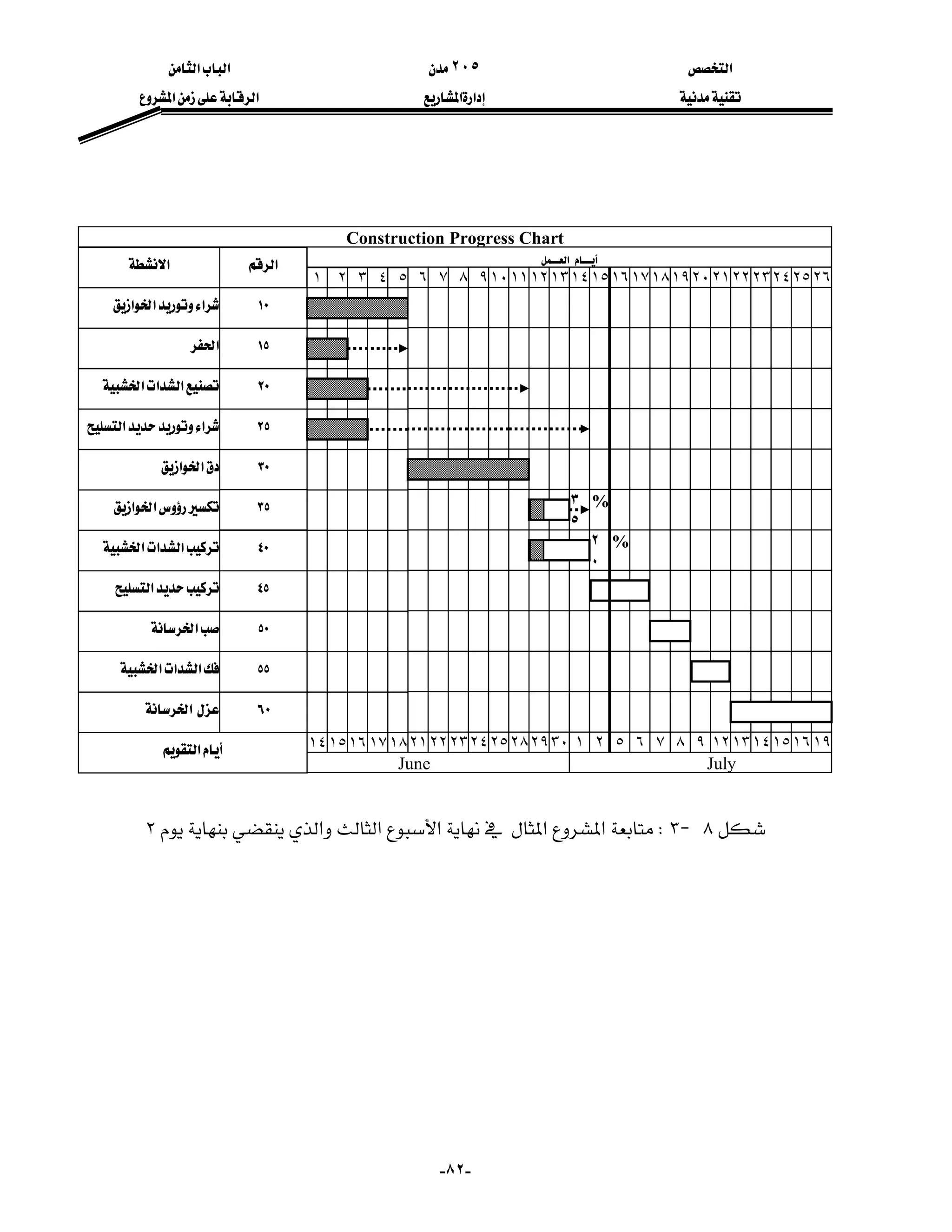

Construction Bar Chart
‫اﻟﻌﻤﻞ‬ ‫أﻳﺎم‬
٢٦٢٥٢٤٢٣٢٢٢١٢٠١٩١٨١٧١٦١٥١٤١٣١٢١١١٠٩٨٧٦٥٤٣٢١
‫رﻗﻢ‬
‫اﻟﻨﺸﺎط‬
‫א‬
١٠
‫א‬

‫א‬‫א‬
١٥‫א‬
٢٠

‫א‬‫א‬
‫א‬
٢٥
‫א‬


‫א‬
٣٠

‫א‬‫א‬
٣٥


‫א‬‫א‬
٤٠

‫א‬‫א‬
‫א‬
٤٥


‫א‬
٥٠

‫א‬
٥٥

‫א‬‫א‬
‫א‬
٦٠

‫א‬
١٩١٦١٥١٤١٣١٢٩٨٧٦٥٢١٣٠٢٩٢٨٢٥٢٤٢٣٢٢٢١١٨١٧١٦١٥١٤
JulyJune
‫اﻟﺘﻘﻮﻳﻢ‬ ‫اﻳﺎم‬

٥J٩W‫א‬‫א‬‫א‬‫א‬K





‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٥٢-












٥J١٠W‫א‬‫א‬‫א‬‫א‬K
٩٧ ١٦ ٢٠١٨ ٢٣
١٨٢٧١٦١٥١٤ ١٧ ٢٦٢٥٢٤ ٢٨ ٢٩ ٣٠ ٣٢١٢٣٢٢٢١٢٠١٩١٨ ٥ ٩٨٤ ٦ ٧ ١٠ ١١ ١٢ ١٣ ١٤ ١٥ ١٦ ١٧ ١٩
June July
٢٥١٣ ١٩١٧ ٢١ ٢٢ ٢٤ ٢٦٢
Construction Bar Chart
‫א‬
٣١ ٤ ١٠ ١١ ١٢ ١٥١٤٨٦٥
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬
‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬
‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬
٦
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٣-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬K
J‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٤-

‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬K
٣J‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
٥J‫א‬‫א‬‫א‬‫א‬K
٦J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
٧J‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬W
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬

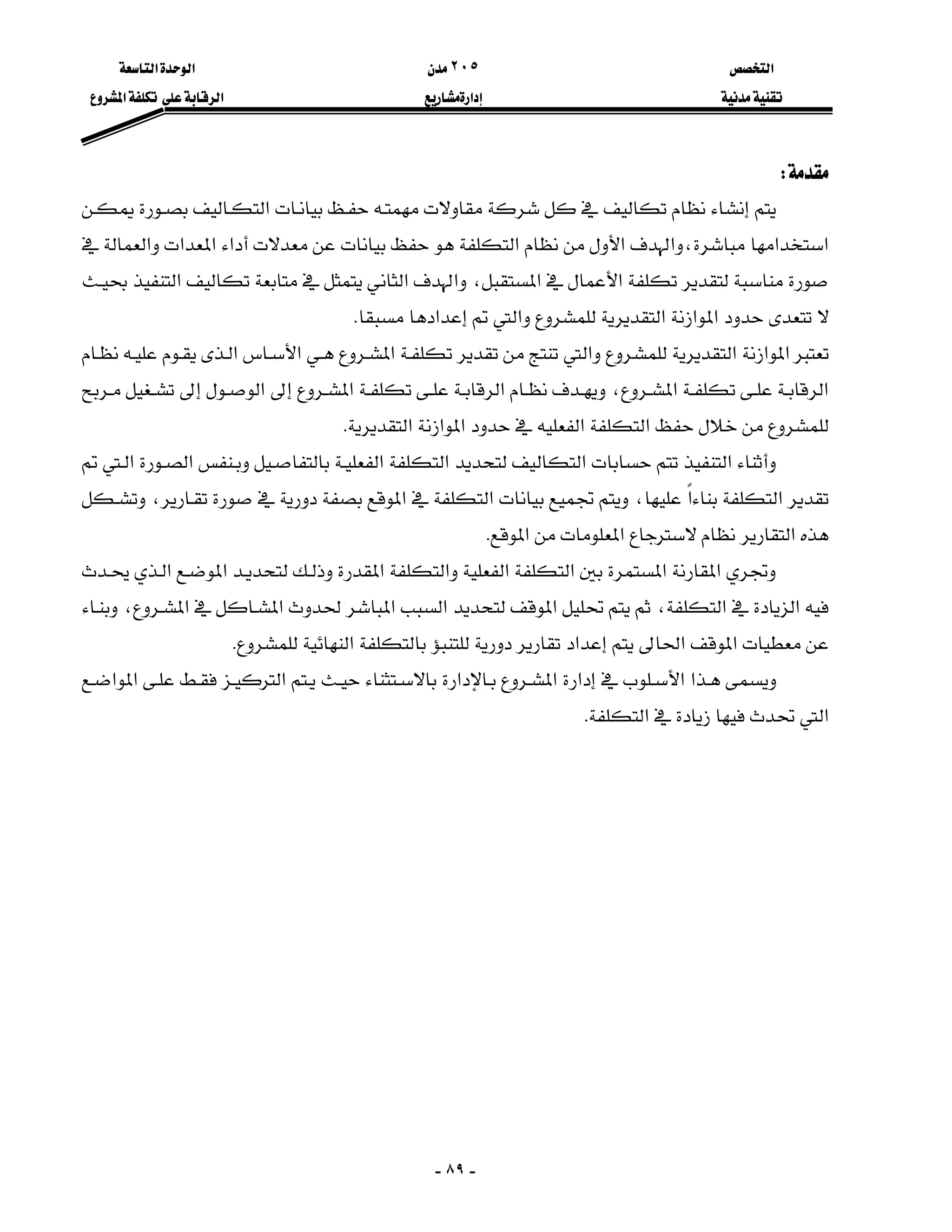

‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٥-
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬KKKK‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬
‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬،

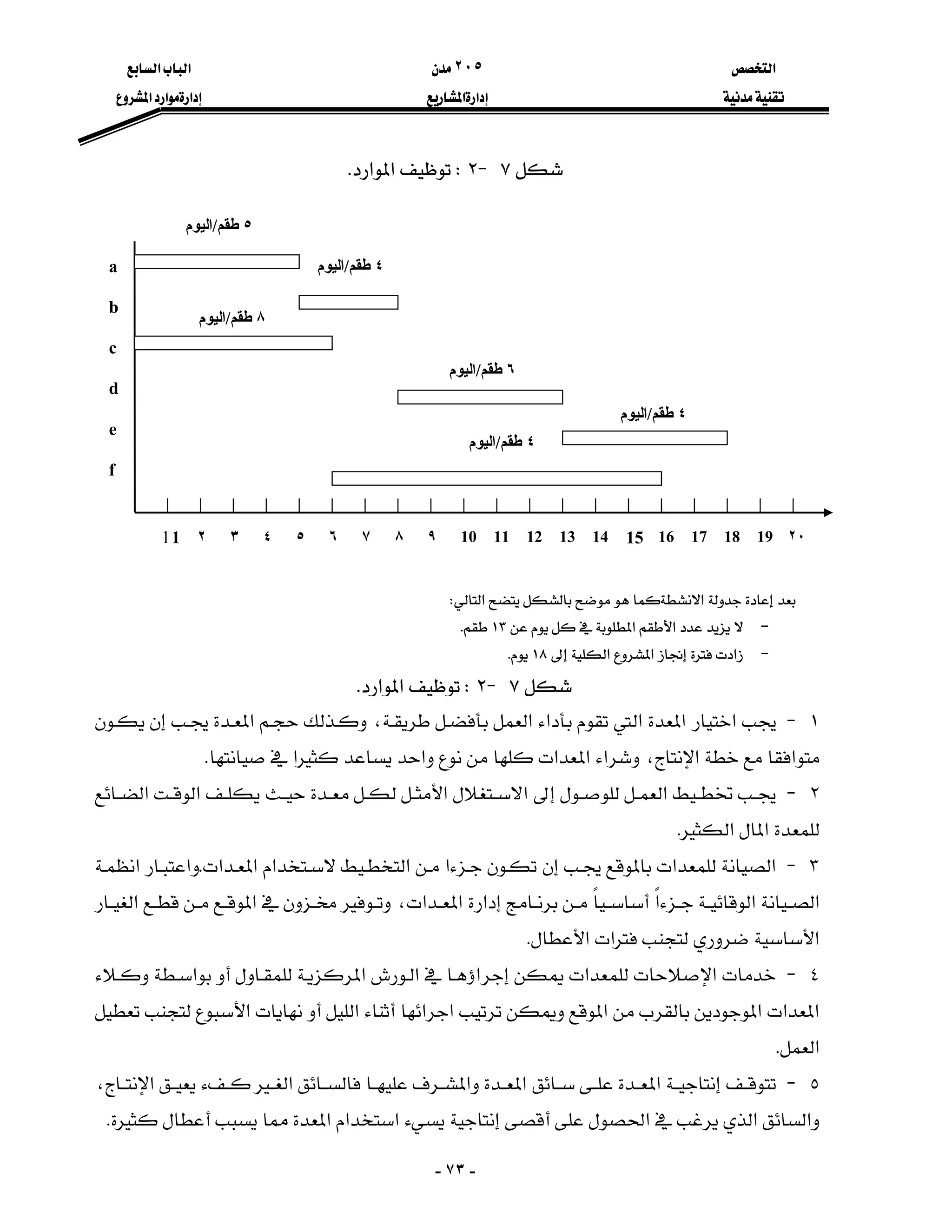

٦J١K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،K‫א‬‫א‬‫א‬
‫א‬١٥١٢١٠٠‫א‬،‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٦-
١٢
‫ﻟﻤﻀﻐﻮط‬ ‫اﻟﻮﻗﺖ‬
١٥
‫اﻟﻄﺒﻴﻌﻰ‬ ‫اﻟﻮﻗﺖ‬
١٣ ١٤
‫اﻟﻄﺒﻴﻌﻴﺔ‬ ‫اﻟﺤﺎﻟﺔ‬
‫اﻟﺤﺎﻟﺔ‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬
‫زﻣﻦ‬
‫اﻟﻨﺸﺎط‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻤﺒﺎﺷﺮة‬
‫ﻟﻠﻨﺸﺎط‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬ ‫اﻟﺘﻜﻠﻔﺔ‬
‫ﻟﻜﻞ‬‫اﻟﻀﻐﻂ‬‫ﺗﻜﻠﻔﺔ‬
‫ﻣﺘﺴﺎوﻳﺔ‬‫ﻳﻮم‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٧-






٦J١W‫א‬‫א‬‫א‬F‫א‬‫א‬‫א‬‫א‬E




٦J١W‫א‬‫א‬‫א‬F‫א‬‫א‬E
١٢
‫اﻟﻮﻗﺖ‬
‫اﻟﻤﻀﻐﻮط‬
١٥
‫اﻟﻮﻗﺖ‬
‫اﻟﻄﺒﻴﻌﻰ‬
١٢
‫اﻟﻮﻗﺖ‬
‫اﻟﻤﻀﻐﻮط‬
١٥
‫اﻟﻮﻗﺖ‬
‫اﻟﻄﺒﻴﻌﻰ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬ ‫اﻟﺤﺎﻟﺔ‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬ ‫اﻟﺤﺎﻟﺔ‬
‫زﻣﻦ‬
‫اﻟﻨﺸﺎط‬
‫اﻟﻤﺒﺎﺷﺮة‬ ‫اﻟﺘﻜﻠﻔﺔ‬
‫ﻟﻠﻨﺸﺎط‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬ ‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬ ‫اﻟﺘﻜﻠﻔﺔ‬
١٣ ١٤
‫اﻟﺤﺎﻟﺔ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬
‫اﻟﺤﺎﻟﺔ‬
‫اﻟﻤﻀﻐﻮﻃ‬‫ﺔ‬
‫زﻣﻦ‬
‫اﻟﻨﺸﺎط‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬
‫ﻟﻜﻞ‬‫اﻟﻀﻐﻂ‬‫ﺗﻜﻠﻔﺔ‬
‫ﻣﺘﺴﺎوﻳﺔ‬‫ﻏﻴﺮ‬‫ﻳﻮم‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٨-
‫א‬‫א‬،٦J١‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬
،‫א‬‫א‬‫א‬
K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٥٩-
‫א‬W
J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬W
١J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،٦J٢‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
٦J٣‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬٢٠K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦٠-
J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦١-























‫א‬‫א‬
‫א‬٢٠٣٠٤٠٦٠٧٠‫א‬Z١٥H٧H٥H٨H٧Z٤٢K
‫א‬‫א‬
‫א‬‫א‬‫א‬٢٠٣٠٦٠٧٠‫א‬Z١٥H٧H٨H٧Z٣٧K
٢٠
‫أﺳﺎس‬
‫اﻟﺤﺎﺋﻂ‬
٥
١٥
٣٠
‫ﺣﺪﻳﺪ‬ ‫ﺗﺠﻬﻴﺰ‬
‫اﻟﺘﺴﻠﻴﺢ‬
٢٥
٥
٢٥
‫ﺟﺎ‬ ‫ﺗﺮآﻴﺐ‬‫ﻧﺐ‬
‫اﻟﺸﺪة‬١
٢٠
٧
٣٨
‫ﺣﺪﻳﺪ‬ ‫ﺗﺮآﻴﺐ‬
‫اﻟﺘﺴﻠﻴﺢ‬
٣٠
٨
٣٠
‫ﺟﺎﻧﺐ‬ ‫ﺗﺠﻬﻴﺰ‬
‫اﻟﺸﺪة‬٢
٢٥
٥
٢٠ ٤٠ ٦٠٣٠
٥٠
٤٥
‫ﺟﺎﻧﺐ‬ ‫ﺗﺮآﻴﺐ‬
‫اﻟﺸﺪة‬٢
٣٨
٧
٧٠
٢٠
‫أﺳﺎس‬
‫اﻟﺤﺎﺋﻂ‬
٥
١٥
25
‫ﺣﺪﻳﺪ‬ ‫ﺗﺠﻬﻴﺰ‬
‫اﻟﺘﺴﻠﻴﺢ‬
٢٠
٥
٢٧
‫ﺟﺎﻧﺐ‬ ‫ﺗﺮآﻴﺐ‬
‫اﻟﺸﺪة‬١
٢٠
٧
٣٥
‫ﺣﺪﻳﺪ‬ ‫ﺗﺮآﻴﺐ‬
‫اﻟﺘﺴﻠﻴﺢ‬
٢٧
٨
٣٢
‫ﺟﺎﻧﺐ‬ ‫ﺗﺠﻬﻴﺰ‬
‫اﻟﺸﺪة‬٢
٢٧
٥
٢٠
٤٠
٦٠٣٠
٥٠
٤٢
‫ﺟﺎﻧﺐ‬ ‫ﺗﺮآﻴﺐ‬
‫اﻟﺸﺪة‬٢
٣٥
٧
٧٠
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦٢-
٦J٢W‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٢٥
‫ﺣﻠﻮق‬
‫اﻟﺸﺒﺎﺑﻴﻚ‬
٢٠
٥
٧٠
‫اﻟﺒﻴﺎض‬
٢٥
٤٥
٨٥
‫ﺗﻮرﻳﺪ‬
‫اﻟﺸﺒﺎﺑﻴﻚ‬
٨٠
٥
٩٠
‫اﻟﺒﻼ‬‫ط‬
٧٠
٢٠
٨٥
‫ﺗﺮآﻴﺐ‬
‫اﻟﺸﺒﺎﺑﻴﻚ‬
٨٠
٥
٦٠ ٧٠ ٨٠
٥٠ ٩٠
‫א‬‫א‬
‫א‬‫א‬‫א‬٦٠٧٠٨٠‫א‬Z٥H٤٥H٢٠Z٧٠K
٢٥
‫ﺣﻠﻮق‬
‫اﻟﺸﺒﺎﺑﻴﻚ‬
٢٠
٥
٤٥
‫اﻟﺒﻴﺎض‬
‫اﻟﺪاﺧﻠﻲ‬
٢٥
٢٠
٨٥
‫ﺗﻮرﻳﺪ‬
‫اﻟﺸﺒﺎﺑﻴﻚ‬
٨٠
٥
٩٠
‫اﻟﺒﻼط‬
٧٠
٢٠
٨٥
‫ﺗﺮآﻴﺐ‬
‫اﻟﺸ‬‫ﺒﺎﺑﻴﻚ‬
٨٠
٥
٦٠ ٧٠ ٨٠
٥٠ ٩٠
‫א‬‫א‬
‫א‬٦٠٧٥٨٠Z٥H٢٥H٢٠Z٥٠

٦J٣W‫א‬‫א‬
٨٥
‫اﻟﺒﻴﺎض‬
‫اﻟﺨﺎرﺟﻲ‬
٨٠
٢٥
٧٥
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦٣-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٦J٤
٦J٤
١١ ٥
e
١٦١١
١٦
٧ ٤
d
٧٣
١١
٠ ٣
a
٣٠
٣
٣ ٨
b
١١٣
١١
٥ ٦
c
٩٣
١١
‫א‬‫א‬
‫א‬‫א‬abe‫א‬a
‫א‬‫א‬‫א‬K
a٢٥٠x
٢Z٥٠٠K
‫א‬‫א‬١٦
‫א‬K
‫א‬‫א‬Z٥٠٠٠
‫א‬‫א‬Z١٢٥٠٠
‫א‬Z١٧٥٠٠
١٣ ٥
e
١٨١٣
١٨
٩ ٤
d
٩٥
١٣
٠ ٥
a
٥٠
٥
٥ ٨
b
١٣٥
١٣
٧ ٦
c
١١٥
١٣
‫اﻟﻨﺸﺎط‬ ‫اﻟﺰﻣﻦ‬
‫اﻟﻄﺒﻴﻌﻰ‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻄﺒﻴﻌﻴﺔ‬
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻟﻤﻀﻐﻮﻃﺔ‬
‫اﻟﺰﻣﻦ‬
‫اﻟﻤﻀﻐﻮط‬
‫اﻟﻴﻮﻣﻴﺔ‬ ‫اﻟﺘﻜﻠﻔﺔ‬
‫ﻟﻠﻀﻐﻂ‬
a 5 3 2000 2500 250
b 8 2 3000 5000 333
c 6 4 3000 ٤٥٠٠ 750
d 4 4 2500 2500 ---
e 5 3 1500 4000 1250
‫اﻟﻤﺒﺎ‬ ‫اﻟﺘﻜﻠﻔﺔ‬ ‫إﺟﻤﺎﻟﻲ‬‫ﺷﺮة‬١٢٠٠٠
‫ﻣﺒﺎﺷﺮة‬ ‫اﻟﻐﻴﺮ‬ ‫اﻟﺘﻜﻠﻔﺔ‬٦٠٠٠
‫اﻟﻜﻠﻴﺔ‬ ‫اﻟﺘﻜﻠﻔﺔ‬١٨٠٠٠
‫ﺎﺷ‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦٤-
٦J٤
٦J٤
٩ ٥
e
١٤٩
١٤
٥ ٤
d
٧٣
٩
٠ ٣
a
٣٠
٣
٥ ٦
b
٩٣
١٣
٣ ٦
c
٩٣
٩
‫א‬‫א‬
‫א‬‫א‬abe‫א‬b
‫א‬‫א‬‫א‬K
b٣٣٣x
٢Z٦٦٦K
‫א‬‫א‬١٤
‫א‬K
aceK
‫א‬‫א‬Z٤٠٠٠
‫א‬‫א‬Z١٣١٦٦
‫א‬Z١٧١٦٦
7 ٥
e
127
12
3 ٤
d
73
7
٠ 3
a
3٠
3
3 4
b
73
7
3 4
c
73
7
‫א‬‫א‬
‫א‬‫א‬abe،ace
‫א‬b،c‫א‬K
‫א‬bc
F٣٣٣H٧٥٠E=2x٢١٦٦K
‫א‬‫א‬١٢
‫א‬K
‫א‬‫א‬K
‫א‬‫א‬Z٣٠٠٠
‫א‬‫א‬Z١٥٣٣٢
‫א‬Z١٨٣٣٢
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٦٥-
٦J٤

‫א‬‫א‬‫א‬‫א‬‫א‬٦J٤‫א‬‫א‬
١٤K
٦J٤
‫א‬‫א‬‫א‬
‫א‬e‫א‬K
e2500
=1250x2K
‫א‬‫א‬10
‫א‬K
‫א‬‫א‬Z٢٠٠٠
‫א‬‫א‬Z١٧٨٣٢
‫א‬Z١٩٨٣٢
٧ ٣
e
١٠٧
١٠
٣ ٤
d
٧٣
٧
٠ ٣
a
٣٠
٣
٣ ٤
b
٧٣
٧
٣ ٤
c
٧٣
٧
١٠ ١٢ ١٤ ١٦ ١٨
١٦٠٠
١٧٠٠
١٨٠٠٠
١٩٠٠٠
٢٠٠٠٠
‫اﻟﺘﻜﻠﻔﺔ‬
‫اﻹ‬‫ﺟﻤﺎﻟﻴ‬‫ﺔ‬
‫اﻟﺰﻣﻦ‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]ã¹]<gè…‚jÖ]æ<ËÖ]<Üé
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
٧
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٦٦-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬


‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٦٧-

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬،‫א‬‫א‬‫א‬،‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٦٨-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬W
J‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬
‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬
‫א‬،‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،
‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٦٩-
‫א‬‫א‬‫א‬W
١J‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
K
٧J١‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬2
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
٧J٢‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧٠-
‫א‬‫א‬‫א‬W

















0 0
start
٠0
٠ ٥ ٤
b
٤0
٩
0 ٥
a
٥٠
5
١ ٧
c
٧٠
٨
٥ ٤
d
٩٥
٩
٩ ٣
e
٧٤
١
٨ ٤
f
١٧
١
٩ ٣
g
١٩
١
١ ٠
finish
١١
١
٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬g٢‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬d3‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬a
1‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬e3‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬b
٢‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬f٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬c
1 2 3 4 5 6 7 8 9 10 ١ ١
٤
1 2 3 4 5 6 7 8 9 10 ١ ١
10
٨
٧
٦
٤
‫اﻟﻨﺸﺎط‬ ‫اﻻ‬‫ﻣﻦ‬ ‫ﺣﺘﻴﺎج‬
‫اﻷﻃﻘﻢ‬
a 3
b 3
c
d
e
f
g
4
2
1
2
4
‫اﻟﺰﻣﻨﻲ‬ ‫اﻟﺒﺮﻧﺎﻣﺞ‬‫اﻟﻤﺒﻜﺮة‬ ‫ﻟﻸزﻣﻨﺔ‬ ‫ﻃﺒﻘﺎ‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫اﻷﻃﻘﻢ‬ ‫ﻋﺪد‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧١-
٧J١W‫א‬‫א‬K

















٧J١W‫א‬‫א‬K

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
٣‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬b
٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬g٢‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬d3‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬a
1‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬e
٢‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬f٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬c
1 2 3 4 5 6 7 8 9 10 ١١ ١٢
‫א‬‫א‬
1 2 3 4 5 6 7 8 9 10 ١١ ١٢
3
٧ ٩
٧
‫א‬‫א‬‫א‬
‫اﻷﻃﻘﻢ‬ ‫ﻋﺪد‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧٢-
0 ٠
start
٠0
0 8 3
b
30
١
١
6 ٥
a
50
١
١
٠ ٦
c
٦٠
٦
11 5
e
83
16
11 5
d
١٥
16
٦ ١
f
١
٦
6
١
٦
١
٦
٠
finish
١
٦
١
٦
١
٦
‫اﻟﻨﺸﺎط‬ ‫اﻟﺒﺪاﻳﺔ‬
‫اﻟﻤﺒﻜﺮة‬
‫اﻟﺒﺪاﻳﺔ‬
‫اﻟﻤﺘﺄﺧﺮة‬
‫اﻟﺴﻤﺎح‬
‫اﻟﻜﻠﻲ‬
‫اﻻ‬‫ﺣﺘﻴﺎج‬
‫اﻷﻃﻘﻢ‬ ‫ﻣﻦ‬
a
b
c
d
e
f
٠
٠
0
5
3
6
٦
٨
0
11
11
6
٦
٨
0
6
8
0
٥
٤
8
6
4
4
‫א‬‫א‬‫א‬‫א‬١٣K
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬K
‫א‬٠
‫א‬‫א‬‫א‬a b c
‫א‬‫א‬‫א‬5 4 8
‫א‬‫א‬‫א‬6 8 0
‫א‬c a b
‫א‬b‫א‬‫א‬
‫א‬٨
‫א‬‫א‬‫א‬d e
‫א‬‫א‬‫א‬6 4
‫א‬‫א‬‫א‬11 11
‫א‬d e
‫א‬e‫א‬‫א‬ ‫א‬٥
‫א‬‫א‬‫א‬b d e
‫א‬‫א‬‫א‬4 6 4
‫א‬‫א‬‫א‬8 11 11
‫א‬b d e
‫א‬d, e‫א‬‫א‬
‫א‬١٣
‫א‬‫א‬‫א‬e
‫א‬‫א‬‫א‬4
‫א‬‫א‬‫א‬11
‫א‬e
‫א‬6
‫א‬‫א‬‫א‬d e f
‫א‬‫א‬‫א‬6 4 4
‫א‬‫א‬‫א‬11 11 6
‫א‬f d e
‫א‬d, e‫א‬b
‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧٣-
٧J٢W‫א‬‫א‬K
١J‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
٥J‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
1 ٢ ٣ ٤ ٥ ٦ ٧ ٨ ٩ 10 11 12 13 14 15 16 17 18 19 ٢٠
f
e
d
c
b
a
1
٥‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
٨‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
٦‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
٤‫ﻃﻘﻢ‬/‫اﻟﻴﻮم‬
‫א‬‫א‬W
-‫א‬‫א‬١٣K
-‫א‬‫א‬‫א‬١٨K
٧J٢W‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧٤-
٦J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٧J‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
٥J‫א‬‫א‬‫א‬‫א‬،
K‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٧٥-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٤-‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ã¹]<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
٨
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٧٦-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٧٧-
W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٨J١‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬،٨J١،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٧٨-








٨J١W‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٧٩-
‫א‬‫א‬W
‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
J‫א‬‫א‬‫א‬=F١J١٠٠E
J‫א‬‫א‬‫א‬=F١JE
W
W‫א‬‫א‬‫א‬‫א‬K
W‫א‬K
W‫א‬‫א‬‫א‬K
W‫א‬‫א‬‫א‬K

‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،K‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٠-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬،‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬،٨J٢
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬K
٨J٣،٨J٤‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
W
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨١-
‫א‬
‫א‬W‫א‬
‫א‬‫א‬W‫א‬٢F‫א‬٥E
‫א‬‫א‬

‫א‬
‫א‬‫א‬



‫א‬‫א‬‫א‬


‫א‬‫א‬
‫א‬
‫א‬

‫א‬‫א‬

‫א‬
‫א‬
‫א‬‫א‬
١٠---١٥٢٢١٠٠٠
‫א‬١٥٦٠١٤١٥١٠٠٠
‫א‬‫א‬
‫א‬
٢٠٦٠٠١٧٢٢١٠٠٠
‫א‬
‫א‬
٢٥--١٧٢٢١٠٠٠
‫א‬‫א‬٣٠٦٣٠٢٤١١٠٠

٠

‫א‬‫א‬
٣٥١٢٠٢٣٥٢
‫א‬‫א‬
‫א‬
٤٠٧٢٢٢٠٤

‫א‬
٤٥٠


--٠٣
‫א‬٥٠٠


--٠٢
‫א‬‫א‬
‫א‬
٥٥٠--٠٢
‫א‬٦٠٠


--٠٥
٨J٢W‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٢-



٨J٣W‫א‬‫א‬‫א‬‫א‬‫א‬٢







Construction Progress Chart
‫א‬ ‫א‬
٣٢١ ٤ ٥
١٦١٥١٤ ١٧١٨
١٠
١٥
٢٠
٢٥
٣٠
٣٥
٤٠
٤٥
٥٠
٥٥
‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬
‫א‬‫א‬‫א‬
June July
‫א‬
٦٠‫א‬
١٠٩٨٧٦
٢٥٢٤٢٣٢٢٢١
١١١٢١٣ ١٥١٤
٢٨٢٩٣٠ ٢١
٣
٥
%
٢
٠
١٦ ٢٠١٩١٧١٨
٥ ٩٨٦ ٧
%
٢١٢٢٢٣٢٤٢٥
١٢١٣١٤١٥١٦
٢٦
١٩
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٣-









٨J٤W‫א‬‫א‬‫א‬‫א‬‫א‬٢K
Construction Progress Chart
‫اﻟﺮﻗﻢ‬ ‫א‬
٣٢١ ٤ ١٩ ١ ١ ١ ١١٨٧٦٥ ١ ٢١١ ١ ٢ ٢ ٢ ٢ ٢ ٢
٢٧١٦١٥١٤ ١٧ ٢٦٢٥٢٤ ٢٨٢٩٣٠ ٣٢١٢٣٢٢٢١٢٠١٩١٨ ٥ ٩٨٤ ٦ ٧ ١٠١١١٢١٣١٤١٥١٦١٧١٨١٩
٠ ١٠ %
١٠ %
٠ ١٠ %
٠ ١٠ %
١٠
%
٠
٠ ٣٥ %
٠ ٢٠ %
١٠
١٥
٢٠
٢٥
٣٠
٣٥
٤٠
٤٥
٥٠
٥٥
‫א‬
‫א‬
‫א‬
‫א‬‫א‬
‫א‬
‫א‬‫א‬

‫א‬‫א‬
‫א‬
‫א‬
‫א‬‫א‬‫א‬
JuneJuly
‫א‬
٦٠‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٤-
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬٨J٣‫א‬
‫א‬‫א‬‫א‬٢‫א‬١٥،
‫א‬‫א‬‫א‬‫א‬‫א‬٣٥٪،٢٠٪‫א‬
‫א‬‫א‬‫א‬،٣٥٪،٢٠٪‫א‬‫א‬
‫א‬،١٠٠٪‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬،
‫א‬‫א‬،‫א‬‫א‬٨J٣
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬٨J٤
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬٨J٣،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٥-
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
K
‫א‬‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬W
-‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬K
-‫א‬‫א‬‫א‬K
‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،W
J‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬K
J‫א‬K
٨J٥‫א‬‫א‬‫א‬‫א‬
‫א‬٢K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
-٨٦-







٨J٥W‫א‬‫א‬‫א‬K
‫א‬

١
‫א‬
١


١
١
٢
٢
٣
٤
‫א‬‫א‬
‫א‬

٢

‫א‬‫א‬
٢
‫א‬‫א‬
٣


١
١
١
١
٢
٣

‫א‬‫א‬
١
١
١
١
٤
٤

‫א‬
٢
٢
٢
٢
٢
٥
‫א‬‫א‬
‫א‬
٢
٢
٢
٢
٢
٥

‫א‬
٢
٢
٣
٣
٥
٦
‫א‬

١
‫א‬
١
‫א‬‫א‬
‫א‬

‫א‬
٢

‫א‬‫א‬
٢
‫א‬‫א‬
٣
٢
١٥
٢
١٥
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬‫א‬
<gè…‚jÖ]æ<ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]ã¹]
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬
٩
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٨٨-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬

‫א‬‫א‬
J‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٨٩-
W
‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬،
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩٠-
‫א‬W
‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬W
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K

‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬W
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩١-
-‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K


-‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬K
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩٢-
-‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
-‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬،٩J١‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩٣-
‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬W
١J‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
٥J‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
٦J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩٤-
‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬
-٩٥-
‫א‬‫א‬
‫א‬‫א‬
‫א‬
‫א‬

‫א‬
‫א‬

‫א‬


‫א‬
‫א‬
‫א‬


‫א‬
‫א‬
‫א‬



‫א‬
‫א‬
‫א‬

‫א‬

‫א‬
‫א‬
‫א‬


‫א‬
‫א‬
‫א‬

‫א‬٣٩٢٣٩٢١٠٠%٦٠٦٠٦٠٠١

‫א‬
‫א‬
------١٠٠%١٣٠١٣٠١٣٠٠١
‫א‬‫א‬٧٣٥٧٣٥١٠٠%٥٠٠٥٠٠٥٠٠٠١

‫א‬‫א‬
‫א‬
------٣٥%٢٤٠٨٤١٢٠-٤٦١٫٤٣

‫א‬‫א‬
‫א‬

٦٠٦٠١٠٠%٦٠٠٦٠٠٦٠٠٠١

‫א‬‫א‬

٦٠١٢٢٠%٣٦٠٧٢٧٢٠١
‫א‬‫א‬٦٠٠٠%١٢٠٠٠٠---
‫א‬٣٠٠٠%١٥٠٠٠٠٠---
١٥٠٠٠%٢٢٠٠٠٠---
‫א‬١٤٤٦١٤٨٢-٤٦١٫٠٢
١٠J١W‫א‬‫א‬‫א‬K
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
ËÖ]<Üé×Ãj×Ö<íÚ^ÃÖ]<퉉ö¹]ã¹]<gè…‚jÖ]æ<
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
١٠
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٩٦-
‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬

‫א‬‫א‬
J‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
J‫א‬‫א‬‫א‬

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬

‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K

‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٩٧-
W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،K‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬K
K‫א‬‫א‬‫א‬
‫א‬،،‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
،‫א‬‫א‬
‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬K
‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٩٨-

‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،
١٠٪‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬
‫א‬٨٠٪‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬K

‫א‬‫א‬W
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬
،K‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬،
‫א‬،‫א‬‫א‬
،‫א‬K
‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-٩٩-
‫א‬‫א‬W
‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬?‫א‬K?
١٠J١‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،١٠J٢‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬K
١٠J٣‫א‬‫א‬‫א‬‫א‬‫א‬،‫א‬
‫א‬‫א‬١٠K٪
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-١٠٠-





١٠J١W‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬K
Construction Bar Chart
‫א‬L‫א‬ ‫א‬
٣٢١ ٤ ٥
١٦١٥١٤ ١٧١٨
٧٣٥٠٠
٣٤٥
٦٨٠
١٣٠٠٠
5×700+٦٩٥
٣٨٠
١٨٨
٨٠٠
٢٠٢٣٢{٥
٩٠
‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬
‫א‬‫א‬‫א‬
‫א‬
‫א‬
‫א‬‫א‬‫א‬
June July
‫א‬
١٩٠٠
١٠٩٨٧٦
٢٥٢٤٢٣٢٢٢١
١١١٢١٣ ١٥١٤
٢٨٢٩٣٠ ٢١
١٦ ٢٠١٩١٧١٨
٥ ٩٨٦ ٧
٢١٢٢٢٣٢٤٢٥
١٢١٣١٤١٥١٦
٢٦
١٩
‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬

-١٠١-
‫א‬
‫א‬
‫א‬‫א‬
‫א‬
‫א‬١٩٩٧
‫א‬‫א‬‫א‬‫א‬٧٠٧x٥٣٥٣٥
‫א‬‫א‬‫א‬٧٣٥٠٠
‫א‬٦٩٠
‫א‬‫א‬‫א‬٢٠٤٠
‫א‬‫א‬٣٩٠٠٠
١٤١٨
١٢٠٧٦٢١٢٠٧٦٢
‫א‬‫א‬‫א‬‫א‬٧٠٧x٥٣٥٣٥
‫א‬٦٩٥٦٩٥
٤‫א‬‫א‬٤x٧٠٠٢٨٠٠
٢١٢٥
٧٠٣٠١٢٧٧٩٢
‫א‬‫א‬‫א‬‫א‬٧٠٧x٥٣٥٣٥
‫א‬‫א‬٧٠٠٧٠٠
‫א‬‫א‬٧٦٠
‫א‬‫א‬‫א‬٥٦٤
‫א‬٨٠٠٨٠٠
٢٨٢
٦٣٥٩١٣٤١٥١
‫א‬‫א‬‫א‬‫א‬٧٠٧x٥٣٥٣٥
‫א‬٨٠٠L‫א‬x٢١٦٠٠
‫א‬٤٠٤٦٥
‫א‬‫א‬‫א‬٩٠
٥٩
٤٥٦٩٠١٧٩٨٤١
‫א‬‫א‬‫א‬‫א‬٧٠٧x٥٣٥٣٥
‫א‬‫א‬‫א‬٩٠ ١٢١٦
٣٦٢٥١٨٣٤٦٦
‫א‬‫א‬‫א‬‫א‬٧٠٧٧٠٧
‫א‬١٩٠٠ ١٩٢٣
٢٦٠٧١٨٦٠٧٣
‫א‬‫א‬‫א‬‫א‬FZ١٦٥٦٩H١٨٢٣ED٢٦Z٧٠٧L‫א‬
١٠J٣W‫א‬‫א‬‫א‬‫א‬K


‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-١٠٢-



١٨٢٥٢٩١٦٢٣ 

‫א‬


‫א‬


‫א‬
‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬

‫א‬
‫א‬


‫א‬
‫א‬

‫א‬

٣٩٢٢٫١٧٣٩٢٨٥١٫٦٨٣٩٢٨٥١٫٦٨٣٩٢٨٥١٫٦٨٣٩٢٨٥١٫٦٨٣٩٢٨٥١٫٦٨٣٩٢٨٥١٫٦٨
‫א‬‫א‬‫א‬٧٣٥١٣١٫٧٥----٥٨٨٧٧٤٦٩٧٣٥٩٦٨٣٨٫٨٥٧٣٥٩٦٨٣٨٫٨٥٧٣٥٩٦٨٣٨٫٨٥٧٣٥٩٦٨٣٨٫٨٥
‫א‬‫א‬

١٥٠٦٩٦٫٥٦------------١٥٠١٠٤٤٨٤٫٢١٥٠١٠٤٤٨٤٫٢١٥٠١٠٤٤٨٤٫٢
‫א‬١٦٠١٤٫٦٦----------------١٢٨١٨٧٦٫٥١٦٠٢٣٤٥٫٢١
‫א‬٨٥١٫٦٨٧٨٣٢٠٫٦٨٩٧٦٩٠٫٥٣٢٠٢١٧٤٫٧٢٠٤٠٥١٫٢٢٠٤٥٢٠
‫א‬
‫א‬
‫א‬
‫א‬
١٨٨٥١٫٦٨×٠٫٩=٧٦٦٧٦٦
٢٥٧٨٣٢٠٫٦٨×٠٫٩–٧٦٦=٦٩٧٢٢٧٠٤٨٨
٢٩٧٦٩٠٫٥٣×٠٫٩–٦٩٧٢٢-٧٦٦=١٧٤٣٣٨٧٩٢١
٩٢٠٢١٧٤٫٧×٠٫٩–١٧٤٣٣-٦٩٧٢٢-٧٦٦=٩٤٠٣٦١٨١٩٥٧
١٦٢٠٤٠٥١×٠٫٩–٩٤٠٣٦-١٧٤٣٣-٦٩٧٢٢-٧٦٦=١٦٨٩١٨٣٦٤٦
٢٣٢٠٤٥٢٠×٠٫٩-١٦٨٩-٩٤٠٣٦-١٧٤٣٣-٦٩٧٢٢-٧٦٦=٤٢٢١٨٤٠٦٨
‫א‬‫א‬٢٠٤٥٢٢٠٤٥٢٠
١٠J٤W‫א‬‫א‬‫א‬‫א‬K
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-١٠٣-
‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬‫א‬،
‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬،‫א‬‫א‬
‫א‬‫א‬،‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬K
١٠J٤‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬،‫א‬‫א‬‫א‬‫א‬
‫א‬١٣٣٣٨٥K
‫א‬‫א‬‫א‬-
١J‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
٢J‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬K
٣J‫א‬‫א‬‫א‬K
٤J‫א‬‫א‬‫א‬‫א‬K
٥J‫א‬‫א‬K

‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬‫א‬‫א‬‫א‬
-١٠٧-


١٠J٥W‫א‬‫א‬‫א‬K
‫א‬‫א‬
٢٢٠٠
٢٠٠٠
١٨٠٠
١٦٠٠
١٤٠٠
١٢٠٠
١٠٠٠
٨٠٠٠
٦٠٠٠
٤٠٠٠
٢٠٠٠
‫א‬
٨٧٦٥٤٣٢١
١٩٩
١٢٠٧ ١٢٧٧
١٣٤١
١٧٩٨
١٨٣٤ ١٨٦٠
٧٦
٧٠٤٨
٨٧٩٢
١٨١٩ ١٨٣٦ ١٨٤٠
٢٠٤٥
‫א‬
‫א‬

‫א‬
‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬‫א‬
‫א‬‫א‬
-١٠٨-
1- Clough, Richard H., and Sears, Glenn A. Construction Project
Management, 3rd
ed. Wiley, New York, 1991.
2- Clough, Richard H., Construction Contracting, 5th
ed., Wiley, New
York, 1986.
3- Barrie, Donald S., and Paulson, Boyd C. Professional Construction
Management, 3rd
ed. McGraw-Hill, New York, 1992.
‫א‬٢٠٥‫א‬
‫א‬‫א‬

‫א‬ 
‫א‬‫א‬
٢ ‫א‬‫א‬
٢ 
٢ ‫א‬‫א‬
٢ ‫א‬‫א‬‫א‬‫א‬
٢ ‫א‬
٣ ‫א‬
٤ ‫א‬
٤ ‫א‬
‫א‬‫א‬
٥ ‫א‬‫א‬
٦ 
٧ ‫א‬
٧ ‫א‬‫א‬
‫א‬‫א‬
٩ ‫א‬
١٠ 
١٠ ‫א‬‫א‬‫א‬
١١ ‫א‬‫א‬‫א‬
١٩ ‫א‬
٢٢ ‫א‬‫א‬‫א‬
‫א‬‫א‬‫א‬
٢٣ ‫א‬
٢٤ 
٢٤ ‫א‬‫א‬
٢٦ ‫א‬‫א‬
‫א‬٢٠٥‫א‬
‫א‬‫א‬
٢٨ ‫א‬‫א‬
‫א‬‫א‬
٣٣ ‫א‬‫א‬
٣٤ 
٣٤ ‫א‬‫א‬
٤٤ ‫א‬
٤٧ ‫א‬‫א‬
٤٨ ‫א‬‫א‬‫א‬
‫א‬‫א‬
٥٣ ‫א‬
٥٤ 
٥٤ 
٥٥ ‫א‬‫א‬
٥٩ ‫א‬
٦٣ ‫א‬‫א‬
‫א‬‫א‬
٦٦ ‫א‬‫א‬‫א‬
٦٧ 
٦٧ ‫א‬‫א‬
٧٠ ‫א‬‫א‬‫א‬
٧٤ ‫א‬‫א‬‫א‬
٧٥ ‫א‬‫א‬
‫א‬‫א‬
٧٦ ‫א‬‫א‬
٧٧ 
٧٩ ‫א‬‫א‬
٨٠ ‫א‬‫א‬
٨٠ ‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬٢٠٥‫א‬
‫א‬‫א‬



٨٥ ‫א‬
٨٥ ‫א‬‫א‬‫א‬‫א‬
٨٥ ‫א‬‫א‬
‫א‬‫א‬
٨٨ ‫א‬‫א‬
٨٩ 
٩٠ ‫א‬
٩٠ ‫א‬
٩٠ ‫א‬
٩٣ ‫א‬‫א‬
٩٣ ‫א‬‫א‬‫א‬
٩٤ ‫א‬
‫א‬‫א‬
٩٦ ‫א‬‫א‬‫א‬
٩٧ 
٩٧ ‫א‬‫א‬
٩٨ ‫א‬‫א‬
٩٩ ‫א‬‫א‬
١٠٨ ‫א‬‫א‬












‫א‬‫א‬‫א‬‫א‬‫א‬‫א‬
‫א‬‫א‬F‫א‬E‫א‬
GOTEVOT appreciates the financial support provided by BAE SYSTEMS

ادارة المشاريع - Project Management
