SlideShare a Scribd company logo
Perencanaan Proyek Dengan
Microsoft Project - Basic
Menjadi manfaat bagi sekalian
Email: miradzji@yahoo.com
Web: ikhwanseadanya.net
Ikhwanseadanya.net
Rahmat Taufiq Sigit

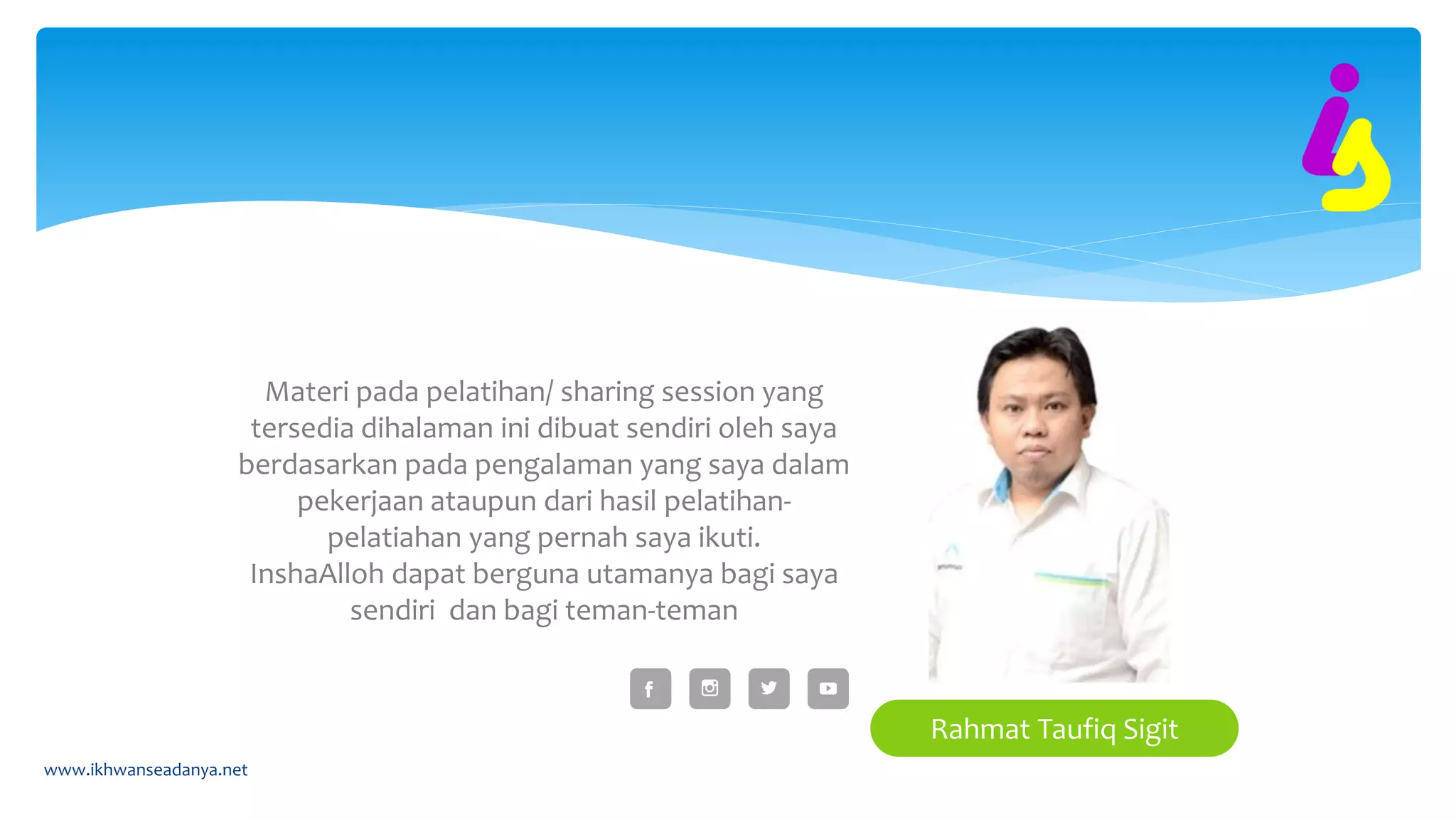

Materi pada pelatihan/ sharing session yang
tersedia dihalaman ini dibuat sendiri oleh saya
berdasarkan pada pengalaman yang saya dalam
pekerjaan ataupun dari hasil pelatihan-
pelatiahan yang pernah saya ikuti.
InshaAlloh dapat berguna utamanya bagi saya
sendiri dan bagi teman-teman
www.ikhwanseadanya.net

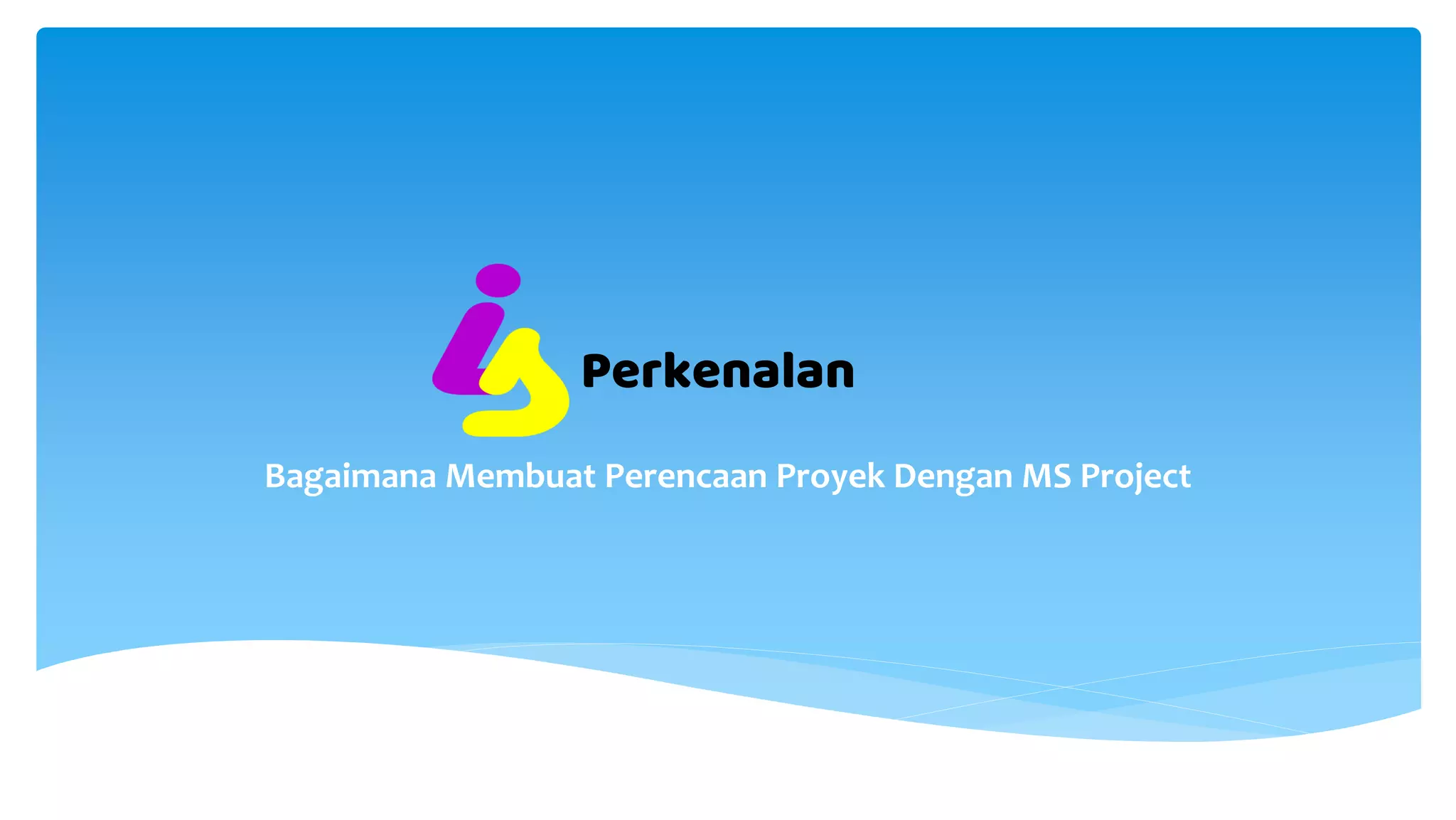

Perkenalan
Bagaimana Membuat Perencaan Proyek Dengan MS Project
1. Apa Yang Harus Anda Ketaui Sebelum Membuat Perencanaan
Proyek?
2. Kustomisasi Microsoft Project (MS Project)
3. Mensetting Tanggal Dimulainya Proyek
4. Penambahan Kolom
5. Membuat Pekerjaan-Pekerjaan Proyek
6. Membuat Sumber Daya Proyek
Konten Kursus - I

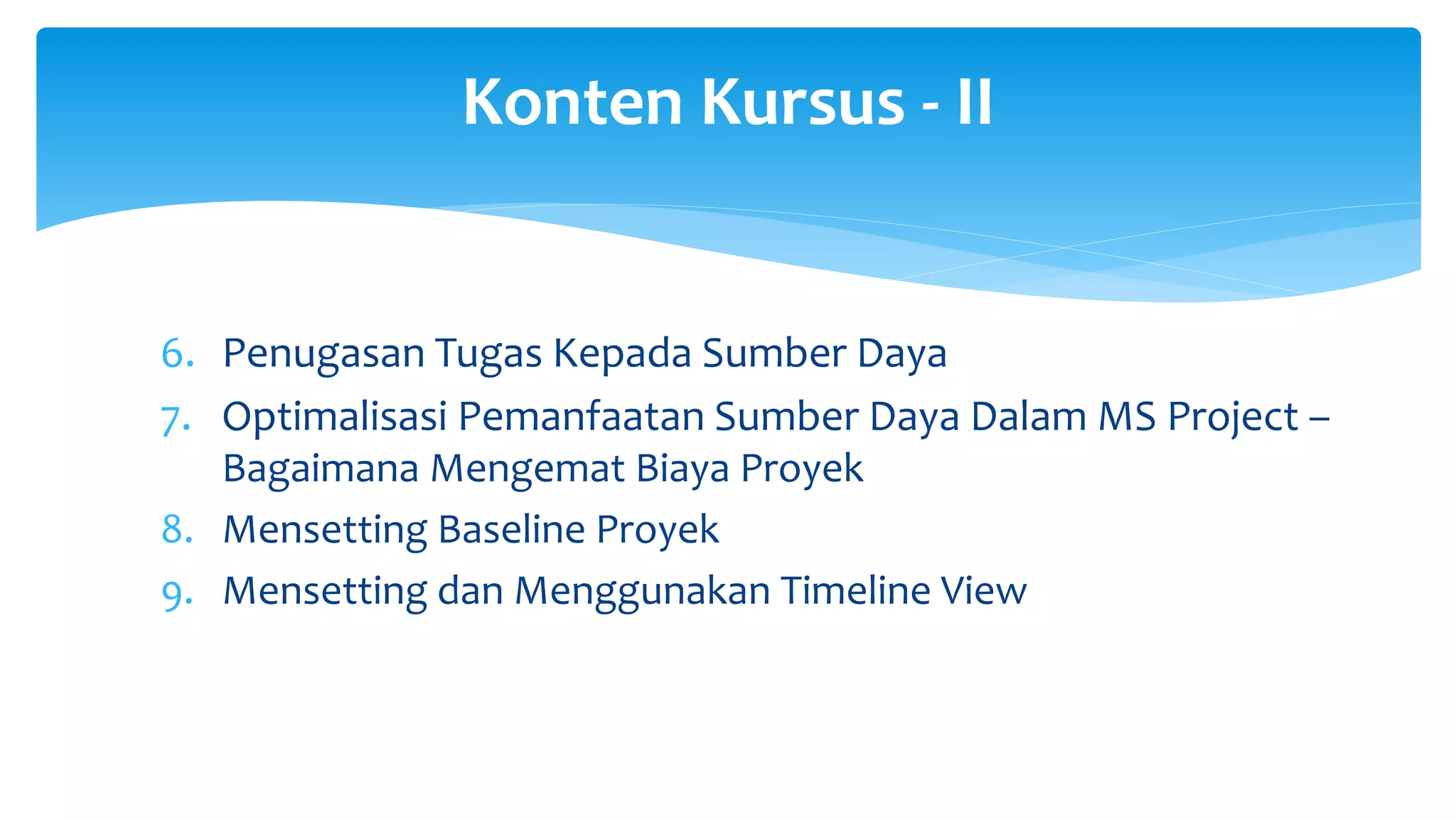

6. Penugasan Tugas Kepada Sumber Daya
7. Optimalisasi Pemanfaatan Sumber Daya Dalam MS Project –
Bagaimana Mengemat Biaya Proyek
8. Mensetting Baseline Proyek
9. Mensetting dan Menggunakan Timeline View
Konten Kursus - II
Apa Yang Harus Dimiliki Sebelum Memulai
Perencaan Proyek Dalam MS Project

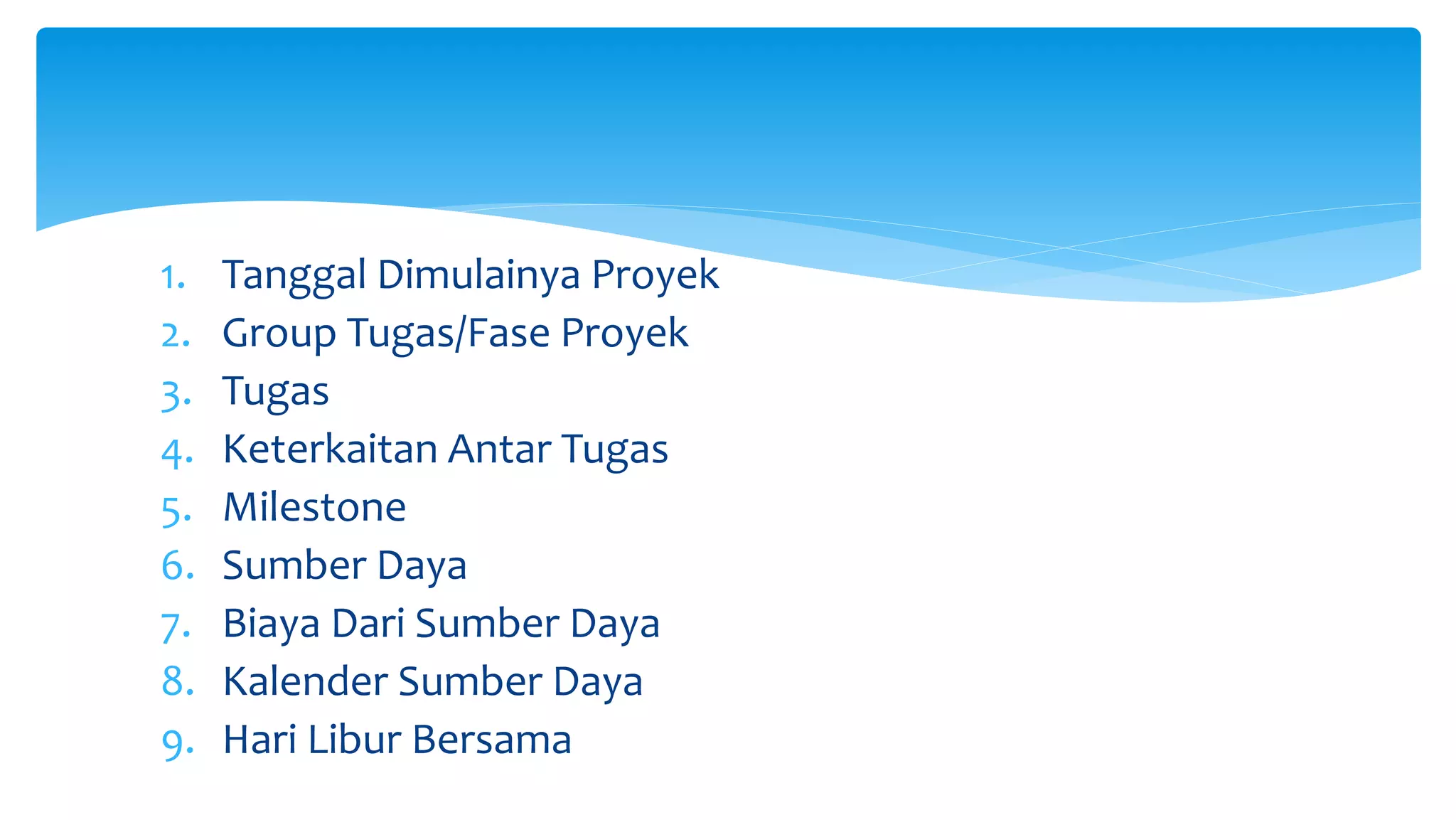

1. Tanggal Dimulainya Proyek
2. Group Tugas/Fase Proyek
3. Tugas
4. Keterkaitan Antar Tugas
5. Milestone
6. Sumber Daya
7. Biaya Dari Sumber Daya
8. Kalender Sumber Daya
9. Hari Libur Bersama

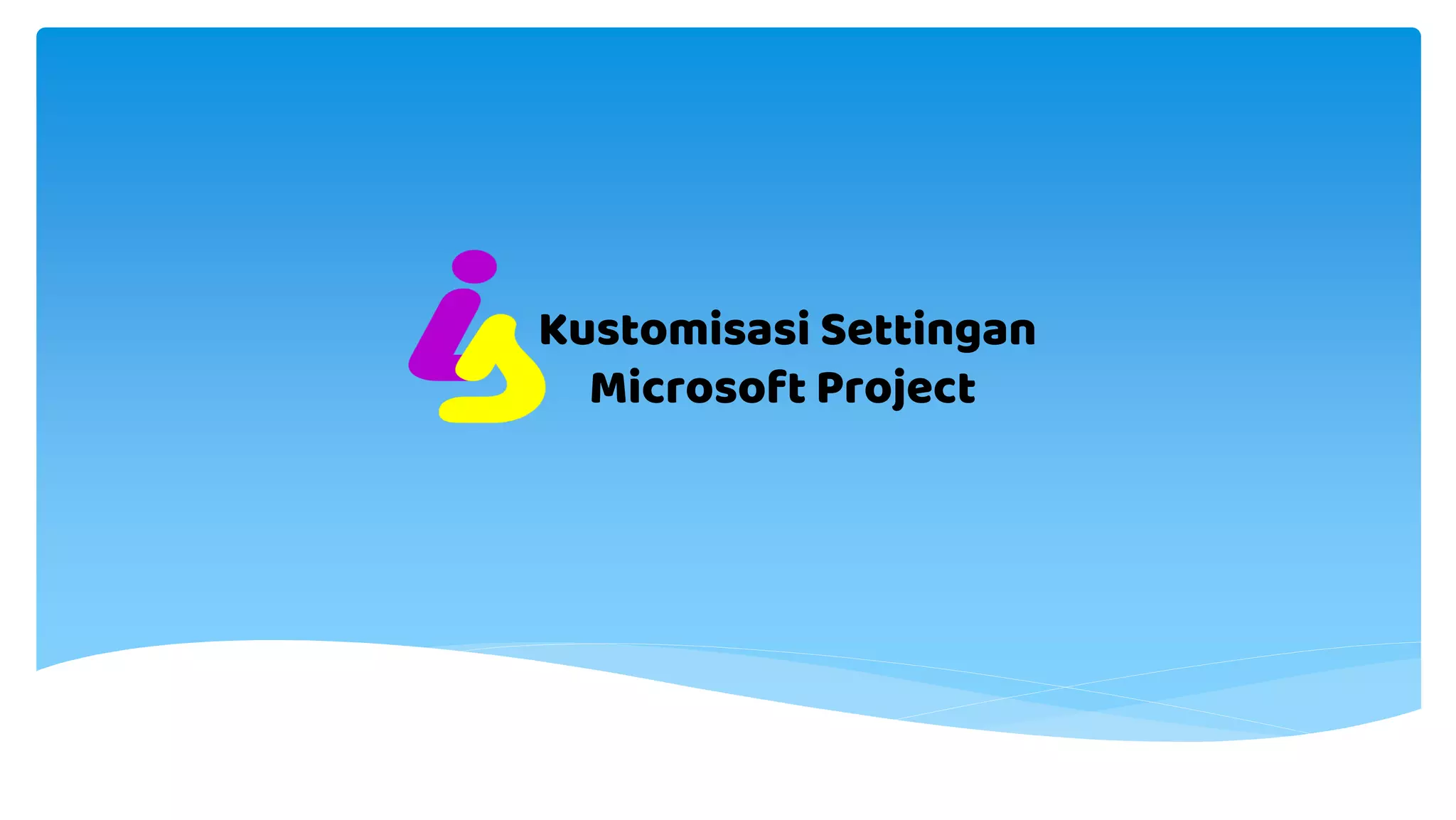

Kustomisasi Settingan
Microsoft Project

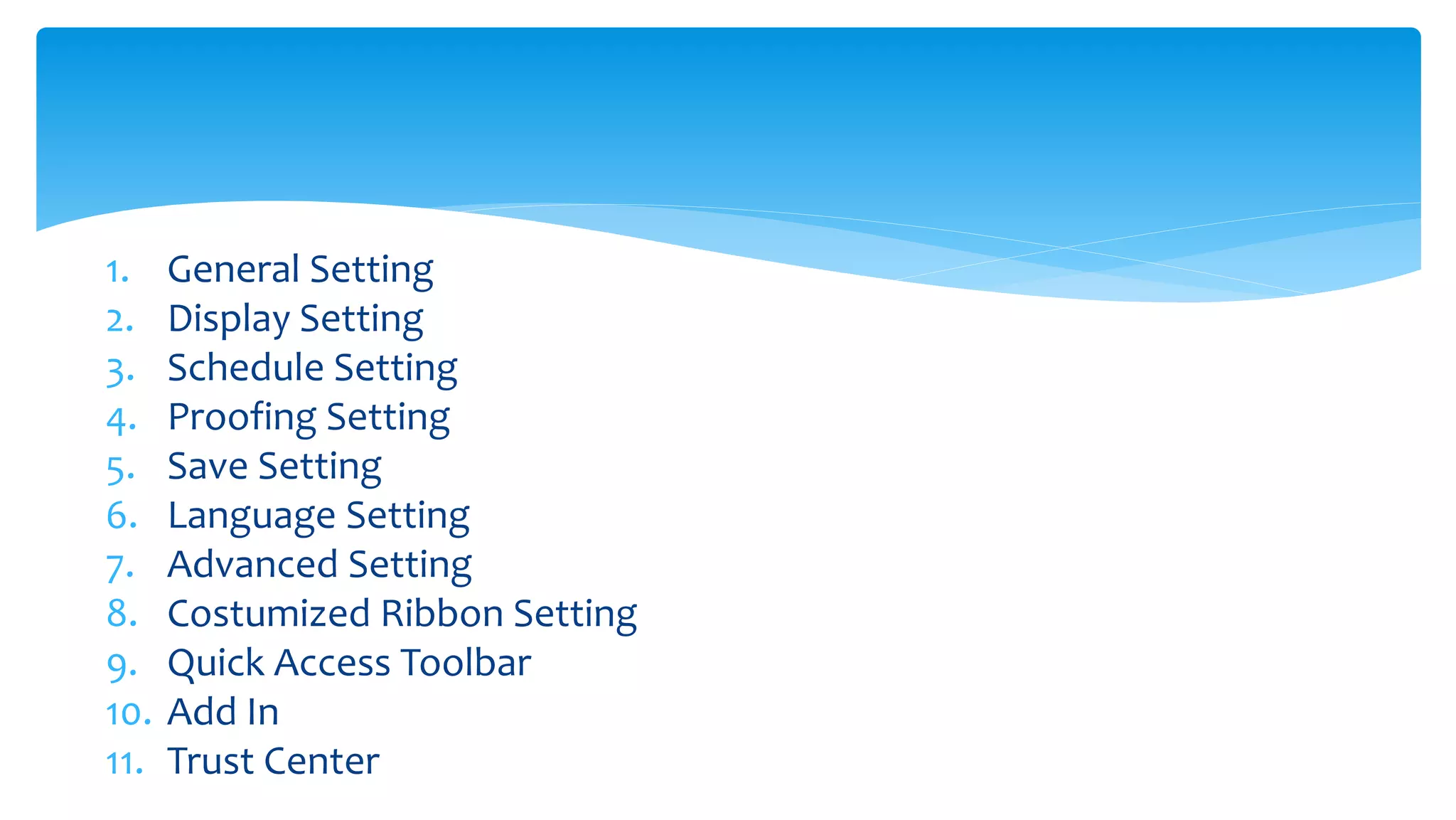

1. General Setting
2. Display Setting
3. Schedule Setting
4. Proofing Setting
5. Save Setting
6. Language Setting
7. Advanced Setting
8. Costumized Ribbon Setting
9. Quick Access Toolbar
10. Add In
11. Trust Center

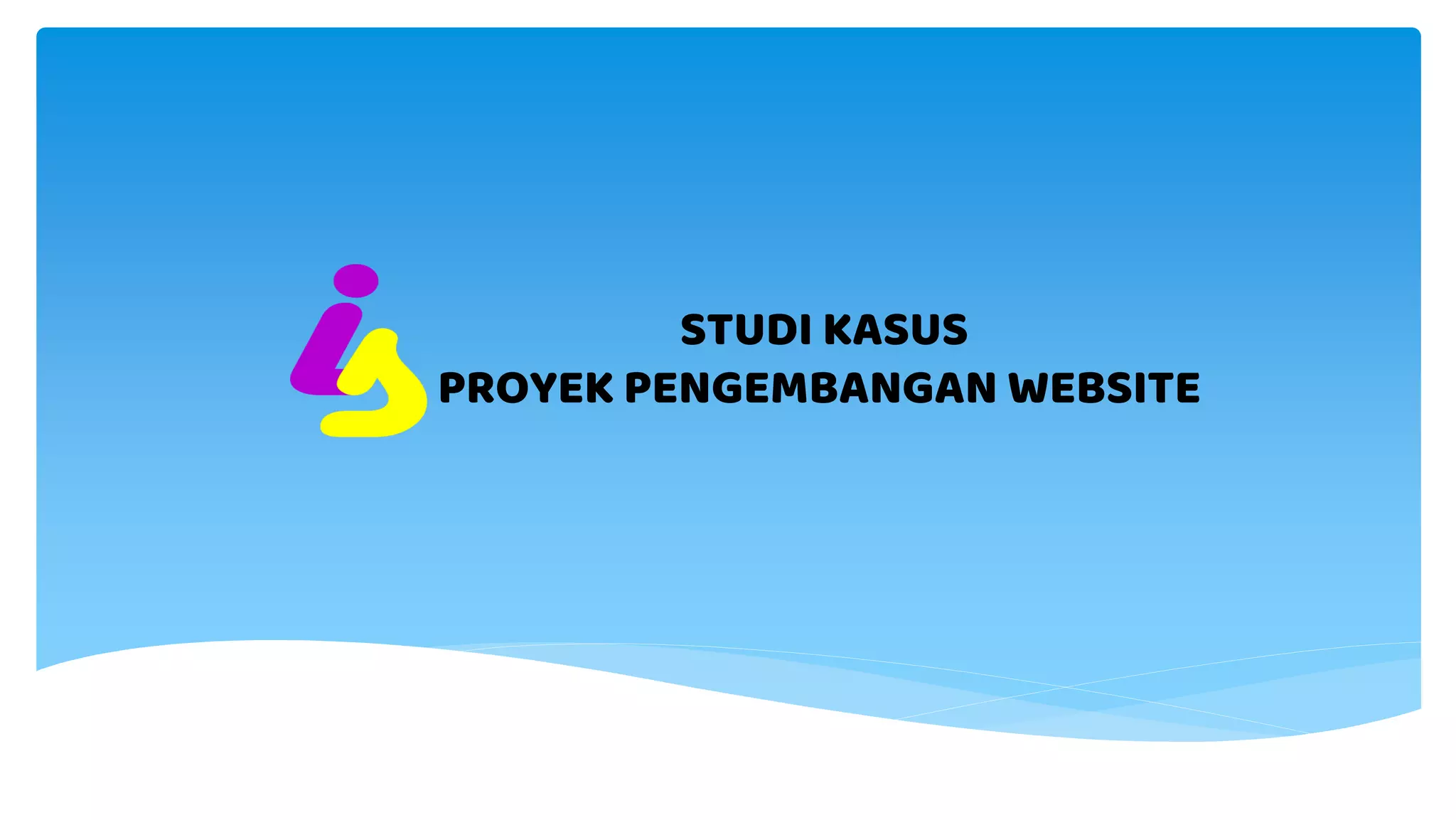

STUDI KASUS
PROYEK PENGEMBANGAN WEBSITE

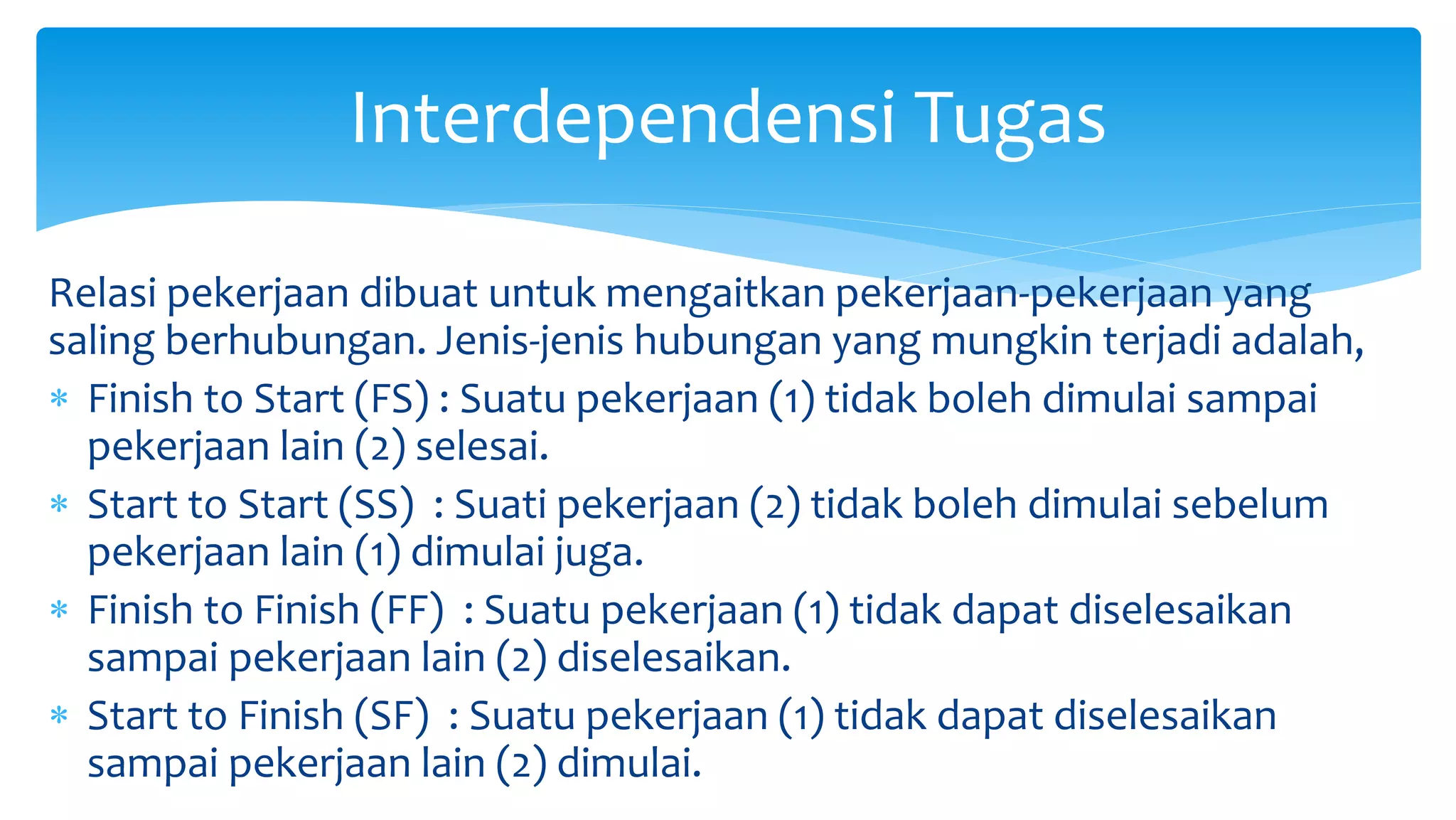

Relasi pekerjaan dibuat untuk mengaitkan pekerjaan-pekerjaan yang
saling berhubungan. Jenis-jenis hubungan yang mungkin terjadi adalah,
 Finish to Start (FS) : Suatu pekerjaan (1) tidak boleh dimulai sampai
pekerjaan lain (2) selesai.
 Start to Start (SS) : Suati pekerjaan (2) tidak boleh dimulai sebelum
pekerjaan lain (1) dimulai juga.
 Finish to Finish (FF) : Suatu pekerjaan (1) tidak dapat diselesaikan
sampai pekerjaan lain (2) diselesaikan.
 Start to Finish (SF) : Suatu pekerjaan (1) tidak dapat diselesaikan
sampai pekerjaan lain (2) dimulai.

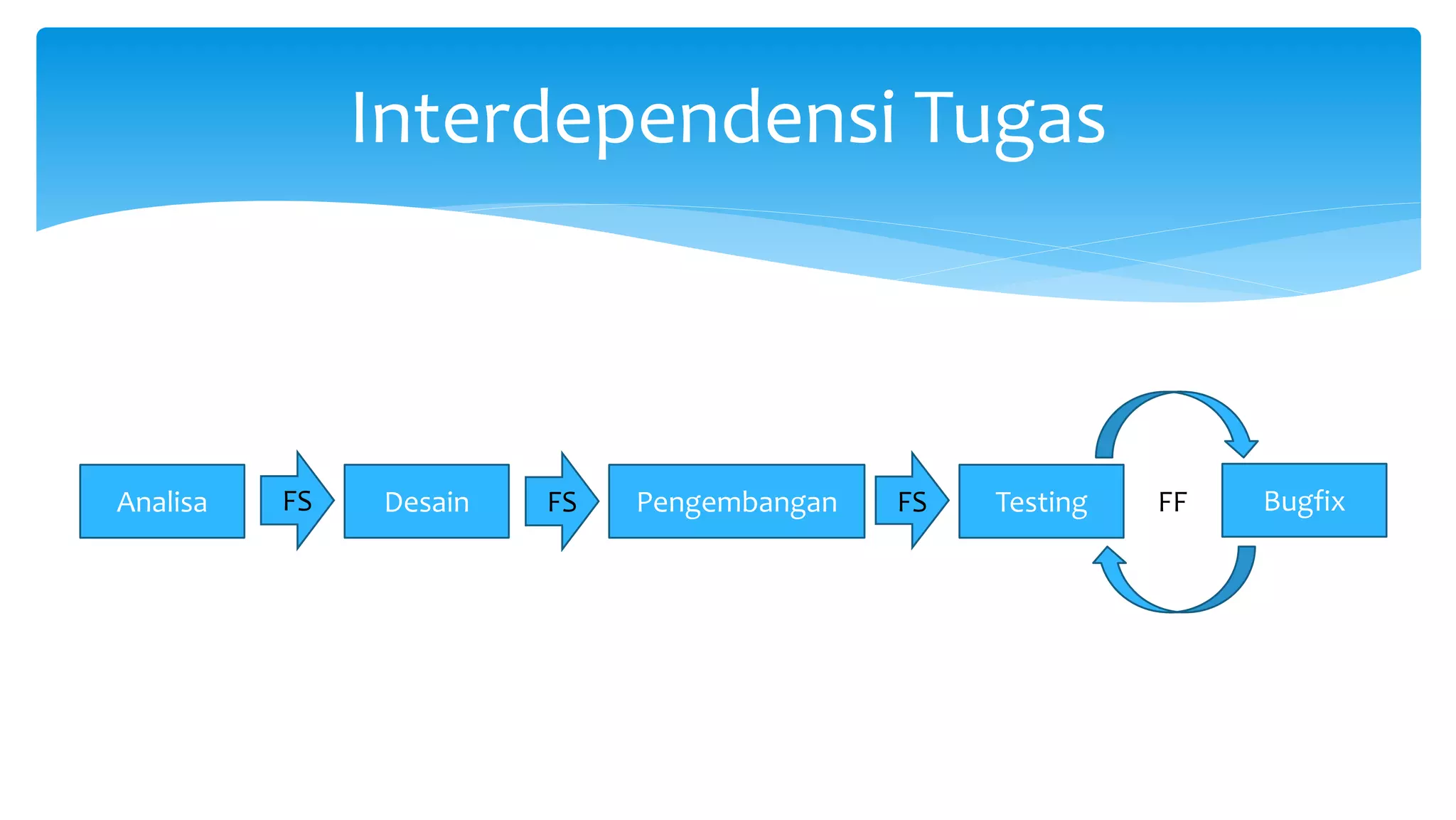

Interdependensi Tugas
Interdependensi Tugas
Analisa Desain Pengembangan Testing BugfixFS FS FS FF
Tugas

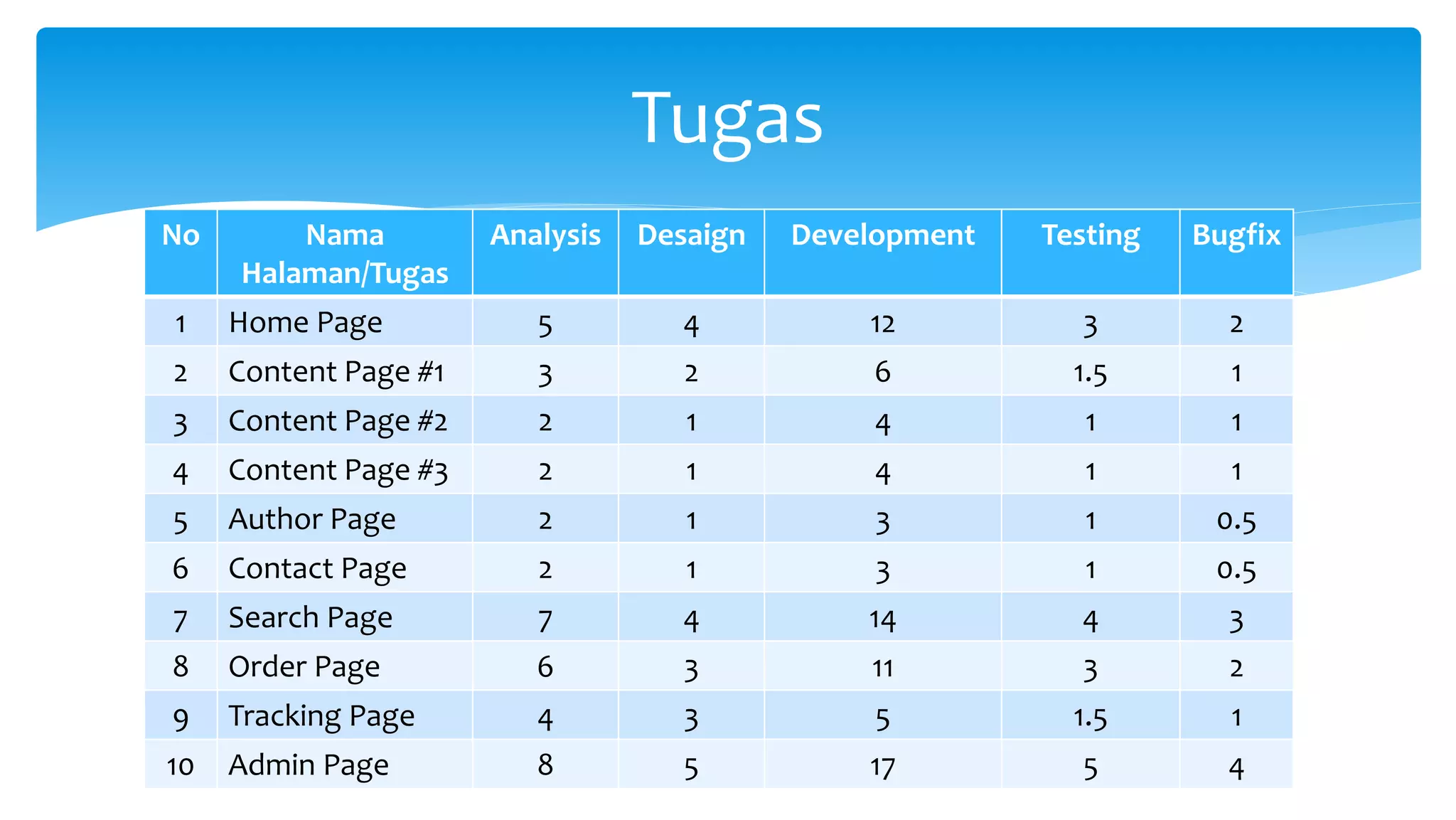

No Nama
Halaman/Tugas
Analysis Desaign Development Testing Bugfix
1 Home Page 5 4 12 3 2
2 Content Page #1 3 2 6 1.5 1
3 Content Page #2 2 1 4 1 1
4 Content Page #3 2 1 4 1 1
5 Author Page 2 1 3 1 0.5
6 Contact Page 2 1 3 1 0.5
7 Search Page 7 4 14 4 3
8 Order Page 6 3 11 3 2
9 Tracking Page 4 3 5 1.5 1
10 Admin Page 8 5 17 5 4

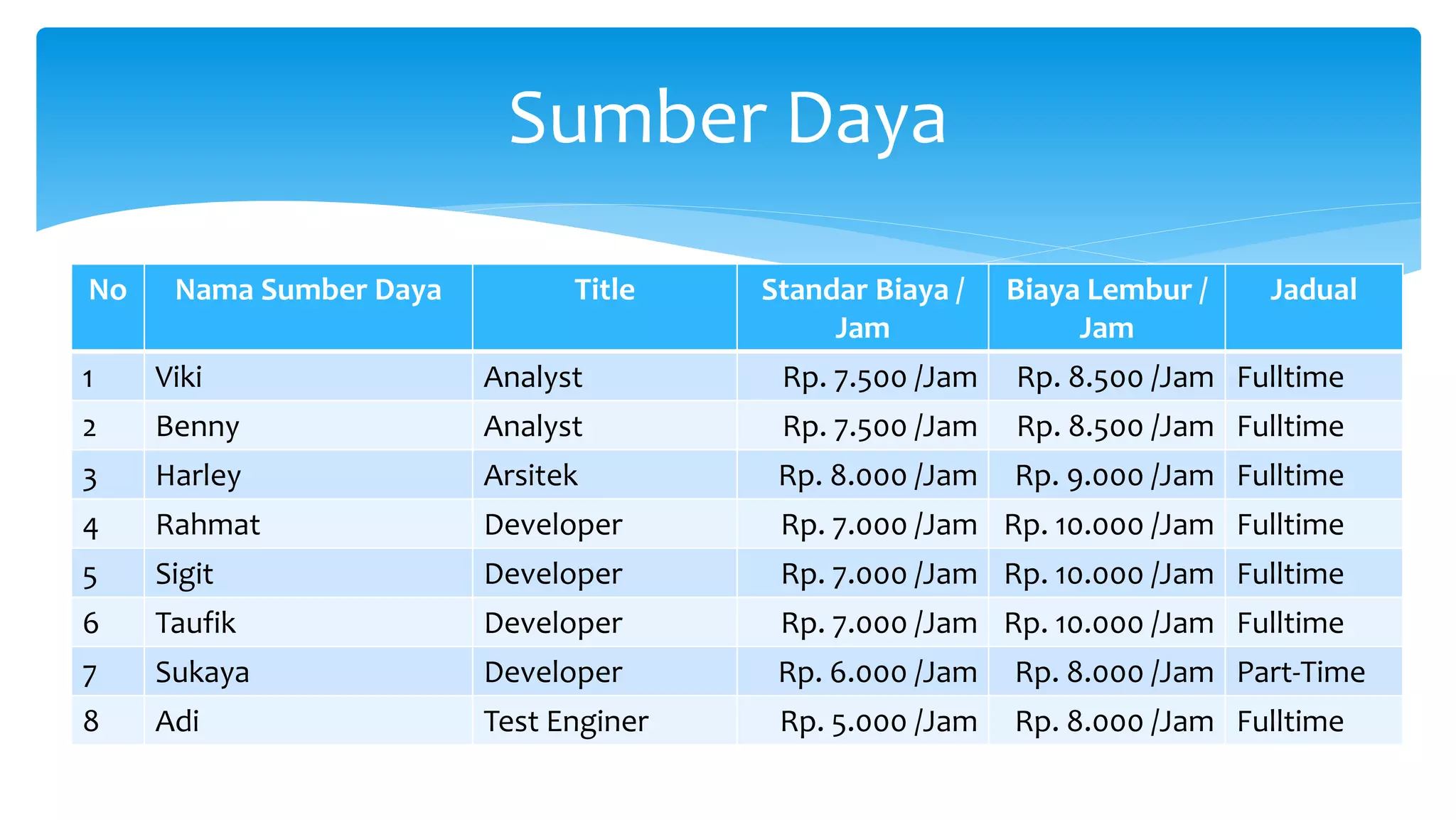

Sumber Daya
No Nama Sumber Daya Title Standar Biaya /
Jam
Biaya Lembur /
Jam
Jadual
1 Viki Analyst Rp. 7.500 /Jam Rp. 8.500 /Jam Fulltime
2 Benny Analyst Rp. 7.500 /Jam Rp. 8.500 /Jam Fulltime
3 Harley Arsitek Rp. 8.000 /Jam Rp. 9.000 /Jam Fulltime
4 Rahmat Developer Rp. 7.000 /Jam Rp. 10.000 /Jam Fulltime
5 Sigit Developer Rp. 7.000 /Jam Rp. 10.000 /Jam Fulltime
6 Taufik Developer Rp. 7.000 /Jam Rp. 10.000 /Jam Fulltime
7 Sukaya Developer Rp. 6.000 /Jam Rp. 8.000 /Jam Part-Time
8 Adi Test Enginer Rp. 5.000 /Jam Rp. 8.000 /Jam Fulltime

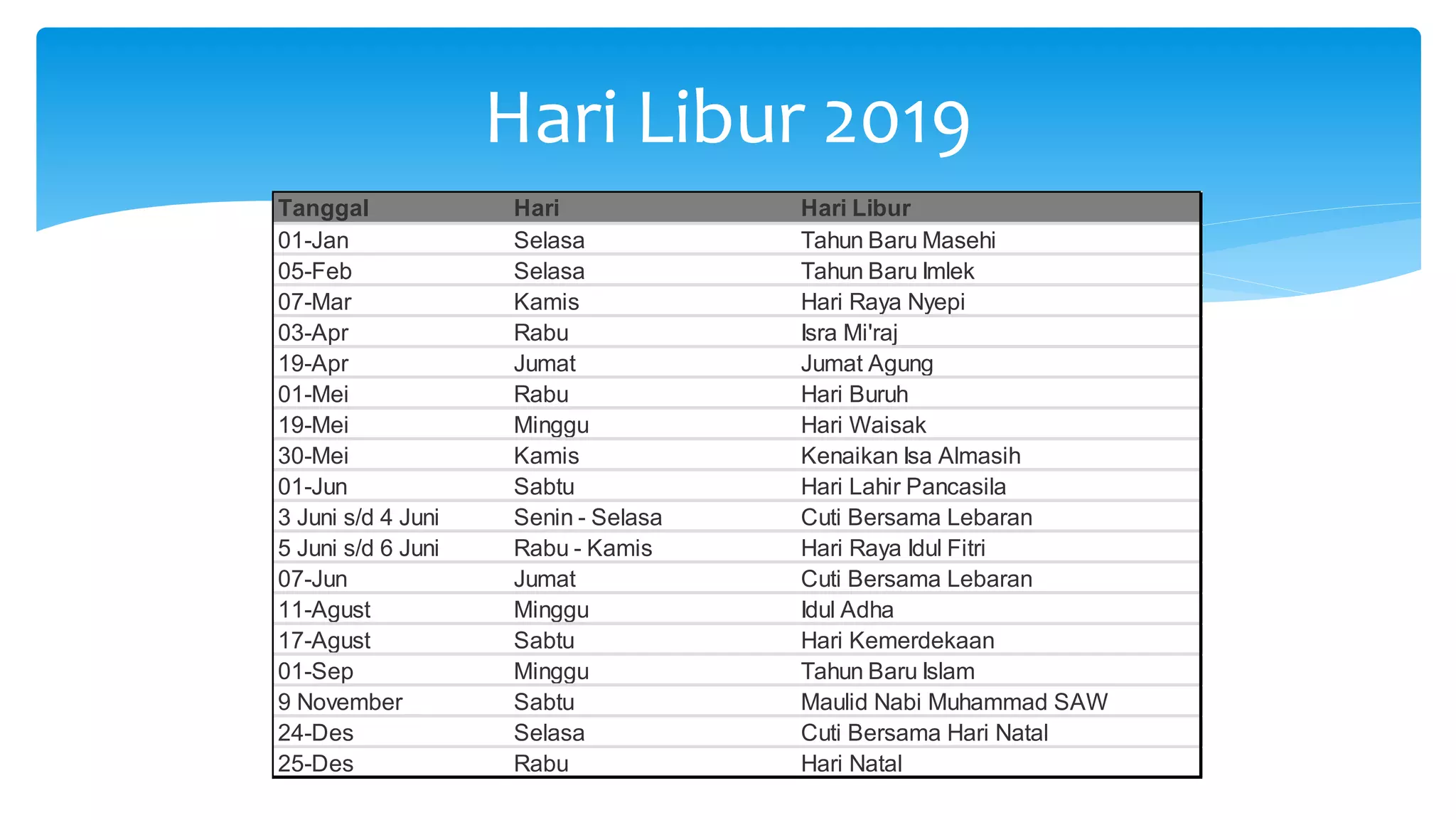

Hari Libur 2019
Tanggal Hari Hari Libur
01-Jan Selasa Tahun Baru Masehi
05-Feb Selasa Tahun Baru Imlek
07-Mar Kamis Hari Raya Nyepi
03-Apr Rabu Isra Mi'raj
19-Apr Jumat Jumat Agung
01-Mei Rabu Hari Buruh
19-Mei Minggu Hari Waisak
30-Mei Kamis Kenaikan Isa Almasih
01-Jun Sabtu Hari Lahir Pancasila
3 Juni s/d 4 Juni Senin - Selasa Cuti Bersama Lebaran
5 Juni s/d 6 Juni Rabu - Kamis Hari Raya Idul Fitri
07-Jun Jumat Cuti Bersama Lebaran
11-Agust Minggu Idul Adha
17-Agust Sabtu Hari Kemerdekaan
01-Sep Minggu Tahun Baru Islam
9 November Sabtu Maulid Nabi Muhammad SAW
24-Des Selasa Cuti Bersama Hari Natal
25-Des Rabu Hari Natal

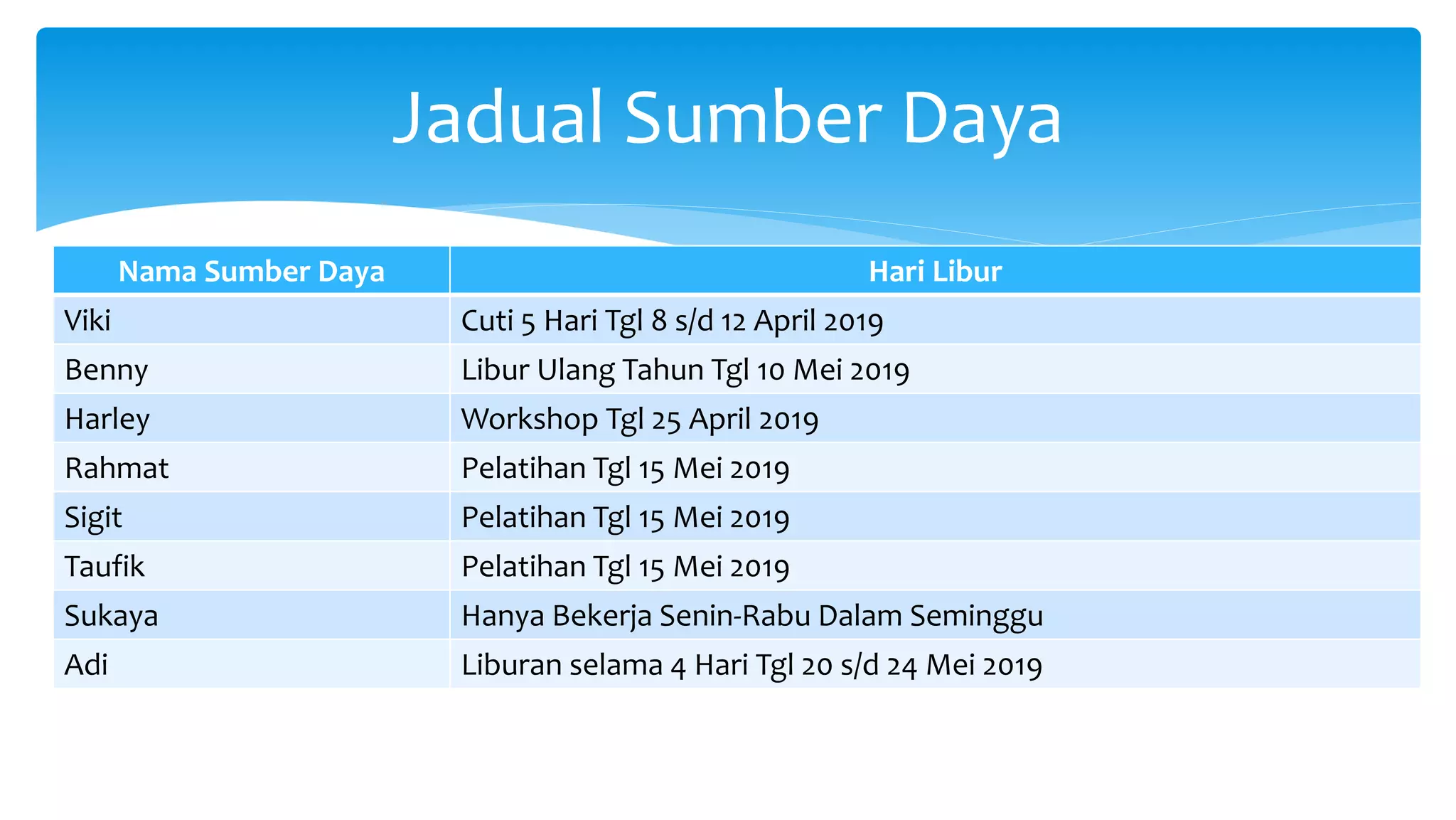

Jadual Sumber Daya
Nama Sumber Daya Hari Libur
Viki Cuti 5 Hari Tgl 8 s/d 12 April 2019
Benny Libur Ulang Tahun Tgl 10 Mei 2019
Harley Workshop Tgl 25 April 2019
Rahmat Pelatihan Tgl 15 Mei 2019
Sigit Pelatihan Tgl 15 Mei 2019
Taufik Pelatihan Tgl 15 Mei 2019
Sukaya Hanya Bekerja Senin-Rabu Dalam Seminggu
Adi Liburan selama 4 Hari Tgl 20 s/d 24 Mei 2019

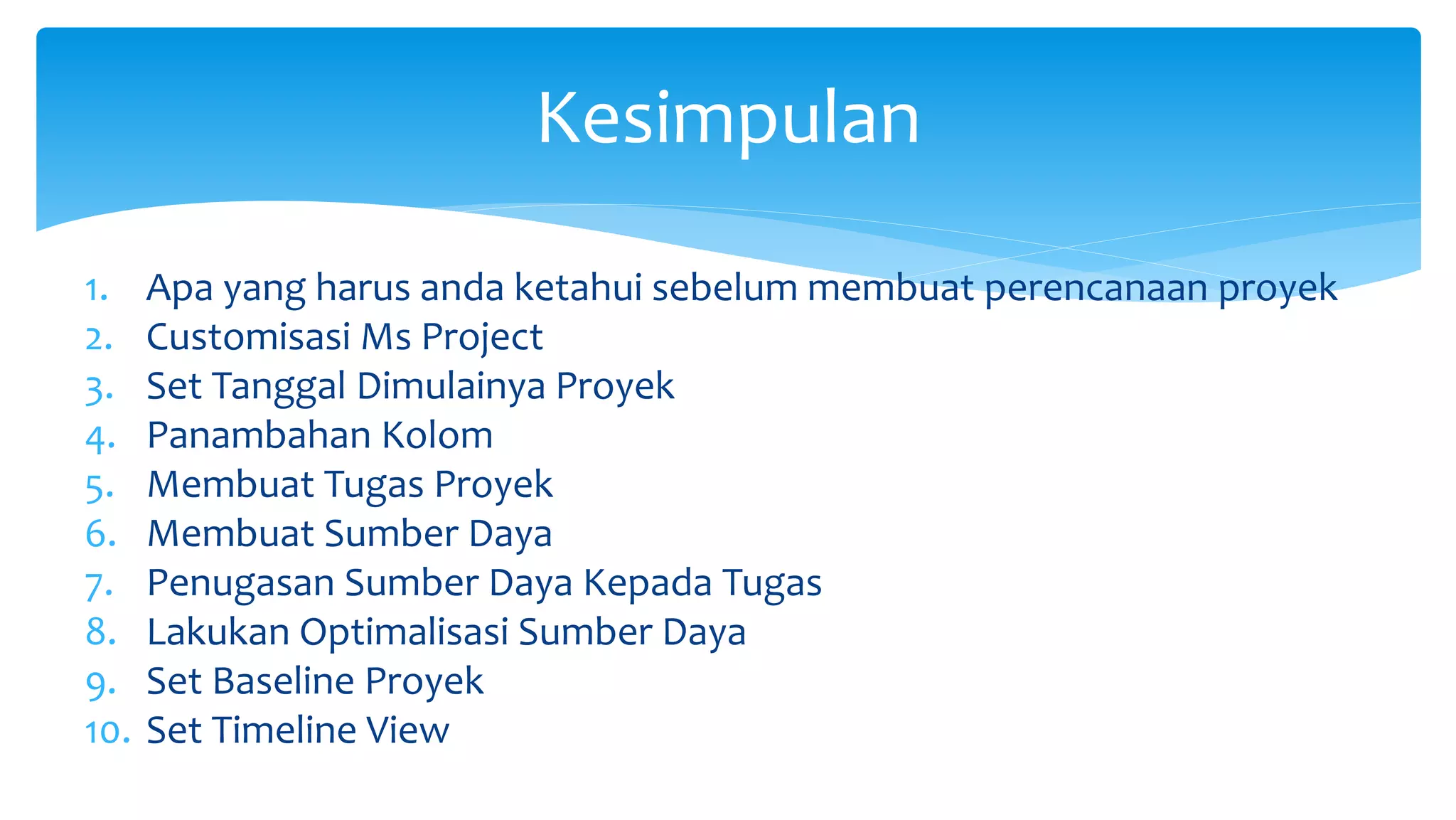

Kesimpulan
1. Apa yang harus anda ketahui sebelum membuat perencanaan proyek
2. Customisasi Ms Project
3. Set Tanggal Dimulainya Proyek
4. Panambahan Kolom
5. Membuat Tugas Proyek
6. Membuat Sumber Daya
7. Penugasan Sumber Daya Kepada Tugas
8. Lakukan Optimalisasi Sumber Daya
9. Set Baseline Proyek
10. Set Timeline View
SELESAI
