SlideShare a Scribd company logo
УПРАВЛЕНИЕ
РИСКАМИ В
ПРОЕКТАХ
Общая  информация
• Профессиональная   квалификация:  PMP (2007  г.)
• Основатель  и  руководитель  ЕФ  МО  PMI
(Екатеринбургский   клуб  управления  проектами)   с  2008  г.
•Тренер   по  управлению  проектами  с  трехлетним   стажем.
Последние  тренинги:
Лукойл, Галургия, Уральские  локомотивы, Ростелеком, Когалымнефтегеофизика, Роснефть,
АСКОН, Администрация   г.Перми, ФГУП  «Приборостроительный   завод», Газпром  Нефтехим
Салават, Электроуралмонтаж, Центрэнергобаланс, Уралвагонзавод.
Участие  в  крупных  проектах  в  качестве  руководителя:
• Внедрение   системы  управления  бизнес-процессами   в  банке  «Уралфинанс».
• Внедрение   биллинговой   системы  в  ОАО  «Свердловэнергосбыт»
• Внедрение   системы  менеджмента   качества  в  Уралвнешторгбанке.
Публичная  активность:
• Неоднократный   участник  российских  и  международных   конференций   по  управлению
проектами.
• Автор  статей  по  управлению  проектами.
•Участник  перевода  стандартов  PMI на  русский  язык
•Вице-президент   Казахстанского  отделения  PMI
Меня  зовут  Евгений  Пикулев
 Ваше  имя  и  фамилия?
 Чем  Вы  занимаетесь  на  основной
должности?
 В  каких  проектах  вы  участвовали и  в
какой  роли?
 Ваши  ожидания  от  семинара?
Давайте  познакомимся
1. Познакомить  участников  с методологией
управления  рисками  в  проектах  в
соответствии  с  PMBOK PMI.
2. Дать  сравнительный  анализ
применения    данной  методологии  в
российских  компаниях.
3. Закрепить  на  практических  занятиях
некоторые  инструменты  управления
рисками.
4. Ответить  на  вопросы  слушателей.
Цели  курса
ОСНОВНЫЕ
ПОНЯТИЯ
• Проект  – уникальный комплекс    взаимосвязанных  работ
(мероприятий), направленных  на  создание  продукта  или  услуги  в
условиях  заданных  требований  и  ограничений.
• Проект  – ограниченное  по  времени  специально  организованное
целенаправленное  изменение  отдельной  системы  в  рамках
запланированных  ресурсов  и  установленных  требований  к
качеству  его  результатов  (НТК).
• Проект  – это  временное предприятие  (мероприятие),
предназначенное  для  создания  уникального  продукта, услуги  или
результата  (PMBOK).
• Проект  – уникальный  процесс, состоящий  из  совокупности
скоординированных  и  управляемых  видов  деятельности,
имеющий  начальную  и  конечную  даты  выполнения,
предпринимаемый  для  достижения  цели, соответствующий
установленным  требованиям, включая  ограничения  по  времени,
затратам  и  ресурсам (ISO 10006).
Projectus (лат.)  –заброшенный  вперед.
Разные  определения  проекта
Несколько  определений  риска
 Риск  – неопределенное событие  или  условие,
наступление  которого  положительно или  отрицательно
сказывается  на  целях проекта.
 Риск  – это  проблема, которая  еще  не  возникла, а
проблема  – это  риск, который   материализовался.
 Риск  – это  событие, которое, если  наступит, приведет  к
несоответствию  факта  плану.  И  наоборот: в  основе
любого  несоответствия  факта  плану  лежат
реализовавшиеся  риски.
 Риски  и  выгода  всегда  ходят  рука  об  руку.
Управление  рисками  помогает

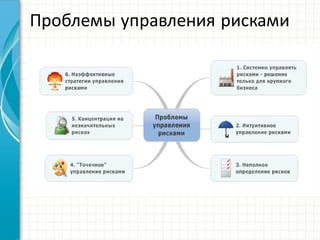

Проблемы  управления  рисками
Пример  характеристик  риска

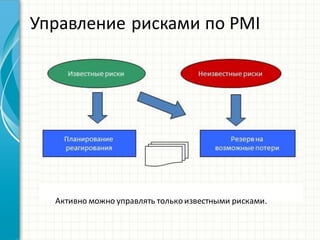

Управление  рисками  по  PMI
Активно  можно  управлять  только  известными  рисками.

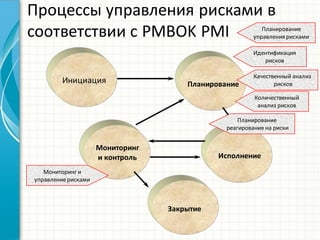

Процессы  управления  рисками  в
соответствии  с  PMBOK PMI
Инициация Планирование
Исполнение
Мониторинг
и  контроль
Закрытие
Планирование
реагирования  на  риски
Планирование
управления  рисками
Идентификация
рисков
Качественный  анализ
рисков
Количественный
анализ  рисков
Мониторинг  и
управление  рисками
ПЛАНИРОВАНИЕ
УПРАВЛЕНИЯ
РИСКАМИ

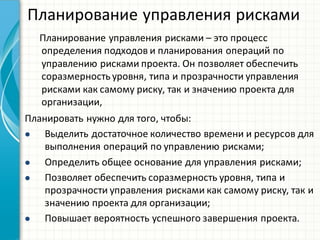

Планирование  управления  рисками
Планирование  управления  рисками  – это  процесс
определения  подходов  и  планирования  операций  по
управлению  рисками  проекта.  Он  позволяет  обеспечить
соразмерность  уровня, типа  и  прозрачности  управления
рисками  как  самому  риску, так  и  значению  проекта  для
организации,
Планировать  нужно  для  того, чтобы:
 Выделить  достаточное  количество  времени  и  ресурсов  для
выполнения  операций  по  управлению  рисками;
 Определить  общее  основание  для  управления  рисками;
 Позволяет  обеспечить  соразмерность  уровня,  типа  и
прозрачности  управления  рисками  как  самому  риску,  так  и
значению  проекта  для  организации;
 Повышает  вероятность  успешного  завершения  проекта.
Планирование  управления  рисками
В  план  управления  рисками  может  входить:
 Методология  управления  рисками  (т.е.методы  и  подходы  к
риску).
 Роли  и  ответственности  участвующих  в  управлении
рисками.
 Бюджет  для  управления  рисками.
 Определение  периодичности  процедур  управления
рисками.
 Критерии  для  распознавания  наступления  риска.
 Категории  рисков.
 Матрица  вероятности  и  воздействия  рисков.
 Шаблоны  отчетов.
Планирование  бюджета  с  учетом
рисков
 Известные  риски  – это  риски,  которые  были  определены
в  процессе  идентификации  управления  рисками.
 Неизвестные  риски  – это  риски,  о  которых  мы  знаем,  что
они,  возможно  возникнут  в  этом  проекте  потому,  что
неизвестные  и  неожиданные  риски  возникали  прежде  в
проектах  данного  типа.
 Известными  рисками  следует  управлять  с  помощью
создания  бюджета  для  непредвиденных  обстоятельств.
Этот  бюджет  входит  в  базовый  план  проекта.
 Для  покрытия  расходов,  связанных  с  неизвестными
рисками,  создается  управленческий  резерв.  Этот  бюджет
не  входит  в  базовый  план  проекта.
 Информация  о  выполнении  прежних  проектов
 Корпоративная  культура, оргструктура  компании
 Внешние  регулирующие  стандарты
 Инфраструктура
 Персонал
 Структура  управления  компанией
 Рыночное  окружение
 Отношение  к  риску  заинтересованных  лиц
 Базы  данных
 Информационная  система  управления  проектом
 Информация  из  открытых  источников
 Допущения  проекта, сделанные  в  описании  содержания
 И  не  только  это…
Источники  информации  о  рисках
Иерархическая  структура  рисков
Для  любого  предприятия
ИЕРАРХИЧЕСКАЯ  СТРУКТУРА  РИСКОВ
Иерархическая  структура  рисков
Шкалы  воздействия  рисков
Оценка  рисков  проекта
Вероятность  риска.
Это  число  от  0  до  1, представляющее  возможность
наступления  риска.  Любой  риск  с  нулевой  вероятностью
не  может  произойти  и  не  должен  считаться  риском.
Также  риск  со  значением  1  (100%)  риском  не  является,
так  как  его  появление  достоверно.
Последствия  риска.
Это  стоимость  риска, если  он  случился.
Количественные  оценки  последствий
идентифицированного  риска  выражаются  через  деньги,
дни  расписания  и  т.д.
Ожидаемое  значение  риска.
Это  простой  способ  оценки  риска, равный
произведению  вероятности,взятой  от  нуля  до  единицы,
на  число, соответствующее  последствиям  и  выраженное
в  денежных  единицах  или  днях  расписания.
П
О=В*П
Пример  шкалы  оценки  рисков
Именно  сочетание  вероятности  и  последствий  делает  риск  важным  при
рассмотрении  в  проекте.
ИДЕНТИФИКАЦИЯ
РИСКОВ
Идентификация  рисков
Идентификация  рисков  предусматривает  определение
рисков, способных  повлиять  на  проект, и  документальное
оформление  их  характеристик.
Методы  сбора  информации
 Мозговой  штурм
 Метод  Дельфи
 Интервьюирование
 S.W.O.T.
Анализ  контрольных  списков
 Какие  ресурсы  критичны?
 Какие  связи  критичны?
 Где  неизвестные?
Анализ допущений
 Ясные  и  подразумеваемые
допущения?
 Точность  допущений?
 Действительность?
Методы  диаграмм
 Потоковые  диаграммы
 Причинно-следственные
 Диаграммы  зависимостей
Методы  идентификации  рисков
Методы  сбора  информации

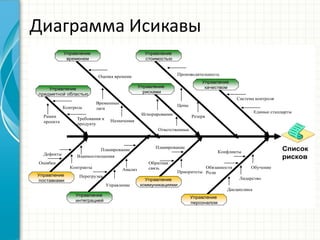

Диаграмма  ИсикавыПотенциальные риски связанные с 9
областями знаний PMI
Управление
поставками
Управление
персоналом
Управление
качеством
Список
рисков
Управление
интеграцией
Управление
предметной областью
Управление
рисками
Управление
временем
Управление
стоимостью
Управление
коммуникациями
Контракты
ВзаимоотношенияДефекты
Ошибки
Управление
Анализ
Планирование
Перегрузка
Приоритеты
Планирование
Обратная
связь
Дисциплина
Конфликты
Обязанности
Роли
Лидерство
Обучение
Требования к
продукту
Рамки
проекта
Контроль
Назначения
Оценка времени
Временные
лаги
Ответственные
Игнорирование Резерв
Производительность
Цены
Единые стандарты
Система контроля
Составление  реестра  рисков
После  идентификации  рисков  их  нужно  записать!  Нет  ничего  хуже  того,
что  после  идентификации  риска  о  нем  не  вспоминают  до  тех  пор, пока  он
не  случится.
Реестр  рисков  (Risk Register)
1. ID риска.
2. Наименование  риска.
3. Описание  риска.
4. Дата  записи  риска.
5. Лицо, отвечающее  за  управление  риском.
6. Ссылка  на  структуру  работ.
7. Точки  уязвимости  (первопричины)
8. Вероятность  возникновения  риска.
9. Последствия  риска  в  случае  его  возникновения.
10. Ранг  риска.
11. Стратегии  снижения  риска.
12. Тенденции  риска.
КАЧЕСТВЕННЫЙ
АНАЛИЗ РИСКОВ

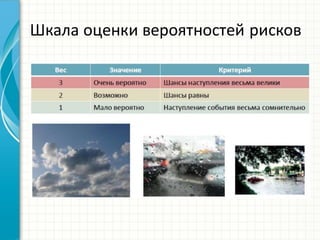

Шкала  оценки  вероятностей  рисков
Шкала  оценки  последствий  рисков
Качественный  анализ  рисков
Обновление  реестра  рисков
Реестр  рисков  (Risk Register)
1. ID риска.
2. Наименование  риска.
3. Описание  риска.
4. Дата  записи  риска.
5. Лицо, отвечающее  за  управление  риском.
6. Ссылка  на  структуру  работ.
7. Точки  уязвимости  (первопричины)
8. Вероятность  возникновения  риска.
9. Последствия  риска  в  случае  его  возникновения.
10. Ранг  риска.
11. Стратегии  снижения  риска.
12. Тенденции  риска.
КОЛИЧЕСТВЕННЫЙ
АНАЛИЗ РИСКОВ

Методы  сбора  и  представления  данных
 Интервьюирование
 Вероятностное  распределение
 Экспертная  оценка
Методы  количественного  анализа  рисков
 Сравнительная  классификация
 Анализ  чувствительности
 Expected Monetary Value
 Анализ  дерева  решений
Риск
А
Риск
А
Риск
В
Риск
В
Риск
С
Риск
ССС
В
А
А В
Сравнительная  классификация  рисков
Главное  – упорядочить  риски  так, чтобы  с  ними  можно  было
работать  логическим  путем.
Методы  количественного  анализа  рисков
Производится  в  отношении  тех  рисков, которые  в  процессе  качественного
анализа  рисков  были  квалифицированы  как  потенциально  или
существенным  образом  влияющие  на  конкурентоспособные  свойства
проекта.
Количественный  анализ  рисков
У  нас  есть  большой  необработанный   алмаз  в  6  карат.  Ювелир  говорит,
что  если  алмаз  разрезать  на  мелкие  камни, то  общая  их  стоимость  будет
$250 000.  Если  алмаз  отшлифовать  в  виде  одного  большого  камня, то  он
будет  стоить $100 000.  Проблема  состоит  в  том, что  есть  вероятность
20%, что  алмаз  расколется  при  резке, тогда  его  стоимость  составит  $10
000.  Что  делать?
Решение:
резать
или
не  резать
Ожидаемое
значение
$202 000Резать
Не  резать
20 %
80 %
$10 000
$250 000
$100 000
Ожидаемое  значение   = 08 * $250 000 + 0,2 * $10 000 = $202 000.
Количественный  анализ  рисков  -
анализ  дерева  решений
ПЛАНИРОВАНИЕ
РЕАГИРОВАНИЯ НА
РИСКИ
Уклонение  от  риска  (Risk Avoidance)
 Изменить  план  проекта    для  устранения  риска
 Использовать  апробированную  технологию  вместо
инновационной
 Модифицировать  расписание  с  учетом  проблем
 Добавить  дополнительные  задачи,чтобы  повысить
вероятность  успеха…
Передача  риска  (Risk Transference)
 Страхование
 Аутсорсинг
Снижение  риска  (Risk Mitigation)
 Применить  менее  сложный  процесс
 Провести  больше  тестов
 Выбрать  надежного  поставщика
 Добавить  ресурсов
 …
Стратегии  реагирования  на
отрицательные  риски
Использование  риска
 Привлечение  лучших  ресурсов  для  обеспечения
приемлемого  срока  и  качества.
 Обход  бюрократических  процедур, которые  типичны  для
«нормального»  проекта.
Совместное  использование  риска
 Создание  партнерств
 Передача  лицензий  третьей  стороне
Усиление  риска
 Изменение  «размера»  риска  путем  увеличения  его
вероятности  и  позитивного  результата.
Стратегии  реагирования  на
положительные  риски
Общая  стратегия  реагирования  на
отрицательные    и  положительные
риски
Принятие  риска
 Стратегия, при  которой  риск  принимается, команда  проекта
не  делает  ничего, что  может  повлиять  на  риск.
При  этом  важно  иметь  план  работы  в
непредвиденных  обстоятельствах!!!
Тем  более, что  эта  стратегия  очень  хорошо
сочетается  с  русским  менталитетом  
Важно  помнить  о  вторичных  рисках  (Secondary
Risks), которые  возникают  в  результате
использования  стратегий  реагирования
 Мониторинг  и  управление  рисками  – это  процесс
отслеживания  всех  обнаруженных  рисков,  определения
новых  рисков  по  мере  обнаружения  их  присутствия  и
остаточных  рисков,  которые  возникают  при  выполнении
планов  управления  индивидуальными  рисками.
 Когда  становится  очевидным  возникновение  риска,
осуществляется  план  действий  в  непредвиденных
обстоятельствах.
 Если  такого  плана  нет,  то  с  риском  работают  по
специальному  методу,  который  называется  обход.
 Забота  команды  проекта  и  менеджера,  чтобы
реагирование  на  риски  было  своевременным  и
эффективным.
 Управление  рисками  является  непрерывным  процессом,
который  осуществляется  в  ходе  всего  проекта.
Мониторинг  и  управление  рисками
Главные  причины  провала  проектов
Управлять  рисками  !!!
1. Рассел  Д.  Арчибальд  .  Управление  высокотехнологичными  программами  и
проектами.  Managing High-Technology Programs and Projects.: ДМК
Пресс, Компания  АйТи; 2010  г.
2. Dragan Z. Milosevic, Russ J. Martinelli, James M. Waddell. Program Management
for Improved Business Results.  Языки: Английский.  Издательство: John Wiley
and Sons, Ltd; 2007 г.
3. А.  В.  Полковников,  М.  Ф.  Дубовик.  Управление  проектами.
Издательство: Эксмо.  Серия: Полный  курс  МВА  ;  2010  г.
4. Г.  Л.  Ципес,  А.  С.  Товб.  Проекты  и  управление  проектами  в  современной
компании.  Издательство: Олимп-Бизнес;  2009  г.
5. Кэтлин  Бенко,  Ф.  Уоррен  Мак-Фарлан.  Управление  портфелями  проектов.
Соответствие  проектов  стратегическим  целям  компании.  Connecting the
Dots: Aligning Projects with Objectives in Unpredictable Times.
Издательство: Вильямс; 2007 г.
6. Ю.  Н.  Забродин,  А.  М.  Михайличенко,  А.  М.  Саруханов,  В.  Д.  Шапиро,  Н.  Г.
Ольдерогге.  Управление  инвестиционными  программами  и  портфелями
проектов.  Издательство: Дело  АНХ;  2010  г.
7. Журнал  «Управление  проектами».
Литература
«Всем чинам, на службе стоящим, мануфактур советникам и
прочим важных ремесловых заведений помнить надлежит:
Все прожекты зело исправны быть должны, дабы казну
зрящно не разорять и Отечеству ущерба не чинить!
А кто станет прожекты абы как ляпать – чина лишу и кнутом
драть велю…»
Указ Петра I

More Related Content

What's hot

Tema 15 Enterprise internationalization 2019
Tema 15 Enterprise internationalization 2019Tema 15 Enterprise internationalization 2019
Tema 15 Enterprise internationalization 2019
Dimitar Blagoev

T ellis cocktail station booklet
T ellis cocktail station bookletT ellis cocktail station booklet
T ellis cocktail station booklet
Parikshit kakkar

Tema 12 Enter. investment process 2019
Tema 12 Enter. investment process 2019Tema 12 Enter. investment process 2019
Tema 12 Enter. investment process 2019
Dimitar Blagoev

Tema 4 Production structure 2019
Tema 4 Production structure 2019Tema 4 Production structure 2019
Tema 4 Production structure 2019
Dimitar Blagoev

6_di_p_2023.pdf
6_di_p_2023.pdf6_di_p_2023.pdf
6_di_p_2023.pdf
LudaM3

реферат на тему вітаміни
реферат на тему вітаміни реферат на тему вітаміни
реферат на тему вітаміни
ssuser157103

Фінансовий облік. Тема: Облік запасів
Фінансовий облік. Тема: Облік запасівФінансовий облік. Тема: Облік запасів
Фінансовий облік. Тема: Облік запасів
Віталій Дячук

основні жанри американського кіно
основні жанри американського кіноосновні жанри американського кіно
основні жанри американського кіно
Alice K

Медийная реклама 2021
Медийная реклама 2021Медийная реклама 2021
Медийная реклама 2021
newage.

Презентація реформування галузі охорони здоров’я України
Презентація реформування галузі охорони здоров’я УкраїниПрезентація реформування галузі охорони здоров’я України
Презентація реформування галузі охорони здоров’я України
tsnua

What's hot (11)

Tema 15 Enterprise internationalization 2019
Tema 15 Enterprise internationalization 2019Tema 15 Enterprise internationalization 2019
Tema 15 Enterprise internationalization 2019

T ellis cocktail station booklet
T ellis cocktail station bookletT ellis cocktail station booklet
T ellis cocktail station booklet

Tema 12 Enter. investment process 2019
Tema 12 Enter. investment process 2019Tema 12 Enter. investment process 2019
Tema 12 Enter. investment process 2019

органічні речовини. вуглеводи
органічні речовини. вуглеводиорганічні речовини. вуглеводи
органічні речовини. вуглеводи

Tema 4 Production structure 2019
Tema 4 Production structure 2019Tema 4 Production structure 2019
Tema 4 Production structure 2019

6_di_p_2023.pdf
6_di_p_2023.pdf6_di_p_2023.pdf
6_di_p_2023.pdf

реферат на тему вітаміни
реферат на тему вітаміни реферат на тему вітаміни
реферат на тему вітаміни

Фінансовий облік. Тема: Облік запасів
Фінансовий облік. Тема: Облік запасівФінансовий облік. Тема: Облік запасів
Фінансовий облік. Тема: Облік запасів

основні жанри американського кіно
основні жанри американського кіноосновні жанри американського кіно
основні жанри американського кіно

Медийная реклама 2021
Медийная реклама 2021Медийная реклама 2021
Медийная реклама 2021

Презентація реформування галузі охорони здоров’я України
Презентація реформування галузі охорони здоров’я УкраїниПрезентація реформування галузі охорони здоров’я України
Презентація реформування галузі охорони здоров’я України

Viewers also liked

Управление рисками
Управление рискамиУправление рисками
Управление рисками
Albina Iskhakova

Управление рисками
Управление рискамиУправление рисками
Управление рискамиBoris Volfson

мастер класс риски ет 70715
мастер класс риски ет 70715мастер класс риски ет 70715
мастер класс риски ет 70715
Evgeny Tyrtyshny

Управление рисками. Когда и как?
Управление рисками. Когда и как?Управление рисками. Когда и как?
Управление рисками. Когда и как?
Infor-media

QFD или "Дом качества"
QFD или "Дом качества"QFD или "Дом качества"
QFD или "Дом качества"
SixSigmaOnline

Управление рисками проекта
Управление рисками проектаУправление рисками проекта
Управление рисками проекта
Mikhail Sofonov, PMP, P2M, PRINCE2

Управление проектами для стартаперов
Управление проектами для стартаперовУправление проектами для стартаперов
Управление проектами для стартаперов
itHouse

Елена Асташкевич "Управление рисками"
Елена Асташкевич "Управление рисками"Елена Асташкевич "Управление рисками"
Елена Асташкевич "Управление рисками"
QA Club Minsk

CodeFest 2012. Башакин Д. — Управление рисками
CodeFest 2012. Башакин Д. — Управление рискамиCodeFest 2012. Башакин Д. — Управление рисками
CodeFest 2012. Башакин Д. — Управление рискамиCodeFest

Мастер класс "Зеленое проектное управление"
Мастер класс "Зеленое проектное управление"Мастер класс "Зеленое проектное управление"
Мастер класс "Зеленое проектное управление"
Evgeny Tyrtyshny

Мастер класс "Антихрупкое проектное управление"
Мастер класс "Антихрупкое  проектное управление"Мастер класс "Антихрупкое  проектное управление"
Мастер класс "Антихрупкое проектное управление"
Evgeny Tyrtyshny

визуальное ранжирование
визуальное ранжированиевизуальное ранжирование
визуальное ранжированиеmetodists

УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения
УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедренияУПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения
УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения
TERMILAB. Интернет - лаборатория

мышление высокого уровня
мышление высокого уровнямышление высокого уровня
мышление высокого уровняmetodists

Consumer centric category management
Consumer centric category managementConsumer centric category management
Consumer centric category management
Valerii Kosenko

RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...
 RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п... RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...
RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...
Alexey Kachalin

язык жестов
язык жестовязык жестов
язык жестов
инна ветрова

Agile Death March Projects: путь ниндзя
Agile Death March Projects: путь ниндзяAgile Death March Projects: путь ниндзя
Agile Death March Projects: путь ниндзя
Boris Volfson

RiskGap - управление проектными рисками и Lessons Learned
RiskGap - управление проектными рисками и Lessons LearnedRiskGap - управление проектными рисками и Lessons Learned
RiskGap - управление проектными рисками и Lessons Learned
RiskGap

управление проектами
управление проектамиуправление проектами
управление проектамиRauf Aliev

Viewers also liked (20)

Управление рисками
Управление рискамиУправление рисками
Управление рисками

Управление рисками
Управление рискамиУправление рисками
Управление рисками

мастер класс риски ет 70715
мастер класс риски ет 70715мастер класс риски ет 70715
мастер класс риски ет 70715

Управление рисками. Когда и как?
Управление рисками. Когда и как?Управление рисками. Когда и как?
Управление рисками. Когда и как?

QFD или "Дом качества"
QFD или "Дом качества"QFD или "Дом качества"
QFD или "Дом качества"

Управление рисками проекта
Управление рисками проектаУправление рисками проекта
Управление рисками проекта

Управление проектами для стартаперов
Управление проектами для стартаперовУправление проектами для стартаперов
Управление проектами для стартаперов

Елена Асташкевич "Управление рисками"
Елена Асташкевич "Управление рисками"Елена Асташкевич "Управление рисками"
Елена Асташкевич "Управление рисками"

CodeFest 2012. Башакин Д. — Управление рисками
CodeFest 2012. Башакин Д. — Управление рискамиCodeFest 2012. Башакин Д. — Управление рисками
CodeFest 2012. Башакин Д. — Управление рисками

Мастер класс "Зеленое проектное управление"
Мастер класс "Зеленое проектное управление"Мастер класс "Зеленое проектное управление"
Мастер класс "Зеленое проектное управление"

Мастер класс "Антихрупкое проектное управление"
Мастер класс "Антихрупкое  проектное управление"Мастер класс "Антихрупкое  проектное управление"
Мастер класс "Антихрупкое проектное управление"

визуальное ранжирование
визуальное ранжированиевизуальное ранжирование
визуальное ранжирование

УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения
УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедренияУПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения
УПРАВЛЕНИЕ ПРОЕКТАМИ – от задумки до внедрения

мышление высокого уровня
мышление высокого уровнямышление высокого уровня
мышление высокого уровня

Consumer centric category management
Consumer centric category managementConsumer centric category management
Consumer centric category management

RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...
 RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п... RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...
RnDm. Управление проектами исследования и разработки. Лекция 4. Расписание п...

язык жестов
язык жестовязык жестов
язык жестов

Agile Death March Projects: путь ниндзя
Agile Death March Projects: путь ниндзяAgile Death March Projects: путь ниндзя
Agile Death March Projects: путь ниндзя

RiskGap - управление проектными рисками и Lessons Learned
RiskGap - управление проектными рисками и Lessons LearnedRiskGap - управление проектными рисками и Lessons Learned
RiskGap - управление проектными рисками и Lessons Learned

управление проектами
управление проектамиуправление проектами
управление проектами

Similar to Управление рисками в проектах. Попытка сравнения

Risk management theory
Risk management theoryRisk management theory
Risk management theory
Anna Lavrova

МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ
МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХМАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ
МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ
Yaroslav Dyakiv

Модуль 11. Лекция 45-46. Управление рисками проекта
Модуль 11. Лекция 45-46. Управление рисками проектаМодуль 11. Лекция 45-46. Управление рисками проекта
Модуль 11. Лекция 45-46. Управление рисками проекта
Yana Brodetski

Управление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходовУправление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходов
Евгений Пикулев

Управление рисками в ИТ-проекте (2003)
Управление рисками в ИТ-проекте (2003)Управление рисками в ИТ-проекте (2003)
Управление рисками в ИТ-проекте (2003)
Anna Sokolova

Презентация 2010 Минск
Презентация 2010 МинскПрезентация 2010 Минск
Презентация 2010 МинскSergei Potapov

Управление рисками
Управление рискамиУправление рисками
Управление рискамиCKPPK

АМПР - Управление рисками в предпринимательстве
АМПР - Управление рисками в предпринимательствеАМПР - Управление рисками в предпринимательстве
АМПР - Управление рисками в предпринимательстве
Alexei Sidorenko, CRMP

Управление рисками в проектах
Управление рисками в проектахУправление рисками в проектах
Управление рисками в проектах
Yaroslav Rashevsky

Специфика управления рисками в стартап-проектах
Специфика управления рисками в стартап-проектахСпецифика управления рисками в стартап-проектах
Специфика управления рисками в стартап-проектах
Olga Burikova

Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ Менеджеров
Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ МенеджеровСлайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ Менеджеров
Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ МенеджеровSergiy Povolyashko

DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...
DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...
DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...
Dakiry

Положение о системе управление рисками
Положение о системе управление рискамиПоложение о системе управление рисками
Положение о системе управление рискамиAlexei Sidorenko, CRMP

В.Громов "Принятие решений на основе качественного и количественного анализа ...
В.Громов "Принятие решений на основе качественного и количественного анализа ...В.Громов "Принятие решений на основе качественного и количественного анализа ...
В.Громов "Принятие решений на основе качественного и количественного анализа ...
PM_Expert

Управление рисками в разработке программного обеспечения
Управление рисками в разработке программного обеспеченияУправление рисками в разработке программного обеспечения
Управление рисками в разработке программного обеспечения
ru_Parallels

РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ
РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙРИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ
РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ
Илья Лившиц

Шаг 2. Ключевой проект - от 30 000 руб.
Шаг 2. Ключевой проект - от 30 000 руб.Шаг 2. Ключевой проект - от 30 000 руб.
Шаг 2. Ключевой проект - от 30 000 руб.
Региональные проекты

Similar to Управление рисками в проектах. Попытка сравнения (20)

Управление рисками
Управление рискамиУправление рисками
Управление рисками

Risk management theory
Risk management theoryRisk management theory
Risk management theory

МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ
МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХМАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ
МАСТЕР-КЛАСС ПО УПРАВЛЕНИЮ РИСКАМИ И КРИЗИСАМИ В ПРОЕКТАХ

Модуль 11. Лекция 45-46. Управление рисками проекта
Модуль 11. Лекция 45-46. Управление рисками проектаМодуль 11. Лекция 45-46. Управление рисками проекта
Модуль 11. Лекция 45-46. Управление рисками проекта

Управление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходовУправление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходов

Управление рисками в ИТ-проекте (2003)
Управление рисками в ИТ-проекте (2003)Управление рисками в ИТ-проекте (2003)
Управление рисками в ИТ-проекте (2003)

Презентация 2010 Минск
Презентация 2010 МинскПрезентация 2010 Минск
Презентация 2010 Минск

Управление рисками
Управление рискамиУправление рисками
Управление рисками

АМПР - Управление рисками в предпринимательстве
АМПР - Управление рисками в предпринимательствеАМПР - Управление рисками в предпринимательстве
АМПР - Управление рисками в предпринимательстве

Управление рисками в проектах
Управление рисками в проектахУправление рисками в проектах
Управление рисками в проектах

Специфика управления рисками в стартап-проектах
Специфика управления рисками в стартап-проектахСпецифика управления рисками в стартап-проектах
Специфика управления рисками в стартап-проектах

Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ Менеджеров
Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ МенеджеровСлайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ Менеджеров
Слайдкаст. Управление рисками, Q and A. Stratoplan.ru. Клуб ИТ Менеджеров

DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...
DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...
DaKiRy_PMWeekend2016_Анатолій Савін Майстер-клас "Управління ризиками і криза...

Положение о системе управление рисками
Положение о системе управление рискамиПоложение о системе управление рисками
Положение о системе управление рисками

В.Громов "Принятие решений на основе качественного и количественного анализа ...
В.Громов "Принятие решений на основе качественного и количественного анализа ...В.Громов "Принятие решений на основе качественного и количественного анализа ...
В.Громов "Принятие решений на основе качественного и количественного анализа ...

Управление рисками в разработке программного обеспечения
Управление рисками в разработке программного обеспеченияУправление рисками в разработке программного обеспечения
Управление рисками в разработке программного обеспечения

Project management
Project management  Project management
Project management

РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ
РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙРИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ
РИСК-ОРИЕНТИРОВАННЫЕ СТАНДАРТЫ ДЛЯ СИСТЕМ МЕНЕДЖМЕНТА ПРОМЫШЛЕННЫХ ПРЕДПРИЯТИЙ

Шаг 2. Ключевой проект - от 30 000 руб.
Шаг 2. Ключевой проект - от 30 000 руб.Шаг 2. Ключевой проект - от 30 000 руб.
Шаг 2. Ключевой проект - от 30 000 руб.

PM
PMPM
PM

More from Евгений Пикулев

Управление проектами в тотемах
Управление проектами в тотемахУправление проектами в тотемах
Управление проектами в тотемах
Евгений Пикулев

Четыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая играЧетыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая игра
Евгений Пикулев

Стоимость неусвоенных уроков
Стоимость неусвоенных уроковСтоимость неусвоенных уроков
Стоимость неусвоенных уроков
Евгений Пикулев

Управление компанией с использованием метода критического цепи (МКЦ)
Управление компанией с использованием метода критического цепи (МКЦ)Управление компанией с использованием метода критического цепи (МКЦ)
Управление компанией с использованием метода критического цепи (МКЦ)
Евгений Пикулев

Лаборатория риск менеджмента
Лаборатория риск менеджментаЛаборатория риск менеджмента
Лаборатория риск менеджмента
Евгений Пикулев

Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"
Евгений Пикулев

Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)
Евгений Пикулев

Национальные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMPНациональные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMP
Евгений Пикулев

Тренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условияхТренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условиях
Евгений Пикулев

"Тормоза" для управления проектами
"Тормоза" для управления проектами"Тормоза" для управления проектами
"Тормоза" для управления проектами
Евгений Пикулев

как выявить и зафиксировать ограничения
как выявить и зафиксировать ограничениякак выявить и зафиксировать ограничения
как выявить и зафиксировать ограниченияЕвгений Пикулев

Проектный офис. культура управления проектами
Проектный офис. культура управления проектамиПроектный офис. культура управления проектами
Проектный офис. культура управления проектами
Евгений Пикулев

Как пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиКак пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиЕвгений Пикулев

ксуп как заработать на внедрении
ксуп как заработать на внедренииксуп как заработать на внедрении
ксуп как заработать на внедренииЕвгений Пикулев

портфель проектов как сформировать
портфель проектов   как сформироватьпортфель проектов   как сформировать
портфель проектов как сформировать
Евгений Пикулев

Управление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепиУправление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепи
Евгений Пикулев

Управленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектамиУправленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектами
Евгений Пикулев

Документирование экстремального проекта
Документирование экстремального проектаДокументирование экстремального проекта
Документирование экстремального проектаЕвгений Пикулев

Современные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиСовременные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиЕвгений Пикулев

More from Евгений Пикулев (20)

Управление проектами в тотемах
Управление проектами в тотемахУправление проектами в тотемах
Управление проектами в тотемах

Четыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая играЧетыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая игра

Стоимость неусвоенных уроков
Стоимость неусвоенных уроковСтоимость неусвоенных уроков
Стоимость неусвоенных уроков

Управление компанией с использованием метода критического цепи (МКЦ)
Управление компанией с использованием метода критического цепи (МКЦ)Управление компанией с использованием метода критического цепи (МКЦ)
Управление компанией с использованием метода критического цепи (МКЦ)

Лаборатория риск менеджмента
Лаборатория риск менеджментаЛаборатория риск менеджмента
Лаборатория риск менеджмента

Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"

Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)

Национальные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMPНациональные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMP

Тренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условияхТренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условиях

New product development project management
New product development project managementNew product development project management
New product development project management

"Тормоза" для управления проектами
"Тормоза" для управления проектами"Тормоза" для управления проектами
"Тормоза" для управления проектами

как выявить и зафиксировать ограничения
как выявить и зафиксировать ограничениякак выявить и зафиксировать ограничения
как выявить и зафиксировать ограничения

Проектный офис. культура управления проектами
Проектный офис. культура управления проектамиПроектный офис. культура управления проектами
Проектный офис. культура управления проектами

Как пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиКак пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненными

ксуп как заработать на внедрении
ксуп как заработать на внедренииксуп как заработать на внедрении
ксуп как заработать на внедрении

портфель проектов как сформировать
портфель проектов   как сформироватьпортфель проектов   как сформировать
портфель проектов как сформировать

Управление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепиУправление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепи

Управленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектамиУправленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектами

Документирование экстремального проекта
Документирование экстремального проектаДокументирование экстремального проекта
Документирование экстремального проекта

Современные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиСовременные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектами

Управление рисками в проектах. Попытка сравнения

  • 2. Общая  информация • Профессиональная   квалификация:  PMP (2007  г.) • Основатель  и  руководитель  ЕФ  МО  PMI (Екатеринбургский   клуб  управления  проектами)   с  2008  г. •Тренер   по  управлению  проектами  с  трехлетним   стажем. Последние  тренинги: Лукойл, Галургия, Уральские  локомотивы, Ростелеком, Когалымнефтегеофизика, Роснефть, АСКОН, Администрация   г.Перми, ФГУП  «Приборостроительный   завод», Газпром  Нефтехим Салават, Электроуралмонтаж, Центрэнергобаланс, Уралвагонзавод. Участие  в  крупных  проектах  в  качестве  руководителя: • Внедрение   системы  управления  бизнес-процессами   в  банке  «Уралфинанс».   • Внедрение   биллинговой   системы  в  ОАО  «Свердловэнергосбыт» • Внедрение   системы  менеджмента   качества  в  Уралвнешторгбанке. Публичная  активность: • Неоднократный   участник  российских  и  международных   конференций   по  управлению   проектами.   • Автор  статей  по  управлению  проектами. •Участник  перевода  стандартов  PMI на  русский  язык •Вице-президент   Казахстанского  отделения  PMI Меня  зовут  Евгений  Пикулев
  • 3.  Ваше  имя  и  фамилия?  Чем  Вы  занимаетесь  на  основной   должности?  В  каких  проектах  вы  участвовали и  в   какой  роли?  Ваши  ожидания  от  семинара? Давайте  познакомимся
  • 4. 1. Познакомить  участников  с методологией   управления  рисками  в  проектах  в   соответствии  с  PMBOK PMI. 2. Дать  сравнительный  анализ   применения    данной  методологии  в   российских  компаниях. 3. Закрепить  на  практических  занятиях   некоторые  инструменты  управления   рисками. 4. Ответить  на  вопросы  слушателей. Цели  курса
  • 6. • Проект  – уникальный комплекс    взаимосвязанных  работ   (мероприятий), направленных  на  создание  продукта  или  услуги  в   условиях  заданных  требований  и  ограничений. • Проект  – ограниченное  по  времени  специально  организованное   целенаправленное  изменение  отдельной  системы  в  рамках   запланированных  ресурсов  и  установленных  требований  к   качеству  его  результатов  (НТК). • Проект  – это  временное предприятие  (мероприятие), предназначенное  для  создания  уникального  продукта, услуги  или   результата  (PMBOK). • Проект  – уникальный  процесс, состоящий  из  совокупности   скоординированных  и  управляемых  видов  деятельности, имеющий  начальную  и  конечную  даты  выполнения, предпринимаемый  для  достижения  цели, соответствующий   установленным  требованиям, включая  ограничения  по  времени, затратам  и  ресурсам (ISO 10006). Projectus (лат.)  –заброшенный  вперед. Разные  определения  проекта
  • 7. Несколько  определений  риска  Риск  – неопределенное событие  или  условие, наступление  которого  положительно или  отрицательно сказывается  на  целях проекта.  Риск  – это  проблема, которая  еще  не  возникла, а   проблема  – это  риск, который   материализовался.  Риск  – это  событие, которое, если  наступит, приведет  к   несоответствию  факта  плану.  И  наоборот: в  основе   любого  несоответствия  факта  плану  лежат   реализовавшиеся  риски.  Риски  и  выгода  всегда  ходят  рука  об  руку.
  • 11. Управление  рисками  по  PMI Активно  можно  управлять  только  известными  рисками.
  • 12. Процессы  управления  рисками  в   соответствии  с  PMBOK PMI Инициация Планирование Исполнение Мониторинг и  контроль Закрытие Планирование   реагирования  на  риски Планирование управления  рисками Идентификация рисков Качественный  анализ рисков Количественный анализ  рисков Мониторинг  и управление  рисками
  • 14. Планирование  управления  рисками Планирование  управления  рисками  – это  процесс   определения  подходов  и  планирования  операций  по   управлению  рисками  проекта.  Он  позволяет  обеспечить   соразмерность  уровня, типа  и  прозрачности  управления   рисками  как  самому  риску, так  и  значению  проекта  для   организации, Планировать  нужно  для  того, чтобы:  Выделить  достаточное  количество  времени  и  ресурсов  для   выполнения  операций  по  управлению  рисками;  Определить  общее  основание  для  управления  рисками;  Позволяет  обеспечить  соразмерность  уровня,  типа  и   прозрачности  управления  рисками  как  самому  риску,  так  и   значению  проекта  для  организации;  Повышает  вероятность  успешного  завершения  проекта.
  • 15. Планирование  управления  рисками В  план  управления  рисками  может  входить:  Методология  управления  рисками  (т.е.методы  и  подходы  к   риску).  Роли  и  ответственности  участвующих  в  управлении   рисками.  Бюджет  для  управления  рисками.  Определение  периодичности  процедур  управления   рисками.  Критерии  для  распознавания  наступления  риска.  Категории  рисков.  Матрица  вероятности  и  воздействия  рисков.  Шаблоны  отчетов.
  • 16. Планирование  бюджета  с  учетом   рисков  Известные  риски  – это  риски,  которые  были  определены   в  процессе  идентификации  управления  рисками.  Неизвестные  риски  – это  риски,  о  которых  мы  знаем,  что   они,  возможно  возникнут  в  этом  проекте  потому,  что   неизвестные  и  неожиданные  риски  возникали  прежде  в   проектах  данного  типа.  Известными  рисками  следует  управлять  с  помощью   создания  бюджета  для  непредвиденных  обстоятельств.   Этот  бюджет  входит  в  базовый  план  проекта.  Для  покрытия  расходов,  связанных  с  неизвестными   рисками,  создается  управленческий  резерв.  Этот  бюджет   не  входит  в  базовый  план  проекта.
  • 17.  Информация  о  выполнении  прежних  проектов  Корпоративная  культура, оргструктура  компании  Внешние  регулирующие  стандарты  Инфраструктура  Персонал  Структура  управления  компанией  Рыночное  окружение  Отношение  к  риску  заинтересованных  лиц  Базы  данных  Информационная  система  управления  проектом  Информация  из  открытых  источников  Допущения  проекта, сделанные  в  описании  содержания  И  не  только  это… Источники  информации  о  рисках
  • 22. Оценка  рисков  проекта Вероятность  риска. Это  число  от  0  до  1, представляющее  возможность   наступления  риска.  Любой  риск  с  нулевой  вероятностью   не  может  произойти  и  не  должен  считаться  риском.   Также  риск  со  значением  1  (100%)  риском  не  является, так  как  его  появление  достоверно.   Последствия  риска. Это  стоимость  риска, если  он  случился.   Количественные  оценки  последствий   идентифицированного  риска  выражаются  через  деньги, дни  расписания  и  т.д. Ожидаемое  значение  риска. Это  простой  способ  оценки  риска, равный   произведению  вероятности,взятой  от  нуля  до  единицы, на  число, соответствующее  последствиям  и  выраженное   в  денежных  единицах  или  днях  расписания. П О=В*П
  • 23. Пример  шкалы  оценки  рисков Именно  сочетание  вероятности  и  последствий  делает  риск  важным  при   рассмотрении  в  проекте.
  • 25. Идентификация  рисков Идентификация  рисков  предусматривает  определение   рисков, способных  повлиять  на  проект, и  документальное   оформление  их  характеристик. Методы  сбора  информации  Мозговой  штурм  Метод  Дельфи  Интервьюирование  S.W.O.T. Анализ  контрольных  списков  Какие  ресурсы  критичны?  Какие  связи  критичны?  Где  неизвестные? Анализ допущений  Ясные  и  подразумеваемые   допущения?  Точность  допущений?  Действительность? Методы  диаграмм  Потоковые  диаграммы  Причинно-следственные  Диаграммы  зависимостей
  • 28. Диаграмма  ИсикавыПотенциальные риски связанные с 9 областями знаний PMI Управление поставками Управление персоналом Управление качеством Список рисков Управление интеграцией Управление предметной областью Управление рисками Управление временем Управление стоимостью Управление коммуникациями Контракты ВзаимоотношенияДефекты Ошибки Управление Анализ Планирование Перегрузка Приоритеты Планирование Обратная связь Дисциплина Конфликты Обязанности Роли Лидерство Обучение Требования к продукту Рамки проекта Контроль Назначения Оценка времени Временные лаги Ответственные Игнорирование Резерв Производительность Цены Единые стандарты Система контроля
  • 29. Составление  реестра  рисков После  идентификации  рисков  их  нужно  записать!  Нет  ничего  хуже  того, что  после  идентификации  риска  о  нем  не  вспоминают  до  тех  пор, пока  он   не  случится. Реестр  рисков  (Risk Register) 1. ID риска. 2. Наименование  риска. 3. Описание  риска. 4. Дата  записи  риска. 5. Лицо, отвечающее  за  управление  риском. 6. Ссылка  на  структуру  работ. 7. Точки  уязвимости  (первопричины) 8. Вероятность  возникновения  риска. 9. Последствия  риска  в  случае  его  возникновения. 10. Ранг  риска. 11. Стратегии  снижения  риска. 12. Тенденции  риска.
  • 34. Обновление  реестра  рисков Реестр  рисков  (Risk Register) 1. ID риска. 2. Наименование  риска. 3. Описание  риска. 4. Дата  записи  риска. 5. Лицо, отвечающее  за  управление  риском. 6. Ссылка  на  структуру  работ. 7. Точки  уязвимости  (первопричины) 8. Вероятность  возникновения  риска. 9. Последствия  риска  в  случае  его  возникновения. 10. Ранг  риска. 11. Стратегии  снижения  риска. 12. Тенденции  риска.
  • 36. Методы  сбора  и  представления  данных  Интервьюирование  Вероятностное  распределение  Экспертная  оценка Методы  количественного  анализа  рисков  Сравнительная  классификация  Анализ  чувствительности  Expected Monetary Value  Анализ  дерева  решений Риск А Риск А Риск В Риск В Риск С Риск ССС В А А В Сравнительная  классификация  рисков Главное  – упорядочить  риски  так, чтобы  с  ними  можно  было   работать  логическим  путем. Методы  количественного  анализа  рисков Производится  в  отношении  тех  рисков, которые  в  процессе  качественного   анализа  рисков  были  квалифицированы  как  потенциально  или   существенным  образом  влияющие  на  конкурентоспособные  свойства   проекта. Количественный  анализ  рисков
  • 37. У  нас  есть  большой  необработанный   алмаз  в  6  карат.  Ювелир  говорит, что  если  алмаз  разрезать  на  мелкие  камни, то  общая  их  стоимость  будет   $250 000.  Если  алмаз  отшлифовать  в  виде  одного  большого  камня, то  он   будет  стоить $100 000.  Проблема  состоит  в  том, что  есть  вероятность   20%, что  алмаз  расколется  при  резке, тогда  его  стоимость  составит  $10 000.  Что  делать? Решение: резать или не  резать Ожидаемое значение $202 000Резать Не  резать 20 % 80 % $10 000 $250 000 $100 000 Ожидаемое  значение   = 08 * $250 000 + 0,2 * $10 000 = $202 000. Количественный  анализ  рисков  - анализ  дерева  решений
  • 39. Уклонение  от  риска  (Risk Avoidance)  Изменить  план  проекта    для  устранения  риска  Использовать  апробированную  технологию  вместо   инновационной  Модифицировать  расписание  с  учетом  проблем  Добавить  дополнительные  задачи,чтобы  повысить   вероятность  успеха… Передача  риска  (Risk Transference)  Страхование  Аутсорсинг Снижение  риска  (Risk Mitigation)  Применить  менее  сложный  процесс  Провести  больше  тестов  Выбрать  надежного  поставщика  Добавить  ресурсов  … Стратегии  реагирования  на   отрицательные  риски
  • 40. Использование  риска  Привлечение  лучших  ресурсов  для  обеспечения   приемлемого  срока  и  качества.  Обход  бюрократических  процедур, которые  типичны  для   «нормального»  проекта. Совместное  использование  риска  Создание  партнерств  Передача  лицензий  третьей  стороне Усиление  риска  Изменение  «размера»  риска  путем  увеличения  его   вероятности  и  позитивного  результата. Стратегии  реагирования  на   положительные  риски
  • 41. Общая  стратегия  реагирования  на   отрицательные    и  положительные   риски Принятие  риска  Стратегия, при  которой  риск  принимается, команда  проекта   не  делает  ничего, что  может  повлиять  на  риск. При  этом  важно  иметь  план  работы  в   непредвиденных  обстоятельствах!!! Тем  более, что  эта  стратегия  очень  хорошо   сочетается  с  русским  менталитетом   Важно  помнить  о  вторичных  рисках  (Secondary Risks), которые  возникают  в  результате   использования  стратегий  реагирования
  • 42.  Мониторинг  и  управление  рисками  – это  процесс   отслеживания  всех  обнаруженных  рисков,  определения   новых  рисков  по  мере  обнаружения  их  присутствия  и   остаточных  рисков,  которые  возникают  при  выполнении   планов  управления  индивидуальными  рисками.  Когда  становится  очевидным  возникновение  риска,   осуществляется  план  действий  в  непредвиденных   обстоятельствах.  Если  такого  плана  нет,  то  с  риском  работают  по   специальному  методу,  который  называется  обход.  Забота  команды  проекта  и  менеджера,  чтобы   реагирование  на  риски  было  своевременным  и   эффективным.  Управление  рисками  является  непрерывным  процессом,   который  осуществляется  в  ходе  всего  проекта. Мониторинг  и  управление  рисками
  • 45. 1. Рассел  Д.  Арчибальд  .  Управление  высокотехнологичными  программами  и   проектами.  Managing High-Technology Programs and Projects.: ДМК   Пресс, Компания  АйТи; 2010  г. 2. Dragan Z. Milosevic, Russ J. Martinelli, James M. Waddell. Program Management for Improved Business Results.  Языки: Английский.  Издательство: John Wiley and Sons, Ltd; 2007 г. 3. А.  В.  Полковников,  М.  Ф.  Дубовик.  Управление  проектами.   Издательство: Эксмо.  Серия: Полный  курс  МВА  ;  2010  г. 4. Г.  Л.  Ципес,  А.  С.  Товб.  Проекты  и  управление  проектами  в  современной   компании.  Издательство: Олимп-Бизнес;  2009  г. 5. Кэтлин  Бенко,  Ф.  Уоррен  Мак-Фарлан.  Управление  портфелями  проектов.   Соответствие  проектов  стратегическим  целям  компании.  Connecting the Dots: Aligning Projects with Objectives in Unpredictable Times. Издательство: Вильямс; 2007 г. 6. Ю.  Н.  Забродин,  А.  М.  Михайличенко,  А.  М.  Саруханов,  В.  Д.  Шапиро,  Н.  Г.   Ольдерогге.  Управление  инвестиционными  программами  и  портфелями   проектов.  Издательство: Дело  АНХ;  2010  г. 7. Журнал  «Управление  проектами». Литература
  • 46. «Всем чинам, на службе стоящим, мануфактур советникам и прочим важных ремесловых заведений помнить надлежит: Все прожекты зело исправны быть должны, дабы казну зрящно не разорять и Отечеству ущерба не чинить! А кто станет прожекты абы как ляпать – чина лишу и кнутом драть велю…» Указ Петра I
