УПРАВЛЕНИЕ КОМПАНИЕЙ С ИСПОЛЬЗОВАНИЕМ МЕТОДА КРИТИЧЕСКОЙ ЦЕПИ
Евгений Пикулев,
Компания «Гибкие технологии»
Август 2014 года
Меня зовут Евгений Пикулев
Профессиональный руководитель проектов
Бизнес-тренер и консультант по дисциплинам, связанным с управлением проектами
Руководитель Екатеринбургского клуба РП при ЕФ МО PMI
Преподаватель трех бизнес-школ
Участник конференций, автор статей
Вице-президент Казахстанского отделения Международного Института управления проектами (PMI)
•Управление проектами и метод критического пути.
1
•Введение в теорию ограничений
2
•Проблемы одного проекта
3
Содержание презентации
ПОДХОД PMI. МЕТОД КРИТИЧЕСКОГО ПУТИ
Зачем нужно управлять проектами?
Проект – это средство организации операций, которые не могут быть проведены в рамках обычной деятельности организации – PMBOK
Проект – это выполнения стратегического плана организации
Проект – это средство достижения конкурентных преимуществ
Проект – это средство управления организационными изменениями
Управленческая деятельность
Обеспечивающая деятельность
Основная производственная деятельность
Деятельность по развитию
Управление
Развитие
Обеспечение
Основное допущение докладчика
Проекты = процессы
Сборник «лучших практик» в области управления проектами мирового масштаба
Стандарт для управления проектами без привязки к конкретной отрасли индустрии или бизнеса
Не включает в себя знания в области общего менеджмента и прикладные решения
Существует консенсус по ее применению
Содержит общий словарь терминов
Возможность применения PMBOK определяется командой управления проектом
Что такое Project Management Body of Knowledge (PMBOK) ?
Области знаний PMBOK
Статистика успешных проектов
Статистика Standish Group 2008 г.
Разработка плана управления проектом
Определение взаимосвязей
РазработкаРазработкаТестированиеРазработка должна завершиться перед тем, как начинается Тестирование, + 5 днейFS+5ТестированиеРазработка должна начаться до того, как может начаться ТестированиеРазработкаРазработкаТестированиеТестированиеSSFFSFРазработка должна завершиться до того, как может закончиться ТестированиеРазработка должна начаться перед тем, как может закончиться Тестирование
Старт
Работа 1
Работа 2
Работа 3
Работа 4
Работа 5
Финиш
Сетевая диаграмма
Календарь ресурсов (The resource pool description) должен подсказывать вам какой ресурс доступен и в какое время.
Нужно определить какие ресурсы (люди, оборудование, материалы) и какое количество ресурсов должно быть использовано для выполнения задач проекта и когда эти востребованные ресурсы должны быть доступны.
Критерии оценки человеческих ресурсов
Доступность: Какие человеческие ресурсы доступны сейчас, какие будут доступны после и в какое время?
Способность: Какая у этих людей квалификация?
Опыт работы: Имеют ли эти люди опыт такой или подобной работы? Каковы их прошлые успехи?
Заинтересованность: Интересно ли людям работать над данным проектом?
Стоимость: Сколько надо будет платить каждому члену команды?
Определение ресурсов
Методы оценки
Экспертная оценка - Обычно выполняется «снизу-вверх» - Выполняется заинтересованными сторонами
Оценка по аналогам - Форма экспертной оценки, которая использует информацию по оценке подобной работы в этом проекте или ранее проведенном проекте.
Метод оценки «сверху-вниз»
- Используется когда проекты подобны по фактическому составу работ - Специалист, проводящий такую оценку, должен быть экспертом в данной работе. - Используется, когда отсутствует детализация ряда работ проекта.
Параметрическая оценка - Используется для повторяющихся задач - Количество строк программного кода - Количество кубометров бетона
Данный процесс подразумевает оценку количества рабочих периодов, которое вероятно необходимо для выполнения каждой конкретной работы.
Определение длительностей
Оценка по трем точкам (Three-Point Estimation) – получение трех оценок
Оптимистичная (О)
Наиболее вероятная (М)
Пессимистичная (Р)
Оценка PERT = (P + 4M + O) / 6
(O)
(M)
(P)
Задача А
3
5
12
Задача В
4
7
13
Задача С
3
4
9
Всего
10
16
34
PERT =
10 + (4*16) + 34
6
= 18
Пример расчета
Оценка PERT
Определение длительностей - PERT
Всегда существует хотя бы один критический путь, но их может быть несколько.
Критический путь может меняться во время исполнения проекта.
При выполнении проекта руководитель должен обращать внимание на исполнение задач на критическом пути в первую очередь и следить за появлением других критических путей.
Метод критического пути
Составление сетевой диаграммы
Сетевая диаграмма
1 15 днейПн 12.06 Пт 30.062 5 днейПн 03.07 Пт 07.074 4 дняПн 10.07 Пт 13.079 10 днейСр 19.07 Вт 01.0810 20 днейПт 15.09 Чт 12.103 4 дняПн 10.07 Чт 13.0711 5 днейПт 13.10 Чт 19.105 3 дняПт 14.07 Вт 18.076 15 днейПн 10.07 Пт 28.077 30 днейПн 31.07 Пт 08.098 4 дняПн 11.09 Чт 14.09Одобрение участниками проектаВыбор участка установкиОценка и выбор поставщиковПроверка аппаратного обеспеченияПриобретение аппаратного обеспеченияЗавершение установки. ОдобрениеИнтеграцияПроектирование программного обеспеченияНаписание кодаТестированиеОпределение результатов поставки проекта
Расчет
Операция
Описание
Длит-ть
Предш.
ES
EF
LS
LF
Резерв
1
Определение результатов поставки проекта
15
нет
1
15
1
15
0
2
Одобрение участниками проекта
5
1
16
20
16
20
0
3
Выбор участка установки
4
2
21
24
86
89
65
4
Оценка и выбор поставщиков
4
2
21
24
53
56
32
5
Приобретение аппаратного обеспечения
3
4
25
27
57
59
32
6
Проектирование программного обеспечения
15
2
21
35
21
35
0
7
Написание кода
30
6
36
65
36
65
0
8
Тестирование
4
7
66
69
66
69
0
9
Проверка аппаратного обеспечения
10
5
28
37
60
69
32
10
Интеграция
20
9,8
70
89
70
89
0
11
Завершение установки. Одобрение
5
3,10
90
94
90
94
0
Метод критического пути
Пн 12.06 Пт 30.06Пн 03.07 Пт 07.07Ср 23.08 Пн 28.08Пт 01.09 Чт 14.09Пт 15.09 Чт 12.10Пн 09.10 Чт 12.10Пт 13.10 Чт 19.10Вт 29.08 Чт 31.08Пн 10.07 Пт 28.07Пн 31.07 Пт 08.09Пн 11.09 Чт 14.09Одобрение участниками проектаВыбор участка установкиОценка и выбор поставщиковПроверка аппаратного обеспеченияПриобретение аппаратного обеспеченияЗавершение установки. ОдобрениеИнтеграцияПроектирование программного обеспеченияНаписание кодаТестированиеПн 12.06 Пт 30.06Пн 03.07 Пт 07.07Пн 10.07 Пт 28.07Пн 31.07 Пт 08.09Пн 11.09 Чт 14.09Пт 15.09 Чт 12.10Пт 13.10 Чт 19.10Пн 10.07 Чт 13.07Пн 10.07 Пт 13.07Ср 19.07 Вт 01.08Пт 14.07 Вт 18.07Определение результатов поставки проекта
Сжатие расписания
•Метод критического пути важен для определения последовательности задач не имеющих резерва
1
•Использование этого метода не защищает проект от сдвига сроков (провала) так как не связано с рисками
2
•Метод критического пути требует доработки !!!
3
Основные выводы
Элияху Голдратт (1948 – 2011) – создатель теории ограничений
Теория ограничений (Theory of Constraints TOC)
Метод «Барабан» – «Буфер» – «Веревка»
•«Барабан» — производство должно работать по некоторому ритму;
•«Буфер» — перед ограничением должен находиться некоторый буфер запасов;
•«Верёвка» — материалы должны подаваться в производство только тогда, когда запасы перед ограничением достигли некоторого минимума, не раньше.
Виды потерь (яп. 無駄 муда)
ОСНОВНАЯ ЧАСТЬ
Проблемы одного проекта (1)
Создание резервов
Проблемы одного проекта (1)
•Длительность задач оценивается с использованием 90+% резерва
– «Я думаю, что данная задача должна быть выполнена за 5 дней, но, на всякий случай, оцениваю ее в 8 дней. Итак, я уверен, что за 8 дней я точно ее выполню».
•Эффект: встроенный в длительность задачи буфер безопасности
Проблемы одного проекта (2)
«Синдром студента»
Проблемы одного проекта (2)
•Синдром студента: поздний старт работы над задачей
– «У меня целых 8 дней. Этого хватит с избытком. Значит я сейчас могу использовать это время на непроектную работу, которая более легкая и также важна для меня».
•Эффект: вспомните молодость… Кто начинал работу вовремя?
Проблемы одного проекта (3)
Закон Паркинсона
Проблемы одного проекта (3)
•Закон Паркинсона: работа занимает все выделенное на нее время
– (после 5 дней) «Я почти закончил эту задачу. Оставшееся время я могу потратить на дополнительные «фантики» по этой задаче. Или подумаю над юзабилити. Или еще что-то...».
•Эффект: задача всегда занимает спланированное под нее время. И никогда меньше.
Проблемы одного проекта (4)
Эффект «торопыжки»
Проблемы одного проекта (4)
•Эффект торопыжки
– «Как ты можешь завершить задачу за 4 дня, когда по плану она должна быть выполнена за 8 дней. Ты наверняка что-то забыл сделать. И качество твоей работы под вопросом».
•Эффект: исполнителей никогда не поощряют за досрочно выполненную работу.
Проблемы одного проекта (5)
Перегрузка ресурсов
Проблемы одного проекта (5)
•Когда несколько задач
– «Я занят в задачах А и В, а еще должен участвовать в реализации задачи С».
•Эффект: реализация всех задач займет больше времени. Вместо трудоемкости 3*3 дня, более вероятная трудоемкость 3*4 дня из-за временных затрат для переключения между задачами.
Проблемы одной организации (6)
Игнорирование статистики
Проблемы одной организации (6)
•Ошибки при использовании экспертной оценки длительности задач
•«Нежелание» использовать статистику для нормирования процессов
•«Нежелание» и/или «неумение» использовать современные методы контроля качества (контрольные карты, диаграммы Ишикава и пр.)

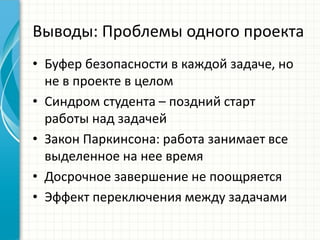

Выводы: Проблемы одного проекта
•Буфер безопасности в каждой задаче, но не в проекте в целом
•Синдром студента – поздний старт работы над задачей
•Закон Паркинсона: работа занимает все выделенное на нее время
•Досрочное завершение не поощряется
•Эффект переключения между задачами
И еще кое-что…
•Если мы говорим, что задача с плановой длительностью 8 дней будет выполнена за 5 дней, то можно сразу начать выполнять последующую задачу? Или ресурс для ее выполнения будет ЕЩЕ недоступен?
•Худший случай: если задача будет выполнена с просрочкой, т.е. более 8 дней. Будет ли ресурс для выполнения последующей задачи ЕЩЕ доступен?
Что мы можем сделать?
•Убрать буферы безопасности с уровня задач на уровень всего проекта
•Избегать параллельное выполнение задач одним ресурсом в пользу назначения приоритетов. Если начал выполнять задачу – выполни до конца! Не переключайся на другую!
Несколько цифр
•Если в проекте мы используем двух людей с доступностью 50%, то их совместная работа будет реальна на 25%.
•Если таких людей четверо, то их совместная работа оценивается в 6%, т.е. требуется 8 рабочих дней, чтобы собрать их вместе на половину дня совместной работы.
•И, наконец, из 10 членов команды проекта с 50% занятостью: 3 придут на оба совещания по проекту, 5 из них – либо на то, либо на другое, 2 – пропустят оба совещания!
Определить критическую цепь
1.Сначала исключить конфликты ресурсов в нашем проекте.
2.Затем определить критическую цепь – самая протяженная последовательность задач в нашем проекте с учетом взаимосвязи между задачами и назначенными ресурсами.
Метод критической цепи
1.Поделить буфер безопасности в каждой задаче пополам и половину от этой оценки определить в проектный буфер.
2.Зафиксировать питающие буферы для задач, которые предшествуют задачам на критической цепи.
3.Определить ресурсные буферы как «тревогу» для обеспечения доступности ресурсов.
Проектный буфер
•Т.е. проектный буфер – это фиктивная задача с определенной длительностью, которая размещается в конце проекта до даты предполагаемого завершения.
•Буфер защищает проект от сдвига сроков.
•В ходе проекта проектный буфер начинает расходоваться.
Задача C
Задача B
Задача A
Проектный буфер
Дата завершения проекта
Проектный буфер
Задача C
Задача B
Задача A
Задача C
Задача A
Проектный буфер
Буфер составляет, как правило, 25-33 % от длины критической цепи
Длительность проекта остается неизменной
Задача B

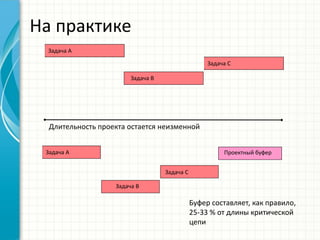

На практике
Питающие буферы
1.Каждая задача в проекте становится либо частью критической цепи либо частью питающей цепи.
2.Мы должны защитить критические задачи от каких-либо задержек.
3.Поэтому мы начинаем задачи на питающих цепях Как Можно Раньше и для гарантии размещаем за ними питающие буферы.
Задача C
Задача B
Задача A
Задача D
Проектный буфер
ПБ
Питающий буфер (ПБ)
Новая работа
Кривая изучения технологии
Критическая цепь на фазе исполнения
1.Избегайте распыление ресурсов на несколько задач.
2.Начинайте работу над задачей как можно раньше с учетом доступности ресурса и завершения предыдущей.
3.Помните, что оценки, расставленные в плане – это оценки для планирования, а не для исполнения задач.
Критическая цепь на фазе исполнения
1.Ранний финиш задач на критической цепи приближает досрочную сдачу проекта.
2.Ранний финиш задач на питающей цепи увеличивает защиту задач на критической цепи.
3.Самое плохое: если ресурс остановит исполнение критической задачи и переключится на другую задачу. Это приведет к задержке всего проекта.
Фиксируя отставание задач от плана, мы сокращаем Проектный буфер
Фиксируя опережение задач по плану, мы пополняем Проектный буфер
C
B
D
A
На 5 день задача A будет длиться еще 8 дней(из 10 по плану) – Проектный буфер сократился на 3 дня Задача D is завершена – она не оказала никакого эффекта на Проектный буфер

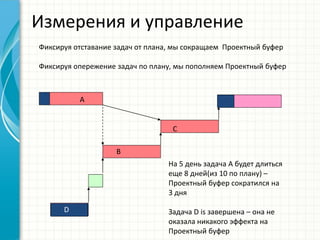

Измерения и управление
•Использование метода критической цепи повышает вероятность успешного финиша
1
•Использование этого метода требует искусства и гибкости от руководителя проекта
2
•В России пока еще не сформирована наилучшая практика использования МКЦ
3
Основные выводы
Книги и ресурсы
«Критическая цепь" Элияху Голдратт
http://www.toc-center.ru/projects.html
"Critical Chain Project Management" by Lawrence P Leach ISBN 1-58053-903-3
"Enterprise-Focused Management" by Ted Hutchin ISBN 0-72772-979-9
ВОПРОСЫ?
НАПИСАТЬ: EVGENY.PIKULEV@GIBTECH.RU
ПОЗВОНИТЬ: 8 919 394 7636
ПРИСОЕДИНИТЬСЯ: HTTP://WWW.FACEBOOK.COM/GROUPS/EF.MO.PMI/

More Related Content

What's hot

Аудит команды тестирования в сложном проекте
Аудит команды тестирования в сложном проектеАудит команды тестирования в сложном проекте
Аудит команды тестирования в сложном проектеSQALab

Александр Александров: Процессный консалтинг - как и зачем это делается и ког...
Александр Александров: Процессный консалтинг - как и зачем это делается и ког...Александр Александров: Процессный консалтинг - как и зачем это делается и ког...
Александр Александров: Процессный консалтинг - как и зачем это делается и ког...Luxoft Education Center

Человеко-дни на тестирование или как не ошибиться с оценкой
Человеко-дни на тестирование или как не ошибиться с оценкойЧеловеко-дни на тестирование или как не ошибиться с оценкой
Человеко-дни на тестирование или как не ошибиться с оценкойSQALab

Построение процессов тестирования на новом проекте: как выбрать правильный путь
Построение процессов тестирования на новом проекте: как выбрать правильный путьПостроение процессов тестирования на новом проекте: как выбрать правильный путь
Построение процессов тестирования на новом проекте: как выбрать правильный путьSQALab

Маргарита Сафарова - Аудит процессов тестирования при смене проектной команды
Маргарита Сафарова - Аудит процессов тестирования при смене проектной командыМаргарита Сафарова - Аудит процессов тестирования при смене проектной команды
Маргарита Сафарова - Аудит процессов тестирования при смене проектной командыSQALab

Sq adays 2010_balashenko
Sq adays 2010_balashenkoSq adays 2010_balashenko
Sq adays 2010_balashenkoAlexei Lupan

SQA Days 10: Фишки просветлённых тест-менеджеров
SQA Days 10: Фишки просветлённых тест-менеджеровSQA Days 10: Фишки просветлённых тест-менеджеров
SQA Days 10: Фишки просветлённых тест-менеджеровNatalya Rukol

Оценки имеют значение. Практические советы по оценке задач
Оценки имеют значение. Практические советы по оценке задачОценки имеют значение. Практические советы по оценке задач
Оценки имеют значение. Практические советы по оценке задачGleb Rybalko

Оценка трудоёмкости и сроков разработки ПО
Оценка трудоёмкости и сроков разработки ПООценка трудоёмкости и сроков разработки ПО
Оценка трудоёмкости и сроков разработки ПОSQALab

QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибки
QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибкиQA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибки
QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибкиQAFest

2013.08.24 Антон Киселёв семинар "Agile (Scrum)"
2013.08.24 Антон Киселёв семинар "Agile (Scrum)"2013.08.24 Антон Киселёв семинар "Agile (Scrum)"
2013.08.24 Антон Киселёв семинар "Agile (Scrum)"Alexey Fedorov

Как оценить время на тестирование. Александр Зиновьев, Test Lead Softengi
Как оценить время на тестирование. Александр Зиновьев, Test Lead SoftengiКак оценить время на тестирование. Александр Зиновьев, Test Lead Softengi
Как оценить время на тестирование. Александр Зиновьев, Test Lead SoftengiSoftengi

Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...
Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...
Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...Nikita Nalyutin

Внедрение измениений. Рефакторинг Vs реинжиниринг
Внедрение измениений. Рефакторинг Vs реинжинирингВнедрение измениений. Рефакторинг Vs реинжиниринг
Внедрение измениений. Рефакторинг Vs реинжинирингRina Uzhevko

Cемь смертных грехов в управлении проектами
Cемь смертных грехов в управлении проектамиCемь смертных грехов в управлении проектами
Cемь смертных грехов в управлении проектамиBoris Volfson

Ответственность за качество в разных ИТ-проектах
Ответственность за качество в разных ИТ-проектахОтветственность за качество в разных ИТ-проектах
Ответственность за качество в разных ИТ-проектахSQALab

Роль ретроспектив в создании эффективного процесса разработки
Роль ретроспектив в создании эффективного процесса разработкиРоль ретроспектив в создании эффективного процесса разработки
Роль ретроспектив в создании эффективного процесса разработкиDmitry Lobasev

андрей дмитриев взгляд со стороны разработчика
андрей дмитриев взгляд со стороны разработчикаандрей дмитриев взгляд со стороны разработчика
андрей дмитриев взгляд со стороны разработчикаAlexei Lupan

Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...
Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...
Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...SQALab

QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...
QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...
QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...QAFest


What's hot (20)

Аудит команды тестирования в сложном проекте
Аудит команды тестирования в сложном проектеАудит команды тестирования в сложном проекте
Аудит команды тестирования в сложном проекте

Александр Александров: Процессный консалтинг - как и зачем это делается и ког...
Александр Александров: Процессный консалтинг - как и зачем это делается и ког...Александр Александров: Процессный консалтинг - как и зачем это делается и ког...
Александр Александров: Процессный консалтинг - как и зачем это делается и ког...

Человеко-дни на тестирование или как не ошибиться с оценкой
Человеко-дни на тестирование или как не ошибиться с оценкойЧеловеко-дни на тестирование или как не ошибиться с оценкой
Человеко-дни на тестирование или как не ошибиться с оценкой

Построение процессов тестирования на новом проекте: как выбрать правильный путь
Построение процессов тестирования на новом проекте: как выбрать правильный путьПостроение процессов тестирования на новом проекте: как выбрать правильный путь
Построение процессов тестирования на новом проекте: как выбрать правильный путь

Маргарита Сафарова - Аудит процессов тестирования при смене проектной команды
Маргарита Сафарова - Аудит процессов тестирования при смене проектной командыМаргарита Сафарова - Аудит процессов тестирования при смене проектной команды
Маргарита Сафарова - Аудит процессов тестирования при смене проектной команды

Sq adays 2010_balashenko
Sq adays 2010_balashenkoSq adays 2010_balashenko
Sq adays 2010_balashenko

SQA Days 10: Фишки просветлённых тест-менеджеров
SQA Days 10: Фишки просветлённых тест-менеджеровSQA Days 10: Фишки просветлённых тест-менеджеров
SQA Days 10: Фишки просветлённых тест-менеджеров

Оценки имеют значение. Практические советы по оценке задач
Оценки имеют значение. Практические советы по оценке задачОценки имеют значение. Практические советы по оценке задач
Оценки имеют значение. Практические советы по оценке задач

Оценка трудоёмкости и сроков разработки ПО
Оценка трудоёмкости и сроков разработки ПООценка трудоёмкости и сроков разработки ПО
Оценка трудоёмкости и сроков разработки ПО

QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибки
QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибкиQA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибки
QA Fest 2015. Aлександр Кузняк. Тестовая документация. How-To и типичные ошибки

2013.08.24 Антон Киселёв семинар "Agile (Scrum)"
2013.08.24 Антон Киселёв семинар "Agile (Scrum)"2013.08.24 Антон Киселёв семинар "Agile (Scrum)"
2013.08.24 Антон Киселёв семинар "Agile (Scrum)"

Как оценить время на тестирование. Александр Зиновьев, Test Lead Softengi
Как оценить время на тестирование. Александр Зиновьев, Test Lead SoftengiКак оценить время на тестирование. Александр Зиновьев, Test Lead Softengi
Как оценить время на тестирование. Александр Зиновьев, Test Lead Softengi

Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...
Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...
Test Labs 2009. Налютин Никита. Тестирование, как средство противодействия вн...

Внедрение измениений. Рефакторинг Vs реинжиниринг
Внедрение измениений. Рефакторинг Vs реинжинирингВнедрение измениений. Рефакторинг Vs реинжиниринг
Внедрение измениений. Рефакторинг Vs реинжиниринг

Cемь смертных грехов в управлении проектами
Cемь смертных грехов в управлении проектамиCемь смертных грехов в управлении проектами
Cемь смертных грехов в управлении проектами

Ответственность за качество в разных ИТ-проектах
Ответственность за качество в разных ИТ-проектахОтветственность за качество в разных ИТ-проектах
Ответственность за качество в разных ИТ-проектах

Роль ретроспектив в создании эффективного процесса разработки
Роль ретроспектив в создании эффективного процесса разработкиРоль ретроспектив в создании эффективного процесса разработки
Роль ретроспектив в создании эффективного процесса разработки

андрей дмитриев взгляд со стороны разработчика
андрей дмитриев взгляд со стороны разработчикаандрей дмитриев взгляд со стороны разработчика
андрей дмитриев взгляд со стороны разработчика

Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...
Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...
Crystal Agile, или как мы приспособили процесс разработки для обеспечения мак...

QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...
QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...
QA Fest 2015. Игорь Хрол. Автоматизация тестирования: отбрасываем лишнее и пр...


Viewers also liked

оценка трудозатрат
оценка трудозатратоценка трудозатрат
оценка трудозатратgaperton

Управление проектами в тотемах
Управление проектами в тотемахУправление проектами в тотемах
Управление проектами в тотемахЕвгений Пикулев

Mercy Medical Center Flood of June 2008-Lessons Learned by Nurse Joanie
Mercy Medical Center Flood of  June 2008-Lessons Learned by Nurse JoanieMercy Medical Center Flood of  June 2008-Lessons Learned by Nurse Joanie
Mercy Medical Center Flood of June 2008-Lessons Learned by Nurse JoanieJoanie McMahon MS,BSN,RN

Arth 2751 midterm slide list
Arth 2751 midterm slide listArth 2751 midterm slide list
Arth 2751 midterm slide listmary294254374

Google plus, more then a social media platform
Google plus, more then a social media platformGoogle plus, more then a social media platform
Google plus, more then a social media platformMichelle Castillo


Viewers also liked (8)

оценка трудозатрат
оценка трудозатратоценка трудозатрат
оценка трудозатрат

Управление проектами в тотемах
Управление проектами в тотемахУправление проектами в тотемах
Управление проектами в тотемах

Mercy Medical Center Flood of June 2008-Lessons Learned by Nurse Joanie
Mercy Medical Center Flood of  June 2008-Lessons Learned by Nurse JoanieMercy Medical Center Flood of  June 2008-Lessons Learned by Nurse Joanie
Mercy Medical Center Flood of June 2008-Lessons Learned by Nurse Joanie

Arth 2751 midterm slide list
Arth 2751 midterm slide listArth 2751 midterm slide list
Arth 2751 midterm slide list

Flim lani
Flim laniFlim lani
Flim lani

K&k aug 11
K&k aug 11K&k aug 11
K&k aug 11

Google plus, more then a social media platform
Google plus, more then a social media platformGoogle plus, more then a social media platform
Google plus, more then a social media platform

54188703 i proc-catalog
54188703 i proc-catalog54188703 i proc-catalog
54188703 i proc-catalog


Similar to Управление компанией с использованием метода критического цепи (МКЦ)

How to fill up your product backlog
How to fill up your product backlogHow to fill up your product backlog
How to fill up your product backlogDevGAMM Conference

Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...
Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...
Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...Ontico

Эффективные ретроспективы
Эффективные ретроспективыЭффективные ретроспективы
Эффективные ретроспективыBoris Volfson

Управление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепиУправление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепиЕвгений Пикулев

Внедрение проектного управления в Сочи-2014 и Agile
Внедрение проектного управления в Сочи-2014 и AgileВнедрение проектного управления в Сочи-2014 и Agile
Внедрение проектного управления в Сочи-2014 и AgileПроектные сервисы

Особенности параллельного тестирования нескольких проектов
Особенности параллельного тестирования нескольких проектов Особенности параллельного тестирования нескольких проектов
Особенности параллельного тестирования нескольких проектов QA Dnepropetrovsk Community (Ukraine)

ук 03.006.02 2011
ук 03.006.02 2011ук 03.006.02 2011
ук 03.006.02 2011etyumentcev

Project Management Анар Умурзакова
Project Management Анар УмурзаковаProject Management Анар Умурзакова
Project Management Анар УмурзаковаSamson Bezmyatezhny

It talk №23: "Если не Scrum, то что?", Екатерина Шалапанова
It talk №23: "Если не Scrum, то что?", Екатерина ШалапановаIt talk №23: "Если не Scrum, то что?", Екатерина Шалапанова
It talk №23: "Если не Scrum, то что?", Екатерина ШалапановаMarina Peregud

А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10
А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10
А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10Alexander Kalouguine

Раздвоение тестирующей личности или эффективная организация параллельного тес...
Раздвоение тестирующей личности или эффективная организация параллельного тес...Раздвоение тестирующей личности или эффективная организация параллельного тес...
Раздвоение тестирующей личности или эффективная организация параллельного тес...SQALab

Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...
Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...
Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...Yandex

Очередность требований: от хаоса к FIFO
Очередность требований: от хаоса к FIFOОчередность требований: от хаоса к FIFO
Очередность требований: от хаоса к FIFOSQALab

Оценка проектов тестирования
Оценка проектов тестированияОценка проектов тестирования
Оценка проектов тестированияRina Uzhevko

Общие темы. Тема 03.
Общие темы. Тема 03. Общие темы. Тема 03.
Общие темы. Тема 03. Igor Shkulipa

Как начать DevOps-трансформацию
Как начать DevOps-трансформациюКак начать DevOps-трансформацию
Как начать DevOps-трансформациюAndrey Aleksandrov

Улучшение процесса тестирования: контентные модели
Улучшение процесса тестирования: контентные моделиУлучшение процесса тестирования: контентные модели
Улучшение процесса тестирования: контентные моделиSQALab


Similar to Управление компанией с использованием метода критического цепи (МКЦ) (20)

How to fill up your product backlog
How to fill up your product backlogHow to fill up your product backlog
How to fill up your product backlog

Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...
Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...
Опыт осторожного внедрения инструментов Теории Ограничений в крупной компании...

Эффективные ретроспективы
Эффективные ретроспективыЭффективные ретроспективы
Эффективные ретроспективы

Управление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепиУправление проектами с использованием метода критической цепи
Управление проектами с использованием метода критической цепи

Внедрение проектного управления в Сочи-2014 и Agile
Внедрение проектного управления в Сочи-2014 и AgileВнедрение проектного управления в Сочи-2014 и Agile
Внедрение проектного управления в Сочи-2014 и Agile

Особенности параллельного тестирования нескольких проектов
Особенности параллельного тестирования нескольких проектов Особенности параллельного тестирования нескольких проектов
Особенности параллельного тестирования нескольких проектов

ук 03.006.02 2011
ук 03.006.02 2011ук 03.006.02 2011
ук 03.006.02 2011

CCPM DBR Vebinar 28 01 2010
CCPM DBR Vebinar 28 01 2010CCPM DBR Vebinar 28 01 2010
CCPM DBR Vebinar 28 01 2010

Project Management Анар Умурзакова
Project Management Анар УмурзаковаProject Management Анар Умурзакова
Project Management Анар Умурзакова

It talk №23: "Если не Scrum, то что?", Екатерина Шалапанова
It talk №23: "Если не Scrum, то что?", Екатерина ШалапановаIt talk №23: "Если не Scrum, то что?", Екатерина Шалапанова
It talk №23: "Если не Scrum, то что?", Екатерина Шалапанова

А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10
А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10
А. Калугин. О параллельном тестировании нескольких проектов. SQADays'10

Раздвоение тестирующей личности или эффективная организация параллельного тес...
Раздвоение тестирующей личности или эффективная организация параллельного тес...Раздвоение тестирующей личности или эффективная организация параллельного тес...
Раздвоение тестирующей личности или эффективная организация параллельного тес...

Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...
Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...
Ирина Томилова "Чего хотят тестировщики? или как после планирования жить хоро...

Очередность требований: от хаоса к FIFO
Очередность требований: от хаоса к FIFOОчередность требований: от хаоса к FIFO
Очередность требований: от хаоса к FIFO

Project Management
Project ManagementProject Management
Project Management

Оценка проектов тестирования
Оценка проектов тестированияОценка проектов тестирования
Оценка проектов тестирования

Общие темы. Тема 03.
Общие темы. Тема 03. Общие темы. Тема 03.
Общие темы. Тема 03.

Как начать DevOps-трансформацию
Как начать DevOps-трансформациюКак начать DevOps-трансформацию
Как начать DevOps-трансформацию

Улучшение процесса тестирования: контентные модели
Улучшение процесса тестирования: контентные моделиУлучшение процесса тестирования: контентные модели
Улучшение процесса тестирования: контентные модели

TaskProgress
TaskProgressTaskProgress
TaskProgress


More from Евгений Пикулев

Четыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая играЧетыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая играЕвгений Пикулев

Стоимость неусвоенных уроков
Стоимость неусвоенных уроковСтоимость неусвоенных уроков
Стоимость неусвоенных уроковЕвгений Пикулев

Лаборатория риск менеджмента
Лаборатория риск менеджментаЛаборатория риск менеджмента
Лаборатория риск менеджментаЕвгений Пикулев

Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"Евгений Пикулев

Управление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходовУправление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходовЕвгений Пикулев

Управление рисками в проектах. Попытка сравнения
Управление рисками в проектах. Попытка сравнения Управление рисками в проектах. Попытка сравнения
Управление рисками в проектах. Попытка сравнения Евгений Пикулев

Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)Евгений Пикулев

Национальные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMPНациональные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMPЕвгений Пикулев

Тренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условияхТренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условияхЕвгений Пикулев

"Тормоза" для управления проектами
"Тормоза" для управления проектами"Тормоза" для управления проектами
"Тормоза" для управления проектамиЕвгений Пикулев

как выявить и зафиксировать ограничения
как выявить и зафиксировать ограничениякак выявить и зафиксировать ограничения
как выявить и зафиксировать ограниченияЕвгений Пикулев

Проектный офис. культура управления проектами
Проектный офис. культура управления проектамиПроектный офис. культура управления проектами
Проектный офис. культура управления проектамиЕвгений Пикулев

Как пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиКак пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиЕвгений Пикулев

ксуп как заработать на внедрении
ксуп как заработать на внедренииксуп как заработать на внедрении
ксуп как заработать на внедренииЕвгений Пикулев

портфель проектов как сформировать
портфель проектов   как сформироватьпортфель проектов   как сформировать
портфель проектов как сформироватьЕвгений Пикулев

Управленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектамиУправленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектамиЕвгений Пикулев

Документирование экстремального проекта
Документирование экстремального проектаДокументирование экстремального проекта
Документирование экстремального проектаЕвгений Пикулев

Современные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиСовременные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиЕвгений Пикулев

Подходы к управлению ИТ-проектами
Подходы к управлению ИТ-проектамиПодходы к управлению ИТ-проектами
Подходы к управлению ИТ-проектамиЕвгений Пикулев


More from Евгений Пикулев (20)

Четыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая играЧетыре типа руководителей. Деловая игра
Четыре типа руководителей. Деловая игра

Стоимость неусвоенных уроков
Стоимость неусвоенных уроковСтоимость неусвоенных уроков
Стоимость неусвоенных уроков

Лаборатория риск менеджмента
Лаборатория риск менеджментаЛаборатория риск менеджмента
Лаборатория риск менеджмента

Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"Три хита по управлению проектами от компании "Гибкие технологии"
Три хита по управлению проектами от компании "Гибкие технологии"

Управление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходовУправление рисками в проектах. Попытка сравнения подходов
Управление рисками в проектах. Попытка сравнения подходов

Управление рисками в проектах. Попытка сравнения
Управление рисками в проектах. Попытка сравнения Управление рисками в проектах. Попытка сравнения
Управление рисками в проектах. Попытка сравнения

Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)Развертывание функции качества (метод QFD)
Развертывание функции качества (метод QFD)

Национальные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMPНациональные особенности подготовки к сдаче экзамена PMP
Национальные особенности подготовки к сдаче экзамена PMP

Тренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условияхТренинги по управлению проектами в экстремальных условиях
Тренинги по управлению проектами в экстремальных условиях

New product development project management
New product development project managementNew product development project management
New product development project management

"Тормоза" для управления проектами
"Тормоза" для управления проектами"Тормоза" для управления проектами
"Тормоза" для управления проектами

как выявить и зафиксировать ограничения
как выявить и зафиксировать ограничениякак выявить и зафиксировать ограничения
как выявить и зафиксировать ограничения

Проектный офис. культура управления проектами
Проектный офис. культура управления проектамиПроектный офис. культура управления проектами
Проектный офис. культура управления проектами

Как пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненнымиКак пасти котов и прочих радикалов. Управление сложными подчиненными
Как пасти котов и прочих радикалов. Управление сложными подчиненными

ксуп как заработать на внедрении
ксуп как заработать на внедренииксуп как заработать на внедрении
ксуп как заработать на внедрении

портфель проектов как сформировать
портфель проектов   как сформироватьпортфель проектов   как сформировать
портфель проектов как сформировать

Управленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектамиУправленческие поединки Екатеринбургского клуба управления проектами
Управленческие поединки Екатеринбургского клуба управления проектами

Документирование экстремального проекта
Документирование экстремального проектаДокументирование экстремального проекта
Документирование экстремального проекта

Современные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектамиСовременные подходы к управлению ИТ-проектами
Современные подходы к управлению ИТ-проектами

Подходы к управлению ИТ-проектами
Подходы к управлению ИТ-проектамиПодходы к управлению ИТ-проектами
Подходы к управлению ИТ-проектами


Управление компанией с использованием метода критического цепи (МКЦ)

  • 1. УПРАВЛЕНИЕ КОМПАНИЕЙ С ИСПОЛЬЗОВАНИЕМ МЕТОДА КРИТИЧЕСКОЙ ЦЕПИ Евгений Пикулев, Компания «Гибкие технологии» Август 2014 года
  • 2. Меня зовут Евгений Пикулев Профессиональный руководитель проектов Бизнес-тренер и консультант по дисциплинам, связанным с управлением проектами Руководитель Екатеринбургского клуба РП при ЕФ МО PMI Преподаватель трех бизнес-школ Участник конференций, автор статей Вице-президент Казахстанского отделения Международного Института управления проектами (PMI)
  • 3. •Управление проектами и метод критического пути. 1 •Введение в теорию ограничений 2 •Проблемы одного проекта 3 Содержание презентации
  • 4. ПОДХОД PMI. МЕТОД КРИТИЧЕСКОГО ПУТИ
  • 5. Зачем нужно управлять проектами? Проект – это средство организации операций, которые не могут быть проведены в рамках обычной деятельности организации – PMBOK Проект – это выполнения стратегического плана организации Проект – это средство достижения конкурентных преимуществ Проект – это средство управления организационными изменениями
  • 6. Управленческая деятельность Обеспечивающая деятельность Основная производственная деятельность Деятельность по развитию Управление Развитие Обеспечение Основное допущение докладчика Проекты = процессы
  • 7. Сборник «лучших практик» в области управления проектами мирового масштаба Стандарт для управления проектами без привязки к конкретной отрасли индустрии или бизнеса Не включает в себя знания в области общего менеджмента и прикладные решения Существует консенсус по ее применению Содержит общий словарь терминов Возможность применения PMBOK определяется командой управления проектом Что такое Project Management Body of Knowledge (PMBOK) ?
  • 9. Статистика успешных проектов Статистика Standish Group 2008 г.
  • 11. Определение взаимосвязей РазработкаРазработкаТестированиеРазработка должна завершиться перед тем, как начинается Тестирование, + 5 днейFS+5ТестированиеРазработка должна начаться до того, как может начаться ТестированиеРазработкаРазработкаТестированиеТестированиеSSFFSFРазработка должна завершиться до того, как может закончиться ТестированиеРазработка должна начаться перед тем, как может закончиться Тестирование
  • 12. Старт Работа 1 Работа 2 Работа 3 Работа 4 Работа 5 Финиш Сетевая диаграмма
  • 13. Календарь ресурсов (The resource pool description) должен подсказывать вам какой ресурс доступен и в какое время. Нужно определить какие ресурсы (люди, оборудование, материалы) и какое количество ресурсов должно быть использовано для выполнения задач проекта и когда эти востребованные ресурсы должны быть доступны. Критерии оценки человеческих ресурсов Доступность: Какие человеческие ресурсы доступны сейчас, какие будут доступны после и в какое время? Способность: Какая у этих людей квалификация? Опыт работы: Имеют ли эти люди опыт такой или подобной работы? Каковы их прошлые успехи? Заинтересованность: Интересно ли людям работать над данным проектом? Стоимость: Сколько надо будет платить каждому члену команды? Определение ресурсов
  • 14. Методы оценки Экспертная оценка - Обычно выполняется «снизу-вверх» - Выполняется заинтересованными сторонами Оценка по аналогам - Форма экспертной оценки, которая использует информацию по оценке подобной работы в этом проекте или ранее проведенном проекте. Метод оценки «сверху-вниз» - Используется когда проекты подобны по фактическому составу работ - Специалист, проводящий такую оценку, должен быть экспертом в данной работе. - Используется, когда отсутствует детализация ряда работ проекта. Параметрическая оценка - Используется для повторяющихся задач - Количество строк программного кода - Количество кубометров бетона Данный процесс подразумевает оценку количества рабочих периодов, которое вероятно необходимо для выполнения каждой конкретной работы. Определение длительностей
  • 15. Оценка по трем точкам (Three-Point Estimation) – получение трех оценок Оптимистичная (О) Наиболее вероятная (М) Пессимистичная (Р) Оценка PERT = (P + 4M + O) / 6 (O) (M) (P) Задача А 3 5 12 Задача В 4 7 13 Задача С 3 4 9 Всего 10 16 34 PERT = 10 + (4*16) + 34 6 = 18 Пример расчета Оценка PERT Определение длительностей - PERT
  • 16. Всегда существует хотя бы один критический путь, но их может быть несколько. Критический путь может меняться во время исполнения проекта. При выполнении проекта руководитель должен обращать внимание на исполнение задач на критическом пути в первую очередь и следить за появлением других критических путей. Метод критического пути
  • 18. Сетевая диаграмма 1 15 днейПн 12.06 Пт 30.062 5 днейПн 03.07 Пт 07.074 4 дняПн 10.07 Пт 13.079 10 днейСр 19.07 Вт 01.0810 20 днейПт 15.09 Чт 12.103 4 дняПн 10.07 Чт 13.0711 5 днейПт 13.10 Чт 19.105 3 дняПт 14.07 Вт 18.076 15 днейПн 10.07 Пт 28.077 30 днейПн 31.07 Пт 08.098 4 дняПн 11.09 Чт 14.09Одобрение участниками проектаВыбор участка установкиОценка и выбор поставщиковПроверка аппаратного обеспеченияПриобретение аппаратного обеспеченияЗавершение установки. ОдобрениеИнтеграцияПроектирование программного обеспеченияНаписание кодаТестированиеОпределение результатов поставки проекта
  • 19. Расчет Операция Описание Длит-ть Предш. ES EF LS LF Резерв 1 Определение результатов поставки проекта 15 нет 1 15 1 15 0 2 Одобрение участниками проекта 5 1 16 20 16 20 0 3 Выбор участка установки 4 2 21 24 86 89 65 4 Оценка и выбор поставщиков 4 2 21 24 53 56 32 5 Приобретение аппаратного обеспечения 3 4 25 27 57 59 32 6 Проектирование программного обеспечения 15 2 21 35 21 35 0 7 Написание кода 30 6 36 65 36 65 0 8 Тестирование 4 7 66 69 66 69 0 9 Проверка аппаратного обеспечения 10 5 28 37 60 69 32 10 Интеграция 20 9,8 70 89 70 89 0 11 Завершение установки. Одобрение 5 3,10 90 94 90 94 0
  • 20. Метод критического пути Пн 12.06 Пт 30.06Пн 03.07 Пт 07.07Ср 23.08 Пн 28.08Пт 01.09 Чт 14.09Пт 15.09 Чт 12.10Пн 09.10 Чт 12.10Пт 13.10 Чт 19.10Вт 29.08 Чт 31.08Пн 10.07 Пт 28.07Пн 31.07 Пт 08.09Пн 11.09 Чт 14.09Одобрение участниками проектаВыбор участка установкиОценка и выбор поставщиковПроверка аппаратного обеспеченияПриобретение аппаратного обеспеченияЗавершение установки. ОдобрениеИнтеграцияПроектирование программного обеспеченияНаписание кодаТестированиеПн 12.06 Пт 30.06Пн 03.07 Пт 07.07Пн 10.07 Пт 28.07Пн 31.07 Пт 08.09Пн 11.09 Чт 14.09Пт 15.09 Чт 12.10Пт 13.10 Чт 19.10Пн 10.07 Чт 13.07Пн 10.07 Пт 13.07Ср 19.07 Вт 01.08Пт 14.07 Вт 18.07Определение результатов поставки проекта
  • 22. •Метод критического пути важен для определения последовательности задач не имеющих резерва 1 •Использование этого метода не защищает проект от сдвига сроков (провала) так как не связано с рисками 2 •Метод критического пути требует доработки !!! 3 Основные выводы
  • 23. Элияху Голдратт (1948 – 2011) – создатель теории ограничений
  • 24. Теория ограничений (Theory of Constraints TOC) Метод «Барабан» – «Буфер» – «Веревка» •«Барабан» — производство должно работать по некоторому ритму; •«Буфер» — перед ограничением должен находиться некоторый буфер запасов; •«Верёвка» — материалы должны подаваться в производство только тогда, когда запасы перед ограничением достигли некоторого минимума, не раньше.
  • 25. Виды потерь (яп. 無駄 муда)
  • 27. Проблемы одного проекта (1) Создание резервов
  • 28. Проблемы одного проекта (1) •Длительность задач оценивается с использованием 90+% резерва – «Я думаю, что данная задача должна быть выполнена за 5 дней, но, на всякий случай, оцениваю ее в 8 дней. Итак, я уверен, что за 8 дней я точно ее выполню». •Эффект: встроенный в длительность задачи буфер безопасности
  • 29. Проблемы одного проекта (2) «Синдром студента»
  • 30. Проблемы одного проекта (2) •Синдром студента: поздний старт работы над задачей – «У меня целых 8 дней. Этого хватит с избытком. Значит я сейчас могу использовать это время на непроектную работу, которая более легкая и также важна для меня». •Эффект: вспомните молодость… Кто начинал работу вовремя?
  • 31. Проблемы одного проекта (3) Закон Паркинсона
  • 32. Проблемы одного проекта (3) •Закон Паркинсона: работа занимает все выделенное на нее время – (после 5 дней) «Я почти закончил эту задачу. Оставшееся время я могу потратить на дополнительные «фантики» по этой задаче. Или подумаю над юзабилити. Или еще что-то...». •Эффект: задача всегда занимает спланированное под нее время. И никогда меньше.
  • 33. Проблемы одного проекта (4) Эффект «торопыжки»
  • 34. Проблемы одного проекта (4) •Эффект торопыжки – «Как ты можешь завершить задачу за 4 дня, когда по плану она должна быть выполнена за 8 дней. Ты наверняка что-то забыл сделать. И качество твоей работы под вопросом». •Эффект: исполнителей никогда не поощряют за досрочно выполненную работу.
  • 35. Проблемы одного проекта (5) Перегрузка ресурсов
  • 36. Проблемы одного проекта (5) •Когда несколько задач – «Я занят в задачах А и В, а еще должен участвовать в реализации задачи С». •Эффект: реализация всех задач займет больше времени. Вместо трудоемкости 3*3 дня, более вероятная трудоемкость 3*4 дня из-за временных затрат для переключения между задачами.
  • 37. Проблемы одной организации (6) Игнорирование статистики
  • 38. Проблемы одной организации (6) •Ошибки при использовании экспертной оценки длительности задач •«Нежелание» использовать статистику для нормирования процессов •«Нежелание» и/или «неумение» использовать современные методы контроля качества (контрольные карты, диаграммы Ишикава и пр.)
  • 39. Выводы: Проблемы одного проекта •Буфер безопасности в каждой задаче, но не в проекте в целом •Синдром студента – поздний старт работы над задачей •Закон Паркинсона: работа занимает все выделенное на нее время •Досрочное завершение не поощряется •Эффект переключения между задачами
  • 40. И еще кое-что… •Если мы говорим, что задача с плановой длительностью 8 дней будет выполнена за 5 дней, то можно сразу начать выполнять последующую задачу? Или ресурс для ее выполнения будет ЕЩЕ недоступен? •Худший случай: если задача будет выполнена с просрочкой, т.е. более 8 дней. Будет ли ресурс для выполнения последующей задачи ЕЩЕ доступен?
  • 41. Что мы можем сделать? •Убрать буферы безопасности с уровня задач на уровень всего проекта •Избегать параллельное выполнение задач одним ресурсом в пользу назначения приоритетов. Если начал выполнять задачу – выполни до конца! Не переключайся на другую!
  • 42. Несколько цифр •Если в проекте мы используем двух людей с доступностью 50%, то их совместная работа будет реальна на 25%. •Если таких людей четверо, то их совместная работа оценивается в 6%, т.е. требуется 8 рабочих дней, чтобы собрать их вместе на половину дня совместной работы. •И, наконец, из 10 членов команды проекта с 50% занятостью: 3 придут на оба совещания по проекту, 5 из них – либо на то, либо на другое, 2 – пропустят оба совещания!
  • 43. Определить критическую цепь 1.Сначала исключить конфликты ресурсов в нашем проекте. 2.Затем определить критическую цепь – самая протяженная последовательность задач в нашем проекте с учетом взаимосвязи между задачами и назначенными ресурсами.
  • 44. Метод критической цепи 1.Поделить буфер безопасности в каждой задаче пополам и половину от этой оценки определить в проектный буфер. 2.Зафиксировать питающие буферы для задач, которые предшествуют задачам на критической цепи. 3.Определить ресурсные буферы как «тревогу» для обеспечения доступности ресурсов.
  • 45. Проектный буфер •Т.е. проектный буфер – это фиктивная задача с определенной длительностью, которая размещается в конце проекта до даты предполагаемого завершения. •Буфер защищает проект от сдвига сроков. •В ходе проекта проектный буфер начинает расходоваться.
  • 46. Задача C Задача B Задача A Проектный буфер Дата завершения проекта Проектный буфер
  • 47. Задача C Задача B Задача A Задача C Задача A Проектный буфер Буфер составляет, как правило, 25-33 % от длины критической цепи Длительность проекта остается неизменной Задача B На практике
  • 48. Питающие буферы 1.Каждая задача в проекте становится либо частью критической цепи либо частью питающей цепи. 2.Мы должны защитить критические задачи от каких-либо задержек. 3.Поэтому мы начинаем задачи на питающих цепях Как Можно Раньше и для гарантии размещаем за ними питающие буферы.
  • 49. Задача C Задача B Задача A Задача D Проектный буфер ПБ Питающий буфер (ПБ)
  • 50. Новая работа Кривая изучения технологии
  • 51. Критическая цепь на фазе исполнения 1.Избегайте распыление ресурсов на несколько задач. 2.Начинайте работу над задачей как можно раньше с учетом доступности ресурса и завершения предыдущей. 3.Помните, что оценки, расставленные в плане – это оценки для планирования, а не для исполнения задач.
  • 52. Критическая цепь на фазе исполнения 1.Ранний финиш задач на критической цепи приближает досрочную сдачу проекта. 2.Ранний финиш задач на питающей цепи увеличивает защиту задач на критической цепи. 3.Самое плохое: если ресурс остановит исполнение критической задачи и переключится на другую задачу. Это приведет к задержке всего проекта.
  • 53. Фиксируя отставание задач от плана, мы сокращаем Проектный буфер Фиксируя опережение задач по плану, мы пополняем Проектный буфер C B D A На 5 день задача A будет длиться еще 8 дней(из 10 по плану) – Проектный буфер сократился на 3 дня Задача D is завершена – она не оказала никакого эффекта на Проектный буфер Измерения и управление
  • 54. •Использование метода критической цепи повышает вероятность успешного финиша 1 •Использование этого метода требует искусства и гибкости от руководителя проекта 2 •В России пока еще не сформирована наилучшая практика использования МКЦ 3 Основные выводы
  • 55. Книги и ресурсы «Критическая цепь" Элияху Голдратт http://www.toc-center.ru/projects.html "Critical Chain Project Management" by Lawrence P Leach ISBN 1-58053-903-3 "Enterprise-Focused Management" by Ted Hutchin ISBN 0-72772-979-9
  • 56. ВОПРОСЫ? НАПИСАТЬ: EVGENY.PIKULEV@GIBTECH.RU ПОЗВОНИТЬ: 8 919 394 7636 ПРИСОЕДИНИТЬСЯ: HTTP://WWW.FACEBOOK.COM/GROUPS/EF.MO.PMI/
