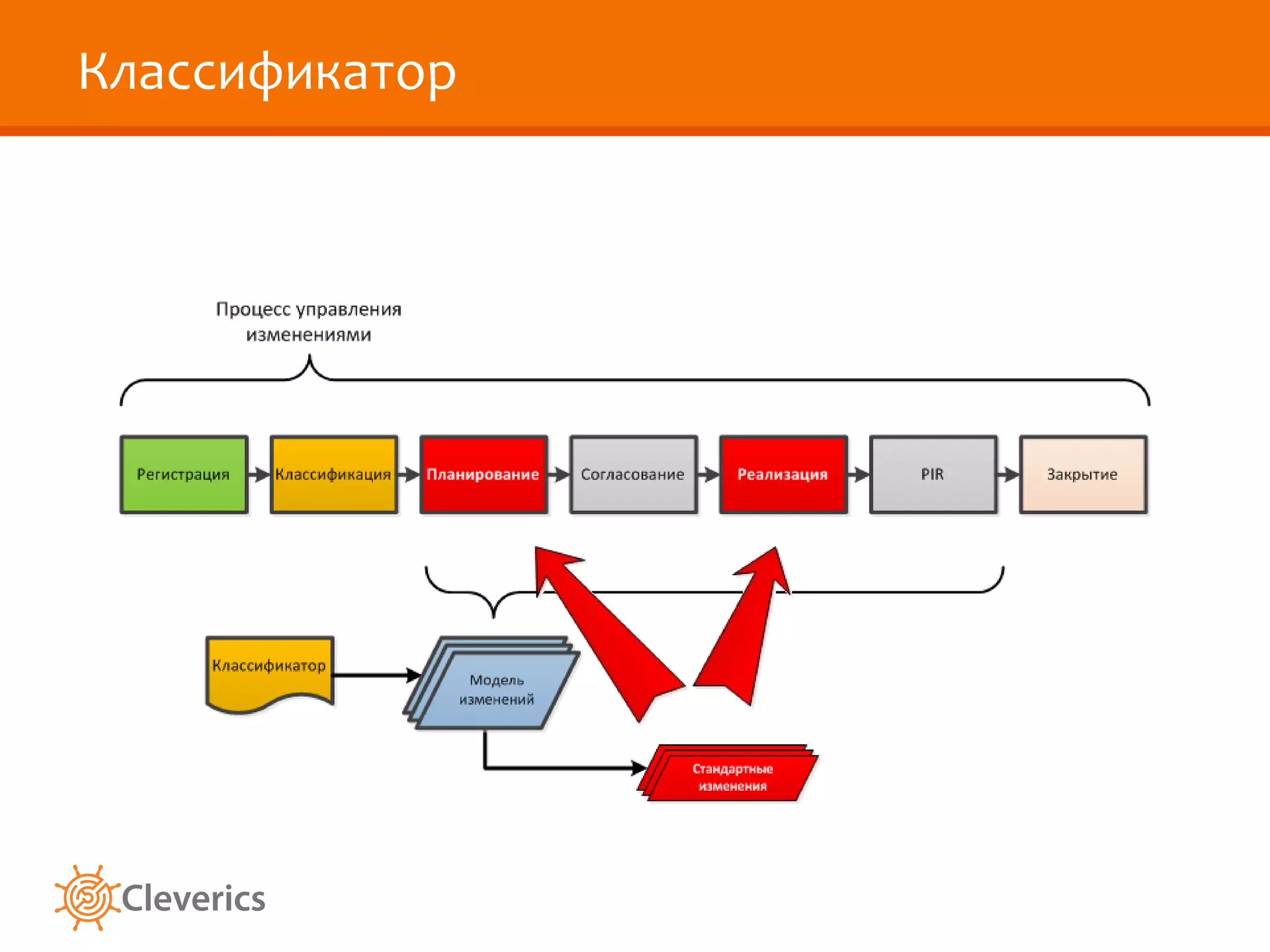

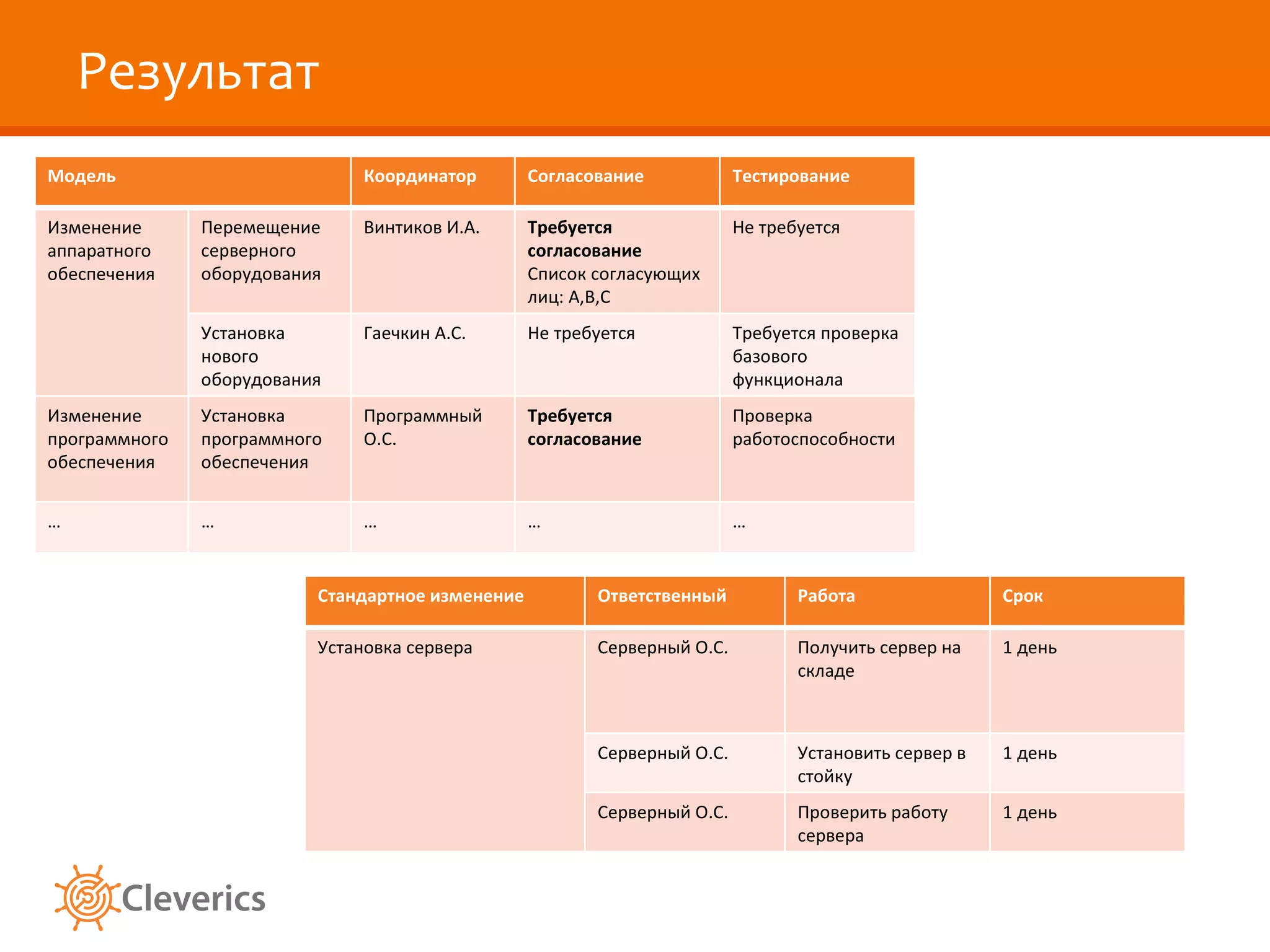

8. Результат Модель Координатор Согласование Тестирование Изменение аппаратного обеспечения Перемещение серверного оборудования Винтиков И.А. Требуется согласование Список согласующих лиц: А,В,С Не требуется Установка нового оборудования Гаечкин А.С. Не требуется Требуется проверка базового функционала Изменение программного обеспечения Установка программного обеспечения Программный О.С. Требуется согласование Проверка работоспособности … … … … … Стандартное изменение Ответственный Работа Срок Установка сервера Серверный О.С. Получить сервер на складе 1 день Серверный О.С. Установить сервер в стойку 1 день Серверный О.С. Проверить работу сервера 1 день
