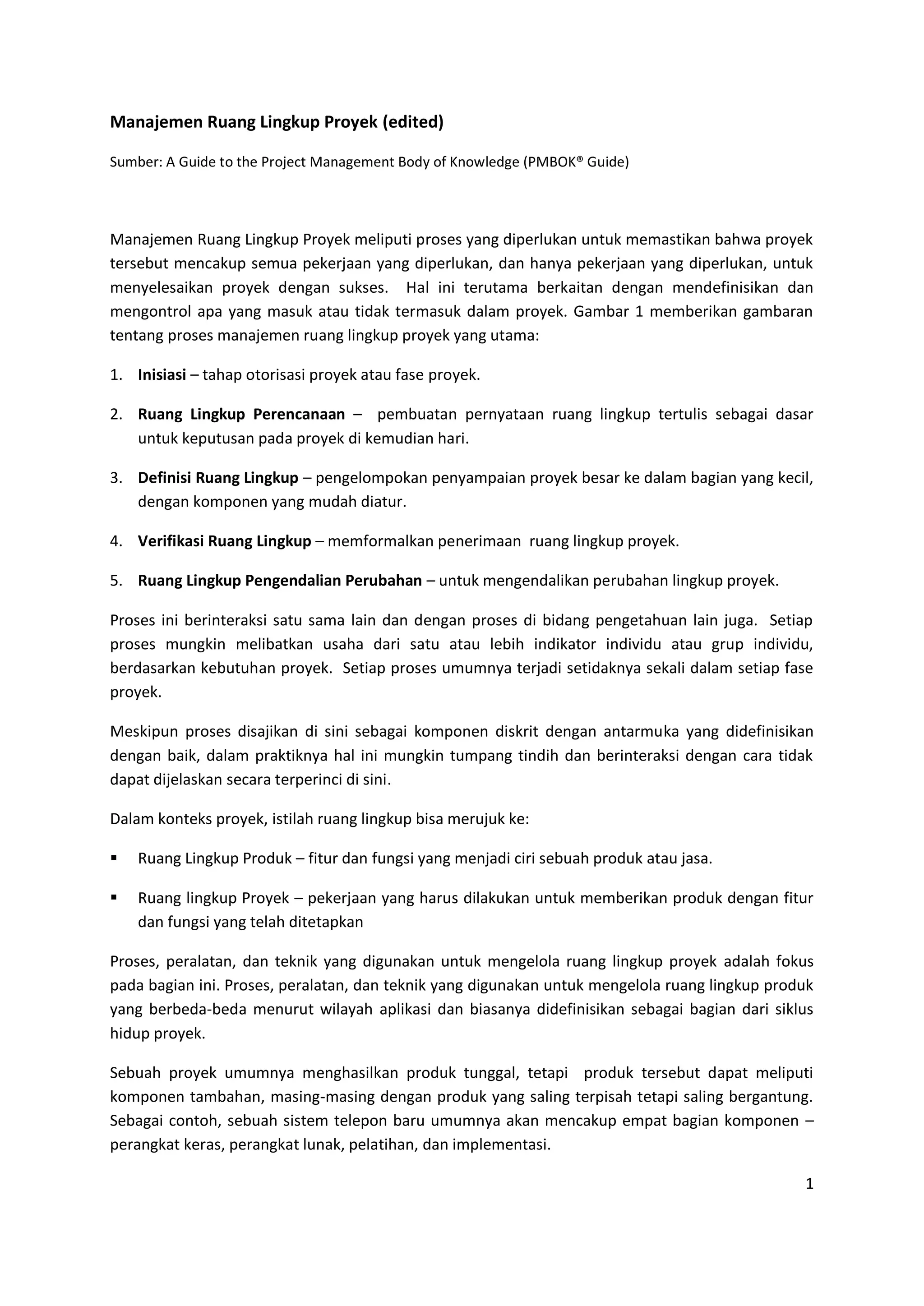

Manajemen Ruang Lingkup Proyek (edited)
Sumber: A Guide to the Project Management Body of Knowledge (PMBOK® Guide)
Manajemen Ruang Lingkup Proyek meliputi proses yang diperlukan untuk memastikan bahwa proyek
tersebut mencakup semua pekerjaan yang diperlukan, dan hanya pekerjaan yang diperlukan, untuk
menyelesaikan proyek dengan sukses. Hal ini terutama berkaitan dengan mendefinisikan dan
mengontrol apa yang masuk atau tidak termasuk dalam proyek. Gambar 1 memberikan gambaran
tentang proses manajemen ruang lingkup proyek yang utama:
1. Inisiasi – tahap otorisasi proyek atau fase proyek.
2. Ruang Lingkup Perencanaan – pembuatan pernyataan ruang lingkup tertulis sebagai dasar
untuk keputusan pada proyek di kemudian hari.
3. Definisi Ruang Lingkup – pengelompokan penyampaian proyek besar ke dalam bagian yang kecil,
dengan komponen yang mudah diatur.
4. Verifikasi Ruang Lingkup – memformalkan penerimaan ruang lingkup proyek.
5. Ruang Lingkup Pengendalian Perubahan – untuk mengendalikan perubahan lingkup proyek.
Proses ini berinteraksi satu sama lain dan dengan proses di bidang pengetahuan lain juga. Setiap
proses mungkin melibatkan usaha dari satu atau lebih indikator individu atau grup individu,
berdasarkan kebutuhan proyek. Setiap proses umumnya terjadi setidaknya sekali dalam setiap fase
proyek.
Meskipun proses disajikan di sini sebagai komponen diskrit dengan antarmuka yang didefinisikan
dengan baik, dalam praktiknya hal ini mungkin tumpang tindih dan berinteraksi dengan cara tidak
dapat dijelaskan secara terperinci di sini.
Dalam konteks proyek, istilah ruang lingkup bisa merujuk ke:
 Ruang Lingkup Produk – fitur dan fungsi yang menjadi ciri sebuah produk atau jasa.
 Ruang lingkup Proyek – pekerjaan yang harus dilakukan untuk memberikan produk dengan fitur
dan fungsi yang telah ditetapkan
Proses, peralatan, dan teknik yang digunakan untuk mengelola ruang lingkup proyek adalah fokus
pada bagian ini. Proses, peralatan, dan teknik yang digunakan untuk mengelola ruang lingkup produk
yang berbeda-beda menurut wilayah aplikasi dan biasanya didefinisikan sebagai bagian dari siklus
hidup proyek.
Sebuah proyek umumnya menghasilkan produk tunggal, tetapi produk tersebut dapat meliputi
komponen tambahan, masing-masing dengan produk yang saling terpisah tetapi saling bergantung.
Sebagai contoh, sebuah sistem telepon baru umumnya akan mencakup empat bagian komponen –
perangkat keras, perangkat lunak, pelatihan, dan implementasi.

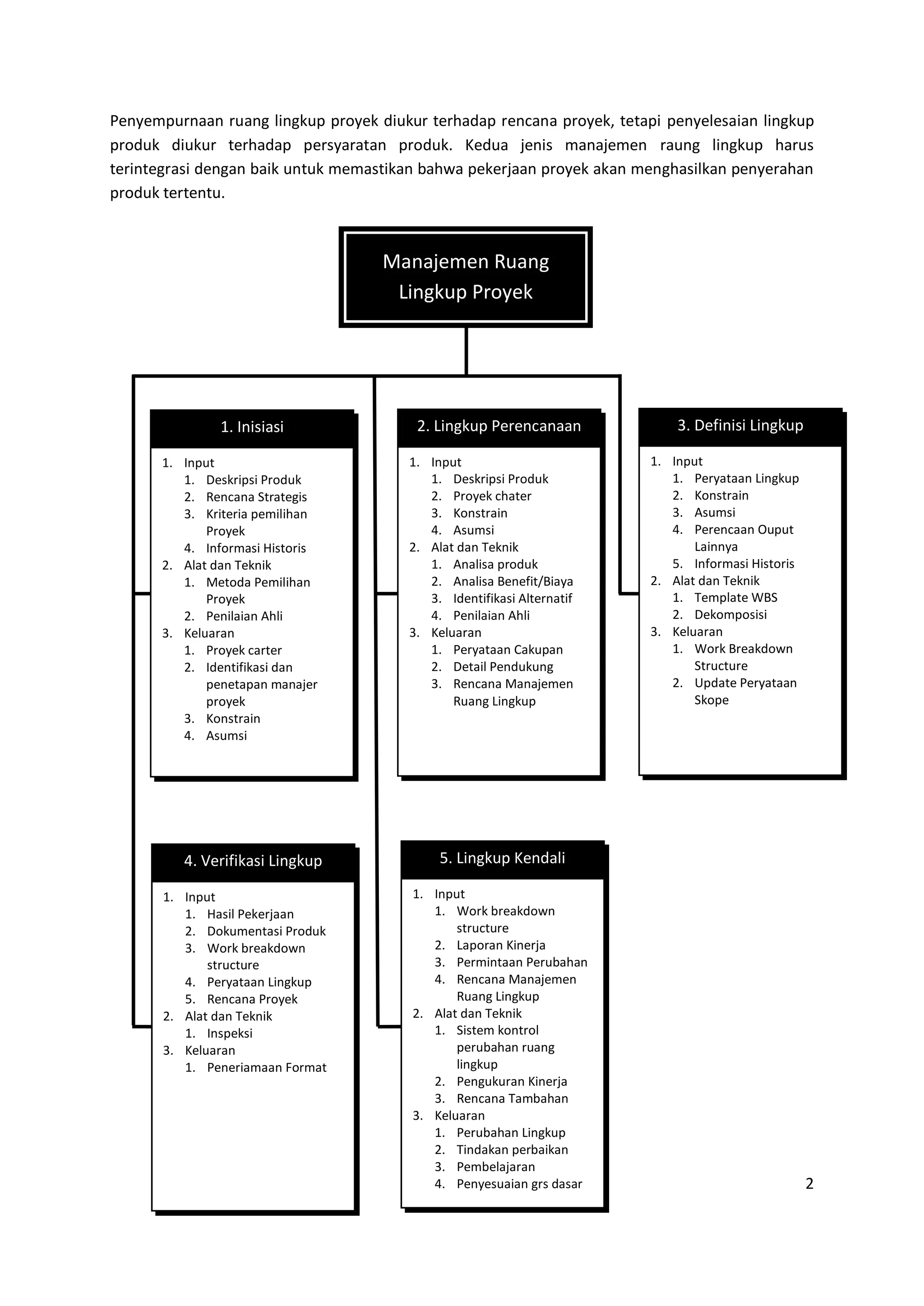

2
Penyempurnaan ruang lingkup proyek diukur terhadap rencana proyek, tetapi penyelesaian lingkup
produk diukur terhadap persyaratan produk. Kedua jenis manajemen raung lingkup harus
terintegrasi dengan baik untuk memastikan bahwa pekerjaan proyek akan menghasilkan penyerahan
produk tertentu.
Manajemen Ruang
Lingkup Proyek
1. Input
1. Deskripsi Produk
2. Rencana Strategis
3. Kriteria pemilihan
Proyek
4. Informasi Historis
2. Alat dan Teknik
1. Metoda Pemilihan
Proyek
2. Penilaian Ahli
3. Keluaran
1. Proyek carter
2. Identifikasi dan
penetapan manajer
proyek
3. Konstrain
4. Asumsi
1. Inisiasi
1. Input
1. Deskripsi Produk
2. Proyek chater
3. Konstrain
4. Asumsi
2. Alat dan Teknik
1. Analisa produk
2. Analisa Benefit/Biaya
3. Identifikasi Alternatif
4. Penilaian Ahli
3. Keluaran
1. Peryataan Cakupan
2. Detail Pendukung
3. Rencana Manajemen
Ruang Lingkup
2. Lingkup Perencanaan
1. Input
1. Peryataan Lingkup
2. Konstrain
3. Asumsi
4. Perencaan Ouput
Lainnya
5. Informasi Historis
2. Alat dan Teknik
1. Template WBS
2. Dekomposisi
3. Keluaran
1. Work Breakdown
Structure
2. Update Peryataan
Skope
3. Definisi Lingkup
1. Input
1. Hasil Pekerjaan
2. Dokumentasi Produk
3. Work breakdown
structure
4. Peryataan Lingkup
5. Rencana Proyek
2. Alat dan Teknik
1. Inspeksi
3. Keluaran
1. Peneriamaan Format
4. Verifikasi Lingkup
1. Input
1. Work breakdown
structure
2. Laporan Kinerja
3. Permintaan Perubahan
4. Rencana Manajemen
Ruang Lingkup
2. Alat dan Teknik
1. Sistem kontrol
perubahan ruang
lingkup
2. Pengukuran Kinerja
3. Rencana Tambahan
3. Keluaran
1. Perubahan Lingkup
2. Tindakan perbaikan
3. Pembelajaran
4. Penyesuaian grs dasar
5. Lingkup Kendali
Perubahan
3

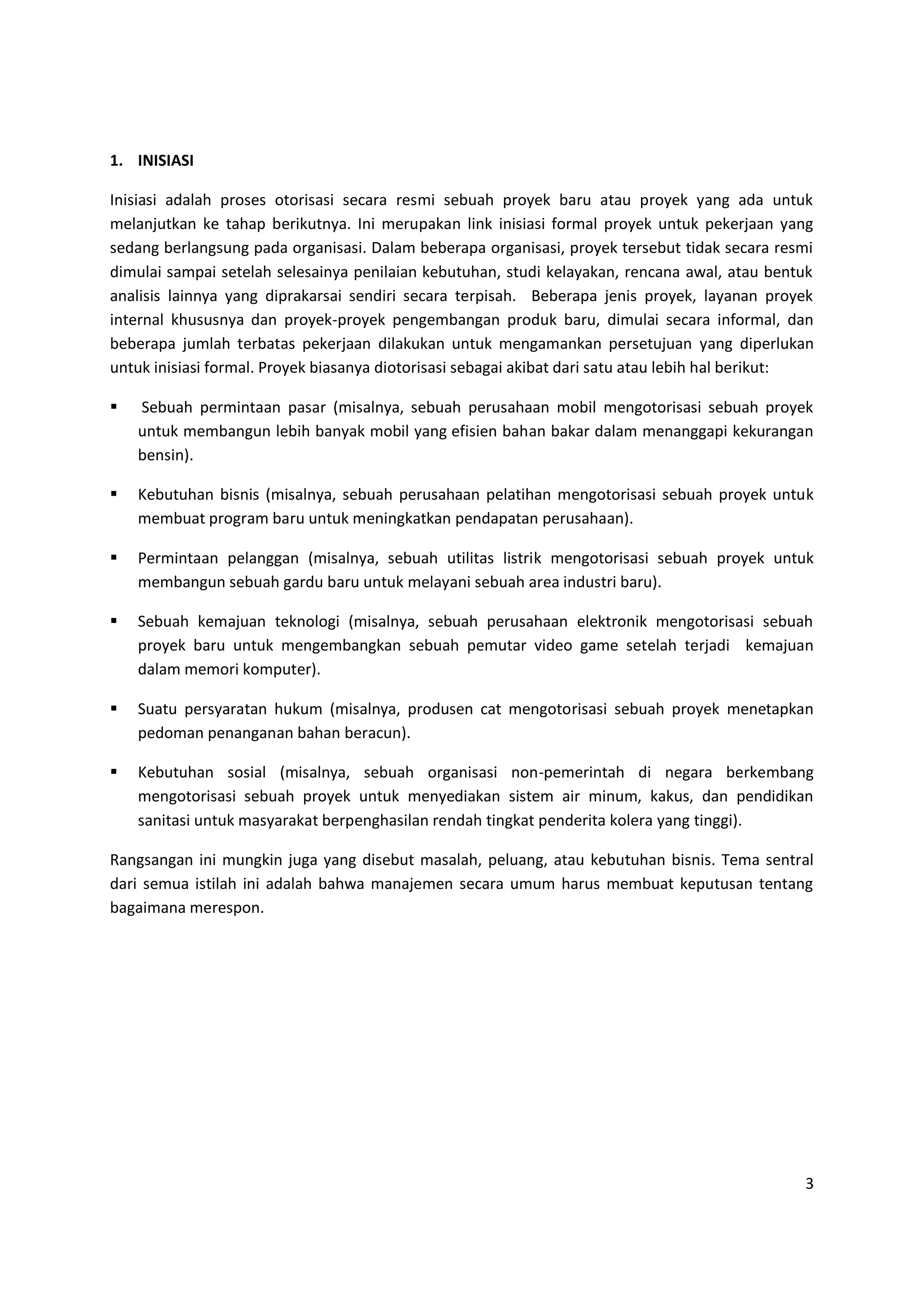

1. INISIASI
Inisiasi adalah proses otorisasi secara resmi sebuah proyek baru atau proyek yang ada untuk
melanjutkan ke tahap berikutnya. Ini merupakan link inisiasi formal proyek untuk pekerjaan yang
sedang berlangsung pada organisasi. Dalam beberapa organisasi, proyek tersebut tidak secara resmi
dimulai sampai setelah selesainya penilaian kebutuhan, studi kelayakan, rencana awal, atau bentuk
analisis lainnya yang diprakarsai sendiri secara terpisah. Beberapa jenis proyek, layanan proyek
internal khususnya dan proyek-proyek pengembangan produk baru, dimulai secara informal, dan
beberapa jumlah terbatas pekerjaan dilakukan untuk mengamankan persetujuan yang diperlukan
untuk inisiasi formal. Proyek biasanya diotorisasi sebagai akibat dari satu atau lebih hal berikut:
 Sebuah permintaan pasar (misalnya, sebuah perusahaan mobil mengotorisasi sebuah proyek
untuk membangun lebih banyak mobil yang efisien bahan bakar dalam menanggapi kekurangan
bensin).
 Kebutuhan bisnis (misalnya, sebuah perusahaan pelatihan mengotorisasi sebuah proyek untuk
membuat program baru untuk meningkatkan pendapatan perusahaan).
 Permintaan pelanggan (misalnya, sebuah utilitas listrik mengotorisasi sebuah proyek untuk
membangun sebuah gardu baru untuk melayani sebuah area industri baru).
 Sebuah kemajuan teknologi (misalnya, sebuah perusahaan elektronik mengotorisasi sebuah
proyek baru untuk mengembangkan sebuah pemutar video game setelah terjadi kemajuan
dalam memori komputer).
 Suatu persyaratan hukum (misalnya, produsen cat mengotorisasi sebuah proyek menetapkan
pedoman penanganan bahan beracun).
 Kebutuhan sosial (misalnya, sebuah organisasi non-pemerintah di negara berkembang
mengotorisasi sebuah proyek untuk menyediakan sistem air minum, kakus, dan pendidikan
sanitasi untuk masyarakat berpenghasilan rendah tingkat penderita kolera yang tinggi).
Rangsangan ini mungkin juga yang disebut masalah, peluang, atau kebutuhan bisnis. Tema sentral
dari semua istilah ini adalah bahwa manajemen secara umum harus membuat keputusan tentang
bagaimana merespon.

4

1.1 Input untuk Inisialisasi
1. Definisi Produk. Deskripsi produk mendokumentasikan karakteristik produk atau layanan
yang dilakukan pada proyek. Deskripsi produk biasanya akan memiliki detail yang sedikit
dalam fase awal dan lebih rinci dalam tahapan yang berikutnya dimana karakteristik produk
akan semakin diuraikan. Deskripsi produk ini juga harus mendokumentasikan hubungan
antara produk atau jasa yang dibuat dan kebutuhan bisnis atau stimulus lain yang
memunculkan proyek tersebut. Sementara bentuk dan substansi deskripsi produk akan
bervariasi, selalu harus cukup rinci untuk mendukung perencanaan proyek berikutnya.
Banyak proyek melibatkan satu organisasi (penjual) yang melakukan pekerjaan kepada pihak
lain (pembeli). Dalam keadaan seperti itu, deskripsi produk awal biasanya diberikan oleh
pembeli.
2. Rencana Strategis. Semua proyek harus mendukung kinerja tujuan strategis organisasi -
rencana strategis organisasi harus dipertimbangkan sebagai faktor dalam keputusan
pemilihan proyek.
3. Kriteria Pemilihan Proyek. Kriteria seleksi Proyek biasanya didefinisikan dalam hubungan
manfaat dari produk proyek dan dapat mencakup keseluruhan perhatian manajemen
(pengembalian keuangan, pangsa pasar, persepsi publik, dll).
4. Informasi Historis. Informasi historis tentang hasil seleksi baik hasil keputusan pemilihan
proyek sebelumnya maupun kinerja proyek sebelumnya harus pula dipertimbangkan. Ketika
inisiasi melibatkan persetujuan untuk tahap berikutnya dari proyek, informasi mengenai hasil
dari fase sebelumnya seringkali kritis.
1.2 Alat dan Teknik untuk Inisialisasi
1. Metoda Pemilihan Proyek. Metode seleksi Proyek melibatkan pengukuran nilai atau daya
tarik pada pemilik proyek. Metode seleksi proyek termasuk mempertimbangkan kriteria
keputusan (beberapa kriteria, jika digunakan, harus digabungkan menjadi fungsi nilai
tunggal) dan sarana untuk menghitung nilai dibawah ketidakpastian. Ini dikenal sebagai
model keputusan dan metode perhitungan. Seleksi proyek juga berlaku untuk memilih
alternatif cara mengerjakan proyek. Optimasi alat dapat digunakan untuk mencari kombinasi

5
yang optimal dari variabel keputusan. Metode seleksi Proyek umumnya termasuk dalam
salah satu dari dua kategori besar :
 Metoda pengukuran manfaat – pendekatan metode perbandingan, model penilaian,
kontribusi manfaat, atau model -model ekonomi.
 Metoda optimasi keterbatasan – model matematika dengan menggunakan metode
linear, non linear, dinamis, integer, dan algortima pemrograman multi-obyektif.
Metode ini sering disebut sebagai model keputusan. Model Keputusan termasuk teknik
umum (Pohon Keputusan, Forced Choice, dan lain-lain), serta yang khusus (Analytic
Hierarchy Process, Analisis Kerangka Kerja Logis, dan lain-lain). Menerapkan kriteria
pemilihan proyek kompleks dalam model canggih sering dianggap sebagai tahap proyek
terpisah.
2. Penilaian Ahli. Penilaian Ahli seringkali diperlukan untuk menilai masukan untuk proses ini.
Seperti keahlian dapat diberikan oleh setiap kelompok atau individu dengan pengetahuan
khusus atau pelatihan dan tersedia dari berbagai sumber, termasuk:
 Unit lain dalam organisasi.
 Konsultan.
 Stakeholder, termasuk pelanggan.
 Profesional dan asosiasi teknis.
 Kelompok industri.
1.3 Hasil dari Inisialisasi
1. Piagam Proyek. Sebuah project charter adalah sebuah dokumen yang resmi mengotorisasi
sebuah proyek. Ini harus mencakup, baik secara langsung atau dengan referensi ke dokumen
lain:
 Kebutuhan bisnis yang mana proyek ini dilakukan.
 Deskripsi produk.
Piagam proyek harus dikeluarkan oleh seorang manajer eksternal untuk proyek, dan pada
tingkat yang sesuai dengan kebutuhan proyek. Ini menyediakan manajer proyek dengan
kewenangan untuk menerapkan sumber daya organisasi untuk kegiatan proyek. Ketika
sebuah proyek dilakukan di bawah kontrak, kontrak yang ditandatangani pada umumnya
akan menjadi sebagai project charter untuk penjual.
2. Identifikasi/Penugasan Manajer Proyek. Secara umum, manajer proyek harus diidentifikasi
dan ditugaskan sebagai awal dari proyek tersebut. Manajer proyek harus selalu diberikan
sebelum memulai rencana pelaksanaan proyek dan lebih baik sebelum perencanaan proyek
dilakukan.

6
3. Kendala. Kendala adalah faktor yang akan membatasi pilihan tim manajemen proyek
tersebut. Misalnya, anggaran yang telah ditetapkan adalah kendala yang sangat mungkin
untuk membatasi pilihan tim yang menyangkut ruang lingkup, staf, dan jadwal.
4. Asumsi.

2. PERENCANAAN RUANG LINGKUP
Lingkup perencanaan adalah proses semakin merinci dan mendokumentasikan pekerjaan proyek
(lingkup proyek) yang menghasilkan produk proyek. Lingkup perencanaan proyek dimulai dengan
masukan awal deskripsi produk, Piagam proyek, dan definisi awal kendala dan asumsi. Perhatikan
bahwa deskripsi produk mencakup persyaratan produk yang mencerminkan persetujuan kebutuhan
oleh pelanggan dan desain produk yang memenuhi persyaratan produk. Keluaran lingkup
perencanaan adalah pernyataan ruang lingkup dan rencana manajemen ruang lingkup, dengan detail
yang mendukung. Bentuk-bentuk pernyataan dasar untuk lingkup kesepakatan antara proyek dan
pelanggan proyek dengan mengidentifikasi baik tujuan proyek dan penyerahan peroyek. Tim proyek
mengembangkan ruang lingkup beberapa laporan yang sesuai untuk tingkat dekomposisi kerja
proyek.
2.1 Input pada Perencanaan Ruang Lingkup
1. Deskripsi Produk. Deskripsi produk dibahas pada 1.1.1
2. Piagam Proyek. Piagam Proyek dibahas pada 1.3.1
3. Kendala. Kendala dijelaskan pada 1.3.3
4. Asumsi.
2.2 Alat dan Teknik untuk Perencanaan Ruang Lingkup
1. Analisa produk. Analisis Produk melibatkan pengembangan pemahaman yang lebih baik dari
produk proyek. Ini mencakup teknik seperti produk rekayasa rincian analisis sistem, value
engineering, analisis nilai, analisis fungsi, dan fungsi penyebaran kualitas.
7

2. Analisa Benefit/Biaya. Manfaat analisis biaya melibatkan memperkirakan biaya dan tidak
berwujud nyata (pengeluaran) dan manfaat (keuntungan) dari berbagai proyek dan alternatif
produk, dan kemudian menggunakan ukuran finansial, seperti hasil investasi atau payback
period untuk menilai relatif keinginan alternatif diidentifikasi.
3. Identifikasi Alternatif. Ini adalah istilah umum untuk setiap teknik yang digunakan untuk
menghasilkan pendekatan yang berbeda-gen untuk proyek. Ada berbagai teknik
mengelolaan umum yang sering digunakan di sini, yang paling umum di antaranya adalah
brainstorming dan berpikir lateral.
4. Penilaian Ahli. Penilaian Ahli dijelaskan pada bagian 1.2.2
2.3 Hasil dari Perencanaan Ruang Lingkup
1. Peryataan Ruang Lingkup. Pernyataan Ruang lingkup didokumentasikan untuk menyediakan
dasar proyek masa depan dan untuk membuat keputusan dan mengkonfirmasikan atau
mengembangkan pemahaman lingkup proyek umum diantara para stakeholder. Saat proyek
berlangsung, pernyataan ruang lingkup mungkin perlu direvisi atau disempurnakan untuk
mencerminkan perubahan yang telah disetujui dengan ruang lingkup proyek. Pernyataan
ruang lingkup harus mencakup, baik secara langsung atau dengan referensi ke dokumen lain:
 Dasar proyek – kebutuhan bisnis yang ditujukan untuk proyek yang dilakukan.
pembenaran Proyek ini menyediakan dasar untuk mengevaluasi timbal balik pada masa
depan.
 Produk proyek – ringkasan singkat dari deskripsi produk (deskripsi produk dibahas pada
Bagian 1.1.1)
 Penyerahan proyek – daftar ringkasan sub produk yang lengkap dan tanda terima
penyerahan penyelesian proyek. Sebagai contoh, penyerahan utama untuk proyek
pengembangan perangkat lunak mungkin mencakup kode komputer, user manual, dan
tutorial interaktif. Ketika diketahui, pengecualian harus diidentifikasi, tapi apa pun yang
tidak secara eksplisit termasuk secara implisit dikecualikan.
 Tujuan Proyek – kriteria yang dapat dihitung yang harus dipenuhi untuk proyek yang
akan dinilai berhasil. Tujuan Proyek harus menyertakan setidaknya biaya, jadwal, dan
pengukuran kualitas. Tujuan proyek harus memiliki atribut (misalnya, biaya), sebuah
ukuran (misalnya Amerika Serikat [US] dolar), dan nilai absolut atau relatif (misalnya,
kurang dari 1,5 juta). Tujuan yang tidak terukur (misalnya, "kepuasan pelanggan") yang
menyebabkan resiko tinggi untuk mencapai keberhasilan.
2. Detail dukungan. Pendukung detail untuk laporan cakupan harus didokumentasikan dan
terorganisir yang diperlukan untuk memfasilitasi penggunaannya oleh proses manajemen
proyek lainnya. Pendukung detail selalu menyertakan dokumentasi dari semua identifikasi
asumsi dan kendala. Jumlah detail tambahan mungkin berbeda di setiap wilayah aplikasi.
8
3. Rencana Managemen Ruang Lingkup. Dokumen ini menjelaskan bagaimana ruang lingkup
proyek akan dikelola dan bagaimana perubahan ruang lingkup akan diintegrasikan ke dalam
proyek. Hal ini juga harus mencakup penilaian terhadap stabilitas yang diharapkan ruang
lingkup proyek (yaitu, seberapa besar kemungkinan untuk berubah, seberapa sering, dan
seberapa banyak). Ruang lingkup rencana pengelolaan juga harus mencakup gambaran yang
jelas tentang bagaimana perubahan ruang lingkup akan diidentifikasi dan diklasifikasikan. (Ini
sangat sulit dan karena itu sangat penting-saat karakteristik produk masih sedang diuraikan.)
Sebuah rencana pengelolaan dapat lingkup formal maupun informal, sangat rinci atau dalam
kerangka yang luas, berdasarkan kebutuhan proyek. Ini adalah komponen susidiari dari
rencana proyek.
3. DEFINISI RUANG LINGKUP
Definisi Ruang Lingkup melibatkan pengelompokan penyerahan proyek utama (seperti diidentifikasi
dalam peryataan ruang lingkup sebagaimana disebutkan dalam bagian 2.3.1) menjadi kelompok lebih
kecil, lebih mudah dikelola:
 Meningkatkan akurasi biaya, durasi, dan estimasi sumber daya.
 Menetapkan dasar pengukuran kinerja dan kontrol.
 Memfasilitasi tugas tanggung jawab yang jelas.
Definisi ruang lingkup yang benar sangat penting bagi keberhasilan proyek. “Ketika definisi ruang
lingkup tidak jelas, biaya proyek akhir dapat menjadi lebih tinggi karena perubahan yang tak
terelakkan yang mengganggu irama proyek, menyebabkan pengerjaan ulang, peningkatan waktu
proyek, dan menurunkan produktivitas dan moral tenaga kerja”
3.1 Input Pada Definisi Ruang Lingkup
1. Pernyataan Ruang Lingkup. Pernyataan lingkup dijelaskan dalam Bagian 2.3.1.
9
2. Kendala. Kendala yang dijelaskan dalam bagian 1.3.3. Ketika sebuah proyek dilakukan di
bawah kontrak, kendala yang ditentukan oleh ketentuan kontrak sering menjadi
pertimbangan utama selama pendefinisian ruang lingkup.
3. Asumsi.
4. Hasil Perencanaan Lain. Output dari proses di bidang pengetahuan lainnya harus ditinjau
ulang untuk dampak yang mungkin timbul pada lingkup definisi proyek.
5. Informasi Historis. Informasi historis tentang proyek sebelumnya harus dipertimbangkan
dalam definisi ruang lingkup. Informasi tentang kesalahan dan kelalaian pada proyek-proyek
sebelumnya akan sangat berguna.
3.2 Alat dan Teknik untuk Definisi Ruang Lingkup
1. Template Work breakdown structure. WBS dari proyek sebelumnya yang sering dapat
digunakan sebagai template untuk sebuah proyek baru. Meskipun setiap proyek adalah unik,
WBSs sering bisa “digunakan kembali” karena sebagian besar proyek akan menyerupai
proyek lain sampai batas tertentu. Sebagai contoh, sebagian besar proyek dalam sebuah
organisasi tertentu akan memiliki siklus hidup proyek yang mirip, dan dengan demikian akan
memiliki keperluan penyerahan yang sama atau serupa dari setiap tahap.

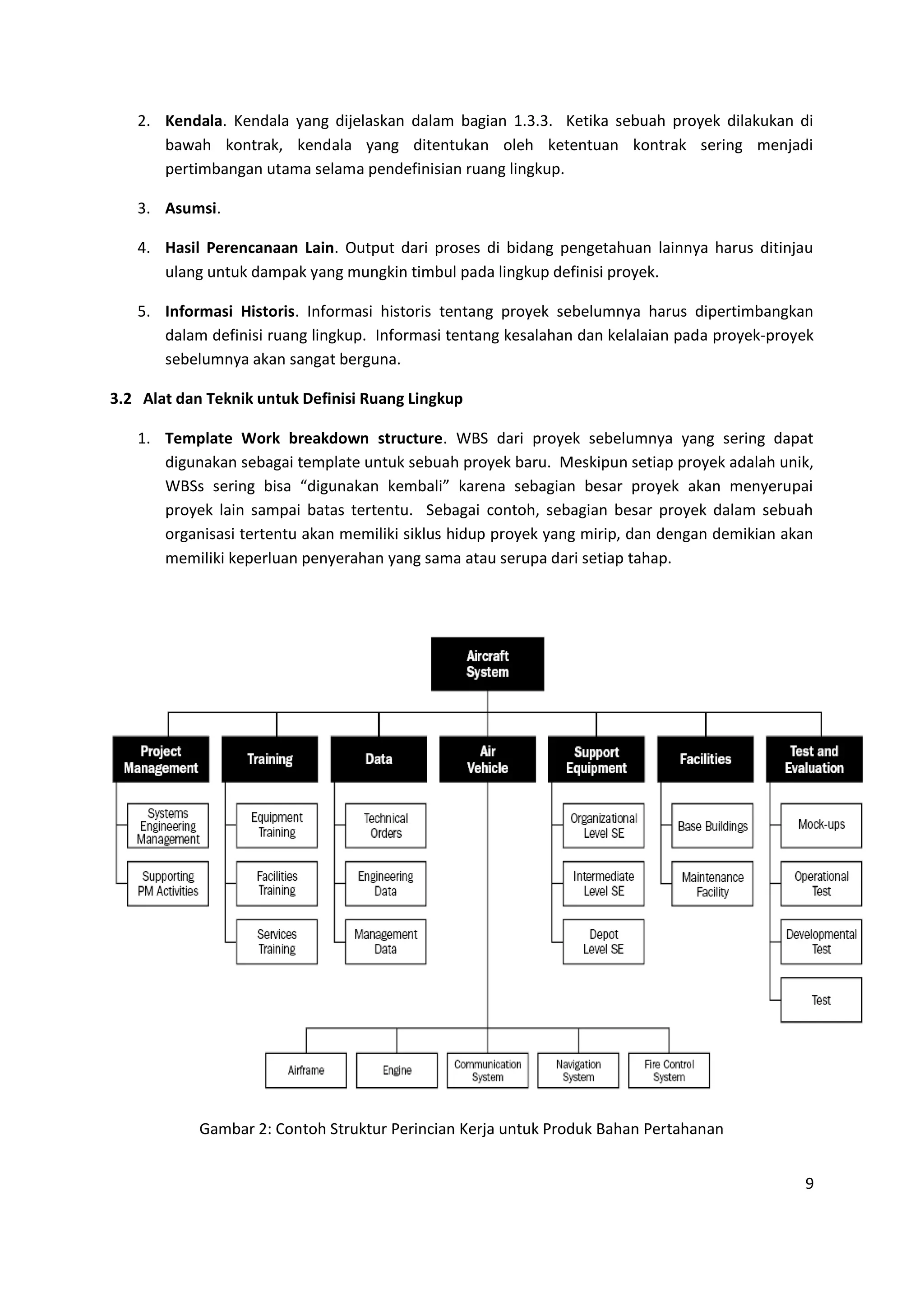

Gambar 2: Contoh Struktur Perincian Kerja untuk Produk Bahan Pertahanan
10

Banyak aplikasi atau wilayah organisasi telah melakukan WBS standar atau semistandard
yang dapat digunakan sebagai template. Misalnya, Departemen Pertahanan AS telah
merekomendasikan standar WBS untuk Produk Bahan Pertahanan (MILHDBK-881). Sebagian
dari salah satu template ini ditampilkan pada Gambar 2.
2. Dekomposisi. Dekomposisi melibatkan pengelompokan penyampaian proyek utama atau
subdeliverables menjadi lebih kecil, komponen yang lebih mudah ditangani sampai kiriman
didefinisikan dalam detail yang memadai untuk mendukung pengembangan kegiatan proyek
(perencanaan, pelaksanaan, pengendalian, dan menutup). Dekomposisi meliputi langkah-
langkah utama berikut:
(1) Identifikasi penyerahan utama proyek, termasuk manajemen proyek. Penyerahan utama
harus selalu didefinisikan dalam istilah bagaimana proyek sebenarnya akan diatur.
Sebagai contoh:
 Tahapan dari siklus hidup proyek dapat digunakan sebagai tingkat pertama dari
dekomposisi dengan penyerahan proyek diulang di tingkat kedua, seperti yang
diilustrasikan pada Gambar 3.
 Penyelenggaraan prinsip dalam setiap cabang dari WBS dapat bervariasi, seperti
digambarkan dalam Gambar 4.
(2) Tentukan jika biaya memadai dan perkiraan durasi dapat dikembangkan pada tingkat
detail untuk setiap penyerahan. Yang dimaksud dengan memadai dapat berubah selama
dekomposisi-proyek dari penyerahan yang akan dihasilkan jauh di masa depan mungkin
tidak dapat dilakukan. Untuk setiap penyerahan, lanjutkan ke Langkah 4 jika ada detail
yang memadai, untuk Langkah 3 jika tidak ada-ini berarti bahwa kiriman yang berbeda
mungkin memiliki tingkat dekomposisi yang berbeda.
11

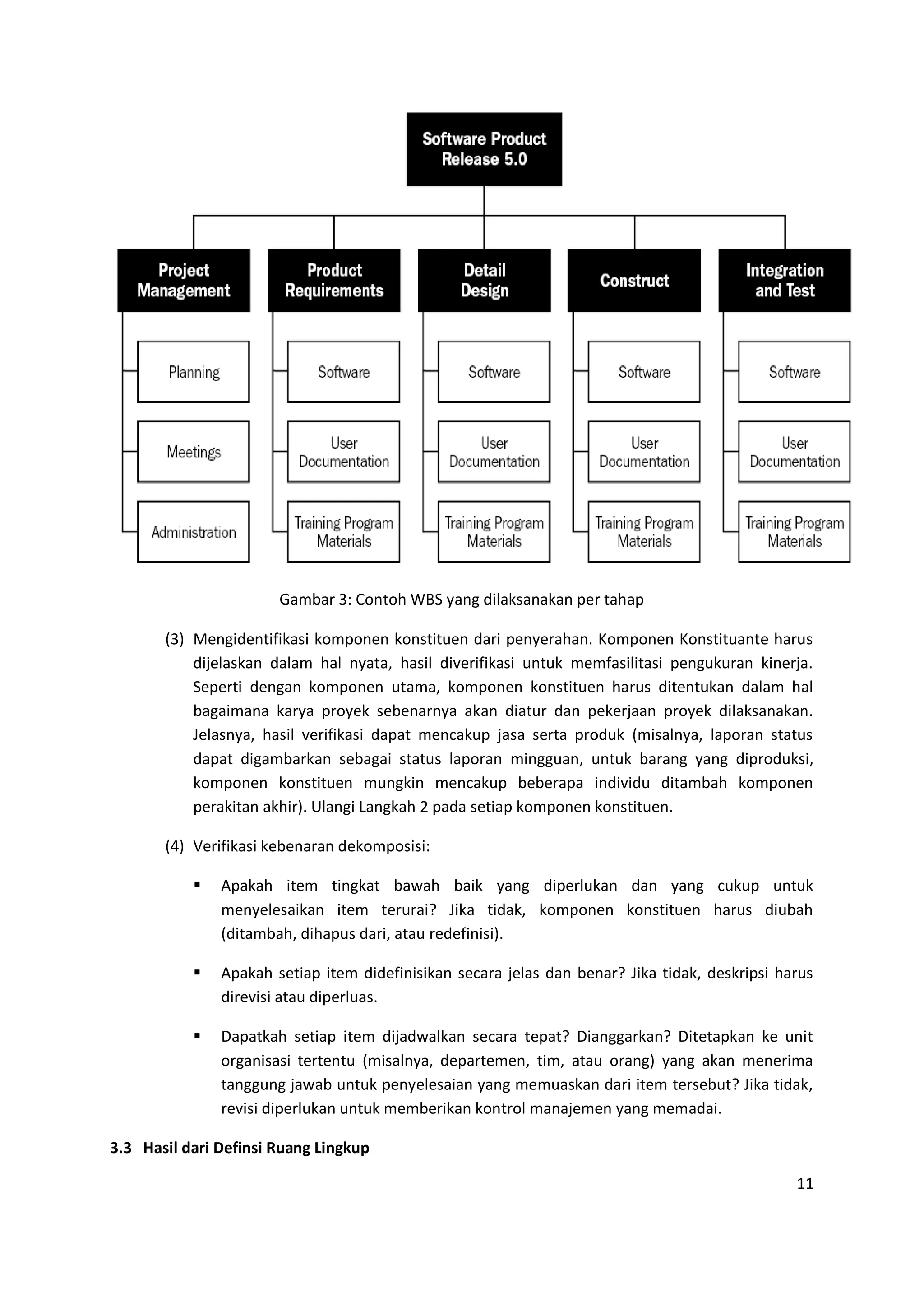

Gambar 3: Contoh WBS yang dilaksanakan per tahap
(3) Mengidentifikasi komponen konstituen dari penyerahan. Komponen Konstituante harus
dijelaskan dalam hal nyata, hasil diverifikasi untuk memfasilitasi pengukuran kinerja.
Seperti dengan komponen utama, komponen konstituen harus ditentukan dalam hal
bagaimana karya proyek sebenarnya akan diatur dan pekerjaan proyek dilaksanakan.
Jelasnya, hasil verifikasi dapat mencakup jasa serta produk (misalnya, laporan status
dapat digambarkan sebagai status laporan mingguan, untuk barang yang diproduksi,
komponen konstituen mungkin mencakup beberapa individu ditambah komponen
perakitan akhir). Ulangi Langkah 2 pada setiap komponen konstituen.
(4) Verifikasi kebenaran dekomposisi:
 Apakah item tingkat bawah baik yang diperlukan dan yang cukup untuk
menyelesaikan item terurai? Jika tidak, komponen konstituen harus diubah
(ditambah, dihapus dari, atau redefinisi).
 Apakah setiap item didefinisikan secara jelas dan benar? Jika tidak, deskripsi harus
direvisi atau diperluas.
 Dapatkah setiap item dijadwalkan secara tepat? Dianggarkan? Ditetapkan ke unit
organisasi tertentu (misalnya, departemen, tim, atau orang) yang akan menerima
tanggung jawab untuk penyelesaian yang memuaskan dari item tersebut? Jika tidak,
revisi diperlukan untuk memberikan kontrol manajemen yang memadai.
3.3 Hasil dari Definsi Ruang Lingkup
12
1. Work Breakdown Structure
Sebuah WBS adalah pengelompokan berorientasi deliverable. Komponen proyek yang
mengatur dan menentukan total cakupan proyek; bekerja tidak dalam WBS berada di luar
lingkup proyek. Seperti pernyataan ruang lingkup, WBS yang sering digunakan untuk
mengembangkan atau mengkonfirmasi bahwa pengertian umum tentang ruang lingkup
proyek. Setiap tingkat ke bawah merupakan penjelasan yang lebih rinci pada penyerahan
proyek. Bagian 3.2.2 menggambarkan pendekatan yang paling umum untuk
mengembangkan WBS. Sebuah WBS biasanya disajikan dalam bentuk grafik, seperti
digambarkan dalam Angka 2, 3 dan 4; namun, WBS tidak harus dicampur adukkan dengan
metode penyajiannya - gambar daftar kegiatan tidak terstruktur dalam bentuk bagan tidak
membuatnya menjadi WBS.
Setiap item dalam WBS umumnya diberikan sebuah identifier unik; pengidentifikasi ini dapat
memberikan struktur hirarkis untuk penjumlahan biaya dan sumber daya. Item pada tingkat
terendah dari WBS dapat disebut sebagai paket pekerjaan, khususnya dalam organisasi yang
diterima mengikuti nilai praktek manajemen. Paket pekerjaan ini pada gilirannya lebih lanjut
didekomposisi dalam struktur rincian pekerjaan proyek. Secara umum, jenis pendekatan ini
digunakan ketika manajer proyek adalah menetapkan lingkup pekerjaan ke organisasi lain,
dan organisasi lain ini harus merencanakan dan mengelola ruang lingkup pekerjaan pada
tingkat yang lebih rinci dibandingkan dengan manajer proyek dalam proyek utama. Paket
pekerjaan ini dapat diurai lebih lanjut dalam rencana proyek dan jadwal, seperti yang
dijelaskan dalam Bagian 3.2.2
Deskripsi komponen pekerjaan sering dikumpulkan dalam kamus WBS. Sebuah kamus WBS
biasanya akan memasukkan deskripsi paket pekerjaan, serta informasi perencanaan lainnya
seperti tanggal jadwal, anggaran biaya, dan tugas staf.
13

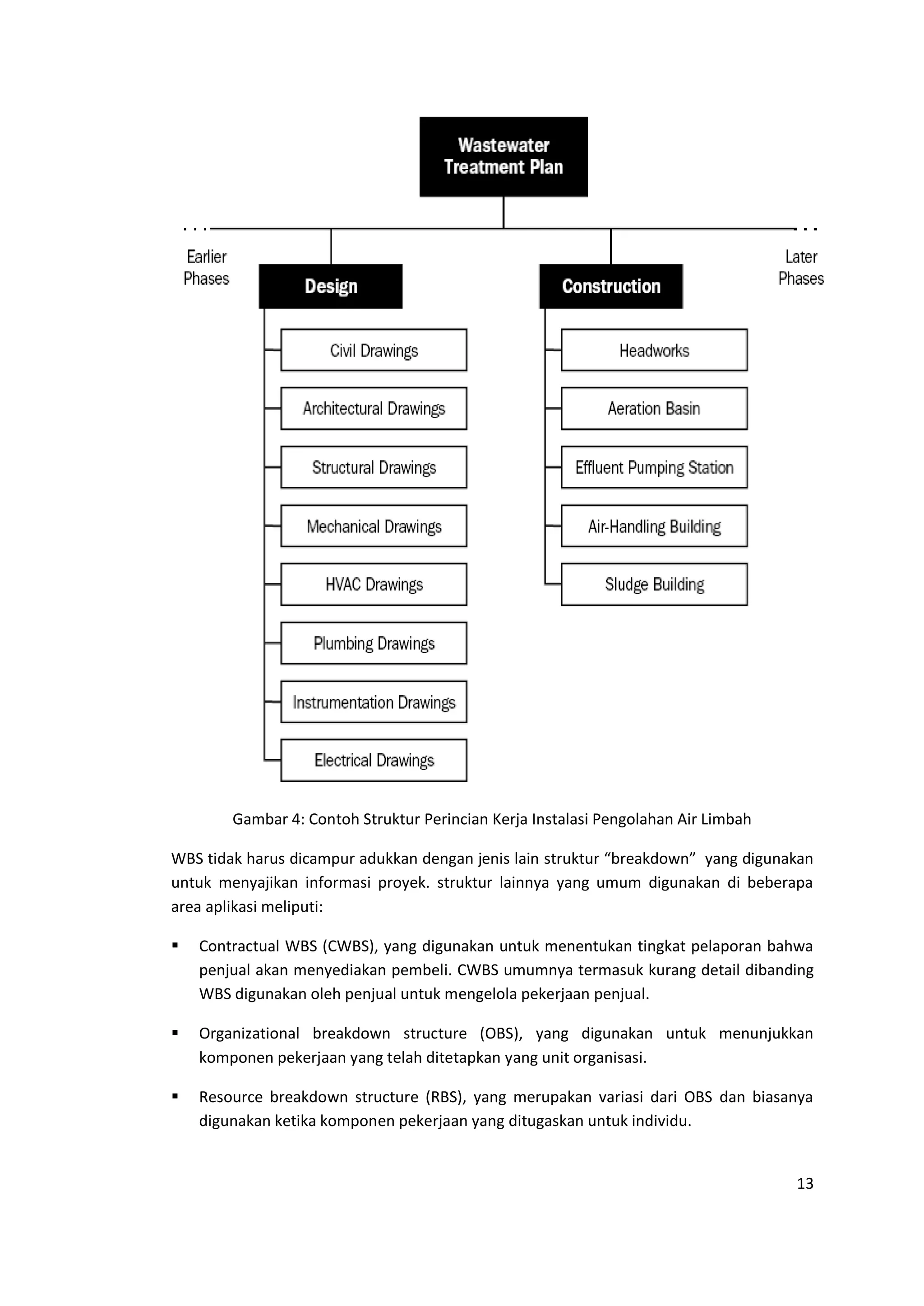

Gambar 4: Contoh Struktur Perincian Kerja Instalasi Pengolahan Air Limbah
WBS tidak harus dicampur adukkan dengan jenis lain struktur “breakdown” yang digunakan
untuk menyajikan informasi proyek. struktur lainnya yang umum digunakan di beberapa
area aplikasi meliputi:
 Contractual WBS (CWBS), yang digunakan untuk menentukan tingkat pelaporan bahwa
penjual akan menyediakan pembeli. CWBS umumnya termasuk kurang detail dibanding
WBS digunakan oleh penjual untuk mengelola pekerjaan penjual.
 Organizational breakdown structure (OBS), yang digunakan untuk menunjukkan
komponen pekerjaan yang telah ditetapkan yang unit organisasi.
 Resource breakdown structure (RBS), yang merupakan variasi dari OBS dan biasanya
digunakan ketika komponen pekerjaan yang ditugaskan untuk individu.
14
 Bill of material (BOM), yang menyajikan pandangan hirarkis dari rangkaian fisik,
subassemblies, dan komponen yang diperlukan untuk membuat produk diproduksi.
 Project breakdown structure (PBS), yang pada dasarnya sama dengan WBS yang
dilakukan benar. Istilah PBS banyak digunakan di area aplikasi mana istilah WBS salah
digunakan untuk mengacu pada suatu BOM.

2. Update pernyataan ruang lingkup. Mencakup modifikasi dari isi laporan ruang lingkup
(diuraikan dalam bagian 2.3.1). Stakeholder yang tepat harus diberitahu sesuai kebutuhan.
4. VERIFIKASI RUANG LINGKUP
Verifikasi ruang lingkup adalah proses mendapatkan penerimaan formal ruang lingkup proyek oleh
stakeholder (sponsor, klien, pelanggan, dll). Hal ini membutuhkan meninjau penyerahan dan hasil
kerja untuk memastikan bahwa semua telah diselesaikan dengan benar dan memuaskan. Jika proyek
ini dihentikan lebih awal, proses verifikasi ruang lingkup harus menetapkan dan mendokumentasikan
tingkat dan tahap penyelesaian. Verifikasi ruang lingkup berbeda dengan pengendalian kualitas
dalam hal ini terutama yang berurusan dengan penerimaan hasil kerja sedangkan kualitas kontrol
terutama berkaitan dengan kebenaran hasil pekerjaan. Proses ini umumnya dilakukan secara paralel
untuk memastikan kebenaran dan penerimaan.
4.1 Input pada verifikasi ruang lingkup
1. Hasil kerja. Hasil kerja – dimana penyerahannya telah selesai sepenuhnya atau sebagian
merupakan output dari pelaksanaan rencana proyek.
2. Dokumentasi produk. Dokumen yang dihasilkan untuk menggambarkan produk proyek
harus tersedia untuk ditinjau. Istilah yang digunakan untuk menggambarkan dokumentasi
ini (rencana, spesifikasi, dokumentasi teknis, gambar, dll) berbeda-beda menurut wilayah
aplikasi.
3. Work breakdown structure. Bantuan WBS dalam penentuan ruang lingkup, dan harus
digunakan untuk memverifikasi pekerjaan proyek tersebut (lihat Subbab 3.3.1).
15

4. Pernyataan ruang lingkup. Pernyataan ruang lingkup mendefinisikan ruang lingkup secara
rinci dan harus diverifikasi (lihat Subbab 2.3.1).
5. Rencana Proyek.

4.2 Alat dan teknik untuk Verifikasi ruang lingkup
1. Pemeriksaan. Pemeriksaan mencakup kegiatan seperti pengukuran, pemeriksaan, dan
pengujian dilakukan untuk menentukan apakah hasil sesuai dengan persyaratan. Berbagai
inspeksi disebut resensi, review produk, audit, dan penelusuran; di beberapa area aplikasi,
istilah-istilah yang berbeda memiliki arti sempit dan spesifik.
4.3 Hasil dari Verifikasi ruang lingkup
1. Penerimaan Formal. Dokumentasi dimana klien atau sponsor telah menerima produk dari
fase proyek atau penyerahan utama harus siap dan didistribusikan. penerimaan tersebut
dapat bersyarat, terutama pada akhir sebuah fase.

5. KONTROL PERUBAHAN RUANG LINGKUP
Lingkup pengendalian perubahan berkaitan dengan a) mempengaruhi faktor-faktor yang membuat
perubahan lingkup untuk memastikan bahwa perubahan telah disepakati, b) menentukan bahwa
perubahan lingkup telah terjadi, dan c) mengelola perubahan aktual kapan dan jika mereka terjadi.
Lingkup pengendalian perubahan harus benar-benar terintegrasi dengan proses-proses kontrol
lainnya (jadwal kontrol, pengendalian biaya, pengendalian mutu, dan lain-lain).
5.1 Input pada kontrol perubahan ruang lingkup
1. Work breakdown structure. WBS dijelaskan dalam bagian 3.3.1, yang mendefinisikan
dasar lingkup proyek.
2. Laporan Kinerja. Laporan Kinerja, memberikan informasi tentang kinerja ruang lingkup,
seperti yang penyerahan interim yang telah diselesaikan dan yang belum. Laporan Kinerja
16
juga dapat mengingatkan tim proyek untuk isu-isu yang dapat menyebabkan masalah di
masa mendatang.
3. Permintaan perubahan. Permintaan perubahan dapat terjadi dalam berbagai bentuk -
lisan atau tertulis, langsung atau tidak langsung, dimulai eksternal atau internal, dan
dengan mandat legal atau opsional. Perubahan mungkin memerlukan perluasan ruang
lingkup atau memungkinkan menyusutkannya. Kebanyakan permintaan perubahan adalah
hasil dari:
 Sebuah peristiwa eksternal (misalnya, perubahan dalam peraturan pemerintah).
 Sebuah kesalahan atau kelalaian dalam mendefinisikan ruang lingkup produk
(misalnya, kegagalan untuk menyertakan sebuah fitur yang diperlukan dalam
perancangan sistem telekomunikasi).
 Sebuah kesalahan atau kelalaian dalam mendefinisikan lingkup proyek (misalnya,
dengan menggunakan BOM, bukannya sebuah WBS).
 Perubahan nilai tambah (misalnya, proyek rehabilitasi lingkungan mampu mengurangi
biaya dengan memanfaatkan teknologi yang tidak tersedia saat lingkup awalnya
ditentukan).
 Melaksanakan rencana kontingensi atau rencana solusi untuk menanggapi risiko.
4. Rencana pengelolaan ruang lingkup. Rencana pengelolaan ruang lingkup dijelaskan pada
bagian 2.3.3.
5.2 Alat dan teknik untuk kontrol perubahan ruang lingkup
1. Kontrol perubahan ruang lingkup. Sebuah pengendalian perubahan ruang lingkup
mendefinisikan prosedur dimana ruang lingkup proyek dapat diubah. Termasuk dokumen,
pelacakan sistem, dan tingkat persetujuan yang diperlukan untuk otorisasi perubahan.
Pengendalian perubahan ruang lingkup harus diintegrasikan dengan kontrol perubahan
yang terintegrasi dan, khususnya, dengan sistem apapun atau sistem yang ada untuk
mengendalikan lingkup produk. Ketika proyek ini dilakukan di bawah kontrak,
pengendalian perubahan lingkup juga harus sesuai dengan semua ketentuan kontrak yang
relevan.
2. Pengukuran kinerja. Teknik pengukuran kinerja, membantu untuk menilai besarnya setiap
variasi yang terjadi. Menentukan apa yang menyebabkan varians relatif terhadap baseline
dan memutuskan apakah varians memerlukan tindakan koreksi merupakan bagian yang
penting dari kontrol ruang lingkup perubahan.
3. Perencanaan tambahan. Beberapa proyek berjalan tepat sesuai rencana. Calon lingkup
perubahan mungkin membutuhkan modifikasi pada WBS atau analisis pendekatan
alternatif (lihat masing-masing pada Bagian 3.3.1 dan 2.2.3).
5.3 Hasil dari kontrol perubahan ruang lingkup
17
1. Perubahan ruang lingkup. Sebuah cakupan perubahan adalah modifikasi pada lingkup-
proyek yang telah disetujui seperti yang didefinisikan oleh WBS yang disetujui. Lingkup
perubahan sering membutuhkan penyesuaian terhadap biaya, waktu, kualitas, atau tujuan
proyek lainnya.
Perubahan lingkup proyek ini adalah umpan balik melalui proses perencanaan, teknis dan
dokumen perencanaan diperbarui yang diperlukan, dan pemangku kepentingan akan
diberitahu sebagaimana mestinya.
2. Tindakan perbaikan. Tindakan korektif adalah segala sesuatu dilakukan untuk membawa
kinerja proyek diharapkan di masa depan sejalan dengan rencana proyek.
3. Pembelajaran. Penyebab varians, alasan di balik tindakan korektif yang dipilih, dan jenis-
jenis pelajaran yang dipetik dari kontrol ruang lingkup perubahan harus didokumentasikan,
sehingga informasi ini menjadi bagian dari database historis baik kedua proyek ini dan
proyek lainnya dari organisasi yang melaksanakan.
4. Penyesuaian garis dasar. Tergantung pada sifat perubahan, dokumen dasar yang sesuai
dapat direvisi dan diterbitkan kembali untuk mencerminkan perubahan yang telah
disetujui dan membentuk dasar baru untuk perubahan masa depan.

More Related Content

What's hot

Contoh peyelesaian logika fuzzy
Contoh peyelesaian logika fuzzyContoh peyelesaian logika fuzzy
Contoh peyelesaian logika fuzzyZaenal Khayat

CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)
CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)
CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)Meda Aji Saputro

Pertemuan 6 & 7 ars. gerbang logika
Pertemuan 6 & 7 ars. gerbang logikaPertemuan 6 & 7 ars. gerbang logika
Pertemuan 6 & 7 ars. gerbang logikaBuhori Muslim

Project Charter Sistem Informasi Posko Keamanan
Project Charter Sistem Informasi Posko KeamananProject Charter Sistem Informasi Posko Keamanan
Project Charter Sistem Informasi Posko KeamananPutriAprilliandini

Diagram Konteks dan DFD Sistem Informasi Penjualan
Diagram Konteks dan DFD Sistem Informasi PenjualanDiagram Konteks dan DFD Sistem Informasi Penjualan
Diagram Konteks dan DFD Sistem Informasi PenjualanRicky Kusriana Subagja

Format penulisan laporan
Format penulisan laporanFormat penulisan laporan
Format penulisan laporanYuliana

Contoh Proposal Usaha atau Rencana Bisnis
Contoh Proposal Usaha atau Rencana BisnisContoh Proposal Usaha atau Rencana Bisnis
Contoh Proposal Usaha atau Rencana BisnisSamuel Henry

Proposal Project Management Plan
Proposal Project Management PlanProposal Project Management Plan
Proposal Project Management PlanSariWahyuningsih4

Contoh soal Metode Simpleks
Contoh soal Metode SimpleksContoh soal Metode Simpleks
Contoh soal Metode SimpleksReza Mahendra

13.analisa korelasi
13.analisa korelasi13.analisa korelasi
13.analisa korelasiHafiza .h

Statistika-Uji Hipotesis
Statistika-Uji HipotesisStatistika-Uji Hipotesis
Statistika-Uji HipotesisRhandy Prasetyo

PM Risk management plan
PM Risk management planPM Risk management plan
PM Risk management planBagus Wahyu

What's hot (20)

Contoh peyelesaian logika fuzzy
Contoh peyelesaian logika fuzzyContoh peyelesaian logika fuzzy
Contoh peyelesaian logika fuzzy

CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)
CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)
CONTOH PROPOSAL PKM-GAGASAN TERTULIS (PKM-GT) (DIDANAI DIKTI 2017)

Pertemuan 6 & 7 ars. gerbang logika
Pertemuan 6 & 7 ars. gerbang logikaPertemuan 6 & 7 ars. gerbang logika
Pertemuan 6 & 7 ars. gerbang logika

Project Charter Sistem Informasi Posko Keamanan
Project Charter Sistem Informasi Posko KeamananProject Charter Sistem Informasi Posko Keamanan
Project Charter Sistem Informasi Posko Keamanan

Diagram Konteks dan DFD Sistem Informasi Penjualan
Diagram Konteks dan DFD Sistem Informasi PenjualanDiagram Konteks dan DFD Sistem Informasi Penjualan
Diagram Konteks dan DFD Sistem Informasi Penjualan

System Request
System RequestSystem Request
System Request

Format penulisan laporan
Format penulisan laporanFormat penulisan laporan
Format penulisan laporan

Contoh Proposal Usaha atau Rencana Bisnis
Contoh Proposal Usaha atau Rencana BisnisContoh Proposal Usaha atau Rencana Bisnis
Contoh Proposal Usaha atau Rencana Bisnis

Manajemen biaya proyek
Manajemen biaya proyekManajemen biaya proyek
Manajemen biaya proyek

Contoh Proposal PKMK
Contoh Proposal PKMKContoh Proposal PKMK
Contoh Proposal PKMK

11 biaya dalam proyek
11  biaya dalam proyek11  biaya dalam proyek
11 biaya dalam proyek

Algoritma penjadwalan proses
Algoritma penjadwalan prosesAlgoritma penjadwalan proses
Algoritma penjadwalan proses

Presentasi Jurnal
Presentasi JurnalPresentasi Jurnal
Presentasi Jurnal

Network planning 1
Network planning 1Network planning 1
Network planning 1

Minggu 10_Teknik Analisis Regresi
Minggu 10_Teknik Analisis RegresiMinggu 10_Teknik Analisis Regresi
Minggu 10_Teknik Analisis Regresi

Proposal Project Management Plan
Proposal Project Management PlanProposal Project Management Plan
Proposal Project Management Plan

Contoh soal Metode Simpleks
Contoh soal Metode SimpleksContoh soal Metode Simpleks
Contoh soal Metode Simpleks

13.analisa korelasi
13.analisa korelasi13.analisa korelasi
13.analisa korelasi

Statistika-Uji Hipotesis
Statistika-Uji HipotesisStatistika-Uji Hipotesis
Statistika-Uji Hipotesis

PM Risk management plan
PM Risk management planPM Risk management plan
PM Risk management plan

Viewers also liked

Proposal simtaru-2014
Proposal simtaru-2014Proposal simtaru-2014
Proposal simtaru-2014Fajar Baskoro

Studi kelayakan sistem siap
Studi kelayakan sistem siapStudi kelayakan sistem siap
Studi kelayakan sistem siapHaidar Arya

Modul 2-form html-css
Modul 2-form html-cssModul 2-form html-css
Modul 2-form html-cssFajar Baskoro

Sbmptn gambaran antarmuka1
Sbmptn gambaran antarmuka1Sbmptn gambaran antarmuka1
Sbmptn gambaran antarmuka1Fajar Baskoro

Pertemuan web-1-dasar-pemrograman-web
Pertemuan web-1-dasar-pemrograman-webPertemuan web-1-dasar-pemrograman-web
Pertemuan web-1-dasar-pemrograman-webFajar Baskoro

Materi diagram kelas-implementasi-1
Materi diagram kelas-implementasi-1Materi diagram kelas-implementasi-1
Materi diagram kelas-implementasi-1Fajar Baskoro

Project charter-template
Project charter-templateProject charter-template
Project charter-templateFajar Baskoro

Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)
Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)
Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)Fajar Baskoro

Viewers also liked (20)

Bootstrap
BootstrapBootstrap
Bootstrap

Proposal simtaru-2014
Proposal simtaru-2014Proposal simtaru-2014
Proposal simtaru-2014

Studi kelayakan sistem siap
Studi kelayakan sistem siapStudi kelayakan sistem siap
Studi kelayakan sistem siap

Format kak
Format kakFormat kak
Format kak

Modul 2-form html-css
Modul 2-form html-cssModul 2-form html-css
Modul 2-form html-css

Sbmptn gambaran antarmuka1
Sbmptn gambaran antarmuka1Sbmptn gambaran antarmuka1
Sbmptn gambaran antarmuka1

Pertemuan web-1-dasar-pemrograman-web
Pertemuan web-1-dasar-pemrograman-webPertemuan web-1-dasar-pemrograman-web
Pertemuan web-1-dasar-pemrograman-web

Studi kelayakan
Studi kelayakanStudi kelayakan
Studi kelayakan

Javascript1 pdf
Javascript1 pdfJavascript1 pdf
Javascript1 pdf

Php 1
Php 1Php 1
Php 1

Perencanaan proyek
Perencanaan proyekPerencanaan proyek
Perencanaan proyek

Materi diagram kelas-implementasi-1
Materi diagram kelas-implementasi-1Materi diagram kelas-implementasi-1
Materi diagram kelas-implementasi-1

Ruang lingkup
Ruang lingkupRuang lingkup
Ruang lingkup

Feasibility study
Feasibility studyFeasibility study
Feasibility study

Project charter-template
Project charter-templateProject charter-template
Project charter-template

Project charter-1
Project charter-1Project charter-1
Project charter-1

Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)
Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)
Presentasi alur pendaftaran untuk peserta reguler (non bidikmisi)

Bootstrap latihan
Bootstrap latihanBootstrap latihan
Bootstrap latihan

Bootstrap tutorial
Bootstrap tutorialBootstrap tutorial
Bootstrap tutorial

Modul 1-html
Modul 1-htmlModul 1-html
Modul 1-html

Similar to Manajemen Lingkup Proyek

ANALIS PROYEK PEMBANGUNAN KEHUTANAN
ANALIS PROYEK PEMBANGUNAN KEHUTANANANALIS PROYEK PEMBANGUNAN KEHUTANAN
ANALIS PROYEK PEMBANGUNAN KEHUTANANEDIS BLOG

Analisis proyek pembangunan kehutanan
Analisis proyek pembangunan kehutananAnalisis proyek pembangunan kehutanan
Analisis proyek pembangunan kehutananEDIS BLOG

Itpm project integration
Itpm   project integrationItpm   project integration
Itpm project integrationRasmy Ammye

06. Manajemen Batasan Proyek.pdf
06. Manajemen Batasan Proyek.pdf06. Manajemen Batasan Proyek.pdf
06. Manajemen Batasan Proyek.pdfholid nuer

Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...
Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...
Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...Ferdinand Jason

Manajemen proyek perangkat lunak eas
Manajemen proyek perangkat lunak easManajemen proyek perangkat lunak eas
Manajemen proyek perangkat lunak easFadhlanAulia

0009-P01-ManajemenProyekSistemInformasi.pdf
0009-P01-ManajemenProyekSistemInformasi.pdf0009-P01-ManajemenProyekSistemInformasi.pdf
0009-P01-ManajemenProyekSistemInformasi.pdfAskariB1

ORIENTASI AWAL / ORIENTASI PRODUK
ORIENTASI AWAL / ORIENTASI PRODUKORIENTASI AWAL / ORIENTASI PRODUK
ORIENTASI AWAL / ORIENTASI PRODUKIing Pamungkas

PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAK
PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAKPENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAK
PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAKDEDE IRYAWAN

Evaluasi Akhir Semester MPPL
Evaluasi Akhir Semester MPPLEvaluasi Akhir Semester MPPL
Evaluasi Akhir Semester MPPLRifkaAnnisa16

System Development and Procurement kel 5 (05-01).pptx
System Development and Procurement kel 5 (05-01).pptxSystem Development and Procurement kel 5 (05-01).pptx
System Development and Procurement kel 5 (05-01).pptxrifqiarif6

Similar to Manajemen Lingkup Proyek (20)

ANALIS PROYEK PEMBANGUNAN KEHUTANAN
ANALIS PROYEK PEMBANGUNAN KEHUTANANANALIS PROYEK PEMBANGUNAN KEHUTANAN
ANALIS PROYEK PEMBANGUNAN KEHUTANAN

Analisis proyek pembangunan kehutanan
Analisis proyek pembangunan kehutananAnalisis proyek pembangunan kehutanan
Analisis proyek pembangunan kehutanan

Manajemen Proyek
Manajemen ProyekManajemen Proyek
Manajemen Proyek

Itpm project integration
Itpm   project integrationItpm   project integration
Itpm project integration

0009-P01.pdf
0009-P01.pdf0009-P01.pdf
0009-P01.pdf

06. Manajemen Batasan Proyek.pdf
06. Manajemen Batasan Proyek.pdf06. Manajemen Batasan Proyek.pdf
06. Manajemen Batasan Proyek.pdf

Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...
Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...
Evaluasi Akhir Semester - MPPL - Sistem Informasi Administrasi CV. Termitech ...

Ch 11
Ch 11Ch 11
Ch 11

Manajemen proyek perangkat lunak eas
Manajemen proyek perangkat lunak easManajemen proyek perangkat lunak eas
Manajemen proyek perangkat lunak eas

Manajemen proyek
Manajemen proyekManajemen proyek
Manajemen proyek

0009-P01-ManajemenProyekSistemInformasi.pdf
0009-P01-ManajemenProyekSistemInformasi.pdf0009-P01-ManajemenProyekSistemInformasi.pdf
0009-P01-ManajemenProyekSistemInformasi.pdf

ORIENTASI AWAL / ORIENTASI PRODUK
ORIENTASI AWAL / ORIENTASI PRODUKORIENTASI AWAL / ORIENTASI PRODUK
ORIENTASI AWAL / ORIENTASI PRODUK

Manajemen Proyek
Manajemen ProyekManajemen Proyek
Manajemen Proyek

EAS MPPL
EAS MPPLEAS MPPL
EAS MPPL

Togaf
TogafTogaf
Togaf

PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAK
PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAKPENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAK
PENGANTAR MANAJEMEN PROYEK PERANGKAT LUNAK

Evaluasi Akhir Semester MPPL
Evaluasi Akhir Semester MPPLEvaluasi Akhir Semester MPPL
Evaluasi Akhir Semester MPPL

Eas mppl
Eas mpplEas mppl
Eas mppl

Eas mppl
Eas mpplEas mppl
Eas mppl

System Development and Procurement kel 5 (05-01).pptx
System Development and Procurement kel 5 (05-01).pptxSystem Development and Procurement kel 5 (05-01).pptx
System Development and Procurement kel 5 (05-01).pptx

More from Fajar Baskoro

Generasi Terampil Digital Skill-2023.pptx
Generasi Terampil Digital Skill-2023.pptxGenerasi Terampil Digital Skill-2023.pptx
Generasi Terampil Digital Skill-2023.pptxFajar Baskoro

Cara Membuat Kursus Online Wordpress-tutorstarter
Cara Membuat Kursus Online Wordpress-tutorstarterCara Membuat Kursus Online Wordpress-tutorstarter
Cara Membuat Kursus Online Wordpress-tutorstarterFajar Baskoro

PPT-Kick Off Double Track 2024 melaksanakan Festival Ramadhan
PPT-Kick Off Double Track 2024 melaksanakan Festival RamadhanPPT-Kick Off Double Track 2024 melaksanakan Festival Ramadhan
PPT-Kick Off Double Track 2024 melaksanakan Festival RamadhanFajar Baskoro

Buku Inovasi 2023 - 2024 konsep capaian KUS
Buku Inovasi 2023 - 2024 konsep capaian  KUSBuku Inovasi 2023 - 2024 konsep capaian  KUS
Buku Inovasi 2023 - 2024 konsep capaian KUSFajar Baskoro

Pemaparan Sosialisasi Program Dual Track 2024.pptx
Pemaparan Sosialisasi Program Dual Track 2024.pptxPemaparan Sosialisasi Program Dual Track 2024.pptx
Pemaparan Sosialisasi Program Dual Track 2024.pptxFajar Baskoro

Executive Millennial Entrepreneur Award 2023-1a-1.pdf
Executive Millennial Entrepreneur Award  2023-1a-1.pdfExecutive Millennial Entrepreneur Award  2023-1a-1.pdf
Executive Millennial Entrepreneur Award 2023-1a-1.pdfFajar Baskoro

1-Executive Millennial Entrepreneur Award 2023-1-cetak.pptx
1-Executive Millennial Entrepreneur Award  2023-1-cetak.pptx1-Executive Millennial Entrepreneur Award  2023-1-cetak.pptx
1-Executive Millennial Entrepreneur Award 2023-1-cetak.pptxFajar Baskoro

Executive Millennial Entrepreneur Award 2023-1.pptx
Executive Millennial Entrepreneur Award  2023-1.pptxExecutive Millennial Entrepreneur Award  2023-1.pptx
Executive Millennial Entrepreneur Award 2023-1.pptxFajar Baskoro

Pemrograman Mobile - JetPack Compose1.pptx
Pemrograman Mobile - JetPack Compose1.pptxPemrograman Mobile - JetPack Compose1.pptx
Pemrograman Mobile - JetPack Compose1.pptxFajar Baskoro

Evaluasi KPP Program Dual Track Provinsi Kaltim
Evaluasi KPP Program Dual Track Provinsi KaltimEvaluasi KPP Program Dual Track Provinsi Kaltim
Evaluasi KPP Program Dual Track Provinsi KaltimFajar Baskoro

foto tenda digital skill program dari sekolah
foto tenda digital skill program dari sekolahfoto tenda digital skill program dari sekolah
foto tenda digital skill program dari sekolahFajar Baskoro

Meraih Peluang di Gig Economy yang cocok bagi remaja
Meraih Peluang di Gig Economy yang cocok bagi remajaMeraih Peluang di Gig Economy yang cocok bagi remaja
Meraih Peluang di Gig Economy yang cocok bagi remajaFajar Baskoro

Membangun aplikasi mobile dengan Appsheet
Membangun aplikasi mobile dengan AppsheetMembangun aplikasi mobile dengan Appsheet
Membangun aplikasi mobile dengan AppsheetFajar Baskoro

Transition education to employment.pdf
Transition education to employment.pdfTransition education to employment.pdf
Transition education to employment.pdfFajar Baskoro

More from Fajar Baskoro (20)

Generasi Terampil Digital Skill-2023.pptx
Generasi Terampil Digital Skill-2023.pptxGenerasi Terampil Digital Skill-2023.pptx
Generasi Terampil Digital Skill-2023.pptx

Cara Membuat Kursus Online Wordpress-tutorstarter
Cara Membuat Kursus Online Wordpress-tutorstarterCara Membuat Kursus Online Wordpress-tutorstarter
Cara Membuat Kursus Online Wordpress-tutorstarter

PPT-Kick Off Double Track 2024 melaksanakan Festival Ramadhan
PPT-Kick Off Double Track 2024 melaksanakan Festival RamadhanPPT-Kick Off Double Track 2024 melaksanakan Festival Ramadhan
PPT-Kick Off Double Track 2024 melaksanakan Festival Ramadhan

Buku Inovasi 2023 - 2024 konsep capaian KUS
Buku Inovasi 2023 - 2024 konsep capaian  KUSBuku Inovasi 2023 - 2024 konsep capaian  KUS
Buku Inovasi 2023 - 2024 konsep capaian KUS

Pemaparan Sosialisasi Program Dual Track 2024.pptx
Pemaparan Sosialisasi Program Dual Track 2024.pptxPemaparan Sosialisasi Program Dual Track 2024.pptx
Pemaparan Sosialisasi Program Dual Track 2024.pptx

Executive Millennial Entrepreneur Award 2023-1a-1.pdf
Executive Millennial Entrepreneur Award  2023-1a-1.pdfExecutive Millennial Entrepreneur Award  2023-1a-1.pdf
Executive Millennial Entrepreneur Award 2023-1a-1.pdf

1-Executive Millennial Entrepreneur Award 2023-1-cetak.pptx
1-Executive Millennial Entrepreneur Award  2023-1-cetak.pptx1-Executive Millennial Entrepreneur Award  2023-1-cetak.pptx
1-Executive Millennial Entrepreneur Award 2023-1-cetak.pptx

Executive Millennial Entrepreneur Award 2023-1.pptx
Executive Millennial Entrepreneur Award  2023-1.pptxExecutive Millennial Entrepreneur Award  2023-1.pptx
Executive Millennial Entrepreneur Award 2023-1.pptx

Pemrograman Mobile - JetPack Compose1.pptx
Pemrograman Mobile - JetPack Compose1.pptxPemrograman Mobile - JetPack Compose1.pptx
Pemrograman Mobile - JetPack Compose1.pptx

Evaluasi KPP Program Dual Track Provinsi Kaltim
Evaluasi KPP Program Dual Track Provinsi KaltimEvaluasi KPP Program Dual Track Provinsi Kaltim
Evaluasi KPP Program Dual Track Provinsi Kaltim

foto tenda digital skill program dari sekolah
foto tenda digital skill program dari sekolahfoto tenda digital skill program dari sekolah
foto tenda digital skill program dari sekolah

Meraih Peluang di Gig Economy yang cocok bagi remaja
Meraih Peluang di Gig Economy yang cocok bagi remajaMeraih Peluang di Gig Economy yang cocok bagi remaja
Meraih Peluang di Gig Economy yang cocok bagi remaja

Membangun aplikasi mobile dengan Appsheet
Membangun aplikasi mobile dengan AppsheetMembangun aplikasi mobile dengan Appsheet
Membangun aplikasi mobile dengan Appsheet

epl1.pdf
epl1.pdfepl1.pdf
epl1.pdf

user.docx
user.docxuser.docx
user.docx

Dtmart.pptx
Dtmart.pptxDtmart.pptx
Dtmart.pptx

DualTrack-2023.pptx
DualTrack-2023.pptxDualTrack-2023.pptx
DualTrack-2023.pptx

BADGE.pptx
BADGE.pptxBADGE.pptx
BADGE.pptx

womenatwork.pdf
womenatwork.pdfwomenatwork.pdf
womenatwork.pdf

Transition education to employment.pdf
Transition education to employment.pdfTransition education to employment.pdf
Transition education to employment.pdf

Manajemen Lingkup Proyek

  • 1. 1 Manajemen Ruang Lingkup Proyek (edited) Sumber: A Guide to the Project Management Body of Knowledge (PMBOK® Guide) Manajemen Ruang Lingkup Proyek meliputi proses yang diperlukan untuk memastikan bahwa proyek tersebut mencakup semua pekerjaan yang diperlukan, dan hanya pekerjaan yang diperlukan, untuk menyelesaikan proyek dengan sukses. Hal ini terutama berkaitan dengan mendefinisikan dan mengontrol apa yang masuk atau tidak termasuk dalam proyek. Gambar 1 memberikan gambaran tentang proses manajemen ruang lingkup proyek yang utama: 1. Inisiasi – tahap otorisasi proyek atau fase proyek. 2. Ruang Lingkup Perencanaan – pembuatan pernyataan ruang lingkup tertulis sebagai dasar untuk keputusan pada proyek di kemudian hari. 3. Definisi Ruang Lingkup – pengelompokan penyampaian proyek besar ke dalam bagian yang kecil, dengan komponen yang mudah diatur. 4. Verifikasi Ruang Lingkup – memformalkan penerimaan ruang lingkup proyek. 5. Ruang Lingkup Pengendalian Perubahan – untuk mengendalikan perubahan lingkup proyek. Proses ini berinteraksi satu sama lain dan dengan proses di bidang pengetahuan lain juga. Setiap proses mungkin melibatkan usaha dari satu atau lebih indikator individu atau grup individu, berdasarkan kebutuhan proyek. Setiap proses umumnya terjadi setidaknya sekali dalam setiap fase proyek. Meskipun proses disajikan di sini sebagai komponen diskrit dengan antarmuka yang didefinisikan dengan baik, dalam praktiknya hal ini mungkin tumpang tindih dan berinteraksi dengan cara tidak dapat dijelaskan secara terperinci di sini. Dalam konteks proyek, istilah ruang lingkup bisa merujuk ke:  Ruang Lingkup Produk – fitur dan fungsi yang menjadi ciri sebuah produk atau jasa.  Ruang lingkup Proyek – pekerjaan yang harus dilakukan untuk memberikan produk dengan fitur dan fungsi yang telah ditetapkan Proses, peralatan, dan teknik yang digunakan untuk mengelola ruang lingkup proyek adalah fokus pada bagian ini. Proses, peralatan, dan teknik yang digunakan untuk mengelola ruang lingkup produk yang berbeda-beda menurut wilayah aplikasi dan biasanya didefinisikan sebagai bagian dari siklus hidup proyek. Sebuah proyek umumnya menghasilkan produk tunggal, tetapi produk tersebut dapat meliputi komponen tambahan, masing-masing dengan produk yang saling terpisah tetapi saling bergantung. Sebagai contoh, sebuah sistem telepon baru umumnya akan mencakup empat bagian komponen – perangkat keras, perangkat lunak, pelatihan, dan implementasi.
  • 2. 2 Penyempurnaan ruang lingkup proyek diukur terhadap rencana proyek, tetapi penyelesaian lingkup produk diukur terhadap persyaratan produk. Kedua jenis manajemen raung lingkup harus terintegrasi dengan baik untuk memastikan bahwa pekerjaan proyek akan menghasilkan penyerahan produk tertentu. Manajemen Ruang Lingkup Proyek 1. Input 1. Deskripsi Produk 2. Rencana Strategis 3. Kriteria pemilihan Proyek 4. Informasi Historis 2. Alat dan Teknik 1. Metoda Pemilihan Proyek 2. Penilaian Ahli 3. Keluaran 1. Proyek carter 2. Identifikasi dan penetapan manajer proyek 3. Konstrain 4. Asumsi 1. Inisiasi 1. Input 1. Deskripsi Produk 2. Proyek chater 3. Konstrain 4. Asumsi 2. Alat dan Teknik 1. Analisa produk 2. Analisa Benefit/Biaya 3. Identifikasi Alternatif 4. Penilaian Ahli 3. Keluaran 1. Peryataan Cakupan 2. Detail Pendukung 3. Rencana Manajemen Ruang Lingkup 2. Lingkup Perencanaan 1. Input 1. Peryataan Lingkup 2. Konstrain 3. Asumsi 4. Perencaan Ouput Lainnya 5. Informasi Historis 2. Alat dan Teknik 1. Template WBS 2. Dekomposisi 3. Keluaran 1. Work Breakdown Structure 2. Update Peryataan Skope 3. Definisi Lingkup 1. Input 1. Hasil Pekerjaan 2. Dokumentasi Produk 3. Work breakdown structure 4. Peryataan Lingkup 5. Rencana Proyek 2. Alat dan Teknik 1. Inspeksi 3. Keluaran 1. Peneriamaan Format 4. Verifikasi Lingkup 1. Input 1. Work breakdown structure 2. Laporan Kinerja 3. Permintaan Perubahan 4. Rencana Manajemen Ruang Lingkup 2. Alat dan Teknik 1. Sistem kontrol perubahan ruang lingkup 2. Pengukuran Kinerja 3. Rencana Tambahan 3. Keluaran 1. Perubahan Lingkup 2. Tindakan perbaikan 3. Pembelajaran 4. Penyesuaian grs dasar 5. Lingkup Kendali Perubahan
  • 3. 3 1. INISIASI Inisiasi adalah proses otorisasi secara resmi sebuah proyek baru atau proyek yang ada untuk melanjutkan ke tahap berikutnya. Ini merupakan link inisiasi formal proyek untuk pekerjaan yang sedang berlangsung pada organisasi. Dalam beberapa organisasi, proyek tersebut tidak secara resmi dimulai sampai setelah selesainya penilaian kebutuhan, studi kelayakan, rencana awal, atau bentuk analisis lainnya yang diprakarsai sendiri secara terpisah. Beberapa jenis proyek, layanan proyek internal khususnya dan proyek-proyek pengembangan produk baru, dimulai secara informal, dan beberapa jumlah terbatas pekerjaan dilakukan untuk mengamankan persetujuan yang diperlukan untuk inisiasi formal. Proyek biasanya diotorisasi sebagai akibat dari satu atau lebih hal berikut:  Sebuah permintaan pasar (misalnya, sebuah perusahaan mobil mengotorisasi sebuah proyek untuk membangun lebih banyak mobil yang efisien bahan bakar dalam menanggapi kekurangan bensin).  Kebutuhan bisnis (misalnya, sebuah perusahaan pelatihan mengotorisasi sebuah proyek untuk membuat program baru untuk meningkatkan pendapatan perusahaan).  Permintaan pelanggan (misalnya, sebuah utilitas listrik mengotorisasi sebuah proyek untuk membangun sebuah gardu baru untuk melayani sebuah area industri baru).  Sebuah kemajuan teknologi (misalnya, sebuah perusahaan elektronik mengotorisasi sebuah proyek baru untuk mengembangkan sebuah pemutar video game setelah terjadi kemajuan dalam memori komputer).  Suatu persyaratan hukum (misalnya, produsen cat mengotorisasi sebuah proyek menetapkan pedoman penanganan bahan beracun).  Kebutuhan sosial (misalnya, sebuah organisasi non-pemerintah di negara berkembang mengotorisasi sebuah proyek untuk menyediakan sistem air minum, kakus, dan pendidikan sanitasi untuk masyarakat berpenghasilan rendah tingkat penderita kolera yang tinggi). Rangsangan ini mungkin juga yang disebut masalah, peluang, atau kebutuhan bisnis. Tema sentral dari semua istilah ini adalah bahwa manajemen secara umum harus membuat keputusan tentang bagaimana merespon.
  • 4. 4 1.1 Input untuk Inisialisasi 1. Definisi Produk. Deskripsi produk mendokumentasikan karakteristik produk atau layanan yang dilakukan pada proyek. Deskripsi produk biasanya akan memiliki detail yang sedikit dalam fase awal dan lebih rinci dalam tahapan yang berikutnya dimana karakteristik produk akan semakin diuraikan. Deskripsi produk ini juga harus mendokumentasikan hubungan antara produk atau jasa yang dibuat dan kebutuhan bisnis atau stimulus lain yang memunculkan proyek tersebut. Sementara bentuk dan substansi deskripsi produk akan bervariasi, selalu harus cukup rinci untuk mendukung perencanaan proyek berikutnya. Banyak proyek melibatkan satu organisasi (penjual) yang melakukan pekerjaan kepada pihak lain (pembeli). Dalam keadaan seperti itu, deskripsi produk awal biasanya diberikan oleh pembeli. 2. Rencana Strategis. Semua proyek harus mendukung kinerja tujuan strategis organisasi - rencana strategis organisasi harus dipertimbangkan sebagai faktor dalam keputusan pemilihan proyek. 3. Kriteria Pemilihan Proyek. Kriteria seleksi Proyek biasanya didefinisikan dalam hubungan manfaat dari produk proyek dan dapat mencakup keseluruhan perhatian manajemen (pengembalian keuangan, pangsa pasar, persepsi publik, dll). 4. Informasi Historis. Informasi historis tentang hasil seleksi baik hasil keputusan pemilihan proyek sebelumnya maupun kinerja proyek sebelumnya harus pula dipertimbangkan. Ketika inisiasi melibatkan persetujuan untuk tahap berikutnya dari proyek, informasi mengenai hasil dari fase sebelumnya seringkali kritis. 1.2 Alat dan Teknik untuk Inisialisasi 1. Metoda Pemilihan Proyek. Metode seleksi Proyek melibatkan pengukuran nilai atau daya tarik pada pemilik proyek. Metode seleksi proyek termasuk mempertimbangkan kriteria keputusan (beberapa kriteria, jika digunakan, harus digabungkan menjadi fungsi nilai tunggal) dan sarana untuk menghitung nilai dibawah ketidakpastian. Ini dikenal sebagai model keputusan dan metode perhitungan. Seleksi proyek juga berlaku untuk memilih alternatif cara mengerjakan proyek. Optimasi alat dapat digunakan untuk mencari kombinasi
  • 5. 5 yang optimal dari variabel keputusan. Metode seleksi Proyek umumnya termasuk dalam salah satu dari dua kategori besar :  Metoda pengukuran manfaat – pendekatan metode perbandingan, model penilaian, kontribusi manfaat, atau model -model ekonomi.  Metoda optimasi keterbatasan – model matematika dengan menggunakan metode linear, non linear, dinamis, integer, dan algortima pemrograman multi-obyektif. Metode ini sering disebut sebagai model keputusan. Model Keputusan termasuk teknik umum (Pohon Keputusan, Forced Choice, dan lain-lain), serta yang khusus (Analytic Hierarchy Process, Analisis Kerangka Kerja Logis, dan lain-lain). Menerapkan kriteria pemilihan proyek kompleks dalam model canggih sering dianggap sebagai tahap proyek terpisah. 2. Penilaian Ahli. Penilaian Ahli seringkali diperlukan untuk menilai masukan untuk proses ini. Seperti keahlian dapat diberikan oleh setiap kelompok atau individu dengan pengetahuan khusus atau pelatihan dan tersedia dari berbagai sumber, termasuk:  Unit lain dalam organisasi.  Konsultan.  Stakeholder, termasuk pelanggan.  Profesional dan asosiasi teknis.  Kelompok industri. 1.3 Hasil dari Inisialisasi 1. Piagam Proyek. Sebuah project charter adalah sebuah dokumen yang resmi mengotorisasi sebuah proyek. Ini harus mencakup, baik secara langsung atau dengan referensi ke dokumen lain:  Kebutuhan bisnis yang mana proyek ini dilakukan.  Deskripsi produk. Piagam proyek harus dikeluarkan oleh seorang manajer eksternal untuk proyek, dan pada tingkat yang sesuai dengan kebutuhan proyek. Ini menyediakan manajer proyek dengan kewenangan untuk menerapkan sumber daya organisasi untuk kegiatan proyek. Ketika sebuah proyek dilakukan di bawah kontrak, kontrak yang ditandatangani pada umumnya akan menjadi sebagai project charter untuk penjual. 2. Identifikasi/Penugasan Manajer Proyek. Secara umum, manajer proyek harus diidentifikasi dan ditugaskan sebagai awal dari proyek tersebut. Manajer proyek harus selalu diberikan sebelum memulai rencana pelaksanaan proyek dan lebih baik sebelum perencanaan proyek dilakukan.
  • 6. 6 3. Kendala. Kendala adalah faktor yang akan membatasi pilihan tim manajemen proyek tersebut. Misalnya, anggaran yang telah ditetapkan adalah kendala yang sangat mungkin untuk membatasi pilihan tim yang menyangkut ruang lingkup, staf, dan jadwal. 4. Asumsi. 2. PERENCANAAN RUANG LINGKUP Lingkup perencanaan adalah proses semakin merinci dan mendokumentasikan pekerjaan proyek (lingkup proyek) yang menghasilkan produk proyek. Lingkup perencanaan proyek dimulai dengan masukan awal deskripsi produk, Piagam proyek, dan definisi awal kendala dan asumsi. Perhatikan bahwa deskripsi produk mencakup persyaratan produk yang mencerminkan persetujuan kebutuhan oleh pelanggan dan desain produk yang memenuhi persyaratan produk. Keluaran lingkup perencanaan adalah pernyataan ruang lingkup dan rencana manajemen ruang lingkup, dengan detail yang mendukung. Bentuk-bentuk pernyataan dasar untuk lingkup kesepakatan antara proyek dan pelanggan proyek dengan mengidentifikasi baik tujuan proyek dan penyerahan peroyek. Tim proyek mengembangkan ruang lingkup beberapa laporan yang sesuai untuk tingkat dekomposisi kerja proyek. 2.1 Input pada Perencanaan Ruang Lingkup 1. Deskripsi Produk. Deskripsi produk dibahas pada 1.1.1 2. Piagam Proyek. Piagam Proyek dibahas pada 1.3.1 3. Kendala. Kendala dijelaskan pada 1.3.3 4. Asumsi. 2.2 Alat dan Teknik untuk Perencanaan Ruang Lingkup 1. Analisa produk. Analisis Produk melibatkan pengembangan pemahaman yang lebih baik dari produk proyek. Ini mencakup teknik seperti produk rekayasa rincian analisis sistem, value engineering, analisis nilai, analisis fungsi, dan fungsi penyebaran kualitas.
  • 7. 7 2. Analisa Benefit/Biaya. Manfaat analisis biaya melibatkan memperkirakan biaya dan tidak berwujud nyata (pengeluaran) dan manfaat (keuntungan) dari berbagai proyek dan alternatif produk, dan kemudian menggunakan ukuran finansial, seperti hasil investasi atau payback period untuk menilai relatif keinginan alternatif diidentifikasi. 3. Identifikasi Alternatif. Ini adalah istilah umum untuk setiap teknik yang digunakan untuk menghasilkan pendekatan yang berbeda-gen untuk proyek. Ada berbagai teknik mengelolaan umum yang sering digunakan di sini, yang paling umum di antaranya adalah brainstorming dan berpikir lateral. 4. Penilaian Ahli. Penilaian Ahli dijelaskan pada bagian 1.2.2 2.3 Hasil dari Perencanaan Ruang Lingkup 1. Peryataan Ruang Lingkup. Pernyataan Ruang lingkup didokumentasikan untuk menyediakan dasar proyek masa depan dan untuk membuat keputusan dan mengkonfirmasikan atau mengembangkan pemahaman lingkup proyek umum diantara para stakeholder. Saat proyek berlangsung, pernyataan ruang lingkup mungkin perlu direvisi atau disempurnakan untuk mencerminkan perubahan yang telah disetujui dengan ruang lingkup proyek. Pernyataan ruang lingkup harus mencakup, baik secara langsung atau dengan referensi ke dokumen lain:  Dasar proyek – kebutuhan bisnis yang ditujukan untuk proyek yang dilakukan. pembenaran Proyek ini menyediakan dasar untuk mengevaluasi timbal balik pada masa depan.  Produk proyek – ringkasan singkat dari deskripsi produk (deskripsi produk dibahas pada Bagian 1.1.1)  Penyerahan proyek – daftar ringkasan sub produk yang lengkap dan tanda terima penyerahan penyelesian proyek. Sebagai contoh, penyerahan utama untuk proyek pengembangan perangkat lunak mungkin mencakup kode komputer, user manual, dan tutorial interaktif. Ketika diketahui, pengecualian harus diidentifikasi, tapi apa pun yang tidak secara eksplisit termasuk secara implisit dikecualikan.  Tujuan Proyek – kriteria yang dapat dihitung yang harus dipenuhi untuk proyek yang akan dinilai berhasil. Tujuan Proyek harus menyertakan setidaknya biaya, jadwal, dan pengukuran kualitas. Tujuan proyek harus memiliki atribut (misalnya, biaya), sebuah ukuran (misalnya Amerika Serikat [US] dolar), dan nilai absolut atau relatif (misalnya, kurang dari 1,5 juta). Tujuan yang tidak terukur (misalnya, "kepuasan pelanggan") yang menyebabkan resiko tinggi untuk mencapai keberhasilan. 2. Detail dukungan. Pendukung detail untuk laporan cakupan harus didokumentasikan dan terorganisir yang diperlukan untuk memfasilitasi penggunaannya oleh proses manajemen proyek lainnya. Pendukung detail selalu menyertakan dokumentasi dari semua identifikasi asumsi dan kendala. Jumlah detail tambahan mungkin berbeda di setiap wilayah aplikasi.
  • 8. 8 3. Rencana Managemen Ruang Lingkup. Dokumen ini menjelaskan bagaimana ruang lingkup proyek akan dikelola dan bagaimana perubahan ruang lingkup akan diintegrasikan ke dalam proyek. Hal ini juga harus mencakup penilaian terhadap stabilitas yang diharapkan ruang lingkup proyek (yaitu, seberapa besar kemungkinan untuk berubah, seberapa sering, dan seberapa banyak). Ruang lingkup rencana pengelolaan juga harus mencakup gambaran yang jelas tentang bagaimana perubahan ruang lingkup akan diidentifikasi dan diklasifikasikan. (Ini sangat sulit dan karena itu sangat penting-saat karakteristik produk masih sedang diuraikan.) Sebuah rencana pengelolaan dapat lingkup formal maupun informal, sangat rinci atau dalam kerangka yang luas, berdasarkan kebutuhan proyek. Ini adalah komponen susidiari dari rencana proyek. 3. DEFINISI RUANG LINGKUP Definisi Ruang Lingkup melibatkan pengelompokan penyerahan proyek utama (seperti diidentifikasi dalam peryataan ruang lingkup sebagaimana disebutkan dalam bagian 2.3.1) menjadi kelompok lebih kecil, lebih mudah dikelola:  Meningkatkan akurasi biaya, durasi, dan estimasi sumber daya.  Menetapkan dasar pengukuran kinerja dan kontrol.  Memfasilitasi tugas tanggung jawab yang jelas. Definisi ruang lingkup yang benar sangat penting bagi keberhasilan proyek. “Ketika definisi ruang lingkup tidak jelas, biaya proyek akhir dapat menjadi lebih tinggi karena perubahan yang tak terelakkan yang mengganggu irama proyek, menyebabkan pengerjaan ulang, peningkatan waktu proyek, dan menurunkan produktivitas dan moral tenaga kerja” 3.1 Input Pada Definisi Ruang Lingkup 1. Pernyataan Ruang Lingkup. Pernyataan lingkup dijelaskan dalam Bagian 2.3.1.
  • 9. 9 2. Kendala. Kendala yang dijelaskan dalam bagian 1.3.3. Ketika sebuah proyek dilakukan di bawah kontrak, kendala yang ditentukan oleh ketentuan kontrak sering menjadi pertimbangan utama selama pendefinisian ruang lingkup. 3. Asumsi. 4. Hasil Perencanaan Lain. Output dari proses di bidang pengetahuan lainnya harus ditinjau ulang untuk dampak yang mungkin timbul pada lingkup definisi proyek. 5. Informasi Historis. Informasi historis tentang proyek sebelumnya harus dipertimbangkan dalam definisi ruang lingkup. Informasi tentang kesalahan dan kelalaian pada proyek-proyek sebelumnya akan sangat berguna. 3.2 Alat dan Teknik untuk Definisi Ruang Lingkup 1. Template Work breakdown structure. WBS dari proyek sebelumnya yang sering dapat digunakan sebagai template untuk sebuah proyek baru. Meskipun setiap proyek adalah unik, WBSs sering bisa “digunakan kembali” karena sebagian besar proyek akan menyerupai proyek lain sampai batas tertentu. Sebagai contoh, sebagian besar proyek dalam sebuah organisasi tertentu akan memiliki siklus hidup proyek yang mirip, dan dengan demikian akan memiliki keperluan penyerahan yang sama atau serupa dari setiap tahap. Gambar 2: Contoh Struktur Perincian Kerja untuk Produk Bahan Pertahanan
  • 10. 10 Banyak aplikasi atau wilayah organisasi telah melakukan WBS standar atau semistandard yang dapat digunakan sebagai template. Misalnya, Departemen Pertahanan AS telah merekomendasikan standar WBS untuk Produk Bahan Pertahanan (MILHDBK-881). Sebagian dari salah satu template ini ditampilkan pada Gambar 2. 2. Dekomposisi. Dekomposisi melibatkan pengelompokan penyampaian proyek utama atau subdeliverables menjadi lebih kecil, komponen yang lebih mudah ditangani sampai kiriman didefinisikan dalam detail yang memadai untuk mendukung pengembangan kegiatan proyek (perencanaan, pelaksanaan, pengendalian, dan menutup). Dekomposisi meliputi langkah- langkah utama berikut: (1) Identifikasi penyerahan utama proyek, termasuk manajemen proyek. Penyerahan utama harus selalu didefinisikan dalam istilah bagaimana proyek sebenarnya akan diatur. Sebagai contoh:  Tahapan dari siklus hidup proyek dapat digunakan sebagai tingkat pertama dari dekomposisi dengan penyerahan proyek diulang di tingkat kedua, seperti yang diilustrasikan pada Gambar 3.  Penyelenggaraan prinsip dalam setiap cabang dari WBS dapat bervariasi, seperti digambarkan dalam Gambar 4. (2) Tentukan jika biaya memadai dan perkiraan durasi dapat dikembangkan pada tingkat detail untuk setiap penyerahan. Yang dimaksud dengan memadai dapat berubah selama dekomposisi-proyek dari penyerahan yang akan dihasilkan jauh di masa depan mungkin tidak dapat dilakukan. Untuk setiap penyerahan, lanjutkan ke Langkah 4 jika ada detail yang memadai, untuk Langkah 3 jika tidak ada-ini berarti bahwa kiriman yang berbeda mungkin memiliki tingkat dekomposisi yang berbeda.
  • 11. 11 Gambar 3: Contoh WBS yang dilaksanakan per tahap (3) Mengidentifikasi komponen konstituen dari penyerahan. Komponen Konstituante harus dijelaskan dalam hal nyata, hasil diverifikasi untuk memfasilitasi pengukuran kinerja. Seperti dengan komponen utama, komponen konstituen harus ditentukan dalam hal bagaimana karya proyek sebenarnya akan diatur dan pekerjaan proyek dilaksanakan. Jelasnya, hasil verifikasi dapat mencakup jasa serta produk (misalnya, laporan status dapat digambarkan sebagai status laporan mingguan, untuk barang yang diproduksi, komponen konstituen mungkin mencakup beberapa individu ditambah komponen perakitan akhir). Ulangi Langkah 2 pada setiap komponen konstituen. (4) Verifikasi kebenaran dekomposisi:  Apakah item tingkat bawah baik yang diperlukan dan yang cukup untuk menyelesaikan item terurai? Jika tidak, komponen konstituen harus diubah (ditambah, dihapus dari, atau redefinisi).  Apakah setiap item didefinisikan secara jelas dan benar? Jika tidak, deskripsi harus direvisi atau diperluas.  Dapatkah setiap item dijadwalkan secara tepat? Dianggarkan? Ditetapkan ke unit organisasi tertentu (misalnya, departemen, tim, atau orang) yang akan menerima tanggung jawab untuk penyelesaian yang memuaskan dari item tersebut? Jika tidak, revisi diperlukan untuk memberikan kontrol manajemen yang memadai. 3.3 Hasil dari Definsi Ruang Lingkup
  • 12. 12 1. Work Breakdown Structure Sebuah WBS adalah pengelompokan berorientasi deliverable. Komponen proyek yang mengatur dan menentukan total cakupan proyek; bekerja tidak dalam WBS berada di luar lingkup proyek. Seperti pernyataan ruang lingkup, WBS yang sering digunakan untuk mengembangkan atau mengkonfirmasi bahwa pengertian umum tentang ruang lingkup proyek. Setiap tingkat ke bawah merupakan penjelasan yang lebih rinci pada penyerahan proyek. Bagian 3.2.2 menggambarkan pendekatan yang paling umum untuk mengembangkan WBS. Sebuah WBS biasanya disajikan dalam bentuk grafik, seperti digambarkan dalam Angka 2, 3 dan 4; namun, WBS tidak harus dicampur adukkan dengan metode penyajiannya - gambar daftar kegiatan tidak terstruktur dalam bentuk bagan tidak membuatnya menjadi WBS. Setiap item dalam WBS umumnya diberikan sebuah identifier unik; pengidentifikasi ini dapat memberikan struktur hirarkis untuk penjumlahan biaya dan sumber daya. Item pada tingkat terendah dari WBS dapat disebut sebagai paket pekerjaan, khususnya dalam organisasi yang diterima mengikuti nilai praktek manajemen. Paket pekerjaan ini pada gilirannya lebih lanjut didekomposisi dalam struktur rincian pekerjaan proyek. Secara umum, jenis pendekatan ini digunakan ketika manajer proyek adalah menetapkan lingkup pekerjaan ke organisasi lain, dan organisasi lain ini harus merencanakan dan mengelola ruang lingkup pekerjaan pada tingkat yang lebih rinci dibandingkan dengan manajer proyek dalam proyek utama. Paket pekerjaan ini dapat diurai lebih lanjut dalam rencana proyek dan jadwal, seperti yang dijelaskan dalam Bagian 3.2.2 Deskripsi komponen pekerjaan sering dikumpulkan dalam kamus WBS. Sebuah kamus WBS biasanya akan memasukkan deskripsi paket pekerjaan, serta informasi perencanaan lainnya seperti tanggal jadwal, anggaran biaya, dan tugas staf.
  • 13. 13 Gambar 4: Contoh Struktur Perincian Kerja Instalasi Pengolahan Air Limbah WBS tidak harus dicampur adukkan dengan jenis lain struktur “breakdown” yang digunakan untuk menyajikan informasi proyek. struktur lainnya yang umum digunakan di beberapa area aplikasi meliputi:  Contractual WBS (CWBS), yang digunakan untuk menentukan tingkat pelaporan bahwa penjual akan menyediakan pembeli. CWBS umumnya termasuk kurang detail dibanding WBS digunakan oleh penjual untuk mengelola pekerjaan penjual.  Organizational breakdown structure (OBS), yang digunakan untuk menunjukkan komponen pekerjaan yang telah ditetapkan yang unit organisasi.  Resource breakdown structure (RBS), yang merupakan variasi dari OBS dan biasanya digunakan ketika komponen pekerjaan yang ditugaskan untuk individu.
  • 14. 14  Bill of material (BOM), yang menyajikan pandangan hirarkis dari rangkaian fisik, subassemblies, dan komponen yang diperlukan untuk membuat produk diproduksi.  Project breakdown structure (PBS), yang pada dasarnya sama dengan WBS yang dilakukan benar. Istilah PBS banyak digunakan di area aplikasi mana istilah WBS salah digunakan untuk mengacu pada suatu BOM. 2. Update pernyataan ruang lingkup. Mencakup modifikasi dari isi laporan ruang lingkup (diuraikan dalam bagian 2.3.1). Stakeholder yang tepat harus diberitahu sesuai kebutuhan. 4. VERIFIKASI RUANG LINGKUP Verifikasi ruang lingkup adalah proses mendapatkan penerimaan formal ruang lingkup proyek oleh stakeholder (sponsor, klien, pelanggan, dll). Hal ini membutuhkan meninjau penyerahan dan hasil kerja untuk memastikan bahwa semua telah diselesaikan dengan benar dan memuaskan. Jika proyek ini dihentikan lebih awal, proses verifikasi ruang lingkup harus menetapkan dan mendokumentasikan tingkat dan tahap penyelesaian. Verifikasi ruang lingkup berbeda dengan pengendalian kualitas dalam hal ini terutama yang berurusan dengan penerimaan hasil kerja sedangkan kualitas kontrol terutama berkaitan dengan kebenaran hasil pekerjaan. Proses ini umumnya dilakukan secara paralel untuk memastikan kebenaran dan penerimaan. 4.1 Input pada verifikasi ruang lingkup 1. Hasil kerja. Hasil kerja – dimana penyerahannya telah selesai sepenuhnya atau sebagian merupakan output dari pelaksanaan rencana proyek. 2. Dokumentasi produk. Dokumen yang dihasilkan untuk menggambarkan produk proyek harus tersedia untuk ditinjau. Istilah yang digunakan untuk menggambarkan dokumentasi ini (rencana, spesifikasi, dokumentasi teknis, gambar, dll) berbeda-beda menurut wilayah aplikasi. 3. Work breakdown structure. Bantuan WBS dalam penentuan ruang lingkup, dan harus digunakan untuk memverifikasi pekerjaan proyek tersebut (lihat Subbab 3.3.1).
  • 15. 15 4. Pernyataan ruang lingkup. Pernyataan ruang lingkup mendefinisikan ruang lingkup secara rinci dan harus diverifikasi (lihat Subbab 2.3.1). 5. Rencana Proyek. 4.2 Alat dan teknik untuk Verifikasi ruang lingkup 1. Pemeriksaan. Pemeriksaan mencakup kegiatan seperti pengukuran, pemeriksaan, dan pengujian dilakukan untuk menentukan apakah hasil sesuai dengan persyaratan. Berbagai inspeksi disebut resensi, review produk, audit, dan penelusuran; di beberapa area aplikasi, istilah-istilah yang berbeda memiliki arti sempit dan spesifik. 4.3 Hasil dari Verifikasi ruang lingkup 1. Penerimaan Formal. Dokumentasi dimana klien atau sponsor telah menerima produk dari fase proyek atau penyerahan utama harus siap dan didistribusikan. penerimaan tersebut dapat bersyarat, terutama pada akhir sebuah fase. 5. KONTROL PERUBAHAN RUANG LINGKUP Lingkup pengendalian perubahan berkaitan dengan a) mempengaruhi faktor-faktor yang membuat perubahan lingkup untuk memastikan bahwa perubahan telah disepakati, b) menentukan bahwa perubahan lingkup telah terjadi, dan c) mengelola perubahan aktual kapan dan jika mereka terjadi. Lingkup pengendalian perubahan harus benar-benar terintegrasi dengan proses-proses kontrol lainnya (jadwal kontrol, pengendalian biaya, pengendalian mutu, dan lain-lain). 5.1 Input pada kontrol perubahan ruang lingkup 1. Work breakdown structure. WBS dijelaskan dalam bagian 3.3.1, yang mendefinisikan dasar lingkup proyek. 2. Laporan Kinerja. Laporan Kinerja, memberikan informasi tentang kinerja ruang lingkup, seperti yang penyerahan interim yang telah diselesaikan dan yang belum. Laporan Kinerja
  • 16. 16 juga dapat mengingatkan tim proyek untuk isu-isu yang dapat menyebabkan masalah di masa mendatang. 3. Permintaan perubahan. Permintaan perubahan dapat terjadi dalam berbagai bentuk - lisan atau tertulis, langsung atau tidak langsung, dimulai eksternal atau internal, dan dengan mandat legal atau opsional. Perubahan mungkin memerlukan perluasan ruang lingkup atau memungkinkan menyusutkannya. Kebanyakan permintaan perubahan adalah hasil dari:  Sebuah peristiwa eksternal (misalnya, perubahan dalam peraturan pemerintah).  Sebuah kesalahan atau kelalaian dalam mendefinisikan ruang lingkup produk (misalnya, kegagalan untuk menyertakan sebuah fitur yang diperlukan dalam perancangan sistem telekomunikasi).  Sebuah kesalahan atau kelalaian dalam mendefinisikan lingkup proyek (misalnya, dengan menggunakan BOM, bukannya sebuah WBS).  Perubahan nilai tambah (misalnya, proyek rehabilitasi lingkungan mampu mengurangi biaya dengan memanfaatkan teknologi yang tidak tersedia saat lingkup awalnya ditentukan).  Melaksanakan rencana kontingensi atau rencana solusi untuk menanggapi risiko. 4. Rencana pengelolaan ruang lingkup. Rencana pengelolaan ruang lingkup dijelaskan pada bagian 2.3.3. 5.2 Alat dan teknik untuk kontrol perubahan ruang lingkup 1. Kontrol perubahan ruang lingkup. Sebuah pengendalian perubahan ruang lingkup mendefinisikan prosedur dimana ruang lingkup proyek dapat diubah. Termasuk dokumen, pelacakan sistem, dan tingkat persetujuan yang diperlukan untuk otorisasi perubahan. Pengendalian perubahan ruang lingkup harus diintegrasikan dengan kontrol perubahan yang terintegrasi dan, khususnya, dengan sistem apapun atau sistem yang ada untuk mengendalikan lingkup produk. Ketika proyek ini dilakukan di bawah kontrak, pengendalian perubahan lingkup juga harus sesuai dengan semua ketentuan kontrak yang relevan. 2. Pengukuran kinerja. Teknik pengukuran kinerja, membantu untuk menilai besarnya setiap variasi yang terjadi. Menentukan apa yang menyebabkan varians relatif terhadap baseline dan memutuskan apakah varians memerlukan tindakan koreksi merupakan bagian yang penting dari kontrol ruang lingkup perubahan. 3. Perencanaan tambahan. Beberapa proyek berjalan tepat sesuai rencana. Calon lingkup perubahan mungkin membutuhkan modifikasi pada WBS atau analisis pendekatan alternatif (lihat masing-masing pada Bagian 3.3.1 dan 2.2.3). 5.3 Hasil dari kontrol perubahan ruang lingkup
  • 17. 17 1. Perubahan ruang lingkup. Sebuah cakupan perubahan adalah modifikasi pada lingkup- proyek yang telah disetujui seperti yang didefinisikan oleh WBS yang disetujui. Lingkup perubahan sering membutuhkan penyesuaian terhadap biaya, waktu, kualitas, atau tujuan proyek lainnya. Perubahan lingkup proyek ini adalah umpan balik melalui proses perencanaan, teknis dan dokumen perencanaan diperbarui yang diperlukan, dan pemangku kepentingan akan diberitahu sebagaimana mestinya. 2. Tindakan perbaikan. Tindakan korektif adalah segala sesuatu dilakukan untuk membawa kinerja proyek diharapkan di masa depan sejalan dengan rencana proyek. 3. Pembelajaran. Penyebab varians, alasan di balik tindakan korektif yang dipilih, dan jenis- jenis pelajaran yang dipetik dari kontrol ruang lingkup perubahan harus didokumentasikan, sehingga informasi ini menjadi bagian dari database historis baik kedua proyek ini dan proyek lainnya dari organisasi yang melaksanakan. 4. Penyesuaian garis dasar. Tergantung pada sifat perubahan, dokumen dasar yang sesuai dapat direvisi dan diterbitkan kembali untuk mencerminkan perubahan yang telah disetujui dan membentuk dasar baru untuk perubahan masa depan.
