Associazione di
                                             International
         Professionisti nel Project
                                                 Standard
         management e gestione
                                             Organization
         dell’innovazione




ISO 21500:                            Guida al Project
                                      Management



Relatore:
Antonio Dalvit, PMP


 Padova 8 febbraio 2013
ISO 21500:   Guida al Project
                  Management

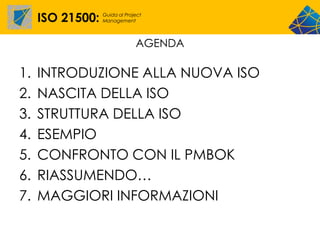

                               AGENDA

1.   INTRODUZIONE ALLA NUOVA ISO
2.   NASCITA DELLA ISO
3.   STRUTTURA DELLA ISO
4.   ESEMPIO
5.   CONFRONTO CON IL PMBOK
6.   RIASSUMENDO…
7.   MAGGIORI INFORMAZIONI
ISO 21500:       Guida al Project
                     Management




             INTRODUZIONE ALLA NUOVA ISO

Il project management come disciplina per la gestione di
progetti/commesse, nata come approccio scientifico alla fine
della seconda guerra mondiale, si è diffusa rapidamente negli
ultimi anni;

A causa dell’attuale crisi, la gestione per progetti per
l’ottimizzazione delle risorse è stata la scelta preferenziale per le
aziende;
Tale trend sarà in continua crescita



(Project Management Circa 2025,
 editori David I. Cleland e Bopaya Bidanda)
ISO 21500:            Guida al Project
                            Management




                  INTRODUZIONE ALLA NUOVA ISO

Sul modello anglosassone, si è diffusa, anche nel project management
l’idea di certificazioni per «garantire» le competenze delle persone;

Ogni associazione ha sviluppato una propria certificazione:
• Pmi – pmbok;
• ANSI/PMI 99-001-2004 (americana);
• P3m3 (Portfolio, Programme, and Project Management Maturity Model – inglese);
• Msp (managing successful programmes – inglese);
• Bs6079 (British Standard Organization);
• Apm bok (association for project management);
• DIN 69900 project management standard (tedesco);
• Prince2 (governo inglese);
• AFNOR standards (Association Française de Normalisation );
• P2M (Project Management Association of Japan);
• …. Altre dipendenti dal singolo paese;
ISO 21500:        Guida al Project
                      Management




              INTRODUZIONE ALLA NUOVA ISO

La presenza di diversi «Body of knowledge» ha portato ad approcci e
terminologie differenti.

Ad esempio nel PMBOK (PMI) l’approccio è più tecnico e vi è una
maggiore focalizzazione nei processi.
Nel ICB (IPMA Competence Baseline), la gestione dei progetti è più
flessibile e vi è una maggiore enfasi sulle skill delle persone impiegate.

Tale differenza è macroscopica già nella definizione di progetto:
Il progetto per il PMI: ”a temporary endeavor undertaken to create a
unique product, service, or result.”
Per IPMA: “a time and constrained operation to realize a set of defined
deliverables up to quality standards and requirements.”
ISO 21500:   Guida al Project
               Management




        INTRODUZIONE ALLA NUOVA ISO

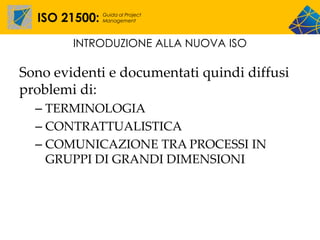

Sono evidenti e documentati quindi diffusi
problemi di:
  – TERMINOLOGIA
  – CONTRATTUALISTICA
  – COMUNICAZIONE TRA PROCESSI IN
    GRUPPI DI GRANDI DIMENSIONI
ISO 21500:    Guida al Project
                  Management




                    NASCITA DELLA ISO
• L’idea per una ISO nasce con proposta nel 2006 da parte del
  Regno Unito.
• Il lavoro di stesura parte nel 2007
• E vi partecipano 37 nazioni e 15 osservatori

• Ruolo fondamentale lo svolgono associazioni quali PMI e IPMA
ISO 21500:   Guida al Project
             Management
ISO 21500:        Guida al Project
                          Management




                            NASCITA DELLA ISO

•   Obiettivo creare uno standard di PM:
    –    ISO 21500 Guide to Project Management;

•   Il documento di partenza è il BS6079 (BSI – British Standard Institution)
    –    Solo come punto di partenza;
    –    PMBOK (sezione processi) ha fortemente influenzato lo sviluppo di questo
         standard;

•   37 nazioni con propri delegati hanno partecipato ai lavori
    –    I delegati sono stati scelti dalle organizzazioni degli standard dei singoli paesi
         (UNI per l’Italia);
    –    Rappresentanti da una ampia varietà di settori e aree;

•   Elevato interesse internazionale per lo sviluppo di uno standard
    condiviso;

•   PMI e IPMA pienamente coinvolti nello sviluppo;
ISO 21500:           Guida al Project
                             Management




                               NASCITA DELLA ISO
Cosa aspettarci da questa ISO:                  Cosa non dobbiamo aspettarci:

o   Un documento che tiene conto degli          o   Una soluzione magica in grado di
    ultimi sviluppi nel campo                       risolvere tutti i problemi;
    internazionale del project
    management;                                 o   Un libro di ricette per completare con
                                                    successo un progetto
o   Non viene negato o annullato l’uso
    degli altri standard in essere;             o   Un reinventare l’acqua calda: nuovi
o   Uno strumento flessibile per supportare         nomi e processi e sostituzione con
    le differenze tra i diversi standard;           quanto fatto finora;

o   Un documento che riassume un set di         o   Una guida su come gestire un
    principi di project management                  progetto;
    universalmente accettati (si veda la
    definizione di “progetto” ad esempio);      o   Un elenco di strumenti e tecniche;
o   Uno strumento per identificare              o   Qualcosa che riguardi certificazioni o
    potenziali futuri standard;                     accreditamenti;
o   Uno strumento orientato ai processi:
    “Cosa” non “Come”;                          o   Uno standard sul program e portfolio
                                                    management;
ISO 21500:       Guida al Project
                      Management




                        NASCITA DELLA ISO

Le necessità:

•   Gestione di progetti di respiro internazionale;
•   Problemi contrattuali;
•   Necessità di una terminologia comune;
•   Allineamento con gli altri standard (PMBOK,
    BS 6079-1:2002, Standard tedeschi australiani giapponesi, etc. );
ISO 21500:       Guida al Project
                       Management



                         NASCITA DELLA ISO
                          Quali i benefici?
I benefici attesi nel campo del project management:


 Miglioramento nello scambio di informazioni tra organizzazioni
  favorendo così i delivery di progetto;
 Standardizzazione della terminologia, così da rendere I processi piu
  efficenti;
 Permettere a organizzazioni sovranazionali di coordinare le attività di
  project management (processi e aree di conoscenza);
 Aumentare la mobilità del personale che si occupa di project
  management con la possibilità di lavorare in progetti internazionali;
 Fornire un framework che può essere usato come parametro di
  riferimento tra le varie certificazioni;
 Condivisione di principi e processi generici nel campo del project
  management su cui costruire sviluppi futuri;
ISO 21500:          Guida al Project
                           Management




                           STRUTTURA DELLA ISO

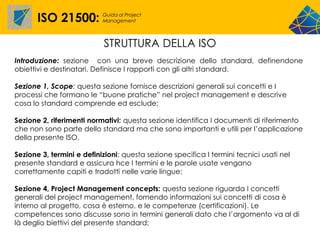

Introduzione: sezione con una breve descrizione dello standard, definendone
obiettivi e destinatari. Definisce I rapporti con gli altri standard.

Sezione 1, Scope: questa sezione fornisce descrizioni generali sui concetti e I
processi che formano le “buone pratiche” nel project management e descrive
cosa lo standard comprende ed esclude;

Sezione 2, riferimenti normativi: questa sezione identifica I documenti di riferimento
che non sono parte dello standard ma che sono importanti e utili per l’applicazione
della presente ISO.

Sezione 3, termini e definizioni: questa sezione specifica I termini tecnici usati nel
presente standard e assicura hce I termini e le parole usate vengano
correttamente capiti e tradotti nelle varie lingue;

Sezione 4, Project Management concepts: questa sezione riguarda I concetti
generali del project management, fornendo informazioni sui concetti di cosa è
interno al progetto, cosa è esterno, e le competenze (certificazioni). Le
competences sono discusse sono in termini generali dato che l’argomento va al di
là deglio biettivi del presente standard;
ISO 21500:         Guida al Project
                       Management




                      STRUTTURA DELLA ISO
Sezione 5, project management processes: questa sezione identifica i processi
relativi al project management e che dovrebbero essere presi in considerazione
quando si sviluppano standard e si conducono progetti. Ogni processo include
la definizione di obiettivo, una breve descrizione e gli input e output. I processi
individuati sono 39. I processi sono raccolti in 5 aree (gruppi di processi) –
initiating, planning, implementing, controlling and closing e 10 “subject
groups” –
integration, stakeholder, scope, resources, time, cost, risk, quality, procurement
and communication .

Appendici: le appendici sono sezioni informative che non fanno parte dello
standard del project management, ma contengono utili informazioni per la sua
applicazioni.
Ci sono 2 appendici: la prima relativa a concetti interni al progetto come ad
esempio il ciclo di vita, ruoli e responsabilità, vincoli. La seconda riguarda
aspetti esterni ai confini del progetto, quali il portfolio management, il
program management e i collegamenti tra progetti e organizzazioni.
ISO 21500:        Guida al Project
                      Management




                               ESEMPIO
 L’azienda cliente è responsabile di specificare “l’obiettivo
del progetto“ e le “condizioni per l’esecuzione del progetto“
e dovrebbe garantire un adeguato finanziamento e definire
la tipologia di contratto.

La definizione del progetto dovrebbe contenere:
   • La descrizione del contesto entro cui è inserito l’obiettivo del
     progetto;
   • Quali sono le funzionalità dell’obiettivo;
   • Le soluzioni tecniche richieste;
   • Il budget
   • I tempi richiesti per l’esecuzione del progetto
   • Il «quality plan»
ISO 21500:   Guida al Project
             Management
ISO 21500:   Guida al Project
             Management



        Tabella dei processi
ISO 21500:   Guida al Project
                Management




         DEFINIZIONE DEI PROCESSI
La definizione dei processi dovrebbe includere una
definizione dello scopo del processo, una descrizione
del processo stesso e una tabella dove vengono
riassunti input, metodologie, output.

• Inputs: gli elementi necessari per svolgere il
  processo;
• Metodologie: gli strumenti o metodi per svolgere il
  processo;
• Outputs: I risultati ottenuti dal completamento del
  processo;
ISO 21500:   Guida al Project
             Management
ISO 21500:       Guida al Project
                     Management




              CONFRONTO CON IL PMBOK

                    Definizione di progetto:
               La definizione di progetto è inserita nella sezione 3



     Un progetto è “a unique set of processes consisting of
    coordinated and controlled activities with start and finish
         dates, undertaken to achieve an objective”.

Questa definizione è un miglioramento rispetto al PMBoK®, dove
I progetti si svolgono allo scopo di produrre deliverables. Nella
definizione ISO 21500 non si parla mai di prodotti.
ISO 21500:      Guida al Project
                    Management




                               PROCESSI
La nuova ISO 21500 divide i processi di un progetto in 5 gruppi di
processo.

     ISO 21500                         PMBoK® Guide
     Initiating                        Initiating
     Planning                          Planning
     Implementing                      Executing
     Controlling                       Monitoring and Controlling
     Closing                           Closing


L’unica differenza in questo caso è solamente il nome dato ai
gruppi di processi.
ISO 21500:      Guida al Project
                   Management




               DESCRIZIONE DEI PROCESSI
• La descrizione dei processi nella ISO 21500 è molto diversa a
  quanto troviamo nel PMBOK;
• Nella ISO 21500 infatti non troviamo una descrizione degli
  strumenti e tecniche (nel PMBOK è la sezione 4);
• La descrizione di ogni processo prevede invece una
  descrizione generale e una tabella contenente i principali
  input e output.
• Le descrizioni della ISO sono sostanzialmente più brevi rispetto
  a quelle del PMBOK.
ISO 21500:      Guida al Project
                    Management




                   AREE DI CONOSCENZA
                                            ISO 21500       PMBoK® Guide
                                            Subjects        Knowledge Areas
                                            Integration     Integration
Nella ISO 21500, le knowledge
areas divengono «subjects»                  Stakeholder     -

                                            Scope           Scope
Anche qui poche differenze:                 Resource        Human Resources
- integrata una sezione stakeholder
- la   sezione    risorse  umane     ora    Time            Time
  comprende tutte le risorse di progetto;   Cost            Cost

                                            Risk            Risk

                                            Quality         Quality

                                            Procurement     Procurement

                                            Communication   Communication
ISO 21500:                Guida al Project
                                 Management

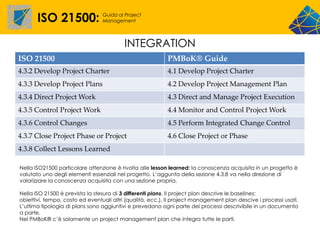

                                          INTEGRATION
ISO 21500                                                  PMBoK® Guide
4.3.2 Develop Project Charter                              4.1 Develop Project Charter
4.3.3 Develop Project Plans                                4.2 Develop Project Management Plan
4.3.4 Direct Project Work                                  4.3 Direct and Manage Project Execution
4.3.5 Control Project Work                                 4.4 Monitor and Control Project Work
4.3.6 Control Changes                                      4.5 Perform Integrated Change Control
4.3.7 Close Project Phase or Project                       4.6 Close Project or Phase
4.3.8 Collect Lessons Learned

Nella ISO21500 particolare attenzione è rivolta alle lesson learned: la conoscenza acquisita in un progetto è
valutato uno degli elementi essenziali nel progetto. L’aggunta della sezione 4.3.8 va nella direzione di
valorizzare la conoscenza acquisita con una sezione propria.

Nella ISO 21500 è prevista la stesura di 3 differenti plans. Il project plan descrive le baselines:
obiettivi, tempo, costo ed eventuali altri (qualità, ecc.). Il project management plan descive i processi usati.
L’ultima tipologia di plans sono aggiuntivi e prevedono ogni parte dei processi descrivibile in un documento
a parte.
Nel PMBoK® c’è solamente un project management plan che integra tutte le parti.
ISO 21500:             Guida al Project
                              Management




                                      STAKEHOLDER


ISO 21500                                        PMBoK® Guide
4.3.9 Identify Stakeholders                      10.1 Identify Stakeholders
                                                 (preso da Communication Knowledge Area)
4.3.10 Manage Stakeholders                       10.4 Manage Stakeholder Expectations
                                                 (preso da Communication Knowledge Area)



Nella ISO 21500, si è dato risalto agli stakeholder, creando una
nuova area di conoscenza. Nel PMBoK tali processi erano inclusi
nella Communication Knowledge Area.

Tale approccio è ripreso dal manuale IPMA Competence book,
dallo standard inglese BS6079 e giapponese P2M.
ISO 21500:              Guida al Project
                           Management




                                              SCOPE
    ISO 21500                                   PMBoK® Guide

                                                5.1 Collect Requirements
    4.3.11 Define Scope
                                                5.2 Define Scope

    4.3.12 Create Work Breakdown Structure      5.3 Create WBS

    4.3.13 Define Activities                    6.1 Define Activities
                                                (dal Time Management Knowledge Area)
    -                                           5.4 Verify Scope

    4.3.14 Control Scope                        5.5 Control Scope


Nella ISO 21500 il processo “Define Scope” include anche la
raccolta dei “requirement”. Manca invece il processo di “Verify
Scope” e il suo seguente output di accettazione dei deliverable.
Rispetto al PMBoK, la definizione delle attività viene specificata
nell’ambito dello scope.
ISO 21500:                 Guida al Project
                                 Management




                                           RESOURCES
 ISO 21500                                          PMBoK® Guide
 -                                                  9.1 Develop Human Resource Plan

 4.3.15 Establish Project Team                      9.2 Acquire Project Team

 4.3.16 Estimate Resources                          6.3 Estimate Activity Resources
                                                    (dal Time Management Knowledge Area)
 4.3.17 Define Project Organization                 -

 4.3.18 Develop Project Team                        9.3 Develop Project Team

 4.3.19 Control Resources                           -

 4.3.20 Manage Project Team                         9.4 Manage Project Team


Il capitolo delle risorse nella ISO 21500 si discosta di molto rispetto al PMBoK:
copre infatti tutti I tipi di risorse: umane, materiali, equipaggiamento, materiali.
Mentre nel PMBoK prima definiamo l’organizzazione e I ruoli e solo
successivamente assumiano le persone, nella ISO si parte da una struttura flat
assegnando alle risorse umane I ruoli.
Per continuare il paragone, la ISO definisce nell’ambito delle risorse, anche la
loro stima, cosa che il PMBoK fa nell’area del time management.
ISO 21500:              Guida al Project
                             Management




                                                TIME
ISO 21500                                         PMBoK® Guide
                                                  6.1 Define Activities
                                                  (Spostato in Scope)
4.3.21 Sequence Activities                        6.2 Sequence Activities

                                                  6.3 Estimate Activity Resources
                                                  (spostato in Resource)
4.3.22 Estimate Activity Durations                6.4 Estimate Activity Durations

4.3.23 Develop Schedule                           6.5 Develop Schedule

4.3.24 Control Schedule                           6.6 Control Schedule


Poche le differenze a meno della definizione delle attività (spostate
in scope) e la stima delle risorse, spostato nella sezione resources.
ISO 21500:       Guida al Project
                     Management

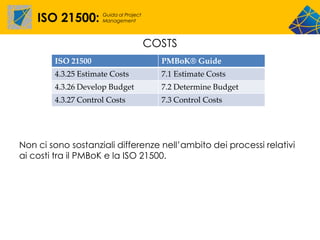

                                        COSTS
        ISO 21500                         PMBoK® Guide
        4.3.25 Estimate Costs             7.1 Estimate Costs
        4.3.26 Develop Budget             7.2 Determine Budget
        4.3.27 Control Costs              7.3 Control Costs




Non ci sono sostanziali differenze nell’ambito dei processi relativi
ai costi tra il PMBoK e la ISO 21500.
ISO 21500:            Guida al Project
                          Management

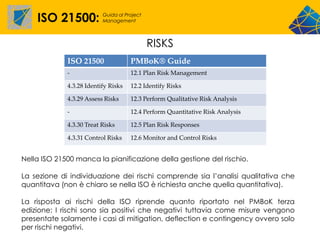

                                             RISKS
             ISO 21500               PMBoK® Guide
             -                       12.1 Plan Risk Management

             4.3.28 Identify Risks   12.2 Identify Risks

             4.3.29 Assess Risks     12.3 Perform Qualitative Risk Analysis

             -                       12.4 Perform Quantitative Risk Analysis

             4.3.30 Treat Risks      12.5 Plan Risk Responses

             4.3.31 Control Risks    12.6 Monitor and Control Risks


Nella ISO 21500 manca la pianificazione della gestione del rischio.

La sezione di individuazione dei rischi comprende sia l’analisi qualitativa che
quantitava (non è chiaro se nella ISO è richiesta anche quella quantitativa).

La risposta ai rischi della ISO riprende quanto riportato nel PMBoK terza
edizione: I rischi sono sia positivi che negativi tuttavia come misure vengono
presentate solamente i casi di mitigation, deflection e contingency ovvero solo
per rischi negativi.
ISO 21500:         Guida al Project
                      Management



                                   QUALITA’

ISO 21500                                PMBoK® Guide
4.3.32 Plan Quality                      8.1 Plan Quality
4.3.33 Perform Quality Assurance         8.2 Perform Quality Assurance
4.3.34 Perform Quality Control           8.3 Perform Quality Control



Nell’ambito dell’area di conoscenze della qualità, l’ISO 21500 riprende
esattamente i punti del PMBoK, senza sostanziali differenze.
ISO 21500:        Guida al Project
                         Management




            PROCUREMENT (CONTRATTUALISTICA)
   ISO 21500                                PMBoK® Guide
   4.3.35 Plan Procurement                  12.1 Plan Procurements
   4.3.36 Select Suppliers                  12.2 Conduct Procurements
   4.3.37 Administer Contracts              12.3 Administer Procurements
   -                                        12.4 Close Procurements


C’è equivalenza tra la ISO 21500 “select Suppliers” con il PMBoK “conduct
procurements”: in entrambi casi l’obiettivo è completare e siglare i contratti di
fornitura.

Nella ISO 21500, la chiusura dei contratti è compresa nel processo di gestione
dei contratti (“administer contracts”).
ISO 21500:            Guida al Project
                          Management

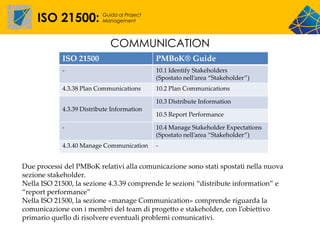

                             COMMUNICATION
            ISO 21500                        PMBoK® Guide
            -                                10.1 Identify Stakeholders
                                             (Spostato nell’area “Stakeholder”)
            4.3.38 Plan Communications       10.2 Plan Communications

                                             10.3 Distribute Information
            4.3.39 Distribute Information
                                             10.5 Report Performance

            -                                10.4 Manage Stakeholder Expectations
                                             (Spostato nell’area “Stakeholder”)
            4.3.40 Manage Communication      -


Due processi del PMBoK relativi alla comunicazione sono stati spostati nella nuova
sezione stakeholder.
Nella ISO 21500, la sezione 4.3.39 comprende le sezioni “distribute information” e
“report performance”
Nella ISO 21500, la sezione «manage Communication» comprende riguarda la
comunicazione con i membri del team di progetto e stakeholder, con l’obiettivo
primario quello di risolvere eventuali problemi comunicativi.
ISO 21500:            Guida al Project
                            Management




                                   RIASSUMENDO
   La ISO introduce una nuova area di conoscenza: gli stakeholder.
   Ci sono 39 processi mappati nella ISO 21500 e 42 processi nel PMBoK®.
   31 processi dell’ISO 21500 sono direttamente associabili a quelli del PMBoK.
   4 processi sono stati spostati tra le varie aree di conoscenza (PMBoK® Guide knowledge
    areas).
   4 coppie di processi del PMBoK® sono stati accorpati in 4 singoli processi della ISO 21500.



3 processi del PMBoK® non sono stati introdotti nella ISO 21500:
• 5.4 Verify Scope,
• 9.1 Develop Human Resource Plan,
• 12.1 Plan Risk Management.


4 nuovi processi sono stati introdotti nell’ ISO 21500:
• 4.3.8 Collect Lessons Learned,
• 4.3.17 Define Project Organization,
• 4.3.19 Control Resources,
• 4.3.40 Manage Communication.
ISO 21500:   Guida al Project
               Management




          MAGGIORI INFORMAZIONI

• Maggiori informazioni qui:

• www.pmi.org
• www.ipma.ch
• www.iso.org
GRAZIE



Padova 8 febbraio 2013
ISO 21500:        Guida al Project
                      Management



       INPUT – METODOLOGIE - OUTPUT

Inputs
• Project Scope Statement
• Change Control System
• Project Scope Statement Updates

Metodologie
• Work Breakdown Structure
• Variance Analysis
• Work Breakdown Structure Updates
• Scope Management Plan
• Re-planning
• Scope Management Plan Updates

Outputs
• Approved Change Requests
• Configuration Management
• Project Management Plan Updates

Iso 21500 project management

  • 1.
    Associazione di International Professionisti nel Project Standard management e gestione Organization dell’innovazione ISO 21500: Guida al Project Management Relatore: Antonio Dalvit, PMP Padova 8 febbraio 2013
  • 2.
    ISO 21500: Guida al Project Management AGENDA 1. INTRODUZIONE ALLA NUOVA ISO 2. NASCITA DELLA ISO 3. STRUTTURA DELLA ISO 4. ESEMPIO 5. CONFRONTO CON IL PMBOK 6. RIASSUMENDO… 7. MAGGIORI INFORMAZIONI
  • 3.
    ISO 21500: Guida al Project Management INTRODUZIONE ALLA NUOVA ISO Il project management come disciplina per la gestione di progetti/commesse, nata come approccio scientifico alla fine della seconda guerra mondiale, si è diffusa rapidamente negli ultimi anni; A causa dell’attuale crisi, la gestione per progetti per l’ottimizzazione delle risorse è stata la scelta preferenziale per le aziende; Tale trend sarà in continua crescita (Project Management Circa 2025, editori David I. Cleland e Bopaya Bidanda)
  • 4.
    ISO 21500: Guida al Project Management INTRODUZIONE ALLA NUOVA ISO Sul modello anglosassone, si è diffusa, anche nel project management l’idea di certificazioni per «garantire» le competenze delle persone; Ogni associazione ha sviluppato una propria certificazione: • Pmi – pmbok; • ANSI/PMI 99-001-2004 (americana); • P3m3 (Portfolio, Programme, and Project Management Maturity Model – inglese); • Msp (managing successful programmes – inglese); • Bs6079 (British Standard Organization); • Apm bok (association for project management); • DIN 69900 project management standard (tedesco); • Prince2 (governo inglese); • AFNOR standards (Association Française de Normalisation ); • P2M (Project Management Association of Japan); • …. Altre dipendenti dal singolo paese;
  • 5.
    ISO 21500: Guida al Project Management INTRODUZIONE ALLA NUOVA ISO La presenza di diversi «Body of knowledge» ha portato ad approcci e terminologie differenti. Ad esempio nel PMBOK (PMI) l’approccio è più tecnico e vi è una maggiore focalizzazione nei processi. Nel ICB (IPMA Competence Baseline), la gestione dei progetti è più flessibile e vi è una maggiore enfasi sulle skill delle persone impiegate. Tale differenza è macroscopica già nella definizione di progetto: Il progetto per il PMI: ”a temporary endeavor undertaken to create a unique product, service, or result.” Per IPMA: “a time and constrained operation to realize a set of defined deliverables up to quality standards and requirements.”
  • 6.
    ISO 21500: Guida al Project Management INTRODUZIONE ALLA NUOVA ISO Sono evidenti e documentati quindi diffusi problemi di: – TERMINOLOGIA – CONTRATTUALISTICA – COMUNICAZIONE TRA PROCESSI IN GRUPPI DI GRANDI DIMENSIONI
  • 7.
    ISO 21500: Guida al Project Management NASCITA DELLA ISO • L’idea per una ISO nasce con proposta nel 2006 da parte del Regno Unito. • Il lavoro di stesura parte nel 2007 • E vi partecipano 37 nazioni e 15 osservatori • Ruolo fondamentale lo svolgono associazioni quali PMI e IPMA
  • 8.
    ISO 21500: Guida al Project Management
  • 9.
    ISO 21500: Guida al Project Management NASCITA DELLA ISO • Obiettivo creare uno standard di PM: – ISO 21500 Guide to Project Management; • Il documento di partenza è il BS6079 (BSI – British Standard Institution) – Solo come punto di partenza; – PMBOK (sezione processi) ha fortemente influenzato lo sviluppo di questo standard; • 37 nazioni con propri delegati hanno partecipato ai lavori – I delegati sono stati scelti dalle organizzazioni degli standard dei singoli paesi (UNI per l’Italia); – Rappresentanti da una ampia varietà di settori e aree; • Elevato interesse internazionale per lo sviluppo di uno standard condiviso; • PMI e IPMA pienamente coinvolti nello sviluppo;
  • 10.
    ISO 21500: Guida al Project Management NASCITA DELLA ISO Cosa aspettarci da questa ISO: Cosa non dobbiamo aspettarci: o Un documento che tiene conto degli o Una soluzione magica in grado di ultimi sviluppi nel campo risolvere tutti i problemi; internazionale del project management; o Un libro di ricette per completare con successo un progetto o Non viene negato o annullato l’uso degli altri standard in essere; o Un reinventare l’acqua calda: nuovi o Uno strumento flessibile per supportare nomi e processi e sostituzione con le differenze tra i diversi standard; quanto fatto finora; o Un documento che riassume un set di o Una guida su come gestire un principi di project management progetto; universalmente accettati (si veda la definizione di “progetto” ad esempio); o Un elenco di strumenti e tecniche; o Uno strumento per identificare o Qualcosa che riguardi certificazioni o potenziali futuri standard; accreditamenti; o Uno strumento orientato ai processi: “Cosa” non “Come”; o Uno standard sul program e portfolio management;
  • 11.
    ISO 21500: Guida al Project Management NASCITA DELLA ISO Le necessità: • Gestione di progetti di respiro internazionale; • Problemi contrattuali; • Necessità di una terminologia comune; • Allineamento con gli altri standard (PMBOK, BS 6079-1:2002, Standard tedeschi australiani giapponesi, etc. );
  • 12.
    ISO 21500: Guida al Project Management NASCITA DELLA ISO Quali i benefici? I benefici attesi nel campo del project management:  Miglioramento nello scambio di informazioni tra organizzazioni favorendo così i delivery di progetto;  Standardizzazione della terminologia, così da rendere I processi piu efficenti;  Permettere a organizzazioni sovranazionali di coordinare le attività di project management (processi e aree di conoscenza);  Aumentare la mobilità del personale che si occupa di project management con la possibilità di lavorare in progetti internazionali;  Fornire un framework che può essere usato come parametro di riferimento tra le varie certificazioni;  Condivisione di principi e processi generici nel campo del project management su cui costruire sviluppi futuri;
  • 13.
    ISO 21500: Guida al Project Management STRUTTURA DELLA ISO Introduzione: sezione con una breve descrizione dello standard, definendone obiettivi e destinatari. Definisce I rapporti con gli altri standard. Sezione 1, Scope: questa sezione fornisce descrizioni generali sui concetti e I processi che formano le “buone pratiche” nel project management e descrive cosa lo standard comprende ed esclude; Sezione 2, riferimenti normativi: questa sezione identifica I documenti di riferimento che non sono parte dello standard ma che sono importanti e utili per l’applicazione della presente ISO. Sezione 3, termini e definizioni: questa sezione specifica I termini tecnici usati nel presente standard e assicura hce I termini e le parole usate vengano correttamente capiti e tradotti nelle varie lingue; Sezione 4, Project Management concepts: questa sezione riguarda I concetti generali del project management, fornendo informazioni sui concetti di cosa è interno al progetto, cosa è esterno, e le competenze (certificazioni). Le competences sono discusse sono in termini generali dato che l’argomento va al di là deglio biettivi del presente standard;
  • 14.
    ISO 21500: Guida al Project Management STRUTTURA DELLA ISO Sezione 5, project management processes: questa sezione identifica i processi relativi al project management e che dovrebbero essere presi in considerazione quando si sviluppano standard e si conducono progetti. Ogni processo include la definizione di obiettivo, una breve descrizione e gli input e output. I processi individuati sono 39. I processi sono raccolti in 5 aree (gruppi di processi) – initiating, planning, implementing, controlling and closing e 10 “subject groups” – integration, stakeholder, scope, resources, time, cost, risk, quality, procurement and communication . Appendici: le appendici sono sezioni informative che non fanno parte dello standard del project management, ma contengono utili informazioni per la sua applicazioni. Ci sono 2 appendici: la prima relativa a concetti interni al progetto come ad esempio il ciclo di vita, ruoli e responsabilità, vincoli. La seconda riguarda aspetti esterni ai confini del progetto, quali il portfolio management, il program management e i collegamenti tra progetti e organizzazioni.
  • 15.
    ISO 21500: Guida al Project Management ESEMPIO L’azienda cliente è responsabile di specificare “l’obiettivo del progetto“ e le “condizioni per l’esecuzione del progetto“ e dovrebbe garantire un adeguato finanziamento e definire la tipologia di contratto. La definizione del progetto dovrebbe contenere: • La descrizione del contesto entro cui è inserito l’obiettivo del progetto; • Quali sono le funzionalità dell’obiettivo; • Le soluzioni tecniche richieste; • Il budget • I tempi richiesti per l’esecuzione del progetto • Il «quality plan»
  • 16.
    ISO 21500: Guida al Project Management
  • 17.
    ISO 21500: Guida al Project Management Tabella dei processi
  • 18.
    ISO 21500: Guida al Project Management DEFINIZIONE DEI PROCESSI La definizione dei processi dovrebbe includere una definizione dello scopo del processo, una descrizione del processo stesso e una tabella dove vengono riassunti input, metodologie, output. • Inputs: gli elementi necessari per svolgere il processo; • Metodologie: gli strumenti o metodi per svolgere il processo; • Outputs: I risultati ottenuti dal completamento del processo;
  • 19.
    ISO 21500: Guida al Project Management
  • 20.
    ISO 21500: Guida al Project Management CONFRONTO CON IL PMBOK Definizione di progetto: La definizione di progetto è inserita nella sezione 3 Un progetto è “a unique set of processes consisting of coordinated and controlled activities with start and finish dates, undertaken to achieve an objective”. Questa definizione è un miglioramento rispetto al PMBoK®, dove I progetti si svolgono allo scopo di produrre deliverables. Nella definizione ISO 21500 non si parla mai di prodotti.
  • 21.
    ISO 21500: Guida al Project Management PROCESSI La nuova ISO 21500 divide i processi di un progetto in 5 gruppi di processo. ISO 21500 PMBoK® Guide Initiating Initiating Planning Planning Implementing Executing Controlling Monitoring and Controlling Closing Closing L’unica differenza in questo caso è solamente il nome dato ai gruppi di processi.
  • 22.
    ISO 21500: Guida al Project Management DESCRIZIONE DEI PROCESSI • La descrizione dei processi nella ISO 21500 è molto diversa a quanto troviamo nel PMBOK; • Nella ISO 21500 infatti non troviamo una descrizione degli strumenti e tecniche (nel PMBOK è la sezione 4); • La descrizione di ogni processo prevede invece una descrizione generale e una tabella contenente i principali input e output. • Le descrizioni della ISO sono sostanzialmente più brevi rispetto a quelle del PMBOK.
  • 23.
    ISO 21500: Guida al Project Management AREE DI CONOSCENZA ISO 21500 PMBoK® Guide Subjects Knowledge Areas Integration Integration Nella ISO 21500, le knowledge areas divengono «subjects» Stakeholder - Scope Scope Anche qui poche differenze: Resource Human Resources - integrata una sezione stakeholder - la sezione risorse umane ora Time Time comprende tutte le risorse di progetto; Cost Cost Risk Risk Quality Quality Procurement Procurement Communication Communication
  • 24.
    ISO 21500: Guida al Project Management INTEGRATION ISO 21500 PMBoK® Guide 4.3.2 Develop Project Charter 4.1 Develop Project Charter 4.3.3 Develop Project Plans 4.2 Develop Project Management Plan 4.3.4 Direct Project Work 4.3 Direct and Manage Project Execution 4.3.5 Control Project Work 4.4 Monitor and Control Project Work 4.3.6 Control Changes 4.5 Perform Integrated Change Control 4.3.7 Close Project Phase or Project 4.6 Close Project or Phase 4.3.8 Collect Lessons Learned Nella ISO21500 particolare attenzione è rivolta alle lesson learned: la conoscenza acquisita in un progetto è valutato uno degli elementi essenziali nel progetto. L’aggunta della sezione 4.3.8 va nella direzione di valorizzare la conoscenza acquisita con una sezione propria. Nella ISO 21500 è prevista la stesura di 3 differenti plans. Il project plan descrive le baselines: obiettivi, tempo, costo ed eventuali altri (qualità, ecc.). Il project management plan descive i processi usati. L’ultima tipologia di plans sono aggiuntivi e prevedono ogni parte dei processi descrivibile in un documento a parte. Nel PMBoK® c’è solamente un project management plan che integra tutte le parti.
  • 25.
    ISO 21500: Guida al Project Management STAKEHOLDER ISO 21500 PMBoK® Guide 4.3.9 Identify Stakeholders 10.1 Identify Stakeholders (preso da Communication Knowledge Area) 4.3.10 Manage Stakeholders 10.4 Manage Stakeholder Expectations (preso da Communication Knowledge Area) Nella ISO 21500, si è dato risalto agli stakeholder, creando una nuova area di conoscenza. Nel PMBoK tali processi erano inclusi nella Communication Knowledge Area. Tale approccio è ripreso dal manuale IPMA Competence book, dallo standard inglese BS6079 e giapponese P2M.
  • 26.
    ISO 21500: Guida al Project Management SCOPE ISO 21500 PMBoK® Guide 5.1 Collect Requirements 4.3.11 Define Scope 5.2 Define Scope 4.3.12 Create Work Breakdown Structure 5.3 Create WBS 4.3.13 Define Activities 6.1 Define Activities (dal Time Management Knowledge Area) - 5.4 Verify Scope 4.3.14 Control Scope 5.5 Control Scope Nella ISO 21500 il processo “Define Scope” include anche la raccolta dei “requirement”. Manca invece il processo di “Verify Scope” e il suo seguente output di accettazione dei deliverable. Rispetto al PMBoK, la definizione delle attività viene specificata nell’ambito dello scope.
  • 27.
    ISO 21500: Guida al Project Management RESOURCES ISO 21500 PMBoK® Guide - 9.1 Develop Human Resource Plan 4.3.15 Establish Project Team 9.2 Acquire Project Team 4.3.16 Estimate Resources 6.3 Estimate Activity Resources (dal Time Management Knowledge Area) 4.3.17 Define Project Organization - 4.3.18 Develop Project Team 9.3 Develop Project Team 4.3.19 Control Resources - 4.3.20 Manage Project Team 9.4 Manage Project Team Il capitolo delle risorse nella ISO 21500 si discosta di molto rispetto al PMBoK: copre infatti tutti I tipi di risorse: umane, materiali, equipaggiamento, materiali. Mentre nel PMBoK prima definiamo l’organizzazione e I ruoli e solo successivamente assumiano le persone, nella ISO si parte da una struttura flat assegnando alle risorse umane I ruoli. Per continuare il paragone, la ISO definisce nell’ambito delle risorse, anche la loro stima, cosa che il PMBoK fa nell’area del time management.
  • 28.
    ISO 21500: Guida al Project Management TIME ISO 21500 PMBoK® Guide 6.1 Define Activities (Spostato in Scope) 4.3.21 Sequence Activities 6.2 Sequence Activities 6.3 Estimate Activity Resources (spostato in Resource) 4.3.22 Estimate Activity Durations 6.4 Estimate Activity Durations 4.3.23 Develop Schedule 6.5 Develop Schedule 4.3.24 Control Schedule 6.6 Control Schedule Poche le differenze a meno della definizione delle attività (spostate in scope) e la stima delle risorse, spostato nella sezione resources.
  • 29.
    ISO 21500: Guida al Project Management COSTS ISO 21500 PMBoK® Guide 4.3.25 Estimate Costs 7.1 Estimate Costs 4.3.26 Develop Budget 7.2 Determine Budget 4.3.27 Control Costs 7.3 Control Costs Non ci sono sostanziali differenze nell’ambito dei processi relativi ai costi tra il PMBoK e la ISO 21500.
  • 30.
    ISO 21500: Guida al Project Management RISKS ISO 21500 PMBoK® Guide - 12.1 Plan Risk Management 4.3.28 Identify Risks 12.2 Identify Risks 4.3.29 Assess Risks 12.3 Perform Qualitative Risk Analysis - 12.4 Perform Quantitative Risk Analysis 4.3.30 Treat Risks 12.5 Plan Risk Responses 4.3.31 Control Risks 12.6 Monitor and Control Risks Nella ISO 21500 manca la pianificazione della gestione del rischio. La sezione di individuazione dei rischi comprende sia l’analisi qualitativa che quantitava (non è chiaro se nella ISO è richiesta anche quella quantitativa). La risposta ai rischi della ISO riprende quanto riportato nel PMBoK terza edizione: I rischi sono sia positivi che negativi tuttavia come misure vengono presentate solamente i casi di mitigation, deflection e contingency ovvero solo per rischi negativi.
  • 31.
    ISO 21500: Guida al Project Management QUALITA’ ISO 21500 PMBoK® Guide 4.3.32 Plan Quality 8.1 Plan Quality 4.3.33 Perform Quality Assurance 8.2 Perform Quality Assurance 4.3.34 Perform Quality Control 8.3 Perform Quality Control Nell’ambito dell’area di conoscenze della qualità, l’ISO 21500 riprende esattamente i punti del PMBoK, senza sostanziali differenze.
  • 32.
    ISO 21500: Guida al Project Management PROCUREMENT (CONTRATTUALISTICA) ISO 21500 PMBoK® Guide 4.3.35 Plan Procurement 12.1 Plan Procurements 4.3.36 Select Suppliers 12.2 Conduct Procurements 4.3.37 Administer Contracts 12.3 Administer Procurements - 12.4 Close Procurements C’è equivalenza tra la ISO 21500 “select Suppliers” con il PMBoK “conduct procurements”: in entrambi casi l’obiettivo è completare e siglare i contratti di fornitura. Nella ISO 21500, la chiusura dei contratti è compresa nel processo di gestione dei contratti (“administer contracts”).
  • 33.
    ISO 21500: Guida al Project Management COMMUNICATION ISO 21500 PMBoK® Guide - 10.1 Identify Stakeholders (Spostato nell’area “Stakeholder”) 4.3.38 Plan Communications 10.2 Plan Communications 10.3 Distribute Information 4.3.39 Distribute Information 10.5 Report Performance - 10.4 Manage Stakeholder Expectations (Spostato nell’area “Stakeholder”) 4.3.40 Manage Communication - Due processi del PMBoK relativi alla comunicazione sono stati spostati nella nuova sezione stakeholder. Nella ISO 21500, la sezione 4.3.39 comprende le sezioni “distribute information” e “report performance” Nella ISO 21500, la sezione «manage Communication» comprende riguarda la comunicazione con i membri del team di progetto e stakeholder, con l’obiettivo primario quello di risolvere eventuali problemi comunicativi.
  • 34.
    ISO 21500: Guida al Project Management RIASSUMENDO  La ISO introduce una nuova area di conoscenza: gli stakeholder.  Ci sono 39 processi mappati nella ISO 21500 e 42 processi nel PMBoK®.  31 processi dell’ISO 21500 sono direttamente associabili a quelli del PMBoK.  4 processi sono stati spostati tra le varie aree di conoscenza (PMBoK® Guide knowledge areas).  4 coppie di processi del PMBoK® sono stati accorpati in 4 singoli processi della ISO 21500. 3 processi del PMBoK® non sono stati introdotti nella ISO 21500: • 5.4 Verify Scope, • 9.1 Develop Human Resource Plan, • 12.1 Plan Risk Management. 4 nuovi processi sono stati introdotti nell’ ISO 21500: • 4.3.8 Collect Lessons Learned, • 4.3.17 Define Project Organization, • 4.3.19 Control Resources, • 4.3.40 Manage Communication.
  • 35.
    ISO 21500: Guida al Project Management MAGGIORI INFORMAZIONI • Maggiori informazioni qui: • www.pmi.org • www.ipma.ch • www.iso.org
  • 36.
  • 37.
    ISO 21500: Guida al Project Management INPUT – METODOLOGIE - OUTPUT Inputs • Project Scope Statement • Change Control System • Project Scope Statement Updates Metodologie • Work Breakdown Structure • Variance Analysis • Work Breakdown Structure Updates • Scope Management Plan • Re-planning • Scope Management Plan Updates Outputs • Approved Change Requests • Configuration Management • Project Management Plan Updates
