1Open公開版(Creative Commons登録版) CCPMカレーワーク
CCPMカレー
ワークショップ
みずのり(水野のりゆき)
@TOC/TOCfE北海道、TEF道
WARAI(関西SWテスト勉強会)
.reviewrc、TOCfE関西分科会
2Open公開版(Creative Commons登録版) CCPMカレーワーク
本資料目的
本内容では、CCPM(Critical Chain Project Management)
における計画作りとバッファ管理グラフを用いた進捗管理方法を
学ぶため「カレー作り」を題材としたワークショップを行います。
このワークショップは比較的簡単にできる内容ですので、
本資料を参考に各自で実施ワークショップを実施頂いても
構いません。
なお、本資料自体は「Creative Commons」にてライセンス化しています。
目的は、「ワークを実施頂いた場合におけるフィードバック」を
極力頂くようにして、今後のワーク自体の向上に努めたいためです。
「コンテンツ自体を発展させる」という目的のため、ご了承お願いします。
※コンテンツのフィードバックいただく前提で、商用利用もOKです。
3Open公開版(Creative Commons登録版) CCPMカレーワーク
内容紹介
コンテンツは以下の内容になります。
・参考コンテンツ(リンク情報)
・チーム構成(推奨)
・全体像、目的(学ぶことの出来る内容)
・計画編
- やることの内容、流れ
- タスク作成、全体の計画へ
・実践編
- やることの流れ
- ルール、進捗入力、マネージャの判断・支援
4Open公開版(Creative Commons登録版) CCPMカレーワーク
参考コンテンツ(リンク情報)
参考コンテンツとして、以下の2点の内容がありますので、
本資料とあわせてご確認ください。
・CCPMカレーワークExcelフォーマット
⇒ 本資料内の数値管理部分で使用しているExcelデータです。
http://www.amateur-factory.jp/factory/ccpm/ccpmcurry.xlsx
・Blog:CCPMのおはなし(まとめリンク)
⇒ 本資料の内容と同等の内容を「実践編」として、
CCPM実践の手順としてまとめております。
※あわせて全体の手順や原理についても紹介しております。
http://blog.amateur-factory.jp/?eid=1444265
5Open公開版(Creative Commons登録版) CCPMカレーワーク
チーム構成(推奨)
チーム構成としては、1チーム3~5名を推奨します。
3チーム以上がおりますと、各チームの進捗差が発生し
CCPMの判断基準の体感がよりできるようになります。
4名 4名 3名
集まったメンバーを3~5名の
グループに分けて、各グループ
単位で活動します。
※実践編では、マネージャ(進行役)が
全体を支援するという想定です。
6Open公開版(Creative Commons登録版) CCPMカレーワーク
全体像
「カレー」と「サラダ」の
2つを作る計画を作ってみましょう。
進捗をCCPMバッファ管理グラフで
管理してみましょう。
1.計画編
2.実践編
1.計画編
2.実践編
全体として、大きく2編に分かれております。
7Open公開版(Creative Commons登録版) CCPMカレーワーク
全体像:目的(学ぶことの出来る内容)
・クリティカルチェーンの計画方法
・クリティカルチェーンの特定方法
1.計画編
2.実践編
1.計画編
2.実践編
2編それぞれの目的(学ぶことのできる内容)を
以下に記載しておきます。
・バッファ管理グラフを用いた進捗管理方法
・マネージャの判断方法
8Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編の紹介
以下、計画編の紹介です。
1.計画編
1.計画編
2.実践編
「カレー」と「サラダ」の
2つを作る計画を作ってみましょう。
※学ぶことの出来る内容
・クリティカルチェーンの計画方法
・クリティカルチェーンの特定方法
9Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:やることの内容
2.実践編
1.計画編
計画編の全体的な内容は以下です。
1.計画編
カレーを作るための計画を付箋で書き出しつつ、
リソース制約や見積もりを考慮した最も長いタスク列を
“クリティカルチェーン”として確定します。
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
Aさん
包丁
【設定目標】
カレーとサラダを
完成する計画作り!
やること!
カレーの
食材を切る
包丁
みずのり
10分
XXX
XXX XX分
XXX
XXX XX分
クリティカルチェーン⇒ XX分
【成果物】
付箋でタスク出し。タスクを
つないでクリティカルチェーン
の時間を報告して下さい。
10Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:やることの流れ
2.実践編
1.計画編
計画編の全体的な流れは以下です。
カレー用野菜
肉を切る
1.計画編
1.付箋でカレー等を作るためのタスクを書き出す
2.各タスクに必要なリソースを書き出し、見積もる
3.タスクをつなげて全体の計画を作る
4.最も長いクリティカルチェーンを決定する
カレー用野菜
肉を切る
母親
包丁
10分
買い物
に行く
娘
母親
25分
タマネギを
切る・炒める
15分
カレー用野菜
肉を切る
母親
包丁
10分
・・・
・・・ ・・・
1.タスクを
書き出す
2.リソース
書き出し、見積り
3.タスクをつないで
全体計画へ
4.クリティカル
チェーンを決定
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
Aさん
包丁
11Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:タスク作成
1.付箋でカレー等を作るためのタスクを書き出す
2.各タスクに必要なリソースを書き出し、見積もる
1.計画編
2.実践編
1.計画編
■付箋のタスクカード例
タスク内容
リソース 見積り
カレーの
食材を切る
包丁
みずの
10分
■制約条件
・スーパーへは片道5分
・自宅にある食材 ※他は購入
タマネギ沢山、お米沢山
調味料もあります。
■リソース
・人はグループメンバー(3‐4人)を割当て
・包丁1つ、コンロ1つ、鍋1つ
・炊飯器1つ
12Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:タスク作成(参考)
1.付箋でカレー等を作るためのタスクを書き出す
2.各タスクに必要なリソースを書き出し、見積もる
1.計画編
2.実践編
1.計画編
■(参考)付箋の使い方
タスクを記載する付箋を3つのゾーンに分けて、
それぞれ「タスク内容」、「使用するリソース」、
「タスクの見積り時間」を記載します。
タスク内容
リソース 見積り
カレーの
食材を切る
包丁
母親
10分※記載例
13Open公開版(Creative Commons登録版) CCPMカレーワーク

計画編:全体の計画へ
3.タスクをつなげて全体の計画を作る
4.最も長いクリティカルチェーンを決定する
1.計画編
2.実践編
1.計画編
タスク内容
リソース 見積り
タスク内容
リソース 見積り
タスク内容
リソース 見積り
タスク内容
リソース 見積り
タスク内容
リソース 見積り
※作成したタスクをつないで全体の計画を作ります。
14Open公開版(Creative Commons登録版) CCPMカレーワーク
3.タスクをつなげて全体の計画を作る
4.最も長いクリティカルチェーンを決定する
1.計画編
2.実践編
1.計画編
タスク内容

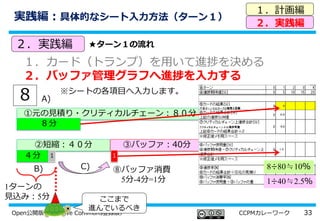

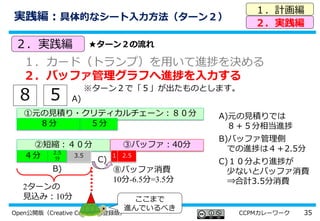

リソース 見積り
タスク内容
リソース 見積り
タスク内容
包丁 10分
タスク内容
リソース 見積り
タスク内容
包丁 5分
この場合・・・
順番を決めて実施
計画編:全体の計画へ
※この際、リソース制約の競合が発生する場合には順番を決めます。

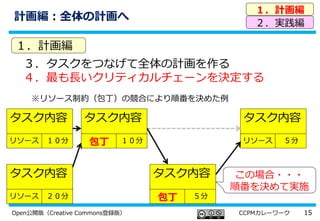

15Open公開版(Creative Commons登録版) CCPMカレーワーク
3.タスクをつなげて全体の計画を作る
4.最も長いクリティカルチェーンを決定する
1.計画編
2.実践編
1.計画編
タスク内容
リソース 10分
タスク内容
リソース 20分
タスク内容
包丁 10分
タスク内容
リソース 5分
タスク内容
包丁 5分
この場合・・・
順番を決めて実施
計画編:全体の計画へ
※リソース制約(包丁)の競合により順番を決めた例

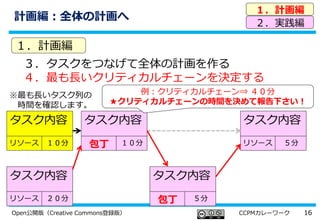

16Open公開版(Creative Commons登録版) CCPMカレーワーク
3.タスクをつなげて全体の計画を作る
4.最も長いクリティカルチェーンを決定する
1.計画編
2.実践編
1.計画編
タスク内容
リソース 10分
タスク内容
リソース 20分
タスク内容
包丁 10分
タスク内容
リソース 5分
タスク内容
包丁 5分
例:クリティカルチェーン⇒ 40分
★クリティカルチェーンの時間を決めて報告下さい!
計画編:全体の計画へ
※最も長いタスク列の
時間を確認します。
17Open公開版(Creative Commons登録版) CCPMカレーワーク
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
Aさん
包丁
計画編:ワーク用1ページまとめ
1.計画編
2.実践編
■条件
・スーパーへは片道5分
・自宅にある食材 ※他は購入
タマネギ沢山、お米沢山
調味料もあります。
【設定目標】
カレーとサラダを
完成する計画作り!
やること!
時間の目安
■リソース
・人はグループメンバー(3-4人)を割当て
・包丁1つ、コンロ1つ、鍋1つ
・炊飯器1つ
条件
カレーの
食材を切る
包丁
みずの
10分
XXX
XXX XX分
XXX
XXX XX分
クリティカルチェーン⇒ XX分
1.タスク出し+リソース設定+時間設定 :10分
2.つないでクリティカルチェーンの時間決定:5分
【注意事項】
キリ無いのでカレー種類等の関係
ない検討に凝らない方が良いです。
【成果物】
付箋でタスク出し。タスクを
つないでクリティカルチェーン
の時間を報告して下さい。
18Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:作成例
■作成例
1.計画編
2.実践編
1.計画編
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
Aさん
包丁
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
※こちらのページはワーク完了後に紹介のこと
19Open公開版(Creative Commons登録版) CCPMカレーワーク
■作成例:リソース制約を考慮
1.計画編
2.実践編
1.計画編
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
Aさん
包丁
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん

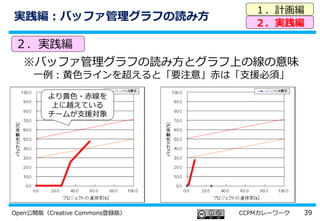

5分
計画編:作成例
※こちらのページはワーク完了後に紹介のこと
20Open公開版(Creative Commons登録版) CCPMカレーワーク
■作成例:クリティカルチェーンの決定
1.計画編
2.実践編
1.計画編
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
クリティカルチェーン
⇒ 80分
Aさん
包丁
計画編:作成例
※ワーク完了後に紹介のこと
21Open公開版(Creative Commons登録版) CCPMカレーワーク

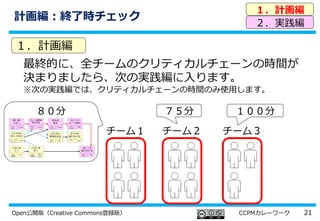

計画編:終了時チェック
最終的に、全チームのクリティカルチェーンの時間が
決まりましたら、次の実践編に入ります。
※次の実践編では、クリティカルチェーンの時間のみ使用します。
1.計画編
2.実践編
1.計画編
チーム1 チーム2 チーム3
75分 100分80分
買い物
に行く
Aさん
Bさん
25分
タマネギを
切る・炒める
Cさん、包丁
コンロ
15分
ごはんを
とぐ
Cさん
炊飯器
5分
ごはんを
炊く
Cさん
炊飯器
5分+
45分
カレー用野菜
肉を切る
Bさん
包丁
10分
炒める
煮る
Bさん
コンロ
30分
サラダの
野菜を切る
5分
サラダを
盛り付ける
Aさん 10分
カレーの
ルーで味付
Bさん
コンロ
10分
カレーを
盛り付ける
Bさん
Cさん
5分
Aさん
包丁
22Open公開版(Creative Commons登録版) CCPMカレーワーク
計画編:実践編準備
1.計画編
2.実践編
1.計画編
実践編の準備としてシートに入力します。
1.クリティカルチェーンの長さを半分にします。
2.減らした分を(今回は)全てバッファに設定します。
3.各数値をシートへ入力します。
Excelシートはこちら:「各チームシート」に入力
http://www.amateur-factory.jp/factory/ccpm/ccpmcurry.xlsx
③バッファ:(例)40分
2.バッファを設定
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
1.長さを半分にする
※クリティカルチェーンのみ着目
3.シート
へ入力
23Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編の紹介
以下、実践編の紹介です。
2.実践編
1.計画編
2.実践編
進捗をCCPMバッファ管理グラフで
管理してみましょう。
※学ぶことの出来る内容
・バッファ管理グラフを用いた進捗管理方法
・マネージャの判断方法
24Open公開版(Creative Commons登録版) CCPMカレーワーク

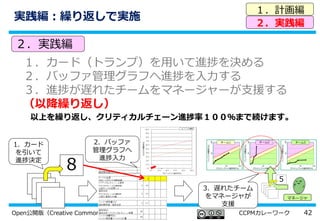

実践編:やることの流れ
実践編の全体的な流れは以下です。
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.進捗が遅れたチームをマネージャーが支援する
(以降繰り返し)
2.実践編
8
1.カード
を引いて
進捗決定
2.バッファ
管理グラフへ
進捗入力
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100

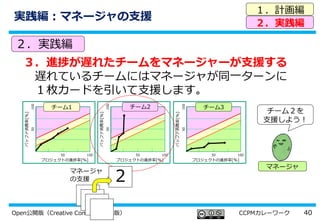

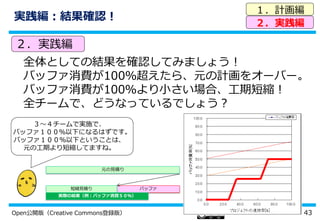

100
チーム2チーム1 チーム3
マネージャ
5
3.遅れたチーム
をマネージャが
支援
1.計画編
2.実践編
25Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:やることの流れ
1.計画編
2.実践編
2.実践編
ワークは「クリティカルチェーンのみ」を対象。
※他は余裕で間に合うという仮設定します。
③バッファ:(例)40分
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.進捗が遅れたチームをマネージャーが支援する
(以降繰り返し)
26Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:やることの流れ(ルール)
1.計画編
2.実践編
2.実践編
1.カード(トランプ)を用いて進捗を決める
各チームにトランプのカードを7枚用意します。
J(11)が出たら、「0」の扱いにします。
J 1 2 5 8 9 10
「0」の扱い 数値通りに扱う
※上記7枚のカードの平均は「5」になります。
27Open公開版(Creative Commons登録版) CCPMカレーワーク

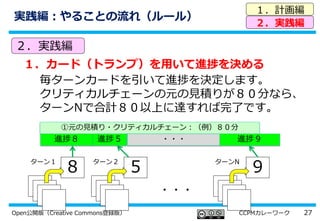

実践編:やることの流れ(ルール)
1.計画編
2.実践編
2.実践編
1.カード(トランプ)を用いて進捗を決める
毎ターンカードを引いて進捗を決定します。
クリティカルチェーンの元の見積りが80分なら、
ターンNで合計80以上に達すれば完了です。
8 5
ターン1 ターン2
・・・
①元の見積り・クリティカルチェーン:(例)80分
進捗8 進捗5 ・・・ 進捗9
9
ターンN
28Open公開版(Creative Commons登録版) CCPMカレーワーク

実践編:やることの流れ(進捗入力の仕組み)
1.計画編
2.実践編
2.実践編 J=0 1 2 5 8 9 10
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
A)毎ターントランプを1枚引いて進捗を決める。
B)バッファ管理側では進捗は半分相当となる。
C)1ターンでトランプの平均:5分進む想定として、
バッファ管理側で進捗が少ない時はバッファ消費。
③バッファ:(例)40分
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
8
ターン1
進捗8分
A)元の見積りでは
8分相当進捗
元の見積り
バッファ管理
29Open公開版(Creative Commons登録版) CCPMカレーワーク
1.計画編
2.実践編
2.実践編 J=0 1 2 5 8 9 10
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
A)毎ターントランプを1枚引いて進捗を決める。
B)バッファ管理側では進捗は半分相当となる。
C)1ターンでトランプの平均:5分進む想定として、
バッファ管理側で進捗が少ない時はバッファ消費。
③バッファ:(例)40分
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
8
ターン1
進捗8分
A)元の見積りでは
8分相当進捗
元の見積り
バッファ管理
進捗4
B)バッファ管理
側での進捗
実践編:やることの流れ(進捗入力の仕組み)
30Open公開版(Creative Commons登録版) CCPMカレーワーク
1.計画編
2.実践編
2.実践編 J=0 1 2 5 8 9 10
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
A)毎ターントランプを1枚引いて進捗を決める。
B)バッファ管理側では進捗は半分相当となる。
C)1ターンでトランプの平均:5分進む想定として、
バッファ管理側で進捗が少ない時はバッファ消費。
③バッファ:(例)40分
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
8
ターン1
進捗8分
A)元の見積りでは
8分相当進捗
元の見積り
バッファ管理
進捗4
B)バッファ管理
側での進捗
1分
C)5分より進捗が少ない
とバッファ消費
実践編:やることの流れ(進捗入力の仕組み)
31Open公開版(Creative Commons登録版) CCPMカレーワーク
1.計画編
2.実践編
2.実践編 J=0 1 2 5 8 9 10
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
確定した進捗からバッファ管理グラフへ展開する。
⇒プロジェクトの進捗率、バッファ消費率へ
③バッファ:(例)40分
①元の見積り・クリティカルチェーン:(例)80分
②短縮:(例)40分
8
ターン1
進捗8分
A)元の見積りでは
8分相当進捗
元の見積り
バッファ管理
進捗4
B)バッファ管理
側での進捗
1分
C)5分より進捗が少ない
とバッファ消費
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
実践編:やることの流れ(進捗入力の仕組み)
32Open公開版(Creative Commons登録版) CCPMカレーワーク
②短縮:40分
①元の見積り・クリティカルチェーン:80分
実践編:具体的なシート入力方法(ターン1)
1.計画編
2.実践編
8
8分
A)
4分
③バッファ:40分
1ターンの
見込み:5分
⑧バッファ消費
5分-4分=1分
1
ここまで
進んでいるべき
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
1
B) C)
A)元の見積りでは
8分相当進捗
B)バッファ管理側
での進捗は4分
C)5分より進捗が
少ないとバッファ消費
※バッファ管理側の進捗が
1ターン目で「5分」まで
進んでいるべきと見込む
★ターン1の流れ
33Open公開版(Creative Commons登録版) CCPMカレーワーク
②短縮:40分
①元の見積り・クリティカルチェーン:80分
実践編:具体的なシート入力方法(ターン1)
1.計画編
2.実践編
8
8分
A)
4分
③バッファ:40分
1ターンの
見込み:5分
⑧バッファ消費
5分-4分=1分
1
ここまで
進んでいるべき
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
1
B) C)
※シートの各項目へ入力します。
8÷80≒10%
1÷40≒2.5%
★ターン1の流れ
34Open公開版(Creative Commons登録版) CCPMカレーワーク
②短縮:40分
①元の見積り・クリティカルチェーン:80分
実践編:具体的なシート入力方法(ターン1)
1.計画編
2.実践編
8
8分
A)
4分
③バッファ:40分
1ターンの
見込み:5分
⑧バッファ消費
5分-4分=1分
1
ここまで
進んでいるべき
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
1
B) C)
※グラフ数値をプロットします。
8÷80≒10%
1÷40≒2.5%
★ターン1の流れ
10%
2.5%
35Open公開版(Creative Commons登録版) CCPMカレーワーク
②短縮:40分
①元の見積り・クリティカルチェーン:80分
実践編:具体的なシート入力方法(ターン2)
1.計画編
2.実践編
8
8分
A)
4分
③バッファ:40分
1
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.5
B)
C)
A)元の見積りでは
8+5分相当進捗
B)バッファ管理側
での進捗は4+2.5分
C)10分より進捗が
少ないとバッファ消費
⇒合計3.5分消費
※ターン2で「5」が出たものとします。
2.5
分
5分
2.5
2ターンの
見込み:10分 ここまで
進んでいるべき
⑧バッファ消費
10分-6.5分=3.5分
5
★ターン2の流れ
36Open公開版(Creative Commons登録版) CCPMカレーワーク
①元の見積り・クリティカルチェーン:80分
③バッファ:40分②短縮:40分
実践編:具体的なシート入力方法(ターン2)
1.計画編
2.実践編
8
8分
A)
4分 1
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.5
B)
C)
※シートの各項目へ入力。
2.5
分
5分
2.5
2ターンの
見込み:10分 ここまで
進んでいるべき
⑧バッファ消費
10分-6.5分=3.5分
5
13÷80≒16%
3.5÷40≒9%
★ターン2の流れ
37Open公開版(Creative Commons登録版) CCPMカレーワーク
①元の見積り・クリティカルチェーン:80分
③バッファ:40分②短縮:40分
実践編:具体的なシート入力方法(ターン2)
1.計画編
2.実践編
8
8分
A)
4分 1
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.5
B)
C)
※グラフ数値をプロットへ。
2.5
分
5分
2.5
2ターンの
見込み:10分 ここまで
進んでいるべき
⑧バッファ消費
10分-6.5分=3.5分
5
13÷80≒16%
3.5÷40≒9%
★ターン2の流れ
16%
9%
38Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:マネージャの判断・支援
1.計画編
2.実践編
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.進捗が遅れたチームをマネージャーが支援する
(以降繰り返し)
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
チーム2チーム1 チーム3
マネージャ
チーム2が
遅れているので
支援しよう!
※各ターン終了後、全チームの進捗を確認して支援チームを決めます。
39Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:バッファ管理グラフの読み方
1.計画編
2.実践編
2.実践編
※バッファ管理グラフの読み方とグラフ上の線の意味
一例:黄色ラインを超えると「要注意」赤は「支援必須」
より黄色・赤線を
上に越えている
チームが支援対象
40Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:マネージャの支援
1.計画編
2.実践編
2.実践編
3.進捗が遅れたチームをマネージャーが支援する
遅れているチームにはマネージャが同一ターンに
1枚カードを引いて支援します。
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
チーム2チーム1 チーム3
マネージャ
チーム2を
支援しよう!
2
マネージャ
の支援
41Open公開版(Creative Commons登録版) CCPMカレーワーク
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
チーム2チーム1 チーム3
実践編:マネージャの支援
1.計画編
2.実践編
2.実践編
3.進捗が遅れたチームをマネージャーが支援する
同一ターンにチームが出したカードとマネージャが
引いたカード合計値を対象チームの進捗とします。
マネージャ
チーム2を
支援しよう!
2
マネージャ
の支援 1
チームの
カード+ = 3
該当ターンの
チーム進捗
※バッファ管理グラフも改善
42Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:繰り返しで実施
1.計画編
2.実践編
2.実践編
1.カード(トランプ)を用いて進捗を決める
2.バッファ管理グラフへ進捗を入力する
3.進捗が遅れたチームをマネージャーが支援する
(以降繰り返し)
8
1.カード
を引いて
進捗決定
2.バッファ
管理グラフへ
進捗入力
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
プロジェクトの進捗率[%]
バッファ消費率[%]
50
50
100
100
チーム2チーム1 チーム3
マネージャ
5
3.遅れたチーム
をマネージャが
支援
以上を繰り返し、クリティカルチェーン進捗率100%まで続けます。
43Open公開版(Creative Commons登録版) CCPMカレーワーク
実践編:結果確認!
1.計画編
2.実践編
2.実践編
全体としての結果を確認してみましょう!
バッファ消費が100%超えたら、元の計画をオーバー。
バッファ消費が100%より小さい場合、工期短縮!
全チームで、どうなっているでしょう?
3~4チームで実施で、
バッファ100%以下になるはずです。
バッファ100%以下ということは、
元の工期より短縮してますね。
バッファ
元の見積り
短縮見積り
実際の結果(例:バッファ消費50%)
44Open公開版(Creative Commons登録版) CCPMカレーワーク
以上です。
以上の計画編、実践編を通じて
CCPMの計画と実際の進捗管理について
学ぶことが出来ましたら幸いです。
45Open公開版(Creative Commons登録版) CCPMカレーワーク
参考:バッファ管理グラフと実際の進捗状況
バッファ管理グラフの進捗表現と
実際の進捗状況の比較を示しております。
バッファ管理グラフの原理の確認に
お使いください。
おまけ
46Open公開版(Creative Commons登録版) CCPMカレーワーク
タスク2つだけ
の例ですが、
もっと多くても
使えます。
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
※(参考)実際の進捗からバッファ管理グラフへ
おまけ
参考:バッファ管理グラフと実際の進捗状況
47Open公開版(Creative Commons登録版) CCPMカレーワーク
タスクの大きさを
半日~3日程度にすると
「あと何日?」で
進捗確認しやすいです。
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
1日目進捗(1日分進んだ)
タスク①
2日
タスク②
2日
バッファ
2日
進捗
1日 ここまで
進んでいるべき
バッファ消費無し
進捗 ⇒ 25%
おまけ
参考:バッファ管理グラフと実際の進捗状況
※(参考)実際の進捗からバッファ管理グラフへ
48Open公開版(Creative Commons登録版) CCPMカレーワーク
遅れは
バッファ消費で
明確になります。
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
2日目進捗(0.5日分進んだ)
タスク①
2日
タスク②
2日
バッファ
2日
進捗
1日 日
0.5
日
0.5
バッファ消費25%
進捗 ⇒ 37.5%
おまけ
参考:バッファ管理グラフと実際の進捗状況
※(参考)実際の進捗からバッファ管理グラフへ
49Open公開版(Creative Commons登録版) CCPMカレーワーク
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
3日目進捗(1日分進んだ)
タスク①
2日
タスク②
2日
バッファ
2日
進捗
1日 日
0.5
日
0.5進捗
1日
この日は
順調に
進捗有り
バッファ消費25%
進捗 ⇒ 62.5%
おまけ
参考:バッファ管理グラフと実際の進捗状況
※(参考)実際の進捗からバッファ管理グラフへ
50Open公開版(Creative Commons登録版) CCPMカレーワーク
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
4日目進捗(0.5日分進んだ)
タスク①
2日
タスク②
2日
バッファ
2日
進捗
1日 日
0.5
日
0.5進捗
1日 日
0.5
日
0.5
チョット
遅れが
目立って来た?
バッファ消費50%
進捗 ⇒ 75%
おまけ
参考:バッファ管理グラフと実際の進捗状況
※(参考)実際の進捗からバッファ管理グラフへ
51Open公開版(Creative Commons登録版) CCPMカレーワーク
タスク①
2日
タスク②
2日
バッファ
2日
クリティカルチェーン:4日
5日目進捗(1日分進んだ⇒完了)
タスク①
2日
タスク②
2日
バッファ
2日
進捗
1日 日
0.5
日
0.5進捗
1日 日
0.5
日
0.5
無事に完了
しましたー。
進捗
1日
バッファ消費50%
進捗 ⇒ 100%
おまけ
参考:バッファ管理グラフと実際の進捗状況
※(参考)実際の進捗からバッファ管理グラフへ

CCPMカレーワークショップ(共有版)
