Submit Search
Upload
チケット駆動開発によるプロジェクト改善の仕組み
•
4 likes
•
1,274 views
Makoto SAKAI
Follow
DevLOVE関西2011ライトニングトーク
Read less
Read more
Technology
Report
Share
Report
Share
1 of 28
Download now
Download to read offline
Recommended
チケット駆動開発によるアダプタブル・ウォータフォール開発
チケット駆動開発によるアダプタブル・ウォータフォール開発
Makoto SAKAI
Agile Tour Osaka 2011ライトニングトーク
アダプタブル・ウォーターフォール開発の事例 ~想定外の作業はチケットで補完せよ!~
アダプタブル・ウォーターフォール開発の事例 ~想定外の作業はチケットで補完せよ!~
Makoto SAKAI
第2回 RxTstudyの講演資料 チケット駆動開発はアジャイル開発と親和性が高い一方で、従来法の開発中に生じる想定外の問題を管理・解決する際にも有効です。チケット駆動開発を導入することでプロジェクトの危機的な状況から抜け出して、メンバーが積極的に、プロジェクトが元気になり、プロジェクトを成功に導いた事例をご紹介します。
挑戦の道具としてのチケット駆動開発(デブサミ用短編)
挑戦の道具としてのチケット駆動開発(デブサミ用短編)
Makoto SAKAI
デブサミ2013発表資料(14-B-5)「挑戦の道具としてのチケット駆動開発」 #devsumi #devsumiB 後半の小川さんの発表はこちら http://www.slideshare.net/akipii.oga/devsumi-ogawa-20130214
Agile RCA Presentation
Agile RCA Presentation
Atsushi Nagata
今年のScrum Gathering Tokyo 2015で発表した,アジャイルRCAの発表資料です. アジャイル開発を行っている人にも要因分析をしてもらいたい,ということで発表しました.
チケット駆動開発を用いたソフトウェア品質改善事例
チケット駆動開発を用いたソフトウェア品質改善事例
Koeda1102
開始したときは、チケット駆動開発という言葉も知らず、悩みながら実践していきました。 早くチケット駆動開発を知っていたら、もっと早く結論にたどりついたのかもしれません。
#NagoyaTesting アジャイルなテストの見積りと計画づくり
#NagoyaTesting アジャイルなテストの見積りと計画づくり
kyon mm
要件とソースとテストを関連付けて管理する開発保守環境構築をめざしてBy Suzuki
要件とソースとテストを関連付けて管理する開発保守環境構築をめざしてBy Suzuki
ikuo5710
第8回勉強会 開発プロセス 「プロセス改善」
第8回勉強会 開発プロセス 「プロセス改善」
hakoika-itwg
はこだてIKA 第8回夜間勉強会で使用した資料です。
Recommended
チケット駆動開発によるアダプタブル・ウォータフォール開発
チケット駆動開発によるアダプタブル・ウォータフォール開発
Makoto SAKAI
Agile Tour Osaka 2011ライトニングトーク
アダプタブル・ウォーターフォール開発の事例 ~想定外の作業はチケットで補完せよ!~
アダプタブル・ウォーターフォール開発の事例 ~想定外の作業はチケットで補完せよ!~
Makoto SAKAI
第2回 RxTstudyの講演資料 チケット駆動開発はアジャイル開発と親和性が高い一方で、従来法の開発中に生じる想定外の問題を管理・解決する際にも有効です。チケット駆動開発を導入することでプロジェクトの危機的な状況から抜け出して、メンバーが積極的に、プロジェクトが元気になり、プロジェクトを成功に導いた事例をご紹介します。
挑戦の道具としてのチケット駆動開発(デブサミ用短編)
挑戦の道具としてのチケット駆動開発(デブサミ用短編)
Makoto SAKAI
デブサミ2013発表資料(14-B-5)「挑戦の道具としてのチケット駆動開発」 #devsumi #devsumiB 後半の小川さんの発表はこちら http://www.slideshare.net/akipii.oga/devsumi-ogawa-20130214
Agile RCA Presentation
Agile RCA Presentation
Atsushi Nagata
今年のScrum Gathering Tokyo 2015で発表した,アジャイルRCAの発表資料です. アジャイル開発を行っている人にも要因分析をしてもらいたい,ということで発表しました.
チケット駆動開発を用いたソフトウェア品質改善事例
チケット駆動開発を用いたソフトウェア品質改善事例
Koeda1102
開始したときは、チケット駆動開発という言葉も知らず、悩みながら実践していきました。 早くチケット駆動開発を知っていたら、もっと早く結論にたどりついたのかもしれません。
#NagoyaTesting アジャイルなテストの見積りと計画づくり
#NagoyaTesting アジャイルなテストの見積りと計画づくり
kyon mm
要件とソースとテストを関連付けて管理する開発保守環境構築をめざしてBy Suzuki
要件とソースとテストを関連付けて管理する開発保守環境構築をめざしてBy Suzuki
ikuo5710
第8回勉強会 開発プロセス 「プロセス改善」
第8回勉強会 開発プロセス 「プロセス改善」
hakoika-itwg
はこだてIKA 第8回夜間勉強会で使用した資料です。
チケット駆動開発の3種の神器
チケット駆動開発の3種の神器
akipii Oga
チケット駆動開発の3種の神器 #itsjp #tidd: プログラマの思索 http://forza.cocolog-nifty.com/blog/2011/04/3-itsjp-tidd-2e.html
挑戦の道具としてのチケット駆動開発(長編版)
挑戦の道具としてのチケット駆動開発(長編版)
Makoto SAKAI
第50回 SEA関西プロセス分科会発表資料 2012年12月1日
ソースコードの改善について
ソースコードの改善について
Takahiko Matsuda
社内向けに作成した資料です。 ソースコードの品質に着目して、業務の改善を図ることを目的としています。 自身の経験に基づいた想いを記述していますので、多少不躾な文言も含んでいると思います。
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
グロースエクスパートナーズ株式会社/Growth xPartners Incorporated.
2014年5月14日に開催されたソフトウェア開発環境展のアトラシアンブースに於いて行いましたプレゼンテーション「チケット駆動でプロジェクトチームを加速せよ!」の資料です。
スクラムの知られざる勘所
スクラムの知られざる勘所
Yoshifumi Tsuda
2014年のデブサミとXP祭りで発表した資料を、アップロード用に編集したものです。 現在、スクラムという開発手法が大変注目を集めています。スクラムでは、スプリントとよばれる約1ヶ月間のタイムボックスを繰り返しながら開発を進めます。しかし、なぜこのようなスプリントの運用がソフトウェア開発に有効に働くのでしょうか。 本セッションでは、スプリントで重要な3つの原則を紹介し、それぞれの原則を掘り下げながら、スプリントの本質に迫ります。
カイゼン基礎 品質改善&生産性改善
カイゼン基礎 品質改善&生産性改善
博行 門眞
カイゼンの紹介 Site name: 匠の知恵 URL http://www.takuminotie.com 閲覧有難うございます、Kaizen 基礎教育のフルバージョンは上記にサイトに掲載しています。また上記のサイト上でFaceBookのLikeボタンを押していただければ有難いです。
アジャイル開発と品質保証の密なる関係 #quesqa
アジャイル開発と品質保証の密なる関係 #quesqa
ques_staff
「アジャイル開発と品質保証の密なる関係」 ソニー株式会社 プロフェッショナル・ソリューション事業部 品質保証部門 永田敦様 Quesとは、Software品質保証に関わるQAエンジニアの活性化を目的としたQA専門イベントです。 http://quesqa.com/
ETWest2009講演資料「TestLinkでアジャイルにテストする」
ETWest2009講演資料「TestLinkでアジャイルにテストする」
akipii ogaoga
【公開】ETWest2009講演資料「TestLinkでアジャイルにテストする」: プログラマの思索 http://forza.cocolog-nifty.com/blog/2009/06/etwest2009testl.html Embedded Technology West 2009 http://imyme.chicappa.jp/ETW2009/conference/info.cgi?no=C#C-4 【公開】SEA関西プロセス分科会講演資料「TestLinkのベストプラクティス~日本の品質管理技術を見直そう」: プログラマの思索 http://forza.cocolog-nifty.com/blog/2011/01/seatestlink-85a.html SEA関西プロセス分科会講演資料「TestLinkのベストプラクティス~日本の品質管理技術を見直そう」 http://www.slideshare.net/akipii.oga/testlink-6577325
頼れる執事があなたをサポート
頼れる執事があなたをサポート
cactusman
BTS/ITSの近況とあれこれ 2015
BTS/ITSの近況とあれこれ 2015
minazou67
BTS / ITS of recent and miscellaneous notes.
超簡単!!なTestLinkの使い方
超簡単!!なTestLinkの使い方
Cake YOSHIDA
モテBTS ~ backlog ~
モテBTS ~ backlog ~
ikikko
2011/02/18 Shibuya.trac 勉強会 第10回 http://sourceforge.jp/projects/shibuya-trac/wiki/meeting%2F14
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
Takao Oyobe
2012年5月21日開催の「全員スクラムマスター。@DevLove」にて発表した資料。私のスクラム道を振り返る。あなたの道はどんな道ですか?
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
Makoto SAKAI
Developers Summit 2011 17 b_3_1 SAKAI
SEA-KANSAI #43
SEA-KANSAI #43
Makoto SAKAI
2011年1月15日(土)の講演スライド。発表では紹介できなかったおまけスライドも入れています。
Redmineを使ってみよう
Redmineを使ってみよう
mrgoofy33 .
自分なりにまとめてみたRedmineについてのスラ イド。 たぶん使ったことがない人向け。 あくまでも口頭での説明ありきでまとめているので、 ちょっと分かりにくい部分があるかもしれません。 資料のイラストや写真については、下記のサイトの素材 を使用させていただきました。 ※一部、自作の素材もあります。 フリーイラスト集【(株)タカミコーポレーション】 http://e-poket.com/ill... Materialand http://www.material-la... 素材のプチッチ http://putiya.com/ styraise(スタイライズ) http://www.styraise.com/ morgueFile free photos for creatives by creatives http://www.morguefile....
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
akipii Oga
2013/3/23 グロースエクスパートナーズ(株)セミナー プロジェクトマネージャー・リーダー必見!成功するプロジェクトのための開発基盤と手法|セミナー|Growth xPartners Corporate Site http://www.gxp.co.jp/event/20130323.html
Redmine導入しました(公開)
Redmine導入しました(公開)
Hidekz Hara
社内にRedmineを導入した時の説明PPT。フォント埋め込みに失敗してるので、明朝になって、読みづらい。
チケット駆動開発の概要と体験談
チケット駆動開発の概要と体験談
Makoto SAKAI
小規模かつ高機能なソフトウェア開発の増加、環境のオープン化、ビジネス環境の変化など、近年増加する困難さから、BTS(障害管理ツール)を用いてタスクを管理するTiDD(チケット駆動開発)が注目されています。本発表ではこのTiDDの概要と体験談をお話しします。 まずTiDDの概要として、普及の背景、歴史、事例、と共にTiDDとは何かを説明します。次にTiDDの体験談として総合文教ソリューションUniVisionのカスタマイズ開発での体験談を報告します。体験談のプロジェクトでは、リリースが近づくにつれ、細かな作業が増えて困っていました。そこで、TiDDを導入したところ、作業の抜けが少なくなっただけでなく、プロジェクトが元気になりました。
個人のタスク管理からチケット駆動開発の特徴を考える
個人のタスク管理からチケット駆動開発の特徴を考える
Makoto SAKAI
第4回RxTstusy発表資料「個人のタスク管理からチケット駆動開発の特徴を考える」
現場の見える化で、チーム力を向上させる
現場の見える化で、チーム力を向上させる
ESM SEC
9月22日(水)の『「無手勝流」から脱却せよ! 「ソフトウェア開発を成功に導くための三層プロセス」 』の講演資料です。 三層プロセスのオペレーションプロセスに相当するチームファシリテーションを紹介しています。 講演者:天野勝 http://sec.tky.esm.co.jp/2010/08/25/private_seminar11/
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
Noriko Kawaguchi
Agile Tour Osaka 2018 の発表資料です。
More Related Content
Viewers also liked
チケット駆動開発の3種の神器
チケット駆動開発の3種の神器
akipii Oga
チケット駆動開発の3種の神器 #itsjp #tidd: プログラマの思索 http://forza.cocolog-nifty.com/blog/2011/04/3-itsjp-tidd-2e.html
挑戦の道具としてのチケット駆動開発(長編版)
挑戦の道具としてのチケット駆動開発(長編版)
Makoto SAKAI
第50回 SEA関西プロセス分科会発表資料 2012年12月1日
ソースコードの改善について
ソースコードの改善について
Takahiko Matsuda
社内向けに作成した資料です。 ソースコードの品質に着目して、業務の改善を図ることを目的としています。 自身の経験に基づいた想いを記述していますので、多少不躾な文言も含んでいると思います。
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
グロースエクスパートナーズ株式会社/Growth xPartners Incorporated.
2014年5月14日に開催されたソフトウェア開発環境展のアトラシアンブースに於いて行いましたプレゼンテーション「チケット駆動でプロジェクトチームを加速せよ!」の資料です。
スクラムの知られざる勘所
スクラムの知られざる勘所
Yoshifumi Tsuda
2014年のデブサミとXP祭りで発表した資料を、アップロード用に編集したものです。 現在、スクラムという開発手法が大変注目を集めています。スクラムでは、スプリントとよばれる約1ヶ月間のタイムボックスを繰り返しながら開発を進めます。しかし、なぜこのようなスプリントの運用がソフトウェア開発に有効に働くのでしょうか。 本セッションでは、スプリントで重要な3つの原則を紹介し、それぞれの原則を掘り下げながら、スプリントの本質に迫ります。
カイゼン基礎 品質改善&生産性改善
カイゼン基礎 品質改善&生産性改善
博行 門眞
カイゼンの紹介 Site name: 匠の知恵 URL http://www.takuminotie.com 閲覧有難うございます、Kaizen 基礎教育のフルバージョンは上記にサイトに掲載しています。また上記のサイト上でFaceBookのLikeボタンを押していただければ有難いです。
アジャイル開発と品質保証の密なる関係 #quesqa
アジャイル開発と品質保証の密なる関係 #quesqa
ques_staff
「アジャイル開発と品質保証の密なる関係」 ソニー株式会社 プロフェッショナル・ソリューション事業部 品質保証部門 永田敦様 Quesとは、Software品質保証に関わるQAエンジニアの活性化を目的としたQA専門イベントです。 http://quesqa.com/
ETWest2009講演資料「TestLinkでアジャイルにテストする」
ETWest2009講演資料「TestLinkでアジャイルにテストする」
akipii ogaoga
【公開】ETWest2009講演資料「TestLinkでアジャイルにテストする」: プログラマの思索 http://forza.cocolog-nifty.com/blog/2009/06/etwest2009testl.html Embedded Technology West 2009 http://imyme.chicappa.jp/ETW2009/conference/info.cgi?no=C#C-4 【公開】SEA関西プロセス分科会講演資料「TestLinkのベストプラクティス~日本の品質管理技術を見直そう」: プログラマの思索 http://forza.cocolog-nifty.com/blog/2011/01/seatestlink-85a.html SEA関西プロセス分科会講演資料「TestLinkのベストプラクティス~日本の品質管理技術を見直そう」 http://www.slideshare.net/akipii.oga/testlink-6577325
頼れる執事があなたをサポート
頼れる執事があなたをサポート
cactusman
BTS/ITSの近況とあれこれ 2015
BTS/ITSの近況とあれこれ 2015
minazou67
BTS / ITS of recent and miscellaneous notes.
超簡単!!なTestLinkの使い方
超簡単!!なTestLinkの使い方
Cake YOSHIDA
モテBTS ~ backlog ~
モテBTS ~ backlog ~
ikikko
2011/02/18 Shibuya.trac 勉強会 第10回 http://sourceforge.jp/projects/shibuya-trac/wiki/meeting%2F14
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
Takao Oyobe
2012年5月21日開催の「全員スクラムマスター。@DevLove」にて発表した資料。私のスクラム道を振り返る。あなたの道はどんな道ですか?
Viewers also liked
(13)
チケット駆動開発の3種の神器
チケット駆動開発の3種の神器
挑戦の道具としてのチケット駆動開発(長編版)
挑戦の道具としてのチケット駆動開発(長編版)
ソースコードの改善について
ソースコードの改善について
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
チケット駆動でプロジェクトチームを加速せよ!(2014年5月14日/ソフトウェア開発環境展)
スクラムの知られざる勘所
スクラムの知られざる勘所
カイゼン基礎 品質改善&生産性改善
カイゼン基礎 品質改善&生産性改善
アジャイル開発と品質保証の密なる関係 #quesqa
アジャイル開発と品質保証の密なる関係 #quesqa
ETWest2009講演資料「TestLinkでアジャイルにテストする」
ETWest2009講演資料「TestLinkでアジャイルにテストする」
頼れる執事があなたをサポート
頼れる執事があなたをサポート
BTS/ITSの近況とあれこれ 2015
BTS/ITSの近況とあれこれ 2015
超簡単!!なTestLinkの使い方
超簡単!!なTestLinkの使い方
モテBTS ~ backlog ~
モテBTS ~ backlog ~
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
私がスクラムをやめた理由 - 全員スクラムマスター。@DevLove -
Similar to チケット駆動開発によるプロジェクト改善の仕組み
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
Makoto SAKAI
Developers Summit 2011 17 b_3_1 SAKAI
SEA-KANSAI #43
SEA-KANSAI #43
Makoto SAKAI
2011年1月15日(土)の講演スライド。発表では紹介できなかったおまけスライドも入れています。
Redmineを使ってみよう
Redmineを使ってみよう
mrgoofy33 .
自分なりにまとめてみたRedmineについてのスラ イド。 たぶん使ったことがない人向け。 あくまでも口頭での説明ありきでまとめているので、 ちょっと分かりにくい部分があるかもしれません。 資料のイラストや写真については、下記のサイトの素材 を使用させていただきました。 ※一部、自作の素材もあります。 フリーイラスト集【(株)タカミコーポレーション】 http://e-poket.com/ill... Materialand http://www.material-la... 素材のプチッチ http://putiya.com/ styraise(スタイライズ) http://www.styraise.com/ morgueFile free photos for creatives by creatives http://www.morguefile....
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
akipii Oga
2013/3/23 グロースエクスパートナーズ(株)セミナー プロジェクトマネージャー・リーダー必見!成功するプロジェクトのための開発基盤と手法|セミナー|Growth xPartners Corporate Site http://www.gxp.co.jp/event/20130323.html
Redmine導入しました(公開)
Redmine導入しました(公開)
Hidekz Hara
社内にRedmineを導入した時の説明PPT。フォント埋め込みに失敗してるので、明朝になって、読みづらい。
チケット駆動開発の概要と体験談
チケット駆動開発の概要と体験談
Makoto SAKAI
小規模かつ高機能なソフトウェア開発の増加、環境のオープン化、ビジネス環境の変化など、近年増加する困難さから、BTS(障害管理ツール)を用いてタスクを管理するTiDD(チケット駆動開発)が注目されています。本発表ではこのTiDDの概要と体験談をお話しします。 まずTiDDの概要として、普及の背景、歴史、事例、と共にTiDDとは何かを説明します。次にTiDDの体験談として総合文教ソリューションUniVisionのカスタマイズ開発での体験談を報告します。体験談のプロジェクトでは、リリースが近づくにつれ、細かな作業が増えて困っていました。そこで、TiDDを導入したところ、作業の抜けが少なくなっただけでなく、プロジェクトが元気になりました。
個人のタスク管理からチケット駆動開発の特徴を考える
個人のタスク管理からチケット駆動開発の特徴を考える
Makoto SAKAI
第4回RxTstusy発表資料「個人のタスク管理からチケット駆動開発の特徴を考える」
現場の見える化で、チーム力を向上させる
現場の見える化で、チーム力を向上させる
ESM SEC
9月22日(水)の『「無手勝流」から脱却せよ! 「ソフトウェア開発を成功に導くための三層プロセス」 』の講演資料です。 三層プロセスのオペレーションプロセスに相当するチームファシリテーションを紹介しています。 講演者:天野勝 http://sec.tky.esm.co.jp/2010/08/25/private_seminar11/
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
Noriko Kawaguchi
Agile Tour Osaka 2018 の発表資料です。
2014-01-28 Operation in the future
2014-01-28 Operation in the future
Operation Lab, LLC.
2014年1月に、ある企業様向けに作成したプレゼン資料のダイジェスト版です。
チャレンジ基盤としてのチケット駆動開発(旧版)
チャレンジ基盤としてのチケット駆動開発(旧版)
Makoto SAKAI
第50回 SEA関西プロセス分科会発表資料の旧版です。 最新版「挑戦の道具としてのチケット駆動開発」をご覧ください。
第4回品川Redmine勉強会資料「チケット駆動開発のフレームワーク~現場の経験知からパターン言語へ(ベータ版)」
第4回品川Redmine勉強会資料「チケット駆動開発のフレームワーク~現場の経験知からパターン言語へ(ベータ版)」
akipii Oga
【公開】第4回品川Redmine勉強会資料「チケット駆動開発のフレームワーク~現場の経験知からパターン言語へ(ベータ版)」 #47redmine: プログラマの思索 http://forza.cocolog-nifty.com/blog/2012/11/4redmine-47redm.html 第4回勉強会 - shinagawa.redmine http://shinagawa.redmine.r-labs.org/projects/shinared/wiki/第4回勉強会
AsIsとToBeの視点によるチケット駆動開発の事例の考察
AsIsとToBeの視点によるチケット駆動開発の事例の考察
Makoto SAKAI
坂本記念WorkShop,SEA プロセス分科会(SEA-SPIN), 2013/7/19
Redmine導入しました(公開版)
Redmine導入しました(公開版)
Hidekz Hara
Redmine社内説明資料の公開版。Redmine1.3.1便利!ってことを伝えたいスライド。 PPTXのままだと、HGゴシックが明朝にかわってしまっていたのでPDFの埋め込み版で再アップロード。
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
apkiban
SpringDAY2016の講演資料です。StrutsからSpring MVCへの移行の参考にお役立てください。
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Yuichi Hasegawa
NTTデータは2016年2月より、Spring MVCを中核としたTERASOLUNA Server Framework 5.xをリリースしました。新しい技術に関心を持っていただいているお客様からの要望を受け、従来のApache Struts 1.xをベースとした従来のフレームワークからのアプリケーションからSpring MVCへの移行が増えてきています。
yokyo-unv.
yokyo-unv.
hirano
Introduction to Mahout Clustering - #TokyoWebmining #6
Introduction to Mahout Clustering - #TokyoWebmining #6
Koichi Hamada
「第6回 データマイニング+WEB 勉強会@東京-ソーシャル・広告・最適化祭り-」の講師資料です(10/08/22) hamadakoichi 濱田晃一
"Mahout Recommendation" - #TokyoWebmining 14th
"Mahout Recommendation" - #TokyoWebmining 14th
Koichi Hamada
Mahout recommendation - #TokyoWebmining 14th
IT投資のオペレーション・マネジメントの価値
IT投資のオペレーション・マネジメントの価値
Tetsu Kawata
2011年9月4日の「浜名湖フォーラム(カリアック会議)」での発表資料です。 運用・保守フェーズのマネジメントとしてオペレーション・マネジメントに注目しています。
Similar to チケット駆動開発によるプロジェクト改善の仕組み
(20)
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
【17-B-3】 チケット駆動開発 タスクマネジメントからAgile開発へ part1
SEA-KANSAI #43
SEA-KANSAI #43
Redmineを使ってみよう
Redmineを使ってみよう
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
チケット駆動開発をパターン言語で読み解く~「成功するプロジェクトのための開発基盤と手法」
Redmine導入しました(公開)
Redmine導入しました(公開)
チケット駆動開発の概要と体験談
チケット駆動開発の概要と体験談
個人のタスク管理からチケット駆動開発の特徴を考える
個人のタスク管理からチケット駆動開発の特徴を考える
現場の見える化で、チーム力を向上させる
現場の見える化で、チーム力を向上させる
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
XDDPプラクティス路線図とパターン・ランゲージ ~時を超えた派生開発の道~
2014-01-28 Operation in the future
2014-01-28 Operation in the future
チャレンジ基盤としてのチケット駆動開発(旧版)
チャレンジ基盤としてのチケット駆動開発(旧版)
第4回品川Redmine勉強会資料「チケット駆動開発のフレームワーク~現場の経験知からパターン言語へ(ベータ版)」
第4回品川Redmine勉強会資料「チケット駆動開発のフレームワーク~現場の経験知からパターン言語へ(ベータ版)」
AsIsとToBeの視点によるチケット駆動開発の事例の考察
AsIsとToBeの視点によるチケット駆動開発の事例の考察
Redmine導入しました(公開版)
Redmine導入しました(公開版)
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
Application Re-Architecture Technology ~ StrutsからSpring MVCへ ~
yokyo-unv.
yokyo-unv.
Introduction to Mahout Clustering - #TokyoWebmining #6
Introduction to Mahout Clustering - #TokyoWebmining #6
"Mahout Recommendation" - #TokyoWebmining 14th
"Mahout Recommendation" - #TokyoWebmining 14th
IT投資のオペレーション・マネジメントの価値
IT投資のオペレーション・マネジメントの価値
More from Makoto SAKAI
プロセスモデルの補完方法 -モデル・ノウハウ・人-
プロセスモデルの補完方法 -モデル・ノウハウ・人-
Makoto SAKAI
ソフトウェアシンポジウム2022 のFuture Presentationのスライドです。
プロセスモデルの補完方法 -モデル・ノウハウ・人-
プロセスモデルの補完方法 -モデル・ノウハウ・人-
Makoto SAKAI
ソフトウェアシンポジウム2022 のFuture Presentationの概要です。
SQiP20222投稿応援フォーラム「開発現場で役立つ論文の書き方のお話」
SQiP20222投稿応援フォーラム「開発現場で役立つ論文の書き方のお話」
Makoto SAKAI
ソフトウェア開発においてコミュニケーションは重要です。情報伝達の問題の多くは,話や文章が論理的構造でないことから生じます。論理的な構造を実現するには構造の理解のほか,構造(形)に合わせて物事の整理(論理的思考力)が必要です。論理的思考力のトレーニングである論文形を学んで議論や技術文章が適切に書けるようになるでしょう。
メールやチャットでも役立つテクニック
メールやチャットでも役立つテクニック
Makoto SAKAI
開発現場で役立つ論文の書き方のお話の前半を社内向けにした際のおまけです
改訂版:開発現場で役立つ論文の書き方のお話
改訂版:開発現場で役立つ論文の書き方のお話
Makoto SAKAI
ソフトウェア開発の現場では、ちょっとした行き違いから問題が大きくなります。今回取り上げる『論文』は情報伝達を目的とした最も高度な技術文書の一つです。今回は論文の構造に合わせた書き方を学ぶことで、パラグラフライティングをはじめとする情報伝達の基本を説明します。 これから論文を書いてみたいという方や、仕事に行き詰まりを感じている方に。
(講演資料)開発現場で役立つ論文の書き方のお話
(講演資料)開発現場で役立つ論文の書き方のお話
Makoto SAKAI
ソフトウェア開発の現場では、ちょっとした行き違いから問題が大きくなります。今回取り上げる『論文』は情報伝達を目的とした最も高度な技術文書の一つです。今回は論文の構造に合わせた書き方を学ぶことで、パラグラフライティングをはじめとする情報伝達の基本を説明します。 これから論文を書いてみたいという方や、仕事に行き詰まりを感じている方に。 ソフトウェア技術者協会 プロセス分科会 講演資料 ※コメントを受けてはじめにを修正した改訂版をご覧ください。 https://www.slideshare.net/MakotoSAKAI/ss-242376391/MakotoSAKAI/ss-242376391
論理的思考力を身に着けるための論文研修
論理的思考力を身に着けるための論文研修
Makoto SAKAI
SRA社内研修資料
SS2019 エッジデバイス開発の難しさ
SS2019 エッジデバイス開発の難しさ
Makoto SAKAI
ソフトウェアシンポジウム2019 事例報告 発表資料
[Node-RED] ファンクションノードのデバッグどうしてる?
[Node-RED] ファンクションノードのデバッグどうしてる?
Makoto SAKAI
Node-RED UG Osaka勉強会 vol.3 発表資料
スクリプト言語入門 - シェル芸のすすめ - 第2回クラウド勉強会
スクリプト言語入門 - シェル芸のすすめ - 第2回クラウド勉強会
Makoto SAKAI
「Infrastructure as Code」という言葉を聞いたことが あるでしょうか?この言葉が表すように、クラウド環境は インフラをソフトウェアから簡単に扱え、多くの作業を 自動化できます。自動化には多くの方法がありますが、 最も簡単な自動化が今回紹介するシェルスクリプトの利用です。 今回の研修では、bashを中心にスクリプト処理の基本と 開発の方法を説明します。タイトルにはシェル芸とありますが 今回は、安全なシェルプログラミングの方法を説明します。 普段の開発やAWSなどの作業にきっと役に立つでしょう。 ※SRA社内勉強会(2019/01/25)の資料です。
新技術で未来の扉を開け! - Node-REDの環境構築と社内導入 -
新技術で未来の扉を開け! - Node-REDの環境構築と社内導入 -
Makoto SAKAI
デブサミ関西2018
Node-RED導入時の効果的な開発を考える
Node-RED導入時の効果的な開発を考える
Makoto SAKAI
Node-RED UG Osaka 勉強会 Vol.2 発表資料
プロのためのNode-RED再入門
プロのためのNode-RED再入門
Makoto SAKAI
経験者向け社内勉強会資料(一部加筆)
Node-redでプロトタイピング
Node-redでプロトタイピング
Makoto SAKAI
年忘れLT宴会<第60回IT勉強宴会>発表資料
プロジェクトを成功させるチケット管理
プロジェクトを成功させるチケット管理
Makoto SAKAI
QuaSTom高品質ソフトウェア技術交流会 第2回例会 講演資料
Visual開発ツールNode-REDの導入によるプロセスの変化と考慮点
Visual開発ツールNode-REDの導入によるプロセスの変化と考慮点
Makoto SAKAI
ss2017発表資料
Node-REDから見えた未来 - 変わるもの、変わらないもの -
Node-REDから見えた未来 - 変わるもの、変わらないもの -
Makoto SAKAI
ソフトウェアシンポジウム2017(SS2017) WG13「ソフトウェア開発の現状と今後の発展に向けたディスカッション」ポジションスライド
複合主キーの扱い方
複合主キーの扱い方
Makoto SAKAI
複合主キーは必須なのか?<第55回IT勉強宴会Light>発表資料。プロジェクターのない環境での発表でしたので、高橋メソッドで発表しました。発表後にグレーの小さい文字を追加しました。
UAS5 アジャイル開発に学んだアダプタブルウォーターフォール開発
UAS5 アジャイル開発に学んだアダプタブルウォーターフォール開発
Makoto SAKAI
Ultimate Agile Stories Iteration 5への寄稿
チケットの利用による経験を活かした開発の可能性
チケットの利用による経験を活かした開発の可能性
Makoto SAKAI
RxTStudy~Redmineとタスクマネジメントに関する勉強会 / 第65回 SEA関西プロセス分科会&RxTStudy #15 「チケット管理システムによるプロセス支援と今後の課題」 発表資料
More from Makoto SAKAI
(20)
プロセスモデルの補完方法 -モデル・ノウハウ・人-
プロセスモデルの補完方法 -モデル・ノウハウ・人-
プロセスモデルの補完方法 -モデル・ノウハウ・人-
プロセスモデルの補完方法 -モデル・ノウハウ・人-
SQiP20222投稿応援フォーラム「開発現場で役立つ論文の書き方のお話」
SQiP20222投稿応援フォーラム「開発現場で役立つ論文の書き方のお話」
メールやチャットでも役立つテクニック
メールやチャットでも役立つテクニック
改訂版:開発現場で役立つ論文の書き方のお話
改訂版:開発現場で役立つ論文の書き方のお話
(講演資料)開発現場で役立つ論文の書き方のお話
(講演資料)開発現場で役立つ論文の書き方のお話
論理的思考力を身に着けるための論文研修
論理的思考力を身に着けるための論文研修
SS2019 エッジデバイス開発の難しさ
SS2019 エッジデバイス開発の難しさ
[Node-RED] ファンクションノードのデバッグどうしてる?
[Node-RED] ファンクションノードのデバッグどうしてる?
スクリプト言語入門 - シェル芸のすすめ - 第2回クラウド勉強会
スクリプト言語入門 - シェル芸のすすめ - 第2回クラウド勉強会
新技術で未来の扉を開け! - Node-REDの環境構築と社内導入 -
新技術で未来の扉を開け! - Node-REDの環境構築と社内導入 -
Node-RED導入時の効果的な開発を考える
Node-RED導入時の効果的な開発を考える
プロのためのNode-RED再入門
プロのためのNode-RED再入門
Node-redでプロトタイピング
Node-redでプロトタイピング
プロジェクトを成功させるチケット管理
プロジェクトを成功させるチケット管理
Visual開発ツールNode-REDの導入によるプロセスの変化と考慮点
Visual開発ツールNode-REDの導入によるプロセスの変化と考慮点
Node-REDから見えた未来 - 変わるもの、変わらないもの -
Node-REDから見えた未来 - 変わるもの、変わらないもの -
複合主キーの扱い方
複合主キーの扱い方
UAS5 アジャイル開発に学んだアダプタブルウォーターフォール開発
UAS5 アジャイル開発に学んだアダプタブルウォーターフォール開発
チケットの利用による経験を活かした開発の可能性
チケットの利用による経験を活かした開発の可能性
Recently uploaded
論文紹介:Deep Learning-Based Human Pose Estimation: A Survey
論文紹介:Deep Learning-Based Human Pose Estimation: A Survey
Toru Tamaki
Ce Zheng, Wenhan Wu, Chen Chen, Taojiannan Yang, Sijie Zhu, Ju Shen, Nasser Kehtarnavaz, Mubarak Shah, "Deep Learning-Based Human Pose Estimation: A Survey" arXiv2020 https://arxiv.org/abs/2012.13392
遺伝的アルゴリズムと知識蒸留による大規模言語モデル(LLM)の学習とハイパーパラメータ最適化
遺伝的アルゴリズムと知識蒸留による大規模言語モデル(LLM)の学習とハイパーパラメータ最適化
t m
オープンエンドな進化から着想を得て、個々の大規模言語モデル(LLM)が、グループとして学習を進めながら、ノームエージェントとして機能するという概念を探求しています。これは、単一のモデルでは難しい複雑な問題を解決することを目的としています。具体的な方法として、遺伝的アルゴリズムと知識蒸留を組み合わせた学習プロセスを提案しています。知識蒸留によって学習を進め、同時に遺伝的アルゴリズムでハイパーパラメータを最適化することで、より効率的な学習を目指します。ドメインタスクとして、指示からPythonコードを生成するコード生成タスクを選択しました。実験では、学習に3つの学習モデルと1つの教師モデルを使用しました。その結果、HumanEvalのpass@1で精度が1.2%向上し、学習が進むにつれて学習率が最適化された兆候が見られました。しかし、大幅な精度向上を達成し、さまざまなハイパーパラメータを最適化するには、まだ課題が残っています。
This is the company presentation material of RIZAP Technologies, Inc.
This is the company presentation material of RIZAP Technologies, Inc.
chiefujita1
RIZAPテクノロジーズ株式会社の会社説明資料です。
「進化するアプリ イマ×ミライ ~生成AIアプリへ続く道と新時代のアプリとは~」Interop24Tokyo APPS JAPAN B1-01講演
「進化するアプリ イマ×ミライ ~生成AIアプリへ続く道と新時代のアプリとは~」Interop24Tokyo APPS JAPAN B1-01講演
嶋 是一 (Yoshikazu SHIMA)
進化するアプリ イマ×ミライ ~生成AIアプリへ続く道と新時代のアプリとは~ 2024/6/12~14まで幕張メッセで開催されました、インターロップ併設アプリジャパンの展示会場内ROOM Bで、10:30~11:10の枠で登壇させてもらいましたセッション資料を公開します。
ReonHata_便利の副作用に気づかせるための発想支援手法の評価---行為の増減の提示による気づきへの影響---
ReonHata_便利の副作用に気づかせるための発想支援手法の評価---行為の増減の提示による気づきへの影響---
Matsushita Laboratory
我々はこれまで,新たなモノを産出する過程において「便利にすること」によって副次的に生じる課題を「便利の副作用」と定義し,その低減を目的としてアイディアの発想支援手法を提案してきた. これまでの研究では,便利前後の行為の増減に着目することにより便利の副作用への気づきの誘発が示唆されたものの,行為の増減の提示による便利の副作用への気づきへの影響は十分に検討できていなかった. そのため,本稿では行為の提示により便利の副作用に気づき,それを防いだアイディアの発想の支援が可能かの検証を目的として実験を行い,その有効性について検証する. 実験では,行為の増減の提示の有無によりアイディア発想にどのような影響を与えるか検証を行う.
ハイブリッドクラウド研究会_Hyper-VとSystem Center Virtual Machine Manager セッションMM
ハイブリッドクラウド研究会_Hyper-VとSystem Center Virtual Machine Manager セッションMM
osamut
Hyper-V and SCVMM
ロジックから状態を分離する技術/設計ナイト2024 by わいとん @ytnobody
ロジックから状態を分離する技術/設計ナイト2024 by わいとん @ytnobody
azuma satoshi
設計ナイト2024にて発表した内容になります。
生成AIがもたらすコンテンツ経済圏の新時代 The New Era of Content Economy Brought by Generative AI
生成AIがもたらすコンテンツ経済圏の新時代 The New Era of Content Economy Brought by Generative AI
Osaka University
、コンテンツ制作の主体をプロのクリエーターからユーザーへと移行させている現状をご存じの方も多いでしょう。現在、画像コンテンツ制作現場では生成AIがクリエーターを支援するツールとして利用されています。セミナーでは、画像生成における自動化の境界についての議論が予定されています。 AIの利用には著作権や倫理的な問題も伴いますが、クリエーターとAIが共存し、センシング技術と統合することで新しい形のコンテンツが生み出されることが期待されています。
LoRaWAN 4チャンネル電流センサー・コンバーター CS01-LB 日本語マニュアル
LoRaWAN 4チャンネル電流センサー・コンバーター CS01-LB 日本語マニュアル
CRI Japan, Inc.
LoRaWAN 4チャンネル電流センサー・コンバーター CS01-LB 日本語マニュアル
Humanoid Virtual Athletics Challenge2024 技術講習会 スライド
Humanoid Virtual Athletics Challenge2024 技術講習会 スライド
tazaki1
HVAC2024第1回 技術講習会 スライド
キンドリル ネットワークアセスメントサービスご紹介 今のネットワーク環境は大丈夫? 調査〜対策までご支援します
キンドリル ネットワークアセスメントサービスご紹介 今のネットワーク環境は大丈夫? 調査〜対策までご支援します
Takayuki Nakayama
キンドリルネットワークアセスメントサービス
Generating Automatic Feedback on UI Mockups with Large Language Models
Generating Automatic Feedback on UI Mockups with Large Language Models
harmonylab
Generating Automatic Feedback on UI Mockups with Large Language Modelsを和訳紹介したものです
Recently uploaded
(12)
論文紹介:Deep Learning-Based Human Pose Estimation: A Survey
論文紹介:Deep Learning-Based Human Pose Estimation: A Survey
遺伝的アルゴリズムと知識蒸留による大規模言語モデル(LLM)の学習とハイパーパラメータ最適化
遺伝的アルゴリズムと知識蒸留による大規模言語モデル(LLM)の学習とハイパーパラメータ最適化
This is the company presentation material of RIZAP Technologies, Inc.
This is the company presentation material of RIZAP Technologies, Inc.
「進化するアプリ イマ×ミライ ~生成AIアプリへ続く道と新時代のアプリとは~」Interop24Tokyo APPS JAPAN B1-01講演
「進化するアプリ イマ×ミライ ~生成AIアプリへ続く道と新時代のアプリとは~」Interop24Tokyo APPS JAPAN B1-01講演
ReonHata_便利の副作用に気づかせるための発想支援手法の評価---行為の増減の提示による気づきへの影響---
ReonHata_便利の副作用に気づかせるための発想支援手法の評価---行為の増減の提示による気づきへの影響---
ハイブリッドクラウド研究会_Hyper-VとSystem Center Virtual Machine Manager セッションMM
ハイブリッドクラウド研究会_Hyper-VとSystem Center Virtual Machine Manager セッションMM
ロジックから状態を分離する技術/設計ナイト2024 by わいとん @ytnobody
ロジックから状態を分離する技術/設計ナイト2024 by わいとん @ytnobody
生成AIがもたらすコンテンツ経済圏の新時代 The New Era of Content Economy Brought by Generative AI
生成AIがもたらすコンテンツ経済圏の新時代 The New Era of Content Economy Brought by Generative AI
LoRaWAN 4チャンネル電流センサー・コンバーター CS01-LB 日本語マニュアル
LoRaWAN 4チャンネル電流センサー・コンバーター CS01-LB 日本語マニュアル
Humanoid Virtual Athletics Challenge2024 技術講習会 スライド
Humanoid Virtual Athletics Challenge2024 技術講習会 スライド
キンドリル ネットワークアセスメントサービスご紹介 今のネットワーク環境は大丈夫? 調査〜対策までご支援します
キンドリル ネットワークアセスメントサービスご紹介 今のネットワーク環境は大丈夫? 調査〜対策までご支援します
Generating Automatic Feedback on UI Mockups with Large Language Models
Generating Automatic Feedback on UI Mockups with Large Language Models
チケット駆動開発によるプロジェクト改善の仕組み
1.
アジャイルだけじゃない チケット駆動開発による プロジェクト改善の仕組み
阪井誠 http://sakaba.cocolog-nifty.com/sakaba/ @sakaba37 sakai@sra.co.jp
2.
自己紹介 あきぴーさんとチケット駆動開発 (TiDD)の本を書いてます
阪井 誠 (さかば)
3.

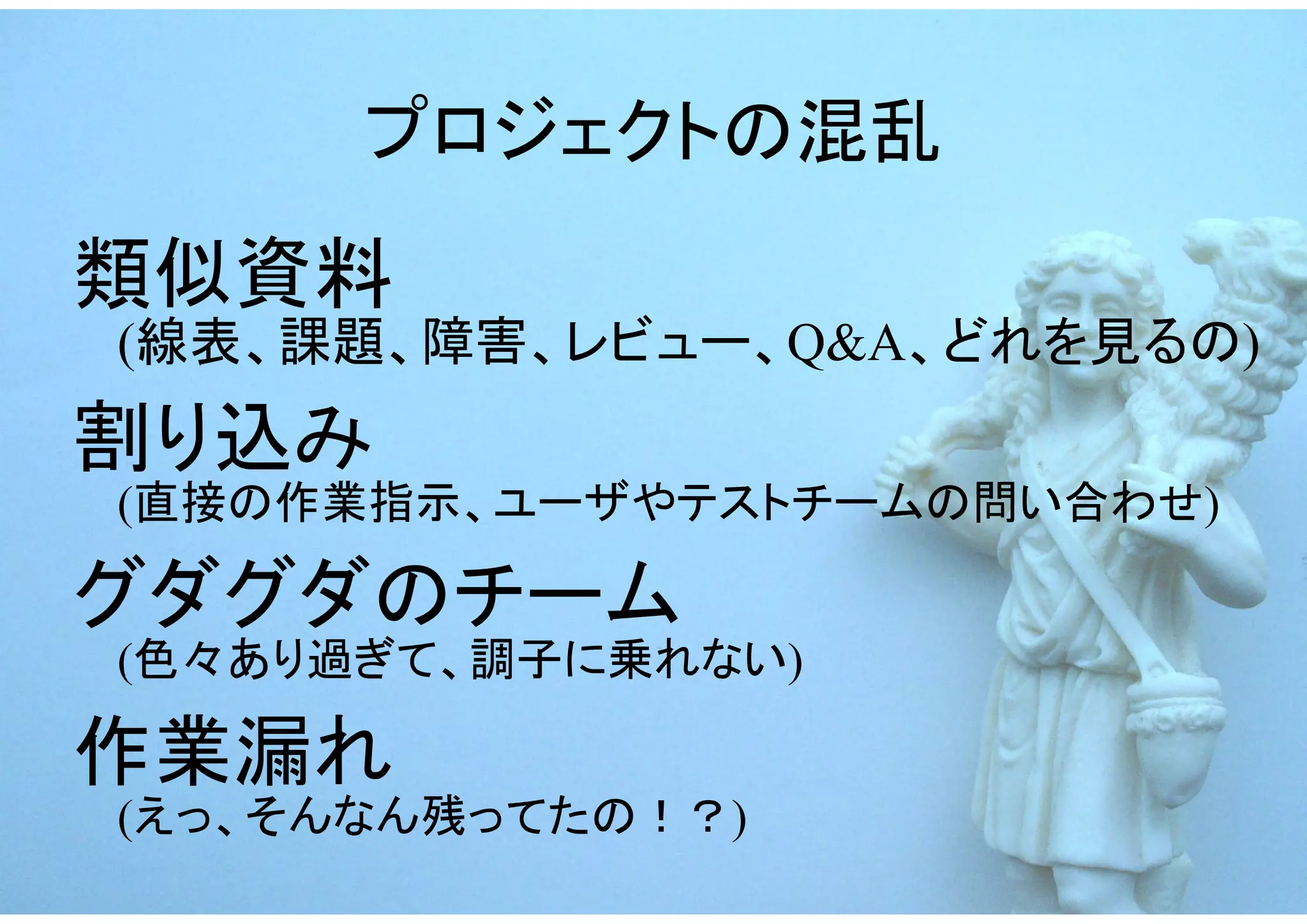

プロジェクトの混乱 類似資料 (線表、課題、障害、レビュー、Q&A、どれを見るの) 割り込み (直接の作業指示、ユーザやテストチームの問い合わせ) グダグダのチーム (色々あり過ぎて、調子に乗れない) 作業漏れ (えっ、そんなん残ってたの!?)
4.
プロジェクトの混乱 類似資料
動開 発 (線表、課題、障害、レビュー、Q&A、どれを見るの) 割り込み ケッ ト駆 チ ! 解決 (直接の作業指示、ユーザやテストチームの問い合わせ) が グダグダのチーム (色々あり過ぎて、調子に乗れない) 作業漏れ (えっ、そんなん残ってたの!?)
5.
チケット駆動開発とは
6.
BTSでタスクを 管理します Redmine, trac, mantis, bugzilla,
影舞, etc.
7.
チケットは タスクカードです
8.
ある意味WBSです チケット一覧(レポート)は タスクボードです
9.

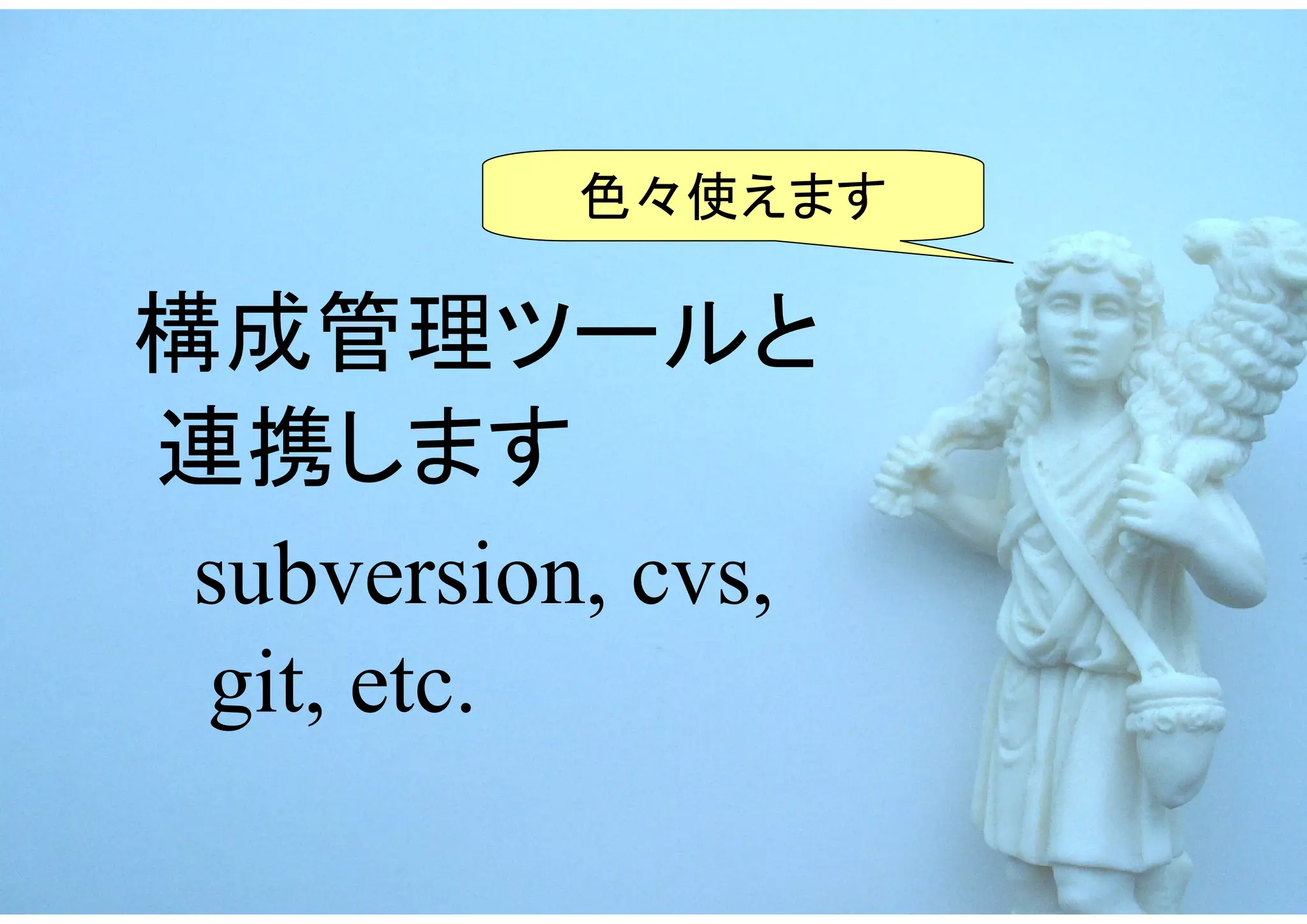

色々使えます 構成管理ツールと 連携します subversion, cvs,
git, etc.
10.
議論など修正の
理由がわかります チケットに コメント履歴が 残せます
11.

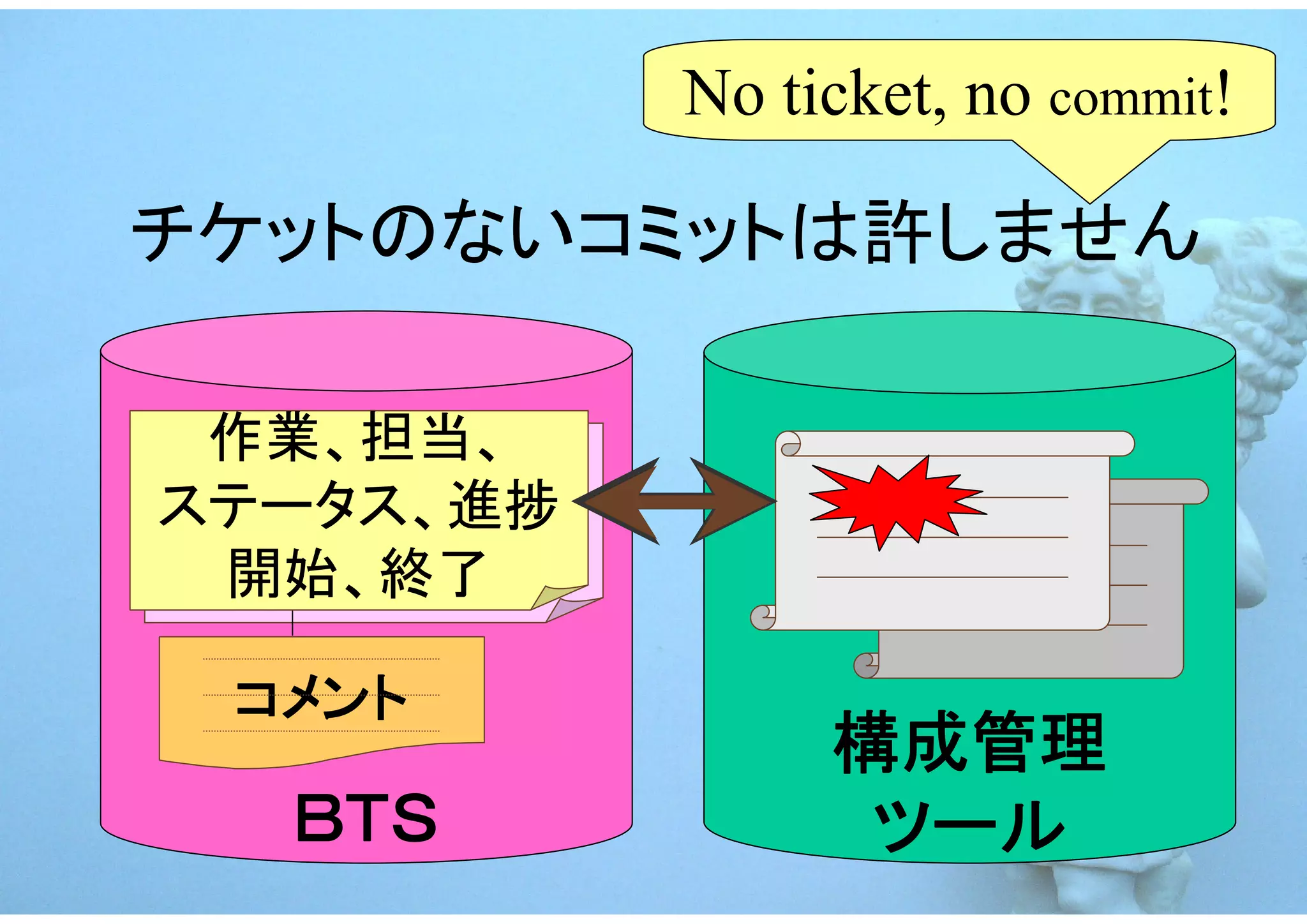

No ticket, no
commit! チケットのないコミットは許しません 作業、担当、 ステータス、進捗 開始、終了 コメント 構成管理 BTS ツール
12.
リアルタイムに
コミュニケーション! チケットの更新は メール、rss、eclipse で通知できます
13.

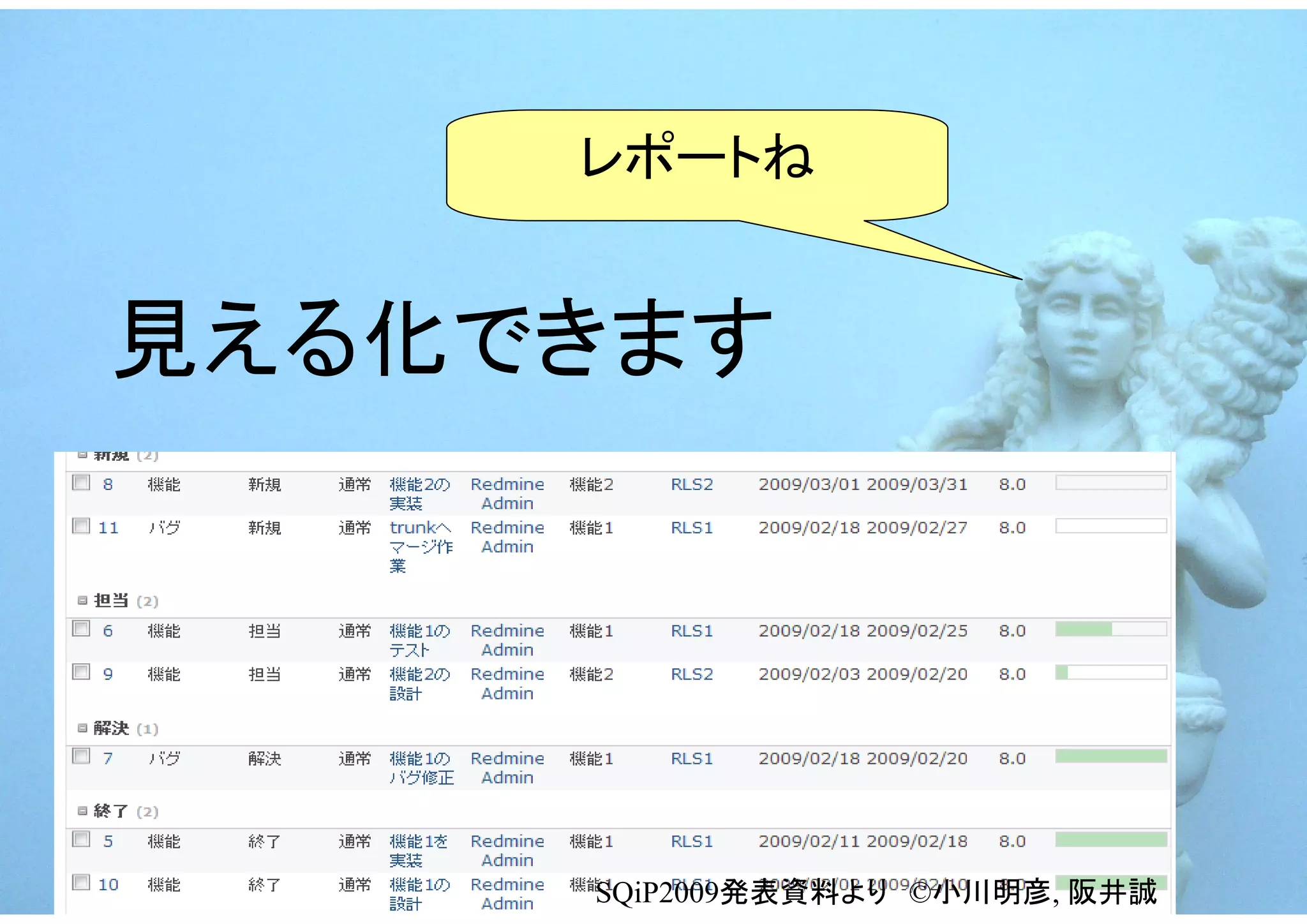

レポートね 見える化できます
SQiP2009発表資料より ©小川明彦, 阪井誠

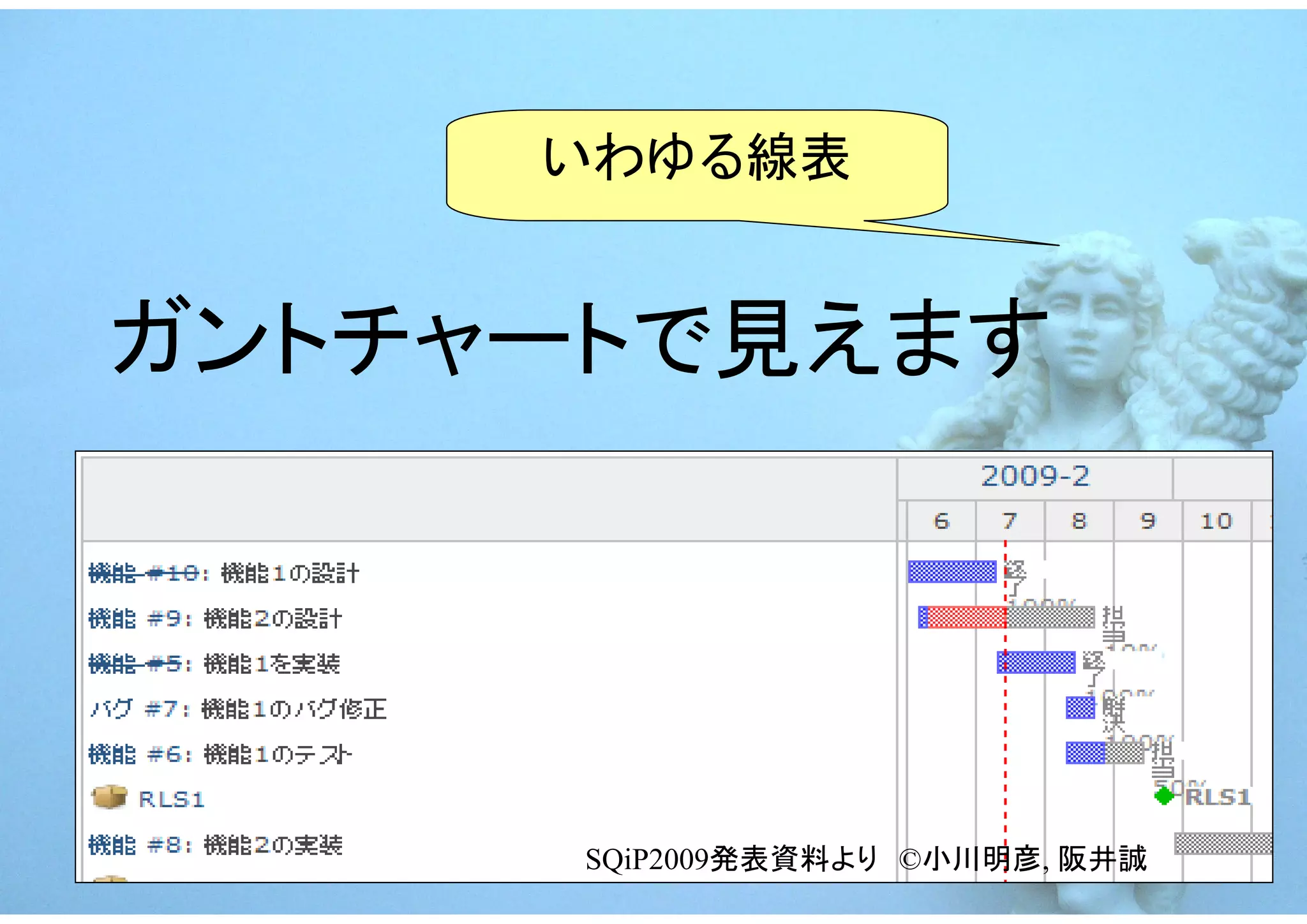

14.
いわゆる線表 ガントチャートで見えます
SQiP2009発表資料より ©小川明彦, 阪井誠
15.

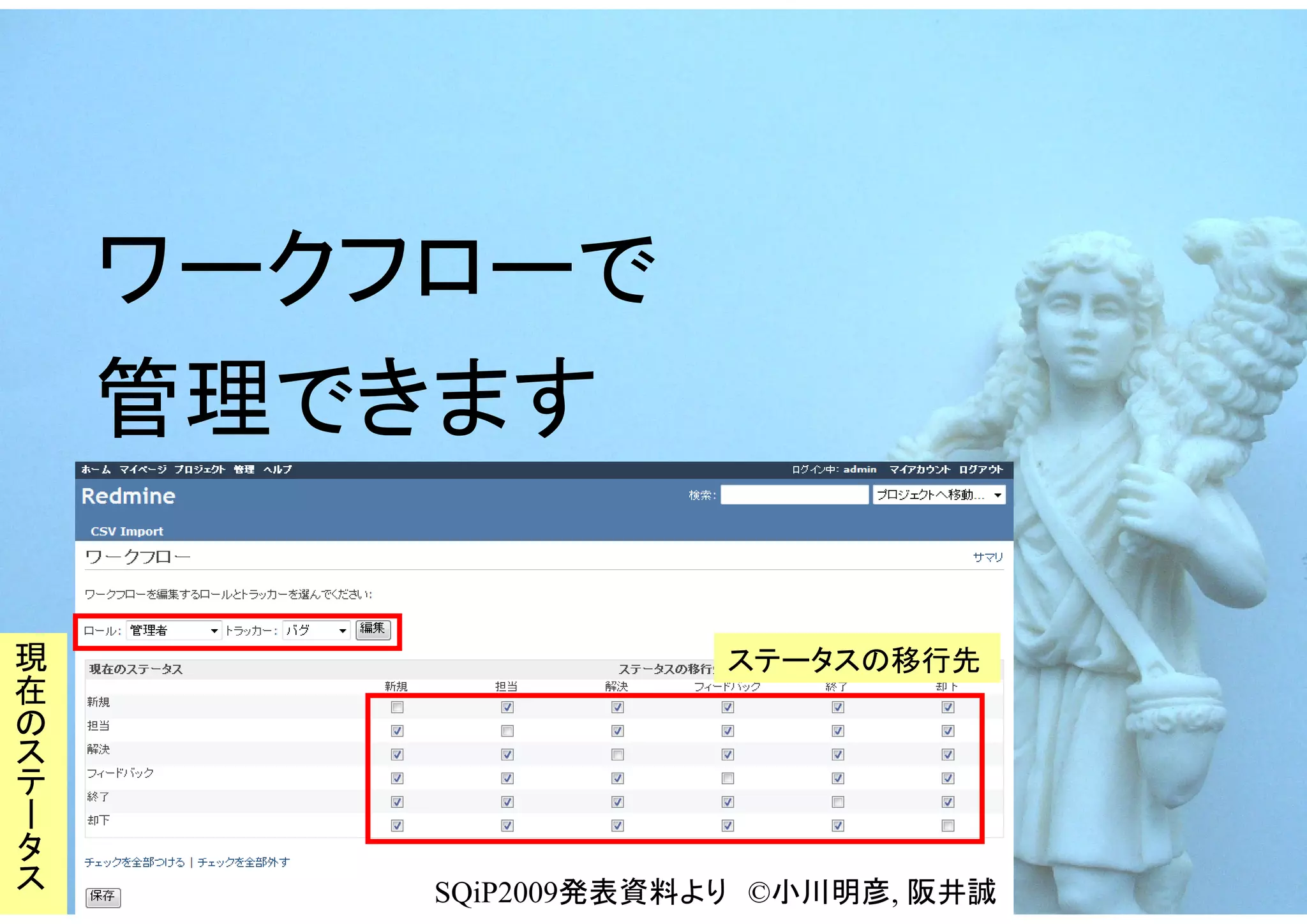

ワークフローで
管理できます 現 在 ステータスの移行先 の ス テ ー タ ス SQiP2009発表資料より ©小川明彦, 阪井誠
16.
チケット駆動開発による プロジェクト改善 の仕組み
17.

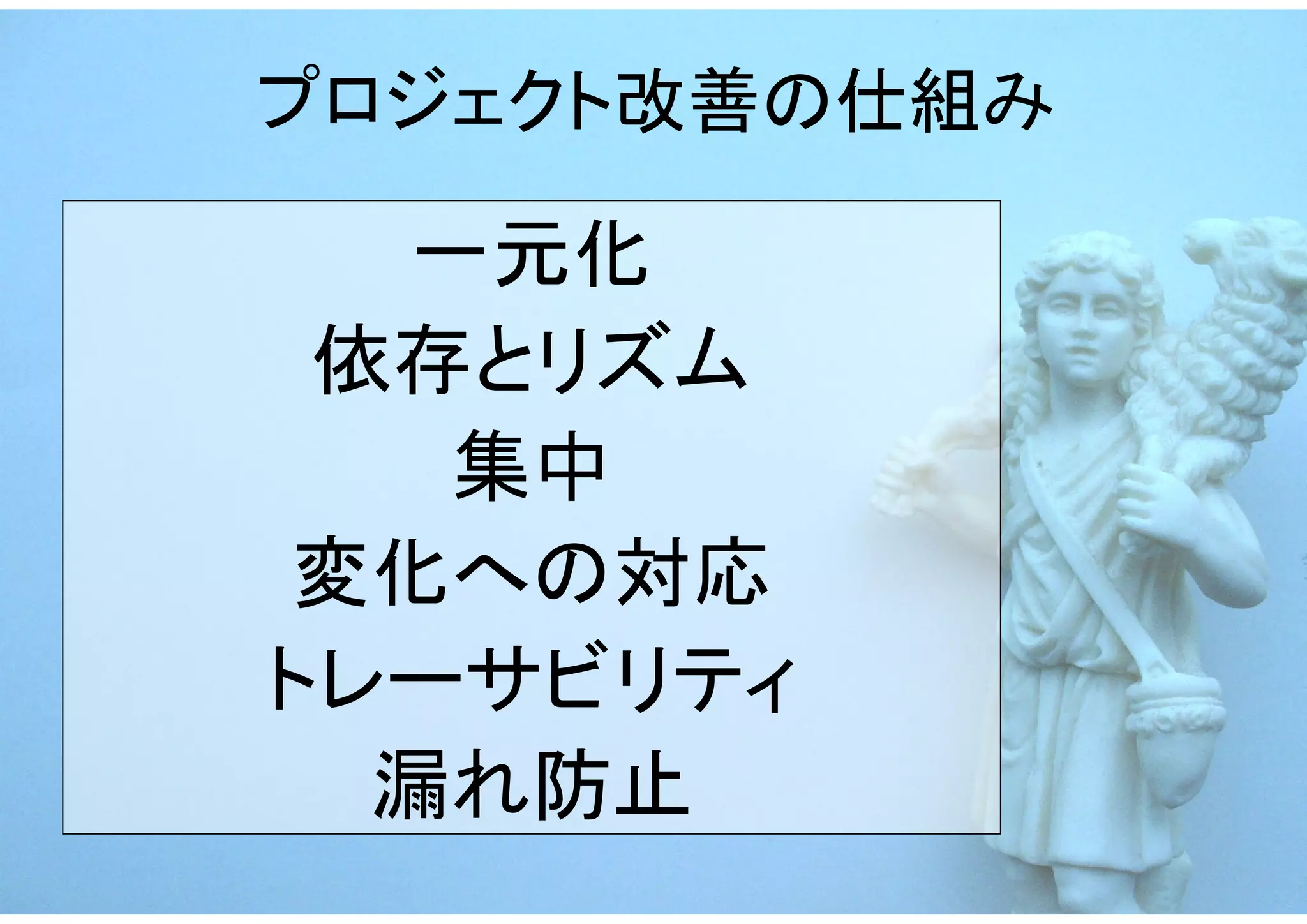

プロジェクト改善の仕組み
一元化 依存とリズム 集中 変化への対応 トレーサビリティ 漏れ防止
18.

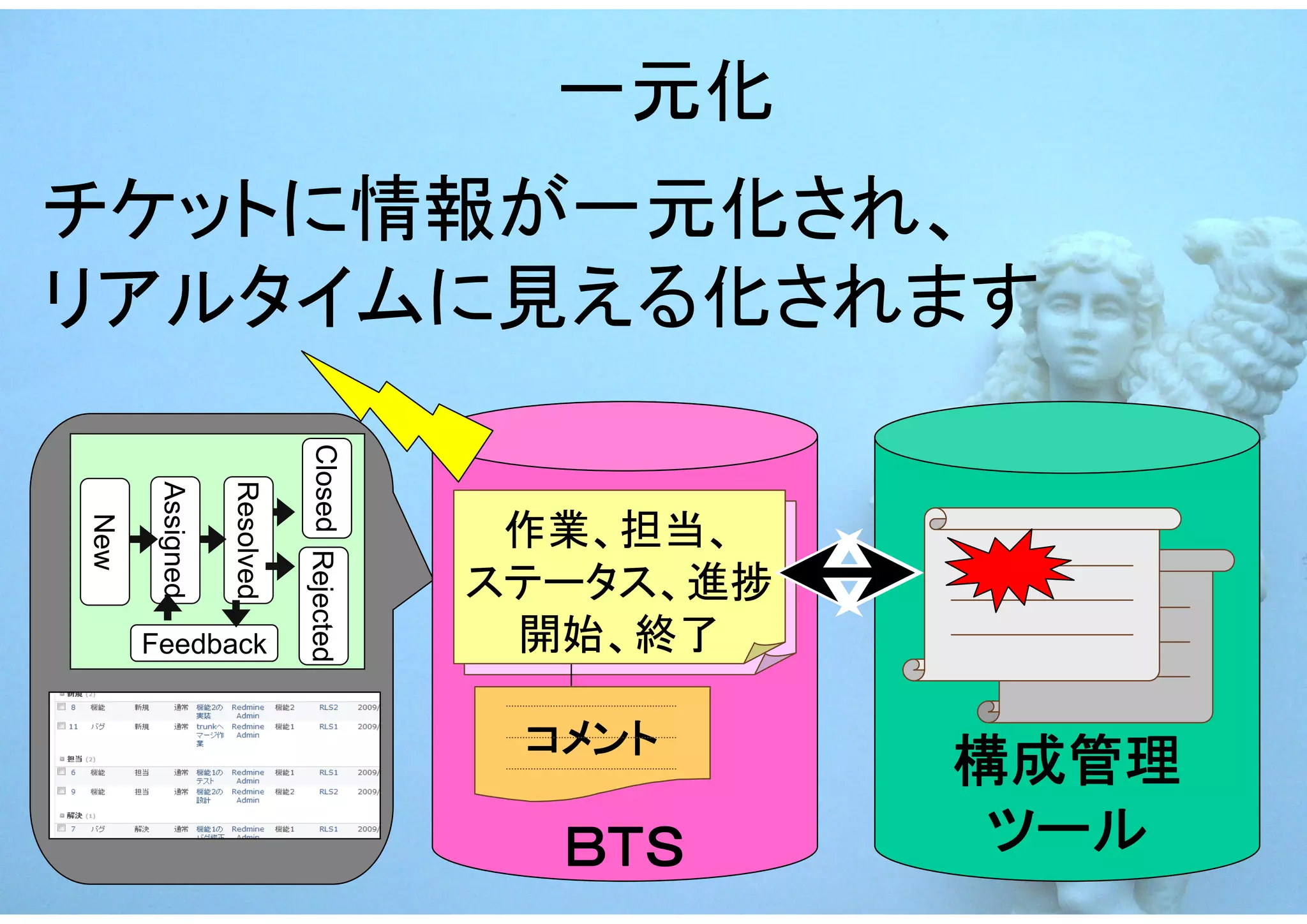

一元化 チケットに情報が一元化され、 リアルタイムに見える化されます
Closed Rejected Resolved Assigned 作業、担当、 New ステータス、進捗 Feedback 開始、終了 コメント 構成管理 BTS ツール
19.

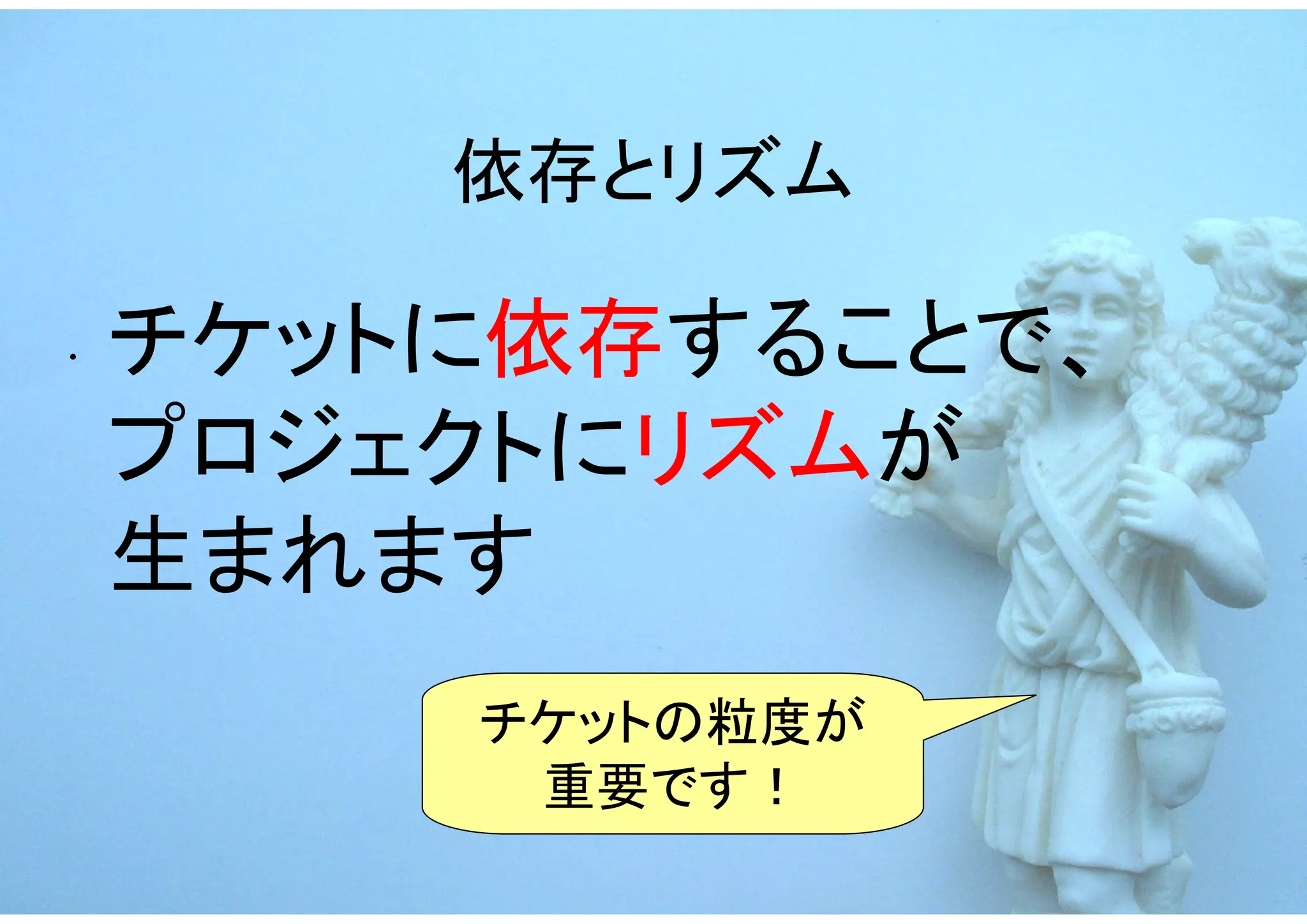

依存とリズム .
チケットに依存することで、 プロジェクトにリズムが 生まれます チケットの粒度が 重要です!
20.

日々のリズム 担当チケットを 確認、実施、進捗を更新します
BTSのチケット一覧 内容 期限 担当 ステータス・・・ 担当作 作業 進捗 業確認 実施 更新
21.

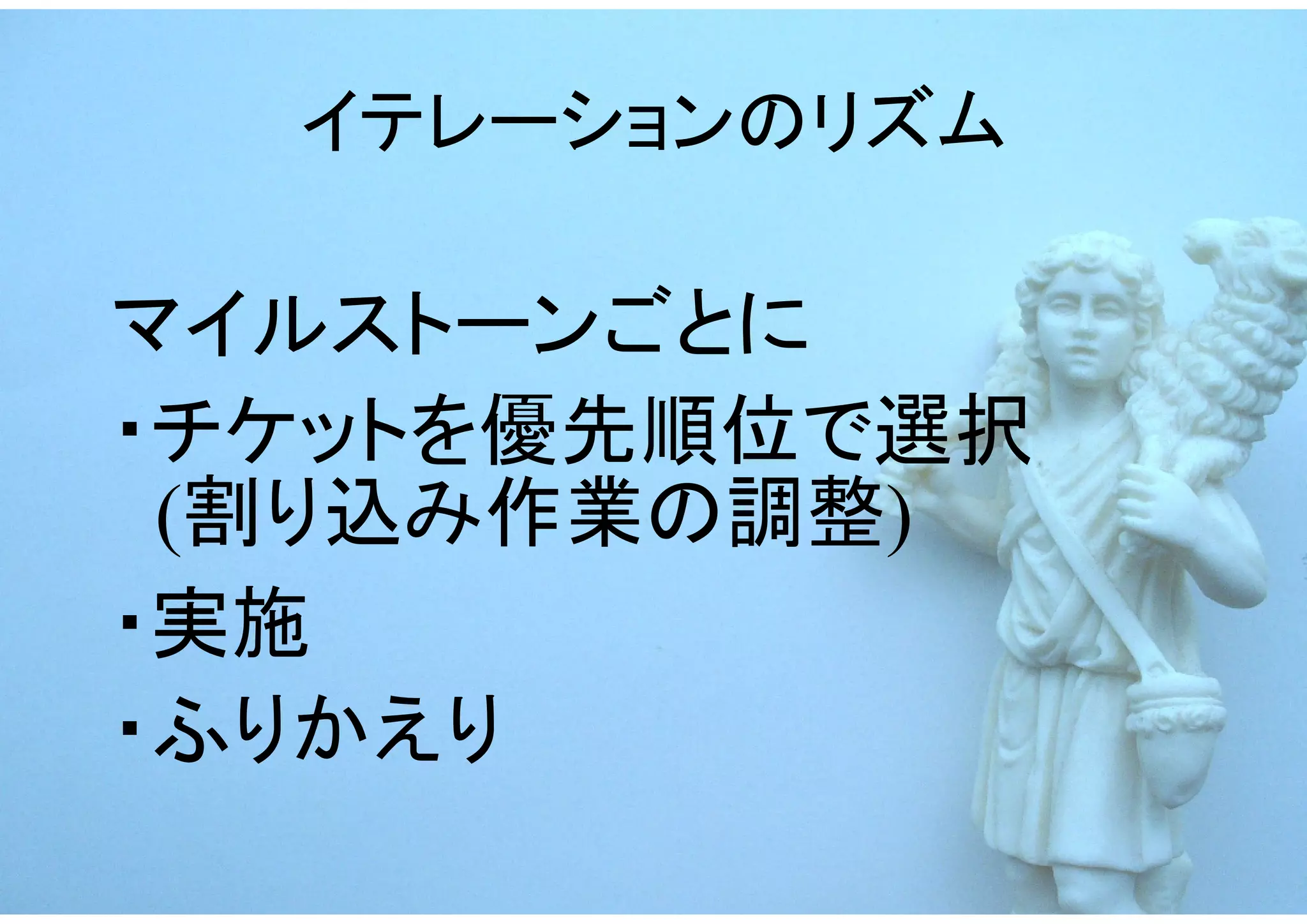

イテレーションのリズム マイルストーンごとに ・チケットを優先順位で選択 (割り込み作業の調整) ・実施 ・ふりかえり
22.
非同期による集中 作業指示は非同期です チケットを介するので 作業に集中できます (緊急時を除く)
23.
変化への対応 想定外の事象が生じると チケットを追加して 対応します
アダプタブル ウォーターフォール を実現

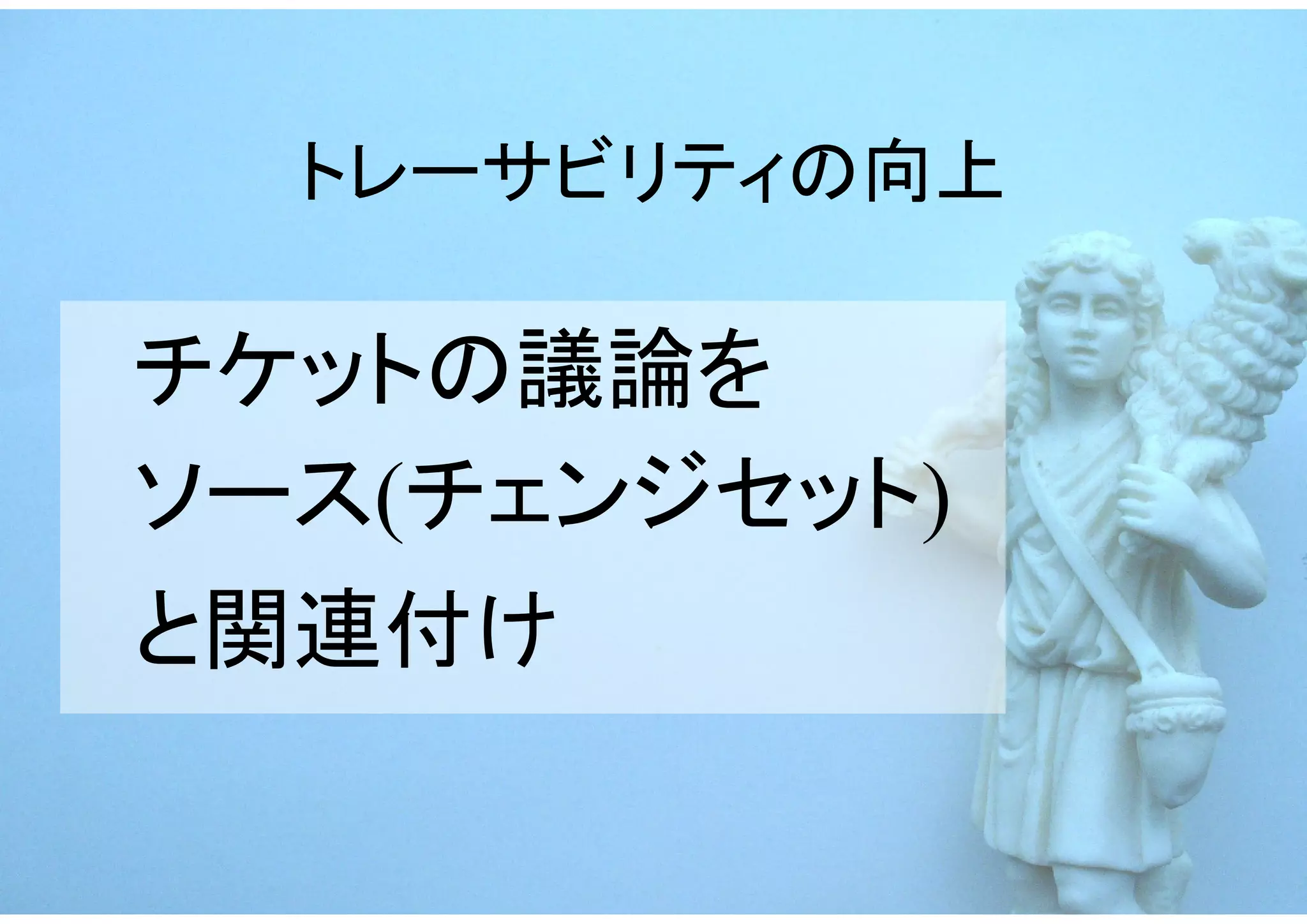

24.
トレーサビリティの向上 チケットの議論を ソース(チェンジセット) と関連付け
25.
重要!

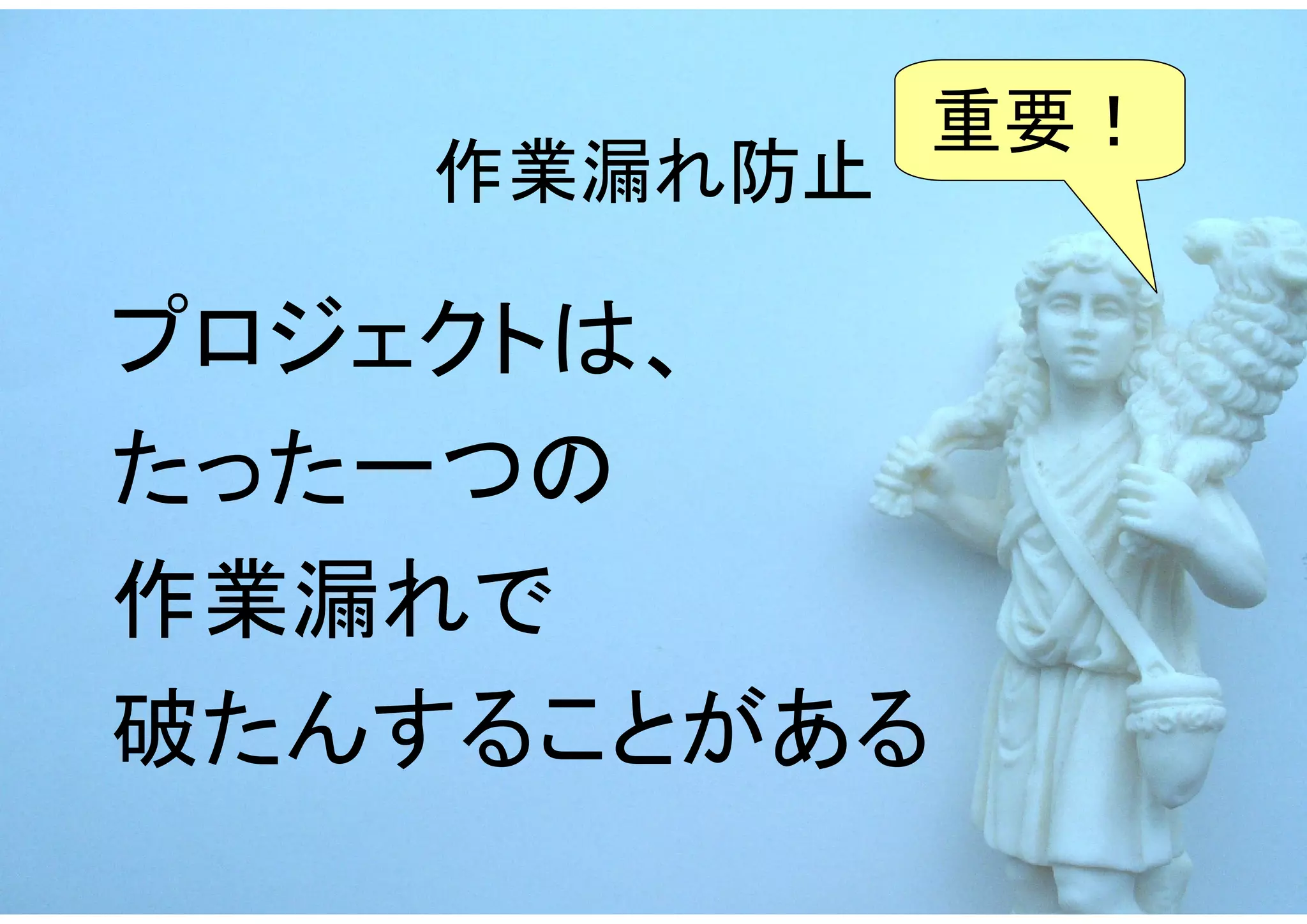

作業漏れ防止 プロジェクトは、 たった一つの 作業漏れで 破たんすることがある
26.

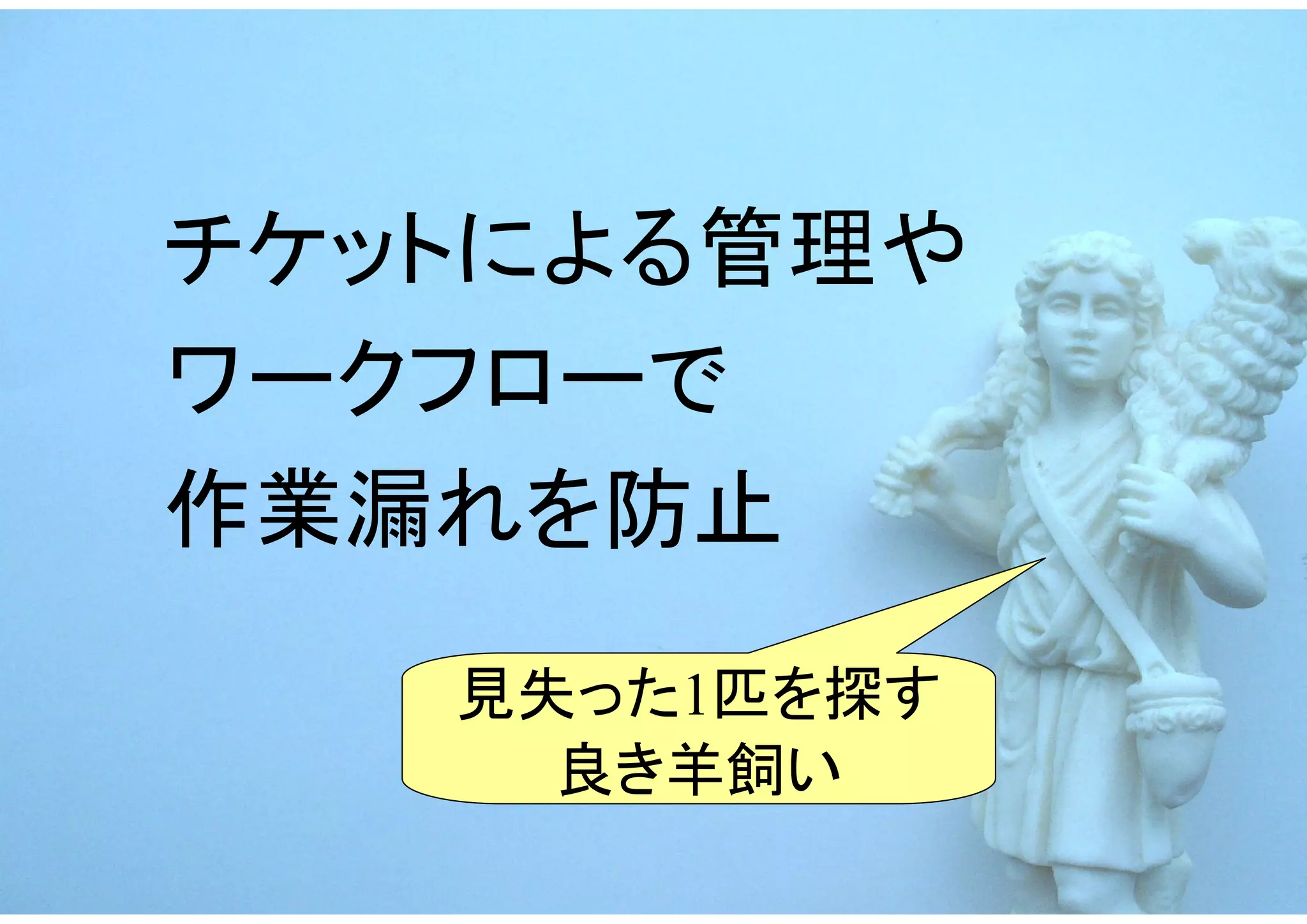

チケットによる管理や ワークフローで 作業漏れを防止
見失った1匹を探す 良き羊飼い
27.
チケット駆動開発はプロジェクト改善 大変なプロジェクトを 混乱から救い 効率化して
あなたの 現場から改善します 救世主かも
28.
!
Download now
