DINDA PRASETIA
Algoritma Penjadwalan Proses
First Come First Served (FCFS) / FIFO (First In First Out)
SJF (Shortest Job First)
Priority Scheduling
Round Robin
First Come First Served (FCFS)
Merupakan algoritma penjadwalan CPU yang
paling sederhana
Proses yang tiba lebih dahulu akan dilayani lebih
dahulu
Kalau ada proses tiba pada waktu yang sama, maka
pelayanan mereka dilaksanakan berdasarkan
urutan dalam antrian
Proses di antrian belakang harus menunggu sampai
semua proses di depannya selesai.

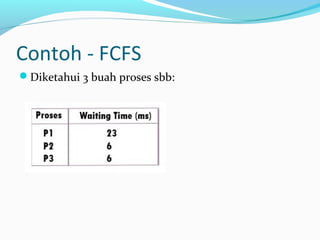

Contoh - FCFS
Diketahui 3 buah proses sbb:

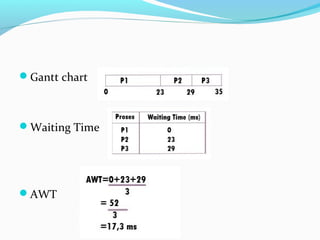

Gantt chart
Waiting Time
AWT

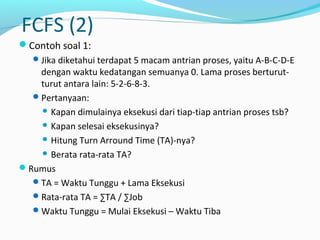

FCFS (2)
Contoh soal 1:
Jika diketahui terdapat 5 macam antrian proses, yaitu A-B-C-D-E
dengan waktu kedatangan semuanya 0. Lama proses berturut-
turut antara lain: 5-2-6-8-3.
Pertanyaan:
 Kapan dimulainya eksekusi dari tiap-tiap antrian proses tsb?
 Kapan selesai eksekusinya?
 Hitung Turn Arround Time (TA)-nya?
 Berata rata-rata TA?
Rumus
TA = Waktu Tunggu + Lama Eksekusi
Rata-rata TA = ∑TA / ∑Job
Waktu Tunggu = Mulai Eksekusi – Waktu Tiba

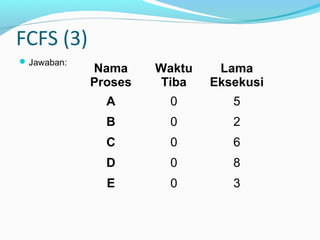

FCFS (3)
Jawaban:
Nama
Proses
Waktu
Tiba
Lama
Eksekusi
A 0 5
B 0 2
C 0 6
D 0 8
E 0 3

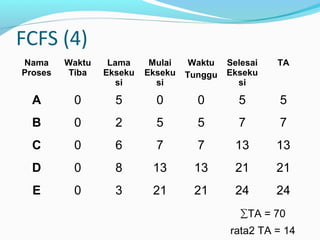

FCFS (4)
Nama
Proses
Waktu
Tiba
Lama
Ekseku
si
Mulai
Ekseku
si
Waktu
Tunggu
Selesai
Ekseku
si
TA
A 0 5 0 0 5 5
B 0 2 5 5 7 7
C 0 6 7 7 13 13
D 0 8 13 13 21 21
E 0 3 21 21 24 24
∑TA = 70
rata2 TA = 14
FCFS (5)

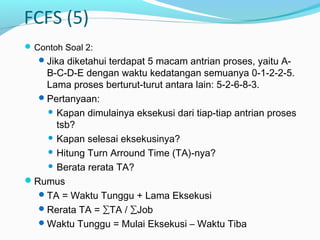

Contoh Soal 2:
Jika diketahui terdapat 5 macam antrian proses, yaitu A-
B-C-D-E dengan waktu kedatangan semuanya 0-1-2-2-5.
Lama proses berturut-turut antara lain: 5-2-6-8-3.
Pertanyaan:
 Kapan dimulainya eksekusi dari tiap-tiap antrian proses
tsb?
 Kapan selesai eksekusinya?
 Hitung Turn Arround Time (TA)-nya?
 Berata rerata TA?
Rumus
TA = Waktu Tunggu + Lama Eksekusi
Rerata TA = ∑TA / ∑Job
Waktu Tunggu = Mulai Eksekusi – Waktu Tiba
FCFS (6)
Nama
Proses
Waktu
Tiba
Lama
Eksekusi
Mulai
Eksekusi
Selesai
Eksekusi
Waktu
Tunggu
TA
A 0 5 0 5 0 5
B 1 2 5 7 4 6
C 2 6 7 13 5 11
D 2 8 13 21 11 19
E 5 3 21 24 16 19
∑TA = 60
Rerata = 12

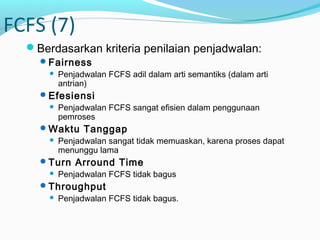

FCFS (7)
Berdasarkan kriteria penilaian penjadwalan:
Fairness
 Penjadwalan FCFS adil dalam arti semantiks (dalam arti
antrian)
Efesiensi
 Penjadwalan FCFS sangat efisien dalam penggunaan
pemroses
Waktu Tanggap
 Penjadwalan sangat tidak memuaskan, karena proses dapat
menunggu lama
Turn Arround Time
 Penjadwalan FCFS tidak bagus
Throughput
 Penjadwalan FCFS tidak bagus.

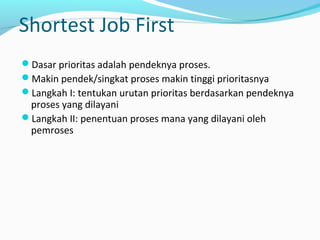

Shortest Job First
Dasar prioritas adalah pendeknya proses.
Makin pendek/singkat proses makin tinggi prioritasnya
Langkah I: tentukan urutan prioritas berdasarkan pendeknya
proses yang dilayani
Langkah II: penentuan proses mana yang dilayani oleh
pemroses

Setiap proses yang ada dalam ready queue akan
dieksekusi berdasarkan burst time terkecil
Hal ini mengakibatkan waiting time yang pendek
untuk setiap proses, maka rerata waiting time (AWT)
juga menjadi pendek
Algoritma ini dikatakan optimal
SJF (2)
Contoh Soal 1: Nama
Proses
Waktu
Tiba
Lama
Eksekusi
A 0 10
B 0 5
C 0 7
D 0 1
E 0 3

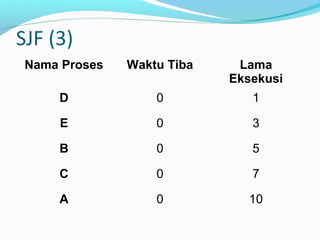

SJF (3)
Nama Proses Waktu Tiba Lama
Eksekusi
D 0 1
E 0 3
B 0 5
C 0 7
A 0 10

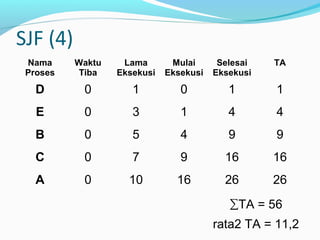

SJF (4)
Nama
Proses
Waktu
Tiba
Lama
Eksekusi
Mulai
Eksekusi
Selesai
Eksekusi
TA
D 0 1 0 1 1
E 0 3 1 4 4
B 0 5 4 9 9
C 0 7 9 16 16
A 0 10 16 26 26
∑TA = 56
rata2 TA = 11,2

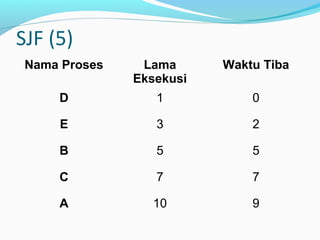

SJF (5)
Nama Proses Lama
Eksekusi
Waktu Tiba
D 1 0
E 3 2
B 5 5
C 7 7
A 10 9

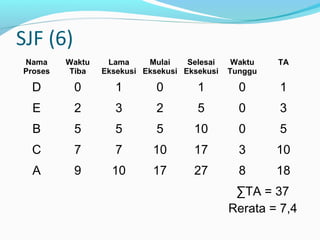

SJF (6)
Nama
Proses
Waktu
Tiba
Lama
Eksekusi
Mulai
Eksekusi
Selesai
Eksekusi
Waktu
Tunggu
TA
D 0 1 0 1 0 1
E 2 3 2 5 0 3
B 5 5 5 10 0 5
C 7 7 10 17 3 10
A 9 10 17 27 8 18
∑TA = 37
Rerata = 7,4
Priority Scheduling
Merupakan algoritma yang mendahulukan proses
yang memiliki prioritas tertinggi
Prioritas proses ditentukan berdasar:
Time limit
Memory requirement
File access
Perbandingan antara burst proses dengan CPU
Tingkat kepentinagn proses
PS (2)

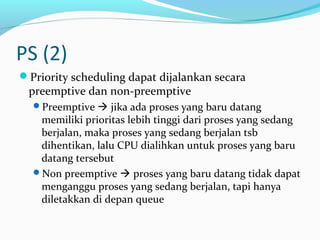

Priority scheduling dapat dijalankan secara
preemptive dan non-preemptive
Preemptive  jika ada proses yang baru datang
memiliki prioritas lebih tinggi dari proses yang sedang
berjalan, maka proses yang sedang berjalan tsb
dihentikan, lalu CPU dialihkan untuk proses yang baru
datang tersebut
Non preemptive  proses yang baru datang tidak dapat
menganggu proses yang sedang berjalan, tapi hanya
diletakkan di depan queue
PS (3)
Kelemahan PS adalah terjadinya infinite blocking
(starvation), yaitu suatu proses dengan prioritas
yang rendah memiliki kemungkinan tidak pernah
dieksekusi jika terdapat proses lain yang memiliki
prioritas lebih tinggi
Solusi dari starvation adalah aging, yaitu
meningkatkan prioritas dari setiap proses yang
menunggu dalam queue secara bertahap

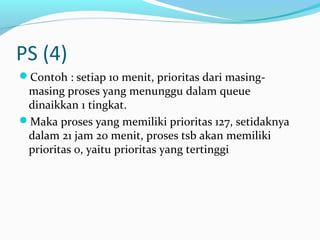

PS (4)
Contoh : setiap 10 menit, prioritas dari masing-
masing proses yang menunggu dalam queue
dinaikkan 1 tingkat.
Maka proses yang memiliki prioritas 127, setidaknya
dalam 21 jam 20 menit, proses tsb akan memiliki
prioritas 0, yaitu prioritas yang tertinggi

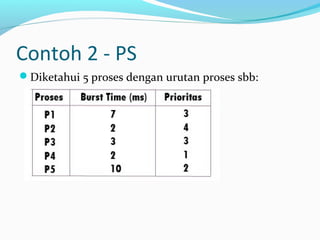

Contoh 2 - PS

Diketahui 5 proses dengan urutan proses sbb:
Gantt chart
Waiting Time AWT
ROUND ROBIN
Algoritma ini menggilir proses yang ada di antrian.
Proses akan mendapat jatah sebesar time quantum.
Jika time quantum-nya habis atau proses sudah
selesai, CPU akan dialokasikan ke proses berikutnya
Proses ini cukup adil, karena tidak ada proses yang
diprioritaskan
Semua proses mendapat jatah waktu yang sama dari
CPU yaitu 1/n, dan tidak akan menunggu lebih lama
dari (n-1)q; dimana q adalah lama 1 quantum

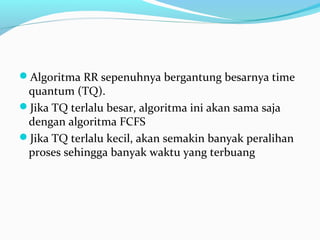

Algoritma RR sepenuhnya bergantung besarnya time
quantum (TQ).
Jika TQ terlalu besar, algoritma ini akan sama saja
dengan algoritma FCFS
Jika TQ terlalu kecil, akan semakin banyak peralihan
proses sehingga banyak waktu yang terbuang

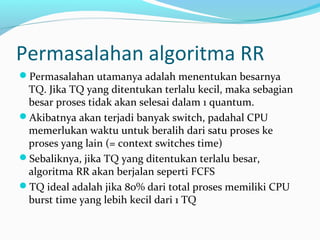

Permasalahan algoritma RR
Permasalahan utamanya adalah menentukan besarnya
TQ. Jika TQ yang ditentukan terlalu kecil, maka sebagian
besar proses tidak akan selesai dalam 1 quantum.
Akibatnya akan terjadi banyak switch, padahal CPU
memerlukan waktu untuk beralih dari satu proses ke
proses yang lain (= context switches time)
Sebaliknya, jika TQ yang ditentukan terlalu besar,
algoritma RR akan berjalan seperti FCFS
TQ ideal adalah jika 80% dari total proses memiliki CPU
burst time yang lebih kecil dari 1 TQ

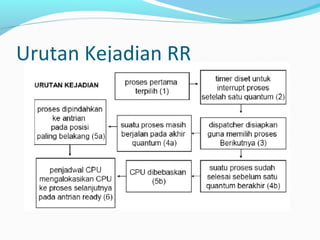

Urutan Kejadian RR

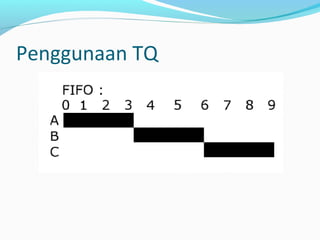

Penggunaan TQ
Contoh sederhana
Contoh 2

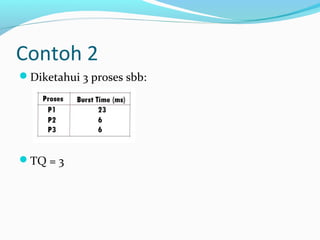

Diketahui 3 proses sbb:
TQ = 3

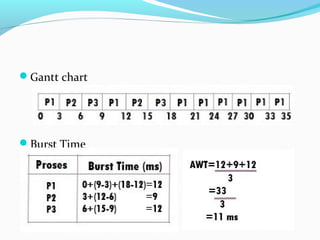

Gantt chart
Burst Time
Contoh 3 - RR
Sebuah CPU dengan quantum 4 mendapat
beberapa proses yang kedatangannya sebagai
berikut:
Proses Burst Time
P1 4
P2 9
P3 6
P4 5
P5 3  Burst time  waktu
proses

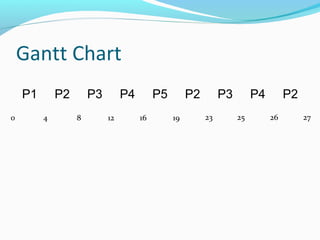

Gantt Chart
P1 P2 P3 P4 P5 P2 P3 P4 P2
0 4 8 12 16 19 23 25 26 27

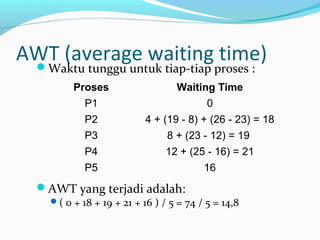

AWT (average waiting time)Waktu tunggu untuk tiap-tiap proses :
AWT yang terjadi adalah:
( 0 + 18 + 19 + 21 + 16 ) / 5 = 74 / 5 = 14,8
Proses Waiting Time
P1 0
P2 4 + (19 - 8) + (26 - 23) = 18
P3 8 + (23 - 12) = 19
P4 12 + (25 - 16) = 21
P5 16

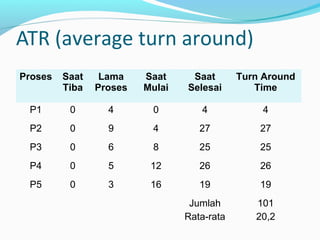

ATR (average turn around)
Proses Saat
Tiba
Lama
Proses
Saat
Mulai
Saat
Selesai
Turn Around
Time
P1 0 4 0 4 4
P2 0 9 4 27 27
P3 0 6 8 25 25
P4 0 5 12 26 26
P5 0 3 16 19 19
Jumlah
Rata-rata
101
20,2
Round Robin dengan Waktu Tiba
berbeda

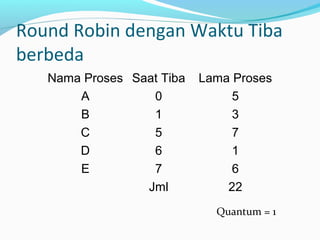

Nama Proses Saat Tiba Lama Proses
A 0 5
B 1 3
C 5 7
D 6 1
E 7 6
Jml 22
Quantum = 1

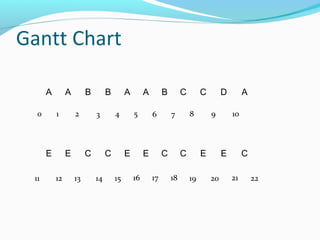

Gantt Chart
A A B B A A B C C D A
E E C C E E C C E E C
0 1 32 4 5 6 7 8 9 10
11 12 13 14 15 16 17 18 19 20 21 22

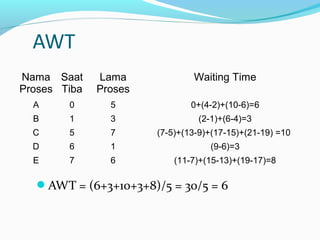

AWT
Nama
Proses
Saat
Tiba
Lama
Proses
Waiting Time
A 0 5 0+(4-2)+(10-6)=6
B 1 3 (2-1)+(6-4)=3
C 5 7 (7-5)+(13-9)+(17-15)+(21-19) =10
D 6 1 (9-6)=3
E 7 6 (11-7)+(15-13)+(19-17)=8
AWT = (6+3+10+3+8)/5 = 30/5 = 6

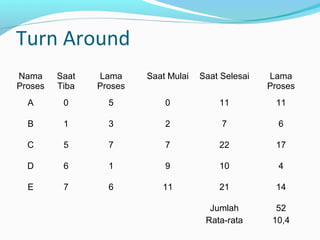

Turn Around
Nama
Proses
Saat
Tiba
Lama
Proses
Saat Mulai Saat Selesai Lama
Proses
A 0 5 0 11 11
B 1 3 2 7 6
C 5 7 7 22 17
D 6 1 9 10 4
E 7 6 11 21 14
Jumlah
Rata-rata
52
10,4

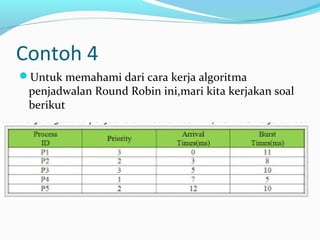

Contoh 4
Untuk memahami dari cara kerja algoritma
penjadwalan Round Robin ini,mari kita kerjakan soal
berikut

Penyelesaian :
Seperti halnya algoritma penjadwalan sebelumnya, langkah pertama
untuk mencari AWT dengan Algoritma penjadwalan Round Robin
dilakukan dengan membuat Gantt Chart prosesnya.

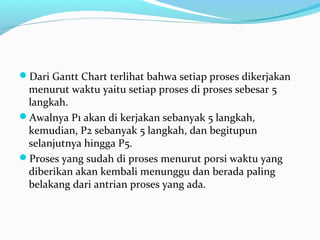

Dari Gantt Chart terlihat bahwa setiap proses dikerjakan
menurut waktu yaitu setiap proses di proses sebesar 5
langkah.
Awalnya P1 akan di kerjakan sebanyak 5 langkah,
kemudian, P2 sebanyak 5 langkah, dan begitupun
selanjutnya hingga P5.
Proses yang sudah di proses menurut porsi waktu yang
diberikan akan kembali menunggu dan berada paling
belakang dari antrian proses yang ada.
Contohnya P1 dikerjakan di awal, kemudian ada
P2, P3,P4,dan P5 yang mengantri di belakangnya.
Jika P1 selesai di proses menurut porsi waktunya
maka P1 akan di pindahkan ke belakang, sehingga
urutannya menjadi P2, P3, P4, P4, P1. begitupun
seterusnya.

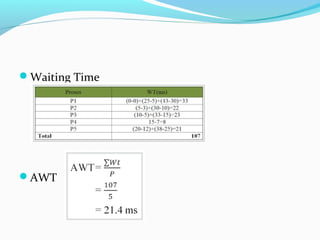

Waiting Time
AWT

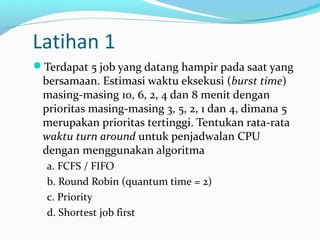

Latihan 1
Terdapat 5 job yang datang hampir pada saat yang
bersamaan. Estimasi waktu eksekusi (burst time)
masing-masing 10, 6, 2, 4 dan 8 menit dengan
prioritas masing-masing 3, 5, 2, 1 dan 4, dimana 5
merupakan prioritas tertinggi. Tentukan rata-rata
waktu turn around untuk penjadwalan CPU
dengan menggunakan algoritma
a. FCFS / FIFO
b. Round Robin (quantum time = 2)
c. Priority
d. Shortest job first
Latihan 2

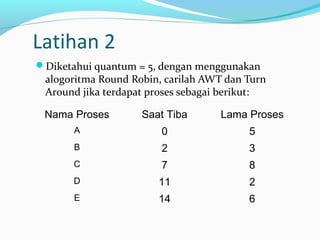

Diketahui quantum = 5, dengan menggunakan
alogoritma Round Robin, carilah AWT dan Turn
Around jika terdapat proses sebagai berikut:
Nama Proses Saat Tiba Lama Proses
A 0 5
B 2 3
C 7 8
D 11 2
E 14 6

Algoritma penjadwalan proses

  • 1.
  • 2.
    Algoritma Penjadwalan Proses FirstCome First Served (FCFS) / FIFO (First In First Out) SJF (Shortest Job First) Priority Scheduling Round Robin
  • 3.
    First Come FirstServed (FCFS) Merupakan algoritma penjadwalan CPU yang paling sederhana Proses yang tiba lebih dahulu akan dilayani lebih dahulu Kalau ada proses tiba pada waktu yang sama, maka pelayanan mereka dilaksanakan berdasarkan urutan dalam antrian Proses di antrian belakang harus menunggu sampai semua proses di depannya selesai.
  • 4.
    Contoh - FCFS Diketahui3 buah proses sbb:
  • 5.
  • 6.
    FCFS (2) Contoh soal1: Jika diketahui terdapat 5 macam antrian proses, yaitu A-B-C-D-E dengan waktu kedatangan semuanya 0. Lama proses berturut- turut antara lain: 5-2-6-8-3. Pertanyaan:  Kapan dimulainya eksekusi dari tiap-tiap antrian proses tsb?  Kapan selesai eksekusinya?  Hitung Turn Arround Time (TA)-nya?  Berata rata-rata TA? Rumus TA = Waktu Tunggu + Lama Eksekusi Rata-rata TA = ∑TA / ∑Job Waktu Tunggu = Mulai Eksekusi – Waktu Tiba
  • 7.
  • 8.
    FCFS (4) Nama Proses Waktu Tiba Lama Ekseku si Mulai Ekseku si Waktu Tunggu Selesai Ekseku si TA A 05 0 0 5 5 B 0 2 5 5 7 7 C 0 6 7 7 13 13 D 0 8 13 13 21 21 E 0 3 21 21 24 24 ∑TA = 70 rata2 TA = 14
  • 9.
    FCFS (5) Contoh Soal2: Jika diketahui terdapat 5 macam antrian proses, yaitu A- B-C-D-E dengan waktu kedatangan semuanya 0-1-2-2-5. Lama proses berturut-turut antara lain: 5-2-6-8-3. Pertanyaan:  Kapan dimulainya eksekusi dari tiap-tiap antrian proses tsb?  Kapan selesai eksekusinya?  Hitung Turn Arround Time (TA)-nya?  Berata rerata TA? Rumus TA = Waktu Tunggu + Lama Eksekusi Rerata TA = ∑TA / ∑Job Waktu Tunggu = Mulai Eksekusi – Waktu Tiba
  • 10.
    FCFS (6) Nama Proses Waktu Tiba Lama Eksekusi Mulai Eksekusi Selesai Eksekusi Waktu Tunggu TA A 05 0 5 0 5 B 1 2 5 7 4 6 C 2 6 7 13 5 11 D 2 8 13 21 11 19 E 5 3 21 24 16 19 ∑TA = 60 Rerata = 12
  • 11.
    FCFS (7) Berdasarkan kriteriapenilaian penjadwalan: Fairness  Penjadwalan FCFS adil dalam arti semantiks (dalam arti antrian) Efesiensi  Penjadwalan FCFS sangat efisien dalam penggunaan pemroses Waktu Tanggap  Penjadwalan sangat tidak memuaskan, karena proses dapat menunggu lama Turn Arround Time  Penjadwalan FCFS tidak bagus Throughput  Penjadwalan FCFS tidak bagus.
  • 12.
    Shortest Job First Dasarprioritas adalah pendeknya proses. Makin pendek/singkat proses makin tinggi prioritasnya Langkah I: tentukan urutan prioritas berdasarkan pendeknya proses yang dilayani Langkah II: penentuan proses mana yang dilayani oleh pemroses
  • 13.
    Setiap proses yangada dalam ready queue akan dieksekusi berdasarkan burst time terkecil Hal ini mengakibatkan waiting time yang pendek untuk setiap proses, maka rerata waiting time (AWT) juga menjadi pendek Algoritma ini dikatakan optimal
  • 14.
    SJF (2) Contoh Soal1: Nama Proses Waktu Tiba Lama Eksekusi A 0 10 B 0 5 C 0 7 D 0 1 E 0 3
  • 15.
    SJF (3) Nama ProsesWaktu Tiba Lama Eksekusi D 0 1 E 0 3 B 0 5 C 0 7 A 0 10
  • 16.
    SJF (4) Nama Proses Waktu Tiba Lama Eksekusi Mulai Eksekusi Selesai Eksekusi TA D 01 0 1 1 E 0 3 1 4 4 B 0 5 4 9 9 C 0 7 9 16 16 A 0 10 16 26 26 ∑TA = 56 rata2 TA = 11,2
  • 17.
    SJF (5) Nama ProsesLama Eksekusi Waktu Tiba D 1 0 E 3 2 B 5 5 C 7 7 A 10 9
  • 18.
    SJF (6) Nama Proses Waktu Tiba Lama Eksekusi Mulai Eksekusi Selesai Eksekusi Waktu Tunggu TA D 01 0 1 0 1 E 2 3 2 5 0 3 B 5 5 5 10 0 5 C 7 7 10 17 3 10 A 9 10 17 27 8 18 ∑TA = 37 Rerata = 7,4
  • 19.
    Priority Scheduling Merupakan algoritmayang mendahulukan proses yang memiliki prioritas tertinggi Prioritas proses ditentukan berdasar: Time limit Memory requirement File access Perbandingan antara burst proses dengan CPU Tingkat kepentinagn proses
  • 20.
    PS (2) Priority schedulingdapat dijalankan secara preemptive dan non-preemptive Preemptive  jika ada proses yang baru datang memiliki prioritas lebih tinggi dari proses yang sedang berjalan, maka proses yang sedang berjalan tsb dihentikan, lalu CPU dialihkan untuk proses yang baru datang tersebut Non preemptive  proses yang baru datang tidak dapat menganggu proses yang sedang berjalan, tapi hanya diletakkan di depan queue
  • 21.
    PS (3) Kelemahan PSadalah terjadinya infinite blocking (starvation), yaitu suatu proses dengan prioritas yang rendah memiliki kemungkinan tidak pernah dieksekusi jika terdapat proses lain yang memiliki prioritas lebih tinggi Solusi dari starvation adalah aging, yaitu meningkatkan prioritas dari setiap proses yang menunggu dalam queue secara bertahap
  • 22.
    PS (4) Contoh :setiap 10 menit, prioritas dari masing- masing proses yang menunggu dalam queue dinaikkan 1 tingkat. Maka proses yang memiliki prioritas 127, setidaknya dalam 21 jam 20 menit, proses tsb akan memiliki prioritas 0, yaitu prioritas yang tertinggi
  • 23.
    Contoh 2 -PS Diketahui 5 proses dengan urutan proses sbb:
  • 24.
  • 25.
    ROUND ROBIN Algoritma inimenggilir proses yang ada di antrian. Proses akan mendapat jatah sebesar time quantum. Jika time quantum-nya habis atau proses sudah selesai, CPU akan dialokasikan ke proses berikutnya Proses ini cukup adil, karena tidak ada proses yang diprioritaskan Semua proses mendapat jatah waktu yang sama dari CPU yaitu 1/n, dan tidak akan menunggu lebih lama dari (n-1)q; dimana q adalah lama 1 quantum
  • 26.
    Algoritma RR sepenuhnyabergantung besarnya time quantum (TQ). Jika TQ terlalu besar, algoritma ini akan sama saja dengan algoritma FCFS Jika TQ terlalu kecil, akan semakin banyak peralihan proses sehingga banyak waktu yang terbuang
  • 27.
    Permasalahan algoritma RR Permasalahanutamanya adalah menentukan besarnya TQ. Jika TQ yang ditentukan terlalu kecil, maka sebagian besar proses tidak akan selesai dalam 1 quantum. Akibatnya akan terjadi banyak switch, padahal CPU memerlukan waktu untuk beralih dari satu proses ke proses yang lain (= context switches time) Sebaliknya, jika TQ yang ditentukan terlalu besar, algoritma RR akan berjalan seperti FCFS TQ ideal adalah jika 80% dari total proses memiliki CPU burst time yang lebih kecil dari 1 TQ
  • 28.
  • 29.
  • 30.
  • 31.
    Contoh 2 Diketahui 3proses sbb: TQ = 3
  • 32.
  • 33.
    Contoh 3 -RR Sebuah CPU dengan quantum 4 mendapat beberapa proses yang kedatangannya sebagai berikut: Proses Burst Time P1 4 P2 9 P3 6 P4 5 P5 3  Burst time  waktu proses
  • 34.
    Gantt Chart P1 P2P3 P4 P5 P2 P3 P4 P2 0 4 8 12 16 19 23 25 26 27
  • 35.
    AWT (average waitingtime)Waktu tunggu untuk tiap-tiap proses : AWT yang terjadi adalah: ( 0 + 18 + 19 + 21 + 16 ) / 5 = 74 / 5 = 14,8 Proses Waiting Time P1 0 P2 4 + (19 - 8) + (26 - 23) = 18 P3 8 + (23 - 12) = 19 P4 12 + (25 - 16) = 21 P5 16
  • 36.
    ATR (average turnaround) Proses Saat Tiba Lama Proses Saat Mulai Saat Selesai Turn Around Time P1 0 4 0 4 4 P2 0 9 4 27 27 P3 0 6 8 25 25 P4 0 5 12 26 26 P5 0 3 16 19 19 Jumlah Rata-rata 101 20,2
  • 37.
    Round Robin denganWaktu Tiba berbeda Nama Proses Saat Tiba Lama Proses A 0 5 B 1 3 C 5 7 D 6 1 E 7 6 Jml 22 Quantum = 1
  • 38.
    Gantt Chart A AB B A A B C C D A E E C C E E C C E E C 0 1 32 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22
  • 39.
    AWT Nama Proses Saat Tiba Lama Proses Waiting Time A 05 0+(4-2)+(10-6)=6 B 1 3 (2-1)+(6-4)=3 C 5 7 (7-5)+(13-9)+(17-15)+(21-19) =10 D 6 1 (9-6)=3 E 7 6 (11-7)+(15-13)+(19-17)=8 AWT = (6+3+10+3+8)/5 = 30/5 = 6
  • 40.
    Turn Around Nama Proses Saat Tiba Lama Proses Saat MulaiSaat Selesai Lama Proses A 0 5 0 11 11 B 1 3 2 7 6 C 5 7 7 22 17 D 6 1 9 10 4 E 7 6 11 21 14 Jumlah Rata-rata 52 10,4
  • 41.
    Contoh 4 Untuk memahamidari cara kerja algoritma penjadwalan Round Robin ini,mari kita kerjakan soal berikut
  • 42.
    Penyelesaian : Seperti halnyaalgoritma penjadwalan sebelumnya, langkah pertama untuk mencari AWT dengan Algoritma penjadwalan Round Robin dilakukan dengan membuat Gantt Chart prosesnya.
  • 43.
    Dari Gantt Chartterlihat bahwa setiap proses dikerjakan menurut waktu yaitu setiap proses di proses sebesar 5 langkah. Awalnya P1 akan di kerjakan sebanyak 5 langkah, kemudian, P2 sebanyak 5 langkah, dan begitupun selanjutnya hingga P5. Proses yang sudah di proses menurut porsi waktu yang diberikan akan kembali menunggu dan berada paling belakang dari antrian proses yang ada.
  • 44.
    Contohnya P1 dikerjakandi awal, kemudian ada P2, P3,P4,dan P5 yang mengantri di belakangnya. Jika P1 selesai di proses menurut porsi waktunya maka P1 akan di pindahkan ke belakang, sehingga urutannya menjadi P2, P3, P4, P4, P1. begitupun seterusnya.
  • 45.
  • 46.
    Latihan 1 Terdapat 5job yang datang hampir pada saat yang bersamaan. Estimasi waktu eksekusi (burst time) masing-masing 10, 6, 2, 4 dan 8 menit dengan prioritas masing-masing 3, 5, 2, 1 dan 4, dimana 5 merupakan prioritas tertinggi. Tentukan rata-rata waktu turn around untuk penjadwalan CPU dengan menggunakan algoritma a. FCFS / FIFO b. Round Robin (quantum time = 2) c. Priority d. Shortest job first
  • 47.
    Latihan 2 Diketahui quantum= 5, dengan menggunakan alogoritma Round Robin, carilah AWT dan Turn Around jika terdapat proses sebagai berikut: Nama Proses Saat Tiba Lama Proses A 0 5 B 2 3 C 7 8 D 11 2 E 14 6

Editor's Notes

  • #11 Selesai eksekusi = mulai eksekusi + lama eksekusi Waktu tunggu = selesai eksekusi sebelumnya – waktu tiba
  • #19 Waktu tunggu = mulai eksekusi – waktu tiba TA = waktu tunggu + lama eksekusi
