Principles
2 간단한 영어시험 문제 하나 보겠습니다.
다음 문장을 해석하시오.
Do the things !!right
Do the things !!right
Vs.
6.
Making Better Businesswith You...
6
Confidential - For Internal Use Only
일정계획과 공정관리의 구분: Old MES Functional Model
q 일정계획 및 관리와 공정관리는 그 역할이 매우 다르며, MESA에서 정의한 MES 11 Functional
Model에서는 그 역할이 명확히 구분됨.
MES
Supply
Chain
Management
Sales &
Service
Management
Product/
Process
Engineering
Controls
Enterprise
Resources
PlanningOperations/
Detailed
Scheduling
Dispatching
Production
Units
Product
Tracking &
Genealogy
Labor
Management
Maintenance
Management
Quality
Management
Data
Collection
Acquisition
Performance
Analysis
Process
Management
Resource
Allocation
& Status
Document
Control
MES 11 Functions
Source: MESA 일정계획/관리 공정관리
일정계획/관리
공정관리
What to do?: Do the right things!
언제 무엇을 할 것인지에 대한 계획과 관리
How to do?: Do the things right!
계획에 따라 문제없이 진행하고 있는지 관리
l Operations/Detailed Scheduling
특정 자원에서 수행할 작업을 최적화하여 정의
l Dispatching Production Unit
생산 현장의 변화에 따라 작업 순서 및 대상을 실시
간으로 정의
l Process Management
계획대비 실적의 진척도를 관리
l Data Collection & Acquisition
생산 현장의 정보를 실시간으로 취합하고 집계
7.
혼돈의 이유
? EPM솔루션인 ARTEMIS와 프로젝트의 특성 때문으로 이해됩니다.
<Source> http://www.pmsoft.co.kr/software/soft_01_01.asp
Project 관리에서 공정관리는
납기 관리를 의미하며, 이는 일정의 문제
ARTEMIS에서 공정관리/일정관리 모듈은
Program & Project Management 밖에 없음
Making Better Businesswith You...
9
Confidential - For Internal Use Only
Planning & Scheduling의 역사
q 세계 제2차 대전을 기점으로 새로운 개념의 Planning & Scheduling 방법이 출현하게 됨.
2-Bin
LP
Linear Programming
EOQ
Economic Order Quantity
PERT/CPM
Program Evaluation and Review Technique / Critical Path Method
TOC
Theory of Constraints
JIT
Just-In-Times
MRP
Material Requirement Plan
FCS
Finite Capacity Schedule
MRPII
Manufacturing Resource Plan
ERP
Enterprise Resource Plan
APS
Advanced Planning & Scheduling
제2차 대전
Man
노동력의 효율에
중점을 둔 시스템 Material
인력은 풍부하나,
자재 궁핍/재무자원 부족 Machine
장비자원 부족으로
병목설비의 효율적 운영
10.
MRP/MRPII Material RequirementPlan
Manufacturing Resource Plan
Business Plan
Production Plan
Master
Production
Schedule
Material
Requirement
Plan
Purchase Order Work Order
Resource Plan
Rough-cut
Capacity Plan
Capacity
Requirement
Plan
한계
MRP는 종속수요 품목의 계획과 통제를 통하여 최소의 비용으로 주생산일정을
완수하는 것으로 최초 자재제약만 감안하다가, 나머지 리소스 (Man, Machine)
를 함께 감안하는 것으로 확장됨.
MRP 수행을 통해서 MPS의 달성을 위해 필요한 종속 수요품목 들의 소요량과
우선순위를 결정, 능력소요계획과 일정계획을 위한 기초자료의 제공, 외부 조달
원재료나 부품의 소요량을 적시에 구매부서로 조달, 작업현장에서의 작업 진행
상태를 파악하여 작업간의 정확한 우선순위를 유지하는 것이 주요 목적이 된다.
고정된 리드타임에 대한 가정, 자원 용량이 무한하다는 가정,
MTS 원형의 시스템 설계, 능력계획과의 수작업 연계
3대
투입
자료
주생산일정 (MPS)
ü 총괄생산계획을 기초로 완제품의 기간별 생
산 종료 시점과 수량을 기술한 것
부품표 (BOM; Bills of Material)
ü 완제품 한 단위를 생산하는데 필요한 부품의
품명 및 수량, 부품과의 상하 관계
재고상태 기록철
ü 모든 품목의 입/출 정보 및 재고 상태
ü 단계 부호 (LLC; Low Level Code)
ü 리드타임 (Lead Time)
ü 주문량 결정법
ü 페깅 정보 (상위품목 정보)
11.
JIT Just-In-Time
한계
일본 외의지역에서 성공 사례를 찾기 어려움.
JIT는 다품종 소량 생산에 적합한 생산 방식
JIT는 낭비가 최소화된 효율적인 생산의 운영 및 통제 시스템을 지칭
모든 생산과정에서 필요할 때, 필요한 것만을 필요한 만큼만 생산함으로써 생산
시간을 단축하고 재고를 최소화하여 낭비를 없애는 시스템으로 정의
생산시스템의 낭비요소 7가지는 ①과잉생산, ②대기, ③운반, ④불필요한 생산
과정, ⑤불필요한 재고, ⑥불필요한 행동 및 ⑦불량품의 생산으로 정의 된다.
기본
사상
JIT는 TPS (Toyota Production System)의
하나로 생산 계획 수립에 관한 것으로,
4대 사상을 기반으로 운영됨.
1) 양이 줄더라도 더욱 생산성을 올린다.
2) 필요한 것을 필요한 때에, 필요한 만큼만
만들어라.
3) 다기능으로 일의 흐름을 만든다.
4) JIT는 늦어도 빨라도 안 된다.
Flow Manufacturing
흐름 생산
Leveled Production
평준화 생산
Standard Operation
표준 작업
12.
TOC Theory ofConstraints
X
BUFFER
DRUM
ROPE
ORDERS
TOC는 1974년 이스라엘의 E. M. Goldratt 박사에 의하여 제안된 개념.
TOC에 따르면 대부분 회사의 생산성 부족은 유휴자원이 부족해서가 아니라, 제약
이 있는 한 두 개의 자원이 부족해서라는 점을 강조하고 있음.
TOC는 끊임없이 병목을 제거하여, Throughput을 높이고자 하는 접근 방법
한계
성공적인 시스템 구현의 사례를 찾기 어려움 (OPT가 있음에도)
기존의 개념에 반하는 내용이 많아, Top의 동의를 구하기 어려움
적용
분야
생산물류 시스템 (일정계획)
ü DBR (Drum-Buffer-Rope)
ü Buffer Management
프로젝트 관리 시스템 (Critical Chain)
ü CCPM (Critical Chain Project Management)
업무개선 시스템 (사고 프로세스; TP)
ü 현상상황 트리 (CRT)
ü 갈등해소도 (EC)
ü 미래상황 트리 (FRT)
ü 부정적인 가지치기 (NBR)
ü 전제조건 트리 (PT)
ü 이행트리 (TT)
업무성과평가 시스템 (Throughput 회계)
13.
PERT/CPM Program Evaluationand Review Technique
Critical Path Method
PERT/CPM은 프로젝트를 구성하는 각 분야를 보다 세분화된 작업으로 분할하
여 작업의 순서, 소요기간, 기타 제반 사항 들을 네트워크 형태로 표시함으로써
일차적인 주공정 및 여유 공정을 산출하여 중점관리 대상작업을 명확히 함.
전체적인 작업일정 세분화를 통하여 공기지연의 사전 예방, 공기 단축 등의 효
율적인 일정관리를 도모하기 위한 것으로 정의 됨.
한계
제조 분야에서의 성공 사례는 찾기 어려움.
제조업 스케줄링을 위해서는 구체적이지 못하고, 유지/보수가 어려움.
적용
분야
프로젝트는 광의의 생산 System의 특수
형태로 분류될 수도 있으나,
한시적/비반복적이라는 특성 때문에
생산시스템과는 명확히 구분됨.
1) 한시적
2) 비반복적
3) 시작점과 종료점
4) Stock 개념의 예산
5) 자원의 단위기간 공급
6) 독립된 특수 조직 구조
14.
Making Better Businesswith You...
14
Confidential - For Internal Use Only
주요 Planning & Scheduling 방법의 비교
q 앞서 언급한 MRP/MRPII, JIT, TOC의 가장 명확한 차이는 스케줄 시작 지점의 차이 임.
OP10
OP20
OP30
OP40
OP50
OP60
OP10
OP20
OP30
OP40
OP50
OP60
OP10
OP20
OP30
OP40
OP50
OP60
MRP/MRPII
JIT
TOC
Push
Pull
Pull Push
제약공정
15.
Planning vs. Scheduling
계획수립
Planning
일정 수립
Scheduling
계획기간
(Time Horizon)
구체성 수준
계획과 일정에 대한 명확한 구분은 없으나, 계획기간이나 구체성 수준에 따라 일반적으로 구분.
상세한 일정 수립과 계획에 더 많은 노력을 하는 것 중 어떤 것이 중요할까?
Definition from AMR
사업의 목표를 달성하고, 고객의 요구를 최대로
만족시키기 위하여 자재와 공장 설비의 균형을
잡는 프로세스
요약하자면
ü 일반적으로 광범위한 개념으로,
ü 상위 수준/전략, 긴 기간에 걸쳐 큰 구간으로
ü 일련의 자원이나 라인의 부하를 결정하되
ü 수량 단위로 수립하며
ü 수주, 수개월 혹은 수년을 대상으로 작성한다.
Definition from AMR
한번에 단기의 계획기간에 고객의 요구를 최대로
만족시키기 위하여 모든 자재와 공장 설비의 정확
한 작업 순서를 결정하는 프로세스
요약하자면
ü 전술적, 운영적 수준에서
ü 개별 자원이나 설비 단위에서 수행되는
ü 개별 작업의 일정을 결정하며
ü 수 초, 수 시간, 수 주 혹은 수 일을 대상으로
작성
16.

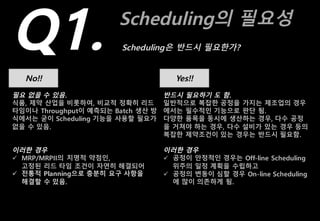

Scheduling의 필요성
Q1. Scheduling은반드시 필요한가?
No!! Yes!!
필요 없을 수 있음.
식품, 제약 산업을 비롯하여, 비교적 정확히 리드
타임이나 Throughput이 예측되는 Batch 생산 방
식에서는 굳이 Scheduling 기능을 사용할 필요가
없을 수 있음.
이러한 경우
ü MRP/MRPII의 치명적 약점인,
고정된 리드 타임 조건이 자연히 해결되어
ü 전통적 Planning으로 충분히 요구 사항을
해결할 수 있음.
반드시 필요하기 도 함.
일반적으로 복잡한 공정을 가지는 제조업의 경우
에서는 필수적인 기능으로 판단 됨.
다양한 품목을 동시에 생산하는 경우, 다수 공정
을 거쳐야 하는 경우, 다수 설비가 있는 경우 등의
복잡한 제약조건이 있는 경우는 반드시 필요함.
이러한 경우
ü 공정이 안정적인 경우는 Off-line Scheduling
위주의 일정 계획을 수립하고
ü 공정의 변동이 심할 경우 On-line Scheduling
에 많이 의존하게 됨.
17.
Scheduling의 유형
Q2. Scheduling은계획인가?
Yes!! No!!
당연히 Scheduling은 최고 수준의 계획임.
최적 알고리즘을 적용하기 위하여, 현장의 특정
시점의 상태를 기반으로 리소스별 작업을 할당.
특징
ü Off-line Scheduling이라고 함.
ü 작업 전에 Gantt Chart 스케줄 발행 가능.
ü 다양한 최적화 알고리즘 적용 가능.
(Manual, Mathematical, Heuristic 등)
ü ILOG 등의 범용 알고리즘 활용 가능.
ü 공정 변동 발생 시 Rescheduling.
ü 공정 변동이 심할 경우 활용이 어려움.
Scheduling은 계획과는 매우 거리가 있음.
설비 등의 공정 변동 상황에 따라, 특정 공정에서
수행해야 할 작업을 실시간/동적으로 할당.
특징
ü Gantt Chat 스케줄은 사전에 발행될 수 없으
며, 항상 사후에 발행 됨 (따라서 계획이 아님)
ü 공정 변동이 심할 경우 주로 활용되며, Online
/ Dynamic/Real-time Scheduling이라고 함.
ü 계획 수립은 매우 짧지만, 근시안적 최적화로
전체 최적화가 힘듬 (Dispatching이라 함).
ü 재공, 설비 가용성 변화 등의 상태에 따라 계
획이 생성되며, 공정변동이 심할 경우에는 유
일한 방법임
Making Better Businesswith You...
20
Confidential - For Internal Use Only
Scheduling 방법에 따라
지원 프로세스에 따라
지원 범위에 따라
Scheduling의 분류
q 계획 수립의 핵심인 Scheduling은 Scheduling 방법, 지원 프로세스, 범위에 따라 구분할 수 있음.
일정계획
21.
Scheduling 방법에 따른분류
Scheduling을 구분하는 데 가장 일반적으로 사용하는 방법으로,
어떤 방법으로 일정을 정의하는 지에 따라 구분합니다.
JBM
Job Based Method
(Block Scheduling) RBM
Resource Based Method
(TOC, Dispatching 등) EBM
Event Based Method
(Simulation)
주문을 중심으로 스케줄링
Delivery 제약 및 재고 제약 등의
조건에 따라
① 주문에 대한 우선순위를 정하고
② 이에 따라 작업의 배정을
첫 공정에서 마지막 공정까지
진행 한 후
③ 다음 순위의 작업을 배정하는
방법
으로 “블록 스케줄링”이라고도 함
보유 자원을 중심으로 스케줄링
항상 병목이 되는 특정 설비의 가동
이 보장되도록 스케줄링 하는 방법
으로 중요 설비에 항상 작업이 배정
될 수 있도록 하는 방법
주문 및 자원 제약을 동시에
감안하는 스케줄링
주문에 대한 우선 순위와 제약
리소스의 낭비 제거를 동시에 감
안하여 스케줄링 하는 방법으로,
주로 시뮬레이션에 기반한 방법
으로 분류된다
22.
지원 프로세스에 따른분류
Scheduling은 적용하는 Industry에 따라 고려해야 할 사항이 달라집니다.
따라서 프로세스 방식에 따라 Scheduling 방법도 많이 달라집니다.
연속 Flow-shop Scheduling 단속 Job-shop Scheduling
프로
젝트
Project Scheduling
자원의 효율적 운용이
최우선 고려사항
라인이나 파이프 등으로 연속되는
생산 방식으로 자원의 제약이 비교
적 중요시 됨
앞에서 언급한 바와 같이,
이러한 방식의 경우 Planning 기능
만으로 충분히 운용 가능 함.
Scheduling의 성패가
작업의 생산성을 좌우
Work Center 단위로 다수의 서로
다른 Job이 진행될 수 있는 특성을
가지는 생산 방식으로 Job의 우선
순위가 비교적 중요시되며, 현장 단
위에서는 Dispatching이나 In/Out
Control로 작업의 순위를 정함
대부분의 Scheduling 솔루션의
연구 대상 프로세스
최적화 스케줄링이
굳이 필요 없는 프로세스
비즈니스의 계획에서 실행까지의
단계를 계획하는 프로세스
Critical Path 중심의 직렬/병렬
작업관리로, 공기관리가 주요
관심사항이 됨.
23.
지원 범위에 따른분류
“어디까지 최적화 할 것인가?”는 Scheduling 솔루션의 고민입니다.
당연히 최적화의 범위가 넓을수록, 복잡하고 오래 걸립니다.
설비
단위
Parallel Machine
Scheduling 공급망 Network Planning
공장
단위
Factory Planning
동일 업무를 수행하는
복수 설비의 작업 최적화
동일 업무를 수행하는 복수 설비를
대상으로, 특정 설비 별로 작업을
지정하는 계획 방법으로 Identical
Parallel과 Uniform Parallel이 있
음
공장 간/공급망 내의
물류 흐름을 감안한 최적화
공장 간의 물류 흐름이나 공급망 내
의 물류 흐름을 감안하여 생산 계획
을 수립하는 것으로 SCP (Supply
Chain Planning)이라고도 함
단일 공장 단위의
자원/작업 최적화
단일 공장 대상의 생산 계획을 수
립하는 방식으로, 대부분의 FCS
(Finite Capacity Scheduling)
솔루션이 여기에 해당 됨
24.
Making Better Businesswith You...
24
Confidential - For Internal Use Only

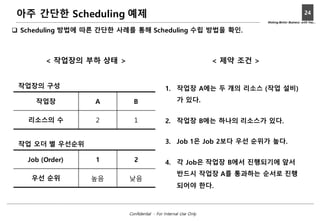

아주 간단한 Scheduling 예제
q Scheduling 방법에 따른 간단한 사례를 통해 Scheduling 수립 방법을 확인.
작업장 A B
리소스의 수 2 1
Job (Order) 1 2
우선 순위 높음 낮음
작업 오더 별 우선순위
작업장의 구성
< 작업장의 부하 상태 > < 제약 조건 >
1. 작업장 A에는 두 개의 리소스 (작업 설비)
가 있다.
2. 작업장 B에는 하나의 리소스가 있다.
3. Job 1은 Job 2보다 우선 순위가 높다.
4. 각 Job은 작업장 B에서 진행되기에 앞서
반드시 작업장 A를 통과하는 순서로 진행
되어야 한다.
25.
Job 1, 작업1
Case1) JBM에 따른 Scheduling
Step 1) Job 1의 우선순위가 Job 2보다 높으므로 우선 선택
작업장 A
작업장 B Job 1, 작업 2
26.
Job 1, 작업1
Case1) JBM에 따른 Scheduling
Step 2) 남은 작업인 Job 2를 선택
작업장 A
작업장 B Job 1, 작업 2
Job 2, 작업 1
Job 2, 작업 2
미사용 능력
27.
Job 1, 작업1
Case2) RBM에 따른 Scheduling
Step 1) 작업장 A에서 수행할 작업을 배정
작업장 A
작업장 B
Job 2, 작업 1
28.

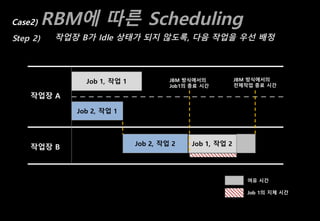

Job 1, 작업1
Case2) RBM에 따른 Scheduling
Step 2) 작업장 B가 Idle 상태가 되지 않도록, 다음 작업을 우선 배정
작업장 A
작업장 B Job 1, 작업 2
Job 2, 작업 1
Job 2, 작업 2
여유 시간
JBM 방식에서의
전체작업 종료 시간
JBM 방식에서의
Job1의 종료 시간
Job 1의 지체 시간
29.
Making Better Businesswith You...
29
Confidential - For Internal Use Only

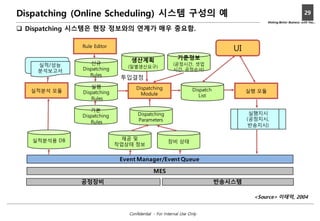

Dispatching (Online Scheduling) 시스템 구성의 예
q Dispatching 시스템은 현장 정보와의 연계가 매우 중요함.
Rule Editor
실행
Dispatching
Rules
재공 및
작업상태 정보
장비 상태
Dispatching
Parameters
Dispatching
Module
Event Manager/Event Queue
Dispatch
List
기본
Dispatching
Rules
실적분석 모듈
실적분석용 DB
신규
Dispatching
Rules
실적/성능
분석보고서
생산계획
(일별생산요구)
투입결정
실행 모듈
실행지시
(공정지시,
반송지시)
MES
공정장비 반송시스템
UI
기준정보
(공정시간, 셋업
시간, 공정순서)
<Source> 이태억, 2004
30.
Making Better Businesswith You...
30
Confidential - For Internal Use Only
아주 간단한 Dispatching 예제
q Dispatching은 매우 간단한 Scheduling 방법으로, 현장에서 쉽게 적용할 수 있음.
우선순위 규칙 내용
FCFS (First Come, First Serve) l 도착 순으로 작업, 즉 먼저 도착한 작업을 먼저 수행
SPT (Shortest Processing Time) l 가장 짧은 작업 시간의 작업부터 수행
LPT (Longest Processing Time) l 가장 긴 작업 시간의 작업부터 수행
EDD (Early Due Date) l 납기일이 가장 빠른 작업부터 처리
S (Slack) l 납기일까지 남아 있는 여유 시간이 적은 순서대로 처리
CR (Critical Ratio) l 긴급율이 작은 순서대로 작업의 순서를 결정 (긴급율: 작업시간과 납품시점의 비율)
CR>1 일정보다 빨리 작업완료 가능
CR=1 일정에 맞게 작업완료 가능
CR<1 작업이 긴급 촉진 되어야 함
CR =
납기일까지 남은 시간
작업완료에 필요한 시간
=
납기일-현재일자
작업완료 소요시간
31.
Case1) FCFS; FirstCome, First Serve
먼저 도착한 작업을 먼저 처리
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
A-B-C-D-E
작업순서 작업시간 누적시간 납기시간 납기지연
A 8 0+8=8 22 0
B 4 8+4=12 10 2
C 6 12+6=18 16 2
D 12 18+12=30 24 6
E 10 30+10=40 18 22
계 40 108 32
작업 효율 분석
• 총 흐름시간
= 108
• 평균 완료시간
= 108/5 = 21.6
• 평균 납기지연시간
= 32/5 = 6.4
• 평균 작업 수
= 108/40 = 2.7
32.
Case2) SPT; ShortestProcessing Time
가장 짧은 작업 시간의 작업부터 처리
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
B-C-A-E-D
작업순서 작업시간 누적시간 납기시간 납기지연
B 4 0+4=4 10 0
C 6 4+6=10 18 0
A 8 10+8=18 22 0
E 10 18+10=28 18 10
D 12 28+12=40 24 16
계 40 100 26
작업 효율 분석
• 총 흐름시간
= 100
• 평균 완료시간
= 100/5 = 20
• 평균 납기지연시간
= 26/5 = 5.2
• 평균 작업 수
= 100/40 = 2.5
33.
Case3) LPT; LongestProcessing Time
가장 긴 작업 시간의 작업부터 처리
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
D-E-A-C-B
작업순서 작업시간 누적시간 납기시간 납기지연
D 12 0+12=12 24 0
E 10 12+10=22 18 0
A 8 22+8=30 22 8
C 6 30+6=36 16 20
B 4 36+4=40 10 30
계 40 140 58
작업 효율 분석
• 총 흐름시간
= 140
• 평균 완료시간
= 140/5 = 28
• 평균 납기지연시간
= 58/5 = 11.6
• 평균 작업 수
= 140/40 = 3.5
34.
Case4) EDD; EarlyDue Date
납기가 빠른 작업부터 작업
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
B-C-E-A-D
작업순서 작업시간 누적시간 납기시간 납기지연
B 4 0+4=4 10 0
C 6 4+6=10 16 0
E 10 10+10=20 18 2
A 8 20+8=28 22 6
E 12 28+12=40 24 16
계 40 102 24
작업 효율 분석
• 총 흐름시간
= 102
• 평균 완료시간
= 102/5 = 20.4
• 평균 납기지연시간
= 24/5 = 4.8
• 평균 작업 수
= 102/40 = 2.55
35.
Case5) S; Slack
납기일까지의여유시간이 작은 작업부터 처리
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
B-E-C-D-A
작업순서 작업시간 누적시간 납기시간 납기지연
B 4 0+4=4 10 0
E 10 4+10=14 18 0
C 6 14+6=20 16 4
D 12 20+12=32 24 8
A 8 32+8=40 22 18
계 40 110 30
작업 효율 분석
• 총 흐름시간
= 110
• 평균 완료시간
= 110/5 = 22
• 평균 납기지연시간
= 30/5 = 6
• 평균 작업 수
= 110/40 = 2.75
여유시간
22-8=14
10-4=6
16-6=10
24-12=12
18-10=8
36.
Case6) CR; CriticalRatio
긴급율이 작은 작업부터 처리
작업 도착순서 작업시간 납기시간
A 1 8 22
B 2 4 10
C 3 6 16
D 4 12 24
E 5 10 18
계 40
문제 파일
Answer)
E-D-B-C-A
작업순서 작업시간 누적시간 납기시간 납기지연
E 10 0+10=10 18 0
D 12 10+12=22 24 0
B 4 22+4=26 10 16
C 6 26+6=32 16 16
A 8 32+8=40 22 18
계 40 130 50
작업 효율 분석
• 총 흐름시간
= 130
• 평균 완료시간
= 130/5 = 26
• 평균 납기지연시간
= 50/5 = 10
• 평균 작업 수
= 130/40 = 3.25
긴급율
22/8=2.75
10/4=2.5
16/6=2.66
24/12=2
18/10=1.8
열심히 일하고 있다는것을
보이는 것이 중요한가?
v.s.
성과가 나는 것이 중요한가?
Q4.
열심히 일하는 것이 잘하는 것은 아닙니다.
42.
일정계획의 목표는?
Q5.
목표없는 최선은다른 부문에 대한 방해요인입니다.
Makespan / Total Completion Time
Maximum Flow Times
Total Tardiness, # of Tardy Jobs
Earliness
Cycle Time
WIP (Work In Process)
Machine Utilization
TAT (Turn-Around-Time)
OTD (On Time Delivery)
TP (Throughput)
43.
Gantt Chart의 기능을고려R
뛰어난 기능의 Gantt Chart는 Planning & Scheduling의 성과를 배가 함.
ecommendation 01.
44.
Multi-level Planning의 고려R
목적에따라 필요한 솔루션을 도입하는 것이 유리할 수 있습니다.
ecommendation 02.
Planning
Off-line Scheduling
Online Scheduling
MRP/MRPII의 도입
l사업계획 및 장기계획 수립에 따라 소요 자재 및 도입 시점 파악
l개략적 Capacity 능력 파악
TOC의 도입
l병목 공정 중심의 세부 계획 수립
l유관 작업의 동시 진행 상태 파악
Dispatching의 적용
l병목 공정 이외에서는, 복잡한 계획 없이 현장에서 순위조정
l기준 정보 유지/보수의 용이성 확보
