Det gode udbud set med KOMBITs øjne

Dorthe Andersen
Chefkonsulent
doa@KOMBIT.dk
Udbudsprocesser i KOMBIT

                                                                        Sikre ligebehandling
                                                                                                                   Dialogmøder med kommunerne
                  Fællesoffentlige Standarder
  Use-cases

                                                                                                                                   Stabil drift

                                                                                                                                                                          Leverandøruafhængighed
               Høj Performance                                                                       Sikre gennemsigtighed
                               Integrationer                                                                   Dialog med leverandører
               Klager
                        Brugerinddragelse                                                        Udbudsbetingelser
                                                                                                                 Afløfte udbudspligt
Dialogmøder med kommunerne

                                                                                                                                               Gevinster for kommunerne
                                                                                                  Driftskontrakt
   Hvilke interessenter                               Udbudsform
                     Overvejelser ved Udbud i KOMBIT
 Svartider og                                               Hvilke tests
                            Ejerskab til løsningen

                                                                                                Bod og bonus
 oppetider                                           Genudbud                                                     Udbud én til mange
                                                        Udbredt platform                                                  User-stories
              Open Source
                                                                     Interaktionsdesign

                                                                                                               Inddragelse af kommuner
                                                     Integrationer                                                 Antal målgrupper
Kravspecifikation
                                                                                                                          Rammearkitektur
Udviklingskontrakt
                                                                                               Implementering                      Workshops
                                                     Moden teknologi
                                                                                                                Bilag til kontrakterne
                              Skalerbarhed
                Evalueringsmodel                                                               As is – to be processer
Dagsorden

    •Kort om KOMBIT

    •Fokuspunkter i udbudsprocessen i KOMBIT

     • Behov og forskellighed i kommunerne – hvordan håndteres det?
     • Vedligehold af løsningen – hvordan håndteres det fremadrettet og af
       hvem?
     • Dialog med brugere og leverandører
     • Ligebehandling og gennemsigtighed
     • Brugervenlighed og interaktionsdesign - eksempel fra projekt Byg og
       Miljø – og hvilke overvejelser resultaterne affødte.

3      8.2.2013   Det gode udbud set med KOMBITs øjne
KOMBITS overordnede mission og strategi

                  KOMBITs mission er at samle kommuner om fælles it-løsninger, der
                                  fremmer effektivitet og kvalitet

                                              Vi skaber værdi for kommuner ved at

                                          Igangsætte og styre           Fremme            Styrke konkurrence
                  Samle kommunal
                                             digitaliserings-      standardisering og         og sikre flere
                  forhandlingskraft
                                          projekter med fokus       sammenhæng på         leverandører på det
                     for optimait-
                                            på kommuners          tværs af kommuner          kommunale it-
                     kontrakterle
                                                gevinster             og løsninger              marked

                                                    Rammebetingelser
                                                       Bedre konkurrence
                                           Løser ikke opgaver, hvor markedet selv kan

                                                        98-løsninger
                                        Kun løsninger, der kan udbredes til 98 kommuner

                                                        Videncenter
                                                  Rådgivning 1:98 kommuner
                                                    Viden til 98 kommuner
                                                              TSA

4      8.2.2013   Det gode udbud set med KOMBITs øjne

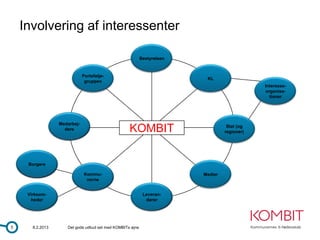

Involvering af interessenter

                                                           Bestyrelsen

                              Portefølje-
                                                                          KL
                               gruppen
                                                                                              Interesse-
                                                                                              organisa-
                                                                                                tioner

                  Medarbej-
                    dere                           KOMBIT                          Stat (og
                                                                                  regioner)

     Borgere

                              Kommu-                                     Medier
                               nerne

     Virksom-                                               Leveran-
      heder                                                  dører

5      8.2.2013      Det gode udbud set med KOMBITs øjne

Behov og forskellighed i kommunerne

    Ét system tilpasset alle – er det overhovedet en mulighed?

    Der bør være overvejelser om tilpasninger decentralt
     • administrator i hver kommune?
     • hvilke typer tilpasninger er der tale om?

    Byg og Miljø projektet tager afsæt i resultatet af 6
    kommuners arbejde - ensartet fortolkning af regler på
    fagområdet.

    Byg og Miljø – særskilt lille område for hver kommune i
    løsningen.

6      8.2.2013   Det gode udbud set med kOMBITs øjne
Hvordan sikres billig vedligehold og opdatering,
    når lovgivning eller arbejdspraksis ændres?
    Afvejning af, hvilken part der bedst kan varetage vedligehold og
    tilpasninger

    Fokus på, hvor ofte der forventes ændringer og tilpasninger på det
    pågældende fagområde

    Vær specifik i materialet omkring, hvor ofte og i hvilket tempi der
    skal ske opdatering og vedligehold – afhængig af systemets
    funktion og de samfundsmæssige hensyn

    Sikre at systemet kan håndtere tilpasninger på en let måde – og at
    andre end leverandøren kan gøre det.

7       8.2.2013   Det gode udbud set med KOMBITs øjne

Dialog er nøglen til det ”gode udbud”

    Dialog er vejen frem, hvis man vil lave det ”gode udbud”

    Via dialog opnås der et indgående kendskab til kommunernes behov,
    markedet, forventet pris, tid mv.

    Med den viden er det muligt at udfærdige et udbudsmateriale, der sikrer
    det rette slutprodukt for kommunerne

    Dermed er dialog også en afgørende faktor for det rigtige
    ”slutprodukt”

    KOMBIT bruger mange kræfter på dialog med kommuner,
    leverandører og øvrige interessenter – og det betaler sig!

8       8.2.2013   Det gode udbud set med KOMBITs øjne

Dialog - fortsat

    Dialog og involvering af kommuner:

    Kommunerne inddrages igennem hele forløbet til:
     •   Behovsafklaring, kravspecifikation, processer, use-cases, gevinster mv.
     •   Referencegrupper og styregrupper
     •   Tilslutning til projektet
     •   Dialogmøder
     •   Evaluering af tilbud

    Dialog og involvering af øvrige interessenter:
     • Som minimum holdes de orienteret
     • Ved borger- og brugervendte løsninger inddrages de ifm. kravspecifikationen,
       workshops, test
     • Ved løsninger, hvor virksomheder også er brugere, involveres de, hvor
       formålstjenstligt

9         8.2.2013   Det gode udbud set med KOMBITs øjne

Dialog - fortsat

     KOMBIT afholder ”teknisk dialog” med leverandører

     Stormøder:
      • Introduktion til KOMBIT og det pågældende projekt
      • Forventninger til funktionalitet, tidsplan mv.
      • Forventninger til leverandører – eks. opfordring til alliancer med flere
        virksomheder

     Mindre one on one møder:
      •   Lignende løsninger på markedet
      •   Hvorvidt udvalgte bestemmelser i kontraktgrundlaget er markedskonforme mv.
      •   Mangler og forbedringspotentiale i materialet
      •   Indikationer på pris og forventet udviklingstid
      •   Ejerskab til det udviklede

10         8.2.2013   Det gode udbud set med kOMBITs øjne
Ligebehandling og gennemsigtighed
 Overfor leverandører
     • Alle leverandører får mulighed for at deltage i møder –
       såfremt de er interesserede
     • Alle møder gør brug af samme spørgeramme, som gøres
       tilgængelig på nettet forud for mødet
     • Referater og yderligere materiale gøres tilgængelig på
       nettet
     • Sikre at øvrige leverandører får adgang til al relevant
       materiale for eksisterende løsning
     • Der afsættes ekstra tid – således at øvrige leverandører
       kan sætte sig ind i området og udfærdige tilbud mv.
     • Åben dialog omkring relevante emner

11      8.2.2013   Det gode udbud set med KOMBITs øjne
Ligebehandling og gennemsigtighed

     I udbudsmaterialet

     Sikre at væsentlige snitfladebeskrivelse og adgang til data er på
     plads før udbud

     Beskrive behov/funktion i kravspecifikation frem for ”faste krav”

     Overlad det til leverandøren at være kreativ omkring løsninger mv.
     - så længe behov / funktionalitet er opfyldt – så bør måden det
     gøres på ikke være altafgørende.

12      8.2.2013   Det gode udbud set med KOMBIT´s øjne
Hvordan kan ”bruger- og borgervenlighed” sikres
     i udbuddet?
     KOMBIT arbejder konstruktivt på at optimere dette område i sit
     udbudsmateriale

     I projekt Byg og Miljø blev der forud for udbuddet gennemført et
     forløb med interaktionsdesign

     Resultaterne af forløbet var bl.a:
     •Interviews med kommuner og brugere om behov
     •Service-blueprint
     •En video, der dokumenterede ovennævnte

     • Vis video

13       8.2.2013   Det gode udbud set med KOMBIT´s øjne

Hvordan kan ”bruger- og borgervenlighed” sikres
     i udbuddet?
 Overvejelser ifm. interaktionsdesignet og videoen:
 Hvordan omsættes et interaktionsdesign til konkrete krav i
 kravspecifikationen?

 Hvornår og hvordan gennemgås et interaktionsdesign bedst – set
 med udbudsbriller?

 Hvordan undgås det at kompromittere kreativiteten i et
 interaktionsdesign – selvom kreativiteten afføder ideer, der ikke
 kan opfyldes?

 Hvordan sikres det, at en given leverandør har fuld fokus på dette
 område?

14     8.2.2013   Det gode udbud set med KOMBIT´s øjne

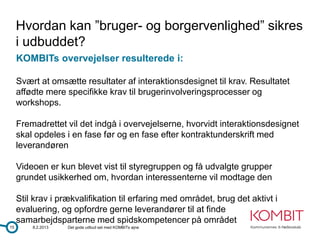

Hvordan kan ”bruger- og borgervenlighed” sikres
     i udbuddet?
     KOMBITs overvejelser resulterede i:

     Svært at omsætte resultater af interaktionsdesignet til krav. Resultatet
     affødte mere specifikke krav til brugerinvolveringsprocesser og
     workshops.

     Fremadrettet vil det indgå i overvejelserne, hvorvidt interaktionsdesignet
     skal opdeles i en fase før og en fase efter kontraktunderskrift med
     leverandøren

     Videoen er kun blevet vist til styregruppen og få udvalgte grupper
     grundet usikkerhed om, hvordan interessenterne vil modtage den

     Stil krav i prækvalifikation til erfaring med området, brug det aktivt i
     evaluering, og opfordre gerne leverandører til at finde
     samarbejdsparterne med spidskompetencer på området
15       8.2.2013   Det gode udbud set med KOMBITs øjne

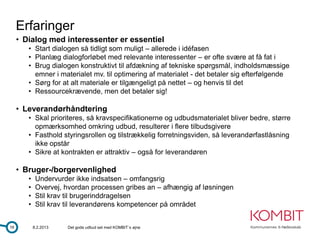

Erfaringer
     • Dialog med interessenter er essentiel
        • Start dialogen så tidligt som muligt – allerede i idéfasen
        • Planlæg dialogforløbet med relevante interessenter – er ofte svære at få fat i
        • Brug dialogen konstruktivt til afdækning af tekniske spørgsmål, indholdsmæssige
          emner i materialet mv. til optimering af materialet - det betaler sig efterfølgende
        • Sørg for at alt materiale er tilgængeligt på nettet – og henvis til det
        • Ressourcekrævende, men det betaler sig!

     • Leverandørhåndtering
        • Skal prioriteres, så kravspecifikationerne og udbudsmaterialet bliver bedre, større
          opmærksomhed omkring udbud, resulterer i flere tilbudsgivere
        • Fasthold styringsrollen og tilstrækkelig forretningsviden, så leverandørfastlåsning
          ikke opstår
        • Sikre at kontrakten er attraktiv – også for leverandøren

     • Bruger-/borgervenlighed
        •    Undervurder ikke indsatsen – omfangsrig
        •    Overvej, hvordan processen gribes an – afhængig af løsningen
        •    Stil krav til brugerinddragelsen
        •    Stil krav til leverandørens kompetencer på området

16          8.2.2013   Det gode udbud set med KOMBIT´s øjne
