인트라테크 주식회사
싱크로는…
1.

하나의 그림은 천마디 말보다 강력합니다. 당신은 지금까지 모든 것을 시각적으로 학습해왔으며 앞
으로도 그렇습니다.

2.

싱크로는 BIM의 강력함을 공정담당자의 손에 넘겨 주었습니다. 일반적으로 공정담당자만이 전체 프
로젝트를 머리속에 그릴 수 있습니다. 싱크로는 BIM의 3D 객체를 스케쥴의 바차트와 연결하므로써,

전체 프로젝트팀이 가상현실에서 공정담당자의 머리속에 있는 비젼을 함께 볼 수 있습니다.
3.

싱크로에서는, BIM이 스케쥴이고, 스케쥴이 BIM 입니다.

4.

경험 많은 공사 전문가는 공사용 2D 도면으로 건설후의 모습을 3D로 쉽게 상상해낼 수 있습니다.
이들은 도면들과 바차트를 머릿속에서 연결하여 공정을 “이해하면서” 스터디를 하는 것이 가능합니

다. 그러나 경험이 많지 않은 사람들은 이런 유형의 공정을 이해하는 것이 불가능합니다. 싱크로는
전체 프로젝트 팀원들이 도면과 공정을 완전하게 이해할 수 있도록 도와줍니다.
5.

전체 팀원들이 공정을 “볼 수 있을 때”, 협업이 가능해지며 , 오류를 바로 고칠 수 있게 되며 , 취약부
분을 보강하고 다른 대안을 탐구 할 수 있게 되어 공정을 “최적화”할 수 있게 됩니다.

6.

싱크로는 전체 프로젝트 팀이”미래”를 볼 수 있게 하고, 프로젝트의 어떠한 시점에서라도 가상뷰에
대한 생생한 뷰를 제공할 수 있는 “타임머쉰” 입니다.

© 2013 인트라테크 주식회사
4D BIM 서비스란?
 싱크로 프로페셔널 소프트웨어를 사용하여
 고객의 문제를 3D로 만들어 4D 시뮬레이션을 하고
 4D에서 생성된 자료를 사용하여 프레젠테이션 자료와 동영상 애

니메이션을 만들고
 공사진척상황을 계획과 대비한 월간 프로젝트 모니터링 보고서
를 작성합니다.

 싱크로 팀의 목표
 고객 기대수준 이상의 서비스를 제공하므로써 고객이 소프트웨

어 구매결정을 유도하는것이 팀의 목표입니다.

© 2013 인트라테크 주식회사
4D BIM 서비스
1.
2.
3.
4.

2D 도면에서 3D 모델 생성 서비스
4D 모델링 및 시뮬레이션 서비스
프레젠테이션 자료 , AVI 동영상 제작
서비스
프로젝트 모니터링 , 월간 보고서 작성

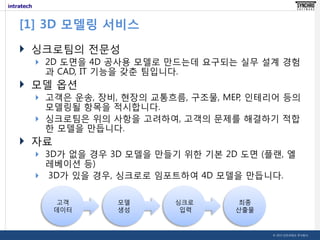

[1] 3D 모델링 서비스
 싱크로팀의 전문성
 2D 도면을 4D 공사용 모델로 만드는데 요구되는 실무 설계 경험

과 CAD, IT 기능을 갖춘 팀입니다.

 모델 옵션
 고객은 운송, 장비, 현장의 교통흐름, 구조물, MEP, 인테리어 등의

모델링될 항목을 적시합니다.
 싱크로팀은 위의 사항을 고려하여, 고객의 문제를 해결하기 적합
한 모델을 만듭니다.

 자료
 3D가 없을 경우 3D 모델을 만들기 위한 기본 2D 도면 (플랜, 엘

레베이션 등)
 3D가 있을 경우, 싱크로로 임포트하여 4D 모델을 만듭니다.
고객
데이터

모델
생성

싱크로
입력

최종
산출물

© 2013 인트라테크 주식회사

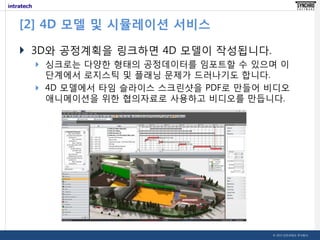

[2] 4D 모델 및 시뮬레이션 서비스
 3D와 공정계획을 링크하면 4D 모델이 작성됩니다.
 싱크로는 다양한 형태의 공정데이터를 임포트할 수 있으며 이

단계에서 로지스틱 및 플래닝 문제가 드러나기도 합니다.
 4D 모델에서 타임 슬라이스 스크린샷을 PDF로 만들어 비디오
애니메이션을 위한 협의자료로 사용하고 비디오를 만듭니다.

© 2013 인트라테크 주식회사
[3] 동영상 및 프레젠테이션 자료 작성 서비스
 AVI 동영상의 장점은 건설 시작에서 끝까지 쉽게 이해할
수 있다는것입니다.
 동영상 플레이 중에 로지스틱 경로, 다양한 영역에의 클
로즈업 검사 등이 포함될 수 있습니다.

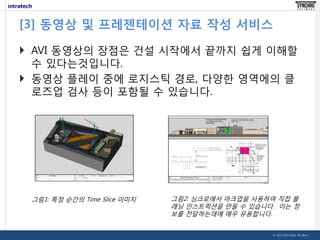

그림1: 특정 순간의 Time Slice 이미지

그림2: 싱크로에서 마크업을 사용하여 직접 플
래닝 인스트럭션을 만들 수 있습니다. 이는 정
보를 전달하는데에 매우 유용합니다.
© 2013 인트라테크 주식회사

[4] 진척도 모니터링 및 월간보고서 작성 서비스
 싱크로를 사용하여 진척도를 모니터링 할 수 있습니다.
아래의 예는 기준계획과 실제와의 비교를 한 이미지입니
다.

© 2013 인트라테크 주식회사

참고: 싱크로에 사용된 인트라테크 3D 기술…
 싱크로는 인트라테크의 3D 변환 기술을 채택하므로써
플랜트, 해양 분야에 효과적으로 진출 할 수 있었습니다.
 AVEVA RVM to DWF 컨버터
 Intergraph Smart Plant 3D to DWF 컨버터

 나비스웍스 DWF 익스포터

© 2013 인트라테크 주식회사
4D BIM 서비스

서비스 의뢰
서비스 의뢰
 다음과 같은 정보를 보내주시면 담당자가 직접 방문하도록 하
겠습니다.





업무 스코프
수행 기간
요구되는 4D 산출물 및 수준(초안, 드래프트, 최종)
도면 및 관련 자료





3D 를 만들기 위한 도면(플랜,엘레베이션,아이소 등)
시퀀스를 알 수 있는 스케치 도면, 조감도 등
공정표
활용가능한 3D(?)

 회사명, 담당자 연락처,방문희망일

인트라테크 연락처: 070-7725-0456, info@intra.co.kr

© 2013 인트라테크 주식회사
