ВЪЗМОЖНОСТИ ПРЕД
СТРОИТЕЛНИЯ СЕКТОР
В БЪЛГАРИЯ ПРЕЗ 2015г.
1

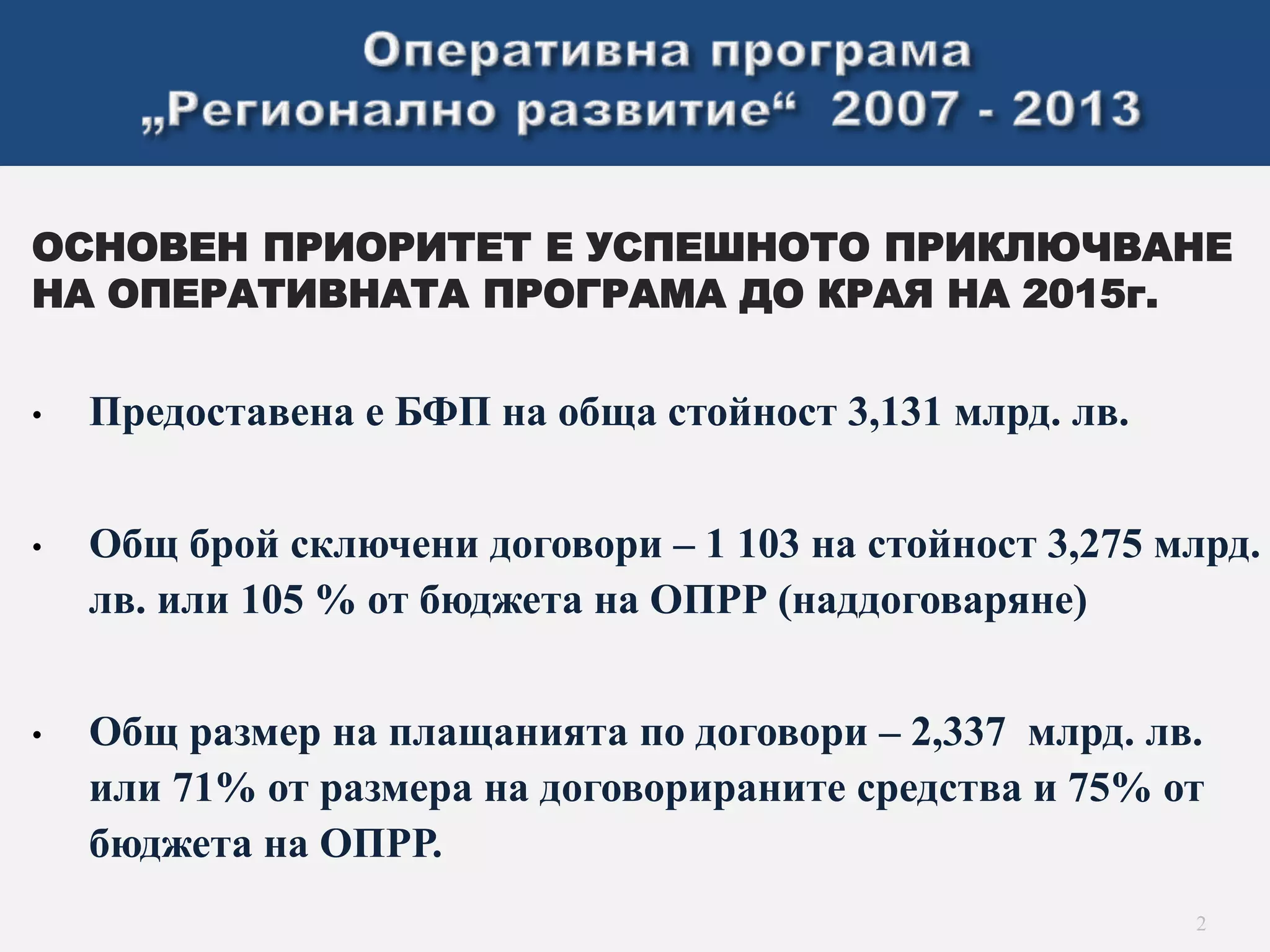

ОСНОВЕН ПРИОРИТЕТ Е УСПЕШНОТО ПРИКЛЮЧВАНЕ
НА ОПЕРАТИВНАТА ПРОГРАМА ДО КРАЯ НА 2015г.
• Предоставена е БФП на обща стойност 3,131 млрд. лв.
• Общ брой сключени договори – 1 103 на стойност 3,275 млрд.
лв. или 105 % от бюджета на ОПРР (наддоговаряне)
• Общ размер на плащанията по договори – 2,337 млрд. лв.
или 71% от размера на договорираните средства и 75% от
бюджета на ОПРР.
2

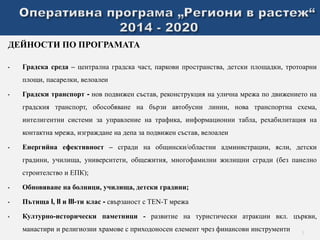

ДЕЙНОСТИ ПО ПРОГРАМАТА
• Градска среда – централна градска част, паркови пространства, детски площадки, тротоарни
площи, пасарелки, велоалеи
• Градски транспорт - нов подвижен състав, реконструкция на улична мрежа по движението на
градския транспорт, обособяване на бързи автобусни линии, нова транспортна схема,
интелигентни системи за управление на трафика, информационни табла, рехабилитация на
контактна мрежа, изграждане на депа за подвижен състав, велоалеи
• Енергийна ефективност – сгради на общински/областни администрации, ясли, детски
градини, училища, университети, общежития, многофамилни жилищни сгради (без панелно
строителство и ЕПК);
• Обновяване на болници, училища, детски градини;
• Пътища I, II и III-ти клас - свързаност с TEN-T мрежа
• Културно-исторически паметници - развитие на туристически атракции вкл. църкви,
манастири и религиозни храмове с приходоносен елемент чрез финансови инструменти
3

СЪГЛАСНО ИНДИКАТИВНАТА ГОДИШНА РАБОТНА ПРОГРАМА
ПРОЦЕДУРИ ЗА ПРЕДОСТАВЯНЕ НА БЕЗВЪЗМЕЗДНА ФИНАНСОВА
ПОМОЩ НА КОНКРЕТНИ БЕНЕФИЦИЕНТИ ПРЕЗ 2015г.
Интегрирани
планове за градско
възстановяване и
развитие 2014-2020
39 общини за градовете от 1-во до 3-то ниво
1 000 000 000
лева
Регионална
образователна
инфраструктура
Професионални училища – МОН, МЗХ общини
Специални училища и обслужващи звена – МОН,
общини
Спортни училища – ММС, общини
Училища по изкуствата и училища по културата – МК
180 000 000
лева
Регионални
пътища Агенция „Пътна инфраструктура”
380 000 000
лева
4
ПРОЕКТИ ПРИКЛЮЧВАЩИ ДО КРАЯ НА 2015г.
№ Обект
Дължина
(км)
Област
Стойност на
договора за
СМР лв.
1
Изграждане на АМ "Марица", Лот 1 32
Стара Загора
159 755 614
Хасково
Изграждане на АМ "Марица", Лот 2 35 Хасково 146 564 400
2
Изграждане АМ "Струма" Лот 4 15 Благоевград 67 176 000
Изграждане на АМ "Струма" Лот 2 38
Благоевград
358 722 000
Кюстендил
3 Обходен път на гр. Монтана - І-1 Е79 13 Монтана 46 572 618
4
Път ІІ-18, Софийски околовръстен път
Западна дъга Лот 1
3 София 47 820 000
5
Път ІІ-18, Софийски околовръстен път
Западна дъга Лот 2
5 София 111 264 322
6 Обход на гр. Габрово - фаза 1 23 Габрово 92 940 000
5
ОСНОВНИ ПРОЕКТИ С ПРИКЛЮЧВАНЕ ДО КРАЯ НА 2015г.
- км. ; лева
6
7
• Лот 3.1, 17 км
от Благоевград до Крупник,
180 млн. лв.
• Лот 3.2, 21 км
от Крупник до Кресна
588 млн. лв.
по нов вариант
• Тунел при с. Железница с
дължина 2 км
240 млн. лв.
• Лот 3.3, 23 км
от Кресна до Сандански
240 млн. лв.
8
ПРОЕКТЪТ Е РАЗДЕЛЕН НА 8 УЧАСТЪКА;
ОБОСОБЕНИ СА 3 ПРИОРИТЕТНИ ЕТАПА:
9

ЕТАП I (ЛОТ 1 И ЛОТ 2) ПЛЕВЕН - ЛОВЕЧ
Дължина около 60 км, индикативна стойност 520 млн. лв.
Проектирането ще бъде готово януари 2015 г.; Търгове за строителство
стартират през януари 2015 г.; Договори през май 2015 г.
ЕТАП II (ЛОТ 3, ЛОТ 4 И ЛОТ 5)
Дължина около 85 км; индикативна стойност 529 млн. лв.
Проектирането ще бъде готово юни 2015 г.; Търгове за строителство
стартират през лятото на 2015г.; При условие, че има осигурено финансиране
ЕТАП III (ЛОТ 6, ЛОТ 7 И ЛОТ 8)
Дължина около 110 км; индикативна стойност 790 млн. лв.
Проектирането ще бъде готово на 18 юни 2015 г.; Търгове за строителство
стартират през лятото на 2015г.; При условие, че има осигурено финансиране
10

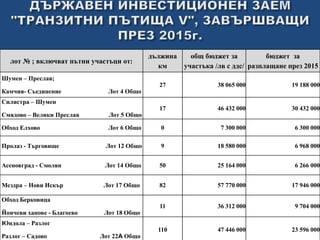

11
лот № ; включват пътни участъци от:
дължина
км
общ бюджет за
участъка /лв с ддс/
бюджет за
разплащане през 2015
Шумен – Преслав;
Камчия- Съединение Лот 4 Общо
27 38 065 000 19 188 000
Силистра – Шумен
Смядово – Велики Преслав Лот 5 Общо
17 46 432 000 30 432 000
Обход Елхово Лот 6 Общо 0 7 300 000 6 300 000
Пролаз - Търговище Лот 12 Общо 9 18 580 000 6 968 000
Асеновград - Смолян Лот 14 Общо 50 25 164 000 6 266 000
Мездра – Нови Искър Лот 17 Общо 82 57 770 000 17 946 000
Обход Берковица
Йончеви ханове - Благоево Лот 18 Общо
11 36 312 000 9 704 000
Юндола – Разлог
Разлог – Садово Лот 22A Общо
110 47 446 000 23 596 000
12
КЪМ МОМЕНТА - ЗАГУБИ: ОТ 28% ДО 82% (СРЕДНО 60%)
РЕФОРМА
• Отношения ВиК оператори – ВиК асоциации:
основната договорна рамка
• Разделяне на активите
• Регионално инвестиционно планиране (ПИП). Процес: мастер
план – ПИП (+ финансов план)– регулаторен БП
• Комбиниране на средствата: ОПОС, ПРСР, държавно и общинско
финансиране, тарифа
• Реформа в регулатора
13

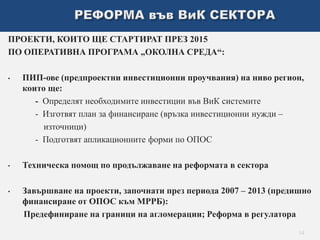

ПРОЕКТИ, КОИТО ЩЕ СТАРТИРАТ ПРЕЗ 2015
ПО ОПЕРАТИВНА ПРОГРАМА „ОКОЛНА СРЕДА“:
• ПИП-ове (предпроектни инвестиционни проучвания) на ниво регион,
които ще:
- Определят необходимите инвестиции във ВиК системите
- Изготвят план за финансиране (връзка инвестиционни нужди –
източници)
- Подготвят апликационните форми по ОПОС
• Техническа помощ по продължаване на реформата в сектора
• Завършване на проекти, започнати през периода 2007 – 2013 (предишно
финансиране от ОПОС към МРРБ):
Предефиниране на граници на агломерации; Реформа в регулатора
14
Обекти Индикативни
стойности
Подписване на договорите за строителство
Строителство на язовир
Пловдивци и ПСПВ
47 млн. лв Проектите са готови.
Има Разрешение за строеж. Договорът за СМР ще
се подпише 12.2014
Строителство на язовир Луда
Яна и ПСПВ
50 млн. лв Проектите са готови. Провежда се тръжната
процедура за СМР, договорът пролетта на 2015
Рехабилитация на язовир
Студена
30 млн. лв Проектът е готов. Тръжната процедура за СМР се
обяви на 24.11.2014, договор средата на 2015.
Рехабилитация на ПСПВ
Перник
4 млн. лв тръжната процедура за проектиране и СМР ще
стартира в средата на 2015г.
Проектиране на яз Нейковци и
ПСПВ Трявна
Готов е идейния проект. Техническият проект ще
е готов в средата на 2015г. и ще започнат
процедури по уреждане на земята за
15
съпътстващата инфраструктура
• В процес на разработване е фонд, който ще предоставя средствата на
общините по програмата.
• Всяка община ще отговаря за изпълнението на целия процес по
обновяване на жилищните сгради на своята територия.
• Процесът на кандидатстване ще бъде максимално опростен.
• Ще се осигури безвъзмездна финансова помощ на 100% за сградите
• Необходимите средства от националния бюджет за 2015 г.:
приблизително 200 млн. лв.
• Предвидени в ОПРР 2014 – 2020 средства: приблизително 352 млн. евро
за целия период на оперативната програма.
16
• Възложени са 52 технически обследвания и обследвания за
енергийна ефективност.
• Сключени са рамкови договори за проектиране и авторски
надзор на сградите за пет от седемте района
• Сключени са рамкови договори за извършване на
строително-монтажните работи за пет от седемте района:
гр. София, Югозападен, Югоизточен, Северен централен и
Северозападен.
• Очаква се през 2015г. да бъдат обновени между 100 и 120
сгради, като средствата, които ще бъдат усвоени са между
12 и 15 млн. лева.
17
• РАЗПЛАЩАНЕ НА ПРОЕКТИ ПРИКЛЮЧВАЩИ 2015г.:
1 503 000 000 лева
• ИНДИКАТИВНИ ПЛАЩАНИЯ ПО НОВИ ДОГОВОРИ ПРЕЗ 2015г.:
460 000 000 лева
18

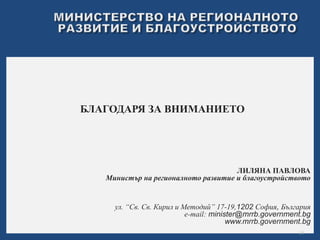

БЛАГОДАРЯ ЗА ВНИМАНИЕТО
ЛИЛЯНА ПАВЛОВА
Министър на регионалното развитие и благоустройството
ул. “Св. Св. Кирил и Методий” 17-19,1202 София, България
e-mail: minister@mrrb.government.bg
www.mrrb.government.bg
19

Presentation with new map

  • 1.
    ВЪЗМОЖНОСТИ ПРЕД СТРОИТЕЛНИЯСЕКТОР В БЪЛГАРИЯ ПРЕЗ 2015г. 1
  • 2.
    ОСНОВЕН ПРИОРИТЕТ ЕУСПЕШНОТО ПРИКЛЮЧВАНЕ НА ОПЕРАТИВНАТА ПРОГРАМА ДО КРАЯ НА 2015г. • Предоставена е БФП на обща стойност 3,131 млрд. лв. • Общ брой сключени договори – 1 103 на стойност 3,275 млрд. лв. или 105 % от бюджета на ОПРР (наддоговаряне) • Общ размер на плащанията по договори – 2,337 млрд. лв. или 71% от размера на договорираните средства и 75% от бюджета на ОПРР. 2
  • 3.
    ДЕЙНОСТИ ПО ПРОГРАМАТА • Градска среда – централна градска част, паркови пространства, детски площадки, тротоарни площи, пасарелки, велоалеи • Градски транспорт - нов подвижен състав, реконструкция на улична мрежа по движението на градския транспорт, обособяване на бързи автобусни линии, нова транспортна схема, интелигентни системи за управление на трафика, информационни табла, рехабилитация на контактна мрежа, изграждане на депа за подвижен състав, велоалеи • Енергийна ефективност – сгради на общински/областни администрации, ясли, детски градини, училища, университети, общежития, многофамилни жилищни сгради (без панелно строителство и ЕПК); • Обновяване на болници, училища, детски градини; • Пътища I, II и III-ти клас - свързаност с TEN-T мрежа • Културно-исторически паметници - развитие на туристически атракции вкл. църкви, манастири и религиозни храмове с приходоносен елемент чрез финансови инструменти 3
  • 4.
    СЪГЛАСНО ИНДИКАТИВНАТА ГОДИШНАРАБОТНА ПРОГРАМА ПРОЦЕДУРИ ЗА ПРЕДОСТАВЯНЕ НА БЕЗВЪЗМЕЗДНА ФИНАНСОВА ПОМОЩ НА КОНКРЕТНИ БЕНЕФИЦИЕНТИ ПРЕЗ 2015г. Интегрирани планове за градско възстановяване и развитие 2014-2020 39 общини за градовете от 1-во до 3-то ниво 1 000 000 000 лева Регионална образователна инфраструктура Професионални училища – МОН, МЗХ общини Специални училища и обслужващи звена – МОН, общини Спортни училища – ММС, общини Училища по изкуствата и училища по културата – МК 180 000 000 лева Регионални пътища Агенция „Пътна инфраструктура” 380 000 000 лева 4
  • 5.
    ПРОЕКТИ ПРИКЛЮЧВАЩИ ДОКРАЯ НА 2015г. № Обект Дължина (км) Област Стойност на договора за СМР лв. 1 Изграждане на АМ "Марица", Лот 1 32 Стара Загора 159 755 614 Хасково Изграждане на АМ "Марица", Лот 2 35 Хасково 146 564 400 2 Изграждане АМ "Струма" Лот 4 15 Благоевград 67 176 000 Изграждане на АМ "Струма" Лот 2 38 Благоевград 358 722 000 Кюстендил 3 Обходен път на гр. Монтана - І-1 Е79 13 Монтана 46 572 618 4 Път ІІ-18, Софийски околовръстен път Западна дъга Лот 1 3 София 47 820 000 5 Път ІІ-18, Софийски околовръстен път Западна дъга Лот 2 5 София 111 264 322 6 Обход на гр. Габрово - фаза 1 23 Габрово 92 940 000 5
  • 6.
    ОСНОВНИ ПРОЕКТИ СПРИКЛЮЧВАНЕ ДО КРАЯ НА 2015г. - км. ; лева 6
  • 7.
  • 8.
    • Лот 3.1,17 км от Благоевград до Крупник, 180 млн. лв. • Лот 3.2, 21 км от Крупник до Кресна 588 млн. лв. по нов вариант • Тунел при с. Железница с дължина 2 км 240 млн. лв. • Лот 3.3, 23 км от Кресна до Сандански 240 млн. лв. 8
  • 9.
    ПРОЕКТЪТ Е РАЗДЕЛЕННА 8 УЧАСТЪКА; ОБОСОБЕНИ СА 3 ПРИОРИТЕТНИ ЕТАПА: 9
  • 10.
    ЕТАП I (ЛОТ1 И ЛОТ 2) ПЛЕВЕН - ЛОВЕЧ Дължина около 60 км, индикативна стойност 520 млн. лв. Проектирането ще бъде готово януари 2015 г.; Търгове за строителство стартират през януари 2015 г.; Договори през май 2015 г. ЕТАП II (ЛОТ 3, ЛОТ 4 И ЛОТ 5) Дължина около 85 км; индикативна стойност 529 млн. лв. Проектирането ще бъде готово юни 2015 г.; Търгове за строителство стартират през лятото на 2015г.; При условие, че има осигурено финансиране ЕТАП III (ЛОТ 6, ЛОТ 7 И ЛОТ 8) Дължина около 110 км; индикативна стойност 790 млн. лв. Проектирането ще бъде готово на 18 юни 2015 г.; Търгове за строителство стартират през лятото на 2015г.; При условие, че има осигурено финансиране 10
  • 11.
    11 лот №; включват пътни участъци от: дължина км общ бюджет за участъка /лв с ддс/ бюджет за разплащане през 2015 Шумен – Преслав; Камчия- Съединение Лот 4 Общо 27 38 065 000 19 188 000 Силистра – Шумен Смядово – Велики Преслав Лот 5 Общо 17 46 432 000 30 432 000 Обход Елхово Лот 6 Общо 0 7 300 000 6 300 000 Пролаз - Търговище Лот 12 Общо 9 18 580 000 6 968 000 Асеновград - Смолян Лот 14 Общо 50 25 164 000 6 266 000 Мездра – Нови Искър Лот 17 Общо 82 57 770 000 17 946 000 Обход Берковица Йончеви ханове - Благоево Лот 18 Общо 11 36 312 000 9 704 000 Юндола – Разлог Разлог – Садово Лот 22A Общо 110 47 446 000 23 596 000
  • 12.
  • 13.
    КЪМ МОМЕНТА -ЗАГУБИ: ОТ 28% ДО 82% (СРЕДНО 60%) РЕФОРМА • Отношения ВиК оператори – ВиК асоциации: основната договорна рамка • Разделяне на активите • Регионално инвестиционно планиране (ПИП). Процес: мастер план – ПИП (+ финансов план)– регулаторен БП • Комбиниране на средствата: ОПОС, ПРСР, държавно и общинско финансиране, тарифа • Реформа в регулатора 13
  • 14.
    ПРОЕКТИ, КОИТО ЩЕСТАРТИРАТ ПРЕЗ 2015 ПО ОПЕРАТИВНА ПРОГРАМА „ОКОЛНА СРЕДА“: • ПИП-ове (предпроектни инвестиционни проучвания) на ниво регион, които ще: - Определят необходимите инвестиции във ВиК системите - Изготвят план за финансиране (връзка инвестиционни нужди – източници) - Подготвят апликационните форми по ОПОС • Техническа помощ по продължаване на реформата в сектора • Завършване на проекти, започнати през периода 2007 – 2013 (предишно финансиране от ОПОС към МРРБ): Предефиниране на граници на агломерации; Реформа в регулатора 14
  • 15.
    Обекти Индикативни стойности Подписване на договорите за строителство Строителство на язовир Пловдивци и ПСПВ 47 млн. лв Проектите са готови. Има Разрешение за строеж. Договорът за СМР ще се подпише 12.2014 Строителство на язовир Луда Яна и ПСПВ 50 млн. лв Проектите са готови. Провежда се тръжната процедура за СМР, договорът пролетта на 2015 Рехабилитация на язовир Студена 30 млн. лв Проектът е готов. Тръжната процедура за СМР се обяви на 24.11.2014, договор средата на 2015. Рехабилитация на ПСПВ Перник 4 млн. лв тръжната процедура за проектиране и СМР ще стартира в средата на 2015г. Проектиране на яз Нейковци и ПСПВ Трявна Готов е идейния проект. Техническият проект ще е готов в средата на 2015г. и ще започнат процедури по уреждане на земята за 15 съпътстващата инфраструктура
  • 16.
    • В процесна разработване е фонд, който ще предоставя средствата на общините по програмата. • Всяка община ще отговаря за изпълнението на целия процес по обновяване на жилищните сгради на своята територия. • Процесът на кандидатстване ще бъде максимално опростен. • Ще се осигури безвъзмездна финансова помощ на 100% за сградите • Необходимите средства от националния бюджет за 2015 г.: приблизително 200 млн. лв. • Предвидени в ОПРР 2014 – 2020 средства: приблизително 352 млн. евро за целия период на оперативната програма. 16
  • 17.
    • Възложени са52 технически обследвания и обследвания за енергийна ефективност. • Сключени са рамкови договори за проектиране и авторски надзор на сградите за пет от седемте района • Сключени са рамкови договори за извършване на строително-монтажните работи за пет от седемте района: гр. София, Югозападен, Югоизточен, Северен централен и Северозападен. • Очаква се през 2015г. да бъдат обновени между 100 и 120 сгради, като средствата, които ще бъдат усвоени са между 12 и 15 млн. лева. 17
  • 18.
    • РАЗПЛАЩАНЕ НАПРОЕКТИ ПРИКЛЮЧВАЩИ 2015г.: 1 503 000 000 лева • ИНДИКАТИВНИ ПЛАЩАНИЯ ПО НОВИ ДОГОВОРИ ПРЕЗ 2015г.: 460 000 000 лева 18
  • 19.
    БЛАГОДАРЯ ЗА ВНИМАНИЕТО ЛИЛЯНА ПАВЛОВА Министър на регионалното развитие и благоустройството ул. “Св. Св. Кирил и Методий” 17-19,1202 София, България e-mail: minister@mrrb.government.bg www.mrrb.government.bg 19

Editor's Notes

  • #9 ЛОТ 3.1 И ЛОТ 3.3: Две отделни ограничени тръжни процедури за проектиране и строителство – стартирани през м. август 2014 Две отделни открити тръжни процедури за супервизия – стартиране през м. януари 2015 ТУНЕЛ ПРИ С. ЖЕЛЕЗНИЦА И ЛОТ 3.2: Две отделни ограничени процедури за проектиране и строителство – стартиране на процедурата за тунела при с. Железница през м. януари 2015; Две отделни открити процедури за супервизия стартиране на процедурата за през март-април 2015 Подписването на договори с изпълнители за двата вида дейности се очаква през м. ноември 2015
  • #17 Безвъзмездна финансова помощ на 100% с национално финансиране за: Сгради, строени по индустриален способ: ЕПЖС (едропанелно жилищно строителство), ППП (пакетно повдигани плочи); ЕПК (едроплощен кофраж). Безвъзмездна финансова помощ на 100% - 75% с европейско финансиране от ОПРР 2014- 2020 и 25% национално финансиране: Всички останали многофамилни жилищни сгради, проектирани преди април 1999 г.
  • #18 Подадени 420 заявления за интерес и подкрепа, 395 са одобрени. Подадени 100 заявления за финансова помощ и изпълнение, 85 са одобрени.
  • #19 608 млн. лв. ОПТ + 775 млн. лв. ОПРР + 120 млн. лв. ДИЗ 84 млн. аванс Струма + 104 млн. аванс Хемус + 40 млн. авансови плащания по ОПРР 2020 + 200 млн. енергийна ефективност + 32 млн. за язовири
