ПРОЕКТ ЗА РАЗШИРЕНИЕ НА МЕТРОТО В СОФИЯ
- ЛИНИЯ 3
ОПТТИ 2014-2020г
г.
MS Vitosha – commissioned on 20.07.2016

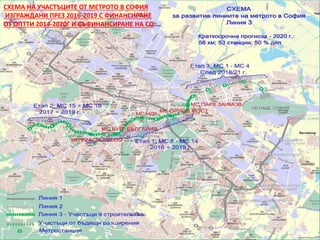

СХЕМА НА УЧАСТЪЦИТЕ ОТ МЕТРОТО В СОФИЯ
ИЗГРАЖДАНИ ПРЕЗ 2016-2019 С ФИНАНСИРАНЕ
ОТ ОПТТИ 2014-2020Г И СЪФИНАНСИРАНЕ НА СО
Инвестиционен проект за Линия 3 на
метрото в София
Одобрено трасе: “Бул. Вл. Вазов - Орлов мост - НДК - Красно село - ж.к. Овча купел”:
- Дължина - от 16 км с 16 станции; прогнозен пътнически поток - 170 хил. пътн./ден;
Изпълнени работи по подготовката на проекта:
Идеен проект по всички части - 2011 - 2013 г.; Тръжни документации2014-2016г;
Материали за ОВОС , Решение за ОВОС. Изменение на ОУП и ПУП-ове-2014-2016г.
Етап 1 - ”Бул. Вл. Вазов - Орлов мост - НДК - бул. България - кв. Красно село”- 8 км и 8
метростанции. Строителство от 2016г– 7км тунели по щитов метод и 1 км по НАТМ ,
метростанции –4 по “Топ даун”-Милански метод , 2 по откритн способ и 1 / МС
”Орлов мост”/ - тунелно по модифициран НАТМ. От м.01.2017г започнати- МС 5 по
Открит способ, участък 5-6 по НАТМ.
Статус: Начало на строителството трасе:7км и 7 МС към м.05.2017г- изпълнени около
32% от СМР основно инж.мрежи, конструкции и изкопни работи . Завършване-
м.09.2019г
Депо-начало 01.12.2016г - времетраене 2год. Доставка 20 метровлака - начало –
02.2016г-времетраене 3 год.
Етап 2 - “Кв. Красно село - ж.к. Овча купел - Околовръстно шосе”. Дължина 4 км с 4
метрстанции. Строителство- открит способ- станции и тунели и НАТМ в част от
тунелите.Времетраене на строителството - 2,5 г.Начало- 05.2017г. Завършване – края
на 2019г.
Участъци 2014 2015 2016 2017 2018 2019
Тримесечие 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4
Етап І
1. централен участък „МС 6 Парк Займов –
Център – МС14 ул. Житница” дължина 7.150
км. и 7 метростанции
- тръжни и др. процедури
- строителство тунел – 42 месеца
2. участък от„МС 5 бул. В.Вазов - МС6 Парк
Займов” дължина 650 м и 1 метростанция
- тръжни и др. процедури
- строителство – 28 месеца
3. Доставка на подвижен съставс
транспортнаавтоматика и управление на
движението (СВТС система)
- тръжнипроцедури
- изработване – 36месеца
4. Депо
- тръжни процедури
- строителство – 24 месеца
5. Комплексни пускови изпитания и
въвеждане в експлоатация
6. ЕтапII – участък „ МС14 ул. Житница – МС
18 Околовръстно шосе” дължина 4.3 км. и 4
метростанции
- тръжни процедури
- строителство – 30 месеца
-Провеждане на тръжни и др. процедури -Изпълнение
График за изграждане на Етап I и Етап 2 на Проекта за Линия 3
на Софийското метро
45м
30м
36м
27м
6м
32мес
Източници на финансиране
СЛЕД ПРИКЛЮЧИЛИ ТРЪЖНИ ПРОЦЕДУРИ И
СЛЮЧЕНИ ДОГОВОРИ ЗА ИЗПЪЛНЕНИЕ НА
ПРОЕКТА ОТ І ВИ ЕТАП
Стойност в МИЛ.
ЕВРО
Дял от общата
стойност (в %)
БФП: 321.79 80.82%
В т.ч
КФ/ЕФРР 273.52 68.69%
Национално съ-финансиране към
отпусната безвъзмездна помощ
48.27 12.12%
Съфинасиране СО: 76.39 19.18%
Общо допустими разходи: 398.18 100.00%
!
БЮДЖЕТ НА ПРОЕКТА І ВИ ЕТАП
ЕТАП 1-СТРОИТЕЛНИ РАБОТИ 39.8 %
LOT 1 39,7 %
LOT 2 50,5 %
LOT 3 40,4 %
LOT 4 42,7 %
ИНЖЕНЕР- КОНСУЛТАНТ – LOT 1, 2, 3 AND 4 34,04 %
МЕТРОСТАНЦИЯ 5
(Начало 01.2017)
9,8%
МЕТРОДЕПО
(Начало 01.12.2016)
11,8%
ДОСТАВКА ВЛАКОВЕ И СИСТЕМИ ЗА УПРАВЛЕНИЕ 26,5%
ДОСТАВКА ВЛАКОВЕ 22%
СИСТЕМИ ЗА УПРАВЛЕНИЕ 39,0%
ФИЗИЧЕСКО ИЗПЪЛНЕНИЕ (до 09.2017)
Видове разходи
Финансов
план
Изплатени
от
Бенефициен
та средства
Верифицира
ни от УО
разходи
Оставащи за
верификаци
я от УО
разходи
-1 -2 -3 -4 (5) = (3)-(4)
Общо:
СМР
254,7
Влакове и
системи
142,75
143,4 120,7 22,7
ФИНАНСОВО ИЗПЪЛНЕНИЕ НА ЕТАП 1 ДО М.09.1017г
в млн.евро
Финансово изпълнение -37 %

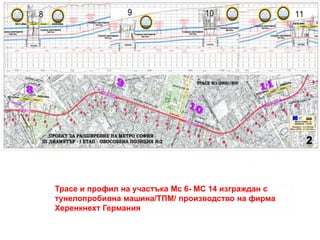

Трасе и профил на участъка Мс 6- МС 14 изграждан с
тунелопробивна машина/ТПМ/ производство на фирма
Херенкнехт Германия

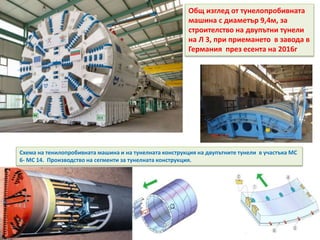

Общ изглед от тунелопробивната
машина с диаметър 9,4м, за
строителство на двупътни тунели
на Л 3, при приемането в завода в
Германия през есента на 2016г
Схема на тенилопробивната машина и на тунелната конструкция на двупътните тунели в участъка МС
6- МС 14. Производство на сегменти за тунелната конструкция.
Стартиране на работата на ТПМ и изграждане на двупътен тунел в участъка
Депо “Земляне”-МС “Красно село”-Бул.България
Влизане на ТПМ в МС “Красно село”

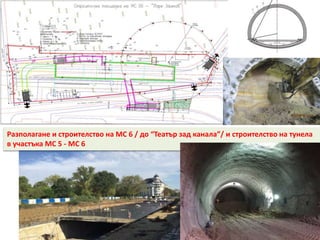

Разполагане и строителство на МС 6 / до “Театър зад канала”/ и строителство на тунела
в участъка МС 5 - МС 6

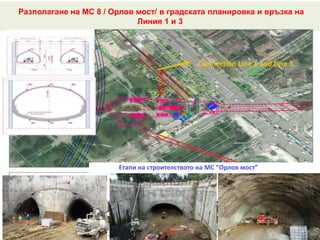

Разполагане на МС 8 / Орлов мост/ в градската планировка и връзка на
Линия 1 и 3
СхемаЕтапи на строителството на МС “Орлов мост”
Connection Line 1 and Line 3
Разполагане в градската планировка и схема на конструкцията на МС “Патриарх
Евтимий” “
Строителство на МС “Патриарх Евтимий”
Строителство на МС “Патриарх Евтимий”

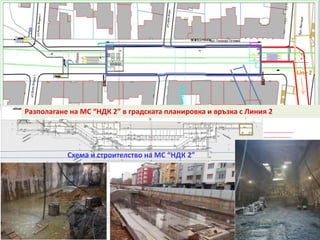

Разполагане на МС “НДК 2” в градската планировка и връзка с Линия 2
Line 2
Схема и строителство на МС “НДК 2”
МС “Медицинска Академия”
план и схема на изграждане
Строителство на МС “Медицинска Академия”
Метростанция “Бу България” на кръстовището на бул.България и
бул. И.Гешов
Разполагане в план Строителство: изграждане на дренажна
система, изкопни работи и бетониране
на дънна плоча

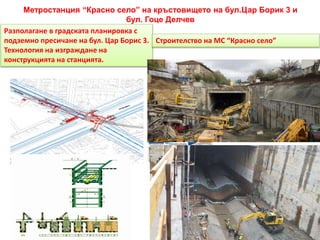

Метростанция “Красно село” на кръстовището на бул.Цар Борик 3 и
бул. Гоце Делчев
Разполагане в градската планировка с
подземно пресичане на бул. Цар Борис 3.
Технология на изграждане на
конструкцията на станцията.
Строителство на МС “Красно село”

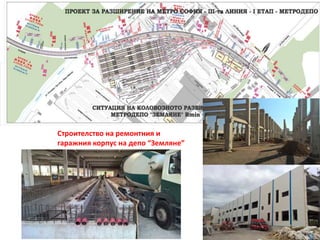

Строителство на ремонтния и
гаражния корпус на депо “Земляне”
Общ изглед от влаковете модел “Инспиро” за Линия 3 на метрото в
София производство на фирма Сименс

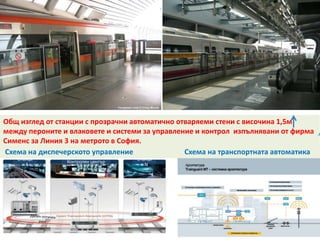

Общ изглед от станции с прозрачни автоматично отваряеми стени с височина 1,5м
между пероните и влаковете и системи за управление и контрол изпълнявани от фирма
Сименс за Линия 3 на метрото в София.
and the 1.5 m high automatically opened barriers for the platforms of Line 3
Станци
я 1
Станци
я N
Контролен център
Схема на диспечерското управление Схема на транспортната автоматика

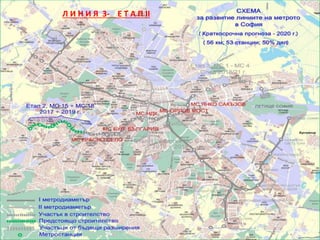

Л И Н И Я 3- Е Т А П II
Разполагане на трасето от Етап 2 в градската плаанировка в кв.Овча Купел
Начало на строителните работи на
метростанциите в квартал Овча Купел

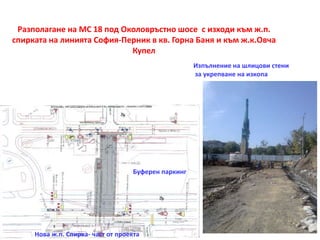

Разполагане на МС 18 под Околовръстно шосе с изходи към ж.п.
спирката на линията София-Перник в кв. Горна Баня и към ж.к.Овча
Купел
Буферен паркинг
Нова ж.п. Спирка- част от проекта
Изпълнение на шлицови стени
за укрепване на изкопа
БЮДЖЕТ НА ПРОЕКТА ЕТАП II
Източници на финансиране
Съгласно договора за БФП
Стойност в ЕВРО
Дял от общата
стойност (в %)
БФП: 68.54 66,25%
В т.ч
КФ/ЕФРР 57.26 85%
Национално съ-финансиране към
отпусната безвъзмездна помощ
11.28 15%
Съфинасиране СО: 33.41 33.79%
Начало на строителството -
30.05.2017г
Общо допустими разходи: 101.95 100.00%
ЕТАП 1-СТРОИТЕЛНИ РАБОТИ 3,23%
ОП 1 3,49 %
ОП 2 3,76 %
ИНЖЕНЕР- КОНСУЛТАНТ – ОП 1 И 2 9,38 %
ФИЗИЧЕСКО ИЗПЪЛНЕНИЕ EТАП II (до 09.2017)
/ НАЧАЛО 07.2017Г, ЗАВЪРШВА-КРАЯ НА 2019Г/
ФИНАНСОВО ИЗПЪЛНЕНИЕ
В МЛН.ЕВРО В Т.Ч. АВАНС
ПОДОБЕКТИ ФИНАНСОВ ПЛАН РАЗПЛАТЕНО
1. ОБОСОБИНО ПОЗИЦИЯ 1 41,4 5,51
2. ОБОСОБИНО ПЗИЦИА 2 48,64 6,62
3. ИНЖЕНЕР КОНСУЛТАНТ 0,36 0,04
Интермодални връзки на другите видове транспорт с лините на
метрото
A
P
P
P
P
P
P
A
A
A
A
A
A
A
A
Обществени ползи 2012 2016 2020г
Етап 1 и 2-от Л 1 и 2 Етап 3 от Л 1 Етап 1 и 2 от Л 3
и МС 12 от Л 2
---------------------------------------------------------------------------------------------------------------------------------------
-Дължина на линиите 31км/27МС 40км/35МС 52км/47МС
- Брой превозвани пътници(хил.пътн.ден - 280 -340 - 500
- Висока превозна способност -50 хил. пътника/час
- Висока скорост на пътуване - до 80 км/ч.
- Време на пътуване до центъра на града - 10-18 мин.
- Дял в системата на гр.транспорт - 24% -32% - над 45%
- Намаление на трафика -18% -25% -30%
- Намаление на ПТП -12 % -18% -25%
- Връзки с нац.ж.п.мрежа 1 бр 2 бр 3 бр
- Връзки на трамвайни линии 9 бр 10 бр 14 бр
- Връзки на автнобусни и тролейбусни линии 31 бр 37 бр над 55 бр
- Брой пътници на летище София 3,0млн.пътн. 4,0млн.пътн. над 5,5 млн.пътн.г.
- Намаление на вредните газове(хил.тона.г) -30х.т.г. - 59х.т.г. -79х.т.г.
- Спестено време на гражданите на София
(хиляди човекочаса дневно) -75 -115 -160
Обществени ползи и интермодални връзки на метрото в София след
завършването на Линия 3
Метрополитен ЕАД
Проф.д-р,инж. Стоян Братоев
2017г

презент. стр.линия 3- 26.09.2017г

  • 1.
    ПРОЕКТ ЗА РАЗШИРЕНИЕНА МЕТРОТО В СОФИЯ - ЛИНИЯ 3 ОПТТИ 2014-2020г г. MS Vitosha – commissioned on 20.07.2016
  • 2.
    СХЕМА НА УЧАСТЪЦИТЕОТ МЕТРОТО В СОФИЯ ИЗГРАЖДАНИ ПРЕЗ 2016-2019 С ФИНАНСИРАНЕ ОТ ОПТТИ 2014-2020Г И СЪФИНАНСИРАНЕ НА СО
  • 3.
    Инвестиционен проект заЛиния 3 на метрото в София Одобрено трасе: “Бул. Вл. Вазов - Орлов мост - НДК - Красно село - ж.к. Овча купел”: - Дължина - от 16 км с 16 станции; прогнозен пътнически поток - 170 хил. пътн./ден; Изпълнени работи по подготовката на проекта: Идеен проект по всички части - 2011 - 2013 г.; Тръжни документации2014-2016г; Материали за ОВОС , Решение за ОВОС. Изменение на ОУП и ПУП-ове-2014-2016г. Етап 1 - ”Бул. Вл. Вазов - Орлов мост - НДК - бул. България - кв. Красно село”- 8 км и 8 метростанции. Строителство от 2016г– 7км тунели по щитов метод и 1 км по НАТМ , метростанции –4 по “Топ даун”-Милански метод , 2 по откритн способ и 1 / МС ”Орлов мост”/ - тунелно по модифициран НАТМ. От м.01.2017г започнати- МС 5 по Открит способ, участък 5-6 по НАТМ. Статус: Начало на строителството трасе:7км и 7 МС към м.05.2017г- изпълнени около 32% от СМР основно инж.мрежи, конструкции и изкопни работи . Завършване- м.09.2019г Депо-начало 01.12.2016г - времетраене 2год. Доставка 20 метровлака - начало – 02.2016г-времетраене 3 год. Етап 2 - “Кв. Красно село - ж.к. Овча купел - Околовръстно шосе”. Дължина 4 км с 4 метрстанции. Строителство- открит способ- станции и тунели и НАТМ в част от тунелите.Времетраене на строителството - 2,5 г.Начало- 05.2017г. Завършване – края на 2019г.
  • 4.
    Участъци 2014 20152016 2017 2018 2019 Тримесечие 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4 1 2 3 4 Етап І 1. централен участък „МС 6 Парк Займов – Център – МС14 ул. Житница” дължина 7.150 км. и 7 метростанции - тръжни и др. процедури - строителство тунел – 42 месеца 2. участък от„МС 5 бул. В.Вазов - МС6 Парк Займов” дължина 650 м и 1 метростанция - тръжни и др. процедури - строителство – 28 месеца 3. Доставка на подвижен съставс транспортнаавтоматика и управление на движението (СВТС система) - тръжнипроцедури - изработване – 36месеца 4. Депо - тръжни процедури - строителство – 24 месеца 5. Комплексни пускови изпитания и въвеждане в експлоатация 6. ЕтапII – участък „ МС14 ул. Житница – МС 18 Околовръстно шосе” дължина 4.3 км. и 4 метростанции - тръжни процедури - строителство – 30 месеца -Провеждане на тръжни и др. процедури -Изпълнение График за изграждане на Етап I и Етап 2 на Проекта за Линия 3 на Софийското метро 45м 30м 36м 27м 6м 32мес
  • 5.
    Източници на финансиране СЛЕДПРИКЛЮЧИЛИ ТРЪЖНИ ПРОЦЕДУРИ И СЛЮЧЕНИ ДОГОВОРИ ЗА ИЗПЪЛНЕНИЕ НА ПРОЕКТА ОТ І ВИ ЕТАП Стойност в МИЛ. ЕВРО Дял от общата стойност (в %) БФП: 321.79 80.82% В т.ч КФ/ЕФРР 273.52 68.69% Национално съ-финансиране към отпусната безвъзмездна помощ 48.27 12.12% Съфинасиране СО: 76.39 19.18% Общо допустими разходи: 398.18 100.00% ! БЮДЖЕТ НА ПРОЕКТА І ВИ ЕТАП
  • 6.
    ЕТАП 1-СТРОИТЕЛНИ РАБОТИ39.8 % LOT 1 39,7 % LOT 2 50,5 % LOT 3 40,4 % LOT 4 42,7 % ИНЖЕНЕР- КОНСУЛТАНТ – LOT 1, 2, 3 AND 4 34,04 % МЕТРОСТАНЦИЯ 5 (Начало 01.2017) 9,8% МЕТРОДЕПО (Начало 01.12.2016) 11,8% ДОСТАВКА ВЛАКОВЕ И СИСТЕМИ ЗА УПРАВЛЕНИЕ 26,5% ДОСТАВКА ВЛАКОВЕ 22% СИСТЕМИ ЗА УПРАВЛЕНИЕ 39,0% ФИЗИЧЕСКО ИЗПЪЛНЕНИЕ (до 09.2017)
  • 7.
    Видове разходи Финансов план Изплатени от Бенефициен та средства Верифицира ниот УО разходи Оставащи за верификаци я от УО разходи -1 -2 -3 -4 (5) = (3)-(4) Общо: СМР 254,7 Влакове и системи 142,75 143,4 120,7 22,7 ФИНАНСОВО ИЗПЪЛНЕНИЕ НА ЕТАП 1 ДО М.09.1017г в млн.евро Финансово изпълнение -37 %
  • 8.
    Трасе и профилна участъка Мс 6- МС 14 изграждан с тунелопробивна машина/ТПМ/ производство на фирма Херенкнехт Германия
  • 9.
    Общ изглед оттунелопробивната машина с диаметър 9,4м, за строителство на двупътни тунели на Л 3, при приемането в завода в Германия през есента на 2016г Схема на тенилопробивната машина и на тунелната конструкция на двупътните тунели в участъка МС 6- МС 14. Производство на сегменти за тунелната конструкция.
  • 10.
    Стартиране на работатана ТПМ и изграждане на двупътен тунел в участъка Депо “Земляне”-МС “Красно село”-Бул.България Влизане на ТПМ в МС “Красно село”
  • 11.
    Разполагане и строителствона МС 6 / до “Театър зад канала”/ и строителство на тунела в участъка МС 5 - МС 6
  • 12.
    Разполагане на МС8 / Орлов мост/ в градската планировка и връзка на Линия 1 и 3 СхемаЕтапи на строителството на МС “Орлов мост” Connection Line 1 and Line 3
  • 13.
    Разполагане в градскатапланировка и схема на конструкцията на МС “Патриарх Евтимий” “ Строителство на МС “Патриарх Евтимий”
  • 14.
    Строителство на МС“Патриарх Евтимий”
  • 15.
    Разполагане на МС“НДК 2” в градската планировка и връзка с Линия 2 Line 2 Схема и строителство на МС “НДК 2”
  • 16.
    МС “Медицинска Академия” плани схема на изграждане Строителство на МС “Медицинска Академия”
  • 17.
    Метростанция “Бу България”на кръстовището на бул.България и бул. И.Гешов Разполагане в план Строителство: изграждане на дренажна система, изкопни работи и бетониране на дънна плоча
  • 18.
    Метростанция “Красно село”на кръстовището на бул.Цар Борик 3 и бул. Гоце Делчев Разполагане в градската планировка с подземно пресичане на бул. Цар Борис 3. Технология на изграждане на конструкцията на станцията. Строителство на МС “Красно село”
  • 19.
    Строителство на ремонтнияи гаражния корпус на депо “Земляне”
  • 20.
    Общ изглед отвлаковете модел “Инспиро” за Линия 3 на метрото в София производство на фирма Сименс
  • 21.
    Общ изглед отстанции с прозрачни автоматично отваряеми стени с височина 1,5м между пероните и влаковете и системи за управление и контрол изпълнявани от фирма Сименс за Линия 3 на метрото в София. and the 1.5 m high automatically opened barriers for the platforms of Line 3 Станци я 1 Станци я N Контролен център Схема на диспечерското управление Схема на транспортната автоматика
  • 22.
    Л И НИ Я 3- Е Т А П II
  • 23.
    Разполагане на трасетоот Етап 2 в градската плаанировка в кв.Овча Купел
  • 24.
    Начало на строителнитеработи на метростанциите в квартал Овча Купел
  • 25.
    Разполагане на МС18 под Околовръстно шосе с изходи към ж.п. спирката на линията София-Перник в кв. Горна Баня и към ж.к.Овча Купел Буферен паркинг Нова ж.п. Спирка- част от проекта Изпълнение на шлицови стени за укрепване на изкопа
  • 26.
    БЮДЖЕТ НА ПРОЕКТАЕТАП II Източници на финансиране Съгласно договора за БФП Стойност в ЕВРО Дял от общата стойност (в %) БФП: 68.54 66,25% В т.ч КФ/ЕФРР 57.26 85% Национално съ-финансиране към отпусната безвъзмездна помощ 11.28 15% Съфинасиране СО: 33.41 33.79% Начало на строителството - 30.05.2017г Общо допустими разходи: 101.95 100.00%
  • 27.
    ЕТАП 1-СТРОИТЕЛНИ РАБОТИ3,23% ОП 1 3,49 % ОП 2 3,76 % ИНЖЕНЕР- КОНСУЛТАНТ – ОП 1 И 2 9,38 % ФИЗИЧЕСКО ИЗПЪЛНЕНИЕ EТАП II (до 09.2017) / НАЧАЛО 07.2017Г, ЗАВЪРШВА-КРАЯ НА 2019Г/ ФИНАНСОВО ИЗПЪЛНЕНИЕ В МЛН.ЕВРО В Т.Ч. АВАНС ПОДОБЕКТИ ФИНАНСОВ ПЛАН РАЗПЛАТЕНО 1. ОБОСОБИНО ПОЗИЦИЯ 1 41,4 5,51 2. ОБОСОБИНО ПЗИЦИА 2 48,64 6,62 3. ИНЖЕНЕР КОНСУЛТАНТ 0,36 0,04
  • 29.
    Интермодални връзки надругите видове транспорт с лините на метрото A P P P P P P A A A A A A A A
  • 30.
    Обществени ползи 20122016 2020г Етап 1 и 2-от Л 1 и 2 Етап 3 от Л 1 Етап 1 и 2 от Л 3 и МС 12 от Л 2 --------------------------------------------------------------------------------------------------------------------------------------- -Дължина на линиите 31км/27МС 40км/35МС 52км/47МС - Брой превозвани пътници(хил.пътн.ден - 280 -340 - 500 - Висока превозна способност -50 хил. пътника/час - Висока скорост на пътуване - до 80 км/ч. - Време на пътуване до центъра на града - 10-18 мин. - Дял в системата на гр.транспорт - 24% -32% - над 45% - Намаление на трафика -18% -25% -30% - Намаление на ПТП -12 % -18% -25% - Връзки с нац.ж.п.мрежа 1 бр 2 бр 3 бр - Връзки на трамвайни линии 9 бр 10 бр 14 бр - Връзки на автнобусни и тролейбусни линии 31 бр 37 бр над 55 бр - Брой пътници на летище София 3,0млн.пътн. 4,0млн.пътн. над 5,5 млн.пътн.г. - Намаление на вредните газове(хил.тона.г) -30х.т.г. - 59х.т.г. -79х.т.г. - Спестено време на гражданите на София (хиляди човекочаса дневно) -75 -115 -160 Обществени ползи и интермодални връзки на метрото в София след завършването на Линия 3
  • 31.
