УСТОЙЧИВО РАЗВИТИЕ НА ВиК МРЕЖАТА НА СТОЛИЧНА ОБЩИНА - ПРОБЛЕМИ И ПРЕДИЗВИКАТЕЛСТВА

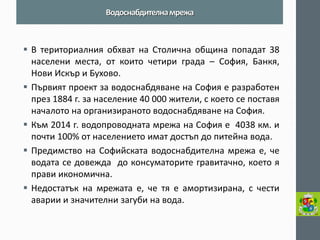

В териториалния обхват на Столична община попадат 38 населени места, от които четири града – София, Банкя, Нови Искър и Бухово.
Първият проект за водоснабдяване на София е разработен през 1884 г. за население 40 000 жители, с което се поставя началото на организираното водоснабдяване на София.
Към 2014 г. водопроводната мрежа на София е 4038 км. и почти 100% от населението имат достъп до питейна вода.
Предимство на Софийската водоснабдителна мрежа е, че водата се довежда до консуматорите гравитачно, което я прави икономична.
Недостатък на мрежата е, че тя е амортизирана, с чести аварии и значителни загуби на вода.
Водоснабдителна мрежа

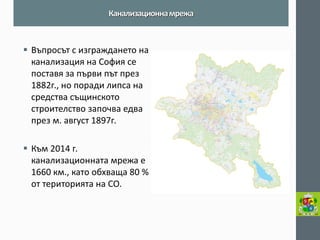

Въпросът с изграждането на канализация на София се поставя за първи път през 1882г., но поради липса на средства същинското строителство започва едва през м. август 1897г.
Към 2014 г. канализационната мрежа е 1660 км., като обхваща 80 % от територията на СО.
Канализационна мрежа

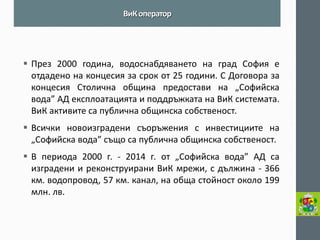

През 2000 година, водоснабдяването на град София е отдадено на концесия за срок от 25 години. С Договора за концесия Столична община предостави на „Софийска вода” АД експлоатацията и поддръжката на ВиК системата. ВиК активите са публична общинска собственост.
Всички новоизградени съоръжения с инвестициите на „Софийска вода” също са публична общинска собственост.
В периода 2000 г. - 2014 г. от „Софийска вода” АД са изградени и реконструирани ВиК мрежи, с дължина - 366 км. водопровод, 57 км. канал, на обща стойност около 199 млн. лв.
ВиК оператор

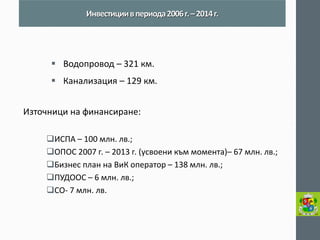

Водопровод – 321 км.
Канализация – 129 км.
Източници на финансиране:
ИСПА – 100 млн. лв.;
ОПОС 2007 г. – 2013 г. (усвоени към момента)– 67 млн. лв.;
Бизнес план на ВиК оператор – 138 млн. лв.;
ПУДООС – 6 млн. лв.;
СО- 7 млн. лв.
Инвестиции в периода 2006 г. – 2014 г.

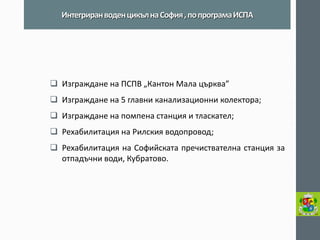

Изграждане на ПСПВ „Кантон Мала църква”
Изграждане на 5 главни канализационни колектора;
Изграждане на помпена станция и тласкател;
Рехабилитация на Рилския водопровод;
Рехабилитация на Софийската пречиствателна станция за отпадъчни води, Кубратово.

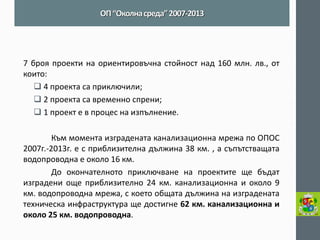

Интегриран воден цикъл на София , по програма ИСПА
7 броя проекти на ориентировъчна стойност над 160 млн. лв., от които:
 4 проекта са приключили;
 2 проекта са временно спрени;
 1 проект е в процес на изпълнение.
Към момента изградената канализационна мрежа по ОПОС 2007г.-2013г. е с приблизителна дължина 38 км. , а съпътстващата водопроводна е около 16 км.
До окончателното приключване на проектите ще бъдат изградени още приблизително 24 км. канализационна и около 9 км. водопроводна мрежа, с което общата дължина на изградената техническа инфраструктура ще достигне 62 км. канализационна и около 25 км. водопроводна.

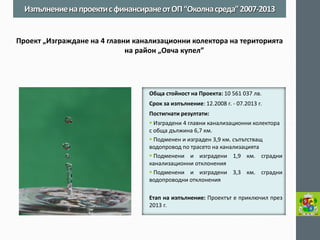

ОП “Околна среда” 2007-2013
Обща стойност на Проекта: 10 561 037 лв.
Срок за изпълнение: 12.2008 г. - 07.2013 г.
Постигнати резултати:
 Изградени 4 главни канализационни колектора с обща дължина 6,7 км.
 Подменен и изграден 3,9 км. съпътстващ водопровод по трасето на канализацията
 Подменени и изградени 1,9 км. сградни канализационни отклонения
 Подменени и изградени 3,3 км. сградни водопроводни отклонения
Етап на изпълнение: Проектът е приключил през 2013 г.
Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013
Проект „Изграждане на 4 главни канализационни колектора на територията на район „Овча купел”
Обща стойност на Проекта: 860 000 лв.
Срок за реализация: 01. 2009 г. - 11. 2011 г.
Постигнати резултати:
Изготвени са три инвестиционни проекти за изграждане на канализация на местностите „Манастирски ливади – изток”/район „Триадица/, „Кръстова вада - изток”/район „Лозенец”/ и „Гърдова глава” /район „Витоша” с приблизителна обща дължина 20, 4 км.
Етап на изпълнение: Проектът е приключил

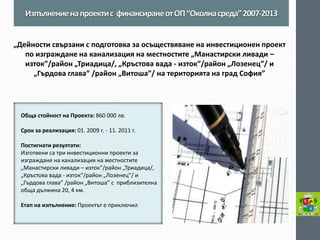

Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013
„Дейности свързани с подготовка за осъществяване на инвестиционен проект по изграждане на канализация на местностите „Манастирски ливади – изток”/район „Триадица/, „Кръстова вада - изток”/район „Лозенец”/ и „Гърдова глава” /район „Витоша”/ на територията на град София”
Обща стойност на Проекта: 5 582 663,75 лв.
Срок за реализация: 03.2012 г. – 10.2014 г.
Постигнати резултати:
 Изградена канализационна мрежа - 2 км.;
 Рехабилитирана водопроводна мрежа-1 км. ;
 2136 жители ще бъдат обслужвани от новоизградената ВиК мрежа
Етап на изпълнение: Обектът е въведен в експлоатация в края на 2013 г.

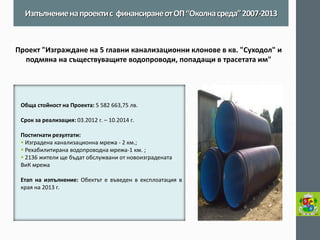

Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013
Проект "Изграждане на 5 главни канализационни клонове в кв. "Суходол" и подмяна на съществуващите водопроводи, попадащи в трасетата им"
Обща стойност на Проекта: 5 605 008,92 лв.
Срок за реализация: 08.2012 г. - 11.2014 г.
Постигнати резултати:
 Изградена 4 км. канализационна мрежа, вкл. монтаж на ревизионни и дъждоприемни шахти
 Реконструирана 2 км. водопроводна мрежа, вкл. монтаж на спирателни кранове, противопожарни хидранти и изпускатели
 1125 жители ще бъдат обслужвани от новоизградената ВиК мрежа
Етап на изпълнение: Обектът е въведен в експлоатация през м. Април 2014 г.
Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013

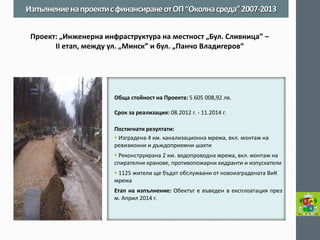

Проект: „Инженерна инфраструктура на местност „Бул. Сливница” – II етап, между ул. „Минск” и бул. „Панчо Владигеров“
Обща стойност на Проекта: 34 050 049,20 лв.
Срок за реализация: 08.2012 г. - 08.2014 г.
Очаквани резултати:
 Изграждане на 5 км. канализационна мрежа
 Новоизградени съоръжения по трасето на канализационния колектор: 1 дъждопреливна шахта с отливен канал; 72 ревизионни шахти; 1 дюкер (под р. Суходолска)
 180 000 жители ще бъдат обслужвани от новоизградения колектор
Етап на изпълнение: Изграден е колектор с дължина 2,8 км. Проектът е временно спрян.
Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013

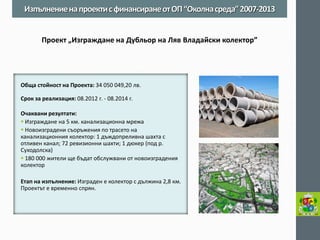

Проект „Изграждане на Дубльор на Ляв Владайски колектор”
Обща стойност на Проекта: 74 127 861,01 лв.
Срок за реализация: 08.2012 г. - 02.2015 г.
Постигнати резултати:
 Изградена и рехабилитирана канализационна мрежа - 45 км
 Изградена и рехабилитирана водопроводна мрежа - 15 км
 6000 жители ще бъдат обслужвани от новоизградената ВиК мрежа
Етап на изпълнение: Изпълнена е канализационна мрежа – 26,5 км. и водопроводна мрежа - 6 км.
Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013

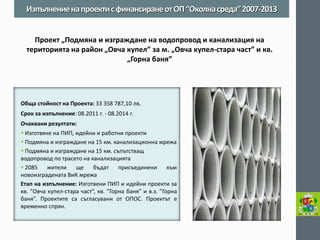

Проект „Изграждане на инженерна инфраструктура на ВиК мрежата на гр. Банкя и на кварталите Градоман, Михайлово, Вердикал и с. Иваняне, район „Банкя”
Обща стойност на Проекта: 33 358 787,10 лв.
Срок за изпълнение: 08.2011 г. - 08.2014 г.
Очаквани резултати:
 Изготвяне на ПИП, идейни и работни проекти
 Подмяна и изграждане на 15 км. канализационна мрежа
 Подмяна и изграждане на 15 км. съпътстващ водопровод по трасето на канализацията
 2085 жители ще бъдат присъединени към новоизградената ВиК мрежа
Етап на изпълнение: Изготвени ПИП и идейни проекти за кв. ”Овча купел-стара част”, кв. ”Горна баня” и в.з. ”Горна баня”. Проектите са съгласувани от ОПОС. Проектът е временно спрян.
Изпълнение на проекти с финансиране от ОП “Околна среда” 2007-2013
Проект „Подмяна и изграждане на водопровод и канализация на територията на район „Овча купел” за м. „Oвча купел-стара част” и кв. „Горна баня”

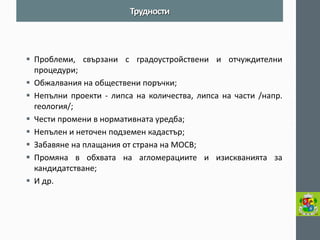

Проблеми, свързани с градоустройствени и отчуждителни процедури;
Обжалвания на обществени поръчки;
Непълни проекти - липса на количества, липса на части /напр. геология/;
Чести промени в нормативната уредба;
Непълен и неточен подземен кадастър;
Забавяне на плащания от страна на МОСВ;
Промяна в обхвата на агломерациите и изискванията за кандидатстване;
И др.
Трудности
ОП “Околна среда” 2014-2020
Облекчаване на процедурите по отчуждаване – с промени в ЗОС;
Приемане на Закон за управление на средствата от ЕС;
Надграждане на административния капацитет на УО и бенефициентите в звената им по управлението на проекти, както и на административния капацитет на АОП;
Предизвикателства
Изготвяне от АОП на стандартизирани тръжни документи в зависимост от вида и обекта на процедурите;
Разширяване обхвата на предварителния контрол, извършван от АОП;
Фиксирани срокове за осъществяване на последващ контрол
И др.
Предизвикателства
БЛАГОДАРЯ ЗА ВНИМАНИЕТО
