METODE KONSTRUKSI
PEMINDAHAN TANAH MEKANIS
Oleh Kelompok 6:
Wildan Yoga Pratama I1114082
Yopi Saparudin I1114083
Yosethyaji Arif Setiawan I1114084
Yudi Risdiyanto I1114085

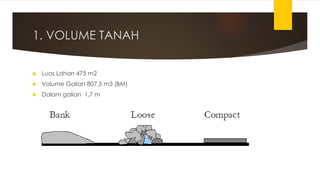

1. VOLUME TANAH
 Luas Lahan 475 m2
 Volume Galian 807,5 m3 (BM)
 Dalam galian 1,7 m

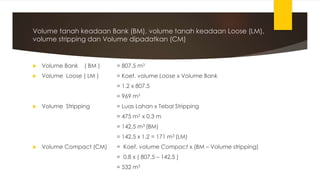

Volume tanah keadaan Bank (BM), volume tanah keadaan Loose (LM),
volume stripping dan Volume dipadatkan (CM)
 Volume Bank ( BM ) = 807,5 m3
 Volume Loose ( LM ) = Koef. volume Loose x Volume Bank
= 1.2 x 807.5
= 969 m3
 Volume Stripping = Luas Lahan x Tebal Stripping
= 475 m2 x 0,3 m
= 142,5 m3 (BM)
= 142,5 x 1,2 = 171 m3 (LM)
 Volume Compact (CM) = Koef. volume Compact x (BM – Volume stripping)
= 0.8 x ( 807,5 – 142,5 )
= 532 m3
2. ALAT KERJA

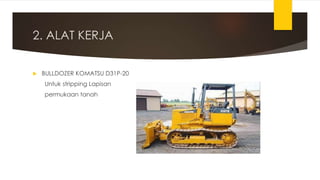

 BULLDOZER KOMATSU D31P-20
Untuk stripping Lapisan
permukaan tanah

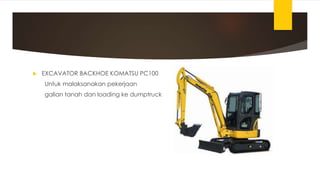

 EXCAVATOR BACKHOE KOMATSU PC100
Untuk malaksanakan pekerjaan
galian tanah dan loading ke dumptruck
 DUMP TRUCK HINO DUTRO 130 HD 6,8 PS
Untuk mengangkut tanah hasil
galian menuju lembah teknik untuk
dipadatkan
 TANDEM ROLLER KOMATSU S6D102E
Untuk melaksanakan pekerjaan
pemadatan tanah
3. METODE KERJA
a. Clearing & Stripping

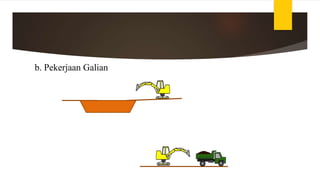

b. Pekerjaan Galian

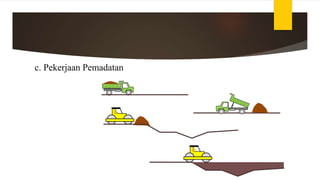

c. Pekerjaan Pemadatan
4. STRIPPING
Produktifitas alat dihitung dengan cara berikut.
 Efisiensi kerja = 85% (50 menit per jam)
 Fixed time = 0,15 menit
 Tebal stripping = 0,3 m
 Jarak gusur = 15 m
 Volume tanah = 142,5 m3
 Volume lepas = 1,25 × 142,5
= 178,125 m3
 Load factor = Vb/Vl
= 142,5 /178,125
= 0,8 (swell 20%)
 Kapasitas pisau = 2,875 × 0,3
= 0,863 m3
 Kapasitas (bank) = 0,863 × 0,8
= 0,69 m3
 Waktu maju =
jarak
kecepatan
=
15
4,2 ×16,67
= 0,20 menit
 Waktu mundur =
jarak
kecepatan
=
15
5,7 × 16,67
= 0,15 menit
= 0,5 menit
 Total cycle time (CT)= fixed time + waktu maju + waktu
mundur
= 0,15 + 0,2 + 0,15
= 0,5 menit
 Total produktifitas =
60
T
×BC×JE×LF
=
60
0,5
× 0,69 ×
50
60
× 0,8
= 55,2 m3/jam

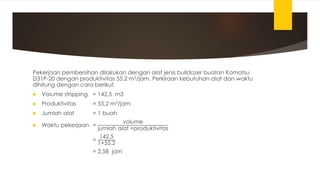

Pekerjaan pembersihan dilakukan dengan alat jenis bulldozer buatan Komatsu
D31P-20 dengan produktivitas 55,2 m3/jam. Perkiraan kebutuhan alat dan waktu
dihitung dengan cara berikut.
 Volume stripping = 142,5 m3
 Produktivitas = 55,2 m3/jam
 Jumlah alat = 1 buah
 Waktu pekerjaan =
volume
jumlah alat ×produktivitas
=
142,5
1×55,2
= 2,58 jam
5. CUTING & LOADING
Produktifitas alat dihitung dengan cara berikut.
 Efisiensi kerja = 85% (50 menit per jam)
 Fill factor = 100 % (tanah loose)
 Kapasitas bucket = 0,55 m3
 Waktu menggali (t1) = 5 detik
 Waktu wing (t2) = 7 detik (90º)
 Waktu membuang (t3)= 5 detik (truk)
 Total cycle time (CT) = t1 + 2t2 + t3
= 5 + (2 × 7) + 5
= 24 detik
= 0,4 menit
 Total produktifitas =
60
CT
×BC×JE×BF
=
60
0,4
× 0,55 ×
50
60
× 1
= 83,33 m3/jam

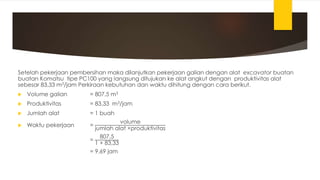

Setelah pekerjaan pembersihan maka dilanjutkan pekerjaan galian dengan alat excavator buatan
buatan Komatsu tipe PC100 yang langsung ditujukan ke alat angkut dengan produktivitas alat
sebesar 83,33 m3/jam Perkiraan kebutuhan dan waktu dihitung dengan cara berikut.
 Volume galian = 807,5 m3
 Produktivitas = 83,33 m3/jam
 Jumlah alat = 1 buah
 Waktu pekerjaan =
volume
jumlah alat ×produktivitas
=
807,5
1 × 83,33
= 9,69 jam
6. TRANSPORTING
Produktifitas alat dihitung dengan cara berikut.
 Efisiensi kerja = 85% (50 menit per jam)
 Fill factor = 100 % (tanah loose)
 Jarak angkut = 400 m
 Kapasitas bucket = 7 m3
 Kapasitas berat = kapasitas bucket(bank) × konversi tanah
= (7 / 1,25) × 1,6
= 8960 kg = 8,96 ton
 Berat total = berat dump truck + berat angkut
= 2355 + 8960
= 11315 kg = 11,315 ton

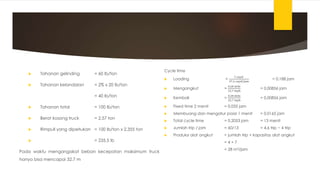

 Tahanan gelinding = 60 lb/ton
 Tahanan kelandaian = 2% x 20 lb/ton = -40 lb/ton
 Tahanan total = 20 lb/ton
 Rimpull yang diperlukan= 20 lb/ton x 11,315 ton = 226,3 lb
Pada waktu mengangakat beban kecepatan maksimum truck
hanya bisa mencapai 32,7
 Tahanan gelinding = 60 lb/ton
 Tahanan kelandaian = 2% x 20 lb/ton
= 40 lb/ton
 Tahanan total = 100 lb/ton
 Berat kosong truck = 2,57 ton
 Rimpull yang diperlukan = 100 lb/ton x 2,355 ton
 = 235,5 lb
Pada waktu mengangakat beban kecepatan maksimum truck
hanya bisa mencapai 32,7 m
Cycle time
 Loading =
7 cuyd
37,2 cuyd/jam
= 0,188 jam
 Mengangkut =
0,28 mile
32,7 mph
= 0,00856 jam
 Kembali =
0,28 mile
32,7 mph
= 0,00856 jam
 Fixed time 2 menit = 0,033 jam
 Membuang dan mengatur posisi 1 menit = 0,0165 jam
 Total cycle time = 0,2053 jam = 13 menit
 Jumlah trip / jam = 60/13 = 4,6 trip ~ 4 trip
 Produksi alat angkut = jumlah trip × kapasitas alat angkut
= 4 × 7
= 28 m3/jam

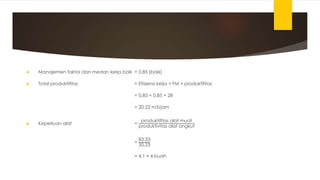

 Manajemen faktor dan medan kerja baik = 0,85 (baik)
 Total produktifitas = Efisiensi kerja × FM × produktifitas
= 0,85 × 0,85 × 28
= 20,23 m3/jam
 Keperluan alat =
produktifitas alat muat
produktivitas alat angkut
=
83,33
20,23
= 4,1 ≈ 4 buah
Pekerjaan pengangkutan dilakukan dengan alat jenis DUMP TRUCK Hino type Dutro dengan
produktivitas alat sebesar 20,33 m3/jam. Pekerjaan pengangkutan dihitung dengan cara berikut.
 Volume pemuatan = 969 m3 (loose)
 Produktivitas = 20,33 m3/jam
 Jumlah alat = 4 buah
 Waktu pekerjaan =
volume
jumlah alat ×produktivitas
=
969
4 × 20,33
= 11,91 jam

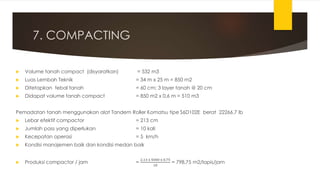

7. COMPACTING
 Volume tanah compact (disyaratkan) = 532 m3
 Luas Lembah Teknik = 34 m x 25 m = 850 m2
 Ditetapkan tebal tanah = 60 cm; 3 layer tanah @ 20 cm
 Didapat volume tanah compact = 850 m2 x 0,6 m = 510 m3
Pemadatan tanah menggunakan alat Tandem Roller Komatsu tipe S6D102E berat 22266.7 lb
 Lebar efektif compactor = 213 cm
 Jumlah pass yang diperlukan = 10 kali
 Kecepatan operasi = 5 km/h
 Kondisi manajemen baik dan kondisi medan baik
 Produksi compactor / jam =
2,13 x 5000 x 0,75
10
= 798,75 m2/lapis/jam

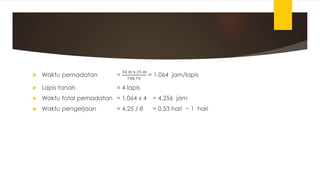

 Waktu pemadatan =
34 m x 25 m
798,75
= 1,064 jam/lapis
 Lapis tanah = 4 lapis
 Waktu total pemadatan = 1,064 x 4 = 4,256 jam
 Waktu pengerjaan = 4,25 / 8 = 0,53 hari ~ 1 hari
8. ESTIMASI BIAYA

No Nama Alat Jumlah Waktu Kerja (jam) Harga Sewa Per Jam Total
1 Bulldozer 1 2,58 IDR 130.000,00 IDR 335.400,00
2 Excavator 1 9,69 IDR 190.000,00 IDR 1.841.100,00
3 Dump Truck 4 11,91 IDR 68.750,00 IDR 3.275.250,00
4 Tandem Roller 1 8 IDR 14.000,00 IDR 112.000,00
5.563.750,00IDR
No Nama Jumlah Waktu Kerja (jam) Harga Sewa Per Jam Total
1 Op. Dump Truck 4 11,91 12.500,00IDR 595.500,00IDR
3 Op.Bulldozer 1 2,58 13.750,00IDR 35.475,00IDR
630.975,00IDR
No Nama Bahan Jumlah Waktu Kerja (jam) Harga Bahan Total
1 Solar Dump Truck 4 11,91 110.000,00IDR 5.240.400,00IDR
2 Solar bulldozer 1 2,58 95.200,00IDR 245.616,00IDR
No Nama Kegiatan Satuan Jumlah Harga Total
1 Mobilisasi Alat ls 1 3.000.000,00IDR 3.000.000,00IDR
8.486.016,00IDR
14.680.741,00IDR
1.468.075,00IDR
16.148.816,00IDR
SEWA ALAT
Total
TENAGA KERJA
Total
BAHAN
Total
MOBILITAS
Total Biaya Pelaksanaan
Jasa10%
TOTAL
 SEKIAN
 TERIMA KASIH

Perencanaan parkir jts

  • 1.
    METODE KONSTRUKSI PEMINDAHAN TANAHMEKANIS Oleh Kelompok 6: Wildan Yoga Pratama I1114082 Yopi Saparudin I1114083 Yosethyaji Arif Setiawan I1114084 Yudi Risdiyanto I1114085
  • 2.
    1. VOLUME TANAH Luas Lahan 475 m2  Volume Galian 807,5 m3 (BM)  Dalam galian 1,7 m
  • 3.
    Volume tanah keadaanBank (BM), volume tanah keadaan Loose (LM), volume stripping dan Volume dipadatkan (CM)  Volume Bank ( BM ) = 807,5 m3  Volume Loose ( LM ) = Koef. volume Loose x Volume Bank = 1.2 x 807.5 = 969 m3  Volume Stripping = Luas Lahan x Tebal Stripping = 475 m2 x 0,3 m = 142,5 m3 (BM) = 142,5 x 1,2 = 171 m3 (LM)  Volume Compact (CM) = Koef. volume Compact x (BM – Volume stripping) = 0.8 x ( 807,5 – 142,5 ) = 532 m3
  • 4.
    2. ALAT KERJA BULLDOZER KOMATSU D31P-20 Untuk stripping Lapisan permukaan tanah
  • 5.
     EXCAVATOR BACKHOEKOMATSU PC100 Untuk malaksanakan pekerjaan galian tanah dan loading ke dumptruck
  • 6.
     DUMP TRUCKHINO DUTRO 130 HD 6,8 PS Untuk mengangkut tanah hasil galian menuju lembah teknik untuk dipadatkan
  • 7.
     TANDEM ROLLERKOMATSU S6D102E Untuk melaksanakan pekerjaan pemadatan tanah
  • 8.
    3. METODE KERJA a.Clearing & Stripping
  • 9.
  • 10.
  • 11.
    4. STRIPPING Produktifitas alatdihitung dengan cara berikut.  Efisiensi kerja = 85% (50 menit per jam)  Fixed time = 0,15 menit  Tebal stripping = 0,3 m  Jarak gusur = 15 m  Volume tanah = 142,5 m3  Volume lepas = 1,25 × 142,5 = 178,125 m3  Load factor = Vb/Vl = 142,5 /178,125 = 0,8 (swell 20%)  Kapasitas pisau = 2,875 × 0,3 = 0,863 m3  Kapasitas (bank) = 0,863 × 0,8 = 0,69 m3  Waktu maju = jarak kecepatan = 15 4,2 ×16,67 = 0,20 menit  Waktu mundur = jarak kecepatan = 15 5,7 × 16,67 = 0,15 menit = 0,5 menit  Total cycle time (CT)= fixed time + waktu maju + waktu mundur = 0,15 + 0,2 + 0,15 = 0,5 menit  Total produktifitas = 60 T ×BC×JE×LF = 60 0,5 × 0,69 × 50 60 × 0,8 = 55,2 m3/jam
  • 12.
    Pekerjaan pembersihan dilakukandengan alat jenis bulldozer buatan Komatsu D31P-20 dengan produktivitas 55,2 m3/jam. Perkiraan kebutuhan alat dan waktu dihitung dengan cara berikut.  Volume stripping = 142,5 m3  Produktivitas = 55,2 m3/jam  Jumlah alat = 1 buah  Waktu pekerjaan = volume jumlah alat ×produktivitas = 142,5 1×55,2 = 2,58 jam
  • 13.

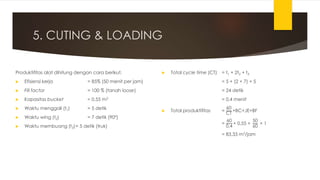

    5. CUTING &LOADING Produktifitas alat dihitung dengan cara berikut.  Efisiensi kerja = 85% (50 menit per jam)  Fill factor = 100 % (tanah loose)  Kapasitas bucket = 0,55 m3  Waktu menggali (t1) = 5 detik  Waktu wing (t2) = 7 detik (90º)  Waktu membuang (t3)= 5 detik (truk)  Total cycle time (CT) = t1 + 2t2 + t3 = 5 + (2 × 7) + 5 = 24 detik = 0,4 menit  Total produktifitas = 60 CT ×BC×JE×BF = 60 0,4 × 0,55 × 50 60 × 1 = 83,33 m3/jam
  • 14.
    Setelah pekerjaan pembersihanmaka dilanjutkan pekerjaan galian dengan alat excavator buatan buatan Komatsu tipe PC100 yang langsung ditujukan ke alat angkut dengan produktivitas alat sebesar 83,33 m3/jam Perkiraan kebutuhan dan waktu dihitung dengan cara berikut.  Volume galian = 807,5 m3  Produktivitas = 83,33 m3/jam  Jumlah alat = 1 buah  Waktu pekerjaan = volume jumlah alat ×produktivitas = 807,5 1 × 83,33 = 9,69 jam
  • 15.
    6. TRANSPORTING Produktifitas alatdihitung dengan cara berikut.  Efisiensi kerja = 85% (50 menit per jam)  Fill factor = 100 % (tanah loose)  Jarak angkut = 400 m  Kapasitas bucket = 7 m3  Kapasitas berat = kapasitas bucket(bank) × konversi tanah = (7 / 1,25) × 1,6 = 8960 kg = 8,96 ton  Berat total = berat dump truck + berat angkut = 2355 + 8960 = 11315 kg = 11,315 ton  Tahanan gelinding = 60 lb/ton  Tahanan kelandaian = 2% x 20 lb/ton = -40 lb/ton  Tahanan total = 20 lb/ton  Rimpull yang diperlukan= 20 lb/ton x 11,315 ton = 226,3 lb Pada waktu mengangakat beban kecepatan maksimum truck hanya bisa mencapai 32,7
  • 16.
     Tahanan gelinding= 60 lb/ton  Tahanan kelandaian = 2% x 20 lb/ton = 40 lb/ton  Tahanan total = 100 lb/ton  Berat kosong truck = 2,57 ton  Rimpull yang diperlukan = 100 lb/ton x 2,355 ton  = 235,5 lb Pada waktu mengangakat beban kecepatan maksimum truck hanya bisa mencapai 32,7 m Cycle time  Loading = 7 cuyd 37,2 cuyd/jam = 0,188 jam  Mengangkut = 0,28 mile 32,7 mph = 0,00856 jam  Kembali = 0,28 mile 32,7 mph = 0,00856 jam  Fixed time 2 menit = 0,033 jam  Membuang dan mengatur posisi 1 menit = 0,0165 jam  Total cycle time = 0,2053 jam = 13 menit  Jumlah trip / jam = 60/13 = 4,6 trip ~ 4 trip  Produksi alat angkut = jumlah trip × kapasitas alat angkut = 4 × 7 = 28 m3/jam
  • 17.
     Manajemen faktordan medan kerja baik = 0,85 (baik)  Total produktifitas = Efisiensi kerja × FM × produktifitas = 0,85 × 0,85 × 28 = 20,23 m3/jam  Keperluan alat = produktifitas alat muat produktivitas alat angkut = 83,33 20,23 = 4,1 ≈ 4 buah
  • 18.
    Pekerjaan pengangkutan dilakukandengan alat jenis DUMP TRUCK Hino type Dutro dengan produktivitas alat sebesar 20,33 m3/jam. Pekerjaan pengangkutan dihitung dengan cara berikut.  Volume pemuatan = 969 m3 (loose)  Produktivitas = 20,33 m3/jam  Jumlah alat = 4 buah  Waktu pekerjaan = volume jumlah alat ×produktivitas = 969 4 × 20,33 = 11,91 jam
  • 19.
    7. COMPACTING  Volumetanah compact (disyaratkan) = 532 m3  Luas Lembah Teknik = 34 m x 25 m = 850 m2  Ditetapkan tebal tanah = 60 cm; 3 layer tanah @ 20 cm  Didapat volume tanah compact = 850 m2 x 0,6 m = 510 m3 Pemadatan tanah menggunakan alat Tandem Roller Komatsu tipe S6D102E berat 22266.7 lb  Lebar efektif compactor = 213 cm  Jumlah pass yang diperlukan = 10 kali  Kecepatan operasi = 5 km/h  Kondisi manajemen baik dan kondisi medan baik  Produksi compactor / jam = 2,13 x 5000 x 0,75 10 = 798,75 m2/lapis/jam
  • 20.
     Waktu pemadatan= 34 m x 25 m 798,75 = 1,064 jam/lapis  Lapis tanah = 4 lapis  Waktu total pemadatan = 1,064 x 4 = 4,256 jam  Waktu pengerjaan = 4,25 / 8 = 0,53 hari ~ 1 hari
  • 21.
    8. ESTIMASI BIAYA NoNama Alat Jumlah Waktu Kerja (jam) Harga Sewa Per Jam Total 1 Bulldozer 1 2,58 IDR 130.000,00 IDR 335.400,00 2 Excavator 1 9,69 IDR 190.000,00 IDR 1.841.100,00 3 Dump Truck 4 11,91 IDR 68.750,00 IDR 3.275.250,00 4 Tandem Roller 1 8 IDR 14.000,00 IDR 112.000,00 5.563.750,00IDR No Nama Jumlah Waktu Kerja (jam) Harga Sewa Per Jam Total 1 Op. Dump Truck 4 11,91 12.500,00IDR 595.500,00IDR 3 Op.Bulldozer 1 2,58 13.750,00IDR 35.475,00IDR 630.975,00IDR No Nama Bahan Jumlah Waktu Kerja (jam) Harga Bahan Total 1 Solar Dump Truck 4 11,91 110.000,00IDR 5.240.400,00IDR 2 Solar bulldozer 1 2,58 95.200,00IDR 245.616,00IDR No Nama Kegiatan Satuan Jumlah Harga Total 1 Mobilisasi Alat ls 1 3.000.000,00IDR 3.000.000,00IDR 8.486.016,00IDR 14.680.741,00IDR 1.468.075,00IDR 16.148.816,00IDR SEWA ALAT Total TENAGA KERJA Total BAHAN Total MOBILITAS Total Biaya Pelaksanaan Jasa10% TOTAL
  • 22.
