Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Overview ISO 9001:2015
Based on ISO/DIS 9001:2014 &
ISO DIS 9000:2014
Prepared by
Dr. Erfi Ilyas
Widyaiswara P4TK BMTI Bandung
Dosen Politeknik TEDC Bandung
Konsultan & Auditor ISO 9000
Bandung Management & Economic Center
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Agenda
Latar Belakang Perubahan
Tujuan Perubahan
ISO 9001:2015 Timeline
Cakupan Perubahan
Proses Pengembangan Standar
High Level Structure
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Latar Belakang Perubahan
 Standar ISO harus ditinjau setiap lima tahun untuk
memastikan bahwa standar tetap up-to-date dan relevan
dengan perkembangan zaman.
 Tinjauan resmi menyeluruh yang dilakukan oleh seluruh
anggota organisasi ISO (National Member Bodies /NMBs)
terhadap standar ISO 9001 pada tahun 2012
menyimpulkan bahwa standar 9001 harus direvisi.
 Beberapa t ahun terakhir berbagai standar sistem
manajemen telah digunakan secara luas di seluruh dunia.
Sehingga organisasi yang menggunakan multi sistem
membutuhkan format dan bahasa yang relatif sama
diantara standar-standar tersebut.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Latar Belakang Perubahan
 Input dari pengguna sistem (system user)
yang dilakukan melalui survey diseluruh
dunia, menghasilkan “key user input”
sebagai berikut:
• ISO 9001 harus dirubah agar tetap relevan
• Harus terintegrasi dengan standar sistem
manajemen yang lain seperti EMS
• Harus lebih bekerjasama dengan
ISO/CASCO dan IAF untuk memastikan
efisiensi dan efektifitas audit dan mengatasi
masalah dalam audit sertifikasi
• Harus mencakup “tools” dan “risk
management”
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

Tujuan Perubahan
 Memelihara relevansi standar dengan tuntutan perubahan
dan perkembangan lingkungan organisasi yang semakin
kompleks dan dinamis
 Untuk meningkatan efektifitas implementasi sistem dan
penilaian kesesuaian
 Meningkatkan kepercayaan terkait dengan kemampuan
organisasi dalam penyediaan produk dan jasa yang
memenuhi persyaratan serta kemampuan untuk
memuaskan pelanggan.
 Menyediakan kerangka kerja yang konsisten untuk jangka
panjang (10-25 tahun)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Tujuan Perubahan
 Menjadikan standar ISO 9001 lebih “generic” dan
lebih mudah diterapkan pada industri jasa.
 Memastikan standar ISO 9001 memenuhi
kebutuhan seluruh kelompok pengguna yang
potensial.
 Meningkatkan penekanan terhadap Manajemen
Risiko dalam mencapai tujuan
 Untuk meningkatkan “kompatabilitas” dengan
persyaratan sistem manajemen yang lain (ie. ISO
14001, OHSAS 18001/ISO 45001 melalui
penerapan struktur yang seragam (High Level
Structure)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

Apa dan kenapa high-level structure? (Annex SL)
• Mandated by ISO’s Technical Management Board (TMB)
• High level structure, identical core text and common terms and
core definitions for use in all Management System Standards
• Purpose - Enhance the consistency and alignment of different
management system standards
• Organizations who implement a single system addressing
multiple standards (e.g. QMS, EMS, ISMS etc) will see the most
potential benefit
Kedepannya semua standar sistem manajemen akan mengadopsi
high-level structure.

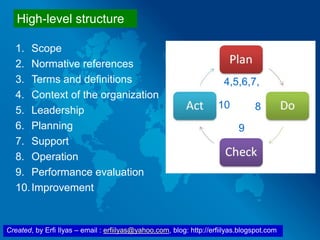

High-level structure
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
High-level structure
1. Scope
2. Normative references
3. Terms and definitions
4. Context of the organization
5. Leadership
6. Planning
7. Support
8. Operation
9. Performance evaluation
10.Improvement
4,5,6,7,
8
9
10
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Proses pengembangan standar ISO 9000
WDs
Working
Draft
CD
Committee
Draft
DIS
Draft
International
standard
FDIS
Final Draft
International
Standard
International
Standard
ISO
9001
Ketentuan penetapan FDIS jadi
International Standard harus
disetujui oleh minimal 75%
anggota ISO
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

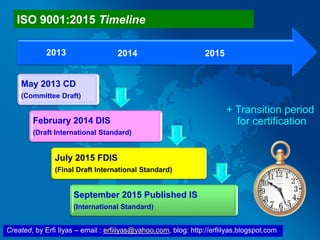

May 2013 CD
(Committee Draft)
February 2014 DIS
(Draft International Standard)
July 2015 FDIS
(Final Draft International Standard)
September 2015 Published IS
(International Standard)
201520142013
+ Transition period
for certification
ISO 9001:2015 Timeline
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

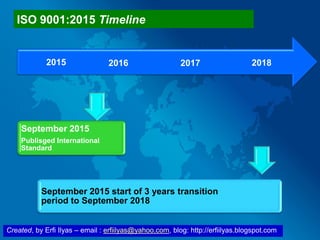

September 2015
Publisged International
Standard
September 2015 start of 3 years transition
period to September 2018
201720162015 2018
ISO 9001:2015 Timeline
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

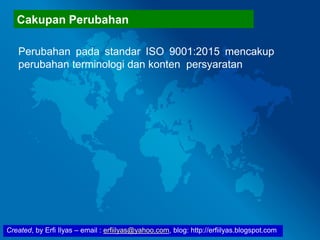

Cakupan Perubahan
Perubahan pada standar ISO 9001:2015 mencakup
perubahan terminologi dan konten persyaratan
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

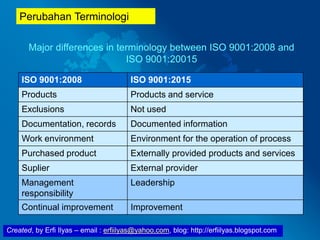

ISO 9001:2008 ISO 9001:2015
Products Products and service
Exclusions Not used
Documentation, records Documented information
Work environment Environment for the operation of process
Purchased product Externally provided products and services
Suplier External provider
Management
responsibility
Leadership
Continual improvement Improvement
Major differences in terminology between ISO 9001:2008 and
ISO 9001:20015
Perubahan Terminologi
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

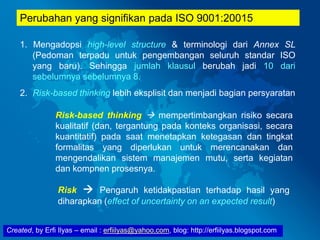

Perubahan yang signifikan pada ISO 9001:20015
1. Mengadopsi high-level structure & terminologi dari Annex SL
(Pedoman terpadu untuk pengembangan seluruh standar ISO
yang baru). Sehingga jumlah klausul berubah jadi 10 dari
sebelumnya sebelumnya 8.
2. Risk-based thinking lebih eksplisit dan menjadi bagian persyaratan
Risk-based thinking  mempertimbangkan risiko secara
kualitatif (dan, tergantung pada konteks organisasi, secara
kuantitatif) pada saat menetapkan ketegasan dan tingkat
formalitas yang diperlukan untuk merencanakan dan
mengendalikan sistem manajemen mutu, serta kegiatan
dan kompnen prosesnya.
Risk  Pengaruh ketidakpastian terhadap hasil yang
diharapkan (effect of uncertainty on an expected result)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

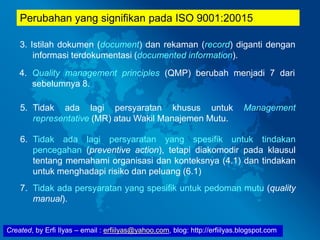

Perubahan yang signifikan pada ISO 9001:20015
3. Istilah dokumen (document) dan rekaman (record) diganti dengan
informasi terdokumentasi (documented information).
4. Quality management principles (QMP) berubah menjadi 7 dari
sebelumnya 8.
5. Tidak ada lagi persyaratan khusus untuk Management
representative (MR) atau Wakil Manajemen Mutu.
6. Tidak ada lagi persyaratan yang spesifik untuk tindakan
pencegahan (preventive action), tetapi diakomodir pada klausul
tentang memahami organisasi dan konteksnya (4.1) dan tindakan
untuk menghadapi risiko dan peluang (6.1)
7. Tidak ada persyaratan yang spesifik untuk pedoman mutu (quality
manual).
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

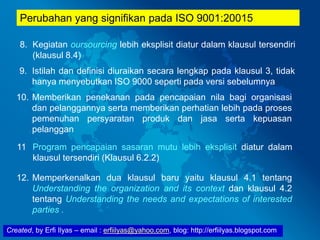

Perubahan yang signifikan pada ISO 9001:20015
8. Kegiatan oursourcing lebih eksplisit diatur dalam klausul tersendiri
(klausul 8.4)
9. Istilah dan definisi diuraikan secara lengkap pada klausul 3, tidak
hanya menyebutkan ISO 9000 seperti pada versi sebelumnya
10. Memberikan penekanan pada pencapaian nila bagi organisasi
dan pelanggannya serta memberikan perhatian lebih pada proses
pemenuhan persyaratan produk dan jasa serta kepuasan
pelanggan
12. Memperkenalkan dua klausul baru yaitu klausul 4.1 tentang
Understanding the organization and its context dan klausul 4.2
tentang Understanding the needs and expectations of interested
parties .
11 Program pencapaian sasaran mutu lebih eksplisit diatur dalam
klausul tersendiri (Klausul 6.2.2)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
2008
0. Introduction
1. Scope
2. Normative references
3. Terms and definitions
2015
0. Introduction
1. Scope
2. Normative references
3. Terms and definitions
4. Quality Management System
4.1 General requirements
4.2 Documentation requirement

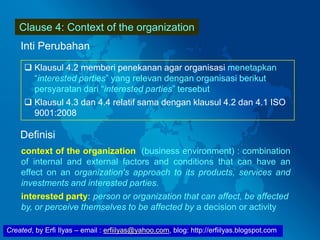

4. Context of the organization
4.1 Understanding the organization
and its context
4.2 Understanding the needs and
expectations of interested parties
4.3 Determining the scope of the
quality manageent systems
4.4 Quality management systems and
its processes
Lihat klausul 7.5

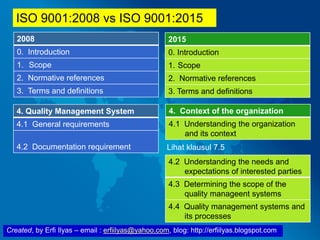

ISO 9001:2008 vs ISO 9001:2015
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

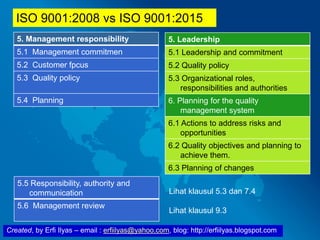

5. Management responsibility
5.1 Management commitmen
5.2 Customer fpcus
5.3 Quality policy
5.4 Planning
5. Leadership
5.1 Leadership and commitment
5.2 Quality policy
5.3 Organizational roles,
responsibilities and authorities
6. Planning for the quality
management system
6.1 Actions to address risks and
opportunities
6.2 Quality objectives and planning to
achieve them.
6.3 Planning of changes
5.5 Responsibility, authority and
communication
5.6 Management review
Lihat klausul 5.3 dan 7.4
Lihat klausul 9.3
ISO 9001:2008 vs ISO 9001:2015
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

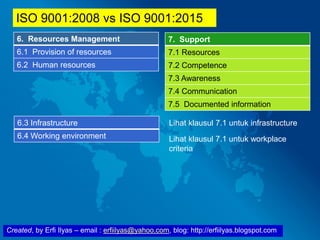

6. Resources Management
6.1 Provision of resources
6.2 Human resources
7. Support
7.1 Resources
7.2 Competence
7.3 Awareness
7.4 Communication
7.5 Documented information
6.3 Infrastructure
6.4 Working environment
Lihat klausul 7.1 untuk infrastructure
Lihat klausul 7.1 untuk workplace
criteria
ISO 9001:2008 vs ISO 9001:2015

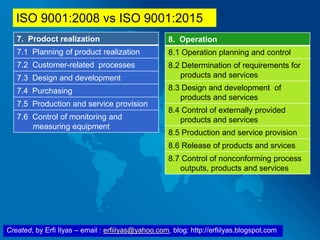

Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
7. Prodoct realization
7.1 Planning of product realization
7.2 Customer-related processes
7.3 Design and development
7.4 Purchasing
7.5 Production and service provision
7.6 Control of monitoring and
measuring equipment
8. Operation
8.1 Operation planning and control
8.2 Determination of requirements for
products and services
8.3 Design and development of
products and services
8.4 Control of externally provided
products and services
8.5 Production and service provision
8.6 Release of products and srvices
8.7 Control of nonconforming process
outputs, products and services
ISO 9001:2008 vs ISO 9001:2015

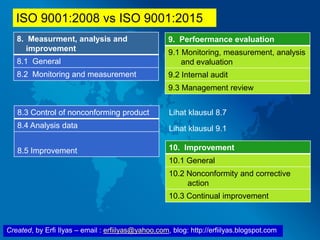

Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
8. Measurment, analysis and
improvement
8.1 General
8.2 Monitoring and measurement
9. Perfoermance evaluation
9.1 Monitoring, measurement, analysis
and evaluation
9.2 Internal audit
9.3 Management review
8.3 Control of nonconforming product
8.4 Analysis data
8.5 Improvement
Lihat klausul 8.7
Lihat klausul 9.1
10. Improvement
10.1 General
10.2 Nonconformity and corrective
action
10.3 Continual improvement
ISO 9001:2008 vs ISO 9001:2015
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

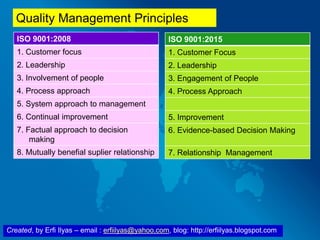

ISO 9001:2008
1. Customer focus
2. Leadership
3. Involvement of people
4. Process approach
5. System approach to management
6. Continual improvement
7. Factual approach to decision
making
8. Mutually benefial suplier relationship
ISO 9001:2015
1. Customer Focus
2. Leadership
3. Engagement of People
4. Process Approach
5. Improvement
6. Evidence-based Decision Making
7. Relationship Management
Quality Management Principles
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Process Approach
4.1, 4.2, 4.3
Establish context,
define relevant
interested parties
& scope of QMS
Customers &
other
relevant
interested
parties
10. Continual improvement
Customers
Satisfaction
5. Leadership
8. Operation
6. Planning 9. Performance
evaluation
4.4 QMS-general &
Process Approach
7. Supprot processes
Requirements
Products &
Service
Inputs Outputs
*
*
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Process Approach
Interactionwithotherprocesses
Interactionwithotherprocesses
Do – Carry out the
process
Plan the process–
(Extent of planning
depends on RISK
Act – incorporate
improvements as
necessary
Check – monitor/measure
process performance
INPUTS OUTPUTS
Schematic representation of a single process within the system
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Plan
 What to do?
 How to do?
Do
Do what was
planned
Check
Did things happen
According to plan?
Act
How to improve
Next time?
Roda Deming (PDCA Cycle)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Plan
Establish the objectives of the system and its
component processes, and the resources needed
to deliver results in accordance with customers’
requirements and the organization’s policies.
Do
Implement what was planned
Monitor and (where applicable) measure processes
and the resulting products and services against
policies, objectives and requirements, and report
the results
Check
Take actions to improve process performance, as
necessaryAct
Roda Deming (PDCA Cycle)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 4: Context of the organization
4.1 Understanding the organization and its context
4.2 Understanding the needs and expectations of interested
parties
4.3 Determining the scope of the quality management
system
4.4 Quality management system and its processes
Inti Perubahan
 Klausul 4.1 dan 4.2 merupakan klausul baru
 Klausul 4.1 memberi penekanan pada organisasi agar
menetapkan, memantau dan meninjau isu-isu internal dan
eksternal yang berpengaruh terhadap kemampuan organisasi
dalalam mencapai hasil yang diinginkan.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 4: Context of the organization
Inti Perubahan
 Klausul 4.2 memberi penekanan agar organisasi menetapkan
“interested parties” yang relevan dengan organisasi berikut
persyaratan dari “interested parties” tersebut
 Klausul 4.3 dan 4.4 relatif sama dengan klausul 4.2 dan 4.1 ISO
9001:2008
Definisi
context of the organization (business environment) : combination
of internal and external factors and conditions that can have an
effect on an organization's approach to its products, services and
investments and interested parties.
interested party: person or organization that can affect, be affected
by, or perceive themselves to be affected by a decision or activity
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

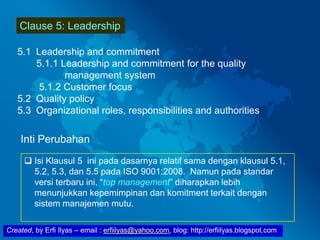

Clause 5: Leadership
5.1 Leadership and commitment
5.1.1 Leadership and commitment for the quality
management system
5.1.2 Customer focus
5.2 Quality policy
5.3 Organizational roles, responsibilities and authorities
Inti Perubahan
 Isi Klausul 5 ini pada dasarnya relatif sama dengan klausul 5.1,
5.2, 5.3, dan 5.5 pada ISO 9001:2008. Namun pada standar
versi terbaru ini, “top management” diharapkan lebih
menunjukkan kepemimpinan dan komitment terkait dengan
sistem manajemen mutu.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

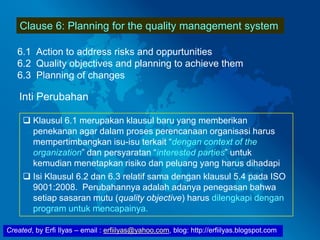

Clause 6: Planning for the quality management system
6.1 Action to address risks and oppurtunities
6.2 Quality objectives and planning to achieve them
6.3 Planning of changes
Inti Perubahan
 Klausul 6.1 merupakan klausul baru yang memberikan
penekanan agar dalam proses perencanaan organisasi harus
mempertimbangkan isu-isu terkait “dengan context of the
organization” dan persyaratan “interested parties” untuk
kemudian menetapkan risiko dan peluang yang harus dihadapi
 Isi Klausul 6.2 dan 6.3 relatif sama dengan klausul 5.4 pada ISO
9001:2008. Perubahannya adalah adanya penegasan bahwa
setiap sasaran mutu (quality objective) harus dilengkapi dengan
program untuk mencapainya.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 7: Supprot
7.1 Resources
7.1.1 General
7.1.2 People
7.1.3 Infrastructure
7.1.4 Environment for the operation of processes
7.1.5 Monitoring and meauring resources
7.1.6 Organizational knowledge
7.2 Competence
7.3 Awareness
7.4 Communication
7.5 Documented information
7.5.1 General
7.5.2 Creating and updating
7.5.3 Control of documented information
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 7: Supprot
Inti Perubahan
 Isi Klausul 7.1, kecuali klausul 7.1.6 relatif sama dengan klausul
6.1, 6.2, 6.3, 6.4, dan 7.6 pada ISO 9001:2008. Berisi
persyaratan tentang penyediaan sumber daya, sumberdaya
manusia, infra truktur, lingkungan kerja, dan sumberdaya
pemantauan dan pengukuran.
 Klausul 7.1.6 merupakan klausul baru yang mensyaratkan agar
organisasi menetapkan “knowledge” yang diperlukan untuk
menjalankan proses dan mencapai kesesuaian produk dan jasa.
 Klausul 7.2 dan 7.3 relatif sama dengan klausul 6.2.1 dan 6.2.2
pada ISO 9001:2008. Sementara klausul 7.3 relatif sama
dengan klausul 5.5.3 ISO 9001:2008
 Klausul 7.5 relatif sama dengan klausul 4.2.1, 4.2.3 dan 4.2.4
pada ISO 9001:2008
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 7: Supprot
Definisi
Knowledge: available collection of information being a justified
belief and having a high certainty to be true.
Information: meaningful data (facts about an object)
Documented information : information required to be controlled
and maintained by an organization and the medium on which it is
contained
Documented procedures (ISO 9001:2008)  to maintain
documented information (ISO 9001:2015)
Record (ISO 9001:2008)  to retain doumented information
(ISO 9001:2015)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 8: Operation
8.1 Operation planning and control
8.2 Determination of requirements for products and service
8.2.1 Customer communication
8.2.2 Determination of requirements related to products and
services
8.2.3 Review of requirements related to products and
services.
8.3 Design and development of products and services
8.3.1 General
8.3.2 Design and development planning
8.3.3 Design and development inputs
8.3.4 Design and development controls
8.3.5 Design and development outputs
8.3.6 Design and development changes
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 8: Operation

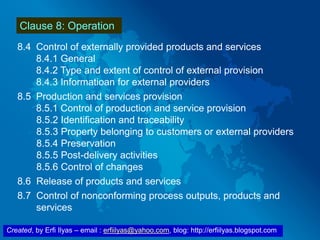

8.4 Control of externally provided products and services
8.4.1 General
8.4.2 Type and extent of control of external provision
8.4.3 Informatioan for external providers
8.5 Production and services provision
8.5.1 Control of production and service provision
8.5.2 Identification and traceability
8.5.3 Property belonging to customers or external providers
8.5.4 Preservation
8.5.5 Post-delivery activities
8.5.6 Control of changes
8.6 Release of products and services
8.7 Control of nonconforming process outputs, products and
services
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 8: Operation
Inti Perubahan
 Isi Klausul 8.1 relatif sama dengan klausul 7.1 sementara
klausul 8.2 relatif sama dengan klausul 7.2 pada ISO 9001:2008.
 Klausul 8.3 relatif sama dengan klausul 7.3 pada ISO 9001:2008
 Klausul 8.4 relatif sama dengan klausul 7.4 ISO 9001:2008
dengan tambahan bahwa pengendalian bukan hanya untuk
pemasok tetapi juga termasuk rekanan/subcon untuk outsourcing
 Klausul 8.5, kecuali 8.5.5 dan 8.5.6 relatif sama dengan klausul
7.5 ISO 9001:2008. Untuk klausul 8.5.3 ada penambahan bahwa
organisasi juga harus peduli dengan “property” external provider
disamping “property” pelanggan.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 8: Operation
Inti Perubahan

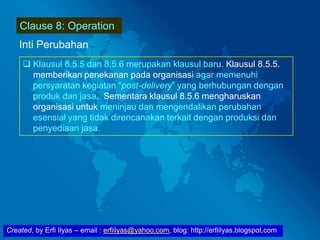

 Klausul 8.5.5 dan 8.5.6 merupakan klausul baru. Klausul 8.5.5.
memberikan penekanan pada organisasi agar memenuhi
persyaratan kegiatan “post-delivery” yang berhubungan dengan
produk dan jasa. Sementara klausul 8.5.6 mengharuskan
organisasi untuk meninjau dan mengendalikan perubahan
esensial yang tidak direncanakan terkait dengan produksi dan
penyediaan jasa.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com

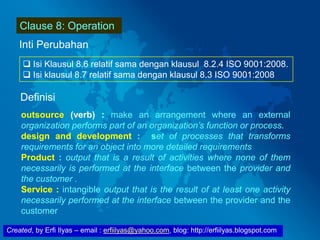

Clause 8: Operation
Inti Perubahan
 Isi Klausul 8.6 relatif sama dengan klausul 8.2.4 ISO 9001:2008.
 Isi klausul 8.7 relatif sama dengan klausul 8.3 ISO 9001:2008
Definisi
outsource (verb) : make an arrangement where an external
organization performs part of an organization’s function or process.
design and development : set of processes that transforms
requirements for an object into more detailed requirements
Product : output that is a result of activities where none of them
necessarily is performed at the interface between the provider and
the customer .
Service : intangible output that is the result of at least one activity
necessarily performed at the interface between the provider and the
customer
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 9: Performance Evaluastion
9.1 Monitoring, measurement, analysis and evaluation.
9.1.1 General
9.1.2 Customer satisfaction
9.1.3 Analysis and evaluation.
9.2 Internal audit
9.3 Management review
Inti Perubahan
 Tidak ada perubahan yang berarti . Klausul 9.1 relatif sama
dengan klausul 8.1 , 8.2.1 dan 8.4 ISO 9001:2008.
Klausul 9.2 relatif sama dengan klausul 8.2.2 ISO 9001:2008 dan
klausul 9.3 relatif sama dengan klausul 5.6 ISO 9001:2008.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Clause 10: Improvement
10.1 General
10.2 Nonconformity and corrective action
10.3 Continual improvement
Inti Perubahan
 Tidak ada perubahan yang berarti . Klausul 10.2 relatif sama
dengan klausul 8.5.2 ISO 9001:2008 dan klausul 10.3 relatif
sama dengan klausul 8.5.1 ISO 9001:2008.
 Terdapat penekanan berkenaan dengan “improvement” dimana
organisasi harus menetapkan dan memilih peluang untuk
perbaikan dan melaksanakan kegiatan yang diperlukan guna
memenuhi persyaratan pelanggan dan memperkuat kepuasan
pelanggan.
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Standard Content
ISO 9000 Quality Management System - Fundamental and
Vocabulary
ISO 9004 Managing for the sustained success of an organization –
A quality management approach.
ISO 10001 Customer satisfaction – Guidelines for codes of conduct
ISO 10002 Customer satisfaction – Guidellines for handling
complaints
ISO 10003 Customer satisfaction – Guidelines for external dispute
resolution
ISO 10004 Guidelines for monitoring and measuring customer
satisfaction
ISO 10005 Guidelines for quality plans
ISO 10006 Guidlines for quality management in projects
ISO 10007 Guidelines for configuration management
The ISO 10000 portfolio of quality management standards
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Standard Content
ISO 10008 Customer satisfaction –Guidelines for business-to-
consumer electronic commerce
ISO 10008 Customer satisfaction –Guidelines for business-to-
consumer electronic commerce
ISO 10012 Guidance for management of measurement processes
ISO/TR 10013 Guidelines for quality management system
documentation
ISO 10014 Guidelines for realizing financial and economic benefits
ISO 10015 Guidance for training
ISO /TR 10017 Guidance on statistical techniques
ISO 10018 Guidelines on people involvement and competence
ISO 10019 Guidelines for the selection of quality management
system consultants
ISO 19011 Guidelines for auditing management systems
The ISO 10000 portfolio of quality management standards
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
Barangsiapa yang diwaktu sorenya merasakan
kelelahan karena bekerja, berkarya dengan
tangannya sendiri,
maka di waktu sore itu pulalah ia terampuni
dosanya
(HR Thabrani dan Baihaqi)
Created, by Erfi Ilyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com
TERIMAKASIH
ُ‫ه‬ُ‫ت‬‫ا‬َ‫ك‬َ‫ر‬َ‫ب‬َ‫و‬ ِ‫اهلل‬ ُ‫ة‬َ‫م‬ْ‫ح‬َ‫ر‬َ‫و‬ ْ‫م‬ُ‫ك‬ْ‫ي‬َ‫ل‬َ‫ع‬ ُ‫م‬َ‫ال‬َّ‫لس‬ْ‫ا‬

Overview iso 9001 2015

  • 1.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Overview ISO 9001:2015 Based on ISO/DIS 9001:2014 & ISO DIS 9000:2014 Prepared by Dr. Erfi Ilyas Widyaiswara P4TK BMTI Bandung Dosen Politeknik TEDC Bandung Konsultan & Auditor ISO 9000 Bandung Management & Economic Center
  • 2.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Agenda Latar Belakang Perubahan Tujuan Perubahan ISO 9001:2015 Timeline Cakupan Perubahan Proses Pengembangan Standar High Level Structure
  • 3.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Latar Belakang Perubahan  Standar ISO harus ditinjau setiap lima tahun untuk memastikan bahwa standar tetap up-to-date dan relevan dengan perkembangan zaman.  Tinjauan resmi menyeluruh yang dilakukan oleh seluruh anggota organisasi ISO (National Member Bodies /NMBs) terhadap standar ISO 9001 pada tahun 2012 menyimpulkan bahwa standar 9001 harus direvisi.  Beberapa t ahun terakhir berbagai standar sistem manajemen telah digunakan secara luas di seluruh dunia. Sehingga organisasi yang menggunakan multi sistem membutuhkan format dan bahasa yang relatif sama diantara standar-standar tersebut.
  • 4.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Latar Belakang Perubahan  Input dari pengguna sistem (system user) yang dilakukan melalui survey diseluruh dunia, menghasilkan “key user input” sebagai berikut: • ISO 9001 harus dirubah agar tetap relevan • Harus terintegrasi dengan standar sistem manajemen yang lain seperti EMS • Harus lebih bekerjasama dengan ISO/CASCO dan IAF untuk memastikan efisiensi dan efektifitas audit dan mengatasi masalah dalam audit sertifikasi • Harus mencakup “tools” dan “risk management”
  • 5.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Tujuan Perubahan  Memelihara relevansi standar dengan tuntutan perubahan dan perkembangan lingkungan organisasi yang semakin kompleks dan dinamis  Untuk meningkatan efektifitas implementasi sistem dan penilaian kesesuaian  Meningkatkan kepercayaan terkait dengan kemampuan organisasi dalam penyediaan produk dan jasa yang memenuhi persyaratan serta kemampuan untuk memuaskan pelanggan.  Menyediakan kerangka kerja yang konsisten untuk jangka panjang (10-25 tahun)
  • 6.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Tujuan Perubahan  Menjadikan standar ISO 9001 lebih “generic” dan lebih mudah diterapkan pada industri jasa.  Memastikan standar ISO 9001 memenuhi kebutuhan seluruh kelompok pengguna yang potensial.  Meningkatkan penekanan terhadap Manajemen Risiko dalam mencapai tujuan  Untuk meningkatkan “kompatabilitas” dengan persyaratan sistem manajemen yang lain (ie. ISO 14001, OHSAS 18001/ISO 45001 melalui penerapan struktur yang seragam (High Level Structure)
  • 7.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Apa dan kenapa high-level structure? (Annex SL) • Mandated by ISO’s Technical Management Board (TMB) • High level structure, identical core text and common terms and core definitions for use in all Management System Standards • Purpose - Enhance the consistency and alignment of different management system standards • Organizations who implement a single system addressing multiple standards (e.g. QMS, EMS, ISMS etc) will see the most potential benefit Kedepannya semua standar sistem manajemen akan mengadopsi high-level structure. High-level structure
  • 8.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com High-level structure 1. Scope 2. Normative references 3. Terms and definitions 4. Context of the organization 5. Leadership 6. Planning 7. Support 8. Operation 9. Performance evaluation 10.Improvement 4,5,6,7, 8 9 10
  • 9.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Proses pengembangan standar ISO 9000 WDs Working Draft CD Committee Draft DIS Draft International standard FDIS Final Draft International Standard International Standard ISO 9001 Ketentuan penetapan FDIS jadi International Standard harus disetujui oleh minimal 75% anggota ISO
  • 10.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com May 2013 CD (Committee Draft) February 2014 DIS (Draft International Standard) July 2015 FDIS (Final Draft International Standard) September 2015 Published IS (International Standard) 201520142013 + Transition period for certification ISO 9001:2015 Timeline
  • 11.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com September 2015 Publisged International Standard September 2015 start of 3 years transition period to September 2018 201720162015 2018 ISO 9001:2015 Timeline
  • 12.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Cakupan Perubahan Perubahan pada standar ISO 9001:2015 mencakup perubahan terminologi dan konten persyaratan
  • 13.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com ISO 9001:2008 ISO 9001:2015 Products Products and service Exclusions Not used Documentation, records Documented information Work environment Environment for the operation of process Purchased product Externally provided products and services Suplier External provider Management responsibility Leadership Continual improvement Improvement Major differences in terminology between ISO 9001:2008 and ISO 9001:20015 Perubahan Terminologi
  • 14.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Perubahan yang signifikan pada ISO 9001:20015 1. Mengadopsi high-level structure & terminologi dari Annex SL (Pedoman terpadu untuk pengembangan seluruh standar ISO yang baru). Sehingga jumlah klausul berubah jadi 10 dari sebelumnya sebelumnya 8. 2. Risk-based thinking lebih eksplisit dan menjadi bagian persyaratan Risk-based thinking  mempertimbangkan risiko secara kualitatif (dan, tergantung pada konteks organisasi, secara kuantitatif) pada saat menetapkan ketegasan dan tingkat formalitas yang diperlukan untuk merencanakan dan mengendalikan sistem manajemen mutu, serta kegiatan dan kompnen prosesnya. Risk  Pengaruh ketidakpastian terhadap hasil yang diharapkan (effect of uncertainty on an expected result)
  • 15.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Perubahan yang signifikan pada ISO 9001:20015 3. Istilah dokumen (document) dan rekaman (record) diganti dengan informasi terdokumentasi (documented information). 4. Quality management principles (QMP) berubah menjadi 7 dari sebelumnya 8. 5. Tidak ada lagi persyaratan khusus untuk Management representative (MR) atau Wakil Manajemen Mutu. 6. Tidak ada lagi persyaratan yang spesifik untuk tindakan pencegahan (preventive action), tetapi diakomodir pada klausul tentang memahami organisasi dan konteksnya (4.1) dan tindakan untuk menghadapi risiko dan peluang (6.1) 7. Tidak ada persyaratan yang spesifik untuk pedoman mutu (quality manual).
  • 16.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Perubahan yang signifikan pada ISO 9001:20015 8. Kegiatan oursourcing lebih eksplisit diatur dalam klausul tersendiri (klausul 8.4) 9. Istilah dan definisi diuraikan secara lengkap pada klausul 3, tidak hanya menyebutkan ISO 9000 seperti pada versi sebelumnya 10. Memberikan penekanan pada pencapaian nila bagi organisasi dan pelanggannya serta memberikan perhatian lebih pada proses pemenuhan persyaratan produk dan jasa serta kepuasan pelanggan 12. Memperkenalkan dua klausul baru yaitu klausul 4.1 tentang Understanding the organization and its context dan klausul 4.2 tentang Understanding the needs and expectations of interested parties . 11 Program pencapaian sasaran mutu lebih eksplisit diatur dalam klausul tersendiri (Klausul 6.2.2)
  • 17.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com 2008 0. Introduction 1. Scope 2. Normative references 3. Terms and definitions 2015 0. Introduction 1. Scope 2. Normative references 3. Terms and definitions 4. Quality Management System 4.1 General requirements 4.2 Documentation requirement 4. Context of the organization 4.1 Understanding the organization and its context 4.2 Understanding the needs and expectations of interested parties 4.3 Determining the scope of the quality manageent systems 4.4 Quality management systems and its processes Lihat klausul 7.5 ISO 9001:2008 vs ISO 9001:2015
  • 18.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com 5. Management responsibility 5.1 Management commitmen 5.2 Customer fpcus 5.3 Quality policy 5.4 Planning 5. Leadership 5.1 Leadership and commitment 5.2 Quality policy 5.3 Organizational roles, responsibilities and authorities 6. Planning for the quality management system 6.1 Actions to address risks and opportunities 6.2 Quality objectives and planning to achieve them. 6.3 Planning of changes 5.5 Responsibility, authority and communication 5.6 Management review Lihat klausul 5.3 dan 7.4 Lihat klausul 9.3 ISO 9001:2008 vs ISO 9001:2015
  • 19.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com 6. Resources Management 6.1 Provision of resources 6.2 Human resources 7. Support 7.1 Resources 7.2 Competence 7.3 Awareness 7.4 Communication 7.5 Documented information 6.3 Infrastructure 6.4 Working environment Lihat klausul 7.1 untuk infrastructure Lihat klausul 7.1 untuk workplace criteria ISO 9001:2008 vs ISO 9001:2015
  • 20.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com 7. Prodoct realization 7.1 Planning of product realization 7.2 Customer-related processes 7.3 Design and development 7.4 Purchasing 7.5 Production and service provision 7.6 Control of monitoring and measuring equipment 8. Operation 8.1 Operation planning and control 8.2 Determination of requirements for products and services 8.3 Design and development of products and services 8.4 Control of externally provided products and services 8.5 Production and service provision 8.6 Release of products and srvices 8.7 Control of nonconforming process outputs, products and services ISO 9001:2008 vs ISO 9001:2015
  • 21.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com 8. Measurment, analysis and improvement 8.1 General 8.2 Monitoring and measurement 9. Perfoermance evaluation 9.1 Monitoring, measurement, analysis and evaluation 9.2 Internal audit 9.3 Management review 8.3 Control of nonconforming product 8.4 Analysis data 8.5 Improvement Lihat klausul 8.7 Lihat klausul 9.1 10. Improvement 10.1 General 10.2 Nonconformity and corrective action 10.3 Continual improvement ISO 9001:2008 vs ISO 9001:2015
  • 22.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com ISO 9001:2008 1. Customer focus 2. Leadership 3. Involvement of people 4. Process approach 5. System approach to management 6. Continual improvement 7. Factual approach to decision making 8. Mutually benefial suplier relationship ISO 9001:2015 1. Customer Focus 2. Leadership 3. Engagement of People 4. Process Approach 5. Improvement 6. Evidence-based Decision Making 7. Relationship Management Quality Management Principles
  • 23.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Process Approach 4.1, 4.2, 4.3 Establish context, define relevant interested parties & scope of QMS Customers & other relevant interested parties 10. Continual improvement Customers Satisfaction 5. Leadership 8. Operation 6. Planning 9. Performance evaluation 4.4 QMS-general & Process Approach 7. Supprot processes Requirements Products & Service Inputs Outputs * *
  • 24.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Process Approach Interactionwithotherprocesses Interactionwithotherprocesses Do – Carry out the process Plan the process– (Extent of planning depends on RISK Act – incorporate improvements as necessary Check – monitor/measure process performance INPUTS OUTPUTS Schematic representation of a single process within the system
  • 25.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Plan  What to do?  How to do? Do Do what was planned Check Did things happen According to plan? Act How to improve Next time? Roda Deming (PDCA Cycle)
  • 26.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Plan Establish the objectives of the system and its component processes, and the resources needed to deliver results in accordance with customers’ requirements and the organization’s policies. Do Implement what was planned Monitor and (where applicable) measure processes and the resulting products and services against policies, objectives and requirements, and report the results Check Take actions to improve process performance, as necessaryAct Roda Deming (PDCA Cycle)
  • 27.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 4: Context of the organization 4.1 Understanding the organization and its context 4.2 Understanding the needs and expectations of interested parties 4.3 Determining the scope of the quality management system 4.4 Quality management system and its processes Inti Perubahan  Klausul 4.1 dan 4.2 merupakan klausul baru  Klausul 4.1 memberi penekanan pada organisasi agar menetapkan, memantau dan meninjau isu-isu internal dan eksternal yang berpengaruh terhadap kemampuan organisasi dalalam mencapai hasil yang diinginkan.
  • 28.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 4: Context of the organization Inti Perubahan  Klausul 4.2 memberi penekanan agar organisasi menetapkan “interested parties” yang relevan dengan organisasi berikut persyaratan dari “interested parties” tersebut  Klausul 4.3 dan 4.4 relatif sama dengan klausul 4.2 dan 4.1 ISO 9001:2008 Definisi context of the organization (business environment) : combination of internal and external factors and conditions that can have an effect on an organization's approach to its products, services and investments and interested parties. interested party: person or organization that can affect, be affected by, or perceive themselves to be affected by a decision or activity
  • 29.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 5: Leadership 5.1 Leadership and commitment 5.1.1 Leadership and commitment for the quality management system 5.1.2 Customer focus 5.2 Quality policy 5.3 Organizational roles, responsibilities and authorities Inti Perubahan  Isi Klausul 5 ini pada dasarnya relatif sama dengan klausul 5.1, 5.2, 5.3, dan 5.5 pada ISO 9001:2008. Namun pada standar versi terbaru ini, “top management” diharapkan lebih menunjukkan kepemimpinan dan komitment terkait dengan sistem manajemen mutu.
  • 30.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 6: Planning for the quality management system 6.1 Action to address risks and oppurtunities 6.2 Quality objectives and planning to achieve them 6.3 Planning of changes Inti Perubahan  Klausul 6.1 merupakan klausul baru yang memberikan penekanan agar dalam proses perencanaan organisasi harus mempertimbangkan isu-isu terkait “dengan context of the organization” dan persyaratan “interested parties” untuk kemudian menetapkan risiko dan peluang yang harus dihadapi  Isi Klausul 6.2 dan 6.3 relatif sama dengan klausul 5.4 pada ISO 9001:2008. Perubahannya adalah adanya penegasan bahwa setiap sasaran mutu (quality objective) harus dilengkapi dengan program untuk mencapainya.
  • 31.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 7: Supprot 7.1 Resources 7.1.1 General 7.1.2 People 7.1.3 Infrastructure 7.1.4 Environment for the operation of processes 7.1.5 Monitoring and meauring resources 7.1.6 Organizational knowledge 7.2 Competence 7.3 Awareness 7.4 Communication 7.5 Documented information 7.5.1 General 7.5.2 Creating and updating 7.5.3 Control of documented information
  • 32.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 7: Supprot Inti Perubahan  Isi Klausul 7.1, kecuali klausul 7.1.6 relatif sama dengan klausul 6.1, 6.2, 6.3, 6.4, dan 7.6 pada ISO 9001:2008. Berisi persyaratan tentang penyediaan sumber daya, sumberdaya manusia, infra truktur, lingkungan kerja, dan sumberdaya pemantauan dan pengukuran.  Klausul 7.1.6 merupakan klausul baru yang mensyaratkan agar organisasi menetapkan “knowledge” yang diperlukan untuk menjalankan proses dan mencapai kesesuaian produk dan jasa.  Klausul 7.2 dan 7.3 relatif sama dengan klausul 6.2.1 dan 6.2.2 pada ISO 9001:2008. Sementara klausul 7.3 relatif sama dengan klausul 5.5.3 ISO 9001:2008  Klausul 7.5 relatif sama dengan klausul 4.2.1, 4.2.3 dan 4.2.4 pada ISO 9001:2008
  • 33.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 7: Supprot Definisi Knowledge: available collection of information being a justified belief and having a high certainty to be true. Information: meaningful data (facts about an object) Documented information : information required to be controlled and maintained by an organization and the medium on which it is contained Documented procedures (ISO 9001:2008)  to maintain documented information (ISO 9001:2015) Record (ISO 9001:2008)  to retain doumented information (ISO 9001:2015)
  • 34.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 8: Operation 8.1 Operation planning and control 8.2 Determination of requirements for products and service 8.2.1 Customer communication 8.2.2 Determination of requirements related to products and services 8.2.3 Review of requirements related to products and services. 8.3 Design and development of products and services 8.3.1 General 8.3.2 Design and development planning 8.3.3 Design and development inputs 8.3.4 Design and development controls 8.3.5 Design and development outputs 8.3.6 Design and development changes
  • 35.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 8: Operation 8.4 Control of externally provided products and services 8.4.1 General 8.4.2 Type and extent of control of external provision 8.4.3 Informatioan for external providers 8.5 Production and services provision 8.5.1 Control of production and service provision 8.5.2 Identification and traceability 8.5.3 Property belonging to customers or external providers 8.5.4 Preservation 8.5.5 Post-delivery activities 8.5.6 Control of changes 8.6 Release of products and services 8.7 Control of nonconforming process outputs, products and services
  • 36.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 8: Operation Inti Perubahan  Isi Klausul 8.1 relatif sama dengan klausul 7.1 sementara klausul 8.2 relatif sama dengan klausul 7.2 pada ISO 9001:2008.  Klausul 8.3 relatif sama dengan klausul 7.3 pada ISO 9001:2008  Klausul 8.4 relatif sama dengan klausul 7.4 ISO 9001:2008 dengan tambahan bahwa pengendalian bukan hanya untuk pemasok tetapi juga termasuk rekanan/subcon untuk outsourcing  Klausul 8.5, kecuali 8.5.5 dan 8.5.6 relatif sama dengan klausul 7.5 ISO 9001:2008. Untuk klausul 8.5.3 ada penambahan bahwa organisasi juga harus peduli dengan “property” external provider disamping “property” pelanggan.
  • 37.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 8: Operation Inti Perubahan  Klausul 8.5.5 dan 8.5.6 merupakan klausul baru. Klausul 8.5.5. memberikan penekanan pada organisasi agar memenuhi persyaratan kegiatan “post-delivery” yang berhubungan dengan produk dan jasa. Sementara klausul 8.5.6 mengharuskan organisasi untuk meninjau dan mengendalikan perubahan esensial yang tidak direncanakan terkait dengan produksi dan penyediaan jasa.
  • 38.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 8: Operation Inti Perubahan  Isi Klausul 8.6 relatif sama dengan klausul 8.2.4 ISO 9001:2008.  Isi klausul 8.7 relatif sama dengan klausul 8.3 ISO 9001:2008 Definisi outsource (verb) : make an arrangement where an external organization performs part of an organization’s function or process. design and development : set of processes that transforms requirements for an object into more detailed requirements Product : output that is a result of activities where none of them necessarily is performed at the interface between the provider and the customer . Service : intangible output that is the result of at least one activity necessarily performed at the interface between the provider and the customer
  • 39.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 9: Performance Evaluastion 9.1 Monitoring, measurement, analysis and evaluation. 9.1.1 General 9.1.2 Customer satisfaction 9.1.3 Analysis and evaluation. 9.2 Internal audit 9.3 Management review Inti Perubahan  Tidak ada perubahan yang berarti . Klausul 9.1 relatif sama dengan klausul 8.1 , 8.2.1 dan 8.4 ISO 9001:2008. Klausul 9.2 relatif sama dengan klausul 8.2.2 ISO 9001:2008 dan klausul 9.3 relatif sama dengan klausul 5.6 ISO 9001:2008.
  • 40.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Clause 10: Improvement 10.1 General 10.2 Nonconformity and corrective action 10.3 Continual improvement Inti Perubahan  Tidak ada perubahan yang berarti . Klausul 10.2 relatif sama dengan klausul 8.5.2 ISO 9001:2008 dan klausul 10.3 relatif sama dengan klausul 8.5.1 ISO 9001:2008.  Terdapat penekanan berkenaan dengan “improvement” dimana organisasi harus menetapkan dan memilih peluang untuk perbaikan dan melaksanakan kegiatan yang diperlukan guna memenuhi persyaratan pelanggan dan memperkuat kepuasan pelanggan.
  • 41.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Standard Content ISO 9000 Quality Management System - Fundamental and Vocabulary ISO 9004 Managing for the sustained success of an organization – A quality management approach. ISO 10001 Customer satisfaction – Guidelines for codes of conduct ISO 10002 Customer satisfaction – Guidellines for handling complaints ISO 10003 Customer satisfaction – Guidelines for external dispute resolution ISO 10004 Guidelines for monitoring and measuring customer satisfaction ISO 10005 Guidelines for quality plans ISO 10006 Guidlines for quality management in projects ISO 10007 Guidelines for configuration management The ISO 10000 portfolio of quality management standards
  • 42.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Standard Content ISO 10008 Customer satisfaction –Guidelines for business-to- consumer electronic commerce ISO 10008 Customer satisfaction –Guidelines for business-to- consumer electronic commerce ISO 10012 Guidance for management of measurement processes ISO/TR 10013 Guidelines for quality management system documentation ISO 10014 Guidelines for realizing financial and economic benefits ISO 10015 Guidance for training ISO /TR 10017 Guidance on statistical techniques ISO 10018 Guidelines on people involvement and competence ISO 10019 Guidelines for the selection of quality management system consultants ISO 19011 Guidelines for auditing management systems The ISO 10000 portfolio of quality management standards
  • 43.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com Barangsiapa yang diwaktu sorenya merasakan kelelahan karena bekerja, berkarya dengan tangannya sendiri, maka di waktu sore itu pulalah ia terampuni dosanya (HR Thabrani dan Baihaqi)
  • 44.
    Created, by ErfiIlyas – email : erfiilyas@yahoo.com, blog: http://erfiilyas.blogspot.com TERIMAKASIH ُ‫ه‬ُ‫ت‬‫ا‬َ‫ك‬َ‫ر‬َ‫ب‬َ‫و‬ ِ‫اهلل‬ ُ‫ة‬َ‫م‬ْ‫ح‬َ‫ر‬َ‫و‬ ْ‫م‬ُ‫ك‬ْ‫ي‬َ‫ل‬َ‫ع‬ ُ‫م‬َ‫ال‬َّ‫لس‬ْ‫ا‬
