STEP BY STEP CHANGE
              MANAGEMENT FOR PROJECTS IN
                 THE BUILDING SECTOR

CONSTRUTORA IBEN LTDA.
CHANGE MANAGEMENT IS ONE OF THE MAIN FACTORS AFFECTING PROJECT SUCCESS.
     CHANGES EXIST AND SHOULD NOT BE IGNORED OR BLOCKED BY RIGID SCOPES OR NORMS.

     CHANGES AIM AT INCORPORATING NEW SPECIFICATIONS TO THE PROJECT, REVIEW INITIAL GOALS,
     ADAPT TO MARKET CHANGES, IMPROVE PRODUCT PERFORMANCE, TO GET AHEAD OF
     COMPETITORS, ETC.

     IT JUST SO HAPPENS THAT, IN REAL LIFE, IN PROJECTS MANAGED BY IMMATURE ORGANIZATIONS,
     THEY FALL OUTSIDE THE EXPECTATIONS OF THE STAKEHOLDERS AND CREATE ENDLESS
     DISCUSSIONS ON THE IMPACTS ON COSTS, TIME, QUALITY, ETC.

     THE ORGANIZATION MUST ESTABLISH A CHANGE MANAGEMENT POLICY UNDER THE GOVERNANCE
     OF A PMO IN ORDER TO KEEP THE PROJECT ON TRACK AND ADAPT TO NEW NEEDS WITHOUT
     DISAPPOINTING ANY OF THE STAKEHOLDERS.

CONSTRUTORA IBEN LTDA.

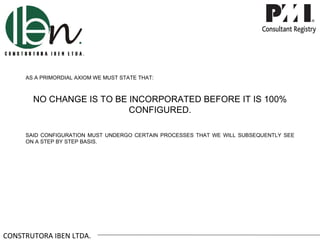

AS A PRIMORDIAL AXIOM WE MUST STATE THAT:

       NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100%
                          CONFIGURED.

     SAID CONFIGURATION MUST UNDERGO CERTAIN PROCESSES THAT WE WILL SUBSEQUENTLY SEE
     ON A STEP BY STEP BASIS.

CONSTRUTORA IBEN LTDA.

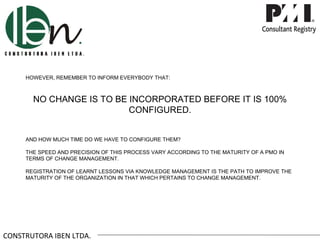

HOWEVER, REMEMBER TO INFORM EVERYBODY THAT:

       NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100%
                          CONFIGURED.

     AND HOW MUCH TIME DO WE HAVE TO CONFIGURE THEM?

     THE SPEED AND PRECISION OF THIS PROCESS VARY ACCORDING TO THE MATURITY OF A PMO IN
     TERMS OF CHANGE MANAGEMENT.

     REGISTRATION OF LEARNT LESSONS VIA KNOWLEDGE MANAGEMENT IS THE PATH TO IMPROVE THE
     MATURITY OF THE ORGANIZATION IN THAT WHICH PERTAINS TO CHANGE MANAGEMENT.

CONSTRUTORA IBEN LTDA.

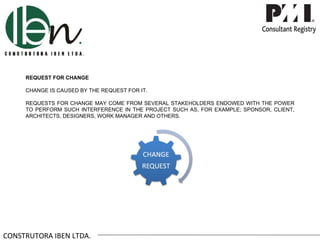

REQUEST FOR CHANGE

     CHANGE IS CAUSED BY THE REQUEST FOR IT.

     REQUESTS FOR CHANGE MAY COME FROM SEVERAL STAKEHOLDERS ENDOWED WITH THE POWER
     TO PERFORM SUCH INTERFERENCE IN THE PROJECT SUCH AS, FOR EXAMPLE; SPONSOR, CLIENT,
     ARCHITECTS, DESIGNERS, WORK MANAGER AND OTHERS.

CONSTRUTORA IBEN LTDA.

REQUEST FOR CHANGE

     A CHANGE REQUEST FORM MUST OBLIGATORILY COMPRISE DETAILED DESCRIPTION OF THE
     REQUESTED CHANGE, THE ACTUAL NEED FOR SAID CHANGE AND ONE OR MORE SOLUTION
     PROPOSALS.

          DESCRIPTION OF REQUESTED CHANGE
          The client, in a meeting held on 19/05/2011, requested the analysis of the replacement of the concrete block
          brickwork executive standard, determined in the project for the main facade of the Capiche building, to a system
          that concomitantly is more versatile in the case of future expansion and have a better appearance.

          NEED FOR SAID CHANGE
          The change aims to incorporate the stakeholders demands, which were not accounted for in project design; said
          demands are: 1. removable facade; and 2; new aesthetic standards.

          PROPOSED SOLUTIONS
          Construtora Iben proposed 3 concepts meeting above listed demands, namely: 1) Glass+ Alucobond Set 2) Pre-
          cast Concrete Façade Slabs; 3) Masterboard Panel System.

CONSTRUTORA IBEN LTDA.
ANALYSIS BY THE CHANGE COMMITTEE

     THE REQUEST FOR CHANGE MUST BE ANALYZED BY THE CHANGE COMMITTEE, A QUALIFIED
     BRANCH OF THE PMO, ABLE TO CREATE QUICK RESPONSES TO CHANGE ASSOCIATED IMPACTS.

CONSTRUTORA IBEN LTDA.

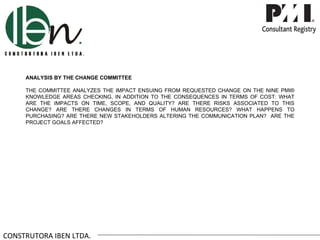

ANALYSIS BY THE CHANGE COMMITTEE

     THE COMMITTEE ANALYZES THE IMPACT ENSUING FROM REQUESTED CHANGE ON THE NINE PMI®
     KNOWLEDGE AREAS CHECKING, IN ADDITION TO THE CONSEQUENCES IN TERMS OF COST: WHAT
     ARE THE IMPACTS ON TIME, SCOPE, AND QUALITY? ARE THERE RISKS ASSOCIATED TO THIS
     CHANGE? ARE THERE CHANGES IN TERMS OF HUMAN RESOURCES? WHAT HAPPENS TO
     PURCHASING? ARE THERE NEW STAKEHOLDERS ALTERING THE COMMUNICATION PLAN? ARE THE
     PROJECT GOALS AFFECTED?

CONSTRUTORA IBEN LTDA.
ANALYSIS BY THE CHANGE COMMITTEE
                                                                                    IMPACT ANALYSIS
  AREAS OF ANALYSIS OF THE CHANGE
                                                                                                                                                     RESPONSIBLE FOR
  ITEM               AREA                                                    DESCRIPTION OF THE IMPACT                                                                 UPDATE PLAN?
                                                                                                                                                       THE ANALYSIS
                             The brickwork quantitative is to be reduced, with the addition of the installing of the adopted closure system.
     .01   SCOPE             Additionally, foundation execution characteristics may come to be altered, depending on choice. It is necessary to      PLANNING MANAGER YES
                             review the projects.
                             System cost is higher than initially defined values for all cases. Depending on the project alternatives, costs may
     .02   COST              range from R$ 250,000.00 to R$ 500,000.00. If work falls behind schedule, time related costs are to be assessed.        PLANNING MANAGER YES

                             Activities begin with the analysis of alternatives and new demands, project development/design, budgeting,
     .03   TIME              negotiations, granting of a contractual amendment instrument, replanning, contracting of fourth parties and beginning   PROJECT MANAGER YES
                             of the works.
                             A new work package shall be incorporated to the purchase plan, to be budgeted with fourth parties, the terms of that
     .04   ACQUISITIONS      proposal may cause an impact especially to scope, quality, time and cost.                                                WORK MANAGER     YES

                             Histogram should be reassessed and the labor mobilization plan should be adjusted to comply with the new
     .05   PEOPLE            collaborator profiles assigned to develop the new scope.                                                                 WORK MANAGER     YES

                             The flexibility and aesthetic standard requirements shall be met, designers are to assess ensuing impacts on
     .06   QUALITY           lighting, thermal insulation, acoustic insulation, protection of forklifts, user safety, maintenance, and cleaning.      WORK MANAGER     NO

                             The work would be initiated and the planning would be developed in consecutive waves, i.e., with the project already
                             being implemented. Decisions taken during the activities listed under item 03, Time, will create risks as they are
     .07   RISK                                                                                                                                       WORK MANAGER     YES
                             solved.

                             It is suggested that a communication plan is prepared, determining the required channels and approval levels for the
     .08   COMMUNICATION     proposed changes.                                                                                                       PROJECT DIRECTOR YES

                             All stakeholders and the project team are to be reintegrated in order to assess the impacts on the project goals.
     .09   INTEGRATION                                                                                                                               PROJECT DIRECTOR NO

CONSTRUTORA IBEN LTDA.

APPROVAL

          IMPACTS ARE TO BE APPROVED INDIVIDUALLY, IN FULL OR WITH RESTRICTIONS, IN ORDER TO
          DOCUMENT THE CONSENT TO THE DECISION.

          THE TASK OF APPROVING OR REJECTING CHANGES IS USUALLY ASSIGNED TO THE CLIENT AND/OR
          SPONSOR.

          REJECTED CHANGE REQUESTS SHALL BE DOCUMENTED TO AVOID THEIR UNDUE INCORPORATION
          AND THE RE-INSERTION OF NEW REQUESTS OF AN EQUAL NATURE IN THE ANALYSIS AND APPROVAL
          PROCESS.

                                                        DECISION ABOUT A GIVEN CHANGE
  1. ACCEPTED
                        2. REJECTED
                       3. 3. ACCEPTED WITH RESTRICTIONS
                   AREA                                NOTES                    DECIS.   RESPONSIBLE FOR THE DECISION
    .01    SCOPE                                                                  1      SPONSOR
    .02    COST                                                                   1      SPONSOR
    .03    TIME                                                                   1      SPONSOR
    .04    ACQUISITIONS                                                           1      SPONSOR
    .05    PEOPLE                                                                 1      SPONSOR
    .06    QUALITY                                                                1      SPONSOR
    .07    RISK                                                                   1      SPONSOR
    .08    COMMUNICATION                                                          1      SPONSOR
    .09    INTEGRATION                                                            1      SPONSOR

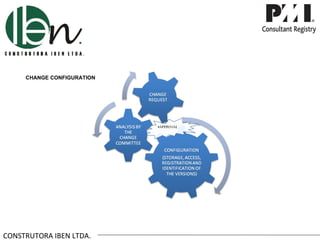

CONSTRUTORA IBEN LTDA.
CHANGE CONFIGURATION

     IMPACTS ARE TO BE APPROVED INDIVIDUALLY, IN FULL OR WITH RESTRICTIONS, IN ORDER TO
     DOCUMENT THE CONSENT TO THE DECISION.

     THE TASK OF APPROVING OR REJECTING CHANGES IS USUALLY ASSIGNED TO THE CLIENT AND/OR
     SPONSOR.

     REJECTED CHANGE REQUESTS SHALL BE DOCUMENTED TO AVOID THEIR UNDUE INCORPORATION
     AND THE RE-INSERTION OF NEW REQUESTS OF AN EQUAL NATURE IN THE ANALYSIS AND APPROVAL
     PROCESS.

CONSTRUTORA IBEN LTDA.
CHANGE CONFIGURATION

CONSTRUTORA IBEN LTDA.
CHANGE CONFIGURATION

     THIS PROCESS ALTERATES THE BASELINES AND INCORPORATES THE PROJECT VIA PLAN UPDATING.

     STAKEHOLDERS BECOME AWARE OF ALL IMPACTS ASSOCIATED TO THEIR DECISION AND, IN
     ACCORDANCE TO THE COMMON INTERESTS, CONSCIOUSLY CHOOSE TO INTEGRATE THEM TO THE
     PROJECT OR NOT.

     CONSTRUTORA IBEN, ON ITS TURN, PRESERVES ITS RELATIONSHIP WITH THE CLIENT AND
     PROTECTS THE BUSINESS AGAINST UNCHEKED CHANGE AND NON-REFUNDABLE COSTS.

CONSTRUTORA IBEN LTDA.
CHANGE CONFIGURATION

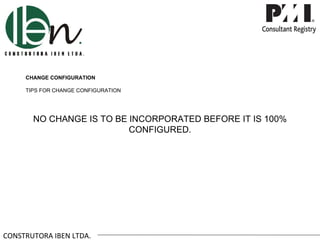

     TIPS FOR CHANGE CONFIGURATION

     HAVE AN EFFICIENT SYSTEM TO CHANGE BASELINES AS QUICK AS POSSIBLE, SINCE SPEED AND
     CONSISTENCY IS KEY TO THE SUCCESSFUL INCORPORATION OF CHANGE.

     MAINTAIN A REGISTRATION LOG FOR LEARNT LESSONS, MONITOR CHANGE DERIVING IMPACTS AND
     ASSESS THEIR COMPLIANCE WITH THE PRELIMINARY ANALYSIS.

     MAKE USE OF EXPERT OPINIONS AND CLEAR IMPACT ASSESSMENT CRITERIA. YOU MAY BE ASKED
     TO PRODUCE THE CALCULATION LOG, THUS ALL DOCUMENTS AND FILES ARE TO BE KEPT NEAT AND
     TIDY.

     REMEMBER: CHANGES ARE A GREAT OPPORTUNITY FOR PROJECT DEVELOPMENT AND MUST NOT
     BE USED TO INCORPORATE ANY NON ASSOCIATED IMPACTS.

CONSTRUTORA IBEN LTDA.
CHANGE CONFIGURATION

     TIPS FOR CHANGE CONFIGURATION

       NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100%
                          CONFIGURED.

CONSTRUTORA IBEN LTDA.

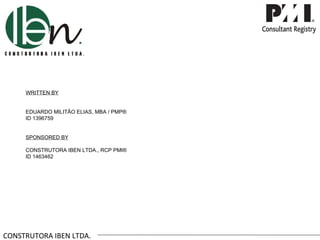

WRITTEN BY

     EDUARDO MILITÃO ELIAS, MBA / PMP®
     ID 1396759

     SPONSORED BY

     CONSTRUTORA IBEN LTDA., RCP PMI®
     ID 1463462

CONSTRUTORA IBEN LTDA.

More Related Content

Similar to Change management

Changes in construction projects
Changes in construction projectsChanges in construction projects
Changes in construction projects
Mohamed Abdalla

Changes in construction
Changes in constructionChanges in construction
Changes in construction
Mohamed Abdalla

PP1 report
PP1 reportPP1 report
PP1 report
Doreen Yeo

A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1 A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1
Pang Khai Shuen

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
DrFereydounDejahang

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
Dr Fereidoun Dejahang

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
Dr Fereidoun Dejahang

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
drdej19

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
Dr Fereidoun Dejahang

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement
DrFereydounDejahang

HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT
HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENTHOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT
HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT
Alessandro Rinaldi

Construction Compliance Consultants
Construction Compliance ConsultantsConstruction Compliance Consultants
Construction Compliance Consultants
bfitzsimons1974

Project change management plan template
Project change management plan templateProject change management plan template
Project change management plan template
Vivek Srivastava

Effective Cost Control
Effective Cost ControlEffective Cost Control
Effective Cost Control
IGedeIWANSuryadi

Supplier Relations Analysis
Supplier Relations AnalysisSupplier Relations Analysis
Project Change Management-Pankaj K Sinha
Project Change Management-Pankaj K SinhaProject Change Management-Pankaj K Sinha
Project Change Management-Pankaj K Sinha
Pankaj K Sinha

A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1 A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1
Pang Khai Shuen

Pm600 1103 a-02-schwappach-loren-p4-t3
Pm600 1103 a-02-schwappach-loren-p4-t3Pm600 1103 a-02-schwappach-loren-p4-t3
Pm600 1103 a-02-schwappach-loren-p4-t3Loren Schwappach

Value Management Assignment (Report)
Value Management Assignment (Report)Value Management Assignment (Report)
Value Management Assignment (Report)
Pang Khai Shuen

Free PMP Exam Sample Question of the Week
Free PMP Exam Sample Question of the WeekFree PMP Exam Sample Question of the Week
Free PMP Exam Sample Question of the Week
OSP International LLC

Similar to Change management (20)

Changes in construction projects
Changes in construction projectsChanges in construction projects
Changes in construction projects

Changes in construction
Changes in constructionChanges in construction
Changes in construction

PP1 report
PP1 reportPP1 report
PP1 report

A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1 A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

014 changes-cost overrun measurement
014 changes-cost overrun measurement014 changes-cost overrun measurement
014 changes-cost overrun measurement

HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT
HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENTHOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT
HOW TO ESTABLISH AN EFFECTIVE CHANGE MANAGEMENT

Construction Compliance Consultants
Construction Compliance ConsultantsConstruction Compliance Consultants
Construction Compliance Consultants

Project change management plan template
Project change management plan templateProject change management plan template
Project change management plan template

Effective Cost Control
Effective Cost ControlEffective Cost Control
Effective Cost Control

Supplier Relations Analysis
Supplier Relations AnalysisSupplier Relations Analysis
Supplier Relations Analysis

Project Change Management-Pankaj K Sinha
Project Change Management-Pankaj K SinhaProject Change Management-Pankaj K Sinha
Project Change Management-Pankaj K Sinha

A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1 A Report on Procurement Strategies - PP1
A Report on Procurement Strategies - PP1

Pm600 1103 a-02-schwappach-loren-p4-t3
Pm600 1103 a-02-schwappach-loren-p4-t3Pm600 1103 a-02-schwappach-loren-p4-t3
Pm600 1103 a-02-schwappach-loren-p4-t3

Value Management Assignment (Report)
Value Management Assignment (Report)Value Management Assignment (Report)
Value Management Assignment (Report)

Free PMP Exam Sample Question of the Week
Free PMP Exam Sample Question of the WeekFree PMP Exam Sample Question of the Week
Free PMP Exam Sample Question of the Week

More from Iben Engenharia

Gerenciamento de Aquisições
Gerenciamento de AquisiçõesGerenciamento de Aquisições
Gerenciamento de AquisiçõesIben Engenharia

O Efeito das Multi-Tarefas em Projetos
O Efeito das Multi-Tarefas em ProjetosO Efeito das Multi-Tarefas em Projetos
O Efeito das Multi-Tarefas em Projetos
Iben Engenharia

Monitoramento da Complexidade de Projetos
Monitoramento da Complexidade de ProjetosMonitoramento da Complexidade de Projetos
Monitoramento da Complexidade de Projetos
Iben Engenharia

Análisis de Valor Agregado
Análisis de Valor AgregadoAnálisis de Valor Agregado
Análisis de Valor AgregadoIben Engenharia

Gerenciamento de aquisições
Gerenciamento de aquisiçõesGerenciamento de aquisições
Gerenciamento de aquisiçõesIben Engenharia

More from Iben Engenharia (20)

Multi-tarefa
Multi-tarefaMulti-tarefa
Multi-tarefa

Gestão de mudanças
Gestão de mudançasGestão de mudanças
Gestão de mudanças

Analise de valor agregado
Analise de valor agregadoAnalise de valor agregado
Analise de valor agregado

Acquisition management
Acquisition management Acquisition management
Acquisition management

Earned value analysis
Earned value analysis Earned value analysis
Earned value analysis

Risk management
Risk managementRisk management
Risk management

Gerenciamento de riscos
Gerenciamento de riscosGerenciamento de riscos
Gerenciamento de riscos

Gerenciamento de Aquisições
Gerenciamento de AquisiçõesGerenciamento de Aquisições
Gerenciamento de Aquisições

Complexidade
ComplexidadeComplexidade
Complexidade

O Efeito das Multi-Tarefas em Projetos
O Efeito das Multi-Tarefas em ProjetosO Efeito das Multi-Tarefas em Projetos
O Efeito das Multi-Tarefas em Projetos

Monitoramento da Complexidade de Projetos
Monitoramento da Complexidade de ProjetosMonitoramento da Complexidade de Projetos
Monitoramento da Complexidade de Projetos

Análisis de Valor Agregado
Análisis de Valor AgregadoAnálisis de Valor Agregado
Análisis de Valor Agregado

Gestión de Riesgos
Gestión de RiesgosGestión de Riesgos
Gestión de Riesgos

Gestión de Adquisiciones
Gestión de AdquisicionesGestión de Adquisiciones
Gestión de Adquisiciones

Acquisition management
Acquisition managementAcquisition management
Acquisition management

Risk management
Risk managementRisk management
Risk management

Earned value analysis
Earned value analysisEarned value analysis
Earned value analysis

Gestão de mudanças
Gestão de mudançasGestão de mudanças
Gestão de mudanças

Gerenciamento de riscos
Gerenciamento de riscosGerenciamento de riscos
Gerenciamento de riscos

Gerenciamento de aquisições
Gerenciamento de aquisiçõesGerenciamento de aquisições
Gerenciamento de aquisições

Recently uploaded

Sustainability: Balancing the Environment, Equity & Economy
Sustainability: Balancing the Environment, Equity & EconomySustainability: Balancing the Environment, Equity & Economy
Sustainability: Balancing the Environment, Equity & Economy
Operational Excellence Consulting

BeMetals Presentation_May_22_2024 .pdf
BeMetals Presentation_May_22_2024   .pdfBeMetals Presentation_May_22_2024   .pdf
BeMetals Presentation_May_22_2024 .pdf
DerekIwanaka1

Filing Your Delaware Franchise Tax A Detailed Guide
Filing Your Delaware Franchise Tax A Detailed GuideFiling Your Delaware Franchise Tax A Detailed Guide
Filing Your Delaware Franchise Tax A Detailed Guide
YourLegal Accounting

Premium MEAN Stack Development Solutions for Modern Businesses
Premium MEAN Stack Development Solutions for Modern BusinessesPremium MEAN Stack Development Solutions for Modern Businesses
Premium MEAN Stack Development Solutions for Modern Businesses
SynapseIndia

一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理
一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理
一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理
taqyed

Memorandum Of Association Constitution of Company.ppt
Memorandum Of Association Constitution of Company.pptMemorandum Of Association Constitution of Company.ppt
Memorandum Of Association Constitution of Company.ppt
seri bangash

Unveiling the Secrets How Does Generative AI Work.pdf
Unveiling the Secrets How Does Generative AI Work.pdfUnveiling the Secrets How Does Generative AI Work.pdf
Unveiling the Secrets How Does Generative AI Work.pdf
Sam H

Attending a job Interview for B1 and B2 Englsih learners
Attending a job Interview for B1 and B2 Englsih learnersAttending a job Interview for B1 and B2 Englsih learners
Attending a job Interview for B1 and B2 Englsih learners
Erika906060

PriyoShop Celebration Pohela Falgun Mar 20, 2024
PriyoShop Celebration Pohela Falgun Mar 20, 2024PriyoShop Celebration Pohela Falgun Mar 20, 2024
PriyoShop Celebration Pohela Falgun Mar 20, 2024
PriyoShop.com LTD

Project File Report BBA 6th semester.pdf
Project File Report BBA 6th semester.pdfProject File Report BBA 6th semester.pdf
Project File Report BBA 6th semester.pdf
RajPriye

Cracking the Workplace Discipline Code Main.pptx
Cracking the Workplace Discipline Code Main.pptxCracking the Workplace Discipline Code Main.pptx
Cracking the Workplace Discipline Code Main.pptx
Workforce Group

Enterprise Excellence is Inclusive Excellence.pdf
Enterprise Excellence is Inclusive Excellence.pdfEnterprise Excellence is Inclusive Excellence.pdf
Enterprise Excellence is Inclusive Excellence.pdf
KaiNexus

Digital Transformation in PLM - WHAT and HOW - for distribution.pdf
Digital Transformation in PLM - WHAT and HOW - for distribution.pdfDigital Transformation in PLM - WHAT and HOW - for distribution.pdf
Digital Transformation in PLM - WHAT and HOW - for distribution.pdf
Jos Voskuil

Business Valuation Principles for Entrepreneurs
Business Valuation Principles for EntrepreneursBusiness Valuation Principles for Entrepreneurs
Business Valuation Principles for Entrepreneurs
Ben Wann

Improving profitability for small business
Improving profitability for small businessImproving profitability for small business
Improving profitability for small business
Ben Wann

FINAL PRESENTATION.pptx12143241324134134
FINAL PRESENTATION.pptx12143241324134134FINAL PRESENTATION.pptx12143241324134134
FINAL PRESENTATION.pptx12143241324134134
LR1709MUSIC

5 Things You Need To Know Before Hiring a Videographer
5 Things You Need To Know Before Hiring a Videographer5 Things You Need To Know Before Hiring a Videographer
5 Things You Need To Know Before Hiring a Videographer
ofm712785

Pitch Deck Teardown: RAW Dating App's $3M Angel deck
Pitch Deck Teardown: RAW Dating App's $3M Angel deckPitch Deck Teardown: RAW Dating App's $3M Angel deck
Pitch Deck Teardown: RAW Dating App's $3M Angel deck
HajeJanKamps

What is the TDS Return Filing Due Date for FY 2024-25.pdf
What is the TDS Return Filing Due Date for FY 2024-25.pdfWhat is the TDS Return Filing Due Date for FY 2024-25.pdf
What is the TDS Return Filing Due Date for FY 2024-25.pdf
seoforlegalpillers

Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf
Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdfMeas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf
Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf
dylandmeas

Recently uploaded (20)

Sustainability: Balancing the Environment, Equity & Economy
Sustainability: Balancing the Environment, Equity & EconomySustainability: Balancing the Environment, Equity & Economy
Sustainability: Balancing the Environment, Equity & Economy

BeMetals Presentation_May_22_2024 .pdf
BeMetals Presentation_May_22_2024   .pdfBeMetals Presentation_May_22_2024   .pdf
BeMetals Presentation_May_22_2024 .pdf

Filing Your Delaware Franchise Tax A Detailed Guide
Filing Your Delaware Franchise Tax A Detailed GuideFiling Your Delaware Franchise Tax A Detailed Guide
Filing Your Delaware Franchise Tax A Detailed Guide

Premium MEAN Stack Development Solutions for Modern Businesses
Premium MEAN Stack Development Solutions for Modern BusinessesPremium MEAN Stack Development Solutions for Modern Businesses
Premium MEAN Stack Development Solutions for Modern Businesses

一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理
一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理
一比一原版加拿大渥太华大学毕业证(uottawa毕业证书)如何办理

Memorandum Of Association Constitution of Company.ppt
Memorandum Of Association Constitution of Company.pptMemorandum Of Association Constitution of Company.ppt
Memorandum Of Association Constitution of Company.ppt

Unveiling the Secrets How Does Generative AI Work.pdf
Unveiling the Secrets How Does Generative AI Work.pdfUnveiling the Secrets How Does Generative AI Work.pdf
Unveiling the Secrets How Does Generative AI Work.pdf

Attending a job Interview for B1 and B2 Englsih learners
Attending a job Interview for B1 and B2 Englsih learnersAttending a job Interview for B1 and B2 Englsih learners
Attending a job Interview for B1 and B2 Englsih learners

PriyoShop Celebration Pohela Falgun Mar 20, 2024
PriyoShop Celebration Pohela Falgun Mar 20, 2024PriyoShop Celebration Pohela Falgun Mar 20, 2024
PriyoShop Celebration Pohela Falgun Mar 20, 2024

Project File Report BBA 6th semester.pdf
Project File Report BBA 6th semester.pdfProject File Report BBA 6th semester.pdf
Project File Report BBA 6th semester.pdf

Cracking the Workplace Discipline Code Main.pptx
Cracking the Workplace Discipline Code Main.pptxCracking the Workplace Discipline Code Main.pptx
Cracking the Workplace Discipline Code Main.pptx

Enterprise Excellence is Inclusive Excellence.pdf
Enterprise Excellence is Inclusive Excellence.pdfEnterprise Excellence is Inclusive Excellence.pdf
Enterprise Excellence is Inclusive Excellence.pdf

Digital Transformation in PLM - WHAT and HOW - for distribution.pdf
Digital Transformation in PLM - WHAT and HOW - for distribution.pdfDigital Transformation in PLM - WHAT and HOW - for distribution.pdf
Digital Transformation in PLM - WHAT and HOW - for distribution.pdf

Business Valuation Principles for Entrepreneurs
Business Valuation Principles for EntrepreneursBusiness Valuation Principles for Entrepreneurs
Business Valuation Principles for Entrepreneurs

Improving profitability for small business
Improving profitability for small businessImproving profitability for small business
Improving profitability for small business

FINAL PRESENTATION.pptx12143241324134134
FINAL PRESENTATION.pptx12143241324134134FINAL PRESENTATION.pptx12143241324134134
FINAL PRESENTATION.pptx12143241324134134

5 Things You Need To Know Before Hiring a Videographer
5 Things You Need To Know Before Hiring a Videographer5 Things You Need To Know Before Hiring a Videographer
5 Things You Need To Know Before Hiring a Videographer

Pitch Deck Teardown: RAW Dating App's $3M Angel deck
Pitch Deck Teardown: RAW Dating App's $3M Angel deckPitch Deck Teardown: RAW Dating App's $3M Angel deck
Pitch Deck Teardown: RAW Dating App's $3M Angel deck

What is the TDS Return Filing Due Date for FY 2024-25.pdf
What is the TDS Return Filing Due Date for FY 2024-25.pdfWhat is the TDS Return Filing Due Date for FY 2024-25.pdf
What is the TDS Return Filing Due Date for FY 2024-25.pdf

Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf
Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdfMeas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf
Meas_Dylan_DMBS_PB1_2024-05XX_Revised.pdf

Change management

  • 1. STEP BY STEP CHANGE MANAGEMENT FOR PROJECTS IN THE BUILDING SECTOR CONSTRUTORA IBEN LTDA.
  • 2. CHANGE MANAGEMENT IS ONE OF THE MAIN FACTORS AFFECTING PROJECT SUCCESS. CHANGES EXIST AND SHOULD NOT BE IGNORED OR BLOCKED BY RIGID SCOPES OR NORMS. CHANGES AIM AT INCORPORATING NEW SPECIFICATIONS TO THE PROJECT, REVIEW INITIAL GOALS, ADAPT TO MARKET CHANGES, IMPROVE PRODUCT PERFORMANCE, TO GET AHEAD OF COMPETITORS, ETC. IT JUST SO HAPPENS THAT, IN REAL LIFE, IN PROJECTS MANAGED BY IMMATURE ORGANIZATIONS, THEY FALL OUTSIDE THE EXPECTATIONS OF THE STAKEHOLDERS AND CREATE ENDLESS DISCUSSIONS ON THE IMPACTS ON COSTS, TIME, QUALITY, ETC. THE ORGANIZATION MUST ESTABLISH A CHANGE MANAGEMENT POLICY UNDER THE GOVERNANCE OF A PMO IN ORDER TO KEEP THE PROJECT ON TRACK AND ADAPT TO NEW NEEDS WITHOUT DISAPPOINTING ANY OF THE STAKEHOLDERS. CONSTRUTORA IBEN LTDA.
  • 3. AS A PRIMORDIAL AXIOM WE MUST STATE THAT: NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100% CONFIGURED. SAID CONFIGURATION MUST UNDERGO CERTAIN PROCESSES THAT WE WILL SUBSEQUENTLY SEE ON A STEP BY STEP BASIS. CONSTRUTORA IBEN LTDA.
  • 4. HOWEVER, REMEMBER TO INFORM EVERYBODY THAT: NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100% CONFIGURED. AND HOW MUCH TIME DO WE HAVE TO CONFIGURE THEM? THE SPEED AND PRECISION OF THIS PROCESS VARY ACCORDING TO THE MATURITY OF A PMO IN TERMS OF CHANGE MANAGEMENT. REGISTRATION OF LEARNT LESSONS VIA KNOWLEDGE MANAGEMENT IS THE PATH TO IMPROVE THE MATURITY OF THE ORGANIZATION IN THAT WHICH PERTAINS TO CHANGE MANAGEMENT. CONSTRUTORA IBEN LTDA.
  • 5. REQUEST FOR CHANGE CHANGE IS CAUSED BY THE REQUEST FOR IT. REQUESTS FOR CHANGE MAY COME FROM SEVERAL STAKEHOLDERS ENDOWED WITH THE POWER TO PERFORM SUCH INTERFERENCE IN THE PROJECT SUCH AS, FOR EXAMPLE; SPONSOR, CLIENT, ARCHITECTS, DESIGNERS, WORK MANAGER AND OTHERS. CONSTRUTORA IBEN LTDA.
  • 6. REQUEST FOR CHANGE A CHANGE REQUEST FORM MUST OBLIGATORILY COMPRISE DETAILED DESCRIPTION OF THE REQUESTED CHANGE, THE ACTUAL NEED FOR SAID CHANGE AND ONE OR MORE SOLUTION PROPOSALS. DESCRIPTION OF REQUESTED CHANGE The client, in a meeting held on 19/05/2011, requested the analysis of the replacement of the concrete block brickwork executive standard, determined in the project for the main facade of the Capiche building, to a system that concomitantly is more versatile in the case of future expansion and have a better appearance. NEED FOR SAID CHANGE The change aims to incorporate the stakeholders demands, which were not accounted for in project design; said demands are: 1. removable facade; and 2; new aesthetic standards. PROPOSED SOLUTIONS Construtora Iben proposed 3 concepts meeting above listed demands, namely: 1) Glass+ Alucobond Set 2) Pre- cast Concrete Façade Slabs; 3) Masterboard Panel System. CONSTRUTORA IBEN LTDA.
  • 7. ANALYSIS BY THE CHANGE COMMITTEE THE REQUEST FOR CHANGE MUST BE ANALYZED BY THE CHANGE COMMITTEE, A QUALIFIED BRANCH OF THE PMO, ABLE TO CREATE QUICK RESPONSES TO CHANGE ASSOCIATED IMPACTS. CONSTRUTORA IBEN LTDA.
  • 8. ANALYSIS BY THE CHANGE COMMITTEE THE COMMITTEE ANALYZES THE IMPACT ENSUING FROM REQUESTED CHANGE ON THE NINE PMI® KNOWLEDGE AREAS CHECKING, IN ADDITION TO THE CONSEQUENCES IN TERMS OF COST: WHAT ARE THE IMPACTS ON TIME, SCOPE, AND QUALITY? ARE THERE RISKS ASSOCIATED TO THIS CHANGE? ARE THERE CHANGES IN TERMS OF HUMAN RESOURCES? WHAT HAPPENS TO PURCHASING? ARE THERE NEW STAKEHOLDERS ALTERING THE COMMUNICATION PLAN? ARE THE PROJECT GOALS AFFECTED? CONSTRUTORA IBEN LTDA.
  • 9. ANALYSIS BY THE CHANGE COMMITTEE IMPACT ANALYSIS AREAS OF ANALYSIS OF THE CHANGE RESPONSIBLE FOR ITEM AREA DESCRIPTION OF THE IMPACT UPDATE PLAN? THE ANALYSIS The brickwork quantitative is to be reduced, with the addition of the installing of the adopted closure system. .01 SCOPE Additionally, foundation execution characteristics may come to be altered, depending on choice. It is necessary to PLANNING MANAGER YES review the projects. System cost is higher than initially defined values for all cases. Depending on the project alternatives, costs may .02 COST range from R$ 250,000.00 to R$ 500,000.00. If work falls behind schedule, time related costs are to be assessed. PLANNING MANAGER YES Activities begin with the analysis of alternatives and new demands, project development/design, budgeting, .03 TIME negotiations, granting of a contractual amendment instrument, replanning, contracting of fourth parties and beginning PROJECT MANAGER YES of the works. A new work package shall be incorporated to the purchase plan, to be budgeted with fourth parties, the terms of that .04 ACQUISITIONS proposal may cause an impact especially to scope, quality, time and cost. WORK MANAGER YES Histogram should be reassessed and the labor mobilization plan should be adjusted to comply with the new .05 PEOPLE collaborator profiles assigned to develop the new scope. WORK MANAGER YES The flexibility and aesthetic standard requirements shall be met, designers are to assess ensuing impacts on .06 QUALITY lighting, thermal insulation, acoustic insulation, protection of forklifts, user safety, maintenance, and cleaning. WORK MANAGER NO The work would be initiated and the planning would be developed in consecutive waves, i.e., with the project already being implemented. Decisions taken during the activities listed under item 03, Time, will create risks as they are .07 RISK WORK MANAGER YES solved. It is suggested that a communication plan is prepared, determining the required channels and approval levels for the .08 COMMUNICATION proposed changes. PROJECT DIRECTOR YES All stakeholders and the project team are to be reintegrated in order to assess the impacts on the project goals. .09 INTEGRATION PROJECT DIRECTOR NO CONSTRUTORA IBEN LTDA.
  • 10. APPROVAL IMPACTS ARE TO BE APPROVED INDIVIDUALLY, IN FULL OR WITH RESTRICTIONS, IN ORDER TO DOCUMENT THE CONSENT TO THE DECISION. THE TASK OF APPROVING OR REJECTING CHANGES IS USUALLY ASSIGNED TO THE CLIENT AND/OR SPONSOR. REJECTED CHANGE REQUESTS SHALL BE DOCUMENTED TO AVOID THEIR UNDUE INCORPORATION AND THE RE-INSERTION OF NEW REQUESTS OF AN EQUAL NATURE IN THE ANALYSIS AND APPROVAL PROCESS. DECISION ABOUT A GIVEN CHANGE 1. ACCEPTED 2. REJECTED 3. 3. ACCEPTED WITH RESTRICTIONS AREA NOTES DECIS. RESPONSIBLE FOR THE DECISION .01 SCOPE 1 SPONSOR .02 COST 1 SPONSOR .03 TIME 1 SPONSOR .04 ACQUISITIONS 1 SPONSOR .05 PEOPLE 1 SPONSOR .06 QUALITY 1 SPONSOR .07 RISK 1 SPONSOR .08 COMMUNICATION 1 SPONSOR .09 INTEGRATION 1 SPONSOR CONSTRUTORA IBEN LTDA.
  • 11. CHANGE CONFIGURATION IMPACTS ARE TO BE APPROVED INDIVIDUALLY, IN FULL OR WITH RESTRICTIONS, IN ORDER TO DOCUMENT THE CONSENT TO THE DECISION. THE TASK OF APPROVING OR REJECTING CHANGES IS USUALLY ASSIGNED TO THE CLIENT AND/OR SPONSOR. REJECTED CHANGE REQUESTS SHALL BE DOCUMENTED TO AVOID THEIR UNDUE INCORPORATION AND THE RE-INSERTION OF NEW REQUESTS OF AN EQUAL NATURE IN THE ANALYSIS AND APPROVAL PROCESS. CONSTRUTORA IBEN LTDA.
  • 13. CHANGE CONFIGURATION THIS PROCESS ALTERATES THE BASELINES AND INCORPORATES THE PROJECT VIA PLAN UPDATING. STAKEHOLDERS BECOME AWARE OF ALL IMPACTS ASSOCIATED TO THEIR DECISION AND, IN ACCORDANCE TO THE COMMON INTERESTS, CONSCIOUSLY CHOOSE TO INTEGRATE THEM TO THE PROJECT OR NOT. CONSTRUTORA IBEN, ON ITS TURN, PRESERVES ITS RELATIONSHIP WITH THE CLIENT AND PROTECTS THE BUSINESS AGAINST UNCHEKED CHANGE AND NON-REFUNDABLE COSTS. CONSTRUTORA IBEN LTDA.
  • 14. CHANGE CONFIGURATION TIPS FOR CHANGE CONFIGURATION HAVE AN EFFICIENT SYSTEM TO CHANGE BASELINES AS QUICK AS POSSIBLE, SINCE SPEED AND CONSISTENCY IS KEY TO THE SUCCESSFUL INCORPORATION OF CHANGE. MAINTAIN A REGISTRATION LOG FOR LEARNT LESSONS, MONITOR CHANGE DERIVING IMPACTS AND ASSESS THEIR COMPLIANCE WITH THE PRELIMINARY ANALYSIS. MAKE USE OF EXPERT OPINIONS AND CLEAR IMPACT ASSESSMENT CRITERIA. YOU MAY BE ASKED TO PRODUCE THE CALCULATION LOG, THUS ALL DOCUMENTS AND FILES ARE TO BE KEPT NEAT AND TIDY. REMEMBER: CHANGES ARE A GREAT OPPORTUNITY FOR PROJECT DEVELOPMENT AND MUST NOT BE USED TO INCORPORATE ANY NON ASSOCIATED IMPACTS. CONSTRUTORA IBEN LTDA.
  • 15. CHANGE CONFIGURATION TIPS FOR CHANGE CONFIGURATION NO CHANGE IS TO BE INCORPORATED BEFORE IT IS 100% CONFIGURED. CONSTRUTORA IBEN LTDA.
  • 16. WRITTEN BY EDUARDO MILITÃO ELIAS, MBA / PMP® ID 1396759 SPONSORED BY CONSTRUTORA IBEN LTDA., RCP PMI® ID 1463462 CONSTRUTORA IBEN LTDA.
