Windows Server 2003
サポート終了対策
‘15/06/25Update
Final Edition
アイティデザイン株式会社
知北直宏
Copyright 2015 ITdesign Corporation , All Rights Reserved
‘14/9/20
@ JAZUG福岡(ふくあず) MS コミュニティ 合同勉強会 & JAZUG 4 周年連動
2.
2
‘15/06/25 Update !
Windows Server 2003 で構築された Active Directory 環境を、
Windows Server 2012 R2 に移行する際の注意点を追記しました。
「2003から2012 R2」、ということで、「2003から2008系」や、
「2008系から2012系」の移行にもかかわる情報です。
本資料ではオトナの事情で詳細記載していないことをご了承ください。
(詳細知りたい方はオフラインでお声掛けください)
すべてマイクロソフトの公開情報のはずであり、サポートチームのブログなど
でまとめて公開される可能性が高いです。
次へ
21
※重要※ ‘14/10/18 Update!
Windows Server 2003 で構築された Active Directory 環境に、
Windows Server 2012 R2 をドメインコントローラーとして追加すると、
不具合が発生する可能性があります。
(Windows Server 2003 ドメインコントローラーが存在しなくなった
環境でも起こる可能性があります)
次のマイクロソフトサポートチームのブログや、ナレッジベースを参照して、
対策、対応をお勧めします。
http://blogs.technet.com/b/jpntsblog/archive/2014/10/15/windows-server-2012-r2-
windows-server-2003.aspx
http://support.microsoft.com/kb/2989971
次へ
24
自己紹介
知北直宏(ちきたなおひろ)Twitter: @wanto1101
アイティデザイン株式会社 代表取締役社長
九州発ITPro系コミュニティ「Win.tech.q」代表
福岡でITProやってます。
Active Directory、Hyper-V、Exchange、System Center
その他いろいろの提案・設計・構築・サポートまでなんでも。
大手、地場インテグレーターさんの後方支援など。
Microsoft MVP(Directory Services)
MCSE、MCITPとかいろいろ。(元・MCT。。。涙)
次へ
25.

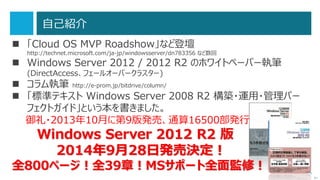

25
自己紹介
「Cloud OSMVP Roadshow」など登壇
http://technet.microsoft.com/ja-jp/windowsserver/dn783356 など数回
Windows Server 2012 / 2012 R2 のホワイトペーパー執筆
(DirectAccess、フェールオーバークラスター)
コラム執筆 http://e-prom.jp/bitdrive/column/
「標準テキスト Windows Server 2008 R2 構築・運用・管理パー
フェクトガイド」という本を書きました。
御礼・2013年10月に第9版発売、通算16500部発行
Windows Server 2012 R2 版
2014年9月28日発売決定!
全800ページ!全39章!MSサポート全面監修!
http://www.sbcr.jp/products/4797377040.html 次へ
26.
26
アジェンダ
Windows Server2003 終了対策の進め方
Active Directory の移行
ファイルサーバーの移行
マイクロソフトのサーバーアプリケーションの移行
Web アプリケーション(IIS)
SQL Server
Exchange Server
SharePoint Server
まとめと補足
次へ
36
Windows Server 2008の Active Directory 追加機能
機能のサービス化
RODC(Read Only Domain Controller)のサポート
グループポリシーの基本設定
監査機能の改善
フリガナのサポート
きめ細やかなパスワードポリシー
1 つのドメインの中で、複数のパスワードポリシーを設定できるようになりました。
例えば、一般ユーザーと管理者ユーザーのパスワードの長さや複雑さの要件を変え
ることなどが可能です。
次へ
37.
37
Windows Server 2008R2 の Active Directory 追加機能
Active Directory 管理センター
Active Directory Web サービス
Active Directory ベストプラクティスアナライザー
オフラインドメイン参加のサポート
管理されたサービスアカウントのサポート

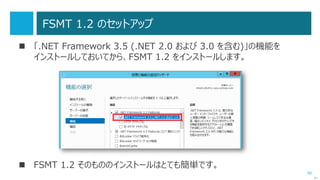

Active Directory のごみ箱機能のサポート
Active Directory のオブジェクトを削除しても、
比較的容易に復元できるようになりました。
次へ
38.
38

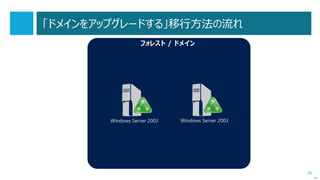

Windows Server 2012の Active Directory 追加機能
ダイナミックアクセス制御
Active Directoryによるライセンス認証
DirectAccessオフラインドメイン参加のサポート
グループの管理されたサービスアカウントのサポート
仮想化されたドメインコントローラーの複製
ドメインコントローラーの安全な仮想化
Windows Server 2012やWindows Server 2012 R2のHyper-Vなど、
「VM-GenerationID」をサポートしたハイパーバイザープラットフォーム上で
安全に仮想化することが可能になりました。
次へ
39.
39

Windows Server 2012R2 の Active Directory 追加機能
多要素認証のサポート
Protected Usersグループのサポート
認証ポリシーサイロのサポート
ワークプレース参加
Windows RT 8.1 や iOSデバイス(iPad、iPhone)など、
ドメインに「参加」できなかったデバイスを、ドメインに「登録」して、
デバイス認証の対象にすることができるようになりました。
次へ
40.
40
移行先の例
次へ
オンプレミス クラウド
Office 365
•Exchange Online
• SharePoint Online
• …
Microsoft Azure
• 仮想マシン
• クラウドサービス
• Web サイト
• SQL データベース
• …
物理マシン Hyper-V
仮想マシン
Windows Server 2003
アプリケーションサーバー

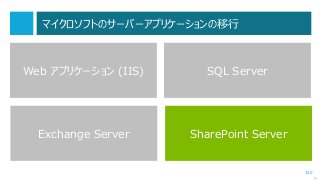

42
Azure 仮想マシンがサポートマイクロソフトサーバーソフトウェア
次へ
MicrosoftAzure 仮想マシンは、次のサーバーソフトウェアをサポートしています。
Microsoft BizTalk Server
Microsoft Dynamics GP
Microsoft Dynamics NAV
Microsoft Forefront Identity Manager
Microsoft HPC Pack
Microsoft Project Server
Microsoft SharePoint Server
Microsoft SQL Server
Microsoft System Center
(SCVMM は除く。また、他のコンポーネントにも制約あり。)
対応バージョンなどの注意点あり。また、Exchange Server はノンサポート。
Microsoft server software support for Microsoft Azure virtual machines
http://support.microsoft.com/kb/2721672/en-us

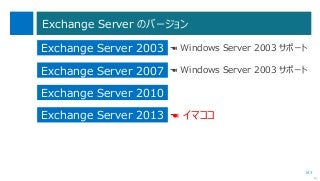

43.
43
Azure 仮想マシンがサポートしていない役割
次へ
MicrosoftAzure 仮想マシンは、
Windows Server の次の役割をサポートしていません。
DHCP サーバー
Hyper-V
Remote Access (DirectAccess)
Rights Management サービス
Windows 展開サービス
他に、リモートデスクトップサービスにはライセンス上の注意点があります。
Microsoft server software support for Microsoft Azure virtual machines
http://support.microsoft.com/kb/2721672/en-us
44.
44
Azure 仮想マシンがサポートしていない機能
次へ
MicrosoftAzure 仮想マシンは、
Windows Server の次の機能をサポートしていません。
BitLocker ドライブ暗号化
(オペレーティング システム ハード ディスク上 – データ ディスク上で使用可能)
Windows Server フェールオーバー クラスタリング
(SQL Server AlwaysOn Availability Group を除く)
インターネット記憶域ネーム サーバー
マルチパス I/O
ネットワーク負荷分散
Peer Name Resolution Protocol
SNMP サービス
SAN 用ストレージ マネージャー
Windows インターネット ネーム サービス
無線 LAN サービス

57
Active Directory の移行方法
Windows Server 2003 ドメインコントローラーによる Active Directory を、
Windows Server 2012 R2 環境へ移行する方法は複数あります。
Active Directory ドメインをアップグレード

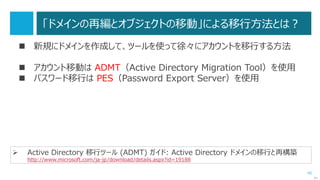

Active Directory ドメインの再編とオブジェクトの移行
Windows Server 2003 ドメインコントローラーを、
Windows Server 2012 R2 へ直接アップグレードする、
「(オペレーティングシステムの)インプレースアップグレード」は不可。
(Windows Server 2008 R2 SP1 以降は可能)
次へ
58.
58

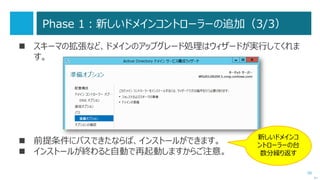

「ドメインをアップグレードする」移行方法とは?
既存の WindowsServer 2003 ドメインに、
新たに Windows Server 2012 R2 ドメインコントローラーを追加して、
古いドメインコントローラーを削除(降格)して、アップグレードします。
次へ
Active Directory ドメイン サービス (AD DS) の社内への展開
http://technet.microsoft.com/ja-jp/library/hh472160.aspx
61

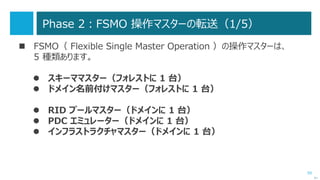

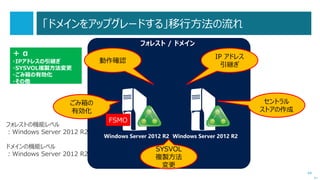

「ドメインをアップグレードする」移行方法の流れ
次へ
Windows Server 2003
フォレスト/ ドメイン
Windows Server 2003
Phase 1
新しいドメインコントローラー
を追加する
フォレストの機能レベル
:Windows Server 2003
ドメインの機能レベル
:Windows Server 2003
Windows Server 2012 R2 Windows Server 2012 R2
ディレクトリ情報
の複製
62.
62

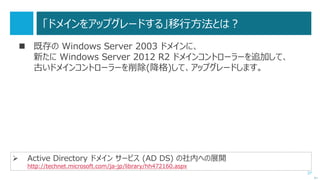

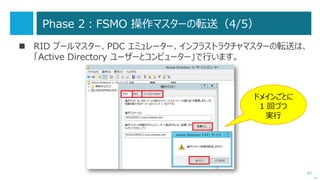

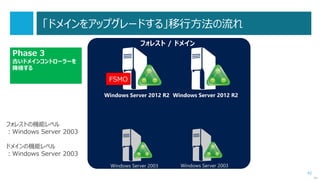

「ドメインをアップグレードする」移行方法の流れ
次へ
Windows Server 2003
フォレスト/ ドメイン
Windows Server 2003
Phase 2

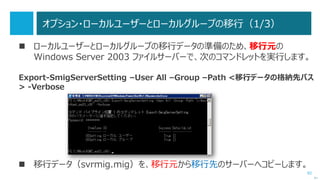

FSMO の
操作マスターの役割を
転送する
フォレストの機能レベル
:Windows Server 2003
ドメインの機能レベル
:Windows Server 2003
Windows Server 2012 R2 Windows Server 2012 R2
ディレクトリ情報
の複製
FSMO
63.
63
「ドメインをアップグレードする」移行方法の流れ
次へ
Windows Server 2003
フォレスト/ ドメイン
Windows Server 2003
Phase 3
古いドメインコントローラーを
降格する
フォレストの機能レベル
:Windows Server 2003
ドメインの機能レベル
:Windows Server 2003
Windows Server 2012 R2Windows Server 2012 R2
FSMO
64.
64
「ドメインをアップグレードする」移行方法の流れ
次へ

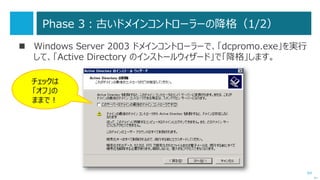

フォレスト / ドメイン
Phase4
機能レベルを
Windows Server 2012 R2
にする
フォレストの機能レベル
:Windows Server 2003
ドメインの機能レベル
:Windows Server 2003
Windows Server 2012 R2Windows Server 2012 R2
FSMO
フォレストの機能レベル
:Windows Server 2012 R2
ドメインの機能レベル
:Windows Server 2012 R2
65.
65

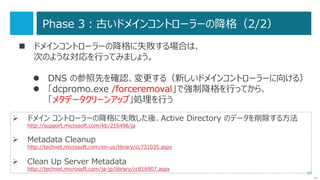

「ドメインをアップグレードする」移行方法の流れ
次へ
フォレスト / ドメイン
+α
・IPアドレスの引継ぎ
・SYSVOL複製方法変更
・ごみ箱の有効化
・その他
Windows Server 2012 R2Windows Server 2012 R2
FSMO
フォレストの機能レベル
:Windows Server 2012 R2
ドメインの機能レベル
:Windows Server 2012 R2
IP アドレス
引継ぎ
セントラル
ストアの作成
SYSVOL
複製方法
変更
ごみ箱の
有効化
動作確認
68

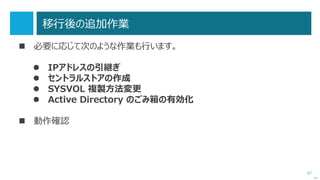

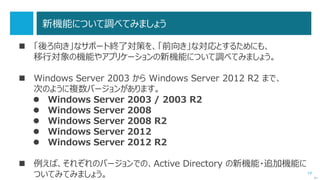

「ドメインの再編とオブジェクトの移動」による移行の流れ
次へ
移行元 フォレスト /ドメイン
Windows Server 2003
Phase 1
Windows Server 2012 R2
ドメインコントローラーで、移行
先のフォレスト/ドメインを構築。
信頼関係を結ぶ。
移行先 フォレスト / ドメイン
Windows Server 2012 R2
信頼関係
69.
69

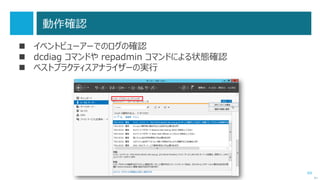

「ドメインの再編とオブジェクトの移動」による移行の流れ
次へ
移行元 フォレスト /ドメイン
Windows Server 2003
Phase 2
Windows Server 2008 R2
コンピューターを「ADMT用サー
バー」として、移行先ドメインに
参加させる
移行先 フォレスト / ドメイン
Windows Server 2012 R2
信頼関係
Windows Server 2008 R2
70.
70

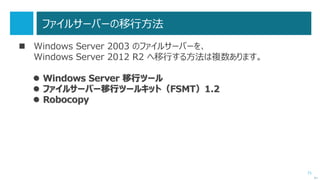

「ドメインの再編とオブジェクトの移動」による移行の流れ
次へ
移行元 フォレスト /ドメイン
Windows Server 2003
Phase 3
ADMTやPESをインストール。
その他、各種設定。
移行先 フォレスト / ドメイン
Windows Server 2012 R2
信頼関係

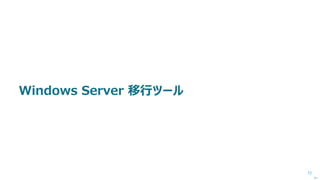

Windows Server 2008 R2
ADMT
PES
76
※重要※ ‘14/10/18 Update!
Windows Server 2003 で構築された Active Directory 環境に、
Windows Server 2012 R2 をドメインコントローラーとして追加すると、
不具合が発生する可能性があります。
(Windows Server 2003 ドメインコントローラーが存在しなくなった
環境でも起こる可能性があります)
次のマイクロソフトサポートチームのブログや、ナレッジベースを参照して、
対策、対応をお勧めします。
http://blogs.technet.com/b/jpntsblog/archive/2014/10/15/windows-server-2012-r2-
windows-server-2003.aspx
http://support.microsoft.com/kb/2989971
次へ
93

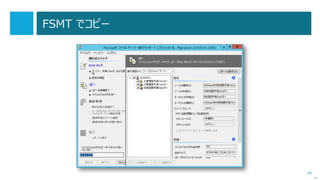

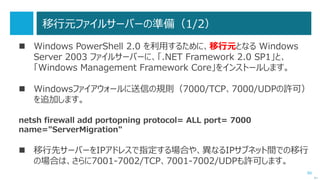

ファイルサーバーの移行方法
Windows Server2003 のファイルサーバーを、
Windows Server 2012 R2 へ移行する方法は複数あります。
Windows Server 移行ツール

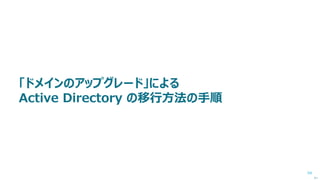

ファイルサーバー移行ツールキット(FSMT)1.2
Robocopy
次へ
95
Windows Server 移行ツールとは?
共有フォルダーの共有設定や、ユーザーデータを移行することができるツールです。
Windows Server コンピューター間で機能や役割の移行を行うことができます。
次の 5 つの 移行用の Windows PowerShellコマンドレットにより構成
Export-SmigServerSetting
Import-SmigServerSetting
Get-SmigServerFeature
Send-SmigServerData
Receive-SmigServerData
次へ
Install, Use, and Remove Windows Server Migration Tools
http://technet.microsoft.com/library/jj134202.aspx
Windows Server 2012 への役割と機能の移行
http://technet.microsoft.com/ja-jp/library/jj134039.aspx
参考・移行コマンドレットの概要
http://technet.microsoft.com/ja-jp/library/dd871125.aspx

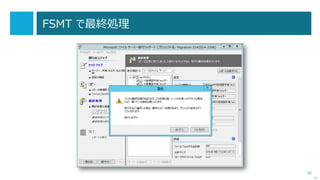

96.
96
Get-SmigServerFeature の実行例
すべてのWindows コンポーネントをインストールした
Windows Server 2003 R2 コンピューターで
「Get-SmigServerFeature」を実行して、
エクスポート可能な機能を確認してみました。
次へ
97.
97

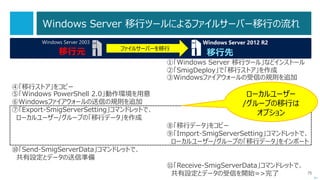

Windows Server 移行ツールによるファイルサーバー移行の流れ
次へ
WindowsServer 2003 Windows Server 2012 R2
移行元 移行先
ファイルサーバーを移行
④「移行ストア」をコピー
①「Windows Server 移行ツール」などインストール
②「SmigDeploy」で「移行ストア」を作成
③Windowsファイアウォールの受信の規則を追加
⑧「移行データ」をコピー
⑨「Import-SmigServerSetting」コマンドレットで、
ローカルユーザー/グループの「移行データ」をインポート
⑪「Receive-SmigServerData」コマンドレットで、
共有設定とデータの受信を開始=>完了
⑤「Windows PowerShell 2.0」動作環境を用意
⑥Windowsファイアウォールの送信の規則を追加
⑦「Export-SmigServerSetting」コマンドレットで、
ローカルユーザー/グループの「移行データ」を作成
⑩「Send-SmigServerData」コマンドレットで、
共有設定とデータの送信準備
ローカルユーザー
/グループの移行は
オプション
126
IIS のバージョン
次へ
IIS 6.0(Windows Server 2003)
IIS 7.0 (Windows Server 2008)
IIS 7.5 (Windows Server 2008 R2)
IIS 8.0 (Windows Server 2012)
IIS 8.5 (Windows Server 2012 R2)
127.
127
Web アプリケーション(IIS) の移行のポイント(1/2)
次へ
Windows Server 2003 (IIS 6.0) の多くは 32 bit OS、
Windows Server 2008 R2 (IIS 7.5) 以降は 64 bit OSのみ。
32 bit Web アプリケーションを 64 bit OS で動作させるということに注意。
ただし、64 bit化せずに、32 bitでエミュレーションさせることが可能。
128.
128
Web アプリケーション(IIS) の移行のポイント(2/2)
次へ
IIS の Web アプリケーションの移行時には、ASP.NET のバージョンも要注意。
IIS6.0(Windows Server 2003) がサポートしていたバージョン
ASP.NET 1.1
ASP.NET 2.0
ASP.NET は下位互換しているため、IIS8.5(Windows Server 2012
R2)で ASP.NET 2.0 Web アプリケーションが動作する可能性が高い。
ASP.NET 1.1 Web アプリケーションは、
新しいバージョンの Visual Studio でコンパイル。
129.
129

Web Deploy ツール
次へ
IIS の Web アプリケーションの移行や、
そのシミュレーションの簡略化ができる無
償ツール。
移行元と移行先にインストールして、
「ネットワーク経由で同期」したり、
Web アプリケーションを「パッケージ化」し
てコピー&展開。
Web Deploy 3.5
http://www.microsoft.com/ja-JP/download/details.aspx?id=39277
http://www.iis.net/downloads/microsoft/web-deploy
133
参考)Web アプリケーションの IE11対応
次へ
Web アプリケーションを移行、改修する際に
は、最新の Web ブラウザーで動作するかも
重要です。
「Internet Explorer 11 移行ガイド」
では、旧バージョンの Internet Explorer
向けに開発された Web アプリケーションを、
Windows 8.1 の Internet Explorer
11 上で動作させるための互換性に関するポ
イントなどが解説されています。
Internet Explorer 11 移行ガイド
http://download.microsoft.com/download/2/5/2/25221F1B-A7B2-4828-9D80-3A882302A076/InternetExplorer11_MigrationGuide.docx
136
SQL Server のバージョン
次へ
SQLServer 2000
SQL Server 2005
SQL Server 2008
SQL Server 2008 R2
SQL Server 2012
SQL Server 2014
☚ Windows Server 2003 サポート
☚ Windows Server 2003 サポート
☚ イマココ
137.
137

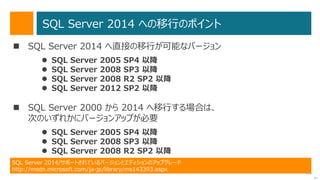

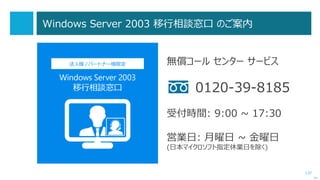

SQL Server 2014への移行のポイント
次へ
SQL Server 2014 へ直接の移行が可能なバージョン
SQL Server 2005 SP4 以降
SQL Server 2008 SP3 以降
SQL Server 2008 R2 SP2 以降
SQL Server 2012 SP2 以降
SQL Server 2000 から 2014 へ移行する場合は、
次のいずれかにバージョンアップが必要
SQL Server 2005 SP4 以降
SQL Server 2008 SP3 以降
SQL Server 2008 R2 SP2 以降
SQL Server 2014/サポートされているバージョンとエディションのアップグレード
http://msdn.microsoft.com/ja-jp/library/ms143393.aspx
138.
138
データベースの互換性レベル
次へ
SQL Serverのデータベースには「互換性レベル」があります。
互換性レベルと、対応している SQL Server のバージョンに注意が必要です。

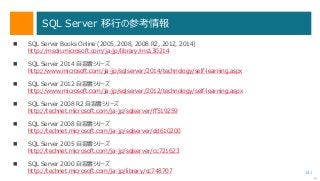

SQL Server 2014/ALTER DATABASE 互換性レベル (Transact-SQL)
http://msdn.microsoft.com/ja-jp/library/bb510680.aspx
互換性レベル 説明 適用対象
80 SQL Server 2000 SQL Server 2008 ~ 2008 R2
※SQL Server 2012/2014 未対応
90 SQL Server 2005 SQL Server 2008 ~ 2012
※SQL Server 2014 未対応
100 SQL Server 2008/2008 R2 SQL Server 2008 ~ 2014
110 SQL Server 2012 SQL Server 2012 ~ 2014
120 SQL Server 2014 SQL Server 2014
139.
139
SQL Server 2014への移行の流れ
次へ
1. 準備
移行可能なバージョンへの、バージョンアップなど
2. アップグレードアドバイザーの実行と対応
廃止された機能や、推奨されなくなった機能の確認と対応。
(Windows Server 2003 上では、SQL Server 2012 アップグレードアドバイザーまで動作)
3. SQL Server 2014 のインストール
4. 移行
コンポーネントにより移行方法が異なる。
例)データベースは「バックアップ&復元」や、
「デタッチ&アタッチ」、「データベースコピーウィザードの使用」など。
143
Exchange Server のバージョン
次へ
ExchangeServer 2003
Exchange Server 2007
Exchange Server 2010
Exchange Server 2013
☚ Windows Server 2003 サポート
☚ Windows Server 2003 サポート
☚ イマココ
144.
144
Exchange Server 2013への移行のポイント (1/2)
次へ
Exchange Server の移行は、「新旧バージョンの共存」、「メールボックスなどの
移動」、「旧バージョンの削除」という流れで行います。
Exchange Server 2013 と共存可能なバージョン
Exchange Server 2007 SP3 RU13 以上
Exchange Server 2010 SP3 最新のRU
Exchange Server 2003 から 2013 へ移行する場合は、2 段階必要。
Exchange Server
2003
Exchange Server
2007/2010
Exchange Server
2013
145.
145
Exchange Server 2013への移行のポイント (2/2)
次へ
Exchange Server の役割を複数のサーバーに分割している構成では、
事前の動作検証が特に重要。
パブリックフォルダーの移行の必要性については要検討。
パブリックフォルダーによる情報共有や、組織フォームを利用していない場合は、
Exchange Server 2013 へはパブリックフォルダーの移行は不要なケースが多
い。
動作検証時には利用が想定されるバージョンの Outlook での動作確認もお忘れ
なく。
146.
146
Exchange Server 2003から 2013 への移行の流れ (1/2)
次へ
1. 準備 【2003のみの環境】
Active Directoryのフォレスト機能レベルを「Windows Server 2003」以上に
する、Exchange組織の処理モードを「ネイティブモード」にする、など。
2. Exchange Server 2007/2010 のインストール
【2003と2007/2010の混在】
Exchange Server 2003のみのExchange組織に、Exchange Server
2007/2010 をインストールする。
3. Exchange Server 2003 から 2007/2010 への移行
メールボックスの移動
パブリックフォルダーの移動(複製&複製解除)
外部コネクターの移行
その他
147.
147
Exchange Server 2003から 2013 への移行の流れ (2/2)
次へ
4. Exchange Server 2003 のアンインストール 【2007/2010のみの環境】
5. Exchange Server 2013 のインストール 【2007/2010と2013の混在】
Exchange Server 2007/2010 のみのExchange組織に、Exchange
Server 2013 をインストールする。
6. Exchange Server 2007/2010 から 2013 への移行
メールボックスの移動
パブリックフォルダーの移動(複製&複製解除)
外部コネクターの移行
その他
7. Exchange Server 2007/2010 のアンインストール 【2013のみの環境】
151
SharePoint Server のバージョン
次へ
SharePointServer 2003
SharePoint Server 2007
SharePoint Server 2010
SharePoint Server 2013
☚ Windows Server 2003 サポート
☚ Windows Server 2003 サポート
☚ イマココ
152.
152
SharePoint Server 2013への移行のポイント
次へ
SharePoint Server の移行は、
SQL Server と IIS の移行もあわせて検討する必要があります。
SharePoint Server 2013 へアップグレードできるバージョンは 2010
SharePoint Server 2010 へアップグレードできるバージョンは 2007
SharePoint Server 2003 から 2013 へ移行する場合は、3 段階必要。
SharePoint Server
2003
SharePoint Server
2007
SharePoint Server
2010
SharePoint Server
2013
153.
153
SharePoint Server 移行の参考情報
次へ
Microsoft SharePoint Server 2013 自習書シリーズ
http://technet.microsoft.com/ja-jp/sharepoint/jj899797
Microsoft SharePoint Server 2010 自習書シリーズ
http://technet.microsoft.com/ja-jp/sharepoint/ff358322.aspx
Microsoft Office SharePoint Server 2007 自習書シリーズ
http://technet.microsoft.com/ja-jp/office/sharepointserver/cc952469
Microsoft Office SharePoint Portal Server 2003 - 自習書
http://technet.microsoft.com/ja-jp/library/hh867467
155

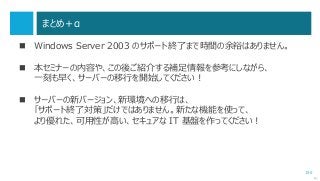

まとめ+α
Windows Server2003 のサポート終了まで時間の余裕はありません。
本セミナーの内容や、この後ご紹介する補足情報を参考にしながら、
一刻も早く、サーバーの移行を開始してください!
サーバーの新バージョン、新環境への移行は、
「サポート終了対策」だけではありません。新たな機能を使って、
より優れた、可用性が高い、セキュアな IT 基盤を作ってください!
次へ
156.
156
関連リンク(1/3)
Windows Server2003 から Windows Server 2012 R2 への乗り換えキャンペーンサイト
http://www.microsoft.com/ja-jp/server-cloud/local/products/windows-server-2012-r2/migration/campaign.aspx
Windows Server 2012 R2 マイグレーション ガイド
http://download.microsoft.com/download/0/7/B/07BE7A3C-07B9-4173-B251-6865ADA98E5D/WS2012R2_MigrationGuide_v2.0.docx
Windows Server 2012 R2 最新ファイル サーバーの機能&移行ガイド
http://download.microsoft.com/download/0/7/7/07739D21-6624-4C64-8899-E11395AE88CE/W2012R2FSMIGGUIDE_v1c.docx
Windows Server 2012 R2 最新 Active Directory の機能&移行ガイド
http://download.microsoft.com/download/0/7/B/07BE7A3C-07B9-4173-B251-6865ADA98E5D/W2012R2ADMIGGUIDE_v1.2.docx
次へ
157.
157
関連リンク(2/3)
AD CSの移行(ActiveDirectory Certificate Services Migration Guide for Windows Server 2012 R2)
http://technet.microsoft.com/library/dn486797.aspx
IAS/NPSの移行(Migrate Network Policy Server to Windows Server 2012)
http://technet.microsoft.com/en-us/library/dn530778.aspx
ファイルサーバーの移行(Migrate File and Storage Services to Windows Server 2012 R2)
http://technet.microsoft.com/en-us/library/dn479292.aspx
次へ
158.
158
関連リンク(3/3)
参考・AD FSの移行(MigratingActive Directory Federation Services Role Service to Windows Server 2012 R2)
http://technet.microsoft.com/en-us/library/dn486815.aspx
参考・AD RMSの移行(Active Directory Rights Management Services Migration and Upgrade Guide)
http://technet.microsoft.com/library/cc754277.aspx
参考・Hyper-Vの移行(Migrate Hyper-V to Windows Server 2012 R2 from Windows Server 2012)
http://technet.microsoft.com/en-us/library/dn486799.aspx
参考・RDSの移行(Migrate Remote Desktop Services to Windows Server 2012 R2)
http://technet.microsoft.com/en-us/library/dn479239.aspx
参考・WSUSの移行(Migrate Windows Server Update Services to Windows Server 2012 R2)
http://technet.microsoft.com/library/hh852339.aspx
次へ
159.
159
Windows Server 2003移行相談窓口 のご案内
次へ
無償コール センター サービス
0120-39-8185
受付時間: 9:00 ~ 17:30
営業日: 月曜日 ~ 金曜日
(日本マイクロソフト指定休業日を除く)
