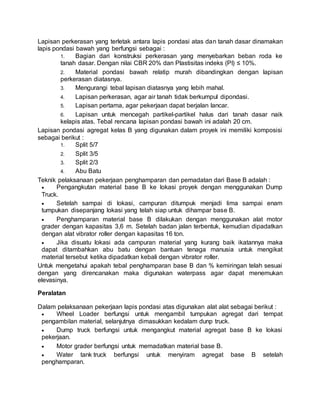

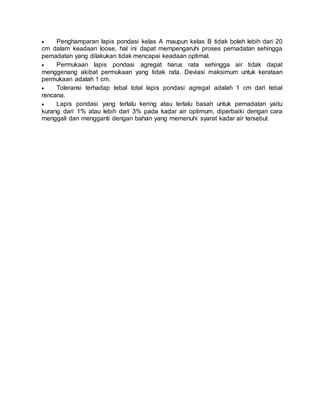

Dokumen tersebut memberikan penjelasan mengenai pelaksanaan pembangunan jalan raya mulai dari persiapan lapangan, pekerjaan galian dan timbunan, hingga pelaksanaan lapisan pondasi bawah. Tahapan pekerjaan meliputi pematokan, survey, pembersihan lapangan, penimbunan tanah, dan penghamparan serta pemadatan agregat berdasarkan spesifikasi teknis.
