EAS MPPL D 2019 – Natasha Valentina 05111640000183
1 Sebutkan proses-proses dalam manajemen proyek untuk mengerjakan proyek di atas?
a. Konsepsi dan Inisiasi Proyek -> sebuah proyek diperiksa untuk menentukan apakah
dapat direalisasikan
b. Pendefinisian dan Perencanaan Proyek -> menguraikan pekerjaan apa yang akan
dilakukan, menghitung anggaran dan jadwal, dan menentukan sumber daya yang
dibutuhkan
c. Pelaksanaan Proyek -> memulai mengerjakan tanggung jawab masing-masing sesuai
persiapan yang telah ada
d. Kinerja dan Kontrol Proyek -> melihat status proyek apakah sesuai dengan rencana,
menyesuaikan jadwal dan menjaga proyek agar berjalan sesuai target
e. Closing proyek -> melakukan evaluasi untuk menyoroti keberhasilan proyek yang
dilakukan oleh para stakeholders.
2 Jelaskan keuntungan penerapan manajemen proyek di dalam pembuatan aplikasi atau
sistem informasi
a. Mengidentifikasi fungsi dan tanggung jawab masing-masing anggota.
b. Mengidentifikasi batas waktu untuk penjadwalan.
c. Mengukur prestasi terhadap rencana.
d. Mengidentifikasi masalah lebih dini dan menginisiasi tindakan perbaikan.
e. Meningkatkan kemampuan estimasi untuk rencana yang ada.
f. Mengetahui jika sasaran tercapai atau tidak.
g. Meningkatkan produktivitas.
h. Meningkatkan koordinasi antar anggota.
i. Mengontrol proyek di bidang keuangan, fisik, dan sdm.
3 Modul atau fitur apa saja yang harus tersedia di dalam sistem manajemen layanan TI (IT
Service Management) sesuai studi kasus? Jelaskan!
a. Modul pencatatan keluhan -> keluhan ke Biro TI dicatat secara online sehingga
langsung masuk ke database tanpa melalui pengumpulan secara manual.
b. Modul pembagian personel -> berdasarkan keluhan yang masuk, modul ini membagi
personel-personel yang tersedia untuk mengangani keluhan tersebut.
c. Modul review keluhan -> mencatat hasil penanganan keluhan apakah sudah sesuai
harapan atau masih perlu perbaikan lebih lanjut.
d. Modul statistik keluhan -> menampilkan statistik keluhan yang masuk dan
terselesaikan dengan pencatatan per-bulan.
4 Siapa saja user yang akan menggunakan sistem, definisikan dan gambarkan aliran
aktivitasnya (flow activity)
a. Pengguna -> seseorang yang menyampaikan keluhan
b. Personel TI -> seseorang dari Birot TI untuk menyelesaikan keluhan tersebut

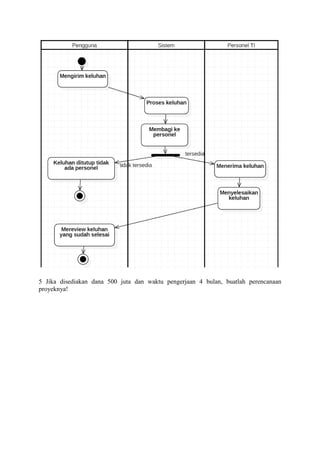

5 Jika disediakan dana 500 juta dan waktu pengerjaan 4 bulan, buatlah perencanaan
proyeknya!
PERENCANAAN PROYEK
Aplikasi Layanan Penanganan Keluhan Biro
Teknologi Informasi untuk Badan Pengelola
Keuangan dan Aset Daerah (ALPK)
Disusun oleh:
05111640000183 Natasha Valentina S
Kelas :
Manajemen Proyek Perangkat Lunak (D)
Departemen Infomatika
Fakultas Teknologi Informasi dan Komunikasi
Institut Teknologi Sepuluh Nopember Surabaya
2019
1. Gambaran Umum Proyek
Proyek Aplikasi Layanan Penanganan Keluhan (ALPK) ini
bermaksud untuk menghasilkan produk berupa aplikasi penanganan
keluhan yang dibangun per-modul berdasarkan penganganan keluhan
yang berada di Badan Pengelola Keuangan dan Aset Daerah.
ALPK memetakan seluruh area fungsional penting dari sebuah
layanan keluhan biro IT. Paket ALPK memungkinkan pelayanan terhadap
penanganan kendala dan keluhan yang lebih baikefisiensi dan
pengurangan biaya. ALPK menyediakan kemudahan akses terhadap
informasi yang penting serta memungkinkan pihak manajemen
mengambil keputusan yang lebih baik dan tepat pada waktunya.
ALPK dikembangkan dengan menggunakan teknologi relasional
database system MySQL 5 dan bahasa pemrograman Java 8. ALPK
memberikan keuntungan dengan mempersingkat proses operasional,
meningkatkan administrasi dan pengendalian.
Proses-proses utama dari penanganan keluhan yang didukung oleh
aplikasi ALPK, meliputi:
1. Merekam data keluhan yang masuk.
2. Menghitung jumlah keluhan yang terjadi dan yang terselesaikan per-bulan.
3. Menampilkan status dari alur penyelesaian penanganan keluhan.
4. Menentukan dan mengirimkan personel untuk menangani keluhan.
1.1 Tujuan, Ruang Lingkup dan Sasaran
Tujuan : Membuat produk aplikasi yaitu sistem
informasi yang dikembangkan per-modul
sesuai dengan subsistem yang ada. Modul yang
dibuat pada proyek kali ini terdiri dari 2 modul
utama, yaitu : Aplikasi manajemen keluhan dan
aplikasi penentuan personel biro TI.
Ruang Lingkup : Produk ini ditujukan untuk diterapkan pada
yang memiliki fungsional seperti pada ALPK.
Untuk database aplikasi disiapkan supaya dapat
terhubung dengan data bagian SDM biro TI.
Sasaran : Menghasilkan produk aplikasi layanan
penanganan keluhan yang sesuai dengan
spesifikasi kebutuhan.
Dibawah ini adalah Project Charter Proyek pembangunan ALPK.
Informasi proyek
Tanggal Mei 2019
No.
Proyek
05/19/001 Nama Proyek
Aplikasi Layanan
Penangan Keluhan
Pimpinan proyek Ir. A. Budi Harto Klien MPPL Informatika
Tahapan meliputi
1. Persiapan survey dan pelaksanaan
2. Analisa Kebutuhan user dan software
3. Detail Design
4. Pengembangan aplikasi
5. Evaluasi dan uji coba Aplikasi
6. Penutupan proyek
Tanggal mulai 2 Mei 2019 Total kontrak Rp. 500.000.000,-
Tanggal selesai 28 Agustus 2019 Estimasi biaya Rp. 477.480.000,-
Tujuan Bisnis
Membangun aplikasi layanan penanganan keluhan yang dikembangkan per-modul
sesuai dengan subsistem yang ada di Biro TI.
Deskripsi Produk/ Proyek
• Aplikasi Penanganan Keluhan
• Aplikasi Sistem Informasi Personel Biro TI
Sasaran Proyek
Sasaran proyek menghasilkan spesifikasi, desain , program aplikasi dan uji coba
aplikasi
Critical Success Factors :
Sistem Informasi yang men-support agar Biro TI yang dimodelkan memiliki komitmen
untuk tetap menggunakan business process yang sudah disepakati
Batasan :
Pelaksanaan survey lapangan sepenuhnya dilakukan pada Badan Pengelola Keuangan
dan Aset Daerah.
Asumsi :
Biro TI yang akan mengimplementasikan ALPK sebelumnya tidak mempunyai aplikasi
layanan penanganan keluhan terintegrasi lainya.
Otoritas Pimpinan Proyek :
• Mengatur jadwal, anggaran dana, personel yang bertanggung jawab, dan
sumber daya lain yang digunakan selama pelaksanaan proyek
• Melakukan pengawasan aktifitas pelaksanaan proyek.
• Tidak mencakup dalam hal perekrutan pekerja proyek, karena pekerja
proyek telah ditentukan saat proyek dimulai.
Tanggung jawab pimpinan proyek :
• Membuat rencana proyek dan dokumen pendukung
• Membuat laporan kemajuan/kinerja proyek
• Mengendalikan seluruh kegiatan hingga selesai
• Menjamin proyek berhasil dengan baik dan penyampaian laporan tepat
waktu.
Pimpinan proyek Ir. A. Budi Harto Kepala Cabang Ir. Hari Juned

1.2 Asumsi, Batasan dan Resiko
Asumsi
1. Kebutuhan infrastruktur, usaha yang sebenarnya, dan jadwal akan
diselesaikan setelah dilakukan identifikasi kebutuhan.
2. Ruang lingkup ALPK pada proyek ini dikerjakan dengan
mempertimbangkan fungsional layanan keluhan secaraumum.
3. Detail dokumen kebutuhan (SKPL) akan disiapkan setelah
dilakukan studi biro TI BPKAD dan akan ditanda tangani oleh
klien pada periode tertentu.
4. Perubahan pada persetujuan dokumen kebutuhan akan
diberlakukan seperti perubahan permintaan dan modifikasi yang
akan dianggap sebagai tambahan tagihan pada klien.
5. Persoalan kinerja ditujukan untuk ketersediaan infrastruktur yang
diinginkan oleh klien.
6. Komitmen dari seluruh jajaran managemen dan pekerjaproyek.
7. Kegiatan operasional penanganan keluhan dilakukan secara
manual (belum ada sistem informasi yang digunakan)
8. Kondisi pengembangan aplikasi aman dan kondusif
Batasan
1. Pelaksanaan identifikasi kebutuhan dilakukan terhadap studi
pustaka tentang perancangan aplikasi layanan penanganan keluhan
pada Badan Pengelola Keuangan dan Aset Daerah oleh Bagus
Permadi.
2. Waktu pelaksanaan proyek 4 bulan mulai dari tanggal 2 Mei 2019
hingga 28 Agustus 2019.
3. Anggaran dana yang ditetapkan untuk pelaksanaan dan
pengelolaan proyek tidak melebihi total kontrak proyek, yaitu Rp.
500.000.000,-

Resiko utama yang mungkin muncul :
No. Kategori
Resiko
Daftar
Resiko
1. Teknis - Requirement kurang
- Analisa dan desain salah
- Teknologi yang digunakan berubah
2. Manajemen
proyek
- Estimasi kurang akurat
- Perencanaan kurang lengkap
- Pengawasan dan komunikasi kurang
- Sasaran proyek tidak konsisten
3. Lingkungan - Bencana Alam
- Kondisi Kesehatan Pekerja
4. Keorganisasian - Staf dan pekerja kurang berpengalaman
- Beban kerja yang terlalu menumpuk.
1.3 Penyerahan Proyek
Dokumen dan Produk yang diserahkan sebagai hasil dari
proyek meliputi dua kategori berikut :
1. Project management-related deliverables: Project Plan ,
project charter, project scope statement, WBS, schedule,
cost baseline, status reports, final project presentation, final
project report, dan dokumentasi lain yang berkaitan dengan
project.
2. Product-related deliverables: Spesifikasi Kebutuhan
Perangkat Lunak, Deskripsi Detail Desain, source code
aplikasi.
Media yang digunakan untuk penyerahan bervariasi tergantung
pernyerahannya. Untuk penyerahan dokumentasi Kebutuhan dan
desain sistem menggunakan kertas yang berupa dokumen. Sedangkan
untuk produk atau aplikasi diserahkan dalam bentuk CD. Dokumen-
dokumen tersebut harus terjaga kerahasiaanya. Semua hasil
penyerahan telah di back-up oleh pihak pengembang sistem.

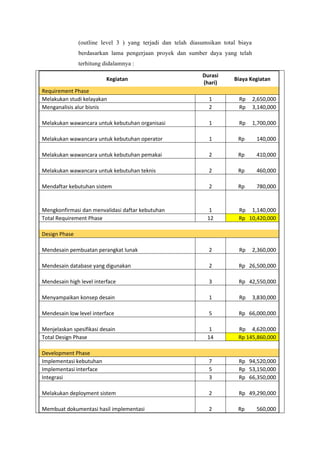

1.4 Ringkasan Jadwal
Secara umum jadwal dari proyek terdiri atas beberapa aktifitas
utama yang di alokasikan untuk tiap aktifitas. Berikut merupakan
ringkasan jadwal untuk proyek pembangunan Aplikasi
Layanan Penanganan Keluhan :
Kegiatan Mei 2019 Juni 2019 Juli 2019 Agustus
2019
I II I II I II I II
Kontrak Proyek
Analisis Kebutuhan
Prototyping
Pemrograman
Uji Coba
Pelatihan
Pelaporan

1.5 Evolusi Perencanaan
Perencanaan proyek ini disusun berdasarkan standard IEEE 1058-1998
Standard for Software Project Management Plans.
Perencanaan proyek yang dirilis pertama kali akan diberikan
kepada sponsor dan dikoordinasi dengan anggota tim untuk di review.
Sedangkan perubahan tehadap perencanaan proyek akan dilakukan
jika diperlukan selama proyek masih berlangsung. Setiap perubahan
penting pada dokumen ini harus disahkan oleh klien dan disebarkan
pada anggota tim.
Penomoran versi pada dokumen perencanaan proyek ini
mengikuti format penanganan dokumen yang ditentukan pada bab
Rencana Tambahan sub-bab Rencana Dokumentasi dalam dokumen
ini.

1.6 Definisi dan Akronim
WBS Work Breakdown Structure
SKPL Spesifikasi Kebutuhan Perangkat Lunak
PERT Program Evaluation and Review Technique
VORD Viewpoint Oriented Requirement Definition
ALPK Aplikasi Layanan Penanganan Keluhan
QA Quality Assurance
UML Unified Modelling Language
SDLC System Development Life Cycle

2. Organisasi Proyek
2.1 Lingkungan Eksternal
Lingkungan eksternal ini membahas tentang bagaimana
hubungan antara team proyek dengan pihak luar. Pihak yang
berhubungan dan mendukung proyek adalah sebagai berikut :
Organization Name of Liaison/Interface
Biro TI BPKAD Pihak Pemesan Aplikasi
User (Pemakai di lapangan) Pegawai pelaksana / pengguna
2.2 Struktur Internal
Struktur organisasi dalam team proyek ini menggunakan tipe
controlled decentralized dimana team telah menunjuk seorang leader
(manajer proyek) sebagai pimpinan proyek. Untuk lebih jelasnya
tentang Komunikasi antar kelompok dan individu dilakukan secara
horisontal. Komunikasi vertikal sesuai dengan hirarki kendali juga
dilakukan.
Untuk lebih jelasnya tentang struktur organisasi dapat dilihat di

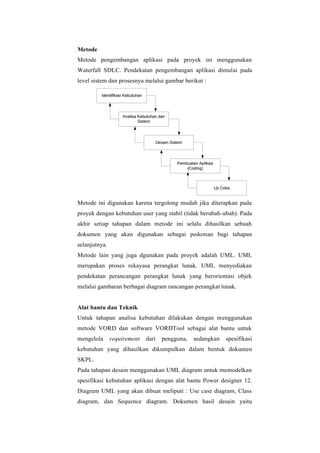

gambar di bawah ini :
Penjelasan dari diagram di atas secara umum bahwa tim proyek
ini dipimpin oleh seorang pimpinan proyek yang membawahi 3
bidang, yaitu : analis, programmer, dan surveyor. Antar bidang dapat
saling memberikan saran. Masing –masing bidang bertanggung jawab
pada pimpinan proyek.
2.3 Peran dan Tanggung Jawab
Tiap-tiap anggota tim memiliki tugas dan tanggung jawab
masing- masing yang harus dijalankan. Tugas dan tanggung jawab
tersebut dapat dilihat di tabel berikut :
Jabatan Pembagian
tugas
Pimpinan proyek
• Bertanggung jawab terhadap jalannya proyek
• Membuat perencanaan proyek serta pengawasan
seluruh aktifitas eksekusi proyek
• Membuat/mengumpulkan dokumentasi proyek
setelah selesai dilakukannya tahapan tertentu.
• Membuat laporan pertanggungjawaban setelah
tahap implementasi selesai.
• Memberikan pengarahan, teguran, dan peringatan
kepada anggota team jika terjadi penyimpangan
dalam pelaksanaan proyek.
Analis
• Melakukan analisa kebutuhan kustomer hingga
menghasilkan spesifikasi fungsional dari sistem
informasi.
• Mendesain desain database dan UML diagram dari
sistem sesuai hasil analisa.
• Menetapkan kebutuhan dari sistem dan
menggambarkan fungsionalitas dari sistem.
• Membuat dokumentasi untuk aktifitas analisa dan
desain yakni
berupa Spesifikasi Kebutuhan Perangkat Lunak dan
Deskripsi Detail Desain .
Programmer
• Membuat aplikasi berdasarkan detail desain yang
diberikan oleh pihak analis
• Membuat dokumentasi aplikasi baik itu database,
maupun aplikasi dalam bentuk CD.
• Membuat dokumentasi bantuan aplikasi berupa
panduan instalasi
• Turut serta dalam melaukan ujicoba dan review hasil
ujicoba aplikasi
Surveyor
• Melakukan identifikasi terhadap kebutuhan kustomer
(survey kebutuhan kustomer)
• Membuat kesimpulan awal tentang layanan dari
sistem berdasar identifikasi kebutuhan yang
dilakukan
3. Rencana Proses Managerial
3.1 Rencana Awal
3.1.1 Estimasi
Metode dan hasil estimasi proyek
• Estimasi biaya untuk gaji pekerja menggunakan
pendekatan person/hour.
• Estimasi untuk durasi waktu pengerjaan tiap aktifitas
menggunakan analisa PERT. Analisa ini digunakan
untuk menghadapi ketidakpastian pada durasi
aktifitas/tugas. Penetapan lama perkiraan aktifitas (D)
merupakan faktor dari optimistic Duration (OD),
pesimistic Duration (PD) dan expected Duration (ED)
pada analisa PERT. Rumus analisa PERT :
D =
(1xOD ) + (4 xED ) + (1xPD )
6
Tahapan Optimis Pesimis
Most
Likely
Durasi
tanpa resiko
Durasi
dengan
resiko
Identifikasi
kebutuhan
6 hari 9 hari 7 hari 7 hari 8 hari
Analisa 10 hari 20 hari 18 hari 17 hari 19 hari
Desain 12 hari 18 hari 15 hari 15 hari 17 hari
Pembuatan
aplikasi
10 hari 18 hari 11 hari 12 hari 13 hari
Uji Coba ** 4 hari 8 hari 6 hari 6 hari 6 hari
** Tahapan tanpa tambahan durasi resiko
3.1.2 Pengaturan Kepegawaian
Staff yang diperlukan pada proyek ini untuk keseluruhan
berjumlah 17 orang dengan pembagian sebagai berikut :
Staff Asal Durasi Kerja Jumlah
Manager
Proyek
Internal
Perusahaan
Selama Proyek
berlangsung
1 Orang
Team
Leader
Internal
Perusahaan
Selama Proyek
berlangsung
1 Orang
Surveyor Di sewa Selama fase identifikasi
kebutuhan
2 Orang
Analis Internal
Perusahaan
Selama fase analisa dan
desain
3 Orang
Programmer Internal
Perusahaan
Selama fasepembangunan
aplikasi dan ujicoba
5 Orang
3.1.3 Perolehan Sumber Daya
Perolehan dan perekrutan sumber daya proyek tidak perlu
dilakukan dalam proyek, karena sumber daya proyek telah didapat
atau direkrut oleh perusahaan penanggung jawab proyek (dimana
proyek berlangsung) sesuai dengan kriteria yang ditentukan.
3.1.4 Pelatihan Pekerja Proyek
Berikut adalah daftar rencana training (pelatihan) yang akan
diberikan kepada anggota tim Proyek. Daftar berikut disusun
berdasarkan kendala pada setiap tahap yang kemungkinan terjadi
selama pelaksanaan proyek :
Tahapa
n /
Staff
Permasalahan Jenis pelatihan
Metode
Pelatihan
Analisa Kebutuhan
Analis 1. Sistem yang kompleks
membuat analis kesulitan
dalam membuat strukturisasi
viewpoint dengan metode
VORD .
(Technical training)
tentang analisa
kebutuhan dengan VORD
dan cara penggunaan
VORDTool.
Konsultasi
dan mencari
studi pustaka
/ referensi ttg
VORD.
Detail Desain Aplikasi
Analis 1. Kesulitan dalam membuat
Class diagram UML
karena banyaknya relasi
dan entitas.
(Technical training)
tentang cara
menggambar Class
Diagram yang benar
sesuai
kesulitan yg dialami.
Konsultasi
dan
Perkuliahan
(diterangkan)
2. Kesulitan membuat desain
database akibat relasi yang
rumit serta penentuan
pembagian database
(Technical training)
tentang penyempurnaan
desain database melalui
normalisasi dan
penentuan atribut entitas
yang sesuai.
Konsultasi
dan
Perkuliahan
(diterangkan)
3. Kesulitan membuat
Sequence Diagram
UML.
(Technical training)
tentang pembuatan
Sequence Diagram yg
benar sesuai
dengan kesulitan yg
dialami.
Konsultasi
dan
Perkuliahan
(diterangkan)
Pembuatan aplikasi
Programmer 1. Pengaturan koneksi
database. Antara Java 8
dengan MySql
(Technical training)
tentang cara membuat
koneksi database
Penjelasan,
praktek dan
studi pustaka
2. Kesulitan pembuatan
modul admin dan
konfigurasi setting
database pada saat
instalasi aplikasi.
(Technical training)
tentang pembuatan
modul instalasi dan
file untuk konfigurasi
saat instalasi
Penjelasa
n,
praktek
dan
mencari
sumber lain.
3.2 Rencana Kerja
3.2.1 Work Breakdown Structure (WBS)
WBS merupakan pembagian sebuah proyek kedalam aktifitas-
aktifitas yang, lebih kecil. Aktifitas-aktifitas tersebut diberi identitas
untuk menentukan hubungan antar aktifitas. WBS berguna untuk
perencanaan proyek, terutama mengenai perkiraan waktu pengerjaan
dan sumberdaya yang digunakan. WBS pada proyek ini disusun
berdasarkan metode pengembangan aplikasi waterfall serta aktifitas
pengembangan aplikasi pada umumnya. Level dekomposisi yang
dilakukan pada WBS dibawah ini hingga pada level 5.
Deliverable atau produk yang dihasilkan pada tiap aktifitas
adalah seperti berikut :
No. Aktifitas (Outline level dua) Produ
k
1. Identifikasi Kebutuhan Form identifikasi kebutuhan
yang telah berisi jawaban.
2. Analisa kebutuhan Dokumen SKPL dan Dokumen
Kebutuhan
3. Desain sistem Dokumen Deskripsi Detail
sistem
4. Pembuatan Aplikasi Aplikasi ALPK
5. Uji Coba Aplikasi Hasil testing danperformance
aplikasi.
Dekomposisi WBS yang dibangun untuk pelaksanaan proyek
pembangunan ALPK dapat dilihat lebih jelas pada kolom task name
dalam lampiran 1. Baseline proyek. Selain aktifitas yang dikerjakan
tercantum pula durasi, sumber daya yang digunakan dan predecessor
dari tiap aktifitas.
3.2.2 Alokasi Jadwal
Sebelum melakukan alokasi jadwal, terlebih dahulu harus
disusun daftar aktfiitas yang akan dikerjakan dalam proyek beserta
sumber daya proyek yang dibutuhkan. Susunan aktifitas proyek ALPK
yang dibuat berupa WBS (selengkapnya dapat dilihat pada subbab
3.2.1). Sedangkan mengenai sumber daya proyek selengkapnya
dijelaskan pada subbab 3.2.3 (alokasi sumber daya). Alokasi jadwal
dilakukan dengan bantuan gantt chart.
Tahap pertama dalam melakukan alokasi jadwal yaitu
mengatur dependensi(keterkaitan) antar aktifitas yang sudah tersusun.
Keterkaitan tiap aktifitas dicatat dalam kolom predecessor (pada gantt
chart) dengan menggunakan ID aktifitas dalam WBS. Setelah
keterkaitan dibangun baru kemudian menentukan tanggal mulai dan
durasi untuk tiap aktifitas. Saat seluruh tanggal dan durasi telah
ditentukan untuk tiap aktifitas, jadwal proyek telah selesai dan siap
untuk disimpan sebagai baseline proyek.
Pada jadwal proyek ALPK terdapat lintasan kritis proyek, yaitu
tahap analisa kebutuhan dan desain sistem. Durasi untuk kedua
tahapan tersebut 36 hari (57% dari durasi waktu pelaksanaan proyek
keseluruhan). Batasan waktu dari pelaksanaan proyek menurut
project charter yaitu tanggal 28 Agustus 2019. Sedangkan milestone
untuk tiap aktifitas dapat dilihat selengkapnya pada subbab 4.1 bagian
milestone utama.
3.2.3 Alokasi Sumberdaya
Sumberdaya yang diperlukan dan dialokasikan pada proyek
terbagi atas 2 kelompok utama, yaitu :
- Work: Yakni berupa tenaga kerja yang terdiri atas pimpinan
proyek, surveyor, analis, dan programmer. Pada kategori work
terdapat sumberdaya set komputer karena penggunaan komputer
pada pelaksanaan aktifitas dihitung sesuai dengan lama
pemakaian komputer oleh tenaga kerja, sehingga dapat
meminimalkan biaya sewa komputer.
- Material: Merupakan barang habis yang terdiri dari barang-
barang keperluan kantor (kertas, alat tulis dan CD), biaya utilitas
(sewa kantor, listrik dan air) serta biaya akomodasi pelaksanaan
rapat atau review hasil aktifitas.
Jumlah pekerja yang dibutuhkan beserta kemampuan yang
dimiliki dicantumkan pada tabel berikut :
Staf Jumlah Tahapan
pekerjaan
Kemampuan yang
dimiliki
Manajer Proyek dan
Team Leader
2 Orang Seluruh tahapan
pada proyek.
- Kemampuan koordinasi
dan komunikasi yang
baik
- Kemampuan manajerial
dan manajemen proyek
IT.
- Kemampuan
menyelesaikan
masalah
Surveyor 2 Orang Identifikasi
kebutuhan
- Mampu bekerja sama
dengan user aplikasi
- Mampu berkomunikasi
dan
negosiasi
- Kritis dan detail
dalam bertanya.
Analis 3 Orang Analisa Kebutuhan - Mampu
mengelompokkan layanan
dan fungsi dari sistem
berdsar hasil identifikasi
kebutuhan
- Memahami metode
analisa kebutuhan yang
digunakan
- Mampu
menuliskan dokumentasi
kebutuhan .
- Mampu membuat
dokumen
SKPL yang detail.
Desain sistem - Mengerti cara membuat
diagram-diagram UML
- Mampu
mengoperasikan software
untuk desain UML yaitu
power Designer 12.
- Mengerti tentang
Database
Programmer 5 Orang Pembuatan aplikasi - Menguasai
bahasa pemrograman
Java 8
- Menguasai MySql 5
sebagai DBMS
- Mengerti fungsi
dan penggunaan
komponen / package yg
ditambahkan pada Java 8
- Mampu melakukan
koneksi dari database ke
Java.
Uji Coba aplikasi - Memahami aplikasi yang
dibuat
- Mengerti tentang teknik
testing yang digunakan
- Menguasai masalah
keamanan software dan
database.
3.2.4 Alokasi Dana
Berikut merupakan tabel pemetaan dana pada setiap aktifitas
(outline level 3 ) yang terjadi dan telah diasumsikan total biaya
berdasarkan lama pengerjaan proyek dan sumber daya yang telah
terhitung didalamnya :
Kegiatan
Durasi
(hari)
Biaya Kegiatan
Requirement Phase
Melakukan studi kelayakan 1 Rp 2,650,000
Menganalisis alur bisnis 2 Rp 3,140,000
Melakukan wawancara untuk kebutuhan organisasi 1 Rp 1,700,000
Melakukan wawancara untuk kebutuhan operator 1 Rp 140,000
Melakukan wawancara untuk kebutuhan pemakai 2 Rp 410,000
Melakukan wawancara untuk kebutuhan teknis 2 Rp 460,000
Mendaftar kebutuhan sistem 2 Rp 780,000
Mengkonfirmasi dan menvalidasi daftar kebutuhan 1 Rp 1,140,000
Total Requirement Phase 12 Rp 10,420,000
Design Phase
Mendesain pembuatan perangkat lunak 2 Rp 2,360,000
Mendesain database yang digunakan 2 Rp 26,500,000
Mendesain high level interface 3 Rp 42,550,000
Menyampaikan konsep desain 1 Rp 3,830,000
Mendesain low level interface 5 Rp 66,000,000
Menjelaskan spesifikasi desain 1 Rp 4,620,000
Total Design Phase 14 Rp 145,860,000
Development Phase
Implementasi kebutuhan 7 Rp 94,520,000
Implementasi interface 5 Rp 53,150,000
Integrasi 3 Rp 66,350,000
Melakukan deployment sistem 2 Rp 49,290,000
Membuat dokumentasi hasil implementasi 2 Rp 560,000
Total Development Phase 19 Rp 263,870,000
Testing Phase
Membuat skenario uji coba 1 Rp 1,800,000
Melakukan uji coba 4 Rp 4,750,000
Melakukan evaluasi hasil uji coba 1 Rp 3,700,000
Membuat dokumentasi uji coba 1 Rp 1,450,000
Total Testing Phase 7 Rp 11,700,000
Maintenance Phase
Melakukan pelatihan sistem 4 Rp 41,500,000
Melakukan serahan perangkat lunak 1 Rp 1,800,000
Transisi 1 Rp 1,900,000
Mempresentasikan laporan akhir 2 Rp 2,950,000
Total Maintenance Phase 8 Rp 48,150,000
Total Hari Kerja dan Biaya 60 Rp 480,000,000
Estimasi biaya untuk setiap resource yang digunakan pada proyek
adalah sebagai berikut :
Unit Cost Total
WBS Level1
Totals
WBS Item
1. Project Management
Rp
60,000,000
Project Manager 1
Rp
1,500,000
Rp
1,500,000
Team Leader 1
Rp
12,000,000
Rp
12,000,000
System Analyst 1
Rp
8,000,000
Rp
8,000,000
Programmer 5
Rp
6,000,000
Rp
30,000,000
Ahli Kelembagaan 1
Rp
3,500,000
Rp
3,500,000
Technical Support 1
Rp
2,000,000
Rp
2,000,000
Tenaga Dokumentasi 1
Rp
1,500,000
Rp
1,500,000
Administrasi 1
Rp
1,500,000
Rp
1,500,000
2. Hardware
Rp
120,000,000
Server 1
Rp
20,000,000
Rp
20,000,000
Perangkat Client 10
Rp
10,000,000
Rp
100,000,000
3. Software
Rp
205,000,000
Software Desain 2
Rp
40,000,000
Rp
80,000,000
Software Database 1
Rp
25,000,000
Rp
25,000,000
Software Automated
Integration 1
Rp
60,000,000
Rp
60,000,000
Software Automated
Deployment 1
Rp
40,000,000
Rp
40,000,000
4. Testing (10% dari total
hardware dan software)
Rp
32,500,000
5. Training and Support
Rp
14,900,000
Trainee Costs 10
Rp
150,000
Rp
1,500,000
Travel Costs 8
Rp
400,000
Rp
3,200,000
Trainer 12
Rp
600,000
Rp
7,200,000
System Analyst 1
Rp
800,000
Rp
800,000
Programmer 5
Rp
400,000
Rp
2,000,000
Technical Support 1
Rp
200,000
Rp
200,000
6. Reserves (20% dari total
estimasi)
Rp
45,480,000
TOTAL
Rp
477,880,000
3.3 Rencana Penelusuran Poyek
3.3.1 Manajemen Kebutuhan
Proses pengukuran terhadap perubahan kebutuhan proyek
didasarkan pada presentase perubahan yang diminta
dibandingkan dengan presentase pengerjaan proyek yang telah
selesaidilakukan.
Proses pelaporannya itu sendiri dilakukan dengan cara
meminta perubahan secara langsung kepada tim proyek. Tim
proyek ini kemudian akan melakukan pengukuran apakah
perubahan kebutuhan dalam skala besar atau kecil. Skala ini akan
digunakan untuk menginisialisasi perubahan terhadap
penjadwalan proyek, anggaran dana dan sumber daya manusia
yang digunakan.
Kontrol terhadap perubahan kebutuhan akan terus
dilakukan sepanjang pengerjaan proyek sehingga pengerjaan
proyek mencapai hasil yang maksimal dan tidak sampai
menyimpang dari spesifikasi permintaan perubahan oleh
kustomer ataupun dari stakeholder lain. Kontrol ini akan
dilakukan secara bersama-sama oleh tim sponsor sendiri dan juga
oleh pimpinan proyek..
3.3.2 Pengawasan Jadwal
Mengelola dan mengatur jadwal secara aktif merupakan
cara terbaik untuk memastikan bahwa proyek berjalan tepat waktu.
Dan untuk melakukan proses tersebut, ada beberapa masukan
yang harus tersedia dan dapat dipahami. Input tersebut antara lain
:
▪ Baseline jadwal : adalah versi baseline jadwal terkini yang
disetujui dari jadwal proyek yang menyediakan dasar
sebagai pembanding dan pelaporan dari kinerja proyek.
Jadwal proyek menjelaskan dengan detil rencana tanggal
permulaan dan akhir dari setiap aktifitas.
▪ Laporan kinerja : merupakan hal pertama yang kebanyakan
digunakan sebagai mekanisme komunikasi untuk mendaftar
pekerjaan apa yang harus dikerjakan dan siapa yang
mengerjakan. Laporan kinerja yang baik seharusnya
menunjukkan tanggal yang direncanakan, tanggal
sebenarnya dan durasi yang sebenarnya dari pekerjaan setiap
aktifitas. Saat semua masukan telah dibuat, dibutuhkan alat
bantu dan teknik yang digunakan untuk meninjau ulang
jadwal. Jika sebuah kondisi terjadi dimana pada kenyataan
pelaksanaan proyek berbeda dengan jadwal sebenarnya, alat
bantu dan teknik tesebut dapat digunakan untuk
memperbaiki situasi yang terjadi. Pimpinan proyek akan
melakukan evaluasi seberapa banyak perkerjaan yang
berhasil diselesaikan dibandingkan dengan performa aktual
dan perbedaan jadwal. Jika ditemukan kasus perbedaan
jadwal maka pimpinan proyek wajib mencari penyebabnya.
Berikut adalah beberapa teknik dan metode yang digunakan
untuk melakukan pengawasan jadwal pada proyek ini :
1. Laporan kemajuan proyek : adalah ketika sebuah laporan
yang dibuat menjelaskan tentang tanggal mulai dan
selesai yang sebenarnya dari aktifitas. Dan durasi yang
belum dikerjakan dari aktifitas yang belum selesai
dikerjakan.
2. Analisa perbedaan : adalah analisa yang membandingkan
antara data perencanaan dengan kinerja yang sebenarnya
untuk menemukan penundaan yang terjadi pada jadwal
proyek.
3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan
dari penundaan yang terjadi dengan mengukur kinerja
proyek dibandingkan terhadap rencana proyek. Alat ukur
yang umum digunakan adalah diagram perbandingan
jadwal, yaitu merupakan cara untuk menunjukkan
perbedaan antara kinerja sebenarnya dengan yang
direncanakan.
Diagram,tersebut menghasilkan informasi tentang kondisi
terkini dari proyek dan dapat digunakan untuk
menentukan apakah proyek sesuai atau tidak dengan
jadwal yang ditentukan.
3.3.3 Pengawasan Anggaran Dana
Pemantauan dilakukan dengan melihat biaya aktual yang timbul
dan membandingkanya dengan baseline cost (anggaran). Apakah
biaya aktual berada dalam rentang kendali atau tidak, dapat dilihat
pada tampilan Gantt Chart – Cost dalam lampiran 1 Baseline proyek..
Pengawasan terhadap biaya dalam sebuah proyek merupakan
satu- satunya cara untuk memastikan bahwa anggaran proyek
merupakan bagian dari kesuksesan proyek. Pengawasan biaya
meliputi penanganan perubahan permintaan melalui proses
pengawasan perubahan yang terintegasi. Perubahan permintaan dapat
berubah-ubah antara kemungkinan overrun pada keuangan yang sah
dan penggunaan sumber daya yang tidak sesuai.
Ada beberapa masukan, alat bantu dan teknik, serta keluaran
untuk melakukan pengawasan terhadap biaya proyek. Masukan yang
digunakan pada proyek ini adalah :
▪ Laporan kinerja : merupakan hal pertama yang kebanyakan
digunakan sebagai mekanisme komunikasi untuk mendaftar
pekerjaan apa yang harus dikerjakan dan siapa yang
mengerjakan. Laporan kinerja yang baik seharusnya
menunjukkan tanggal yang direncanakan, tanggal sebenarnya
dan durasi yang sebenarnya dari pekerjaan setiap aktifitas.
▪ Baseline biaya : merupakan anggaran dana pada sutau
tahapan. Tujuan dari baseline baiya ini adalah untuk
menyediakan dsaar pengukuran, pengawasan dan
pengendalian dari keseluruhan kinerja proyek.
▪ Rencana Manajemen proyek : rencana manajemen proyek dan
rencana manajemen anggaran dana menjelaskan tentang
kebijakan dan prosedur dari perusahaan yang harus dipatuhi.
Untuk alat bantu dan teknik yang digunakan pada pengawasan biaya
proyek ini, yaitu antara lain :
1. Manajemen perbedaan: hal ini menggambarkan berbagai
tingkat dari perbedaan (durasi dan biaya) yang harus dikelola.
2. Review kinerja proyek: review kinerja proyek
membandingkan biaya setiap aktifitas yang mengalami
kelebihan biaya, aktitas yang dijadwalkan, serta milestone
yang telah dicapai.
Sedangkan hasil dari proses pengawasan proyek antara lain :
1. Usulan tindakan perbaikan : merupakan langkah-langkah yang
harus dilakukan oleh pimpinan proyek untuk memastikan
bahwa setiap pekerjaan yang akan datang akan mendukung
rencana manajemen proyek saat ini.
2. Permintaan perubahan : permintaan perubahan biasanya
dihasilkan dari usulan tindakan perbaikan.
3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan dari
penundaan yang terjadi dengan mengukur kinerja proyek
dibandingkan terhadap rencana proyek.
4. Pembaharuan baseline biaya: pembaharuan terhadap baseline
biaya menyetujui perubahan pada baseline biaya saat ini.
Dengan memperbaharui baseline maka dapat digunakan
sebagai ukuran yang realistik pada kinerja anggaran dana
proyek.
3.3.4 Pengawasan Kualitas
Pengawasan terhadap kualitas merupakan proses perbandingan
antara produk yang dihasilkan dengan standar kualitas yang telah
ditetapkan pada perencanaan kualitas sebelumnya.
Teknik yang dilakukan untuk melakukan pengawasan terhadap
kualitas, yaitu :
▪ Pengukuran pengendalian kualitas : merupakan hasil dari
aktifitas membandingkan produk dari proyek dengan standar
dan proses kualitas yang telah ditetapkan. Hal ini merupakan
pemeriksaaan yang sebenarnya untuk memastikan kualitas
dari produk dan jasa yang dibangun.
▪ Pertemuan status review : adalah pertemuan yang diadakan
secara rutin dengan seluruh anggota tim proyek untuk
mendapatperubahan informasi yang terjadi mengenai proyek.
▪ Laporan kinerja : merupakan hal pertama yang kebanyakan
digunakan sebagai mekanisme komunikasi untuk mendaftar
pekerjaan apa yang harus dikerjakan dan siapa yang
mengerjakan. Laporan kinerja yang baik seharusnya
menunjukkan tanggal yang direncanakan, tanggal sebenarnya
dan durasi yang sebenarnya dari pekerjaan setiap aktifitas.
3.3.5 Pelaporan
Pelaporan adalah proses pengumpulan keseluruhan data baseline
dan mendistribusikan informasi tersebut kepada sponsor ataupun
anggota tim proyek. Kegunaan dari laporan adalah untuk menjelaskan
bagaimana sumber daya digunakan untuk memenuhi sasaran proyek.
Pelaporan harus memuat informasi yang berkaitan dengan ruang
lingkup, jadwal, biaya, resiko dan kualitas.
Yang menjadi masukan dalam proses pelaporan , yaitu :
1. Deliverables : adalah segala produk, layanan, atau hasil yang
berbeda yang harus dihasilkan untuk menyelesaikan sebuah
proses, tahapan dari proyek. Ketika seluruh produk yang
dihasilkan telah disetujui, maka tahap pelaksanaan proyek
dinyatakan selesai dan penutupan proyek dapat dimulai.
2. Pengukuran pengendalian kualitas : merupakan hasil dari
aktifitas membandingkan produk dari proyek dengan standar
dan proses kualitas yang telah ditetapkan. Hal ini merupakan
pemeriksaaan yang sebenarnya untuk memastikan kualitas
dari produk dan jasa yang dibangun.
3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan dari
penundaan yang terjadi dengan mengukur kinerja proyek
dibandingkan terhadap rencana proyek.
4. Informasi kinerja aktifitas : adalah sumber data mengenai
informasi status dan kualitas dari seluruh aktifitas yang telah
selesai dikerjakan. Hal ini digunakan untuk memastikan
apakah seluruh aktifitas yang dibutuhkan telah benar-benar
selesai dikerjakan dan kontrak proyek telah diakhiri.
5. Permintaan perubahan yang telah disetujui.
Dari beberapa masukan yang ada tersebut diolah dengan beberapa alat
bantu dan teknik berikut, antara lain :
1. Pertemuan status review : adalah pertemuan yang diadakan
secara rutin dengan seluruh anggota tim proyek untuk
mendapatperubahan informasi yang terjadi mengenai proyek.
2. Sistem pelaporan waktu : adalah catatan yang mendukung
informasi tentang waktu yang dihabiskan untuk setiap aktifitas
pada proyek.
3. Sistem pelaporan biaya : adalah catatan yang mendukung
informasi tentang biaya yang dihabiskan untuk setiap aktifitas
pada proyek.
Dengan menggunakan alat bantu dan teknik tersebut diatas akan
sangat membantu dalam proses pembuatan laporan performa proyek
yang efisien. Proses pelaporan berkaitan dengan dokumentasi
performa proyek secara keseluruhan. Beberapa keluaran dari proses
pelaporan , yaitu :
1. Laporan kinerja
2. Permintaan perubahan
3. Usulan tindakan perbaikan
3.3.6 Matriks Proyek
Mengumpulkan matriks (ukuran) pada sebuah proyek merupakan
salah satu proses manajemen proyek yang paling baik dilakukan tetapi
sangat sulit untuk diterapkan. Yang penting untuk dijadikan matrik
pada proyek adalah informasi tentang estimasi durasi, durasi aktual
dan informasi tentang estimasi biaya serta biaya aktual.
Matriks proyek merupakan alat bantu untuk pengendalian kualitas
dan manajemen proyek. Matriks mengukur atribut yang berbeda dari
proyek. Matriks dapat digunakan untuk menemukan lokasi yang
mungkin menjadi penyebab masalah.
Yang menjadi matrik pada proyek ini akan digambarkan pada
tabel berikut :
Matriks
(Ukuran)
Bagaimana mengukur
matrik
Penanggung
jawab
Waktu
penyelesaian
Untuk setiap tahapan dalam
proyek, catat waktu atau
tanggal mulai tahapan sejak
awal permulaan aktifitas
dikerjakan.
Pimpinan Proyek&
pekerj yang
bertanggung jawab
pada setiap tahapan.
Mulai proyek Dihitung pada akhir bagian Pimpinan Proyek
Selesai proyek Dihitung pada akhir bagian Pimpinan Proyek
Presentase
Milestone yang
telah dicapai
Berapa persen milestone yang
tercapai dari ¼ waktu
pelaksanaan proyek
Pimpinan Proyek
Kesuksesan
(penyelesaian)
persen
Pada akhir bagian, berapa
persen pekerjaan yang berakhir
secara normal dibandingkan
dengan pekerjaan yang selesai
tertunda.
Pimpinan Proyek&
pekerj yang
bertanggung jawab
pada setiap
tahapan.

3.4 Rencana Manajemen Resiko
Proses pengelolaan resiko membantu untuk menentukan resiko yang
potensial dari sebuah proyek. Manajemen resiko terdiri atas 3 proses
utama, yaitu :
1. Identifikasi resiko → merupakan aktifitas yang digunakan untuk
melakukan identifikasi resiko potensial yang mungkin terjadi
serta menjelaskan hubunganya. Setelah proses identifikasi resiko
biasanya diikuti dengan proses analisa resiko secara kualitatif.
Output dari proses ini adalah daftar resiko yang mungkin terjadi
dan detail semua resiko yang telah terindetifikasi, termasuk
kategori resiko, penyebab resiko, kemungkinan terjadi, dampak
dari resiko, serta penanggung jawab resiko.
Tahapan
terjadi
Resiko
Daftar Resiko Asal Resiko Pengaruh resiko
Penanggung
jawab
A. Perencanaan
Proyek
Estimasi kurang
akurat
Salah
menggunakan
teknik estimasi
Budget over cost
dan
Time overrun
Pimpinan
proyek
Perencanaan
kurang lengkap
Kurang
pertimbangan
membuat
perencanaan
Pelaksanaan
proyek tidak
berjalan lancar.
Pimpinan
proyek
Kurang
pengawasan dan
komunikasi antar
anggota tim
proyek
Tidak ada
pengaturan
komunikasi antar
anggota tim proyek
Hasil kerja tidak
sempurna /
penyelesaian
masalah terlambat.
Pimpinan
proyek
Ruang lingkup,
jadwal,biaya,sasaran
proyek kurang jelas
Tidak detail dalam
menentukan
sasaran proyek.
Pelaksanaan
proyek tidak
berjalan lancar
karena sasaran
tidak jelas
Pimpinan
proyek
Perubahan
keuangan
Perubahan durasi
kerja
Budget over cost Pimpinan
proyek
Tidak mempunyai
cukup waktu untuk
merencanakan
Kurang cepat
membuat
perencanaan
Keputusan yang
diambil sesaat dan
berubah- ubah
Pimpinan
proyek
Beban kerja
berlebihan yang
tidak diantisipasi
Tidak melakukan
resourcelevelling
Resource yang
digunakan
menumpuk dan
kerja tidak bisa
maksimal
Pimpinan
proyek
B. Identifikasi
kebutuhan
Perubahan
permintaan akibat
error
Kurang komunikasi
dengan pengguna
Surveyor
Requirement kurang Identifikasi
kebutuhan kurang
lengkap
Sistem yang
dihasilkan tidak
sesuai requirement
Surveyor
C.
Analisa
kebutuh
an
Pekerja yang
kurang
berpengalaman
Kriteria yang salah
pada proses
perekrutan
Hasil pekerjaan
kurang sempurna
Kepala
Personalia
Penggunaan teknik
analisa kebutuhan
yang kurang tepat
Penentuan teknik
analisa kurang
tepat
Hasil Analisa tidak
valid
Analis
Kehilangan pekerja
pada saat penting
(mis. krn sakit)
Karena lingkungan
kerja kotor / kondisi
fisik pekerja
kurang fit.
Aktifitas yang
penting dapat
terganggu /
terlambat
Semua
anggota tim
D. Desain
sistem
Desain sistem
kurang lengkap
Hasil analisa kurang
lengkap
Kesulitan dalam
pembuatan aplikasi
Analis
Pekerja yang
kurang
berpengalaman
Kriteria yang salah
pada proses
perekrutan
Hasil pekerjaan
kurang sempurna
Kepala
Personalia
Kehilangan pekerja
pada saat penting
(mis. krn sakit)
Karena lingkungan
kerja kotor / kondisi
fisik pekerja
kurang fit.
Aktifitas yang
penting dapat
terganggu /
terlambat
Semua
anggota tim
E. Pembuatan
aplikasi
Pekerja yang
kurang
berpengalaman
Kurang teliti pada
perekrutan pekerja
Hasil pekerjaan
kurang sempurna
Kepala
Personalia
Tahapan
terjadi
Resiko
Daftar Resiko Asal Resiko Pengaruh resiko
Penanggung
jawab
Kehilangan pekerja
pada saat penting
(mis. krn sakit)
Karena lingkungan
kerja kotor / kondisi
fisik pekerja
kurang fit.
Aktifitas yang
penting dapat
terganggu /
terlambat
Semua
anggota tim
Penggunaan
teknologi berubah
Penentuan
teknologi tidak
dipertimbangkan
Butuh waktu untuk
belajar teknologi
baru
Programmer
Kerusakan &
kegagalan dari segi
teknis (komputer
rusak,listrik
padam,dll)
Kecerobohan
pekerja dalam
menggunakan
komputer / faktor
eksternal (pihak
PLN)
Aktifitas yang
penting dapat
terganggu /
terlambat
Semua
anggota tim
F. Uji Coba
Aplikasi
Kehilangan pekerja
pada saat –saat
yang penting (mis.
Krn sakit)
Karena lingkungan
kerja kotor / kondisi
fisik pekerja
kurang fit.
Aktifitas yang
penting dapat
terganggu /
terlambat
Semua
anggota tim
2. Analisa hasil resiko → membutuhkan hasil dari proses identifikasi
resiko sebagai input pada proses ini. Proses ini merubah dari daftar
resiko yang ada dengan pemberian prioritas dan penggolongan
resiko. Hasil akhirnya untuk meminimalkan dampak dari resiko
yang sudah teridentifikasi, kemudian merubah kemungkinan
terjadi dari daftar resiko, dan kecenderungan dari hasil identifikasi
resiko sebagai output dari proses ini.
No. Daftar Resiko
Kemungkina
n resiko
Akibat
resiko
Tindakan Penjelasan
Tindakan
A. Estimasi kurang akurat Tinggi Tinggi Dikurangi Penyesuaian jadwal
dan sumber daya
Perencanaan kurang
lengkap
Tinggi Tinggi Dikurangi Membuat detail dari
perencanaan
sebelumnya &
terdokumentasi (Project
Plan)
Kurang pengawasan dan
komunikasi antar anggota
tim proyek
Sedang Tinggi Dihindari Lebih sering
melakukan pertemuan
dengan anggota tim
untuk evaluasi dan
review.
Ruang lingkup,
jadwal,biaya,sasaran proyek
kurang jelas
Rendah Tinggi Dikurangi Membuat detail dari
sasaran proyek supaya
lebih jelas maksudnya.
Perubahan keuangan Sedang Sedang Dikurangi Menyesuaikan jadwal
dan sumber daya di
akhir tiap
tahap
Tidak mempunyai cukup
waktu untuk merencanakan
Tinggi Sedang Dikurangi Memaksimalkan waktu
yang ada untuk
merencanakan.
Beban kerja berlebihan
yang tidak diantisipasi
Rendah Sedang Dihindari Melakukan resource
levelling.
B. Perubahan permintaan
akibat error
Rendah Sedang Dikurangi Melakukan komunikasi
yang efisien dan rutin
Requirement kurang Sedang Tinggi Dicegah Melakukan studi
pustaka terlebih dahulu
sebelum
No. Daftar Resiko
Kemungkina
n resiko
Akibat
resiko
Tindakan Penjelasan
Tindakan
menyusun pertanyaan
identifikasi kebutuhan
C. Pekerja yang kurang
berpengalaman
Tinggi Tinggi Dikurangi Memperpanjang durasi
aktifitas /
memberikan
pelatihan yang
relevan
Penggunaan teknik analisa
kebutuhan yang kurang
tepat
Sedang Tinggi Dihindari Sebelumnya sudah
mempelajari karakter
proyek yg akan
dikerjakan dan memilih
teknik analisa yang
sesuai.
Kehilangan pekerja pada
saat penting (mis. Krn
sakit)
Sedang Tinggi Dikurangi Melakukan tindakan
antisipasi saat aktifitas
penting
(memperpanjang
durasi kerja, digantikan
dgn
pekerja lain)
D. Desain sistem kurang
lengkap
Sedang Tinggi Dikurangi Melakukan review pada
dokumentasi akhir
tahapan analisa.
Pekerja yang kurang
berpengalaman
Tinggi Tinggi Dikurangi Memperpanjang durasi
pengerjaan aktifitas /
memberikan pelatihan
yang
relevan
Kehilangan pekerja ahli
pada saat penting (mis.
Krn sakit)
Sedang Tinggi Dikurangi Melakukan tindakan
antisipasi saat aktifitas
penting (digantikan dgn
pekerja lain)
E. Pekerja yg ditunjuk kurang
berpengalaman
Tinggi Tinggi Dikurangi Memperpanjang durasi
pengerjaan aktifitas
Kehilangan pekerja pada
saat penting (mis. Krn
sakit)
Sedang Tinggi Dikurangi Melakukan tindakan
antisipasi saat
aktifitas penting
(memperpanjang
durasi kerja &
digantikan
dgn pekerja lain)
Penggunaan teknologi
berubah
Rendah Rendah Dihindari Mempertimbangkan
teknologi yang
digunakan
dengan sistem yang
akan dibangun.
Kerusakan & kegagalan
dari segi teknis (komputer
rusak,listrik padam,dll)
Sedang Sedang Dikurangi Melakukan back-up
data penting tiap hari.
Menyediakan peralatan
untuk supply listrik
(diesel)
F. Kehilangan pekerja pada
saat penting (mis. Krn
sakit)
Rendah Rendah Dikurangi Menggantikan tugas
pekerja ahli dengan
pekerja lain.
3. Evaluasi Jadwal terhadap resiko → dengan mengidentifikasi dan
menganalisa resiko akan terlihat pengaruh resiko tersebut terhadap
durasi aktifitas yang sudah direncanakan. Dengan demikian akan
dapat dilakukan evaluasi pengaruh resiko tersebut terhadap rencana
aktifitas.
3.5 Rencana Penyelesaian Proyek
Penutupan proyek mengikuti pola yang sama dengan semua proses
dalam manajemen proyek lainya, terdiri dari masukan dan keluaran yang
berhubungan dengan penutupan sebuah proyek, begitu juga alat bantu
atau teknik yang digunakan untuk membantu proses tersebut.
Masukan yang ada digunakan untuk memeriksa penyelesaian dan
mengesahkan semua hal penting yang telah diputuskan.. Masuka yang
ada antara lain :
1. Rencana manajemen proyek
2. Informasi kinerja pekerjaan
3. Hasil yang dikirimkan
Untuk memastikan bahwa semua hal penting telah selesai dilakukan
dan proyek telah memenuhi sasaran, pimpinan proyek akan melanjutkan
dengan menggunakan alat bantu dan teknik yang sama dengan proses
sebelumnya. Ada tiga hal yang menajdi output pada tahap penyelesaian
proyek, yaitu :
1. Penerimaan dan pengiriman hasil akhir proyek
2. Laporan akhir penutupan proyek
Pada penyelesaian proyek juga harus dipastikan bahwa semua tahapan
telah benar-benar selesai dilakukan. Dan semua produk dan dokumentasi
yang dihasilkan telah di serahkan pada klien.
4. Rencana Proses Teknis
4.1 Model Proses
Gambar berikut menunjukkan keterkaitan antara aktifitas proyek yang
utama dengan proses pendukung.

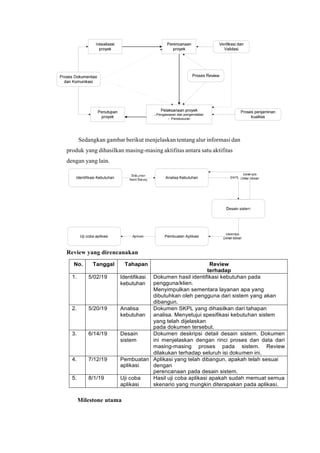

Sedangkan gambar berikut menjelaskan tentang alur informasi dan
produk yang dihasilkan masing-masing aktifitas antara satu aktifitas
dengan yang lain.
Review yang direncanakan
No. Tanggal Tahapan Review
terhadap
1. 5/02/19 Identifikasi
kebutuhan
Dokumen hasil identifikasi kebutuhan pada
pengguna/klien.
Menyimpulkan sementara layanan apa yang
dibutuhkan oleh pengguna dari sistem yang akan
dibangun.
2. 5/20/19 Analisa
kebutuhan
Dokumen SKPL yang dihasilkan dari tahapan
analisa. Menyetujui spesifikasi kebutuhan sistem
yang telah dijelaskan
pada dokumen tersebut.
3. 6/14/19 Desain
sistem
Dokumen deskripsi detail desain sistem. Dokumen
ini menjelaskan dengan rinci proses dan data dari
masing-masing proses pada sistem. Review
dilakukan terhadap seluruh isi dokumen ini.
4. 7/12/19 Pembuatan
aplikasi
Aplikasi yang telah dibangun, apakah telah sesuai
dengan
perencanaan pada desain sistem.
5. 8/1/19 Uji coba
aplikasi
Hasil uji coba aplikasi apakah sudah memuat semua
skenario yang mungkin diterapakan pada aplikasi.
Milestone utama
No. Tanggal Tahapan Produk yang
dihasilkan
Hasil yang harus
dicapai
1. 2-05-2019 Identifikasi
Kebutuhan
Pertanyaan identifikasi
kebutuhan
Pertanyaan identifikasi
kebutuhan selesai dibuat
2. 5-05-2019 Identifikasi
Kebutuhan
Form identifikasi
kebutuhan dan
pertanyaan identifikasi
kebutuhan
Persiapan Identifikasi
kebutuhan selesai
3. 8-05-2019 Identifikasi
Kebutuhan
Form identifikasi
kebutuhan telah terisi
dan dijawab oleh user
Pelaksanaan Identifikasi
Kebutuhan selesai
4. 12-05-2019 Identifikasi
Kebutuhan
Hasil identifikasi
kebutuhan
telah dievaluasi dan di
review
Tahap Identifikasi
Kebutuhan selesai
5. 14-05-2019 Analisa
Kebutuhan
Dokumentasi
kebutuhan viewpoint
Dokumentasi viewpoint
selesai
6. 16-05-2019 Analisa
Kebutuhan
SKPL Dokumen SKPL selesai
dibentuk
7. 20-05-2019 Analisa
Kebutuhan
Hasil analisa yang telah
dievaluasi
Tahap Analisa Kebutuhan
selesai
8. 3-06-2019 Desain
sistem
Dokumen deskripsi
detail
desain
Dokumen Deskripsi Detail
desain selesai
9. 14-06-2019 Desain
sistem
Detail desain yang telah
direview
Tahap detail desain
10. 12-07-2019 Pembuatan
aplikasi
Aplikasi rumah sakit Tahap pembuatan
aplikasi selesai
11 1-08-2019 Uji coba
aplikasi
Aplikasi yang telah
diuji coba
Tahap uji coba aplikasi
selesai.
Project Deliverable
Dokumen dan produk yang diserahkan sebagai hasil dari proyek
meliputi dua kategori berikut :
• Project management-related deliverables: project Plan , project
charter, scope statement, WBS, schedule, cost baseline, status
reports, final project presentation, final project report, dan
dokumentasi lain yang berkaitan dengan project.
• Product-related deliverables: Spesifikasi Kebutuhan Perangkat
Lunak, Deskripsi detail desain, source code aplikasi..
4.2 Metode, Alat bantu dan Teknik
Merupakan metodologi, alat bantu serat teknik yang digunakan selama
proyek berlangsung.
Metode
Metode pengembangan aplikasi pada proyek ini menggunakan
Waterfall SDLC. Pendekatan pengembangan aplikasi dimulai pada
level sistem dan prosesnya melalui gambar berikut :
Metode ini digunakan karena tergolong mudah jika diterapkan pada
proyek dengan kebutuhan user yang stabil (tidak berubah-ubah). Pada
akhir setiap tahapan dalam metode ini selalu dihasilkan sebuah
dokumen yang akan digunakan sebagai pedoman bagi tahapan
selanjutnya.
Metode lain yang juga dgunakan pada proyek adalah UML. UML
merupakan proses rekayasa perangkat lunak. UML menyediakan
pendekatan perancangan perangkat lunak yang berorientasi objek
melalui gambaran berbagai diagram rancangan perangkat lunak.
Alat bantu dan Teknik
Untuk tahapan analisa kebutuhan dilakukan dengan menggunakan
metode VORD dan software VORDTool sebagai alat bantu untuk
mengelola requirement dari pengguna, sedangkan spesifikasi
kebutuhan yang dihasilkan dikumpulkan dalam bentuk dokumen
SKPL.
Pada tahapan desain menggunakan UML diagram untuk memodelkan
spesifikasi kebutuhan aplikasi dengan alat bantu Power designer 12.
Diagram UML yang akan dibuat meliputi : Use case diagram, Class
diagram, dan Sequence diagram. Dokumen hasil desain yaitu
deskripsi detail desain yang selanjutnya akan diserahkan pada
programmer untuk membangun program aplikasi.
Program aplikasi dibuat dengan menggunakan bahasa pemrograman
Java 8 yang berorientasi objek. Sedangkan untuk database digunakan
MySQL 5.0. Tahapan terakhir, yaitu uji coba menggunakan unit
testing kemudian dilanjutkan dengan Integration testing.
Secara umum hasil dari seluruh tahapan terdiri dari 3 hal, yaitu :
1. Dokumen Spesifikasi kebutuhan Perangkat Lunak (SKPL)
2. Dokumen Deskripsi Detail Desain
3. Aplikasi Aplikasi Layanan Penanganan Keluhan, meliputi 2
Aplikasi: Aplikasi layanan penanganan keluhan dan Aplikasi
penanganan personel Biro TI.
4.3 Infrastruktur
Bagian ini akan menjelaskan tentang rencana untuk membangun dan
memelihara lingkungan pembangunan sistem, baik dari segi perangkat
keras, perangkat lunak, jaringan, kebijakan, standard, prosedur serta
fasillitas lain yang diperlukan utnuk melaksanakan proyek ALPK. Sumber
daya yang terlibat meliputi komputer yang digunakan, LAN (Local Area
Network), aplikasi yang membantu dalam melakukan analisa dan
pembuatan desain, aplikasi untuk melakukan implementasi desain (bahasa
pemograman), aplikasi untuk membantu aktifitas manajemen proyek, dan
segala sumber daya lain yang terlibat pada pengembangan proyek ini.
Perangkat keras :
Dibutuhkan 5 buah personal komputer dengan spesifikasi sebagai berikut :
1. Hard disk drive minimal 20 GB
2. Memori minimal 256MB DRAM
3. Processor Intel Pentium IV 2GHz atau yang setara.
4. Monitor min. 15”, LAN Card, VGA Card minimal 64Mb
5. CD- ROM/RW
Dibawah ini adalah susunan infrastrukutur ALPK dari segi antar muka
perangkat keras :
`
`
`
`
`
`

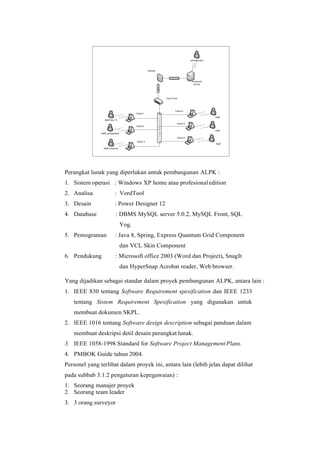

Perangkat lunak yang diperlukan untuk pembangunan ALPK :
1. Sistem operasi : Windows XP home atau profesionaledition
2. Analisa : VordTool
3. Desain : Power Designer 12
4. Database : DBMS MySQL server 5.0.2, MySQL Front, SQL
Yog.
5. Pemograman : Java 8, Spring, Express Quantum Grid Component
dan VCL Skin Component
6. Pendukung : Microsoft office 2003 (Word dan Project), SnagIt
dan HyperSnap Acrobat reader, Web browser.
Yang dijadikan sebagai standar dalam proyek pembangunan ALPK, antara lain :
1. IEEE 830 tentang Software Requirement spesification dan IEEE 1233
tentang Sistem Requirement Spesification yang digunakan untuk
membuat dokumen SKPL.
2. IEEE 1016 tentang Software design description sebagai panduan dalam
membuat deskripsi detil desain perangkat lunak.
3. IEEE 1058-1998 Standard for Software Project ManagementPlans.
4. PMBOK Guide tahun 2004.
Personel yang terlibat dalam proyek ini, antara lain (lebih jelas dapat dilihat
pada subbab 3.1.2 pengaturan kepegawaian) :
1. Seorang manajer proyek
2. Seorang team leader
3. 3 orang surveyor
administrator
firewall
Komputer
server
Hub D-link
Client 4
Client 1
Staff
Staff Biro TI
Client 5
Client 2
Staff
Staff_pengadaan
Client 6
Client 3
Staff
Staff Layanan

4. 2 orang analis
5. 5 orang programmer
4.4 Penerimaan Produk
Rencana penerimaan produk ALPK ini menjelaskan secara singkat
mengenai tanggung jawab dari sumber daya yang terlibat dan
menggambarkan kriteria dari penerimaan masing-masing produk yang
harus diselesaikan selama proyek berlangsung. Aktifitas penerimaan
produk disebarkan pada sepanjang siklus hidup proyek untuk menandai
adanya kemajuan terhadap tujuan hasil akhir produk. Oleh karena itu,
rencana ini tidak hanya ditujukan pada penerimaan akhir produk saja, tetapi
juga peneriman dari seluruh aktifitas yang kritis sebagai bagian dari
proses pembangunan produk.
Peran dan Tanggung Jawab Staff
Staff Tanggung
Jawab
Pimpinan proyek ▪ Membuat dan memelihara pengendalian versi dari
rencana penerimaan produk dan memastikan bahwa
rencana penerimaan produk telah dijalankan.
▪ Berpartisipasi dan memimpin review pada akhir tiap
tahapan.
Perwakilan kustomer ▪ Bekerja sama dengan analis dan programmer untuk
untuk membuat, memelihara, dan menjalankan
rencana penerimaan produk proyek ALPK
Analis dan Programmer ▪ Bekerja sama dengan perwakilan kustomer untuk
membuat, memelihara, dan menjalankan rencana
penerimaan produk proyek ALPK
▪ Menetapkan produk yang dihasilkan pada tiap
tahapan serta
membuat kriteria dan metode penerimaan hasil akhir
produk pada tiap tahapan.
Kriteria Penerimaan produk :
Artifa
ct
Kriteria Penerimaan Metode Evaluasi
ADMINISTRASI PROYEK
Detail Jadwal Proyek Jadwal proyek yan gtelah dibuat
masih dalam rentang waktu
yang ditentukan dalam project
charter
Review antara tim proyek
dengan pihak stakeholder
Rencana Pengelolaan
Kebutuhan
Dokumen rencana dikirim dan
disetujui untuk dilakukan
proses review dan persetujuan
Proses review
PERKEMBANGAN
KEMAJUAN
Use Case / Dokumen
Kebutuhan
Use case dikirim dan disetujui
untuk setiap proses review dan
persetujuan
use case.
Review dan persetujuan
use case, Verifikasi dan
validasi
kebutuhan.
Class Diagram Persetujuan proyek Proses pembuatan dan
review dari activity
diagram
Desain database Persetujuan proyek Proses pembuatan dan
review
Artifact Kriteria Penerimaan Metode Evaluasi
dari desain database
Desain antar muka Persetujuan proyek , review tim
desain sistem (analis)
Prosedur persetujuan
desain antar muka.
Skenario uji coba unit Persetujuan untuk tiap skenario
uji coba unit.
Proses persetujuan
pada rencana uji coba
Skenario uji coba
integrasi
Persetujuan untuk tiap skenario
uji coba integrasi.
Proses persetujuan
pada rencana uji coba
PRODUK AKHIR
Dokumentasi dan
training yang
diadakan
Kehadiran peserta training,
tanggal pelaksanaan training
Daftar kehadiran peserta
Hasil uji coba sistem Review hasil uji coba,
persetujuan proyek
Dijelaskan pada rencana
uji coba
Verifikasi dan
Validasi
kesiapan sistem
Dilakukan pada setiap akhir
tahapan
Menggunakan daftar
aktfitas.
5. Rencana Pendukung
5.1 Verifikasi dan Validasi
Rencana verifikasi dan validasi ini menjelaskan tentang aktifitas yang
dilakukan untuk melakukan verifikasi dan validasi dari proyek
pembangunan ALPK. Pelaksanaan proses verifikasi dan validasi dalam
proyek ini tidak dilakukan oleh tim SQA, melainkan menjadi salah satu
tanggung jawab dari pimpinan proyek. Proyek pembangunan ALPK
melakukan beberapa aktifitas verifikasi dan validasi berikut ini :
Review:
Review merupakan proses atau pertemuan (rapat) yang dilakukan selama
sebuah hasil produk telah selesai dan siap ditampilkan kepada seluruh
anggota tim proyek untuk persetujuan. Review memiliki aturan yang jelas
dan prosedur yang sudah pasti, yang dapat dilihat pada bagian Jaminan
kualitas (sub bab 5.3). Tabel berikut menunjukkan jadwal pelaksanaan
review selama pelaksanaan proyek berlangsung.
No. Tanggal Tahapan Review
terhadap
1. 5/02/19 Identifikasi
kebutuhan
Dokumen hasil identifikasi kebutuhan pada
pengguna/klien.
Menyimpulkan sementara layanan apa yang
dibutuhkan oleh pengguna dari sistem yang akan
dibangun.
2. 5/20/19 Analisa
kebutuhan
Dokumen SKPL yang dihasilkan dari tahapan
analisa. Menyetujui spesifikasi kebutuhan sistem
yang telah dijelaskan
pada dokumen tersebut.
3. 6/14/19 Desai
n
siste
m
Dokumen deskripsi detail desain sistem. Dokumen
ini menjelaskan dengan rinci proses dan data dari
masing-masing proses pada sistem. Review
dilakukan terhadap seluruh isi
dokumen ini.
4. 7/12/19 Pembuatan
aplikasi
Aplikasi yang telah dibangun, apakah telah sesuai
dengan perencanaan pada desain sistem.
5. 8/1/19 Uji coba
aplikasi
Hasil uji coba aplikasi apakah sudah memuat semua
scenario yang mungkin diterapakan pada aplikasi.
Uji Coba :
Uji coba aplikasi dilkukan menggunakan beberapa teknik pengujian
aplikasi meliputi :
1. Black box testing
2. Unit testing
3. Integration testing
Hasil dari uji coba aplikasi akan dituliskan pada dokumen hasil uji coba
aplikasi beserta skenario yang dilakukan pada saat uji coba. Tabel
dibawah ini menunjukkan jadwal pelaksanaan uji coba selama
pelaksanaan proyek berlangsung :
No. Tanggal Tahapan Review
terhadap
1. 01/08/19 Uji coba
aplikasi
Masing-masing modul aplikasi dalam APLK.
2. 14/08/19 Uji coba
aplikasi
Keseluruhan aplikasi ALPK.
Penjadwalan proses verifikasi dan validasi
Proses verifikasi dan validasi dilakukan pada setiap tahpan dalam
pelaksanaann aktifitas proyek. Merupakan tanggung jawab pimpinan
proyek untuk merencanakan review pada seluruh dokumen hasil aktifitas
proyek. Setiap sebuah aktifitas diselesaikan, hasil dari aktifitas tersebut di
review sesuai denagn kriteria penerimaan masing-masing produk. Produk
yang dimaksud disini bisa berupa dokumen, form, laporan kinerja atau
aplikasi. Tabel berikut menunjukkan jadwal uji coba dan review yang
akan dilakukan selama proyek pembangunan ALPK.
Metode untuk melakukan verifikasi dan validasi kebutuhan adalah
dengan melakukan review terhadap dafatr kebutuhan. Berikut merupakan
gambaran proses review kebutuhan yang dilakukan dalam proyek :
5.2 Penanganan Dokumen dan Form
Rencana dokumentasi ini menjelaskan tentang bentuk, format dan
jenis dokumentasi hasil dari proyek ALPK ini. Dokumen dan form yang
dihasilkan proyek ditujukan pada dua kelompok pengguna, yaitu kepada
pengembang dan kepada klien.
Tabel berikut menunjukkan daftar dokumen dan form yang harus
disiapkan, bentuknya, penamaan serta penomoran versi dokumen dan
form, penanggung jawab pembuat dokumen dan form, penanggung jawab
review dokumen dan form.
No. Jenis
Dokumen/Form
Bentuk
dokumen/for
m
Pembuat
dokumen/for
m
Penanggung jawab
review
dokumen/form
1. Perencanaan proyek
(PP-06 ALPK)
Dokumen Pimpinan
proyek
Seluruh tim
manajemen proyek dan
sponsor.
2. Project Scope
Statement
(ALPK 062 PSS v1.0)
Dokumen Pimpinan
proyek
Seluruh tim
manajemen
proyek dan sponsor.
3. SKPL (PP-11 ALPK) Dokumen Analis Programmer
4. Deskripsi Detail Desain
(PP- 21 ALPK)
Dokumen Analis Programmer
5. Project Charter (ALPK
061
PC v1.0)
Dokumen PMO Pihak sponsor
6. Risk Management (ALPK
066 RMG v1.0)
Dokumen Pimpinan
proyek
Seluruh tim
manajemen
proyek dan sponsor.
7. Change request form
(dibuat saat terjadi
permintaan perubahan
Form Seluruh tim
proyek
Pihak yang terkait
dengan permintaan
perubahan
saja)
8. Status report (ALPK 074
SR
v1.0)
Form Pimpinan
proyek
Seluruh tim
manajemen
proyek dan sponsor.
9. Laporan kemajuan
proyek (ALPK 075 PR
v1.0)
Form Pimpinan
proyek
Seluruh tim
manajemen proyek dan
sponsor.
11. Hasil pembahasan
pertemuan
Form Pimpinan
proyek
Pimpinan proyek
12. Laporan akhir
penerimaan proyek
(ALPK 081 FPR v1.0)
Dokumen Pimpinan
proyek
Pihak sponsor
13 Deliverableacceptance
(ALPK 082 DVA v1.0)
Dokumen Pimpinan
proyek
Pihak sponsor
5.3 Jaminan Kualitas
Bagian ini bertujuan untuk mnyediakan referensi tunggal mengenai
kualitas dalam proyek pembangunan ALPK. Pada bagian ini tidak
tercantum detail review, alat bantu dan teknik , serta berbagai kriteria
pengukuran kualitas. Bagian ini menjelaskan hal hal yang penting
berkaitan dengan jaminan kualitas.
Dokumen ini menjelaskan bagaimana perusahaan memproses
pengembangan mulai dari titik awal hingga mencapai kualitas perangkat
lunak yang paling tinggi.
Sasaran kualitas → bagian ini menjelaskan tentang kebutuhan kualitas
kebutuhan dari produk yang akan dibangun.Produk yang akan dibangun
harus memenuhi seluruh kebutuhan yang dijelaskan pada SKPL.
Kesesuaian antara produk dengan SKPL akan diperiksa pada saat uji
penerimaan produk (dapat dilihat pada subbab 4.4 Penerimaan produk).
Berdasarkan verifikasi klien ditentukan bahwa seluruh uji coba terhadap
produk telah dilewati dengan hasil yang memuaskan, sehingga produk
dianggap sebagai produk dengan kualitas yang juga memuaskan Hal ini
berarti bahwa produk sesuai dengan seluruh kebutuhan yang telah
disampaikan oleh klien dan diterima oleh klien.
Manajemen → menjelaskan tentang struktur organisasi dari tim atau pihak
yang akan melakukan penjaminan kualitas produk dari proyek,
bertanggung jawab dan mengkomunikasikan antara anggota tim untuk
membantu proses penjaminan kualitas. (dapat dilihat pada subbab 2.3
peran dan tanggung jawab).
Dokumentasi → Memberikan daftar dokumen yang dirancang untuk
memeriksa kesesuaian produk dengan standar kualitas yang ditentukan.
Daftar dokumen yang harus ada dan dibuat selama proyek berlangsung
dapat dilihat lebih lengkap pada subbab 5.2, Penanganan dokumen.
Matrik → Matrik menjelaskan mengenai matrik yang akan diukur pada
titik pengendalian tertentu selama pembangunan produk dan hal tersebut
akan digunakan untuk mengendalikan proses pembangunan perangkat
lunak. Mengenai marik yang diukur dalam proyek telah dijelaskan pada
subbab 3.3.6.
Rencana review → menjelaskan detail jadwal, sumber daya yang
digunakan, metode dan proses yang akan digunakan selama proses
review. Proses review yang lebih lengkap dituliskan pada subbab 5.4.
Alat bantu, teknik dan metodologi → menjelaskan alat bantu, teknik
dan metodologi yang digunakan dalam proyek. Dapat dilihat pada subbab
4.2
Manajemen resiko → dokumen ini memberikan informasi bagaimana
mengelola resiko yang berkaitan dengan proyek. Bagian ini menjelaskan
tugas dari pengelolaan resiko yang harus dilakukan, menjelaskan
tanggung jawab dan seluruh sumber daya tambahan yang dibutuhkan
untuk pengelolaan resiko yang efektif. Pada subbab 3.4 sudah dijelaskan
mengenai rencana pengelolaan resiko pada proyek ini.
Catatan kualitas → menjelaskan tentang proses dari penelusuran hal
yang penting berkaitan dengan kualitas .
5.4 Review
Review pada proyek terbagi atas tiga review utama, yaitu :
1. Review kebutuhan → fokus pada dokumen SKPL yang merupakan
hasil dari tahapan analisa kebutuhan. Proses ini dilakukan pada akhir
tahap analisa.
2. Review arsitektur → fokus pada dokumen detil desain yang merupkan
hasil dari tahap desain sistem. Dilakukan pada akhir tahap desain.
3. Review kode program→ fokus pada verifikasi kode-kodeprogram.
Review harus dilakukan terhadap setiap produk yang dihasilkan oleh
aktifitas utama dalam proyek. Tabel berikut menunjukkan jadwal detail
rencana review yang dilakukan selama proyek berlangsung :
No.
Tanggal
Review
Tahapan Review terhadap
Sumber
daya
review
Bentuk
presenta
si
review
1. 2-05-
2019
Identifikasi
kebutuhan
Ketepatan pertanyaan
yang ditulis pada form
survey, bagian (pihak)
yang akan dituju saat
survey
Surveyor Daftar
pertanyaan
2. 5-05-
2019
Idenitifikasi
kebutuhan
Pengumpulan dan
penyimpulan hasil
identifikasi
kebutuhan
Surveyor Dokumen
hasil survey
3. 8-05-
2019
Analisa
kebutuhan
Strukturisasi viewpoint
yang dibuat,
dokumentasi
kebutuhan dari hasil
survey
Analis Dokumentas
i kebutuhan
user
4. 12-05-
2019
Analisa
kebutuhan
Isi dan pembahasan
dalam
dokumen SKPL
Analis Dokumen
SKPL
5. 14-05-
2019
Desain
sistem
Rancangan database
sistem dan UML diagram
Analis ERD dan
diagram
UML
6. 16-05-
2019
Desain
sistem
Rancangan alur
tampilan
aplikasi
Analis Form
tampilan
aplikasi
(Grafis)
7. 20-06-
2019
Desain
sistem
Isi dan pembahasan
dalam dokumen
deskripsi detail
desain sistem
keseluruhan
Analis Dokumen
Deskripsi
detail
desain
8. 7-07-
2019
Pembuatan
aplikasi
Aplikasi yang telah
dibangun (fungsi-
fungsinya)
Programme
r
Hasil
aplikasi
serta
laporan
9. 01-08-
2019
Uji coba
aplikasi
Hasil uji coba aplikasi Programmer Laporan
hasil uji
coba sistem
dan
scenario uji
coba yang
dilakukan
terhadap
sistem.

Eas mppl perencanaan proyek

  • 1.
    EAS MPPL D2019 – Natasha Valentina 05111640000183 1 Sebutkan proses-proses dalam manajemen proyek untuk mengerjakan proyek di atas? a. Konsepsi dan Inisiasi Proyek -> sebuah proyek diperiksa untuk menentukan apakah dapat direalisasikan b. Pendefinisian dan Perencanaan Proyek -> menguraikan pekerjaan apa yang akan dilakukan, menghitung anggaran dan jadwal, dan menentukan sumber daya yang dibutuhkan c. Pelaksanaan Proyek -> memulai mengerjakan tanggung jawab masing-masing sesuai persiapan yang telah ada d. Kinerja dan Kontrol Proyek -> melihat status proyek apakah sesuai dengan rencana, menyesuaikan jadwal dan menjaga proyek agar berjalan sesuai target e. Closing proyek -> melakukan evaluasi untuk menyoroti keberhasilan proyek yang dilakukan oleh para stakeholders. 2 Jelaskan keuntungan penerapan manajemen proyek di dalam pembuatan aplikasi atau sistem informasi a. Mengidentifikasi fungsi dan tanggung jawab masing-masing anggota. b. Mengidentifikasi batas waktu untuk penjadwalan. c. Mengukur prestasi terhadap rencana. d. Mengidentifikasi masalah lebih dini dan menginisiasi tindakan perbaikan. e. Meningkatkan kemampuan estimasi untuk rencana yang ada. f. Mengetahui jika sasaran tercapai atau tidak. g. Meningkatkan produktivitas. h. Meningkatkan koordinasi antar anggota. i. Mengontrol proyek di bidang keuangan, fisik, dan sdm. 3 Modul atau fitur apa saja yang harus tersedia di dalam sistem manajemen layanan TI (IT Service Management) sesuai studi kasus? Jelaskan! a. Modul pencatatan keluhan -> keluhan ke Biro TI dicatat secara online sehingga langsung masuk ke database tanpa melalui pengumpulan secara manual. b. Modul pembagian personel -> berdasarkan keluhan yang masuk, modul ini membagi personel-personel yang tersedia untuk mengangani keluhan tersebut. c. Modul review keluhan -> mencatat hasil penanganan keluhan apakah sudah sesuai harapan atau masih perlu perbaikan lebih lanjut. d. Modul statistik keluhan -> menampilkan statistik keluhan yang masuk dan terselesaikan dengan pencatatan per-bulan. 4 Siapa saja user yang akan menggunakan sistem, definisikan dan gambarkan aliran aktivitasnya (flow activity) a. Pengguna -> seseorang yang menyampaikan keluhan b. Personel TI -> seseorang dari Birot TI untuk menyelesaikan keluhan tersebut
  • 2.
    5 Jika disediakandana 500 juta dan waktu pengerjaan 4 bulan, buatlah perencanaan proyeknya!
  • 3.
    PERENCANAAN PROYEK Aplikasi LayananPenanganan Keluhan Biro Teknologi Informasi untuk Badan Pengelola Keuangan dan Aset Daerah (ALPK) Disusun oleh: 05111640000183 Natasha Valentina S Kelas : Manajemen Proyek Perangkat Lunak (D) Departemen Infomatika Fakultas Teknologi Informasi dan Komunikasi Institut Teknologi Sepuluh Nopember Surabaya 2019
  • 4.
    1. Gambaran UmumProyek Proyek Aplikasi Layanan Penanganan Keluhan (ALPK) ini bermaksud untuk menghasilkan produk berupa aplikasi penanganan keluhan yang dibangun per-modul berdasarkan penganganan keluhan yang berada di Badan Pengelola Keuangan dan Aset Daerah. ALPK memetakan seluruh area fungsional penting dari sebuah layanan keluhan biro IT. Paket ALPK memungkinkan pelayanan terhadap penanganan kendala dan keluhan yang lebih baikefisiensi dan pengurangan biaya. ALPK menyediakan kemudahan akses terhadap informasi yang penting serta memungkinkan pihak manajemen mengambil keputusan yang lebih baik dan tepat pada waktunya. ALPK dikembangkan dengan menggunakan teknologi relasional database system MySQL 5 dan bahasa pemrograman Java 8. ALPK memberikan keuntungan dengan mempersingkat proses operasional, meningkatkan administrasi dan pengendalian. Proses-proses utama dari penanganan keluhan yang didukung oleh aplikasi ALPK, meliputi: 1. Merekam data keluhan yang masuk. 2. Menghitung jumlah keluhan yang terjadi dan yang terselesaikan per-bulan. 3. Menampilkan status dari alur penyelesaian penanganan keluhan. 4. Menentukan dan mengirimkan personel untuk menangani keluhan. 1.1 Tujuan, Ruang Lingkup dan Sasaran Tujuan : Membuat produk aplikasi yaitu sistem informasi yang dikembangkan per-modul sesuai dengan subsistem yang ada. Modul yang dibuat pada proyek kali ini terdiri dari 2 modul utama, yaitu : Aplikasi manajemen keluhan dan aplikasi penentuan personel biro TI. Ruang Lingkup : Produk ini ditujukan untuk diterapkan pada yang memiliki fungsional seperti pada ALPK. Untuk database aplikasi disiapkan supaya dapat terhubung dengan data bagian SDM biro TI. Sasaran : Menghasilkan produk aplikasi layanan penanganan keluhan yang sesuai dengan spesifikasi kebutuhan.
  • 5.
    Dibawah ini adalahProject Charter Proyek pembangunan ALPK. Informasi proyek Tanggal Mei 2019 No. Proyek 05/19/001 Nama Proyek Aplikasi Layanan Penangan Keluhan Pimpinan proyek Ir. A. Budi Harto Klien MPPL Informatika Tahapan meliputi 1. Persiapan survey dan pelaksanaan 2. Analisa Kebutuhan user dan software 3. Detail Design 4. Pengembangan aplikasi 5. Evaluasi dan uji coba Aplikasi 6. Penutupan proyek Tanggal mulai 2 Mei 2019 Total kontrak Rp. 500.000.000,- Tanggal selesai 28 Agustus 2019 Estimasi biaya Rp. 477.480.000,- Tujuan Bisnis Membangun aplikasi layanan penanganan keluhan yang dikembangkan per-modul sesuai dengan subsistem yang ada di Biro TI. Deskripsi Produk/ Proyek • Aplikasi Penanganan Keluhan • Aplikasi Sistem Informasi Personel Biro TI Sasaran Proyek Sasaran proyek menghasilkan spesifikasi, desain , program aplikasi dan uji coba aplikasi Critical Success Factors : Sistem Informasi yang men-support agar Biro TI yang dimodelkan memiliki komitmen untuk tetap menggunakan business process yang sudah disepakati Batasan : Pelaksanaan survey lapangan sepenuhnya dilakukan pada Badan Pengelola Keuangan dan Aset Daerah. Asumsi : Biro TI yang akan mengimplementasikan ALPK sebelumnya tidak mempunyai aplikasi layanan penanganan keluhan terintegrasi lainya. Otoritas Pimpinan Proyek : • Mengatur jadwal, anggaran dana, personel yang bertanggung jawab, dan sumber daya lain yang digunakan selama pelaksanaan proyek • Melakukan pengawasan aktifitas pelaksanaan proyek. • Tidak mencakup dalam hal perekrutan pekerja proyek, karena pekerja proyek telah ditentukan saat proyek dimulai. Tanggung jawab pimpinan proyek : • Membuat rencana proyek dan dokumen pendukung • Membuat laporan kemajuan/kinerja proyek • Mengendalikan seluruh kegiatan hingga selesai • Menjamin proyek berhasil dengan baik dan penyampaian laporan tepat waktu. Pimpinan proyek Ir. A. Budi Harto Kepala Cabang Ir. Hari Juned
  • 6.
    1.2 Asumsi, Batasandan Resiko Asumsi 1. Kebutuhan infrastruktur, usaha yang sebenarnya, dan jadwal akan diselesaikan setelah dilakukan identifikasi kebutuhan. 2. Ruang lingkup ALPK pada proyek ini dikerjakan dengan mempertimbangkan fungsional layanan keluhan secaraumum. 3. Detail dokumen kebutuhan (SKPL) akan disiapkan setelah dilakukan studi biro TI BPKAD dan akan ditanda tangani oleh klien pada periode tertentu. 4. Perubahan pada persetujuan dokumen kebutuhan akan diberlakukan seperti perubahan permintaan dan modifikasi yang akan dianggap sebagai tambahan tagihan pada klien. 5. Persoalan kinerja ditujukan untuk ketersediaan infrastruktur yang diinginkan oleh klien. 6. Komitmen dari seluruh jajaran managemen dan pekerjaproyek. 7. Kegiatan operasional penanganan keluhan dilakukan secara manual (belum ada sistem informasi yang digunakan) 8. Kondisi pengembangan aplikasi aman dan kondusif Batasan 1. Pelaksanaan identifikasi kebutuhan dilakukan terhadap studi pustaka tentang perancangan aplikasi layanan penanganan keluhan pada Badan Pengelola Keuangan dan Aset Daerah oleh Bagus Permadi. 2. Waktu pelaksanaan proyek 4 bulan mulai dari tanggal 2 Mei 2019 hingga 28 Agustus 2019. 3. Anggaran dana yang ditetapkan untuk pelaksanaan dan pengelolaan proyek tidak melebihi total kontrak proyek, yaitu Rp. 500.000.000,- Resiko utama yang mungkin muncul : No. Kategori Resiko Daftar Resiko 1. Teknis - Requirement kurang - Analisa dan desain salah - Teknologi yang digunakan berubah
  • 7.
    2. Manajemen proyek - Estimasikurang akurat - Perencanaan kurang lengkap - Pengawasan dan komunikasi kurang - Sasaran proyek tidak konsisten 3. Lingkungan - Bencana Alam - Kondisi Kesehatan Pekerja 4. Keorganisasian - Staf dan pekerja kurang berpengalaman - Beban kerja yang terlalu menumpuk. 1.3 Penyerahan Proyek Dokumen dan Produk yang diserahkan sebagai hasil dari proyek meliputi dua kategori berikut : 1. Project management-related deliverables: Project Plan , project charter, project scope statement, WBS, schedule, cost baseline, status reports, final project presentation, final project report, dan dokumentasi lain yang berkaitan dengan project. 2. Product-related deliverables: Spesifikasi Kebutuhan Perangkat Lunak, Deskripsi Detail Desain, source code aplikasi. Media yang digunakan untuk penyerahan bervariasi tergantung pernyerahannya. Untuk penyerahan dokumentasi Kebutuhan dan desain sistem menggunakan kertas yang berupa dokumen. Sedangkan untuk produk atau aplikasi diserahkan dalam bentuk CD. Dokumen- dokumen tersebut harus terjaga kerahasiaanya. Semua hasil penyerahan telah di back-up oleh pihak pengembang sistem. 1.4 Ringkasan Jadwal Secara umum jadwal dari proyek terdiri atas beberapa aktifitas utama yang di alokasikan untuk tiap aktifitas. Berikut merupakan ringkasan jadwal untuk proyek pembangunan Aplikasi Layanan Penanganan Keluhan : Kegiatan Mei 2019 Juni 2019 Juli 2019 Agustus 2019 I II I II I II I II Kontrak Proyek Analisis Kebutuhan Prototyping Pemrograman Uji Coba Pelatihan Pelaporan
  • 8.
    1.5 Evolusi Perencanaan Perencanaanproyek ini disusun berdasarkan standard IEEE 1058-1998 Standard for Software Project Management Plans. Perencanaan proyek yang dirilis pertama kali akan diberikan kepada sponsor dan dikoordinasi dengan anggota tim untuk di review. Sedangkan perubahan tehadap perencanaan proyek akan dilakukan jika diperlukan selama proyek masih berlangsung. Setiap perubahan penting pada dokumen ini harus disahkan oleh klien dan disebarkan pada anggota tim. Penomoran versi pada dokumen perencanaan proyek ini mengikuti format penanganan dokumen yang ditentukan pada bab Rencana Tambahan sub-bab Rencana Dokumentasi dalam dokumen ini. 1.6 Definisi dan Akronim WBS Work Breakdown Structure SKPL Spesifikasi Kebutuhan Perangkat Lunak PERT Program Evaluation and Review Technique VORD Viewpoint Oriented Requirement Definition ALPK Aplikasi Layanan Penanganan Keluhan QA Quality Assurance UML Unified Modelling Language SDLC System Development Life Cycle
  • 9.
    2. Organisasi Proyek 2.1Lingkungan Eksternal Lingkungan eksternal ini membahas tentang bagaimana hubungan antara team proyek dengan pihak luar. Pihak yang berhubungan dan mendukung proyek adalah sebagai berikut : Organization Name of Liaison/Interface Biro TI BPKAD Pihak Pemesan Aplikasi User (Pemakai di lapangan) Pegawai pelaksana / pengguna 2.2 Struktur Internal Struktur organisasi dalam team proyek ini menggunakan tipe controlled decentralized dimana team telah menunjuk seorang leader (manajer proyek) sebagai pimpinan proyek. Untuk lebih jelasnya tentang Komunikasi antar kelompok dan individu dilakukan secara horisontal. Komunikasi vertikal sesuai dengan hirarki kendali juga dilakukan. Untuk lebih jelasnya tentang struktur organisasi dapat dilihat di gambar di bawah ini : Penjelasan dari diagram di atas secara umum bahwa tim proyek ini dipimpin oleh seorang pimpinan proyek yang membawahi 3 bidang, yaitu : analis, programmer, dan surveyor. Antar bidang dapat saling memberikan saran. Masing –masing bidang bertanggung jawab pada pimpinan proyek. 2.3 Peran dan Tanggung Jawab
  • 10.
    Tiap-tiap anggota timmemiliki tugas dan tanggung jawab masing- masing yang harus dijalankan. Tugas dan tanggung jawab tersebut dapat dilihat di tabel berikut : Jabatan Pembagian tugas Pimpinan proyek • Bertanggung jawab terhadap jalannya proyek • Membuat perencanaan proyek serta pengawasan seluruh aktifitas eksekusi proyek • Membuat/mengumpulkan dokumentasi proyek setelah selesai dilakukannya tahapan tertentu. • Membuat laporan pertanggungjawaban setelah tahap implementasi selesai. • Memberikan pengarahan, teguran, dan peringatan kepada anggota team jika terjadi penyimpangan dalam pelaksanaan proyek. Analis • Melakukan analisa kebutuhan kustomer hingga menghasilkan spesifikasi fungsional dari sistem informasi. • Mendesain desain database dan UML diagram dari sistem sesuai hasil analisa. • Menetapkan kebutuhan dari sistem dan menggambarkan fungsionalitas dari sistem. • Membuat dokumentasi untuk aktifitas analisa dan desain yakni berupa Spesifikasi Kebutuhan Perangkat Lunak dan Deskripsi Detail Desain . Programmer • Membuat aplikasi berdasarkan detail desain yang diberikan oleh pihak analis • Membuat dokumentasi aplikasi baik itu database, maupun aplikasi dalam bentuk CD. • Membuat dokumentasi bantuan aplikasi berupa panduan instalasi • Turut serta dalam melaukan ujicoba dan review hasil ujicoba aplikasi Surveyor • Melakukan identifikasi terhadap kebutuhan kustomer (survey kebutuhan kustomer) • Membuat kesimpulan awal tentang layanan dari sistem berdasar identifikasi kebutuhan yang dilakukan 3. Rencana Proses Managerial 3.1 Rencana Awal 3.1.1 Estimasi Metode dan hasil estimasi proyek • Estimasi biaya untuk gaji pekerja menggunakan pendekatan person/hour. • Estimasi untuk durasi waktu pengerjaan tiap aktifitas menggunakan analisa PERT. Analisa ini digunakan untuk menghadapi ketidakpastian pada durasi
  • 11.
    aktifitas/tugas. Penetapan lamaperkiraan aktifitas (D) merupakan faktor dari optimistic Duration (OD), pesimistic Duration (PD) dan expected Duration (ED) pada analisa PERT. Rumus analisa PERT : D = (1xOD ) + (4 xED ) + (1xPD ) 6 Tahapan Optimis Pesimis Most Likely Durasi tanpa resiko Durasi dengan resiko Identifikasi kebutuhan 6 hari 9 hari 7 hari 7 hari 8 hari Analisa 10 hari 20 hari 18 hari 17 hari 19 hari Desain 12 hari 18 hari 15 hari 15 hari 17 hari Pembuatan aplikasi 10 hari 18 hari 11 hari 12 hari 13 hari Uji Coba ** 4 hari 8 hari 6 hari 6 hari 6 hari ** Tahapan tanpa tambahan durasi resiko 3.1.2 Pengaturan Kepegawaian Staff yang diperlukan pada proyek ini untuk keseluruhan berjumlah 17 orang dengan pembagian sebagai berikut : Staff Asal Durasi Kerja Jumlah Manager Proyek Internal Perusahaan Selama Proyek berlangsung 1 Orang Team Leader Internal Perusahaan Selama Proyek berlangsung 1 Orang Surveyor Di sewa Selama fase identifikasi kebutuhan 2 Orang Analis Internal Perusahaan Selama fase analisa dan desain 3 Orang Programmer Internal Perusahaan Selama fasepembangunan aplikasi dan ujicoba 5 Orang 3.1.3 Perolehan Sumber Daya Perolehan dan perekrutan sumber daya proyek tidak perlu dilakukan dalam proyek, karena sumber daya proyek telah didapat atau direkrut oleh perusahaan penanggung jawab proyek (dimana proyek berlangsung) sesuai dengan kriteria yang ditentukan. 3.1.4 Pelatihan Pekerja Proyek Berikut adalah daftar rencana training (pelatihan) yang akan diberikan kepada anggota tim Proyek. Daftar berikut disusun berdasarkan kendala pada setiap tahap yang kemungkinan terjadi selama pelaksanaan proyek :
  • 12.
    Tahapa n / Staff Permasalahan Jenispelatihan Metode Pelatihan Analisa Kebutuhan Analis 1. Sistem yang kompleks membuat analis kesulitan dalam membuat strukturisasi viewpoint dengan metode VORD . (Technical training) tentang analisa kebutuhan dengan VORD dan cara penggunaan VORDTool. Konsultasi dan mencari studi pustaka / referensi ttg VORD. Detail Desain Aplikasi Analis 1. Kesulitan dalam membuat Class diagram UML karena banyaknya relasi dan entitas. (Technical training) tentang cara menggambar Class Diagram yang benar sesuai kesulitan yg dialami. Konsultasi dan Perkuliahan (diterangkan) 2. Kesulitan membuat desain database akibat relasi yang rumit serta penentuan pembagian database (Technical training) tentang penyempurnaan desain database melalui normalisasi dan penentuan atribut entitas yang sesuai. Konsultasi dan Perkuliahan (diterangkan) 3. Kesulitan membuat Sequence Diagram UML. (Technical training) tentang pembuatan Sequence Diagram yg benar sesuai dengan kesulitan yg dialami. Konsultasi dan Perkuliahan (diterangkan) Pembuatan aplikasi Programmer 1. Pengaturan koneksi database. Antara Java 8 dengan MySql (Technical training) tentang cara membuat koneksi database Penjelasan, praktek dan studi pustaka 2. Kesulitan pembuatan modul admin dan konfigurasi setting database pada saat instalasi aplikasi. (Technical training) tentang pembuatan modul instalasi dan file untuk konfigurasi saat instalasi Penjelasa n, praktek dan mencari sumber lain.
  • 13.
    3.2 Rencana Kerja 3.2.1Work Breakdown Structure (WBS) WBS merupakan pembagian sebuah proyek kedalam aktifitas- aktifitas yang, lebih kecil. Aktifitas-aktifitas tersebut diberi identitas untuk menentukan hubungan antar aktifitas. WBS berguna untuk perencanaan proyek, terutama mengenai perkiraan waktu pengerjaan dan sumberdaya yang digunakan. WBS pada proyek ini disusun berdasarkan metode pengembangan aplikasi waterfall serta aktifitas pengembangan aplikasi pada umumnya. Level dekomposisi yang dilakukan pada WBS dibawah ini hingga pada level 5. Deliverable atau produk yang dihasilkan pada tiap aktifitas adalah seperti berikut : No. Aktifitas (Outline level dua) Produ k 1. Identifikasi Kebutuhan Form identifikasi kebutuhan yang telah berisi jawaban. 2. Analisa kebutuhan Dokumen SKPL dan Dokumen Kebutuhan 3. Desain sistem Dokumen Deskripsi Detail sistem 4. Pembuatan Aplikasi Aplikasi ALPK 5. Uji Coba Aplikasi Hasil testing danperformance aplikasi. Dekomposisi WBS yang dibangun untuk pelaksanaan proyek pembangunan ALPK dapat dilihat lebih jelas pada kolom task name dalam lampiran 1. Baseline proyek. Selain aktifitas yang dikerjakan tercantum pula durasi, sumber daya yang digunakan dan predecessor dari tiap aktifitas. 3.2.2 Alokasi Jadwal Sebelum melakukan alokasi jadwal, terlebih dahulu harus disusun daftar aktfiitas yang akan dikerjakan dalam proyek beserta sumber daya proyek yang dibutuhkan. Susunan aktifitas proyek ALPK yang dibuat berupa WBS (selengkapnya dapat dilihat pada subbab 3.2.1). Sedangkan mengenai sumber daya proyek selengkapnya dijelaskan pada subbab 3.2.3 (alokasi sumber daya). Alokasi jadwal dilakukan dengan bantuan gantt chart. Tahap pertama dalam melakukan alokasi jadwal yaitu
  • 14.
    mengatur dependensi(keterkaitan) antaraktifitas yang sudah tersusun. Keterkaitan tiap aktifitas dicatat dalam kolom predecessor (pada gantt chart) dengan menggunakan ID aktifitas dalam WBS. Setelah keterkaitan dibangun baru kemudian menentukan tanggal mulai dan durasi untuk tiap aktifitas. Saat seluruh tanggal dan durasi telah ditentukan untuk tiap aktifitas, jadwal proyek telah selesai dan siap untuk disimpan sebagai baseline proyek. Pada jadwal proyek ALPK terdapat lintasan kritis proyek, yaitu tahap analisa kebutuhan dan desain sistem. Durasi untuk kedua tahapan tersebut 36 hari (57% dari durasi waktu pelaksanaan proyek keseluruhan). Batasan waktu dari pelaksanaan proyek menurut project charter yaitu tanggal 28 Agustus 2019. Sedangkan milestone untuk tiap aktifitas dapat dilihat selengkapnya pada subbab 4.1 bagian milestone utama. 3.2.3 Alokasi Sumberdaya Sumberdaya yang diperlukan dan dialokasikan pada proyek terbagi atas 2 kelompok utama, yaitu : - Work: Yakni berupa tenaga kerja yang terdiri atas pimpinan proyek, surveyor, analis, dan programmer. Pada kategori work terdapat sumberdaya set komputer karena penggunaan komputer pada pelaksanaan aktifitas dihitung sesuai dengan lama pemakaian komputer oleh tenaga kerja, sehingga dapat meminimalkan biaya sewa komputer. - Material: Merupakan barang habis yang terdiri dari barang- barang keperluan kantor (kertas, alat tulis dan CD), biaya utilitas (sewa kantor, listrik dan air) serta biaya akomodasi pelaksanaan rapat atau review hasil aktifitas. Jumlah pekerja yang dibutuhkan beserta kemampuan yang dimiliki dicantumkan pada tabel berikut : Staf Jumlah Tahapan pekerjaan Kemampuan yang dimiliki Manajer Proyek dan Team Leader 2 Orang Seluruh tahapan pada proyek. - Kemampuan koordinasi dan komunikasi yang baik - Kemampuan manajerial dan manajemen proyek IT. - Kemampuan
  • 15.
    menyelesaikan masalah Surveyor 2 OrangIdentifikasi kebutuhan - Mampu bekerja sama dengan user aplikasi - Mampu berkomunikasi dan negosiasi - Kritis dan detail dalam bertanya. Analis 3 Orang Analisa Kebutuhan - Mampu mengelompokkan layanan dan fungsi dari sistem berdsar hasil identifikasi kebutuhan - Memahami metode analisa kebutuhan yang digunakan - Mampu menuliskan dokumentasi kebutuhan . - Mampu membuat dokumen SKPL yang detail. Desain sistem - Mengerti cara membuat diagram-diagram UML - Mampu mengoperasikan software untuk desain UML yaitu power Designer 12. - Mengerti tentang Database Programmer 5 Orang Pembuatan aplikasi - Menguasai bahasa pemrograman Java 8 - Menguasai MySql 5 sebagai DBMS - Mengerti fungsi dan penggunaan komponen / package yg ditambahkan pada Java 8 - Mampu melakukan koneksi dari database ke Java. Uji Coba aplikasi - Memahami aplikasi yang dibuat - Mengerti tentang teknik testing yang digunakan - Menguasai masalah keamanan software dan database. 3.2.4 Alokasi Dana Berikut merupakan tabel pemetaan dana pada setiap aktifitas
  • 16.
    (outline level 3) yang terjadi dan telah diasumsikan total biaya berdasarkan lama pengerjaan proyek dan sumber daya yang telah terhitung didalamnya : Kegiatan Durasi (hari) Biaya Kegiatan Requirement Phase Melakukan studi kelayakan 1 Rp 2,650,000 Menganalisis alur bisnis 2 Rp 3,140,000 Melakukan wawancara untuk kebutuhan organisasi 1 Rp 1,700,000 Melakukan wawancara untuk kebutuhan operator 1 Rp 140,000 Melakukan wawancara untuk kebutuhan pemakai 2 Rp 410,000 Melakukan wawancara untuk kebutuhan teknis 2 Rp 460,000 Mendaftar kebutuhan sistem 2 Rp 780,000 Mengkonfirmasi dan menvalidasi daftar kebutuhan 1 Rp 1,140,000 Total Requirement Phase 12 Rp 10,420,000 Design Phase Mendesain pembuatan perangkat lunak 2 Rp 2,360,000 Mendesain database yang digunakan 2 Rp 26,500,000 Mendesain high level interface 3 Rp 42,550,000 Menyampaikan konsep desain 1 Rp 3,830,000 Mendesain low level interface 5 Rp 66,000,000 Menjelaskan spesifikasi desain 1 Rp 4,620,000 Total Design Phase 14 Rp 145,860,000 Development Phase Implementasi kebutuhan 7 Rp 94,520,000 Implementasi interface 5 Rp 53,150,000 Integrasi 3 Rp 66,350,000 Melakukan deployment sistem 2 Rp 49,290,000 Membuat dokumentasi hasil implementasi 2 Rp 560,000
  • 17.
    Total Development Phase19 Rp 263,870,000 Testing Phase Membuat skenario uji coba 1 Rp 1,800,000 Melakukan uji coba 4 Rp 4,750,000 Melakukan evaluasi hasil uji coba 1 Rp 3,700,000 Membuat dokumentasi uji coba 1 Rp 1,450,000 Total Testing Phase 7 Rp 11,700,000 Maintenance Phase Melakukan pelatihan sistem 4 Rp 41,500,000 Melakukan serahan perangkat lunak 1 Rp 1,800,000 Transisi 1 Rp 1,900,000 Mempresentasikan laporan akhir 2 Rp 2,950,000 Total Maintenance Phase 8 Rp 48,150,000 Total Hari Kerja dan Biaya 60 Rp 480,000,000 Estimasi biaya untuk setiap resource yang digunakan pada proyek adalah sebagai berikut : Unit Cost Total WBS Level1 Totals WBS Item 1. Project Management Rp 60,000,000 Project Manager 1 Rp 1,500,000 Rp 1,500,000 Team Leader 1 Rp 12,000,000 Rp 12,000,000 System Analyst 1 Rp 8,000,000 Rp 8,000,000 Programmer 5 Rp 6,000,000 Rp 30,000,000 Ahli Kelembagaan 1 Rp 3,500,000 Rp 3,500,000 Technical Support 1 Rp 2,000,000 Rp 2,000,000 Tenaga Dokumentasi 1 Rp 1,500,000 Rp 1,500,000 Administrasi 1 Rp 1,500,000 Rp 1,500,000 2. Hardware Rp 120,000,000
  • 18.
    Server 1 Rp 20,000,000 Rp 20,000,000 Perangkat Client10 Rp 10,000,000 Rp 100,000,000 3. Software Rp 205,000,000 Software Desain 2 Rp 40,000,000 Rp 80,000,000 Software Database 1 Rp 25,000,000 Rp 25,000,000 Software Automated Integration 1 Rp 60,000,000 Rp 60,000,000 Software Automated Deployment 1 Rp 40,000,000 Rp 40,000,000 4. Testing (10% dari total hardware dan software) Rp 32,500,000 5. Training and Support Rp 14,900,000 Trainee Costs 10 Rp 150,000 Rp 1,500,000 Travel Costs 8 Rp 400,000 Rp 3,200,000 Trainer 12 Rp 600,000 Rp 7,200,000 System Analyst 1 Rp 800,000 Rp 800,000 Programmer 5 Rp 400,000 Rp 2,000,000 Technical Support 1 Rp 200,000 Rp 200,000 6. Reserves (20% dari total estimasi) Rp 45,480,000 TOTAL Rp 477,880,000
  • 19.
    3.3 Rencana PenelusuranPoyek 3.3.1 Manajemen Kebutuhan Proses pengukuran terhadap perubahan kebutuhan proyek didasarkan pada presentase perubahan yang diminta dibandingkan dengan presentase pengerjaan proyek yang telah selesaidilakukan. Proses pelaporannya itu sendiri dilakukan dengan cara meminta perubahan secara langsung kepada tim proyek. Tim proyek ini kemudian akan melakukan pengukuran apakah perubahan kebutuhan dalam skala besar atau kecil. Skala ini akan digunakan untuk menginisialisasi perubahan terhadap penjadwalan proyek, anggaran dana dan sumber daya manusia yang digunakan. Kontrol terhadap perubahan kebutuhan akan terus dilakukan sepanjang pengerjaan proyek sehingga pengerjaan proyek mencapai hasil yang maksimal dan tidak sampai menyimpang dari spesifikasi permintaan perubahan oleh kustomer ataupun dari stakeholder lain. Kontrol ini akan dilakukan secara bersama-sama oleh tim sponsor sendiri dan juga oleh pimpinan proyek.. 3.3.2 Pengawasan Jadwal Mengelola dan mengatur jadwal secara aktif merupakan cara terbaik untuk memastikan bahwa proyek berjalan tepat waktu. Dan untuk melakukan proses tersebut, ada beberapa masukan yang harus tersedia dan dapat dipahami. Input tersebut antara lain : ▪ Baseline jadwal : adalah versi baseline jadwal terkini yang disetujui dari jadwal proyek yang menyediakan dasar sebagai pembanding dan pelaporan dari kinerja proyek. Jadwal proyek menjelaskan dengan detil rencana tanggal permulaan dan akhir dari setiap aktifitas. ▪ Laporan kinerja : merupakan hal pertama yang kebanyakan digunakan sebagai mekanisme komunikasi untuk mendaftar pekerjaan apa yang harus dikerjakan dan siapa yang
  • 20.
    mengerjakan. Laporan kinerjayang baik seharusnya menunjukkan tanggal yang direncanakan, tanggal sebenarnya dan durasi yang sebenarnya dari pekerjaan setiap aktifitas. Saat semua masukan telah dibuat, dibutuhkan alat bantu dan teknik yang digunakan untuk meninjau ulang jadwal. Jika sebuah kondisi terjadi dimana pada kenyataan pelaksanaan proyek berbeda dengan jadwal sebenarnya, alat bantu dan teknik tesebut dapat digunakan untuk memperbaiki situasi yang terjadi. Pimpinan proyek akan melakukan evaluasi seberapa banyak perkerjaan yang berhasil diselesaikan dibandingkan dengan performa aktual dan perbedaan jadwal. Jika ditemukan kasus perbedaan jadwal maka pimpinan proyek wajib mencari penyebabnya. Berikut adalah beberapa teknik dan metode yang digunakan untuk melakukan pengawasan jadwal pada proyek ini : 1. Laporan kemajuan proyek : adalah ketika sebuah laporan yang dibuat menjelaskan tentang tanggal mulai dan selesai yang sebenarnya dari aktifitas. Dan durasi yang belum dikerjakan dari aktifitas yang belum selesai dikerjakan. 2. Analisa perbedaan : adalah analisa yang membandingkan antara data perencanaan dengan kinerja yang sebenarnya untuk menemukan penundaan yang terjadi pada jadwal proyek. 3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan dari penundaan yang terjadi dengan mengukur kinerja proyek dibandingkan terhadap rencana proyek. Alat ukur yang umum digunakan adalah diagram perbandingan jadwal, yaitu merupakan cara untuk menunjukkan perbedaan antara kinerja sebenarnya dengan yang direncanakan. Diagram,tersebut menghasilkan informasi tentang kondisi terkini dari proyek dan dapat digunakan untuk menentukan apakah proyek sesuai atau tidak dengan jadwal yang ditentukan.
  • 21.
    3.3.3 Pengawasan AnggaranDana Pemantauan dilakukan dengan melihat biaya aktual yang timbul dan membandingkanya dengan baseline cost (anggaran). Apakah biaya aktual berada dalam rentang kendali atau tidak, dapat dilihat pada tampilan Gantt Chart – Cost dalam lampiran 1 Baseline proyek.. Pengawasan terhadap biaya dalam sebuah proyek merupakan satu- satunya cara untuk memastikan bahwa anggaran proyek merupakan bagian dari kesuksesan proyek. Pengawasan biaya meliputi penanganan perubahan permintaan melalui proses pengawasan perubahan yang terintegasi. Perubahan permintaan dapat berubah-ubah antara kemungkinan overrun pada keuangan yang sah dan penggunaan sumber daya yang tidak sesuai. Ada beberapa masukan, alat bantu dan teknik, serta keluaran untuk melakukan pengawasan terhadap biaya proyek. Masukan yang digunakan pada proyek ini adalah : ▪ Laporan kinerja : merupakan hal pertama yang kebanyakan digunakan sebagai mekanisme komunikasi untuk mendaftar pekerjaan apa yang harus dikerjakan dan siapa yang mengerjakan. Laporan kinerja yang baik seharusnya menunjukkan tanggal yang direncanakan, tanggal sebenarnya dan durasi yang sebenarnya dari pekerjaan setiap aktifitas. ▪ Baseline biaya : merupakan anggaran dana pada sutau tahapan. Tujuan dari baseline baiya ini adalah untuk menyediakan dsaar pengukuran, pengawasan dan pengendalian dari keseluruhan kinerja proyek. ▪ Rencana Manajemen proyek : rencana manajemen proyek dan rencana manajemen anggaran dana menjelaskan tentang kebijakan dan prosedur dari perusahaan yang harus dipatuhi. Untuk alat bantu dan teknik yang digunakan pada pengawasan biaya proyek ini, yaitu antara lain : 1. Manajemen perbedaan: hal ini menggambarkan berbagai tingkat dari perbedaan (durasi dan biaya) yang harus dikelola. 2. Review kinerja proyek: review kinerja proyek membandingkan biaya setiap aktifitas yang mengalami kelebihan biaya, aktitas yang dijadwalkan, serta milestone
  • 22.

    yang telah dicapai. Sedangkanhasil dari proses pengawasan proyek antara lain : 1. Usulan tindakan perbaikan : merupakan langkah-langkah yang harus dilakukan oleh pimpinan proyek untuk memastikan bahwa setiap pekerjaan yang akan datang akan mendukung rencana manajemen proyek saat ini. 2. Permintaan perubahan : permintaan perubahan biasanya dihasilkan dari usulan tindakan perbaikan. 3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan dari penundaan yang terjadi dengan mengukur kinerja proyek dibandingkan terhadap rencana proyek. 4. Pembaharuan baseline biaya: pembaharuan terhadap baseline biaya menyetujui perubahan pada baseline biaya saat ini. Dengan memperbaharui baseline maka dapat digunakan sebagai ukuran yang realistik pada kinerja anggaran dana proyek. 3.3.4 Pengawasan Kualitas Pengawasan terhadap kualitas merupakan proses perbandingan antara produk yang dihasilkan dengan standar kualitas yang telah ditetapkan pada perencanaan kualitas sebelumnya. Teknik yang dilakukan untuk melakukan pengawasan terhadap kualitas, yaitu : ▪ Pengukuran pengendalian kualitas : merupakan hasil dari aktifitas membandingkan produk dari proyek dengan standar dan proses kualitas yang telah ditetapkan. Hal ini merupakan pemeriksaaan yang sebenarnya untuk memastikan kualitas dari produk dan jasa yang dibangun. ▪ Pertemuan status review : adalah pertemuan yang diadakan secara rutin dengan seluruh anggota tim proyek untuk mendapatperubahan informasi yang terjadi mengenai proyek. ▪ Laporan kinerja : merupakan hal pertama yang kebanyakan digunakan sebagai mekanisme komunikasi untuk mendaftar pekerjaan apa yang harus dikerjakan dan siapa yang mengerjakan. Laporan kinerja yang baik seharusnya menunjukkan tanggal yang direncanakan, tanggal sebenarnya
  • 23.

    dan durasi yangsebenarnya dari pekerjaan setiap aktifitas. 3.3.5 Pelaporan Pelaporan adalah proses pengumpulan keseluruhan data baseline dan mendistribusikan informasi tersebut kepada sponsor ataupun anggota tim proyek. Kegunaan dari laporan adalah untuk menjelaskan bagaimana sumber daya digunakan untuk memenuhi sasaran proyek. Pelaporan harus memuat informasi yang berkaitan dengan ruang lingkup, jadwal, biaya, resiko dan kualitas. Yang menjadi masukan dalam proses pelaporan , yaitu : 1. Deliverables : adalah segala produk, layanan, atau hasil yang berbeda yang harus dihasilkan untuk menyelesaikan sebuah proses, tahapan dari proyek. Ketika seluruh produk yang dihasilkan telah disetujui, maka tahap pelaksanaan proyek dinyatakan selesai dan penutupan proyek dapat dimulai. 2. Pengukuran pengendalian kualitas : merupakan hasil dari aktifitas membandingkan produk dari proyek dengan standar dan proses kualitas yang telah ditetapkan. Hal ini merupakan pemeriksaaan yang sebenarnya untuk memastikan kualitas dari produk dan jasa yang dibangun. 3. Pengukuran kinerja : adalah perkiraan tingkat kesulitan dari penundaan yang terjadi dengan mengukur kinerja proyek dibandingkan terhadap rencana proyek. 4. Informasi kinerja aktifitas : adalah sumber data mengenai informasi status dan kualitas dari seluruh aktifitas yang telah selesai dikerjakan. Hal ini digunakan untuk memastikan apakah seluruh aktifitas yang dibutuhkan telah benar-benar selesai dikerjakan dan kontrak proyek telah diakhiri. 5. Permintaan perubahan yang telah disetujui. Dari beberapa masukan yang ada tersebut diolah dengan beberapa alat bantu dan teknik berikut, antara lain : 1. Pertemuan status review : adalah pertemuan yang diadakan secara rutin dengan seluruh anggota tim proyek untuk mendapatperubahan informasi yang terjadi mengenai proyek. 2. Sistem pelaporan waktu : adalah catatan yang mendukung informasi tentang waktu yang dihabiskan untuk setiap aktifitas
  • 24.
    pada proyek. 3. Sistempelaporan biaya : adalah catatan yang mendukung informasi tentang biaya yang dihabiskan untuk setiap aktifitas pada proyek. Dengan menggunakan alat bantu dan teknik tersebut diatas akan sangat membantu dalam proses pembuatan laporan performa proyek yang efisien. Proses pelaporan berkaitan dengan dokumentasi performa proyek secara keseluruhan. Beberapa keluaran dari proses pelaporan , yaitu : 1. Laporan kinerja 2. Permintaan perubahan 3. Usulan tindakan perbaikan 3.3.6 Matriks Proyek Mengumpulkan matriks (ukuran) pada sebuah proyek merupakan salah satu proses manajemen proyek yang paling baik dilakukan tetapi sangat sulit untuk diterapkan. Yang penting untuk dijadikan matrik pada proyek adalah informasi tentang estimasi durasi, durasi aktual dan informasi tentang estimasi biaya serta biaya aktual. Matriks proyek merupakan alat bantu untuk pengendalian kualitas dan manajemen proyek. Matriks mengukur atribut yang berbeda dari proyek. Matriks dapat digunakan untuk menemukan lokasi yang mungkin menjadi penyebab masalah. Yang menjadi matrik pada proyek ini akan digambarkan pada tabel berikut : Matriks (Ukuran) Bagaimana mengukur matrik Penanggung jawab Waktu penyelesaian Untuk setiap tahapan dalam proyek, catat waktu atau tanggal mulai tahapan sejak awal permulaan aktifitas dikerjakan. Pimpinan Proyek& pekerj yang bertanggung jawab pada setiap tahapan. Mulai proyek Dihitung pada akhir bagian Pimpinan Proyek Selesai proyek Dihitung pada akhir bagian Pimpinan Proyek Presentase Milestone yang telah dicapai Berapa persen milestone yang tercapai dari ¼ waktu pelaksanaan proyek Pimpinan Proyek Kesuksesan (penyelesaian) persen Pada akhir bagian, berapa persen pekerjaan yang berakhir secara normal dibandingkan dengan pekerjaan yang selesai tertunda. Pimpinan Proyek& pekerj yang bertanggung jawab pada setiap tahapan.
  • 25.
    3.4 Rencana ManajemenResiko Proses pengelolaan resiko membantu untuk menentukan resiko yang potensial dari sebuah proyek. Manajemen resiko terdiri atas 3 proses utama, yaitu : 1. Identifikasi resiko → merupakan aktifitas yang digunakan untuk melakukan identifikasi resiko potensial yang mungkin terjadi serta menjelaskan hubunganya. Setelah proses identifikasi resiko biasanya diikuti dengan proses analisa resiko secara kualitatif. Output dari proses ini adalah daftar resiko yang mungkin terjadi dan detail semua resiko yang telah terindetifikasi, termasuk kategori resiko, penyebab resiko, kemungkinan terjadi, dampak dari resiko, serta penanggung jawab resiko. Tahapan terjadi Resiko Daftar Resiko Asal Resiko Pengaruh resiko Penanggung jawab A. Perencanaan Proyek Estimasi kurang akurat Salah menggunakan teknik estimasi Budget over cost dan Time overrun Pimpinan proyek Perencanaan kurang lengkap Kurang pertimbangan membuat perencanaan Pelaksanaan proyek tidak berjalan lancar. Pimpinan proyek Kurang pengawasan dan komunikasi antar anggota tim proyek Tidak ada pengaturan komunikasi antar anggota tim proyek Hasil kerja tidak sempurna / penyelesaian masalah terlambat. Pimpinan proyek Ruang lingkup, jadwal,biaya,sasaran proyek kurang jelas Tidak detail dalam menentukan sasaran proyek. Pelaksanaan proyek tidak berjalan lancar karena sasaran tidak jelas Pimpinan proyek Perubahan keuangan Perubahan durasi kerja Budget over cost Pimpinan proyek Tidak mempunyai cukup waktu untuk merencanakan Kurang cepat membuat perencanaan Keputusan yang diambil sesaat dan berubah- ubah Pimpinan proyek Beban kerja berlebihan yang tidak diantisipasi Tidak melakukan resourcelevelling Resource yang digunakan menumpuk dan kerja tidak bisa maksimal Pimpinan proyek B. Identifikasi kebutuhan Perubahan permintaan akibat error Kurang komunikasi dengan pengguna Surveyor Requirement kurang Identifikasi kebutuhan kurang lengkap Sistem yang dihasilkan tidak sesuai requirement Surveyor
  • 26.
    C. Analisa kebutuh an Pekerja yang kurang berpengalaman Kriteria yangsalah pada proses perekrutan Hasil pekerjaan kurang sempurna Kepala Personalia Penggunaan teknik analisa kebutuhan yang kurang tepat Penentuan teknik analisa kurang tepat Hasil Analisa tidak valid Analis Kehilangan pekerja pada saat penting (mis. krn sakit) Karena lingkungan kerja kotor / kondisi fisik pekerja kurang fit. Aktifitas yang penting dapat terganggu / terlambat Semua anggota tim D. Desain sistem Desain sistem kurang lengkap Hasil analisa kurang lengkap Kesulitan dalam pembuatan aplikasi Analis Pekerja yang kurang berpengalaman Kriteria yang salah pada proses perekrutan Hasil pekerjaan kurang sempurna Kepala Personalia Kehilangan pekerja pada saat penting (mis. krn sakit) Karena lingkungan kerja kotor / kondisi fisik pekerja kurang fit. Aktifitas yang penting dapat terganggu / terlambat Semua anggota tim E. Pembuatan aplikasi Pekerja yang kurang berpengalaman Kurang teliti pada perekrutan pekerja Hasil pekerjaan kurang sempurna Kepala Personalia Tahapan terjadi Resiko Daftar Resiko Asal Resiko Pengaruh resiko Penanggung jawab Kehilangan pekerja pada saat penting (mis. krn sakit) Karena lingkungan kerja kotor / kondisi fisik pekerja kurang fit. Aktifitas yang penting dapat terganggu / terlambat Semua anggota tim Penggunaan teknologi berubah Penentuan teknologi tidak dipertimbangkan Butuh waktu untuk belajar teknologi baru Programmer Kerusakan & kegagalan dari segi teknis (komputer rusak,listrik padam,dll) Kecerobohan pekerja dalam menggunakan komputer / faktor eksternal (pihak PLN) Aktifitas yang penting dapat terganggu / terlambat Semua anggota tim F. Uji Coba Aplikasi Kehilangan pekerja pada saat –saat yang penting (mis. Krn sakit) Karena lingkungan kerja kotor / kondisi fisik pekerja kurang fit. Aktifitas yang penting dapat terganggu / terlambat Semua anggota tim 2. Analisa hasil resiko → membutuhkan hasil dari proses identifikasi resiko sebagai input pada proses ini. Proses ini merubah dari daftar resiko yang ada dengan pemberian prioritas dan penggolongan resiko. Hasil akhirnya untuk meminimalkan dampak dari resiko yang sudah teridentifikasi, kemudian merubah kemungkinan terjadi dari daftar resiko, dan kecenderungan dari hasil identifikasi resiko sebagai output dari proses ini.
  • 27.
    No. Daftar Resiko Kemungkina nresiko Akibat resiko Tindakan Penjelasan Tindakan A. Estimasi kurang akurat Tinggi Tinggi Dikurangi Penyesuaian jadwal dan sumber daya Perencanaan kurang lengkap Tinggi Tinggi Dikurangi Membuat detail dari perencanaan sebelumnya & terdokumentasi (Project Plan) Kurang pengawasan dan komunikasi antar anggota tim proyek Sedang Tinggi Dihindari Lebih sering melakukan pertemuan dengan anggota tim untuk evaluasi dan review. Ruang lingkup, jadwal,biaya,sasaran proyek kurang jelas Rendah Tinggi Dikurangi Membuat detail dari sasaran proyek supaya lebih jelas maksudnya. Perubahan keuangan Sedang Sedang Dikurangi Menyesuaikan jadwal dan sumber daya di akhir tiap tahap Tidak mempunyai cukup waktu untuk merencanakan Tinggi Sedang Dikurangi Memaksimalkan waktu yang ada untuk merencanakan. Beban kerja berlebihan yang tidak diantisipasi Rendah Sedang Dihindari Melakukan resource levelling. B. Perubahan permintaan akibat error Rendah Sedang Dikurangi Melakukan komunikasi yang efisien dan rutin Requirement kurang Sedang Tinggi Dicegah Melakukan studi pustaka terlebih dahulu sebelum
  • 28.
    No. Daftar Resiko Kemungkina nresiko Akibat resiko Tindakan Penjelasan Tindakan menyusun pertanyaan identifikasi kebutuhan C. Pekerja yang kurang berpengalaman Tinggi Tinggi Dikurangi Memperpanjang durasi aktifitas / memberikan pelatihan yang relevan Penggunaan teknik analisa kebutuhan yang kurang tepat Sedang Tinggi Dihindari Sebelumnya sudah mempelajari karakter proyek yg akan dikerjakan dan memilih teknik analisa yang sesuai. Kehilangan pekerja pada saat penting (mis. Krn sakit) Sedang Tinggi Dikurangi Melakukan tindakan antisipasi saat aktifitas penting (memperpanjang durasi kerja, digantikan dgn pekerja lain) D. Desain sistem kurang lengkap Sedang Tinggi Dikurangi Melakukan review pada dokumentasi akhir tahapan analisa. Pekerja yang kurang berpengalaman Tinggi Tinggi Dikurangi Memperpanjang durasi pengerjaan aktifitas / memberikan pelatihan yang relevan Kehilangan pekerja ahli pada saat penting (mis. Krn sakit) Sedang Tinggi Dikurangi Melakukan tindakan antisipasi saat aktifitas penting (digantikan dgn pekerja lain) E. Pekerja yg ditunjuk kurang berpengalaman Tinggi Tinggi Dikurangi Memperpanjang durasi pengerjaan aktifitas Kehilangan pekerja pada saat penting (mis. Krn sakit) Sedang Tinggi Dikurangi Melakukan tindakan antisipasi saat aktifitas penting (memperpanjang durasi kerja & digantikan dgn pekerja lain) Penggunaan teknologi berubah Rendah Rendah Dihindari Mempertimbangkan teknologi yang digunakan dengan sistem yang akan dibangun. Kerusakan & kegagalan dari segi teknis (komputer rusak,listrik padam,dll) Sedang Sedang Dikurangi Melakukan back-up data penting tiap hari. Menyediakan peralatan untuk supply listrik (diesel) F. Kehilangan pekerja pada saat penting (mis. Krn sakit) Rendah Rendah Dikurangi Menggantikan tugas pekerja ahli dengan pekerja lain.
  • 29.
    3. Evaluasi Jadwalterhadap resiko → dengan mengidentifikasi dan menganalisa resiko akan terlihat pengaruh resiko tersebut terhadap durasi aktifitas yang sudah direncanakan. Dengan demikian akan dapat dilakukan evaluasi pengaruh resiko tersebut terhadap rencana aktifitas. 3.5 Rencana Penyelesaian Proyek Penutupan proyek mengikuti pola yang sama dengan semua proses dalam manajemen proyek lainya, terdiri dari masukan dan keluaran yang berhubungan dengan penutupan sebuah proyek, begitu juga alat bantu atau teknik yang digunakan untuk membantu proses tersebut. Masukan yang ada digunakan untuk memeriksa penyelesaian dan mengesahkan semua hal penting yang telah diputuskan.. Masuka yang ada antara lain : 1. Rencana manajemen proyek 2. Informasi kinerja pekerjaan 3. Hasil yang dikirimkan Untuk memastikan bahwa semua hal penting telah selesai dilakukan dan proyek telah memenuhi sasaran, pimpinan proyek akan melanjutkan dengan menggunakan alat bantu dan teknik yang sama dengan proses sebelumnya. Ada tiga hal yang menajdi output pada tahap penyelesaian proyek, yaitu : 1. Penerimaan dan pengiriman hasil akhir proyek 2. Laporan akhir penutupan proyek Pada penyelesaian proyek juga harus dipastikan bahwa semua tahapan telah benar-benar selesai dilakukan. Dan semua produk dan dokumentasi yang dihasilkan telah di serahkan pada klien. 4. Rencana Proses Teknis 4.1 Model Proses Gambar berikut menunjukkan keterkaitan antara aktifitas proyek yang utama dengan proses pendukung.
  • 30.
    Sedangkan gambar berikutmenjelaskan tentang alur informasi dan produk yang dihasilkan masing-masing aktifitas antara satu aktifitas dengan yang lain. Review yang direncanakan No. Tanggal Tahapan Review terhadap 1. 5/02/19 Identifikasi kebutuhan Dokumen hasil identifikasi kebutuhan pada pengguna/klien. Menyimpulkan sementara layanan apa yang dibutuhkan oleh pengguna dari sistem yang akan dibangun. 2. 5/20/19 Analisa kebutuhan Dokumen SKPL yang dihasilkan dari tahapan analisa. Menyetujui spesifikasi kebutuhan sistem yang telah dijelaskan pada dokumen tersebut. 3. 6/14/19 Desain sistem Dokumen deskripsi detail desain sistem. Dokumen ini menjelaskan dengan rinci proses dan data dari masing-masing proses pada sistem. Review dilakukan terhadap seluruh isi dokumen ini. 4. 7/12/19 Pembuatan aplikasi Aplikasi yang telah dibangun, apakah telah sesuai dengan perencanaan pada desain sistem. 5. 8/1/19 Uji coba aplikasi Hasil uji coba aplikasi apakah sudah memuat semua skenario yang mungkin diterapakan pada aplikasi. Milestone utama
  • 31.
    No. Tanggal TahapanProduk yang dihasilkan Hasil yang harus dicapai 1. 2-05-2019 Identifikasi Kebutuhan Pertanyaan identifikasi kebutuhan Pertanyaan identifikasi kebutuhan selesai dibuat 2. 5-05-2019 Identifikasi Kebutuhan Form identifikasi kebutuhan dan pertanyaan identifikasi kebutuhan Persiapan Identifikasi kebutuhan selesai 3. 8-05-2019 Identifikasi Kebutuhan Form identifikasi kebutuhan telah terisi dan dijawab oleh user Pelaksanaan Identifikasi Kebutuhan selesai 4. 12-05-2019 Identifikasi Kebutuhan Hasil identifikasi kebutuhan telah dievaluasi dan di review Tahap Identifikasi Kebutuhan selesai 5. 14-05-2019 Analisa Kebutuhan Dokumentasi kebutuhan viewpoint Dokumentasi viewpoint selesai 6. 16-05-2019 Analisa Kebutuhan SKPL Dokumen SKPL selesai dibentuk 7. 20-05-2019 Analisa Kebutuhan Hasil analisa yang telah dievaluasi Tahap Analisa Kebutuhan selesai 8. 3-06-2019 Desain sistem Dokumen deskripsi detail desain Dokumen Deskripsi Detail desain selesai 9. 14-06-2019 Desain sistem Detail desain yang telah direview Tahap detail desain 10. 12-07-2019 Pembuatan aplikasi Aplikasi rumah sakit Tahap pembuatan aplikasi selesai 11 1-08-2019 Uji coba aplikasi Aplikasi yang telah diuji coba Tahap uji coba aplikasi selesai. Project Deliverable Dokumen dan produk yang diserahkan sebagai hasil dari proyek meliputi dua kategori berikut : • Project management-related deliverables: project Plan , project charter, scope statement, WBS, schedule, cost baseline, status reports, final project presentation, final project report, dan dokumentasi lain yang berkaitan dengan project. • Product-related deliverables: Spesifikasi Kebutuhan Perangkat Lunak, Deskripsi detail desain, source code aplikasi.. 4.2 Metode, Alat bantu dan Teknik Merupakan metodologi, alat bantu serat teknik yang digunakan selama proyek berlangsung.
  • 32.
    Metode Metode pengembangan aplikasipada proyek ini menggunakan Waterfall SDLC. Pendekatan pengembangan aplikasi dimulai pada level sistem dan prosesnya melalui gambar berikut : Metode ini digunakan karena tergolong mudah jika diterapkan pada proyek dengan kebutuhan user yang stabil (tidak berubah-ubah). Pada akhir setiap tahapan dalam metode ini selalu dihasilkan sebuah dokumen yang akan digunakan sebagai pedoman bagi tahapan selanjutnya. Metode lain yang juga dgunakan pada proyek adalah UML. UML merupakan proses rekayasa perangkat lunak. UML menyediakan pendekatan perancangan perangkat lunak yang berorientasi objek melalui gambaran berbagai diagram rancangan perangkat lunak. Alat bantu dan Teknik Untuk tahapan analisa kebutuhan dilakukan dengan menggunakan metode VORD dan software VORDTool sebagai alat bantu untuk mengelola requirement dari pengguna, sedangkan spesifikasi kebutuhan yang dihasilkan dikumpulkan dalam bentuk dokumen SKPL. Pada tahapan desain menggunakan UML diagram untuk memodelkan spesifikasi kebutuhan aplikasi dengan alat bantu Power designer 12. Diagram UML yang akan dibuat meliputi : Use case diagram, Class diagram, dan Sequence diagram. Dokumen hasil desain yaitu
  • 33.
    deskripsi detail desainyang selanjutnya akan diserahkan pada programmer untuk membangun program aplikasi. Program aplikasi dibuat dengan menggunakan bahasa pemrograman Java 8 yang berorientasi objek. Sedangkan untuk database digunakan MySQL 5.0. Tahapan terakhir, yaitu uji coba menggunakan unit testing kemudian dilanjutkan dengan Integration testing. Secara umum hasil dari seluruh tahapan terdiri dari 3 hal, yaitu : 1. Dokumen Spesifikasi kebutuhan Perangkat Lunak (SKPL) 2. Dokumen Deskripsi Detail Desain 3. Aplikasi Aplikasi Layanan Penanganan Keluhan, meliputi 2 Aplikasi: Aplikasi layanan penanganan keluhan dan Aplikasi penanganan personel Biro TI. 4.3 Infrastruktur Bagian ini akan menjelaskan tentang rencana untuk membangun dan memelihara lingkungan pembangunan sistem, baik dari segi perangkat keras, perangkat lunak, jaringan, kebijakan, standard, prosedur serta fasillitas lain yang diperlukan utnuk melaksanakan proyek ALPK. Sumber daya yang terlibat meliputi komputer yang digunakan, LAN (Local Area Network), aplikasi yang membantu dalam melakukan analisa dan pembuatan desain, aplikasi untuk melakukan implementasi desain (bahasa pemograman), aplikasi untuk membantu aktifitas manajemen proyek, dan segala sumber daya lain yang terlibat pada pengembangan proyek ini. Perangkat keras : Dibutuhkan 5 buah personal komputer dengan spesifikasi sebagai berikut : 1. Hard disk drive minimal 20 GB 2. Memori minimal 256MB DRAM 3. Processor Intel Pentium IV 2GHz atau yang setara. 4. Monitor min. 15”, LAN Card, VGA Card minimal 64Mb 5. CD- ROM/RW Dibawah ini adalah susunan infrastrukutur ALPK dari segi antar muka perangkat keras :
  • 34.
    ` ` ` ` ` ` Perangkat lunak yangdiperlukan untuk pembangunan ALPK : 1. Sistem operasi : Windows XP home atau profesionaledition 2. Analisa : VordTool 3. Desain : Power Designer 12 4. Database : DBMS MySQL server 5.0.2, MySQL Front, SQL Yog. 5. Pemograman : Java 8, Spring, Express Quantum Grid Component dan VCL Skin Component 6. Pendukung : Microsoft office 2003 (Word dan Project), SnagIt dan HyperSnap Acrobat reader, Web browser. Yang dijadikan sebagai standar dalam proyek pembangunan ALPK, antara lain : 1. IEEE 830 tentang Software Requirement spesification dan IEEE 1233 tentang Sistem Requirement Spesification yang digunakan untuk membuat dokumen SKPL. 2. IEEE 1016 tentang Software design description sebagai panduan dalam membuat deskripsi detil desain perangkat lunak. 3. IEEE 1058-1998 Standard for Software Project ManagementPlans. 4. PMBOK Guide tahun 2004. Personel yang terlibat dalam proyek ini, antara lain (lebih jelas dapat dilihat pada subbab 3.1.2 pengaturan kepegawaian) : 1. Seorang manajer proyek 2. Seorang team leader 3. 3 orang surveyor administrator firewall Komputer server Hub D-link Client 4 Client 1 Staff Staff Biro TI Client 5 Client 2 Staff Staff_pengadaan Client 6 Client 3 Staff Staff Layanan
  • 35.
    4. 2 oranganalis 5. 5 orang programmer 4.4 Penerimaan Produk Rencana penerimaan produk ALPK ini menjelaskan secara singkat mengenai tanggung jawab dari sumber daya yang terlibat dan menggambarkan kriteria dari penerimaan masing-masing produk yang harus diselesaikan selama proyek berlangsung. Aktifitas penerimaan produk disebarkan pada sepanjang siklus hidup proyek untuk menandai adanya kemajuan terhadap tujuan hasil akhir produk. Oleh karena itu, rencana ini tidak hanya ditujukan pada penerimaan akhir produk saja, tetapi juga peneriman dari seluruh aktifitas yang kritis sebagai bagian dari proses pembangunan produk. Peran dan Tanggung Jawab Staff Staff Tanggung Jawab Pimpinan proyek ▪ Membuat dan memelihara pengendalian versi dari rencana penerimaan produk dan memastikan bahwa rencana penerimaan produk telah dijalankan. ▪ Berpartisipasi dan memimpin review pada akhir tiap tahapan. Perwakilan kustomer ▪ Bekerja sama dengan analis dan programmer untuk untuk membuat, memelihara, dan menjalankan rencana penerimaan produk proyek ALPK Analis dan Programmer ▪ Bekerja sama dengan perwakilan kustomer untuk membuat, memelihara, dan menjalankan rencana penerimaan produk proyek ALPK ▪ Menetapkan produk yang dihasilkan pada tiap tahapan serta membuat kriteria dan metode penerimaan hasil akhir produk pada tiap tahapan. Kriteria Penerimaan produk : Artifa ct Kriteria Penerimaan Metode Evaluasi ADMINISTRASI PROYEK Detail Jadwal Proyek Jadwal proyek yan gtelah dibuat masih dalam rentang waktu yang ditentukan dalam project charter Review antara tim proyek dengan pihak stakeholder Rencana Pengelolaan Kebutuhan Dokumen rencana dikirim dan disetujui untuk dilakukan proses review dan persetujuan Proses review PERKEMBANGAN KEMAJUAN
  • 36.
    Use Case /Dokumen Kebutuhan Use case dikirim dan disetujui untuk setiap proses review dan persetujuan use case. Review dan persetujuan use case, Verifikasi dan validasi kebutuhan. Class Diagram Persetujuan proyek Proses pembuatan dan review dari activity diagram Desain database Persetujuan proyek Proses pembuatan dan review Artifact Kriteria Penerimaan Metode Evaluasi dari desain database Desain antar muka Persetujuan proyek , review tim desain sistem (analis) Prosedur persetujuan desain antar muka. Skenario uji coba unit Persetujuan untuk tiap skenario uji coba unit. Proses persetujuan pada rencana uji coba Skenario uji coba integrasi Persetujuan untuk tiap skenario uji coba integrasi. Proses persetujuan pada rencana uji coba PRODUK AKHIR Dokumentasi dan training yang diadakan Kehadiran peserta training, tanggal pelaksanaan training Daftar kehadiran peserta Hasil uji coba sistem Review hasil uji coba, persetujuan proyek Dijelaskan pada rencana uji coba Verifikasi dan Validasi kesiapan sistem Dilakukan pada setiap akhir tahapan Menggunakan daftar aktfitas. 5. Rencana Pendukung 5.1 Verifikasi dan Validasi Rencana verifikasi dan validasi ini menjelaskan tentang aktifitas yang dilakukan untuk melakukan verifikasi dan validasi dari proyek pembangunan ALPK. Pelaksanaan proses verifikasi dan validasi dalam proyek ini tidak dilakukan oleh tim SQA, melainkan menjadi salah satu tanggung jawab dari pimpinan proyek. Proyek pembangunan ALPK melakukan beberapa aktifitas verifikasi dan validasi berikut ini : Review: Review merupakan proses atau pertemuan (rapat) yang dilakukan selama sebuah hasil produk telah selesai dan siap ditampilkan kepada seluruh anggota tim proyek untuk persetujuan. Review memiliki aturan yang jelas dan prosedur yang sudah pasti, yang dapat dilihat pada bagian Jaminan kualitas (sub bab 5.3). Tabel berikut menunjukkan jadwal pelaksanaan review selama pelaksanaan proyek berlangsung. No. Tanggal Tahapan Review terhadap 1. 5/02/19 Identifikasi kebutuhan Dokumen hasil identifikasi kebutuhan pada pengguna/klien. Menyimpulkan sementara layanan apa yang
  • 37.
    dibutuhkan oleh penggunadari sistem yang akan dibangun. 2. 5/20/19 Analisa kebutuhan Dokumen SKPL yang dihasilkan dari tahapan analisa. Menyetujui spesifikasi kebutuhan sistem yang telah dijelaskan pada dokumen tersebut. 3. 6/14/19 Desai n siste m Dokumen deskripsi detail desain sistem. Dokumen ini menjelaskan dengan rinci proses dan data dari masing-masing proses pada sistem. Review dilakukan terhadap seluruh isi dokumen ini. 4. 7/12/19 Pembuatan aplikasi Aplikasi yang telah dibangun, apakah telah sesuai dengan perencanaan pada desain sistem. 5. 8/1/19 Uji coba aplikasi Hasil uji coba aplikasi apakah sudah memuat semua scenario yang mungkin diterapakan pada aplikasi. Uji Coba : Uji coba aplikasi dilkukan menggunakan beberapa teknik pengujian aplikasi meliputi : 1. Black box testing 2. Unit testing 3. Integration testing Hasil dari uji coba aplikasi akan dituliskan pada dokumen hasil uji coba aplikasi beserta skenario yang dilakukan pada saat uji coba. Tabel dibawah ini menunjukkan jadwal pelaksanaan uji coba selama pelaksanaan proyek berlangsung : No. Tanggal Tahapan Review terhadap 1. 01/08/19 Uji coba aplikasi Masing-masing modul aplikasi dalam APLK. 2. 14/08/19 Uji coba aplikasi Keseluruhan aplikasi ALPK. Penjadwalan proses verifikasi dan validasi Proses verifikasi dan validasi dilakukan pada setiap tahpan dalam pelaksanaann aktifitas proyek. Merupakan tanggung jawab pimpinan proyek untuk merencanakan review pada seluruh dokumen hasil aktifitas proyek. Setiap sebuah aktifitas diselesaikan, hasil dari aktifitas tersebut di review sesuai denagn kriteria penerimaan masing-masing produk. Produk yang dimaksud disini bisa berupa dokumen, form, laporan kinerja atau aplikasi. Tabel berikut menunjukkan jadwal uji coba dan review yang akan dilakukan selama proyek pembangunan ALPK.
  • 38.
    Metode untuk melakukanverifikasi dan validasi kebutuhan adalah dengan melakukan review terhadap dafatr kebutuhan. Berikut merupakan gambaran proses review kebutuhan yang dilakukan dalam proyek : 5.2 Penanganan Dokumen dan Form Rencana dokumentasi ini menjelaskan tentang bentuk, format dan jenis dokumentasi hasil dari proyek ALPK ini. Dokumen dan form yang dihasilkan proyek ditujukan pada dua kelompok pengguna, yaitu kepada pengembang dan kepada klien. Tabel berikut menunjukkan daftar dokumen dan form yang harus disiapkan, bentuknya, penamaan serta penomoran versi dokumen dan form, penanggung jawab pembuat dokumen dan form, penanggung jawab review dokumen dan form. No. Jenis Dokumen/Form Bentuk dokumen/for m Pembuat dokumen/for m Penanggung jawab review dokumen/form 1. Perencanaan proyek (PP-06 ALPK) Dokumen Pimpinan proyek Seluruh tim manajemen proyek dan sponsor. 2. Project Scope Statement (ALPK 062 PSS v1.0) Dokumen Pimpinan proyek Seluruh tim manajemen proyek dan sponsor. 3. SKPL (PP-11 ALPK) Dokumen Analis Programmer 4. Deskripsi Detail Desain (PP- 21 ALPK) Dokumen Analis Programmer 5. Project Charter (ALPK 061 PC v1.0) Dokumen PMO Pihak sponsor 6. Risk Management (ALPK 066 RMG v1.0) Dokumen Pimpinan proyek Seluruh tim manajemen proyek dan sponsor. 7. Change request form (dibuat saat terjadi permintaan perubahan Form Seluruh tim proyek Pihak yang terkait dengan permintaan perubahan
  • 39.
    saja) 8. Status report(ALPK 074 SR v1.0) Form Pimpinan proyek Seluruh tim manajemen proyek dan sponsor. 9. Laporan kemajuan proyek (ALPK 075 PR v1.0) Form Pimpinan proyek Seluruh tim manajemen proyek dan sponsor. 11. Hasil pembahasan pertemuan Form Pimpinan proyek Pimpinan proyek 12. Laporan akhir penerimaan proyek (ALPK 081 FPR v1.0) Dokumen Pimpinan proyek Pihak sponsor 13 Deliverableacceptance (ALPK 082 DVA v1.0) Dokumen Pimpinan proyek Pihak sponsor 5.3 Jaminan Kualitas Bagian ini bertujuan untuk mnyediakan referensi tunggal mengenai kualitas dalam proyek pembangunan ALPK. Pada bagian ini tidak tercantum detail review, alat bantu dan teknik , serta berbagai kriteria pengukuran kualitas. Bagian ini menjelaskan hal hal yang penting berkaitan dengan jaminan kualitas. Dokumen ini menjelaskan bagaimana perusahaan memproses pengembangan mulai dari titik awal hingga mencapai kualitas perangkat lunak yang paling tinggi. Sasaran kualitas → bagian ini menjelaskan tentang kebutuhan kualitas kebutuhan dari produk yang akan dibangun.Produk yang akan dibangun harus memenuhi seluruh kebutuhan yang dijelaskan pada SKPL. Kesesuaian antara produk dengan SKPL akan diperiksa pada saat uji penerimaan produk (dapat dilihat pada subbab 4.4 Penerimaan produk). Berdasarkan verifikasi klien ditentukan bahwa seluruh uji coba terhadap produk telah dilewati dengan hasil yang memuaskan, sehingga produk dianggap sebagai produk dengan kualitas yang juga memuaskan Hal ini berarti bahwa produk sesuai dengan seluruh kebutuhan yang telah disampaikan oleh klien dan diterima oleh klien. Manajemen → menjelaskan tentang struktur organisasi dari tim atau pihak yang akan melakukan penjaminan kualitas produk dari proyek, bertanggung jawab dan mengkomunikasikan antara anggota tim untuk membantu proses penjaminan kualitas. (dapat dilihat pada subbab 2.3
  • 40.
    peran dan tanggungjawab). Dokumentasi → Memberikan daftar dokumen yang dirancang untuk memeriksa kesesuaian produk dengan standar kualitas yang ditentukan. Daftar dokumen yang harus ada dan dibuat selama proyek berlangsung dapat dilihat lebih lengkap pada subbab 5.2, Penanganan dokumen. Matrik → Matrik menjelaskan mengenai matrik yang akan diukur pada titik pengendalian tertentu selama pembangunan produk dan hal tersebut akan digunakan untuk mengendalikan proses pembangunan perangkat lunak. Mengenai marik yang diukur dalam proyek telah dijelaskan pada subbab 3.3.6. Rencana review → menjelaskan detail jadwal, sumber daya yang digunakan, metode dan proses yang akan digunakan selama proses review. Proses review yang lebih lengkap dituliskan pada subbab 5.4. Alat bantu, teknik dan metodologi → menjelaskan alat bantu, teknik dan metodologi yang digunakan dalam proyek. Dapat dilihat pada subbab 4.2 Manajemen resiko → dokumen ini memberikan informasi bagaimana mengelola resiko yang berkaitan dengan proyek. Bagian ini menjelaskan tugas dari pengelolaan resiko yang harus dilakukan, menjelaskan tanggung jawab dan seluruh sumber daya tambahan yang dibutuhkan untuk pengelolaan resiko yang efektif. Pada subbab 3.4 sudah dijelaskan mengenai rencana pengelolaan resiko pada proyek ini. Catatan kualitas → menjelaskan tentang proses dari penelusuran hal yang penting berkaitan dengan kualitas . 5.4 Review Review pada proyek terbagi atas tiga review utama, yaitu : 1. Review kebutuhan → fokus pada dokumen SKPL yang merupakan hasil dari tahapan analisa kebutuhan. Proses ini dilakukan pada akhir tahap analisa.
  • 41.
    2. Review arsitektur→ fokus pada dokumen detil desain yang merupkan hasil dari tahap desain sistem. Dilakukan pada akhir tahap desain. 3. Review kode program→ fokus pada verifikasi kode-kodeprogram. Review harus dilakukan terhadap setiap produk yang dihasilkan oleh aktifitas utama dalam proyek. Tabel berikut menunjukkan jadwal detail rencana review yang dilakukan selama proyek berlangsung : No. Tanggal Review Tahapan Review terhadap Sumber daya review Bentuk presenta si review 1. 2-05- 2019 Identifikasi kebutuhan Ketepatan pertanyaan yang ditulis pada form survey, bagian (pihak) yang akan dituju saat survey Surveyor Daftar pertanyaan 2. 5-05- 2019 Idenitifikasi kebutuhan Pengumpulan dan penyimpulan hasil identifikasi kebutuhan Surveyor Dokumen hasil survey 3. 8-05- 2019 Analisa kebutuhan Strukturisasi viewpoint yang dibuat, dokumentasi kebutuhan dari hasil survey Analis Dokumentas i kebutuhan user 4. 12-05- 2019 Analisa kebutuhan Isi dan pembahasan dalam dokumen SKPL Analis Dokumen SKPL 5. 14-05- 2019 Desain sistem Rancangan database sistem dan UML diagram Analis ERD dan diagram UML 6. 16-05- 2019 Desain sistem Rancangan alur tampilan aplikasi Analis Form tampilan aplikasi (Grafis) 7. 20-06- 2019 Desain sistem Isi dan pembahasan dalam dokumen deskripsi detail desain sistem keseluruhan Analis Dokumen Deskripsi detail desain 8. 7-07- 2019 Pembuatan aplikasi Aplikasi yang telah dibangun (fungsi- fungsinya) Programme r Hasil aplikasi serta laporan
  • 42.
    9. 01-08- 2019 Uji coba aplikasi Hasiluji coba aplikasi Programmer Laporan hasil uji coba sistem dan scenario uji coba yang dilakukan terhadap sistem.
