アジャイル開発手法特論 © 2013 Miho Nagase
アジャイル
開発手法
特論 2013.7.13
アジャイル開発手法特論 © 2013 Miho Nagase
今日やること
第9回
• 講義「近い将来を計画する」
• 演習(適宜)
第10回
• 同上
課題
2
アジャイル開発手法特論 © 2013 Miho Nagase
近い将来を計画する
アジャイル開発手法特論 第9回

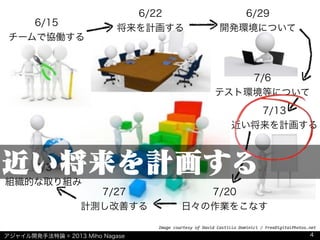

アジャイル開発手法特論 © 2013 Miho Nagase
Image&courtesy&of&David&Castillo&Dominici&/&FreeDigitalPhotos.net
6/15
チームで協働する
6/29
開発環境について
7/6
テスト環境等について
6/22
将来を計画する
7/13
近い将来を計画する
7/27
計測し改善する
7/20
日々の作業をこなす
8/3
組織的な取り組み
近い将来を計画する
4
アジャイル開発手法特論 © 2013 Miho Nagase
Agenda

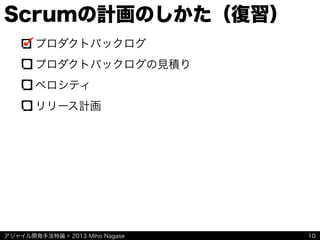

Scrumの計画のしかた(復習)
• プロダクトバックログ
• プロダクトバックログの見積り
• ベロシティ
• リリース計画
近い将来を計画する
• スプリント計画ミーティング
5
アジャイル開発手法特論 © 2013 Miho Nagase

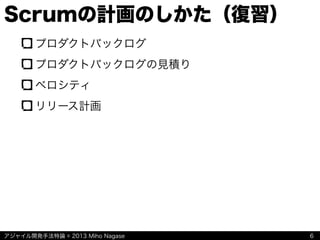

Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
6
アジャイル開発手法特論 © 2013 Miho Nagase

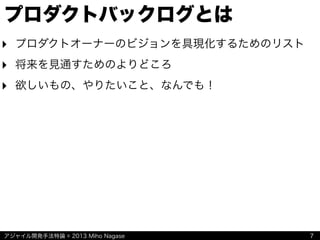

プロダクトバックログとは
‣ プロダクトオーナーのビジョンを具現化するためのリスト
‣ 将来を見通すためのよりどころ
‣ 欲しいもの、やりたいこと、なんでも!
7
アジャイル開発手法特論 © 2013 Miho Nagase
‣ 優先順位がついている
‣ 各プロダクトバックログアイテムは見積もられている
‣ 上の方は濃く、下の方は薄く

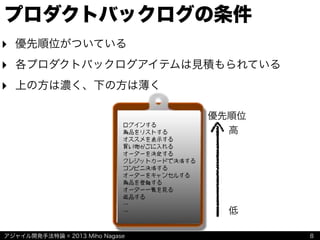

プロダクトバックログの条件
8
ログインする
商品をリストする
オススメを表示する
買い物かごに入れる
オーダーを決定する
クレジットカードで決済する
コンビニ決済する
オーダーをキャンセルする
商品を登録する
オーダー一覧を見る
返品する
…
…
高
低
優先順位
アジャイル開発手法特論 © 2013 Miho Nagase
プロダクトバックログのルール
‣ 誰が書くか
- 誰が書いてもいい
‣ 誰が責任を持つか
- プロダクトオーナーだけが優先順位を決定できる
‣ いつ作るか
- スプリントを始める前
- 見直し続ける
9
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
10
アジャイル開発手法特論 © 2013 Miho Nagase

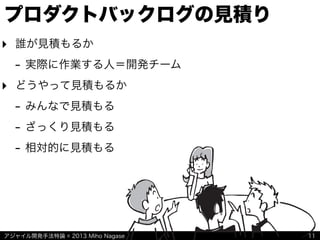

プロダクトバックログの見積り
‣ 誰が見積もるか
- 実際に作業する人=開発チーム
‣ どうやって見積もるか
- みんなで見積もる
- ざっくり見積もる
- 相対的に見積もる
11
アジャイル開発手法特論 © 2013 Miho Nagase

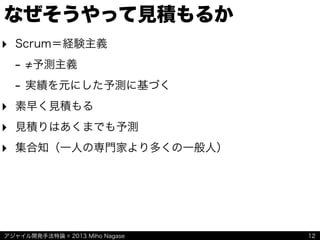

なぜそうやって見積もるか
‣ Scrum=経験主義
- 予測主義
- 実績を元にした予測に基づく
‣ 素早く見積もる
‣ 見積りはあくまでも予測
‣ 集合知(一人の専門家より多くの一般人)
12
アジャイル開発手法特論 © 2013 Miho Nagase

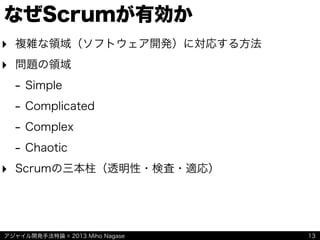

なぜScrumが有効か
‣ 複雑な領域(ソフトウェア開発)に対応する方法
‣ 問題の領域
- Simple
- Complicated
- Complex
- Chaotic
‣ Scrumの三本柱(透明性・検査・適応)
13
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
プロダクト
バックログを
見積もろう
パート2
14
アジャイル開発手法特論 © 2013 Miho Nagase
ベロシティ
16
残作業量
(見積り)
時間
この傾きのこと
アジャイル開発手法特論 © 2013 Miho Nagase

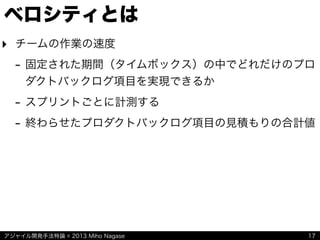

ベロシティとは
17
‣ チームの作業の速度
- 固定された期間(タイムボックス)の中でどれだけのプロ
ダクトバックログ項目を実現できるか
- スプリントごとに計測する
- 終わらせたプロダクトバックログ項目の見積もりの合計値
アジャイル開発手法特論 © 2013 Miho Nagase

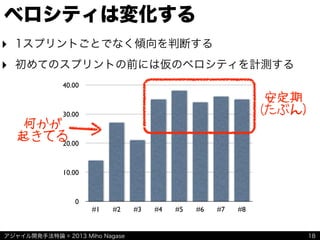

ベロシティは変化する
‣ 1スプリントごとでなく傾向を判断する
‣ 初めてのスプリントの前には仮のベロシティを計測する
0
10.00
20.00
30.00
40.00
#1 #2 #3 #4 #5 #6 #7 #8
安定期
(たぶん)
何かが
起きてる
18
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
19
アジャイル開発手法特論 © 2013 Miho Nagase
リリース計画
‣ スコープ固定
- 総量からベロシティによって完了日を予測する
‣ 日付固定
- ベロシティによって期日までに終わる範囲を予測する
20
アジャイル開発手法特論 © 2013 Miho Nagase

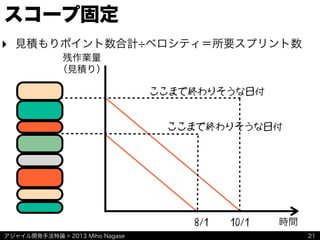

スコープ固定
21
残作業量
(見積り)
時間8/1 10/1
ここまで終わりそうな日付
ここまで終わりそうな日付
‣ 見積もりポイント数合計 ベロシティ=所要スプリント数
アジャイル開発手法特論 © 2013 Miho Nagase
日付固定
22
残作業量
(見積り)
時間8/1 10/1
8/1までに終わりそうな分
10/1までに終わりそうな分
‣ 所要スプリント数 ベロシティ=できそうなポイント数合計
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
23
アジャイル開発手法特論 © 2013 Miho Nagase
Agenda
Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
近い将来を計画する
• スプリント計画ミーティング
24
アジャイル開発手法特論 © 2013 Miho Nagase

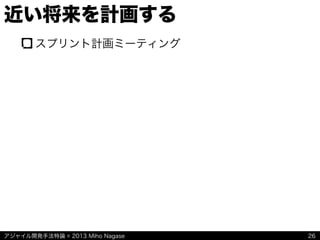

近い将来を計画する
アジャイル開発手法特論 第10回
アジャイル開発手法特論 © 2013 Miho Nagase
近い将来を計画する
スプリント計画ミーティング
26

アジャイル開発手法特論 © 2013 Miho Nagase
Scrumの概要
27
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumの概要
27
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumのタイムボックス
28

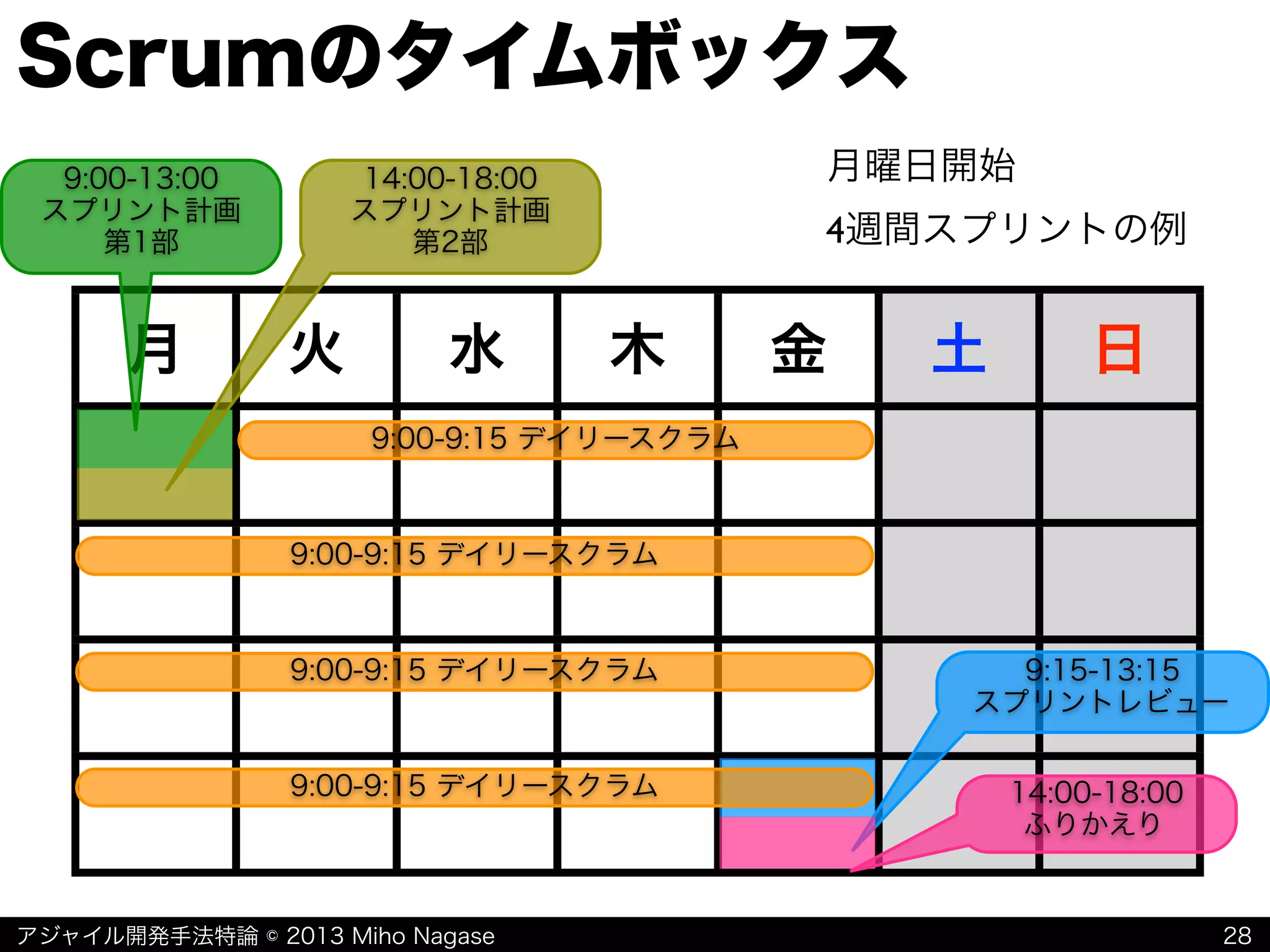

月 火 水 木 金 土 日
9:00-9:15 デイリースクラム
9:00-9:15 デイリースクラム
9:00-9:15 デイリースクラム 9:15-13:15
スプリントレビュー
14:00-18:00
ふりかえり
9:00-9:15 デイリースクラム
9:00-13:00
スプリント計画
第1部
14:00-18:00
スプリント計画
第2部
月曜日開始
4週間スプリントの例
アジャイル開発手法特論 © 2013 Miho Nagase
Scrumのタイムボックス
29
アジャイル開発手法特論 © 2013 Miho Nagase

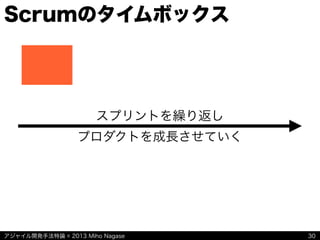

Scrumのタイムボックス
30
スプリントを繰り返し
プロダクトを成長させていく
アジャイル開発手法特論 © 2013 Miho Nagase

Scrumのタイムボックス
30
スプリントを繰り返し
プロダクトを成長させていく
アジャイル開発手法特論 © 2013 Miho Nagase

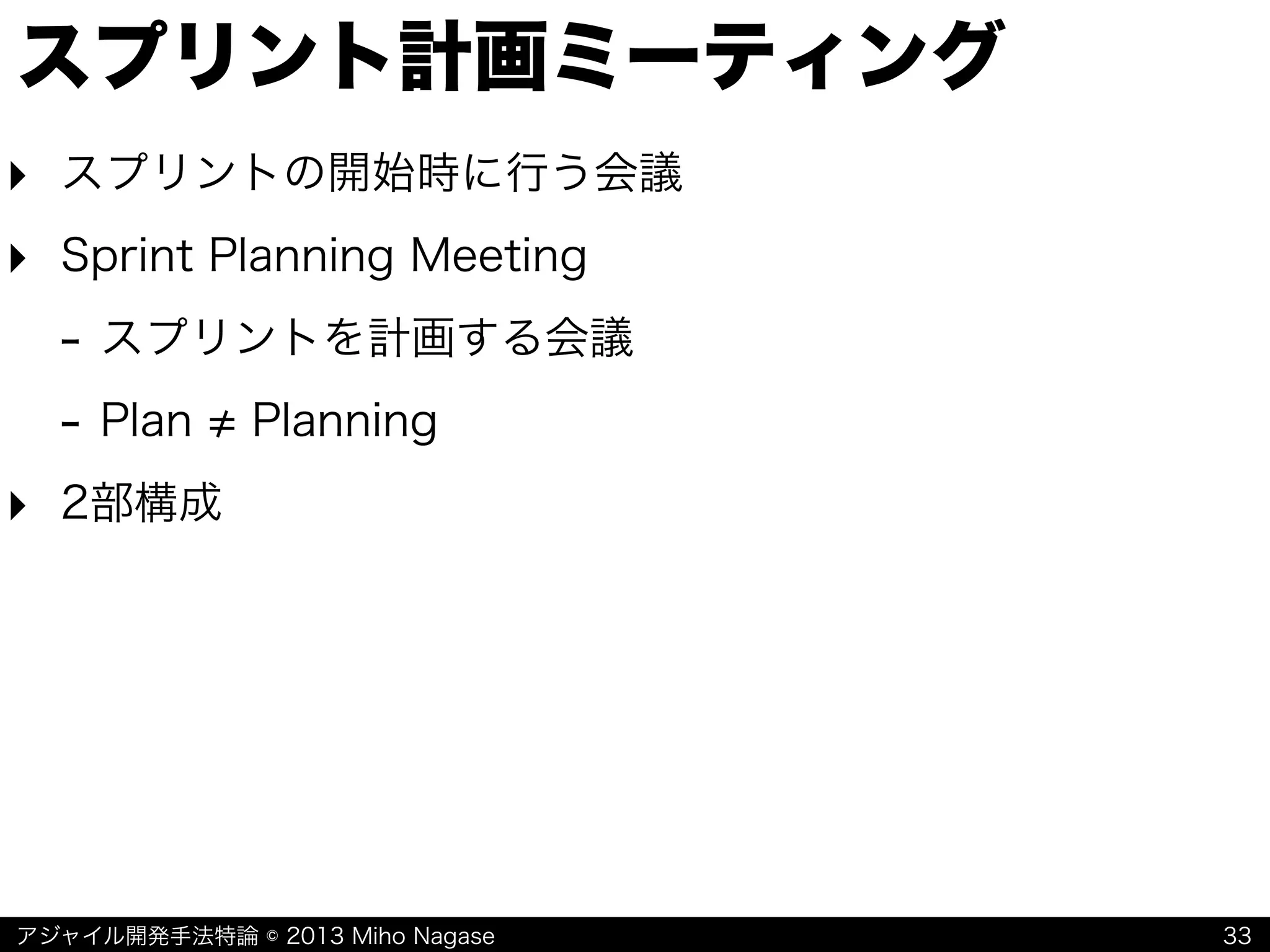

スプリント計画ミーティング
31
月 火 水 木 金 土 日
9:00-9:15 デイリースクラム
9:00-9:15 デイリースクラム
9:00-9:15 デイリースクラム 9:15-13:15
スプリントレビュー
14:00-18:00
ふりかえり
9:00-9:15 デイリースクラム
9:00-13:00
スプリント計画
第1部
14:00-18:00
スプリント計画
第2部
直近の計画を練る
PBLを実現するための
アジャイル開発手法特論 © 2013 Miho Nagase

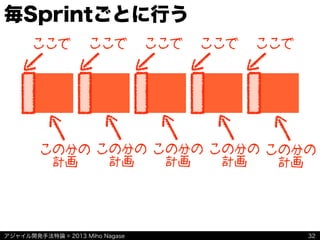

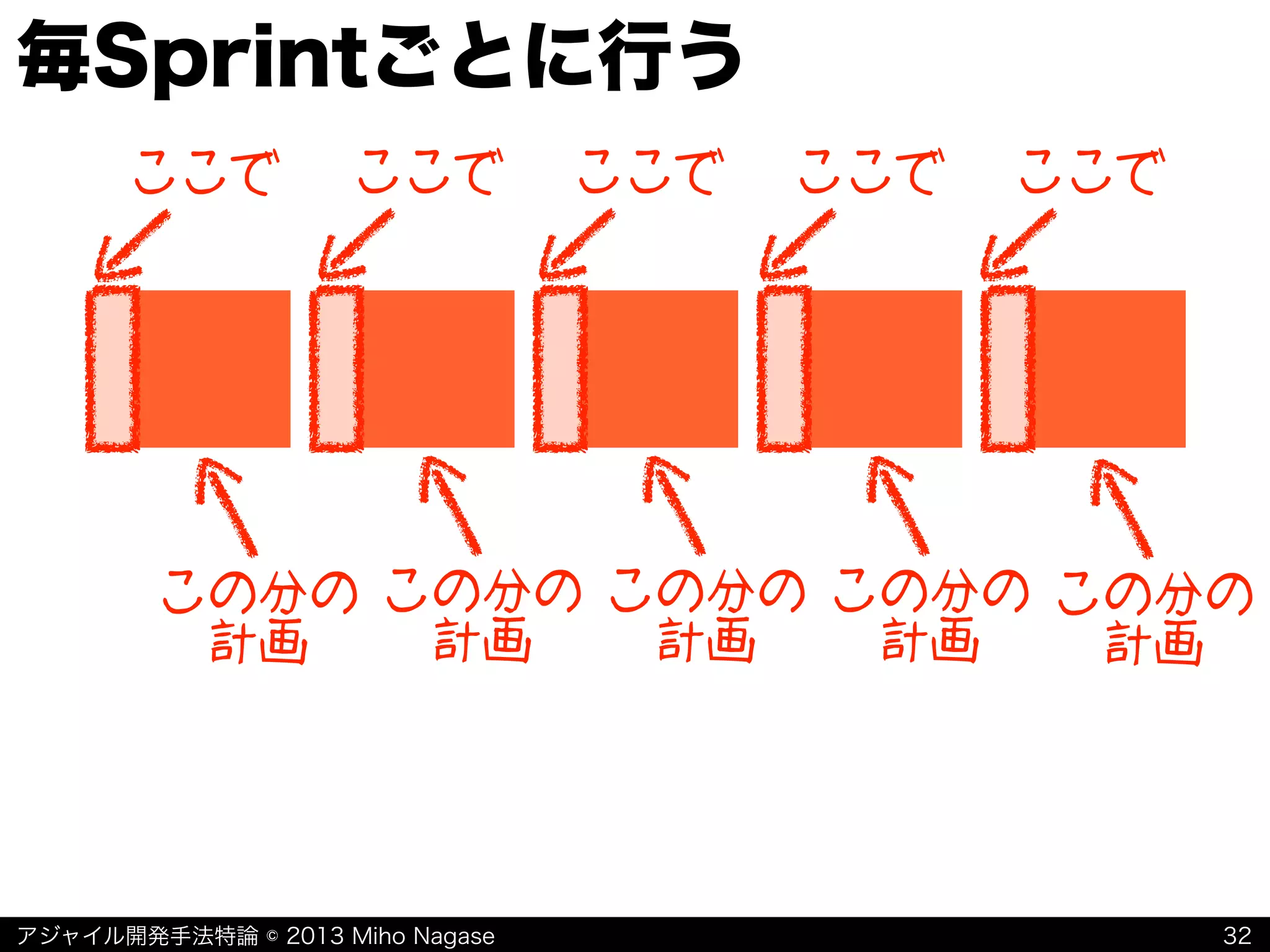

毎Sprintごとに行う
32
ここで
この分の
計画
ここで ここで ここで ここで
この分の
計画
この分の
計画
この分の
計画
この分の
計画
アジャイル開発手法特論 © 2013 Miho Nagase
スプリント計画ミーティング
33

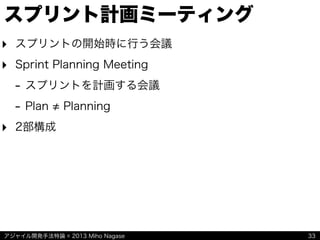

‣ スプリントの開始時に行う会議
‣ Sprint Planning Meeting
- スプリントを計画する会議
- Plan Planning
‣ 2部構成
アジャイル開発手法特論 © 2013 Miho Nagase
スプリント計画ミーティング
34
第1部 第2部
プロダクトオーナー
• 希望を出す
• 開発チームに説明する
開発チーム
• タスクを洗い出す
• 見積りをする
開発チーム
• 仮のコミットをする
開発チーム
• コミットする
What? How?
アジャイル開発手法特論 © 2013 Miho Nagase

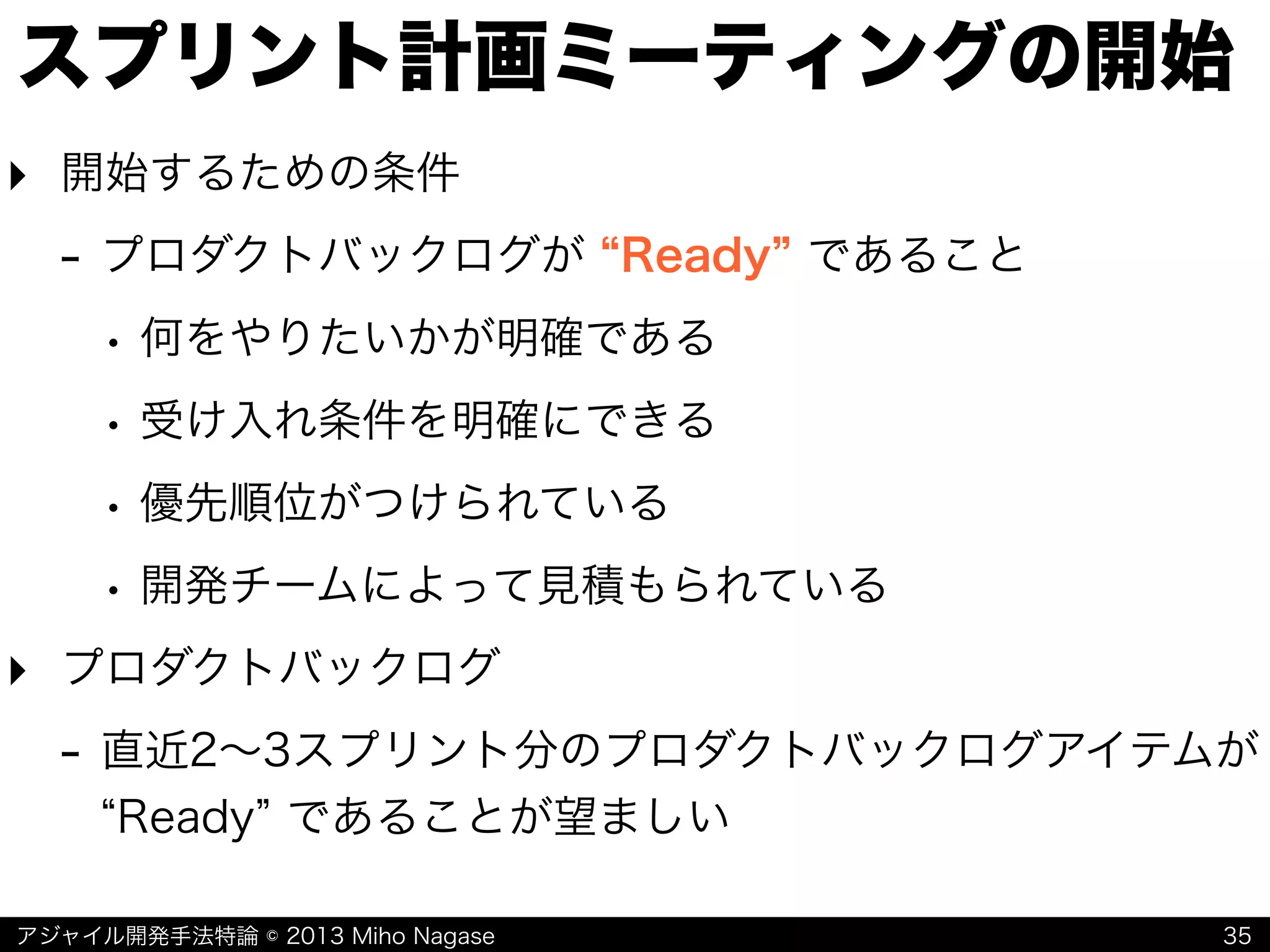

スプリント計画ミーティングの開始
35
‣ 開始するための条件
- プロダクトバックログが Ready であること
• 何をやりたいかが明確である
• 受け入れ条件を明確にできる
• 優先順位がつけられている
• 開発チームによって見積もられている
‣ プロダクトバックログ
- 直近2∼3スプリント分のプロダクトバックログアイテムが
Ready であることが望ましい
アジャイル開発手法特論 © 2013 Miho Nagase

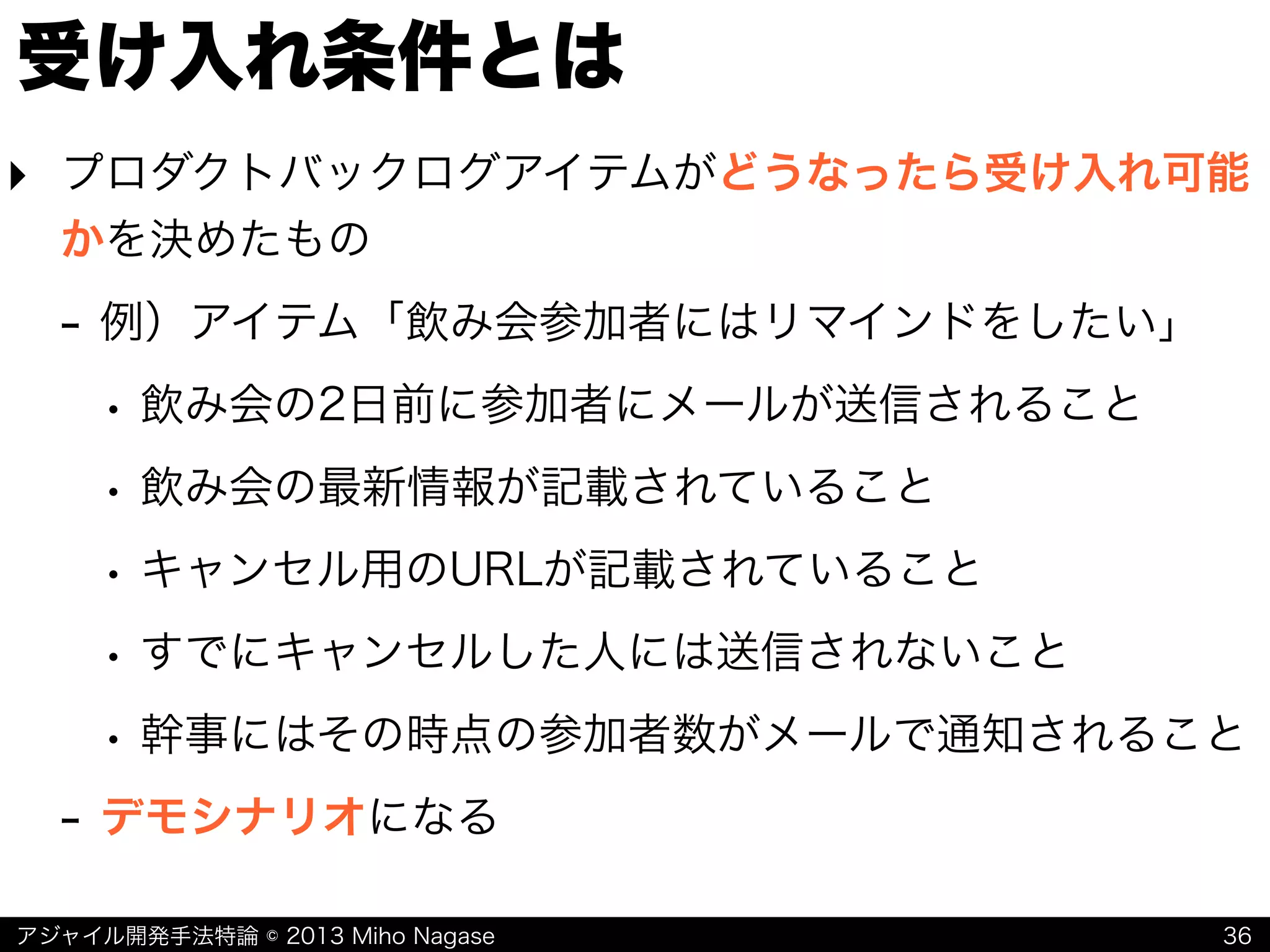

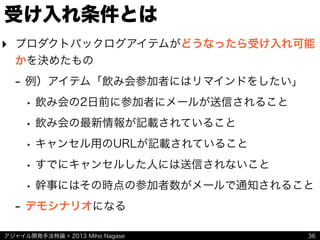

受け入れ条件とは
‣ プロダクトバックログアイテムがどうなったら受け入れ可能
かを決めたもの
- 例)アイテム「飲み会参加者にはリマインドをしたい」
• 飲み会の2日前に参加者にメールが送信されること
• 飲み会の最新情報が記載されていること
• キャンセル用のURLが記載されていること
• すでにキャンセルした人には送信されないこと
• 幹事にはその時点の参加者数がメールで通知されること
- デモシナリオになる
36
アジャイル開発手法特論 © 2013 Miho Nagase

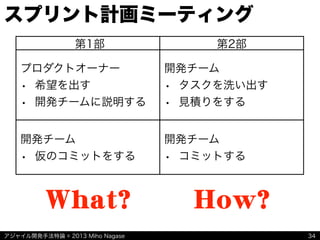

スプリント計画ミーティング第1部

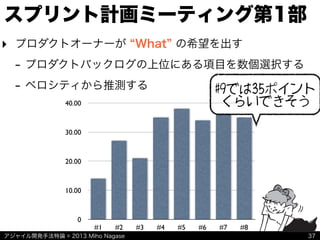

‣ プロダクトオーナーが What の希望を出す
- プロダクトバックログの上位にある項目を数個選択する
- ベロシティから推測する
37
0
10.00
20.00
30.00
40.00
#1 #2 #3 #4 #5 #6 #7 #8
#9では35ポイント
くらいできそう
アジャイル開発手法特論 © 2013 Miho Nagase

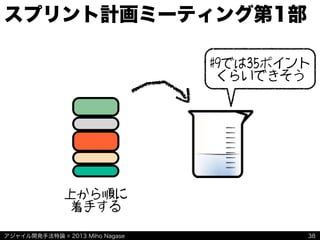

スプリント計画ミーティング第1部
38
#9では35ポイント
くらいできそう
上から順に
着手する
アジャイル開発手法特論 © 2013 Miho Nagase
スプリント計画ミーティング第1部

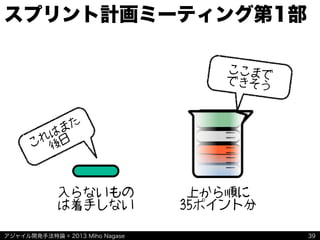

これはまた
後日
ここまで
できそう
39
上から順に
35ポイント分
入らないもの
は着手しない
アジャイル開発手法特論 © 2013 Miho Nagase

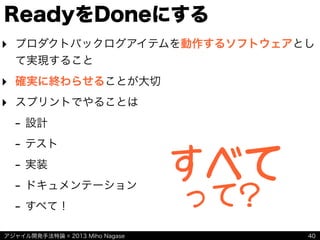

ReadyをDoneにする
40
‣ プロダクトバックログアイテムを動作するソフトウェアとし
て実現すること
‣ 確実に終わらせることが大切
‣ スプリントでやることは
- 設計
- テスト
- 実装
- ドキュメンテーション
- すべて!
すべて
って?
アジャイル開発手法特論 © 2013 Miho Nagase

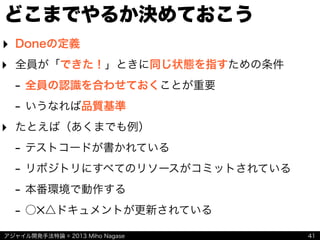

どこまでやるか決めておこう
‣ Doneの定義
‣ 全員が「できた!」ときに同じ状態を指すための条件
- 全員の認識を合わせておくことが重要
- いうなれば品質基準
‣ たとえば(あくまでも例)
- テストコードが書かれている
- リポジトリにすべてのリソースがコミットされている
- 本番環境で動作する
- ○✕△ドキュメントが更新されている
41
アジャイル開発手法特論 © 2013 Miho Nagase

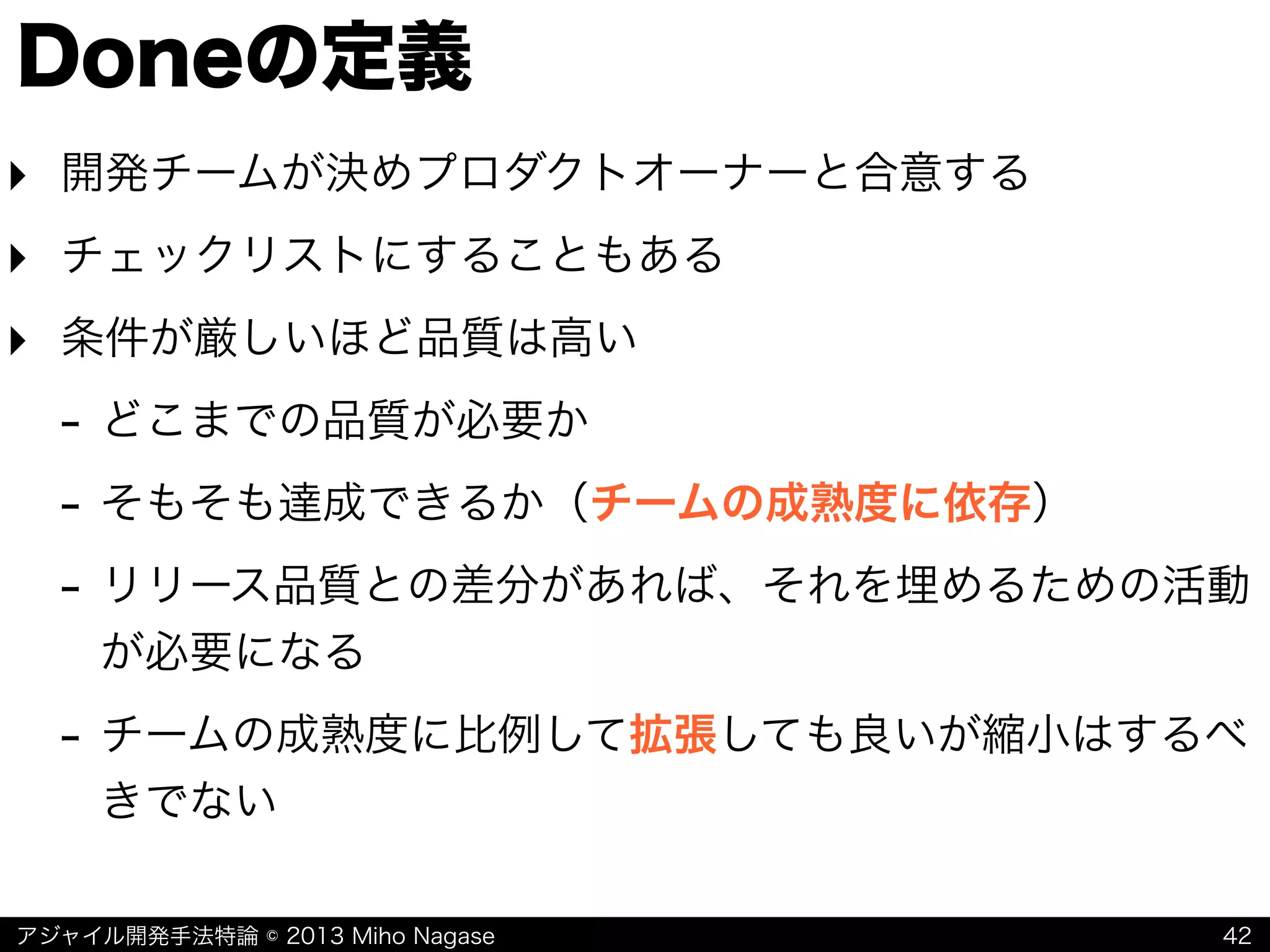

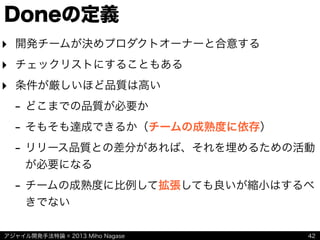

Doneの定義
‣ 開発チームが決めプロダクトオーナーと合意する
‣ チェックリストにすることもある
‣ 条件が厳しいほど品質は高い
- どこまでの品質が必要か
- そもそも達成できるか(チームの成熟度に依存)
- リリース品質との差分があれば、それを埋めるための活動
が必要になる
- チームの成熟度に比例して拡張しても良いが縮小はするべ
きでない
42
アジャイル開発手法特論 © 2013 Miho Nagase

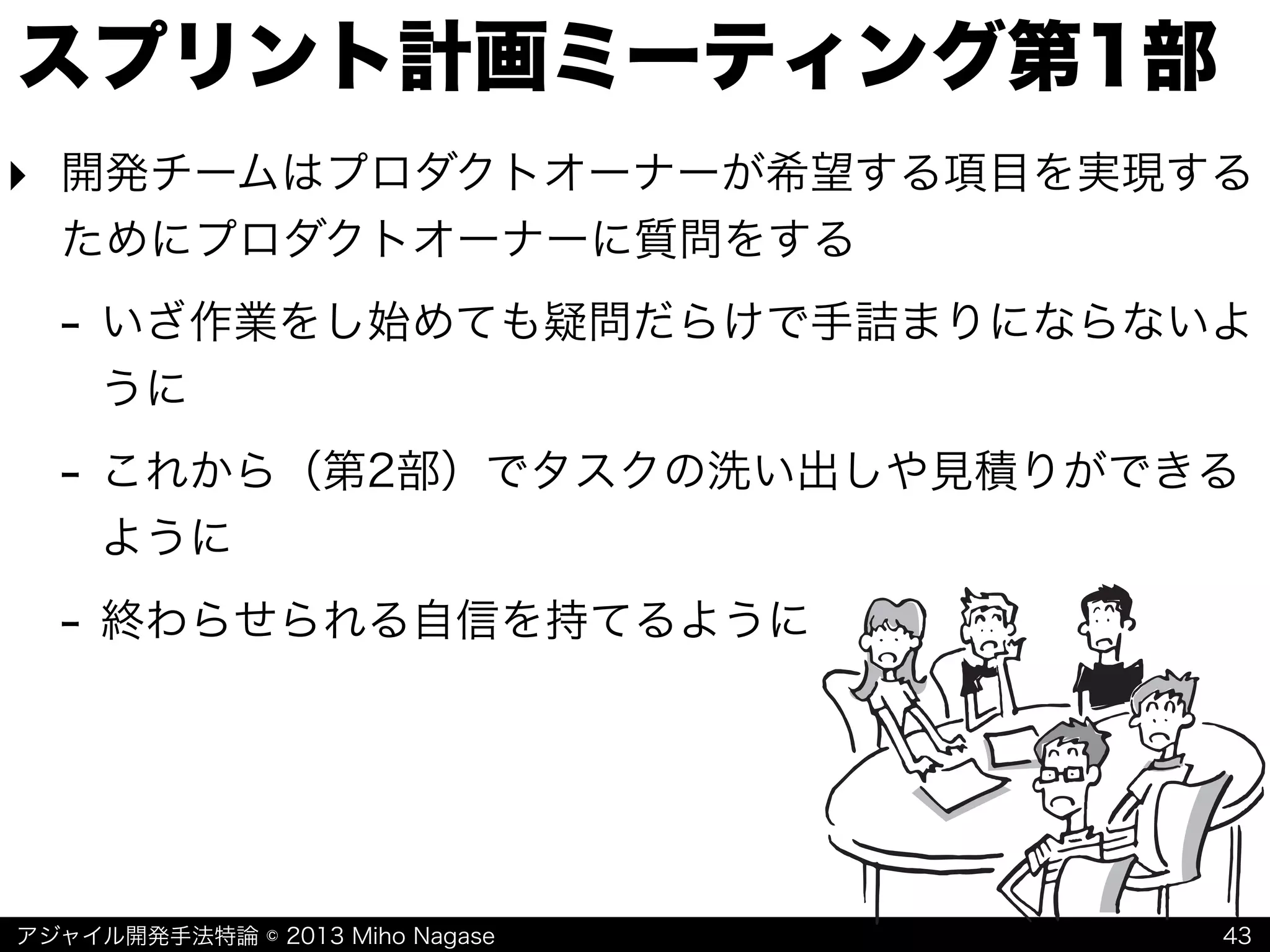

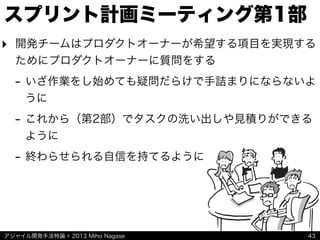

スプリント計画ミーティング第1部
‣ 開発チームはプロダクトオーナーが希望する項目を実現する
ためにプロダクトオーナーに質問をする
- いざ作業をし始めても疑問だらけで手詰まりにならないよ
うに
- これから(第2部)でタスクの洗い出しや見積りができる
ように
- 終わらせられる自信を持てるように
43
アジャイル開発手法特論 © 2013 Miho Nagase
第1部 第2部
プロダクトオーナー
• 希望を出す
• 開発チームに説明する
開発チーム
• タスクを洗い出す
• 見積りをする
開発チーム
• 仮のコミットをする
開発チーム
• コミットする
スプリント計画ミーティング第1部
44
What? How?

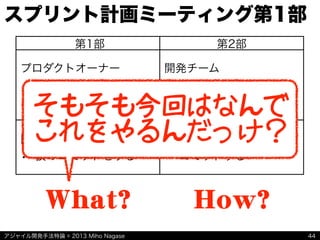

そもそも今回はなんで
これをやるんだっけ?
アジャイル開発手法特論 © 2013 Miho Nagase

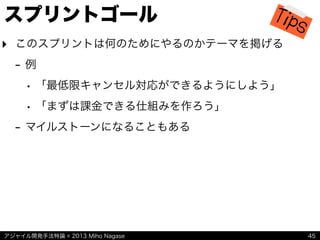

スプリントゴール
45
‣ このスプリントは何のためにやるのかテーマを掲げる
- 例
• 「最低限キャンセル対応ができるようにしよう」
• 「まずは課金できる仕組みを作ろう」
- マイルストーンになることもある
Tips
アジャイル開発手法特論 © 2013 Miho Nagase
What?
スプリント計画ミーティング
46
第1部 第2部
プロダクトオーナー
• 希望を出す
• 開発チームに説明する
開発チーム
• タスクを洗い出す
• 見積りをする
開発チーム
• 仮のコミットをする
開発チーム
• コミットする
たぶんいけそう
アジャイル開発手法特論 © 2013 Miho Nagase
じゃあどうやって?
スプリント計画ミーティング
47
第1部 第2部
プロダクトオーナー
• 希望を出す
• 開発チームに説明する
開発チーム
• タスクを洗い出す
• 見積りをする
開発チーム
• 仮のコミットをする
開発チーム
• コミットする
How?
アジャイル開発手法特論 © 2013 Miho Nagase

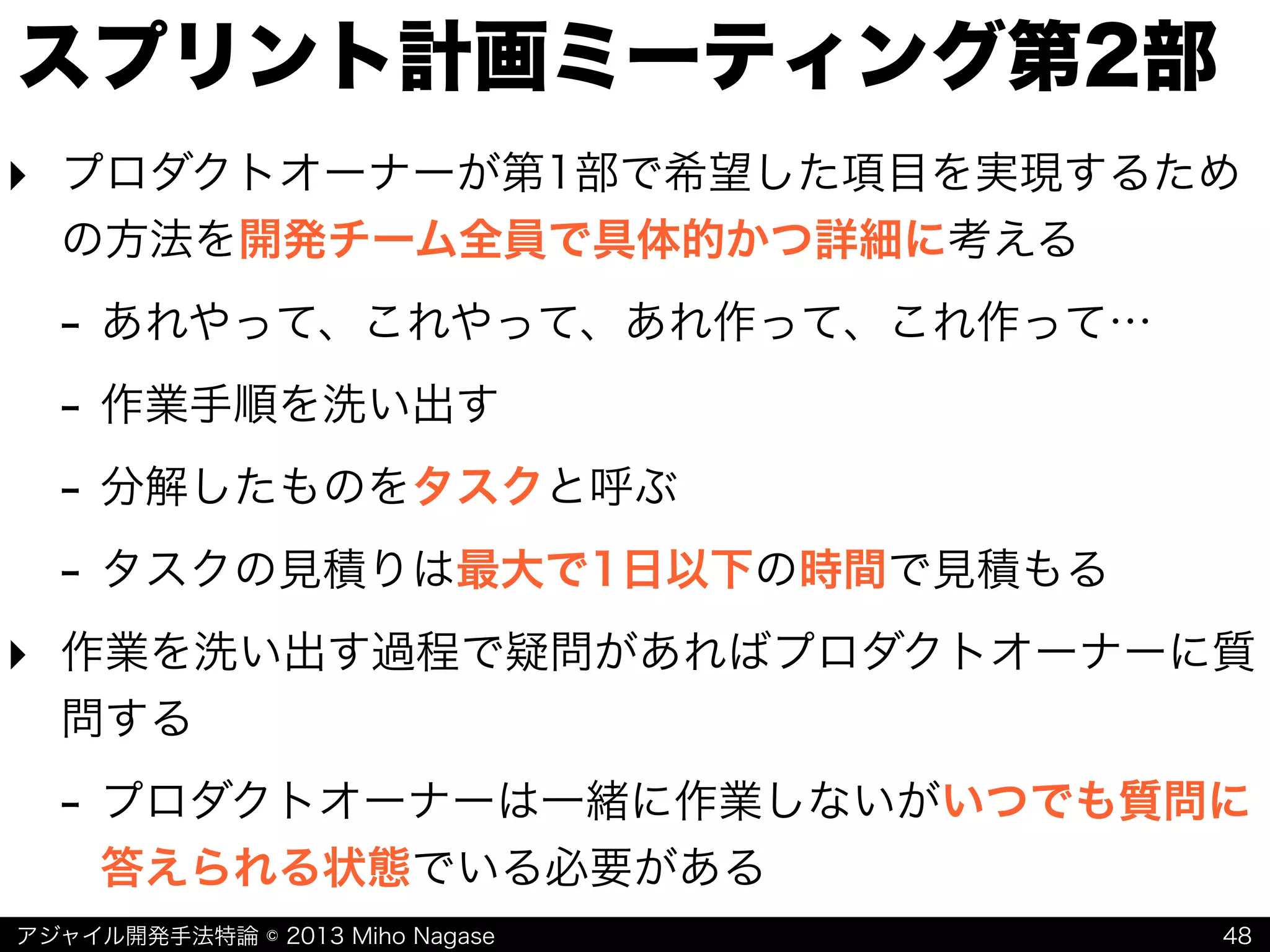

スプリント計画ミーティング第2部
48
‣ プロダクトオーナーが第1部で希望した項目を実現するため
の方法を開発チーム全員で具体的かつ詳細に考える
- あれやって、これやって、あれ作って、これ作って…
- 作業手順を洗い出す
- 分解したものをタスクと呼ぶ
- タスクの見積りは最大で1日以下の時間で見積もる
‣ 作業を洗い出す過程で疑問があればプロダクトオーナーに質
問する
- プロダクトオーナーは一緒に作業しないがいつでも質問に
答えられる状態でいる必要がある
アジャイル開発手法特論 © 2013 Miho Nagase

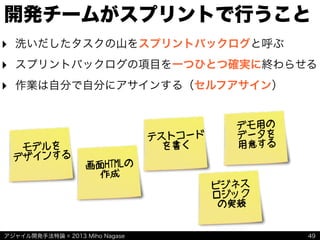

開発チームがスプリントで行うこと

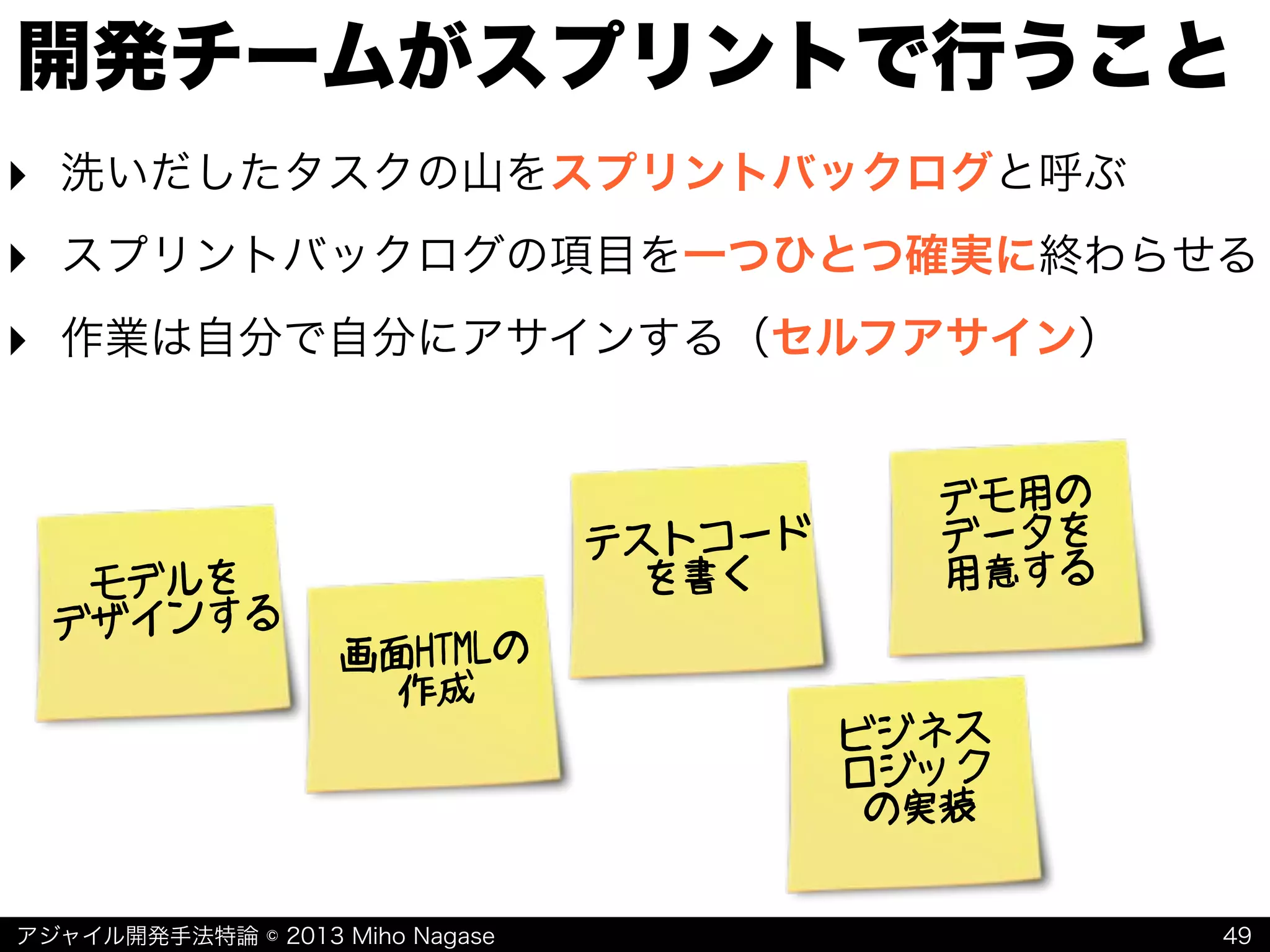

‣ 洗いだしたタスクの山をスプリントバックログと呼ぶ
‣ スプリントバックログの項目を一つひとつ確実に終わらせる
‣ 作業は自分で自分にアサインする(セルフアサイン)
49
モデルを
デザインする
画面HTMLの
作成
テストコード
を書く
デモ用の
データを
用意する
ビジネス
ロジック
の実装
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
スプリント
バックログを
作ろう
50
アジャイル開発手法特論 © 2013 Miho Nagase

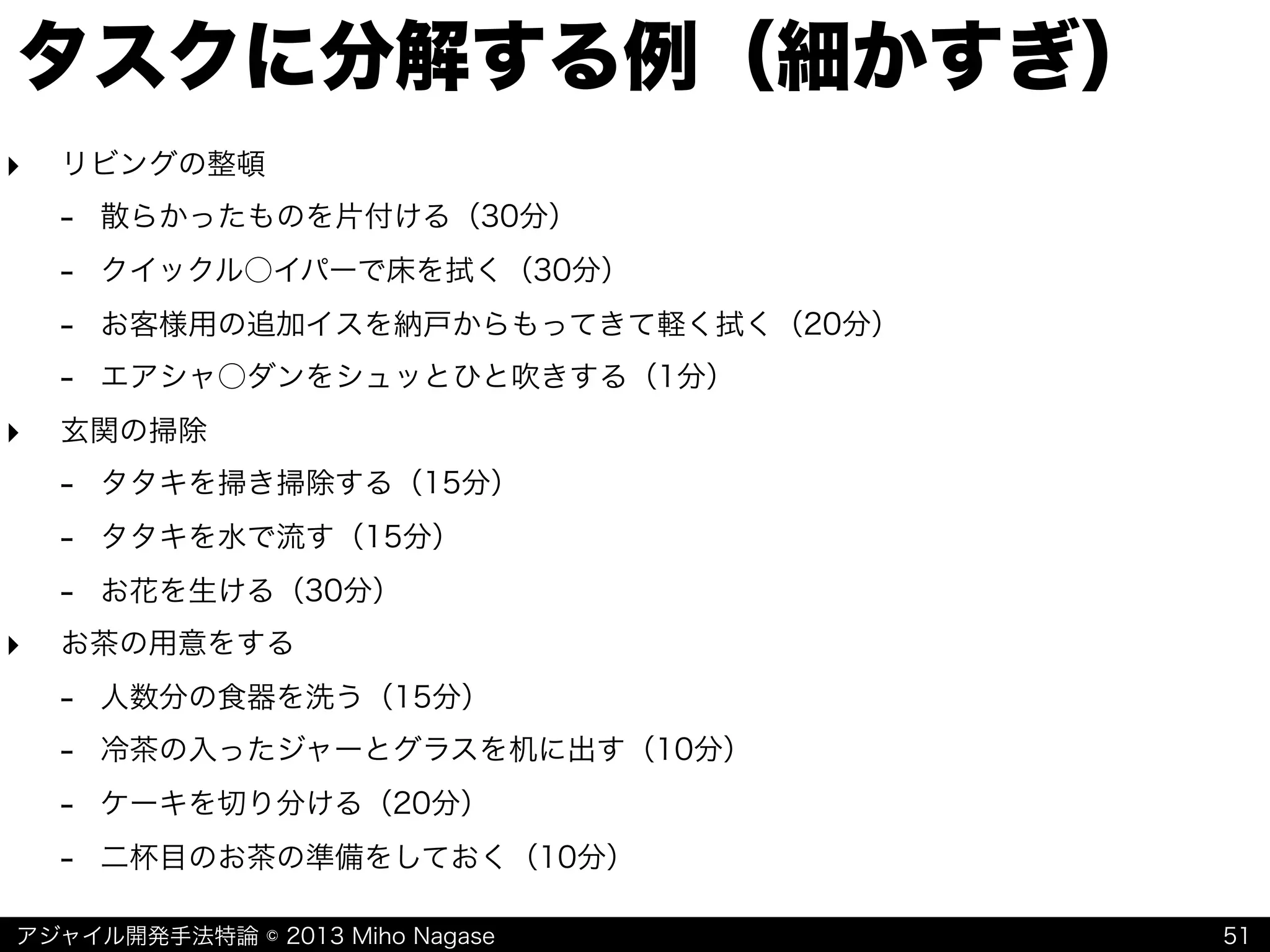

タスクに分解する例(細かすぎ)
51
‣ リビングの整頓
- 散らかったものを片付ける(30分)
- クイックル○イパーで床を拭く(30分)
- お客様用の追加イスを納戸からもってきて軽く拭く(20分)
- エアシャ○ダンをシュッとひと吹きする(1分)
‣ 玄関の掃除
- タタキを掃き掃除する(15分)
- タタキを水で流す(15分)
- お花を生ける(30分)
‣ お茶の用意をする
- 人数分の食器を洗う(15分)
- 冷茶の入ったジャーとグラスを机に出す(10分)
- ケーキを切り分ける(20分)
- 二杯目のお茶の準備をしておく(10分)
アジャイル開発手法特論 © 2013 Miho Nagase

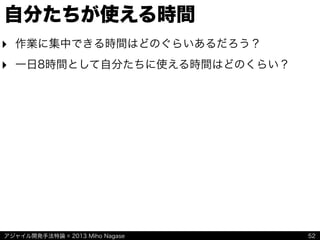

自分たちが使える時間
52
‣ 作業に集中できる時間はどのぐらいあるだろう?
‣ 一日8時間として自分たちに使える時間はどのくらい?
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
マルチタスク
でやって
みよう
53
アジャイル開発手法特論 © 2013 Miho Nagase

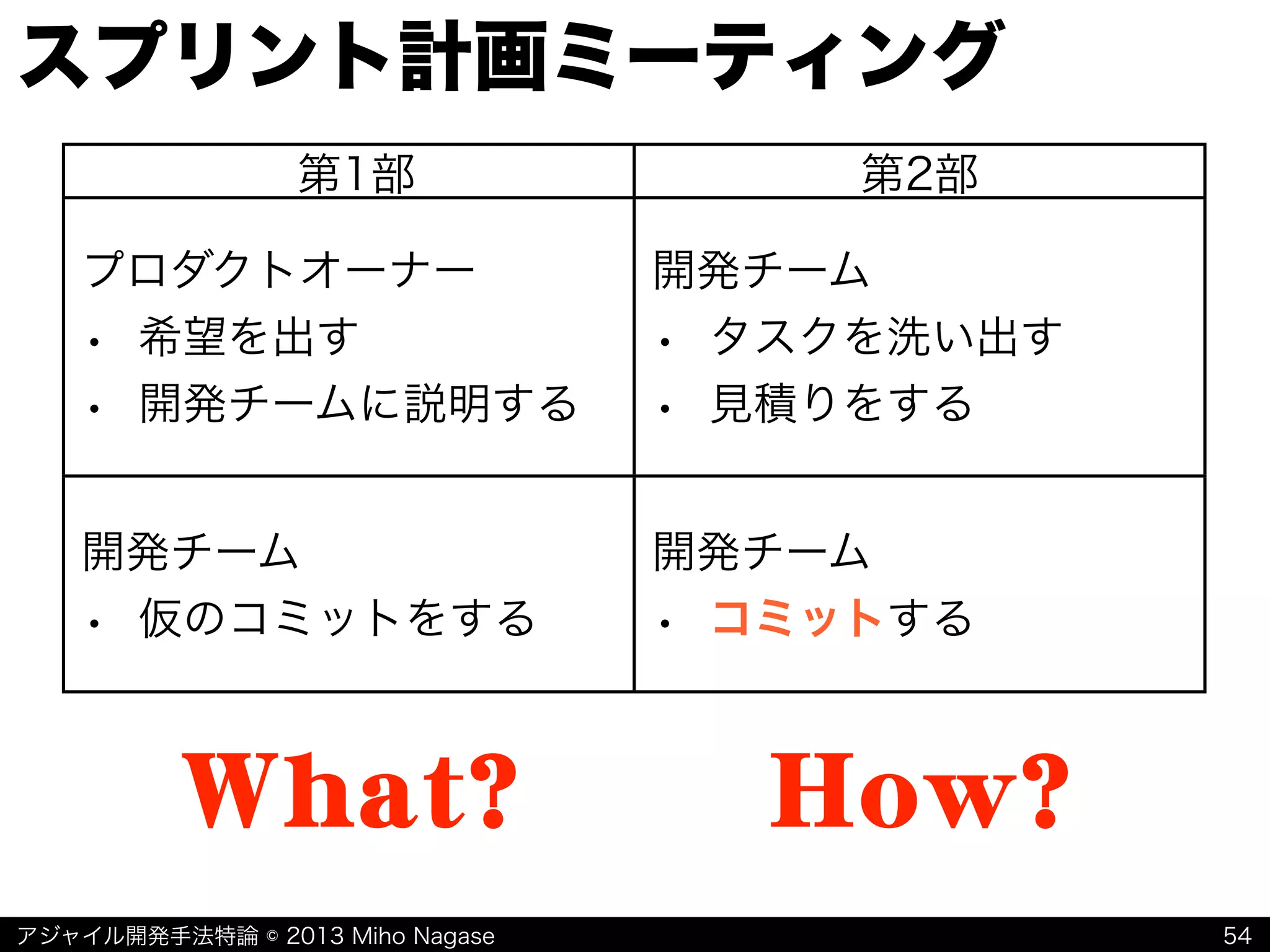

スプリント計画ミーティング
54
第1部 第2部
プロダクトオーナー
• 希望を出す
• 開発チームに説明する
開発チーム
• タスクを洗い出す
• 見積りをする
開発チーム
• 仮のコミットをする
開発チーム
• コミットする
How?What?
アジャイル開発手法特論 © 2013 Miho Nagase
スプリント計画ミーティングの終了
55

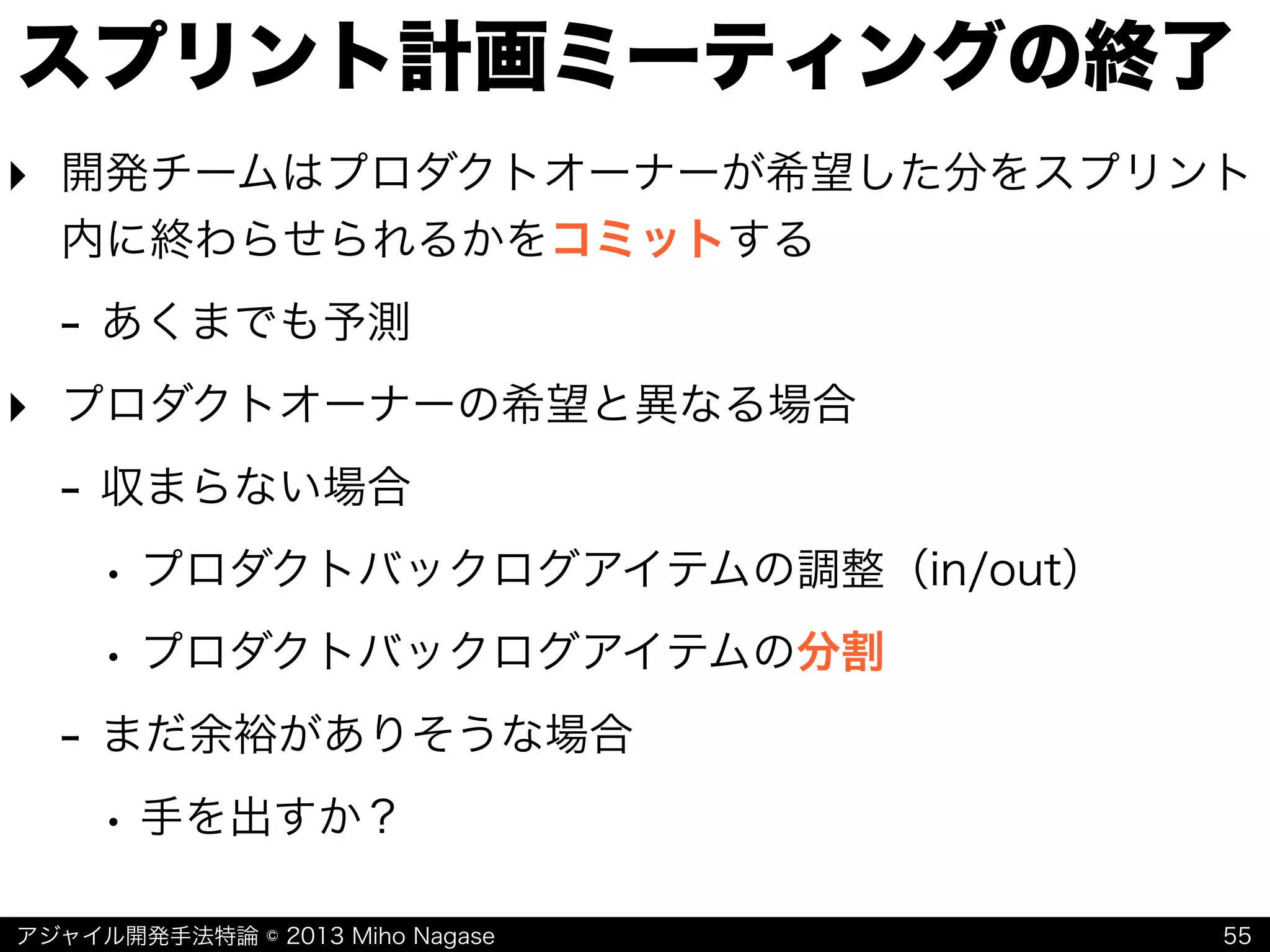

‣ 開発チームはプロダクトオーナーが希望した分をスプリント
内に終わらせられるかをコミットする
- あくまでも予測
‣ プロダクトオーナーの希望と異なる場合
- 収まらない場合
• プロダクトバックログアイテムの調整(in/out)
• プロダクトバックログアイテムの分割
- まだ余裕がありそうな場合
• 手を出すか?
アジャイル開発手法特論 © 2013 Miho Nagase
Reference

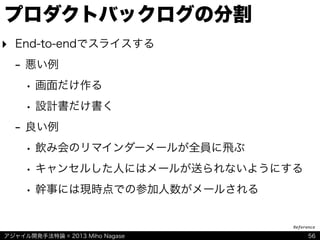

プロダクトバックログの分割
‣ End-to-endでスライスする
- 悪い例
• 画面だけ作る
• 設計書だけ書く
- 良い例
• 飲み会のリマインダーメールが全員に飛ぶ
• キャンセルした人にはメールが送られないようにする
• 幹事には現時点での参加人数がメールされる
56
アジャイル開発手法特論 © 2013 Miho Nagase
近い将来を計画する
スプリント計画ミーティング
57
アジャイル開発手法特論 © 2013 Miho Nagase

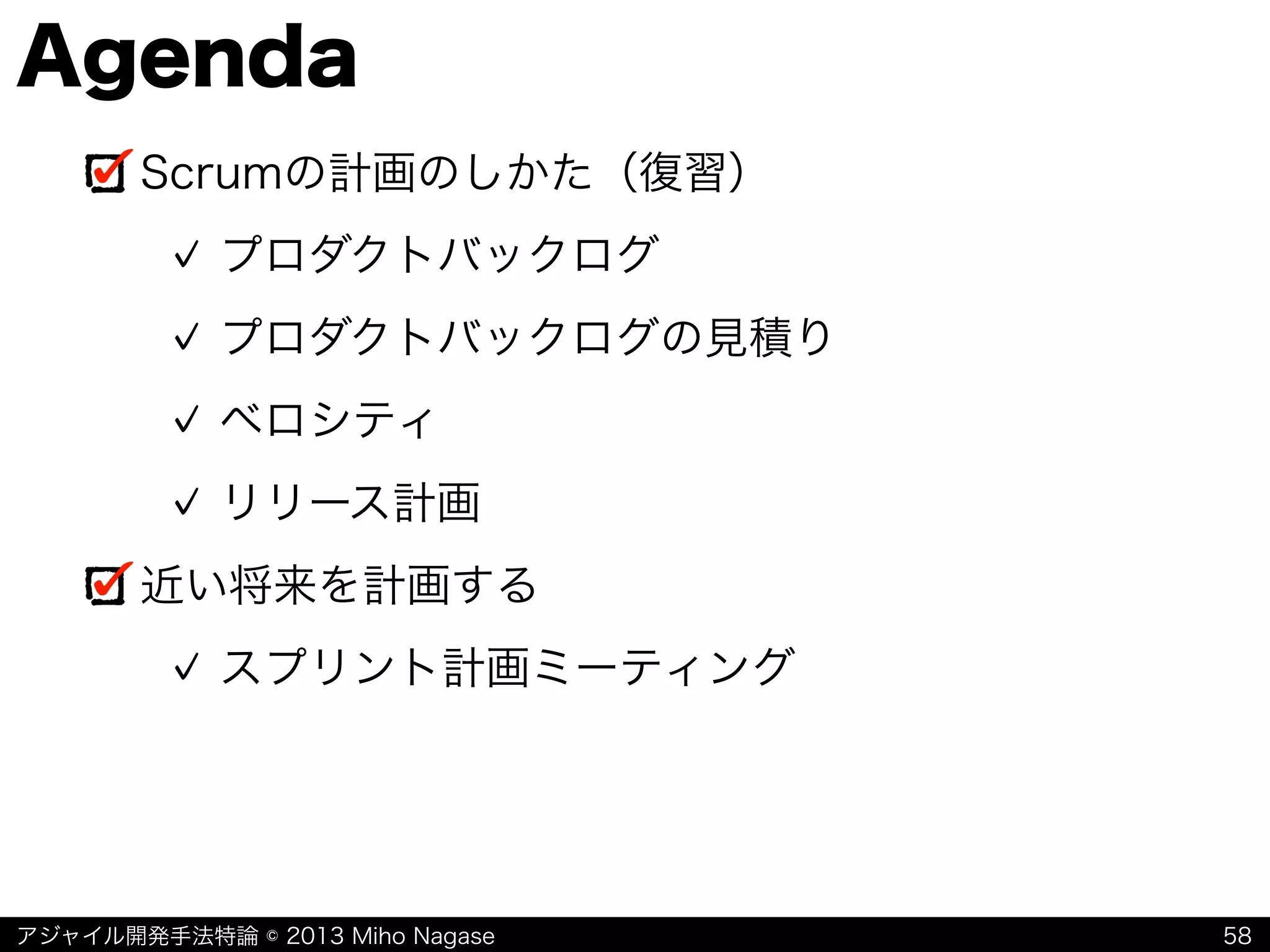

Agenda
Scrumの計画のしかた(復習)
プロダクトバックログ
プロダクトバックログの見積り
ベロシティ
リリース計画
近い将来を計画する
スプリント計画ミーティング
58
アジャイル開発手法特論 © 2013 Miho Nagase
教科書と参考図書
59
http://bit.ly/scrumbcbook http://www.scrum.org/Scrum-Guides
アジャイル開発手法特論 © 2013 Miho Nagase
質疑応答
60

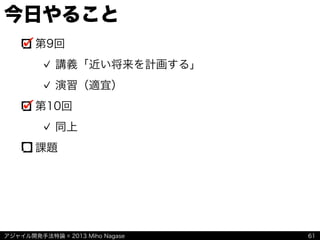

アジャイル開発手法特論 © 2013 Miho Nagase
今日やること
第9回
講義「近い将来を計画する」
演習(適宜)
第10回
同上
課題
61
アジャイル開発手法特論 © 2013 Miho Nagase
本日の課題(レポート)
62
スプリント計画ミーティングにお
けるスクラムチームの3つのロール
の役割をまとめてください。さて
スクラムマスターは何をしたらよ
いでしょう?

Agile development-course-advanced-9-10

  • 1.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイル 開発手法 特論 2013.7.13
  • 2.
    アジャイル開発手法特論 © 2013Miho Nagase 今日やること 第9回 • 講義「近い将来を計画する」 • 演習(適宜) 第10回 • 同上 課題 2
  • 3.
    アジャイル開発手法特論 © 2013Miho Nagase 近い将来を計画する アジャイル開発手法特論 第9回
  • 4.
    アジャイル開発手法特論 © 2013Miho Nagase Image&courtesy&of&David&Castillo&Dominici&/&FreeDigitalPhotos.net 6/15 チームで協働する 6/29 開発環境について 7/6 テスト環境等について 6/22 将来を計画する 7/13 近い将来を計画する 7/27 計測し改善する 7/20 日々の作業をこなす 8/3 組織的な取り組み 近い将来を計画する 4
  • 5.
    アジャイル開発手法特論 © 2013Miho Nagase Agenda Scrumの計画のしかた(復習) • プロダクトバックログ • プロダクトバックログの見積り • ベロシティ • リリース計画 近い将来を計画する • スプリント計画ミーティング 5
  • 6.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 6
  • 7.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログとは ‣ プロダクトオーナーのビジョンを具現化するためのリスト ‣ 将来を見通すためのよりどころ ‣ 欲しいもの、やりたいこと、なんでも! 7
  • 8.
    アジャイル開発手法特論 © 2013Miho Nagase ‣ 優先順位がついている ‣ 各プロダクトバックログアイテムは見積もられている ‣ 上の方は濃く、下の方は薄く プロダクトバックログの条件 8 ログインする 商品をリストする オススメを表示する 買い物かごに入れる オーダーを決定する クレジットカードで決済する コンビニ決済する オーダーをキャンセルする 商品を登録する オーダー一覧を見る 返品する … … 高 低 優先順位
  • 9.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログのルール ‣ 誰が書くか - 誰が書いてもいい ‣ 誰が責任を持つか - プロダクトオーナーだけが優先順位を決定できる ‣ いつ作るか - スプリントを始める前 - 見直し続ける 9
  • 10.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 10
  • 11.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログの見積り ‣ 誰が見積もるか - 実際に作業する人=開発チーム ‣ どうやって見積もるか - みんなで見積もる - ざっくり見積もる - 相対的に見積もる 11
  • 12.
    アジャイル開発手法特論 © 2013Miho Nagase なぜそうやって見積もるか ‣ Scrum=経験主義 - 予測主義 - 実績を元にした予測に基づく ‣ 素早く見積もる ‣ 見積りはあくまでも予測 ‣ 集合知(一人の専門家より多くの一般人) 12
  • 13.
    アジャイル開発手法特論 © 2013Miho Nagase なぜScrumが有効か ‣ 複雑な領域(ソフトウェア開発)に対応する方法 ‣ 問題の領域 - Simple - Complicated - Complex - Chaotic ‣ Scrumの三本柱(透明性・検査・適応) 13
  • 14.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ プロダクト バックログを 見積もろう パート2 14
  • 15.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティ 16 残作業量 (見積り) 時間 この傾きのこと
  • 16.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティとは 17 ‣ チームの作業の速度 - 固定された期間(タイムボックス)の中でどれだけのプロ ダクトバックログ項目を実現できるか - スプリントごとに計測する - 終わらせたプロダクトバックログ項目の見積もりの合計値
  • 17.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティは変化する ‣ 1スプリントごとでなく傾向を判断する ‣ 初めてのスプリントの前には仮のベロシティを計測する 0 10.00 20.00 30.00 40.00 #1 #2 #3 #4 #5 #6 #7 #8 安定期 (たぶん) 何かが 起きてる 18
  • 18.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 19
  • 19.
    アジャイル開発手法特論 © 2013Miho Nagase リリース計画 ‣ スコープ固定 - 総量からベロシティによって完了日を予測する ‣ 日付固定 - ベロシティによって期日までに終わる範囲を予測する 20
  • 20.
    アジャイル開発手法特論 © 2013Miho Nagase スコープ固定 21 残作業量 (見積り) 時間8/1 10/1 ここまで終わりそうな日付 ここまで終わりそうな日付 ‣ 見積もりポイント数合計 ベロシティ=所要スプリント数
  • 21.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 22 残作業量 (見積り) 時間8/1 10/1 8/1までに終わりそうな分 10/1までに終わりそうな分 ‣ 所要スプリント数 ベロシティ=できそうなポイント数合計
  • 22.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 23
  • 23.
    アジャイル開発手法特論 © 2013Miho Nagase Agenda Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 近い将来を計画する • スプリント計画ミーティング 24
  • 24.
    アジャイル開発手法特論 © 2013Miho Nagase 近い将来を計画する アジャイル開発手法特論 第10回
  • 25.
    アジャイル開発手法特論 © 2013Miho Nagase 近い将来を計画する スプリント計画ミーティング 26
  • 26.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの概要 27
  • 27.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの概要 27
  • 28.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumのタイムボックス 28 月 火 水 木 金 土 日 9:00-9:15 デイリースクラム 9:00-9:15 デイリースクラム 9:00-9:15 デイリースクラム 9:15-13:15 スプリントレビュー 14:00-18:00 ふりかえり 9:00-9:15 デイリースクラム 9:00-13:00 スプリント計画 第1部 14:00-18:00 スプリント計画 第2部 月曜日開始 4週間スプリントの例
  • 29.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumのタイムボックス 29
  • 30.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumのタイムボックス 30 スプリントを繰り返し プロダクトを成長させていく
  • 31.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumのタイムボックス 30 スプリントを繰り返し プロダクトを成長させていく
  • 32.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング 31 月 火 水 木 金 土 日 9:00-9:15 デイリースクラム 9:00-9:15 デイリースクラム 9:00-9:15 デイリースクラム 9:15-13:15 スプリントレビュー 14:00-18:00 ふりかえり 9:00-9:15 デイリースクラム 9:00-13:00 スプリント計画 第1部 14:00-18:00 スプリント計画 第2部 直近の計画を練る PBLを実現するための
  • 33.
    アジャイル開発手法特論 © 2013Miho Nagase 毎Sprintごとに行う 32 ここで この分の 計画 ここで ここで ここで ここで この分の 計画 この分の 計画 この分の 計画 この分の 計画
  • 34.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング 33 ‣ スプリントの開始時に行う会議 ‣ Sprint Planning Meeting - スプリントを計画する会議 - Plan Planning ‣ 2部構成
  • 35.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング 34 第1部 第2部 プロダクトオーナー • 希望を出す • 開発チームに説明する 開発チーム • タスクを洗い出す • 見積りをする 開発チーム • 仮のコミットをする 開発チーム • コミットする What? How?
  • 36.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティングの開始 35 ‣ 開始するための条件 - プロダクトバックログが Ready であること • 何をやりたいかが明確である • 受け入れ条件を明確にできる • 優先順位がつけられている • 開発チームによって見積もられている ‣ プロダクトバックログ - 直近2∼3スプリント分のプロダクトバックログアイテムが Ready であることが望ましい
  • 37.
    アジャイル開発手法特論 © 2013Miho Nagase 受け入れ条件とは ‣ プロダクトバックログアイテムがどうなったら受け入れ可能 かを決めたもの - 例)アイテム「飲み会参加者にはリマインドをしたい」 • 飲み会の2日前に参加者にメールが送信されること • 飲み会の最新情報が記載されていること • キャンセル用のURLが記載されていること • すでにキャンセルした人には送信されないこと • 幹事にはその時点の参加者数がメールで通知されること - デモシナリオになる 36
  • 38.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング第1部 ‣ プロダクトオーナーが What の希望を出す - プロダクトバックログの上位にある項目を数個選択する - ベロシティから推測する 37 0 10.00 20.00 30.00 40.00 #1 #2 #3 #4 #5 #6 #7 #8 #9では35ポイント くらいできそう
  • 39.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング第1部 38 #9では35ポイント くらいできそう 上から順に 着手する
  • 40.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング第1部 これはまた 後日 ここまで できそう 39 上から順に 35ポイント分 入らないもの は着手しない
  • 41.
    アジャイル開発手法特論 © 2013Miho Nagase ReadyをDoneにする 40 ‣ プロダクトバックログアイテムを動作するソフトウェアとし て実現すること ‣ 確実に終わらせることが大切 ‣ スプリントでやることは - 設計 - テスト - 実装 - ドキュメンテーション - すべて! すべて って?
  • 42.
    アジャイル開発手法特論 © 2013Miho Nagase どこまでやるか決めておこう ‣ Doneの定義 ‣ 全員が「できた!」ときに同じ状態を指すための条件 - 全員の認識を合わせておくことが重要 - いうなれば品質基準 ‣ たとえば(あくまでも例) - テストコードが書かれている - リポジトリにすべてのリソースがコミットされている - 本番環境で動作する - ○✕△ドキュメントが更新されている 41
  • 43.
    アジャイル開発手法特論 © 2013Miho Nagase Doneの定義 ‣ 開発チームが決めプロダクトオーナーと合意する ‣ チェックリストにすることもある ‣ 条件が厳しいほど品質は高い - どこまでの品質が必要か - そもそも達成できるか(チームの成熟度に依存) - リリース品質との差分があれば、それを埋めるための活動 が必要になる - チームの成熟度に比例して拡張しても良いが縮小はするべ きでない 42
  • 44.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング第1部 ‣ 開発チームはプロダクトオーナーが希望する項目を実現する ためにプロダクトオーナーに質問をする - いざ作業をし始めても疑問だらけで手詰まりにならないよ うに - これから(第2部)でタスクの洗い出しや見積りができる ように - 終わらせられる自信を持てるように 43
  • 45.
    アジャイル開発手法特論 © 2013Miho Nagase 第1部 第2部 プロダクトオーナー • 希望を出す • 開発チームに説明する 開発チーム • タスクを洗い出す • 見積りをする 開発チーム • 仮のコミットをする 開発チーム • コミットする スプリント計画ミーティング第1部 44 What? How? そもそも今回はなんで これをやるんだっけ?
  • 46.
    アジャイル開発手法特論 © 2013Miho Nagase スプリントゴール 45 ‣ このスプリントは何のためにやるのかテーマを掲げる - 例 • 「最低限キャンセル対応ができるようにしよう」 • 「まずは課金できる仕組みを作ろう」 - マイルストーンになることもある Tips
  • 47.
    アジャイル開発手法特論 © 2013Miho Nagase What? スプリント計画ミーティング 46 第1部 第2部 プロダクトオーナー • 希望を出す • 開発チームに説明する 開発チーム • タスクを洗い出す • 見積りをする 開発チーム • 仮のコミットをする 開発チーム • コミットする たぶんいけそう
  • 48.
    アジャイル開発手法特論 © 2013Miho Nagase じゃあどうやって? スプリント計画ミーティング 47 第1部 第2部 プロダクトオーナー • 希望を出す • 開発チームに説明する 開発チーム • タスクを洗い出す • 見積りをする 開発チーム • 仮のコミットをする 開発チーム • コミットする How?
  • 49.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング第2部 48 ‣ プロダクトオーナーが第1部で希望した項目を実現するため の方法を開発チーム全員で具体的かつ詳細に考える - あれやって、これやって、あれ作って、これ作って… - 作業手順を洗い出す - 分解したものをタスクと呼ぶ - タスクの見積りは最大で1日以下の時間で見積もる ‣ 作業を洗い出す過程で疑問があればプロダクトオーナーに質 問する - プロダクトオーナーは一緒に作業しないがいつでも質問に 答えられる状態でいる必要がある
  • 50.
    アジャイル開発手法特論 © 2013Miho Nagase 開発チームがスプリントで行うこと ‣ 洗いだしたタスクの山をスプリントバックログと呼ぶ ‣ スプリントバックログの項目を一つひとつ確実に終わらせる ‣ 作業は自分で自分にアサインする(セルフアサイン) 49 モデルを デザインする 画面HTMLの 作成 テストコード を書く デモ用の データを 用意する ビジネス ロジック の実装
  • 51.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ スプリント バックログを 作ろう 50
  • 52.
    アジャイル開発手法特論 © 2013Miho Nagase タスクに分解する例(細かすぎ) 51 ‣ リビングの整頓 - 散らかったものを片付ける(30分) - クイックル○イパーで床を拭く(30分) - お客様用の追加イスを納戸からもってきて軽く拭く(20分) - エアシャ○ダンをシュッとひと吹きする(1分) ‣ 玄関の掃除 - タタキを掃き掃除する(15分) - タタキを水で流す(15分) - お花を生ける(30分) ‣ お茶の用意をする - 人数分の食器を洗う(15分) - 冷茶の入ったジャーとグラスを机に出す(10分) - ケーキを切り分ける(20分) - 二杯目のお茶の準備をしておく(10分)
  • 53.
    アジャイル開発手法特論 © 2013Miho Nagase 自分たちが使える時間 52 ‣ 作業に集中できる時間はどのぐらいあるだろう? ‣ 一日8時間として自分たちに使える時間はどのくらい?
  • 54.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ マルチタスク でやって みよう 53
  • 55.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティング 54 第1部 第2部 プロダクトオーナー • 希望を出す • 開発チームに説明する 開発チーム • タスクを洗い出す • 見積りをする 開発チーム • 仮のコミットをする 開発チーム • コミットする How?What?
  • 56.
    アジャイル開発手法特論 © 2013Miho Nagase スプリント計画ミーティングの終了 55 ‣ 開発チームはプロダクトオーナーが希望した分をスプリント 内に終わらせられるかをコミットする - あくまでも予測 ‣ プロダクトオーナーの希望と異なる場合 - 収まらない場合 • プロダクトバックログアイテムの調整(in/out) • プロダクトバックログアイテムの分割 - まだ余裕がありそうな場合 • 手を出すか?
  • 57.
    アジャイル開発手法特論 © 2013Miho Nagase Reference プロダクトバックログの分割 ‣ End-to-endでスライスする - 悪い例 • 画面だけ作る • 設計書だけ書く - 良い例 • 飲み会のリマインダーメールが全員に飛ぶ • キャンセルした人にはメールが送られないようにする • 幹事には現時点での参加人数がメールされる 56
  • 58.
    アジャイル開発手法特論 © 2013Miho Nagase 近い将来を計画する スプリント計画ミーティング 57
  • 59.
    アジャイル開発手法特論 © 2013Miho Nagase Agenda Scrumの計画のしかた(復習) プロダクトバックログ プロダクトバックログの見積り ベロシティ リリース計画 近い将来を計画する スプリント計画ミーティング 58
  • 60.
    アジャイル開発手法特論 © 2013Miho Nagase 教科書と参考図書 59 http://bit.ly/scrumbcbook http://www.scrum.org/Scrum-Guides
  • 61.
    アジャイル開発手法特論 © 2013Miho Nagase 質疑応答 60
  • 62.
    アジャイル開発手法特論 © 2013Miho Nagase 今日やること 第9回 講義「近い将来を計画する」 演習(適宜) 第10回 同上 課題 61
  • 63.
    アジャイル開発手法特論 © 2013Miho Nagase 本日の課題(レポート) 62 スプリント計画ミーティングにお けるスクラムチームの3つのロール の役割をまとめてください。さて スクラムマスターは何をしたらよ いでしょう?
