アジャイル開発手法特論 © 2013 Miho Nagase
アジャイル
開発手法
特論 2013.6.22
アジャイル開発手法特論 © 2013 Miho Nagase
今日やること
第3回
• 講義「将来を計画する」
• 演習(適宜)
第4回
• 同上
課題
2
アジャイル開発手法特論 © 2013 Miho Nagase
将来を計画する
アジャイル開発手法特論 第3回
アジャイル開発手法特論 © 2013 Miho Nagase
  courtesy
  of
  David
  Castillo
  Dominici
  /
  FreeDigitalPhotos.net

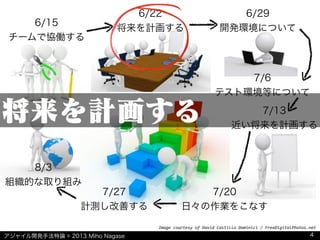

6/15
チームで協働する
6/29
開発環境について
7/6
テスト環境等について
6/22
将来を計画する
7/13
近い将来を計画する
7/27
計測し改善する
7/20
日々の作業をこなす
8/3
組織的な取り組み
将来を計画する
4
アジャイル開発手法特論 © 2013 Miho Nagase

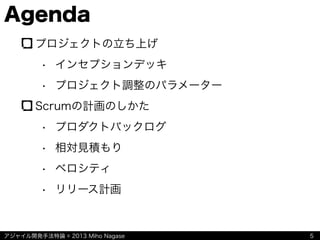

Agenda
プロジェクトの立ち上げ
• インセプションデッキ
• プロジェクト調整のパラメーター
Scrumの計画のしかた
• プロダクトバックログ
• 相対見積もり
• ベロシティ
• リリース計画
5
アジャイル開発手法特論 © 2013 Miho Nagase

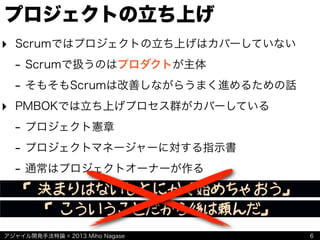

プロジェクトの立ち上げ
‣ Scrumではプロジェクトの立ち上げはカバーしていない
- Scrumで扱うのはプロダクトが主体
- そもそもScrumは改善しながらうまく進めるための話
‣ PMBOKでは立ち上げプロセス群がカバーしている
- プロジェクト憲章
- プロジェクトマネージャーに対する指示書
- 通常はプロジェクトオーナーが作る
6

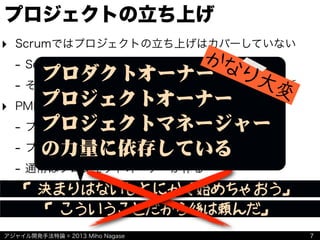

「決まりはないしとにかく始めちゃおう」
「こういうことだから後は頼んだ」
アジャイル開発手法特論 © 2013 Miho Nagase
プロジェクトの立ち上げ
‣ Scrumではプロジェクトの立ち上げはカバーしていない
- Scrumで扱うのはプロダクトが主体
- そもそもScrumは改善しながらうまく進めるための話
‣ PMBOKでは立ち上げプロセス群がカバーしている
- プロジェクト憲章
- プロジェクトマネージャーに対する指示書
- 通常はプロジェクトオーナーが作る
7
「決まりはないしとにかく始めちゃおう」
「こういうことだから後は頼んだ」
プロダクトオーナー
プロジェクトオーナー
プロジェクトマネージャー
の力量に依存している
かなり大変

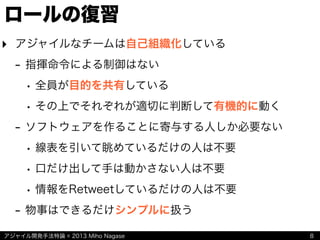

アジャイル開発手法特論 © 2013 Miho Nagase
ロールの復習
‣ アジャイルなチームは自己組織化している
- 指揮命令による制御はない
• 全員が目的を共有している
• その上でそれぞれが適切に判断して有機的に動く
- ソフトウェアを作ることに寄与する人しか必要ない
• 線表を引いて眺めているだけの人は不要
• 口だけ出して手は動かさない人は不要
• 情報をRetweetしているだけの人は不要
- 物事はできるだけシンプルに扱う
8
アジャイル開発手法特論 © 2013 Miho Nagase
アジャイルに仕事をすすめるには
‣ 変化の波をうまく乗りこなす必要がある
‣ 関係する全員の意識合わせが必要
- ゴールや目的の共有
- 課題の共有
‣ さながら試合前のロッカールーム
9
試合前の準備が重要!
アジャイル開発手法特論 © 2013 Miho Nagase
‣ プロジェクトの目的について曖昧なことや誤解があれば潰し
ておく
‣ 対立や不整合がおきそうな部分はどのあたりか見極める
‣ プロジェクトが始まる前に課題をあぶり出す
‣ 関係者全員の認識を合わせる

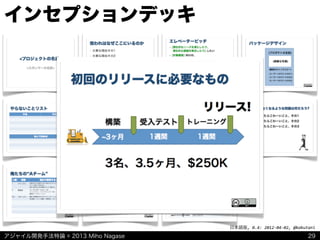

インセプションデッキ
10
という目的のための道具

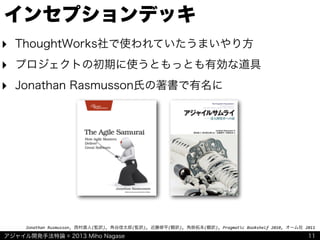

アジャイル開発手法特論 © 2013 Miho Nagase
Jonathan
  Rusmusson,
  西村直人(監訳),
  角谷信太郎(監訳),
  近藤修平(翻訳),
  角掛拓未(翻訳),
  Pragmatic
  Bookshelf
  2010,
  オーム社
  2011
インセプションデッキ
‣ ThoughtWorks社で使われていたうまいやり方
‣ プロジェクトの初期に使うともっとも有効な道具
‣ Jonathan Rasmusson氏の著書で有名に
11
アジャイル開発手法特論 © 2013 Miho Nagase
アジャイルインセプションデッキ
‣ いつ
‣ 誰が
‣ 何をするのか
12

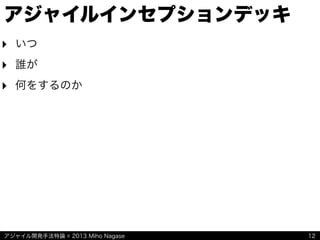

アジャイル開発手法特論 © 2013 Miho Nagase
アジャイルインセプションデッキ
‣ いつ
- プロジェクトを始める前
- ただしプロジェクトの途中でも見直す
‣ 誰が
‣ 何をするのか
13

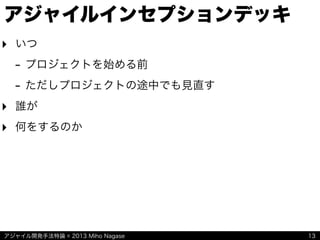

アジャイル開発手法特論 © 2013 Miho Nagase

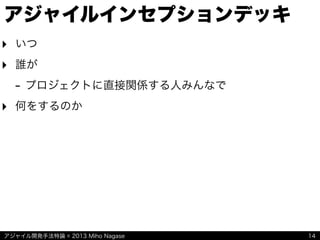

アジャイルインセプションデッキ
‣ いつ
‣ 誰が
- プロジェクトに直接関係する人みんなで
‣ 何をするのか
14

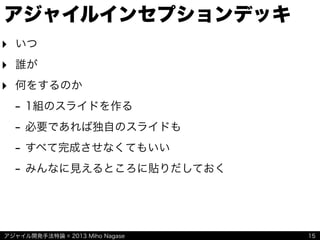

アジャイル開発手法特論 © 2013 Miho Nagase
アジャイルインセプションデッキ
‣ いつ
‣ 誰が
‣ 何をするのか
- 1組のスライドを作る
- 必要であれば独自のスライドも
- すべて完成させなくてもいい
- みんなに見えるところに貼りだしておく
15
アジャイル開発手法特論 © 2013 Miho Nagase
‣ いつ
‣ 誰が
‣ 何をするのか
- 1組のスライドを作る
- 必要であれば独自のスライドも
- すべて完成させなくてもいい
- みんなに見えるところに貼りだしておく
アジャイルインセプションデッキ
16
プロジェクトの開始前に
問題をあぶり出して
合意するのが目的
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
17

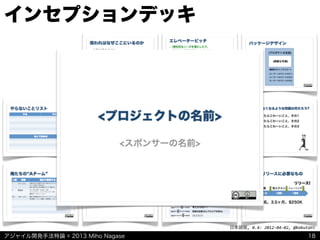

アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
18
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
19
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
20
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
21
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
22
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
23
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
24
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
25
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
26
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
27
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
28
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
29
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
30
プロジェクトの開始前に
問題をあぶり出して
合意するのが目的
再掲
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani
インセプションデッキ
31
作りあげたものよりも
作る過程そのもの
が重要!
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
インセプション
デッキを
作ろう
32
アジャイル開発手法特論 © 2013 Miho Nagase
日本語版,
  0.4:
  2012-­‐04-­‐02,
  @kakutani

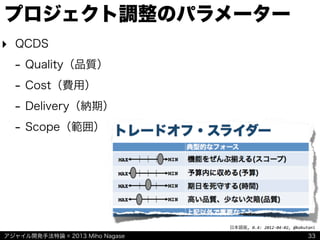

プロジェクト調整のパラメーター
33
‣ QCDS
- Quality(品質)
- Cost(費用)
- Delivery(納期)
- Scope(範囲)
アジャイル開発手法特論 © 2013 Miho Nagase

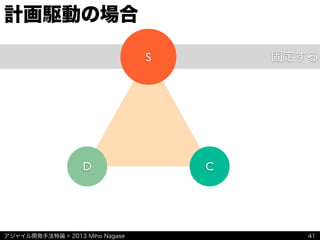

固定する
計画駆動の場合
34
D C
S

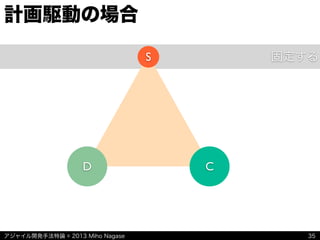

アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
35
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
36
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
37
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
38
D C
S

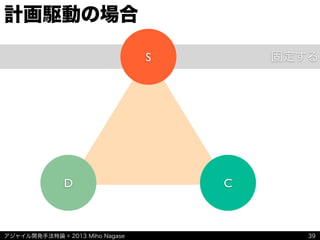

アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
39
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
40

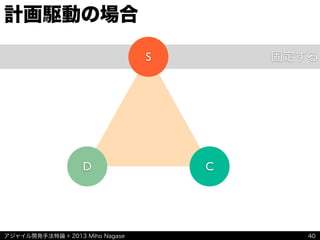

D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
計画駆動の場合
41
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
Q
↓↓↓
固定する
計画駆動の場合
42
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する

アジャイル開発の場合
43
D C
S

アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合
44
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合
45
D C
S

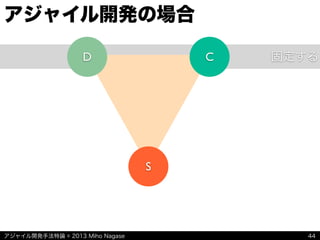

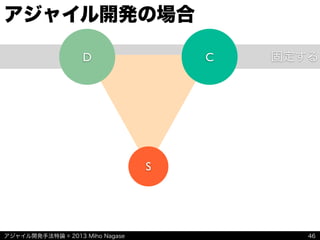

アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合
46
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合
47
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合

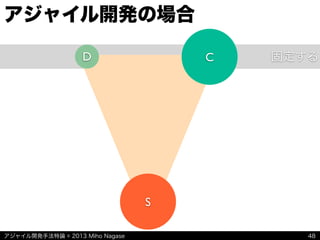

48
D
S
C
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合

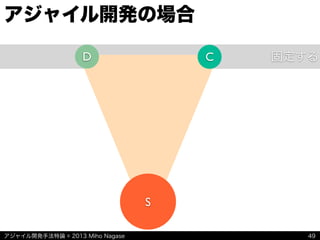

49
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase
固定する
アジャイル開発の場合
50
D C
S
アジャイル開発手法特論 © 2013 Miho Nagase

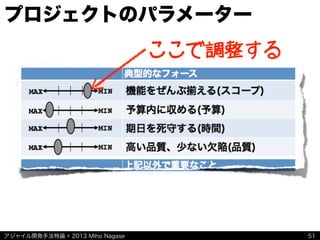

プロジェクトのパラメーター
51
ここで調整する
アジャイル開発手法特論 © 2013 Miho Nagase

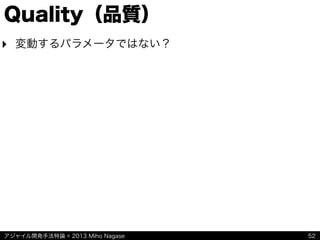

Quality(品質)
‣ 変動するパラメータではない?
52
アジャイル開発手法特論 © 2013 Miho Nagase

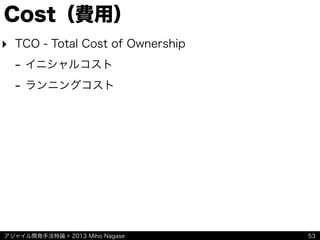

Cost(費用)
‣ TCO - Total Cost of Ownership
- イニシャルコスト
- ランニングコスト
53
アジャイル開発手法特論 © 2013 Miho Nagase

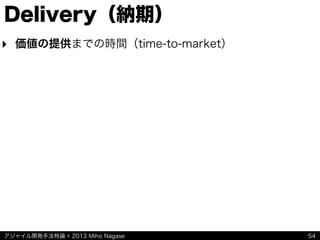

Delivery(納期)
‣ 価値の提供までの時間(time-to-market)
54
アジャイル開発手法特論 © 2013 Miho Nagase

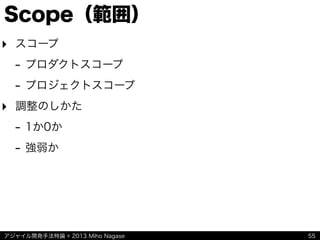

Scope(範囲)
‣ スコープ
- プロダクトスコープ
- プロジェクトスコープ
‣ 調整のしかた
- 1か0か
- 強弱か
55
アジャイル開発手法特論 © 2013 Miho Nagase
調整のしかた
‣ フィーチャーセット固定
- 中核をなすフィーチャーのかたまり(フィーチャーセッ
ト)はすべて完成させる必要がある場合
- フィーチャーセットをやりきるまで続ける
- つまり期日を伸ばして調整する
‣ 期日固定
- リリースの日付がずらせない場合
- 期日がくればリリースしなければいけない
- つまりフィーチャーセットを出し入れして調整する
56

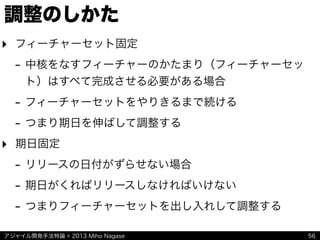

アジャイル開発手法特論 © 2013 Miho Nagase
フィーチャーセット固定
57
残作業量
(見積り)
時間
フィーチャーセット

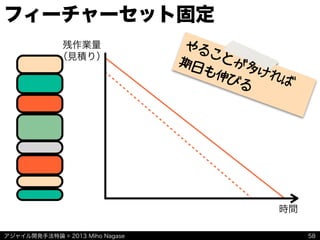

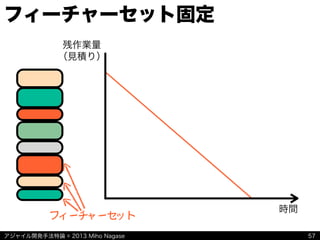

アジャイル開発手法特論 © 2013 Miho Nagase
フィーチャーセット固定
58
残作業量
(見積り)
時間
やることが多ければ
期日も伸びる
アジャイル開発手法特論 © 2013 Miho Nagase

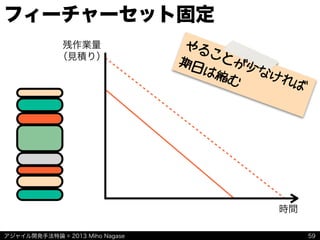

フィーチャーセット固定
59
残作業量
(見積り)
時間
やることが少なければ
期日は縮む
アジャイル開発手法特論 © 2013 Miho Nagase

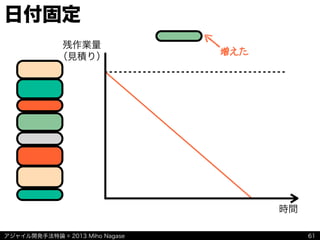

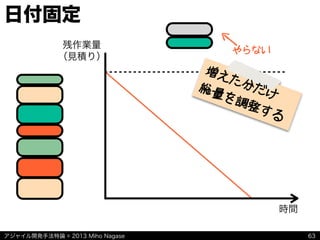

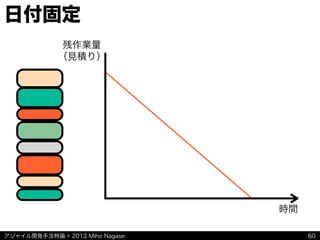

日付固定
60
残作業量
(見積り)
時間
アジャイル開発手法特論 © 2013 Miho Nagase
日付固定
61
残作業量
(見積り)
時間
増えた
アジャイル開発手法特論 © 2013 Miho Nagase

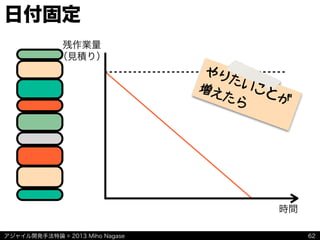

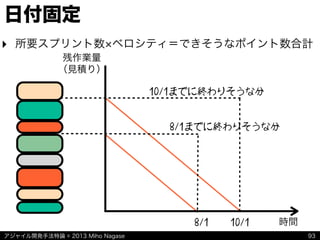

日付固定
62
残作業量
(見積り)
時間
やりたいことが
増えたら
アジャイル開発手法特論 © 2013 Miho Nagase
日付固定
63
残作業量
(見積り)
時間
やらない
増えた分だけ総量を調整する
アジャイル開発手法特論 © 2013 Miho Nagase

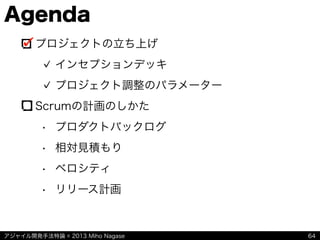

Agenda
プロジェクトの立ち上げ
インセプションデッキ
プロジェクト調整のパラメーター
Scrumの計画のしかた
• プロダクトバックログ
• 相対見積もり
• ベロシティ
• リリース計画
64
アジャイル開発手法特論 © 2013 Miho Nagase
将来を計画する
アジャイル開発手法特論 第4回
アジャイル開発手法特論 © 2013 Miho Nagase

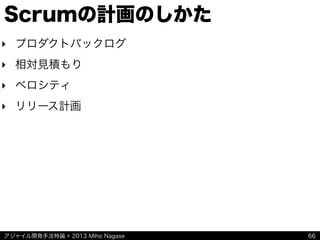

Scrumの計画のしかた
‣ プロダクトバックログ
‣ 相対見積もり
‣ ベロシティ
‣ リリース計画
66
アジャイル開発手法特論 © 2013 Miho Nagase
(C)
  KANME
プロダクトオーナー
‣ チームの作業の価値を最大限に発揮することに責任を負う役
割
- プロダクトのビジョンを持つ
- プロダクトの成功に責任を持つ
- マーケットについての深い知識を持つ
- プロダクトに熱意を持つ
- 意見は組織の全員に尊重される
67
復習
アジャイル開発手法特論 © 2013 Miho Nagase
‣ やること
- スクラムの力を最大限利用する
- Ready なプロダクトバックログをつくる
• プロダクトバックログはやりたいことリスト
• プロダクトバックログはプロダクトの道標
プロダクトオーナー
ログインする
商品をリストする
オススメを表示する
買い物かごに入れる
オーダーを決定する
クレジットカードで決
済する
コンビニ決済する
68
これをいかに
準備するか
プロダクトバックログ リリース判断可能なプロダクト
復習

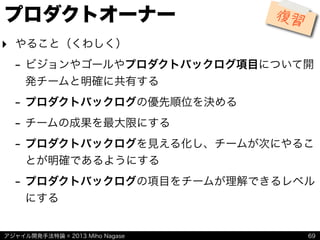

アジャイル開発手法特論 © 2013 Miho Nagase
プロダクトオーナー
‣ やること(くわしく)
- ビジョンやゴールやプロダクトバックログ項目について開
発チームと明確に共有する
- プロダクトバックログの優先順位を決める
- チームの成果を最大限にする
- プロダクトバックログを見える化し、チームが次にやるこ
とが明確であるようにする
- プロダクトバックログの項目をチームが理解できるレベル
にする
69
復習
アジャイル開発手法特論 © 2013 Miho Nagase

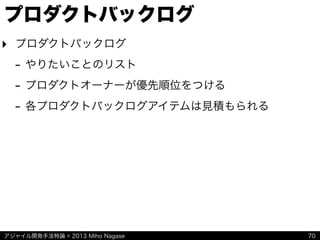

プロダクトバックログ
‣ プロダクトバックログ
- やりたいことのリスト
- プロダクトオーナーが優先順位をつける
- 各プロダクトバックログアイテムは見積もられる
70
アジャイル開発手法特論 © 2013 Miho Nagase
プロダクトバックログの作り方
‣ プロダクトオーナーがたたき台を作る
- ステークホルダーに聞いてまわる
- たたき台を開発チームに見てもらう
‣ 開発チームがたたき台を作る
- プロダクトオーナーから聞いてまわる
- たたき台をプロダクトオーナーに見てもらう
‣ みんなで集まってやりたいことを収集するためのワーク
ショップをおこなう
71
アジャイル開発手法特論 © 2013 Miho Nagase
やりたいことを収集する
‣ 誰が
- プロジェクトに関係する人すべて
- とくにビジネスの要件を出す人たち
- 当然開発チームの人たちも
‣ どうやって
- 付箋にたくさん書き出す
- 同じ意見はまとめる
- 全体を眺めて網羅性を確認する
72
アジャイル開発手法特論 © 2013 Miho Nagase

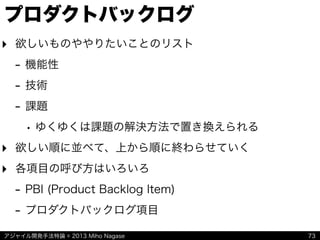

プロダクトバックログ
‣ 欲しいものややりたいことのリスト
- 機能性
- 技術
- 課題
• ゆくゆくは課題の解決方法で置き換えられる
‣ 欲しい順に並べて、上から順に終わらせていく
‣ 各項目の呼び方はいろいろ
- PBI (Product Backlog Item)
- プロダクトバックログ項目
73
アジャイル開発手法特論 © 2013 Miho Nagase
プロダクトバックログ項目の一覧
74
ログインする
商品をリストする
オススメを表示する
買い物かごに入れる
オーダーを決定する
クレジットカードで決済する
コンビニ決済する
オーダーをキャンセルする
商品を登録する
オーダー一覧を見る
返品する
…
…
高
低
優先順位 優先度
特A
超A
A
A
A
A
B
B
アジャイル開発手法特論 © 2013 Miho Nagase

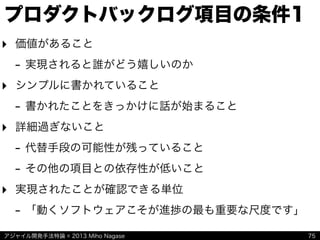

プロダクトバックログ項目の条件1
‣ 価値があること
- 実現されると誰がどう嬉しいのか
‣ シンプルに書かれていること
- 書かれたことをきっかけに話が始まること
‣ 詳細過ぎないこと
- 代替手段の可能性が残っていること
- その他の項目との依存性が低いこと
‣ 実現されたことが確認できる単位
- 「動くソフトウェアこそが進捗の最も重要な尺度です」
75
アジャイル開発手法特論 © 2013 Miho Nagase
プロダクトバックログ項目の条件2
‣ 優先順位の高い項目は適度に具体的であること
- 着手できる程度に具体的であること
- どうなると「できた!」かわかること
- 見積もられていること
76
優先順位
ログインする
商品をリストする
オススメを表示する
買い物かごに入れる
オーダーを決定する
クレジットカードで決済する
コンビニ決済する
オーダーをキャンセルする
商品を登録する
オーダー一覧を見る
返品する
…
…
詳細
荒々
アジャイル開発手法特論 © 2013 Miho Nagase

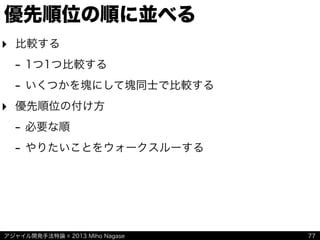

優先順位の順に並べる
‣ 比較する
- 1つ1つ比較する
- いくつかを塊にして塊同士で比較する
‣ 優先順位の付け方
- 必要な順
- やりたいことをウォークスルーする
77
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
プロダクト
バックログを
作ろう
78
アジャイル開発手法特論 © 2013 Miho Nagase

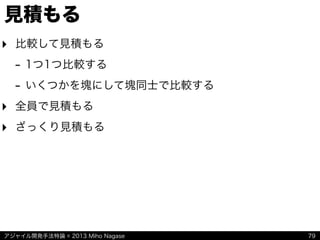

見積もる
‣ 比較して見積もる
- 1つ1つ比較する
- いくつかを塊にして塊同士で比較する
‣ 全員で見積もる
‣ ざっくり見積もる
79
アジャイル開発手法特論 © 2013 Miho Nagase

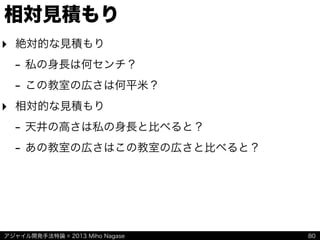

相対見積もり
‣ 絶対的な見積もり
- 私の身長は何センチ?
- この教室の広さは何平米?
‣ 相対的な見積もり
- 天井の高さは私の身長と比べると?
- あの教室の広さはこの教室の広さと比べると?
80
アジャイル開発手法特論 © 2013 Miho Nagase
みんなでざっくり見積もる理由
‣ 見積もり自体の合理性
- 遠くの見積もりほどあてにならないものはない
- 相対的な見積もりのほうが正確なことが多い
- 一人でやるより正確なことが多い
‣ 見積もり作業の合理性
- 精度に命をかけるプレッシャーがない
- 見積もる対象に対して共通認識をもてる
- 時間をかけない!
81
見積もりよりも
見積もる作業が重要
アジャイル開発手法特論 © 2013 Miho Nagase

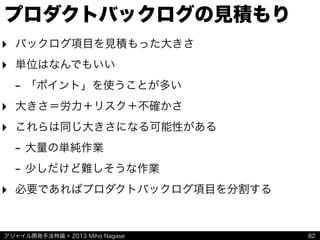

プロダクトバックログの見積もり
‣ バックログ項目を見積もった大きさ
‣ 単位はなんでもいい
- 「ポイント」を使うことが多い
‣ 大きさ=労力+リスク+不確かさ
‣ これらは同じ大きさになる可能性がある
- 大量の単純作業
- 少しだけど難しそうな作業
‣ 必要であればプロダクトバックログ項目を分割する
82
アジャイル開発手法特論 © 2013 Miho Nagase

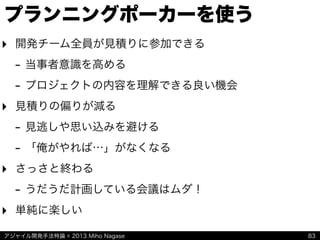

プランニングポーカーを使う
‣ 開発チーム全員が見積りに参加できる
- 当事者意識を高める
- プロジェクトの内容を理解できる良い機会
‣ 見積りの偏りが減る
- 見逃しや思い込みを避ける
- 「俺がやれば…」がなくなる
‣ さっさと終わる
- うだうだ計画している会議はムダ!
‣ 単純に楽しい
83

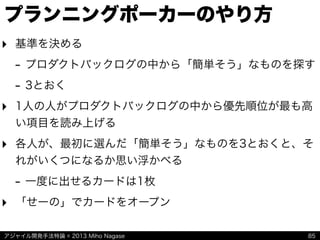

アジャイル開発手法特論 © 2013 Miho Nagase
プランニングポーカーに必要なもの
‣ プランニングポーカーカード
- 各人が1組のカードを持つ
• 1, 2, 3, 5, 8, 13...
‣ プロダクトバックログ
‣ ペンとか付箋とか
84
アジャイル開発手法特論 © 2013 Miho Nagase
プランニングポーカーのやり方
‣ 基準を決める
- プロダクトバックログの中から「簡単そう」なものを探す
- 3とおく
‣ 1人の人がプロダクトバックログの中から優先順位が最も高
い項目を読み上げる
‣ 各人が、最初に選んだ「簡単そう」なものを3とおくと、そ
れがいくつになるか思い浮かべる
- 一度に出せるカードは1枚
‣ 「せーの」でカードをオープン
85
アジャイル開発手法特論 © 2013 Miho Nagase
議論のしかた
‣ 違う見積もりになるのは当たり前
‣ 一番大きい数字と一番小さい数字を出した人がそれぞれその
数字を出した理由を述べる
‣ 各人がそれを受けて考えなおす(変えなくてもいい)
‣ 「せーの」で出す
‣ すばやく見積もるためのルールを決めておくと良い
- 「隣り合う2つの数字の場合は大きい数字を採用する」
- 「隣り合う3つの数字の場合は大きい数字を採用する」
86
アジャイル開発手法特論 © 2013 Miho Nagase
ワークショップ
プロダクト
バックログを
見積もろう
87
アジャイル開発手法特論 © 2013 Miho Nagase
ベロシティ
88
残作業量
(見積り)
時間
この傾きのこと
アジャイル開発手法特論 © 2013 Miho Nagase
ベロシティとは
89
‣ チームの作業の速度
- 固定された期間(タイムボックス)の中でどれだけのプロ
ダクトバックログ項目を実現できるか
- スプリントごとに計測する
- 終わらせたプロダクトバックログ項目の見積もりの合計値
アジャイル開発手法特論 © 2013 Miho Nagase
ベロシティは変化する
‣ 1スプリントごとでなく傾向を判断する
‣ 初めてのスプリントの前には仮のベロシティを計測する
0
10.00
20.00
30.00
40.00
#1 #2 #3 #4 #5 #6 #7 #8
安定期
(たぶん)
何かが
起きてる
90
アジャイル開発手法特論 © 2013 Miho Nagase
リリース計画
‣ スコープ固定
‣ 日付固定
91
アジャイル開発手法特論 © 2013 Miho Nagase
スコープ固定
92
残作業量
(見積り)
時間8/1 10/1
ここまで終わりそうな日付
ここまで終わりそうな日付
‣ 見積もりポイント数合計 ベロシティ=所要スプリント数
アジャイル開発手法特論 © 2013 Miho Nagase
日付固定
93
残作業量
(見積り)
時間8/1 10/1
8/1までに終わりそうな分
10/1までに終わりそうな分
‣ 所要スプリント数 ベロシティ=できそうなポイント数合計
アジャイル開発手法特論 © 2013 Miho Nagase
教科書と参考図書
94
http://bit.ly/scrumbcbook http://www.scrum.org/Scrum-Guides
アジャイル開発手法特論 © 2013 Miho Nagase
質疑応答
95
アジャイル開発手法特論 © 2013 Miho Nagase
今日やること
第3回
講義「将来を計画する」
演習(適宜)
第4回
同上
課題
96
アジャイル開発手法特論 © 2013 Miho Nagase
本日の課題(レポート)
97
Scrumの全体像を表す一枚絵を
見なおして改善し
あなたの理解で描いてください

Agile development-course-advanced-3-4

  • 1.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイル 開発手法 特論 2013.6.22
  • 2.
    アジャイル開発手法特論 © 2013Miho Nagase 今日やること 第3回 • 講義「将来を計画する」 • 演習(適宜) 第4回 • 同上 課題 2
  • 3.
    アジャイル開発手法特論 © 2013Miho Nagase 将来を計画する アジャイル開発手法特論 第3回
  • 4.
    アジャイル開発手法特論 © 2013Miho Nagase Image  courtesy  of  David  Castillo  Dominici  /  FreeDigitalPhotos.net 6/15 チームで協働する 6/29 開発環境について 7/6 テスト環境等について 6/22 将来を計画する 7/13 近い将来を計画する 7/27 計測し改善する 7/20 日々の作業をこなす 8/3 組織的な取り組み 将来を計画する 4
  • 5.
    アジャイル開発手法特論 © 2013Miho Nagase Agenda プロジェクトの立ち上げ • インセプションデッキ • プロジェクト調整のパラメーター Scrumの計画のしかた • プロダクトバックログ • 相対見積もり • ベロシティ • リリース計画 5
  • 6.
    アジャイル開発手法特論 © 2013Miho Nagase プロジェクトの立ち上げ ‣ Scrumではプロジェクトの立ち上げはカバーしていない - Scrumで扱うのはプロダクトが主体 - そもそもScrumは改善しながらうまく進めるための話 ‣ PMBOKでは立ち上げプロセス群がカバーしている - プロジェクト憲章 - プロジェクトマネージャーに対する指示書 - 通常はプロジェクトオーナーが作る 6 「決まりはないしとにかく始めちゃおう」 「こういうことだから後は頼んだ」
  • 7.
    アジャイル開発手法特論 © 2013Miho Nagase プロジェクトの立ち上げ ‣ Scrumではプロジェクトの立ち上げはカバーしていない - Scrumで扱うのはプロダクトが主体 - そもそもScrumは改善しながらうまく進めるための話 ‣ PMBOKでは立ち上げプロセス群がカバーしている - プロジェクト憲章 - プロジェクトマネージャーに対する指示書 - 通常はプロジェクトオーナーが作る 7 「決まりはないしとにかく始めちゃおう」 「こういうことだから後は頼んだ」 プロダクトオーナー プロジェクトオーナー プロジェクトマネージャー の力量に依存している かなり大変
  • 8.
    アジャイル開発手法特論 © 2013Miho Nagase ロールの復習 ‣ アジャイルなチームは自己組織化している - 指揮命令による制御はない • 全員が目的を共有している • その上でそれぞれが適切に判断して有機的に動く - ソフトウェアを作ることに寄与する人しか必要ない • 線表を引いて眺めているだけの人は不要 • 口だけ出して手は動かさない人は不要 • 情報をRetweetしているだけの人は不要 - 物事はできるだけシンプルに扱う 8
  • 9.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイルに仕事をすすめるには ‣ 変化の波をうまく乗りこなす必要がある ‣ 関係する全員の意識合わせが必要 - ゴールや目的の共有 - 課題の共有 ‣ さながら試合前のロッカールーム 9 試合前の準備が重要!
  • 10.
    アジャイル開発手法特論 © 2013Miho Nagase ‣ プロジェクトの目的について曖昧なことや誤解があれば潰し ておく ‣ 対立や不整合がおきそうな部分はどのあたりか見極める ‣ プロジェクトが始まる前に課題をあぶり出す ‣ 関係者全員の認識を合わせる インセプションデッキ 10 という目的のための道具
  • 11.
    アジャイル開発手法特論 © 2013Miho Nagase Jonathan  Rusmusson,  西村直人(監訳),  角谷信太郎(監訳),  近藤修平(翻訳),  角掛拓未(翻訳),  Pragmatic  Bookshelf  2010,  オーム社  2011 インセプションデッキ ‣ ThoughtWorks社で使われていたうまいやり方 ‣ プロジェクトの初期に使うともっとも有効な道具 ‣ Jonathan Rasmusson氏の著書で有名に 11
  • 12.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイルインセプションデッキ ‣ いつ ‣ 誰が ‣ 何をするのか 12
  • 13.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイルインセプションデッキ ‣ いつ - プロジェクトを始める前 - ただしプロジェクトの途中でも見直す ‣ 誰が ‣ 何をするのか 13
  • 14.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイルインセプションデッキ ‣ いつ ‣ 誰が - プロジェクトに直接関係する人みんなで ‣ 何をするのか 14
  • 15.
    アジャイル開発手法特論 © 2013Miho Nagase アジャイルインセプションデッキ ‣ いつ ‣ 誰が ‣ 何をするのか - 1組のスライドを作る - 必要であれば独自のスライドも - すべて完成させなくてもいい - みんなに見えるところに貼りだしておく 15
  • 16.
    アジャイル開発手法特論 © 2013Miho Nagase ‣ いつ ‣ 誰が ‣ 何をするのか - 1組のスライドを作る - 必要であれば独自のスライドも - すべて完成させなくてもいい - みんなに見えるところに貼りだしておく アジャイルインセプションデッキ 16 プロジェクトの開始前に 問題をあぶり出して 合意するのが目的
  • 17.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 17
  • 18.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 18
  • 19.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 19
  • 20.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 20
  • 21.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 21
  • 22.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 22
  • 23.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 23
  • 24.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 24
  • 25.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 25
  • 26.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 26
  • 27.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 27
  • 28.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 28
  • 29.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 29
  • 30.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 30 プロジェクトの開始前に 問題をあぶり出して 合意するのが目的 再掲
  • 31.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani インセプションデッキ 31 作りあげたものよりも 作る過程そのもの が重要!
  • 32.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ インセプション デッキを 作ろう 32
  • 33.
    アジャイル開発手法特論 © 2013Miho Nagase 日本語版,  0.4:  2012-­‐04-­‐02,  @kakutani プロジェクト調整のパラメーター 33 ‣ QCDS - Quality(品質) - Cost(費用) - Delivery(納期) - Scope(範囲)
  • 34.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 34 D C S
  • 35.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 35 D C S
  • 36.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 36 D C S
  • 37.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 37 D C S
  • 38.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 38 D C S
  • 39.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 39 D C S
  • 40.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 40 D C S
  • 41.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する 計画駆動の場合 41 D C S
  • 42.
    アジャイル開発手法特論 © 2013Miho Nagase Q ↓↓↓ 固定する 計画駆動の場合 42 D C S
  • 43.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 43 D C S
  • 44.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 44 D C S
  • 45.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 45 D C S
  • 46.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 46 D C S
  • 47.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 47 D C S
  • 48.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 48 D S C
  • 49.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 49 D C S
  • 50.
    アジャイル開発手法特論 © 2013Miho Nagase 固定する アジャイル開発の場合 50 D C S
  • 51.
    アジャイル開発手法特論 © 2013Miho Nagase プロジェクトのパラメーター 51 ここで調整する
  • 52.
    アジャイル開発手法特論 © 2013Miho Nagase Quality(品質) ‣ 変動するパラメータではない? 52
  • 53.
    アジャイル開発手法特論 © 2013Miho Nagase Cost(費用) ‣ TCO - Total Cost of Ownership - イニシャルコスト - ランニングコスト 53
  • 54.
    アジャイル開発手法特論 © 2013Miho Nagase Delivery(納期) ‣ 価値の提供までの時間(time-to-market) 54
  • 55.
    アジャイル開発手法特論 © 2013Miho Nagase Scope(範囲) ‣ スコープ - プロダクトスコープ - プロジェクトスコープ ‣ 調整のしかた - 1か0か - 強弱か 55
  • 56.
    アジャイル開発手法特論 © 2013Miho Nagase 調整のしかた ‣ フィーチャーセット固定 - 中核をなすフィーチャーのかたまり(フィーチャーセッ ト)はすべて完成させる必要がある場合 - フィーチャーセットをやりきるまで続ける - つまり期日を伸ばして調整する ‣ 期日固定 - リリースの日付がずらせない場合 - 期日がくればリリースしなければいけない - つまりフィーチャーセットを出し入れして調整する 56
  • 57.
    アジャイル開発手法特論 © 2013Miho Nagase フィーチャーセット固定 57 残作業量 (見積り) 時間 フィーチャーセット
  • 58.
    アジャイル開発手法特論 © 2013Miho Nagase フィーチャーセット固定 58 残作業量 (見積り) 時間 やることが多ければ 期日も伸びる
  • 59.
    アジャイル開発手法特論 © 2013Miho Nagase フィーチャーセット固定 59 残作業量 (見積り) 時間 やることが少なければ 期日は縮む
  • 60.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 60 残作業量 (見積り) 時間
  • 61.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 61 残作業量 (見積り) 時間 増えた
  • 62.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 62 残作業量 (見積り) 時間 やりたいことが 増えたら
  • 63.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 63 残作業量 (見積り) 時間 やらない 増えた分だけ総量を調整する
  • 64.
    アジャイル開発手法特論 © 2013Miho Nagase Agenda プロジェクトの立ち上げ インセプションデッキ プロジェクト調整のパラメーター Scrumの計画のしかた • プロダクトバックログ • 相対見積もり • ベロシティ • リリース計画 64
  • 65.
    アジャイル開発手法特論 © 2013Miho Nagase 将来を計画する アジャイル開発手法特論 第4回
  • 66.
    アジャイル開発手法特論 © 2013Miho Nagase Scrumの計画のしかた ‣ プロダクトバックログ ‣ 相対見積もり ‣ ベロシティ ‣ リリース計画 66
  • 67.
    アジャイル開発手法特論 © 2013Miho Nagase (C)  KANME プロダクトオーナー ‣ チームの作業の価値を最大限に発揮することに責任を負う役 割 - プロダクトのビジョンを持つ - プロダクトの成功に責任を持つ - マーケットについての深い知識を持つ - プロダクトに熱意を持つ - 意見は組織の全員に尊重される 67 復習
  • 68.
    アジャイル開発手法特論 © 2013Miho Nagase ‣ やること - スクラムの力を最大限利用する - Ready なプロダクトバックログをつくる • プロダクトバックログはやりたいことリスト • プロダクトバックログはプロダクトの道標 プロダクトオーナー ログインする 商品をリストする オススメを表示する 買い物かごに入れる オーダーを決定する クレジットカードで決 済する コンビニ決済する 68 これをいかに 準備するか プロダクトバックログ リリース判断可能なプロダクト 復習
  • 69.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトオーナー ‣ やること(くわしく) - ビジョンやゴールやプロダクトバックログ項目について開 発チームと明確に共有する - プロダクトバックログの優先順位を決める - チームの成果を最大限にする - プロダクトバックログを見える化し、チームが次にやるこ とが明確であるようにする - プロダクトバックログの項目をチームが理解できるレベル にする 69 復習
  • 70.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログ ‣ プロダクトバックログ - やりたいことのリスト - プロダクトオーナーが優先順位をつける - 各プロダクトバックログアイテムは見積もられる 70
  • 71.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログの作り方 ‣ プロダクトオーナーがたたき台を作る - ステークホルダーに聞いてまわる - たたき台を開発チームに見てもらう ‣ 開発チームがたたき台を作る - プロダクトオーナーから聞いてまわる - たたき台をプロダクトオーナーに見てもらう ‣ みんなで集まってやりたいことを収集するためのワーク ショップをおこなう 71
  • 72.
    アジャイル開発手法特論 © 2013Miho Nagase やりたいことを収集する ‣ 誰が - プロジェクトに関係する人すべて - とくにビジネスの要件を出す人たち - 当然開発チームの人たちも ‣ どうやって - 付箋にたくさん書き出す - 同じ意見はまとめる - 全体を眺めて網羅性を確認する 72
  • 73.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログ ‣ 欲しいものややりたいことのリスト - 機能性 - 技術 - 課題 • ゆくゆくは課題の解決方法で置き換えられる ‣ 欲しい順に並べて、上から順に終わらせていく ‣ 各項目の呼び方はいろいろ - PBI (Product Backlog Item) - プロダクトバックログ項目 73
  • 74.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログ項目の一覧 74 ログインする 商品をリストする オススメを表示する 買い物かごに入れる オーダーを決定する クレジットカードで決済する コンビニ決済する オーダーをキャンセルする 商品を登録する オーダー一覧を見る 返品する … … 高 低 優先順位 優先度 特A 超A A A A A B B
  • 75.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログ項目の条件1 ‣ 価値があること - 実現されると誰がどう嬉しいのか ‣ シンプルに書かれていること - 書かれたことをきっかけに話が始まること ‣ 詳細過ぎないこと - 代替手段の可能性が残っていること - その他の項目との依存性が低いこと ‣ 実現されたことが確認できる単位 - 「動くソフトウェアこそが進捗の最も重要な尺度です」 75
  • 76.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログ項目の条件2 ‣ 優先順位の高い項目は適度に具体的であること - 着手できる程度に具体的であること - どうなると「できた!」かわかること - 見積もられていること 76 優先順位 ログインする 商品をリストする オススメを表示する 買い物かごに入れる オーダーを決定する クレジットカードで決済する コンビニ決済する オーダーをキャンセルする 商品を登録する オーダー一覧を見る 返品する … … 詳細 荒々
  • 77.
    アジャイル開発手法特論 © 2013Miho Nagase 優先順位の順に並べる ‣ 比較する - 1つ1つ比較する - いくつかを塊にして塊同士で比較する ‣ 優先順位の付け方 - 必要な順 - やりたいことをウォークスルーする 77
  • 78.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ プロダクト バックログを 作ろう 78
  • 79.
    アジャイル開発手法特論 © 2013Miho Nagase 見積もる ‣ 比較して見積もる - 1つ1つ比較する - いくつかを塊にして塊同士で比較する ‣ 全員で見積もる ‣ ざっくり見積もる 79
  • 80.
    アジャイル開発手法特論 © 2013Miho Nagase 相対見積もり ‣ 絶対的な見積もり - 私の身長は何センチ? - この教室の広さは何平米? ‣ 相対的な見積もり - 天井の高さは私の身長と比べると? - あの教室の広さはこの教室の広さと比べると? 80
  • 81.
    アジャイル開発手法特論 © 2013Miho Nagase みんなでざっくり見積もる理由 ‣ 見積もり自体の合理性 - 遠くの見積もりほどあてにならないものはない - 相対的な見積もりのほうが正確なことが多い - 一人でやるより正確なことが多い ‣ 見積もり作業の合理性 - 精度に命をかけるプレッシャーがない - 見積もる対象に対して共通認識をもてる - 時間をかけない! 81 見積もりよりも 見積もる作業が重要
  • 82.
    アジャイル開発手法特論 © 2013Miho Nagase プロダクトバックログの見積もり ‣ バックログ項目を見積もった大きさ ‣ 単位はなんでもいい - 「ポイント」を使うことが多い ‣ 大きさ=労力+リスク+不確かさ ‣ これらは同じ大きさになる可能性がある - 大量の単純作業 - 少しだけど難しそうな作業 ‣ 必要であればプロダクトバックログ項目を分割する 82
  • 83.
    アジャイル開発手法特論 © 2013Miho Nagase プランニングポーカーを使う ‣ 開発チーム全員が見積りに参加できる - 当事者意識を高める - プロジェクトの内容を理解できる良い機会 ‣ 見積りの偏りが減る - 見逃しや思い込みを避ける - 「俺がやれば…」がなくなる ‣ さっさと終わる - うだうだ計画している会議はムダ! ‣ 単純に楽しい 83
  • 84.
    アジャイル開発手法特論 © 2013Miho Nagase プランニングポーカーに必要なもの ‣ プランニングポーカーカード - 各人が1組のカードを持つ • 1, 2, 3, 5, 8, 13... ‣ プロダクトバックログ ‣ ペンとか付箋とか 84
  • 85.
    アジャイル開発手法特論 © 2013Miho Nagase プランニングポーカーのやり方 ‣ 基準を決める - プロダクトバックログの中から「簡単そう」なものを探す - 3とおく ‣ 1人の人がプロダクトバックログの中から優先順位が最も高 い項目を読み上げる ‣ 各人が、最初に選んだ「簡単そう」なものを3とおくと、そ れがいくつになるか思い浮かべる - 一度に出せるカードは1枚 ‣ 「せーの」でカードをオープン 85
  • 86.
    アジャイル開発手法特論 © 2013Miho Nagase 議論のしかた ‣ 違う見積もりになるのは当たり前 ‣ 一番大きい数字と一番小さい数字を出した人がそれぞれその 数字を出した理由を述べる ‣ 各人がそれを受けて考えなおす(変えなくてもいい) ‣ 「せーの」で出す ‣ すばやく見積もるためのルールを決めておくと良い - 「隣り合う2つの数字の場合は大きい数字を採用する」 - 「隣り合う3つの数字の場合は大きい数字を採用する」 86
  • 87.
    アジャイル開発手法特論 © 2013Miho Nagase ワークショップ プロダクト バックログを 見積もろう 87
  • 88.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティ 88 残作業量 (見積り) 時間 この傾きのこと
  • 89.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティとは 89 ‣ チームの作業の速度 - 固定された期間(タイムボックス)の中でどれだけのプロ ダクトバックログ項目を実現できるか - スプリントごとに計測する - 終わらせたプロダクトバックログ項目の見積もりの合計値
  • 90.
    アジャイル開発手法特論 © 2013Miho Nagase ベロシティは変化する ‣ 1スプリントごとでなく傾向を判断する ‣ 初めてのスプリントの前には仮のベロシティを計測する 0 10.00 20.00 30.00 40.00 #1 #2 #3 #4 #5 #6 #7 #8 安定期 (たぶん) 何かが 起きてる 90
  • 91.
    アジャイル開発手法特論 © 2013Miho Nagase リリース計画 ‣ スコープ固定 ‣ 日付固定 91
  • 92.
    アジャイル開発手法特論 © 2013Miho Nagase スコープ固定 92 残作業量 (見積り) 時間8/1 10/1 ここまで終わりそうな日付 ここまで終わりそうな日付 ‣ 見積もりポイント数合計 ベロシティ=所要スプリント数
  • 93.
    アジャイル開発手法特論 © 2013Miho Nagase 日付固定 93 残作業量 (見積り) 時間8/1 10/1 8/1までに終わりそうな分 10/1までに終わりそうな分 ‣ 所要スプリント数 ベロシティ=できそうなポイント数合計
  • 94.
    アジャイル開発手法特論 © 2013Miho Nagase 教科書と参考図書 94 http://bit.ly/scrumbcbook http://www.scrum.org/Scrum-Guides
  • 95.
    アジャイル開発手法特論 © 2013Miho Nagase 質疑応答 95
  • 96.
    アジャイル開発手法特論 © 2013Miho Nagase 今日やること 第3回 講義「将来を計画する」 演習(適宜) 第4回 同上 課題 96
  • 97.
    アジャイル開発手法特論 © 2013Miho Nagase 本日の課題(レポート) 97 Scrumの全体像を表す一枚絵を 見なおして改善し あなたの理解で描いてください
