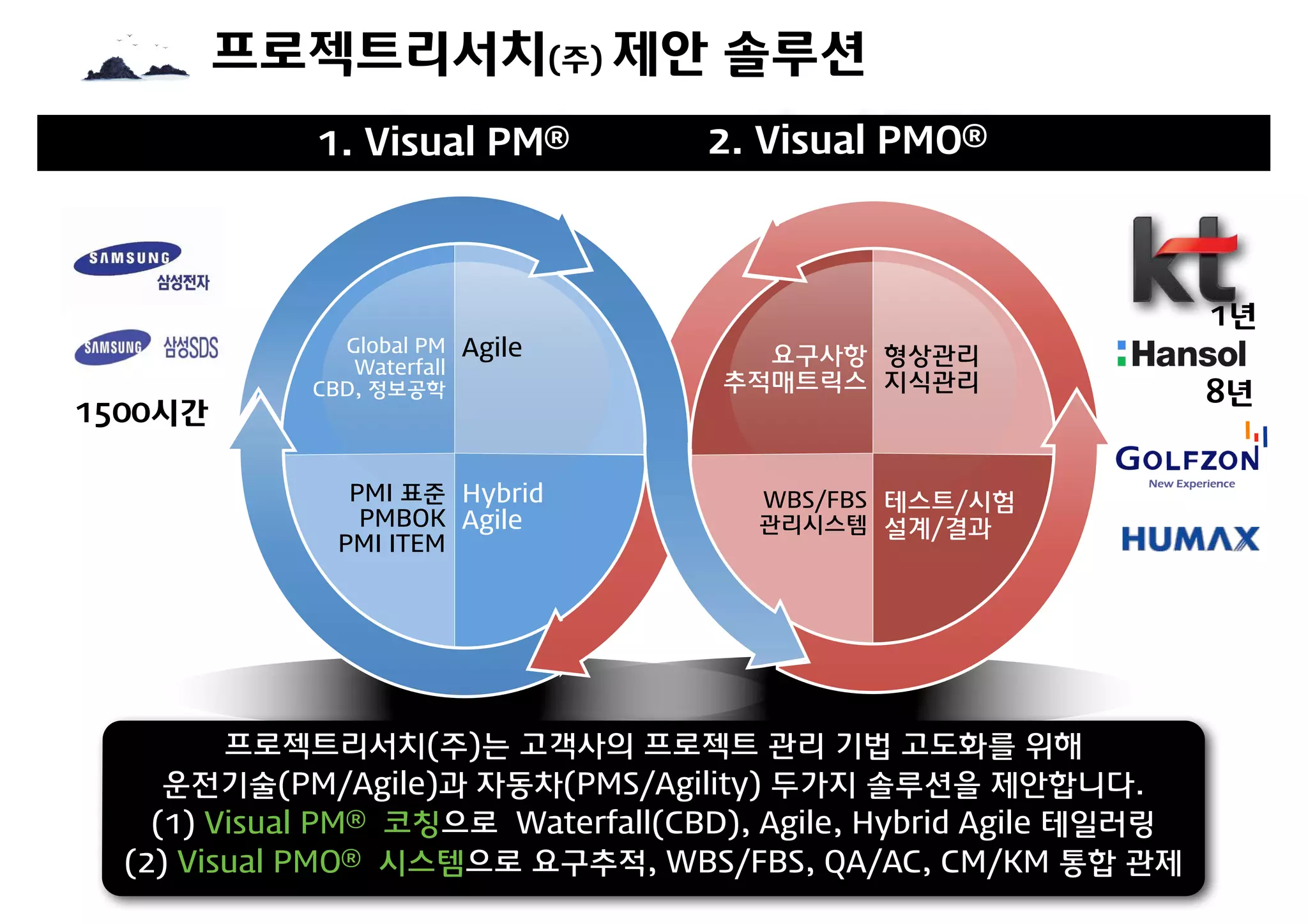

A)il( 코칭 및 PMS (Visual PMO 제안
프로젝트리서치(주) 제안 솔루션
2. Visual PMO®
1. Visual PM®
PMI 표준
PMBOK
PMI ITEM
Hybrid
Agile
Global PM
Waterfall
CBD, 정보공학
Agile
WBS/FBS
관리시스템
테스트/시험
설계/결과
요구사항
추적매트릭스
형상관리
지식관리
프로젝트리서치(주)는 고객사의 프로젝트 관리 기법 고도화를 위해
운전기술(PM/Agile)과 자동차(PMS/Agility) 두가지 솔루션을 제안합니다.
(1) Visual PM® 코칭으로 Waterfall(CBD), Agile, Hybrid Agile 테일러링
(2) Visual PMO® 시스템으로 요구추적, WBS/FBS, QA/AC, CM/KM 통합 관제
1500시간
8년
1년

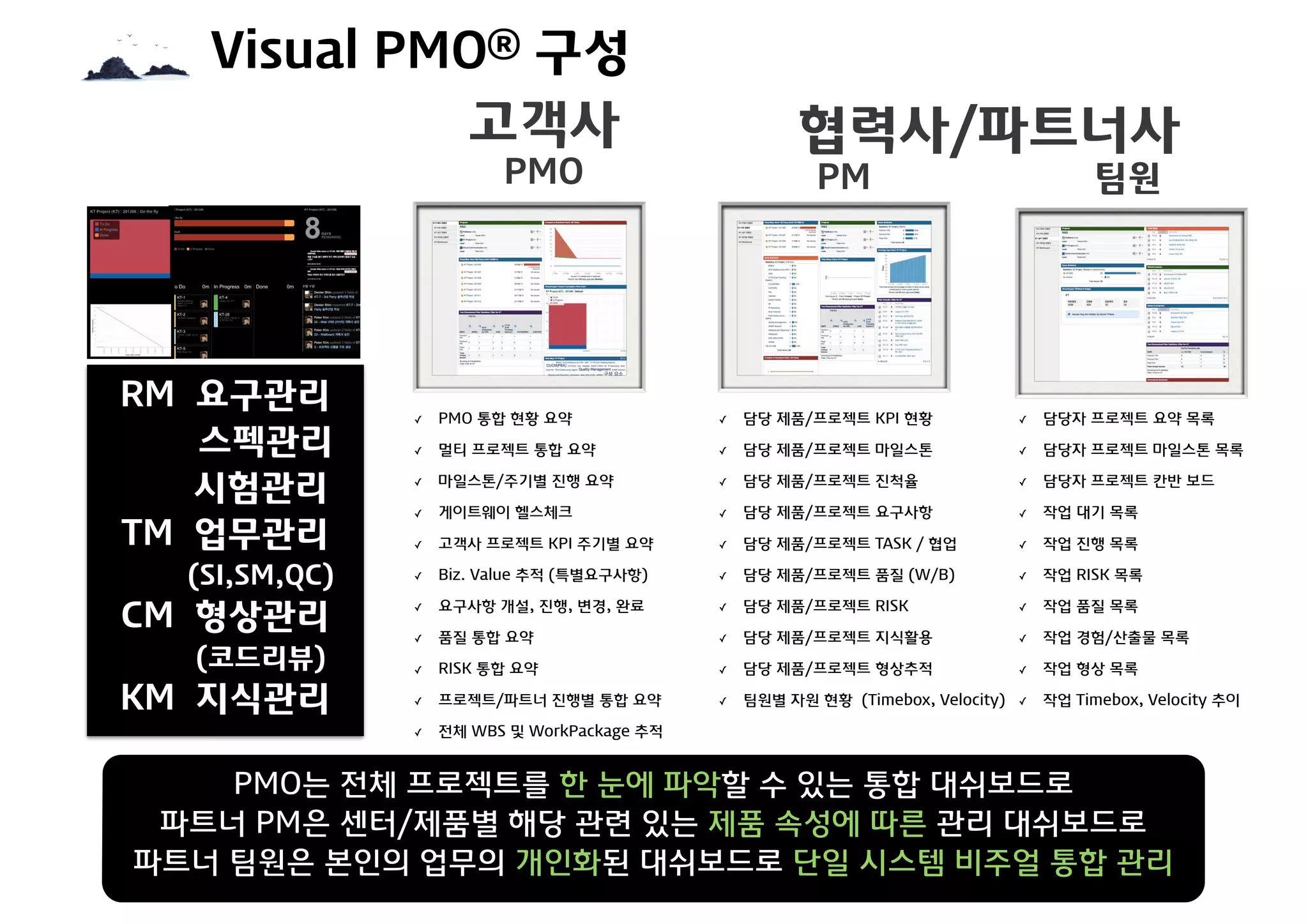

Visual PMO® 구성
PMO는 전체 프로젝트를 한 눈에 파악할 수 있는 통합 대쉬보드로
파트너 PM은 센터/제품별 해당 관련 있는 제품 속성에 따른 관리 대쉬보드로
파트너 팀원은 본인의 업무의 개인화된 대쉬보드로 단일 시스템 비주얼 통합 관리
✓ 담당 제품/프로젝트 KPI 현황
✓ 담당 제품/프로젝트 마일스톤
✓ 담당 제품/프로젝트 진척율
✓ 담당 제품/프로젝트 요구사항
✓ 담당 제품/프로젝트 TASK / 협업
✓ 담당 제품/프로젝트 품질 (W/B)
✓ 담당 제품/프로젝트 RISK
✓ 담당 제품/프로젝트 지식활용
✓ 담당 제품/프로젝트 형상추적
✓ 팀원별 자원 현황 (Timebox, Velocity)
✓ 담당자 프로젝트 요약 목록
✓ 담당자 프로젝트 마일스톤 목록
✓ 담당자 프로젝트 칸반 보드
✓ 작업 대기 목록
✓ 작업 진행 목록
✓ 작업 RISK 목록
✓ 작업 품질 목록
✓ 작업 경험/산출물 목록
✓ 작업 형상 목록
✓ 작업 Timebox, Velocity 추이
✓ PMO 통합 현황 요약
✓ 멀티 프로젝트 통합 요약
✓ 마일스톤/주기별 진행 요약
✓ 게이트웨이 헬스체크
✓ 고객사 프로젝트 KPI 주기별 요약
✓ Biz. Value 추적 (특별요구사항)
✓ 요구사항 개설, 진행, 변경, 완료
✓ 품질 통합 요약
✓ RISK 통합 요약
✓ 프로젝트/파트너 진행별 통합 요약
✓ 전체 WBS 및 WorkPackage 추적
협력사/파트너사
PM 팀원
고객사
PMO
RM 요구관리
스펙관리
시험관리
TM 업무관리
(SI,SM,QC)
CM 형상관리
(코드리뷰)
KM 지식관리

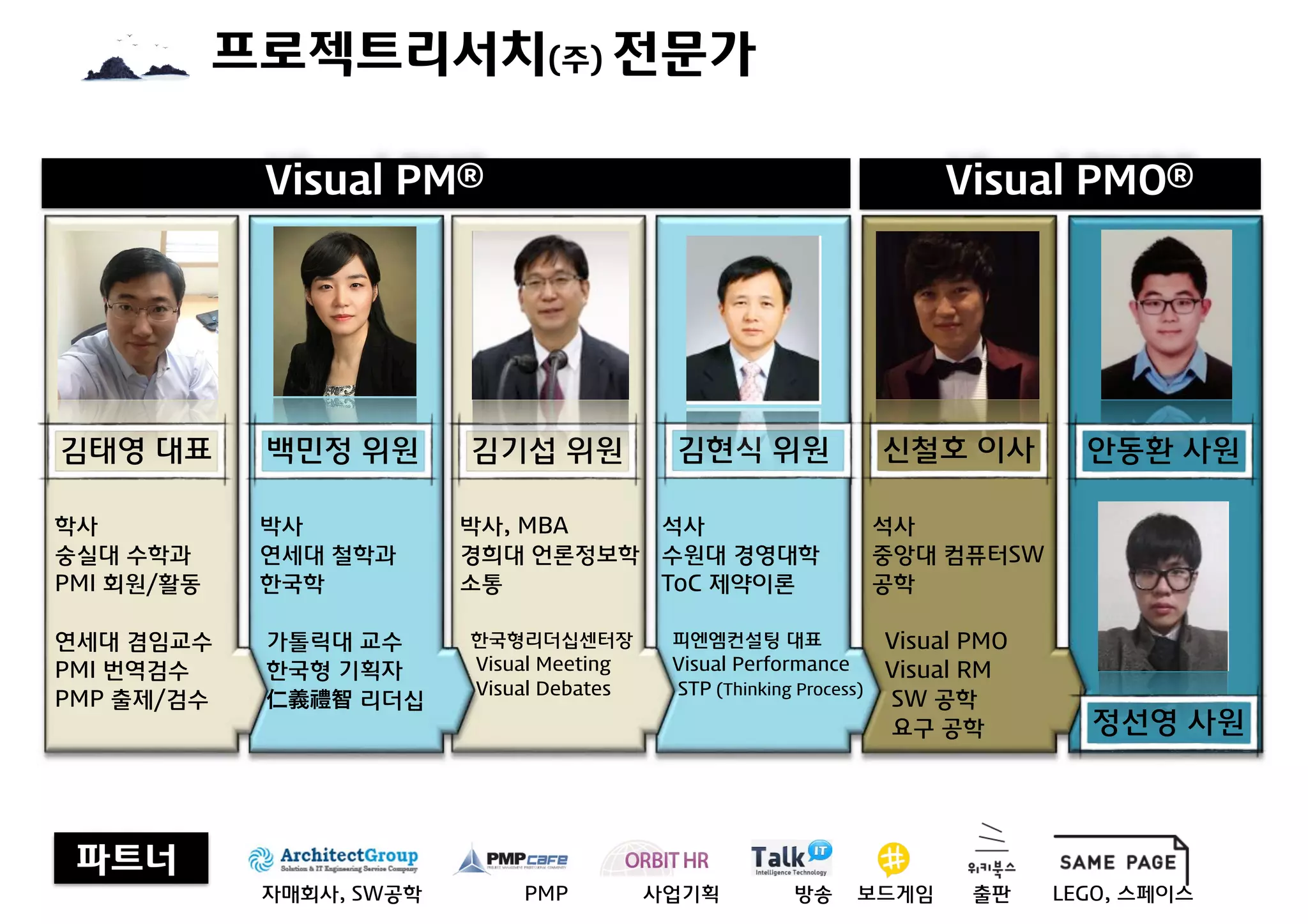

프로젝트리서치(주) 전문가
김태영 대표 신철호 이사백민정 위원 김기섭 위원 김현식 위원 안동환 사원
학사
숭실대 수학과
PMI 회원/활동
연세대 겸임교수
PMI 번역검수
PMP 출제/검수
석사
중앙대 컴퓨터SW
공학
Visual PMO
Visual RM

SW 공학
요구 공학
박사
연세대 철학과
한국학
가톨릭대 교수
한국형 기획자

仁義禮智 리더십
박사, MBA
경희대 언론정보학
소통
한국형리더십센터장
Visual Meeting
Visual Debates
Visual PM® Visual PMO®
파트너
자매회사, SW공학 PMP 사업기획 방송 보드게임 출판 LEGO, 스페이스
석사
수원대 경영대학
ToC 제약이론
피엔엠컨설팅 대표
Visual Performance
STP (Thinking Process)
정선영 사원
3가지 약속

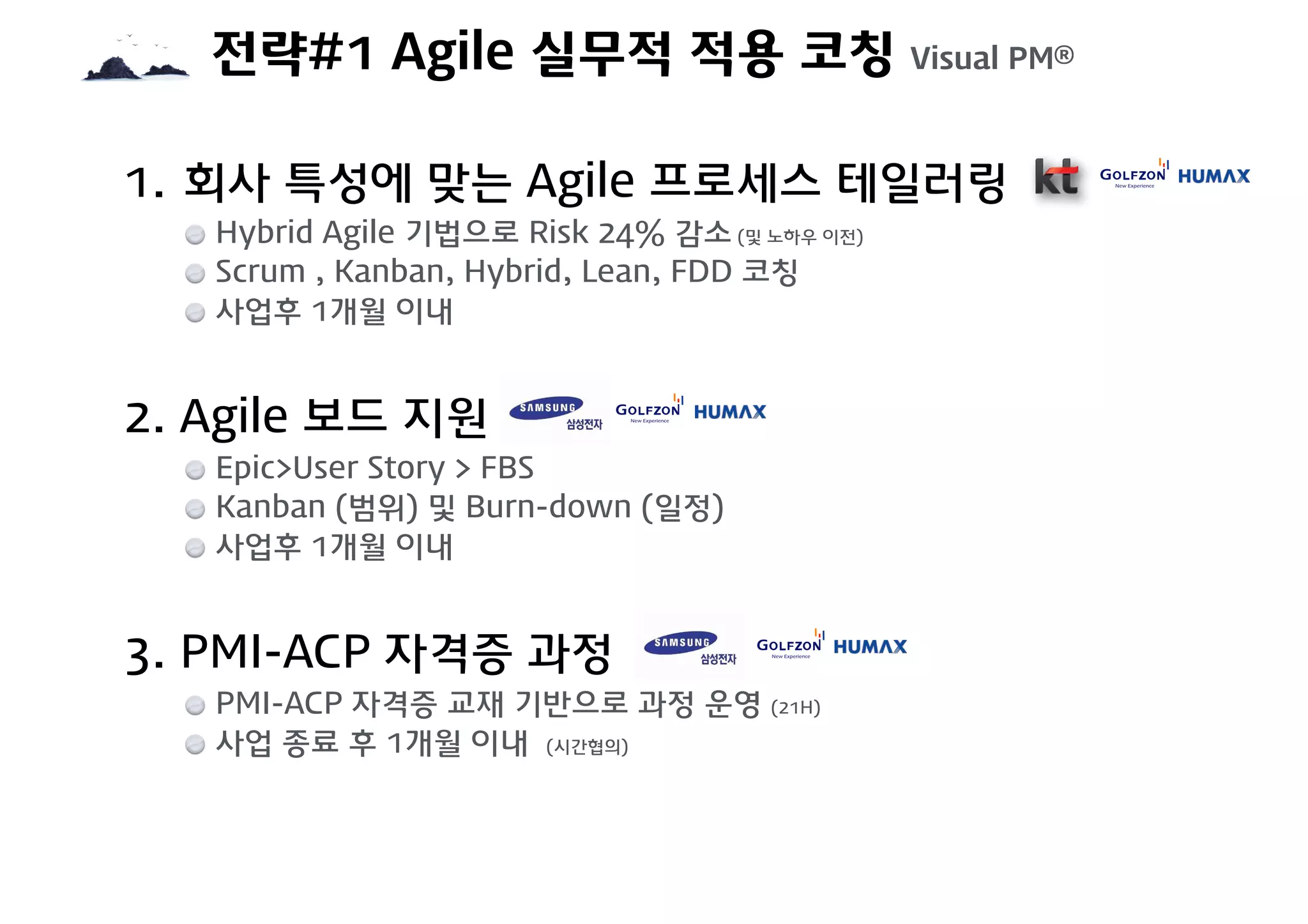

전략#1 Agile 실무적 적용 코칭 Visual PM®
1. 회사 특성에 맞는 Agile 프로세스 테일러링
Hybrid Agile 기법으로 Risk 24% 감소 (및 노하우 이전)
Scrum , Kanban, Hybrid, Lean, FDD 코칭
사업후 1개월 이내
2. Agile 보드 지원
Epic>User Story > FBS
Kanban (범위) 및 Burn-down (일정)
사업후 1개월 이내
3. PMI-ACP 자격증 과정
PMI-ACP 자격증 교재 기반으로 과정 운영 (21H)
사업 종료 후 1개월 이내 (시간협의)

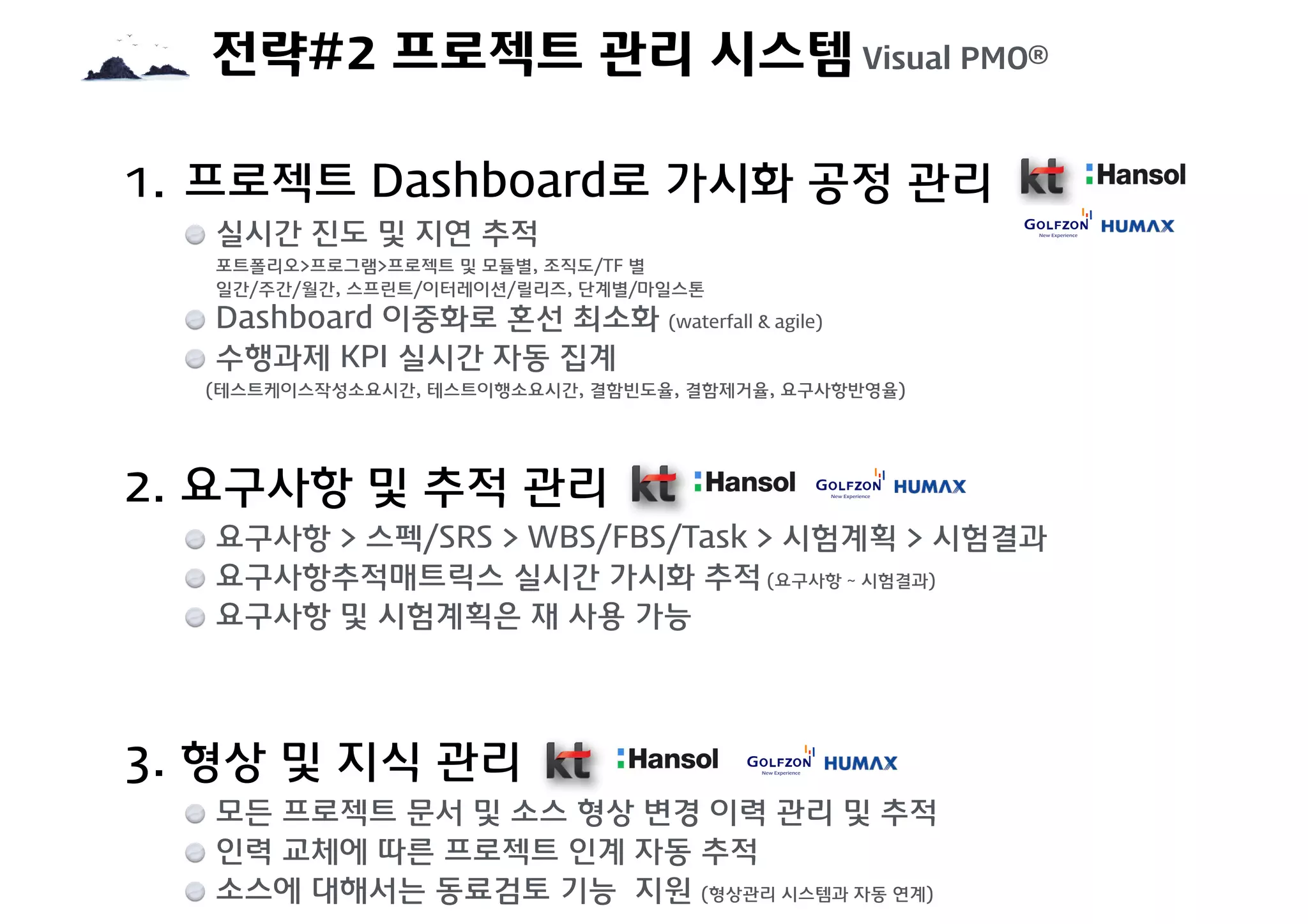

전략#2 프로젝트 관리 시스템 Visual PMO®
1. 프로젝트 Dashboard로 가시화 공정 관리
실시간 진도 및 지연 추적

포트폴리오>프로그램>프로젝트 및 모듈별, 조직도/TF 별

일간/주간/월간, 스프린트/이터레이션/릴리즈, 단계별/마일스톤
Dashboard 이중화로 혼선 최소화 (waterfall & agile)
수행과제 KPI 실시간 자동 집계

(테스트케이스작성소요시간, 테스트이행소요시간, 결함빈도율, 결함제거율, 요구사항반영율)
2. 요구사항 및 추적 관리
요구사항 > 스펙/SRS > WBS/FBS/Task > 시험계획 > 시험결과
요구사항추적매트릭스 실시간 가시화 추적 (요구사항 ~ 시험결과)
요구사항 및 시험계획은 재 사용 가능
3. 형상 및 지식 관리
모든 프로젝트 문서 및 소스 형상 변경 이력 관리 및 추적
인력 교체에 따른 프로젝트 인계 자동 추적
소스에 대해서는 동료검토 기능 지원 (형상관리 시스템과 자동 연계)

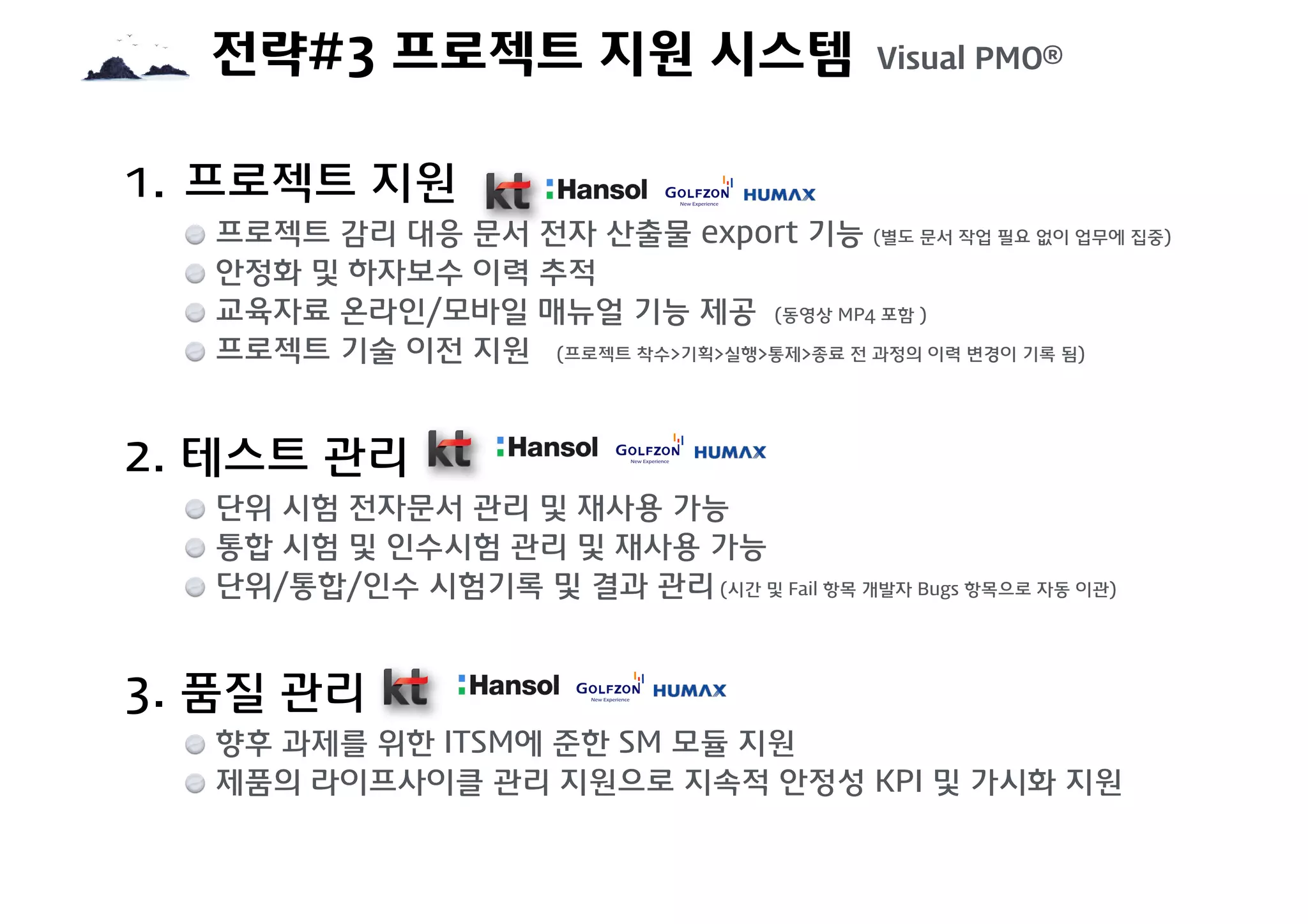

전략#3 프로젝트 지원 시스템 Visual PMO®
1. 프로젝트 지원
프로젝트 감리 대응 문서 전자 산출물 export 기능 (별도 문서 작업 필요 없이 업무에 집중)
안정화 및 하자보수 이력 추적
교육자료 온라인/모바일 매뉴얼 기능 제공 (동영상 MP4 포함 )
프로젝트 기술 이전 지원 (프로젝트 착수>기획>실행>통제>종료 전 과정의 이력 변경이 기록 됨)
2. 테스트 관리
단위 시험 전자문서 관리 및 재사용 가능
통합 시험 및 인수시험 관리 및 재사용 가능
단위/통합/인수 시험기록 및 결과 관리 (시간 및 Fail 항목 개발자 Bugs 항목으로 자동 이관)
3. 품질 관리
향후 과제를 위한 ITSM에 준한 SM 모듈 지원
제품의 라이프사이클 관리 지원으로 지속적 안정성 KPI 및 가시화 지원

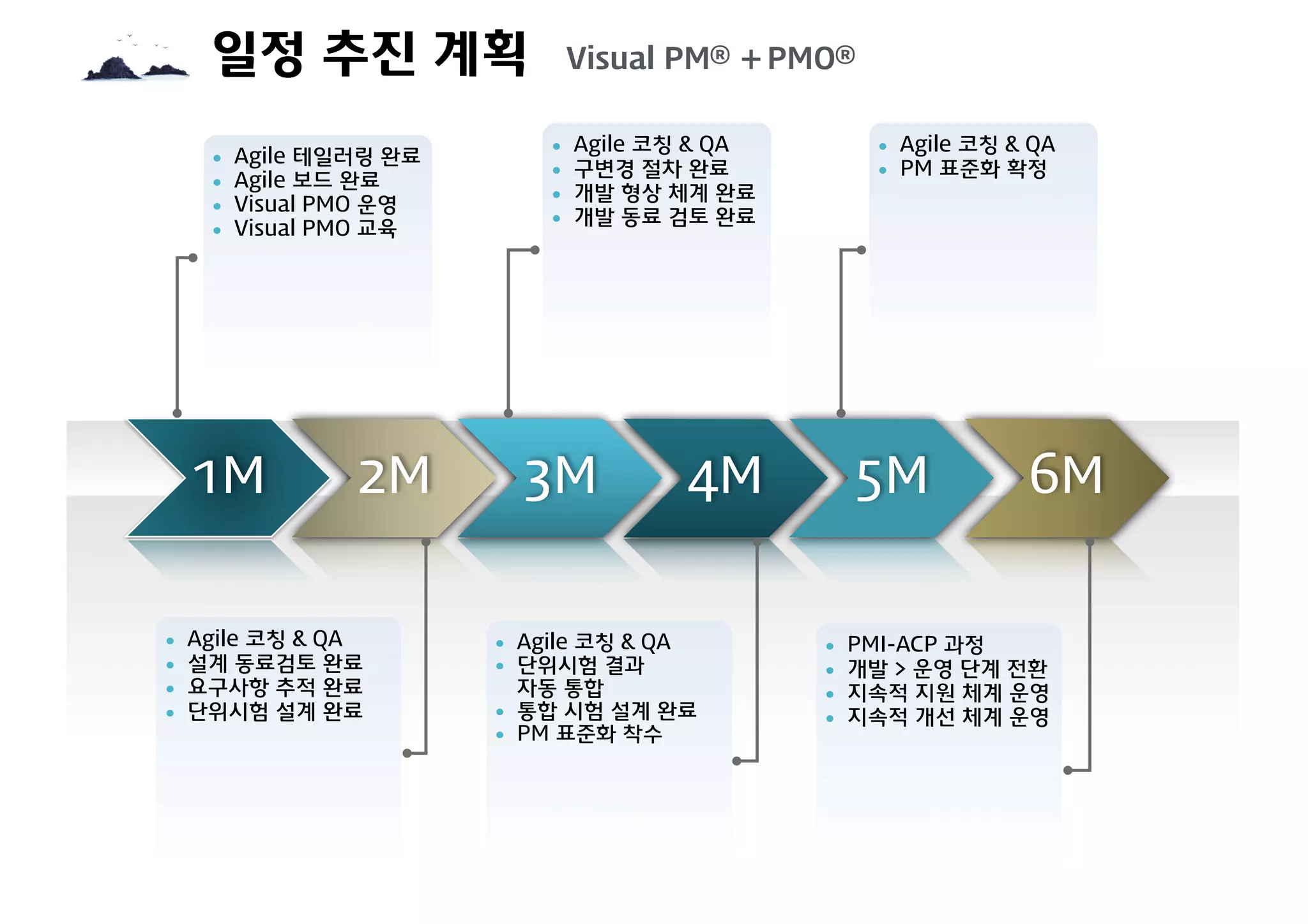

일정 추진 계획 Visual PM® + PMO®
1M 2M 3M 4M 5M 6M
• Agile 테일러링 완료
• Agile 보드 완료
• Visual PMO 운영
• Visual PMO 교육
• Agile 코칭 & QA
• 구변경 절차 완료
• 개발 형상 체계 완료
• 개발 동료 검토 완료
• Agile 코칭 & QA
• PM 표준화 확정
• Agile 코칭 & QA
• 설계 동료검토 완료
• 요구사항 추적 완료
• 단위시험 설계 완료
• Agile 코칭 & QA
• 단위시험 결과

자동 통합
• 통합 시험 설계 완료
• PM 표준화 착수
• PMI-ACP 과정
• 개발 > 운영 단계 전환
• 지속적 지원 체계 운영
• 지속적 개선 체계 운영

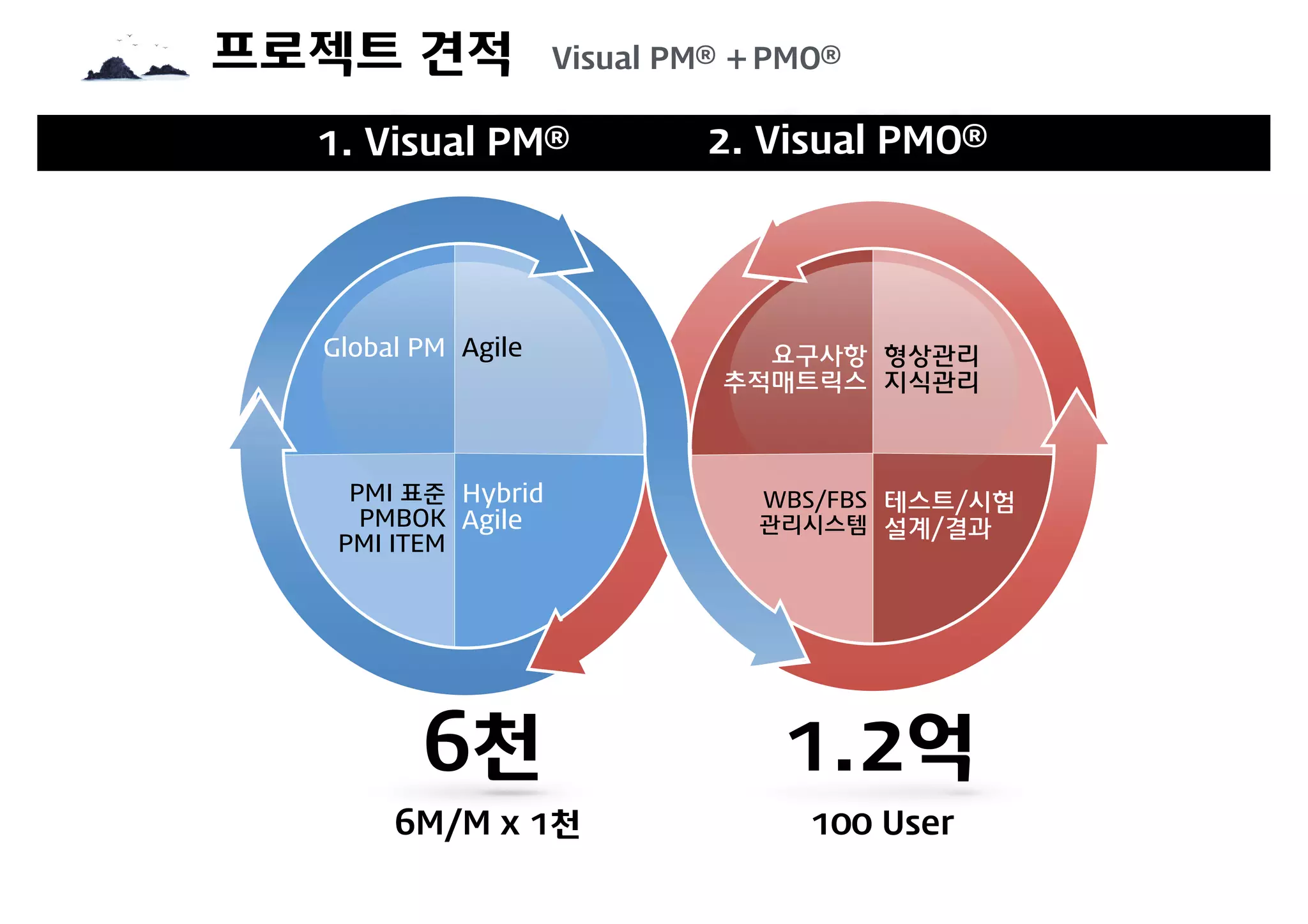

프로젝트 견적 Visual PM® + PMO®
2. Visual PMO®
1. Visual PM®
PMI 표준
PMBOK
PMI ITEM
Hybrid
Agile
Global PM Agile
WBS/FBS
관리시스템
테스트/시험
설계/결과
요구사항
추적매트릭스
형상관리
지식관리
6천 1.2억
6M/M x 1천 100 User
효과 및 이익 Visual PM® + PMO®
50% 90%
YN
2. Agile 실무적 역량
3. 요구사항 추적 자동화로 고객만족
1. 프로젝트 소통의 Dashboard 가시화
4. 보고서 자동화로 업무에 집중
KT PMO
Agile & Agility
거버넌스
사례

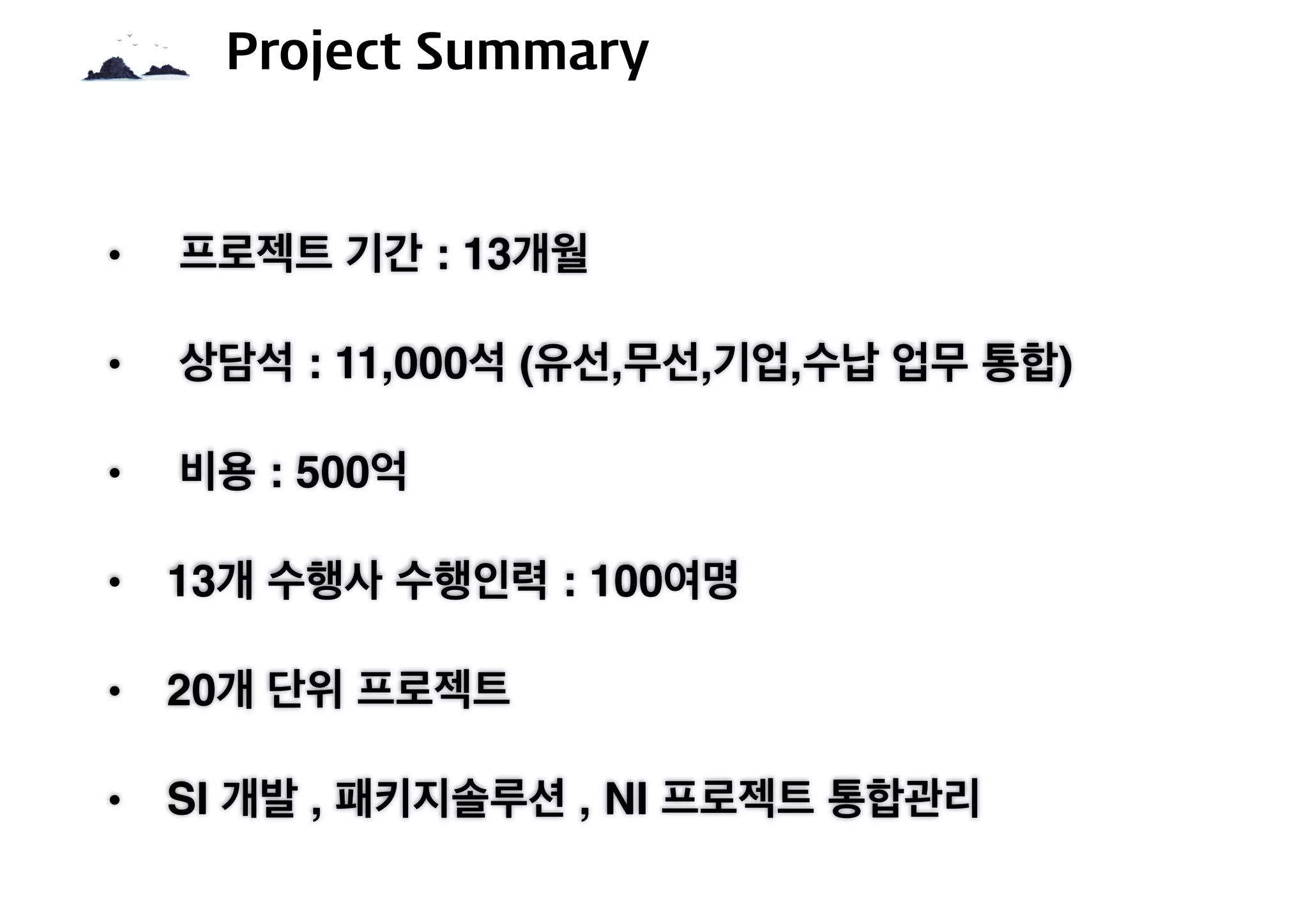

• 프로젝트 기간 : 13개월
• 상담석 : 11,000석 (유선,무선,기업,수납 업무 통합)
• 비용 : 500억
• 13개 수행사 수행인력 : 100여명
• 20개 단위 프로젝트
• SI 개발 , 패키지솔루션 , NI 프로젝트 통합관리
Project Summary
• 13개 회사 20개 단위 프로젝트
- 일정관리,진척관리
• 수행인력 100여명 (상주인원만. 비상주는 !!!!)
- 근무일정관리 , 개인별 Task 관리
• 산출물
- Document(PPT,XLS,DOC…) Source… 각종보고서
분석,설계,개발,시험문서들…
• 각종보고/회의
- 일간, 주간 , 월간 , 단계별….회의록,의사결정사항기록….
• 소통
- 업무별 StakeHolder ,각 수행사별 업무 조율 , I/F Matrix

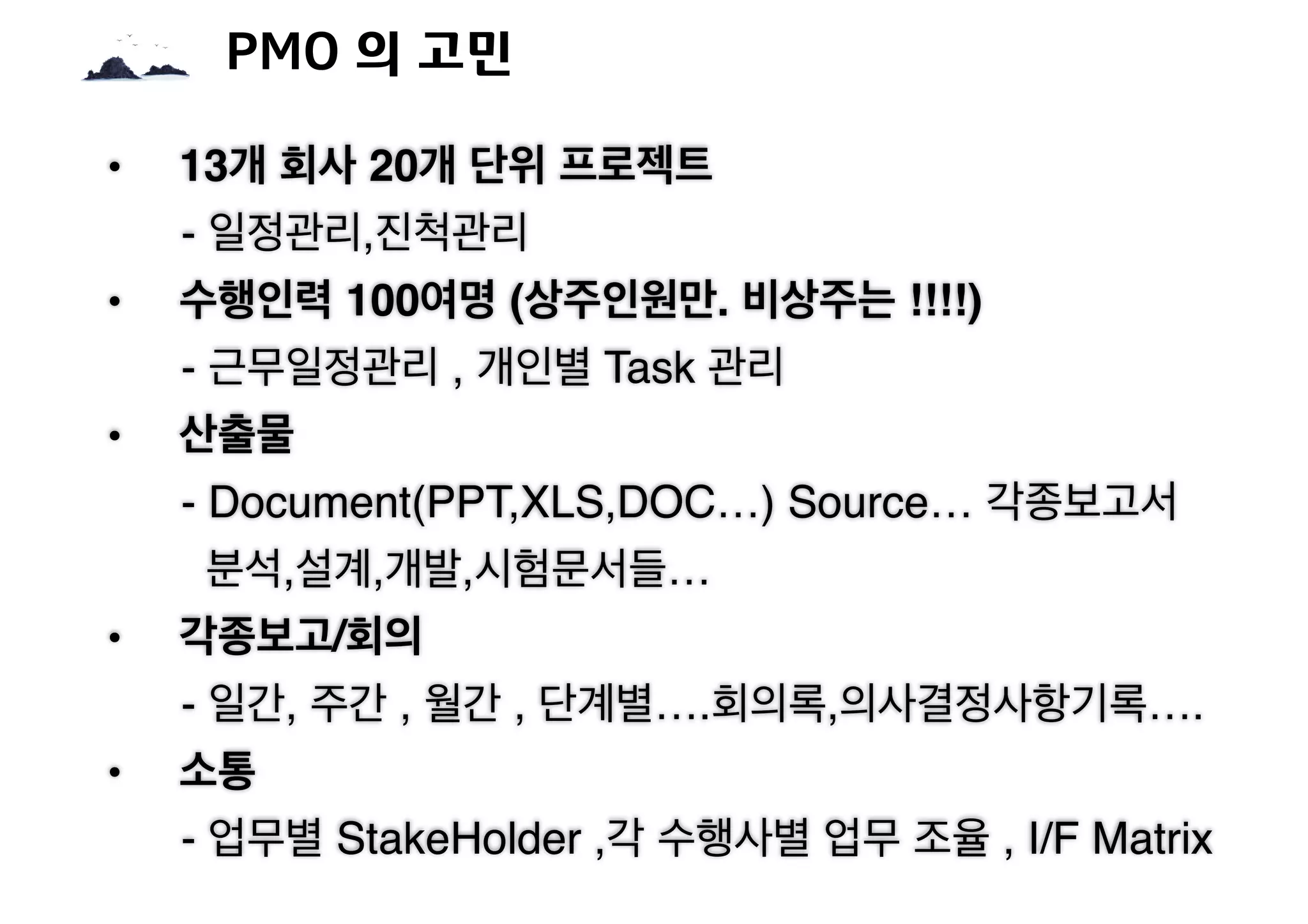

PMO 의 고민

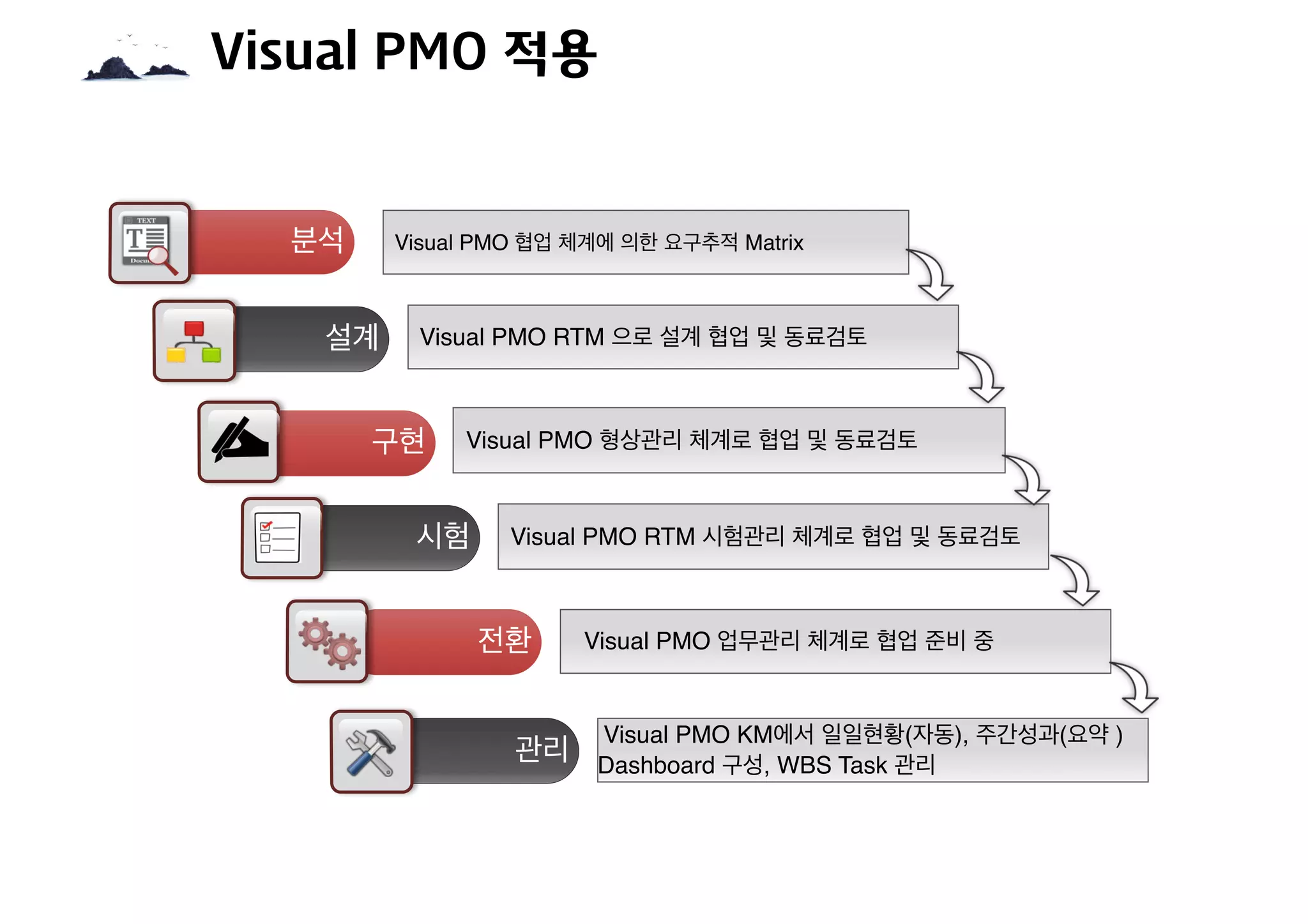

Visual PMO 적용
Visual PMO RTM 으로 설계 협업 및 동료검토설계
Visual PMO 협업 체계에 의한 요구추적 Matrix분석
Visual PMO 형상관리 체계로 협업 및 동료검토구현
Visual PMO RTM 시험관리 체계로 협업 및 동료검토시험
Visual PMO 업무관리 체계로 협업 준비 중전환
Visual PMO KM에서 일일현황(자동), 주간성과(요약 )
Dashboard 구성, WBS Task 관리
관리

Visual PMO - 프로세스 테일러링
업무 유형 정의
- Baseline : WBS, CR (Change Request)
- Issue : Issue, Risk
- Quality : QA, QC/Test
- General : General, Request, Procurement
워크플로우 정의
- Integration
- Scope
- Procedure ( Schedule & Cost)
- Quality
- Human resource
- Communication
- Risk & Issue
- Security
- Deliverable
- Configuration (filename, folder, Knowledge hierarchy)
PMO 역할/책임 정의
- Project Status Monitoring & Controlling Rule
- PM maturity & standardization
- Multi project governance rule
- Strategy/Value Mitigation rule
- Organizational management rule

Visual PMO - Main 화면
My Task
공지사항
커스텀 Board
- 나의 책임 업무 현황표, 참조 업무 현황표
- 나의 지연 업무, 수행 업무, 마감임박 업무
- 공지사항, 중요링크, 인기링크
- 프로젝트 주요 이슈/리스크 대쉬보드
- 최근 활동 이력 (업무, 지식, 형상)
Visual PMO - 프로젝트 거버넌스
거버넌스
프로젝트 현황
- 착수, 기획, 실행, 감시/통제, 종료의 5 프로세스 협업 산출물
- 가이드 및 템플릿 다운로드
- 산출물 및 양식 자동 취합
- 실시간 편집 및 소셜/댓글로 상호 Interactive 증가
- 일일 및 주간단위 생성 및 종료 현황
- 내 (권한있는 모든) 프로젝트 업무 유형별 현황
- 내 (권한있는 모든) 프로젝트 업무 상태별 현황
- 내 프로젝트 지연 업무 현황
- 내 프로젝트 진행 업무 현황
- 내 프로젝트 마감 업무 현황
- 내 프로젝트 일정 달력
- 내 프로젝트 자원 현황
- 내 프로젝트 목록
Visual PMO - 프로젝트 일일보고서
지연업무 현황
리스크 및 이슈 현황
- 지연 대비 해결 현황
- 지연 목록 (및 상세 사항 링크)
- 해결 목록 (및 상세 사항 링크)
종료 현황
진행 현황
신규 현황
- 리스크 현황 및 목록
- 이슈 현황 및 목록
- 종료 예정 대비 실적
- 선후행 종료 현황
- 생성 현황
- 생성 목록
- 진행 예정대비 실적

Visual PMO - 프로젝트 주간보고서
진척율 요약 (전체%, 단계%, 요약)
정성적 업무 요약
- 전체 진척율, 단계별 진척율, 요약
- 전체 및 단계별 업무 현황표
하위 프로젝트 열람
지연 현황
- 예정사항 대비 실시사항
- 차주 예정사항
- 지연 현황
- 지연 극복 계획
- 서브 프로젝트 열람

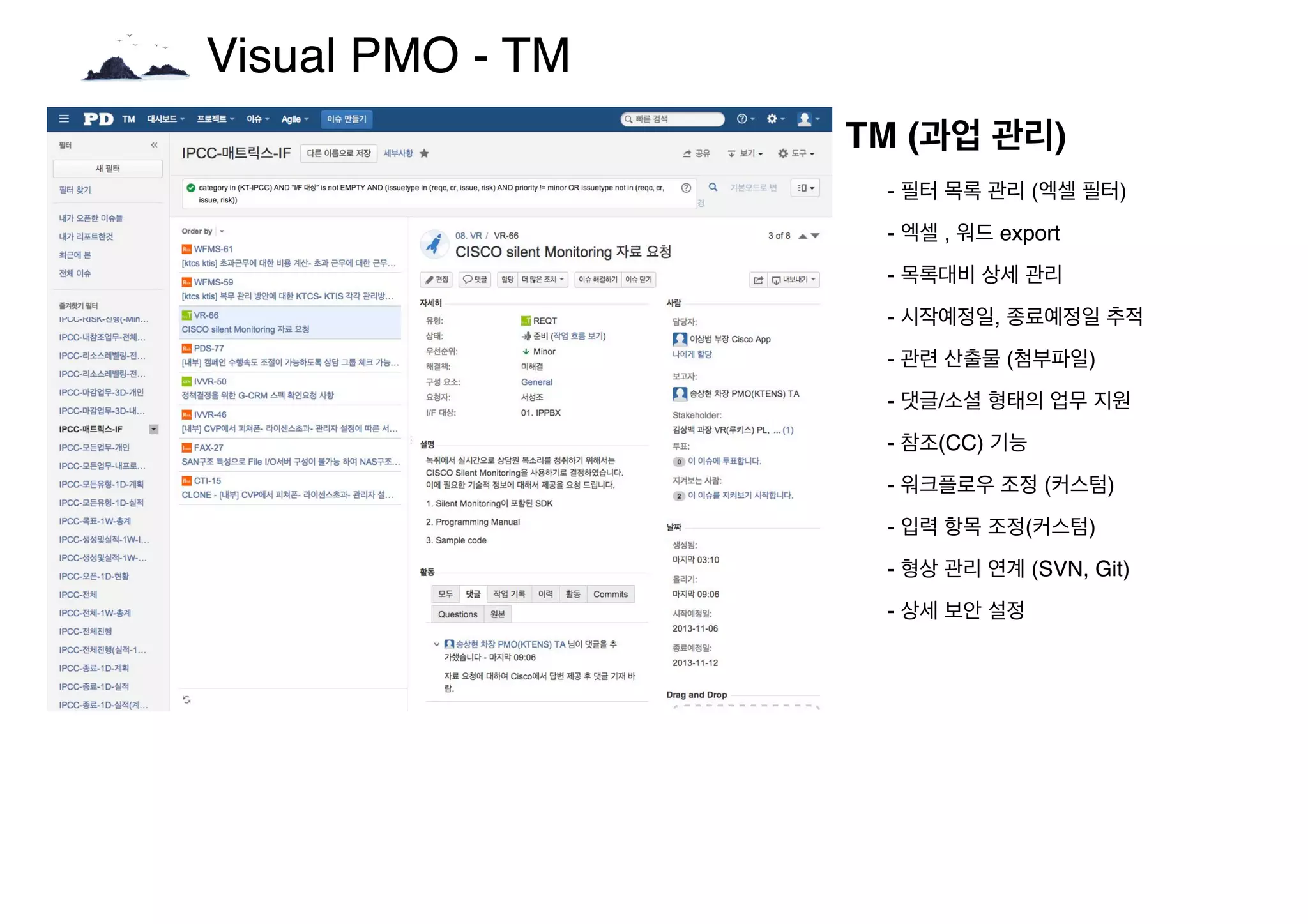

Visual PMO - TM
TM (과업 관리)
- 필터 목록 관리 (엑셀 필터)
- 엑셀 , 워드 export
- 목록대비 상세 관리
- 시작예정일, 종료예정일 추적
- 관련 산출물 (첨부파일)
- 댓글/소셜 형태의 업무 지원
- 참조(CC) 기능
- 워크플로우 조정 (커스텀)
- 입력 항목 조정(커스텀)
- 형상 관리 연계 (SVN, Git)
- 상세 보안 설정

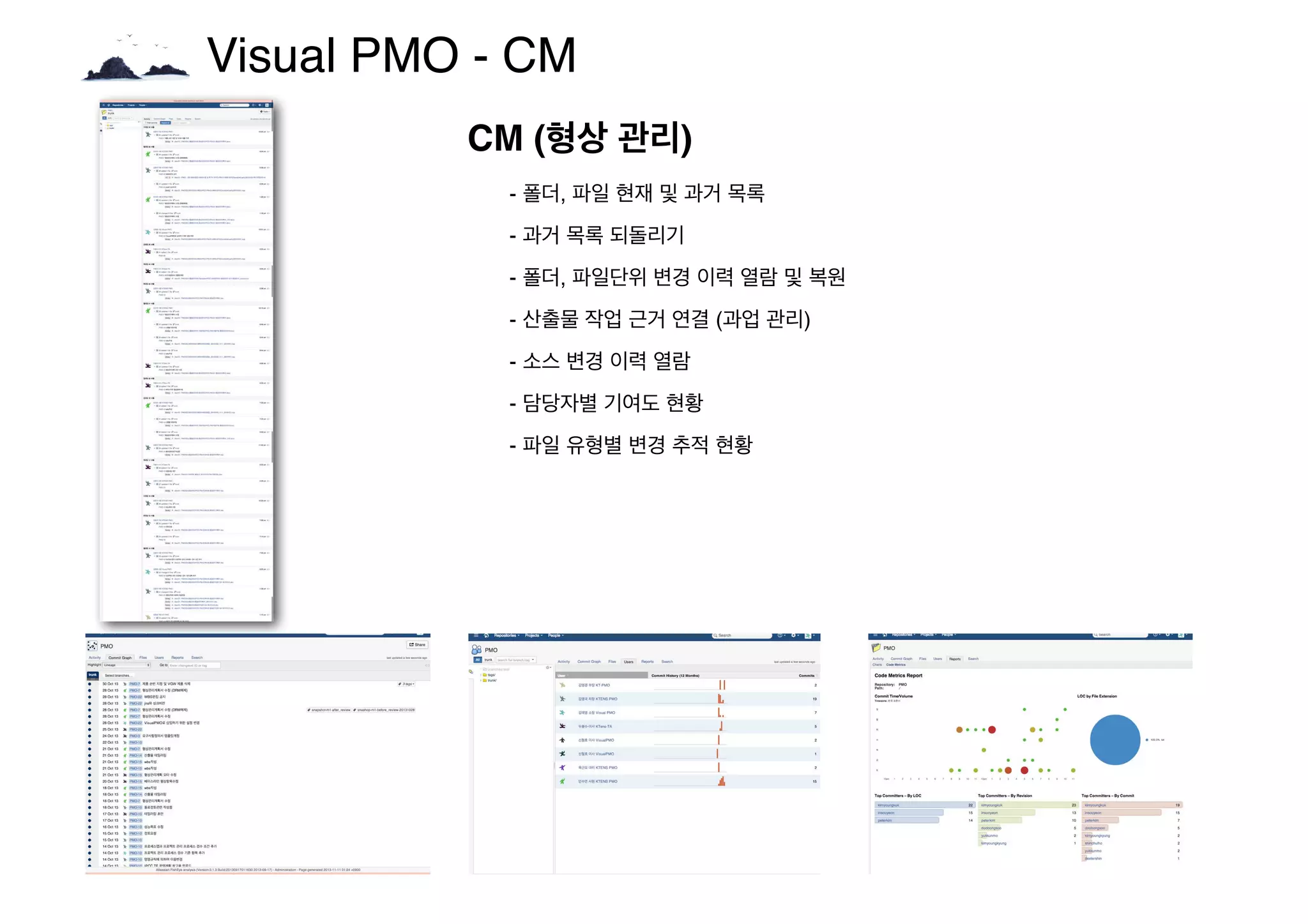

Visual PMO - CM
CM (형상 관리)
- 폴더, 파일 현재 및 과거 목록
- 과거 목록 되돌리기
- 폴더, 파일단위 변경 이력 열람 및 복원
- 산출물 작업 근거 연결 (과업 관리)
- 소스 변경 이력 열람
- 담당자별 기여도 현황
- 파일 유형별 변경 추적 현황
Visual PMO - RM
RM (요구사항 및 테스트케이스 관리)
- 비즈니스 요구사항 관리
- 제품 요구사항 관리
- 제품 스펙 관리
- 제품 테스트케이스 관리
- 테스트 결과 결과 (실패항목 자동 TM 이관)
- 품질보증 관리
- 시험결과 관리
- 과거 경험 재활용 기능

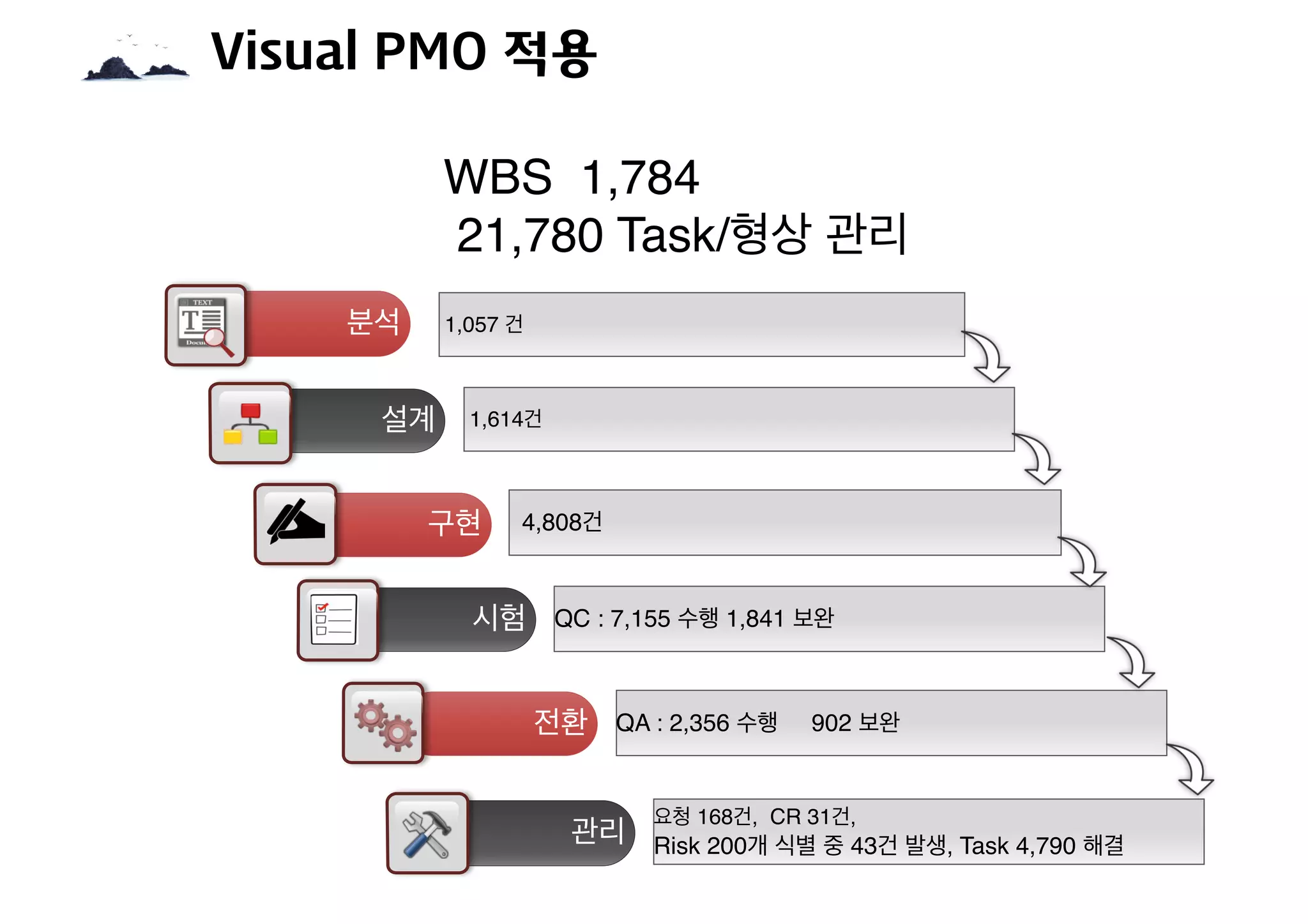

Visual PMO 적용
1,614건설계
1,057 건분석
4,808건구현
QC : 7,155 수행 1,841 보완시험
QA : 2,356 수행 902 보완전환
요청 168건, CR 31건,
Risk 200개 식별 중 43건 발생, Task 4,790 해결관리
WBS 1,784
21,780 Task/형상 관리
• 프로젝트 종료 예정일보다 하루 빠르게 오픈
- KT 몇 년만에 선행 오픈
• 본연의 업무에 집중
- 일일/주간 정량화 보고 자동 생성, 주간 정성내용만 요약
• Office 문서 작성 제거 (Visual PMO 문서작성기능 사용)
- 요구정의, 스펙설계, 단위/통합/인수시험절차서, 매뉴얼
- 회의록 등등

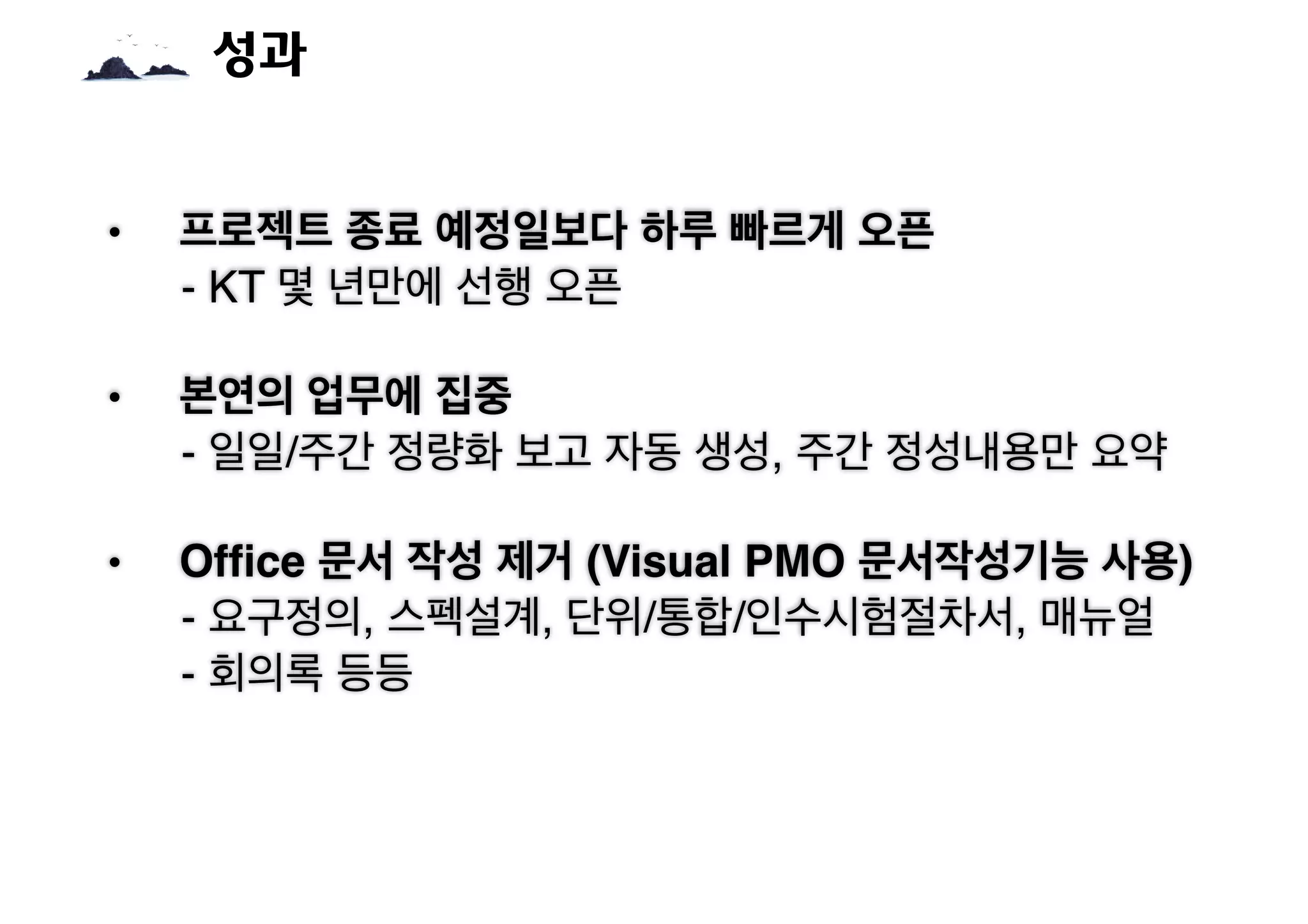

성과
Management Governance
Visual PM Visual PMO
Agile Agility
Project
Research
김태영 PMP, 대표/설립
010-9344-7505
peterkim@ProjectResearch.co.kr
http://www.ProjectResearch.co.kr
http://www.facebook.com/ProjectResearch
