Tujuan Umum Pembelajaran
Manajemen Mutu Proyek Konstruksi dan Quality Control
Menambah Pengetahuan
Memahami Manajemen Mutu Proyek
melalui pendekatan apa dan bagaimana
Meningkatkan Kompetensi
Peran Tim Proyek dalam mengelola mutu proyek
Merubah Perilaku
Terjadi perubahan perilaku dalam
pengelolaan mutu proyek
Meningkatkan Hasil Kerja
Memberikan dampak signifikan (efektif) pada
pencapaian hasil mutu pelaksanaan proyek
1
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
@ptwijayakarya 2
Rujukan Manajemen Mutu (PMBOK)
1
Untuk Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023

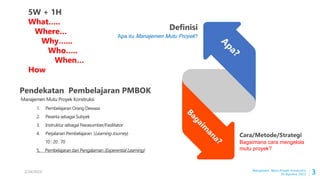

Pendekatan Pembelajaran PMBOK
Definisi
Apa itu Manajemen Mutu Proyek?
Cara/Metode/Strategi
Bagaimana cara mengelola
mutu proyek?
5W + 1H
What…..
Where…
Why…...
Who…..
When…
How
Manajemen Mutu Proyek Konstruksi
3
1. Pembelajaran Orang Dewasa
2. Peserta sebagai Subyek
3. Instruktur sebagai Narasumber/Fasilitator
4. Perjalanan Pembelajaran (Learning Journey)
10 : 20 : 70
5, Pembelajaran dari Pengalaman (Experential Learning)
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
1 2 3 4 5
Initiating Planning Executing Monitoring&Controlling Closing
Project Management (PMBOK)
Mencakup proses untuk memasukkan kebijakan mutu organisasi mengenai perencanaan, pengelolaan,
dan pengendalian proyek dan persyaratan kualitas produk untuk memenuhi tujuan pemangku
kepentingan.
8.1 Plan
Quality
Managem
ent
Apa saja OPA dan EEF yang terkait dengan proses ini?
4

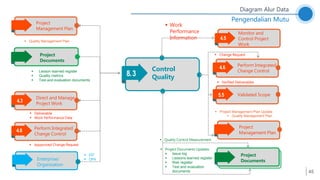

8.2
Manage
Quality
8.3
Control
Quality
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
RMP
K
Prosed
ur
Inspeks
i dan
Tes
2/24/2023
Project Influences
1
2
1
2
Organizational Process Assets
(OPA)

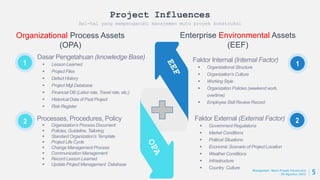

Hal-hal yang mempengaruhi manajemen mutu proyek konstruksi
Dasar Pengetahuan (knowledge Base)
 Lesson Learned
 Project Files
 Defect History
 Project Mgt Database
 Financial DB (Labor rate, Travel rate, etc,)
 Historical Data of Past Project
 Risk Register
Enterprise Environmental Assets
(EEF)
Processes, Procedures, Policy
 Organization’s Process Document
 Policies, Guideline, Tailoring
 Standard Organization’s Template
 Project Life Cycle
 Change Management Process
 Communication Management
 Record Lesson Learned
 Update Project Management Database
Faktor Internal (Internal Factor)
 Organizational Structure
 Organization’s Culture
 Working Style
 Organization Policies (weekend work,
overtime)
 Employee Skill Review Record
Faktor External (External Factor)
 Government Regulations
 Market Conditions
 Political Situations
 Economic Scenario of Project Location
 Weather Conditions
 Infrastructure
 Country Culture
5
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022

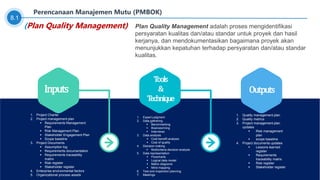

Inputs
1. Project Charter
2. Project management plan
 Requirements Management
Plan
 Risk Management Plan
 Stakeholder Engagement Plan
 Scope baseline
3. Project Documents
 Assumption log
 Requirements documentation
 Requirements traceability
matrix
 Risk register
 Stakeholder register
4. Enterprise environmental factors
5. Organizational process assets
Tools
&
Technique
1. Expert judgment
2. Data gathering
 Benchmarking
 Brainstorming
 Interviews
3. Data analysis
 Cost-benefit analysis
 Cost of quality
4. Decision making
 Multicriteria decision analysis
5. Data representation
 Flowcharts
 Logical data model
 Matrix diagrams
 Mind mapping
6. Test and inspection planning
7. Meetings
Outputs
1. Quality management plan
2. Quality metrics
3. Project management plan
updates
 Risk management
plan
 scope baseline
4. Project documents updates
 Lessons learned
register
 Requirements
traceability matrix
 Risk register
 Stakeholder register

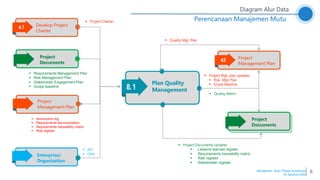

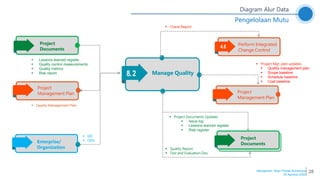

8.1
Perencanaan Manajemen Mutu (PMBOK)
(Plan Quality Management) Plan Quality Management adalah proses mengidentifikasi
persyaratan kualitas dan/atau standar untuk proyek dan hasil
kerjanya, dan mendokumentasikan bagaimana proyek akan
menunjukkan kepatuhan terhadap persyaratan dan/atau standar
kualitas.
8
Develop Project
Charter
Plan Quality
Management
8.1
 EEF
 OPA
Enterprise/
Organization
 Project Mgt. plan updates
 Risk Mgt. Plan
 Scope Baseline
Project
Documents
Project
Documents
Project
Management Plan
4.5
 Project Documents Updates
 Lessons learned register
 Requirements traceability matrix
 Risk register
 Stakeholder register
Project
Management Plan
 Quality Mgt. Plan
 Quality Metric
4.1
 Project Charter
 Assumption log
 Requirements documentation
 Requirements traceability matrix
 Risk register
 Requirements Management Plan
 Risk Management Plan
 Stakeholder Engagement Plan
 Scope baseline
Diagram Alur Data
Perencanaan Manajemen Mutu
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
ACUAN PENYUSUNAN
Peraturan Menteri PUPR Nomor
07/PRT/M/2019 tentang Standar
dan Pedoman Pengadaan Jasa
Konstruksi melalui Penyedia
Jasa.
“BAB II. Syarat-syarat Umum Kontrak”

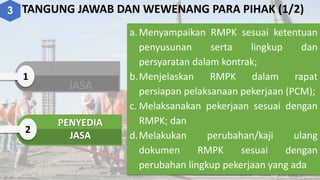

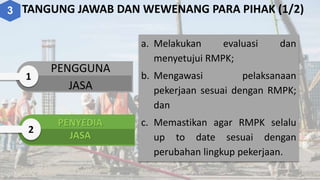

TANGUNG JAWAB DAN WEWENANG PARA PIHAK (1/2)
1
2
PENGGUNA
JASA
PENYEDIA
JASA
a. Melakukan evaluasi dan
menyetujui RMPK;
b. Mengawasi pelaksanaan
pekerjaan sesuai dengan RMPK;
dan
c. Memastikan agar RMPK selalu
up to date sesuai dengan
perubahan lingkup pekerjaan.
3
TANGUNG JAWAB DAN WEWENANG PARA PIHAK (1/2)
1
2
PENGGUNA
JASA
PENYEDIA
JASA
a.Menyampaikan RMPK sesuai ketentuan
penyusunan serta lingkup dan
persyaratan dalam kontrak;
b.Menjelaskan RMPK dalam rapat
persiapan pelaksanaan pekerjaan (PCM);
c. Melaksanakan pekerjaan sesuai dengan
RMPK; dan
d.Melakukan perubahan/kaji ulang
dokumen RMPK sesuai dengan
perubahan lingkup pekerjaan yang ada
3
04
4
2
1

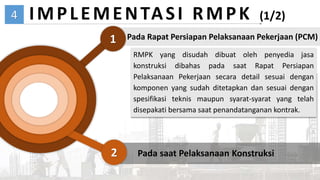

IMPLEMENTASI RMPK (1/2)
Pada Rapat Persiapan Pelaksanaan Pekerjaan (PCM)
Pada saat Pelaksanaan Konstruksi
RMPK yang disudah dibuat oleh penyedia jasa
konstruksi dibahas pada saat Rapat Persiapan
Pelaksanaan Pekerjaan secara detail sesuai dengan
komponen yang sudah ditetapkan dan sesuai dengan
spesifikasi teknis maupun syarat-syarat yang telah
disepakati bersama saat penandatanganan kontrak.
04
4
1

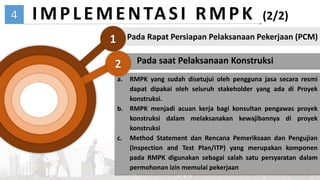

IMPLEMENTASI RMPK (2/2)
Pada Rapat Persiapan Pelaksanaan Pekerjaan (PCM)
Pada saat Pelaksanaan Konstruksi
a. RMPK yang sudah disetujui oleh pengguna jasa secara resmi
dapat dipakai oleh seluruh stakeholder yang ada di Proyek
konstruksi.
b. RMPK menjadi acuan kerja bagi konsultan pengawas proyek
konstruksi dalam melaksanakan kewajibannya di proyek
konstruksi
c. Method Statement dan Rencana Pemeriksaan dan Pengujian
(Inspection and Test Plan/ITP) yang merupakan komponen
pada RMPK digunakan sebagai salah satu persyaratan dalam
permohonan izin memulai pekerjaan
2
Struktur Organisasi Penyedia Jasa
Jadwal Pelaksanaan Pekerjaan
Gambar Desain dan Spesifikasi Teknis
Rencana Pelaksanaan Pekerjaan (method statement)
(Metode kerja, material, alat, tenaga kerja, K3L (JSA))
Rencana Pemeriksaan dan Pengujian (ITP)
Pengendalian Sub-penyedia Jasa dan Pemasok

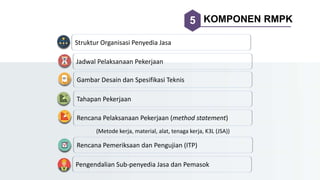

5 KOMPONEN RMPK
Tahapan Pekerjaan

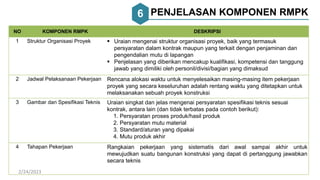

NO KOMPONEN RMPK DESKRIPSI
1 Struktur Organisasi Proyek  Uraian mengenai struktur organisasi proyek, baik yang termasuk
persyaratan dalam kontrak maupun yang terkait dengan penjaminan dan
pengendalian mutu di lapangan
 Penjelasan yang diberikan mencakup kualifikasi, kompetensi dan tanggung
jawab yang dimiliki oleh personil/divisi/bagian yang dimaksud
2 Jadwal Pelaksanaan Pekerjaan Rencana alokasi waktu untuk menyelesaikan masing-masing item pekerjaan
proyek yang secara keseluruhan adalah rentang waktu yang ditetapkan untuk
melaksanakan sebuah proyek konstruksi
3 Gambar dan Spesifikasi Teknis Uraian singkat dan jelas mengenai persyaratan spesifikasi teknis sesuai
kontrak, antara lain (dan tidak terbatas pada contoh berikut):
1. Persyaratan proses produk/hasil produk
2. Persyaratan mutu material
3. Standard/aturan yang dipakai
4. Mutu produk akhir
4 Tahapan Pekerjaan Rangkaian pekerjaan yang sistematis dari awal sampai akhir untuk
mewujudkan suatu bangunan konstruksi yang dapat di pertanggung jawabkan
secara teknis
6 PENJELASAN KOMPONEN RMPK
2/24/2023
NO KOMPONEN RMPK DESKRIPSI
4
Rencana Pelaksanaan
Pekerjaan (method statement)
Method statement berisi uraian proses penyelesaikan suatu pekerjaan
yang memuat: metode kerja, tenaga kerja, peralatan, material, serta
aspek k3 pada pekerjaan tersebut
5 Rencana Inspeksi dan Pengujian
(Inspection and Test Plan/ITP)
Menjelaskan prosedur dan rencana inspeksi dan pengujian di lapangan
untuk memastikan agar mutu produk yang dihasilkan tetap terjaga,
mencakup poin-poin sebagai berikut:
1. Kriteria keberterimaan (termasuk toleransi penerimaan)
2. Cara pengujian/pemeriksaan
3. Jadwal pengujian (frekuensi pengujian)
4. Penanggung jawab/pelaksana pengujian
6 Pengendalian Sub-Penyedia Jasa
dan Pemasok
Menjelaskan rencana penyedia jasa konstruksi dalam mengendalikan
sub-penyedia jasa dan pemasok supaya dapat mengikuti rencana mutu
pekerjaan konstruksi yang telah disepakati. Pengendalian Sub
Kontraktor/Vendor mencakup antara lain : Jumlah & jenis subkon
/Vendor, kriteria pemilihan, prosedur pemilihan, list dan record subkon/
vendor
lanjutan
2/24/2023

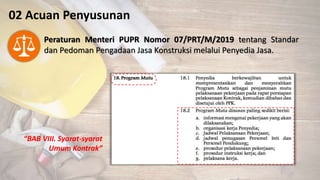

02 Acuan Penyusunan
Peraturan Menteri PUPR Nomor 07/PRT/M/2019 tentang Standar
dan Pedoman Pengadaan Jasa Konstruksi melalui Penyedia Jasa.
“BAB VIII. Syarat-syarat
Umum Kontrak”

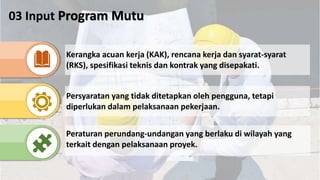

03 Input Program Mutu
Kerangka acuan kerja (KAK), rencana kerja dan syarat-syarat
(RKS), spesifikasi teknis dan kontrak yang disepakati.
Persyaratan yang tidak ditetapkan oleh pengguna, tetapi
diperlukan dalam pelaksanaan pekerjaan.
Peraturan perundang-undangan yang berlaku di wilayah yang
terkait dengan pelaksanaan proyek.

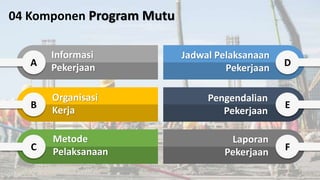

04 Komponen Program Mutu
C
A
B
F
D
E
Informasi
Pekerjaan
Organisasi
Kerja
Metode
Pelaksanaan
Jadwal Pelaksanaan
Pekerjaan
Pengendalian
Pekerjaan
Laporan
Pekerjaan

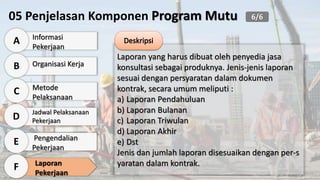

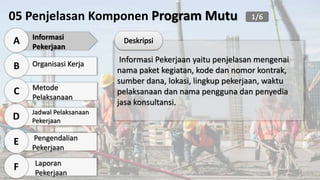

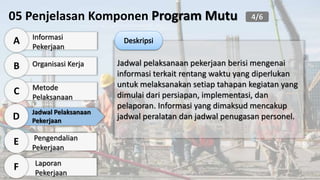

05 Penjelasan Komponen Program Mutu
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F

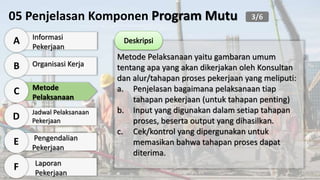

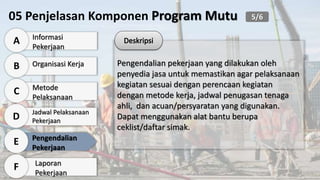

Informasi Pekerjaan yaitu penjelasan mengenai
nama paket kegiatan, kode dan nomor kontrak,
sumber dana, lokasi, lingkup pekerjaan, waktu
pelaksanaan dan nama pengguna dan penyedia
jasa konsultansi.
1/6
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F

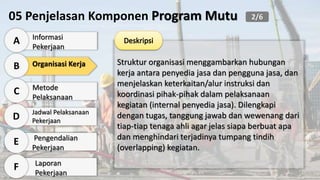

05 Penjelasan Komponen Program Mutu
Struktur organisasi menggambarkan hubungan
kerja antara penyedia jasa dan pengguna jasa, dan
menjelaskan keterkaitan/alur instruksi dan
koordinasi pihak-pihak dalam pelaksanaan
kegiatan (internal penyedia jasa). Dilengkapi
dengan tugas, tanggung jawab dan wewenang dari
tiap-tiap tenaga ahli agar jelas siapa berbuat apa
dan menghindari terjadinya tumpang tindih
(overlapping) kegiatan.
2/6
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F
05 Penjelasan Komponen Program Mutu
Metode Pelaksanaan yaitu gambaran umum
tentang apa yang akan dikerjakan oleh Konsultan
dan alur/tahapan proses pekerjaan yang meliputi:
a. Penjelasan bagaimana pelaksanaan tiap
tahapan pekerjaan (untuk tahapan penting)
b. Input yang digunakan dalam setiap tahapan
proses, beserta output yang dihasilkan.
c. Cek/kontrol yang dipergunakan untuk
memasikan bahwa tahapan proses dapat
diterima.
3/6
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F
05 Penjelasan Komponen Program Mutu
Jadwal pelaksanaan pekerjaan berisi mengenai
informasi terkait rentang waktu yang diperlukan
untuk melaksanakan setiap tahapan kegiatan yang
dimulai dari persiapan, implementasi, dan
pelaporan. Informasi yang dimaksud mencakup
jadwal peralatan dan jadwal penugasan personel.
4/6
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F
05 Penjelasan Komponen Program Mutu
Pengendalian pekerjaan yang dilakukan oleh
penyedia jasa untuk memastikan agar pelaksanaan
kegiatan sesuai dengan perencaan kegiatan
dengan metode kerja, jadwal penugasan tenaga
ahli, dan acuan/persyaratan yang digunakan.
Dapat menggunakan alat bantu berupa
ceklist/daftar simak.
5/6
Informasi
Pekerjaan
A
Organisasi Kerja
B
Metode
Pelaksanaan
C
Jadwal Pelaksanaan
Pekerjaan
D
Pengendalian
Pekerjaan
E
Laporan
Pekerjaan
F
05 Penjelasan Komponen Program Mutu
Laporan yang harus dibuat oleh penyedia jasa
konsultasi sebagai produknya. Jenis-jenis laporan
sesuai dengan persyaratan dalam dokumen
kontrak, secara umum meliputi :
a) Laporan Pendahuluan
b) Laporan Bulanan
c) Laporan Triwulan
d) Laporan Akhir
e) Dst
Jenis dan jumlah laporan disesuaikan dengan per-s
yaratan dalam kontrak.
6/6
26

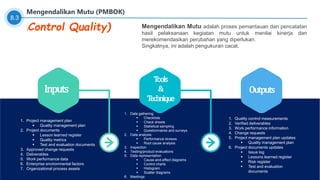

Inputs
1. Project management plan
 Quality management
plan
2. Project documents
 Lessons learned register
 Quality control
measurements
 Quality metrics
 Risk report
3. Organizational process assets
Tools
&
Technique
1. Data gathering
 Checklists
2. Data analysis
 Alternatives analysis
 Document analysis
 Process analysis
 Root cause analysis
3. Decision making
 Multicriteria decision analysis
4. Data representation*
5. Audits
6. Design for X
7. Problem solving
8. Quality improvement methods
Outputs
1. Quality reports
2. Test and evaluation documents
3. Change requests
4. Project management plan updates
 Quality management plan
 Scope baseline
 Schedule baseline
 Cost baseline
5. Project documents updates
 Issue log
 Lessons learned register
 Risk register
8.2
Mengelola Mutu (PMBOK)
(Manage Quality) Manage Quality adalah proses audit persyaratan kualitas dan hasil
dari pengukuran kontrol kualitas untuk memastikan bahwa standar
kualitas yang sesuai dan definisi operasional digunakan.
Audit kualitas menguji dan/atau memastikan bahwa sistem berfungsi
dengan benar. Penjaminan mutu harus selalu didasarkan pada
landasan perbaikan terus-menerus.
Data representation*
 Affinity diagrams
 Cause-and-effect diagrams
 Flowcharts
 Histograms
 Matrix diagrams
 Scatter diagrams
28
Manage Quality
8.2
 EEF
 OPA
Enterprise/
Organization
 Project Mgt. plan updates
 Quality management plan
 Scope baseline
 Schedule baseline
 Cost baseline
Project
Documents
Project
Documents
Perform Integrated
Change Control
4.6
 Project Documents Updates
 Issue log
 Lessons learned register
 Risk register
Project
Management Plan
 Chane Report
 Quality Management Plan
 Lessons learned register
 Quality control measurements
 Quality metrics
 Risk report
Diagram Alur Data
Pengelolaan Mutu
Project
Management Plan
 Quality Report
 Test and Evaluation Doc.
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
MENGELOLA KUALITAS
PEMBANGUNAN TERMINAL
DAN FASILITAS PENUNJANG
DI BANDARA SEPINGGAN BALIKPAPAN
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
MATERIAL
YANG
AKAN DIAJUKAN
DIMASUKKAN KE MK
UNTUK DIKOREKSI
APPROVAL MATERIAL
YANG SUDAH DISETUJUI
OLEH SATKER
DIKEMBALIKAN KE MK
DALAMWAKTU 21 HARI
SEBELUM PELAKSANAAN
PO
MK
KSO WAP
PENGADAAN
DOKUMEN APPROVAL
BESERTA CONTOH
MATERIALYANG SUDAH
DIPERIKSA MK AKAN
DITERUSKAN KE SATKER
UNTUK PERSETUJUAN
Dikembalikan
PROSES APPROVAL MATERIAL
Pembuatan dokumen
dan
transmital persetuajuan
material
Dokumen dilengkapi dengan
transmital, contoh material,
brosur dan foto
Dokumen yang
kurang lengkap
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
QUALITY
CONTROL
(SUBKONT)
Pendatangan
Material
Proses pengecekan
apakah material sudah
sesuai dengan spek
(meliputi aspek kualitas &
kondisi material)
Disimpan ke dalam gudang
Diberi proteksi sesuai
kebutuhannya
Dipisahkan sesuai
kebutuhan masing-masing
Proses
Pemasangan
Finishing
Pembersihan
Material yg sesuai dengan
spek (meliputi aspek
kualitas, termasuk kemasan)
Material tidak sesuai
dengan spek atau
kondisi material rusak
Dikembalikan
PROSEDUR PENERIMAAN MATERIAL
Melakukan monitoring
berkala terhadap pelaksanaan
kegiatan di lapangan
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
SHOP DRAWING
(STRUKTUR,ARSITEKTUR)
& ME
OLEH
ENGINEERING
PEKERJAAN
DILAKSANAKAN di
LAPANGAN
CHECKLIST by QC,
Supervisor (struktur &
arsitektur) & ME
Tandatangan
Bersama
DIREKSI
Menerima Shop Drawing
yang sudah disetujui Direksi
(dari Engineering)
REVISI
PROSES PELAKSANAAN CHECKLIST PEKERJAAN
Ok
Not ok
PERSETUJUAN
DIREKSI
SEMUA HASIL CHECKLIST
QC
DIPERBAIKI OLEH
PRODUKSI
Not ok
Ok
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
QUALITY
ASSURANCE
Persiapan
Lahan
Yg akan dicor
Melakukan checklist
interen, dengan
didampingi supervisor
lapangan
dan surveyor
Mengisi & menandatangani
form Monitoring Pra
Pengecoran yg sdh
disiapkan

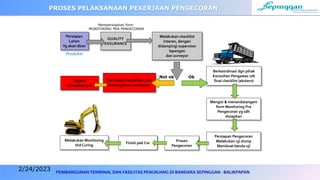

Persiapan Pengecoran
Melakukan uji slump
Membuat benda uji
Proses
Pengecoran
Finish pek Cor
Melakukan Monitoring
thd Curing
Berkoordinasi dgn pihak
Konsultan Pengawas utk
final checklist (ekstern)
Bila terjadi kesalahan atau
kemungkinan perbaikan
Segera
ditindaklanjuti
PROSES PELAKSANAAN PEKERJAAN PENGECORAN
Mempersiapkan form
MONITORING PRA PENGECORAN
Ok
Not ok
Produksi
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN

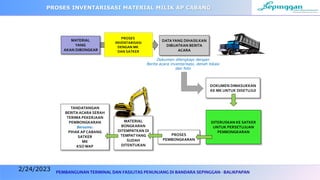

MATERIAL
YANG
AKAN DIBONGKAR
DATAYANG DIHASILKAN
DIBUATKAN BERITA
ACARA
DOKUMEN DIMASUKKAN
KE MK UNTUK DISETUJUI
PROSES
PEMBONGKARAN
MATERIAL
BONGKARAN
DITEMPATKAN DI
TEMPATYANG
SUDAH
DITENTUKAN
TANDATANGAN
BERITA ACARA SERAH
TERIMA PEKERJAAN
PEMBONGKARAN
Bersama:
PIHAK AP CABANG
SATKER
MK
KSO WAP
DITERUSKAN KE SATKER
UNTUK PERSETUJUAN
PEMBONGKARAN
PROSES INVENTARISASI MATERIAL MILIK AP CABANG
PROSES
INVENTARISASI
DENGAN MK
DAN SATKER
Dokumen dilengkapi dengan
Berita acara inventarisasi, denah lokasi
dan foto
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
Tuangkan material adukan
beton kedalam kerucut
Abrams (1/3 tinggi kerucut)
Dirojok dengan tongkat
besi sebanyak 25 kali
Bersihkan bagian atas
Dari kerucut Bersihkan bagian bawah dari kerucut Pegang sisi luar dan tarik Ukur tinggi jatuhnya material adukan beton
(sesuai dengan spesifikasi ? )
1 2 3
7
Tuangkan material adukan
beton kedalam kerucut
Abrams (2/3 tinggi kerucut)
Dirojok dengan tongkat
besi sebanyak 25 kali
4 5
Tuangkan material adukan
beton kedalam kerucut
Abrams (sampai penuh)
Dirojok dengan tongkat
besi sebanyak 25 kali
6
8 9 10
Metode sesuai dengan Peraturan SNI 03-2847-2002
Tahap Pengadaan Material
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
1. Struktur Beton
 Tidak keropos
 Tanpa Plin pada sambungan
 Geripis pada sudut balok dan kolom hilang

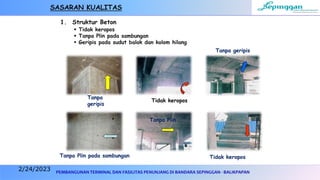

SASARAN KUALITAS
Tanpa
geripis
Tidak keropos
Tanpa geripis
Tanpa Plin pada sambungan
Tanpa Plin
Tidak keropos
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
Kolom
-sudut kolom tidak
geripis
-tidak ngeplin
-warna permukaan
seragam
Kaki kolom :
-tidak geripis &
keropos
-Air semen tidak
keluar
SASARAN KUALITAS
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
2. Keramik Toilet
 Tanpa las-lasan atau lebar las-lasan lebih besar dari setengah badan keramik
 Nat keramik dinding dan lantai bertemu
 Perempatan keramik bertemu
 Nat keramik seragam
Tanpa las-
lasan
Nat
keramik
seragam
Nat keramik
dinding dan lantai
bertemu
Tanpa las-
lasan
Perempatan
keramik
bertemu
Tanpa las-
lasan
Nat keramik
dinding dan
lantai bertemu
SASARAN KUALITAS
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
3. a. Keramik lantai
 Las-lasan lebih besar dari setengah badan keramik
 Perempatan keramik bertemu
 Nat keramik rata dan lebarnya sama
 Dipasang Expantion Joint minimal setiap
Luasan 12m² – 16 m²
 Tali air diatas plin lurus dan rapi
Expantion Joint
Perempat
an
keramik
bertemu
Tali air lurus dan
rapi
Nat keramik
rata dan
lebarnya sama
Nat keramik
rata dan
lebarnya sama
SASARAN KUALITAS
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
3. b. Keramik Dinding
 Las-lasan lebih besar dari setengah badan keramik
 Nat keramik dinding dan lantai bertemu
 Perempatan keramik bertemu
 Nat keramik seragam
Perempatan keramik
bertemu
Nat
keramik
seragam
Tanpa Las-
lasan
Nat
keramik
seragam
Tanpa Las-
lasan
Nat
keramik
seragam
SASARAN KUALITAS
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
4. Plesteran
 Permukaan rata dan
halus
 Tidak retak
 Tali air lurus dan rapi
Tali air
lurus dan
rapi
Tali air
lurus dan
rapi
Tali air
lurus dan
rapi
Permukaan
rata dan
halus
Permukaan
rata dan
halus
Permukaan
rata dan
halus
SASARAN KUALITAS
2/24/2023
PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN
5. Pengecatan
 Permukaan rata
 Tidak mengenai bidang lain
 Tidak Mengelupas
Permukaan
rata
Permukaan
rata
Cat plin tidak
mengenai bidang
lain
Cat dinding tidak
mengenai bidang lain
Cat list tidak
mengenai
bidang lain
Permukaan
rata
SASARAN KUALITAS
2/24/2023
43
Inputs
1. Project management plan
 Quality management plan
2. Project documents
 Lesson learned register
 Quality metrics
 Test and evaluation documents
3. Approved change requests
4. Deliverables
5. Work performance data
6. Enterprise environmental factors
7. Organizational process assets
Tools
&
Technique
1. Data gathering
 Checklists
 Check sheets
 Statistical sampling
 Questionnaires and surveys
2. Data analysis
 Performance reviews
 Root cause analysis
3. Inspection
4. Testing/product evaluations
5. Data representation
 Cause-and-effect diagrams
 Control charts
 Histogram
 Scatter diagrams
6. Meetings
Outputs
1. Quality control measurements
2. Verified deliverables
3. Work performance information
4. Change requests
5. Project management plan updates
 Quality management plan
6. Project documents updates
 Issue log
 Lessons learned register
 Risk register
 Test and evaluation
documents
8.3
Mengendalikan Mutu (PMBOK)
Mengendalikan Mutu adalah proses pemantauan dan pencatatan
hasil pelaksanaan kegiatan mutu untuk menilai kinerja dan
merekomendasikan perubahan yang diperlukan.
Singkatnya, ini adalah pengukuran cacat.
(Control Quality)
45
Control
Quality
8.3
 EEF
 OPA
Enterprise/
Organization
Project
Documents
Project
Documents
Monitor and
Control Project
Work
4.5
 Project Documents Updates
 Issue log
 Lessons learned register
 Risk register
 Test and evaluation
documents
Project
Management Plan
 Work
Performance
Information
 Quality Management Plan
 Lesson learned register
 Quality metrics
 Test and evaluation documents
Diagram Alur Data
Pengendalian Mutu
Validated Scope
 Quality Control Measurement
Direct and Manage
Project Work
4.3
4.6
Perform Integrated
Change Control
4.6
 Deliverable
 Work Performance Data
 Appproved Change Request
Project
Management Plan
Perform Integrated
Change Control
4.6
5.5
 Change Request
 Verified Deliverables
 Project Management Plan Update
 Quality Management Plan
“Continuous
Improvement”!
47
@ptwijayakarya 48
Implementasi Manajemen Mutu
2
Pada Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 49
Regulasi dan Standar Terkait Manajemen Mutu Proyek
Enterprise Environmental Factor
UU No . 13 tahun 2003
Tentang Ketenagakerjaan.
UU No. 2 Tahun 2017
Tentang Jasa
Konstruksi
PP No . 14 Tahun 2021
Tentang Peraturan
Pelaksanaan UU Jasa
Konstruksi
PP No. 50 tahun 2012
Tentang Sistem Manajemen
Keselamatan dan Kesehatan
Kerja
Permen PUPR No. 05
tahun 2014
Tentang Pedoman Sistem
Manajemen Keselamatan dan
Kesehatan Kerja (SMK3)
Konstruksi Bidang Pekerjaan
Umum
Standar, Persyaratan,
dan Sistem
yang digunakan sebagai
referensi dalam pelaksanaan
proyek (FIDIC, ISO, OHSAS,
JIS, AASTO, SNI)
Regulasi
Dan
Standar
Contoh
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 50
Organizational Process Assets
Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek
No Aktivitas No. Dokumen Judul
1 Perencanaan dan
Pengelolaan Manajemen
Mutu
WIKA-QAS-PM-01.03 Prosedur Umum Rencana Mutu
(Plan Quality Management) WIKA-QAS-QM-01.01 Pedoman Sistem Manajemen WIKA (SMW)
WIKA-QAS-PM-01.01 Prosedur Pengendalian Dokumen & Rekaman
WIKA-QAS-PM-01.02 Prosedur Umum Format Prosedur & Inspeksi
WIKA-QAS-PM-01.03 Prosedur Umum Rencana Mutu
WIKA-QAS-PM-01.04 Prosedur Implementasi Nomenklatur
Perencanaan
Pengendalian Proyek
WIKA-PPP-PM-01.01 Prosedur Persiapan Proyek dan Penyusunan Rencana
Kerja Proyek (RKP)
WIKA-PPP-PM-02.01 Prosedur Perencanaan dan Pengendalian Proses
Instruksi Kerja (Proyek) Sesuai dengan No. IK
(Proyek)
Instruksi Kerja Proses Pekerjaan
Instruksi Kerja Inspeksi Pekerjaan
Contoh
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 51

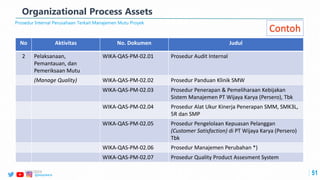

Organizational Process Assets
Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek
No Aktivitas No. Dokumen Judul
2 Pelaksanaan,
Pemantauan, dan
Pemeriksaan Mutu
WIKA-QAS-PM-02.01 Prosedur Audit Internal
(Manage Quality) WIKA-QAS-PM-02.02 Prosedur Panduan Klinik SMW
WIKA-QAS-PM-02.03 Prosedur Penerapan & Pemeliharaan Kebijakan
Sistem Manajemen PT Wijaya Karya (Persero), Tbk
WIKA-QAS-PM-02.04 Prosedur Alat Ukur Kinerja Penerapan SMM, SMK3L,
5R dan SMP
WIKA-QAS-PM-02.05 Prosedur Pengelolaan Kepuasan Pelanggan
(Customer Satisfaction) di PT Wijaya Karya (Persero)
Tbk
WIKA-QAS-PM-02.06 Prosedur Manajemen Perubahan *)
WIKA-QAS-PM-02.07 Prosedur Quality Product Assesment System
Contoh
2/24/2023
@ptwijayakarya 52
Organizational Process Assets
Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek
No Aktivitas No. Dokumen Judul
3 Evaluasi dan Perbaikan
Mutu
WIKA-QAS-PM-03.01 Prosedur Catatan Peluang Perbaikan dan Permintaan
Tindakan Korektif dan Preventif
(Control Quality) WIKA-QAS-PM-03.02 Prosedur Umum Pelaksanaan Tinjauan Manajemen
PT. Wijaya Karya (Persero) Tbk
WIKA-QAS-PM-03.03 Prosedur Quality Product Assesment
Contoh
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
Hirarki
Sistem Manajemen Mutu Perusahaan Konstruksi
Prosedur Mutu
Quality Prosedur
Pedoman Mutu
Quality Manual
Kebijakan Mutu
Quality Policy
Rencana Mutu (Quality Plan)
Instruksi Kerja Proses dan Inspeksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022 53
@ptwijayakarya 55

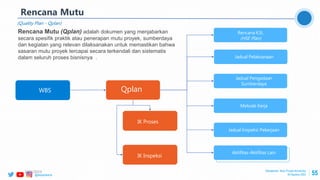

Rencana Mutu
(Quality Plan - Qplan)
WBS Qplan
Rencana K3L
(HSE Plan)
Jadual Pengadaan
Sumberdaya
Metode Kerja
Jadual Inspeksi Pekerjaan
IK Proses
IK Inspeksi
Jadual Pelaksanaan
Rencana Mutu (Qplan) adalah dokumen yang menjabarkan
secara spesifik praktik atau penerapan mutu proyek, sumberdaya
dan kegiatan yang relevan dilaksanakan untuk memastikan bahwa
sasaran mutu proyek tercapai secara terkendali dan sistematis
dalam seluruh proses bisnisnya .
Aktifitas-Aktifitas Lain
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 56
Rencana Mutu
(Quality Plan - Qplan)
Contoh
2/24/2023
@ptwijayakarya 57
Pelaksanaan Pemantauan dan Pemeriksaan Mutu
Contoh
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 58
Pelaksanaan Pemantauan dan Pemeriksaan Mutu
Contoh
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 59
Gap antara Rujukan dan Terapan
4
Manajemen Mutu Pada Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 60
Manajemen Mutu Proyek Observasi
Plan Quality Management
Manage Quality
Proses
Control Quality
1 2 3
Bentuk Terapan yang Sesuai dengan Rujukan
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 61
Manajemen Mutu Proyek Observasi
Proses
1 2 3
Bentuk Terapan yang Unggul (Lebih Baik)
Plan Quality Management
Manage Quality
Control Quality
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 62
Manajemen Mutu Proyek Observasi
Proses
1 2 3
Bentuk Terapan yang Kurang/Belum Sesuai Rujukan
Plan Quality Management
Manage Quality
Control Quality
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 63

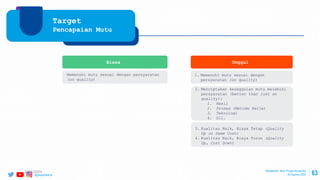

Target
Pencapaian Mutu
Biasa Unggul
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
Memenuhi mutu sesuai dengan persyaratan
(on quality)
1. Memenuhi mutu sesuai dengan
persyaratan (on quality)
2. Menciptakan keunggulan mutu melebihi
persyaratan (better than just on
quality):
1. Hasil
2. Proses (Metode Kerja)
3. Teknologi
4. Dll.
3. Kualitas Naik, Biaya Tetap (Quality
Up on Same Cost)
4. Kualitas Naik, Biaya Turun (Quality
Up, Cost Down)
2/24/2023
@ptwijayakarya 64
Manajemen Mutu Proyek Brainstorming
Proses
1 2 3
Gagasan/Terobosan Baru
Plan Quality Management
Manage Quality
Control Quality
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 65
Membuat
Strategi/Terobosan
Baru 1. Menentukan Kekuatan (Strengh – S)
dan Kelemahan (Weakness – W)
No Kekuatan (Strengh - S) Kelemahan (Weakness –W)
No
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 66
Membuat
Strategi/Terobosan
Baru 2. Menentukan Peluang (Oppurtunity –
O) dan Ancaman (Threat – T)
No Peluang (Opportunity – O) Ancaman (Threat – T)
No
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 67
Membuat
Strategi/Terobosan
Baru 3. Menentukan Strategi Melalui Analisa TWOS
No Kekuatan (S)
Kelemahan
(W)
No
No Peluang (O)
No Ancaman (T)
Strategi S-O
Strategi S-T
Strategi W-
O
Strategi W-
T
Strategi
Risiko
2/24/2023
@ptwijayakarya 68
Visi dan Strategi
Apa visi keunggulan pengelolaan mutu proyek yang ingin dicapai
oleh Tim Proyek?
Apa dan Bagaimana Strategi keunggulan dalam Pengelolaan Mutu
Proyek?
Manajemen Mutu Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 69
Kesimpulan
No Kesimpulan
1 Untuk memahami dan meningkatkan kompetensi manajemen mutu proyek (PMBOK)
dengan lebih efektif bisa dilakukan dengan pendekatan pembelajaran:
1. Pemahaman Rujukan Manajemen Mutu
2. Observasi Implementasi
3. Melakukan Analisa Gap antara Standar Rujukan dengan Implementasi
4. Penggalian ide untuk membuat keunggulan/terobosan baru
2 Target dari pengelolaan mutu tidak hanya sebatas pada memenuhi mutu hasil pekerjaan
sesuai dengan persyaratan, tapi harus ada keunggulan mutu yang dihasilkan.
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 70
Evaluasi Proses Pembelajaran
4
Manajemen Mutu Pada Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 71
Evaluasi Materi Pembelajaran
No Materi Check
1 Pengenalan Definisi dan Rujukan
2 Terapan
3 Gap antara Rujukan dan Terapan
4 Terobosan Baru Keunggulan
5 Kesimpulan
Manajemen Mutu Proyek Konstruksi
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
@ptwijayakarya 72
Evaluasi Metodologi
Pelatihan
No Tahapan Proses Pembelajaran Check
1 Pendahuluan (Perkenalan dan Absensi)
2 Pembelajaran (Elaborasi)
3 Konsolidasi (Aplikasi/Implementasi)
4 Evaluasi
5 Kesimpulan
6 Tambahan (Apabila ada penugasan setelah kelas)
Sesuai dengan BNSP
Manajemen Mutu Proyek Konstruksi
30 Agustus 2022
2/24/2023
Sharing
Diskusi dan
Tanya Jawab

30-08-2022 Project Quality Management - Quality Control.pptx

  • 1.
    Tujuan Umum Pembelajaran ManajemenMutu Proyek Konstruksi dan Quality Control Menambah Pengetahuan Memahami Manajemen Mutu Proyek melalui pendekatan apa dan bagaimana Meningkatkan Kompetensi Peran Tim Proyek dalam mengelola mutu proyek Merubah Perilaku Terjadi perubahan perilaku dalam pengelolaan mutu proyek Meningkatkan Hasil Kerja Memberikan dampak signifikan (efektif) pada pencapaian hasil mutu pelaksanaan proyek 1 Manajemen Mutu Proyek Konstruksi 30 Agustus 2022
  • 2.
    @ptwijayakarya 2 Rujukan ManajemenMutu (PMBOK) 1 Untuk Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 3.
    Pendekatan Pembelajaran PMBOK Definisi Apaitu Manajemen Mutu Proyek? Cara/Metode/Strategi Bagaimana cara mengelola mutu proyek? 5W + 1H What….. Where… Why…... Who….. When… How Manajemen Mutu Proyek Konstruksi 3 1. Pembelajaran Orang Dewasa 2. Peserta sebagai Subyek 3. Instruktur sebagai Narasumber/Fasilitator 4. Perjalanan Pembelajaran (Learning Journey) 10 : 20 : 70 5, Pembelajaran dari Pengalaman (Experential Learning) Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 4.
    1 2 34 5 Initiating Planning Executing Monitoring&Controlling Closing Project Management (PMBOK) Mencakup proses untuk memasukkan kebijakan mutu organisasi mengenai perencanaan, pengelolaan, dan pengendalian proyek dan persyaratan kualitas produk untuk memenuhi tujuan pemangku kepentingan. 8.1 Plan Quality Managem ent Apa saja OPA dan EEF yang terkait dengan proses ini? 4 8.2 Manage Quality 8.3 Control Quality Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 RMP K Prosed ur Inspeks i dan Tes 2/24/2023
  • 5.
    Project Influences 1 2 1 2 Organizational ProcessAssets (OPA) Hal-hal yang mempengaruhi manajemen mutu proyek konstruksi Dasar Pengetahuan (knowledge Base)  Lesson Learned  Project Files  Defect History  Project Mgt Database  Financial DB (Labor rate, Travel rate, etc,)  Historical Data of Past Project  Risk Register Enterprise Environmental Assets (EEF) Processes, Procedures, Policy  Organization’s Process Document  Policies, Guideline, Tailoring  Standard Organization’s Template  Project Life Cycle  Change Management Process  Communication Management  Record Lesson Learned  Update Project Management Database Faktor Internal (Internal Factor)  Organizational Structure  Organization’s Culture  Working Style  Organization Policies (weekend work, overtime)  Employee Skill Review Record Faktor External (External Factor)  Government Regulations  Market Conditions  Political Situations  Economic Scenario of Project Location  Weather Conditions  Infrastructure  Country Culture 5 Manajemen Mutu Proyek Konstruksi 30 Agustus 2022
  • 7.
    Inputs 1. Project Charter 2.Project management plan  Requirements Management Plan  Risk Management Plan  Stakeholder Engagement Plan  Scope baseline 3. Project Documents  Assumption log  Requirements documentation  Requirements traceability matrix  Risk register  Stakeholder register 4. Enterprise environmental factors 5. Organizational process assets Tools & Technique 1. Expert judgment 2. Data gathering  Benchmarking  Brainstorming  Interviews 3. Data analysis  Cost-benefit analysis  Cost of quality 4. Decision making  Multicriteria decision analysis 5. Data representation  Flowcharts  Logical data model  Matrix diagrams  Mind mapping 6. Test and inspection planning 7. Meetings Outputs 1. Quality management plan 2. Quality metrics 3. Project management plan updates  Risk management plan  scope baseline 4. Project documents updates  Lessons learned register  Requirements traceability matrix  Risk register  Stakeholder register 8.1 Perencanaan Manajemen Mutu (PMBOK) (Plan Quality Management) Plan Quality Management adalah proses mengidentifikasi persyaratan kualitas dan/atau standar untuk proyek dan hasil kerjanya, dan mendokumentasikan bagaimana proyek akan menunjukkan kepatuhan terhadap persyaratan dan/atau standar kualitas.
  • 8.
    8 Develop Project Charter Plan Quality Management 8.1 EEF  OPA Enterprise/ Organization  Project Mgt. plan updates  Risk Mgt. Plan  Scope Baseline Project Documents Project Documents Project Management Plan 4.5  Project Documents Updates  Lessons learned register  Requirements traceability matrix  Risk register  Stakeholder register Project Management Plan  Quality Mgt. Plan  Quality Metric 4.1  Project Charter  Assumption log  Requirements documentation  Requirements traceability matrix  Risk register  Requirements Management Plan  Risk Management Plan  Stakeholder Engagement Plan  Scope baseline Diagram Alur Data Perencanaan Manajemen Mutu Manajemen Mutu Proyek Konstruksi 30 Agustus 2022
  • 9.
    ACUAN PENYUSUNAN Peraturan MenteriPUPR Nomor 07/PRT/M/2019 tentang Standar dan Pedoman Pengadaan Jasa Konstruksi melalui Penyedia Jasa. “BAB II. Syarat-syarat Umum Kontrak”
  • 10.
    TANGUNG JAWAB DANWEWENANG PARA PIHAK (1/2) 1 2 PENGGUNA JASA PENYEDIA JASA a. Melakukan evaluasi dan menyetujui RMPK; b. Mengawasi pelaksanaan pekerjaan sesuai dengan RMPK; dan c. Memastikan agar RMPK selalu up to date sesuai dengan perubahan lingkup pekerjaan. 3
  • 11.
    TANGUNG JAWAB DANWEWENANG PARA PIHAK (1/2) 1 2 PENGGUNA JASA PENYEDIA JASA a.Menyampaikan RMPK sesuai ketentuan penyusunan serta lingkup dan persyaratan dalam kontrak; b.Menjelaskan RMPK dalam rapat persiapan pelaksanaan pekerjaan (PCM); c. Melaksanakan pekerjaan sesuai dengan RMPK; dan d.Melakukan perubahan/kaji ulang dokumen RMPK sesuai dengan perubahan lingkup pekerjaan yang ada 3
  • 12.
    04 4 2 1 IMPLEMENTASI RMPK (1/2) PadaRapat Persiapan Pelaksanaan Pekerjaan (PCM) Pada saat Pelaksanaan Konstruksi RMPK yang disudah dibuat oleh penyedia jasa konstruksi dibahas pada saat Rapat Persiapan Pelaksanaan Pekerjaan secara detail sesuai dengan komponen yang sudah ditetapkan dan sesuai dengan spesifikasi teknis maupun syarat-syarat yang telah disepakati bersama saat penandatanganan kontrak.
  • 13.
    04 4 1 IMPLEMENTASI RMPK (2/2) PadaRapat Persiapan Pelaksanaan Pekerjaan (PCM) Pada saat Pelaksanaan Konstruksi a. RMPK yang sudah disetujui oleh pengguna jasa secara resmi dapat dipakai oleh seluruh stakeholder yang ada di Proyek konstruksi. b. RMPK menjadi acuan kerja bagi konsultan pengawas proyek konstruksi dalam melaksanakan kewajibannya di proyek konstruksi c. Method Statement dan Rencana Pemeriksaan dan Pengujian (Inspection and Test Plan/ITP) yang merupakan komponen pada RMPK digunakan sebagai salah satu persyaratan dalam permohonan izin memulai pekerjaan 2
  • 14.
    Struktur Organisasi PenyediaJasa Jadwal Pelaksanaan Pekerjaan Gambar Desain dan Spesifikasi Teknis Rencana Pelaksanaan Pekerjaan (method statement) (Metode kerja, material, alat, tenaga kerja, K3L (JSA)) Rencana Pemeriksaan dan Pengujian (ITP) Pengendalian Sub-penyedia Jasa dan Pemasok 5 KOMPONEN RMPK Tahapan Pekerjaan
  • 15.
    NO KOMPONEN RMPKDESKRIPSI 1 Struktur Organisasi Proyek  Uraian mengenai struktur organisasi proyek, baik yang termasuk persyaratan dalam kontrak maupun yang terkait dengan penjaminan dan pengendalian mutu di lapangan  Penjelasan yang diberikan mencakup kualifikasi, kompetensi dan tanggung jawab yang dimiliki oleh personil/divisi/bagian yang dimaksud 2 Jadwal Pelaksanaan Pekerjaan Rencana alokasi waktu untuk menyelesaikan masing-masing item pekerjaan proyek yang secara keseluruhan adalah rentang waktu yang ditetapkan untuk melaksanakan sebuah proyek konstruksi 3 Gambar dan Spesifikasi Teknis Uraian singkat dan jelas mengenai persyaratan spesifikasi teknis sesuai kontrak, antara lain (dan tidak terbatas pada contoh berikut): 1. Persyaratan proses produk/hasil produk 2. Persyaratan mutu material 3. Standard/aturan yang dipakai 4. Mutu produk akhir 4 Tahapan Pekerjaan Rangkaian pekerjaan yang sistematis dari awal sampai akhir untuk mewujudkan suatu bangunan konstruksi yang dapat di pertanggung jawabkan secara teknis 6 PENJELASAN KOMPONEN RMPK 2/24/2023
  • 16.
    NO KOMPONEN RMPKDESKRIPSI 4 Rencana Pelaksanaan Pekerjaan (method statement) Method statement berisi uraian proses penyelesaikan suatu pekerjaan yang memuat: metode kerja, tenaga kerja, peralatan, material, serta aspek k3 pada pekerjaan tersebut 5 Rencana Inspeksi dan Pengujian (Inspection and Test Plan/ITP) Menjelaskan prosedur dan rencana inspeksi dan pengujian di lapangan untuk memastikan agar mutu produk yang dihasilkan tetap terjaga, mencakup poin-poin sebagai berikut: 1. Kriteria keberterimaan (termasuk toleransi penerimaan) 2. Cara pengujian/pemeriksaan 3. Jadwal pengujian (frekuensi pengujian) 4. Penanggung jawab/pelaksana pengujian 6 Pengendalian Sub-Penyedia Jasa dan Pemasok Menjelaskan rencana penyedia jasa konstruksi dalam mengendalikan sub-penyedia jasa dan pemasok supaya dapat mengikuti rencana mutu pekerjaan konstruksi yang telah disepakati. Pengendalian Sub Kontraktor/Vendor mencakup antara lain : Jumlah & jenis subkon /Vendor, kriteria pemilihan, prosedur pemilihan, list dan record subkon/ vendor lanjutan 2/24/2023
  • 17.
    02 Acuan Penyusunan PeraturanMenteri PUPR Nomor 07/PRT/M/2019 tentang Standar dan Pedoman Pengadaan Jasa Konstruksi melalui Penyedia Jasa. “BAB VIII. Syarat-syarat Umum Kontrak”
  • 18.
    03 Input ProgramMutu Kerangka acuan kerja (KAK), rencana kerja dan syarat-syarat (RKS), spesifikasi teknis dan kontrak yang disepakati. Persyaratan yang tidak ditetapkan oleh pengguna, tetapi diperlukan dalam pelaksanaan pekerjaan. Peraturan perundang-undangan yang berlaku di wilayah yang terkait dengan pelaksanaan proyek.
  • 19.
    04 Komponen ProgramMutu C A B F D E Informasi Pekerjaan Organisasi Kerja Metode Pelaksanaan Jadwal Pelaksanaan Pekerjaan Pengendalian Pekerjaan Laporan Pekerjaan
  • 20.
    05 Penjelasan KomponenProgram Mutu Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F Informasi Pekerjaan yaitu penjelasan mengenai nama paket kegiatan, kode dan nomor kontrak, sumber dana, lokasi, lingkup pekerjaan, waktu pelaksanaan dan nama pengguna dan penyedia jasa konsultansi. 1/6
  • 21.
    Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F 05Penjelasan Komponen Program Mutu Struktur organisasi menggambarkan hubungan kerja antara penyedia jasa dan pengguna jasa, dan menjelaskan keterkaitan/alur instruksi dan koordinasi pihak-pihak dalam pelaksanaan kegiatan (internal penyedia jasa). Dilengkapi dengan tugas, tanggung jawab dan wewenang dari tiap-tiap tenaga ahli agar jelas siapa berbuat apa dan menghindari terjadinya tumpang tindih (overlapping) kegiatan. 2/6
  • 22.
    Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F 05Penjelasan Komponen Program Mutu Metode Pelaksanaan yaitu gambaran umum tentang apa yang akan dikerjakan oleh Konsultan dan alur/tahapan proses pekerjaan yang meliputi: a. Penjelasan bagaimana pelaksanaan tiap tahapan pekerjaan (untuk tahapan penting) b. Input yang digunakan dalam setiap tahapan proses, beserta output yang dihasilkan. c. Cek/kontrol yang dipergunakan untuk memasikan bahwa tahapan proses dapat diterima. 3/6
  • 23.
    Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F 05Penjelasan Komponen Program Mutu Jadwal pelaksanaan pekerjaan berisi mengenai informasi terkait rentang waktu yang diperlukan untuk melaksanakan setiap tahapan kegiatan yang dimulai dari persiapan, implementasi, dan pelaporan. Informasi yang dimaksud mencakup jadwal peralatan dan jadwal penugasan personel. 4/6
  • 24.
    Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F 05Penjelasan Komponen Program Mutu Pengendalian pekerjaan yang dilakukan oleh penyedia jasa untuk memastikan agar pelaksanaan kegiatan sesuai dengan perencaan kegiatan dengan metode kerja, jadwal penugasan tenaga ahli, dan acuan/persyaratan yang digunakan. Dapat menggunakan alat bantu berupa ceklist/daftar simak. 5/6
  • 25.
    Informasi Pekerjaan A Organisasi Kerja B Metode Pelaksanaan C Jadwal Pelaksanaan Pekerjaan D Pengendalian Pekerjaan E Laporan Pekerjaan F 05Penjelasan Komponen Program Mutu Laporan yang harus dibuat oleh penyedia jasa konsultasi sebagai produknya. Jenis-jenis laporan sesuai dengan persyaratan dalam dokumen kontrak, secara umum meliputi : a) Laporan Pendahuluan b) Laporan Bulanan c) Laporan Triwulan d) Laporan Akhir e) Dst Jenis dan jumlah laporan disesuaikan dengan per-s yaratan dalam kontrak. 6/6
  • 26.
  • 27.
    Inputs 1. Project managementplan  Quality management plan 2. Project documents  Lessons learned register  Quality control measurements  Quality metrics  Risk report 3. Organizational process assets Tools & Technique 1. Data gathering  Checklists 2. Data analysis  Alternatives analysis  Document analysis  Process analysis  Root cause analysis 3. Decision making  Multicriteria decision analysis 4. Data representation* 5. Audits 6. Design for X 7. Problem solving 8. Quality improvement methods Outputs 1. Quality reports 2. Test and evaluation documents 3. Change requests 4. Project management plan updates  Quality management plan  Scope baseline  Schedule baseline  Cost baseline 5. Project documents updates  Issue log  Lessons learned register  Risk register 8.2 Mengelola Mutu (PMBOK) (Manage Quality) Manage Quality adalah proses audit persyaratan kualitas dan hasil dari pengukuran kontrol kualitas untuk memastikan bahwa standar kualitas yang sesuai dan definisi operasional digunakan. Audit kualitas menguji dan/atau memastikan bahwa sistem berfungsi dengan benar. Penjaminan mutu harus selalu didasarkan pada landasan perbaikan terus-menerus. Data representation*  Affinity diagrams  Cause-and-effect diagrams  Flowcharts  Histograms  Matrix diagrams  Scatter diagrams
  • 28.
    28 Manage Quality 8.2  EEF OPA Enterprise/ Organization  Project Mgt. plan updates  Quality management plan  Scope baseline  Schedule baseline  Cost baseline Project Documents Project Documents Perform Integrated Change Control 4.6  Project Documents Updates  Issue log  Lessons learned register  Risk register Project Management Plan  Chane Report  Quality Management Plan  Lessons learned register  Quality control measurements  Quality metrics  Risk report Diagram Alur Data Pengelolaan Mutu Project Management Plan  Quality Report  Test and Evaluation Doc. Manajemen Mutu Proyek Konstruksi 30 Agustus 2022
  • 29.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN MENGELOLA KUALITAS PEMBANGUNAN TERMINAL DAN FASILITAS PENUNJANG DI BANDARA SEPINGGAN BALIKPAPAN
  • 30.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN MATERIAL YANG AKAN DIAJUKAN DIMASUKKAN KE MK UNTUK DIKOREKSI APPROVAL MATERIAL YANG SUDAH DISETUJUI OLEH SATKER DIKEMBALIKAN KE MK DALAMWAKTU 21 HARI SEBELUM PELAKSANAAN PO MK KSO WAP PENGADAAN DOKUMEN APPROVAL BESERTA CONTOH MATERIALYANG SUDAH DIPERIKSA MK AKAN DITERUSKAN KE SATKER UNTUK PERSETUJUAN Dikembalikan PROSES APPROVAL MATERIAL Pembuatan dokumen dan transmital persetuajuan material Dokumen dilengkapi dengan transmital, contoh material, brosur dan foto Dokumen yang kurang lengkap 2/24/2023
  • 31.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN QUALITY CONTROL (SUBKONT) Pendatangan Material Proses pengecekan apakah material sudah sesuai dengan spek (meliputi aspek kualitas & kondisi material) Disimpan ke dalam gudang Diberi proteksi sesuai kebutuhannya Dipisahkan sesuai kebutuhan masing-masing Proses Pemasangan Finishing Pembersihan Material yg sesuai dengan spek (meliputi aspek kualitas, termasuk kemasan) Material tidak sesuai dengan spek atau kondisi material rusak Dikembalikan PROSEDUR PENERIMAAN MATERIAL Melakukan monitoring berkala terhadap pelaksanaan kegiatan di lapangan 2/24/2023
  • 32.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN SHOP DRAWING (STRUKTUR,ARSITEKTUR) & ME OLEH ENGINEERING PEKERJAAN DILAKSANAKAN di LAPANGAN CHECKLIST by QC, Supervisor (struktur & arsitektur) & ME Tandatangan Bersama DIREKSI Menerima Shop Drawing yang sudah disetujui Direksi (dari Engineering) REVISI PROSES PELAKSANAAN CHECKLIST PEKERJAAN Ok Not ok PERSETUJUAN DIREKSI SEMUA HASIL CHECKLIST QC DIPERBAIKI OLEH PRODUKSI Not ok Ok 2/24/2023
  • 33.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN QUALITY ASSURANCE Persiapan Lahan Yg akan dicor Melakukan checklist interen, dengan didampingi supervisor lapangan dan surveyor Mengisi & menandatangani form Monitoring Pra Pengecoran yg sdh disiapkan Persiapan Pengecoran Melakukan uji slump Membuat benda uji Proses Pengecoran Finish pek Cor Melakukan Monitoring thd Curing Berkoordinasi dgn pihak Konsultan Pengawas utk final checklist (ekstern) Bila terjadi kesalahan atau kemungkinan perbaikan Segera ditindaklanjuti PROSES PELAKSANAAN PEKERJAAN PENGECORAN Mempersiapkan form MONITORING PRA PENGECORAN Ok Not ok Produksi 2/24/2023
  • 34.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN MATERIAL YANG AKAN DIBONGKAR DATAYANG DIHASILKAN DIBUATKAN BERITA ACARA DOKUMEN DIMASUKKAN KE MK UNTUK DISETUJUI PROSES PEMBONGKARAN MATERIAL BONGKARAN DITEMPATKAN DI TEMPATYANG SUDAH DITENTUKAN TANDATANGAN BERITA ACARA SERAH TERIMA PEKERJAAN PEMBONGKARAN Bersama: PIHAK AP CABANG SATKER MK KSO WAP DITERUSKAN KE SATKER UNTUK PERSETUJUAN PEMBONGKARAN PROSES INVENTARISASI MATERIAL MILIK AP CABANG PROSES INVENTARISASI DENGAN MK DAN SATKER Dokumen dilengkapi dengan Berita acara inventarisasi, denah lokasi dan foto 2/24/2023
  • 35.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN Tuangkan material adukan beton kedalam kerucut Abrams (1/3 tinggi kerucut) Dirojok dengan tongkat besi sebanyak 25 kali Bersihkan bagian atas Dari kerucut Bersihkan bagian bawah dari kerucut Pegang sisi luar dan tarik Ukur tinggi jatuhnya material adukan beton (sesuai dengan spesifikasi ? ) 1 2 3 7 Tuangkan material adukan beton kedalam kerucut Abrams (2/3 tinggi kerucut) Dirojok dengan tongkat besi sebanyak 25 kali 4 5 Tuangkan material adukan beton kedalam kerucut Abrams (sampai penuh) Dirojok dengan tongkat besi sebanyak 25 kali 6 8 9 10 Metode sesuai dengan Peraturan SNI 03-2847-2002 Tahap Pengadaan Material
  • 36.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 1. Struktur Beton  Tidak keropos  Tanpa Plin pada sambungan  Geripis pada sudut balok dan kolom hilang SASARAN KUALITAS Tanpa geripis Tidak keropos Tanpa geripis Tanpa Plin pada sambungan Tanpa Plin Tidak keropos 2/24/2023
  • 37.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN Kolom -sudut kolom tidak geripis -tidak ngeplin -warna permukaan seragam Kaki kolom : -tidak geripis & keropos -Air semen tidak keluar SASARAN KUALITAS
  • 38.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 2. Keramik Toilet  Tanpa las-lasan atau lebar las-lasan lebih besar dari setengah badan keramik  Nat keramik dinding dan lantai bertemu  Perempatan keramik bertemu  Nat keramik seragam Tanpa las- lasan Nat keramik seragam Nat keramik dinding dan lantai bertemu Tanpa las- lasan Perempatan keramik bertemu Tanpa las- lasan Nat keramik dinding dan lantai bertemu SASARAN KUALITAS 2/24/2023
  • 39.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 3. a. Keramik lantai  Las-lasan lebih besar dari setengah badan keramik  Perempatan keramik bertemu  Nat keramik rata dan lebarnya sama  Dipasang Expantion Joint minimal setiap Luasan 12m² – 16 m²  Tali air diatas plin lurus dan rapi Expantion Joint Perempat an keramik bertemu Tali air lurus dan rapi Nat keramik rata dan lebarnya sama Nat keramik rata dan lebarnya sama SASARAN KUALITAS 2/24/2023
  • 40.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 3. b. Keramik Dinding  Las-lasan lebih besar dari setengah badan keramik  Nat keramik dinding dan lantai bertemu  Perempatan keramik bertemu  Nat keramik seragam Perempatan keramik bertemu Nat keramik seragam Tanpa Las- lasan Nat keramik seragam Tanpa Las- lasan Nat keramik seragam SASARAN KUALITAS 2/24/2023
  • 41.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 4. Plesteran  Permukaan rata dan halus  Tidak retak  Tali air lurus dan rapi Tali air lurus dan rapi Tali air lurus dan rapi Tali air lurus dan rapi Permukaan rata dan halus Permukaan rata dan halus Permukaan rata dan halus SASARAN KUALITAS 2/24/2023
  • 42.
    PEMBANGUNAN TERMINAL DANFASILITAS PENUNJANG DI BANDARA SEPINGGAN - BALIKPAPAN 5. Pengecatan  Permukaan rata  Tidak mengenai bidang lain  Tidak Mengelupas Permukaan rata Permukaan rata Cat plin tidak mengenai bidang lain Cat dinding tidak mengenai bidang lain Cat list tidak mengenai bidang lain Permukaan rata SASARAN KUALITAS 2/24/2023
  • 43.
  • 44.
    Inputs 1. Project managementplan  Quality management plan 2. Project documents  Lesson learned register  Quality metrics  Test and evaluation documents 3. Approved change requests 4. Deliverables 5. Work performance data 6. Enterprise environmental factors 7. Organizational process assets Tools & Technique 1. Data gathering  Checklists  Check sheets  Statistical sampling  Questionnaires and surveys 2. Data analysis  Performance reviews  Root cause analysis 3. Inspection 4. Testing/product evaluations 5. Data representation  Cause-and-effect diagrams  Control charts  Histogram  Scatter diagrams 6. Meetings Outputs 1. Quality control measurements 2. Verified deliverables 3. Work performance information 4. Change requests 5. Project management plan updates  Quality management plan 6. Project documents updates  Issue log  Lessons learned register  Risk register  Test and evaluation documents 8.3 Mengendalikan Mutu (PMBOK) Mengendalikan Mutu adalah proses pemantauan dan pencatatan hasil pelaksanaan kegiatan mutu untuk menilai kinerja dan merekomendasikan perubahan yang diperlukan. Singkatnya, ini adalah pengukuran cacat. (Control Quality)
  • 45.
    45 Control Quality 8.3  EEF  OPA Enterprise/ Organization Project Documents Project Documents Monitorand Control Project Work 4.5  Project Documents Updates  Issue log  Lessons learned register  Risk register  Test and evaluation documents Project Management Plan  Work Performance Information  Quality Management Plan  Lesson learned register  Quality metrics  Test and evaluation documents Diagram Alur Data Pengendalian Mutu Validated Scope  Quality Control Measurement Direct and Manage Project Work 4.3 4.6 Perform Integrated Change Control 4.6  Deliverable  Work Performance Data  Appproved Change Request Project Management Plan Perform Integrated Change Control 4.6 5.5  Change Request  Verified Deliverables  Project Management Plan Update  Quality Management Plan
  • 46.
  • 47.
  • 48.
    @ptwijayakarya 48 Implementasi ManajemenMutu 2 Pada Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 49.
    @ptwijayakarya 49 Regulasi danStandar Terkait Manajemen Mutu Proyek Enterprise Environmental Factor UU No . 13 tahun 2003 Tentang Ketenagakerjaan. UU No. 2 Tahun 2017 Tentang Jasa Konstruksi PP No . 14 Tahun 2021 Tentang Peraturan Pelaksanaan UU Jasa Konstruksi PP No. 50 tahun 2012 Tentang Sistem Manajemen Keselamatan dan Kesehatan Kerja Permen PUPR No. 05 tahun 2014 Tentang Pedoman Sistem Manajemen Keselamatan dan Kesehatan Kerja (SMK3) Konstruksi Bidang Pekerjaan Umum Standar, Persyaratan, dan Sistem yang digunakan sebagai referensi dalam pelaksanaan proyek (FIDIC, ISO, OHSAS, JIS, AASTO, SNI) Regulasi Dan Standar Contoh Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 50.
    @ptwijayakarya 50 Organizational ProcessAssets Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek No Aktivitas No. Dokumen Judul 1 Perencanaan dan Pengelolaan Manajemen Mutu WIKA-QAS-PM-01.03 Prosedur Umum Rencana Mutu (Plan Quality Management) WIKA-QAS-QM-01.01 Pedoman Sistem Manajemen WIKA (SMW) WIKA-QAS-PM-01.01 Prosedur Pengendalian Dokumen & Rekaman WIKA-QAS-PM-01.02 Prosedur Umum Format Prosedur & Inspeksi WIKA-QAS-PM-01.03 Prosedur Umum Rencana Mutu WIKA-QAS-PM-01.04 Prosedur Implementasi Nomenklatur Perencanaan Pengendalian Proyek WIKA-PPP-PM-01.01 Prosedur Persiapan Proyek dan Penyusunan Rencana Kerja Proyek (RKP) WIKA-PPP-PM-02.01 Prosedur Perencanaan dan Pengendalian Proses Instruksi Kerja (Proyek) Sesuai dengan No. IK (Proyek) Instruksi Kerja Proses Pekerjaan Instruksi Kerja Inspeksi Pekerjaan Contoh Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 51.
    @ptwijayakarya 51 Organizational ProcessAssets Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek No Aktivitas No. Dokumen Judul 2 Pelaksanaan, Pemantauan, dan Pemeriksaan Mutu WIKA-QAS-PM-02.01 Prosedur Audit Internal (Manage Quality) WIKA-QAS-PM-02.02 Prosedur Panduan Klinik SMW WIKA-QAS-PM-02.03 Prosedur Penerapan & Pemeliharaan Kebijakan Sistem Manajemen PT Wijaya Karya (Persero), Tbk WIKA-QAS-PM-02.04 Prosedur Alat Ukur Kinerja Penerapan SMM, SMK3L, 5R dan SMP WIKA-QAS-PM-02.05 Prosedur Pengelolaan Kepuasan Pelanggan (Customer Satisfaction) di PT Wijaya Karya (Persero) Tbk WIKA-QAS-PM-02.06 Prosedur Manajemen Perubahan *) WIKA-QAS-PM-02.07 Prosedur Quality Product Assesment System Contoh 2/24/2023
  • 52.
    @ptwijayakarya 52 Organizational ProcessAssets Prosedur Internal Perusahaan Terkait Manajemen Mutu Proyek No Aktivitas No. Dokumen Judul 3 Evaluasi dan Perbaikan Mutu WIKA-QAS-PM-03.01 Prosedur Catatan Peluang Perbaikan dan Permintaan Tindakan Korektif dan Preventif (Control Quality) WIKA-QAS-PM-03.02 Prosedur Umum Pelaksanaan Tinjauan Manajemen PT. Wijaya Karya (Persero) Tbk WIKA-QAS-PM-03.03 Prosedur Quality Product Assesment Contoh Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 53.
    Hirarki Sistem Manajemen MutuPerusahaan Konstruksi Prosedur Mutu Quality Prosedur Pedoman Mutu Quality Manual Kebijakan Mutu Quality Policy Rencana Mutu (Quality Plan) Instruksi Kerja Proses dan Inspeksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 53
  • 55.
    @ptwijayakarya 55 Rencana Mutu (QualityPlan - Qplan) WBS Qplan Rencana K3L (HSE Plan) Jadual Pengadaan Sumberdaya Metode Kerja Jadual Inspeksi Pekerjaan IK Proses IK Inspeksi Jadual Pelaksanaan Rencana Mutu (Qplan) adalah dokumen yang menjabarkan secara spesifik praktik atau penerapan mutu proyek, sumberdaya dan kegiatan yang relevan dilaksanakan untuk memastikan bahwa sasaran mutu proyek tercapai secara terkendali dan sistematis dalam seluruh proses bisnisnya . Aktifitas-Aktifitas Lain Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 56.
    @ptwijayakarya 56 Rencana Mutu (QualityPlan - Qplan) Contoh 2/24/2023
  • 57.
    @ptwijayakarya 57 Pelaksanaan Pemantauandan Pemeriksaan Mutu Contoh Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 58.
    @ptwijayakarya 58 Pelaksanaan Pemantauandan Pemeriksaan Mutu Contoh Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 59.
    @ptwijayakarya 59 Gap antaraRujukan dan Terapan 4 Manajemen Mutu Pada Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 60.
    @ptwijayakarya 60 Manajemen MutuProyek Observasi Plan Quality Management Manage Quality Proses Control Quality 1 2 3 Bentuk Terapan yang Sesuai dengan Rujukan Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 61.
    @ptwijayakarya 61 Manajemen MutuProyek Observasi Proses 1 2 3 Bentuk Terapan yang Unggul (Lebih Baik) Plan Quality Management Manage Quality Control Quality Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 62.
    @ptwijayakarya 62 Manajemen MutuProyek Observasi Proses 1 2 3 Bentuk Terapan yang Kurang/Belum Sesuai Rujukan Plan Quality Management Manage Quality Control Quality Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 63.
    @ptwijayakarya 63 Target Pencapaian Mutu BiasaUnggul Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 Memenuhi mutu sesuai dengan persyaratan (on quality) 1. Memenuhi mutu sesuai dengan persyaratan (on quality) 2. Menciptakan keunggulan mutu melebihi persyaratan (better than just on quality): 1. Hasil 2. Proses (Metode Kerja) 3. Teknologi 4. Dll. 3. Kualitas Naik, Biaya Tetap (Quality Up on Same Cost) 4. Kualitas Naik, Biaya Turun (Quality Up, Cost Down) 2/24/2023
  • 64.
    @ptwijayakarya 64 Manajemen MutuProyek Brainstorming Proses 1 2 3 Gagasan/Terobosan Baru Plan Quality Management Manage Quality Control Quality Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 65.
    @ptwijayakarya 65 Membuat Strategi/Terobosan Baru 1.Menentukan Kekuatan (Strengh – S) dan Kelemahan (Weakness – W) No Kekuatan (Strengh - S) Kelemahan (Weakness –W) No Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 66.
    @ptwijayakarya 66 Membuat Strategi/Terobosan Baru 2.Menentukan Peluang (Oppurtunity – O) dan Ancaman (Threat – T) No Peluang (Opportunity – O) Ancaman (Threat – T) No Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 67.
    @ptwijayakarya 67 Membuat Strategi/Terobosan Baru 3.Menentukan Strategi Melalui Analisa TWOS No Kekuatan (S) Kelemahan (W) No No Peluang (O) No Ancaman (T) Strategi S-O Strategi S-T Strategi W- O Strategi W- T Strategi Risiko 2/24/2023
  • 68.
    @ptwijayakarya 68 Visi danStrategi Apa visi keunggulan pengelolaan mutu proyek yang ingin dicapai oleh Tim Proyek? Apa dan Bagaimana Strategi keunggulan dalam Pengelolaan Mutu Proyek? Manajemen Mutu Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 69.
    @ptwijayakarya 69 Kesimpulan No Kesimpulan 1Untuk memahami dan meningkatkan kompetensi manajemen mutu proyek (PMBOK) dengan lebih efektif bisa dilakukan dengan pendekatan pembelajaran: 1. Pemahaman Rujukan Manajemen Mutu 2. Observasi Implementasi 3. Melakukan Analisa Gap antara Standar Rujukan dengan Implementasi 4. Penggalian ide untuk membuat keunggulan/terobosan baru 2 Target dari pengelolaan mutu tidak hanya sebatas pada memenuhi mutu hasil pekerjaan sesuai dengan persyaratan, tapi harus ada keunggulan mutu yang dihasilkan. Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 70.
    @ptwijayakarya 70 Evaluasi ProsesPembelajaran 4 Manajemen Mutu Pada Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 71.
    @ptwijayakarya 71 Evaluasi MateriPembelajaran No Materi Check 1 Pengenalan Definisi dan Rujukan 2 Terapan 3 Gap antara Rujukan dan Terapan 4 Terobosan Baru Keunggulan 5 Kesimpulan Manajemen Mutu Proyek Konstruksi Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 72.
    @ptwijayakarya 72 Evaluasi Metodologi Pelatihan NoTahapan Proses Pembelajaran Check 1 Pendahuluan (Perkenalan dan Absensi) 2 Pembelajaran (Elaborasi) 3 Konsolidasi (Aplikasi/Implementasi) 4 Evaluasi 5 Kesimpulan 6 Tambahan (Apabila ada penugasan setelah kelas) Sesuai dengan BNSP Manajemen Mutu Proyek Konstruksi 30 Agustus 2022 2/24/2023
  • 73.
