Redmine  Backlogs
スクラム開発
スクラム・・??

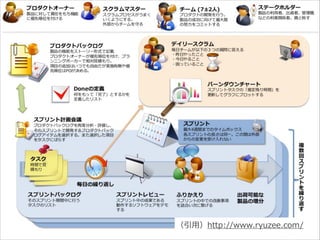

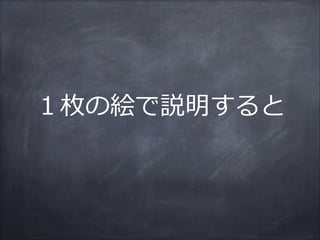

1枚の絵で説明すると
(引⽤用)http://www.ryuzee.com/
さらに詳細を知りたい⽅方は
http://www.atmarkit.co.jp/ait/articles/
1111/14/news132.html

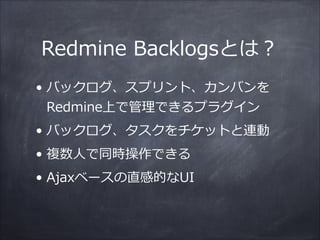

Redmine  Backlogsとは?
• バックログ、スプリント、カンバンを
Redmine上で管理理できるプラグイン
• バックログ、タスクをチケットと連動
• 複数⼈人で同時操作できる
• Ajaxベースの直感的なUI

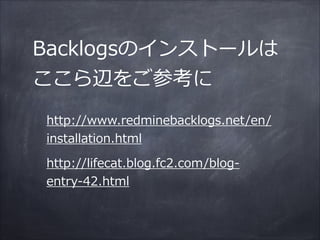

Backlogsのインストールは
ここら辺をご参考に
http://www.redminebacklogs.net/en/
installation.html
http://lifecat.blog.fc2.com/blog-‐‑‒
entry-‐‑‒42.html
Backlogsを使うための
準備

管理理>プラグイン>設定
ストーリー(バックログ)に使用可能な
トラッカーを選択(Task以外全部選択した)
インストール時に作成したトラッカー
(Task)を選択

ワークフローの設定
管理理>ワークフロー
スクラムでは、新規・進⾏行行中・終了了の3つがあれば⼗十分。
Taskトラッカーのワークフローを以下のように設定。
プロジェクトでBacklogsを使⽤用可能に
する
プロジェクト名>設定>モジュール
Backlogsにチェック
準備完了了!
ストーリーの作成
※ストーリー  =  バックログ

プロジェクト名>バックログ
新しいストーリーを選択

トラッカー、タイトルを⼊入⼒力力
トラッカー
ここでストーリーポイントも
⼊入⼒力力できるが、⾒見見積もり会議
のときに⼊入⼒力力する
チケットNo

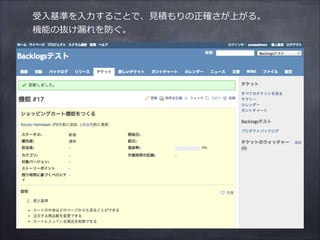

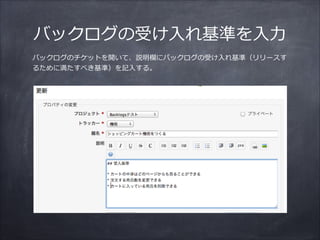

バックログの受け⼊入れ基準を⼊入⼒力力
バックログのチケットを開いて、説明欄にバックログの受け⼊入れ基準(リリースす
るために満たすべき基準)を記⼊入する。
受⼊入基準を⼊入⼒力力することで、⾒見見積もりの正確さが上がる。
機能の抜け漏漏れを防ぐ。

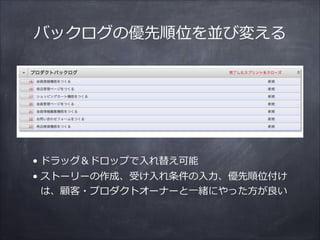

バックログの優先順位を並び変える
• ドラッグ&ドロップで⼊入れ替え可能
• ストーリーの作成、受け⼊入れ条件の⼊入⼒力力、優先順位付け
は、顧客・プロダクトオーナーと⼀一緒にやった⽅方が良良い
スプリント作成
(スプリント計画)

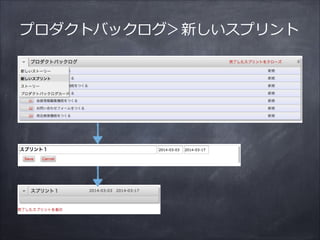

プロダクトバックログ>新しいスプリント

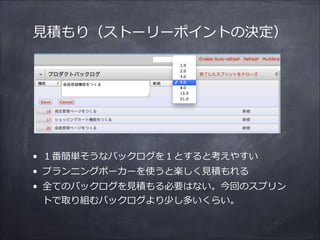

⾒見見積もり(ストーリーポイントの決定)
• 1番簡単そうなバックログを1とすると考えやすい
• プランニングポーカーを使うと楽しく⾒見見積もれる
• 全てのバックログを⾒見見積もる必要はない。今回のスプリン
トで取り組むバックログより少し多いくらい。
バックログをスプリントに割り当てる
ドラッグ&ドロップ
※1スプリントで完了了しそうにないバックログがある場合、
分割して1スプリントに収まるようにする

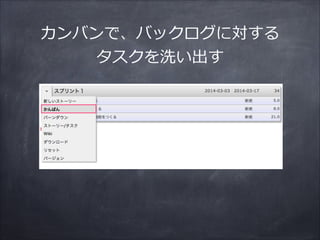

カンバンで、バックログに対する
タスクを洗い出す
カンバン??

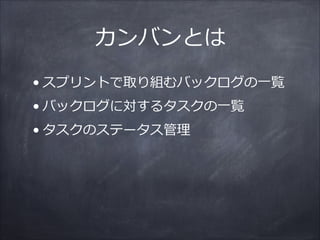

カンバンとは
• スプリントで取り組むバックログの⼀一覧
• バックログに対するタスクの⼀一覧
• タスクのステータス管理理

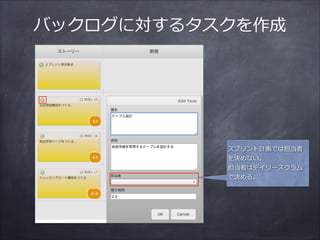

バックログに対するタスクを作成
スプリント計画では担当者
を決めない。
担当者はデイリースクラム
で決める。

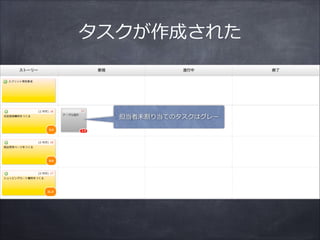

担当者未割り当てのタスクはグレー
タスクが作成された
モーニングスクラム

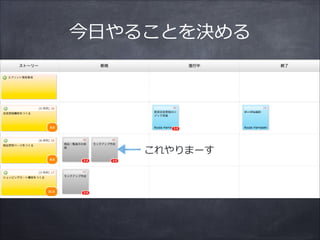

今⽇日やることを決める
これやりまーす

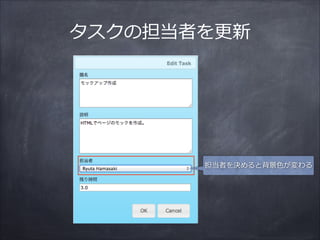

担当者を決めると背景⾊色が変わる
タスクの担当者を更更新

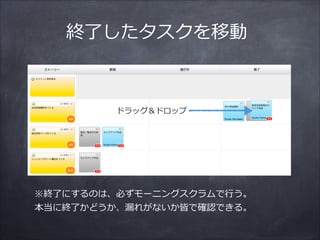

終了了したタスクを移動
ドラッグ&ドロップ
※終了了にするのは、必ずモーニングスクラムで⾏行行う。
本当に終了了かどうか、漏漏れがないか皆で確認できる。
基本的にはこれの
繰り返しです
プロジェクトに合わせて
アレンジしてみてください

Scrum with Redmine Backlogs
