Il Project Management nelle
    strutture di formazione


       Iref – 06 luglio 2006




  Il Diagramma di GANTT




                               1
Nota biografica: Henry Gantt


Ingegnere industriale statunitense,
discepolo di Taylor, consigliere militare
durante la prima guerra mondiale.
Ha ideato anche dei metodi automatici
per il calcolo dei tempi di lavorazione
alle macchine utensili




       Il Diagramma di Gantt
È una rappresentazione su scala temporale
dell'evoluzione del progetto.
Il Gantt è definito diagramma a barre infatti
rappresenta le attività mediante barre, la
cui lunghezza è proporzionale alla durata
dell'attività che rappresenta.
Il diagramma viene collocato su una scala
temporale in rappresentanza delle attività
stesse.




                                                2
Il Diagramma di Gantt

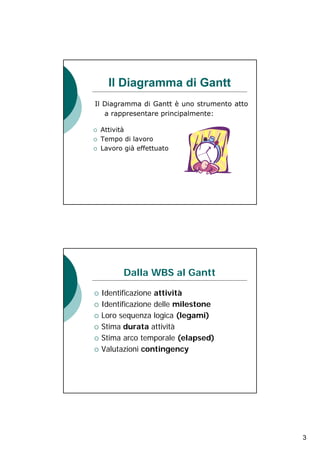

Il Diagramma di Gantt è uno strumento atto
   a rappresentare principalmente:

 Attività
 Tempo di lavoro
 Lavoro già effettuato




        Dalla WBS al Gantt

 Identificazione attività
 Identificazione delle milestone
 Loro sequenza logica (legami)
 Stima durata attività
 Stima arco temporale (elapsed)
 Valutazioni contingency




                                             3

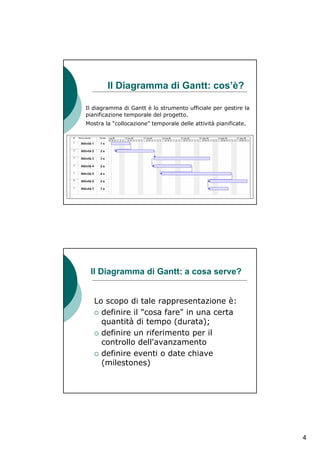

Il Diagramma di Gantt: cos’è?

Il diagramma di Gantt è lo strumento ufficiale per gestire la
pianificazione temporale del progetto.
Mostra la “collocazione” temporale delle attività pianificate.




 Il Diagramma di Gantt: a cosa serve?


   Lo scopo di tale rappresentazione è:
     definire il "cosa fare" in una certa
     quantità di tempo (durata);
     definire un riferimento per il
     controllo dell'avanzamento
     definire eventi o date chiave
     (milestones)




                                                                 4
Il Diagramma di Gantt:

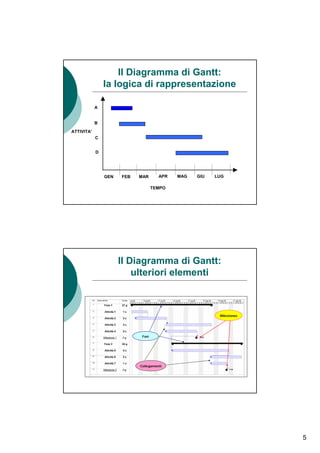

                la logica di rappresentazione

            A


            B
ATTIVITA'
            C


            D




                GEN   FEB   MAR       APR   MAG   GIU   LUG

                                    TEMPO




                      Il Diagramma di Gantt:
                          ulteriori elementi



                                                         Milestones




                             Fasi




                            Collegamenti




                                                                      5

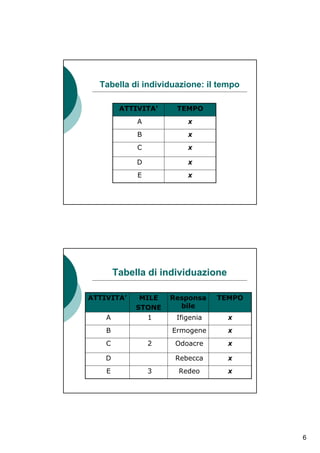

Tabella di individuazione: il tempo

         ATTIVITA’    TEMPO
             A           x
             B           x
             C           x

             D           x
             E           x




        Tabella di individuazione

ATTIVITA’     MILE   Responsa    TEMPO
             STONE     bile
    A           1     Ifigenia      x
    B                Ermogene       x
    C            2    Odoacre       x

    D                 Rebecca       x
    E            3    Redeo         x




                                         6
Il Diagramma di Gantt:
                   l’apertura di un ufficio




                     Il Diagramma di Gantt:
            la rappresentazione del lavoro effettuato



      B
ATTIVITA'




             GEN   FEB   MAR     APR   MAG   GIU   LUG

                               TEMPO




                                                         7
Il Diagramma di Gantt:
la rappresentazione del lavoro effettuato




         Il Diagramma di Gantt:
             il controllo S.A.L.




                                            8
Il Diagramma di Gantt:
       esercitazione




I Costi di Progetto




                          9
Preventivazione dei Costi
La preventivazione e la stima dei costi è
fondamentale nella fase di pianificazione
del progetto
Non è da considerarsi un’attività spot ma
un processo: da una valutazione di
massima del costo del progetto (per
decidere se “scommettere” sul progetto)
si deve giungere ad un’analisi dettagliata
ed affidabile (per poter fornire un
preventivo al committente)
Non è un processo semplice ma molto
complesso




  La preventivazione dei costi:
          complessità



Ogni stima è complessa
Esistono molti modelli per la stima
dei costi
I fattori da valutare sono molteplici
Esistono i rischi di progetto




                                             10

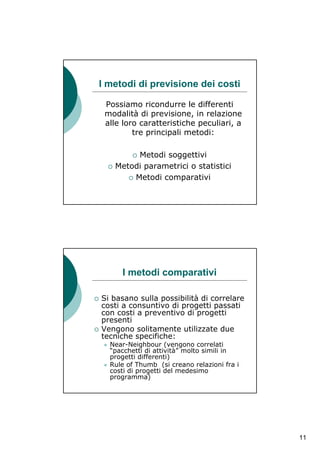

I metodi di previsione dei costi

 Possiamo ricondurre le differenti
 modalità di previsione, in relazione
 alle loro caratteristiche peculiari, a
         tre principali metodi:

        Metodi soggettivi
   Metodi parametrici o statistici
       Metodi comparativi




     I metodi comparativi

Si basano sulla possibilità di correlare
costi a consuntivo di progetti passati
con costi a preventivo di progetti
presenti
Vengono solitamente utilizzate due
tecniche specifiche:
  Near-Neighbour (vengono correlati
  “pacchetti di attività” molto simili in
  progetti differenti)
  Rule of Thumb (si creano relazioni fra i
  costi di progetti del medesimo
  programma)




                                             11

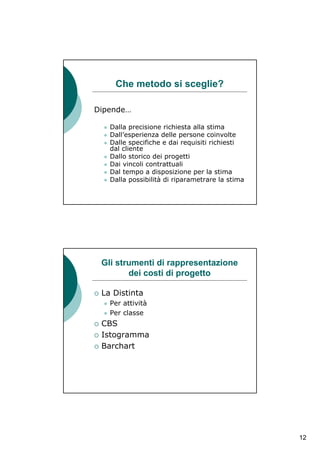

Che metodo si sceglie?

Dipende…

   Dalla precisione richiesta alla stima
   Dall’esperienza delle persone coinvolte
   Dalle specifiche e dai requisiti richiesti
   dal cliente
   Dallo storico dei progetti
   Dai vincoli contrattuali
   Dal tempo a disposizione per la stima
   Dalla possibilità di riparametrare la stima




 Gli strumenti di rappresentazione
        dei costi di progetto

 La Distinta
   Per attività
   Per classe
 CBS
 Istogramma
 Barchart




                                                 12

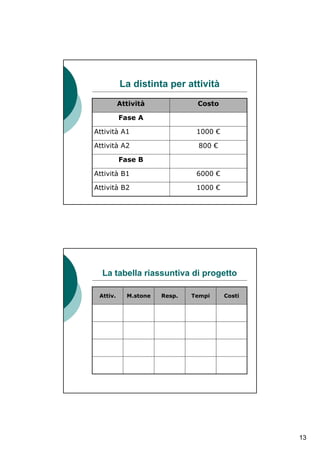

La distinta per attività
          Attività             Costo

          Fase A

Attività A1                    1000 €

Attività A2                    800 €

          Fase B

Attività B1                    6000 €

Attività B2                    1000 €




  La tabella riassuntiva di progetto

 Attiv.     M.stone   Resp.   Tempi     Costi




                                                13
La distinta per classi
         Classe                Costo
    R.U. (Lavoro)
Ordinario                      1000 €
Straordinario                  800 €
     Attrezzature
…                              6000 €
…
       Materiali
…                              500 €




                         CBS
Nasce
dall’intersezione in            ATTIVITÀ

una tabella a
doppia entrata di
Attività e Costi
(per chiarezza
spesso suddivisi in    COSTI

Classi)




                                           14
BARCHART

                 1          2          3          4    5       6    7         8    9     10           11   12       13


            A1       3200


            A2                  4000


            A3                             7000


            A4                                                     6000


            A5                                                                    9000


            A6                                                                                20000




            A7                                                                                                      1000




                                                  ISTOGRAMMA
        8

        7

        6

        5
COSTI




        4

        3

        2

        1

        0
                 1                         2               3              4              5                      6
                                                               TEMPO




                                                                                                                           15

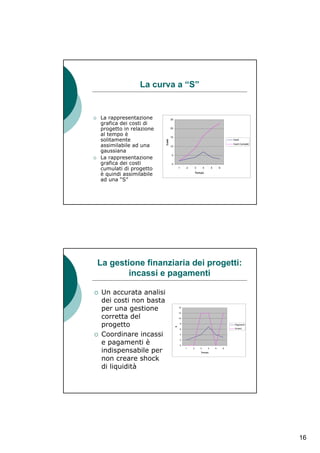

La curva a “S”


La rappresentazione             25
grafica dei costi di
progetto in relazione           20

al tempo è                      15
solitamente                                                                              Costi




                        Costi
assimilabile ad una             10
                                                                                         Costi Cumulati


gaussiana
La rappresentazione
                                5


grafica dei costi               0

cumulati di progetto                     1       2       3       4       5       6

è quindi assimilabile                                    Tem po


ad una “S”




La gestione finanziaria dei progetti:
        incassi e pagamenti

 Un accurata analisi
 dei costi non basta
 per una gestione                        14



 corretta del
                                         12

                                         10


 progetto                                    8                                            Pagamenti
                                     $




                                             6                                            Incassi


 Coordinare incassi                          4



 e pagamenti è
                                             2

                                             0


 indispensabile per
                                                 1   2       3       4       5       6
                                                             Tem po


 non creare shock
 di liquidità




                                                                                                          16
