Заняття #3
Defining PMO
Structure and
Governance
Lemberg PMO School 2023
https://lembs.com/pmoschool
17 Серпня 2023 р.
MichaelVidyakin
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
8/17/2023
3
Михайло Відякін
• 19+ років професійного досвіду
• Проєктний менеджмент, трансформації
організацій, стратегічне планування,
розвиток бізнесу, OKRs, операційна
досконалість, управління змінами
• Побудова внутрішніх контролів та
корпоративного управління, ESG
• Managing Partner в Leopolis Group
• x-Керівник стратегії та трансформації в
НБУ та ПМО в АМПУ, x-OTP та BNPP
• PMP©, PMI member
• “Майстер барбекю”, батько 2 дітей,
регулярно плаваю, граю у сквош
https://www.linkedin.com/in/mvidyakin/
Мій LinkedIn
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

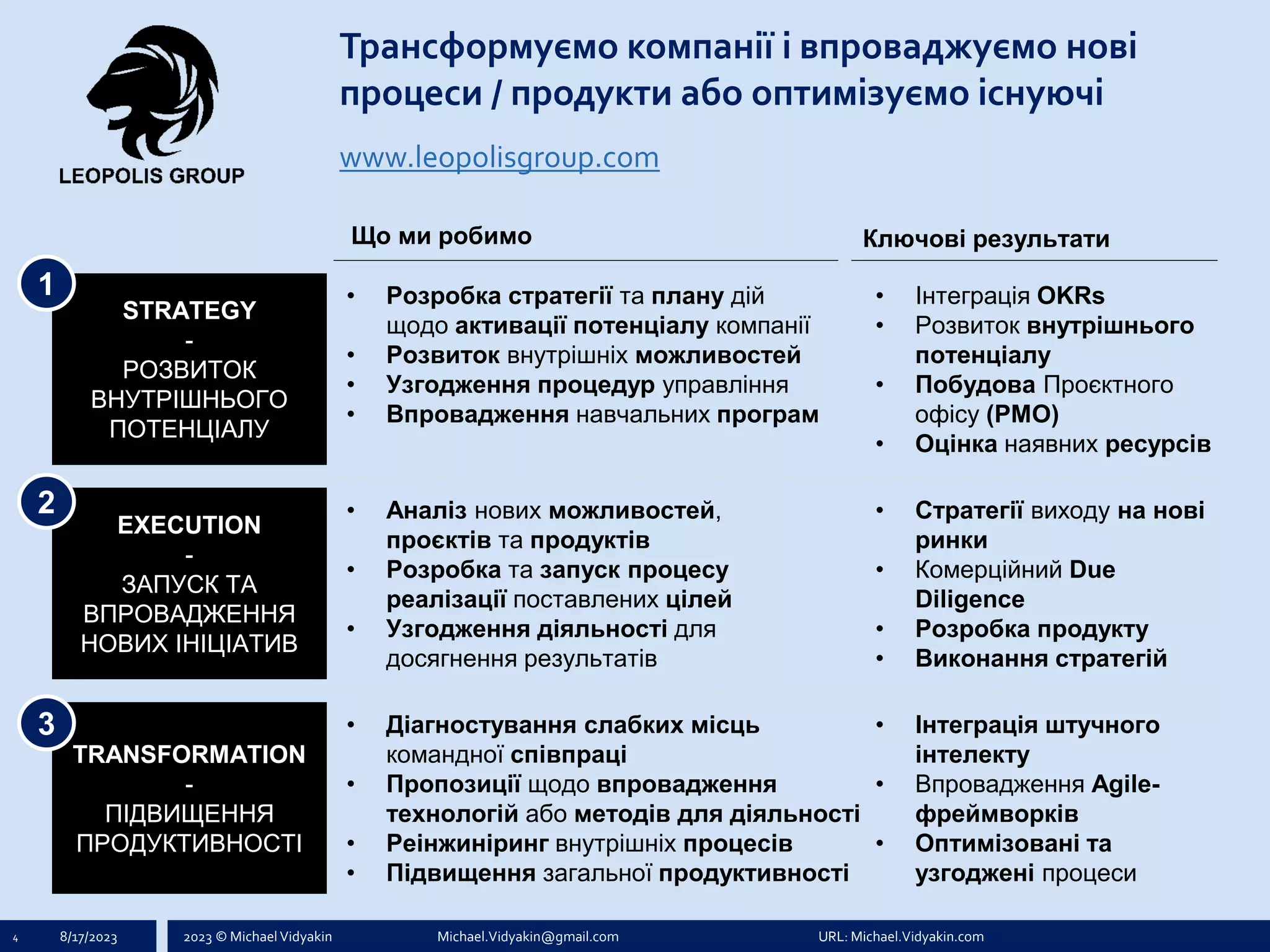

Трансформуємо компанії і впроваджуємо нові
процеси / продукти або оптимізуємо існуючі
4 8/17/2023
STRATEGY
-
РОЗВИТОК
ВНУТРІШНЬОГО
ПОТЕНЦІАЛУ
Що ми робимо Ключові результати
• Інтеграція OKRs
• Розвиток внутрішнього
потенціалу
• Побудова Проєктного
офісу (PMO)
• Оцінка наявних ресурсів
1 • Розробка стратегії та плану дій
щодо активації потенціалу компанії
• Розвиток внутрішніх можливостей
• Узгодження процедур управління
• Впровадження навчальних програм
• Аналіз нових можливостей,
проєктів та продуктів
• Розробка та запуск процесу
реалізації поставлених цілей
• Узгодження діяльності для
досягнення результатів
EXECUTION
-
ЗАПУСК ТА
ВПРОВАДЖЕННЯ
НОВИХ ІНІЦІАТИВ
2
TRANSFORMATION
-
ПІДВИЩЕННЯ
ПРОДУКТИВНОСТІ
3 • Діагностування слабких місць
командної співпраці
• Пропозиції щодо впровадження
технологій або методів для діяльності
• Реінжиніринг внутрішніх процесів
• Підвищення загальної продуктивності
• Стратегії виходу на нові
ринки
• Комерційний Due
Diligence
• Розробка продукту
• Виконання стратегій
• Інтеграція штучного
інтелекту
• Впровадження Agile-
фреймворків
• Оптимізовані та
узгоджені процеси
www.leopolisgroup.com
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

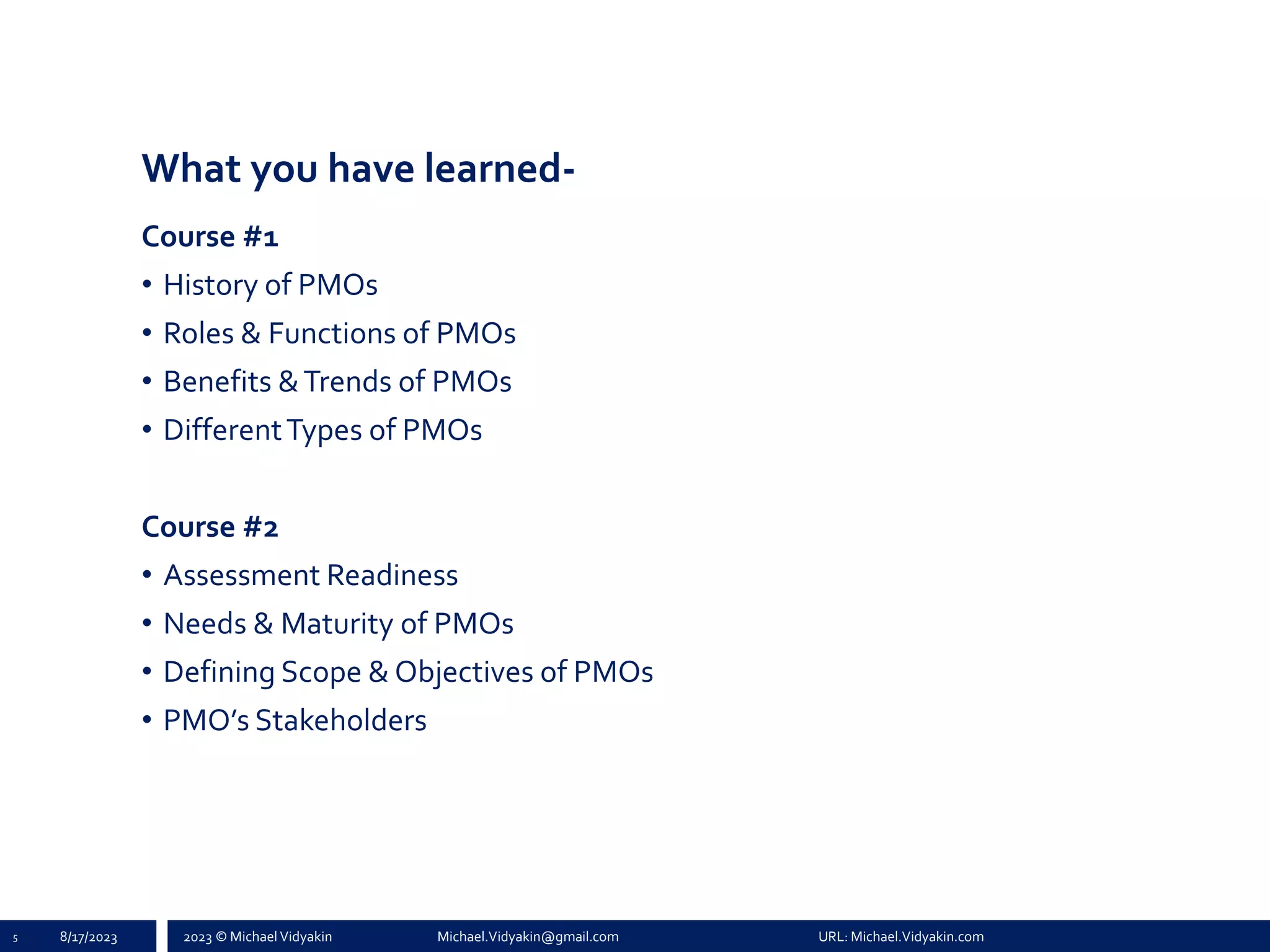

What you have learned-
Course #1
• History of PMOs
• Roles & Functions of PMOs
• Benefits &Trends of PMOs
• DifferentTypes of PMOs
Course #2
• Assessment Readiness
• Needs & Maturity of PMOs
• Defining Scope & Objectives of PMOs
• PMO’s Stakeholders
5 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

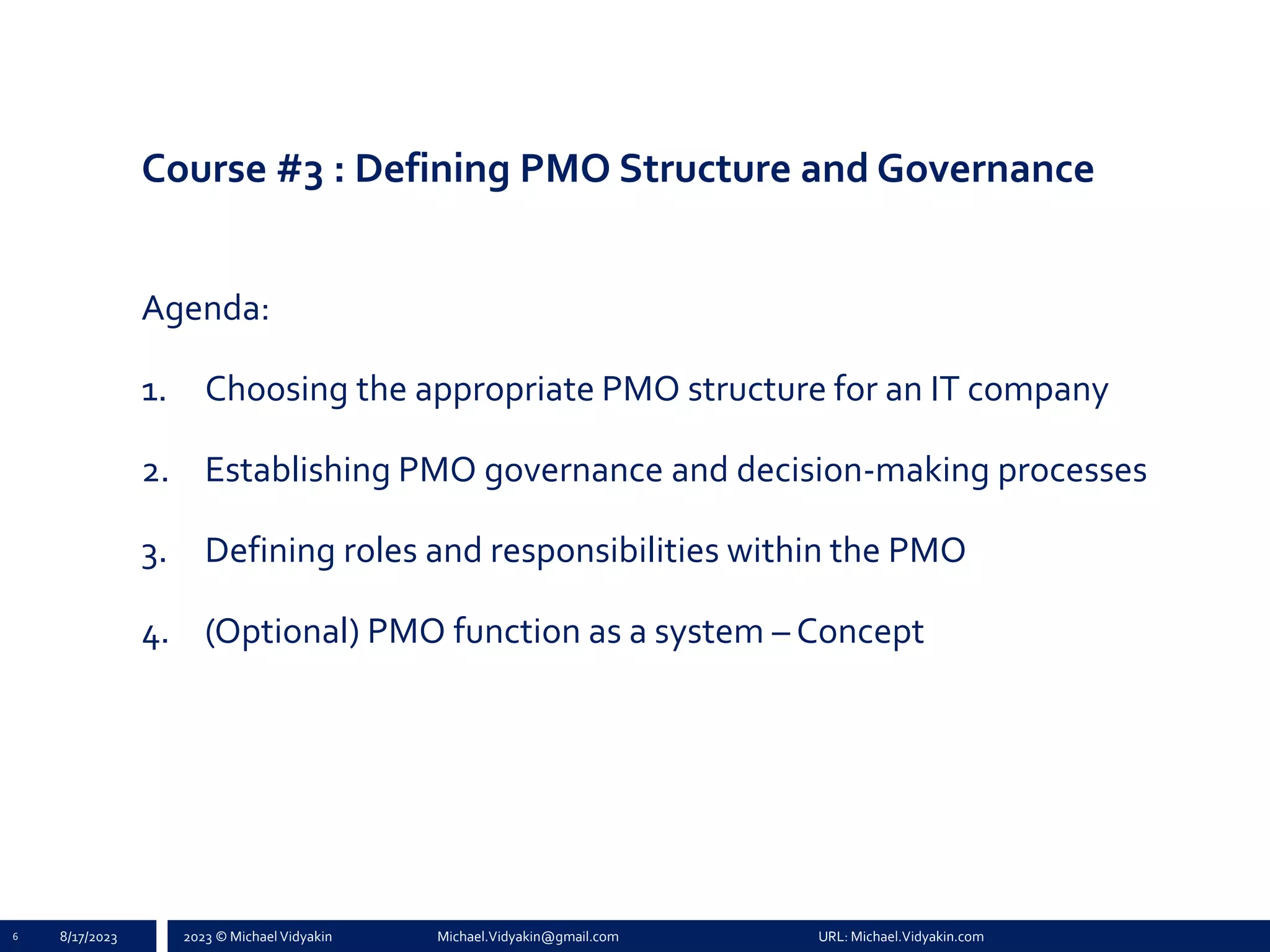

Course #3 : Defining PMO Structure and Governance
Agenda:
1. Choosing the appropriate PMO structure for an IT company
2. Establishing PMO governance and decision-making processes
3. Defining roles and responsibilities within the PMO
4. (Optional) PMO function as a system – Concept
8/17/2023
6
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

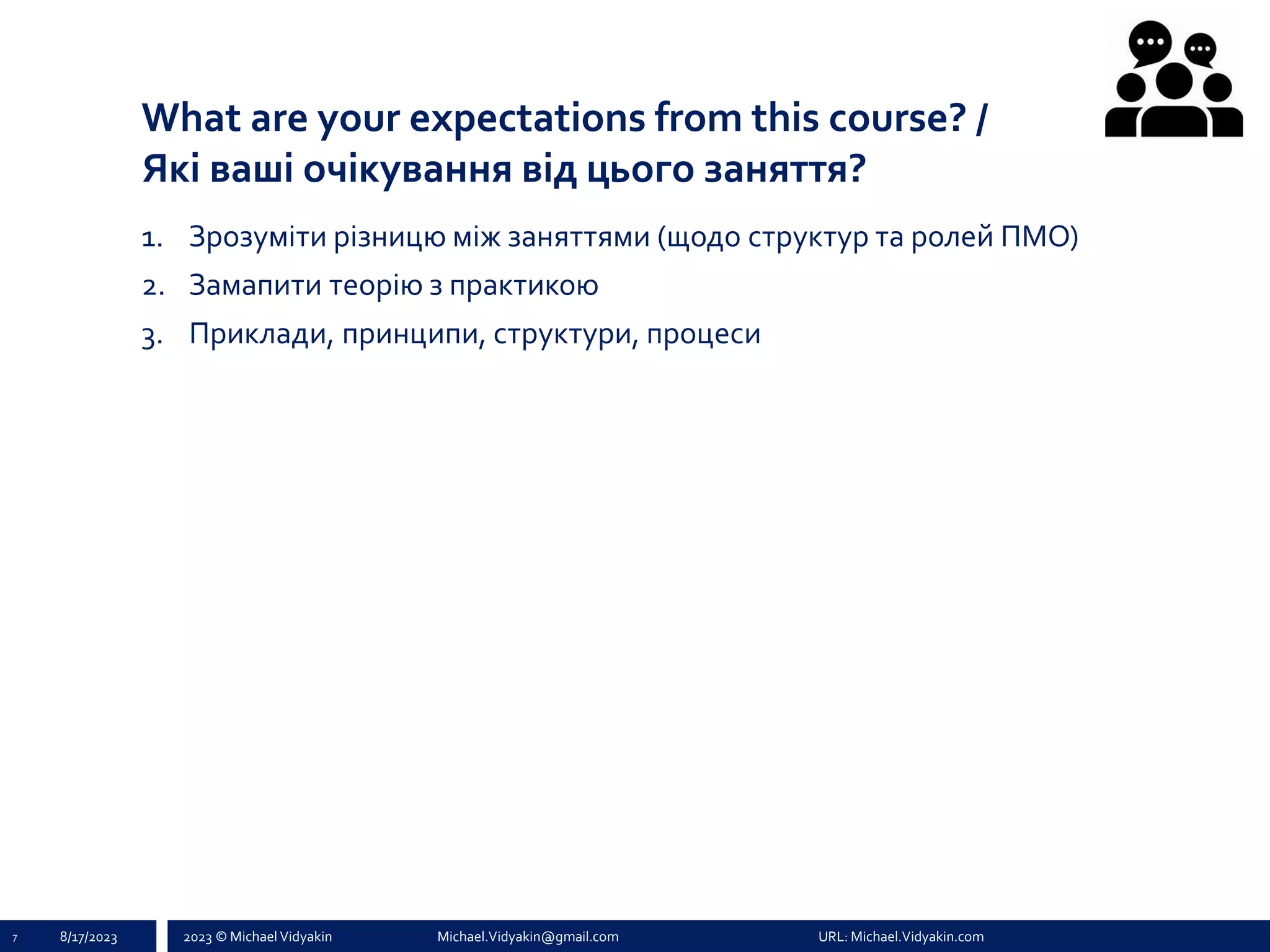

What are your expectations from this course? /
Які ваші очікування від цього заняття?
7 8/17/2023
1. Зрозуміти різницю між заняттями (щодо структур та ролей ПМО)
2. Замапити теорію з практикою
3. Приклади, принципи, структури, процеси
Choosing the
appropriate PMO
structure for an IT
company
Section 1
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

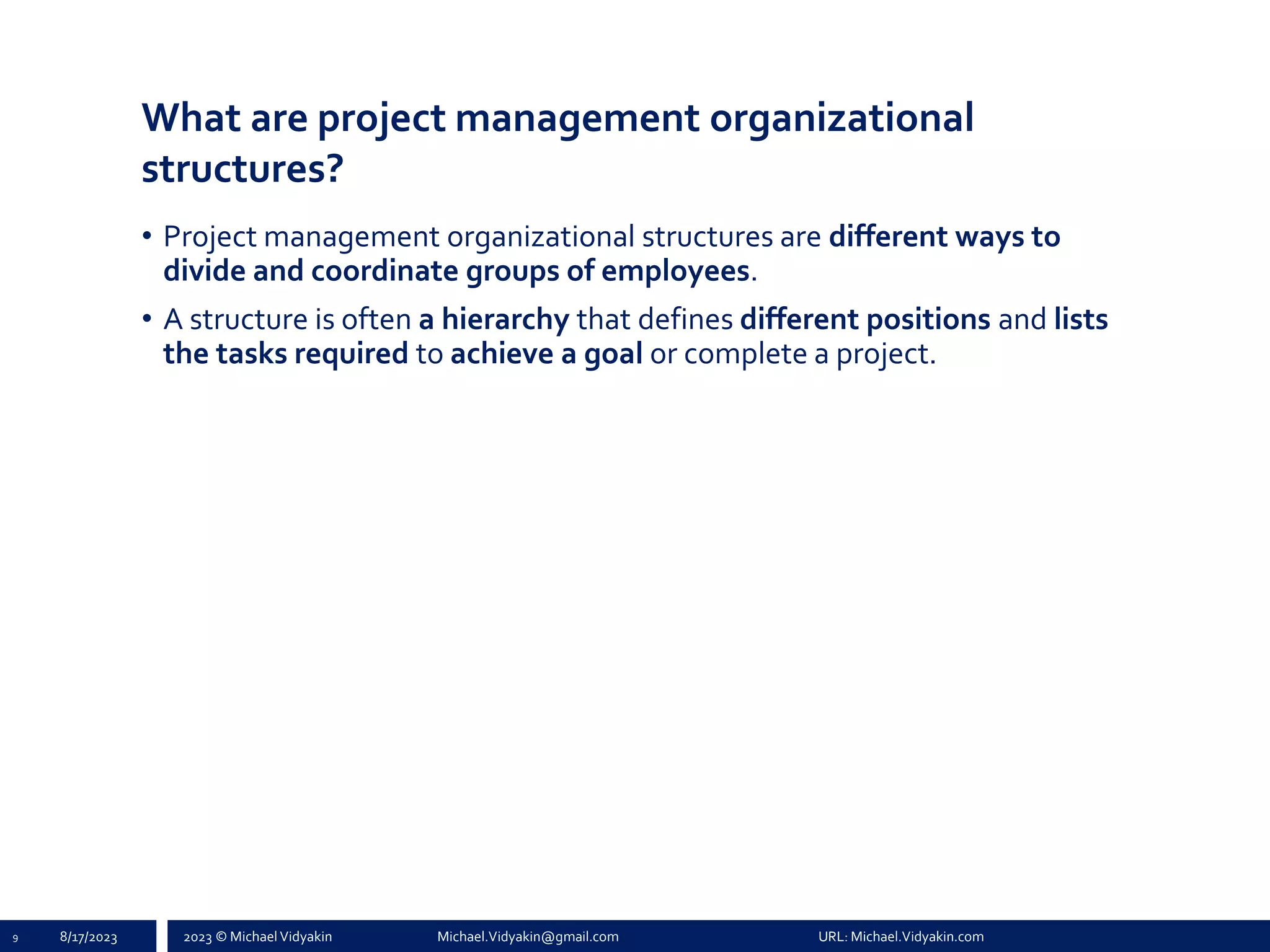

What are project management organizational
structures?
9 8/17/2023
• Project management organizational structures are different ways to
divide and coordinate groups of employees.
• A structure is often a hierarchy that defines different positions and lists
the tasks required to achieve a goal or complete a project.
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

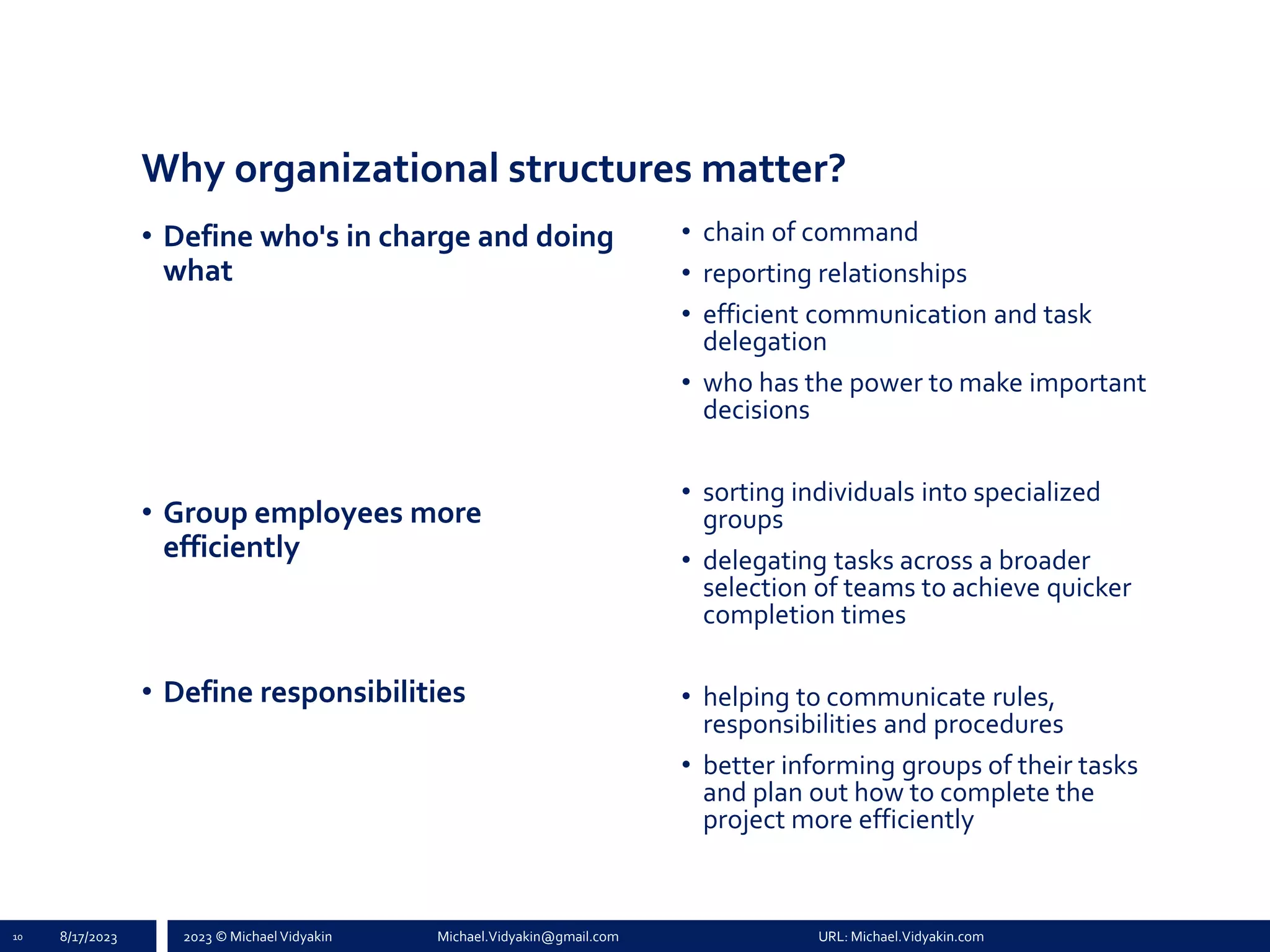

Why organizational structures matter?
10 8/17/2023
• Define who's in charge and doing
what
• Group employees more
efficiently
• Define responsibilities
• chain of command
• reporting relationships
• efficient communication and task
delegation
• who has the power to make important
decisions
• sorting individuals into specialized
groups
• delegating tasks across a broader
selection of teams to achieve quicker
completion times
• helping to communicate rules,
responsibilities and procedures
• better informing groups of their tasks
and plan out how to complete the
project more efficiently
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

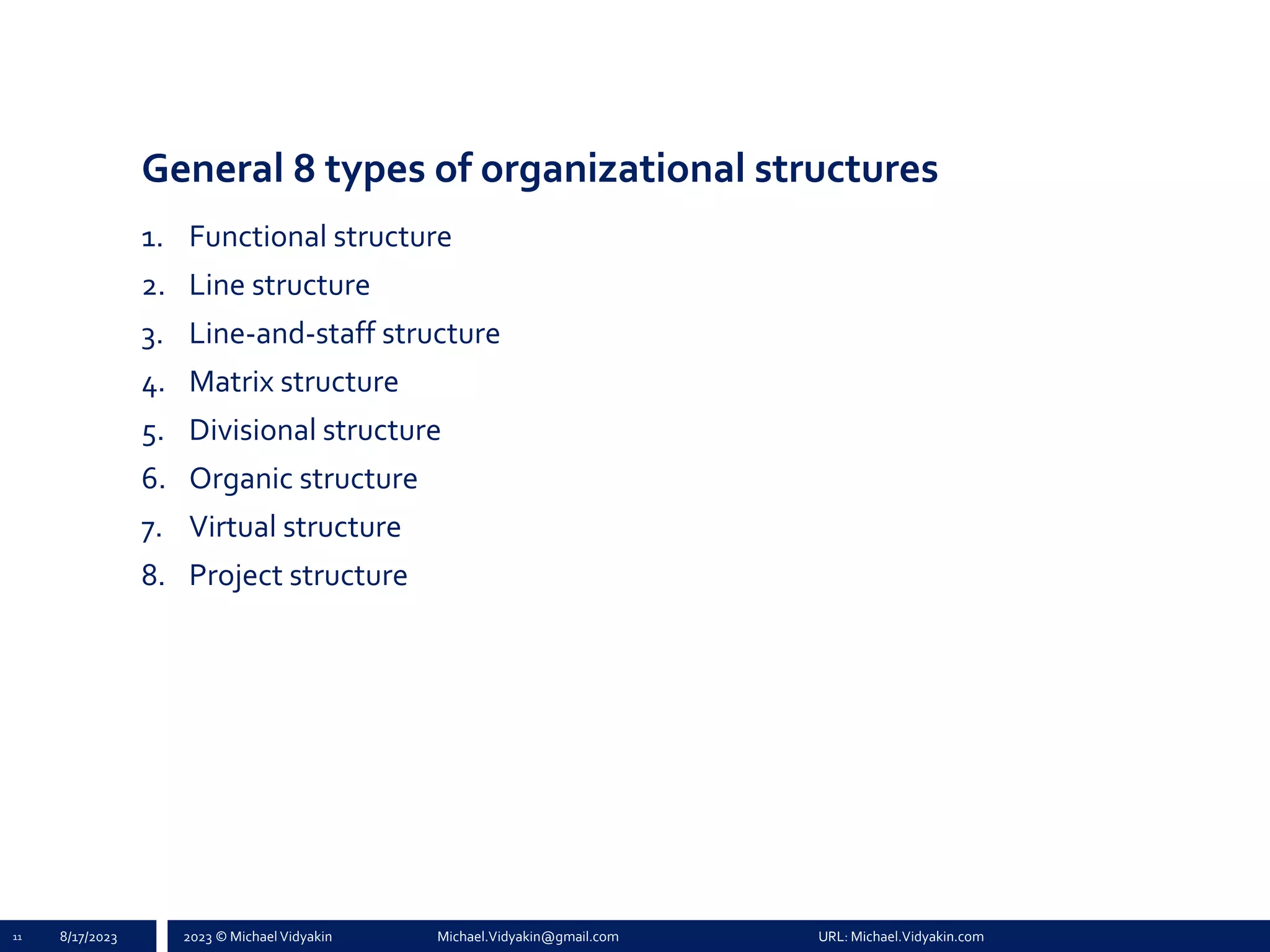

General 8 types of organizational structures
11 8/17/2023
1. Functional structure
2. Line structure
3. Line-and-staff structure
4. Matrix structure
5. Divisional structure
6. Organic structure
7. Virtual structure
8. Project structure
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

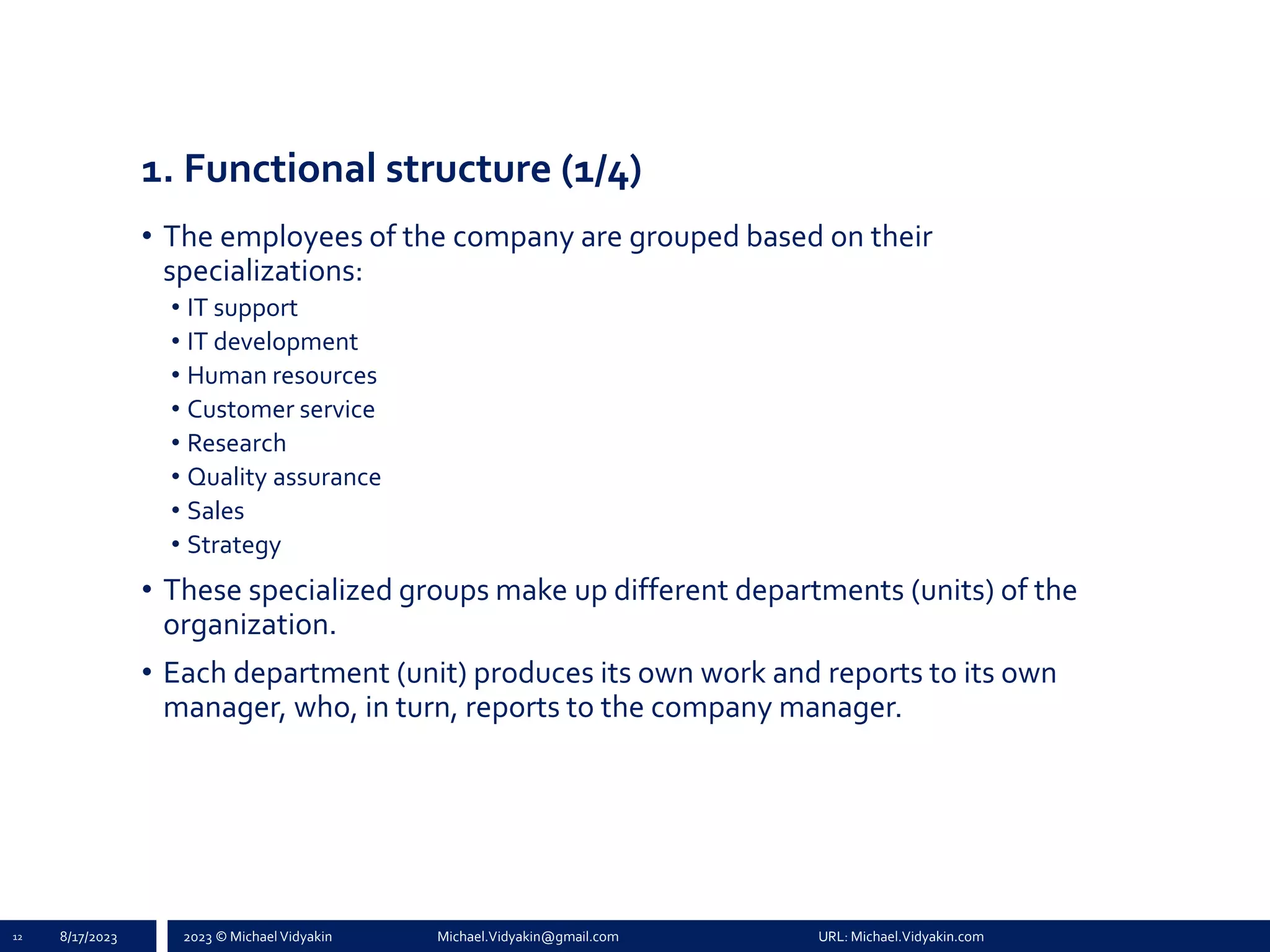

1. Functional structure (1/4)
• The employees of the company are grouped based on their
specializations:
• IT support
• IT development
• Human resources
• Customer service
• Research
• Quality assurance
• Sales
• Strategy
• These specialized groups make up different departments (units) of the
organization.
• Each department (unit) produces its own work and reports to its own
manager, who, in turn, reports to the company manager.
12 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

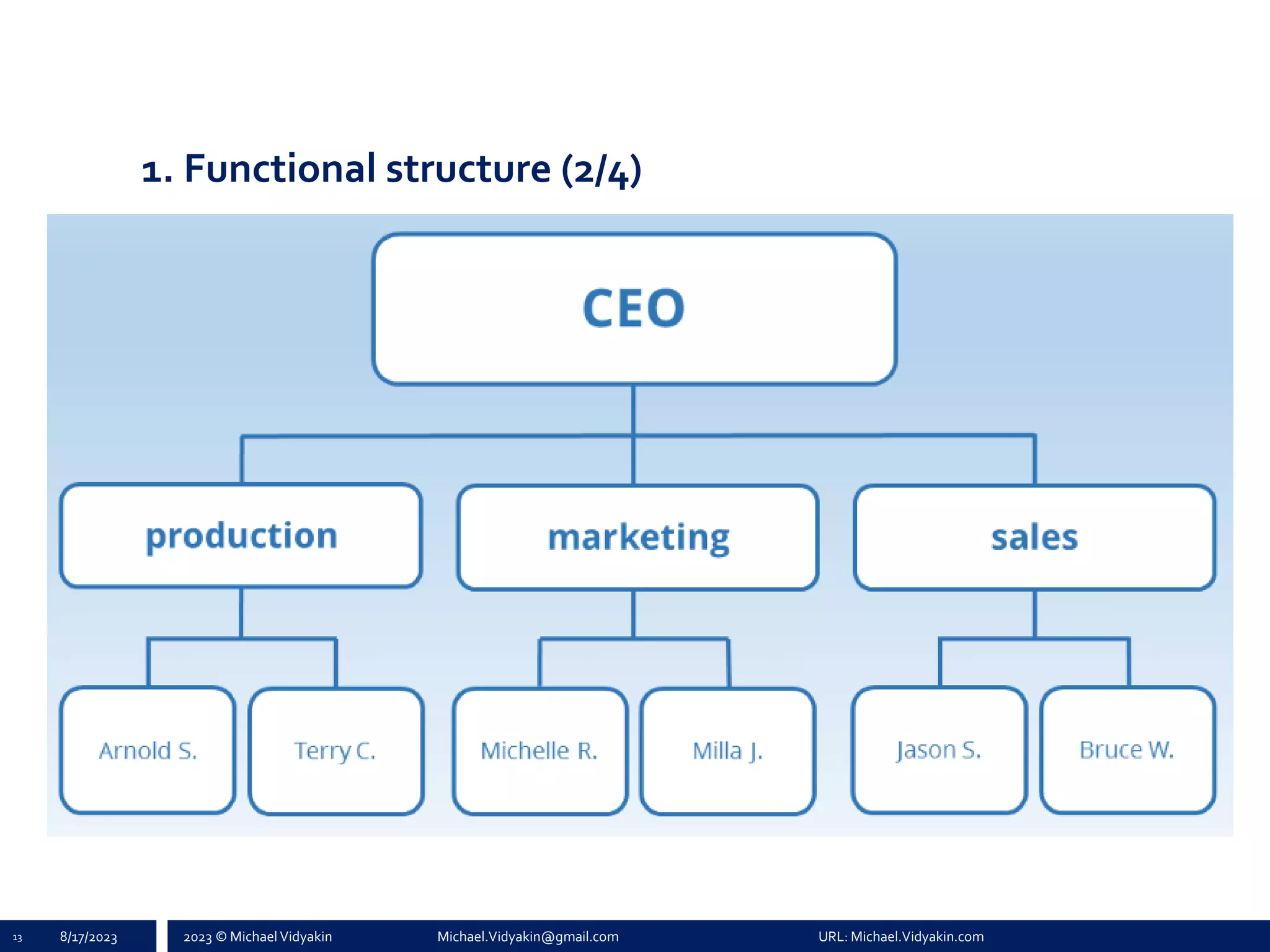

1. Functional structure (2/4)
13 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

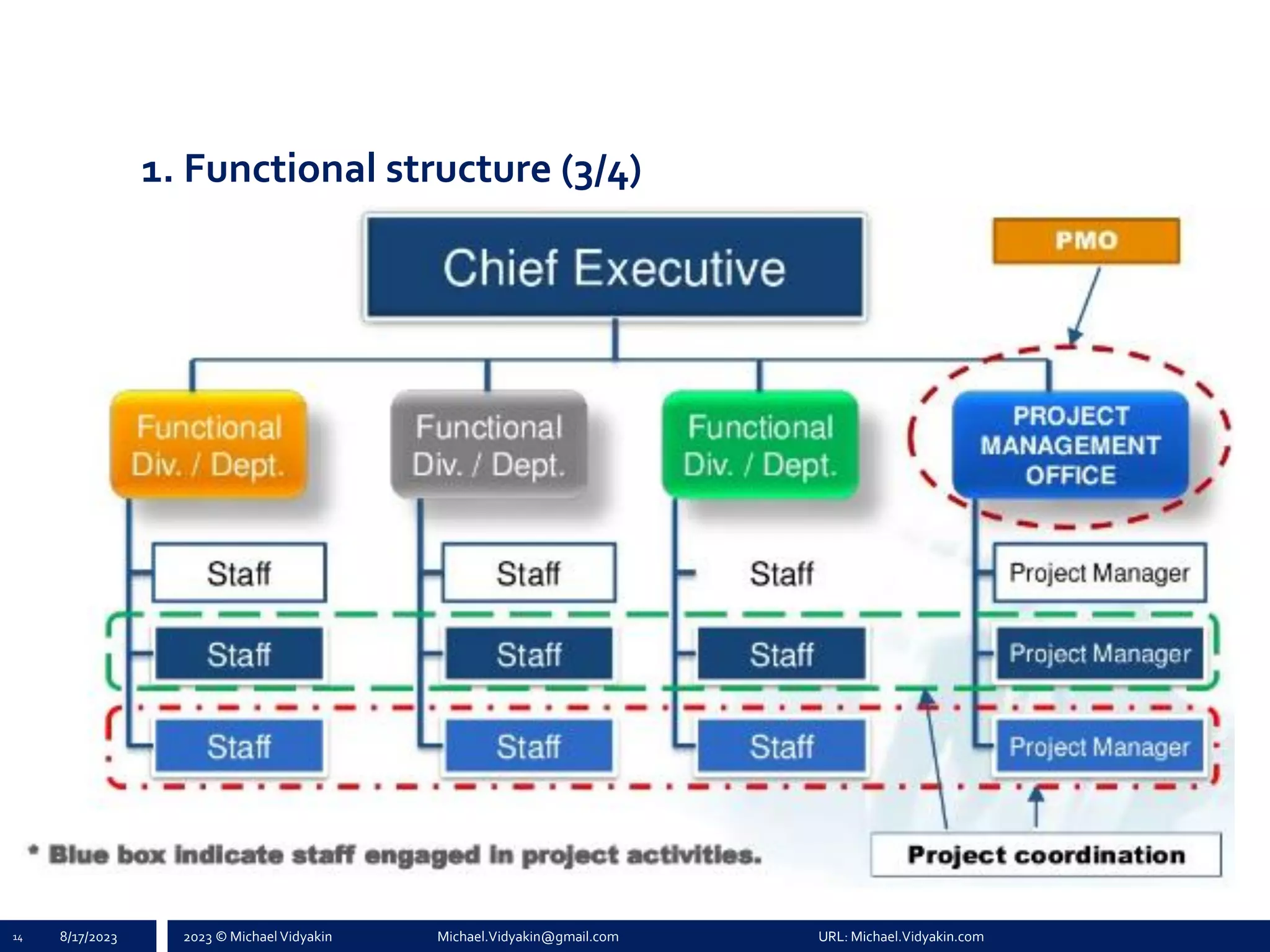

1. Functional structure (3/4)
14 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

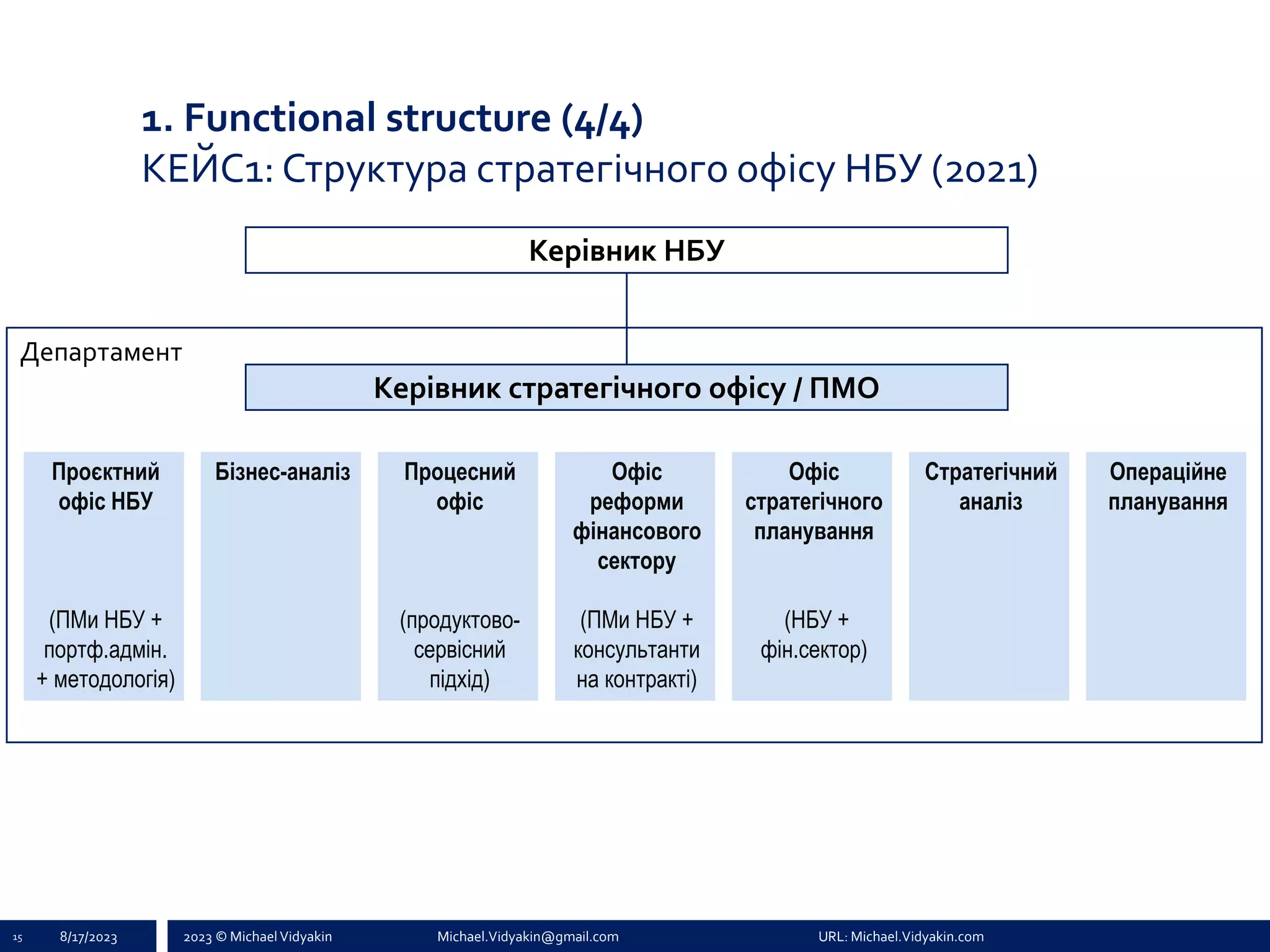

1. Functional structure (4/4)

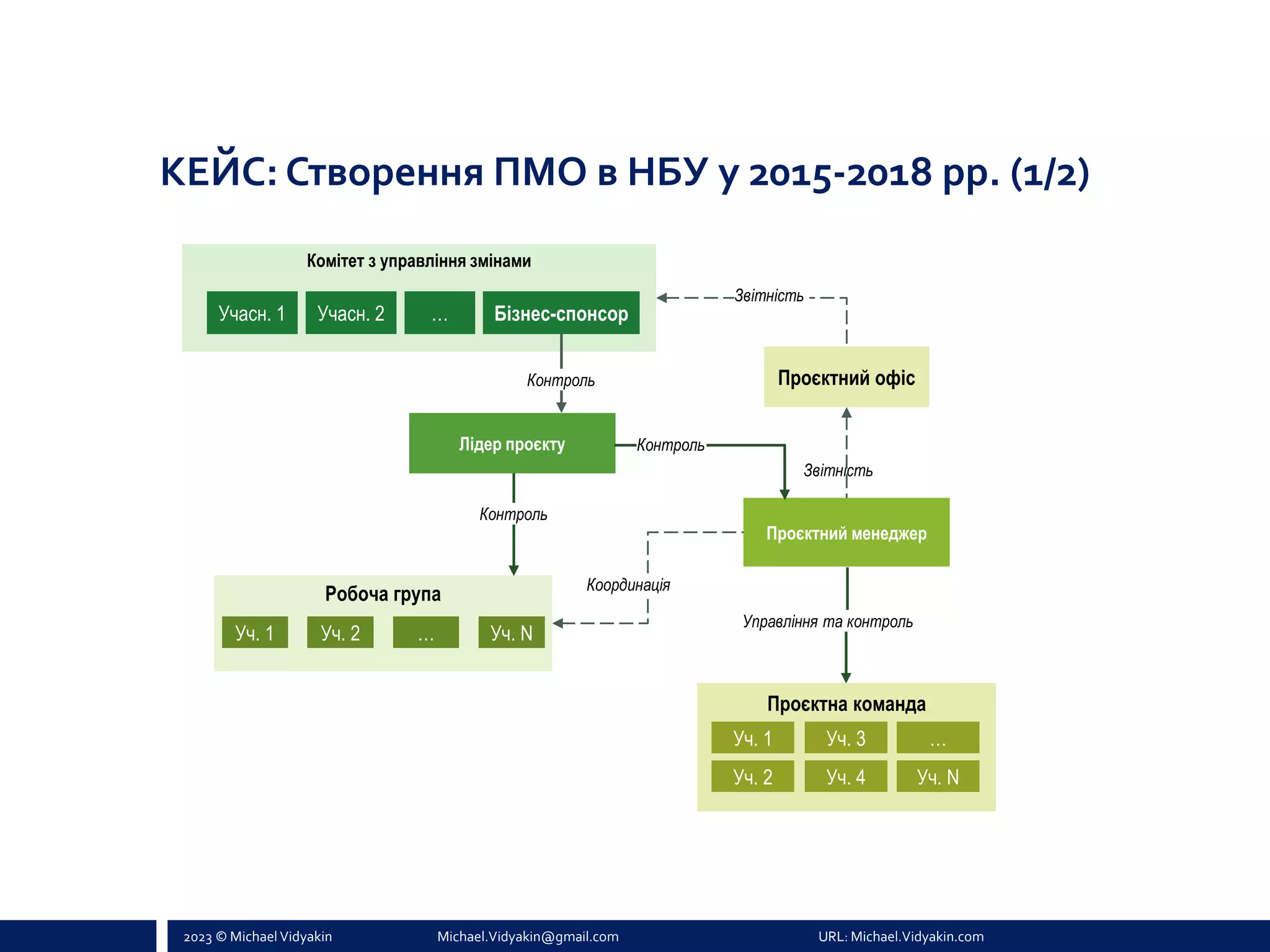

КЕЙС1: Структура стратегічного офісу НБУ (2021)
15 8/17/2023
Проєктний
офіс НБУ
(ПМи НБУ +
портф.адмін.
+ методологія)
Процесний
офіс
(продуктово-
сервісний
підхід)
Офіс
реформи
фінансового
сектору
(ПМи НБУ +
консультанти
на контракті)
Стратегічний
аналіз
Бізнес-аналіз Офіс
стратегічного
планування
(НБУ +
фін.сектор)
Операційне
планування
Керівник НБУ
Керівник стратегічного офісу / ПМО
Департамент
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

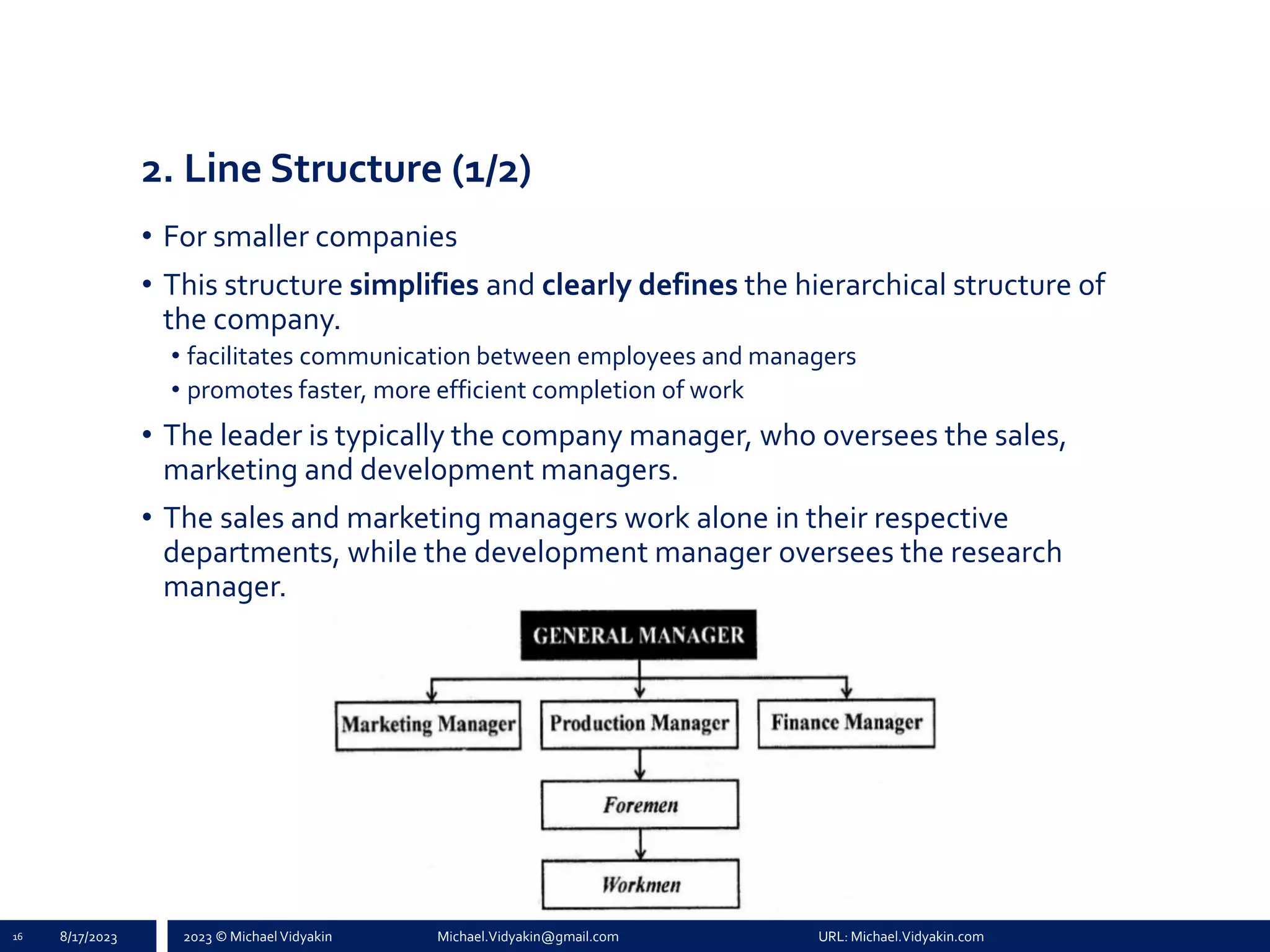

2. Line Structure (1/2)
• For smaller companies
• This structure simplifies and clearly defines the hierarchical structure of
the company.
• facilitates communication between employees and managers
• promotes faster, more efficient completion of work
• The leader is typically the company manager, who oversees the sales,
marketing and development managers.
• The sales and marketing managers work alone in their respective
departments, while the development manager oversees the research
manager.
16 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

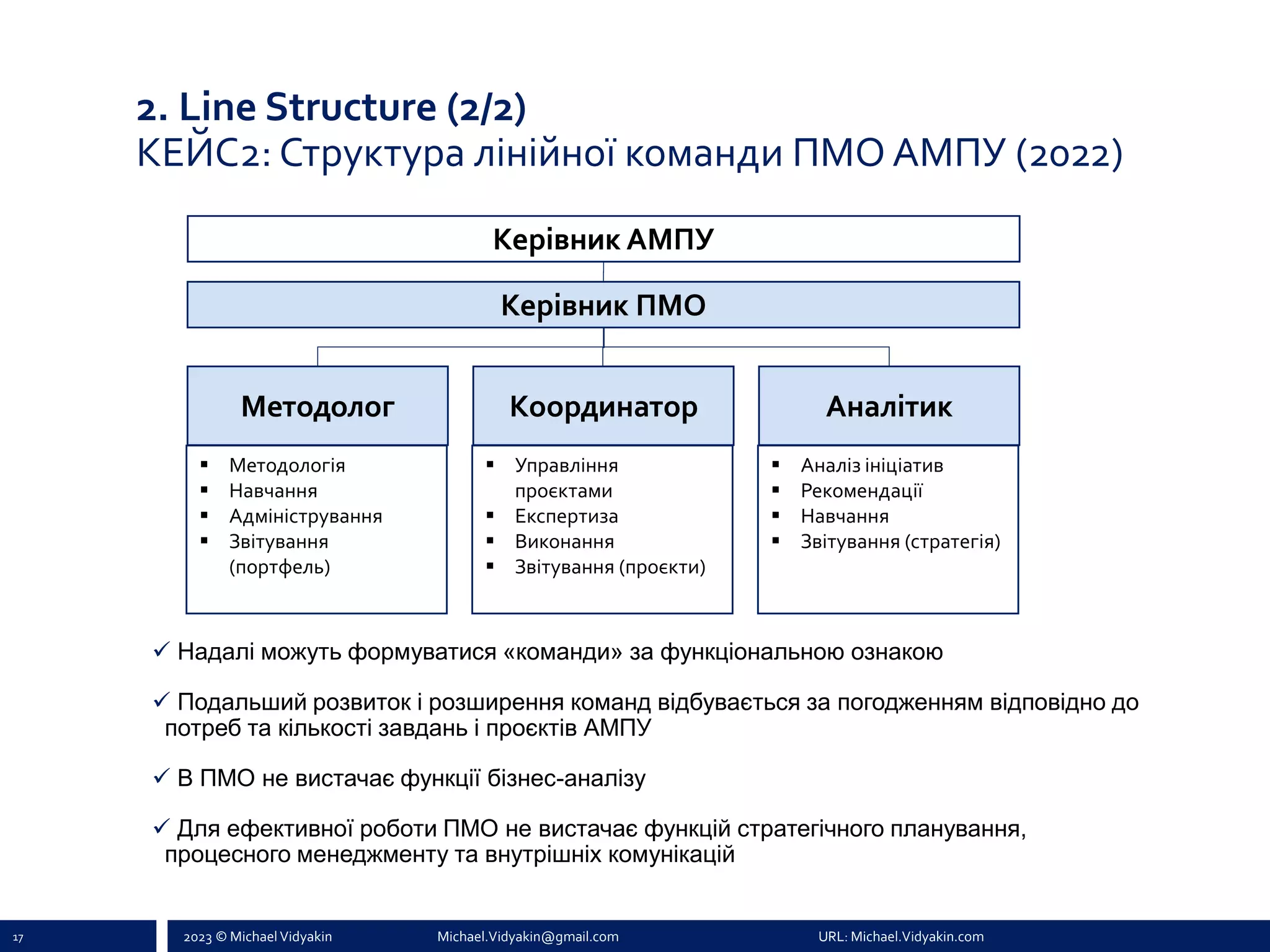

Керівник АМПУ
Керівник ПМО
Методолог Координатор Аналітик
✓ Надалі можуть формуватися «команди» за функціональною ознакою
✓ Подальший розвиток і розширення команд відбувається за погодженням відповідно до
потреб та кількості завдань і проєктів АМПУ
✓ В ПМО не вистачає функції бізнес-аналізу
✓ Для ефективної роботи ПМО не вистачає функцій стратегічного планування,
процесного менеджменту та внутрішніх комунікацій
17
▪ Методологія
▪ Навчання
▪ Адміністрування
▪ Звітування
(портфель)
▪ Управління
проєктами
▪ Експертиза
▪ Виконання
▪ Звітування (проєкти)
▪ Аналіз ініціатив
▪ Рекомендації
▪ Навчання
▪ Звітування (стратегія)
2. Line Structure (2/2)
КЕЙС2: Структура лінійної команди ПМО АМПУ (2022)
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

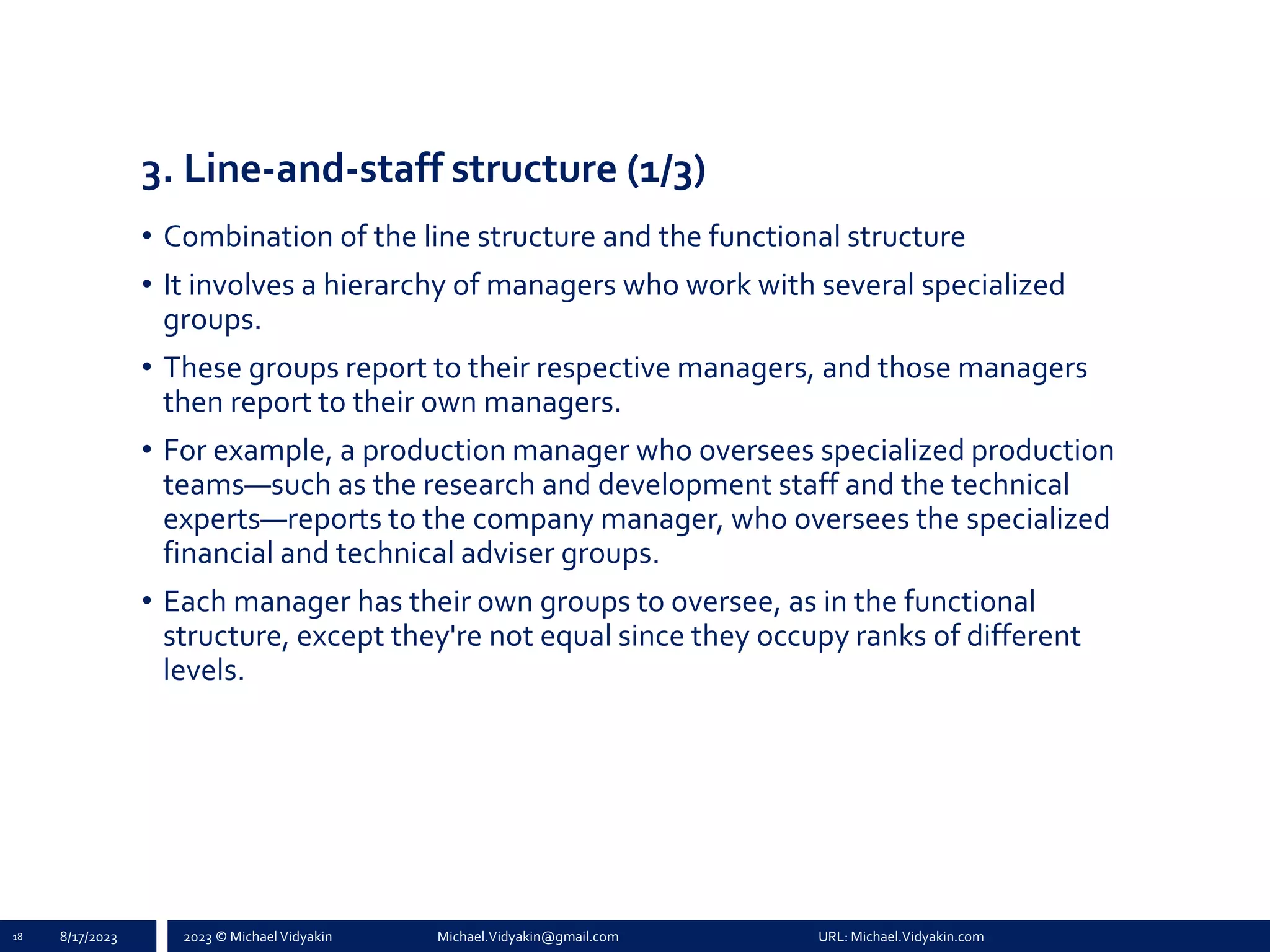

3. Line-and-staff structure (1/3)
• Combination of the line structure and the functional structure
• It involves a hierarchy of managers who work with several specialized
groups.
• These groups report to their respective managers, and those managers
then report to their own managers.
• For example, a production manager who oversees specialized production
teams—such as the research and development staff and the technical
experts—reports to the company manager, who oversees the specialized
financial and technical adviser groups.
• Each manager has their own groups to oversee, as in the functional
structure, except they're not equal since they occupy ranks of different
levels.
18 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

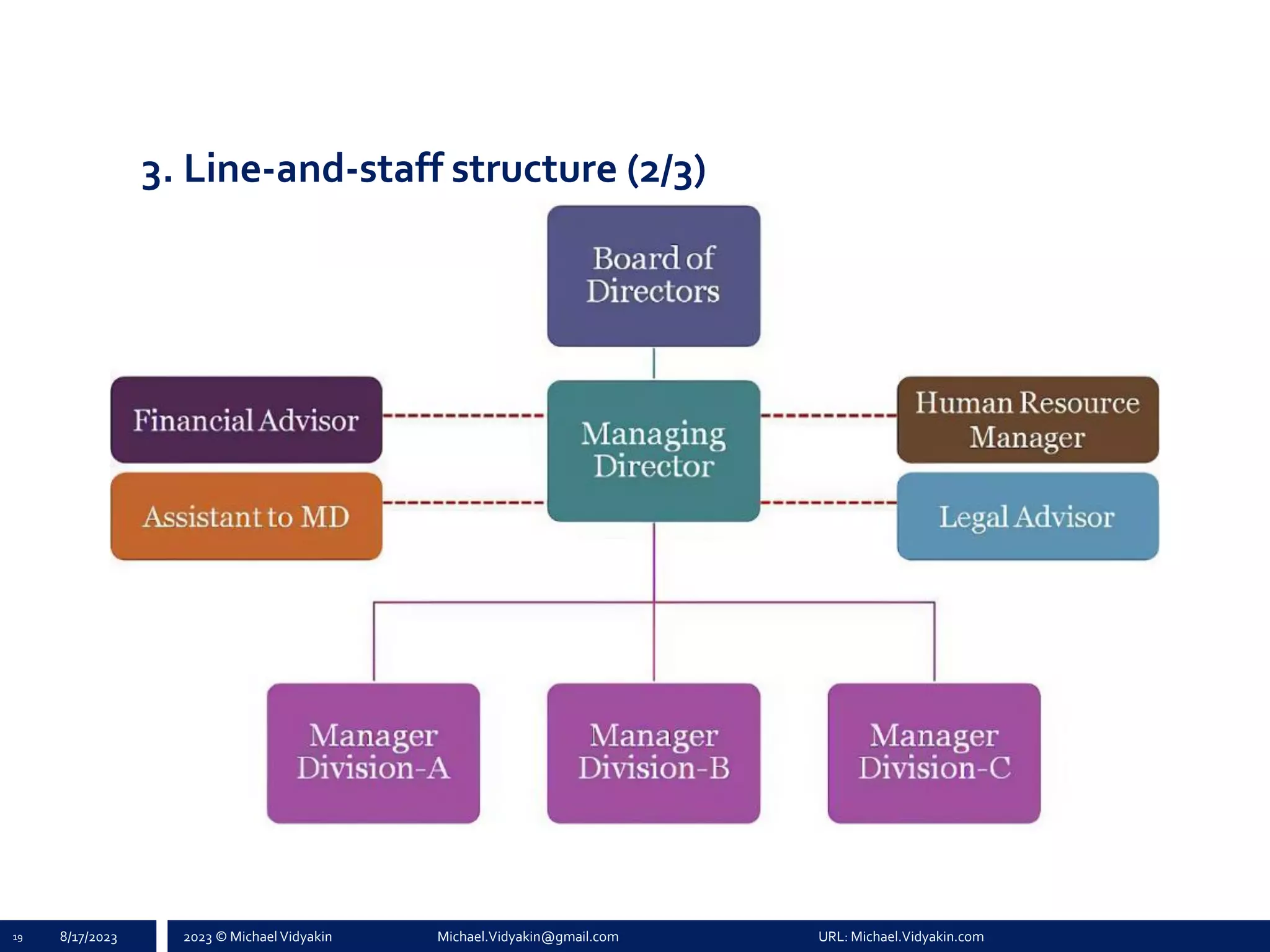

3. Line-and-staff structure (2/3)
19 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

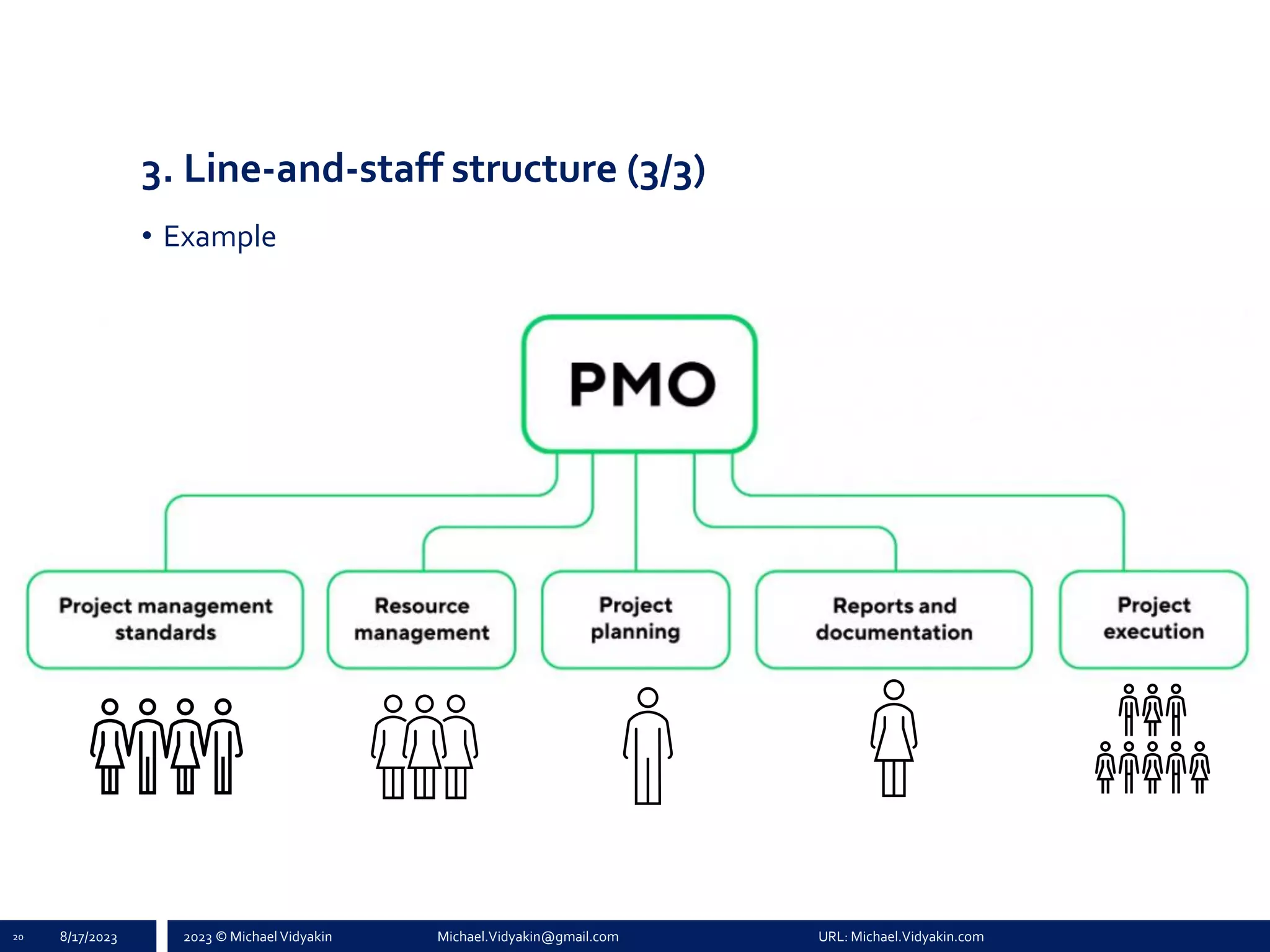

3. Line-and-staff structure (3/3)
• Example
20 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

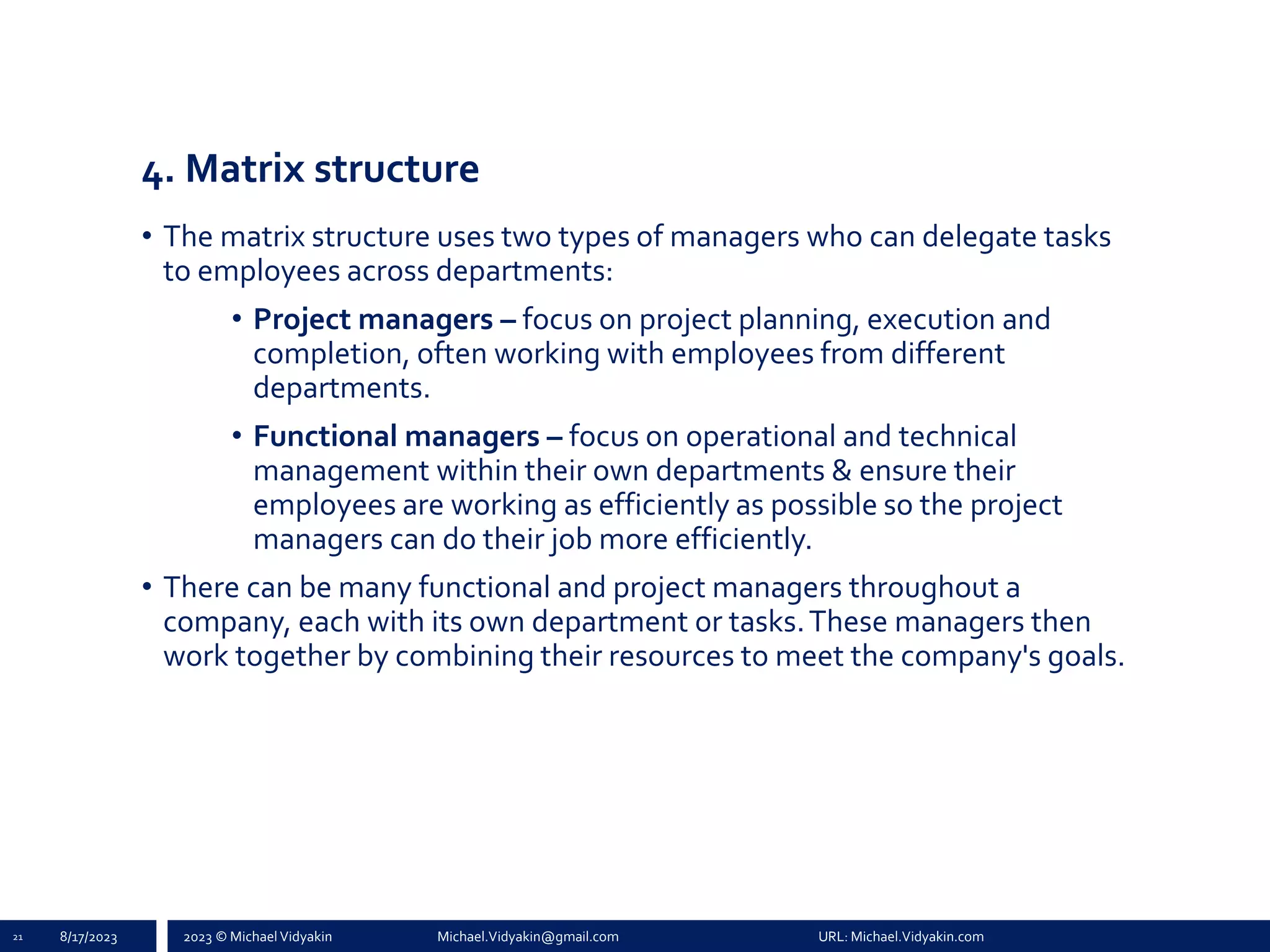

4. Matrix structure
• The matrix structure uses two types of managers who can delegate tasks
to employees across departments:
• Project managers – focus on project planning, execution and
completion, often working with employees from different
departments.
• Functional managers – focus on operational and technical
management within their own departments & ensure their
employees are working as efficiently as possible so the project
managers can do their job more efficiently.
• There can be many functional and project managers throughout a
company, each with its own department or tasks.These managers then
work together by combining their resources to meet the company's goals.
21 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

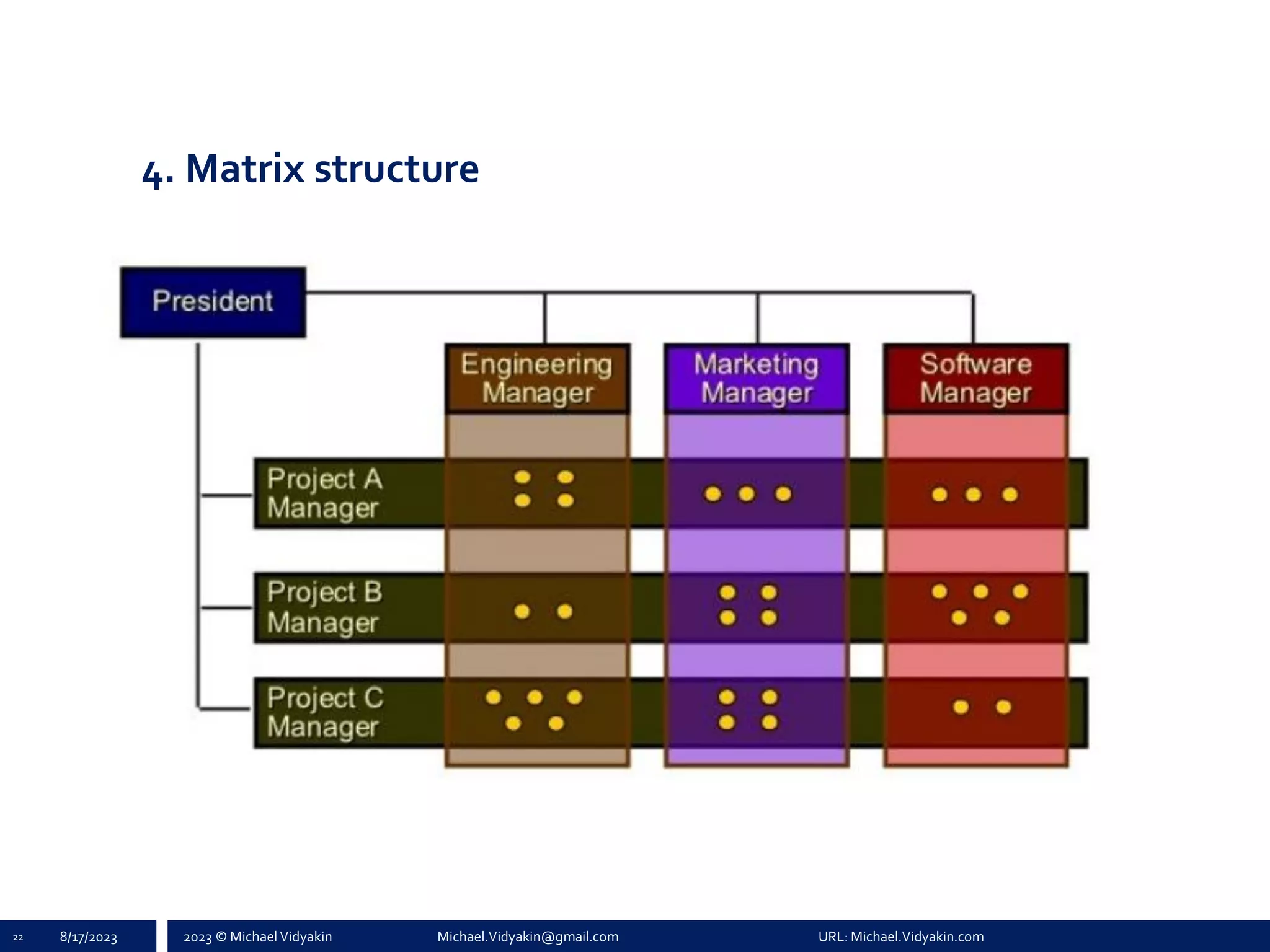

4. Matrix structure
22 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

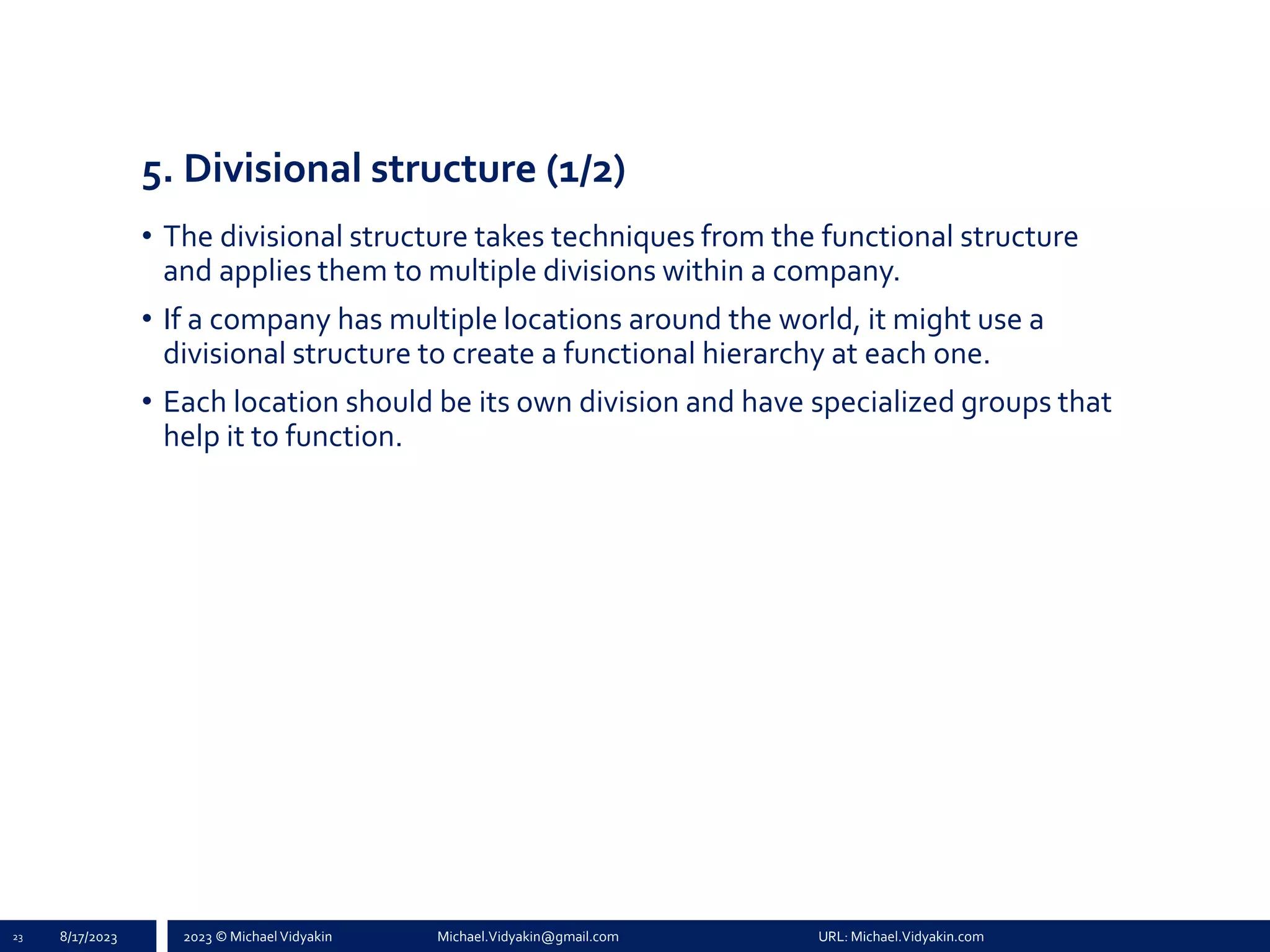

5. Divisional structure (1/2)
• The divisional structure takes techniques from the functional structure
and applies them to multiple divisions within a company.
• If a company has multiple locations around the world, it might use a
divisional structure to create a functional hierarchy at each one.
• Each location should be its own division and have specialized groups that
help it to function.
23 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

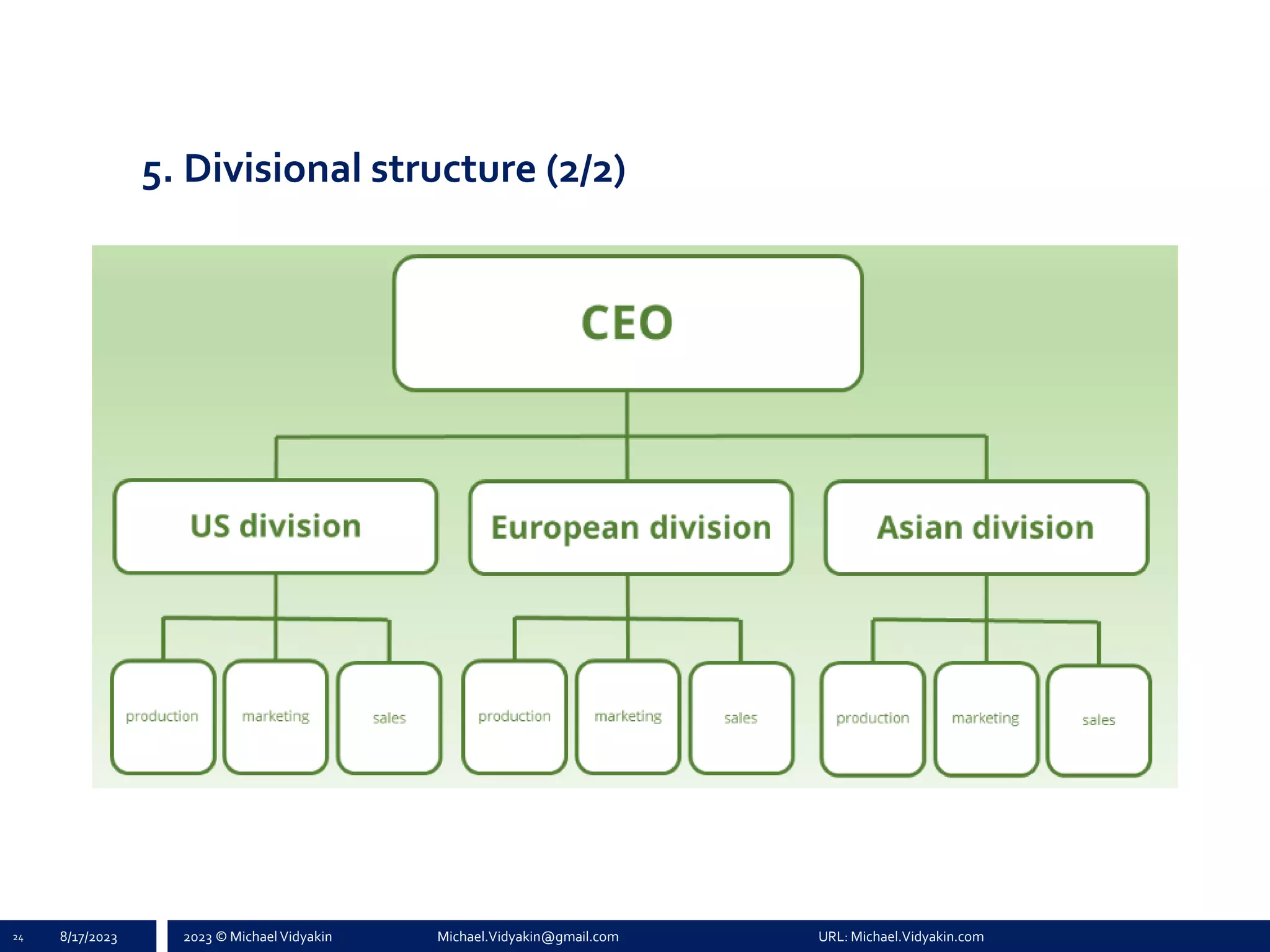

5. Divisional structure (2/2)
24 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

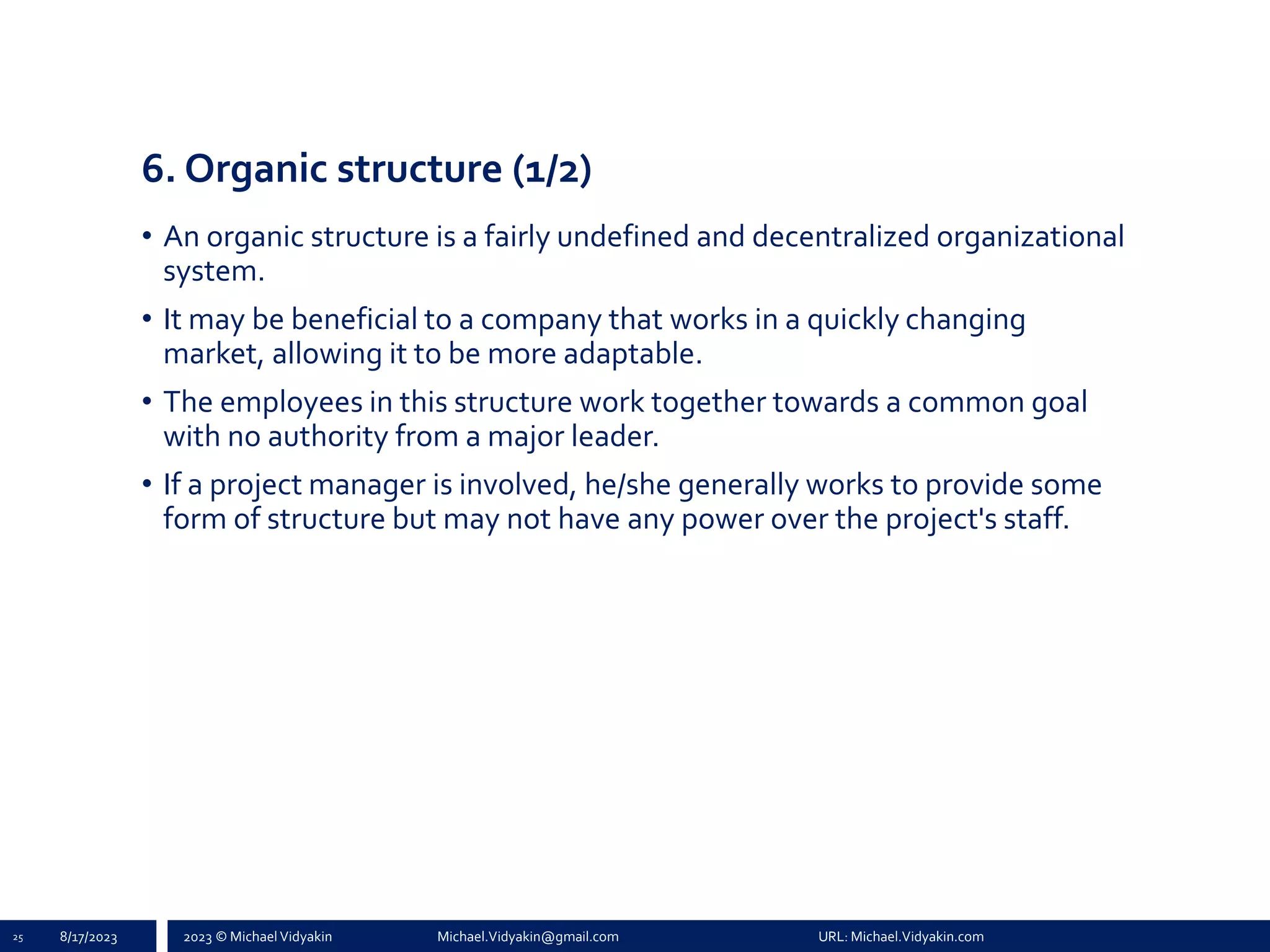

6. Organic structure (1/2)
• An organic structure is a fairly undefined and decentralized organizational
system.
• It may be beneficial to a company that works in a quickly changing
market, allowing it to be more adaptable.
• The employees in this structure work together towards a common goal
with no authority from a major leader.
• If a project manager is involved, he/she generally works to provide some
form of structure but may not have any power over the project's staff.
25 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
6. Organic structure (2/2)
26 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
27 8/17/2023
ПІДТРИМАЙ!
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

7.Virtual structure (1/2)
• A virtual organizational structure uses a clearly defined structure system
but implements it remotely.
• This allows the company to work more easily from multiple locations and
hire employees all over the world.
• Companies that deliver a virtual product often benefit the most from the
virtual structure, as it allows each of their employees to use resources
regardless of their geographical location.
28 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
7.Virtual structure (2/2)
29 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

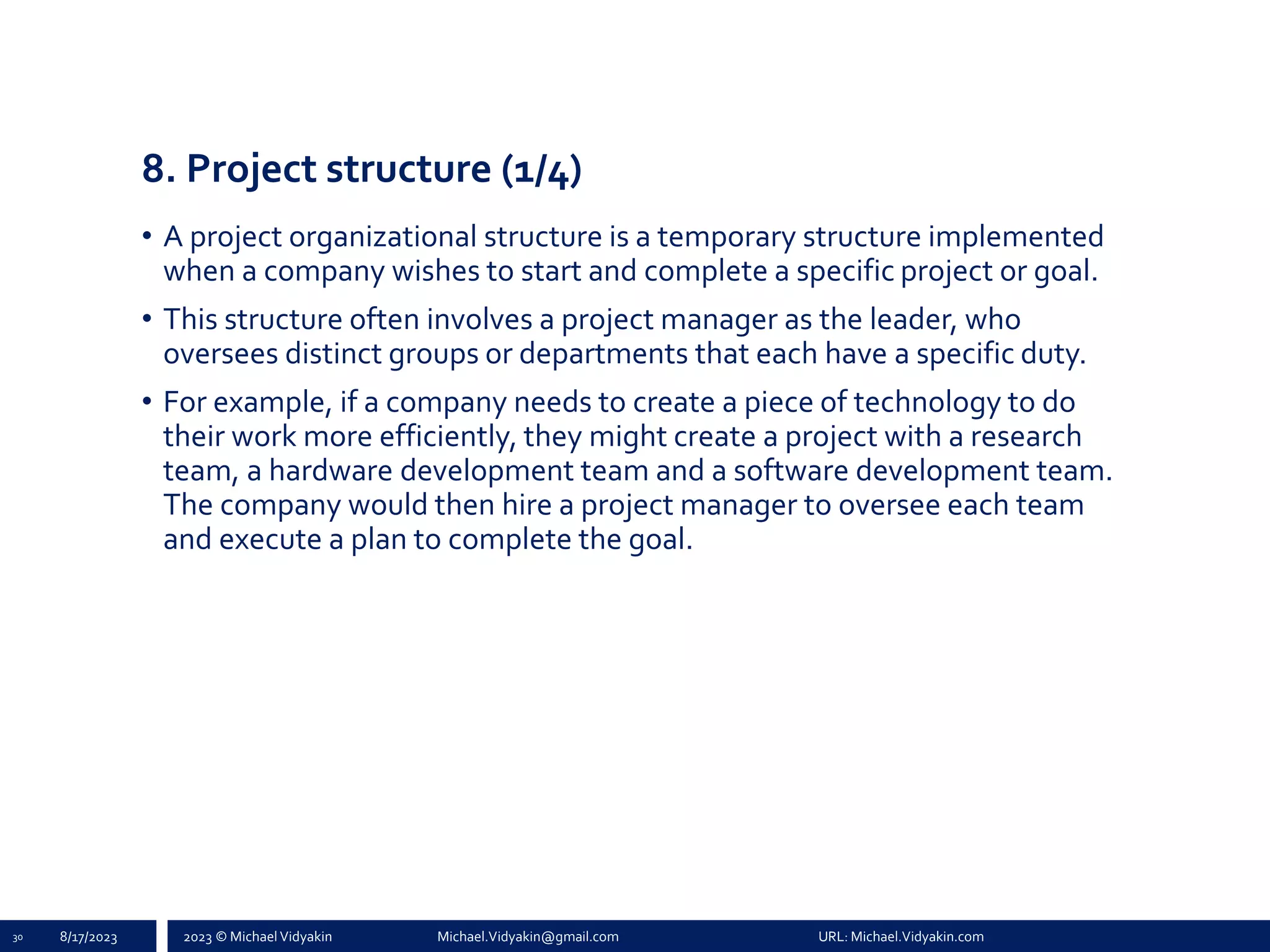

8. Project structure (1/4)
• A project organizational structure is a temporary structure implemented
when a company wishes to start and complete a specific project or goal.
• This structure often involves a project manager as the leader, who
oversees distinct groups or departments that each have a specific duty.
• For example, if a company needs to create a piece of technology to do
their work more efficiently, they might create a project with a research
team, a hardware development team and a software development team.
The company would then hire a project manager to oversee each team
and execute a plan to complete the goal.
30 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

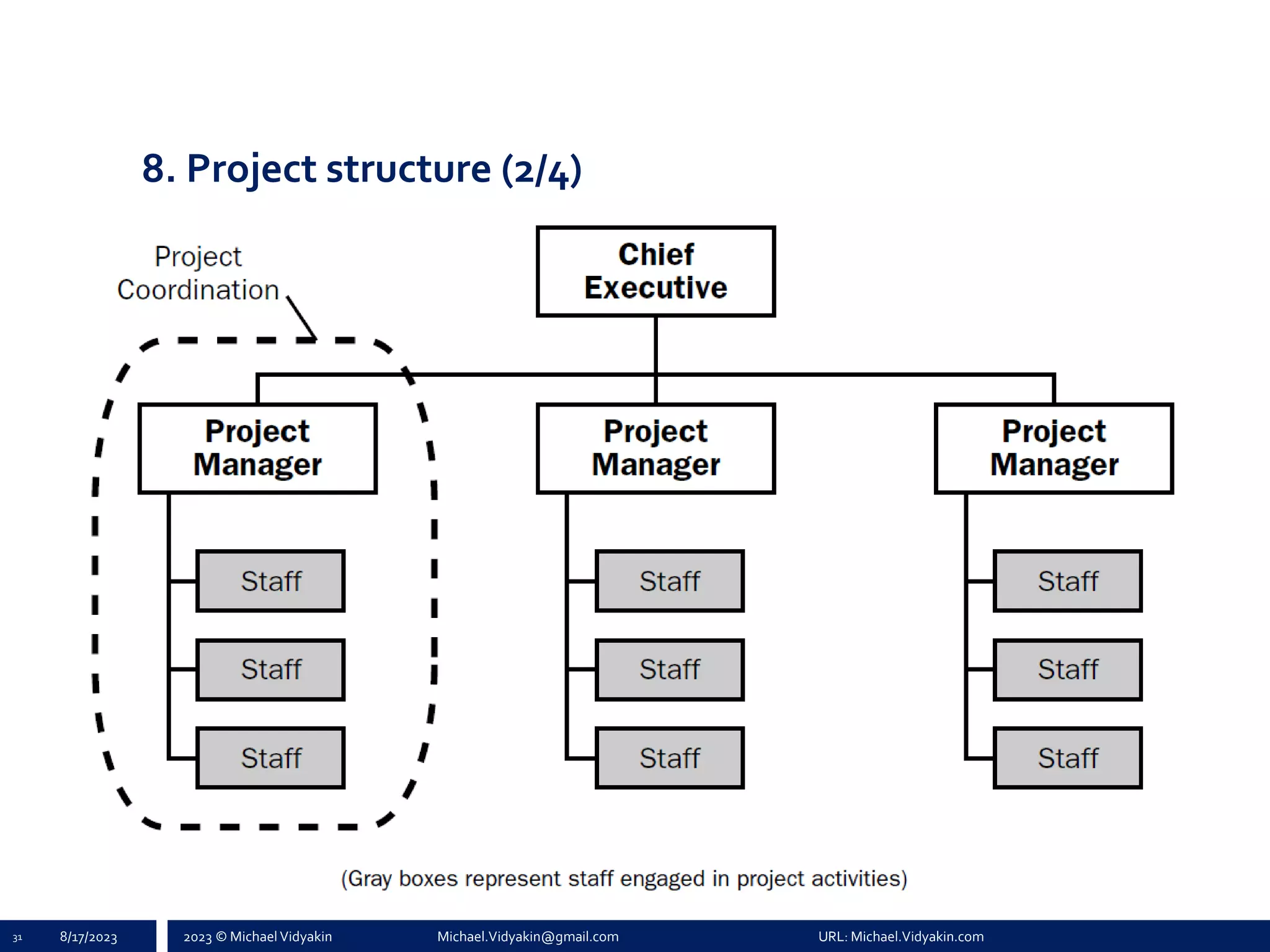

8. Project structure (2/4)
31 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

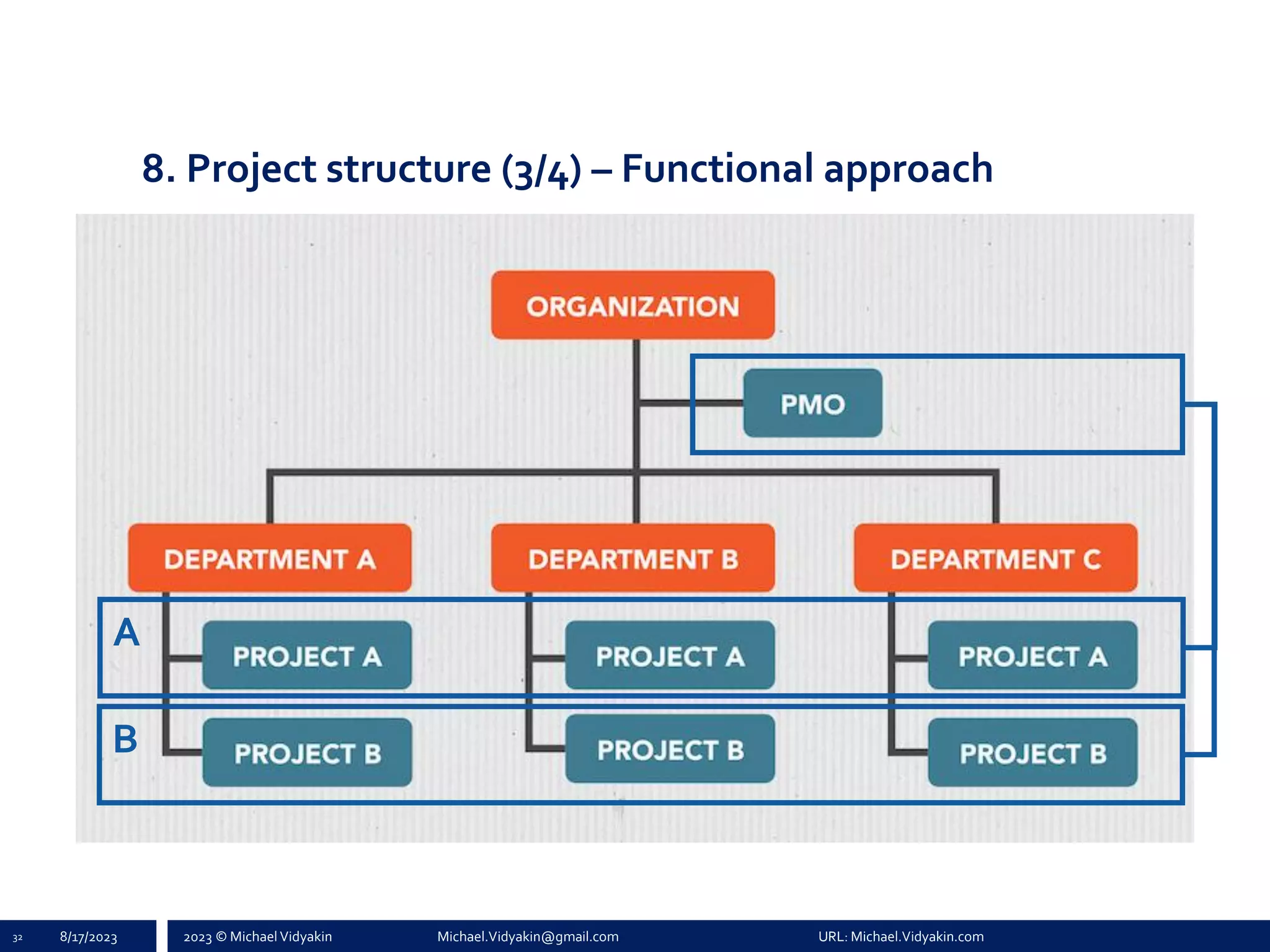

8. Project structure (3/4) – Functional approach
32 8/17/2023
A
B
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

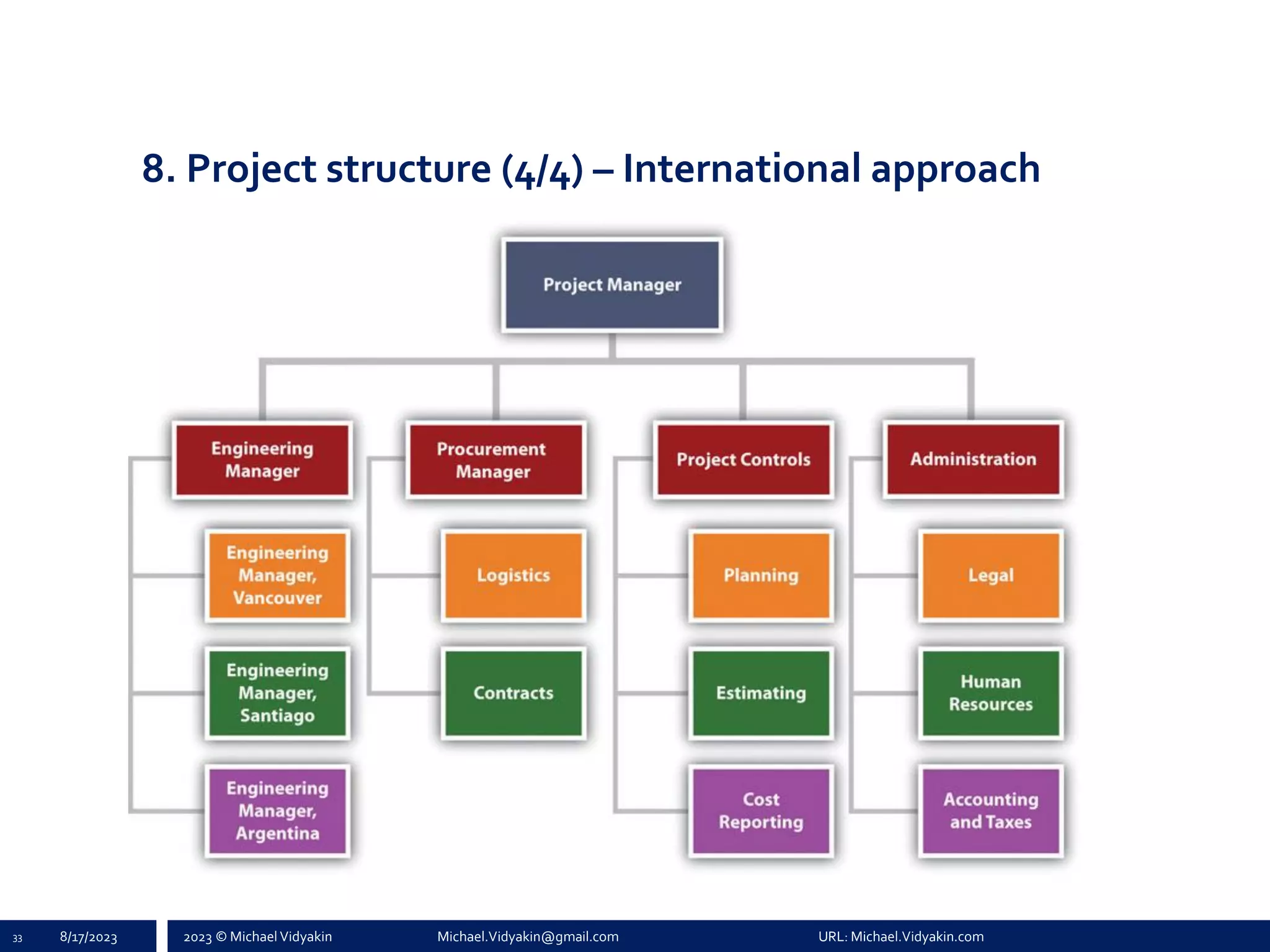

8. Project structure (4/4) – International approach
33 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

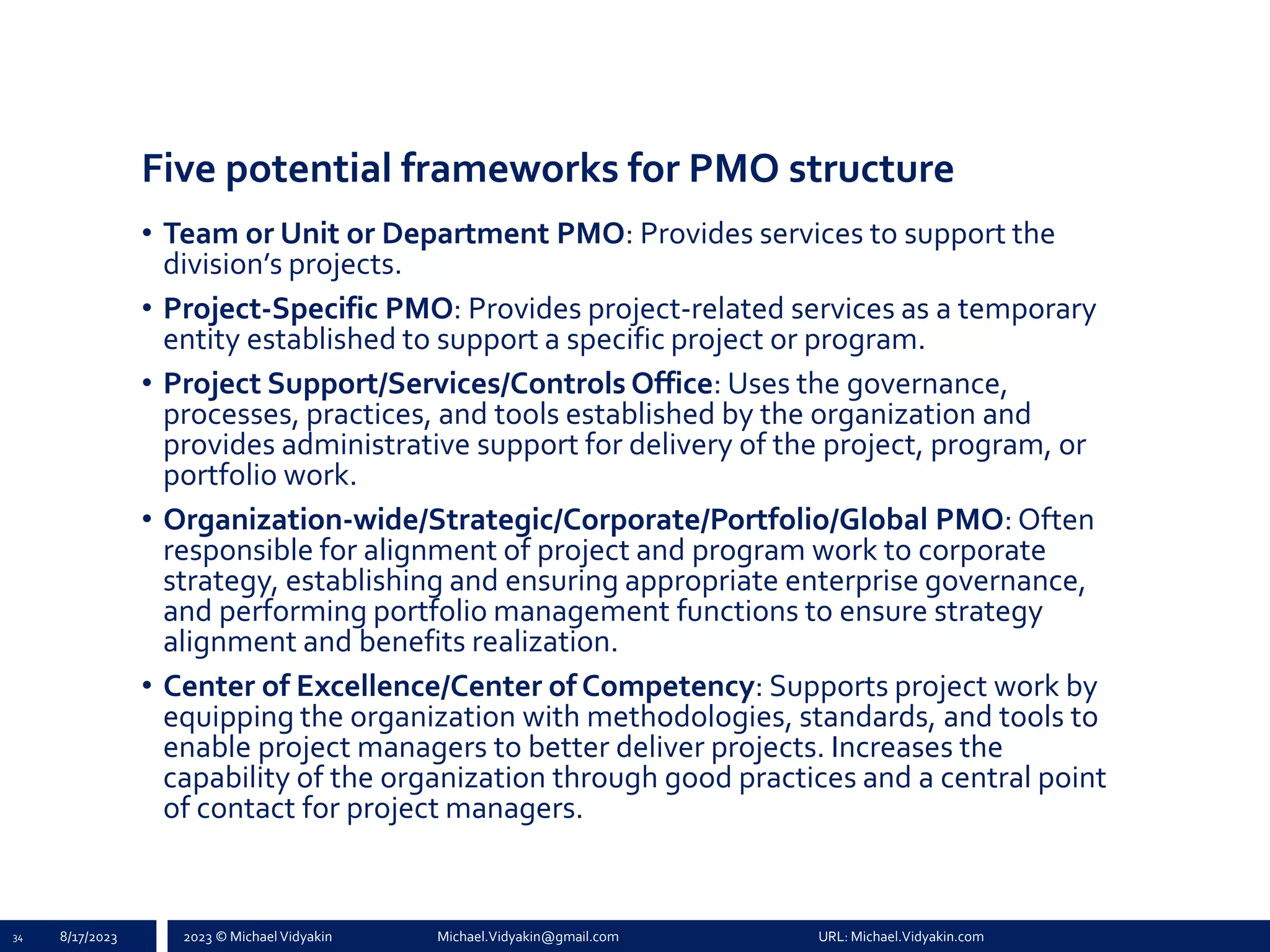

Five potential frameworks for PMO structure
• Team or Unit or Department PMO: Provides services to support the
division’s projects.
• Project-Specific PMO: Provides project-related services as a temporary
entity established to support a specific project or program.
• Project Support/Services/Controls Office: Uses the governance,
processes, practices, and tools established by the organization and
provides administrative support for delivery of the project, program, or
portfolio work.
• Organization-wide/Strategic/Corporate/Portfolio/Global PMO: Often
responsible for alignment of project and program work to corporate
strategy, establishing and ensuring appropriate enterprise governance,
and performing portfolio management functions to ensure strategy
alignment and benefits realization.
• Center of Excellence/Center of Competency: Supports project work by
equipping the organization with methodologies, standards, and tools to
enable project managers to better deliver projects. Increases the
capability of the organization through good practices and a central point
of contact for project managers.
34 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

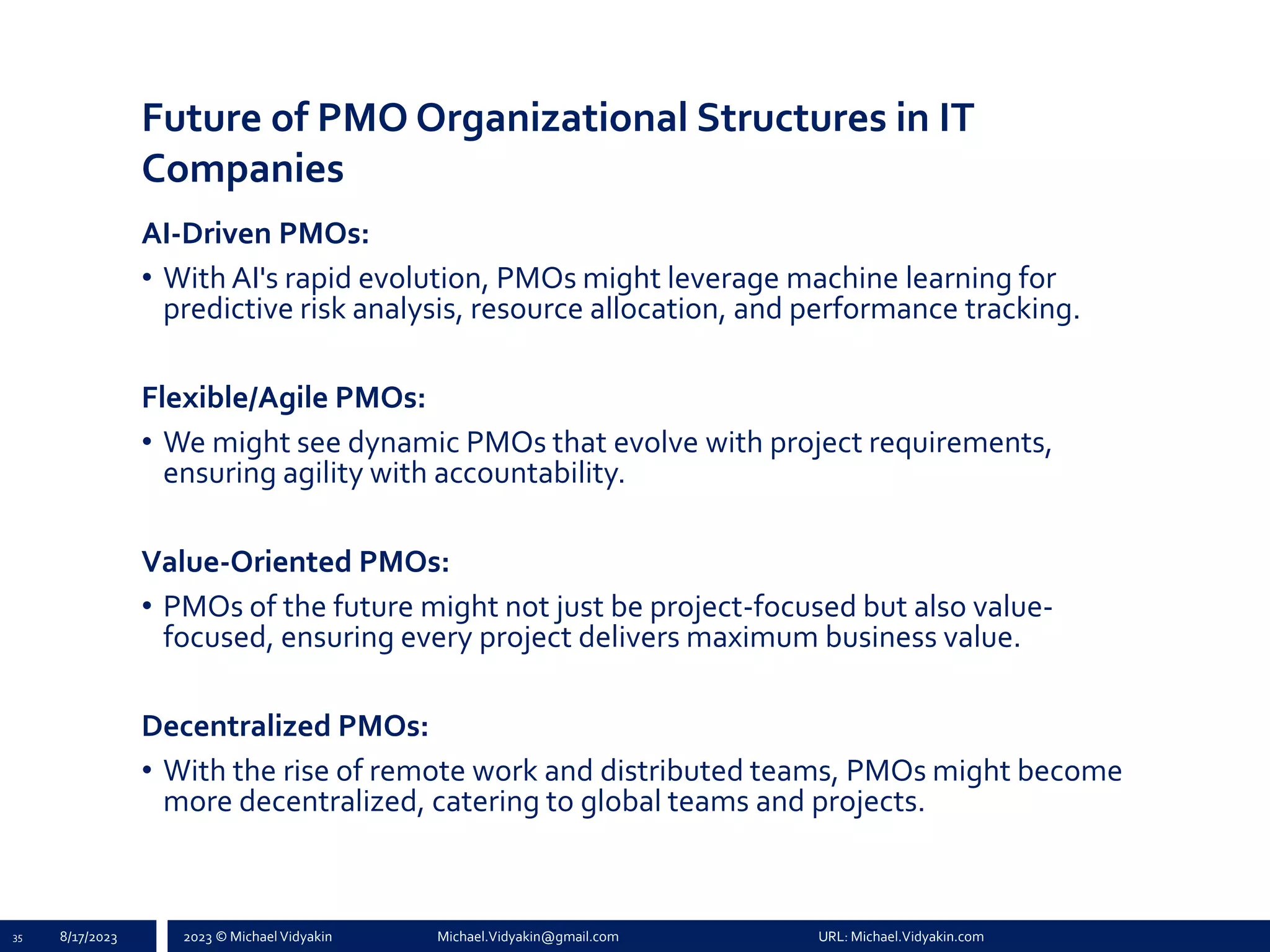

Future of PMO Organizational Structures in IT
Companies
AI-Driven PMOs:
• With AI's rapid evolution, PMOs might leverage machine learning for
predictive risk analysis, resource allocation, and performance tracking.
Flexible/Agile PMOs:
• We might see dynamic PMOs that evolve with project requirements,
ensuring agility with accountability.
Value-Oriented PMOs:
• PMOs of the future might not just be project-focused but also value-
focused, ensuring every project delivers maximum business value.
Decentralized PMOs:
• With the rise of remote work and distributed teams, PMOs might become
more decentralized, catering to global teams and projects.
35 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

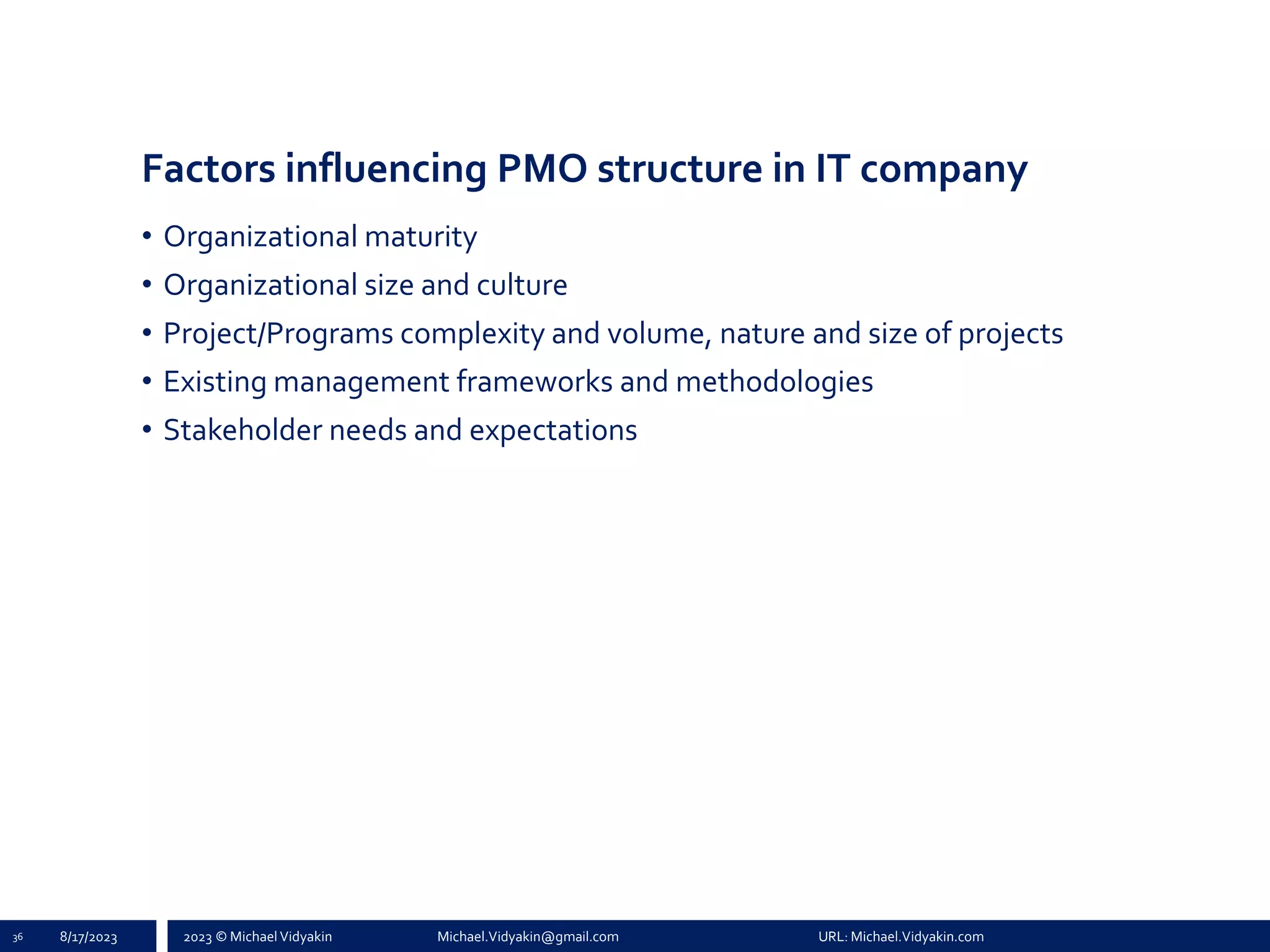

Factors influencing PMO structure in IT company
• Organizational maturity
• Organizational size and culture
• Project/Programs complexity and volume, nature and size of projects
• Existing management frameworks and methodologies
• Stakeholder needs and expectations
36 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

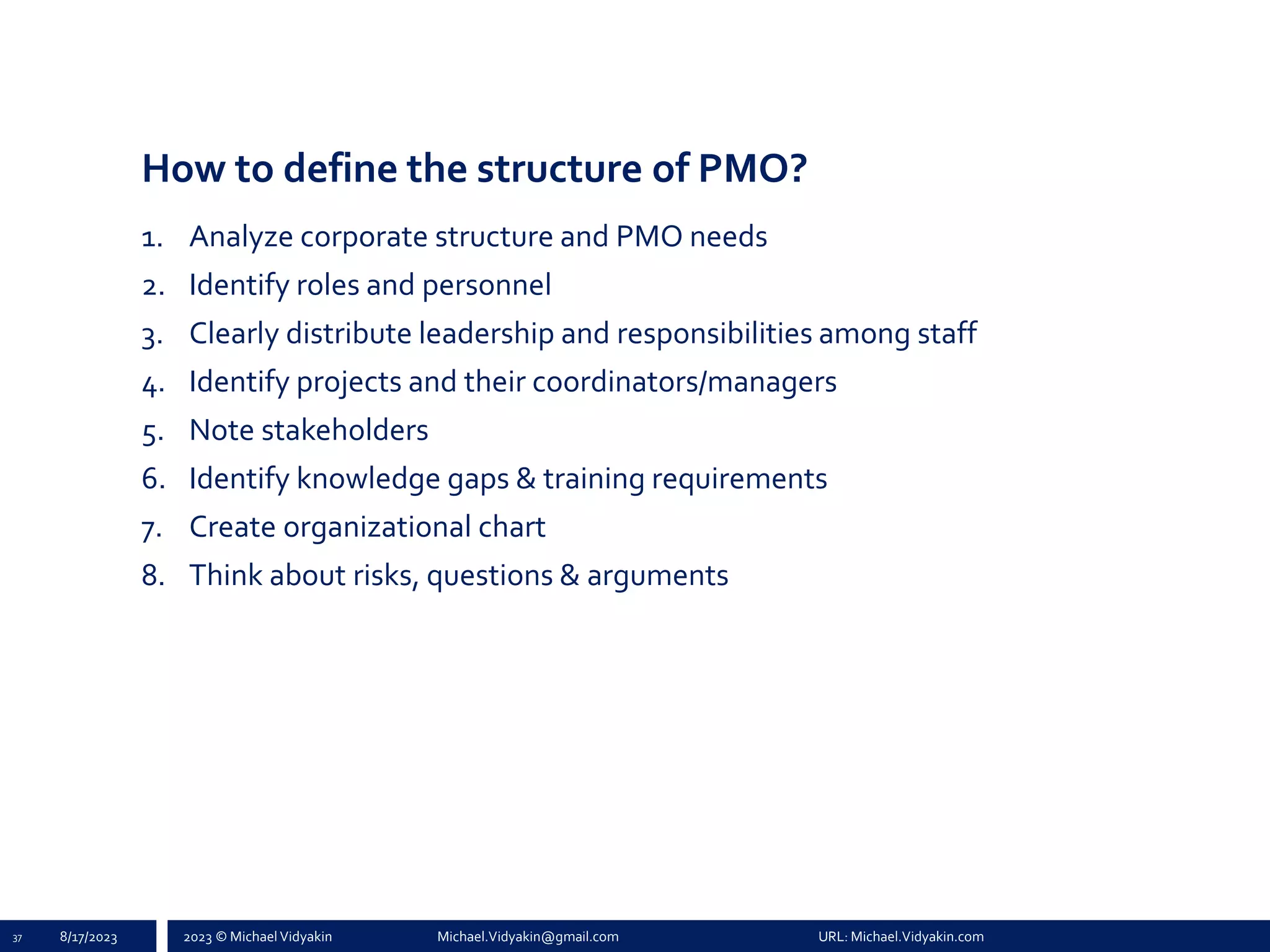

How to define the structure of PMO?
1. Analyze corporate structure and PMO needs
2. Identify roles and personnel
3. Clearly distribute leadership and responsibilities among staff
4. Identify projects and their coordinators/managers
5. Note stakeholders
6. Identify knowledge gaps & training requirements
7. Create organizational chart
8. Think about risks, questions & arguments
37 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

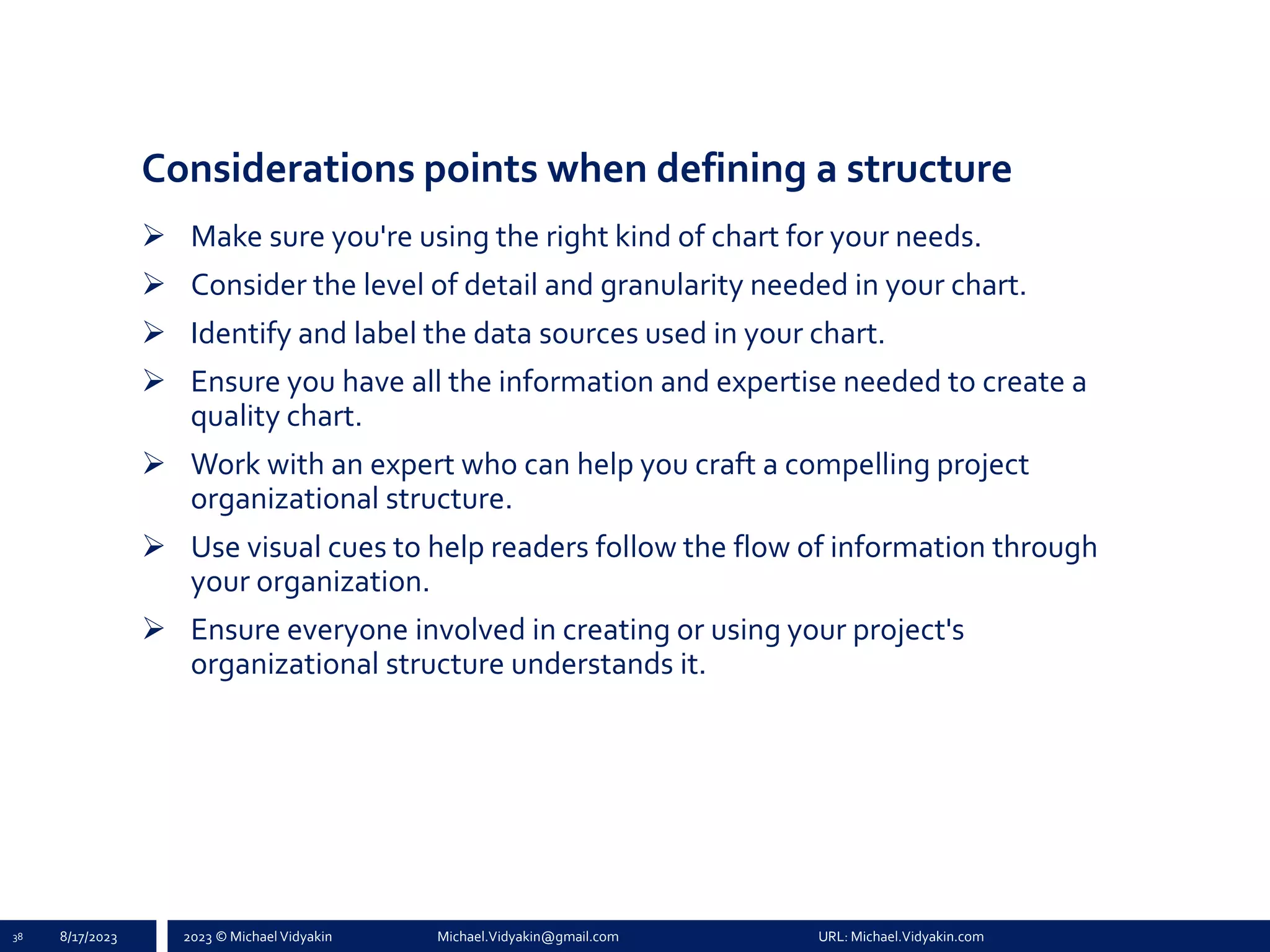

Considerations points when defining a structure
➢ Make sure you're using the right kind of chart for your needs.
➢ Consider the level of detail and granularity needed in your chart.
➢ Identify and label the data sources used in your chart.
➢ Ensure you have all the information and expertise needed to create a
quality chart.
➢ Work with an expert who can help you craft a compelling project
organizational structure.
➢ Use visual cues to help readers follow the flow of information through
your organization.
➢ Ensure everyone involved in creating or using your project's
organizational structure understands it.
38 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Best Practices – Picking Structure & Making Chart
1. Structure
2. Color Palette
3. Typeface
4. Size
5. Layout
39 8/17/2023
• Keep in mind that the structure you choose will determine
the effect of your chart.
• Simple structures are easier to read, while more complex
designs can be visually appealing.
• Make sure you pick colors that are easy to read and contrast
with one another so viewers can easily distinguish them at a
glance.
• Choose a font that is easy to read and readable across
platforms (for example, one that is available on mobile
devices).
• Large fonts make data easier to see, but smaller fonts may
convey more information per unit area of space on the page
or screen where the data is displayed (called "data density").
• The layout helps people understand the relationships among
different parts of a chart by showing what goes with what.
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

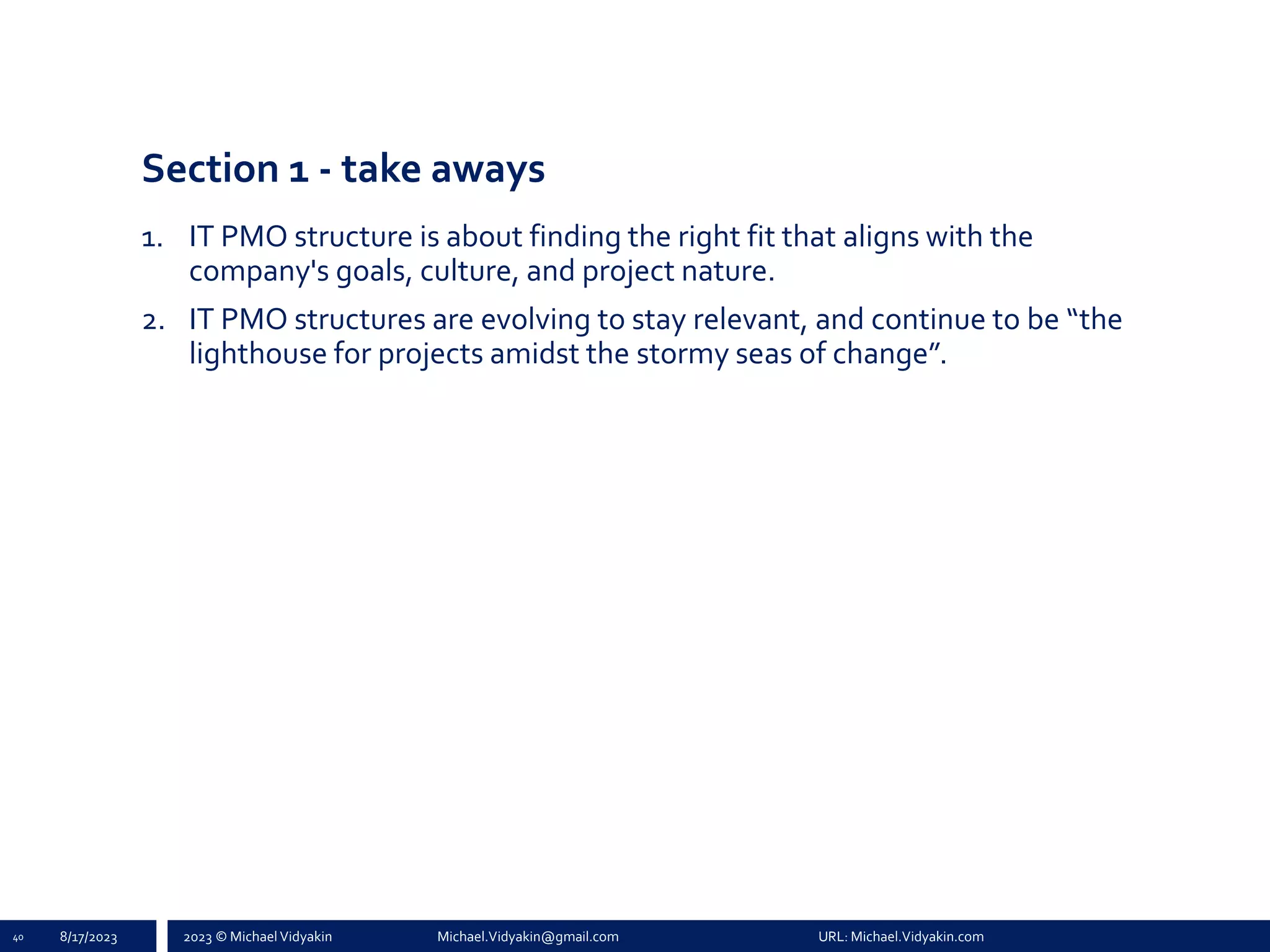

Section 1 - take aways
1. IT PMO structure is about finding the right fit that aligns with the
company's goals, culture, and project nature.
2. IT PMO structures are evolving to stay relevant, and continue to be “the
lighthouse for projects amidst the stormy seas of change”.
40 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
PMO Structure inYour Company /
Структура PMO у Вашій Компанії
1. Який тип структури PMO зараз у Вашій компанії?
2. Чому саме такий тип структури PMO?
3. Які його переваги та недоліки?
4. Чи бачите потребу зміни тип структури PMO на інший?
41 8/17/2023
Establishing PMO
governance and
decision-making
processes
Section 2
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

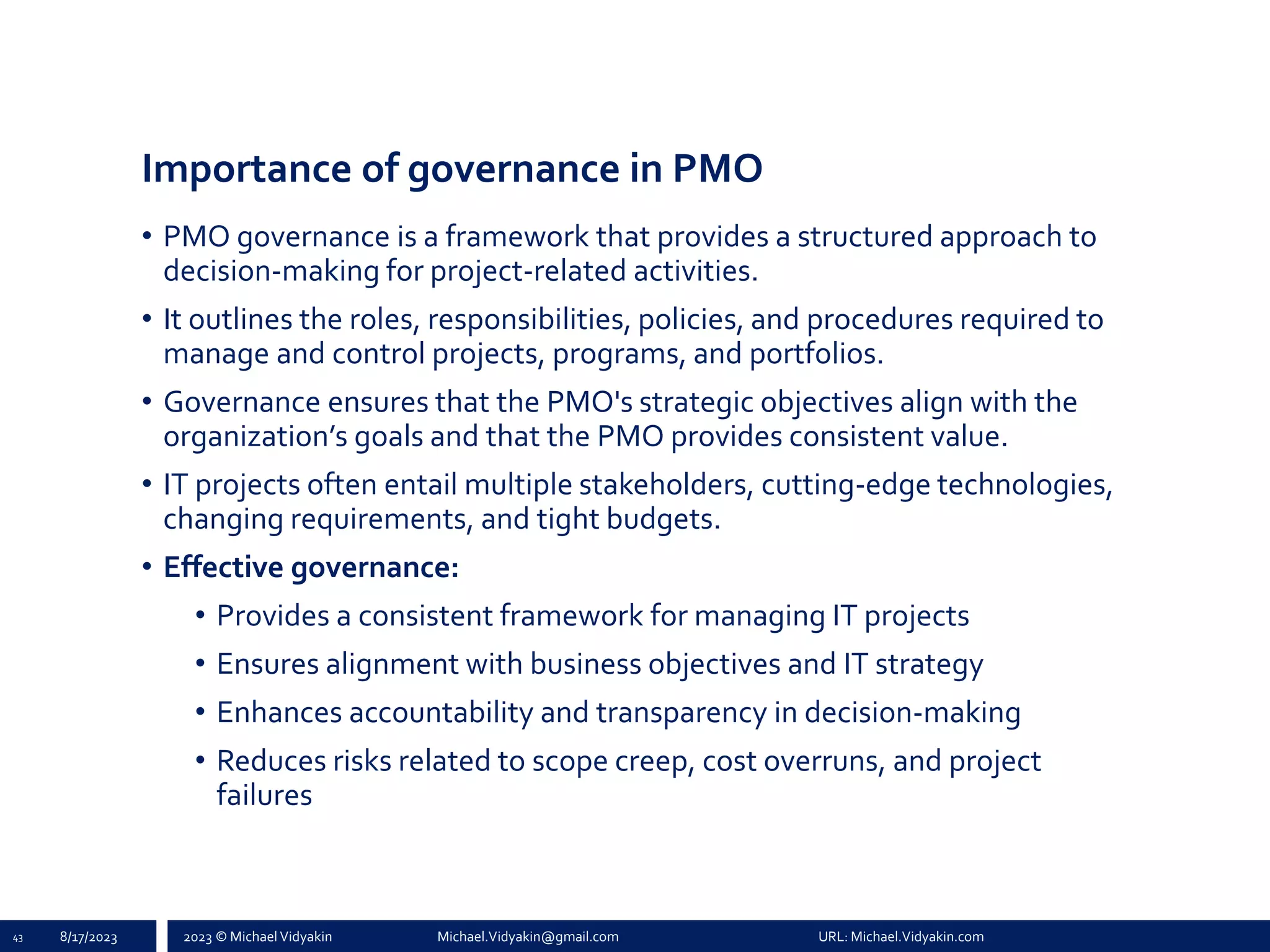

Importance of governance in PMO
• PMO governance is a framework that provides a structured approach to
decision-making for project-related activities.
• It outlines the roles, responsibilities, policies, and procedures required to
manage and control projects, programs, and portfolios.
• Governance ensures that the PMO's strategic objectives align with the
organization’s goals and that the PMO provides consistent value.
• IT projects often entail multiple stakeholders, cutting-edge technologies,
changing requirements, and tight budgets.
• Effective governance:
• Provides a consistent framework for managing IT projects
• Ensures alignment with business objectives and IT strategy
• Enhances accountability and transparency in decision-making
• Reduces risks related to scope creep, cost overruns, and project
failures
43 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

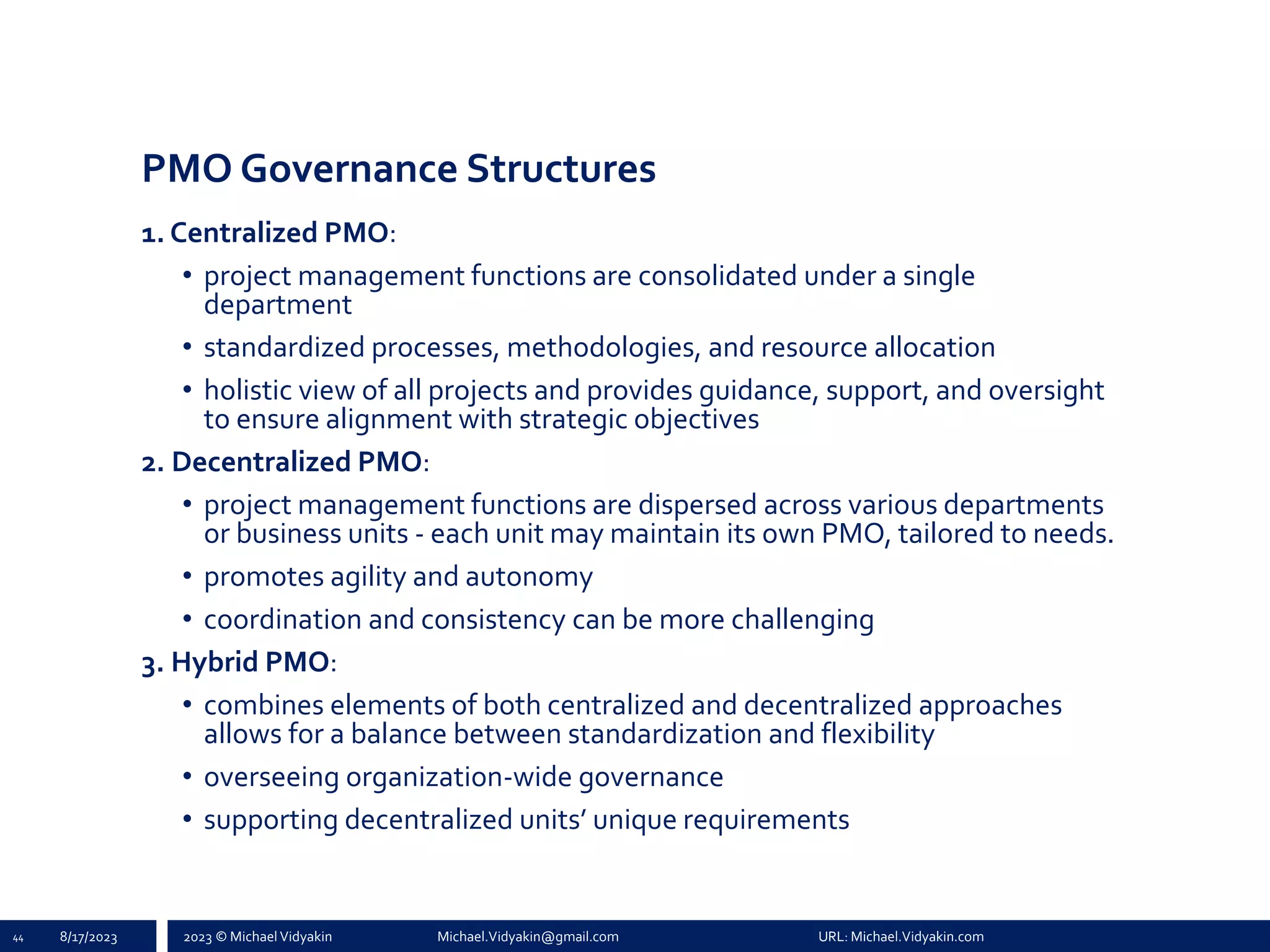

PMO Governance Structures
1. Centralized PMO:
• project management functions are consolidated under a single
department
• standardized processes, methodologies, and resource allocation
• holistic view of all projects and provides guidance, support, and oversight
to ensure alignment with strategic objectives
2. Decentralized PMO:
• project management functions are dispersed across various departments
or business units - each unit may maintain its own PMO, tailored to needs.
• promotes agility and autonomy
• coordination and consistency can be more challenging
3. Hybrid PMO:
• combines elements of both centralized and decentralized approaches
allows for a balance between standardization and flexibility
• overseeing organization-wide governance
• supporting decentralized units’ unique requirements
44 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

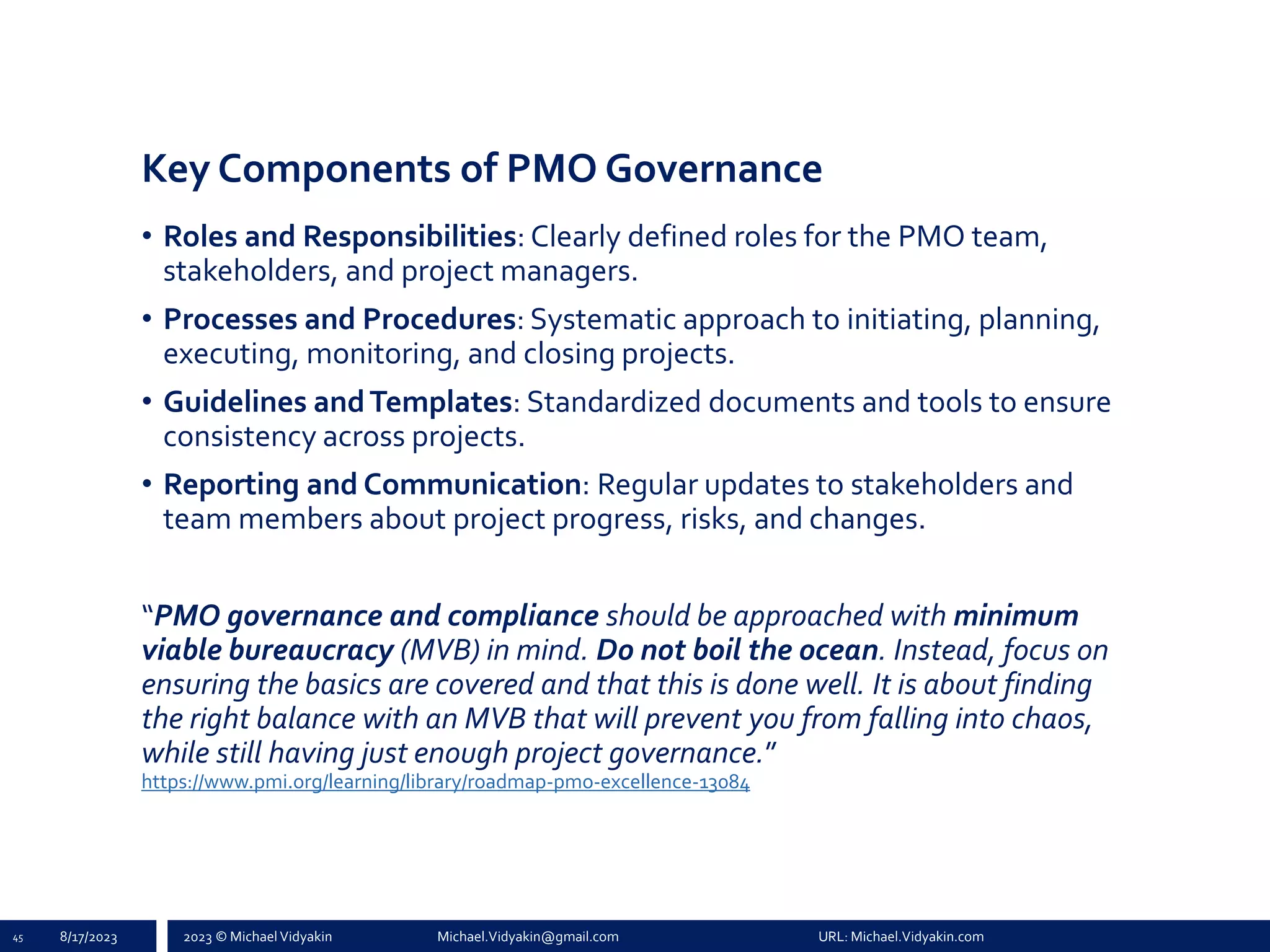

Key Components of PMO Governance
• Roles and Responsibilities: Clearly defined roles for the PMO team,
stakeholders, and project managers.
• Processes and Procedures: Systematic approach to initiating, planning,
executing, monitoring, and closing projects.
• Guidelines andTemplates: Standardized documents and tools to ensure
consistency across projects.
• Reporting and Communication: Regular updates to stakeholders and
team members about project progress, risks, and changes.
“PMO governance and compliance should be approached with minimum
viable bureaucracy (MVB) in mind. Do not boil the ocean. Instead, focus on
ensuring the basics are covered and that this is done well. It is about finding
the right balance with an MVB that will prevent you from falling into chaos,
while still having just enough project governance.”
https://www.pmi.org/learning/library/roadmap-pmo-excellence-13084
45 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

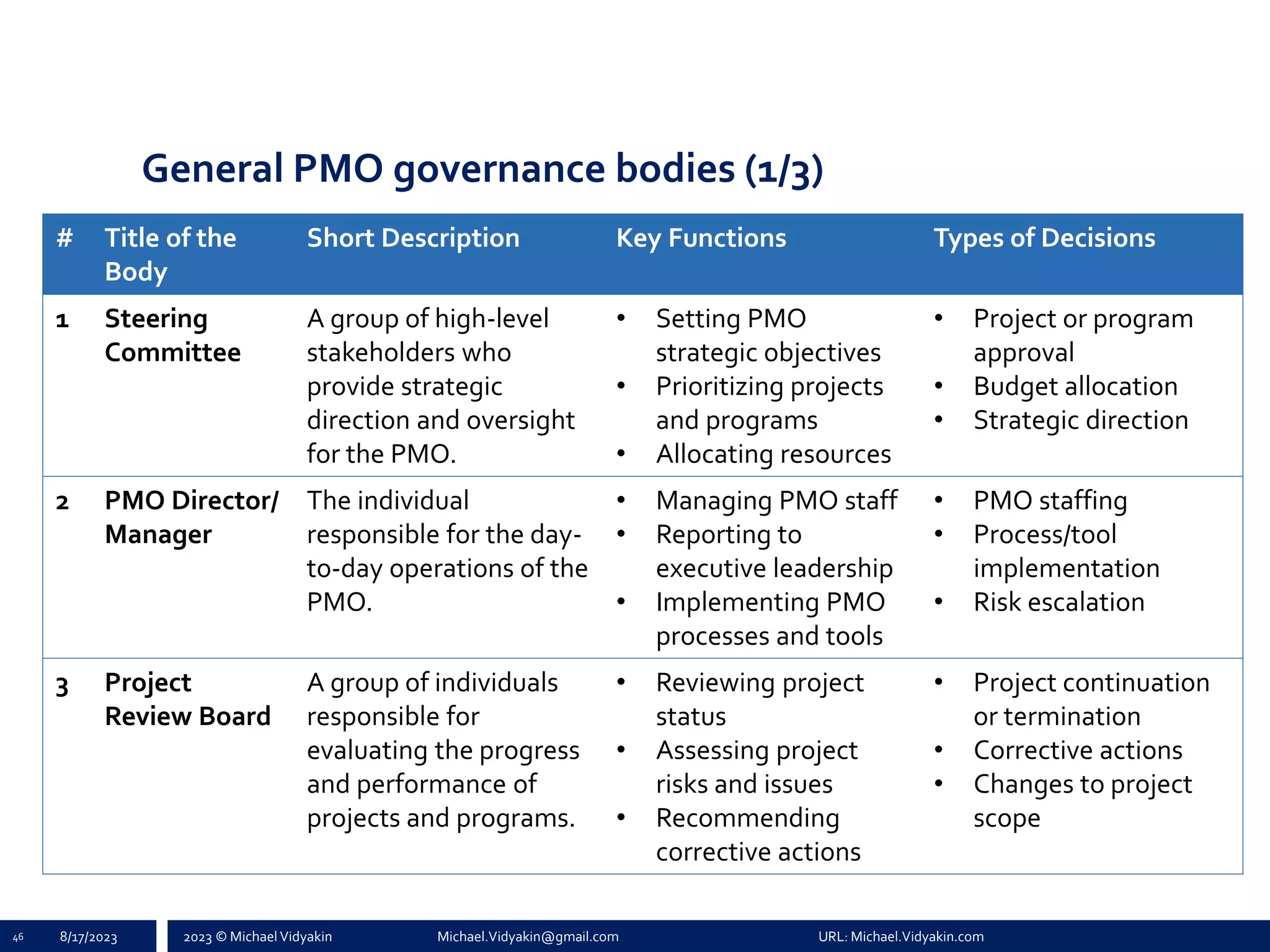

General PMO governance bodies (1/3)
46 8/17/2023
# Title of the
Body
Short Description Key Functions Types of Decisions
1 Steering
Committee
A group of high-level
stakeholders who
provide strategic
direction and oversight
for the PMO.
• Setting PMO
strategic objectives
• Prioritizing projects
and programs
• Allocating resources
• Project or program
approval
• Budget allocation
• Strategic direction
2 PMO Director/
Manager
The individual
responsible for the day-
to-day operations of the
PMO.
• Managing PMO staff
• Reporting to
executive leadership
• Implementing PMO
processes and tools
• PMO staffing
• Process/tool
implementation
• Risk escalation
3 Project
Review Board
A group of individuals
responsible for
evaluating the progress
and performance of
projects and programs.
• Reviewing project
status
• Assessing project
risks and issues
• Recommending
corrective actions
• Project continuation
or termination
• Corrective actions
• Changes to project
scope
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
General PMO governance bodies (2/3)
47 8/17/2023
# Title of the
Body
Short Description Key Functions Types of Decisions
4 Change
Control Board
(CCB)
A formal group that
reviews, evaluates,
approves or rejects
changes to a project,
and records and
communicates such
decisions.
• Reviewing change
requests
• Approving or
rejecting changes
• Communicating
decisions related to
changes
• Approval or rejection
of change requests
• Impact assessment of
proposed changes
5 Resource
Allocation
Committee
A group responsible for
allocating human,
financial, and other
resources among
various projects and
initiatives.
• - Assessing resource
availability
• Allocating resources
to projects
• Resolving resource
conflicts
• Resource assignment
to projects
• Prioritization of
resource allocation
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

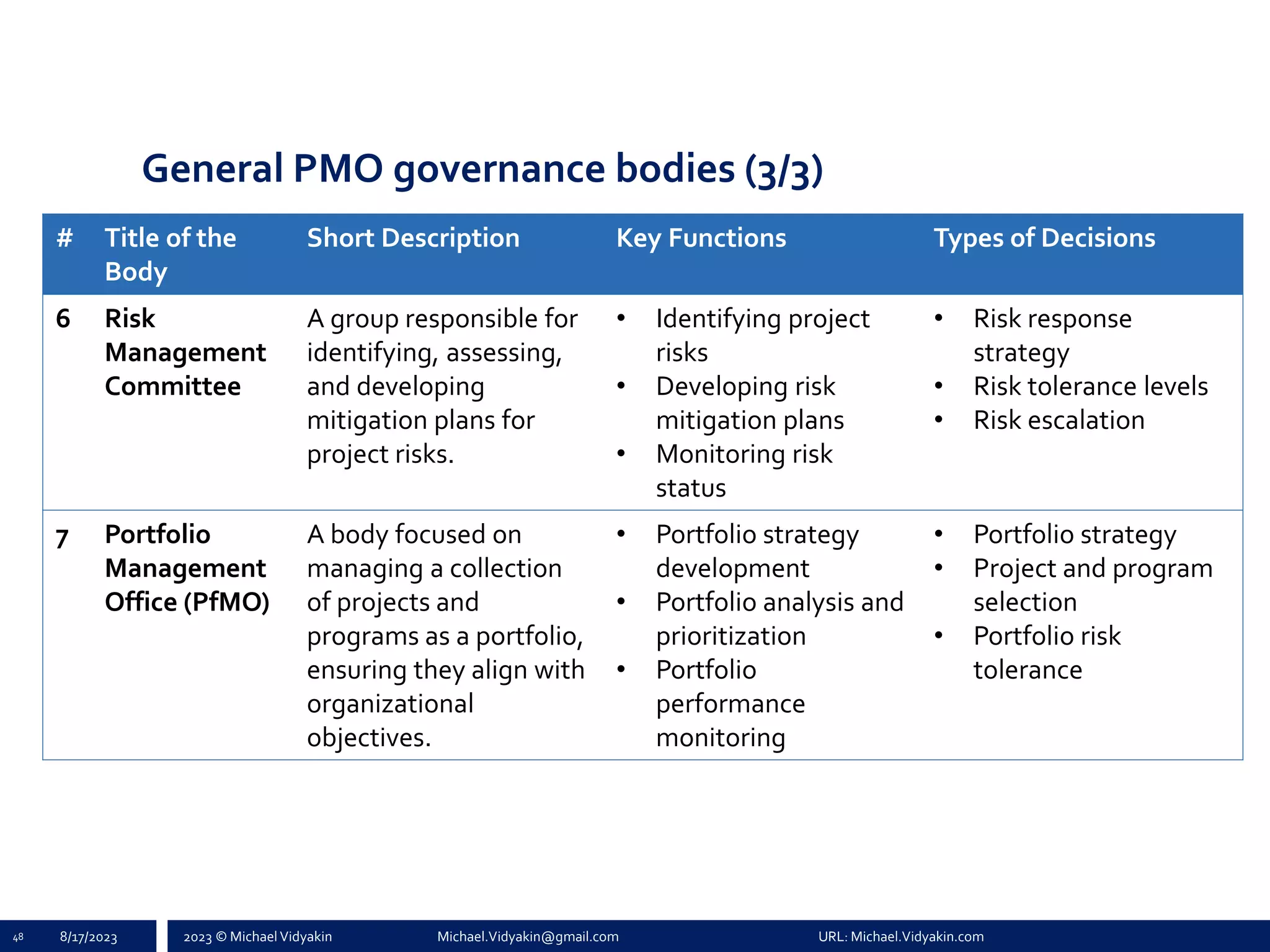

General PMO governance bodies (3/3)
48 8/17/2023
# Title of the
Body
Short Description Key Functions Types of Decisions
6 Risk
Management
Committee
A group responsible for
identifying, assessing,
and developing
mitigation plans for
project risks.
• Identifying project
risks
• Developing risk
mitigation plans
• Monitoring risk
status
• Risk response
strategy
• Risk tolerance levels
• Risk escalation
7 Portfolio
Management
Office (PfMO)
A body focused on
managing a collection
of projects and
programs as a portfolio,
ensuring they align with
organizational
objectives.
• Portfolio strategy
development
• Portfolio analysis and
prioritization
• Portfolio
performance
monitoring
• Portfolio strategy
• Project and program
selection
• Portfolio risk
tolerance
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
EU PM² Project Governance Guidelines
49 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (1/2)
Робоча група
Лідер проєкту
Проєктний менеджер
Уч. 1 Уч. 2 Уч. N
…
Проєктна команда
Уч. 1
Уч. 2
Уч. 3
Уч. 4 Уч. N
…
Координація
Комітет з управління змінами
Бізнес-спонсор
Учасн. 1 Учасн. 2 …
Проєктний офіс
Звітність
Звітність
Контроль
Контроль
Контроль
Управління та контроль
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

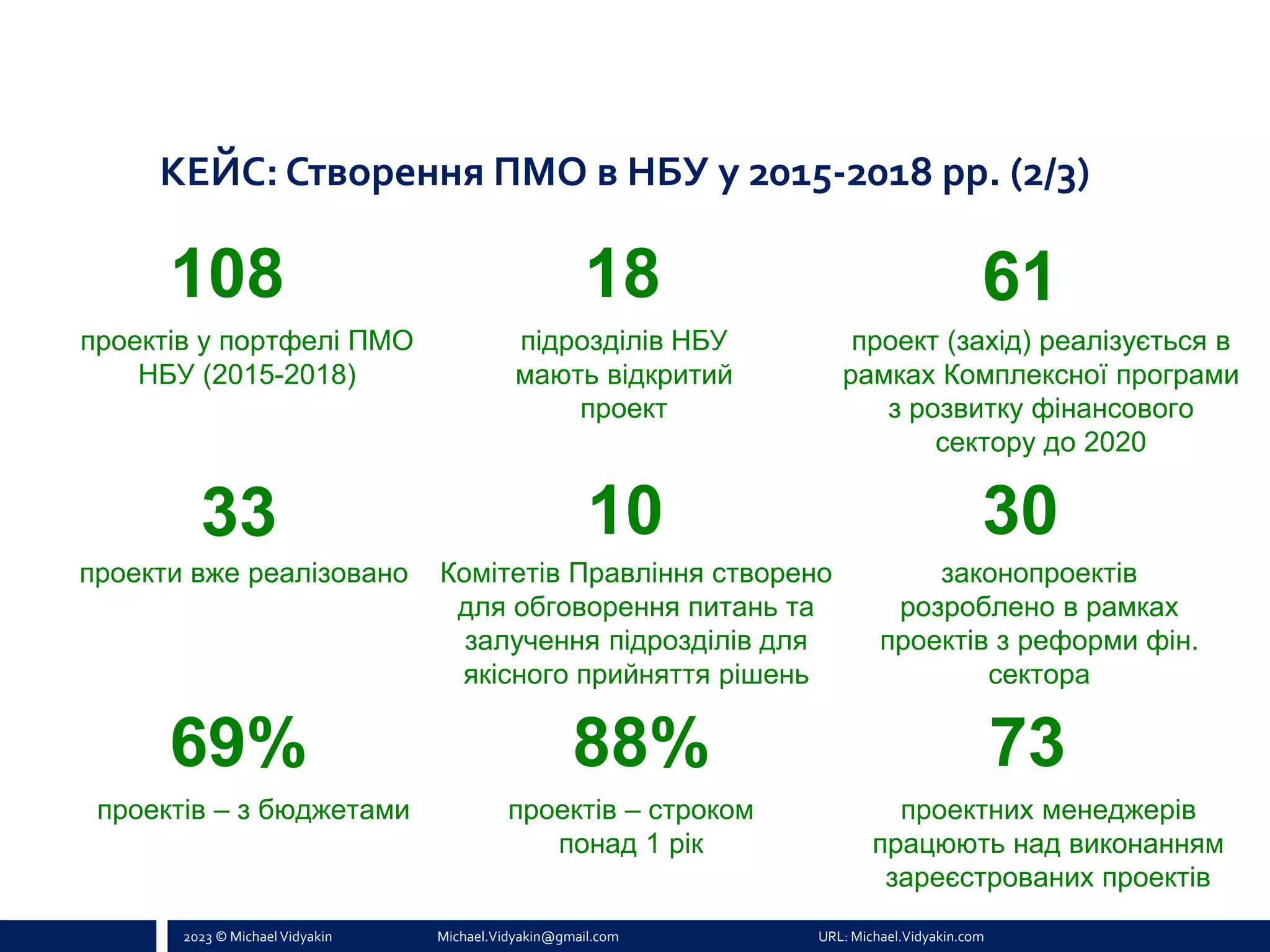

61
18
підрозділів НБУ
мають відкритий
проект
проект (захід) реалізується в
рамках Комплексної програми
з розвитку фінансового
сектору до 2020
10
Комітетів Правління створено
для обговорення питань та
залучення підрозділів для
якісного прийняття рішень
88%
проектів – строком
понад 1 рік
69%
проектів – з бюджетами
33
проекти вже реалізовано
73
проектних менеджерів
працюють над виконанням
зареєстрованих проектів
108
проектів у портфелі ПМО
НБУ (2015-2018)
30
законопроектів
розроблено в рамках
проектів з реформи фін.
сектора
КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (2/3)
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (3/3)
до 2014 2014-2015 2016-2018
Відсутність ПМО в НБУ Започаткування Швидкий розвиток
Проєктний офіс НБУ
(керівний) Проєктний офіс НБУ
(директивний)
+ управління бюджетами проєктів
Процесний офіс
+ організаційний менеджмент
Офіс реформи фінансового
сектору
+ ПМО за підтримки ЄБРР
Стратегічне
планування в НБУ
Департамент
стратегії
та
реформування
2019-2021…
Департамент
стратегії
та
розвитку
Вдосконалення
Проєктний офіс НБУ
Процесний офіс
(+ продуктовий/сервісний підхід)
Офіс реформи фінансового
сектору (НБУ + консультанти)
Стратегічний аналіз
Бізнес-аналіз
Офіс стратегічного
планування (НБУ + фін. сектор)
Операційне планування
Від керівного ПМО до центру управління стратегічними змінами в НБУ та
фінансовій екосистемі України
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

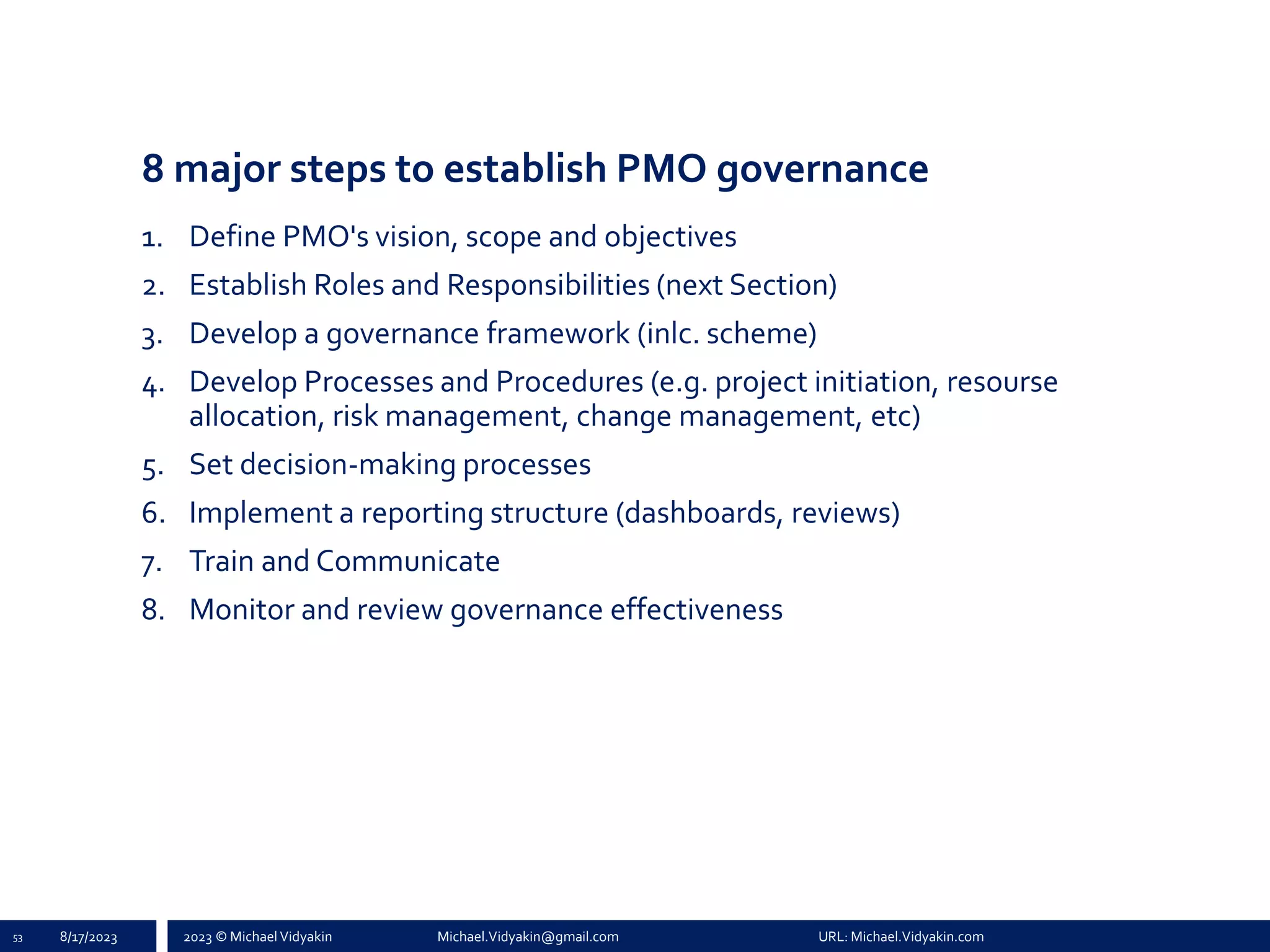

8 major steps to establish PMO governance
1. Define PMO's vision, scope and objectives
2. Establish Roles and Responsibilities (next Section)
3. Develop a governance framework (inlc. scheme)
4. Develop Processes and Procedures (e.g. project initiation, resourse
allocation, risk management, change management, etc)
5. Set decision-making processes
6. Implement a reporting structure (dashboards, reviews)
7. Train and Communicate
8. Monitor and review governance effectiveness
53 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

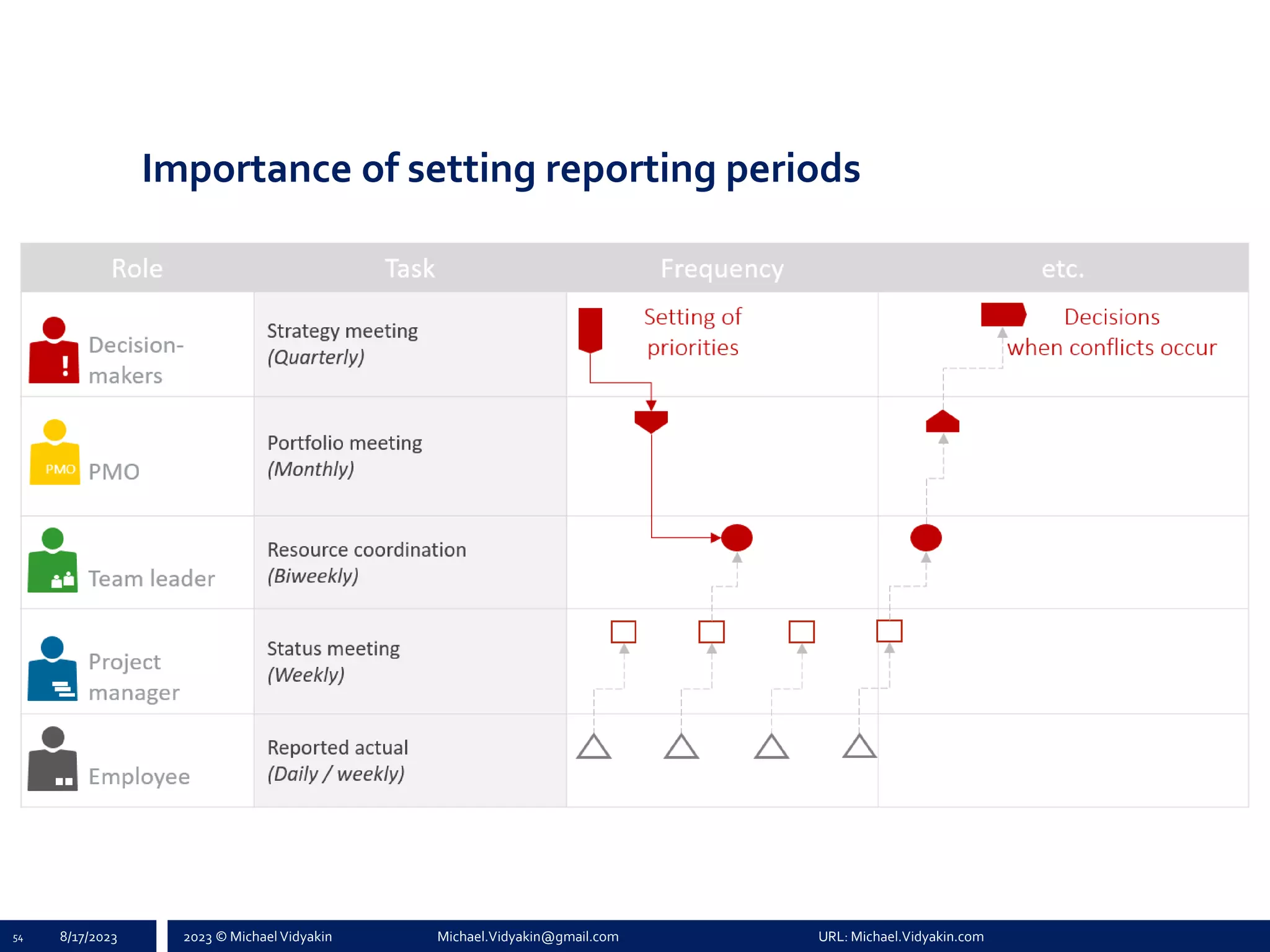

Importance of setting reporting periods
54 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
PMO Reports for Different Stakeholders at the
Company
55 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

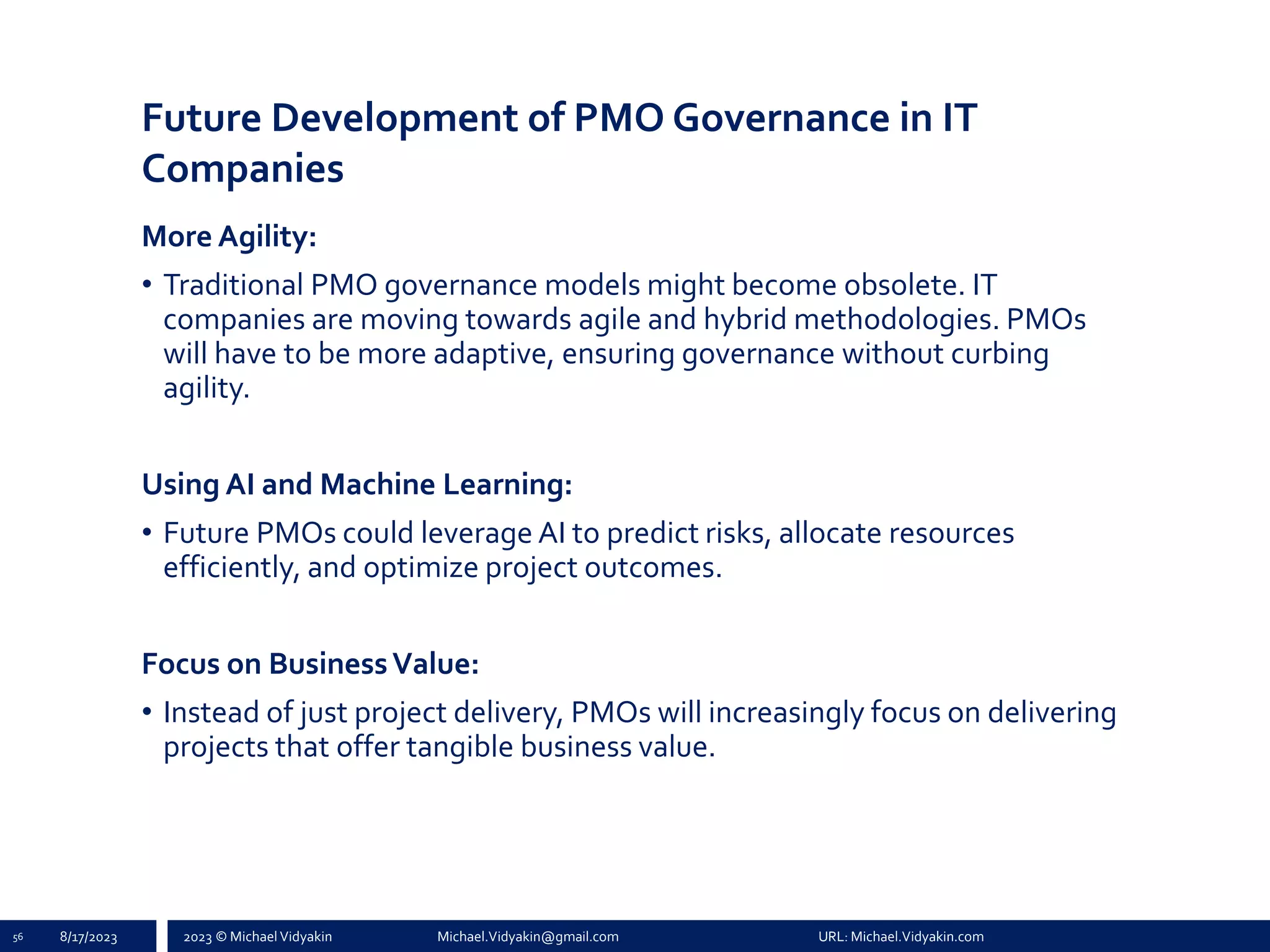

Future Development of PMO Governance in IT
Companies
More Agility:
• Traditional PMO governance models might become obsolete. IT
companies are moving towards agile and hybrid methodologies. PMOs
will have to be more adaptive, ensuring governance without curbing
agility.
Using AI and Machine Learning:
• Future PMOs could leverage AI to predict risks, allocate resources
efficiently, and optimize project outcomes.
Focus on BusinessValue:
• Instead of just project delivery, PMOs will increasingly focus on delivering
projects that offer tangible business value.
56 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

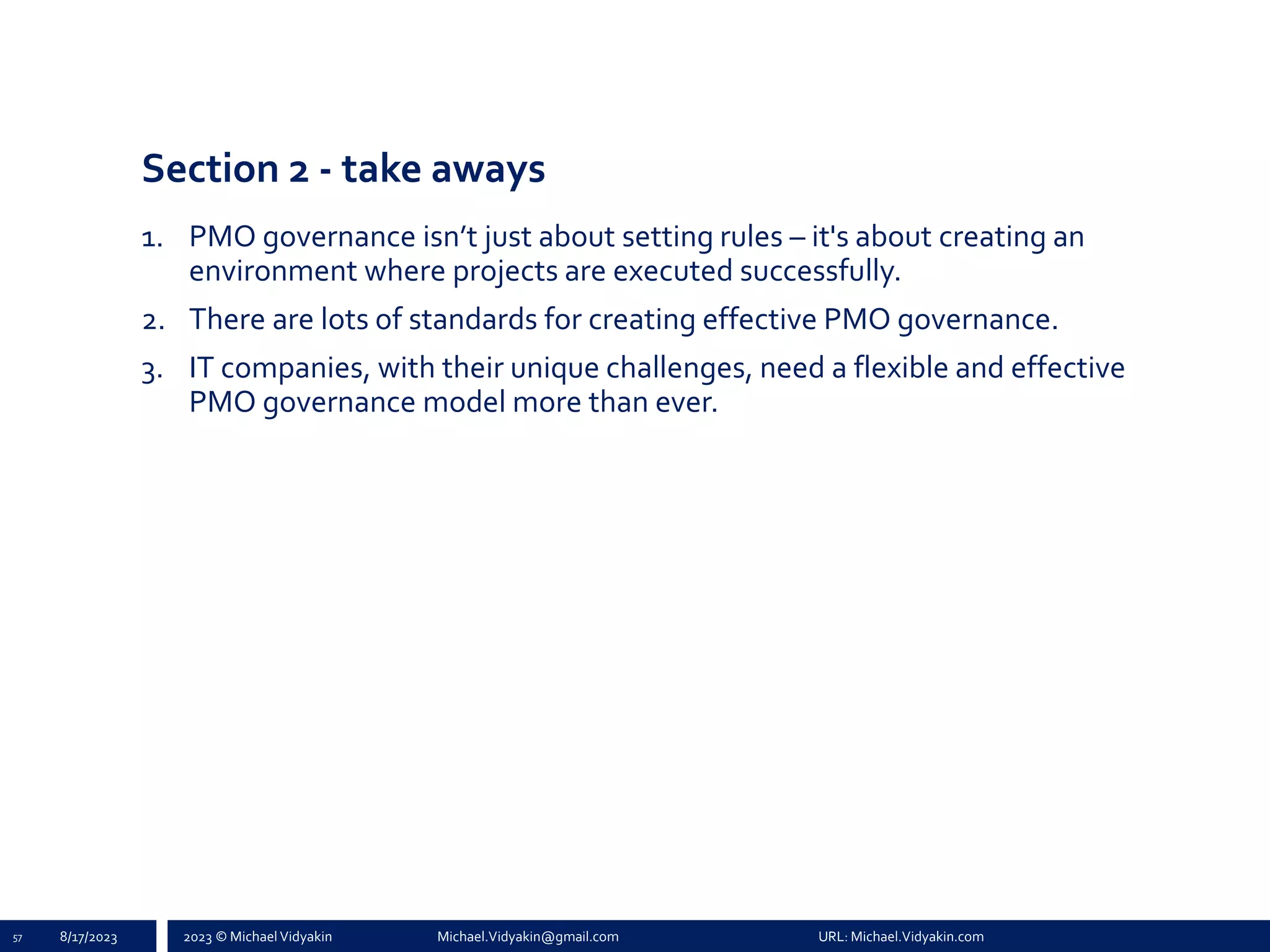

Section 2 - take aways
1. PMO governance isn’t just about setting rules – it's about creating an
environment where projects are executed successfully.
2. There are lots of standards for creating effective PMO governance.
3. IT companies, with their unique challenges, need a flexible and effective
PMO governance model more than ever.
57 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

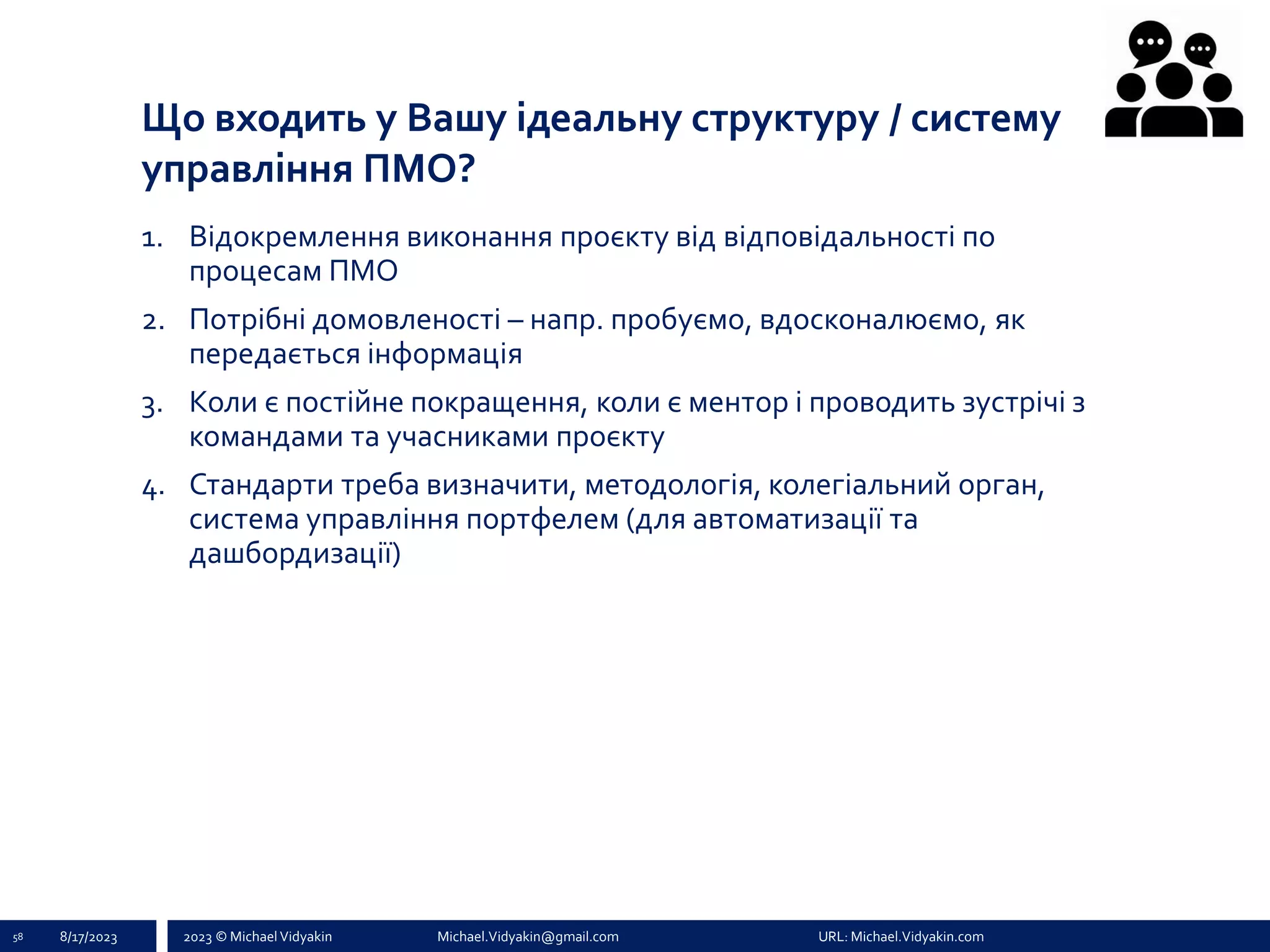

Що входить у Вашу ідеальну структуру / систему
управління ПМО?
58 8/17/2023
1. Відокремлення виконання проєкту від відповідальності по
процесам ПМО
2. Потрібні домовленості – напр. пробуємо, вдосконалюємо, як
передається інформація
3. Коли є постійне покращення, коли є ментор і проводить зустрічі з
командами та учасниками проєкту
4. Стандарти треба визначити, методологія, колегіальний орган,
система управління портфелем (для автоматизації та
дашбордизації)
Defining roles and
responsibilities
within the PMO
Section 3
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

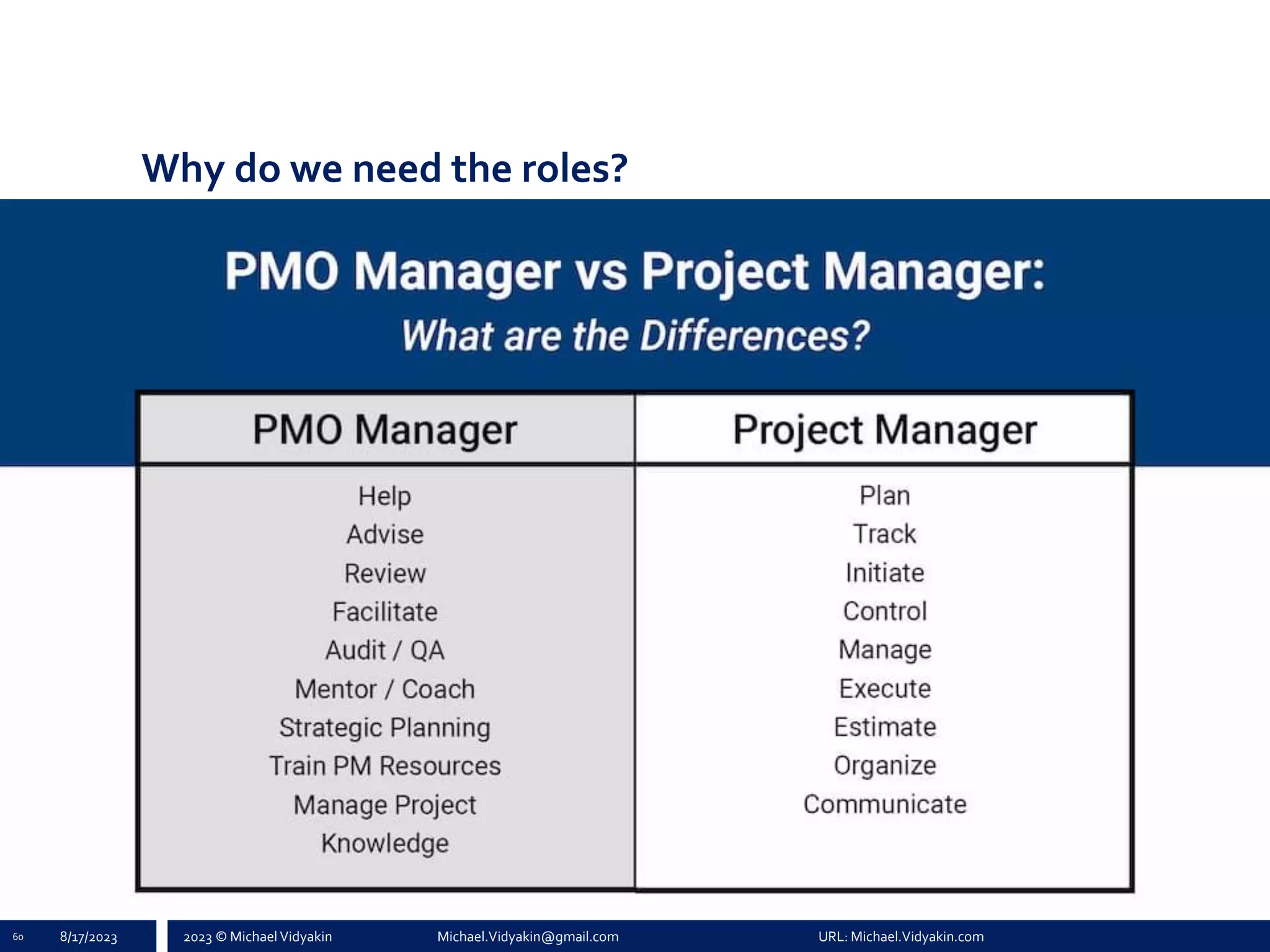

Why do we need the roles?
Текст
60 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Key roles in a typical PMO
1. PMO Director/Head
2. Portfolio Manager
3. Program Manager(s)
4. Project Manager(s)
5. BusinessAnalyst(s)
6. PMO Support roles:
a. Project Coordinator/Expediter
b. PMO Analyst
c. Resource Manager
d. Scheduler
e. Administrator
f. Procurement Manager
g. Trainer / Coach
h. HR manager
i. Assistants
61 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

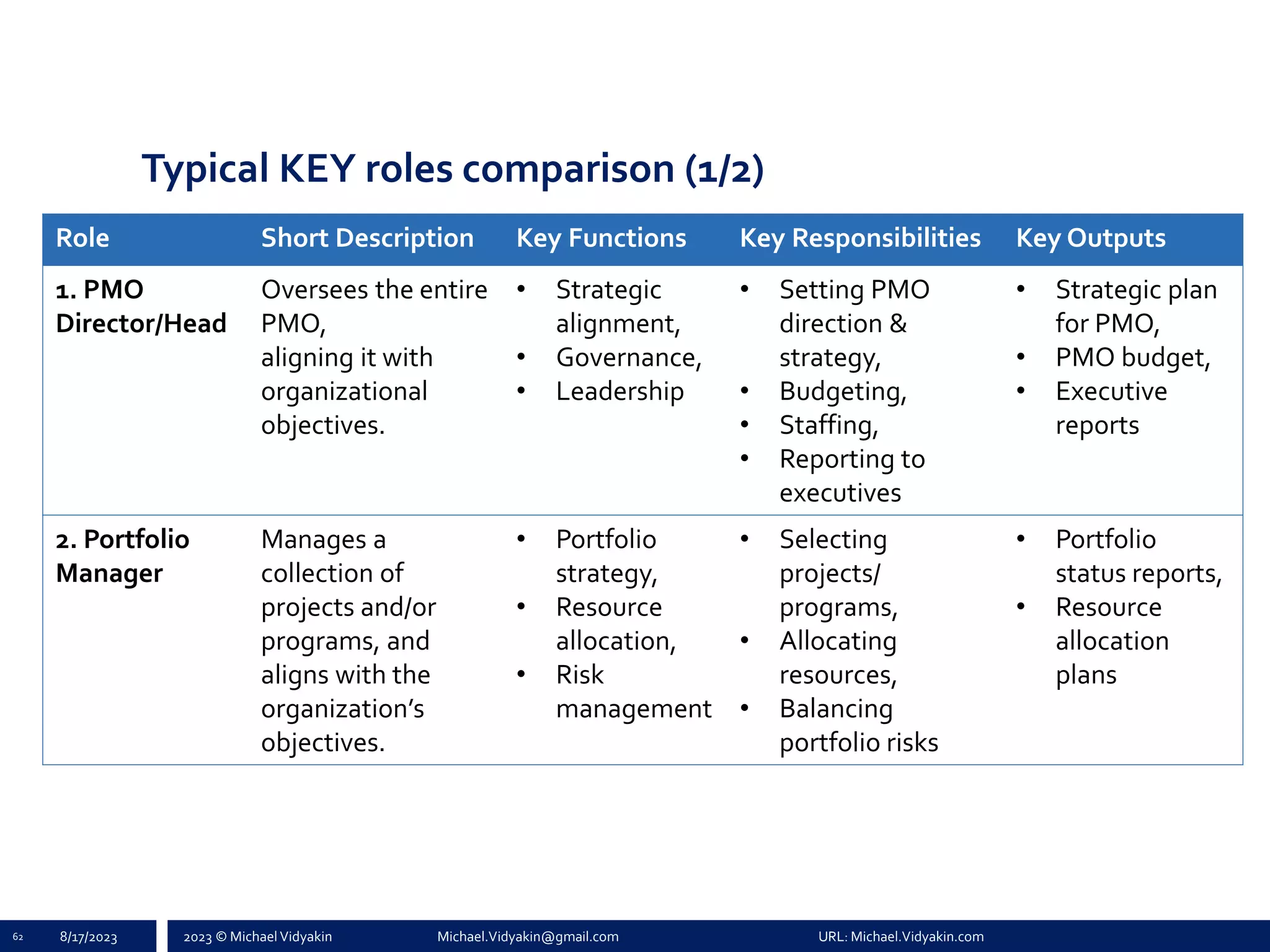

Typical KEY roles comparison (1/2)
Role Short Description Key Functions Key Responsibilities Key Outputs
1. PMO
Director/Head
Oversees the entire
PMO,
aligning it with
organizational
objectives.
• Strategic
alignment,
• Governance,
• Leadership
• Setting PMO
direction &
strategy,
• Budgeting,
• Staffing,
• Reporting to
executives
• Strategic plan
for PMO,
• PMO budget,
• Executive
reports
2. Portfolio
Manager
Manages a
collection of
projects and/or
programs, and
aligns with the
organization’s
objectives.
• Portfolio
strategy,
• Resource
allocation,
• Risk
management
• Selecting
projects/
programs,
• Allocating
resources,
• Balancing
portfolio risks
• Portfolio
status reports,
• Resource
allocation
plans
62 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Typical KEY roles comparison (2/2)

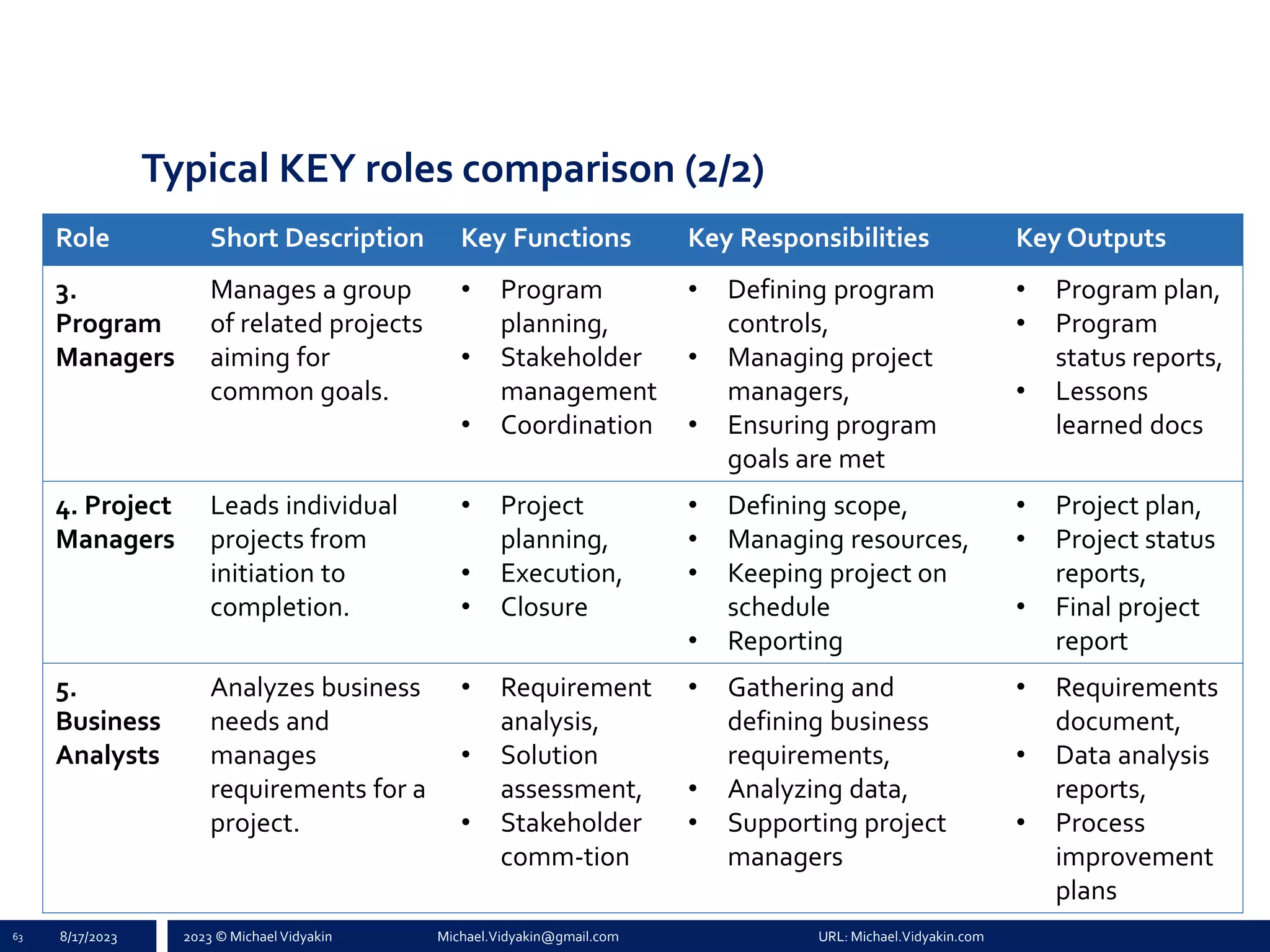

Role Short Description Key Functions Key Responsibilities Key Outputs
3.
Program
Managers
Manages a group
of related projects
aiming for
common goals.
• Program
planning,
• Stakeholder
management
• Coordination
• Defining program
controls,
• Managing project
managers,
• Ensuring program
goals are met
• Program plan,
• Program
status reports,
• Lessons
learned docs
4. Project
Managers
Leads individual
projects from
initiation to
completion.
• Project
planning,
• Execution,
• Closure
• Defining scope,
• Managing resources,
• Keeping project on
schedule
• Reporting
• Project plan,
• Project status
reports,
• Final project
report
5.
Business
Analysts
Analyzes business
needs and
manages
requirements for a
project.
• Requirement
analysis,
• Solution
assessment,
• Stakeholder
comm-tion
• Gathering and
defining business
requirements,
• Analyzing data,
• Supporting project
managers
• Requirements
document,
• Data analysis
reports,
• Process
improvement
plans
63 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

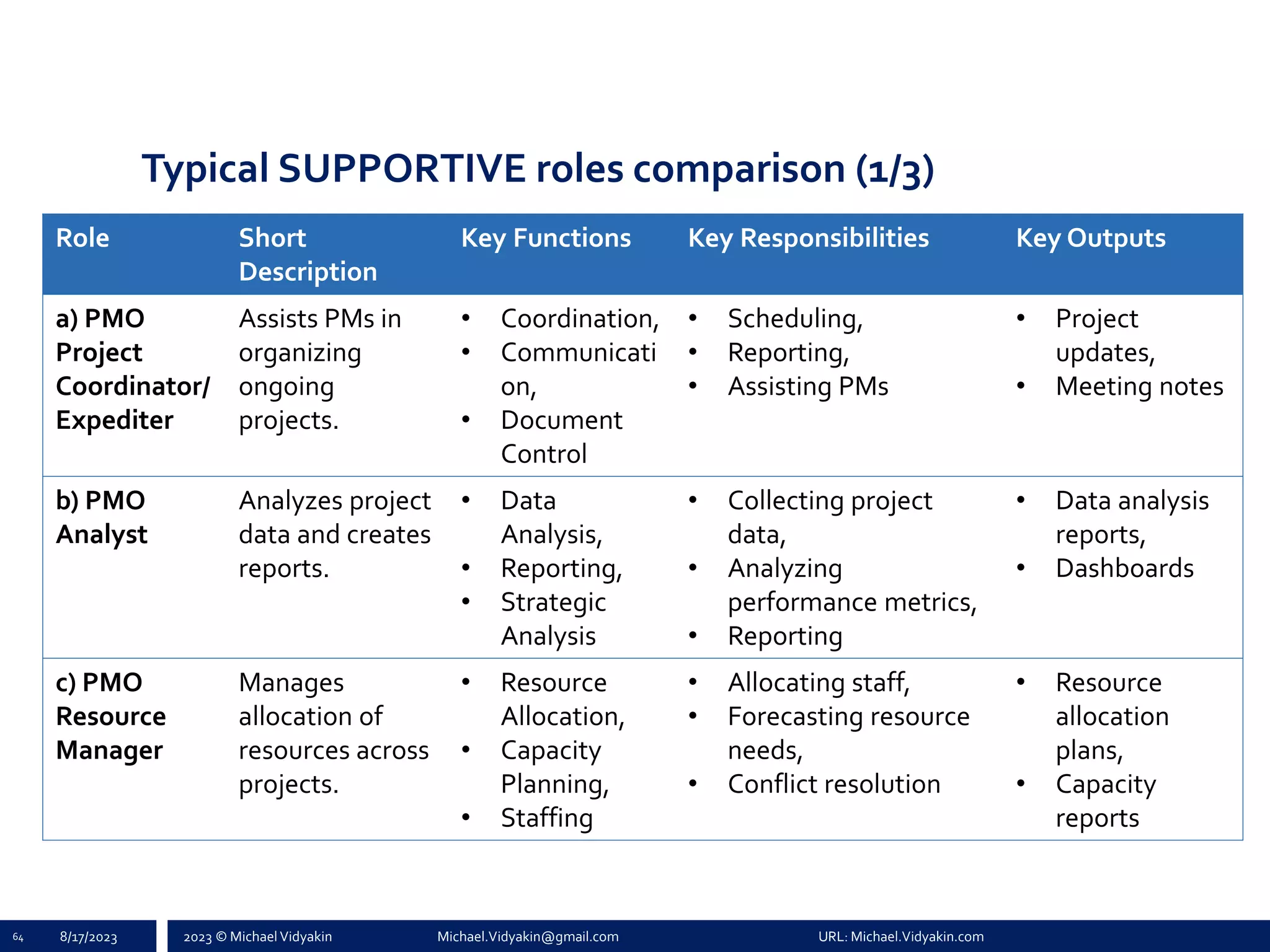

Typical SUPPORTIVE roles comparison (1/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs
a) PMO
Project
Coordinator/
Expediter
Assists PMs in
organizing
ongoing
projects.
• Coordination,
• Communicati
on,
• Document
Control
• Scheduling,
• Reporting,
• Assisting PMs
• Project
updates,
• Meeting notes
b) PMO
Analyst
Analyzes project
data and creates
reports.
• Data
Analysis,
• Reporting,
• Strategic
Analysis
• Collecting project
data,
• Analyzing
performance metrics,
• Reporting
• Data analysis
reports,
• Dashboards
c) PMO
Resource
Manager
Manages
allocation of
resources across
projects.
• Resource
Allocation,
• Capacity
Planning,
• Staffing
• Allocating staff,
• Forecasting resource
needs,
• Conflict resolution
• Resource
allocation
plans,
• Capacity
reports
64 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Typical SUPPORTIVE roles comparison (2/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs

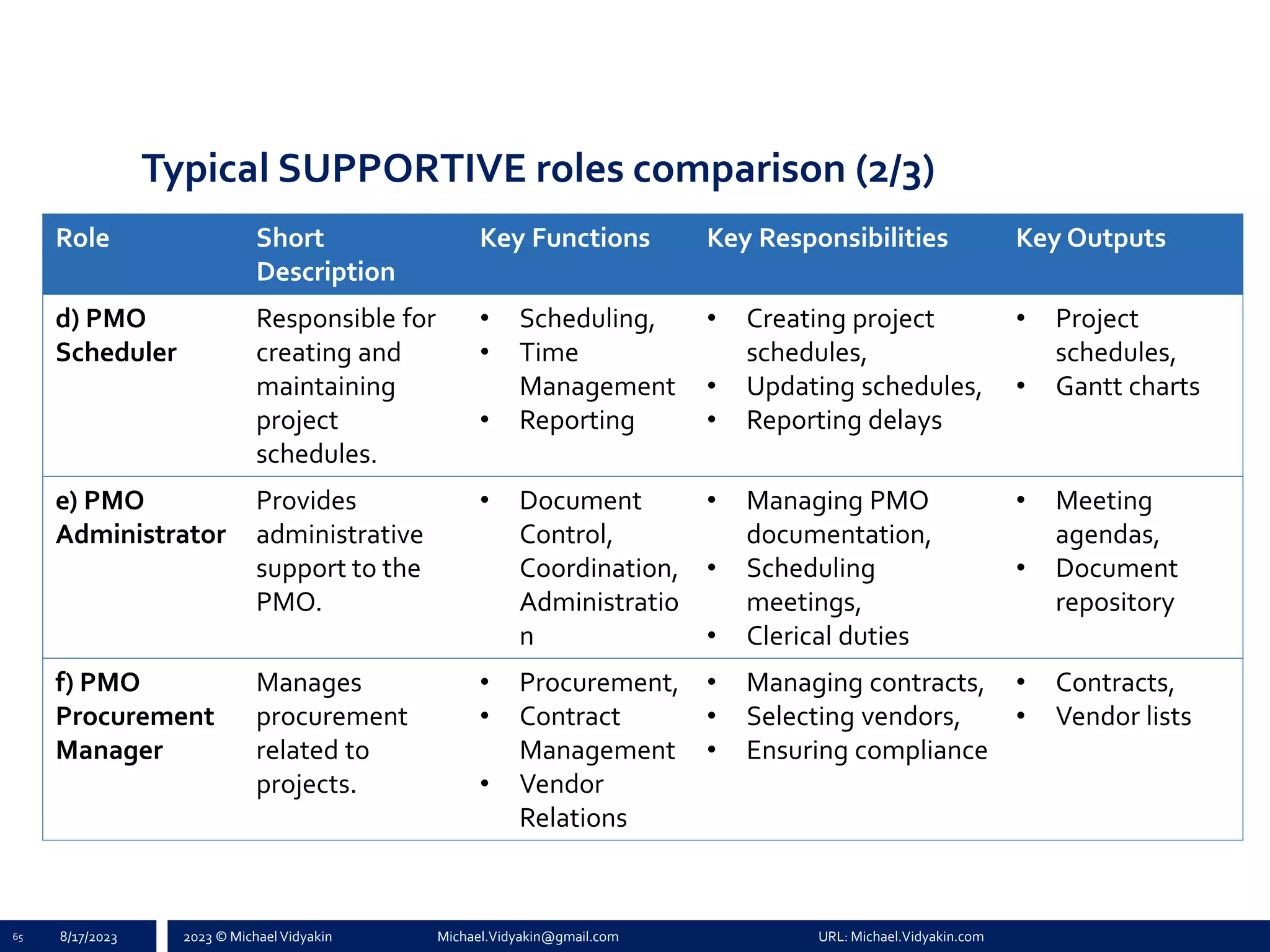

d) PMO
Scheduler
Responsible for
creating and
maintaining
project
schedules.
• Scheduling,
• Time
Management
• Reporting
• Creating project
schedules,
• Updating schedules,
• Reporting delays
• Project
schedules,
• Gantt charts
e) PMO
Administrator
Provides
administrative
support to the
PMO.
• Document
Control,
Coordination,
Administratio
n
• Managing PMO
documentation,
• Scheduling
meetings,
• Clerical duties
• Meeting
agendas,
• Document
repository
f) PMO
Procurement
Manager
Manages
procurement
related to
projects.
• Procurement,
• Contract
Management
• Vendor
Relations
• Managing contracts,
• Selecting vendors,
• Ensuring compliance
• Contracts,
• Vendor lists
65 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Typical SUPPORTIVE roles comparison (3/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs
g) PMO
Trainer /
Coach
Develops and
delivers PM
training to staff.
• Training,
• Coaching,
• Mentorship
• Designing training
programs,
• Coaching PMs,
• Assessing training
needs
• Training plans,
• Training
material
h) PMO HR
Manager
Manages HR
functions
specific to the
PMO.
• Recruitment,
• Talent
Management
• Employee
Relations
• Recruiting PMO
staff,
• Managing
performance,
• Handling employee
issues
• HR policies for
PMO,
• Staffing plans
i) PMO
Assistants
Provides
additional
administrative
support to the
PMO.
• Clerical
Duties,
• Support,
• Document
Control
• Assisting PMO staff,
• Filing,
• Scheduling
• Meeting
setup,
• Document
filing
66 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
METHODOLOGICAL role at PMO
Role Description Key Functions Key
Responsibilities
Key Outputs
(!)
PMO
Methodology
andTools
Manager
Oversees the
development,
implementation,
and maintenance
of project
management
methodologies and
tools used within
the PMO.
• Methodology
Development
&
Maintenance,
• Tool Selection
&
Management,
• Training &
Support
• Defining and
standardizing
PM
methodologies,
• Selecting and
managing PM
tools,
• Training PMO
staff on
methodologies
and tools
• Standardized
PM
methodologies,
• Selected PM
tools,
• Training
material for
methodologies
and tools
67 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Agile PMO general roles comparison (1/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs
1. Agile PMO
Director
Oversees the
Agile PMO and
aligns with
strategy.
• Leadership,
Strategy,
Governance
• Defining strategy,
• Leading Agile
transformation,
• Reporting to
executives
• Agile PMO
strategy,
• Executive
reports
2. Agile Coach Guides teams in
the
implementation
of Agile
methodologies.
• Training,
• Mentoring,
• Continuous
Improvement
• Coaching teams,
• Facilitating Agile
ceremonies,
• Identifying
improvement
opportunities
• Agile training
material,
• Coaching
reports
3. Scrum
Master
Facilitates
Scrum teams
and removes
impediments.
• Scrum
Facilitation,
• Impediment
Removal,
• Team
Collaboration
• Facilitating Scrum
ceremonies,
• Removing
impediments,
• Shielding the team
• Sprint
Burndown
Charts,
• Retrospective
notes
68 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

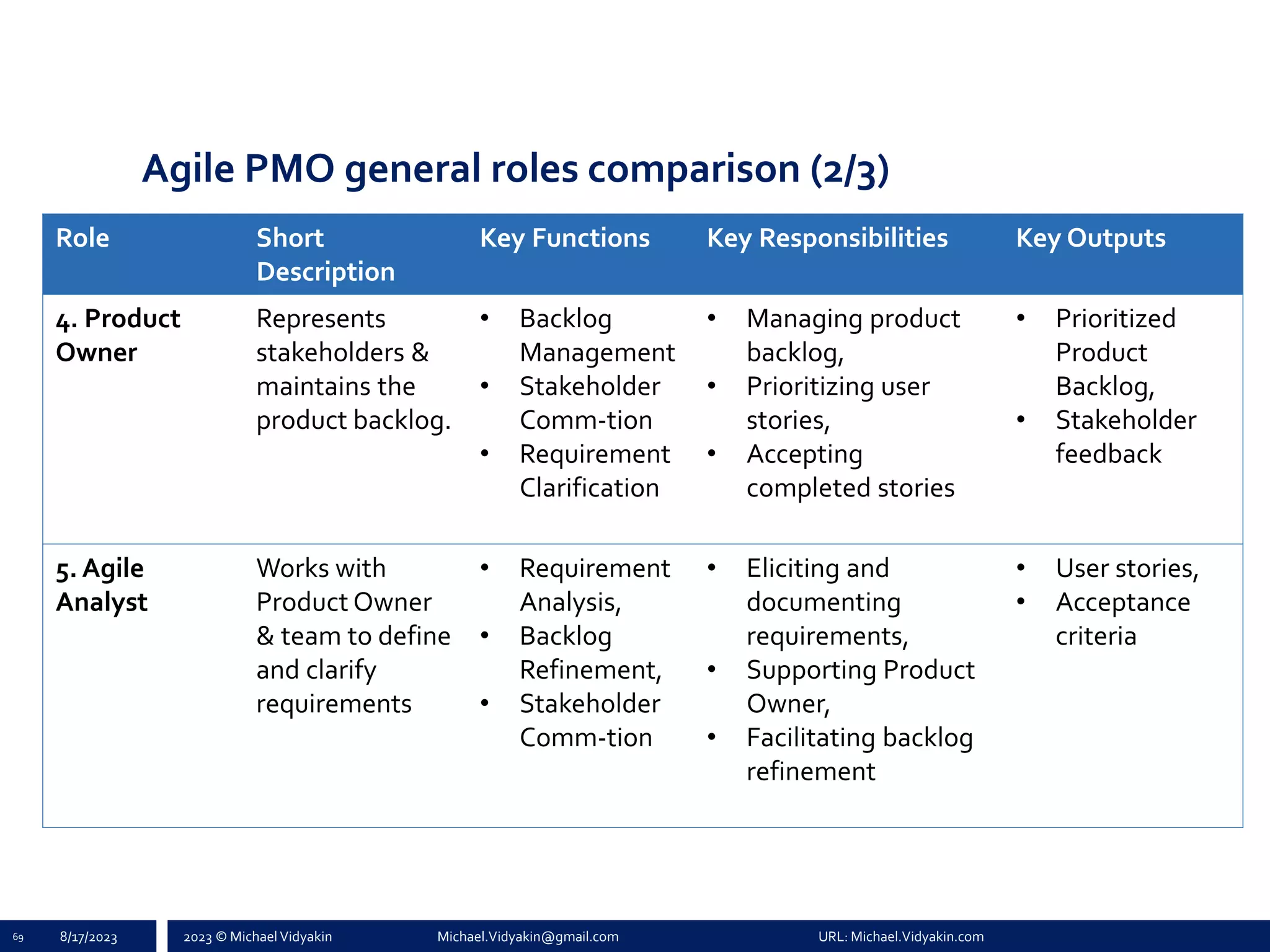

Agile PMO general roles comparison (2/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs
4. Product
Owner
Represents
stakeholders &
maintains the
product backlog.
• Backlog
Management
• Stakeholder
Comm-tion
• Requirement
Clarification
• Managing product
backlog,
• Prioritizing user
stories,
• Accepting
completed stories
• Prioritized
Product
Backlog,
• Stakeholder
feedback
5. Agile
Analyst
Works with
Product Owner
& team to define
and clarify
requirements
• Requirement
Analysis,
• Backlog
Refinement,
• Stakeholder
Comm-tion
• Eliciting and
documenting
requirements,
• Supporting Product
Owner,
• Facilitating backlog
refinement
• User stories,
• Acceptance
criteria
69 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

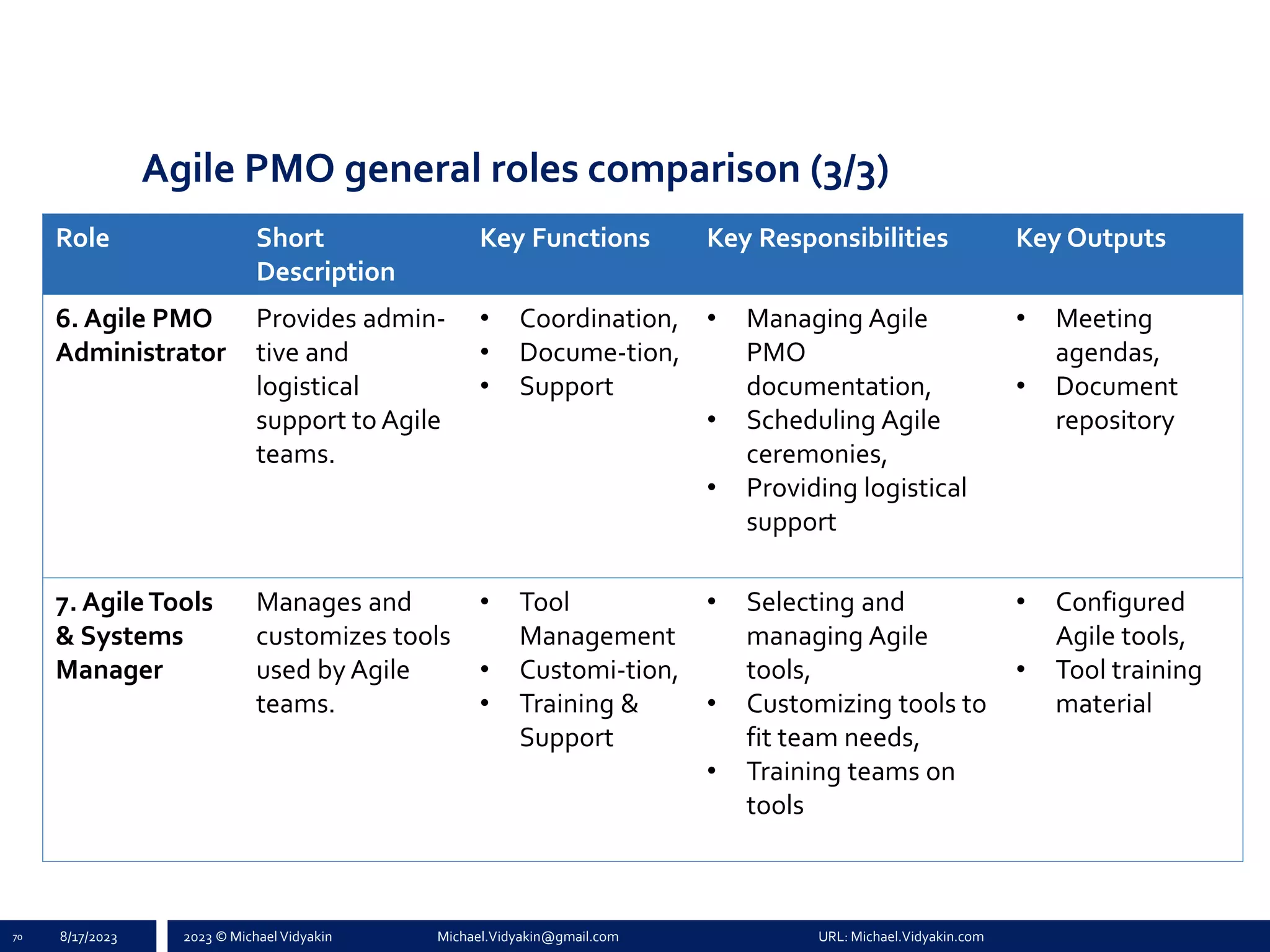

Agile PMO general roles comparison (3/3)
Role Short
Description
Key Functions Key Responsibilities Key Outputs
6. Agile PMO
Administrator
Provides admin-
tive and
logistical
support to Agile
teams.
• Coordination,
• Docume-tion,
• Support
• Managing Agile
PMO
documentation,
• Scheduling Agile
ceremonies,
• Providing logistical
support
• Meeting
agendas,
• Document
repository
7. AgileTools
& Systems
Manager
Manages and
customizes tools
used by Agile
teams.
• Tool
Management
• Customi-tion,
• Training &
Support
• Selecting and
managing Agile
tools,
• Customizing tools to
fit team needs,
• Training teams on
tools
• Configured
Agile tools,
• Tool training
material
70 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

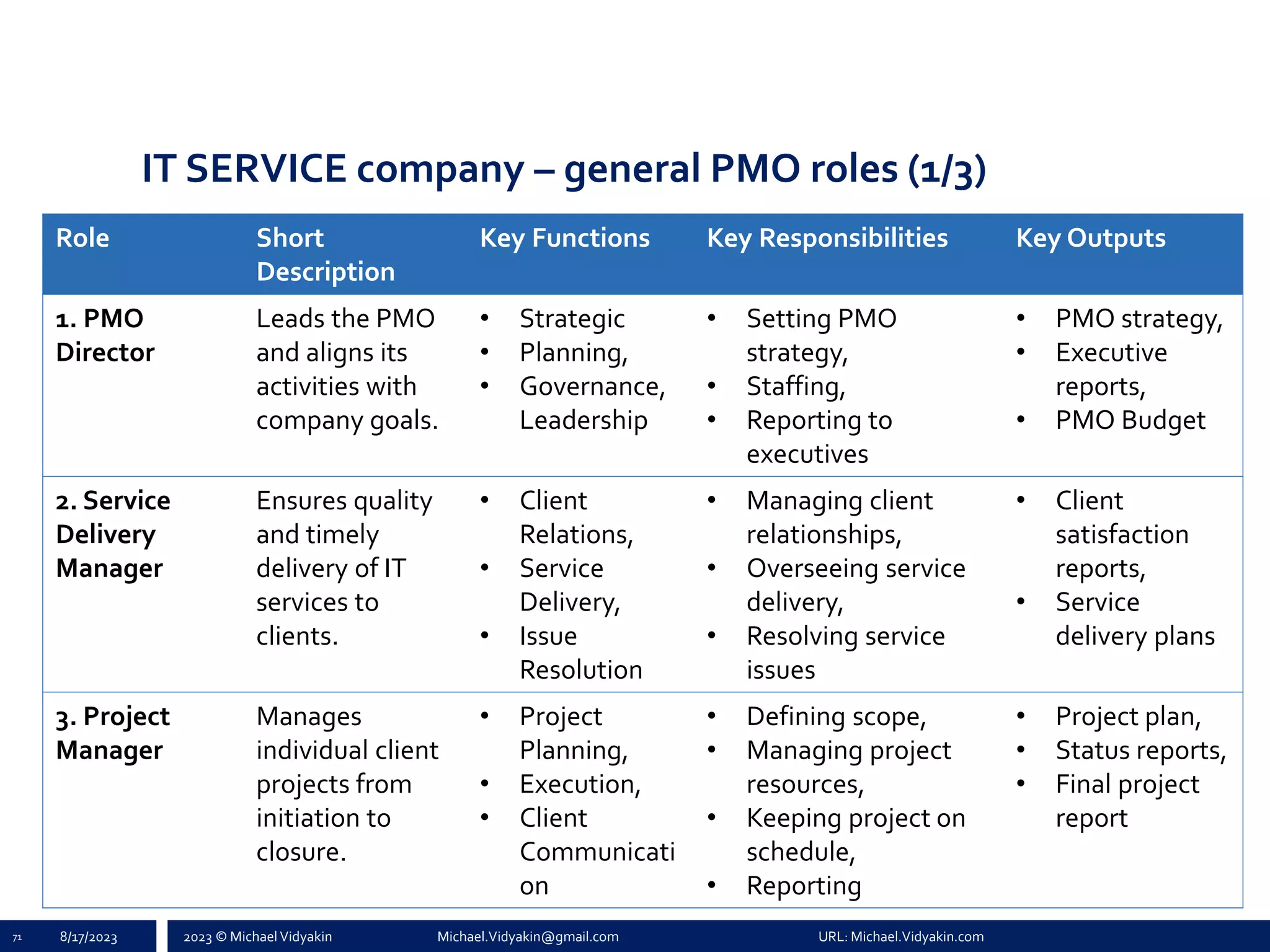

IT SERVICE company – general PMO roles (1/3)
71 8/17/2023
Role Short
Description
Key Functions Key Responsibilities Key Outputs
1. PMO
Director
Leads the PMO
and aligns its
activities with
company goals.
• Strategic
• Planning,
• Governance,
Leadership
• Setting PMO
strategy,
• Staffing,
• Reporting to
executives
• PMO strategy,
• Executive
reports,
• PMO Budget
2. Service
Delivery
Manager
Ensures quality
and timely
delivery of IT
services to
clients.
• Client
Relations,
• Service
Delivery,
• Issue
Resolution
• Managing client
relationships,
• Overseeing service
delivery,
• Resolving service
issues
• Client
satisfaction
reports,
• Service
delivery plans
3. Project
Manager
Manages
individual client
projects from
initiation to
closure.
• Project
Planning,
• Execution,
• Client
Communicati
on
• Defining scope,
• Managing project
resources,
• Keeping project on
schedule,
• Reporting
• Project plan,
• Status reports,
• Final project
report
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
IT SERVICE company – general PMO roles (2/3)
72 8/17/2023
Role Short Description Key Functions Key Responsibilities Key Outputs

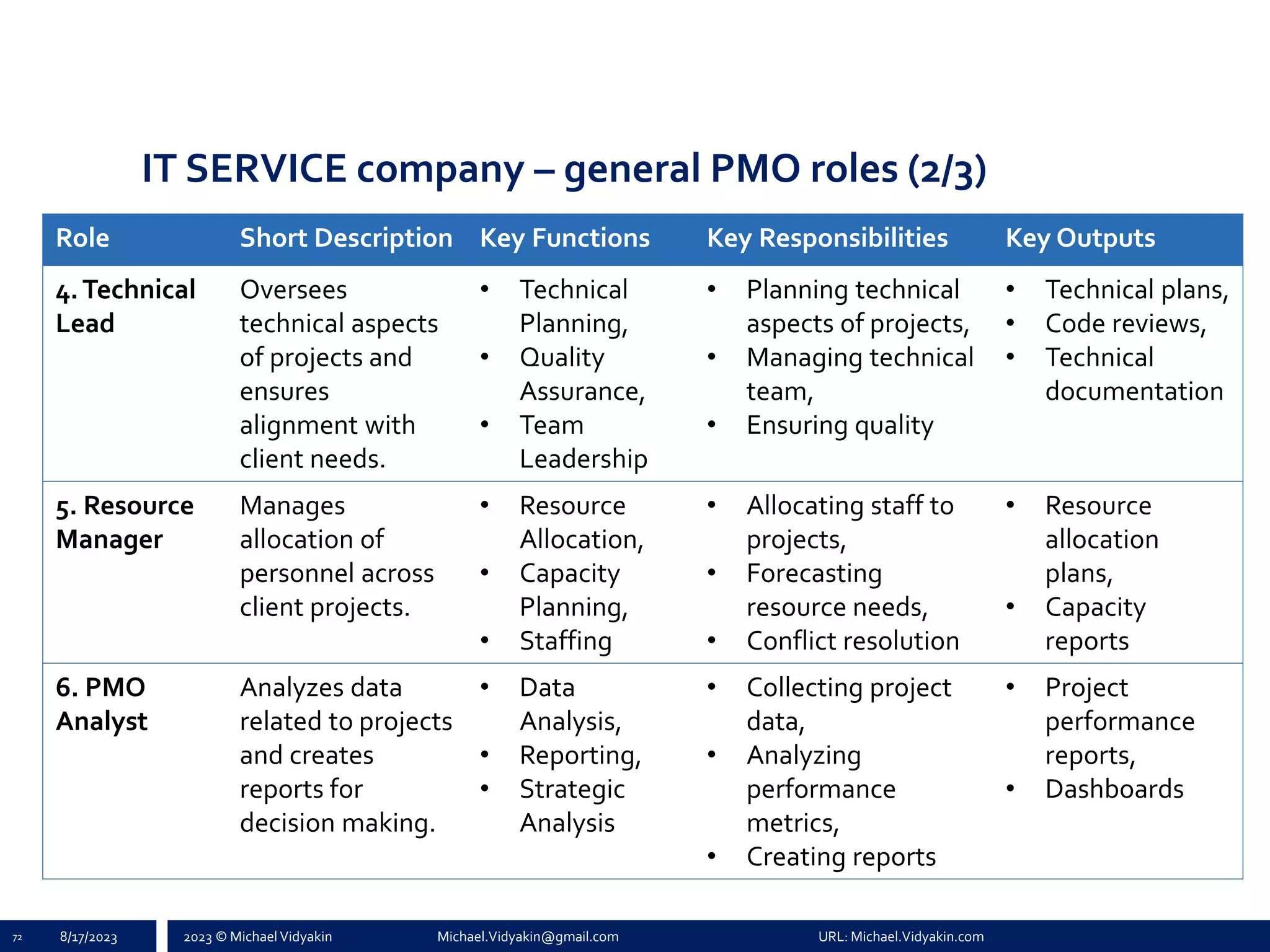

4.Technical
Lead
Oversees
technical aspects
of projects and
ensures
alignment with
client needs.
• Technical
Planning,
• Quality
Assurance,
• Team
Leadership
• Planning technical
aspects of projects,
• Managing technical
team,
• Ensuring quality
• Technical plans,
• Code reviews,
• Technical
documentation
5. Resource
Manager
Manages
allocation of
personnel across
client projects.
• Resource
Allocation,
• Capacity
Planning,
• Staffing
• Allocating staff to
projects,
• Forecasting
resource needs,
• Conflict resolution
• Resource
allocation
plans,
• Capacity
reports
6. PMO
Analyst
Analyzes data
related to projects
and creates
reports for
decision making.
• Data
Analysis,
• Reporting,
• Strategic
Analysis
• Collecting project
data,
• Analyzing
performance
metrics,
• Creating reports
• Project
performance
reports,
• Dashboards
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
IT SERVICE company – general PMO roles (3/3)
73 8/17/2023
Role Short Description Key Functions Key Responsibilities Key Outputs

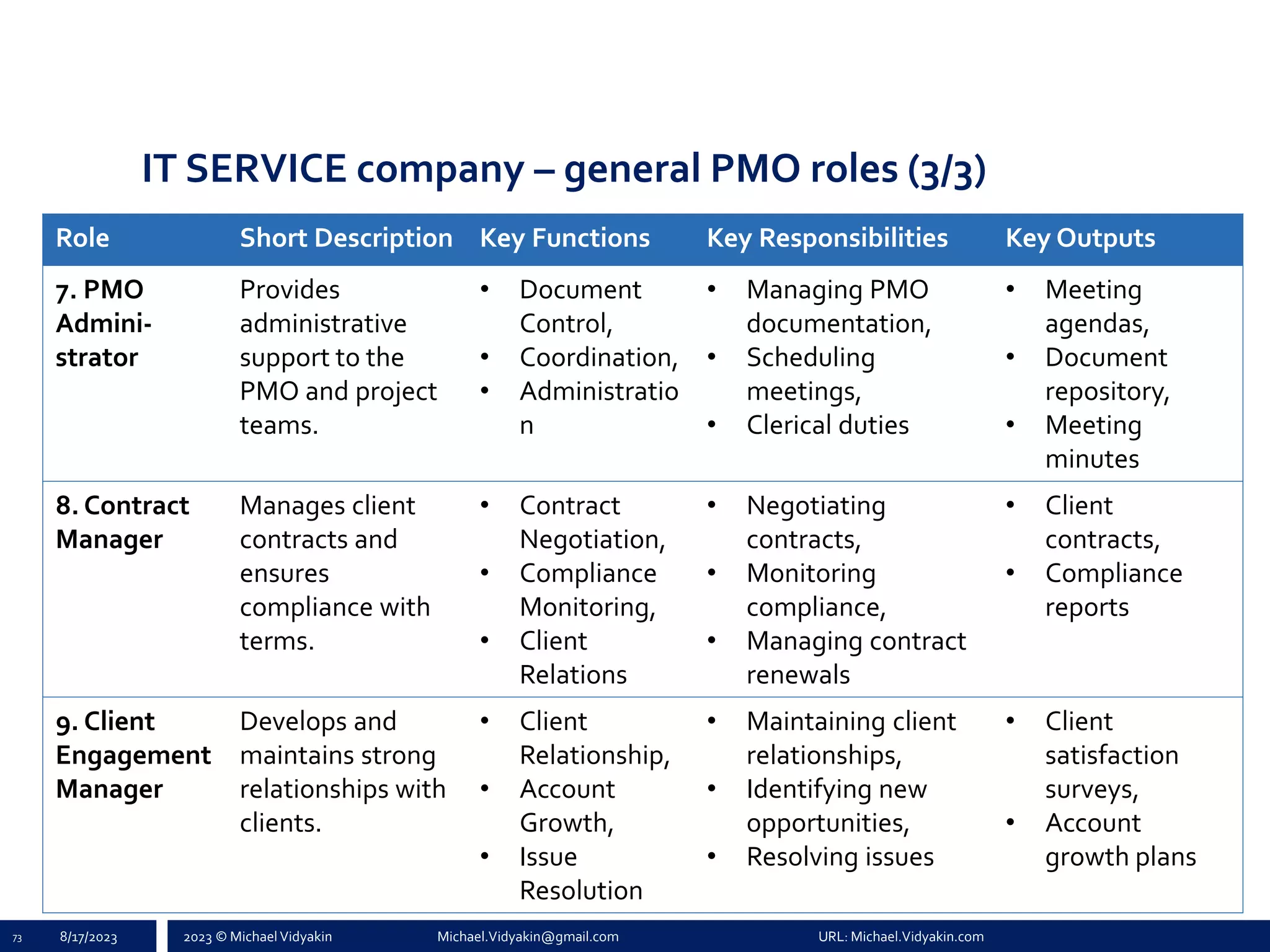

7. PMO
Admini-
strator
Provides
administrative
support to the
PMO and project
teams.
• Document
Control,
• Coordination,
• Administratio
n
• Managing PMO
documentation,
• Scheduling
meetings,
• Clerical duties
• Meeting
agendas,
• Document
repository,
• Meeting
minutes
8. Contract
Manager
Manages client
contracts and
ensures
compliance with
terms.
• Contract
Negotiation,
• Compliance
Monitoring,
• Client
Relations
• Negotiating
contracts,
• Monitoring
compliance,
• Managing contract
renewals
• Client
contracts,
• Compliance
reports
9. Client
Engagement
Manager
Develops and
maintains strong
relationships with
clients.
• Client
Relationship,
• Account
Growth,
• Issue
Resolution
• Maintaining client
relationships,
• Identifying new
opportunities,
• Resolving issues
• Client
satisfaction
surveys,
• Account
growth plans
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

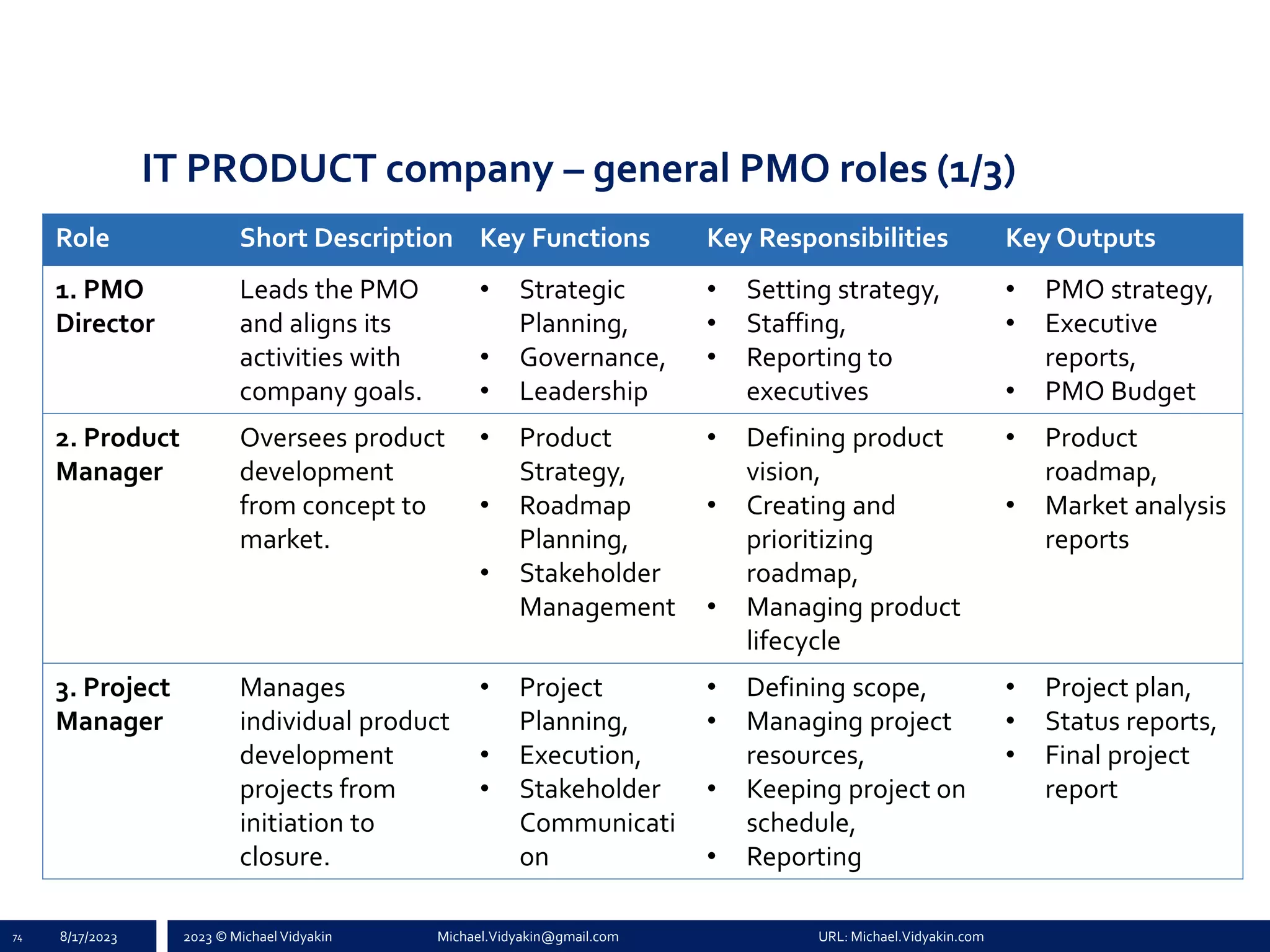

IT PRODUCT company – general PMO roles (1/3)
74 8/17/2023
Role Short Description Key Functions Key Responsibilities Key Outputs
1. PMO
Director
Leads the PMO
and aligns its
activities with
company goals.
• Strategic
Planning,
• Governance,
• Leadership
• Setting strategy,
• Staffing,
• Reporting to
executives
• PMO strategy,
• Executive
reports,
• PMO Budget
2. Product
Manager
Oversees product
development
from concept to
market.
• Product
Strategy,
• Roadmap
Planning,
• Stakeholder
Management
• Defining product
vision,
• Creating and
prioritizing
roadmap,
• Managing product
lifecycle
• Product
roadmap,
• Market analysis
reports
3. Project
Manager
Manages
individual product
development
projects from
initiation to
closure.
• Project
Planning,
• Execution,
• Stakeholder
Communicati
on
• Defining scope,
• Managing project
resources,
• Keeping project on
schedule,
• Reporting
• Project plan,
• Status reports,
• Final project
report
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

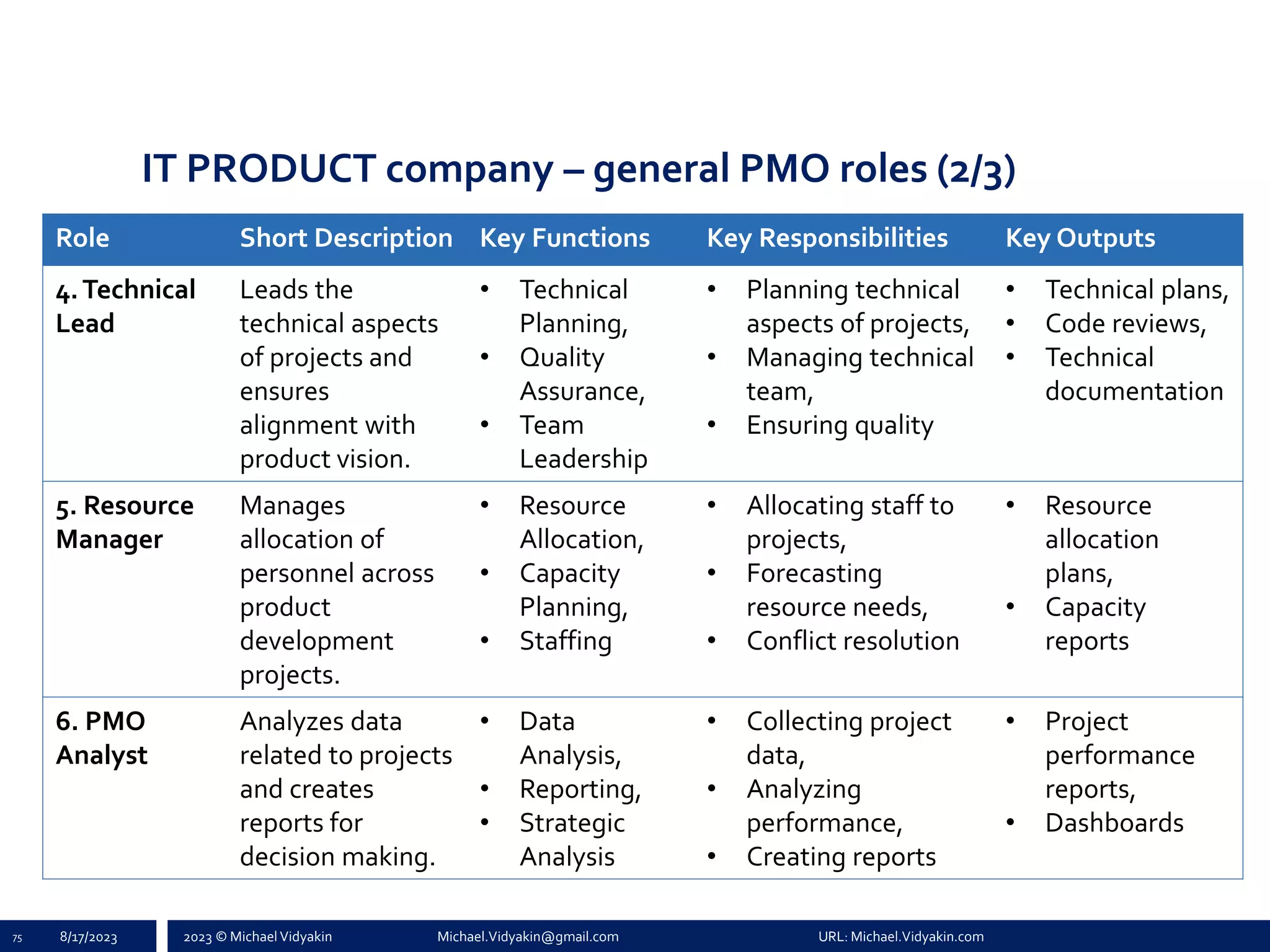

IT PRODUCT company – general PMO roles (2/3)
75 8/17/2023
Role Short Description Key Functions Key Responsibilities Key Outputs
4.Technical
Lead
Leads the
technical aspects
of projects and
ensures
alignment with
product vision.
• Technical
Planning,
• Quality
Assurance,
• Team
Leadership
• Planning technical
aspects of projects,
• Managing technical
team,
• Ensuring quality
• Technical plans,
• Code reviews,
• Technical
documentation
5. Resource
Manager
Manages
allocation of
personnel across
product
development
projects.
• Resource
Allocation,
• Capacity
Planning,
• Staffing
• Allocating staff to
projects,
• Forecasting
resource needs,
• Conflict resolution
• Resource
allocation
plans,
• Capacity
reports
6. PMO
Analyst
Analyzes data
related to projects
and creates
reports for
decision making.
• Data
Analysis,
• Reporting,
• Strategic
Analysis
• Collecting project
data,
• Analyzing
performance,
• Creating reports
• Project
performance
reports,
• Dashboards
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com

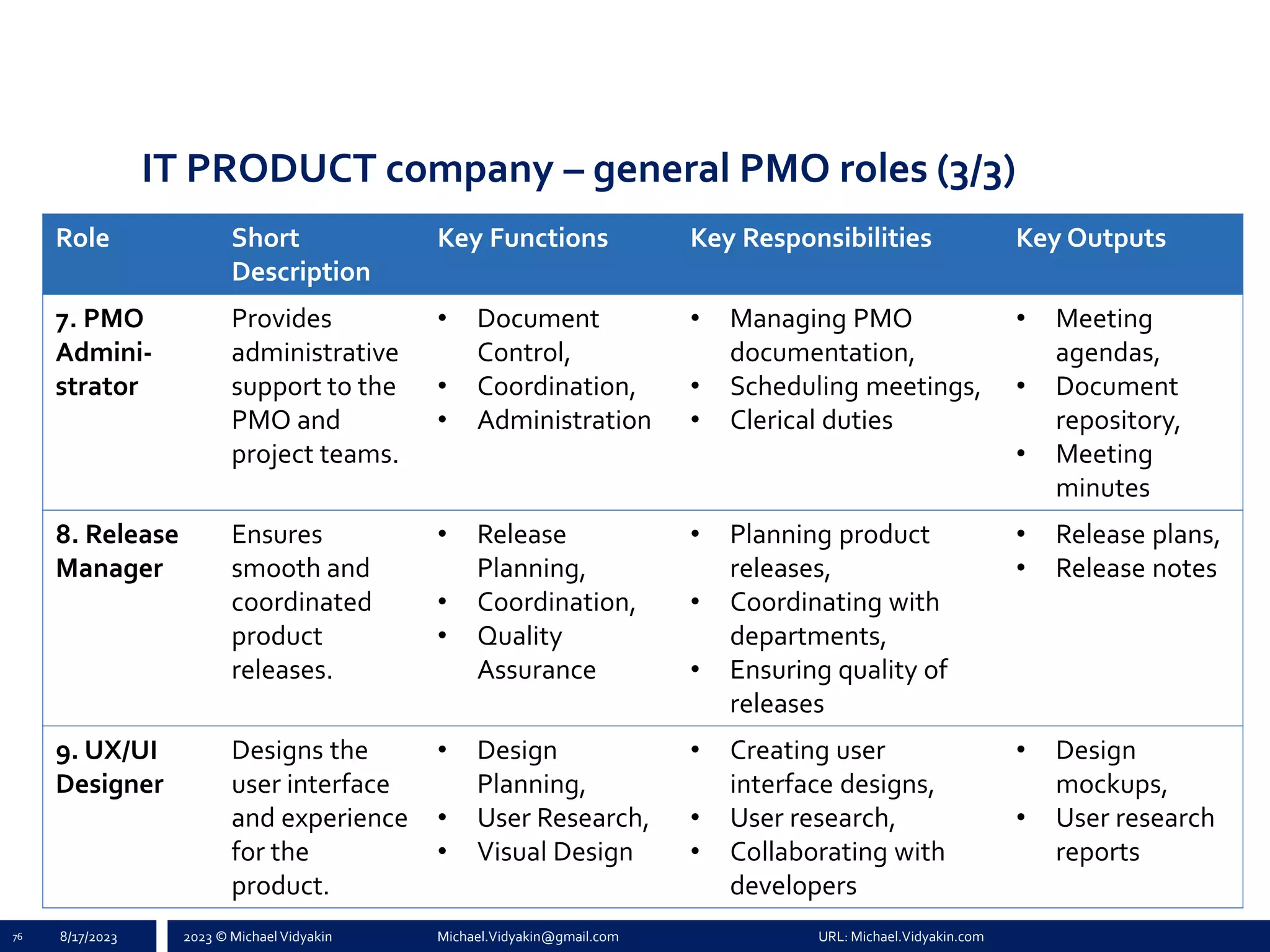

IT PRODUCT company – general PMO roles (3/3)
76 8/17/2023
Role Short
Description
Key Functions Key Responsibilities Key Outputs
7. PMO
Admini-
strator
Provides
administrative
support to the
PMO and
project teams.
• Document
Control,
• Coordination,
• Administration
• Managing PMO
documentation,
• Scheduling meetings,
• Clerical duties
• Meeting
agendas,
• Document
repository,
• Meeting
minutes
8. Release
Manager
Ensures
smooth and
coordinated
product
releases.
• Release
Planning,
• Coordination,
• Quality
Assurance
• Planning product
releases,
• Coordinating with
departments,
• Ensuring quality of
releases
• Release plans,
• Release notes
9. UX/UI
Designer
Designs the
user interface
and experience
for the
product.
• Design
Planning,
• User Research,
• Visual Design
• Creating user
interface designs,
• User research,
• Collaborating with
developers
• Design
mockups,
• User research
reports
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Potential Future Developments in PMO Roles in IT
Companies
Increasing Emphasis on Strategy:
• As IT companies tackle larger and more transformative projects, PMOs may likely
integrate more closely with C-level executives, ensuring that projects closely align
with company strategy.
Integration of AI and Automation:
• Automation tools and AI can help predict project bottlenecks, optimize resource
allocation, and more. New role : AI Analysts or Automation Specialists.
Focus on Remote and Distributed Teams:
• Post-pandemic, the shift to remote work is here to stay. PMOs will have to adapt,
possibly creating roles dedicated to managing and optimizing distributed teams.
Emphasis on Continuous Learning:
• The rapid pace of technological change means that PMOs must be in a state of
constant learning. Roles like 'Learning and Development Specialist' becoming more
commonplace.
Enhanced Stakeholder Engagement:
• With businesses relying heavily on IT, stakeholders from non-IT departments will
engage more with projects.The PMO might introduce 'Stakeholder Liaison' roles to
facilitate this cross-functional collaboration.
77 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Section 3 - take aways
1. The roles within a PMO can vary based on the size, culture, and
objectives of an IT company.
2. The core objective remains the same: ensuring effective, efficient, and
successful project delivery.
3. As technology and business landscapes evolve, PMOs will need to
adapt, introducing new roles and refining existing ones.
4. The future PMO will be even more strategic, data-driven, and agile than
its predecessors, ready to meet the challenges of the ever-changing IT
landscape.
78 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Яких ролей наразі не вистачає у Вашому ПМО?
79 8/17/2023
• Чендж менеджер
• Бізнес аналітики
• Кволіті менеджер
• ІТ команда
• Архітектор (ІТ, паттерни, деталі)
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Лелека несе якісний такмед для ЗСУ!
80 8/17/2023
www.Leleka.Care
facebook.com/LelekaFoundation
ПІДТРИМАЙ!
PMO function as a
system – Concept
Section 4
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Функція ПМО як система складається з шести
ключових взаємозалежних елементів
Проєктний
комітет
Проєктний
офіс
Методологія
Портфель
проєктів
IT
платформа
Людський
капітал
2
1
3
4
5
6
Зв’язки
елементів
системи
Проєктний
комітет
Проєктний
офіс
Методологія
Портфель
проєктів
IT
платформа
Людський
капітал
Елемент
системи: Короткий опис елементу:
Колегіальний орган, який здійснює централізоване управління проєктною
діяльністю в порядку, визначеному Положенням про проєктну діяльність, а
також іншими нормативними документами, що регламентують діяльність
такого органу. У разі відсутності проєктного комітету, його роль виконує Голова
або особа, яка виконує його обов’язки, відповідно до статуту підприємства
Розробляє, впроваджує та розвиває методологію, стандарти та культуру
проєктного менеджменту, здійснює проєктну підтримку, супроводження та
консультування учасників проєктної діяльності на всіх фазах життєвого циклу
проєктів, адмініструє портфель проєктів, веде реєстр проєктів та управляє
«базою знань» щодо проєктної діяльності, здійснює моніторинг виконання
проєктів, формує загальну аналітику та звітність щодо портфелю проєктів для
керівництва, виконує інші завдання у сфері проєктного управління
Представлена Основними засадами, Положенням про проєктну діяльність та
іншими нормативно-правовими та розпорядчими актами з питань проєктного
управління та управління змінами, які регулюють, регламентують та
стандартизують інструменти проєктного менеджменту та підходи їх
застосування
Складається з проєктів та проєктних ініціатив, формування та адміністрування
яких здійснюється Проєктним офісом відповідно до методології проєктного
управління, зокрема шляхом ведення реєстру проєктів, регулярних процедур
щодо моніторингу виконання проєктів, формування звітності для керівництва
Програмний комплекс для автоматизації процесів проєктної діяльності, який
забезпечує внесення, зберігання, обробку, аналіз, моніторинг та контроль
інформації з питань проєктної діяльності
Проєктні менеджери, керівники та співробітники підрозділів та філій,
керівництво підприємства та інші учасники проєктної діяльності, що задіяні в
реалізації проєктів та мають відповідні знання та компетенції у сфері
проєктного менеджменту
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Архітектура створення функції ПМО як системи
елементів була застосована в НБУ та АМПУ
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Section 4 - take aways
1. ПМО – важлива складова загальної екосистеми інструментів
управління організацією
2. Побудова функції ПМО як системи дозволить досягнути якісного та
комплексного результату від застосування проєктного управління в
організації
3. Система/функція ПМО має бути обов’язково інтегрована у ключові
системні процеси організації
84 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Домашнє завдання
Наприкінці курсу (02.11.2023) Вам необхідно буде презентувати
рішення та план по впровадженню/оновленню PMO
ваших/обраних компаній з урахуванням знань та практик,
отриманих на заняттях курсу.
З заняття #3 у Вашій презентації мають міститися такі
обґрунтування:
1. Яка структура нового/оновленого PMO?Чому така?
2. Яким буде процес прийняття рішень у PMO?Чому так?
3. Які плануються ролі та обов’язки всередині PMO?Чому такі?
Надсилайте Ваші рішення до 23.08.2023 в спільну групу.
85 8/17/2023
2023 © Michael Vidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com
Useful Online Resources
• Organizational structures: an explanation – IONOS
• Organizational Designs and Structures - Business LibreTexts
• Project Organization – Project Management from Simple to Complex (umn.edu)
• Project Management OfficeCase Study - LeopolisGroup
• CASES: Building a PMO from the ground up:Three stories, one result (pmi.org)
• Which PMO Structure Is Best forYour Company? | BlogWrike
• A Roadmap to PMO Excellence | PMI
• PM², Project management methodology - PublicationsOffice of the EU
• Which PMO Is Right forYour Organization?| PMI
8/17/2023
86
Michael Vidyakin: Defining PMO Structure and Governance (UA)

Michael Vidyakin: Defining PMO Structure and Governance (UA)

  • 2.
    Заняття #3 Defining PMO Structureand Governance Lemberg PMO School 2023 https://lembs.com/pmoschool 17 Серпня 2023 р. MichaelVidyakin
  • 3.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8/17/2023 3 Михайло Відякін • 19+ років професійного досвіду • Проєктний менеджмент, трансформації організацій, стратегічне планування, розвиток бізнесу, OKRs, операційна досконалість, управління змінами • Побудова внутрішніх контролів та корпоративного управління, ESG • Managing Partner в Leopolis Group • x-Керівник стратегії та трансформації в НБУ та ПМО в АМПУ, x-OTP та BNPP • PMP©, PMI member • “Майстер барбекю”, батько 2 дітей, регулярно плаваю, граю у сквош https://www.linkedin.com/in/mvidyakin/ Мій LinkedIn
  • 4.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Трансформуємо компанії і впроваджуємо нові процеси / продукти або оптимізуємо існуючі 4 8/17/2023 STRATEGY - РОЗВИТОК ВНУТРІШНЬОГО ПОТЕНЦІАЛУ Що ми робимо Ключові результати • Інтеграція OKRs • Розвиток внутрішнього потенціалу • Побудова Проєктного офісу (PMO) • Оцінка наявних ресурсів 1 • Розробка стратегії та плану дій щодо активації потенціалу компанії • Розвиток внутрішніх можливостей • Узгодження процедур управління • Впровадження навчальних програм • Аналіз нових можливостей, проєктів та продуктів • Розробка та запуск процесу реалізації поставлених цілей • Узгодження діяльності для досягнення результатів EXECUTION - ЗАПУСК ТА ВПРОВАДЖЕННЯ НОВИХ ІНІЦІАТИВ 2 TRANSFORMATION - ПІДВИЩЕННЯ ПРОДУКТИВНОСТІ 3 • Діагностування слабких місць командної співпраці • Пропозиції щодо впровадження технологій або методів для діяльності • Реінжиніринг внутрішніх процесів • Підвищення загальної продуктивності • Стратегії виходу на нові ринки • Комерційний Due Diligence • Розробка продукту • Виконання стратегій • Інтеграція штучного інтелекту • Впровадження Agile- фреймворків • Оптимізовані та узгоджені процеси www.leopolisgroup.com
  • 5.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com What you have learned- Course #1 • History of PMOs • Roles & Functions of PMOs • Benefits &Trends of PMOs • DifferentTypes of PMOs Course #2 • Assessment Readiness • Needs & Maturity of PMOs • Defining Scope & Objectives of PMOs • PMO’s Stakeholders 5 8/17/2023
  • 6.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Course #3 : Defining PMO Structure and Governance Agenda: 1. Choosing the appropriate PMO structure for an IT company 2. Establishing PMO governance and decision-making processes 3. Defining roles and responsibilities within the PMO 4. (Optional) PMO function as a system – Concept 8/17/2023 6
  • 7.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com What are your expectations from this course? / Які ваші очікування від цього заняття? 7 8/17/2023 1. Зрозуміти різницю між заняттями (щодо структур та ролей ПМО) 2. Замапити теорію з практикою 3. Приклади, принципи, структури, процеси
  • 8.
    Choosing the appropriate PMO structurefor an IT company Section 1
  • 9.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com What are project management organizational structures? 9 8/17/2023 • Project management organizational structures are different ways to divide and coordinate groups of employees. • A structure is often a hierarchy that defines different positions and lists the tasks required to achieve a goal or complete a project.
  • 10.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Why organizational structures matter? 10 8/17/2023 • Define who's in charge and doing what • Group employees more efficiently • Define responsibilities • chain of command • reporting relationships • efficient communication and task delegation • who has the power to make important decisions • sorting individuals into specialized groups • delegating tasks across a broader selection of teams to achieve quicker completion times • helping to communicate rules, responsibilities and procedures • better informing groups of their tasks and plan out how to complete the project more efficiently
  • 11.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com General 8 types of organizational structures 11 8/17/2023 1. Functional structure 2. Line structure 3. Line-and-staff structure 4. Matrix structure 5. Divisional structure 6. Organic structure 7. Virtual structure 8. Project structure
  • 12.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 1. Functional structure (1/4) • The employees of the company are grouped based on their specializations: • IT support • IT development • Human resources • Customer service • Research • Quality assurance • Sales • Strategy • These specialized groups make up different departments (units) of the organization. • Each department (unit) produces its own work and reports to its own manager, who, in turn, reports to the company manager. 12 8/17/2023
  • 13.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 1. Functional structure (2/4) 13 8/17/2023
  • 14.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 1. Functional structure (3/4) 14 8/17/2023
  • 15.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 1. Functional structure (4/4) КЕЙС1: Структура стратегічного офісу НБУ (2021) 15 8/17/2023 Проєктний офіс НБУ (ПМи НБУ + портф.адмін. + методологія) Процесний офіс (продуктово- сервісний підхід) Офіс реформи фінансового сектору (ПМи НБУ + консультанти на контракті) Стратегічний аналіз Бізнес-аналіз Офіс стратегічного планування (НБУ + фін.сектор) Операційне планування Керівник НБУ Керівник стратегічного офісу / ПМО Департамент
  • 16.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 2. Line Structure (1/2) • For smaller companies • This structure simplifies and clearly defines the hierarchical structure of the company. • facilitates communication between employees and managers • promotes faster, more efficient completion of work • The leader is typically the company manager, who oversees the sales, marketing and development managers. • The sales and marketing managers work alone in their respective departments, while the development manager oversees the research manager. 16 8/17/2023
  • 17.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Керівник АМПУ Керівник ПМО Методолог Координатор Аналітик ✓ Надалі можуть формуватися «команди» за функціональною ознакою ✓ Подальший розвиток і розширення команд відбувається за погодженням відповідно до потреб та кількості завдань і проєктів АМПУ ✓ В ПМО не вистачає функції бізнес-аналізу ✓ Для ефективної роботи ПМО не вистачає функцій стратегічного планування, процесного менеджменту та внутрішніх комунікацій 17 ▪ Методологія ▪ Навчання ▪ Адміністрування ▪ Звітування (портфель) ▪ Управління проєктами ▪ Експертиза ▪ Виконання ▪ Звітування (проєкти) ▪ Аналіз ініціатив ▪ Рекомендації ▪ Навчання ▪ Звітування (стратегія) 2. Line Structure (2/2) КЕЙС2: Структура лінійної команди ПМО АМПУ (2022)
  • 18.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 3. Line-and-staff structure (1/3) • Combination of the line structure and the functional structure • It involves a hierarchy of managers who work with several specialized groups. • These groups report to their respective managers, and those managers then report to their own managers. • For example, a production manager who oversees specialized production teams—such as the research and development staff and the technical experts—reports to the company manager, who oversees the specialized financial and technical adviser groups. • Each manager has their own groups to oversee, as in the functional structure, except they're not equal since they occupy ranks of different levels. 18 8/17/2023
  • 19.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 3. Line-and-staff structure (2/3) 19 8/17/2023
  • 20.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 3. Line-and-staff structure (3/3) • Example 20 8/17/2023
  • 21.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 4. Matrix structure • The matrix structure uses two types of managers who can delegate tasks to employees across departments: • Project managers – focus on project planning, execution and completion, often working with employees from different departments. • Functional managers – focus on operational and technical management within their own departments & ensure their employees are working as efficiently as possible so the project managers can do their job more efficiently. • There can be many functional and project managers throughout a company, each with its own department or tasks.These managers then work together by combining their resources to meet the company's goals. 21 8/17/2023
  • 22.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 4. Matrix structure 22 8/17/2023
  • 23.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 5. Divisional structure (1/2) • The divisional structure takes techniques from the functional structure and applies them to multiple divisions within a company. • If a company has multiple locations around the world, it might use a divisional structure to create a functional hierarchy at each one. • Each location should be its own division and have specialized groups that help it to function. 23 8/17/2023
  • 24.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 5. Divisional structure (2/2) 24 8/17/2023
  • 25.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 6. Organic structure (1/2) • An organic structure is a fairly undefined and decentralized organizational system. • It may be beneficial to a company that works in a quickly changing market, allowing it to be more adaptable. • The employees in this structure work together towards a common goal with no authority from a major leader. • If a project manager is involved, he/she generally works to provide some form of structure but may not have any power over the project's staff. 25 8/17/2023
  • 26.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 6. Organic structure (2/2) 26 8/17/2023
  • 27.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 27 8/17/2023 ПІДТРИМАЙ!
  • 28.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 7.Virtual structure (1/2) • A virtual organizational structure uses a clearly defined structure system but implements it remotely. • This allows the company to work more easily from multiple locations and hire employees all over the world. • Companies that deliver a virtual product often benefit the most from the virtual structure, as it allows each of their employees to use resources regardless of their geographical location. 28 8/17/2023
  • 29.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 7.Virtual structure (2/2) 29 8/17/2023
  • 30.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8. Project structure (1/4) • A project organizational structure is a temporary structure implemented when a company wishes to start and complete a specific project or goal. • This structure often involves a project manager as the leader, who oversees distinct groups or departments that each have a specific duty. • For example, if a company needs to create a piece of technology to do their work more efficiently, they might create a project with a research team, a hardware development team and a software development team. The company would then hire a project manager to oversee each team and execute a plan to complete the goal. 30 8/17/2023
  • 31.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8. Project structure (2/4) 31 8/17/2023
  • 32.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8. Project structure (3/4) – Functional approach 32 8/17/2023 A B
  • 33.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8. Project structure (4/4) – International approach 33 8/17/2023
  • 34.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Five potential frameworks for PMO structure • Team or Unit or Department PMO: Provides services to support the division’s projects. • Project-Specific PMO: Provides project-related services as a temporary entity established to support a specific project or program. • Project Support/Services/Controls Office: Uses the governance, processes, practices, and tools established by the organization and provides administrative support for delivery of the project, program, or portfolio work. • Organization-wide/Strategic/Corporate/Portfolio/Global PMO: Often responsible for alignment of project and program work to corporate strategy, establishing and ensuring appropriate enterprise governance, and performing portfolio management functions to ensure strategy alignment and benefits realization. • Center of Excellence/Center of Competency: Supports project work by equipping the organization with methodologies, standards, and tools to enable project managers to better deliver projects. Increases the capability of the organization through good practices and a central point of contact for project managers. 34 8/17/2023
  • 35.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Future of PMO Organizational Structures in IT Companies AI-Driven PMOs: • With AI's rapid evolution, PMOs might leverage machine learning for predictive risk analysis, resource allocation, and performance tracking. Flexible/Agile PMOs: • We might see dynamic PMOs that evolve with project requirements, ensuring agility with accountability. Value-Oriented PMOs: • PMOs of the future might not just be project-focused but also value- focused, ensuring every project delivers maximum business value. Decentralized PMOs: • With the rise of remote work and distributed teams, PMOs might become more decentralized, catering to global teams and projects. 35 8/17/2023
  • 36.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Factors influencing PMO structure in IT company • Organizational maturity • Organizational size and culture • Project/Programs complexity and volume, nature and size of projects • Existing management frameworks and methodologies • Stakeholder needs and expectations 36 8/17/2023
  • 37.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com How to define the structure of PMO? 1. Analyze corporate structure and PMO needs 2. Identify roles and personnel 3. Clearly distribute leadership and responsibilities among staff 4. Identify projects and their coordinators/managers 5. Note stakeholders 6. Identify knowledge gaps & training requirements 7. Create organizational chart 8. Think about risks, questions & arguments 37 8/17/2023
  • 38.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Considerations points when defining a structure ➢ Make sure you're using the right kind of chart for your needs. ➢ Consider the level of detail and granularity needed in your chart. ➢ Identify and label the data sources used in your chart. ➢ Ensure you have all the information and expertise needed to create a quality chart. ➢ Work with an expert who can help you craft a compelling project organizational structure. ➢ Use visual cues to help readers follow the flow of information through your organization. ➢ Ensure everyone involved in creating or using your project's organizational structure understands it. 38 8/17/2023
  • 39.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Best Practices – Picking Structure & Making Chart 1. Structure 2. Color Palette 3. Typeface 4. Size 5. Layout 39 8/17/2023 • Keep in mind that the structure you choose will determine the effect of your chart. • Simple structures are easier to read, while more complex designs can be visually appealing. • Make sure you pick colors that are easy to read and contrast with one another so viewers can easily distinguish them at a glance. • Choose a font that is easy to read and readable across platforms (for example, one that is available on mobile devices). • Large fonts make data easier to see, but smaller fonts may convey more information per unit area of space on the page or screen where the data is displayed (called "data density"). • The layout helps people understand the relationships among different parts of a chart by showing what goes with what.
  • 40.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Section 1 - take aways 1. IT PMO structure is about finding the right fit that aligns with the company's goals, culture, and project nature. 2. IT PMO structures are evolving to stay relevant, and continue to be “the lighthouse for projects amidst the stormy seas of change”. 40 8/17/2023
  • 41.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com PMO Structure inYour Company / Структура PMO у Вашій Компанії 1. Який тип структури PMO зараз у Вашій компанії? 2. Чому саме такий тип структури PMO? 3. Які його переваги та недоліки? 4. Чи бачите потребу зміни тип структури PMO на інший? 41 8/17/2023
  • 42.
  • 43.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Importance of governance in PMO • PMO governance is a framework that provides a structured approach to decision-making for project-related activities. • It outlines the roles, responsibilities, policies, and procedures required to manage and control projects, programs, and portfolios. • Governance ensures that the PMO's strategic objectives align with the organization’s goals and that the PMO provides consistent value. • IT projects often entail multiple stakeholders, cutting-edge technologies, changing requirements, and tight budgets. • Effective governance: • Provides a consistent framework for managing IT projects • Ensures alignment with business objectives and IT strategy • Enhances accountability and transparency in decision-making • Reduces risks related to scope creep, cost overruns, and project failures 43 8/17/2023
  • 44.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com PMO Governance Structures 1. Centralized PMO: • project management functions are consolidated under a single department • standardized processes, methodologies, and resource allocation • holistic view of all projects and provides guidance, support, and oversight to ensure alignment with strategic objectives 2. Decentralized PMO: • project management functions are dispersed across various departments or business units - each unit may maintain its own PMO, tailored to needs. • promotes agility and autonomy • coordination and consistency can be more challenging 3. Hybrid PMO: • combines elements of both centralized and decentralized approaches allows for a balance between standardization and flexibility • overseeing organization-wide governance • supporting decentralized units’ unique requirements 44 8/17/2023
  • 45.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Key Components of PMO Governance • Roles and Responsibilities: Clearly defined roles for the PMO team, stakeholders, and project managers. • Processes and Procedures: Systematic approach to initiating, planning, executing, monitoring, and closing projects. • Guidelines andTemplates: Standardized documents and tools to ensure consistency across projects. • Reporting and Communication: Regular updates to stakeholders and team members about project progress, risks, and changes. “PMO governance and compliance should be approached with minimum viable bureaucracy (MVB) in mind. Do not boil the ocean. Instead, focus on ensuring the basics are covered and that this is done well. It is about finding the right balance with an MVB that will prevent you from falling into chaos, while still having just enough project governance.” https://www.pmi.org/learning/library/roadmap-pmo-excellence-13084 45 8/17/2023
  • 46.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com General PMO governance bodies (1/3) 46 8/17/2023 # Title of the Body Short Description Key Functions Types of Decisions 1 Steering Committee A group of high-level stakeholders who provide strategic direction and oversight for the PMO. • Setting PMO strategic objectives • Prioritizing projects and programs • Allocating resources • Project or program approval • Budget allocation • Strategic direction 2 PMO Director/ Manager The individual responsible for the day- to-day operations of the PMO. • Managing PMO staff • Reporting to executive leadership • Implementing PMO processes and tools • PMO staffing • Process/tool implementation • Risk escalation 3 Project Review Board A group of individuals responsible for evaluating the progress and performance of projects and programs. • Reviewing project status • Assessing project risks and issues • Recommending corrective actions • Project continuation or termination • Corrective actions • Changes to project scope
  • 47.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com General PMO governance bodies (2/3) 47 8/17/2023 # Title of the Body Short Description Key Functions Types of Decisions 4 Change Control Board (CCB) A formal group that reviews, evaluates, approves or rejects changes to a project, and records and communicates such decisions. • Reviewing change requests • Approving or rejecting changes • Communicating decisions related to changes • Approval or rejection of change requests • Impact assessment of proposed changes 5 Resource Allocation Committee A group responsible for allocating human, financial, and other resources among various projects and initiatives. • - Assessing resource availability • Allocating resources to projects • Resolving resource conflicts • Resource assignment to projects • Prioritization of resource allocation
  • 48.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com General PMO governance bodies (3/3) 48 8/17/2023 # Title of the Body Short Description Key Functions Types of Decisions 6 Risk Management Committee A group responsible for identifying, assessing, and developing mitigation plans for project risks. • Identifying project risks • Developing risk mitigation plans • Monitoring risk status • Risk response strategy • Risk tolerance levels • Risk escalation 7 Portfolio Management Office (PfMO) A body focused on managing a collection of projects and programs as a portfolio, ensuring they align with organizational objectives. • Portfolio strategy development • Portfolio analysis and prioritization • Portfolio performance monitoring • Portfolio strategy • Project and program selection • Portfolio risk tolerance
  • 49.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com EU PM² Project Governance Guidelines 49 8/17/2023
  • 50.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (1/2) Робоча група Лідер проєкту Проєктний менеджер Уч. 1 Уч. 2 Уч. N … Проєктна команда Уч. 1 Уч. 2 Уч. 3 Уч. 4 Уч. N … Координація Комітет з управління змінами Бізнес-спонсор Учасн. 1 Учасн. 2 … Проєктний офіс Звітність Звітність Контроль Контроль Контроль Управління та контроль
  • 51.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 61 18 підрозділів НБУ мають відкритий проект проект (захід) реалізується в рамках Комплексної програми з розвитку фінансового сектору до 2020 10 Комітетів Правління створено для обговорення питань та залучення підрозділів для якісного прийняття рішень 88% проектів – строком понад 1 рік 69% проектів – з бюджетами 33 проекти вже реалізовано 73 проектних менеджерів працюють над виконанням зареєстрованих проектів 108 проектів у портфелі ПМО НБУ (2015-2018) 30 законопроектів розроблено в рамках проектів з реформи фін. сектора КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (2/3)
  • 52.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com КЕЙС: Створення ПМО в НБУ у 2015-2018 рр. (3/3) до 2014 2014-2015 2016-2018 Відсутність ПМО в НБУ Започаткування Швидкий розвиток Проєктний офіс НБУ (керівний) Проєктний офіс НБУ (директивний) + управління бюджетами проєктів Процесний офіс + організаційний менеджмент Офіс реформи фінансового сектору + ПМО за підтримки ЄБРР Стратегічне планування в НБУ Департамент стратегії та реформування 2019-2021… Департамент стратегії та розвитку Вдосконалення Проєктний офіс НБУ Процесний офіс (+ продуктовий/сервісний підхід) Офіс реформи фінансового сектору (НБУ + консультанти) Стратегічний аналіз Бізнес-аналіз Офіс стратегічного планування (НБУ + фін. сектор) Операційне планування Від керівного ПМО до центру управління стратегічними змінами в НБУ та фінансовій екосистемі України
  • 53.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com 8 major steps to establish PMO governance 1. Define PMO's vision, scope and objectives 2. Establish Roles and Responsibilities (next Section) 3. Develop a governance framework (inlc. scheme) 4. Develop Processes and Procedures (e.g. project initiation, resourse allocation, risk management, change management, etc) 5. Set decision-making processes 6. Implement a reporting structure (dashboards, reviews) 7. Train and Communicate 8. Monitor and review governance effectiveness 53 8/17/2023
  • 54.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Importance of setting reporting periods 54 8/17/2023
  • 55.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com PMO Reports for Different Stakeholders at the Company 55 8/17/2023
  • 56.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Future Development of PMO Governance in IT Companies More Agility: • Traditional PMO governance models might become obsolete. IT companies are moving towards agile and hybrid methodologies. PMOs will have to be more adaptive, ensuring governance without curbing agility. Using AI and Machine Learning: • Future PMOs could leverage AI to predict risks, allocate resources efficiently, and optimize project outcomes. Focus on BusinessValue: • Instead of just project delivery, PMOs will increasingly focus on delivering projects that offer tangible business value. 56 8/17/2023
  • 57.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Section 2 - take aways 1. PMO governance isn’t just about setting rules – it's about creating an environment where projects are executed successfully. 2. There are lots of standards for creating effective PMO governance. 3. IT companies, with their unique challenges, need a flexible and effective PMO governance model more than ever. 57 8/17/2023
  • 58.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Що входить у Вашу ідеальну структуру / систему управління ПМО? 58 8/17/2023 1. Відокремлення виконання проєкту від відповідальності по процесам ПМО 2. Потрібні домовленості – напр. пробуємо, вдосконалюємо, як передається інформація 3. Коли є постійне покращення, коли є ментор і проводить зустрічі з командами та учасниками проєкту 4. Стандарти треба визначити, методологія, колегіальний орган, система управління портфелем (для автоматизації та дашбордизації)
  • 59.
  • 60.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Why do we need the roles? Текст 60 8/17/2023
  • 61.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Key roles in a typical PMO 1. PMO Director/Head 2. Portfolio Manager 3. Program Manager(s) 4. Project Manager(s) 5. BusinessAnalyst(s) 6. PMO Support roles: a. Project Coordinator/Expediter b. PMO Analyst c. Resource Manager d. Scheduler e. Administrator f. Procurement Manager g. Trainer / Coach h. HR manager i. Assistants 61 8/17/2023
  • 62.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Typical KEY roles comparison (1/2) Role Short Description Key Functions Key Responsibilities Key Outputs 1. PMO Director/Head Oversees the entire PMO, aligning it with organizational objectives. • Strategic alignment, • Governance, • Leadership • Setting PMO direction & strategy, • Budgeting, • Staffing, • Reporting to executives • Strategic plan for PMO, • PMO budget, • Executive reports 2. Portfolio Manager Manages a collection of projects and/or programs, and aligns with the organization’s objectives. • Portfolio strategy, • Resource allocation, • Risk management • Selecting projects/ programs, • Allocating resources, • Balancing portfolio risks • Portfolio status reports, • Resource allocation plans 62 8/17/2023
  • 63.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Typical KEY roles comparison (2/2) Role Short Description Key Functions Key Responsibilities Key Outputs 3. Program Managers Manages a group of related projects aiming for common goals. • Program planning, • Stakeholder management • Coordination • Defining program controls, • Managing project managers, • Ensuring program goals are met • Program plan, • Program status reports, • Lessons learned docs 4. Project Managers Leads individual projects from initiation to completion. • Project planning, • Execution, • Closure • Defining scope, • Managing resources, • Keeping project on schedule • Reporting • Project plan, • Project status reports, • Final project report 5. Business Analysts Analyzes business needs and manages requirements for a project. • Requirement analysis, • Solution assessment, • Stakeholder comm-tion • Gathering and defining business requirements, • Analyzing data, • Supporting project managers • Requirements document, • Data analysis reports, • Process improvement plans 63 8/17/2023
  • 64.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Typical SUPPORTIVE roles comparison (1/3) Role Short Description Key Functions Key Responsibilities Key Outputs a) PMO Project Coordinator/ Expediter Assists PMs in organizing ongoing projects. • Coordination, • Communicati on, • Document Control • Scheduling, • Reporting, • Assisting PMs • Project updates, • Meeting notes b) PMO Analyst Analyzes project data and creates reports. • Data Analysis, • Reporting, • Strategic Analysis • Collecting project data, • Analyzing performance metrics, • Reporting • Data analysis reports, • Dashboards c) PMO Resource Manager Manages allocation of resources across projects. • Resource Allocation, • Capacity Planning, • Staffing • Allocating staff, • Forecasting resource needs, • Conflict resolution • Resource allocation plans, • Capacity reports 64 8/17/2023
  • 65.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Typical SUPPORTIVE roles comparison (2/3) Role Short Description Key Functions Key Responsibilities Key Outputs d) PMO Scheduler Responsible for creating and maintaining project schedules. • Scheduling, • Time Management • Reporting • Creating project schedules, • Updating schedules, • Reporting delays • Project schedules, • Gantt charts e) PMO Administrator Provides administrative support to the PMO. • Document Control, Coordination, Administratio n • Managing PMO documentation, • Scheduling meetings, • Clerical duties • Meeting agendas, • Document repository f) PMO Procurement Manager Manages procurement related to projects. • Procurement, • Contract Management • Vendor Relations • Managing contracts, • Selecting vendors, • Ensuring compliance • Contracts, • Vendor lists 65 8/17/2023
  • 66.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Typical SUPPORTIVE roles comparison (3/3) Role Short Description Key Functions Key Responsibilities Key Outputs g) PMO Trainer / Coach Develops and delivers PM training to staff. • Training, • Coaching, • Mentorship • Designing training programs, • Coaching PMs, • Assessing training needs • Training plans, • Training material h) PMO HR Manager Manages HR functions specific to the PMO. • Recruitment, • Talent Management • Employee Relations • Recruiting PMO staff, • Managing performance, • Handling employee issues • HR policies for PMO, • Staffing plans i) PMO Assistants Provides additional administrative support to the PMO. • Clerical Duties, • Support, • Document Control • Assisting PMO staff, • Filing, • Scheduling • Meeting setup, • Document filing 66 8/17/2023
  • 67.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com METHODOLOGICAL role at PMO Role Description Key Functions Key Responsibilities Key Outputs (!) PMO Methodology andTools Manager Oversees the development, implementation, and maintenance of project management methodologies and tools used within the PMO. • Methodology Development & Maintenance, • Tool Selection & Management, • Training & Support • Defining and standardizing PM methodologies, • Selecting and managing PM tools, • Training PMO staff on methodologies and tools • Standardized PM methodologies, • Selected PM tools, • Training material for methodologies and tools 67 8/17/2023
  • 68.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Agile PMO general roles comparison (1/3) Role Short Description Key Functions Key Responsibilities Key Outputs 1. Agile PMO Director Oversees the Agile PMO and aligns with strategy. • Leadership, Strategy, Governance • Defining strategy, • Leading Agile transformation, • Reporting to executives • Agile PMO strategy, • Executive reports 2. Agile Coach Guides teams in the implementation of Agile methodologies. • Training, • Mentoring, • Continuous Improvement • Coaching teams, • Facilitating Agile ceremonies, • Identifying improvement opportunities • Agile training material, • Coaching reports 3. Scrum Master Facilitates Scrum teams and removes impediments. • Scrum Facilitation, • Impediment Removal, • Team Collaboration • Facilitating Scrum ceremonies, • Removing impediments, • Shielding the team • Sprint Burndown Charts, • Retrospective notes 68 8/17/2023
  • 69.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Agile PMO general roles comparison (2/3) Role Short Description Key Functions Key Responsibilities Key Outputs 4. Product Owner Represents stakeholders & maintains the product backlog. • Backlog Management • Stakeholder Comm-tion • Requirement Clarification • Managing product backlog, • Prioritizing user stories, • Accepting completed stories • Prioritized Product Backlog, • Stakeholder feedback 5. Agile Analyst Works with Product Owner & team to define and clarify requirements • Requirement Analysis, • Backlog Refinement, • Stakeholder Comm-tion • Eliciting and documenting requirements, • Supporting Product Owner, • Facilitating backlog refinement • User stories, • Acceptance criteria 69 8/17/2023
  • 70.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Agile PMO general roles comparison (3/3) Role Short Description Key Functions Key Responsibilities Key Outputs 6. Agile PMO Administrator Provides admin- tive and logistical support to Agile teams. • Coordination, • Docume-tion, • Support • Managing Agile PMO documentation, • Scheduling Agile ceremonies, • Providing logistical support • Meeting agendas, • Document repository 7. AgileTools & Systems Manager Manages and customizes tools used by Agile teams. • Tool Management • Customi-tion, • Training & Support • Selecting and managing Agile tools, • Customizing tools to fit team needs, • Training teams on tools • Configured Agile tools, • Tool training material 70 8/17/2023
  • 71.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT SERVICE company – general PMO roles (1/3) 71 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 1. PMO Director Leads the PMO and aligns its activities with company goals. • Strategic • Planning, • Governance, Leadership • Setting PMO strategy, • Staffing, • Reporting to executives • PMO strategy, • Executive reports, • PMO Budget 2. Service Delivery Manager Ensures quality and timely delivery of IT services to clients. • Client Relations, • Service Delivery, • Issue Resolution • Managing client relationships, • Overseeing service delivery, • Resolving service issues • Client satisfaction reports, • Service delivery plans 3. Project Manager Manages individual client projects from initiation to closure. • Project Planning, • Execution, • Client Communicati on • Defining scope, • Managing project resources, • Keeping project on schedule, • Reporting • Project plan, • Status reports, • Final project report
  • 72.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT SERVICE company – general PMO roles (2/3) 72 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 4.Technical Lead Oversees technical aspects of projects and ensures alignment with client needs. • Technical Planning, • Quality Assurance, • Team Leadership • Planning technical aspects of projects, • Managing technical team, • Ensuring quality • Technical plans, • Code reviews, • Technical documentation 5. Resource Manager Manages allocation of personnel across client projects. • Resource Allocation, • Capacity Planning, • Staffing • Allocating staff to projects, • Forecasting resource needs, • Conflict resolution • Resource allocation plans, • Capacity reports 6. PMO Analyst Analyzes data related to projects and creates reports for decision making. • Data Analysis, • Reporting, • Strategic Analysis • Collecting project data, • Analyzing performance metrics, • Creating reports • Project performance reports, • Dashboards
  • 73.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT SERVICE company – general PMO roles (3/3) 73 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 7. PMO Admini- strator Provides administrative support to the PMO and project teams. • Document Control, • Coordination, • Administratio n • Managing PMO documentation, • Scheduling meetings, • Clerical duties • Meeting agendas, • Document repository, • Meeting minutes 8. Contract Manager Manages client contracts and ensures compliance with terms. • Contract Negotiation, • Compliance Monitoring, • Client Relations • Negotiating contracts, • Monitoring compliance, • Managing contract renewals • Client contracts, • Compliance reports 9. Client Engagement Manager Develops and maintains strong relationships with clients. • Client Relationship, • Account Growth, • Issue Resolution • Maintaining client relationships, • Identifying new opportunities, • Resolving issues • Client satisfaction surveys, • Account growth plans
  • 74.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT PRODUCT company – general PMO roles (1/3) 74 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 1. PMO Director Leads the PMO and aligns its activities with company goals. • Strategic Planning, • Governance, • Leadership • Setting strategy, • Staffing, • Reporting to executives • PMO strategy, • Executive reports, • PMO Budget 2. Product Manager Oversees product development from concept to market. • Product Strategy, • Roadmap Planning, • Stakeholder Management • Defining product vision, • Creating and prioritizing roadmap, • Managing product lifecycle • Product roadmap, • Market analysis reports 3. Project Manager Manages individual product development projects from initiation to closure. • Project Planning, • Execution, • Stakeholder Communicati on • Defining scope, • Managing project resources, • Keeping project on schedule, • Reporting • Project plan, • Status reports, • Final project report
  • 75.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT PRODUCT company – general PMO roles (2/3) 75 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 4.Technical Lead Leads the technical aspects of projects and ensures alignment with product vision. • Technical Planning, • Quality Assurance, • Team Leadership • Planning technical aspects of projects, • Managing technical team, • Ensuring quality • Technical plans, • Code reviews, • Technical documentation 5. Resource Manager Manages allocation of personnel across product development projects. • Resource Allocation, • Capacity Planning, • Staffing • Allocating staff to projects, • Forecasting resource needs, • Conflict resolution • Resource allocation plans, • Capacity reports 6. PMO Analyst Analyzes data related to projects and creates reports for decision making. • Data Analysis, • Reporting, • Strategic Analysis • Collecting project data, • Analyzing performance, • Creating reports • Project performance reports, • Dashboards
  • 76.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com IT PRODUCT company – general PMO roles (3/3) 76 8/17/2023 Role Short Description Key Functions Key Responsibilities Key Outputs 7. PMO Admini- strator Provides administrative support to the PMO and project teams. • Document Control, • Coordination, • Administration • Managing PMO documentation, • Scheduling meetings, • Clerical duties • Meeting agendas, • Document repository, • Meeting minutes 8. Release Manager Ensures smooth and coordinated product releases. • Release Planning, • Coordination, • Quality Assurance • Planning product releases, • Coordinating with departments, • Ensuring quality of releases • Release plans, • Release notes 9. UX/UI Designer Designs the user interface and experience for the product. • Design Planning, • User Research, • Visual Design • Creating user interface designs, • User research, • Collaborating with developers • Design mockups, • User research reports
  • 77.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Potential Future Developments in PMO Roles in IT Companies Increasing Emphasis on Strategy: • As IT companies tackle larger and more transformative projects, PMOs may likely integrate more closely with C-level executives, ensuring that projects closely align with company strategy. Integration of AI and Automation: • Automation tools and AI can help predict project bottlenecks, optimize resource allocation, and more. New role : AI Analysts or Automation Specialists. Focus on Remote and Distributed Teams: • Post-pandemic, the shift to remote work is here to stay. PMOs will have to adapt, possibly creating roles dedicated to managing and optimizing distributed teams. Emphasis on Continuous Learning: • The rapid pace of technological change means that PMOs must be in a state of constant learning. Roles like 'Learning and Development Specialist' becoming more commonplace. Enhanced Stakeholder Engagement: • With businesses relying heavily on IT, stakeholders from non-IT departments will engage more with projects.The PMO might introduce 'Stakeholder Liaison' roles to facilitate this cross-functional collaboration. 77 8/17/2023
  • 78.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Section 3 - take aways 1. The roles within a PMO can vary based on the size, culture, and objectives of an IT company. 2. The core objective remains the same: ensuring effective, efficient, and successful project delivery. 3. As technology and business landscapes evolve, PMOs will need to adapt, introducing new roles and refining existing ones. 4. The future PMO will be even more strategic, data-driven, and agile than its predecessors, ready to meet the challenges of the ever-changing IT landscape. 78 8/17/2023
  • 79.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Яких ролей наразі не вистачає у Вашому ПМО? 79 8/17/2023 • Чендж менеджер • Бізнес аналітики • Кволіті менеджер • ІТ команда • Архітектор (ІТ, паттерни, деталі)
  • 80.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Лелека несе якісний такмед для ЗСУ! 80 8/17/2023 www.Leleka.Care facebook.com/LelekaFoundation ПІДТРИМАЙ!
  • 81.
    PMO function asa system – Concept Section 4
  • 82.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Функція ПМО як система складається з шести ключових взаємозалежних елементів Проєктний комітет Проєктний офіс Методологія Портфель проєктів IT платформа Людський капітал 2 1 3 4 5 6 Зв’язки елементів системи Проєктний комітет Проєктний офіс Методологія Портфель проєктів IT платформа Людський капітал Елемент системи: Короткий опис елементу: Колегіальний орган, який здійснює централізоване управління проєктною діяльністю в порядку, визначеному Положенням про проєктну діяльність, а також іншими нормативними документами, що регламентують діяльність такого органу. У разі відсутності проєктного комітету, його роль виконує Голова або особа, яка виконує його обов’язки, відповідно до статуту підприємства Розробляє, впроваджує та розвиває методологію, стандарти та культуру проєктного менеджменту, здійснює проєктну підтримку, супроводження та консультування учасників проєктної діяльності на всіх фазах життєвого циклу проєктів, адмініструє портфель проєктів, веде реєстр проєктів та управляє «базою знань» щодо проєктної діяльності, здійснює моніторинг виконання проєктів, формує загальну аналітику та звітність щодо портфелю проєктів для керівництва, виконує інші завдання у сфері проєктного управління Представлена Основними засадами, Положенням про проєктну діяльність та іншими нормативно-правовими та розпорядчими актами з питань проєктного управління та управління змінами, які регулюють, регламентують та стандартизують інструменти проєктного менеджменту та підходи їх застосування Складається з проєктів та проєктних ініціатив, формування та адміністрування яких здійснюється Проєктним офісом відповідно до методології проєктного управління, зокрема шляхом ведення реєстру проєктів, регулярних процедур щодо моніторингу виконання проєктів, формування звітності для керівництва Програмний комплекс для автоматизації процесів проєктної діяльності, який забезпечує внесення, зберігання, обробку, аналіз, моніторинг та контроль інформації з питань проєктної діяльності Проєктні менеджери, керівники та співробітники підрозділів та філій, керівництво підприємства та інші учасники проєктної діяльності, що задіяні в реалізації проєктів та мають відповідні знання та компетенції у сфері проєктного менеджменту
  • 83.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Архітектура створення функції ПМО як системи елементів була застосована в НБУ та АМПУ
  • 84.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Section 4 - take aways 1. ПМО – важлива складова загальної екосистеми інструментів управління організацією 2. Побудова функції ПМО як системи дозволить досягнути якісного та комплексного результату від застосування проєктного управління в організації 3. Система/функція ПМО має бути обов’язково інтегрована у ключові системні процеси організації 84 8/17/2023
  • 85.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Домашнє завдання Наприкінці курсу (02.11.2023) Вам необхідно буде презентувати рішення та план по впровадженню/оновленню PMO ваших/обраних компаній з урахуванням знань та практик, отриманих на заняттях курсу. З заняття #3 у Вашій презентації мають міститися такі обґрунтування: 1. Яка структура нового/оновленого PMO?Чому така? 2. Яким буде процес прийняття рішень у PMO?Чому так? 3. Які плануються ролі та обов’язки всередині PMO?Чому такі? Надсилайте Ваші рішення до 23.08.2023 в спільну групу. 85 8/17/2023
  • 86.
    2023 © MichaelVidyakin Michael.Vidyakin@gmail.com URL: Michael.Vidyakin.com Useful Online Resources • Organizational structures: an explanation – IONOS • Organizational Designs and Structures - Business LibreTexts • Project Organization – Project Management from Simple to Complex (umn.edu) • Project Management OfficeCase Study - LeopolisGroup • CASES: Building a PMO from the ground up:Three stories, one result (pmi.org) • Which PMO Structure Is Best forYour Company? | BlogWrike • A Roadmap to PMO Excellence | PMI • PM², Project management methodology - PublicationsOffice of the EU • Which PMO Is Right forYour Organization?| PMI 8/17/2023 86
