Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG I:
TỔNG QUAN VỀ
REVIT STRUCTURE 2015
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
BIM
▪ https://www.youtube.com/watch?v=U2-rw3M3hgk
Trang 1
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Trang 2
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LÀM
VIỆC
VỚI
REVIT
Nguồn: http://www.sumo-d.com
Trang 3
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BIM 7D
BIM 7D
▪ 2D – Sử dụng đường cong, đường thẳng, số liệu để phân tích; 2D vẫn có giá trị
trong Bim
▪ 3D – Xây dựng mô hình không gian 3 chiều trong BIM
▪ 4D – Phân tích yếu tố thời gian trong mô hình 3D
▪ 5D – Xây dựng mô hình phấn tích chi phí ở mô hình 4D.
▪ 6D – Phân tích các yếu tố năng lượng trong mô hình
▪ 7D – Quản lý vận hành duy tu bảo dưỡng
Trang 4
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC HÃNG ỨNG DỤNG BIM KHÁC
Trang 5
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com

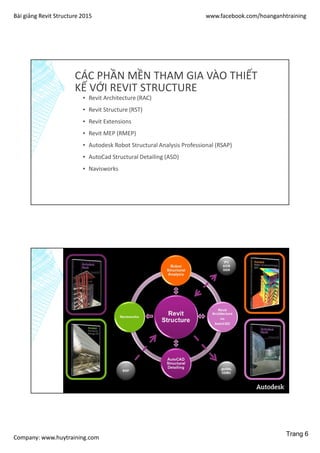

CÁC PHẦN MỀN THAM GIA VÀO THIẾT
KẾ VỚI REVIT STRUCTURE
▪ Revit Architecture (RAC)
▪ Revit Structure (RST)
▪ Revit Extensions
▪ Revit MEP (RMEP)
▪ Autodesk Robot Structural Analysis Professional (RSAP)
▪ AutoCad Structural Detailing (ASD)
▪ Navisworks
Trang 6
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com

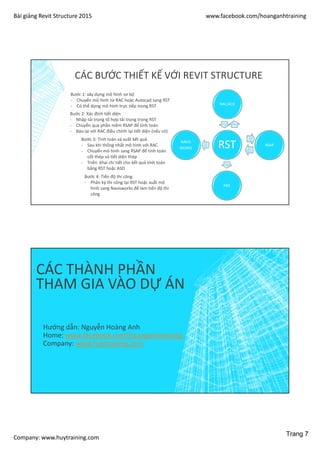

CÁC BƯỚC THIẾT KẾ VỚI REVIT STRUCTURE
RST
RAC/ACD
RSAP
ASD
NAVIS
WORKS
Bước 1: xây dựng mô hình sơ bộ
- Chuyển mô hình từ RAC hoặc Autocad sang RST
- Có thể dựng mô hình trực tiếp trong RST
Bước 2: Xác định tiết diện
- Nhập tải trọng tổ hợp tải trọng trong RST
- Chuyển qua phần mềm RSAP để tính toán
- Báo lại với RAC điều chỉnh lại tiết diện (nếu có)
Bước 3: Tính toán và xuất kết quả
- Sau khi thống nhất mô hình với RAC
- Chuyển mô hình sang RSAP để tính toán
cốt thép và tiết diện thép
- Triển khai chi tiết cho kết quả tính toán
bằng RST hoặc ASD
Bước 4: Tiến độ thi công
- Phân kỳ thi công tại RST hoặc xuất mô
hình sang Navisworks để làm tiến độ thi
công
CÁC THÀNH PHẦN
THAM GIA VÀO DỰ ÁN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 7
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Cấu kiện
Revit
Mô hình
Các cấu kiện
giới hạn Khung nhìn
Chủ thể
Các phần
hợp thành
Yếu tố ghi
chú
Yếu tố chi
tiết

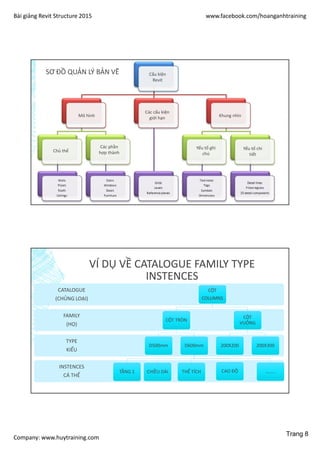

SƠ ĐỒ QUẢN LÝ BẢN VẼ
VÍ DỤ VỀ CATALOGUE FAMILY TYPE
INSTENCES
INSTENCES
CÁ THỂ
TYPE
KIỂU
FAMILY
(HỌ)
CATALOGUE
(CHỦNG LOẠI)
CỘT
COLUMNS
CỘT TRÒN
D500mm D600mm
TẦNG 1 CHIỀU DÀI THỂ TÍCH CAO ĐỘ ……..
CỘT
VUÔNG
200X200 200X300
Trang 8
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com

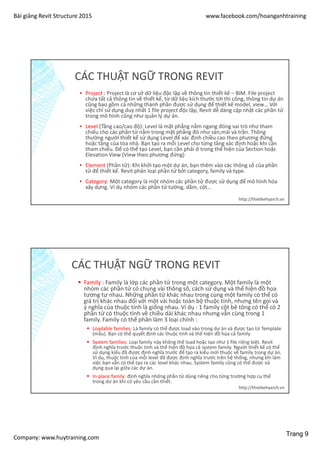

CÁC THUẬT NGỮ TRONG REVIT
▪ Project : Project là cơ sở dữ liệu độc lập về thông tin thiết kế – BIM. File project
chứa tất cả thông tin về thiết kế, từ dữ liệu kích thước tới thi công, thông tin dự án
cũng bao gồm cả những thành phần được sử dụng để thiết kế model, view… Với
việc chỉ sử dụng duy nhất 1 file project độc lập, Revit dễ dàng cập nhật các phần tử
trong mô hình cũng như quản lý dự án.
▪ Level (Tầng cao/cao độ): Level là mặt phẳng nằm ngang đóng vai trò như tham
chiếu cho các phần tử nằm trong mặt phẳng đó như sàn,mái và trần. Thông
thường người thiết kế sử dụng Level để xác định chiều cao theo phương đứng
hoặc tầng của tòa nhà. Bạn tạo ra mỗi Level cho từng tầng xác định hoặc khi cần
tham chiếu. Để có thể tạo Level, bạn cần phải ở trong thể hiện của Section hoặc
Elevation View (View theo phương đứng)
▪ Element (Phần tử): Khi khởi tạo một dự án, bạn thêm vào các thông số của phần
tử để thiết kế. Revit phân loại phần tử bởi category, family và type.
▪ Category: Một category là một nhóm các phần tử được sử dụng để mô hình hóa
xây dựng. Ví dụ nhóm các phần tử tường, dầm, cột…
http://thietkehyarch.vn
CÁC THUẬT NGỮ TRONG REVIT
 Family : Family là lớp các phần tử trong một category. Một family là một
nhóm các phần tử có chung vài thông số, cách sử dụng và thể hiện đồ họa
tương tự nhau. Những phần tử khác nhau trong cùng một family có thể có
giá trị khác nhau đối với một vài hoặc toàn bộ thuộc tính, nhưng tên gọi và
ý nghĩa của thuộc tính là giống nhau. Ví dụ : 1 family cột bê tông có thể có 2
phần tử có thuộc tính về chiều dài khác nhau nhưng vẫn cùng trong 1
family. Family có thể phân làm 3 loại chính :
 Loadable families: Là family có thể được load vào trong dự án và được tạo từ Template
(mẫu). Bạn có thể quyết định các thuộc tính và thể hiện đồ họa cả family
 System families: Loại family này không thể load hoặc tạo như 1 file riêng biệt. Revit
định nghĩa trước thuộc tính và thể hiện đồ họa cả system family. Người thiết kế có thể
sử dụng kiểu đã được định nghĩa trước để tạo ra kiểu mới thuộc về family trong dự án.
Ví dụ, thuộc tính của mỗi level đã được định nghĩa trước trên hệ thống, nhưng khi làm
việc bạn vẫn có thể tạo ra các level khác nhau. System family cũng có thể được sử
dụng qua lại giữa các dự án.
 In-place family: định nghĩa những phần tử dùng riêng cho từng trường hợp cụ thể
trong dư án khi có yêu cầu cần thiết.
http://thietkehyarch.vn
Trang 9
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THUẬT NGỮ TRONG REVIT
Các thuộc tính của Family
▪ Type (Kiểu): Mỗi family có thể có vài kiểu khác nhau. Một type có thể là
kích thước xác định của family như là 30X42 hoặc cũng có thể là một kiểu
như kiểu kích thước hoặc góc xác đinh.
▪ Instance: Instance là một phần tử thực sự được đặt trên model của dự án.
▪ Type Properties: Mỗi phần tử trong family có chung tập hợp các thuộc tính,
và mỗi thuộc tính có giá trị giống nhau cho tất cả các thể hiện của một kiểu
family riêng biệt.
▪ Instance Properties: Tập hợp các thuộc tính được áp dụng chung cho tất cả
phần tử thuộc về một family riêng biệt nào đó, nhưng giá trị của các thuộc
tính này có thể khác nhau đối với vị trí phần tử trên dự án.
http://thietkehyarch.vn
MỘT SỐ TỪ TIẾNG ANH CHUYÊN NGÀNH CỦA
REVIT STRUCTURE
 Slab : bản, tấm
 Edge : cạnh, mép
 Truss : vì kèo
 Brace : thanh giằng
 Foundation : móng, nền móng
 Isolated foundation : móng đơn
 Reinforcement : sự đặt cốt thép
 Rebar : thanh cốt thép
 Perpendicular : vuông góc (đặt thép)
 Parallel : song song (đặt thép)
 Cover : lớp bê tông bảo vệ
 Abbreviation : sự tóm tắt
 Partition : vách ngăn
 Analyze : phân tích
 Combination : kết hợp, tổ hợp
 Condition : điều kiện, qui định
 Adjust : điều chỉnh
 Consistency : tính bền vững
http://thietkehyarch.vn
Trang 10
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
MỘT SỐ TỪ TIẾNG ANH CHUYÊN NGÀNH CỦA
REVIT STRUCTURE
 Concrete - Cast-in-Place Concrete: Bê tông - Cast-in-Place bê tông
 Concrete - Cast-in-Place Lightweight Concrete: Bê tông nhẹ
 Concrete - Precast Concrete: Bê tông - bê tông đúc sẵn
 Default Floor: Tầng mặc định
 Default Floor Area Face: Mặc định diện tích sàn mặt
 Default Light Source Default: Nguồn sang
 Finishes – Exterior: Lớp hoàn thiện - ngoại thất
 Finishes – Interior: Lớp hoàn thiện – nội thất
CẤU HÌNH MÁY TÍNH
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 11
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
REVIT
2015
Operating System ¹
Microsoft® Windows® 7 SP1 64-bit:
Windows 7 Enterprise, Ultimate, Professional, or Home Premium
Microsoft® Windows® 8 64-bit:
Windows 8 Enterprise, Pro, or Windows 8
Microsoft® Windows® 8.1 64-bit:
Windows 8.1 Enterprise, Pro, or Windows 8.1
CPU Type
Single- or Multi-Core Intel® Pentium®, Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology.
Highest affordable CPU speed rating recommended.
Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores for near-
photorealistic rendering operations.
Memory
•4 GB RAM
Usually sufficient for a typical editing session for a single model up to approximately 100 MB on disk. This
estimate is based on internal testing and customer reports. Individual models will vary in their use of computer
resources and performance characteristics.
•Models created in previous versions of Revit software products may require more available memory for the
one-time upgrade process.
Video Display 1,280 x 1,024 with true color
Video Adapter
Basic Graphics:
Display adapter capable of 24-bit color
Advanced Graphics:
DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk.
Disk Space 5 GB free disk space
Media Download or installation from DVD9 or USB key
Pointing Device MS-Mouse or 3Dconnexion® compliant device
Browser Microsoft® Internet Explorer® 7.0 (or later)
Connectivity Internet connection for license registration and prerequisite component download
REVIT
2015
Value: Balanced price and performance
Operating System ¹
Microsoft® Windows® 7 SP1 64-bit:
Windows 7 Enterprise, Ultimate, Professional, or Home Premium
Microsoft® Windows® 8 64-bit:
Windows 8 Enterprise, Pro, or Windows 8
Microsoft® Windows® 8.1 64-bit:
Windows 8.1 Enterprise, Pro, or Windows 8.1
CPU Type
Multi-Core Intel® Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology. Highest
affordable CPU speed rating recommended.
Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores
for near-photorealistic rendering operations.
Memory
•8 GB RAM
Usually sufficient for a typical editing session for a single model up to approximately 300 MB on
disk. This estimate is based on internal testing and customer reports. Individual models will vary
in their use of computer resources and performance characteristics.
•Models created in previous versions of Revit software products may require more available
memory for the one-time upgrade process.
Video Display 1,680 x 1,050 with true color
Video Adapter DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk.
Disk Space 5 GB free disk space
Media Download or installation from DVD9 or USB key
Pointing Device MS-Mouse or 3Dconnexion® compliant device
Browser Microsoft® Internet Explorer® 7.0 (or later)
Connectivity Internet connection for license registration and prerequisite component download
Trang 12
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
REVIT
2015
Performance: Large, complex models
Operating System ¹
Microsoft® Windows® 7 SP1 64-bit:
Windows 7 Enterprise, Ultimate, Professional, or Home Premium
Microsoft® Windows® 8 64-bit:
Windows 8 Enterprise, Pro, or Windows 8
Microsoft® Windows® 8.1 64-bit:
Windows 8.1 Enterprise, Pro, or Windows 8.1
CPU Type
Multi-Core Intel® Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology. Highest
affordable CPU speed rating recommended.
Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores for
near-photorealistic rendering operations.
Memory
•16 GB RAM
Usually sufficient for a typical editing session for a single model up to approximately 700 MB on
disk. This estimate is based on internal testing and customer reports. Individual models will vary in
their use of computer resources and performance characteristics.
•Models created in previous versions of Revit software products may require more available
memory for the one-time upgrade process.
Video Display 1,920 x 1,200 with true color
Video Adapter DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk.
Disk Space
5 GB free disk space
10,000+ RPM (for Point Cloud interactions) or Solid State Drive
Media Download or installation from DVD9 or USB key
Pointing Device MS-Mouse or 3Dconnexion® compliant device
Browser Microsoft® Internet Explorer® 7.0 (or later)
Connectivity Internet connection for license registration and prerequisite component download
NỘI DUNG GIÁO TRÌNH
HƯỚNG DẪN REVIT
STRUCTURE 2015
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 13
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
MỤC LỤC
Chương 1: Tổng quan về Revit
Structure 2015
Chương 1: Tổng quan về Revit
Structure 2015
Chương 2: Thiết lập ban đầuChương 2: Thiết lập ban đầu
Chương 3: Các lệnh cơ bảnChương 3: Các lệnh cơ bản
Chương 4: Xây dựng mô hình
kết cấu thép
Chương 4: Xây dựng mô hình
kết cấu thép
Chương 5: Thư viện kết cấuChương 5: Thư viện kết cấu
Chương 6: Thư viện ký hiệuChương 6: Thư viện ký hiệu
Chương 7: Thủ thuật trong revitChương 7: Thủ thuật trong revit
Chương 8: Bố trí thép trong cấu
kiện bê tông
Chương 8: Bố trí thép trong cấu
kiện bê tông
MỤC LỤC
Chương 9: Tìm hiểu công cụ
Extension
Chương 9: Tìm hiểu công cụ
Extension
Chương 10: Các công cụ phân tích
kết cấu
Chương 10: Các công cụ phân tích
kết cấu
Chương 11: Giới thiệu Tools hỗ trợ
Revit Structure
Chương 11: Giới thiệu Tools hỗ trợ
Revit Structure
Chương 12: Triển khai chi tiếtChương 12: Triển khai chi tiết
Chương 13: Thống kêChương 13: Thống kê
Chương 14: Bản vẽ và in ấnChương 14: Bản vẽ và in ấn
Chương 15: Liên kết các phần mền
khác
Chương 15: Liên kết các phần mền
khác
Chương 16: Revit 2016Chương 16: Revit 2016
Trang 14
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 2
THIẾP LẬP BAN ĐẦU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CÁC PHÍM TẮT TRONG REVIT
STRUCTURAL
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 15
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÍM TẮT CẤU KIỆN
PHÍM TẮT CẤU KIỆN
Trang 16
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÍM TẮT MÓNG
PHÍM TẮT THÉP
TH
BV
Trang 17
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÍM TẮT MODEL
PHÍM TẮT CHO Ô TRỐNG
Trang 18
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÍM TẮT LƯỚI
TỔNG QUAN VỀ HIỂN THỊ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 19
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
GIỚI HẠN TẦM NHÌN
GIỚI HẠN TẦM NHÌN
- 1: Top
- 2: Cut plane
- 3: Bottom
- 4: Offset (from bottom)
- 5: Primary Range
- 6: View Depth
- 7: elevation shows the view range
Trang 20
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
GIỚI HẠN CẮT
- No Clip: không cắt xén
- Clip Without Line: cắt khung, không
hiện các đường bên dưới
- Clip With Line: cắt khung, có hiện các
đường bên dưới
GIỚI HẠN CẮT
- 1: The cut plane: mặt cắt
- 2: The view depth: Chiều sâu cắt
- 3: The plan view with the wall
below Level 3 clipped: mặt bằng có
tường bên dưới tầng 3 bị cắt
- 4: Tthe plan view with the wall
below Level 3 visible: mặt bằng có
tường bên dưới tầng 3 được nhìn
thấy
Trang 21
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
GIỚI HẠN CẮT
- 5: The cut plane: mặt cắt
- 6: The view depth: Chiều sâu cắt
- 7: No Clip: không cắt xén
- 8: Clip Without Line: cắt khung,
không hiện các đường bên dưới
- 9: Clip With Line: cắt khung, có
hiện các đường bên dưới
KIỂM SOÁT HIỂN THỊ
▪ Architectural Discipline
▪ Structural Discipline
▪ Mechanical, Electrical, and Plumbing
Disciplines
Trang 22
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ
ARCHITECTURAL DISCIPLINE
Hiển thị kiến trúc
- Hiện tất cả các cấu kiện của kiến
trúc
- Hiển thị các nét đúng với các
yêu tố xem
- Chỉ hiện các khung chi tiết của
kiến trúc, mặt cắt, cao trình
- Nét ẩn không được hiển thị
- …….
Ví dụ:
1: Khay cáp được che khuất bởi lớp
vở kiến trúc.
2: Chỉ hiện ký hiệu cắt kiến trúc
không thể hiện nét cắt khác
Trang 23
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
STRUCTURAL DISCIPLINE
Hiển thị kết cấu
- Hiện tất cả các cấu kiện của kết
cấu
- Tường kiến trúc sẽ bị ẩn
- Nét cắt chi tiết được thể hiện
- Nét khuất được hiển thị
- …….
Ví dụ:
1: Tường kiến trúc không hiển thị.
2: Các nét cắt chi tiết cho kết cấu sẽ
xuất hiện
3: Nét khuất trong phạm vi view
nhìn được thể hiện
MECHANICAL, ELECTRICAL, AND
PLUMBING DISCIPLINES Hiển thị MEP
- Các yếu tố khác MEP bị mở đi
- Các thiết bị MEP được hiện lên
(cho dù nó có bị che khuất bởi
các yếu tố khác)
- Các yếu tố che khuất thiết bị ẩn
đi (trần, sàn, …)
Ví dụ:
1: Các yếu tố kiến trúc hiện ở chế
độ âm bản
2: Các đối tượng MEP thể hiện nét
dậm hơn theo quản lý nét và không
bị che phủ
3: Hiển thị các nét cắt của phần
MEP các nét cắt khác sẽ không xuất
hiện
4: nét chẩm gạch để thể hiện các
dường ống
Trang 24
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
TÙY CHỈNH
HIỂN THỊ
Cột
Chi tiết
Sàn
Các models
Đường thẳng
Khối
Các yếu tố chia đối tượng
Ram đốc
Các hình ảnh
Mái
Lỗ trống
Cầu thang
Thép sàn
Hệ thống dầm
Các liên kết
Thép sàn tấm đan đúc sẵn
Thép tấm đan đúc sẵn
Kết cấu móng
Dầm
Thép mũ cho sàn
Thanh thép
Các gân gia cường
Vì kèo
Tường
QUẢN LÝ
ĐƠN VỊ VÀ BẮT ĐIỂM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 25
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
QUẢN LÝ
ĐƠN VỊ
Đơn vị đo chiều dài
Đơn vị đo diện tích
Đơn vị đo thể tích
Đơn vị đo góc
Đơn vị đo độ dốc
Đơn vị tiền tệ
Đơn vị khối lượng riêng
Ngành:
- Common: Dùng chung tất cả các
ngành
- Structural: dùng cho kết cấu
- Electrical: Dùng cho ngành điện
- Energy: dùng cho năng lượngKý hiệu số thập phân và nhóm chữ số
QUẢN LÝ
ĐƠN VỊ
KẾT CẤU
Lực tác dụng
Lực phân bố theo tiếp tuyến
Lực phân bố trên bề mặt
Mô men
Mô men theo tuyến tính
Ứng suất
Trọng lượng riêng
Trọng lượng
Khối lượng
Khối lượng trên mét vuông
Độ co dãn do nhiệt độ
Hệ số điểm của lò xo
Hệ số đường thẳng của lò xo
Hệ số diện tích của lò xo
……………………………
Trang 26
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐỊNH
DẠNG
ĐƠN VỊ
Sử dụng đơn vị theo dự án
Thiết lập đơn vị
Làm tròn số Thể hiện làm tròn số
Ký hiệu đơn vị
Số 0 sẽ không hiển thị
VD: 123,400 => 123,4
Không thể hiện số 0 theo hệ in
VD: 0’4” => 4”
Thể hiện dấu + trước giá trị dương
Nhóm các số theo hàng nghìn
Bỏ các khoảng cách
VD: 1 ‘ – 2 “ => 1’-2”
HỘP THOẠI
QUẢN LÝ BẮT
ĐIỂM
Trang 27
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
HỘP THOẠI QUẢN LÝ BẮT ĐIỂM
Bật tắt chế độ tự động bắt điểm
Chọn giá trị tăng theo chiều dài bắt điểm
Chọn giá trị tăng góc nghiên các đối tượng bắt điểm
HỘP THOẠI QUẢN LÝ BẮT ĐIỂM
Đầu nút đối tượng
Điểm giữa
Điểm gần
Nút lưới mặt phẳng làm việc
1/4 Đường tròn
Giao điểm
Tâm đường tròn
Vuông góc
Tiếp tuyến
Điểm
Các đối tượng bị che khuất Bắt điểm đám mây
Trang 28
Giáo án Revit Structure 2015 www,facebook.com/hoanganhtraining
Company: www.huytraining.com
HỘP THOẠI QUẢN LÝ BẮT ĐIỂM
Trang 29
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
CHƯƠNG 3
CÁC LỆNH CƠ BẢN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
LƯỚI VÀ CAO ĐỘ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 30
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC TÍNH CỦA LƯỚI
Nhóm nhận dạng
- Tên lưới
Nhóm phạm vi
- Hộp phạm vi
THUỘC
TÍNH CỦA
LƯỚI Nhóm Hình ảnh
- Ký hiệu
- Đường nét cho đoạn giữa
- Độ nét của đoạn cuối
- Màu sắc của đoạn cuối
- Mẫu tô đoạn cuối
- Ký hiệu đoạn cuối thứ 1
- Ký hiệu đoạn cuối thứ 2
- Không có ký hiệu (top – trên, bottom – dưới,
both – cả 2, none - không)
Đoạn giữa
Đoạn cuối
Trang 31
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC
TÍNH CỦA
CAO ĐỘ
Nhóm ràng buộc
- Cao độ
- Tầng
Nhóm kích thước
- Cách tính chiều cao
Nhóm nhận dạng
- Tên
- Kết cấu
- Tầng toàn nhà
Nhóm phạm vi
- Hộp phạm vi
THUỘC
TÍNH CỦA
CAO ĐỘ
Nhóm ràng buộc
- Độ cao cơ bản: theo dự án hoặc theo cao độ thực
tế khảo sát - Survey Point
Nhóm Hình ảnh
- Độ nét đường cao độ
- Màu sắc đường cao độ
- Mẫu tô đường cao độ
- Ký hiệu cao độ
- Ký hiệu đoạn cuối thứ 1
- Ký hiệu đoạn cuối thứ 2
Trang 32
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
TẠO CỘT KẾT CẤU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
PHÂN BIỆT CỘT KIẾN TRÚC VÀ KẾT CẤU
CỘT KIẾN TRÚC CỘT KẾT CẤU
Nhiều hình dạng khác nhau Ít hình dạng, chủ yếu là hình chữ nhật,
hình vuông
Nhiều vật liệu khác nhau Vật liệu chủ yếu gồm có Bê tông và Thép
Các thông số thuộc tính ít Nhiều thống số thuộc tính của cột
Không có sơ đồ tính Có sơ đồ tính, tham gia và quá trình phân
tích lực
Vẽ trong kiến trúc Vẽ được trong kiến trúc lẫn kết cấu
Có thể lồng cột kết cấu vào trong cột kiến
trúc
Trang 33
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
CÁC LOẠI CỘT
Cột bê tông
Thép tôn mỏng
Bê tông đúc sẵn
Thép
Gỗ
THUỘC TÍNH
CỘT KẾT CẤU
Vị trí cột
Cao độ chân cột
Khoảng cách với cao độ chân cột
Cao độ đỉnh cột
Khoảng cách với cao độ đỉnh cột
Kiểu cột
Dịch chuyển cùng với lưới
Ngăn phòng
Vật liệu
Hiện đường phân tích
Lớp Bê tông bảo vệ mặt trên
Lớp Bê tông bảo vệ mặt dưới
Lớp Bê tông bảo vệ mặt còn lại
Trang 34
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
KIỂU CỘT NGHIÊNG
Trang 35
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
CỘT NGHIÊNG LIÊN KẾT VỚI MÁI HOẶC SÀN
CỘT NGHIÊNG LIÊN KẾT VỚI MÁI HOẶC SÀN
Trang 36
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
CỘT NGHIÊNG LIÊN KẾT VỚI DẦM
CỘT NGHIÊNG LIÊN KẾT VỚI DẦM
Trang 37
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
KẾT HỢP CỘT VỚI CÁC MÔ HÌNH KHÁC
KẾT HỢP CỘT VỚI CÁC MÔ HÌNH KHÁC
Trang 38
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
TẠO DẦM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
BẢNG LIÊN KẾT CỦA DẦM
Horizontal Bracing: thanh giằng ngang; Girder: Xà nhà; Joist: dầm đỡ ván sàn; Purlin: đòn
tay; Other: mục đích khác
Trang 39
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
CÁC LOẠI DẦM
bê tông
Thép tôn mỏng
Bê tông đúc sẵn
Thép
Gỗ
THUỘC
TÍNH CỦA
DẦM
Nhóm ràng buộc
- Cao độ độ tham chiếu
- Mặt phẳng tham chiếu
- Cao độ điểm đầu
- Cao độ điểm cuối
- Định hướng (giá trị chỉ đọc)
- Góc xoay của dầm
Vị trí hình học
- Căn chỉnh hướng trục y,z
- Căn chỉnh hướng trục y (Origin, Left, Center, Right )
- Khoảng chênh so với trục y
- Căn chỉnh trục z (Origin, Top, Center, Bottom)
- Khoảng chênh so với trục z
Vật liệu và hoàn thiện
- Vật liệu kết cấu
Nhóm kết cấu
- Chiều dài dầm đã bị cắt
- Sử dụng làm phần tử kết cấu (Girder, Horizontal bracing, Joist,
Other, Purlin)
- Có thể hiện sơ đồ phân tích
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Nhóm kích thước
- Chiều dài
- Thể tích
Trang 40
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC TÍNH
ĐƯỜNG
PHÂN TÍCH
Thông tin nhận dạng
- Số mặt
- Ghi chú
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
Phân tích kết cấu
- Định nghĩa điểm đầu: khớp, ngàm, nút cứng, ….
- Fx, Fy, Fz, Mx, My, Mz: khóa các phương và momen điểm đầu
- Định nghĩa điểm cuối: khớp, ngàm, nút cứng, ….
- Fx, Fy, Fz, Mx, My, Mz: khóa các phương và momen điểm cuối
Mô hình phân tích
- Phân tích như là
- Liên kết phân tích
Thuộc tính phân tích
- Tên Family
- Thuộc tính vật lý của vật liêu
- Chiều dài
- Góc xoay của tiết diện
Căn chỉnh phân tích
- Phương pháp phân tích điểm đầu: tự động
- Thể hiện chiều y,z điểm đầu
- Phương pháp phân tích điểm cuối: tự động
- Thể hiện chiều y,z điểm cuối
DẦM HÌNH CUNG TRÒN
Trang 41
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
TƯỜNG KẾT CẤU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THUỘC
TÍNH CỦA
TƯỜNG
Nhóm ràng buộc
- Đường định vị:
- Chân tường
- Khoảng chênh chân tường
- Đỉnh tường
- Chân tường liên kết với
- Khoảng cách dịch chuyển của các lớp chân tường
- Không hạn chế chiều cao
- Khoảng chênh đỉnh tường
- Đỉnh tường liên kết với
- Khoảng cách dịch chuyển của các lớp đỉnh tường
- Là đường giới hạn phòng
- Liên hệ giá trị khối lượng
Nhóm kết cấu
- Là phần tử kết cấu
- Có thể hiện sơ đồ phân tích
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Nhóm kích thước
- Diện tích
- Thể tích
Trang 42
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC TÍNH
PHÂN TÍCH
TƯỜNG
Thông tin nhận dạng
- Số mặt
- Ghi chú
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
Mô hình phân tích
- Phân tích như là:
Thuộc tính phân tích
- Tên Family
- Thuộc tính vật lý của vật liệu
- Diện tích
- Chu vi
Căn chỉnh phân tích
- Phương pháp phân tích: tự động
- Thể hiện chiều Z
- PPPT mở rộng đỉnh tường
- Thể hiện đỉnh tường ở trục y
- PPPT mở rộng chân tường
- Thể hiện chân tường ở trục y
THỂ LOẠI
TƯỜNG
Xây dựng
- Kết cấu: chọn vật liệu và độ dày tường
- Lớp bên ngoài tường
- Lớp bên trong tường
- Bề rộng tường
- Chức năng: bên trong hoặc bên ngoài
Thể hiện
- Ký hiệu khi tô chi tiết
- Màu sắc khi tô chi tiết
Vật liệu và hoàn thiện
- Vật liệu kết cấu
Nhóm thông tin nhận dạng
Thuộc tính phân tích
Trang 43
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
HỆ THỐNG DẦM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THUỘC
TÍNH
CỦA
HỆ
DẦM
Nhóm ràng buộc
- Vẽ trong 3D
- Cao trình mặt phẳng làm việc
- Mặt phẳng làm viêc
Tạo dãy
- Phương pháp bố trí thanh
- Fixed Spacing: Khoảng cách giữa các thanh
- Maximum Spacing: Khoảng cách lớn nhất giữa các
thanh
- Fixed Numbe: Cho số thanh
- Clear Spacing: Khoảng cách tính từ 2 mép thanh
- Khoảng cách tâm giứa các dầm
- Căn chỉnh:
- Loại dầm
Nhóm ràng buộc
- Đánh só thành viên dầm trong các view
- Hình ảnh
- Ghi chú
- Ký hiệu
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
Trang 44
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
TẠO MÓNG
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
T
Trang 45
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC
TÍNH
MÓNG
ĐƠN
Thông tin ràng buộc
- Cao trình
- Điểm đặt
- Khoảng cách hở so với điểm đặt
- Bắt điểm với lưới trục
Vật liệu và lớn hoàn thiện
- Vật Liệu
Kết cấu
- Hiện đường phân tích trong mô hình
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Kích thước
- Cao độ lớp trên
- Cao độ lớp dưới
Thông tin nhận dạng
- Hình ảnh
- Ghi chú
- Đánh nhãn
THUỘC
TÍNH
MÓNG
TƯỜNG
Thông tin ràng buộc
- Khoảng lệch tâm
Kết cấu
- Hiện đường phân tích trong mô hình
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Kích thước
- Dài
- Rộng
- Thể tích
- Cao độ lớp trên
- Cao độ lớp dưới
Thông tin nhận dạng
- Hình ảnh
- Ghi chú
- Đánh nhãn
Trang 46
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC
TÍNH MÓNG
SÀN
Thông tin ràng buộc
- Cao trình
- Khoảng cách hở so với cao trình
- Làm giá trị cho mass
Kết cấu
- Thuộc tính kết cấu
- Hiện đường phân tích trong mô hình
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Kích thước
- Độ nghiêng
- Chu vi
- Diện tích
- Thể tích
- Rộng
- Dài
- Cao độ lớp trên
- Cao độ lớp dưới
- Bề dày sàn
THUỘC
TÍNH GỜ
SÀN
Ràng buộc
- Nâng cấp so với phương thẳng đứng
- Dịch theo phương ngang
Kết cấu
- Lớp bệ tông bảo vệ
Kích thước
- Dài
- Thể tích
Thông tin nhận dạng
- Hình ảnh
- Ghi chú
- Đánh nhãn
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
Thuộc tính
- Góc lệch của tiết diện gờ
Trang 47
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC TÍNH PHÂN TÍCH CỦA GỐI MÓNG
TẠO SÀN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 48
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THUỘC
TÍNH CỦA
SÀN
Nhóm ràng buộc
- Cao độ
- Chiều cao mặt sàn cách cao độ đã chọn
- Là mốc giới hạn phòng
- Là phần từ liên quan đến khối lượng
Nhóm kết cấu
- Là phần tử kết cấu
- Có thể hiện sơ đồ phân tích
- Lớp bê tông bảo vệ mặt trên
- Lớp bê tông bảo vệ mặt dưới
- Lớp bê tông bảo vệ các mặt còn lại
Nhóm kích thước
- Độ dốc
- Chu vi
- Diện tích
- Thể tích
- Độ dày sàn
Thông tin nhận dạng
- Hình ảnh
- Ghi chú
- Đánh nhãn
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
THUỘC
TÍNH PHÂN
TÍCH SÀN
Thông tin nhận dạng
- Số mặt
- Ghi chú
Phân kỳ
- Phân kỳ mới
- Phân kỳ tháo dỡ
Mô hình phân tích
- Phân tích như là: Sàn làm việc 1 hoặc 2
phương
Thuộc tính phân tích
- Tên Family
- Thuộc tính vật lý của vật liệu
- Diện tích
- Chu vi
Căn chỉnh phân tích
- Phương pháp phân tích: tự động
- Thể hiện chiều Z
Trang 49
Giáo án Revit Structure 2015 www.facebook.com/hoanganhtraining
company: www.huytraining.com
THỂ LOẠI
SÀN
Xây dựng
- Kết cấu: chọn vật liệu và độ dày sàn
- Chiều dày sàn mặc định
- Chức năng: bên trong hoặc bên ngoài
Thể hiện
- Ký hiệu khi tô chi tiết
- Màu sắc khi tô chi tiết
Vật liệu và hoàn thiện
- Vật liệu kết cấu
Trang 50
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 4
XÂY DỰNG MÔ HÌNH
KẾT CẤU THÉP
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
LIÊN KẾT DẦM VỚI CỘT
BẰNG EXTENSION
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 51
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐIỀU KIỆN ÁP DỤNG
Dầm cột đều thép hình chữ I Chỉ áp dụng với liên kến trên
CÁC TRƯỜNG HỢP LIÊN KẾT KHÔNG ÁP DỤNG ĐƯỢC
HÌNH DẠNG KÍCH THƯỚC
Liên kết bu lông Liên kết bằng đường hàn
Chọn vật liệu cho các mối nối ghép
Loại cột
Kiểu cột
Vật liệu
Cao
Rộng
Độ dày bản bụng
Độ dày bản cánh
Góc xoay của dầm, cột
Góc nghiên của dầm so
với cột
Trang 52
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LƯU Ý VỚI BẢN MÃ
▪ Bề rộng bản mã phải đủ để bố trí bulong (hoặc đường hàn)
▪ Bản mã được xác định dựa trên độ mảnh và độ bền
▪ Dùng để liên kết ngàm và liên kết khớp
KÍCH THƯỚC TẤM MÃ
Tấm trước
Ke trên của cột Ke dưới của cột
Cao
Rộng
Dày
Khoảng nhô lên
Khoảng nhô xuống
Cao
Rộng
Dày
Khoảng cách vị trí
Vật liệu
Trang 53
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KE GÓC
Ke thẳng đứng bên trên
Ke thẳng đứng bên dưới
Cao
Dài
Rộng
Độ dày bản bụng
Độ dày cánh
Góc xoay
Vật liệu
Thêm tấm gia cường trên Thêm tấm gia cường dưới
Dài
Rộng
Độ dày
Vật liệu
BU LÔNG
Đường kính
Đối xứng qua tim dầm
Nhóm bố trí :
Số cột Bu long
Số hàng bu long
Số bulông trên 1 hàng
K/c giữa các cột
K/c giữa hàng
K/c từ mép cột đến
bulong
Cấp độ bền
K/c bằng nhau
K/c hai đầu bằng nhau
Đối xứng qua tim dầm
Trang 54
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẤP ỐP GIA CƯỜNG
Tấm ốp nằm ngang cho cột Tấm ốp nằm dọc cho dầm
Độ dày tấm trên
Độ dày tấm dưới
Vật liệu
Tấm ke gia cường cho cánh của cột
Kiểu tấm ke
Loại ốp 2 bên
Cao
Rộng
Dày
Vật liệu
MỐI HÀN
Đường hàn cho dầm
Độ dày đường hàn cho cánh
Độ dày đường hàn cho bụng
Độ dày đường hàn cho gân
Đường hàn cho ke
Độ dày đường hàn cho cánh trên
Độ dày đường hàn cho cánh dưới
Đường hàn cho tấm tăng cứng ở cột
Ngang
Thẳng đứng
Trang 55
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LIÊN KẾT CỘT VỚI MÓNG
BẰNG EXTENSION
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
HÌNH DẠNG KÍCH THƯỚC
Loại family
Loại
Vật liệu
Thông tin cột
Cao
Rộng
Bề dày bản cánh
Bề dày bản bụng
Góc vát
Tấm gia cường chân cột
Không có tấm gia cường
Tấm gia cường đơn
Tấm gia cường hình thang
Có bịt đầu
Trang 56
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KÍCH THƯỚC BẢN MÃ
Tấm trên
Dài
Rộng
Dày
Vật liệu
Tấm dưới
Dài
Rộng
Dày
Vật liệu
Đặt vào giữa theo vị trí móc neo
Thêm một tấm dưới chân cột
Dài
Rộng
Dày
Vật liệu
MÓC NEO
Bố trí móc neo
Số hàng
Số cột
K/c giữa các hàng
K/c giữa các cột
Đoạn chênh
Thông số bulong neo
Loại thanh Đường kính
Cấp độ bulong
Tấm neo
Dài
Rộng
Dày
Vật liệu
Đai ốc
Trang 57
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KHỐI NÊM
Thông số khối nêm
Kiểu
Tiết diện
Vật liệu
Cao
Dài
Rộng
Dày
MỐI HÀN
Thông tin đường hàn
Tấm chính
Khối nêm
Đai ốc
Tăng cứng
Đường hàn tấm liên kết với móng
Trang 58
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÌ KÈO
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THƯ VIỆN VÌ KÈO
Trang 59
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC
TÍNH
CỦA VÌ
KÈO
Nhóm ràng buộc
- Mặt phẳng tham chiếu
- Cao độ độ tham chiếu
Nhóm kết cấu
- Thanh khung trên
- Thanh khung dưới
- Căn chỉnh vị trí đặt khung (top – trên, bottom
– dưới)
- Căn chỉnh theo thanh chuẩn
- Center: lấy tim làm chuẩn
- Top: lấy thanh trên làm chuẩn
- Bottom: lấy thanh dưới làm chuẩn
- Góc nghiêng của vì kèo so với phương thẳng
đứng
- Căn chỉnh thanh giá đỡ
- Vị trí ký hiệu gắn vào (khi xem ở dưới dạng
thô)
Nhóm kích thước
- Chiều cao vì kèo
- Khoảng chênh của thanh không có giá đỡ
- Khẩu độ của vì kèo
Nhóm thông tin
- Hình ảnh
- Tiêu chuẩn áp dụng thiết lập vì kèo
- Ghi chú
- Đánh dấu
THUỘC
TÍNH
CỦA VÌ
KÈO
Nhóm thanh trên
- Lựa chọn đường phân tích
- Kiểu thanh khung kết cấu
- Liên kết tại nút đầu (pinded – khớp, Fixed – ngàm,
bending moment – Xoay hoặc tự định nghĩa )
- Liên kết tại nút cuối (pinded – khớp, Fixed – ngàm,
bending moment – Xoay hoặc tự định nghĩa )
- Góc nghiêng của thanh so với phương thẳng đứng
Nhóm thanh chống thẳng đứng
Nhóm thanh chéo
Nhóm thanh dưới
Nhóm ràng buộc
- Ký hiệu dầm ở mặt bằng (cắt dầm)
- Định hướng (thẳng đứng, hoặc vuông góc)
Trang 60
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 5-6:
THƯ VIỆN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
TẠO THƯ VIỆN VẬT LIỆU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 61
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT LẬP VẬT LIỆU
TCVN 5574 2012
THIẾT LẬP VẬT LIỆU
TCVN 5574 2012
Trang 62
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT LẬP VẬT LIỆU
TCVN 5574 2012
THUỘC TÍNH
BT B20
Trang 63
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THỐNG SỐ VẬT LÝ BÊ TÔNG B20
Tiếng Anh Tiếng Việt B20
Thermal Expansion coefficient Hệ số giãn nở vì nhiệt 0,0001/0C
Behavior: Isotropic, Orthotropic Trạng thái: đẳng hướng, trực hướng
Young’s Modulus mô đun biến dạng dọc của (E) 27000 MPA
Poisson ratio Hệ số Pission 0,2
Shear Modulus: mô đun cắt 11250 MPA
Unit Weight Trọng lượng riêng 2500kg/m3
Concrete compression Cường độ chịu nén 15 or 11,5 MPA
Shear strength modification Hệ số thay đổi sức chống cắt của vật liệu
Lightweight Bê tông nhẹ 1,4 MPA
Yield strength Cường độ chịu kéo
tensile strength Cường độ chịu nén
Damping ratio Hệ số giảm chấn 0,15
THƯ VIỆN THÉP ĐỊNH HÌNH
Trang 64
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC
TÍNH KẾT
CẤU THÉP
BẢNG SECTION DATABASE
Diện tích thép trục X
Mômen quán tính trục y
Mômen quán tính trục x
Mômen quán tính trục z
Hệ số độ cứng chống cắt trên trục Y
Hệ số độ cứng chống cắt trên trục Z
Mômen chống uống trục X
Diện tích cắt – Hệ số khử ứng xuất cắt tại giới hạn Qy
Diện tích cắt – Hệ số khử ứng xuất cắt tại giới hạn Qz
Mô dun dẻo của tiến diện trục Y
Mô dun dẻo của tiến diện trục Z
Khối lượng trên một mét dài
Diện tích trên một mét dài
Mômen quán tính của tiết diện
Trang 65
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THỐNG SỐ VẬT LÝ THÉP CT3
Tiếng Anh Tiếng Việt CT3
Thermal Expansion coefficient Hệ số giãn nở vì nhiệt 0,000012/0C
Behavior: Isotropic, Orthotropic Trạng thái: đẳng hướng, trực hướng
Young’s Modulus mô đun biến dạng dọc của (E) 210000 MPA
Poisson ratio Hệ số Pission 0,3
Shear Modulus: mô đun cắt 80800 MPA
Unit Weight Trọng lượng riêng 7850 kg/m3
Concrete compression Cường độ chịu nén 280 ~ 500 MPA
Yield strength Cường độ chịu kéo
tensile strength Cường độ chịu nén
Damping ratio Mô dun cắt 1,73
Trang 66
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CẦU THANG
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CẦU THANG
▪ Cầu thang có nhiều hình dạng khác nhau
▪ Cần rất nhiều thông tin để tạo ra hình dạng cầu thang
▪ Cầu thang kết cấu đơn giản hơn cầu thang về kiến trúc
▪ Cầu thang trong kết cấu có thể là những tấm sàn nguyên khối
▪ Muốn vẽ cầu thang trong kết cấu phải vay mượn cầu thang trong kiến
trúc hoặc vẽ các tấm sàn nối lại với nhau
Trang 67
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
MỘT SỐ THÔNG SỐ CẦU THANG Ở VIỆT NAM
▪ Chiều rộng thân thang: 0,9 ~ 1,2m Nhà phố biệt thự
▪ Độ dốc của cầu thang: được tính theo công thức sau: 2h + b = 600 mm
(h: chiều cao bậc thang, b: bề rộng bậc thang)
▪ Chiếu nghỉ: chiều rộng chiếu nghỉ > chiều rộng của thân thang
▪ Chiều cao của lan can: thông thường 0,9m
CÁC KIỂU CẦU THANG
▪ 190mm max riser 250mm going: Cầu thang có chiều cao bậc max 190
mm và bề rộng bậc là 250mm.
▪ Industrial and Assembled: Cầu thang công nghiệp xưởng
▪ Monolithic Stair: Cầu thang nguyên khối
▪ Private: Cầu thang gia đình
Trang 68
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ:
Cầu thang nguyên khối, có
mặt bậc
Cầu thang gia đình không liên
kết ở chiếu nghỉ
Cầu thang công nghiệp gỗ,
không nguyên khối và không có
thanh đỡ
Cầu thang công nghiệp thép,
không nguyên khối và không có
thanh đỡ
Cầu thang công nghiệp thép, không
nguyên khối và có thanh đỡ
Cầu thang nguyên khối,
không có bậc
THÔNG
TIN THUỘC
TÍNH CẦU
THANG
Nhóm ràng buộc
- Cao độ chân cầu thang
- Khoảng cách chân cầu thang đến cao độ đã chọn
- Cao độ đỉnh cầu thang
- Khoảng cách chân đỉnh cầu thang đến cao độ đã
chọn
Nhóm thể hiện
- Ký hiệu chỉ lên
- Ký hiệu chỉ xuống
- Ký hiệu hướng lên
- Mũi tên hướng lên
- Ký hiệu xuống dưới
- Mũi tên hướng xuống
- Mũi tên hướng lên cho tất cả các khung nhìn
Nhóm Kết cấu
- Lớp bê tông bảo vệ
Nhóm kích thước
- Rộng
- Số bậc thiết kế
- Số bậc thực tế
- Chiều cao bậc
- Chiều rộng thực của bậc
Trang 69
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC BIẾN
SỐ CỦA
CẦN
THANG
Nhóm Công thức tính
- Công thức tính bậc
- Bề rộng tối thiểu
- Chiều cao tối đa
Nhóm cấu tạo
- Khoảng kéo dài của dầm dọc cầu thang
xuống dưới sàn
- Cầu thang nguyên khối (cùng 1 loại vật
liệu)
- Bề rộng của phần gây răng cưa của cầu
thang nguyên khối
- Dưới gầm bậc thang:; Stepped: có bậc;
Smooth – trơn
- Chức năng: interior – trong nhà; Exterior:
ngoài nhà
Nhóm ký hiệu:
- Thể hiện nét cắt trên mặt bằng
- Cỡ chữ
- Font chữ
Nhóm vật liệu
- Mặt cắt ngang của bậc
- Mặt đứng của bậc
- Dầm dọc cầu thang
- Cả khối cầu thang
Stepped
Smooth
Below Base = 0
CÁC BIẾN
SỐ CỦA
CẦU
THANG
Nhóm mặt ngang trên bậc cầu thang
- Bề dày mặt trên của bậc thang (Tấm ốp bậc)
- Biên dạng mũi bậc
- Biên dạng mũi được gán cho …..
Nhóm cổ bậc thang
- Có cổ bậc tại điểm đầu cầu thang
- Có cổ bậc tại điểm cuối cầu thang
- Các kiểu cổ bậc: None – không có cổ bậc, Straight –
Cổ bậc thẳng góc với mặt trên của bậc; Slanted: Cổ
bậc tạo với mặt ngang của bậc
- Bề dày cổ bậc
- Sự kết nối giữa cổ bậc và mặt ngang của bậc
Nhóm dầm dọc cầu thang
- Cắt đầu trên của dầm dọc
- Dầm dọc bên phải
- Dầm dọc bên trái
- Dầm giữa
- Bề dày của dầm
- Bề cao của dầm
- Khoảng cách từ mép bậc thang
- Khoảng cách từ đáy dầm đến đỉnh đáy bậc
- Khoảng cách từ dáy dầm bao quanh chiếu nghỉ
Trang 70
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THUỘC TÍNH CỦA CẦU THANG
CÁC PHƯƠNG PHÁP XÂY DỰNG CẦU
THANG TRONG KẾT CẤU
1. Monolithic Stair 2. Model in Place 3. Sàn nghiêng
- Dựng hình nhanh
- Có nhiều thông số để tự động điều
chỉnh
- Tự động vẽ
- Xuất hiện bậc thang
- Không thống kê được phần bê tông
- Không có sơ đồ phân tích
- Dựng hình nhanh
- Không có thông số điều chỉnh
(tất cả phải vẽ bằng tay)
- Vẽ tuỳ ý
- Có hoặc không
- Thống kê được bê tông
- Không có sơ đồ phân tích
- Dựng hình chậm
- Thông số của tấm sàn, phải
dựng trên các thông số có sẵn
- Vẽ những tấm ghép lại với nhau
- Không có bậc thang
- Thông kê được phần bê tông
- Có sơ đồ phân tích
Trang 71
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 8-9
BỐ TRÍ THÉP
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
LỚP BÊ TÔNG BẢO VỆ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 72
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LỚP BÊ TÔNG BẢO VỆ MÓNG
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
LỚP BÊ TÔNG BẢO DẦM
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
Trang 73
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
 Trong bản và tường có chiều dày:
+ Từ 100 mm trở xuống: 10 mm (15 mm)
+ Trên 100 mm: 15 mm (20 mm)
 Trong dầm và dầm sườn có chiều cao:
+ Nhỏ hơn 250 mm: 15 mm (20 mm)
+ Lớn hơn hoặc bằng 250 mm: 20 mm (25 mm)
 Trong cột: 20 mm (25 mm)
 Trong dầm móng: 30 mm
 Trong móng:
+ lắp ghép: 30 mm
+ toàn khối khi có lớp bê tông lót: 35 mm
+ toàn khối khi không có lớp bê tông lót:70 mm
LỚP BÊ TÔNG BẢO VỆ - TCVN 5574:2012
BỐ TRÍ THÉP CHO
CẤU KIỆN DẦM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 74
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CẮT THÉP THEO KINH NGHIỆM
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
CẮT THÉP THEO KINH NGHIỆM
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
Trang 75
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THÔNG SỐ
THANH THÉP - REBAR
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH
CỦA THÉP
Xây dựng
- Phân vùng
- Đánh dấu để thống kê
- Kiểu
- Hình dạng
- Hình ảnh
- Móc thép tại vị trí đầu
- Móc thép tại vị trí cuối
Đặt thép
- Phương án đặt thép
- Số lượng
- Khoảng cách
Hiển thị
- Hiển thị thép tại các mặt
Kết cấu
- Thể tích thép trong cấu kiện
Kích thước
- Chiều dài thanh thép
- Tổng chiều dài thanh thép
- A,B,C,….R: chiều dài từng đoạn thép
Thông tin nhận dạng
- Hình ảnh
- Ghi chú
- Đánh nhãn
Trang 76
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC
TÍNH CỦA
THÉP
Xây dựng
- Biến dạng thanh thép
- Làm tròn chiều dài thép
Hiển thị
- Hiển thị thép tại các mặt
Vật liệu và hoàn thiện
- Vật liệu thép
Kích thước
- Đường kính thép
- Đường kính đoạn uốn thép thẳng
- Đường kính đoạn móc thép
- Đường kính đoạn uốn thép đai
- Quy định độ dài của móc thép
- Bán kính uốn lớn nhất
Thông tin nhận dạng
- ……………….
MÓC THÉP 450
Trang 77
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
MÓC THÉP 900
MÓC THÉP 1350
Trang 78
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
MÓC THÉP 1800
BỐ TRÍ THÉP CHO
CẤU KIỆN SÀN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 79
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
SÀN 1 PHƯƠNG VÀ SÀN 2 PHƯƠNG
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
BỐ TRÍ THÉP TRONG SÀN LÀM VIỆC 1 PHƯƠNG
Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng
Trang 80
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THÔNG SỐ
THANH THÉP SÀN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH
CỦA THÉP
SÀN
Xây dựng
- Phân vùng
- Phương án đặt thép
- Thêm một đoạn vào lớp bê tông bảo vệ phía trên
- Thêm một đoạn vào lớp bê tông bảo vệ phía dưới
Hiển thị
- Hiển thị thép tại các mặt
Kết cấu
- Thể tích thép trong cấu kiện
Các lớp
- Lớp thép chính trên
- Loại thép cho lớp thép chính trên
- Hướng móc thép chính trên
- Số lượng thanh thép chính trên
- Lớp thép phụ trên
- Loại thép cho lớp thép phụ trên
- Hướng móc thép phụ trên
- Số lượng thanh thép phụ trên
- Lớp thép chính dưới
- Loại thép cho lớp thép chính dưới
- Hướng móc thép chính dưới
- Số lượng thanh thép chính dưới
- Lớp thép phụ dưới
- Loại thép cho lớp thép phụ dưới
- Hướng móc thép phụ dưới
- Số lượng thanh thép phụ dưới
Trang 81
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ PHƯƠNG CHÍNH VÀ PHƯƠNG
PHỤ
THUỘC
TÍNH CỦA
THÉP MŨ
Xây dựng
- Phân vùng
- Phương án đặt thép
- Thêm một đoạn vào lớp bê tông bảo vệ
Hiển thị
- Hiển thị thép tại các mặt
Kết cấu
- Thể tích thép trong cấu kiện
Các lớp
- Mặt
- Khoảng cách thép
- Số lượng thanh
- Kiểu thanh của thép mũ chính
- Chiều dài Thanh thép mũ chính
- Loại móc thép vị trí đầu thép mũ chính
- Loại móc thép vị trí cuối thép mũ chính
- Chiều móc thép thép mũ chính
- Kiểu thanh của thép xen kẽ
- Chiều dài Thanh thép xen kẽ
- Loại móc thép vị trí đầu thép xen kẽ
- Loại móc thép vị trí cuối thép xen kẽ
- Chiều móc thép thép xen kẽ
Trang 82
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BỐ TRÍ THÉP BẰNG
CÁC TẤM ĐAN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THÉP TẤM ĐAN
▪ Lưới thép thường làm sẵn tại nhà máy và lắp ráp tại công trường
▪ Tiêu chuẩn tấm lưới được áp dụng tiêu chuẩn của Mỹ
▪ Vẽ tương tự như đối với thép sàn
Trang 83
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH
CỦA LƯỚI
THÉP
Xây dựng
- Phân vùng
- Kiểu tấm lưới thép
- Vị trí: (Trên, dưới, trong, ngoài)
- Vị trí nối chồng
- Độ dài đoạn chồng theo hướng chính
- Độ dài đoạn chồng theo hướng phụ
- Thêm một đoạn so với lớp bê tông bảo vệ
Kết cấu
- Tổng khối lượng lưới thép
Nhận dạng
- Ghi chú thành viên lưới thép
- Hình ảnh
- Ghi chú
- Đánh số
- Đối tượng đặt lưới thép
Phân kỳ
- Phân kỳ đầu tư mới
- Phân kỳ tháo dỡ
CÁC PHƯƠNG ÁN CHỌN MỖI NỐI
Aligned: Các mép tấm đan chạm nhau
Trang 84
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC
PHƯƠNG
ÁN CHỌN
MỖI NỐI
Major Half-way Stagger : Xen kẻ theo hướng
chính chính giữa
Major Passing Stagger : xen kẽ theo
hướng chính toàn bộ
Minor Half-way Stagger Xen kẻ theo
hướng phụ chính giữa
Minor Passing Stagger : xen kẽ theo
hướng phụ toàn bộ
THUỘC
TÍNH CỦA
LƯỚI
THÉP
Xây dựng
- Đường kính dây cốt thép cho hướng chính
- Đường kính dây cốt thép cho hướng phụ
- Độ dài mặc định đoạn chồng lên nhau theo hướng chính
- Độ dài mặc định đoạn chồng lên nhau theo hướng phụ
- Làm tròn số
Vật liệu và hoàn thiện
- Vật liệu
- Thuộc tính vật lý của vật liệu được gán
Kết cấu
- Khối lượng tấm
- Khối lượng tấm trên đơn vị diện tích
- Diện tích cốt thép theo phương chính
- Diện tích cốt thép theo phương phụ
Các lớp
- Tổng độ dài của một tấm
Trang 85
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ: PHƯƠNG CHÍNH VÀ PHƯƠNG PHỤ
Trang 86
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 10
PHÂN TÍCH
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
HIỂN THỊ TRONG PHÂN
TÍCH KẾT CẤU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 87
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC LOẠI ĐƯỜNG PHÂN TÍCH
TIẾNG ANH TIẾNG VIỆT
Analytical Beams Phân tích dầm
Analytical Braces Phân tích giằng
Analytical Columns Phân tích cột
Analytical Floors Phân tích sàn
Analytical Foundation Slabs Phân tích sàn móng
Analytical Walls Phân tích tường
TẠO ĐỘ ĐỊA PHƯƠNG
Columns, Braces and Beams
▪ x (red) theo phương dài của cấu kiện.
▪ y (green) theo phương ngang với tạo độ chính.
▪ z (blue) theo phương đứng với tọa độ chính
Walls
▪ x (red) trong mặt phẳng, theo phương thẳng đứng.
▪ y (green) trong mặt phẳng theo phương vuông góc với trục x.
▪ z (blue) Hướng vào trong hoặc ngoài của tường
Floors and Slabs
▪ x (red) trong mặt phẳng năm cùng chiều với phương chính của cấu kiện.
▪ y (green) trong mặt phẳng vuông góc với trục x
▪ z (blue) vuông góc hướng lên với bề mặt
Trang 88
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LIÊN KẾT
Beam to Column Beam to Beam Beam to Wall
LIÊN KẾT TƯỜNG
Center of element projection
Center of core projection
Trang 89
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ LIÊN KẾT CỘT VỚI DẦM
VÍ DỤ LIÊN KẾT VÒNG CUNG
Trang 90
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIỂM TRA PHÂN
TÍCH KẾT CẤU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CÁC YẾU TỐ CẦN KIỂM TRA
▪ Kiểm tra các gối đỡ
▪ Kiểm tra tính bền vững của mô hình
▪ Kiểm tra các công đoạn khác nhau của dự án
▪ Điều chỉnh cho ăn khớp với nhau
▪ Mỗi thành phần kết cấu phải có gối đỡ tại mô hình vật lý với điểm tựa
Trang 91
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐIỀU KIỆN VỀ GỐI ĐỠ
Stt CẤU KIỆN SL GỐI ĐỠ CÁC GỐI ĐỠ
1 CỘT > 2 Cột, móng đơn, móng băng, dầm
tường, sàn
2 TƯỜNG > 2 tại điểm
1 gối đỡ dạng đường
Cột, móng đơn, móng băng, dầm, sàn
3 DẦM > 2 gối đỡ
1 gối đỡ + 1 giải phóng lk
Cột, móng đơn, móng băng, dầm,
tường
4 THANH GIẰNG > 2 gối đỡ Cột, móng đơn, móng băng, dầm,
tường, sàn
5 SÀN > 3 gối đỡ (k cùng trên
một đường thẳng)
Cột, móng đơn, móng băng, dầm,
tường
MẶT PHẲNG CHIẾU PHÂN TÍCH
ANALYTICAL PROJECTION PLANE
CẤU KIỆN MẶT PHẲNG THAM CHIẾU
CỘT Có 2 mặt phẳng tham chiếu mặc định tại đỉnh và chân cột
Đây là mặt phẳng song song với mặt bằng tầng xác định giới hạn của cột kết
cấu
TƯỜNG KẾT CẤU Là mặt phẳng tim tường
DẦM Mặt phẳng mặc định có thể đặt trên mặt bằng tầng hoặc theo hình dạng của
tiết diện. Mặt phẳng này theo trục X của dầm
THANH GIẰNG Mặt phẳng mặc định có thể theo hình dạng của tiết diện
Mặt phẳng này song song với trục X của thanh
SÀN KẾT CẤU Mặt phẳng tham chiếu mặc định là song song với mặt trên của cao độ, các mặt
sàn tiếp theo được xác định theo các cao độ tiếp theo của dự án
MÓNG SÀN Mặt trên của móng sàn
Trang 92
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC THÀNH PHẦN TẢI TRỌNG
Chỉ áp dụng cho dầm và cột, không áp dụng cho sàn
- Fx: lực dọc trục X
- Fy: lực dọc trục Y
- Fz: lực dọc trục Z
- Mx: mô men xoắn theo trục X
- My: Mô men uốn theo hướng trục Y
- Mz: Mô men uốn theo hướng trục Z
KÝ HIỆU
Biểu tượng khoảng cách cắt
Giằng
Dầm/vì kèo
Cột
Ký hiệu của thang giằng
Biểm tượng ở mặt phẳng
Khoảng hở của đường song song
Hiện thanh giằng trên
Hiện thanh giằng dưới
Hiện thanh chống giằng
Ký hiệu liên kết
Hiện ký hiệu cho
Parallel Line
Line with Angle
Trang 93
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI TRỌNG
Tỉnh tải
Hoạt tải
Gió
Tuyết
Hoạt tải mái
Tải ngẫu nhiên
Nhiệt độ
Động đất
TỔ HỢP TẢI
TRỌNG
Tổ hợp tải trọng
Hiệu chỉnh công thức Sử dụng tổ hợp
Combination: tổ hợp, cho ra kết quả thành phần và phản lực
Envelope: tổ hợp bao, cho kết quả max và min của tải trọng tổ hợp
Serviceabillity: khả năng chịu tải
Ultimate : trạng thái tới hạn (tổ hợp bất lợi nhất)
Kết hợp với các add-in để lọc tải
Trang 94
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIỂM TRA
KẾT CẤU
Tự động kiểm tra
Kiểm tra gối
Tính bền vững của kết cấu
Sai số
Khoảng cách giữa các gối đỡ
Khoảng cách giữa mô hình
phân tích và mô hình vật lý
Tự động căn chỉnh các liên kết
Tự động căn chỉnh theo phương ngang
Tự động căn chỉnh theo phương đứng
Kiểm tra các thành phần gối đỡ
Kiếm tra theo thứ tự vòng
Kiểm tra tính bền vững của mô hình vật lý và mô hình phân tích
Kiểm tra khả năng liên kết của mô hình phân tích
Kiểm tra mô hình phân tích được điều chỉnh cách xa vị trí ban đầu hay không
Kiểm tra dầm với sàn có trùng nhau không
Kiểm tra tính ổn định sau khi giải phóng liên kết
Kiểm tra mô hình phân tích có nằm ngoài mô hình vật lý không
Kiểm tra mô hình đã gán giá trị vật liệu chưa
Hiển thị mô hình phân tích có phương án
Phân tích đầu mút tuyến tính của mô hình
KÝ HIỆU
GỐI ĐỠ
Ký hiệu các gối
Ngàm cứng
Gối cố định
Ngàm trượt
Tự định nghĩa
Khoảng cách giữa diện tích và đường ký hiệu
Trang 95
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GỐI ĐỠ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CÁC LOẠI GỐI ĐỠ
Gối đỡ cho điểm Gối đỡ cho đường Gối đỡ cho mặt phẳng
Trang 96
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC LOẠI GỐI ĐỠ
STT PHƯƠNG Fixed
(ngàm)
Pinned
(gối cố định)
Roller
(ngàm trượt)
User Defined
(Tự định nghĩa)
1 X-Translation Fixed Fixed Released Tùy chỉnh
2 Y-Translation Fixed Fixed Released Tùy chỉnh
3 Z-Translation Fixed Fixed Fixed Tùy chỉnh
4 X-Rotation Fixed Released Released Tùy chỉnh
5 Y-Rotation Fixed Released Released Tùy chỉnh
6 Z-Rotation Fixed Released Released Tùy chỉnh
KÝ HIỆU
GỐI ĐỠ
Ký hiệu các gối
Ngàm cứng
Gối cố định
Ngàm trượt
Tự định nghĩa
Khoảng cách giữa diện tích và đường ký hiệu
Trang 97
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHẤT TẢI
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
TẢI THEO ĐIỂM
Nhóm dữ liệu nhận dạng
- Miêu tả
- Diễn giải
Nhóm phân tích kết cấu
- Có phản lực
- Loại tải
- Chọn hướng của tải trọng (vuông
góc với mặt phẳng làm việc)
 Workplane: mặt phẳng làm việc
 Project: mặt phẳng tham chiếu
- Fx, Fy, Fz Lực tác dụng dọc trục
- Mx, My, Mz: Mô men quay các
trục
Nhóm hiển thị:
- Mũi tên biểu diễn lực
- Tỷ lệ biểu diễn lực
- Đầu mũi tên biểu diễn mô men
- Đầu mũi tên biểu diễn mô men phân bố
- Tỷ lệ biểu diễn mô men
Trang 98
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI THEO ĐƯỜNG
Nhóm dữ liệu nhận dạng
- Miêu tả
- Diễn giải
Nhóm phân tích kết cấu
- Có phản lực
- Loại tải
- Chọn hướng của tải trọng (vuông góc
Với mặt phẳng làm việc)
 Workplane: mặt phẳng làm việc
 Project: mặt phẳng tham chiếu
- Fx1, Fy1, Fz1: Lực tác dụng dọc trục đoạn 1
- Fx2, Fy2, Fz2: Lực tác dụng dọc trục đoạn 2
- Mx1, My1, Mz1: Mô men quay các trục đoạn 1
- Mx2, My2, Mz2: Mô men quay các trục đoạn 2
- Tải trọng phân bố đều
- Giá trị lực trên hình tham chiếu
- Chiều dài của lực
Nhóm khác
- Loại tải
Nhóm hiển thị:
- Mũi tên biểu diễn lực
- Tỷ lệ biểu diễn lực
- Khoảng cách giữa các mũi tên
- Đầu mũi tên biểu diễn mô men
- Đầu mũi tên biểu diễn mô men phân bố
- Tỷ lệ biểu diễn mô men
TẢI PHÂN BỐ TRÊN BỀ MẶT
Nhóm dữ liệu nhận dạng
- Miêu tả
- Diễn giải
Nhóm phân tích kết cấu
- Có phản lực
- Loại tải
- Chọn hướng của tải trọng (vuông góc
với mặt phẳng làm việc)
 Workplane: mặt phẳng làm việc
 Project: mặt phẳng tham chiếu
- Fx1, Fy1, Fz1: Lực tác dụng dọc trục điểm 1
- Fx2, Fy2, Fz2: Lực tác dụng dọc trục điểm 2
- Fx3, Fy3, Fz3: Lực tác dụng dọc trục điểm 3
Nhóm khác
- Loại tải
Nhóm hiển thị:
- Mũi tên biểu diễn lực
- Tỷ lệ biểu diễn lực trên bề mặt
- Khoảng cách giữa các mũi tên
Trang 99
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TỈNH TẢI CẤU TẠO
Ví dụ trong bài lấy: 300daN/m2 = 3 kN/m2 Ví dụ trong bài lấy: 160 daN/m2 = 1.6 kN/m2
HOẠT TẢI
Ví dụ trong bài:
- Hoạt tải sàn điển hình:
300daN/m2 = 3 kN/m2
- Hoạt tải mái 1 kN/m =
1kN/m2
Tiêu chuẩn: mục 2.2.2 TCVN 2737 1995
Trang 100
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI TRỌNG GIÓ
TẢI TRỌNG GIÓ
Trang 101
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÂN TÍCH TẢI TRỌNG
CHO TOÀN BỘ KHUNG
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CHỌN LỰA PHƯƠNG ÁN
Chọn cấu kiện trong dự án
Chỉ chọn những cấu kiện đã chọn
Chọn loại tải cho tải trọng trọng lượng bản thân
Bỏ qua trọng lượng bản thân
Trang 102
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
HIỂN THỊ
Hiển thị
Biểu đồ màu
Giá trị
Cấu kiện
Sàn
Tường
Dầm
Cột
Móng
TIÊU CHUẨN TÍNH TOÁN
Xác định tiêu chuẩn tính toán
Theo tiêu chuẩn ASCE-7/5 và IBC2006
Loại kết cấu
Theo tiêu chuẩn EN 1991-1-1
Loại kết cấu
Trang 103
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TỔNG
QUAN
Thuộc tính
Tên
Vật liệu
Tên vật liệu
Mô đun biến dạng
Trọng lượng riêng
Mặt cắt
Dày
Tên family
Loại Family
GỐI ĐỠ
Gối đỡ tại nút/ Gối đỡ theo đường
Trang 104
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI
TRỌNG
VÀ TỔ
HỢP
CHẤT
TẢI
Loại tải
Lực tập trung tại nút/ lực tác dụng theo đoạn thẳng/ lực tác dụng lên bề mặt
Trang 105
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH
TOÁN
Hoạt động của tải trọng
Toàn bộ cấu trúc
Chỉ có tầng nào đặt tải
KẾT QUẢ
Lực tác dụng lên các bộ phận
Trên diện tích
Trên đoạn thẳng
Lực tập trung tại nút
Chỉ hiển thị tại móng
Biểu đồ lực dọc trục
Tổng lực tại trọng tâm
Biểu đồ ứng suất pháp tuyến
Trang 106
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BÁO
CÁO
Dữ liệu
Hiển thị mô hình
Hiển thị gối đỡ và toạ độ
Tải trọng và kết quả
Tải và tổ hợp tải trọng
Thành phần lực
Giá trị cực đại và cực tiểu
Kết quả chi tiết
Chọn loại tải cần hiển thị
LƯU KẾT
QUẢ
Lưu trữ lực tác dụng lên móng
Lưu trữ lực tác dụng lên cột, tường
Loại tải cần lưu
Trang 107
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÂN TÍCH TẢI TRỌNG
CHO DẦM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
TỔNG
QUAN
Vật liệu cho dầm
Vật liệu
Mô dun E
Trọng lượng
Tiết diện của dầm
Loại family
Kiểu dầm
Diện tích mặt cắt ngang
Mô men quán tính
Nút, khẩu độ
Trang 108
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GỐI
Fixed: khớp
Released: giải phóng liên kết
TẢI
TỔ HỢP
Trang 109
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI - TỔ HỢP
CHẤT TẢI
Loại tải
Lực tập trung vào nút/lực phân bố đều
Trang 110
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH TOÁN
Giá trị cực tiểu và cực đại
TÍNH
TOÁN
Phản lực
Chuyển vị tại các nút
Trang 111
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH TOÁN
Kết quả tại các khẩu độ
Phản lựcChuyển vị
Nội lực
Lực cắt Mômen
TÍNH TOÁN
Kết quả tại các điểm
Trang 112
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT QUẢ
Kích thước dầm
Gối đỡ
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Kết quả chi tiết
Chọn loạt tải cần hiển thị
Hình vẽ
Số nút
Số thanh
Số khẩu độ
Mặt cắt dọc dầm
Gối đỡ
Lực tác dụng
Biểu đồ kết quả
THIẾT LẬP
HIỂN THỊ
Số hiệu nút
Số hiệu thanh
Số khẩu độ
Tiết diện thanh dầm
Gối đỡ
Lực tác dụng
Kết quả
Hiện tỷ lệ hiển thị
Trang 113
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÂN TÍCH TẢI TRỌNG
CHO KHUNG
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CHỌN PHƯƠNG ÁN
Chọn loại tải cho trọng lượng bản thân
Bỏ qua trọng lượng bản thân
Trang 114
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TỔNG
QUAN
Vật liệu cho thanh
Vật liệu
Mô dun E
Trọng lượng
Tiết diện của dầm
Loại family
Kiểu dầm
Diện tích mặt cắt ngang
Mô men quán tính
Nút, khẩu độ
GỐI
Fixed: khớp
Released: giải phóng liên kết
Trang 115
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI
TỔ HỢP TẢI
TRỌNG
CHẤT
TẢI
Trang 116
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH
TOÁN
BÁO
CÁO
Kích thước dầm
Gối đỡ
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Kết quả chi tiết
Chọn loạt tải cần hiển thị
Hình vẽ
Số nút
Số thanh
Số hiệu của các cấu kiện
Mặt cắt dọc dầm
Gối đỡ
Lực tác dụng
Biểu đồ kết quả
Trang 117
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Số hiệu nút
Số hiệu thanh
Số hiệu của cấu kiện
Tiết diện thanh dầm
Gối đỡ
Lực tác dụng
Kết quả
THIẾT LẬP
HIỂN THỊ
PHÂN TÍCH TẢI TRỌNG
CHO SÀN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 118
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHỌN PHƯƠNG ÁN
Chọn loại tải cho trọng lượng bản thân
Bỏ qua trọng lượng bản thân
TỔNG
QUAN
Vật liệu cho sàn
Vật liệu
Mô dun E
Hệ số poission
Trọng lượng
Hình dạng kích thước
Bề dày tấm
Tạo độ đường bao/ Lỗ trống/ Các đoạn/các
nút/ các cạnh
Trang 119
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GỐI
Gối đỡ tại các nút/ gối đỡ các cạnh
TẢI VÀ
TỔ HỢP
Loại tải/ tổ hợp tải trọng
Trang 120
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI
TRỌNG
Loại tải
Lực phân bố trên nút/ Lực phân bố trên cạnh / lực phân bố trên bề mặt
CHIA
LƯỚI
PHẦN
TỬ
Kích thước chia ô lưới
Kích cỡ
Kích hoạt
Tự động kích hoạt
Số lượng nút đã chia
Trang 121
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH
TOÁN
Tính toán
Loại tải
Kết quả theo
Mx, My, Mxy: mô men
Rx, Ry: phản lực
Uz: chuyển vị theo trục Z
Qx, Qy: lực ngang
Giá trị cực đại cực tiểu/ phản lực/ Chuyển vị tại các điểm/ Lực tại các điểm
BÁO
CÁO Dữ liệu
Hiển thị kích thước khung
Gối đỡ
Lưới phần tử
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Kết quả chi tiết
Chọn loạt tải cần hiển thị
Hình vẽ
Số nút
Số thanh
Số cạnh
Gối đỡ
Lực tác dụng
Lưới phần tử
Biểu đồ kết quả
Biểu đồ màu
Trang 122
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
HIỂN
THỊ
Hiển thị
Số hiệu đường bao
Số hiệu nút
Số hiệu cạnh
Gối
Lực
Lưới
Kết quả
Biểu đồ màu
Bắt điểm
Lưới
Nút
PHÂN TÍCH TẢI TRỌNG
CHO VÌ KÈO
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 123
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHỌN PHƯƠNG ÁN
Chọn loại tải cho trọng lượng bản thân
Bỏ qua trọng lượng bản thân
TỔNG
QUAN
Vật liệu cho dầm
Vật liệu
ModuL E
Trọng lượng
Tiết diện của dầm
Loại family
Kiểu dầm
Nút/ thanh
Trang 124
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GỐI
Fixed: khớp
Released: giải phóng liên kết
TẢI VÀ
TỔ HỢP
Trang 125
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI
TRỌNG
TÍNH
TOÁN
Phản lực Chuyển vị Lực dọc
Trang 126
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BÁO
CÁO
Kích thước dầm
Gối đỡ
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Kết quả chi tiết
Chọn loạt tải cần hiển thị
Hình vẽ
Số nút
Số thanh
Số cấu kiện
Mặt cắt dọc dầm
Gối đỡ
Lực tác dụng
Biểu đồ kết quả
THIẾT
LẬP HIỂN
THỊ
Số hiệu nút
Số hiệu thanh
Số thành viên
Tiết diện thanh dầm
Gối đỡ
Lực tác dụng
Kết quả
Hiện tỷ lệ hiển thị
Trang 127
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
PHÂN TÍCH KẾT CẤU
CHO MASS
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CHỌN PHƯƠNG ÁN
Chọn tất cả khối trong dự án
Chọn khối đã lựa chọn
Trang 128
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TỔNG
QUAN
Cấu kiện chọn
Tên
Số lượng
Dày
Vật liệu
Tên vật liệu
Môdun E
Hệ số poisson
Trọng lượng
GỐI
Trang 129
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẢI VÀ TỔ
HỢP
Loại tải
Tự động Nhập tải trọng gió
Loại tải
Giá trị tải
Phương
Có tính tham khảo
TẢI
Loại tải
Tự động Nhập tải trọng gió
Loại tải
Giá trị tải
Phương
Có tính tham khảo
W+: gió đẩy
W-: gió hút
Trang 130
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH
TOÁN
Tính toán
Loại tải
Kết quả theo
Chuyển vị
Tỷ lệ
Giá trị cực đại, cực tiểu
BÁO
CÁO
Dữ liệu
Hiển thị kích thước
Gối đỡ
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Giá trị cực đại, cực tiểu cho từng thành phần riêng
Chọn loạt tải cần hiển thị
Trang 131
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 11: GIỚI THIỆU
TOOLS HỖ TRỢ
REVIT STUCTURE
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
THIẾT KẾ HỖN HỢP
COMPOSITE DESIGH
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 132
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐIỀU KIỆN ÁP DỤNG
1. Dầm:
- Dầm phải thẳng
- Theo tiêu chuẩn của USA (AISC)
- Dầm phải nằm trong một mặt phẳng
- Không được cắt xuyên qua dầm khác
- Không có dầm hình vòng tròn
- Dầm sàn phải nằm trên một cao trình
ĐIỀU KIỆN ÁP DỤNG
2. Sàn:
- Sàn chỉ có một phương
- Sàn bê tông cốt thép
- Sàn liền
- Dầm nằm dưới sàn, mặt dầm trùng với mặt sàn
- Sàn phải là tấm phẳng
Trang 133
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐIỀU KIỆN ÁP DỤNG
3. Tải trọng
- Áp dụng với hoạt tải và tĩnh tải
- Tải trọng đặt trực tiếp trên dầm
- Chỉ tính lực vuông góc
TỔNG
QUAN
Khả năng bị hư hỏng
Hỏng hoàn toàn
Trang 134
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BẢNG THÔNG KÊ THÔNG SỐ DẦM
Dài
Vật liệu
Mô dun biến dạng
Toạ độ gối đỡ
Tên dầm
A: Tiết diện
I: Moomen quán tính
Z: Độ cứng chống cắt
trên trục Z
Chống cắt
BẢNG THỐNG KÊ THÔNG SỐ SÀN
Sàn
Đường định hướng của sàn
Độ dày sàn
Chiều dày bê tông
Tỷ trọng bê tông
Ứng suất
Cường độ nén
Bề rộng cánh
Khoảng cách nhịp
Khoảng cách nút
Bề rộng trên
Bề rộng dưới
Trang 135
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT
KẾ
Giới hạn kích thước tiết diện ngang của dầm
- Phương thức chọn dầm
- By Weight: theo trọng lượng
- By Depth: theo chiều của tiết diện
- Chiều cao nhỏ nhất của tiết diện dầm
- Chiều cao lớn nhất của tiện diện dầm
- Tỷ lệ lớn nhất giữa khẩu độ và chiều cao dầm
Giới hạn phần trăm hỗn hợp của khung
- Nhỏ nhất
- Lớn nhất
Độ uốn xoắn sườn bên của dầm
- Kiểm tra độ uốn xoắn sườn bên của dầm không có giằng
- Tỷ lệ giữa chiều dài đoạn không có giằng và chiều dài thanh
- Hệ số Cb cho khẩu độ phía sau
- Hệ số Cb cho dầm chìa
Tải trọng phân bố đều
- Tĩnh tải
- Hoạt tải
Dầm chìa và các khẩu độ phía sau
- Dùng một tiết diện cho cả 2
- Tối ưu hoá một cách độc lập
VẬT
LIỆU
Vật liệu cho dầm
- Sử dụng vật liệu đã gán của Revit
- Xác định lại vật liệu cho các thanh dầm
- Fy: Cường độ
- Es: mô dun E
- Giá thép
Vật liệu cho sàn
- Giá bê tông
- Hệ số vượt tải của bê tông
- Tải trọng nước đọng (tải trọng bê tông khô trên trọng
lượng riêng của bê tông)
Trang 136
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
ĐINH
TÁN
Tổng thể
- Chiều cao
- Đường kính của đinh tán
- Giá của một đinh tán
- Hệ số tỷ trọng
- Sử dụng đinh tán có nhiều đoạn
Vật liệu
- Fy: Cường độ
- Es: mô dun E
Giới hạn khoảng cách
- Khoảng cách lớn nhất
- Khoảng cách nhỏ nhất
- Đặt đinh tán ít nhất trên thanh dầm không hỗn hợp
ĐỘ
VÕNG
VÀ
CONG
Độ cong
- Thiết kế dầm với độ cong
- Khẩu độ nhỏ nhất bị cong
- Độ cong nhỏ nhất
- Độ cong lớn nhất
- Bước cong
- Tính độ cong thép theo % của tĩnh tải
Giới hạn độ võng
- Độ võng kết cấu tuyệt đối
- Độ võng kết cấu tương đối
- Độ bền tuyệt đối
- Độ trùng khớp tuyệt đối
- Độ trùng khớp tương đối
Trang 137
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT LẬP
HIỂN THỊ
Số hiệu nút
Tiết diện thanh dầm
Gối đỡ
Lực tác dụng
Kết quả
Đinh tán
Hiện tỷ lệ hiển thị
TÍNH
TOÁN
Phản lực
Chuyển vị
Lực cắt dọc Mô men
Phản lực Chuyển vị tại nút
Kết quả các điểm đặt trưng
Trang 138
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT KẾ
Thuộc tính của dầm
Độ võng
Thiết kế hỗn hợp
Số lượng định tán tại nút
Số lượng đinh yêu cầu
Tỷ lệ đinh thiết lập và đinh yêu cầu
Trái
Kết quả dầm
Giá trị 0,9 mômen
Số hàng đinh
Cấp độ bền tối thiểu của đinh
Giá
Cường độ kéo của thép
Cường độ nén bê tông
Cường độ nén thép
Phương pháp tính
Chọn tiết diện tốt nhất
Thiết kế hỗn hợp
(đinh tán hoặc chốt)
Thiết kế không phải hỗn hợp
Thiết kế cho dầm chọn
Thiết kế cho tất cả các dầm
Kiểm tra cuối cùng cho mô hình
Thép
Các cấu kiện thất bại
Tỷ lệ
KẾT QUẢ
Dữ liệu
Hiển thị kích thước
Gối đỡ
Tải trọng và kết quả
Loại tải và tổ hợp
Thành phần lực
Giá trị cực đại, cực tiểu
Kết quả chi tiết
Chọn loạt tải cần hiển thị
Thiết kế
Thiết lập
Kết quả
Hiển thị
Số nút
Mặt cắt
Gối
Lực
Kết quả
Đinh tán
Trang 139
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT KẾ KHỐI MASS
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
KHỐI
MASS
Trang 140
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KHỐI
MASS
KHỐI
MASS
Trang 141
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KHỐI KẾT
CẤU
KHỐI KẾT
CẤU
Trang 142
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KHỐI
KẾT
CẤU
ĐIỀU KIỆN ÁP DỤNG
1. Khối mass phải là một tệp của thư viện – Conceptual Mass (file
*.rfa)
2. Không sử dụng được In- Place Mass
3. Bề mặt mass phải được chia ô lưới
Trang 143
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Làm mới dự án khi thay đổi
REX: khởi tạo tại Revit Extension
Revit: khởi tạo tại dự án Revit đang hoạt động
Robot: khởi tạo tại dự án Robot Structural
THUỘC
TÍNH
Tổng quan
Hình khối
Tên khối
Vị trí
X
Y
Z
Góc nghiêng
Sàn
Tên tầng mặt đất
Số tầng
Cao 1 tầng
Sàn trên cùng
Sàn dưới cùng
Sàn giữa các tầng
Sàn cách tầng
Tiết diện sàn
Trang 144
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH
Phương ngang
- Mặt phẳng tham chiếu của khối
- Loại
- Mật phẳng tham chiếu của mép
- Số mép của khối
- Kiểu liên kết của mép theo phương ngang
Phương thẳng
- Mặt phẳng làm việc của khối
- Kiểu
Các cấu kiện kết cấu bị cắt
- Khối cắt
Phạm vi
- A theo phương X
- B theo phương Y
- H theo phương Z
THUỘC
TÍNH
Lưới
- Tắt bật lưới
- Lưới trên mái
- Tạo lưới trên bề mặt khối
- Số lượng lưới trục X
- Chia đều khoảng cách tại các tầng trục X
- Chia đều khoảng cách tại mái trục X
- Khoảng cách chia đều trên trục X
- Tạo mắt lưới tại điểm giao nhau X/Y
- Tạo dầm tại các vị trí giao nhau X/Y
- Tiết diện của dầm
- Số lượng lưới trục Y
- Chia đều khoảng cách tại các tầng trục Y
- Chia đều khoảng cách tại mái trục X
- Khoảng cách chia đều trên trục Y
- Tạo mắt lưới tại điểm giao nhau X/Y
- Tạo dầm tại các vị trí giao nhau X/Y
- Tiết diện của dầm
Trang 145
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH
Cột
- Dựng cột
- Kiểu
- Nghiêng
- Thẳng đứng
- Nghiêng, chạm mái
- Thẳng đứng, chạm mái
- Số cột
- Cột trái
- Cột phải
- Tiết diện
Dầm
- Có dầm
- Có dầm mái
- Tiết diện
Thanh giằng chéo
- Thanh giằng
- Kiểu
- Tiết diện
THUỘC TÍNH
Tường
- Tường
- Tường ngăn
- Chiều cao theo tầng (lấy theo chiều cao tầng)
- Cao (tùy ý)
- Kiểu
- Tiết diện
- Cao độ (chọn ký hiệu cho cao độ)
- Lỗ trống
- Vị trí lỗ trống
Mái kết cấu
- Mái kết cấu
- Chiều cao
- Bán kính
- Hiệu chỉnh kiểu mái
- Hiểu chỉnh đường cong mái
- Số lượng bề mặt ảnh hưởng
- Phương ảnh hưởng của bề mặt
Trang 146
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Tải
Tỉnh tải
Hoạt tải
Giảm tải hoạt tải
Kích hoạt giảm tải hoạt tải
Theo tiêu chuẩn:
- ASCE – 7/05 (Mỹ)
- IBC 2006 (Quốc tế)
- EN 1991/01/01 (Euro)
Loại giảm tải (hệ số giảm tải)
Bảng tóm tắt cấu trúc
Tổng quan
- Sắp xếp
- Tên khối
Cột
- Số
- Vật liệu
- Tiết diện
- Thể tích
- Trọng lượng
Tấm
Móng
Trang 147
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT KẾ NHÀ GỖ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 148
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT KẾ KHUNG GỖ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
TỔNG
QUAN
Tường
Tên
Cao
Dài
Dày
Dày lõi
Vị trí
Chức năng
Bỏ khung
Thông tin
Số hiệu tường
Số lỗ trống
Đoạn hở đáy
Đoạn hở đỉnh
Thuộc tính khung
Sử dụng vuông góc với tường
Trang 149
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KHUNG
Tường
Tên
Cao
Dài
Dày
Dày lõi
Vị trí
Chức năng
Bỏ khung
Thanh đứng
Áp dụng tất cả các tường
Dài
Đoạn hở
Trung gian
Số lượng trung gian
Liệt kê phân chia
Thông thường
Tự định nghĩa
Sl thanh trên ở ô trống
SL thanh dưới ở ô trống
Thanh ngang
Áp dụng tất cả các tường
Tạo thêm thanh ngang
Chiều cao
Thuộc tính
Xoay
Cao
Rộng
Loại thanh
Vật liệu:
GÓC L
Tường
Tên
Cao
Dài
Dày
Dày lõi
Vị trí
Chức năng
Bỏ khung
Loại
Đoạn hở
Thuộc tính
Xoay
Cao
Rộng
Loại thanh
Vật liệu
Trang 150
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GÓC T
Tường
Tên
Cao
Dài
Dày
Dày lõi
Vị trí
Chức năng
Bỏ khung
Loại
Thuộc tính
Xoay
Cao
Rộng
Loại thanh
Vật liệu
Ô TRỐNG
Ô trống
Tên tường
Cao
Dài
Tọa độ X
Tọa độ Y
Loại
Đoạn hở
Thuộc tính 1
Xoay
Cao
Rộng
Loại thanh
Vật liệu
Thuộc tính 2
Xoay
Cao
Rộng
Loại thanh
Vật liệu
Trang 151
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÙY
CHỈNH
Tường
Tên
Cao
Dài
Dày
Dày lõi
Vị trí
Chức năng
Bỏ khung
Tọa độ cấu kiện
Thuộc tính
Cao
Rộng
Xoay
Loại thanh
Vật liệu
THIẾT KẾ 4 MÁI GỖ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 152
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÊN CÁC CẤU KIỆN MÁI
http://longthohue.com.vn
CẦU
PHONG
Thuộc tính cầu phong
Loại
Dày
Sâu
Cắt
Khoảng cách tối thiểu
Tăng Giám
Trang 153
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BÁN
KÈO
Ban kèo
Loại
Dày
Sâu
Cắt
XÀ GỒ
ĐỈNH
MÁI
Xà gồ đỉnh
Loại
Dày
Sâu
Cắt h1
Cắt h2
Trang 154
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÌ KÈO
Giăng vì kèo
Loại
Dày
Sâu
Điểm đặt
Tầng
Khoảng chênh
XÀ GỒ
Xà gồ
Dày
Sâu
Điểm đặt
Tầng
Khoảng chênh
Cắt h1
Trang 155
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT KẾ 2 MÁI GỖ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
XÀ GỒ
Cầu phong
Loại
Dày
Sâu
Điểm đặt
Cắt
Khoảng cách chia
Trang 156
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XÀ GỒ
ĐỈNH
MÁI
Xà gồ đỉnh mái
Loại
Dày
Sâu
Điểm đặt
Cắt h1
Cắt h2
CẦU
PHONG
ĐẦU HỒI
Trang 157
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XÀ GỒ
Xà gồ
Dày
Sâu
Điểm đặt
Tầng
Khoảng chênh
Cắt h1
VÌ KÈO
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 158
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TẤM KÊ
TƯỜNG
Thiết lập
Tên family
Thiết lập
Rộng
Cao
VÌ KÈO
Vì kèo
Thiết lập
Khẩu độ
Vì kèo
Số lượng
Tên
Kiểu
Thanh ngang
Tên
Kiểu
Trang 159
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÌ KÈO
ĐẦU HỒI
Vì kèo đầu hồi 1
Thiết lập chung
Vì kèo
Thanh chống phụ
Thanh ngang
Vì kèo đầu hồi 2
Thiết lập chung
Vì kèo
Thanh chống phụ
Thanh ngang
Thiết lập
Bổ sung vào không
Loại vì kèo
Tên loại vì kèo
Loại và kiểu thanh
Tên
Loại
CHƯƠNG 12:
TRIỂN KHAI CHI TIẾT
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Làm theo hướng dẫn
Trang 160
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 13
THỐNG KÊ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CÔNG THỨC THAM BIẾN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 161
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC KÝ HIỆU TOÁN HỌC
VÀ CÔNG THỨC
Tiếng anh Tiếng việt Ký hiệu
Addition
Subtraction
Multiplication
Division
Exponentiation
Logarithm
Square root
Sine
Cosine
Tangent
Arcsine
Arccosine
Arctangent
10 raised to an x power
Absolute Valu
Pi
Cộng
Trừ
Nhân
Chia
Số mũ
Loogarit cơ số 10
Căn bậc 2
Sin
Cos
Tang
Arc sin
Arc cos
Arctang
E mũ
Giá trị tuyệt đối
Số pi (3.141493...)
+
-
*
/
^: x^y, x
Log
sqrt: sqrt(16)
sin
Cos
Tan
Asin
Acos
Atan
Exp(x)
Abs
Pi()
VÍ DỤ
▪ Length = Height + Width + sqrt(Height*Width)
▪ Length = Wall 1 (11000mm)+ Wall 2 (15000mm)
▪ Area = Length (500mm) * Width (300mm)
▪ Area = pi() * Radius ^ 2
▪ Volume = Length (500mm) * Width (300mm) * Height (800 mm)
▪ Width = 100m * cos(angle)
▪ x = 2*abs(a) + abs(b/2)
▪ ArrayNum = Length/Spacing
Trang 162
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ VỀ LÀM TRÒN SỐ
Function syntax Description Examples
round(x) Làm tròn theo giá trị gần đến số nguyên nhất,
không quan tâm đến hướng
round(3.1) = 3
round(3.5) = 4
round(-3.7) = -4
roundup(x) Làm tròn với giá trị nguyên lớn hơn hoặc bằng
chính nó
roundup(3) = 3
roundup(3.1) = 4
roundup(-3.7) = -3
rounddown(x) Làm tròn với giá trị nguyên nhỏ hơn hoặc bằng
chính nó
rounddown(3) = 3
rounddown(3.7) = 3
rounddown(-3.7) = -4
LỆNH ĐIỀU KIỆN “IF”
▪ Cú pháp: IF(<điều kiện>,<kết quả đúng với điều kiện>,<kết quả sai so với
điều kiện>)
Ví dụ:
▪ Simple IF: =IF (Length < 3000mm, 200mm, 300mm)
▪ IF with a text parameter: =IF (Length > 35', “String1”, “String2”)
▪ IF with logical AND: =IF ( AND (x = 1 , y = 2), 8 , 3 )
▪ IF with logical OR: =IF ( OR ( A = 1 , B = 3 ) , 8 , 3 )
▪ Embedded IF statements: =IF ( Length < 35' , 2' 6" , IF ( Length < 45' , 3' , IF
( Length < 55' , 5' , 8' ) ) )
Trang 163
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC BẢNG THỐNG KÊ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 164
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com Trang 165
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
Day: round(Volume / Area /
1 mm) * 1 mm
KL(kg): (Bar Diameter / 2 mm)
^ 2 * 10^-6*Pi() *
Dai_Tong*7850
Trang 166
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÔNG THỨC BẢNG THÔNG KÊ CỐT THÉP
▪ SL_Tong: Quantity * SoCauKien
▪ Dai_Tong: Bar Length / 1 mm * SL_Tong
▪ KL(kg): (Bar Diameter / 2 mm) ^ 2 * 10^-6*Pi() * Dai_Tong*7850
Trang 167
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
SỬ DỤNG KEYNOTE
LẬP DỰ TOÁN
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
ĐỊNH MỨC 1776/BXD-VP ĐỊNH MỨC DỰ TOÁN XÂY DỰNG
CÔNG TRÌNH – PHẦN XÂY DƯNG
Trang 168
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÔNG THỨC FILE KEYNOTE
Cấp Mã số Hở Diễn giãi Hở Thư mục
mẹ
Hở
1 AF.10000 Tab Vữa bê tông sản xuất bằng máy trộn và đổ
bằng thủ công
2 AF.11000 Tab Bê tông lót móng, móng, nền, bệ máy Tab AF.10000 Tab
3 AF.11110 Tab Bê tông lót móng, trộn bằng máy, đổ thủ
công, chiều rộng <=250, đá 4x6, M100
Tab AF.11000 Tab
Trang 169
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 14
BẢN VẼ
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
QUY TẮC ĐẶT TÊN BẢN VẼ
KÝ HIỆU TÊN KÝ HIỆU TÊN
G
H
V
B
C
L
S
A
I
Q
F
General Sheet list, symbols, code summary, etc.
Hazardous Materials Abatement, handling, etc.
Survey / Mapping
Geotechnical
Civil
Landscape
Structural
Architectural
Interiors
Equipment
Fire Protection
P
D
M
E
W
T
R
X
Z
O
Plumbing
Process
Mechanical
Electrical
Distributed Energy
Telecommunications
Resource Existing conditions / buildings
Other Disciplines
Contractor / Shop Drawings
Operations
http://dotuanhanh.blogspot.com
Trang 170
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
QUY TẮC ĐÁNH SỐ
▪ 001 General (symbols legend, notes, etc.)
▪ 101 Plans (horizontal views)
▪ 201 Elevations (vertical views)
▪ 301 Sections (sectional views, wall sections)
▪ 401 Large-Scale Views (plans, elevations, stair sections, or sections that
are not details)
▪ 501 Details
▪ 601 Schedules and Diagrams
▪ 701 User Defined (for types that do not fall in other categories, including
typical detail sheets)
▪ 801 User Defined (for types that do not fall in other categories)
▪ 901 3D Representations (isometrics, perspectives, photographs)
http://dotuanhanh.blogspot.com
VÍ DỤ
▪ AD107 - Architectural Demolition Floor Plan, seventh sheet
▪ A-204 - Architectural Elevations, fourth sheet
▪ I-316 - Interior Section, sixteenth sheet
▪ QH601 - Hospital Equipment Schedule, first sheet
▪ FA601 - Fire Alarm Diagrams, third sheet
▪ P-102 - Plumbing Floor Plan, second sheet
▪ MH402 - Large Scale HVAC Drawings, second sheet
▪ MP501 - HVAC Piping Details, first sheet
▪ EP110 - Electrical Power Plan, tenth sheet
▪ EL103 - Electrical Lighting Plan, third sheet
▪ T-505 - Telecommunications Details, fifth sheet
▪ RA102 - Architectural Existing Building Plan, second sheet
http://dotuanhanh.blogspot.com
Trang 171
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TCVN BẢN VẼ
▪ TCVN 6003:1995 Bản vẽ xây dựng. Cách kí hiệu công trình và các bộ phận công
trình.
▪ TCVN 5896:1995 Bản vẽ xây dựng. Các phần bố trí hình vẽ,chú thích bằng chữ
và khung tên trên hình vẽ
▪ TCVN 5897:1995 Bản vẽ kỹ thuật - Bản vẽ xây dựng - Cách ký hiệu công trình
và bộ phận các công trình.Kí hiệu các phòng và các diện tích khác
▪ TCVN 4612:1995 Hệ thống tài liệu thiết kế xây dựng – Kết cấu bê tông cốt thép
– Kí hiệu quy ước và thể hiện bản vẽ
▪ TCVN 5671-1992: Hệ thống tài liệu thiết kế xây dựng – Hồ sơ thiết kế kiến trúc
▪ TCVN 5686-1992: Hệ thống tài liệu thiết kế xây dựng – Các kết cấu công trình
xây dựng – Kí hiệu quy ước chung
TCVN BẢN VẼ
▪ TCVN 5422:1991 Hệ thống tài liệu thiết kế xây dựng. Kí hiệu đường ống.
▪ TCVN 5570:1991 Hệ thống tài liệu thiết kế xây dựng. Bản vẽ xây dựng. Kí
hiệu đường nét và đường trục trên bản vẽ
▪ TCVN 5571:1991 Hệ thống tài liệu thiết kế xây dựng. Bản vẽ xây dựng. Khung
tên
▪ TCVN 4614:1988 Hệ thống tài liệu thiết kế xây dựng. Các bộ phận cấu tạo của
ngôi nhà. Kí hiệu quy ước trên bản vẽ xây dựng
▪ TCVN 4607:1988 Hệ thống tài liệu thiết kế xây dựng. Ký hiệu quy ước trên
bản vẽ tổng mặt bằng và mặt bằng thi công công trình.
▪ TCVN 4608:1988 Hệ thống tài liệu thiết kế xây dựng. Chữ và chữ số trên bản
vẽ xây dựng
Trang 172
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TCVN BẢN VẼ
▪ TCVN 4609:1988 Hệ thống tài liệu thiết kế xây dựng. Đồ dùng trong
nhà. Ký hiệu quy ước thể hiện trên bản vẽ mặt bằng ngôi nhà
▪ TCVN 4455:1987 Hệ thống tài liệu thiết kế xây dựng. Quy tắc ghi kích
thước, chữ tiêu đề, các yêu cầu kỹ thuật và biểu bảng trên bản vẽ
▪ TCVN 3990:1985 Hệ thống tài liệu thiết kế xây dựng. Quy tắc thống kê
và bảo quản bản chính hồ sơ thiết kế xây dựng
▪ TCVN 3988:1985 Hệ thống thiết kế tài liệu xây dựng. Quy tắc trình bày
những sửa đổi khi vận dụng tài liệu thiết kế
▪ TCVN 3987:1985 Hệ thống tài liệu thiết kế xây dựng- Quy tắc sửa đổi
hồ sơ thi công
▪ Quyết định số 21/2005/QĐ-BXD Hệ thống ký hiệu bản vẽ dùng trong
các đồ án quy hoạch xây dựng
VÍ DỤ
TCVN 4612:1995
Trang 173
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ
TCVN 5686:1992
VÍ DỤ
TCVN 5686:1992
Trang 174
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
VÍ DỤ
TCVN 5686:1992
THÔNG
TIN DỰ ÁN
Dữ liệu nhận dạng
- Tên tổ chức
- Tên viết tắt của tổ chức
- Tên tòa nhà
- Tên tác giả
Nhóm năng lượng
- Cài đặt năng lượng
Nhóm khác
- Ngày phát hành dự án
- Tình trạng dự án
- Tên khách hàng
- Địa chỉ dự án
- Tên dự án
- Mã số dự án
Trang 175
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIỂM TRA BẢN VẼ
▪ Kiểm tra tên tập tin theo tiêu chuẩn
▪ Kiểm tra tất cả các thành viên làm việc trong nhóm đã hoàn thành “Save to Central”
và "relinquishing all editing"?
▪ Xem xét và xử lý hết toàn bộ "warning messages" mà chúng có thể gây ra rủi ro
▪ Kiểm tra toàn bộ các "families" đã được đặt tên theo tiêu chuẩn không?
▪ Kiểm tra các "Annotation Styles" và quy ước đặt tên chúng đã theo tiêu chuẩn
không?
▪ Kiểm tra tất cả các "content elements" đã được đặt đúng theo quy ước sắp xếp
Workset theo tiêu chuẩn không?
▪ Kiểm tra mô hình xem chúng được lắp ráp chính xác chưa?
▪ Kiểm tra cách thức và quy ước nếu tài liệu nếu làm theo Phasing / Design Options
theo tiêu chuẩn không?
▪ Cập nhật thông tin của "revision" khớp ở "trang bìa tài liệu" "danh mục, mục lục
bản vẽ" hoặc các phẩn trình bày liên quan?
▪ Cập nhật "Project Information"?
http://dotuanhanh.blogspot.com
Trang 176
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 15
LIÊN KẾT CÁC
PHẦN MỀM KHÁC
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
LINK AUTOCAD TO REVIT
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 177
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIỂM TRA FILE AUTOCAD
▪ Kiểm tra xrefs (các file link của Autocad), xử lý các file này để file dwg
làm việc độc lập
▪ Loại bỏ các nét thừa, chi tiết, layout không cần thiết trước khi Import
▪ Kiểm tra đơn vị phù hợp
▪ Chuyển bản vẽ về tọa độ (X-Y : 0;0)
▪ Đưa các mặt bằng mặt cắt vào đúng cao độ Z
▪ Sử dụng purge (lệnh “pu”) để làm sạch bản vẽ
▪ Save as … thành 1 file riêng độc lập (lưu trong thư mục chứa revit cần sử
dụng)
▪ Sử dụng link cho bản vẽ mặt bằng, Import cho bản vẽ chi tiết
HỘP THOẠI LINK AUTOCAD
Khung nhìn hiện thời
Colors:
- Preserve: đảo màu
- Black and White: Đen trắng
- Invert: giữ nguyên màu
Layer/Levels
- All: Tất cả
- Visible: Các lớp hiển thị
- Specify: Chọn lớp
Positioning: vị trí chọn
- Auto - Center to Center Trung tâm khung
nhìn
- Auto - Origin to Origin Lấy tọa độ của Cad
- Auto - By Shared Coordinates: hệ tọa dộ
chia sẻ
- Manual – Origin: chọ tọa độ đặt vào
Tạo liên kết với đường lưới trục
Chọn hướng nhìn
phù hợp
Trang 178
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LINK REVIT TO REVIT
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
KIỂM TRA FILE REVIT
1, Kiểm tra chung:
▪ Kiểm tra đường dẫn, Server. Người vẽ, ….
▪ Mở file Revit cần link, kiểm tra và xác định đối tượng nào thuộc đối tượng kết cấu
và xem thông tin của đối tượng kết cấu (kích thước, tiết diện, cao độ)
2, Liên kết theo làm việc nhóm:
▪ Kiểm tra lại tọa độ của của File Revit cần link và File đang mở
▪ Kiểm tra lại hệ tọa độ Shared Coordinates
3, Làm việc độc lập:
▪ Xóa các nét thừa, bỏ bớt những gì không cần thiết
▪ Đưa 2 file cùng chung một hệ tọa độ
▪ Bỏ 2 file vào một thư mục
Trang 179
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
HỘP THOẠI LINK AUTOCAD
Positioning: vị trí chọn
- Auto - Center to Center Trung tâm khung nhìn
- Auto - Origin to Origin Lấy tọa độ của Revit
- Auto - By Shared Coordinates: hệ tọa độ chia sẻ
- Manual – Origin: chọ tọa độ đặt vào
- Manual – Base point: chọn điểm cơ bản
- Manual – Center: chọn điểm tâm
LEVELS
CAO ĐỘ
Loại và kiểu các đối tượng cần sao chép
Các tham số thêm cho các đối tượng sao chép
Đường cao độ mới cách đường cao độ copy
Dùng lại tên cao độ
Thêm ký hiệu đằng sau tên cao độ
Thêm ký hiệu đằng trước tên cao độ
Don’t reuse: không dùng
lại.
Reuse if Elements match
exactly: dùng lại nếu
các đối tượng giống
hệt nhau.
- Reuse if within offset:
dùng lại nếu có khoảng
chênh lệch.
Trang 180
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GRIDS
LƯỚI
Loại và kiểu các đối tượng cần sao chép
Các tham số thêm cho các đối tượng sao chép
Dùng lại tên lưới
Don’t reuse: không dùng
lại.
Reuse if Elements match
exactly: dùng lại nếu
các đối tượng giống
hệt nhau.
- Reuse if within offset:
dùng lại nếu có khoảng
chênh lệch.
Thêm ký hiệu đằng sau tên cao độ
Thêm ký hiệu đằng trước tên cao độ
COLUMS
CỘT
Loại và kiểu các đối tượng cần sao chép
Các tham số thêm cho các đối tượng sao chép
Cắt cột theo tầng
- Don’t copy this Type:
không sao chép kiểu này
(áp dụng cột kiến trúc)
- Copy Original Type: sao
chép kiểu cột gốc bên
kiến trúc. (áp dụng cột
kết cấu)
Trang 181
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
WALLS
TƯỜNG
Loại và kiểu các đối tượng cần sao chép
Các tham số thêm cho các đối tượng sao chép
Copy cửa sổ, cửa, và lỗ trống
FLOORS
SÀN
Loại và kiểu các đối tượng cần sao chép
Các tham số thêm cho các đối tượng sao chép
Copy lỗ trống và gối
Trang 182
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LÀM VIỆC NHÓM
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
LỢI ÍCH CỦA WORKSETS:
▪ Một dự án lớn có thể chia nhỏ thành các phần để quản lý.
▪ Mỗi thành viên trong nhóm dự án có thể được phân công một Workset
nhằm giao cho họ chịu trách nhiệm độc lập một phần của công việc.
▪ Khi mở một dự án, người dùng có thể quyết định Workset nào được mở
▪ Kỷ luật có thể thực hiện một cách độc lập từ người này sang người khác
thông qua việc tạo nên các nguyên tắc cụ thể trong các Workset trong
cùng một dự án (điển hình trong công ty AE)
▪ Hiển thị của một Workset có thể điều khiển qua từng view.
http://www.aecbytes.com
Trang 183
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
HẠN CHẾ CỦA WORKSETS:
▪ Thường xuyên liên tục tải lại từ file trung tâm.
▪ Chỉnh sửa các yêu cầu phải được công nhận, cả bằng lời nói và điện
tử.
▪ Ai cũng có thể tạo ra một Workset.
▪ Các thành viên trong đội Worksets phải cập nhật vào cuối ngày để đảm
bảo các dự án vẫn di chuyển về phía trước, ngay cả những ngày nghỉ
hoặc đi ngã bệnh.
GIẢI THÍCH TỪ VỰNG CỦA WORKSHARING
▪ Central File: một kho chứa dữ liệu dự án chính gồm tất cả các dữ liệu mô hình công trình được chia nhỏ
thành các khu vực logic mà được tạo và lưu trữ trong một vị trí chia sẻ nào đó trên mạng để nhiều hơn một
người có thể cùng làm việc trên dự án đó.
▪ Local File: Một bản sao của Central file được lưu trên một máy trạm của thành viên trong nhóm dự án hoặc
một vị trí nào đó trên mạng. Tệp này đóng vai trò như một cơ cấu liên kết để làm việc trên Central file
▪ Workset: Một tập hợp của các thành phần có thể chỉnh sửa bởi duy nhất một thành viên nhóm dự án tại một
thời điểm.
▪ Element Borrowing: (mượn thành phần) một tiến trình có thể cho phép một thành viên nhóm dự án điều
chỉnh một thành phần (element) thông qua hoặc không kiểm tra một Workset. Element borrowing diễn ra một
cách tự động khi một thành viên nhóm dự án chọn một thành phần để hiệu chỉnh tùy vào việc đối tượng đó
không thuộc về hay “được mượn” bởi ai khác trong nhóm dự án chưa. Các đối tượng mà thuộc sử dụng bởi
những thành viên khác trong nhóm sẽ không được mở để “cho mượn”
▪ Editing Requests: Khi một thành phần được chỉnh sửa bởi một thành viên nhóm dự án khác, người này duy
trì quyền chỉnh sửa đối với những thành phần này. Bởi vậy mà khi một thành viên khác trong nhóm dự án
muốn chỉnh sửa một thành phần bị quản lý, anh ta phải gửi một yêu cầu tới người đang quản lý thành phần để
được cấp phép chỉnh sửa thành phần đó.
http://www.aecbytes.com
Trang 184
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XEM XÉT KHI TẠO WORKSETS:
▪ Kích thước dự án.
▪ Kích cỡ của các nhóm dự án.
▪ Các thành viên của đội tuyển vai trò (làm mẫu hoặc soạn thảo, kiến
trúc hoặc MEP, vv).
▪ Lập kế hoạch cẩn thận với đội ngũ làm thế nào xây dựng các mô hình
sẽ được chỉ định và được chia nhỏ thành Worksets đơn giản và hợp lý.
CƠ CHẾ HOẠT ĐỘNG CỦA WORKSHARING
▪ 1. Một người khởi tạo một dự án và bắt đầu xác lập những thông tin và hình học ban đầu. Mô hình
tham số công trình được phát triển hướng tới một điểm chắc chắn
▪ 2. Sau đó, những người khác yêu cầu và worksharing được thiết lập cho dự án
▪ 3. Revit tự động phân công những thành phần khác nhau của dự án cho các các Workset logic
▪ 4. Sau đó tệp tin được lưu lại như là một Central file đối với hệ thống mạng, và một hậu tố "-
central" được gắn với tệp tin này nhằm xác định rõ ràng.
▪ 5. Khi đó các thành viên sẽ lưu tệp Central file thành Local file trên máy tính của họ hoặc trên
mạng chung và đổi tên tệp với một hậu tố như "-bknittle"
▪ 6. Những Workset phụ có thể được tạo trong Local file của người dùng nhằm tập hợp các thành
phần công trình thành các nhóm logic
▪ 7. Người dùng thực hiện các điều chỉnh thông qua cơ chế Element Borrowing hoặc trả về một
Workset thông qua Local file của họ. Element borrowing trong một Workset được kiểm tra bởi
một thành viên khác trong nhóm có thể được thực hiện thông qua Editing Requests
▪ 8.Mỗi thành viên của nhóm tạo tệp Local file thông thường và cũng lưu nó tới tệp Central file trong
cả ngày
▪ 9. Mỗi thành viên nhóm nạp lại tệp Central file nhằm đồng bộ lên tệp Local file của họ.
▪ 10. Người dùng với những Workset được kiểm tra có thể bỏ quyền quản lý của mình bất cứ khi nào
http://www.aecbytes.com
Trang 185
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
SƠ ĐỒ HOẠT ĐỘNG WORKSET
PROJECT WORKSET CENTRAL LOCAL
WORKSHARING SAVE AS …
BACK UP
LOCAL
LOCAL
SAVE AS …
- TEAM 1
- TEAM 2
- ……
CƠ CHẾ HOẠT ĐỘNG CỦA
WORKSHARING
Trang 186
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CƠ CHẾ HOẠT ĐỘNG CỦA
WORKSHARING
BẢNG LỆNH
1- Nhóm quản lý, phân quyền (worksets): định nghĩa, phân nhóm và thiết lập các biến
phân quyền trên nhóm.
2- Nhóm đồng bộ dữ liệu (synchronize) kiểm soát sự đồng bộ dữ liệu của file thành
viên trên file trung tâm (central)
3- Kiểm soát nhóm dữ liệu liên kết (coordinate )kiểm soát dữ liệu liên kết giữa các
filelink nghĩa là kiểm tra sự đồng bộ trong hệ thống nhiều file được link với nhau
Trang 187
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
WORSHARING
BẢNG THÔNG SỐ CỦA WORKSET
1. Nhóm đang chọn được làm hiện hành.
2. Hiện nhóm làm việc trên view
3. Danh sách tên nhóm được tạo
4. Tùy chọn cho quyền làm việc trên các đối tượng thuộc
nhóm
5. Người được quyền ưu tiên cao nhất
6. Tùy chọn cho phép duyệt đối tượng trong nhóm
7. Tùy chọn cho phép mở hay đóng đối tượng trong nhóm
8. Tùy chọn ẩn hay hiện đối tượng trong nhóm trong view
9. Hiện thị các nhóm được tạo bởi người dùng trong danh
sách
10. Hiển thị các nhóm thuộc family trong danh sách
11. Hiển thị các nhóm thuộc đối tượng cơ bản trong danh
sách
12. Hiển thị các nhóm thuộc view trong danh sách
13. Tạo nhóm mới
14. Xóa nhóm chọn
15. Sửa tên nhóm
16. Nhóm mở
17. Đóng nhóm
18. Cho phép sửa đổi các đối tượng trong nhóm
19. Bỏ quyền sửa đối tượng trong nhó
1
2
3 4 5 6 7
9
10
8
11
12
13
14
15
16
17
18
19
Trang 188
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
LIÊN KẾT VỚI ETABS
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CÔNG CỤ
EXPORT TO ETABS
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 189
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XUẤT
FILE
Xuất qua Etabs
Các cấu kiện xuất
Xuất tất cả
Xuất các cấu kiện lựa chọn
Xuất theo nhóm làm việc
CÁC ĐỐI
TƯỢNG
Các cấu kiện lựa chọn
Loại cấu kiện
Lưới
Tầng
Dầm
Cột
Tường
Sàn
Chú ý: những cấu kiện không đánh đấu
sẽ không được xuất qua Etabs
Trang 190
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TRÙNG
TẦNG
Đè lên các tuần đã xuất
Chỉ xuất các tầng sau
LÀM
TRÒN
Chuyển các đường cong phân tích thành các
đường gấp khúc
Độ dại tối thiểu của đường gấp khúc (mét)
Làm tròn cho tất các số liệu gần đúng thành
Milimets
1mm
Làm tròn Tọa độ gần đúng cho lưới trục
Làm tròn tọa độ gần đúng với 1 mm
(giảm hiệu suất)
Trang 191
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XOAY
Xoay mô hình với trục Z ( phương đướng với
trục)
0 Góc xoay bằng độ (theo chiều kim đồng hồ)
Các tùy chọn sau đây chỉ quy định việc xoay mô
hình trên Etabs. Nó không xoay mô hình trong
Revit
Xuất file
Xuất ID Revit và Etabs ra file
GHI
CHÚ
Chú ý
 Các cấu kiện kết cấu xuất qua ETABS bao gồm:
sàn (bao gồm ô trống sàn), cột, giằng, tường, dầm
và các giải phóng liên kết
 Lưới và tầng sẽ xuất qua ETABS
 Tất cả các cấu kiện không xác định được được
xuất qua Etbas dưới dạng cấu kiện rỗng trong
ETABS
 Dầm nghiêng sẽ được qua ETABS dưới dạng một
thanh giằng
 Sử dụng các Famililes cho cột, giằng, dầm, sẽ bảo
đảm việc xuất chính xác qua Etbas
 Bê tông hình chữ nhật cho dầm, cột phải có tham
biến b và h tương ứng với rộng và cao
 Cột bê tông hình tròn phải có tham biến b tương
ứng với đường kính cột
Trang 192
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÔNG CỤ CSIXREVIT 2015
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 193
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHÚ Ý SỬ DỤNG TOOLS CSIXREVIT 2013
ST
T
NỘI DUNG KHÔNG NÊN KẾT QUẢ NÊN DÙNG
1 Tên file và thư
mục chứa
Tiếng việt Không chạy được Không dấu
2 Vẽ dầm Hiện tượng trùng dầm
3 Line Load Báo lỗi cao độ lực khác
nhau
4 Area Load Báo lỗi cao độ lực khác
nhau
5 Sàn đặc biệt Không vẽ trong
Revit
Không tạo được liên kết Vẽ trực tiếp ở Etabs
XUẤT
MÔ
HÌNH
Tường nhiều lớp không xuất được
Sàn nghiêng bốn góc so với mặt phẳng
tham chiếu chiếu nằm ngang
Trang 194
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
XUẤT MÔ HÌNH
Tải bề mặt không đồng nhất sẽ không được xuất
Tạo liên kết ngàm trong Etabs, khi móng
xuất hiện trong Revit
XUẤT
MÔ
HÌNH
Trang 195
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
UPDATE
MÔ HÌNH
UPDATE
MÔ HÌNH
Trang 196
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THAM BIẾN
LIÊN KẾT VỚI
ROBOT STRUCTURAL
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
Trang 197
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC LƯU Ý VỜI FILE REVIT
▪ Gán đúng vật liệu theo tiêu chuẩn của Việt Nam
▪ Xác định trạng thái giới hạn của vật liệu
▪ Không đục lỗ sàn bằng shaft opening (< 2014)
▪ Cầu thang dựng sàn nghiêng
▪ Cắt cột qua các tầng
▪ Kiểm tra các liên kết của sơ đồ tính
▪ Kiểm tra các gối tựa
▪ Kiểm chất tải, tổ hợp nội lực
CÁC LƯU Ý ĐỐI VỚI ROBOT STRUCTURAL
▪ Thiết lập tiêu chuẩn thiết kế phù hợp với TCVN
▪ Thiết lập chia lưới phần tử cho phù hợp
▪ Kiểm tra lại mô hình đã xuất qua
▪ Xem gối tựa có bị lệch tâm không
▪ Kiểm tra lại tiết diện
▪ Chọn lựa mác thép, đường kính cho phù hợp
Trang 198
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
PHƯƠNG ÁN
Chuyển đổi mô hình
Cập nhật mô hình
Cập nhật mô hình và kết quả
Kiểu chuyển đổi
Chuyển đổi trực tiếp
Chuyển đổi qua file trung gian (*.smxx)
THUỘC TÍNH CHUYỂN
Phạm vi và sự hiệu chỉnh gồm có
Đưa nguyên vẹn mô hình kết cấu sang để tính toán
Chỉ đưa mô hình được lựa chọn
Chọn loại tải cho trọng lượng bản thân
Bỏ qua trọng lượng bản thân
Phương án chuyển đổi
Dùng khung nền mặt bằng làm phông nền
Chuyển cốt thép được khởi tạo trong Revit sang Robot
Chuyển đổi mối nối liên kết của kết cấu thép
Trang 199
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THUỘC TÍNH CẬP NHẬT
Cập nhật toàn bộ mô hình
Cập nhật những phần lựa chọn
Tự động hiệu chỉnh các đối tượng trong Revit
Phạm vi và sự hiệu chỉnh gồm có
Phương án chuyển đổi
Cốt thép vào dự án (dầm, cột, móng)
Các liên kết trong kết cấu thép
THIẾT LẬP ROBOT STRUCTURAL
Trang 200
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
THIẾT LẬP ROBOT STRUCTURAL
THIẾT LẬP ROBOT STRUCTURAL
Trang 201
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CHƯƠNG 16
TÍNH NĂNG MỚI
REVIT 2016
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CHUNG
▪ Allow Navigation During Redraw: Cho phép điều hướng zoom, pan,
orbit ngay khi phần mềm đang xử lý tính toán dựng hình, giúp điều
hướng trơn tru đỡ chậm giật hơn
▪ Rotate Project North: Cho phép thay đổi vị trí của hướng bắc
▪ Open sheet view: tự động Link các view đến các sheet
▪ Revisions: xóa nhiều hàng cùng một lúc, sắp xếp tùy biến hơn
▪ Selection Boxes: trích chi tiết 3D cho cấu kiện
▪ A360 Collaboration for Revit : tích hợp hệ thống trực tuyến A360 để
thực hiện các công việc hợp tác hệ thống như workset, chia sẻ file
online. Việc thực hiện workset tự online đã có thể tiến hành online dễ
dàng hơn.
Trang 202
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIẾN TRÚC
▪ IFC links and rooms: Sử dụng file link IFC để làm ranh giới
phòng
▪ Floors: Cải thiện tính năng ghi chú và thống kê đối với sàn
kiến trúc
▪ Place Rooms: tự động đánh dấu phòng nhanh chóng, ở tất
cả các đường biên của phòng cho tầng hiển thị
▪ Rendering: bổ sung sự lựa chọn khi xuất hình ảnh
▪ Autodesk Raytracer: áp dụng tốt đới với hình ảnh tĩnh
▪ NVIDIA mental ray: áp dụng tốt đối với hình ảnh động
KẾT CẤU
▪ Steel profiles: Bổ sung nhiều thông tin kích thước cho thép
Trang 203
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT CẤU
▪ Elevation parameters: Cải thiện ghi chú và thống kê cho cao độ, bổ
sung nhiều thông tin hơn
▪ Release and member forces: Thêm các thành phần lực tác dụng lên
điểm đầu và điểm của dầm, cột
KẾT CẤU
▪ Truss chord rotation: Cho phép xoay thanh ngang của vì kèo
Trang 204
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT CẤU
▪ Local coordinate system: bổ sung thể hiện các tọa độ địa phương cho
dầm cong, tường cong
▪ Area loads: Có thể đặt Tải phân bố bề mặt lên tường cong. Có thể đặt
tải theo giá trị góc
▪ Rebar display performance: Cải thiện khả năng hiển thị thép (cập
nhật nhanh, tái tạo hình ảnh nhanh, hiện chi tiết thép tại các view
thiết lập, …)
KẾT CẤU
▪ Rebar placement: Cải thiện việc đặt cốt thép
▪ Rebar Offsets: thêm 1 khoảng cách đi vào của thành thép so với lớp bê tông bảo
vệ
▪ Rebar Constraints dialog: có thể nhìn được các mặt đặt thép mà khồng cần đóng
hộp thoại
Trang 205
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT CẤU
▪ Rebar rounding: Bổ sung tính năng làm tròn lên và
làm tròn xuống (up, down)
▪ Lock rebar parallel to host face: đặt cốt thép tùy
biến hơn
▪ (Current Work Plane)
▪ (Near Cover Reference)
▪ (Far Cover Reference)
KẾT CẤU
▪ Rebar shapes in paths: Thêm hình dạng thép cho thanh thép mũ
Trang 206
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT CẤU
▪ Rebar scheduling: Cải thiện thống kê thép
▪ Thêm thống kê các yếu tố đặt thép
▪ Thống kế số lượng thanh thép ở mỗi mặt đặt thép
▪ Thông kê tổng số lượng thanh thép trong cấu kiện
▪ Structural Analysis Toolkit for Autodesk®
Revit®: Cải tiến công cụ toolkit
MEP
▪ Piping flow units: Thêm đơn vị cho dòng chảy của
ống Lít/ phút (L/min)
▪ Performance and Volume Only settings for
calculations: cải thiện hiệu suất tính toán (thêm
tham số, điều chỉnh một số hệ số tính toán, …)
▪ Improved snapping behavior: cải thiện chế độ bắt
điểm khi vẽ (bắt điểm gần, không bắt điểm các vật
quá xa của view, …)
▪ MEP fabrication detailing: Bổ sung thư viện thiết bị
Trang 207
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
TÍNH NĂNG MỚI
REVIT 2015 RC2
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
CHUNG
▪ Search: Tăng cường chức năng tìm kiếm
▪ File upgrades: có thể hủy bỏ việc nâng cấp file
▪ Edit/load a family: thêm nút close khi load family vào dự án
▪ Properties palette: giữ nội dung thanh thuộc tính khi nó dịch chuyển
▪ Pin/Unpin icons: cập nhật nút pin
▪ Import/link position: có thể thay đổi mặc định việc thiết lập tọa độ khi
import CAD/revit vào Revit
▪ Revit link in a closed workset: thêm tính năng ẩn link revit khi sử dụng
workset
Trang 208
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KIẾN TRÚC
▪ Dynamo: thêm công cụ thiết kế theo thuật toán
▪ Solon Integration: sử dụng để liên kết với các phầm mền khác trong gói thiết kế xanh của
autodesk
▪ Energy analysis: giảm thiểu việc tràn bộ nhớ khi phân tích năng lượng
▪ Wall joins: Xử lý đơn giản hơn cho việc xác định việc giao nhau của tường đơn
▪ IFC references and phases: cải tiến việc lấy mô hình từ file IFC (nhiều sự lựa chọn thuộc tính
hơn, mô hình, kích thước, bắt điểm, lưu trữ dễ dàng hơn,
▪ Shaft openings: thêm nhiều thuộc tính hơn đối với công cụ đục lỗ
▪ Adaptive point orientation: thêm các chức năng của tọa độ định hướng
▪ Site design: nâng cao hiệu suất thiết kế quy hoạch (có bổ sung công cụ mới site design)
▪ Perspective views: thêm nhiều công cụ mới trong việc phối cảnh
▪ Reference other view: tìm kiếm mục ghi chú
▪ Reveal constraints: thêm tính năng xem các yếu tố tham khảo
KIẾN TRÚC
▪ View updates: cải tiến hiệu suất trong các view có chứa nhiều family
▪ Revit links: Cải tiến hơn nữa việc liên kết vời file revit (ví dụ như: thể hiển các vật
ngoài outside hoặc crop view)
▪ PDF Export enhancements: cải tiến việc xuất qua file PDF, bổ sung thêm tính năng
xuất PDF vào 1 file duy nhất
▪ Schedules: thêm mục thêm bảng trong bảng dự liệu
▪ Select host for tags: bổ sung tính năng chọn vật chủ khi ghi chú
▪ Annotate stair treads and risers: bổ sung thêm ghi chú cầu thang, bảng, cánh, mặt
bật, số bật
▪ Thin lines: cải thiện tính nhất quan trong trong nét thin line giữa các phiên bản
▪ Export Models with Lines that Coincide: khi xuất mô hình qua các định dạng khác ví
dụ CAD thì các đường vẽ bằng model line cho xuất trùng với nét của mô hình,
Trang 209
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
KẾT CẤU
▪ Rebar: bổ sung việc đặt cốt thép ở nhiều view khác nhau
▪ Snap to model lines for structural elements: bổ sung nhiều tính năng
bắt điểm (ví dụ: cho phép bắt điểm các đối tượng import vào mà
không cần phải bung ra, bắt điểm tròng 3D được tốt hơn,…)
▪ Alignment reference: có thể joint nhiều đối tượng cùng một lúc
▪ Change reference: thêm thuộc tính cho các yếu tố thay đổi liên kết
▪ Structural framing orientation: định hướng tốt hơn trong việc liên kết
của dầm kết cấu
▪ User interface for structural elements: cải thiện các yếu tố hiển thị
của người dùng trong các cấu kiện kết cấu
MEP
▪ Sequence for power circuits: xác định trình tự cho mạch điện được
tạo ra
▪ Most recently used panel circuiting: tự động liên kết đến bảng điện
gần nhất
▪ Move circuits: dịch chuyển mạch điện đến các vị trí khác mà không
làm gián đoạn các mạch điện khác
▪ ASHRAE table information: bổ sung thêm bảng thông tin phụ kiện
ống
Trang 210
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁC LỖI ĐƯỢC KHẮC PHỤC
REVIT 2016 - PHẦN KẾT CẤU
Hướng dẫn: Nguyễn Hoàng Anh
Home: www.facebook.comhoanganhtraining
Company: www.huytraining.com
ANALYTICAL MODEL
▪ Khắc phục một số lỗi mặt phẳng làm việc trên dưới
▪ Khác phục các cạnh sàn liên kế có chiều dài bằng 0
▪ Cải thiện tính ổn định khi sử dụng các family khi làm việc nhóm
▪ Cải thiện việc hiển thị khi hiện các ký hiệu ở view 2D
▪ Cải thiện sự ổn định các đường phân tích
▪ Khác phục các đường phân tích bề mặt của sàn đứng và gờ sàn
▪ Bổ sung công cụ Pick Supports để hiệu chỉnh các quy tắc phân tích
Trang 211
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
BEAM SYSTEM
▪ Khắc phục một số lỗi khi biên hệ thống dầm nhận nhầm các cấu kiện
vì kèo trong view coarse (nhìn thô)
▪ Cải thiện sự ổn định trong khi đặt một hệ thông dầm cùng 1 loại
dầm
BEAMS, BRACES
▪ Khắc phục hộp thoại bounding của cấu kiện bị ẩn đi trong view, không
thể hiện nút lệnh Chang End Reference
▪ Khắc phục một số lỗi của dầm vòng cung khi liên kết với tường
▪ Khắc phục một số vấn đề giằng đựng khi xoay trong mặt cắt
▪ Khắc phục lỗi khi dầm bê tông liên kết với các điểm mặt phẳng làm việc
của các tầng nhiều hơn là liên kết với tâm của mặt phẳng làm việc của
cấu kiện
▪ Khắc phục một số vấn đề khi sử dụng công cụ coping (cắt dầm hoặc tạo
liên kết dầm)
▪ Cải thiện sự ổn định của mô hình khi dịch chuyển thanh trong mặt cắt và
phá hủy sự liên kết
▪ Cải thiện sự ổn định cho công cụ Reference cho đối tượng dầm
Trang 212
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
COLUMN
▪ Cải thiện việc đặt cột kết cấu khi sử dụng các tham biến family tùy
biến khác
▪ Cải thiện sự ổn định khi hiệu chỉnh đoạn base offset (khoảng chênh)
của cột
FOUNDATION
▪ Sửa lỗi khi một số móng tường không xuất hiện trong bảng thống kê
▪ Sửa lỗi khi không hiển thị ghi chú thuộc tính cho móng tường
Trang 213
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
GRAPHICAL COLUMN SCHEDULE
▪ Cải thiện sự ổn định khi mở bảng thống kê hình ảnh. Nếu xóa cột
trong bảng thống kê thì xóa trong mô hình
REBAR
▪ Cải thiện sự ổn định khi đặt cốt thép
▪ Khắc phục một số vấn đề khi thanh thép bị xóa trong file upgrade
▪ Cải thiện sự ổn định khi sử dụng lên Bind Link
▪ Cải thiên việc ghi chú thép trong 3D
▪ Thêm khả năng đặt thép trong cấu thang bản cánh bản bụng và với
nhiều vật liệu khác nhau
▪ Cải thiện bảng thuộc tính khi cho hình ảnh thép
▪ Cải thiện hình ảnh hiển thị của cây thép mũ cho mức độ hiển thị trung
bình và chi tiết
▪ Cải thiện cho các dấu ghi chú cho ghi chú thép
▪ Khắc phục một số vấn đề khi đặt nhóm tấm lưới cột thép
Trang 214
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
REBAR
▪ Khắc phục một số hình ảnh thép khi đặt thép trong cấu thang
▪ Cải thiện một số vấn đề khi hiệu chỉnh group thép
▪ Khắc phục một số vấn đề khi hiệu chỉnh một số thông tin hình ảnh thép
▪ Khắc phục một số lỗi khi điều chỉnh host (điểm đặt) khi đặt thép
▪ Khắc phục khi sử dụng Edit type trong khi chọn thanh thép khi đặt thép hoạt
động
▪ Khắc phục một số vấn đề hiển thị phương phụ đối với thép lưới và thép mủ
khi thể hiện ký hiệu
▪ Khắc phục một số vấn đề khi sử dụng lệnh array trên đường dài cung trong
▪ Sửa các vấn đề cốt đai bị chồng kéo móc khi đặt
▪ Khắc phục một số cảnh báo khi đi thép ở móng tường
▪ Khắc phục khi xác định và hình ảnh hiển thị khi sử dụng multi-planar rebar
REBAR
▪ Cải thiện sự ổn định khi sử dụng tính năng phác thảo cho cây thép
▪ Khắc phục vấn đề ghi chú nhóm thép khi sử dụng ghi chú nhiều hơn một
nhãn thép
▪ Khắc phục một số vấn đề hiển thị khi thể hiện tấm lưới thép ở sàn
▪ Khắc phục một số vấn đề đồ họa khi phóng to thu nhỏ ở các vị trí móc thép
▪ Xác định được hiện tượng tràn bộ nhớ trong quá trình vẽ thép
▪ Cải thiện sự ổn định khi chỉnh sửa cốt thép
▪ Cải thiện một số vấn đề gán thông tin cho thuộc tính thanh thép ở mặt cắt
cột
▪ Cải thiện tình trạng mất bảng thuộc tính sau khi đóng tất cả mô hình
▪ Khắc phục một số vấn đề khi chuyển thanh thép đa điểm sang đuôi DWG
Trang 215
Bài giảng Revit Structure 2015 www.facebook.com/hoanganhtraining
Company: www.huytraining.com
CÁN ƠN CÁC BẠN ĐÃ THEO DÕI
Trang 216

Bài giảng Revit Structure 2015

  • 2.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG I: TỔNG QUAN VỀ REVIT STRUCTURE 2015 Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com BIM ▪ https://www.youtube.com/watch?v=U2-rw3M3hgk Trang 1
  • 3.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Trang 2
  • 4.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LÀM VIỆC VỚI REVIT Nguồn: http://www.sumo-d.com Trang 3
  • 5.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BIM 7D BIM 7D ▪ 2D – Sử dụng đường cong, đường thẳng, số liệu để phân tích; 2D vẫn có giá trị trong Bim ▪ 3D – Xây dựng mô hình không gian 3 chiều trong BIM ▪ 4D – Phân tích yếu tố thời gian trong mô hình 3D ▪ 5D – Xây dựng mô hình phấn tích chi phí ở mô hình 4D. ▪ 6D – Phân tích các yếu tố năng lượng trong mô hình ▪ 7D – Quản lý vận hành duy tu bảo dưỡng Trang 4
  • 6.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC HÃNG ỨNG DỤNG BIM KHÁC Trang 5
  • 7.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC PHẦN MỀN THAM GIA VÀO THIẾT KẾ VỚI REVIT STRUCTURE ▪ Revit Architecture (RAC) ▪ Revit Structure (RST) ▪ Revit Extensions ▪ Revit MEP (RMEP) ▪ Autodesk Robot Structural Analysis Professional (RSAP) ▪ AutoCad Structural Detailing (ASD) ▪ Navisworks Trang 6
  • 8.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC BƯỚC THIẾT KẾ VỚI REVIT STRUCTURE RST RAC/ACD RSAP ASD NAVIS WORKS Bước 1: xây dựng mô hình sơ bộ - Chuyển mô hình từ RAC hoặc Autocad sang RST - Có thể dựng mô hình trực tiếp trong RST Bước 2: Xác định tiết diện - Nhập tải trọng tổ hợp tải trọng trong RST - Chuyển qua phần mềm RSAP để tính toán - Báo lại với RAC điều chỉnh lại tiết diện (nếu có) Bước 3: Tính toán và xuất kết quả - Sau khi thống nhất mô hình với RAC - Chuyển mô hình sang RSAP để tính toán cốt thép và tiết diện thép - Triển khai chi tiết cho kết quả tính toán bằng RST hoặc ASD Bước 4: Tiến độ thi công - Phân kỳ thi công tại RST hoặc xuất mô hình sang Navisworks để làm tiến độ thi công CÁC THÀNH PHẦN THAM GIA VÀO DỰ ÁN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 7
  • 9.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Cấu kiện Revit Mô hình Các cấu kiện giới hạn Khung nhìn Chủ thể Các phần hợp thành Yếu tố ghi chú Yếu tố chi tiết SƠ ĐỒ QUẢN LÝ BẢN VẼ VÍ DỤ VỀ CATALOGUE FAMILY TYPE INSTENCES INSTENCES CÁ THỂ TYPE KIỂU FAMILY (HỌ) CATALOGUE (CHỦNG LOẠI) CỘT COLUMNS CỘT TRÒN D500mm D600mm TẦNG 1 CHIỀU DÀI THỂ TÍCH CAO ĐỘ …….. CỘT VUÔNG 200X200 200X300 Trang 8
  • 10.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THUẬT NGỮ TRONG REVIT ▪ Project : Project là cơ sở dữ liệu độc lập về thông tin thiết kế – BIM. File project chứa tất cả thông tin về thiết kế, từ dữ liệu kích thước tới thi công, thông tin dự án cũng bao gồm cả những thành phần được sử dụng để thiết kế model, view… Với việc chỉ sử dụng duy nhất 1 file project độc lập, Revit dễ dàng cập nhật các phần tử trong mô hình cũng như quản lý dự án. ▪ Level (Tầng cao/cao độ): Level là mặt phẳng nằm ngang đóng vai trò như tham chiếu cho các phần tử nằm trong mặt phẳng đó như sàn,mái và trần. Thông thường người thiết kế sử dụng Level để xác định chiều cao theo phương đứng hoặc tầng của tòa nhà. Bạn tạo ra mỗi Level cho từng tầng xác định hoặc khi cần tham chiếu. Để có thể tạo Level, bạn cần phải ở trong thể hiện của Section hoặc Elevation View (View theo phương đứng) ▪ Element (Phần tử): Khi khởi tạo một dự án, bạn thêm vào các thông số của phần tử để thiết kế. Revit phân loại phần tử bởi category, family và type. ▪ Category: Một category là một nhóm các phần tử được sử dụng để mô hình hóa xây dựng. Ví dụ nhóm các phần tử tường, dầm, cột… http://thietkehyarch.vn CÁC THUẬT NGỮ TRONG REVIT  Family : Family là lớp các phần tử trong một category. Một family là một nhóm các phần tử có chung vài thông số, cách sử dụng và thể hiện đồ họa tương tự nhau. Những phần tử khác nhau trong cùng một family có thể có giá trị khác nhau đối với một vài hoặc toàn bộ thuộc tính, nhưng tên gọi và ý nghĩa của thuộc tính là giống nhau. Ví dụ : 1 family cột bê tông có thể có 2 phần tử có thuộc tính về chiều dài khác nhau nhưng vẫn cùng trong 1 family. Family có thể phân làm 3 loại chính :  Loadable families: Là family có thể được load vào trong dự án và được tạo từ Template (mẫu). Bạn có thể quyết định các thuộc tính và thể hiện đồ họa cả family  System families: Loại family này không thể load hoặc tạo như 1 file riêng biệt. Revit định nghĩa trước thuộc tính và thể hiện đồ họa cả system family. Người thiết kế có thể sử dụng kiểu đã được định nghĩa trước để tạo ra kiểu mới thuộc về family trong dự án. Ví dụ, thuộc tính của mỗi level đã được định nghĩa trước trên hệ thống, nhưng khi làm việc bạn vẫn có thể tạo ra các level khác nhau. System family cũng có thể được sử dụng qua lại giữa các dự án.  In-place family: định nghĩa những phần tử dùng riêng cho từng trường hợp cụ thể trong dư án khi có yêu cầu cần thiết. http://thietkehyarch.vn Trang 9
  • 11.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THUẬT NGỮ TRONG REVIT Các thuộc tính của Family ▪ Type (Kiểu): Mỗi family có thể có vài kiểu khác nhau. Một type có thể là kích thước xác định của family như là 30X42 hoặc cũng có thể là một kiểu như kiểu kích thước hoặc góc xác đinh. ▪ Instance: Instance là một phần tử thực sự được đặt trên model của dự án. ▪ Type Properties: Mỗi phần tử trong family có chung tập hợp các thuộc tính, và mỗi thuộc tính có giá trị giống nhau cho tất cả các thể hiện của một kiểu family riêng biệt. ▪ Instance Properties: Tập hợp các thuộc tính được áp dụng chung cho tất cả phần tử thuộc về một family riêng biệt nào đó, nhưng giá trị của các thuộc tính này có thể khác nhau đối với vị trí phần tử trên dự án. http://thietkehyarch.vn MỘT SỐ TỪ TIẾNG ANH CHUYÊN NGÀNH CỦA REVIT STRUCTURE  Slab : bản, tấm  Edge : cạnh, mép  Truss : vì kèo  Brace : thanh giằng  Foundation : móng, nền móng  Isolated foundation : móng đơn  Reinforcement : sự đặt cốt thép  Rebar : thanh cốt thép  Perpendicular : vuông góc (đặt thép)  Parallel : song song (đặt thép)  Cover : lớp bê tông bảo vệ  Abbreviation : sự tóm tắt  Partition : vách ngăn  Analyze : phân tích  Combination : kết hợp, tổ hợp  Condition : điều kiện, qui định  Adjust : điều chỉnh  Consistency : tính bền vững http://thietkehyarch.vn Trang 10
  • 12.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com MỘT SỐ TỪ TIẾNG ANH CHUYÊN NGÀNH CỦA REVIT STRUCTURE  Concrete - Cast-in-Place Concrete: Bê tông - Cast-in-Place bê tông  Concrete - Cast-in-Place Lightweight Concrete: Bê tông nhẹ  Concrete - Precast Concrete: Bê tông - bê tông đúc sẵn  Default Floor: Tầng mặc định  Default Floor Area Face: Mặc định diện tích sàn mặt  Default Light Source Default: Nguồn sang  Finishes – Exterior: Lớp hoàn thiện - ngoại thất  Finishes – Interior: Lớp hoàn thiện – nội thất CẤU HÌNH MÁY TÍNH Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 11
  • 13.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com REVIT 2015 Operating System ¹ Microsoft® Windows® 7 SP1 64-bit: Windows 7 Enterprise, Ultimate, Professional, or Home Premium Microsoft® Windows® 8 64-bit: Windows 8 Enterprise, Pro, or Windows 8 Microsoft® Windows® 8.1 64-bit: Windows 8.1 Enterprise, Pro, or Windows 8.1 CPU Type Single- or Multi-Core Intel® Pentium®, Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology. Highest affordable CPU speed rating recommended. Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores for near- photorealistic rendering operations. Memory •4 GB RAM Usually sufficient for a typical editing session for a single model up to approximately 100 MB on disk. This estimate is based on internal testing and customer reports. Individual models will vary in their use of computer resources and performance characteristics. •Models created in previous versions of Revit software products may require more available memory for the one-time upgrade process. Video Display 1,280 x 1,024 with true color Video Adapter Basic Graphics: Display adapter capable of 24-bit color Advanced Graphics: DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk. Disk Space 5 GB free disk space Media Download or installation from DVD9 or USB key Pointing Device MS-Mouse or 3Dconnexion® compliant device Browser Microsoft® Internet Explorer® 7.0 (or later) Connectivity Internet connection for license registration and prerequisite component download REVIT 2015 Value: Balanced price and performance Operating System ¹ Microsoft® Windows® 7 SP1 64-bit: Windows 7 Enterprise, Ultimate, Professional, or Home Premium Microsoft® Windows® 8 64-bit: Windows 8 Enterprise, Pro, or Windows 8 Microsoft® Windows® 8.1 64-bit: Windows 8.1 Enterprise, Pro, or Windows 8.1 CPU Type Multi-Core Intel® Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology. Highest affordable CPU speed rating recommended. Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores for near-photorealistic rendering operations. Memory •8 GB RAM Usually sufficient for a typical editing session for a single model up to approximately 300 MB on disk. This estimate is based on internal testing and customer reports. Individual models will vary in their use of computer resources and performance characteristics. •Models created in previous versions of Revit software products may require more available memory for the one-time upgrade process. Video Display 1,680 x 1,050 with true color Video Adapter DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk. Disk Space 5 GB free disk space Media Download or installation from DVD9 or USB key Pointing Device MS-Mouse or 3Dconnexion® compliant device Browser Microsoft® Internet Explorer® 7.0 (or later) Connectivity Internet connection for license registration and prerequisite component download Trang 12
  • 14.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com REVIT 2015 Performance: Large, complex models Operating System ¹ Microsoft® Windows® 7 SP1 64-bit: Windows 7 Enterprise, Ultimate, Professional, or Home Premium Microsoft® Windows® 8 64-bit: Windows 8 Enterprise, Pro, or Windows 8 Microsoft® Windows® 8.1 64-bit: Windows 8.1 Enterprise, Pro, or Windows 8.1 CPU Type Multi-Core Intel® Xeon®, or i-Series processor or AMD® equivalent with SSE2 technology. Highest affordable CPU speed rating recommended. Autodesk® Revit® software products will use multiple cores for many tasks, using up to 16 cores for near-photorealistic rendering operations. Memory •16 GB RAM Usually sufficient for a typical editing session for a single model up to approximately 700 MB on disk. This estimate is based on internal testing and customer reports. Individual models will vary in their use of computer resources and performance characteristics. •Models created in previous versions of Revit software products may require more available memory for the one-time upgrade process. Video Display 1,920 x 1,200 with true color Video Adapter DirectX® 11 capable graphics card with Shader Model 3 as recommended by Autodesk. Disk Space 5 GB free disk space 10,000+ RPM (for Point Cloud interactions) or Solid State Drive Media Download or installation from DVD9 or USB key Pointing Device MS-Mouse or 3Dconnexion® compliant device Browser Microsoft® Internet Explorer® 7.0 (or later) Connectivity Internet connection for license registration and prerequisite component download NỘI DUNG GIÁO TRÌNH HƯỚNG DẪN REVIT STRUCTURE 2015 Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 13
  • 15.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com MỤC LỤC Chương 1: Tổng quan về Revit Structure 2015 Chương 1: Tổng quan về Revit Structure 2015 Chương 2: Thiết lập ban đầuChương 2: Thiết lập ban đầu Chương 3: Các lệnh cơ bảnChương 3: Các lệnh cơ bản Chương 4: Xây dựng mô hình kết cấu thép Chương 4: Xây dựng mô hình kết cấu thép Chương 5: Thư viện kết cấuChương 5: Thư viện kết cấu Chương 6: Thư viện ký hiệuChương 6: Thư viện ký hiệu Chương 7: Thủ thuật trong revitChương 7: Thủ thuật trong revit Chương 8: Bố trí thép trong cấu kiện bê tông Chương 8: Bố trí thép trong cấu kiện bê tông MỤC LỤC Chương 9: Tìm hiểu công cụ Extension Chương 9: Tìm hiểu công cụ Extension Chương 10: Các công cụ phân tích kết cấu Chương 10: Các công cụ phân tích kết cấu Chương 11: Giới thiệu Tools hỗ trợ Revit Structure Chương 11: Giới thiệu Tools hỗ trợ Revit Structure Chương 12: Triển khai chi tiếtChương 12: Triển khai chi tiết Chương 13: Thống kêChương 13: Thống kê Chương 14: Bản vẽ và in ấnChương 14: Bản vẽ và in ấn Chương 15: Liên kết các phần mền khác Chương 15: Liên kết các phần mền khác Chương 16: Revit 2016Chương 16: Revit 2016 Trang 14
  • 16.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 2 THIẾP LẬP BAN ĐẦU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CÁC PHÍM TẮT TRONG REVIT STRUCTURAL Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 15
  • 17.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com PHÍM TẮT CẤU KIỆN PHÍM TẮT CẤU KIỆN Trang 16
  • 18.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com PHÍM TẮT MÓNG PHÍM TẮT THÉP TH BV Trang 17
  • 19.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com PHÍM TẮT MODEL PHÍM TẮT CHO Ô TRỐNG Trang 18
  • 20.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com PHÍM TẮT LƯỚI TỔNG QUAN VỀ HIỂN THỊ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 19
  • 21.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com GIỚI HẠN TẦM NHÌN GIỚI HẠN TẦM NHÌN - 1: Top - 2: Cut plane - 3: Bottom - 4: Offset (from bottom) - 5: Primary Range - 6: View Depth - 7: elevation shows the view range Trang 20
  • 22.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com GIỚI HẠN CẮT - No Clip: không cắt xén - Clip Without Line: cắt khung, không hiện các đường bên dưới - Clip With Line: cắt khung, có hiện các đường bên dưới GIỚI HẠN CẮT - 1: The cut plane: mặt cắt - 2: The view depth: Chiều sâu cắt - 3: The plan view with the wall below Level 3 clipped: mặt bằng có tường bên dưới tầng 3 bị cắt - 4: Tthe plan view with the wall below Level 3 visible: mặt bằng có tường bên dưới tầng 3 được nhìn thấy Trang 21
  • 23.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com GIỚI HẠN CẮT - 5: The cut plane: mặt cắt - 6: The view depth: Chiều sâu cắt - 7: No Clip: không cắt xén - 8: Clip Without Line: cắt khung, không hiện các đường bên dưới - 9: Clip With Line: cắt khung, có hiện các đường bên dưới KIỂM SOÁT HIỂN THỊ ▪ Architectural Discipline ▪ Structural Discipline ▪ Mechanical, Electrical, and Plumbing Disciplines Trang 22
  • 24.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ ARCHITECTURAL DISCIPLINE Hiển thị kiến trúc - Hiện tất cả các cấu kiện của kiến trúc - Hiển thị các nét đúng với các yêu tố xem - Chỉ hiện các khung chi tiết của kiến trúc, mặt cắt, cao trình - Nét ẩn không được hiển thị - ……. Ví dụ: 1: Khay cáp được che khuất bởi lớp vở kiến trúc. 2: Chỉ hiện ký hiệu cắt kiến trúc không thể hiện nét cắt khác Trang 23
  • 25.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com STRUCTURAL DISCIPLINE Hiển thị kết cấu - Hiện tất cả các cấu kiện của kết cấu - Tường kiến trúc sẽ bị ẩn - Nét cắt chi tiết được thể hiện - Nét khuất được hiển thị - ……. Ví dụ: 1: Tường kiến trúc không hiển thị. 2: Các nét cắt chi tiết cho kết cấu sẽ xuất hiện 3: Nét khuất trong phạm vi view nhìn được thể hiện MECHANICAL, ELECTRICAL, AND PLUMBING DISCIPLINES Hiển thị MEP - Các yếu tố khác MEP bị mở đi - Các thiết bị MEP được hiện lên (cho dù nó có bị che khuất bởi các yếu tố khác) - Các yếu tố che khuất thiết bị ẩn đi (trần, sàn, …) Ví dụ: 1: Các yếu tố kiến trúc hiện ở chế độ âm bản 2: Các đối tượng MEP thể hiện nét dậm hơn theo quản lý nét và không bị che phủ 3: Hiển thị các nét cắt của phần MEP các nét cắt khác sẽ không xuất hiện 4: nét chẩm gạch để thể hiện các dường ống Trang 24
  • 26.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com TÙY CHỈNH HIỂN THỊ Cột Chi tiết Sàn Các models Đường thẳng Khối Các yếu tố chia đối tượng Ram đốc Các hình ảnh Mái Lỗ trống Cầu thang Thép sàn Hệ thống dầm Các liên kết Thép sàn tấm đan đúc sẵn Thép tấm đan đúc sẵn Kết cấu móng Dầm Thép mũ cho sàn Thanh thép Các gân gia cường Vì kèo Tường QUẢN LÝ ĐƠN VỊ VÀ BẮT ĐIỂM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 25
  • 27.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com QUẢN LÝ ĐƠN VỊ Đơn vị đo chiều dài Đơn vị đo diện tích Đơn vị đo thể tích Đơn vị đo góc Đơn vị đo độ dốc Đơn vị tiền tệ Đơn vị khối lượng riêng Ngành: - Common: Dùng chung tất cả các ngành - Structural: dùng cho kết cấu - Electrical: Dùng cho ngành điện - Energy: dùng cho năng lượngKý hiệu số thập phân và nhóm chữ số QUẢN LÝ ĐƠN VỊ KẾT CẤU Lực tác dụng Lực phân bố theo tiếp tuyến Lực phân bố trên bề mặt Mô men Mô men theo tuyến tính Ứng suất Trọng lượng riêng Trọng lượng Khối lượng Khối lượng trên mét vuông Độ co dãn do nhiệt độ Hệ số điểm của lò xo Hệ số đường thẳng của lò xo Hệ số diện tích của lò xo …………………………… Trang 26
  • 28.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com ĐỊNH DẠNG ĐƠN VỊ Sử dụng đơn vị theo dự án Thiết lập đơn vị Làm tròn số Thể hiện làm tròn số Ký hiệu đơn vị Số 0 sẽ không hiển thị VD: 123,400 => 123,4 Không thể hiện số 0 theo hệ in VD: 0’4” => 4” Thể hiện dấu + trước giá trị dương Nhóm các số theo hàng nghìn Bỏ các khoảng cách VD: 1 ‘ – 2 “ => 1’-2” HỘP THOẠI QUẢN LÝ BẮT ĐIỂM Trang 27
  • 29.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com HỘP THOẠI QUẢN LÝ BẮT ĐIỂM Bật tắt chế độ tự động bắt điểm Chọn giá trị tăng theo chiều dài bắt điểm Chọn giá trị tăng góc nghiên các đối tượng bắt điểm HỘP THOẠI QUẢN LÝ BẮT ĐIỂM Đầu nút đối tượng Điểm giữa Điểm gần Nút lưới mặt phẳng làm việc 1/4 Đường tròn Giao điểm Tâm đường tròn Vuông góc Tiếp tuyến Điểm Các đối tượng bị che khuất Bắt điểm đám mây Trang 28
  • 30.
    Giáo án RevitStructure 2015 www,facebook.com/hoanganhtraining Company: www.huytraining.com HỘP THOẠI QUẢN LÝ BẮT ĐIỂM Trang 29
  • 31.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com CHƯƠNG 3 CÁC LỆNH CƠ BẢN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com LƯỚI VÀ CAO ĐỘ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 30
  • 32.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH CỦA LƯỚI Nhóm nhận dạng - Tên lưới Nhóm phạm vi - Hộp phạm vi THUỘC TÍNH CỦA LƯỚI Nhóm Hình ảnh - Ký hiệu - Đường nét cho đoạn giữa - Độ nét của đoạn cuối - Màu sắc của đoạn cuối - Mẫu tô đoạn cuối - Ký hiệu đoạn cuối thứ 1 - Ký hiệu đoạn cuối thứ 2 - Không có ký hiệu (top – trên, bottom – dưới, both – cả 2, none - không) Đoạn giữa Đoạn cuối Trang 31
  • 33.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH CỦA CAO ĐỘ Nhóm ràng buộc - Cao độ - Tầng Nhóm kích thước - Cách tính chiều cao Nhóm nhận dạng - Tên - Kết cấu - Tầng toàn nhà Nhóm phạm vi - Hộp phạm vi THUỘC TÍNH CỦA CAO ĐỘ Nhóm ràng buộc - Độ cao cơ bản: theo dự án hoặc theo cao độ thực tế khảo sát - Survey Point Nhóm Hình ảnh - Độ nét đường cao độ - Màu sắc đường cao độ - Mẫu tô đường cao độ - Ký hiệu cao độ - Ký hiệu đoạn cuối thứ 1 - Ký hiệu đoạn cuối thứ 2 Trang 32
  • 34.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com TẠO CỘT KẾT CẤU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com PHÂN BIỆT CỘT KIẾN TRÚC VÀ KẾT CẤU CỘT KIẾN TRÚC CỘT KẾT CẤU Nhiều hình dạng khác nhau Ít hình dạng, chủ yếu là hình chữ nhật, hình vuông Nhiều vật liệu khác nhau Vật liệu chủ yếu gồm có Bê tông và Thép Các thông số thuộc tính ít Nhiều thống số thuộc tính của cột Không có sơ đồ tính Có sơ đồ tính, tham gia và quá trình phân tích lực Vẽ trong kiến trúc Vẽ được trong kiến trúc lẫn kết cấu Có thể lồng cột kết cấu vào trong cột kiến trúc Trang 33
  • 35.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com CÁC LOẠI CỘT Cột bê tông Thép tôn mỏng Bê tông đúc sẵn Thép Gỗ THUỘC TÍNH CỘT KẾT CẤU Vị trí cột Cao độ chân cột Khoảng cách với cao độ chân cột Cao độ đỉnh cột Khoảng cách với cao độ đỉnh cột Kiểu cột Dịch chuyển cùng với lưới Ngăn phòng Vật liệu Hiện đường phân tích Lớp Bê tông bảo vệ mặt trên Lớp Bê tông bảo vệ mặt dưới Lớp Bê tông bảo vệ mặt còn lại Trang 34
  • 36.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com KIỂU CỘT NGHIÊNG Trang 35
  • 37.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com CỘT NGHIÊNG LIÊN KẾT VỚI MÁI HOẶC SÀN CỘT NGHIÊNG LIÊN KẾT VỚI MÁI HOẶC SÀN Trang 36
  • 38.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com CỘT NGHIÊNG LIÊN KẾT VỚI DẦM CỘT NGHIÊNG LIÊN KẾT VỚI DẦM Trang 37
  • 39.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com KẾT HỢP CỘT VỚI CÁC MÔ HÌNH KHÁC KẾT HỢP CỘT VỚI CÁC MÔ HÌNH KHÁC Trang 38
  • 40.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com TẠO DẦM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com BẢNG LIÊN KẾT CỦA DẦM Horizontal Bracing: thanh giằng ngang; Girder: Xà nhà; Joist: dầm đỡ ván sàn; Purlin: đòn tay; Other: mục đích khác Trang 39
  • 41.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com CÁC LOẠI DẦM bê tông Thép tôn mỏng Bê tông đúc sẵn Thép Gỗ THUỘC TÍNH CỦA DẦM Nhóm ràng buộc - Cao độ độ tham chiếu - Mặt phẳng tham chiếu - Cao độ điểm đầu - Cao độ điểm cuối - Định hướng (giá trị chỉ đọc) - Góc xoay của dầm Vị trí hình học - Căn chỉnh hướng trục y,z - Căn chỉnh hướng trục y (Origin, Left, Center, Right ) - Khoảng chênh so với trục y - Căn chỉnh trục z (Origin, Top, Center, Bottom) - Khoảng chênh so với trục z Vật liệu và hoàn thiện - Vật liệu kết cấu Nhóm kết cấu - Chiều dài dầm đã bị cắt - Sử dụng làm phần tử kết cấu (Girder, Horizontal bracing, Joist, Other, Purlin) - Có thể hiện sơ đồ phân tích - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Nhóm kích thước - Chiều dài - Thể tích Trang 40
  • 42.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH ĐƯỜNG PHÂN TÍCH Thông tin nhận dạng - Số mặt - Ghi chú Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ Phân tích kết cấu - Định nghĩa điểm đầu: khớp, ngàm, nút cứng, …. - Fx, Fy, Fz, Mx, My, Mz: khóa các phương và momen điểm đầu - Định nghĩa điểm cuối: khớp, ngàm, nút cứng, …. - Fx, Fy, Fz, Mx, My, Mz: khóa các phương và momen điểm cuối Mô hình phân tích - Phân tích như là - Liên kết phân tích Thuộc tính phân tích - Tên Family - Thuộc tính vật lý của vật liêu - Chiều dài - Góc xoay của tiết diện Căn chỉnh phân tích - Phương pháp phân tích điểm đầu: tự động - Thể hiện chiều y,z điểm đầu - Phương pháp phân tích điểm cuối: tự động - Thể hiện chiều y,z điểm cuối DẦM HÌNH CUNG TRÒN Trang 41
  • 43.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com TƯỜNG KẾT CẤU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA TƯỜNG Nhóm ràng buộc - Đường định vị: - Chân tường - Khoảng chênh chân tường - Đỉnh tường - Chân tường liên kết với - Khoảng cách dịch chuyển của các lớp chân tường - Không hạn chế chiều cao - Khoảng chênh đỉnh tường - Đỉnh tường liên kết với - Khoảng cách dịch chuyển của các lớp đỉnh tường - Là đường giới hạn phòng - Liên hệ giá trị khối lượng Nhóm kết cấu - Là phần tử kết cấu - Có thể hiện sơ đồ phân tích - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Nhóm kích thước - Diện tích - Thể tích Trang 42
  • 44.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH PHÂN TÍCH TƯỜNG Thông tin nhận dạng - Số mặt - Ghi chú Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ Mô hình phân tích - Phân tích như là: Thuộc tính phân tích - Tên Family - Thuộc tính vật lý của vật liệu - Diện tích - Chu vi Căn chỉnh phân tích - Phương pháp phân tích: tự động - Thể hiện chiều Z - PPPT mở rộng đỉnh tường - Thể hiện đỉnh tường ở trục y - PPPT mở rộng chân tường - Thể hiện chân tường ở trục y THỂ LOẠI TƯỜNG Xây dựng - Kết cấu: chọn vật liệu và độ dày tường - Lớp bên ngoài tường - Lớp bên trong tường - Bề rộng tường - Chức năng: bên trong hoặc bên ngoài Thể hiện - Ký hiệu khi tô chi tiết - Màu sắc khi tô chi tiết Vật liệu và hoàn thiện - Vật liệu kết cấu Nhóm thông tin nhận dạng Thuộc tính phân tích Trang 43
  • 45.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com HỆ THỐNG DẦM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA HỆ DẦM Nhóm ràng buộc - Vẽ trong 3D - Cao trình mặt phẳng làm việc - Mặt phẳng làm viêc Tạo dãy - Phương pháp bố trí thanh - Fixed Spacing: Khoảng cách giữa các thanh - Maximum Spacing: Khoảng cách lớn nhất giữa các thanh - Fixed Numbe: Cho số thanh - Clear Spacing: Khoảng cách tính từ 2 mép thanh - Khoảng cách tâm giứa các dầm - Căn chỉnh: - Loại dầm Nhóm ràng buộc - Đánh só thành viên dầm trong các view - Hình ảnh - Ghi chú - Ký hiệu Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ Trang 44
  • 46.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com TẠO MÓNG Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com T Trang 45
  • 47.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH MÓNG ĐƠN Thông tin ràng buộc - Cao trình - Điểm đặt - Khoảng cách hở so với điểm đặt - Bắt điểm với lưới trục Vật liệu và lớn hoàn thiện - Vật Liệu Kết cấu - Hiện đường phân tích trong mô hình - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Kích thước - Cao độ lớp trên - Cao độ lớp dưới Thông tin nhận dạng - Hình ảnh - Ghi chú - Đánh nhãn THUỘC TÍNH MÓNG TƯỜNG Thông tin ràng buộc - Khoảng lệch tâm Kết cấu - Hiện đường phân tích trong mô hình - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Kích thước - Dài - Rộng - Thể tích - Cao độ lớp trên - Cao độ lớp dưới Thông tin nhận dạng - Hình ảnh - Ghi chú - Đánh nhãn Trang 46
  • 48.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH MÓNG SÀN Thông tin ràng buộc - Cao trình - Khoảng cách hở so với cao trình - Làm giá trị cho mass Kết cấu - Thuộc tính kết cấu - Hiện đường phân tích trong mô hình - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Kích thước - Độ nghiêng - Chu vi - Diện tích - Thể tích - Rộng - Dài - Cao độ lớp trên - Cao độ lớp dưới - Bề dày sàn THUỘC TÍNH GỜ SÀN Ràng buộc - Nâng cấp so với phương thẳng đứng - Dịch theo phương ngang Kết cấu - Lớp bệ tông bảo vệ Kích thước - Dài - Thể tích Thông tin nhận dạng - Hình ảnh - Ghi chú - Đánh nhãn Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ Thuộc tính - Góc lệch của tiết diện gờ Trang 47
  • 49.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH PHÂN TÍCH CỦA GỐI MÓNG TẠO SÀN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 48
  • 50.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THUỘC TÍNH CỦA SÀN Nhóm ràng buộc - Cao độ - Chiều cao mặt sàn cách cao độ đã chọn - Là mốc giới hạn phòng - Là phần từ liên quan đến khối lượng Nhóm kết cấu - Là phần tử kết cấu - Có thể hiện sơ đồ phân tích - Lớp bê tông bảo vệ mặt trên - Lớp bê tông bảo vệ mặt dưới - Lớp bê tông bảo vệ các mặt còn lại Nhóm kích thước - Độ dốc - Chu vi - Diện tích - Thể tích - Độ dày sàn Thông tin nhận dạng - Hình ảnh - Ghi chú - Đánh nhãn Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ THUỘC TÍNH PHÂN TÍCH SÀN Thông tin nhận dạng - Số mặt - Ghi chú Phân kỳ - Phân kỳ mới - Phân kỳ tháo dỡ Mô hình phân tích - Phân tích như là: Sàn làm việc 1 hoặc 2 phương Thuộc tính phân tích - Tên Family - Thuộc tính vật lý của vật liệu - Diện tích - Chu vi Căn chỉnh phân tích - Phương pháp phân tích: tự động - Thể hiện chiều Z Trang 49
  • 51.
    Giáo án RevitStructure 2015 www.facebook.com/hoanganhtraining company: www.huytraining.com THỂ LOẠI SÀN Xây dựng - Kết cấu: chọn vật liệu và độ dày sàn - Chiều dày sàn mặc định - Chức năng: bên trong hoặc bên ngoài Thể hiện - Ký hiệu khi tô chi tiết - Màu sắc khi tô chi tiết Vật liệu và hoàn thiện - Vật liệu kết cấu Trang 50
  • 52.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 4 XÂY DỰNG MÔ HÌNH KẾT CẤU THÉP Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com LIÊN KẾT DẦM VỚI CỘT BẰNG EXTENSION Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 51
  • 53.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com ĐIỀU KIỆN ÁP DỤNG Dầm cột đều thép hình chữ I Chỉ áp dụng với liên kến trên CÁC TRƯỜNG HỢP LIÊN KẾT KHÔNG ÁP DỤNG ĐƯỢC HÌNH DẠNG KÍCH THƯỚC Liên kết bu lông Liên kết bằng đường hàn Chọn vật liệu cho các mối nối ghép Loại cột Kiểu cột Vật liệu Cao Rộng Độ dày bản bụng Độ dày bản cánh Góc xoay của dầm, cột Góc nghiên của dầm so với cột Trang 52
  • 54.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LƯU Ý VỚI BẢN MÃ ▪ Bề rộng bản mã phải đủ để bố trí bulong (hoặc đường hàn) ▪ Bản mã được xác định dựa trên độ mảnh và độ bền ▪ Dùng để liên kết ngàm và liên kết khớp KÍCH THƯỚC TẤM MÃ Tấm trước Ke trên của cột Ke dưới của cột Cao Rộng Dày Khoảng nhô lên Khoảng nhô xuống Cao Rộng Dày Khoảng cách vị trí Vật liệu Trang 53
  • 55.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KE GÓC Ke thẳng đứng bên trên Ke thẳng đứng bên dưới Cao Dài Rộng Độ dày bản bụng Độ dày cánh Góc xoay Vật liệu Thêm tấm gia cường trên Thêm tấm gia cường dưới Dài Rộng Độ dày Vật liệu BU LÔNG Đường kính Đối xứng qua tim dầm Nhóm bố trí : Số cột Bu long Số hàng bu long Số bulông trên 1 hàng K/c giữa các cột K/c giữa hàng K/c từ mép cột đến bulong Cấp độ bền K/c bằng nhau K/c hai đầu bằng nhau Đối xứng qua tim dầm Trang 54
  • 56.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẤP ỐP GIA CƯỜNG Tấm ốp nằm ngang cho cột Tấm ốp nằm dọc cho dầm Độ dày tấm trên Độ dày tấm dưới Vật liệu Tấm ke gia cường cho cánh của cột Kiểu tấm ke Loại ốp 2 bên Cao Rộng Dày Vật liệu MỐI HÀN Đường hàn cho dầm Độ dày đường hàn cho cánh Độ dày đường hàn cho bụng Độ dày đường hàn cho gân Đường hàn cho ke Độ dày đường hàn cho cánh trên Độ dày đường hàn cho cánh dưới Đường hàn cho tấm tăng cứng ở cột Ngang Thẳng đứng Trang 55
  • 57.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LIÊN KẾT CỘT VỚI MÓNG BẰNG EXTENSION Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com HÌNH DẠNG KÍCH THƯỚC Loại family Loại Vật liệu Thông tin cột Cao Rộng Bề dày bản cánh Bề dày bản bụng Góc vát Tấm gia cường chân cột Không có tấm gia cường Tấm gia cường đơn Tấm gia cường hình thang Có bịt đầu Trang 56
  • 58.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KÍCH THƯỚC BẢN MÃ Tấm trên Dài Rộng Dày Vật liệu Tấm dưới Dài Rộng Dày Vật liệu Đặt vào giữa theo vị trí móc neo Thêm một tấm dưới chân cột Dài Rộng Dày Vật liệu MÓC NEO Bố trí móc neo Số hàng Số cột K/c giữa các hàng K/c giữa các cột Đoạn chênh Thông số bulong neo Loại thanh Đường kính Cấp độ bulong Tấm neo Dài Rộng Dày Vật liệu Đai ốc Trang 57
  • 59.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KHỐI NÊM Thông số khối nêm Kiểu Tiết diện Vật liệu Cao Dài Rộng Dày MỐI HÀN Thông tin đường hàn Tấm chính Khối nêm Đai ốc Tăng cứng Đường hàn tấm liên kết với móng Trang 58
  • 60.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÌ KÈO Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THƯ VIỆN VÌ KÈO Trang 59
  • 61.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA VÌ KÈO Nhóm ràng buộc - Mặt phẳng tham chiếu - Cao độ độ tham chiếu Nhóm kết cấu - Thanh khung trên - Thanh khung dưới - Căn chỉnh vị trí đặt khung (top – trên, bottom – dưới) - Căn chỉnh theo thanh chuẩn - Center: lấy tim làm chuẩn - Top: lấy thanh trên làm chuẩn - Bottom: lấy thanh dưới làm chuẩn - Góc nghiêng của vì kèo so với phương thẳng đứng - Căn chỉnh thanh giá đỡ - Vị trí ký hiệu gắn vào (khi xem ở dưới dạng thô) Nhóm kích thước - Chiều cao vì kèo - Khoảng chênh của thanh không có giá đỡ - Khẩu độ của vì kèo Nhóm thông tin - Hình ảnh - Tiêu chuẩn áp dụng thiết lập vì kèo - Ghi chú - Đánh dấu THUỘC TÍNH CỦA VÌ KÈO Nhóm thanh trên - Lựa chọn đường phân tích - Kiểu thanh khung kết cấu - Liên kết tại nút đầu (pinded – khớp, Fixed – ngàm, bending moment – Xoay hoặc tự định nghĩa ) - Liên kết tại nút cuối (pinded – khớp, Fixed – ngàm, bending moment – Xoay hoặc tự định nghĩa ) - Góc nghiêng của thanh so với phương thẳng đứng Nhóm thanh chống thẳng đứng Nhóm thanh chéo Nhóm thanh dưới Nhóm ràng buộc - Ký hiệu dầm ở mặt bằng (cắt dầm) - Định hướng (thẳng đứng, hoặc vuông góc) Trang 60
  • 62.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 5-6: THƯ VIỆN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com TẠO THƯ VIỆN VẬT LIỆU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 61
  • 63.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT LẬP VẬT LIỆU TCVN 5574 2012 THIẾT LẬP VẬT LIỆU TCVN 5574 2012 Trang 62
  • 64.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT LẬP VẬT LIỆU TCVN 5574 2012 THUỘC TÍNH BT B20 Trang 63
  • 65.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THỐNG SỐ VẬT LÝ BÊ TÔNG B20 Tiếng Anh Tiếng Việt B20 Thermal Expansion coefficient Hệ số giãn nở vì nhiệt 0,0001/0C Behavior: Isotropic, Orthotropic Trạng thái: đẳng hướng, trực hướng Young’s Modulus mô đun biến dạng dọc của (E) 27000 MPA Poisson ratio Hệ số Pission 0,2 Shear Modulus: mô đun cắt 11250 MPA Unit Weight Trọng lượng riêng 2500kg/m3 Concrete compression Cường độ chịu nén 15 or 11,5 MPA Shear strength modification Hệ số thay đổi sức chống cắt của vật liệu Lightweight Bê tông nhẹ 1,4 MPA Yield strength Cường độ chịu kéo tensile strength Cường độ chịu nén Damping ratio Hệ số giảm chấn 0,15 THƯ VIỆN THÉP ĐỊNH HÌNH Trang 64
  • 66.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH KẾT CẤU THÉP BẢNG SECTION DATABASE Diện tích thép trục X Mômen quán tính trục y Mômen quán tính trục x Mômen quán tính trục z Hệ số độ cứng chống cắt trên trục Y Hệ số độ cứng chống cắt trên trục Z Mômen chống uống trục X Diện tích cắt – Hệ số khử ứng xuất cắt tại giới hạn Qy Diện tích cắt – Hệ số khử ứng xuất cắt tại giới hạn Qz Mô dun dẻo của tiến diện trục Y Mô dun dẻo của tiến diện trục Z Khối lượng trên một mét dài Diện tích trên một mét dài Mômen quán tính của tiết diện Trang 65
  • 67.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THỐNG SỐ VẬT LÝ THÉP CT3 Tiếng Anh Tiếng Việt CT3 Thermal Expansion coefficient Hệ số giãn nở vì nhiệt 0,000012/0C Behavior: Isotropic, Orthotropic Trạng thái: đẳng hướng, trực hướng Young’s Modulus mô đun biến dạng dọc của (E) 210000 MPA Poisson ratio Hệ số Pission 0,3 Shear Modulus: mô đun cắt 80800 MPA Unit Weight Trọng lượng riêng 7850 kg/m3 Concrete compression Cường độ chịu nén 280 ~ 500 MPA Yield strength Cường độ chịu kéo tensile strength Cường độ chịu nén Damping ratio Mô dun cắt 1,73 Trang 66
  • 68.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CẦU THANG Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CẦU THANG ▪ Cầu thang có nhiều hình dạng khác nhau ▪ Cần rất nhiều thông tin để tạo ra hình dạng cầu thang ▪ Cầu thang kết cấu đơn giản hơn cầu thang về kiến trúc ▪ Cầu thang trong kết cấu có thể là những tấm sàn nguyên khối ▪ Muốn vẽ cầu thang trong kết cấu phải vay mượn cầu thang trong kiến trúc hoặc vẽ các tấm sàn nối lại với nhau Trang 67
  • 69.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com MỘT SỐ THÔNG SỐ CẦU THANG Ở VIỆT NAM ▪ Chiều rộng thân thang: 0,9 ~ 1,2m Nhà phố biệt thự ▪ Độ dốc của cầu thang: được tính theo công thức sau: 2h + b = 600 mm (h: chiều cao bậc thang, b: bề rộng bậc thang) ▪ Chiếu nghỉ: chiều rộng chiếu nghỉ > chiều rộng của thân thang ▪ Chiều cao của lan can: thông thường 0,9m CÁC KIỂU CẦU THANG ▪ 190mm max riser 250mm going: Cầu thang có chiều cao bậc max 190 mm và bề rộng bậc là 250mm. ▪ Industrial and Assembled: Cầu thang công nghiệp xưởng ▪ Monolithic Stair: Cầu thang nguyên khối ▪ Private: Cầu thang gia đình Trang 68
  • 70.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ: Cầu thang nguyên khối, có mặt bậc Cầu thang gia đình không liên kết ở chiếu nghỉ Cầu thang công nghiệp gỗ, không nguyên khối và không có thanh đỡ Cầu thang công nghiệp thép, không nguyên khối và không có thanh đỡ Cầu thang công nghiệp thép, không nguyên khối và có thanh đỡ Cầu thang nguyên khối, không có bậc THÔNG TIN THUỘC TÍNH CẦU THANG Nhóm ràng buộc - Cao độ chân cầu thang - Khoảng cách chân cầu thang đến cao độ đã chọn - Cao độ đỉnh cầu thang - Khoảng cách chân đỉnh cầu thang đến cao độ đã chọn Nhóm thể hiện - Ký hiệu chỉ lên - Ký hiệu chỉ xuống - Ký hiệu hướng lên - Mũi tên hướng lên - Ký hiệu xuống dưới - Mũi tên hướng xuống - Mũi tên hướng lên cho tất cả các khung nhìn Nhóm Kết cấu - Lớp bê tông bảo vệ Nhóm kích thước - Rộng - Số bậc thiết kế - Số bậc thực tế - Chiều cao bậc - Chiều rộng thực của bậc Trang 69
  • 71.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC BIẾN SỐ CỦA CẦN THANG Nhóm Công thức tính - Công thức tính bậc - Bề rộng tối thiểu - Chiều cao tối đa Nhóm cấu tạo - Khoảng kéo dài của dầm dọc cầu thang xuống dưới sàn - Cầu thang nguyên khối (cùng 1 loại vật liệu) - Bề rộng của phần gây răng cưa của cầu thang nguyên khối - Dưới gầm bậc thang:; Stepped: có bậc; Smooth – trơn - Chức năng: interior – trong nhà; Exterior: ngoài nhà Nhóm ký hiệu: - Thể hiện nét cắt trên mặt bằng - Cỡ chữ - Font chữ Nhóm vật liệu - Mặt cắt ngang của bậc - Mặt đứng của bậc - Dầm dọc cầu thang - Cả khối cầu thang Stepped Smooth Below Base = 0 CÁC BIẾN SỐ CỦA CẦU THANG Nhóm mặt ngang trên bậc cầu thang - Bề dày mặt trên của bậc thang (Tấm ốp bậc) - Biên dạng mũi bậc - Biên dạng mũi được gán cho ….. Nhóm cổ bậc thang - Có cổ bậc tại điểm đầu cầu thang - Có cổ bậc tại điểm cuối cầu thang - Các kiểu cổ bậc: None – không có cổ bậc, Straight – Cổ bậc thẳng góc với mặt trên của bậc; Slanted: Cổ bậc tạo với mặt ngang của bậc - Bề dày cổ bậc - Sự kết nối giữa cổ bậc và mặt ngang của bậc Nhóm dầm dọc cầu thang - Cắt đầu trên của dầm dọc - Dầm dọc bên phải - Dầm dọc bên trái - Dầm giữa - Bề dày của dầm - Bề cao của dầm - Khoảng cách từ mép bậc thang - Khoảng cách từ đáy dầm đến đỉnh đáy bậc - Khoảng cách từ dáy dầm bao quanh chiếu nghỉ Trang 70
  • 72.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THUỘC TÍNH CỦA CẦU THANG CÁC PHƯƠNG PHÁP XÂY DỰNG CẦU THANG TRONG KẾT CẤU 1. Monolithic Stair 2. Model in Place 3. Sàn nghiêng - Dựng hình nhanh - Có nhiều thông số để tự động điều chỉnh - Tự động vẽ - Xuất hiện bậc thang - Không thống kê được phần bê tông - Không có sơ đồ phân tích - Dựng hình nhanh - Không có thông số điều chỉnh (tất cả phải vẽ bằng tay) - Vẽ tuỳ ý - Có hoặc không - Thống kê được bê tông - Không có sơ đồ phân tích - Dựng hình chậm - Thông số của tấm sàn, phải dựng trên các thông số có sẵn - Vẽ những tấm ghép lại với nhau - Không có bậc thang - Thông kê được phần bê tông - Có sơ đồ phân tích Trang 71
  • 73.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 8-9 BỐ TRÍ THÉP Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com LỚP BÊ TÔNG BẢO VỆ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 72
  • 74.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LỚP BÊ TÔNG BẢO VỆ MÓNG Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng LỚP BÊ TÔNG BẢO DẦM Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng Trang 73
  • 75.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com  Trong bản và tường có chiều dày: + Từ 100 mm trở xuống: 10 mm (15 mm) + Trên 100 mm: 15 mm (20 mm)  Trong dầm và dầm sườn có chiều cao: + Nhỏ hơn 250 mm: 15 mm (20 mm) + Lớn hơn hoặc bằng 250 mm: 20 mm (25 mm)  Trong cột: 20 mm (25 mm)  Trong dầm móng: 30 mm  Trong móng: + lắp ghép: 30 mm + toàn khối khi có lớp bê tông lót: 35 mm + toàn khối khi không có lớp bê tông lót:70 mm LỚP BÊ TÔNG BẢO VỆ - TCVN 5574:2012 BỐ TRÍ THÉP CHO CẤU KIỆN DẦM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 74
  • 76.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CẮT THÉP THEO KINH NGHIỆM Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng CẮT THÉP THEO KINH NGHIỆM Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng Trang 75
  • 77.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THÔNG SỐ THANH THÉP - REBAR Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA THÉP Xây dựng - Phân vùng - Đánh dấu để thống kê - Kiểu - Hình dạng - Hình ảnh - Móc thép tại vị trí đầu - Móc thép tại vị trí cuối Đặt thép - Phương án đặt thép - Số lượng - Khoảng cách Hiển thị - Hiển thị thép tại các mặt Kết cấu - Thể tích thép trong cấu kiện Kích thước - Chiều dài thanh thép - Tổng chiều dài thanh thép - A,B,C,….R: chiều dài từng đoạn thép Thông tin nhận dạng - Hình ảnh - Ghi chú - Đánh nhãn Trang 76
  • 78.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA THÉP Xây dựng - Biến dạng thanh thép - Làm tròn chiều dài thép Hiển thị - Hiển thị thép tại các mặt Vật liệu và hoàn thiện - Vật liệu thép Kích thước - Đường kính thép - Đường kính đoạn uốn thép thẳng - Đường kính đoạn móc thép - Đường kính đoạn uốn thép đai - Quy định độ dài của móc thép - Bán kính uốn lớn nhất Thông tin nhận dạng - ………………. MÓC THÉP 450 Trang 77
  • 79.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com MÓC THÉP 900 MÓC THÉP 1350 Trang 78
  • 80.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com MÓC THÉP 1800 BỐ TRÍ THÉP CHO CẤU KIỆN SÀN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 79
  • 81.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com SÀN 1 PHƯƠNG VÀ SÀN 2 PHƯƠNG Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng BỐ TRÍ THÉP TRONG SÀN LÀM VIỆC 1 PHƯƠNG Sổ tay kết cấu công trình – PGS PTS Vũ Mạnh Hùng Trang 80
  • 82.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THÔNG SỐ THANH THÉP SÀN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA THÉP SÀN Xây dựng - Phân vùng - Phương án đặt thép - Thêm một đoạn vào lớp bê tông bảo vệ phía trên - Thêm một đoạn vào lớp bê tông bảo vệ phía dưới Hiển thị - Hiển thị thép tại các mặt Kết cấu - Thể tích thép trong cấu kiện Các lớp - Lớp thép chính trên - Loại thép cho lớp thép chính trên - Hướng móc thép chính trên - Số lượng thanh thép chính trên - Lớp thép phụ trên - Loại thép cho lớp thép phụ trên - Hướng móc thép phụ trên - Số lượng thanh thép phụ trên - Lớp thép chính dưới - Loại thép cho lớp thép chính dưới - Hướng móc thép chính dưới - Số lượng thanh thép chính dưới - Lớp thép phụ dưới - Loại thép cho lớp thép phụ dưới - Hướng móc thép phụ dưới - Số lượng thanh thép phụ dưới Trang 81
  • 83.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ PHƯƠNG CHÍNH VÀ PHƯƠNG PHỤ THUỘC TÍNH CỦA THÉP MŨ Xây dựng - Phân vùng - Phương án đặt thép - Thêm một đoạn vào lớp bê tông bảo vệ Hiển thị - Hiển thị thép tại các mặt Kết cấu - Thể tích thép trong cấu kiện Các lớp - Mặt - Khoảng cách thép - Số lượng thanh - Kiểu thanh của thép mũ chính - Chiều dài Thanh thép mũ chính - Loại móc thép vị trí đầu thép mũ chính - Loại móc thép vị trí cuối thép mũ chính - Chiều móc thép thép mũ chính - Kiểu thanh của thép xen kẽ - Chiều dài Thanh thép xen kẽ - Loại móc thép vị trí đầu thép xen kẽ - Loại móc thép vị trí cuối thép xen kẽ - Chiều móc thép thép xen kẽ Trang 82
  • 84.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BỐ TRÍ THÉP BẰNG CÁC TẤM ĐAN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THÉP TẤM ĐAN ▪ Lưới thép thường làm sẵn tại nhà máy và lắp ráp tại công trường ▪ Tiêu chuẩn tấm lưới được áp dụng tiêu chuẩn của Mỹ ▪ Vẽ tương tự như đối với thép sàn Trang 83
  • 85.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH CỦA LƯỚI THÉP Xây dựng - Phân vùng - Kiểu tấm lưới thép - Vị trí: (Trên, dưới, trong, ngoài) - Vị trí nối chồng - Độ dài đoạn chồng theo hướng chính - Độ dài đoạn chồng theo hướng phụ - Thêm một đoạn so với lớp bê tông bảo vệ Kết cấu - Tổng khối lượng lưới thép Nhận dạng - Ghi chú thành viên lưới thép - Hình ảnh - Ghi chú - Đánh số - Đối tượng đặt lưới thép Phân kỳ - Phân kỳ đầu tư mới - Phân kỳ tháo dỡ CÁC PHƯƠNG ÁN CHỌN MỖI NỐI Aligned: Các mép tấm đan chạm nhau Trang 84
  • 86.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC PHƯƠNG ÁN CHỌN MỖI NỐI Major Half-way Stagger : Xen kẻ theo hướng chính chính giữa Major Passing Stagger : xen kẽ theo hướng chính toàn bộ Minor Half-way Stagger Xen kẻ theo hướng phụ chính giữa Minor Passing Stagger : xen kẽ theo hướng phụ toàn bộ THUỘC TÍNH CỦA LƯỚI THÉP Xây dựng - Đường kính dây cốt thép cho hướng chính - Đường kính dây cốt thép cho hướng phụ - Độ dài mặc định đoạn chồng lên nhau theo hướng chính - Độ dài mặc định đoạn chồng lên nhau theo hướng phụ - Làm tròn số Vật liệu và hoàn thiện - Vật liệu - Thuộc tính vật lý của vật liệu được gán Kết cấu - Khối lượng tấm - Khối lượng tấm trên đơn vị diện tích - Diện tích cốt thép theo phương chính - Diện tích cốt thép theo phương phụ Các lớp - Tổng độ dài của một tấm Trang 85
  • 87.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ: PHƯƠNG CHÍNH VÀ PHƯƠNG PHỤ Trang 86
  • 88.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 10 PHÂN TÍCH Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com HIỂN THỊ TRONG PHÂN TÍCH KẾT CẤU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 87
  • 89.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC LOẠI ĐƯỜNG PHÂN TÍCH TIẾNG ANH TIẾNG VIỆT Analytical Beams Phân tích dầm Analytical Braces Phân tích giằng Analytical Columns Phân tích cột Analytical Floors Phân tích sàn Analytical Foundation Slabs Phân tích sàn móng Analytical Walls Phân tích tường TẠO ĐỘ ĐỊA PHƯƠNG Columns, Braces and Beams ▪ x (red) theo phương dài của cấu kiện. ▪ y (green) theo phương ngang với tạo độ chính. ▪ z (blue) theo phương đứng với tọa độ chính Walls ▪ x (red) trong mặt phẳng, theo phương thẳng đứng. ▪ y (green) trong mặt phẳng theo phương vuông góc với trục x. ▪ z (blue) Hướng vào trong hoặc ngoài của tường Floors and Slabs ▪ x (red) trong mặt phẳng năm cùng chiều với phương chính của cấu kiện. ▪ y (green) trong mặt phẳng vuông góc với trục x ▪ z (blue) vuông góc hướng lên với bề mặt Trang 88
  • 90.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LIÊN KẾT Beam to Column Beam to Beam Beam to Wall LIÊN KẾT TƯỜNG Center of element projection Center of core projection Trang 89
  • 91.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ LIÊN KẾT CỘT VỚI DẦM VÍ DỤ LIÊN KẾT VÒNG CUNG Trang 90
  • 92.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIỂM TRA PHÂN TÍCH KẾT CẤU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CÁC YẾU TỐ CẦN KIỂM TRA ▪ Kiểm tra các gối đỡ ▪ Kiểm tra tính bền vững của mô hình ▪ Kiểm tra các công đoạn khác nhau của dự án ▪ Điều chỉnh cho ăn khớp với nhau ▪ Mỗi thành phần kết cấu phải có gối đỡ tại mô hình vật lý với điểm tựa Trang 91
  • 93.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com ĐIỀU KIỆN VỀ GỐI ĐỠ Stt CẤU KIỆN SL GỐI ĐỠ CÁC GỐI ĐỠ 1 CỘT > 2 Cột, móng đơn, móng băng, dầm tường, sàn 2 TƯỜNG > 2 tại điểm 1 gối đỡ dạng đường Cột, móng đơn, móng băng, dầm, sàn 3 DẦM > 2 gối đỡ 1 gối đỡ + 1 giải phóng lk Cột, móng đơn, móng băng, dầm, tường 4 THANH GIẰNG > 2 gối đỡ Cột, móng đơn, móng băng, dầm, tường, sàn 5 SÀN > 3 gối đỡ (k cùng trên một đường thẳng) Cột, móng đơn, móng băng, dầm, tường MẶT PHẲNG CHIẾU PHÂN TÍCH ANALYTICAL PROJECTION PLANE CẤU KIỆN MẶT PHẲNG THAM CHIẾU CỘT Có 2 mặt phẳng tham chiếu mặc định tại đỉnh và chân cột Đây là mặt phẳng song song với mặt bằng tầng xác định giới hạn của cột kết cấu TƯỜNG KẾT CẤU Là mặt phẳng tim tường DẦM Mặt phẳng mặc định có thể đặt trên mặt bằng tầng hoặc theo hình dạng của tiết diện. Mặt phẳng này theo trục X của dầm THANH GIẰNG Mặt phẳng mặc định có thể theo hình dạng của tiết diện Mặt phẳng này song song với trục X của thanh SÀN KẾT CẤU Mặt phẳng tham chiếu mặc định là song song với mặt trên của cao độ, các mặt sàn tiếp theo được xác định theo các cao độ tiếp theo của dự án MÓNG SÀN Mặt trên của móng sàn Trang 92
  • 94.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC THÀNH PHẦN TẢI TRỌNG Chỉ áp dụng cho dầm và cột, không áp dụng cho sàn - Fx: lực dọc trục X - Fy: lực dọc trục Y - Fz: lực dọc trục Z - Mx: mô men xoắn theo trục X - My: Mô men uốn theo hướng trục Y - Mz: Mô men uốn theo hướng trục Z KÝ HIỆU Biểu tượng khoảng cách cắt Giằng Dầm/vì kèo Cột Ký hiệu của thang giằng Biểm tượng ở mặt phẳng Khoảng hở của đường song song Hiện thanh giằng trên Hiện thanh giằng dưới Hiện thanh chống giằng Ký hiệu liên kết Hiện ký hiệu cho Parallel Line Line with Angle Trang 93
  • 95.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TRỌNG Tỉnh tải Hoạt tải Gió Tuyết Hoạt tải mái Tải ngẫu nhiên Nhiệt độ Động đất TỔ HỢP TẢI TRỌNG Tổ hợp tải trọng Hiệu chỉnh công thức Sử dụng tổ hợp Combination: tổ hợp, cho ra kết quả thành phần và phản lực Envelope: tổ hợp bao, cho kết quả max và min của tải trọng tổ hợp Serviceabillity: khả năng chịu tải Ultimate : trạng thái tới hạn (tổ hợp bất lợi nhất) Kết hợp với các add-in để lọc tải Trang 94
  • 96.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIỂM TRA KẾT CẤU Tự động kiểm tra Kiểm tra gối Tính bền vững của kết cấu Sai số Khoảng cách giữa các gối đỡ Khoảng cách giữa mô hình phân tích và mô hình vật lý Tự động căn chỉnh các liên kết Tự động căn chỉnh theo phương ngang Tự động căn chỉnh theo phương đứng Kiểm tra các thành phần gối đỡ Kiếm tra theo thứ tự vòng Kiểm tra tính bền vững của mô hình vật lý và mô hình phân tích Kiểm tra khả năng liên kết của mô hình phân tích Kiểm tra mô hình phân tích được điều chỉnh cách xa vị trí ban đầu hay không Kiểm tra dầm với sàn có trùng nhau không Kiểm tra tính ổn định sau khi giải phóng liên kết Kiểm tra mô hình phân tích có nằm ngoài mô hình vật lý không Kiểm tra mô hình đã gán giá trị vật liệu chưa Hiển thị mô hình phân tích có phương án Phân tích đầu mút tuyến tính của mô hình KÝ HIỆU GỐI ĐỠ Ký hiệu các gối Ngàm cứng Gối cố định Ngàm trượt Tự định nghĩa Khoảng cách giữa diện tích và đường ký hiệu Trang 95
  • 97.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GỐI ĐỠ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CÁC LOẠI GỐI ĐỠ Gối đỡ cho điểm Gối đỡ cho đường Gối đỡ cho mặt phẳng Trang 96
  • 98.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC LOẠI GỐI ĐỠ STT PHƯƠNG Fixed (ngàm) Pinned (gối cố định) Roller (ngàm trượt) User Defined (Tự định nghĩa) 1 X-Translation Fixed Fixed Released Tùy chỉnh 2 Y-Translation Fixed Fixed Released Tùy chỉnh 3 Z-Translation Fixed Fixed Fixed Tùy chỉnh 4 X-Rotation Fixed Released Released Tùy chỉnh 5 Y-Rotation Fixed Released Released Tùy chỉnh 6 Z-Rotation Fixed Released Released Tùy chỉnh KÝ HIỆU GỐI ĐỠ Ký hiệu các gối Ngàm cứng Gối cố định Ngàm trượt Tự định nghĩa Khoảng cách giữa diện tích và đường ký hiệu Trang 97
  • 99.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHẤT TẢI Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com TẢI THEO ĐIỂM Nhóm dữ liệu nhận dạng - Miêu tả - Diễn giải Nhóm phân tích kết cấu - Có phản lực - Loại tải - Chọn hướng của tải trọng (vuông góc với mặt phẳng làm việc)  Workplane: mặt phẳng làm việc  Project: mặt phẳng tham chiếu - Fx, Fy, Fz Lực tác dụng dọc trục - Mx, My, Mz: Mô men quay các trục Nhóm hiển thị: - Mũi tên biểu diễn lực - Tỷ lệ biểu diễn lực - Đầu mũi tên biểu diễn mô men - Đầu mũi tên biểu diễn mô men phân bố - Tỷ lệ biểu diễn mô men Trang 98
  • 100.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI THEO ĐƯỜNG Nhóm dữ liệu nhận dạng - Miêu tả - Diễn giải Nhóm phân tích kết cấu - Có phản lực - Loại tải - Chọn hướng của tải trọng (vuông góc Với mặt phẳng làm việc)  Workplane: mặt phẳng làm việc  Project: mặt phẳng tham chiếu - Fx1, Fy1, Fz1: Lực tác dụng dọc trục đoạn 1 - Fx2, Fy2, Fz2: Lực tác dụng dọc trục đoạn 2 - Mx1, My1, Mz1: Mô men quay các trục đoạn 1 - Mx2, My2, Mz2: Mô men quay các trục đoạn 2 - Tải trọng phân bố đều - Giá trị lực trên hình tham chiếu - Chiều dài của lực Nhóm khác - Loại tải Nhóm hiển thị: - Mũi tên biểu diễn lực - Tỷ lệ biểu diễn lực - Khoảng cách giữa các mũi tên - Đầu mũi tên biểu diễn mô men - Đầu mũi tên biểu diễn mô men phân bố - Tỷ lệ biểu diễn mô men TẢI PHÂN BỐ TRÊN BỀ MẶT Nhóm dữ liệu nhận dạng - Miêu tả - Diễn giải Nhóm phân tích kết cấu - Có phản lực - Loại tải - Chọn hướng của tải trọng (vuông góc với mặt phẳng làm việc)  Workplane: mặt phẳng làm việc  Project: mặt phẳng tham chiếu - Fx1, Fy1, Fz1: Lực tác dụng dọc trục điểm 1 - Fx2, Fy2, Fz2: Lực tác dụng dọc trục điểm 2 - Fx3, Fy3, Fz3: Lực tác dụng dọc trục điểm 3 Nhóm khác - Loại tải Nhóm hiển thị: - Mũi tên biểu diễn lực - Tỷ lệ biểu diễn lực trên bề mặt - Khoảng cách giữa các mũi tên Trang 99
  • 101.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TỈNH TẢI CẤU TẠO Ví dụ trong bài lấy: 300daN/m2 = 3 kN/m2 Ví dụ trong bài lấy: 160 daN/m2 = 1.6 kN/m2 HOẠT TẢI Ví dụ trong bài: - Hoạt tải sàn điển hình: 300daN/m2 = 3 kN/m2 - Hoạt tải mái 1 kN/m = 1kN/m2 Tiêu chuẩn: mục 2.2.2 TCVN 2737 1995 Trang 100
  • 102.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TRỌNG GIÓ TẢI TRỌNG GIÓ Trang 101
  • 103.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com PHÂN TÍCH TẢI TRỌNG CHO TOÀN BỘ KHUNG Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CHỌN LỰA PHƯƠNG ÁN Chọn cấu kiện trong dự án Chỉ chọn những cấu kiện đã chọn Chọn loại tải cho tải trọng trọng lượng bản thân Bỏ qua trọng lượng bản thân Trang 102
  • 104.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com HIỂN THỊ Hiển thị Biểu đồ màu Giá trị Cấu kiện Sàn Tường Dầm Cột Móng TIÊU CHUẨN TÍNH TOÁN Xác định tiêu chuẩn tính toán Theo tiêu chuẩn ASCE-7/5 và IBC2006 Loại kết cấu Theo tiêu chuẩn EN 1991-1-1 Loại kết cấu Trang 103
  • 105.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TỔNG QUAN Thuộc tính Tên Vật liệu Tên vật liệu Mô đun biến dạng Trọng lượng riêng Mặt cắt Dày Tên family Loại Family GỐI ĐỠ Gối đỡ tại nút/ Gối đỡ theo đường Trang 104
  • 106.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TRỌNG VÀ TỔ HỢP CHẤT TẢI Loại tải Lực tập trung tại nút/ lực tác dụng theo đoạn thẳng/ lực tác dụng lên bề mặt Trang 105
  • 107.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN Hoạt động của tải trọng Toàn bộ cấu trúc Chỉ có tầng nào đặt tải KẾT QUẢ Lực tác dụng lên các bộ phận Trên diện tích Trên đoạn thẳng Lực tập trung tại nút Chỉ hiển thị tại móng Biểu đồ lực dọc trục Tổng lực tại trọng tâm Biểu đồ ứng suất pháp tuyến Trang 106
  • 108.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BÁO CÁO Dữ liệu Hiển thị mô hình Hiển thị gối đỡ và toạ độ Tải trọng và kết quả Tải và tổ hợp tải trọng Thành phần lực Giá trị cực đại và cực tiểu Kết quả chi tiết Chọn loại tải cần hiển thị LƯU KẾT QUẢ Lưu trữ lực tác dụng lên móng Lưu trữ lực tác dụng lên cột, tường Loại tải cần lưu Trang 107
  • 109.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com PHÂN TÍCH TẢI TRỌNG CHO DẦM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com TỔNG QUAN Vật liệu cho dầm Vật liệu Mô dun E Trọng lượng Tiết diện của dầm Loại family Kiểu dầm Diện tích mặt cắt ngang Mô men quán tính Nút, khẩu độ Trang 108
  • 110.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GỐI Fixed: khớp Released: giải phóng liên kết TẢI TỔ HỢP Trang 109
  • 111.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI - TỔ HỢP CHẤT TẢI Loại tải Lực tập trung vào nút/lực phân bố đều Trang 110
  • 112.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN Giá trị cực tiểu và cực đại TÍNH TOÁN Phản lực Chuyển vị tại các nút Trang 111
  • 113.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN Kết quả tại các khẩu độ Phản lựcChuyển vị Nội lực Lực cắt Mômen TÍNH TOÁN Kết quả tại các điểm Trang 112
  • 114.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT QUẢ Kích thước dầm Gối đỡ Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Kết quả chi tiết Chọn loạt tải cần hiển thị Hình vẽ Số nút Số thanh Số khẩu độ Mặt cắt dọc dầm Gối đỡ Lực tác dụng Biểu đồ kết quả THIẾT LẬP HIỂN THỊ Số hiệu nút Số hiệu thanh Số khẩu độ Tiết diện thanh dầm Gối đỡ Lực tác dụng Kết quả Hiện tỷ lệ hiển thị Trang 113
  • 115.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com PHÂN TÍCH TẢI TRỌNG CHO KHUNG Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CHỌN PHƯƠNG ÁN Chọn loại tải cho trọng lượng bản thân Bỏ qua trọng lượng bản thân Trang 114
  • 116.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TỔNG QUAN Vật liệu cho thanh Vật liệu Mô dun E Trọng lượng Tiết diện của dầm Loại family Kiểu dầm Diện tích mặt cắt ngang Mô men quán tính Nút, khẩu độ GỐI Fixed: khớp Released: giải phóng liên kết Trang 115
  • 117.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TỔ HỢP TẢI TRỌNG CHẤT TẢI Trang 116
  • 118.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN BÁO CÁO Kích thước dầm Gối đỡ Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Kết quả chi tiết Chọn loạt tải cần hiển thị Hình vẽ Số nút Số thanh Số hiệu của các cấu kiện Mặt cắt dọc dầm Gối đỡ Lực tác dụng Biểu đồ kết quả Trang 117
  • 119.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Số hiệu nút Số hiệu thanh Số hiệu của cấu kiện Tiết diện thanh dầm Gối đỡ Lực tác dụng Kết quả THIẾT LẬP HIỂN THỊ PHÂN TÍCH TẢI TRỌNG CHO SÀN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 118
  • 120.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHỌN PHƯƠNG ÁN Chọn loại tải cho trọng lượng bản thân Bỏ qua trọng lượng bản thân TỔNG QUAN Vật liệu cho sàn Vật liệu Mô dun E Hệ số poission Trọng lượng Hình dạng kích thước Bề dày tấm Tạo độ đường bao/ Lỗ trống/ Các đoạn/các nút/ các cạnh Trang 119
  • 121.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GỐI Gối đỡ tại các nút/ gối đỡ các cạnh TẢI VÀ TỔ HỢP Loại tải/ tổ hợp tải trọng Trang 120
  • 122.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TRỌNG Loại tải Lực phân bố trên nút/ Lực phân bố trên cạnh / lực phân bố trên bề mặt CHIA LƯỚI PHẦN TỬ Kích thước chia ô lưới Kích cỡ Kích hoạt Tự động kích hoạt Số lượng nút đã chia Trang 121
  • 123.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN Tính toán Loại tải Kết quả theo Mx, My, Mxy: mô men Rx, Ry: phản lực Uz: chuyển vị theo trục Z Qx, Qy: lực ngang Giá trị cực đại cực tiểu/ phản lực/ Chuyển vị tại các điểm/ Lực tại các điểm BÁO CÁO Dữ liệu Hiển thị kích thước khung Gối đỡ Lưới phần tử Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Kết quả chi tiết Chọn loạt tải cần hiển thị Hình vẽ Số nút Số thanh Số cạnh Gối đỡ Lực tác dụng Lưới phần tử Biểu đồ kết quả Biểu đồ màu Trang 122
  • 124.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com HIỂN THỊ Hiển thị Số hiệu đường bao Số hiệu nút Số hiệu cạnh Gối Lực Lưới Kết quả Biểu đồ màu Bắt điểm Lưới Nút PHÂN TÍCH TẢI TRỌNG CHO VÌ KÈO Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 123
  • 125.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHỌN PHƯƠNG ÁN Chọn loại tải cho trọng lượng bản thân Bỏ qua trọng lượng bản thân TỔNG QUAN Vật liệu cho dầm Vật liệu ModuL E Trọng lượng Tiết diện của dầm Loại family Kiểu dầm Nút/ thanh Trang 124
  • 126.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GỐI Fixed: khớp Released: giải phóng liên kết TẢI VÀ TỔ HỢP Trang 125
  • 127.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI TRỌNG TÍNH TOÁN Phản lực Chuyển vị Lực dọc Trang 126
  • 128.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BÁO CÁO Kích thước dầm Gối đỡ Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Kết quả chi tiết Chọn loạt tải cần hiển thị Hình vẽ Số nút Số thanh Số cấu kiện Mặt cắt dọc dầm Gối đỡ Lực tác dụng Biểu đồ kết quả THIẾT LẬP HIỂN THỊ Số hiệu nút Số hiệu thanh Số thành viên Tiết diện thanh dầm Gối đỡ Lực tác dụng Kết quả Hiện tỷ lệ hiển thị Trang 127
  • 129.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com PHÂN TÍCH KẾT CẤU CHO MASS Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CHỌN PHƯƠNG ÁN Chọn tất cả khối trong dự án Chọn khối đã lựa chọn Trang 128
  • 130.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TỔNG QUAN Cấu kiện chọn Tên Số lượng Dày Vật liệu Tên vật liệu Môdun E Hệ số poisson Trọng lượng GỐI Trang 129
  • 131.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẢI VÀ TỔ HỢP Loại tải Tự động Nhập tải trọng gió Loại tải Giá trị tải Phương Có tính tham khảo TẢI Loại tải Tự động Nhập tải trọng gió Loại tải Giá trị tải Phương Có tính tham khảo W+: gió đẩy W-: gió hút Trang 130
  • 132.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH TOÁN Tính toán Loại tải Kết quả theo Chuyển vị Tỷ lệ Giá trị cực đại, cực tiểu BÁO CÁO Dữ liệu Hiển thị kích thước Gối đỡ Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Giá trị cực đại, cực tiểu cho từng thành phần riêng Chọn loạt tải cần hiển thị Trang 131
  • 133.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 11: GIỚI THIỆU TOOLS HỖ TRỢ REVIT STUCTURE Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com THIẾT KẾ HỖN HỢP COMPOSITE DESIGH Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 132
  • 134.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com ĐIỀU KIỆN ÁP DỤNG 1. Dầm: - Dầm phải thẳng - Theo tiêu chuẩn của USA (AISC) - Dầm phải nằm trong một mặt phẳng - Không được cắt xuyên qua dầm khác - Không có dầm hình vòng tròn - Dầm sàn phải nằm trên một cao trình ĐIỀU KIỆN ÁP DỤNG 2. Sàn: - Sàn chỉ có một phương - Sàn bê tông cốt thép - Sàn liền - Dầm nằm dưới sàn, mặt dầm trùng với mặt sàn - Sàn phải là tấm phẳng Trang 133
  • 135.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com ĐIỀU KIỆN ÁP DỤNG 3. Tải trọng - Áp dụng với hoạt tải và tĩnh tải - Tải trọng đặt trực tiếp trên dầm - Chỉ tính lực vuông góc TỔNG QUAN Khả năng bị hư hỏng Hỏng hoàn toàn Trang 134
  • 136.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BẢNG THÔNG KÊ THÔNG SỐ DẦM Dài Vật liệu Mô dun biến dạng Toạ độ gối đỡ Tên dầm A: Tiết diện I: Moomen quán tính Z: Độ cứng chống cắt trên trục Z Chống cắt BẢNG THỐNG KÊ THÔNG SỐ SÀN Sàn Đường định hướng của sàn Độ dày sàn Chiều dày bê tông Tỷ trọng bê tông Ứng suất Cường độ nén Bề rộng cánh Khoảng cách nhịp Khoảng cách nút Bề rộng trên Bề rộng dưới Trang 135
  • 137.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ Giới hạn kích thước tiết diện ngang của dầm - Phương thức chọn dầm - By Weight: theo trọng lượng - By Depth: theo chiều của tiết diện - Chiều cao nhỏ nhất của tiết diện dầm - Chiều cao lớn nhất của tiện diện dầm - Tỷ lệ lớn nhất giữa khẩu độ và chiều cao dầm Giới hạn phần trăm hỗn hợp của khung - Nhỏ nhất - Lớn nhất Độ uốn xoắn sườn bên của dầm - Kiểm tra độ uốn xoắn sườn bên của dầm không có giằng - Tỷ lệ giữa chiều dài đoạn không có giằng và chiều dài thanh - Hệ số Cb cho khẩu độ phía sau - Hệ số Cb cho dầm chìa Tải trọng phân bố đều - Tĩnh tải - Hoạt tải Dầm chìa và các khẩu độ phía sau - Dùng một tiết diện cho cả 2 - Tối ưu hoá một cách độc lập VẬT LIỆU Vật liệu cho dầm - Sử dụng vật liệu đã gán của Revit - Xác định lại vật liệu cho các thanh dầm - Fy: Cường độ - Es: mô dun E - Giá thép Vật liệu cho sàn - Giá bê tông - Hệ số vượt tải của bê tông - Tải trọng nước đọng (tải trọng bê tông khô trên trọng lượng riêng của bê tông) Trang 136
  • 138.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com ĐINH TÁN Tổng thể - Chiều cao - Đường kính của đinh tán - Giá của một đinh tán - Hệ số tỷ trọng - Sử dụng đinh tán có nhiều đoạn Vật liệu - Fy: Cường độ - Es: mô dun E Giới hạn khoảng cách - Khoảng cách lớn nhất - Khoảng cách nhỏ nhất - Đặt đinh tán ít nhất trên thanh dầm không hỗn hợp ĐỘ VÕNG VÀ CONG Độ cong - Thiết kế dầm với độ cong - Khẩu độ nhỏ nhất bị cong - Độ cong nhỏ nhất - Độ cong lớn nhất - Bước cong - Tính độ cong thép theo % của tĩnh tải Giới hạn độ võng - Độ võng kết cấu tuyệt đối - Độ võng kết cấu tương đối - Độ bền tuyệt đối - Độ trùng khớp tuyệt đối - Độ trùng khớp tương đối Trang 137
  • 139.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT LẬP HIỂN THỊ Số hiệu nút Tiết diện thanh dầm Gối đỡ Lực tác dụng Kết quả Đinh tán Hiện tỷ lệ hiển thị TÍNH TOÁN Phản lực Chuyển vị Lực cắt dọc Mô men Phản lực Chuyển vị tại nút Kết quả các điểm đặt trưng Trang 138
  • 140.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ Thuộc tính của dầm Độ võng Thiết kế hỗn hợp Số lượng định tán tại nút Số lượng đinh yêu cầu Tỷ lệ đinh thiết lập và đinh yêu cầu Trái Kết quả dầm Giá trị 0,9 mômen Số hàng đinh Cấp độ bền tối thiểu của đinh Giá Cường độ kéo của thép Cường độ nén bê tông Cường độ nén thép Phương pháp tính Chọn tiết diện tốt nhất Thiết kế hỗn hợp (đinh tán hoặc chốt) Thiết kế không phải hỗn hợp Thiết kế cho dầm chọn Thiết kế cho tất cả các dầm Kiểm tra cuối cùng cho mô hình Thép Các cấu kiện thất bại Tỷ lệ KẾT QUẢ Dữ liệu Hiển thị kích thước Gối đỡ Tải trọng và kết quả Loại tải và tổ hợp Thành phần lực Giá trị cực đại, cực tiểu Kết quả chi tiết Chọn loạt tải cần hiển thị Thiết kế Thiết lập Kết quả Hiển thị Số nút Mặt cắt Gối Lực Kết quả Đinh tán Trang 139
  • 141.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ KHỐI MASS Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com KHỐI MASS Trang 140
  • 142.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KHỐI MASS KHỐI MASS Trang 141
  • 143.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KHỐI KẾT CẤU KHỐI KẾT CẤU Trang 142
  • 144.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KHỐI KẾT CẤU ĐIỀU KIỆN ÁP DỤNG 1. Khối mass phải là một tệp của thư viện – Conceptual Mass (file *.rfa) 2. Không sử dụng được In- Place Mass 3. Bề mặt mass phải được chia ô lưới Trang 143
  • 145.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Làm mới dự án khi thay đổi REX: khởi tạo tại Revit Extension Revit: khởi tạo tại dự án Revit đang hoạt động Robot: khởi tạo tại dự án Robot Structural THUỘC TÍNH Tổng quan Hình khối Tên khối Vị trí X Y Z Góc nghiêng Sàn Tên tầng mặt đất Số tầng Cao 1 tầng Sàn trên cùng Sàn dưới cùng Sàn giữa các tầng Sàn cách tầng Tiết diện sàn Trang 144
  • 146.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH Phương ngang - Mặt phẳng tham chiếu của khối - Loại - Mật phẳng tham chiếu của mép - Số mép của khối - Kiểu liên kết của mép theo phương ngang Phương thẳng - Mặt phẳng làm việc của khối - Kiểu Các cấu kiện kết cấu bị cắt - Khối cắt Phạm vi - A theo phương X - B theo phương Y - H theo phương Z THUỘC TÍNH Lưới - Tắt bật lưới - Lưới trên mái - Tạo lưới trên bề mặt khối - Số lượng lưới trục X - Chia đều khoảng cách tại các tầng trục X - Chia đều khoảng cách tại mái trục X - Khoảng cách chia đều trên trục X - Tạo mắt lưới tại điểm giao nhau X/Y - Tạo dầm tại các vị trí giao nhau X/Y - Tiết diện của dầm - Số lượng lưới trục Y - Chia đều khoảng cách tại các tầng trục Y - Chia đều khoảng cách tại mái trục X - Khoảng cách chia đều trên trục Y - Tạo mắt lưới tại điểm giao nhau X/Y - Tạo dầm tại các vị trí giao nhau X/Y - Tiết diện của dầm Trang 145
  • 147.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH Cột - Dựng cột - Kiểu - Nghiêng - Thẳng đứng - Nghiêng, chạm mái - Thẳng đứng, chạm mái - Số cột - Cột trái - Cột phải - Tiết diện Dầm - Có dầm - Có dầm mái - Tiết diện Thanh giằng chéo - Thanh giằng - Kiểu - Tiết diện THUỘC TÍNH Tường - Tường - Tường ngăn - Chiều cao theo tầng (lấy theo chiều cao tầng) - Cao (tùy ý) - Kiểu - Tiết diện - Cao độ (chọn ký hiệu cho cao độ) - Lỗ trống - Vị trí lỗ trống Mái kết cấu - Mái kết cấu - Chiều cao - Bán kính - Hiệu chỉnh kiểu mái - Hiểu chỉnh đường cong mái - Số lượng bề mặt ảnh hưởng - Phương ảnh hưởng của bề mặt Trang 146
  • 148.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Tải Tỉnh tải Hoạt tải Giảm tải hoạt tải Kích hoạt giảm tải hoạt tải Theo tiêu chuẩn: - ASCE – 7/05 (Mỹ) - IBC 2006 (Quốc tế) - EN 1991/01/01 (Euro) Loại giảm tải (hệ số giảm tải) Bảng tóm tắt cấu trúc Tổng quan - Sắp xếp - Tên khối Cột - Số - Vật liệu - Tiết diện - Thể tích - Trọng lượng Tấm Móng Trang 147
  • 149.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ NHÀ GỖ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 148
  • 150.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ KHUNG GỖ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com TỔNG QUAN Tường Tên Cao Dài Dày Dày lõi Vị trí Chức năng Bỏ khung Thông tin Số hiệu tường Số lỗ trống Đoạn hở đáy Đoạn hở đỉnh Thuộc tính khung Sử dụng vuông góc với tường Trang 149
  • 151.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KHUNG Tường Tên Cao Dài Dày Dày lõi Vị trí Chức năng Bỏ khung Thanh đứng Áp dụng tất cả các tường Dài Đoạn hở Trung gian Số lượng trung gian Liệt kê phân chia Thông thường Tự định nghĩa Sl thanh trên ở ô trống SL thanh dưới ở ô trống Thanh ngang Áp dụng tất cả các tường Tạo thêm thanh ngang Chiều cao Thuộc tính Xoay Cao Rộng Loại thanh Vật liệu: GÓC L Tường Tên Cao Dài Dày Dày lõi Vị trí Chức năng Bỏ khung Loại Đoạn hở Thuộc tính Xoay Cao Rộng Loại thanh Vật liệu Trang 150
  • 152.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GÓC T Tường Tên Cao Dài Dày Dày lõi Vị trí Chức năng Bỏ khung Loại Thuộc tính Xoay Cao Rộng Loại thanh Vật liệu Ô TRỐNG Ô trống Tên tường Cao Dài Tọa độ X Tọa độ Y Loại Đoạn hở Thuộc tính 1 Xoay Cao Rộng Loại thanh Vật liệu Thuộc tính 2 Xoay Cao Rộng Loại thanh Vật liệu Trang 151
  • 153.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÙY CHỈNH Tường Tên Cao Dài Dày Dày lõi Vị trí Chức năng Bỏ khung Tọa độ cấu kiện Thuộc tính Cao Rộng Xoay Loại thanh Vật liệu THIẾT KẾ 4 MÁI GỖ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 152
  • 154.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÊN CÁC CẤU KIỆN MÁI http://longthohue.com.vn CẦU PHONG Thuộc tính cầu phong Loại Dày Sâu Cắt Khoảng cách tối thiểu Tăng Giám Trang 153
  • 155.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BÁN KÈO Ban kèo Loại Dày Sâu Cắt XÀ GỒ ĐỈNH MÁI Xà gồ đỉnh Loại Dày Sâu Cắt h1 Cắt h2 Trang 154
  • 156.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÌ KÈO Giăng vì kèo Loại Dày Sâu Điểm đặt Tầng Khoảng chênh XÀ GỒ Xà gồ Dày Sâu Điểm đặt Tầng Khoảng chênh Cắt h1 Trang 155
  • 157.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT KẾ 2 MÁI GỖ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com XÀ GỒ Cầu phong Loại Dày Sâu Điểm đặt Cắt Khoảng cách chia Trang 156
  • 158.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XÀ GỒ ĐỈNH MÁI Xà gồ đỉnh mái Loại Dày Sâu Điểm đặt Cắt h1 Cắt h2 CẦU PHONG ĐẦU HỒI Trang 157
  • 159.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XÀ GỒ Xà gồ Dày Sâu Điểm đặt Tầng Khoảng chênh Cắt h1 VÌ KÈO Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 158
  • 160.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TẤM KÊ TƯỜNG Thiết lập Tên family Thiết lập Rộng Cao VÌ KÈO Vì kèo Thiết lập Khẩu độ Vì kèo Số lượng Tên Kiểu Thanh ngang Tên Kiểu Trang 159
  • 161.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÌ KÈO ĐẦU HỒI Vì kèo đầu hồi 1 Thiết lập chung Vì kèo Thanh chống phụ Thanh ngang Vì kèo đầu hồi 2 Thiết lập chung Vì kèo Thanh chống phụ Thanh ngang Thiết lập Bổ sung vào không Loại vì kèo Tên loại vì kèo Loại và kiểu thanh Tên Loại CHƯƠNG 12: TRIỂN KHAI CHI TIẾT Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Làm theo hướng dẫn Trang 160
  • 162.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 13 THỐNG KÊ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CÔNG THỨC THAM BIẾN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 161
  • 163.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC KÝ HIỆU TOÁN HỌC VÀ CÔNG THỨC Tiếng anh Tiếng việt Ký hiệu Addition Subtraction Multiplication Division Exponentiation Logarithm Square root Sine Cosine Tangent Arcsine Arccosine Arctangent 10 raised to an x power Absolute Valu Pi Cộng Trừ Nhân Chia Số mũ Loogarit cơ số 10 Căn bậc 2 Sin Cos Tang Arc sin Arc cos Arctang E mũ Giá trị tuyệt đối Số pi (3.141493...) + - * / ^: x^y, x Log sqrt: sqrt(16) sin Cos Tan Asin Acos Atan Exp(x) Abs Pi() VÍ DỤ ▪ Length = Height + Width + sqrt(Height*Width) ▪ Length = Wall 1 (11000mm)+ Wall 2 (15000mm) ▪ Area = Length (500mm) * Width (300mm) ▪ Area = pi() * Radius ^ 2 ▪ Volume = Length (500mm) * Width (300mm) * Height (800 mm) ▪ Width = 100m * cos(angle) ▪ x = 2*abs(a) + abs(b/2) ▪ ArrayNum = Length/Spacing Trang 162
  • 164.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ VỀ LÀM TRÒN SỐ Function syntax Description Examples round(x) Làm tròn theo giá trị gần đến số nguyên nhất, không quan tâm đến hướng round(3.1) = 3 round(3.5) = 4 round(-3.7) = -4 roundup(x) Làm tròn với giá trị nguyên lớn hơn hoặc bằng chính nó roundup(3) = 3 roundup(3.1) = 4 roundup(-3.7) = -3 rounddown(x) Làm tròn với giá trị nguyên nhỏ hơn hoặc bằng chính nó rounddown(3) = 3 rounddown(3.7) = 3 rounddown(-3.7) = -4 LỆNH ĐIỀU KIỆN “IF” ▪ Cú pháp: IF(<điều kiện>,<kết quả đúng với điều kiện>,<kết quả sai so với điều kiện>) Ví dụ: ▪ Simple IF: =IF (Length < 3000mm, 200mm, 300mm) ▪ IF with a text parameter: =IF (Length > 35', “String1”, “String2”) ▪ IF with logical AND: =IF ( AND (x = 1 , y = 2), 8 , 3 ) ▪ IF with logical OR: =IF ( OR ( A = 1 , B = 3 ) , 8 , 3 ) ▪ Embedded IF statements: =IF ( Length < 35' , 2' 6" , IF ( Length < 45' , 3' , IF ( Length < 55' , 5' , 8' ) ) ) Trang 163
  • 165.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC BẢNG THỐNG KÊ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 164
  • 166.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Trang 165
  • 167.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com Day: round(Volume / Area / 1 mm) * 1 mm KL(kg): (Bar Diameter / 2 mm) ^ 2 * 10^-6*Pi() * Dai_Tong*7850 Trang 166
  • 168.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÔNG THỨC BẢNG THÔNG KÊ CỐT THÉP ▪ SL_Tong: Quantity * SoCauKien ▪ Dai_Tong: Bar Length / 1 mm * SL_Tong ▪ KL(kg): (Bar Diameter / 2 mm) ^ 2 * 10^-6*Pi() * Dai_Tong*7850 Trang 167
  • 169.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com SỬ DỤNG KEYNOTE LẬP DỰ TOÁN Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com ĐỊNH MỨC 1776/BXD-VP ĐỊNH MỨC DỰ TOÁN XÂY DỰNG CÔNG TRÌNH – PHẦN XÂY DƯNG Trang 168
  • 170.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÔNG THỨC FILE KEYNOTE Cấp Mã số Hở Diễn giãi Hở Thư mục mẹ Hở 1 AF.10000 Tab Vữa bê tông sản xuất bằng máy trộn và đổ bằng thủ công 2 AF.11000 Tab Bê tông lót móng, móng, nền, bệ máy Tab AF.10000 Tab 3 AF.11110 Tab Bê tông lót móng, trộn bằng máy, đổ thủ công, chiều rộng <=250, đá 4x6, M100 Tab AF.11000 Tab Trang 169
  • 171.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 14 BẢN VẼ Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com QUY TẮC ĐẶT TÊN BẢN VẼ KÝ HIỆU TÊN KÝ HIỆU TÊN G H V B C L S A I Q F General Sheet list, symbols, code summary, etc. Hazardous Materials Abatement, handling, etc. Survey / Mapping Geotechnical Civil Landscape Structural Architectural Interiors Equipment Fire Protection P D M E W T R X Z O Plumbing Process Mechanical Electrical Distributed Energy Telecommunications Resource Existing conditions / buildings Other Disciplines Contractor / Shop Drawings Operations http://dotuanhanh.blogspot.com Trang 170
  • 172.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com QUY TẮC ĐÁNH SỐ ▪ 001 General (symbols legend, notes, etc.) ▪ 101 Plans (horizontal views) ▪ 201 Elevations (vertical views) ▪ 301 Sections (sectional views, wall sections) ▪ 401 Large-Scale Views (plans, elevations, stair sections, or sections that are not details) ▪ 501 Details ▪ 601 Schedules and Diagrams ▪ 701 User Defined (for types that do not fall in other categories, including typical detail sheets) ▪ 801 User Defined (for types that do not fall in other categories) ▪ 901 3D Representations (isometrics, perspectives, photographs) http://dotuanhanh.blogspot.com VÍ DỤ ▪ AD107 - Architectural Demolition Floor Plan, seventh sheet ▪ A-204 - Architectural Elevations, fourth sheet ▪ I-316 - Interior Section, sixteenth sheet ▪ QH601 - Hospital Equipment Schedule, first sheet ▪ FA601 - Fire Alarm Diagrams, third sheet ▪ P-102 - Plumbing Floor Plan, second sheet ▪ MH402 - Large Scale HVAC Drawings, second sheet ▪ MP501 - HVAC Piping Details, first sheet ▪ EP110 - Electrical Power Plan, tenth sheet ▪ EL103 - Electrical Lighting Plan, third sheet ▪ T-505 - Telecommunications Details, fifth sheet ▪ RA102 - Architectural Existing Building Plan, second sheet http://dotuanhanh.blogspot.com Trang 171
  • 173.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TCVN BẢN VẼ ▪ TCVN 6003:1995 Bản vẽ xây dựng. Cách kí hiệu công trình và các bộ phận công trình. ▪ TCVN 5896:1995 Bản vẽ xây dựng. Các phần bố trí hình vẽ,chú thích bằng chữ và khung tên trên hình vẽ ▪ TCVN 5897:1995 Bản vẽ kỹ thuật - Bản vẽ xây dựng - Cách ký hiệu công trình và bộ phận các công trình.Kí hiệu các phòng và các diện tích khác ▪ TCVN 4612:1995 Hệ thống tài liệu thiết kế xây dựng – Kết cấu bê tông cốt thép – Kí hiệu quy ước và thể hiện bản vẽ ▪ TCVN 5671-1992: Hệ thống tài liệu thiết kế xây dựng – Hồ sơ thiết kế kiến trúc ▪ TCVN 5686-1992: Hệ thống tài liệu thiết kế xây dựng – Các kết cấu công trình xây dựng – Kí hiệu quy ước chung TCVN BẢN VẼ ▪ TCVN 5422:1991 Hệ thống tài liệu thiết kế xây dựng. Kí hiệu đường ống. ▪ TCVN 5570:1991 Hệ thống tài liệu thiết kế xây dựng. Bản vẽ xây dựng. Kí hiệu đường nét và đường trục trên bản vẽ ▪ TCVN 5571:1991 Hệ thống tài liệu thiết kế xây dựng. Bản vẽ xây dựng. Khung tên ▪ TCVN 4614:1988 Hệ thống tài liệu thiết kế xây dựng. Các bộ phận cấu tạo của ngôi nhà. Kí hiệu quy ước trên bản vẽ xây dựng ▪ TCVN 4607:1988 Hệ thống tài liệu thiết kế xây dựng. Ký hiệu quy ước trên bản vẽ tổng mặt bằng và mặt bằng thi công công trình. ▪ TCVN 4608:1988 Hệ thống tài liệu thiết kế xây dựng. Chữ và chữ số trên bản vẽ xây dựng Trang 172
  • 174.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TCVN BẢN VẼ ▪ TCVN 4609:1988 Hệ thống tài liệu thiết kế xây dựng. Đồ dùng trong nhà. Ký hiệu quy ước thể hiện trên bản vẽ mặt bằng ngôi nhà ▪ TCVN 4455:1987 Hệ thống tài liệu thiết kế xây dựng. Quy tắc ghi kích thước, chữ tiêu đề, các yêu cầu kỹ thuật và biểu bảng trên bản vẽ ▪ TCVN 3990:1985 Hệ thống tài liệu thiết kế xây dựng. Quy tắc thống kê và bảo quản bản chính hồ sơ thiết kế xây dựng ▪ TCVN 3988:1985 Hệ thống thiết kế tài liệu xây dựng. Quy tắc trình bày những sửa đổi khi vận dụng tài liệu thiết kế ▪ TCVN 3987:1985 Hệ thống tài liệu thiết kế xây dựng- Quy tắc sửa đổi hồ sơ thi công ▪ Quyết định số 21/2005/QĐ-BXD Hệ thống ký hiệu bản vẽ dùng trong các đồ án quy hoạch xây dựng VÍ DỤ TCVN 4612:1995 Trang 173
  • 175.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ TCVN 5686:1992 VÍ DỤ TCVN 5686:1992 Trang 174
  • 176.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com VÍ DỤ TCVN 5686:1992 THÔNG TIN DỰ ÁN Dữ liệu nhận dạng - Tên tổ chức - Tên viết tắt của tổ chức - Tên tòa nhà - Tên tác giả Nhóm năng lượng - Cài đặt năng lượng Nhóm khác - Ngày phát hành dự án - Tình trạng dự án - Tên khách hàng - Địa chỉ dự án - Tên dự án - Mã số dự án Trang 175
  • 177.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIỂM TRA BẢN VẼ ▪ Kiểm tra tên tập tin theo tiêu chuẩn ▪ Kiểm tra tất cả các thành viên làm việc trong nhóm đã hoàn thành “Save to Central” và "relinquishing all editing"? ▪ Xem xét và xử lý hết toàn bộ "warning messages" mà chúng có thể gây ra rủi ro ▪ Kiểm tra toàn bộ các "families" đã được đặt tên theo tiêu chuẩn không? ▪ Kiểm tra các "Annotation Styles" và quy ước đặt tên chúng đã theo tiêu chuẩn không? ▪ Kiểm tra tất cả các "content elements" đã được đặt đúng theo quy ước sắp xếp Workset theo tiêu chuẩn không? ▪ Kiểm tra mô hình xem chúng được lắp ráp chính xác chưa? ▪ Kiểm tra cách thức và quy ước nếu tài liệu nếu làm theo Phasing / Design Options theo tiêu chuẩn không? ▪ Cập nhật thông tin của "revision" khớp ở "trang bìa tài liệu" "danh mục, mục lục bản vẽ" hoặc các phẩn trình bày liên quan? ▪ Cập nhật "Project Information"? http://dotuanhanh.blogspot.com Trang 176
  • 178.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 15 LIÊN KẾT CÁC PHẦN MỀM KHÁC Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com LINK AUTOCAD TO REVIT Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 177
  • 179.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIỂM TRA FILE AUTOCAD ▪ Kiểm tra xrefs (các file link của Autocad), xử lý các file này để file dwg làm việc độc lập ▪ Loại bỏ các nét thừa, chi tiết, layout không cần thiết trước khi Import ▪ Kiểm tra đơn vị phù hợp ▪ Chuyển bản vẽ về tọa độ (X-Y : 0;0) ▪ Đưa các mặt bằng mặt cắt vào đúng cao độ Z ▪ Sử dụng purge (lệnh “pu”) để làm sạch bản vẽ ▪ Save as … thành 1 file riêng độc lập (lưu trong thư mục chứa revit cần sử dụng) ▪ Sử dụng link cho bản vẽ mặt bằng, Import cho bản vẽ chi tiết HỘP THOẠI LINK AUTOCAD Khung nhìn hiện thời Colors: - Preserve: đảo màu - Black and White: Đen trắng - Invert: giữ nguyên màu Layer/Levels - All: Tất cả - Visible: Các lớp hiển thị - Specify: Chọn lớp Positioning: vị trí chọn - Auto - Center to Center Trung tâm khung nhìn - Auto - Origin to Origin Lấy tọa độ của Cad - Auto - By Shared Coordinates: hệ tọa dộ chia sẻ - Manual – Origin: chọ tọa độ đặt vào Tạo liên kết với đường lưới trục Chọn hướng nhìn phù hợp Trang 178
  • 180.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LINK REVIT TO REVIT Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com KIỂM TRA FILE REVIT 1, Kiểm tra chung: ▪ Kiểm tra đường dẫn, Server. Người vẽ, …. ▪ Mở file Revit cần link, kiểm tra và xác định đối tượng nào thuộc đối tượng kết cấu và xem thông tin của đối tượng kết cấu (kích thước, tiết diện, cao độ) 2, Liên kết theo làm việc nhóm: ▪ Kiểm tra lại tọa độ của của File Revit cần link và File đang mở ▪ Kiểm tra lại hệ tọa độ Shared Coordinates 3, Làm việc độc lập: ▪ Xóa các nét thừa, bỏ bớt những gì không cần thiết ▪ Đưa 2 file cùng chung một hệ tọa độ ▪ Bỏ 2 file vào một thư mục Trang 179
  • 181.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com HỘP THOẠI LINK AUTOCAD Positioning: vị trí chọn - Auto - Center to Center Trung tâm khung nhìn - Auto - Origin to Origin Lấy tọa độ của Revit - Auto - By Shared Coordinates: hệ tọa độ chia sẻ - Manual – Origin: chọ tọa độ đặt vào - Manual – Base point: chọn điểm cơ bản - Manual – Center: chọn điểm tâm LEVELS CAO ĐỘ Loại và kiểu các đối tượng cần sao chép Các tham số thêm cho các đối tượng sao chép Đường cao độ mới cách đường cao độ copy Dùng lại tên cao độ Thêm ký hiệu đằng sau tên cao độ Thêm ký hiệu đằng trước tên cao độ Don’t reuse: không dùng lại. Reuse if Elements match exactly: dùng lại nếu các đối tượng giống hệt nhau. - Reuse if within offset: dùng lại nếu có khoảng chênh lệch. Trang 180
  • 182.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GRIDS LƯỚI Loại và kiểu các đối tượng cần sao chép Các tham số thêm cho các đối tượng sao chép Dùng lại tên lưới Don’t reuse: không dùng lại. Reuse if Elements match exactly: dùng lại nếu các đối tượng giống hệt nhau. - Reuse if within offset: dùng lại nếu có khoảng chênh lệch. Thêm ký hiệu đằng sau tên cao độ Thêm ký hiệu đằng trước tên cao độ COLUMS CỘT Loại và kiểu các đối tượng cần sao chép Các tham số thêm cho các đối tượng sao chép Cắt cột theo tầng - Don’t copy this Type: không sao chép kiểu này (áp dụng cột kiến trúc) - Copy Original Type: sao chép kiểu cột gốc bên kiến trúc. (áp dụng cột kết cấu) Trang 181
  • 183.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com WALLS TƯỜNG Loại và kiểu các đối tượng cần sao chép Các tham số thêm cho các đối tượng sao chép Copy cửa sổ, cửa, và lỗ trống FLOORS SÀN Loại và kiểu các đối tượng cần sao chép Các tham số thêm cho các đối tượng sao chép Copy lỗ trống và gối Trang 182
  • 184.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LÀM VIỆC NHÓM Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com LỢI ÍCH CỦA WORKSETS: ▪ Một dự án lớn có thể chia nhỏ thành các phần để quản lý. ▪ Mỗi thành viên trong nhóm dự án có thể được phân công một Workset nhằm giao cho họ chịu trách nhiệm độc lập một phần của công việc. ▪ Khi mở một dự án, người dùng có thể quyết định Workset nào được mở ▪ Kỷ luật có thể thực hiện một cách độc lập từ người này sang người khác thông qua việc tạo nên các nguyên tắc cụ thể trong các Workset trong cùng một dự án (điển hình trong công ty AE) ▪ Hiển thị của một Workset có thể điều khiển qua từng view. http://www.aecbytes.com Trang 183
  • 185.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com HẠN CHẾ CỦA WORKSETS: ▪ Thường xuyên liên tục tải lại từ file trung tâm. ▪ Chỉnh sửa các yêu cầu phải được công nhận, cả bằng lời nói và điện tử. ▪ Ai cũng có thể tạo ra một Workset. ▪ Các thành viên trong đội Worksets phải cập nhật vào cuối ngày để đảm bảo các dự án vẫn di chuyển về phía trước, ngay cả những ngày nghỉ hoặc đi ngã bệnh. GIẢI THÍCH TỪ VỰNG CỦA WORKSHARING ▪ Central File: một kho chứa dữ liệu dự án chính gồm tất cả các dữ liệu mô hình công trình được chia nhỏ thành các khu vực logic mà được tạo và lưu trữ trong một vị trí chia sẻ nào đó trên mạng để nhiều hơn một người có thể cùng làm việc trên dự án đó. ▪ Local File: Một bản sao của Central file được lưu trên một máy trạm của thành viên trong nhóm dự án hoặc một vị trí nào đó trên mạng. Tệp này đóng vai trò như một cơ cấu liên kết để làm việc trên Central file ▪ Workset: Một tập hợp của các thành phần có thể chỉnh sửa bởi duy nhất một thành viên nhóm dự án tại một thời điểm. ▪ Element Borrowing: (mượn thành phần) một tiến trình có thể cho phép một thành viên nhóm dự án điều chỉnh một thành phần (element) thông qua hoặc không kiểm tra một Workset. Element borrowing diễn ra một cách tự động khi một thành viên nhóm dự án chọn một thành phần để hiệu chỉnh tùy vào việc đối tượng đó không thuộc về hay “được mượn” bởi ai khác trong nhóm dự án chưa. Các đối tượng mà thuộc sử dụng bởi những thành viên khác trong nhóm sẽ không được mở để “cho mượn” ▪ Editing Requests: Khi một thành phần được chỉnh sửa bởi một thành viên nhóm dự án khác, người này duy trì quyền chỉnh sửa đối với những thành phần này. Bởi vậy mà khi một thành viên khác trong nhóm dự án muốn chỉnh sửa một thành phần bị quản lý, anh ta phải gửi một yêu cầu tới người đang quản lý thành phần để được cấp phép chỉnh sửa thành phần đó. http://www.aecbytes.com Trang 184
  • 186.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XEM XÉT KHI TẠO WORKSETS: ▪ Kích thước dự án. ▪ Kích cỡ của các nhóm dự án. ▪ Các thành viên của đội tuyển vai trò (làm mẫu hoặc soạn thảo, kiến trúc hoặc MEP, vv). ▪ Lập kế hoạch cẩn thận với đội ngũ làm thế nào xây dựng các mô hình sẽ được chỉ định và được chia nhỏ thành Worksets đơn giản và hợp lý. CƠ CHẾ HOẠT ĐỘNG CỦA WORKSHARING ▪ 1. Một người khởi tạo một dự án và bắt đầu xác lập những thông tin và hình học ban đầu. Mô hình tham số công trình được phát triển hướng tới một điểm chắc chắn ▪ 2. Sau đó, những người khác yêu cầu và worksharing được thiết lập cho dự án ▪ 3. Revit tự động phân công những thành phần khác nhau của dự án cho các các Workset logic ▪ 4. Sau đó tệp tin được lưu lại như là một Central file đối với hệ thống mạng, và một hậu tố "- central" được gắn với tệp tin này nhằm xác định rõ ràng. ▪ 5. Khi đó các thành viên sẽ lưu tệp Central file thành Local file trên máy tính của họ hoặc trên mạng chung và đổi tên tệp với một hậu tố như "-bknittle" ▪ 6. Những Workset phụ có thể được tạo trong Local file của người dùng nhằm tập hợp các thành phần công trình thành các nhóm logic ▪ 7. Người dùng thực hiện các điều chỉnh thông qua cơ chế Element Borrowing hoặc trả về một Workset thông qua Local file của họ. Element borrowing trong một Workset được kiểm tra bởi một thành viên khác trong nhóm có thể được thực hiện thông qua Editing Requests ▪ 8.Mỗi thành viên của nhóm tạo tệp Local file thông thường và cũng lưu nó tới tệp Central file trong cả ngày ▪ 9. Mỗi thành viên nhóm nạp lại tệp Central file nhằm đồng bộ lên tệp Local file của họ. ▪ 10. Người dùng với những Workset được kiểm tra có thể bỏ quyền quản lý của mình bất cứ khi nào http://www.aecbytes.com Trang 185
  • 187.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com SƠ ĐỒ HOẠT ĐỘNG WORKSET PROJECT WORKSET CENTRAL LOCAL WORKSHARING SAVE AS … BACK UP LOCAL LOCAL SAVE AS … - TEAM 1 - TEAM 2 - …… CƠ CHẾ HOẠT ĐỘNG CỦA WORKSHARING Trang 186
  • 188.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CƠ CHẾ HOẠT ĐỘNG CỦA WORKSHARING BẢNG LỆNH 1- Nhóm quản lý, phân quyền (worksets): định nghĩa, phân nhóm và thiết lập các biến phân quyền trên nhóm. 2- Nhóm đồng bộ dữ liệu (synchronize) kiểm soát sự đồng bộ dữ liệu của file thành viên trên file trung tâm (central) 3- Kiểm soát nhóm dữ liệu liên kết (coordinate )kiểm soát dữ liệu liên kết giữa các filelink nghĩa là kiểm tra sự đồng bộ trong hệ thống nhiều file được link với nhau Trang 187
  • 189.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com WORSHARING BẢNG THÔNG SỐ CỦA WORKSET 1. Nhóm đang chọn được làm hiện hành. 2. Hiện nhóm làm việc trên view 3. Danh sách tên nhóm được tạo 4. Tùy chọn cho quyền làm việc trên các đối tượng thuộc nhóm 5. Người được quyền ưu tiên cao nhất 6. Tùy chọn cho phép duyệt đối tượng trong nhóm 7. Tùy chọn cho phép mở hay đóng đối tượng trong nhóm 8. Tùy chọn ẩn hay hiện đối tượng trong nhóm trong view 9. Hiện thị các nhóm được tạo bởi người dùng trong danh sách 10. Hiển thị các nhóm thuộc family trong danh sách 11. Hiển thị các nhóm thuộc đối tượng cơ bản trong danh sách 12. Hiển thị các nhóm thuộc view trong danh sách 13. Tạo nhóm mới 14. Xóa nhóm chọn 15. Sửa tên nhóm 16. Nhóm mở 17. Đóng nhóm 18. Cho phép sửa đổi các đối tượng trong nhóm 19. Bỏ quyền sửa đối tượng trong nhó 1 2 3 4 5 6 7 9 10 8 11 12 13 14 15 16 17 18 19 Trang 188
  • 190.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com LIÊN KẾT VỚI ETABS Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CÔNG CỤ EXPORT TO ETABS Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 189
  • 191.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XUẤT FILE Xuất qua Etabs Các cấu kiện xuất Xuất tất cả Xuất các cấu kiện lựa chọn Xuất theo nhóm làm việc CÁC ĐỐI TƯỢNG Các cấu kiện lựa chọn Loại cấu kiện Lưới Tầng Dầm Cột Tường Sàn Chú ý: những cấu kiện không đánh đấu sẽ không được xuất qua Etabs Trang 190
  • 192.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TRÙNG TẦNG Đè lên các tuần đã xuất Chỉ xuất các tầng sau LÀM TRÒN Chuyển các đường cong phân tích thành các đường gấp khúc Độ dại tối thiểu của đường gấp khúc (mét) Làm tròn cho tất các số liệu gần đúng thành Milimets 1mm Làm tròn Tọa độ gần đúng cho lưới trục Làm tròn tọa độ gần đúng với 1 mm (giảm hiệu suất) Trang 191
  • 193.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XOAY Xoay mô hình với trục Z ( phương đướng với trục) 0 Góc xoay bằng độ (theo chiều kim đồng hồ) Các tùy chọn sau đây chỉ quy định việc xoay mô hình trên Etabs. Nó không xoay mô hình trong Revit Xuất file Xuất ID Revit và Etabs ra file GHI CHÚ Chú ý  Các cấu kiện kết cấu xuất qua ETABS bao gồm: sàn (bao gồm ô trống sàn), cột, giằng, tường, dầm và các giải phóng liên kết  Lưới và tầng sẽ xuất qua ETABS  Tất cả các cấu kiện không xác định được được xuất qua Etbas dưới dạng cấu kiện rỗng trong ETABS  Dầm nghiêng sẽ được qua ETABS dưới dạng một thanh giằng  Sử dụng các Famililes cho cột, giằng, dầm, sẽ bảo đảm việc xuất chính xác qua Etbas  Bê tông hình chữ nhật cho dầm, cột phải có tham biến b và h tương ứng với rộng và cao  Cột bê tông hình tròn phải có tham biến b tương ứng với đường kính cột Trang 192
  • 194.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÔNG CỤ CSIXREVIT 2015 Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 193
  • 195.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHÚ Ý SỬ DỤNG TOOLS CSIXREVIT 2013 ST T NỘI DUNG KHÔNG NÊN KẾT QUẢ NÊN DÙNG 1 Tên file và thư mục chứa Tiếng việt Không chạy được Không dấu 2 Vẽ dầm Hiện tượng trùng dầm 3 Line Load Báo lỗi cao độ lực khác nhau 4 Area Load Báo lỗi cao độ lực khác nhau 5 Sàn đặc biệt Không vẽ trong Revit Không tạo được liên kết Vẽ trực tiếp ở Etabs XUẤT MÔ HÌNH Tường nhiều lớp không xuất được Sàn nghiêng bốn góc so với mặt phẳng tham chiếu chiếu nằm ngang Trang 194
  • 196.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com XUẤT MÔ HÌNH Tải bề mặt không đồng nhất sẽ không được xuất Tạo liên kết ngàm trong Etabs, khi móng xuất hiện trong Revit XUẤT MÔ HÌNH Trang 195
  • 197.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com UPDATE MÔ HÌNH UPDATE MÔ HÌNH Trang 196
  • 198.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THAM BIẾN LIÊN KẾT VỚI ROBOT STRUCTURAL Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com Trang 197
  • 199.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC LƯU Ý VỜI FILE REVIT ▪ Gán đúng vật liệu theo tiêu chuẩn của Việt Nam ▪ Xác định trạng thái giới hạn của vật liệu ▪ Không đục lỗ sàn bằng shaft opening (< 2014) ▪ Cầu thang dựng sàn nghiêng ▪ Cắt cột qua các tầng ▪ Kiểm tra các liên kết của sơ đồ tính ▪ Kiểm tra các gối tựa ▪ Kiểm chất tải, tổ hợp nội lực CÁC LƯU Ý ĐỐI VỚI ROBOT STRUCTURAL ▪ Thiết lập tiêu chuẩn thiết kế phù hợp với TCVN ▪ Thiết lập chia lưới phần tử cho phù hợp ▪ Kiểm tra lại mô hình đã xuất qua ▪ Xem gối tựa có bị lệch tâm không ▪ Kiểm tra lại tiết diện ▪ Chọn lựa mác thép, đường kính cho phù hợp Trang 198
  • 200.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com PHƯƠNG ÁN Chuyển đổi mô hình Cập nhật mô hình Cập nhật mô hình và kết quả Kiểu chuyển đổi Chuyển đổi trực tiếp Chuyển đổi qua file trung gian (*.smxx) THUỘC TÍNH CHUYỂN Phạm vi và sự hiệu chỉnh gồm có Đưa nguyên vẹn mô hình kết cấu sang để tính toán Chỉ đưa mô hình được lựa chọn Chọn loại tải cho trọng lượng bản thân Bỏ qua trọng lượng bản thân Phương án chuyển đổi Dùng khung nền mặt bằng làm phông nền Chuyển cốt thép được khởi tạo trong Revit sang Robot Chuyển đổi mối nối liên kết của kết cấu thép Trang 199
  • 201.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THUỘC TÍNH CẬP NHẬT Cập nhật toàn bộ mô hình Cập nhật những phần lựa chọn Tự động hiệu chỉnh các đối tượng trong Revit Phạm vi và sự hiệu chỉnh gồm có Phương án chuyển đổi Cốt thép vào dự án (dầm, cột, móng) Các liên kết trong kết cấu thép THIẾT LẬP ROBOT STRUCTURAL Trang 200
  • 202.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com THIẾT LẬP ROBOT STRUCTURAL THIẾT LẬP ROBOT STRUCTURAL Trang 201
  • 203.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CHƯƠNG 16 TÍNH NĂNG MỚI REVIT 2016 Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CHUNG ▪ Allow Navigation During Redraw: Cho phép điều hướng zoom, pan, orbit ngay khi phần mềm đang xử lý tính toán dựng hình, giúp điều hướng trơn tru đỡ chậm giật hơn ▪ Rotate Project North: Cho phép thay đổi vị trí của hướng bắc ▪ Open sheet view: tự động Link các view đến các sheet ▪ Revisions: xóa nhiều hàng cùng một lúc, sắp xếp tùy biến hơn ▪ Selection Boxes: trích chi tiết 3D cho cấu kiện ▪ A360 Collaboration for Revit : tích hợp hệ thống trực tuyến A360 để thực hiện các công việc hợp tác hệ thống như workset, chia sẻ file online. Việc thực hiện workset tự online đã có thể tiến hành online dễ dàng hơn. Trang 202
  • 204.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIẾN TRÚC ▪ IFC links and rooms: Sử dụng file link IFC để làm ranh giới phòng ▪ Floors: Cải thiện tính năng ghi chú và thống kê đối với sàn kiến trúc ▪ Place Rooms: tự động đánh dấu phòng nhanh chóng, ở tất cả các đường biên của phòng cho tầng hiển thị ▪ Rendering: bổ sung sự lựa chọn khi xuất hình ảnh ▪ Autodesk Raytracer: áp dụng tốt đới với hình ảnh tĩnh ▪ NVIDIA mental ray: áp dụng tốt đối với hình ảnh động KẾT CẤU ▪ Steel profiles: Bổ sung nhiều thông tin kích thước cho thép Trang 203
  • 205.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT CẤU ▪ Elevation parameters: Cải thiện ghi chú và thống kê cho cao độ, bổ sung nhiều thông tin hơn ▪ Release and member forces: Thêm các thành phần lực tác dụng lên điểm đầu và điểm của dầm, cột KẾT CẤU ▪ Truss chord rotation: Cho phép xoay thanh ngang của vì kèo Trang 204
  • 206.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT CẤU ▪ Local coordinate system: bổ sung thể hiện các tọa độ địa phương cho dầm cong, tường cong ▪ Area loads: Có thể đặt Tải phân bố bề mặt lên tường cong. Có thể đặt tải theo giá trị góc ▪ Rebar display performance: Cải thiện khả năng hiển thị thép (cập nhật nhanh, tái tạo hình ảnh nhanh, hiện chi tiết thép tại các view thiết lập, …) KẾT CẤU ▪ Rebar placement: Cải thiện việc đặt cốt thép ▪ Rebar Offsets: thêm 1 khoảng cách đi vào của thành thép so với lớp bê tông bảo vệ ▪ Rebar Constraints dialog: có thể nhìn được các mặt đặt thép mà khồng cần đóng hộp thoại Trang 205
  • 207.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT CẤU ▪ Rebar rounding: Bổ sung tính năng làm tròn lên và làm tròn xuống (up, down) ▪ Lock rebar parallel to host face: đặt cốt thép tùy biến hơn ▪ (Current Work Plane) ▪ (Near Cover Reference) ▪ (Far Cover Reference) KẾT CẤU ▪ Rebar shapes in paths: Thêm hình dạng thép cho thanh thép mũ Trang 206
  • 208.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT CẤU ▪ Rebar scheduling: Cải thiện thống kê thép ▪ Thêm thống kê các yếu tố đặt thép ▪ Thống kế số lượng thanh thép ở mỗi mặt đặt thép ▪ Thông kê tổng số lượng thanh thép trong cấu kiện ▪ Structural Analysis Toolkit for Autodesk® Revit®: Cải tiến công cụ toolkit MEP ▪ Piping flow units: Thêm đơn vị cho dòng chảy của ống Lít/ phút (L/min) ▪ Performance and Volume Only settings for calculations: cải thiện hiệu suất tính toán (thêm tham số, điều chỉnh một số hệ số tính toán, …) ▪ Improved snapping behavior: cải thiện chế độ bắt điểm khi vẽ (bắt điểm gần, không bắt điểm các vật quá xa của view, …) ▪ MEP fabrication detailing: Bổ sung thư viện thiết bị Trang 207
  • 209.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com TÍNH NĂNG MỚI REVIT 2015 RC2 Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com CHUNG ▪ Search: Tăng cường chức năng tìm kiếm ▪ File upgrades: có thể hủy bỏ việc nâng cấp file ▪ Edit/load a family: thêm nút close khi load family vào dự án ▪ Properties palette: giữ nội dung thanh thuộc tính khi nó dịch chuyển ▪ Pin/Unpin icons: cập nhật nút pin ▪ Import/link position: có thể thay đổi mặc định việc thiết lập tọa độ khi import CAD/revit vào Revit ▪ Revit link in a closed workset: thêm tính năng ẩn link revit khi sử dụng workset Trang 208
  • 210.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KIẾN TRÚC ▪ Dynamo: thêm công cụ thiết kế theo thuật toán ▪ Solon Integration: sử dụng để liên kết với các phầm mền khác trong gói thiết kế xanh của autodesk ▪ Energy analysis: giảm thiểu việc tràn bộ nhớ khi phân tích năng lượng ▪ Wall joins: Xử lý đơn giản hơn cho việc xác định việc giao nhau của tường đơn ▪ IFC references and phases: cải tiến việc lấy mô hình từ file IFC (nhiều sự lựa chọn thuộc tính hơn, mô hình, kích thước, bắt điểm, lưu trữ dễ dàng hơn, ▪ Shaft openings: thêm nhiều thuộc tính hơn đối với công cụ đục lỗ ▪ Adaptive point orientation: thêm các chức năng của tọa độ định hướng ▪ Site design: nâng cao hiệu suất thiết kế quy hoạch (có bổ sung công cụ mới site design) ▪ Perspective views: thêm nhiều công cụ mới trong việc phối cảnh ▪ Reference other view: tìm kiếm mục ghi chú ▪ Reveal constraints: thêm tính năng xem các yếu tố tham khảo KIẾN TRÚC ▪ View updates: cải tiến hiệu suất trong các view có chứa nhiều family ▪ Revit links: Cải tiến hơn nữa việc liên kết vời file revit (ví dụ như: thể hiển các vật ngoài outside hoặc crop view) ▪ PDF Export enhancements: cải tiến việc xuất qua file PDF, bổ sung thêm tính năng xuất PDF vào 1 file duy nhất ▪ Schedules: thêm mục thêm bảng trong bảng dự liệu ▪ Select host for tags: bổ sung tính năng chọn vật chủ khi ghi chú ▪ Annotate stair treads and risers: bổ sung thêm ghi chú cầu thang, bảng, cánh, mặt bật, số bật ▪ Thin lines: cải thiện tính nhất quan trong trong nét thin line giữa các phiên bản ▪ Export Models with Lines that Coincide: khi xuất mô hình qua các định dạng khác ví dụ CAD thì các đường vẽ bằng model line cho xuất trùng với nét của mô hình, Trang 209
  • 211.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com KẾT CẤU ▪ Rebar: bổ sung việc đặt cốt thép ở nhiều view khác nhau ▪ Snap to model lines for structural elements: bổ sung nhiều tính năng bắt điểm (ví dụ: cho phép bắt điểm các đối tượng import vào mà không cần phải bung ra, bắt điểm tròng 3D được tốt hơn,…) ▪ Alignment reference: có thể joint nhiều đối tượng cùng một lúc ▪ Change reference: thêm thuộc tính cho các yếu tố thay đổi liên kết ▪ Structural framing orientation: định hướng tốt hơn trong việc liên kết của dầm kết cấu ▪ User interface for structural elements: cải thiện các yếu tố hiển thị của người dùng trong các cấu kiện kết cấu MEP ▪ Sequence for power circuits: xác định trình tự cho mạch điện được tạo ra ▪ Most recently used panel circuiting: tự động liên kết đến bảng điện gần nhất ▪ Move circuits: dịch chuyển mạch điện đến các vị trí khác mà không làm gián đoạn các mạch điện khác ▪ ASHRAE table information: bổ sung thêm bảng thông tin phụ kiện ống Trang 210
  • 212.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁC LỖI ĐƯỢC KHẮC PHỤC REVIT 2016 - PHẦN KẾT CẤU Hướng dẫn: Nguyễn Hoàng Anh Home: www.facebook.comhoanganhtraining Company: www.huytraining.com ANALYTICAL MODEL ▪ Khắc phục một số lỗi mặt phẳng làm việc trên dưới ▪ Khác phục các cạnh sàn liên kế có chiều dài bằng 0 ▪ Cải thiện tính ổn định khi sử dụng các family khi làm việc nhóm ▪ Cải thiện việc hiển thị khi hiện các ký hiệu ở view 2D ▪ Cải thiện sự ổn định các đường phân tích ▪ Khác phục các đường phân tích bề mặt của sàn đứng và gờ sàn ▪ Bổ sung công cụ Pick Supports để hiệu chỉnh các quy tắc phân tích Trang 211
  • 213.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com BEAM SYSTEM ▪ Khắc phục một số lỗi khi biên hệ thống dầm nhận nhầm các cấu kiện vì kèo trong view coarse (nhìn thô) ▪ Cải thiện sự ổn định trong khi đặt một hệ thông dầm cùng 1 loại dầm BEAMS, BRACES ▪ Khắc phục hộp thoại bounding của cấu kiện bị ẩn đi trong view, không thể hiện nút lệnh Chang End Reference ▪ Khắc phục một số lỗi của dầm vòng cung khi liên kết với tường ▪ Khắc phục một số vấn đề giằng đựng khi xoay trong mặt cắt ▪ Khắc phục lỗi khi dầm bê tông liên kết với các điểm mặt phẳng làm việc của các tầng nhiều hơn là liên kết với tâm của mặt phẳng làm việc của cấu kiện ▪ Khắc phục một số vấn đề khi sử dụng công cụ coping (cắt dầm hoặc tạo liên kết dầm) ▪ Cải thiện sự ổn định của mô hình khi dịch chuyển thanh trong mặt cắt và phá hủy sự liên kết ▪ Cải thiện sự ổn định cho công cụ Reference cho đối tượng dầm Trang 212
  • 214.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com COLUMN ▪ Cải thiện việc đặt cột kết cấu khi sử dụng các tham biến family tùy biến khác ▪ Cải thiện sự ổn định khi hiệu chỉnh đoạn base offset (khoảng chênh) của cột FOUNDATION ▪ Sửa lỗi khi một số móng tường không xuất hiện trong bảng thống kê ▪ Sửa lỗi khi không hiển thị ghi chú thuộc tính cho móng tường Trang 213
  • 215.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com GRAPHICAL COLUMN SCHEDULE ▪ Cải thiện sự ổn định khi mở bảng thống kê hình ảnh. Nếu xóa cột trong bảng thống kê thì xóa trong mô hình REBAR ▪ Cải thiện sự ổn định khi đặt cốt thép ▪ Khắc phục một số vấn đề khi thanh thép bị xóa trong file upgrade ▪ Cải thiện sự ổn định khi sử dụng lên Bind Link ▪ Cải thiên việc ghi chú thép trong 3D ▪ Thêm khả năng đặt thép trong cấu thang bản cánh bản bụng và với nhiều vật liệu khác nhau ▪ Cải thiện bảng thuộc tính khi cho hình ảnh thép ▪ Cải thiện hình ảnh hiển thị của cây thép mũ cho mức độ hiển thị trung bình và chi tiết ▪ Cải thiện cho các dấu ghi chú cho ghi chú thép ▪ Khắc phục một số vấn đề khi đặt nhóm tấm lưới cột thép Trang 214
  • 216.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com REBAR ▪ Khắc phục một số hình ảnh thép khi đặt thép trong cấu thang ▪ Cải thiện một số vấn đề khi hiệu chỉnh group thép ▪ Khắc phục một số vấn đề khi hiệu chỉnh một số thông tin hình ảnh thép ▪ Khắc phục một số lỗi khi điều chỉnh host (điểm đặt) khi đặt thép ▪ Khắc phục khi sử dụng Edit type trong khi chọn thanh thép khi đặt thép hoạt động ▪ Khắc phục một số vấn đề hiển thị phương phụ đối với thép lưới và thép mủ khi thể hiện ký hiệu ▪ Khắc phục một số vấn đề khi sử dụng lệnh array trên đường dài cung trong ▪ Sửa các vấn đề cốt đai bị chồng kéo móc khi đặt ▪ Khắc phục một số cảnh báo khi đi thép ở móng tường ▪ Khắc phục khi xác định và hình ảnh hiển thị khi sử dụng multi-planar rebar REBAR ▪ Cải thiện sự ổn định khi sử dụng tính năng phác thảo cho cây thép ▪ Khắc phục vấn đề ghi chú nhóm thép khi sử dụng ghi chú nhiều hơn một nhãn thép ▪ Khắc phục một số vấn đề hiển thị khi thể hiện tấm lưới thép ở sàn ▪ Khắc phục một số vấn đề đồ họa khi phóng to thu nhỏ ở các vị trí móc thép ▪ Xác định được hiện tượng tràn bộ nhớ trong quá trình vẽ thép ▪ Cải thiện sự ổn định khi chỉnh sửa cốt thép ▪ Cải thiện một số vấn đề gán thông tin cho thuộc tính thanh thép ở mặt cắt cột ▪ Cải thiện tình trạng mất bảng thuộc tính sau khi đóng tất cả mô hình ▪ Khắc phục một số vấn đề khi chuyển thanh thép đa điểm sang đuôi DWG Trang 215
  • 217.
    Bài giảng RevitStructure 2015 www.facebook.com/hoanganhtraining Company: www.huytraining.com CÁN ƠN CÁC BẠN ĐÃ THEO DÕI Trang 216
