SlideShare a Scribd company logo
OFFSHORE
WIND CHINA
SEPTEMBER 2013
QUARTZ+CO
Offshore wind – global market overview ����������������������������������������������������������������������������������4

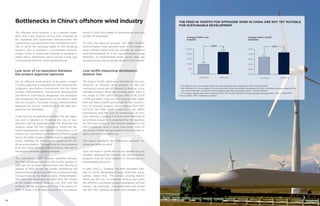

Chinese offshore wind industry����������������������������������������������������������������������������������������������������6
Bottlenecks in China’s offshore wind industry������������������������������������������������������������������������� 10
Low level of co-operation between the project approval agencies���������������������������������������������������������� 10
Low tariffs impacting developers’ bottom line �������������������������������������������������������������������������������������� 10
Resolution of market inhibitors��������������������������������������������������������������������������������������������������� 15

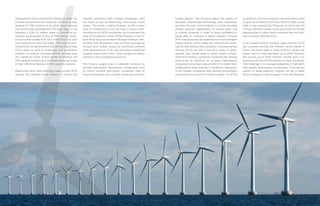

Release of construction measures and direct approvals ���������������������������������������������������������������������������������� 15
Priority status to offshore wind industry and “tariff discovery”�������������������������������������������������������������������������� 15
Consortiums being developed to ease financial risk��������������������������������������������������������������������������������������� 15

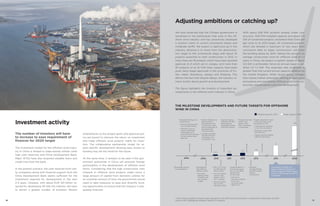

Investment activity������������������������������������������������������������������������������������������������������������������������ 16
The number of investors will have to increase to ease requirement of finances for 2020 target�������������������������������� 16
Adjusting ambitions or catching up?������������������������������������������������������������������������������������������ 17

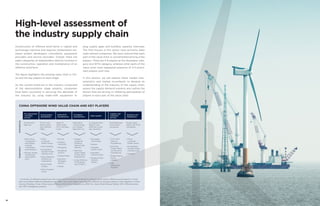

High-level assessment of the industry supply chain ������������������������������������������������������������ 18
Developers������������������������������������������������������������������������������������������������������������������������������������� 20
Wind Turbine Generators (WTGs)����������������������������������������������������������������������������������������������22
Cables ����������������������������������������������������������������������������������������������������������������������������������������������26
Foundations������������������������������������������������������������������������������������������������������������������������������������28
Installation and logistics��������������������������������������������������������������������������������������������������������������� 30
The overall supply and demand scenario towards the next horizons����������������������������������33
Is the Chinese offshore wind industry an attractive
market place for foreign players or will it be “self-sufficient”? ����������������������������������������34
TABLE OF CONTENTSIn the past five years, offshore wind has grown to
become the fastest growing cleantech technology
in Northern Europe. Expectations for growth in the
industry far exceed anything ever experienced be-
fore in the cleantech sector.
Quartz+Co has worked in the offshore wind sector
since 2004, and we have assisted some of the larg-
est offshore wind players in Northern Europe with
making the most of their offshore wind investments.
We have helped government authorities define the
right incentives, institutional investors make the
right deals and, more importantly, crafted winning
offshore wind strategies for some of the largest util-
ities. Our work has provided us with best-in-class in-
sight into the dynamics and pitfalls of offshore wind
and has paved the way for a unique understanding
of tomorrow’s winning business models.
We foresee that the offshore wind sector will con-
tinue to develop and be one of the key engines for
growth and economic prosperity in our region of
the world. It is, however, a race against time as the
enormous investments and governmental subsidies
to fuel growth are pressured by the repercussions of
the financial crisis, competing sources of energy as
well as significant supply risks.
One scenario could be: rapid industrialisation which
enables the industry to be competitive on free mar-
ket terms, hence further expansion in the North Sea,
in the Norwegian Sea and eventually near-shore
sites in the Atlantic available for offshore wind. An-
other scenario could be: slowing down activities as
the complexity costs derived by far-from-shore wind
farms deteriorate the value of an improved CoE.
No matter which of these scenarios will play out –
one question will arise. What are the opportunities
for exporting the capabilities built up in Europe to
new high-growth territories?
Offshore wind in China is only in the beginning of
the life cycle, and based on what you are just about
to read, it seems that the Chinese offshore sector
aims to be the next growth centre of the industry
while facing some of the similar issues – such as
defining a process for consenting, approval and
governance in general combined with an immature
supply chain – a cocktail full of risks and potential
returns!
China will be dedicated to meeting its ambitious
targets and offering paths to future growth for the
domestic players. But the development towards de-
risking and lowering CoE in the Chinese offshore
wind sector can be accelerated by introducing Eu-
ropean technologies and capabilities.
So whether you are an utility player, a supply chain
player or an investor in the European offshore wind
sector, we are convinced that you will be challenged
by this question; how can you exploit business op-
portunities in the Chinese offshore wind sector?
This paper offers you a snapshot of the Chinese off-
shore wind industry and our high-level assessment
of the maturity level of the different categories in
the value chain. We hope it will contribute to your
current or upcoming strategic considerations in an
emerging global offshore wind industry.
Quartz+Co
Introduction
 Source front page: Siemens2 3
Offshore wind
– global market overview
While Europe has been the leading region within off-
shore wind development, China is expected to lead the
way in the future within this domain. A global round-
up of trends and developments in the industry dic-
tates that China is expected to be a clear front-runner
in terms of installed capacity of offshore wind and to
develop a market comparable to the size of the total
European-added capacity for offshore wind.
The global offshore wind installed capacity stood at
5,480 MW at the end of 2012; Europe and China ac-
counting for 90% and 9% of the market share, respec-
tively. By 2020, based on the announced targets, China
alone is expected to account for almost 40% of the
global offshore wind capacity target of about 70 GW
by 2020, more than double that of the United Kingdom.
The two major factors driving growth of offshore
wind for China are its growing energy needs and
the adopted policy to promote utility companies
to develop at least 3% of their energy portfolio in
non-hydropower renewable resources. The attrac-
tiveness of offshore wind over other alternatives is
also driven by the proximity of major load centres
to the large coastline which will not only require less
build-out of the transmission network but will also
contribute towards greater grid stability.
At the same time, an aggressive build-out of offshore
wind capacity presents an opportunity for Chinese
companies to play a major role in developing and shap-
ing the global offshore wind industry supply chain.
The 30 GW scale of capacity addition by 2020
will enable domestic Chinese players to develop
THE OFFSHORE WIND MARKET IS MOVING FROM EUROPE TO ASIA, AND CHINA IS SET
TO BE THE BIGGEST INDIVIDUAL MARKET FOR OFFSHORE WIND INDUSTRY BY 2020
(GW)
Figure 1: The offshore wind market is moving from Europe to Asia, and China is set to be the biggest
individual market for offshore wind industry by 2020
Development stage; future unclear
Wild card: high potential; no concrete plans
31.3
5.2
3.8
1.21.9
0.0
3.6
0.6
8.8
0.3
EuropeNordicsFranceBeneluxGermanyUK
13.2
3.1
Europe – driven by emission targets
and well-laid plans
Asia – developing high-
potential markets
2020 targetCurrent installed capacity
1
* This includes Denmark's target of 4.6 GW by 2025
Source: EWEA; MEC Intelligence analysis; Quartz+Co analysis
Asia
33.5
0.40.0
Japan
1.00.0
South
Korea
2.5
China
30.0
0.4
Americas – demonstration
projects yet to come
2020 targetCurrent installed capacity
In the Americas, the United States announced in De-
cember 2012 a subsidy of up to EUR 3.1 million per
project1
to promote the offshore wind industry, but
future growth is likely to be eclipsed by the discov-
ery and development of low-priced shale gas. Brazil
too has intentions of developing a massive project
of 11.2 GW in 23 phases by around 2026, but it is
only expected to be a wild card in absence of any
sanctioned policy.
The figure highlights the 2020 offshore wind tar-
gets of several countries, indicating the expected
front-runners and the next-movers by the end of the
decade.
competences in the supply of products and services
for offshore wind projects and enhance their capa-
bilities to potentially serve global markets. A closely
knit supply chain will enable companies to foray in
Asian and other major world markets that are likely
to plan their maiden projects in the medium to long
term. China’s reputation as the global manufactur-
ing and process outsourcing hub will empower local
equipment and service providers to compete with
their European counterparts globally.
The key questions that arise are: Is the demand in
China growing as per targets? What are the cur-
rent bottlenecks? How is the industry supply chain
maturing? And finally, how should current players
adjust to this new era of growth? In the following
sections, we explore these questions in detail to
build an insight into the opportunities for growth.
1
All currency-related figures in this report have been converted from CNY to EUR and from USD to EUR using the annual average
exchange rate: 1 CNY = 0.1231 EUR and 1 USD = 0.7781 EUR
Source: EWEA; MEC Intelligence analysis; Quartz+Co analysis
4 5
Chinese offshore
wind industry
2
This includes areas for salt refineries, mines, land reclamation, military zones, environmental
protection, scientific research and waste water treatment
3
NEA is a department of the National Development and Reform Commission and is responsible for
formulating and implementing energy development plans and industrial policies
4
NDRC is a macroeconomic management agency under the State Council, which is responsible for
monitoring the overall performance of the national economy and formulating policies for social and
economic development
China Meteorological Administration estimates
that the country has a total potential of developing
about 750 GW of offshore wind, of which 200 GW
is in water depths between 5-25 metres.
However, owing to restriction in ocean space use
due to areas restricted for fish hatcheries, tourism,
tidal energy development, etc.,2
the total potential
for offshore wind development is more likely to be
around 400 GW. Considering this huge potential,
China announced the establishment of offshore
wind demonstration projects in the 11th Five-Year
Plan in 2006. In the 12th Five-Year Plan, in 2010, Chi-
na set itself the ambitious targets of 5 GW by 2015
and 30 GW by 2020 – requiring a build-out of 5 GW
capacity annually on average post 2015 (equivalent
to the current global installed capacity).
The figure highlights the installed capacity by region
and provincial plans for future development.
China’s first offshore wind turbine was put in op-
eration in the year 2007 at the Shandong Bohai
Offshore Wind Pilot Project and its feed-in was in-
corporated to an independent oil field power grid.
The first demonstration project, Donghai Bridge
(102 MW) entered the construction phase in 2008
and was finally commissioned in 2010. In a signifi-
cant development in the same year, the National
Energy Administration3
and the State Oceanic Ad-
ministration jointly issued a release on “Interim
Measures for Administration, Development and
Construction of Offshore Wind Power” (NEA New
Energy No. [2010]29). Comprising 10 chapters and
38 articles, these interim measures acted as policies
regula­ting the offshore wind industry in China. The
coastal provinces were required to submit “plans”
for construction of offshore wind farms in their re-
spective jurisdiction. The plans would include the
number of farms, their size and their preliminary lo-
cation. On approval of the plan, the projects were to
be allotted via a concession scheme.
As per the policy, it was mandatory for project
development entities to constitute at least 51%
stake from a Chinese enterprise. Furthermore, the
participating developers were to be evaluated on
quoted feed-in tariff, their technical capabilities
and their performance record. The National Devel-
opment and Reform Commission4
was assigned
the responsibility to conduct the bidding process
and to provide overall project approval. The State
SELECTED PROVINCES HAVE SET NON-BINDING TARGETS
FOR OFFSHORE WIND DEVELOPMENT
Figure 2: Selected provinces have set non-binding targets for offshore wind development
Intertidal
offshore region
Jiangsu
Zhejiang
Fujian
Shandong
Hebei
Legend
Capacity planned (2015)
Capacity planned (2020)
Installed vs. planned capacity – by region
GW
Medium – deep
offshore regions
Source: Windpower Monthly; World Wildlife Fund; GWEC; MEC Intelligence analysis
3.0
7.0
0.5
5.6
4.6
9.4
1.5
3.7
0.3
1.1
Currently installed capacity
Project Capacity
Rudong Intertidal 182 MW
Donghai Bridge 102 MW
Shanghai
0.7
1.5
Source: Provincial Plans; GWEC; MEC Intelligence analysis
Oceanic Administration was responsible to provide
site clearance approval for offshore wind farms.
Moreover, developers were not permitted to begin
construction before obtaining grid connection ap-
provals from the onshore grid operator. After win-
ning the tender, developers were given a period of
two years to begin construction or their project de-
velopment right would be revoked.
The first round of concession was planned and held
in 2010 for offshore wind farms with cumulative ca-
pacity of 1 GW off the coast of Jiangsu – compri­sing a
total of four projects, two each of 200 MW (Jiangsu
Dafeng and Jiangsu Dongtai) and 300 MW (Jiangsu
Binhai and Jiangsu Sheyang). The allotments under
the first concession were initially adjourned due to
site clearance issues. The locations of these projects
were then changed and construction approvals have
been recently awarded in the first quarter of 2013.
Construction at Jiangsu Dafeng, Jiangsu Dongtai
and Jiangsu Binhai is expected to start in the fourth
quarter of 2013. A second concession round, which
was planned for awarding projects of a total capac-
ity of 2 GW in 2011, has been delayed pending the
issues with the first concession; but with projects
under first round already underway, developments
are expected to resume soon.
China currently has a cumulative installed capacity
of 400.1 MW. This includes the two operating wind
farms (Donghai Bridge and Rudong Intertidal – con-
nected to the grid in 2010 and 2013, respectively)
in addition to several prototypes and individual test
turbines. Initial development had been limited to
less than 10 km from shore around the Jiangsu and
Shanghai provinces owing to the close proximity to
key load centres. The projects under the first con-
cession round in Jiangsu were initially awarded in
ABOUT 4 GW OF OFFSHORE WIND PROJECTS HAVE BEEN GRANTED APPROVAL
IN VARIOUS STATES, OF WHICH 628 MW IS UNDER CONSTRUCTION
These plans provide preliminary assessment of the
design and area for the development of offshore
wind power projects and are integrated at national
level to co-ordinate the development of the sector.
New projects will be allocated as per these plans.
However, developers would still need to seek ap-
proval on project location and feed-in tariff rates
before they start construction at site.
The shores off Fujian have the highest wind speeds of
the order of 10 m/s, (akin to conditions in the North
Sea in Europe) and are considered most conducive
to high production of electricity from offshore wind.
In all other provinces, wind speeds range from 6 m/s
to 8 m/s: conditions which are also favourable for
2,571
48
404
1,270
4,130
849
2,000
50
600
1,480
3,896
645
100
550
1,001
1,600
621
204117
300
7,830
4,050
124
1,952
754
950
2,154
152
450
500
5,618
318
5,300
Under construction
Approved
Permitting
Under study
Conceptual
Project pipeline – by key provinces (arranged from north to south)
MW
1,052
GuangdongFujianZhejiangShanghaiJiangsuShandongHebei
regions closer to the shore (10 km) but location
was later changed as the projects finally got ap-
proval in 2013.
However, a new regulation, “Implementation Rules of
the Interim Measures for the Management of Devel-
opment and Construction of Offshore Wind Power”,
was passed in July 2011. This regulation laid down
the requirements for the construction and operation
of offshore wind farms which were to be construct-
ed under the “Interim Measures for the Management
and Development of Offshore Wind Power” issued
in 2010. The regulations defined the requirements
for the planning of offshore wind projects, stages
of feasibility studies and the role of various govern-
ment departments. Most importantly, the regulation
prohibited construction within 10 km from shore
and at water depths less than 10 metres if the width
of the tidal flat is more than 10 km, and in areas
which are earmarked for tourism, fisheries and oth-
er commercial uses to avoid conflict among various
government agencies. This restriction is expected to
promote growth in medium-deep sea regions with
depths in the range of 10-15 metres and greater than
10 km from shore rather than the intertidal regions
which were in focus earlier.
So far, six provinces – Jiangsu, Shandong, Hebei,
Zhejiang, Guangdong and Shanghai – have com-
pleted the provincial planning for offshore wind de-
velopment projects while other provinces are in the
process of finalising plans to meet 2020 targets. The
province of Liaoning is awaiting approval of its de-
velopment plan. The cumulative plans of these prov-
inces exceed the national targets.
The figure lists the project pipeline of the provinces
approved under various plans.
harnessing optimum levels of output. The southern
provinces of Fujian and Guangdong are character-
ised by frequent typhoons (about 3-4 every year) and
hence development can only be planned in zones not
susceptible to frequent bad weather. Jiangsu, Shan-
dong and Zhejiang are considered relatively safer
and due to their proximity to major load centers, hold
potential for offshore development. These provinces
have many projects in the planning stage. Jiangsu is
expected to have the highest on-ground installed ca-
pacity of 2 GW by 2015 while the provinces of Hebei,
Shandong, Shanghai, Zhejiang and Guangdong are
expected to develop 0.5 GW of installed capacity by
2015. Fujian is expected to reach 0.3 GW in compari-
son over the next three years.
Source: 4coffshore.com; MEC Intelligence analysis based on various news articles
8 9
The offshore wind industry is at a nascent stage,
with only a few projects having been installed so
far. Suppliers and equipment manufacturers are
researching new equipment and installation meth-
ods to serve the growing needs of this budding
industry and to establish a sustainable business
model. China is continually seeking to establish a
stable policy framework which will go a long way
in promoting offshore wind developments.
Low level of co-operation between
the project approval agencies
For an offshore wind project to be given consent
in China, approval is required from the National De-
velopment and Reform Commission and the State
Oceanic Administration. The National Development
and Reform Commission designates the developer
and moderates the agreement on the feed-in tariff
rate for a project. The State Oceanic Administration
approves the site for construction of the plant pro-
posed by the developer.
A low level of co-operation between the two agen-
cies and a rebuttal on finalising the site of con-
struction had for long adjourned the allotment for
projects under the first concession. While the Na-
tional Development and Reform Commission in its
charter has committed to developing offshore wind
farms, the State Oceanic Administration has no par-
ticular mandate for allotting site approval for off-
shore wind projects. The lead time for site clearance
from the State Oceanic Administration has led to
the project consents getting delayed.
The cumulative 1 GW projects awarded through
the first concession round in the fourth quarter of
2010 are not to begin construction until the fourth
quarter of 2013, as the site initially allotted by the
National Development and Reform Commission was
not approved by the State Oceanic Administration.
The sites were eventually changed after the release
of the Implementation Rules in July 2011, and the
projects initially got approval in the first quarter of
2013. A delay in final approval post the concession
Bottlenecks in China’s offshore wind industry
round in 2010 only added to the planning and cost
burden of developers.
To ease the approval process, the State Oceanic
Administration must earmark areas in the medium-
deep offshore region that are suitable for offshore
wind development. As in the case of Europe, a clear
definition of development areas would ease the
overall process and accelerate growth in the market.
Low tariffs impacting developers’
bottom line
The feed-in tariffs which won the bids for the con-
struction of offshore wind projects in the first
concession round are not feasible to develop a sus-
tainable industry. While the winning tariffs were in
the range of CNY 0.62-0.74 per kWh (EUR 0.076
–0.091 per kWh), they are only around 30% higher
than the feed-in tariffs announced for the construc-
tion of onshore projects which ranged from CNY
0.51-0.61 per kWh (EUR 0.063–0.075 per kWh).
Considering that the cost of construction of proj-
ects offshore is roughly 2-3 times more than that of
an onshore project, it is expected that the develop-
ers will lose money on the projects awarded in the
first concession, even if these have lower costs by
the virtue of them being located in the intertidal re-
gions and not in the deep sea.
The figure highlights the difference between on-
shore and offshore wind.
Such low feed-in tariffs will not be feasible for sus-
tainable development beyond the demonstration
projects, and the local industry is increasingly ac-
knowledging this point.
In early 2012, Li Junfeng, the then Secretary Gen-
eral of China Renewable Energy Industries Asso-
ciation, stated that, “The tender winning feed-in
tariffs are too low. Considering construction costs,
the offshore concession project developers will lose
money.” He continued, “The government will review
the first four offshore projects and changes in the
Figure 4: The feed-in tariffs for offshore wind in China is not suitable for sustainable development
Average CAPEX cost
EUR/kW
Average feed-in tariffs
EUR/kWh
2,000
1,500
1,000
500
0
2,500
985
2,215
0.07
0.10
0.08
0.06
0.04
0.02
0.00
0.09
+125%
OffshoreOnshore
+27%
OffshoreOnshore
THE FEED-IN TARIFFS FOR OFFSHORE WIND IN CHINA ARE NOT YET SUITABLE
FOR SUSTAINABLE DEVELOPMENT
1)
	 The onshore FIT is an average of the four benchmark prices ranging from CNY 0.51–0.61/kWh
2)
	The offshore FIT is an average of the winning bids of the four projects awarded in the first concession process, ranging from
CNY 0.62-0.74/kWh, and the FIT of the Rudong (150 MW) intertidal project – CNY0.778/kWh
*	 All currency figures have been converted from CNY to EUR using the annual average exchange rate: 1 CNY = 0.1231 EUR
Source: GWEC; MEC Intelligence analysis
10
feed-in tariff are likely”. The ideal price for develop-
ment of offshore wind farms is quoted in the range
of EUR 0.098-0.148 per kWh and is somewhat in line
with the EUR 0.156 per kWh estimated feed-in tariff
required to obtain an 8% internal rate of return.
The key reason for the quoted feed-in tariffs to
be lower than the required level of tariffs is that
the developers intended to gain first-hand experi-
ence of constructing and managing offshore wind
farms. The winning players intended to leverage the
first-mover advantage and the experience to suc-
cessfully compete for large-scale projects that are
currently in the planning stage. The developers’ pro-
pensity to trade off project returns with experience
in managing large-scale projects led to the signif-
icant difference between the CAPEX cost and the
feed-in tariffs.
These two bottlenecks indicate that the existing
policies need to be amended to ease the location of
the projects and to ensure competitive and sustain-
able feed-in tariffs. With a favourable policy regime
in place, the offshore wind industry is expected to
showcase a similar trend of accelerated growth as
observed in the case of onshore wind. The onshore
wind industry in China witnessed a growth rate of
over 100% after struggling for 2-3 years until suit-
able tariffs and policies were implemented. The off-
shore wind industry is expected to follow suit and
economies of scale are expected to bring returns to
investors and developers as the industry takes off.
12
Resolution of market inhibitors
Chinese regulators and industry players have re-
alised the existence of bottlenecks and positive-
ly reacted by enforcing changes in policies and
strategies. New regulatory measures have been
announced and the industry has been accorded a
priority status. Issues on tariffs are under discussion
between the industry and regulators and a parallel
direct approval process has been introduced to en-
sure that projects are not stalled. A first of its kind
consortium for offshore wind development has also
been formed to enable industry partnerships.
Release of construction measures
and direct approvals
The provisions defining the construction and opera-
tion of offshore wind projects in July 2011 have led to
significant clarity of project location sites for the de-
velopers. Developers have been scouting for projects
in provinces which have completed their planning and
have been awarded direct approvals by the authori-
ties to conduct studies and begin construction. These
“pilot” projects will not only provide experience to de-
velopers but will also give the authorities an insight
into the challenges of construction of offshore wind
projects and required tariffs, and the turbine makers
an opportunity to test their technology. Despite the
delay in approval of projects awarded under the first
concession bidding, the government has adopted the
direct approval mechanism to award projects. This
has rebounded the flagging growth in this sector and
helped bringing various stakeholders up the learning
curve of the dynamics of this industry.
Priority status to offshore wind
industry and “tariff discovery”
The offshore wind industry has been accorded a
priority status by the National Development and
Reform Commission in its revised list of industrial
categories that are to be encouraged through pref-
erential policies. This would enable developers to
have a better access to funding and faster sanction-
ing of project sites. The release as of February 2013
lists offshore wind construction as well as equip-
ment manufacturing establishments for intended
benefits. The revised catalogue, which was effective
from May 2013, is expected to boost government
benefits towards the complete supply chain of the
sector. In the light of the granting of the priority
status to the offshore wind industry, the Vice Min-
ister for National Energy Administration, Liu Qi, re-
marked that the offshore wind tariffs are inadequate
and benchmark prices could be established and that
the Agency must “take large-scale development of
offshore wind power as a priority for China’s wind
power expansion”. It would be reasonable to expect
that the experience from direct approvals given to
developers over the last few years will help the au-
thorities discover the right benchmark prices to sus-
tainably develop the market.
Consortiums being developed to
ease financial risk
The offshore wind business model in China is evol­
ving into partnerships amongst major stakeholders
in the value chain. In June 2012, nine organisations,
including a grid company, a wind turbine manufac-
turer and independent power producers, formed a
joint venture. The goal of the joint venture, South Off-
shore Wind Joint Development, is to combine efforts
of the major players in the energy sector to develop
offshore wind specifically in Guangdong. The notable
partners include Ming Yang, South China Power Grid,
Yuedian Group, China Three Gorges and Guangzhou
Development Renewables. Eight companies have an
equal stake of 10% each in the joint venture. Com-
bined involvement of the state grid company and
several state-owned utility companies and WTGs is
expected to allow the project construction, grid con-
nection and payment of tariffs to work smoothly
and reduce financial and construction risks associ-
ated with the projects. This is likely to improve fund-
ing availability for such consortiums and allow for a
faster approval process with active participation of
provinces. Although it is the first collaboration of its
kind for the offshore wind industry in China, if suc-
cessful, it will set a trend for the future. Furthermore,
participation in consortiums like these will also ac-
celerate development of WTG technology in the in-
dustry, as the WTG manufacturers obtain a platform
from which to test and develop their technology.
15
The number of investors will have
to increase to ease requirement of
finances for 2020 target
The investment market for the offshore wind indus-
try in China is limited to state-owned utilities (with
high cash reserves) and China Development Bank.
Major WTGs have also acquired sizeable loans and
credit lines from the bank.
In the present scenario, the cash reserves from utili-
ty companies along with financial support from the
China Development Bank seems sufficient for the
investment required for development in the next
2-3 years. However, with about EUR 120 billion re-
quired for developing 30 GW, the industry will have
to attract a greater number of investors. Recent
Investment activity
amendments to the project grant and approval pol-
icy are bound to improve the return on investment
and make offshore wind projects viable for inves-
tors. The collaborative partnership model for re-
gion-specific development allowing easy access to
funding may set the trend for the future.
At the same time, it remains to be seen if the gov-
ernment authorities in China will promote foreign
participation in the development of offshore wind
farms. Considering that the high construction risks
inherent in offshore wind projects might block a
large amount of capital from domestic utilities for
an uncertain amount of time, the government would
need to take measures to ease and diversify fund-
ing opportunities to ensure that the industry is ade-
quately financed.
We have observed that the Chinese government is
sensitised to the bottlenecks that exist in the off-
shore wind industry and has proactively displayed
a positive intent to correct procedural delays and
moderate tariffs. We expect a rapid pick-up in the
industry, allowing it to move from the demonstra-
tion stage to the commercial stage with about 10
projects expected to start construction in 2013. In
total, there are 16 projects which have been granted
approval, 8 of which are in Jiangsu, and more than
30 projects of an 8.1 GW total capacity have been
given early-stage approvals in the provinces of Fu-
jian, Hebei, Shandong, Jiangsu and Zhejiang. This
affirms the fact that despite delays, the industry re-
mains bullish about growth and development.
The figure highlights the timeline of important de-
velopments in the offshore wind industry in China.
Adjusting ambitions or catching up?
THE MILESTONE DEVELOPMENTS AND FUTURE TARGETS FOR OFFSHORE
WIND IN CHINA
* Since first concession projects were approved in Q1 2013; second concession is expected to take place by 2014
Source: MEC Intelligence analysis; Quartz+Co analysis
With about 628 MW projects already under con-
struction, 400 MW installed capacity and about 3.4
GW of consented projects, we believe that China will
get close to its 2015 target. All consented projects,
which are allowed a maximum of two years from
concession date to begin construction, will enter
the building phase by 2014. Taking into account an
average construction time for offshore wind of 1-2
years in China, we expect a realistic target of about
4.5 GW is achievable, hence an annual capacity ad-
dition of 1-2 GW. The expected rate of growth is
greater than the current annual capacity addition by
the United Kingdom. While recent policy changes
have raised market sentiment, refining project grant
procedures and prioritising offshore wind farm con-
struction should speed-track the development.
Figure 5: The milestone developments and future targets for offshore wind in China
2005 2009 2010 2011 2012 2013 2015 2020
Installed capacity (GW)
0.2 0.3
0.4
~1.3
~5
~30
Target capacity (GW)
Renewable Energy Law
implemented
• Promote development
of renewable energy
• Offshore wind not
directly addressed;
initial approval at
provincial level followed
by final national level
approval
• Renewable Energy
Law established
Development
plan defining
offshore zones
• Provinces
develop 2020
roadmap with
non-binding
targets
• 12th FYP: 5 GW
by 2015 and 30
GW by 2020
• First concession
round in Sep-
tember; total 1
GW in Jiangsu
• Second conces-
sion (2 GW)
planned in 2012*
Implementation of
provisional regula-
tion on OW devel-
opment and
construction
• OW farms’
minimum distance
10 km and
minimum water
depth 10 m
• Shanghai
Donghai Bridge
100 MW phase II
started
construction
• Interim Measures for
Administration,
Development and
Construction; deve-
loping companies to
be at least 51%
Chinese-owned
• Shanghai Donghai
102 MW OW farm
completed; grid
connected in July
• Jiagnsu Rudong
intertidal (30 MW)
demonstration
completed; phase I
(100 MW) started
Projects expected to start
in 2013 and likely to be
completed by 2014
• 1 GW projects assigned
in the first concession
• Shanghai Lingang 102
MW OW farm
• Jiangsu Rudong 150MW
Offshore Wind farm
• Rudong intertidal
phase I and
phase II (150
MW) completed
in November
According to Zhang Yua
Deputy General Manager of
China Longyuan Power Group,
China's 5 GW target by 2015 is
achievable
16 17
Construction of offshore wind farms is capital and
technology intensive and requires collaboration be-
tween project developers, consultants, equipment
providers and service providers. Overall, there are
eight categories of stakeholders directly involved in
the construction, operation and maintenance of an
offshore wind farm.
The figure highlights the existing value chain in Chi-
na and the key players at each stage.
As the current build-out in the industry comprised
of the demonstration stage projects, companies
have been successful in servicing the demands of
the industry by using make-shift equipment to
High-level assessment of
the industry supply chain
CHINA OFFSHORE WIND VALUE CHAIN AND KEY PLAYERS
plug supply gaps and building capacity internally.
The first-movers in this sector have primarily been
state-owned companies. We have noticed that each
part of the value chain is concentrated among a few
players. There are 5-8 players at the developer cate-
gory and WTG category, whereas other parts of the
value chain have registered presence of 4-5 promi-
nent players until now.
In this section, we will explore these market char-
acteristics and market incumbents to develop an
understanding of the maturity of the supply chain,
assess the supply demand scenario and outline the
factors that are driving or inhibiting participation of
players in each part of the value chain.
Figure 6: China offshore wind value chain and key players
StakeholdersDominatedby
* Currently, all offshore projects are near-shore and are directly connected to onshore grids; hence, offshore wind projects in China have not
utilised offshore substations yet. ABB is the major player servicing the offshore oil and gas industry in this segment in China
Source: Mondaq, China: China Issues Offshore Wind Farm Regulations, 2010; GL, Asian Wind Energy Market, 2011; Offwhorewind.biz; MEC Intelligence analysis
Government
agencies
10-15 incum-
bents (utility
and offshore
OG)
About 8
(MW-scale)
WTG manufac-
turers
Fabrication
–marine engg
cos. Design –
Specialist cos.
2-3 players from
telecom and
offshore oil and
gas industries
Port/Waterway
construction
companies
Project deve-
lopers and WTG
companies
• East China
Investigation
and Design
Institute
(mandatory
participation)
• Bureau Veritas
(tower/pipe
piles supervi-
sion)
• China
Longyuan
Power Group
• China Datang
• Guangdong
Nuclear Power
Holding Corp
• China National
Offshore Oil
Corporation
• China Three
Gorges
• China Huadian
Group
• Sinovel
• Xinjiang
Goldwind
• Mingyang
• Dongfang
Electric
• United Power
• Siemens/
Shanghai
Electric
• Vestas
• Jiangsu
Longyuan
Zhenhua
Marine Engi-
neering
• Nantong
Ocean Water
Conservancy
Engineering
• China Offshore
Oil Engineer-
ing (COOEC)
• Zhongtian
Technology
• Nexans
• Qingdao
Hanhe Cable
• Shanghai
Fujikura Cable
• Ningbo Orient
Wires
Cables
• CCC Third
Harbour
Engineering
• Nantong
Ocean Water
Conservancy
Engineering
• Daoda Marine
Heavy
Industry
• S.B.
Submarine
Systems
• China
Longyuan
Power Group
• Guangdong
Nuclear Power
Holding Corp
• Siemens
Pre-assessment/
consulting
services
Overall project
development
OEMs/WTG
manufacturers
Foundation
manufacturers
Cable supplier *
Logistics and
installation
services
Operation and
maintenance
* Currently, all offshore projects are near-shore and are directly connected to onshore grids; hence, offshore wind projects in China
have not utilised offshore substations yet. ABB is the major player servicing the offshore oil and gas industry in this segment in China
Source: Mondaq, China: China Issues Offshore Wind Farm Regulations, 2010; GL, Asian Wind Energy Market, 2011; Offwhorewind.
biz; MEC Intelligence analysis
18
Developers are primarily state-owned utilities. The
regulation mandating at least 51% local ownership
for developers will provide an advantage to do-
mestic companies. Due to their offshore experi-
ence, state-owned companies are likely to remain
the dominant players in the future as well. To beef
up their positioning in the market, these develop-
ers have formed partnerships with local WTGs and
invested in various parts of the value chain. From
a foreign company/investor’s perspective, partner-
ships with local players will be key to participate in
projects in China.
The figure illustrates the offshore wind experience
of developers in terms of installed capacity and
planned capacity.
Domestic developers have been largely ingenious
with the overall project management and technol-
ogies used. However, recent news of a partnership
between Furnas, a subsidiary of Eletrobras, Brazil’s
largest utility company, and China Three Gorges to
jointly invest in and develop offshore wind farms in
China and internationally is expected to drive fu-
ture trends. Foreign utility companies seeking to
gain experience within development of offshore
wind projects could look at forming similar kinds
of partnerships with Chinese companies to invest
and gain experience to replicate the model in other
geographies.
The chart alongside also indicates that the develop-
er segment is currently expected to be dominated
by state-owned utilities in China.
By 2020, China Longyuan Power Group (China
Guodian Corporation), China National Offshore Oil
Company, China Huadian Group, China Datang Cor-
poration, Shenhua Group and China Three Gorges
are likely to be the top developers in terms of in-
stalled capacity and are expected to occupy lead-
ing positions in the Chinese Offshore Wind Market.
These developers have obtained consent for devel-
opment of cumulative 2 GW offshore wind projects
with each developer already consented to develop
at least 300-600 MW.
China Longyuan Power Group has plans to increase
its offshore genera­ting capacity to 1 GW by 2015 (es-
timated investment of EUR 1.6 billion). In order to re-
duce its debt-equity ratio and to meet the financial
requirements of its offshore and onshore wind proj-
ects, the company issued about 500 million shares
in the stock market and raised about EUR 291 mil-
lion. It plans to use 20% of all equity-raised money
to develop offshore wind projects. Meanwhile, China
Three Gorges has developed a pipeline of four proj-
ects with a cumulative capacity of 695 MW. While
the company has not declared any official targets to
raise capital, it is expected to have significant cash
reserves as it occupies one of the strongest finan-
cial positions among the Chinese utilities. In 2012, it
purchased a 21% stake in a Portugal-based utility –
Energias de Portugal – for EUR 2.7 billion. Moreover,
INCUMBENTS AND CASH RICH DEVELOPERS ARE GEARING UP TO DEVELOP
OFFSHORE WIND PROJECTS IN CHINA WHILE DEVELOPING PRESENCE IN
VARIOUS PARTS OF THE SUPPLY CHAIN
0
695
232*
1,250
102**
950
102**
700
1,200
950
905
402
254
200 198
0 0 0 0 0 0 0
South
Offshore
Wind Joint
Development
Shandong
Luneng Group
Yudean
Group
China
Huaneng
Group
Shenhua
Group
China
Huadian
Group
China
National
Offshore Oil
Corporation
China
Guangdong
Nuclear
China Datang
Corporation
China
Longyuan
Power Group
China Three
Gorges
Installed capacity
Planned capacity
Installed vs. planned capacity for key developers
MW
Presence in supply chain
No Yes Yes Yes YesNo No No No No No
N.a.
Turnover***
EUR millions
2,075 526 N.a. 21,568 262 14,724 N.a. N.a. 3,182 N.a.
Utility companies have an interest in developing off-
shore wind as they are required to have at least 3%
non-hydropower renewable source in their energy
generation portfolio. The utility companies partici-
pating in the offshore wind market are not only cash
rich but are also supported by funds from the China
Development Bank, which is acting as chief financer
across the value chain.
There has been limited involvement of foreign com-
panies at the developer stage, largely due to the
regulatory requirement capping a minimum of 51%
ownership for Chinese firms. In addition, the delay
in the declaration of a clear policy which outlines
the roadmap and process to achieve the targets in
offshore wind led to scepticism.
it is the first developer to invite foreign companies,
EDP among them, to invest and participate in joint
offshore wind development in China.
China Huadian Group is relying heavily on offshore
wind energy and plans to invest EUR 738 million in
the Jiangsu province alone. China Datang Corpora-
tion is reported to have plans of investing EUR 7.4
billion in the development of offshore wind across
seven provinces (Fujian, Guangdong, Hainan, Jiang-
su, Shandong, Shanghai and Zhejiang) with a to-
tal capacity of 1.2 GW. However, the plans of China
Datang Corporation could not be confirmed inde-
pendently. Shenhua Group has plans of developing
one project in the Jiangsu region with a cumulative
capacity of 904.8 MW, of which the first phase of
302.4 MW is already consented.
China National Offshore Oil Company has begun the
first phase of a 1 GW wind farm in Bohai Bay and has
received a funding of EUR 1.7 billion from the Chi-
nese government. Its foray into the offshore wind
industry comes as no surprise since it is familiar with
offshore technical and engineering issues by virtue
of its rich experience in oil and gas exploration.
As opposed to the situation in Europe, developers are
mostly operating individually with the goal of learning
the ropes. However, South Offshore Wind Joint De-
velopment is the first of a kind collaboration between
nine enterprises to collectively develop offshore wind
farms in the Guangdong province. This partnership
not only allows the developers to gain experience in
managing offshore projects but also in mitigating risks
that stem from a weak supply and demand chain. An
effective collaboration would increase access to public
and private funding and increase chances of develop-
ment. While the joint venture was formed in June 2012,
collaborations among some of the members were vis-
ible a month earlier. In May 2012, two offshore wind
projects in the Guangdong province with a cumulative
capacity of 246 MW were granted consent. The devel-
opers – China South Power Grid, Guangdong Yudean
Group and the WTG supplier Ming Yang – are all part
of the joint venture. Hence, the collaboration among
the players in the joint venture is already active, even
though the consortium has not won a project yet.
Note: Company plans include loans taken to develop future offshore wind farms in addition to the projects
already in planning/consent/construction stage
* Excluding prototypes installed at wind farms
** Shanghai Donghai 102 MW Demonstration Project. Joint project between Datang and Guangdong
*** Turnover figures according to the latest available year
Source: GWEC; MEC Intelligence analysis
Developers
20 21
The European WTGs have been able to develop 5-6
MW capacity turbines, which are considered superi-
or in technology to their Chinese counterparts. How-
ever, the Chinese WTGs operate on a cost-effective
model and the Chinese have shown their intent to
aggressively research and develop high-capacity
10 MW turbines. The race to develop high-capacity
turbines and the low cost base of manufacturing in
China are expected to induce competition between
Chinese and foreign WTGs in the medium to long
term. On the other hand, the Chinese WTGs, impact-
ed by low profits in the onshore wind industry, would
be keen on avoiding an unsustainable low-margin
pricing model for offshore turbines. Understandably,
foreign WTGs will have to contend with the compet-
itive pricing of domestic WTGs, but the margins are
expected to be on par with the European offshore
wind industry and the Chinese onshore wind indus-
try. Hence, foreign players will have to capitalise on
their advantage of superior technology to combat
the cost competitiveness of domestic players by
forming partnerships with Chinese companies.
The main opportunity for foreign WTGs and compo-
nent manufacturers to invest in the Chinese market
lies in production and supply of downstream prod-
ucts such as control systems and power converters.
Chinese WTGs have so far been unable to address
downstream quality issues. While Chinese compa-
nies ramp up their production to meet future de-
mand, support from other downstream suppliers will
help appease any quality concerns. Benefits may be
twofold, as foreign suppliers may look to service the
local Chinese market and also to establish a global
manufacturing hub in collaboration with local com-
panies to provide competitive products in future
offshore wind markets.
Chinese WTGs have dominated the market for off-
shore wind projects in China. At present, there are
only two foreign players – Vestas and Siemens. So
far, Vestas has had limited success in bidding for or-
ders for the Chinese offshore wind market. Siemens
won part orders for the Rudong intertidal project (21
turbines of 2.3 MW) in early 2011, bringing the Eu-
ropean technology into China’s local market directly.
CHINESE COMPANIES LARGELY CONTROL THE OFFSHORE WIND WTG
MARKET AND THEY ARE COMPETING TO DEVELOP NEXT GENERATION
TURBINES BY THE END OF THE DECADE
Turbine capacity (MW)
10.09.07.06.05.0 8.04.03.02.01.00.0
Commercial
Prototype
Next
generation
10 10-40 40-100 100
Number of WTGs installed
Prototype/design stage
Source: Company websites; news articles; MEC Intelligence analysis; Quartz+Co analysis
Sinovel
Siemens
United Power
Shanghai Electric
Shanghai Electric
United Power
Envision
Ming Yang
Dongfang
Ming Yang
Goldwind
Dongfang
Sinovel
Goldwind
CSIC Haizhuang
Baonan
Ming Yang
United Power
Goldwind
Sinovel
XEMC
CSIC Haizhuang
Dongfang
Sinovel
United Power
Shanghai Electric/Siemens
Ming Yang
Envision
Goldwind
Dongfang
Interestingly, later that year Siemens formed two
joint venture firms (with a 49% stake in both enti-
ties) with Shanghai Electric. One of these joint ven-
tures was aimed at RD and wind turbine equipment
manufacturing, while the other was aimed at sales
and distribution of turbines in the Chinese market.
The joint venture firms have helped both companies
strengthen their foothold in the Chinese wind market
by complementing each other’s strengths; Siemens is
a world leader within advanced technology, offshore
know-how and has experience within project man-
agement, execution and service, while Shanghai Elec-
tric has been able to provide the alliance with great
access to the Chinese wind turbine customers. More-
over, Siemens’ intention may have been to integrate
China with its global supply network of WTG manu-
facturing. The supply of Siemens turbines reaffirmed
the adaptability of European technology to Chinese
conditions and allowed Siemens to benchmark the
performance of its product against local alternatives.
For the first offshore wind project, the 102 MW
Donghai Bridge project, the authorities retracted
from awarding a contract to REPower due to a dis-
pute on technology share rights on control systems.
REPower quoted EUR 3.7 million per turbine which
was higher than the alternatives. For the same proj-
ect, a Chinese company, Sinovel, responded by
bidding for a 3 MW alternative which it developed
jointly with a United States-based company named
American Semiconductor (AMSC). Sinovel retained
the intellectual property rights, which were contest-
ed by AMSC and the dispute is now in litigation.
The figure gives an overview of the position of the
WTGs in the Chinese offshore wind market in terms
of turbine capacity and also their development focus.
It is reasonable to expect that the larger-sized tur-
bines being developed by Chinese WTGs will not
only serve the domestic market but will also compete
with foreign players’ WTGs for international projects.
The 6 MW turbine prototypes of several domestic
WTGs are currently being tested, and most of them
are expected to be commercially available by 2015.
Additionally, a prototype of a 10 MW turbine is under
Wind Turbine Generators (WTGs)
Source: Company websites; news articles; MEC Intelligence analysis; Quartz+Co analysis
22
development and is planned for testing by 2015. The
Chinese government has stated its intention to help
develop 10 MW turbines in its wind power science
and technology development five-year plan. It has
awarded a EUR 5.2 million grant to Sinovel to ac-
celerate development of the 10 MW turbine. Sinov-
el has further added EUR 34.5 million from its own
cash reserves to meet the target. This level of com-
mitment by the government and WTGs should help
China reach its goal of producing next generation
turbines. In contrast, European WTGs currently lead
the market by virtue of their ability to develop 5-6
MW capacity turbines, but still have a long way to go
in their efforts to develop 10 MW capacity turbines.
Meanwhile, Ming Yang (the only major private WTG
serving the offshore wind industry in China) has
recently partnered with multiple developers with
the vision to test its technology and ensure future
orders. This move is highly strategic, as the current
level of competition is not too high to expect part-
nerships across WTG companies, but it indicates the
level of competition within WTGs foreseen in the fu-
ture. Ming Yang has formed individual strategic part-
nerships with developers such as China Guangdong
Nuclear and Yudean Group for provincial offshore
wind development. It has also obtained a preferred
supplier status from China Three Gorges for devel-
opment in the Guangdong province.
The Chinese supply chain is relatively immature to
provide high-quality downstream components such
as control systems and power converters. Most of
these components are currently being sourced from
foreign players. The concerns about the quality of
domestic downstream technology were exacerbat-
ed when Sinovel’s wind turbines in a pilot intertidal
project required replacement of several parts due
to rusting. However, in order to build confidence in
being able to compete in global markets, Chinese
WTG manufacturers are expected to ensure stringent
quality checks and to apply for international certifi-
cations that endorse their products. Considering that
Chinese WTGs are still in the early stage of devel-
opment, they would need to source quality compo-
nents from foreign companies. Goldwind has already
announced its intention to increase international
component sourcing to about 50% of its needs. Such
collaborative plans provide a significant opportuni-
ty for foreign companies that provide downstream
components to expand to China’s market. As WTGs
scramble to service an industry demand which seeks
to grow at a CAGR of 25% from 2015 to 2020, it only
adds to the opportunity. Moreover, an entry into the
Chinese offshore market could open doors to further
opportunities in other Asian countries that are look-
ing to explore offshore wind.
In an overall industry roundup, eight existing WTGs
are currently serving the offshore wind market in
China and these seem to have sufficient supply be-
tween them to meet demands up to 2015. However,
the picture up to 2020 remains unclear with a re-
quirement of over 6,000 turbines to meet the target.
The challenge is to manage availability of high-tech,
high-quality downstream components. Commercial-
isation of larger-capacity turbines will be a major
factor in keeping turbine supply in line with demand.
In the offshore cables industry, we have noticed a co-
existence of international and local suppliers. These
suppliers have a comparable technology and the total
production is sufficient to meet the demand of the in-
dustry. Offshore substations have not been utilised in
China’s offshore wind industry so far, but the presence
of international companies like ABB and the experience
of Chinese companies with the domestic offshore oil
and gas industry will work in their favour, should a de-
mand arise in the future. However, the market is likely to
witness a shortage in the case of cable laying vessels.
The cable segment of the offshore wind value chain
in China is dominated by Chinese companies. So
far, state-owned Jiangsu Zhongtian Technologies
has provided cables for all connected offshore wind
farms in China. The other incumbent players, which
provide medium/high voltage AC/DC cables, are
currently providing cables as per orders, largely ow-
ing to the limited demand. They have no immediate
plans to scale production capacity dedicated to off-
shore wind in the short term.
CABLE COMPANIES HAVE TECHNOLOGICALLY ADVANCED PRODUCTS
THAT ARE SUITABLE FOR USE IN THE OFFSHORE WIND INDUSTRY
China Submarine Power Cables – supplier product portfolio
kV
Figure 9: Cable companies have technologically advanced products that are suitable for use in
offshore wind industry
Jiangsu Zhongtian Technologies (ZTT)
Qingdao Hanhe Cables
Nexans
Fujikura Shanghai Cables*
Ningbo Orient Wires and Cables
20-35 kV ~110 kV ~220 kV 220 kV
Medium
voltage
High voltageSubmarine cable category
Companies
Offshore
wind
experience
YES
YES
NO
NO
YES
* Product portfolio taken from the Japan-based parent company Fujikura Ltd.
Source: Company websites; MEC Intelligence analysis; Quartz+Co analysis
Currently, all active offshore projects in China are
directly linked to the onshore grid without any off-
shore substations. The first phase (32 MW) of the
Rudong intertidal offshore wind farm (total: 232
MW) was connected via a 35 kV submarine power
cable from Zhongtian Technologies to an onshore
substation, where it was stepped up to 220 kV.
While this has worked out well so far, future projects
farther out into the sea will require offshore substa-
tions and high-voltage cables. Companies, including
international players such as ABB, serving the off-
shore oil and gas industry in China, have the capabil-
ity to design and install such substations.
Cable supply seems sufficient to meet the demands
for achieving the 2015 target. The current annual
domestic production capacity is about 3,000 km
of submarine cable, while the annual demand from
offshore wind farms up to 2015 is about 620 km.
Foreign players such as France-based Nexans and
Fujikura Shanghai Cables are focusing on the off-
shore wind industry in China with a goal to serve ex-
pected future demand. Back in 2011, Nexans formed
a joint venture with Shandong Yanggu Cables Group
by purchasing 75% of the shares in the company.
The joint venture was part of Nexans’ move to gain
a foothold in China’s growing energy infrastructure
market. The group has plans to upgrade facilities
for offshore cables and increase its production ca-
pacity. It also plans to foray into the high-voltage
cable market as demand grows and subsequently
establish itself as a turnkey solutions provider. Fujik-
ura Shanghai Cable, a joint venture between Japan-
based Fujikura Group and China-based Shanghai
Cable Works, formed in 2005, manufactures ultra-
high voltage submarine cables. The parent com-
pany, Fujikura Group, is now developing cables for
large-scale offshore wind power generation.
The figure highlights the product portfolio of the
major submarine power cable providers in China.
Incumbent players can manage this demand with
the existing facilities by optimising production.
However, beyond 2015, production units of subma-
rine cables will need to be expanded to meet the
increased scale of demand. As existing suppliers
are capable of ramping up production, it is assessed
that the cable supply will not be an impeding factor
despite the high demand, even in the long term.
Cable laying vessels, which are shared from the tele-
communication and oil and gas industries, do not
seem sufficient in number for long-term develop-
ment. Moreover, as China’s offshore industry is in-
creasingly shifting to deep waters, larger cables will
have to be laid down. This will prompt requirement
for larger, custom-built vessels. Hence, availability
of cable laying vessels is seen as a greater concern
compared to supply of cables even for meeting the
2015 target.
Cables
*Product portfolio taken from the Japan-based parent company Fujikura Ltd.
Source: Company websites; MEC Intelligence analysis; Quartz+Co analysis
26 27
Chinese companies have had to face no major
threats or challenges for laying foundations for off-
shore wind industry. Most projects so far have come
up in the regions closer to shore that require multi-
pile foundations (due to muddy seabed) compared
to projects in Europe where mono-pile foundations
are typically used for shallow-water establishments.
Since new developments in China are going to push
offshore development in deeper waters, the needs
of the Chinese offshore industry will converge with
European foundation technologies – jackets and tri-
pods. This creates potential for joint collaboration
on developing foundation technology and business.
MULTI-PILES ARE MOST LIKELY TO REPLACE HIGH-RISE PILE CAPS AS PREFERRED
FOUNDATION TYPES FOR OFFSHORE WIND IN CHINA. BY 2020, SIMILAR FOUNDATION
TYPES ARE EXPECTED TO BE USED IN EUROPE AND CHINA
The figure compares the use of foundation types
in the offshore wind industry in Europe and China
and also highlights the expected change in usage of
foundation type by 2020 in both regions.
Various types of foundations – including multi-piles,
mono-piles and jackets – have been tested in demon-
stration projects. The Chinese seafloor is characterised
by a soft seabed, which makes the use of mono-piles
unsuitable. The soft seabed requires foundations that
provide lateral stiffness and mono-piles are structurally
unfit to provide the necessary strength to the struc-
ture. The expected commercial use of larger turbines
of 5-6 MW capacity also reduces scope for mono-pile
foundations. Of the commercially available alternatives,
jackets and multi-piles hold promise as technologies
for offshore projects in China. Multi-piles provide better
fatigue resistance and are suitable for water depths of
less than 30 metres. Hence, by 2020, multi-pile technol-
ogy is expected to be used rampantly for projects that
are being constructed at water depths of less than 30
metres. In addition, jackets, which are used extensively
in the offshore oil and gas industry, are more suitable
for even deeper waters. However, the foundations used
in the oil and gas industry will need to be modified as
the offshore wind foundations are designed for fatigue
compared to foundations for the oil and gas industry
which are designed for maximum load.
The fabrication segment of the foundations seg-
ment of the value chain is dominated by domestic
players. This does not come as a surprise, since Chi-
na is known as a fabrication hub mainly due to its
cost-effective production capabilities. On the other
hand, the design segment is limited to a handful of
domestic players. Developers have to assume the
responsibility of obtaining designs and subcontract-
ing the fabrication work and often have to employ
foreign companies for creating designs.
The foundation market is concentrated among 3-4
players. Jiangsu Longyuan Zhenhua Marine Co.,
a joint venture between China Longyuan Power
Group (developer) and ZPMC (ship construction
High-rise pile caps, traditionally used in onshore
wind projects, have primarily been used in the ex-
isting offshore wind farms in China. Since the ex-
isting projects have been constructed in regions
closer to shore, Chinese players have leveraged
their extensive onshore experience in the initial
projects. However, construction regulations intro-
duced in 2011 prohibited construction within 10 km
from shore and at water depths of less than 10 me-
tres, when the width of tidal flat is more than 10 km.
These regulations move projects away from inter-
tidal regions. Hence, the use of high-rise pile caps
in future projects will be limited.
company), was formed to provide overall offshore
wind farm construction equipment and services
including foundations and logistics. Currently, the
joint venture is only catering to China Longyuan
Power Group’s project needs. China Offshore Oil
Engineering Corporation (COOEC) is the offshore
engineering and construction arm of state-owned
China National Offshore Oil Company and has ex-
tensive experience in the foundations segment of
the offshore oil and gas industry. Nantong Ocean
Water Conservancy Engineering also provides lo-
gistics and installation services apart from founda-
tions. Jiangsu Daoda Heavy Marine Industry (DDHI)
considers the offshore wind construction business
its core growth area. It has provided and installed
a suction bucket foundation in a test project in
2010. DDHI owns fabrication facilities, which can be
ramped up to compete with the incumbent players
in the offshore wind industry.
In terms of demand, the Chinese offshore wind in-
dustry requires about 1,500 foundations to meet its
2015 target. Cost-effective manufacturing is China’s
forte and with companies such as COOEC at the cen-
trepiece of the foundation laying business, China is
expected to cover its demand for 2015 targets. How-
ever, in order to meet the 2020 targets, the industry
will require about 6,000 foundations within a span of
five years. The projected demand might not be met
with the current set of suppliers. Hence, the industry
would require entry of new players or that incum-
bent players boost their production capacity and set
up new fabrication units to match industry growth
targets. Based on interaction with several industry
players, we believe that Chinese companies are ca-
pable of quickly expanding infrastructure to meet the
demand. However, fabrication companies have low
design capabilities and it may pose a challenge for
them to build a sustainable offshore wind infrastruc-
ture. Moreover, foundation designs will have to keep
pace with the increasing size and capacity of the tur-
bines. This presents an opportunity for foreign com-
panies to partner with the fabricating companies or
with developers to provide superior design services.
Foundations
Source: EWEA; European Offshore Wind Industry, 2013; MEC Intelligence analysis; Quartz+Co analysis
Figure 10: Multi-piles are most likely to replace high-rise pile caps as preferred foundation types for
offshore wind in China. By 2020, similar foundation types are expected to be used in Europe and China
Source: EWEA; European Offshore Wind Industry, 2013; 4C Offshore; MEC Intelligence analysis; Quartz+Co analysis
Offshore wind foundation type – Europe vs. China
Mono-piles
Jackets
Gravity base-concrete
High-rise pile cap
Tripod
Current useFoundation types Future use (2020)
Europe China Europe China
Multi-piles (tri-pile,
penta-pile, etc.)
28 29
In the logistics part of the value chain, the Chinese
players leverage their extensive experience in the
offshore oil and gas industry and are expected to
rely on local floating vessels for installations. By con-
trast, jack-up vessels are extensively used in Europe
for offshore establishments. However, the growth in
demand for vessels leaves tremendous scope for for-
eign companies to serve the Chinese market. China
Datang Corporation has recently signed a four-year
lift-boat charter contract with Singapore-based Ezi-
on Holdings for offshore wind development, which
is a testament to opportunities for foreign players.
The best approach for foreign companies to enter
China’s market in this segment is to partner with lo-
cal companies. The existing offshore wind farms in
China have used floating cranes along with barges to
transport and install wind turbines and foundations.
THE LOGISTICS AND INSTALLATION MARKET
IS CURRENTLY CONCENTRATED AMONG FEW DOMESTIC PLAYERS
Nantong
Ocean Water
Conservancy
Engineering
Jiangsu Longyuan
Zhenhua Marine
Sinohydro Bureau 7
Co. Ltd.*****
Daoda Marine
Heavy Industry****
S.B. Submarine
Systems***
CCC Third Harbor
Engineering*
Logistics players Installed capacity
MW
Planned capacity
MW
Turnover
EUR millions
Presence in other parts
of the supply chain
33,773
128
N.a.
N.a.
113
247**
800
200
0 0
3
Yes
N.a.
N.a.
N.a.247** Yes
N.a.8 100 Yes
No
No
Yes
Owing to the soft seabed conditions, jack-up ves-
sels are not suitable for installation in the upcoming
regions of development. Hence, floating cranes are
expected to remain the primary vessels used for fu-
ture installations. Offshore wind farm construction
companies have used re-fitted cable laying vessels
from telecommunication and oil and gas industries.
The logistics and installation market for offshore
wind in China is unstructured with no clear market
leaders. Just as in the case of other parts of the value
chain, domestic companies dominate the logistics/
installation space due to low scale of development.
The domestic companies are leveraging their knowl-
edge from the offshore oil and gas industry to ser-
vice the offshore wind industry. At the global level,
there is an absence of a healthy cushion of available
Installation and logistics
* Turnover for parent company – CCC
** Jointly developed by NTOC and Jiangsu Longyuan Zhenhua Group, including prototypes
*** SBSS will focus on cable laying and is yet to procure vessels. Turnover is for parent company Global Marine System
**** Daoda Marine Heavy Industry possesses wind turbine installation vessels and has completed tests on a 2.5 MW pilot project
***** Sinohydro Bureau 7 Co. Ltd. installed a total of 7.5 MW in Xiangshui Intertidal Pilot Project
Source: Company websites; Offshorewindchina.com; MEC Intelligence analysis30
vessels specially intended for offshore developments.
Hence, if foreign vendors plan to service the Chinese
market in the medium to long term, they may have
to free their existing vessels from current jobs or or-
der new vessels. Due to the planned growth in Eu-
rope and vessel operators’ non-familiarity with the
working conditions in China, there is limited chance
that players choose to invest in China over Europe.
Hence, the foreign players are advised to monitor
the development in China and Europe to plan for the
right business model to enter the market.
Overall, the supply-demand scenario is stable up to
2015 with a number of installation vessels already
existing in the market and few more likely to enter
the supply chain this year. Beyond 2015, increase in
scale and requirement of purpose-built vessels will
require efforts from industry players to boost sup-
ply. The current demand can be reasonably met due
to the presence of ship construction companies with
advanced production facilities capable of churning
out a large number of purpose-built vessels for the
offshore wind industry.
The supply scenario in each part of the value chain
is stable in the short term with either existing capac-
ities or strong capabilities of companies expected
to meet the foreseen demand. Considering the pic-
ture up to 2015, there are currently over eight major
WTGs in the market for nearly 400 turbines required
annually, a number of players offering advanced
fabrication infrastructure to build an equal number
of foundations, a total availability of 10 installation
vessels (by the end of 2013) which is sufficient to
handle the expected demand and local cable suppli-
ers who are capable of meeting an annual demand
of about 620 km of submarine cable required for
the construction. This provides a strong picture of
the supply chain given the small scale. Yet, there
are key areas in the supply chain where the sup-
ply needs to be augmented. Technology to manu-
facture high-tech downstream WTG components,
designing of offshore wind foundation and experi-
ence in overall project management are a few areas
that present a scope for improvement for Chinese
companies. The shortage of specialist cable laying
vessels is a greater threat than shortage of cables.
In terms of supply, there are six wind turbine/foun-
dation installation vessels and one cable laying ves-
sel currently in the offshore wind market in China.
This is to be supplemented by six more turbine in-
stallation vessels, which are currently under con-
struction. Out of these, four will be ready for use by
mid-2013. Since the expected demand for the num-
ber of turbine installation vessels by 2015 is around
11, supply is expected to meet demand. Post 2015,
as size of turbines increase with commercialisation
of greater capacity turbines, larger purpose-built
installation vessels may be required. China’s ship
construction companies such as ZPMC and COSCO
have extensive production capacities and are expe-
rienced in building vessels for the global offshore
wind market. In a broader view, the future supply
scenario for installation vessels looks secure. The
supply of cable laying vessels may present an op-
portunity, as annual offshore wind additions are
expected to reach 2 GW. Currently, only S.B. Sub-
marine Systems has plans to build specialised ca-
ble installation vessels specifically for the offshore
wind industry in China.
This shortage of cable laying vessels should tempo-
rarily be dealt with by make-shift vessels as projects
are closer to shore.
In contrast, the picture after 2015 is completely
different. With massive growth planned in the in-
stalled offshore capacity, the economies of scale are
expected to push all supply verticals to their lim-
its. The demands at each stage of the value chain
for the period between 2015 and 2020 will spike
– about 6,000 turbines, an equal number of foun-
dations with strength to support larger-capacity
turbines, purpose-built vessels and roughly 8,000
km of submarine cable will be required. Key areas
of concern will be the supply of quality downstream
WTG components, purpose-built cable laying ves-
sels and foundation design. In addition, the devel-
opers’ know-how of managing large-scale supply
chains will be tested and they will come under pres-
sure from the perspective of investments required.
The expected increase in demand alone indicates
that each part of the value chain will have to un-
dergo a considerable reform.
The overall supply and demand scenario
towards the next horizons
32 33
Is the Chinese offshore
wind industry an attractive
market place for foreign
players or will it be
“self-sufficient”?
Considering the developments in the onshore wind
industry where low feed-in tariffs and lack of grid
connection have curtailed the industry’s growth,
we foresee market entrants to have a cautious ap-
proach towards the Chinese offshore wind market.
However, we believe that the offshore wind indus-
try will develop independently of onshore wind and
will take into account the learning from onshore
wind. Also, players would need to chalk out a mea-
sured strategy and develop co-operative business
models along with the right timing to maximise the
opportunity offered by the offshore wind market
in China.
Evolving policy
The Chinese government has shown its intention
to make this industry sustainable. Recent develop-
ments indicate that there is a cognisance of this fact
and the government is evolving its policy with re-
gard to the supply chain. Offshore wind has recently
been given priority status and it augurs well for the
development of the industry. The government has
taken the first step towards rectifying the problem
of low tariffs by trying to discover benchmark prices
through direct approvals rather than the tendering
process. It is expected that competitive benchmark
prices (as in onshore wind) will be introduced to
allow investments and technological development
in this sector. Furthermore, the government has
extended its learning from onshore wind and has
introduced a grid connection approval mandate be-
fore construction begins to avoid curtailment due to
lack of grid connection.
Know-how would be the key to
unlock potential
Offshore wind is a capital and technology-intensive
industry. Experience and know-how are pivotal to
successfully build out the offshore wind capacity
in China, and since China’s supply chain is at a na-
scent stage, the opportunity for foreign companies
is immense.
The figure compares the Chinese maturity level in
terms of experience and quality of service/products
to European companies at various stages of the off-
shore wind supply chain.
Chinese companies that are currently servicing the
offshore wind industry lag behind their European
counterparts mainly at the project management
(developer), foundation and WTG stages of the val-
ue chain.
European players’ know-how in terms of project
management, design and sophisticated technology
of the key components is highly desired by the Chi-
nese companies, especially since a majority of the
construction will happen between 10 km to 30 km
from shore – which is considered a sweet spot for
the European developers.
CHINESE OFFSHORE WIND INDUSTRY MATURITY
BENCHMARK AGAINST EUROPE
Source:	 MEC Intelligence analysis; Quartz+Co analysis
China maturity level
Developers
0
1
2
3
4
5
FoundationCablesWTGs Installation
and logistics
On par
34
There is a concrete opportunity for foreign devel-
opers to share contracting/subcontracting models
as the scale of projects increases in China. This can
significantly help the Chinese developer companies
bridge the gap and understand supply chain intrica-
cies and to optimise processes and rapidly reduce
the cost required to set up an offshore wind plant.
Interestingly, the market has already seen a part-
nership between the domestic utility China Three
Gorges and Brazil-based Furnas, a subsidiary of
Eletrobras. This partnership allows the inexperi-
enced company Furnas to enter the offshore wind
industry, and might ease the path for China Three
Gorges to enter Brazil’s offshore wind industry in
the future. This model creates a win-win scenario
for both parties where mutual co-operation leads
to reduced financial burden, better access to tech-
nology and better understanding of local market
conditions.
In WTGs, although Chinese companies have a fairly
developed domestic supply chain in onshore wind,
there are areas of co-operation on the manufactur-
ing of sophisticated control systems for offshore
wind turbines and optimisation of higher scale tur-
bines as is the focus in Europe.
In foundations, Chinese soil conditions require de-
velopment of multi-pile and jacket solutions, which
is also the focus of development in Europe, and joint
co-operation on the technology would help players
from both industries accelerate the development
and commercialisation of technology – compared
to the pace at which they could do it individually.
A co-operative business model is a win-win situa-
tion for both the Chinese companies – which require
the sophisticated knowledge – and the European
players – which have the experience and the tech-
nologies required.
This co-operation will enable European companies
to leverage China’s capability to serve as a manu-
facturing hub of the world and to be a part of the
Chinese energy story.
Scale requires co-operation but
caution
It goes without saying that the sheer scale of off-
shore wind build-out in China is attractive in itself
for any supplier in the industry. Incumbent players in
the industry gain from developing a low cost base in
China to serve both the Chinese and European mar-
kets and eventually expand to other geographies.
At present, the scale of development in China is
small compared to the country’s ambitious targets.
As the industry and authorities come up the learn-
ing curve, the scale will increase, and Chinese de-
velopers and downstream suppliers will be hard
pressed to single-handedly manage the capital and
technology-intensive construction and will require
external inputs to build a mature and quality-proven
supply chain.
However, the timing of the foray is important. Expe-
rience in onshore wind informs us that the European
WTGs were out-competed by the Chinese WTG play-
ers in the local Chinese onshore market over a span
of 5-7 years, after the Chinese WTGs got around
25%-30% market share. The incumbent foreign WTG
players in China lost market share, even when they
had the first-mover advantage. This was primarily
because the Chinese players were able to offer very
low prices (bordering around 40% discount over Eu-
ropean prices per MW in some cases). Thus, a well-
defined entry-growth-consolidation model will go a
long way in helping new entrants take stock of the
Chinese offshore wind market. Late entrants find it
even harder to profit from the market as Chinese
companies have a credible propensity to scale pro-
duction. Moreover, the Chinese local players evolve
rapidly on cost and technology and the business
model should be optimised to take advantage of the
growth opportunity and the rapid maturity.
The challenge will be to understand and cope with
local market conditions and gain access to local
customers, which makes formation of joint ventures
with local companies the most suitable option for
foreign companies.
36 37
Quartz+Co offshore
wind practice
The Quartz+Co wind practice team (+30) consists
of highly experienced partners, project managers
and consultants that all have extensive “hands-on”
experience from projects in the offshore wind sec-
tor including
•	 Experience within offshore wind from projects for
companies across the entire value chain
•	 Knowledge building through our strong network
of relations with industry experts which allows for
proprietary input on all of the eight key supplier
industries
•	 Library of high-quality offshore wind data collect-
ed by our Business Intelligence department over
the course of numerous projects
•	 Market research across all current and potential
offshore wind markets through our research com-
pany MEC Intelligence (Marine, Energy, Cleantech)
The practice team delivers a wide range of services
from due diligence, corporate strategy and sourcing
strategies to category management, organisational
transformation and execution support.
Quartz+Co: The Nordic original in
top-tier management consulting
Quartz+Co, est. 2002, is firmly rooted in the tradi-
tional, professional values of high-end management
and strategy consulting, as the founding partners all
originate from the well-known top-tier companies in
the industry. However, the ambition has always been
to create something else – a Nordic original where
clients are met with less standard methodologies
and more listening, in order to tailor solutions to the
clients’ specific challenges and opportunities.
At Quartz+Co, we emphasise rigorous analysis, but
also the ability to induce behavioural change – as
both these aspects are vital in delivering sustain-
able results. We deliver both analytical insight and
impact through pragmatic and co-operative work
processes, and pride ourselves with providing cli-
ents with unified, talented and prepared teams, con-
sisting of people who see consulting as a profession
rather than an early stepping stone on the career
path.
Put simply, our clients can expect us to tackle and
solve complex business issues, but also to engage
and motivate all relevant people within the client’s
organisation. They can also expect more experts
than junior consultants, more flexible co-operation
and less fixed procedures, more focus on making
things work specifically and less focus on theoreti-
cal and historical best practices.
Quartz+Co is a 200-FTE company (2013) with of-
fices in Oslo, Stockholm and Copenhagen, and while
strategy development has always been the corner-
stone, Quartz+Co today works extensively within
transactions as well as with commercial and opera-
tional excellence programmes. We deliver these ser-
vices to companies and organisations in a range of
industries. Besides the energy/offshore wind prac-
tice, these include private equity, shipping, pharma/
medtech, consumer/retail, government, etc. Ap-
proximately 40% of our work is outside Scandinavia.
Thomas G. Arentsen
Head of Energy practice, Quartz+Co
Thomas has 17 years of experience in manage-
ment consulting. In Quartz+Co, Thomas has pri-
marily worked with strategy and transformation
within the energy sector.
Thomas is experienced in both upstream and
downstream across different energy sources.
Niels Reiff Koggersbøl
Senior Partner, Quartz+Co
Niels has 21 years of experience from manage-
ment consulting in the Nordic countries, the UK
and the US for leading national and multi-na-
tional companies.
Niels is experienced within issues of strategy
and operations – primarily for funds and clients
within energy and industrial.
Anders Roed Bruhn
Head of OSW practice,Quartz+Co
Anders has worked in Quartz+Co for more than
14 years with a focus on large industrials and
private equity funds in the European market.
Anders heads engagements with large supply
chain players within the energy sector, especial-
ly offshore wind.
Sidharth Jain
Managing Director, MEC Intelligence
Sidharth heads MEC Intelligence (owned by
Quartz+Co). He has more than 10 years of expe-
rience in the market research industry.
Sidharth was responsible for setting up the first
dedicated strategic consulting research desk in
Evalueserve and has worked extensively with
top clients within the Maritime, Energy and
Cleantech sectors.
Thomas G. Arentsen
+45 29 69 69 30
thomas.g.arentsen@quartzco.com
Niels Reiff Koggersbøl
+45 29 69 69 28
niels.r.koggersbol@quartzco.com
Anders Roed Bruhn
+45 29 69 69 33
anders.roed.bruhn@quartzco.com
Sidharth Jain
+91 98 105 33 550
sidharth@mecintelligence.com
38 39
QUARTZ+CO

More Related Content

Similar to 2013 Offshore Wind China

Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022
Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022 Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022
Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022
collinsR1

Offshore Wind Energy Market Trends and Forecast 2014 - 2022
Offshore Wind Energy Market Trends and Forecast 2014 - 2022Offshore Wind Energy Market Trends and Forecast 2014 - 2022
Offshore Wind Energy Market Trends and Forecast 2014 - 2022
collinsR1

Eurostaff Wind Salary Survey
Eurostaff Wind Salary SurveyEurostaff Wind Salary Survey
Eurostaff Wind Salary Survey
Paul Flynn

Detailed appraisal-of-the-offshore-wind-industry-in-china
Detailed appraisal-of-the-offshore-wind-industry-in-chinaDetailed appraisal-of-the-offshore-wind-industry-in-china
Detailed appraisal-of-the-offshore-wind-industry-in-china
Wangwen Zhao

1363 nuclear energy outlook report v3 final
1363 nuclear energy outlook report v3  final1363 nuclear energy outlook report v3  final
1363 nuclear energy outlook report v3 finalNuclear Energy Insider

Cantabria Sea of Innovation Conference Invitation
Cantabria Sea of Innovation Conference InvitationCantabria Sea of Innovation Conference Invitation
Cantabria Sea of Innovation Conference Invitation
gruposodercan

Whitepaper - Wind Generator Technology
Whitepaper - Wind Generator TechnologyWhitepaper - Wind Generator Technology
Whitepaper - Wind Generator Technology
Leonardo ENERGY

2014 Perspective on US Offshore Wind
2014 Perspective on US Offshore Wind2014 Perspective on US Offshore Wind
2014 Perspective on US Offshore Wind
MEC Intelligence

HVC Market: An Explainer on Widening Applications
HVC Market: An Explainer on Widening Applications HVC Market: An Explainer on Widening Applications
HVC Market: An Explainer on Widening Applications
Mattdixon45

Briefing Sea of Innovation Conference
Briefing Sea of Innovation ConferenceBriefing Sea of Innovation Conference
Briefing Sea of Innovation Conferencegruposodercan

Global Wind Report 2023
Global Wind Report  2023Global Wind Report  2023
Global Wind Report 2023
Energy for One World

China wind power outlook okt.2010
China wind power outlook okt.2010China wind power outlook okt.2010
China wind power outlook okt.2010
Glenn Klith Andersen

Innovation in Aerospace
Innovation in AerospaceInnovation in Aerospace
Innovation in Aerospace
Seda Eskiler

Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...
Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...
Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...
collinsR1

Floating Offshore Wind-Ready for commercialization?
Floating Offshore Wind-Ready for commercialization?Floating Offshore Wind-Ready for commercialization?
Floating Offshore Wind-Ready for commercialization?
MEC Intelligence

Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...
Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...
Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...
OECD Environment

IGU_WorldLNG_2021.pdf
IGU_WorldLNG_2021.pdfIGU_WorldLNG_2021.pdf
IGU_WorldLNG_2021.pdf
CHESTHATHAKUR1

National grid
National gridNational grid
National gridAhmad Eid

Poyry - Europe’s energy future – the shape of the beast - Point of View
Poyry - Europe’s energy future – the shape of the beast - Point of ViewPoyry - Europe’s energy future – the shape of the beast - Point of View
Poyry - Europe’s energy future – the shape of the beast - Point of View
Pöyry


Similar to 2013 Offshore Wind China (20)

Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022
Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022 Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022
Offshore Wind Energy Installed Capacity to Reach 52,120.9 MW by 2022

Offshore Wind Energy Market Trends and Forecast 2014 - 2022
Offshore Wind Energy Market Trends and Forecast 2014 - 2022Offshore Wind Energy Market Trends and Forecast 2014 - 2022
Offshore Wind Energy Market Trends and Forecast 2014 - 2022

Eurostaff Wind Salary Survey
Eurostaff Wind Salary SurveyEurostaff Wind Salary Survey
Eurostaff Wind Salary Survey

Detailed appraisal-of-the-offshore-wind-industry-in-china
Detailed appraisal-of-the-offshore-wind-industry-in-chinaDetailed appraisal-of-the-offshore-wind-industry-in-china
Detailed appraisal-of-the-offshore-wind-industry-in-china

1363 nuclear energy outlook report v3 final
1363 nuclear energy outlook report v3  final1363 nuclear energy outlook report v3  final
1363 nuclear energy outlook report v3 final

Cantabria Sea of Innovation Conference Invitation
Cantabria Sea of Innovation Conference InvitationCantabria Sea of Innovation Conference Invitation
Cantabria Sea of Innovation Conference Invitation

Whitepaper - Wind Generator Technology
Whitepaper - Wind Generator TechnologyWhitepaper - Wind Generator Technology
Whitepaper - Wind Generator Technology

2014 Perspective on US Offshore Wind
2014 Perspective on US Offshore Wind2014 Perspective on US Offshore Wind
2014 Perspective on US Offshore Wind

HVC Market: An Explainer on Widening Applications
HVC Market: An Explainer on Widening Applications HVC Market: An Explainer on Widening Applications
HVC Market: An Explainer on Widening Applications

Briefing Sea of Innovation Conference
Briefing Sea of Innovation ConferenceBriefing Sea of Innovation Conference
Briefing Sea of Innovation Conference

Global Wind Report 2023
Global Wind Report  2023Global Wind Report  2023
Global Wind Report 2023

China wind power outlook okt.2010
China wind power outlook okt.2010China wind power outlook okt.2010
China wind power outlook okt.2010

Innovation in Aerospace
Innovation in AerospaceInnovation in Aerospace
Innovation in Aerospace

Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...
Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...
Growing Focus on Offshore Wind Energy Casts Shadow over Growth of Onshore Win...

Floating Offshore Wind-Ready for commercialization?
Floating Offshore Wind-Ready for commercialization?Floating Offshore Wind-Ready for commercialization?
Floating Offshore Wind-Ready for commercialization?

Exxon mobil
Exxon mobilExxon mobil
Exxon mobil

Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...
Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...
Electricity Grids and Secure Energy Transitions: Enhancing the foundations of...

IGU_WorldLNG_2021.pdf
IGU_WorldLNG_2021.pdfIGU_WorldLNG_2021.pdf
IGU_WorldLNG_2021.pdf

National grid
National gridNational grid
National grid

Poyry - Europe’s energy future – the shape of the beast - Point of View
Poyry - Europe’s energy future – the shape of the beast - Point of ViewPoyry - Europe’s energy future – the shape of the beast - Point of View
Poyry - Europe’s energy future – the shape of the beast - Point of View


More from MEC Intelligence

MEC+ World Food Programme Contribution
MEC+ World Food Programme ContributionMEC+ World Food Programme Contribution
MEC+ World Food Programme Contribution
MEC Intelligence

Next generation opportunities in utility scale solar
Next generation opportunities in utility scale solarNext generation opportunities in utility scale solar
Next generation opportunities in utility scale solar
MEC Intelligence

Emergence of-hybrid-renewable-energy-systems
Emergence of-hybrid-renewable-energy-systemsEmergence of-hybrid-renewable-energy-systems
Emergence of-hybrid-renewable-energy-systems
MEC Intelligence

2015 Foundations for larger and deeper Offshore Wind
2015 Foundations for larger and deeper Offshore Wind 2015 Foundations for larger and deeper Offshore Wind
2015 Foundations for larger and deeper Offshore Wind
MEC Intelligence

2012 offshore wind cables
2012 offshore wind cables2012 offshore wind cables
2012 offshore wind cables
MEC Intelligence

2011 electric vehicles market study
2011 electric vehicles market study2011 electric vehicles market study
2011 electric vehicles market study
MEC Intelligence

2011 LNG AS PROPULSION FUEL
2011 LNG AS PROPULSION FUEL2011 LNG AS PROPULSION FUEL
2011 LNG AS PROPULSION FUEL
MEC Intelligence


More from MEC Intelligence (7)

MEC+ World Food Programme Contribution
MEC+ World Food Programme ContributionMEC+ World Food Programme Contribution
MEC+ World Food Programme Contribution

Next generation opportunities in utility scale solar
Next generation opportunities in utility scale solarNext generation opportunities in utility scale solar
Next generation opportunities in utility scale solar

Emergence of-hybrid-renewable-energy-systems
Emergence of-hybrid-renewable-energy-systemsEmergence of-hybrid-renewable-energy-systems
Emergence of-hybrid-renewable-energy-systems

2015 Foundations for larger and deeper Offshore Wind
2015 Foundations for larger and deeper Offshore Wind 2015 Foundations for larger and deeper Offshore Wind
2015 Foundations for larger and deeper Offshore Wind

2012 offshore wind cables
2012 offshore wind cables2012 offshore wind cables
2012 offshore wind cables

2011 electric vehicles market study
2011 electric vehicles market study2011 electric vehicles market study
2011 electric vehicles market study

2011 LNG AS PROPULSION FUEL
2011 LNG AS PROPULSION FUEL2011 LNG AS PROPULSION FUEL
2011 LNG AS PROPULSION FUEL


Recently uploaded

Celebrating World-environment-day-2024.pdf
Celebrating  World-environment-day-2024.pdfCelebrating  World-environment-day-2024.pdf
Celebrating World-environment-day-2024.pdf
rohankumarsinghrore1

Willie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures
Willie Nelson Net Worth: A Journey Through Music, Movies, and Business VenturesWillie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures
Willie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures
greendigital

International+e-Commerce+Platform-www.cfye-commerce.shop
International+e-Commerce+Platform-www.cfye-commerce.shopInternational+e-Commerce+Platform-www.cfye-commerce.shop
International+e-Commerce+Platform-www.cfye-commerce.shop
laozhuseo02

NRW Board Paper - DRAFT NRW Recreation Strategy
NRW Board Paper - DRAFT NRW Recreation StrategyNRW Board Paper - DRAFT NRW Recreation Strategy
NRW Board Paper - DRAFT NRW Recreation Strategy
Robin Grant

Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf
Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdfPresentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf
Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf
Innovation and Technology for Development Centre

ppt on beauty of the nature by Palak.pptx
ppt on  beauty of the nature by Palak.pptxppt on  beauty of the nature by Palak.pptx
ppt on beauty of the nature by Palak.pptx
RaniJaiswal16

Natural farming @ Dr. Siddhartha S. Jena.pptx
Natural farming @ Dr. Siddhartha S. Jena.pptxNatural farming @ Dr. Siddhartha S. Jena.pptx
Natural farming @ Dr. Siddhartha S. Jena.pptx
sidjena70

Bhopal Gas Leak Tragedy - A Night of death
Bhopal Gas Leak Tragedy - A Night of deathBhopal Gas Leak Tragedy - A Night of death
Bhopal Gas Leak Tragedy - A Night of death
upasana742003

Prevalence, biochemical and hematological study of diabetic patients
Prevalence, biochemical and hematological study of diabetic patientsPrevalence, biochemical and hematological study of diabetic patients
Prevalence, biochemical and hematological study of diabetic patients
Open Access Research Paper

growbilliontrees.com-Trees for Granddaughter (1).pdf
growbilliontrees.com-Trees for Granddaughter (1).pdfgrowbilliontrees.com-Trees for Granddaughter (1).pdf
growbilliontrees.com-Trees for Granddaughter (1).pdf
yadavakashagra

DRAFT NRW Recreation Strategy - People and Nature thriving together
DRAFT NRW Recreation Strategy - People and Nature thriving togetherDRAFT NRW Recreation Strategy - People and Nature thriving together
DRAFT NRW Recreation Strategy - People and Nature thriving together
Robin Grant

Q&A with the Experts: The Food Service Playbook
Q&A with the Experts: The Food Service PlaybookQ&A with the Experts: The Food Service Playbook
Q&A with the Experts: The Food Service Playbook
World Resources Institute (WRI)

Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...
Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...
Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...
Open Access Research Paper

AGRICULTURE Hydrophonic FERTILISER PPT.pptx
AGRICULTURE Hydrophonic FERTILISER PPT.pptxAGRICULTURE Hydrophonic FERTILISER PPT.pptx
AGRICULTURE Hydrophonic FERTILISER PPT.pptx
BanitaDsouza

IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...
IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...
IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...
ipcc-media

UNDERSTANDING WHAT GREEN WASHING IS!.pdf
UNDERSTANDING WHAT GREEN WASHING IS!.pdfUNDERSTANDING WHAT GREEN WASHING IS!.pdf
UNDERSTANDING WHAT GREEN WASHING IS!.pdf
JulietMogola

Summary of the Climate and Energy Policy of Australia
Summary of the Climate and Energy Policy of AustraliaSummary of the Climate and Energy Policy of Australia
Summary of the Climate and Energy Policy of Australia
yasmindemoraes1

Characterization and the Kinetics of drying at the drying oven and with micro...
Characterization and the Kinetics of drying at the drying oven and with micro...Characterization and the Kinetics of drying at the drying oven and with micro...
Characterization and the Kinetics of drying at the drying oven and with micro...
Open Access Research Paper

Alert-driven Community-based Forest monitoring: A case of the Peruvian Amazon
Alert-driven Community-based Forest monitoring: A case of the Peruvian AmazonAlert-driven Community-based Forest monitoring: A case of the Peruvian Amazon
Alert-driven Community-based Forest monitoring: A case of the Peruvian Amazon
CIFOR-ICRAF

"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...
"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for..."Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...
"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...
MMariSelvam4


Recently uploaded (20)

Celebrating World-environment-day-2024.pdf
Celebrating  World-environment-day-2024.pdfCelebrating  World-environment-day-2024.pdf
Celebrating World-environment-day-2024.pdf

Willie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures
Willie Nelson Net Worth: A Journey Through Music, Movies, and Business VenturesWillie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures
Willie Nelson Net Worth: A Journey Through Music, Movies, and Business Ventures

International+e-Commerce+Platform-www.cfye-commerce.shop
International+e-Commerce+Platform-www.cfye-commerce.shopInternational+e-Commerce+Platform-www.cfye-commerce.shop
International+e-Commerce+Platform-www.cfye-commerce.shop

NRW Board Paper - DRAFT NRW Recreation Strategy
NRW Board Paper - DRAFT NRW Recreation StrategyNRW Board Paper - DRAFT NRW Recreation Strategy
NRW Board Paper - DRAFT NRW Recreation Strategy

Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf
Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdfPresentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf
Presentación Giulio Quaggiotto-Diálogo improbable .pptx.pdf

ppt on beauty of the nature by Palak.pptx
ppt on  beauty of the nature by Palak.pptxppt on  beauty of the nature by Palak.pptx
ppt on beauty of the nature by Palak.pptx

Natural farming @ Dr. Siddhartha S. Jena.pptx
Natural farming @ Dr. Siddhartha S. Jena.pptxNatural farming @ Dr. Siddhartha S. Jena.pptx
Natural farming @ Dr. Siddhartha S. Jena.pptx

Bhopal Gas Leak Tragedy - A Night of death
Bhopal Gas Leak Tragedy - A Night of deathBhopal Gas Leak Tragedy - A Night of death
Bhopal Gas Leak Tragedy - A Night of death

Prevalence, biochemical and hematological study of diabetic patients
Prevalence, biochemical and hematological study of diabetic patientsPrevalence, biochemical and hematological study of diabetic patients
Prevalence, biochemical and hematological study of diabetic patients

growbilliontrees.com-Trees for Granddaughter (1).pdf
growbilliontrees.com-Trees for Granddaughter (1).pdfgrowbilliontrees.com-Trees for Granddaughter (1).pdf
growbilliontrees.com-Trees for Granddaughter (1).pdf

DRAFT NRW Recreation Strategy - People and Nature thriving together
DRAFT NRW Recreation Strategy - People and Nature thriving togetherDRAFT NRW Recreation Strategy - People and Nature thriving together
DRAFT NRW Recreation Strategy - People and Nature thriving together

Q&A with the Experts: The Food Service Playbook
Q&A with the Experts: The Food Service PlaybookQ&A with the Experts: The Food Service Playbook
Q&A with the Experts: The Food Service Playbook

Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...
Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...
Micro RNA genes and their likely influence in rice (Oryza sativa L.) dynamic ...

AGRICULTURE Hydrophonic FERTILISER PPT.pptx
AGRICULTURE Hydrophonic FERTILISER PPT.pptxAGRICULTURE Hydrophonic FERTILISER PPT.pptx
AGRICULTURE Hydrophonic FERTILISER PPT.pptx

IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...
IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...
IPCC Vice Chair Ladislaus Change Central Asia Climate Change Conference 27 Ma...

UNDERSTANDING WHAT GREEN WASHING IS!.pdf
UNDERSTANDING WHAT GREEN WASHING IS!.pdfUNDERSTANDING WHAT GREEN WASHING IS!.pdf
UNDERSTANDING WHAT GREEN WASHING IS!.pdf

Summary of the Climate and Energy Policy of Australia
Summary of the Climate and Energy Policy of AustraliaSummary of the Climate and Energy Policy of Australia
Summary of the Climate and Energy Policy of Australia

Characterization and the Kinetics of drying at the drying oven and with micro...
Characterization and the Kinetics of drying at the drying oven and with micro...Characterization and the Kinetics of drying at the drying oven and with micro...
Characterization and the Kinetics of drying at the drying oven and with micro...

Alert-driven Community-based Forest monitoring: A case of the Peruvian Amazon
Alert-driven Community-based Forest monitoring: A case of the Peruvian AmazonAlert-driven Community-based Forest monitoring: A case of the Peruvian Amazon
Alert-driven Community-based Forest monitoring: A case of the Peruvian Amazon

"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...
"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for..."Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...
"Understanding the Carbon Cycle: Processes, Human Impacts, and Strategies for...


2013 Offshore Wind China

  • 2. Offshore wind – global market overview ����������������������������������������������������������������������������������4 Chinese offshore wind industry����������������������������������������������������������������������������������������������������6 Bottlenecks in China’s offshore wind industry������������������������������������������������������������������������� 10 Low level of co-operation between the project approval agencies���������������������������������������������������������� 10 Low tariffs impacting developers’ bottom line �������������������������������������������������������������������������������������� 10 Resolution of market inhibitors��������������������������������������������������������������������������������������������������� 15 Release of construction measures and direct approvals ���������������������������������������������������������������������������������� 15 Priority status to offshore wind industry and “tariff discovery”�������������������������������������������������������������������������� 15 Consortiums being developed to ease financial risk��������������������������������������������������������������������������������������� 15 Investment activity������������������������������������������������������������������������������������������������������������������������ 16 The number of investors will have to increase to ease requirement of finances for 2020 target�������������������������������� 16 Adjusting ambitions or catching up?������������������������������������������������������������������������������������������ 17 High-level assessment of the industry supply chain ������������������������������������������������������������ 18 Developers������������������������������������������������������������������������������������������������������������������������������������� 20 Wind Turbine Generators (WTGs)����������������������������������������������������������������������������������������������22 Cables ����������������������������������������������������������������������������������������������������������������������������������������������26 Foundations������������������������������������������������������������������������������������������������������������������������������������28 Installation and logistics��������������������������������������������������������������������������������������������������������������� 30 The overall supply and demand scenario towards the next horizons����������������������������������33 Is the Chinese offshore wind industry an attractive market place for foreign players or will it be “self-sufficient”? ����������������������������������������34 TABLE OF CONTENTSIn the past five years, offshore wind has grown to become the fastest growing cleantech technology in Northern Europe. Expectations for growth in the industry far exceed anything ever experienced be- fore in the cleantech sector. Quartz+Co has worked in the offshore wind sector since 2004, and we have assisted some of the larg- est offshore wind players in Northern Europe with making the most of their offshore wind investments. We have helped government authorities define the right incentives, institutional investors make the right deals and, more importantly, crafted winning offshore wind strategies for some of the largest util- ities. Our work has provided us with best-in-class in- sight into the dynamics and pitfalls of offshore wind and has paved the way for a unique understanding of tomorrow’s winning business models. We foresee that the offshore wind sector will con- tinue to develop and be one of the key engines for growth and economic prosperity in our region of the world. It is, however, a race against time as the enormous investments and governmental subsidies to fuel growth are pressured by the repercussions of the financial crisis, competing sources of energy as well as significant supply risks. One scenario could be: rapid industrialisation which enables the industry to be competitive on free mar- ket terms, hence further expansion in the North Sea, in the Norwegian Sea and eventually near-shore sites in the Atlantic available for offshore wind. An- other scenario could be: slowing down activities as the complexity costs derived by far-from-shore wind farms deteriorate the value of an improved CoE. No matter which of these scenarios will play out – one question will arise. What are the opportunities for exporting the capabilities built up in Europe to new high-growth territories? Offshore wind in China is only in the beginning of the life cycle, and based on what you are just about to read, it seems that the Chinese offshore sector aims to be the next growth centre of the industry while facing some of the similar issues – such as defining a process for consenting, approval and governance in general combined with an immature supply chain – a cocktail full of risks and potential returns! China will be dedicated to meeting its ambitious targets and offering paths to future growth for the domestic players. But the development towards de- risking and lowering CoE in the Chinese offshore wind sector can be accelerated by introducing Eu- ropean technologies and capabilities. So whether you are an utility player, a supply chain player or an investor in the European offshore wind sector, we are convinced that you will be challenged by this question; how can you exploit business op- portunities in the Chinese offshore wind sector? This paper offers you a snapshot of the Chinese off- shore wind industry and our high-level assessment of the maturity level of the different categories in the value chain. We hope it will contribute to your current or upcoming strategic considerations in an emerging global offshore wind industry. Quartz+Co Introduction Source front page: Siemens2 3
  • 3. Offshore wind – global market overview While Europe has been the leading region within off- shore wind development, China is expected to lead the way in the future within this domain. A global round- up of trends and developments in the industry dic- tates that China is expected to be a clear front-runner in terms of installed capacity of offshore wind and to develop a market comparable to the size of the total European-added capacity for offshore wind. The global offshore wind installed capacity stood at 5,480 MW at the end of 2012; Europe and China ac- counting for 90% and 9% of the market share, respec- tively. By 2020, based on the announced targets, China alone is expected to account for almost 40% of the global offshore wind capacity target of about 70 GW by 2020, more than double that of the United Kingdom. The two major factors driving growth of offshore wind for China are its growing energy needs and the adopted policy to promote utility companies to develop at least 3% of their energy portfolio in non-hydropower renewable resources. The attrac- tiveness of offshore wind over other alternatives is also driven by the proximity of major load centres to the large coastline which will not only require less build-out of the transmission network but will also contribute towards greater grid stability. At the same time, an aggressive build-out of offshore wind capacity presents an opportunity for Chinese companies to play a major role in developing and shap- ing the global offshore wind industry supply chain. The 30 GW scale of capacity addition by 2020 will enable domestic Chinese players to develop THE OFFSHORE WIND MARKET IS MOVING FROM EUROPE TO ASIA, AND CHINA IS SET TO BE THE BIGGEST INDIVIDUAL MARKET FOR OFFSHORE WIND INDUSTRY BY 2020 (GW) Figure 1: The offshore wind market is moving from Europe to Asia, and China is set to be the biggest individual market for offshore wind industry by 2020 Development stage; future unclear Wild card: high potential; no concrete plans 31.3 5.2 3.8 1.21.9 0.0 3.6 0.6 8.8 0.3 EuropeNordicsFranceBeneluxGermanyUK 13.2 3.1 Europe – driven by emission targets and well-laid plans Asia – developing high- potential markets 2020 targetCurrent installed capacity 1 * This includes Denmark's target of 4.6 GW by 2025 Source: EWEA; MEC Intelligence analysis; Quartz+Co analysis Asia 33.5 0.40.0 Japan 1.00.0 South Korea 2.5 China 30.0 0.4 Americas – demonstration projects yet to come 2020 targetCurrent installed capacity In the Americas, the United States announced in De- cember 2012 a subsidy of up to EUR 3.1 million per project1 to promote the offshore wind industry, but future growth is likely to be eclipsed by the discov- ery and development of low-priced shale gas. Brazil too has intentions of developing a massive project of 11.2 GW in 23 phases by around 2026, but it is only expected to be a wild card in absence of any sanctioned policy. The figure highlights the 2020 offshore wind tar- gets of several countries, indicating the expected front-runners and the next-movers by the end of the decade. competences in the supply of products and services for offshore wind projects and enhance their capa- bilities to potentially serve global markets. A closely knit supply chain will enable companies to foray in Asian and other major world markets that are likely to plan their maiden projects in the medium to long term. China’s reputation as the global manufactur- ing and process outsourcing hub will empower local equipment and service providers to compete with their European counterparts globally. The key questions that arise are: Is the demand in China growing as per targets? What are the cur- rent bottlenecks? How is the industry supply chain maturing? And finally, how should current players adjust to this new era of growth? In the following sections, we explore these questions in detail to build an insight into the opportunities for growth. 1 All currency-related figures in this report have been converted from CNY to EUR and from USD to EUR using the annual average exchange rate: 1 CNY = 0.1231 EUR and 1 USD = 0.7781 EUR Source: EWEA; MEC Intelligence analysis; Quartz+Co analysis 4 5
  • 4. Chinese offshore wind industry 2 This includes areas for salt refineries, mines, land reclamation, military zones, environmental protection, scientific research and waste water treatment 3 NEA is a department of the National Development and Reform Commission and is responsible for formulating and implementing energy development plans and industrial policies 4 NDRC is a macroeconomic management agency under the State Council, which is responsible for monitoring the overall performance of the national economy and formulating policies for social and economic development China Meteorological Administration estimates that the country has a total potential of developing about 750 GW of offshore wind, of which 200 GW is in water depths between 5-25 metres. However, owing to restriction in ocean space use due to areas restricted for fish hatcheries, tourism, tidal energy development, etc.,2 the total potential for offshore wind development is more likely to be around 400 GW. Considering this huge potential, China announced the establishment of offshore wind demonstration projects in the 11th Five-Year Plan in 2006. In the 12th Five-Year Plan, in 2010, Chi- na set itself the ambitious targets of 5 GW by 2015 and 30 GW by 2020 – requiring a build-out of 5 GW capacity annually on average post 2015 (equivalent to the current global installed capacity). The figure highlights the installed capacity by region and provincial plans for future development. China’s first offshore wind turbine was put in op- eration in the year 2007 at the Shandong Bohai Offshore Wind Pilot Project and its feed-in was in- corporated to an independent oil field power grid. The first demonstration project, Donghai Bridge (102 MW) entered the construction phase in 2008 and was finally commissioned in 2010. In a signifi- cant development in the same year, the National Energy Administration3 and the State Oceanic Ad- ministration jointly issued a release on “Interim Measures for Administration, Development and Construction of Offshore Wind Power” (NEA New Energy No. [2010]29). Comprising 10 chapters and 38 articles, these interim measures acted as policies regula­ting the offshore wind industry in China. The coastal provinces were required to submit “plans” for construction of offshore wind farms in their re- spective jurisdiction. The plans would include the number of farms, their size and their preliminary lo- cation. On approval of the plan, the projects were to be allotted via a concession scheme. As per the policy, it was mandatory for project development entities to constitute at least 51% stake from a Chinese enterprise. Furthermore, the participating developers were to be evaluated on quoted feed-in tariff, their technical capabilities and their performance record. The National Devel- opment and Reform Commission4 was assigned the responsibility to conduct the bidding process and to provide overall project approval. The State SELECTED PROVINCES HAVE SET NON-BINDING TARGETS FOR OFFSHORE WIND DEVELOPMENT Figure 2: Selected provinces have set non-binding targets for offshore wind development Intertidal offshore region Jiangsu Zhejiang Fujian Shandong Hebei Legend Capacity planned (2015) Capacity planned (2020) Installed vs. planned capacity – by region GW Medium – deep offshore regions Source: Windpower Monthly; World Wildlife Fund; GWEC; MEC Intelligence analysis 3.0 7.0 0.5 5.6 4.6 9.4 1.5 3.7 0.3 1.1 Currently installed capacity Project Capacity Rudong Intertidal 182 MW Donghai Bridge 102 MW Shanghai 0.7 1.5 Source: Provincial Plans; GWEC; MEC Intelligence analysis
  • 5. Oceanic Administration was responsible to provide site clearance approval for offshore wind farms. Moreover, developers were not permitted to begin construction before obtaining grid connection ap- provals from the onshore grid operator. After win- ning the tender, developers were given a period of two years to begin construction or their project de- velopment right would be revoked. The first round of concession was planned and held in 2010 for offshore wind farms with cumulative ca- pacity of 1 GW off the coast of Jiangsu – compri­sing a total of four projects, two each of 200 MW (Jiangsu Dafeng and Jiangsu Dongtai) and 300 MW (Jiangsu Binhai and Jiangsu Sheyang). The allotments under the first concession were initially adjourned due to site clearance issues. The locations of these projects were then changed and construction approvals have been recently awarded in the first quarter of 2013. Construction at Jiangsu Dafeng, Jiangsu Dongtai and Jiangsu Binhai is expected to start in the fourth quarter of 2013. A second concession round, which was planned for awarding projects of a total capac- ity of 2 GW in 2011, has been delayed pending the issues with the first concession; but with projects under first round already underway, developments are expected to resume soon. China currently has a cumulative installed capacity of 400.1 MW. This includes the two operating wind farms (Donghai Bridge and Rudong Intertidal – con- nected to the grid in 2010 and 2013, respectively) in addition to several prototypes and individual test turbines. Initial development had been limited to less than 10 km from shore around the Jiangsu and Shanghai provinces owing to the close proximity to key load centres. The projects under the first con- cession round in Jiangsu were initially awarded in ABOUT 4 GW OF OFFSHORE WIND PROJECTS HAVE BEEN GRANTED APPROVAL IN VARIOUS STATES, OF WHICH 628 MW IS UNDER CONSTRUCTION These plans provide preliminary assessment of the design and area for the development of offshore wind power projects and are integrated at national level to co-ordinate the development of the sector. New projects will be allocated as per these plans. However, developers would still need to seek ap- proval on project location and feed-in tariff rates before they start construction at site. The shores off Fujian have the highest wind speeds of the order of 10 m/s, (akin to conditions in the North Sea in Europe) and are considered most conducive to high production of electricity from offshore wind. In all other provinces, wind speeds range from 6 m/s to 8 m/s: conditions which are also favourable for 2,571 48 404 1,270 4,130 849 2,000 50 600 1,480 3,896 645 100 550 1,001 1,600 621 204117 300 7,830 4,050 124 1,952 754 950 2,154 152 450 500 5,618 318 5,300 Under construction Approved Permitting Under study Conceptual Project pipeline – by key provinces (arranged from north to south) MW 1,052 GuangdongFujianZhejiangShanghaiJiangsuShandongHebei regions closer to the shore (10 km) but location was later changed as the projects finally got ap- proval in 2013. However, a new regulation, “Implementation Rules of the Interim Measures for the Management of Devel- opment and Construction of Offshore Wind Power”, was passed in July 2011. This regulation laid down the requirements for the construction and operation of offshore wind farms which were to be construct- ed under the “Interim Measures for the Management and Development of Offshore Wind Power” issued in 2010. The regulations defined the requirements for the planning of offshore wind projects, stages of feasibility studies and the role of various govern- ment departments. Most importantly, the regulation prohibited construction within 10 km from shore and at water depths less than 10 metres if the width of the tidal flat is more than 10 km, and in areas which are earmarked for tourism, fisheries and oth- er commercial uses to avoid conflict among various government agencies. This restriction is expected to promote growth in medium-deep sea regions with depths in the range of 10-15 metres and greater than 10 km from shore rather than the intertidal regions which were in focus earlier. So far, six provinces – Jiangsu, Shandong, Hebei, Zhejiang, Guangdong and Shanghai – have com- pleted the provincial planning for offshore wind de- velopment projects while other provinces are in the process of finalising plans to meet 2020 targets. The province of Liaoning is awaiting approval of its de- velopment plan. The cumulative plans of these prov- inces exceed the national targets. The figure lists the project pipeline of the provinces approved under various plans. harnessing optimum levels of output. The southern provinces of Fujian and Guangdong are character- ised by frequent typhoons (about 3-4 every year) and hence development can only be planned in zones not susceptible to frequent bad weather. Jiangsu, Shan- dong and Zhejiang are considered relatively safer and due to their proximity to major load centers, hold potential for offshore development. These provinces have many projects in the planning stage. Jiangsu is expected to have the highest on-ground installed ca- pacity of 2 GW by 2015 while the provinces of Hebei, Shandong, Shanghai, Zhejiang and Guangdong are expected to develop 0.5 GW of installed capacity by 2015. Fujian is expected to reach 0.3 GW in compari- son over the next three years. Source: 4coffshore.com; MEC Intelligence analysis based on various news articles 8 9
  • 6. The offshore wind industry is at a nascent stage, with only a few projects having been installed so far. Suppliers and equipment manufacturers are researching new equipment and installation meth- ods to serve the growing needs of this budding industry and to establish a sustainable business model. China is continually seeking to establish a stable policy framework which will go a long way in promoting offshore wind developments. Low level of co-operation between the project approval agencies For an offshore wind project to be given consent in China, approval is required from the National De- velopment and Reform Commission and the State Oceanic Administration. The National Development and Reform Commission designates the developer and moderates the agreement on the feed-in tariff rate for a project. The State Oceanic Administration approves the site for construction of the plant pro- posed by the developer. A low level of co-operation between the two agen- cies and a rebuttal on finalising the site of con- struction had for long adjourned the allotment for projects under the first concession. While the Na- tional Development and Reform Commission in its charter has committed to developing offshore wind farms, the State Oceanic Administration has no par- ticular mandate for allotting site approval for off- shore wind projects. The lead time for site clearance from the State Oceanic Administration has led to the project consents getting delayed. The cumulative 1 GW projects awarded through the first concession round in the fourth quarter of 2010 are not to begin construction until the fourth quarter of 2013, as the site initially allotted by the National Development and Reform Commission was not approved by the State Oceanic Administration. The sites were eventually changed after the release of the Implementation Rules in July 2011, and the projects initially got approval in the first quarter of 2013. A delay in final approval post the concession Bottlenecks in China’s offshore wind industry round in 2010 only added to the planning and cost burden of developers. To ease the approval process, the State Oceanic Administration must earmark areas in the medium- deep offshore region that are suitable for offshore wind development. As in the case of Europe, a clear definition of development areas would ease the overall process and accelerate growth in the market. Low tariffs impacting developers’ bottom line The feed-in tariffs which won the bids for the con- struction of offshore wind projects in the first concession round are not feasible to develop a sus- tainable industry. While the winning tariffs were in the range of CNY 0.62-0.74 per kWh (EUR 0.076 –0.091 per kWh), they are only around 30% higher than the feed-in tariffs announced for the construc- tion of onshore projects which ranged from CNY 0.51-0.61 per kWh (EUR 0.063–0.075 per kWh). Considering that the cost of construction of proj- ects offshore is roughly 2-3 times more than that of an onshore project, it is expected that the develop- ers will lose money on the projects awarded in the first concession, even if these have lower costs by the virtue of them being located in the intertidal re- gions and not in the deep sea. The figure highlights the difference between on- shore and offshore wind. Such low feed-in tariffs will not be feasible for sus- tainable development beyond the demonstration projects, and the local industry is increasingly ac- knowledging this point. In early 2012, Li Junfeng, the then Secretary Gen- eral of China Renewable Energy Industries Asso- ciation, stated that, “The tender winning feed-in tariffs are too low. Considering construction costs, the offshore concession project developers will lose money.” He continued, “The government will review the first four offshore projects and changes in the Figure 4: The feed-in tariffs for offshore wind in China is not suitable for sustainable development Average CAPEX cost EUR/kW Average feed-in tariffs EUR/kWh 2,000 1,500 1,000 500 0 2,500 985 2,215 0.07 0.10 0.08 0.06 0.04 0.02 0.00 0.09 +125% OffshoreOnshore +27% OffshoreOnshore THE FEED-IN TARIFFS FOR OFFSHORE WIND IN CHINA ARE NOT YET SUITABLE FOR SUSTAINABLE DEVELOPMENT 1) The onshore FIT is an average of the four benchmark prices ranging from CNY 0.51–0.61/kWh 2) The offshore FIT is an average of the winning bids of the four projects awarded in the first concession process, ranging from CNY 0.62-0.74/kWh, and the FIT of the Rudong (150 MW) intertidal project – CNY0.778/kWh * All currency figures have been converted from CNY to EUR using the annual average exchange rate: 1 CNY = 0.1231 EUR Source: GWEC; MEC Intelligence analysis 10
  • 7. feed-in tariff are likely”. The ideal price for develop- ment of offshore wind farms is quoted in the range of EUR 0.098-0.148 per kWh and is somewhat in line with the EUR 0.156 per kWh estimated feed-in tariff required to obtain an 8% internal rate of return. The key reason for the quoted feed-in tariffs to be lower than the required level of tariffs is that the developers intended to gain first-hand experi- ence of constructing and managing offshore wind farms. The winning players intended to leverage the first-mover advantage and the experience to suc- cessfully compete for large-scale projects that are currently in the planning stage. The developers’ pro- pensity to trade off project returns with experience in managing large-scale projects led to the signif- icant difference between the CAPEX cost and the feed-in tariffs. These two bottlenecks indicate that the existing policies need to be amended to ease the location of the projects and to ensure competitive and sustain- able feed-in tariffs. With a favourable policy regime in place, the offshore wind industry is expected to showcase a similar trend of accelerated growth as observed in the case of onshore wind. The onshore wind industry in China witnessed a growth rate of over 100% after struggling for 2-3 years until suit- able tariffs and policies were implemented. The off- shore wind industry is expected to follow suit and economies of scale are expected to bring returns to investors and developers as the industry takes off. 12
  • 8. Resolution of market inhibitors Chinese regulators and industry players have re- alised the existence of bottlenecks and positive- ly reacted by enforcing changes in policies and strategies. New regulatory measures have been announced and the industry has been accorded a priority status. Issues on tariffs are under discussion between the industry and regulators and a parallel direct approval process has been introduced to en- sure that projects are not stalled. A first of its kind consortium for offshore wind development has also been formed to enable industry partnerships. Release of construction measures and direct approvals The provisions defining the construction and opera- tion of offshore wind projects in July 2011 have led to significant clarity of project location sites for the de- velopers. Developers have been scouting for projects in provinces which have completed their planning and have been awarded direct approvals by the authori- ties to conduct studies and begin construction. These “pilot” projects will not only provide experience to de- velopers but will also give the authorities an insight into the challenges of construction of offshore wind projects and required tariffs, and the turbine makers an opportunity to test their technology. Despite the delay in approval of projects awarded under the first concession bidding, the government has adopted the direct approval mechanism to award projects. This has rebounded the flagging growth in this sector and helped bringing various stakeholders up the learning curve of the dynamics of this industry. Priority status to offshore wind industry and “tariff discovery” The offshore wind industry has been accorded a priority status by the National Development and Reform Commission in its revised list of industrial categories that are to be encouraged through pref- erential policies. This would enable developers to have a better access to funding and faster sanction- ing of project sites. The release as of February 2013 lists offshore wind construction as well as equip- ment manufacturing establishments for intended benefits. The revised catalogue, which was effective from May 2013, is expected to boost government benefits towards the complete supply chain of the sector. In the light of the granting of the priority status to the offshore wind industry, the Vice Min- ister for National Energy Administration, Liu Qi, re- marked that the offshore wind tariffs are inadequate and benchmark prices could be established and that the Agency must “take large-scale development of offshore wind power as a priority for China’s wind power expansion”. It would be reasonable to expect that the experience from direct approvals given to developers over the last few years will help the au- thorities discover the right benchmark prices to sus- tainably develop the market. Consortiums being developed to ease financial risk The offshore wind business model in China is evol­ ving into partnerships amongst major stakeholders in the value chain. In June 2012, nine organisations, including a grid company, a wind turbine manufac- turer and independent power producers, formed a joint venture. The goal of the joint venture, South Off- shore Wind Joint Development, is to combine efforts of the major players in the energy sector to develop offshore wind specifically in Guangdong. The notable partners include Ming Yang, South China Power Grid, Yuedian Group, China Three Gorges and Guangzhou Development Renewables. Eight companies have an equal stake of 10% each in the joint venture. Com- bined involvement of the state grid company and several state-owned utility companies and WTGs is expected to allow the project construction, grid con- nection and payment of tariffs to work smoothly and reduce financial and construction risks associ- ated with the projects. This is likely to improve fund- ing availability for such consortiums and allow for a faster approval process with active participation of provinces. Although it is the first collaboration of its kind for the offshore wind industry in China, if suc- cessful, it will set a trend for the future. Furthermore, participation in consortiums like these will also ac- celerate development of WTG technology in the in- dustry, as the WTG manufacturers obtain a platform from which to test and develop their technology. 15
  • 9. The number of investors will have to increase to ease requirement of finances for 2020 target The investment market for the offshore wind indus- try in China is limited to state-owned utilities (with high cash reserves) and China Development Bank. Major WTGs have also acquired sizeable loans and credit lines from the bank. In the present scenario, the cash reserves from utili- ty companies along with financial support from the China Development Bank seems sufficient for the investment required for development in the next 2-3 years. However, with about EUR 120 billion re- quired for developing 30 GW, the industry will have to attract a greater number of investors. Recent Investment activity amendments to the project grant and approval pol- icy are bound to improve the return on investment and make offshore wind projects viable for inves- tors. The collaborative partnership model for re- gion-specific development allowing easy access to funding may set the trend for the future. At the same time, it remains to be seen if the gov- ernment authorities in China will promote foreign participation in the development of offshore wind farms. Considering that the high construction risks inherent in offshore wind projects might block a large amount of capital from domestic utilities for an uncertain amount of time, the government would need to take measures to ease and diversify fund- ing opportunities to ensure that the industry is ade- quately financed. We have observed that the Chinese government is sensitised to the bottlenecks that exist in the off- shore wind industry and has proactively displayed a positive intent to correct procedural delays and moderate tariffs. We expect a rapid pick-up in the industry, allowing it to move from the demonstra- tion stage to the commercial stage with about 10 projects expected to start construction in 2013. In total, there are 16 projects which have been granted approval, 8 of which are in Jiangsu, and more than 30 projects of an 8.1 GW total capacity have been given early-stage approvals in the provinces of Fu- jian, Hebei, Shandong, Jiangsu and Zhejiang. This affirms the fact that despite delays, the industry re- mains bullish about growth and development. The figure highlights the timeline of important de- velopments in the offshore wind industry in China. Adjusting ambitions or catching up? THE MILESTONE DEVELOPMENTS AND FUTURE TARGETS FOR OFFSHORE WIND IN CHINA * Since first concession projects were approved in Q1 2013; second concession is expected to take place by 2014 Source: MEC Intelligence analysis; Quartz+Co analysis With about 628 MW projects already under con- struction, 400 MW installed capacity and about 3.4 GW of consented projects, we believe that China will get close to its 2015 target. All consented projects, which are allowed a maximum of two years from concession date to begin construction, will enter the building phase by 2014. Taking into account an average construction time for offshore wind of 1-2 years in China, we expect a realistic target of about 4.5 GW is achievable, hence an annual capacity ad- dition of 1-2 GW. The expected rate of growth is greater than the current annual capacity addition by the United Kingdom. While recent policy changes have raised market sentiment, refining project grant procedures and prioritising offshore wind farm con- struction should speed-track the development. Figure 5: The milestone developments and future targets for offshore wind in China 2005 2009 2010 2011 2012 2013 2015 2020 Installed capacity (GW) 0.2 0.3 0.4 ~1.3 ~5 ~30 Target capacity (GW) Renewable Energy Law implemented • Promote development of renewable energy • Offshore wind not directly addressed; initial approval at provincial level followed by final national level approval • Renewable Energy Law established Development plan defining offshore zones • Provinces develop 2020 roadmap with non-binding targets • 12th FYP: 5 GW by 2015 and 30 GW by 2020 • First concession round in Sep- tember; total 1 GW in Jiangsu • Second conces- sion (2 GW) planned in 2012* Implementation of provisional regula- tion on OW devel- opment and construction • OW farms’ minimum distance 10 km and minimum water depth 10 m • Shanghai Donghai Bridge 100 MW phase II started construction • Interim Measures for Administration, Development and Construction; deve- loping companies to be at least 51% Chinese-owned • Shanghai Donghai 102 MW OW farm completed; grid connected in July • Jiagnsu Rudong intertidal (30 MW) demonstration completed; phase I (100 MW) started Projects expected to start in 2013 and likely to be completed by 2014 • 1 GW projects assigned in the first concession • Shanghai Lingang 102 MW OW farm • Jiangsu Rudong 150MW Offshore Wind farm • Rudong intertidal phase I and phase II (150 MW) completed in November According to Zhang Yua Deputy General Manager of China Longyuan Power Group, China's 5 GW target by 2015 is achievable 16 17
  • 10. Construction of offshore wind farms is capital and technology intensive and requires collaboration be- tween project developers, consultants, equipment providers and service providers. Overall, there are eight categories of stakeholders directly involved in the construction, operation and maintenance of an offshore wind farm. The figure highlights the existing value chain in Chi- na and the key players at each stage. As the current build-out in the industry comprised of the demonstration stage projects, companies have been successful in servicing the demands of the industry by using make-shift equipment to High-level assessment of the industry supply chain CHINA OFFSHORE WIND VALUE CHAIN AND KEY PLAYERS plug supply gaps and building capacity internally. The first-movers in this sector have primarily been state-owned companies. We have noticed that each part of the value chain is concentrated among a few players. There are 5-8 players at the developer cate- gory and WTG category, whereas other parts of the value chain have registered presence of 4-5 promi- nent players until now. In this section, we will explore these market char- acteristics and market incumbents to develop an understanding of the maturity of the supply chain, assess the supply demand scenario and outline the factors that are driving or inhibiting participation of players in each part of the value chain. Figure 6: China offshore wind value chain and key players StakeholdersDominatedby * Currently, all offshore projects are near-shore and are directly connected to onshore grids; hence, offshore wind projects in China have not utilised offshore substations yet. ABB is the major player servicing the offshore oil and gas industry in this segment in China Source: Mondaq, China: China Issues Offshore Wind Farm Regulations, 2010; GL, Asian Wind Energy Market, 2011; Offwhorewind.biz; MEC Intelligence analysis Government agencies 10-15 incum- bents (utility and offshore OG) About 8 (MW-scale) WTG manufac- turers Fabrication –marine engg cos. Design – Specialist cos. 2-3 players from telecom and offshore oil and gas industries Port/Waterway construction companies Project deve- lopers and WTG companies • East China Investigation and Design Institute (mandatory participation) • Bureau Veritas (tower/pipe piles supervi- sion) • China Longyuan Power Group • China Datang • Guangdong Nuclear Power Holding Corp • China National Offshore Oil Corporation • China Three Gorges • China Huadian Group • Sinovel • Xinjiang Goldwind • Mingyang • Dongfang Electric • United Power • Siemens/ Shanghai Electric • Vestas • Jiangsu Longyuan Zhenhua Marine Engi- neering • Nantong Ocean Water Conservancy Engineering • China Offshore Oil Engineer- ing (COOEC) • Zhongtian Technology • Nexans • Qingdao Hanhe Cable • Shanghai Fujikura Cable • Ningbo Orient Wires Cables • CCC Third Harbour Engineering • Nantong Ocean Water Conservancy Engineering • Daoda Marine Heavy Industry • S.B. Submarine Systems • China Longyuan Power Group • Guangdong Nuclear Power Holding Corp • Siemens Pre-assessment/ consulting services Overall project development OEMs/WTG manufacturers Foundation manufacturers Cable supplier * Logistics and installation services Operation and maintenance * Currently, all offshore projects are near-shore and are directly connected to onshore grids; hence, offshore wind projects in China have not utilised offshore substations yet. ABB is the major player servicing the offshore oil and gas industry in this segment in China Source: Mondaq, China: China Issues Offshore Wind Farm Regulations, 2010; GL, Asian Wind Energy Market, 2011; Offwhorewind. biz; MEC Intelligence analysis 18
  • 11. Developers are primarily state-owned utilities. The regulation mandating at least 51% local ownership for developers will provide an advantage to do- mestic companies. Due to their offshore experi- ence, state-owned companies are likely to remain the dominant players in the future as well. To beef up their positioning in the market, these develop- ers have formed partnerships with local WTGs and invested in various parts of the value chain. From a foreign company/investor’s perspective, partner- ships with local players will be key to participate in projects in China. The figure illustrates the offshore wind experience of developers in terms of installed capacity and planned capacity. Domestic developers have been largely ingenious with the overall project management and technol- ogies used. However, recent news of a partnership between Furnas, a subsidiary of Eletrobras, Brazil’s largest utility company, and China Three Gorges to jointly invest in and develop offshore wind farms in China and internationally is expected to drive fu- ture trends. Foreign utility companies seeking to gain experience within development of offshore wind projects could look at forming similar kinds of partnerships with Chinese companies to invest and gain experience to replicate the model in other geographies. The chart alongside also indicates that the develop- er segment is currently expected to be dominated by state-owned utilities in China. By 2020, China Longyuan Power Group (China Guodian Corporation), China National Offshore Oil Company, China Huadian Group, China Datang Cor- poration, Shenhua Group and China Three Gorges are likely to be the top developers in terms of in- stalled capacity and are expected to occupy lead- ing positions in the Chinese Offshore Wind Market. These developers have obtained consent for devel- opment of cumulative 2 GW offshore wind projects with each developer already consented to develop at least 300-600 MW. China Longyuan Power Group has plans to increase its offshore genera­ting capacity to 1 GW by 2015 (es- timated investment of EUR 1.6 billion). In order to re- duce its debt-equity ratio and to meet the financial requirements of its offshore and onshore wind proj- ects, the company issued about 500 million shares in the stock market and raised about EUR 291 mil- lion. It plans to use 20% of all equity-raised money to develop offshore wind projects. Meanwhile, China Three Gorges has developed a pipeline of four proj- ects with a cumulative capacity of 695 MW. While the company has not declared any official targets to raise capital, it is expected to have significant cash reserves as it occupies one of the strongest finan- cial positions among the Chinese utilities. In 2012, it purchased a 21% stake in a Portugal-based utility – Energias de Portugal – for EUR 2.7 billion. Moreover, INCUMBENTS AND CASH RICH DEVELOPERS ARE GEARING UP TO DEVELOP OFFSHORE WIND PROJECTS IN CHINA WHILE DEVELOPING PRESENCE IN VARIOUS PARTS OF THE SUPPLY CHAIN 0 695 232* 1,250 102** 950 102** 700 1,200 950 905 402 254 200 198 0 0 0 0 0 0 0 South Offshore Wind Joint Development Shandong Luneng Group Yudean Group China Huaneng Group Shenhua Group China Huadian Group China National Offshore Oil Corporation China Guangdong Nuclear China Datang Corporation China Longyuan Power Group China Three Gorges Installed capacity Planned capacity Installed vs. planned capacity for key developers MW Presence in supply chain No Yes Yes Yes YesNo No No No No No N.a. Turnover*** EUR millions 2,075 526 N.a. 21,568 262 14,724 N.a. N.a. 3,182 N.a. Utility companies have an interest in developing off- shore wind as they are required to have at least 3% non-hydropower renewable source in their energy generation portfolio. The utility companies partici- pating in the offshore wind market are not only cash rich but are also supported by funds from the China Development Bank, which is acting as chief financer across the value chain. There has been limited involvement of foreign com- panies at the developer stage, largely due to the regulatory requirement capping a minimum of 51% ownership for Chinese firms. In addition, the delay in the declaration of a clear policy which outlines the roadmap and process to achieve the targets in offshore wind led to scepticism. it is the first developer to invite foreign companies, EDP among them, to invest and participate in joint offshore wind development in China. China Huadian Group is relying heavily on offshore wind energy and plans to invest EUR 738 million in the Jiangsu province alone. China Datang Corpora- tion is reported to have plans of investing EUR 7.4 billion in the development of offshore wind across seven provinces (Fujian, Guangdong, Hainan, Jiang- su, Shandong, Shanghai and Zhejiang) with a to- tal capacity of 1.2 GW. However, the plans of China Datang Corporation could not be confirmed inde- pendently. Shenhua Group has plans of developing one project in the Jiangsu region with a cumulative capacity of 904.8 MW, of which the first phase of 302.4 MW is already consented. China National Offshore Oil Company has begun the first phase of a 1 GW wind farm in Bohai Bay and has received a funding of EUR 1.7 billion from the Chi- nese government. Its foray into the offshore wind industry comes as no surprise since it is familiar with offshore technical and engineering issues by virtue of its rich experience in oil and gas exploration. As opposed to the situation in Europe, developers are mostly operating individually with the goal of learning the ropes. However, South Offshore Wind Joint De- velopment is the first of a kind collaboration between nine enterprises to collectively develop offshore wind farms in the Guangdong province. This partnership not only allows the developers to gain experience in managing offshore projects but also in mitigating risks that stem from a weak supply and demand chain. An effective collaboration would increase access to public and private funding and increase chances of develop- ment. While the joint venture was formed in June 2012, collaborations among some of the members were vis- ible a month earlier. In May 2012, two offshore wind projects in the Guangdong province with a cumulative capacity of 246 MW were granted consent. The devel- opers – China South Power Grid, Guangdong Yudean Group and the WTG supplier Ming Yang – are all part of the joint venture. Hence, the collaboration among the players in the joint venture is already active, even though the consortium has not won a project yet. Note: Company plans include loans taken to develop future offshore wind farms in addition to the projects already in planning/consent/construction stage * Excluding prototypes installed at wind farms ** Shanghai Donghai 102 MW Demonstration Project. Joint project between Datang and Guangdong *** Turnover figures according to the latest available year Source: GWEC; MEC Intelligence analysis Developers 20 21
  • 12. The European WTGs have been able to develop 5-6 MW capacity turbines, which are considered superi- or in technology to their Chinese counterparts. How- ever, the Chinese WTGs operate on a cost-effective model and the Chinese have shown their intent to aggressively research and develop high-capacity 10 MW turbines. The race to develop high-capacity turbines and the low cost base of manufacturing in China are expected to induce competition between Chinese and foreign WTGs in the medium to long term. On the other hand, the Chinese WTGs, impact- ed by low profits in the onshore wind industry, would be keen on avoiding an unsustainable low-margin pricing model for offshore turbines. Understandably, foreign WTGs will have to contend with the compet- itive pricing of domestic WTGs, but the margins are expected to be on par with the European offshore wind industry and the Chinese onshore wind indus- try. Hence, foreign players will have to capitalise on their advantage of superior technology to combat the cost competitiveness of domestic players by forming partnerships with Chinese companies. The main opportunity for foreign WTGs and compo- nent manufacturers to invest in the Chinese market lies in production and supply of downstream prod- ucts such as control systems and power converters. Chinese WTGs have so far been unable to address downstream quality issues. While Chinese compa- nies ramp up their production to meet future de- mand, support from other downstream suppliers will help appease any quality concerns. Benefits may be twofold, as foreign suppliers may look to service the local Chinese market and also to establish a global manufacturing hub in collaboration with local com- panies to provide competitive products in future offshore wind markets. Chinese WTGs have dominated the market for off- shore wind projects in China. At present, there are only two foreign players – Vestas and Siemens. So far, Vestas has had limited success in bidding for or- ders for the Chinese offshore wind market. Siemens won part orders for the Rudong intertidal project (21 turbines of 2.3 MW) in early 2011, bringing the Eu- ropean technology into China’s local market directly. CHINESE COMPANIES LARGELY CONTROL THE OFFSHORE WIND WTG MARKET AND THEY ARE COMPETING TO DEVELOP NEXT GENERATION TURBINES BY THE END OF THE DECADE Turbine capacity (MW) 10.09.07.06.05.0 8.04.03.02.01.00.0 Commercial Prototype Next generation 10 10-40 40-100 100 Number of WTGs installed Prototype/design stage Source: Company websites; news articles; MEC Intelligence analysis; Quartz+Co analysis Sinovel Siemens United Power Shanghai Electric Shanghai Electric United Power Envision Ming Yang Dongfang Ming Yang Goldwind Dongfang Sinovel Goldwind CSIC Haizhuang Baonan Ming Yang United Power Goldwind Sinovel XEMC CSIC Haizhuang Dongfang Sinovel United Power Shanghai Electric/Siemens Ming Yang Envision Goldwind Dongfang Interestingly, later that year Siemens formed two joint venture firms (with a 49% stake in both enti- ties) with Shanghai Electric. One of these joint ven- tures was aimed at RD and wind turbine equipment manufacturing, while the other was aimed at sales and distribution of turbines in the Chinese market. The joint venture firms have helped both companies strengthen their foothold in the Chinese wind market by complementing each other’s strengths; Siemens is a world leader within advanced technology, offshore know-how and has experience within project man- agement, execution and service, while Shanghai Elec- tric has been able to provide the alliance with great access to the Chinese wind turbine customers. More- over, Siemens’ intention may have been to integrate China with its global supply network of WTG manu- facturing. The supply of Siemens turbines reaffirmed the adaptability of European technology to Chinese conditions and allowed Siemens to benchmark the performance of its product against local alternatives. For the first offshore wind project, the 102 MW Donghai Bridge project, the authorities retracted from awarding a contract to REPower due to a dis- pute on technology share rights on control systems. REPower quoted EUR 3.7 million per turbine which was higher than the alternatives. For the same proj- ect, a Chinese company, Sinovel, responded by bidding for a 3 MW alternative which it developed jointly with a United States-based company named American Semiconductor (AMSC). Sinovel retained the intellectual property rights, which were contest- ed by AMSC and the dispute is now in litigation. The figure gives an overview of the position of the WTGs in the Chinese offshore wind market in terms of turbine capacity and also their development focus. It is reasonable to expect that the larger-sized tur- bines being developed by Chinese WTGs will not only serve the domestic market but will also compete with foreign players’ WTGs for international projects. The 6 MW turbine prototypes of several domestic WTGs are currently being tested, and most of them are expected to be commercially available by 2015. Additionally, a prototype of a 10 MW turbine is under Wind Turbine Generators (WTGs) Source: Company websites; news articles; MEC Intelligence analysis; Quartz+Co analysis 22
  • 13. development and is planned for testing by 2015. The Chinese government has stated its intention to help develop 10 MW turbines in its wind power science and technology development five-year plan. It has awarded a EUR 5.2 million grant to Sinovel to ac- celerate development of the 10 MW turbine. Sinov- el has further added EUR 34.5 million from its own cash reserves to meet the target. This level of com- mitment by the government and WTGs should help China reach its goal of producing next generation turbines. In contrast, European WTGs currently lead the market by virtue of their ability to develop 5-6 MW capacity turbines, but still have a long way to go in their efforts to develop 10 MW capacity turbines. Meanwhile, Ming Yang (the only major private WTG serving the offshore wind industry in China) has recently partnered with multiple developers with the vision to test its technology and ensure future orders. This move is highly strategic, as the current level of competition is not too high to expect part- nerships across WTG companies, but it indicates the level of competition within WTGs foreseen in the fu- ture. Ming Yang has formed individual strategic part- nerships with developers such as China Guangdong Nuclear and Yudean Group for provincial offshore wind development. It has also obtained a preferred supplier status from China Three Gorges for devel- opment in the Guangdong province. The Chinese supply chain is relatively immature to provide high-quality downstream components such as control systems and power converters. Most of these components are currently being sourced from foreign players. The concerns about the quality of domestic downstream technology were exacerbat- ed when Sinovel’s wind turbines in a pilot intertidal project required replacement of several parts due to rusting. However, in order to build confidence in being able to compete in global markets, Chinese WTG manufacturers are expected to ensure stringent quality checks and to apply for international certifi- cations that endorse their products. Considering that Chinese WTGs are still in the early stage of devel- opment, they would need to source quality compo- nents from foreign companies. Goldwind has already announced its intention to increase international component sourcing to about 50% of its needs. Such collaborative plans provide a significant opportuni- ty for foreign companies that provide downstream components to expand to China’s market. As WTGs scramble to service an industry demand which seeks to grow at a CAGR of 25% from 2015 to 2020, it only adds to the opportunity. Moreover, an entry into the Chinese offshore market could open doors to further opportunities in other Asian countries that are look- ing to explore offshore wind. In an overall industry roundup, eight existing WTGs are currently serving the offshore wind market in China and these seem to have sufficient supply be- tween them to meet demands up to 2015. However, the picture up to 2020 remains unclear with a re- quirement of over 6,000 turbines to meet the target. The challenge is to manage availability of high-tech, high-quality downstream components. Commercial- isation of larger-capacity turbines will be a major factor in keeping turbine supply in line with demand.
  • 14. In the offshore cables industry, we have noticed a co- existence of international and local suppliers. These suppliers have a comparable technology and the total production is sufficient to meet the demand of the in- dustry. Offshore substations have not been utilised in China’s offshore wind industry so far, but the presence of international companies like ABB and the experience of Chinese companies with the domestic offshore oil and gas industry will work in their favour, should a de- mand arise in the future. However, the market is likely to witness a shortage in the case of cable laying vessels. The cable segment of the offshore wind value chain in China is dominated by Chinese companies. So far, state-owned Jiangsu Zhongtian Technologies has provided cables for all connected offshore wind farms in China. The other incumbent players, which provide medium/high voltage AC/DC cables, are currently providing cables as per orders, largely ow- ing to the limited demand. They have no immediate plans to scale production capacity dedicated to off- shore wind in the short term. CABLE COMPANIES HAVE TECHNOLOGICALLY ADVANCED PRODUCTS THAT ARE SUITABLE FOR USE IN THE OFFSHORE WIND INDUSTRY China Submarine Power Cables – supplier product portfolio kV Figure 9: Cable companies have technologically advanced products that are suitable for use in offshore wind industry Jiangsu Zhongtian Technologies (ZTT) Qingdao Hanhe Cables Nexans Fujikura Shanghai Cables* Ningbo Orient Wires and Cables 20-35 kV ~110 kV ~220 kV 220 kV Medium voltage High voltageSubmarine cable category Companies Offshore wind experience YES YES NO NO YES * Product portfolio taken from the Japan-based parent company Fujikura Ltd. Source: Company websites; MEC Intelligence analysis; Quartz+Co analysis Currently, all active offshore projects in China are directly linked to the onshore grid without any off- shore substations. The first phase (32 MW) of the Rudong intertidal offshore wind farm (total: 232 MW) was connected via a 35 kV submarine power cable from Zhongtian Technologies to an onshore substation, where it was stepped up to 220 kV. While this has worked out well so far, future projects farther out into the sea will require offshore substa- tions and high-voltage cables. Companies, including international players such as ABB, serving the off- shore oil and gas industry in China, have the capabil- ity to design and install such substations. Cable supply seems sufficient to meet the demands for achieving the 2015 target. The current annual domestic production capacity is about 3,000 km of submarine cable, while the annual demand from offshore wind farms up to 2015 is about 620 km. Foreign players such as France-based Nexans and Fujikura Shanghai Cables are focusing on the off- shore wind industry in China with a goal to serve ex- pected future demand. Back in 2011, Nexans formed a joint venture with Shandong Yanggu Cables Group by purchasing 75% of the shares in the company. The joint venture was part of Nexans’ move to gain a foothold in China’s growing energy infrastructure market. The group has plans to upgrade facilities for offshore cables and increase its production ca- pacity. It also plans to foray into the high-voltage cable market as demand grows and subsequently establish itself as a turnkey solutions provider. Fujik- ura Shanghai Cable, a joint venture between Japan- based Fujikura Group and China-based Shanghai Cable Works, formed in 2005, manufactures ultra- high voltage submarine cables. The parent com- pany, Fujikura Group, is now developing cables for large-scale offshore wind power generation. The figure highlights the product portfolio of the major submarine power cable providers in China. Incumbent players can manage this demand with the existing facilities by optimising production. However, beyond 2015, production units of subma- rine cables will need to be expanded to meet the increased scale of demand. As existing suppliers are capable of ramping up production, it is assessed that the cable supply will not be an impeding factor despite the high demand, even in the long term. Cable laying vessels, which are shared from the tele- communication and oil and gas industries, do not seem sufficient in number for long-term develop- ment. Moreover, as China’s offshore industry is in- creasingly shifting to deep waters, larger cables will have to be laid down. This will prompt requirement for larger, custom-built vessels. Hence, availability of cable laying vessels is seen as a greater concern compared to supply of cables even for meeting the 2015 target. Cables *Product portfolio taken from the Japan-based parent company Fujikura Ltd. Source: Company websites; MEC Intelligence analysis; Quartz+Co analysis 26 27
  • 15. Chinese companies have had to face no major threats or challenges for laying foundations for off- shore wind industry. Most projects so far have come up in the regions closer to shore that require multi- pile foundations (due to muddy seabed) compared to projects in Europe where mono-pile foundations are typically used for shallow-water establishments. Since new developments in China are going to push offshore development in deeper waters, the needs of the Chinese offshore industry will converge with European foundation technologies – jackets and tri- pods. This creates potential for joint collaboration on developing foundation technology and business. MULTI-PILES ARE MOST LIKELY TO REPLACE HIGH-RISE PILE CAPS AS PREFERRED FOUNDATION TYPES FOR OFFSHORE WIND IN CHINA. BY 2020, SIMILAR FOUNDATION TYPES ARE EXPECTED TO BE USED IN EUROPE AND CHINA The figure compares the use of foundation types in the offshore wind industry in Europe and China and also highlights the expected change in usage of foundation type by 2020 in both regions. Various types of foundations – including multi-piles, mono-piles and jackets – have been tested in demon- stration projects. The Chinese seafloor is characterised by a soft seabed, which makes the use of mono-piles unsuitable. The soft seabed requires foundations that provide lateral stiffness and mono-piles are structurally unfit to provide the necessary strength to the struc- ture. The expected commercial use of larger turbines of 5-6 MW capacity also reduces scope for mono-pile foundations. Of the commercially available alternatives, jackets and multi-piles hold promise as technologies for offshore projects in China. Multi-piles provide better fatigue resistance and are suitable for water depths of less than 30 metres. Hence, by 2020, multi-pile technol- ogy is expected to be used rampantly for projects that are being constructed at water depths of less than 30 metres. In addition, jackets, which are used extensively in the offshore oil and gas industry, are more suitable for even deeper waters. However, the foundations used in the oil and gas industry will need to be modified as the offshore wind foundations are designed for fatigue compared to foundations for the oil and gas industry which are designed for maximum load. The fabrication segment of the foundations seg- ment of the value chain is dominated by domestic players. This does not come as a surprise, since Chi- na is known as a fabrication hub mainly due to its cost-effective production capabilities. On the other hand, the design segment is limited to a handful of domestic players. Developers have to assume the responsibility of obtaining designs and subcontract- ing the fabrication work and often have to employ foreign companies for creating designs. The foundation market is concentrated among 3-4 players. Jiangsu Longyuan Zhenhua Marine Co., a joint venture between China Longyuan Power Group (developer) and ZPMC (ship construction High-rise pile caps, traditionally used in onshore wind projects, have primarily been used in the ex- isting offshore wind farms in China. Since the ex- isting projects have been constructed in regions closer to shore, Chinese players have leveraged their extensive onshore experience in the initial projects. However, construction regulations intro- duced in 2011 prohibited construction within 10 km from shore and at water depths of less than 10 me- tres, when the width of tidal flat is more than 10 km. These regulations move projects away from inter- tidal regions. Hence, the use of high-rise pile caps in future projects will be limited. company), was formed to provide overall offshore wind farm construction equipment and services including foundations and logistics. Currently, the joint venture is only catering to China Longyuan Power Group’s project needs. China Offshore Oil Engineering Corporation (COOEC) is the offshore engineering and construction arm of state-owned China National Offshore Oil Company and has ex- tensive experience in the foundations segment of the offshore oil and gas industry. Nantong Ocean Water Conservancy Engineering also provides lo- gistics and installation services apart from founda- tions. Jiangsu Daoda Heavy Marine Industry (DDHI) considers the offshore wind construction business its core growth area. It has provided and installed a suction bucket foundation in a test project in 2010. DDHI owns fabrication facilities, which can be ramped up to compete with the incumbent players in the offshore wind industry. In terms of demand, the Chinese offshore wind in- dustry requires about 1,500 foundations to meet its 2015 target. Cost-effective manufacturing is China’s forte and with companies such as COOEC at the cen- trepiece of the foundation laying business, China is expected to cover its demand for 2015 targets. How- ever, in order to meet the 2020 targets, the industry will require about 6,000 foundations within a span of five years. The projected demand might not be met with the current set of suppliers. Hence, the industry would require entry of new players or that incum- bent players boost their production capacity and set up new fabrication units to match industry growth targets. Based on interaction with several industry players, we believe that Chinese companies are ca- pable of quickly expanding infrastructure to meet the demand. However, fabrication companies have low design capabilities and it may pose a challenge for them to build a sustainable offshore wind infrastruc- ture. Moreover, foundation designs will have to keep pace with the increasing size and capacity of the tur- bines. This presents an opportunity for foreign com- panies to partner with the fabricating companies or with developers to provide superior design services. Foundations Source: EWEA; European Offshore Wind Industry, 2013; MEC Intelligence analysis; Quartz+Co analysis Figure 10: Multi-piles are most likely to replace high-rise pile caps as preferred foundation types for offshore wind in China. By 2020, similar foundation types are expected to be used in Europe and China Source: EWEA; European Offshore Wind Industry, 2013; 4C Offshore; MEC Intelligence analysis; Quartz+Co analysis Offshore wind foundation type – Europe vs. China Mono-piles Jackets Gravity base-concrete High-rise pile cap Tripod Current useFoundation types Future use (2020) Europe China Europe China Multi-piles (tri-pile, penta-pile, etc.) 28 29
  • 16. In the logistics part of the value chain, the Chinese players leverage their extensive experience in the offshore oil and gas industry and are expected to rely on local floating vessels for installations. By con- trast, jack-up vessels are extensively used in Europe for offshore establishments. However, the growth in demand for vessels leaves tremendous scope for for- eign companies to serve the Chinese market. China Datang Corporation has recently signed a four-year lift-boat charter contract with Singapore-based Ezi- on Holdings for offshore wind development, which is a testament to opportunities for foreign players. The best approach for foreign companies to enter China’s market in this segment is to partner with lo- cal companies. The existing offshore wind farms in China have used floating cranes along with barges to transport and install wind turbines and foundations. THE LOGISTICS AND INSTALLATION MARKET IS CURRENTLY CONCENTRATED AMONG FEW DOMESTIC PLAYERS Nantong Ocean Water Conservancy Engineering Jiangsu Longyuan Zhenhua Marine Sinohydro Bureau 7 Co. Ltd.***** Daoda Marine Heavy Industry**** S.B. Submarine Systems*** CCC Third Harbor Engineering* Logistics players Installed capacity MW Planned capacity MW Turnover EUR millions Presence in other parts of the supply chain 33,773 128 N.a. N.a. 113 247** 800 200 0 0 3 Yes N.a. N.a. N.a.247** Yes N.a.8 100 Yes No No Yes Owing to the soft seabed conditions, jack-up ves- sels are not suitable for installation in the upcoming regions of development. Hence, floating cranes are expected to remain the primary vessels used for fu- ture installations. Offshore wind farm construction companies have used re-fitted cable laying vessels from telecommunication and oil and gas industries. The logistics and installation market for offshore wind in China is unstructured with no clear market leaders. Just as in the case of other parts of the value chain, domestic companies dominate the logistics/ installation space due to low scale of development. The domestic companies are leveraging their knowl- edge from the offshore oil and gas industry to ser- vice the offshore wind industry. At the global level, there is an absence of a healthy cushion of available Installation and logistics * Turnover for parent company – CCC ** Jointly developed by NTOC and Jiangsu Longyuan Zhenhua Group, including prototypes *** SBSS will focus on cable laying and is yet to procure vessels. Turnover is for parent company Global Marine System **** Daoda Marine Heavy Industry possesses wind turbine installation vessels and has completed tests on a 2.5 MW pilot project ***** Sinohydro Bureau 7 Co. Ltd. installed a total of 7.5 MW in Xiangshui Intertidal Pilot Project Source: Company websites; Offshorewindchina.com; MEC Intelligence analysis30
  • 17. vessels specially intended for offshore developments. Hence, if foreign vendors plan to service the Chinese market in the medium to long term, they may have to free their existing vessels from current jobs or or- der new vessels. Due to the planned growth in Eu- rope and vessel operators’ non-familiarity with the working conditions in China, there is limited chance that players choose to invest in China over Europe. Hence, the foreign players are advised to monitor the development in China and Europe to plan for the right business model to enter the market. Overall, the supply-demand scenario is stable up to 2015 with a number of installation vessels already existing in the market and few more likely to enter the supply chain this year. Beyond 2015, increase in scale and requirement of purpose-built vessels will require efforts from industry players to boost sup- ply. The current demand can be reasonably met due to the presence of ship construction companies with advanced production facilities capable of churning out a large number of purpose-built vessels for the offshore wind industry. The supply scenario in each part of the value chain is stable in the short term with either existing capac- ities or strong capabilities of companies expected to meet the foreseen demand. Considering the pic- ture up to 2015, there are currently over eight major WTGs in the market for nearly 400 turbines required annually, a number of players offering advanced fabrication infrastructure to build an equal number of foundations, a total availability of 10 installation vessels (by the end of 2013) which is sufficient to handle the expected demand and local cable suppli- ers who are capable of meeting an annual demand of about 620 km of submarine cable required for the construction. This provides a strong picture of the supply chain given the small scale. Yet, there are key areas in the supply chain where the sup- ply needs to be augmented. Technology to manu- facture high-tech downstream WTG components, designing of offshore wind foundation and experi- ence in overall project management are a few areas that present a scope for improvement for Chinese companies. The shortage of specialist cable laying vessels is a greater threat than shortage of cables. In terms of supply, there are six wind turbine/foun- dation installation vessels and one cable laying ves- sel currently in the offshore wind market in China. This is to be supplemented by six more turbine in- stallation vessels, which are currently under con- struction. Out of these, four will be ready for use by mid-2013. Since the expected demand for the num- ber of turbine installation vessels by 2015 is around 11, supply is expected to meet demand. Post 2015, as size of turbines increase with commercialisation of greater capacity turbines, larger purpose-built installation vessels may be required. China’s ship construction companies such as ZPMC and COSCO have extensive production capacities and are expe- rienced in building vessels for the global offshore wind market. In a broader view, the future supply scenario for installation vessels looks secure. The supply of cable laying vessels may present an op- portunity, as annual offshore wind additions are expected to reach 2 GW. Currently, only S.B. Sub- marine Systems has plans to build specialised ca- ble installation vessels specifically for the offshore wind industry in China. This shortage of cable laying vessels should tempo- rarily be dealt with by make-shift vessels as projects are closer to shore. In contrast, the picture after 2015 is completely different. With massive growth planned in the in- stalled offshore capacity, the economies of scale are expected to push all supply verticals to their lim- its. The demands at each stage of the value chain for the period between 2015 and 2020 will spike – about 6,000 turbines, an equal number of foun- dations with strength to support larger-capacity turbines, purpose-built vessels and roughly 8,000 km of submarine cable will be required. Key areas of concern will be the supply of quality downstream WTG components, purpose-built cable laying ves- sels and foundation design. In addition, the devel- opers’ know-how of managing large-scale supply chains will be tested and they will come under pres- sure from the perspective of investments required. The expected increase in demand alone indicates that each part of the value chain will have to un- dergo a considerable reform. The overall supply and demand scenario towards the next horizons 32 33
  • 18. Is the Chinese offshore wind industry an attractive market place for foreign players or will it be “self-sufficient”? Considering the developments in the onshore wind industry where low feed-in tariffs and lack of grid connection have curtailed the industry’s growth, we foresee market entrants to have a cautious ap- proach towards the Chinese offshore wind market. However, we believe that the offshore wind indus- try will develop independently of onshore wind and will take into account the learning from onshore wind. Also, players would need to chalk out a mea- sured strategy and develop co-operative business models along with the right timing to maximise the opportunity offered by the offshore wind market in China. Evolving policy The Chinese government has shown its intention to make this industry sustainable. Recent develop- ments indicate that there is a cognisance of this fact and the government is evolving its policy with re- gard to the supply chain. Offshore wind has recently been given priority status and it augurs well for the development of the industry. The government has taken the first step towards rectifying the problem of low tariffs by trying to discover benchmark prices through direct approvals rather than the tendering process. It is expected that competitive benchmark prices (as in onshore wind) will be introduced to allow investments and technological development in this sector. Furthermore, the government has extended its learning from onshore wind and has introduced a grid connection approval mandate be- fore construction begins to avoid curtailment due to lack of grid connection. Know-how would be the key to unlock potential Offshore wind is a capital and technology-intensive industry. Experience and know-how are pivotal to successfully build out the offshore wind capacity in China, and since China’s supply chain is at a na- scent stage, the opportunity for foreign companies is immense. The figure compares the Chinese maturity level in terms of experience and quality of service/products to European companies at various stages of the off- shore wind supply chain. Chinese companies that are currently servicing the offshore wind industry lag behind their European counterparts mainly at the project management (developer), foundation and WTG stages of the val- ue chain. European players’ know-how in terms of project management, design and sophisticated technology of the key components is highly desired by the Chi- nese companies, especially since a majority of the construction will happen between 10 km to 30 km from shore – which is considered a sweet spot for the European developers. CHINESE OFFSHORE WIND INDUSTRY MATURITY BENCHMARK AGAINST EUROPE Source: MEC Intelligence analysis; Quartz+Co analysis China maturity level Developers 0 1 2 3 4 5 FoundationCablesWTGs Installation and logistics On par 34
  • 19. There is a concrete opportunity for foreign devel- opers to share contracting/subcontracting models as the scale of projects increases in China. This can significantly help the Chinese developer companies bridge the gap and understand supply chain intrica- cies and to optimise processes and rapidly reduce the cost required to set up an offshore wind plant. Interestingly, the market has already seen a part- nership between the domestic utility China Three Gorges and Brazil-based Furnas, a subsidiary of Eletrobras. This partnership allows the inexperi- enced company Furnas to enter the offshore wind industry, and might ease the path for China Three Gorges to enter Brazil’s offshore wind industry in the future. This model creates a win-win scenario for both parties where mutual co-operation leads to reduced financial burden, better access to tech- nology and better understanding of local market conditions. In WTGs, although Chinese companies have a fairly developed domestic supply chain in onshore wind, there are areas of co-operation on the manufactur- ing of sophisticated control systems for offshore wind turbines and optimisation of higher scale tur- bines as is the focus in Europe. In foundations, Chinese soil conditions require de- velopment of multi-pile and jacket solutions, which is also the focus of development in Europe, and joint co-operation on the technology would help players from both industries accelerate the development and commercialisation of technology – compared to the pace at which they could do it individually. A co-operative business model is a win-win situa- tion for both the Chinese companies – which require the sophisticated knowledge – and the European players – which have the experience and the tech- nologies required. This co-operation will enable European companies to leverage China’s capability to serve as a manu- facturing hub of the world and to be a part of the Chinese energy story. Scale requires co-operation but caution It goes without saying that the sheer scale of off- shore wind build-out in China is attractive in itself for any supplier in the industry. Incumbent players in the industry gain from developing a low cost base in China to serve both the Chinese and European mar- kets and eventually expand to other geographies. At present, the scale of development in China is small compared to the country’s ambitious targets. As the industry and authorities come up the learn- ing curve, the scale will increase, and Chinese de- velopers and downstream suppliers will be hard pressed to single-handedly manage the capital and technology-intensive construction and will require external inputs to build a mature and quality-proven supply chain. However, the timing of the foray is important. Expe- rience in onshore wind informs us that the European WTGs were out-competed by the Chinese WTG play- ers in the local Chinese onshore market over a span of 5-7 years, after the Chinese WTGs got around 25%-30% market share. The incumbent foreign WTG players in China lost market share, even when they had the first-mover advantage. This was primarily because the Chinese players were able to offer very low prices (bordering around 40% discount over Eu- ropean prices per MW in some cases). Thus, a well- defined entry-growth-consolidation model will go a long way in helping new entrants take stock of the Chinese offshore wind market. Late entrants find it even harder to profit from the market as Chinese companies have a credible propensity to scale pro- duction. Moreover, the Chinese local players evolve rapidly on cost and technology and the business model should be optimised to take advantage of the growth opportunity and the rapid maturity. The challenge will be to understand and cope with local market conditions and gain access to local customers, which makes formation of joint ventures with local companies the most suitable option for foreign companies. 36 37
  • 20. Quartz+Co offshore wind practice The Quartz+Co wind practice team (+30) consists of highly experienced partners, project managers and consultants that all have extensive “hands-on” experience from projects in the offshore wind sec- tor including • Experience within offshore wind from projects for companies across the entire value chain • Knowledge building through our strong network of relations with industry experts which allows for proprietary input on all of the eight key supplier industries • Library of high-quality offshore wind data collect- ed by our Business Intelligence department over the course of numerous projects • Market research across all current and potential offshore wind markets through our research com- pany MEC Intelligence (Marine, Energy, Cleantech) The practice team delivers a wide range of services from due diligence, corporate strategy and sourcing strategies to category management, organisational transformation and execution support. Quartz+Co: The Nordic original in top-tier management consulting Quartz+Co, est. 2002, is firmly rooted in the tradi- tional, professional values of high-end management and strategy consulting, as the founding partners all originate from the well-known top-tier companies in the industry. However, the ambition has always been to create something else – a Nordic original where clients are met with less standard methodologies and more listening, in order to tailor solutions to the clients’ specific challenges and opportunities. At Quartz+Co, we emphasise rigorous analysis, but also the ability to induce behavioural change – as both these aspects are vital in delivering sustain- able results. We deliver both analytical insight and impact through pragmatic and co-operative work processes, and pride ourselves with providing cli- ents with unified, talented and prepared teams, con- sisting of people who see consulting as a profession rather than an early stepping stone on the career path. Put simply, our clients can expect us to tackle and solve complex business issues, but also to engage and motivate all relevant people within the client’s organisation. They can also expect more experts than junior consultants, more flexible co-operation and less fixed procedures, more focus on making things work specifically and less focus on theoreti- cal and historical best practices. Quartz+Co is a 200-FTE company (2013) with of- fices in Oslo, Stockholm and Copenhagen, and while strategy development has always been the corner- stone, Quartz+Co today works extensively within transactions as well as with commercial and opera- tional excellence programmes. We deliver these ser- vices to companies and organisations in a range of industries. Besides the energy/offshore wind prac- tice, these include private equity, shipping, pharma/ medtech, consumer/retail, government, etc. Ap- proximately 40% of our work is outside Scandinavia. Thomas G. Arentsen Head of Energy practice, Quartz+Co Thomas has 17 years of experience in manage- ment consulting. In Quartz+Co, Thomas has pri- marily worked with strategy and transformation within the energy sector. Thomas is experienced in both upstream and downstream across different energy sources. Niels Reiff Koggersbøl Senior Partner, Quartz+Co Niels has 21 years of experience from manage- ment consulting in the Nordic countries, the UK and the US for leading national and multi-na- tional companies. Niels is experienced within issues of strategy and operations – primarily for funds and clients within energy and industrial. Anders Roed Bruhn Head of OSW practice,Quartz+Co Anders has worked in Quartz+Co for more than 14 years with a focus on large industrials and private equity funds in the European market. Anders heads engagements with large supply chain players within the energy sector, especial- ly offshore wind. Sidharth Jain Managing Director, MEC Intelligence Sidharth heads MEC Intelligence (owned by Quartz+Co). He has more than 10 years of expe- rience in the market research industry. Sidharth was responsible for setting up the first dedicated strategic consulting research desk in Evalueserve and has worked extensively with top clients within the Maritime, Energy and Cleantech sectors. Thomas G. Arentsen +45 29 69 69 30 thomas.g.arentsen@quartzco.com Niels Reiff Koggersbøl +45 29 69 69 28 niels.r.koggersbol@quartzco.com Anders Roed Bruhn +45 29 69 69 33 anders.roed.bruhn@quartzco.com Sidharth Jain +91 98 105 33 550 sidharth@mecintelligence.com 38 39
