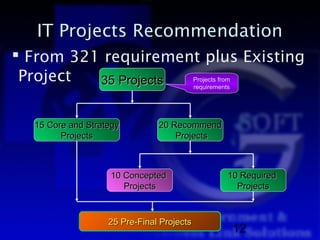

IT Projects Recommendation
From 321 requirement plus Existing
Project 35 Projects Projects from
requirements
15 Core and Strategy 20 Recommend
Projects Projects
10 Concepted 10 Required
Projects Projects
25 Pre-Final Projects
12
13.
Core and StrategyIT Projects (2550)
UC Registration Law
1. i-Welfare (Offline Registration) 8. Provider Center (ระบบรับเรื่อง
Citizen’s Right Verification และติดตามการอุทธรณ์)
System 9. Law Case Mgmt
2. EAI (ฐานข้อมูลเชื่อมโยง 3 กองทุน) Procurement and Office
Disease Management Management
3. DMIS 10. Meeting Management
Prevention and Promotion Center
4. PPIS Phase1 11. ระบบสารบรรณ
Human Resource Executive Support
5. HRM 12. Executive Information
System (EIS)
Emergency Medical Service - EIS on SAP data
6. Emergency Medical Service - EIS on DMIS data
(EMS)
Hospital Profiles + Hospital IT Support
Audit + Hospital Monitoring 13. Data Center Enchanced
& Evaluation 14. Disaster Recovery Center
7. คลินกชุมชนอบอุ่น
ิ (DRC)
15. ฐานข้อมูลองค์การปกครองส่วน
ท้องถิ่น(อบต.)
13
14.

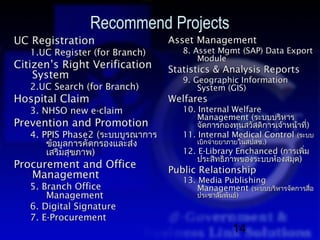

Recommend Projects
UC Registration Asset Management
1.UC Register (for Branch) 8. Asset Mgmt (SAP) Data Export
Module
Citizen’s Right Verification Statistics & Analysis Reports
System 9. Geographic Information
2.UC Search (for Branch) System (GIS)
Hospital Claim Welfares
3. NHSO new e-claim 10. Internal Welfare
Management (ระบบบริหาร
Prevention and Promotion จัดการกองทุนสวัสดิการเจ้าหน้าที่)
4. PPIS Phase2 (ระบบบูรณาการ 11. Internal Medical Control (ระบบ
ข้อมูลการคัดกรองและส่ง เบิกจ่ายยาภายในสปสช.)
เสริมสุขภาพ) 12. E-Library Enchanced (การเพิม่
ประสิทธิภาพของระบบห้องสมุด)
Procurement and Office Public Relationship
Management 13. Media Publishing
5. Branch Office Management (ระบบบริหารจัดการสื่อ
Management ประชาสัมพันธ์)
6. Digital Signature
7. E-Procurement
14
15.

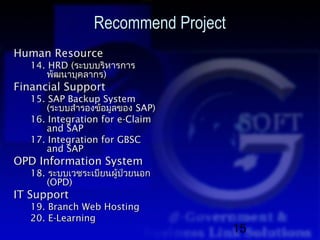

Recommend Project
Human Resource
14. HRD (ระบบบริหารการ
พัฒนาบุคลากร)
Financial Support
15. SAP Backup System
(ระบบสำารองข้อมูลของ SAP)
16. Integration for e-Claim
and SAP
17. Integration for GBSC
and SAP
OPD Information System
18. ระบบเวชระเบียนผู้ป่วยนอก
(OPD)
IT Support
19. Branch Web Hosting
20. E-Learning
15
16.

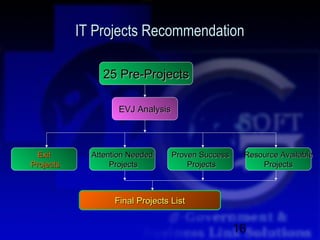

IT Projects Recommendation
25 Pre-Projects
EVJ Analysis
Exit Attention Needed Proven Success Resource Available
Projects Projects Projects Projects
Final Projects List
16
17.

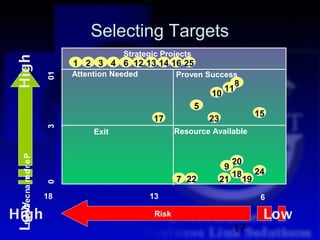

Selecting Targets
Strategic Projects
High
1 2 3 4 6 12 13 14 16 25
Attention Needed Proven Success
01
8
11
10
5
15
17 23
3
Exit Resource Available
Lowec na m of r e P
20
9
18 24
7 22 21 19
r
0
18 13 6
t so C
/
High Risk Low
17
18.
Selecting Targets
1 = i-Welfare
Strategic Projects
1 2 3 4 6 12 13 14 16 25 (Enterprise
2 = EAI
High
Attention Needed Application Integration)
Proven Success
01
3 = DMIS (Disease8
11
10
Management
5
Information System) 15
17 23
4 = PPIS Phase1
3
Exit Resource Available
6= EMS (Emergency
Medical Service)
Lowec na m of r e P
12 = EIS (Executive
9
20
Information 1819 24
7 22 21 System)
r
0
13 = DATA CENTER
18 13 6
(Enhanced)
t so C
/
High Risk = DRC (Disaster
14 Low
Recovery Center)18
19.
Selecting Targets
Strategic Projects
High
1 2 3 4 6 12 13 14 16 25
Attention Needed Proven Success
01
8
11
10
5
15
17 23
3
Exit Resource Available
17 = DIGITAL
SIGNATURE
Lowec na m of r e P
20
9
18 24
7 22 21 19
r
0
18 13 6
t so C
/
High Risk Low
19
20.
Selecting Targets
Strategic Projects
High
1 2 3 4 6 12 13 14 16 25
Attention Needed Proven Success
01
5 = HRM 11
8
10
8 = Provider Center
5
(ระบบรับ เรื่อ งและติด ตาม 15
17 23
การอุท ธรณ์ )
3
Exit Resource Available
10 = Meeting
Management Center
Lowec na m of r e P
11 = ระบบสารบรรณใหม่ 9
20
15 = ฐานข้อ มูล องค์ก าร 7 22
18 24
21 19
r
ปกครองส่ว นท้อ งถิ่น
0
18 13 6
23 = HRD
t so C
/
High Risk Low
20
21.
7 = คลินิก ชุม ชนอบอุ่นSelecting Targets
(กทม) Strategic Projects
9 = ระบบสอบสวนคดี13 14 16 25
High
1 2 3 4 6 12
และอุท ธรณ์ Needed
Attention Proven Success
01
8
18 = e- 11
10
PROCUREMENT
5
19 = GIS 17 23
15
20 = Internal Welfare
3
Exit Resource Available
Management
21 = ระบบการเบิก จ่า ย
Lowec na m of r e P
ยาภายในสำา นัก งาน 9
20
สปสช. 18 24
7 22 21 19
r
0
22 = ระบบการผลิต สื่อ
18 13 6
และประชาสัม พัน ธ์
t so C
/
High24 = Integrated GBSC Risk Low
and SAP 21

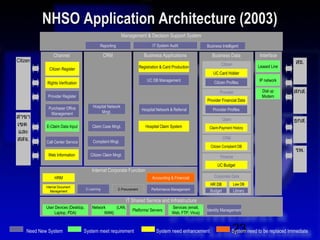

NHSO Application Architecture(2003)
Management & Decision Support System
Reporting IT System Audit Business Intelligent
Channel CRM Business Applications Business Data Interface
Citizen
Citizen สธ.
Registration & Card Production Leased Line
Citizen Register
UC Card Holder
UC DB Management IP network
Rights Verification Citizen Profiles
Provider Dial up สกส.
Provider Register Modem
Provider Financial Data
Purchaser Office Hospital Network
Hospital Network & Referral Provider Profiles
Management Mngt.
สาขา Claim ธกส.
เขต E-Claim Data Input Claim Case Mngt. Hospital Claim System Claim-Payment History
และ
สสจ. Call Center Service Complaint Mngt.
CRM
Citizen Complaint DB
รพ.
Web Information Citizen Claim Mngt. Finance
UC Budget
Internal Corporate Function
HRM Accounting & Financial Corporate Data
HR DB Law DB
Internal Document
Management
E-Learning E-Procurement Performance Management Budget Library
IT Shared Service and Infrastructure
User Devices (Desktop, Network (LAN, Services (email,
Platforms/ Servers Identity Management
Laptop, PDA) WAN) Web, FTP, Virus)
Need New System System meet requirement System need enhancement 23
System need to be replaced Immediate
24.
Existing NHSO ITArchitecture (2006) Management & Decision Support System
Reporting UC Budget Analysis Operation Analysis Customer Service Analysis
Channel CRM Business Applications Business Data Interface
Complain Mngt. Citizen (EAI)
Citizen Call Center Service (CRM,IVR)
UC DB Management Leased Line สธ.
UC Card Holder
Web Information Hospital Referral Mngt Registration & Card Production
(Center & Branches) SSS Card Holder DB IP Network
Citizen Register (i- Citizen Claim and PP Activities CSMBS Card Holder DB
Case Mngt. Audit and Monitoring Dial up
Welfare
UC,Register) Provider Claim and
Provider Modem สกส.
Claim Mgmt (DRG MX,
Case Mngt. Provider Financial Data
UC E-Claim Data NHSO)
Input Provider Network Provider Service Data
Mngt. Provider Quality Mgmt
สาขา Provider Register Finance
NHSO Service Info. Purchaser Office Mgmt ธกส.
เขต PP Register
UC Budget
โปรแกรมการขอ
และ DMIS Register ชดเชยค่าบริการ Disease Control Mgmt Claim-Payment History
สสจ. UC Search
ทางการแพทย์
Prevention and Emergency Medical Service UC Individual Record DB
Rights Verification Promotion (PPIS) (EMS) Mgmt DMIS DB รพ.
Public Relationship Mgmt Internal Corporate Function PP/P DB
Internal Document E-Learning Performance Mgmt CIS DB
HRM/HRD
Mgmt (LotusNote) E-Library (GBSC / KPI)
E-LAW E-Procurement
Officer DB Law DB
Accounting & Financial
Internal Welfare
(SAP) LAW CASE MGMT E-Meeting Center NHSO Budget Library
Inventory / Asset IT Shared Service and Infrastructure
Digital Signature GIS
Management
Office Automation Security Business Continuity Disaster Recovery
Knowledge Base Mgmt Data Warehouse Data Center
Management Plan (BCP) Center
User Devices (Desktop, Network (LAN, Services (email,
Platforms/ Servers Identity Management VDO Conference
Laptop, PDA) WAN, Wireless) Web, FTP, Virus)
Need New System System meet requirement System need enhancement 24
System need to be replaced Immediate
25.

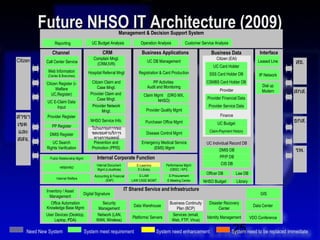

Future NHSO ITArchitecture (2009) Management & Decision Support System
Reporting UC Budget Analysis Operation Analysis Customer Service Analysis
Channel CRM Business Applications Business Data Interface
Complain Mngt. Citizen (EAI)
Citizen Call Center Service (CRM,IVR)
UC DB Management Leased Line สธ.
UC Card Holder
Web Information Hospital Referral Mngt Registration & Card Production
(Center & Branches) SSS Card Holder DB IP Network
Citizen Register (i- Citizen Claim and PP Activities CSMBS Card Holder DB
Case Mngt. Audit and Monitoring Dial up
Welfare
UC,Register) Provider Claim and
Provider Modem สกส.
Claim Mgmt (DRG MX,
Case Mngt. Provider Financial Data
UC E-Claim Data NHSO)
Input Provider Network Provider Service Data
Mngt. Provider Quality Mgmt
สาขา Provider Register Finance
NHSO Service Info. Purchaser Office Mgmt ธกส.
เขต PP Register
UC Budget
โปรแกรมการขอ
และ DMIS Register ชดเชยค่าบริการ Disease Control Mgmt Claim-Payment History
สสจ. UC Search
ทางการแพทย์
Prevention and Emergency Medical Service UC Individual Record DB
Rights Verification Promotion (PPIS) (EMS) Mgmt DMIS DB รพ.
Public Relationship Mgmt Internal Corporate Function PP/P DB
Internal Document E-Learning Performance Mgmt CIS DB
HRM/HRD
Mgmt (LotusNote) E-Library (GBSC / KPI)
E-LAW E-Procurement
Officer DB Law DB
Accounting & Financial
Internal Welfare
(SAP) LAW CASE MGMT E-Meeting Center NHSO Budget Library
Inventory / Asset IT Shared Service and Infrastructure
Digital Signature GIS
Management
Office Automation Security Business Continuity Disaster Recovery
Knowledge Base Mgmt Data Warehouse Data Center
Management Plan (BCP) Center
User Devices (Desktop, Network (LAN, Services (email,
Platforms/ Servers Identity Management VDO Conference
Laptop, PDA) WAN, Wireless) Web, FTP, Virus)
Need New System System meet requirement System need enhancement 25
System need to be replaced Immediate
Final Project Lists
Customer Services
Offline Registration (i- Emergency Medical Service
Welfare) ระบบข้อมูลเวชระเบียน (OPD)
คลินิกชุมชนอบอุ่น (กทม)
Citizen’s Right Internal Support
Verification System Financial Management
(EAI) Extend SAP for Branch
Provider Center Enhance Financial Module in
Disease Management GBSC App by Link to
Financial Support (SAP).
DMIS
Prevention and
Promotion
PPIS Phase1
PPIS Phase2
nd Strategic Projects
Recommend Projects 27
28.
Final Project Lists
Internal Support ระบบสอบสวนคดีและอุทธรณ์
Executive Information System
ระบบสารบรรณใหม่ Digital Signature
e-Procurement Geographic Information System
(GIS)
HRM Enterprise Architecture
HRD Infrastructure
VDO Conference Phase 3
Meeting Internet and Leased Line MA
Management Data Center (Upgrade)
DRP
Center
ระบบเบิกจ่ายยาภาย
ในสปสช.
ระบบการผลิตสื่อและ
ประชาสัมพันธ์
nd Strategic Projects
Recommend Projects 28

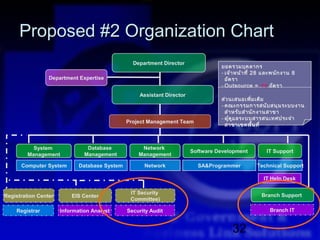

Proposed #2 OrganizationChart
Department Director
ยอดรวมบุค ลากร
- เจ้า หน้า ที่ 28 และพนัก งาน 8
Department Expertise อัต รา
- Outsource = 18 อัต รา
Assistant Director
ส่ว นเสนอเพิม เติม
่
- คณะกรรมการสนับ สนุน ระบบงาน
สำา หรับ สำา นัก งานสาขา
- ผู้ด แ ลระบบสารสนเทศประจำา
ู
Project Management Team
สาขาเขตพืน ที่ ้
System Database Network
Software Development IT Support
Management Management Management
Computer System Database System Network SA&Programmer Technical Support
IT Help Desk
IT Security Branch Support
Registration Center EIS Center
Committee)
Registrar Information Analyst Security Audit Branch IT

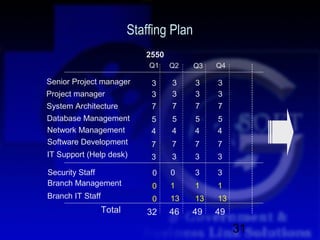

32
IT Trend
Technology R&D Reject Invest Maintain Dis-invest
Database MS-SQL Oracle
PHP
Dev Language .Net JAVA
Web Offline App
App Architecture Web(SOA) Service Web-based
Data Transport XML TXT / DBF
Open Source
Enterprise Messaging BPM Lotus Note
Financial Support SAP
Executive Support Sys COGNOS
Data Analysis Tools SPSS
Crystal
Report Tools Report 37
38.
Application Development Recommendation
Owner Application
Decoperated Self Self
Centralized HO HO 1.ส่ว นกลางจะพัฒ นา
และกำา กับ ดูแ ล
Distributed HO+Self HO+Self
ระบบหลัก ของ
สปสช . ซึ่ง เป็น
ระบบที่ใ ห้บ ริก าร
หลัก (Core
Application)
2.สาขาเขตจะพัฒ นา
Self = Refer to Branch
และดูแ ลระบบใน
HO = Refer to Head Office 38
ส่ว นที่จ ำา เป็น ระดับ
39.
Conclusion
สรุประบบที่อยู่ในแผนดำาเนินงานตามแผนแม่บท
เทคโนโลยีสารสนเทศและการสือสารของ
่
สำานักงานหลักประกันสุขภาพแห่งชาติฉบับที่ 2
(ปีพ.ศ. 2550 - 2552)
Proposed Planned Project is 15 projects
DMIS, PP, Call Center (Provider Center), DATA CENTER, EAI,
LOTUS NOTE (ระบบสารบรรณ), SAP, HRM, คลินิกชุมชนอบอุ่น (กทม), E-
MEETING CENTER, Prevention and Promotion (PPIS), ระบบสอบสวน
คดีและอุทธรณ์, DRC, EMS, i-Welfare
Proposed New Project is 10 projects
DIGITAL SIGNATURE, GIS, e-PROCUREMENT, ระบบการเบิกจ่ายยา
ภายในสำานักงานสปสช., ระบบการผลิตสื่อและประชาสัมพันธ์, DATA
WAREHOUSE, Integrated E-CLAIM and SAP, EIS, Integrated GBSC
and SAP, ระบบเวชระเบียน (OPD) 39
