ΓΝΩΜΩΝ ΠΗΡΟΦΟΡΙΚΗΣ
σχεδιάζοντας την επιτυχία
ΓΝΩΜΩΝ Πληροφορικής Α.Ε.ΓΝΩΜΩΝ Πληροφορικής Α.Ε.
Παράγοντες επιτυχίαςΠαράγοντες επιτυχίας
ενός έργου ERPενός έργου ERP
ΚΑΝΟΝΑΣ #1ΚΑΝΟΝΑΣ #1
Μην το τολμήσετε εκτός και εάν είστε σίγουροι
και αποφασισμένοι γι’ αυτό.
Ένα έργο ERP θα απαιτήσει:
• Χρόνο
• Χρήμα &
• Άλλους πόρους
ΆραΆρα,,
Είτε σαν εταιρεία αλλά είτε σαν Επιχειρηματική
Μονάδα (Business Unit) θα πρέπει να υπάρχει:
“Κάποιο όφελος - Something in it”
Για να προσδιορίσουμε αυτό το όφελος μπορεί
να αρχίσουμε απαντώντας στην ερώτηση:
«Τι θα μου δώσει ανταγωνιστικό πλεονέκτημα
έναντι των ανταγωνιστών μου;»
Πιθανές Απαντήσεις:Πιθανές Απαντήσεις:
• Μείωση των Αποθεμάτων
• Αυξημένη Ικανοποίηση των πελατών
• Αποκέντρωση της λήψης των αποφάσεων
• Paperless Office
• Μείωση κόστους προϊόντων ή υπηρεσιών
• Εφαρμογή Activity Based Costing (ABC)
• Εφαρμογή ABC or Economic Value Added
(EVA) στην διαδικασία προϋπολογισμού &
απολογισμού κ.α.
Best PracticesBest Practices
Η διαδικασία απάντησης των ερωτήσεων
οδηγεί στην στρατηγική επανατοποθέτηση
και στις,
“Βέλτιστες Πρακτικές - Best Practices”
που επιθυμούμε να εφαρμόσουμε στην
Εταιρεία ή σε κάθε Επιχειρηματική Μονάδα.
Best Practices…Best Practices…
Η εφαρμογή των νέων “Best Practices” οδηγεί
σε νέες:
• Διαδικασίες (processes)
• Λειτουργίες (functions)
• Αρχές (Principles & Concepts)
• Οργανωτικές δομές
“Είναι ένα Business Process Redesign (BPR)”
ΔΕΝ είναι τεχνικόΔΕΝ είναι τεχνικό
Ένα έργο ERP πρέπει να υλοποιηθεί όχι λόγω
τεχνικών αναγκών αλλά κυρίως λόγω
«επιχειρηματικών» αναγκών.
Ένα έργο ERP θα οδηγήσει αναγκαστικά σε
Business Process Re-engineering (BPR).
Είναι προτιμότερο αν είναι το αποτέλεσμα μίας
«άσκησης» Business Process Re-engineering.
ΣυνοπτικάΣυνοπτικά
Ένα έργο ERP ΔΕΝ είναι ένα έργο IT/IS αλλά
ένα έργο Επιχειρηματικό / Οργανωτικό.
Το τμήμα IS/IT είναι ο «Facilitator» του έργου.
Η ευθύνη για την επιτυχία /αποτυχία του έργου
πρέπει να ανήκει στην οργάνωση και
συγκεκριμένα στους υπεύθυνους διευθυντές
τμημάτων ή επιχειρηματικών μονάδων διότι
αυτοί θα καθορίσουν τα «Best Practices» και
αυτοί θα έχουν και τα οφέλη.
ΠροσέγγισηΠροσέγγιση
Προτείνουμε την προσέγγιση ενός έργου ERP
σε πέντε φάσεις:
• Business Case
• Σχεδιασμός (Design)
• Επιλογή Λογισμικού
• Υλοποίηση (Implementation) και
• Υποστήριξη (Post Implementation Support)
Business CaseBusiness Case
Είναι η μελέτη η οποία:
• Τεκμηριώνει την αναγκαιότητα
• Καθορίζει τα αναμενόμενα οφέλη
• Θέτει χρονοδιαγράμματα - Roadmap της
επένδυσης
• Ανατίθεται η οργάνωση και η διοίκηση του
έργου
• Η επιτυχία του έργου συνδέετε άμεσα με
τους στόχους και τα bonus κάθε στελέχους
ατομικά.
ΣχεδιασμόςΣχεδιασμός
Είναι η φάση όπου προσδιορίζονται τα “Best
Practices” και καθορίζονται οι διαδικασίες
(processes) καθώς και τα σημεία ελέγχου.
Ο σχεδιασμός είναι η πιο σημαντική φάση και
αφορά αποκλειστικά την «Οργάνωση» και τους
εταιρικούς στόχους και στρατηγικές.
Στην φάση αυτή το τμήμα IT/IS συμμετέχει ως ένα
τμήμα της εταιρείας με τα δικά του “Best
Practices” και τις δικές του ανάγκες
αναδιοργάνωσης και όχι ως “Project Owner”.
Παραδοτέα ΣχεδιασμούΠαραδοτέα Σχεδιασμού
Η φάση του σχεδιασμού είναι σημαντική και θα
πρέπει στο μέγιστο δυνατόν να δώσει λύση σε
θέματα επιχειρηματικά και οργανωτικά, όπως:
• Όλες τις ροές (processes) / διαδικασίες
(procedures) /λειτουργίες (functions)
• Αναλυτικές Ροές (Process Steps),
• Authorization Procedures,
• Νέοι ρόλοι στελεχών (Ποιος κάνει τι;),
• Κριτήρια αξιολόγησης λογισμικού κ.α.
Αξιολόγηση ΛογισμικούΑξιολόγηση Λογισμικού
Σε αυτήν τη φάση γίνεται, με βάση τα κριτήρια που
καθορίστηκαν στην φάση σχεδιασμού, η
αξιολόγηση του λογισμικού ERP.
Παραδοτέο είναι η σύμβαση ανάθεσης
υλοποίησης του έργου στον Ανάδοχο.
ΥλοποίησηΥλοποίηση
Σε αυτήν τη φάση γίνεται η υλοποίηση και
εφαρμογή του λογισμικού με την
παραμετροποίηση, των νέων διαδικασιών και των
νέων λειτουργιών που σχεδιάσθηκαν στην πρώτη
φάση.
Στην υλοποίηση θα γίνει ο λεπτομερής
σχεδιασμός και μπορεί να χρειασθεί να γίνουν
αναπροσαρμογές.
Υλοποίηση …Υλοποίηση …
Ως ένα παράδειγμα για να παραλληλίσουμε με
άλλο χώρο μπορούμε να αναφέρουμε ότι:
Στην φάση του σχεδιασμού, για τον σωστό
προγραμματισμό και κοστολόγηση,
αποφασίζουμε ότι στα υπνοδωμάτια χρειαζόμαστε
δύο πρίζες τηλεφώνου, τρεις ρεύματος και μία για
κεραία τηλεόρασης.
Στην υλοποίηση αποφασίζουμε το πού θα
τοποθετηθούν αυτές.
Παραδοτέα ΥλοποίησηςΠαραδοτέα Υλοποίησης
Το αποτέλεσμα της υλοποίησης είναι ένα Σύστημα
ERP το οποίο:
• Καλύπτει τις ανάγκες της εταιρείας,
• Εφαρμόζονται νέες Διαδικασίες (procedures)
• Οι χρήστες είναι εκπαιδευμένοι και
• Ξέρουν τους νέους τους ρόλους και
λειτουργίες.
ΥποστήριξηΥποστήριξη
Είναι η φάση μετά το “Παραγωγική Λειτουργία -
Going Live”. Σε αυτήν τη φάση η ομάδα έργου έχει
αποχωρήσει και έχει αναλάβει η Ομάδα
Υποστήριξης - Support Team που ασχολείται με:
• Συντήρηση Συστήματος, δηλαδή αλλαγές που
απαιτούνται λόγω αλλαγών στην οργάνωση ή
στον τρόπο δουλειάς.
• Αυξημένη αξιοποίηση του συστήματος και του
λογισμικού.
• Εκπαίδευση νέων και υποστήριξη όλων των
χρηστών.
Project Set-UpProject Set-Up
Το στήσιμο του έργου και η σωστή επιλογή και
παρακίνηση των ατόμων που θα ασχοληθούν
είναι βασικός παράγων επιτυχίας.
Συνήθως, τα σημαντικότερα θέματα που πρέπει
να λυθούν είναι τα σχετικά με τους ανθρώπους.
Μερικοί Παράγοντες ΑποτυχίαςΜερικοί Παράγοντες Αποτυχίας
• Ελλιπής συμμετοχή των χρηστών,
• Ελλιπής υποστήριξη (sponsorship) της
διοίκησης,
• Ανεπαρκής εκπαίδευση (όχι μόνο στο
λογισμικό αλλά και στις νέες διαδικασίες),
• Αντίσταση στην Αλλαγή - Resistance to
Change,
• «Ασταθείς» ομάδες έργου.
Οργάνωση ΈργουΟργάνωση Έργου
(ρόλοι και όχι αναγκαστικά άτομα)
ΔΙΟΙΚΗΣΗ ΕΡΓΟΥ
Change ManagerChange Manager Project ManagerProject Manager
STEERING COMMITTE
Project Sponsor
Change ManagerChange Manager
CHANGE
MANAGER
BUSINESS LIAISON
BU1
BU2
BUn
PROCESS OWNERS
PO1
PO2
POn
TRAINING TEAM
Trainer 1
Trainer 2
Trainer n
Change ManagerChange Manager
Ο Change Manager έχει δύο βασικούς τομείς
ευθύνης:
• Το σύστημα έχει παραμετροποιηθεί με βάση τις
προδιαγραφές του σχεδιασμού και καλύπτει τις
επιχειρηματικές ανάγκες.
• Η οργάνωση είναι καθ’ όλα έτοιμη να
χρησιμοποιήσει το σύστημα.
Project ManagerProject Manager
PROJECT
MANAGER
FUNCTIONAL
MODULE TEAMS
Sales & distribution
Team Leader
PROGRAMMERS
Programmer 1
TESTING & INTEGRATION TEAM
XX
Team Leader
Functional Consultant 1
Functional Consultant 2
Functional Consultant n
Functional Consultant 1
Functional Consultant 2
Functional Consultant n
Programmer 2
Programmer n
Project ManagerProject Manager
Ο Project Manager έχει μία βασική ευθύνη:
• Να εκτελεστεί το έργο στον προβλεπόμενο
χρόνο και μέσα στα προϋπολογισμένα έξοδα.
Μία υποευθύνη είναι να εξασφαλίσει την
δημιουργία μίας ομάδας έργου που λειτουργεί:
• Ομαλά,
• Αποδοτικά
• Αποτελεσματικά
Γέφυρες ΕπικοινωνίαςΓέφυρες Επικοινωνίας
Ο
Ρ
Γ
Α
Ν
Ω
Σ
Η
ΟΜΑΔΑ
ΥΠΟΣΤΗΡΙΞΗΣ
ΟΜΑΔΑ
ΕΡΓΟΥ
PROCESS OWNERS
FUNCTIONAL TEAM LEADERS
BUSINESS LIAISON
Process OwnersProcess Owners
Είναι υπεύθυνοι για ολόκληρες ροές /
processes. Δεν είναι υπεύθυνοι της εκτέλεσης
της λειτουργίας αλλά για τον αποδοτικό
σχεδιασμό και την αποτελεσματική εκτέλεση.
Συμμετέχουν ενεργά στην φάση του
σχεδιασμού. Στην φάση της υλοποίησης
καθοδηγούν την ομάδα έργου και είναι
υπεύθυνοι για την «παραλαβή» του τελικού
προϊόντος
Functional Team LeadersFunctional Team Leaders
Είναι υπεύθυνοι για τη σωστή παραμετροποίηση
ενός module του λογισμικού ERP όπως:
• Materials Management
• Human Resource Management
• Finance
• Controlling & Reporting
• Production Planning
• Service Management a.o.
Business LiaisonBusiness Liaison
Είναι οι συνδετικοί κρίκοι μεταξύ της ομάδας
έργου και των διαφόρων τμημάτων /
επιχειρηματικών μονάδων της εταιρείας.
Διασφαλίζουν ότι τα στελέχη της εταιρείας
εκτελούν έγκαιρα και σωστά όσα απαιτούνται (π.χ.
Data Cleansing) για την έγκαιρη υλοποίηση του
έργου.
Έχουν ρόλο κλειδί για το “Αποδοχή - Buy In” του
έργου από την οργάνωση.

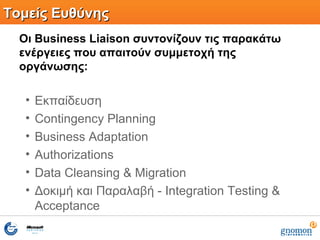

Τομείς ΕυθύνηςΤομείς Ευθύνης
Οι Business Liaison συντονίζουν τις παρακάτω
ενέργειες που απαιτούν συμμετοχή της
οργάνωσης:
• Εκπαίδευση
• Contingency Planning
• Business Adaptation
• Authorizations
• Data Cleansing & Migration
• Δοκιμή και Παραλαβή - Integration Testing &
Acceptance
Ομάδα ΥποστήριξηςΟμάδα Υποστήριξης
Συνιστάται να καθορισθεί η ομάδα υποστήριξης
από την αρχή του έργου και να αποτελέσει μέρος
των “Functional Teams” με τελική ευθύνη:
• Ανάπτυξη και εκτέλεση της εκπαίδευσης
τελικών χρηστών.
• Ανάπτυξη εγχειριδίων χρηστών (End-User
Documentation).
• Βοήθεια στο integration test.
• Βοήθεια στην data migration.
Ομάδα ΥποστήριξηςΟμάδα Υποστήριξης
Η Ομάδα Υποστήριξης κανονικά αποτελεί τμήμα
της οργάνωσης IS/IT.
Επαφίεται σε κάθε εταιρεία να καθορίσει την
οργανωτική θέση αυτής της ομάδας καθώς και το
επίπεδο υποστήριξης που θα παρέχει.

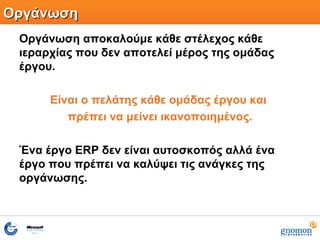

ΟργάνωσηΟργάνωση
Οργάνωση αποκαλούμε κάθε στέλεχος κάθε
ιεραρχίας που δεν αποτελεί μέρος της ομάδας
έργου.
Είναι ο πελάτης κάθε ομάδας έργου και
πρέπει να μείνει ικανοποιημένος.
Ένα έργο ERP δεν είναι αυτοσκοπός αλλά ένα
έργο που πρέπει να καλύψει τις ανάγκες της
οργάνωσης.
Για να πετύχει αυτό,Για να πετύχει αυτό,
• Επικοινωνήστε όλο το διάστημα,
• Σκοτώστε το «Ράδιο Αρβύλα» και τους μύθους
• Βεβαιωθείτε ότι η επικοινωνία έχει φτάσει σε
όλους
• Οργανώστε “Events” μαζί με την ομάδα έργου
• Αρχίστε ένα έργο ERP με διαγνωστικά
εργαστήρια ( workshops) ώστε:
Να προετοιμάσετε την οργάνωση
Να ακούσετε τους φόβους, τις απαιτήσεις τους.
Show StoppersShow Stoppers
Σε ένα έργο ERP οι συνήθεις αιτίες
καθυστερήσεων ή μη προγραμματισμένων
καταστάσεων είναι:
• Data Cleansing
• Migration (όγκος και ποιότητα στοιχείων)
• Ελλιπής εκπαίδευση
• Authorizations (είτε πολλές είτε λίγες)
• Προετοιμασία Οργάνωσης
• Interfaces κ.α.
Χωριστές ΕυθύνεςΧωριστές Ευθύνες
Ενδείκνυται οι Project Manager και Change
Manager να είναι, εφ’ όσον είναι εφικτό,
ανεξάρτητοι και από την εταιρεία και από τον
προμηθευτή λογισμικού. Έτσι δημιουργούμε ένα
περιβάλλον όπου τα «συγκρουόμενα
συμφέροντα» φέρνουν τα καλύτερα
αποτελέσματα.
Π.χ. αν η ομάδα έργου «προσαρμόσει» τις
προδιαγραφές για να πετύχει τον στόχο
προϋπολογισμού και χρόνου παράδοσης ο
Change Manager μπορεί να το εμποδίσει για το
συμφέρον της εταιρείας.
Γενικές ΣυστάσειςΓενικές Συστάσεις
• Προσπαθήστε να έχετε την διοίκηση έργου
αφοσιωμένη στο έργο Full-time
• Σχεδιάστε κάθε έργο ERP στην λεπτομέρεια
• Μην υποτιμάτε τις ανάγκες σε πόρους
• Σχεδιάστε έγκαιρα και δραστηριότητες που
αφορούν το change management, π.χ. απογραφή
παγίων και συμφωνία με το βιβλίο παγίων
• Προγραμματίστε έγκαιρα, πάντα θα έχετε
καθυστερήσεις
• Δώστε προτεραιότητα στις γέφυρες, στις διεπαφές
(interfaces) & στις διασυνδέσεις μεταξύ module.
Γενικές ΣυστάσειςΓενικές Συστάσεις
• Να είστε αυστηροί. Κάποτε πρέπει να
παραδώσουμε γιατί οι ανάγκες ποτέ δεν
τελειώνουν.
• Θεωρήστε το μία καλή ευκαιρία να
«Καθαρίσετε» τα στοιχεία σας π.χ. Πελάτες,
Είδη, Πάγια κ.α.
• Κάντε Απογραφές πριν ξεκινήσετε.
• Κάντε ασκήσεις “Team Building” για να
ενθαρρύνετε την ομάδα έργου. Συνήθως
εργάζονται κάτω από μεγάλη πίεση χρόνου.
ΣυμπέρασμαΣυμπέρασμα
Δεν συνιστάμε να μην αρχίσετε ένα έργο ERP
τουναντίον,
αλλά πρέπει να είναι σαφή τα οφέλη για σας
Να είστε προετοιμασμένοι
Να έχετε δέσμευση - commitment
Ευχαριστούμε για την προσοχή σαςΕυχαριστούμε για την προσοχή σας
ΓΝΩΜΩΝ Πληροφορικής Α.Ε.
Θεσσαλονίκη
Αντώνη Τρίτση 21, 570 01, Θεσσαλονίκη
τηλ : +30 2310 804150, fax : +30 2310 804170
Αθήνα
Ακαδημίας 5, 106 71, Αθήνα
τηλ : +30 211 1001690, fax :+30 210 9416029
GNOMON Informatics Cyprus LTD
Διγενή Ακρίτα 57, Μέγαρο Ζαχαριάδη,
1ος όροφος, Λευκωσία - Κύπρος
τηλ : +357 (22) 875774, fax : +357 (22) 757080

More Related Content

Similar to Παράγοντες επιτυχίας ενός ERP

PROSPER - Module 1 - Unit 2 el.pptx
PROSPER - Module 1 - Unit 2 el.pptxPROSPER - Module 1 - Unit 2 el.pptx
PROSPER - Module 1 - Unit 2 el.pptxcaniceconsulting

Innovator Consulting Services project for HRM
Innovator Consulting Services project for HRMInnovator Consulting Services project for HRM
Innovator Consulting Services project for HRMchris zlatis

Κύκλος ζωής εφαρμογών.
Κύκλος ζωής εφαρμογών.Κύκλος ζωής εφαρμογών.
Κύκλος ζωής εφαρμογών.iodalla

Icap itmc ενδο-επιχειρησιακό σεμινάριο cpm
Icap itmc ενδο-επιχειρησιακό σεμινάριο cpmIcap itmc ενδο-επιχειρησιακό σεμινάριο cpm
Icap itmc ενδο-επιχειρησιακό σεμινάριο cpmYiannis Charalambous

ITMC Technology Enabled Business Solutions
ITMC Technology Enabled Business SolutionsITMC Technology Enabled Business Solutions
ITMC Technology Enabled Business SolutionsYiannis Charalambous

οκ Hl7 hellas george kakoulidis esdy 051208
οκ Hl7 hellas george kakoulidis esdy 051208οκ Hl7 hellas george kakoulidis esdy 051208
οκ Hl7 hellas george kakoulidis esdy 051208George Kakoulidis

λειτουργιες της οργανωσης και διοικησης
λειτουργιες της οργανωσης και διοικησηςλειτουργιες της οργανωσης και διοικησης
λειτουργιες της οργανωσης και διοικησηςgeorbal

τμήμα μηχανογράφησης
τμήμα μηχανογράφησηςτμήμα μηχανογράφησης
τμήμα μηχανογράφησηςangitan

Customer success project presentation
Customer success project presentationCustomer success project presentation
Customer success project presentationSpiros Gioran

Software process improvement
Software process improvementSoftware process improvement
Software process improvementGeorge Kara

Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων
 Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων
Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλωνMinistry of Administrative Reconstruction

StayOn_Environmental_Chapter 2.pptx
StayOn_Environmental_Chapter 2.pptxStayOn_Environmental_Chapter 2.pptx
StayOn_Environmental_Chapter 2.pptxIliasMonastiriotis

Outsourse secretary presentation
Outsourse secretary presentationOutsourse secretary presentation
Outsourse secretary presentationGrammateas gr

Customer Story - Galaxy ERP - DASTERI SYSTEMS AE
Customer Story - Galaxy ERP - DASTERI SYSTEMS AECustomer Story - Galaxy ERP - DASTERI SYSTEMS AE
Customer Story - Galaxy ERP - DASTERI SYSTEMS AESingularLogic


Similar to Παράγοντες επιτυχίας ενός ERP (20)

PROSPER - Module 1 - Unit 2 el.pptx
PROSPER - Module 1 - Unit 2 el.pptxPROSPER - Module 1 - Unit 2 el.pptx
PROSPER - Module 1 - Unit 2 el.pptx

Innovator Consulting Services project for HRM
Innovator Consulting Services project for HRMInnovator Consulting Services project for HRM
Innovator Consulting Services project for HRM

Κύκλος ζωής εφαρμογών.
Κύκλος ζωής εφαρμογών.Κύκλος ζωής εφαρμογών.
Κύκλος ζωής εφαρμογών.

Icap itmc ενδο-επιχειρησιακό σεμινάριο cpm
Icap itmc ενδο-επιχειρησιακό σεμινάριο cpmIcap itmc ενδο-επιχειρησιακό σεμινάριο cpm
Icap itmc ενδο-επιχειρησιακό σεμινάριο cpm

ITMC Technology Enabled Business Solutions
ITMC Technology Enabled Business SolutionsITMC Technology Enabled Business Solutions
ITMC Technology Enabled Business Solutions

οκ Hl7 hellas george kakoulidis esdy 051208
οκ Hl7 hellas george kakoulidis esdy 051208οκ Hl7 hellas george kakoulidis esdy 051208
οκ Hl7 hellas george kakoulidis esdy 051208

λειτουργιες της οργανωσης και διοικησης
λειτουργιες της οργανωσης και διοικησηςλειτουργιες της οργανωσης και διοικησης
λειτουργιες της οργανωσης και διοικησης

τμήμα μηχανογράφησης
τμήμα μηχανογράφησηςτμήμα μηχανογράφησης
τμήμα μηχανογράφησης

Publico Profile
Publico ProfilePublico Profile
Publico Profile

Customer success project presentation
Customer success project presentationCustomer success project presentation
Customer success project presentation

Software process improvement
Software process improvementSoftware process improvement
Software process improvement

LOD company profile
LOD company profileLOD company profile
LOD company profile

Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων
 Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων
Νέο σύστημα αξιολόγησης της απόδοσης των δημοσίων υπαλλήλων

StayOn_Environmental_Chapter 2.pptx
StayOn_Environmental_Chapter 2.pptxStayOn_Environmental_Chapter 2.pptx
StayOn_Environmental_Chapter 2.pptx

HRM & Process Workflows (Greek)
HRM & Process Workflows (Greek)HRM & Process Workflows (Greek)
HRM & Process Workflows (Greek)

Outsourse secretary presentation
Outsourse secretary presentationOutsourse secretary presentation
Outsourse secretary presentation

SE5
SE5SE5
SE5

Fitsilis app economy
Fitsilis app economyFitsilis app economy
Fitsilis app economy

Customer Story - Galaxy ERP - DASTERI SYSTEMS AE
Customer Story - Galaxy ERP - DASTERI SYSTEMS AECustomer Story - Galaxy ERP - DASTERI SYSTEMS AE
Customer Story - Galaxy ERP - DASTERI SYSTEMS AE

Processes & Checklists (Greek)
Processes & Checklists (Greek)Processes & Checklists (Greek)
Processes & Checklists (Greek)


More from GNOMON Informatics SA

EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών Προμηθειών
EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών ΠρομηθειώνEUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών Προμηθειών
EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών ΠρομηθειώνGNOMON Informatics SA

GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes France
GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes FranceGNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes France
GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes FranceGNOMON Informatics SA

i2Dealer -Υπηρεσίες B2B Στατιστικών Πωλήσεων
i2Dealer -Υπηρεσίες B2B  Στατιστικών Πωλήσεωνi2Dealer -Υπηρεσίες B2B  Στατιστικών Πωλήσεων
i2Dealer -Υπηρεσίες B2B Στατιστικών ΠωλήσεωνGNOMON Informatics SA

gi9.eShop Short Product Overview GRv2
gi9.eShop Short Product Overview GRv2gi9.eShop Short Product Overview GRv2
gi9.eShop Short Product Overview GRv2GNOMON Informatics SA


More from GNOMON Informatics SA (9)

CTM Complete Tender Management
CTM Complete Tender ManagementCTM Complete Tender Management
CTM Complete Tender Management

EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών Προμηθειών
EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών ΠρομηθειώνEUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών Προμηθειών
EUS Complete Tender Management (CTM) - Πλατφόρμα Ηλεκτρονικών Προμηθειών

Brochure web loyalty system (GR)
Brochure web loyalty system (GR)Brochure web loyalty system (GR)
Brochure web loyalty system (GR)

GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes France
GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes FranceGNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes France
GNOMON SA ppt for 5th PEPPOL - Healthcare meeting, Troyes France

i2Dealer -Υπηρεσίες B2B Στατιστικών Πωλήσεων
i2Dealer -Υπηρεσίες B2B  Στατιστικών Πωλήσεωνi2Dealer -Υπηρεσίες B2B  Στατιστικών Πωλήσεων
i2Dealer -Υπηρεσίες B2B Στατιστικών Πωλήσεων

gi9.eshop B2C Brochure
gi9.eshop B2C Brochuregi9.eshop B2C Brochure
gi9.eshop B2C Brochure

gi9.eShop Short Product Overview GRv2
gi9.eShop Short Product Overview GRv2gi9.eShop Short Product Overview GRv2
gi9.eShop Short Product Overview GRv2

gi9.eProject Public Sector Gr
gi9.eProject Public Sector Grgi9.eProject Public Sector Gr
gi9.eProject Public Sector Gr

gi9 Technical Presentation Short
gi9 Technical Presentation Shortgi9 Technical Presentation Short
gi9 Technical Presentation Short


Παράγοντες επιτυχίας ενός ERP

  • 1. ΓΝΩΜΩΝ ΠΗΡΟΦΟΡΙΚΗΣ σχεδιάζοντας την επιτυχία ΓΝΩΜΩΝ Πληροφορικής Α.Ε.ΓΝΩΜΩΝ Πληροφορικής Α.Ε. Παράγοντες επιτυχίαςΠαράγοντες επιτυχίας ενός έργου ERPενός έργου ERP
  • 2. ΚΑΝΟΝΑΣ #1ΚΑΝΟΝΑΣ #1 Μην το τολμήσετε εκτός και εάν είστε σίγουροι και αποφασισμένοι γι’ αυτό. Ένα έργο ERP θα απαιτήσει: • Χρόνο • Χρήμα & • Άλλους πόρους
  • 3. ΆραΆρα,, Είτε σαν εταιρεία αλλά είτε σαν Επιχειρηματική Μονάδα (Business Unit) θα πρέπει να υπάρχει: “Κάποιο όφελος - Something in it” Για να προσδιορίσουμε αυτό το όφελος μπορεί να αρχίσουμε απαντώντας στην ερώτηση: «Τι θα μου δώσει ανταγωνιστικό πλεονέκτημα έναντι των ανταγωνιστών μου;»
  • 4. Πιθανές Απαντήσεις:Πιθανές Απαντήσεις: • Μείωση των Αποθεμάτων • Αυξημένη Ικανοποίηση των πελατών • Αποκέντρωση της λήψης των αποφάσεων • Paperless Office • Μείωση κόστους προϊόντων ή υπηρεσιών • Εφαρμογή Activity Based Costing (ABC) • Εφαρμογή ABC or Economic Value Added (EVA) στην διαδικασία προϋπολογισμού & απολογισμού κ.α.
  • 5. Best PracticesBest Practices Η διαδικασία απάντησης των ερωτήσεων οδηγεί στην στρατηγική επανατοποθέτηση και στις, “Βέλτιστες Πρακτικές - Best Practices” που επιθυμούμε να εφαρμόσουμε στην Εταιρεία ή σε κάθε Επιχειρηματική Μονάδα.
  • 6. Best Practices…Best Practices… Η εφαρμογή των νέων “Best Practices” οδηγεί σε νέες: • Διαδικασίες (processes) • Λειτουργίες (functions) • Αρχές (Principles & Concepts) • Οργανωτικές δομές “Είναι ένα Business Process Redesign (BPR)”
  • 7. ΔΕΝ είναι τεχνικόΔΕΝ είναι τεχνικό Ένα έργο ERP πρέπει να υλοποιηθεί όχι λόγω τεχνικών αναγκών αλλά κυρίως λόγω «επιχειρηματικών» αναγκών. Ένα έργο ERP θα οδηγήσει αναγκαστικά σε Business Process Re-engineering (BPR). Είναι προτιμότερο αν είναι το αποτέλεσμα μίας «άσκησης» Business Process Re-engineering.
  • 8. ΣυνοπτικάΣυνοπτικά Ένα έργο ERP ΔΕΝ είναι ένα έργο IT/IS αλλά ένα έργο Επιχειρηματικό / Οργανωτικό. Το τμήμα IS/IT είναι ο «Facilitator» του έργου. Η ευθύνη για την επιτυχία /αποτυχία του έργου πρέπει να ανήκει στην οργάνωση και συγκεκριμένα στους υπεύθυνους διευθυντές τμημάτων ή επιχειρηματικών μονάδων διότι αυτοί θα καθορίσουν τα «Best Practices» και αυτοί θα έχουν και τα οφέλη.
  • 9. ΠροσέγγισηΠροσέγγιση Προτείνουμε την προσέγγιση ενός έργου ERP σε πέντε φάσεις: • Business Case • Σχεδιασμός (Design) • Επιλογή Λογισμικού • Υλοποίηση (Implementation) και • Υποστήριξη (Post Implementation Support)
  • 10. Business CaseBusiness Case Είναι η μελέτη η οποία: • Τεκμηριώνει την αναγκαιότητα • Καθορίζει τα αναμενόμενα οφέλη • Θέτει χρονοδιαγράμματα - Roadmap της επένδυσης • Ανατίθεται η οργάνωση και η διοίκηση του έργου • Η επιτυχία του έργου συνδέετε άμεσα με τους στόχους και τα bonus κάθε στελέχους ατομικά.
  • 11. ΣχεδιασμόςΣχεδιασμός Είναι η φάση όπου προσδιορίζονται τα “Best Practices” και καθορίζονται οι διαδικασίες (processes) καθώς και τα σημεία ελέγχου. Ο σχεδιασμός είναι η πιο σημαντική φάση και αφορά αποκλειστικά την «Οργάνωση» και τους εταιρικούς στόχους και στρατηγικές. Στην φάση αυτή το τμήμα IT/IS συμμετέχει ως ένα τμήμα της εταιρείας με τα δικά του “Best Practices” και τις δικές του ανάγκες αναδιοργάνωσης και όχι ως “Project Owner”.
  • 12. Παραδοτέα ΣχεδιασμούΠαραδοτέα Σχεδιασμού Η φάση του σχεδιασμού είναι σημαντική και θα πρέπει στο μέγιστο δυνατόν να δώσει λύση σε θέματα επιχειρηματικά και οργανωτικά, όπως: • Όλες τις ροές (processes) / διαδικασίες (procedures) /λειτουργίες (functions) • Αναλυτικές Ροές (Process Steps), • Authorization Procedures, • Νέοι ρόλοι στελεχών (Ποιος κάνει τι;), • Κριτήρια αξιολόγησης λογισμικού κ.α.
  • 13. Αξιολόγηση ΛογισμικούΑξιολόγηση Λογισμικού Σε αυτήν τη φάση γίνεται, με βάση τα κριτήρια που καθορίστηκαν στην φάση σχεδιασμού, η αξιολόγηση του λογισμικού ERP. Παραδοτέο είναι η σύμβαση ανάθεσης υλοποίησης του έργου στον Ανάδοχο.
  • 14. ΥλοποίησηΥλοποίηση Σε αυτήν τη φάση γίνεται η υλοποίηση και εφαρμογή του λογισμικού με την παραμετροποίηση, των νέων διαδικασιών και των νέων λειτουργιών που σχεδιάσθηκαν στην πρώτη φάση. Στην υλοποίηση θα γίνει ο λεπτομερής σχεδιασμός και μπορεί να χρειασθεί να γίνουν αναπροσαρμογές.
  • 15. Υλοποίηση …Υλοποίηση … Ως ένα παράδειγμα για να παραλληλίσουμε με άλλο χώρο μπορούμε να αναφέρουμε ότι: Στην φάση του σχεδιασμού, για τον σωστό προγραμματισμό και κοστολόγηση, αποφασίζουμε ότι στα υπνοδωμάτια χρειαζόμαστε δύο πρίζες τηλεφώνου, τρεις ρεύματος και μία για κεραία τηλεόρασης. Στην υλοποίηση αποφασίζουμε το πού θα τοποθετηθούν αυτές.
  • 16. Παραδοτέα ΥλοποίησηςΠαραδοτέα Υλοποίησης Το αποτέλεσμα της υλοποίησης είναι ένα Σύστημα ERP το οποίο: • Καλύπτει τις ανάγκες της εταιρείας, • Εφαρμόζονται νέες Διαδικασίες (procedures) • Οι χρήστες είναι εκπαιδευμένοι και • Ξέρουν τους νέους τους ρόλους και λειτουργίες.
  • 17. ΥποστήριξηΥποστήριξη Είναι η φάση μετά το “Παραγωγική Λειτουργία - Going Live”. Σε αυτήν τη φάση η ομάδα έργου έχει αποχωρήσει και έχει αναλάβει η Ομάδα Υποστήριξης - Support Team που ασχολείται με: • Συντήρηση Συστήματος, δηλαδή αλλαγές που απαιτούνται λόγω αλλαγών στην οργάνωση ή στον τρόπο δουλειάς. • Αυξημένη αξιοποίηση του συστήματος και του λογισμικού. • Εκπαίδευση νέων και υποστήριξη όλων των χρηστών.
  • 18. Project Set-UpProject Set-Up Το στήσιμο του έργου και η σωστή επιλογή και παρακίνηση των ατόμων που θα ασχοληθούν είναι βασικός παράγων επιτυχίας. Συνήθως, τα σημαντικότερα θέματα που πρέπει να λυθούν είναι τα σχετικά με τους ανθρώπους.
  • 19. Μερικοί Παράγοντες ΑποτυχίαςΜερικοί Παράγοντες Αποτυχίας • Ελλιπής συμμετοχή των χρηστών, • Ελλιπής υποστήριξη (sponsorship) της διοίκησης, • Ανεπαρκής εκπαίδευση (όχι μόνο στο λογισμικό αλλά και στις νέες διαδικασίες), • Αντίσταση στην Αλλαγή - Resistance to Change, • «Ασταθείς» ομάδες έργου.
  • 20. Οργάνωση ΈργουΟργάνωση Έργου (ρόλοι και όχι αναγκαστικά άτομα) ΔΙΟΙΚΗΣΗ ΕΡΓΟΥ Change ManagerChange Manager Project ManagerProject Manager STEERING COMMITTE Project Sponsor
  • 21. Change ManagerChange Manager CHANGE MANAGER BUSINESS LIAISON BU1 BU2 BUn PROCESS OWNERS PO1 PO2 POn TRAINING TEAM Trainer 1 Trainer 2 Trainer n
  • 22. Change ManagerChange Manager Ο Change Manager έχει δύο βασικούς τομείς ευθύνης: • Το σύστημα έχει παραμετροποιηθεί με βάση τις προδιαγραφές του σχεδιασμού και καλύπτει τις επιχειρηματικές ανάγκες. • Η οργάνωση είναι καθ’ όλα έτοιμη να χρησιμοποιήσει το σύστημα.
  • 23. Project ManagerProject Manager PROJECT MANAGER FUNCTIONAL MODULE TEAMS Sales & distribution Team Leader PROGRAMMERS Programmer 1 TESTING & INTEGRATION TEAM XX Team Leader Functional Consultant 1 Functional Consultant 2 Functional Consultant n Functional Consultant 1 Functional Consultant 2 Functional Consultant n Programmer 2 Programmer n
  • 24. Project ManagerProject Manager Ο Project Manager έχει μία βασική ευθύνη: • Να εκτελεστεί το έργο στον προβλεπόμενο χρόνο και μέσα στα προϋπολογισμένα έξοδα. Μία υποευθύνη είναι να εξασφαλίσει την δημιουργία μίας ομάδας έργου που λειτουργεί: • Ομαλά, • Αποδοτικά • Αποτελεσματικά
  • 26. Process OwnersProcess Owners Είναι υπεύθυνοι για ολόκληρες ροές / processes. Δεν είναι υπεύθυνοι της εκτέλεσης της λειτουργίας αλλά για τον αποδοτικό σχεδιασμό και την αποτελεσματική εκτέλεση. Συμμετέχουν ενεργά στην φάση του σχεδιασμού. Στην φάση της υλοποίησης καθοδηγούν την ομάδα έργου και είναι υπεύθυνοι για την «παραλαβή» του τελικού προϊόντος
  • 27. Functional Team LeadersFunctional Team Leaders Είναι υπεύθυνοι για τη σωστή παραμετροποίηση ενός module του λογισμικού ERP όπως: • Materials Management • Human Resource Management • Finance • Controlling & Reporting • Production Planning • Service Management a.o.
  • 28. Business LiaisonBusiness Liaison Είναι οι συνδετικοί κρίκοι μεταξύ της ομάδας έργου και των διαφόρων τμημάτων / επιχειρηματικών μονάδων της εταιρείας. Διασφαλίζουν ότι τα στελέχη της εταιρείας εκτελούν έγκαιρα και σωστά όσα απαιτούνται (π.χ. Data Cleansing) για την έγκαιρη υλοποίηση του έργου. Έχουν ρόλο κλειδί για το “Αποδοχή - Buy In” του έργου από την οργάνωση.
  • 29. Τομείς ΕυθύνηςΤομείς Ευθύνης Οι Business Liaison συντονίζουν τις παρακάτω ενέργειες που απαιτούν συμμετοχή της οργάνωσης: • Εκπαίδευση • Contingency Planning • Business Adaptation • Authorizations • Data Cleansing & Migration • Δοκιμή και Παραλαβή - Integration Testing & Acceptance
  • 30. Ομάδα ΥποστήριξηςΟμάδα Υποστήριξης Συνιστάται να καθορισθεί η ομάδα υποστήριξης από την αρχή του έργου και να αποτελέσει μέρος των “Functional Teams” με τελική ευθύνη: • Ανάπτυξη και εκτέλεση της εκπαίδευσης τελικών χρηστών. • Ανάπτυξη εγχειριδίων χρηστών (End-User Documentation). • Βοήθεια στο integration test. • Βοήθεια στην data migration.
  • 31. Ομάδα ΥποστήριξηςΟμάδα Υποστήριξης Η Ομάδα Υποστήριξης κανονικά αποτελεί τμήμα της οργάνωσης IS/IT. Επαφίεται σε κάθε εταιρεία να καθορίσει την οργανωτική θέση αυτής της ομάδας καθώς και το επίπεδο υποστήριξης που θα παρέχει.
  • 32. ΟργάνωσηΟργάνωση Οργάνωση αποκαλούμε κάθε στέλεχος κάθε ιεραρχίας που δεν αποτελεί μέρος της ομάδας έργου. Είναι ο πελάτης κάθε ομάδας έργου και πρέπει να μείνει ικανοποιημένος. Ένα έργο ERP δεν είναι αυτοσκοπός αλλά ένα έργο που πρέπει να καλύψει τις ανάγκες της οργάνωσης.
  • 33. Για να πετύχει αυτό,Για να πετύχει αυτό, • Επικοινωνήστε όλο το διάστημα, • Σκοτώστε το «Ράδιο Αρβύλα» και τους μύθους • Βεβαιωθείτε ότι η επικοινωνία έχει φτάσει σε όλους • Οργανώστε “Events” μαζί με την ομάδα έργου • Αρχίστε ένα έργο ERP με διαγνωστικά εργαστήρια ( workshops) ώστε: Να προετοιμάσετε την οργάνωση Να ακούσετε τους φόβους, τις απαιτήσεις τους.
  • 34. Show StoppersShow Stoppers Σε ένα έργο ERP οι συνήθεις αιτίες καθυστερήσεων ή μη προγραμματισμένων καταστάσεων είναι: • Data Cleansing • Migration (όγκος και ποιότητα στοιχείων) • Ελλιπής εκπαίδευση • Authorizations (είτε πολλές είτε λίγες) • Προετοιμασία Οργάνωσης • Interfaces κ.α.
  • 35. Χωριστές ΕυθύνεςΧωριστές Ευθύνες Ενδείκνυται οι Project Manager και Change Manager να είναι, εφ’ όσον είναι εφικτό, ανεξάρτητοι και από την εταιρεία και από τον προμηθευτή λογισμικού. Έτσι δημιουργούμε ένα περιβάλλον όπου τα «συγκρουόμενα συμφέροντα» φέρνουν τα καλύτερα αποτελέσματα. Π.χ. αν η ομάδα έργου «προσαρμόσει» τις προδιαγραφές για να πετύχει τον στόχο προϋπολογισμού και χρόνου παράδοσης ο Change Manager μπορεί να το εμποδίσει για το συμφέρον της εταιρείας.
  • 36. Γενικές ΣυστάσειςΓενικές Συστάσεις • Προσπαθήστε να έχετε την διοίκηση έργου αφοσιωμένη στο έργο Full-time • Σχεδιάστε κάθε έργο ERP στην λεπτομέρεια • Μην υποτιμάτε τις ανάγκες σε πόρους • Σχεδιάστε έγκαιρα και δραστηριότητες που αφορούν το change management, π.χ. απογραφή παγίων και συμφωνία με το βιβλίο παγίων • Προγραμματίστε έγκαιρα, πάντα θα έχετε καθυστερήσεις • Δώστε προτεραιότητα στις γέφυρες, στις διεπαφές (interfaces) & στις διασυνδέσεις μεταξύ module.
  • 37. Γενικές ΣυστάσειςΓενικές Συστάσεις • Να είστε αυστηροί. Κάποτε πρέπει να παραδώσουμε γιατί οι ανάγκες ποτέ δεν τελειώνουν. • Θεωρήστε το μία καλή ευκαιρία να «Καθαρίσετε» τα στοιχεία σας π.χ. Πελάτες, Είδη, Πάγια κ.α. • Κάντε Απογραφές πριν ξεκινήσετε. • Κάντε ασκήσεις “Team Building” για να ενθαρρύνετε την ομάδα έργου. Συνήθως εργάζονται κάτω από μεγάλη πίεση χρόνου.
  • 38. ΣυμπέρασμαΣυμπέρασμα Δεν συνιστάμε να μην αρχίσετε ένα έργο ERP τουναντίον, αλλά πρέπει να είναι σαφή τα οφέλη για σας Να είστε προετοιμασμένοι Να έχετε δέσμευση - commitment
  • 39. Ευχαριστούμε για την προσοχή σαςΕυχαριστούμε για την προσοχή σας ΓΝΩΜΩΝ Πληροφορικής Α.Ε. Θεσσαλονίκη Αντώνη Τρίτση 21, 570 01, Θεσσαλονίκη τηλ : +30 2310 804150, fax : +30 2310 804170 Αθήνα Ακαδημίας 5, 106 71, Αθήνα τηλ : +30 211 1001690, fax :+30 210 9416029 GNOMON Informatics Cyprus LTD Διγενή Ακρίτα 57, Μέγαρο Ζαχαριάδη, 1ος όροφος, Λευκωσία - Κύπρος τηλ : +357 (22) 875774, fax : +357 (22) 757080
