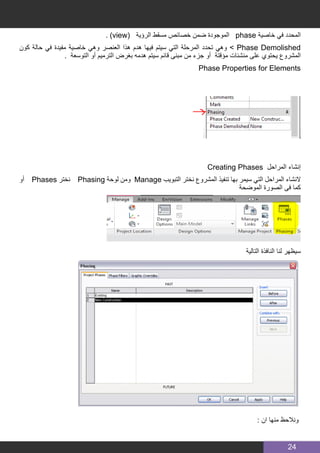

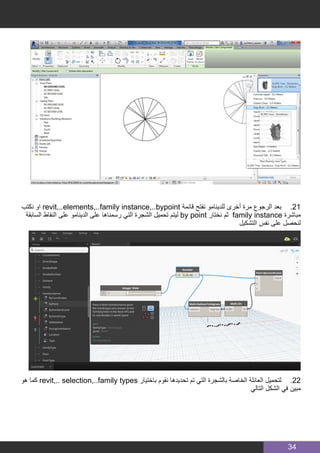

‫الثالث‬ ‫الدرس‬ - ‫الدينامو‬ ‫في‬ ‫الرياضية‬ ‫العالقات‬ ‫تطبيقات‬

‫البيانات؟‬ ‫جودة‬ ‫أم‬ ‫التصميم‬ ‫جودة‬
2016 ‫باالردن‬ ‫البيم‬ ‫بحث‬ ‫إحصائيات‬
FUTURE BIM IMPLEMENTATION ‫مؤتمر‬
IFC ‫النظامي‬ ‫التنسيق‬ ‫على‬ ‫اعتمادا‬ ‫الهندسية‬ ‫النماذج‬ ‫مع‬ ‫التعامل‬
‫الثاني‬ ‫الجزء‬ - IFCWebserver ‫باستخدام‬
	‫في‬ ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المدعوم‬ ‫الكامل‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬ ‫تدفق‬
”‫للمشروع‬ ‫النووي‬ ‫“الحمض‬ ‫مفهوم‬ :‫القطرية‬ ‫اإلنشاءات‬ ‫صناعة‬

‫المجلـــة‬ ‫مواضيـــع‬ ‫فهــــرس‬
‫الموضــــــوع‬ ‫اســـــــم‬‫الصفحة‬ ‫رقم‬
4
8
14
20
22
28
38
42
46
48
54
‫المجلـــــة‬ ‫تحريــــر‬ ‫فريــــق‬
‫والتقني‬ ‫العلمي‬ ‫التدقيق‬ ‫فريق‬
BIM Manager ‫بناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مدير‬ : ‫سليم‬ ‫عمر‬
‫واالخراج‬ ‫التصميم‬ ‫فريق‬
BIM SPECIALIST ‫معماري‬ ‫مهندس‬ : ‫التوم‬ ‫عمار‬
‫دمشق‬ ‫جامعة‬ ,‫معمارية‬ ‫هندسة‬ ‫طالبة‬ :‫باكير‬ ‫انة‬َّ‫ف‬‫س‬
‫اللغوي‬ ‫والتدقيق‬ ‫الترجمة‬ ‫فريق‬
‫ببريطانيا‬ ‫لوفبرا‬ ‫بجامعة‬ ‫دكتوراه‬ ‫وطالبة‬ ‫مدني‬ ‫مهندسة‬ : ‫كروي‬ ‫سحر‬
‫من‬ ‫للجميع‬ ‫موصول‬ ‫الشكر‬ ‫و‬ ‫واالستفسارات‬ ‫المالحظات‬ ‫لتقبل‬ ‫الرحب‬ ‫صدرهم‬ ‫على‬ ‫و‬ ‫جهودهم‬ ‫على‬ ‫العلمية‬ ‫والمواد‬ ‫المقاالت‬ ‫أصحاب‬ ‫نشكر‬ ‫كما‬
‫اء‬ّ‫وقر‬ ‫مساهمين‬
BIMarabia@gmail.com : ‫االستفسارات‬ ‫و‬ ‫للمشاركة‬
HTTP://BIMARABIA.COM
BIM MANAGER
4
‫مشرف‬ ‫حمزة‬ ‫المهندس‬ ‫ترجمة‬
)‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫التفكير‬ ‫(مساحة‬ THINKSPACE BIM ‫في‬ ‫بكم‬ ‫مرحبا‬
‫وتغيير‬ ‫الناشئة‬ ‫والمعايير‬ ‫التكنولوجيا‬ ‫عن‬ ‫تنتج‬ ‫التي‬ ‫التغيرات‬ ‫)؛‬AEC( ‫والبناء‬ ‫والهندسة‬ ‫العمارة‬ ‫قطاع‬ ‫على‬ ‫تؤثر‬ ‫متسارعة‬ ‫تغيرات‬ ‫هناك‬
.‫ومتنوعة‬ ‫واسعة‬ ،‫قوية‬ ‫هي‬ ‫المشاهدة‬ ‫وآثاره‬ ‫التحرك‬ ‫كمية‬ .‫العمليات‬
‫األبعاد‬ ‫نمذجة‬ ،‫المتكاملة‬ ‫والعملية‬ ‫المتبادل‬ ‫التشغيل‬ ،)BIM( ‫بالبناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مناقشة‬ ‫في‬ ‫للراغبين‬ ‫مساحة‬ ‫هو‬ ThinkSpace BIM
.‫الموضوع‬ ‫في‬ ‫والباحثين‬ ‫المهنيين‬ ‫بين‬ ‫للتفكير‬ ‫نقاشا‬ ‫الفضاء‬ ‫هذا‬ ‫يثير‬ ‫أن‬ ‫آمل‬ .‫الصلة‬ ‫ذات‬ ‫والمواضيع‬ ‫المختلفة‬
.‫كمؤلف‬ ‫وسأضيفك‬ ‫أعرف‬ ‫أن‬ ‫لي‬ ‫واسمحوا‬ ،‫ذلك‬ ‫خالل‬ ‫من‬ ‫األفكار‬ ‫تبادل‬ ‫في‬ ‫وترغب‬ ‫لإلهتمام‬ ‫مثيرا‬ ‫المدونة‬ ‫هذه‬ ‫وجدت‬ ‫إذا‬
‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫حدود‬ ‫استكشاف‬ ‫المقدمة‬ -‫اﻷول‬ ‫المقال‬
‫ليست‬ ‫المقالة‬ ‫هذه‬ .‫المتطور‬ ‫للمصطلح‬ ً‫ال‬‫شام‬ ً‫ا‬‫فهم‬ ‫يوفر‬ ‫ال‬ ‫معظمها‬ ‫لكن‬ )BIM( ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المختلفة‬ ‫التعريفات‬ ‫من‬ ‫الكثير‬ ‫هناك‬
‫وقت‬ ‫اي‬ ‫عن‬ ‫المتوسع‬ ‫الرقمي‬ ‫المشهد‬ ‫عن‬ ‫فضال‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫لمفهوم‬ ‫المتغيرة‬ ‫الحدود‬ ‫وفهم‬ ‫لتحديد‬ ‫أخرى‬ ‫محاولة‬ ‫هي‬ ‫؛‬ً‫ة‬‫استثنائي‬
‫سبق‬ ‫لقد‬ .‫للبيم‬ ‫والعملية‬ ‫المفهومية‬ ‫األسس‬ ‫بعض‬ ‫تغطية‬ ‫هو‬ ‫المقاالت‬ ‫هذه‬ ‫في‬ ‫تحقيقه‬ ‫آمل‬ ‫ما‬ .)AEC( ‫والبناء‬ ‫الهندسة‬ ،‫العمارة‬ ‫لقطاع‬ ‫مضى‬
.‫تباعا‬ ‫نشرها‬ ‫وسيتم‬ ‫القليلة‬ ‫المقاالت‬ ‫بعض‬ ‫وكتبت‬
‫البيم‬ ‫حدود‬ :‫األول‬ ‫الجزء‬
‫نطاق‬ ‫على‬ ‫اعتمادها‬ ‫قبل‬ ‫حتى‬ ‫بسرعة‬ ‫المتغيرة‬ ‫والعمليات‬ ‫التكنولوجيات‬ ‫من‬ ‫مجموعة‬ ،‫للمصطلح‬ ‫كتوضيح‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫حدود‬
‫التكنولوجيات‬ ‫من‬ ‫كمجموعة‬ ‫ولكن‬ ،)2 ‫القسم‬ ‫(انظر‬ ‫اآلن‬ ‫ما‬ ‫حد‬ ‫إلى‬ ‫استقر‬ ‫قد‬ ‫البيم‬ ‫تعريف‬ ‫أن‬ ‫يبدو‬ ،‫كمصطلح‬ .‫الصناعة‬ ‫قبل‬ ‫من‬ ‫واسع‬
‫إلى‬ ‫البيم‬ ‫افتقار‬ ‫استمرار‬ ‫مع‬ ‫طرق‬ -‫أوجه‬ ‫عدة‬ ‫من‬ ‫مقلق‬ )‫الطفرة‬ ‫(وأحيانا‬ ‫الحدود‬ ‫في‬ ‫التوسع‬ ‫هذا‬ .‫بسرعة‬ ‫تتوسع‬ ‫حدودها‬ ‫تبقى‬ ،‫والعمليات‬
‫ليكون‬ )‫متكاملة‬ ‫(كعملية‬ ‫للبيم‬ ‫الهائلة‬ ‫اإلمكانات‬ ‫خالل‬ ‫من‬ ‫المخاوف‬ ‫هذه‬ ‫تقابل‬ ،‫ذلك‬ ‫ومع‬ .‫تنظيمية‬ ‫أطر‬ ‫و‬ ‫عملية‬ ‫خرائط‬ ،‫عليه‬ ‫متفق‬ ‫تعريف‬
‫التشغيل‬ ‫مالءمة‬ ‫لعدم‬ ‫العالية‬ ‫التكاليف‬ ‫وخفض‬ ]3
[ ‫فعاليتها‬ / ‫كفاءتها‬ ‫وتحسين‬ ،]2
[ ‫الصناعة‬ ‫تشرذم‬ ‫من‬ ‫للحد‬ ‫موازن‬ ]1
[‫للتغيير‬ ‫حافز‬ ‫بمثابة‬
.]4
[ ‫البيني‬
Bernstein, P. (2005) Integrated Practice: It’s Not Just About the Technology, http://www.aia.org/ 	1
- aiarchitect/thisweek05/tw0930/tw0930bp_notjusttech.cfm accessed December 5, 2005
Dawson, A.(Ed.) (2004) The Building Technology and Construction Industry Technology Roadmap 	2
- Report, Collaborative Working In Consortium (CWIC), Melbourne, pp. 13, 32
Hampson, K. and Brandon, P. (2004) Construction 2020: A Vision of Australia›s Property and Con� 	3
struction Industry Report, CRC Construction Innovation, Australia, pp. 20
National Institute of Standards and Technology (2004), “Cost Analysis of Inadequate Interoperabil� 	4
- ity in the U.S. Capital Facilities Industry”, Maryland, United States
‫سكر‬ ‫بالل‬ ‫د‬‫المقدمة‬ BIM Thinkspace
5

‫نفسه‬ ‫المصطلح‬ ‫تعريف‬ :‫الثاني‬ ‫الجزء‬
‫العديد‬ ‫تجسد‬ ‫األخرى‬ ‫والمصطلحات‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مصطلح‬ ،‫لهم‬ ‫بالنسبة‬ ‫جديدة‬ ‫ليست‬ ‫مفاهيم‬ ‫يمثل‬ ‫جديد‬ ‫مصطلح‬ ‫هو‬ ‫بيم‬ ،‫األكاديميين‬ ‫للباحثين‬
‫ومديري‬ ‫البناء‬ ‫وشركات‬ ‫والعمالء‬ ‫والمهندسين‬ ‫المصممين‬ ‫(مثل‬ ‫الصناعة‬ ‫في‬ ‫المصلحة‬ ‫طويلة.ألصحاب‬ ‫فترة‬ ‫منذ‬ ‫المقترحة‬ ]5
[ ‫األكاديمية‬ ‫الحلول‬ ‫من‬
‫من‬ ‫تنبع‬ ،‫للظهور‬ ‫عاود‬ ‫كمفهوم‬ ،‫بيم‬ ‫أهمية‬ .‫نفسها‬ ‫البحثية‬ ‫المفاهيم‬ ‫وتوفر‬ ‫التجاري‬ ‫النضج‬ ‫يمثل‬ ‫ولكن‬ ‫جديد‬ ‫مصطلح‬ ‫هو‬ ‫بيم‬ )... ‫والحكومات‬ ‫المرافق‬
.]6
[ ‫االستباقية‬ ‫التنظيمية‬ ‫واألطر‬ )GSA، NIST IAI( ‫التوافقية‬ ‫مناقشات‬ ،‫التطبيقات‬ ‫نضوج‬ ،‫العمليات‬ ‫قوة‬ ‫زيادة‬
:‫بيم‬ ‫مصطلح‬ ‫قراءة‬ ‫كيفية‬
...‫مشيدة‬ ‫بيئة‬ ،‫مغلق‬ ‫مكان‬ ،]7
[ ‫هيكل‬ :‫البناء‬
‫للتنفيذ‬ ‫قابلة‬ ،‫معنى‬ ‫ذات‬ :‫البيانات‬ ‫من‬ ‫منظمة‬ ‫مجموعة‬ :‫المعلومات‬
... ‫النطاق‬ ‫تحديد‬ ،‫عرض‬ ،‫تمثيل‬ ،‫تشكيل‬ :‫نمذجة‬
:‫الكلمات‬ ‫ترتيب‬ ‫نعكس‬ ‫دعونا‬ ،‫المعاني‬ ‫من‬ ‫المتجانسة‬ ‫غير‬ ‫المجموعة‬ ‫هذه‬ ‫أفضل‬ ‫لفهم‬
‫ميب‬ ‫تعادل‬ ‫بيم‬ :1.1 ‫صورة‬
‫التجسد‬ ‫هو‬ ‫نفسه‬ ‫المصطلح‬ ‫ولكن‬ ،)‫الحق‬ ‫وقت‬ ‫في‬ ‫زيارته‬ ‫سيتم‬ ‫آخر‬ ‫(موضوع‬ 1980 ‫عام‬ ‫منتصف‬ ‫من‬ ‫تنبع‬ ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المفهومية‬ ‫األطر‬
Pommes( ‫ونرانجس‬ ‫بوميس‬ ‫مقارنة‬ ‫في‬ .]8
[ ‫ليزرن‬ ‫جيري‬ ‫كتبها‬ ‫لالهتمام‬ ‫مثيرة‬ ‫مطولة‬ ‫مناقشة‬ ‫عن‬ ‫بيم‬ ‫نشأة‬ ‫لتتبع‬ ‫السابقة‬ ‫محاوالتي‬ ‫أسفرت‬ .‫األخير‬
.‫الكاد‬ ‫برامج‬ ‫مطوري‬ ‫كبار‬ ‫قبل‬ ‫من‬ ‫اعتماده‬ ‫بسبب‬ ‫هو‬ ‫كما‬ ‫/اإلختصار‬ ‫المصطلح‬ ‫لقبول‬ ‫سليمة‬ ‫حجة‬ Jerry ‫جيري‬ ‫يوفر‬ ،)Naranjas and
‫بعض‬ ‫أن‬ ‫من‬ ‫الرغم‬ ‫على‬ .‫مماثلة‬ ‫مفاهيم‬ ‫تمثل‬ ‫التي‬ ‫المتنافسة‬ ‫المصطلحات‬ ‫بخالف‬ ‫شهرة‬ ‫أكثر‬ ‫سيصبح‬ ‫البعيد‬ ‫المدى‬ ‫على‬ )‫(بيم‬ ‫أن‬ ‫يبدو‬ ،‫باختصار‬
‫يمكن‬ ‫ال‬ .‫ما‬ ‫حد‬ ‫الى‬ ‫المنال‬ ‫بعيد‬ ‫الفريد‬ ‫طابعها‬ ‫عن‬ ‫البحث‬ ‫عملية‬ ‫تجعل‬ ‫واسع‬ ‫نطاق‬ ‫على‬ ‫المتداخلة‬ ‫الحدود‬ ‫أن‬ ‫إال‬ ،‫بينهما‬ ‫التفريق‬ ‫حاول‬ ]9
[ ‫الباحثين‬
Khemlani, L. (2005) Academic Research in Architectural Computing, http://www.aecbytes.com/building� 	5
- thefuture/ArchComputingResearch.htm , accessed December 1, 2005
Newton, R. S. (2005) AISC Updates Contract Standards to Reflect Model-Based Structural Engineering, 	6
- http://aecnews.com/articles/1056.aspx , accessed December 4, 2005
Oxford English Dictionary 	7
Liaserin, J. (2002), Comparing Pommes and Naranjas, http://www.laiserin.com/features/issue15/feature01. 	8
- php , accessed November 12, 2005
Lee, A., Wu, S., Marshall-Ponting, A., Aouad, G., Cooper, R., Tah, J. H. M., Abbott, C. and Barrett, P. S. 	9
(2005) nD Modelling Roadmap: A Vision for nD-Enabled Construction, University of Salford, Salford, p. 96
-
6
‫إيجاد‬ ‫محاولة‬ ‫بأن‬ ‫االدعاء‬ ‫يمكن‬ ‫لكن‬ ‫المخرجات‬ ‫ذات‬ ‫أو‬ ‫المبنى‬ ‫حياة‬ ‫دورة‬ ‫مرحلة‬ ،‫الدقيقة‬ ‫المفاهيم‬ ‫نفس‬ ‫تمثل‬ ‫التعريفات‬ ‫هذه‬ ‫جميع‬ ‫بأن‬ ‫االدعاء‬
.‫الفكري‬ ‫الترف‬ ‫من‬ ‫نوع‬ ‫هو‬ ‫الفروقات/النقائض‬
‫المصطلحات‬ ‫حساء‬ :1.2 ‫شكل‬
.‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫داخل‬ ‫النمذجة‬ ‫على‬ ‫القادم‬ ‫المقال‬ ‫سيركز‬
http://www.bimthinkspace.com/2005/12/bim_episode_1_i.html :‫المصدر‬
7

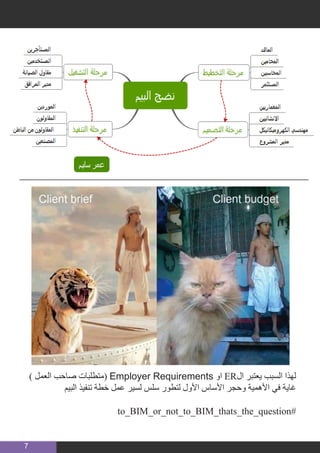

) ‫العمل‬ ‫صاحب‬ ‫(متطلبات‬ Employer Requirements ‫او‬ ER‫ال‬ ‫يعتبر‬ ‫السبب‬ ‫لهذا‬
‫البيم‬ ‫تنفيذ‬ ‫خطة‬ ‫عمل‬ ‫لسير‬ ‫سلس‬ ‫لتطور‬ ‫األول‬ ‫األساس‬ ‫وحجر‬ ‫األهمية‬ ‫في‬ ‫غاية‬
to_BIM_or_not_to_BIM_thats_the_question#
BIM MANAGER
8

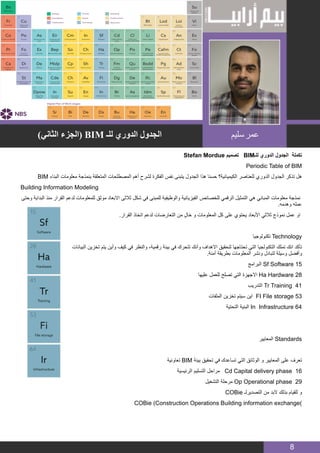

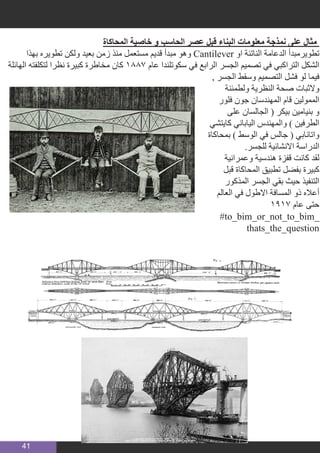

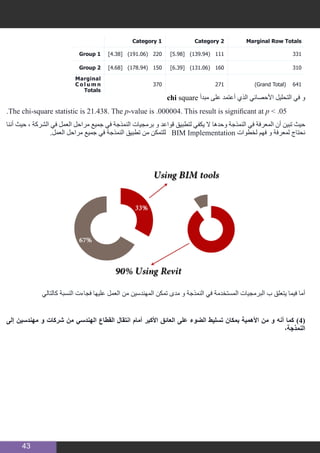

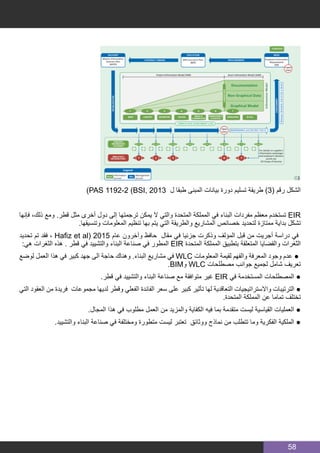

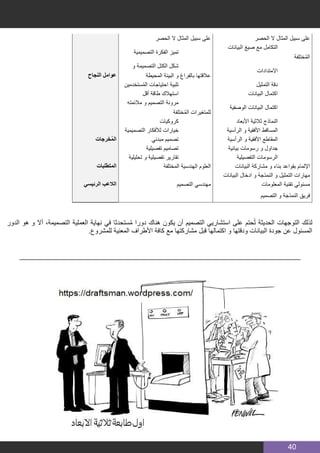

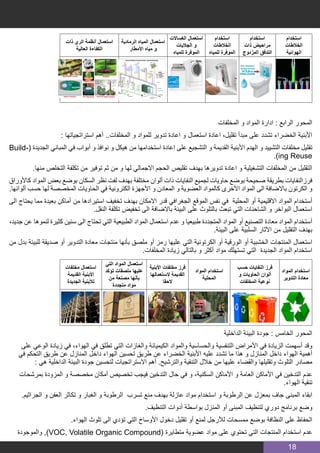

Stefan Mordue ‫تصميم‬ BIM‫للـ‬ ‫الدوري‬ ‫الجدول‬ ‫تكملة‬
Periodic Table of BIM
BIM ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المتعلقة‬ ‫المصطلحات‬ ‫أهم‬ ‫لشرح‬ ‫الفكرة‬ ‫نفس‬ ‫يتبنى‬ ‫الجدول‬ ‫هذا‬ ‫حسنا‬ ‫الكيميائية؟‬ ‫للعناصر‬ ‫الدوري‬ ‫الجدول‬ ‫تذكر‬ ‫هل‬
Building Information Modeling
‫وحتى‬ ‫البداية‬ ‫منذ‬ ‫القرار‬ ‫لدعم‬ ‫للمعلومات‬ ‫موثق‬ ‫االبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫والوظيفية‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬ ‫هي‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬
.‫وهدمه‬ ‫عمله‬
.‫القرار‬ ‫اتخاذ‬ ‫لدعم‬ ‫التعارضات‬ ‫من‬ ٍ‫ل‬‫خا‬ ‫و‬ ‫المعلومات‬ ‫كل‬ ‫على‬ ‫يحتوي‬ ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬ ‫عمل‬ ‫او‬
‫تكنولوجيا‬ Technology
‫البيانات‬ ‫تخزين‬ ‫يتم‬ ‫وأين‬ ‫كيف‬ ‫في‬ ‫والنظر‬ ،‫رقمية‬ ‫بيئة‬ ‫في‬ ‫تتحرك‬ ‫وأنك‬ ‫االهداف‬ ‫لتحقيق‬ ‫تحتاجها‬ ‫التي‬ ‫التكنولجيا‬ ‫تملك‬ ‫انك‬ ‫تأكد‬
.‫أمنة‬ ‫بطريقة‬ ‫المعلومات‬ ‫ونشر‬ ‫لتبادل‬ ‫وسيلة‬ ‫وأفضل‬
‫البرامج‬ Sf Software 15
‫عليها‬ ‫للعمل‬ ‫تصلح‬ ‫التي‬ ‫االجهزة‬ Ha Hardware 28
‫التدريب‬ Tr Training 41
‫الملفات‬ ‫تخزين‬ ‫سيتم‬ ‫اين‬ FI File storage 53
‫التحتية‬ ‫البنية‬ In Infrastructure 64
‫المعايير‬ Standards
‫تعاونية‬ BIM ‫بيئة‬ ‫تحقيق‬ ‫في‬ ‫تساعدك‬ ‫التي‬ ‫الوثائق‬ ‫و‬ ‫المعايير‬ ‫على‬ ‫تعرف‬
‫الرئيسية‬ ‫التسليم‬ ‫مراحل‬ Cd Capital delivery phase 16
‫التشغيل‬ ‫مرحلة‬ Op Operational phase 29
COBie ‫التصديرلـ‬ ‫من‬ ‫البد‬ ‫بذلك‬ ‫للقيام‬ ‫و‬
COBie (Construction Operations Building information exchange)
)‫الثاني‬ ‫(الجزء‬ BIM ‫للـ‬ ‫الدوري‬ ‫الجدول‬ ‫سليم‬‫عمر‬
9
10

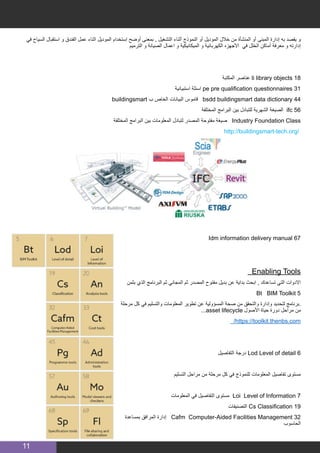

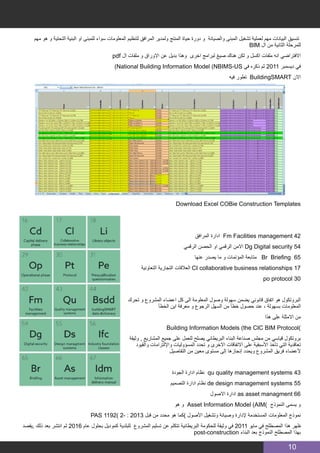

‫مهم‬ ‫هو‬ ‫و‬ ‫التحتية‬ ‫البنية‬ ‫او‬ ‫للمبنى‬ ‫سواء‬ ‫المعلومات‬ ‫لتنظيم‬ ‫المرافق‬ ‫ولمدير‬ ‫المنتج‬ ‫حياة‬ ‫دورة‬ ‫و‬ ‫والصيانة‬ ‫المبنى‬ ‫تشغيل‬ ‫لعملية‬ ‫مهم‬ ‫البيانات‬ ‫تنسيق‬
BIM ‫ال‬ ‫من‬ ‫الثانية‬ ‫للمرحلة‬
pdf ‫ال‬ ‫ملفات‬ ‫و‬ ‫االوراق‬ ‫عن‬ ‫بديل‬ ‫وهذا‬ ‫اخرى‬ ‫لبرامج‬ ‫صيغ‬ ‫هناك‬ ‫لكن‬ ‫و‬ ‫اكسل‬ ‫ملفات‬ ‫انه‬ ‫االفتراضي‬
)National Building Information Model (NBIMS-US ‫في‬ ‫ذكره‬ ‫ثم‬ 2011 ‫ديسمبر‬ ‫في‬
‫فيه‬ ‫تطور‬ BuildingSMART ‫االن‬
Download Excel COBie Construction Templates
‫المرافق‬ ‫ادارة‬ Fm Facilities management 42
‫الرقمي‬ ‫الحصن‬ ‫او‬ ‫الرقمي‬ ‫االمن‬ Dg Digital security 54
‫عنها‬ ‫يصدر‬ ‫ما‬ ‫و‬ ‫المؤتمات‬ ‫متابعة‬ Br Briefing 65
‫التعاونية‬ ‫التجارية‬ ‫العالقات‬ CI collaborative business relationships 17
po protocol 30
‫تحرك‬ ‫و‬ ‫المشروع‬ ‫اعضاء‬ ‫كل‬ ‫الى‬ ‫المعلومة‬ ‫وصول‬ ‫سهولة‬ ‫يضمن‬ ‫قانوني‬ ‫اتفاق‬ ‫هو‬ ‫البروتكول‬
‫الخطأ‬ ‫اين‬ ‫معرفة‬ ‫و‬ ‫الرجوع‬ ‫السهل‬ ‫من‬ ‫خطأ‬ ‫حصول‬ ‫عند‬ ، ‫بسهولة‬ ‫المعلومات‬
‫هذا‬ ‫على‬ ‫االمثلة‬ ‫من‬
Building Information Models (the CIC BIM Protocol)
‫وثيقة‬ , ‫المشاريع‬ ‫جميع‬ ‫على‬ ‫للعمل‬ ‫يصلح‬ ‫البريطاني‬ ‫البناء‬ ‫صناعة‬ ‫مجلس‬ ‫من‬ ‫قياسي‬ ‫بروتكول‬
‫والقيود‬ ‫واإللتزامات‬ ‫المسؤوليات‬ ‫تحدد‬ ‫و‬ ‫االخرى‬ ‫االتفاقات‬ ‫على‬ ‫األسبقية‬ ‫تأخذ‬ ‫التي‬ ‫تعاقدية‬
‫التفاصيل‬ ‫من‬ ‫معين‬ ‫مستوى‬ ‫إلى‬ ‫إنجازها‬ ‫ويحدد‬ ‫المشروع‬ ‫فريق‬ ‫ألعضاء‬
‫الجودة‬ ‫ادارة‬ ‫نظام‬ qu quality management systems 43
‫التصميم‬ ‫ادارة‬ ‫نظام‬ de design management systems 55
‫االصول‬ ‫ادارة‬ as asset managment 66
‫هو‬ ‫و‬ Asset Information Model (AIM) ‫النموذج‬ ‫يسمى‬ ‫و‬
PAS 1192) 2- : 2013 ‫قبل‬ ‫من‬ ‫محدد‬ ‫هو‬ ‫)كما‬ ‫األصول‬ ‫وتشغيل‬ ‫وصيانة‬ ‫إلدارة‬ ‫المستخدمة‬ ‫المعلومات‬ ‫نموذج‬
‫,يقصد‬ ‫ذلك‬ ‫بعد‬ ‫انتشر‬ ‫ثم‬ 2016 ‫عام‬ ‫بحلول‬ ‫كموديل‬ ‫للبلدية‬ ‫المشروع‬ ‫تسليم‬ ‫عن‬ ‫تتكلم‬ ‫البريطانية‬ ‫للحكومة‬ ‫وثيقة‬ ‫في‬ 2011 ‫مايو‬ ‫في‬ ‫المصطلح‬ ‫هذا‬ ‫ظهر‬
post-construction ‫البناء‬ ‫بعد‬ ‫النموذج‬ ‫المصطلح‬ ‫بهذا‬
11
‫في‬ ‫السياح‬ ‫استقبال‬ ‫و‬ ‫الفندق‬ ‫عمل‬ ‫اثناء‬ ‫الموديل‬ ‫إستخدام‬ ‫أوضح‬ ‫بمعنى‬ , ‫التشغيل‬ ‫أثناء‬ ‫النموذج‬ ‫أو‬ ‫الموديل‬ ‫خالل‬ ‫من‬ ‫المنشأة‬ ‫أو‬ ‫المبنى‬ ‫إدارة‬ ‫به‬ ‫يقصد‬ ‫و‬
‫الترميم‬ ‫و‬ ‫الصيانة‬ ‫اعمال‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫الكهربائية‬ ‫األجهزه‬ ‫في‬ ‫الخلل‬ ‫أماكن‬ ‫معرفة‬ ‫و‬ ‫إدارته‬
‫المكتبة‬ ‫عناصر‬ li library objects 18
‫استبيانية‬ ‫اسئلة‬ pe pre qualification questionnaires 31
buildingsmart ‫ب‬ ‫الخاص‬ ‫البيانات‬ ‫قاموس‬ bsdd buildingsmart data dictionary 44
‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫للتبادل‬ ‫الشهرية‬ ‫الصيغة‬ ifc 56
‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫المعلومات‬ ‫لتبادل‬ ‫المصدر‬ ‫مفتوحة‬ ‫صيغة‬ Industry Foundation Class
http://buildingsmart-tech.org/
Idm information delivery manual 67
Enabling Tools
‫بثمن‬ ‫الذي‬ ‫البرنامج‬ ‫ثم‬ ‫المجاني‬ ‫ثم‬ ‫المصدر‬ ‫مفتوح‬ ‫بديل‬ ‫عن‬ ‫بداية‬ ‫ابحث‬ , ‫تساعدك‬ ‫التي‬ ‫االدوات‬
Bt BIM Toolkit 5
‫مرحلة‬ ‫كل‬ ‫في‬ ‫والتسليم‬ ‫المعلومات‬ ‫تطوير‬ ‫عن‬ ‫المسؤولية‬ ‫صحة‬ ‫من‬ ‫والتحقق‬ ‫وإدارة‬ ‫لتحديد‬ ‫.برنامج‬
...asset lifecycle ‫األصول‬ ‫حياة‬ ‫دورة‬ ‫مراحل‬ ‫من‬
/https://toolkit.thenbs.com
‫التفاصيل‬ ‫درجة‬ Lod Level of detail 6
‫التسليم‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫للنموذج‬ ‫المعلومات‬ ‫تفاصيل‬ ‫مستوى‬
‫المعلومات‬ ‫في‬ ‫التفاصيل‬ ‫مستوى‬ Loi Level of Information 7
‫التصنيفات‬ Cs Classification 19
‫بمساعدة‬ ‫المرافق‬ ‫إدارة‬ Cafm Computer-Aided Facilities Management 32
‫الحاسوب‬
12
‫التكلفة‬ ‫حساب‬ ‫ادوات‬ Ct Cost tools 33
‫البرمجة‬ ‫ادوات‬ Pg Programme tools 45
‫االدارة‬ ‫ادوات‬ Ad Administration tools 46
‫االنشاء‬ ‫ادوات‬ Au Authoring tools 57
‫فحصه‬ ‫و‬ ‫النموذج‬ ‫رؤية‬ Mo Model viewers and checkers 58
‫المواصفات‬ ‫ادارة‬ ‫ادوات‬ Sp Specification tools 68
‫التحليل‬ ‫ادوات‬ An Analysis tools 20
‫الفريق‬ ‫اعضاء‬ ‫بين‬ ‫المعلومات‬ ‫تبادل‬ ‫و‬ ‫الملفات‬ ‫مشاركة‬ Fl File sharing and collaboration 69
‫التعلم‬ ‫مصادر‬ RESOURCE
‫المتخصصة‬ ‫المحاضرات‬ ‫و‬ ‫الكتب‬ ‫و‬ ‫االجتماعية‬ ‫الشبكات‬ ‫و‬ ‫االنترنت‬ ‫شبكة‬ ‫مثل‬
‫التقارير‬ ‫و‬ ‫االحصائيات‬ SU SURVEYS And reports 2
‫الفيديوهات‬ vi videoes 8
https://www.youtube.com/user/ENGWEB13/playlists ‫مفيدة‬ ‫تكون‬ ‫أن‬ ‫أتمنى‬ ‫التي‬ ‫الفيدوهات‬ ‫بعض‬ ‫هنا‬ ‫ستجد‬
‫الندوات‬ ‫و‬ ‫المؤتمرات‬ Ev events 21
‫المنتديات‬ Fo forums and groups 34
‫االجتماعية‬ ‫الشبكات‬ Sc social media 47
https://www.facebook.com/BIMarabia
/https://www.facebook.com/groups/756314177836203
‫المدونات‬ Bi blog posts 59
/http://draftsman.wordpress.com ‫مثال‬
‫امثلتها‬ ‫من‬ ‫و‬ ‫الكتب‬ books 70
BIM Handbook: A Guide to Building Information Modeling for Owners, Managers, Design� 1
ers, Engineers and Contractors
‫للتكنولوجيا‬ ‫عميق‬ ‫فهم‬ ‫يمنحك‬ Chuck Eastman, Paul Teicholz, Rafael Sacks and Kathleen ‫تأليف‬ ‫من‬ ‫الكتاب‬
‫قوية‬ ‫مشاريع‬ ‫علي‬ ‫الضوء‬ ‫تسليط‬ ‫و‬ ‫به‬ ‫المرتبطة‬ ‫العمليات‬ ‫و‬
The Impact of Building Information Modeling: Transforming Construction 2
‫االركيكاد‬ ‫مثل‬ ‫االوربية‬ ‫بالبرامج‬ ‫اهتمام‬ ‫نجد‬ ‫لذلك‬ ‫بريطانيا‬ ‫في‬ ‫يعيش‬ Ray Crotty ‫الكتاب‬ ‫مؤلف‬
‫حديثه‬ ‫كثيرة‬ ‫معلومات‬ ‫به‬ ‫و‬ ‫جميل‬ ‫الكتاب‬
Green BIM: Successful Sustainable Design with Building Information Modeling 3
‫معا‬ ‫ينموان‬ ‫كيف‬ ‫و‬ bim ‫بال‬ ‫عالقتها‬ ‫و‬ ‫باالستدامة‬ ‫يهتم‬
‫خدماته‬ ‫يقدم‬ ‫و‬ Bim ‫ال‬ ‫يأتي‬ ‫هنا‬ , ‫المقترح‬ ‫المبنى‬ ‫تصميم‬ ‫لتقييم‬ ‫معايير‬ ‫معظم‬ ‫أعلى‬ ‫من‬ ‫واحدة‬ ‫اآلن‬ ‫هي‬ ‫الطاقة‬ ‫كفاءة‬
Building Information Modeling: Planning and Managing Construction Projects with 4D CAD and Simula� 4
tions
‫قائمة‬ ‫شركات‬ ‫نماذج‬ ‫لدراسة‬ ‫مكرس‬ ‫الكتاب‬ ‫من‬ ‫كامل‬ ‫قسم‬ ‫هناك‬ .‫البناء‬ ‫وثائق‬ ‫اإلنشاءات‬ ‫إدارة‬ ‫مثل‬ ‫العمليات‬ ‫تحسين‬ BIM ‫لل‬ ‫يمكن‬ ‫كيف‬
13
BIM and Construction Management: Proven Tools, Methods, and Workflows 5
BIM ‫ال‬ ‫باستخدام‬ ‫ادارة‬ ‫و‬ ‫تخطيطه‬ ‫و‬ ‫العمل‬ ‫سير‬ ‫عن‬ ‫كتاب‬
‫افضل‬ ‫يكون‬ ‫االصلية‬ ‫بلغتك‬ ‫التعلم‬ ‫الن‬ ‫لكن‬ ‫و‬ ‫االفضل‬ ‫النه‬ ‫ليس‬ “ bim ‫الي‬ ‫“الطريق‬ ‫العربي‬ ‫الكتاب‬ ‫اخيرا‬
http://omrslm.blogspot.com/2014/04/bim.html

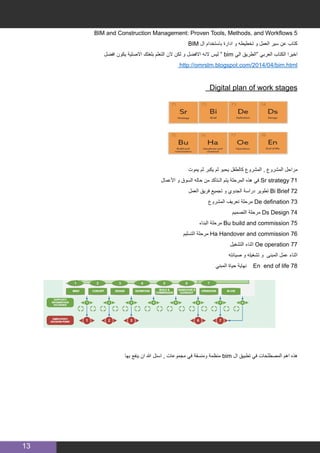

Digital plan of work stages
‫يموت‬ ‫ثم‬ ‫يكبر‬ ‫ثم‬ ‫يحبو‬ ‫كالطفل‬ ‫المشروع‬ , ‫المشروع‬ ‫مراحل‬
‫األعمال‬ ‫و‬ ‫السوق‬ ‫حاله‬ ‫من‬ ‫الـتأكد‬ ‫يتم‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ Sr strategy 71
‫العمل‬ ‫فريق‬ ‫تجميع‬ ‫و‬ ‫الجدوي‬ ‫دراسة‬ ‫تطوير‬ Bi Brief 72
‫المشروع‬ ‫تعريف‬ ‫مرحلة‬ De defination 73
‫التصميم‬ ‫مرحلة‬ Ds Design 74
‫البناء‬ ‫مرحلة‬ Bu build and commission 75
‫التسليم‬ ‫مرحلة‬ Ha Handover and commission 76
‫التشغيل‬ ‫اثناء‬ Oe operation 77
‫صيانته‬ ‫و‬ ‫تشغيله‬ ‫و‬ ‫المبنى‬ ‫عمل‬ ‫اثناء‬
‫المبني‬ ‫حياة‬ ‫نهاية‬ En end of life 78
‫بها‬ ‫ينفع‬ ‫ان‬ ‫هللا‬ ‫اسئل‬ , ‫مجموعات‬ ‫في‬ ‫ومنسقة‬ ‫منظمة‬ bim ‫ال‬ ‫تطبيق‬ ‫في‬ ‫المصطلحات‬ ‫اهم‬ ‫هذه‬
BIM MANAGER
14

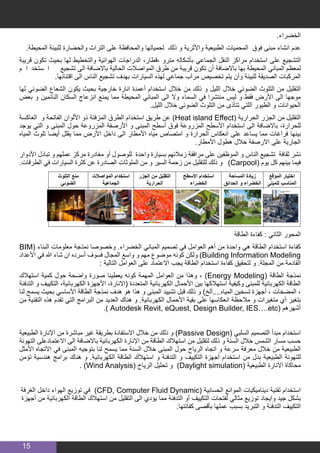

‫اإلستدامة‬ ‫مفهوم‬
‫بمجال‬ ‫المهتمون‬ ‫يحاول‬ ‫التي‬ ‫األساسية‬ ‫المفاهيم‬ ‫من‬ ‫هي‬ ‫القادمة‬ ‫لألجيال‬ ‫األفضل‬ ‫والحياة‬ )Sustainability( ‫اإلستدامة‬
‫و‬ ‫الطبيعية‬ ‫للموارد‬ ‫أكبر‬ ‫باستهالك‬ ‫يترافق‬ ‫الذي‬ ‫الصناعية‬ ‫و‬ ‫العمرانية‬ ‫واستراتيجيتها‬ ‫تقنيتها‬ ‫تطبيق‬ ‫االنشاء‬ ‫و‬ ‫التشييد‬
.‫الخطر‬ ‫الى‬ ‫المستقبلية‬ ‫الحياة‬ ‫يعرض‬ ‫بالتالي‬ ‫و‬ ،‫موارده‬ ‫تجديد‬ ‫على‬ ‫األرض‬ ‫كوكب‬ ‫قدرة‬ ‫على‬ ‫سلبا‬ ‫ينعكس‬ ‫مما‬ ،‫الطاقة‬
‫على‬ ‫التأثير‬ ‫دون‬ ‫الحاضر‬ ‫احتياجات‬ ‫تأمين‬ ‫على‬ ‫القدرة‬ ‫هي‬ ‫بأنها‬ )Sustainability( ‫اإلستدامة‬ ‫تعريف‬ ‫جاء‬ ‫هنا‬ ‫ومن‬
‫الموارد‬ ‫تجدد‬ ‫أن‬ ‫فيه‬ ‫للطبيعة‬ ‫يمكن‬ ‫بمعدل‬ ‫الطبيعية‬ ‫الموارد‬ ‫استخدام‬ ‫يتم‬ ‫أن‬ ‫وتتطلب‬ ،‫القادمة‬ ‫األجيال‬ ‫احتياجات‬ ‫تأمين‬ ‫قدرة‬
.‫البشرية‬ ‫النشاطات‬ ‫عن‬ ‫الناجم‬ ‫البيئي‬ ‫التلوث‬ ‫من‬ ‫والتخفيف‬ ،‫المستهلكة‬
. ‫والتشغيل‬ ‫والتشييد‬ ‫التصميم‬ ‫مواصفات‬ ‫وتقييم‬ ‫مراقبة‬ ‫عملية‬ ‫تسهل‬ ‫التي‬ ‫المحاور‬ ‫من‬ ‫عدد‬ ‫تتفرع‬ ‫األهداف‬ ‫هذه‬ ‫وتحت‬
)Sustainable Site( ‫المستدام‬ ‫الموقع‬
)Energy Efficiency( ‫الطاقة‬ ‫كفاءة‬
)Water Efficieny( ‫المياه‬ ‫كفاءة‬
)Materials Selection( ‫المخلفات‬ ‫و‬ ‫المواد‬ ‫إدارة‬
)Indoor Air Quality( ‫الداخلية‬ ‫البيئة‬ ‫جودة‬
‫المستدام‬ ‫الموقع‬ : ‫األول‬ ‫المحور‬
: ‫التالية‬ ‫العوامل‬ ‫حسب‬ ‫الموقع‬ ‫اختيار‬ ‫في‬ ‫المحور‬ ‫هذا‬ ‫يعتمد‬
،‫رياضة‬ ،‫،غذاء‬ ‫،طبابة‬ ‫،استشفاء‬ ‫تعليم‬ ‫من‬ ‫االنسان‬ ‫متطلبات‬ ‫مراكز‬ ‫معظم‬ ‫توجد‬ ‫حيث‬ ‫مأهولة‬ ‫منطقة‬ ‫في‬ ‫المبنى‬ ‫موقع‬ ‫إختيار‬
‫الدراجات‬ ‫استعمال‬ ‫على‬ ‫والتركيز‬ ‫المواصالت‬ ‫استعمال‬ ‫من‬ ‫تقليل‬ ‫مع‬ ‫للشخص‬ ‫مريحة‬ ‫حياة‬ ‫لـتأمين‬ ‫ذلك‬ ‫أمن...و‬ ‫و‬ ‫راحة‬
.‫الصحية‬ ‫المشي‬ ‫ورياضة‬ ‫الهوائية‬
‫من‬ ‫التخفيف‬ ‫و‬ ‫الترشيد‬ ‫ناحية‬ ‫من‬ ‫البيئية‬ ‫التطلعات‬ ‫ليخدم‬ ‫المحيطة‬ ‫البيئة‬ ‫من‬ ‫القصوى‬ ‫االستفادة‬ ‫بحيث‬ ‫المبنى‬ ‫موقع‬ ‫اختيار‬
،‫الشمس‬ ‫كمسار‬ ‫المحيطة‬ ‫البيئة‬ ‫من‬ ‫مباشرة‬ ‫غير‬ ‫أو‬ ‫مباشرة‬ ‫طريقة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫الشتاء‬ ‫في‬ ‫و‬ ‫الصيف‬ ‫في‬ ‫الطاقة‬ ‫استهالك‬
‫التهوية‬ ‫من‬ ‫بدال‬ ‫الطبيعية‬ ‫التهوية‬ ‫على‬ ‫واالعتماد‬ ‫الطبيعة‬ ‫االنارة‬ ‫طريق‬ ‫عن‬ ‫منها‬ ‫االستفادة‬ ‫و‬ ‫السنة‬ ‫خالل‬ ‫الهواء‬ ‫اتجاه‬ ‫و‬ ‫الظل‬
.‫والتدفئة‬ ‫التبريد‬ ‫وأجهزة‬ ‫الميكانيكية‬
.‫البيئة‬ ‫على‬ ‫الجديدة‬ ‫العمرانية‬ ‫التوسعات‬ ‫تأثير‬ ‫من‬ ‫والتقليل‬ ‫األرض‬ ‫لحماية‬ ‫ذلك‬ ‫و‬ ‫المهجورة‬ ‫المواقع‬ ‫و‬ ‫المباني‬ ‫استخدام‬ ‫إعادة‬
‫العامة‬ ‫المساحات‬ ‫زيادة‬ ‫إلى‬ ‫باإلضافة‬ ،‫الخضراء‬ ‫األسطح‬ ‫استخدام‬ ،‫المبنى‬ ‫حول‬ ‫الخضراء‬ ‫المساحة‬ ‫زيادة‬ ‫عبر‬ ‫الموقع‬ ‫تطوير‬
‫استراتجياتها‬ ‫و‬ ‫تصنيفها‬ ‫أنظمة‬ ،‫أهميتها‬ ، ‫تعريفها‬ ، ‫الخضراء‬ ‫األبنية‬
) ‫الثاني‬ ‫(الجزء‬
‫العبد‬ ‫زكريا‬ ‫رياض‬ .‫م‬
15
.‫الخضراء‬
.‫المحيطة‬ ‫للبيئة‬ ‫والحضارة‬ ‫التراث‬ ‫على‬ ‫والمحافظة‬ ‫لحمياتها‬ ‫ذلك‬ ‫و‬ ‫واألثرية‬ ‫الطبيعية‬ ‫المحميات‬ ‫فوق‬ ‫مبنى‬ ‫انشاء‬ ‫عدم‬
‫قريبة‬ ‫تكون‬ ‫بحيث‬ ‫لها‬ ‫والتخطيط‬ ‫الهوائية‬ ‫الدراجات‬ ،‫،قطار‬ ‫مترو‬ ‫بأشكاله‬ ‫الجماعي‬ ‫النقل‬ ‫مراكز‬ ‫استخدام‬ ‫على‬ ‫التشجيع‬
‫م‬ ‫ا‬ ‫ستخد‬ ‫ا‬ 	‫تشجيع‬ ‫الى‬ ‫باالضافة‬ ‫الحالية‬ ‫المواصالت‬ ‫طرق‬ ‫من‬ ‫قريبة‬ ‫تكون‬ ‫أن‬ ‫باالضافة‬ ‫بها‬ ‫المحيطة‬ ‫المباني‬ ‫لمعظم‬
.‫اقتنائها‬ ‫الى‬ ‫الناس‬ ‫تشجيع‬ ‫بهدف‬ ‫السيارات‬ ‫لهذه‬ ‫جماعي‬ ‫مرآب‬ ‫تخصيص‬ ‫يتم‬ ‫وأن‬ ‫للبيئة‬ ‫الصديقة‬ ‫المركبات‬
‫لها‬ ‫الضوئي‬ ‫الشعاع‬ ‫يكون‬ ‫بحيث‬ ‫خارجية‬ ‫انارة‬ ‫أعمدة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫ذلك‬ ‫و‬ ‫الليل‬ ‫خالل‬ ‫الضوئي‬ ‫التلوث‬ ‫من‬ ‫التقليل‬
‫بعض‬ ‫و‬ ‫النائمين‬ ‫السكان‬ ‫انزعاج‬ ‫يمنع‬ ‫مما‬ ‫المحيطة‬ ‫المباني‬ ‫الى‬ ‫وال‬ ‫السماء‬ ‫في‬ ‫منتشرا‬ ‫ليس‬ ‫و‬ ‫فقط‬ ‫األرض‬ ‫الى‬ ‫موجها‬
.‫الليل‬ ‫خالل‬ ‫الضوئي‬ ‫التلوث‬ ‫من‬ ‫تتأذى‬ ‫اللتي‬ ‫الطيور‬ ‫و‬ ‫الحيوانات‬
‫العاكسة‬ ‫و‬ ‫الفاتحة‬ ‫األلوان‬ ‫ذو‬ ‫المزفتة‬ ‫الطرق‬ ‫استخدام‬ ‫طريق‬ ‫عن‬ )Heat island Effect( ‫الحرارية‬ ‫الجزر‬ ‫من‬ ‫التقليل‬
‫يوجد‬ ‫التي‬ ‫و‬ ‫المبنى‬ ‫حول‬ ‫المزروعة‬ ‫األرصفة‬ ‫و‬ ‫المبنى‬ ‫أسطح‬ ‫فوق‬ ‫المزروعة‬ ‫األسطح‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ ،‫للحرارة‬
‫المياه‬ ‫تلوث‬ ‫أيضا‬ ‫يقلل‬ ‫مما‬ ‫األرض‬ ‫داخل‬ ‫الى‬ ‫األمطار‬ ‫مياه‬ ‫امتصاص‬ ‫و‬ ‫الحرارة‬ ‫انعكاس‬ ‫على‬ ‫يساعد‬ ‫مما‬ ‫فراغات‬ ‫بينها‬
.‫األمطار‬ ‫هطول‬ ‫خالل‬ ‫االرصفة‬ ‫على‬ ‫الجارية‬
‫األدوار‬ ‫تبادل‬ ‫و‬ ‫عملهم‬ ‫مركز‬ ‫مغادرة‬ ‫أو‬ ‫للوصول‬ ‫واحدة‬ ‫بسيارة‬ ‫زمالئهم‬ ‫مرافقة‬ ‫على‬ ‫الموظفين‬ ‫و‬ ‫الناس‬ ‫تشجيع‬ ‫ثقافة‬ ‫نشر‬
.‫الطرقات‬ ‫في‬ ‫السيارات‬ ‫كثرة‬ ‫عن‬ ‫الصادرة‬ ‫الملوثات‬ ‫من‬ ‫و‬ ‫السير‬ ‫زحمة‬ ‫من‬ ‫للتقليل‬ ‫ذلك‬ ‫و‬ )Carpool( ‫يوم‬ ‫كل‬ ‫بينهم‬ ‫فيما‬
‫التلوث‬ ‫منع‬
‫الضوئي‬
‫المواصالت‬ ‫استخدام‬
‫الجماعية‬
‫الجزر‬ ‫من‬ ‫التقليل‬
‫الحرارية‬
‫األسطح‬ ‫استخدام‬
‫الخضراء‬
‫المساحة‬ ‫زيادة‬
‫الحدائق‬ ‫و‬ ‫الخضراء‬
‫الموقع‬ ‫اختيار‬
‫للمبنى‬ ‫المناسب‬
‫الطاقة‬ ‫كفاءة‬ : ‫الثاني‬ ‫المحور‬
BIM( ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫وخصوصا‬ .‫الخضراء‬ ‫المباني‬ ‫تصميم‬ ‫في‬ ‫العوامل‬ ‫أهم‬ ‫من‬ ‫واحدة‬ ‫هي‬ ‫الطاقة‬ ‫استخدام‬ ‫كفاءة‬
‫األعداد‬ ‫في‬ ‫هللا‬ ‫شاء‬ ‫ان‬ ‫أسرده‬ ‫فسوف‬ ‫المجال‬ ‫واسع‬ ‫و‬ ‫مهم‬ ‫موضوع‬ ‫كونه‬ ‫ولكن‬ )Building Information Modeling
: ‫التالية‬ ‫العوامل‬ ‫على‬ ‫االعتماد‬ ‫يجب‬ ‫الطاقة‬ ‫استخدام‬ ‫كفاءة‬ ‫لتحقيق‬ ‫و‬ .‫المجلة‬ ‫من‬ ‫القادمة‬
‫استهالك‬ ‫كمية‬ ‫حول‬ ‫واضحة‬ ‫صورة‬ ‫يعطينا‬ ‫كونه‬ ‫المهمة‬ ‫العوامل‬ ‫من‬ ‫وهذا‬ ، )Energy Modeling( ‫الطاقة‬ ‫نمذجة‬
‫التدفئة‬ ‫و‬ ‫التكييف‬ ،‫الكهربائية‬ ‫األجهزة‬ ،‫(االنارة‬ ‫المتعددة‬ ‫الكهربائية‬ ‫األحمال‬ ‫بين‬ ‫استهالكها‬ ‫وكيفية‬ ‫للمبنى‬ ‫الكهربائية‬ ‫الطاقة‬
‫لنا‬ ‫يسمح‬ ‫بحيث‬ ‫األساسي‬ ‫الطاقة‬ ‫نمذجة‬ ‫هدف‬ ‫هو‬ ‫هذا‬ ‫و‬ ‫المبنى‬ ‫تشييد‬ ‫قبل‬ ‫ذلك‬ ‫و‬ )‫المياه....ألخ‬ ‫تسخين‬ ‫أجهزة‬ ، ‫المضخات‬ ،
‫من‬ ‫التقنية‬ ‫هذه‬ ‫تقدم‬ ‫التي‬ ‫البرامج‬ ‫من‬ ‫العديد‬ ‫هناك‬ ‫و‬ .‫الكهربائية‬ ‫األحمال‬ ‫بقية‬ ‫على‬ ‫انعكاسها‬ ‫مالحظة‬ ‫و‬ ‫متغيرات‬ ‫أي‬ ‫بتغير‬
.) Autodesk Revit, eQuest, Design Builder, IES….etc( ‫أشهرهم‬
‫الطبيعية‬ ‫اإلنارة‬ ‫من‬ ‫مباشرة‬ ‫غير‬ ‫بطريقة‬ ‫االستفادة‬ ‫خالل‬ ‫من‬ ‫ذلك‬ ‫و‬ )Passive Design( ‫السلبي‬ ‫التصميم‬ ‫مبدأ‬ ‫استخدام‬
‫التهوئة‬ ‫االعتمادعلى‬ ‫الى‬ ‫باالضافة‬ ‫الكهربائية‬ ‫اإلنارة‬ ‫من‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫لتقليل‬ ‫ذلك‬ ‫و‬ ‫السنة‬ ‫خالل‬ ‫الشمس‬ ‫مسار‬ ‫حسب‬
‫األمثل‬ ‫االتجاه‬ ‫في‬ ‫المبنى‬ ‫بتوجيه‬ ‫لنا‬ ‫يسمح‬ ‫مما‬ ‫السنة‬ ‫خالل‬ ‫المبنى‬ ‫حول‬ ‫الرياح‬ ‫اتجاه‬ ‫و‬ ‫سرعة‬ ‫معرفة‬ ‫خالل‬ ‫من‬ ‫الطبيعية‬
‫تؤمن‬ ‫هندسية‬ ‫برامج‬ ‫هناك‬ ‫و‬ .‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫و‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ‫أجهزة‬ ‫استخدام‬ ‫من‬ ‫بدل‬ ‫الطبيعية‬ ‫للتهوئة‬
. )Wind Analysis( ‫الرياح‬ ‫تحليل‬ ‫و‬ )Daylight simulation( ‫الطبيعية‬ ‫االنارة‬ ‫محاكاة‬
‫الغرفة‬ ‫داخل‬ ‫الهواء‬ ‫توزيع‬ ‫في‬ )CFD, Computer Fluid Dynamic( ‫الحسابية‬ ‫الموائع‬ ‫ديناميكيات‬ ‫تقنية‬ ‫استخدام‬
‫أجهزة‬ ‫من‬ ‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ ‫التدفئة‬ ‫أو‬ ‫التكييف‬ ‫لفتحات‬ ‫مثالي‬ ‫توزيع‬ ‫وايجاد‬ ‫جيد‬ ‫بشكل‬
.‫كفائتها‬ ‫بأقصى‬ ‫عملها‬ ‫بسبب‬ ‫التبريد‬ ‫و‬ ‫التدفئة‬ ‫التكييف‬
16
‫اللمبات‬ ‫استخدام‬ ‫و‬ ‫العادية‬ ‫المصابيح‬ ‫من‬ ‫بدال‬ )LED( ‫الليد‬ ‫لمبات‬ ‫استخدام‬ ‫بينها‬ ‫من‬ ‫و‬ ‫العالية‬ ‫الكفاءة‬ ‫ذا‬ ‫االنارة‬ ‫استخدام‬
‫لالشخاص‬ ‫بعد‬ ‫عن‬ ‫االستشعار‬ ‫حساسات‬ ‫استخدام‬ .T8 ‫قياس‬ ‫من‬ ‫بدل‬ T4 / T5 ‫قياس‬ ‫الفلورينسات‬
‫وجود‬ ‫حال‬ ‫في‬ ‫االنارة‬ ‫باضاءة‬ ‫أمرا‬ ‫تعطي‬ ‫بحيث‬ ‫الغرف‬ ‫و‬ ‫األدراج‬ ‫و‬ ‫الممرات‬ ‫في‬ )Occupancy Sensor(
‫الضوئي‬ ‫بالمستوى‬ ‫)للتحكم‬Daylight Sensor( ‫الطبيعية‬ ‫االنارة‬ ‫حساسات‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ .‫المكان‬ ‫في‬ ‫شخص‬
‫لالنارة‬ ‫تحكم‬ ‫أجهزة‬ ‫أستخدام‬ .‫المكان‬ ‫في‬ ‫الطبيعية‬ ‫االضاءة‬ ‫مستوى‬ ‫حسب‬ ‫اضاءتها‬ ‫تعدل‬ ‫بحيث‬ ‫الكهربائية‬ ‫لالنارة‬
.‫لالنارة‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ )Light Automation(
‫األداء‬ ‫معامل‬ ‫لديها‬ ‫التي‬ ‫أي‬ ‫العالية‬ ‫الكفاءة‬ ‫ذي‬ ‫األجهزة‬ ‫اختيار‬ ‫خالل‬ ‫من‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ‫ألجهزة‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬
‫للحفاظ‬ ‫األسقف‬ ‫و‬ ‫للجدران‬ ‫الجيد‬ ‫والعزل‬ ،‫للنوافذ‬ ‫االختيارالدقيق‬ . )COP, Coefficient of Performance( ‫األعلى‬
‫الفاتحة‬ ‫األلوان‬ ‫ذي‬ ‫الدهانات‬ ‫استخدام‬ .‫الغرفة‬ ‫داخل‬ ‫و‬ ‫خارج‬ ‫بين‬ ‫الهواء‬ ‫تسرب‬ ‫منع‬ ‫و‬ ‫الغرفة‬ ‫داخل‬ ‫الهواء‬ ‫حرارة‬ ‫درجة‬ ‫على‬
‫الصحيح‬ ‫والوضع‬ ،‫التكييف‬ ‫مواسير‬ ‫عزل‬ .‫الشمس‬ ‫أشعة‬ ‫امتصاص‬ ‫من‬ ‫يقلل‬ ‫مما‬ ‫األسقف‬ ‫و‬ ‫للجدران‬ ‫الشمس‬ ‫ألشعة‬ ‫والعاكسة‬
)Variable Air Volume , VAV( ‫المتغير‬ ‫الهواء‬ ‫حجم‬ ‫ذي‬ ‫التكييف‬ ‫أجهزة‬ ‫تقنية‬ ‫استخدام‬ .‫والهواء‬ ‫الرطوبة‬ ‫لعوازل‬
. )Variable Refrigerant Flow, VRF( ‫المتغير‬ ‫المبردات‬ ‫تدفق‬ ‫التقنية‬ ‫ذي‬ ‫التكييف‬ ‫أجهزة‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬
‫بحيث‬ ‫التكييف‬ ‫أجهزة‬ ‫لمحركات‬ )VFD, Variable Frequency Drive( ‫المتغير‬ ‫التردد‬ ‫ذو‬ ‫المحرك‬ ‫تقنية‬ ‫استخدام‬
‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫في‬ ‫ايجابا‬ ‫ينعكس‬ ‫مما‬ ‫المطلوبة‬ ‫الحاجة‬ ‫حسب‬ ‫المحرك‬ ‫دوران‬ ‫بسرعة‬ ‫التحكم‬ ‫يتم‬
.‫للمحركات‬
‫مثل‬ ‫ملصقات‬ ‫عليها‬ ‫يكون‬ ‫التي‬ ‫و‬ )‫...ألخ‬ ‫تلفزيون‬ ،‫غسالة‬ ،‫براد‬ ،‫(البتوب‬ ‫العالية‬ ‫الكفاءة‬ ‫ذي‬ ‫الكهربائية‬ ‫األجهزة‬ ‫استخدام‬
.‫غيرها‬ ‫عن‬ ‫أقل‬ ‫كهربائية‬ ‫طاقة‬ ‫تستهلك‬ ‫األجهزة‬ ‫هذه‬ ‫بأن‬ ‫ترمز‬ ‫التي‬ ‫و‬ )Energy Star( ‫الطاقة‬ ‫نجمة‬ ‫ملصق‬
‫من‬ ‫االحتياجات‬ ‫لتلبية‬ ،‫الجوفية‬ ‫األرض‬ ‫حرارة‬ ‫طاقة‬ ‫أو‬ ‫الشمسية‬ ‫والطاقة‬ ،‫الرياح‬ ‫طاقة‬ ‫مثل‬ ،‫المتجددة‬ ‫الطاقة‬ ‫استعمال‬
.‫المباني‬ ‫لهذه‬ ‫الكربونية‬ ‫البصمة‬ ‫من‬ ‫كبير‬ ‫حد‬ ‫إلى‬ ‫تقلل‬ ‫الطاقة‬
Energy Monitoring and Building Management System( ‫باألحمال‬ ‫التحكم‬ ‫و‬ ‫االدارة‬ ‫أجهزة‬ ‫استخدام‬
‫يجعل‬ ‫مما‬ ،)‫مركزية‬ ‫أو‬ ‫(محلية‬ ‫الذكية‬ ‫المراقبة‬ ‫تكنولوجيا‬ ‫تطبيق‬ ‫يمكن‬ ‫و‬ .‫االستهالك‬ ‫مراقبة‬ ‫و‬ ‫الطاقة‬ ‫تبديد‬ ‫لتالفي‬ )BMS
‫لتعديل‬ ‫ذلك‬ ‫و‬ ‫الطاقة‬ ‫استهالك‬ ‫معرفة‬ ‫الى‬ ‫باالضافة‬ ،‫التحكم‬ ‫غرفة‬ ‫في‬ ‫يدوية‬ ‫أو‬ ‫أتوماتيكية‬ ‫بطريقة‬ ‫باألجهزة‬ ‫التحكم‬ ‫السهل‬ ‫من‬
.‫فقط‬ ‫الحاجة‬ ‫حسب‬ ‫للطاقة‬ ‫استهالكنا‬
‫هذه‬ ‫كفاءة‬ ‫لزيادة‬ ‫ذلك‬ ‫و‬ ‫التكييف‬ ‫)ألجهزة‬Eco Friendly Refrigerant( ‫للبيئة‬ ‫الصديقة‬ ‫المبردات‬ ‫استخدام‬ ‫أخيرا‬ ‫و‬
.‫األوزون‬ ‫طبقة‬ ‫ثقب‬ ‫من‬ ‫و‬ ‫الحراري‬ ‫االنحباس‬ ‫من‬ ‫التقليل‬ ‫هو‬ ‫أيضا‬ ‫ذلك‬ ‫من‬ ‫األهم‬ ‫و‬ ‫األجهزة‬
17
‫أجهزة‬ ‫استعمال‬
‫الكفاءة‬ ‫ذات‬ ‫كهربائية‬
‫العالية‬
‫المراقبة‬ ‫و‬ ‫االدارة‬
‫الكهربائية‬ ‫للعدادات‬
‫أجهزة‬ ‫استعمال‬
‫التدفئة‬ ‫و‬ ‫التكييف‬
‫العالية‬ ‫الكفاءة‬ ‫ذات‬
‫الطاقة‬ ‫استخدام‬
‫المتجددة‬
‫ذات‬ ‫انارة‬ ‫استخدام‬
‫عالية‬ ‫كفاءة‬
‫نمذجة‬ ‫استخدام‬
‫برامج‬ ‫و‬ ‫الطاقة‬
‫المحاكاة‬
‫المياه‬ ‫كفاءة‬ : ‫الثالث‬ ‫المحور‬
‫استهالك‬ ‫ترشيد‬ ‫و‬ ،‫استعمالها‬ ‫واعادة‬ ‫المياه‬ ‫لضخ‬ ‫كفاءة‬ ‫أكثر‬ ‫أنظمة‬ ‫باستخدام‬ ‫الماء‬ ‫على‬ ‫الحفاظ‬ ‫على‬ ‫تشدد‬ ‫الخضراء‬ ‫األبنية‬
: ‫هي‬ ‫المياه‬ ‫كفاءة‬ ‫استراتجيات‬ ‫أهم‬ .‫المياه‬
‫المراحيض‬ : ‫منها‬ ‫و‬ ‫للمياه‬ ‫الموفرة‬ ‫الصحية‬ ‫التجهيزات‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫المبنى‬ ‫في‬ ‫الداخلية‬ ‫المياه‬ ‫استهالك‬ ‫من‬ ‫التقليل‬
‫التدفق‬ ‫منخفض‬ ‫الدوش‬ ،Waterless Urinals(( ‫الجافة‬ ‫المباول‬ ، )Dual Flsuh Toilets( ‫المزدوج‬ ‫التدفق‬ ‫ذات‬
.‫أنواعها‬ ‫جميع‬ ‫على‬ ‫للمياه‬ ‫الموفرة‬ ‫الخالطات‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ .)Low-Flow Shower Head(
.)Energy Star label( ‫الطاقة‬ ‫نجمة‬ ‫عدة‬ ‫عليها‬ ‫توضع‬ ‫التي‬ ‫و‬ ‫للمياه‬ ‫الموفرة‬ ‫الجاليات‬ ‫و‬ ‫الغساالت‬ ‫استخدم‬
‫المغاسل‬ ‫و‬ ‫االستحمام‬ ‫أحواض‬ ‫من‬ ‫الناتجة‬ ‫المياه‬ ‫بأنها‬ ‫تعريفها‬ ‫يمكن‬ ‫التي‬ ‫و‬ : )Grey Water( ‫الرمادية‬ ‫المياه‬ ‫استخدام‬
‫و‬ ‫الري‬ ‫مثل‬ ‫التطبيقات‬ ‫لبعض‬ ‫مباشرة‬ ‫استخدامها‬ ‫يمكن‬ ‫و‬ .‫الثالجات‬ ‫و‬ ‫المكيفات‬ ‫عن‬ ‫الناتجة‬ ‫المياه‬ ‫و‬ ‫المياه‬ ‫شرب‬ ‫وينابيع‬
.‫الحريق‬ ‫اطفاء‬ ‫أجهزة‬ ‫و‬ ‫المراحيض‬ ‫تعبئة‬ ‫في‬ ‫و‬ ‫الصناعية‬ ‫األغراض‬ ‫و‬ ‫التبريد‬
.‫الري‬ ‫ألغراض‬ ‫الحقا‬ ‫لالستعمالها‬ ‫صلبة‬ ‫خزانات‬ ‫في‬ ‫تخزينها‬ ‫و‬ ‫االسقف‬ ‫من‬ ‫جمعها‬ ‫طريق‬ ‫عن‬ ‫األمطار‬ ‫مياه‬ ‫أستخدام‬
‫ري‬ ‫أعمال‬ ‫ألجل‬ ‫خارجه‬ ‫و‬ ‫الصحية‬ ‫لألجهزة‬ ‫المبنى‬ ‫داخل‬ ‫مياه‬ ‫عدادات‬ ‫تركيب‬ ‫خالل‬ ‫من‬ ‫المياه‬ ‫ومراقبة‬ ‫الفعالة‬ ‫االدارة‬
.‫للمياه‬ ‫استهالكنا‬ ‫لترشيد‬ ‫استراتجية‬ ‫وضع‬ ‫بالتالي‬ ‫و‬ ‫للمياه‬ ‫استهالكنا‬ ‫معرفة‬ ‫بهدف‬ ‫الحدائق‬
‫تحكم‬ ‫لوحة‬ ‫الى‬ ‫،باالضافة‬ )drip irrigation( ‫التنقيط‬ ‫تقنية‬ ‫مثل‬ ‫العالية‬ ‫الكفاءة‬ ‫ذات‬ ‫الري‬ ‫ألنظمة‬ ‫الحديثة‬ ‫التقنيات‬ ‫استخدام‬
‫ظروف‬ ‫حسب‬ ‫أو‬ ‫مسبقا‬ ‫مبرمجة‬ ‫معينة‬ ‫أوقات‬ ‫في‬ ‫بالتشغيل‬ ‫الري‬ ‫لنظام‬ ‫أمرا‬ ‫تعطي‬ ‫بحيث‬ ‫برمجتها‬ ‫يمكن‬ ‫التي‬ ‫أتوماتيكية‬
)mulching( ‫التغطية‬ ‫تقنية‬ ‫استخدام‬ ،‫المياه‬ ‫من‬ ‫الكثير‬ ‫تحتاج‬ ‫ال‬ ‫التي‬ ‫النباتات‬ ‫اختيار‬ .‫للنباتات‬ ‫المحيطة‬ ‫الجوية‬ ‫األحوال‬
.‫للري‬ ‫المخزنة‬ ‫األمطار‬ ‫مياه‬ ‫استخدام‬ .‫المياه‬ ‫تبخر‬ ‫من‬ ‫التقليل‬ ‫بهدف‬ ‫النبتة‬ ‫حول‬
18
‫ذات‬ ‫الري‬ ‫أنظمة‬ ‫استعمال‬
‫العالية‬ ‫الكفاءة‬
‫الرمادية‬ ‫المياه‬ ‫استعمال‬
‫األمطار‬ ‫مياه‬ ‫و‬
‫الغساالت‬ ‫استعمال‬
‫الجاليات‬ ‫و‬
‫للمياه‬ ‫الموفرة‬
‫استخدام‬
‫الخالطات‬
‫للمياه‬ ‫الموفرة‬
‫استخدام‬
‫ذات‬ ‫مراحيض‬
‫المزدوج‬ ‫التدفق‬
‫استخدام‬
‫الخالطات‬
‫الهوائية‬
‫المخلفات‬ ‫و‬ ‫المواد‬ ‫ادارة‬ : ‫الرابع‬ ‫المحور‬
: ‫استراتجياتها‬ ‫أهم‬ ..‫المخلفات‬ ‫و‬ ‫للمواد‬ ‫تدوير‬ ‫اعادة‬ ‫و‬ ‫استعمال‬ ‫اعادة‬ ،‫تقليل‬ ‫مبدأ‬ ‫على‬ ‫تشدد‬ ‫الخضراء‬ ‫األبنية‬
Build�  (‫الجديدة‬ ‫المباني‬ ‫في‬ ‫أبواب‬ ‫و‬ ‫نوافذ‬ ‫و‬ ‫هيكل‬ ‫من‬ ‫استخدامها‬ ‫اعادة‬ ‫على‬ ‫التشجيع‬ ‫و‬ ‫القديمة‬ ‫األبنية‬ ‫الهدم‬ ‫و‬ ‫التشييد‬ ‫مخلفات‬ ‫تقليل‬(
.)ing Reuse
.‫منها‬ ‫التخلص‬ ‫تكلفة‬ ‫من‬ ‫توفير‬ ‫ثم‬ ‫من‬ ‫و‬ ‫لها‬ ‫االجمالي‬ ‫الحجم‬ ‫تقليص‬ ‫بهدف‬ ‫تدويرها‬ ‫اعادة‬ ‫و‬ ‫التشغيلية‬ ‫المخلفات‬ ‫من‬ ‫التقليل‬
‫كاألوراق‬ ‫المواد‬ ‫بعض‬ ‫بوضع‬ ‫السكان‬ ‫نظر‬ ‫لفت‬ ‫بهدف‬ ‫مختلفة‬ ‫ألوان‬ ‫ذات‬ ‫النفايات‬ ‫لجميع‬ ‫حاويات‬ ‫بوضع‬ ‫صحيحة‬ ‫بطريقة‬ ‫فرزالنفايات‬
.‫ألوانها‬ ‫حسب‬ ‫لها‬ ‫المخصصة‬ ‫الحاويات‬ ‫في‬ ‫الكترونية‬ ‫األجهزة‬ ‫و‬ ‫المعادن‬ ‫و‬ ‫العضوية‬ ‫كالمواد‬ ‫األخرى‬ ‫المواد‬ ‫الى‬ ‫باالضافة‬ ‫الكرتون‬ ‫و‬
‫الى‬ ‫يحتاج‬ ‫مما‬ ‫بعيدة‬ ‫أماكن‬ ‫من‬ ‫استيرادها‬ ‫تخفيف‬ ‫بهدف‬ ‫االمكان‬ ‫قدر‬ ‫الجغرافي‬ ‫الموقع‬ ‫نفس‬ ‫في‬ ‫المحلية‬ ‫أو‬ ‫االقليمية‬ ‫المواد‬ ‫أستخدام‬
.‫النقل‬ ‫تكلفة‬ ‫تخفيض‬ ‫الى‬ ‫باالضافة‬ ‫البيئة‬ ‫على‬ ‫بالتلوث‬ ‫تبعث‬ ‫التي‬ ‫الشاحنات‬ ‫و‬ ‫البواخر‬ ‫استعمال‬
،‫جديد‬ ‫عن‬ ‫لنموها‬ ‫كثيرة‬ ‫سنين‬ ‫الى‬ ‫تحتاج‬ ‫التي‬ ‫الطبيعية‬ ‫المواد‬ ‫استعمال‬ ‫عدم‬ ‫و‬ ‫طبيعيا‬ ‫المتجددة‬ ‫المواد‬ ‫أو‬ ‫التصنيع‬ ‫معادة‬ ‫المواد‬ ‫أستخدام‬
.‫البيئة‬ ‫على‬ ‫السلبية‬ ‫اآلثار‬ ‫من‬ ‫التقليل‬ ‫بهدف‬
‫من‬ ‫بدل‬ ‫للبيئة‬ ‫صديقة‬ ‫أو‬ ‫التدوير‬ ‫معادة‬ ‫منتجات‬ ‫بأنها‬ ‫ملصق‬ ‫أو‬ ‫رمز‬ ‫عليها‬ ‫التي‬ ‫الكرتونية‬ ‫أو‬ ‫الورقية‬ ‫أو‬ ‫الخشبية‬ ‫المنتجات‬ ‫استعمال‬
.‫المخلفات‬ ‫زيادة‬ ‫بالتالي‬ ‫و‬ ‫أكثر‬ ‫مواد‬ ‫تستهلك‬ ‫التي‬ ‫الجديدة‬ ‫المواد‬ ‫استخدام‬
‫مخلفات‬ ‫استعمال‬
‫القديمة‬ ‫األبنية‬
‫الجديدة‬ ‫لألبنية‬
‫التي‬ ‫المواد‬ ‫استعمال‬
‫تؤكد‬ ‫ملصقات‬ ‫عليها‬
‫من‬ ‫مصنعة‬ ‫بأنها‬
‫متجددة‬ ‫مواد‬
‫األبنية‬ ‫مخلفات‬ ‫فرز‬
‫الستعمالها‬ ‫القديمة‬
‫الحقا‬
‫المواد‬ ‫استخدام‬
‫المحلية‬
‫حسب‬ ‫النفايات‬ ‫فرز‬
‫و‬ ‫الحاويات‬ ‫ألوان‬
‫المخلفات‬ ‫نوعية‬
‫المواد‬ ‫استخدام‬
‫التدوير‬ ‫معادة‬
‫الداخلية‬ ‫البيئة‬ ‫جودة‬ : ‫الخامس‬ ‫المحور‬
‫على‬ ‫الوعي‬ ‫زيادة‬ ‫في‬ ،‫الهواء‬ ‫في‬ ‫تطلق‬ ‫التي‬ ‫والغازات‬ ‫الكيميائة‬ ‫والمواد‬ ‫والحساسية‬ ‫التنفسية‬ ‫األمراض‬ ‫في‬ ‫الزيادة‬ ‫أسهمت‬ ‫وقد‬
‫في‬ ‫التحكم‬ ‫طريق‬ ‫عن‬ ‫المنازل‬ ‫داخل‬ ‫الهواء‬ ‫تحسين‬ ‫طريق‬ ‫عن‬ ‫الخضراء‬ ‫األبنية‬ ‫عليه‬ ‫تشدد‬ ‫ما‬ ‫هذا‬ ‫و‬ ‫المنازل‬ ‫داخل‬ ‫الهواء‬ ‫أهمية‬
: ‫هي‬ ‫الداخلية‬ ‫البيئة‬ ‫جودة‬ ‫لتحسين‬ ‫االستراتجيات‬ ‫أهم‬ .‫والترشيح‬ ‫التنقية‬ ‫خالل‬ ‫من‬ ‫عليها‬ ‫والقضاء‬ ‫وتقليلها‬ ‫التلوث‬ ‫مصادر‬
‫بمرشحات‬ ‫المزودة‬ ‫و‬ ‫مخصصة‬ ‫أمكان‬ ‫تخصيص‬ ‫فيجب‬ ‫التدخين‬ ‫حال‬ ‫في‬ ‫و‬ ،‫السكنية‬ ‫األماكن‬ ‫و‬ ‫العامة‬ ‫األماكن‬ ‫في‬ ‫التدخين‬ ‫عدم‬
.‫الهواء‬ ‫تنقية‬
.‫الجراثيم‬ ‫و‬ ‫العفن‬ ‫تكاثر‬ ‫و‬ ‫الغبار‬ ‫و‬ ‫الرطوبة‬ ‫تسرب‬ ‫منع‬ ‫بهدف‬ ‫عازلة‬ ‫مواد‬ ‫استخدام‬ ‫و‬ ‫الرطوبة‬ ‫عن‬ ‫بمعزل‬ ‫جاف‬ ‫المبنى‬ ‫ابقاء‬
.‫التنظيف‬ ‫أدوات‬ ‫بواسطة‬ ‫المنزل‬ ‫أو‬ ‫المبنى‬ ‫لتنظيف‬ ‫دوري‬ ‫برنامج‬ ‫وضع‬
.‫الهواء‬ ‫تلوث‬ ‫الى‬ ‫تؤدي‬ ‫التي‬ ‫األوساخ‬ ‫دخول‬ ‫تقليل‬ ‫أو‬ ‫لمنع‬ ‫لألرجل‬ ‫ممسحات‬ ‫بوضع‬ ‫النظافة‬ ‫على‬ ‫الحفاظ‬
‫والموجودة‬ ,)VOC, Volatile Organic Compound( ‫متطايرة‬ ‫عضوية‬ ‫مواد‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫المنتجات‬ ‫استخدام‬ ‫عدم‬
19
.‫التنظيف‬ ‫مواد‬ ‫و‬ ‫األثاث‬ ‫و‬ ‫السجاد‬ ‫و‬ ‫األصباغ‬ ‫في‬
.‫العالية‬ ‫للحرارة‬ ‫معرضة‬ ‫تكون‬ ‫عندما‬ ‫متطايرة‬ ‫عضوية‬ ‫مواد‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫األسقف‬ ‫و‬ ‫األرضيات‬ ‫و‬ ‫الدهانات‬ ‫استخدام‬ ‫منع‬
‫تحتوي‬ ‫التي‬ ‫المنتجات‬ ‫استخدام‬ ‫منع‬ ‫الى‬ ‫باالضافة‬ ،)Fomaldehyde( ‫الفورمالديهايد‬ ‫مادة‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫األثاث‬ ‫استخدام‬ ‫منع‬
.‫سرطانية‬ ‫أمراض‬ ‫الى‬ ‫تؤدي‬ ‫التي‬ ‫األبستوس‬ ‫و‬ ‫الزرنيخ‬ ‫مادة‬ ‫على‬
.‫الهواء‬ ‫تنقية‬ ‫مرشحات‬ ‫وضع‬ ‫مع‬ ‫للمبنى‬ ‫ميكانيكية‬ ‫أو‬ ‫طبيعية‬ ‫تهوئة‬ ‫تأمين‬
.‫المياه‬ ‫أنابيب‬ ‫حول‬ ‫و‬ ‫الكهربائية‬ ‫التسليكات‬ ‫حول‬ ‫الفتحات‬ ‫جميع‬ ‫غلق‬
.‫العامة‬ ‫التدخين‬ ‫مناطق‬ ‫و‬ ‫الحمامات‬ ‫في‬ ‫و‬ ‫الطهي‬ ‫أجهزة‬ ‫و‬ ‫الليزر‬ ‫طابعات‬ ‫مثل‬ ‫األجهزة‬ ‫من‬ ‫المنبعثة‬ ‫للعوادم‬ ‫تهوئة‬ ‫توفير‬
‫ألنظمة‬ ‫الترموستات‬ ‫خالل‬ ‫من‬ ‫المرغوبة‬ ‫الحرارة‬ ‫دراجة‬ ‫بتعديل‬ ‫لألشخاص‬ ‫السماح‬ ‫و‬ ‫الغرفة‬ ‫داخل‬ ‫الحرارة‬ ‫درجة‬ ‫تحسين‬
.‫التدفئة‬ ‫و‬ ‫التكييف‬
.‫الداخلية‬ ‫االنارة‬ ‫الضوئي‬ ‫الشعاع‬ ‫بمستوى‬ ‫التحكم‬ ‫خالل‬ ‫من‬ ‫الغرفة‬ ‫داخل‬ ‫المرغوبة‬ ‫االضاءة‬ ‫مستوى‬ ‫بتعديل‬ ‫لألشخاص‬ ‫السماح‬
.‫السكان‬ ‫راحة‬ ‫و‬ ‫وانتاجية‬ ‫مزاجية‬ ‫تحسين‬ ‫بهدف‬ ‫الطبيعية‬ ‫للمناظر‬ ‫الموجهة‬ ‫الزجاجية‬ ‫الواجهات‬ ‫اقامة‬ ‫و‬ ‫الطبيعية‬ ‫االنارة‬ ‫استخدام‬
‫المواد‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ ،‫السجاد‬ ‫و‬ ‫المزدوج‬ ‫الزجاج‬ ‫و‬ ‫للصوت‬ ‫الحاجبة‬ ‫الحواجز‬ ‫خالل‬ ‫من‬ ‫به‬ ‫التحكم‬ ‫عبر‬ ‫الضجيج‬ ‫من‬ ‫التقليل‬
.‫أكثر‬ ‫لمسافات‬ ‫يتنقل‬ ‫الضجيج‬ ‫تجعل‬ ‫التي‬ ‫للصوت‬ ‫العاكسة‬ ‫المواد‬ ‫استخدام‬ ‫تالفي‬ ‫و‬ ‫للضجيج‬ ‫الماصة‬
‫المواد‬ ‫استعمال‬
‫للضجيج‬ ‫الماصة‬
‫المواد‬ ‫استعمال‬ ‫منع‬
‫على‬ ‫تحتوي‬ ‫التي‬
‫عضوية‬ ‫مواد‬
‫مضرة‬
‫و‬ ‫طبيعية‬ ‫انارة‬ ‫تأمين‬
‫زجاجية‬ ‫واجهات‬
‫التهوية‬ ‫استخدام‬
‫التهوئة‬ ‫أو‬ ‫الطبيعية‬
‫الميكانيكية‬
‫للسكان‬ ‫السماح‬
‫مستوى‬ ‫بتعديل‬
‫درجة‬ ‫و‬ ‫االضاء‬
‫الغرفة‬ ‫حرارة‬
‫التدخين‬ ‫ممنوع‬
‫الخالصة‬
.‫ومستخدميها‬ ‫األبنية‬ ‫لمالكي‬ ‫والفوائد‬ ‫المنافع‬ ‫من‬ ‫الكثير‬ ‫تقدم‬ ‫وانما‬ ،‫وبيئية‬ ‫انشائية‬ ‫استدامة‬ ‫فقط‬ ‫ليست‬ ‫الخضراء‬ ‫األبنية‬ ،‫سبق‬ ‫ما‬ ‫لتلخيص‬
‫الداخلية‬ ‫والبيئة‬ ‫المتوفرة‬ ‫الراحة‬ ‫ذلك‬ ‫عدا‬ ،‫أطول‬ ‫افتراضي‬ ‫وعمر‬ ‫أقل‬ ‫صيانة‬ ‫لتكاليف‬ ‫باالضافة‬ ‫منخفضة‬ ‫التشغيل‬ ‫و‬ ‫البناء‬ ‫فتكاليف‬
‫األبنية‬ ‫خصائص‬ ‫من‬ ‫يعد‬ ‫هذا‬ ‫كل‬ ،‫الجو‬ ‫في‬ ‫التلوث‬ ‫نسبة‬ ‫و‬ ‫التكلفة‬ ‫تخفيض‬ ‫بالتالي‬ ‫و‬ ‫الطاقة‬ ‫توفير‬ ‫على‬ ‫أيضا‬ ‫ناهيك‬ ،‫صحيا‬ ‫األفضل‬
‫و‬ ‫بيته‬ ‫في‬ ‫منها‬ ‫بسيط‬ ‫جزء‬ ‫حتى‬ ‫ولو‬ ‫الخضراء‬ ‫األبنية‬ ‫استراتجيات‬ ‫اعتماد‬ ‫على‬ ‫بالتوجه‬ ‫يبدأ‬ ‫بأن‬ ‫منا‬ ‫واحد‬ ‫كل‬ ‫دور‬ ‫لذلك‬ .‫الخضراء‬
‫فلنجعل‬ ‫....لذلك‬ ‫االرض‬ ‫كوكبنا‬ ‫على‬ ‫بذلك‬ ‫نحافظ‬ ‫و‬ ‫به‬ ‫نحتذي‬ ‫حياة‬ ‫نمط‬ ‫و‬ ‫ثقافة‬ ‫القريب‬ ‫المستقبل‬ ‫في‬ ‫تصبح‬ ‫لكي‬ ‫عليها‬ ‫أوالدنا‬ ‫توعية‬
.).…So Go Green( ‫خضراء‬ ‫حياتنا‬
BIM MANAGER
20

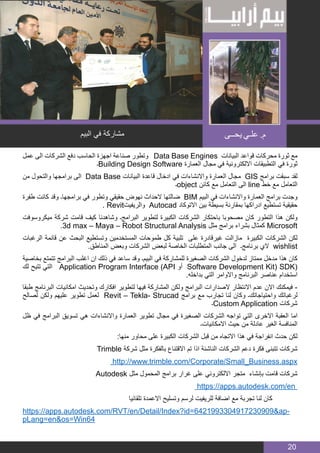

‫عمل‬ ‫الى‬ ‫الشركات‬ ‫دفع‬ ‫الحاسب‬ ‫اجهزة‬ ‫صناعة‬ ‫وتطور‬ Data Base Engines ‫البيانات‬ ‫قواعد‬ ‫محركات‬ ‫ثورة‬ ‫مع‬
‫۔‬Building Design Software ‫العمارة‬ ‫مجال‬ ‫في‬ ‫االلكترونية‬ ‫التطبيقات‬ ‫في‬ ‫ثورة‬
‫من‬ ‫والتحول‬ ‫برامجها‬ ‫الى‬ Data Base ‫البيانات‬ ‫قاعدة‬ ‫ادخال‬ ‫في‬ ‫واالنشاءات‬ ‫العمارة‬ ‫مجال‬ GIS ‫برامج‬ ‫سبقت‬ ‫لقد‬
‫۔‬object ‫كائن‬ ‫مع‬ ‫التعامل‬ ‫الى‬ line ‫خط‬ ‫مع‬ ‫التعامل‬
‫طفرة‬ ‫كانت‬ ‫وقد‬ ‫برامجها۔‬ ‫في‬ ‫وتطور‬ ‫حقيقي‬ ‫نهوض‬ ‫الحداث‬ ‫ضالتها‬ BIM ‫البيم‬ ‫في‬ ‫واالنشاءات‬ ‫العمارة‬ ‫برامج‬ ‫وجدت‬
. Revit‫والريفيت‬ Autocad ‫االتوكاد‬ ‫بين‬ ‫بسيطة‬ ‫بمقارنة‬ ‫ادراكها‬ ‫تستطيع‬ ‫حقيقية‬
‫ميكروسوفت‬ ‫شركة‬ ‫قامت‬ ‫كيف‬ ‫وشاهدنا‬ ‫البرامج۔‬ ‫لتطوير‬ ‫الكبيرة‬ ‫الشركات‬ ‫باحتكار‬ ‫مصحوبا‬ ‫كان‬ ‫التطور‬ ‫هذا‬ ‫ولكن‬
.3d max – Maya – Robot Structural Analysis ‫مثل‬ ‫برامج‬ ‫بشراء‬ ‫كمثال‬ Microsoft
‫الرغبات‬ ‫قائمة‬ ‫عن‬ ‫البحث‬ ‫وتستطيع‬ ‫المستخدمين‬ ‫طموحات‬ ‫كل‬ ‫تلبية‬ ‫على‬ ‫غيرقادرة‬ ‫مازالت‬ ‫الكبيرة‬ ‫الشركات‬ ‫لكن‬
.‫المناطق‬ ‫وبعض‬ ‫الشركات‬ ‫لبعض‬ ‫الخاصة‬ ‫المتطلبات‬ ‫جانب‬ ‫الى‬ ‫برنامج۔‬ ‫الي‬ wishlist
‫بخاصية‬ ‫تتمتع‬ ‫البرامج‬ ‫اغلب‬ ‫ان‬ ‫ذلك‬ ‫في‬ ‫ساعد‬ ‫وقد‬ ‫البيم۔‬ ‫في‬ ‫للمشاركة‬ ‫الصغيرة‬ ‫الشركات‬ ‫لدخول‬ ‫ممتاز‬ ‫مدخل‬ ‫هذا‬ ‫كان‬
‫لك‬ ‫تتيح‬ ‫التي‬ Application Program Interface (API ‫أو‬ Software Development Kit) SDK(
.‫بداخله‬ ‫التي‬ ‫واالوامر‬ ‫البرنامج‬ ‫عناصر‬ ‫استخدام‬
‫طبقا‬ ‫البرنامج‬ ‫امكانيات‬ ‫وتحديث‬ ‫افكارك‬ ‫لتطوير‬ ‫فيها‬ ‫المشاركة‬ ‫ولكن‬ ‫البرامج‬ ‫الصدارات‬ ‫االنتظار‬ ‫عدم‬ ‫االن‬ ‫فيمكنك‬ -
‫لصالح‬ ‫ولكن‬ ‫عليهم‬ ‫تطوير‬ ‫لعمل‬ Revit – Tekla- Strucad ‫برامج‬ ‫مع‬ ‫تجارب‬ ‫لنا‬ ‫وكان‬ ‫واحتياجاتك۔‬ ‫لرغباتك‬
‫۔‬Custom Application ‫شركات‬
‫ظل‬ ‫في‬ ‫البرامج‬ ‫تسويق‬ ‫هي‬ ‫واالنشاءات‬ ‫العمارة‬ ‫تطوير‬ ‫مجال‬ ‫في‬ ‫الصغيرة‬ ‫الشركات‬ ‫تواجه‬ ‫التي‬ ‫االخرى‬ ‫العقبة‬ ‫اما‬
‫االمكانيات۔‬ ‫حيث‬ ‫من‬ ‫عادلة‬ ‫الغير‬ ‫المنافسة‬
:‫منها‬ ‫محاور‬ ‫على‬ ‫الكبيرة‬ ‫الشركات‬ ‫قبل‬ ‫من‬ ‫االتجاه‬ ‫هذا‬ ‫في‬ ‫انفراجة‬ ‫حدث‬ ‫لكن‬
Trimble ‫شركة‬ ‫مثل‬ ‫بالفكرة‬ ‫االقتناع‬ ‫تم‬ ‫اذا‬ ‫الناشئة‬ ‫الشركات‬ ‫دعم‬ ‫فكرة‬ ‫تتبنى‬ ‫شركات‬
http://www.trimble.com/Corporate/Small_Business.aspx
Autodesk ‫مثل‬ ‫المحمول‬ ‫برامج‬ ‫غرار‬ ‫على‬ ‫االلكتروني‬ ‫متجر‬ ‫بإنشاء‬ ‫قامت‬ ‫شركات‬
https://apps.autodesk.com/en
‫تلقائيا‬ ‫االعمدة‬ ‫وتسليح‬ ‫لرسم‬ ‫للريفيت‬ ‫اضافة‬ ‫مع‬ ‫تجربة‬ ‫لنا‬ ‫كان‬
https://apps.autodesk.com/RVT/en/Detail/Index?id=6421993304917230909&ap-
pLang=en&os=Win64
‫البيم‬ ‫في‬ ‫مشاركة‬ ‫يحــى‬ ‫علـي‬ .‫م‬
21
‫منها‬ ‫الناشئة‬ ‫الشركات‬ ‫لدعم‬ ‫الشركات‬ ‫بعض‬ ‫بها‬ ‫تقوم‬ ‫التي‬ ‫المسابقات‬ ‫جانب‬ ‫الى‬ -
/http://www.mitarabcompetition.com
/http://astf.net
Arab Science and Technology Foundation ‫مسابقات‬ ‫من‬ ‫مسابقة‬ ‫في‬ ‫الفائزين‬ ‫من‬ ‫كنا‬ ‫هلل‬ ‫الحمد‬
‫المصرية‬ ‫للشركات‬ ‫وبالنسبة‬
http://www.itida.gov.eg/En/Pages/home.aspx
‫فيها‬ ‫عضو‬ ‫نحن‬ ‫هلل‬ ‫الحمد‬
‫اشارك؟‬ ‫فكيف‬ ‫البيم‬ ‫استخدم‬ ‫انا‬ -
-:‫خالل‬ ‫من‬ ‫البيم‬ ‫في‬ ‫نشارك‬ ‫ان‬ ‫لنا‬ ‫يمكن‬
C# - Visaul ‫لغة‬ ‫ذلك‬ ‫في‬ ‫المستخدمة‬ ‫اللغات‬ ‫ومن‬ ‫بالبرامج‬ ‫الخاصة‬ API ‫او‬ SDK ‫ال‬ ‫مع‬ ‫والتعامل‬ ‫البرمجة‬ ‫تعلم‬
Dynamo ‫مثل‬ ‫بعد‬ ‫تنضج‬ ‫لم‬ ‫لكن‬ ‫بقوة‬ ‫القادمة‬ ‫البرمجة‬ ‫جانب‬ ‫الى‬ ++basic.net – Python- Rubby- C
‫مشاركتنا‬ ‫اثراء‬ ‫وان‬ ‫لتنفيذها۔‬ ‫مبرمج‬ ‫مع‬ ‫تعاون‬ ‫انت‬ ‫تنفذها‬ ‫لم‬ ‫لو‬ ‫وحتى‬ ‫بفكرة‬ ‫بدأت‬ ‫الكبيرة‬ ‫االعمال‬ ‫فكل‬ ‫باالفكار‬ ‫المشاركة‬
‫ال‬ ‫االلي‬ ‫والحاسب‬ ‫البرمجة‬ ‫جامعات‬ ‫مع‬ ‫المتخصصة‬ ‫الجامعات‬ ‫لتتعاون‬ ‫خطة‬ ‫الحكومات‬ ‫وضع‬ ‫عدم‬ ‫ظل‬ ‫في‬ ‫البيم‬ ‫مجال‬ ‫في‬
‫االفراد۔‬ ‫بتعاون‬ ‫اال‬ ‫يكون‬
Prota ‫برنامج‬ ‫فخرج‬ ‫لذلك‬ ‫مثال‬ ‫التركية‬ ‫التجربة‬ ‫كانت‬ ‫لقد‬
/http://www.protayazilim.com
‫ينافس‬ ‫لم‬ ‫ان‬ ‫برنامج‬ ‫لديها‬ ‫ليصبح‬ ‫ماليا‬ ‫الحكومة‬ ‫ودعمته‬ ‫الرياضيات‬ ‫واستاذ‬ ‫والمبرمجيين‬ ‫المتخصصين‬ ‫بين‬ ‫مثمر‬ ‫تعاون‬ ‫من‬
‫داخليا۔‬ ‫اموال‬ ‫وفر‬ ‫انه‬ ‫اال‬ ‫عالميا‬
:‫هي‬ ‫اهتمام‬ ‫تجد‬ ‫التي‬ ‫االفكار‬ ‫فمن‬ ‫السوق‬ ‫وتوجهات‬ ‫االفكار‬ ‫بعض‬ ‫اشاركم‬ ‫ان‬ ‫احببت‬
•	‫جملة‬ ‫في‬ ‫اقل‬ ‫كلمة‬ ‫ضع‬ ‫عمال‬ ‫اقل‬ ‫مواد‬ ‫اقل‬ ‫طاقة‬ ‫اقل‬ ‫استهالك‬ ‫اقل‬ ‫تكلفة‬ ‫اقل‬ ‫بدراسة‬ ‫تقوم‬ ‫مجال‬ ‫اي‬ : Optimization
‫التي‬ ‫الفكرة‬ ‫ولكن‬ ‫البرامج‬ ‫بمساعدة‬ ‫ايجاده‬ ‫في‬ ‫المهندس‬ ‫على‬ ‫يعتمد‬ ‫المجال‬ ‫هذا‬ ‫مازال‬ ‫اليك۔‬ ‫يسعى‬ ‫الكل‬ ‫ان‬ ‫تجد‬ ‫ايجابية‬
‫۔‬ Optimal Solution ‫ال‬ ‫ليخرج‬ ‫البرنامج‬ ‫تطور‬ ‫كيف‬ ‫عليكم‬ ‫اطرحها‬ ‫ان‬ ‫اريد‬
•	‫انت‬ ‫تقوم‬ ‫اعتيادي‬ ‫نظام‬ ‫بانشاء‬ ‫ويقوم‬ ‫الخطوات‬ ‫لك‬ ‫يختصر‬ ‫البرنامج‬ ‫تجعل‬ ‫كيف‬ ‫وهي‬ :Automatic Generation
‫۔‬ EnrColumn ‫االداة‬ ‫ذلك‬ ‫على‬ ‫ومثال‬ ‫معينة‬ ‫معايير‬ ‫وفق‬ ‫به‬
•	‫عمل‬ ‫او‬ ‫قياسية‬ ‫لمواصفات‬ ‫طبقا‬ ‫ادواتك‬ ‫وتحويل‬ ‫قياسية‬ ‫مواصفات‬ ‫على‬ ‫تعتمد‬ ‫برامج‬ ‫دعم‬ : Standardization
)Industry Foundation Classes (IFC ‫الى‬ ‫مواصفاتك‬ ‫اضافة‬ ‫مثل‬ ‫بعد‬ ‫تدرج‬ ‫لم‬ ‫لمواضيع‬ ‫قياسية‬ ‫مواصفات‬
•	‫كيفية‬ ‫فيديوهات‬ ‫هيئة‬ ‫على‬ ‫والمتحركة‬ ‫والمصورة‬ ‫المكتوبة‬ ‫البيانات‬ ‫من‬ ‫كم‬ ‫اليوم‬ ‫العالم‬ ‫لدى‬ ‫اصبح‬ :Recognition
‫منها۔‬ ‫واالستفادة‬ ‫توظيفها‬ ‫يمكن‬ ‫معلومات‬ ‫الى‬ ‫وتحويلها‬ ‫البيانات‬ ‫هذه‬ ‫استثمار‬
•	‫هذه‬ ‫عن‬ ‫تبحث‬ ‫ان‬ ‫اريده‬ ‫ما‬ ‫كل‬ ‫النقطة‬ ‫هذه‬ ‫في‬ : Virtual Reality – Augmented Reality- Hololens
‫مجالك۔‬ ‫في‬ ‫التقنيات‬ ‫هذه‬ ‫توظف‬ ‫كيف‬ ‫وفكر‬ ‫الكلمات‬
‫عند‬ ‫ممكن‬ ‫يجعله‬ ‫عنه‬ ‫حديثك‬ ‫ربما‬ ‫نظرك‬ ‫وجهة‬ ‫من‬ ‫مستحيل‬ ‫االمر‬ ‫كان‬ ‫ومهما‬ ‫الصندوق‬ ‫خارج‬ ‫نفكر‬ ‫ان‬ ‫المقال‬ ‫من‬ ‫اريده‬ ‫ما‬
‫كتيرة۔‬ ‫دول‬ ‫فيه‬ ‫وسبقتنا‬ ‫متاح‬ ‫علم‬ ‫اصبحت‬ ‫البرمجة‬ ‫غيرك۔‬
‫ضخم۔‬ ‫عمل‬ ‫وراءه‬ ‫ولكن‬ ‫فراغ‬ ‫من‬ ‫ياتي‬ ‫لم‬ ‫وهذا‬ ‫الهند‬ ‫من‬ GOOGLE , APPLE ‫شركتي‬ ‫مديري‬ ‫ان‬ ‫اختم‬
BIM MANAGER
22

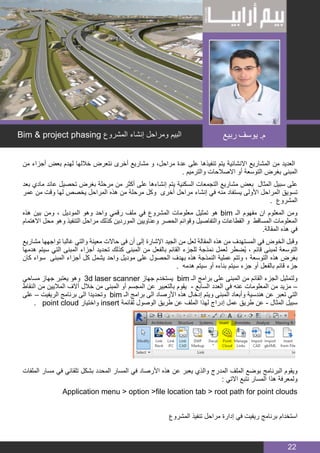

‫من‬ ‫أجزاء‬ ‫بعض‬ ‫لهدم‬ ‫خاللها‬ ‫نتعرض‬ ‫أخرى‬ ‫مشاريع‬ ‫و‬ ،‫مراحل‬ ‫عدة‬ ‫على‬ ‫تنفيذها‬ ‫يتم‬ ‫االنشائية‬ ‫المشاريع‬ ‫من‬ ‫العديد‬
. ‫والترميم‬ ‫االصالحات‬ ‫أو‬ ‫التوسعة‬ ‫بغرض‬ ‫المبنى‬
‫بعد‬ ‫مادي‬ ‫عائد‬ ‫تحصيل‬ ‫بغرض‬ ‫مرحلة‬ ‫من‬ ‫أكثر‬ ‫على‬ ‫إنشاءها‬ ‫يتم‬ ‫السكنية‬ ‫التجمعات‬ ‫مشاريع‬ ‫بعض‬ ‫المثال‬ ‫سبيل‬ ‫على‬
‫عمر‬ ‫من‬ ‫وقت‬ ‫لها‬ ‫يخصص‬ ‫المراحل‬ ‫هذه‬ ‫من‬ ‫مرحلة‬ ‫وكل‬ ‫أخرى‬ ‫مراحل‬ ‫إنشاء‬ ‫في‬ ‫منه‬ ‫يستفاد‬ ‫األولى‬ ‫المراحل‬ ‫تسويق‬
. ‫المشروع‬
‫هذه‬ ‫بين‬ ‫ومن‬ ، ‫الموديل‬ ‫وهو‬ ‫واحد‬ ‫رقمي‬ ‫ملف‬ ‫في‬ ‫المشروع‬ ‫معلومات‬ ‫تمثيل‬ ‫هو‬ bim ‫الـ‬ ‫مفهوم‬ ‫ان‬ ‫المعلوم‬ ‫ومن‬
‫االهتمام‬ ‫محل‬ ‫وهو‬ ‫التنفيذ‬ ‫مراحل‬ ‫كذلك‬ ‫الموردين‬ ‫وعناويين‬ ‫الحصر‬ ‫وقوائم‬ ‫والتفاصيل‬ ‫القطاعات‬ ‫و‬ ‫المساقط‬ ‫المعلومات‬
.‫المقالة‬ ‫هذه‬ ‫في‬
‫مشاريع‬ ‫تواجهها‬ ‫غالبا‬ ‫والتي‬ ‫معينة‬ ‫حاالت‬ ‫فى‬ ‫أن‬ ‫إلى‬ ‫اإلشارة‬ ‫الجيد‬ ‫من‬ ‫لعل‬ ‫المقالة‬ ‫هذه‬ ‫من‬ ‫المستهدف‬ ‫في‬ ‫الخوض‬ ‫وقبل‬
‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫المبنى‬ ‫أجزاء‬ ‫تحديد‬ ‫كذلك‬ ‫المبنى‬ ‫من‬ ‫بالفعل‬ ‫القائم‬ ‫للجزء‬ ‫نمذجة‬ ‫لعمل‬ ‫ُضطر‬‫ي‬ ، ‫قائم‬ ‫لمبنى‬ ‫التوسعة‬
‫كان‬ ‫سواء‬ ‫المبنى‬ ‫أجزاء‬ ‫كل‬ ‫يشمل‬ ‫واحد‬ ‫موديل‬ ‫على‬ ‫الحصول‬ ‫بهدف‬ ‫هذه‬ ‫النمذجة‬ ‫عملية‬ ‫وتتم‬ ، ‫التوسعة‬ ‫هذه‬ ‫بغرض‬
. ‫هدمه‬ ‫سيتم‬ ‫أو‬ ‫بناءه‬ ‫سيتم‬ ‫جزء‬ ‫أو‬ ‫بالفعل‬ ‫قائم‬ ‫جزء‬
‫مساحي‬ ‫جهاز‬ ‫يعتبر‬ ‫وهو‬ 3d laser scanner ‫جهاز‬ ‫يستخدم‬ bim ‫الـ‬ ‫برامج‬ ‫على‬ ‫المبنى‬ ‫من‬ ‫القائم‬ ‫الجزء‬ ‫ولتمثيل‬
‫النقاط‬ ‫من‬ ‫الماليين‬ ‫آالف‬ ‫خالل‬ ‫من‬ ‫المبنى‬ ‫أو‬ ‫المجسم‬ ‫عن‬ ‫بالتعبير‬ ‫يقوم‬ - ‫السابع‬ ‫العدد‬ ‫في‬ ‫عنه‬ ‫المعلومات‬ ‫من‬ ‫مزيد‬ –
‫على‬ – ‫الريفيت‬ ‫برنامج‬ ‫الى‬ ‫وتحديدا‬ bim ‫الـ‬ ‫برامج‬ ‫الى‬ ‫األرصاد‬ ‫هذه‬ ‫إدخال‬ ‫ويتم‬ ‫المبنى‬ ‫وأبعاد‬ ‫هندسية‬ ‫عن‬ ‫تعبر‬ ‫التي‬
. point cloud ‫واختيار‬ insert ‫لقائمة‬ ‫الوصول‬ ‫طريق‬ ‫عن‬ ‫الملف‬ ‫لهذا‬ ‫إدراج‬ ‫عمل‬ ‫طريق‬ ‫عن‬ - ‫المثال‬ ‫سبيل‬
‫الملفات‬ ‫مسار‬ ‫في‬ ‫تلقائي‬ ‫بشكل‬ ‫المحدد‬ ‫المسار‬ ‫في‬ ‫األرصاد‬ ‫هذه‬ ‫عن‬ ‫يعبر‬ ‫والذي‬ ‫المدرج‬ ‫الملف‬ ‫بوضع‬ ‫البرنامج‬ ‫ويقوم‬
: ‫االتي‬ ‫نتبع‬ ‫المسار‬ ‫هذا‬ ‫ولمعرفة‬
Application menu > option >file location tab > root path for point clouds
‫المشروع‬ ‫تنفيذ‬ ‫مراحل‬ ‫إدارة‬ ‫في‬ ‫ريفيت‬ ‫برنامج‬ ‫استخدام‬
Bim & project phasing ‫المشروع‬ ‫إنشاء‬ ‫ومراحل‬ ‫البيم‬ ‫ربيع‬ ‫يوسف‬ .‫م‬
23
: ‫عامة‬ ‫نظرة‬
‫عدة‬ ‫من‬ ‫يتكون‬ ‫مشروع‬ ‫تصورنا‬ ‫لو‬ – ‫المثال‬ ‫سبيل‬ ‫على‬ – ‫المشروع‬ ‫لتنفيذ‬ ‫مراحل‬ ‫إنشاء‬ ‫إمكانية‬ ‫يعطينا‬ ‫الريفيت‬ ‫برنامج‬
....‫وهكذا‬ 3 ‫مبنى‬ ‫ثم‬ 2 ‫مبنى‬ ‫ثم‬ 1 ‫مبنى‬ ‫إنشاء‬ ‫يتم‬ ‫حيث‬ ‫مبنى‬ ‫لكل‬ ‫إنشاء‬ ‫مرحلة‬ ‫تحديد‬ ‫يمكن‬ ‫مباني‬
‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫عرض‬ ‫يتم‬ ‫بحيث‬ ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫تعرض‬ ‫التي‬ ‫العناصر‬ ‫لتحديد‬ ‫للرؤية‬ ‫فلتر‬ ‫تطبيق‬ ‫السهل‬ ‫من‬ ‫كذلك‬
.‫التالية‬ ‫الفقرات‬ ‫فى‬ ‫ذلك‬ ‫على‬ ‫وسنتعرف‬ ، ‫أكثر‬ ‫أو‬ ‫معينة‬ ‫مرحلة‬ ‫في‬ ‫إنشائها‬
ً‫ة‬‫كامل‬ ‫المشروع‬ ‫عناصر‬ ‫كميات‬ ‫لحصر‬ ‫الحاجة‬ ‫دون‬ ‫معينة‬ ‫مرحله‬ ‫فى‬ ‫تنفيذها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫لكميات‬ ‫حصر‬ ‫عمل‬ ‫يمكن‬
: ‫ذلك‬ ‫على‬ ‫مثال‬ .
‫سيتم‬ ‫التي‬ ‫األبواب‬ ‫او‬ ‫المبنى‬ ‫من‬ ‫بالفعل‬ ‫القائم‬ ‫بالجزء‬ ‫الموجودة‬ ‫االبواب‬ ‫بإستثناء‬ 1 ‫مرحلة‬ ‫فى‬ ‫ستنفذ‬ ‫التي‬ ‫االبواب‬ ‫حصر‬
. ‫الحقة‬ ‫مرحلة‬ ‫في‬ ‫إنشائها‬
‫تنفيذ‬ ‫مراحل‬ ‫حسب‬ ‫على‬ views ‫الرؤية‬ ‫مساقط‬ ‫لتصنيف‬ project browser ‫المشروع‬ ‫لمتصفح‬ ‫تقسيم‬ ‫عمل‬ ‫متاح‬
. ‫المشروع‬
phase properties ‫اإلنشاء‬ ‫مراحل‬ ‫خصائص‬
. ‫المرحلة‬ ‫لهذه‬ ‫العناصر‬ ‫بعض‬ ‫تخصيص‬ ‫يتم‬ ‫ما‬ ‫مرحلة‬ ‫عمل‬ ‫عند‬
‫والسمالت‬ ‫والمسلحة‬ ‫العادية‬ ‫القواعد‬ ‫تشمل‬ ‫األساسات‬ ‫مرحلة‬ : ‫مثال‬
) phase ( ‫معينة‬ ‫مرحلة‬ ‫نسخة‬ ‫كل‬ ‫على‬ ‫ونطبق‬ ) duplicate view ( ‫رؤية‬ ‫لمسقط‬ ‫نسخة‬ ‫من‬ ‫أكثر‬ ‫عمل‬ ‫يمكن‬ ‫أيضا‬
. ‫رؤية‬ ‫مسقط‬ ‫لكل‬ )phase filter(‫فلتر‬ ‫تخصيص‬ ‫كذلك‬ ،
: ‫مجموعتين‬ ‫الى‬ ‫تقسيمها‬ ‫يمكن‬ phase properties ‫بالمراحل‬ ‫المتعلقة‬ ‫والخصائص‬
Phase Properties for Views ‫الرؤية‬ ‫بمساقط‬ ‫متعلقة‬ ‫خصائص‬ – 1
. view ‫الرؤية‬ ‫لمسقط‬ ‫المخصصة‬ ‫المرحلة‬ ‫اسم‬ ‫تحدد‬ ‫وهي‬ > Phase
. ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫العناصر‬ ‫عرض‬ ‫طريقة‬ ‫في‬ ‫التحكم‬ ‫من‬ ‫وتمكنك‬ > Phase Filter
‫يتم‬ ‫بالفعل‬ ‫الموجودة‬ ‫بينماالحوائط‬ ‫متقطع‬ ‫وخط‬ ‫مميز‬ ‫بلون‬ ‫بخطوط‬ ‫رسمها‬ ‫يتم‬ ‫الحقا‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫الحوائط‬ > ‫مثال‬
‫متصل‬ ‫وخط‬ ‫االسود‬ ‫باللون‬ ‫رسمها‬

Phase Properties for Elements ‫بالعناصر‬ ‫متعلقة‬ ‫خصائص‬ – 2
: ‫خاصيتين‬ ‫الريفيت‬ ‫مشروع‬ ‫داخل‬ ‫إنشاءه‬ ‫يتم‬ ‫عنصر‬ ‫لكل‬
‫المرحلة‬ ‫نفس‬ ‫تلقائي‬ ‫بشكل‬ ‫وتأخد‬ ‫العنصر‬ ‫هذا‬ ‫إنشاء‬ ‫فيها‬ ‫سيتم‬ ‫التي‬ ‫المرحلة‬ ‫تحدد‬ ‫خاصية‬ ‫وهي‬ > Phase Created
24
. )view( ‫الرؤية‬ ‫مسقط‬ ‫خصائص‬ ‫ضمن‬ ‫الموجودة‬ phase ‫خاصية‬ ‫في‬ ‫المحدد‬
‫كون‬ ‫حالة‬ ‫في‬ ‫مفيدة‬ ‫خاصية‬ ‫وهي‬ ‫العنصر‬ ‫هذا‬ ‫هدم‬ ‫فيها‬ ‫سيتم‬ ‫التي‬ ‫المرحلة‬ ‫تحدد‬ ‫وهي‬ > Phase Demolished
. ‫التوسعة‬ ‫أو‬ ‫الترميم‬ ‫بغرض‬ ‫هدمه‬ ‫سيتم‬ ‫قائم‬ ‫مبنى‬ ‫من‬ ‫جزء‬ ‫أو‬ ‫مؤقتة‬ ‫منشئات‬ ‫على‬ ‫يحتوي‬ ‫المشروع‬
Phase Properties for Elements
Creating Phases ‫المراحل‬ ‫إنشاء‬
‫أو‬ Phases ‫نختر‬ Phasing ‫لوحة‬ ‫ومن‬ Manage ‫التبويب‬ ‫نختر‬ ‫المشروع‬ ‫تنفيذ‬ ‫بها‬ ‫سيمر‬ ‫التي‬ ‫المراحل‬ ‫النشاء‬
‫الموضحة‬ ‫الصورة‬ ‫فى‬ ‫كما‬
‫التالية‬ ‫النافذة‬ ‫لنا‬ ‫سيظهر‬
: ‫ان‬ ‫منها‬ ‫ونالحظ‬
25
past ‫كلمتي‬ ‫نالحظ‬ ‫ولذلك‬ ‫المرحلة‬ ‫اسم‬ ‫يسار‬ ‫على‬ ‫الموجود‬ ‫الترقيم‬ ‫حسب‬ ‫الترتيب‬ ‫على‬ ‫لألحدث‬ ‫األقدم‬ ‫من‬ ‫ترتيبها‬ ‫يتم‬ ‫االنشاء‬ ‫مراحل‬
.‫الزمني‬ ‫التسلسل‬ ‫لتوضيح‬ ‫بالصورة‬ ‫الجدول‬ ‫واسفل‬ ‫أعلى‬ future ‫و‬
‫كالمباني‬ ‫بالفعل‬ ‫الموجودة‬ ‫العناصر‬ ‫تحتوي‬ ‫ان‬ ‫المفترض‬ ‫من‬ ‫التي‬ ‫المرحلة‬ ‫وهي‬ existing ‫بإسم‬ ‫إنشاء‬ ‫مرحلة‬ ‫وجود‬ ‫نالحظ‬ ‫كذلك‬
.‫الحالة‬ ‫هذه‬ ‫وجدت‬ ‫إن‬ ‫وذلك‬ ‫بناءها‬ ‫يتم‬ ‫لن‬ ‫والتي‬ ‫بالفعل‬ ‫القائمة‬
‫يمين‬ ‫على‬ ‫الموجودة‬ insert ‫الى‬ ‫نذهب‬ ‫ثم‬ ‫منهما‬ ‫واحدة‬ ‫نختر‬ ‫أو‬ ‫الموجودة‬ ‫المراحل‬ ‫اسم‬ ‫في‬ ‫نغير‬ ‫أن‬ ‫إما‬ > ‫جديدة‬ ‫مرحلة‬ ‫النشاء‬
. ‫المطلوب‬ ‫الترتيب‬ ‫حسب‬ ‫على‬ before ‫أو‬ after ‫ونختر‬ ‫الصورة‬
.‫واحدة‬ ‫مرحلة‬ ‫ليصبحا‬ ، ‫الرغبة‬ ‫حسب‬ previous ‫أو‬ next ‫ثم‬ combine ‫نختر‬ ‫ثم‬ ‫ما‬ ‫مرحلة‬ ‫نختر‬ > ‫سويا‬ ‫مرحلتين‬ ‫لدمج‬
Phase Filters ‫اإلنشاء‬ ‫مراحل‬ ‫فالتر‬
‫إعتمادا‬ ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫النموذج‬ ‫عناصر‬ ‫عرض‬ ‫طريقة‬ ‫في‬ ‫للتحكم‬ )view( ‫الرؤية‬ ‫مسقط‬ ‫على‬ ‫تطبيقها‬ ‫يتم‬ ‫خاصية‬ ‫هو‬ ‫الفلتر‬
)phase status ( ‫اسمها‬ ‫أخرى‬ ‫خاصية‬ ‫على‬
: ‫كاآلتي‬ ‫النموذج‬ ‫عناصر‬ ‫بين‬ ‫تفرق‬ >phase status
.‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫إنشاءه‬ ‫سيتم‬ ‫عنصر‬ ‫وهو‬ --- )new(
. ‫الحالية‬ ‫بالمرحلة‬ ‫موجود‬ ‫يزال‬ ‫وال‬ ‫الحالية‬ ‫المرحلة‬ ‫تسبق‬ ‫مرحلة‬ ‫في‬ ‫إنشاءه‬ ‫تم‬ ‫عنصر‬ ‫وهو‬ ---)existing(
. ‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫هدمه‬ ‫سيتم‬ ‫عنصر‬ ‫وهو‬ --- )demolished(
.‫المؤقتة‬ ‫االنشاءات‬ ‫أو‬ ‫كالسقاالت‬ ‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫وهدمه‬ ‫إنشاءه‬ ‫يتم‬ ‫مؤقت‬ ‫عنصر‬ ‫وهو‬ --- )temporary(
. view ‫بالـ‬ ‫الخاصة‬ ) phase( ‫خاصية‬ ‫في‬ ‫المحددة‬ ‫المرحلة‬ ‫هي‬ ‫الحالية‬ ‫المرحلة‬ >> ‫ملحوظة‬
Default Phase Filters ‫إفتراضية‬ ‫فالتر‬ ‫على‬ ‫يحتوي‬ ‫ريفيت‬ ‫مشروع‬ ‫كل‬ >>
‫ويظهر‬ ، ‫البرنامج‬ ‫في‬ ‫االفتراضي‬ ‫بالشكل‬ ‫عرضها‬ ‫طريقة‬ ‫محدد‬ ‫هو‬ ‫كما‬ ‫الجديدة‬ ‫العناصر‬ ‫يظهر‬ ‫الفلتر‬ ‫وهذا‬ > Show All #
‫مرحلة‬ ‫لكل‬ ‫المعدل‬ ‫الرسومي‬ ‫العرض‬ ‫وضع‬ ‫في‬ ‫محدد‬ ‫هو‬ ‫كما‬ ) existing , demolished , temporary( ‫العناصر‬ ‫باقي‬
.‫الرغبة‬ ‫حسب‬ ‫تعديله‬ ‫ويتم‬ Graphic Overrides settings
.‫الجديدة‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫يظهر‬ > show Demo +new #
. )model( ‫بالنموذج‬ ‫الجديدة‬ ‫العناصر‬ ‫جميع‬ ‫يظهر‬ > Show New #
‫في‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫سابقة‬ ‫مراحل‬ ‫من‬ ‫الموجودة‬ ‫العناصر‬ ‫يظهر‬ > Show Previous + Demo #
.‫المرحلة‬ ‫هذه‬
.‫سابقة‬ ‫مراحل‬ ‫من‬ ‫الموجودة‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫الجديدة‬ ‫العناصر‬ ‫يظهر‬ > Show Previous + New #
‫أول‬ ‫عند‬ ‫الفلتر‬ ‫هذا‬ ‫تطبيق‬ ‫حال‬ ‫وفي‬ ، ‫السابقة‬ ‫المراحل‬ ‫في‬ ‫إنشائها‬ ‫تم‬ ‫التي‬ ‫العناصر‬ ‫يظهر‬ > Show Previous Phase #
.‫عناصر‬ ‫اية‬ ‫عرض‬ ‫يتم‬ ‫لن‬ ‫مرحلة‬
‫التالية‬ ‫بالصورة‬ ‫والفالتر‬ phase status ‫بين‬ ‫العالقة‬ ‫الحظ‬ >> ‫ملحوظة‬
26
Creating Phase Filters ‫اإلنشاء‬ ‫لمراحل‬ ‫فلتر‬ ‫إنشاء‬
Phase Filters ‫التبويب‬ ‫أختر‬ ‫ستظهر‬ ‫التي‬ ‫النافذة‬ ‫ومن‬ Phasing ‫إختر‬ Phasing ‫لوحة‬ ‫ومنه‬ Manage ‫التبويب‬ ‫أختر‬
.‫تريد‬ ‫التي‬ ‫العرض‬ ‫طريق‬ ‫حدد‬ ‫و‬ ‫الفلتر‬ ‫اسم‬ ‫اكتب‬ ‫ذلك‬ ‫بعد‬ ، new ‫أختر‬ ‫ثم‬
view) Applying Phase Filters( ‫الرؤية‬ ‫مساقط‬ ‫على‬ ‫فلتر‬ ‫تطبيق‬
‫لخاصية‬ ‫تريد‬ ‫الذي‬ ‫الفلتر‬ ‫حدد‬ ، )phasing( ‫المراحل‬ ‫خصائص‬ ‫ومن‬ ‫له‬ ‫فلتر‬ ‫تخصيص‬ ‫تريد‬ ‫الذي‬ )view( ‫الرؤية‬ ‫مسقط‬ ‫إفتح‬
. Phase Filter
Demolishing Elements ‫المبنى‬ ‫عناصر‬ ‫هدم‬
‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫هدمه‬ ‫سيتم‬ ‫أنه‬ ‫على‬ ‫ما‬ ‫عنصر‬ ‫لتحديد‬ ‫الهدم‬ ‫أداة‬ ‫تستخدم‬
‫نفس‬ ‫لها‬ ‫التي‬ )views( ‫الرؤية‬ ‫مساقط‬ ‫جميع‬ ‫في‬ ‫هدمه‬ ‫تم‬ ‫انه‬ ‫على‬ ‫العنصر‬ ‫هذا‬ ‫تحديد‬ ‫سيتم‬ ‫محددة‬ view ‫في‬ ‫عنصر‬ ‫هدم‬ ‫حالة‬ ‫في‬
.‫المرحلة‬
. )temporary( ‫مؤقت‬ ‫عنصر‬ ‫اعتباره‬ ‫يتم‬ ‫المرحلة‬ ‫نفس‬ ‫في‬ ‫وهدمه‬ ‫ما‬ ‫عنصر‬ ‫إنشاء‬ ‫عند‬ >> ‫ملحوظة‬
Using the Demolish Tool ‫الهدم‬ ‫أداة‬ ‫إستخدام‬
. demolish ‫وأختر‬ geometry ‫لوحة‬ ‫إلى‬ ‫انتقل‬ modify ‫تبويب‬ ‫من‬ ‫و‬ ‫هدمه‬ ‫تريد‬ ‫الذي‬ ‫العنصر‬ ‫إختر‬
27
BIM MANAGER
28
‫بعض‬ ‫وتطبيق‬ ‫بالدينامو‬ ‫الريفيت‬ ‫توصيل‬ ‫فيه‬ ‫نريد‬ ‫والذي‬ ‫الجديد‬ ‫بالدرس‬ ‫الستكماله‬ ‫السابق‬ ‫الدرس‬ ‫بتلخيص‬ ‫سنقوم‬
‫السابق‬ ‫الدرس‬ ‫فى‬ ‫تناولها‬ ‫تم‬ ‫والتي‬ ‫الرياضية‬ ‫العالقات‬
‫المعماري‬ ‫التصميم‬ ‫عملية‬ ‫في‬ ‫المختلفة‬ ‫الرياضية‬ ‫التطبيقات‬ ‫استخدام‬ ‫في‬ ‫الفرصة‬ ‫لنا‬ ‫أتاح‬ ‫الدينامو‬ ‫فان‬ ‫سابقا‬ ‫ذكرنا‬ ‫كما‬
SIN CURVE ‫السابقة‬ ‫الرياضية‬ ‫العالقة‬ ‫نفس‬ ‫بتطبيق‬ ‫الشجري‬ ‫التكوين‬ ‫لتصميم‬ ‫باستخدامه‬ ‫سنقوم‬ ‫ما‬ ‫وهو‬
By Coordinates X,Y,Z ‫النقطة‬ ‫نوع‬ ‫واختر‬ ‫نقطة‬ ‫عن‬ search ‫البحث‬ ‫خانة‬ ‫في‬ ‫ابحث‬ 	.1
‫النقطة‬ ‫لهذة‬ ‫احداثيات‬ ‫تحديد‬ ‫ويجب‬ ‫معرفة‬ ‫غير‬ ‫ولكنها‬ ‫نقطة‬ ‫الملف‬ ‫فى‬ ‫عندك‬ ‫سيصبح‬
X,Y,Z ‫الثالث‬ ‫النقاط‬ ‫لتعريف‬ ‫وذلك‬ Number ‫اسمه‬ ‫عنصر‬ ‫سنضيف‬ ‫الثانية‬ ‫الخطوة‬ ‫في‬ 	.2
‫النقطة‬ ‫محاور‬ ‫من‬ ‫محور‬ ‫لكل‬ ‫نقاط‬ 3 ‫الى‬ ‫سنحتاج‬ ‫وبالطبع‬
‫سويا‬ ‫والدينامو‬ ‫الريفيت‬ ‫باستخدام‬ ‫شجري‬ ‫لتكوين‬ ‫تصميم‬ )‫الثالث‬ ‫(الدرس‬ ‫السياري‬ ‫سامر‬ .‫د‬
29

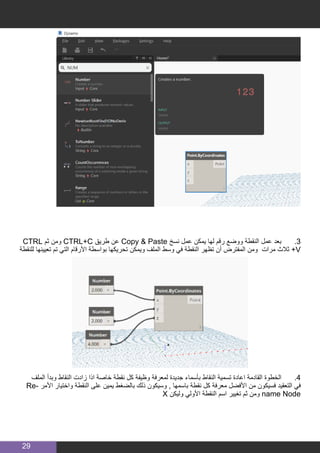

CTRL ‫ثم‬ ‫ومن‬ CTRL+C ‫طريق‬ ‫عن‬ Copy & Paste ‫نسخ‬ ‫عمل‬ ‫يمكن‬ ‫لها‬ ‫رقم‬ ‫ووضع‬ ‫النقطة‬ ‫عمل‬ ‫بعد‬ 	.3
‫للنقطة‬ ‫تعيينها‬ ‫تم‬ ‫التي‬ ‫األرقام‬ ‫بواسطة‬ ‫تحريكها‬ ‫ويمكن‬ ‫الملف‬ ‫وسط‬ ‫في‬ ‫النقطة‬ ‫تظهر‬ ‫أن‬ ‫المفترض‬ ‫ومن‬ ‫مرات‬ ‫ثالث‬ +V
‫الملف‬ ‫وبدأ‬ ‫النقاط‬ ‫زادت‬ ‫اذا‬ ‫خاصة‬ ‫نقطة‬ ‫كل‬ ‫وظيفة‬ ‫لمعرفة‬ ‫جديدة‬ ‫بأسماء‬ ‫النقاط‬ ‫تسمية‬ ‫اعادة‬ ‫القادمة‬ ‫الخطوة‬ 	.4
Re� ‫األم ر‬ ‫واختيار‬ ‫النقطة‬ ‫على‬ ‫يمين‬ ‫بالضغط‬ ‫ذلك‬ ‫وسيكون‬ , ‫باسمها‬ ‫نقطة‬ ‫كل‬ ‫معرفة‬ ‫األفضل‬ ‫من‬ ‫فسيكون‬ ‫التعقيد‬ ‫في‬
X ‫وليكن‬ ‫األولي‬ ‫النقطة‬ ‫اسم‬ ‫تغيير‬ ‫ثم‬ ‫ومن‬ name Node
30
X,Y,Z ‫التوالي‬ ‫على‬ ‫لتكون‬ ‫األخرى‬ ‫النقاط‬ ‫اسماء‬ ‫نغير‬ ‫الطريقة‬ ‫بنفس‬ 	.5
X ‫ال‬ ‫محور‬ ‫اتجاه‬ ‫نفس‬ ‫في‬ ‫النقاط‬ ‫من‬ ‫مجموعة‬ ‫تكوين‬ ‫اآلن‬ ‫نريد‬ 	.6
‫التالي‬ ‫الشكل‬ ‫فى‬ ‫مبين‬ ‫هو‬ ‫كما‬ $A..20..0 ‫اآلتي‬ ‫الكود‬ ‫ونكتب‬ X ‫ال‬ ‫نقطة‬ ‫قيمة‬ ‫على‬ ‫بالضغط‬ ‫سنقوم‬ 	.7
31
‫ان‬ ‫بسبب‬ ‫وذلك‬ ‫الدينامو‬ ‫أوامر‬ ‫في‬ ‫ما‬ ‫خطأ‬ ‫وجود‬ ‫على‬ ‫يدل‬ ‫مما‬ ‫الباهت‬ ‫األصفر‬ ‫اللون‬ ‫الى‬ ‫المستطيالت‬ ‫ستتحول‬ 	.8
‫النقاط‬ ‫ووضع‬ ‫نسخ‬ ‫كيفية‬ ‫يعرف‬ ‫ال‬ ‫البرنامج‬
X ‫ال‬ ‫نقطة‬ ‫على‬ ‫السابق‬ ‫الدرس‬ ‫من‬ ‫عليها‬ ‫تعرفنا‬ ‫التي‬ Integer slider ‫نزيد‬ ‫الخطأ‬ ‫هذا‬ ‫لتصليح‬ 	.9
‫كلما‬ ‫ان‬ ‫أيضا‬ ‫ونالحظ‬ ‫بسهولة‬ ‫تمت‬ ‫التكرار‬ ‫عملية‬ ‫أن‬ ‫وسنجد‬ 1 ‫رقم‬ ‫على‬ ‫مضبوط‬Integer slider ‫ال‬ ‫أن‬ ‫نتأكد‬ 	.10
‫تدريجيا‬ ‫النقاط‬ ‫عدد‬ ‫يقل‬ ‫الرقم‬ ‫زدنا‬
‫األمر‬ ‫بهذا‬ ‫السابقة‬ ‫النقطة‬ ‫ونوصل‬ Watch ‫أمر‬ ‫وهو‬ ‫كلها‬ ‫النقاط‬ ‫وسرد‬ ‫لبيان‬ ‫هام‬ ‫بأمر‬ ‫االستعانة‬ ‫أيضا‬ ‫يمكننا‬ 	.11
‫األسفل‬ ‫في‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫اضافتها‬ ‫تمت‬ ‫التي‬ ‫النقاط‬ ‫كل‬ ‫سجل‬ ‫أنه‬ ‫وسنجد‬
‫بعمليات‬ ‫للقيام‬ ‫تمهيدا‬ ‫قليال‬ ‫األمر‬ ‫بتبسيط‬ ‫سنقوم‬ ‫النقاط‬ ‫من‬ ‫لمجموعة‬ ‫قوائم‬ ‫وعمل‬ ‫النقاط‬ ‫وضع‬ ‫على‬ ‫التدريب‬ ‫بعد‬ 	.12
‫أخرى‬
X ‫ال‬ ‫احداثيات‬ ‫على‬ ‫فقط‬ ‫واالبقاء‬Y,Z ‫و‬ ‫ال‬ ‫احداثيات‬ ‫مسح‬ ‫اآلن‬ ‫يمكنك‬ 	.13
32
‫ال‬ ‫عالم‬ ‫في‬ ‫وادخالها‬ ‫المتطورة‬ ‫الحسابية‬ ‫العمليات‬ ‫من‬ ‫العديد‬ ‫وتطبيق‬ ‫استخدام‬ ‫امكانية‬ ‫الدينامو‬ ‫مميزات‬ ‫ضمن‬ ‫من‬ 	.14
SIN CURVE ‫ال‬ ‫اسمها‬ ‫شهيرة‬ ‫رياضية‬ ‫عالقة‬ ‫على‬ ‫التعرف‬ ‫ويمكن‬BIM
SIN CURVE ‫سابقا‬ ‫المذكورة‬ ‫العالقة‬ ‫هذه‬ ‫على‬ ‫الجانبية‬ ‫القائمة‬ ‫في‬ ‫نبحث‬ 	.15
33
‫في‬ ‫النقاط‬ ‫مواقع‬ ‫ان‬ ‫يعني‬ ‫مما‬ ‫رسمها‬ ‫تم‬ ‫التي‬ ‫النقاط‬ ‫لمجموعة‬ Y ‫ال‬ ‫محور‬ ‫على‬ SIN CURVE ‫ال‬ ‫ربط‬ ‫يمكن‬ 	.16
SIN CURVE ‫ال‬ ‫شكل‬ ‫متخذة‬ Y ‫ال‬ ‫محور‬ ‫اتجاه‬ ‫في‬ ‫ستتغير‬ ‫السفلي‬ ‫الصف‬
‫هذا‬ ‫ويسمى‬ ‫زوايا‬ ‫الى‬ ‫األرقام‬ ‫لتحويل‬ ‫محول‬ ‫وضع‬ ‫يمكن‬ SIN CURVE ‫بال‬ ‫الخاصة‬ ‫الزوايا‬ ‫في‬ ‫للتحكم‬ 	.17
‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ RADIANS TO DEGREES ‫بـ‬ ‫المحول‬
‫الى‬ ‫بالتالي‬ ‫تتحول‬ ‫والتي‬ RADIANS ‫ال‬ ‫خاصية‬ ‫على‬ X ‫ال‬ ‫محور‬ ‫من‬ ‫النقاط‬ ‫مجموعة‬ ‫تحميل‬ ‫يمكن‬ ‫اآلن‬ 	.18
‫من‬ ‫التشكيل‬ ‫هذا‬ ‫على‬ ‫لنحصل‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫النقاط‬ ‫توصيل‬ ‫ويتم‬ ‫الخطوط‬ ‫من‬ ‫الظاهر‬ ‫التشكيل‬ ‫عندنا‬ ‫لينتج‬ ‫زوايا‬
‫النقاط‬
‫الريفيت‬ ‫فى‬ ‫الموجودة‬ families‫ال‬ ‫أحد‬ ‫لتحميل‬ ‫الوقت‬ ‫حان‬ ‫االن‬ 	.19
‫لتحميل‬ ‫الريفيت‬ ‫الى‬ ‫الرجوع‬ ‫بعد‬ ‫وذلك‬ trees from site components ‫األشجار‬ ‫بعائلة‬ ‫االستعانة‬ ‫يمكن‬ 	.20
‫التالي‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫المطلوبة‬ ‫العائلة‬
34
‫نكتب‬ ‫او‬ revit,..elements,..family instance,..bypoint ‫قائمة‬ ‫نفتح‬ ‫للدينامو‬ ‫أخرى‬ ‫مرة‬ ‫الرجوع‬ ‫بعد‬ 	.21
‫السابقة‬ ‫النقاط‬ ‫على‬ ‫الدينامو‬ ‫على‬ ‫رسمناها‬ ‫التي‬ ‫الشجرة‬ ‫تحميل‬ ‫ليتم‬ by point ‫نختار‬ ‫ثم‬ family instance ‫مباشرة‬
‫التشكيل‬ ‫نفس‬ ‫على‬ ‫لنحصل‬
‫هو‬ ‫كما‬ revit,.. selection,..family types ‫باختيار‬ ‫نقوم‬ ‫تحديدها‬ ‫تم‬ ‫التي‬ ‫بالشجرة‬ ‫الخاصة‬ ‫العائلة‬ ‫لتحميل‬ 	.22
‫التالي‬ ‫الشكل‬ ‫في‬ ‫مبين‬
35
‫قمنا‬ ‫التي‬ ‫الشجرة‬ ‫عائلة‬ ‫اختيار‬ ‫فيتم‬ ‫المفتوح‬ ‫الريفيت‬ ‫ملف‬ ‫في‬ ‫الموجودة‬ ‫العائالت‬ ‫العناصر‬ ‫لكل‬ ‫كاملة‬ ‫قائمة‬ ‫ستجد‬ 	.23
‫القائمة‬ ‫من‬ ‫اختيارها‬ ‫يتم‬ ‫حتى‬ ‫الشجرة‬ ‫اسم‬ ‫معرفة‬ ‫يجب‬ ‫انه‬ ‫ويالحظ‬ ‫سابقا‬ ‫بتحميلها‬
‫قمنا‬ ‫التي‬ ‫الشجرة‬ ‫عائلة‬ ‫اختيار‬ ‫فيتم‬ ‫المفتوح‬ ‫الريفيت‬ ‫ملف‬ ‫في‬ ‫الموجودة‬ ‫العائالت‬ ‫العناصر‬ ‫لكل‬ ‫كاملة‬ ‫قائمة‬ ‫ستجد‬ 	.24
‫القائمة‬ ‫من‬ ‫اختيارها‬ ‫يتم‬ ‫حتى‬ ‫الشجرة‬ ‫اسم‬ ‫معرفة‬ ‫يجب‬ ‫انه‬ ‫ويالحظ‬ ‫سابقا‬ ‫بتحميلها‬
‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫النقاط‬ ‫وضعية‬ ‫كانت‬ ‫كما‬ ‫فعال‬ ‫األشجار‬ ‫وضع‬ ‫تم‬ ‫انه‬ ‫لنجد‬ ‫الريفيت‬ ‫االن‬ ‫نفتح‬ 	.25
36
‫أي‬ ‫تكرار‬ ‫ايضا‬ ‫باألمكان‬ ‫فانه‬ SIN CURVE ‫لل‬ ‫الرياضية‬ ‫المعادلة‬ ‫على‬ ‫معتمد‬ ‫لألشجار‬ ‫تشكيل‬ ‫تصميم‬ ‫تم‬ ‫كما‬ 	.26
‫تضاعفت‬ ‫قد‬ ‫تكون‬ ‫الدرس‬ ‫هذا‬ ‫بعد‬ ‫الريفيت‬ ‫امكانيات‬ ‫فأن‬ ‫وبهذا‬ ‫الريفيت‬ ‫في‬ ‫مباشرة‬ ‫وتظهر‬ ‫الطريقة‬ ‫بنفس‬ ‫أخرى‬ ‫عناصر‬
‫لديكم‬ ‫كثيرا‬
‫مختلفة‬ ‫تطبيقات‬ ‫تجربة‬ ‫ومحاولة‬ ‫التدريب‬ ‫بضرورة‬ ‫درس‬ ‫كل‬ ‫في‬ ‫الحال‬ ‫هو‬ ‫كما‬ ‫نذكركم‬ ‫دائما‬ 	.27
‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادم‬ ‫الدرس‬ ‫الى‬ ‫تحياتي‬ ‫مع‬ 	.28
/https://www.facebook.com/samersayary ‫السياري‬ ‫سامر‬ ‫د‬ ‫مع‬ ‫للتواصل‬
37
BIM MANAGER
38
‫متطورا‬ ‫فكرا‬ ‫ُبرز‬‫ي‬ ‫أن‬ ‫يحاول‬ ‫حيث‬ ،‫الهندسية‬ ‫النواحي‬ ‫من‬ ‫المشروع‬ ‫تصميم‬ ‫بجودة‬ ‫التصميم‬ ‫استشاري‬ ‫يهتم‬ ‫الحال‬ ‫بطبيعة‬
،‫بهرة‬ُ‫م‬ ‫تصاميم‬ ‫انتاج‬ ‫في‬ ‫العالم‬ ‫حول‬ ‫المصممون‬ ‫يتبارى‬ ‫ودوما‬ .‫التصميمي‬ ‫الفكر‬ ‫تميز‬ ‫ُظهر‬‫ي‬ ‫و‬ ‫العميل‬ ‫احتياجات‬ ‫ُلبي‬‫ي‬‫ل‬
‫الخامات‬ ‫و‬ ‫البناء‬ ‫تقنيات‬ ‫تطور‬ ‫مثل‬ ،‫اإلبداع‬ ‫و‬ ‫للتصميم‬ ‫المساعدة‬ ‫العوامل‬ ‫من‬ ‫عدد‬ ‫في‬ ‫المستمر‬ ‫التطور‬ ‫ذلك‬ ‫في‬ ‫ُساعد‬‫ي‬ ‫و‬
‫تعقيدا‬ ‫أكثر‬ ‫التصميمة‬ ‫المحددات‬ ‫أصبحت‬ ،‫التطور‬ ‫هذا‬ ‫مع‬ ‫و‬ .‫البيئي‬ ‫الوعي‬ ‫و‬ ‫الثقافي‬ ‫التواصل‬ ‫زيادة‬ ‫كذلك‬ ،‫المستخدمة‬
‫المنظومة‬ ‫تلك‬ ‫كل‬ ‫تستند‬ ‫بالطبع‬ ‫و‬ ،‫عقدة‬ُ‫م‬ ‫و‬ ‫فريدة‬ ‫عمرانية‬ ‫و‬ ‫معمارية‬ ‫ابداعات‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ ،‫قبل‬ ‫ذي‬ ‫عن‬ ‫نضوجا‬ ‫و‬
.‫اإلخراج‬ ‫و‬ ‫النمذجة‬ ‫و‬ ‫التصميم‬ ‫برامج‬ ‫توفرها‬ ‫التي‬ ‫الهائلة‬ ‫اإلمكانات‬ ‫و‬ ‫التكنولوجي‬ ‫التطور‬ ‫على‬
‫توافر‬ ‫هنا‬ ‫ُقصد‬‫ي‬ ‫و‬ .‫البيانات‬ ‫بجودة‬ ‫االهتمام‬ ‫عدم‬ ‫هو‬ ‫و‬ ‫أال‬ ،‫المصممين‬ ‫من‬ ‫العديد‬ ‫فيه‬ ‫يقع‬ ‫شائعا‬ ‫خطئا‬ ‫هناك‬ ‫لكن‬ ‫و‬
‫االهتمام‬ ‫يكون‬ ‫ما‬ ‫فغالبا‬ .‫مكوناته‬ ‫و‬ ‫التصميم‬ ‫تفاصيل‬ ‫كافة‬ ‫إلظهار‬ ‫وافية‬ ‫و‬ ‫دقيقة‬ ‫البيانات‬ ‫من‬ ‫تجعل‬ ‫التي‬ ‫الخصائص‬
‫دائما‬ ‫للتصميم‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬ ‫يأخذ‬ ‫حيث‬ ،‫التصميم‬ ‫في‬ ‫درجة‬ُ‫م‬‫ال‬ ‫البيانات‬ ‫مواصفات‬ ‫جودة‬ ‫حساب‬ ‫على‬ ‫البصري‬ ‫بالعنصر‬
‫بين‬ ‫ُفضل‬‫ي‬ ‫ما‬ ‫هو‬ ‫حاليا‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬ ‫يعتبر‬ ،‫األمر‬ ‫حقيقة‬ ‫في‬ ‫أنه‬ ‫حين‬ ‫في‬ .‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫مقارنته‬ ‫تم‬ ‫ما‬ ‫إذا‬ ‫ثانويا‬ ‫دورا‬
‫المعلومات‬ ‫وفرة‬ ‫هو‬ ‫رجح‬ُ‫م‬‫ال‬ ‫العامل‬ ‫يكون‬ ،‫الهندسية‬ ‫التصميمية‬ ‫الناحية‬ ‫من‬ ‫المنافسة‬ ‫تشتد‬ ‫عندما‬ ‫و‬ ،‫آخر‬ ‫و‬ ‫تصميم‬ ‫جودة‬
‫لذا‬ ،‫اإلبتدائية‬ ‫مراحلها‬ ‫في‬ ‫تكون‬ ‫التصميمات‬ ‫ألن‬ ‫أو‬ ،‫البصري‬ ‫العنصر‬ ‫تأثير‬ ‫لقوة‬ ‫لكن‬ ‫و‬ .‫المتنافسة‬ ‫للتصاميم‬ ‫دقتها‬ ‫و‬
‫جودة‬ ‫و‬ ‫التصميم‬ ‫جودة‬ ‫بين‬ ‫خلط‬ ‫أحيانا‬ ‫هناك‬ ‫أن‬ ‫القول‬ ‫يمكن‬ ‫لذا‬ .‫قويا‬ ‫التصميم‬ ‫يشملها‬ ‫التي‬ ‫بالبيانات‬ ‫االهتمام‬ ‫يكون‬ ‫ال‬
‫خالل‬ ‫لكن‬ ‫و‬ ،‫حديد‬ ‫زها‬ ‫العظيمة‬ ‫للراحلة‬ ‫بلجراد‬ ‫في‬ ‫بيكو‬ ‫شركة‬ ‫مبنى‬ ‫تصميم‬ ‫ترى‬ ‫أن‬ ‫تخيل‬ ،‫أكثر‬ ‫األمر‬ ‫لتوضيح‬ .‫البيانات‬
‫أن‬ ‫مستحيل‬ ‫شبه‬ ‫األمر‬ ‫فسيكون‬ .‫بدقة‬ ‫تعاينهم‬ ‫أن‬ ‫عليك‬ ‫أوتوكاد‬ ‫ملف‬ ‫كم‬ ‫حصر‬ ‫استطيع‬ ‫أل‬ !‫األبعاد‬ ‫ثنائية‬ ‫تصميمات‬ ‫عدد‬
‫كذلك؟‬ ‫الملفات..أليس‬ ‫تلك‬ ‫من‬ ‫المعمارية‬ ‫الكتلة‬ ‫شكل‬ ‫و‬ ‫التصميمي‬ ‫الفكر‬ ‫تتخيل‬
‫حديد‬ ‫زها‬ ‫تصميم‬ ‫من‬ ‫بيكو‬ ‫لمبنى‬ ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬
‫البيانات؟‬ ‫جودة‬ ‫أم‬ ‫التصميم‬ ‫جودة‬ ‫القادر‬ ‫عبد‬ ‫تامر‬ . ‫م‬
39
:‫هنا‬ ‫الذهبية‬ ‫القاعدة‬ ‫لذلك‬
‫البيانات‬ ‫جودة‬ ≠ ‫التصميم‬ ‫جودة‬
:‫المثال‬ ‫سبيل‬ ‫على‬ ‫منها‬ ‫عوامل‬ ‫عدة‬ ‫االعتبار‬ ‫في‬ ‫باألخذ‬ ‫تحقيقها‬ ‫يمكن‬ ‫و‬ ،‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫باألساس‬ ‫معنية‬ ‫التصميم‬ ‫جودة‬
‫أقل...و‬ ‫بناء‬ ‫لفة‬ُ‫ك‬ ،‫للطاقة‬ ‫استهالك‬ ‫أقل‬ ‫تحقيق‬ ،‫ستخدمين‬ُ‫م‬‫ال‬ ‫احتياجات‬ ‫تلبية‬ ‫في‬ ‫نشأة‬ُ‫م‬‫ال‬ ‫من‬ ‫الهدف‬ ‫تحقيق‬ ،‫التصميمي‬ ‫الفكر‬
‫جودة‬ ‫بها‬ ‫ُقصد‬‫ي‬ ‫البيانات‬ ‫جودة‬ ‫لكن‬ ‫و‬ .‫العوامل‬ ‫تلك‬ ‫تحديد‬ ‫في‬ ‫المالك‬ ‫من‬ ‫قوية‬ ‫مؤثرات‬ ‫هناك‬ ‫يكون‬ ‫ما‬ ‫غالبا‬ ‫و‬ .‫ذلك‬ ‫الى‬ ‫ما‬
‫يقوم‬ ‫ال‬ ‫صمم‬ُ‫م‬‫ال‬ ‫أن‬ ‫حيث‬ – ‫معلوماتي‬ ‫نتج‬ُ‫م‬ ‫فعليا‬ ‫هو‬ ‫بتقديمه‬ ‫صمم‬ُ‫م‬‫ال‬ ‫يقوم‬ ‫الذي‬ ‫نتج‬ُ‫م‬‫ال‬ ‫إن‬ ‫بما‬ ‫و‬ ،‫للتصميم‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬
‫كم‬ ‫الى‬ ‫استنادا‬ ‫بالبناء‬ ‫يقوم‬ ‫الذي‬ ‫المقاول‬ ‫الى‬ ‫تنتقل‬ ‫بدورها‬ ‫التي‬ ‫البيانات‬ ‫من‬ ‫هائلة‬ ‫كمية‬ ‫يقدم‬ ‫إنما‬ ‫و‬ ،‫النهائي‬ ‫نتج‬ُ‫م‬‫ال‬ ‫ببناء‬
‫نتقلة‬ُ‫م‬‫ال‬ ‫البيانات‬ ‫جودة‬ ‫عدم‬ ‫من‬ ‫تنتج‬ ‫البناء‬ ‫عملية‬ ‫مشاكل‬ ‫أغلب‬ ،‫عمليا‬ ‫و‬ .‫التصميم‬ ‫استشاري‬ ‫من‬ ‫دقتها‬ ‫و‬ ‫المتوفرة‬ ‫المعلومات‬
.‫للتصميم‬ ‫االبداعي‬ ‫و‬ ‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫االهتمام‬ ‫عن‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫بال‬ ‫االهتمام‬ ‫يقل‬ ‫أال‬ ‫يلزم‬ ‫لذا‬ .‫للمقاول‬ ‫االستشاري‬ ‫من‬
‫البيانات؟‬ ‫جودة‬ ‫عناصر‬ ‫هي‬ ‫ما‬ ‫إذا‬
‫عناصر‬ ‫تشمل‬ ‫البيانات‬ ‫جودة‬ ‫عناصر‬ ،‫المشروع‬ ‫نوعية‬ ‫باختالف‬ ‫كثيرا‬ ‫تختلف‬ ‫ال‬ ‫البيانات‬ ‫فجودة‬ ،‫التصميم‬ ‫جودة‬ ‫عكس‬ ‫على‬
‫كذلك‬ .‫التصميم‬ ‫لمكونات‬ ‫الفنية‬ ‫المواصفات‬ ‫و‬ ‫الجغرافية‬ ‫و‬ ‫الوصفية‬ ‫البيانات‬ ‫و‬ ‫النمذجة‬ ‫دقة‬ ‫و‬ ‫الملفات‬ ‫نوعية‬ ‫مثل‬ ‫فنية‬
.‫ذلك‬ ‫الى‬ ‫ما‬ ‫و‬ ‫المعنية‬ ‫األطراف‬ ‫بين‬ ‫االتاحة‬ ‫مستويات‬ ‫و‬ ،‫الصيغ‬ ‫و‬ ‫االمتداد‬ ‫مثل‬ ‫البيانات‬ ‫بمشاركة‬ ‫تتعلق‬ ‫عناصر‬
‫البيانات‬ ‫جودة‬ ‫و‬ ‫التصميم‬ ‫جودة‬ ‫بين‬ ‫االختالفات‬ ‫بعض‬ ‫يلخص‬ ‫التالي‬ ‫الجدول‬
  ‫التصميم‬ ‫جودة‬ ‫البيانات‬ ‫جودة‬
‫الهدف‬ ‫هندسيا‬ ‫متميز‬ ‫تصميم‬ ‫اخراج‬
‫بتفاصيل‬ ‫التصميمي‬ ‫الفكر‬ ‫توضح‬ ‫بيانات‬ ‫انتاج‬
‫ختلفة‬ُ‫م‬‫ال‬ ‫مكوناته‬
‫المؤثرة‬ ‫العناصر‬
‫المعايير‬ ‫و‬ ‫الهندسية‬ ‫القواعد‬ ‫على‬ ‫يعتمد‬
‫التصميمية‬
‫النمذجة‬ ‫و‬ ‫الرسم‬ ‫معايير‬ ‫على‬ ‫يعتمد‬
40
‫النجاح‬ ‫عوامل‬
‫الحصر‬ ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫الحصر‬ ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬
‫التصميمية‬ ‫الفكرة‬ ‫تميز‬
‫البيانات‬ ‫صيغ‬ ‫مع‬ ‫التكامل‬
‫ختلفة‬ُ‫م‬‫ال‬
‫و‬ ‫التصميمة‬ ‫الكتل‬ ‫شكل‬
‫المحيطة‬ ‫البيئة‬ ‫و‬ ‫بالفراغ‬ ‫عالقتها‬
‫االمتدادات‬
‫ستخدمين‬ُ‫م‬‫ال‬ ‫احتياجات‬ ‫تلبية‬ ‫التمثيل‬ ‫دقة‬
‫أقل‬ ‫طاقة‬ ‫استهالك‬ ‫البيانات‬ ‫اكتمال‬
‫مالئمته‬ ‫و‬ ‫التصميم‬ ‫مرونة‬
‫ختلفة‬ُ‫م‬‫ال‬ ‫للمتغيرات‬
‫الوصفية‬ ‫البيانات‬ ‫اكتمال‬
‫خرجات‬ُ‫م‬‫ال‬
‫كروكيات‬ ‫األبعاد‬ ‫ثالثية‬ ‫النماذج‬
‫التصميمية‬ ‫لألفكار‬ ‫خيارات‬ ‫الرأسية‬ ‫و‬ ‫األفقية‬ ‫المساقط‬
‫مبدئي‬ ‫تصميم‬ ‫الرأسية‬ ‫و‬ ‫األفقية‬ ‫المقاطع‬
‫تفصيلية‬ ‫تصاميم‬ ‫بيانية‬ ‫رسومات‬ ‫و‬ ‫جداول‬
 ‫تحليلية‬ ‫و‬ ‫تفصيلية‬ ‫تقارير‬ ‫التفصيلية‬ ‫الرسومات‬
‫المتطلبات‬ ‫المختلفة‬ ‫الهندسية‬ ‫العلوم‬ ‫البيانات‬ ‫مشاركة‬ ‫و‬ ‫بناء‬ ‫بقواعد‬ ‫اإللمام‬
  ‫البيانات‬ ‫ادخال‬ ‫و‬ ‫النمذجة‬ ‫و‬ ‫التمثيل‬ ‫مهارات‬
‫الرئيسي‬ ‫الالعب‬

‫التصميم‬ ‫مهندسي‬ ‫المعلومات‬ ‫تقنية‬ ‫مسئولي‬
  ‫التصميم‬ ‫و‬ ‫النمذجة‬ ‫فريق‬
‫الدور‬ ‫هو‬ ‫و‬ ‫أال‬ ،‫التصميمة‬ ‫العملية‬ ‫نهاية‬ ‫في‬ ‫ستحدثا‬ُ‫م‬ ‫دورا‬ ‫هناك‬ ‫يكون‬ ‫أن‬ ‫التصميم‬ ‫استشاريي‬ ‫على‬ ‫حتم‬ُ‫ت‬ ‫الحديثة‬ ‫التوجهات‬ ‫لذلك‬
.‫للمشروع‬ ‫المعنية‬ ‫األطراف‬ ‫كافة‬ ‫مع‬ ‫مشاركتها‬ ‫قبل‬ ‫اكتمالها‬ ‫و‬ ‫ودقتها‬ ‫البيانات‬ ‫جودة‬ ‫عن‬ ‫المسئول‬
41
‫المحاكاة‬ ‫خاصية‬ ‫و‬ ‫الحاسب‬ ‫عصر‬ ‫قبل‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫على‬ ‫مثال‬
‫بهذا‬ ‫تطويره‬ ‫ولكن‬ ‫بعيد‬ ‫زمن‬ ‫منذ‬ ‫مستعمل‬ ‫قديم‬ ‫مبدأ‬ ‫وهو‬ Cantilever ‫او‬ ‫الناتئة‬ ‫الدعامة‬ ‫تطويرمبدأ‬
‫الهائلة‬ ‫لتكلفته‬ ‫نظرا‬ ‫كبيرة‬ ‫مخاطرة‬ ‫كان‬ 1887 ‫عام‬ ‫سكوتلندا‬ ‫في‬ ‫الرابع‬ ‫الجسر‬ ‫تصميم‬ ‫في‬ ‫التراكبي‬ ‫الشكل‬
, ‫الجسر‬ ‫وسقط‬ ‫التصميم‬ ‫فشل‬ ‫لو‬ ‫فيما‬
‫ولطمئنة‬ ‫النظرية‬ ‫صحة‬ ‫والثبات‬
‫فلور‬ ‫جون‬ ‫المهندسان‬ ‫قام‬ ‫الممولين‬
‫على‬ ‫الجالسان‬ ( ‫بيكر‬ ‫بنيامين‬ ‫و‬
‫كايتشي‬ ‫الياباني‬ ‫والمهندس‬ ) ‫الطرفين‬
‫بمحاكاة‬ ) ‫الوسط‬ ‫في‬ ‫جالس‬ ( ‫واتانابي‬
.‫للجسر‬ ‫االنشائية‬ ‫الدراسة‬
‫وعمرانية‬ ‫هندسية‬ ‫قفزة‬ ‫كانت‬ ‫لقد‬
‫قبل‬ ‫المحاكاة‬ ‫تطبيق‬ ‫بفضل‬ ‫كبيرة‬
‫المذكور‬ ‫الجسر‬ ‫بقي‬ ‫حيث‬ ‫التنفيذ‬
‫العالم‬ ‫في‬ ‫االطول‬ ‫المسافة‬ ‫ذو‬ ‫أعاله‬
1917 ‫عام‬ ‫حتى‬
‪#‎to_bim_or_not_to_bim_
thats_the_question‬
42
2016 ‫باالردن‬ ‫البيم‬ ‫بحث‬ ‫أحصائيات‬ ‫عمر‬ ‫حسن‬ ‫م‬ ‫و‬ ‫حجازي‬ ‫عامر‬ .‫م‬
A&H group ‫شركة‬ ‫من‬ ) ‫أعمر‬ ‫حسن‬ .‫م‬ ‫و‬ ‫حجازي‬ ‫عامر‬ .‫م‬ ( ‫من‬ ‫كل‬ ‫قدمه‬ ‫الذي‬ ‫العملي‬ ‫البحث‬ ‫نتائج‬ ‫المقال‬ ‫يتناول‬ ‫سوف‬
BIM the measure of success ‫مؤتمر‬ ‫في‬ ، 2015 ‫عام‬ ‫خالل‬ ‫تقدميه‬ ‫تم‬ ‫الذي‬ ‫السابق‬ ‫العلمي‬ ‫للبحث‬ ‫استكماال‬ ‫يعد‬ ‫الذي‬ ‫و‬
.‫االعمال‬ ‫وتطوير‬ ‫الدولية‬ ‫العالقات‬ ‫إدارة‬ - ‫االردنيين‬ ‫المهندسين‬ ‫نقابة‬ ‫عقدته‬ ‫الذي‬
‫على‬ ‫الدليل‬ ‫تكون‬ ‫أن‬ ‫شأنها‬ ‫من‬ ‫التي‬ ‫البحث‬ ‫نتائج‬ ‫إستعراض‬ ‫خالل‬ ‫من‬ ‫للنمذجة‬ ‫الثاني‬ ‫للمؤتمر‬ ‫العام‬ ‫هذا‬ ‫في‬ ‫المشاركة‬ ‫كانت‬ ‫حيث‬
‫أنه‬ ‫بالذكر‬ ‫الجدير‬ ‫و‬ .‫القادمة‬ ‫الفترة‬ ‫في‬ ‫عليها‬ ‫العمل‬ ‫يجب‬ ‫التي‬ ‫التحديات‬ ‫و‬ ‫القوة‬ ‫مواطن‬ ‫و‬ ‫األردن‬ ‫في‬ ‫النمذجة‬ ‫علم‬ ‫تطور‬ ‫مراحل‬
.‫تطبيقاتها‬ ‫و‬ ‫بالنمذجة‬ ‫المرتبطة‬ ‫اإلحصائية‬ ‫للنتائج‬ ‫تتطرق‬ ‫الذي‬ ‫األردن‬ ‫مستوى‬ ‫على‬ ‫الوحيد‬ ‫البحث‬
‫التالية‬ ‫الهندسية‬ ‫القطاعات‬ ‫و‬ ‫الجهات‬ ‫البحث‬ ‫شمل‬ )1(
The following Sectors Includes Questionnaire 2016
‫و‬ ‫التعليمية‬ ‫و‬ ‫العلمية‬ ‫الجهات‬ ‫و‬ ‫الحكومي‬ ‫القطاع‬ ‫لدى‬ ‫الوعي‬ ‫زيادة‬ ‫ضرورة‬ ‫و‬ ‫أهمية‬ ‫لبيان‬ ‫و‬ ‫للبحث‬ ‫الشمولية‬ ‫يعطي‬ ‫الذي‬ ‫األمر‬
‫القطاعات‬ ‫جميع‬ ‫تشمل‬ ‫النمذجة‬ ‫ألن‬ ‫و‬ ‫البناء‬ ‫نمذجة‬ ‫مجال‬ ‫في‬ ‫الوعي‬ ‫زيادة‬ ‫في‬ ‫للمساعدة‬ ‫األردن‬ ‫في‬ ‫الخاصة‬ ‫الشركات‬ ‫و‬ ‫الجهات‬
.‫أيضا‬ ‫التحديات‬ ‫مع‬ ‫متوازيا‬ ‫المجاالت‬ ‫جميع‬ ‫في‬ ‫األيجابي‬ ‫األثر‬ ‫لها‬ ‫و‬ ‫الهندسية‬
2016 ‫و‬ 2015 ‫عامي‬ ‫بين‬ ‫المقارنة‬ )2(
‫تكنولوجيا‬ ‫تسارع‬ ‫على‬ ‫يدل‬ ‫دل‬ ‫إن‬ ‫و‬ ‫األمر‬ ، % 55 ‫ل‬ ‫النسبة‬ ‫أرتفعت‬ ‫بينما‬ ، 38% ‫بالنمذجة‬ ‫المعرفة‬ ‫نسبة‬ ‫كانت‬ 2015 ‫عام‬ ‫في‬
‫العالمية‬ ‫المحلية‬ ‫األستشارية‬ ‫الشركات‬ ‫من‬ ‫الكبير‬ ‫العدد‬ ‫بوجود‬ ‫و‬ ‫خاص‬ ‫بشكل‬ ‫األردن‬ ‫و‬ ‫عام‬ ‫بشكل‬ ‫العالم‬ ‫في‬ ‫المعرفة‬ ‫و‬ ‫النمذجة‬
. ‫العالمي‬ ‫المهندس‬ ‫مع‬ ‫العربي‬ ‫و‬ ‫األردني‬ ‫المهندس‬ ‫التنافسية‬ ‫و‬ ‫األردن‬ ‫في‬
‫المشاركة‬ ‫تلك‬ ‫نسبة‬ ‫هي‬ ‫ما‬ ‫و‬ ‫الهندسي‬ ‫الوسط‬ ‫في‬ ‫المعرفة‬ ‫تلك‬ ‫نشر‬ ‫في‬ ‫ساهمت‬ ‫التي‬ ‫الجهات‬ ‫أهم‬ ‫هي‬ ‫ما‬ ‫األهم‬ ‫السؤال‬ ‫يأتي‬ ‫وهنا‬
،‫االقل‬ ‫النسبة‬ ‫الجامعات‬ ‫شكلت‬ ‫بينما‬ ، ‫األكبر‬ ‫النسبة‬ ‫العلمية‬ ‫النقابات‬ ‫شكلت‬ ‫حيث‬ ،
: BIM Implantation ‫األردن‬ ‫في‬ ‫العاملة‬ ‫الهندسية‬ ‫الشركات‬ ‫في‬ ‫النمذجة‬ ‫تطبيق‬ ‫نسبة‬ ‫بيان‬ ‫في‬ ‫أما‬ )3(
43

Category 1 Category 2 Marginal Row Totals
Group 1 ]4.38[   )191.06(   220 ]5.98[   )139.94(   111 331
Group 2 ]4.68[   )178.94(   150 ]6.39[   )131.06(   160 310
Marginal
C o l u m n
Totals
370 271 )Grand Total(    641
chi square ‫مبدأ‬ ‫على‬ ‫أعتمد‬ ‫الذي‬ ‫األحصائي‬ ‫التحليل‬ ‫في‬ ‫و‬
.The chi-square statistic is 21.438. The p-value is .000004. This result is significant at p < .05
‫أننا‬ ‫حيث‬ ، ‫الشركة‬ ‫في‬ ‫العمل‬ ‫مراحل‬ ‫جميع‬ ‫في‬ ‫النمذجة‬ ‫برمجيات‬ ‫و‬ ‫قواعد‬ ‫لتطبيق‬ ‫يكفي‬ ‫ال‬ ‫وحدها‬ ‫النمذجة‬ ‫في‬ ‫المعرفة‬ ‫أن‬ ‫تبين‬ ‫حيث‬
.‫العمل‬ ‫مراحل‬ ‫جميع‬ ‫في‬ ‫النمذجة‬ ‫تطبيق‬ ‫من‬ ‫للتمكن‬ BIM Implementation ‫لخطوات‬ ‫فهم‬ ‫و‬ ‫لمعرفة‬ ‫نحتاج‬
‫كالتالي‬ ‫النسبة‬ ‫فجاءت‬ ‫عليها‬ ‫العمل‬ ‫من‬ ‫المهندسين‬ ‫تمكن‬ ‫مدى‬ ‫و‬ ‫النمذجة‬ ‫في‬ ‫المستخدمة‬ ‫البرمجيات‬ ‫ب‬ ‫يتعلق‬ ‫فيما‬ ‫أما‬
‫إلى‬ ‫مهندسين‬ ‫و‬ ‫شركات‬ ‫من‬ ‫الهندسي‬ ‫القطاع‬ ‫انتقال‬ ‫أمام‬ ‫األكبر‬ ‫العائق‬ ‫على‬ ‫الضوء‬ ‫تسليط‬ ‫بمكان‬ ‫األهمية‬ ‫من‬ ‫و‬ ‫أنه‬ ‫كما‬ )4(
،‫النمذجة‬
44
‫ب‬ ‫أدارته‬ ‫و‬ ‫النمذجة‬ ‫بعلم‬ ‫المعرفة‬ ‫أهمية‬ ‫تاله‬ ‫و‬ 34.5 ‫نسبة‬ ‫ب‬ ‫النمذجة‬ ‫برمجيات‬ ‫على‬ ‫للتدرب‬ ‫الحاجة‬ ‫هو‬ ‫و‬ ‫األكبر‬ ‫التحدي‬ ‫برز‬ ‫حيث‬
.‫بالسابق‬ ‫كانت‬ ‫لما‬ ‫مقارنة‬ ‫قليلة‬ ‫نسبة‬ ‫الوقت‬ ‫و‬ ‫المادية‬ ‫التكلفة‬ ‫أحتلت‬ ‫فيما‬ 24
‫مجال‬ ‫في‬ ‫إليه‬ ‫نتطلع‬ ‫ما‬ ‫و‬ ‫الهندسي‬ ‫القطاع‬ ‫و‬ ‫الشركات‬ ‫تعيشه‬ ‫الذي‬ ‫الواقع‬ ‫بين‬ ‫الصلة‬ ‫تكون‬ ‫لكي‬ ‫العلمية‬ ‫األبحاث‬ ‫أهمية‬ ‫تأتي‬ ‫هنا‬ ‫من‬
	. ‫التنافسية‬ ‫على‬ ‫قادر‬ ‫مجتمع‬ ‫بناء‬ ‫أجل‬ ‫من‬ ‫التطور‬ ‫و‬ ‫الهندسي‬ ‫التقدم‬
amer_hijazi87@yahoo.com ‫حجازي‬ ‫عامر‬ ‫م‬ ‫مع‬ ‫للتواصل‬
45
)‫السماء‬ ‫تمطر‬ ‫حتى‬ ‫السيارة‬ ‫غسيل‬ ‫(نظرية‬ ‫زميلك‬ ‫مع‬ ‫الحديث‬ ‫في‬ ‫تفكر‬ ‫عندما‬ ‫المدير‬ ‫يأتى‬
‫خطأ‬ ‫ترتكب‬ ‫حتى‬ ‫لوحتك‬ ‫الى‬ ‫احد‬ ‫ينظر‬ ‫لن‬
‫اسوء‬ ‫الى‬ ‫سئ‬ ‫من‬ ‫فستنتقل‬ ‫حالها‬ ‫على‬ ‫فاتركها‬ ‫مشكلة‬ ‫باللوحة‬ ‫كانت‬ ‫اذا‬
‫جديدة‬ ‫مشاكل‬ ‫لنا‬ ‫لتنتج‬ ‫حلها‬ ‫في‬ ‫تدخل‬ ‫تخف‬ ‫فال‬ ‫باللوحة‬ ‫مشكلة‬ ‫وجدت‬ ‫اذا‬
‫ابشع‬ ‫رسائل‬ ‫لك‬ ‫ستظهر‬ ‫,,فغدا‬ ‫تفائل‬ ‫لك‬ ‫تظهر‬ ‫التي‬ ‫الخطأ‬ ‫رسائل‬ ‫كانت‬ ‫مهما‬
‫خطأ‬ ‫شئ‬ ‫فهناك‬ ” ‫“حفظ‬ ‫امر‬ ‫تنفذ‬ ‫ان‬ ‫استطعت‬ ‫اذا‬
.”save” in hand best ten “auto save” on tree
‫ثابت‬ ‫رقم‬ = ‫*الدقة‬ ‫السرعة‬ * ‫اللوحة‬ ‫اخراج‬
ً‫ا‬‫وعكس‬ ‫المفتوح‬ ‫الملف‬ ‫أهمية‬ ‫مع‬ ً‫ا‬‫طرد‬ ‫يتناسب‬ ‫منك‬ ‫العمل‬ ‫إوضياع‬ Fatal Error ‫القاتل‬ ‫الخطأ‬ ‫حدوث‬ ‫احتمال‬ ‫إن‬ ‫االحتماالت‬ ‫في‬ ‫الذهبي‬ ‫المبدأ‬
!!‫جديد‬ ‫من‬ ‫الرسم‬ ‫إلعادة‬ ‫لديك‬ ‫المتاح‬ ‫الوقت‬ ‫مع‬
‫االوان‬ ‫فوات‬ ‫بعد‬ ‫لكن‬ Revit ‫برنامج‬ ‫ستتعلم‬ ‫انك‬ ‫واثق‬ ‫كن‬
!!‫الغائها‬ ‫من‬ ‫ساعة‬ ‫بعد‬ ‫اال‬ ‫الباك‬ ‫ملفات‬ ‫تحتاج‬ ‫لن‬
!!!‫سليم‬ ‫هو‬ ‫و‬ ‫ال‬ ‫………و‬ ‫مهنج‬ ‫هو‬ ‫و‬ ‫االتوكاد‬ ‫مع‬ ‫التعامل‬ ‫تحاول‬ ‫ال‬
‫الفيسبوك‬ ‫في‬ ‫أسئل‬ ‫و‬ ‫الهيلب‬ ‫ملفات‬ ‫من‬ ‫سيبك‬ ‫بسيطة‬ ‫التهشير‬ ‫مشكلة‬ ‫حل‬
‫حاال‬ ‫الشغل‬ ‫منتظر‬ ‫المدير‬ ‫و‬ ‫عجلة‬ ‫في‬ ‫انك‬ ‫الريفيت‬ ‫يدرك‬ ‫ان‬ ‫الفظيع‬ ‫الخطأ‬ ‫من‬
‫امبارح‬ ‫كامل‬ ‫نريده‬ : ‫لك‬ ‫يقول‬ ‫و‬ ‫الشغل‬ ‫المديريعطيك‬ ‫ان‬ ‫النشتاين‬ ‫الزمن‬ ‫عبر‬ ‫السفر‬ ‫و‬ ‫النسبية‬ ‫نظرية‬ ‫صحة‬ ‫على‬ ‫الدليل‬
‫مستنقع‬ ‫الى‬ ‫الطين‬ ‫بركة‬ ‫فتتحول‬ ‫حلها‬ ‫في‬ ‫يساعدني‬ ‫مشكلة‬ ‫يرى‬ ‫كلما‬
‫اصلحت‬ ‫عندما‬ ‫تخبرني‬ ‫لم‬ ‫لماذا‬ ‫ثانية‬ ‫وقعت‬ ‫الشبكة‬ ‫لي‬ ‫يقول‬ ‫االخبار‬ ‫بأسوأ‬ ‫اال‬ ‫يخبرك‬ ‫ال‬ ‫الذي‬ ‫الصديق‬ ‫اكره‬
”‫فاشال‬ ‫كان‬ ‫لو‬ ‫اال‬ ‫السباك‬ ‫بعمل‬ ‫يشعر‬ ‫احد‬ ‫“ال‬ ‫غربي‬ ‫مثل‬
‫حذائي‬ ‫ايجاد‬ ‫تستطيع‬ ‫ال‬ ‫و‬ ‫الخصائص‬ ‫و‬ ‫االبعاد‬ ‫تشمل‬ ‫ال‬ ‫و‬ ‫بالنصوص‬ ‫مختصة‬ ‫االن‬ ‫حتى‬ ‫لالسف‬ find ‫خاصية‬
‫خاطئ‬ ‫لكنه‬ ‫بسيط‬ ‫و‬ ‫سهل‬ ‫تفسير‬ ‫له‬ ‫االتوكاد‬ ‫لبرنامج‬ ‫تهنجية‬ ‫كل‬
‫أخرى‬ ‫ورطة‬ ‫في‬ ‫يقع‬ ‫عندما‬ ‫يتذكرك‬ ‫سوف‬ ‫و‬ ‫االكسرف‬ ‫تفجير‬ ‫يستطيع‬ ‫ال‬ ‫عندما‬ ‫زميلك‬ ‫ساعد‬
‫مبدع‬ ‫غباءه‬ ‫الن‬ ‫الشبكة‬ ‫تدمير‬ ‫من‬ ‫الغبي‬ ‫تمنع‬ ‫ان‬ ‫يستحيل‬
‫يوم‬ ‫ثاني‬ ‫ستلغى‬ ‫انها‬ ‫ثق‬ ‫العادتها‬ ‫اضطريت‬ ‫و‬ ‫اتلغت‬ ‫الملفات‬ ‫ان‬ ‫هو‬ ‫التأخير‬ ‫سبب‬ ‫ان‬ ‫مديرك‬ ‫تخبر‬ ‫عندما‬
‫السليمة‬ ‫هي‬ ‫الغتها‬ ‫التي‬ ‫االكسرفات‬ ‫…مبارك‬ ‫اخرى‬ ‫اكسرفات‬ ‫انزال‬ ‫و‬ ‫االكسرفات‬ ‫اصالح‬ ‫من‬ ‫تمكنت‬ ‫اذا‬
‫لالنجليزية‬ ‫الكتابة‬ ‫لغة‬ ‫تحول‬ ‫جرب‬ ‫العشرون‬ ‫و‬ ‫الواحد‬ ‫للمرة‬ ‫غريبة‬ ‫حروف‬ ‫االتوكاد‬ ‫يكتب‬ ‫عندما‬
‫استبداله‬ ‫قبل‬ ‫الملغي‬ ‫الملف‬ ‫ايجاد‬ ‫يستحيل‬ ‫االسترجاع‬ ‫قانون‬
‫اليوم‬ ‫باقي‬ ‫أسوء‬ ‫شئ‬ ‫لك‬ ‫يحدث‬ ‫فلن‬ ‫كله‬ ‫الشهر‬ ‫عمل‬ ‫بافساد‬ ‫يومك‬ ‫بدأت‬ ‫اذا‬ ‫الحظ‬ ‫قانون‬
‫مبكرا‬ ‫فيه‬ ‫المدير‬ ‫جاء‬ ‫الذى‬ ‫الوحيد‬ ‫اليوم‬ ‫هو‬ ‫ابشر‬ ‫العمل‬ ‫عن‬ ‫فيه‬ ‫تتأخر‬ ‫الذي‬ ‫الوحيد‬ ‫اليوم‬
‫مورفي‬ ‫قوانين‬ ‫من‬ ‫محورة‬ ‫الجمل‬ ‫هذه‬ ‫بعض‬ **
‫استــــراحــــة‬
BIM MANAGER
46
‫البيم‬ ‫يناقش‬ ‫الذي‬ ‫التوالي‬ ‫على‬ ‫الثاني‬ ‫للعام‬ ‫المؤتمر‬ ‫هو‬ 2016 ‫لعام‬ IMPLEMENTATION BIM FUTURE ‫مؤتمر‬
2016 ‫مايو‬ 12 ‫و‬ 11 ‫بتاريخ‬ ‫كان‬ ‫و‬ ‫الواقع‬ ‫أرض‬ ‫على‬ ‫تنفيذة‬ ‫كيفية‬ ‫و‬ ‫قطر‬ ‫في‬
‫الخبرات‬ ‫و‬ ‫االفكار‬ ‫تبادل‬ ‫و‬ ‫المشتركة‬ ‫االهتمامات‬ ‫اصحاب‬ ‫مقابلة‬ ‫ثمرتها‬ ‫تكون‬ ‫المؤتمرات‬
‫األول‬ ‫اليوم‬
‫معماري‬ ‫مهندس‬ ‫هو‬ ‫و‬ Holland Jay Allen ‫المهندس‬ ‫هو‬ ‫المحاضرين‬ ‫مقدم‬ ‫و‬ ‫المؤتمر‬ ‫منسق‬
re� information s’employer ‫المالك‬ ‫متطلبات‬ ‫و‬ BIM ‫با ل‬ ‫التعريف‬ ‫عن‬ ‫المؤتمر‬ ‫في‬ ‫االولى‬ ‫الكلمة‬ ‫له‬ ‫كان‬ ‫و‬
quirements
management facility ‫المبنى‬ ‫ادارة‬ ‫في‬ BIM ‫ال‬ ‫دور‬ ‫تعريف‬ ‫و‬ Jabakhanji Muhammad ‫المهندس‬ ‫ثم‬
COBIE ‫ملف‬ ‫ادارة‬ ‫و‬
‫المشاريع‬ ‫في‬ ‫العملية‬ ‫تجاربه‬ ‫خالل‬ ‫من‬ ‫المشاكل‬ ‫و‬
‫عن‬ Avsatthi Bhushan ‫المهندس‬ ‫تكلم‬ ‫ثم‬
● 	management waste & water ,BAS & FM ,Infrastructure ,Building
● 	structures efficient Energy ,Approvals Government Assisting
● 	Fabrication/Print 3D ,cloud ,reality Augmented
‫الدوحة‬ ‫مترو‬ ‫عن‬ Lewis Steven ‫تكلم‬ ‫و‬
standardi� and models BIM :discussion panel International ‫عن‬ ‫مناقشة‬ ‫اليوم‬ ‫ختام‬ ‫كان‬ ‫و‬
projects mega complex for zation
Holland Jay Allen ‫المهندس‬ ‫الحوار‬ ‫ادار‬ ‫و‬
:‫من‬ ً‫ال‬‫ك‬ ‫الحوار‬ ‫في‬ ‫معه‬ ‫شارك‬ ‫و‬
CAD & BIM Analyst, Public Works Authority Senior ,Thirunavukkarasu Ramalingam
IMPLEMENTATION BIM FUTURE ‫مؤتمر‬ ‫سليم‬ ‫عمر‬
47
”“Ashghal
Bhanu Sri Prakash Gejjala, Vice President - Project Architecture & BIM, RSP Architects Plan-
ners & Engineer
Nithin Thomas, BIM Manager, Habtoor Leighton Group
Corporation Medical Hamad ,Division Amr Metwally, Head of Architecture
‫الثاني‬ ‫اليوم‬
‫الذكية‬ ‫المباني‬ ‫و‬ ‫الخضراء‬ ‫العمارة‬ ‫عن‬ ‫حديثه‬ ‫و‬ ‫عودة‬ ‫علي‬ ‫الدكتور‬ ‫مع‬ ‫البداية‬ ‫كانت‬
‫متر‬ 800 ‫من‬ ‫اكثر‬ ‫وبأرتفاع‬ ً‫ا‬‫طابق‬ 80 ‫من‬ ‫أكثر‬ ‫من‬ ‫يتكون‬ , ‫مصر‬ ‫في‬ ‫إداري‬ ‫تجاري‬ ‫سكني‬ ‫برج‬ ‫اكبر‬ ‫بناء‬ ‫مشروع‬ ‫وعن‬
. ‫بالتحديد‬ ‫مكانه‬ ‫توضيح‬ ‫دون‬ ‫لكن‬ ‫والمنطقة‬ ‫مصر‬ ‫فى‬ ‫الجديدة‬ ‫المعالم‬ ‫احد‬ ‫ليكون‬
‫في‬ ‫القوية‬ Construction DPR ‫شركته‬ ‫وتجربة‬ ‫السودانية‬ ‫األصول‬ ‫ذو‬ ‫األمريكي‬ ‫الكريم‬ ‫عبد‬ ‫معاوية‬ ‫المهندس‬ ‫ثم‬
‫البيم‬ ‫مجال‬
University Teesside ‫بجامعة‬ ‫الدكتور‬ ‫داود‬ ‫نشوان‬ ‫الدكتور‬ ‫محاضرة‬ ‫ثم‬
‫المشروع‬ ‫حياة‬ ‫عبر‬ ‫البيم‬ ‫بروتوكوالت‬ ‫تحليل‬ ‫و‬ ‫االن‬ ‫قطر‬ ‫وضع‬ ‫و‬ ‫البيم‬ ‫تقييم‬ ‫عن‬ ‫كالعادة‬ ‫قوية‬ ‫محاضرة‬ ‫و‬
‫شبكات‬ ‫في‬ ‫البيم‬ ‫عن‬ ‫قطر‬ ‫فرع‬ ‫العالمية‬ ‫بارسونز‬ ‫شركة‬ ‫فى‬ ‫البيم‬ ‫قسم‬ ‫مدير‬ ‫القادر‬ ‫عبد‬ ‫تامر‬ ‫المهندس‬ ‫محاضرة‬ ‫ذلك‬ ‫بعد‬ ‫ثم‬
‫و‬ ).Revit ,3D Civil ,Infraworks ,Navisworks Autodesk( ‫مثل‬ ‫المختلفة‬ ‫البرامج‬ ‫واستخدام‬ ‫الطرق‬
‫عليها‬ ‫بالعمل‬ ‫قام‬ ‫التي‬ ‫المشاريع‬ ‫الحد‬ ‫كمثال‬ ‫فيديو‬ ‫عرض‬
‫و‬ Jabakhanji Muhammad ‫المهندس‬ ‫الجلسة‬ ‫ادار‬ ‫و‬ BIM GREEN ‫ال‬ ‫مناقشة‬ ‫الثاني‬ ‫اليوم‬ ‫ختام‬ ‫كان‬ ‫و‬
‫التدوير‬ ‫اعادة‬ ‫و‬ ‫الخضراء‬ ‫المباني‬ ‫عن‬ ‫الحديث‬ ‫كان‬ ‫و‬ ‫سليم‬ ‫عمر‬ ‫و‬ ‫يوسف‬ ‫حمودة‬ ‫المهندس‬ ‫و‬ ‫عودة‬ ‫علي‬ .‫د‬ ‫مشاركه‬
‫التعلم‬ ‫و‬ ‫الخبرة‬ ‫اصحاب‬ ‫على‬ ‫التعرف‬ ‫و‬ ‫لمقابلة‬ ‫فرصة‬ ‫المؤتمر‬ ‫كان‬
BIM MANAGER
48

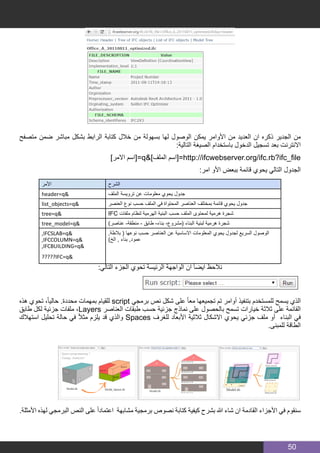

‫الرئيسية‬ ‫الصفحة‬ ‫إلى‬ ‫التحويل‬ ‫يتم‬ ‫نموذج‬ ‫اي‬ ‫صورة‬ ‫على‬ ‫النقر‬ ‫عند‬
.‫االبعاد‬ ‫ثالثي‬ ‫بشكل‬ ‫الستعراضه‬ ‫الهندسي‬ ‫النموذج‬ ‫بفتح‬ ‫يقوم‬ View ‫الرابط‬ ‫على‬ ‫النقر‬
‫وحجمها‬ ‫الملفات‬ ‫خصائص‬ ‫معاينة‬ :07 ‫شكل‬
‫إضافة‬ ‫أو‬ ‫تعديلها‬ ‫امكانية‬ ‫مع‬ ‫به‬ ‫المرتبطة‬ ‫بالمعلومات‬ ‫قائمة‬ ‫ستظهر‬ ‫عنصر‬ ‫اختيار‬ ‫وعند‬ ‫النموذج‬ ‫معاينة‬ ‫للمستخدم‬ ‫يمكن‬
‫شجرة‬ ‫أو‬ ‫تفصيلي‬ ‫جدول‬ ‫على‬ ‫نحصل‬ objects list - objects tree ‫القائمتين‬ ‫احد‬ ‫اختيار‬ ‫عند‬ .‫جديدة‬ ‫معلومات‬
‫كما‬ ‫نوعها‬ ‫بالعناصرحسب‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫سريعة‬ ‫وروابط‬ ‫وعددها‬ ‫النموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫العناصر‬ ‫لكل‬ ‫هرمية‬
:‫أدناه‬ ‫بالشكل‬ ‫موضح‬ ‫هو‬
IFC ‫النظامي‬ ‫التنسيق‬ ‫على‬ ‫اعتمادا‬ ‫الهندسية‬ ‫النماذج‬ ‫مع‬ ‫التعامل‬
‫الثاني‬ ‫الجزء‬ - IFCWebserver ‫باستخدام‬
‫اسماعيل‬ ‫سعيد‬ ‫علي‬ .‫م‬
49
‫القائمتين‬ ‫أحد‬ ‫عبر‬ ‫النموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫العناصر‬ ‫لجميع‬ ‫تفصيلي‬ ‫جدول‬ :08 ‫شكل‬
‫تصدير‬ ‫تم‬ ‫الذي‬ ‫البرنامج‬ ‫اسم‬ ‫مثل‬ ‫هامة‬ ‫معلومات‬ ‫تحوي‬ ‫التي‬ IFC ‫ملف‬ ‫ضمن‬ ‫المحتواة‬ ‫المعلومات‬ ‫استعراض‬ ‫يمكن‬ ‫أو‬
.‫استخدامه‬ ‫تم‬ ‫الذي‬ IFC ‫إصدار‬ ‫أو‬ ‫الملف‬ ‫ملكية‬ ‫حقوق‬ ‫يملك‬ ‫الذي‬ ‫الشخص‬ ‫عن‬ ‫معلومات‬ ،‫منه‬ ‫الملف‬
50
‫متصفح‬ ‫ضمن‬ ‫مباشر‬ ‫بشكل‬ ‫الرابط‬ ‫كتابة‬ ‫خالل‬ ‫من‬ ‫بسهولة‬ ‫لها‬ ‫الوصول‬ ‫يمكن‬ ‫األوامر‬ ‫من‬ ‫العديد‬ ‫ان‬ ‫ذكره‬ ‫الجدير‬ ‫من‬
:‫التالية‬ ‫الصيغة‬ ‫باستخدام‬ ‫الدخول‬ ‫تسجيل‬ ‫بعد‬ ‫االنترنت‬
]‫االمر‬ ‫=[اسم‬q&]‫الملف‬ ‫=[اسم‬http://ifcwebserver.org/ifc.rb?ifc_file
:‫امر‬ ‫األو‬ ‫ببعض‬ ‫قائمة‬ ‫يحوي‬ ‫التالي‬ ‫الجدول‬
‫األمر‬ ‫الشرح‬
header=q& ‫الملف‬ ‫ترويسة‬ ‫عن‬ ‫معلومات‬ ‫يحوي‬ ‫جدول‬
list_objects=q& ‫العنصر‬ ‫نوع‬ ‫حسب‬ ‫الملف‬ ‫في‬ ‫المحتواة‬ ‫العناصر‬ ‫بمختلف‬ ‫قائمة‬ ‫يحوي‬ ‫جدول‬
tree=q& IFC ‫ملفات‬ ‫لنظام‬ ‫الهرمية‬ ‫البنية‬ ‫حسب‬ ‫الملف‬ ‫لمحتوى‬ ‫هرمية‬ ‫شجرة‬
tree_model=q& )‫عناصر‬ -‫منطقة‬ - ‫طابق‬ -‫بناء‬ -‫(مشروع‬ ‫البناء‬ ‫لبنية‬ ‫هرمية‬ ‫شجرة‬
,IFCSLAB=q&
,IFCCOLUMN=q&
,IFCBUILDING=q&
?????IFC=q&
,‫بالطة‬ ( ‫نوعها‬ ‫حسب‬ ‫العناصر‬ ‫عن‬ ‫االساسية‬ ‫المعلومات‬ ‫يحوي‬ ‫لجدول‬ ‫السريع‬ ‫الوصول‬
)‫الخ‬ , ‫بناء‬ ,‫عمود‬
:‫التالي‬ ‫الجزء‬ ‫تحوي‬ ‫الرئيسة‬ ‫الواجهة‬ ‫ان‬ ً‫ا‬‫ايض‬ ‫نالحظ‬
‫هذه‬ ‫تحوي‬ ،ً‫ا‬‫حالي‬ .‫محددة‬ ‫بمهمات‬ ‫للقيام‬ script ‫برمجي‬ ‫نص‬ ‫شكل‬ ‫على‬ ً‫ا‬‫مع‬ ‫تجميعها‬ ‫تم‬ ‫أوامر‬ ‫بتنفيذ‬ ‫للمستخدم‬ ‫يسمح‬ ‫الذي‬
‫طابق‬ ‫لكل‬ ‫جزئية‬ ‫ملفات‬ ،Layers ‫العناصر‬ ‫طبقات‬ ‫حسب‬ ‫جزئية‬ ‫نماذج‬ ‫على‬ ‫بالحصول‬ ‫تسمح‬ ‫خيارات‬ ‫ثالثة‬ ‫على‬ ‫القائمة‬
‫استهالك‬ ‫تحليل‬ ‫حالة‬ ‫في‬ ً‫ال‬‫مث‬ ‫يلزم‬ ‫قد‬ ‫والذي‬ Spaces ‫للغرف‬ ‫األبعاد‬ ‫ثالثية‬ ‫االشكال‬ ‫يحوي‬ ‫جزئي‬ ‫ملف‬ ‫أو‬ ‫البناء‬ ‫في‬
.‫للمبنى‬ ‫الطاقة‬
.‫األمثلة‬ ‫لهذه‬ ‫البرمجي‬ ‫النص‬ ‫على‬ ً‫ا‬‫اعتماد‬ ‫مشابهة‬ ‫برمجية‬ ‫نصوص‬ ‫كتابة‬ ‫كيفية‬ ‫بشرح‬ ‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادمة‬ ‫األجزاء‬ ‫في‬ ‫سنقوم‬
51
‫بسيط‬ ‫بحث‬ ‫إجراء‬
.‫المعماري‬ ‫التصميم‬ ‫نموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫باالبواب‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫بسيط‬ ‫بحث‬ ‫اجراء‬ ‫كيفية‬ ‫على‬ ‫كمثال‬
‫كما‬ GO ‫زر‬ ‫على‬ ‫ونضغط‬ Building elements ‫قائمة‬ ‫من‬ Door ‫نختار‬ ‫ثم‬ ‫ومن‬ ‫المعماري‬ ‫التصميم‬ ‫نموذج‬ ‫نختار‬
:‫بالشكل‬ ‫موضح‬ ‫هو‬
Column, Slab, ‫طوابق‬ ,‫نوافذ‬ ,‫بالطات‬ , ‫(اعمدة‬ ‫نفسه‬ ‫الوقت‬ ‫في‬ ‫عناصر‬ ‫انواع‬ ‫عدة‬ ‫اختيار‬ ‫يمكن‬ ‫انه‬ ‫مالحظة‬ ‫مع‬
‫سنكتفي‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ .‫العناصر‬ ‫بين‬ ‫العالقات‬ ‫عن‬ ‫االستعالم‬ ً‫ا‬‫ايض‬ ‫يمكن‬ ‫كما‬ )Windows, Building Storey
.‫فقط‬ ‫االبواب‬ ‫بجميع‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫البسيط‬ ‫بالمثال‬
‫مثال‬ .‫فقط‬ ‫الفالتر‬ ‫هذه‬ ‫شروط‬ ‫تحقق‬ ‫التي‬ ‫العناصر‬ ‫واظهار‬ ‫العناصر‬ ‫على‬ ‫تطبيقها‬ ‫يتم‬ ‫فالتر‬ ‫بتعريف‬ ‫يسمح‬ ‫األسفل‬ ‫القسم‬
‫الجدول‬ ‫في‬ ‫بظهورها‬ ‫نرغب‬ ‫التي‬ ‫المعلومات‬ ‫باختيار‬ ً‫ا‬‫ايض‬ ‫يسمح‬ ‫كما‬ .ً‫ا‬‫معين‬ ‫حدا‬ ‫ابعادها‬ ‫تتجأوز‬ ‫التي‬ ‫األبواب‬ ‫على‬ ‫للحصول‬
‫عليه‬ ‫بالحصول‬ ‫نرغب‬ ‫الذي‬ ‫التنسيق‬ ‫تحديد‬ ‫خالله‬ ‫من‬ ‫يمكن‬ ‫كما‬ .‫افتراضي‬ ‫بشكل‬ ‫االساسية‬ ‫المعلومات‬ ‫جميع‬ ‫ظهور‬ ‫من‬ ً‫ال‬‫بد‬
.‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادمة‬ ‫االجزاء‬ ‫في‬ ‫عملية‬ ‫امثلة‬ ‫خالل‬ ‫من‬ ‫الخيارات‬ ‫هذه‬ ‫لجميع‬ ‫سنتطرق‬ .‫االستعالم‬ ‫لنتيجة‬
:‫التالية‬ ‫النتيجة‬ ‫تظهر‬ GO ‫زر‬ ‫على‬ ‫النقر‬ ‫بعد‬
GlobalId, Name, Description, Ob� : ‫لألبواب‬ ‫االساسية‬ ‫المعلومات‬ ‫يحوي‬ ‫جدول‬ ‫على‬ ‫حصلنا‬ ‫اننا‬ ‫هنا‬ ‫نالحظ‬
‫حسب‬ jectType, ObjectPlacement, Representation, Tag, OverallHeight, OverallWidth
:‫التالي‬ ‫الشكل‬ ‫يوضح‬ ‫كما‬ IFC ‫مواصفات‬ ‫ضمن‬ )Class( ‫الفئة‬ ‫هذه‬ ‫مواصفات‬
52
http://ifcwebserver.org/onfly_doc.rb?schema=IFC2X3_TC1&class=IFCDOOR
‫مجموعات‬ ‫خالل‬ ‫من‬ ‫تعريفها‬ ‫يتم‬ ‫التي‬ ‫الخصائص‬ ‫بقية‬ ‫أو‬ Inverse attributes ‫العكسية‬ ‫العالقات‬ ‫على‬ ‫نحصل‬ ‫ولم‬
‫خالل‬ ‫من‬ ‫باألبواب‬ ‫المتعلقة‬ ‫الخصائص‬ ‫بقية‬ ‫على‬ ‫الحصول‬ ‫لكيفية‬ ً‫ال‬‫مثا‬ ‫سنرى‬ ً‫ا‬‫الحق‬ .Property Sets ‫الخصائص‬
.‫االفتراضية‬ ‫الواجهة‬ ‫من‬ ً‫ال‬‫بد‬ BIM Reporter ‫االستخدام‬ ‫واجهة‬ ‫تصميم‬ ‫استخدام‬
BIM Reporter ‫خالل‬ ‫من‬ ‫تقارير‬ ‫انشاء‬
‫الرابط‬ ‫خالل‬ ‫من‬ ‫بها‬ ‫المرتبطة‬ ‫والخصائص‬ ‫بالعناصر‬ ‫جدولية‬ ‫تقارير‬ ‫على‬ ‫للحصول‬ ‫المبسط‬ ‫للتصميم‬ ‫االنتقال‬ ‫يتم‬
http://ifcwebserver.org/reporter
‫بحيث‬ Select IFC classes ‫القائمة‬ ‫تحديث‬ ‫سيتم‬ ‫الهندسية‬ ‫النماذج‬ ‫احد‬ ‫باختيار‬ ‫المستخدم‬ ‫يقوم‬ ‫عندما‬ ‫الحالة‬ ‫هذه‬ ‫في‬
‫االبواب‬ ً‫ال‬‫مث‬ ‫ولتكن‬ ‫الفئات‬ ‫احد‬ ‫اختيار‬ ‫وعند‬ .‫فئة‬ ‫كل‬ ‫من‬ ‫النسخ‬ ‫وعدد‬ ‫النموذج‬ ‫ضمن‬ ً‫ال‬‫فع‬ ‫الموجودة‬ ‫الفئات‬ ‫فقط‬ ‫تحوي‬
‫قائمة‬ ً‫ا‬‫وأيض‬ ‫والعكسية‬ ‫االساسية‬ ‫الخصائص‬ ‫بجميع‬ ‫قائمة‬ ‫تحوي‬ ‫بحيث‬ Add report field ‫القائمة‬ ‫تحديث‬ ‫سيتم‬ Door
‫بالحصول‬ ‫نرغب‬ ‫التي‬ ‫الحقول‬ ‫اضافة‬ ‫يتم‬ .‫النموذج‬ ‫ضمن‬ ‫باالبواب‬ ‫المرتبطة‬ Property Sets ‫الصفات‬ ‫مجموعات‬ ‫باسماء‬
Filter expression ‫الحقل‬ ‫ضمن‬ ‫البيانات‬ ‫لفلترة‬ ‫شروط‬ ‫بإضافة‬ ‫نقوم‬ ‫ان‬ ‫يمكن‬ ‫كما‬ ‫عليها‬ ‫المزدوج‬ ‫النقر‬ ‫خالل‬ ‫من‬ ‫عليها‬
:‫التالية‬ ‫الحقول‬ ‫باختيار‬ ‫المثال‬ ‫هذا‬ ‫في‬ ‫قمنا‬
name, GlobalId,tag, OverallHeight, OverallWidth
:‫هي‬ ‫خصائص‬ ‫مجموعات‬ ‫وثالثة‬
PSet_DoorCommon , PSet_Revit_Type_Materiales and Finishes, PSet_Revit_Type_
Diemensions
:‫الشكل‬ ‫يوضح‬ ‫كما‬
53
:‫التالي‬ ‫التقرير‬ ‫على‬ ‫للحصول‬ Run Report ‫على‬ ‫نضغط‬ ‫ثم‬ ‫ومن‬
‫الملخص‬
BIM mod� ‫الهندسيه‬ ‫األبنية‬ ‫نماذج‬ ‫مع‬ ‫بالتعامل‬ ‫يسمح‬ ‫والذي‬ IFCWebServer ‫بمشرو ع‬ ً‫ا‬‫سريع‬ ً‫ا‬‫تعريف‬ ‫المقاله‬ ‫هذه‬ ‫قدمت‬
.‫تقارير‬ ‫أوانشاء‬ ‫استعالمات‬ ‫واجراء‬ ‫للبيانات‬ ‫الوصول‬ ‫كيفية‬ ‫عن‬ ‫امثلة‬ ‫خالل‬ ‫من‬ IFC ‫القياسيه‬ ‫الصيغه‬ ‫باستخدام‬ els
‫برمجية‬ ‫تعليمات‬ ‫بكتابة‬ ً‫ا‬‫مرور‬ ‫أوسع‬ ‫بشكل‬ ‫تقارير‬ ‫أو‬ ‫استعالمات‬ ‫اجراء‬ ‫كيفية‬ ‫شرح‬ ‫من‬ ‫به‬ ‫مابدأنا‬ ‫سنتابع‬ ‫القادمه‬ ‫األعداد‬ ‫في‬
.‫المستخدم‬ ‫رغبة‬ ‫حسب‬ ‫تقارير‬ ‫على‬ ‫الحصول‬ ‫أو‬ ‫المهمات‬ ‫بعض‬ ‫بأتمتة‬ ‫للقيام‬ ‫خاصه‬
‫بشكل‬ ‫واستخدامها‬ IFC ‫القياسية‬ ‫الصيغة‬ ‫على‬ ‫سع‬ ‫أو‬ ‫بشكل‬ ‫لالطالع‬ ‫بيم‬ ‫مجال‬ ‫في‬ ‫يعمل‬ ‫لمن‬ ً‫ا‬‫حافز‬ ‫المقالة‬ ‫هذه‬ ‫تكون‬ ‫ان‬ ‫أرجو‬
‫الهندسية‬ ‫التصاميم‬ ‫جودة‬ ‫تحسين‬ ‫اجل‬ ‫من‬ ‫األدوات‬ ‫من‬ ‫غيره‬ ‫أو‬ IFCWebSrever ‫موقع‬ ‫استخدام‬ ‫وربما‬ ‫مشاريعه‬ ‫في‬ ‫حقيقي‬
.‫الهندسية‬ ‫المشاريع‬ ‫في‬ ‫المشترك‬ ‫العمل‬ ‫مستوى‬ ‫ورفع‬
:‫منقحة‬ ‫نسخة‬ ‫أخر‬ ‫لقراءة‬ ‫التالي‬ ‫الرابط‬ ‫استخدام‬ ‫الرجاء‬ ,‫واآلخر‬ ‫الحين‬ ‫بين‬ ‫األخطاء‬ ‫من‬ ‫وتنقيحها‬ ‫المقالة‬ ‫هذه‬ ‫تحديث‬ ‫مالحظة:يتم‬
https://docs.google.com/document/d/1e8TcCUmmWSiVlZGXhRivM1L-_i-Hfv2D-cnL-
nOX_NvI/edit?pref=2&pli=1
ali.syria.germany@gmail.com ‎‫ل‬‫االيمي‬ ‫علي‬ ‫المهندس‬ ‫مع‬ ‫للتواصل‬‎
BIM MANAGER
54
PhD, Prof., Director of Technology Futures Institute & CCIR, Teesside University,)1
Middlesbrough, UK. Email: N.N.Dawood@tees.ac.uk
‫سبسبي‬ ‫يثرب‬ ‫م‬ ‫و‬ ‫الجنتيلي‬ ‫مروة‬ ‫م‬ ‫ترجمة‬
: )‫(الملخص‬ ‫العامة‬ ‫الفكرة‬
‫عملية‬ ‫فترة‬ ‫طوال‬ ‫الكاملة‬ ‫بالمعلومات‬ ‫االحاطة‬ ‫يتيح‬ ‫الذي‬ »‫النووي‬ ‫الحمض‬ ‫مشروع‬ « ‫على‬ ‫الضوء‬ ‫البحث‬ ‫هذا‬ ‫يلقي‬
‫الخلوي‬ ‫البشري‬ »‫النووي‬ ‫«الحمض‬ ‫مبدأ‬ ‫يستخدم‬ ‫البحث‬ ‫هذا‬ ‫يتناوله‬ ‫الذي‬ »‫النووي‬ ‫الحمض‬ ‫مشروع‬ « ‫مفهوم‬ ‫إن‬ .‫التشييد‬
‫دورة‬ ‫مدى‬ ‫على‬ ‫الوراثية‬ ‫المعلومات‬ ‫يحمل‬ ‫البشري‬ ‫النووي‬ ‫الحمض‬ ‫،فان‬ ‫العلمية‬ ‫الدراسات‬ ‫خالل‬ ‫من‬ ‫نعلم‬ ‫فكما‬ .‫الصبغي‬
‫أو‬ ‫ما‬ ‫لشخص‬ ‫والمميزة‬ ‫األساسية‬ ‫السمات‬ ‫جميع‬ ‫بتشفير‬ ‫النووي‬ ‫الحمض‬ ‫يقوم‬ ‫حيث‬ .‫الحية‬ ‫الكائنات‬ ‫وجميع‬ ‫اإلنسان‬ ‫حياة‬
‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫وفي‬ ‫عام‬ ‫بشكل‬ ‫الحياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬ ‫لتطوير‬ ‫المبدأ‬ ‫هذا‬ ‫اعتماد‬ ‫تم‬ ‫فقد‬ ‫لذلك‬ . ‫ما‬ ‫لشيء‬
.‫خاص‬ ‫بشكل‬ ‫قطر‬ ‫دولة‬ ‫في‬
‫وتطور‬ ‫امتالك‬ ‫لطبيعة‬ ‫نظرا‬ ‫مستحيلة‬ ‫تكون‬ ‫تكاد‬ ‫بل‬ ،‫فحسب‬ ‫صعبة‬ ‫ليست‬ ‫البناء‬ ‫معلومات‬ ‫خصائص‬ ‫تشفيرجميع‬ ‫عملية‬ ‫إن‬
‫في‬ ‫جهدي‬ ‫بذلت‬ ‫فقد‬ ،‫ذلك‬ ‫ومع‬ .‫والعمليات‬ ‫المعلومات‬ ‫في‬ ‫المعاييرالمتبعة‬ ‫توحيد‬ ‫الى‬ ‫االفتقار‬ ‫الى‬ ‫باالضافة‬ ، ‫المشاريع‬
WLC, Whole Lifecycle( ‫برمتها‬ ‫البناء‬ ‫حياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬ ‫لتشفير‬ ‫واليات‬ ‫إطار‬ ‫لوضع‬ ‫البحث‬ ‫هذه‬
.‫المشروع‬ ‫من‬ ‫المبكرة‬ ‫المراحل‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫على‬ ً‫ا‬‫مرتكز‬ )Information Flow
‫العمليات‬ ,CAD ,‫الحياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ,‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ,‫النووي‬ ‫الحمض‬ ‫مشروع‬ :‫االسترشادية‬ ‫الكلمات‬
.‫السياسة‬ ٬
‫الفكرة‬ :‫البناء‬ ‫عمليات‬ ‫فترة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬
‫إلى‬ ‫عملية‬ ‫من‬ ‫المعلومات‬ ‫من‬ ‫ومتواصل‬ ‫سلس‬ ،‫ثابت‬ ‫تدفق‬ ‫بأنها‬ ‫البناء‬ ‫معلومات‬ ‫حياة‬ ‫دورة‬ ‫تعريف‬ ‫يتم‬ ‫البحث‬ ‫هذا‬ ‫في‬
‫وتقليل‬ ‫قيمة‬ ‫بإضافة‬ ‫يقوم‬ ، ‫الوقت‬ ‫نفس‬ ‫في‬ ‫وكذلك‬ .‫عملية‬ ‫لكل‬ ‫للمعلومات‬ ‫تصحيح‬ ‫أو‬ ‫إنشاء‬ ‫إعادة‬ ‫إلى‬ ‫الحاجة‬ ‫دون‬ ‫أخرى‬
‫المعلومات‬ ‫بعض‬ ‫فقدان‬ ‫إلى‬ ‫تشير‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫الحالية‬ ‫الممارسات‬ ‫االنشاء.ان‬ ‫عمليات‬ ‫خالل‬ ‫المعلومات‬ ‫من‬ ‫الفائض‬
‫حياة‬ ‫طوال‬ ‫معلومات‬ ‫تدفق‬ ‫فكرة‬ ‫من‬ ‫االساسي‬ ‫الهدف‬ ‫فان‬ ‫لذلك‬ .‫آخرى‬ ‫إلى‬ ‫عملية‬ ‫من‬ ‫انتقاله‬ ‫و‬ ‫المشروع‬ ‫تطور‬ ‫خالل‬
‫المعلومات‬ ‫إلى‬ ‫قيمة‬ ‫وإضافة‬ ‫اإلستخدام‬ ‫إعادة‬ ‫خالل‬ ‫من‬ ‫الكفاءة‬ ‫واكتساب‬ ،‫الصفر‬ ‫إلى‬ ‫المعلومات‬ ‫فقدان‬ ‫تقليل‬ ‫هو‬ ‫المشروع‬
.‫أخرى‬ ‫إلى‬ ‫مرحلة‬ ‫من‬
‫للمعماريين‬ ‫الملكي‬ ‫المعهد‬ ‫على‬ ‫بناءا‬ ‫التشييد‬ ‫عمليات‬ ‫في‬ ‫المعلومات‬ ‫قيمة‬ ‫تمثيل‬ ‫يتم‬ ‫حيث‬ ،‫جيدا‬ ‫ذلك‬ 1 ‫الشكل‬ ‫يوضح‬
‫لنقص‬ ‫نتيجة‬ ‫المعلومات‬ ‫قيمة‬ ‫في‬ ‫انخفاض‬ ‫يحدث‬ ‫حيث‬ ،‫أخرى‬ ‫إلى‬ ‫عملية‬ ‫من‬ ‫المشروع‬ ‫انتقال‬ ‫,خالل‬ RIBA ‫البريطانيين‬
‫في‬ ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المدعوم‬ ‫الكامل‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬ ‫تدفق‬
”‫للمشروع‬ ‫النووي‬ ‫“الحمض‬ ‫مفهوم‬ :‫القطرية‬ ‫اإلنشاءات‬ ‫صناعة‬
‫داود‬ ‫نشوان‬ ‫د‬
55
‫تقليل‬ ‫هو‬ ‫األساسي‬ ‫الهدف‬ ‫فإن‬ ،1 ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫وكما‬ .‫تدعمها‬ ‫التي‬ ‫والمعايير‬ ‫عملية‬ ‫لكل‬ ‫الالزمة‬ ‫المعلومات‬ ‫فهم‬ ‫في‬ ‫المعرفة‬
‫قيمة‬ ‫إلضافة‬ ‫السابقة‬ ‫العملية‬ ‫من‬ ‫الناتجة‬ ‫المعلومات‬ ‫من‬ ‫الحالية‬ ‫العملية‬ ‫في‬ ‫الكاملة‬ ‫واالستفادة‬ ،‫الصفر‬ ‫إلى‬ ‫المعلومات‬ ‫هذه‬ ‫من‬ ‫الفاقد‬
‫العمليات‬ ‫بجميع‬ ‫المتعلقة‬ ‫والمفاهيم‬ ‫المعلومات‬ ‫تشفير‬ ‫يجب‬ ،‫ذلك‬ ‫تحقيق‬ ‫أجل‬ ‫ومن‬ .)1 ‫الشكل‬ ‫في‬ ‫األحمر‬ ‫(المنحنى‬ ‫المقبلة‬ ‫للعملية‬
‫المعلومات‬ ‫تدفق‬ ‫في‬ ‫الكفاءة‬ ‫عدم‬ ‫من‬ ‫للحد‬ »‫النووي‬ ‫الحمض‬ »‫مفهوم‬ ‫من‬ ‫تعلمه‬ ‫يمكن‬ ‫ما‬ ‫وهذا‬ ،‫المشروع‬ ‫من‬ ‫األولى‬ ‫المرحلة‬ ‫خالل‬
.‫المشروع‬ ‫حياة‬ ‫دورة‬ ‫عبر‬
‫البناء‬ ‫مشروع‬ ‫في‬ ‫العمل‬ ‫مراحل‬ ‫بين‬ ‫االنتقال‬ ‫اثناء‬ ‫فقدها‬ ‫يتم‬ ‫المعلومات‬ ‫قيمة‬ ،)1( ‫رقم‬ ‫شكل‬
‫تحتاجها‬ ‫التي‬ ‫الرئيسية‬ ‫العمليات‬ ‫إن‬ . RIBA ‫ال‬ ‫مراحل‬ ‫على‬ ً‫ا‬‫بناء‬ ‫المشاريع‬ ‫انشاء‬ ‫تطور‬ ‫مفهوم‬ ‫يوضح‬ 2 ‫الشكل‬ ،1 ‫الشكل‬ ‫لدعم‬
:‫كالتالي‬ ‫هي‬ ‫االعتبار‬ ‫بعين‬ ‫أخذها‬ ‫يجب‬ ‫التي‬ ‫و‬ ‫الكاملة‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬
‫أن‬ ‫ويمكن‬ .‫مستخدميها‬ ‫قبل‬ ‫من‬ ‫االشغال‬ ‫الى‬ ‫األولية‬ ‫الفكرة‬ ‫مرحلة‬ ‫من‬ ‫البناء‬ ‫كيان‬ ‫إنشاء‬ ‫يشمل‬ ‫وهذا‬ ،‫اإلنتاج‬ / ‫التصميم‬ / ‫البداية‬ )‫أ‬
.‫والتكليف‬ ‫البناء‬ , ‫المناقصة‬ ،‫المعلومات‬ ‫إنتاج‬ ،‫التصميم‬ ،‫البداية‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬
‫جدول‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫معينة‬ ‫فترة‬ ‫خالل‬ ‫البناء‬ ‫كيان‬ ‫خدمة‬ ‫و‬ ‫صيانة‬ ‫يشمل‬ ‫وهذا‬ .‫/الصيانة‬ ‫االستخدام‬ )‫ب‬
.‫والصيانة‬ ،‫المناقصات‬ ،‫المواصفات‬
‫المعلومات،المناقصات‬ ‫إنتاج‬ ،‫التصميم‬ ،‫االستهالل‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ ،‫التكلفه‬ ‫إعادة‬ / ‫التعديل‬ / ‫الترميم‬ )‫ج‬
‫والتكليف‬ ‫،البناء‬
.‫والهدم‬ ‫الوثائق،المناقصات‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫الهدم‬ / ‫التشغيل‬ ‫وقف‬ )‫د‬
56

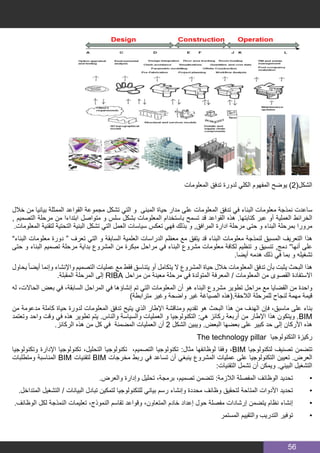

‫المعلومات‬ ‫تدفق‬ ‫لدورة‬ ‫الكلي‬ ‫المفهوم‬ ‫يوضح‬ )2(‫الشكل‬
‫خالل‬ ‫من‬ ‫بيانيا‬ ‫الممثلة‬ ‫القواعد‬ ‫مجموعة‬ ‫تشكل‬ ‫التي‬ ‫و‬ ‫المبنى‬ ‫حياة‬ ‫مدار‬ ‫على‬ ‫المعلومات‬ ‫تدفق‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫ساعدت‬
, ‫التصميم‬ ‫مرحلة‬ ‫من‬ ‫ابتداءا‬ ‫متواصل‬ ‫و‬ ‫سلس‬ ‫بشكل‬ ‫المعلومات‬ ‫باستخدام‬ ‫تسمح‬ ‫قد‬ ‫القواعد‬ ‫هذه‬ .‫كتابتها‬ ‫عبر‬ ‫أو‬ ‫العملية‬ ‫الخرائط‬
.‫المعلومات‬ ‫لتقنية‬ ‫التحتية‬ ‫البنية‬ ‫تشكل‬ ‫التي‬ ‫العمل‬ ‫سياسات‬ ‫تعكس‬ ‫فهي‬ ‫بذلك‬ ‫و‬ ,‫المرافق‬ ‫ادارة‬ ‫مرحلة‬ ‫حتى‬ ‫و‬ ‫البناء‬ ‫بمرحلة‬ ‫مرورا‬
”‫البناء‬ ‫معلومات‬ ‫دورة‬ “ ‫تعرف‬ ‫التي‬ ‫و‬ ‫السابقة‬ ‫العلمية‬ ‫الدراسات‬ ‫معظم‬ ‫مع‬ ‫يتفق‬ ‫قد‬ ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المسبق‬ ‫التعريف‬ ‫هذا‬
‫حتى‬ ‫و‬ ‫البناء‬ ‫تصميم‬ ‫مرحلة‬ ‫بداية‬ ‫المشروع‬ ‫من‬ ‫مبكرة‬ ‫مراحل‬ ‫في‬ ‫البناء‬ ‫مشروع‬ ‫معلومات‬ ‫لكافة‬ ‫تنظيم‬ ‫و‬ ‫تنسيق‬ ,‫دمج‬ ”‫أنها‬ ‫على‬
.‫أيضا‬ ‫هدمه‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫و‬ ‫تشغيله‬
‫يحاول‬ ً‫ا‬‫أيض‬ ‫وإنما‬ ‫واإلنشاء‬ ‫التصميم‬ ‫عمليات‬ ‫مع‬ ‫فقط‬ ‫يتناسق‬ ‫أو‬ ‫يتكامل‬ ‫ال‬ ‫المشروع‬ ‫حياة‬ ‫خالل‬ ‫المعلومات‬ ‫تدفق‬ ‫بأن‬ ‫يثبت‬ ‫البحث‬ ‫هذا‬
.‫المقبلة‬ ‫المرحلة‬ ‫إلى‬ RIBA ‫مراحل‬ ‫من‬ ‫معينة‬ ‫مرحلة‬ ‫في‬ ‫المتولدة‬ ‫المعرفة‬ / ‫المعلومات‬ ‫من‬ ‫القصوى‬ ‫االستفادة‬
‫له‬ ،‫الحاالت‬ ‫بعض‬ ‫في‬ ،‫السابقة‬ ‫المراحل‬ ‫في‬ ‫إنشاؤها‬ ‫تم‬ ‫التي‬ ‫المعلومات‬ ‫أن‬ ‫هو‬ ‫البناء‬ ‫مشروع‬ ‫تطوير‬ ‫مراحل‬ ‫مع‬ ‫القضايا‬ ‫من‬ ‫واحدة‬
)‫مترابطة‬ ‫وغير‬ ‫واضحة‬ ‫غير‬ ‫الصياغة‬ ‫الالحقة.(هذه‬ ‫للمرحلة‬ ‫لنجاح‬ ‫مهمة‬ ‫قيمة‬
‫من‬ ‫مدعومة‬ ‫كاملة‬ ‫حياة‬ ‫لدورة‬ ‫المعلومات‬ ‫تدفق‬ ‫يتيح‬ ‫الذي‬ ‫اإلطار‬ ‫ومناقشة‬ ‫تقديم‬ ‫هو‬ ‫البحث‬ ‫هذا‬ ‫من‬ ‫الهدف‬ ‫فإن‬ ،‫ماسبق‬ ‫على‬ ‫بناء‬
‫وتعتمد‬ ‫واحد‬ ‫وقت‬ ‫في‬ ‫هذه‬ ‫تطوير‬ ‫يتم‬ .‫والناس‬ ‫والسياسة‬ ‫العمليات‬ ‫و‬ ‫التكنولوجيا‬ :‫هي‬ ‫ركائز‬ ‫أربعة‬ ‫من‬ ‫اإلطار‬ ‫هذا‬ ‫ويتكون‬ .BIM
.‫الركائز‬ ‫هذه‬ ‫من‬ ‫كل‬ ‫في‬ ‫المضمنة‬ ‫العمليات‬ ‫أن‬ 2 ‫الشكل‬ ‫ويبين‬ .‫البعض‬ ‫بعضها‬ ‫على‬ ‫كبير‬ ‫حد‬ ‫إلى‬ ‫األركان‬ ‫هذه‬
The technology pillar ‫التكنولوجيا‬ ‫ركيزة‬
‫وتكنولوجيا‬ ‫اإلدارة‬ ‫تكنولوجيا‬ ،‫التحليل‬ ‫تكنولوجيا‬ ،‫التصميم‬ ‫تكنولوجيا‬ :‫مثال‬ ‫لوظائفها‬ ‫وفقا‬ ،BIM ‫لتكنولوجيا‬ ‫تصنيف‬ ‫تتضمن‬
‫ومتطلبات‬ ‫المناسبة‬ BIM ‫لتقنيات‬ BIM ‫مخرجات‬ ‫ربط‬ ‫في‬ ‫تساعد‬ ‫أن‬ ‫ينبغي‬ ‫المشروع‬ ‫عمليات‬ ‫على‬ ‫التكنولوجيا‬ ‫تعيين‬ .‫العرض‬
:‫التقنيات‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫البيني‬ ‫التشغيل‬
.‫والعرض‬ ‫وإدارة‬ ‫تحليل‬ ،‫برمجة‬ ،‫تصميم‬ ‫تتضمن‬ :‫الالزمة‬ ‫المفصلة‬ ‫الوظائف‬ ‫تحديد‬ 	•
.‫المتداخل‬ ‫التشغيل‬ / ‫البيانات‬ ‫تبادل‬ ‫لتمكين‬ ‫للتكنولوجيا‬ ‫بياني‬ ‫رسم‬ ‫وإنشاء‬ ‫محددة‬ ‫وظائف‬ ‫لتحقيق‬ ‫المتاحة‬ ‫األدوات‬ ‫تحديد‬ 	•
.‫الوظائف‬ ‫لكل‬ ‫النمذجة‬ ‫تعليمات‬ ،‫النموذج‬ ‫تقاسم‬ ‫وقواعد‬ ،‫المتعاون‬ ‫خادم‬ ‫إعداد‬ ‫حول‬ ‫مفصلة‬ ‫إرشادات‬ ‫يتضمن‬ ‫نظام‬ ‫إنشاء‬ 	•
‫المستمر‬ ‫والتقييم‬ ‫التدريب‬ ‫توفير‬ 	•
57
:BIM ‫على‬ ‫باالرتكاز‬ ‫المتحده‬ ‫المملكة‬ ‫في‬ WLC ‫فكرة‬ ‫تبني‬ -2
THE UK CASE OF ADOPTION WLC UNDERPINNED BY BIM
‫قطاع‬ ‫أداء‬ ‫لتحسين‬ BIM ‫وسياسات‬ ‫الكاملة‬ ‫الحياة‬ ‫لدورة‬ ‫المعلومات‬ ‫تدفق‬ ‫استراتيجيات‬ ‫وضع‬ ‫في‬ ‫نشطة‬ ‫تعتبر‬ ‫المتحدة‬ ‫المملكة‬
‫ضرورة‬ ‫على‬ ‫شددت‬ ‫التي‬ ”‫الحكومة‬ ‫بناء‬ ‫“استراتيجية‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬ ‫الوزراء‬ ‫مجلس‬ ‫مكتب‬ ‫نشر‬ ،2011 ‫مايو‬ ‫في‬ .‫البناء‬
‫“الحكومة‬ ‫أن‬ ‫أيضا‬ ‫االستراتيجية‬ ‫نصت‬ .BIM ‫خالل‬ ‫من‬ ‫تعاوني‬ ‫بشكل‬ ‫للعمل‬ ‫التوريد‬ ‫سلسلة‬ ‫أعضاء‬ ‫جميع‬ ‫لتمكين‬ ‫معايير‬ ‫وضع‬
‫أدنى‬ ‫كحد‬ )‫الكترونيا‬ ‫تتم‬ ‫التى‬ ‫والبيانات‬ ‫والوثائق‬ ‫للمشاريع‬ ‫المعلومات‬ ‫و‬ ‫(األصول‬ 3D BIM ‫مع‬ ‫الكامل‬ ‫التعاون‬ ‫تطلب‬ ‫سوف‬
.2016 ‫عام‬ ‫بحلول‬
:‫منها‬ ‫البعض‬ ‫تحقق‬ ‫عناصرقد‬ 7 ‫على‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫في‬ ‫البريطانية‬ ‫الحكومة‬ ‫استراتيجية‬ ‫وتقوم‬
‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫باستخدام‬ ‫الموجودات‬ ‫تسليم‬ / ‫الرأسماليه‬ ‫لمرحلة‬ ‫المعلومات‬ ‫إلدارة‬ ‫مواصفات‬ PAS 1192-2: 2013
)2 ‫الشكل‬ ‫(انظر‬
‫معلومات‬ ‫نمذجة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫لألصول‬ ‫التشغيليه‬ ‫المرحلة‬ ‫فى‬ ‫المعلومات‬ ‫إلدارة‬ ‫مواصفات‬ PAS 1192-3: 2014
.‫البناء‬
CO� ‫باستخدام‬ ‫العمل‬ ‫ألرباب‬ ‫المعلومات‬ ‫تبادل‬ ‫بمتطلبات‬ ‫الوفاء‬ :4 ‫الجزء‬ .‫المعلومات‬ ‫من‬ ‫التعاوني‬ ‫اإلنتاج‬ BS 1192-44
‫الممارس‬ ‫قانون‬ -bie
)BIM( ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫بروتوكول‬
.BIM ‫في‬ ‫والمدرجة‬ ‫والمتضمنة‬ ‫المنشأة‬ ‫إدارة‬ ‫متطلبات‬ ‫حول‬ ‫هو‬ ‫هذا‬ GSL (Government Soft Landing(
.Digital Plan of Work. ‫للعمل‬ ‫الرقمية‬ ‫الخطة‬
Classification.‫التصنيف‬
‫“الحمض‬ ‫مشروع‬ ‫مفهوم‬ ‫تجسيد‬ ‫على‬ ‫القدرة‬ ‫ولديه‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬BIM ‫ال‬ ‫استراتيجية‬ ‫في‬ WLC‫ل‬ ‫الرئيسي‬ ‫العنصر‬ ‫ان‬
‫أيضا‬ ‫عرضت‬ ‫التي‬ )Employer Information Requirements )EIR‫عمل‬ ‫صاحب‬ ‫معلومات‬ ‫متطلبات‬ ‫هو‬ ”‫النووي‬
4 ‫الشكل‬ ‫انظر‬ ،PAS 1192: 2 ‫في‬
58
)PAS 1192-2 (BSI, 2013 ‫ل‬ ‫طبقا‬ ‫المبنى‬ ‫بيانات‬ ‫دورة‬ ‫تسليم‬ ‫طريقة‬ )3( ‫رقم‬ ‫الشكل‬
‫فإنها‬ ،‫ذلك‬ ‫ومع‬ .‫قطر‬ ‫مثل‬ ‫أخرى‬ ‫دول‬ ‫إلى‬ ‫ترجمتها‬ ‫يمكن‬ ‫ال‬ ‫والتي‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬ ‫البناء‬ ‫مفردات‬ ‫معظم‬ ‫تستخدم‬ EIR
.‫وتنسيقها‬ ‫المعلومات‬ ‫تنظيم‬ ‫بها‬ ‫يتم‬ ‫التي‬ ‫والطريقة‬ ‫المشاريع‬ ‫خصائص‬ ‫لتحديد‬ ‫ممتازة‬ ‫بداية‬ ‫تشكل‬
‫تحديد‬ ‫تم‬ ‫فقد‬ ، Hafiz et al( 2015 ‫عام‬ ‫وآخرون‬ ‫حافظ‬ ‫مقال‬ ‫في‬ ‫جزئيا‬ ‫وذكرت‬ ‫المؤلف‬ ‫قبل‬ ‫من‬ ‫أجريت‬ ‫دراسة‬ ‫في‬
:‫هي‬ ‫الثغرات‬ ‫هذه‬ . ‫قطر‬ ‫في‬ ‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫المطور‬ EIR ‫المتحدة‬ ‫المملكة‬ ‫بتطبيق‬ ‫المتعلقة‬ ‫والقضايا‬ ‫الثغرات‬
‫لوضع‬ ‫العمل‬ ‫هذا‬ ‫في‬ ‫كبير‬ ‫جهد‬ ‫الى‬ ‫حاجة‬ ‫وهناك‬ .‫البناء‬ ‫مشاريع‬ ‫في‬ WLC ‫المعلومات‬ ‫لقيمة‬ ‫والفهم‬ ‫المعرفة‬ ‫وجود‬ ‫عدم‬ ●
.BIM‫و‬ WLC ‫مصطلحات‬ ‫جوانب‬ ‫لجميع‬ ‫شامل‬ ‫تعريف‬
.‫قطر‬ ‫في‬ ‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫مع‬ ‫متوافقة‬ ‫غير‬ EIR ‫في‬ ‫المستخدمة‬ ‫المصطلحات‬ ●
‫التي‬ ‫العقود‬ ‫من‬ ‫فريدة‬ ‫مجموعات‬ ‫لديها‬ ‫وقطر‬ ‫الفعلي‬ ‫الفائدة‬ ‫سعر‬ ‫على‬ ‫كبير‬ ‫تأثير‬ ‫لها‬ ‫التعاقدية‬ ‫واالستراتيجيات‬ ‫الترتيبات‬ ●
.‫المتحدة‬ ‫المملكة‬ ‫عن‬ ‫تماما‬ ‫تختلف‬
.‫المجال‬ ‫هذا‬ ‫في‬ ‫مطلوب‬ ‫العمل‬ ‫من‬ ‫والمزيد‬ ‫الكفاية‬ ‫فيه‬ ‫بما‬ ‫متقدمة‬ ‫ليست‬ ‫القياسية‬ ‫العمليات‬ ●
.‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫ومختلفة‬ ‫متطورة‬ ‫ليست‬ ‫تعتبر‬ ‫ووثائق‬ ‫نماذج‬ ‫من‬ ‫تتطلب‬ ‫وما‬ ‫الفكرية‬ ‫الملكية‬ ●
59
)1( ‫بالجدول‬ ‫موضح‬ ‫هو‬ ‫كما‬ EIR‫ل‬ ‫الرئيسى‬ ‫المحتوى‬
Technical ‫التقني‬ ‫ا‬ Management ‫اإلداري‬ ‫ا‬ Commercial‫التجاري‬
1 .	‫البرمجيات‬ ‫منصات‬
Platforms Software
22 .‫البيانات‬ ‫تبادل‬ ‫صيغ‬
Exchange Data
Format
3 .	‫التنسيق‬
ordinates-Co
4 .	‫مستوى‬
‫التفاصيل‬
of Level
Detail
5 .	‫التدريب‬
Training
11 .Standards‫المعايير‬
22 .‫والمسؤوليات‬ ‫األدوار‬
Responsibilities and Roles
3 .	‫البيانات‬ ‫وفصل‬ ‫العمل‬ ‫تخطيط‬
and work the Planning
Segregation Data
4 .	Security ‫األمن‬
55 .‫الصدام‬ ‫كشف‬ ‫وعملية‬ ‫التنسيق‬
Clash and Coordination
process Detection
66 .‫التعاون‬ ‫عملية‬
Process Collaboration
77 .‫و‬ ‫والسالمة‬ ‫الصحة‬ ‫نظام‬ ‫إدارة‬
‫البناء‬ ‫تصميم‬
and Safety and Health
Design Construction
Management
8 .	‫للخطة‬ ‫اإلمتثال‬
Plan Compliance
99 .‫أصول‬ ‫إيصال‬ ‫استراتيجية‬
‫المعلومات‬
for Strategy Delivery
Information Asset
11.‫وتسليم‬ ‫المعلومات‬ ‫انخفاض‬
‫المشروع‬
Data drops and project
deliverables
22 .‫للعميل‬ ‫االستراتيجي‬ ‫الغرض‬
Clients Strategic
Purpose
33 .‫أو‬ BIM ‫مخرجات‬ ‫تحديد‬
‫المشروع‬
Defined BIM/Project
Deliverables
44 .‫المحددة‬ BIM ‫كفاءة‬ ‫قياس‬
BIM-specific compe-
tence assessment
‫القادم‬ ‫العدد‬ ‫المقال‬ ‫تكملة‬
60
. ‫لألسعار‬ ‫أرتفاع‬ ‫و‬ ‫مشكلة‬ ‫يمثل‬ ‫مما‬ ‫الدوالر‬ ‫أمام‬ ‫الدول‬ ‫بعض‬ ‫عملة‬ ‫تنهار‬ ‫حيث‬ ‫العملة‬ ‫في‬ ‫بمشكلة‬ ‫العربية‬ ‫البالد‬ ‫تمر‬
‫؟‬ ‫عصير‬ ‫الى‬ ‫الليمون‬ ‫تحويل‬ ‫و‬ ‫نعمة‬ ‫الى‬ ‫النقمة‬ ‫هذه‬ ‫تحويل‬ ) ‫الشخصى‬ ‫المستوي‬ ‫(على‬ ‫لنا‬ ‫يمكن‬ ‫كيف‬
‫طريقة‬ ‫من‬ ‫بأكثر‬ ‫االمريكي‬ ‫و‬ ‫االوربي‬ ‫السوق‬ ‫في‬ ‫المنافسة‬ ‫خالل‬ ‫من‬ ‫هذا‬ ‫يمكننا‬
‫االعمال‬ ‫اصحاب‬ ‫بين‬ ‫و‬ ‫ثابت‬ ‫غير‬ ‫عمل‬ ‫عن‬ ‫يبحث‬ ‫من‬ ‫بين‬ ‫تجمع‬ ‫مواقع‬ ‫هي‬ ‫و‬ freelancer ‫ال‬ ‫مواقع‬ ‫خالل‬ ‫من‬ *
‫تصميما‬ ‫له‬ ‫ينهي‬ ‫شخص‬ ‫عن‬ ‫يبحث‬ ‫الذي‬
‫نظرا‬ ‫معقول‬ ‫بمبلغ‬ ‫المنافسة‬ ‫يمكنك‬ ‫و‬ ‫بالجودة‬ ‫أنت‬ ‫تتميز‬ ‫لكن‬ , ‫قليلة‬ ‫مبالغ‬ ‫يعرضون‬ ‫حيث‬ ‫غالبا‬ ‫الهنود‬ ‫هم‬ ‫منافسينك‬
‫المحلية‬ ‫العملة‬ ‫قيمة‬ ‫النهيار‬
‫لهذا‬ ‫المواقع‬ ‫أفضل‬
http://elance.com
http://freelancer.com
‫لهذا‬ ‫تجربتين‬ ‫هنا‬ ‫ستجد‬
https://draftsman.wordpress.com/2015/01/19/samar-sobhy
https://draftsman.wordpress.com/2015/01/31/samar
‫جيد‬ ‫بسعر‬ ‫منهم‬ ‫العمل‬ ‫اخذ‬ ‫محاولة‬ ‫و‬ ‫االوربية‬ ‫الشركات‬ ‫الى‬ ‫اعمال‬ ‫سابقة‬ ‫و‬ ‫عنها‬ ‫نبذة‬ ‫ارسال‬ ‫و‬ ‫شركة‬ ‫تأسيس‬ ‫خالل‬ ‫*من‬
‫لهم‬ ‫بالنسبة‬ ‫رخيص‬ ‫و‬ ‫لك‬
)‫ا‬ً‫ْر‬‫س‬ُ‫ي‬ ِ‫ْر‬‫س‬ُ‫ع‬ْ‫ال‬ َ‫ع‬َ‫م‬ َّ‫ن‬ِ‫إ‬( ‫منحة‬ ‫محنة‬ ‫كل‬ ‫قبل‬ ‫ففي‬ , ‫هذا‬ ‫قبل‬ ‫يكسبه‬ ‫كان‬ ‫ما‬ ‫اضعاف‬ ‫أضعاف‬ ‫ربح‬ ‫و‬ ‫قبلك‬ ‫بدأ‬ ‫الكثير‬
‫العمل‬ ‫او‬ ‫الطريق‬ ‫اثناء‬ ‫سماعها‬ ‫ليمكنك‬ ‫صوتية‬ ‫مقاالت‬ ‫الى‬ ‫المقاالت‬ ‫تحويل‬ ‫على‬ ‫نعمل‬ ‫أننا‬ ‫هو‬ ‫االخر‬ ‫االمر‬
https://www.youtube.com/channel/UCEkr8vhJ2hitwk6mpWH5coQ
https://soundcloud.com/bim-arabia
‫البريد‬ ‫على‬ ‫راسلنا‬ ‫تسجيل‬ ‫او‬ ‫مراجعة‬ ‫او‬ ‫ترجمة‬ ‫او‬ ‫تصميم‬ ‫سواء‬ ‫المجلة‬ ‫فريق‬ ‫في‬ ‫المشاركة‬ ‫و‬ ‫التطوع‬ ‫يحب‬ ‫من‬
‫االلكتروني‬
BIMARABIA@gmail.com
‫منحة‬ ‫محنة‬ ‫كل‬ ‫خلف‬
‫سليم‬‫عمر‬

Bi marabia9

  • 2.
    2 ‫سليم‬‫عمر‬ ‫العظيم‬ ‫الصين‬ ‫سور‬‫بنوا‬ ‫أمان؛‬ ‫في‬ ‫يعيشوا‬ ‫أن‬ ‫القدامى‬ ‫الصينيون‬ ‫أراد‬ ‫عندما‬ ‫االسطورة‬ ‫تقول‬ !.. ‫ولكن‬ ،‫علوه‬ ‫لشدة‬ ‫تسلقه‬ ‫يستطيع‬ ‫من‬ ‫اليوجد‬ ‫بأنه‬ ‫واعتقدوا‬ .. ! ‫مرات‬ ‫ثالث‬ ‫للغزو‬ ‫الصين‬ ‫تعرضت‬ ‫السور‬ ‫بناء‬ ‫بعد‬ ‫األولى‬ ‫سنة‬ ‫المئة‬ ‫خالل‬ !.. ‫تسلقه‬ ‫أو‬ ‫السور‬ ‫اختراق‬ ‫إلى‬ ‫حاجة‬ ‫فى‬ ‫البرية‬ ‫العدو‬ ‫جحافل‬ ‫تكن‬ ‫لم‬ ‫مرة‬ ‫كل‬ ‫وفى‬ .‫الباب‬ ‫عبر‬ ‫يدخلون‬ ‫ثم‬ ‫الرشوة‬ ‫للحارس‬ ‫يدفعون‬ ‫مرة‬ ‫كل‬ ‫في‬ ‫كانوا‬ ‫بل‬ ! .. ‫الحارس‬ ‫بناء‬ ‫ونسوا‬ ‫السور‬ ‫ببناء‬ ‫الصينيون‬ ‫انشغل‬ ‫لقد‬ .. ‫اليوم‬ ‫نحتاجه‬ ‫ما‬ ‫وهذا‬ ‫شيء‬ ‫كل‬ ‫بناء‬ ‫قبل‬ ‫يأتي‬ .. ‫اإلنسان‬ ‫فبناء‬ BIM ‫الـ‬ ‫تبني‬ ‫مشاكل‬ ‫من‬ ‫كثير‬ . ‫شرائها‬ ‫يسهل‬ ‫فهذه‬ ‫البرامج‬ ‫او‬ ‫االجهزة‬ ‫في‬ ‫ليست‬ ‫عبقري‬ ‫كان‬ ‫لو‬ ‫او‬ ‫له‬ ‫لزميل‬ ‫شغل‬ ‫بالغاء‬ ‫يقوم‬ ‫موظف‬ ‫مثل‬ ‫الفريق‬ ‫بروح‬ ‫العمل‬ ‫في‬ ‫المشكلة‬ ! ‫العمل‬ ‫عليهما‬ ‫يسهل‬ ‫برنامج‬ ‫تصميم‬ ‫من‬ ‫بدل‬ ‫هذا‬ ‫لعمل‬ ‫برنامج‬ ‫يصمم‬ .‫القائد‬ ‫اولويات‬ ‫من‬ ‫بينهم‬ ‫التأليف‬ ‫و‬ ‫العمل‬ ‫فريق‬ ‫بناء‬ . ‫الهدف‬ ‫نحو‬ ‫األخرين‬ ‫تحريك‬ ‫هي‬ ‫فالقيادة‬ )‫العظيم‬ ‫الصين‬ ‫(سور‬ ‫العدد‬ ‫افتتاحية‬
  • 3.
    3 ‫المقدمة‬ BIM Thinkspace BIM ‫للــ‬ ‫الدوري‬ ‫الجدول‬ ‫استراتجياتها‬ ‫و‬ ‫تصنيفها‬ ‫أنظمة‬ ،‫أهميتها‬ ، ‫تعريفها‬ ، ‫الخضراء‬ ‫األبنية‬ ‫البيم‬ ‫في‬ ‫مشاركة‬ BIM & project phasing ‫المشروع‬ ‫إنشاء‬ ‫ومراحل‬ ‫البيم‬ ‫الثالث‬ ‫الدرس‬ - ‫الدينامو‬ ‫في‬ ‫الرياضية‬ ‫العالقات‬ ‫تطبيقات‬ ‫البيانات؟‬ ‫جودة‬ ‫أم‬ ‫التصميم‬ ‫جودة‬ 2016 ‫باالردن‬ ‫البيم‬ ‫بحث‬ ‫إحصائيات‬ FUTURE BIM IMPLEMENTATION ‫مؤتمر‬ IFC ‫النظامي‬ ‫التنسيق‬ ‫على‬ ‫اعتمادا‬ ‫الهندسية‬ ‫النماذج‬ ‫مع‬ ‫التعامل‬ ‫الثاني‬ ‫الجزء‬ - IFCWebserver ‫باستخدام‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المدعوم‬ ‫الكامل‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬ ‫تدفق‬ ”‫للمشروع‬ ‫النووي‬ ‫“الحمض‬ ‫مفهوم‬ :‫القطرية‬ ‫اإلنشاءات‬ ‫صناعة‬ ‫المجلـــة‬ ‫مواضيـــع‬ ‫فهــــرس‬ ‫الموضــــــوع‬ ‫اســـــــم‬‫الصفحة‬ ‫رقم‬ 4 8 14 20 22 28 38 42 46 48 54 ‫المجلـــــة‬ ‫تحريــــر‬ ‫فريــــق‬ ‫والتقني‬ ‫العلمي‬ ‫التدقيق‬ ‫فريق‬ BIM Manager ‫بناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مدير‬ : ‫سليم‬ ‫عمر‬ ‫واالخراج‬ ‫التصميم‬ ‫فريق‬ BIM SPECIALIST ‫معماري‬ ‫مهندس‬ : ‫التوم‬ ‫عمار‬ ‫دمشق‬ ‫جامعة‬ ,‫معمارية‬ ‫هندسة‬ ‫طالبة‬ :‫باكير‬ ‫انة‬َّ‫ف‬‫س‬ ‫اللغوي‬ ‫والتدقيق‬ ‫الترجمة‬ ‫فريق‬ ‫ببريطانيا‬ ‫لوفبرا‬ ‫بجامعة‬ ‫دكتوراه‬ ‫وطالبة‬ ‫مدني‬ ‫مهندسة‬ : ‫كروي‬ ‫سحر‬ ‫من‬ ‫للجميع‬ ‫موصول‬ ‫الشكر‬ ‫و‬ ‫واالستفسارات‬ ‫المالحظات‬ ‫لتقبل‬ ‫الرحب‬ ‫صدرهم‬ ‫على‬ ‫و‬ ‫جهودهم‬ ‫على‬ ‫العلمية‬ ‫والمواد‬ ‫المقاالت‬ ‫أصحاب‬ ‫نشكر‬ ‫كما‬ ‫اء‬ّ‫وقر‬ ‫مساهمين‬ BIMarabia@gmail.com : ‫االستفسارات‬ ‫و‬ ‫للمشاركة‬ HTTP://BIMARABIA.COM
  • 4.
    BIM MANAGER 4 ‫مشرف‬ ‫حمزة‬‫المهندس‬ ‫ترجمة‬ )‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫التفكير‬ ‫(مساحة‬ THINKSPACE BIM ‫في‬ ‫بكم‬ ‫مرحبا‬ ‫وتغيير‬ ‫الناشئة‬ ‫والمعايير‬ ‫التكنولوجيا‬ ‫عن‬ ‫تنتج‬ ‫التي‬ ‫التغيرات‬ ‫)؛‬AEC( ‫والبناء‬ ‫والهندسة‬ ‫العمارة‬ ‫قطاع‬ ‫على‬ ‫تؤثر‬ ‫متسارعة‬ ‫تغيرات‬ ‫هناك‬ .‫ومتنوعة‬ ‫واسعة‬ ،‫قوية‬ ‫هي‬ ‫المشاهدة‬ ‫وآثاره‬ ‫التحرك‬ ‫كمية‬ .‫العمليات‬ ‫األبعاد‬ ‫نمذجة‬ ،‫المتكاملة‬ ‫والعملية‬ ‫المتبادل‬ ‫التشغيل‬ ،)BIM( ‫بالبناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مناقشة‬ ‫في‬ ‫للراغبين‬ ‫مساحة‬ ‫هو‬ ThinkSpace BIM .‫الموضوع‬ ‫في‬ ‫والباحثين‬ ‫المهنيين‬ ‫بين‬ ‫للتفكير‬ ‫نقاشا‬ ‫الفضاء‬ ‫هذا‬ ‫يثير‬ ‫أن‬ ‫آمل‬ .‫الصلة‬ ‫ذات‬ ‫والمواضيع‬ ‫المختلفة‬ .‫كمؤلف‬ ‫وسأضيفك‬ ‫أعرف‬ ‫أن‬ ‫لي‬ ‫واسمحوا‬ ،‫ذلك‬ ‫خالل‬ ‫من‬ ‫األفكار‬ ‫تبادل‬ ‫في‬ ‫وترغب‬ ‫لإلهتمام‬ ‫مثيرا‬ ‫المدونة‬ ‫هذه‬ ‫وجدت‬ ‫إذا‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫حدود‬ ‫استكشاف‬ ‫المقدمة‬ -‫اﻷول‬ ‫المقال‬ ‫ليست‬ ‫المقالة‬ ‫هذه‬ .‫المتطور‬ ‫للمصطلح‬ ً‫ال‬‫شام‬ ً‫ا‬‫فهم‬ ‫يوفر‬ ‫ال‬ ‫معظمها‬ ‫لكن‬ )BIM( ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المختلفة‬ ‫التعريفات‬ ‫من‬ ‫الكثير‬ ‫هناك‬ ‫وقت‬ ‫اي‬ ‫عن‬ ‫المتوسع‬ ‫الرقمي‬ ‫المشهد‬ ‫عن‬ ‫فضال‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫لمفهوم‬ ‫المتغيرة‬ ‫الحدود‬ ‫وفهم‬ ‫لتحديد‬ ‫أخرى‬ ‫محاولة‬ ‫هي‬ ‫؛‬ً‫ة‬‫استثنائي‬ ‫سبق‬ ‫لقد‬ .‫للبيم‬ ‫والعملية‬ ‫المفهومية‬ ‫األسس‬ ‫بعض‬ ‫تغطية‬ ‫هو‬ ‫المقاالت‬ ‫هذه‬ ‫في‬ ‫تحقيقه‬ ‫آمل‬ ‫ما‬ .)AEC( ‫والبناء‬ ‫الهندسة‬ ،‫العمارة‬ ‫لقطاع‬ ‫مضى‬ .‫تباعا‬ ‫نشرها‬ ‫وسيتم‬ ‫القليلة‬ ‫المقاالت‬ ‫بعض‬ ‫وكتبت‬ ‫البيم‬ ‫حدود‬ :‫األول‬ ‫الجزء‬ ‫نطاق‬ ‫على‬ ‫اعتمادها‬ ‫قبل‬ ‫حتى‬ ‫بسرعة‬ ‫المتغيرة‬ ‫والعمليات‬ ‫التكنولوجيات‬ ‫من‬ ‫مجموعة‬ ،‫للمصطلح‬ ‫كتوضيح‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫حدود‬ ‫التكنولوجيات‬ ‫من‬ ‫كمجموعة‬ ‫ولكن‬ ،)2 ‫القسم‬ ‫(انظر‬ ‫اآلن‬ ‫ما‬ ‫حد‬ ‫إلى‬ ‫استقر‬ ‫قد‬ ‫البيم‬ ‫تعريف‬ ‫أن‬ ‫يبدو‬ ،‫كمصطلح‬ .‫الصناعة‬ ‫قبل‬ ‫من‬ ‫واسع‬ ‫إلى‬ ‫البيم‬ ‫افتقار‬ ‫استمرار‬ ‫مع‬ ‫طرق‬ -‫أوجه‬ ‫عدة‬ ‫من‬ ‫مقلق‬ )‫الطفرة‬ ‫(وأحيانا‬ ‫الحدود‬ ‫في‬ ‫التوسع‬ ‫هذا‬ .‫بسرعة‬ ‫تتوسع‬ ‫حدودها‬ ‫تبقى‬ ،‫والعمليات‬ ‫ليكون‬ )‫متكاملة‬ ‫(كعملية‬ ‫للبيم‬ ‫الهائلة‬ ‫اإلمكانات‬ ‫خالل‬ ‫من‬ ‫المخاوف‬ ‫هذه‬ ‫تقابل‬ ،‫ذلك‬ ‫ومع‬ .‫تنظيمية‬ ‫أطر‬ ‫و‬ ‫عملية‬ ‫خرائط‬ ،‫عليه‬ ‫متفق‬ ‫تعريف‬ ‫التشغيل‬ ‫مالءمة‬ ‫لعدم‬ ‫العالية‬ ‫التكاليف‬ ‫وخفض‬ ]3 [ ‫فعاليتها‬ / ‫كفاءتها‬ ‫وتحسين‬ ،]2 [ ‫الصناعة‬ ‫تشرذم‬ ‫من‬ ‫للحد‬ ‫موازن‬ ]1 [‫للتغيير‬ ‫حافز‬ ‫بمثابة‬ .]4 [ ‫البيني‬ Bernstein, P. (2005) Integrated Practice: It’s Not Just About the Technology, http://www.aia.org/ 1 - aiarchitect/thisweek05/tw0930/tw0930bp_notjusttech.cfm accessed December 5, 2005 Dawson, A.(Ed.) (2004) The Building Technology and Construction Industry Technology Roadmap 2 - Report, Collaborative Working In Consortium (CWIC), Melbourne, pp. 13, 32 Hampson, K. and Brandon, P. (2004) Construction 2020: A Vision of Australia›s Property and Con� 3 struction Industry Report, CRC Construction Innovation, Australia, pp. 20 National Institute of Standards and Technology (2004), “Cost Analysis of Inadequate Interoperabil� 4 - ity in the U.S. Capital Facilities Industry”, Maryland, United States ‫سكر‬ ‫بالل‬ ‫د‬‫المقدمة‬ BIM Thinkspace
  • 5.
    5 ‫نفسه‬ ‫المصطلح‬ ‫تعريف‬:‫الثاني‬ ‫الجزء‬ ‫العديد‬ ‫تجسد‬ ‫األخرى‬ ‫والمصطلحات‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫مصطلح‬ ،‫لهم‬ ‫بالنسبة‬ ‫جديدة‬ ‫ليست‬ ‫مفاهيم‬ ‫يمثل‬ ‫جديد‬ ‫مصطلح‬ ‫هو‬ ‫بيم‬ ،‫األكاديميين‬ ‫للباحثين‬ ‫ومديري‬ ‫البناء‬ ‫وشركات‬ ‫والعمالء‬ ‫والمهندسين‬ ‫المصممين‬ ‫(مثل‬ ‫الصناعة‬ ‫في‬ ‫المصلحة‬ ‫طويلة.ألصحاب‬ ‫فترة‬ ‫منذ‬ ‫المقترحة‬ ]5 [ ‫األكاديمية‬ ‫الحلول‬ ‫من‬ ‫من‬ ‫تنبع‬ ،‫للظهور‬ ‫عاود‬ ‫كمفهوم‬ ،‫بيم‬ ‫أهمية‬ .‫نفسها‬ ‫البحثية‬ ‫المفاهيم‬ ‫وتوفر‬ ‫التجاري‬ ‫النضج‬ ‫يمثل‬ ‫ولكن‬ ‫جديد‬ ‫مصطلح‬ ‫هو‬ ‫بيم‬ )... ‫والحكومات‬ ‫المرافق‬ .]6 [ ‫االستباقية‬ ‫التنظيمية‬ ‫واألطر‬ )GSA، NIST IAI( ‫التوافقية‬ ‫مناقشات‬ ،‫التطبيقات‬ ‫نضوج‬ ،‫العمليات‬ ‫قوة‬ ‫زيادة‬ :‫بيم‬ ‫مصطلح‬ ‫قراءة‬ ‫كيفية‬ ...‫مشيدة‬ ‫بيئة‬ ،‫مغلق‬ ‫مكان‬ ،]7 [ ‫هيكل‬ :‫البناء‬ ‫للتنفيذ‬ ‫قابلة‬ ،‫معنى‬ ‫ذات‬ :‫البيانات‬ ‫من‬ ‫منظمة‬ ‫مجموعة‬ :‫المعلومات‬ ... ‫النطاق‬ ‫تحديد‬ ،‫عرض‬ ،‫تمثيل‬ ،‫تشكيل‬ :‫نمذجة‬ :‫الكلمات‬ ‫ترتيب‬ ‫نعكس‬ ‫دعونا‬ ،‫المعاني‬ ‫من‬ ‫المتجانسة‬ ‫غير‬ ‫المجموعة‬ ‫هذه‬ ‫أفضل‬ ‫لفهم‬ ‫ميب‬ ‫تعادل‬ ‫بيم‬ :1.1 ‫صورة‬ ‫التجسد‬ ‫هو‬ ‫نفسه‬ ‫المصطلح‬ ‫ولكن‬ ،)‫الحق‬ ‫وقت‬ ‫في‬ ‫زيارته‬ ‫سيتم‬ ‫آخر‬ ‫(موضوع‬ 1980 ‫عام‬ ‫منتصف‬ ‫من‬ ‫تنبع‬ ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المفهومية‬ ‫األطر‬ Pommes( ‫ونرانجس‬ ‫بوميس‬ ‫مقارنة‬ ‫في‬ .]8 [ ‫ليزرن‬ ‫جيري‬ ‫كتبها‬ ‫لالهتمام‬ ‫مثيرة‬ ‫مطولة‬ ‫مناقشة‬ ‫عن‬ ‫بيم‬ ‫نشأة‬ ‫لتتبع‬ ‫السابقة‬ ‫محاوالتي‬ ‫أسفرت‬ .‫األخير‬ .‫الكاد‬ ‫برامج‬ ‫مطوري‬ ‫كبار‬ ‫قبل‬ ‫من‬ ‫اعتماده‬ ‫بسبب‬ ‫هو‬ ‫كما‬ ‫/اإلختصار‬ ‫المصطلح‬ ‫لقبول‬ ‫سليمة‬ ‫حجة‬ Jerry ‫جيري‬ ‫يوفر‬ ،)Naranjas and ‫بعض‬ ‫أن‬ ‫من‬ ‫الرغم‬ ‫على‬ .‫مماثلة‬ ‫مفاهيم‬ ‫تمثل‬ ‫التي‬ ‫المتنافسة‬ ‫المصطلحات‬ ‫بخالف‬ ‫شهرة‬ ‫أكثر‬ ‫سيصبح‬ ‫البعيد‬ ‫المدى‬ ‫على‬ )‫(بيم‬ ‫أن‬ ‫يبدو‬ ،‫باختصار‬ ‫يمكن‬ ‫ال‬ .‫ما‬ ‫حد‬ ‫الى‬ ‫المنال‬ ‫بعيد‬ ‫الفريد‬ ‫طابعها‬ ‫عن‬ ‫البحث‬ ‫عملية‬ ‫تجعل‬ ‫واسع‬ ‫نطاق‬ ‫على‬ ‫المتداخلة‬ ‫الحدود‬ ‫أن‬ ‫إال‬ ،‫بينهما‬ ‫التفريق‬ ‫حاول‬ ]9 [ ‫الباحثين‬ Khemlani, L. (2005) Academic Research in Architectural Computing, http://www.aecbytes.com/building� 5 - thefuture/ArchComputingResearch.htm , accessed December 1, 2005 Newton, R. S. (2005) AISC Updates Contract Standards to Reflect Model-Based Structural Engineering, 6 - http://aecnews.com/articles/1056.aspx , accessed December 4, 2005 Oxford English Dictionary 7 Liaserin, J. (2002), Comparing Pommes and Naranjas, http://www.laiserin.com/features/issue15/feature01. 8 - php , accessed November 12, 2005 Lee, A., Wu, S., Marshall-Ponting, A., Aouad, G., Cooper, R., Tah, J. H. M., Abbott, C. and Barrett, P. S. 9 (2005) nD Modelling Roadmap: A Vision for nD-Enabled Construction, University of Salford, Salford, p. 96 -
  • 6.
    6 ‫إيجاد‬ ‫محاولة‬ ‫بأن‬‫االدعاء‬ ‫يمكن‬ ‫لكن‬ ‫المخرجات‬ ‫ذات‬ ‫أو‬ ‫المبنى‬ ‫حياة‬ ‫دورة‬ ‫مرحلة‬ ،‫الدقيقة‬ ‫المفاهيم‬ ‫نفس‬ ‫تمثل‬ ‫التعريفات‬ ‫هذه‬ ‫جميع‬ ‫بأن‬ ‫االدعاء‬ .‫الفكري‬ ‫الترف‬ ‫من‬ ‫نوع‬ ‫هو‬ ‫الفروقات/النقائض‬ ‫المصطلحات‬ ‫حساء‬ :1.2 ‫شكل‬ .‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫داخل‬ ‫النمذجة‬ ‫على‬ ‫القادم‬ ‫المقال‬ ‫سيركز‬ http://www.bimthinkspace.com/2005/12/bim_episode_1_i.html :‫المصدر‬
  • 7.
    7 ) ‫العمل‬ ‫صاحب‬‫(متطلبات‬ Employer Requirements ‫او‬ ER‫ال‬ ‫يعتبر‬ ‫السبب‬ ‫لهذا‬ ‫البيم‬ ‫تنفيذ‬ ‫خطة‬ ‫عمل‬ ‫لسير‬ ‫سلس‬ ‫لتطور‬ ‫األول‬ ‫األساس‬ ‫وحجر‬ ‫األهمية‬ ‫في‬ ‫غاية‬ to_BIM_or_not_to_BIM_thats_the_question#
  • 8.
    BIM MANAGER 8 Stefan Mordue‫تصميم‬ BIM‫للـ‬ ‫الدوري‬ ‫الجدول‬ ‫تكملة‬ Periodic Table of BIM BIM ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المتعلقة‬ ‫المصطلحات‬ ‫أهم‬ ‫لشرح‬ ‫الفكرة‬ ‫نفس‬ ‫يتبنى‬ ‫الجدول‬ ‫هذا‬ ‫حسنا‬ ‫الكيميائية؟‬ ‫للعناصر‬ ‫الدوري‬ ‫الجدول‬ ‫تذكر‬ ‫هل‬ Building Information Modeling ‫وحتى‬ ‫البداية‬ ‫منذ‬ ‫القرار‬ ‫لدعم‬ ‫للمعلومات‬ ‫موثق‬ ‫االبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫والوظيفية‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬ ‫هي‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ .‫وهدمه‬ ‫عمله‬ .‫القرار‬ ‫اتخاذ‬ ‫لدعم‬ ‫التعارضات‬ ‫من‬ ٍ‫ل‬‫خا‬ ‫و‬ ‫المعلومات‬ ‫كل‬ ‫على‬ ‫يحتوي‬ ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬ ‫عمل‬ ‫او‬ ‫تكنولوجيا‬ Technology ‫البيانات‬ ‫تخزين‬ ‫يتم‬ ‫وأين‬ ‫كيف‬ ‫في‬ ‫والنظر‬ ،‫رقمية‬ ‫بيئة‬ ‫في‬ ‫تتحرك‬ ‫وأنك‬ ‫االهداف‬ ‫لتحقيق‬ ‫تحتاجها‬ ‫التي‬ ‫التكنولجيا‬ ‫تملك‬ ‫انك‬ ‫تأكد‬ .‫أمنة‬ ‫بطريقة‬ ‫المعلومات‬ ‫ونشر‬ ‫لتبادل‬ ‫وسيلة‬ ‫وأفضل‬ ‫البرامج‬ Sf Software 15 ‫عليها‬ ‫للعمل‬ ‫تصلح‬ ‫التي‬ ‫االجهزة‬ Ha Hardware 28 ‫التدريب‬ Tr Training 41 ‫الملفات‬ ‫تخزين‬ ‫سيتم‬ ‫اين‬ FI File storage 53 ‫التحتية‬ ‫البنية‬ In Infrastructure 64 ‫المعايير‬ Standards ‫تعاونية‬ BIM ‫بيئة‬ ‫تحقيق‬ ‫في‬ ‫تساعدك‬ ‫التي‬ ‫الوثائق‬ ‫و‬ ‫المعايير‬ ‫على‬ ‫تعرف‬ ‫الرئيسية‬ ‫التسليم‬ ‫مراحل‬ Cd Capital delivery phase 16 ‫التشغيل‬ ‫مرحلة‬ Op Operational phase 29 COBie ‫التصديرلـ‬ ‫من‬ ‫البد‬ ‫بذلك‬ ‫للقيام‬ ‫و‬ COBie (Construction Operations Building information exchange) )‫الثاني‬ ‫(الجزء‬ BIM ‫للـ‬ ‫الدوري‬ ‫الجدول‬ ‫سليم‬‫عمر‬
  • 9.
  • 10.
    10 ‫مهم‬ ‫هو‬ ‫و‬‫التحتية‬ ‫البنية‬ ‫او‬ ‫للمبنى‬ ‫سواء‬ ‫المعلومات‬ ‫لتنظيم‬ ‫المرافق‬ ‫ولمدير‬ ‫المنتج‬ ‫حياة‬ ‫دورة‬ ‫و‬ ‫والصيانة‬ ‫المبنى‬ ‫تشغيل‬ ‫لعملية‬ ‫مهم‬ ‫البيانات‬ ‫تنسيق‬ BIM ‫ال‬ ‫من‬ ‫الثانية‬ ‫للمرحلة‬ pdf ‫ال‬ ‫ملفات‬ ‫و‬ ‫االوراق‬ ‫عن‬ ‫بديل‬ ‫وهذا‬ ‫اخرى‬ ‫لبرامج‬ ‫صيغ‬ ‫هناك‬ ‫لكن‬ ‫و‬ ‫اكسل‬ ‫ملفات‬ ‫انه‬ ‫االفتراضي‬ )National Building Information Model (NBIMS-US ‫في‬ ‫ذكره‬ ‫ثم‬ 2011 ‫ديسمبر‬ ‫في‬ ‫فيه‬ ‫تطور‬ BuildingSMART ‫االن‬ Download Excel COBie Construction Templates ‫المرافق‬ ‫ادارة‬ Fm Facilities management 42 ‫الرقمي‬ ‫الحصن‬ ‫او‬ ‫الرقمي‬ ‫االمن‬ Dg Digital security 54 ‫عنها‬ ‫يصدر‬ ‫ما‬ ‫و‬ ‫المؤتمات‬ ‫متابعة‬ Br Briefing 65 ‫التعاونية‬ ‫التجارية‬ ‫العالقات‬ CI collaborative business relationships 17 po protocol 30 ‫تحرك‬ ‫و‬ ‫المشروع‬ ‫اعضاء‬ ‫كل‬ ‫الى‬ ‫المعلومة‬ ‫وصول‬ ‫سهولة‬ ‫يضمن‬ ‫قانوني‬ ‫اتفاق‬ ‫هو‬ ‫البروتكول‬ ‫الخطأ‬ ‫اين‬ ‫معرفة‬ ‫و‬ ‫الرجوع‬ ‫السهل‬ ‫من‬ ‫خطأ‬ ‫حصول‬ ‫عند‬ ، ‫بسهولة‬ ‫المعلومات‬ ‫هذا‬ ‫على‬ ‫االمثلة‬ ‫من‬ Building Information Models (the CIC BIM Protocol) ‫وثيقة‬ , ‫المشاريع‬ ‫جميع‬ ‫على‬ ‫للعمل‬ ‫يصلح‬ ‫البريطاني‬ ‫البناء‬ ‫صناعة‬ ‫مجلس‬ ‫من‬ ‫قياسي‬ ‫بروتكول‬ ‫والقيود‬ ‫واإللتزامات‬ ‫المسؤوليات‬ ‫تحدد‬ ‫و‬ ‫االخرى‬ ‫االتفاقات‬ ‫على‬ ‫األسبقية‬ ‫تأخذ‬ ‫التي‬ ‫تعاقدية‬ ‫التفاصيل‬ ‫من‬ ‫معين‬ ‫مستوى‬ ‫إلى‬ ‫إنجازها‬ ‫ويحدد‬ ‫المشروع‬ ‫فريق‬ ‫ألعضاء‬ ‫الجودة‬ ‫ادارة‬ ‫نظام‬ qu quality management systems 43 ‫التصميم‬ ‫ادارة‬ ‫نظام‬ de design management systems 55 ‫االصول‬ ‫ادارة‬ as asset managment 66 ‫هو‬ ‫و‬ Asset Information Model (AIM) ‫النموذج‬ ‫يسمى‬ ‫و‬ PAS 1192) 2- : 2013 ‫قبل‬ ‫من‬ ‫محدد‬ ‫هو‬ ‫)كما‬ ‫األصول‬ ‫وتشغيل‬ ‫وصيانة‬ ‫إلدارة‬ ‫المستخدمة‬ ‫المعلومات‬ ‫نموذج‬ ‫,يقصد‬ ‫ذلك‬ ‫بعد‬ ‫انتشر‬ ‫ثم‬ 2016 ‫عام‬ ‫بحلول‬ ‫كموديل‬ ‫للبلدية‬ ‫المشروع‬ ‫تسليم‬ ‫عن‬ ‫تتكلم‬ ‫البريطانية‬ ‫للحكومة‬ ‫وثيقة‬ ‫في‬ 2011 ‫مايو‬ ‫في‬ ‫المصطلح‬ ‫هذا‬ ‫ظهر‬ post-construction ‫البناء‬ ‫بعد‬ ‫النموذج‬ ‫المصطلح‬ ‫بهذا‬
  • 11.
    11 ‫في‬ ‫السياح‬ ‫استقبال‬‫و‬ ‫الفندق‬ ‫عمل‬ ‫اثناء‬ ‫الموديل‬ ‫إستخدام‬ ‫أوضح‬ ‫بمعنى‬ , ‫التشغيل‬ ‫أثناء‬ ‫النموذج‬ ‫أو‬ ‫الموديل‬ ‫خالل‬ ‫من‬ ‫المنشأة‬ ‫أو‬ ‫المبنى‬ ‫إدارة‬ ‫به‬ ‫يقصد‬ ‫و‬ ‫الترميم‬ ‫و‬ ‫الصيانة‬ ‫اعمال‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫الكهربائية‬ ‫األجهزه‬ ‫في‬ ‫الخلل‬ ‫أماكن‬ ‫معرفة‬ ‫و‬ ‫إدارته‬ ‫المكتبة‬ ‫عناصر‬ li library objects 18 ‫استبيانية‬ ‫اسئلة‬ pe pre qualification questionnaires 31 buildingsmart ‫ب‬ ‫الخاص‬ ‫البيانات‬ ‫قاموس‬ bsdd buildingsmart data dictionary 44 ‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫للتبادل‬ ‫الشهرية‬ ‫الصيغة‬ ifc 56 ‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫المعلومات‬ ‫لتبادل‬ ‫المصدر‬ ‫مفتوحة‬ ‫صيغة‬ Industry Foundation Class http://buildingsmart-tech.org/ Idm information delivery manual 67 Enabling Tools ‫بثمن‬ ‫الذي‬ ‫البرنامج‬ ‫ثم‬ ‫المجاني‬ ‫ثم‬ ‫المصدر‬ ‫مفتوح‬ ‫بديل‬ ‫عن‬ ‫بداية‬ ‫ابحث‬ , ‫تساعدك‬ ‫التي‬ ‫االدوات‬ Bt BIM Toolkit 5 ‫مرحلة‬ ‫كل‬ ‫في‬ ‫والتسليم‬ ‫المعلومات‬ ‫تطوير‬ ‫عن‬ ‫المسؤولية‬ ‫صحة‬ ‫من‬ ‫والتحقق‬ ‫وإدارة‬ ‫لتحديد‬ ‫.برنامج‬ ...asset lifecycle ‫األصول‬ ‫حياة‬ ‫دورة‬ ‫مراحل‬ ‫من‬ /https://toolkit.thenbs.com ‫التفاصيل‬ ‫درجة‬ Lod Level of detail 6 ‫التسليم‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫للنموذج‬ ‫المعلومات‬ ‫تفاصيل‬ ‫مستوى‬ ‫المعلومات‬ ‫في‬ ‫التفاصيل‬ ‫مستوى‬ Loi Level of Information 7 ‫التصنيفات‬ Cs Classification 19 ‫بمساعدة‬ ‫المرافق‬ ‫إدارة‬ Cafm Computer-Aided Facilities Management 32 ‫الحاسوب‬
  • 12.
    12 ‫التكلفة‬ ‫حساب‬ ‫ادوات‬Ct Cost tools 33 ‫البرمجة‬ ‫ادوات‬ Pg Programme tools 45 ‫االدارة‬ ‫ادوات‬ Ad Administration tools 46 ‫االنشاء‬ ‫ادوات‬ Au Authoring tools 57 ‫فحصه‬ ‫و‬ ‫النموذج‬ ‫رؤية‬ Mo Model viewers and checkers 58 ‫المواصفات‬ ‫ادارة‬ ‫ادوات‬ Sp Specification tools 68 ‫التحليل‬ ‫ادوات‬ An Analysis tools 20 ‫الفريق‬ ‫اعضاء‬ ‫بين‬ ‫المعلومات‬ ‫تبادل‬ ‫و‬ ‫الملفات‬ ‫مشاركة‬ Fl File sharing and collaboration 69 ‫التعلم‬ ‫مصادر‬ RESOURCE ‫المتخصصة‬ ‫المحاضرات‬ ‫و‬ ‫الكتب‬ ‫و‬ ‫االجتماعية‬ ‫الشبكات‬ ‫و‬ ‫االنترنت‬ ‫شبكة‬ ‫مثل‬ ‫التقارير‬ ‫و‬ ‫االحصائيات‬ SU SURVEYS And reports 2 ‫الفيديوهات‬ vi videoes 8 https://www.youtube.com/user/ENGWEB13/playlists ‫مفيدة‬ ‫تكون‬ ‫أن‬ ‫أتمنى‬ ‫التي‬ ‫الفيدوهات‬ ‫بعض‬ ‫هنا‬ ‫ستجد‬ ‫الندوات‬ ‫و‬ ‫المؤتمرات‬ Ev events 21 ‫المنتديات‬ Fo forums and groups 34 ‫االجتماعية‬ ‫الشبكات‬ Sc social media 47 https://www.facebook.com/BIMarabia /https://www.facebook.com/groups/756314177836203 ‫المدونات‬ Bi blog posts 59 /http://draftsman.wordpress.com ‫مثال‬ ‫امثلتها‬ ‫من‬ ‫و‬ ‫الكتب‬ books 70 BIM Handbook: A Guide to Building Information Modeling for Owners, Managers, Design� 1 ers, Engineers and Contractors ‫للتكنولوجيا‬ ‫عميق‬ ‫فهم‬ ‫يمنحك‬ Chuck Eastman, Paul Teicholz, Rafael Sacks and Kathleen ‫تأليف‬ ‫من‬ ‫الكتاب‬ ‫قوية‬ ‫مشاريع‬ ‫علي‬ ‫الضوء‬ ‫تسليط‬ ‫و‬ ‫به‬ ‫المرتبطة‬ ‫العمليات‬ ‫و‬ The Impact of Building Information Modeling: Transforming Construction 2 ‫االركيكاد‬ ‫مثل‬ ‫االوربية‬ ‫بالبرامج‬ ‫اهتمام‬ ‫نجد‬ ‫لذلك‬ ‫بريطانيا‬ ‫في‬ ‫يعيش‬ Ray Crotty ‫الكتاب‬ ‫مؤلف‬ ‫حديثه‬ ‫كثيرة‬ ‫معلومات‬ ‫به‬ ‫و‬ ‫جميل‬ ‫الكتاب‬ Green BIM: Successful Sustainable Design with Building Information Modeling 3 ‫معا‬ ‫ينموان‬ ‫كيف‬ ‫و‬ bim ‫بال‬ ‫عالقتها‬ ‫و‬ ‫باالستدامة‬ ‫يهتم‬ ‫خدماته‬ ‫يقدم‬ ‫و‬ Bim ‫ال‬ ‫يأتي‬ ‫هنا‬ , ‫المقترح‬ ‫المبنى‬ ‫تصميم‬ ‫لتقييم‬ ‫معايير‬ ‫معظم‬ ‫أعلى‬ ‫من‬ ‫واحدة‬ ‫اآلن‬ ‫هي‬ ‫الطاقة‬ ‫كفاءة‬ Building Information Modeling: Planning and Managing Construction Projects with 4D CAD and Simula� 4 tions ‫قائمة‬ ‫شركات‬ ‫نماذج‬ ‫لدراسة‬ ‫مكرس‬ ‫الكتاب‬ ‫من‬ ‫كامل‬ ‫قسم‬ ‫هناك‬ .‫البناء‬ ‫وثائق‬ ‫اإلنشاءات‬ ‫إدارة‬ ‫مثل‬ ‫العمليات‬ ‫تحسين‬ BIM ‫لل‬ ‫يمكن‬ ‫كيف‬
  • 13.
    13 BIM and ConstructionManagement: Proven Tools, Methods, and Workflows 5 BIM ‫ال‬ ‫باستخدام‬ ‫ادارة‬ ‫و‬ ‫تخطيطه‬ ‫و‬ ‫العمل‬ ‫سير‬ ‫عن‬ ‫كتاب‬ ‫افضل‬ ‫يكون‬ ‫االصلية‬ ‫بلغتك‬ ‫التعلم‬ ‫الن‬ ‫لكن‬ ‫و‬ ‫االفضل‬ ‫النه‬ ‫ليس‬ “ bim ‫الي‬ ‫“الطريق‬ ‫العربي‬ ‫الكتاب‬ ‫اخيرا‬ http://omrslm.blogspot.com/2014/04/bim.html Digital plan of work stages ‫يموت‬ ‫ثم‬ ‫يكبر‬ ‫ثم‬ ‫يحبو‬ ‫كالطفل‬ ‫المشروع‬ , ‫المشروع‬ ‫مراحل‬ ‫األعمال‬ ‫و‬ ‫السوق‬ ‫حاله‬ ‫من‬ ‫الـتأكد‬ ‫يتم‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ Sr strategy 71 ‫العمل‬ ‫فريق‬ ‫تجميع‬ ‫و‬ ‫الجدوي‬ ‫دراسة‬ ‫تطوير‬ Bi Brief 72 ‫المشروع‬ ‫تعريف‬ ‫مرحلة‬ De defination 73 ‫التصميم‬ ‫مرحلة‬ Ds Design 74 ‫البناء‬ ‫مرحلة‬ Bu build and commission 75 ‫التسليم‬ ‫مرحلة‬ Ha Handover and commission 76 ‫التشغيل‬ ‫اثناء‬ Oe operation 77 ‫صيانته‬ ‫و‬ ‫تشغيله‬ ‫و‬ ‫المبنى‬ ‫عمل‬ ‫اثناء‬ ‫المبني‬ ‫حياة‬ ‫نهاية‬ En end of life 78 ‫بها‬ ‫ينفع‬ ‫ان‬ ‫هللا‬ ‫اسئل‬ , ‫مجموعات‬ ‫في‬ ‫ومنسقة‬ ‫منظمة‬ bim ‫ال‬ ‫تطبيق‬ ‫في‬ ‫المصطلحات‬ ‫اهم‬ ‫هذه‬
  • 14.
    BIM MANAGER 14 ‫اإلستدامة‬ ‫مفهوم‬ ‫بمجال‬‫المهتمون‬ ‫يحاول‬ ‫التي‬ ‫األساسية‬ ‫المفاهيم‬ ‫من‬ ‫هي‬ ‫القادمة‬ ‫لألجيال‬ ‫األفضل‬ ‫والحياة‬ )Sustainability( ‫اإلستدامة‬ ‫و‬ ‫الطبيعية‬ ‫للموارد‬ ‫أكبر‬ ‫باستهالك‬ ‫يترافق‬ ‫الذي‬ ‫الصناعية‬ ‫و‬ ‫العمرانية‬ ‫واستراتيجيتها‬ ‫تقنيتها‬ ‫تطبيق‬ ‫االنشاء‬ ‫و‬ ‫التشييد‬ .‫الخطر‬ ‫الى‬ ‫المستقبلية‬ ‫الحياة‬ ‫يعرض‬ ‫بالتالي‬ ‫و‬ ،‫موارده‬ ‫تجديد‬ ‫على‬ ‫األرض‬ ‫كوكب‬ ‫قدرة‬ ‫على‬ ‫سلبا‬ ‫ينعكس‬ ‫مما‬ ،‫الطاقة‬ ‫على‬ ‫التأثير‬ ‫دون‬ ‫الحاضر‬ ‫احتياجات‬ ‫تأمين‬ ‫على‬ ‫القدرة‬ ‫هي‬ ‫بأنها‬ )Sustainability( ‫اإلستدامة‬ ‫تعريف‬ ‫جاء‬ ‫هنا‬ ‫ومن‬ ‫الموارد‬ ‫تجدد‬ ‫أن‬ ‫فيه‬ ‫للطبيعة‬ ‫يمكن‬ ‫بمعدل‬ ‫الطبيعية‬ ‫الموارد‬ ‫استخدام‬ ‫يتم‬ ‫أن‬ ‫وتتطلب‬ ،‫القادمة‬ ‫األجيال‬ ‫احتياجات‬ ‫تأمين‬ ‫قدرة‬ .‫البشرية‬ ‫النشاطات‬ ‫عن‬ ‫الناجم‬ ‫البيئي‬ ‫التلوث‬ ‫من‬ ‫والتخفيف‬ ،‫المستهلكة‬ . ‫والتشغيل‬ ‫والتشييد‬ ‫التصميم‬ ‫مواصفات‬ ‫وتقييم‬ ‫مراقبة‬ ‫عملية‬ ‫تسهل‬ ‫التي‬ ‫المحاور‬ ‫من‬ ‫عدد‬ ‫تتفرع‬ ‫األهداف‬ ‫هذه‬ ‫وتحت‬ )Sustainable Site( ‫المستدام‬ ‫الموقع‬ )Energy Efficiency( ‫الطاقة‬ ‫كفاءة‬ )Water Efficieny( ‫المياه‬ ‫كفاءة‬ )Materials Selection( ‫المخلفات‬ ‫و‬ ‫المواد‬ ‫إدارة‬ )Indoor Air Quality( ‫الداخلية‬ ‫البيئة‬ ‫جودة‬ ‫المستدام‬ ‫الموقع‬ : ‫األول‬ ‫المحور‬ : ‫التالية‬ ‫العوامل‬ ‫حسب‬ ‫الموقع‬ ‫اختيار‬ ‫في‬ ‫المحور‬ ‫هذا‬ ‫يعتمد‬ ،‫رياضة‬ ،‫،غذاء‬ ‫،طبابة‬ ‫،استشفاء‬ ‫تعليم‬ ‫من‬ ‫االنسان‬ ‫متطلبات‬ ‫مراكز‬ ‫معظم‬ ‫توجد‬ ‫حيث‬ ‫مأهولة‬ ‫منطقة‬ ‫في‬ ‫المبنى‬ ‫موقع‬ ‫إختيار‬ ‫الدراجات‬ ‫استعمال‬ ‫على‬ ‫والتركيز‬ ‫المواصالت‬ ‫استعمال‬ ‫من‬ ‫تقليل‬ ‫مع‬ ‫للشخص‬ ‫مريحة‬ ‫حياة‬ ‫لـتأمين‬ ‫ذلك‬ ‫أمن...و‬ ‫و‬ ‫راحة‬ .‫الصحية‬ ‫المشي‬ ‫ورياضة‬ ‫الهوائية‬ ‫من‬ ‫التخفيف‬ ‫و‬ ‫الترشيد‬ ‫ناحية‬ ‫من‬ ‫البيئية‬ ‫التطلعات‬ ‫ليخدم‬ ‫المحيطة‬ ‫البيئة‬ ‫من‬ ‫القصوى‬ ‫االستفادة‬ ‫بحيث‬ ‫المبنى‬ ‫موقع‬ ‫اختيار‬ ،‫الشمس‬ ‫كمسار‬ ‫المحيطة‬ ‫البيئة‬ ‫من‬ ‫مباشرة‬ ‫غير‬ ‫أو‬ ‫مباشرة‬ ‫طريقة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫الشتاء‬ ‫في‬ ‫و‬ ‫الصيف‬ ‫في‬ ‫الطاقة‬ ‫استهالك‬ ‫التهوية‬ ‫من‬ ‫بدال‬ ‫الطبيعية‬ ‫التهوية‬ ‫على‬ ‫واالعتماد‬ ‫الطبيعة‬ ‫االنارة‬ ‫طريق‬ ‫عن‬ ‫منها‬ ‫االستفادة‬ ‫و‬ ‫السنة‬ ‫خالل‬ ‫الهواء‬ ‫اتجاه‬ ‫و‬ ‫الظل‬ .‫والتدفئة‬ ‫التبريد‬ ‫وأجهزة‬ ‫الميكانيكية‬ .‫البيئة‬ ‫على‬ ‫الجديدة‬ ‫العمرانية‬ ‫التوسعات‬ ‫تأثير‬ ‫من‬ ‫والتقليل‬ ‫األرض‬ ‫لحماية‬ ‫ذلك‬ ‫و‬ ‫المهجورة‬ ‫المواقع‬ ‫و‬ ‫المباني‬ ‫استخدام‬ ‫إعادة‬ ‫العامة‬ ‫المساحات‬ ‫زيادة‬ ‫إلى‬ ‫باإلضافة‬ ،‫الخضراء‬ ‫األسطح‬ ‫استخدام‬ ،‫المبنى‬ ‫حول‬ ‫الخضراء‬ ‫المساحة‬ ‫زيادة‬ ‫عبر‬ ‫الموقع‬ ‫تطوير‬ ‫استراتجياتها‬ ‫و‬ ‫تصنيفها‬ ‫أنظمة‬ ،‫أهميتها‬ ، ‫تعريفها‬ ، ‫الخضراء‬ ‫األبنية‬ ) ‫الثاني‬ ‫(الجزء‬ ‫العبد‬ ‫زكريا‬ ‫رياض‬ .‫م‬
  • 15.
    15 .‫الخضراء‬ .‫المحيطة‬ ‫للبيئة‬ ‫والحضارة‬‫التراث‬ ‫على‬ ‫والمحافظة‬ ‫لحمياتها‬ ‫ذلك‬ ‫و‬ ‫واألثرية‬ ‫الطبيعية‬ ‫المحميات‬ ‫فوق‬ ‫مبنى‬ ‫انشاء‬ ‫عدم‬ ‫قريبة‬ ‫تكون‬ ‫بحيث‬ ‫لها‬ ‫والتخطيط‬ ‫الهوائية‬ ‫الدراجات‬ ،‫،قطار‬ ‫مترو‬ ‫بأشكاله‬ ‫الجماعي‬ ‫النقل‬ ‫مراكز‬ ‫استخدام‬ ‫على‬ ‫التشجيع‬ ‫م‬ ‫ا‬ ‫ستخد‬ ‫ا‬ ‫تشجيع‬ ‫الى‬ ‫باالضافة‬ ‫الحالية‬ ‫المواصالت‬ ‫طرق‬ ‫من‬ ‫قريبة‬ ‫تكون‬ ‫أن‬ ‫باالضافة‬ ‫بها‬ ‫المحيطة‬ ‫المباني‬ ‫لمعظم‬ .‫اقتنائها‬ ‫الى‬ ‫الناس‬ ‫تشجيع‬ ‫بهدف‬ ‫السيارات‬ ‫لهذه‬ ‫جماعي‬ ‫مرآب‬ ‫تخصيص‬ ‫يتم‬ ‫وأن‬ ‫للبيئة‬ ‫الصديقة‬ ‫المركبات‬ ‫لها‬ ‫الضوئي‬ ‫الشعاع‬ ‫يكون‬ ‫بحيث‬ ‫خارجية‬ ‫انارة‬ ‫أعمدة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫ذلك‬ ‫و‬ ‫الليل‬ ‫خالل‬ ‫الضوئي‬ ‫التلوث‬ ‫من‬ ‫التقليل‬ ‫بعض‬ ‫و‬ ‫النائمين‬ ‫السكان‬ ‫انزعاج‬ ‫يمنع‬ ‫مما‬ ‫المحيطة‬ ‫المباني‬ ‫الى‬ ‫وال‬ ‫السماء‬ ‫في‬ ‫منتشرا‬ ‫ليس‬ ‫و‬ ‫فقط‬ ‫األرض‬ ‫الى‬ ‫موجها‬ .‫الليل‬ ‫خالل‬ ‫الضوئي‬ ‫التلوث‬ ‫من‬ ‫تتأذى‬ ‫اللتي‬ ‫الطيور‬ ‫و‬ ‫الحيوانات‬ ‫العاكسة‬ ‫و‬ ‫الفاتحة‬ ‫األلوان‬ ‫ذو‬ ‫المزفتة‬ ‫الطرق‬ ‫استخدام‬ ‫طريق‬ ‫عن‬ )Heat island Effect( ‫الحرارية‬ ‫الجزر‬ ‫من‬ ‫التقليل‬ ‫يوجد‬ ‫التي‬ ‫و‬ ‫المبنى‬ ‫حول‬ ‫المزروعة‬ ‫األرصفة‬ ‫و‬ ‫المبنى‬ ‫أسطح‬ ‫فوق‬ ‫المزروعة‬ ‫األسطح‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ ،‫للحرارة‬ ‫المياه‬ ‫تلوث‬ ‫أيضا‬ ‫يقلل‬ ‫مما‬ ‫األرض‬ ‫داخل‬ ‫الى‬ ‫األمطار‬ ‫مياه‬ ‫امتصاص‬ ‫و‬ ‫الحرارة‬ ‫انعكاس‬ ‫على‬ ‫يساعد‬ ‫مما‬ ‫فراغات‬ ‫بينها‬ .‫األمطار‬ ‫هطول‬ ‫خالل‬ ‫االرصفة‬ ‫على‬ ‫الجارية‬ ‫األدوار‬ ‫تبادل‬ ‫و‬ ‫عملهم‬ ‫مركز‬ ‫مغادرة‬ ‫أو‬ ‫للوصول‬ ‫واحدة‬ ‫بسيارة‬ ‫زمالئهم‬ ‫مرافقة‬ ‫على‬ ‫الموظفين‬ ‫و‬ ‫الناس‬ ‫تشجيع‬ ‫ثقافة‬ ‫نشر‬ .‫الطرقات‬ ‫في‬ ‫السيارات‬ ‫كثرة‬ ‫عن‬ ‫الصادرة‬ ‫الملوثات‬ ‫من‬ ‫و‬ ‫السير‬ ‫زحمة‬ ‫من‬ ‫للتقليل‬ ‫ذلك‬ ‫و‬ )Carpool( ‫يوم‬ ‫كل‬ ‫بينهم‬ ‫فيما‬ ‫التلوث‬ ‫منع‬ ‫الضوئي‬ ‫المواصالت‬ ‫استخدام‬ ‫الجماعية‬ ‫الجزر‬ ‫من‬ ‫التقليل‬ ‫الحرارية‬ ‫األسطح‬ ‫استخدام‬ ‫الخضراء‬ ‫المساحة‬ ‫زيادة‬ ‫الحدائق‬ ‫و‬ ‫الخضراء‬ ‫الموقع‬ ‫اختيار‬ ‫للمبنى‬ ‫المناسب‬ ‫الطاقة‬ ‫كفاءة‬ : ‫الثاني‬ ‫المحور‬ BIM( ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫وخصوصا‬ .‫الخضراء‬ ‫المباني‬ ‫تصميم‬ ‫في‬ ‫العوامل‬ ‫أهم‬ ‫من‬ ‫واحدة‬ ‫هي‬ ‫الطاقة‬ ‫استخدام‬ ‫كفاءة‬ ‫األعداد‬ ‫في‬ ‫هللا‬ ‫شاء‬ ‫ان‬ ‫أسرده‬ ‫فسوف‬ ‫المجال‬ ‫واسع‬ ‫و‬ ‫مهم‬ ‫موضوع‬ ‫كونه‬ ‫ولكن‬ )Building Information Modeling : ‫التالية‬ ‫العوامل‬ ‫على‬ ‫االعتماد‬ ‫يجب‬ ‫الطاقة‬ ‫استخدام‬ ‫كفاءة‬ ‫لتحقيق‬ ‫و‬ .‫المجلة‬ ‫من‬ ‫القادمة‬ ‫استهالك‬ ‫كمية‬ ‫حول‬ ‫واضحة‬ ‫صورة‬ ‫يعطينا‬ ‫كونه‬ ‫المهمة‬ ‫العوامل‬ ‫من‬ ‫وهذا‬ ، )Energy Modeling( ‫الطاقة‬ ‫نمذجة‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ،‫الكهربائية‬ ‫األجهزة‬ ،‫(االنارة‬ ‫المتعددة‬ ‫الكهربائية‬ ‫األحمال‬ ‫بين‬ ‫استهالكها‬ ‫وكيفية‬ ‫للمبنى‬ ‫الكهربائية‬ ‫الطاقة‬ ‫لنا‬ ‫يسمح‬ ‫بحيث‬ ‫األساسي‬ ‫الطاقة‬ ‫نمذجة‬ ‫هدف‬ ‫هو‬ ‫هذا‬ ‫و‬ ‫المبنى‬ ‫تشييد‬ ‫قبل‬ ‫ذلك‬ ‫و‬ )‫المياه....ألخ‬ ‫تسخين‬ ‫أجهزة‬ ، ‫المضخات‬ ، ‫من‬ ‫التقنية‬ ‫هذه‬ ‫تقدم‬ ‫التي‬ ‫البرامج‬ ‫من‬ ‫العديد‬ ‫هناك‬ ‫و‬ .‫الكهربائية‬ ‫األحمال‬ ‫بقية‬ ‫على‬ ‫انعكاسها‬ ‫مالحظة‬ ‫و‬ ‫متغيرات‬ ‫أي‬ ‫بتغير‬ .) Autodesk Revit, eQuest, Design Builder, IES….etc( ‫أشهرهم‬ ‫الطبيعية‬ ‫اإلنارة‬ ‫من‬ ‫مباشرة‬ ‫غير‬ ‫بطريقة‬ ‫االستفادة‬ ‫خالل‬ ‫من‬ ‫ذلك‬ ‫و‬ )Passive Design( ‫السلبي‬ ‫التصميم‬ ‫مبدأ‬ ‫استخدام‬ ‫التهوئة‬ ‫االعتمادعلى‬ ‫الى‬ ‫باالضافة‬ ‫الكهربائية‬ ‫اإلنارة‬ ‫من‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫لتقليل‬ ‫ذلك‬ ‫و‬ ‫السنة‬ ‫خالل‬ ‫الشمس‬ ‫مسار‬ ‫حسب‬ ‫األمثل‬ ‫االتجاه‬ ‫في‬ ‫المبنى‬ ‫بتوجيه‬ ‫لنا‬ ‫يسمح‬ ‫مما‬ ‫السنة‬ ‫خالل‬ ‫المبنى‬ ‫حول‬ ‫الرياح‬ ‫اتجاه‬ ‫و‬ ‫سرعة‬ ‫معرفة‬ ‫خالل‬ ‫من‬ ‫الطبيعية‬ ‫تؤمن‬ ‫هندسية‬ ‫برامج‬ ‫هناك‬ ‫و‬ .‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫و‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ‫أجهزة‬ ‫استخدام‬ ‫من‬ ‫بدل‬ ‫الطبيعية‬ ‫للتهوئة‬ . )Wind Analysis( ‫الرياح‬ ‫تحليل‬ ‫و‬ )Daylight simulation( ‫الطبيعية‬ ‫االنارة‬ ‫محاكاة‬ ‫الغرفة‬ ‫داخل‬ ‫الهواء‬ ‫توزيع‬ ‫في‬ )CFD, Computer Fluid Dynamic( ‫الحسابية‬ ‫الموائع‬ ‫ديناميكيات‬ ‫تقنية‬ ‫استخدام‬ ‫أجهزة‬ ‫من‬ ‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ ‫التدفئة‬ ‫أو‬ ‫التكييف‬ ‫لفتحات‬ ‫مثالي‬ ‫توزيع‬ ‫وايجاد‬ ‫جيد‬ ‫بشكل‬ .‫كفائتها‬ ‫بأقصى‬ ‫عملها‬ ‫بسبب‬ ‫التبريد‬ ‫و‬ ‫التدفئة‬ ‫التكييف‬
  • 16.
    16 ‫اللمبات‬ ‫استخدام‬ ‫و‬‫العادية‬ ‫المصابيح‬ ‫من‬ ‫بدال‬ )LED( ‫الليد‬ ‫لمبات‬ ‫استخدام‬ ‫بينها‬ ‫من‬ ‫و‬ ‫العالية‬ ‫الكفاءة‬ ‫ذا‬ ‫االنارة‬ ‫استخدام‬ ‫لالشخاص‬ ‫بعد‬ ‫عن‬ ‫االستشعار‬ ‫حساسات‬ ‫استخدام‬ .T8 ‫قياس‬ ‫من‬ ‫بدل‬ T4 / T5 ‫قياس‬ ‫الفلورينسات‬ ‫وجود‬ ‫حال‬ ‫في‬ ‫االنارة‬ ‫باضاءة‬ ‫أمرا‬ ‫تعطي‬ ‫بحيث‬ ‫الغرف‬ ‫و‬ ‫األدراج‬ ‫و‬ ‫الممرات‬ ‫في‬ )Occupancy Sensor( ‫الضوئي‬ ‫بالمستوى‬ ‫)للتحكم‬Daylight Sensor( ‫الطبيعية‬ ‫االنارة‬ ‫حساسات‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ .‫المكان‬ ‫في‬ ‫شخص‬ ‫لالنارة‬ ‫تحكم‬ ‫أجهزة‬ ‫أستخدام‬ .‫المكان‬ ‫في‬ ‫الطبيعية‬ ‫االضاءة‬ ‫مستوى‬ ‫حسب‬ ‫اضاءتها‬ ‫تعدل‬ ‫بحيث‬ ‫الكهربائية‬ ‫لالنارة‬ .‫لالنارة‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ )Light Automation( ‫األداء‬ ‫معامل‬ ‫لديها‬ ‫التي‬ ‫أي‬ ‫العالية‬ ‫الكفاءة‬ ‫ذي‬ ‫األجهزة‬ ‫اختيار‬ ‫خالل‬ ‫من‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ‫ألجهزة‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫للحفاظ‬ ‫األسقف‬ ‫و‬ ‫للجدران‬ ‫الجيد‬ ‫والعزل‬ ،‫للنوافذ‬ ‫االختيارالدقيق‬ . )COP, Coefficient of Performance( ‫األعلى‬ ‫الفاتحة‬ ‫األلوان‬ ‫ذي‬ ‫الدهانات‬ ‫استخدام‬ .‫الغرفة‬ ‫داخل‬ ‫و‬ ‫خارج‬ ‫بين‬ ‫الهواء‬ ‫تسرب‬ ‫منع‬ ‫و‬ ‫الغرفة‬ ‫داخل‬ ‫الهواء‬ ‫حرارة‬ ‫درجة‬ ‫على‬ ‫الصحيح‬ ‫والوضع‬ ،‫التكييف‬ ‫مواسير‬ ‫عزل‬ .‫الشمس‬ ‫أشعة‬ ‫امتصاص‬ ‫من‬ ‫يقلل‬ ‫مما‬ ‫األسقف‬ ‫و‬ ‫للجدران‬ ‫الشمس‬ ‫ألشعة‬ ‫والعاكسة‬ )Variable Air Volume , VAV( ‫المتغير‬ ‫الهواء‬ ‫حجم‬ ‫ذي‬ ‫التكييف‬ ‫أجهزة‬ ‫تقنية‬ ‫استخدام‬ .‫والهواء‬ ‫الرطوبة‬ ‫لعوازل‬ . )Variable Refrigerant Flow, VRF( ‫المتغير‬ ‫المبردات‬ ‫تدفق‬ ‫التقنية‬ ‫ذي‬ ‫التكييف‬ ‫أجهزة‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ ‫بحيث‬ ‫التكييف‬ ‫أجهزة‬ ‫لمحركات‬ )VFD, Variable Frequency Drive( ‫المتغير‬ ‫التردد‬ ‫ذو‬ ‫المحرك‬ ‫تقنية‬ ‫استخدام‬ ‫الكهربائية‬ ‫الطاقة‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫في‬ ‫ايجابا‬ ‫ينعكس‬ ‫مما‬ ‫المطلوبة‬ ‫الحاجة‬ ‫حسب‬ ‫المحرك‬ ‫دوران‬ ‫بسرعة‬ ‫التحكم‬ ‫يتم‬ .‫للمحركات‬ ‫مثل‬ ‫ملصقات‬ ‫عليها‬ ‫يكون‬ ‫التي‬ ‫و‬ )‫...ألخ‬ ‫تلفزيون‬ ،‫غسالة‬ ،‫براد‬ ،‫(البتوب‬ ‫العالية‬ ‫الكفاءة‬ ‫ذي‬ ‫الكهربائية‬ ‫األجهزة‬ ‫استخدام‬ .‫غيرها‬ ‫عن‬ ‫أقل‬ ‫كهربائية‬ ‫طاقة‬ ‫تستهلك‬ ‫األجهزة‬ ‫هذه‬ ‫بأن‬ ‫ترمز‬ ‫التي‬ ‫و‬ )Energy Star( ‫الطاقة‬ ‫نجمة‬ ‫ملصق‬ ‫من‬ ‫االحتياجات‬ ‫لتلبية‬ ،‫الجوفية‬ ‫األرض‬ ‫حرارة‬ ‫طاقة‬ ‫أو‬ ‫الشمسية‬ ‫والطاقة‬ ،‫الرياح‬ ‫طاقة‬ ‫مثل‬ ،‫المتجددة‬ ‫الطاقة‬ ‫استعمال‬ .‫المباني‬ ‫لهذه‬ ‫الكربونية‬ ‫البصمة‬ ‫من‬ ‫كبير‬ ‫حد‬ ‫إلى‬ ‫تقلل‬ ‫الطاقة‬ Energy Monitoring and Building Management System( ‫باألحمال‬ ‫التحكم‬ ‫و‬ ‫االدارة‬ ‫أجهزة‬ ‫استخدام‬ ‫يجعل‬ ‫مما‬ ،)‫مركزية‬ ‫أو‬ ‫(محلية‬ ‫الذكية‬ ‫المراقبة‬ ‫تكنولوجيا‬ ‫تطبيق‬ ‫يمكن‬ ‫و‬ .‫االستهالك‬ ‫مراقبة‬ ‫و‬ ‫الطاقة‬ ‫تبديد‬ ‫لتالفي‬ )BMS ‫لتعديل‬ ‫ذلك‬ ‫و‬ ‫الطاقة‬ ‫استهالك‬ ‫معرفة‬ ‫الى‬ ‫باالضافة‬ ،‫التحكم‬ ‫غرفة‬ ‫في‬ ‫يدوية‬ ‫أو‬ ‫أتوماتيكية‬ ‫بطريقة‬ ‫باألجهزة‬ ‫التحكم‬ ‫السهل‬ ‫من‬ .‫فقط‬ ‫الحاجة‬ ‫حسب‬ ‫للطاقة‬ ‫استهالكنا‬ ‫هذه‬ ‫كفاءة‬ ‫لزيادة‬ ‫ذلك‬ ‫و‬ ‫التكييف‬ ‫)ألجهزة‬Eco Friendly Refrigerant( ‫للبيئة‬ ‫الصديقة‬ ‫المبردات‬ ‫استخدام‬ ‫أخيرا‬ ‫و‬ .‫األوزون‬ ‫طبقة‬ ‫ثقب‬ ‫من‬ ‫و‬ ‫الحراري‬ ‫االنحباس‬ ‫من‬ ‫التقليل‬ ‫هو‬ ‫أيضا‬ ‫ذلك‬ ‫من‬ ‫األهم‬ ‫و‬ ‫األجهزة‬
  • 17.
    17 ‫أجهزة‬ ‫استعمال‬ ‫الكفاءة‬ ‫ذات‬‫كهربائية‬ ‫العالية‬ ‫المراقبة‬ ‫و‬ ‫االدارة‬ ‫الكهربائية‬ ‫للعدادات‬ ‫أجهزة‬ ‫استعمال‬ ‫التدفئة‬ ‫و‬ ‫التكييف‬ ‫العالية‬ ‫الكفاءة‬ ‫ذات‬ ‫الطاقة‬ ‫استخدام‬ ‫المتجددة‬ ‫ذات‬ ‫انارة‬ ‫استخدام‬ ‫عالية‬ ‫كفاءة‬ ‫نمذجة‬ ‫استخدام‬ ‫برامج‬ ‫و‬ ‫الطاقة‬ ‫المحاكاة‬ ‫المياه‬ ‫كفاءة‬ : ‫الثالث‬ ‫المحور‬ ‫استهالك‬ ‫ترشيد‬ ‫و‬ ،‫استعمالها‬ ‫واعادة‬ ‫المياه‬ ‫لضخ‬ ‫كفاءة‬ ‫أكثر‬ ‫أنظمة‬ ‫باستخدام‬ ‫الماء‬ ‫على‬ ‫الحفاظ‬ ‫على‬ ‫تشدد‬ ‫الخضراء‬ ‫األبنية‬ : ‫هي‬ ‫المياه‬ ‫كفاءة‬ ‫استراتجيات‬ ‫أهم‬ .‫المياه‬ ‫المراحيض‬ : ‫منها‬ ‫و‬ ‫للمياه‬ ‫الموفرة‬ ‫الصحية‬ ‫التجهيزات‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫المبنى‬ ‫في‬ ‫الداخلية‬ ‫المياه‬ ‫استهالك‬ ‫من‬ ‫التقليل‬ ‫التدفق‬ ‫منخفض‬ ‫الدوش‬ ،Waterless Urinals(( ‫الجافة‬ ‫المباول‬ ، )Dual Flsuh Toilets( ‫المزدوج‬ ‫التدفق‬ ‫ذات‬ .‫أنواعها‬ ‫جميع‬ ‫على‬ ‫للمياه‬ ‫الموفرة‬ ‫الخالطات‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ .)Low-Flow Shower Head( .)Energy Star label( ‫الطاقة‬ ‫نجمة‬ ‫عدة‬ ‫عليها‬ ‫توضع‬ ‫التي‬ ‫و‬ ‫للمياه‬ ‫الموفرة‬ ‫الجاليات‬ ‫و‬ ‫الغساالت‬ ‫استخدم‬ ‫المغاسل‬ ‫و‬ ‫االستحمام‬ ‫أحواض‬ ‫من‬ ‫الناتجة‬ ‫المياه‬ ‫بأنها‬ ‫تعريفها‬ ‫يمكن‬ ‫التي‬ ‫و‬ : )Grey Water( ‫الرمادية‬ ‫المياه‬ ‫استخدام‬ ‫و‬ ‫الري‬ ‫مثل‬ ‫التطبيقات‬ ‫لبعض‬ ‫مباشرة‬ ‫استخدامها‬ ‫يمكن‬ ‫و‬ .‫الثالجات‬ ‫و‬ ‫المكيفات‬ ‫عن‬ ‫الناتجة‬ ‫المياه‬ ‫و‬ ‫المياه‬ ‫شرب‬ ‫وينابيع‬ .‫الحريق‬ ‫اطفاء‬ ‫أجهزة‬ ‫و‬ ‫المراحيض‬ ‫تعبئة‬ ‫في‬ ‫و‬ ‫الصناعية‬ ‫األغراض‬ ‫و‬ ‫التبريد‬ .‫الري‬ ‫ألغراض‬ ‫الحقا‬ ‫لالستعمالها‬ ‫صلبة‬ ‫خزانات‬ ‫في‬ ‫تخزينها‬ ‫و‬ ‫االسقف‬ ‫من‬ ‫جمعها‬ ‫طريق‬ ‫عن‬ ‫األمطار‬ ‫مياه‬ ‫أستخدام‬ ‫ري‬ ‫أعمال‬ ‫ألجل‬ ‫خارجه‬ ‫و‬ ‫الصحية‬ ‫لألجهزة‬ ‫المبنى‬ ‫داخل‬ ‫مياه‬ ‫عدادات‬ ‫تركيب‬ ‫خالل‬ ‫من‬ ‫المياه‬ ‫ومراقبة‬ ‫الفعالة‬ ‫االدارة‬ .‫للمياه‬ ‫استهالكنا‬ ‫لترشيد‬ ‫استراتجية‬ ‫وضع‬ ‫بالتالي‬ ‫و‬ ‫للمياه‬ ‫استهالكنا‬ ‫معرفة‬ ‫بهدف‬ ‫الحدائق‬ ‫تحكم‬ ‫لوحة‬ ‫الى‬ ‫،باالضافة‬ )drip irrigation( ‫التنقيط‬ ‫تقنية‬ ‫مثل‬ ‫العالية‬ ‫الكفاءة‬ ‫ذات‬ ‫الري‬ ‫ألنظمة‬ ‫الحديثة‬ ‫التقنيات‬ ‫استخدام‬ ‫ظروف‬ ‫حسب‬ ‫أو‬ ‫مسبقا‬ ‫مبرمجة‬ ‫معينة‬ ‫أوقات‬ ‫في‬ ‫بالتشغيل‬ ‫الري‬ ‫لنظام‬ ‫أمرا‬ ‫تعطي‬ ‫بحيث‬ ‫برمجتها‬ ‫يمكن‬ ‫التي‬ ‫أتوماتيكية‬ )mulching( ‫التغطية‬ ‫تقنية‬ ‫استخدام‬ ،‫المياه‬ ‫من‬ ‫الكثير‬ ‫تحتاج‬ ‫ال‬ ‫التي‬ ‫النباتات‬ ‫اختيار‬ .‫للنباتات‬ ‫المحيطة‬ ‫الجوية‬ ‫األحوال‬ .‫للري‬ ‫المخزنة‬ ‫األمطار‬ ‫مياه‬ ‫استخدام‬ .‫المياه‬ ‫تبخر‬ ‫من‬ ‫التقليل‬ ‫بهدف‬ ‫النبتة‬ ‫حول‬
  • 18.
    18 ‫ذات‬ ‫الري‬ ‫أنظمة‬‫استعمال‬ ‫العالية‬ ‫الكفاءة‬ ‫الرمادية‬ ‫المياه‬ ‫استعمال‬ ‫األمطار‬ ‫مياه‬ ‫و‬ ‫الغساالت‬ ‫استعمال‬ ‫الجاليات‬ ‫و‬ ‫للمياه‬ ‫الموفرة‬ ‫استخدام‬ ‫الخالطات‬ ‫للمياه‬ ‫الموفرة‬ ‫استخدام‬ ‫ذات‬ ‫مراحيض‬ ‫المزدوج‬ ‫التدفق‬ ‫استخدام‬ ‫الخالطات‬ ‫الهوائية‬ ‫المخلفات‬ ‫و‬ ‫المواد‬ ‫ادارة‬ : ‫الرابع‬ ‫المحور‬ : ‫استراتجياتها‬ ‫أهم‬ ..‫المخلفات‬ ‫و‬ ‫للمواد‬ ‫تدوير‬ ‫اعادة‬ ‫و‬ ‫استعمال‬ ‫اعادة‬ ،‫تقليل‬ ‫مبدأ‬ ‫على‬ ‫تشدد‬ ‫الخضراء‬ ‫األبنية‬ Build� (‫الجديدة‬ ‫المباني‬ ‫في‬ ‫أبواب‬ ‫و‬ ‫نوافذ‬ ‫و‬ ‫هيكل‬ ‫من‬ ‫استخدامها‬ ‫اعادة‬ ‫على‬ ‫التشجيع‬ ‫و‬ ‫القديمة‬ ‫األبنية‬ ‫الهدم‬ ‫و‬ ‫التشييد‬ ‫مخلفات‬ ‫تقليل‬( .)ing Reuse .‫منها‬ ‫التخلص‬ ‫تكلفة‬ ‫من‬ ‫توفير‬ ‫ثم‬ ‫من‬ ‫و‬ ‫لها‬ ‫االجمالي‬ ‫الحجم‬ ‫تقليص‬ ‫بهدف‬ ‫تدويرها‬ ‫اعادة‬ ‫و‬ ‫التشغيلية‬ ‫المخلفات‬ ‫من‬ ‫التقليل‬ ‫كاألوراق‬ ‫المواد‬ ‫بعض‬ ‫بوضع‬ ‫السكان‬ ‫نظر‬ ‫لفت‬ ‫بهدف‬ ‫مختلفة‬ ‫ألوان‬ ‫ذات‬ ‫النفايات‬ ‫لجميع‬ ‫حاويات‬ ‫بوضع‬ ‫صحيحة‬ ‫بطريقة‬ ‫فرزالنفايات‬ .‫ألوانها‬ ‫حسب‬ ‫لها‬ ‫المخصصة‬ ‫الحاويات‬ ‫في‬ ‫الكترونية‬ ‫األجهزة‬ ‫و‬ ‫المعادن‬ ‫و‬ ‫العضوية‬ ‫كالمواد‬ ‫األخرى‬ ‫المواد‬ ‫الى‬ ‫باالضافة‬ ‫الكرتون‬ ‫و‬ ‫الى‬ ‫يحتاج‬ ‫مما‬ ‫بعيدة‬ ‫أماكن‬ ‫من‬ ‫استيرادها‬ ‫تخفيف‬ ‫بهدف‬ ‫االمكان‬ ‫قدر‬ ‫الجغرافي‬ ‫الموقع‬ ‫نفس‬ ‫في‬ ‫المحلية‬ ‫أو‬ ‫االقليمية‬ ‫المواد‬ ‫أستخدام‬ .‫النقل‬ ‫تكلفة‬ ‫تخفيض‬ ‫الى‬ ‫باالضافة‬ ‫البيئة‬ ‫على‬ ‫بالتلوث‬ ‫تبعث‬ ‫التي‬ ‫الشاحنات‬ ‫و‬ ‫البواخر‬ ‫استعمال‬ ،‫جديد‬ ‫عن‬ ‫لنموها‬ ‫كثيرة‬ ‫سنين‬ ‫الى‬ ‫تحتاج‬ ‫التي‬ ‫الطبيعية‬ ‫المواد‬ ‫استعمال‬ ‫عدم‬ ‫و‬ ‫طبيعيا‬ ‫المتجددة‬ ‫المواد‬ ‫أو‬ ‫التصنيع‬ ‫معادة‬ ‫المواد‬ ‫أستخدام‬ .‫البيئة‬ ‫على‬ ‫السلبية‬ ‫اآلثار‬ ‫من‬ ‫التقليل‬ ‫بهدف‬ ‫من‬ ‫بدل‬ ‫للبيئة‬ ‫صديقة‬ ‫أو‬ ‫التدوير‬ ‫معادة‬ ‫منتجات‬ ‫بأنها‬ ‫ملصق‬ ‫أو‬ ‫رمز‬ ‫عليها‬ ‫التي‬ ‫الكرتونية‬ ‫أو‬ ‫الورقية‬ ‫أو‬ ‫الخشبية‬ ‫المنتجات‬ ‫استعمال‬ .‫المخلفات‬ ‫زيادة‬ ‫بالتالي‬ ‫و‬ ‫أكثر‬ ‫مواد‬ ‫تستهلك‬ ‫التي‬ ‫الجديدة‬ ‫المواد‬ ‫استخدام‬ ‫مخلفات‬ ‫استعمال‬ ‫القديمة‬ ‫األبنية‬ ‫الجديدة‬ ‫لألبنية‬ ‫التي‬ ‫المواد‬ ‫استعمال‬ ‫تؤكد‬ ‫ملصقات‬ ‫عليها‬ ‫من‬ ‫مصنعة‬ ‫بأنها‬ ‫متجددة‬ ‫مواد‬ ‫األبنية‬ ‫مخلفات‬ ‫فرز‬ ‫الستعمالها‬ ‫القديمة‬ ‫الحقا‬ ‫المواد‬ ‫استخدام‬ ‫المحلية‬ ‫حسب‬ ‫النفايات‬ ‫فرز‬ ‫و‬ ‫الحاويات‬ ‫ألوان‬ ‫المخلفات‬ ‫نوعية‬ ‫المواد‬ ‫استخدام‬ ‫التدوير‬ ‫معادة‬ ‫الداخلية‬ ‫البيئة‬ ‫جودة‬ : ‫الخامس‬ ‫المحور‬ ‫على‬ ‫الوعي‬ ‫زيادة‬ ‫في‬ ،‫الهواء‬ ‫في‬ ‫تطلق‬ ‫التي‬ ‫والغازات‬ ‫الكيميائة‬ ‫والمواد‬ ‫والحساسية‬ ‫التنفسية‬ ‫األمراض‬ ‫في‬ ‫الزيادة‬ ‫أسهمت‬ ‫وقد‬ ‫في‬ ‫التحكم‬ ‫طريق‬ ‫عن‬ ‫المنازل‬ ‫داخل‬ ‫الهواء‬ ‫تحسين‬ ‫طريق‬ ‫عن‬ ‫الخضراء‬ ‫األبنية‬ ‫عليه‬ ‫تشدد‬ ‫ما‬ ‫هذا‬ ‫و‬ ‫المنازل‬ ‫داخل‬ ‫الهواء‬ ‫أهمية‬ : ‫هي‬ ‫الداخلية‬ ‫البيئة‬ ‫جودة‬ ‫لتحسين‬ ‫االستراتجيات‬ ‫أهم‬ .‫والترشيح‬ ‫التنقية‬ ‫خالل‬ ‫من‬ ‫عليها‬ ‫والقضاء‬ ‫وتقليلها‬ ‫التلوث‬ ‫مصادر‬ ‫بمرشحات‬ ‫المزودة‬ ‫و‬ ‫مخصصة‬ ‫أمكان‬ ‫تخصيص‬ ‫فيجب‬ ‫التدخين‬ ‫حال‬ ‫في‬ ‫و‬ ،‫السكنية‬ ‫األماكن‬ ‫و‬ ‫العامة‬ ‫األماكن‬ ‫في‬ ‫التدخين‬ ‫عدم‬ .‫الهواء‬ ‫تنقية‬ .‫الجراثيم‬ ‫و‬ ‫العفن‬ ‫تكاثر‬ ‫و‬ ‫الغبار‬ ‫و‬ ‫الرطوبة‬ ‫تسرب‬ ‫منع‬ ‫بهدف‬ ‫عازلة‬ ‫مواد‬ ‫استخدام‬ ‫و‬ ‫الرطوبة‬ ‫عن‬ ‫بمعزل‬ ‫جاف‬ ‫المبنى‬ ‫ابقاء‬ .‫التنظيف‬ ‫أدوات‬ ‫بواسطة‬ ‫المنزل‬ ‫أو‬ ‫المبنى‬ ‫لتنظيف‬ ‫دوري‬ ‫برنامج‬ ‫وضع‬ .‫الهواء‬ ‫تلوث‬ ‫الى‬ ‫تؤدي‬ ‫التي‬ ‫األوساخ‬ ‫دخول‬ ‫تقليل‬ ‫أو‬ ‫لمنع‬ ‫لألرجل‬ ‫ممسحات‬ ‫بوضع‬ ‫النظافة‬ ‫على‬ ‫الحفاظ‬ ‫والموجودة‬ ,)VOC, Volatile Organic Compound( ‫متطايرة‬ ‫عضوية‬ ‫مواد‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫المنتجات‬ ‫استخدام‬ ‫عدم‬
  • 19.
    19 .‫التنظيف‬ ‫مواد‬ ‫و‬‫األثاث‬ ‫و‬ ‫السجاد‬ ‫و‬ ‫األصباغ‬ ‫في‬ .‫العالية‬ ‫للحرارة‬ ‫معرضة‬ ‫تكون‬ ‫عندما‬ ‫متطايرة‬ ‫عضوية‬ ‫مواد‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫األسقف‬ ‫و‬ ‫األرضيات‬ ‫و‬ ‫الدهانات‬ ‫استخدام‬ ‫منع‬ ‫تحتوي‬ ‫التي‬ ‫المنتجات‬ ‫استخدام‬ ‫منع‬ ‫الى‬ ‫باالضافة‬ ،)Fomaldehyde( ‫الفورمالديهايد‬ ‫مادة‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫األثاث‬ ‫استخدام‬ ‫منع‬ .‫سرطانية‬ ‫أمراض‬ ‫الى‬ ‫تؤدي‬ ‫التي‬ ‫األبستوس‬ ‫و‬ ‫الزرنيخ‬ ‫مادة‬ ‫على‬ .‫الهواء‬ ‫تنقية‬ ‫مرشحات‬ ‫وضع‬ ‫مع‬ ‫للمبنى‬ ‫ميكانيكية‬ ‫أو‬ ‫طبيعية‬ ‫تهوئة‬ ‫تأمين‬ .‫المياه‬ ‫أنابيب‬ ‫حول‬ ‫و‬ ‫الكهربائية‬ ‫التسليكات‬ ‫حول‬ ‫الفتحات‬ ‫جميع‬ ‫غلق‬ .‫العامة‬ ‫التدخين‬ ‫مناطق‬ ‫و‬ ‫الحمامات‬ ‫في‬ ‫و‬ ‫الطهي‬ ‫أجهزة‬ ‫و‬ ‫الليزر‬ ‫طابعات‬ ‫مثل‬ ‫األجهزة‬ ‫من‬ ‫المنبعثة‬ ‫للعوادم‬ ‫تهوئة‬ ‫توفير‬ ‫ألنظمة‬ ‫الترموستات‬ ‫خالل‬ ‫من‬ ‫المرغوبة‬ ‫الحرارة‬ ‫دراجة‬ ‫بتعديل‬ ‫لألشخاص‬ ‫السماح‬ ‫و‬ ‫الغرفة‬ ‫داخل‬ ‫الحرارة‬ ‫درجة‬ ‫تحسين‬ .‫التدفئة‬ ‫و‬ ‫التكييف‬ .‫الداخلية‬ ‫االنارة‬ ‫الضوئي‬ ‫الشعاع‬ ‫بمستوى‬ ‫التحكم‬ ‫خالل‬ ‫من‬ ‫الغرفة‬ ‫داخل‬ ‫المرغوبة‬ ‫االضاءة‬ ‫مستوى‬ ‫بتعديل‬ ‫لألشخاص‬ ‫السماح‬ .‫السكان‬ ‫راحة‬ ‫و‬ ‫وانتاجية‬ ‫مزاجية‬ ‫تحسين‬ ‫بهدف‬ ‫الطبيعية‬ ‫للمناظر‬ ‫الموجهة‬ ‫الزجاجية‬ ‫الواجهات‬ ‫اقامة‬ ‫و‬ ‫الطبيعية‬ ‫االنارة‬ ‫استخدام‬ ‫المواد‬ ‫استخدام‬ ‫الى‬ ‫باالضافة‬ ،‫السجاد‬ ‫و‬ ‫المزدوج‬ ‫الزجاج‬ ‫و‬ ‫للصوت‬ ‫الحاجبة‬ ‫الحواجز‬ ‫خالل‬ ‫من‬ ‫به‬ ‫التحكم‬ ‫عبر‬ ‫الضجيج‬ ‫من‬ ‫التقليل‬ .‫أكثر‬ ‫لمسافات‬ ‫يتنقل‬ ‫الضجيج‬ ‫تجعل‬ ‫التي‬ ‫للصوت‬ ‫العاكسة‬ ‫المواد‬ ‫استخدام‬ ‫تالفي‬ ‫و‬ ‫للضجيج‬ ‫الماصة‬ ‫المواد‬ ‫استعمال‬ ‫للضجيج‬ ‫الماصة‬ ‫المواد‬ ‫استعمال‬ ‫منع‬ ‫على‬ ‫تحتوي‬ ‫التي‬ ‫عضوية‬ ‫مواد‬ ‫مضرة‬ ‫و‬ ‫طبيعية‬ ‫انارة‬ ‫تأمين‬ ‫زجاجية‬ ‫واجهات‬ ‫التهوية‬ ‫استخدام‬ ‫التهوئة‬ ‫أو‬ ‫الطبيعية‬ ‫الميكانيكية‬ ‫للسكان‬ ‫السماح‬ ‫مستوى‬ ‫بتعديل‬ ‫درجة‬ ‫و‬ ‫االضاء‬ ‫الغرفة‬ ‫حرارة‬ ‫التدخين‬ ‫ممنوع‬ ‫الخالصة‬ .‫ومستخدميها‬ ‫األبنية‬ ‫لمالكي‬ ‫والفوائد‬ ‫المنافع‬ ‫من‬ ‫الكثير‬ ‫تقدم‬ ‫وانما‬ ،‫وبيئية‬ ‫انشائية‬ ‫استدامة‬ ‫فقط‬ ‫ليست‬ ‫الخضراء‬ ‫األبنية‬ ،‫سبق‬ ‫ما‬ ‫لتلخيص‬ ‫الداخلية‬ ‫والبيئة‬ ‫المتوفرة‬ ‫الراحة‬ ‫ذلك‬ ‫عدا‬ ،‫أطول‬ ‫افتراضي‬ ‫وعمر‬ ‫أقل‬ ‫صيانة‬ ‫لتكاليف‬ ‫باالضافة‬ ‫منخفضة‬ ‫التشغيل‬ ‫و‬ ‫البناء‬ ‫فتكاليف‬ ‫األبنية‬ ‫خصائص‬ ‫من‬ ‫يعد‬ ‫هذا‬ ‫كل‬ ،‫الجو‬ ‫في‬ ‫التلوث‬ ‫نسبة‬ ‫و‬ ‫التكلفة‬ ‫تخفيض‬ ‫بالتالي‬ ‫و‬ ‫الطاقة‬ ‫توفير‬ ‫على‬ ‫أيضا‬ ‫ناهيك‬ ،‫صحيا‬ ‫األفضل‬ ‫و‬ ‫بيته‬ ‫في‬ ‫منها‬ ‫بسيط‬ ‫جزء‬ ‫حتى‬ ‫ولو‬ ‫الخضراء‬ ‫األبنية‬ ‫استراتجيات‬ ‫اعتماد‬ ‫على‬ ‫بالتوجه‬ ‫يبدأ‬ ‫بأن‬ ‫منا‬ ‫واحد‬ ‫كل‬ ‫دور‬ ‫لذلك‬ .‫الخضراء‬ ‫فلنجعل‬ ‫....لذلك‬ ‫االرض‬ ‫كوكبنا‬ ‫على‬ ‫بذلك‬ ‫نحافظ‬ ‫و‬ ‫به‬ ‫نحتذي‬ ‫حياة‬ ‫نمط‬ ‫و‬ ‫ثقافة‬ ‫القريب‬ ‫المستقبل‬ ‫في‬ ‫تصبح‬ ‫لكي‬ ‫عليها‬ ‫أوالدنا‬ ‫توعية‬ .).…So Go Green( ‫خضراء‬ ‫حياتنا‬
  • 20.
    BIM MANAGER 20 ‫عمل‬ ‫الى‬‫الشركات‬ ‫دفع‬ ‫الحاسب‬ ‫اجهزة‬ ‫صناعة‬ ‫وتطور‬ Data Base Engines ‫البيانات‬ ‫قواعد‬ ‫محركات‬ ‫ثورة‬ ‫مع‬ ‫۔‬Building Design Software ‫العمارة‬ ‫مجال‬ ‫في‬ ‫االلكترونية‬ ‫التطبيقات‬ ‫في‬ ‫ثورة‬ ‫من‬ ‫والتحول‬ ‫برامجها‬ ‫الى‬ Data Base ‫البيانات‬ ‫قاعدة‬ ‫ادخال‬ ‫في‬ ‫واالنشاءات‬ ‫العمارة‬ ‫مجال‬ GIS ‫برامج‬ ‫سبقت‬ ‫لقد‬ ‫۔‬object ‫كائن‬ ‫مع‬ ‫التعامل‬ ‫الى‬ line ‫خط‬ ‫مع‬ ‫التعامل‬ ‫طفرة‬ ‫كانت‬ ‫وقد‬ ‫برامجها۔‬ ‫في‬ ‫وتطور‬ ‫حقيقي‬ ‫نهوض‬ ‫الحداث‬ ‫ضالتها‬ BIM ‫البيم‬ ‫في‬ ‫واالنشاءات‬ ‫العمارة‬ ‫برامج‬ ‫وجدت‬ . Revit‫والريفيت‬ Autocad ‫االتوكاد‬ ‫بين‬ ‫بسيطة‬ ‫بمقارنة‬ ‫ادراكها‬ ‫تستطيع‬ ‫حقيقية‬ ‫ميكروسوفت‬ ‫شركة‬ ‫قامت‬ ‫كيف‬ ‫وشاهدنا‬ ‫البرامج۔‬ ‫لتطوير‬ ‫الكبيرة‬ ‫الشركات‬ ‫باحتكار‬ ‫مصحوبا‬ ‫كان‬ ‫التطور‬ ‫هذا‬ ‫ولكن‬ .3d max – Maya – Robot Structural Analysis ‫مثل‬ ‫برامج‬ ‫بشراء‬ ‫كمثال‬ Microsoft ‫الرغبات‬ ‫قائمة‬ ‫عن‬ ‫البحث‬ ‫وتستطيع‬ ‫المستخدمين‬ ‫طموحات‬ ‫كل‬ ‫تلبية‬ ‫على‬ ‫غيرقادرة‬ ‫مازالت‬ ‫الكبيرة‬ ‫الشركات‬ ‫لكن‬ .‫المناطق‬ ‫وبعض‬ ‫الشركات‬ ‫لبعض‬ ‫الخاصة‬ ‫المتطلبات‬ ‫جانب‬ ‫الى‬ ‫برنامج۔‬ ‫الي‬ wishlist ‫بخاصية‬ ‫تتمتع‬ ‫البرامج‬ ‫اغلب‬ ‫ان‬ ‫ذلك‬ ‫في‬ ‫ساعد‬ ‫وقد‬ ‫البيم۔‬ ‫في‬ ‫للمشاركة‬ ‫الصغيرة‬ ‫الشركات‬ ‫لدخول‬ ‫ممتاز‬ ‫مدخل‬ ‫هذا‬ ‫كان‬ ‫لك‬ ‫تتيح‬ ‫التي‬ Application Program Interface (API ‫أو‬ Software Development Kit) SDK( .‫بداخله‬ ‫التي‬ ‫واالوامر‬ ‫البرنامج‬ ‫عناصر‬ ‫استخدام‬ ‫طبقا‬ ‫البرنامج‬ ‫امكانيات‬ ‫وتحديث‬ ‫افكارك‬ ‫لتطوير‬ ‫فيها‬ ‫المشاركة‬ ‫ولكن‬ ‫البرامج‬ ‫الصدارات‬ ‫االنتظار‬ ‫عدم‬ ‫االن‬ ‫فيمكنك‬ - ‫لصالح‬ ‫ولكن‬ ‫عليهم‬ ‫تطوير‬ ‫لعمل‬ Revit – Tekla- Strucad ‫برامج‬ ‫مع‬ ‫تجارب‬ ‫لنا‬ ‫وكان‬ ‫واحتياجاتك۔‬ ‫لرغباتك‬ ‫۔‬Custom Application ‫شركات‬ ‫ظل‬ ‫في‬ ‫البرامج‬ ‫تسويق‬ ‫هي‬ ‫واالنشاءات‬ ‫العمارة‬ ‫تطوير‬ ‫مجال‬ ‫في‬ ‫الصغيرة‬ ‫الشركات‬ ‫تواجه‬ ‫التي‬ ‫االخرى‬ ‫العقبة‬ ‫اما‬ ‫االمكانيات۔‬ ‫حيث‬ ‫من‬ ‫عادلة‬ ‫الغير‬ ‫المنافسة‬ :‫منها‬ ‫محاور‬ ‫على‬ ‫الكبيرة‬ ‫الشركات‬ ‫قبل‬ ‫من‬ ‫االتجاه‬ ‫هذا‬ ‫في‬ ‫انفراجة‬ ‫حدث‬ ‫لكن‬ Trimble ‫شركة‬ ‫مثل‬ ‫بالفكرة‬ ‫االقتناع‬ ‫تم‬ ‫اذا‬ ‫الناشئة‬ ‫الشركات‬ ‫دعم‬ ‫فكرة‬ ‫تتبنى‬ ‫شركات‬ http://www.trimble.com/Corporate/Small_Business.aspx Autodesk ‫مثل‬ ‫المحمول‬ ‫برامج‬ ‫غرار‬ ‫على‬ ‫االلكتروني‬ ‫متجر‬ ‫بإنشاء‬ ‫قامت‬ ‫شركات‬ https://apps.autodesk.com/en ‫تلقائيا‬ ‫االعمدة‬ ‫وتسليح‬ ‫لرسم‬ ‫للريفيت‬ ‫اضافة‬ ‫مع‬ ‫تجربة‬ ‫لنا‬ ‫كان‬ https://apps.autodesk.com/RVT/en/Detail/Index?id=6421993304917230909&ap- pLang=en&os=Win64 ‫البيم‬ ‫في‬ ‫مشاركة‬ ‫يحــى‬ ‫علـي‬ .‫م‬
  • 21.
    21 ‫منها‬ ‫الناشئة‬ ‫الشركات‬‫لدعم‬ ‫الشركات‬ ‫بعض‬ ‫بها‬ ‫تقوم‬ ‫التي‬ ‫المسابقات‬ ‫جانب‬ ‫الى‬ - /http://www.mitarabcompetition.com /http://astf.net Arab Science and Technology Foundation ‫مسابقات‬ ‫من‬ ‫مسابقة‬ ‫في‬ ‫الفائزين‬ ‫من‬ ‫كنا‬ ‫هلل‬ ‫الحمد‬ ‫المصرية‬ ‫للشركات‬ ‫وبالنسبة‬ http://www.itida.gov.eg/En/Pages/home.aspx ‫فيها‬ ‫عضو‬ ‫نحن‬ ‫هلل‬ ‫الحمد‬ ‫اشارك؟‬ ‫فكيف‬ ‫البيم‬ ‫استخدم‬ ‫انا‬ - -:‫خالل‬ ‫من‬ ‫البيم‬ ‫في‬ ‫نشارك‬ ‫ان‬ ‫لنا‬ ‫يمكن‬ C# - Visaul ‫لغة‬ ‫ذلك‬ ‫في‬ ‫المستخدمة‬ ‫اللغات‬ ‫ومن‬ ‫بالبرامج‬ ‫الخاصة‬ API ‫او‬ SDK ‫ال‬ ‫مع‬ ‫والتعامل‬ ‫البرمجة‬ ‫تعلم‬ Dynamo ‫مثل‬ ‫بعد‬ ‫تنضج‬ ‫لم‬ ‫لكن‬ ‫بقوة‬ ‫القادمة‬ ‫البرمجة‬ ‫جانب‬ ‫الى‬ ++basic.net – Python- Rubby- C ‫مشاركتنا‬ ‫اثراء‬ ‫وان‬ ‫لتنفيذها۔‬ ‫مبرمج‬ ‫مع‬ ‫تعاون‬ ‫انت‬ ‫تنفذها‬ ‫لم‬ ‫لو‬ ‫وحتى‬ ‫بفكرة‬ ‫بدأت‬ ‫الكبيرة‬ ‫االعمال‬ ‫فكل‬ ‫باالفكار‬ ‫المشاركة‬ ‫ال‬ ‫االلي‬ ‫والحاسب‬ ‫البرمجة‬ ‫جامعات‬ ‫مع‬ ‫المتخصصة‬ ‫الجامعات‬ ‫لتتعاون‬ ‫خطة‬ ‫الحكومات‬ ‫وضع‬ ‫عدم‬ ‫ظل‬ ‫في‬ ‫البيم‬ ‫مجال‬ ‫في‬ ‫االفراد۔‬ ‫بتعاون‬ ‫اال‬ ‫يكون‬ Prota ‫برنامج‬ ‫فخرج‬ ‫لذلك‬ ‫مثال‬ ‫التركية‬ ‫التجربة‬ ‫كانت‬ ‫لقد‬ /http://www.protayazilim.com ‫ينافس‬ ‫لم‬ ‫ان‬ ‫برنامج‬ ‫لديها‬ ‫ليصبح‬ ‫ماليا‬ ‫الحكومة‬ ‫ودعمته‬ ‫الرياضيات‬ ‫واستاذ‬ ‫والمبرمجيين‬ ‫المتخصصين‬ ‫بين‬ ‫مثمر‬ ‫تعاون‬ ‫من‬ ‫داخليا۔‬ ‫اموال‬ ‫وفر‬ ‫انه‬ ‫اال‬ ‫عالميا‬ :‫هي‬ ‫اهتمام‬ ‫تجد‬ ‫التي‬ ‫االفكار‬ ‫فمن‬ ‫السوق‬ ‫وتوجهات‬ ‫االفكار‬ ‫بعض‬ ‫اشاركم‬ ‫ان‬ ‫احببت‬ • ‫جملة‬ ‫في‬ ‫اقل‬ ‫كلمة‬ ‫ضع‬ ‫عمال‬ ‫اقل‬ ‫مواد‬ ‫اقل‬ ‫طاقة‬ ‫اقل‬ ‫استهالك‬ ‫اقل‬ ‫تكلفة‬ ‫اقل‬ ‫بدراسة‬ ‫تقوم‬ ‫مجال‬ ‫اي‬ : Optimization ‫التي‬ ‫الفكرة‬ ‫ولكن‬ ‫البرامج‬ ‫بمساعدة‬ ‫ايجاده‬ ‫في‬ ‫المهندس‬ ‫على‬ ‫يعتمد‬ ‫المجال‬ ‫هذا‬ ‫مازال‬ ‫اليك۔‬ ‫يسعى‬ ‫الكل‬ ‫ان‬ ‫تجد‬ ‫ايجابية‬ ‫۔‬ Optimal Solution ‫ال‬ ‫ليخرج‬ ‫البرنامج‬ ‫تطور‬ ‫كيف‬ ‫عليكم‬ ‫اطرحها‬ ‫ان‬ ‫اريد‬ • ‫انت‬ ‫تقوم‬ ‫اعتيادي‬ ‫نظام‬ ‫بانشاء‬ ‫ويقوم‬ ‫الخطوات‬ ‫لك‬ ‫يختصر‬ ‫البرنامج‬ ‫تجعل‬ ‫كيف‬ ‫وهي‬ :Automatic Generation ‫۔‬ EnrColumn ‫االداة‬ ‫ذلك‬ ‫على‬ ‫ومثال‬ ‫معينة‬ ‫معايير‬ ‫وفق‬ ‫به‬ • ‫عمل‬ ‫او‬ ‫قياسية‬ ‫لمواصفات‬ ‫طبقا‬ ‫ادواتك‬ ‫وتحويل‬ ‫قياسية‬ ‫مواصفات‬ ‫على‬ ‫تعتمد‬ ‫برامج‬ ‫دعم‬ : Standardization )Industry Foundation Classes (IFC ‫الى‬ ‫مواصفاتك‬ ‫اضافة‬ ‫مثل‬ ‫بعد‬ ‫تدرج‬ ‫لم‬ ‫لمواضيع‬ ‫قياسية‬ ‫مواصفات‬ • ‫كيفية‬ ‫فيديوهات‬ ‫هيئة‬ ‫على‬ ‫والمتحركة‬ ‫والمصورة‬ ‫المكتوبة‬ ‫البيانات‬ ‫من‬ ‫كم‬ ‫اليوم‬ ‫العالم‬ ‫لدى‬ ‫اصبح‬ :Recognition ‫منها۔‬ ‫واالستفادة‬ ‫توظيفها‬ ‫يمكن‬ ‫معلومات‬ ‫الى‬ ‫وتحويلها‬ ‫البيانات‬ ‫هذه‬ ‫استثمار‬ • ‫هذه‬ ‫عن‬ ‫تبحث‬ ‫ان‬ ‫اريده‬ ‫ما‬ ‫كل‬ ‫النقطة‬ ‫هذه‬ ‫في‬ : Virtual Reality – Augmented Reality- Hololens ‫مجالك۔‬ ‫في‬ ‫التقنيات‬ ‫هذه‬ ‫توظف‬ ‫كيف‬ ‫وفكر‬ ‫الكلمات‬ ‫عند‬ ‫ممكن‬ ‫يجعله‬ ‫عنه‬ ‫حديثك‬ ‫ربما‬ ‫نظرك‬ ‫وجهة‬ ‫من‬ ‫مستحيل‬ ‫االمر‬ ‫كان‬ ‫ومهما‬ ‫الصندوق‬ ‫خارج‬ ‫نفكر‬ ‫ان‬ ‫المقال‬ ‫من‬ ‫اريده‬ ‫ما‬ ‫كتيرة۔‬ ‫دول‬ ‫فيه‬ ‫وسبقتنا‬ ‫متاح‬ ‫علم‬ ‫اصبحت‬ ‫البرمجة‬ ‫غيرك۔‬ ‫ضخم۔‬ ‫عمل‬ ‫وراءه‬ ‫ولكن‬ ‫فراغ‬ ‫من‬ ‫ياتي‬ ‫لم‬ ‫وهذا‬ ‫الهند‬ ‫من‬ GOOGLE , APPLE ‫شركتي‬ ‫مديري‬ ‫ان‬ ‫اختم‬
  • 22.
    BIM MANAGER 22 ‫من‬ ‫أجزاء‬‫بعض‬ ‫لهدم‬ ‫خاللها‬ ‫نتعرض‬ ‫أخرى‬ ‫مشاريع‬ ‫و‬ ،‫مراحل‬ ‫عدة‬ ‫على‬ ‫تنفيذها‬ ‫يتم‬ ‫االنشائية‬ ‫المشاريع‬ ‫من‬ ‫العديد‬ . ‫والترميم‬ ‫االصالحات‬ ‫أو‬ ‫التوسعة‬ ‫بغرض‬ ‫المبنى‬ ‫بعد‬ ‫مادي‬ ‫عائد‬ ‫تحصيل‬ ‫بغرض‬ ‫مرحلة‬ ‫من‬ ‫أكثر‬ ‫على‬ ‫إنشاءها‬ ‫يتم‬ ‫السكنية‬ ‫التجمعات‬ ‫مشاريع‬ ‫بعض‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫عمر‬ ‫من‬ ‫وقت‬ ‫لها‬ ‫يخصص‬ ‫المراحل‬ ‫هذه‬ ‫من‬ ‫مرحلة‬ ‫وكل‬ ‫أخرى‬ ‫مراحل‬ ‫إنشاء‬ ‫في‬ ‫منه‬ ‫يستفاد‬ ‫األولى‬ ‫المراحل‬ ‫تسويق‬ . ‫المشروع‬ ‫هذه‬ ‫بين‬ ‫ومن‬ ، ‫الموديل‬ ‫وهو‬ ‫واحد‬ ‫رقمي‬ ‫ملف‬ ‫في‬ ‫المشروع‬ ‫معلومات‬ ‫تمثيل‬ ‫هو‬ bim ‫الـ‬ ‫مفهوم‬ ‫ان‬ ‫المعلوم‬ ‫ومن‬ ‫االهتمام‬ ‫محل‬ ‫وهو‬ ‫التنفيذ‬ ‫مراحل‬ ‫كذلك‬ ‫الموردين‬ ‫وعناويين‬ ‫الحصر‬ ‫وقوائم‬ ‫والتفاصيل‬ ‫القطاعات‬ ‫و‬ ‫المساقط‬ ‫المعلومات‬ .‫المقالة‬ ‫هذه‬ ‫في‬ ‫مشاريع‬ ‫تواجهها‬ ‫غالبا‬ ‫والتي‬ ‫معينة‬ ‫حاالت‬ ‫فى‬ ‫أن‬ ‫إلى‬ ‫اإلشارة‬ ‫الجيد‬ ‫من‬ ‫لعل‬ ‫المقالة‬ ‫هذه‬ ‫من‬ ‫المستهدف‬ ‫في‬ ‫الخوض‬ ‫وقبل‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫المبنى‬ ‫أجزاء‬ ‫تحديد‬ ‫كذلك‬ ‫المبنى‬ ‫من‬ ‫بالفعل‬ ‫القائم‬ ‫للجزء‬ ‫نمذجة‬ ‫لعمل‬ ‫ُضطر‬‫ي‬ ، ‫قائم‬ ‫لمبنى‬ ‫التوسعة‬ ‫كان‬ ‫سواء‬ ‫المبنى‬ ‫أجزاء‬ ‫كل‬ ‫يشمل‬ ‫واحد‬ ‫موديل‬ ‫على‬ ‫الحصول‬ ‫بهدف‬ ‫هذه‬ ‫النمذجة‬ ‫عملية‬ ‫وتتم‬ ، ‫التوسعة‬ ‫هذه‬ ‫بغرض‬ . ‫هدمه‬ ‫سيتم‬ ‫أو‬ ‫بناءه‬ ‫سيتم‬ ‫جزء‬ ‫أو‬ ‫بالفعل‬ ‫قائم‬ ‫جزء‬ ‫مساحي‬ ‫جهاز‬ ‫يعتبر‬ ‫وهو‬ 3d laser scanner ‫جهاز‬ ‫يستخدم‬ bim ‫الـ‬ ‫برامج‬ ‫على‬ ‫المبنى‬ ‫من‬ ‫القائم‬ ‫الجزء‬ ‫ولتمثيل‬ ‫النقاط‬ ‫من‬ ‫الماليين‬ ‫آالف‬ ‫خالل‬ ‫من‬ ‫المبنى‬ ‫أو‬ ‫المجسم‬ ‫عن‬ ‫بالتعبير‬ ‫يقوم‬ - ‫السابع‬ ‫العدد‬ ‫في‬ ‫عنه‬ ‫المعلومات‬ ‫من‬ ‫مزيد‬ – ‫على‬ – ‫الريفيت‬ ‫برنامج‬ ‫الى‬ ‫وتحديدا‬ bim ‫الـ‬ ‫برامج‬ ‫الى‬ ‫األرصاد‬ ‫هذه‬ ‫إدخال‬ ‫ويتم‬ ‫المبنى‬ ‫وأبعاد‬ ‫هندسية‬ ‫عن‬ ‫تعبر‬ ‫التي‬ . point cloud ‫واختيار‬ insert ‫لقائمة‬ ‫الوصول‬ ‫طريق‬ ‫عن‬ ‫الملف‬ ‫لهذا‬ ‫إدراج‬ ‫عمل‬ ‫طريق‬ ‫عن‬ - ‫المثال‬ ‫سبيل‬ ‫الملفات‬ ‫مسار‬ ‫في‬ ‫تلقائي‬ ‫بشكل‬ ‫المحدد‬ ‫المسار‬ ‫في‬ ‫األرصاد‬ ‫هذه‬ ‫عن‬ ‫يعبر‬ ‫والذي‬ ‫المدرج‬ ‫الملف‬ ‫بوضع‬ ‫البرنامج‬ ‫ويقوم‬ : ‫االتي‬ ‫نتبع‬ ‫المسار‬ ‫هذا‬ ‫ولمعرفة‬ Application menu > option >file location tab > root path for point clouds ‫المشروع‬ ‫تنفيذ‬ ‫مراحل‬ ‫إدارة‬ ‫في‬ ‫ريفيت‬ ‫برنامج‬ ‫استخدام‬ Bim & project phasing ‫المشروع‬ ‫إنشاء‬ ‫ومراحل‬ ‫البيم‬ ‫ربيع‬ ‫يوسف‬ .‫م‬
  • 23.
    23 : ‫عامة‬ ‫نظرة‬ ‫عدة‬‫من‬ ‫يتكون‬ ‫مشروع‬ ‫تصورنا‬ ‫لو‬ – ‫المثال‬ ‫سبيل‬ ‫على‬ – ‫المشروع‬ ‫لتنفيذ‬ ‫مراحل‬ ‫إنشاء‬ ‫إمكانية‬ ‫يعطينا‬ ‫الريفيت‬ ‫برنامج‬ ....‫وهكذا‬ 3 ‫مبنى‬ ‫ثم‬ 2 ‫مبنى‬ ‫ثم‬ 1 ‫مبنى‬ ‫إنشاء‬ ‫يتم‬ ‫حيث‬ ‫مبنى‬ ‫لكل‬ ‫إنشاء‬ ‫مرحلة‬ ‫تحديد‬ ‫يمكن‬ ‫مباني‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫عرض‬ ‫يتم‬ ‫بحيث‬ ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫تعرض‬ ‫التي‬ ‫العناصر‬ ‫لتحديد‬ ‫للرؤية‬ ‫فلتر‬ ‫تطبيق‬ ‫السهل‬ ‫من‬ ‫كذلك‬ .‫التالية‬ ‫الفقرات‬ ‫فى‬ ‫ذلك‬ ‫على‬ ‫وسنتعرف‬ ، ‫أكثر‬ ‫أو‬ ‫معينة‬ ‫مرحلة‬ ‫في‬ ‫إنشائها‬ ً‫ة‬‫كامل‬ ‫المشروع‬ ‫عناصر‬ ‫كميات‬ ‫لحصر‬ ‫الحاجة‬ ‫دون‬ ‫معينة‬ ‫مرحله‬ ‫فى‬ ‫تنفيذها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫لكميات‬ ‫حصر‬ ‫عمل‬ ‫يمكن‬ : ‫ذلك‬ ‫على‬ ‫مثال‬ . ‫سيتم‬ ‫التي‬ ‫األبواب‬ ‫او‬ ‫المبنى‬ ‫من‬ ‫بالفعل‬ ‫القائم‬ ‫بالجزء‬ ‫الموجودة‬ ‫االبواب‬ ‫بإستثناء‬ 1 ‫مرحلة‬ ‫فى‬ ‫ستنفذ‬ ‫التي‬ ‫االبواب‬ ‫حصر‬ . ‫الحقة‬ ‫مرحلة‬ ‫في‬ ‫إنشائها‬ ‫تنفيذ‬ ‫مراحل‬ ‫حسب‬ ‫على‬ views ‫الرؤية‬ ‫مساقط‬ ‫لتصنيف‬ project browser ‫المشروع‬ ‫لمتصفح‬ ‫تقسيم‬ ‫عمل‬ ‫متاح‬ . ‫المشروع‬ phase properties ‫اإلنشاء‬ ‫مراحل‬ ‫خصائص‬ . ‫المرحلة‬ ‫لهذه‬ ‫العناصر‬ ‫بعض‬ ‫تخصيص‬ ‫يتم‬ ‫ما‬ ‫مرحلة‬ ‫عمل‬ ‫عند‬ ‫والسمالت‬ ‫والمسلحة‬ ‫العادية‬ ‫القواعد‬ ‫تشمل‬ ‫األساسات‬ ‫مرحلة‬ : ‫مثال‬ ) phase ( ‫معينة‬ ‫مرحلة‬ ‫نسخة‬ ‫كل‬ ‫على‬ ‫ونطبق‬ ) duplicate view ( ‫رؤية‬ ‫لمسقط‬ ‫نسخة‬ ‫من‬ ‫أكثر‬ ‫عمل‬ ‫يمكن‬ ‫أيضا‬ . ‫رؤية‬ ‫مسقط‬ ‫لكل‬ )phase filter(‫فلتر‬ ‫تخصيص‬ ‫كذلك‬ ، : ‫مجموعتين‬ ‫الى‬ ‫تقسيمها‬ ‫يمكن‬ phase properties ‫بالمراحل‬ ‫المتعلقة‬ ‫والخصائص‬ Phase Properties for Views ‫الرؤية‬ ‫بمساقط‬ ‫متعلقة‬ ‫خصائص‬ – 1 . view ‫الرؤية‬ ‫لمسقط‬ ‫المخصصة‬ ‫المرحلة‬ ‫اسم‬ ‫تحدد‬ ‫وهي‬ > Phase . ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫العناصر‬ ‫عرض‬ ‫طريقة‬ ‫في‬ ‫التحكم‬ ‫من‬ ‫وتمكنك‬ > Phase Filter ‫يتم‬ ‫بالفعل‬ ‫الموجودة‬ ‫بينماالحوائط‬ ‫متقطع‬ ‫وخط‬ ‫مميز‬ ‫بلون‬ ‫بخطوط‬ ‫رسمها‬ ‫يتم‬ ‫الحقا‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫الحوائط‬ > ‫مثال‬ ‫متصل‬ ‫وخط‬ ‫االسود‬ ‫باللون‬ ‫رسمها‬ Phase Properties for Elements ‫بالعناصر‬ ‫متعلقة‬ ‫خصائص‬ – 2 : ‫خاصيتين‬ ‫الريفيت‬ ‫مشروع‬ ‫داخل‬ ‫إنشاءه‬ ‫يتم‬ ‫عنصر‬ ‫لكل‬ ‫المرحلة‬ ‫نفس‬ ‫تلقائي‬ ‫بشكل‬ ‫وتأخد‬ ‫العنصر‬ ‫هذا‬ ‫إنشاء‬ ‫فيها‬ ‫سيتم‬ ‫التي‬ ‫المرحلة‬ ‫تحدد‬ ‫خاصية‬ ‫وهي‬ > Phase Created
  • 24.
    24 . )view( ‫الرؤية‬‫مسقط‬ ‫خصائص‬ ‫ضمن‬ ‫الموجودة‬ phase ‫خاصية‬ ‫في‬ ‫المحدد‬ ‫كون‬ ‫حالة‬ ‫في‬ ‫مفيدة‬ ‫خاصية‬ ‫وهي‬ ‫العنصر‬ ‫هذا‬ ‫هدم‬ ‫فيها‬ ‫سيتم‬ ‫التي‬ ‫المرحلة‬ ‫تحدد‬ ‫وهي‬ > Phase Demolished . ‫التوسعة‬ ‫أو‬ ‫الترميم‬ ‫بغرض‬ ‫هدمه‬ ‫سيتم‬ ‫قائم‬ ‫مبنى‬ ‫من‬ ‫جزء‬ ‫أو‬ ‫مؤقتة‬ ‫منشئات‬ ‫على‬ ‫يحتوي‬ ‫المشروع‬ Phase Properties for Elements Creating Phases ‫المراحل‬ ‫إنشاء‬ ‫أو‬ Phases ‫نختر‬ Phasing ‫لوحة‬ ‫ومن‬ Manage ‫التبويب‬ ‫نختر‬ ‫المشروع‬ ‫تنفيذ‬ ‫بها‬ ‫سيمر‬ ‫التي‬ ‫المراحل‬ ‫النشاء‬ ‫الموضحة‬ ‫الصورة‬ ‫فى‬ ‫كما‬ ‫التالية‬ ‫النافذة‬ ‫لنا‬ ‫سيظهر‬ : ‫ان‬ ‫منها‬ ‫ونالحظ‬
  • 25.
    25 past ‫كلمتي‬ ‫نالحظ‬‫ولذلك‬ ‫المرحلة‬ ‫اسم‬ ‫يسار‬ ‫على‬ ‫الموجود‬ ‫الترقيم‬ ‫حسب‬ ‫الترتيب‬ ‫على‬ ‫لألحدث‬ ‫األقدم‬ ‫من‬ ‫ترتيبها‬ ‫يتم‬ ‫االنشاء‬ ‫مراحل‬ .‫الزمني‬ ‫التسلسل‬ ‫لتوضيح‬ ‫بالصورة‬ ‫الجدول‬ ‫واسفل‬ ‫أعلى‬ future ‫و‬ ‫كالمباني‬ ‫بالفعل‬ ‫الموجودة‬ ‫العناصر‬ ‫تحتوي‬ ‫ان‬ ‫المفترض‬ ‫من‬ ‫التي‬ ‫المرحلة‬ ‫وهي‬ existing ‫بإسم‬ ‫إنشاء‬ ‫مرحلة‬ ‫وجود‬ ‫نالحظ‬ ‫كذلك‬ .‫الحالة‬ ‫هذه‬ ‫وجدت‬ ‫إن‬ ‫وذلك‬ ‫بناءها‬ ‫يتم‬ ‫لن‬ ‫والتي‬ ‫بالفعل‬ ‫القائمة‬ ‫يمين‬ ‫على‬ ‫الموجودة‬ insert ‫الى‬ ‫نذهب‬ ‫ثم‬ ‫منهما‬ ‫واحدة‬ ‫نختر‬ ‫أو‬ ‫الموجودة‬ ‫المراحل‬ ‫اسم‬ ‫في‬ ‫نغير‬ ‫أن‬ ‫إما‬ > ‫جديدة‬ ‫مرحلة‬ ‫النشاء‬ . ‫المطلوب‬ ‫الترتيب‬ ‫حسب‬ ‫على‬ before ‫أو‬ after ‫ونختر‬ ‫الصورة‬ .‫واحدة‬ ‫مرحلة‬ ‫ليصبحا‬ ، ‫الرغبة‬ ‫حسب‬ previous ‫أو‬ next ‫ثم‬ combine ‫نختر‬ ‫ثم‬ ‫ما‬ ‫مرحلة‬ ‫نختر‬ > ‫سويا‬ ‫مرحلتين‬ ‫لدمج‬ Phase Filters ‫اإلنشاء‬ ‫مراحل‬ ‫فالتر‬ ‫إعتمادا‬ ‫الرسم‬ ‫مساحة‬ ‫داخل‬ ‫النموذج‬ ‫عناصر‬ ‫عرض‬ ‫طريقة‬ ‫في‬ ‫للتحكم‬ )view( ‫الرؤية‬ ‫مسقط‬ ‫على‬ ‫تطبيقها‬ ‫يتم‬ ‫خاصية‬ ‫هو‬ ‫الفلتر‬ )phase status ( ‫اسمها‬ ‫أخرى‬ ‫خاصية‬ ‫على‬ : ‫كاآلتي‬ ‫النموذج‬ ‫عناصر‬ ‫بين‬ ‫تفرق‬ >phase status .‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫إنشاءه‬ ‫سيتم‬ ‫عنصر‬ ‫وهو‬ --- )new( . ‫الحالية‬ ‫بالمرحلة‬ ‫موجود‬ ‫يزال‬ ‫وال‬ ‫الحالية‬ ‫المرحلة‬ ‫تسبق‬ ‫مرحلة‬ ‫في‬ ‫إنشاءه‬ ‫تم‬ ‫عنصر‬ ‫وهو‬ ---)existing( . ‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫هدمه‬ ‫سيتم‬ ‫عنصر‬ ‫وهو‬ --- )demolished( .‫المؤقتة‬ ‫االنشاءات‬ ‫أو‬ ‫كالسقاالت‬ ‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫وهدمه‬ ‫إنشاءه‬ ‫يتم‬ ‫مؤقت‬ ‫عنصر‬ ‫وهو‬ --- )temporary( . view ‫بالـ‬ ‫الخاصة‬ ) phase( ‫خاصية‬ ‫في‬ ‫المحددة‬ ‫المرحلة‬ ‫هي‬ ‫الحالية‬ ‫المرحلة‬ >> ‫ملحوظة‬ Default Phase Filters ‫إفتراضية‬ ‫فالتر‬ ‫على‬ ‫يحتوي‬ ‫ريفيت‬ ‫مشروع‬ ‫كل‬ >> ‫ويظهر‬ ، ‫البرنامج‬ ‫في‬ ‫االفتراضي‬ ‫بالشكل‬ ‫عرضها‬ ‫طريقة‬ ‫محدد‬ ‫هو‬ ‫كما‬ ‫الجديدة‬ ‫العناصر‬ ‫يظهر‬ ‫الفلتر‬ ‫وهذا‬ > Show All # ‫مرحلة‬ ‫لكل‬ ‫المعدل‬ ‫الرسومي‬ ‫العرض‬ ‫وضع‬ ‫في‬ ‫محدد‬ ‫هو‬ ‫كما‬ ) existing , demolished , temporary( ‫العناصر‬ ‫باقي‬ .‫الرغبة‬ ‫حسب‬ ‫تعديله‬ ‫ويتم‬ Graphic Overrides settings .‫الجديدة‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫يظهر‬ > show Demo +new # . )model( ‫بالنموذج‬ ‫الجديدة‬ ‫العناصر‬ ‫جميع‬ ‫يظهر‬ > Show New # ‫في‬ ‫هدمها‬ ‫سيتم‬ ‫التي‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫سابقة‬ ‫مراحل‬ ‫من‬ ‫الموجودة‬ ‫العناصر‬ ‫يظهر‬ > Show Previous + Demo # .‫المرحلة‬ ‫هذه‬ .‫سابقة‬ ‫مراحل‬ ‫من‬ ‫الموجودة‬ ‫العناصر‬ ‫إلى‬ ‫باإلضافة‬ ‫الجديدة‬ ‫العناصر‬ ‫يظهر‬ > Show Previous + New # ‫أول‬ ‫عند‬ ‫الفلتر‬ ‫هذا‬ ‫تطبيق‬ ‫حال‬ ‫وفي‬ ، ‫السابقة‬ ‫المراحل‬ ‫في‬ ‫إنشائها‬ ‫تم‬ ‫التي‬ ‫العناصر‬ ‫يظهر‬ > Show Previous Phase # .‫عناصر‬ ‫اية‬ ‫عرض‬ ‫يتم‬ ‫لن‬ ‫مرحلة‬ ‫التالية‬ ‫بالصورة‬ ‫والفالتر‬ phase status ‫بين‬ ‫العالقة‬ ‫الحظ‬ >> ‫ملحوظة‬
  • 26.
    26 Creating Phase Filters‫اإلنشاء‬ ‫لمراحل‬ ‫فلتر‬ ‫إنشاء‬ Phase Filters ‫التبويب‬ ‫أختر‬ ‫ستظهر‬ ‫التي‬ ‫النافذة‬ ‫ومن‬ Phasing ‫إختر‬ Phasing ‫لوحة‬ ‫ومنه‬ Manage ‫التبويب‬ ‫أختر‬ .‫تريد‬ ‫التي‬ ‫العرض‬ ‫طريق‬ ‫حدد‬ ‫و‬ ‫الفلتر‬ ‫اسم‬ ‫اكتب‬ ‫ذلك‬ ‫بعد‬ ، new ‫أختر‬ ‫ثم‬ view) Applying Phase Filters( ‫الرؤية‬ ‫مساقط‬ ‫على‬ ‫فلتر‬ ‫تطبيق‬ ‫لخاصية‬ ‫تريد‬ ‫الذي‬ ‫الفلتر‬ ‫حدد‬ ، )phasing( ‫المراحل‬ ‫خصائص‬ ‫ومن‬ ‫له‬ ‫فلتر‬ ‫تخصيص‬ ‫تريد‬ ‫الذي‬ )view( ‫الرؤية‬ ‫مسقط‬ ‫إفتح‬ . Phase Filter Demolishing Elements ‫المبنى‬ ‫عناصر‬ ‫هدم‬ ‫الحالية‬ ‫المرحلة‬ ‫في‬ ‫هدمه‬ ‫سيتم‬ ‫أنه‬ ‫على‬ ‫ما‬ ‫عنصر‬ ‫لتحديد‬ ‫الهدم‬ ‫أداة‬ ‫تستخدم‬ ‫نفس‬ ‫لها‬ ‫التي‬ )views( ‫الرؤية‬ ‫مساقط‬ ‫جميع‬ ‫في‬ ‫هدمه‬ ‫تم‬ ‫انه‬ ‫على‬ ‫العنصر‬ ‫هذا‬ ‫تحديد‬ ‫سيتم‬ ‫محددة‬ view ‫في‬ ‫عنصر‬ ‫هدم‬ ‫حالة‬ ‫في‬ .‫المرحلة‬ . )temporary( ‫مؤقت‬ ‫عنصر‬ ‫اعتباره‬ ‫يتم‬ ‫المرحلة‬ ‫نفس‬ ‫في‬ ‫وهدمه‬ ‫ما‬ ‫عنصر‬ ‫إنشاء‬ ‫عند‬ >> ‫ملحوظة‬ Using the Demolish Tool ‫الهدم‬ ‫أداة‬ ‫إستخدام‬ . demolish ‫وأختر‬ geometry ‫لوحة‬ ‫إلى‬ ‫انتقل‬ modify ‫تبويب‬ ‫من‬ ‫و‬ ‫هدمه‬ ‫تريد‬ ‫الذي‬ ‫العنصر‬ ‫إختر‬
  • 27.
  • 28.
    BIM MANAGER 28 ‫بعض‬ ‫وتطبيق‬‫بالدينامو‬ ‫الريفيت‬ ‫توصيل‬ ‫فيه‬ ‫نريد‬ ‫والذي‬ ‫الجديد‬ ‫بالدرس‬ ‫الستكماله‬ ‫السابق‬ ‫الدرس‬ ‫بتلخيص‬ ‫سنقوم‬ ‫السابق‬ ‫الدرس‬ ‫فى‬ ‫تناولها‬ ‫تم‬ ‫والتي‬ ‫الرياضية‬ ‫العالقات‬ ‫المعماري‬ ‫التصميم‬ ‫عملية‬ ‫في‬ ‫المختلفة‬ ‫الرياضية‬ ‫التطبيقات‬ ‫استخدام‬ ‫في‬ ‫الفرصة‬ ‫لنا‬ ‫أتاح‬ ‫الدينامو‬ ‫فان‬ ‫سابقا‬ ‫ذكرنا‬ ‫كما‬ SIN CURVE ‫السابقة‬ ‫الرياضية‬ ‫العالقة‬ ‫نفس‬ ‫بتطبيق‬ ‫الشجري‬ ‫التكوين‬ ‫لتصميم‬ ‫باستخدامه‬ ‫سنقوم‬ ‫ما‬ ‫وهو‬ By Coordinates X,Y,Z ‫النقطة‬ ‫نوع‬ ‫واختر‬ ‫نقطة‬ ‫عن‬ search ‫البحث‬ ‫خانة‬ ‫في‬ ‫ابحث‬ .1 ‫النقطة‬ ‫لهذة‬ ‫احداثيات‬ ‫تحديد‬ ‫ويجب‬ ‫معرفة‬ ‫غير‬ ‫ولكنها‬ ‫نقطة‬ ‫الملف‬ ‫فى‬ ‫عندك‬ ‫سيصبح‬ X,Y,Z ‫الثالث‬ ‫النقاط‬ ‫لتعريف‬ ‫وذلك‬ Number ‫اسمه‬ ‫عنصر‬ ‫سنضيف‬ ‫الثانية‬ ‫الخطوة‬ ‫في‬ .2 ‫النقطة‬ ‫محاور‬ ‫من‬ ‫محور‬ ‫لكل‬ ‫نقاط‬ 3 ‫الى‬ ‫سنحتاج‬ ‫وبالطبع‬ ‫سويا‬ ‫والدينامو‬ ‫الريفيت‬ ‫باستخدام‬ ‫شجري‬ ‫لتكوين‬ ‫تصميم‬ )‫الثالث‬ ‫(الدرس‬ ‫السياري‬ ‫سامر‬ .‫د‬
  • 29.
    29 CTRL ‫ثم‬ ‫ومن‬CTRL+C ‫طريق‬ ‫عن‬ Copy & Paste ‫نسخ‬ ‫عمل‬ ‫يمكن‬ ‫لها‬ ‫رقم‬ ‫ووضع‬ ‫النقطة‬ ‫عمل‬ ‫بعد‬ .3 ‫للنقطة‬ ‫تعيينها‬ ‫تم‬ ‫التي‬ ‫األرقام‬ ‫بواسطة‬ ‫تحريكها‬ ‫ويمكن‬ ‫الملف‬ ‫وسط‬ ‫في‬ ‫النقطة‬ ‫تظهر‬ ‫أن‬ ‫المفترض‬ ‫ومن‬ ‫مرات‬ ‫ثالث‬ +V ‫الملف‬ ‫وبدأ‬ ‫النقاط‬ ‫زادت‬ ‫اذا‬ ‫خاصة‬ ‫نقطة‬ ‫كل‬ ‫وظيفة‬ ‫لمعرفة‬ ‫جديدة‬ ‫بأسماء‬ ‫النقاط‬ ‫تسمية‬ ‫اعادة‬ ‫القادمة‬ ‫الخطوة‬ .4 Re� ‫األم ر‬ ‫واختيار‬ ‫النقطة‬ ‫على‬ ‫يمين‬ ‫بالضغط‬ ‫ذلك‬ ‫وسيكون‬ , ‫باسمها‬ ‫نقطة‬ ‫كل‬ ‫معرفة‬ ‫األفضل‬ ‫من‬ ‫فسيكون‬ ‫التعقيد‬ ‫في‬ X ‫وليكن‬ ‫األولي‬ ‫النقطة‬ ‫اسم‬ ‫تغيير‬ ‫ثم‬ ‫ومن‬ name Node
  • 30.
    30 X,Y,Z ‫التوالي‬ ‫على‬‫لتكون‬ ‫األخرى‬ ‫النقاط‬ ‫اسماء‬ ‫نغير‬ ‫الطريقة‬ ‫بنفس‬ .5 X ‫ال‬ ‫محور‬ ‫اتجاه‬ ‫نفس‬ ‫في‬ ‫النقاط‬ ‫من‬ ‫مجموعة‬ ‫تكوين‬ ‫اآلن‬ ‫نريد‬ .6 ‫التالي‬ ‫الشكل‬ ‫فى‬ ‫مبين‬ ‫هو‬ ‫كما‬ $A..20..0 ‫اآلتي‬ ‫الكود‬ ‫ونكتب‬ X ‫ال‬ ‫نقطة‬ ‫قيمة‬ ‫على‬ ‫بالضغط‬ ‫سنقوم‬ .7
  • 31.
    31 ‫ان‬ ‫بسبب‬ ‫وذلك‬‫الدينامو‬ ‫أوامر‬ ‫في‬ ‫ما‬ ‫خطأ‬ ‫وجود‬ ‫على‬ ‫يدل‬ ‫مما‬ ‫الباهت‬ ‫األصفر‬ ‫اللون‬ ‫الى‬ ‫المستطيالت‬ ‫ستتحول‬ .8 ‫النقاط‬ ‫ووضع‬ ‫نسخ‬ ‫كيفية‬ ‫يعرف‬ ‫ال‬ ‫البرنامج‬ X ‫ال‬ ‫نقطة‬ ‫على‬ ‫السابق‬ ‫الدرس‬ ‫من‬ ‫عليها‬ ‫تعرفنا‬ ‫التي‬ Integer slider ‫نزيد‬ ‫الخطأ‬ ‫هذا‬ ‫لتصليح‬ .9 ‫كلما‬ ‫ان‬ ‫أيضا‬ ‫ونالحظ‬ ‫بسهولة‬ ‫تمت‬ ‫التكرار‬ ‫عملية‬ ‫أن‬ ‫وسنجد‬ 1 ‫رقم‬ ‫على‬ ‫مضبوط‬Integer slider ‫ال‬ ‫أن‬ ‫نتأكد‬ .10 ‫تدريجيا‬ ‫النقاط‬ ‫عدد‬ ‫يقل‬ ‫الرقم‬ ‫زدنا‬ ‫األمر‬ ‫بهذا‬ ‫السابقة‬ ‫النقطة‬ ‫ونوصل‬ Watch ‫أمر‬ ‫وهو‬ ‫كلها‬ ‫النقاط‬ ‫وسرد‬ ‫لبيان‬ ‫هام‬ ‫بأمر‬ ‫االستعانة‬ ‫أيضا‬ ‫يمكننا‬ .11 ‫األسفل‬ ‫في‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫اضافتها‬ ‫تمت‬ ‫التي‬ ‫النقاط‬ ‫كل‬ ‫سجل‬ ‫أنه‬ ‫وسنجد‬ ‫بعمليات‬ ‫للقيام‬ ‫تمهيدا‬ ‫قليال‬ ‫األمر‬ ‫بتبسيط‬ ‫سنقوم‬ ‫النقاط‬ ‫من‬ ‫لمجموعة‬ ‫قوائم‬ ‫وعمل‬ ‫النقاط‬ ‫وضع‬ ‫على‬ ‫التدريب‬ ‫بعد‬ .12 ‫أخرى‬ X ‫ال‬ ‫احداثيات‬ ‫على‬ ‫فقط‬ ‫واالبقاء‬Y,Z ‫و‬ ‫ال‬ ‫احداثيات‬ ‫مسح‬ ‫اآلن‬ ‫يمكنك‬ .13
  • 32.
    32 ‫ال‬ ‫عالم‬ ‫في‬‫وادخالها‬ ‫المتطورة‬ ‫الحسابية‬ ‫العمليات‬ ‫من‬ ‫العديد‬ ‫وتطبيق‬ ‫استخدام‬ ‫امكانية‬ ‫الدينامو‬ ‫مميزات‬ ‫ضمن‬ ‫من‬ .14 SIN CURVE ‫ال‬ ‫اسمها‬ ‫شهيرة‬ ‫رياضية‬ ‫عالقة‬ ‫على‬ ‫التعرف‬ ‫ويمكن‬BIM SIN CURVE ‫سابقا‬ ‫المذكورة‬ ‫العالقة‬ ‫هذه‬ ‫على‬ ‫الجانبية‬ ‫القائمة‬ ‫في‬ ‫نبحث‬ .15
  • 33.
    33 ‫في‬ ‫النقاط‬ ‫مواقع‬‫ان‬ ‫يعني‬ ‫مما‬ ‫رسمها‬ ‫تم‬ ‫التي‬ ‫النقاط‬ ‫لمجموعة‬ Y ‫ال‬ ‫محور‬ ‫على‬ SIN CURVE ‫ال‬ ‫ربط‬ ‫يمكن‬ .16 SIN CURVE ‫ال‬ ‫شكل‬ ‫متخذة‬ Y ‫ال‬ ‫محور‬ ‫اتجاه‬ ‫في‬ ‫ستتغير‬ ‫السفلي‬ ‫الصف‬ ‫هذا‬ ‫ويسمى‬ ‫زوايا‬ ‫الى‬ ‫األرقام‬ ‫لتحويل‬ ‫محول‬ ‫وضع‬ ‫يمكن‬ SIN CURVE ‫بال‬ ‫الخاصة‬ ‫الزوايا‬ ‫في‬ ‫للتحكم‬ .17 ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ RADIANS TO DEGREES ‫بـ‬ ‫المحول‬ ‫الى‬ ‫بالتالي‬ ‫تتحول‬ ‫والتي‬ RADIANS ‫ال‬ ‫خاصية‬ ‫على‬ X ‫ال‬ ‫محور‬ ‫من‬ ‫النقاط‬ ‫مجموعة‬ ‫تحميل‬ ‫يمكن‬ ‫اآلن‬ .18 ‫من‬ ‫التشكيل‬ ‫هذا‬ ‫على‬ ‫لنحصل‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫النقاط‬ ‫توصيل‬ ‫ويتم‬ ‫الخطوط‬ ‫من‬ ‫الظاهر‬ ‫التشكيل‬ ‫عندنا‬ ‫لينتج‬ ‫زوايا‬ ‫النقاط‬ ‫الريفيت‬ ‫فى‬ ‫الموجودة‬ families‫ال‬ ‫أحد‬ ‫لتحميل‬ ‫الوقت‬ ‫حان‬ ‫االن‬ .19 ‫لتحميل‬ ‫الريفيت‬ ‫الى‬ ‫الرجوع‬ ‫بعد‬ ‫وذلك‬ trees from site components ‫األشجار‬ ‫بعائلة‬ ‫االستعانة‬ ‫يمكن‬ .20 ‫التالي‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫المطلوبة‬ ‫العائلة‬
  • 34.
    34 ‫نكتب‬ ‫او‬ revit,..elements,..familyinstance,..bypoint ‫قائمة‬ ‫نفتح‬ ‫للدينامو‬ ‫أخرى‬ ‫مرة‬ ‫الرجوع‬ ‫بعد‬ .21 ‫السابقة‬ ‫النقاط‬ ‫على‬ ‫الدينامو‬ ‫على‬ ‫رسمناها‬ ‫التي‬ ‫الشجرة‬ ‫تحميل‬ ‫ليتم‬ by point ‫نختار‬ ‫ثم‬ family instance ‫مباشرة‬ ‫التشكيل‬ ‫نفس‬ ‫على‬ ‫لنحصل‬ ‫هو‬ ‫كما‬ revit,.. selection,..family types ‫باختيار‬ ‫نقوم‬ ‫تحديدها‬ ‫تم‬ ‫التي‬ ‫بالشجرة‬ ‫الخاصة‬ ‫العائلة‬ ‫لتحميل‬ .22 ‫التالي‬ ‫الشكل‬ ‫في‬ ‫مبين‬
  • 35.
    35 ‫قمنا‬ ‫التي‬ ‫الشجرة‬‫عائلة‬ ‫اختيار‬ ‫فيتم‬ ‫المفتوح‬ ‫الريفيت‬ ‫ملف‬ ‫في‬ ‫الموجودة‬ ‫العائالت‬ ‫العناصر‬ ‫لكل‬ ‫كاملة‬ ‫قائمة‬ ‫ستجد‬ .23 ‫القائمة‬ ‫من‬ ‫اختيارها‬ ‫يتم‬ ‫حتى‬ ‫الشجرة‬ ‫اسم‬ ‫معرفة‬ ‫يجب‬ ‫انه‬ ‫ويالحظ‬ ‫سابقا‬ ‫بتحميلها‬ ‫قمنا‬ ‫التي‬ ‫الشجرة‬ ‫عائلة‬ ‫اختيار‬ ‫فيتم‬ ‫المفتوح‬ ‫الريفيت‬ ‫ملف‬ ‫في‬ ‫الموجودة‬ ‫العائالت‬ ‫العناصر‬ ‫لكل‬ ‫كاملة‬ ‫قائمة‬ ‫ستجد‬ .24 ‫القائمة‬ ‫من‬ ‫اختيارها‬ ‫يتم‬ ‫حتى‬ ‫الشجرة‬ ‫اسم‬ ‫معرفة‬ ‫يجب‬ ‫انه‬ ‫ويالحظ‬ ‫سابقا‬ ‫بتحميلها‬ ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫كما‬ ‫النقاط‬ ‫وضعية‬ ‫كانت‬ ‫كما‬ ‫فعال‬ ‫األشجار‬ ‫وضع‬ ‫تم‬ ‫انه‬ ‫لنجد‬ ‫الريفيت‬ ‫االن‬ ‫نفتح‬ .25
  • 36.
    36 ‫أي‬ ‫تكرار‬ ‫ايضا‬‫باألمكان‬ ‫فانه‬ SIN CURVE ‫لل‬ ‫الرياضية‬ ‫المعادلة‬ ‫على‬ ‫معتمد‬ ‫لألشجار‬ ‫تشكيل‬ ‫تصميم‬ ‫تم‬ ‫كما‬ .26 ‫تضاعفت‬ ‫قد‬ ‫تكون‬ ‫الدرس‬ ‫هذا‬ ‫بعد‬ ‫الريفيت‬ ‫امكانيات‬ ‫فأن‬ ‫وبهذا‬ ‫الريفيت‬ ‫في‬ ‫مباشرة‬ ‫وتظهر‬ ‫الطريقة‬ ‫بنفس‬ ‫أخرى‬ ‫عناصر‬ ‫لديكم‬ ‫كثيرا‬ ‫مختلفة‬ ‫تطبيقات‬ ‫تجربة‬ ‫ومحاولة‬ ‫التدريب‬ ‫بضرورة‬ ‫درس‬ ‫كل‬ ‫في‬ ‫الحال‬ ‫هو‬ ‫كما‬ ‫نذكركم‬ ‫دائما‬ .27 ‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادم‬ ‫الدرس‬ ‫الى‬ ‫تحياتي‬ ‫مع‬ .28 /https://www.facebook.com/samersayary ‫السياري‬ ‫سامر‬ ‫د‬ ‫مع‬ ‫للتواصل‬
  • 37.
  • 38.
    BIM MANAGER 38 ‫متطورا‬ ‫فكرا‬‫ُبرز‬‫ي‬ ‫أن‬ ‫يحاول‬ ‫حيث‬ ،‫الهندسية‬ ‫النواحي‬ ‫من‬ ‫المشروع‬ ‫تصميم‬ ‫بجودة‬ ‫التصميم‬ ‫استشاري‬ ‫يهتم‬ ‫الحال‬ ‫بطبيعة‬ ،‫بهرة‬ُ‫م‬ ‫تصاميم‬ ‫انتاج‬ ‫في‬ ‫العالم‬ ‫حول‬ ‫المصممون‬ ‫يتبارى‬ ‫ودوما‬ .‫التصميمي‬ ‫الفكر‬ ‫تميز‬ ‫ُظهر‬‫ي‬ ‫و‬ ‫العميل‬ ‫احتياجات‬ ‫ُلبي‬‫ي‬‫ل‬ ‫الخامات‬ ‫و‬ ‫البناء‬ ‫تقنيات‬ ‫تطور‬ ‫مثل‬ ،‫اإلبداع‬ ‫و‬ ‫للتصميم‬ ‫المساعدة‬ ‫العوامل‬ ‫من‬ ‫عدد‬ ‫في‬ ‫المستمر‬ ‫التطور‬ ‫ذلك‬ ‫في‬ ‫ُساعد‬‫ي‬ ‫و‬ ‫تعقيدا‬ ‫أكثر‬ ‫التصميمة‬ ‫المحددات‬ ‫أصبحت‬ ،‫التطور‬ ‫هذا‬ ‫مع‬ ‫و‬ .‫البيئي‬ ‫الوعي‬ ‫و‬ ‫الثقافي‬ ‫التواصل‬ ‫زيادة‬ ‫كذلك‬ ،‫المستخدمة‬ ‫المنظومة‬ ‫تلك‬ ‫كل‬ ‫تستند‬ ‫بالطبع‬ ‫و‬ ،‫عقدة‬ُ‫م‬ ‫و‬ ‫فريدة‬ ‫عمرانية‬ ‫و‬ ‫معمارية‬ ‫ابداعات‬ ‫الى‬ ‫يؤدي‬ ‫مما‬ ،‫قبل‬ ‫ذي‬ ‫عن‬ ‫نضوجا‬ ‫و‬ .‫اإلخراج‬ ‫و‬ ‫النمذجة‬ ‫و‬ ‫التصميم‬ ‫برامج‬ ‫توفرها‬ ‫التي‬ ‫الهائلة‬ ‫اإلمكانات‬ ‫و‬ ‫التكنولوجي‬ ‫التطور‬ ‫على‬ ‫توافر‬ ‫هنا‬ ‫ُقصد‬‫ي‬ ‫و‬ .‫البيانات‬ ‫بجودة‬ ‫االهتمام‬ ‫عدم‬ ‫هو‬ ‫و‬ ‫أال‬ ،‫المصممين‬ ‫من‬ ‫العديد‬ ‫فيه‬ ‫يقع‬ ‫شائعا‬ ‫خطئا‬ ‫هناك‬ ‫لكن‬ ‫و‬ ‫االهتمام‬ ‫يكون‬ ‫ما‬ ‫فغالبا‬ .‫مكوناته‬ ‫و‬ ‫التصميم‬ ‫تفاصيل‬ ‫كافة‬ ‫إلظهار‬ ‫وافية‬ ‫و‬ ‫دقيقة‬ ‫البيانات‬ ‫من‬ ‫تجعل‬ ‫التي‬ ‫الخصائص‬ ‫دائما‬ ‫للتصميم‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬ ‫يأخذ‬ ‫حيث‬ ،‫التصميم‬ ‫في‬ ‫درجة‬ُ‫م‬‫ال‬ ‫البيانات‬ ‫مواصفات‬ ‫جودة‬ ‫حساب‬ ‫على‬ ‫البصري‬ ‫بالعنصر‬ ‫بين‬ ‫ُفضل‬‫ي‬ ‫ما‬ ‫هو‬ ‫حاليا‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬ ‫يعتبر‬ ،‫األمر‬ ‫حقيقة‬ ‫في‬ ‫أنه‬ ‫حين‬ ‫في‬ .‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫مقارنته‬ ‫تم‬ ‫ما‬ ‫إذا‬ ‫ثانويا‬ ‫دورا‬ ‫المعلومات‬ ‫وفرة‬ ‫هو‬ ‫رجح‬ُ‫م‬‫ال‬ ‫العامل‬ ‫يكون‬ ،‫الهندسية‬ ‫التصميمية‬ ‫الناحية‬ ‫من‬ ‫المنافسة‬ ‫تشتد‬ ‫عندما‬ ‫و‬ ،‫آخر‬ ‫و‬ ‫تصميم‬ ‫جودة‬ ‫لذا‬ ،‫اإلبتدائية‬ ‫مراحلها‬ ‫في‬ ‫تكون‬ ‫التصميمات‬ ‫ألن‬ ‫أو‬ ،‫البصري‬ ‫العنصر‬ ‫تأثير‬ ‫لقوة‬ ‫لكن‬ ‫و‬ .‫المتنافسة‬ ‫للتصاميم‬ ‫دقتها‬ ‫و‬ ‫جودة‬ ‫و‬ ‫التصميم‬ ‫جودة‬ ‫بين‬ ‫خلط‬ ‫أحيانا‬ ‫هناك‬ ‫أن‬ ‫القول‬ ‫يمكن‬ ‫لذا‬ .‫قويا‬ ‫التصميم‬ ‫يشملها‬ ‫التي‬ ‫بالبيانات‬ ‫االهتمام‬ ‫يكون‬ ‫ال‬ ‫خالل‬ ‫لكن‬ ‫و‬ ،‫حديد‬ ‫زها‬ ‫العظيمة‬ ‫للراحلة‬ ‫بلجراد‬ ‫في‬ ‫بيكو‬ ‫شركة‬ ‫مبنى‬ ‫تصميم‬ ‫ترى‬ ‫أن‬ ‫تخيل‬ ،‫أكثر‬ ‫األمر‬ ‫لتوضيح‬ .‫البيانات‬ ‫أن‬ ‫مستحيل‬ ‫شبه‬ ‫األمر‬ ‫فسيكون‬ .‫بدقة‬ ‫تعاينهم‬ ‫أن‬ ‫عليك‬ ‫أوتوكاد‬ ‫ملف‬ ‫كم‬ ‫حصر‬ ‫استطيع‬ ‫أل‬ !‫األبعاد‬ ‫ثنائية‬ ‫تصميمات‬ ‫عدد‬ ‫كذلك؟‬ ‫الملفات..أليس‬ ‫تلك‬ ‫من‬ ‫المعمارية‬ ‫الكتلة‬ ‫شكل‬ ‫و‬ ‫التصميمي‬ ‫الفكر‬ ‫تتخيل‬ ‫حديد‬ ‫زها‬ ‫تصميم‬ ‫من‬ ‫بيكو‬ ‫لمبنى‬ ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬ ‫البيانات؟‬ ‫جودة‬ ‫أم‬ ‫التصميم‬ ‫جودة‬ ‫القادر‬ ‫عبد‬ ‫تامر‬ . ‫م‬
  • 39.
    39 :‫هنا‬ ‫الذهبية‬ ‫القاعدة‬‫لذلك‬ ‫البيانات‬ ‫جودة‬ ≠ ‫التصميم‬ ‫جودة‬ :‫المثال‬ ‫سبيل‬ ‫على‬ ‫منها‬ ‫عوامل‬ ‫عدة‬ ‫االعتبار‬ ‫في‬ ‫باألخذ‬ ‫تحقيقها‬ ‫يمكن‬ ‫و‬ ،‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫باألساس‬ ‫معنية‬ ‫التصميم‬ ‫جودة‬ ‫أقل...و‬ ‫بناء‬ ‫لفة‬ُ‫ك‬ ،‫للطاقة‬ ‫استهالك‬ ‫أقل‬ ‫تحقيق‬ ،‫ستخدمين‬ُ‫م‬‫ال‬ ‫احتياجات‬ ‫تلبية‬ ‫في‬ ‫نشأة‬ُ‫م‬‫ال‬ ‫من‬ ‫الهدف‬ ‫تحقيق‬ ،‫التصميمي‬ ‫الفكر‬ ‫جودة‬ ‫بها‬ ‫ُقصد‬‫ي‬ ‫البيانات‬ ‫جودة‬ ‫لكن‬ ‫و‬ .‫العوامل‬ ‫تلك‬ ‫تحديد‬ ‫في‬ ‫المالك‬ ‫من‬ ‫قوية‬ ‫مؤثرات‬ ‫هناك‬ ‫يكون‬ ‫ما‬ ‫غالبا‬ ‫و‬ .‫ذلك‬ ‫الى‬ ‫ما‬ ‫يقوم‬ ‫ال‬ ‫صمم‬ُ‫م‬‫ال‬ ‫أن‬ ‫حيث‬ – ‫معلوماتي‬ ‫نتج‬ُ‫م‬ ‫فعليا‬ ‫هو‬ ‫بتقديمه‬ ‫صمم‬ُ‫م‬‫ال‬ ‫يقوم‬ ‫الذي‬ ‫نتج‬ُ‫م‬‫ال‬ ‫إن‬ ‫بما‬ ‫و‬ ،‫للتصميم‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫ال‬ ‫كم‬ ‫الى‬ ‫استنادا‬ ‫بالبناء‬ ‫يقوم‬ ‫الذي‬ ‫المقاول‬ ‫الى‬ ‫تنتقل‬ ‫بدورها‬ ‫التي‬ ‫البيانات‬ ‫من‬ ‫هائلة‬ ‫كمية‬ ‫يقدم‬ ‫إنما‬ ‫و‬ ،‫النهائي‬ ‫نتج‬ُ‫م‬‫ال‬ ‫ببناء‬ ‫نتقلة‬ُ‫م‬‫ال‬ ‫البيانات‬ ‫جودة‬ ‫عدم‬ ‫من‬ ‫تنتج‬ ‫البناء‬ ‫عملية‬ ‫مشاكل‬ ‫أغلب‬ ،‫عمليا‬ ‫و‬ .‫التصميم‬ ‫استشاري‬ ‫من‬ ‫دقتها‬ ‫و‬ ‫المتوفرة‬ ‫المعلومات‬ .‫للتصميم‬ ‫االبداعي‬ ‫و‬ ‫الهندسي‬ ‫ُعد‬‫ب‬‫بال‬ ‫االهتمام‬ ‫عن‬ ‫المعلوماتي‬ ‫ُعد‬‫ب‬‫بال‬ ‫االهتمام‬ ‫يقل‬ ‫أال‬ ‫يلزم‬ ‫لذا‬ .‫للمقاول‬ ‫االستشاري‬ ‫من‬ ‫البيانات؟‬ ‫جودة‬ ‫عناصر‬ ‫هي‬ ‫ما‬ ‫إذا‬ ‫عناصر‬ ‫تشمل‬ ‫البيانات‬ ‫جودة‬ ‫عناصر‬ ،‫المشروع‬ ‫نوعية‬ ‫باختالف‬ ‫كثيرا‬ ‫تختلف‬ ‫ال‬ ‫البيانات‬ ‫فجودة‬ ،‫التصميم‬ ‫جودة‬ ‫عكس‬ ‫على‬ ‫كذلك‬ .‫التصميم‬ ‫لمكونات‬ ‫الفنية‬ ‫المواصفات‬ ‫و‬ ‫الجغرافية‬ ‫و‬ ‫الوصفية‬ ‫البيانات‬ ‫و‬ ‫النمذجة‬ ‫دقة‬ ‫و‬ ‫الملفات‬ ‫نوعية‬ ‫مثل‬ ‫فنية‬ .‫ذلك‬ ‫الى‬ ‫ما‬ ‫و‬ ‫المعنية‬ ‫األطراف‬ ‫بين‬ ‫االتاحة‬ ‫مستويات‬ ‫و‬ ،‫الصيغ‬ ‫و‬ ‫االمتداد‬ ‫مثل‬ ‫البيانات‬ ‫بمشاركة‬ ‫تتعلق‬ ‫عناصر‬ ‫البيانات‬ ‫جودة‬ ‫و‬ ‫التصميم‬ ‫جودة‬ ‫بين‬ ‫االختالفات‬ ‫بعض‬ ‫يلخص‬ ‫التالي‬ ‫الجدول‬   ‫التصميم‬ ‫جودة‬ ‫البيانات‬ ‫جودة‬ ‫الهدف‬ ‫هندسيا‬ ‫متميز‬ ‫تصميم‬ ‫اخراج‬ ‫بتفاصيل‬ ‫التصميمي‬ ‫الفكر‬ ‫توضح‬ ‫بيانات‬ ‫انتاج‬ ‫ختلفة‬ُ‫م‬‫ال‬ ‫مكوناته‬ ‫المؤثرة‬ ‫العناصر‬ ‫المعايير‬ ‫و‬ ‫الهندسية‬ ‫القواعد‬ ‫على‬ ‫يعتمد‬ ‫التصميمية‬ ‫النمذجة‬ ‫و‬ ‫الرسم‬ ‫معايير‬ ‫على‬ ‫يعتمد‬
  • 40.
    40 ‫النجاح‬ ‫عوامل‬ ‫الحصر‬ ‫ال‬‫المثال‬ ‫سبيل‬ ‫على‬ ‫الحصر‬ ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫التصميمية‬ ‫الفكرة‬ ‫تميز‬ ‫البيانات‬ ‫صيغ‬ ‫مع‬ ‫التكامل‬ ‫ختلفة‬ُ‫م‬‫ال‬ ‫و‬ ‫التصميمة‬ ‫الكتل‬ ‫شكل‬ ‫المحيطة‬ ‫البيئة‬ ‫و‬ ‫بالفراغ‬ ‫عالقتها‬ ‫االمتدادات‬ ‫ستخدمين‬ُ‫م‬‫ال‬ ‫احتياجات‬ ‫تلبية‬ ‫التمثيل‬ ‫دقة‬ ‫أقل‬ ‫طاقة‬ ‫استهالك‬ ‫البيانات‬ ‫اكتمال‬ ‫مالئمته‬ ‫و‬ ‫التصميم‬ ‫مرونة‬ ‫ختلفة‬ُ‫م‬‫ال‬ ‫للمتغيرات‬ ‫الوصفية‬ ‫البيانات‬ ‫اكتمال‬ ‫خرجات‬ُ‫م‬‫ال‬ ‫كروكيات‬ ‫األبعاد‬ ‫ثالثية‬ ‫النماذج‬ ‫التصميمية‬ ‫لألفكار‬ ‫خيارات‬ ‫الرأسية‬ ‫و‬ ‫األفقية‬ ‫المساقط‬ ‫مبدئي‬ ‫تصميم‬ ‫الرأسية‬ ‫و‬ ‫األفقية‬ ‫المقاطع‬ ‫تفصيلية‬ ‫تصاميم‬ ‫بيانية‬ ‫رسومات‬ ‫و‬ ‫جداول‬  ‫تحليلية‬ ‫و‬ ‫تفصيلية‬ ‫تقارير‬ ‫التفصيلية‬ ‫الرسومات‬ ‫المتطلبات‬ ‫المختلفة‬ ‫الهندسية‬ ‫العلوم‬ ‫البيانات‬ ‫مشاركة‬ ‫و‬ ‫بناء‬ ‫بقواعد‬ ‫اإللمام‬   ‫البيانات‬ ‫ادخال‬ ‫و‬ ‫النمذجة‬ ‫و‬ ‫التمثيل‬ ‫مهارات‬ ‫الرئيسي‬ ‫الالعب‬   ‫التصميم‬ ‫مهندسي‬ ‫المعلومات‬ ‫تقنية‬ ‫مسئولي‬   ‫التصميم‬ ‫و‬ ‫النمذجة‬ ‫فريق‬ ‫الدور‬ ‫هو‬ ‫و‬ ‫أال‬ ،‫التصميمة‬ ‫العملية‬ ‫نهاية‬ ‫في‬ ‫ستحدثا‬ُ‫م‬ ‫دورا‬ ‫هناك‬ ‫يكون‬ ‫أن‬ ‫التصميم‬ ‫استشاريي‬ ‫على‬ ‫حتم‬ُ‫ت‬ ‫الحديثة‬ ‫التوجهات‬ ‫لذلك‬ .‫للمشروع‬ ‫المعنية‬ ‫األطراف‬ ‫كافة‬ ‫مع‬ ‫مشاركتها‬ ‫قبل‬ ‫اكتمالها‬ ‫و‬ ‫ودقتها‬ ‫البيانات‬ ‫جودة‬ ‫عن‬ ‫المسئول‬
  • 41.
    41 ‫المحاكاة‬ ‫خاصية‬ ‫و‬‫الحاسب‬ ‫عصر‬ ‫قبل‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫على‬ ‫مثال‬ ‫بهذا‬ ‫تطويره‬ ‫ولكن‬ ‫بعيد‬ ‫زمن‬ ‫منذ‬ ‫مستعمل‬ ‫قديم‬ ‫مبدأ‬ ‫وهو‬ Cantilever ‫او‬ ‫الناتئة‬ ‫الدعامة‬ ‫تطويرمبدأ‬ ‫الهائلة‬ ‫لتكلفته‬ ‫نظرا‬ ‫كبيرة‬ ‫مخاطرة‬ ‫كان‬ 1887 ‫عام‬ ‫سكوتلندا‬ ‫في‬ ‫الرابع‬ ‫الجسر‬ ‫تصميم‬ ‫في‬ ‫التراكبي‬ ‫الشكل‬ , ‫الجسر‬ ‫وسقط‬ ‫التصميم‬ ‫فشل‬ ‫لو‬ ‫فيما‬ ‫ولطمئنة‬ ‫النظرية‬ ‫صحة‬ ‫والثبات‬ ‫فلور‬ ‫جون‬ ‫المهندسان‬ ‫قام‬ ‫الممولين‬ ‫على‬ ‫الجالسان‬ ( ‫بيكر‬ ‫بنيامين‬ ‫و‬ ‫كايتشي‬ ‫الياباني‬ ‫والمهندس‬ ) ‫الطرفين‬ ‫بمحاكاة‬ ) ‫الوسط‬ ‫في‬ ‫جالس‬ ( ‫واتانابي‬ .‫للجسر‬ ‫االنشائية‬ ‫الدراسة‬ ‫وعمرانية‬ ‫هندسية‬ ‫قفزة‬ ‫كانت‬ ‫لقد‬ ‫قبل‬ ‫المحاكاة‬ ‫تطبيق‬ ‫بفضل‬ ‫كبيرة‬ ‫المذكور‬ ‫الجسر‬ ‫بقي‬ ‫حيث‬ ‫التنفيذ‬ ‫العالم‬ ‫في‬ ‫االطول‬ ‫المسافة‬ ‫ذو‬ ‫أعاله‬ 1917 ‫عام‬ ‫حتى‬ ‪#‎to_bim_or_not_to_bim_ thats_the_question‬
  • 42.
    42 2016 ‫باالردن‬ ‫البيم‬‫بحث‬ ‫أحصائيات‬ ‫عمر‬ ‫حسن‬ ‫م‬ ‫و‬ ‫حجازي‬ ‫عامر‬ .‫م‬ A&H group ‫شركة‬ ‫من‬ ) ‫أعمر‬ ‫حسن‬ .‫م‬ ‫و‬ ‫حجازي‬ ‫عامر‬ .‫م‬ ( ‫من‬ ‫كل‬ ‫قدمه‬ ‫الذي‬ ‫العملي‬ ‫البحث‬ ‫نتائج‬ ‫المقال‬ ‫يتناول‬ ‫سوف‬ BIM the measure of success ‫مؤتمر‬ ‫في‬ ، 2015 ‫عام‬ ‫خالل‬ ‫تقدميه‬ ‫تم‬ ‫الذي‬ ‫السابق‬ ‫العلمي‬ ‫للبحث‬ ‫استكماال‬ ‫يعد‬ ‫الذي‬ ‫و‬ .‫االعمال‬ ‫وتطوير‬ ‫الدولية‬ ‫العالقات‬ ‫إدارة‬ - ‫االردنيين‬ ‫المهندسين‬ ‫نقابة‬ ‫عقدته‬ ‫الذي‬ ‫على‬ ‫الدليل‬ ‫تكون‬ ‫أن‬ ‫شأنها‬ ‫من‬ ‫التي‬ ‫البحث‬ ‫نتائج‬ ‫إستعراض‬ ‫خالل‬ ‫من‬ ‫للنمذجة‬ ‫الثاني‬ ‫للمؤتمر‬ ‫العام‬ ‫هذا‬ ‫في‬ ‫المشاركة‬ ‫كانت‬ ‫حيث‬ ‫أنه‬ ‫بالذكر‬ ‫الجدير‬ ‫و‬ .‫القادمة‬ ‫الفترة‬ ‫في‬ ‫عليها‬ ‫العمل‬ ‫يجب‬ ‫التي‬ ‫التحديات‬ ‫و‬ ‫القوة‬ ‫مواطن‬ ‫و‬ ‫األردن‬ ‫في‬ ‫النمذجة‬ ‫علم‬ ‫تطور‬ ‫مراحل‬ .‫تطبيقاتها‬ ‫و‬ ‫بالنمذجة‬ ‫المرتبطة‬ ‫اإلحصائية‬ ‫للنتائج‬ ‫تتطرق‬ ‫الذي‬ ‫األردن‬ ‫مستوى‬ ‫على‬ ‫الوحيد‬ ‫البحث‬ ‫التالية‬ ‫الهندسية‬ ‫القطاعات‬ ‫و‬ ‫الجهات‬ ‫البحث‬ ‫شمل‬ )1( The following Sectors Includes Questionnaire 2016 ‫و‬ ‫التعليمية‬ ‫و‬ ‫العلمية‬ ‫الجهات‬ ‫و‬ ‫الحكومي‬ ‫القطاع‬ ‫لدى‬ ‫الوعي‬ ‫زيادة‬ ‫ضرورة‬ ‫و‬ ‫أهمية‬ ‫لبيان‬ ‫و‬ ‫للبحث‬ ‫الشمولية‬ ‫يعطي‬ ‫الذي‬ ‫األمر‬ ‫القطاعات‬ ‫جميع‬ ‫تشمل‬ ‫النمذجة‬ ‫ألن‬ ‫و‬ ‫البناء‬ ‫نمذجة‬ ‫مجال‬ ‫في‬ ‫الوعي‬ ‫زيادة‬ ‫في‬ ‫للمساعدة‬ ‫األردن‬ ‫في‬ ‫الخاصة‬ ‫الشركات‬ ‫و‬ ‫الجهات‬ .‫أيضا‬ ‫التحديات‬ ‫مع‬ ‫متوازيا‬ ‫المجاالت‬ ‫جميع‬ ‫في‬ ‫األيجابي‬ ‫األثر‬ ‫لها‬ ‫و‬ ‫الهندسية‬ 2016 ‫و‬ 2015 ‫عامي‬ ‫بين‬ ‫المقارنة‬ )2( ‫تكنولوجيا‬ ‫تسارع‬ ‫على‬ ‫يدل‬ ‫دل‬ ‫إن‬ ‫و‬ ‫األمر‬ ، % 55 ‫ل‬ ‫النسبة‬ ‫أرتفعت‬ ‫بينما‬ ، 38% ‫بالنمذجة‬ ‫المعرفة‬ ‫نسبة‬ ‫كانت‬ 2015 ‫عام‬ ‫في‬ ‫العالمية‬ ‫المحلية‬ ‫األستشارية‬ ‫الشركات‬ ‫من‬ ‫الكبير‬ ‫العدد‬ ‫بوجود‬ ‫و‬ ‫خاص‬ ‫بشكل‬ ‫األردن‬ ‫و‬ ‫عام‬ ‫بشكل‬ ‫العالم‬ ‫في‬ ‫المعرفة‬ ‫و‬ ‫النمذجة‬ . ‫العالمي‬ ‫المهندس‬ ‫مع‬ ‫العربي‬ ‫و‬ ‫األردني‬ ‫المهندس‬ ‫التنافسية‬ ‫و‬ ‫األردن‬ ‫في‬ ‫المشاركة‬ ‫تلك‬ ‫نسبة‬ ‫هي‬ ‫ما‬ ‫و‬ ‫الهندسي‬ ‫الوسط‬ ‫في‬ ‫المعرفة‬ ‫تلك‬ ‫نشر‬ ‫في‬ ‫ساهمت‬ ‫التي‬ ‫الجهات‬ ‫أهم‬ ‫هي‬ ‫ما‬ ‫األهم‬ ‫السؤال‬ ‫يأتي‬ ‫وهنا‬ ،‫االقل‬ ‫النسبة‬ ‫الجامعات‬ ‫شكلت‬ ‫بينما‬ ، ‫األكبر‬ ‫النسبة‬ ‫العلمية‬ ‫النقابات‬ ‫شكلت‬ ‫حيث‬ ، : BIM Implantation ‫األردن‬ ‫في‬ ‫العاملة‬ ‫الهندسية‬ ‫الشركات‬ ‫في‬ ‫النمذجة‬ ‫تطبيق‬ ‫نسبة‬ ‫بيان‬ ‫في‬ ‫أما‬ )3(
  • 43.
    43   Category 1 Category2 Marginal Row Totals Group 1 ]4.38[   )191.06(   220 ]5.98[   )139.94(   111 331 Group 2 ]4.68[   )178.94(   150 ]6.39[   )131.06(   160 310 Marginal C o l u m n Totals 370 271 )Grand Total(    641 chi square ‫مبدأ‬ ‫على‬ ‫أعتمد‬ ‫الذي‬ ‫األحصائي‬ ‫التحليل‬ ‫في‬ ‫و‬ .The chi-square statistic is 21.438. The p-value is .000004. This result is significant at p < .05 ‫أننا‬ ‫حيث‬ ، ‫الشركة‬ ‫في‬ ‫العمل‬ ‫مراحل‬ ‫جميع‬ ‫في‬ ‫النمذجة‬ ‫برمجيات‬ ‫و‬ ‫قواعد‬ ‫لتطبيق‬ ‫يكفي‬ ‫ال‬ ‫وحدها‬ ‫النمذجة‬ ‫في‬ ‫المعرفة‬ ‫أن‬ ‫تبين‬ ‫حيث‬ .‫العمل‬ ‫مراحل‬ ‫جميع‬ ‫في‬ ‫النمذجة‬ ‫تطبيق‬ ‫من‬ ‫للتمكن‬ BIM Implementation ‫لخطوات‬ ‫فهم‬ ‫و‬ ‫لمعرفة‬ ‫نحتاج‬ ‫كالتالي‬ ‫النسبة‬ ‫فجاءت‬ ‫عليها‬ ‫العمل‬ ‫من‬ ‫المهندسين‬ ‫تمكن‬ ‫مدى‬ ‫و‬ ‫النمذجة‬ ‫في‬ ‫المستخدمة‬ ‫البرمجيات‬ ‫ب‬ ‫يتعلق‬ ‫فيما‬ ‫أما‬ ‫إلى‬ ‫مهندسين‬ ‫و‬ ‫شركات‬ ‫من‬ ‫الهندسي‬ ‫القطاع‬ ‫انتقال‬ ‫أمام‬ ‫األكبر‬ ‫العائق‬ ‫على‬ ‫الضوء‬ ‫تسليط‬ ‫بمكان‬ ‫األهمية‬ ‫من‬ ‫و‬ ‫أنه‬ ‫كما‬ )4( ،‫النمذجة‬
  • 44.
    44 ‫ب‬ ‫أدارته‬ ‫و‬‫النمذجة‬ ‫بعلم‬ ‫المعرفة‬ ‫أهمية‬ ‫تاله‬ ‫و‬ 34.5 ‫نسبة‬ ‫ب‬ ‫النمذجة‬ ‫برمجيات‬ ‫على‬ ‫للتدرب‬ ‫الحاجة‬ ‫هو‬ ‫و‬ ‫األكبر‬ ‫التحدي‬ ‫برز‬ ‫حيث‬ .‫بالسابق‬ ‫كانت‬ ‫لما‬ ‫مقارنة‬ ‫قليلة‬ ‫نسبة‬ ‫الوقت‬ ‫و‬ ‫المادية‬ ‫التكلفة‬ ‫أحتلت‬ ‫فيما‬ 24 ‫مجال‬ ‫في‬ ‫إليه‬ ‫نتطلع‬ ‫ما‬ ‫و‬ ‫الهندسي‬ ‫القطاع‬ ‫و‬ ‫الشركات‬ ‫تعيشه‬ ‫الذي‬ ‫الواقع‬ ‫بين‬ ‫الصلة‬ ‫تكون‬ ‫لكي‬ ‫العلمية‬ ‫األبحاث‬ ‫أهمية‬ ‫تأتي‬ ‫هنا‬ ‫من‬ . ‫التنافسية‬ ‫على‬ ‫قادر‬ ‫مجتمع‬ ‫بناء‬ ‫أجل‬ ‫من‬ ‫التطور‬ ‫و‬ ‫الهندسي‬ ‫التقدم‬ amer_hijazi87@yahoo.com ‫حجازي‬ ‫عامر‬ ‫م‬ ‫مع‬ ‫للتواصل‬
  • 45.
    45 )‫السماء‬ ‫تمطر‬ ‫حتى‬‫السيارة‬ ‫غسيل‬ ‫(نظرية‬ ‫زميلك‬ ‫مع‬ ‫الحديث‬ ‫في‬ ‫تفكر‬ ‫عندما‬ ‫المدير‬ ‫يأتى‬ ‫خطأ‬ ‫ترتكب‬ ‫حتى‬ ‫لوحتك‬ ‫الى‬ ‫احد‬ ‫ينظر‬ ‫لن‬ ‫اسوء‬ ‫الى‬ ‫سئ‬ ‫من‬ ‫فستنتقل‬ ‫حالها‬ ‫على‬ ‫فاتركها‬ ‫مشكلة‬ ‫باللوحة‬ ‫كانت‬ ‫اذا‬ ‫جديدة‬ ‫مشاكل‬ ‫لنا‬ ‫لتنتج‬ ‫حلها‬ ‫في‬ ‫تدخل‬ ‫تخف‬ ‫فال‬ ‫باللوحة‬ ‫مشكلة‬ ‫وجدت‬ ‫اذا‬ ‫ابشع‬ ‫رسائل‬ ‫لك‬ ‫ستظهر‬ ‫,,فغدا‬ ‫تفائل‬ ‫لك‬ ‫تظهر‬ ‫التي‬ ‫الخطأ‬ ‫رسائل‬ ‫كانت‬ ‫مهما‬ ‫خطأ‬ ‫شئ‬ ‫فهناك‬ ” ‫“حفظ‬ ‫امر‬ ‫تنفذ‬ ‫ان‬ ‫استطعت‬ ‫اذا‬ .”save” in hand best ten “auto save” on tree ‫ثابت‬ ‫رقم‬ = ‫*الدقة‬ ‫السرعة‬ * ‫اللوحة‬ ‫اخراج‬ ً‫ا‬‫وعكس‬ ‫المفتوح‬ ‫الملف‬ ‫أهمية‬ ‫مع‬ ً‫ا‬‫طرد‬ ‫يتناسب‬ ‫منك‬ ‫العمل‬ ‫إوضياع‬ Fatal Error ‫القاتل‬ ‫الخطأ‬ ‫حدوث‬ ‫احتمال‬ ‫إن‬ ‫االحتماالت‬ ‫في‬ ‫الذهبي‬ ‫المبدأ‬ !!‫جديد‬ ‫من‬ ‫الرسم‬ ‫إلعادة‬ ‫لديك‬ ‫المتاح‬ ‫الوقت‬ ‫مع‬ ‫االوان‬ ‫فوات‬ ‫بعد‬ ‫لكن‬ Revit ‫برنامج‬ ‫ستتعلم‬ ‫انك‬ ‫واثق‬ ‫كن‬ !!‫الغائها‬ ‫من‬ ‫ساعة‬ ‫بعد‬ ‫اال‬ ‫الباك‬ ‫ملفات‬ ‫تحتاج‬ ‫لن‬ !!!‫سليم‬ ‫هو‬ ‫و‬ ‫ال‬ ‫………و‬ ‫مهنج‬ ‫هو‬ ‫و‬ ‫االتوكاد‬ ‫مع‬ ‫التعامل‬ ‫تحاول‬ ‫ال‬ ‫الفيسبوك‬ ‫في‬ ‫أسئل‬ ‫و‬ ‫الهيلب‬ ‫ملفات‬ ‫من‬ ‫سيبك‬ ‫بسيطة‬ ‫التهشير‬ ‫مشكلة‬ ‫حل‬ ‫حاال‬ ‫الشغل‬ ‫منتظر‬ ‫المدير‬ ‫و‬ ‫عجلة‬ ‫في‬ ‫انك‬ ‫الريفيت‬ ‫يدرك‬ ‫ان‬ ‫الفظيع‬ ‫الخطأ‬ ‫من‬ ‫امبارح‬ ‫كامل‬ ‫نريده‬ : ‫لك‬ ‫يقول‬ ‫و‬ ‫الشغل‬ ‫المديريعطيك‬ ‫ان‬ ‫النشتاين‬ ‫الزمن‬ ‫عبر‬ ‫السفر‬ ‫و‬ ‫النسبية‬ ‫نظرية‬ ‫صحة‬ ‫على‬ ‫الدليل‬ ‫مستنقع‬ ‫الى‬ ‫الطين‬ ‫بركة‬ ‫فتتحول‬ ‫حلها‬ ‫في‬ ‫يساعدني‬ ‫مشكلة‬ ‫يرى‬ ‫كلما‬ ‫اصلحت‬ ‫عندما‬ ‫تخبرني‬ ‫لم‬ ‫لماذا‬ ‫ثانية‬ ‫وقعت‬ ‫الشبكة‬ ‫لي‬ ‫يقول‬ ‫االخبار‬ ‫بأسوأ‬ ‫اال‬ ‫يخبرك‬ ‫ال‬ ‫الذي‬ ‫الصديق‬ ‫اكره‬ ”‫فاشال‬ ‫كان‬ ‫لو‬ ‫اال‬ ‫السباك‬ ‫بعمل‬ ‫يشعر‬ ‫احد‬ ‫“ال‬ ‫غربي‬ ‫مثل‬ ‫حذائي‬ ‫ايجاد‬ ‫تستطيع‬ ‫ال‬ ‫و‬ ‫الخصائص‬ ‫و‬ ‫االبعاد‬ ‫تشمل‬ ‫ال‬ ‫و‬ ‫بالنصوص‬ ‫مختصة‬ ‫االن‬ ‫حتى‬ ‫لالسف‬ find ‫خاصية‬ ‫خاطئ‬ ‫لكنه‬ ‫بسيط‬ ‫و‬ ‫سهل‬ ‫تفسير‬ ‫له‬ ‫االتوكاد‬ ‫لبرنامج‬ ‫تهنجية‬ ‫كل‬ ‫أخرى‬ ‫ورطة‬ ‫في‬ ‫يقع‬ ‫عندما‬ ‫يتذكرك‬ ‫سوف‬ ‫و‬ ‫االكسرف‬ ‫تفجير‬ ‫يستطيع‬ ‫ال‬ ‫عندما‬ ‫زميلك‬ ‫ساعد‬ ‫مبدع‬ ‫غباءه‬ ‫الن‬ ‫الشبكة‬ ‫تدمير‬ ‫من‬ ‫الغبي‬ ‫تمنع‬ ‫ان‬ ‫يستحيل‬ ‫يوم‬ ‫ثاني‬ ‫ستلغى‬ ‫انها‬ ‫ثق‬ ‫العادتها‬ ‫اضطريت‬ ‫و‬ ‫اتلغت‬ ‫الملفات‬ ‫ان‬ ‫هو‬ ‫التأخير‬ ‫سبب‬ ‫ان‬ ‫مديرك‬ ‫تخبر‬ ‫عندما‬ ‫السليمة‬ ‫هي‬ ‫الغتها‬ ‫التي‬ ‫االكسرفات‬ ‫…مبارك‬ ‫اخرى‬ ‫اكسرفات‬ ‫انزال‬ ‫و‬ ‫االكسرفات‬ ‫اصالح‬ ‫من‬ ‫تمكنت‬ ‫اذا‬ ‫لالنجليزية‬ ‫الكتابة‬ ‫لغة‬ ‫تحول‬ ‫جرب‬ ‫العشرون‬ ‫و‬ ‫الواحد‬ ‫للمرة‬ ‫غريبة‬ ‫حروف‬ ‫االتوكاد‬ ‫يكتب‬ ‫عندما‬ ‫استبداله‬ ‫قبل‬ ‫الملغي‬ ‫الملف‬ ‫ايجاد‬ ‫يستحيل‬ ‫االسترجاع‬ ‫قانون‬ ‫اليوم‬ ‫باقي‬ ‫أسوء‬ ‫شئ‬ ‫لك‬ ‫يحدث‬ ‫فلن‬ ‫كله‬ ‫الشهر‬ ‫عمل‬ ‫بافساد‬ ‫يومك‬ ‫بدأت‬ ‫اذا‬ ‫الحظ‬ ‫قانون‬ ‫مبكرا‬ ‫فيه‬ ‫المدير‬ ‫جاء‬ ‫الذى‬ ‫الوحيد‬ ‫اليوم‬ ‫هو‬ ‫ابشر‬ ‫العمل‬ ‫عن‬ ‫فيه‬ ‫تتأخر‬ ‫الذي‬ ‫الوحيد‬ ‫اليوم‬ ‫مورفي‬ ‫قوانين‬ ‫من‬ ‫محورة‬ ‫الجمل‬ ‫هذه‬ ‫بعض‬ ** ‫استــــراحــــة‬
  • 46.
    BIM MANAGER 46 ‫البيم‬ ‫يناقش‬‫الذي‬ ‫التوالي‬ ‫على‬ ‫الثاني‬ ‫للعام‬ ‫المؤتمر‬ ‫هو‬ 2016 ‫لعام‬ IMPLEMENTATION BIM FUTURE ‫مؤتمر‬ 2016 ‫مايو‬ 12 ‫و‬ 11 ‫بتاريخ‬ ‫كان‬ ‫و‬ ‫الواقع‬ ‫أرض‬ ‫على‬ ‫تنفيذة‬ ‫كيفية‬ ‫و‬ ‫قطر‬ ‫في‬ ‫الخبرات‬ ‫و‬ ‫االفكار‬ ‫تبادل‬ ‫و‬ ‫المشتركة‬ ‫االهتمامات‬ ‫اصحاب‬ ‫مقابلة‬ ‫ثمرتها‬ ‫تكون‬ ‫المؤتمرات‬ ‫األول‬ ‫اليوم‬ ‫معماري‬ ‫مهندس‬ ‫هو‬ ‫و‬ Holland Jay Allen ‫المهندس‬ ‫هو‬ ‫المحاضرين‬ ‫مقدم‬ ‫و‬ ‫المؤتمر‬ ‫منسق‬ re� information s’employer ‫المالك‬ ‫متطلبات‬ ‫و‬ BIM ‫با ل‬ ‫التعريف‬ ‫عن‬ ‫المؤتمر‬ ‫في‬ ‫االولى‬ ‫الكلمة‬ ‫له‬ ‫كان‬ ‫و‬ quirements management facility ‫المبنى‬ ‫ادارة‬ ‫في‬ BIM ‫ال‬ ‫دور‬ ‫تعريف‬ ‫و‬ Jabakhanji Muhammad ‫المهندس‬ ‫ثم‬ COBIE ‫ملف‬ ‫ادارة‬ ‫و‬ ‫المشاريع‬ ‫في‬ ‫العملية‬ ‫تجاربه‬ ‫خالل‬ ‫من‬ ‫المشاكل‬ ‫و‬ ‫عن‬ Avsatthi Bhushan ‫المهندس‬ ‫تكلم‬ ‫ثم‬ ● management waste & water ,BAS & FM ,Infrastructure ,Building ● structures efficient Energy ,Approvals Government Assisting ● Fabrication/Print 3D ,cloud ,reality Augmented ‫الدوحة‬ ‫مترو‬ ‫عن‬ Lewis Steven ‫تكلم‬ ‫و‬ standardi� and models BIM :discussion panel International ‫عن‬ ‫مناقشة‬ ‫اليوم‬ ‫ختام‬ ‫كان‬ ‫و‬ projects mega complex for zation Holland Jay Allen ‫المهندس‬ ‫الحوار‬ ‫ادار‬ ‫و‬ :‫من‬ ً‫ال‬‫ك‬ ‫الحوار‬ ‫في‬ ‫معه‬ ‫شارك‬ ‫و‬ CAD & BIM Analyst, Public Works Authority Senior ,Thirunavukkarasu Ramalingam IMPLEMENTATION BIM FUTURE ‫مؤتمر‬ ‫سليم‬ ‫عمر‬
  • 47.
    47 ”“Ashghal Bhanu Sri PrakashGejjala, Vice President - Project Architecture & BIM, RSP Architects Plan- ners & Engineer Nithin Thomas, BIM Manager, Habtoor Leighton Group Corporation Medical Hamad ,Division Amr Metwally, Head of Architecture ‫الثاني‬ ‫اليوم‬ ‫الذكية‬ ‫المباني‬ ‫و‬ ‫الخضراء‬ ‫العمارة‬ ‫عن‬ ‫حديثه‬ ‫و‬ ‫عودة‬ ‫علي‬ ‫الدكتور‬ ‫مع‬ ‫البداية‬ ‫كانت‬ ‫متر‬ 800 ‫من‬ ‫اكثر‬ ‫وبأرتفاع‬ ً‫ا‬‫طابق‬ 80 ‫من‬ ‫أكثر‬ ‫من‬ ‫يتكون‬ , ‫مصر‬ ‫في‬ ‫إداري‬ ‫تجاري‬ ‫سكني‬ ‫برج‬ ‫اكبر‬ ‫بناء‬ ‫مشروع‬ ‫وعن‬ . ‫بالتحديد‬ ‫مكانه‬ ‫توضيح‬ ‫دون‬ ‫لكن‬ ‫والمنطقة‬ ‫مصر‬ ‫فى‬ ‫الجديدة‬ ‫المعالم‬ ‫احد‬ ‫ليكون‬ ‫في‬ ‫القوية‬ Construction DPR ‫شركته‬ ‫وتجربة‬ ‫السودانية‬ ‫األصول‬ ‫ذو‬ ‫األمريكي‬ ‫الكريم‬ ‫عبد‬ ‫معاوية‬ ‫المهندس‬ ‫ثم‬ ‫البيم‬ ‫مجال‬ University Teesside ‫بجامعة‬ ‫الدكتور‬ ‫داود‬ ‫نشوان‬ ‫الدكتور‬ ‫محاضرة‬ ‫ثم‬ ‫المشروع‬ ‫حياة‬ ‫عبر‬ ‫البيم‬ ‫بروتوكوالت‬ ‫تحليل‬ ‫و‬ ‫االن‬ ‫قطر‬ ‫وضع‬ ‫و‬ ‫البيم‬ ‫تقييم‬ ‫عن‬ ‫كالعادة‬ ‫قوية‬ ‫محاضرة‬ ‫و‬ ‫شبكات‬ ‫في‬ ‫البيم‬ ‫عن‬ ‫قطر‬ ‫فرع‬ ‫العالمية‬ ‫بارسونز‬ ‫شركة‬ ‫فى‬ ‫البيم‬ ‫قسم‬ ‫مدير‬ ‫القادر‬ ‫عبد‬ ‫تامر‬ ‫المهندس‬ ‫محاضرة‬ ‫ذلك‬ ‫بعد‬ ‫ثم‬ ‫و‬ ).Revit ,3D Civil ,Infraworks ,Navisworks Autodesk( ‫مثل‬ ‫المختلفة‬ ‫البرامج‬ ‫واستخدام‬ ‫الطرق‬ ‫عليها‬ ‫بالعمل‬ ‫قام‬ ‫التي‬ ‫المشاريع‬ ‫الحد‬ ‫كمثال‬ ‫فيديو‬ ‫عرض‬ ‫و‬ Jabakhanji Muhammad ‫المهندس‬ ‫الجلسة‬ ‫ادار‬ ‫و‬ BIM GREEN ‫ال‬ ‫مناقشة‬ ‫الثاني‬ ‫اليوم‬ ‫ختام‬ ‫كان‬ ‫و‬ ‫التدوير‬ ‫اعادة‬ ‫و‬ ‫الخضراء‬ ‫المباني‬ ‫عن‬ ‫الحديث‬ ‫كان‬ ‫و‬ ‫سليم‬ ‫عمر‬ ‫و‬ ‫يوسف‬ ‫حمودة‬ ‫المهندس‬ ‫و‬ ‫عودة‬ ‫علي‬ .‫د‬ ‫مشاركه‬ ‫التعلم‬ ‫و‬ ‫الخبرة‬ ‫اصحاب‬ ‫على‬ ‫التعرف‬ ‫و‬ ‫لمقابلة‬ ‫فرصة‬ ‫المؤتمر‬ ‫كان‬
  • 48.
    BIM MANAGER 48 ‫الرئيسية‬ ‫الصفحة‬‫إلى‬ ‫التحويل‬ ‫يتم‬ ‫نموذج‬ ‫اي‬ ‫صورة‬ ‫على‬ ‫النقر‬ ‫عند‬ .‫االبعاد‬ ‫ثالثي‬ ‫بشكل‬ ‫الستعراضه‬ ‫الهندسي‬ ‫النموذج‬ ‫بفتح‬ ‫يقوم‬ View ‫الرابط‬ ‫على‬ ‫النقر‬ ‫وحجمها‬ ‫الملفات‬ ‫خصائص‬ ‫معاينة‬ :07 ‫شكل‬ ‫إضافة‬ ‫أو‬ ‫تعديلها‬ ‫امكانية‬ ‫مع‬ ‫به‬ ‫المرتبطة‬ ‫بالمعلومات‬ ‫قائمة‬ ‫ستظهر‬ ‫عنصر‬ ‫اختيار‬ ‫وعند‬ ‫النموذج‬ ‫معاينة‬ ‫للمستخدم‬ ‫يمكن‬ ‫شجرة‬ ‫أو‬ ‫تفصيلي‬ ‫جدول‬ ‫على‬ ‫نحصل‬ objects list - objects tree ‫القائمتين‬ ‫احد‬ ‫اختيار‬ ‫عند‬ .‫جديدة‬ ‫معلومات‬ ‫كما‬ ‫نوعها‬ ‫بالعناصرحسب‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫سريعة‬ ‫وروابط‬ ‫وعددها‬ ‫النموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫العناصر‬ ‫لكل‬ ‫هرمية‬ :‫أدناه‬ ‫بالشكل‬ ‫موضح‬ ‫هو‬ IFC ‫النظامي‬ ‫التنسيق‬ ‫على‬ ‫اعتمادا‬ ‫الهندسية‬ ‫النماذج‬ ‫مع‬ ‫التعامل‬ ‫الثاني‬ ‫الجزء‬ - IFCWebserver ‫باستخدام‬ ‫اسماعيل‬ ‫سعيد‬ ‫علي‬ .‫م‬
  • 49.
    49 ‫القائمتين‬ ‫أحد‬ ‫عبر‬‫النموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫العناصر‬ ‫لجميع‬ ‫تفصيلي‬ ‫جدول‬ :08 ‫شكل‬ ‫تصدير‬ ‫تم‬ ‫الذي‬ ‫البرنامج‬ ‫اسم‬ ‫مثل‬ ‫هامة‬ ‫معلومات‬ ‫تحوي‬ ‫التي‬ IFC ‫ملف‬ ‫ضمن‬ ‫المحتواة‬ ‫المعلومات‬ ‫استعراض‬ ‫يمكن‬ ‫أو‬ .‫استخدامه‬ ‫تم‬ ‫الذي‬ IFC ‫إصدار‬ ‫أو‬ ‫الملف‬ ‫ملكية‬ ‫حقوق‬ ‫يملك‬ ‫الذي‬ ‫الشخص‬ ‫عن‬ ‫معلومات‬ ،‫منه‬ ‫الملف‬
  • 50.
    50 ‫متصفح‬ ‫ضمن‬ ‫مباشر‬‫بشكل‬ ‫الرابط‬ ‫كتابة‬ ‫خالل‬ ‫من‬ ‫بسهولة‬ ‫لها‬ ‫الوصول‬ ‫يمكن‬ ‫األوامر‬ ‫من‬ ‫العديد‬ ‫ان‬ ‫ذكره‬ ‫الجدير‬ ‫من‬ :‫التالية‬ ‫الصيغة‬ ‫باستخدام‬ ‫الدخول‬ ‫تسجيل‬ ‫بعد‬ ‫االنترنت‬ ]‫االمر‬ ‫=[اسم‬q&]‫الملف‬ ‫=[اسم‬http://ifcwebserver.org/ifc.rb?ifc_file :‫امر‬ ‫األو‬ ‫ببعض‬ ‫قائمة‬ ‫يحوي‬ ‫التالي‬ ‫الجدول‬ ‫األمر‬ ‫الشرح‬ header=q& ‫الملف‬ ‫ترويسة‬ ‫عن‬ ‫معلومات‬ ‫يحوي‬ ‫جدول‬ list_objects=q& ‫العنصر‬ ‫نوع‬ ‫حسب‬ ‫الملف‬ ‫في‬ ‫المحتواة‬ ‫العناصر‬ ‫بمختلف‬ ‫قائمة‬ ‫يحوي‬ ‫جدول‬ tree=q& IFC ‫ملفات‬ ‫لنظام‬ ‫الهرمية‬ ‫البنية‬ ‫حسب‬ ‫الملف‬ ‫لمحتوى‬ ‫هرمية‬ ‫شجرة‬ tree_model=q& )‫عناصر‬ -‫منطقة‬ - ‫طابق‬ -‫بناء‬ -‫(مشروع‬ ‫البناء‬ ‫لبنية‬ ‫هرمية‬ ‫شجرة‬ ,IFCSLAB=q& ,IFCCOLUMN=q& ,IFCBUILDING=q& ?????IFC=q& ,‫بالطة‬ ( ‫نوعها‬ ‫حسب‬ ‫العناصر‬ ‫عن‬ ‫االساسية‬ ‫المعلومات‬ ‫يحوي‬ ‫لجدول‬ ‫السريع‬ ‫الوصول‬ )‫الخ‬ , ‫بناء‬ ,‫عمود‬ :‫التالي‬ ‫الجزء‬ ‫تحوي‬ ‫الرئيسة‬ ‫الواجهة‬ ‫ان‬ ً‫ا‬‫ايض‬ ‫نالحظ‬ ‫هذه‬ ‫تحوي‬ ،ً‫ا‬‫حالي‬ .‫محددة‬ ‫بمهمات‬ ‫للقيام‬ script ‫برمجي‬ ‫نص‬ ‫شكل‬ ‫على‬ ً‫ا‬‫مع‬ ‫تجميعها‬ ‫تم‬ ‫أوامر‬ ‫بتنفيذ‬ ‫للمستخدم‬ ‫يسمح‬ ‫الذي‬ ‫طابق‬ ‫لكل‬ ‫جزئية‬ ‫ملفات‬ ،Layers ‫العناصر‬ ‫طبقات‬ ‫حسب‬ ‫جزئية‬ ‫نماذج‬ ‫على‬ ‫بالحصول‬ ‫تسمح‬ ‫خيارات‬ ‫ثالثة‬ ‫على‬ ‫القائمة‬ ‫استهالك‬ ‫تحليل‬ ‫حالة‬ ‫في‬ ً‫ال‬‫مث‬ ‫يلزم‬ ‫قد‬ ‫والذي‬ Spaces ‫للغرف‬ ‫األبعاد‬ ‫ثالثية‬ ‫االشكال‬ ‫يحوي‬ ‫جزئي‬ ‫ملف‬ ‫أو‬ ‫البناء‬ ‫في‬ .‫للمبنى‬ ‫الطاقة‬ .‫األمثلة‬ ‫لهذه‬ ‫البرمجي‬ ‫النص‬ ‫على‬ ً‫ا‬‫اعتماد‬ ‫مشابهة‬ ‫برمجية‬ ‫نصوص‬ ‫كتابة‬ ‫كيفية‬ ‫بشرح‬ ‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادمة‬ ‫األجزاء‬ ‫في‬ ‫سنقوم‬
  • 51.
    51 ‫بسيط‬ ‫بحث‬ ‫إجراء‬ .‫المعماري‬‫التصميم‬ ‫نموذج‬ ‫ضمن‬ ‫الموجودة‬ ‫باالبواب‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫بسيط‬ ‫بحث‬ ‫اجراء‬ ‫كيفية‬ ‫على‬ ‫كمثال‬ ‫كما‬ GO ‫زر‬ ‫على‬ ‫ونضغط‬ Building elements ‫قائمة‬ ‫من‬ Door ‫نختار‬ ‫ثم‬ ‫ومن‬ ‫المعماري‬ ‫التصميم‬ ‫نموذج‬ ‫نختار‬ :‫بالشكل‬ ‫موضح‬ ‫هو‬ Column, Slab, ‫طوابق‬ ,‫نوافذ‬ ,‫بالطات‬ , ‫(اعمدة‬ ‫نفسه‬ ‫الوقت‬ ‫في‬ ‫عناصر‬ ‫انواع‬ ‫عدة‬ ‫اختيار‬ ‫يمكن‬ ‫انه‬ ‫مالحظة‬ ‫مع‬ ‫سنكتفي‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ .‫العناصر‬ ‫بين‬ ‫العالقات‬ ‫عن‬ ‫االستعالم‬ ً‫ا‬‫ايض‬ ‫يمكن‬ ‫كما‬ )Windows, Building Storey .‫فقط‬ ‫االبواب‬ ‫بجميع‬ ‫قائمة‬ ‫على‬ ‫للحصول‬ ‫البسيط‬ ‫بالمثال‬ ‫مثال‬ .‫فقط‬ ‫الفالتر‬ ‫هذه‬ ‫شروط‬ ‫تحقق‬ ‫التي‬ ‫العناصر‬ ‫واظهار‬ ‫العناصر‬ ‫على‬ ‫تطبيقها‬ ‫يتم‬ ‫فالتر‬ ‫بتعريف‬ ‫يسمح‬ ‫األسفل‬ ‫القسم‬ ‫الجدول‬ ‫في‬ ‫بظهورها‬ ‫نرغب‬ ‫التي‬ ‫المعلومات‬ ‫باختيار‬ ً‫ا‬‫ايض‬ ‫يسمح‬ ‫كما‬ .ً‫ا‬‫معين‬ ‫حدا‬ ‫ابعادها‬ ‫تتجأوز‬ ‫التي‬ ‫األبواب‬ ‫على‬ ‫للحصول‬ ‫عليه‬ ‫بالحصول‬ ‫نرغب‬ ‫الذي‬ ‫التنسيق‬ ‫تحديد‬ ‫خالله‬ ‫من‬ ‫يمكن‬ ‫كما‬ .‫افتراضي‬ ‫بشكل‬ ‫االساسية‬ ‫المعلومات‬ ‫جميع‬ ‫ظهور‬ ‫من‬ ً‫ال‬‫بد‬ .‫هللا‬ ‫شاء‬ ‫ان‬ ‫القادمة‬ ‫االجزاء‬ ‫في‬ ‫عملية‬ ‫امثلة‬ ‫خالل‬ ‫من‬ ‫الخيارات‬ ‫هذه‬ ‫لجميع‬ ‫سنتطرق‬ .‫االستعالم‬ ‫لنتيجة‬ :‫التالية‬ ‫النتيجة‬ ‫تظهر‬ GO ‫زر‬ ‫على‬ ‫النقر‬ ‫بعد‬ GlobalId, Name, Description, Ob� : ‫لألبواب‬ ‫االساسية‬ ‫المعلومات‬ ‫يحوي‬ ‫جدول‬ ‫على‬ ‫حصلنا‬ ‫اننا‬ ‫هنا‬ ‫نالحظ‬ ‫حسب‬ jectType, ObjectPlacement, Representation, Tag, OverallHeight, OverallWidth :‫التالي‬ ‫الشكل‬ ‫يوضح‬ ‫كما‬ IFC ‫مواصفات‬ ‫ضمن‬ )Class( ‫الفئة‬ ‫هذه‬ ‫مواصفات‬
  • 52.
    52 http://ifcwebserver.org/onfly_doc.rb?schema=IFC2X3_TC1&class=IFCDOOR ‫مجموعات‬ ‫خالل‬ ‫من‬‫تعريفها‬ ‫يتم‬ ‫التي‬ ‫الخصائص‬ ‫بقية‬ ‫أو‬ Inverse attributes ‫العكسية‬ ‫العالقات‬ ‫على‬ ‫نحصل‬ ‫ولم‬ ‫خالل‬ ‫من‬ ‫باألبواب‬ ‫المتعلقة‬ ‫الخصائص‬ ‫بقية‬ ‫على‬ ‫الحصول‬ ‫لكيفية‬ ً‫ال‬‫مثا‬ ‫سنرى‬ ً‫ا‬‫الحق‬ .Property Sets ‫الخصائص‬ .‫االفتراضية‬ ‫الواجهة‬ ‫من‬ ً‫ال‬‫بد‬ BIM Reporter ‫االستخدام‬ ‫واجهة‬ ‫تصميم‬ ‫استخدام‬ BIM Reporter ‫خالل‬ ‫من‬ ‫تقارير‬ ‫انشاء‬ ‫الرابط‬ ‫خالل‬ ‫من‬ ‫بها‬ ‫المرتبطة‬ ‫والخصائص‬ ‫بالعناصر‬ ‫جدولية‬ ‫تقارير‬ ‫على‬ ‫للحصول‬ ‫المبسط‬ ‫للتصميم‬ ‫االنتقال‬ ‫يتم‬ http://ifcwebserver.org/reporter ‫بحيث‬ Select IFC classes ‫القائمة‬ ‫تحديث‬ ‫سيتم‬ ‫الهندسية‬ ‫النماذج‬ ‫احد‬ ‫باختيار‬ ‫المستخدم‬ ‫يقوم‬ ‫عندما‬ ‫الحالة‬ ‫هذه‬ ‫في‬ ‫االبواب‬ ً‫ال‬‫مث‬ ‫ولتكن‬ ‫الفئات‬ ‫احد‬ ‫اختيار‬ ‫وعند‬ .‫فئة‬ ‫كل‬ ‫من‬ ‫النسخ‬ ‫وعدد‬ ‫النموذج‬ ‫ضمن‬ ً‫ال‬‫فع‬ ‫الموجودة‬ ‫الفئات‬ ‫فقط‬ ‫تحوي‬ ‫قائمة‬ ً‫ا‬‫وأيض‬ ‫والعكسية‬ ‫االساسية‬ ‫الخصائص‬ ‫بجميع‬ ‫قائمة‬ ‫تحوي‬ ‫بحيث‬ Add report field ‫القائمة‬ ‫تحديث‬ ‫سيتم‬ Door ‫بالحصول‬ ‫نرغب‬ ‫التي‬ ‫الحقول‬ ‫اضافة‬ ‫يتم‬ .‫النموذج‬ ‫ضمن‬ ‫باالبواب‬ ‫المرتبطة‬ Property Sets ‫الصفات‬ ‫مجموعات‬ ‫باسماء‬ Filter expression ‫الحقل‬ ‫ضمن‬ ‫البيانات‬ ‫لفلترة‬ ‫شروط‬ ‫بإضافة‬ ‫نقوم‬ ‫ان‬ ‫يمكن‬ ‫كما‬ ‫عليها‬ ‫المزدوج‬ ‫النقر‬ ‫خالل‬ ‫من‬ ‫عليها‬ :‫التالية‬ ‫الحقول‬ ‫باختيار‬ ‫المثال‬ ‫هذا‬ ‫في‬ ‫قمنا‬ name, GlobalId,tag, OverallHeight, OverallWidth :‫هي‬ ‫خصائص‬ ‫مجموعات‬ ‫وثالثة‬ PSet_DoorCommon , PSet_Revit_Type_Materiales and Finishes, PSet_Revit_Type_ Diemensions :‫الشكل‬ ‫يوضح‬ ‫كما‬
  • 53.
    53 :‫التالي‬ ‫التقرير‬ ‫على‬‫للحصول‬ Run Report ‫على‬ ‫نضغط‬ ‫ثم‬ ‫ومن‬ ‫الملخص‬ BIM mod� ‫الهندسيه‬ ‫األبنية‬ ‫نماذج‬ ‫مع‬ ‫بالتعامل‬ ‫يسمح‬ ‫والذي‬ IFCWebServer ‫بمشرو ع‬ ً‫ا‬‫سريع‬ ً‫ا‬‫تعريف‬ ‫المقاله‬ ‫هذه‬ ‫قدمت‬ .‫تقارير‬ ‫أوانشاء‬ ‫استعالمات‬ ‫واجراء‬ ‫للبيانات‬ ‫الوصول‬ ‫كيفية‬ ‫عن‬ ‫امثلة‬ ‫خالل‬ ‫من‬ IFC ‫القياسيه‬ ‫الصيغه‬ ‫باستخدام‬ els ‫برمجية‬ ‫تعليمات‬ ‫بكتابة‬ ً‫ا‬‫مرور‬ ‫أوسع‬ ‫بشكل‬ ‫تقارير‬ ‫أو‬ ‫استعالمات‬ ‫اجراء‬ ‫كيفية‬ ‫شرح‬ ‫من‬ ‫به‬ ‫مابدأنا‬ ‫سنتابع‬ ‫القادمه‬ ‫األعداد‬ ‫في‬ .‫المستخدم‬ ‫رغبة‬ ‫حسب‬ ‫تقارير‬ ‫على‬ ‫الحصول‬ ‫أو‬ ‫المهمات‬ ‫بعض‬ ‫بأتمتة‬ ‫للقيام‬ ‫خاصه‬ ‫بشكل‬ ‫واستخدامها‬ IFC ‫القياسية‬ ‫الصيغة‬ ‫على‬ ‫سع‬ ‫أو‬ ‫بشكل‬ ‫لالطالع‬ ‫بيم‬ ‫مجال‬ ‫في‬ ‫يعمل‬ ‫لمن‬ ً‫ا‬‫حافز‬ ‫المقالة‬ ‫هذه‬ ‫تكون‬ ‫ان‬ ‫أرجو‬ ‫الهندسية‬ ‫التصاميم‬ ‫جودة‬ ‫تحسين‬ ‫اجل‬ ‫من‬ ‫األدوات‬ ‫من‬ ‫غيره‬ ‫أو‬ IFCWebSrever ‫موقع‬ ‫استخدام‬ ‫وربما‬ ‫مشاريعه‬ ‫في‬ ‫حقيقي‬ .‫الهندسية‬ ‫المشاريع‬ ‫في‬ ‫المشترك‬ ‫العمل‬ ‫مستوى‬ ‫ورفع‬ :‫منقحة‬ ‫نسخة‬ ‫أخر‬ ‫لقراءة‬ ‫التالي‬ ‫الرابط‬ ‫استخدام‬ ‫الرجاء‬ ,‫واآلخر‬ ‫الحين‬ ‫بين‬ ‫األخطاء‬ ‫من‬ ‫وتنقيحها‬ ‫المقالة‬ ‫هذه‬ ‫تحديث‬ ‫مالحظة:يتم‬ https://docs.google.com/document/d/1e8TcCUmmWSiVlZGXhRivM1L-_i-Hfv2D-cnL- nOX_NvI/edit?pref=2&pli=1 ali.syria.germany@gmail.com ‎‫ل‬‫االيمي‬ ‫علي‬ ‫المهندس‬ ‫مع‬ ‫للتواصل‬‎
  • 54.
    BIM MANAGER 54 PhD, Prof.,Director of Technology Futures Institute & CCIR, Teesside University,)1 Middlesbrough, UK. Email: N.N.Dawood@tees.ac.uk ‫سبسبي‬ ‫يثرب‬ ‫م‬ ‫و‬ ‫الجنتيلي‬ ‫مروة‬ ‫م‬ ‫ترجمة‬ : )‫(الملخص‬ ‫العامة‬ ‫الفكرة‬ ‫عملية‬ ‫فترة‬ ‫طوال‬ ‫الكاملة‬ ‫بالمعلومات‬ ‫االحاطة‬ ‫يتيح‬ ‫الذي‬ »‫النووي‬ ‫الحمض‬ ‫مشروع‬ « ‫على‬ ‫الضوء‬ ‫البحث‬ ‫هذا‬ ‫يلقي‬ ‫الخلوي‬ ‫البشري‬ »‫النووي‬ ‫«الحمض‬ ‫مبدأ‬ ‫يستخدم‬ ‫البحث‬ ‫هذا‬ ‫يتناوله‬ ‫الذي‬ »‫النووي‬ ‫الحمض‬ ‫مشروع‬ « ‫مفهوم‬ ‫إن‬ .‫التشييد‬ ‫دورة‬ ‫مدى‬ ‫على‬ ‫الوراثية‬ ‫المعلومات‬ ‫يحمل‬ ‫البشري‬ ‫النووي‬ ‫الحمض‬ ‫،فان‬ ‫العلمية‬ ‫الدراسات‬ ‫خالل‬ ‫من‬ ‫نعلم‬ ‫فكما‬ .‫الصبغي‬ ‫أو‬ ‫ما‬ ‫لشخص‬ ‫والمميزة‬ ‫األساسية‬ ‫السمات‬ ‫جميع‬ ‫بتشفير‬ ‫النووي‬ ‫الحمض‬ ‫يقوم‬ ‫حيث‬ .‫الحية‬ ‫الكائنات‬ ‫وجميع‬ ‫اإلنسان‬ ‫حياة‬ ‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫وفي‬ ‫عام‬ ‫بشكل‬ ‫الحياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬ ‫لتطوير‬ ‫المبدأ‬ ‫هذا‬ ‫اعتماد‬ ‫تم‬ ‫فقد‬ ‫لذلك‬ . ‫ما‬ ‫لشيء‬ .‫خاص‬ ‫بشكل‬ ‫قطر‬ ‫دولة‬ ‫في‬ ‫وتطور‬ ‫امتالك‬ ‫لطبيعة‬ ‫نظرا‬ ‫مستحيلة‬ ‫تكون‬ ‫تكاد‬ ‫بل‬ ،‫فحسب‬ ‫صعبة‬ ‫ليست‬ ‫البناء‬ ‫معلومات‬ ‫خصائص‬ ‫تشفيرجميع‬ ‫عملية‬ ‫إن‬ ‫في‬ ‫جهدي‬ ‫بذلت‬ ‫فقد‬ ،‫ذلك‬ ‫ومع‬ .‫والعمليات‬ ‫المعلومات‬ ‫في‬ ‫المعاييرالمتبعة‬ ‫توحيد‬ ‫الى‬ ‫االفتقار‬ ‫الى‬ ‫باالضافة‬ ، ‫المشاريع‬ WLC, Whole Lifecycle( ‫برمتها‬ ‫البناء‬ ‫حياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬ ‫لتشفير‬ ‫واليات‬ ‫إطار‬ ‫لوضع‬ ‫البحث‬ ‫هذه‬ .‫المشروع‬ ‫من‬ ‫المبكرة‬ ‫المراحل‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫على‬ ً‫ا‬‫مرتكز‬ )Information Flow ‫العمليات‬ ,CAD ,‫الحياة‬ ‫دورة‬ ‫طوال‬ ‫المعلومات‬ ,‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ,‫النووي‬ ‫الحمض‬ ‫مشروع‬ :‫االسترشادية‬ ‫الكلمات‬ .‫السياسة‬ ٬ ‫الفكرة‬ :‫البناء‬ ‫عمليات‬ ‫فترة‬ ‫طوال‬ ‫المعلومات‬ ‫تدفق‬ ‫إلى‬ ‫عملية‬ ‫من‬ ‫المعلومات‬ ‫من‬ ‫ومتواصل‬ ‫سلس‬ ،‫ثابت‬ ‫تدفق‬ ‫بأنها‬ ‫البناء‬ ‫معلومات‬ ‫حياة‬ ‫دورة‬ ‫تعريف‬ ‫يتم‬ ‫البحث‬ ‫هذا‬ ‫في‬ ‫وتقليل‬ ‫قيمة‬ ‫بإضافة‬ ‫يقوم‬ ، ‫الوقت‬ ‫نفس‬ ‫في‬ ‫وكذلك‬ .‫عملية‬ ‫لكل‬ ‫للمعلومات‬ ‫تصحيح‬ ‫أو‬ ‫إنشاء‬ ‫إعادة‬ ‫إلى‬ ‫الحاجة‬ ‫دون‬ ‫أخرى‬ ‫المعلومات‬ ‫بعض‬ ‫فقدان‬ ‫إلى‬ ‫تشير‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫الحالية‬ ‫الممارسات‬ ‫االنشاء.ان‬ ‫عمليات‬ ‫خالل‬ ‫المعلومات‬ ‫من‬ ‫الفائض‬ ‫حياة‬ ‫طوال‬ ‫معلومات‬ ‫تدفق‬ ‫فكرة‬ ‫من‬ ‫االساسي‬ ‫الهدف‬ ‫فان‬ ‫لذلك‬ .‫آخرى‬ ‫إلى‬ ‫عملية‬ ‫من‬ ‫انتقاله‬ ‫و‬ ‫المشروع‬ ‫تطور‬ ‫خالل‬ ‫المعلومات‬ ‫إلى‬ ‫قيمة‬ ‫وإضافة‬ ‫اإلستخدام‬ ‫إعادة‬ ‫خالل‬ ‫من‬ ‫الكفاءة‬ ‫واكتساب‬ ،‫الصفر‬ ‫إلى‬ ‫المعلومات‬ ‫فقدان‬ ‫تقليل‬ ‫هو‬ ‫المشروع‬ .‫أخرى‬ ‫إلى‬ ‫مرحلة‬ ‫من‬ ‫للمعماريين‬ ‫الملكي‬ ‫المعهد‬ ‫على‬ ‫بناءا‬ ‫التشييد‬ ‫عمليات‬ ‫في‬ ‫المعلومات‬ ‫قيمة‬ ‫تمثيل‬ ‫يتم‬ ‫حيث‬ ،‫جيدا‬ ‫ذلك‬ 1 ‫الشكل‬ ‫يوضح‬ ‫لنقص‬ ‫نتيجة‬ ‫المعلومات‬ ‫قيمة‬ ‫في‬ ‫انخفاض‬ ‫يحدث‬ ‫حيث‬ ،‫أخرى‬ ‫إلى‬ ‫عملية‬ ‫من‬ ‫المشروع‬ ‫انتقال‬ ‫,خالل‬ RIBA ‫البريطانيين‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫بنمذجة‬ ‫المدعوم‬ ‫الكامل‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬ ‫تدفق‬ ”‫للمشروع‬ ‫النووي‬ ‫“الحمض‬ ‫مفهوم‬ :‫القطرية‬ ‫اإلنشاءات‬ ‫صناعة‬ ‫داود‬ ‫نشوان‬ ‫د‬
  • 55.
    55 ‫تقليل‬ ‫هو‬ ‫األساسي‬‫الهدف‬ ‫فإن‬ ،1 ‫الشكل‬ ‫في‬ ‫مبين‬ ‫هو‬ ‫وكما‬ .‫تدعمها‬ ‫التي‬ ‫والمعايير‬ ‫عملية‬ ‫لكل‬ ‫الالزمة‬ ‫المعلومات‬ ‫فهم‬ ‫في‬ ‫المعرفة‬ ‫قيمة‬ ‫إلضافة‬ ‫السابقة‬ ‫العملية‬ ‫من‬ ‫الناتجة‬ ‫المعلومات‬ ‫من‬ ‫الحالية‬ ‫العملية‬ ‫في‬ ‫الكاملة‬ ‫واالستفادة‬ ،‫الصفر‬ ‫إلى‬ ‫المعلومات‬ ‫هذه‬ ‫من‬ ‫الفاقد‬ ‫العمليات‬ ‫بجميع‬ ‫المتعلقة‬ ‫والمفاهيم‬ ‫المعلومات‬ ‫تشفير‬ ‫يجب‬ ،‫ذلك‬ ‫تحقيق‬ ‫أجل‬ ‫ومن‬ .)1 ‫الشكل‬ ‫في‬ ‫األحمر‬ ‫(المنحنى‬ ‫المقبلة‬ ‫للعملية‬ ‫المعلومات‬ ‫تدفق‬ ‫في‬ ‫الكفاءة‬ ‫عدم‬ ‫من‬ ‫للحد‬ »‫النووي‬ ‫الحمض‬ »‫مفهوم‬ ‫من‬ ‫تعلمه‬ ‫يمكن‬ ‫ما‬ ‫وهذا‬ ،‫المشروع‬ ‫من‬ ‫األولى‬ ‫المرحلة‬ ‫خالل‬ .‫المشروع‬ ‫حياة‬ ‫دورة‬ ‫عبر‬ ‫البناء‬ ‫مشروع‬ ‫في‬ ‫العمل‬ ‫مراحل‬ ‫بين‬ ‫االنتقال‬ ‫اثناء‬ ‫فقدها‬ ‫يتم‬ ‫المعلومات‬ ‫قيمة‬ ،)1( ‫رقم‬ ‫شكل‬ ‫تحتاجها‬ ‫التي‬ ‫الرئيسية‬ ‫العمليات‬ ‫إن‬ . RIBA ‫ال‬ ‫مراحل‬ ‫على‬ ً‫ا‬‫بناء‬ ‫المشاريع‬ ‫انشاء‬ ‫تطور‬ ‫مفهوم‬ ‫يوضح‬ 2 ‫الشكل‬ ،1 ‫الشكل‬ ‫لدعم‬ :‫كالتالي‬ ‫هي‬ ‫االعتبار‬ ‫بعين‬ ‫أخذها‬ ‫يجب‬ ‫التي‬ ‫و‬ ‫الكاملة‬ ‫المعلومات‬ ‫حياة‬ ‫دورة‬ ‫أن‬ ‫ويمكن‬ .‫مستخدميها‬ ‫قبل‬ ‫من‬ ‫االشغال‬ ‫الى‬ ‫األولية‬ ‫الفكرة‬ ‫مرحلة‬ ‫من‬ ‫البناء‬ ‫كيان‬ ‫إنشاء‬ ‫يشمل‬ ‫وهذا‬ ،‫اإلنتاج‬ / ‫التصميم‬ / ‫البداية‬ )‫أ‬ .‫والتكليف‬ ‫البناء‬ , ‫المناقصة‬ ،‫المعلومات‬ ‫إنتاج‬ ،‫التصميم‬ ،‫البداية‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫جدول‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫معينة‬ ‫فترة‬ ‫خالل‬ ‫البناء‬ ‫كيان‬ ‫خدمة‬ ‫و‬ ‫صيانة‬ ‫يشمل‬ ‫وهذا‬ .‫/الصيانة‬ ‫االستخدام‬ )‫ب‬ .‫والصيانة‬ ،‫المناقصات‬ ،‫المواصفات‬ ‫المعلومات،المناقصات‬ ‫إنتاج‬ ،‫التصميم‬ ،‫االستهالل‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ ،‫التكلفه‬ ‫إعادة‬ / ‫التعديل‬ / ‫الترميم‬ )‫ج‬ ‫والتكليف‬ ‫،البناء‬ .‫والهدم‬ ‫الوثائق،المناقصات‬ ‫على‬ ‫المشروع‬ ‫مراحل‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫الهدم‬ / ‫التشغيل‬ ‫وقف‬ )‫د‬
  • 56.
    56 ‫المعلومات‬ ‫تدفق‬ ‫لدورة‬‫الكلي‬ ‫المفهوم‬ ‫يوضح‬ )2(‫الشكل‬ ‫خالل‬ ‫من‬ ‫بيانيا‬ ‫الممثلة‬ ‫القواعد‬ ‫مجموعة‬ ‫تشكل‬ ‫التي‬ ‫و‬ ‫المبنى‬ ‫حياة‬ ‫مدار‬ ‫على‬ ‫المعلومات‬ ‫تدفق‬ ‫في‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫ساعدت‬ , ‫التصميم‬ ‫مرحلة‬ ‫من‬ ‫ابتداءا‬ ‫متواصل‬ ‫و‬ ‫سلس‬ ‫بشكل‬ ‫المعلومات‬ ‫باستخدام‬ ‫تسمح‬ ‫قد‬ ‫القواعد‬ ‫هذه‬ .‫كتابتها‬ ‫عبر‬ ‫أو‬ ‫العملية‬ ‫الخرائط‬ .‫المعلومات‬ ‫لتقنية‬ ‫التحتية‬ ‫البنية‬ ‫تشكل‬ ‫التي‬ ‫العمل‬ ‫سياسات‬ ‫تعكس‬ ‫فهي‬ ‫بذلك‬ ‫و‬ ,‫المرافق‬ ‫ادارة‬ ‫مرحلة‬ ‫حتى‬ ‫و‬ ‫البناء‬ ‫بمرحلة‬ ‫مرورا‬ ”‫البناء‬ ‫معلومات‬ ‫دورة‬ “ ‫تعرف‬ ‫التي‬ ‫و‬ ‫السابقة‬ ‫العلمية‬ ‫الدراسات‬ ‫معظم‬ ‫مع‬ ‫يتفق‬ ‫قد‬ ‫البناء‬ ‫معلومات‬ ‫لنمذجة‬ ‫المسبق‬ ‫التعريف‬ ‫هذا‬ ‫حتى‬ ‫و‬ ‫البناء‬ ‫تصميم‬ ‫مرحلة‬ ‫بداية‬ ‫المشروع‬ ‫من‬ ‫مبكرة‬ ‫مراحل‬ ‫في‬ ‫البناء‬ ‫مشروع‬ ‫معلومات‬ ‫لكافة‬ ‫تنظيم‬ ‫و‬ ‫تنسيق‬ ,‫دمج‬ ”‫أنها‬ ‫على‬ .‫أيضا‬ ‫هدمه‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫و‬ ‫تشغيله‬ ‫يحاول‬ ً‫ا‬‫أيض‬ ‫وإنما‬ ‫واإلنشاء‬ ‫التصميم‬ ‫عمليات‬ ‫مع‬ ‫فقط‬ ‫يتناسق‬ ‫أو‬ ‫يتكامل‬ ‫ال‬ ‫المشروع‬ ‫حياة‬ ‫خالل‬ ‫المعلومات‬ ‫تدفق‬ ‫بأن‬ ‫يثبت‬ ‫البحث‬ ‫هذا‬ .‫المقبلة‬ ‫المرحلة‬ ‫إلى‬ RIBA ‫مراحل‬ ‫من‬ ‫معينة‬ ‫مرحلة‬ ‫في‬ ‫المتولدة‬ ‫المعرفة‬ / ‫المعلومات‬ ‫من‬ ‫القصوى‬ ‫االستفادة‬ ‫له‬ ،‫الحاالت‬ ‫بعض‬ ‫في‬ ،‫السابقة‬ ‫المراحل‬ ‫في‬ ‫إنشاؤها‬ ‫تم‬ ‫التي‬ ‫المعلومات‬ ‫أن‬ ‫هو‬ ‫البناء‬ ‫مشروع‬ ‫تطوير‬ ‫مراحل‬ ‫مع‬ ‫القضايا‬ ‫من‬ ‫واحدة‬ )‫مترابطة‬ ‫وغير‬ ‫واضحة‬ ‫غير‬ ‫الصياغة‬ ‫الالحقة.(هذه‬ ‫للمرحلة‬ ‫لنجاح‬ ‫مهمة‬ ‫قيمة‬ ‫من‬ ‫مدعومة‬ ‫كاملة‬ ‫حياة‬ ‫لدورة‬ ‫المعلومات‬ ‫تدفق‬ ‫يتيح‬ ‫الذي‬ ‫اإلطار‬ ‫ومناقشة‬ ‫تقديم‬ ‫هو‬ ‫البحث‬ ‫هذا‬ ‫من‬ ‫الهدف‬ ‫فإن‬ ،‫ماسبق‬ ‫على‬ ‫بناء‬ ‫وتعتمد‬ ‫واحد‬ ‫وقت‬ ‫في‬ ‫هذه‬ ‫تطوير‬ ‫يتم‬ .‫والناس‬ ‫والسياسة‬ ‫العمليات‬ ‫و‬ ‫التكنولوجيا‬ :‫هي‬ ‫ركائز‬ ‫أربعة‬ ‫من‬ ‫اإلطار‬ ‫هذا‬ ‫ويتكون‬ .BIM .‫الركائز‬ ‫هذه‬ ‫من‬ ‫كل‬ ‫في‬ ‫المضمنة‬ ‫العمليات‬ ‫أن‬ 2 ‫الشكل‬ ‫ويبين‬ .‫البعض‬ ‫بعضها‬ ‫على‬ ‫كبير‬ ‫حد‬ ‫إلى‬ ‫األركان‬ ‫هذه‬ The technology pillar ‫التكنولوجيا‬ ‫ركيزة‬ ‫وتكنولوجيا‬ ‫اإلدارة‬ ‫تكنولوجيا‬ ،‫التحليل‬ ‫تكنولوجيا‬ ،‫التصميم‬ ‫تكنولوجيا‬ :‫مثال‬ ‫لوظائفها‬ ‫وفقا‬ ،BIM ‫لتكنولوجيا‬ ‫تصنيف‬ ‫تتضمن‬ ‫ومتطلبات‬ ‫المناسبة‬ BIM ‫لتقنيات‬ BIM ‫مخرجات‬ ‫ربط‬ ‫في‬ ‫تساعد‬ ‫أن‬ ‫ينبغي‬ ‫المشروع‬ ‫عمليات‬ ‫على‬ ‫التكنولوجيا‬ ‫تعيين‬ .‫العرض‬ :‫التقنيات‬ ‫تشمل‬ ‫أن‬ ‫ويمكن‬ .‫البيني‬ ‫التشغيل‬ .‫والعرض‬ ‫وإدارة‬ ‫تحليل‬ ،‫برمجة‬ ،‫تصميم‬ ‫تتضمن‬ :‫الالزمة‬ ‫المفصلة‬ ‫الوظائف‬ ‫تحديد‬ • .‫المتداخل‬ ‫التشغيل‬ / ‫البيانات‬ ‫تبادل‬ ‫لتمكين‬ ‫للتكنولوجيا‬ ‫بياني‬ ‫رسم‬ ‫وإنشاء‬ ‫محددة‬ ‫وظائف‬ ‫لتحقيق‬ ‫المتاحة‬ ‫األدوات‬ ‫تحديد‬ • .‫الوظائف‬ ‫لكل‬ ‫النمذجة‬ ‫تعليمات‬ ،‫النموذج‬ ‫تقاسم‬ ‫وقواعد‬ ،‫المتعاون‬ ‫خادم‬ ‫إعداد‬ ‫حول‬ ‫مفصلة‬ ‫إرشادات‬ ‫يتضمن‬ ‫نظام‬ ‫إنشاء‬ • ‫المستمر‬ ‫والتقييم‬ ‫التدريب‬ ‫توفير‬ •
  • 57.
    57 :BIM ‫على‬ ‫باالرتكاز‬‫المتحده‬ ‫المملكة‬ ‫في‬ WLC ‫فكرة‬ ‫تبني‬ -2 THE UK CASE OF ADOPTION WLC UNDERPINNED BY BIM ‫قطاع‬ ‫أداء‬ ‫لتحسين‬ BIM ‫وسياسات‬ ‫الكاملة‬ ‫الحياة‬ ‫لدورة‬ ‫المعلومات‬ ‫تدفق‬ ‫استراتيجيات‬ ‫وضع‬ ‫في‬ ‫نشطة‬ ‫تعتبر‬ ‫المتحدة‬ ‫المملكة‬ ‫ضرورة‬ ‫على‬ ‫شددت‬ ‫التي‬ ”‫الحكومة‬ ‫بناء‬ ‫“استراتيجية‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬ ‫الوزراء‬ ‫مجلس‬ ‫مكتب‬ ‫نشر‬ ،2011 ‫مايو‬ ‫في‬ .‫البناء‬ ‫“الحكومة‬ ‫أن‬ ‫أيضا‬ ‫االستراتيجية‬ ‫نصت‬ .BIM ‫خالل‬ ‫من‬ ‫تعاوني‬ ‫بشكل‬ ‫للعمل‬ ‫التوريد‬ ‫سلسلة‬ ‫أعضاء‬ ‫جميع‬ ‫لتمكين‬ ‫معايير‬ ‫وضع‬ ‫أدنى‬ ‫كحد‬ )‫الكترونيا‬ ‫تتم‬ ‫التى‬ ‫والبيانات‬ ‫والوثائق‬ ‫للمشاريع‬ ‫المعلومات‬ ‫و‬ ‫(األصول‬ 3D BIM ‫مع‬ ‫الكامل‬ ‫التعاون‬ ‫تطلب‬ ‫سوف‬ .2016 ‫عام‬ ‫بحلول‬ :‫منها‬ ‫البعض‬ ‫تحقق‬ ‫عناصرقد‬ 7 ‫على‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫في‬ ‫البريطانية‬ ‫الحكومة‬ ‫استراتيجية‬ ‫وتقوم‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫باستخدام‬ ‫الموجودات‬ ‫تسليم‬ / ‫الرأسماليه‬ ‫لمرحلة‬ ‫المعلومات‬ ‫إلدارة‬ ‫مواصفات‬ PAS 1192-2: 2013 )2 ‫الشكل‬ ‫(انظر‬ ‫معلومات‬ ‫نمذجة‬ ‫استخدام‬ ‫خالل‬ ‫من‬ ‫لألصول‬ ‫التشغيليه‬ ‫المرحلة‬ ‫فى‬ ‫المعلومات‬ ‫إلدارة‬ ‫مواصفات‬ PAS 1192-3: 2014 .‫البناء‬ CO� ‫باستخدام‬ ‫العمل‬ ‫ألرباب‬ ‫المعلومات‬ ‫تبادل‬ ‫بمتطلبات‬ ‫الوفاء‬ :4 ‫الجزء‬ .‫المعلومات‬ ‫من‬ ‫التعاوني‬ ‫اإلنتاج‬ BS 1192-44 ‫الممارس‬ ‫قانون‬ -bie )BIM( ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫بروتوكول‬ .BIM ‫في‬ ‫والمدرجة‬ ‫والمتضمنة‬ ‫المنشأة‬ ‫إدارة‬ ‫متطلبات‬ ‫حول‬ ‫هو‬ ‫هذا‬ GSL (Government Soft Landing( .Digital Plan of Work. ‫للعمل‬ ‫الرقمية‬ ‫الخطة‬ Classification.‫التصنيف‬ ‫“الحمض‬ ‫مشروع‬ ‫مفهوم‬ ‫تجسيد‬ ‫على‬ ‫القدرة‬ ‫ولديه‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬BIM ‫ال‬ ‫استراتيجية‬ ‫في‬ WLC‫ل‬ ‫الرئيسي‬ ‫العنصر‬ ‫ان‬ ‫أيضا‬ ‫عرضت‬ ‫التي‬ )Employer Information Requirements )EIR‫عمل‬ ‫صاحب‬ ‫معلومات‬ ‫متطلبات‬ ‫هو‬ ”‫النووي‬ 4 ‫الشكل‬ ‫انظر‬ ،PAS 1192: 2 ‫في‬
  • 58.
    58 )PAS 1192-2 (BSI,2013 ‫ل‬ ‫طبقا‬ ‫المبنى‬ ‫بيانات‬ ‫دورة‬ ‫تسليم‬ ‫طريقة‬ )3( ‫رقم‬ ‫الشكل‬ ‫فإنها‬ ،‫ذلك‬ ‫ومع‬ .‫قطر‬ ‫مثل‬ ‫أخرى‬ ‫دول‬ ‫إلى‬ ‫ترجمتها‬ ‫يمكن‬ ‫ال‬ ‫والتي‬ ‫المتحدة‬ ‫المملكة‬ ‫في‬ ‫البناء‬ ‫مفردات‬ ‫معظم‬ ‫تستخدم‬ EIR .‫وتنسيقها‬ ‫المعلومات‬ ‫تنظيم‬ ‫بها‬ ‫يتم‬ ‫التي‬ ‫والطريقة‬ ‫المشاريع‬ ‫خصائص‬ ‫لتحديد‬ ‫ممتازة‬ ‫بداية‬ ‫تشكل‬ ‫تحديد‬ ‫تم‬ ‫فقد‬ ، Hafiz et al( 2015 ‫عام‬ ‫وآخرون‬ ‫حافظ‬ ‫مقال‬ ‫في‬ ‫جزئيا‬ ‫وذكرت‬ ‫المؤلف‬ ‫قبل‬ ‫من‬ ‫أجريت‬ ‫دراسة‬ ‫في‬ :‫هي‬ ‫الثغرات‬ ‫هذه‬ . ‫قطر‬ ‫في‬ ‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫المطور‬ EIR ‫المتحدة‬ ‫المملكة‬ ‫بتطبيق‬ ‫المتعلقة‬ ‫والقضايا‬ ‫الثغرات‬ ‫لوضع‬ ‫العمل‬ ‫هذا‬ ‫في‬ ‫كبير‬ ‫جهد‬ ‫الى‬ ‫حاجة‬ ‫وهناك‬ .‫البناء‬ ‫مشاريع‬ ‫في‬ WLC ‫المعلومات‬ ‫لقيمة‬ ‫والفهم‬ ‫المعرفة‬ ‫وجود‬ ‫عدم‬ ● .BIM‫و‬ WLC ‫مصطلحات‬ ‫جوانب‬ ‫لجميع‬ ‫شامل‬ ‫تعريف‬ .‫قطر‬ ‫في‬ ‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫مع‬ ‫متوافقة‬ ‫غير‬ EIR ‫في‬ ‫المستخدمة‬ ‫المصطلحات‬ ● ‫التي‬ ‫العقود‬ ‫من‬ ‫فريدة‬ ‫مجموعات‬ ‫لديها‬ ‫وقطر‬ ‫الفعلي‬ ‫الفائدة‬ ‫سعر‬ ‫على‬ ‫كبير‬ ‫تأثير‬ ‫لها‬ ‫التعاقدية‬ ‫واالستراتيجيات‬ ‫الترتيبات‬ ● .‫المتحدة‬ ‫المملكة‬ ‫عن‬ ‫تماما‬ ‫تختلف‬ .‫المجال‬ ‫هذا‬ ‫في‬ ‫مطلوب‬ ‫العمل‬ ‫من‬ ‫والمزيد‬ ‫الكفاية‬ ‫فيه‬ ‫بما‬ ‫متقدمة‬ ‫ليست‬ ‫القياسية‬ ‫العمليات‬ ● .‫والتشييد‬ ‫البناء‬ ‫صناعة‬ ‫في‬ ‫ومختلفة‬ ‫متطورة‬ ‫ليست‬ ‫تعتبر‬ ‫ووثائق‬ ‫نماذج‬ ‫من‬ ‫تتطلب‬ ‫وما‬ ‫الفكرية‬ ‫الملكية‬ ●
  • 59.
    59 )1( ‫بالجدول‬ ‫موضح‬‫هو‬ ‫كما‬ EIR‫ل‬ ‫الرئيسى‬ ‫المحتوى‬ Technical ‫التقني‬ ‫ا‬ Management ‫اإلداري‬ ‫ا‬ Commercial‫التجاري‬ 1 . ‫البرمجيات‬ ‫منصات‬ Platforms Software 22 .‫البيانات‬ ‫تبادل‬ ‫صيغ‬ Exchange Data Format 3 . ‫التنسيق‬ ordinates-Co 4 . ‫مستوى‬ ‫التفاصيل‬ of Level Detail 5 . ‫التدريب‬ Training 11 .Standards‫المعايير‬ 22 .‫والمسؤوليات‬ ‫األدوار‬ Responsibilities and Roles 3 . ‫البيانات‬ ‫وفصل‬ ‫العمل‬ ‫تخطيط‬ and work the Planning Segregation Data 4 . Security ‫األمن‬ 55 .‫الصدام‬ ‫كشف‬ ‫وعملية‬ ‫التنسيق‬ Clash and Coordination process Detection 66 .‫التعاون‬ ‫عملية‬ Process Collaboration 77 .‫و‬ ‫والسالمة‬ ‫الصحة‬ ‫نظام‬ ‫إدارة‬ ‫البناء‬ ‫تصميم‬ and Safety and Health Design Construction Management 8 . ‫للخطة‬ ‫اإلمتثال‬ Plan Compliance 99 .‫أصول‬ ‫إيصال‬ ‫استراتيجية‬ ‫المعلومات‬ for Strategy Delivery Information Asset 11.‫وتسليم‬ ‫المعلومات‬ ‫انخفاض‬ ‫المشروع‬ Data drops and project deliverables 22 .‫للعميل‬ ‫االستراتيجي‬ ‫الغرض‬ Clients Strategic Purpose 33 .‫أو‬ BIM ‫مخرجات‬ ‫تحديد‬ ‫المشروع‬ Defined BIM/Project Deliverables 44 .‫المحددة‬ BIM ‫كفاءة‬ ‫قياس‬ BIM-specific compe- tence assessment ‫القادم‬ ‫العدد‬ ‫المقال‬ ‫تكملة‬
  • 60.
    60 . ‫لألسعار‬ ‫أرتفاع‬‫و‬ ‫مشكلة‬ ‫يمثل‬ ‫مما‬ ‫الدوالر‬ ‫أمام‬ ‫الدول‬ ‫بعض‬ ‫عملة‬ ‫تنهار‬ ‫حيث‬ ‫العملة‬ ‫في‬ ‫بمشكلة‬ ‫العربية‬ ‫البالد‬ ‫تمر‬ ‫؟‬ ‫عصير‬ ‫الى‬ ‫الليمون‬ ‫تحويل‬ ‫و‬ ‫نعمة‬ ‫الى‬ ‫النقمة‬ ‫هذه‬ ‫تحويل‬ ) ‫الشخصى‬ ‫المستوي‬ ‫(على‬ ‫لنا‬ ‫يمكن‬ ‫كيف‬ ‫طريقة‬ ‫من‬ ‫بأكثر‬ ‫االمريكي‬ ‫و‬ ‫االوربي‬ ‫السوق‬ ‫في‬ ‫المنافسة‬ ‫خالل‬ ‫من‬ ‫هذا‬ ‫يمكننا‬ ‫االعمال‬ ‫اصحاب‬ ‫بين‬ ‫و‬ ‫ثابت‬ ‫غير‬ ‫عمل‬ ‫عن‬ ‫يبحث‬ ‫من‬ ‫بين‬ ‫تجمع‬ ‫مواقع‬ ‫هي‬ ‫و‬ freelancer ‫ال‬ ‫مواقع‬ ‫خالل‬ ‫من‬ * ‫تصميما‬ ‫له‬ ‫ينهي‬ ‫شخص‬ ‫عن‬ ‫يبحث‬ ‫الذي‬ ‫نظرا‬ ‫معقول‬ ‫بمبلغ‬ ‫المنافسة‬ ‫يمكنك‬ ‫و‬ ‫بالجودة‬ ‫أنت‬ ‫تتميز‬ ‫لكن‬ , ‫قليلة‬ ‫مبالغ‬ ‫يعرضون‬ ‫حيث‬ ‫غالبا‬ ‫الهنود‬ ‫هم‬ ‫منافسينك‬ ‫المحلية‬ ‫العملة‬ ‫قيمة‬ ‫النهيار‬ ‫لهذا‬ ‫المواقع‬ ‫أفضل‬ http://elance.com http://freelancer.com ‫لهذا‬ ‫تجربتين‬ ‫هنا‬ ‫ستجد‬ https://draftsman.wordpress.com/2015/01/19/samar-sobhy https://draftsman.wordpress.com/2015/01/31/samar ‫جيد‬ ‫بسعر‬ ‫منهم‬ ‫العمل‬ ‫اخذ‬ ‫محاولة‬ ‫و‬ ‫االوربية‬ ‫الشركات‬ ‫الى‬ ‫اعمال‬ ‫سابقة‬ ‫و‬ ‫عنها‬ ‫نبذة‬ ‫ارسال‬ ‫و‬ ‫شركة‬ ‫تأسيس‬ ‫خالل‬ ‫*من‬ ‫لهم‬ ‫بالنسبة‬ ‫رخيص‬ ‫و‬ ‫لك‬ )‫ا‬ً‫ْر‬‫س‬ُ‫ي‬ ِ‫ْر‬‫س‬ُ‫ع‬ْ‫ال‬ َ‫ع‬َ‫م‬ َّ‫ن‬ِ‫إ‬( ‫منحة‬ ‫محنة‬ ‫كل‬ ‫قبل‬ ‫ففي‬ , ‫هذا‬ ‫قبل‬ ‫يكسبه‬ ‫كان‬ ‫ما‬ ‫اضعاف‬ ‫أضعاف‬ ‫ربح‬ ‫و‬ ‫قبلك‬ ‫بدأ‬ ‫الكثير‬ ‫العمل‬ ‫او‬ ‫الطريق‬ ‫اثناء‬ ‫سماعها‬ ‫ليمكنك‬ ‫صوتية‬ ‫مقاالت‬ ‫الى‬ ‫المقاالت‬ ‫تحويل‬ ‫على‬ ‫نعمل‬ ‫أننا‬ ‫هو‬ ‫االخر‬ ‫االمر‬ https://www.youtube.com/channel/UCEkr8vhJ2hitwk6mpWH5coQ https://soundcloud.com/bim-arabia ‫البريد‬ ‫على‬ ‫راسلنا‬ ‫تسجيل‬ ‫او‬ ‫مراجعة‬ ‫او‬ ‫ترجمة‬ ‫او‬ ‫تصميم‬ ‫سواء‬ ‫المجلة‬ ‫فريق‬ ‫في‬ ‫المشاركة‬ ‫و‬ ‫التطوع‬ ‫يحب‬ ‫من‬ ‫االلكتروني‬ BIMARABIA@gmail.com ‫منحة‬ ‫محنة‬ ‫كل‬ ‫خلف‬ ‫سليم‬‫عمر‬
