Virtuallaşdırmaya ilkin baxış
Server Virtualization ilə tanışlıq və tətbiq sahələri
VMware vSphere 5.0
VMware virtuallaşdırmanın üstünlükləri
VMware modulları ilə tanışlıq
VMware Site Recovery Manager ümumi tanışlıq
Virtual Desktop
Seminarın məqsədi
Virtuallaşdırmayailkin baxış
Server Virtualization ilə tanışlıq və tətbiq sahələri
VMware vSphere 5.0
VMware virtuallaşdırmanın üstünlükləri
VMware modulları ilə tanışlıq
VMware Site Recovery Manager ümumi tanışlıq
Virtual Desktop haqqında
3.

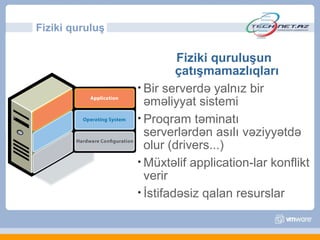

Fiziki quruluş
Fiziki quruluşun
çatışmamazlıqları
• Bir serverdə yalnız bir
əməliyyat sistemi
• Proqram təminatı
serverlərdən asılı vəziyyətdə
olur (drivers...)
• Müxtəlif application-lar konflikt
verir
• İstifadəsiz qalan resurslar
4.

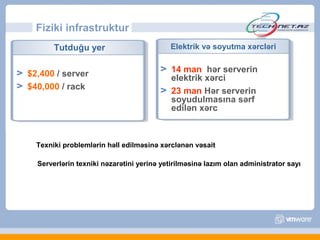

Fiziki infrastruktur
Tutduğu yer Elektrik və soyutma xərcləri
$2,400 / server 14 man hər serverin
elektrik xərci
$40,000 / rack 23 man Hər serverin
soyudulmasına sərf
edilən xərc
Texniki problemlərin həll edilməsinə xərclənən vəsait
Serverlərin texniki nəzarətini yerinə yetirilməsinə lazım olan administrator sayı
5.

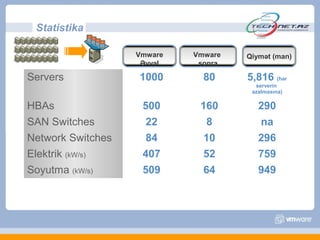

Statistika
Vmware Vmware Qiymət (man)
Əvvəl sonra
Servers 1000 80 5,816 (hər
serverin
azalmasına)
HBAs 500 160 290
SAN Switches 22 8 na
Network Switches 84 10 296
Elektrik (kW/s) 407 52 759
Soyutma (kW/s) 509 64 949
6.

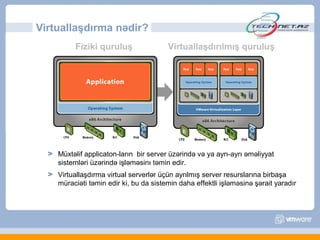

Virtuallaşdırma nədir?
Fiziki quruluş Virtuallaşdırılmış quruluş
Application
Operating System
Hardware
Müxtəlif applicaton-ların bir server üzərində və ya ayrı-ayrı əməliyyat
sistemləri üzərində işləməsinı təmin edir.
Virtuallaşdırma virtual serverlər üçün ayrılmış server resurslarına birbaşa
müraciəti təmin edir ki, bu da sistemin daha effektli işləməsinə şərait yaradır
7.

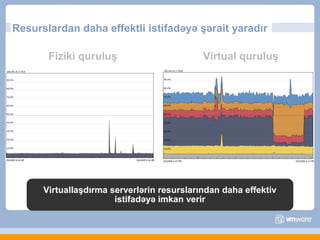

Resurslardan daha effektliistifadəyə şərait yaradır
Fiziki quruluş Virtual quruluş
Virtuallaşdırma serverlərin resurslarından daha effektiv
istifadəyə imkan verir
8.

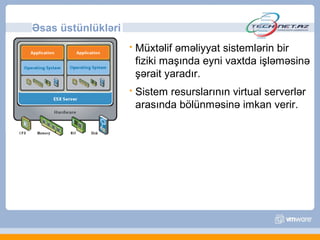

Əsas üstünlükləri
Müxtəlif əməliyyat sistemlərin bir
fiziki maşında eyni vaxtda işləməsinə
şərait yaradır.
Sistem resurslarının virtual serverlər
arasında bölünməsinə imkan verir.
9.
Əsas üstünlükləri
•Bölgü
Müxtəlif əməliyyat sistemlərin bir fiziki maşında eyni vaxtda işləməsinə
şərait yaradır.
Sistem resurslarin virtual serverlər arasında bölünməsinə imkan verir.

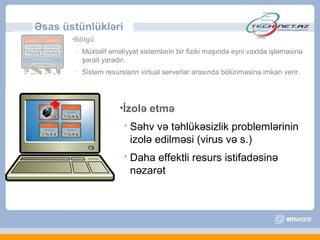

•İzolə etmə
Səhv və təhlükəsizlik problemlərinin
izolə edilməsi (virus və s.)
Daha effektli resurs istifadəsinə
nəzarət
10.
Əsas üstünlükləri
•Bölgü
Müxtəlif əməliyyat sistemlərin bir fiziki maşında eyni vaxtda işləməsinə
şərait yaradır
Sistem resurslarin virtual serverlər arasında bölünməsinə imkan verir
•İzolə etmə
Səhv və təhlükəsizlik problemlərinin izolə edilməsi (virus və s.)
Daha effektli resurs istifadəsinə nəzarət
•Paketləmə
Hər bir virtual maşın fayl şəklində saxlanıla
bilər
Virtual maşınların kopyalanması və ya
yerdəyişməsi faylların kopyalanması və
yerdəyişməsi qədər asandır.
11.

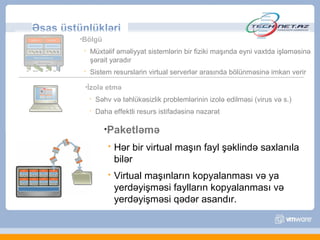

Əsas üstünlükləri
•Bölgü
Müxtəlif əməliyyat sistemlərin bir fiziki maşında eyni vaxtda işləməsinə
şərait yaradır
Sistem resurslarin virtual serverlər arasında bölünməsinə imkan verir
•İzolə etmə
Səhv və təhlükəsizlik problemlərinin izolə edilməsi (virus və s.)
Daha effektli resurs istifadəsinə nəzarət
•Paketləmə
Hər bir virtual maşın fayl şəklində saxlanıla bilər
Virtual maşınıların kopyalanması və ya yerdəyişməsi faylların
kopyalanması və yerdəyişməsi qədər asandır
•Avadanlıqdan asılılığın olmaması
Virtual maşınların asanlıqla digər oxşar
platformaya köcürülməsi və ya
kopyalanması
12.

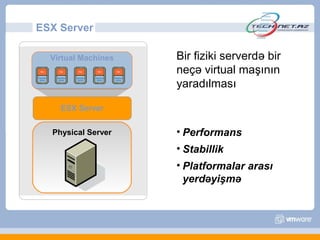

ESX Server
Virtual Machines Bir fiziki serverdə bir
neçə virtual maşının
yaradılması
ESX Server
Physical Server • Performans
• Stabillik
• Platformalar arası
yerdəyişmə
13.

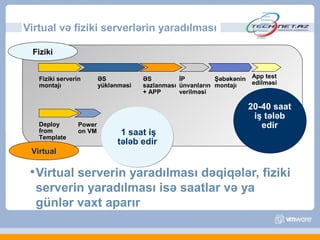

Virtual və fizikiserverlərin yaradılması
Fiziki
Fiziki serverin ƏS ƏS İP Şəbəkənin App test
montajı yüklənməsi sazlanması ünvanların montajı edilməsi
+ APP verilməsi
20-40 saat
iş tələb
Deploy Power edir
from
Template
on VM 1 saat iş
tələb edir
Virtual
• Virtual serverin yaradılması dəqiqələr, fiziki
serverin yaradılması isə saatlar və ya
günlər vaxt aparır
14.
ESX host-larla işləməqaydaıları
3i
1. Host açıldıqda lazımi Virtual
maşınların avtomatık işə
salınması
2. Admin parolların yazılması
3. Şəbəkə quruluşunun
tənzimlənməsi
4. Klient vasitəsilə qoşulma
və ya Vcenter ilə
mərkəzləşdirilmiş idarəetmə
15.

VMware
VMotion
• Virtual maşınların
keçirilmədən bir
platformadan digər
platformaya
köçürülməsi

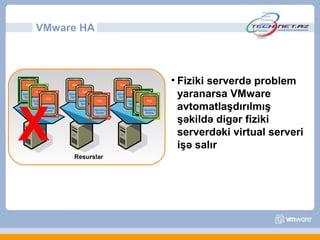

VMware HA
• Fiziki serverdə problem
yaranarsa VMware
X
avtomatlaşdırılmış
şəkildə digər fiziki
serverdəki virtual serveri
işə salır
Resurslar
18.

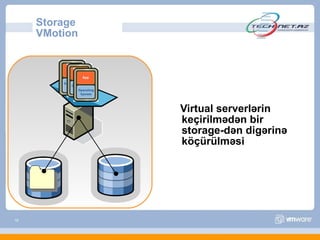

Storage
VMotion
Virtual serverlərin
keçirilmədən bir
storage-dən digərinə
köçürülməsi
18
19.

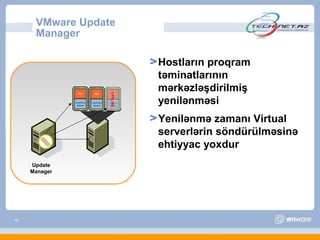

VMware Update
Manager
Hostların proqram
təminatlarının
mərkəzləşdirilmiş
OFFLINE
yenilənməsi
Yenilənmə zamanı Virtual
serverlərin söndürülməsinə
ehtiyyac yoxdur
Update
Manager
19
20.

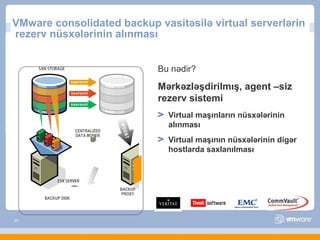

VMware consolidated backupvasitəsilə virtual serverlərin
rezerv nüsxələrinin alınması
Bu nədir?
Mərkəzləşdirilmış, agent –siz
rezerv sistemi
Virtual maşınların nüsxələrinin
alınması
CENTRALIZED
DATA MOVER
Virtual maşının nüsxələrinin digər
hostlarda saxlanılması
BACKUP
PROXY
BACKUP DISK
20
21.

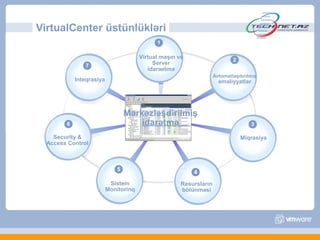

VirtualCenter üstünlükləri
1
Virtual maşın və 2
7 Server
idarəetmə
Avtomatlaşdırılmış
Inteqrasiya əməliyyatlar
Mərkəzləşdirilmiş
6 idarətmə 3
Security & Miqrasiya
Access Control
5 4
Sistem Resursların
Monitorinq bölünməsi
22.

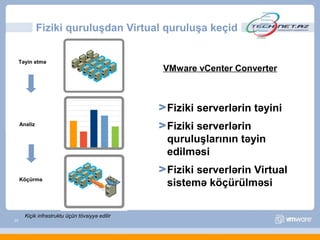

Fiziki quruluşdan Virtualquruluşa keçid
Təyin etmə
VMware vCenter Converter
Fiziki serverlərin təyini
Analiz
Fiziki serverlərin
quruluşlarının təyin
edilməsi
Fiziki serverlərin Virtual
Köçürmə
sistemə köçürülməsi
Kiçik infrastruktu üçün tövsiyyə edilir
22
23.

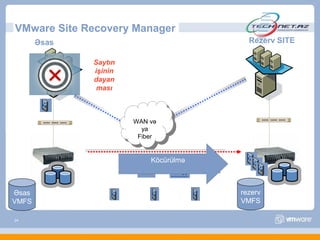

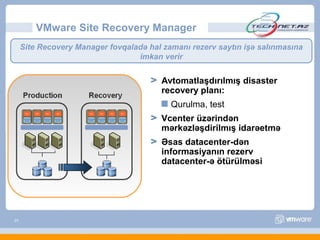

VMware Site RecoveryManager
Site Recovery Manager fovqaladə hal zamanı rezerv saytın işə salınmasına
imkan verir
Avtomatlaşdırılmış disaster
recovery planı:
Qurulma, test
Vcenter üzərindən
mərkəzləşdirilmış idarəetmə
Əsas datacenter-dən
informasiyanın rezerv
datacenter-ə ötürülməsi
23
24.
VMware Site RecoveryManager

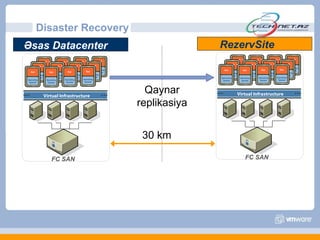

Əsas Rezerv SITE
Saytın
işinin
dayan
ması
WAN və
WAN və
ya
ya
Fiber
Fiber
Köcürülmə
Əsas rezerv
VMFS VMFS
24

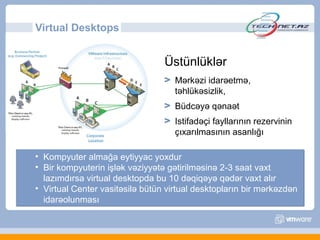

Virtual Desktops
Üstünlüklər
Mərkəzi idarəetmə,
təhlükəsizlik,
Büdcəyə qənaət
Istifadəçi fayllarının rezervinin
çıxarılmasının asanlığı
• Kompyuter almağa eytiyyac yoxdur
• Bir kompyuterin işlək vəziyyətə gətirilməsinə 2-3 saat vaxt
lazımdırsa virtual desktopda bu 10 dəqiqəyə qədər vaxt alır
• Virtual Center vasitəsilə bütün virtual desktopların bir mərkəzdən
idarəolunması
#5 Before we highlight what customers have been able to do with virtualization, let’s put some more color around the magnitude of the problem we are solving. Server sprawl – read the stats Power & cooling – read the stats Space crunch – read the stats Operating / labor cost – read the stats. SOURCE: IDC
