Story Point Guide
Scrum Master
Edward@Coupang

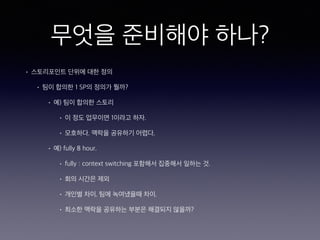

무엇을 준비해야 하나?
• 스토리포인트 단위에 대한 정의
• 팀이 합의한 1 SP의 정의가 뭘까?
• 예) 팀이 합의한 스토리
• 이 정도 업무이면 1이라고 하자.
• 모호하다. 맥락을 공유하기 어렵다.
• 예) fully 8 hour.
• fully : context switching 포함해서 집중해서 일하는 것.
• 회의 시간은 제외
• 개인별 차이. 팀에 녹여냈을때 차이.
• 최소한 맥락을 공유하는 부분은 해결되지 않을까?
• 정답은 없다!!
• 팀이 합의/동의하는 기준을 찾아야 함.
• 지속적인 관찰과 적응을 통해 팀에 맞는 기준을 찾아나가
는 것이 중요.

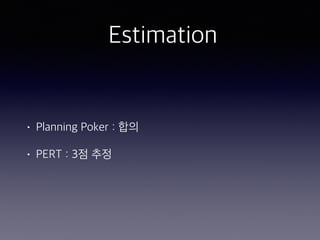

Estimation
• Planning Poker : 합의
• PERT : 3점 추정

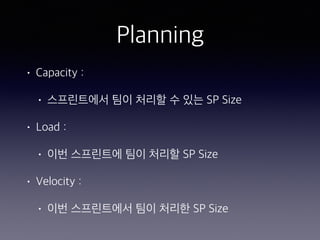

Planning
• Capacity :
• 스프린트에서 팀이 처리할 수 있는 SP Size
• Load :
• 이번 스프린트에 팀이 처리할 SP Size
• Velocity :
• 이번 스프린트에서 팀이 처리한 SP Size

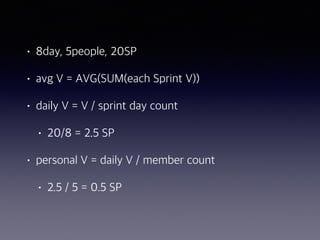

• 8day, 5people, 20SP
• avg V = AVG(SUM(each Sprint V))
• daily V = V / sprint day count
• 20/8 = 2.5 SP
• personal V = daily V / member count
• 2.5 / 5 = 0.5 SP
Measure
• why we measure?
• Predict and Limit for Planning
• How we measure?
• definition of done

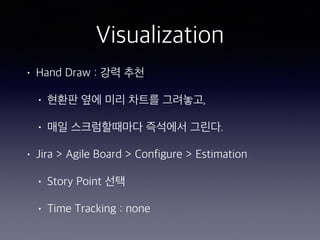

Visualization
• Hand Draw : 강력 추천
• 현환판 옆에 미리 차트를 그려놓고,
• 매일 스크럼할때마다 즉석에서 그린다.
• Jira > Agile Board > Configure > Estimation
• Story Point 선택
• Time Tracking : none
Retrospective
• Analyse Gap : Why?
• find Blocking issue
• motivation
• knowledge, expertise, competence
• objective
• Increase Accuracy
• break smaller ones.

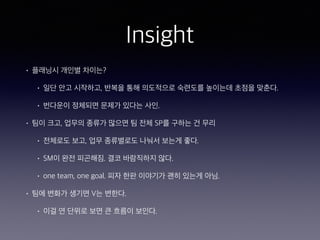

Insight
• 플래닝시 개인별 차이는?
• 일단 안고 시작하고, 반복을 통해 의도적으로 숙련도를 높이는데 초점을 맞춘다.

• 번다운이 정체되면 문제가 있다는 사인.
• 팀이 크고, 업무의 종류가 많으면 팀 전체 SP를 구하는 건 무리
• 전체로도 보고, 업무 종류별로도 나눠서 보는게 좋다.
• SM이 완전 피곤해짐. 결코 바람직하지 않다.
• one team, one goal. 피자 한판 이야기가 괜히 있는게 아님.
• 팀에 변화가 생기면 V는 변한다.
• 이걸 연 단위로 보면 큰 흐름이 보인다.
• Deep dive
• 개인별 데이타 / 페어를 하는 경우 / 업무 속성
• SUS는?
• 업무 속성이 다름. 칸반으로 빼거나, 포인트를 고정.
• 맨 처음에는 어떻게하지? 0.5
• 팀 간 비교? 절대 불가. 개인 평가? 절대 불가.
• 신뢰가 무너지면 데이타는 쓰레기임.
‘Keep Inspection and Adaptation.’

스토리포인트가이드

  • 1.
    Story Point Guide ScrumMaster Edward@Coupang
  • 2.
    무엇을 준비해야 하나? •스토리포인트 단위에 대한 정의 • 팀이 합의한 1 SP의 정의가 뭘까? • 예) 팀이 합의한 스토리 • 이 정도 업무이면 1이라고 하자. • 모호하다. 맥락을 공유하기 어렵다. • 예) fully 8 hour. • fully : context switching 포함해서 집중해서 일하는 것. • 회의 시간은 제외 • 개인별 차이. 팀에 녹여냈을때 차이. • 최소한 맥락을 공유하는 부분은 해결되지 않을까?
  • 3.
    • 정답은 없다!! •팀이 합의/동의하는 기준을 찾아야 함. • 지속적인 관찰과 적응을 통해 팀에 맞는 기준을 찾아나가 는 것이 중요.
  • 4.
    Estimation • Planning Poker: 합의 • PERT : 3점 추정
  • 5.
    Planning • Capacity : •스프린트에서 팀이 처리할 수 있는 SP Size • Load : • 이번 스프린트에 팀이 처리할 SP Size • Velocity : • 이번 스프린트에서 팀이 처리한 SP Size
  • 6.
    • 8day, 5people,20SP • avg V = AVG(SUM(each Sprint V)) • daily V = V / sprint day count • 20/8 = 2.5 SP • personal V = daily V / member count • 2.5 / 5 = 0.5 SP
  • 7.

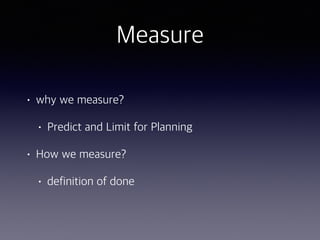

    Measure • why wemeasure? • Predict and Limit for Planning • How we measure? • definition of done
  • 8.
    Visualization • Hand Draw: 강력 추천 • 현환판 옆에 미리 차트를 그려놓고, • 매일 스크럼할때마다 즉석에서 그린다. • Jira > Agile Board > Configure > Estimation • Story Point 선택 • Time Tracking : none
  • 10.

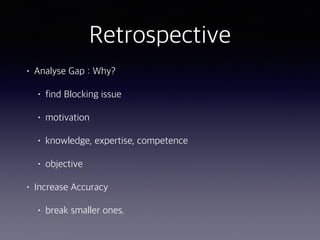

    Retrospective • Analyse Gap: Why? • find Blocking issue • motivation • knowledge, expertise, competence • objective • Increase Accuracy • break smaller ones.
  • 11.
    Insight • 플래닝시 개인별차이는? • 일단 안고 시작하고, 반복을 통해 의도적으로 숙련도를 높이는데 초점을 맞춘다. • 번다운이 정체되면 문제가 있다는 사인. • 팀이 크고, 업무의 종류가 많으면 팀 전체 SP를 구하는 건 무리 • 전체로도 보고, 업무 종류별로도 나눠서 보는게 좋다. • SM이 완전 피곤해짐. 결코 바람직하지 않다. • one team, one goal. 피자 한판 이야기가 괜히 있는게 아님. • 팀에 변화가 생기면 V는 변한다. • 이걸 연 단위로 보면 큰 흐름이 보인다.
  • 12.

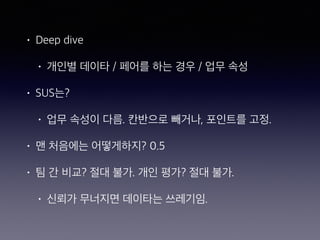

    • Deep dive •개인별 데이타 / 페어를 하는 경우 / 업무 속성 • SUS는? • 업무 속성이 다름. 칸반으로 빼거나, 포인트를 고정. • 맨 처음에는 어떻게하지? 0.5 • 팀 간 비교? 절대 불가. 개인 평가? 절대 불가. • 신뢰가 무너지면 데이타는 쓰레기임.
  • 13.
    ‘Keep Inspection andAdaptation.’
