I. WPROWADZENIE
1.ZAKŁADANE CELE I EFEKTY WARSZTATÓW A ICH
REALIZACJA
Warsztaty Urbanistyczne CHARRETTE są elementem projektu p.n. „BOCHNIANIE
WSPÓŁDECYDUJĄ – partycypacja szansą na rewitalizację miasta”, którego
pomysłodawcą i realizatorem jest Bocheńska Fundacja „Salina NOVA”. Projekt jest
współfinansowany ze środków Europejskiego Obszaru Gospodarczego (Islandia, Lichtenstein,
Norwegia) w ramach programu „Obywatele dla Demokracji”, którego operatorem jest Fundacja
im. Batorego.
Celem warsztatów jest podjęcie partnerskiej dyskusji pomiędzy wszystkimi stronami
zainteresowanymi procesem odnowy i rozwoju śródmieścia Bochni. W związku z tym
zgromadzono głównych aktorów życia społecznego i ekspertów, którzy zajmują się:
- planowaniem przestrzennym oraz administracją urbanistyczną,
- projektowaniem architektonicznym, w tym przekształceniami zespołów salinarnych
i przestrzeni publicznych,
- konserwacją zabytków,
- inżynierią komunikacji i budownictwem drogowym,
- zarządzaniem obiektami sportowymi oraz turystycznymi, a także obsługą ruchu
turystycznego,
- usługami w zakresie uzdrowiskowym i rekreacji,
- organizowaniem działalności kulturalnej,
- prowadzeniem samorządowych instytucji kultury,
- przedsiębiorczością lokalną,
- promocją samorządu.
Głos ekspertów za każdym razem konfrontowano z uwagami mieszkańców miasta, żeby:
- kierunek zmian był sformułowany w sposób jasny i czytelny dla społeczności lokalnej,
- zbudować konsensus pomiędzy osobami, które korzystają z przestrzeni miejskiej Bochni.
Oczekiwanym i zrealizowanym efektem warsztatów było natomiast wypracowanie wspólnej
wizji programowo-przestrzennej rewitalizacji śródmieścia, a także programu aktywizacji
społeczno-kulturalnej i gospodarczej, które łącznie nadałyby tej części miasta nową dynamikę
rozwoju. W związku z tym przygotowano zaprezentowaną w niniejszym raporcie
w niniejszym raporcie interdyscyplinarną i zintegrowaną koncepcję działań, która oparta jest
na projekcie flagowym „Kampusu Salinarnego” oraz szeregu projektów powiązanych.
W celu zwiększenia efektywności zarządzania procesem rewitalizacji cała koncepcja została
podzielona na trzy perspektywy: krótko-, średnio-, i długookresową, którym
w przybliżeniu odpowiadają następujące kamienie milowe: 2015 r., 2020 r. i 2030 r.
Zaproponowane podejście pozwala również na monitoring i ewaluację poszczególnych kroków,
testowanie przyjętych założeń, a także weryfikację pomysłów na każdym etapie procesu.
3.
strona 2

2. DOKUMENTYPOWIĄZANE
Koncepcja oparta jest na analizie:
- wyników Konkursu na Rewitalizację Śródmieścia Bochni, który zorganizował Urząd Miasta
Bochni,
- ustaleń dokumentu Warsztaty Future City Game „Nowe Miasto Soli - Wspólna wizja
rozwoju Centrum Bochni”. 28-29 marca 2014 roku. Raport z Realizacji, opracowanego
przez Dorotę Pomadowską i Danutę Pająk-Bener.
- raportu z mini warsztatów „Mapowanie potencjału Śródmieścia Bochni ” i ustaleń tzw.
Białej Księgi” (analiza dokumentów planistycznych, strategicznych i urbanistycznych
Gminy Miasta Bochnia), które zostały przeprowadzone w ramach projektu „Bochnianie
Współdecydują”
3. NARZĘDZIA WDRAŻANIA
Realizacja koncepcji o charakterze strategicznym służy odnowie systemu przestrzeni
publicznych. Są to działania, które będą podejmowane przez różne instytucje
i podmioty, dlatego ważną rolę będą ogrywały dokumenty koordynacyjne, które przeniosą
ustalenia kierunkowe na poziom operacyjny lub prawny.
W związku z powyższym wnioski z warsztatów mogą być podstawą do:
- opracowania szczegółowego planu działań – masterplanu,
- uszczegółowienia zapisów Lokalnego Programu Rewitalizacji Miasta Bochnia - Stare
Miasto i Osiedla na lata 2014-2020 oraz Strategii Rozwoju Gminy Miasta Bochnia
na lata 2014-2020,
- zmiany miejscowych planów zagospodarowania przestrzennego,
- ustalenia specyfikacji istotnych warunków zamówienia do przetargów na wykonanie
dokumentacji projektowych oraz studiów wykonalności dla pojedynczych projektów.
4. METODA I HARMONOGRAM PRACY
Koncepcja została przygotowana metodą warsztatową. Spotkania trwały pięć dni i były
podzielone na dwa bloki merytoryczne oraz podsumowanie.
BLOK 1 POPRAWA JAKOŚCI PRZESTRZENI PUBLICZNEJ I KOMUNIKACJI
Czas trwania: 10 i 11 stycznia 2015 r.
Temat: sposób funkcjonowania i stan układu komunikacyjnego oraz najważniejszych
przestrzeni publicznych śródmieścia.
Produkt: koncepcja zmian we wskazanych obszarach zaopatrzona w mapę drogową wdrażania
wypracowanej wizji urbanistycznej.
Przebieg:
- I Sesja ekspercka, w tym prezentacje Krzysztofa Kępy, Piotra Langera i Stanisława
Albrichta,
- II Sesja ekspercka, w tym prezentacje Krzysztofa Kępy i Piotra Langera,

4.
strona 3
- ISesja plenarna – podsumowanie złożone z prezentacji i dyskusji w formule World Café.
BLOK 2 OŻYWIENIE SPOŁECZNO-KULTURALNE I POBUDZENIE
PRZEDSIĘBIORCZOŚCI
Czas trwania: 12 i 13 stycznia 2015 r.
Temat: kondycja sektora kultury, NGO, biznesu staromiejskiego i branży turystycznej,
w szczególności w kontekście rozwoju turystyki miejskiej, historycznej i salinarnej.
Produkt: program aktywizacji społeczno-kulturalnej i gospodarczej w oparciu o model
współpracy międzysektorowej.
Przebieg:
- III Sesja ekspercka, w tym prezentacja Fundacji Napraw Sobie Miasto oraz projektowanie
usługi turystycznej metodą design thinking,
- IV Sesja ekspercka, w tym prezentacja Doroty Halberdy i Rafała Kłosowskiego,
- II Sesja plenarna – podsumowanie złożone z prezentacji i dyskusji.
PODSUMOWANIE
Czas trwania: 14 stycznia 2015 r.
Temat: znalezienie powiązań pomiędzy projektami z Bloków 1 i 2.
Produkt: mapa najważniejszych „zintegrowanych przedsięwzięć rewitalizacyjnych” śródmieścia
w odniesieniu do zagadnień przestrzennych, społecznych i ekonomicznych.
5. ZESPÓŁ MODERATORÓW
Warsztaty prowadzone były przez zespół Fundacji Napraw Sobie Miasto pod kierunkiem
Anny Karłowskiej i Pawła Jaworskiego, członków Zarządu, w ścisłej współpracy z Adamem
Piskór, Arturem Loryś i Zdzisławem Szklarzewiczem, członkami Zarządu Bocheńskiej Fundacji
„Salina Nova”.
W pracach brali udział współpracownicy i wolontariusze organizacji, absolwenci
i studencki kierunków gospodarka przestrzenna, transport, architektura i urbanistyka,
socjologia, wzornictwo: Agnieszka Majorek, Karolina Fonfara, Agata Filipowicz, Tobiasz
Nykamowicz, Agata Janko, Dominika Milata, Weronika Banik, Anna Pyziak, Kaludia Mańka,
Łukasz Harat, Jakub Adamczyk, Dariusz Mikołajczyk, Magdalena Miśkowiec, Justyna
Szałkowska, Izabela Bryńska, Anna Szudy, Monika Lipińska, Martyna Wyrwas.
Niniejszy raport został opracowany przez Annę Karłowską i Pawła Jaworskiego.
W dokumencie uwzględniono uwagi wniesione przez Bocheńską Fundację „Salina NOVA”.

5.
strona 4
6. UCZESTNICYWARSZTATÓW
Łącznie w pracach warsztatowych – sesje plenarne i eksperckie - udział wzięło ponad 200
osób, reprezentujących rozmaite instytucje i organizacje, a także – osoby prywatne –
mieszkańcy Bochni. Zaznaczyć jednak trzeba, iż nie wszyscy brali udział we wszystkich sesjach
warsztatowych. Zbiorcza lista uczestników sesji eksperckich - 60 osób przedstawia się
następująco:
L.P Imię i nazwisko L.P Imię i nazwisko
Władze miasta, radni Urzędy/jednostki/szkoły
1. Stefan Kolawiński 31. Ewa Bień
2. Robert Cerazy 32. Beata Janusz
3. Jan Balicki 33. Dariusz Gruszka
4. Marek Gruca 34. Ireneusz Sobas
5. Piotr Dziurdzia 35. Robert Hołda
6. Krzysztof Sroka 36. Jan Truś
7. Bogusław Dzwigaj 37. Sabina Kierepka
8. Marek Bryg Społecznicy/dziennikarze
Stowarzyszenia/ fundacje 38. Marta Sosin
9. Adam Piskór 39. Maciej Trela
10. Dorota Rzepka 40. Teresa Szydłowska
11. Stanisław Kobiela
HalberdaKrzysztof Zięba
41. Anna Morajko
12. Dorota Halberda 42. Jolanta Sulma
13. Rafał Kłosowski 43. Patryk Salomon
14. Mirosław Cibor 44. Tomasz Stodolny
15. Zdzisław Szklarzewicz
Mielniczek
45. Paweł Michalczyk
16. Andrzej Maywald 46. Tomasz Przybyłko
Przedsiębiorcy/wolne zawody 47. Przemysław Konieczny
17. Barbara Biernat 48. Paweł Wieciech
18. Krzysztof Zięba Woluntariusze/studenci
19. Wojciech Martyka 49.. Agnieszka Trela
20. Artur Loryś 50. Agnieszka Majorek
21. Wojciech Mielniczek 51.. Karolina Fonfara
22. Maciej Famielec 52. Agata Filipowicz
23. Grzegorz Stodolny 53. Tobiasz Nykamowicz
Projektanci/urbaniści/architekci 54.. Agata Janko
24. Stanisław Albricht 55. Dominika Milata
25. Piotr Langer 56. Weronika Banik
26. Krzysztof Kępa 57. Anna Pyziak
27. Sławomir Tront 58. Klaudia Mańka
Stanisław Lessaer28. Marcin Kozłowski 59. Łukasz Harat
29. Elżbieta Langer 60. Jakub Adamczyk
30. Zdzisław Kubala
Lista uczestników sesji eksperckich warsztatów; (źródło: materiały własne organizatora)

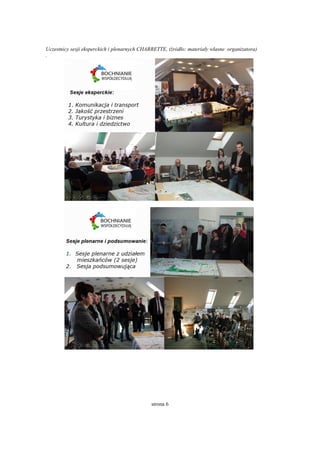

strona 6
Uczestnicy sesjieksperckich i plenarnych CHARRETTE, (źródło: materiały własne organizatora)
.
8.
strona 7
II. SPOŁECZNAWIZJA BOCHNI 2030
W trakcie warsztatów wyłoniła się następująca społeczna koncepcja przyszłości
Bochni 2030, która opiera się na harmonijnej wizji urbanistycznej i rewitalizacyjnej
całego miasta i obszaru śródmiejskiego. To dobry punkt wyjścia do kreowania strategii
marki BOCHNIA.
MIASTO BOCHNIA – WZORCOWE MIASTO KOMPAKTOWE, PRZYJAZNE DLA
PIESZEGO, Z ŻYWĄ, WARTOŚCIOWĄ PRZESTRZENIĄ PUBLICZNĄ I WYJĄTKOWĄ
KOMPOZYCJĄ HISTORYCZNEGO CENTRUM, STANOWIĄCĄ ESENCJĘ MIEJSKOŚCI
ORAZ IKONĘ MARKI KULTUROWEJ (MIASTO SOLI I SÓL MISTA), OPIERAJĄCĄ
SWOJĄ TERAŹNIEJSZOŚĆ I PRZYSZŁOŚĆ NA TRZECH PODSTAWOWYCH FILARACH:
- SILNEJ TOŻSAMOŚCI HISTORYCZNEJ I LOKALNEJ,
- KREATYWNOŚCI MIESZKAŃCÓW I PRZEDSIĘBIORCÓW,
- WSPÓŁPRACY I DIALOGU.
ŚRÓDMIEŚCIE BOCHNI - WYJĄTKOWA DZIELNICA W SKALI REGIONU I KRAJU,
BĘDĄCA RDZENIEM MARKI KULTUROWEJ MIASTA (SOLĄ MIASTA),
WSPÓŁTWORZONA W PROCESIE PARTYCYPACYJNEJ REWITALIZACJI PRZEZ
MIESZKAŃCÓW, PARTNERÓW SPOŁECZNYCH I PARTNERÓW GOSPODARCZYCH,
WYKORZYSTUJĄCA ISTNIEJĄCE ZASOBY ORAZ POTENCJAŁY ROZWOJOWE
ZAWARTE W SPECYFICZNYM I UNIKATOWYM DZIEDZICTWIE SALINARNYM.
Powyższa wizja realizowana będzie z uwzględnieniem czterech kierunków rozwojowych:
1) usprawnienie komunikacji w śródmieściu zgodnie z ideą miasta kompaktowego poprzez
nadanie priorytetu dla ruchu pieszo-rowerowego i transportu zbiorowego;
2) kreowanie pełnowartościowych przestrzeni publicznych w śródmieściu Bochni
z zachowaniem oraz wyeksponowaniem dziedzictwa i wartości salinarnych;
3) pobudzenie aktywności gospodarczej poprzez rozwój sektora usług i nowe inwestycje w
śródmieściu z udziałem kapitału prywatnego i publicznego;
4) ożywienie społeczno-kulturalne poprzez inwestycje kulturotwórcze i wspieranie rozwoju
inicjatyw oddolnych (nieformalnych) i instytucjonalnych (formalnych).
Beneficjentami zmian będą:
- wszyscy mieszkańcy Bochni – zarówno ci ze śródmieścia, jak i pracujący w nim, uczący się
i spędzający na tym terenie wolny czas – ze względu na nową jakość tej części miasta jako
dobrego miejsca do zamieszkania, pracy i wypoczynku,
- firmy, instytucje i organizacje społeczne, które chcą działać i inwestować
w mieście – z uwagi na wzrost wartości ekonomicznej obszaru śródmiejskiego oraz odnowę
infrastruktury społeczno-kulturalnej i wdrożenie systemu współpracy,
- przyjezdni – pracujący, uczący się lub korzystający ze śródmiejskich atrakcji (w tym
turyści).
9.

strona 8
III. REALIZACJAWIZJI
DOCELOWE ROZWIĄZANIA PROJEKTOWE
Podstawą zmian projektowych jest tożsamość miasta oparta na śladach kultury salinarnej,
obecnych w wielu miejscach. Większość istniejących budynków, które wcześniej były związane
z górnictwem lub warzelnictwem soli, nie jest jednak właściwie wyeksponowana w przestrzeni
Bochni, więc wymaga to zmiany.
Warsztaty Future City Game, zorganizowane w dniach 28-29 marca 2014r. przez Bocheńską
Fundację „Salina Nova” zakończyły się delimitacją siedmiu tzw. Kwartałów Salinarnych, w
których znajdowały się kiedyś różne tereny salinarne i obiekty wydobywcze lub budynki
administracji górniczej, a także charakterystyczne przestrzenie publiczne (wnętrza miejskie).
Uczestnicy Warsztatów charrette postulowali, żeby stworzyć spójny system połączeń pomiędzy
tymi „wnętrzami”, aby w ten sposób zbudować „strukturę urbanistyczną” (tzw.„kościec”) dla
procesu rewitalizacji obszarowej śródmieścia. Integralnymi elementami tej „struktury” są ciągi
piesze wyciszone oraz korytarze aktywności o różnych funkcjach miastotwórczych spajające
najważniejsze „wnętrza miejskie”w ramach „Specjalnej Strefy Salinarnej”.

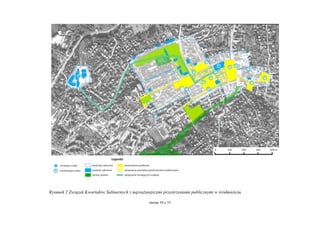

Ostatecznie wyodrębniono następujące kluczowe „wnętrza miejskie”, które powinny być
przedmiotem dalszych zintegrowanych opracowań projektowych:
- Plac Bolesława Wstydliwego
- Plac Floris (tzw. Ruski Rynek)
- Plac Kazimierza Pułaskiego
- Park im. Józefa Turka
- Plac gen. Leopolda Okulickiego
- Planty Salinarne
- Rynek Staromiejski
- Plac św. Kingi
- Plac. Ks. Antoniego Czaplińskiego (fragment obszaru dawnego Rynku Górnego).
Należy je postrzegać jako tematycznie i funkcjonalnie powiązane elementy, wkomponowujące
się razem w specyfikę miasta oraz tworzące jego odpowiedni klimat. Mają one istotne znaczenie
dla dalszych działań rewitalizacyjnych związanych z budowaniem nowego oblicza
śródmieścia, poprawą jakości przestrzeni publicznej, wizerunku miasta i standardu życia
mieszkańców.
Spośród wspomnianych przestrzeni, obszar Plant Salinarnych oraz Placu gen. Leopolda
Okulickiego może spełniać rolę flagowego, a zarazem pilotażowego projektu przywracania
prawidłowego znaczenia centrum miasta oraz podnoszenia jakości jego otoczenia.
Przekształcenia i nowe inwestycje w ramach projektu flagowego bazują na koncepcji
urbanistycznej Kampusu Salinarnego ze względu na unikatowość „wnętrza urbanistycznego”
zespołu parkowego i jego otoczenia w skali europejskiej.
10.
strona 9 z33
Rysunek 1 Granice Kwartałów Salinarnych.
11.
strona 10 z33
Rysunek 2 Związek Kwartałów Salinarnych z najważniejszymi przestrzeniami publicznymi w śródmieściu.
strona 12 z33
1. PROJEKT FLAGOWY – „KAMPUS SALINARNY”
Kampus Salinarny jako modelowa rewitalizacja współtworzona przez mieszkańców
W trakcie warsztatów ustalono, że najważniejszą jakościową zmianą obszaru śródmiejskiego
Bochni będzie „flagowy” projekt Kampusu Salinarnego, który zlokalizowany będzie w „sercu
miasta” na obszarze Plant i Placu gen. Leopolda Okulickiego. Najważniejsze znaczenie należy
przypisać czterem obszarom problemowym Kampusu Salinarnego: odnowie przestrzeni,
dynamice społecznej, aktywności gospodarczej oraz funkcjom miastotwórczym. Obszary
te zostaną szczegółowo omówione w odrębnym opracowaniu pn. Społeczny Program
Rewitalizacji dla Śródmieścia Bochni, który ma szansę stać się pierwszym w Polsce
modelowym programem rewitalizacji, współtworzonym przez mieszkańców. Program ten
będzie także punktem wyjścia do stworzenia operacyjnego planu rewitalizacji pn. Master Plan
dla Śródmieścia Bochni wraz z programem funkcjonalno-użytkowym i wykonawczym dla
projektu flagowego Kampusu Salinarnego. Master Plan po jego uzgodnieniu z zapisami
Lokalnego Programu Rewitalizacji ma szansę stać się dodatkowo przydatnym narzędziem dla
władz miasta w procesie rewitalizacji obszarowej tej części miasta.
Postulaty oraz pomysły uczestników warsztatów (sugerowane funkcje miastotwórcze
Kampusu)
Obecnie zwrócimy uwagę jedynie na najważniejsze postulaty i pomysły uczestników
warsztatów w zakresie zagospodarowania Kampusu Salinarnego, które zostaną rozwinięte w
odrębnym opracowaniu (Społeczny Program Rewitalizacji), a następnie zweryfikowane pod
kątem wykonalności i realności w Master Planie.
Po pierwsze, zdaniem uczestników warsztatów należy podjąć skoncentrowany wysiłek na rzecz
adaptacji istniejących obiektów posalinarnych do współczesnych funkcji, co stanowi
równocześnie odpowiedź na realne potrzeby społeczne związane z pozyskaniem nowych
obiektów dla funkcji kulturalnych i edukacyjnych, a także integracji i animacji społecznej.
Poniżej najważniejsze sugerowane przez uczestników warsztatów funkcje miastotwórcze dla
obiektów posalinarnych:
- w Zamku Żupnym, po odbudowie w formie z czasów austriackich, można urządzić
Eksperymentalne Muzeum Techniki, Turystyki i Kultury Salinarnej, wyposażone w ścieżkę
edukacyjną (na wzór Centrum Nauki Kopernik) i „Laboratorium Kultury”, które mogłoby
stanowić z jednej strony atrakcję i dopełnienie trasy zwiedzania miasta dla osób, które
spędzają w Bochni tylko kilka godzin, z drugiej zaś strony uzupełnienie oferty edukacyjno-
kulturalnej, szczególnie dla osób młodych,
- dawne Stajnie Salinarne po rozbudowie należy przystosować do potrzeb nowej biblioteki
ze strefą cichą „książki i bajki”, czytelnią zbiorów własnych, mediateką, przestrzenią
wystawienniczą oraz miejscem spotkań („salonem kultury”) dla mieszkańców,
- dawną kuźnię zamienić na przestrzeń warsztatową dla młodych artystów („Kuźnia
Talentów”),
- dawną siedzibę administracji salinarnej (obecnie budynek straży miejskiej) zamienić na
centrum integracji i animacji społecznej oraz inicjatyw obywatelskich siedzibę
dla stowarzyszeń, fundacji, spółdzielni socjalnych, wolontariatu młodzieżowego,
oraz strefy co-workingowej.
14.
strona 13 z33
Po drugie, interwencjom architektonicznym powinny towarzyszyć zmiany funkcjonalno-
przestrzenne i urbanistyczne związane z przekształceniami tej części miasta. W tym celu obszar
kampusu podzielono na dwie strefy (części).
Pierwsza strefa, zlokalizowana w części południowej Kampusu, związana z ww. obiektami
salinarnymi w obrębie Plant, powinna być wykorzystywana jako „Forum Kultury Salinarnej”
przez instytucje kultury, oddolne inicjatywy kreatywne, operatorów turystycznych i
animatorów społecznych. Kluczem do sukcesu jest wykreowanie w tej przestrzeni markowych
produktów kulturowych i turystycznych w skali regionu i kraju, które generowałyby
odpowiednie przychody równoważące koszty utrzymania i gwarantowałyby racjonalną stopę
zwrot inwestycji przeprowadzonych ze środków publicznych i unijnych, w tym z budżetu
Gminy Miasta Bochnia.
Dodatkowo zlokalizowany w tej strefie Plac gen. Okulickiego mógłby pełnić uzupełniające
funkcje kulturotwórcze jako „Strefa Sztuki i Tożsamości” podejmująca oprócz działań stricto
artystycznych (np. koncerty muzyczne czy projekcje filmowe w plenerze ) także lokalne
wartości historyczne i patriotyczne. Służyć temu może adaptacja tej przestrzeni na instalacje
artystyczne nawiązujące do tożsamości lokalnej oraz amfiteatr plenerowy z mobilną sceną,
rozkładaną w sąsiedztwie siedziby Zespołu Państwowych Szkół Muzycznych. Takie
rozwiązanie wykorzystuje także naturalne walory miejsca wynikające z jego ukształtowania.
Druga strefa , zlokalizowana w części północnej, po przeniesieniu placu zabaw na teren boiska
szkolnego (Szkoła Nr 2) i przywróceniu dawnych elementów wodnych, pełniłaby funkcję
„Ogrodu Tematycznego” („Storynka i Stawisko”) z funkcjami parkową i rekreacyjną oraz
nieuciążliwych usług komercyjnych. Zagospodarowanie tej strefy powinno odwoływać do
tradycyjnego układu założenia ogrodowego, stąd pożądane jest przywrócenie stawu salinarnego.
Opierając się na analizie prac konkursowych uczestnicy warsztatów dostrzegli, że w narożniku
północno-zachodnim można rozważyć zlokalizowanie tężni solankowej, jako jednej z atrakcji
„Ogrodu Tematycznego”.
Opisane zmiany wymagają jednak intensywnych przekształceń także w skali całego miasta
(rozbudowa układu drogowego w celu uspokojenia ruchu), co będzie omówione w dalszej
części raportu.
strona 15 z33
2. UPORZĄDKOWANIE PRZESTRZENI PUBLICZNYCH
ZWIĄZANYCH Z KAMPUSEM SALINARNYM
Jak wskazano we wstępie Kampus Salinarny (Planty Salinarne oraz pl. gen. Leopolda
Okulickiego) powinien być częścią systemu przestrzeni publicznych związanych
z Kwartałami Salinarnymi. W jego skład będą wchodziły ponadto place: Bolesława
Wstydliwego, Floris, Kazimierza Pułaskiego, Rynek, Józefa Turka, ks. Antoniego
Czaplińskiego i św. Kingi. Uzupełniającymi elementami będą deptaki i woonerfy (podwórce
miejskie).
W trakcie warsztatów zdefiniowano ponadto, że:
- pl. Kazimierza Pułaskiego powinien zostać przebudowany do formy przestrzeni
o charakterze recepcyjnym, wprowadzającej użytkowników śródmieścia i turystów
w jego obręb,
- ul. Solna wraz z północną pierzeją Rynku powinna być deptakiem, wykorzystywanym na
potrzeby jarmarków ulicznych i wydarzeń kulturalnych,
- Rynek powinien odzyskać charakter pełnowartościowego wnętrza miejskiego, łączącego
w sobie trzy funkcje: placu handlowego (np. „zielony jarmark”), kawiarniano-restauracyjną
oraz miejsca spotkań, odpoczynku i spaceru.
3. ROZWIĄZANIA KOMUNIKACYJNE
Infrastruktura drogowa o charakterze obwodnicowym
Przebudowa śródmiejskich przestrzeni publicznych wymaga uprzedniej realizacji łączników
drogowych, na które będzie można przekierować ruch tranzytowy. Są to:
- w części wschodniej – połączenie pomiędzy autostradą A4 i drogą krajową
nr 75 na wysokości skrzyżowania z ul. Brzeską poprzez ul. Krzyżanowicką oraz nowy,
planowany odcinek drogowy (inwestycja na etapie decyzji środowiskowej),
- w części północnej – połączenie drogi wojewódzkiej nr 965 (ul. Proszowska)
i wspomnianym wyżej „łącznikiem autostradowym”,
- w części północno-wschodniej – rozbudowa ciągu ulic: Legionów Polskich – Ofiar Katynia
– Solidarności – ks. Józefa Poniatowskiego (tzw. „trasa KN2”) w kierunku drogi krajowej
nr 75, tzn. w części zachodniej na wysokości ul. Brudzińskiego, a w części wschodniej na
wysokości ul. Brzeskiej.
Powyższe rozwiązanie jest warunkiem koniecznym przeniesienia trasy drogi wojewódzkiej
nr 965 z ciągu ulic: Kazimierza Wielkiego – Tadeusza Kościuszki – Józefa Ignacego
Kraszewskiego – Regis – Konstytucji 3 Maja. Na ulicach położonych w centrum będzie można
wówczas wprowadzić elementy spowalniające i uspokajające ruch. Nie wywoła to jednocześnie
konieczności realizacji tzw. „trasy śródmiejskiej” w dolinie rzeki Babicy, która w ten sposób
zachowa swoje walory ekologiczne.
17.
strona 16 z33

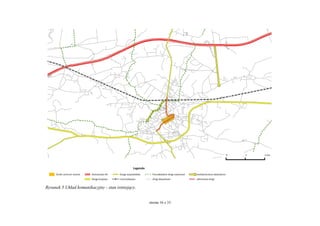

Rysunek 5 Układ komunikacyjny - stan istniejący.
18.
strona 17 z33

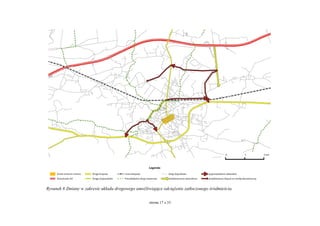

Rysunek 6 Zmiany w zakresie układu drogowego umożliwiające odciążenie zatłoczonego śródmieścia.
19.
strona 18 z33
Węzeł przesiadkowy zintegrowany z systemem komunikacji publicznej
Dodatkowym walorem zaproponowanej rozbudowy układu drogowego jest połączenie
z węzłem przesiadkowym (ul. ks. Józefa Poniatowskiego), który powstanie w rejonie dworca
kolejowego i będzie łączył różne typy transportu (kolej aglomeracyjna, miejska komunikacja
zbiorowa, rower, samochód). Uczestnicy warsztatów zaproponowali, żeby teren wyposażyć
ponadto w zadaszony parking rowerowy.
Jednocześnie zwrócono uwagę na konieczność zaprojektowania wygodnego
i czytelnego połączenia pieszego pomiędzy terenem dworca (węzła przesiadkowego)
i centrum, wskazując na możliwość dostosowania do tego celu ciąg pieszy wzdłuż rzeki Babicy
na północ od ul. Solnej.
Jednocześnie zaznaczano, że zmianie powinien ulec przebieg linii autobusowych,
w taki sposób, żeby obsługiwały: największe skupiska mieszkańców, przede wszystkim
istniejące osiedla (źródła podróży), miejsca pracy (cele podróży), obszar śródmiejski, a także
węzeł przesiadkowy przy dworcu.
Zmianom w zakresie sposobu organizacji ruchu i infrastruktury powinno towarzyszyć
wprowadzenie zintegrowanego biletu na wszystkie środki komunikacji zbiorowej, w miarę
możliwości połączonego z opłatami za parkowanie.
Polityka i infrastruktura parkingowa
W trakcie warsztatów zdiagnozowano, że najważniejszym i najprostszym
do rozwiązania problemem w zakresie dominacji samochodów w przestrzeni publicznej
centrum jest zajmowanie miejsc parkingowych przez pojazdy osób, które przyjeżdżają do pracy
w godzinach szczytu porannego i opuszczają je w godzinach szczytu popołudniowego. Nie mają
potrzeby użytkowania pojazdu w międzyczasie, dlatego mogą stać się w naturalny sposób
klientami przewoźnika komunikacji miejskiej, jeżeli tylko jej funkcjonowanie będzie lepiej
dostosowane do ich obsługi, o czym mowa powyżej.
Priorytetem polityki komunikacyjnej powinna być również częściowa likwidacja
istniejących miejsc parkingowych w sąsiedztwie Rynku, a także zwiększenie rotacyjnego
wykorzystania pozostałych. W celu zbilansowania ich liczby ogólnej zaproponowano
wprowadzenie sieci:
- mniejszych parkingów na 10 – 15 stanowisk w otoczeniu centrum, w strefie 5-minutowego
dojścia pieszego,
- większych parkingów spiętych z siecią połączeń autobusowych w taki sposób, żeby
kierowcy zasili potoki ruchu transportu zbiorowego.
W trakcie warsztatów wielokrotnie podkreślano, że nie bez znaczenia dla rozwiązania
problemu chaotycznego parkowania w przestrzeni publicznej jest również zwiększenie
skuteczności egzekwowania i wysokości opłat (np. wprowadzenie taryfy progresywnej).
strona 20 z33

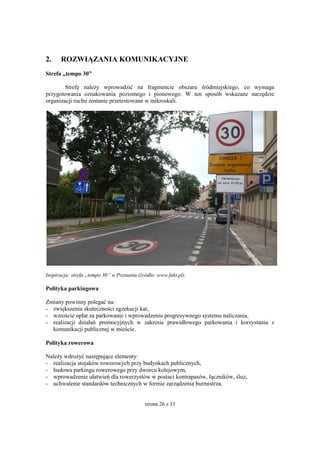

Infrastruktura i polityka rowerowa
Zamiany w zakresie polityki rowerowej, które służą realizacji wizji rozwoju Bochni, dotyczą:
- dostosowania układu drogowego do ruchu lokalnego,
- realizacji nowej infrastruktury dla ruchu turystycznego,
- zaktualizowaniu dokumentów planistycznych i urbanistycznych (studium uwarunkowań
i kierunków zagospodarowania przestrzennego), w koordynacji ze standardami techni-
cznymi.
Płynność lokalnego ruchu rowerowego może zostać zwiększona w ramach przebudowy
przestrzeni publicznej śródmieścia ze względu na spadek natężenia ruchu samochodowego w
wyniku realizacji dróg o charakterze obwodnicowym, a także wprowadzenie strefy "tempo 30",
o czym mowa poniżej.
Usprawnienie ruchu turystyczno-rekreacyjnego wymaga natomiast korekty rozwiązań
ponadlokalnych. W szczególności należy dążyć do przyłączenia proponowanej ścieżki pieszo-
rowerowej w dolinie rzeki Babicy do trasy VeloRaba. W ten sposób udostępni się okolice
Rynku i – poprzez przebudowany pl. Kazimierza Pułaskiego i ul. Solną – również szyb Sutoris.
Zmiany organizacyjne i infrastrukturalne dot. śródmiejskiej przestrzeni publicznej
Najważniejsze zmiany służące poprawie płynności i bezpieczeństwa ruchu
w mikroskali polegać będą na wprowadzeniu strefy „tempo 30” (ograniczenia prędkości
poruszania się do 30 km/h) w obrębie śródmieścia.
Rynek oraz ul. Solna powinny zostać wyłączone z ruchu, na ul. Dominikańskiej
powinny stacjonować wyłącznie taksówki, natomiast ul. Wolnica, fragment
ul. Bernardyńskiej i pl. św. Kingi powinny zostać przebudowane na woonerfy (podwórce
miejskie), czyli taki rodzaj ulicy, z której wszyscy uczestnicy ruchu korzystają na równych
prawach.
Inspiracja: woonerf (podwórzec miejski) na ul. 6 sierpnia w Łodzi (źródło: materiały Zarządu Dróg
i Transportu w Łodzi)
22.
strona 21 z33
4. ZINTEGROWANA OFERTA TURYSTYCZNA I KULTURALNA
Zasadą spajającą przekształcenia w obrębie śródmieścia jest zapewnienie połączenia
pomiędzy szybami Campi i Sutoris. Jest to z jednej strony idea porządkowania przestrzeni
publicznej poprzez zorganizowanie sieci ciągów pieszych, prowadzących przez obszary, które
są atrakcyjne dla jej użytkowników. Z drugiej strony stanowi pomysł kulturalno-biznesowy,
ponieważ obecność ruchu pieszego powinna wzmacniać walory tej przestrzeni dla prowadzenia
działalności animacyjnej i gospodarczej.
Stworzenie i zinstytucjonalizowanie systemu współpracy w zakresie biznesu, turystyki
salinarnej i kultury
Przy tworzeniu oferty należy uwzględnić:
- opisany kierunek zmian urbanistycznych, w szczególności wytyczne w zakresie
kształtowania przestrzeni publicznych,
- działania operatorów turystyki salinarnej i usług powiązanych, przedsiębiorców lokalnych i
organizacji pozarządowych,
- różne formy turystyki, tzn. kilkugodzinna, jednodniowa, weekendowa i wielodniowa,
- możliwość łączenia atrakcji i usług na poziomie p
Złożony system działań wymaga instytucji zarządzającej, dlatego zaproponowano powołanie
Samorządowej Agencji Marketingu Bochni i Subregionu Bocheńskiego. Podmiot mógłby
być finansowany z budżetów gminnego oraz powiatowego i pracować w systemie zadaniowym,
co wymagałoby wydzieleni ze struktur urzędowych.
IV. SYSTEM ZMIAN KRÓTKOTERMINOWYCH
23.
strona 22 z33
REALIZACJA DO 2015 ROKU
W perspektywie krótkoterminowej celem przekształceń jest wprowadzenie pierwszych
impulsów do pobudzenia aktywności gospodarczej i kulturalnej w przestrzeni publicznej, a
także przetestowanie w mniejszej skali zmian, które będą wdrażane na późniejszych etapach.
24.
strona 23 z33

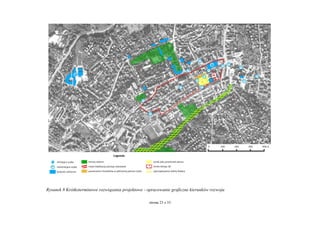

Rysunek 8 Krótkoterminowe rozwiązania projektowe - opracowanie graficzne kierunków rozwoju
25.
strona 24 z33
1. PRZESTRZEŃ PUBLICZNA
Obszar Rynku i jego bezpośredniej okolicy
Zmiany powinny polegać na:
- całkowitym zamknięciu dla ruchu wschodniej części placu oraz przeniesieniu postoju
taksówek na ul. Dominikańską albo – alternatywnie – wyłączeniu tego terenu z ruchu dla
samochodów indywidualnych (narzędzia organizacji ruchu
lub zadanie inwestycyjne),
- poszerzeniu chodnika w północnej części i udostępnieniu wygospodarowanej przestrzeni na
ogródki kawiarniane (elementy mobilne lub trwała zmiana wynikająca z przebudowy
infrastruktury, jeżeli będą dostępne środki finansowe),
Inspiracja: ul. Taczaka w Poznaniu przekształcona bezinwestycyjnie na przestrzeń o dominującej funkcji
gastronomicznej (źródło: www.poznan.pl).
- zorganizowaniu Święta Ulicy Solnej, w trakcie którego wyłączona zostanie z ruchu
samochodowego i udostępniona wyłącznie pieszym (eksperyment urbanistyczny).
Dolina rzeki Babicy
Należy usunąć części roślinności i udrożnić przejścia co pozwoli przygotować teren pod
realizację ciągu pieszo-rowerowego w dalszym etapie przekształceń.
Boisko szkolne położone przy Plantach Salinarnych
Do południa z boiska mogą korzystać jedynie uczniowie, a w godzinach
popołudniowych nie jest ono użytkowane. Obiekt wówczas powinien być otwarty dla
mieszkańców.
Chaos reklamowy i stan elewacji budynków
Kolejną barierą w zakresie przekształceń przestrzeni publicznej jest chaos reklamowy,
który obniża jej jakość. Nośniki zasłaniają część bocheńskich zabytków, pojawiają się na
płotach i obiektach. W trakcie warsztatów zwrócono uwagę na to, że należy konsekwentnie
egzekwować ograniczenia i wytyczne w tym zakresie, zawarte w miejscowym planie
26.
strona 25 z33
zagospodarowania przestrzennego. Równocześnie – ze względu na nikłą skuteczność działań
represyjnych – zwrócono się ku systemowi zachęt. Wyróżniono działania prowadzone w Starym
Sączu przez organizację pozarządową, która pozyskała finansowanie z grantu.
Dodatkowo zaproponowano wprowadzenie narzędzi zachęcających właścicieli
kamienic do remontowania ich elewacji np. w formie zwolnień z podatku od nieruchomości.

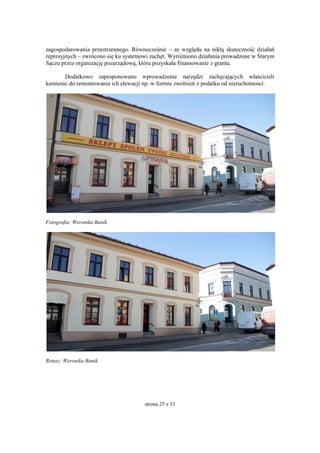

Fotografia: Weronika Banik.
Retusz: Weronika Banik.
27.
strona 26 z33
2. ROZWIĄZANIA KOMUNIKACYJNE
Strefa „tempo 30”
Strefę należy wprowadzić na fragmencie obszaru śródmiejskiego, co wymaga
przygotowania oznakowania poziomego i pionowego. W ten sposób wskazane narzędzie
organizacji ruchu zostanie przetestowane w mikroskali.
Inspiracja: strefa „tempo 30” w Poznaniu (źródło: www.fakt.pl).
Polityka parkingowa
Zmiany powinny polegać na:
- zwiększeniu skuteczności egzekucji kar,
- wzroście opłat za parkowanie i wprowadzeniu progresywnego systemu naliczania,
- realizacji działań promocyjnych w zakresie prawidłowego parkowania i korzystania z
komunikacji publicznej w mieście.
Polityka rowerowa
Należy wdrożyć następujące elementy:
- realizacja stojaków rowerowych przy budynkach publicznych,
- budowa parkingu rowerowego przy dworcu kolejowym,
- wprowadzenie ułatwień dla rowerzystów w postaci kontrapasów, łączników, śluz,
- uchwalenie standardów technicznych w formie zarządzenia burmistrza.
28.
strona 27 z33
Inspiracja: parking dla rowerów przy PGE Arena w Gdańsku (źródło: miastowruchu.pl).
3. DZIAŁALNOŚĆ TURYSTYCZNA I KULTURALNA
Organizacja i promocja turystyki
Zmiany powinny polegać na:
- lepszym oznaczeniu punktu informacji turystycznej oraz ustawieniu drogowskazów
w okolicy Rynku, które kierowałyby do tego miejsca,
- stworzeniu mapy miejsc związanych z kulturą salinarną,
- wytyczeniu wariantowych tras pieszych pomiędzy szybami Campi i Sutoris,
- opracowaniu folderu z ofertą na poziomie powiatu w zakresie turystyki weekendowej dla
osób poruszających się na rowerze, komunikacją publiczną lub samochodem.
Przedsiębiorczość lokalna
W ramach przemian w śródmieściu należy obniżyć stawki opłat dla gastronomii, realizowanej w
punktach mobilnych na obszarze rynku. Ogromną szansą dla pobudzenia przedsiębiorczości
może okazać się stworzenie Programu Gospodarczego dla Kampusu Salinarnego pn. Biznes i
Sztuka (Business &Art.). Proponuje się wykreowanie oraz oferty pakietowej i powiązanie jej
z festiwalem artystycznym „Art. & Salt”, a także utworzenie inkubatora „Art
Przedsiębiorczości”.
Polityka kulturalna
Zmiany w zakresie organizacji i wspierania wydarzeń kulturalnych powinny polegać na:
- zorganizowaniu pierwszej edycji festiwalu „Art&Salt” w partnerstwie samorząd (władze
miasta i powiatu) – sektor NGO – przedsiębiorcy lokalni, obejmującego wydarzenia w
29.
strona 28 z33
przestrzeni publicznej, co pozwoliłoby przetestować zawarty w raporcie kierunek zmian.
Inspiracja: Festiwal „Art&Salt” (źródło: materiały własne organizatora).
- uruchomieniu mechanizmu mikrograntowego, czyli systemu niewielkich kwot, które
stanowią wsparcie finansowego dla inicjatyw w zakresie kultury, rozdzielanych w konkursie
organizowanym np. raz na kwartał.
Inspiracja: program mikrograntów w Katowicach (źródło: strona internetowa Instytucji Kultury
Katowice – Miasto Ogrodów).
- skoordynowanie kalendarza imprez kulturalnych odbywających się w mieście
i w powiecie,
- uruchomienie strony internetowej informującej o imprezach kulturalnych.
30.
strona 29 z33
V. SYSTEM ZMIAN ŚREDNIOTERMINOWYCH
REALIZACJA DO 2020 ROKU

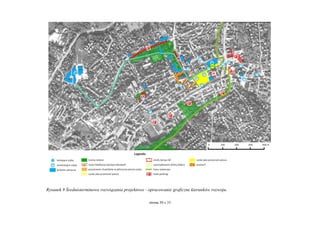

W perspektywie średnioterminowej celem przekształceń jest stworzenie powiązań
pomiędzy szybami Campi i Sutoris. Przybierze postać „kulturowego traktu salinarnego”
łączącego przestrzenie publiczne od ul. Solnej, poprzez Rynek, okolice Bazyliki Św. Mikołaja
oraz Planty Salinarne, będącego synonimem „zintegrowanego produktu miejskiego” oraz
„korytarza aktywności miastotwórczej” wykreowanego w oparciu o opisane poniżej działania
inwestycyjne i nie inwestycyjne. Ponadto „trakt kulturowy” będzie wymagał opracowania
połączenia w postaci ciągów pieszych wyciszonych, cichego transportu turystycznego (np.
stylowym pojazdem elektrycznym), a także – alternatywnie - tras rowerowych przy założeniu,
że w okolicy obu nadszybii powstaną stacje do ich wypożyczenia.
strona 31 z34
1. PRZESTRZEŃ PUBLICZNA
Obszar Rynku i jego bezpośredniej okolicy,
Zmiany powinny polegać na:
- trwałym zamknięciu dla ruchu zachodniej i północnej części placu (narzędzia organizacji
ruchu oraz zadanie inwestycyjne), a także przeznaczeniu ich
na działalność gastronomiczną, co stanowiło będzie kontynuację projektów wykonanych w
pierwszej fazie przebudowy,
- trwałym zamknięciu dla ruchu ul. Solnej i wytworzeniu przestrzeni dla jarmarków ulicznych
i wydarzeń kulturalnych,
Inspiracja: Jarmark Dominikański w Gdańsku, odbywający się w przestrzeni publicznej śródmieścia
(źródło: pl.wikipedia.org).
- trwałym zlikwidowaniu miejsc parkingowych w bezpośrednim sąsiedztwie Rynku, przy
czym część z nich zostanie zbilansowana i skompensowana w postaci małych zespołów
miejsc postojowych, zgodnie z zasadami, o których mowa poniżej,
- przebudowie ul. Wolnica, fragmentu ul. Bernardyńskiej i pl. św. Kingi na system woonerfów
(podwórców miejskich), powiązanych ze sobą i z pieszą przestrzenią Rynku.
33.
strona 32 z34
Inspiracja: przebudowa ulic w centrum Łodzi (źródło: materiały Zarządu Dróg i Transportu w Łodzi).
34.
strona 33 z34
Obszar Plant Salinarnych i ich bezpośredniej okolicy
Zmiany powinny polegać na:
- uporządkowaniu zagospodarowania terenów zielonych,
- montażu mobilnej sceny z amfiteatrem na pl. gen. Leopolda Okulickiego.
Dolina rzeki Babicy
W dolinie należy zbudować ciąg pieszo-rowerowy, co warunkowane jest zaniechaniem
realizacji drogi publicznej dla samochodów (tzw. „trasa śródmiejska”).
2. ROZWIĄZANIA KOMUNIKACYJNE
Strefa „tempo 30”
Strefę należy rozszerzyć na kolejne fragmenty obszaru śródmiejskiego.
Polityka parkingowa
Zmiany powinny polegać na:
- przebudowie parkingów przy Plantach Salinarnych, polegającej na rozdzieleniu miejsc
parkingowych zielenią przy ul. Regis i zmianie układu miejsc z równoległego
na prostopadły przy ul. Orackiej,
- otwarciu istniejących lub stworzeniu nowych, małych zespołów parkingów
w śródmieściu, skupiających około 10 – 15 miejsc (rozwiązanie jest dużo tańsze niż budowa
parkingów wielopoziomowych, które – jeżeli będą potrzebne – powinny być lokalizowane
poza strefą 5-minutowego dojścia do centrum).
Polityka rowerowa
Należy wdrożyć następujące elementy:
- zbudować przejazdy dla rowerów w newralgicznych miejscach,
- wprowadzić obniżenia krawężników,
- zrealizować wypożyczalnię dla rowerów (program pilotażowy).
Komunikacja zbiorowa
Zmiany powinny polegać na:
- zmianie tras kursowania autobusów,
- ograniczeniu lub zniesieniu opłat przynajmniej w godzinach szczytu porannego
i popołudniowego - alternatywnie - połączeniu opłat za parkowanie i korzystanie
z komunikacji zbiorowej,
35.
strona 34 z34
Inspiracja: system bezpłatnej komunikacji miejskiej w Żorach (źródło: zory.naszemiasto.pl).
- promocji poruszania się komunikacją publiczną poprzez wprowadzeniu pakietów łączonych
z innymi opłatami (za usługi uzdrowiskowe, komunalne, rekreacyjne
i sportowe).
3. ZINTEGROWANA OFERTA TURYSTYCZNA I KULTURALNA
Organizacja ruchu turystycznego
Zmiany powinny polegać na wprowadzaniu turystów do kopalni szybem Campi
i wypuszczaniu na powierzchnię szybem Sutoris – z przewodnikiem, który usługi świadczył
będzie na trasie w części podziemnej i nadziemnej. Będzie to możliwei uzasadnione ze względu
na postulowaną przebudowę przestrzeni publicznych, które będą stanowiły trasę pieszą powrotu
z centrum. W trakcie warsztatów zaproponowano również zapewnienie turystom środku
transportu pomiędzy Plantami, a szybem Campi np. meleks.
Zarządzanie ruchem turystycznym i wydarzeniami kulturalnymi
Na tym etapie prac nad rewitalizacją śródmieścia Bochni należy powołać agencję
(operatora) opisaną w części III niniejszego raportu.
36.
strona 35 z34
VI.PODSUMOWANIE
W trakcie warsztatów wypracowano spójną wizję przyszłości oraz szereg elementów,
które można wykorzystać dla uszczegółowienia (aktualizacji) zapisów Lokalnego Programu
Rewitalizacji Miasta Bochni dla obszaru Śródmieścia. Niniejszy raport jest równocześnie
materiałem bazowym do pracy nad koncepcją Społecznego Programu Rewitalizacji dla tej
części miasta oraz operacyjnego planu rewitalizacji dla projektu flagowego „Kampusu
Salinarnego”. Wyniki tego procesu zostaną zawarte w osobnym opracowaniu pn. „Społeczny
Program Rewitalizacji i Masterplan dla Śródmieścia Bochni”, który może następnie
stanowić podstawę do aktualizacji lub weryfikacji dokumentów planistycznych i strategicznych.
Zaprezentowane rozwiązania nie wyczerpują wszystkich zagadnień związanych
z problematyką rewitalizacji Śródmieścia, które wymagają dalszych prac studialnych
i koncepcyjnych. Zaprezentowanej metody można jednak używać przy sporządzaniu
programów rewitalizacji dla innych obszarów miejskich, w tym dla osiedli mieszkaniowych –
tzw. programy rehabilitacji osiedli mieszkaniowych (blokowisk).
Przedstawiony materiał może wspierać i uzasadniać aplikowanie o fundusze zewnętrzne.
Uspołeczniony sposób jego powstawania gwarantuje natomiast porozumienie pomiędzy
głównymi interesariuszami w kwestii zasadniczych kierunków działania, choć należy pamiętać,
że do realizacji jego zapisów potrzebne są: mobilizacja, środki i wola działania ze strony
wszystkich zainteresowanych stron.
