Bab II
TINJAUAN PUSTAKA
2.1 PELELANGAN
Setelah tahap desain diselesaikan oleh perencana, maka selanjutnya adalah tahap pengadaan pelaksanaan konstruksi. Proses pengadaan perusahaan jasa konstruksi ini diatur oleh Keputusan Presiden terutama digunakan di lingkungan proyek pemerintah. Pengadaan barang/jasa dalam proyek konstruksi dapat dilakukan dengan berbagai cara/metode, antara lain:
• Pelelangan, yaitu pengadaan barang/jasa yang dilakukan secara terbuka (untuk umum) dengan pengumuman secara luas melalui media cetak dan papan pengumuman resmi (bila mungkin melalui media elektronik) sehingga masyarakat luas/dunia usaha yang berminat dan membubuhi kualifikasi dapat mengikutinya. Bila calon penyedia barang/jasa diketahui terbatas jumlahnya karena karakteristik, kompleksitas, dan/atau kecanggihan teknologi pekerjaannya, dan/atau kelangkaan tenaga ahli atau terbatasnya perusahaan yang mampu melaksanakan pekerjaan tersebut, pengadaan barang/jasa tetap dilakukan dengan cara pelelangan.
• Pemilihan Langsung, yaitu pengadaan barang/jasa tanpa melalui pelelangan dan hanya diikuti oleh penyedia barang/jasa yang memenuhi syarat. Pemilihan langsung dilakukan dengan cara membandingkan penawaran dan melakukan negoisasi, baik teknis maupun harga, sehingga diperoleh harga yang wajar dan secara teknis dapat dipertanggungjawabkan.
• Penunjukan Langsung, yaitu pelelangan barang/jasa dengan cara menunjuk langsung kepada satu penyedia jasa barang/jasa.
Universitas Sumatera Utara

• Swakelola, yaitu pelaksanaan pekerjaan yang direncanakan, dikerjakan dan diawasi sendiri dengan menggunakan tenaga sendiri, alat sendiri, atau upah borongan tenaga.
Dari keempat metode itu, hanya pelelangan yang akan kita bahas secara mendetail.
Berdasarkan Keppres No. 18 Tahun 2000, pelelangan didefinisikan sebagai berikut:
Serangkaian kegiatan untuk menyediakan barang/jasa dengan cara menciptakan persaingan yang sehat diantara penyedia barang/jasa yang setara dan memenuhi syarat, berdasarkan metode dan tata cara tertentu yang telah ditetapkan dan diikuti oleh pihak-pihak yang terkait secara taat asas sehingga terpilih sebagai penyedia terbaik.
2.1.1 MACAM PELELANGAN
Proses pengadaan barang/jasa dalam proyek konstruksi yang menggunakan pelelangan dapat dibedakan menjadi dua macam, yaitu pelelangan umum dan pelelangan terbatas. Pada prinsipnya kedua macam pelelangan tersebut sama, hanya saja ada sedikit perbedaan dalam memenuhi syarat dapat ikut dalam pelelangan, sedangkan dalam pelelangan terbatas yang diizinkan ikut adalah penyedia barang/jasa yang diundang oleh pengguna jasa. Pemilihan macam pelelangan pada umumnya tergantung pada besar-kecilnya bangunan; tingkat kompleksitas bangunan; besar/kecilnya biaya bangunan; jangka waktu pelaksanaan pekerjaan.
Berdasarkan karakteristik dari kedua macam pelelangan tersebut, masing-masing memiliki kelebihan dan kekurangan (baik bagi pengguna jasa maupun penyedia jasa) seperti yang dicantumkan pada tabel 2.1 dibawah:
Universitas Sumatera Utara

Tabel 2.1 Komparasi pelelangan umum dengan pelelangan terbatas
DESKRIPSI
PELELANGAN UMUM
PELELANGAN TERBATAS
Jumlah peserta
Jumlah peserta lelang relatif lebih banyak.
Relatif lebih sedikit karena penyedia jasa yang boleh ikut adalah mereka yang diundang oleh pengguna jasa.
Kemampuan peserta lelang
Tidak semua peserta lelang diketahui kemampuannya.
Setiap peserta lelang diketahui dengan pasti kemampuannya.
Penetapan pemenang lelang
Relatif lebih sulit karena jumlah pesertanya lebih banyak.
Relatif lebih mudah karena telah diketahui kemampuan seluruh peserta lelang.
Kekurangannya
Tidak diketahui dengan pasti kemampuan setiap peserta lelang.
Ada kecendrungan terjadinya praktek kecurangan dalam pelelangan, misalnya terjadi bid shopping.
Kelebihannya
Pengguna jasa lebih leluasa dalam memilih penyedia jasa dikarenakan jumlah yang cukup untuk menetapkan pemenang yang kompetitif.
Kemampuan peserta telah diketahui dengan pasti.
2.1.2 SUMBER HUKUM PELELANGAN
Peraturan yang mengatur pelaksanaan di Indonesia diatur oleh Keputusan Presiden Republik di Indonesia tentang Pelaksanaan Anggaran Pendapatan dan Belanja Negara (Keppres tentang Pelaksanaan APBN).
Keppres yang mengatur pengadaan barang dan jasa telah beberapa kali mengalami penyempurnaan, contohnya Keppres No. 14 A Tahun 1980, tanggal 14 April 1980 disempurnakan menjadi Keppres No. 18 Tahun 1981, tangal 5 Mei 1981. Tahun anggaran 1984/1985 telah dikeluarkan Keppres No.29 Tahun 1984, tanggal 21 April 1984 sebagai pengganti Keppres No. 14 A Tahun 1980 dan Keppres No. 18 Tahun 1981. Kemudian
Universitas Sumatera Utara
disempurnakan kembali dengan dikeluarkannya Keppres No. 16 Tahun 1994 dilanjutkan KeppresNo. 6 Tahun 1999 dan terakhir Keppres No. 18 Tahun 2000.
Dengan demikian peraturan yang saat ini berlaku adalah Keppres No. 18 Tahun 2000, sehingga pembahasan selanjutnya didasarkan pada peraturan tersebut. Jika dilihat dari isi dan jiwanya Keppres No. 18 Tahun 2000 telah menunjukkan sikap reformis yang sejak lama didambakan oleh kalangan industri konstruksi. Salah satunya adalah masalah “kesetaraan” antara pengguna jasa dan penyedia jasa. Istilah “pemberi tugas” yang bernuansa diskriminatif sudah tidak digunakan lagi; selanjutnya disebut pengguna jasa, sedangkan untuk konsultan/kontraktor digunakan istilah “penyedia jasa”. Dalam salah satu ketentuannya, baik pengguna jasa maupun penyedia jasa dapat terkena sanksi jika menyalahi ketentuannya, sehingga tidak ada lagi istilah warga negara kelas 1, 2, dan 3. Sikap reformis yang kedua adalah adanya peran yang besar bagi asosiasi (perusahaan atau profesi) untuk melakukan sertifikasi perusahaan atau tenaga ahli yang bergerak di bidangnya.
2.1.3 TATA CARA PELELANGAN
1. Syarat Peserta Lelang
a. Penyedia barang/jasa yang dapat mengikuti pelelangan adalah mereka yang telah memenuhi kualifikasi, klasifikasi, dan memiliki kemampuan sumber daya sesuai dengan dokumen prakualifikasi dan syarat-syarat sebagaimana yang telah ditetapkan sebagai berikut:
 Panitia menyiapkan dokumen pengadaan untuk keperluan pengadaan barang/jasa, di dalamnya harus dicantumkan secara jelas dan rinci semua persyaratan yang diperlukan, baik administratif maupun teknis, penggunaan barang/jasa produksi dalam negeri dan preferensi harga, unsur-unsur yang dinilai, criteria, formula evaluasi yang digunakan jenis kontrak yang dipilih
Universitas Sumatera Utara
termasuk contoh formulir yang perlu diisi yang dapat dimengerti dan diikuti oleh calon penyedia barang/jasa yang berminat.
 Panitia menyiapkan dokumen prakualifikasi untuk calon penyedia barang/jasa berupa formulir isian yang memuat data administratif, keuangan, personel, peralatan, dan pengalaman kerja.
 Panitia menetapkan nilai nominal jaminan penawaran sebesar 1% s/d 3% dari nilai Harga Perkiraan Sendiri (HPS).
 Biaya penyiapan dokumen dialokasikan dalam dokumen anggaran yang bersangkutan.

 Dokumen pengadaan memuat:
• Undangan Pengadaan barang/jasa
• Pedoman prakualifikasi
• Instruksi kepada penawar
• Syarat-syarat umum kontrak
• Syarat-syarat khusus kontrak
• Daftar kuantitas dan harga
• Spesifikasi teknis dan gambar-gambar
• Bentuk surat penawaran
• Bentuk kontrak
• Bentuk surat jaminan penawaran
• Bentuk surat jaminan pelaksanaan
• Bentuk surat jaminan uang muka
b. Penyedia barang/jasa harus menyiapkan:
 Sertifikat penyedia barang dan/jasa kecuali LSM.
Universitas Sumatera Utara
 Daftar susunan pemilik modal, susunan pengurus dan akte pendiriannya beserta perubahannya (bila ada).
 Nomor Pokok Wajib Pajak (NPWP), dan bukti pembayaran kewajiban pajak pada tahun terakhir.
 Dokumen lain yang disyaratkan dalam dokumen lelang.
Secara hukum mempunyai kapasitas melakukan ikatan kontrak pengadaan barang/jasa.
Tidak dalam pengawasan pengadilan, tidak pailit, kegiatan usahanya tidak sedang dihentikan, dan atau direksi yang berwenang menandatangani kontrak atau kuasanya tidak sedang menjalani hukuman pidana.
c. Direksi yang berwenang menandatangani kontrak atau kuasanya belum pernah dihukum berdasarkan putusan pengadilan atau tindakan yang berkaitan dengan kondite profesional perusahaan/perseorangan.
d. Tidak membuat pernyataan yang tidak benar tentang kualifikas, klasifikasi dan sertifikasi yang dimilikinya.
2. Pengumuman dan Pendaftaran Peserta

a. Panitia harus mengumumkan secara luas tentang adanya pelelangan melalui media cetak, papan pengumuman resmi untuk penerangan umum serta bila memungkinkan melalui media elektronik. Agar pengumuman secara luas dapat mencapai sasaran secara efisien dan tepat sesuai dengan jangkauan masyarakat yang dituju, maka diatur ketentuan sebagai berikut:
 Bila pengumuman ditujukan kepada usaha kecil dan koperasi kecil, cukup menggunakan media cetak/surat kabar yang beredar di wilayah kabupaten/kota setempat dan atau siaran radio pemerintah daerah/swasta setempat serta memasang pengumuman di papan pengumuman resmi untuk umum yang Universitas Sumatera Utara
letaknya strategis di ibukota kabupaten/kota yang bersangkutan serta disampaikan kepada lembaga dan asosiasi perusahaan/profesi terkait setempat sesuai dengan jenis pekerjaan yang dilelangkan.
 Bila pengumuman pelelangan ditujukan kepada perusahaan/koperasi menengah, agar menggunakan media cetak/surat kabar dan siaran radio pemerintah daerah/swasta yang mempunyai jangkauan pembaca dan pendengar di seluruh propinsi yang bersangkutan serta memasang pengumuman resmi untuk umum yang letaknya strategis di ibukota propinsi yang bersangkutan, serta disampaikn kepada lembaga dan asosiasi perusahaan/profesi terkait setempat sesuai dengan jenis pekerjaan yang dilelangkan.
 Bila pengumuman pelelangan ditujukan kepada perusahaan/koperasi besar agar menggunakan media cetak/surat kabar yang mempunyai jangkauan pembaca di seluruh Indonesia, memasang pengumuman resmi di kantor pengguna barang/jasa yang bersangkutan dan disampaikan kepada lembaga/asosiasi perusahaan/profesi yang terkait, sesuai dengan jenis pekerjaan, serta bila memungkinkan menggunakan media elektronik/internet.
 Bila calon peserta lelang diyakini terbatas jumlahnya karena karakteristik, kompleksitas, dan atau kecanggihan teknologinya, dan atau kelangkaan tenaga ahli, dan atau perusahaan yang mampu melaksanakan pekerjaan tersebut, maka pengumuman pelelangan mencantumkan nama calon peserta lelang yang akan diundang, tetapi juga memberi kesempatan kepada calon lainnya yang memenuhi syarat untuk ikut dalam pelelangan.
b. Biaya pengumuman dialokasikan dalam dokumen anggaran untuk pembiayaan kegiatan/proyek yang bersangkutan.
Universitas Sumatera Utara

c. Isi pengumuman lelang memuat sekurang-kurangnya:
 Nama dan alamat pengguna barang/jasa yang akan mengadakan pelelangan.
 Uraian singkat mengenai pekerjaan yang akan dilaksanakan atau barang yang akan dibeli.
 Syarat-syarat peserta lelang.
 Tempat, tanggal, hari dan waktu untuk mendaftarkan diri sebagai peserta.
d. Calon peserta lelang yang berminat ikut dalam pelelangan harus mendaftarkan diri kepada panitia untuk mengikuti prakualifikasi.
e. Calon peserta lelang dari propinsi/kabupaten/kota lain tidak dilarang untuk mengikuti proses lelang di propinsi/kabupaten/kota dimana pelelangan dilakukan.
3. Prakualifikasi
a. Panitia pelelangan wajib melakukan prakualifikasi bagi calon peserta lelang yang akan mengikuti pelelangan sesuai dengan dokumen prakualifikasi yang telah diberikan kepada calon peserta lelang.
b. Calon peserta lelang yang berminat mengikuti pelelangan wajib mengambil dokumen prakualifikasi dan mengikuti prakualifikasi yang dilakukan oleh panitia. Peserta prakualifikasi tersebut tidak boleh dipungut biaya.
c. Pelaksanaan prakualifikasi calon peserta lelang dilakukan dengan cara sebagai berikut:
 Panitia meneliti dan menilai data kualifikasi calon peserta lelang dengan menggunakan ketentuan sebagaimana mestinya.
 Sertifikasi penyedia barang/jasa yang dikeluarkan asosiasi perusahaan/profesi digunakan sebagai salah satu acuan untuk memudahkan panitia melakukan prakualifikasi.
 Panitia melakukan penelitian dan penilaian yang meliputi:
Universitas Sumatera Utara

• Kemampuan dari segi administrasi dan financial
• Kemampuan dari segi peralatan
• Kemampuan sumber daya manusia
• Pengalaman dan prestasi kerja
• Calon peserta yang dinyatakan lulus dalam tahap prakualifikasi dicatat untuk diundang mengikuti pelelangan.
4. Penyusunan Daftar Calon Peserta Lelang, Penyampaian Undang dan Pengambilan Dokumen Lelang.
a. Daftar calon peserta lelang yang akan diundang harus disahkan oleh pengguna barang/jasa.
b. Bila calon peserta lelang kurang dari tiga, pelelangan tidak dapat dilanjutkan dan penyusunan daftar calon peserta lelang harus diulang dengan mengumumkan kembali untuk mengundang calon peserta lelang yang baru.
c. Bila setelah prakualifikasi diulang, ternyata tidak ada tambahan calon peserta lelang yang baru atau keseluruhan calon peserta lelang masih kurang dari tiga peserta, maka panitia harus segera membuat berita acara dan menyampaikannya kepada pengguna barang/jasa. Selanjutnya panitia mengusulkan kepada pengguna barang/jasa untuk mendapatkan persetujuan melakukan proses pengadaan dengan cara pemilihan langsung dengan negoisasi atau proses penunjukkan langsung bila hanya ada satu calon penyedia barang/jasa.
d. Semua calon peserta lelang yang tercatat dalam daftar calon peserta lelang harus diundang untuk mengambil dokumen lelang.
e. Calon peserta lelang yang diundang berhak mengambil dokumen lelang dari panitia.
Universitas Sumatera Utara
f. Dilarang ikut sebagai peserta lelang atau penjamin penawaran:
• Pegawai negeri, pegawai badan usaha milik negara/daerah dan pegawai bank milik pemerintah/swasta.
• Mereka yang dinyatakan pailit.
• Mereka yang keikutsertaannya akan bertentangan dengan kepentingan tugasnya (conflict of interest).
5. Penjelasan Lelang (Aanwijzing)
a. Penjelasan lelang dilakukan di tempat dan pada waktu yang ditentukan, dihadiri oleh para penyedia barang/jasa yang terdaftar dalam daftar calon peserta lelang.
b. Dalam acara penjelasan lelang, harus dijelaskan kepada calon peserta lelang mengenai:
• Metode pengadaan/penyelenggaraan pelelangan.
• Cara penyampaian penawaran (satu sampul atau dua sampul atau dua tahap).
• Dokumen yang harus dilampirkan dalam dokumen penawaran.
• Undangan acara pembukuan dokumen penawaran
• Metode evaluasi
• Hal-hal yang menggugurkan penawaran
• Sistem kontrak yang akan digunakan
• Ketentuan dan cara evaluasi berkenaan dengan preferensi harga atas penggunaan produksi dalam negeri
• Ketentuan dan cara subkontrak sebagian pekerjaan kepada usaha kecil dan koperasi kecil
• Besaran, masa berlaku dan penjamin yang dapat mengeluarkan jaminan penawaran.
Universitas Sumatera Utara

c. Bila dipandang perlu, panitia cepat memberikan penjelasan lanjutan dengan cara melakukan peninjauan lapangan.
d. Pemberian penjelasan mengenai dokumen lelang yang berupa pertanyaan dari peserta dan jawaban dari panitia serta keterangan lain termasuk perubahannya dan peninjauan lapangan, harus dituangkan dalam Berita Acara Penjelasan (BAP) yang ditandatangani oleh panitia pengadaan dan sekurang-kurangnya dua wakil dari peserta yang hadir.
e. Apabila dalam BAP terdapat hal-hal/ketentuan baru atau perubahan penting yang perlu ditampung, maka panitia harus menuangkan ke dalam addendum dokumen lelang yang menjadi bagian tak terpisahkan dari dokumen lelang dan harus disampaikan dalam waktu bersamaan kepada semua peserta secara tertulis setelah ditandatangani oleh panitia pengadaan.
f. Untuk kontrak yang jangka waktu pelaksanaannya lebih dari 12 bulan, bila dianggap perlu, dalam dokumen lelang dapat dicantumkan ketentuan tentang berlakunya ketentuan penyesuaian harga (price adjustment) dan sekaligus dijelaskan penerapan rumus-rumus penyesuaian harga yang akan digunakan.
6. Penyampaian dan Pembukaan Dokumen Penawaran
a. Sistem penyampaian dan cara pembukaan dokumen penawaran harus mengikuti ketentuan yang dipersyaratkan dalam dokumen.
b. Sistem penyampaian dokumen penawaran yang akan digunakan harus dijelaskan pada waktu acara pemberian penjelasan, yaitu apakah dengan system satu sampul, dua sampul, atau dua tahap.
c. Panitia mencatat waktu, tanggal, dan tempat penerimaan dokumen penawaran yang diterima melalui pos pada sampul luar penawaran dan memasukkan ke dalam kotak/tempat pelelangan.
Universitas Sumatera Utara
d. Pada akhir penyampaian dokumen penawaran, panitia membuka rapat pembukaan dokumen penawaran, menyatakan dihadapan para peserta pelelangan bahwa saat pemasukan dokumen penawaran telah ditutup sesuai waktunya, menolak dokumen penawaran yang terlambat dan atau tambahan dokumen penawaran, kemudian membuka dokumen penawaran yang masuk.
e. Bagi penawar yang disampaikan melalui pos dan diterima terlambat, panitia membuka sampul luar dokumen penawaran untuk mengetahui alamat peserta lelang. Panitia segera memberitahukan kepada calon penyedia barang/jasa yang bersangkutan untuk mengambil kembali seluruh dokumen penawaran. Pengambilan dokumen disertai dengan bukti serah terima.
f. Pembukaan dokumen penawaran yang masuk dilaksanakan sesuai dengan aturan sebagai berikut:

 Panitia meminta sekurang-kurangnya dua wali dari peserta pelelangan yang hadir sebagai saksi. Apabila tidak ada saksi dari peserta pelelangan yang hadir, panitia menunda pembukaan kotak/tempat pemasukan penawaran sampai dengan waktu tertentu yang telah ditentukan panitia sekurang-kurangnya dua jam. Setelah sampai waktu yang telah ditentukan, wakil peserta lelang tetap tidak ada yang hadir, acara pembukaan kotak/tempat dokumen penawaran dilakukan dengan disaksikan dua orang saksi di luar panitia yang ditunjuk secara tertulis oleh panitia.
 Panitia meneliti kotak/tempat pemasukan dokumen penawaran dan menghitung jumlah sampul penawaran yang masuk (tidak dihitung surat pengunduran diri) dan bila penawaran yang masuk kurang dari sepertiga peserta, pelelangan tidak dapat dilanjutkan dan harus diulang, kemudian mengumumkan kembali dengan mengundang peserta yang baru. Universitas Sumatera Utara
 Pembukaan dokumen penawaran untuk setiap sistem dapat dilakukan dengan:
 Sistem Satu Sampul
Panitia membuka kotak dan sampul dokumen penawaran dihadapan para peserta lelang
 Sistem Dua Sampul
Panitia membuka kotak dan sampul I dihadapan peserta lelang. Sampul 1 yang berisi data administratif dan data teknis dibuka, dan dijadikan lampiran berita acara pembukaan dokumen penawaran sampul I. Sampul II yang berisi data harga tidak boleh dibuka dan sampulnya dituliskan identitas perusahaan dan diparaf oleh panitia dan wakil peserta lelang dari perusahaan yang berbeda sebelum disimpan oleh panitia.
 Sistem Dua Tahap
Panitia membuka kotak dan sampul I dihadapan peserta lelang. Sampul I yang berisi data administratif dan data teknis dibuka, dan dijadikan lampiran berita acara pembukaan dokumen penawaran sampul II yang berisi data harga disampaikan kemudian oleh peserta lelang bila telah dinyatakan memenuhi persyaratan teknis dan administratif.
 Panitia memeriksa, menunjukkan dan membacakan dihadapan para peserta pelelangan mengenai kelengkapan dokumen penawaran, yang terdiri dari:
 Sistem Satu Sampul
• Surat penawaran yang di dalamnya tercantum masa berlaku penawaran.
• Jaminan penawaran asli.
• Daftar kuantitas dan harga (khusus untuk kontrak harga satuan).
 Sistem Dua Sampul
Universitas Sumatera Utara

• Surat penawaran yang di dalamnya tercantum masa berlaku penawaran, tetapi tidak tercantum harga penawaran.
• Jaminan penawaran asli.
 Sistem Dua Tahap
• Surat penawaran yang di dalamnya tercantum masa berlaku penawaran, tetapi tidak tercantum harga penawaran.
• Dokumen penawaran teknis dan dokumen pendukung lainnya yang disyaratkan dalam dokumen lelang.
 Untuk menghindari kesalahan-kesalahan kecil yang dapat menggugurkan peserta pelelangan, peserta dapat meminta syarat-syarat administrasi lainnya yang diperlukian dan minta untuk dievaluasi pada saat prakualifikasi dan tidak perlu lagi dilampirkan pada dokumen penawaran.
 Penawaran dinyatakian gugur apabila pada saat pembukaan, salah satu dari persyaratan administrasi tidak dipenuhi atau tidak memenuhi syarat, yaitu:

 Surat Penawaran
• Tidak ditandatangani oleh pemimpin/direktur utama atau penerima kuasa dari pemimpin/direktur utama yang namanya tercantum dalam akte pendirian atau perubahannya, atau kepala cabang perusahaan yang diangkat oleh kantor pusat atau pejabat yang menurut perjanjian kerjasama (association agreement) adalah yang berhak mewakili asosiasi (pejabat dari perusahaan/lead firm).
• Tidak mencantumkan masa berlakunya penawaran, atau mencantumkan kurun waktu dari yang diminta dalam dokumen pelelangan.
Universitas Sumatera Utara

 Jaminan Penawaran
• Tidak dikeluarkan oleh bank umum atau oleh perusahaan asuransi yang mempunyai program asuransi kerugian (surety bond) dan direasuransikan kepada perusahaan asuransi di luar negeri yang bonafit.
• Besaran jaminan kurang dari nominal yang dipersyaratkan dalam dokumen lelang.
• Masa berlakunya tidak sesuai dengan disyaratkan dalam dokumen pelelangan.
• Jika peserta berkedudukan di luar negeri, surat jaminan penawaran tidak diterbitkan oleh bank devisi di Indonesia atau bank di luar negeri yang direkomendasikan oleh Bank Indonesia.
 Daftar Kuantitas dan Harga
Tidak terdapat daftar kuantitas dan harga (khusus untuk kontrak harga satuan).
 Panitia segera membuat berita acara pembukaan dokumen penawaran terhadap semua penawaran yang masuk.
Setelah dibacakan dengan jelas, berita acara ditandatangani oleh panitia yang hadir dan dua orang wakil peserta lelang yang sah yang ditunjuk oleh para peserta lelang yang hadir.
 Dalam hal terjadi penundaan waktu pembukaan penawaran, maka penyebab penundaan tersebut harus dimuat dengan jelas di dalam berita acara pembukaan penawaran (BAPP).
 BAPP dibagikan kepada wakil peserta pelelangan yang hadir tanpa dilampiri dokumen penawaran.
Universitas Sumatera Utara
7. Evaluasi Penawaran
a. Pelaksanaan evaluasi penawaran dilakukan oleh panitia terhadap semua penawaran yang dinyatakan lulus pada saat pembukaan penawaran. Evaluasi tersebut meliputi evaluasi administrasi, teknis dan harga berdasarkan criteria, metode, dan tata cara evaluasi yang telah ditetapkan dalam dokumen lelang. Panitia tidak diperkenankan mengubah, menambah, dan mengurangi kriteria dan tata cara evaluasi tersebut dengan alasan apapun dan/atau melakukan tindakan lain yang bersifat post bidding.
b. Penawaran dinyatakan memenuhi persyaratan administrasi, apabila:
 Syarat-syarat yang diminta menurut dokumen lelang dipenuhi/dilengkapi dan isi setiap dokumen benar serta dapat dipastikan bahwa dokumen penawaran ditandatangani oleh orang yang berwenang.
 Dokumen penawaran yang masuk menunjukkan adanya persaingan yang sehat, tidak terjadi pengaturan bersama (kolusi) di antara para peserta dan atau dengan panitia lelang yang dapat merugikan negara dan atau peserta lainnya.
 Surat jaminan penawaran harus memenuhi ketentuan sebagai berikut:
• Diterbitkan oleh bank umum (tidak termasuk bank perkreditan rakyat) atau oleh perusahaan asuransi yang mempunyai program asuransi kerugian (surety bond) dan direasuransikan kepada perusahaan di luar negeri yang bonafit.
• Masa berlaku jaminan penawaran tidak kurang dari jangka waktu yang ditetapkan dalam dokumen lelang.
• Nama peserta lelang sama dengan nama yang tercantum dalam surat jaminan penawaran.
Universitas Sumatera Utara
• Besar jaminan penawaran tidak kurang dari nilai nominal yang ditetapkan dalam dokumen lelang.
• Besar jaminan penawaran dicantumkan dalam angka dan huruf.
• Nama pengguna barang/jasa yang menerima jaminan penawaran sama dengan nama pengguna barang/jasa yang mengadakan pelelangan.
• Paket pekerjaan yang dijamin harus sama dengan paket pekerjaan yang dilelang.
• Isi surat jaminan penawaran harus sesuai dengan ketentuan dalam dokumen lelang.
• Apabila ada hal-hal yang kurang jelas dan atau meragukan dalam surat jaminan penawaran perlu klarifikasi dengan pihak yang terkait tanpa mengubah substansi dari jaminan penawaran.
 Surat penawaran (contoh untuk system satu sampul)
• Ditandatangani oleh pimpinan/direktur utama atau penerima kuasa dari direktur utama yang nama penerima kuasanya tercantum dalam akte pendirian atau perubahannya, atau kepala cabang perusahaan yang diangkat oleh kantor pusat yang dibuktikan dengan dokumen autentik, atau pejabat yang menurut perjanjian kerjasama adalah yang berhak mewakili perusahaan yang bekerjasama.
• Jangka waktu berlakunya surat penawaran tidak kurang dari waktu yang ditetapkan dalam dokumen lelang.
• Jangka waktu pelaksanaan pekerjaan yang ditawarkan tidak melebihi jangka waktu yang ditetapkan dalam dokumen lelang.
• Bermaterai dan bertanggal.
Universitas Sumatera Utara
 Daftar kuantitas dan harga setiap jenis/item pekerjaan untuk kontrak harga satuan diisi dengan lengkap kecuali ditentukan lain dalam dokumen lelang. Sedangkan untuk kontrak lumpsum, bila diperlukan daftar kuantitas dan harga, hanya sebagai pelengkap. Daftar rincian kuantitas dan harga satuan dalam system kontrak lumpsum tidak dapat dijadikan dasar untuk menggugurkan penawaran dan perhitungan prestasi kerja berkaitan dengan persyaratan pembayaran.
 Analisis harga satuan pekerjaan utama dirinci dengan lengkap.
 Ada keterangan telah melunasi kewajiban membayar pajak tahun terakhir yang dikeluarkan oleh kantor pelayanan pajak setempat, sesuai dengan domisili perusahaan yang bersangkutan.
Hasil evaluasi ini dituangkan dalam berita acara. Terhadap penawaran yang memenuhi persyaratan administrasi dilanjutkan dengan evaluasi teknis. Terhadap penawaran yang tidak memenuhi persyaratan administrasi tidak dilanjutkan dengan evaluasi teknis.
c. Panitia melakukan evaluasi teknis terhadap semua penawaran yang memenuhi persyaratan administrasi. Faktor-faktor yang dinilai pada evaluasi teknis harus sesuai dengan yang ditetapkan dalam dokumen lelang. Panitia tidak diperkenankan menambah dan atau mengurangi factor-faktor yang dinilai dan tatacara penilaian yang ditetapkan dalam dokumen lelang.
d. Untuk pengadaan jasa pemborong, penawaran dinyatakan memenuhi persyaratan teknis,apabila:
 Metode pelaksanaan pekerjaan yang ditawarkan memenuhi persyaratan substantive yang ditetapkan dalam dokumen lelang dan diyakini menggambarkan penguasaan penyelesaian pekerjaan.
Universitas Sumatera Utara
 Jadwal waktu pelaksanaan pekerjaan yang ditawarkan tidak melampaui batas waktu yang ditetapkan dalam dokumen lelang.
 Jenis, kapasitas, komposisi, dan jumlah peralatan minimal yang disediakan sesuai dengan dokumen lelang.
 Personil inti yang akan ditempatkan secara penuh sesuai dengan persyaratan yang ditentukan dalam dokumen lelang serta posisinya dalam manajemen pelaksanaan pekerjaan sesuai dengan organisasi pelaksanaan yang diajukan.
 Bagian pekerjaan yang akan disubkontrakkan sesuai dengan persyaratan yang dicantumkan dalam dokumen lelang.
 Memenuhi syarat teknis lainnya yang ditetapkan dalam dokumen lelang.
e. Untuk pengadaan barang/jasa lainnya, penawaran dinyatakan memenuhi persyaratan teknis, apabila:
 Memenuhi spesifikasi teknis barang yang ditawarkan berdasarkan contoh, brosur, dan gambar-gambar yang ditetapkan dalam dokumen lelang.
 Jadwal waktu penyerahan barang/jasa lainnya tidak melampaui batas waktu yang ditetapkan dalam dokumen lelang.
 Identitas barang/jasa lainnya yang ditawarkan tercantum dengan lengkap dan jelas.
 Jumlah barang/jasa yang ditawarkan tidak kurang dari yang ditetapkan dalam dokumen lelang.
 Memenuhi syarat teknis lainnya yang ditetapkan dalam dokumen lelang.
f. Apabila dalam evaluasi teknis ada hal-hal yang kurang jelas atau meragukan, panitia melakukan klarifikasi dengan pihak penyedia barang/jasa. Hasil evaluasi teknis ini dituangkan dalam berita acara. Terhadap penawaran yang memenuhi Universitas Sumatera Utara
persyaratan teknis akan dilanjutkan dengan evaluasi kewajaran harga, sedangkan terhadap penawaran yang tidak memenuhi persyarat teknis dinyatakan gugur.
g. Dalam system satu sampul, panitia dapat langsung melakukan evaluasi kewajaran harga secara rinci bagi penawaran yang memenuhi persyaratan administrasi dan teknis tersebut. Dalam system dua sampul, panitia mengumumkan hasil evaluasi administrasi dan teknis serta mengundang penawar yang lulus untuk menyaksikan pembukaan sampul II (penawaran harga).
h. Unsur-unsur yang perlu diteliti dan dinilai dalam evaluasi kewajaran harga adalah hal-hal yang pokok atau penting, yang meliputi:
 Total harga yang ditawarkan secara keseluruhan dan atau bagian/unsure- unsurnya.
 Bilamana terdapat perbedaan antara penulisan nilai dalam angka dan huruf, maka nilai penawaran yang diakui adalah nilai dalam tulisan huruf.
 Panitia lelang melakukan koreksi aritmatik terhadap hal-hal sebagai berikut:
• Koreksi aritmatik atas kesalahan penjumlahan dan pengalian harga volume dengan harga satuan pekerjaan, dilakukan dengan ketentuan bahwa harga satuan pekerjaan yang ditawarkan peserta tidak boleh diubah.
• Jenis dan volume pekerjaan yang tercantum dalam dokumen penawaran disesuaikan dengan yang tercantum dalam dokumen lelang.
• Jenis pekerjaan yang tidak diberi harga satuan dalam penawaran dianggap sudah termasuk dalam harga satuan pekerjaan yang lain, dan harga satuan pada surat penawaran tetap dibiarkan kosong. Sedangkan jenis pekerjaan tersebut harus tetap dikerjakan sesuai dengan volume yang tercantum dalam dokumen lelang.
Universitas Sumatera Utara
• Hasil koreksi aritmatik dapat mengubah nilai atau urutan penawaran menjadi lebih tinggi atau lebih rendah terhadap urutan penawaran semula.
 Memperhitungkan preferensi harga atas penggunaan produksi dalam negeri.
i. Dalam mengevaluasi kewajaran harga penawaran dapat dilakukan hal sebagai berikut:
 Klarifikasi bila terdapat harga satuan jenis pekerjaan yang timpang.
 Klarifikasi dalam hal penawaran komponen dalam negeri terlalu tinggi dibandingkan dengan perkiraan panitia.
 Klarifikasi apabila harga penawaran terlalu rendah. Apabila dari hasil klarifikasi ternyata peserta lelang menyatakan mampu melaksanakan pekerjaan sesuai dokumen lelang, maka peserta lelang tersebut harus bersedia untuk menaikkan jaminan pelaksanaannya menjadi sekurang-kurangnya 80% HPS dikalikan persentase jaminan pelaksanaan yang ditetapkan dalam dokumen lelang, bila ditunjuk sebagai pemenang lelang. Dalam hal peserta lelang yang bersangkutan tidak bersedia menambah nilai jaminan pelaksanaannya, maka penawarannya dapat digugurkan dan jaminan penawarannya disita untuk negara, sedangkan penyedia barang/jasa itu sendiri di black list selama satu tahun dan tidak diperkenankan ikut serta dalam pengadaan barang/jasa pada instansi pemerintah.
j. Penawaran yang memenuhi syarat adalah penawaran yang sesuai dengan ketentuan, syarat-syarat dan spesifikasi yang ditetapkan dalam dokumen lelang, tanpa ada penyimpangan yang bersifat material atau penawaran bersyarat.
k. Penyimpangan yang bersifat penting/pokok atau penawaran bersyarat adalah:
 Jenis penyimpanan yang akan mempengaruhi lingkup atau kualitas pekerjaan.
 Substansi kegiatan tidak konsisten dengan dokumen lelang.
Universitas Sumatera Utara
 Adanya penawaran dari penyedia dari penyedia barang/jasa dengan persyaratan tambahan di luar ketentuan dokumen lelang yang akan menimbulkan persaingan tidak sehat dan atau tidak adil di antara peserta lelang yang memenuhi syarat.
8. Pembuatan Berita Acara Hasil Pelelangan
a. Panitia membuat kesimpulan dari hasil evaluasi harga dan dituangkan dalam berita acara hasil pelelangan (BAHP). BAHP memuat hasil pelaksanaan pelelangan, termasuk cara penilaian, rumus-rumus yang digunakan, sampai dengan penetapan urutan pemenangnya berupa daftar peserta pelelangan yang dimulai dari harga penawaran terendah. BAHP ditandatangani oleh ketua dan semua anggota panitia atau sekurang-kurangnya dua pertiga dari jumlah anggota panitia.
b. BAHP harus memuat hal-hal berikut:
 Nama semua peserta lelang dan harga penawaran dan atau harga penawaran terkoreksi, dari masing-masing peserta lelang.
 Metode evaluasi yang digunakan.
 Unsur-unsur yang dievaluasi.
 Rumus yang digunakan.
 Keterangan-keterangan lain yang dianggap perlu mengenai hal ihwal pelaksanaan pelelangan.
 Tanggal dibuatnya berita acara serta jumlah peserta yang lulus dan tidak lulus pada setiap tahapan evaluasi.
 Penetapan urutan dari tiga calon pemenang lelang. Apabila tidak ada penawaran yang memenuhi syarat, BAHP harus mencantumkan pernyataan bahwa pelelangan dinyatakan gagal, dan harus segera dilakukan pelelangan
Universitas Sumatera Utara
ulang. Apabila peserta lelang yang memenuhi syarat kurang dari tiga penyedia barang/jasa, maka penyedia barang/jasa tersebut tetap diusulkan sebagai calon pemenang lelang.
9. Penetapan Pemenang Lelang
a. Panitia menetapkan calon pemenang lelang yang memasukkan penawaran yang menguntungkan bagi negara dalam arti:
 Penawaran secara administratif dan teknis dapat dipertanggungjawabkan.
 Perhitungan harga yang ditawarkan dapat dipertanggungjawabkan.
 Telah memperhatikan penggunaan semaksimal mungkin hasil produksi dalam negeri.
 Penawaran tersebut adalah terendah di antara penawaran yang memenuhi syarat.
b. Calon pemenang lelang harus sudah ditetapkan oleh panitia selambat-lambatnya tujuh hari kerja setelah pembukaan penawaran dalam sistem satu sampul, atau setelah pembukaan sampul II pada sistem dua sampul atau dua tahap.
c. Dalam hal terdapat dua calon pemenang mengajukan harga penawaran yang sama, maka panitia meneliti kembali data kualifikasi peserta yang bersangkutan, dan memilih peserta yang menurut pertimbangannya mempunyai kemampuan yang lebih besar, dan hal ini dicatat dalam berita acara.
d. Panitia membuat dan menyampaikan laporan kepada pengguna barang/jasa atau kepada pejabat yang berwenang mengambil keputusan untuk menetapkan pemenang lelang, melalui pengguna barang/jasa. Laporan tersebut disertai usulan pemenang dan penjelasan atau keterangan lain yang dianggap perlu sebagai bahan pertimbangan untuk mengambil keputusan.
Universitas Sumatera Utara
 Untuk pengadaan barang/jasa yang bernilai sampai dengan Rp. 50.000.000.000,00 (lima puluh miliar rupiah), apabila pengguna barang/jasa tidak sependapat dengan usulan panitia, maka pejabat yang berwenang membahas hal tersebut dengan panitia untuk mengambil keputusan sebagai berikut:
• Menyetujui usulan panitia, atau
• Meminta panitia untuk melakukan evaluasi ulang berdasarkan ketentuan dalam dokumen pengadaan, atau
• Menetapkan keputusan yang disepakati bersama untuk melakukan lelang ulang atau menetapkan pemenang lelang yang dituangkan dalam berita acara yang memuat keberatan dan kesepakatan masing-masing pihak.
 Usulan pengadaan yang bernilai di atas Rp. 50.000.000.000,00 (lima puluh miliar rupiah), apabila pengguna barang/jasa tidak sependapat dengan usulan panitia, maka pengguna barang/jasa:
• Meminta panitia untuk melakukan evaluasi ulang berdasarkan ketentuan dalam dokumen lelang, atau
• Melaporkan kepada pejabat berwenang menetapkan pemenang lelang dengan catatan keberatan dari pengguna barang/jasa.
e. Usulan penetapan pemenang lelang disusun sesuai dengan urutannya dan harus memuat:
 Nama dan alamat penyedia barang/jasa
 Harga penawaran setelah dikoreksi
 Nomor Pokok Wajib Pajak (NPWP)
f. Pemenang lelang yang ditetapkan oleh pejabat yang berwenang menetapkan berdasarkan usulan dari panitia. Pejabat yang berwenang segera menetapkan
Universitas Sumatera Utara
pemenang lelang dan mengeluarkan Surat Penetapan Penyedia Barang/jasa (SPPBJ), serta menyampaikannya kepada panitia selambat-lambatnya:
 Lima hari kerja untuk penetapan oleh pengguna barang/jasa sejak surat usulan penetapan pemenang lelang tersebut diterima oleh pejabat yang berwenang menetapkan pemenang lelang.
 Empat belas hari kerja sejak surat usulan penetapan pemenang lelang tersebut diterima oleh pejabat yang berwenang menetapkan pemenang lelang, untuk ditetapkan oleh menteri/Kepala Lembaga Pemerintah Non Departemen/Gubernur/Bupati/Walikota/Direktur Utama BUMN/BUMD.
g. Data pendukung yang diperlukan untuk menetapkan pemenang lelang adalah:
 Dokumen lelang beserta addendum (bila ada)
 Berita Acara Pembukaan Penawaran (BAPP)
 Berita Acara Hasil Pelelangan (BAHP)
 Ringkasan proses pelelangan dan hasil pelelangan
 Dokumen penawaran dari calon pemenang pelelangan dan cadangan calon pemenang yang telah diparaf panitia dan dua wakil peserta lelang.
10. Pengumuman Pemenang Lelang
Pemenang lelang diumumkan dan diberitahukan oleh panitia kepada para peserta selambat-lambatnya dua hari kerja setelah diterimanya SPPBJ dari pejabat yang berwenang.
11. Sanggahan Peserta Lelang
a. Kepada peserta lelang yang berkerabatan atas penetapan pemenang lelang diberikan kesempatan untuk mengajukan sanggahan secara tertulis, selambat- lambatnya dalam waktu lima hari kerja setelah pengumuman pemenang lelang.
Universitas Sumatera Utara
b. Sanggahan disampaikan kepada pejabat yang berwenang menetapkan pemenang lelang, disertai bukti-bukti terjadinya penyimpangan, dengan tembusan disampaikan sekurang-kurangnya kepada unit pengawasan internal (Inspektorat Jendral/Unit Pengawasan Lembaga Pemerintah Non Departemen/Inspektorat Propinsi/Kabupaten/Kota/satuan pengawasan Internal BUMN/BUMd).
c. Sanggahan diajukan oleh peserta lelang baik secara sendiri-sendiri maupun bersama dengan peserta lelang lain yang merasa dirugikan, bila:
 Panitia dan atau pejabat yang berwenang menyalahgunakan wewenang,dan atau
 Pelaksanaan pelelangan menyimpang dari ketentuan yang telah ditetapkan dalam dokumen lelang, dan/atau
 Terjadi praktek KKN di antara peserta lelang dan/atau dengan anggota panitia/pejabat yang berwenang, dan/atau
 Terdapat rekayasa pihak-pihak tertentu yang mengakibatkan pelelangan tidak adil, tidak transparan, dan tidak terjadi persaingan yang sehat.
d. Panitia sepenuhnya bertanggung jawab atas seluruh proses pelelangan dan hasil evaluasi yang dilakukan. Panitia wajib menyampaikan bahan-bahan, yang berkaitan dengan sanggahan peserta lelang yang bersangkutan secara tertulis maupun lisan kepada pejabat yang berwenang memberikan jawaban atas sanggahan tersebut.
e. Pejabat yang berwenang menetapkan pemenang lelang memberikan jawaban tertulis selambat-lambatnya dalam lima hari kerja atas sanggahan tersebut secara professional sesuai dengan masalahnya dan bila perlu membatalkan surat keputusan pemenang lelang serta melakukan tindak lanjut, dengan ketentuan sebagai berikut:
Universitas Sumatera Utara
 Apabila pelaksanaan evaluasi tidak sesuai dengan ketentuan yang ditetapkan dalam dokumen lelang karena kesalahan atau kelalaian panitia, maka pejabat yang berwenang memerintahkan panitia melakukan evaluasi ulang.
 Apabila terbukti terjadi Korupsi Kolusi Nepotisme (KKN) antara pejabat yang berwenang, anggota panitia dengan peserta lelang tertentu yang merugikan peserta lainnya, maka diambil tindakan dengan memberhentikan pejabat/anggota panitia dari jabatannya dan menggugurkan penawaran peserta yang terlibat KKN tersebut. Kemudian pejabat yang berwenang mengganti panitia dengan pejabat lain untuk melakukan evaluasi ulang.
 Peserta lelang yang terlibat KKN dan rekayasa seperti berikut:
• Terjadi praktek KKN di antara peserta lelang dan atau dengan anggota panitia/pejabat yang berwenang, dan/atau
• Terdapat rekayasa pihak-pihak tertentu yang mengakibatkan pelelangan tidak adil, tidak transparan, dan tidak terjadi persaingan yang sehat.
• Dikenakan sanksi berupa pencairan jaminan penawaran, dilarang untuk mengikuti kegiatan pengadaan barang/jasa di instansi pemerintah selama 1 tahun. Informasi mengenai sanksi terhadap peserta lelang yang terlibat KKN dan rekayasa disampaikan kepada asosiasi/LPJK/KADIN.
 Apabila peserta lelang yang menyanggah tidak dapat menerima jawaban atas sanggahan dari pengguna barang/jasa, maka peserta lelang tersebut dapat melakukan sanggahan banding kepada Menteri/Kepala Lembaga Pemerintahan Non Departemen/Gubernur/Bupati/Walikota/Direktur Utama BUMN/BUMD, selambat-lambatnya lima hari kerja sejak diterimanya jawaban sanggahan tersebut. Sementara itu, proses pengadaan tetap dilanjutkan tanpa harus menunggu hasil keputusan tersebut.
Universitas Sumatera Utara
12. Pemerintah Surat Keputusan Penetapan Penyedia Barang/Jasa
a. Pengguna barang/jasa mengeluarkan Surat Keputusan Penetapan Penyedia Barang/Jasa (SKPPBJ) sebagai pelaksana pekerjaan yang dikeluarkan, dengan ketentuan:
 Tidak ada sanggahan dari peserta lelang, atau
 Sanggahan yang diterima pejabat yang berwewenang dalam masa sanggah ternyata tidak benar, atau sanggahan diterima melewati waktu masa sanggah.
b. Peserta lelang yang ditetapkan sebagai penyedia barang/jasa wajib menerima keputusan tersebut. Apabila yang bersangkutan mengundurkan diri dan masa penawarannya masih berlaku maka pengunduran diri tersebut hanya dapat dilakukan berdasarkan alasan yang dapat diterima secara objektif oleh pengguna barang/jasa, dengan ketentuan bahwa jaminan penawaran peserta lelang yang bersangkutan dicairkan dan disetorkan pada Kas Negara/Daerah/BUMN/BUMD.
c. Terhadap penyedia barang/jasa yang ditetapkan sebagai pelaksana pekerja mengundurkan diri dengan alas an yang tidak dapat diterima dan masa penawarannya masih berlaku, di samping jaminan penawaran yang bersangkutan dicairkan dan disetorkan pada Kas Negara/Daerah/BUMN/BUMD, penyedia barang/jasa tersebut juga dikenakan sanksi berupa larangan untuk mengikuti kegiatan pengadaan barang/jasa di instansi pemerintah selama satu tahun. Informasi mengenai sanksi terhadap penyedia barang/jasa yang mengundurkan diri tersebut, disampaikan kepada asosiasi/LPJK/KADIN.
d. Apabila pemenang lelang urutan pertama yang ditetapkan sebagai penyedia barang/jasa mengundurkan diri, maka penetapan penyedia barang/jasa dapat dilakukan kepada calon pemenang lelang urutan kedua (jika ada) sesuai dengan harga penawarannya, dengan ketentuan:
Universitas Sumatera Utara
 Harga penawaran calon pemenang lelang urutan kedua tidak melebihi pagu dana yang tersedia dalam dokumen anggaran atau dokumen lain yang dipersamakan.
 Penetapan pemenang lelang urutan kedua tersebut harus terlebih dahulu mendapat persetujuan/penetapan pejabat yang berwenang menetapkan pemenang lelang.
 Masa penawaran calon pemenang lelang urutan kedua masih berlaku atau sudah diperpanjang masa berlakunya.
e. Apabila calon pemenang lelang urutan kedua juga mengundurkan diri, maka penetapan penyedia barang/jasa dapat dilakukan kepada calon pemenang urutan ketiga (jika ada) sesuai dengan harga penawarannya dengan ketentuannya:
 Harga penawaran calon pemenang lelang urutan ketiga tidak melebihi pagu dana yang tersedia dalam dokumen anggaran atau dokumen lain yang dipersamakan.
 Penetapan pemenang lelang urutan ketiga tersebut harus terlebih mendapat persetujuan/penetapan pejabat yang berwenang menetapkan pemenang lelang.
 Masa penawaran calon pemenang lelang urutan ketiga masih berlaku atau sudah diperpanjang masa berlakunya.
 Jaminan penawaran dari pemenang lelang urutan/peringkat kedua dicairkan dan disetorkan pada Kas Negara Daerah/BUMN/BUMD, bila masa penawarannya masih berlaku.
 Bila calon pemenang lelang kedua mengundurkan diri dengan alasan yang tidak dapat diterima, dikenakan sanksi sebagaimana tersebut di atas.
Universitas Sumatera Utara
13. Pelelangan Gagal dan Pelelangan Ulang
a. Pelelangan dinyatakan gagal apabila:
• Penyedia barang/jasa tercantum dalam daftar calon peserta lelang kurang dari tiga.
• Penawaran yang masuk kurang dari tiga.
• Idak ada penawaran yang memenuhi syarat yang ditentukan dalam dokumen lelang.
• Tidak ada penawaran yang harga penawarannya di bawah atau sama dengan pagu dana yang tersedia.
• Sanggahan dari peserta lelang atas kesalahan prosedur yang tercantum dalam dokumen lelang ternyata besar.
• Sanggahan dari peserta lelang atas terjadinya KKN terhadap calon pemenang lelang urutan 1, 2, dan 3 ternyata benar.
• Calon pemenang lelang urutan 1, 2, dan 3 mengundurkan diri dan tidak bersedia ditunjuk.
• Pelaksanaan pelelangan tidak sesuai dengan ketentuan dokumen lelang atau prosedur yang berlaku.
2.1.4 DOKUMEN DAN JAMINAN
Dari setiap tahap kegiatan pelelangan dibutuhkan dokumen tertentu sebagai dasar untuk proses selanjutnya serta berbagai jenis jaminan yang diperlukan sebagai syarat pelelangan pekerjaan. Pemanfaatan jenis dokumen dan berbagai jenis jaminan dapat dilihat dalam Tabel 2.2 berikut.
Universitas Sumatera Utara

Tabel 2.2 Tahap kegiatan pelelangan
TAHAP KEGIATAN
DOKUMEN
JAMINAN
Prakualifikasi
Waktu penyesuaian
DOKUMEN DESAIN
Gambar rencana Anggaran biaya
Syarat lelang Spesifikasi
BOQ
Pengumuman lelang
Pendaftaran lelang
Penganbilan dokumen
Undangan lelang
Rapat penjelasan pekerjaan
DOKUMEN LELANG
Peninjauan lokasi
Gambar rencana
Penyusunan anggaran
Spesifikasi
Pemasukan anggaran
BOQ
Pemasukan penawaran
Evaluasi dan negoisasi
Jaminan Lelang
Keputusan pemenang
DOKUMEN
Jaminan uang Muka
Pelaksanaan konstruksi
KONTRAK
Jaminan Pelaksanaan
Gambar rencana
Jaminan Pembayaran
Anggaran biaya
Spesifikasi
BOQ
Persyaratan kontrak
Pemeliharaan
B.A perjanjian pekerjaan
Bentuk surat penawaran
Bentuk kontrak
Addendum
Change order
Jaminan Pemeliharaan
1. DOKUMEN DESAIN
Dokumen desain berupa hasil dari perencanaan yang telah diselesaikan oleh konsultan perencana secara lengkap, yang nantinya akan berfungsi sebagai dokumen lelang. Isi dari dokumen desain antara lain memuat; gambar rencana, anggaran biaya, spesifikasi, BOQ, persyaratan pelelangan.
Universitas Sumatera Utara
2. DOKUMEN LELANG
Dokumen lelang berupa gambar rencana dari bangunan secara lengkap, spesifikasi dan Bill of Quantity (BOQ) yang digunakan oleh calon peserta lelang yang sebagai dasar perhitungan harga penawaran. Dokumen ini diberikan kepada calon peserta lelang beberapa hari sebelumnya dengan cara mengganti biaya penggandaan.
3. DOKUMEN KONTRAK
Dokumen kontrak dalam proyek konstruksi terdiri dari:
• Gambar kontrak (contract drawing)
• Spesifikasi (specification)
• Syarat-syarat umum kontrak (general condition of contract)
• Risalah penjelasan pekerjaan (letter of explanation)
• Penawaran (bidding proposal)
• Perjanjian pemborongan (formal agreement.
4. JAMINAN DALAM PROYEK KONSTRUKSI
Menurut pasal 1820 dan 1316 KUH Perdata definisi jaminan adalah suatu perjanjian di mana pihak ketiga, guna kepentingan si berutang, mengikatkan diri untuk memenuhi perutangan ataupun mengganti kerugian si berutang, manakala si berutang melakukan wanprestasi. Yang dimaksud wanprestasi, yaitu salah satu pihak dalam perjanjian tidak memenuhi prestasi kesalahannya atau kelalaian).
Tujuan dan isi dari jaminan ialah member jaminan untuk dipenuhinya peruntungan atau penggantian kerugian di dalam perjanjian pokok (perjanjian antara si berutang dengan pihak lain).
Universitas Sumatera Utara
Macam jaminan dalam proyek konstruksi:
• Jaminan penawaran (Bid Bond)
• Jaminan uang muka (Advabce Payment Bond)
• Jaminan pelaksanaan (Performance Bond)
• Jaminan pembayaran (Payment Bond)
• Jaminan pemeliharaan (Maintenance Bond)
• Retensi (Retention)
2.2 ESTIMASI
Seorang estimator tidak hanya mampu melakukan kuantifikasi dari semua yang disajikan dalam gambar kerja dan spesifikasi, tetapi tidak juga harus mampu mengantisipasi semua kegiatan konstruksi yang akan terjadi. Gambar kerja dan spesifikasi tidak dapat mencerminkan metode konstruksi dan seluruh proses yang dibutuhkan untuk menyelesaikan proyek, melainkan hanya menyatakan hasil akhir yang diharapkan dari proses konstruksi. Sebelum menentukan keputusan, estimator harus menganalisa semua factor yang berhubungan dengan proyek.
Kualifikasi seorang estimator ditentukan oleh kemampuannya, dimana estimator diharapkan:
 Mampu membaca/menginterprestasikan gambar dan spesifikasi.
 Mampu memvisualisasikan bentuk tiga dimensi proyek dari gambar desain.
 Mengerti hal-hal yang berkaitan dengan produktivitas tenaga kerja dan kinerja peralatan.
 Kreatif dan mampu mencari alternative metode konstruksi.
 Mempunyai kemampuan berkomunikasi yang baik.
 Sabar dan teliti dalam melakukan pekerjaan.
Universitas Sumatera Utara
 Mempunyai pengetahuan matematika dasar.
 Mempunyai pengetahuan tentang operasi dan prosedur lapangan.
 Mampu mengidentifikasi dan menetralisir resiko.
 Dapat berorganisasi dengan baik, menyampaikan estimasi secara logis dan jelas.
 Mampu membuat atau membantu jadwal konstruksi.
 Mengerti dan mampu menggunakan system biaya pekerjaan perusahaan.
 Memahami hubungan kontraktual.
 Mampuy membangun strategi sukses dalam fase pelelangan dan negoisasi proyek.
 Mampu mengatasi batas waktu.
 Mempunyai standar kode etik yang tinggi.
2.2.1 RESIKO DALAM ESTIMASI
Seorang estimator harus berusaha mengidentifikasikan sebanyak mungkin bagian- bagian yang mengandung risiko atau ketidakpastian dalam estimasinya.
Beberapa cara untuk mengidentifikasi dalam proyek adalah:
 Mempelajari semua dokumen yang berhubungan dengan proyek, termasuk dokumen yang direferensikan dalam dokumen kontrak.
 Melakukan tinjauan ke lokasi proyek sebelum penawaran.
 Membuat jadwal konstruksi sebelum penawaran.
 Menyelidiki kemampuan keuangan dan etika bisnis pemilik proyek.
 Memilih subkontaktor dan suuplier yang tepat.
 Mengikuti rapat penjelasan pekerjaan.
 Mengidentifikasi reaksi masyarakat terhadap proyek.
 Mendapatkan kepastian bahwa sumber daya tersedia untuk pembangunan proyek.
 Membuat daftar hal-hal yang sesungguhannya tentang proyek.
Universitas Sumatera Utara
 Membuat strategi untuk mendapatkan proyek.
 Mengidentifikasi dan memahami klausula-klausula dalam spesifikasi yang memberikan risiko untuk kontraktor.
 Mengidentifikasi dan memahami klausula-klausula dalam suplemen atau kondisi khusus dalam spesifikasi yang memberikan risiko tambahan untuk kontraktor.
 Mengidentifikasi persyaratan-persyaratan pemerintah.
 Mengidentifikasi gangguan lingkungan yang berhubungan dengan proyek.
 Mengkaji ulang pola musim daerah lokasi proyek.
 Mengidentifikasi lokasi pembuangan.
 Mengkaji ulang laporan penyelidikan tanah di lokasi proyek.
 Mengkaji ulang proyek dan metode konstruksi.
 Melakukan analisis pekerjaan-pekerjaan yang disubkontrakkan untuk memastikan bahwa seluruh pekerjaan telah tercakup.
2.2.2 TAHAP-TAHAP PEMBANGUNAN ESTIMASI SECARA DETAIL
Tahap-tahap yang perlu dilakukan untuk membuat estimasi secara detail adalah:
 Akuisisi dokumen kontrak
Kontraktor perlu memiliki dokumen kontrak penawaran.
 Kaji ulang dokumen dan keadaan proyek
Dokumen yang ada yang perlu dikaji ulang untuk mengetahui tanggal penawaran, persyaratan kesempatan yang sama untuk tenaga kerja, persyaratan standar, gaji, jadwal, alternatif, kontrak, dan lain-lain. Informasi umum mengenai proyek umum terdiri dari: keadaan proyek, kunjungan ke lapangan, kondisi internal (sumber daya), dan kondisi eksternal (kondisi luar yang dapat mempengaruhi proyek).
Universitas Sumatera Utara
 Menghadiri rapat penjelasan
Rapat penjelasan merupakan kesempatan baik untuk kontraktor meminta klarifikasi mengenai hal-hal yang kurang jelas, atau alternatif-alternatif pekerjaan.
 Menentukan saat membuat penawaran
Keputusan untuk membuat (atau tidak) penawaran atas proyek didasarkan pada kenyataan-kenyataan yang dikumpulkan oleh estimator, menganalisis risiko, dan memperkirakan apakah proyek tersebut sesuai dengan rencana strategis perusahaan.
 Pertimbangan strategi penawaran
Teknik yang dipakai dalam strategi penawaran terdiri dari: metode konstruksi yang lebih baik, pengetahuan atas saingan lain, pengetahuan akan kebutuhan pemilik proyek, keberhasilan dalam proyek sejenis, dan pengalaman membangun proyek berkualitas secara aman.
 Permintaan daftar harga
Permintaan daftar harga dari penyalur-penyalur material dan subkontraktor- subkontraktor diperlukan untuk mendapatkan harga yang akurat dari material dan subkontrak.
 Membangun metode konstruksi, perencanaan, dan penjadwalan
Estimasi harus merefleksikan metode konstruksi, karena masing-masing metode mempunyai tingkat produktivitas dan persyaratan peralatan yang berbeda-beda.
 Persyaratan jaminan, asuransi dan biaya
Estimator perlu memasukkan biaya asuransi dan jaminan dalam penawaran. Dalam spesifikasi ditetapkan jenis asuransi dan jaminan yang diinginkan pemilik proyek. Estimator juga perlu menambahkan surat kuasa dari perusahaan penanggung jawab dalam jaminan penawaran.
Universitas Sumatera Utara
 Mempersiapkan penelaahan atas spesifikasi
Estimator perlu melakukan penelaahan atas spesifikasi sebelum menelaah kuantitas. Beberapa hal yang perlu diperhatikan:
• Pelayanan yang disediakan kontraktor, seperti kantor lapangan untuk arsitek dan penyedia telepon.
• Daftar nama perusahaan supplier yang dapat diandalkan.
• Persyaratan material dengan kinerja khusus.
• Persyaratan tahap konstruksi khusus dari pemilik.
 Mempersiapkan penelaahan atas kuantitas
Estimator perlu mempelajari ukuran dan karakteristik fisik material, dampaknya terhadap tenaga kerja, dan jenis peralatan yang diperlukan untuk pemakaian material terpilih.
 Penelaahan kuantitas material yang urut dan konsisten
Estimator umumnya mengurutkan berdasarkan porsi terbesar dari pekerjaan sehingga memberikan gambaran umum tentang suatu proyek, serta perlu konsisten dalam penelaahan:
• Nomor harus ditulis dalam urutan yang sama.
• Beri tanda cek untuk bagian dalam gambar yang telah ditelaah.
• Konsisten terhadap dimensi.
• Hindari menskalakan gambar.
 Satuan pengukuran
Satuan pengukuran yang dipakai untuk menghitung kuantitas harus dapat menunjukkan penilaian yang tepat.
Universitas Sumatera Utara

 Mengukur perhitungan
Kalkulasikan estimasi harus akurat dan efisien. Estimator harus mempunyai pengetahuan luas mengenai matematika dasar. Hal ini mencakup aljabar, geometri, trigonometri, konversi angka-angka, dan hukum-hukum matematika. Beberapa hal mengenai kalkulasi yang perlu diperhatikan:
a. Perhitungkan awal perlu dibuat atas ukuran bangunan keseluruhan. Perhitungkan berdasarkan batas-batas bangunan, tinggi bangunan total, dan luas bangunan total perlu dilakukan untuk membantu penentuan keputusan apakah penawaran perlu dilakukan.
b. Perhitungkan deduktif dapat mengurangi waktu dan energy. Luas dinding dapat dihitung dengan menjumlahkan luas bagian-bagian elemen solid atau dengan menghitung dinding secara keseluruhan, kemudian dikurangi luas void(pintu dan jendela).
c. Konversi angka-angka perlu dilakukan jika untuk satu jenis material terdapat lebih dari satu dimensi satuan dan perbedaan penulisan angka. Estimator perlu membuat konversi dan memakai pecahan desimal untuk memudahkan.
d. Pembulatan angka umumnya sebesar dua decimal di belakang koma.
e. Menentukan jumlah material yang akan terbuang perlu dilakukan di akhir estimasi. Estimator perlu melakukan perhitungan ini karena:
• Ukuran material yang tersedia tidak sesuai dengan yang diperlukan. Jika diperlukan 10 balok kayu dengan panjang balok kayu dengan panjang 1 m.
• Tempat pemasangan yang berbeda-beda. Beton yang digunakan untuk pondasi akan lebih banyak terbuang dibandingkan beton untuk dinding. Ini disebabkan oleh ketidakstabilan tanah untuk pondasi.
Universitas Sumatera Utara
• Peralatan atau prosedur penempatan material yang menyebabkan material terbuang.
• Prosedur manajemen material yang kurang baik, seperti pekerjaan ulang, kesalahan pembelian.
2.2.3 PENYUSUNAN ANGGARAN BIAYA PROYEK
Kegiatan estimasi dalam proyek konstruksi dilakukan dengan tujuan tertentu, tergantung pada siapa yang membuatnya. Pihak owner membuat estimasi dengan tujuan untuk mendapatkan informasi sejelas-jelasnya tentang biaya yang harus disediakan untuk merealisasikan proyeknya. Hasil estimasi ini disebut dengan OE (Owner Estimate) atau EE (Engineer Estimate). Pihak kontraktor membuat estimasi dengan tujuan untuk kegiatan penawaran terhadap proyek konstruksi.
Kontraktor akan memenangkan lelang jika penawaran yang diajukan mendekati OE/EE. Kisaran yang masih dapat diterima oleh owner akan dibahas dalam bab tersendiri tentang lelang. Dalam menentukan harga penawaran, kontraktor harus memasukkan aspek- aspek lain yang sekiranya berpengaruh terhadap biaya proyek nantinya.
Tahap-tahap yang harus dilakukan untuk menyusun anggaran biaya adalah sebagai berikut:
 Melakukan pengumpulan data tentang jenis, harga serta kemampuan pasar menyediakan bahan/material konstruksi secara kontinu.
 Melakukan pengumpulan data tentang upah pekerja yang berlaku di daerah lokasi proyek dan atau upah pada umumnya jika pekerja didatangkan dari luar daerah lokasi proyek. Universitas Sumatera Utara
 Melakukan perhitungan analisis bahan dan upah dengan menggunakan analisis yang diyakini baik oleh si pembuat anggaran. Dalam tulisan ini digunakan perhitungan berdasarkan analisa BOW (Burgelijke Openbare Werken).
 Melakukan perhitungan harga satuan pekerjaan dengan memanfaatkan hasil analisa satuan pekerjaan dengan memanfaatkan hasil analisa satuan pekerjaan dan daftar kuantitas pekerjaan.
 Membuat rekapitulasi.

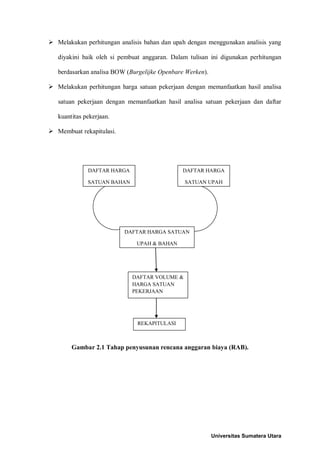

Gambar 2.1 Tahap penyusunan rencana anggaran biaya (RAB).
DAFTAR HARGA
SATUAN BAHAN
DAFTAR HARGA
SATUAN UPAH
DAFTAR HARGA SATUAN
UPAH & BAHAN
REKAPITULASI
DAFTAR VOLUME & HARGA SATUAN PEKERJAAN
Universitas Sumatera Utara
2.3 RENCANA KERJA DAN RENCANA LAPANGAN
Sebelum pelaksanaan kegiatan proyek konstruksi dimulai, biasanya didahului dengan penyusunan rencana kerja waktu kegiatan yang disesuaikan dengan metode konstruksi yang akan digunakan. Pihak pengelola proyek melakukan kegiatan pendapat local proyek guna mendapatkan informasi detail untuk keperluan penyusunan rencana kerja.
Dalam menyusun rencana kerja, perlu dipertimbangkan beberapa hal, yaitu:
 Keadaan Lapangan Lokasi Proyek
Hal ini dilakukan untuk memperkirakan hambatan yang mungkin timbul selama pelaksanaan pekerjaan.
 Kemampuan Tenaga Kerja
Informasi detail tentang jenis dan macam kegiatan yang berguna untuk memperkirakan jumlah dan jenis tenaga kerja yang harus disediakan.
 Pengadaan Material Konstruksi
Harus diketahui dengan pasti macam, jenis, dan jumlah material yang diperlukan untuk pelaksanaan pembangunan. Pemilahan jenis material yang akan digunakan harus dilakukan di awal proyek, kemudian dipisahkan berdasarkan jenis material yang memerlukan waktu untuk pengadaan, misalnya material pabrikasi biasanya tidak dapat dibeli setiap saat, tetapi memerlukan sejumlah waktu untuk kegiatan proses produksi. Hal ini penting untuk membuat jadwal rencana pengadaan material konstruksi.
 Pengadaan Alat Pembangunan
Kegiatan yang memerlukan peralatan pembangunan harus dapat dideteksi secara jelas karena berkaitan dengan pengadaan peralatan. Jenis kapasitas, kemampuan, dan kondisi peralatan harus disesuaikan dengan kegiatannya.
Universitas Sumatera Utara
 Gambar Kerja
Selain gambar rencana, pelaksanaan proyek konstruksi juga memerlukan gambar kerja untuk bagian-bagian tertentu/khusus. Untuk itu, perlu dilakukan pendataan bagian-bagian yang memerlukan gambar kerja.
 Kontinuitas Pelaksanaan Pekerjaan
Dalam penyusunan rencana kerja factor penting yang harus dijamin oleh pengelola proyek adalah kelangsungan dari susunan rencana kegiatan setiap item pekerjaan.
Manfaat dan kegunaan penyusunan rencana kerja,antara lain:
 Alat koordinasi bagi pimpinan
Dengan menggunakan rencana kerja, pimpinan pelaksanaan pembangunan dapat melakukan koordinasi semua kegiatan yang ada di lapangan.
 Sebagai pedoman kerja para pelaksana
Rencana kerja merupakan pedoman terutama dalam kegiatannya dengan batas waktu yang telah ditetapkan untuk setiap item kegiatan.
 Sebagai penilaian kemajuan pekerjaan
Ketepatan waktu dari setiap item kegiatan di lapangan dapat dipantau dari rencana pelaksanaan dengan realisasi pelaksanaan di lapangan.
 Sebagai evaluasi pekerjaan
Variasi yang ditimbulkan dari pembandingan rencana dan realisasi dapat digunakan sebagai bahan evaluasi bahan evaluasi untuk menentukan rencana selanjutnya.
Universitas Sumatera Utara
2.4 PENAWARAN
Penawaran adalah suatu usulan oleh satu pihak untuk mengerjakan sesuatu bagi kepentingan pihak yang lain menurut persyaratan yang telah ditentukan dan disepakati bersama (Nugraha, Natan, dan Sutjipto, 1985). Pada umumnya terdapat empat jenis penawaran, tiga diantaranyadisebutkan oleh Cook (1985) yaitu:
1. Penawaran secara negoisasi. Penawaran jenis ini dilakukan khusus pada proyek yang memerlukan keahlian khusus (bangunan militer) yang hanya dimiliki oleh satu atau dua kontraktor, dan belum ada standart harga yang jelas, semua bentuk pekerjaan dilakukan secara tawar – menawar.
2. Penawaran dilakukan secara paket. Penawaran jenis ini adalah penawaran dimana pemilik proyek menetapkan anggaran yang sudah tetap (fix). Pada umumnya penawaran jenis paket ini pekerjaannya meliputi pekerjaan perencanaan dan sekaligus pekerjaan pembangunannya.
3. Penawaran secara terbuka. Penawaran yang dilakukan secara tender yang diberitahukan secara terbuka dan harga penawaran pada semua peserta tender.
4. Penawaran secara tertutup. Penawaran jenis ini, tender dilakukan secara tertutup dan harga penawaran tidak diumumkan pada peserta tender.
Dari keempat jenis penawaran tersebut, penawaran terbuka adalah merupakan yang adil dan kompetitif, penawaran ini seringkali dipakai pada proyek – proyek milik pemerintah atau bantuan luar negeri seperti proyek – proyek pelabuhan, jalan tol, bangunan tingkat tinggi dan bangunan infrastruktur lainnya di Indonesia.
Di Indonesia khususnya untuk proyek – proyek pemerintah yang berskala besar diatas 50 milyar rupiah menurut Keppres No. 7/1998 tertanggal 12 januari 1998 (Ramelan, R, 1998) diwajibkan sistim tender terbuka.
Universitas Sumatera Utara

Sedangkan pihak Bina Marga dan Cipta Karya dari Departemen Pekerjaan Umum menggunakan pedoman persyaratan International Competitive Bidding dari Federation Internationale Des Ingenieurs Conseils (FIDEC, 1987), dimana disyaratkan bahwa pemenang tender adalah penawar terendah yang bertanggung jawab (the lowest responsible bid). Selain Fidec digunakan tambahan persyaratan lain-lainya yang dikeluarkan oleh Bina Marga dan Cipta Karya dari Departemen Pekerjaan Umum (1993).
2.4.1 PENAWARAN KOMPETITIF
Tahap awal dalam perkara penawaran (bidding) adalah menentukan keputusan untuk ikut atau tidak ikut dalam sebuah pelelangan. Keputusan ini sangat tergantung dari 4 aspek, yaitu aspek dari proyek itu sendiri (jenis proyek, pemilik proyek, keuntungan yang mungkin dicapai, lokasi proyek, ukuran proyek, tingkat risiko); aspek internal perusahaan (kebutuhan akan pekerjaan, kemampuan perusahaan); dan aspek sumberdayadimaksud dengan strategi adalah suatu upaya yang dapat digunakan oleh pemakai dalam mendekatkan permasalahan pada kondisi yang senyata-nyatanya.
Banyak cara peserta lelang berusaha menenangkan lelang dengan menerapkan berbagai strategi, antara lain:
• Strategi kompetitif : merupakan strategi penawaran yang paling ideal dengan mengasumsikan seluruh pesaing menggunakan strategi yang jujur dalam kompetisi.
• Strategi menurunkan harga : digunakan oleh peserta lelang untuk memenangkan lelang untuk memenangkan lelang dengan cara menurunkan harga dan rela mendapatkan keuntungan minimal.
• Strategi merugi : bertujuan untuk memperoleh simpati dari owner dengan harapan untuk mendapatkan proyek berikutnya.
Universitas Sumatera Utara
• Strategi pembayaran dengan kelonggaran: bertujuan memberikan kelonggaran kepada owner dalam hal pembayaran termin.
• Strategi perundingan bawah meja : bertujuan untuk mendapatkan nilai OE dalam suasana tidak normal.
Berbagai metode pendekatan yang dapat digunakan untuk menentukan strategi penawaran, dengan tujuan agar kontraktor dapat membuat penawaranan menjadi lebih akurat dan efektif terhadap suatu proyek. Dipahami dan diaplikasikannya salah satu metode pendekatan dalam pengajuan sebuah harga penawaran akan lebih baik dibandingkan tidak sama sekali. Dua metode yang sering digunakan sebagai alat untuk mendapatkan harga penawaran yang kompetitif dan profit yang optimum adalah Fiedman’s Model dan Gates Model.
Model Friedman dapat diaplikasikan dalam sebuah penawaran berdasarkan analisis dari data yang dikumpulkan beberapa tahun yang lalu, serta tidak tergantung dari jenis proyek lain. Pendekatan ini tidak dapat menghasilkan formula akhir yang definitive, tetapi hanya merupakan pemikiran sebagai dasar untuk menentukan besarnya harga penawaran. Penentuan harga penawaran dalam proyek konstruksi dipengaruhi oleh berbagai kondisi yang spesifik, baik kondisi fisik maupun iklim kompetisi untuk mendapatkan proyek.
Iklim kompetisi yang sehat serta proses yang transparan dalam pengadaan kontraktor menjadi sarat mutlak jika hendak mengaplikasikan model pendekatan jenis ini. Jika diaplikasikannya praktek-praktek yang melanggar etika bisnis dalam proses pengadaan kontraktor maka dengan sendirinya model pendekatan Friedman ini tidak banyak berarti atau bahkan tidak berguna sama sekali.
Universitas Sumatera Utara

2.4.2 KONSEP DASAR
Harga penawaran terendah dalam suatu proyek biasanya didasarkan atas biaya langsung (direct cost) dari proyek tersebut. Perbedaan antara harga penawaran dengan estimasi tergantung dari berbagai faktor, misalnya kebutuhan kontraktor untuk mendapatkan pekerjaan, menaikkan harga penawaran (markup) seminimum mungkin, dan memaksimumkan profit yang dapat dicapai.
Setiap kontraktor pada kenyataannya ingin memanfaatkan kesempatan untuk mendapatkan proyek dengan jalan mengajukan harga penawaran yang akurat. Jika mengajukan harga penawaran yang tinggi, maka penawar yang lebih rendah lebih mempunyai kesempatan untuk menang; jika menawar terlalu rendah, maka penawar yang mendekati OE (Owner Estimate) yang mempunyai kesempatan untuk menang. Sehingga kontraktor harus menyatukan kondisi yang bertentangan tersebut dengan pertimbangan sebagai berikut:
• Penawaran harus cukup rendah dengan keyakinanan untuk memenangkan proyek walaupun tidak dapat profit.
• Penawaran harus cukup tinggi un tuk mendapatkan profit, walaupun kesempatan untuk memenangkan proyek kecil.
Konsep dasar dalam menentukan strategi penawaran sebenarnya cukup sederhana yaitu hanya ada satu penawar terbaik dalam mengkombinasikan dua hal/dimensi tersebut:
• Memperoleh profit dari harga penawaran yang diajukan.
• Kemungkinan untuk mendapatkan proyek dapat dicapai.
Universitas Sumatera Utara

2.4.3 PENAWARAN DENGAN SATU KOMPETITOR
Pada gambar 2.2 diperlihatkan pengaruh dari harga penawaran dengan kesempatan untuk mendapatkan pekerjaan/proyek, dalam kondisi hanya ada satu competitor. Kontraktor pasti menjadi penawar terendah jika mengajukan penawaran yang terdiri dari komponen biaya langsung saja. Jika mengajukan harga penawaran dengan kenaikan sebesar 10% dari biaya langsung, maka harapan untuk menjadi penawar terendah adalah 60%; jika mengajukan harga penawaran dengan kenaikan sebesar 20% dari biaya langsung, maka kesempatan menjadi penawar terendah adalah 20%; Dan jika dengan kenaikan sebesar 25%, maka hilang kesempatan untuk menjadi penawar terendah.
Dapat diperlihatkan pula berbagai keadaan antara keuntungan (profit) yang dapat dicapai dengan harga penawaran sebagai berikut:
• Jika menawar dari komponen biaya langsung, maka pasti akan mendapatkan pekerjaan tetapi tidak mendapatkan keuntungan.
• Jika menawar 5% di atas biaya langsung, kesempatan menjadi penawar terendah adalah 80%, maka keuntungan yang dapat dicapai adalah 5% dari 8% = 4%.
• Jika menawar 10% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 60%, maka keuntungan yang dapat dicapai adalah 10% dari 60% = 6%.
• Jika menawar 12,5% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 50%, maka keuntungan yang dapat dicapai adalah 12,5% dari 50% = 6,25%.
• Jika menawar 15% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 40%, maka keuntungan yang dapat dicapai adalah 15% dari 40% = 6%.
• Jika menawar 20% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 20%, maka keuntungan yang dapat dicapai adalah 20% dari 20% = 4%.
• Jika menawar 25% di atas biaya langsung, maka tidak akan mendapatkan proyek dengan sendirinya tidak akan mendapatkan keuntungan.
Universitas Sumatera Utara
Gambar 2.2 Hubungan antar mark-up dengan probabilitas penawar terendah (Park,1992)
2.5 MARK UP
Pada penawaran proyek, salah satu putusan akhir adalah menambahkan mark up pada biaya estimasi. Mark up adalah besaran dalam persen yang dikalikan terhadap biaya estimasi proyek. (Bid price + Estimated Cost + Mark Up). Umumnya kontraktor ingin menentukan suatu mark up yang sebesar-besarnya, namun dengan harapan tetap ingin sebagai penawar yang terendah.
Dalam menentukan besarnya mark up, kontraktor membutuhkan data – data penawaran yang lalu ( historical data) sebagai acuan.
Besarnya mark up umumnya sudah termasuk biaya overhead, biaya tak terduga, bunga Bank dan juga tergantung dari jenis dan besarnya nilai proyek. Sehingga besarnya nilai mark up yang ditentukan pada suatu penawaran akan menentukan besarnya laba yang diperoleh perusahaan, sebagai gambaran dapat diikuti pada gambar 2.3 berikut ini (Cook, 1985):
0
5
10
15
20
25
30
0
20
40
60
80
100
Mark-up(%)
Probabilitas menang (%)
Hubungan antara mark-up dengan probabilitas menjadi pemenang
Universitas Sumatera Utara
Biaya
Over Head Laba
Garis pertumbuhan yang
Semakin meningkat Waktu

Gambar 2.3 Hubungan Antara Overhead, Laba dan Garis Pertumbuhan Perusahaan (Cook)
Dari gambar 2.3 ini terlihat bahwa garis pertumbuhan perusahaan terus semakin meningkat, ini menunjukkan suatu perusahaan yang sehat, dimana laba yang diperoleh lebih besar dari biaya-biaya overhead yang dikeluarkan perusahaan.
2.6 EXPECTED PROFIT
Potensial profit adalah selisih antara harga penawaran dengan estimasi biaya, jadi harga penawaran adalah estimasi biaya proyek ditambah dengan mark up. Semakin besar harga penawaran maka semakin kecil kemungkinan untuk menjadi penawar yang terendah (the lowest bid), sehingga potential profit ini harus dijadikan optimum yang dikenal dengan expected profit maximum agar menjadi penawar terendah (Clough and Sears, 1994).
Di bawah ini adalah perumusan dari Expected profi.
E(P) = p (b – c)
Dimana E(P) = Expected profit.
P = Probabilitas menang.
B = Penawaran ( bid = Estimasi biaya + Mark Up).
C = Estimasi biaya (cost).
Universitas Sumatera Utara
Untuk menghitung probabilitas menang terhadap pesaing, di sini dibutuhkan data-data penawaran yang lalu dari para pesaing.
Dengan mencoba-coba besaran mark up maka akan didapatkan nilai maximum dari expected profit, dimana besarnya mark up yang menghasilkan expected profit maximum disebut Mark up optimum, yang nantinya akan dipakai dalam penawaran, untuk jelasnya ikuti gambar 2.4 berikut ini:
Expected Profit Maximum
% Expected Profit
Mark up Optimum
% Mark Up

Gambar 2.4 Hubungan Expected Profit Vs Mark Up
Prosedur tersebut adalah yang dikenal sebagai strategi penawaran (bidding strategies).
2.7 BIAYA KONSTRUKSI
Biaya konstruksi adalah besarnya biaya aktual yang dikeluarkan untuk pekerjaan konstruksi tersebut, biasanya besarnya biaya actual ini baru dapat diketahui dengan pasti apabila pekerjaan konstruksi sudah selesai. Namun estimasi biaya (c) ini tidak mungkin menunggu biaya aktual, dan estimasi biaya ini merupakan suatu elemen terpenting dalam strategi penawaran, dan umumnya dalam strategi penawaran besarnya estimasi biaya harus ditentukan dahulu sebelum pekerjaan dimulai, sehingga pada umumnya dibuatkan suatu asumsi bahwa estimasi biaya dianggap sama dengan biaya actual dari pekerjaan tersebut atau dengan melihat data yang lalu pada jenis pekerjaan konstruksi yang kira – kira sejenis.
Universitas Sumatera Utara
Agar estimasi biaya dapat diperkirakan mendekati biaya actual, maka ini membutuhkan suatu data dari pengalaman-pengalaman penawaran yang lalu dan menurut Clough & Sears(1994) membutuhkan waktu pengamatan tiga sampai lima tahun.
Penawaran yang baik adalah penawaran yang berdasarkan perhitungan estimasi biaya yang tepat (Cook, 1985) seperti gambar 2.5 berikut ini :
` Batas Biaya Ideal
Biaya
Batas Penawaran Tak Layak
Batas Penawaran Layak
Batas Penawaran Ideal

Gambar 2. 5 Batas Harga Penawaran Pada Suatu Tender (Cook, 1985)
Batas A pada gambar 2.5 menunjukkan suatu penawaran yang ideal (tidak kompetitif), dimana batas A ini dapat diturunkan lagi sampai batas B. Batas B merupakan suatu batas penawaran yang paling kompetitif atau layak.
Kontraktor dapat melakukan penawaran sampai batas B, apabila kontraktor mengikuti langkah – langkah berikut ini (Cook, 1985) :
1. Memilih suatu metode kerja yang tepat, efisien, efektif dan yang paling ekonomis dalam melakukan pekerjaan tersebut.
B
C
A Universitas Sumatera Utara
2. Mencari bahan dan material yang kompetitif, penggunaan peralatan berat dan ringan yang sesuai dengan kebutuhan dan yang ekonomis.
3. Merencanakan jadwal pelaksanaan pekerjaan sependek mungkin, demi menekan biaya- biaya tak terduga dan overhead.
4. Mempunyai sumber daya manusia yang andal dan keadaan financial yang baik.
Batasan penawaran B ini sudah yang paling optimal, sehingga kalau mau diturunkan lagi sampai penawaran C, maka penawaran akan mengalami kerugian. Penawaran C ini merupakan penawaran yang tak layak.
2.8 KONTRAKTOR DAN KEPUTUSANNYA DALAM PENAWARAN
Untuk menjadi kontraktor yang berhasil dalam kompetisi penawaran, kontraktor harus mempunyai kemampuan untuk menjadi pemenang pada suatu tender yang diikuti. Dalam setiap kompetisi penawaran, kontraktor berambisi sebagai penawar yang terendah agar dapat ditunjuk sebagai calon pemenang, dan semakin tinggi suatu penawaran yang diajukan dengan prtimbangan laba yang besar, maka semakin kecil kemungkinannya menjadi penawar yang terendah atau sebagai pemenang tender.
Ada beberapa pertimbangan dalam pengambilan keputusan penawaran yang perlu diperhatikan (Cook, 1985) yaitu :

1. Memilih pekerjaan yang pasti menghasilkan untung, jumlah pesaing sekecil mungkin.
2. Mengikuti tender sesering mungkin, agar probabilitas menang menjadi besar.
3. Mengumpulkan data-data penawaran yang lalu dari berbagai jenis pekerjaan konstruksi.
4. Memaksimalkan expected profit, agar didapat nilai mark up optimum yang paling rendah.
Universitas Sumatera Utara
Ancong (1978) mengusulkan suatu flow chart permasalahan dari suatu penawaran seperti pada gambar 2.6 berikut ini :
PERUSAHAAN KONSTRUKSI
REJECT
PENAWARAN
Gambar 2.6 Flow Chart Permasalahan Penawaran (Ancong, 1978)
2.9 PENGGUNAAN MODEL PENAWARAN
Model penawaran adalah suatu bentuk penawaran yang dibuat oleh pakar-pakar penawaran, dengan tujuan agar dapat digunakan dalam pembuatan suatu penawaran, yaitu dengan memaksimalkan expected profit pada penawaran tersebut.
Ada beberapa persyaratan dalam penggunaan model penawaran (Clough and Sears, 1994, dan Ancong, 1978) sebagai berikut:
1. Mengumpulkan data-data penawaran yang lalu minimal 3 tahun.
2. Mengumpulkan data-data biaya actual dari pekerjaan yang sejenis.
3. Keadaan ekonomi adalah normal.
4. Tujuan dari perusahaan konstruksi adalah mencari untung.
5. Kontraktor-kontraktor mempunyai kemampuan yang sama dalam menangani proyek tender yang diikuti.
C
L
I
E
N
T
PENGARUH EKSTERNAL
PESAING
LEVERANSIR MATERIAL
KEPUTUSAN
PENAWARAN
ESTIMASI
KEPUTUSAN
KONDISI DARI PERUSAHAAN :
• PROYEK YANG DITANGANI
• SUMBER KEUANGAN
Universitas Sumatera Utara

Pelelangan

  • 1.
    Bab II TINJAUANPUSTAKA 2.1 PELELANGAN Setelah tahap desain diselesaikan oleh perencana, maka selanjutnya adalah tahap pengadaan pelaksanaan konstruksi. Proses pengadaan perusahaan jasa konstruksi ini diatur oleh Keputusan Presiden terutama digunakan di lingkungan proyek pemerintah. Pengadaan barang/jasa dalam proyek konstruksi dapat dilakukan dengan berbagai cara/metode, antara lain: • Pelelangan, yaitu pengadaan barang/jasa yang dilakukan secara terbuka (untuk umum) dengan pengumuman secara luas melalui media cetak dan papan pengumuman resmi (bila mungkin melalui media elektronik) sehingga masyarakat luas/dunia usaha yang berminat dan membubuhi kualifikasi dapat mengikutinya. Bila calon penyedia barang/jasa diketahui terbatas jumlahnya karena karakteristik, kompleksitas, dan/atau kecanggihan teknologi pekerjaannya, dan/atau kelangkaan tenaga ahli atau terbatasnya perusahaan yang mampu melaksanakan pekerjaan tersebut, pengadaan barang/jasa tetap dilakukan dengan cara pelelangan. • Pemilihan Langsung, yaitu pengadaan barang/jasa tanpa melalui pelelangan dan hanya diikuti oleh penyedia barang/jasa yang memenuhi syarat. Pemilihan langsung dilakukan dengan cara membandingkan penawaran dan melakukan negoisasi, baik teknis maupun harga, sehingga diperoleh harga yang wajar dan secara teknis dapat dipertanggungjawabkan. • Penunjukan Langsung, yaitu pelelangan barang/jasa dengan cara menunjuk langsung kepada satu penyedia jasa barang/jasa. Universitas Sumatera Utara
  • 2.
    • Swakelola, yaitupelaksanaan pekerjaan yang direncanakan, dikerjakan dan diawasi sendiri dengan menggunakan tenaga sendiri, alat sendiri, atau upah borongan tenaga. Dari keempat metode itu, hanya pelelangan yang akan kita bahas secara mendetail. Berdasarkan Keppres No. 18 Tahun 2000, pelelangan didefinisikan sebagai berikut: Serangkaian kegiatan untuk menyediakan barang/jasa dengan cara menciptakan persaingan yang sehat diantara penyedia barang/jasa yang setara dan memenuhi syarat, berdasarkan metode dan tata cara tertentu yang telah ditetapkan dan diikuti oleh pihak-pihak yang terkait secara taat asas sehingga terpilih sebagai penyedia terbaik. 2.1.1 MACAM PELELANGAN Proses pengadaan barang/jasa dalam proyek konstruksi yang menggunakan pelelangan dapat dibedakan menjadi dua macam, yaitu pelelangan umum dan pelelangan terbatas. Pada prinsipnya kedua macam pelelangan tersebut sama, hanya saja ada sedikit perbedaan dalam memenuhi syarat dapat ikut dalam pelelangan, sedangkan dalam pelelangan terbatas yang diizinkan ikut adalah penyedia barang/jasa yang diundang oleh pengguna jasa. Pemilihan macam pelelangan pada umumnya tergantung pada besar-kecilnya bangunan; tingkat kompleksitas bangunan; besar/kecilnya biaya bangunan; jangka waktu pelaksanaan pekerjaan. Berdasarkan karakteristik dari kedua macam pelelangan tersebut, masing-masing memiliki kelebihan dan kekurangan (baik bagi pengguna jasa maupun penyedia jasa) seperti yang dicantumkan pada tabel 2.1 dibawah: Universitas Sumatera Utara
  • 3.
    Tabel 2.1 Komparasipelelangan umum dengan pelelangan terbatas DESKRIPSI PELELANGAN UMUM PELELANGAN TERBATAS Jumlah peserta Jumlah peserta lelang relatif lebih banyak. Relatif lebih sedikit karena penyedia jasa yang boleh ikut adalah mereka yang diundang oleh pengguna jasa. Kemampuan peserta lelang Tidak semua peserta lelang diketahui kemampuannya. Setiap peserta lelang diketahui dengan pasti kemampuannya. Penetapan pemenang lelang Relatif lebih sulit karena jumlah pesertanya lebih banyak. Relatif lebih mudah karena telah diketahui kemampuan seluruh peserta lelang. Kekurangannya Tidak diketahui dengan pasti kemampuan setiap peserta lelang. Ada kecendrungan terjadinya praktek kecurangan dalam pelelangan, misalnya terjadi bid shopping. Kelebihannya Pengguna jasa lebih leluasa dalam memilih penyedia jasa dikarenakan jumlah yang cukup untuk menetapkan pemenang yang kompetitif. Kemampuan peserta telah diketahui dengan pasti. 2.1.2 SUMBER HUKUM PELELANGAN Peraturan yang mengatur pelaksanaan di Indonesia diatur oleh Keputusan Presiden Republik di Indonesia tentang Pelaksanaan Anggaran Pendapatan dan Belanja Negara (Keppres tentang Pelaksanaan APBN). Keppres yang mengatur pengadaan barang dan jasa telah beberapa kali mengalami penyempurnaan, contohnya Keppres No. 14 A Tahun 1980, tanggal 14 April 1980 disempurnakan menjadi Keppres No. 18 Tahun 1981, tangal 5 Mei 1981. Tahun anggaran 1984/1985 telah dikeluarkan Keppres No.29 Tahun 1984, tanggal 21 April 1984 sebagai pengganti Keppres No. 14 A Tahun 1980 dan Keppres No. 18 Tahun 1981. Kemudian Universitas Sumatera Utara
  • 4.
    disempurnakan kembali dengandikeluarkannya Keppres No. 16 Tahun 1994 dilanjutkan KeppresNo. 6 Tahun 1999 dan terakhir Keppres No. 18 Tahun 2000. Dengan demikian peraturan yang saat ini berlaku adalah Keppres No. 18 Tahun 2000, sehingga pembahasan selanjutnya didasarkan pada peraturan tersebut. Jika dilihat dari isi dan jiwanya Keppres No. 18 Tahun 2000 telah menunjukkan sikap reformis yang sejak lama didambakan oleh kalangan industri konstruksi. Salah satunya adalah masalah “kesetaraan” antara pengguna jasa dan penyedia jasa. Istilah “pemberi tugas” yang bernuansa diskriminatif sudah tidak digunakan lagi; selanjutnya disebut pengguna jasa, sedangkan untuk konsultan/kontraktor digunakan istilah “penyedia jasa”. Dalam salah satu ketentuannya, baik pengguna jasa maupun penyedia jasa dapat terkena sanksi jika menyalahi ketentuannya, sehingga tidak ada lagi istilah warga negara kelas 1, 2, dan 3. Sikap reformis yang kedua adalah adanya peran yang besar bagi asosiasi (perusahaan atau profesi) untuk melakukan sertifikasi perusahaan atau tenaga ahli yang bergerak di bidangnya. 2.1.3 TATA CARA PELELANGAN 1. Syarat Peserta Lelang a. Penyedia barang/jasa yang dapat mengikuti pelelangan adalah mereka yang telah memenuhi kualifikasi, klasifikasi, dan memiliki kemampuan sumber daya sesuai dengan dokumen prakualifikasi dan syarat-syarat sebagaimana yang telah ditetapkan sebagai berikut:  Panitia menyiapkan dokumen pengadaan untuk keperluan pengadaan barang/jasa, di dalamnya harus dicantumkan secara jelas dan rinci semua persyaratan yang diperlukan, baik administratif maupun teknis, penggunaan barang/jasa produksi dalam negeri dan preferensi harga, unsur-unsur yang dinilai, criteria, formula evaluasi yang digunakan jenis kontrak yang dipilih Universitas Sumatera Utara
  • 5.
    termasuk contoh formuliryang perlu diisi yang dapat dimengerti dan diikuti oleh calon penyedia barang/jasa yang berminat.  Panitia menyiapkan dokumen prakualifikasi untuk calon penyedia barang/jasa berupa formulir isian yang memuat data administratif, keuangan, personel, peralatan, dan pengalaman kerja.  Panitia menetapkan nilai nominal jaminan penawaran sebesar 1% s/d 3% dari nilai Harga Perkiraan Sendiri (HPS).  Biaya penyiapan dokumen dialokasikan dalam dokumen anggaran yang bersangkutan.  Dokumen pengadaan memuat: • Undangan Pengadaan barang/jasa • Pedoman prakualifikasi • Instruksi kepada penawar • Syarat-syarat umum kontrak • Syarat-syarat khusus kontrak • Daftar kuantitas dan harga • Spesifikasi teknis dan gambar-gambar • Bentuk surat penawaran • Bentuk kontrak • Bentuk surat jaminan penawaran • Bentuk surat jaminan pelaksanaan • Bentuk surat jaminan uang muka b. Penyedia barang/jasa harus menyiapkan:  Sertifikat penyedia barang dan/jasa kecuali LSM. Universitas Sumatera Utara
  • 6.
     Daftar susunanpemilik modal, susunan pengurus dan akte pendiriannya beserta perubahannya (bila ada).  Nomor Pokok Wajib Pajak (NPWP), dan bukti pembayaran kewajiban pajak pada tahun terakhir.  Dokumen lain yang disyaratkan dalam dokumen lelang. Secara hukum mempunyai kapasitas melakukan ikatan kontrak pengadaan barang/jasa. Tidak dalam pengawasan pengadilan, tidak pailit, kegiatan usahanya tidak sedang dihentikan, dan atau direksi yang berwenang menandatangani kontrak atau kuasanya tidak sedang menjalani hukuman pidana. c. Direksi yang berwenang menandatangani kontrak atau kuasanya belum pernah dihukum berdasarkan putusan pengadilan atau tindakan yang berkaitan dengan kondite profesional perusahaan/perseorangan. d. Tidak membuat pernyataan yang tidak benar tentang kualifikas, klasifikasi dan sertifikasi yang dimilikinya. 2. Pengumuman dan Pendaftaran Peserta a. Panitia harus mengumumkan secara luas tentang adanya pelelangan melalui media cetak, papan pengumuman resmi untuk penerangan umum serta bila memungkinkan melalui media elektronik. Agar pengumuman secara luas dapat mencapai sasaran secara efisien dan tepat sesuai dengan jangkauan masyarakat yang dituju, maka diatur ketentuan sebagai berikut:  Bila pengumuman ditujukan kepada usaha kecil dan koperasi kecil, cukup menggunakan media cetak/surat kabar yang beredar di wilayah kabupaten/kota setempat dan atau siaran radio pemerintah daerah/swasta setempat serta memasang pengumuman di papan pengumuman resmi untuk umum yang Universitas Sumatera Utara
  • 7.
    letaknya strategis diibukota kabupaten/kota yang bersangkutan serta disampaikan kepada lembaga dan asosiasi perusahaan/profesi terkait setempat sesuai dengan jenis pekerjaan yang dilelangkan.  Bila pengumuman pelelangan ditujukan kepada perusahaan/koperasi menengah, agar menggunakan media cetak/surat kabar dan siaran radio pemerintah daerah/swasta yang mempunyai jangkauan pembaca dan pendengar di seluruh propinsi yang bersangkutan serta memasang pengumuman resmi untuk umum yang letaknya strategis di ibukota propinsi yang bersangkutan, serta disampaikn kepada lembaga dan asosiasi perusahaan/profesi terkait setempat sesuai dengan jenis pekerjaan yang dilelangkan.  Bila pengumuman pelelangan ditujukan kepada perusahaan/koperasi besar agar menggunakan media cetak/surat kabar yang mempunyai jangkauan pembaca di seluruh Indonesia, memasang pengumuman resmi di kantor pengguna barang/jasa yang bersangkutan dan disampaikan kepada lembaga/asosiasi perusahaan/profesi yang terkait, sesuai dengan jenis pekerjaan, serta bila memungkinkan menggunakan media elektronik/internet.  Bila calon peserta lelang diyakini terbatas jumlahnya karena karakteristik, kompleksitas, dan atau kecanggihan teknologinya, dan atau kelangkaan tenaga ahli, dan atau perusahaan yang mampu melaksanakan pekerjaan tersebut, maka pengumuman pelelangan mencantumkan nama calon peserta lelang yang akan diundang, tetapi juga memberi kesempatan kepada calon lainnya yang memenuhi syarat untuk ikut dalam pelelangan. b. Biaya pengumuman dialokasikan dalam dokumen anggaran untuk pembiayaan kegiatan/proyek yang bersangkutan. Universitas Sumatera Utara
  • 8.
    c. Isi pengumumanlelang memuat sekurang-kurangnya:  Nama dan alamat pengguna barang/jasa yang akan mengadakan pelelangan.  Uraian singkat mengenai pekerjaan yang akan dilaksanakan atau barang yang akan dibeli.  Syarat-syarat peserta lelang.  Tempat, tanggal, hari dan waktu untuk mendaftarkan diri sebagai peserta. d. Calon peserta lelang yang berminat ikut dalam pelelangan harus mendaftarkan diri kepada panitia untuk mengikuti prakualifikasi. e. Calon peserta lelang dari propinsi/kabupaten/kota lain tidak dilarang untuk mengikuti proses lelang di propinsi/kabupaten/kota dimana pelelangan dilakukan. 3. Prakualifikasi a. Panitia pelelangan wajib melakukan prakualifikasi bagi calon peserta lelang yang akan mengikuti pelelangan sesuai dengan dokumen prakualifikasi yang telah diberikan kepada calon peserta lelang. b. Calon peserta lelang yang berminat mengikuti pelelangan wajib mengambil dokumen prakualifikasi dan mengikuti prakualifikasi yang dilakukan oleh panitia. Peserta prakualifikasi tersebut tidak boleh dipungut biaya. c. Pelaksanaan prakualifikasi calon peserta lelang dilakukan dengan cara sebagai berikut:  Panitia meneliti dan menilai data kualifikasi calon peserta lelang dengan menggunakan ketentuan sebagaimana mestinya.  Sertifikasi penyedia barang/jasa yang dikeluarkan asosiasi perusahaan/profesi digunakan sebagai salah satu acuan untuk memudahkan panitia melakukan prakualifikasi.  Panitia melakukan penelitian dan penilaian yang meliputi: Universitas Sumatera Utara
  • 9.
    • Kemampuan darisegi administrasi dan financial • Kemampuan dari segi peralatan • Kemampuan sumber daya manusia • Pengalaman dan prestasi kerja • Calon peserta yang dinyatakan lulus dalam tahap prakualifikasi dicatat untuk diundang mengikuti pelelangan. 4. Penyusunan Daftar Calon Peserta Lelang, Penyampaian Undang dan Pengambilan Dokumen Lelang. a. Daftar calon peserta lelang yang akan diundang harus disahkan oleh pengguna barang/jasa. b. Bila calon peserta lelang kurang dari tiga, pelelangan tidak dapat dilanjutkan dan penyusunan daftar calon peserta lelang harus diulang dengan mengumumkan kembali untuk mengundang calon peserta lelang yang baru. c. Bila setelah prakualifikasi diulang, ternyata tidak ada tambahan calon peserta lelang yang baru atau keseluruhan calon peserta lelang masih kurang dari tiga peserta, maka panitia harus segera membuat berita acara dan menyampaikannya kepada pengguna barang/jasa. Selanjutnya panitia mengusulkan kepada pengguna barang/jasa untuk mendapatkan persetujuan melakukan proses pengadaan dengan cara pemilihan langsung dengan negoisasi atau proses penunjukkan langsung bila hanya ada satu calon penyedia barang/jasa. d. Semua calon peserta lelang yang tercatat dalam daftar calon peserta lelang harus diundang untuk mengambil dokumen lelang. e. Calon peserta lelang yang diundang berhak mengambil dokumen lelang dari panitia. Universitas Sumatera Utara
  • 10.
    f. Dilarang ikutsebagai peserta lelang atau penjamin penawaran: • Pegawai negeri, pegawai badan usaha milik negara/daerah dan pegawai bank milik pemerintah/swasta. • Mereka yang dinyatakan pailit. • Mereka yang keikutsertaannya akan bertentangan dengan kepentingan tugasnya (conflict of interest). 5. Penjelasan Lelang (Aanwijzing) a. Penjelasan lelang dilakukan di tempat dan pada waktu yang ditentukan, dihadiri oleh para penyedia barang/jasa yang terdaftar dalam daftar calon peserta lelang. b. Dalam acara penjelasan lelang, harus dijelaskan kepada calon peserta lelang mengenai: • Metode pengadaan/penyelenggaraan pelelangan. • Cara penyampaian penawaran (satu sampul atau dua sampul atau dua tahap). • Dokumen yang harus dilampirkan dalam dokumen penawaran. • Undangan acara pembukuan dokumen penawaran • Metode evaluasi • Hal-hal yang menggugurkan penawaran • Sistem kontrak yang akan digunakan • Ketentuan dan cara evaluasi berkenaan dengan preferensi harga atas penggunaan produksi dalam negeri • Ketentuan dan cara subkontrak sebagian pekerjaan kepada usaha kecil dan koperasi kecil • Besaran, masa berlaku dan penjamin yang dapat mengeluarkan jaminan penawaran. Universitas Sumatera Utara
  • 11.
    c. Bila dipandangperlu, panitia cepat memberikan penjelasan lanjutan dengan cara melakukan peninjauan lapangan. d. Pemberian penjelasan mengenai dokumen lelang yang berupa pertanyaan dari peserta dan jawaban dari panitia serta keterangan lain termasuk perubahannya dan peninjauan lapangan, harus dituangkan dalam Berita Acara Penjelasan (BAP) yang ditandatangani oleh panitia pengadaan dan sekurang-kurangnya dua wakil dari peserta yang hadir. e. Apabila dalam BAP terdapat hal-hal/ketentuan baru atau perubahan penting yang perlu ditampung, maka panitia harus menuangkan ke dalam addendum dokumen lelang yang menjadi bagian tak terpisahkan dari dokumen lelang dan harus disampaikan dalam waktu bersamaan kepada semua peserta secara tertulis setelah ditandatangani oleh panitia pengadaan. f. Untuk kontrak yang jangka waktu pelaksanaannya lebih dari 12 bulan, bila dianggap perlu, dalam dokumen lelang dapat dicantumkan ketentuan tentang berlakunya ketentuan penyesuaian harga (price adjustment) dan sekaligus dijelaskan penerapan rumus-rumus penyesuaian harga yang akan digunakan. 6. Penyampaian dan Pembukaan Dokumen Penawaran a. Sistem penyampaian dan cara pembukaan dokumen penawaran harus mengikuti ketentuan yang dipersyaratkan dalam dokumen. b. Sistem penyampaian dokumen penawaran yang akan digunakan harus dijelaskan pada waktu acara pemberian penjelasan, yaitu apakah dengan system satu sampul, dua sampul, atau dua tahap. c. Panitia mencatat waktu, tanggal, dan tempat penerimaan dokumen penawaran yang diterima melalui pos pada sampul luar penawaran dan memasukkan ke dalam kotak/tempat pelelangan. Universitas Sumatera Utara
  • 12.
    d. Pada akhirpenyampaian dokumen penawaran, panitia membuka rapat pembukaan dokumen penawaran, menyatakan dihadapan para peserta pelelangan bahwa saat pemasukan dokumen penawaran telah ditutup sesuai waktunya, menolak dokumen penawaran yang terlambat dan atau tambahan dokumen penawaran, kemudian membuka dokumen penawaran yang masuk. e. Bagi penawar yang disampaikan melalui pos dan diterima terlambat, panitia membuka sampul luar dokumen penawaran untuk mengetahui alamat peserta lelang. Panitia segera memberitahukan kepada calon penyedia barang/jasa yang bersangkutan untuk mengambil kembali seluruh dokumen penawaran. Pengambilan dokumen disertai dengan bukti serah terima. f. Pembukaan dokumen penawaran yang masuk dilaksanakan sesuai dengan aturan sebagai berikut:  Panitia meminta sekurang-kurangnya dua wali dari peserta pelelangan yang hadir sebagai saksi. Apabila tidak ada saksi dari peserta pelelangan yang hadir, panitia menunda pembukaan kotak/tempat pemasukan penawaran sampai dengan waktu tertentu yang telah ditentukan panitia sekurang-kurangnya dua jam. Setelah sampai waktu yang telah ditentukan, wakil peserta lelang tetap tidak ada yang hadir, acara pembukaan kotak/tempat dokumen penawaran dilakukan dengan disaksikan dua orang saksi di luar panitia yang ditunjuk secara tertulis oleh panitia.  Panitia meneliti kotak/tempat pemasukan dokumen penawaran dan menghitung jumlah sampul penawaran yang masuk (tidak dihitung surat pengunduran diri) dan bila penawaran yang masuk kurang dari sepertiga peserta, pelelangan tidak dapat dilanjutkan dan harus diulang, kemudian mengumumkan kembali dengan mengundang peserta yang baru. Universitas Sumatera Utara
  • 13.
     Pembukaan dokumenpenawaran untuk setiap sistem dapat dilakukan dengan:  Sistem Satu Sampul Panitia membuka kotak dan sampul dokumen penawaran dihadapan para peserta lelang  Sistem Dua Sampul Panitia membuka kotak dan sampul I dihadapan peserta lelang. Sampul 1 yang berisi data administratif dan data teknis dibuka, dan dijadikan lampiran berita acara pembukaan dokumen penawaran sampul I. Sampul II yang berisi data harga tidak boleh dibuka dan sampulnya dituliskan identitas perusahaan dan diparaf oleh panitia dan wakil peserta lelang dari perusahaan yang berbeda sebelum disimpan oleh panitia.  Sistem Dua Tahap Panitia membuka kotak dan sampul I dihadapan peserta lelang. Sampul I yang berisi data administratif dan data teknis dibuka, dan dijadikan lampiran berita acara pembukaan dokumen penawaran sampul II yang berisi data harga disampaikan kemudian oleh peserta lelang bila telah dinyatakan memenuhi persyaratan teknis dan administratif.  Panitia memeriksa, menunjukkan dan membacakan dihadapan para peserta pelelangan mengenai kelengkapan dokumen penawaran, yang terdiri dari:  Sistem Satu Sampul • Surat penawaran yang di dalamnya tercantum masa berlaku penawaran. • Jaminan penawaran asli. • Daftar kuantitas dan harga (khusus untuk kontrak harga satuan).  Sistem Dua Sampul Universitas Sumatera Utara
  • 14.
    • Surat penawaranyang di dalamnya tercantum masa berlaku penawaran, tetapi tidak tercantum harga penawaran. • Jaminan penawaran asli.  Sistem Dua Tahap • Surat penawaran yang di dalamnya tercantum masa berlaku penawaran, tetapi tidak tercantum harga penawaran. • Dokumen penawaran teknis dan dokumen pendukung lainnya yang disyaratkan dalam dokumen lelang.  Untuk menghindari kesalahan-kesalahan kecil yang dapat menggugurkan peserta pelelangan, peserta dapat meminta syarat-syarat administrasi lainnya yang diperlukian dan minta untuk dievaluasi pada saat prakualifikasi dan tidak perlu lagi dilampirkan pada dokumen penawaran.  Penawaran dinyatakian gugur apabila pada saat pembukaan, salah satu dari persyaratan administrasi tidak dipenuhi atau tidak memenuhi syarat, yaitu:  Surat Penawaran • Tidak ditandatangani oleh pemimpin/direktur utama atau penerima kuasa dari pemimpin/direktur utama yang namanya tercantum dalam akte pendirian atau perubahannya, atau kepala cabang perusahaan yang diangkat oleh kantor pusat atau pejabat yang menurut perjanjian kerjasama (association agreement) adalah yang berhak mewakili asosiasi (pejabat dari perusahaan/lead firm). • Tidak mencantumkan masa berlakunya penawaran, atau mencantumkan kurun waktu dari yang diminta dalam dokumen pelelangan. Universitas Sumatera Utara
  • 15.
     Jaminan Penawaran • Tidak dikeluarkan oleh bank umum atau oleh perusahaan asuransi yang mempunyai program asuransi kerugian (surety bond) dan direasuransikan kepada perusahaan asuransi di luar negeri yang bonafit. • Besaran jaminan kurang dari nominal yang dipersyaratkan dalam dokumen lelang. • Masa berlakunya tidak sesuai dengan disyaratkan dalam dokumen pelelangan. • Jika peserta berkedudukan di luar negeri, surat jaminan penawaran tidak diterbitkan oleh bank devisi di Indonesia atau bank di luar negeri yang direkomendasikan oleh Bank Indonesia.  Daftar Kuantitas dan Harga Tidak terdapat daftar kuantitas dan harga (khusus untuk kontrak harga satuan).  Panitia segera membuat berita acara pembukaan dokumen penawaran terhadap semua penawaran yang masuk. Setelah dibacakan dengan jelas, berita acara ditandatangani oleh panitia yang hadir dan dua orang wakil peserta lelang yang sah yang ditunjuk oleh para peserta lelang yang hadir.  Dalam hal terjadi penundaan waktu pembukaan penawaran, maka penyebab penundaan tersebut harus dimuat dengan jelas di dalam berita acara pembukaan penawaran (BAPP).  BAPP dibagikan kepada wakil peserta pelelangan yang hadir tanpa dilampiri dokumen penawaran. Universitas Sumatera Utara
  • 16.
    7. Evaluasi Penawaran a. Pelaksanaan evaluasi penawaran dilakukan oleh panitia terhadap semua penawaran yang dinyatakan lulus pada saat pembukaan penawaran. Evaluasi tersebut meliputi evaluasi administrasi, teknis dan harga berdasarkan criteria, metode, dan tata cara evaluasi yang telah ditetapkan dalam dokumen lelang. Panitia tidak diperkenankan mengubah, menambah, dan mengurangi kriteria dan tata cara evaluasi tersebut dengan alasan apapun dan/atau melakukan tindakan lain yang bersifat post bidding. b. Penawaran dinyatakan memenuhi persyaratan administrasi, apabila:  Syarat-syarat yang diminta menurut dokumen lelang dipenuhi/dilengkapi dan isi setiap dokumen benar serta dapat dipastikan bahwa dokumen penawaran ditandatangani oleh orang yang berwenang.  Dokumen penawaran yang masuk menunjukkan adanya persaingan yang sehat, tidak terjadi pengaturan bersama (kolusi) di antara para peserta dan atau dengan panitia lelang yang dapat merugikan negara dan atau peserta lainnya.  Surat jaminan penawaran harus memenuhi ketentuan sebagai berikut: • Diterbitkan oleh bank umum (tidak termasuk bank perkreditan rakyat) atau oleh perusahaan asuransi yang mempunyai program asuransi kerugian (surety bond) dan direasuransikan kepada perusahaan di luar negeri yang bonafit. • Masa berlaku jaminan penawaran tidak kurang dari jangka waktu yang ditetapkan dalam dokumen lelang. • Nama peserta lelang sama dengan nama yang tercantum dalam surat jaminan penawaran. Universitas Sumatera Utara
  • 17.

    • Besar jaminanpenawaran tidak kurang dari nilai nominal yang ditetapkan dalam dokumen lelang. • Besar jaminan penawaran dicantumkan dalam angka dan huruf. • Nama pengguna barang/jasa yang menerima jaminan penawaran sama dengan nama pengguna barang/jasa yang mengadakan pelelangan. • Paket pekerjaan yang dijamin harus sama dengan paket pekerjaan yang dilelang. • Isi surat jaminan penawaran harus sesuai dengan ketentuan dalam dokumen lelang. • Apabila ada hal-hal yang kurang jelas dan atau meragukan dalam surat jaminan penawaran perlu klarifikasi dengan pihak yang terkait tanpa mengubah substansi dari jaminan penawaran.  Surat penawaran (contoh untuk system satu sampul) • Ditandatangani oleh pimpinan/direktur utama atau penerima kuasa dari direktur utama yang nama penerima kuasanya tercantum dalam akte pendirian atau perubahannya, atau kepala cabang perusahaan yang diangkat oleh kantor pusat yang dibuktikan dengan dokumen autentik, atau pejabat yang menurut perjanjian kerjasama adalah yang berhak mewakili perusahaan yang bekerjasama. • Jangka waktu berlakunya surat penawaran tidak kurang dari waktu yang ditetapkan dalam dokumen lelang. • Jangka waktu pelaksanaan pekerjaan yang ditawarkan tidak melebihi jangka waktu yang ditetapkan dalam dokumen lelang. • Bermaterai dan bertanggal. Universitas Sumatera Utara
  • 18.
     Daftar kuantitasdan harga setiap jenis/item pekerjaan untuk kontrak harga satuan diisi dengan lengkap kecuali ditentukan lain dalam dokumen lelang. Sedangkan untuk kontrak lumpsum, bila diperlukan daftar kuantitas dan harga, hanya sebagai pelengkap. Daftar rincian kuantitas dan harga satuan dalam system kontrak lumpsum tidak dapat dijadikan dasar untuk menggugurkan penawaran dan perhitungan prestasi kerja berkaitan dengan persyaratan pembayaran.  Analisis harga satuan pekerjaan utama dirinci dengan lengkap.  Ada keterangan telah melunasi kewajiban membayar pajak tahun terakhir yang dikeluarkan oleh kantor pelayanan pajak setempat, sesuai dengan domisili perusahaan yang bersangkutan. Hasil evaluasi ini dituangkan dalam berita acara. Terhadap penawaran yang memenuhi persyaratan administrasi dilanjutkan dengan evaluasi teknis. Terhadap penawaran yang tidak memenuhi persyaratan administrasi tidak dilanjutkan dengan evaluasi teknis. c. Panitia melakukan evaluasi teknis terhadap semua penawaran yang memenuhi persyaratan administrasi. Faktor-faktor yang dinilai pada evaluasi teknis harus sesuai dengan yang ditetapkan dalam dokumen lelang. Panitia tidak diperkenankan menambah dan atau mengurangi factor-faktor yang dinilai dan tatacara penilaian yang ditetapkan dalam dokumen lelang. d. Untuk pengadaan jasa pemborong, penawaran dinyatakan memenuhi persyaratan teknis,apabila:  Metode pelaksanaan pekerjaan yang ditawarkan memenuhi persyaratan substantive yang ditetapkan dalam dokumen lelang dan diyakini menggambarkan penguasaan penyelesaian pekerjaan. Universitas Sumatera Utara
  • 19.
     Jadwal waktupelaksanaan pekerjaan yang ditawarkan tidak melampaui batas waktu yang ditetapkan dalam dokumen lelang.  Jenis, kapasitas, komposisi, dan jumlah peralatan minimal yang disediakan sesuai dengan dokumen lelang.  Personil inti yang akan ditempatkan secara penuh sesuai dengan persyaratan yang ditentukan dalam dokumen lelang serta posisinya dalam manajemen pelaksanaan pekerjaan sesuai dengan organisasi pelaksanaan yang diajukan.  Bagian pekerjaan yang akan disubkontrakkan sesuai dengan persyaratan yang dicantumkan dalam dokumen lelang.  Memenuhi syarat teknis lainnya yang ditetapkan dalam dokumen lelang. e. Untuk pengadaan barang/jasa lainnya, penawaran dinyatakan memenuhi persyaratan teknis, apabila:  Memenuhi spesifikasi teknis barang yang ditawarkan berdasarkan contoh, brosur, dan gambar-gambar yang ditetapkan dalam dokumen lelang.  Jadwal waktu penyerahan barang/jasa lainnya tidak melampaui batas waktu yang ditetapkan dalam dokumen lelang.  Identitas barang/jasa lainnya yang ditawarkan tercantum dengan lengkap dan jelas.  Jumlah barang/jasa yang ditawarkan tidak kurang dari yang ditetapkan dalam dokumen lelang.  Memenuhi syarat teknis lainnya yang ditetapkan dalam dokumen lelang. f. Apabila dalam evaluasi teknis ada hal-hal yang kurang jelas atau meragukan, panitia melakukan klarifikasi dengan pihak penyedia barang/jasa. Hasil evaluasi teknis ini dituangkan dalam berita acara. Terhadap penawaran yang memenuhi Universitas Sumatera Utara
  • 20.
    persyaratan teknis akandilanjutkan dengan evaluasi kewajaran harga, sedangkan terhadap penawaran yang tidak memenuhi persyarat teknis dinyatakan gugur. g. Dalam system satu sampul, panitia dapat langsung melakukan evaluasi kewajaran harga secara rinci bagi penawaran yang memenuhi persyaratan administrasi dan teknis tersebut. Dalam system dua sampul, panitia mengumumkan hasil evaluasi administrasi dan teknis serta mengundang penawar yang lulus untuk menyaksikan pembukaan sampul II (penawaran harga). h. Unsur-unsur yang perlu diteliti dan dinilai dalam evaluasi kewajaran harga adalah hal-hal yang pokok atau penting, yang meliputi:  Total harga yang ditawarkan secara keseluruhan dan atau bagian/unsure- unsurnya.  Bilamana terdapat perbedaan antara penulisan nilai dalam angka dan huruf, maka nilai penawaran yang diakui adalah nilai dalam tulisan huruf.  Panitia lelang melakukan koreksi aritmatik terhadap hal-hal sebagai berikut: • Koreksi aritmatik atas kesalahan penjumlahan dan pengalian harga volume dengan harga satuan pekerjaan, dilakukan dengan ketentuan bahwa harga satuan pekerjaan yang ditawarkan peserta tidak boleh diubah. • Jenis dan volume pekerjaan yang tercantum dalam dokumen penawaran disesuaikan dengan yang tercantum dalam dokumen lelang. • Jenis pekerjaan yang tidak diberi harga satuan dalam penawaran dianggap sudah termasuk dalam harga satuan pekerjaan yang lain, dan harga satuan pada surat penawaran tetap dibiarkan kosong. Sedangkan jenis pekerjaan tersebut harus tetap dikerjakan sesuai dengan volume yang tercantum dalam dokumen lelang. Universitas Sumatera Utara
  • 21.
    • Hasil koreksiaritmatik dapat mengubah nilai atau urutan penawaran menjadi lebih tinggi atau lebih rendah terhadap urutan penawaran semula.  Memperhitungkan preferensi harga atas penggunaan produksi dalam negeri. i. Dalam mengevaluasi kewajaran harga penawaran dapat dilakukan hal sebagai berikut:  Klarifikasi bila terdapat harga satuan jenis pekerjaan yang timpang.  Klarifikasi dalam hal penawaran komponen dalam negeri terlalu tinggi dibandingkan dengan perkiraan panitia.  Klarifikasi apabila harga penawaran terlalu rendah. Apabila dari hasil klarifikasi ternyata peserta lelang menyatakan mampu melaksanakan pekerjaan sesuai dokumen lelang, maka peserta lelang tersebut harus bersedia untuk menaikkan jaminan pelaksanaannya menjadi sekurang-kurangnya 80% HPS dikalikan persentase jaminan pelaksanaan yang ditetapkan dalam dokumen lelang, bila ditunjuk sebagai pemenang lelang. Dalam hal peserta lelang yang bersangkutan tidak bersedia menambah nilai jaminan pelaksanaannya, maka penawarannya dapat digugurkan dan jaminan penawarannya disita untuk negara, sedangkan penyedia barang/jasa itu sendiri di black list selama satu tahun dan tidak diperkenankan ikut serta dalam pengadaan barang/jasa pada instansi pemerintah. j. Penawaran yang memenuhi syarat adalah penawaran yang sesuai dengan ketentuan, syarat-syarat dan spesifikasi yang ditetapkan dalam dokumen lelang, tanpa ada penyimpangan yang bersifat material atau penawaran bersyarat. k. Penyimpangan yang bersifat penting/pokok atau penawaran bersyarat adalah:  Jenis penyimpanan yang akan mempengaruhi lingkup atau kualitas pekerjaan.  Substansi kegiatan tidak konsisten dengan dokumen lelang. Universitas Sumatera Utara
  • 22.

     Adanya penawarandari penyedia dari penyedia barang/jasa dengan persyaratan tambahan di luar ketentuan dokumen lelang yang akan menimbulkan persaingan tidak sehat dan atau tidak adil di antara peserta lelang yang memenuhi syarat. 8. Pembuatan Berita Acara Hasil Pelelangan a. Panitia membuat kesimpulan dari hasil evaluasi harga dan dituangkan dalam berita acara hasil pelelangan (BAHP). BAHP memuat hasil pelaksanaan pelelangan, termasuk cara penilaian, rumus-rumus yang digunakan, sampai dengan penetapan urutan pemenangnya berupa daftar peserta pelelangan yang dimulai dari harga penawaran terendah. BAHP ditandatangani oleh ketua dan semua anggota panitia atau sekurang-kurangnya dua pertiga dari jumlah anggota panitia. b. BAHP harus memuat hal-hal berikut:  Nama semua peserta lelang dan harga penawaran dan atau harga penawaran terkoreksi, dari masing-masing peserta lelang.  Metode evaluasi yang digunakan.  Unsur-unsur yang dievaluasi.  Rumus yang digunakan.  Keterangan-keterangan lain yang dianggap perlu mengenai hal ihwal pelaksanaan pelelangan.  Tanggal dibuatnya berita acara serta jumlah peserta yang lulus dan tidak lulus pada setiap tahapan evaluasi.  Penetapan urutan dari tiga calon pemenang lelang. Apabila tidak ada penawaran yang memenuhi syarat, BAHP harus mencantumkan pernyataan bahwa pelelangan dinyatakan gagal, dan harus segera dilakukan pelelangan Universitas Sumatera Utara
  • 23.

    ulang. Apabila pesertalelang yang memenuhi syarat kurang dari tiga penyedia barang/jasa, maka penyedia barang/jasa tersebut tetap diusulkan sebagai calon pemenang lelang. 9. Penetapan Pemenang Lelang a. Panitia menetapkan calon pemenang lelang yang memasukkan penawaran yang menguntungkan bagi negara dalam arti:  Penawaran secara administratif dan teknis dapat dipertanggungjawabkan.  Perhitungan harga yang ditawarkan dapat dipertanggungjawabkan.  Telah memperhatikan penggunaan semaksimal mungkin hasil produksi dalam negeri.  Penawaran tersebut adalah terendah di antara penawaran yang memenuhi syarat. b. Calon pemenang lelang harus sudah ditetapkan oleh panitia selambat-lambatnya tujuh hari kerja setelah pembukaan penawaran dalam sistem satu sampul, atau setelah pembukaan sampul II pada sistem dua sampul atau dua tahap. c. Dalam hal terdapat dua calon pemenang mengajukan harga penawaran yang sama, maka panitia meneliti kembali data kualifikasi peserta yang bersangkutan, dan memilih peserta yang menurut pertimbangannya mempunyai kemampuan yang lebih besar, dan hal ini dicatat dalam berita acara. d. Panitia membuat dan menyampaikan laporan kepada pengguna barang/jasa atau kepada pejabat yang berwenang mengambil keputusan untuk menetapkan pemenang lelang, melalui pengguna barang/jasa. Laporan tersebut disertai usulan pemenang dan penjelasan atau keterangan lain yang dianggap perlu sebagai bahan pertimbangan untuk mengambil keputusan. Universitas Sumatera Utara
  • 24.
     Untuk pengadaanbarang/jasa yang bernilai sampai dengan Rp. 50.000.000.000,00 (lima puluh miliar rupiah), apabila pengguna barang/jasa tidak sependapat dengan usulan panitia, maka pejabat yang berwenang membahas hal tersebut dengan panitia untuk mengambil keputusan sebagai berikut: • Menyetujui usulan panitia, atau • Meminta panitia untuk melakukan evaluasi ulang berdasarkan ketentuan dalam dokumen pengadaan, atau • Menetapkan keputusan yang disepakati bersama untuk melakukan lelang ulang atau menetapkan pemenang lelang yang dituangkan dalam berita acara yang memuat keberatan dan kesepakatan masing-masing pihak.  Usulan pengadaan yang bernilai di atas Rp. 50.000.000.000,00 (lima puluh miliar rupiah), apabila pengguna barang/jasa tidak sependapat dengan usulan panitia, maka pengguna barang/jasa: • Meminta panitia untuk melakukan evaluasi ulang berdasarkan ketentuan dalam dokumen lelang, atau • Melaporkan kepada pejabat berwenang menetapkan pemenang lelang dengan catatan keberatan dari pengguna barang/jasa. e. Usulan penetapan pemenang lelang disusun sesuai dengan urutannya dan harus memuat:  Nama dan alamat penyedia barang/jasa  Harga penawaran setelah dikoreksi  Nomor Pokok Wajib Pajak (NPWP) f. Pemenang lelang yang ditetapkan oleh pejabat yang berwenang menetapkan berdasarkan usulan dari panitia. Pejabat yang berwenang segera menetapkan Universitas Sumatera Utara
  • 25.
    pemenang lelang danmengeluarkan Surat Penetapan Penyedia Barang/jasa (SPPBJ), serta menyampaikannya kepada panitia selambat-lambatnya:  Lima hari kerja untuk penetapan oleh pengguna barang/jasa sejak surat usulan penetapan pemenang lelang tersebut diterima oleh pejabat yang berwenang menetapkan pemenang lelang.  Empat belas hari kerja sejak surat usulan penetapan pemenang lelang tersebut diterima oleh pejabat yang berwenang menetapkan pemenang lelang, untuk ditetapkan oleh menteri/Kepala Lembaga Pemerintah Non Departemen/Gubernur/Bupati/Walikota/Direktur Utama BUMN/BUMD. g. Data pendukung yang diperlukan untuk menetapkan pemenang lelang adalah:  Dokumen lelang beserta addendum (bila ada)  Berita Acara Pembukaan Penawaran (BAPP)  Berita Acara Hasil Pelelangan (BAHP)  Ringkasan proses pelelangan dan hasil pelelangan  Dokumen penawaran dari calon pemenang pelelangan dan cadangan calon pemenang yang telah diparaf panitia dan dua wakil peserta lelang. 10. Pengumuman Pemenang Lelang Pemenang lelang diumumkan dan diberitahukan oleh panitia kepada para peserta selambat-lambatnya dua hari kerja setelah diterimanya SPPBJ dari pejabat yang berwenang. 11. Sanggahan Peserta Lelang a. Kepada peserta lelang yang berkerabatan atas penetapan pemenang lelang diberikan kesempatan untuk mengajukan sanggahan secara tertulis, selambat- lambatnya dalam waktu lima hari kerja setelah pengumuman pemenang lelang. Universitas Sumatera Utara
  • 26.

    b. Sanggahan disampaikankepada pejabat yang berwenang menetapkan pemenang lelang, disertai bukti-bukti terjadinya penyimpangan, dengan tembusan disampaikan sekurang-kurangnya kepada unit pengawasan internal (Inspektorat Jendral/Unit Pengawasan Lembaga Pemerintah Non Departemen/Inspektorat Propinsi/Kabupaten/Kota/satuan pengawasan Internal BUMN/BUMd). c. Sanggahan diajukan oleh peserta lelang baik secara sendiri-sendiri maupun bersama dengan peserta lelang lain yang merasa dirugikan, bila:  Panitia dan atau pejabat yang berwenang menyalahgunakan wewenang,dan atau  Pelaksanaan pelelangan menyimpang dari ketentuan yang telah ditetapkan dalam dokumen lelang, dan/atau  Terjadi praktek KKN di antara peserta lelang dan/atau dengan anggota panitia/pejabat yang berwenang, dan/atau  Terdapat rekayasa pihak-pihak tertentu yang mengakibatkan pelelangan tidak adil, tidak transparan, dan tidak terjadi persaingan yang sehat. d. Panitia sepenuhnya bertanggung jawab atas seluruh proses pelelangan dan hasil evaluasi yang dilakukan. Panitia wajib menyampaikan bahan-bahan, yang berkaitan dengan sanggahan peserta lelang yang bersangkutan secara tertulis maupun lisan kepada pejabat yang berwenang memberikan jawaban atas sanggahan tersebut. e. Pejabat yang berwenang menetapkan pemenang lelang memberikan jawaban tertulis selambat-lambatnya dalam lima hari kerja atas sanggahan tersebut secara professional sesuai dengan masalahnya dan bila perlu membatalkan surat keputusan pemenang lelang serta melakukan tindak lanjut, dengan ketentuan sebagai berikut: Universitas Sumatera Utara
  • 27.

     Apabila pelaksanaanevaluasi tidak sesuai dengan ketentuan yang ditetapkan dalam dokumen lelang karena kesalahan atau kelalaian panitia, maka pejabat yang berwenang memerintahkan panitia melakukan evaluasi ulang.  Apabila terbukti terjadi Korupsi Kolusi Nepotisme (KKN) antara pejabat yang berwenang, anggota panitia dengan peserta lelang tertentu yang merugikan peserta lainnya, maka diambil tindakan dengan memberhentikan pejabat/anggota panitia dari jabatannya dan menggugurkan penawaran peserta yang terlibat KKN tersebut. Kemudian pejabat yang berwenang mengganti panitia dengan pejabat lain untuk melakukan evaluasi ulang.  Peserta lelang yang terlibat KKN dan rekayasa seperti berikut: • Terjadi praktek KKN di antara peserta lelang dan atau dengan anggota panitia/pejabat yang berwenang, dan/atau • Terdapat rekayasa pihak-pihak tertentu yang mengakibatkan pelelangan tidak adil, tidak transparan, dan tidak terjadi persaingan yang sehat. • Dikenakan sanksi berupa pencairan jaminan penawaran, dilarang untuk mengikuti kegiatan pengadaan barang/jasa di instansi pemerintah selama 1 tahun. Informasi mengenai sanksi terhadap peserta lelang yang terlibat KKN dan rekayasa disampaikan kepada asosiasi/LPJK/KADIN.  Apabila peserta lelang yang menyanggah tidak dapat menerima jawaban atas sanggahan dari pengguna barang/jasa, maka peserta lelang tersebut dapat melakukan sanggahan banding kepada Menteri/Kepala Lembaga Pemerintahan Non Departemen/Gubernur/Bupati/Walikota/Direktur Utama BUMN/BUMD, selambat-lambatnya lima hari kerja sejak diterimanya jawaban sanggahan tersebut. Sementara itu, proses pengadaan tetap dilanjutkan tanpa harus menunggu hasil keputusan tersebut. Universitas Sumatera Utara
  • 28.
    12. Pemerintah SuratKeputusan Penetapan Penyedia Barang/Jasa a. Pengguna barang/jasa mengeluarkan Surat Keputusan Penetapan Penyedia Barang/Jasa (SKPPBJ) sebagai pelaksana pekerjaan yang dikeluarkan, dengan ketentuan:  Tidak ada sanggahan dari peserta lelang, atau  Sanggahan yang diterima pejabat yang berwewenang dalam masa sanggah ternyata tidak benar, atau sanggahan diterima melewati waktu masa sanggah. b. Peserta lelang yang ditetapkan sebagai penyedia barang/jasa wajib menerima keputusan tersebut. Apabila yang bersangkutan mengundurkan diri dan masa penawarannya masih berlaku maka pengunduran diri tersebut hanya dapat dilakukan berdasarkan alasan yang dapat diterima secara objektif oleh pengguna barang/jasa, dengan ketentuan bahwa jaminan penawaran peserta lelang yang bersangkutan dicairkan dan disetorkan pada Kas Negara/Daerah/BUMN/BUMD. c. Terhadap penyedia barang/jasa yang ditetapkan sebagai pelaksana pekerja mengundurkan diri dengan alas an yang tidak dapat diterima dan masa penawarannya masih berlaku, di samping jaminan penawaran yang bersangkutan dicairkan dan disetorkan pada Kas Negara/Daerah/BUMN/BUMD, penyedia barang/jasa tersebut juga dikenakan sanksi berupa larangan untuk mengikuti kegiatan pengadaan barang/jasa di instansi pemerintah selama satu tahun. Informasi mengenai sanksi terhadap penyedia barang/jasa yang mengundurkan diri tersebut, disampaikan kepada asosiasi/LPJK/KADIN. d. Apabila pemenang lelang urutan pertama yang ditetapkan sebagai penyedia barang/jasa mengundurkan diri, maka penetapan penyedia barang/jasa dapat dilakukan kepada calon pemenang lelang urutan kedua (jika ada) sesuai dengan harga penawarannya, dengan ketentuan: Universitas Sumatera Utara
  • 29.
     Harga penawarancalon pemenang lelang urutan kedua tidak melebihi pagu dana yang tersedia dalam dokumen anggaran atau dokumen lain yang dipersamakan.  Penetapan pemenang lelang urutan kedua tersebut harus terlebih dahulu mendapat persetujuan/penetapan pejabat yang berwenang menetapkan pemenang lelang.  Masa penawaran calon pemenang lelang urutan kedua masih berlaku atau sudah diperpanjang masa berlakunya. e. Apabila calon pemenang lelang urutan kedua juga mengundurkan diri, maka penetapan penyedia barang/jasa dapat dilakukan kepada calon pemenang urutan ketiga (jika ada) sesuai dengan harga penawarannya dengan ketentuannya:  Harga penawaran calon pemenang lelang urutan ketiga tidak melebihi pagu dana yang tersedia dalam dokumen anggaran atau dokumen lain yang dipersamakan.  Penetapan pemenang lelang urutan ketiga tersebut harus terlebih mendapat persetujuan/penetapan pejabat yang berwenang menetapkan pemenang lelang.  Masa penawaran calon pemenang lelang urutan ketiga masih berlaku atau sudah diperpanjang masa berlakunya.  Jaminan penawaran dari pemenang lelang urutan/peringkat kedua dicairkan dan disetorkan pada Kas Negara Daerah/BUMN/BUMD, bila masa penawarannya masih berlaku.  Bila calon pemenang lelang kedua mengundurkan diri dengan alasan yang tidak dapat diterima, dikenakan sanksi sebagaimana tersebut di atas. Universitas Sumatera Utara
  • 30.

    13. Pelelangan Gagaldan Pelelangan Ulang a. Pelelangan dinyatakan gagal apabila: • Penyedia barang/jasa tercantum dalam daftar calon peserta lelang kurang dari tiga. • Penawaran yang masuk kurang dari tiga. • Idak ada penawaran yang memenuhi syarat yang ditentukan dalam dokumen lelang. • Tidak ada penawaran yang harga penawarannya di bawah atau sama dengan pagu dana yang tersedia. • Sanggahan dari peserta lelang atas kesalahan prosedur yang tercantum dalam dokumen lelang ternyata besar. • Sanggahan dari peserta lelang atas terjadinya KKN terhadap calon pemenang lelang urutan 1, 2, dan 3 ternyata benar. • Calon pemenang lelang urutan 1, 2, dan 3 mengundurkan diri dan tidak bersedia ditunjuk. • Pelaksanaan pelelangan tidak sesuai dengan ketentuan dokumen lelang atau prosedur yang berlaku. 2.1.4 DOKUMEN DAN JAMINAN Dari setiap tahap kegiatan pelelangan dibutuhkan dokumen tertentu sebagai dasar untuk proses selanjutnya serta berbagai jenis jaminan yang diperlukan sebagai syarat pelelangan pekerjaan. Pemanfaatan jenis dokumen dan berbagai jenis jaminan dapat dilihat dalam Tabel 2.2 berikut. Universitas Sumatera Utara
  • 31.
    Tabel 2.2 Tahapkegiatan pelelangan TAHAP KEGIATAN DOKUMEN JAMINAN Prakualifikasi Waktu penyesuaian DOKUMEN DESAIN Gambar rencana Anggaran biaya Syarat lelang Spesifikasi BOQ Pengumuman lelang Pendaftaran lelang Penganbilan dokumen Undangan lelang Rapat penjelasan pekerjaan DOKUMEN LELANG Peninjauan lokasi Gambar rencana Penyusunan anggaran Spesifikasi Pemasukan anggaran BOQ Pemasukan penawaran Evaluasi dan negoisasi Jaminan Lelang Keputusan pemenang DOKUMEN Jaminan uang Muka Pelaksanaan konstruksi KONTRAK Jaminan Pelaksanaan Gambar rencana Jaminan Pembayaran Anggaran biaya Spesifikasi BOQ Persyaratan kontrak Pemeliharaan B.A perjanjian pekerjaan Bentuk surat penawaran Bentuk kontrak Addendum Change order Jaminan Pemeliharaan 1. DOKUMEN DESAIN Dokumen desain berupa hasil dari perencanaan yang telah diselesaikan oleh konsultan perencana secara lengkap, yang nantinya akan berfungsi sebagai dokumen lelang. Isi dari dokumen desain antara lain memuat; gambar rencana, anggaran biaya, spesifikasi, BOQ, persyaratan pelelangan. Universitas Sumatera Utara
  • 32.
    2. DOKUMEN LELANG Dokumen lelang berupa gambar rencana dari bangunan secara lengkap, spesifikasi dan Bill of Quantity (BOQ) yang digunakan oleh calon peserta lelang yang sebagai dasar perhitungan harga penawaran. Dokumen ini diberikan kepada calon peserta lelang beberapa hari sebelumnya dengan cara mengganti biaya penggandaan. 3. DOKUMEN KONTRAK Dokumen kontrak dalam proyek konstruksi terdiri dari: • Gambar kontrak (contract drawing) • Spesifikasi (specification) • Syarat-syarat umum kontrak (general condition of contract) • Risalah penjelasan pekerjaan (letter of explanation) • Penawaran (bidding proposal) • Perjanjian pemborongan (formal agreement. 4. JAMINAN DALAM PROYEK KONSTRUKSI Menurut pasal 1820 dan 1316 KUH Perdata definisi jaminan adalah suatu perjanjian di mana pihak ketiga, guna kepentingan si berutang, mengikatkan diri untuk memenuhi perutangan ataupun mengganti kerugian si berutang, manakala si berutang melakukan wanprestasi. Yang dimaksud wanprestasi, yaitu salah satu pihak dalam perjanjian tidak memenuhi prestasi kesalahannya atau kelalaian). Tujuan dan isi dari jaminan ialah member jaminan untuk dipenuhinya peruntungan atau penggantian kerugian di dalam perjanjian pokok (perjanjian antara si berutang dengan pihak lain). Universitas Sumatera Utara
  • 33.
    Macam jaminan dalamproyek konstruksi: • Jaminan penawaran (Bid Bond) • Jaminan uang muka (Advabce Payment Bond) • Jaminan pelaksanaan (Performance Bond) • Jaminan pembayaran (Payment Bond) • Jaminan pemeliharaan (Maintenance Bond) • Retensi (Retention) 2.2 ESTIMASI Seorang estimator tidak hanya mampu melakukan kuantifikasi dari semua yang disajikan dalam gambar kerja dan spesifikasi, tetapi tidak juga harus mampu mengantisipasi semua kegiatan konstruksi yang akan terjadi. Gambar kerja dan spesifikasi tidak dapat mencerminkan metode konstruksi dan seluruh proses yang dibutuhkan untuk menyelesaikan proyek, melainkan hanya menyatakan hasil akhir yang diharapkan dari proses konstruksi. Sebelum menentukan keputusan, estimator harus menganalisa semua factor yang berhubungan dengan proyek. Kualifikasi seorang estimator ditentukan oleh kemampuannya, dimana estimator diharapkan:  Mampu membaca/menginterprestasikan gambar dan spesifikasi.  Mampu memvisualisasikan bentuk tiga dimensi proyek dari gambar desain.  Mengerti hal-hal yang berkaitan dengan produktivitas tenaga kerja dan kinerja peralatan.  Kreatif dan mampu mencari alternative metode konstruksi.  Mempunyai kemampuan berkomunikasi yang baik.  Sabar dan teliti dalam melakukan pekerjaan. Universitas Sumatera Utara
  • 34.
     Mempunyai pengetahuanmatematika dasar.  Mempunyai pengetahuan tentang operasi dan prosedur lapangan.  Mampu mengidentifikasi dan menetralisir resiko.  Dapat berorganisasi dengan baik, menyampaikan estimasi secara logis dan jelas.  Mampu membuat atau membantu jadwal konstruksi.  Mengerti dan mampu menggunakan system biaya pekerjaan perusahaan.  Memahami hubungan kontraktual.  Mampuy membangun strategi sukses dalam fase pelelangan dan negoisasi proyek.  Mampu mengatasi batas waktu.  Mempunyai standar kode etik yang tinggi. 2.2.1 RESIKO DALAM ESTIMASI Seorang estimator harus berusaha mengidentifikasikan sebanyak mungkin bagian- bagian yang mengandung risiko atau ketidakpastian dalam estimasinya. Beberapa cara untuk mengidentifikasi dalam proyek adalah:  Mempelajari semua dokumen yang berhubungan dengan proyek, termasuk dokumen yang direferensikan dalam dokumen kontrak.  Melakukan tinjauan ke lokasi proyek sebelum penawaran.  Membuat jadwal konstruksi sebelum penawaran.  Menyelidiki kemampuan keuangan dan etika bisnis pemilik proyek.  Memilih subkontaktor dan suuplier yang tepat.  Mengikuti rapat penjelasan pekerjaan.  Mengidentifikasi reaksi masyarakat terhadap proyek.  Mendapatkan kepastian bahwa sumber daya tersedia untuk pembangunan proyek.  Membuat daftar hal-hal yang sesungguhannya tentang proyek. Universitas Sumatera Utara
  • 35.
     Membuat strategiuntuk mendapatkan proyek.  Mengidentifikasi dan memahami klausula-klausula dalam spesifikasi yang memberikan risiko untuk kontraktor.  Mengidentifikasi dan memahami klausula-klausula dalam suplemen atau kondisi khusus dalam spesifikasi yang memberikan risiko tambahan untuk kontraktor.  Mengidentifikasi persyaratan-persyaratan pemerintah.  Mengidentifikasi gangguan lingkungan yang berhubungan dengan proyek.  Mengkaji ulang pola musim daerah lokasi proyek.  Mengidentifikasi lokasi pembuangan.  Mengkaji ulang laporan penyelidikan tanah di lokasi proyek.  Mengkaji ulang proyek dan metode konstruksi.  Melakukan analisis pekerjaan-pekerjaan yang disubkontrakkan untuk memastikan bahwa seluruh pekerjaan telah tercakup. 2.2.2 TAHAP-TAHAP PEMBANGUNAN ESTIMASI SECARA DETAIL Tahap-tahap yang perlu dilakukan untuk membuat estimasi secara detail adalah:  Akuisisi dokumen kontrak Kontraktor perlu memiliki dokumen kontrak penawaran.  Kaji ulang dokumen dan keadaan proyek Dokumen yang ada yang perlu dikaji ulang untuk mengetahui tanggal penawaran, persyaratan kesempatan yang sama untuk tenaga kerja, persyaratan standar, gaji, jadwal, alternatif, kontrak, dan lain-lain. Informasi umum mengenai proyek umum terdiri dari: keadaan proyek, kunjungan ke lapangan, kondisi internal (sumber daya), dan kondisi eksternal (kondisi luar yang dapat mempengaruhi proyek). Universitas Sumatera Utara
  • 36.
     Menghadiri rapatpenjelasan Rapat penjelasan merupakan kesempatan baik untuk kontraktor meminta klarifikasi mengenai hal-hal yang kurang jelas, atau alternatif-alternatif pekerjaan.  Menentukan saat membuat penawaran Keputusan untuk membuat (atau tidak) penawaran atas proyek didasarkan pada kenyataan-kenyataan yang dikumpulkan oleh estimator, menganalisis risiko, dan memperkirakan apakah proyek tersebut sesuai dengan rencana strategis perusahaan.  Pertimbangan strategi penawaran Teknik yang dipakai dalam strategi penawaran terdiri dari: metode konstruksi yang lebih baik, pengetahuan atas saingan lain, pengetahuan akan kebutuhan pemilik proyek, keberhasilan dalam proyek sejenis, dan pengalaman membangun proyek berkualitas secara aman.  Permintaan daftar harga Permintaan daftar harga dari penyalur-penyalur material dan subkontraktor- subkontraktor diperlukan untuk mendapatkan harga yang akurat dari material dan subkontrak.  Membangun metode konstruksi, perencanaan, dan penjadwalan Estimasi harus merefleksikan metode konstruksi, karena masing-masing metode mempunyai tingkat produktivitas dan persyaratan peralatan yang berbeda-beda.  Persyaratan jaminan, asuransi dan biaya Estimator perlu memasukkan biaya asuransi dan jaminan dalam penawaran. Dalam spesifikasi ditetapkan jenis asuransi dan jaminan yang diinginkan pemilik proyek. Estimator juga perlu menambahkan surat kuasa dari perusahaan penanggung jawab dalam jaminan penawaran. Universitas Sumatera Utara
  • 37.
     Mempersiapkan penelaahanatas spesifikasi Estimator perlu melakukan penelaahan atas spesifikasi sebelum menelaah kuantitas. Beberapa hal yang perlu diperhatikan: • Pelayanan yang disediakan kontraktor, seperti kantor lapangan untuk arsitek dan penyedia telepon. • Daftar nama perusahaan supplier yang dapat diandalkan. • Persyaratan material dengan kinerja khusus. • Persyaratan tahap konstruksi khusus dari pemilik.  Mempersiapkan penelaahan atas kuantitas Estimator perlu mempelajari ukuran dan karakteristik fisik material, dampaknya terhadap tenaga kerja, dan jenis peralatan yang diperlukan untuk pemakaian material terpilih.  Penelaahan kuantitas material yang urut dan konsisten Estimator umumnya mengurutkan berdasarkan porsi terbesar dari pekerjaan sehingga memberikan gambaran umum tentang suatu proyek, serta perlu konsisten dalam penelaahan: • Nomor harus ditulis dalam urutan yang sama. • Beri tanda cek untuk bagian dalam gambar yang telah ditelaah. • Konsisten terhadap dimensi. • Hindari menskalakan gambar.  Satuan pengukuran Satuan pengukuran yang dipakai untuk menghitung kuantitas harus dapat menunjukkan penilaian yang tepat. Universitas Sumatera Utara
  • 38.
     Mengukur perhitungan Kalkulasikan estimasi harus akurat dan efisien. Estimator harus mempunyai pengetahuan luas mengenai matematika dasar. Hal ini mencakup aljabar, geometri, trigonometri, konversi angka-angka, dan hukum-hukum matematika. Beberapa hal mengenai kalkulasi yang perlu diperhatikan: a. Perhitungkan awal perlu dibuat atas ukuran bangunan keseluruhan. Perhitungkan berdasarkan batas-batas bangunan, tinggi bangunan total, dan luas bangunan total perlu dilakukan untuk membantu penentuan keputusan apakah penawaran perlu dilakukan. b. Perhitungkan deduktif dapat mengurangi waktu dan energy. Luas dinding dapat dihitung dengan menjumlahkan luas bagian-bagian elemen solid atau dengan menghitung dinding secara keseluruhan, kemudian dikurangi luas void(pintu dan jendela). c. Konversi angka-angka perlu dilakukan jika untuk satu jenis material terdapat lebih dari satu dimensi satuan dan perbedaan penulisan angka. Estimator perlu membuat konversi dan memakai pecahan desimal untuk memudahkan. d. Pembulatan angka umumnya sebesar dua decimal di belakang koma. e. Menentukan jumlah material yang akan terbuang perlu dilakukan di akhir estimasi. Estimator perlu melakukan perhitungan ini karena: • Ukuran material yang tersedia tidak sesuai dengan yang diperlukan. Jika diperlukan 10 balok kayu dengan panjang balok kayu dengan panjang 1 m. • Tempat pemasangan yang berbeda-beda. Beton yang digunakan untuk pondasi akan lebih banyak terbuang dibandingkan beton untuk dinding. Ini disebabkan oleh ketidakstabilan tanah untuk pondasi. Universitas Sumatera Utara
  • 39.
    • Peralatan atauprosedur penempatan material yang menyebabkan material terbuang. • Prosedur manajemen material yang kurang baik, seperti pekerjaan ulang, kesalahan pembelian. 2.2.3 PENYUSUNAN ANGGARAN BIAYA PROYEK Kegiatan estimasi dalam proyek konstruksi dilakukan dengan tujuan tertentu, tergantung pada siapa yang membuatnya. Pihak owner membuat estimasi dengan tujuan untuk mendapatkan informasi sejelas-jelasnya tentang biaya yang harus disediakan untuk merealisasikan proyeknya. Hasil estimasi ini disebut dengan OE (Owner Estimate) atau EE (Engineer Estimate). Pihak kontraktor membuat estimasi dengan tujuan untuk kegiatan penawaran terhadap proyek konstruksi. Kontraktor akan memenangkan lelang jika penawaran yang diajukan mendekati OE/EE. Kisaran yang masih dapat diterima oleh owner akan dibahas dalam bab tersendiri tentang lelang. Dalam menentukan harga penawaran, kontraktor harus memasukkan aspek- aspek lain yang sekiranya berpengaruh terhadap biaya proyek nantinya. Tahap-tahap yang harus dilakukan untuk menyusun anggaran biaya adalah sebagai berikut:  Melakukan pengumpulan data tentang jenis, harga serta kemampuan pasar menyediakan bahan/material konstruksi secara kontinu.  Melakukan pengumpulan data tentang upah pekerja yang berlaku di daerah lokasi proyek dan atau upah pada umumnya jika pekerja didatangkan dari luar daerah lokasi proyek. Universitas Sumatera Utara
  • 40.
     Melakukan perhitungananalisis bahan dan upah dengan menggunakan analisis yang diyakini baik oleh si pembuat anggaran. Dalam tulisan ini digunakan perhitungan berdasarkan analisa BOW (Burgelijke Openbare Werken).  Melakukan perhitungan harga satuan pekerjaan dengan memanfaatkan hasil analisa satuan pekerjaan dengan memanfaatkan hasil analisa satuan pekerjaan dan daftar kuantitas pekerjaan.  Membuat rekapitulasi. Gambar 2.1 Tahap penyusunan rencana anggaran biaya (RAB). DAFTAR HARGA SATUAN BAHAN DAFTAR HARGA SATUAN UPAH DAFTAR HARGA SATUAN UPAH & BAHAN REKAPITULASI DAFTAR VOLUME & HARGA SATUAN PEKERJAAN Universitas Sumatera Utara
  • 41.
    2.3 RENCANA KERJADAN RENCANA LAPANGAN Sebelum pelaksanaan kegiatan proyek konstruksi dimulai, biasanya didahului dengan penyusunan rencana kerja waktu kegiatan yang disesuaikan dengan metode konstruksi yang akan digunakan. Pihak pengelola proyek melakukan kegiatan pendapat local proyek guna mendapatkan informasi detail untuk keperluan penyusunan rencana kerja. Dalam menyusun rencana kerja, perlu dipertimbangkan beberapa hal, yaitu:  Keadaan Lapangan Lokasi Proyek Hal ini dilakukan untuk memperkirakan hambatan yang mungkin timbul selama pelaksanaan pekerjaan.  Kemampuan Tenaga Kerja Informasi detail tentang jenis dan macam kegiatan yang berguna untuk memperkirakan jumlah dan jenis tenaga kerja yang harus disediakan.  Pengadaan Material Konstruksi Harus diketahui dengan pasti macam, jenis, dan jumlah material yang diperlukan untuk pelaksanaan pembangunan. Pemilahan jenis material yang akan digunakan harus dilakukan di awal proyek, kemudian dipisahkan berdasarkan jenis material yang memerlukan waktu untuk pengadaan, misalnya material pabrikasi biasanya tidak dapat dibeli setiap saat, tetapi memerlukan sejumlah waktu untuk kegiatan proses produksi. Hal ini penting untuk membuat jadwal rencana pengadaan material konstruksi.  Pengadaan Alat Pembangunan Kegiatan yang memerlukan peralatan pembangunan harus dapat dideteksi secara jelas karena berkaitan dengan pengadaan peralatan. Jenis kapasitas, kemampuan, dan kondisi peralatan harus disesuaikan dengan kegiatannya. Universitas Sumatera Utara
  • 42.
     Gambar Kerja Selain gambar rencana, pelaksanaan proyek konstruksi juga memerlukan gambar kerja untuk bagian-bagian tertentu/khusus. Untuk itu, perlu dilakukan pendataan bagian-bagian yang memerlukan gambar kerja.  Kontinuitas Pelaksanaan Pekerjaan Dalam penyusunan rencana kerja factor penting yang harus dijamin oleh pengelola proyek adalah kelangsungan dari susunan rencana kegiatan setiap item pekerjaan. Manfaat dan kegunaan penyusunan rencana kerja,antara lain:  Alat koordinasi bagi pimpinan Dengan menggunakan rencana kerja, pimpinan pelaksanaan pembangunan dapat melakukan koordinasi semua kegiatan yang ada di lapangan.  Sebagai pedoman kerja para pelaksana Rencana kerja merupakan pedoman terutama dalam kegiatannya dengan batas waktu yang telah ditetapkan untuk setiap item kegiatan.  Sebagai penilaian kemajuan pekerjaan Ketepatan waktu dari setiap item kegiatan di lapangan dapat dipantau dari rencana pelaksanaan dengan realisasi pelaksanaan di lapangan.  Sebagai evaluasi pekerjaan Variasi yang ditimbulkan dari pembandingan rencana dan realisasi dapat digunakan sebagai bahan evaluasi bahan evaluasi untuk menentukan rencana selanjutnya. Universitas Sumatera Utara
  • 43.
    2.4 PENAWARAN Penawaranadalah suatu usulan oleh satu pihak untuk mengerjakan sesuatu bagi kepentingan pihak yang lain menurut persyaratan yang telah ditentukan dan disepakati bersama (Nugraha, Natan, dan Sutjipto, 1985). Pada umumnya terdapat empat jenis penawaran, tiga diantaranyadisebutkan oleh Cook (1985) yaitu: 1. Penawaran secara negoisasi. Penawaran jenis ini dilakukan khusus pada proyek yang memerlukan keahlian khusus (bangunan militer) yang hanya dimiliki oleh satu atau dua kontraktor, dan belum ada standart harga yang jelas, semua bentuk pekerjaan dilakukan secara tawar – menawar. 2. Penawaran dilakukan secara paket. Penawaran jenis ini adalah penawaran dimana pemilik proyek menetapkan anggaran yang sudah tetap (fix). Pada umumnya penawaran jenis paket ini pekerjaannya meliputi pekerjaan perencanaan dan sekaligus pekerjaan pembangunannya. 3. Penawaran secara terbuka. Penawaran yang dilakukan secara tender yang diberitahukan secara terbuka dan harga penawaran pada semua peserta tender. 4. Penawaran secara tertutup. Penawaran jenis ini, tender dilakukan secara tertutup dan harga penawaran tidak diumumkan pada peserta tender. Dari keempat jenis penawaran tersebut, penawaran terbuka adalah merupakan yang adil dan kompetitif, penawaran ini seringkali dipakai pada proyek – proyek milik pemerintah atau bantuan luar negeri seperti proyek – proyek pelabuhan, jalan tol, bangunan tingkat tinggi dan bangunan infrastruktur lainnya di Indonesia. Di Indonesia khususnya untuk proyek – proyek pemerintah yang berskala besar diatas 50 milyar rupiah menurut Keppres No. 7/1998 tertanggal 12 januari 1998 (Ramelan, R, 1998) diwajibkan sistim tender terbuka. Universitas Sumatera Utara
  • 44.
    Sedangkan pihak BinaMarga dan Cipta Karya dari Departemen Pekerjaan Umum menggunakan pedoman persyaratan International Competitive Bidding dari Federation Internationale Des Ingenieurs Conseils (FIDEC, 1987), dimana disyaratkan bahwa pemenang tender adalah penawar terendah yang bertanggung jawab (the lowest responsible bid). Selain Fidec digunakan tambahan persyaratan lain-lainya yang dikeluarkan oleh Bina Marga dan Cipta Karya dari Departemen Pekerjaan Umum (1993). 2.4.1 PENAWARAN KOMPETITIF Tahap awal dalam perkara penawaran (bidding) adalah menentukan keputusan untuk ikut atau tidak ikut dalam sebuah pelelangan. Keputusan ini sangat tergantung dari 4 aspek, yaitu aspek dari proyek itu sendiri (jenis proyek, pemilik proyek, keuntungan yang mungkin dicapai, lokasi proyek, ukuran proyek, tingkat risiko); aspek internal perusahaan (kebutuhan akan pekerjaan, kemampuan perusahaan); dan aspek sumberdayadimaksud dengan strategi adalah suatu upaya yang dapat digunakan oleh pemakai dalam mendekatkan permasalahan pada kondisi yang senyata-nyatanya. Banyak cara peserta lelang berusaha menenangkan lelang dengan menerapkan berbagai strategi, antara lain: • Strategi kompetitif : merupakan strategi penawaran yang paling ideal dengan mengasumsikan seluruh pesaing menggunakan strategi yang jujur dalam kompetisi. • Strategi menurunkan harga : digunakan oleh peserta lelang untuk memenangkan lelang untuk memenangkan lelang dengan cara menurunkan harga dan rela mendapatkan keuntungan minimal. • Strategi merugi : bertujuan untuk memperoleh simpati dari owner dengan harapan untuk mendapatkan proyek berikutnya. Universitas Sumatera Utara
  • 45.
    • Strategi pembayarandengan kelonggaran: bertujuan memberikan kelonggaran kepada owner dalam hal pembayaran termin. • Strategi perundingan bawah meja : bertujuan untuk mendapatkan nilai OE dalam suasana tidak normal. Berbagai metode pendekatan yang dapat digunakan untuk menentukan strategi penawaran, dengan tujuan agar kontraktor dapat membuat penawaranan menjadi lebih akurat dan efektif terhadap suatu proyek. Dipahami dan diaplikasikannya salah satu metode pendekatan dalam pengajuan sebuah harga penawaran akan lebih baik dibandingkan tidak sama sekali. Dua metode yang sering digunakan sebagai alat untuk mendapatkan harga penawaran yang kompetitif dan profit yang optimum adalah Fiedman’s Model dan Gates Model. Model Friedman dapat diaplikasikan dalam sebuah penawaran berdasarkan analisis dari data yang dikumpulkan beberapa tahun yang lalu, serta tidak tergantung dari jenis proyek lain. Pendekatan ini tidak dapat menghasilkan formula akhir yang definitive, tetapi hanya merupakan pemikiran sebagai dasar untuk menentukan besarnya harga penawaran. Penentuan harga penawaran dalam proyek konstruksi dipengaruhi oleh berbagai kondisi yang spesifik, baik kondisi fisik maupun iklim kompetisi untuk mendapatkan proyek. Iklim kompetisi yang sehat serta proses yang transparan dalam pengadaan kontraktor menjadi sarat mutlak jika hendak mengaplikasikan model pendekatan jenis ini. Jika diaplikasikannya praktek-praktek yang melanggar etika bisnis dalam proses pengadaan kontraktor maka dengan sendirinya model pendekatan Friedman ini tidak banyak berarti atau bahkan tidak berguna sama sekali. Universitas Sumatera Utara
  • 46.
    2.4.2 KONSEP DASAR Harga penawaran terendah dalam suatu proyek biasanya didasarkan atas biaya langsung (direct cost) dari proyek tersebut. Perbedaan antara harga penawaran dengan estimasi tergantung dari berbagai faktor, misalnya kebutuhan kontraktor untuk mendapatkan pekerjaan, menaikkan harga penawaran (markup) seminimum mungkin, dan memaksimumkan profit yang dapat dicapai. Setiap kontraktor pada kenyataannya ingin memanfaatkan kesempatan untuk mendapatkan proyek dengan jalan mengajukan harga penawaran yang akurat. Jika mengajukan harga penawaran yang tinggi, maka penawar yang lebih rendah lebih mempunyai kesempatan untuk menang; jika menawar terlalu rendah, maka penawar yang mendekati OE (Owner Estimate) yang mempunyai kesempatan untuk menang. Sehingga kontraktor harus menyatukan kondisi yang bertentangan tersebut dengan pertimbangan sebagai berikut: • Penawaran harus cukup rendah dengan keyakinanan untuk memenangkan proyek walaupun tidak dapat profit. • Penawaran harus cukup tinggi un tuk mendapatkan profit, walaupun kesempatan untuk memenangkan proyek kecil. Konsep dasar dalam menentukan strategi penawaran sebenarnya cukup sederhana yaitu hanya ada satu penawar terbaik dalam mengkombinasikan dua hal/dimensi tersebut: • Memperoleh profit dari harga penawaran yang diajukan. • Kemungkinan untuk mendapatkan proyek dapat dicapai. Universitas Sumatera Utara
  • 47.
    2.4.3 PENAWARAN DENGANSATU KOMPETITOR Pada gambar 2.2 diperlihatkan pengaruh dari harga penawaran dengan kesempatan untuk mendapatkan pekerjaan/proyek, dalam kondisi hanya ada satu competitor. Kontraktor pasti menjadi penawar terendah jika mengajukan penawaran yang terdiri dari komponen biaya langsung saja. Jika mengajukan harga penawaran dengan kenaikan sebesar 10% dari biaya langsung, maka harapan untuk menjadi penawar terendah adalah 60%; jika mengajukan harga penawaran dengan kenaikan sebesar 20% dari biaya langsung, maka kesempatan menjadi penawar terendah adalah 20%; Dan jika dengan kenaikan sebesar 25%, maka hilang kesempatan untuk menjadi penawar terendah. Dapat diperlihatkan pula berbagai keadaan antara keuntungan (profit) yang dapat dicapai dengan harga penawaran sebagai berikut: • Jika menawar dari komponen biaya langsung, maka pasti akan mendapatkan pekerjaan tetapi tidak mendapatkan keuntungan. • Jika menawar 5% di atas biaya langsung, kesempatan menjadi penawar terendah adalah 80%, maka keuntungan yang dapat dicapai adalah 5% dari 8% = 4%. • Jika menawar 10% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 60%, maka keuntungan yang dapat dicapai adalah 10% dari 60% = 6%. • Jika menawar 12,5% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 50%, maka keuntungan yang dapat dicapai adalah 12,5% dari 50% = 6,25%. • Jika menawar 15% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 40%, maka keuntungan yang dapat dicapai adalah 15% dari 40% = 6%. • Jika menawar 20% diatas biaya langsung, kesempatan menjadi penawar terendah adalah 20%, maka keuntungan yang dapat dicapai adalah 20% dari 20% = 4%. • Jika menawar 25% di atas biaya langsung, maka tidak akan mendapatkan proyek dengan sendirinya tidak akan mendapatkan keuntungan. Universitas Sumatera Utara
  • 48.
    Gambar 2.2 Hubunganantar mark-up dengan probabilitas penawar terendah (Park,1992) 2.5 MARK UP Pada penawaran proyek, salah satu putusan akhir adalah menambahkan mark up pada biaya estimasi. Mark up adalah besaran dalam persen yang dikalikan terhadap biaya estimasi proyek. (Bid price + Estimated Cost + Mark Up). Umumnya kontraktor ingin menentukan suatu mark up yang sebesar-besarnya, namun dengan harapan tetap ingin sebagai penawar yang terendah. Dalam menentukan besarnya mark up, kontraktor membutuhkan data – data penawaran yang lalu ( historical data) sebagai acuan. Besarnya mark up umumnya sudah termasuk biaya overhead, biaya tak terduga, bunga Bank dan juga tergantung dari jenis dan besarnya nilai proyek. Sehingga besarnya nilai mark up yang ditentukan pada suatu penawaran akan menentukan besarnya laba yang diperoleh perusahaan, sebagai gambaran dapat diikuti pada gambar 2.3 berikut ini (Cook, 1985): 0 5 10 15 20 25 30 0 20 40 60 80 100 Mark-up(%) Probabilitas menang (%) Hubungan antara mark-up dengan probabilitas menjadi pemenang Universitas Sumatera Utara
  • 49.
    Biaya Over HeadLaba Garis pertumbuhan yang Semakin meningkat Waktu Gambar 2.3 Hubungan Antara Overhead, Laba dan Garis Pertumbuhan Perusahaan (Cook) Dari gambar 2.3 ini terlihat bahwa garis pertumbuhan perusahaan terus semakin meningkat, ini menunjukkan suatu perusahaan yang sehat, dimana laba yang diperoleh lebih besar dari biaya-biaya overhead yang dikeluarkan perusahaan. 2.6 EXPECTED PROFIT Potensial profit adalah selisih antara harga penawaran dengan estimasi biaya, jadi harga penawaran adalah estimasi biaya proyek ditambah dengan mark up. Semakin besar harga penawaran maka semakin kecil kemungkinan untuk menjadi penawar yang terendah (the lowest bid), sehingga potential profit ini harus dijadikan optimum yang dikenal dengan expected profit maximum agar menjadi penawar terendah (Clough and Sears, 1994). Di bawah ini adalah perumusan dari Expected profi. E(P) = p (b – c) Dimana E(P) = Expected profit. P = Probabilitas menang. B = Penawaran ( bid = Estimasi biaya + Mark Up). C = Estimasi biaya (cost). Universitas Sumatera Utara
  • 50.
    Untuk menghitung probabilitasmenang terhadap pesaing, di sini dibutuhkan data-data penawaran yang lalu dari para pesaing. Dengan mencoba-coba besaran mark up maka akan didapatkan nilai maximum dari expected profit, dimana besarnya mark up yang menghasilkan expected profit maximum disebut Mark up optimum, yang nantinya akan dipakai dalam penawaran, untuk jelasnya ikuti gambar 2.4 berikut ini: Expected Profit Maximum % Expected Profit Mark up Optimum % Mark Up Gambar 2.4 Hubungan Expected Profit Vs Mark Up Prosedur tersebut adalah yang dikenal sebagai strategi penawaran (bidding strategies). 2.7 BIAYA KONSTRUKSI Biaya konstruksi adalah besarnya biaya aktual yang dikeluarkan untuk pekerjaan konstruksi tersebut, biasanya besarnya biaya actual ini baru dapat diketahui dengan pasti apabila pekerjaan konstruksi sudah selesai. Namun estimasi biaya (c) ini tidak mungkin menunggu biaya aktual, dan estimasi biaya ini merupakan suatu elemen terpenting dalam strategi penawaran, dan umumnya dalam strategi penawaran besarnya estimasi biaya harus ditentukan dahulu sebelum pekerjaan dimulai, sehingga pada umumnya dibuatkan suatu asumsi bahwa estimasi biaya dianggap sama dengan biaya actual dari pekerjaan tersebut atau dengan melihat data yang lalu pada jenis pekerjaan konstruksi yang kira – kira sejenis. Universitas Sumatera Utara
  • 51.
    Agar estimasi biayadapat diperkirakan mendekati biaya actual, maka ini membutuhkan suatu data dari pengalaman-pengalaman penawaran yang lalu dan menurut Clough & Sears(1994) membutuhkan waktu pengamatan tiga sampai lima tahun. Penawaran yang baik adalah penawaran yang berdasarkan perhitungan estimasi biaya yang tepat (Cook, 1985) seperti gambar 2.5 berikut ini : ` Batas Biaya Ideal Biaya Batas Penawaran Tak Layak Batas Penawaran Layak Batas Penawaran Ideal Gambar 2. 5 Batas Harga Penawaran Pada Suatu Tender (Cook, 1985) Batas A pada gambar 2.5 menunjukkan suatu penawaran yang ideal (tidak kompetitif), dimana batas A ini dapat diturunkan lagi sampai batas B. Batas B merupakan suatu batas penawaran yang paling kompetitif atau layak. Kontraktor dapat melakukan penawaran sampai batas B, apabila kontraktor mengikuti langkah – langkah berikut ini (Cook, 1985) : 1. Memilih suatu metode kerja yang tepat, efisien, efektif dan yang paling ekonomis dalam melakukan pekerjaan tersebut. B C A Universitas Sumatera Utara
  • 52.
    2. Mencari bahandan material yang kompetitif, penggunaan peralatan berat dan ringan yang sesuai dengan kebutuhan dan yang ekonomis. 3. Merencanakan jadwal pelaksanaan pekerjaan sependek mungkin, demi menekan biaya- biaya tak terduga dan overhead. 4. Mempunyai sumber daya manusia yang andal dan keadaan financial yang baik. Batasan penawaran B ini sudah yang paling optimal, sehingga kalau mau diturunkan lagi sampai penawaran C, maka penawaran akan mengalami kerugian. Penawaran C ini merupakan penawaran yang tak layak. 2.8 KONTRAKTOR DAN KEPUTUSANNYA DALAM PENAWARAN Untuk menjadi kontraktor yang berhasil dalam kompetisi penawaran, kontraktor harus mempunyai kemampuan untuk menjadi pemenang pada suatu tender yang diikuti. Dalam setiap kompetisi penawaran, kontraktor berambisi sebagai penawar yang terendah agar dapat ditunjuk sebagai calon pemenang, dan semakin tinggi suatu penawaran yang diajukan dengan prtimbangan laba yang besar, maka semakin kecil kemungkinannya menjadi penawar yang terendah atau sebagai pemenang tender. Ada beberapa pertimbangan dalam pengambilan keputusan penawaran yang perlu diperhatikan (Cook, 1985) yaitu : 1. Memilih pekerjaan yang pasti menghasilkan untung, jumlah pesaing sekecil mungkin. 2. Mengikuti tender sesering mungkin, agar probabilitas menang menjadi besar. 3. Mengumpulkan data-data penawaran yang lalu dari berbagai jenis pekerjaan konstruksi. 4. Memaksimalkan expected profit, agar didapat nilai mark up optimum yang paling rendah. Universitas Sumatera Utara
  • 53.

    Ancong (1978) mengusulkansuatu flow chart permasalahan dari suatu penawaran seperti pada gambar 2.6 berikut ini : PERUSAHAAN KONSTRUKSI REJECT PENAWARAN Gambar 2.6 Flow Chart Permasalahan Penawaran (Ancong, 1978) 2.9 PENGGUNAAN MODEL PENAWARAN Model penawaran adalah suatu bentuk penawaran yang dibuat oleh pakar-pakar penawaran, dengan tujuan agar dapat digunakan dalam pembuatan suatu penawaran, yaitu dengan memaksimalkan expected profit pada penawaran tersebut. Ada beberapa persyaratan dalam penggunaan model penawaran (Clough and Sears, 1994, dan Ancong, 1978) sebagai berikut: 1. Mengumpulkan data-data penawaran yang lalu minimal 3 tahun. 2. Mengumpulkan data-data biaya actual dari pekerjaan yang sejenis. 3. Keadaan ekonomi adalah normal. 4. Tujuan dari perusahaan konstruksi adalah mencari untung. 5. Kontraktor-kontraktor mempunyai kemampuan yang sama dalam menangani proyek tender yang diikuti. C L I E N T PENGARUH EKSTERNAL PESAING LEVERANSIR MATERIAL KEPUTUSAN PENAWARAN ESTIMASI KEPUTUSAN KONDISI DARI PERUSAHAAN : • PROYEK YANG DITANGANI • SUMBER KEUANGAN Universitas Sumatera Utara
