Používáme tabulkový editor
    OpenOffice Calc - 1
 © Ing. Libor Jakubčík, 2011
ÚVOD
Seznámíme se s kancelářským balíkem
OpenOffice.org – který lze legálně a zdarma
získat a dále jako svobodný software šířit.
Program je možné dále šířit – zcela legálně a je
možné v něm provádět i úpravy a změny (rovněž
legálně).
Proč používat kancelářský balík
        OpenOffice.org?
Je zadarmo
Funguje na těchto operačních systémech:
     MS Windows
     Linux
     Solaris
     FreeBSD
Podporuje otevřený souborový formát
OpenDocument – standard ISO 26300.
Umí načítat formáty kancelářského balíku
MS Office.
KANCELÁŘSKÝ BALÍK

       ZAČÍNÁME!
Začínáme základní prohlídkou
     tabulkového editoru
MENU                                              PANEL NÁSTROJŮ
                                                    STANDARDNÍ

       Všechny zápisy do tabulkového editoru
       provádíme v základním (defaultním nastavení).
       Nastavení na začátku neměníme!
Základní pojmy

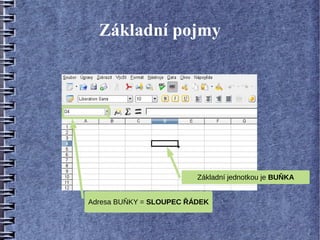

                         Základní jednotkou je BUŇKA

Adresa BUŇKY = SLOUPEC ŘÁDEK
Sloupec má v záhlaví PÍSMENO

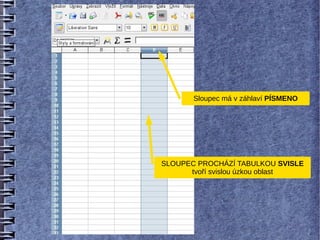

SLOUPEC PROCHÁZÍ TABULKOU SVISLE
      tvoří svislou úzkou oblast

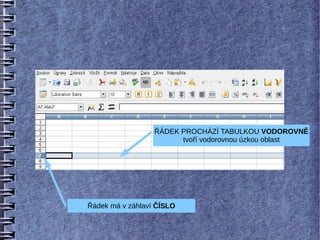

ŘÁDEK PROCHÁZÍ TABULKOU VODOROVNĚ
                        tvoří vodorovnou úzkou oblast

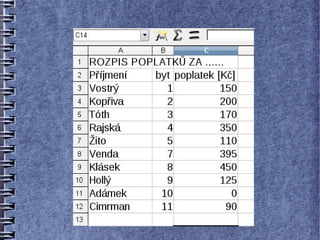

Řádek má v záhlaví ČÍSLO
OBLAST = sousední buňky bez mezer

          Adresa OBLASTI
Levá horní buňka : Pravá dolní buňka

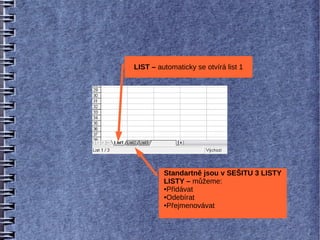

LIST – automaticky se otvírá list 1

         Standartně jsou v SEŠITU 3 LISTY
         LISTY – můžeme:
         ●Přidávat

         ●Odebírat

         ●Přejmenovávat

Všechno zmizelo?
            NE!
Jen jsme se přepnuli na list 2
ÚPRAVA VELIKOSTI
      NÁHLEDU
(PRAVÉ TLAČÍTKO MYŠI)
NEMÁ VLIV NA VELIKOST
        TISKU!
      NYNÍ 150%

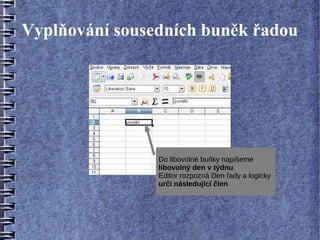

Vyplňování sousedních buněk řadou

                Do libovolné buňky napíšeme
                libovolný den v týdnu.
                Editor rozpozná člen řady a logicky
                určí následující člen

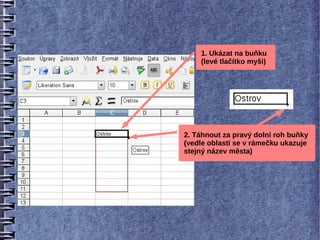

1. Ukázat na buňku
(levé tlačítko myši)

2. Táhnout za pravý dolní roh buňky
(vedle oblasti se v rámečku ukazují
jednotlivé dny)

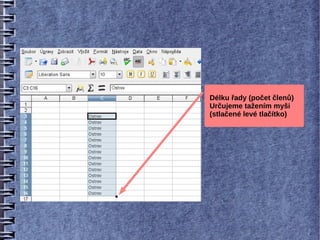

Délku řady (počet členů)
Určujeme tažením myši
(stlačené levé tlačítko)

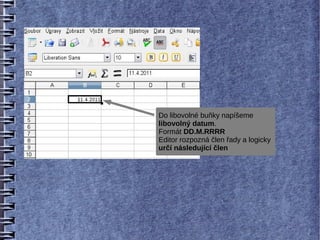

Do libovolné buňky napíšeme
libovolný datum.
Formát DD.M.RRRR
Editor rozpozná člen řady a logicky
určí následující člen
1. Ukázat na buňku
(levé tlačítko myši)

2. Táhnout za pravý dolní roh buňky
(vedle oblasti se v rámečku ukazují
jednotlivé datumy)

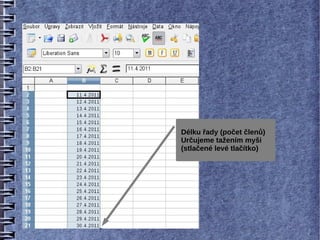

Délku řady (počet členů)
Určujeme tažením myši
(stlačené levé tlačítko)
Vyplňování sousedních buněk
      stejným údajem

               Do libovolné buňky napíšeme
               např. název města.
1. Ukázat na buňku
    (levé tlačítko myši)

2. Táhnout za pravý dolní roh buňky
(vedle oblasti se v rámečku ukazuje
stejný název města)
Délku řady (počet členů)
Určujeme tažením myši
(stlačené levé tlačítko)
POZOR!
 ČÍSLO SE NECHOVÁ JAKO SLOVO

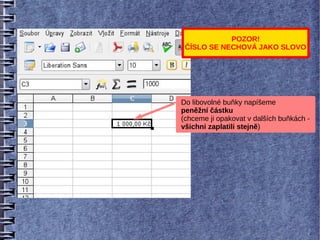

Do libovolné buňky napíšeme
peněžní částku
(chceme ji opakovat v dalších buňkách -
všichni zaplatili stejně)
POZOR!
          ČÍSLO SE NECHOVÁ JAKO SLOVO

           1. Ukázat na buňku
           (levé tlačítko myši)

2. Táhnout za pravý dolní roh buňky
(ČÍSLO SE MĚNÍ!)

TO ALE NECHCEME!
CHCEME VYPLNĚNÍ STEJNOU ČÁSTKOU

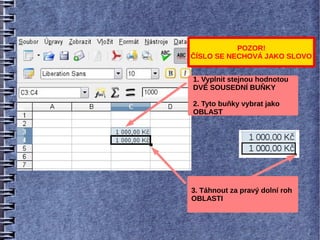

POZOR!
ČÍSLO SE NECHOVÁ JAKO SLOVO

1. Vyplnit stejnou hodnotou
DVĚ SOUSEDNÍ BUŇKY

2. Tyto buňky vybrat jako
OBLAST

3. Táhnout za pravý dolní roh
OBLASTI
POZOR!
ČÍSLO SE NECHOVÁ JAKO SLOVO

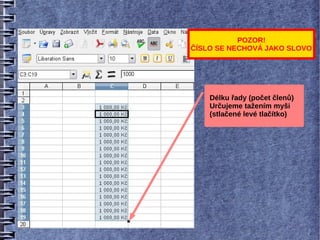

    Délku řady (počet členů)
    Určujeme tažením myši
    (stlačené levé tlačítko)

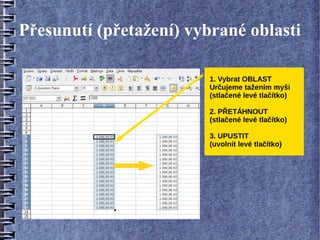

Přesunutí (přetažení) vybrané oblasti

                         1. Vybrat OBLAST
                         Určujeme tažením myši
                         (stlačené levé tlačítko)

                         2. PŘETÁHNOUT
                         (stlačené levé tlačítko)

                         3. UPUSTIT
                         (uvolnit levé tlačítko)

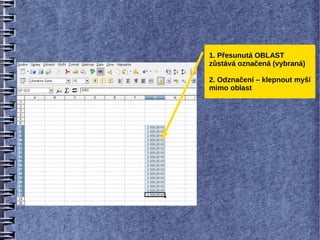

1. Přesunutá OBLAST
zůstává označená (vybraná)

2. Odznačení – klepnout myší
mimo oblast

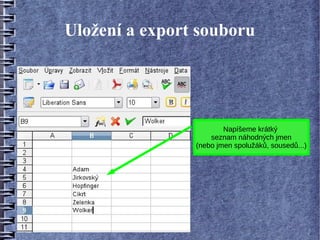

Uložení a export souboru

                        Napíšeme krátký
                    seznam náhodných jmen
                (nebo jmen spolužáků, sousedů...)

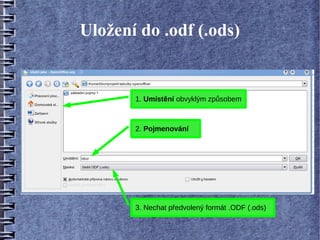

Uložení do .odf (.ods)

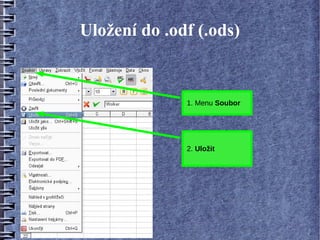

              1. Menu Soubor

              2. Uložit
Uložení do .odf (.ods)

       1. Umístění obvyklým způsobem

       2. Pojmenování

       3. Nechat předvolený formát .ODF (.ods)

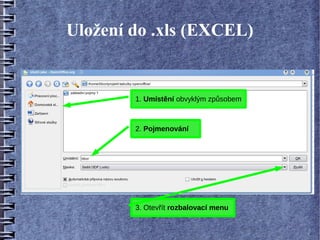

Uložení do .xls (EXCEL)

        1. Umístění obvyklým způsobem

        2. Pojmenování

        3. Otevřít rozbalovací menu

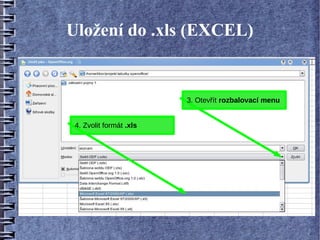

Uložení do .xls (EXCEL)

                         3. Otevřít rozbalovací menu

 4. Zvolit formát .xls
Export do .pdf

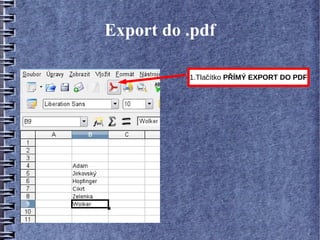

          1.Tlačítko PŘÍMÝ EXPORT DO PDF
Export do .pdf

           1. Umístění obvyklým způsobem

           2. Pojmenování

           3. Formát .pdf je PŘEDVOLEN!
Export do .pdf

          4. Soubor ve formátu .pdf

          5. Kliknutím zkusíme soubor
             OTEVŘÍT

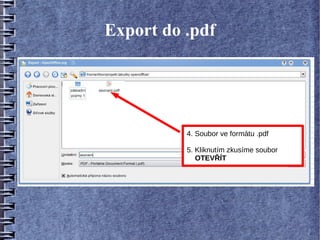

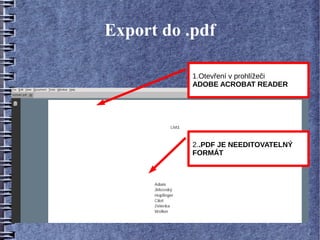

Export do .pdf

           1.Otevření v prohlížeči
           ADOBE ACROBAT READER

           2..PDF JE NEEDITOVATELNÝ
           FORMÁT

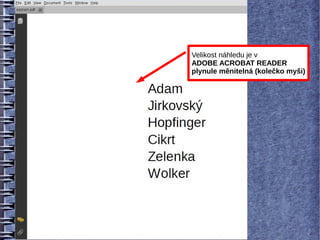

Velikost náhledu je v
ADOBE ACROBAT READER
plynule měnitelná (kolečko myši)
●   Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných majitelů .
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit: 12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 2
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Tvoříme jednoduchý seznam
Všechny zápisy do tabulkového editoru
provádíme v základním (defaultním nastavení).
Nastavení na začátku neměníme!
Tvoříme jednoduchý seznam

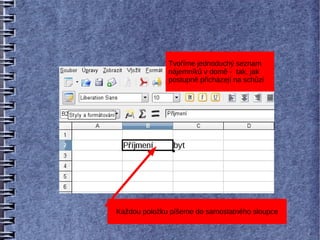

              nájemníků v domě - tak, jak
              postupně přicházejí na schůzi

Každou položku píšeme do samostatného sloupce
Všechny sloupce seznamu musí sousedit
             (dotýkat se)

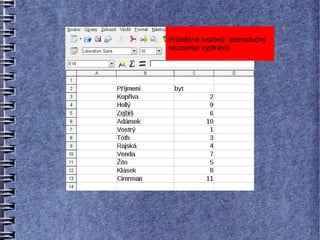

Průběžně tvořený jednoduchý
seznamje vyplněný
Vytvoříme kopii seznamu – na té budeme
            provádět změny a porovnávat je
            s originálem

 Originál                         kopie
CTRL + C                        CTRL + V

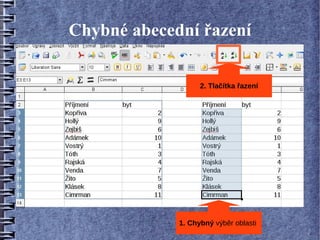

Chybné abecední řazení

                   2. Tlačítka řazení

             1. Chybný výběr oblasti
Chybné abecední řazení

     4. Byty přiřazené
     v originále tabulky   5. Neshodné přiřazení
                                    -
                             CHYBNÝ POSTUP

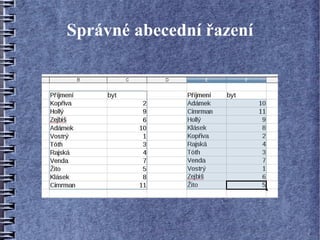

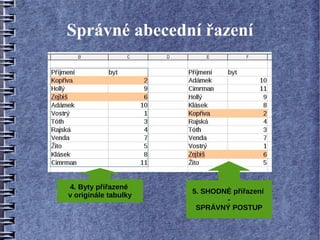

Správné abecední řazení

                      2.Tlačítka řazení

                  1.Vybereme celou oblast,
             kde jsou údaje o majitelích a bytech
Správné abecední řazení
Správné abecední řazení

4. Byty přiřazené
                      5. SHODNÉ přiřazení
v originále tabulky
                              -
                       SPRÁVNÝ POSTUP

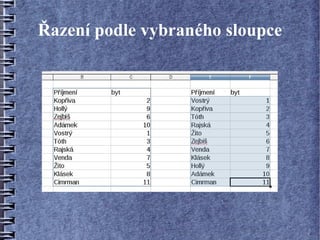

Řazení podle vybraného sloupce

                       1.Vybereme celou oblast,
                  kde jsou údaje o majitelích a bytech
Řazení podle vybraného sloupce

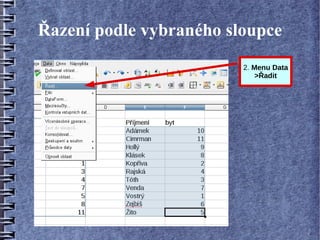

                         2. Menu Data
                             >Řadit
2. Rozbalit menu
3. Sloupec, podle
 kterého třídíme

                    4. Nastavíme z menu
Řazení podle vybraného sloupce
Řazení podle vybraného sloupce

                         6.SHODNÉ přiřazení
                                -
    5.Byty přiřazené     SPRÁVNÝ POSTUP
   v originále tabulky

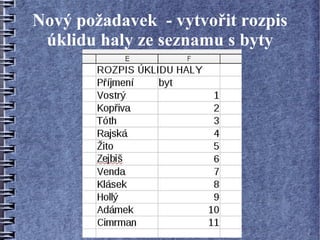

Nový požadavek - vytvořit rozpis
 úklidu haly ze seznamu s byty

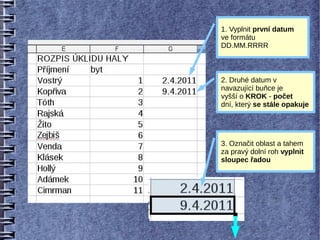

1. Vyplnit první datum
ve formátu
DD.MM.RRRR

2. Druhé datum v
navazující buňce je
vyšší o KROK - počet
dní, který se stále opakuje

3. Označit oblast a tahem
za pravý dolní roh vyplnit
sloupec řadou

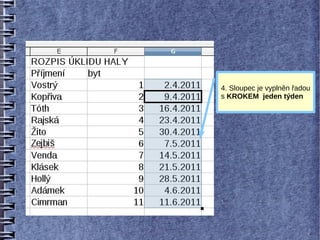

4. Sloupec je vyplněn řadou
s KROKEM jeden týden
Rušení položky (řádku) v rozpisu

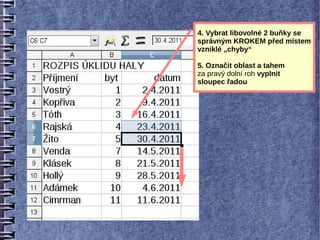

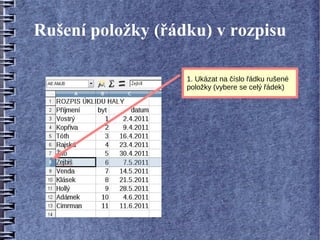

                   1. Ukázat na číslo řádku rušené
                   položky (vybere se celý řádek)
2 . Pravým tlačítkem myši vyvolat

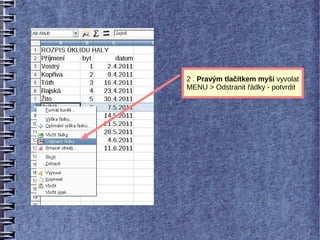

MENU > Odstranit řádky - potvrdit

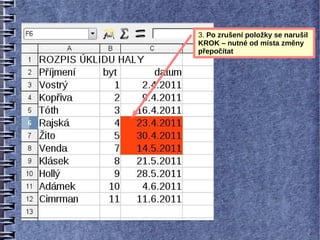

3. Po zrušení položky se narušil
KROK – nutné od místa změny
přepočítat
4. Vybrat libovolné 2 buňky se
správným KROKEM před místem
vzniklé „chyby“

5. Označit oblast a tahem
za pravý dolní roh vyplnit
sloupec řadou

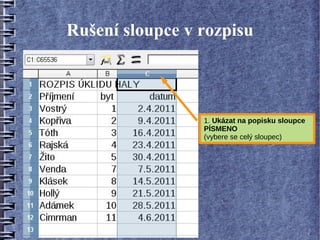

Rušení sloupce v rozpisu

                 1. Ukázat na popisku sloupce
                 PÍSMENO
                 (vybere se celý sloupec)
2 . Pravým tlačítkem myši vyvolat
MENU > Odstranit sloupec - potvrdit

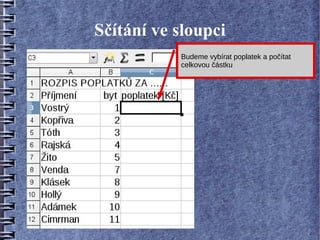

Sčítání ve sloupci
           Budeme vybírat poplatek a počítat
           celkovou částku
1. Buňku pro uvedení součtu uvádíme
přímo pod poslední buňku s vybíranou
částkou.

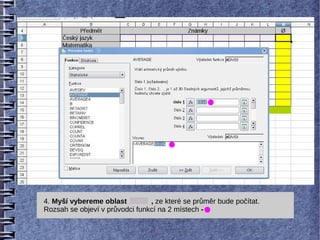

Buňku pro uvedení součtu můžeme
umístit na libovolné místo!

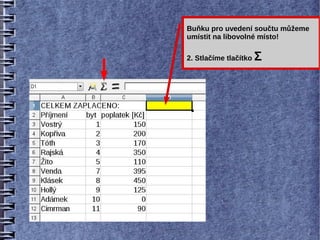

2. Stlačíme tlačítko   Σ
Buňku pro uvedení součtu můžeme
umístit na libovolné místo!

2. Stlačíme tlačítko   Σ
3. Buňka pro vložení součtu
3. Buňka pro vložení součtu   jinde- oblast pro sečtení
přímo pod sloupcem            vybírám myší
- oblast se sama vybere a
            ✓
3. Oblast pro sečtení
vybírám myší a
           ✓

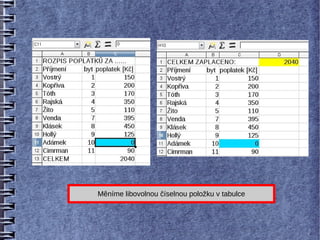

Měníme libovolnou číselnou položku v tabulce

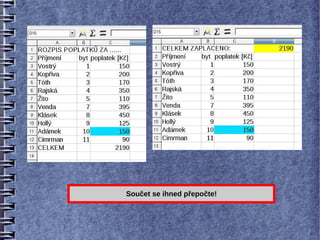

Součet se ihned přepočte!
●   Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 3
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Připravujeme si žákovskou knížku
   (tvoříme a upravujeme formulář)

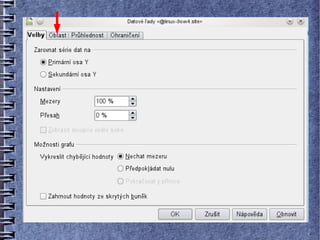

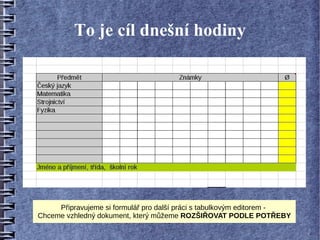

To je cíl dnešní hodiny

     Připravujeme si formulář pro další práci s tabulkovým editorem -
Chceme vzhledný dokument, který můžeme ROZŠIŘOVAT PODLE POTŘEBY
Začínáme

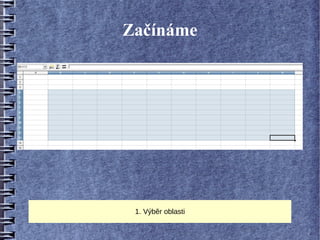

 1. Výběr oblasti

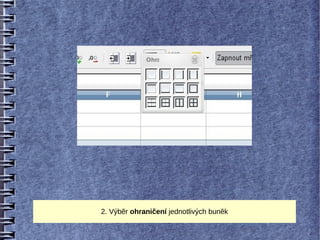

2. Výběr ohraničení jednotlivých buněk

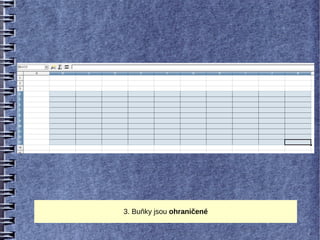

3. Buňky jsou ohraničené

4. První sloupec na názvy předmětů tvoříme širší

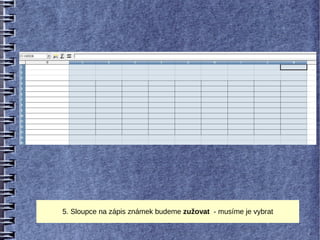

5. Sloupce na zápis známek budeme zužovat - musíme je vybrat

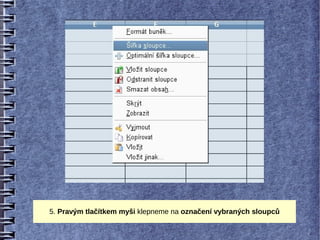

5. Pravým tlačítkem myši klepneme na označení vybraných sloupců

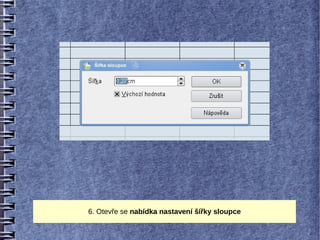

6. Otevře se nabídka nastavení šířky sloupce

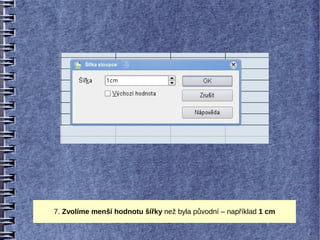

7. Zvolíme menší hodnotu šířky než byla původní – například 1 cm

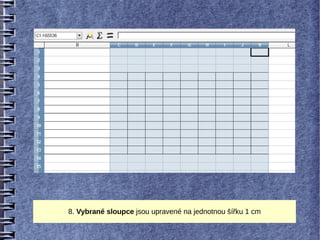

8. Vybrané sloupce jsou upravené na jednotnou šířku 1 cm

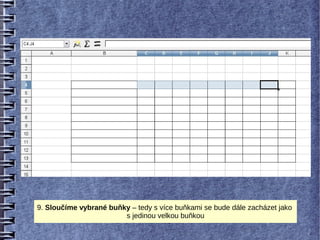

9. Sloučíme vybrané buňky – tedy s více buňkami se bude dále zacházet jako
                        s jedinou velkou buňkou
10. Slučování z menu Formát > Sloučit buňky
11. Potvrdíme ANO

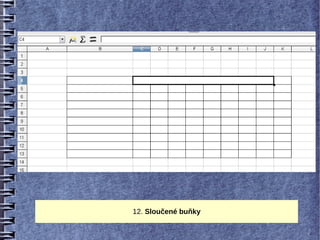

12. Sloučené buňky

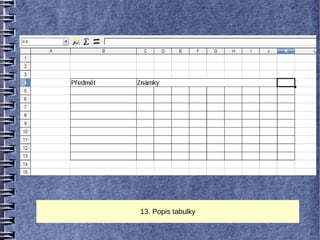

13. Popis tabulky

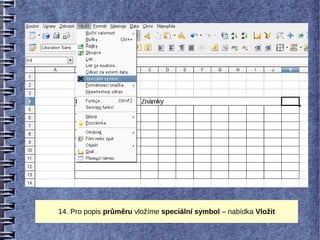

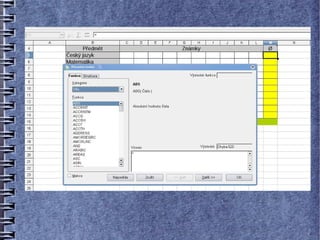

14. Pro popis průměru vložíme speciální symbol – nabídka Vložit

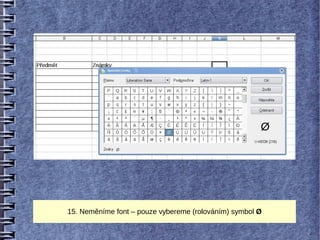

15. Neměníme font – pouze vybereme (rolováním) symbol Ø
16. Oblasti jsou popsané – výchozí zarovnání popisu je vlevo

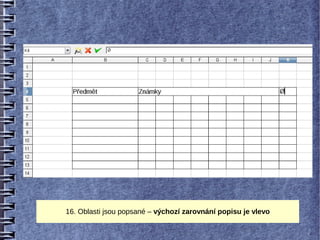

17. Popis zarovnáme na střed – vybereme všechny buňky s popisem

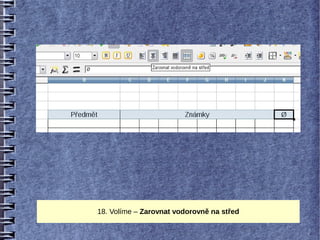

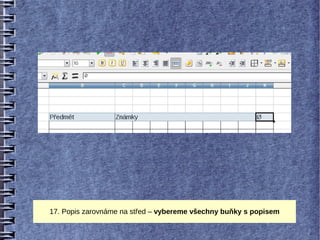

18. Volíme – Zarovnat vodorovně na střed

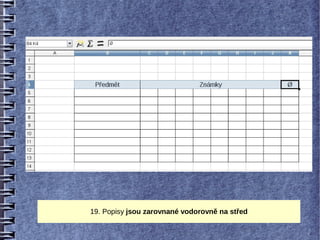

19. Popisy jsou zarovnané vodorovně na střed

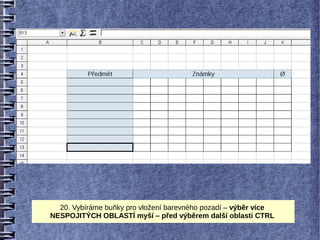

20. Vybíráme buňky pro vložení barevného pozadí – výběr více
NESPOJITÝCH OBLASTÍ myší – před výběrem další oblasti CTRL
21. Z panelu nástrojů volím POZADÍ

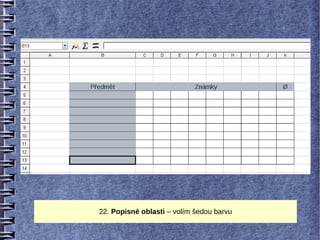

22. Popisné oblasti – volím šedou barvu
23. Výsledná oblast (Ø) – volím výraznou barvu (ŽLUTÁ, ORANŽOVÁ)

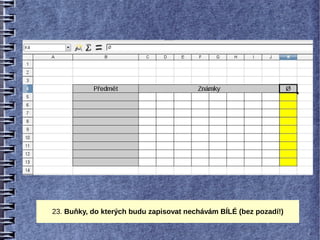

23. Buňky, do kterých budu zapisovat nechávám BÍLÉ (bez pozadí!)

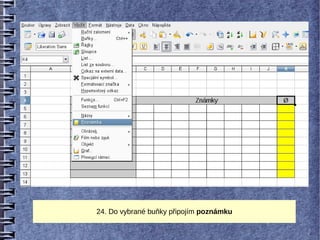

24. Do vybrané buňky připojím poznámku

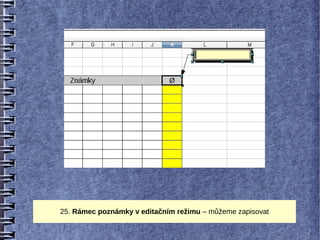

25. Rámec poznámky v editačním režimu – můžeme zapisovat

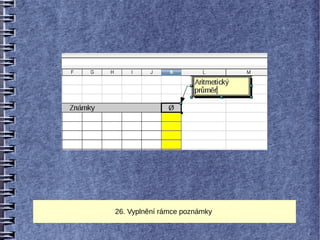

26. Vyplnění rámce poznámky

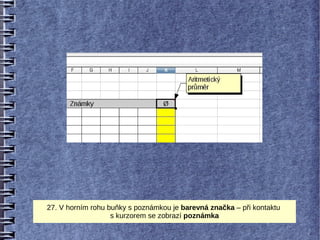

27. V horním rohu buňky s poznámkou je barevná značka – při kontaktu
                   s kurzorem se zobrazí poznámka

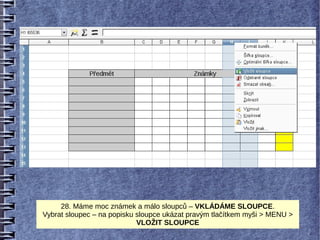

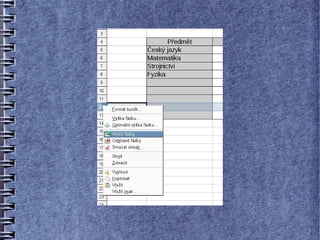

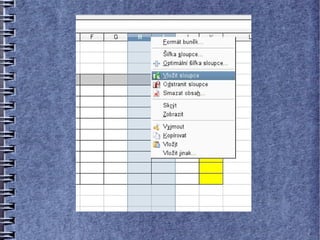

28. Máme moc známek a málo sloupců – VKLÁDÁME SLOUPCE.
Vybrat sloupec – na popisku sloupce ukázat pravým tlačítkem myši > MENU >
                            VLOŽIT SLOUPCE

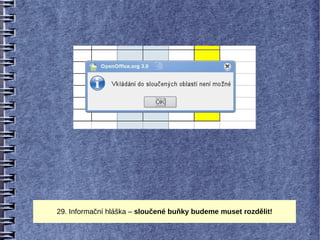

29. Informační hláška – sloučené buňky budeme muset rozdělit!

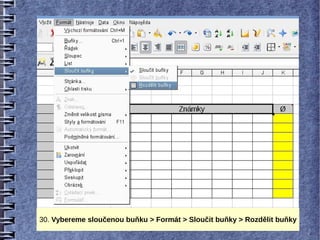

30. Vybereme sloučenou buňku > Formát > Sloučit buňky > Rozdělit buňky
31. Buňky jsou rozdělené do původního stavu – Popiska je zcela vlevo.
     Červená značka = text popisky pokračuje za rámec buňky

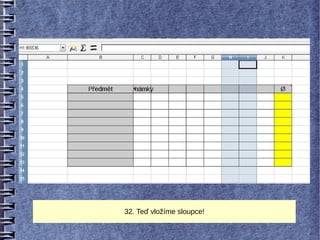

32. Teď vložíme sloupce!

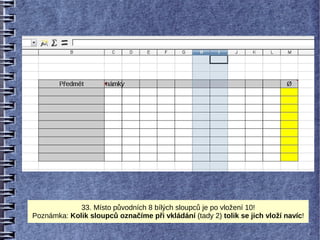

33. Místo původních 8 bílých sloupců je po vložení 10!
Poznámka: Kolik sloupců označíme při vkládání (tady 2) tolik se jich vloží navíc!

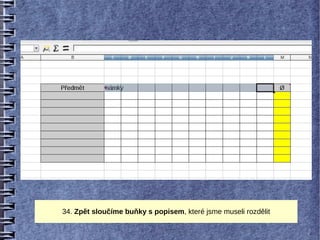

34. Zpět sloučíme buňky s popisem, které jsme museli rozdělit

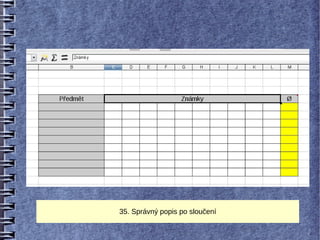

35. Správný popis po sloučení

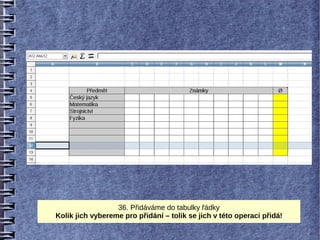

36. Přidáváme do tabulky řádky
Kolik jich vybereme pro přidání – tolik se jich v této operaci přidá!

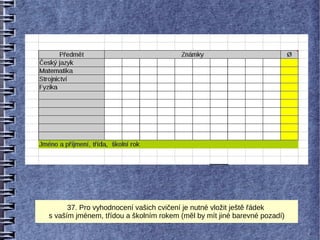

37. Pro vyhodnocení vašich cvičení je nutné vložit ještě řádek
s vaším jménem, třídou a školním rokem (měl by mít jiné barevné pozadí)
●   Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 4
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Základní výpočty v žákovské knížce
    (vkládání vzorců a funkcí)

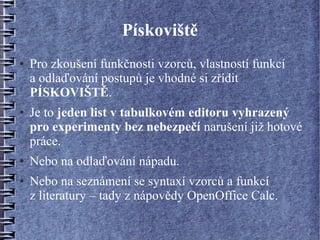

Pískoviště
●   Pro zkoušení funkčnosti vzorců, vlastností funkcí
    a odlaďování postupů je vhodné si zřídit
    PÍSKOVIŠTĚ.
●   Je to jeden list v tabulkovém editoru vyhrazený
    pro experimenty bez nebezpečí narušení již hotové
    práce.
●   Nebo na odlaďování nápadu.
●   Nebo na seznámení se syntaxí vzorců a funkcí
    z literatury – tady z nápovědy OpenOffice Calc.

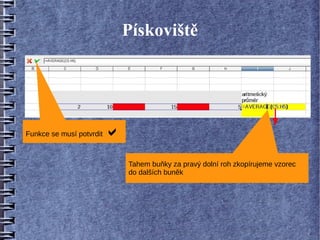

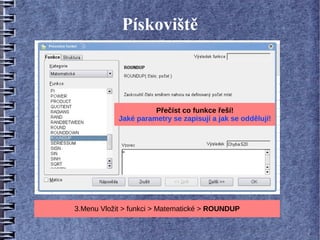

Pískoviště

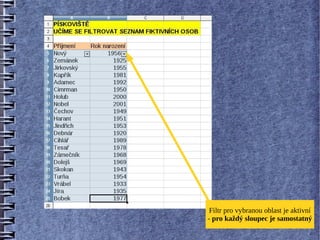

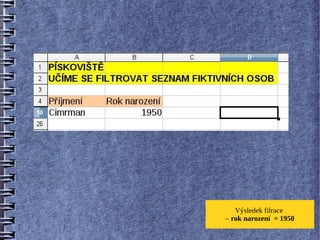

1. Na pískovišti si vysvětlíme a vyzkoušíme:

● Vzorec začíná =
● Ve vzorci uvažujeme jen s adresami buněk!

● Proto jsou na obrázku buňky PRÁZDNÉ!
Pískoviště

2. Na pískovišti si porovnáme vzorec a funkci

● Vzorec i funkce začíná =
● Ve vzorci i ve funkci uvažujeme jen s adresami buněk!

● Proto jsou na obrázku buňky PRÁZDNÉ!

● Funkce je připravený výpočet (jeden nebo více propojených vzorců) a vybírá se

  z nabídky funkcí (menu Vložit > Funkce)
Pískoviště

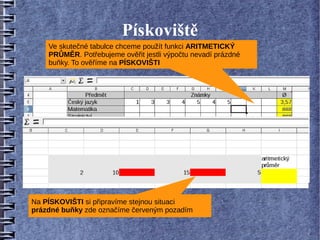

    Ve skutečné tabulce chceme použít funkci ARITMETICKÝ
    PRŮMĚR. Potřebujeme ověřit jestli výpočtu nevadí prázdné
    buňky. To ověříme na PÍSKOVIŠTI

Na PÍSKOVIŠTI si připravíme stejnou situaci
prázdné buňky zde označíme červeným pozadím
Pískoviště
Menu Vložit > Funkce > Statistická > Average

  Přečíst co funkce řeší!
     Vrátí = vypočte

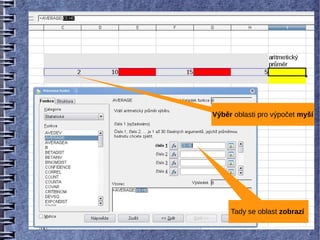

Výběr oblasti pro výpočet myší

     Tady se oblast zobrazí
Pískoviště

Funkce se musí potvrdit   
                              Tahem buňky za pravý dolní roh zkopírujeme vzorec
                              do dalších buněk
Pískoviště

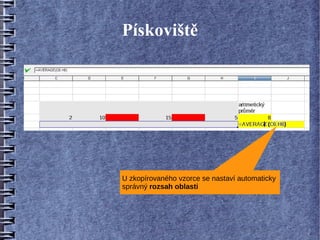

U zkopírovaného vzorce se nastaví automaticky
správný rozsah oblasti
Pískoviště

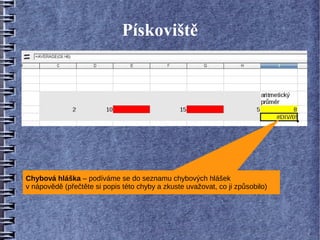

Chybová hláška – podíváme se do seznamu chybových hlášek
v nápovědě (přečtěte si popis této chyby a zkuste uvažovat, co ji způsobilo)

1. Otevřeme si tabulku z minulé lekce (hodiny) budeme do ní vkládat funkci
AVERAGE

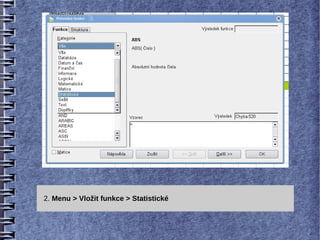

2. Menu > Vložit funkce > Statistické
Uspořádání zápisu
                                               Vrátí = vypočítá

3. AVERAGE - přečíst popis funkce, uspořádání zápisu (tzv. syntaxe)
4. Myší vybereme oblast         , ze které se průměr bude počítat.
Rozsah se objeví v průvodci funkcí na 2 místech -
5. V buňce M5 je vložena funkce   6. Znaky ### = funkce je, ale zatím nejsou data

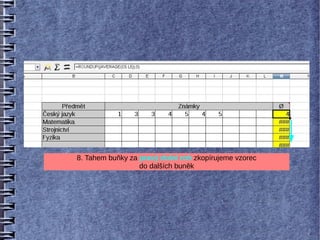

7. Tahem buňky za pravý dolní roh zkopírujeme
vzorec do dalších buněk

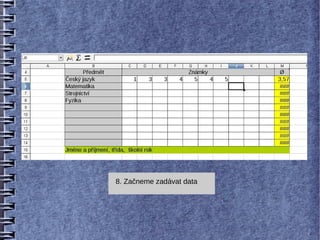

8. Začneme zadávat data
Pískoviště
Další část úkolu je výsledný průměr zaokrouhlit na celé číslice vzhůru

 Odzkoušení vnořování funkce budeme provádět na PÍSKOVIŠTI
Pískoviště

1. V původní zkušební tabulce na PÍSKOVIŠTI otevřeme buňku s funkcí AVERAGE
Pískoviště

2. Při vnořování funkcí musí být předcházející funkce v závorce
Pískoviště

                      Přečíst co funkce řeší!
            Jaké parametry se zapisují a jak se oddělují!

3.Menu Vložit > funkci > Matematické > ROUNDUP
Pískoviště

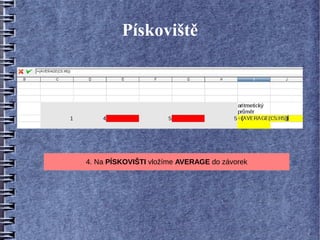

4. Na PÍSKOVIŠTI vložíme AVERAGE do závorek
Pískoviště

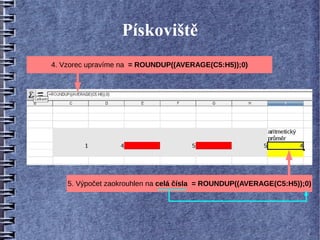

4. Vzorec upravíme na = ROUNDUP((AVERAGE(C5:H5));0)

    5. Výpočet zaokrouhlen na celá čísla = ROUNDUP((AVERAGE(C5:H5));0)
Pískoviště

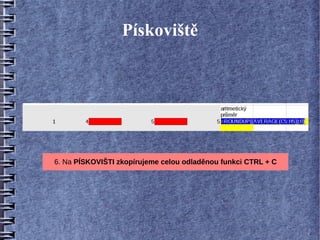

6. Na PÍSKOVIŠTI zkopírujeme celou odladěnou funkci CTRL + C

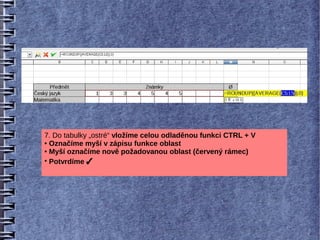

7. Do tabulky „ostré“ vložíme celou odladěnou funkci CTRL + V
● Označíme myší v zápisu funkce oblast

● Myší označíme nově požadovanou oblast (červený rámec)

●
  Potvrdíme 
8. Tahem buňky za pravý dolní roh zkopírujeme vzorec
                  do dalších buněk
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 5
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Absolutní a relativní odkaz
 Logická funkce IF a OR
(ověření na PÍSKOVIŠTI)
Pískoviště
●   Pro zkoušení funkčnosti vzorců, vlastností funkcí
    a odlaďování postupů je vhodné si zřídit
    PÍSKOVIŠTĚ.
●   Je to jeden list v tabulkovém editoru vyhrazený
    pro experimenty bez nebezpečí narušení již hotové
    práce.
●   Nebo na odlaďování nápadu.
●   Nebo na seznámení se syntaxí vzorců a funkcí
    z literatury – tady z nápovědy OpenOffice Calc.
Absolutní odkaz na buňku

1. Absolutní odkaz na buňku (zde na A3) se zapisuje jako vzorec =
Při zkopírování do dalších buněk se NEUPRAVUJE AUTOMATICKY.
Tvoří se připsáním znaku $ před a za písmeno v adrese buňky.
2. Absolutních odkazů na stejnou buňku v tabulce může být mnoho!

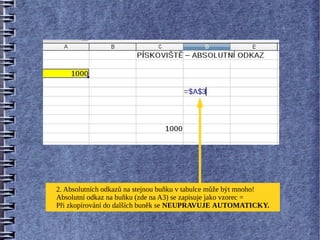

Absolutní odkaz na buňku (zde na A3) se zapisuje jako vzorec =
Při zkopírování do dalších buněk se NEUPRAVUJE AUTOMATICKY.

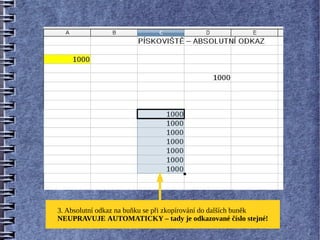

3. Absolutní odkaz na buňku se při zkopírování do dalších buněk
NEUPRAVUJE AUTOMATICKY – tady je odkazované číslo stejné!

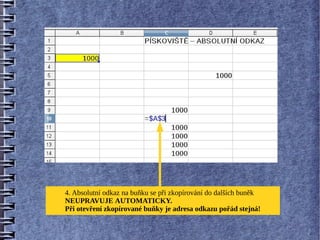

4. Absolutní odkaz na buňku se při zkopírování do dalších buněk
NEUPRAVUJE AUTOMATICKY.
Při otevření zkopírované buňky je adresa odkazu pořád stejná!
Relativní odkaz na buňku

1. Relativní odkaz na buňku (zde na A3) se zapisuje jako vzorec =
Při zkopírování do dalších buněk se UPRAVUJE AUTOMATICKY.
2. Relativní odkaz na buňku (zde na A3) se zapisuje jako vzorec =
Při zkopírování do dalších buněk se UPRAVUJE AUTOMATICKY.
3. Relativní odkaz na buňku se při zkopírování do dalších buněk
UPRAVUJE AUTOMATICKY – odkazované číslo se mění!
4. Relativní odkaz na buňku se při zkopírování do dalších buněk
UPRAVUJE AUTOMATICKY.
Při otevření zkopírované buňky je adresa odkazu JINÁ!

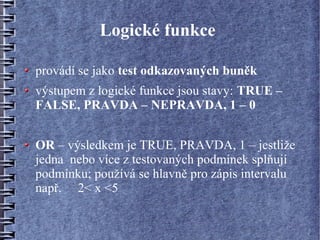

Logické funkce

provádí se jako test odkazovaných buněk
výstupem z logické funkce jsou stavy: TRUE –
FALSE, PRAVDA – NEPRAVDA, 1 – 0

OR – výsledkem je TRUE, PRAVDA, 1 – jestliže
jedna nebo více z testovaných podmínek splňují
podmínku; používá se hlavně pro zápis intervalu
např. 2< x <5
Logické funkce

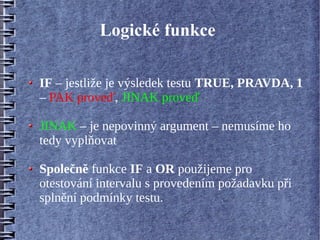

IF – jestliže je výsledek testu TRUE, PRAVDA, 1
– PAK proveď, JINAK proveď

JINAK – je nepovinný argument – nemusíme ho
tedy vyplňovat

Společně funkce IF a OR použijeme pro
otestování intervalu s provedením požadavku při
splnění podmínky testu.

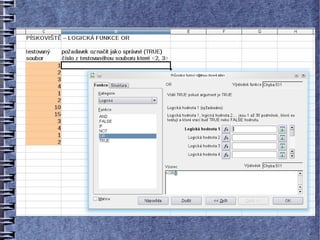

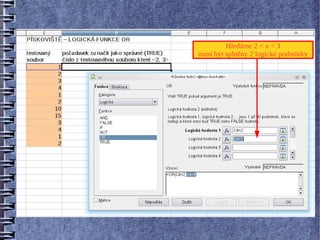

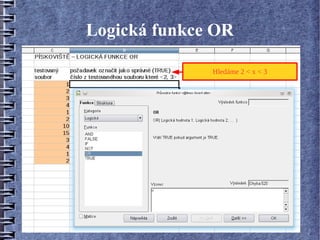

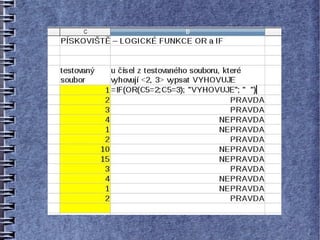

Logická funkce OR

              Hledáme 2 < x < 3
Hledáme 2 < x < 3
musí být splněny 2 logické podmínky

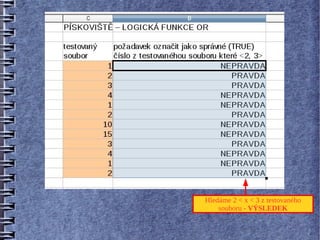

Hledáme 2 < x < 3 z testovaného
    souboru - VÝSLEDEK

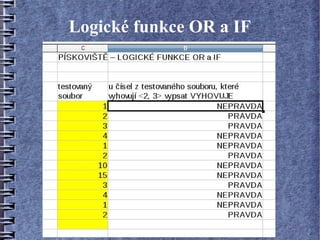

Logické funkce OR a IF
Kde je ve sloupci D uvedeno PRAVDA
bude v dalším sloupci výsledek VYHOVUJE
nebo nebude uvedeno nic

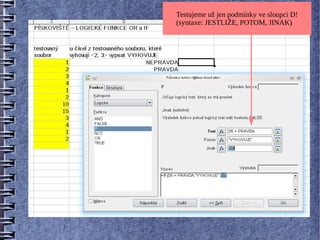

Testujeme už jen podmínky ve sloupci D!
(syntaxe: JESTLIŽE, POTOM, JINAK)
Kde je ve sloupci D uvedeno PRAVDA
je ve sloupci E výsledek VYHOVUJE
nebo není uvedeno nic
Otevřeme obsah buňky – vidíme strukturu
podmíněného příkazu IF
Při vnořování funkcí musí být předcházející funkce v závorce

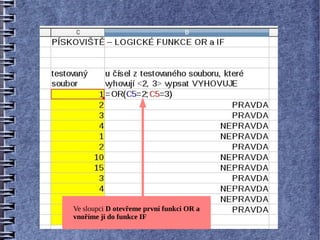

Ve sloupci D otevřeme první funkci OR a
vnoříme ji do funkce IF
Při vnořování funkcí musí být předcházející funkce v závorce

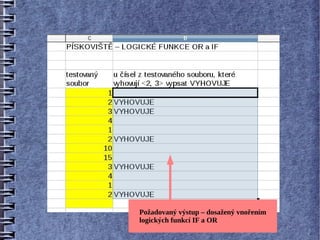

Požadovaný výstup – dosažený vnořením
logických funkcí IF a OR

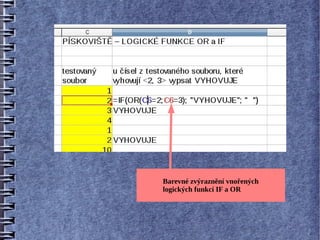

Barevné zvýraznění vnořených
logických funkcí IF a OR
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných
    majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 6
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Tvoříme grafy
Vhodnost a užití čárového grafu

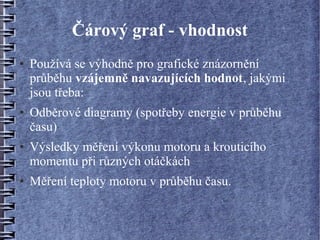

Čárový graf - vhodnost
●   Používá se výhodně pro grafické znázornění
    průběhu vzájemně navazujících hodnot, jakými
    jsou třeba:
●   Odběrové diagramy (spotřeby energie v průběhu
    času)
●   Výsledky měření výkonu motoru a krouticího
    momentu při různých otáčkách
●   Měření teploty motoru v průběhu času.
Zadání

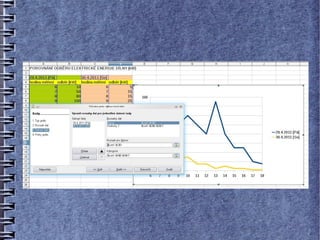

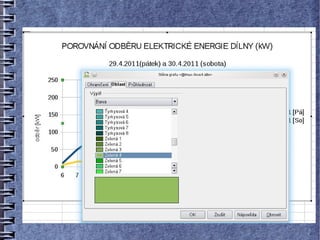

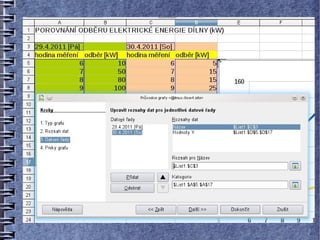

●   Chceme graficky porovnat odběr elektrické energie
    dílny (kW) v průběhu od 6 do 18 hodin v průběhu 2
    dnů.
●   Požadovaným výstupem je graf – např:

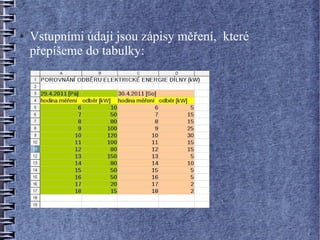

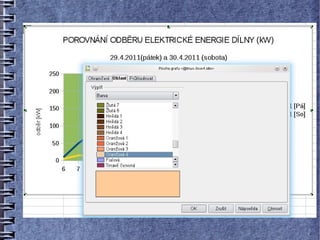

●   Vstupními údaji jsou zápisy měření, které
    přepíšeme do tabulky:

Postup vytvoření grafu
1. Výběr oblasti dat a popisků, ze kterých budeme tvořit graf

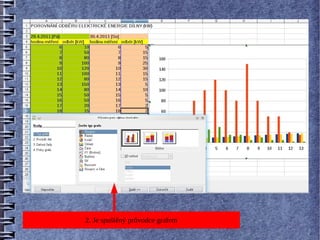

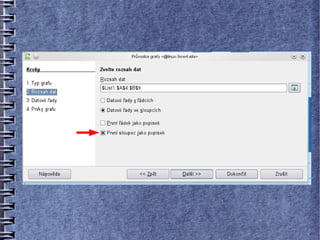

2. Je spuštěný průvodce grafem

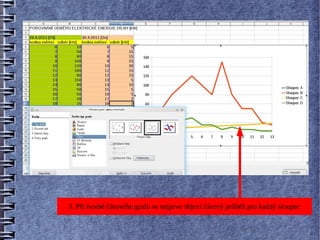

3. Při tvorbě čárového grafu se nejprve objeví čárový průběh pro každý sloupec

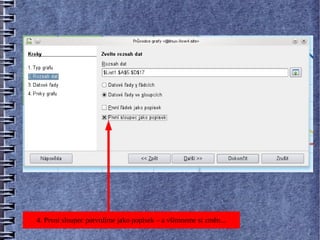

4. První sloupec potvrdíme jako popisek – a všimneme si změn...
5. ... – a všimneme si změn – počet čar se snížil o jednu (popiska)

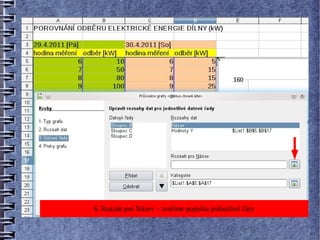

6. Rozsah pro Název – tvoříme popisku jednotlivé čáry
7. Rozsah pro Název – popisuje jednotlivou čáru
8. ... – a všimneme si změn – počet čar se snížil o jednu (zrušený sloupec C)
Sloupec C jsme odebrali protože popiskový údaj – hodina měření už v grafu je ze sloupce A
9. Měníme popisku sloupce D – žlutá čára v grafu

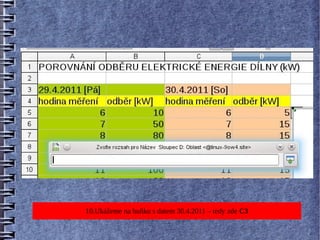

10.Ukážeme na buňku s datem 30.4.2011 – tedy zde C3

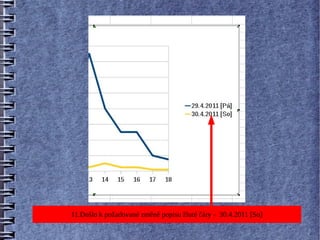

11.Došlo k požadované změně popisu žluté čáry - 30.4.2011 [So]

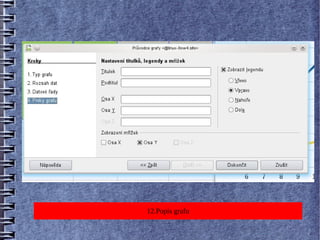

12.Popis grafu
13.Popis grafu ze zadávacích polí se ihned promítá do grafu
14.Základní provedení grafu – s popiskami, bez dalších barevných úprav
15. V každém sloupci naměřených hodnot odběru provedeme jednu změnu
16. Změna se okamžitě promítá do grafu
17. Pravým tlačítkem myši upravujeme vzhled vybraných oblastí

18. Měníme barvu stěny grafu

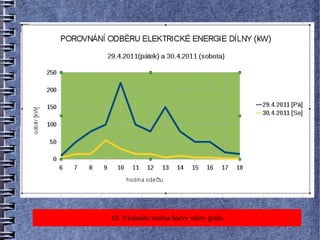

19. Výsledná změna barvy stěny grafu
20. Pravým tlačítkem myši formátujeme vybranou oblast grafu
21. Výsledek provedené barevné změny oblasti grafu

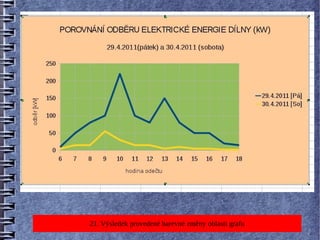

21. Odvolání provedené barevné změny oblasti grafu
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných
    majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
    OpenOffice Calc - 7
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Tvoříme grafy
Vhodnost a užití koláčového grafu
Koláčový graf - vhodnost
●   Používá se výhodně pro grafické znázornění
    rozdělení celku, jakými jsou třeba:
●   Rozdělení odevzdaných hlasů jednotlivým
    kandidátům – VOLBY
●   Rozdělení trhu – zastoupení jednotlivých firem
    (srovnává se vždy stejná kategorie – např. počet
    zákazníků, počet prodaných aut stejné třídy...)
●   Rozdělení výplaty na jednotlivé položky (nájem,
    jídlo, energie...)
Druhy koláčových grafů
●   koláčový
●   kruhový
●   segmentový
●   2D a 3D
    POZOR!
●   3D zobrazení koláčového grafu může klamat – při
    natočení jsou výseče zkresleny – v přední části
    zobrazení se jeví větší než ve skutečnosti jsou
Zpracujeme volební údaje
z VOLBY OSOBNOSTI ROČNÍKU
             2011
      do koláčového grafu

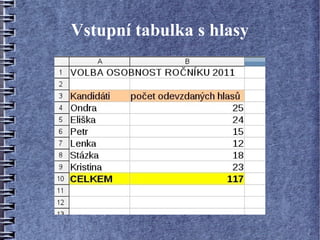

Vstupní tabulka s hlasy
Výběr oblasti

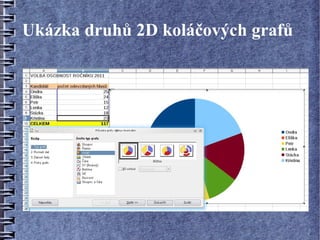

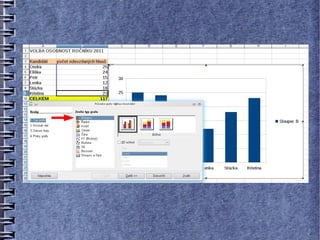

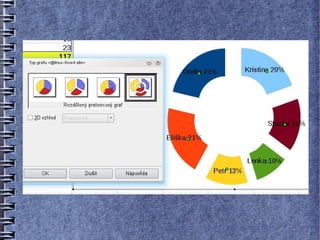

Ukázka druhů 2D koláčových grafů

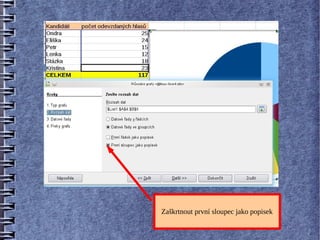

Zaškrtnout první sloupec jako popisek
Klepnout do buňky, která bude tvořit název
Na buňku je absolutní odkaz
(vzpomeňte si co to je a jak se píše)
Popis prvků grafu

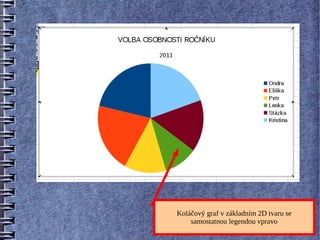

Koláčový graf v základním 2D tvaru se
    samostatnou legendou vpravo
Klepnutím levým tlačítkem se zobrazí
   datové body se základními údaji
Klepnutím pravým tlačítkem na
datový bod se otevře plovoucí menu
Formát datových řad
Vkládáme popisky
Zobrazení popisky ukazuje
jen počet hlasů, který přísluší jednotlivým výsečím
Zobrazení popisky ukazuje
% z celkového počtu, které přísluší jednotlivé výseči

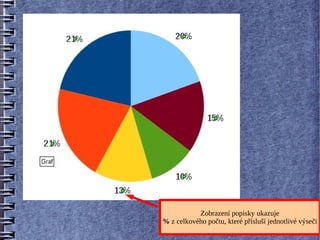

Zobrazení popisky ukazuje:
●% z celkového počtu, které přísluší jednotlivé výseči

● kategorii – jméno kandidáta,

●barevnou značku – klíč legendy

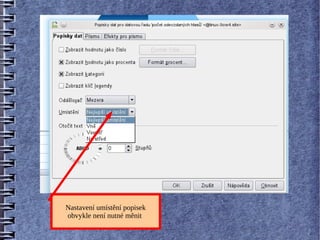

Nastavení umístění popisek
obvykle není nutné měnit

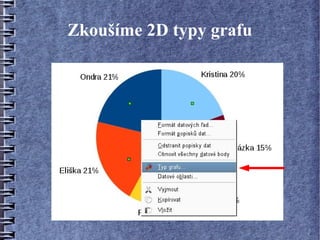

Zkoušíme 2D typy grafu

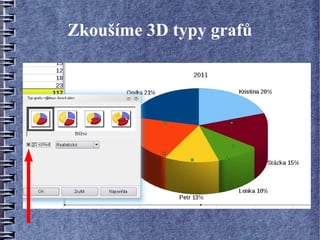

Zkoušíme 3D typy grafů

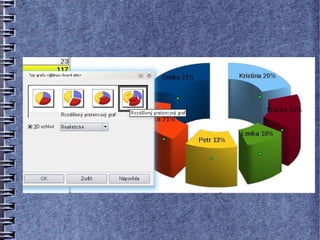

Upravujeme 3D pohled

Úpravou 3D pohledu vizuálně zkreslujeme poměrnou velikost
výsečí – zde je Stázka s 15% vizuálně stejná jako Ondra s 21% a
také je vizuálně větší než Eliška s 21%
Můžeme měnit i osvětlení
 koláčového 3D grafu
Úpravou 3D pohledu vizuálně zkreslujeme poměrnou velikost
výsečí – zde je Eliška s 21% výrazně větší než Ondra s 21%
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných
    majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
  OpenOffice Calc – 8, 9
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Tvoříme grafy
Vhodnost a užití sloupcového grafu
Sloupcový graf - vhodnost
●   Používá se výhodně pro grafické porovnání
    jednotlivých hodnot, jakými jsou třeba:
●   Rozdělení odevzdaných hlasů jednotlivým
    kandidátům – VOLBY
●   Výše mezd v jednotlivých letech (jak mzda
    spokojených zaměstnanců roste)
●   Plánování a organizování výroby, montáže

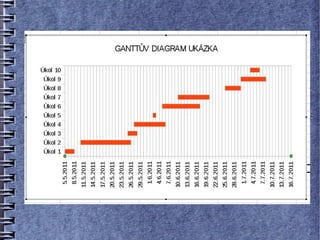

    (aplikace pro Ganttův diagram)
Druhy sloupcových grafů
●   vertikální

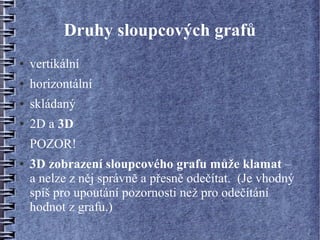

●   horizontální
●   skládaný
●   2D a 3D
    POZOR!
●   3D zobrazení sloupcového grafu může klamat –
    a nelze z něj správně a přesně odečítat. (Je vhodný
    spíš pro upoutání pozornosti než pro odečítání
    hodnot z grafu.)
Zpracováváme volební údaje
z VOLBY OSOBNOSTI ROČNÍKU
              2011
      do sloupcového grafu
Vstupní tabulka s hlasy

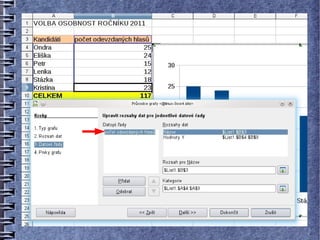

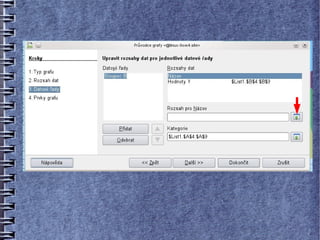

Výběr oblasti
Upravujeme datové řady – výběr provádíme
         levým tlačítkem myši

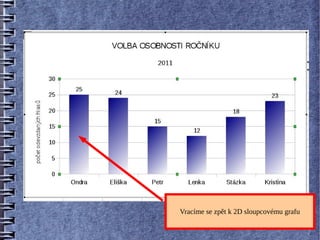

Vracíme se zpět k 2D sloupcovému grafu
Horizontální sloupcový diagram
    pro organizaci činnosti
   GANTTŮV DIAGRAM
Ganttův diagram
●   Cílem Ganttova diagramu je graficky znázornit
    průběh náročnější akce (např. výměna topení
    v domě, příprava větší kulturní akce – maturitního
    plesu).
●   Při grafickém znázornění vidíme jak dlouho bude
    jednotlivá část (např. demontáž původního topení,
    nebo zajištění sponzorů pro ples) trvat a jak bude
    navazovat na ostatní činnosti.
●   Pro náročnější použití jsou specializované programy
    pro tvorbu Ganttova diagramu – pro základní

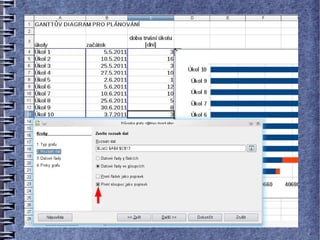

    seznámení dostačuje tabulkový editor.

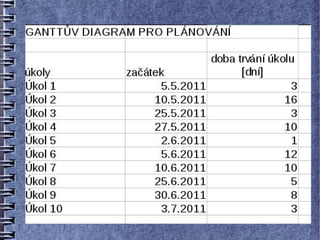

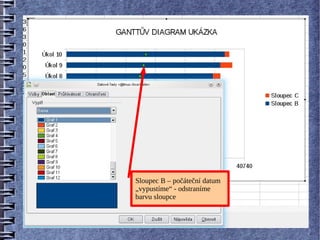

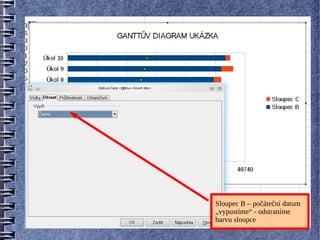

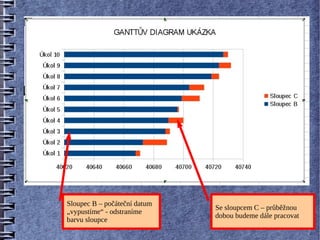

Sloupec B – počáteční datum
                              Se sloupcem C – průběžnou
„vypustíme“ - odstraníme
                              dobou budeme dále pracovat
barvu sloupce
Sloupec B – počáteční datum
„vypustíme“ - odstraníme
barvu sloupce
Sloupec B – počáteční datum
„vypustíme“ - odstraníme
barvu sloupce

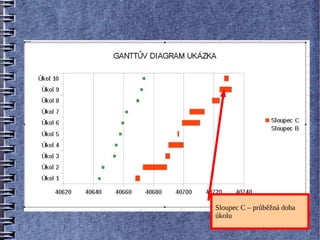

Sloupec C – průběžná doba
úkolu

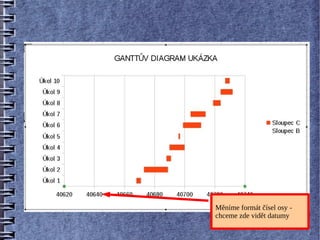

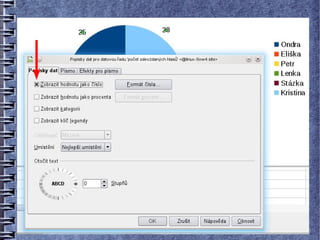

Měníme formát čísel osy -
chceme zde vidět datumy

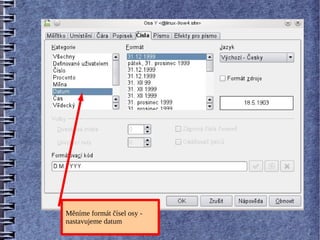

Měníme formát čísel osy -
nastavujeme datum
Měníme formát čísel osy -
nastavujeme datum

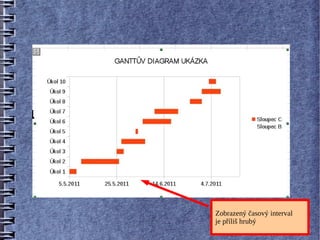

Zobrazený časový interval
je příliš hrubý
Měníme časový interval -
rušíme automatický (20 dní)
Měníme časový interval -
rušíme automatický (20 dní)
nastavujeme 1 den

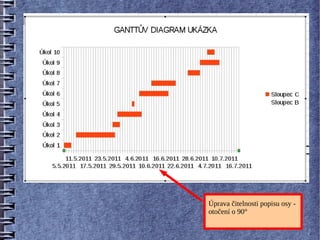

Úprava čitelnosti popisu osy -
otočení o 90°

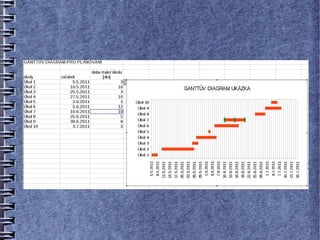

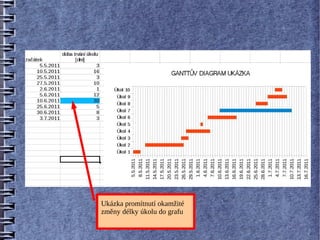

Ukázka promítnutí okamžité
změny délky úkolu do grafu
Můžeme popsat jednotlivé
kategorie – úkoly přímo do
grafu
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných
    majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]
Používáme tabulkový editor
   OpenOffice Calc - 10
 © Ing. Libor Jakubčík, 2011
KANCELÁŘSKÝ BALÍK

       OTEVŘEME!
Filtrujeme data
Ověření na PÍSKOVIŠTI
Význam filtrování a druhy filtrů
●   Filtrací vybereme z předložených dat (tabulky) jen
    ta data, která splní naše kritéria. Pro snazší
    představu - máme netříděný seznam lidí s daty
    narození.
●   Filtrací mohu jednoduše vybrat jen ty, kteří se třeba
    narodili ve stejném roce jako já – a použiji k tomu
    ten nejjednoduší automatický filtr.
●   Mohu ale vybírat podle složitějších kritérií – např.
    kdo z osob uvedených v seznamu se narodil mezi
    lety... - k tomu použiji standardní filtr.
Automatický filtr

                    Vstupní data
Spuštění automatického filtru -
    musíme ale nejdřív
  vybrat oblast k filtraci!
Filtr pro vybranou oblast je aktivní
- pro každý sloupec je samostatný

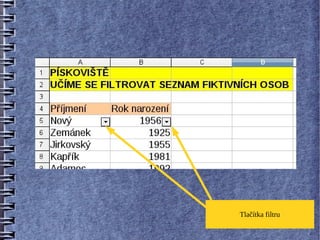

Tlačítka filtru
Požadovaná hodnota filtru
Výsledek filrace
– rok narození = 1950

Zrušení výstupu z filtru

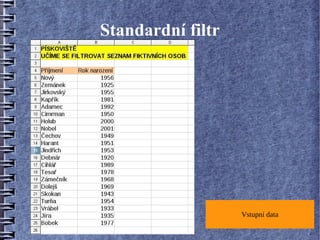

Standardní filtr

                   Vstupní data

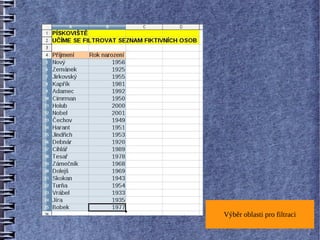

Výběr oblasti pro filtraci

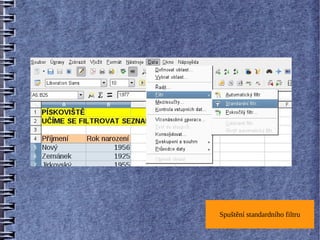

Spuštění standardního filtru

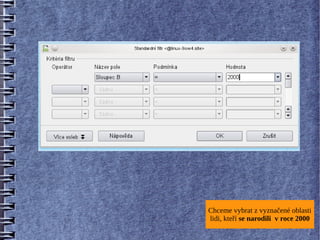

Chceme vybrat z vyznačené oblasti
lidi, kteří se narodili v roce 2000

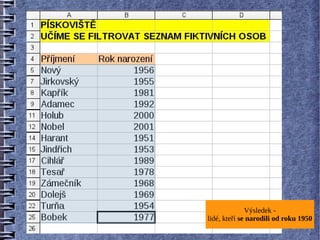

Výsledek -
lidé, kteří se narodili v roce 2000
Zrušení výstupu z filtru

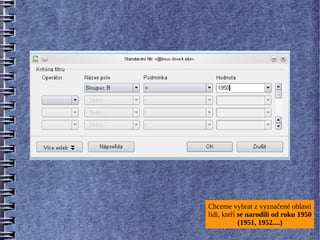

Chceme vybrat z vyznačené oblasti
lidi, kteří se narodili od roku 1950
            (1951, 1952....)
Výsledek -
lidé, kteří se narodili od roku 1950

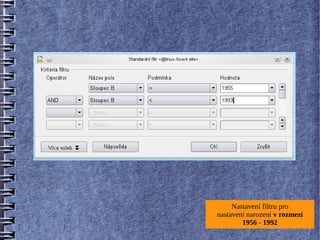

Nastavení filtru pro
nastavení narození v rozmezí
        1956 - 1992

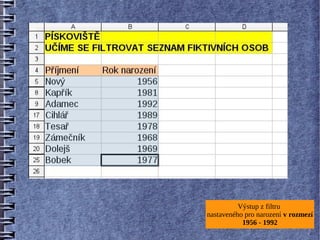

Výstup z filtru
nastaveného pro narození v rozmezí
           1956 - 1992
Zrušení výstupu z filtru
Seznam zdrojů:
●   V textu a obrázcích uvedené ochranné známky a obchodní značky jsou vlastnictvím jejich oprávněných
    majitelů.
●   Logo OpenOffice <http://www.muylinux.com/wp-content/uploads/2010/07/openoffice_logo.jpg>, [cit:
    12.4.2011]

Opencalc
