‫الرحيم‬ ‫الرحمن‬ ‫اهلل‬ ‫بسم‬
‫أحجام‬ ‫و‬ ‫أحجامها‬ ‫باختالف‬ ‫الهندسي‬ ‫العمل‬ ‫مكاتب‬ ‫بها‬ ‫استفاضت‬ ‫التي‬ ‫التقنيات‬ ‫تعد‬ ‫لم‬
‫و‬ ‫األفضل‬ ‫اختيار‬ ‫غدا‬ ‫إنما‬ ‫و‬ ‫الداني‬ ‫أو‬ ‫القاصي‬ ‫على‬ ‫خافية‬ ‫بتنفيذها‬ ‫تقوم‬ ‫التي‬ ‫المشروعات‬
‫لتقديم‬ ‫معاييرنا‬ ‫و‬ ‫نظمنا‬ ‫وفق‬ ‫تعمل‬ ‫نظم‬ ‫إلى‬ ‫للوصول‬ ‫الحكم‬ ‫و‬ ‫المعيار‬ ‫هو‬ ‫منها‬ ‫المناسب‬
‫تكون‬ ‫قد‬ ‫التي‬ ‫(و‬ ‫عملها‬ ‫طرق‬ ‫نتبع‬ ‫أن‬ ‫إال‬ ‫يمكننا‬ ‫ال‬ ‫أنظمة‬ ‫من‬ ً‫بدال‬ ‫العمل‬ ‫في‬ ‫مميزة‬ ‫جودة‬
.ً‫ا‬‫سالم‬ ‫و‬ ً‫ا‬‫برد‬ ‫تكون‬ ‫أن‬ ‫من‬ ً‫بدال‬ ً‫وباال‬ ‫علينا‬ ‫فتكون‬ )‫لها‬ ‫الصانع‬ ‫البلد‬ ‫أنظمة‬ ‫تتبع‬ ً‫ا‬‫أحيان‬
‫أراد‬ ‫لمن‬ ً‫موئال‬ ‫و‬ ‫تقنياته‬ ‫و‬ BIM ‫الـ‬ ‫علوم‬ ‫من‬ ‫استجد‬ ‫لما‬ ً‫ا‬‫منار‬ ‫إال‬ ‫المتميزة‬ ‫المجلة‬ ‫هذه‬ ‫تكن‬ ‫لم‬
‫تبعات‬ ‫من‬ ‫اجتنابه‬ ‫عليه‬ ‫يجب‬ ‫ما‬ ‫و‬ ‫تقدمه‬ ‫أن‬ ‫يمكن‬ ‫ما‬ ‫يعرف‬ ‫و‬ ‫العلوم‬ ‫هذه‬ ‫على‬ ‫يطلع‬ ‫أن‬
‫محدودة‬ ‫تقنيات‬ ‫كانت‬ ‫أو‬ ‫تجريبها‬ ‫يتم‬ ‫لم‬ ‫و‬ ‫المهد‬ ‫حديثة‬ ‫تقنيات‬ ‫كانت‬ ‫(سواء‬ ‫التقنيات‬ ‫لهذه‬
‫ثم‬ ‫من‬ ‫و‬ .)‫بحتة‬ ‫نظرية‬ ‫تكون‬ ‫أن‬ ‫إال‬ ‫لها‬ ‫يستوي‬ ‫ال‬ ‫فجة‬ ‫قاسية‬ ‫بشروط‬ ‫مشروطة‬ ‫االستخدام‬
ً‫ا‬‫يوم‬ ‫يكن‬ ‫لم‬ ‫أنه‬ ‫ذلك‬ ‫من‬ ‫أجمل‬ ‫و‬ ‫العملية‬ ‫الحياة‬ ‫في‬ ‫تطبيقها‬ ‫طرائق‬ ‫أفضل‬ ‫على‬ ‫االطالع‬
‫يفصل‬ ‫الذي‬ eMail ‫اإللكتروني‬ ‫البريد‬ ‫عنوان‬ ‫هو‬ ‫إنما‬ ‫و‬ ‫القارئ‬ ‫و‬ ‫الكاتب‬ ‫بين‬ ‫حجاب‬ ‫أو‬ ‫سور‬
‫في‬ ‫العمل‬ ‫كيفية‬ ‫إلى‬ ‫الرشد‬ ‫و‬ ‫بالنصح‬ ‫له‬ ‫ليدلي‬ ‫السطور‬ ‫كاتب‬ ‫مع‬ ‫القارئ‬ ‫يتراسل‬ ‫أن‬ ‫بين‬ ‫ما‬
.‫آخر‬ ‫موضوع‬ ‫من‬ ‫االستزادة‬ ‫أو‬ ‫ما‬ ‫موضوع‬
‫السمعة‬ ‫أو‬ ‫بالمال‬ ‫فيها‬ ‫الكتبة‬ ‫على‬ ‫يعود‬ ‫مادي‬ ‫نفع‬ ‫ذات‬ ‫ليست‬ ‫فهي‬ ‫بالصدق‬ ‫تميزت‬ ‫كما‬
‫القارئ‬ ‫من‬ ‫بالتصويب‬ ً‫ا‬‫مرحب‬ ‫يا‬ ‫و‬ ،‫يخطئ‬ ‫أو‬ ‫يصيب‬ ‫الكاتبين‬ ‫األساتذة‬ ‫من‬ ‫اجتهاد‬ ‫محض‬ ‫فهي‬
.‫األكارم‬ ‫القراء‬ ‫لبقية‬ ‫بالتصحيح‬ ‫لنقوم‬ ‫كتبناه‬ ‫بموضوع‬ ً‫ا‬‫علم‬ ‫سبقنا‬ ‫الذي‬
‫في‬ ‫نرى‬ ‫المشروعات‬ ‫إدارة‬ ‫علوم‬ ‫من‬ ‫استجد‬ ‫بما‬ ‫بإتحافنا‬ ‫المحترمون‬ ‫األساتذة‬ ‫عودنا‬ ‫كما‬
‫في‬ ‫العمل‬ ‫لمراحل‬ ‫مفصل‬ ‫بشكل‬ ‫و‬ ‫جديدة‬ ‫تقنيات‬ ‫لعدة‬ ً‫ا‬‫مفيد‬ ً‫ا‬‫طرح‬ ‫و‬ ً‫ا‬‫تميز‬ ‫العدد‬ ‫هذا‬
.‫الكلف‬ ‫احتساب‬ ‫و‬ ‫اإللكترونية‬ ‫اإلدارة‬ ‫في‬ ‫جديدة‬ ‫طرق‬ ‫إلى‬ ‫إضافة‬ ‫الهندسية‬ ‫المشروعات‬
‫العمل‬ ‫حياة‬ ‫دورة‬ ‫و‬ ‫فيه‬ ‫الوثائق‬ ‫تقديم‬ ‫طرائق‬ ‫و‬ ‫أنظمته‬ ‫مستجدات‬ ‫و‬ BIM ‫الـ‬ ‫في‬ ‫أما‬ ‫و‬
‫من‬ ‫بمالحظات‬ ً‫ا‬‫مرفق‬ ‫ممل‬ ‫غير‬ ‫بتفصيل‬ ‫المواضيع‬ ‫هذه‬ ‫لمعالجة‬ ‫مقال‬ ‫من‬ ‫أكثر‬ ‫أيضا‬ ‫فسنرى‬
.‫النفع‬ ‫من‬ ‫لمزيد‬ ‫الكاتب‬
‫مواضيع‬ ‫عدة‬ ‫لبحث‬ Revit ‫برنامج‬ ‫لمحبي‬ ‫وافر‬ ‫نصيب‬ ‫فهناك‬ BIM ‫الـ‬ ‫برمجيات‬ ‫في‬ ‫أما‬ ‫و‬
‫ذوي‬ ‫من‬ ‫قديرون‬ ‫أساتذة‬ ‫يكتبها‬ )‫العربي‬ ‫عالمنا‬ ‫في‬ ‫األقل‬ ‫(على‬ ‫مسبوقة‬ ‫غير‬ ‫و‬ ‫جريئة‬
.‫الكفاءة‬ ‫و‬ ‫الخبرة‬
... ‫كثير‬ ‫ذلك‬ ‫غير‬ ‫و‬
‫في‬ ‫نراكم‬ ‫و‬ ‫األفضل‬ ‫لعرض‬ ‫وفقنا‬ ‫قد‬ ‫نكون‬ ‫أن‬ ‫عسى‬ ‫و‬ ‫اطالعكم‬ ‫و‬ ‫اهتمامكم‬ ‫لكم‬ ‫نشكر‬
‫اهلل‬ ‫شاء‬ ‫ان‬ ‫قادمة‬ ‫أعداد‬
,‫أخوكم‬
‫النجار‬ ‫معاذ‬
‫المقدمة‬ ‫النجار‬ ‫معاذ‬
facebook.com/groups/
AC.Training
5

‫الهندسية‬ ‫المشروعات‬ ‫في‬ IFC ‫الـ‬ ‫مع‬ BIM ‫الـ‬ ‫تكامل‬
:IFC ‫الـ‬ ‫هو‬ ‫ما‬
AEC ‫الـ‬ ‫مشاريع‬ ‫إن‬
(Architecture, Engineering
‫هائل‬ ‫كم‬ ‫ذات‬ ‫مشاريع‬ ‫هي‬ )and Construction
‫تقوم‬ ‫أنظمة‬ ‫عدة‬ ‫بين‬ ‫المشتركة‬ ‫المعلومات‬ ‫من‬

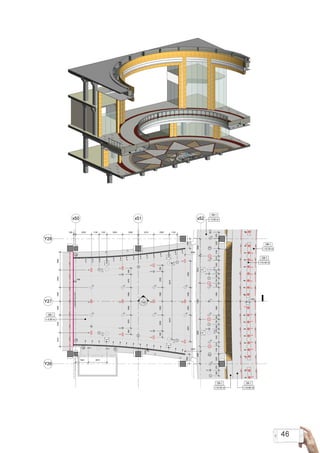

‫و‬ ‫الكهربائية‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫(اإلنشائية‬ ‫ذلك‬ ‫بعمل‬
‫مراحلها‬ ‫ضمن‬ ‫تحتوي‬ ‫المشاريع‬ ‫هذه‬ ‫أن‬ ‫كما‬ )‫غيرها‬
‫كمية‬ )‫الخ‬ .. ‫صيانة‬ ‫و‬ ‫تسليم‬ ‫و‬ ‫تنفيذ‬ ‫و‬ ‫(تخطيط‬
‫إلى‬ ‫بمجملها‬ ‫تؤدي‬ ‫التي‬ ‫التفصيالت‬ ‫من‬ ‫هائلة‬
‫متكامل‬ ‫مشروع‬ ‫تقديم‬ ‫و‬ ‫الهندسي‬ ‫العمل‬ ‫تكامل‬
‫من‬ ‫مناص‬ ‫ال‬ ‫التي‬ ‫األخطاء‬ ‫من‬ ‫اإلمكان‬ ‫قدر‬ ‫الحد‬ ‫مع‬
.‫المشاريع‬ ‫هذه‬ ‫مثل‬ ‫في‬ ‫حدوثها‬
‫لتداول‬ ‫مشتركة‬ ‫لغة‬ ‫وجود‬ ‫ذلك‬ ‫لتحقيق‬ ‫ينبغي‬
‫هذه‬ ‫على‬ ‫القائمة‬ ‫المختلفة‬ ‫األنظمة‬ ‫بين‬ ‫البيانات‬
‫قدر‬ ً‫ا‬‫معياري‬ ‫المعطيات‬ ‫تداول‬ ‫يكون‬ ‫بحيث‬ ‫المشاريع‬
‫شركات‬ ‫تكون‬ ‫ما‬ ً‫ا‬‫(غالب‬ ‫الشركات‬ ‫أن‬ ‫بحيث‬ ‫اإلمكان‬
‫قادرة‬ )‫المشروع‬ ‫نفس‬ ‫على‬ ‫العمل‬ ‫يجمعها‬ ‫مختلفة‬
‫بشكل‬ ‫بينها‬ ‫فيما‬ ً‫ا‬‫ذهاب‬ ‫و‬ ‫جيئة‬ ‫المعطيات‬ ‫تبادل‬ ‫على‬
‫و‬ ‫بذاته‬ ‫بنظام‬ ‫أو‬ ‫بذاتها‬ ‫بشركة‬ ‫يتعلق‬ ‫ال‬ ‫معياري‬
‫في‬ ً‫إجماال‬ ‫لتسهم‬ ‫اإلمكان‬ ‫قدر‬ ‫معيارية‬ ‫تكون‬ ‫إنما‬
‫قدر‬ ‫قليلة‬ ‫ثغرات‬ ‫و‬ ‫أخطاء‬ ‫ذو‬ ‫متكامل‬ ‫مشروع‬ ‫تقديم‬
.‫اإلمكان‬
IFC (Industry ‫يسمى‬ ‫ما‬ ‫هي‬ ‫اللغة‬ ‫هذه‬
ً‫ا‬‫نوع‬ ‫معبرة‬ ‫تسمية‬ ‫هي‬ ‫و‬ )Foundation Classes
‫كما‬ ‫قواعد‬ ‫أو‬ Foundation ‫مشتركة‬ ‫أسس‬ ‫عن‬ ‫ما‬
‫قواعد‬ ‫استخدام‬ ‫مجرد‬ ‫لكن‬ ‫و‬ .‫عليها‬ ‫نطلق‬ ‫أن‬ ‫يمكن‬
‫القواعد‬ ‫من‬ ‫بحر‬ ‫ضمن‬ ً‫متكامال‬ ً‫عمال‬ ‫يعتبر‬ ‫ال‬ ‫جافة‬
‫المتوسط‬ ‫الهندسي‬ ‫المشروع‬ ‫ضمن‬ ‫المتغيرات‬ ‫و‬
‫تقوم‬ ‫منصة‬ ‫وجود‬ ‫من‬ ‫ينبغي‬ ‫لذلك‬ ‫و‬ ‫التعقيد‬
‫و‬ ‫المستخدم‬ ‫إلى‬ ‫تقديمها‬ ‫و‬ ‫القواعد‬ ‫هذه‬ ‫بفهم‬
‫هي‬ ‫المنصة‬ ‫هذه‬ ‫و‬ ‫المشروعات‬ ‫هذه‬ ‫على‬ ‫القائم‬
‫المشاريع‬ ‫في‬ ‫بها‬ ‫العمل‬ ‫يتم‬ ‫التي‬ BIM ‫الـ‬ ‫أنظمة‬
‫ما‬ ‫لألسف‬ ‫أنه‬ ‫(حيث‬ ‫التعقيد‬ ‫بالغة‬ ‫و‬ ‫متوسطة‬
‫على‬ ‫تعمل‬ ‫التي‬ ‫المكاتب‬ ‫أصحاب‬ ‫المهندسون‬ ‫زال‬
ً‫إجماال‬ ‫يسمى‬ ‫ما‬ ‫أو‬ ‫البسيطة‬ ‫السكنية‬ ‫المشروعات‬
ً‫ا‬‫واسع‬ BIM ‫الـ‬ ‫استخدام‬ ‫يعتبرون‬ Sole Practitioners
.)‫الصغيرة‬ ‫المشروعات‬ ‫تلك‬ ‫مثل‬ ‫على‬ ً‫ا‬‫جد‬
:Build SMART ‫الـ‬ ‫هو‬ ‫ما‬
‫الهائل‬ ‫بالكم‬ ‫يوحي‬ ‫أن‬ ‫يمكن‬ ‫سبق‬ ‫ما‬ ‫قراءة‬ ‫مجرد‬ ‫إن‬
‫وضعها‬ ‫سيتم‬ ‫التي‬ ‫المواصفات‬ ‫من‬ ‫توقعه‬ ‫الممكن‬
‫لكن‬ ‫و‬ .‫حجمه‬ ‫عن‬ ‫النظر‬ ‫بغض‬ ‫الواحد‬ ‫المشروع‬ ‫ضمن‬
‫تبادل‬ ‫إلى‬ ‫مضطرون‬ ‫أننا‬ ‫بحكم‬ ‫منه‬ ‫مفروغ‬ ‫ذلك‬
‫سنعمل‬ ‫التي‬ ‫المختلفة‬ ‫األنظمة‬ ‫بين‬ ‫المعلومات‬
‫و‬ ‫إنشائية‬ :ً‫ا‬‫آنف‬ ‫ذكرنا‬ ‫(كما‬ ‫المشروع‬ ‫في‬ ‫عليها‬
‫و‬ ‫كهربائية‬ ‫و‬ ‫تصميمية‬ ‫معمارية‬ ‫و‬ ‫ميكانيكية‬
‫نتكلم‬ ‫عندما‬ ‫هذا‬ ‫و‬ .)‫إلخ‬ ... ‫مالية‬ ‫محاسبية‬ ‫حتى‬
‫هندسي‬ ‫مكتب‬ ‫ضمن‬ ‫ما‬ ‫بلد‬ ‫في‬ ‫واحد‬ ‫مشروع‬ ‫عن‬
.‫الحجم‬ ‫متوسط‬
‫كبيرة‬ ‫شركات‬ ‫على‬ ‫الفكرة‬ ‫بتعميم‬ ‫قمنا‬ ‫فإذا‬
‫على‬ ‫بالعمل‬ ‫تقوم‬ ‫حكومية‬ ‫شركات‬ ‫أو‬ ‫الحجم‬
‫على‬ ‫تحتية‬ ‫بنى‬ ‫أو‬ ‫منشآت‬ ‫(سواء‬ ‫ضخمة‬ ‫مشروعات‬
‫من‬ ‫الهائل‬ ‫للكم‬ ‫إضافة‬ ‫سنلحظ‬ ‫فإننا‬ )‫دولة‬ ‫مستوى‬
‫الذي‬ ‫و‬ ‫آخر‬ ‫موضوع‬ ‫لدينا‬ ‫سيكون‬ ‫فإنه‬ ‫المواصفات‬
‫العمل‬ ‫يتم‬ ‫عندما‬ ‫أنه‬ ‫أي‬ .‫العمل‬ ‫في‬ ‫المعيارية‬ ‫هو‬
‫من‬ ‫أكثر‬ ‫و‬ ‫مكتب‬ ‫من‬ ‫أكثر‬ ‫قبل‬ ‫من‬ ‫مشروع‬ ‫على‬
‫على‬ ‫باالتفاق‬ ‫القيام‬ ‫الواجب‬ ‫من‬ ‫سيكون‬ ‫فإنه‬ ‫هيئة‬
‫قبل‬ ‫من‬ ‫المشروع‬ ‫في‬ ‫بها‬ ‫عمل‬ُ‫سي‬ ‫التي‬ ‫المواصفات‬
.‫المكاتب‬ ‫أو‬ ‫الشركات‬ ‫أو‬ ‫الهيئات‬ ‫تلك‬ ‫جميع‬
‫تعتبر‬ ‫التي‬ ‫و‬ Building SMART ‫فكرة‬ ‫بزغت‬ ‫هنا‬ ‫من‬ ‫و‬
‫و‬ ‫المباني‬ ‫لمواصفات‬ ‫األوربية‬ ‫البالد‬ ‫في‬ ً‫ا‬‫مرجع‬
‫و‬ )www.buildingsmart-tech.org( ‫البناء‬ ‫عمليات‬
‫هيئة‬ ‫أو‬ ‫نقابة‬ ‫أو‬ ‫دولة‬ ‫تملكه‬ ‫ال‬ ‫حكومي‬ ‫موقع‬ ‫هو‬
‫متعددة‬ ‫لجان‬ ‫من‬ ‫نتاج‬ ‫هو‬ ‫إنما‬ ‫و‬ ‫معينة‬ ‫مواصفات‬
‫تقوم‬ ‫مختلفة‬ ‫عمل‬ ‫طبائع‬ ‫و‬ ‫حكومات‬ ‫و‬ ‫دول‬ ‫من‬
‫كونها‬ ‫الواجب‬ ‫المواصفات‬ ‫تحسين‬ ‫و‬ ‫تقويم‬ ‫و‬ ‫بوضع‬
‫أو‬ ‫المشاريع‬ ‫بحسب‬ ‫إما‬ ‫المنشآت‬ ‫و‬ ‫المباني‬ ‫في‬
‫من‬ ‫متوافقة‬ ‫لتكون‬ ‫المنشآت‬ ‫تلك‬ ‫طبيعة‬ ‫بحسب‬
‫للمباني‬ ‫المعيارية‬ ‫المواصفات‬ ‫مع‬ ‫المواصفات‬ ‫حيث‬
‫منشآ‬ ‫ذو‬ ‫الموقع‬ ‫بحكم‬ )‫األقل‬ ‫على‬ ً‫ا‬‫أوربي‬ ‫(أو‬ ً‫ا‬‫عالمي‬
.‫أوروبي‬
‫أنه‬ ‫إال‬ ‫األمريكية‬ ‫المتحدة‬ ‫الواليات‬ ‫على‬ ‫ذلك‬ ‫يسري‬
‫في‬ ‫لألبنية‬ ‫المواصفات‬ ‫لوضع‬ ‫واحدة‬ ‫هيئة‬ ‫يوجد‬ ‫ال‬
‫تعنى‬ ‫شركات‬ ‫عدة‬ ‫و‬ ‫هيئات‬ ‫عدة‬ ‫هي‬ ‫إنما‬ ‫و‬ ‫أمريكا‬
.‫معيارية‬ ‫جعلها‬ ‫و‬ ‫المواصفات‬ ‫بوضع‬
‫الحتوائه‬ ‫إضافة‬ Building Smart ‫موقع‬ ‫يساعد‬
‫إعطاء‬ ‫على‬ ً‫ا‬‫قادر‬ ‫بكونه‬ ‫المعيارية‬ ‫المواصفات‬ ‫على‬
‫أو‬ ‫المواصفات‬ ‫تلك‬ ‫تحقق‬ ‫التي‬ ‫للمباني‬ ‫شهادات‬
‫العاملة‬ ‫الشركات‬ ‫و‬ ‫المكاتب‬ ‫مساعدة‬ ‫األقل‬ ‫على‬
‫الشهادات‬ ‫تلك‬ ‫إلى‬ ‫بالوصول‬ ‫المشاريع‬ ‫على‬
‫تلك‬ ‫ضمن‬ ‫مثلى‬ ‫جودة‬ ‫لتحقيق‬ certificates
.‫المباني‬
:BIM ‫الـ‬ ‫أنظمة‬ ‫ضمن‬ IFC ‫الـ‬ ‫تطبيقات‬
‫على‬ ‫تكون‬ BIM ‫أنظمة‬ ‫مع‬ ‫للعمل‬ ‫المثلى‬ ‫الطريقة‬
:‫التالي‬ ‫النسق‬
‫ضمن‬ ‫القياسية‬ ‫المواصفات‬ ‫بحفظ‬ ‫قم‬
.1
‫عليها‬ ‫تعمل‬ ‫التي‬ BIM ‫الـ‬ ‫منظومة‬
‫ضمن‬ ‫معه‬ ‫تعمل‬ ‫الذي‬ ‫الفريق‬ ‫باستشارة‬ ‫قم‬
.2
)‫الخ‬ ... ‫كهربائي‬ ,‫ميكانيكي‬ ,‫(إنشائي‬ ‫المشروع‬ ‫هذا‬
‫وجودها‬ ‫جدوى‬ ‫و‬ ‫المواصفات‬ ‫تلك‬ ‫فحوى‬ ‫على‬
‫المشروع‬ ‫ضمن‬
‫يخدم‬ ‫بما‬ ‫المواصفات‬ ‫تلك‬ ‫بتعديل‬ ‫قم‬
.3
‫المشروع‬ ‫في‬ ‫العمل‬ ‫جودة‬ ‫تحسين‬
‫على‬ ‫المواصفات‬ ‫تلك‬ ‫تعميم‬ ‫و‬ ‫بتطبيق‬ ‫قم‬
.4
‫العمل‬ ‫في‬ ‫الموجودة‬ ‫اإللكترونية‬ ‫األنظمة‬ ‫جميع‬
‫و‬ ‫العمل‬ ‫أثناء‬ ‫المواصفات‬ ‫فحص‬ ‫بإعادة‬ ‫قم‬
.5
‫من‬ ‫التأكد‬ ‫لمجرد‬ ‫أخرى‬ ‫مشاريع‬ ‫عدة‬ ‫على‬ ‫و‬ ‫بعده‬
‫المواصفات‬ ‫تلك‬ ‫سالمة‬
‫النجار‬ ‫معاذ‬
facebook.com/groups/AC.Training
6
:‫مالحظة‬

‫جاهزة‬ ‫المواصفات‬ ‫نستورد‬ ‫أن‬ 1. ‫الخطوة‬ ‫في‬ ‫يمكننا‬
‫من‬ ‫و‬ ‫السابقة‬ ‫الفقرة‬ ‫في‬ ‫ذكرته‬ ‫الذي‬ ‫الموقع‬ ‫من‬
‫بما‬ ‫جاهزة‬ ‫تصبح‬ ‫أن‬ ‫إلى‬ ‫المواصفات‬ ‫تلك‬ ‫تعديل‬ ‫ثم‬
‫نعمل‬ ‫التي‬ ‫البلد‬ ‫في‬ ‫به‬ ‫المتداول‬ ‫النظام‬ ‫مع‬ ‫يتفق‬
.Engineering Norm or Code ‫بها‬
:Revit ‫باستخدام‬ ‫القياسية‬ ‫المواصفات‬ ‫إلدارة‬ ‫تجربة‬
Revit => Open ‫زر‬ ‫باستخدام‬
:‫الشكل‬ ‫في‬ ‫كما‬
IFC Option ‫الـ‬ ‫فيظهر‬
‫البرنامج‬ ‫توصيف‬ ‫طريقة‬ ‫المربع‬ ‫هذا‬ ‫في‬ ‫نرى‬
‫في‬ ‫المعروفة‬ ‫مسمياتها‬ ‫و‬ ‫القياسية‬ ‫للمواصفات‬
‫معينة‬ ‫أمثلة‬ ‫على‬ ‫أسهم‬ ‫بوضع‬ ‫قمت‬ ‫قد‬ ‫و‬ ‫البرنامج‬
.‫العناصر‬ ‫تلك‬ ‫من‬
‫و‬ ‫المواصفات‬ ‫تلك‬ ‫بأخذ‬ ‫نقوم‬ ‫أن‬ ‫هنا‬ ‫فيمكننا‬
‫يقتضي‬ ‫ما‬ ‫(بحسب‬ ‫منها‬ ‫الحد‬ ‫أو‬ ‫عليها‬ ‫اإلضافة‬
‫الشركة‬ ‫أو‬ ‫المكتب‬ ‫في‬ ‫نستخدمها‬ ‫ثم‬ ‫من‬ ‫و‬ )‫العمل‬
.‫المشروع‬ ‫و‬
‫موحدة‬ ‫المواصفات‬ ‫تلك‬ ‫أسماء‬ ‫أن‬ ‫اآلن‬ ‫سنالحظ‬ ‫و‬
‫السوق‬ ‫في‬ ‫الموجودة‬ ‫األخرى‬ ‫البرمجيات‬ ‫في‬ ‫حتى‬
.‫القادمة‬ ‫الفقرة‬ ‫في‬ ‫كما‬
‫باستخدام‬ ‫القياسية‬ ‫المواصفات‬ ‫إلدارة‬ ‫تجربة‬
:ArchiCAD
‫التي‬ ‫البرمجيات‬ ‫أول‬ ‫من‬ ArchiCAD ‫برنامج‬ ‫يعتبر‬
‫نضوج‬ ‫و‬ ‫األوربي‬ ‫منشأه‬ ‫بحكم‬ IFC ‫الـ‬ ‫فكرة‬ ‫طرحت‬
.‫أمريكا‬ ‫قبل‬ ‫أوروبا‬ ‫في‬ ‫الفكرة‬ ‫تلك‬

IFC > 2x3 File > File Special > IFC ‫قائمة‬ ‫من‬
… Scheme Setup
IFC Scheme Setup ‫مربع‬ ‫فيظهر‬
‫الخاصة‬ ‫القيمة‬ ‫أن‬ ‫المربع‬ ‫في‬ ‫مباشرة‬ ‫نالحظ‬

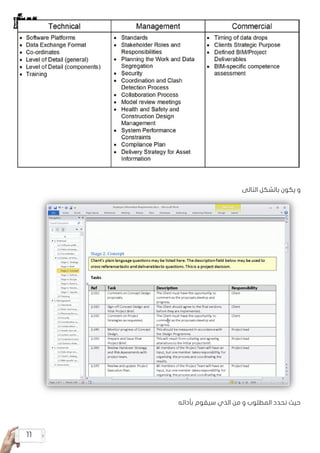

‫المسمى‬ ‫نفس‬ ‫هي‬ ‫و‬ IfcWall ‫هي‬ ‫بالجدار‬
‫السابقة‬ ‫الصور‬ ‫في‬ ‫كما‬ Revit ‫ببرنامج‬ ‫المستخدم‬
‫نتاج‬ ‫هو‬ ‫إنما‬ ‫و‬ ً‫ا‬‫ابد‬ ‫مقصود‬ ‫بشكل‬ ‫يتم‬ ‫لم‬ ‫هذا‬ ‫و‬
‫بتبادل‬ ‫لتقوم‬ ‫البرمجيات‬ ‫بين‬ ‫المواصفات‬ ‫توحيد‬
‫موحد‬ ‫و‬ ‫شفاف‬ ‫بشكل‬ ‫بينها‬ ‫فيما‬ ‫المعلومات‬
.‫الهندسي‬ ‫العمل‬ ‫جودة‬ ‫لضمان‬
‫يكون‬ ‫أن‬ ‫اهلل‬ ‫شاء‬ ‫إن‬ ‫عسى‬ ‫و‬ ‫بقية‬ ‫و‬ ‫تتمة‬ ‫للكالم‬
‫أراد‬ ‫لمن‬ ‫عنه‬ ‫غنى‬ ‫ال‬ ‫أنه‬ ‫حيث‬ ‫تتمات‬ ‫البحث‬ ‫لهذا‬
‫إعادة‬ ‫عناء‬ ‫دون‬ ‫عالية‬ ‫بجودة‬ ً‫ا‬‫مشروع‬ ‫يقدم‬ ‫أن‬
‫و‬ ‫المشروع‬ ‫حيثيات‬ ‫جميع‬ ‫توصف‬ ‫التي‬ ‫المواد‬ ‫بناء‬
.‫ذلك‬ ‫على‬ ‫الوقت‬ ‫إضاعة‬ ‫و‬ ‫جديد‬ ‫من‬ ‫بناءها‬
‫ما‬ ‫عن‬ ‫عامة‬ ‫مقدمة‬ ‫المقالة‬ ‫هذه‬ ‫في‬ ‫ناقشنا‬
‫يمكن‬ ‫أين‬ ‫و‬ BIM ‫الـ‬ ‫مع‬ ‫تكامله‬ ‫مدى‬ ‫و‬ IFC ‫الـ‬ ‫هو‬
‫أن‬ ‫عسى‬ ‫و‬ BIM ‫الـ‬ ‫منظومات‬ ‫أشهر‬ ‫في‬ ‫نجده‬ ‫أن‬
‫إلى‬ ‫المجلة‬ ‫هذه‬ ‫أعداد‬ ‫من‬ ‫القادم‬ ‫في‬ ‫اهلل‬ ‫يوفقنا‬
‫الموضوع‬ ‫عن‬ ‫أكثر‬ ‫متقدمة‬ ‫أفكار‬ ‫بطرح‬ ‫نقوم‬ ‫أن‬
.‫الواقع‬ ‫أرض‬ ‫على‬ ‫مشاريع‬ ‫من‬ ‫عملية‬ ‫أمثلة‬ ‫ضمن‬
7
BIM AND AUGMENTED REALITY
‫مجلة‬ ‫من‬ ‫االول‬ ‫العدد‬ ‫يقرأ‬ ‫لم‬ ‫لمن‬ ‫مقدمة‬
BIMarabia
bimarabia.blogspot.com
:)‫المباني‬ ‫معلومات‬ ‫(نمذجة‬ ‫هو‬ BIM ‫ال‬
A digital representation of the phys�
ical and functional characteristics of
a building displayed as a 3D model, with
the added capability to integrate a
whole array of design and construc�
tion data related to cost, schedule,
materials, assembly, maintenance,
energy use, and more
‫و‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬
‫األبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫الوظيفية‬
‫للمبنى‬ ‫نموذج‬ ‫عمل‬ : ‫أبسط‬ ‫بطريقة‬ ‫أو‬
‫معرفة‬ ‫يمكنك‬ ‫بحيث‬ ‫الحاسوب‬ ‫على‬
‫كمهندس‬ ‫تحتاجها‬ ‫التي‬ ‫المعلومات‬ ‫كل‬
.‫للمشروع‬ ‫وكمدير‬
‫أو‬ ‫المعزز‬ ‫الواقع‬ AUGMENTED REALITY
‫تدمج‬ ‫معلوماتية‬ ‫تقنية‬ : ‫الواقعي‬ ‫الخيال‬
‫على‬ ‫المسجلة‬ ‫الصورة‬ ‫أو‬ ‫الخيال‬ ‫مع‬ ‫الواقع‬
‫دمج‬ - ‫النظارة‬ ‫أو‬ ‫الموبايل‬ ‫أو‬ ‫الكمبيوتر‬
‫االفتراضية‬ ‫البيئة‬ ‫مع‬ ‫الطبيعية‬ ‫البيئة‬
‫بداية‬ ‫إلى‬ ‫تعود‬ ‫األساسية‬ ‫الفكرة‬
‫يسمح‬ ‫لم‬ ‫العلمي‬ ‫التقدم‬ ‫لكن‬ ‫السبعينات‬
‫تطورها‬ ‫و‬ ‫بظهورها‬
‫المختبر‬ ‫من‬ ‫تخرج‬ ‫لم‬ ‫لكن‬ ‫لها‬ ‫أمثلة‬ ‫انتاج‬ ‫تم‬
‫ثقيلة‬ ‫و‬ ‫كبيرة‬ ‫كانت‬ ‫ألنها‬
‫في‬ ‫شاهدتها‬ ‫الحديثة‬ ‫التكولوجيا‬ ‫هذه‬
‫تم‬ ‫الذي‬ ‫و‬ back to future ‫قديم‬ ‫فيلم‬
‫الثمانيات‬ ‫منتصف‬ ‫في‬ ‫إنتاجة‬
‫هذه‬ ‫إنتشار‬ ‫سهلت‬ ‫الحديثة‬ ‫الموبيالت‬
‫التكنولوجيا‬
virtu� ‫ه و‬ ‫و‬ ‫مختلف‬ ‫أخر‬ ‫مصطلح‬ ‫هناك‬
‫البيئة‬ ‫إستبدال‬ ‫على‬ ‫يعتمد‬ ‫و‬ al reality
‫إال‬ ‫ترى‬ ‫ال‬ ‫بحيث‬ ‫الحقيقية‬ ‫بالبيئة‬ ‫التخيلية‬
‫التخيلية‬ ‫البيئة‬
‫التقنية‬ ‫هذه‬ ‫من‬ ‫نستفيد‬ ‫أن‬ ‫يمكن‬ ‫كيف‬
‫؟‬ BIM ‫ال‬ ‫في‬
‫تراها‬ ‫فارغة‬ ‫غرفة‬ ‫لديك‬ ‫يكون‬ ‫أن‬ ‫يمكن‬
‫بتحميل‬ ‫تقوم‬ ‫ثم‬ ‫التابلت‬ ‫كاميرا‬ ‫خالل‬ ‫من‬
‫تتخيل‬ ‫بحيث‬ ‫الفرش‬ ‫و‬ ‫للكراسي‬ ‫مجسم‬
‫مساحته‬ ‫و‬ ‫المكان‬
‫الكاميرا‬ ‫و‬ ‫المشروع‬ ‫في‬ ‫تسير‬ ‫أن‬ ‫يمكن‬
‫المواسير‬ ‫أيضا‬ ‫ترى‬ ‫و‬ ‫الحوائط‬ ‫تريك‬
‫أماكنها‬ ‫تعرف‬ ‫و‬ ‫كلها‬ ‫المدمجة‬
‫عليها‬ ‫لصديق‬ ‫ورقة‬ ‫ترسل‬ ‫أن‬ ‫يمكن‬
‫يمكنه‬ ‫التابلت‬ ‫خالل‬ ‫من‬ ‫و‬ ‫لمبني‬ ‫مسقط‬
‫االبعاد‬ ‫ثالثي‬ ‫للمبني‬ ‫مجسم‬ ‫رؤيه‬
‫التي‬ ‫المعلومات‬ ‫كل‬ ‫ترى‬ ‫أن‬ ‫يمكن‬
‫النظارة‬ ‫زجاج‬ ‫على‬ ‫تحتاجها‬
‫على‬ ‫التدريب‬ ‫في‬ ‫أستخدامها‬ ‫يمكن‬
. ‫العمل‬
: ‫لها‬ ‫تطبيقات‬ ‫نرى‬ ‫دعنا‬
1-AUGGED
‫هنا‬ ‫من‬ ‫البرنامج‬ ‫نصب‬
‫سليم‬ ‫عمر‬
draftsman.wordpress.com
8
/http://www.auggd.com
https://play.google.com/store/
apps/details?id=com.easiar.augg�
d&hl=en
‫على‬ ‫التجربة‬ ‫يمكن‬ ‫(و‬ ‫التالية‬ ‫الصورة‬ ‫إطبع‬
) ‫طباعتها‬ ‫دون‬ ‫الشاشة‬
pro� ‫اختا ر‬ ‫ثم‬ ‫الموبايل‬ ‫على‬ ‫التطبيق‬ ‫افتح‬
ject
‫المشروع‬ ‫أسم‬ ‫اكتب‬ ‫و‬
BUD
‫الورقة‬ ‫إلى‬ ‫الكاميرا‬ ‫وجه‬
‫أخر‬ ‫مثال‬
Aurasma
‫بفيديو‬ ‫صورة‬ ‫ربط‬ ‫و‬ ‫تنصيبه‬ ‫يمكنك‬
/https://www.aurasma.com
‫الى‬ ‫توجيه‬ ‫و‬ ‫التطبيق‬ ‫بتشغيل‬ ‫قم‬ ‫االن‬
‫الصوره‬ ‫هذه‬
smartreality ‫ثالث‬ ‫مثال‬
‫هنا‬ ‫من‬ ‫البرنامج‬ ‫حمل‬
/http://smartreality.co
‫أخر‬ ‫مثال‬
/https://creator.zapcode.it
‫الصورة‬ ‫الى‬ ‫تحميله‬ ‫بعد‬ ‫التطبيق‬ ‫وجه‬
: ‫مثل‬
9
‫اختيار‬ ‫و‬ ‫الموقع‬ ‫بفتح‬ ‫قم‬ ‫مماثل‬ ‫لعمل‬
MAKE A NEW ZAPCODE
‫على‬ ‫تريدها‬ ‫التي‬ ‫المعلومات‬ ‫حدد‬ ‫و‬ ‫صورة‬ ‫حدد‬ ‫ثم‬
‫الصورة‬
‫إلى‬ ‫النموذج‬ ‫بتحويل‬ ‫نقوم‬ ‫كيف‬ : ‫االن‬
AUGMENTED REALITY
‫إلى‬ ‫الموديل‬ ‫تحويل‬ ‫هي‬ ‫األساسية‬ ‫الفكرة‬
AUGMENTED REAL� ‫ا ل‬ ‫برامج‬ ‫يقبلها‬ ‫صيغه‬
ITY
‫امتداده‬ ‫االتوكاد‬ ‫على‬ ‫لدينا‬ ‫الموديل‬ ‫مثال‬
..... RVT ‫الريفيت‬ ‫على‬ DWG
‫مقبول‬ ‫امتداد‬ ‫الى‬ ‫تحويله‬ ‫نريد‬
‫التصدير‬ ‫برامج‬ ‫من‬ ‫العشرات‬ ‫ستجد‬
: ‫مثال‬ ‫نضرب‬ ‫دعنا‬
‫تصدير‬ ‫من‬ LUMION ‫تنصيب‬ ‫عند‬ ‫يمكننا‬
‫أو‬ ‫الريفيت‬ ‫ليكن‬ ‫و‬ ‫برنامج‬ ‫أي‬ ‫من‬ ‫الموديل‬
.DAE ‫إلى‬ ‫كاد‬ ‫اركي‬ ‫أو‬ ‫اب‬ ‫االسكتش‬
‫التالي‬ ‫الموقع‬ ‫ألى‬ ‫النموذج‬ ‫نرفع‬ ‫ثم‬
augmentedev.com
‫رؤية‬ ‫يمكنك‬ ‫بدقة‬ ‫الخطوات‬ ‫تطبيق‬ ‫بعد‬
‫برنامج‬ ‫بواسطة‬ ‫نموذجك‬
https://play.google.com/store/apps/
details?id=com.ar.augment&hl=en
‫هنا‬ ‫من‬ ‫المزيد‬ ‫على‬ ‫االطالع‬ ‫يمكنك‬
https://draftsman.wordpress.com/
/category/augmented-reality
10

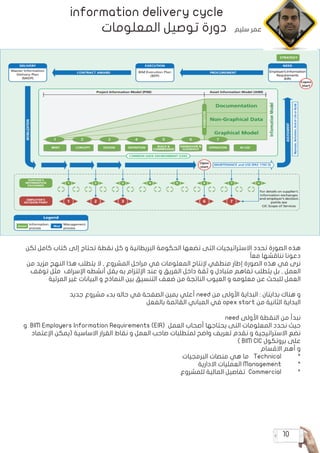

information delivery cycle
‫المعلومات‬ ‫توصيل‬ ‫دورة‬
‫لكن‬ ‫كامل‬ ‫كتاب‬ ‫إلى‬ ‫تحتاج‬ ‫نقطة‬ ‫كل‬ ‫و‬ ‫البريطانية‬ ‫الحكومة‬ ‫تضعها‬ ‫التى‬ ‫االستراتيجيات‬ ‫تحدد‬ ‫الصورة‬ ‫هذه‬
ً‫ا‬‫مع‬ ‫نناقشها‬ ‫دعونا‬
‫من‬ ‫مزيد‬ ‫النهج‬ ‫هذا‬ ‫يتطلب‬ ‫ال‬ , ‫المشروع‬ ‫مراحل‬ ‫في‬ ‫المعلومات‬ ‫إلنتاج‬ ‫منطقي‬ ‫إطار‬ ‫الصورة‬ ‫هذه‬ ‫في‬ ‫نرى‬
‫توقف‬ ‫مثل‬ ‫اإلسراف‬ ‫أنشطه‬ ‫يقل‬ ‫به‬ ‫اإللتزام‬ ‫عند‬ ‫و‬ ‫الفريق‬ ‫داخل‬ ‫ثقة‬ ‫و‬ ‫متبادل‬ ‫تفاهم‬ ‫يتطلب‬ ‫بل‬ , ‫العمل‬
‫المرئية‬ ‫غير‬ ‫البيانات‬ ‫و‬ ‫النماذج‬ ‫بين‬ ‫التنسيق‬ ‫ضعف‬ ‫من‬ ‫الناتجة‬ ‫العيوب‬ ‫و‬ ‫معلومه‬ ‫عن‬ ‫للبحث‬ ‫العمل‬
‫جديد‬ ‫مشروع‬ ‫بدء‬ ‫حاله‬ ‫في‬ ‫الصفحة‬ ‫يمين‬ ‫أعلي‬ need ‫من‬ ‫األولى‬ ‫البداية‬ : ‫بدايتان‬ ‫هناك‬ ‫و‬
‫بالفعل‬ ‫القائمة‬ ‫المباني‬ ‫في‬ opex start ‫من‬ ‫الثانية‬ ‫البداية‬
need ‫األولى‬ ‫النقطة‬ ‫من‬ ‫نبدأ‬
‫و‬ BIM Employers Information Requirements (EIR( ‫العمل‬ ‫أصحاب‬ ‫يحتاجها‬ ‫التى‬ ‫المعلومات‬ ‫نحدد‬ ‫حيث‬
‫اإلعتماد‬ ‫(يمكن‬ ‫االساسية‬ ‫القرار‬ ‫نقاط‬ ‫و‬ ‫العمل‬ ‫صاحب‬ ‫لمتطلبات‬ ‫واضح‬ ‫تعريف‬ ‫نقدم‬ ‫و‬ ‫االستراتيجية‬ ‫نضع‬
) BIM CIC ‫بروتكول‬ ‫على‬
‫االقسام‬ ‫أهم‬ ‫و‬
*
‫البرمجيات‬ ‫منصات‬ ‫هي‬ ‫ما‬ Technical
*
‫االدارية‬ ‫العمليات‬ Management
*
‫للمشروع‬ ‫المالية‬ ‫تفاصيل‬ Commercial
‫سليم‬ ‫عمر‬
11
‫التالي‬ ‫بالشكل‬ ‫يكون‬ ‫و‬
‫بأدائه‬ ‫سيقوم‬ ‫الذي‬ ‫من‬ ‫و‬ ‫المطلوب‬ ‫نحدد‬ ‫حيث‬
12

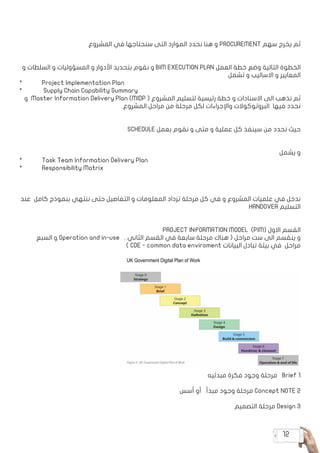

‫المشروع‬ ‫في‬ ‫سنحتاجها‬ ‫التى‬ ‫الموارد‬ ‫نحدد‬ ‫هنا‬ ‫و‬ PROCUREMENT ‫سهم‬ ‫يخرج‬ ‫ثم‬
‫و‬ ‫السلطات‬ ‫و‬ ‫المسؤوليات‬ ‫و‬ ‫األدوار‬ ‫بتحديد‬ ‫نقوم‬ ‫و‬ BIM EXECUTION PLAN ‫العمل‬ ‫خطة‬ ‫وضع‬ ‫التالية‬ ‫الخطوة‬
‫تشمل‬ ‫و‬ ‫االساليب‬ ‫و‬ ‫المعايير‬
*	 Project Implementation Plan
*	 Supply Chain Capability Summary
‫و‬ Master Information Delivery Plan (MIDP ( ‫المشروع‬ ‫لتسليم‬ ‫رئيسية‬ ‫خطة‬ ‫و‬ ‫االسنادات‬ ‫الى‬ ‫نذهب‬ ‫ثم‬
.‫المشروع‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫لكل‬ ‫واإلجراءات‬ ‫البروتوكوالت‬ ‫فيها‬ ‫نحدد‬
SCHEDULE ‫بعمل‬ ‫نقوم‬ ‫و‬ ‫متى‬ ‫و‬ ‫عملية‬ ‫كل‬ ‫سينفذ‬ ‫من‬ ‫نحدد‬ ‫حيث‬
‫يشمل‬ ‫و‬
*	 Task Team Information Delivery Plan
*	 Responsibility Matrix
‫عند‬ ‫كامل‬ ‫بنموذج‬ ‫ننتهي‬ ‫حتى‬ ‫التفاصيل‬ ‫و‬ ‫المعلومات‬ ‫تزداد‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫و‬ ‫المشروع‬ ‫علميات‬ ‫في‬ ‫ندخل‬
HANDOVER ‫التسليم‬

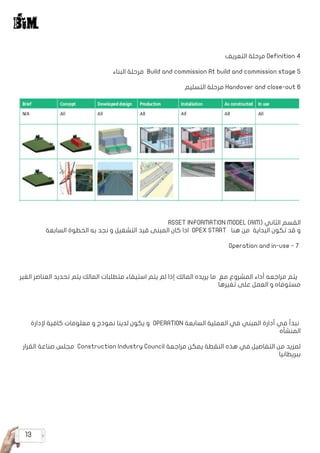

PROJECT INFORMATION MODEL (PIM( ‫االول‬ ‫القسم‬
‫السبع‬ ‫و‬ Operation and in-use . ‫الثاني‬ ‫القسم‬ ‫في‬ ‫سابعة‬ ‫مرحلة‬ ‫هناك‬ ( ‫مراحل‬ ‫ست‬ ‫الى‬ ‫ينقسم‬ ‫و‬
) CDE - common data enviroment ‫البيانات‬ ‫تبادل‬ ‫بيئة‬ ‫في‬ ‫مراحل‬
‫مبدئيه‬ ‫فكرة‬ ‫وجود‬ ‫مرحلة‬ Brief 1
‫أسس‬ ‫أو‬ ‫مبدأ‬ ‫وجود‬ ‫مرحلة‬ Concept NOTE 2
‫التصميم‬ ‫مرحلة‬ Design 3
13
‫التعريف‬ ‫مرحلة‬ Definition 4
‫البناء‬ ‫مرحلة‬ Build and commission At build and commission stage 5
‫التسليم‬ ‫مرحلة‬ Handover and close-out 6
ASSET INFORMATION MODEL (AIM( ‫الثاني‬ ‫القسم‬
‫السابعة‬ ‫الخطوة‬ ‫به‬ ‫نجد‬ ‫و‬ ‫التشغيل‬ ‫قيد‬ ‫المبنى‬ ‫كان‬ ‫اذا‬ OPEX START ‫هنا‬ ‫من‬ ‫البداية‬ ‫تكون‬ ‫قد‬ ‫و‬
Operation and in-use - 7
‫الغير‬ ‫العناصر‬ ‫تحديد‬ ‫يتم‬ ‫المالك‬ ‫متطلبات‬ ‫استيفاء‬ ‫يتم‬ ‫لم‬ ‫إذا‬ ‫المالك‬ ‫يريده‬ ‫ما‬ ‫مع‬ ‫المشروع‬ ‫أداء‬ ‫مراجعه‬ ‫يتم‬
‫تغيرها‬ ‫على‬ ‫العمل‬ ‫و‬ ‫مستوفاه‬
‫إلدارة‬ ‫كافية‬ ‫معلومات‬ ‫و‬ ‫نموذج‬ ‫لدينا‬ ‫يكون‬ ‫و‬ OPERATION ‫السابعة‬ ‫العملية‬ ‫في‬ ‫المبني‬ ‫أدارة‬ ‫في‬ ‫نبدأ‬
‫المنشأه‬
‫القرار‬ ‫صناعة‬ ‫مجلس‬ Construction Industry Council ‫مراجعة‬ ‫يمكن‬ ‫النقطة‬ ‫هذه‬ ‫في‬ ‫التفاصيل‬ ‫من‬ ‫لمزيد‬
‫ببريطانيا‬
14
‫المعلومات‬ ‫دورة‬ ‫أسفل‬ ‫نجد‬
‫خضراء‬ ‫دوائر‬
SUPPLIER'S INFORMATION EXCHANGE
SUPPLIER ‫ال‬ ‫مع‬ ‫المعلومات‬ ‫تبادل‬ ‫تمثل‬ ‫و‬
‫المالك‬ ‫مع‬ ‫المناقشات‬ ‫و‬ ‫الفريق‬ ‫اعضاء‬ ‫بين‬ ‫المعلومات‬ ‫تبادل‬ ‫الحمراء‬ ‫الدوائر‬ ‫و‬
EMPLOYER'S DECISION POINT
15

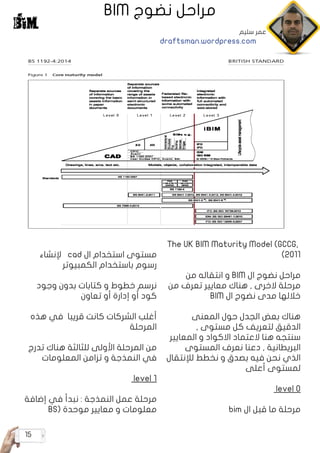

The UK BIM Maturity Model (GCCG,
)2011
‫من‬ ‫انتقاله‬ ‫و‬ BIM ‫ال‬ ‫نضوج‬ ‫مراحل‬
‫من‬ ‫تعرف‬ ‫معايير‬ ‫هناك‬ , ‫الخرى‬ ‫مرحلة‬
BIM ‫ال‬ ‫نضوج‬ ‫مدى‬ ‫خاللها‬
‫المعنى‬ ‫حول‬ ‫الجدل‬ ‫بعض‬ ‫هناك‬
, ‫مستوى‬ ‫كل‬ ‫لتعريف‬ ‫الدقيق‬
‫المعايير‬ ‫و‬ ‫االكواد‬ ‫العتماد‬ ‫هنا‬ ‫سنتجه‬
‫المستوى‬ ‫نعرف‬ ‫دعنا‬ , ‫البريطانية‬
‫لإلنتقال‬ ‫نخطط‬ ‫و‬ ‫بصدق‬ ‫فيه‬ ‫نحن‬ ‫الذي‬
‫أعلى‬ ‫لمستوى‬
level 0
bim ‫ال‬ ‫قبل‬ ‫ما‬ ‫مرحلة‬
‫إلنشاء‬ cad ‫ال‬ ‫استخدام‬ ‫مستوى‬
‫الكمبيوتر‬ ‫باستخدام‬ ‫رسوم‬
‫وجود‬ ‫بدون‬ ‫كتابات‬ ‫و‬ ‫خطوط‬ ‫نرسم‬
‫تعاون‬ ‫أو‬ ‫إدارة‬ ‫أو‬ ‫كود‬
‫هذه‬ ‫في‬ ‫قريبا‬ ‫كانت‬ ‫الشركات‬ ‫أغلب‬
‫المرحلة‬
‫تدرج‬ ‫هناك‬ ‫للثالثة‬ ‫األولى‬ ‫المرحلة‬ ‫من‬
‫المعلومات‬ ‫تزامن‬ ‫و‬ ‫النمذجة‬ ‫في‬
level 1
‫إضافة‬ ‫في‬ ‫نبدأ‬ : ‫النمذجة‬ ‫عمل‬ ‫مرحلة‬
BS( ‫موحدة‬ ‫معايير‬ ‫و‬ ‫معلومات‬
BIM ‫نضوج‬ ‫مراحل‬
‫سليم‬ ‫عمر‬
draftsman.wordpress.com
16

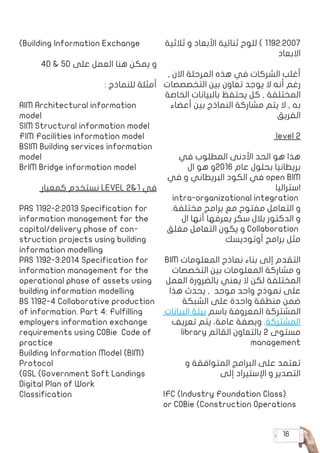

‫ثالثية‬ ‫و‬ ‫األبعاد‬ ‫ثنائية‬ ‫للوح‬ ) 1192:2007
‫االبعاد‬
, ‫االن‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ ‫الشركات‬ ‫أغلب‬
‫التخصصصات‬ ‫بين‬ ‫تعاون‬ ‫يوجد‬ ‫ال‬ ‫أنه‬ ‫رغم‬
‫الخاصة‬ ‫بالبيانات‬ ‫يحتفظ‬ ‫كل‬ , ‫المختلفة‬
‫أعضاء‬ ‫بين‬ ‫النماذج‬ ‫مشاركة‬ ‫يتم‬ ‫ال‬ , ‫به‬
‫الفريق‬
level 2
‫في‬ ‫المطلوب‬ ‫األدنى‬ ‫الحد‬ ‫هو‬ ‫هذا‬
‫ال‬ ‫هو‬ ‫و‬2016 ‫عام‬ ‫بحلول‬ ‫بريطانيا‬
‫في‬ ‫و‬ ‫البريطاني‬ ‫الكود‬ ‫في‬ open BIM
‫استراليا‬
intra-organizational integration
.‫مختلفة‬ ‫برامج‬ ‫مع‬ ‫مفتوح‬ ‫التعامل‬ ‫و‬
‫ال‬ ‫أنها‬ ‫يعرفها‬ ‫سكر‬ ‫بالل‬ ‫الدكتور‬ ‫و‬
‫مغلق‬ ‫التعامل‬ ‫يكون‬ ‫و‬ Collaboration
‫أوتوديسك‬ ‫برامج‬ ‫مثل‬
BIM ‫المعلومات‬ ‫نماذج‬ ‫بناء‬ ‫إلى‬ ‫التقدم‬
‫التخصصات‬ ‫بين‬ ‫المعلومات‬ ‫مشاركة‬ ‫و‬
‫العمل‬ ‫بالضرورة‬ ‫يعني‬ ‫ال‬ ‫لكن‬ ‫المختلفة‬
‫هذا‬ ‫يحدث‬ , ‫موحد‬ ‫واحد‬ ‫نموذج‬ ‫على‬
‫الشبكة‬ ‫على‬ ‫واحدة‬ ‫منطقة‬ ‫ضمن‬
‫البيانات‬ ‫بيئة‬ ‫باسم‬ ‫المعروفة‬ ‫المشتركة‬
‫تعريف‬ ‫يتم‬ ،‫عامة‬ ‫وبصفة‬ .‫المشتركة‬
library ‫القائم‬ ‫بالتعاون‬ 2 ‫مستوى‬
management
‫و‬ ‫المتوافقة‬ ‫البرامج‬ ‫على‬ ‫تعتمد‬
‫إلى‬ ‫اإلستيراد‬ ‫و‬ ‫التصدير‬
IFC (Industry Foundation Class)
or COBie (Construction Operations
)Building Information Exchange
4D & 5D ‫على‬ ‫العمل‬ ‫هنا‬ ‫يمكن‬ ‫و‬
: ‫للنماذج‬ ‫أمثلة‬
AIM Architectural information
model
SIM Structural information model
FIM Facilities information model
BSIM Building services information
model
BrIM Bridge information model
‫كمعيار‬ ‫نستخدم‬ LEVEL 2&1 ‫في‬
PAS 1192-2:2013 Specification for
information management for the
capital/delivery phase of con�
struction projects using building
information modelling
PAS 1192-3:2014 Specification for
information management for the
operational phase of assets using
building information modelling
BS 1192-4 Collaborative production
of information. Part 4: Fulfilling
employers information exchange
requirements using COBie Code of
practice
Building Information Model (BIM)
Protocol
)GSL (Government Soft Landings
Digital Plan of Work
Classification
17

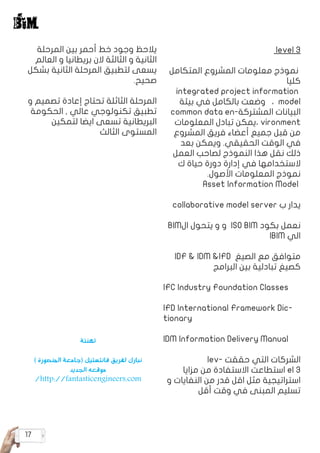

level 3

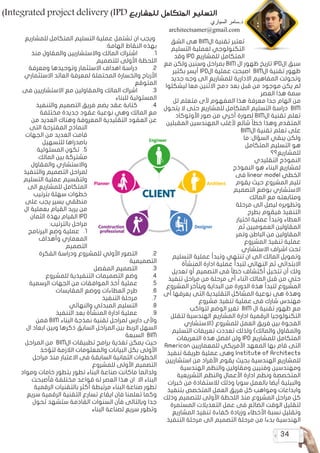

‫المتكامل‬ ‫المشروع‬ ‫معلومات‬ ‫نموذج‬
‫كليا‬
integrated project information
‫بيئة‬ ‫في‬ ‫بالكامل‬ ‫وضعت‬ ، model
common data en� ‫المشترةك‬ ‫البيانات‬
‫ة‬
‫المعلومات‬ ‫تبادل‬ ‫يمكن‬، vironment
‫المشروع‬ ‫فريق‬ ‫أعضاء‬ ‫جميع‬ ‫قبل‬ ‫من‬
‫بعد‬ ‫ويمكن‬ .‫الحقيقي‬ ‫الوقت‬ ‫في‬
‫العمل‬ ‫لصاحب‬ ‫النموذج‬ ‫هذا‬ ‫نقل‬ ‫ذلك‬
‫ك‬ ‫حياة‬ ‫دورة‬ ‫إدارة‬ ‫في‬ ‫الستخدامها‬
.‫األصول‬ ‫المعلومات‬ ‫نموذج‬
Asset Information Model
collaborative model server ‫ب‬ ‫يدار‬
BIM‫ال‬ ‫يتحول‬ ‫و‬ ‫و‬ ISO BIM ‫بكود‬ ‫نعمل‬
IBIM ‫الي‬
IDF & IDM &IFD ‫الصيغ‬ ‫مع‬ ‫متوافق‬
‫البرامج‬ ‫بين‬ ‫تبادلية‬ ‫كصيغ‬
IFC Industry Foundation Classes
IFD International Framework Dic�
tionary
IDM Information Delivery Manual
lev� ‫حقق ت‬ ‫التي‬ ‫الشركات‬
‫مزايا‬ ‫من‬ ‫االستفادة‬ ‫استطاعت‬ el 3
‫و‬ ‫النفايات‬ ‫من‬ ‫قدر‬ ‫اقل‬ ‫مثل‬ ‫استراتيجية‬
‫أقل‬ ‫وقت‬ ‫في‬ ‫المبنى‬ ‫تسليم‬
‫المرحلة‬ ‫بين‬ ‫أحمر‬ ‫خط‬ ‫وجود‬ ‫يالحظ‬
‫العالم‬ ‫و‬ ‫بريطانيا‬ ‫الن‬ ‫الثالثة‬ ‫و‬ ‫الثانية‬
‫بشكل‬ ‫الثانية‬ ‫المرحلة‬ ‫لتطبيق‬ ‫يسعى‬
.‫صحيح‬
‫و‬ ‫تصميم‬ ‫إعادة‬ ‫تحتاج‬ ‫الثاثلة‬ ‫المرحلة‬
‫الحكومة‬ , ‫عالي‬ ‫تكنولوجي‬ ‫تطبيق‬
‫لتمكين‬ ‫ايضا‬ ‫تسعى‬ ‫البريطانية‬
‫الثالث‬ ‫المستوى‬
‫تهنئة‬
) ‫المنصورة‬ ‫(جامعة‬ ‫فانتستيك‬ ‫لفريق‬ ‫نبارك‬
‫الجديد‬ ‫موقعه‬
/http://fantasticengineers.com
18
‫ظهرت‬ ‫متواضعة‬ ‫بدايات‬ ‫في‬ ‫و‬ ‫م‬1970 ‫عام‬ ‫في‬
‫بمختلف‬ ‫األجهزة‬ ‫أنواع‬ ‫مختلف‬ ‫على‬ ‫الفيديو‬ ‫ألعاب‬
‫كسب‬ ‫على‬ ‫حينذاك‬ ‫التنافس‬ ‫فكان‬ ‫وشركاتها‬ ‫فئاتها‬
.‫الهوايات‬ ‫من‬ ‫النوع‬ ‫هذا‬ ‫عشاق‬ ‫من‬ ‫الكثيرين‬ ‫وإرضاء‬
‫أمواال‬ ‫تدر‬ ‫الفيديو‬ ‫ألعاب‬ ‫صناعة‬ ‫أصبحت‬ ‫واليوم‬
‫في‬ ‫التسلية‬ ‫برامج‬ ‫جمعية‬ ‫أوردت‬ ‫حيث‬ ‫طائلة‬
‫ألعاب‬ ‫صناعة‬ ‫عائدات‬ ‫أن‬ ‫م‬2013 ‫عام‬ ‫الصادر‬ ‫تقريرها‬
‫وحدها‬ ‫المتحدة‬ ‫الواليات‬ ‫في‬ ‫والكمبيوتر‬ ‫الفيديو‬
‫قد‬ ‫أنك‬ ‫تعتقد‬ ‫قد‬ ,)‫دوالر‬ ‫مليار‬ 21( ‫الـ‬ ‫فاقت‬
‫وقد‬ ‫فعال‬ ‫الواقع‬ ‫هو‬ ‫هذا‬ ‫ولكن‬ ‫الرقم‬ ‫قراءة‬ ‫أخطأت‬
‫؟‬BIM‫بالـ‬ ‫كله‬ ‫هذا‬ ‫عالقة‬ ‫ما‬ ‫نفسك‬ ‫تسأل‬
‫الفرص‬ ‫تلك‬ ‫ظهور‬ ‫ومع‬ ‫الوراء‬ ‫إلى‬ ً‫قليال‬ ً‫ا‬‫مع‬ ‫لنعود‬
‫كشاشات‬ ‫التاريخ‬ ‫غيرت‬ ‫التي‬ ‫الذهبية‬ ‫واالختراعات‬
‫الصوتي‬ ‫والتحكم‬ ‫الحركة‬ ‫استشعار‬ ‫وأجهزة‬ ‫اللمس‬
‫بطاقات‬ ‫باستخدام‬ ‫الرسومات‬ ‫قدرات‬ ‫وتحسين‬
‫على‬ ‫المتطورة‬ ‫والبرمجيات‬ ‫واألجهزة‬ ‫بذلك‬ ‫خاصة‬
‫من‬ ‫ما‬ ‫نوع‬ ‫إلى‬ ‫أدت‬ ‫األشياء‬ ‫تلك‬ ‫كل‬ ,‫متزايد‬ ‫نحو‬
‫مجال‬ ‫ضمنها‬ ‫ومن‬ ‫أخرى‬ ‫مجاالت‬ ‫في‬ ‫اإلستيقاظ‬
‫تلك‬ ‫على‬ ‫تعتمد‬ ‫التي‬ ‫الهندسيات‬ ‫أن‬ ‫حيث‬ BIM‫الـ‬
‫التي‬ ‫الصناعات‬ ‫من‬ ‫واحدة‬ ‫تعتبر‬ ‫الجديدة‬ ‫التقنية‬
‫اإلبتكارات‬ ‫تلك‬ ‫من‬ ً‫ا‬‫جد‬ ‫متفاني‬ ‫بشكل‬ ‫إستفادت‬
‫التحكم‬ ‫أجهزة‬ ‫المثال‬ ‫سبيل‬ ‫فعلى‬ ‫التكنولوجية‬
‫(نينتندو‬ ‫أجهزة‬ ‫سلسلة‬ ‫في‬ ‫ظهرت‬ ‫التي‬ ‫الفريدة‬
‫وفرت‬ )Kinect ‫و(مايكروسوفت‬ )Nintendo Wii
)3D( ‫نماذج‬ ‫على‬ ‫العملي‬ ‫التدريب‬ ‫طرق‬ ‫من‬ ً‫ا‬‫مزيد‬
‫عمال‬ -‫القريب‬ ‫المستقبل‬ ‫في‬- ‫ن‬ ِّ
‫مك‬ ُ‫ت‬ ‫أن‬ ً‫ا‬‫أيض‬ ‫ويمكن‬
‫وتحديث‬ ‫دائمة‬ ‫وبحرية‬ ‫التنقل‬ ‫من‬ ‫والمهندسين‬ ‫البناء‬
‫الميدانية‬ ‫الظروف‬ ‫في‬ ً‫ا‬‫وأمان‬ ً‫دقة‬ ‫أكثر‬ BIM‫الـ‬ ‫نماذج‬
‫صعوبة‬ ‫وأيضا‬ ‫ومعدات‬ ‫مساحة‬ ‫وجود‬ ‫عدم‬ ‫حيث‬
.‫المفاتيح‬ ‫ولوحة‬ )Mouse( ‫الفأرة‬ ‫إستخدام‬
‫اإلفتراضي‬ ‫والواقع‬ ‫األلعاب‬ ‫محركات‬ ‫خالل‬ ‫من‬ BIM‫الـ‬ ‫من‬ ‫االستفادة‬
‫نواحي‬ ‫يمس‬ ‫بدأ‬ ‫األطراف‬ ‫متشعب‬ ‫علم‬ ‫هو‬ BIM‫الـ‬
‫التقنيات‬ ‫من‬ ‫عتبر‬ ُ‫ي‬ ‫أنه‬ ‫حيث‬ ً‫ا‬‫فشيئ‬ ً‫ا‬‫شيئ‬ ‫حياتنا‬
‫فعالة‬ ‫بصورة‬ ‫الهندسة‬ ‫مجال‬ ‫تخدم‬ ‫التي‬ ‫الفريدة‬
‫قبل‬ ‫ومعالجتها‬ ‫االخطاء‬ ‫إكتشاف‬ ‫على‬ ‫وتساعد‬
‫بين‬ ‫الجمع‬ ‫يمكن‬ ‫حيث‬ ,‫عقباه‬ ‫حمد‬ ُ‫ت‬ ‫ماال‬ ‫يحدث‬ ‫أن‬
‫مشروع‬ ‫نموذج‬ ‫لتقديم‬ ‫وذلك‬ ‫األلعاب‬ ‫محركات‬
‫األلعاب‬ ‫لتلك‬ ‫ماثل‬ ُ
‫م‬ ‫أسلوب‬ ‫في‬ ‫إليه‬ ‫والوصول‬
Person ‫النار‬ ‫مطلق‬ ‫الشخص‬ ‫(منظور‬ ‫تستخدم‬ ‫التي‬
.)Shooter Games
‫المصلحة‬ ‫وأصحاب‬ ‫والعمالء‬ ‫للمصممين‬ ‫ويمكن‬
‫من‬ ‫الطريقة‬ ‫بنفس‬ ‫والمشاريع‬ ‫النماذج‬ ‫إستكشاف‬
‫حتى‬ ‫المشروع‬ ‫داخل‬ ‫التجول‬ ‫خالل‬ ‫من‬ ‫إنساني‬ ‫منظور‬
‫فوائد‬ ‫الطريقة‬ ‫ولهذه‬ ,ً‫ا‬‫فعلي‬ ‫تنفيذه‬ ‫يبدأ‬ ‫أن‬ ‫قبل‬
:‫الحصر‬ ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫منها‬ ‫عدة‬
1
1.
. ‫الرؤية‬ ‫مجاالت‬ ‫اختبار‬
2
2.
‫الهروب‬ ‫وطرق‬ ‫للمشروع‬ ‫الوصول‬ ‫طرق‬ ‫اختبار‬
.)‫المدني‬ ‫الدفاع‬ ‫لتراخيص‬ ‫(بالنسبة‬
3
3.
‫سواء‬ ‫التشطيبات‬ ‫و‬ ‫الخامات‬ ‫وإستكشاف‬ ‫رؤية‬
‫عليها‬ ‫اإلضاءات‬ ‫وأثر‬ ‫للمشروع‬ ‫والداخلية‬ ‫الخارجية‬
.
4
4.
‫عمليات‬ ‫خالل‬ ‫تحدث‬ ‫التي‬ ‫المشاكل‬ ‫كافة‬ ‫رؤية‬
.‫التعارضات‬ ‫وحل‬ ‫النمذجة‬
5
5.
‫المرورية‬ ‫للدراسات‬ ‫بالنسبة‬ ‫فعلية‬ ‫محاكاة‬ ‫عمل‬
.TIS
‫الكريم‬ ‫عوض‬ ‫حسين‬ ‫التوم‬ ‫عمار‬
BIM MODELER / ACP & REVIT S.ARCHITECT
at AlTorath International Abu Dhabi
19

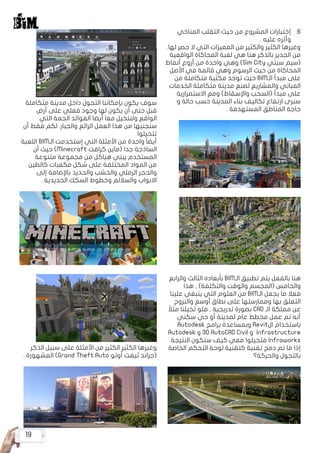

6
6.
‫المناخي‬ ‫التقلب‬ ‫حيث‬ ‫من‬ ‫المشروع‬ ‫إختبارات‬
. ‫عليه‬ ‫وأثره‬
.‫لها‬ ‫حصر‬ ‫ال‬ ‫التي‬ ‫المميزات‬ ‫من‬ ‫والكثير‬ ‫الكثير‬ ‫وغيرها‬
‫الواقعية‬ ‫المحاكاة‬ ‫لعبة‬ ‫هي‬ ‫هنا‬ ‫بالذكر‬ ‫الجدير‬ ‫من‬
‫أنماط‬ ‫أروع‬ ‫من‬ ‫واحدة‬ ‫وهي‬ )Sim City ‫سيتي‬ ‫(سيم‬
‫األصل‬ ‫في‬ ‫قائمة‬ ‫وهي‬ ‫الرسوم‬ ‫حيث‬ ‫من‬ ‫المحاكاة‬
‫من‬ ‫متكاملة‬ ‫مكتبة‬ ‫توجد‬ ‫حيث‬ BIM‫الـ‬ ‫مبدأ‬ ‫على‬
‫الخدمات‬ ‫متكاملة‬ ‫مدينة‬ ‫لصنع‬ ‫والمشاريع‬ ‫المباني‬
‫االستمرارية‬ ‫ومع‬ )‫واإلسقاط‬ ‫(السحب‬ ‫مبدأ‬ ‫على‬
‫و‬ ‫حالة‬ ‫حسب‬ ‫المدينة‬ ‫بناء‬ ‫تكاليف‬ ‫ارتفاع‬ ‫سنرى‬
. ‫المستهدفة‬ ‫المناطق‬ ‫حاجة‬
‫والرابع‬ ‫الثالث‬ ‫بأبعاده‬ BIM‫الـ‬ ‫تطبيق‬ ‫يتم‬ ‫بالفعل‬ ‫هنا‬
‫هذا‬ , )‫والتكلفة‬ ‫والوقت‬ ‫(المجسم‬ ‫والخامس‬
‫علينا‬ ‫ينبغي‬ ‫التي‬ ‫العلوم‬ ‫من‬ BIM‫الـ‬ ‫يجعل‬ ‫ما‬ ‫فعال‬
‫والنزوح‬ ‫أوسع‬ ‫نطاق‬ ‫على‬ ‫وممارستها‬ ‫بها‬ ‫التعلق‬
ً‫مثال‬ ‫تخيلنا‬ ‫فلو‬ , ‫تدريجية‬ ‫بصورة‬ CAD ‫الـ‬ ‫مملكة‬ ‫عن‬
‫سكني‬ ‫حي‬ ‫أو‬ ‫لمدينة‬ ‫عام‬ ‫مخطط‬ ‫عمل‬ ‫تم‬ ‫أنه‬
Autodesk ‫برامج‬ ‫وبمساعدة‬ Revit‫ال‬ ‫باستخدام‬
Autodesk ‫و‬ 3D AutoCAD Civil ‫و‬ Infrastructure
‫النتيجة‬ ‫ستكون‬ ‫كيف‬ ‫معي‬ ‫فتخيلوا‬ Infraworks
‫الخاصة‬ ‫التحكم‬ ‫لوحة‬ ‫كتقنية‬ ‫تقنية‬ ‫دمج‬ ‫تم‬ ‫ما‬ ‫إذا‬
‫والحركة؟‬ ‫بالتجول‬
‫متكاملة‬ ‫مدينة‬ ‫داخل‬ ‫التجول‬ ‫بإمكاننا‬ ‫يكون‬ ‫سوف‬
‫أرض‬ ‫على‬ ‫فعلي‬ ‫وجود‬ ‫لها‬ ‫يكون‬ ‫أن‬ ‫حتى‬ ‫قبل‬
‫التي‬ ‫الجمة‬ ‫الفوائد‬ ‫أيضا‬ ‫معا‬ ‫ولنتخيل‬ ‫الواقع‬
‫أن‬ ‫فقط‬ ‫لكم‬ .‫والجبار‬ ‫الرائع‬ ‫العمل‬ ‫هذا‬ ‫من‬ ‫سنجنيها‬
‫تتخيلوا‬
‫اللعبة‬ BIM‫الـ‬ ‫إستخدمت‬ ‫التي‬ ‫األمثلة‬ ‫من‬ ‫واحدة‬ ً‫ا‬‫أيض‬
‫أن‬ ‫حيث‬ )Minecraft ‫كرافت‬ ‫(ماين‬ ‫جدا‬ ‫الساذجة‬
‫متنوعة‬ ‫مجموعة‬ ‫من‬ ‫هياكل‬ ‫يبني‬ ‫المستخدم‬
‫كالطين‬ ‫مكعبات‬ ‫شكل‬ ‫على‬ ‫المختلفة‬ ‫المواد‬ ‫من‬
‫إلى‬ ‫باإلضافة‬ ‫والحديد‬ ‫والخشب‬ ‫الرملي‬ ‫والحجر‬
. ‫الحديدية‬ ‫السكك‬ ‫وخطوط‬ ‫والساللم‬ ‫االبواب‬
‫الذكر‬ ‫سبيل‬ ‫على‬ ‫األمثلة‬ ‫من‬ ‫الكثير‬ ‫الكثير‬ ‫وغيرها‬
. ‫المشهورة‬ )Grand Theft Auto ‫أوتو‬ ‫ثيفت‬ ‫(جراند‬
20
‫أهمية‬ ‫هو‬ ‫األمثلة‬ ‫هذه‬ ‫خالل‬ ‫من‬ ‫إليه‬ ‫الوصول‬ ‫أريد‬ ‫ما‬
‫في‬ ‫المتطورة‬ ‫المحاكاة‬ ‫محركات‬ ‫من‬ ‫اإلستفادة‬
ً‫وحياة‬ ً‫ا‬‫رونق‬ ‫تضيف‬ ‫أنها‬ ‫حيث‬ BIM‫الـ‬ ‫صناعة‬ ‫مجال‬
‫بتلك‬ ‫صممة‬ ُ
‫الم‬ ‫المجسمات‬ ‫داخل‬ ‫خاص‬ ٍ‫نوع‬ ‫من‬
‫عن‬ ‫تنم‬ ‫الهندسية‬ ‫العملية‬ ‫أصبحت‬ ‫حيث‬ ‫الطريقة‬
‫المبنية‬ ‫النماذج‬ ‫وتطوير‬ ‫تصميم‬ ‫في‬ ‫وسهولة‬ ‫يسر‬
.‫التقنية‬ ‫تلك‬ ‫باستخدام‬
‫وهو‬ Richard Shennan( ‫شينان‬ ‫(ريتشارد‬ ‫يقول‬
‫في‬ ‫التحتية‬ ‫للبنى‬ BIM‫الـ‬ ‫مجال‬ ‫في‬ ‫متمرس‬ ‫قائد‬
‫وجدت‬ ‫الهندسة‬ ‫أن‬ Mott MacDonald's ‫مجموعة‬
‫الستقطاب‬ ‫الماضية‬ ‫األخيرة‬ ‫السنوات‬ ‫في‬ ‫صعوبة‬
‫واألجهزة‬ ‫المثيرة‬ ‫التقنيات‬ ‫هذه‬ ‫بوجود‬ ‫ولكن‬ ‫الشباب‬
‫وسيكون‬ ‫األمام‬ ‫إلى‬ ‫ذلك‬ ‫يدفع‬ ‫سوف‬ ‫المساعدة‬
‫متميزة‬ ‫وطرق‬ ‫جديدة‬ ‫ومهارات‬ ‫لوجوه‬ ‫جذب‬ ‫عامل‬
.‫للتفكير‬
‫وكامل‬ ‫ثقلها‬ ‫بكل‬ ‫المعركة‬ ‫تدخل‬ ‫أوتوديسك‬
: ‫اسلحتها‬
‫متطور‬ BIM‫بالـ‬ ‫وارتباطه‬ ‫المتحركة‬ ‫الرسوم‬ ‫عالم‬
‫صناعة‬ ‫عمالقة‬ ‫وفرت‬ ‫ولقد‬ ‫متزايدة‬ ‫بصورة‬ ‫ومتسارع‬
)Autodesk ‫(أوتوديسك‬ ‫العالم‬ ‫في‬ ‫البرمجيات‬
‫الـ‬ ‫مع‬ ‫جنب‬ ‫إلى‬ ً‫ا‬‫جنب‬ ‫للعمل‬ ‫إستخدامها‬ ‫يمكن‬ ‫أدوات‬
‫التي‬ ‫المبتكرة‬ ‫التجارب‬ ‫إنشاء‬ ‫في‬ ‫لمساعدتك‬ Revit
:‫مثل‬ ‫العمالء‬ ‫توقعات‬ ‫تلبي‬
3D MAX & MOTIONBUILDER & STINGREY & MAYA
ENGINE & MUDBOX & SCALEFORM & NAVIGATION
& BEAST
‫تتحدث‬ ‫مقاالت‬ ‫مؤخرا‬ ‫نشرت‬ ‫قد‬ ‫أوتوديسك‬ ‫وكانت‬
‫بين‬ ‫إقتران‬ ‫لعمل‬ ‫القادمة‬ ‫الفترة‬ ‫خالل‬ ‫اإلتجاه‬ ‫هذا‬ ‫عن‬
‫ومحركات‬ ‫المتقدمة‬ ‫التصور‬ ‫تقنيات‬ ‫مع‬ BIM‫الـ‬ ‫نماذج‬
‫تجربة‬ ‫من‬ ‫والمهنيين‬ ‫العمالء‬ ‫لتمكين‬ ‫وذلك‬ ‫األلعاب‬
‫في‬ ‫تام‬ ‫تناغم‬ ‫خلق‬ ‫في‬ ‫وتساهم‬ ‫أحدث‬ ‫وسائل‬
.‫الهندسية‬ ‫العملية‬
‫االلعاب‬ ‫صناعة‬ ‫أن‬ ‫أوتوديسك‬ ‫رئيس‬ )‫باس‬ ‫(كارل‬ ‫يقول‬
‫اإلمكانات‬ ‫بها‬ ‫ن‬ ُ
‫تكم‬ ‫الخصوص‬ ‫وجه‬ ‫على‬ ‫ومحركاتها‬
‫لو‬ ‫ماذا‬ ( :‫ايضا‬ ‫وأضاف‬ BIM‫بالـ‬ ‫يتعلق‬ ‫فيما‬ ‫الحقيقية‬
‫بيئة‬ ‫وخلق‬ ‫مماثل‬ ‫نوع‬ ‫على‬ ‫العمل‬ ‫على‬ ‫قادرين‬ ‫كنا‬
‫سيخلق‬ ‫هذا‬ ‫إن‬ ‫؟‬ ‫التصميم‬ ‫أدوات‬ ‫باستخدام‬ ‫تفاعلية‬
)‫للمصممين‬ ‫ثراء‬ ‫أكثر‬ ‫تجربة‬
‫تقنية‬ ‫في‬ ‫تتمثل‬ ‫كثيرة‬ ‫تجارب‬ ‫فعال‬ ‫بدأت‬ ‫ولقد‬
VR ‫أو‬ )Virtual Reality( ‫اإلفتراضي‬ ‫بالواقع‬ ‫تسمى‬
‫االبعاد‬ ‫ثنائية‬ ‫المساقط‬ ‫رؤية‬ ‫خاللها‬ ‫من‬ ‫يمكن‬ ‫حيث‬
‫مجسمة‬ ‫رؤيتها‬ ‫يمكن‬ ‫عادية‬ ‫ورقة‬ ‫على‬ ‫والمطبوعة‬
‫المعمارية‬ ‫تفاصيله‬ ‫بكامل‬ ‫االبعاد‬ ‫ثالثي‬ ‫وبشكل‬
.‫ذلك‬ ‫وغير‬ ‫لألثاث‬ ‫باإلضافة‬ ‫كذلك‬ ‫والتشطيبات‬
, ‫الكالم‬ ‫هذا‬ ‫مثل‬ )‫باس‬ ‫(كارل‬ ‫مثل‬ ‫رجل‬ ‫يقول‬ ‫وحينما‬
‫؟‬ ‫القادمة‬ ‫الفترة‬ ‫خالل‬ ‫أوتوديسك‬ ‫من‬ ‫تتوقع‬ ‫ماذا‬
‫مرة‬ ‫نلتقي‬ ‫حتى‬ ‫لتفكروا‬ ‫مخيلتكم‬ ‫مع‬ ‫سأترككم‬
... ‫تحياتي‬ ‫لكم‬ .... ‫قادمة‬ ‫مقاالت‬ ‫في‬ ‫أخرى‬
Analysis Gaming meets BIM ‫البحث‬ ‫مراجع‬
http://www.infrastructure-intelligence.com/
article/may-2015/gaming-meets-bim
: ‫ألوتوديسك‬ ‫الرسمية‬ ‫الصفحة‬ ‫وأيضا‬
http://www.autodesk.com/solutions/
game-design
: ‫باس‬ ‫لكارل‬ ‫مقالة‬ ‫وهناك‬
http://bimcrunch.com/2015/01/au�
todesk-talk-bim-and-visualisation-technolo�
/gies
21
REVIT‫الـ‬ ‫برمجة‬
REVIT‫الـ‬ ‫برمجة‬
‫مقدمة‬
‫روعة‬ ‫الهدايا‬ ‫أكثر‬ ‫من‬ ‫واحد‬ ‫هو‬ ‫الكمبيوتر‬
‫في‬ ‫الجهاز‬ ‫هذا‬ ‫تطوير‬ ‫تم‬ ‫وقد‬ .‫العلم‬ ‫من‬
‫نهضت‬ ‫وقد‬ .‫باباج‬ ‫تشارلز‬ ‫قبل‬ ‫من‬ ‫األصل‬
.‫الحوسبة‬ ‫بسبب‬ ‫سريعا‬ ‫البلدان‬ ‫معظم‬
‫تاريخ‬ ‫عن‬ ‫العدد‬ ‫هذا‬ ‫فى‬ ‫سنتحدث‬
‫و‬ ‫مختصرة‬ ‫بصورة‬ ‫البرمجة‬ ‫و‬ ‫الكمبيوتر‬
‫المعنى‬ ‫لتدعيم‬ ‫ذلك‬
.Revit API ‫لـ‬
‫البرمجة؟‬ ‫تاريخ‬ ‫هو‬ ‫ما‬
‫مصادر‬ ‫عدة‬ ‫عن‬ ً‫نقال‬
NET. ‫اﻟـ‬ ‫ﺗﺎرﻳﺦ‬
‫ﺻﻨﺎﻋﺔ‬ ‫ﺑﺪاﻳﺔ‬ ‫ﻣﻨﺬ‬
: ‫اﻟﺤﺎﺳﻮب‬
‫مرحلة‬ ‫بداية‬ ‫فى‬
‫قام‬ ‫الحاسوب‬ ‫صناعة‬
‫ﺑﺘـﺼﻤﻴﻢ‬ ‫العلماء‬
‫و‬ ‫اﻟﻜﺒﻴﺮ‬ ‫اﻟﻨﻮع‬ ‫ﻣﻦ‬
‫التصميم‬ ‫نتيجة‬ ‫كانت‬
‫طوابق‬ ٥ ‫ﻋﻠﻰ‬ ‫إﺣﺘﻮى‬ ‫ﺿﺨﻢ‬ ‫ﺟﻬﺎز‬
‫ﺣﺎﺳﺐ‬ ‫ﺟﻬﺎز‬ ‫إﻧﺸﺎء‬ ‫ﻓﻜﺮة‬ ‫كاﻧﺖ‬ ‫و‬ .‫تقريبا‬
‫و‬ ‫اﻟﻤﻌﻠﻮﻣﺎت‬ ‫ﺿﺨﺎﻣﺔ‬ ‫إﺛﺮ‬ ‫ﻧﺘﺠﺖ‬ ‫ﻗﺪ‬ ‫ﺁﻟﻲ‬
‫اﻟﻮرق‬ ‫ﻋﻠﻰ‬ ‫اﻟﻜﺘﺎﺑﺔ‬ ‫ﻃﺮﻳﻘﺔ‬ ‫من‬ ‫للتطوير‬
‫ﻟﻠﻌﻤﻠﻴﺎت‬ ‫اﻟﻜﺒﻴﺮ‬ ‫اﻟﻮﻗﺖ‬ ‫توفير‬ ‫ثم‬ ‫ومن‬
‫اﻟﻌﻤﻠﻴﺎت‬ ‫فكاﻧﺖ‬ .‫اﻷرﺑﻌﺔ‬ ‫اﻟﺤﺴﺎﺑﻴﺔ‬
‫ﻃﺮﻳﻖ‬ ‫ﻋﻦ‬ ‫ﺗﺒﺮﻣﺞ‬ ‫ﻟﻠﺤﺎﺳﻮب‬ ‫اﻷﺳﺎﺳﻴﺔ‬
‫ﺟﻬـﺎز‬ ‫ﻷن‬ )Binary( 0,1 ‫اﻟﺜﻨﺎﺋﻴﺔ‬ ‫اﻟﻠﻐﺔ‬
‫هذﻩ‬ ‫ﺳﻮى‬ ‫ﻳﻔﻬﻢ‬ ‫ﻳﻜﻦ‬ ‫ﻟـﻢ‬ ‫اﻟﺤﺎﺳـﻮب‬
‫اﻟﻤﻌﺮوﻓﺔ‬ ‫اﻟﺘﺠﻤﻴﻊ‬ ‫ﻟﻐﺔ‬ ‫ﻇﻬﺮت‬ ‫ﺛﻢ‬ .‫اﻟﻠﻐﺔ‬
‫ﻣﻦ‬ IBM ‫وكاﻧﺖ‬.)Assembly(‫ﺑـﺎﻷﺳﻤﺒﻠﻲ‬
‫ﺑﺤﻴﺚ‬ ‫اﻟﻤﺠﺎل‬ ‫هذا‬ ‫ﻓﻲ‬ ‫الرائدة‬ ‫اﻟﺸﺮكات‬
‫ﻓﻴـﻪ‬ ‫ﺗـﻀﻊ‬ ‫و‬ ‫ﺁﻟﻲ‬ ‫ﺣﺎﺳﺐ‬ ‫ﺗﺼﻤﻢ‬ ‫كاﻧﺖ‬
Operating System( ‫ﺻﻐﻴﺮ‬ ‫ﺗﺸﻐﻴﻞ‬ ‫ﻧﻈﺎم‬
‫ﺗﻄـﻮر‬ ‫إﻟـﻰ‬ ‫ﺑﻌﺪ‬ ‫ﻓﻴﻤﺎ‬ ‫أدت‬ ‫واﻟﺘﻲ‬ )(OS
‫واﻟﺤﺎﺟﺔ‬ O.S ‫اﻟﺘﺸﻐﻴﻞ‬ ‫ﻧﻈـﺎم‬ ‫ﻣـﺼﻄﻠﺢ‬
:‫اﻟﺘﺸﻐﻴﻞ‬ ‫ﻧﻈﺎم‬ ‫وﻣﻌﻨﻰ‬ .‫ﺗﻄﻮﻳﺮﻩ‬ ‫إﻟﻰ‬
‫أﺟﻬـﺰة‬ ‫ﻳـﺴﺘﺨﺪم‬ ‫اﻟـﺬي‬ ‫اﻟﻨﻈﺎم‬ ‫هو‬
‫اﻟﺤﺎﺳـﻮب‬ ‫ﻟـﺪى‬ ‫اﻟﻤﻮﺟـﻮدة‬ )Hardware(
‫ﺑﺤﻴﺚ‬ ‫ﺑﻬﺎ‬ ‫وﻳﺘﺤﻜﻢ‬
‫ﺑاﺳﺘﻐﻼﻟﻬﺎ‬ ‫ﻳﻘﻮم‬
‫أكبر‬ ‫ﻋﻠﻰ‬ ‫ﻟﻠﺤﺼﻮل‬
‫ﻣﻦ‬ ‫ﻣﻤﻜﻦ‬ ‫ﻗﺪر‬
. ‫اﻟﻜﻔﺎءة‬
‫الفترة‬ ‫تلك‬ ‫وفي‬
‫ﻇﻬﺮالعالم‬ ‫الزمنية‬
‫حيث‬TIM PATERSON
‫ﺗﻄﻮﻳﺮ‬ ‫ﻣﻦ‬ ‫تمكن‬
‫ﻧﻈـﺎم‬ ‫وﺗـﺼﻤﻴﻢ‬
‫به‬ ‫ﺧـﺎص‬ ‫ﺗـﺸﻐﻴﻞ‬
‫مما‬ .DOS ‫ﺑﺈﺳﻢ‬ ‫ﻋﺮف‬
‫شركة‬ ‫تبني‬ ‫الى‬ ‫ادى‬
‫ﺑﺎﻟﻜﺎﻣﻞ‬ ‫ﻧﻈﺎمه‬ IBM
‫اﻟﻨﻈﺎم‬ ‫كان‬ .‫ﺗﺸﺠﻴعه‬ ‫ﻋﻠﻰ‬ ‫وﻋﻤﻠﺖ‬
Disk ‫اﻟﻤﺨﺘـﺼﺮة‬ ‫اﻟﺠﻤﻠـﺔ‬ ‫ﻣﻦ‬ DOS ‫ﻳﺪﻋﻰ‬
‫ﻧﻈﺎم‬ ‫ﻗﺮص‬ ‫وﻣﻌﻨﺎها‬ Operating System
. ‫اﻟﺘﺸﻐﻴﻞ‬
‫برنامج‬ ‫أي‬ ‫ﺳـﻄﻮر‬ ‫وﻋـﺪد‬ ‫اﻟﺠﻤﻞ‬ ‫وكاﻧﺖ‬
‫أن‬ ‫حيث‬ ‫ﺻﻌﺒﺎ‬ ‫اﻟﻌﻤﻞ‬ ‫كان‬ ‫و‬ ‫جدا‬ ‫ﻃﻮﻳل‬
‫ﻣﺒﺎﺷﺮة‬ ‫اﻟﺬاكرة‬ ‫ﻣﻊ‬ ‫ﻳﺘﻌﺎﻣﻞ‬ ‫كان‬ ‫اﻟﻤﺒﺮﻣﺞ‬
‫اﻟـﺦ‬.. ‫وﺣـﺬف‬ ‫وﺟﻤـﻊ‬ ‫وﺿـﻊ‬ ‫ﺧـﻼل‬ ‫ﻣـﻦ‬
‫على‬ ‫كلمة‬ ‫ﻟﻄﺒﺎﻋﺔ‬ ‫المثال‬ ‫سبيل‬ ‫على‬
‫ﺳﻄﺮ‬ 20 ‫الى‬15 ‫بين‬ ‫ما‬ ‫يكتب‬ ‫أن‬ ‫المبرمج‬
‫اﻟﻤﺒﺮﻣﺞ‬ ‫ﻋﻠﻰ‬ ‫ﻳﺘﻮﺟﺐ‬ ‫فكان‬ ‫ذﻟﻚ‬ ‫ﻟﺘﻨﻔﻴﺬ‬
‫خليل‬ ‫مصطفى‬
http://moustafakh.wordpress.com
22
‫اﻟﻮﻗﺖ‬ ‫ﻟﺘﻮﻓﻴﺮ‬ ‫ﺟﺪﻳﺪة‬ ‫ﻃﺮﻳﻘﺔ‬ ‫إﻳﺠﺎد‬
‫العلماء‬ ‫ﻓﻘﺎم‬ .‫اﻟﺒﺮﻧﺎﻣﺞ‬ ‫ﺣﺠﻢ‬ ‫ﻣﻦ‬ ‫واﻟﺘﻘﻠﻴﻞ‬
‫اﻟﺪوال‬ ‫ﻃﺮﻳﻘﺔ‬ ‫وهي‬ ‫ﺟﺪﻳﺪة‬ ‫ﻃﺮﻳﻘﺔ‬ ‫باﺑﺘﻜﺎر‬
‫ﻣﻦ‬ ‫أكثر‬ ‫ﺑﻮﺿﻊ‬ ‫ﻗﺎﻣﻮا‬ ‫ﺣﻴﺚ‬ Procedure
‫هﻨﺎ‬ ‫وﻣﻦ‬ ،‫ﻓﻘﻂ‬ ‫واﺣﺪ‬ ‫ﺑﻤﻜﺎن‬ Instruction
‫أكثر‬ ‫ﺗﻀﻢ‬ ‫اﻟﺘﻲ‬ ‫اﻟﻤﻜﺘﺒﺎت‬ ‫ﻣﻔﻬﻮم‬ ‫ﻧﺸﺄ‬
‫ﺑﺈﺳـﻢ‬ ‫ﻓﻌﺮﻓـﺖ‬ ‫اﻟﺒﺮﻣﺠﺔ‬ ‫وﺗﻄﻮرت‬ ‫داﻟﺔ‬ ‫ﻣﻦ‬
‫وﻣﻌﻨﺎهﺎ‬ Structured Programing
‫ﻋﺪة‬ ‫ﻮرت‬ ُ
‫ﻃ‬ ‫ومنها‬ .‫اﻟﺘﺮكيبية‬ ‫اﻟﺒﺮﻣﺠﺔ‬
‫اﻟﺸﻬﻴﺮة‬ C ‫وﻟﻐـﺔ‬ COBOL ‫ﻣﺜـﻞ‬ ‫ﻟﻐـﺎت‬
‫اﻟﺜﺎﻟﺚ‬ ‫ﺑﺎﻟﺠﻴﻞ‬ ‫ﻋﺮﻓﺖ‬ ‫واﻟﺘﻲ‬ FORTRON ‫و‬
. ‫اﻟﺒﺮﻣﺠﺔ‬ ‫ﻟﻠﻐﺎت‬
‫ﻋﻠﻰ‬ ‫ﻋﻤﻠﺖ‬ ‫ﻗﺪ‬ Apple MAC ‫ﺷﺮكة‬ ‫كانت‬
‫كـﺎن‬ ‫ﻓﻘﺪ‬ ‫ﻧﻮﻋﻪ‬ ‫ﻣﻦ‬ ‫ﻓﺮﻳﺪ‬ ‫ﻧﻈﺎم‬ ‫ﺗﻄﻮﻳﺮ‬
‫اﻷﻋﻤﺎل‬ ‫ﻋﻠﻰ‬ ‫ﻟﻠﺪﻻﻟﺔ‬ ‫اﻟـﺼﻮر‬ ‫ﻳـﺴﺘﺨﺪم‬
GUI - Graphical User( ‫ب‬ ‫يعرف‬ ‫ما‬ ‫او‬
‫ﺷﻜﻞ‬ ‫ﺑﺒﺮﻣﺠﺔ‬ ‫ﻓﻘﺎﻣﺖ‬ ، )Interface
‫ﺑـﺪل‬ ‫وذﻟـﻚ‬ ، ‫إﻟـﺦ‬... ‫اﻟﻤﺠﻠﺪ‬ ‫وﺷﻜﻞ‬ ‫اﻟﻤﻠﻒ‬
‫ﻣﻌﺮوﻓﺔ‬ ‫كاﻧﺖ‬ ‫اﻟﺘﻲ‬ ‫اﻟﺴﻮداء‬ ‫اﻟـﺸﺎﺷﺔ‬
Command ‫واﻟﻤـﺴﻤﺎة‬ ‫اﻟﻮﻗﺖ‬ ‫ذﻟﻚ‬ ‫ﻓﻲ‬
‫التعرف‬ ‫ﺗـﻢ‬ ‫اﻟﻨﻈـﺎم‬ ‫هذا‬ ‫من‬ ‫و‬ .Prompt
‫يعنى‬ ‫هو‬ ‫و‬ Interface ‫ال‬ ‫تقنية‬ ‫على‬
‫مع‬ ‫مباشر‬ ‫بشكل‬ ‫المستخدم‬ ‫يتعامل‬ ‫أن‬
.‫رسومات‬ ‫خالل‬ ‫من‬ ‫الكمبيوتر‬
‫العلمى‬ ‫التفاعل‬ ‫من‬ ‫األثناء‬ ‫تلك‬ ‫فى‬ ‫و‬
‫و‬ SUN ‫شركة‬ ‫ظهرت‬ ‫الحاسوب‬ ‫لتطوير‬
،Linux ‫يدعى‬ ‫جديد‬ ‫تشغيل‬ ‫نظام‬ ‫أنتجت‬
‫المفتوح‬ ‫النظام‬ ‫على‬ ‫تعتمد‬ ‫كانت‬ ‫و‬
‫المبرمجين‬ ‫ن‬ ْ
‫مك‬ ُ‫ي‬ ‫ما‬ ‫هو‬ ‫و‬ Open Source
‫لمتطلباتهم‬ ‫تبعا‬ ‫التشغيل‬ ‫نظام‬ ‫تطوير‬ ‫من‬
‫هنا‬ ‫ومن‬ .‫ثابت‬ ‫بنظام‬ ‫التقيد‬ ‫دون‬ ‫و‬
‫التشغيل‬ ‫النظام‬ ‫ﻹﻧﺘﺎج‬ ‫اﻟﺘﺴﺎﺑﻖ‬ ‫بدء‬
‫ﻣﺜـﻞ‬ ‫اﻟـﺸﺮكات‬ ‫كبرﻳـﺎت‬ ‫بواﺳـﻄﺔ‬ ‫الكاﻣﻞ‬
Apple ‫ﺷﺮكة‬ ‫و‬ Sun ‫وﺷﺮكة‬ Microsoft
. ‫اخرى‬ ‫ﻜﺒﺮى‬ ‫ﺸﺮكات‬ ‫و‬ Macintosh
‫بعجزها‬ ‫ميكروسوفت‬ ‫شركة‬ ‫شعرت‬
‫فكرة‬ ‫فإبتكرت‬ ‫السوق‬ ‫عن‬ ‫بتنحيها‬ ‫و‬
‫تحويل‬ ‫هو‬ ‫و‬ Application ‫التطبيقات‬
‫نظام‬ ‫فى‬ ‫كانت‬ ‫التى‬ ‫السوداء‬ ‫الواجهة‬
‫اول‬ ‫كانت‬ ‫و‬ ‫رسومات‬ ‫و‬ ‫اشكال‬ ‫الى‬ DOS
‫كانت‬ ‫و‬ 3.1 Windows ‫برنامج‬ ‫لظهور‬ ‫بداية‬
‫مشابه‬ ‫بمعنى‬ ‫نظام‬ ‫ليس‬ ‫و‬ ‫تطبيق‬ ‫وقتها‬
‫نظام‬ ‫على‬ ‫تطبيق‬ ‫هو‬ Revit ‫برنامج‬
.Windows
‫ﻃﺮﻳﻘﺔ‬ ‫ﻟﺘﻮﺣﻴﺪ‬ ‫اﻟﺤﺎﺟﺔ‬ ‫إلى‬ ‫أدى‬ ‫مما‬
‫اﻟﻜـﻮد‬ ‫ﻳﻜﻮن‬ ‫ﻟﻜﻲ‬ ‫اﻟﻤﺒﺮﻣﺠﻴﻦ‬ ‫ﻟﺪى‬ ‫اﻟﺒﺮﻣﺠﺔ‬
،‫وﺷﺮوط‬ ‫ﻗﻮاﻋﺪ‬ ‫وﻟـﻪ‬ ‫وﺳـﻠﺲ‬ ‫دﻳﻨـﺎﻣﻴﻜﻲ‬
‫ﺑﻌﻴـﺪة‬ ‫ﺑﺄﻓﻜـﺎر‬ ‫ﻣﺼﻤﻢ‬ ‫كل‬ ‫ﻳﺨﺮج‬ ‫ﻻ‬ ‫وﻟﻜﻲ‬
‫ﻣﻔﻬـﻮم‬ ‫ﻓﻈﻬـﺮ‬ ‫اﻟﻤﻘـﺼﻮد‬ ‫اﻟﻬـﺪف‬ ‫ﻋـﻦ‬
OPP - Object Oriented Programming
‫و‬ ‫اللغات‬ ‫تعددت‬ -‫مشابه‬ ‫بمعنى‬ ‫هو‬ ‫و‬
.‫ثابت‬ ‫النحو‬
‫و‬ Revit‫الـ‬ ‫برمجة‬ ‫بين‬ ‫العالقة‬ ‫هى‬ ‫فما‬ ‫إذن‬
:‫البرمجة‬ ‫لغة‬
Application ‫إختصار‬ ‫هى‬ API
‫البرمجية‬ ‫أي‬ .Programming Interface
23
‫تصدر‬ ‫ان‬ ‫يمكنك‬ ‫أنك‬ ‫بمعنى‬ ‫التطبيقية‬
‫بعمل‬ ‫ليقوم‬ ‫ما‬ ‫لتطبيق‬ ‫االوامر‬ ‫بعض‬
‫لآلخرين‬ ‫تتيح‬ ‫فهى‬ ‫لذا‬ ‫و‬ ‫معين‬ ‫شيء‬
‫خالل‬ ‫من‬ Revit ‫التطبيق‬ ‫مع‬ ‫التواصل‬
‫حينما‬ ‫المثال‬ ‫سبيل‬ ‫على‬ .‫أخرى‬ ‫آلية‬ ّ
‫أي‬
‫من‬ ‫يتطلب‬ ‫متصلة‬ ‫حوائط‬ ٤ ‫برسم‬ ‫تقوم‬
Rooms ‫طريق‬ ‫عن‬ ‫غرفة‬ ‫خلق‬ ‫المستخدم‬
‫ان‬ ‫الريفت‬ ‫تأمر‬ ‫ان‬ API ‫ب‬ ‫ممكن‬ ‫لكن‬ ‫و‬
‫االنتهاء‬ ‫بعد‬ ‫تلقائي‬ ‫بشكل‬ ‫غرفة‬ ‫يخلق‬
‫فراغ‬ ‫تكوين‬ ‫من‬
‫الوظيفة‬ ‫بتلك‬ ‫بالقيام‬ ‫الريفت‬ ‫تأمر‬ ‫لكى‬ ‫و‬
‫و‬ ‫ما‬ ‫بلغة‬ ‫الريفت‬ ‫مع‬ ‫التخاطب‬ ‫يتطلب‬
‫نظام‬ ‫سابقا‬ ‫ذكرت‬ ‫كما‬ ‫ألن‬ ‫ما‬ ‫لغة‬ ‫ذكرت‬
‫فى‬ .‫لغة‬ ‫بأي‬ ‫لآلله‬ ‫التخاطب‬ ‫يتيح‬ OOP ‫ال‬
‫للـ‬ ‫ترجمة‬ ‫هى‬ ‫اللغات‬ ‫تلك‬ ‫فإن‬ ‫الحقيقة‬
‫على‬ ‫السهل‬ ‫من‬ ‫يكون‬ ‫لكى‬ Binary Code
‫به‬ ‫ستقوم‬ ‫ما‬ ‫و‬ ‫يكتبه‬ ‫ما‬ ‫فهم‬ ‫المبرمج‬
‫اآللة‬
.*
‫تلك‬ ‫تحويل‬ ‫يتم‬ ‫البرنامج‬ ‫كتابة‬ ‫بعد‬ ‫و‬
CIL - Common( ‫وسيطة‬ ‫لغة‬ ‫الى‬ ‫اللغة‬
‫التحويل‬ ‫هذا‬ ‫و‬ )Intermediate Language
‫عديدة‬ ‫برامج‬ ‫وهناك‬ .Compiling ‫يسمى‬
‫برنامج‬ ‫وأشهرها‬ ‫الوظيفة‬ ‫بتلك‬ ‫تقوم‬
Eclipse ‫و‬ NetBeans‫و‬ Visual Studio
EXE ‫أو‬ DLL ‫صورة‬ ‫فى‬ ‫المنتج‬ ‫يكون‬ ‫حيث‬
‫و‬ Binary ‫للغة‬ ‫تحويلها‬ ‫يتم‬ ‫ذلك‬ ‫بعد‬ ‫و‬
CLR - Common( ‫المرحلة‬ ‫تلك‬ ‫تسمى‬
‫األلة‬ ‫لغة‬ ‫هى‬ ‫و‬ )Language RunTime
‫أثناء‬ Revit ‫الـ‬ ‫داخل‬ ‫تكونها‬ ‫يتم‬ ‫االساسية‬
.‫البرنامج‬ ‫تشغيل‬
‫برنامج‬ ‫تكتب‬ ‫أن‬ ‫تستطيع‬ ‫لكى‬ ‫ولكن‬
Autodesk ‫شركة‬ ‫أتاحت‬ Revit ‫الـ‬ ‫يفهمه‬
‫لبرنامج‬ ‫محدد‬ ‫إطار‬ ‫فى‬ ‫التدخل‬ ‫إمكانية‬
‫قبل‬ ‫من‬ ‫بتطبيقات‬ ‫تدعيمة‬ ‫و‬ Revit ‫الـ‬
‫من‬ ‫لكان‬ ‫ذلك‬ ‫بدون‬ ‫و‬ .‫مستخدميها‬
‫للـ‬ ‫تطبيقى‬ ‫برنامج‬ ‫أي‬ ‫كتابة‬ ‫المستحيل‬
‫لبرنامج‬ ‫محدد‬ ‫برنامج‬ ‫بإطار‬ ‫وأقصد‬ .Revit
‫وظائف‬ ‫بعمل‬ ‫لك‬ ‫متاح‬ ‫أنه‬ ‫أي‬ Revit
‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫معينة‬ ‫تطبيقية‬
‫لكن‬ ‫و‬ Ceiling ‫تخليق‬ API ‫طريق‬ ‫عن‬ ‫يمكن‬
Revit ‫شديد‬ ‫بإختصار‬ .‫حوائط‬ ‫تخليق‬ ‫ممكن‬
‫الرئيسى‬ ‫للجوهر‬ ‫برمجية‬ ‫واجهة‬ ‫هو‬ API
.Revit ‫لبرنامج‬
‫النبذة‬ ‫بتلك‬ ‫أفدتكم‬ ‫قد‬ ‫أكون‬ ‫أن‬ ‫أتمنى‬
Revit API ‫عن‬ ‫الخفيفة‬
#C ‫ال‬ ‫لغة‬ ‫لتعلم‬
/http://www.csharp-station.com
http://www.microsoftvirtualacad�
emy.com/training-topics/c-app-de�
velopment#?fbid=Q3dsLtYd9BS
/http://www.dotnetperls.com
Revit API ‫لتعلم‬
http://usa.autodesk.com/adsk/serv�
let/index?siteID=123112&id=16777469
/http://boostyourbim.wordpress.com
http://thebuildingcoder.typepad.
com/blog/2013/04/getting-started-
with-the-revit-api.html
24
‫العربية‬ ‫البالد‬ ‫فى‬ BIM‫ال‬
‫معينة‬ ‫للمباني‬ ‫ملزما‬ bim ‫ال‬ ‫بجعل‬ ‫تعميم‬ ‫سابقا‬ ‫اصدرت‬ ‫دبي‬ ‫بلدية‬
.) Building Information Modeling BIM(‫ال‬ ‫نموذج‬ ‫تطبيق‬ ‫بشأن‬ )196( ‫رقم‬ ‫تعميم‬ 2013
bim ‫ال‬ ‫استخدام‬ ‫يوسع‬ ‫اخر‬ ‫تعميما‬ ‫مؤخرا‬ ‫اصدرت‬
‫االن‬ ‫فاصبح‬ ‫دبي‬ ‫إمارة‬ ‫في‬ ‫المنشات‬ ‫المباني‬ ‫على‬ )BIM( ‫الـ‬ ‫بتطبيق‬ ‫التوسع‬ ‫بشان‬ )207( ‫رقم‬ ‫تعميم‬ 2015
25
26
‫تحليل‬ ‫و‬ ‫الزمني‬ ‫الجدول‬ ‫متابعة‬ , ‫التخطيط‬ , ‫المشروعات‬ ‫ادارة‬ ‫برامج‬ ‫من‬ ‫القادم‬ ‫الجيل‬ ‫هو‬ ‫الرابع‬ ‫البعد‬ ‫برامج‬
‫فعليا‬ ‫بتنفيذه‬ ‫البدء‬ ‫قبل‬ ‫الكمبيوتر‬ ‫على‬ ‫المشروع‬ ‫وتنفيذ‬ ‫المختلفة‬ ‫االنشطة‬ ‫محاكاة‬ ‫طريق‬ ‫عن‬ ‫النتائج‬
.‫الواقع‬ ‫أرض‬ ‫على‬
‫المحاكاة‬ ‫برنامج‬ ‫هو‬ ‫ما‬ ‫أو‬ ‫؟‬ ‫المشروع‬ ‫بدء‬ ‫قبل‬ ‫المحاكاة‬ ‫لعمل‬ ‫المناسب‬ ‫البرنامج‬ ‫تحديد‬ ‫يتم‬ ‫كيف‬ ‫ولكن‬
‫؟‬ ‫باستخدامه‬ ‫الشركة‬ ‫تقوم‬ ‫أن‬ ‫يجب‬ ‫الذي‬
‫أستبيان‬ ‫على‬ ‫بناء‬ ‫التقيبم‬ ‫درجات‬ ‫وضع‬ ‫تم‬ ‫و‬ , ‫للمحاكاة‬ ‫برامج‬ 5 ‫أشهر‬ ‫بين‬ ‫مقارنة‬ ‫لكم‬ ‫أقدم‬ ‫العدد‬ ‫هذا‬ ‫في‬
.‫المجال‬ ‫هذا‬ ‫في‬ ‫الخبرة‬ ‫ذوي‬ ‫من‬ ‫عليه‬ ‫األجابة‬ ‫تم‬
‫الرابع‬ ‫للبعد‬ ‫المحاكاة‬ ‫برامج‬ ‫بين‬ ‫عامة‬ ‫مقارنة‬
General Comparison between 4D Software
)Navisworks, Synchro professional, Vico control, iTwo and Navigator(
‫الجوهري‬ ‫تامر‬.‫م‬
Senior BIM and planning engineer
tamer_algohary@hotmail.com
27
‫وجه‬
‫المقارنة‬
5 ‫من‬ ‫الدرجات‬
‫التعليقات‬
Navis�
works
Synchro
Profes�
sional
Navigator ITwo Vico Con�
trol
‫سهولة‬
‫و‬ ‫التعلم‬
‫االستخدام‬
Ease of
learning
2.5 3.5 2.5 3 2
●
‫البرامج‬ ‫أسهل‬ ‫من‬ ‫يعتبر‬ Synchro
‫ببساطة‬ ‫يتميز‬ ‫كما‬ ‫التعلم‬ ‫في‬
‫إلى‬ ‫باألضافه‬ ,‫البرنامج‬ ‫واجهه‬
‫الخيارات‬ ‫من‬ ‫العديد‬ ‫يتيح‬ ‫فإنه‬ ‫ذلك‬
‫سواء‬ ‫ملف‬ ‫أي‬ ‫ادراج‬ ‫عملية‬ ‫أثناء‬
‫مثال‬ , 3D ‫نموذج‬ ‫أو‬ ‫زمني‬ ‫جدول‬
‫الجدول‬ ‫إدراج‬ ‫المستخدم‬ ‫يستطيع‬
start as late ‫شرط‬ ‫تحت‬ ‫الزمني‬
‫أنشطة‬ ‫فقط‬ ‫أدراج‬ ‫أو‬ as possible
the critical path ‫الحرج‬ ‫المسار‬
. activities
●
‫أن‬ ‫السهل‬ ‫من‬ ‫البرامج‬ ‫جميع‬ ‫في‬
‫الموجود‬ ‫العنصر‬ ‫بين‬ ‫الربط‬ ‫يتم‬
‫النشاط‬ ‫مع‬ ‫المشروع‬ ‫نموذج‬ ‫في‬
.‫الزمني‬ ‫الجدول‬ ‫في‬ ‫له‬ ‫المقابل‬
●
‫الريفيت‬ ‫برنامج‬ ‫بين‬ ‫التوافق‬
4D(( ‫برنامج‬ ‫و‬ 3D( Revit (
‫جدا‬ ‫جيد‬ ‫و‬ ‫سهل‬ Naisworks
‫انتاج‬ ‫من‬ ‫البرنامجين‬ ‫كال‬ ‫أن‬ ‫حيث‬
‫كل‬ ‫بالتالي‬ ‫و‬ , Autodesk ‫شركة‬
‫نموذج‬ ‫في‬ ‫الموجودة‬ ‫المعلومات‬
‫أيضا‬ ‫تجدها‬ ‫أن‬ ‫يمكن‬ ‫المشروع‬
‫هي‬ ‫و‬ Navisworks ‫ملف‬ ‫داخل‬
‫احتياجات‬ ‫حسب‬ ‫لالستخدام‬ ‫جاهزه‬
‫بعملية‬ ‫يقوم‬ ‫الذي‬ ‫المهندس‬
.‫المحاكاة‬
28
‫اإلمكانيات‬
‫القدرة‬ ‫و‬
‫على‬
‫المحاكاة‬
‫التخطيط‬ (
‫تحليل‬ ,
‫الجدول‬
, ‫الزمني‬
‫أكتشاف‬
‫المشاكل‬
‫عملل‬ ‫و‬ ,
‫افتراضات‬
‫مختلفه‬
)‫للمشروع‬
Extent of
4D fea�
tures
sched�(
uling,
project
Analysis,
conflict
detection
and what
if scenar�
)ios
3.5 4.5 2.5 2.5 3
‫البعد‬ ‫على‬ ‫يركز‬ - Synchro
‫بحيث‬ ‫المحاكاة‬ ‫نموذج‬ ‫إنشاء‬ ‫و‬ ‫الرابع‬
‫جدا‬ ‫كبير‬ ‫بشكل‬ ‫وحقيقي‬ ‫فعال‬ ‫يكون‬
. ‫التخطيط‬ ‫على‬ ‫القدرة‬ ‫يزيد‬ ‫مما‬
‫الجدول‬ ‫تعديل‬ ‫أو‬ ‫أنشاء‬ ‫يمكن‬ ‫كما‬
‫أضافة‬ ‫أو‬ ‫حذف‬ ‫و‬ ‫خالله‬ ‫من‬ ‫الزمني‬
‫يمكن‬ ‫انه‬ ‫حيث‬ , ‫جديده‬ ‫أنشطه‬
‫مثل‬ ‫فقط‬ ‫تخطيط‬ ‫كبرنامج‬ ‫أستخدامه‬
. Primavera - MS project
4D model ‫عمل‬ ‫يمكن‬ ‫سهولة‬ ‫بكل‬
‫كانت‬ ‫سواء‬ ‫المشروع‬ ‫أنشطة‬ ‫لمحاكاة‬
‫ذلك‬ ‫الى‬ ‫باألضافه‬ ‫و‬ ‫معقده‬ ‫أو‬ ‫بسيطه‬
Cost/ material / ‫بال‬ ‫بربطها‬ ‫يقوم‬
‫يمكن‬ ‫أيضا‬ , equipment / location
resources ‫الموارد‬ ‫لحالة‬ ‫محاكاة‬ ‫عمل‬
.‫المشروع‬ ‫في‬ ‫توفرها‬ ‫معدل‬ ‫و‬
, Navisworks - Navigator - Itwo
‫الجدول‬ ‫بتعديل‬ ‫للمستخدم‬ ‫تسمح‬ ‫ال‬
‫جديده‬ ‫انشطه‬ ‫أضافة‬ ‫أو‬ ‫بحذف‬ ‫الزمني‬
‫عملية‬ ‫في‬ ‫القدرة‬ ‫تكون‬ ‫بالتالي‬ ‫و‬ ,
‫تحتاج‬ ‫دائما‬ ‫و‬ ‫جدا‬ ‫محدودة‬ ‫التخطيط‬
pri�   ‫مثل‬ ‫للتخطيط‬ ‫مساعد‬ ‫برنامج‬ ‫الى‬
.mavera or Ms project
‫عملية‬ ‫في‬ ‫البرامج‬ ‫هذه‬ ‫تعتمد‬
‫عناصر‬ ‫اخفاء‬ ‫أو‬ ‫أظهار‬ ‫على‬ ‫المحاكاة‬
‫ال‬ ‫بالتالي‬ ‫و‬ ,‫فقط‬ ‫المشروع‬ ‫نموذج‬
‫و‬ ‫مثال‬ Raft ‫ال‬ ‫صب‬ ‫اتجاه‬ ‫محاكاة‬ ‫يمكن‬
‫يوجد‬ ‫التي‬ ‫االنشطة‬ ‫محاكاة‬ ‫يمكن‬ ‫ال‬
.‫واقعي‬ ‫بشكل‬ overlap ‫بينها‬
‫يعنمد‬ - Vico 4D system
‫التخطيط‬ ‫على‬ ‫كبير‬ ‫بشكل‬ ‫البرنامج‬ ‫هذا‬
‫التي‬ ‫و‬ , line of balance ‫باستخدام‬
‫التي‬ ‫للمشاريع‬ ‫فقط‬ ‫فعاله‬ ‫طريقة‬ ‫تعتبر‬
‫بشكل‬ ‫تكرارها‬ ‫يتم‬ ‫أنشطه‬ ‫على‬ ‫تحتوي‬
.‫جدا‬ ‫كبير‬
‫بشكل‬ ‫المحاكاة‬ ‫على‬ ‫قدرة‬ ‫تعتبر‬ ‫كما‬
.‫الشئ‬ ‫بعض‬ ‫محدودة‬ ‫واقعي‬
‫البرامج‬ ‫كل‬ ‫أن‬ ‫نعرف‬ ‫أن‬ ‫يجب‬
‫بجانب‬ ‫إضافيه‬ ‫مميزات‬ ‫على‬ ‫تحتوي‬
3D clash detection, 4D : ‫مثل‬ ‫المحاكاة‬
clash detection, real-time mark-
ups, rendering, and the ability to
cut a cross-section in the model at
.any point in time
29
‫وقت‬
‫المحاكاة‬
Animation
time
2.5 3.5 2.5 2.5 2.5 ●
‫سرعة‬ ‫البرامج‬ ‫أكثر‬ - Synchro
‫بأقل‬ ‫بسيطة‬ ‫محاكاة‬ ‫النشاء‬
.‫ممكن‬ ‫مجهود‬
●
‫البرامج‬ ‫أكثر‬ - Navisworks
‫المحاكاة‬ ‫صورة‬ ‫حيث‬ ‫من‬ ‫جودة‬
‫لكن‬ ‫و‬ , elegant animation
.‫أكبر‬ ‫مجهود‬ ‫إلى‬ ‫تحتاج‬
●
: Vico - Navigator - Itwo
‫بجودة‬ ‫التكون‬ ‫المحاكاة‬ ‫نتائج‬
‫كافيه‬ ‫تكون‬ ‫قد‬ ‫لكن‬ ‫و‬ , ‫عالية‬
‫الغرض‬ ‫لتأدية‬
‫جودة‬
‫المحاكاة‬
Animation
Quality 4 3.5 2.5 2.5 3
‫على‬ ‫القدرة‬
‫تصدير‬ ‫و‬ ‫أدراج‬
‫الملفات‬
Import
And
Export
File for� (
mat, File
Size, Snap�
shots and
)videos
4 4 4 4 3.5
●
‫تصدر‬ ‫أن‬ ‫يمكن‬ ‫البرامج‬ ‫كل‬
, AVI ‫بصيغة‬ ‫المحاكاة‬ ‫فيديو‬
‫يمكن‬ ‫ذلك‬ ‫الى‬ ‫باالضافة‬ ‫و‬
‫أي‬ ‫و‬ ‫وقت‬ ‫أي‬ ‫في‬ ‫الصور‬ ‫تصدير‬
.‫منظور‬
●
Vico - Synchro :
‫تصدير‬ ‫على‬ ‫القدرة‬ ‫لديهم‬
‫المفيدة‬ ‫التقارير‬ ‫من‬ ‫العديد‬
‫إدارة‬ ‫و‬ ‫التخطيط‬ ‫لقسم‬
.‫المشروعات‬
●
Navisworks- Navigator-
: itwo
‫مراجعة‬ ‫على‬ ‫عاليه‬ ‫قدرة‬ ‫لديهم‬
‫نموذج‬ ‫و‬ ‫الهندسي‬ ‫التصميم‬
‫جودة‬ ‫مراجعة‬ ‫و‬ ‫المشروع‬
.‫المشروع‬ ‫نموذج‬
30
●
: ‫برنامج‬ ‫لكل‬ ‫العامة‬ ‫الخصائص‬
Software BIM Key Feature
Navisworks
●	 Point/Line Based Clashing
●	 Track status of clashes as they are found and
●	 resolved
●	 Export Reports
●	 XML import/export
●	 4D Simulation
●	 Schedule linking from other project management
●	 software
●	 Set up planned and actual times to visualize
●	 deviations from the project schedule
●	 Export 4D simulations into a prerecorded .AVI
●	 animation
●	 Create project presentations
●	 Rendering capability
Synchro
●	 "What if" scenario with side by side comparative Analysis.
●	 Resource management
●	 Multiple baselines capability to compare actual
●	 performance against planned
●	 Progress tracking
●	 Rescheduling options
●	 Critical path planning and analysis
●	 Synchronization with MS Project and Primavera
●	 Ability to update the model
●	 Markup and Annotate
●	 E-mail tools
●	 Earn value analysis reports
●	 Resource and task usage reports
●	 Line of balance view
31
Navigator
●	 Design Review and manipulation
●	 Photorealistic visualization
●	 Schedule simulation
●	 Clash detection
●	 Export Reports
●	 Interoperability: IFC, DGN, DWG, DXF, SKP,
●	 PDF, IGES, STEP, etc
●	 History tracking
●	 Database repository
Itwo
●	 5D End-to-End Platform
●	 Combine Models from Multiple Sources
●	 2D Takeoff Integration
●	 Schedule Integration Process.
●	 Finance Integration
●	 Create Organization Cost Code Standards
●	 Reconcile with Finance in Real-Time
●	 Utilize Finance Connectors
●	 Mobile Field Data Collection
●	 Collaborate with Project Stakeholders
Vico
●	 Ability to input schedule in Gantt or linear format
●	 Location breakdown structure
●	 Ability to create quantity based schedules to see
●	 bill of quantities
●	 Resource histogram
●	 Control chart color coding
●	 Schedule forecast according to real progress inputs
●	 Link multiple projects
●	 Monte Carlo Risk analysis simulation
●	 Prerequisites check capability (For the
procurement)
●	 Cost and cash flow capability
●	 Look ahead reporting capability
●	 Integration with MS Project and Primavera
●
●
.The most powerful 4D software , is the one that satisfies your 4D integration need
32
●
‫أحد‬ ‫أن‬ ‫القول‬ ‫يمكن‬ ‫ال‬ ‫بالتالي‬ ‫و‬ ,‫األخرى‬ ‫البرامج‬ ‫عن‬ ‫تميزه‬ ‫التي‬ ‫قدراته‬ ‫و‬ ‫خصائصه‬ ‫له‬ ‫برنامج‬ ‫كل‬ ‫عام‬ ‫بشكل‬
‫المتوقع‬ ‫النهائي‬ ‫الناتج‬ ‫هو‬ ‫ما‬ ‫و‬ ‫المحاكاة‬ ‫عملية‬ ‫من‬ ‫أحتياجاتك‬ ‫على‬ ‫متوقف‬ ‫األمر‬ ‫لكن‬ ‫و‬ ‫هواألفضل‬ ‫البرامج‬
:‫سبق‬ ‫ما‬ ‫نلخص‬ ‫لكي‬ ‫و‬ , ‫منها‬

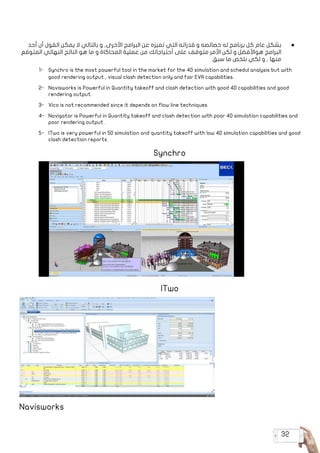

1-	 Synchro is the most powerful tool in the market for the 4D simulation and schedul analysis but with
good rendering output , visual clash detection only and fair EVA capabilities.
2-	 Navisworks is Powerful in Quantity takeoff and clash detection with good 4D capabilities and good
rendering output.
3-	 Vico is not recommended since it depends on flow line techniques.
4-	 Navigator is Powerful in Quantity takeoff and clash detection with poor 4D simulation capabilities and
poor rendering output .
5-	 ITwo is very powerful in 5D simulation and quantity takeoff with low 4D simulation capabilities and good
clash detection reports.

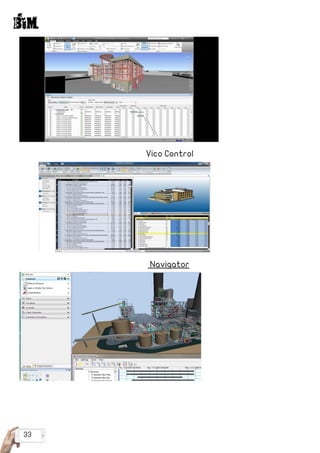

Synchro
ITwo
Navisworks
33
Vico Control
Navigator
34
)Integrated project delivery (IPD ‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬
‫الشق‬ ‫هى‬ BIM‫ال‬ ‫تقنية‬ ‫تعتبر‬
‫التسليم‬ ‫لعملية‬ ‫التكنولوجي‬
‫وقد‬ IPD ‫للمشاريع‬ ‫المتكامل‬
‫مع‬ ‫ولكن‬ ‫وسنين‬ ‫بمراحل‬ BIM ‫ال‬ ‫ظهور‬ ‫تاريخ‬ IPD‫ال‬ ‫سبق‬
‫بكثير‬ ‫أيسر‬ IPD‫ال‬ ‫عملية‬ ‫اصبحت‬ BIM‫ال‬ ‫تقنية‬ ‫ظهور‬
‫جديد‬ ‫وجه‬ ‫الى‬ ‫للمشاريع‬ ‫االدارية‬ ‫المفاهيم‬ ‫وتحولت‬
‫ليشكلوا‬ ‫معا‬ ‫االثنين‬ ‫دمج‬ ‫بعد‬ ‫قبل‬ ‫من‬ ‫موجود‬ ‫يكن‬ ‫لم‬
‫العصر‬ ‫هذا‬ ‫سمة‬
‫لل‬ ‫متعلم‬ ‫ألى‬ ‫المفهوم‬ ‫هذا‬ ‫معرفة‬ ‫جدا‬ ‫الهام‬ ‫من‬
‫يتحول‬ ‫ال‬ ‫حتى‬ ‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬ ‫دراسة‬ BIM
‫األوتوكاد‬ ‫صور‬ ‫من‬ ‫أخري‬ ‫لصورة‬ BIM‫ال‬ ‫تقنية‬ ‫تعلم‬
‫المقبلين‬ ‫المهندسين‬ ‫ألغلب‬ ‫شائع‬ ‫خطأ‬ ‫وهذا‬ ‫المتقدم‬
BIM‫ال‬ ‫تقنية‬ ‫تعلم‬ ‫على‬
‫ما‬ :‫السؤال‬ ‫يبقي‬ ‫ولكن‬
‫المتكامل‬ ‫التسليم‬ ‫هو‬
‫للمشاريع؟؟‬
‫التقليدي‬ ‫النموذج‬
‫النموذج‬ ‫هو‬ ‫البناء‬ ‫لمشاريع‬
‫فى‬ linear model ‫الخطي‬
‫يقوم‬ ‫حيث‬ ‫المشروع‬ ‫تليم‬
‫التصميم‬ ‫بوضع‬ ‫االستشاري‬
‫المالك‬ ‫مع‬ ‫ومتابعته‬
‫مرحلة‬ ‫الى‬ ‫ليصل‬ ‫وتطويره‬
‫بطرح‬ ‫فيقوم‬ ‫التنفيذ‬
‫اختيار‬ ‫عملية‬ ‫وتبدأ‬ ‫العطاء‬
‫ثم‬ ‫العموميين‬ ‫المقاولين‬
‫وتمر‬ ‫الباطن‬ ‫من‬ ‫المقاولين‬
‫المشروع‬ ‫تنفيذ‬ ‫عملية‬
‫االستشاري‬ ‫اشراف‬ ‫تحت‬
‫التسليم‬ ‫عملية‬ ‫وتبدأ‬ ‫تنتهي‬ ‫ان‬ ‫الى‬ ‫المالك‬ ‫وتمويل‬
‫المنشأة‬ ‫ادارة‬ ‫عملية‬ ‫لتبدأ‬ ‫النهائي‬ ‫ثم‬ ‫االبتدائي‬
‫تعديل‬ ‫أو‬ ‫التصميم‬ ‫فى‬ ‫خطأ‬ ‫أكتشاف‬ ‫تتخيل‬ ‫أن‬ ‫ولك‬
‫تنفيذ‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫أى‬ ‫اثناء‬ ‫المالك‬ ‫قبل‬ ‫من‬ ‫حتي‬
‫المشروع‬ ‫ويتأخر‬ ‫البداية‬ ‫من‬ ‫الدورة‬ ‫هذة‬ ‫لتبدأ‬ ‫المشروع‬
‫أى‬ ‫يعرفها‬ ‫التى‬ ‫التقليدية‬ ‫المشاكل‬ ‫نوعية‬ ‫هى‬ ‫وهذة‬
‫مشروع‬ ‫تنفيذ‬ ‫عملية‬ ‫فى‬ ‫شارك‬ ‫مهندس‬
‫لتواكب‬ ‫الوضع‬ ‫تغير‬ BIM ‫ال‬ ‫تقنية‬ ‫ظهور‬ ‫مع‬
‫لتقلل‬ ‫الهندسية‬ ‫المشاريع‬ ‫ادارة‬ ‫الرقمية‬ ‫التكنولوجيا‬
‫(االستشاري‬ ‫للمشروع‬ ‫العمل‬ ‫فريق‬ ‫بين‬ ‫الفجوة‬
‫التسليم‬ ‫تعريفات‬ ‫تعددت‬ ‫ولذلك‬ )‫والمالك‬ ‫والمقاول‬
‫التعريفات‬ ‫هذة‬ ‫افضل‬ ‫ولن‬ IPD ‫للمشاريع‬ ‫المتكامل‬
American ‫للمعماريين‬ ‫األمريكي‬ ‫المعهد‬ ‫بها‬ ‫قام‬ ‫التى‬
‫تنفيذ‬ ‫طريقة‬ ‫عملية‬ ‫وهى‬ Institute of Architects
‫استشاريين‬ ‫من‬ ‫األفراد‬ ‫يقوم‬ ‫بحيث‬ ‫الهندسية‬ ‫للمشاريع‬
‫الهندسية‬ ‫والنظم‬ ‫ومقاولين‬ ‫وفنيين‬ ‫ومهندسين‬
‫التشريعية‬ ‫والنظم‬ ‫األعمال‬ ‫ادارة‬ ‫ونظم‬ ‫المتخصصة‬
‫خبرات‬ ‫من‬ ‫لالستفادة‬ ‫وذلك‬ ‫سويا‬ ‫بالعمل‬ ‫أيضا‬ ‫والبيئية‬
‫بتنفيذ‬ ‫المتخصص‬ ‫العمل‬ ‫فريق‬ ‫كل‬ ‫ومواهب‬ ‫وابداعات‬
‫وذلك‬ ‫للتصميم‬ ‫األولى‬ ‫اللحظة‬ ‫منذ‬ ‫المشروع‬ ‫مراحل‬ ‫كل‬
‫المستمرة‬ ‫التعديالت‬ ‫عمل‬ ‫فى‬ ‫الضائع‬ ‫الوقت‬ ‫لتقليل‬
‫المشاريع‬ ‫تنفيذ‬ ‫كفاءة‬ ‫وزيادة‬ ‫األخطاء‬ ‫نسبة‬ ‫وتقليل‬
‫التنفيذ‬ ‫مرحلة‬ ‫الى‬ ‫التصميم‬ ‫مرحلة‬ ‫من‬ ‫بدءا‬ ‫الهندسية‬
‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬ ‫عملية‬ ‫تشتمل‬ ‫ان‬ ‫ويجب‬
:‫الهامة‬ ‫النقاط‬ ‫بهذه‬
‫منذ‬ ‫والمقاول‬ ‫واالستشاريين‬ ‫المالك‬ ‫اشتراك‬
.1
‫للتصميم‬ ‫األولى‬ ‫اللحظة‬
‫ومعرفة‬ ‫وتوحيدها‬ ‫االستثمار‬ ‫اهداف‬ ‫دراسة‬
.2
‫االستثماري‬ ‫العائد‬ ‫لمعرفة‬ ‫المحتملة‬ ‫والخسارة‬ ‫األرباح‬
‫المتوقع‬
‫فى‬ ‫االستشاريين‬ ‫مع‬ ‫والمقاولين‬ ‫المالك‬ ‫اشراك‬
.3
‫للبناء‬ ‫المسئولية‬
‫والتنفيذ‬ ‫التصميم‬ ‫فريق‬ ‫يضم‬ ‫عقد‬ ‫كتابة‬
.4
‫مختلفة‬ ‫جديدة‬ ‫عقود‬ ‫نوعية‬ ‫وهي‬ ‫المالك‬ ‫مع‬
‫من‬ ‫العديد‬ ‫وهناك‬ ‫المعروفة‬ ‫التقليدية‬ ‫العقود‬ ‫عن‬
‫التى‬ ‫المقترحة‬ ‫النماذج‬
‫الجهات‬ ‫من‬ ‫العديد‬ ‫قامت‬
‫للتسهيل‬ ‫باصدراها‬
‫المسئولية‬ ‫تكون‬
.5
‫المالك‬ ‫بين‬ ‫مشتركة‬
‫والمقاول‬ ‫واالستشاري‬
‫والتنفيذ‬ ‫التصميم‬ ‫لمراحل‬
‫التسليم‬ ‫عملية‬ ‫ولتقسيم‬
‫الى‬ ‫للمشاريع‬ ‫المتكامل‬
‫بترتيب‬ ‫سهلة‬ ‫خطوات‬
‫على‬ ‫يجب‬ ‫يسير‬ ‫منطقي‬
‫ال‬ ‫بعملية‬ ‫القيام‬ ‫يريد‬ ‫من‬
‫الثمان‬ ‫بهذة‬ ‫القيام‬ IPD
:‫بالترتيب‬ ‫مراحل‬
‫البرنامج‬ ‫وضع‬ ‫عملية‬
.1
‫وأهداف‬ ‫المعماري‬
‫التصميم‬
‫الفكرة‬ ‫ودراسة‬ ‫للمشروع‬ ‫األولي‬ ‫التصور‬
.2
‫التصميمية‬
‫المفصل‬ ‫التصميم‬
.3
‫للمشروع‬ ‫التنفيذية‬ ‫التصميمات‬ ‫وضع‬
.4
‫الرسمية‬ ‫الجهات‬ ‫من‬ ‫الموافقات‬ ‫أخذ‬ ‫عملية‬
.5
‫المقايسات‬ ‫ووضع‬ ‫العطاءات‬ ‫طرح‬
.6
‫التنفيذ‬ ‫مرحلة‬
.7
‫والنهائي‬ ‫المبدئي‬ ‫التسليم‬
.8
‫التنفيذ‬ ‫بعد‬ ‫المنشأة‬ ‫ادارة‬ ‫عملية‬
.9
‫فمن‬ BIM ‫البناء‬ ‫نمذجة‬ ‫تقنية‬ ‫لمراحل‬ ‫دارس‬ ‫وألى‬
‫ال‬ ‫ابعاد‬ ‫وبين‬ ‫ذكرها‬ ‫السابق‬ ‫المراحل‬ ‫بين‬ ‫الربط‬ ‫السهل‬
‫السبعة‬ BIM
‫المراحل‬ ‫من‬ BIM‫ال‬ ‫تطبيقات‬ ‫برامج‬ ‫تغذية‬ ‫يمكن‬ ‫حيث‬
‫لتؤخذ‬ ‫الالزمة‬ ‫والمعلومات‬ ‫البيانات‬ ‫بكل‬ ‫األولى‬
‫مراحل‬ ‫منذ‬ ‫االعتبار‬ ‫فى‬ ‫السابقة‬ ‫الثمانية‬ ‫الخطوات‬
‫للمشروع‬ ‫األولى‬ ‫التصميم‬
‫ومواد‬ ‫خامات‬ ‫بتطور‬ ‫تطور‬ ‫البناء‬ ‫صناعة‬ ‫ماكانت‬ ‫ولدائما‬
‫فأصبحت‬ ‫مختلفة‬ ‫قواعد‬ ‫له‬ ‫العصر‬ ‫هذا‬ ‫ان‬ ‫اال‬ ‫البناء‬
‫الرقمية‬ ‫بالتقنيات‬ ‫أكثر‬ ‫مرتبطة‬ ‫البناء‬ ‫صناعة‬ ‫تطور‬
‫سريع‬ ‫الرقمية‬ ‫التقنية‬ ‫تسارع‬ ‫ايقاع‬ ‫فان‬ ‫تعلمنا‬ ‫وكما‬
‫تحول‬ ‫ستشهد‬ ‫القادمة‬ ‫السنوات‬ ‫فأن‬ ‫وبالتالى‬ ‫جدا‬
‫البناء‬ ‫لصناعة‬ ‫سريع‬ ‫وتطور‬
‫السياري‬ ‫سامر‬.‫د‬
architectsamer@gmail.com
35

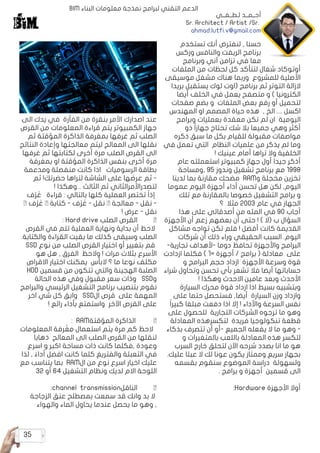

‫تستخدم‬ ‫أنك‬ ‫لنفترض‬ , ‫حسنا‬
‫وركس‬ ‫والنافس‬ ‫الريفت‬ ‫برنامج‬
‫وبرنامج‬ ‫آني‬ ‫تزامن‬ ‫في‬ ‫معا‬
‫الملفات‬ ‫من‬ ‫لحظات‬ ‫كل‬ ‫لتتأكد‬ ‫شغال‬ ‫أوتوكاد‬
‫موسيقى‬ ‫مشغل‬ ‫هناك‬ ‫وربما‬ ‫للمشروع‬ ‫األصلية‬
‫بريدا‬ ‫يستقبل‬ ‫لوك‬ ‫(اوت‬ ‫برنامج‬ ‫ثم‬ ‫التوتر‬ ‫الزالة‬
‫أيضا‬ ‫الخلف‬ ‫في‬ ‫يعمل‬ ‫متصفح‬ ‫و‬ ) ‫الكترونيا‬
‫صفحات‬ ‫بضع‬ ‫و‬ ‫الملفات‬ ‫بعض‬ ‫رفع‬ ‫أو‬ ‫لتحميل‬
‫المهندس‬ ‫او‬ ‫المصمم‬ ‫حياة‬ ‫هذه‬ , ‫الخ‬ .... ‫اكسل‬
‫وبرامج‬ ‫بعمليات‬ ‫معقدة‬ ‫تكن‬ ‫لم‬ ‫ان‬ ‫اليومية‬
‫ذو‬ ً‫ا‬‫جهاز‬ ‫تحتاج‬ ‫شك‬ ‫بال‬ ‫جميعا‬ ‫وهي‬ ‫أكثر‬
‫ذكره‬ ‫سبق‬ ‫ما‬ ‫بكل‬ ‫للقيام‬ ‫مقبولة‬ ‫مواصفات‬
‫في‬ ‫تعمل‬ ‫التي‬ ‫النظام‬ ‫علميات‬ ‫من‬ ‫يذكر‬ ‫لم‬ ‫وما‬
! ‫عينيك‬ ‫أمام‬ ‫تراها‬ ‫وال‬ ‫الخلفية‬
‫عام‬ ‫استعملته‬ ‫كمبيوتر‬ ‫جهاز‬ ‫أول‬ ‫جيدا‬ ‫أذكر‬
‫ومساحة‬, 95 ‫وندوز‬ ‫تشغيل‬ ‫برنامج‬ ‫مع‬ 1998
‫لدينا‬ ‫بما‬ ‫مقارنة‬ ‫مضحك‬ RAM‫و‬ ‫مخجلة‬ ‫تخزين‬
‫عموما‬ ‫اليوم‬ ‫أجهزة‬ ‫أداء‬ ‫تحسن‬ ‫هل‬ ‫لكن‬ ,‫اليوم‬
‫تلك‬ ‫مع‬ ‫بالمقارنة‬ ‫خصوصا‬ ‫التشغيل‬ ‫برامج‬ ‫و‬
‫؟‬ ‫مثال‬ 2003 ‫عام‬ ‫في‬ ‫الجهاز‬
‫هذا‬ ‫على‬ ‫أصدقائي‬ ‫من‬ ‫المئه‬ ‫في‬ 90 ‫أجاب‬
‫األجهزة‬ ‫أن‬ ‫زعم‬ ‫بعضهم‬ ‫أن‬ ‫حتى‬ ! ) ‫(ال‬ ‫ب‬ ‫السؤال‬
‫مشاكل‬ ‫تواجه‬ ‫تكن‬ ‫فلم‬ ! ‫أفضل‬ ‫كانت‬ ‫القديمة‬
‫شركات‬ ‫أن‬ ‫ذلك‬ ‫وراء‬ ‫الحقيقي‬ ‫السبب‬ .‫اليوم‬
-‫تجارية‬ ‫ألهداف‬- ‫دوما‬ ‫تحافظ‬ ‫واألجهزة‬ ‫البرامج‬
‫ازدادت‬ ‫فكلما‬ ) 1= ‫أجهزة‬ / ‫برامج‬ ( ‫معادلة‬ ‫على‬
‫و‬ ‫البرامج‬ ‫حجم‬ ‫ازداد‬ ‫األجهزة‬ ‫وسرعة‬ ‫قوة‬
‫شراء‬ ‫وتحاول‬ ‫تحسن‬ ‫بأي‬ ‫تشعر‬ ‫فال‬ ‫أيضا‬ ‫حساباتها‬
! ‫وهكذا‬ ‫االحدث‬ ‫عامين‬ ‫وبعد‬ ‫األحدث‬
‫السيارة‬ ‫محرك‬ ‫قوة‬ ‫ازداد‬ ‫اذا‬ ‫بسيط‬ ‫وبتشبيه‬
‫على‬ ‫حتما‬ ‫فستحصل‬ ,‫أيضا‬ ‫السيارة‬ ‫وزن‬ ‫وازداد‬
ً‫ا‬‫كبير‬ ‫مبلغا‬ ‫دفعت‬ ‫اذا‬ ‫إال‬ ! ‫واألداء‬ ‫السرعة‬ ‫نفس‬
‫على‬ ‫للحصول‬ ‫التجارية‬ ‫الشركات‬ ‫ترجوه‬ ‫ما‬ ‫وهو‬
‫المعادلة‬ ‫لتكسرهذه‬ ‫فريدة‬ ‫تنكولوجيا‬ ‫قطعة‬
‫بذكاء‬ ‫تتصرف‬ ‫أن‬ ‫أو‬- ‫الجميع‬ ‫يفعله‬ ‫ال‬ ‫ما‬ ‫وهو‬ -
‫و‬ ‫بالمتغيرات‬ ‫باللعب‬ ‫المعادلة‬ ‫هذه‬ ‫لتكسر‬
‫السرب‬ ‫خارج‬ ‫لتحلق‬ ‫اآلن‬ ‫شرحه‬ ‫بصدد‬ ‫انا‬ ‫ما‬ ‫هو‬
.‫عليك‬ ‫عبئا‬ ‫ال‬ ‫لك‬ ‫عونا‬ ‫يكون‬ ‫وممتاز‬ ‫سريع‬ ‫بجهاز‬
‫بقسمه‬ ‫سنقوم‬ ‫الموضوع‬ ‫دراسة‬ ‫ولسهولة‬
. ‫برامج‬ ‫و‬ ‫أجهزة‬ ‫قسمين‬ ‫الى‬
:Hardware ‫األجهزة‬ ‫أوال‬
BIM ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫لبرامج‬ ‫التقني‬ ‫الدعم‬
‫الى‬ ‫يدك‬ ‫في‬ ‫الفأرة‬ ‫من‬ ‫بنقرة‬ ‫األمر‬ ‫اصدارك‬ ‫عند‬
‫القرص‬ ‫من‬ ‫المعلومات‬ ‫قراءة‬ ‫يتم‬ ‫الكمبيوتر‬ ‫جهاز‬
‫ثم‬ ‫المؤقتة‬ ‫الذاكرة‬ ‫بمغرفة‬ ‫غرفها‬ ‫ثم‬ ‫الصلب‬
‫النتائج‬ ‫وإعادة‬ ‫معالجتها‬ ‫ليتم‬ ‫المعالج‬ ‫الى‬ ‫نقلها‬
‫غرفها‬ ‫ثم‬ ‫لكتابتها‬ ‫أخرى‬ ‫مرة‬ ‫الصلب‬ ‫القرص‬ ‫الى‬
‫بمغرفة‬ ‫او‬ ‫المؤقتة‬ ‫الذاكرة‬ ‫بنفس‬ ‫أخرى‬ ‫مرة‬
‫ومدعمة‬ ‫منفصلة‬ ‫كانت‬ ‫اذا‬ ‫الرسوميات‬ ‫بطاقة‬
‫ثم‬ ! َ
‫حضرتك‬ ‫لتراها‬ ‫الشاشة‬ ‫على‬ ‫عرضها‬ ‫ثم‬ -
! ‫وهكذا‬... ‫الثالث‬ ‫ثم‬ ‫لتصدراألمرالثاني‬
‫ف‬ْ‫ر‬ َ
‫غ‬ ‫قراءة‬ : ‫بالتالي‬ ‫كلها‬ ‫العملية‬ ‫تختصر‬ ً‫ا‬‫إذ‬
– ‫ف‬ْ‫ر‬ َ
‫غ‬ – ‫كتابة‬ - ‫ف‬ْ‫ر‬ َ
‫غ‬ - ‫نقل‬ – ‫معالجة‬ - ‫نقل‬ -
! ‫عرض‬ - ‫نقل‬
: Hard drive ‫الصلب‬ ‫القرص‬ 	•
‫القرص‬ ‫في‬ ‫تتم‬ ‫العملية‬ ‫ونهاية‬ ‫بداية‬ ‫أن‬ ‫الحظ‬
.‫والكتابة‬ ‫القراءة‬ ‫بقيت‬ ‫ما‬ ‫كذلك‬ ‫وسيقى‬ ‫الصلب‬
SSD ‫نوع‬ ‫من‬ ‫الصلب‬ ‫القرص‬ ‫اختيار‬ ‫أو‬ ‫بتغيير‬ ‫قم‬
‫هو‬ ‫هل‬ , ‫الفرق‬ ‫والحظ‬ ! ‫مرات‬ ‫بثالث‬ ‫األسرع‬
‫االقراص‬ ‫اختيار‬ ‫يمكنك‬ ‫البأس‬ ‫؟‬ ‫ما‬ ‫نوعا‬ ‫مكلف‬
HDD ‫قسمين‬ ‫من‬ ‫تتكون‬ ‫والتي‬ ‫الهجينة‬ ‫الصلبة‬
‫الحالة‬ ‫هذه‬ ‫وفي‬ ‫مقبول‬ ‫سعر‬ ‫وذات‬ SSD‫و‬
‫والبرامج‬ ‫الرئيسي‬ ‫التشغيل‬ ‫برنامج‬ ‫بتنصيب‬ ‫نقوم‬
‫اخر‬ ‫شي‬ ‫كل‬ ‫وابق‬ SSD‫ال‬ ‫قرص‬ ‫على‬ ‫المهمة‬
! ‫رائع‬ ‫بأداء‬ ‫واستمتع‬ ‫اآلخر‬ ‫القرص‬ ‫على‬
: RAM‫المؤقتة‬ ‫الذاكرة‬ 	•
‫المعلومات‬ ‫رفة‬ ْ
‫غ‬ ِ‫م‬ ‫استعمال‬ ‫يتم‬ ‫مرة‬ ‫كم‬ ‫الحظ‬
‫ذهابا‬ ‫المعالج‬ ‫الى‬ ‫الصلب‬ ‫القرص‬ ‫من‬ ‫لنقلها‬
‫اسرع‬ ‫و‬ ‫اكبر‬ ‫مساحة‬ ‫ذات‬ ‫كانت‬ ‫فكلما‬, ‫وعودة‬
‫لذا‬ , ً‫أداء‬ ‫افضل‬ ‫كانت‬ ‫كلما‬ ‫والفتريغ‬ ‫التعبئة‬ ‫في‬
‫مع‬ ‫يتناسب‬ ‫بما‬ RAM‫ال‬ ‫من‬ ‫نوع‬ ‫اسرع‬ ‫اخيار‬ ‫عليك‬
32 ‫أو‬ 64 ‫التشغيل‬ ‫ونظام‬ ‫لديك‬ ‫االم‬ ‫اللوحة‬

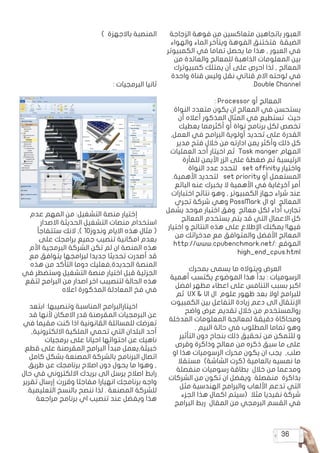

:channel transmission‫الناقل‬ 	•
‫الزجاجة‬ ‫عنق‬ ‫بمصطلح‬ ‫سمعت‬ ‫قد‬ ‫وانك‬ ‫بد‬ ‫ال‬
‫والهواء‬ ‫الماء‬ ‫يحاول‬ ‫عندما‬ ‫يحصل‬ ‫ما‬ ‫وهو‬ ,
‫لـطــفــي‬ ‫أحــمــد‬
Sr. Architect / Artist /Sr.
ahmad.lutfi.v@gmail.com
36
‫الزجاجة‬ ‫فوهة‬ ‫من‬ ‫متعاكسين‬ ‫باتجاهين‬ ‫العبور‬
‫والهواء‬ ‫الماء‬ ‫ويتأخر‬ ‫الفوهة‬ ‫فتختنق‬ ‫الضيقة‬
‫الكمبيوتر‬ ‫في‬ ‫تماما‬ ‫يحصل‬ ‫ما‬ ‫هذا‬ , ‫العبور‬ ‫في‬
‫من‬ ‫والعائدة‬ ‫للمعالج‬ ‫الذاهبة‬ ‫المعلومات‬ ‫بين‬
‫كمبيوترك‬ ‫يمتلك‬ ‫أن‬ ‫على‬ ‫احرص‬ ‫لذا‬ , ‫المعالج‬
‫واحدة‬ ‫قناة‬ ‫وليس‬ ‫نقل‬ ‫قناتي‬ ‫االم‬ ‫لوحته‬ ‫في‬
.Double Channel
: Processor ‫أو‬ ‫المعالج‬
‫النواة‬ ‫متعدد‬ ‫يكون‬ ‫ان‬ ‫المعالج‬ ‫في‬ ‫يستحسن‬
‫أن‬ ‫أعاله‬ ‫المذكور‬ ‫المثال‬ ‫في‬ ‫تستطيع‬ ‫حيث‬
‫يعطيك‬ ‫أكثرمما‬ ‫أو‬ ‫نواة‬ ‫برنامج‬ ‫لكل‬ ‫تخصص‬
,‫العمل‬ ‫في‬ ‫البرامج‬ ‫أولوية‬ ‫تحديد‬ ‫على‬ ‫القدرة‬
‫مدير‬ ‫فتح‬ ‫خالل‬ ‫من‬ ‫ادارته‬ ‫يمن‬ ‫وأكثر‬ ‫ذلك‬ ‫كل‬
‫العمليات‬ ‫أحد‬ ‫اخيتار‬ ‫ثم‬ Task manger ‫المهام‬
‫للفأرة‬ ‫األيمن‬ ‫الزر‬ ‫على‬ ‫ضغطة‬ ‫ثم‬ ‫الرئيسية‬
‫النواة‬ ‫عدد‬ ‫لتحدد‬ set affinity ‫واختيار‬
.‫األهمية‬ ‫لتحديد‬ set priority ‫أو‬ ‫المستعمل‬
‫البائع‬ ‫عنه‬ ‫يخبرك‬ ‫ال‬ ‫األهمية‬ ‫في‬ ‫آخرغاية‬ ‫أمر‬
‫اختبارات‬ ‫نتائج‬ ‫وهو‬ , ‫الكمبيوتر‬ ‫جهاز‬ ‫شراء‬ ‫عند‬
‫تجري‬ ‫شركة‬ ‫وهي‬ PassMark ‫ال‬ ‫او‬ ‫المعالج‬
‫يشمل‬ ‫موحد‬ ‫اختبار‬ ‫وفق‬ ‫معالج‬ ‫لكل‬ ‫أداء‬ ‫تجارب‬
‫المعالج‬ ‫يستخدم‬ ‫يتم‬ ‫قد‬ ‫التي‬ ‫االعمال‬ ‫كل‬
‫اختيار‬ ‫و‬ ‫النتائج‬ ‫هذه‬ ‫على‬ ‫اإلطالع‬ ‫يمكنك‬ !‫فيها‬
‫من‬ ‫مدخراتك‬ ‫مع‬ ‫والمتوافق‬ ‫األفضل‬ ‫المعالج‬
http://www.cpubenchmark.net/: ‫الموقع‬
high_end_cpus.html
‫بمحرك‬ ‫يسمى‬ ‫ما‬ ‫ويتواله‬ ‫العرض‬
‫أهمية‬ ‫يكتسب‬ ‫الموضوع‬ ‫هذا‬ ‫بدأ‬ : ‫الرسوميات‬
‫افضل‬ ‫مظهر‬ ‫اعطاء‬ ‫على‬ ‫التنافس‬ ‫بسبب‬ ‫اكبر‬
‫ثم‬ UX & UI ‫ال‬ ‫علوم‬ ‫ظهور‬ ‫بعد‬ ‫اوال‬ ‫للبرامج‬
‫الكمبيوت‬ ‫بين‬ ‫التفاعل‬ ‫زيادة‬ ‫دعم‬ ‫الى‬ ‫اإلنتقال‬
‫واضح‬ ‫عرض‬ ‫تقديم‬ ‫خالل‬ ‫من‬ ‫روالمستخدم‬
‫المدخلة‬ ‫المعلومات‬ ‫لمعالجة‬ ‫دقيقة‬ ‫ومحاكاة‬
. ‫البيم‬ ‫حالة‬ ‫في‬ ‫المطلوب‬ ‫تماما‬ ‫وهو‬
‫التأثير‬ ‫دون‬ ‫بنجاح‬ ‫ذلك‬ ‫تحقيق‬ ‫من‬ ‫للتمكن‬ ‫و‬
‫وقرص‬ ‫وذاكرة‬ ‫معالج‬ ‫من‬ ‫ذكره‬ ‫سبق‬ ‫ما‬ ‫على‬
‫او‬ ‫هذا‬ ‫الرسوميات‬ ‫محرك‬ ‫يكون‬ ‫ان‬ ‫يجب‬ ,‫صلب‬
‫مستقال‬ )‫الشاشة‬ ‫(كرت‬ ‫بالعامية‬ ‫نمسيه‬ ‫ما‬
‫منفصلة‬ ‫رسوميات‬ ‫بطاقة‬ ‫خالل‬ ‫من‬ ‫ومدعما‬
‫الشركات‬ ‫من‬ ‫تكون‬ ‫ان‬ ‫ويفضل‬ ‫منفصلة‬ ‫بذاكرة‬
‫مثل‬ ‫الهندسية‬ ‫والبرامج‬ ‫األلعاب‬ ‫تدعم‬ ‫التي‬
‫الجزء‬ ‫هذا‬ ‫اكمال‬ ‫(سيتم‬ ‫مثال‬ ‫نفيديا‬ ‫شركة‬
‫البرامج‬ ‫ربط‬ ‫المقال‬ ‫من‬ ‫البرمجي‬ ‫القسم‬ ‫في‬
) ‫باالجهزة‬ ‫المنصبة‬
: ‫البرمجيات‬ ‫ثانيا‬
‫عدم‬ ‫المهم‬ ‫من‬ :‫التشغيل‬ ‫منصة‬ ‫إختيار‬
‫االصدار‬ ‫الحديثة‬ ‫التشغيل‬ ‫منصات‬ ‫استخدام‬
‫ستتفاجأ‬ ‫النك‬ ,) 10‫وندوز‬ ‫االيام‬ ‫هذه‬ ‫مثال‬ (
‫على‬ ‫برامجك‬ ‫جميع‬ ‫تنصيب‬ ‫امكانية‬ ‫بعدم‬
‫األم‬ ‫البرمجية‬ ‫الشركة‬ ‫تكن‬ ‫لم‬ ‫ان‬ ‫المنصة‬ ‫هذه‬
‫مع‬ ‫يتوافق‬ ‫لبرامجها‬ ‫جديدا‬ ‫تحديثا‬ ‫أصدرت‬ ‫قد‬
‫هذه‬ ‫من‬ ‫التأكد‬ ‫دوما‬ ‫فعليك‬,‫الجديدة‬ ‫المنصة‬
‫في‬ ‫وستضطر‬ ‫التشغيل‬ ‫منصة‬ ‫اختيار‬ ‫قبل‬ ‫الجزئية‬
‫لتقع‬ ‫البرامج‬ ‫من‬ ‫اصدار‬ ‫اخر‬ ‫لتنصيبب‬ ‫الحالة‬ ‫هذه‬
‫اعاله‬ ‫المذكورة‬ ‫المعادلة‬ ‫فخ‬ ‫في‬
‫ابتعد‬ :‫وتنصيبها‬ ‫المناسبة‬ ‫اخيتارالبرامج‬
‫قد‬ ‫ألنها‬ ‫االمكان‬ ‫قدر‬ ‫المقرصنة‬ ‫البرمجيات‬ ‫عن‬
‫في‬ ‫مقيما‬ ‫كنت‬ ‫اذا‬ ‫القانونية‬ ‫للمسائلة‬ ‫تعرضك‬
,‫االلكترونية‬ ‫الملكية‬ ‫تحمي‬ ‫التي‬ ‫البلدان‬ ‫أحد‬
‫برمجيات‬ ‫على‬ ‫احيانا‬ ‫احتوائها‬ ‫عن‬ ‫ناهيك‬
‫قطع‬ ‫على‬ ‫المقرصنة‬ ‫البرامج‬ ‫مبدأ‬ ‫يعمل‬,‫خبيثة‬
‫كامل‬ ‫بشكل‬ ‫المصنعة‬ ‫بالشركة‬ ‫البرنامج‬ ‫اتصال‬
‫طريق‬ ‫عن‬ ‫برنامجك‬ ‫اصالح‬ ‫دون‬ ‫يحول‬ ‫ما‬ ‫وهوا‬ ,
‫حال‬ ‫في‬ ‫االلكتروني‬ ‫بريدك‬ ‫الى‬ ‫يرسل‬ ‫اصالح‬ ‫رابط‬
‫تقرير‬ ‫إرسال‬ ‫وقررت‬ ‫مفاجئا‬ ‫انهيارا‬ ‫برنامجك‬ ‫واجه‬
.‫التعليمية‬ ‫بالنسخ‬ ‫ننصح‬ ‫لذا‬ . ‫المصنعة‬ ‫للشركة‬
‫مراجعة‬ ‫برنامج‬ ‫اي‬ ‫تنصيب‬ ‫عند‬ ‫ويفضل‬ ‫هذا‬
37
‫فقط‬ ‫المطلوبة‬ ‫البرامج‬ ‫الختيار‬ ‫التنصيب‬ ‫إعدادت‬
‫شيئ‬ ‫كل‬ ‫تنصيب‬ ‫نمط‬ ‫تتبع‬ ‫ال‬ , ‫تنصيبها‬ ‫مكان‬ ‫و‬
‫مع‬ ‫يتناسب‬ ‫بما‬ ‫القائمة‬ ‫من‬ ‫اختر‬ ‫انما‬ !‫ممكن‬
‫التخزين‬ ‫مساحة‬ ‫استهالك‬ ‫لتجنب‬ ‫فقط‬ ‫حاجتك‬
‫في‬ ‫البحث‬ ‫وعند‬ .‫الصلب‬ ‫القرص‬ ‫من‬ ‫والمعالجة‬
plugins(( ‫برمجية‬ ‫اضافات‬ ‫ستجد‬ ‫التنصيب‬ ‫قائمة‬
‫هذه‬ , ‫االخرى‬ ‫بالبرامج‬ ‫البرامج‬ ‫ربط‬ ‫على‬ ‫تساعد‬
‫االعداد‬ ‫في‬ ‫للتنصيب‬ ‫مختارة‬ ‫تكن‬ ‫لم‬ ‫البرامج‬
‫االفتراضي‬
‫حاول‬ :‫والملفات‬ ‫والبرامج‬ ‫االجهزة‬ ‫إدارة‬
‫خالل‬ ‫من‬ ‫حاسبك‬ ‫اجزاء‬ ‫تعريفات‬ ‫تحديث‬ ‫دوما‬
‫تحاول‬ ‫ال‬ ,‫فقط‬ ‫الكمبيوتر‬ ‫في‬ ‫االجهزة‬ ‫مدير‬
‫التحديثات‬ ‫هذه‬ ‫ستضمن‬ ,‫لذلك‬ ‫برنامج‬ ‫تنصيب‬
‫ان‬ ‫بشرط‬ ‫ومجتمعة‬ ‫منفردة‬ ‫للقطع‬ ‫اداء‬ ‫أفضل‬
‫الملفات‬ ‫إلدارة‬ ‫بالنسبة‬ ‫أما‬.‫اصال‬ ‫متوافقة‬ ‫تكون‬
‫وتصنيف‬ ‫أرشفة‬ ‫نظام‬ ‫على‬ ‫العمل‬ ‫فيفضل‬
‫مختصرة‬ ‫اسماء‬ ‫بتسميتها‬ ‫ملفاتك‬ ‫لتنظيم‬
‫الكمبيوتر‬ ‫وعلى‬ ‫عليك‬ ‫ذلك‬ ‫يسهل‬ , ‫قصيرة‬
‫ويجنبك‬ ‫والتعديل‬ ‫للقراءة‬ ‫للمعلومة‬ ‫الوصول‬
‫في‬ ‫الصلب‬ ‫القرص‬ ‫مساحة‬ ‫استهالك‬ ‫من‬ ‫ذلك‬
‫عن‬ ‫البحث‬ ‫في‬ ‫الوقت‬ ‫واضاعة‬ ‫المتكررة‬ ‫الملفات‬
.ً‫الخطأ‬ ‫طريق‬ ‫عن‬ ‫وحذفها‬ ‫المعلومات‬
‫سابقا‬ ‫اسلفنا‬ ‫كما‬ : ‫البرامج‬ ‫تحديث‬
‫على‬ ‫تحتوي‬ ‫فقد‬ ‫مفيدة‬ ‫التحديثات‬ ‫كل‬ ‫فليست‬
‫مفيدة‬ ‫غير‬ ‫استعراضية‬ ‫حركات‬ ‫أو‬ ‫تجريبية‬ ‫ادوات‬
‫نظام‬ ‫مثال‬ ‫كاوتوديسك‬ ‫البرامج‬ ‫بعض‬ ‫تتبع‬ ‫و‬ ‫هذا‬
‫باخبارك‬ ‫يقوم‬ ‫برامجها‬ ‫لمجموعة‬ ‫برامج‬ ‫مدير‬
‫به‬ ‫بأس‬ ‫ال‬ ‫قدرا‬ ‫لذلك‬ ‫ويستهلك‬ , ‫تحديث‬ ‫بكل‬
‫استعمال‬ ‫اخترت‬ ‫اذا‬ ‫لذا‬ , ‫الصلب‬ ‫القرص‬ ‫من‬
‫قراءة‬ ‫اوال‬ ‫عليك‬ ‫جديد‬ ‫بكل‬ ‫للحاق‬ ‫البرنامج‬ ‫هذا‬
‫هل‬ , ‫المفيد‬ ‫الجديد‬ ‫يحمل‬ ‫هل‬ ‫تحديث‬ ‫كل‬ ‫وصف‬
,‫التحديث‬ ‫لمجرد‬ ‫تحديث‬ ‫انه‬ ‫ام‬ ‫حقا‬ ‫ستستخدمه‬
‫مساحة‬ ‫من‬ ‫يزيد‬ ‫دوما‬ ‫التحديث‬ ‫ان‬ ‫االنتباه‬ ‫وعليك‬
‫أصعب‬ ‫تشغيله‬ ‫ويجعل‬, ‫القرص‬ ‫على‬ ‫البرنامج‬
‫دون‬ ‫مع‬ ‫الحمل‬ ‫من‬ ‫تزيد‬ ‫انك‬ ‫تخيل‬ .‫الجهاز‬ ‫على‬
‫سيؤخر‬ ‫و‬ ‫سيتعب‬ ‫العمل‬ ‫هذا‬ , ‫الحامل‬ ‫قوة‬ ‫زيادة‬
.‫بالتاكيد‬ ‫الحامل‬
‫شرائك‬ ‫عند‬ : ‫باألجهزة‬ ‫المنصبة‬ ‫البرامج‬ ‫ربط‬ 	•
‫األلعاب‬ ‫او‬ ‫الهندسية‬ ‫البرامج‬ ‫في‬ ‫متخصص‬ ‫لجهاز‬
Graphic‫الرسوميات‬ ‫بطاقة‬ ‫أن‬ ‫ستجد‬ ‫فانك‬
‫وهنا‬, ‫مستقلة‬ ‫بذاكرة‬ ‫ومدعمة‬ ‫منفصلة‬ card
‫المصنعة‬ ‫الشركة‬ ‫موقع‬ ‫زيارة‬ ‫اال‬ ‫عليك‬ ‫ليس‬
‫القطعة‬ ‫تعريف‬ ‫برامج‬ ‫وتحميل‬ ‫التكنولوجيا‬ ‫لهذه‬
‫(يفضل‬ ‫برنامجك‬ ‫مع‬ ‫المتوافق‬ ‫المعنية‬ ‫االلكترونية‬
)‫الجهاز‬ ‫شراء‬ ‫قبل‬ ‫للبرنامج‬ ‫الدعم‬ ‫توافر‬ ‫من‬ ‫التاكيد‬
‫برنامجك‬ ‫في‬ ‫الرسومات‬ ‫مسرع‬ ‫خيار‬ ‫تفعيل‬ ‫ثم‬,
‫جهد‬ ‫بتوزيع‬ ‫البرنامج‬ ‫فيقوم‬ ‫تستعمله‬ ‫الذي‬
‫سرعة‬ ‫يعطيك‬ ‫مما‬ ‫المختص‬ ‫الجهاز‬ ‫على‬ ‫الرسوميات‬
‫تحسين‬ ‫برامج‬ ‫تحميل‬ ‫يمكنك‬ ‫كما‬ . ‫افضل‬ ‫واداء‬
.‫المصنعة‬ ‫الشركة‬ ‫من‬ ‫االداء‬
‫التخزين‬ ‫مساحات‬ ‫برامج‬ ‫مع‬ ‫التعامل‬
‫استعمال‬ ‫الجيد‬ ‫من‬ : ‫التزامنية‬ ‫وخدمتها‬ ‫الساحبية‬
‫بعد‬ ‫عن‬ ‫للعمل‬ ‫خصوصا‬ ‫السحابي‬ ‫التخزين‬ ‫برامج‬
‫مشتركة‬ CAD ‫اوملفات‬ BIM ‫موديالت‬ ‫على‬
‫الخاص‬ ‫المزامنة‬ ‫ملف‬ ‫تواجد‬ ‫مكان‬ ‫من‬ ‫احذر‬ ‫لكن‬
‫بخنقه‬ ‫ويقوم‬ ‫النظام‬ ‫حركة‬ ‫يقتل‬ ‫فقد‬ ‫بالبرنامج‬
, ‫عليه‬ ‫المتواجد‬ ‫الصلب‬ ‫القرص‬ ‫ملئ‬ ‫خالل‬ ‫من‬
‫في‬ ‫التواجد‬ ‫افتراضي‬ ‫وبشكل‬ ‫تختار‬ ‫البرامج‬ ‫معظم‬
‫االعدادات‬ ‫هذه‬ ‫تغيير‬ ‫يمكن‬ ‫وال‬ C ‫النظام‬ ‫قرص‬
‫بشكل‬ ‫البرنامج‬ ‫تنصيب‬ ‫عليك‬ ‫لذا‬ ‫االعتيادية‬ ‫بالطرق‬
MKLINK ‫تسمى‬ ‫طريقة‬ ‫استخدام‬ ‫ثم‬ ‫طبيعي‬
‫المزامنة‬ ‫ملف‬ ‫جعل‬ ‫على‬ ‫تعتمد‬ ‫طريقة‬ ‫وهي‬,
‫البرنامج‬ ‫وربط‬ ‫مساحة‬ ‫بدون‬ ‫وهميا‬ C ‫السواقة‬ ‫في‬
‫سواقة‬ ‫في‬ ‫فعليا‬ ‫سيستخدمه‬ ‫حقيقي‬ ‫اخر‬ ‫بملف‬
‫مساحة‬ ‫الفساح‬ ‫الطريقة‬ ‫هذه‬ ‫تطبيق‬ ‫يتم‬. ‫اخرى‬
‫القراءة‬ ‫في‬ ‫الرئيسي‬ ‫التشغيل‬ ‫برنامج‬ ‫لحركة‬ ‫مريحة‬
‫والنقل‬ ‫والتخزين‬
38
‫الشين‬ ‫عمرو‬
BIM Coordinator
‫المطلقة‬ ‫الخبرة‬ ‫أدعى‬ ‫لست‬ ‫بداية‬
‫هم‬ ‫لمن‬ ‫والمواعظ‬ ‫الحكم‬ ‫إعطاء‬ ‫و‬
‫التقليل‬ ‫أقصد‬ ‫ال‬ ‫و‬ ‫خبرة‬ ‫مني‬ ‫أقل‬
‫الخبرات‬ ‫مشاركة‬ ‫هو‬ ‫الهدف‬, ‫شخص‬ ‫أي‬ ‫عمل‬ ‫من‬
‫هناك‬ ‫ان‬ ‫تماما‬ ‫واعلم‬ ‫للجميع‬ ‫الجميع‬ ‫من‬ ‫المكتسبة‬
‫حصلوا‬ ‫قد‬ ‫العربي‬ ‫عالمنا‬ ‫فى‬ ‫البيم‬ ‫اساتذة‬ ‫من‬ ‫العديد‬
. ‫اآلن‬ ‫حتى‬ ‫أحصله‬ ‫لم‬ ‫ما‬ ‫العلم‬ ‫من‬ ‫ما‬
‫أثناء‬ ‫مراعاتها‬ ‫يجب‬ ‫التي‬ ‫األمور‬ ‫أهم‬ ‫أحد‬ ‫سأذكر‬ ‫لذلك‬
‫نفسها‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫فكرة‬ ‫وهى‬ ‫العمل‬
. ‫المعلومات‬ ‫على‬ ‫القائمة‬
‫األبعاد‬ ‫ثالثي‬ ‫النموذج‬ ‫فى‬ ‫إدخالها‬ ‫وطرق‬ ‫المعلومات‬
‫هي‬ ‫المختلفة‬ ‫البرامج‬ ‫مع‬ ‫للربط‬ ‫استخراجها‬ ‫طرق‬ ‫و‬
.‫النظام‬ ‫هذا‬ ‫يميز‬ ‫ما‬ ‫اهم‬
‫الرئيسى‬ ‫السبب‬ ‫هي‬ ‫إظهارها‬ ‫طرق‬ ‫و‬ ‫المعلومات‬
‫ثنائي‬ ‫الرسم‬ ‫مرحلة‬ ‫من‬ ‫الهندسي‬ ‫الرسم‬ ‫برامج‬ ‫لتطور‬
‫لمرحلة‬ ‫وصوال‬ ‫األبعاد‬ ‫ثالثي‬ ‫الرسم‬ ‫مرحلة‬ ‫إلى‬ ‫األبعاد‬
.‫البناء‬ ‫معلومات‬ ‫نمذجة‬
‫بسهولة‬ ‫بها‬ ‫التحكم‬ ‫وألية‬ ‫متغيراتها‬ ‫و‬ ‫المعلومات‬
‫التكلفة‬ ‫و‬ ‫الوقت‬ ‫تقليل‬ ‫فكرة‬ ‫لتحقيق‬ ‫الوسيلة‬ ‫هي‬
.‫للمشروع‬ ‫والصيانة‬
‫طرق‬ ‫باستخدام‬ ‫انه‬ ‫البياني‬ ‫الرسم‬ ‫فى‬ ‫موضح‬ ‫هو‬ ‫كما‬
‫التصميمات‬ ‫إعداد‬ ‫مرحلة‬ ‫فى‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬
‫الوقت‬ ‫توفير‬ ‫يتم‬ ‫المطلوبة‬ ‫والمخططات‬ ‫الهندسية‬
‫ذلك‬ ‫و‬ ‫المئة‬ ‫في‬50 ‫إلى‬ ‫المئه‬ ‫في‬20 ‫من‬ ‫تتراوح‬ ‫بنسبة‬
‫التصميم‬ ‫مرحلة‬ ‫فى‬ ‫الكافي‬ ‫الوقت‬ ‫إعطاء‬ ‫مراعاة‬ ‫مع‬
‫للتمكن‬ ‫صحيحة‬ ‫بطريقة‬ ‫البناء‬ ‫معلومات‬ ‫إلدخال‬ ‫األولى‬
‫المطلوبة‬ ‫المخططات‬ ‫فى‬ ‫إظهارها‬ ‫و‬ ‫إستدعاءها‬ ‫من‬
.‫المرحلة‬ ‫تلك‬ ‫فى‬
‫اى‬ ‫على‬ ‫والبيم‬ ‫بالريفيت‬ ‫العمل‬ ‫مراعاتهاأثناء‬ ‫يجب‬ ‫نصائح‬
‫فائدة‬ ‫و‬ ‫قيمة‬ ‫ذو‬ ‫يصبح‬ ‫لكى‬ ‫مشروع‬
‫؟‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫أم‬ ‫البناء‬ ‫نمذجة‬
‫مدونة‬ ‫و‬ ‫مقال‬ ‫اعجبني‬ ‫الموضوع‬ ‫هذا‬ ‫عن‬ ‫البحث‬ ‫إطار‬ ‫فى‬
‫البناء‬ ‫معلومات‬ ‫ربط‬ ‫مجال‬ ‫فى‬ ‫تعمل‬ ‫أجنبية‬ ‫لشركات‬
‫المقال‬ ‫عنوان‬ ‫وكان‬
‫لها‬ ‫معنى‬ ‫ال‬ : BM ‫فقط‬ ‫هو‬ BIM ، ‫معلومات‬ ‫دون‬ ‫من‬
‫أساسا‬
WITHOUT INFORMATION, BIM IS JUST BM: BASICALLY
MEANINGLESS
‫أهمية‬ ‫بذكر‬ ‫كرومبتون‬ ‫ستيف‬ ‫المقال‬ ‫كاتب‬ ‫يستهل‬
‫يستعرض‬ ‫و‬ ‫األبعاد‬ ‫ثالثي‬ ‫بالنموذج‬ ‫وربطها‬ ‫المعلومات‬
‫البيم‬ ‫بنظام‬ ‫البريطانية‬ ‫المتحدة‬ ‫المملكة‬ ‫حكومة‬ ‫إهتمام‬
‫إدارة‬ ‫وخصوصا‬ ‫المختلفة‬ ‫بالبرامج‬ ‫المعلومات‬ ‫ربط‬ ‫وطرق‬
.‫واألمنية‬ ‫الحكومية‬ ‫والمباني‬ ‫المستشفيات‬ ‫مثل‬ ‫المرافق‬
‫لتداول‬ ‫العالمية‬ ‫النظم‬ ‫أشهر‬ ‫أحد‬ ‫عن‬ ‫فتتحدث‬ ‫المدونة‬ ‫اما‬
‫ال‬ ‫نظام‬ ‫هو‬ ‫و‬ ‫البناء‬ ‫معلومات‬
COBIE (Construction Operations Building information
)exchange
‫هو‬ ‫الموضوع‬ ‫عنوان‬
?to COBie or not to COBie
‫تداول‬ ‫نظام‬ ‫تعريف‬ ‫عن‬ ‫الحديث‬ ‫المدونة‬ ‫تتناول‬ ‫و‬
‫يجب‬ ‫التي‬ ‫والمعايير‬ ‫ربطها‬ ‫و‬ ‫كيفية‬ ‫و‬ ‫البناء‬ ‫معلومات‬
‫ثالثي‬ ‫النموذج‬ ‫من‬ ‫المرجوة‬ ‫الفائدة‬ ‫لتحقيق‬ ‫مراعاتها‬
‫األبعاد‬
‫حيث‬ ‫من‬ ‫األبعاد‬ ‫ثالثي‬ ‫النموذج‬ ‫تقييم‬ ‫لطرق‬ ‫تتطرق‬ ‫و‬
‫أنصحكم‬ ,‫النموذج‬ ‫داخل‬ ‫الموجودة‬ ‫المعلومات‬ ‫حجم‬
‫التالي‬ ‫الرابط‬ ‫على‬ ‫المدونة‬ ‫تلك‬ ‫بقراءة‬
http://practicalbim.blogspot.com.
eg/2013/08/to-cobie-or-not-to-cobie.
html
‫تكلفة‬ ‫من‬ ‫توفره‬ ‫وما‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫أهمية‬
‫بتطبيق‬ ‫الكبرى‬ ‫المشاريع‬ ‫فى‬ ‫القرار‬ ‫صانعي‬ ‫دفعت‬
‫إعداد‬ ‫كيفية‬ ‫على‬ ‫بناء‬ ‫المشروع‬ ‫لتقييم‬ ‫موحدة‬ ‫معايير‬
‫المعلومات‬ ‫إدخال‬ ‫سهولة‬ ‫لتحقيق‬ ‫صحيح‬ ‫بشكل‬ ‫النموذج‬
‫بالمشروع‬ ‫العمل‬ ‫مراحل‬ ‫كل‬ ‫فى‬ ‫وإستخراجها‬ ‫وتحديثها‬
.‫الصيانة‬ ‫و‬ ‫التشغيل‬ ‫و‬ ‫البناء‬ ‫و‬ ‫التصميم‬ ‫مراحل‬ ‫أثناء‬
‫العربي‬ ‫وطننا‬ ‫فى‬ ‫المشاريع‬ ‫بعض‬ ‫بالفعل‬ ‫بدأت‬ ‫وقد‬
‫المرافق‬ ‫إلدارة‬ ‫الحديثة‬ ‫النظم‬ ‫تلك‬ ‫بتطبيق‬ ‫بالمحاولة‬
‫أتمنى‬ ‫الحكومية‬ ‫والمباني‬ ‫المستشفيات‬ ‫خصوصا‬
. ‫للجميع‬ ‫التوفيق‬
39
‫المنشآت‬ ‫إدارة‬ ‫بعد‬
Facilities Management Dimension
‫لكن‬ ,‫المنشآت‬ ‫وتنفيذ‬ ‫تصميم‬ ‫طريقة‬ ‫اآلن‬ ‫تغير‬ BIM‫الـ‬
‫بعد‬ ‫المنشأ‬ ‫وصيانة‬ ‫إدارة‬ ‫طريقة‬ ‫تغير‬ ‫أن‬ ‫الممكن‬ ‫من‬ ‫هل‬
‫التسليم؟‬
‫في‬ BIM‫الـ‬ ‫إستخدام‬ ‫في‬ ‫اإلهتمام‬ ‫تركيز‬ ‫من‬ ‫الكثير‬ ‫هناك‬
‫تعمل‬ ‫كيف‬ ‫لكن‬ ,Facility Management‫الـ‬ ‫أو‬ FM‫الـ‬
‫في‬ BIM‫الـ‬ ‫تطبيق‬ ‫من‬ ‫الناتجة‬ ‫المكاسب‬ ‫هي‬ ‫وما‬ ‫بالفعل‬
‫؟‬FM‫الـ‬
‫األول‬ ‫الجزء‬ :‫لنصفين‬ ‫منقسمه‬ ‫المقال‬ ‫هذا‬ ‫فإن‬ ً‫ا‬‫حسن‬
FM‫الـ‬ ‫وتطبيقات‬ ‫المنشآت‬ ‫مديري‬ ‫على‬ ‫نركز‬ ‫سوف‬
‫الـ‬ ‫في‬ BIM‫الـ‬ ‫تطبيق‬ ‫مزايا‬ ‫عن‬ ‫نتحدث‬ ‫سوف‬ ‫الثاني‬ ‫والجزء‬
.‫للمالك‬ ‫بالنسبة‬ FM
‫الواليات‬ ‫في‬ ‫دراسة‬ ‫عمل‬ ‫تم‬ 2004 ‫عام‬ ‫في‬
‫صناعة‬ ‫لها‬ ‫تتعرض‬ ‫التي‬ ‫الخسائر‬ ‫نسبة‬ ‫لتقدير‬ ‫المتحدة‬
2002 ‫عام‬ ‫في‬ ‫انه‬ ‫الدراسة‬ ‫هذه‬ ‫نتيجة‬ ‫وكانت‬ .‫المنشآت‬
‫نقل‬ ‫توافق‬ ‫بعدم‬ ‫المرتبطة‬ ‫السنوية‬ ‫التكلفة‬ ‫بلغت‬
‫من‬ )Interoperability( ‫بينها‬ ‫والربط‬ ‫وتداولها‬ ‫البيانات‬
‫حوالي‬ ‫بلغت‬ ‫البرمجة‬ ‫وأنظمة‬ ‫والهندسة‬ ‫الرسومات‬ ‫بين‬
!‫دوالر‬ )‫مليون‬ ‫(ألف‬ ‫بليون‬ 15.80
‫يقع‬ ‫التكلفة‬ ‫هذه‬ ‫ثلثي‬ ‫أن‬ ً‫ا‬‫أيض‬ ‫الدراسة‬ ‫هذه‬ ‫ت‬َّ‫أقر‬ ‫كما‬
‫للتشغيل‬ ‫كنتيجة‬ ‫المنشآت‬ ‫هذه‬ ‫ومديري‬ ‫مالكي‬ ‫على‬
‫اإلحصاءات‬ ‫هذه‬ ‫وتتحمل‬.‫والصيانة‬ ‫للمنشأ‬ ‫المستمر‬
‫التحديث‬ ‫طريق‬ ‫عن‬ ‫المنشأة‬ ‫مدير‬ ‫عاتق‬ ‫على‬ ‫اليومية‬
‫المساحات‬ ‫;حساب‬ ‫طريق‬ ‫عن‬ ‫العمل‬ ‫لتقارير‬ ‫اليومي‬
‫طريقة‬ ‫على‬ ‫للعثور‬ ‫المنشأ‬ ‫سجالت‬ ‫في‬ ‫الطويل‬ ‫والبحث‬
‫وعند‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫المياة‬ ‫كسخان‬ ‫جهاز‬ ‫أي‬ ‫صيانة‬
‫وهذا‬ ً‫ا‬‫سابق‬ ‫رفعها‬ ‫تم‬ ‫قد‬ As-Built ‫لوحة‬ ‫عن‬ ‫البحث‬ ً‫مثال‬
.‫األول‬ ‫المقام‬ ‫في‬ ‫بسهوله‬ ‫يجدوه‬ ‫لن‬ ‫بالطبع‬
‫البيانات‬ ‫ونقل‬ ‫تكامل‬ ‫في‬ ‫النقص‬ ‫فإن‬ ً‫ا‬‫عموم‬
‫جزء‬ ‫وإنما‬ ‫المشكلة‬ ‫كل‬ ‫يعد‬ ‫ال‬ )Interoperability(
‫الكمبيوتر‬ ‫نظام‬ ‫في‬ ‫المنحصرة‬ ‫البيانات‬ ‫هذه‬ ‫هل‬ .‫منها‬
‫جودة‬ ‫مسألة‬ ‫إغفال‬ ‫إلى‬ ‫نميل‬ ‫ونحن‬ ‫نشرها؟‬ ‫تستحق‬
‫ال‬ ‫غالبا‬ ‫التي‬ ‫المؤسفة‬ ‫الحقيقة‬ ‫على‬ ‫والتمويه‬ ‫البيانات‬
‫التصميم‬ ‫برامج‬ ‫تنتجها‬ ‫التي‬ ‫البيانات‬ ‫على‬ ‫اإلعتماد‬ ‫يمكن‬
.‫لمشاركته‬ ‫المطلوب‬ ‫الجهد‬ ‫تستحق‬ ‫ال‬ ‫وبالتالي‬ ‫التقليدية‬
‫منسقة‬ ‫معلوماتها‬ ‫أن‬ BIM‫للـ‬ ‫المميزة‬ ‫السمة‬ ‫أن‬ ‫حين‬ ‫في‬
‫معلومات‬ ‫أنها‬ ‫أي‬ ‫بدقة‬ ‫محسوبة‬ ‫ومعلومات‬ ‫ومتسقة‬
.‫إستخدامها‬ ‫إعادة‬ ‫أو‬ ‫بها‬ ‫نتشارك‬ ‫تجلعنا‬ ‫بدرجة‬ ‫قيمة‬
‫نصيبهم‬ ‫بتقليل‬ ‫المنشأة‬ ‫ومدير‬ ‫المالك‬ ‫على‬ ‫يجب‬ ‫فإنه‬ ‫لذا‬
‫البيانات‬ ‫تكامل‬ ‫وعدم‬ ‫بنقص‬ ‫المرتبطة‬ ‫التكلفة‬ ‫من‬
‫نموذج‬ ‫باستخدام‬ ً‫ا‬‫سابق‬ ‫المذكورة‬ )Interoperability(
.‫عالية‬ ‫جودة‬ ‫ذو‬ BIM
DWF‫الـ‬ ‫تكنولوجيا‬ ‫باستخدام‬ Autodesk ‫شركة‬ ‫قامت‬
Autodesk®‫والـ‬ ®Revit‫الـ‬ ‫برانمجي‬ ‫بين‬ ‫ربط‬ ‫لعمل‬
. FMDesktop
DWF‫الـ‬ ‫على‬ ‫المعتمدة‬ ‫الفراغات‬ ‫إدارة‬
‫لتوزيع‬ Autodesk ‫بواسطة‬ DWF‫الـ‬ ‫تكنولوجيا‬ ‫تطوير‬ ‫تم‬
‫هامة‬ ‫بيانات‬ ‫أي‬ ‫فقدان‬ ‫دون‬ ‫التصميم‬ ‫معلومات‬ ‫واتصال‬
‫في‬ .‫التصميم‬ ‫لبرامج‬ ‫المستلم‬ ‫لمعرفة‬ ‫الحاجة‬ ‫دون‬ ً‫ا‬‫وأيض‬
‫ملفات‬ ‫مع‬ ‫تتفاعل‬ Autodesk FMDesktop ;‫اإلطار‬ ‫هذا‬
ً‫ا‬‫أوتوماتيكي‬ ‫وتفسر‬ Revit‫الـ‬ ‫من‬ ‫ستخرجة‬ ُ
‫الم‬ DWF‫الـ‬
‫حاجة‬ ‫دون‬ ‫بالطبع‬ ‫وهذا‬ , ‫والغرف‬ ‫الفراغات‬ ‫بيانات‬ ‫كل‬
.Revit‫الـ‬ ‫برنامج‬ ‫لمعرفة‬ FMDestop‫الـ‬ ‫مستخدم‬
‫يستخدم‬ ‫الذي‬ ‫نظيره‬ ‫عن‬ ‫النهج‬ ‫هذا‬ ‫يتباين‬ ‫بالطبع‬
Computer Aided Facilities ‫التقليدية‬ ‫العملية‬
‫بمسح‬ ‫المنشأة‬ ‫مدير‬ ‫يقوم‬ .)Management (CAFM
‫تطبيقات‬ ‫في‬ ‫الستخدامها‬ ‫وذلك‬ ‫الطوابق‬ ‫مخططات‬
‫وإستخراج‬ CAD‫الـ‬ ‫ملفات‬ ‫إستخدام‬ ‫يمكن‬ .CAFM‫الـ‬
‫مساحة‬ ‫لعمل‬ ‫ويستخدمها‬ ‫منها‬ ‫الطوابق‬ ‫مخططات‬
‫عدد‬ ‫وتعريف‬ ‫ما‬ ‫مساحة‬ ‫لتعريف‬ )Polyline( ‫مغلقة‬
‫لعمل‬ ‫ستغرق‬ ُ
‫الم‬ ‫الوقت‬ .‫المساحة‬ ‫هذه‬ ‫لتسمية‬ ‫الغرف‬
‫من‬ ‫يمتد‬ ‫أن‬ ‫ممكن‬ ‫تجاري‬ ‫لمبنى‬ ً‫ا‬‫يدوي‬ ‫العملية‬ ‫هذه‬
‫عملية‬ ‫غير‬ ‫طريقة‬ ‫تعتبر‬ ‫فإنها‬ ‫وبالتالي‬ ‫أسابيع‬ ‫إلي‬ ‫أيام‬
‫ملفات‬ ‫باستخدام‬ ‫ولكن‬ .‫وجهد‬ ‫وقت‬ ‫من‬ ‫تهدره‬ ‫لما‬ ‫بالمرة‬
Revit‫الـ‬ ‫من‬ ‫بسالسة‬ ‫تنتقل‬ ‫سوف‬ ‫المعلومات‬ ‫فإن‬ DWF‫الـ‬
.FMDesktop‫الـ‬ ‫إلى‬
‫ماهر‬ ‫خالد‬
Structural Engineer, BIM Researcher
Maherk11@yahoo.com
40
‫البيانات‬ ‫ونقل‬ DWF‫الـ‬ ‫لتكنولوجيا‬ ‫المنشآت‬ ‫مديرو‬ ‫إستخدام‬ :‫شكل‬
Revit‫الـ‬ ‫من‬ ‫المنقولة‬ ‫والغرف‬ ‫الفراغات‬ ‫وبيانات‬ ‫والمتسقة‬ ‫المنسقة‬
FMDesktop‫الـ‬ ‫إلى‬
)‫المتقدمة‬ ‫الدول‬ ‫في‬ ً‫ا‬‫(طبع‬ ‫قريبة‬ ‫فترة‬ ‫وحتى‬ ً‫ا‬‫قديم‬
‫يسأل‬ ‫عندما‬ ‫صعبة‬ ‫قرارات‬ ‫المعماريون‬ ‫يواجه‬ ‫كان‬
‫والبيانات‬ ‫المعلومات‬ ‫إلثراء‬ ‫منهم‬ ‫مساعدة‬ ‫عن‬ ‫العميل‬
‫العميل‬ ‫على‬ ‫والضغط‬ ‫يرفض‬ :CAFM‫الـ‬ ‫بنظام‬ ‫لنموذجهم‬
‫إدخال‬ ‫عمل‬ ‫وبالتالي‬ ‫يقبل‬ ‫أو‬ ,‫العميل‬ ‫فقدان‬ ‫وبالتالي‬
‫على‬ ‫الحفاظ‬ ‫أجل‬ ‫من‬ ‫المعقدة‬ ‫للبيانات‬ ‫ممل‬ ‫يدوي‬
‫ويمكن‬ Revit‫الـ‬ ‫المعماريون‬ ‫يستخدم‬ ‫اآلن‬ ‫لكن‬ .‫العميل‬
‫بالبريد‬ ‫وإرسالة‬ DWF‫لـ‬ BIM‫الـ‬ ‫نموذج‬ ‫نشر‬ ‫بسهولة‬
‫يقوم‬ .FMDesktop‫الـ‬ ‫يستخدم‬ ‫الذي‬ ‫للعميل‬ ‫اإللكتروني‬
‫والذي‬ FMDesktop‫الـ‬ ‫إلى‬ DWF‫الـ‬ ‫ملف‬ ‫بإستيراد‬ ‫العميل‬
‫ومساحتها‬ ‫الغرف‬ ‫حدود‬ ‫وقراءة‬ ‫بفهم‬ ‫يقوم‬ ‫بدوره‬
‫كما‬ DWF‫الـ‬ ‫ملف‬ ‫من‬ ‫وذلك‬ ‫فراغ‬ ‫كل‬ ‫ووصف‬ ‫وأعدادها‬
‫والمستجدة‬ ‫القديمة‬ ‫البيانات‬ ‫بين‬ ‫مقارنة‬ ‫بعمل‬ ‫يقوم‬
‫عمل‬ ‫وبالتالي‬ ‫زالة‬ ُ
‫والم‬ ‫المستجدة‬ ‫للفرف‬ ‫للعميل‬ ‫ويشير‬
.CAFM‫الـ‬ ‫نموذج‬ ‫على‬ ‫التحديثات‬
‫من‬ DWF ‫ملفات‬ ‫إنشاء‬ ‫يمكن‬ ‫فإنه‬ ‫ذلك‬ ‫إلى‬ ‫باإلضافة‬
‫الـ‬ ‫باستخدام‬ ‫التصميم‬ ‫أنظمة‬ ‫من‬ ‫متنوعة‬ ‫مجموعة‬
‫الـ‬ ‫دون‬ ‫لتطبيقات‬ ‫المجاني‬ Autodesk® DWF Writer
‫من‬ ‫اليدوية‬ ‫اإلزالة‬ ‫عمليات‬ ‫بعض‬ ‫هناك‬ ‫يكون‬ ‫قد‬ ,Revit
‫البيانات‬ ‫ونوعية‬ ‫جودة‬ ‫إلى‬ ً‫ا‬‫إستناد‬ ‫المنشأة‬ ‫مدير‬ ‫قبل‬
‫نقل‬ ‫في‬ ‫اإلخالص‬ ‫ومدى‬ ‫التصميم‬ ‫أداة‬ ‫من‬ ‫القادمة‬
‫هي‬ ‫النهائية‬ ‫النتيجة‬ ‫ولكن‬.DWF‫الـ‬ ‫ملف‬ ‫إلى‬ ‫البينات‬
FMDesktop‫لـ‬ ‫المستخدمين‬ ‫والمشغلون‬ ‫ك‬ َّ
‫ل‬ ُ
‫الم‬ ‫أن‬
ً‫ا‬‫وأيض‬ ‫متعددة‬ ‫مصادر‬ ‫من‬ ‫البيانات‬ ‫دمج‬ ‫بسهولة‬ ‫يمكنهم‬
‫المهندسيةن‬ ‫مختلف‬ ‫من‬ ‫القادمة‬ ‫البيانات‬ ‫من‬ ‫اإلستفادة‬
‫أو‬ ‫مختلفة‬ ‫خصائص‬ ‫على‬ ‫عملوا‬ ‫الذين‬ ‫والمقاولين‬
.‫المتاحة‬ ‫األدوات‬ ‫بإستخدام‬ ‫تجديدها‬ ‫تم‬ ‫التي‬ ‫الفراغات‬
‫لسيطة‬ ‫أدوات‬ ‫إستخدام‬ ‫المنشأة‬ ‫مدير‬ ‫يستطيع‬ ‫بسهولة‬
‫رسم‬ ‫ذي‬ ‫تقارير‬ ‫لعمل‬ FMDesktop‫الـ‬ ‫برنامج‬ ‫في‬
‫ومساقط‬ ‫بهم‬ ‫الخاصة‬ ‫والفراغات‬ ‫للغرف‬ ‫ملون‬ ‫توضيحي‬
‫وأسماء‬ ‫والفراغات‬ ‫الغرف‬ ‫أرقام‬ ‫بها‬ ‫بالمنشأ‬ ‫الطوابق‬
..‫إلخ‬ – ‫أصحابها‬
‫والمهندس‬ ‫المنشأة‬ ‫مدير‬ ‫بين‬ ‫التعاون‬ ‫تسهل‬ ً‫ا‬‫أيض‬ DWF‫الـ‬
‫على‬ .‫المنشأ‬ ‫في‬ ‫تعديالت‬ ‫عمل‬ ‫حيث‬ ‫من‬ ‫المعماري‬
‫باللون‬ cloud‫عمل‬ ‫المنشأة‬ ‫مدير‬ ‫يستطيع‬ ,‫المثال‬ ‫سبيل‬
‫إلى‬ DWF‫الـ‬ ‫ويرسل‬ ‫لتعديلها‬ ‫غرفة‬ ‫على‬ ً‫مثال‬ ‫األحمر‬
.‫التعديالت‬ ‫هذه‬ ‫ليراعي‬ ‫المعماري‬ ‫المهندس‬
DWF‫الـ‬ ‫لملفات‬ FMDesktop‫الـ‬ ‫برنامج‬ ‫قراءة‬ ‫يوضح‬ :‫شكل‬
.Revit‫الـ‬ ‫من‬ ‫المستخرجة‬
‫المنشآت‬ ‫مديري‬ ‫لدى‬ BIM‫الـ‬ ‫قبول‬ ‫مرحلة‬
‫إستخدام‬ ‫أصبح‬ ,‫التصميم‬ ‫في‬ BIM‫الـ‬ ‫وإنتشار‬ ‫توسع‬ ‫مع‬
ً‫ا‬‫مألوف‬ ً‫ا‬‫أمر‬ ‫المنشأة‬ ‫مدير‬ ‫المالك‬ ‫لدي‬ ‫المعلومات‬ ‫نمذجة‬
‫أن‬ ‫يجب‬ ‫التي‬ ‫األمثلة‬ ‫بعض‬ ‫حضراتكم‬ ‫عللى‬ ‫وسنعرض‬
:‫اإلعتبار‬ ‫في‬ ‫نضعها‬
‫الخدمات‬ ‫إدرة‬ ‫مثل‬ ‫الحكومية‬ ‫الوكاالت‬ ‫تطلب‬
-1
‫عمل‬ )U.S. GSA( ‫األمريكية‬ ‫المتحدة‬ ‫بالواليات‬ ‫العامة‬
‫عام‬ ‫من‬ ‫بداية‬ ‫ذ‬ َّ
‫نف‬ ُ‫ت‬ ‫سوف‬ ‫التي‬ ‫المشاريع‬ ‫لكل‬ ‫نموذج‬
2007
http://www.gsa.gov/portal/con�
tent/105075
‫حياة‬ ‫دورة‬ ‫تكامل‬ ‫عملية‬ ‫تسهيل‬ ‫أجل‬ ‫من‬
-2
)NIBS(‫البناء‬ ‫لبحوث‬ ‫القومي‬ ‫المعهد‬ ‫قام‬ ,‫المشروع‬
‫لنمذجة‬ ‫وطنية‬ ‫معايير‬ ‫لعمل‬ 2006 ‫عام‬ ‫في‬ ‫لجنة‬ ‫بعمل‬
‫البناء‬ ‫معلومات‬
http://www.nibs.org/newsstory1.
#html
)AIA( ‫المعماريين‬ ‫للمهندسين‬ ‫األمريكي‬ ‫المعهد‬
-3
‫نقل‬ ‫لتقنين‬ ‫بهم‬ ‫الخاص‬ ‫العقد‬ ‫وثائق‬ ‫تعديل‬ ‫كيفية‬ ‫يدرس‬
.BIM‫الـ‬ ‫نموذج‬
:‫الثاني‬ ‫الجزء‬
‫اإلنبثاق‬ ‫في‬ ‫بدأ‬ ٍ‫جديد‬ ٍ‫عد‬ ُ‫ب‬ ‫عن‬ ‫تحدثنا‬ ;‫سابق‬ ٍ‫مقال‬ ‫في‬
BIM‫الـ‬ ‫عمليات‬ ‫في‬ ‫ل‬ َّ
‫يتأص‬ ‫بدأ‬ ‫حتى‬ ‫يلبث‬ ‫لم‬ ‫حيث‬
‫الفوائد‬ ‫هذه‬ ‫ولعل‬ .‫جمة‬ ‫فوائد‬ ‫من‬ ‫به‬ ‫لما‬ ‫المتطورة‬
.‫والمستثمرون‬ ‫المنشآت‬ ‫مالكو‬ ‫إال‬ ‫يستشعرها‬ ‫لن‬ ‫بالطبع‬
‫تحسين‬ ‫هو‬ ‫الفوائد‬ ‫هذه‬ ‫أبرز‬ ‫من‬ ‫فإن‬ ;ً‫ا‬‫سابق‬ ‫تحدثنا‬ ‫كما‬
‫الالزمة‬ ‫الدورية‬ ‫الصيانة‬ ‫وعمل‬ ‫التنفيذ‬ ‫بعد‬ ‫المنشأة‬ ‫إدارة‬
.‫إلخ‬... ‫للطاقة‬ ‫األمثل‬ ‫واإلستغالل‬ ‫المنشأ‬ ‫لبقاء‬
‫ممكن؟‬ ‫هذا‬ ‫هل‬-
‫وافق‬ ‫لماذا‬ ‫بل‬ !‫طرح‬ ُ‫ي‬ ‫أن‬ ‫يجب‬ ‫الذي‬ ‫السؤال‬ ‫هذا‬ ‫=ليس‬
‫من‬ ‫بالرغم‬ BIM‫الـ‬ ‫عمليات‬ ‫تطبيق‬ ‫على‬ ‫المنشآت‬ ‫مالكو‬
‫التكلفة؟‬ ‫زيادة‬
41
‫التكلفة؟‬ ‫زيادة‬ ‫ماذا؟؟؟‬ ..ً‫ا‬‫عفو‬-
‫أن‬ ‫المفترض‬ ‫من‬ ‫ليس‬ ‫أنه‬ ‫ستعتقد‬ ‫األولى‬ ‫للوهلة‬ ‫=ربما‬
.‫التكلفة‬ ‫تزيد‬
ً‫أموال‬ ‫دفع‬ ‫في‬ ‫المالك‬ ‫يرغب‬ ‫أن‬ ‫العقل‬ ‫من‬ ‫وهل‬-
!‫إضافية؟‬
‫مقصدي‬ ‫يصلك‬ ‫وسوف‬ ‫بدأته‬ ‫ما‬ ‫أستكمل‬ ‫=دعني‬
.‫بسالسة‬
‫لهو‬ BIM Processes & Tools ‫بالـ‬ ‫والعمل‬ ‫التحويل‬ ‫إن‬
‫األفراد‬ ‫لكل‬ ‫ملموسة‬ ‫الغير‬ ‫نتائجه‬ ‫حيث‬ ‫من‬ ‫العظيم‬ ‫باألمر‬
‫تكلفة‬ ‫في‬ ‫زيادة‬ ‫عليه‬ ‫سيترتب‬ ‫التحويل‬ ‫هذا‬ ‫وبالتالي‬
‫التكلفة‬ ‫من‬ ‫المئه‬ ‫في‬20: ‫المئه‬ ‫في‬10 ‫من‬ ‫المنشأ‬
‫فإنه‬ ً‫ا‬‫إذ‬ .‫الضئيلة‬ ‫بالنسبة‬ ‫ليست‬ ‫وهذه‬ ‫للمنشأ‬ ‫اإلجمالية‬
ً‫ا‬‫جيد‬ ‫يستوعبوا‬ ‫أن‬ ‫المنشآت‬ ‫مالكي‬ ‫من‬ ٍ
‫أي‬ ‫على‬ ‫يجب‬
.‫يجنوها‬ ‫سوف‬ ‫التي‬ ‫النتائج‬ ‫وقدر‬ ‫العمليات‬ ‫هذه‬
‫الوسائل‬ ‫هي‬ ‫ما‬ :‫وهو‬ ‫السابق‬ ‫سؤالي‬ ‫على‬ ‫تجاوبني‬ ‫لم‬-
‫الـ‬ ‫عمليات‬ ‫لتبني‬ ‫دعت‬ ‫التى‬ ‫المنشآت‬ ‫لمالكي‬ ‫المحفزة‬
‫؟‬BIM
‫هذا‬ ‫إجابة‬ ‫ولكن‬ ‫السؤال‬ ‫هذا‬ ‫إلجابة‬ ‫األوان‬ ‫آن‬ ;ً‫ا‬‫=حسن‬
‫بسرد‬ ‫إنتهينا‬ ‫حيث‬ ‫العدد‬ ‫هذا‬ ‫في‬ ‫حديثنا‬ ‫مدار‬ ‫هو‬ ‫السؤال‬
.‫األخير‬ ‫العدد‬ ‫في‬ ‫السابق‬ ‫مقالي‬ ‫آخر‬ ‫في‬ ‫الفوائد‬ ‫هذه‬
‫لم‬ ‫التي‬ ‫الفوائد‬ ‫من‬ ً‫ا‬‫كثير‬ ‫للمالك‬ BIM‫الـ‬ ‫عمليات‬ ‫أتاحت‬
‫تم‬ ‫التي‬ ‫الفوائد‬ ‫هذه‬ ‫أهم‬ ‫ومن‬ ً‫ا‬‫سبق‬ ُ
‫م‬ ‫مكنة‬ ُ
‫م‬ ‫ن‬ ُ
‫تك‬
:ً‫ا‬‫سابق‬ ‫ذكرها‬
*
.‫مبكر‬ ‫وقت‬ ‫في‬ ‫التصميم‬ ‫تقييم‬
*
.‫التصميم‬ ‫في‬ ‫التعقيدات‬ ‫كثرة‬
*
.‫للتسويق‬ ‫مناسب‬ ‫وقت‬ ‫توفير‬
*
.‫التكلفة‬ ‫وإدارة‬ ‫موثوقية‬
*
.‫الجودة‬
*
.‫اإلستدامة‬
*
.‫األصول‬ ‫إدارة‬
‫على‬ ‫الفوائد‬ ‫هذه‬ ‫من‬ ‫فائدة‬ ‫كل‬ ‫عن‬ ‫نتحدث‬ ‫دعنا‬ ‫اآلن‬
....‫حدة‬
‫مبكر‬ ‫وقت‬ ‫في‬ ‫التصميم‬ ‫تقييم‬ 	-1
‫إدارة‬ ‫على‬ ‫المقدرة‬ ‫لديهم‬ ‫يكون‬ ‫أن‬ ‫ك‬ َّ
‫ل‬ ُ
‫الم‬ ‫على‬ ‫يجب‬
‫واحتياجاتهم‬ ‫لرغباتهم‬ ً‫ا‬‫وفق‬ ‫التصميم‬ ‫مجال‬ ‫وتقييم‬
‫يعتمد‬ ً‫ا‬‫حالي‬ .‫المشروع‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫وذلك‬
‫والتحرك‬ ‫المنشأ‬ ‫تخيل‬ ‫صممين‬ ُ
‫الم‬ ‫على‬ ‫المنشآت‬ ‫مالكو‬
‫والصور‬ ‫الرسومات‬ ‫طريق‬ ‫عن‬ )Walk Through(‫بداخله‬
‫أن‬ ‫الوارد‬ ‫من‬ .)Rendered Animation( ‫المتحركة‬ ‫والرسوم‬
‫الصعب‬ ‫من‬ ‫يعد‬ ‫ولكن‬ ‫المنشأ‬ ‫في‬ ‫العميل‬ ‫مطالب‬ ‫تتغير‬
.‫بعضها‬ ‫مع‬ ‫تالقت‬ ‫قد‬ ‫مطالبه‬ ‫كل‬ ‫أن‬ ‫يضمن‬ ‫أن‬ ‫لمالك‬
‫الرسومات‬ ‫وفهم‬ ‫تفسير‬ ‫من‬ ‫المالك‬ ‫يستطيع‬ ‫ال‬ ‫عندما‬
‫البحث‬ ‫في‬ ‫صعوبة‬ ‫وجود‬ ‫عليه‬ ‫يترتب‬ ‫هذا‬ ‫فإن‬ ‫والجداوال‬
‫المنشآ‬ ‫مالك‬ ‫فإن‬ ‫لذا‬ .‫المنفعة‬ ‫بأصحاب‬ ‫خاصة‬ ‫بيانات‬ ‫عن‬
‫الخاص‬ ‫التصميم‬ ‫فريق‬ ‫بمساعدة‬ BIM‫الـ‬ ‫يستغل‬ ‫أن‬ ‫يمكن‬
:‫لـ‬ ‫به‬
‫دراسة‬ ‫مرحلة‬ ‫أثناء‬ :‫البرنامجية‬ ‫المتطلبات‬ ‫تكامل‬
-‌
‫أ‬
‫لتطوير‬ ‫إستشاريهم‬ ‫مع‬ ‫المنشآت‬ ‫مالكو‬ ‫يعمل‬ ‫الجدوى‬
‫هذه‬ ‫يؤدون‬ ‫ما‬ ُ‫ا‬‫وغالب‬ .‫إحتياجاتهم‬ ‫وتحقيق‬ ‫برامج‬
‫الجدوى‬ ‫دراسة‬ ‫يخص‬ ‫فيما‬ ‫مصغرة‬ ‫أفعال‬ ‫بردود‬ ‫العملية‬
‫وتبسيط‬ ‫بتسهيل‬ ‫كفيلة‬ ‫متميزة‬ ‫أداة‬ ‫ظهرت‬ .‫والتكاليف‬
‫بمدى‬ ‫المقال‬ ‫مصطلحات‬ ‫من‬ ‫تبدو‬ ‫التي‬ ‫العملية‬ ‫هذه‬
.‫استوعبها‬ ‫من‬ ‫لكل‬ ‫بالطبع‬ ‫كذلك‬ ‫ليست‬ ‫ولكنها‬ ‫تعقديها‬
‫وعملية‬ ‫عمل‬ ‫بيئة‬ ‫وهي‬ )BIMStorm( ‫تسمى‬ ‫األداة‬ ‫هذه‬
‫ن‬ ِّ
‫مك‬ ُ‫ت‬ ‫والتي‬ ,)Onuma System( ‫طريق‬ ‫عن‬ ‫تطويرها‬ ‫تم‬
‫التي‬ ‫التخصصات‬ ‫كل‬ ‫من‬ ‫والمشاركون‬ ‫المنشآت‬ ‫مالكو‬
‫ر‬ ُّ‫تصو‬ ‫عمل‬ ‫من‬ ‫المنافع‬ ‫وأصحاب‬ ‫المشروع‬ ‫يحتويها‬
‫سواء‬ ‫بالمشروع‬ ‫جزء‬ ‫أي‬ ‫بمدخالت‬ ‫واإلحساس‬ ‫ما‬ ‫لمشروع‬
‫تقييم‬ ‫وعمل‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫إنشائي‬ ‫أو‬ ‫معماري‬
‫في‬ ‫تنفيذه‬ ‫المراد‬ ‫من‬ ‫األصل‬ ‫طبق‬ ‫لنموذج‬ ‫حقيقي‬
‫والفترة‬ ‫التكلفة‬ ‫مناظير‬ ‫من‬ ‫المختلفة‬ ‫التصميم‬ ‫خيارات‬
‫الصورة‬ ‫هذه‬ ;‫المثال‬ ‫سبيل‬ ‫وعلى‬ .‫واإلستدامة‬ ‫الزمنية‬
‫الفريق‬ ‫يقوم‬ ‫حيث‬ ‫الجلسات‬ ‫هذه‬ ‫إحدى‬ ‫في‬ ‫أخذها‬ ‫تم‬
.‫واقعي‬ ‫ببرنامج‬ ‫النموذج‬ ‫بتطوير‬

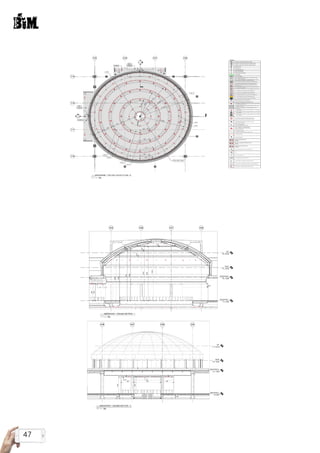

‫غرفة‬ ‫لكل‬ ‫التقييم‬ ‫نتيجة‬ ‫يوضح‬ ‫أفقي‬ ‫مسقط‬ :2‫شكل‬
‫العمالء‬ ‫من‬ ‫بداية‬ ‫المشروع‬ ‫عمل‬ ‫فريق‬ ‫تكامل‬ :3‫شكل‬
‫التنفيذ‬ ‫وفريق‬ ‫بالمقاولين‬ ً‫ا‬‫وإنتهاء‬ ‫المنافع‬ ‫وأصحاب‬
42
‫لعملية‬ ‫يمكن‬ ‫مدى‬ ‫توضح‬ ‫صورة‬ :4‫شكل‬
‫وأكثر‬ ‫عمله‬ ‫من‬ BIMStorm
‫المصالح‬ ‫أصحاب‬ ‫من‬ ‫أكبر‬ ‫مساهمات‬ ‫تلقي‬
-‌
‫ب‬
:)Visual Simulation( ‫البصري‬ ‫التحفيز‬ ‫خالل‬ ‫من‬ ‫بالمشروع‬
‫بالمستثمرين‬ ‫المادية‬ ‫اإلستعانة‬ ‫إلى‬ ‫ك‬ َّ
‫ل‬ ُ
‫الم‬ ‫يحتاج‬ ‫ما‬ ً‫ا‬‫غالب‬
‫الوقت‬ ‫لديهم‬ ‫ليس‬ ‫أن‬ ‫إما‬ ‫والذين‬ ‫المصالح‬ ‫وأصحاب‬
‫حول‬ ‫قدمة‬ ُ
‫الم‬ ‫المعلومات‬ ‫فهم‬ ‫صعوبة‬ ‫أو‬ ‫الكافي‬
‫من‬ ‫لمجموعة‬ ‫خذت‬ُ‫أ‬ ‫صورة‬ ‫عن‬ ‫عبارة‬ 5 ‫شكل‬ .‫المشروع‬
‫كما‬ ‫المحكمة‬ ‫مبنى‬ ‫يراجعون‬ ‫وهم‬ ‫والقضاة‬ ‫الك‬ ُ
‫الم‬
4D ‫األبعاد‬ ‫رباعية‬ ‫صورة‬ ‫عن‬ ‫عبارة‬ 6‫شكل‬ .‫له‬ ‫مخطط‬ ‫هو‬
‫لكل‬ ‫التنفيذ‬ ‫عملية‬ ‫تسلسل‬ ‫التصال‬ ‫مستشفى‬ ‫ألدوار‬
‫تأثيرها‬ ‫إمكانية‬ ‫على‬ ‫مالحظات‬ ‫على‬ ‫والحصول‬ ‫قسم‬
‫التقليدي‬ ‫اإلستخدام‬ ‫إن‬ .‫المستشفى‬ ‫أهداف‬ ‫على‬
‫الحقيقي‬ ‫الوقت‬ ‫في‬ ‫المشي‬ ‫خالل‬ ‫من‬ ‫للتكنولوجيات‬
‫مرة‬ ‫تحدث‬ ‫أحداث‬ ‫عد‬ ُ‫ت‬ )Real-time walk-through(
‫إستكشاف‬ 4D‫الـ‬ ‫وأداوت‬ BIM‫الـ‬ ‫عملية‬ ‫تجعل‬ ‫بينما‬ ,‫واحدة‬
‫سهولة‬ ‫أكثر‬ )What If Designs( ‫لو‬ ‫ماذا‬ ‫تصميمات‬
.ً‫ا‬‫إقتصادي‬ ‫البقاء‬ ‫على‬ ‫وقادرة‬
‫وهم‬ ‫والقضاة‬ ‫الك‬ ُ
‫الم‬ ‫من‬ ‫لمجموعة‬ ‫خذت‬ُ‫أ‬ ‫صورة‬ :5‫شكل‬
‫له‬ ‫مخطط‬ ‫هو‬ ‫كما‬ ‫المحكمة‬ ‫مبنى‬ ‫يراجعون‬
‫لمستشفى‬ ‫األبعاد‬ ‫رباعي‬ ‫لنموذج‬ ‫مختلفة‬ ‫مناظر‬ 6‫شكل‬
ً‫ا‬‫رار‬ ِ‫م‬ ‫المتزامنة‬ ‫التحديثات‬ ‫تظهر‬ ‫أدوار‬ ‫تسعة‬ ‫من‬ ‫مكونة‬
‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )A( :‫حيث‬ ‫المختلفة‬ ‫واألدوار‬ ‫باألقسام‬
‫الواحد‬ ‫للدور‬ ‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )B( - ‫الواحد‬ ‫للقسم‬
‫أنواع‬ ‫يبين‬ ‫جدول‬ )D( ‫األدوار‬ ‫لكل‬ ‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )C(
‫إدارة‬ ‫فريق‬ ‫إتصال‬ ‫ويبين‬ ‫بالمشروع‬ ‫الموجودة‬ ‫األنشطة‬
‫سير‬ )E( ‫األبعاد‬ ‫رباعي‬ ‫النموذج‬ ‫في‬ ‫والمالك‬ ‫المشروع‬
.‫دور‬ ‫لكل‬ ‫وذلك‬ ‫للمنشأة‬ ‫الهرمي‬ ‫التسلسل‬ )F( ‫األنشطة‬
:‫التصميم‬ ‫سيناريوهات‬ ‫وإستكشاف‬ ‫تكوين‬ ‫سرعة‬
-‌
‫ت‬
‫والتي‬ )Jacob Facilities( ‫مشروع‬ ‫من‬ ‫مثال‬ ‫هو‬ 7‫شكل‬
‫التصميم‬ ‫سيناريوهات‬ ‫تقييم‬ ‫في‬ BIM‫الـ‬ ‫فيها‬ ‫خدمت‬ ُ‫إست‬
.‫بالمعلومات‬ ‫المالك‬ ‫وتغذية‬ ‫والميزانية‬ ‫اإلحتياجات‬ ‫وتحليل‬
‫لسرعة‬ ‫ك‬ ًّ
‫ل‬ ُ
‫الم‬ ‫لمساعدة‬ ً‫ا‬‫خصيص‬ ‫وجه‬ ُ
‫م‬ ‫آخر‬ ٌ
‫نهج‬ ‫هناك‬
‫نظام‬ ‫قبل‬ ‫من‬ ‫البديلة‬ ‫البناء‬ ‫تصميمات‬ ‫جدوى‬ ‫تقييم‬
‫هذا‬ ‫يقوم‬ .Beck Twchnology ‫مه‬ َّ‫قد‬ ‫والذي‬ DProfiler
.‫الطاقة‬ ‫وتحليل‬ ‫والشكل‬ ‫التكلفة‬ ‫بتقديم‬ ‫النظام‬
‫والتي‬ )Jacob Facilities( ‫لـ‬ BIM‫الـ‬ ‫لنمذجة‬ ‫مثال‬ :7‫شكل‬
‫للمتطلبات‬ ً‫ا‬‫طبق‬ ‫التصميم‬ ‫لمراجعة‬ ‫معلوماته‬ ‫خدمت‬ ُ‫إست‬
‫الطاقة‬ ‫وكفاءة‬ ‫الطبيعية‬ ‫اإلضاءة‬ ‫وتقييم‬ ‫المرغوبة‬
43
‫يتضمن‬ ‫وقد‬ ‫التصميم‬ ‫جودة‬ ‫لتقييم‬ ‫المحاكاه‬ ‫من‬ ‫إضافية‬ ‫ألنواع‬ ‫ك‬ َّ
‫ل‬ ُ
‫الم‬ ‫بعض‬ ‫يحتاج‬ ‫قد‬ :‫نشأ‬ ُ
‫الم‬ ‫أداء‬ ‫محاكاة‬
-‌
‫ث‬
‫مترو‬ ‫محطة‬ ‫في‬ ‫وذلك‬ ‫للزحام‬ ‫محاكي‬ ‫مثال‬ ‫يوضح‬ 8‫شكل‬.‫الطوارئ‬ ‫إخالء‬ ‫أو‬ ‫المنشأ‬ ‫في‬ ‫الزحام‬ ‫أداء‬ ‫سيناريهوات‬
.‫األنفاق‬
.‫األنفاق‬ ‫مترو‬ ‫لمحطة‬ ‫محاكاه‬ ‫هو‬ ‫األبعاد‬ ‫الثالثي‬ ‫الجزء‬ .‫األبعاد‬ ‫وثالثية‬ ‫ثنائية‬ )Legion Studio's( ‫من‬ ‫أمثلة‬ :8‫شكل‬
‫رسم‬ )C( .‫الوصول‬ ‫طرق‬ ‫مع‬ ‫رياضي‬ ‫الستاد‬ ‫خريطة‬ )B( .‫المتوسطة‬ ‫السرعات‬ ‫لتحديد‬ ‫األلون‬ ‫يستخدم‬ ‫لمطار‬ ‫خريطة‬ )A(
.‫والوجهة‬ ‫الركوب‬ ‫نقطة‬ ‫حيث‬ ‫من‬ ‫الركاب‬ ‫تبادل‬ ‫مرات‬ ‫يقارن‬ ‫توضيحي‬
BIMStorm‫الـ‬ ‫بعملية‬ ‫للتعريف‬ ‫فيديو‬
https://youtu.be/TejMqwz5g5E
https://youtu.be/HqN2paqzUXg
‫إعجابكم‬ ‫المقال‬ ‫ينال‬ ‫أن‬ ‫نتمنى‬
‫قادمة‬ ‫مقاالت‬ ‫في‬ ‫اللقاء‬ ‫وإلى‬
‫ماهر‬ ‫خالد‬
44
‫للتجارة‬ ‫الخياط‬ ‫شركة‬ :‫للمشروع‬ ‫المنفذة‬ ‫الشركة‬
‫والمقاوالت‬
KEO International:‫اإلستشاري‬
‫التي‬ ‫المالعب‬ ‫أحد‬ ‫الريان‬ ‫ملعب‬ ‫من‬ ‫بالقرب‬ :‫الموقع‬
2022 ‫العالم‬ ‫كأس‬ ‫مباريات‬ ‫تستضيف‬ ‫سوف‬
‫متر‬ ‫الف‬ 388 ‫ب‬ ‫تقدر‬ ‫للمبنى‬ ‫اإلجمالية‬ ‫المساحة‬
‫تقدر‬ ‫والتي‬ ‫الخارجية‬ ‫الساحات‬ ‫الى‬ ‫باالضافة‬ ‫مربع‬
.‫مربع‬ ‫متر‬ ‫ألف‬ 162 ‫ب‬ ‫مساحتها‬
.‫قطري‬ ‫ريال‬ ‫مليار‬ 4 :‫التكلفة‬
7000 ‫ب‬ ‫المواقف‬ ‫عدد‬ ‫يقدر‬ :‫السيارات‬ ‫مواقف‬
.‫موقف‬
‫م‬ 2016 ‫عام‬ ‫من‬ ‫االول‬ ‫النصف‬ :‫المشروع‬ ‫تسليم‬ ‫تاريخ‬
‫سليم‬ ‫عمر‬ &‫مصلح‬ ‫محمد‬ : ‫العمل‬ ‫فريق‬
‫يتضح‬ ‫سبق‬ ‫فيما‬ ‫المشروع‬ ‫عن‬ ‫الموجزة‬ ‫اللمحة‬ ‫بعد‬
‫المميز‬ ‫المشروع‬ ‫عن‬ ‫للكتابة‬ ‫دفعتنا‬ ‫التي‬ ‫األسباب‬ ‫لنا‬
‫في‬ ‫والترفيه‬ ‫التسوق‬ ‫وجهات‬ ‫أبرز‬ ‫إحدى‬ ‫يعد‬ ‫حيث‬
‫تم‬ ‫أنه‬ ‫لذلك‬ ‫باإلضافة‬ ‫مساحة‬ ‫وأكبرها‬ ‫المنطقة‬
‫المشروع‬ ‫هذا‬ ‫في‬ BIM ‫ال‬ ‫تكنولوجيا‬ ‫استخدام‬
‫لتكلفة‬ ً‫ا‬‫نظر‬ ‫استخدامها‬ ‫من‬ ‫بد‬ ‫ال‬ ‫كان‬ ‫والتي‬
‫لتجنب‬ ‫فيه‬ ‫الوظائف‬ ‫وتعدد‬ ‫ومساحته‬ ‫المشروع‬
‫التصميمة‬ ‫لألخطاء‬ ‫نتيجة‬ ‫والمال‬ ‫الوقت‬ ‫في‬ ‫الخسارة‬
.‫األقسام‬ ‫كافة‬ ‫بين‬ ‫التعارضات‬ ‫عنها‬ ‫ينتج‬ ‫والتي‬
‫لموديل‬ ‫كامل‬ ‫غير‬ ‫نموذج‬ ‫اعاله‬ ‫الصورة‬ ‫في‬ ‫يظهر‬
‫الشركة‬ ‫فريق‬ ‫بإعداده‬ ‫قام‬ ‫والذي‬ ‫للمشروع‬ ‫البيم‬
‫باإلضافة‬ ‫أفراده‬ ‫أحد‬ ‫أكون‬ ‫أن‬ ‫الفرصة‬ ‫لي‬ ‫كان‬ ‫والذي‬
‫سليم‬ ‫عمر‬.‫م‬ ‫المجال‬ ‫هذا‬ ‫رائدي‬ ‫أبرز‬ ‫أحد‬ ‫إلى‬
‫أشهر‬ ‫عدة‬ ‫استغرق‬ ‫والذي‬ Revit‫ال‬ ‫برنامج‬ ‫باستخدام‬
‫أربعة‬ ‫من‬ ‫فقط‬ ‫مكون‬ ‫كان‬ ‫العمل‬ ‫فريق‬ ‫أن‬ ‫حيث‬
.‫متخصصين‬
‫المشروع‬ ‫في‬ ‫العمل‬ ‫بداية‬ ‫إلى‬ ‫نتطرق‬ ‫وسوف‬
‫المنجزة‬ ‫األعمال‬ ‫وأهم‬ ‫والصعوبات‬ ‫البيم‬ ‫بتكنولوجيا‬
‫للمشروع‬ ‫موديل‬ ‫لعمل‬ ‫فعلية‬ ‫بداية‬ ‫أول‬ ‫كانت‬ ‫فقد‬
‫بهذه‬ ‫العمل‬ ‫أن‬ ‫يعني‬ ‫ما‬ 2014 ‫عام‬ ‫من‬ ‫أبريل‬ ‫في‬
‫المشروع‬ ‫بداية‬ ‫عن‬ ‫جدا‬ ً‫ا‬‫متأخر‬ ‫كان‬ ‫التكنولوجبا‬
‫قبل‬ ‫لدينا‬ ‫الموديل‬ ‫يتوفر‬ ‫أن‬ ‫يجب‬ ‫أنه‬ ‫نعلم‬ ‫وكما‬
‫أثناء‬ ‫األخطاء‬ ‫حدوث‬ ‫تجنب‬ ‫لمحاولة‬ ‫بالمشروع‬ ‫البدء‬
‫عن‬ ‫الناتجة‬ ‫المواد‬ ‫من‬ ‫الفاقد‬ ‫نسبة‬ ‫وتقليل‬ ‫التنفيذ‬
‫تحديدا‬ ‫الفترة‬ ‫تلك‬ ‫في‬ ‫المقابل‬ ‫في‬ ‫لكن‬ ,‫التعديل‬
‫مرحلة‬ ‫في‬ ‫اإلنشائية‬ ‫األعمال‬ ‫في‬ ‫العمل‬ ‫كان‬
‫ما‬ ‫إستدراك‬ ‫باإلمكان‬ ‫كان‬ ‫أنه‬ ‫يعني‬ ‫ما‬ ‫متوسطة‬
.‫فات‬
‫كانت‬ ‫فقد‬ ‫العمل‬ ‫فريق‬ ‫واجهت‬ ‫التي‬ ‫الصعوبات‬ ‫أما‬
‫في‬ ‫يعمل‬ ‫فريق‬ ‫أي‬ ‫يواجهها‬ ‫التي‬ ‫الصعوبات‬ ‫نفس‬
‫ومن‬ ‫مشروع‬ ‫أي‬ ‫في‬ ‫إستخدامه‬ ‫يتم‬ ‫جديد‬ ‫مجال‬
:‫أهمها‬
‫حجم‬ ‫مع‬ ‫نسبيا‬ ‫قليل‬ ‫الفريق‬ ‫أفراد‬ ‫عدد‬
-1
.‫المطلوب‬ ‫العمل‬ ‫وحجم‬ ‫المشروع‬
‫الفنية‬ ‫الدائرة‬ ‫أعضاء‬ ‫من‬ ‫العديد‬ ‫إدراك‬ ‫عدم‬
-2
.‫منها‬ ‫اإلستفادة‬ ‫ومجال‬ ‫البيم‬ ‫بتكنولوجيا‬
‫مكانها‬ ‫في‬ ‫التكنولوجيا‬ ‫هذه‬ ‫إستخدام‬ ‫عدم‬
-3
‫ال‬ ‫األبعاد‬ ‫ثالثية‬ ‫نمذجة‬ ‫يعتبرها‬ ‫كان‬ ‫والكثير‬ ‫الصحيح‬
.‫أكثر‬
‫معتمدة‬ ‫عمل‬ ‫طريقة‬ ‫أو‬ ‫نظام‬ ‫وجود‬ ‫عدم‬
-4
.‫البيم‬ ‫مجال‬ ‫في‬ ‫التباعها‬ ‫المنفذة‬ ‫بالشركة‬ ‫وخاصة‬
Families ‫بال‬ ‫خاصة‬ ‫مكتبة‬ ‫توفر‬ ‫عدم‬
-5
.‫المشروع‬ ‫في‬ ‫المستخدمة‬
‫يكن‬ ‫لم‬ ‫الالزمة‬ ‫المخططات‬ ‫على‬ ‫الحصول‬
-6
‫بتحضير‬ ‫تقوم‬ ‫التي‬ ‫الشركات‬ ‫لكثرة‬ ‫نظرا‬ ‫سهال‬
.‫للتنفيذ‬ ‫لالزمة‬ ‫المخططات‬

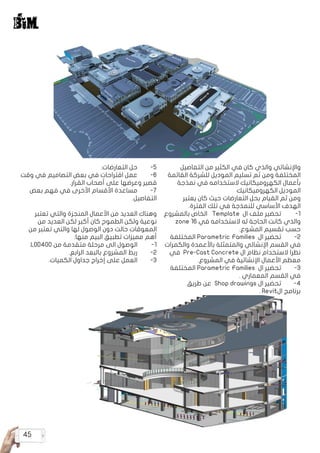

‫ممكن‬ ‫وقت‬ ‫أقصر‬ ‫في‬ ‫الموديل‬ ‫إلنجاز‬ ‫التحدي‬ ‫كان‬
‫الموقع‬ ‫في‬ ‫البناء‬ ‫أعمال‬ ‫تسارع‬ ‫ظل‬ ‫في‬ ‫جدا‬ ‫كبير‬
‫المعماري‬ ‫الموديل‬ ‫نمذجة‬ ‫الفريق‬ ‫مهمة‬ ‫كانت‬ ‫فقد‬
‫مول‬ ‫قطر‬ ‫مشروع‬ ‫مصلح‬ ‫محمد‬
BIM SPECIALIST
45
‫التفاصيل‬ ‫من‬ ‫الكثير‬ ‫في‬ ‫كان‬ ‫والذي‬ ‫واإلنشائي‬
‫القائمة‬ ‫للشركة‬ ‫الموديل‬ ‫تسليم‬ ‫ثم‬ ‫ومن‬ ‫المختلفة‬
‫نمذجة‬ ‫في‬ ‫الستخدامه‬ ‫الكهروميكانيك‬ ‫بأعمال‬
‫الكهروميكانيك‬ ‫الموديل‬
‫يعتبر‬ ‫كان‬ ‫حيث‬ ‫التعارضات‬ ‫بحل‬ ‫القيام‬ ‫ثم‬ ‫ومن‬
.‫الفترة‬ ‫تلك‬ ‫في‬ ‫للنمذجة‬ ‫األساسي‬ ‫الهدف‬
‫بالمشروع‬ ‫الخاص‬ Template ‫ال‬ ‫ملف‬ ‫تحضير‬
-1
zone 16 ‫في‬ ‫الستخدامه‬ ‫له‬ ‫الحاجة‬ ‫كانت‬ ‫والذي‬
.‫المشوع‬ ‫تقسيم‬ ‫حسب‬
‫المختلفة‬ Parametric Families ‫ال‬ ‫تحضير‬
-2
‫والكمرات‬ ‫باألعمدة‬ ‫والمتمثلة‬ ‫اإلنشائي‬ ‫القسم‬ ‫في‬
‫في‬ Pre-Cast Concrete ‫ال‬ ‫نظام‬ ‫الستخدام‬ ‫نظرا‬
.‫المشروع‬ ‫في‬ ‫اإلنشائية‬ ‫األعمال‬ ‫معظم‬
‫المختلفة‬ Parametric Families ‫ال‬ ‫تحضير‬
-3
. ‫المعماري‬ ‫القسم‬ ‫في‬
‫طريق‬ ‫عن‬ Shop drawings ‫ال‬ ‫تحضير‬
-4
. Revit‫ال‬ ‫برنامج‬
.‫التعارضات‬ ‫حل‬
-5
‫وقت‬ ‫في‬ ‫التصاميم‬ ‫بعض‬ ‫في‬ ‫اقتراحات‬ ‫عمل‬
-6
.‫القرار‬ ‫أصحاب‬ ‫على‬ ‫وعرضها‬ ‫قصير‬
‫بعض‬ ‫فهم‬ ‫في‬ ‫األخرى‬ ‫األقسام‬ ‫مساعدة‬
-7
.‫التفاصيل‬
‫تعتبر‬ ‫والتي‬ ‫المنجزة‬ ‫األعمال‬ ‫من‬ ‫العديد‬ ‫وهناك‬
‫من‬ ‫العديد‬ ‫لكن‬ ‫أكبر‬ ‫كان‬ ‫الطموح‬ ‫ولكن‬ ‫نوعية‬
‫من‬ ‫تعتبر‬ ‫والتي‬ ‫لها‬ ‫الوصول‬ ‫دون‬ ‫حالت‬ ‫المعوقات‬
:‫منها‬ ‫البيم‬ ‫تطبيق‬ ‫مميزات‬ ‫أهم‬
.LOD400 ‫من‬ ‫متقدمة‬ ‫مرحلة‬ ‫الى‬ ‫الوصول‬
-1
.‫الرابع‬ ‫بالبعد‬ ‫المشروع‬ ‫ربط‬
-2
.‫الكميات‬ ‫جداول‬ ‫إخراج‬ ‫على‬ ‫العمل‬
-3
46
47
48
BIM ‫ال‬ ‫قاموس‬ ‫نحو‬
Building Information Modeling(BIM(
:)‫المباني‬ ‫معلومات‬ ‫(نمذجة‬ ‫هو‬
‫االبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫الوظيفية‬ ‫و‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬
‫هدمه‬ ‫و‬ ‫عمله‬ ‫حتى‬ ‫و‬ ‫البداية‬ ‫منذ‬ ‫القرار‬ ‫لدعم‬ ‫للمعلومات‬ ‫موثق‬
‫مفاهيم‬ 5D ‫تستخدم‬ ‫التي‬ ‫المبني‬ ‫تطوير‬ ‫اداة‬ USA: Associated General Contractors
‫مشروع‬ ‫تشغيل‬ ‫و‬ ‫بناء‬ ‫و‬ ‫لتصميم‬ ‫و‬ ‫لتشغيل‬ ‫البرمجيات‬ ‫و‬ ‫المعلومات‬ ‫وتكنولوجيا‬،‫النمذجة‬
،‫البناء‬
)COBie (Construction Operations Building information exchange
‫المباني‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫القائمة‬ ‫المباني‬ ‫و‬ ‫تبنى‬ ‫التى‬ ‫للمباني‬ ‫المعلومات‬ ‫لتبادل‬ ‫مشترك‬ ‫هيكل‬ ‫يوفر‬
‫بريطانيا‬ ‫في‬ ‫معتمد‬ ‫هو‬ ‫و‬ ‫التحتية‬ ‫البنية‬ ‫و‬
)Aset Information Model (AIM
)PAS 1192-2: 2013 ‫قبل‬ ‫من‬ ‫محدد‬ ‫هو‬ ‫(كما‬ ‫األصول‬ ‫وتشغيل‬ ‫وصيانة‬ ‫إلدارة‬ ‫المستخدمة‬ ‫المعلومات‬ ‫نموذج‬
‫المشروع‬ ‫تسليم‬ ‫عن‬ ‫تتكلم‬ ‫البريطانية‬ ‫للحكومة‬ ‫وثيقة‬ ‫في‬ 2011 ‫مايو‬ ‫في‬ ‫المصطلح‬ ‫هذا‬ ‫ظهر‬
‫البناء‬ ‫بعد‬ ‫النموذج‬ ‫المصطلح‬ ‫بهذا‬ ‫يقصد‬, ‫ذلك‬ ‫بعد‬ ‫انتشر‬ ‫ثم‬ 2016 ‫عام‬ ‫بحلول‬ ‫كموديل‬ ‫للبلدية‬
post-construction
‫أوضح‬ ‫بمعنى‬ , ‫التشغيل‬ ‫أثناء‬ ‫النموذج‬ ‫أو‬ ‫الموديل‬ ‫خالل‬ ‫من‬ ‫المنشأة‬ ‫أو‬ ‫المبني‬ ‫إدارة‬ ‫به‬ ‫يقصد‬ ‫و‬
‫في‬ ‫الخلل‬ ‫أماكن‬ ‫معرفة‬ ‫و‬ ‫إدارته‬ ‫في‬ ‫السياح‬ ‫استقبال‬ ‫و‬ ‫الفندق‬ ‫عمل‬ ‫اثناء‬ ‫الموديل‬ ‫إستخدام‬
‫الترميم‬ ‫و‬ ‫الصيانة‬ ‫اعمال‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫الكهربائية‬ ‫األجهزه‬
)Project BIM Execution Plan (BEP
BIM ‫مخرجات‬ ‫وتحدد‬ ‫الناجح‬ ‫المشروع‬ ‫عناصر‬ ‫أهم‬ ‫من‬ ‫واحدة‬ - ‫المشروع‬ ‫إدارة‬ ‫لكيفيه‬ ‫خطة‬
.‫المشروع‬ ‫فريق‬ ‫تنسيق‬ ‫ويوجه‬ ‫المتوقعة‬
)Building Information Models (the CIC BIM Protocol
‫وثيقة‬ , ‫المشاريع‬ ‫جميع‬ ‫على‬ ‫للعمل‬ ‫يصلح‬ ‫البريطاني‬ ‫البناء‬ ‫صناعة‬ ‫مجلس‬ ‫من‬ ‫قياسي‬ ‫بروتكول‬
‫والقيود‬ ‫واإللتزامات‬ ‫المسؤوليات‬ ‫تحدد‬ ‫و‬ ‫االخرى‬ ‫االتفاقات‬ ‫على‬ ‫األسبقية‬ ‫تأخذ‬ ‫التي‬ ‫تعاقدية‬
‫التفاصيل‬ ‫من‬ ‫معين‬ ‫مستوى‬ ‫إلى‬ ‫إنجازها‬ ‫ويحدد‬ ‫المشروع‬ ‫فريق‬ ‫ألعضاء‬
)Common Data Environment (CDE
‫كل‬ ‫يحتوي‬ ‫و‬ ‫اليها‬ ‫الوصول‬ ‫للجميع‬ ‫يمكن‬ ‫التي‬ BIM ‫البيانات‬ ‫مستودع‬ )CDE( ‫المشتركة‬ ‫البيانات‬ ‫بيئة‬
‫للمستخدمين‬ ‫الوصول‬ ‫صالحيات‬ ‫يعطي‬ , ‫البيانات‬ ‫لديه‬ ‫زال‬ ‫ما‬ ‫المنشأة‬ ‫صاحب‬ ‫بينما‬ , ‫المشروع‬ ‫بيانات‬
Clash Detection
‫االنشائي‬ ‫كمرة‬ ‫و‬ ‫الصاج‬ ‫بين‬ ‫التعارض‬ ‫مثل‬ ‫العناصر‬ ‫بين‬ ‫التعارضات‬ ‫اكتشاف‬
‫سليم‬ ‫عمر‬
49
Lonely BIM
‫تصديره‬ ‫او‬ ‫اخر‬ ‫برنامج‬ ‫في‬ ‫استخدامه‬ ‫يمكن‬ ‫ال‬ ‫بيم‬ ‫نموذج‬
Template
‫التصدير‬ ‫و‬ ‫الطباعه‬ ‫اعدادات‬ ‫و‬ ‫الوحدات‬ ‫مثل‬ ‫االساسية‬ ‫البيانات‬ ‫و‬ ‫االعدادات‬ ‫به‬ , ‫فارغ‬ ‫ملف‬
)MIDP (Master Information Delivery Plan
, ‫الدقيقية‬ ‫المعلومات‬ ‫توافر‬ ‫عدم‬ ‫و‬ ‫المشروع‬ ‫بداية‬ ‫ظل‬ ‫في‬ ‫المشروع‬ ‫تسليم‬ ‫و‬ ‫االولية‬ BIM ‫ال‬ ‫تطبيق‬ ‫خطة‬
‫ستسلم؟‬ ‫التي‬ ‫الملفات‬ ‫صيغة‬ ‫هي‬ ‫ما‬ ‫و‬ ‫للتسليم‬ ‫الزمني‬ ‫الجدول‬ ‫هو‬ ‫ما‬ ‫و‬ ‫تسليمه؟‬ ‫سيتم‬ ‫الذي‬ ‫ما‬
‫البيانات‬ ‫تبادل‬ ‫و‬ ‫استعادة‬ ‫و‬ ‫لتخزين‬ ‫نظام‬ : ‫االلكترونية‬ ‫الوثائق‬ ‫ادارة‬ ‫نظام‬
lean
‫مضافة‬ ‫قيمة‬ ‫ذات‬ ‫غير‬ ‫األنشطة‬ ‫جميع‬ ‫على‬ ‫والقضاء‬ ‫العميل‬ ‫أو‬ ‫العمل‬ ‫لصاحب‬ ‫قيمة‬ ‫تقديم‬ ‫على‬ ‫اإلنتاج‬ ‫تركز‬
level of definition
‫التسليم‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫للنموذج‬ ‫المعلومات‬ ‫تفاصيل‬ ‫مستوى‬
project delivery team
‫المنتجات‬ ‫او‬ ‫الخدمات‬ ‫تقديم‬ ‫في‬ ‫مباشر‬ ‫غير‬ ‫او‬ ‫مباشر‬ ‫بشكل‬ ‫تعاقدت‬ ‫االفراد‬ ‫او‬ ‫المنظمات‬ ‫من‬ ‫مجموعة‬
project implementation plan (PIP(
‫والموردين‬ ‫البشرية‬ ‫والموارد‬ ‫المعلومات‬ ‫تكنولوجيا‬ ‫بقدرة‬ ‫يتعلق‬ ‫و‬ , ‫منظم‬ ‫شكل‬ ‫في‬ ‫للمشروع‬ ‫تمثيل‬
)Supply Chain Capability Summary form (SCCS ‫على‬ ‫المستند‬ ‫يستند‬ ‫و‬ EIR ‫مالك‬ ‫ال‬ ‫متطلبات‬ ‫للتحقيق‬
‫في‬ ‫التي‬ ‫المنظمات‬ ‫كل‬ ‫قدرة‬ ‫و‬ ‫المعلومات‬ ‫تكنولجيا‬ ‫قدرة‬ ‫و‬ ‫البشرية‬ ‫الموارد‬ ‫تقييم‬ ‫عمليات‬ ‫يلخص‬ ‫الذي‬
‫التوريد‬ ‫سلسلة‬
Project information model (PIM(
‫يسلم‬ ‫ثم‬ ‫البناء‬ ‫و‬ ‫التصميم‬ ‫مراحل‬ ‫أثناء‬ ‫يتطور‬ ‫الذي‬ ‫المعلومات‬ ‫نموذج‬ : PIM ‫المشروع‬ ‫معلومات‬ ‫نموذج‬
‫تبادل‬ ‫سلسلة‬ ‫خالل‬ ‫من‬ ‫العمل‬ ‫لصاحب‬ PIM ‫تسليم‬ ‫يتم‬ , virtual construction model ‫ليصبح‬ ‫المالك‬ ‫الى‬

COBie ‫هيئه‬ ‫على‬ ‫تكون‬ ‫ما‬ ‫عاده‬ ‫و‬ ‫المعلومات‬
RACI indicator
‫المشروع‬ ‫في‬ ‫المشاركين‬ ‫من‬ ‫اي‬ ‫يوضح‬ ‫مؤشر‬
, responsible for (R( ‫مسؤول‬
authorize (A(‫يأذن‬
contribute to (C ( ‫يأذن‬
or are to be kept informed about (I( ‫علم‬ ‫على‬
BIM PXP
" BIM‫تنفيذ‬ ‫"خطة‬
، ‫المشروع‬ ‫هذا‬ ‫أعضاء‬ ‫قبل‬ ‫من‬ ‫جماعي‬ ‫قرار‬ ‫ل‬ ‫نتيجة‬ ‫معين‬ ‫مشروع‬ ‫في‬ BIM‫تنفيذ‬ ‫سيتم‬ ‫كيف‬ ‫تحدد‬ ‫وثيقة‬
‫العمل‬ ‫صاحب‬ ‫موافقة‬ ‫مع‬
50
BIM Manager
‫السليم‬ ‫التنفيذ‬ ‫ويضمن‬ ‫مشروع‬ ‫في‬ BIM‫استخدام‬ ‫لتنسيق‬ ‫العمل‬ ‫صاحب‬ ‫يعينه‬ ‫مؤسسة‬ ‫أو‬ ،‫شركة‬ ، ‫شخص‬
)‫الخ‬ ، ‫التسليم‬ ‫طريقة‬ ، ‫الميزانية‬ ‫(مثل‬ ‫المشروع‬ ‫طبيعة‬ ‫على‬ ‫اعتمادا‬ .‫المشروع‬ ‫أعضاء‬ ‫بين‬ BIM‫تنفيذ‬ ‫لخطة‬
‫بالمشروع‬ ‫عضو‬ ‫الدور‬ ‫بهذا‬ ‫يقوم‬ ‫أن‬ ‫يمكن‬ ‫و‬ ،‫المشروع‬ ‫في‬ ‫واحد‬ ‫من‬ ‫أكثر‬ ‫او‬ BIM‫مدير‬ ‫هناك‬ ‫يكون‬ ‫قد‬ ،
. )‫الخ‬ ‫المعماري‬ ‫المهندس‬ ، ‫المشروع‬ ‫مدير‬ ‫(مثل‬
IPD Integrated Project Delivery
‫الهالك‬ ‫نقلل‬ ‫و‬ ‫للمالك‬ ‫القيمة‬ ‫نعظم‬ ‫و‬ ‫النتائج‬ ‫افضل‬ ‫و‬ ‫المشروع‬ ‫تنجز‬ ‫كيف‬
) ‫متكامل‬ ‫مشروع‬ ‫(تسليم‬
‫وخلق‬ ،‫اإلنتاجية‬ ‫وتحسين‬ ،‫التكاليف‬ ‫خفض‬ ‫طريق‬ ‫عن‬ ‫األمثل‬ ‫البناء‬ ‫لتحقيق‬ ‫المشروع‬ ‫فرق‬ ‫لتنظيم‬ ‫وسيلة‬
‫المهندس‬ ،‫المالك‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫الفريق‬ ‫أعضاء‬ ‫جميع‬ ‫يدمج‬ ‫المشروع‬ ‫لتسليم‬ ‫النهج‬ ‫هذا‬ .‫إيجابية‬ ‫نتائج‬
.‫تعاوني‬ ‫جهد‬ ‫لتشكيل‬ ‫الباطن‬ ‫من‬ ‫والمقاولين‬ ،‫والمهندسين‬ ‫البناء‬ ‫مدير‬ ،‫المعماري‬
‫من‬ ‫واألفكار‬ ‫المواهب‬ ‫تسخير‬ ‫عملية‬ ‫في‬ ‫والممارسات‬ ‫التجارية‬ ‫والهياكل‬ ‫والنظم‬ ‫الناس‬ ‫بين‬ ‫تعاون‬ ‫و‬ ‫تحالف‬
‫قدر‬ ‫أقصى‬ ‫وتحقيق‬ ،‫النفايات‬ ‫من‬ ‫والحد‬ ،‫للمالك‬ ‫القيمة‬ ‫وزيادة‬ ،‫المشروع‬ ‫نتائج‬ ‫لتحسين‬ ‫المشاركين‬ ‫جميع‬
.‫وبناء‬ ،‫وتصنيع‬ ‫تصميم‬ ‫مراحل‬ ‫جميع‬ ‫خالل‬ ‫من‬ ‫الكفاءة‬ ‫من‬
،‫والمسؤوليات‬ ‫األدوار‬ ‫وتحديد‬ ،IPD ‫فريقهم‬ ‫هيكلة‬ ‫في‬ ‫العمالء‬ ‫لمساعدة‬ ‫الخبرة‬ ‫لديها‬ ‫التطبيقية‬ ‫البرامج‬
‫الممارسات‬ ‫أفضل‬ ‫بشأن‬ ‫المشورة‬ ‫وتقديم‬ ‫والمعايير‬ ‫القوالب‬ ‫وتطوير‬ ‫استعراض‬ ‫و‬ ‫االجتماعات‬ ‫وتنسيق‬
.‫الصناعية‬
IFC
Industry Foundation Class
‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫المعلومات‬ ‫لتبادل‬ ‫المصدر‬ ‫مفتوحة‬ ‫صيغة‬
/http://buildingsmart-tech.org
PLM
product lifecycle management
‫صيانته‬ ‫و‬ ‫المبنى‬ ‫هنا‬ ‫هو‬ ‫و‬ ‫المنتج‬ ‫على‬ ‫للحفاظ‬ : ‫المنتج‬ ‫حياه‬ ‫دورة‬
2D Drawing
BIM ‫ال‬ ‫او‬ CAD‫ال‬ ‫من‬ ‫توليدها‬ ‫تم‬ , ‫االبعاد‬ ‫ثنائية‬ ‫رسومات‬ ‫على‬ ‫تحتوي‬ ‫رقمية‬ ‫او‬ ‫ورقية‬ ‫وثيقة‬
2D Documentation
2D details 2D elevations and ,2D section ,2D plans ‫تكون‬ ‫ما‬ ‫عاده‬ ‫و‬ ‫مستخرجة‬ ‫وثائق‬
3D ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬
4D ‫الزمن‬ + ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬
5D ‫التكلفة‬ + ‫الرابع‬ ‫البعد‬
51
‫قوته‬ ‫و‬ ‫بعونه‬ ‫المجلة‬ ‫من‬ ‫الثالث‬ ‫العدد‬ ‫صدور‬ ‫يسر‬ ‫الذي‬ ‫هلل‬ ‫الحمد‬
‫إرادتنا‬ ‫عن‬ ‫خارج‬ ‫تقصير‬ ‫أو‬ ‫خطا‬ ‫أي‬ ‫عن‬ ‫أعتذر‬ ‫و‬
‫النمو‬ ‫السريع‬ ‫المجال‬ ‫هذا‬ ‫في‬ ‫بالقليل‬ ‫لو‬ ‫و‬ ‫نشارك‬ ‫أن‬ ‫نتمنى‬ ‫و‬
BIM ‫الـ‬ ‫يتقن‬ ‫لمن‬ ‫حاجه‬ ‫في‬ ‫العربية‬ ‫منطقتنا‬ ‫و‬
‫االبتكار‬ ‫مسألة‬ ‫"تشهد‬ :‫األوسط‬ ‫الشرق‬ ‫تيكال‬ ‫شركة‬ ‫لدى‬ ‫اإلقليمي‬ ‫المدير‬ ،‫واليت‬ ‫بول‬ ‫يقول‬
‫عمالقة‬ ‫المشاريع‬ ‫وباتت‬ ،‫األوسط‬ ‫الشرق‬ ‫منطقة‬ ‫في‬ ً‫ا‬‫كبير‬ ً‫تحوال‬ ‫والبناء‬ ‫التشييد‬ ‫قطاع‬ ‫ضمن‬
‫العالم‬ ‫كأس‬ ‫وبطولة‬ ‫دبي‬ ‫في‬ 2020 ‫العالمي‬ ‫إكسبو‬ ‫معرض‬ ‫مثل‬ ‫المنطقة‬ ‫بها‬ ‫تزخر‬ ‫التي‬
‫الحكومي‬ ‫التفويض‬ ‫ويأتي‬ .‫التصميم‬ ‫لمجاالت‬ ‫جديدة‬ ً‫ا‬‫أفاق‬ ‫تفتح‬ ‫الدوحة‬ ‫في‬ ‫القدم‬ ‫لكرة‬
‫الشرق‬ ‫منطقة‬ ‫رغبة‬ ‫على‬ ‫ليؤكد‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫بتطبيق‬ ‫للتوسع‬
‫البناء‬ ‫مجال‬ ‫في‬ ‫المتقدمة‬ ‫العالمية‬ ‫االبتكار‬ ‫مراكز‬ ‫مع‬ ‫المساواة‬ ‫قدم‬ ‫على‬ ‫لتكون‬ ‫األوسط‬
‫األبعاد‬ ‫ثالثية‬ ‫بالتقنيات‬ ً‫ا‬‫مرور‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫من‬ ً‫ا‬‫""انطالق‬."‫والتشييد‬
‫أفضل‬ ‫توفير‬ ‫على‬ ‫سنعمل‬ ،‫العقارات‬ ‫بإدارة‬ ‫الخاصة‬ ‫البرمجيات‬ ‫إلى‬ ً‫وصوال‬ "‫"هوروغرافيك‬
‫تحقيق‬ ‫على‬ ‫األوسط‬ ‫الشرق‬ ‫في‬ ‫والهندسة‬ ‫البناء‬ ‫شركات‬ ‫تساعد‬ ‫التي‬ ‫التقنية‬ ‫الممارسات‬
."‫والتميز‬ ‫االبتكار‬ ‫من‬ ‫المزيد‬
‫انجينيرنج‬ ‫ايفرسنداي‬ ‫شركة‬ ‫لدى‬ ‫التصميم‬ ‫قسم‬ ‫رئيس‬ ،‫فيبارال‬ ‫روا‬ ‫سرينيفاسا‬ ‫يقول‬ ‫و‬
‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫استخدام‬ ‫"مكننا‬ : ‫خليفة‬ ‫الشيخ‬ ‫مسجد‬ ‫بتصميم‬ ‫تضطلع‬ ‫التي‬
‫ألعقد‬ ‫والتصاميم‬ ‫النماذج‬ ‫وضع‬ ‫من‬ ‫نهيان‬ ‫آل‬ ‫زايد‬ ‫بن‬ ‫خليفة‬ ‫مسجد‬ ‫مشروع‬ ‫في‬ ‫المباني‬
‫مسائل‬ ‫مع‬ ‫التوافق‬ ‫عدم‬ ‫مشكلة‬ ‫وحلت‬ ‫التصميم‬ ‫عملية‬ ‫من‬ ‫سهلت‬ ‫والتي‬ ‫والقناطر‬ ‫األعمدة‬
‫برمجيات‬ ‫استخدام‬ ‫مجال‬ ‫في‬ ‫االبتكار‬ ‫من‬ ‫المزيد‬ ‫بتحقيق‬ ‫التزامنا‬ ‫ونؤكد‬ .‫والتهوية‬ ‫التكييف‬
،‫تكيال‬ ‫برمجيات‬ ‫فبفضل‬ .‫والمنطقة‬ ‫المتحدة‬ ‫العربية‬ ‫اإلمارات‬ ‫في‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬
."‫ضخمة‬ ‫هندسية‬ ‫مشاريع‬ ‫بثالثة‬ ‫الفوز‬ ‫من‬ ‫تمكنا‬
‫أسهاماته‬ ‫و‬ ‫بمقالته‬ ‫العربية‬ ‫العلمية‬ ‫المادة‬ ‫اثراء‬ ‫و‬ ‫لألنضمام‬ ‫المتخصصين‬ ‫جميع‬ ‫ندعو‬ ‫كما‬
‫علما‬ ‫موته‬ ‫بعد‬ ‫وحسناته‬ ‫عمله‬ ‫من‬ ‫المؤمن‬ ‫يلحق‬ ‫مما‬ ‫إن‬ :‫وسلم‬ ‫عليه‬ ‫اهلل‬ ‫صلى‬ ‫النبي‬ ‫قال‬
‫أو‬ ،‫بناه‬ ‫السبيل‬ ‫البن‬ ‫بيتا‬ ‫أو‬ ،‫بناه‬ ‫مسجدا‬ ‫أو‬ ،‫ورثه‬ ً‫ا‬‫مصحف‬ ‫أو‬ ،‫تركه‬ ‫صالحا‬ ‫وولدا‬ ،‫ونشره‬ ‫علمه‬
‫و‬ ‫ماجه‬ ‫ابن‬ ‫رواه‬ .‫موته‬ ‫بعد‬ ‫تلحقه‬ ،‫وحياته‬ ‫صحته‬ ‫في‬ ‫ماله‬ ‫من‬ ‫أخرجها‬ ‫صدقة‬ ‫أو‬ ،‫أجراه‬ ‫نهرا‬
.‫األلباني‬ ‫وحسنه‬ ‫خزيمة‬ ‫ابن‬
bimarabia@gmail.com ‫المجلة‬ ‫ايميل‬ ‫على‬ ‫أسئلتكم‬ ‫أستقبال‬ ‫يشرفنا‬ ‫و‬
‫التالي‬ ‫العدد‬ ‫عليها‬ ‫سنجيب‬ ‫و‬
‫اخوكم‬
‫سليم‬ ‫عمر‬
‫الخاتمة‬

Bi marabia3

  • 1.
    bimarabia.blogspot.com . 2015‫ديسمبر‬ . ‫الثالث‬ ‫العدد‬
  • 2.
  • 3.
  • 4.
    4 ‫الرحيم‬ ‫الرحمن‬ ‫اهلل‬‫بسم‬ ‫أحجام‬ ‫و‬ ‫أحجامها‬ ‫باختالف‬ ‫الهندسي‬ ‫العمل‬ ‫مكاتب‬ ‫بها‬ ‫استفاضت‬ ‫التي‬ ‫التقنيات‬ ‫تعد‬ ‫لم‬ ‫و‬ ‫األفضل‬ ‫اختيار‬ ‫غدا‬ ‫إنما‬ ‫و‬ ‫الداني‬ ‫أو‬ ‫القاصي‬ ‫على‬ ‫خافية‬ ‫بتنفيذها‬ ‫تقوم‬ ‫التي‬ ‫المشروعات‬ ‫لتقديم‬ ‫معاييرنا‬ ‫و‬ ‫نظمنا‬ ‫وفق‬ ‫تعمل‬ ‫نظم‬ ‫إلى‬ ‫للوصول‬ ‫الحكم‬ ‫و‬ ‫المعيار‬ ‫هو‬ ‫منها‬ ‫المناسب‬ ‫تكون‬ ‫قد‬ ‫التي‬ ‫(و‬ ‫عملها‬ ‫طرق‬ ‫نتبع‬ ‫أن‬ ‫إال‬ ‫يمكننا‬ ‫ال‬ ‫أنظمة‬ ‫من‬ ً‫بدال‬ ‫العمل‬ ‫في‬ ‫مميزة‬ ‫جودة‬ .ً‫ا‬‫سالم‬ ‫و‬ ً‫ا‬‫برد‬ ‫تكون‬ ‫أن‬ ‫من‬ ً‫بدال‬ ً‫وباال‬ ‫علينا‬ ‫فتكون‬ )‫لها‬ ‫الصانع‬ ‫البلد‬ ‫أنظمة‬ ‫تتبع‬ ً‫ا‬‫أحيان‬ ‫أراد‬ ‫لمن‬ ً‫موئال‬ ‫و‬ ‫تقنياته‬ ‫و‬ BIM ‫الـ‬ ‫علوم‬ ‫من‬ ‫استجد‬ ‫لما‬ ً‫ا‬‫منار‬ ‫إال‬ ‫المتميزة‬ ‫المجلة‬ ‫هذه‬ ‫تكن‬ ‫لم‬ ‫تبعات‬ ‫من‬ ‫اجتنابه‬ ‫عليه‬ ‫يجب‬ ‫ما‬ ‫و‬ ‫تقدمه‬ ‫أن‬ ‫يمكن‬ ‫ما‬ ‫يعرف‬ ‫و‬ ‫العلوم‬ ‫هذه‬ ‫على‬ ‫يطلع‬ ‫أن‬ ‫محدودة‬ ‫تقنيات‬ ‫كانت‬ ‫أو‬ ‫تجريبها‬ ‫يتم‬ ‫لم‬ ‫و‬ ‫المهد‬ ‫حديثة‬ ‫تقنيات‬ ‫كانت‬ ‫(سواء‬ ‫التقنيات‬ ‫لهذه‬ ‫ثم‬ ‫من‬ ‫و‬ .)‫بحتة‬ ‫نظرية‬ ‫تكون‬ ‫أن‬ ‫إال‬ ‫لها‬ ‫يستوي‬ ‫ال‬ ‫فجة‬ ‫قاسية‬ ‫بشروط‬ ‫مشروطة‬ ‫االستخدام‬ ً‫ا‬‫يوم‬ ‫يكن‬ ‫لم‬ ‫أنه‬ ‫ذلك‬ ‫من‬ ‫أجمل‬ ‫و‬ ‫العملية‬ ‫الحياة‬ ‫في‬ ‫تطبيقها‬ ‫طرائق‬ ‫أفضل‬ ‫على‬ ‫االطالع‬ ‫يفصل‬ ‫الذي‬ eMail ‫اإللكتروني‬ ‫البريد‬ ‫عنوان‬ ‫هو‬ ‫إنما‬ ‫و‬ ‫القارئ‬ ‫و‬ ‫الكاتب‬ ‫بين‬ ‫حجاب‬ ‫أو‬ ‫سور‬ ‫في‬ ‫العمل‬ ‫كيفية‬ ‫إلى‬ ‫الرشد‬ ‫و‬ ‫بالنصح‬ ‫له‬ ‫ليدلي‬ ‫السطور‬ ‫كاتب‬ ‫مع‬ ‫القارئ‬ ‫يتراسل‬ ‫أن‬ ‫بين‬ ‫ما‬ .‫آخر‬ ‫موضوع‬ ‫من‬ ‫االستزادة‬ ‫أو‬ ‫ما‬ ‫موضوع‬ ‫السمعة‬ ‫أو‬ ‫بالمال‬ ‫فيها‬ ‫الكتبة‬ ‫على‬ ‫يعود‬ ‫مادي‬ ‫نفع‬ ‫ذات‬ ‫ليست‬ ‫فهي‬ ‫بالصدق‬ ‫تميزت‬ ‫كما‬ ‫القارئ‬ ‫من‬ ‫بالتصويب‬ ً‫ا‬‫مرحب‬ ‫يا‬ ‫و‬ ،‫يخطئ‬ ‫أو‬ ‫يصيب‬ ‫الكاتبين‬ ‫األساتذة‬ ‫من‬ ‫اجتهاد‬ ‫محض‬ ‫فهي‬ .‫األكارم‬ ‫القراء‬ ‫لبقية‬ ‫بالتصحيح‬ ‫لنقوم‬ ‫كتبناه‬ ‫بموضوع‬ ً‫ا‬‫علم‬ ‫سبقنا‬ ‫الذي‬ ‫في‬ ‫نرى‬ ‫المشروعات‬ ‫إدارة‬ ‫علوم‬ ‫من‬ ‫استجد‬ ‫بما‬ ‫بإتحافنا‬ ‫المحترمون‬ ‫األساتذة‬ ‫عودنا‬ ‫كما‬ ‫في‬ ‫العمل‬ ‫لمراحل‬ ‫مفصل‬ ‫بشكل‬ ‫و‬ ‫جديدة‬ ‫تقنيات‬ ‫لعدة‬ ً‫ا‬‫مفيد‬ ً‫ا‬‫طرح‬ ‫و‬ ً‫ا‬‫تميز‬ ‫العدد‬ ‫هذا‬ .‫الكلف‬ ‫احتساب‬ ‫و‬ ‫اإللكترونية‬ ‫اإلدارة‬ ‫في‬ ‫جديدة‬ ‫طرق‬ ‫إلى‬ ‫إضافة‬ ‫الهندسية‬ ‫المشروعات‬ ‫العمل‬ ‫حياة‬ ‫دورة‬ ‫و‬ ‫فيه‬ ‫الوثائق‬ ‫تقديم‬ ‫طرائق‬ ‫و‬ ‫أنظمته‬ ‫مستجدات‬ ‫و‬ BIM ‫الـ‬ ‫في‬ ‫أما‬ ‫و‬ ‫من‬ ‫بمالحظات‬ ً‫ا‬‫مرفق‬ ‫ممل‬ ‫غير‬ ‫بتفصيل‬ ‫المواضيع‬ ‫هذه‬ ‫لمعالجة‬ ‫مقال‬ ‫من‬ ‫أكثر‬ ‫أيضا‬ ‫فسنرى‬ .‫النفع‬ ‫من‬ ‫لمزيد‬ ‫الكاتب‬ ‫مواضيع‬ ‫عدة‬ ‫لبحث‬ Revit ‫برنامج‬ ‫لمحبي‬ ‫وافر‬ ‫نصيب‬ ‫فهناك‬ BIM ‫الـ‬ ‫برمجيات‬ ‫في‬ ‫أما‬ ‫و‬ ‫ذوي‬ ‫من‬ ‫قديرون‬ ‫أساتذة‬ ‫يكتبها‬ )‫العربي‬ ‫عالمنا‬ ‫في‬ ‫األقل‬ ‫(على‬ ‫مسبوقة‬ ‫غير‬ ‫و‬ ‫جريئة‬ .‫الكفاءة‬ ‫و‬ ‫الخبرة‬ ... ‫كثير‬ ‫ذلك‬ ‫غير‬ ‫و‬ ‫في‬ ‫نراكم‬ ‫و‬ ‫األفضل‬ ‫لعرض‬ ‫وفقنا‬ ‫قد‬ ‫نكون‬ ‫أن‬ ‫عسى‬ ‫و‬ ‫اطالعكم‬ ‫و‬ ‫اهتمامكم‬ ‫لكم‬ ‫نشكر‬ ‫اهلل‬ ‫شاء‬ ‫ان‬ ‫قادمة‬ ‫أعداد‬ ,‫أخوكم‬ ‫النجار‬ ‫معاذ‬ ‫المقدمة‬ ‫النجار‬ ‫معاذ‬ facebook.com/groups/ AC.Training
  • 5.
    5 ‫الهندسية‬ ‫المشروعات‬ ‫في‬IFC ‫الـ‬ ‫مع‬ BIM ‫الـ‬ ‫تكامل‬ :IFC ‫الـ‬ ‫هو‬ ‫ما‬ AEC ‫الـ‬ ‫مشاريع‬ ‫إن‬ (Architecture, Engineering ‫هائل‬ ‫كم‬ ‫ذات‬ ‫مشاريع‬ ‫هي‬ )and Construction ‫تقوم‬ ‫أنظمة‬ ‫عدة‬ ‫بين‬ ‫المشتركة‬ ‫المعلومات‬ ‫من‬ ‫و‬ ‫الكهربائية‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫(اإلنشائية‬ ‫ذلك‬ ‫بعمل‬ ‫مراحلها‬ ‫ضمن‬ ‫تحتوي‬ ‫المشاريع‬ ‫هذه‬ ‫أن‬ ‫كما‬ )‫غيرها‬ ‫كمية‬ )‫الخ‬ .. ‫صيانة‬ ‫و‬ ‫تسليم‬ ‫و‬ ‫تنفيذ‬ ‫و‬ ‫(تخطيط‬ ‫إلى‬ ‫بمجملها‬ ‫تؤدي‬ ‫التي‬ ‫التفصيالت‬ ‫من‬ ‫هائلة‬ ‫متكامل‬ ‫مشروع‬ ‫تقديم‬ ‫و‬ ‫الهندسي‬ ‫العمل‬ ‫تكامل‬ ‫من‬ ‫مناص‬ ‫ال‬ ‫التي‬ ‫األخطاء‬ ‫من‬ ‫اإلمكان‬ ‫قدر‬ ‫الحد‬ ‫مع‬ .‫المشاريع‬ ‫هذه‬ ‫مثل‬ ‫في‬ ‫حدوثها‬ ‫لتداول‬ ‫مشتركة‬ ‫لغة‬ ‫وجود‬ ‫ذلك‬ ‫لتحقيق‬ ‫ينبغي‬ ‫هذه‬ ‫على‬ ‫القائمة‬ ‫المختلفة‬ ‫األنظمة‬ ‫بين‬ ‫البيانات‬ ‫قدر‬ ً‫ا‬‫معياري‬ ‫المعطيات‬ ‫تداول‬ ‫يكون‬ ‫بحيث‬ ‫المشاريع‬ ‫شركات‬ ‫تكون‬ ‫ما‬ ً‫ا‬‫(غالب‬ ‫الشركات‬ ‫أن‬ ‫بحيث‬ ‫اإلمكان‬ ‫قادرة‬ )‫المشروع‬ ‫نفس‬ ‫على‬ ‫العمل‬ ‫يجمعها‬ ‫مختلفة‬ ‫بشكل‬ ‫بينها‬ ‫فيما‬ ً‫ا‬‫ذهاب‬ ‫و‬ ‫جيئة‬ ‫المعطيات‬ ‫تبادل‬ ‫على‬ ‫و‬ ‫بذاته‬ ‫بنظام‬ ‫أو‬ ‫بذاتها‬ ‫بشركة‬ ‫يتعلق‬ ‫ال‬ ‫معياري‬ ‫في‬ ً‫إجماال‬ ‫لتسهم‬ ‫اإلمكان‬ ‫قدر‬ ‫معيارية‬ ‫تكون‬ ‫إنما‬ ‫قدر‬ ‫قليلة‬ ‫ثغرات‬ ‫و‬ ‫أخطاء‬ ‫ذو‬ ‫متكامل‬ ‫مشروع‬ ‫تقديم‬ .‫اإلمكان‬ IFC (Industry ‫يسمى‬ ‫ما‬ ‫هي‬ ‫اللغة‬ ‫هذه‬ ً‫ا‬‫نوع‬ ‫معبرة‬ ‫تسمية‬ ‫هي‬ ‫و‬ )Foundation Classes ‫كما‬ ‫قواعد‬ ‫أو‬ Foundation ‫مشتركة‬ ‫أسس‬ ‫عن‬ ‫ما‬ ‫قواعد‬ ‫استخدام‬ ‫مجرد‬ ‫لكن‬ ‫و‬ .‫عليها‬ ‫نطلق‬ ‫أن‬ ‫يمكن‬ ‫القواعد‬ ‫من‬ ‫بحر‬ ‫ضمن‬ ً‫متكامال‬ ً‫عمال‬ ‫يعتبر‬ ‫ال‬ ‫جافة‬ ‫المتوسط‬ ‫الهندسي‬ ‫المشروع‬ ‫ضمن‬ ‫المتغيرات‬ ‫و‬ ‫تقوم‬ ‫منصة‬ ‫وجود‬ ‫من‬ ‫ينبغي‬ ‫لذلك‬ ‫و‬ ‫التعقيد‬ ‫و‬ ‫المستخدم‬ ‫إلى‬ ‫تقديمها‬ ‫و‬ ‫القواعد‬ ‫هذه‬ ‫بفهم‬ ‫هي‬ ‫المنصة‬ ‫هذه‬ ‫و‬ ‫المشروعات‬ ‫هذه‬ ‫على‬ ‫القائم‬ ‫المشاريع‬ ‫في‬ ‫بها‬ ‫العمل‬ ‫يتم‬ ‫التي‬ BIM ‫الـ‬ ‫أنظمة‬ ‫ما‬ ‫لألسف‬ ‫أنه‬ ‫(حيث‬ ‫التعقيد‬ ‫بالغة‬ ‫و‬ ‫متوسطة‬ ‫على‬ ‫تعمل‬ ‫التي‬ ‫المكاتب‬ ‫أصحاب‬ ‫المهندسون‬ ‫زال‬ ً‫إجماال‬ ‫يسمى‬ ‫ما‬ ‫أو‬ ‫البسيطة‬ ‫السكنية‬ ‫المشروعات‬ ً‫ا‬‫واسع‬ BIM ‫الـ‬ ‫استخدام‬ ‫يعتبرون‬ Sole Practitioners .)‫الصغيرة‬ ‫المشروعات‬ ‫تلك‬ ‫مثل‬ ‫على‬ ً‫ا‬‫جد‬ :Build SMART ‫الـ‬ ‫هو‬ ‫ما‬ ‫الهائل‬ ‫بالكم‬ ‫يوحي‬ ‫أن‬ ‫يمكن‬ ‫سبق‬ ‫ما‬ ‫قراءة‬ ‫مجرد‬ ‫إن‬ ‫وضعها‬ ‫سيتم‬ ‫التي‬ ‫المواصفات‬ ‫من‬ ‫توقعه‬ ‫الممكن‬ ‫لكن‬ ‫و‬ .‫حجمه‬ ‫عن‬ ‫النظر‬ ‫بغض‬ ‫الواحد‬ ‫المشروع‬ ‫ضمن‬ ‫تبادل‬ ‫إلى‬ ‫مضطرون‬ ‫أننا‬ ‫بحكم‬ ‫منه‬ ‫مفروغ‬ ‫ذلك‬ ‫سنعمل‬ ‫التي‬ ‫المختلفة‬ ‫األنظمة‬ ‫بين‬ ‫المعلومات‬ ‫و‬ ‫إنشائية‬ :ً‫ا‬‫آنف‬ ‫ذكرنا‬ ‫(كما‬ ‫المشروع‬ ‫في‬ ‫عليها‬ ‫و‬ ‫كهربائية‬ ‫و‬ ‫تصميمية‬ ‫معمارية‬ ‫و‬ ‫ميكانيكية‬ ‫نتكلم‬ ‫عندما‬ ‫هذا‬ ‫و‬ .)‫إلخ‬ ... ‫مالية‬ ‫محاسبية‬ ‫حتى‬ ‫هندسي‬ ‫مكتب‬ ‫ضمن‬ ‫ما‬ ‫بلد‬ ‫في‬ ‫واحد‬ ‫مشروع‬ ‫عن‬ .‫الحجم‬ ‫متوسط‬ ‫كبيرة‬ ‫شركات‬ ‫على‬ ‫الفكرة‬ ‫بتعميم‬ ‫قمنا‬ ‫فإذا‬ ‫على‬ ‫بالعمل‬ ‫تقوم‬ ‫حكومية‬ ‫شركات‬ ‫أو‬ ‫الحجم‬ ‫على‬ ‫تحتية‬ ‫بنى‬ ‫أو‬ ‫منشآت‬ ‫(سواء‬ ‫ضخمة‬ ‫مشروعات‬ ‫من‬ ‫الهائل‬ ‫للكم‬ ‫إضافة‬ ‫سنلحظ‬ ‫فإننا‬ )‫دولة‬ ‫مستوى‬ ‫الذي‬ ‫و‬ ‫آخر‬ ‫موضوع‬ ‫لدينا‬ ‫سيكون‬ ‫فإنه‬ ‫المواصفات‬ ‫العمل‬ ‫يتم‬ ‫عندما‬ ‫أنه‬ ‫أي‬ .‫العمل‬ ‫في‬ ‫المعيارية‬ ‫هو‬ ‫من‬ ‫أكثر‬ ‫و‬ ‫مكتب‬ ‫من‬ ‫أكثر‬ ‫قبل‬ ‫من‬ ‫مشروع‬ ‫على‬ ‫على‬ ‫باالتفاق‬ ‫القيام‬ ‫الواجب‬ ‫من‬ ‫سيكون‬ ‫فإنه‬ ‫هيئة‬ ‫قبل‬ ‫من‬ ‫المشروع‬ ‫في‬ ‫بها‬ ‫عمل‬ُ‫سي‬ ‫التي‬ ‫المواصفات‬ .‫المكاتب‬ ‫أو‬ ‫الشركات‬ ‫أو‬ ‫الهيئات‬ ‫تلك‬ ‫جميع‬ ‫تعتبر‬ ‫التي‬ ‫و‬ Building SMART ‫فكرة‬ ‫بزغت‬ ‫هنا‬ ‫من‬ ‫و‬ ‫و‬ ‫المباني‬ ‫لمواصفات‬ ‫األوربية‬ ‫البالد‬ ‫في‬ ً‫ا‬‫مرجع‬ ‫و‬ )www.buildingsmart-tech.org( ‫البناء‬ ‫عمليات‬ ‫هيئة‬ ‫أو‬ ‫نقابة‬ ‫أو‬ ‫دولة‬ ‫تملكه‬ ‫ال‬ ‫حكومي‬ ‫موقع‬ ‫هو‬ ‫متعددة‬ ‫لجان‬ ‫من‬ ‫نتاج‬ ‫هو‬ ‫إنما‬ ‫و‬ ‫معينة‬ ‫مواصفات‬ ‫تقوم‬ ‫مختلفة‬ ‫عمل‬ ‫طبائع‬ ‫و‬ ‫حكومات‬ ‫و‬ ‫دول‬ ‫من‬ ‫كونها‬ ‫الواجب‬ ‫المواصفات‬ ‫تحسين‬ ‫و‬ ‫تقويم‬ ‫و‬ ‫بوضع‬ ‫أو‬ ‫المشاريع‬ ‫بحسب‬ ‫إما‬ ‫المنشآت‬ ‫و‬ ‫المباني‬ ‫في‬ ‫من‬ ‫متوافقة‬ ‫لتكون‬ ‫المنشآت‬ ‫تلك‬ ‫طبيعة‬ ‫بحسب‬ ‫للمباني‬ ‫المعيارية‬ ‫المواصفات‬ ‫مع‬ ‫المواصفات‬ ‫حيث‬ ‫منشآ‬ ‫ذو‬ ‫الموقع‬ ‫بحكم‬ )‫األقل‬ ‫على‬ ً‫ا‬‫أوربي‬ ‫(أو‬ ً‫ا‬‫عالمي‬ .‫أوروبي‬ ‫أنه‬ ‫إال‬ ‫األمريكية‬ ‫المتحدة‬ ‫الواليات‬ ‫على‬ ‫ذلك‬ ‫يسري‬ ‫في‬ ‫لألبنية‬ ‫المواصفات‬ ‫لوضع‬ ‫واحدة‬ ‫هيئة‬ ‫يوجد‬ ‫ال‬ ‫تعنى‬ ‫شركات‬ ‫عدة‬ ‫و‬ ‫هيئات‬ ‫عدة‬ ‫هي‬ ‫إنما‬ ‫و‬ ‫أمريكا‬ .‫معيارية‬ ‫جعلها‬ ‫و‬ ‫المواصفات‬ ‫بوضع‬ ‫الحتوائه‬ ‫إضافة‬ Building Smart ‫موقع‬ ‫يساعد‬ ‫إعطاء‬ ‫على‬ ً‫ا‬‫قادر‬ ‫بكونه‬ ‫المعيارية‬ ‫المواصفات‬ ‫على‬ ‫أو‬ ‫المواصفات‬ ‫تلك‬ ‫تحقق‬ ‫التي‬ ‫للمباني‬ ‫شهادات‬ ‫العاملة‬ ‫الشركات‬ ‫و‬ ‫المكاتب‬ ‫مساعدة‬ ‫األقل‬ ‫على‬ ‫الشهادات‬ ‫تلك‬ ‫إلى‬ ‫بالوصول‬ ‫المشاريع‬ ‫على‬ ‫تلك‬ ‫ضمن‬ ‫مثلى‬ ‫جودة‬ ‫لتحقيق‬ certificates .‫المباني‬ :BIM ‫الـ‬ ‫أنظمة‬ ‫ضمن‬ IFC ‫الـ‬ ‫تطبيقات‬ ‫على‬ ‫تكون‬ BIM ‫أنظمة‬ ‫مع‬ ‫للعمل‬ ‫المثلى‬ ‫الطريقة‬ :‫التالي‬ ‫النسق‬ ‫ضمن‬ ‫القياسية‬ ‫المواصفات‬ ‫بحفظ‬ ‫قم‬ .1 ‫عليها‬ ‫تعمل‬ ‫التي‬ BIM ‫الـ‬ ‫منظومة‬ ‫ضمن‬ ‫معه‬ ‫تعمل‬ ‫الذي‬ ‫الفريق‬ ‫باستشارة‬ ‫قم‬ .2 )‫الخ‬ ... ‫كهربائي‬ ,‫ميكانيكي‬ ,‫(إنشائي‬ ‫المشروع‬ ‫هذا‬ ‫وجودها‬ ‫جدوى‬ ‫و‬ ‫المواصفات‬ ‫تلك‬ ‫فحوى‬ ‫على‬ ‫المشروع‬ ‫ضمن‬ ‫يخدم‬ ‫بما‬ ‫المواصفات‬ ‫تلك‬ ‫بتعديل‬ ‫قم‬ .3 ‫المشروع‬ ‫في‬ ‫العمل‬ ‫جودة‬ ‫تحسين‬ ‫على‬ ‫المواصفات‬ ‫تلك‬ ‫تعميم‬ ‫و‬ ‫بتطبيق‬ ‫قم‬ .4 ‫العمل‬ ‫في‬ ‫الموجودة‬ ‫اإللكترونية‬ ‫األنظمة‬ ‫جميع‬ ‫و‬ ‫العمل‬ ‫أثناء‬ ‫المواصفات‬ ‫فحص‬ ‫بإعادة‬ ‫قم‬ .5 ‫من‬ ‫التأكد‬ ‫لمجرد‬ ‫أخرى‬ ‫مشاريع‬ ‫عدة‬ ‫على‬ ‫و‬ ‫بعده‬ ‫المواصفات‬ ‫تلك‬ ‫سالمة‬ ‫النجار‬ ‫معاذ‬ facebook.com/groups/AC.Training
  • 6.
    6 :‫مالحظة‬ ‫جاهزة‬ ‫المواصفات‬ ‫نستورد‬‫أن‬ 1. ‫الخطوة‬ ‫في‬ ‫يمكننا‬ ‫من‬ ‫و‬ ‫السابقة‬ ‫الفقرة‬ ‫في‬ ‫ذكرته‬ ‫الذي‬ ‫الموقع‬ ‫من‬ ‫بما‬ ‫جاهزة‬ ‫تصبح‬ ‫أن‬ ‫إلى‬ ‫المواصفات‬ ‫تلك‬ ‫تعديل‬ ‫ثم‬ ‫نعمل‬ ‫التي‬ ‫البلد‬ ‫في‬ ‫به‬ ‫المتداول‬ ‫النظام‬ ‫مع‬ ‫يتفق‬ .Engineering Norm or Code ‫بها‬ :Revit ‫باستخدام‬ ‫القياسية‬ ‫المواصفات‬ ‫إلدارة‬ ‫تجربة‬ Revit => Open ‫زر‬ ‫باستخدام‬ :‫الشكل‬ ‫في‬ ‫كما‬ IFC Option ‫الـ‬ ‫فيظهر‬ ‫البرنامج‬ ‫توصيف‬ ‫طريقة‬ ‫المربع‬ ‫هذا‬ ‫في‬ ‫نرى‬ ‫في‬ ‫المعروفة‬ ‫مسمياتها‬ ‫و‬ ‫القياسية‬ ‫للمواصفات‬ ‫معينة‬ ‫أمثلة‬ ‫على‬ ‫أسهم‬ ‫بوضع‬ ‫قمت‬ ‫قد‬ ‫و‬ ‫البرنامج‬ .‫العناصر‬ ‫تلك‬ ‫من‬ ‫و‬ ‫المواصفات‬ ‫تلك‬ ‫بأخذ‬ ‫نقوم‬ ‫أن‬ ‫هنا‬ ‫فيمكننا‬ ‫يقتضي‬ ‫ما‬ ‫(بحسب‬ ‫منها‬ ‫الحد‬ ‫أو‬ ‫عليها‬ ‫اإلضافة‬ ‫الشركة‬ ‫أو‬ ‫المكتب‬ ‫في‬ ‫نستخدمها‬ ‫ثم‬ ‫من‬ ‫و‬ )‫العمل‬ .‫المشروع‬ ‫و‬ ‫موحدة‬ ‫المواصفات‬ ‫تلك‬ ‫أسماء‬ ‫أن‬ ‫اآلن‬ ‫سنالحظ‬ ‫و‬ ‫السوق‬ ‫في‬ ‫الموجودة‬ ‫األخرى‬ ‫البرمجيات‬ ‫في‬ ‫حتى‬ .‫القادمة‬ ‫الفقرة‬ ‫في‬ ‫كما‬ ‫باستخدام‬ ‫القياسية‬ ‫المواصفات‬ ‫إلدارة‬ ‫تجربة‬ :ArchiCAD ‫التي‬ ‫البرمجيات‬ ‫أول‬ ‫من‬ ArchiCAD ‫برنامج‬ ‫يعتبر‬ ‫نضوج‬ ‫و‬ ‫األوربي‬ ‫منشأه‬ ‫بحكم‬ IFC ‫الـ‬ ‫فكرة‬ ‫طرحت‬ .‫أمريكا‬ ‫قبل‬ ‫أوروبا‬ ‫في‬ ‫الفكرة‬ ‫تلك‬ IFC > 2x3 File > File Special > IFC ‫قائمة‬ ‫من‬ … Scheme Setup IFC Scheme Setup ‫مربع‬ ‫فيظهر‬ ‫الخاصة‬ ‫القيمة‬ ‫أن‬ ‫المربع‬ ‫في‬ ‫مباشرة‬ ‫نالحظ‬ ‫المسمى‬ ‫نفس‬ ‫هي‬ ‫و‬ IfcWall ‫هي‬ ‫بالجدار‬ ‫السابقة‬ ‫الصور‬ ‫في‬ ‫كما‬ Revit ‫ببرنامج‬ ‫المستخدم‬ ‫نتاج‬ ‫هو‬ ‫إنما‬ ‫و‬ ً‫ا‬‫ابد‬ ‫مقصود‬ ‫بشكل‬ ‫يتم‬ ‫لم‬ ‫هذا‬ ‫و‬ ‫بتبادل‬ ‫لتقوم‬ ‫البرمجيات‬ ‫بين‬ ‫المواصفات‬ ‫توحيد‬ ‫موحد‬ ‫و‬ ‫شفاف‬ ‫بشكل‬ ‫بينها‬ ‫فيما‬ ‫المعلومات‬ .‫الهندسي‬ ‫العمل‬ ‫جودة‬ ‫لضمان‬ ‫يكون‬ ‫أن‬ ‫اهلل‬ ‫شاء‬ ‫إن‬ ‫عسى‬ ‫و‬ ‫بقية‬ ‫و‬ ‫تتمة‬ ‫للكالم‬ ‫أراد‬ ‫لمن‬ ‫عنه‬ ‫غنى‬ ‫ال‬ ‫أنه‬ ‫حيث‬ ‫تتمات‬ ‫البحث‬ ‫لهذا‬ ‫إعادة‬ ‫عناء‬ ‫دون‬ ‫عالية‬ ‫بجودة‬ ً‫ا‬‫مشروع‬ ‫يقدم‬ ‫أن‬ ‫و‬ ‫المشروع‬ ‫حيثيات‬ ‫جميع‬ ‫توصف‬ ‫التي‬ ‫المواد‬ ‫بناء‬ .‫ذلك‬ ‫على‬ ‫الوقت‬ ‫إضاعة‬ ‫و‬ ‫جديد‬ ‫من‬ ‫بناءها‬ ‫ما‬ ‫عن‬ ‫عامة‬ ‫مقدمة‬ ‫المقالة‬ ‫هذه‬ ‫في‬ ‫ناقشنا‬ ‫يمكن‬ ‫أين‬ ‫و‬ BIM ‫الـ‬ ‫مع‬ ‫تكامله‬ ‫مدى‬ ‫و‬ IFC ‫الـ‬ ‫هو‬ ‫أن‬ ‫عسى‬ ‫و‬ BIM ‫الـ‬ ‫منظومات‬ ‫أشهر‬ ‫في‬ ‫نجده‬ ‫أن‬ ‫إلى‬ ‫المجلة‬ ‫هذه‬ ‫أعداد‬ ‫من‬ ‫القادم‬ ‫في‬ ‫اهلل‬ ‫يوفقنا‬ ‫الموضوع‬ ‫عن‬ ‫أكثر‬ ‫متقدمة‬ ‫أفكار‬ ‫بطرح‬ ‫نقوم‬ ‫أن‬ .‫الواقع‬ ‫أرض‬ ‫على‬ ‫مشاريع‬ ‫من‬ ‫عملية‬ ‫أمثلة‬ ‫ضمن‬
  • 7.
    7 BIM AND AUGMENTEDREALITY ‫مجلة‬ ‫من‬ ‫االول‬ ‫العدد‬ ‫يقرأ‬ ‫لم‬ ‫لمن‬ ‫مقدمة‬ BIMarabia bimarabia.blogspot.com :)‫المباني‬ ‫معلومات‬ ‫(نمذجة‬ ‫هو‬ BIM ‫ال‬ A digital representation of the phys� ical and functional characteristics of a building displayed as a 3D model, with the added capability to integrate a whole array of design and construc� tion data related to cost, schedule, materials, assembly, maintenance, energy use, and more ‫و‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬ ‫األبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫الوظيفية‬ ‫للمبنى‬ ‫نموذج‬ ‫عمل‬ : ‫أبسط‬ ‫بطريقة‬ ‫أو‬ ‫معرفة‬ ‫يمكنك‬ ‫بحيث‬ ‫الحاسوب‬ ‫على‬ ‫كمهندس‬ ‫تحتاجها‬ ‫التي‬ ‫المعلومات‬ ‫كل‬ .‫للمشروع‬ ‫وكمدير‬ ‫أو‬ ‫المعزز‬ ‫الواقع‬ AUGMENTED REALITY ‫تدمج‬ ‫معلوماتية‬ ‫تقنية‬ : ‫الواقعي‬ ‫الخيال‬ ‫على‬ ‫المسجلة‬ ‫الصورة‬ ‫أو‬ ‫الخيال‬ ‫مع‬ ‫الواقع‬ ‫دمج‬ - ‫النظارة‬ ‫أو‬ ‫الموبايل‬ ‫أو‬ ‫الكمبيوتر‬ ‫االفتراضية‬ ‫البيئة‬ ‫مع‬ ‫الطبيعية‬ ‫البيئة‬ ‫بداية‬ ‫إلى‬ ‫تعود‬ ‫األساسية‬ ‫الفكرة‬ ‫يسمح‬ ‫لم‬ ‫العلمي‬ ‫التقدم‬ ‫لكن‬ ‫السبعينات‬ ‫تطورها‬ ‫و‬ ‫بظهورها‬ ‫المختبر‬ ‫من‬ ‫تخرج‬ ‫لم‬ ‫لكن‬ ‫لها‬ ‫أمثلة‬ ‫انتاج‬ ‫تم‬ ‫ثقيلة‬ ‫و‬ ‫كبيرة‬ ‫كانت‬ ‫ألنها‬ ‫في‬ ‫شاهدتها‬ ‫الحديثة‬ ‫التكولوجيا‬ ‫هذه‬ ‫تم‬ ‫الذي‬ ‫و‬ back to future ‫قديم‬ ‫فيلم‬ ‫الثمانيات‬ ‫منتصف‬ ‫في‬ ‫إنتاجة‬ ‫هذه‬ ‫إنتشار‬ ‫سهلت‬ ‫الحديثة‬ ‫الموبيالت‬ ‫التكنولوجيا‬ virtu� ‫ه و‬ ‫و‬ ‫مختلف‬ ‫أخر‬ ‫مصطلح‬ ‫هناك‬ ‫البيئة‬ ‫إستبدال‬ ‫على‬ ‫يعتمد‬ ‫و‬ al reality ‫إال‬ ‫ترى‬ ‫ال‬ ‫بحيث‬ ‫الحقيقية‬ ‫بالبيئة‬ ‫التخيلية‬ ‫التخيلية‬ ‫البيئة‬ ‫التقنية‬ ‫هذه‬ ‫من‬ ‫نستفيد‬ ‫أن‬ ‫يمكن‬ ‫كيف‬ ‫؟‬ BIM ‫ال‬ ‫في‬ ‫تراها‬ ‫فارغة‬ ‫غرفة‬ ‫لديك‬ ‫يكون‬ ‫أن‬ ‫يمكن‬ ‫بتحميل‬ ‫تقوم‬ ‫ثم‬ ‫التابلت‬ ‫كاميرا‬ ‫خالل‬ ‫من‬ ‫تتخيل‬ ‫بحيث‬ ‫الفرش‬ ‫و‬ ‫للكراسي‬ ‫مجسم‬ ‫مساحته‬ ‫و‬ ‫المكان‬ ‫الكاميرا‬ ‫و‬ ‫المشروع‬ ‫في‬ ‫تسير‬ ‫أن‬ ‫يمكن‬ ‫المواسير‬ ‫أيضا‬ ‫ترى‬ ‫و‬ ‫الحوائط‬ ‫تريك‬ ‫أماكنها‬ ‫تعرف‬ ‫و‬ ‫كلها‬ ‫المدمجة‬ ‫عليها‬ ‫لصديق‬ ‫ورقة‬ ‫ترسل‬ ‫أن‬ ‫يمكن‬ ‫يمكنه‬ ‫التابلت‬ ‫خالل‬ ‫من‬ ‫و‬ ‫لمبني‬ ‫مسقط‬ ‫االبعاد‬ ‫ثالثي‬ ‫للمبني‬ ‫مجسم‬ ‫رؤيه‬ ‫التي‬ ‫المعلومات‬ ‫كل‬ ‫ترى‬ ‫أن‬ ‫يمكن‬ ‫النظارة‬ ‫زجاج‬ ‫على‬ ‫تحتاجها‬ ‫على‬ ‫التدريب‬ ‫في‬ ‫أستخدامها‬ ‫يمكن‬ . ‫العمل‬ : ‫لها‬ ‫تطبيقات‬ ‫نرى‬ ‫دعنا‬ 1-AUGGED ‫هنا‬ ‫من‬ ‫البرنامج‬ ‫نصب‬ ‫سليم‬ ‫عمر‬ draftsman.wordpress.com
  • 8.
    8 /http://www.auggd.com https://play.google.com/store/ apps/details?id=com.easiar.augg� d&hl=en ‫على‬ ‫التجربة‬ ‫يمكن‬‫(و‬ ‫التالية‬ ‫الصورة‬ ‫إطبع‬ ) ‫طباعتها‬ ‫دون‬ ‫الشاشة‬ pro� ‫اختا ر‬ ‫ثم‬ ‫الموبايل‬ ‫على‬ ‫التطبيق‬ ‫افتح‬ ject ‫المشروع‬ ‫أسم‬ ‫اكتب‬ ‫و‬ BUD ‫الورقة‬ ‫إلى‬ ‫الكاميرا‬ ‫وجه‬ ‫أخر‬ ‫مثال‬ Aurasma ‫بفيديو‬ ‫صورة‬ ‫ربط‬ ‫و‬ ‫تنصيبه‬ ‫يمكنك‬ /https://www.aurasma.com ‫الى‬ ‫توجيه‬ ‫و‬ ‫التطبيق‬ ‫بتشغيل‬ ‫قم‬ ‫االن‬ ‫الصوره‬ ‫هذه‬ smartreality ‫ثالث‬ ‫مثال‬ ‫هنا‬ ‫من‬ ‫البرنامج‬ ‫حمل‬ /http://smartreality.co ‫أخر‬ ‫مثال‬ /https://creator.zapcode.it ‫الصورة‬ ‫الى‬ ‫تحميله‬ ‫بعد‬ ‫التطبيق‬ ‫وجه‬ : ‫مثل‬
  • 9.
    9 ‫اختيار‬ ‫و‬ ‫الموقع‬‫بفتح‬ ‫قم‬ ‫مماثل‬ ‫لعمل‬ MAKE A NEW ZAPCODE ‫على‬ ‫تريدها‬ ‫التي‬ ‫المعلومات‬ ‫حدد‬ ‫و‬ ‫صورة‬ ‫حدد‬ ‫ثم‬ ‫الصورة‬ ‫إلى‬ ‫النموذج‬ ‫بتحويل‬ ‫نقوم‬ ‫كيف‬ : ‫االن‬ AUGMENTED REALITY ‫إلى‬ ‫الموديل‬ ‫تحويل‬ ‫هي‬ ‫األساسية‬ ‫الفكرة‬ AUGMENTED REAL� ‫ا ل‬ ‫برامج‬ ‫يقبلها‬ ‫صيغه‬ ITY ‫امتداده‬ ‫االتوكاد‬ ‫على‬ ‫لدينا‬ ‫الموديل‬ ‫مثال‬ ..... RVT ‫الريفيت‬ ‫على‬ DWG ‫مقبول‬ ‫امتداد‬ ‫الى‬ ‫تحويله‬ ‫نريد‬ ‫التصدير‬ ‫برامج‬ ‫من‬ ‫العشرات‬ ‫ستجد‬ : ‫مثال‬ ‫نضرب‬ ‫دعنا‬ ‫تصدير‬ ‫من‬ LUMION ‫تنصيب‬ ‫عند‬ ‫يمكننا‬ ‫أو‬ ‫الريفيت‬ ‫ليكن‬ ‫و‬ ‫برنامج‬ ‫أي‬ ‫من‬ ‫الموديل‬ .DAE ‫إلى‬ ‫كاد‬ ‫اركي‬ ‫أو‬ ‫اب‬ ‫االسكتش‬ ‫التالي‬ ‫الموقع‬ ‫ألى‬ ‫النموذج‬ ‫نرفع‬ ‫ثم‬ augmentedev.com ‫رؤية‬ ‫يمكنك‬ ‫بدقة‬ ‫الخطوات‬ ‫تطبيق‬ ‫بعد‬ ‫برنامج‬ ‫بواسطة‬ ‫نموذجك‬ https://play.google.com/store/apps/ details?id=com.ar.augment&hl=en ‫هنا‬ ‫من‬ ‫المزيد‬ ‫على‬ ‫االطالع‬ ‫يمكنك‬ https://draftsman.wordpress.com/ /category/augmented-reality
  • 10.
    10 information delivery cycle ‫المعلومات‬‫توصيل‬ ‫دورة‬ ‫لكن‬ ‫كامل‬ ‫كتاب‬ ‫إلى‬ ‫تحتاج‬ ‫نقطة‬ ‫كل‬ ‫و‬ ‫البريطانية‬ ‫الحكومة‬ ‫تضعها‬ ‫التى‬ ‫االستراتيجيات‬ ‫تحدد‬ ‫الصورة‬ ‫هذه‬ ً‫ا‬‫مع‬ ‫نناقشها‬ ‫دعونا‬ ‫من‬ ‫مزيد‬ ‫النهج‬ ‫هذا‬ ‫يتطلب‬ ‫ال‬ , ‫المشروع‬ ‫مراحل‬ ‫في‬ ‫المعلومات‬ ‫إلنتاج‬ ‫منطقي‬ ‫إطار‬ ‫الصورة‬ ‫هذه‬ ‫في‬ ‫نرى‬ ‫توقف‬ ‫مثل‬ ‫اإلسراف‬ ‫أنشطه‬ ‫يقل‬ ‫به‬ ‫اإللتزام‬ ‫عند‬ ‫و‬ ‫الفريق‬ ‫داخل‬ ‫ثقة‬ ‫و‬ ‫متبادل‬ ‫تفاهم‬ ‫يتطلب‬ ‫بل‬ , ‫العمل‬ ‫المرئية‬ ‫غير‬ ‫البيانات‬ ‫و‬ ‫النماذج‬ ‫بين‬ ‫التنسيق‬ ‫ضعف‬ ‫من‬ ‫الناتجة‬ ‫العيوب‬ ‫و‬ ‫معلومه‬ ‫عن‬ ‫للبحث‬ ‫العمل‬ ‫جديد‬ ‫مشروع‬ ‫بدء‬ ‫حاله‬ ‫في‬ ‫الصفحة‬ ‫يمين‬ ‫أعلي‬ need ‫من‬ ‫األولى‬ ‫البداية‬ : ‫بدايتان‬ ‫هناك‬ ‫و‬ ‫بالفعل‬ ‫القائمة‬ ‫المباني‬ ‫في‬ opex start ‫من‬ ‫الثانية‬ ‫البداية‬ need ‫األولى‬ ‫النقطة‬ ‫من‬ ‫نبدأ‬ ‫و‬ BIM Employers Information Requirements (EIR( ‫العمل‬ ‫أصحاب‬ ‫يحتاجها‬ ‫التى‬ ‫المعلومات‬ ‫نحدد‬ ‫حيث‬ ‫اإلعتماد‬ ‫(يمكن‬ ‫االساسية‬ ‫القرار‬ ‫نقاط‬ ‫و‬ ‫العمل‬ ‫صاحب‬ ‫لمتطلبات‬ ‫واضح‬ ‫تعريف‬ ‫نقدم‬ ‫و‬ ‫االستراتيجية‬ ‫نضع‬ ) BIM CIC ‫بروتكول‬ ‫على‬ ‫االقسام‬ ‫أهم‬ ‫و‬ * ‫البرمجيات‬ ‫منصات‬ ‫هي‬ ‫ما‬ Technical * ‫االدارية‬ ‫العمليات‬ Management * ‫للمشروع‬ ‫المالية‬ ‫تفاصيل‬ Commercial ‫سليم‬ ‫عمر‬
  • 11.
    11 ‫التالي‬ ‫بالشكل‬ ‫يكون‬‫و‬ ‫بأدائه‬ ‫سيقوم‬ ‫الذي‬ ‫من‬ ‫و‬ ‫المطلوب‬ ‫نحدد‬ ‫حيث‬
  • 12.
    12 ‫المشروع‬ ‫في‬ ‫سنحتاجها‬‫التى‬ ‫الموارد‬ ‫نحدد‬ ‫هنا‬ ‫و‬ PROCUREMENT ‫سهم‬ ‫يخرج‬ ‫ثم‬ ‫و‬ ‫السلطات‬ ‫و‬ ‫المسؤوليات‬ ‫و‬ ‫األدوار‬ ‫بتحديد‬ ‫نقوم‬ ‫و‬ BIM EXECUTION PLAN ‫العمل‬ ‫خطة‬ ‫وضع‬ ‫التالية‬ ‫الخطوة‬ ‫تشمل‬ ‫و‬ ‫االساليب‬ ‫و‬ ‫المعايير‬ * Project Implementation Plan * Supply Chain Capability Summary ‫و‬ Master Information Delivery Plan (MIDP ( ‫المشروع‬ ‫لتسليم‬ ‫رئيسية‬ ‫خطة‬ ‫و‬ ‫االسنادات‬ ‫الى‬ ‫نذهب‬ ‫ثم‬ .‫المشروع‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫لكل‬ ‫واإلجراءات‬ ‫البروتوكوالت‬ ‫فيها‬ ‫نحدد‬ SCHEDULE ‫بعمل‬ ‫نقوم‬ ‫و‬ ‫متى‬ ‫و‬ ‫عملية‬ ‫كل‬ ‫سينفذ‬ ‫من‬ ‫نحدد‬ ‫حيث‬ ‫يشمل‬ ‫و‬ * Task Team Information Delivery Plan * Responsibility Matrix ‫عند‬ ‫كامل‬ ‫بنموذج‬ ‫ننتهي‬ ‫حتى‬ ‫التفاصيل‬ ‫و‬ ‫المعلومات‬ ‫تزداد‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫و‬ ‫المشروع‬ ‫علميات‬ ‫في‬ ‫ندخل‬ HANDOVER ‫التسليم‬ PROJECT INFORMATION MODEL (PIM( ‫االول‬ ‫القسم‬ ‫السبع‬ ‫و‬ Operation and in-use . ‫الثاني‬ ‫القسم‬ ‫في‬ ‫سابعة‬ ‫مرحلة‬ ‫هناك‬ ( ‫مراحل‬ ‫ست‬ ‫الى‬ ‫ينقسم‬ ‫و‬ ) CDE - common data enviroment ‫البيانات‬ ‫تبادل‬ ‫بيئة‬ ‫في‬ ‫مراحل‬ ‫مبدئيه‬ ‫فكرة‬ ‫وجود‬ ‫مرحلة‬ Brief 1 ‫أسس‬ ‫أو‬ ‫مبدأ‬ ‫وجود‬ ‫مرحلة‬ Concept NOTE 2 ‫التصميم‬ ‫مرحلة‬ Design 3
  • 13.
    13 ‫التعريف‬ ‫مرحلة‬ Definition4 ‫البناء‬ ‫مرحلة‬ Build and commission At build and commission stage 5 ‫التسليم‬ ‫مرحلة‬ Handover and close-out 6 ASSET INFORMATION MODEL (AIM( ‫الثاني‬ ‫القسم‬ ‫السابعة‬ ‫الخطوة‬ ‫به‬ ‫نجد‬ ‫و‬ ‫التشغيل‬ ‫قيد‬ ‫المبنى‬ ‫كان‬ ‫اذا‬ OPEX START ‫هنا‬ ‫من‬ ‫البداية‬ ‫تكون‬ ‫قد‬ ‫و‬ Operation and in-use - 7 ‫الغير‬ ‫العناصر‬ ‫تحديد‬ ‫يتم‬ ‫المالك‬ ‫متطلبات‬ ‫استيفاء‬ ‫يتم‬ ‫لم‬ ‫إذا‬ ‫المالك‬ ‫يريده‬ ‫ما‬ ‫مع‬ ‫المشروع‬ ‫أداء‬ ‫مراجعه‬ ‫يتم‬ ‫تغيرها‬ ‫على‬ ‫العمل‬ ‫و‬ ‫مستوفاه‬ ‫إلدارة‬ ‫كافية‬ ‫معلومات‬ ‫و‬ ‫نموذج‬ ‫لدينا‬ ‫يكون‬ ‫و‬ OPERATION ‫السابعة‬ ‫العملية‬ ‫في‬ ‫المبني‬ ‫أدارة‬ ‫في‬ ‫نبدأ‬ ‫المنشأه‬ ‫القرار‬ ‫صناعة‬ ‫مجلس‬ Construction Industry Council ‫مراجعة‬ ‫يمكن‬ ‫النقطة‬ ‫هذه‬ ‫في‬ ‫التفاصيل‬ ‫من‬ ‫لمزيد‬ ‫ببريطانيا‬
  • 14.
    14 ‫المعلومات‬ ‫دورة‬ ‫أسفل‬‫نجد‬ ‫خضراء‬ ‫دوائر‬ SUPPLIER'S INFORMATION EXCHANGE SUPPLIER ‫ال‬ ‫مع‬ ‫المعلومات‬ ‫تبادل‬ ‫تمثل‬ ‫و‬ ‫المالك‬ ‫مع‬ ‫المناقشات‬ ‫و‬ ‫الفريق‬ ‫اعضاء‬ ‫بين‬ ‫المعلومات‬ ‫تبادل‬ ‫الحمراء‬ ‫الدوائر‬ ‫و‬ EMPLOYER'S DECISION POINT
  • 15.
    15 The UK BIMMaturity Model (GCCG, )2011 ‫من‬ ‫انتقاله‬ ‫و‬ BIM ‫ال‬ ‫نضوج‬ ‫مراحل‬ ‫من‬ ‫تعرف‬ ‫معايير‬ ‫هناك‬ , ‫الخرى‬ ‫مرحلة‬ BIM ‫ال‬ ‫نضوج‬ ‫مدى‬ ‫خاللها‬ ‫المعنى‬ ‫حول‬ ‫الجدل‬ ‫بعض‬ ‫هناك‬ , ‫مستوى‬ ‫كل‬ ‫لتعريف‬ ‫الدقيق‬ ‫المعايير‬ ‫و‬ ‫االكواد‬ ‫العتماد‬ ‫هنا‬ ‫سنتجه‬ ‫المستوى‬ ‫نعرف‬ ‫دعنا‬ , ‫البريطانية‬ ‫لإلنتقال‬ ‫نخطط‬ ‫و‬ ‫بصدق‬ ‫فيه‬ ‫نحن‬ ‫الذي‬ ‫أعلى‬ ‫لمستوى‬ level 0 bim ‫ال‬ ‫قبل‬ ‫ما‬ ‫مرحلة‬ ‫إلنشاء‬ cad ‫ال‬ ‫استخدام‬ ‫مستوى‬ ‫الكمبيوتر‬ ‫باستخدام‬ ‫رسوم‬ ‫وجود‬ ‫بدون‬ ‫كتابات‬ ‫و‬ ‫خطوط‬ ‫نرسم‬ ‫تعاون‬ ‫أو‬ ‫إدارة‬ ‫أو‬ ‫كود‬ ‫هذه‬ ‫في‬ ‫قريبا‬ ‫كانت‬ ‫الشركات‬ ‫أغلب‬ ‫المرحلة‬ ‫تدرج‬ ‫هناك‬ ‫للثالثة‬ ‫األولى‬ ‫المرحلة‬ ‫من‬ ‫المعلومات‬ ‫تزامن‬ ‫و‬ ‫النمذجة‬ ‫في‬ level 1 ‫إضافة‬ ‫في‬ ‫نبدأ‬ : ‫النمذجة‬ ‫عمل‬ ‫مرحلة‬ BS( ‫موحدة‬ ‫معايير‬ ‫و‬ ‫معلومات‬ BIM ‫نضوج‬ ‫مراحل‬ ‫سليم‬ ‫عمر‬ draftsman.wordpress.com
  • 16.
    16 ‫ثالثية‬ ‫و‬ ‫األبعاد‬‫ثنائية‬ ‫للوح‬ ) 1192:2007 ‫االبعاد‬ , ‫االن‬ ‫المرحلة‬ ‫هذه‬ ‫في‬ ‫الشركات‬ ‫أغلب‬ ‫التخصصصات‬ ‫بين‬ ‫تعاون‬ ‫يوجد‬ ‫ال‬ ‫أنه‬ ‫رغم‬ ‫الخاصة‬ ‫بالبيانات‬ ‫يحتفظ‬ ‫كل‬ , ‫المختلفة‬ ‫أعضاء‬ ‫بين‬ ‫النماذج‬ ‫مشاركة‬ ‫يتم‬ ‫ال‬ , ‫به‬ ‫الفريق‬ level 2 ‫في‬ ‫المطلوب‬ ‫األدنى‬ ‫الحد‬ ‫هو‬ ‫هذا‬ ‫ال‬ ‫هو‬ ‫و‬2016 ‫عام‬ ‫بحلول‬ ‫بريطانيا‬ ‫في‬ ‫و‬ ‫البريطاني‬ ‫الكود‬ ‫في‬ open BIM ‫استراليا‬ intra-organizational integration .‫مختلفة‬ ‫برامج‬ ‫مع‬ ‫مفتوح‬ ‫التعامل‬ ‫و‬ ‫ال‬ ‫أنها‬ ‫يعرفها‬ ‫سكر‬ ‫بالل‬ ‫الدكتور‬ ‫و‬ ‫مغلق‬ ‫التعامل‬ ‫يكون‬ ‫و‬ Collaboration ‫أوتوديسك‬ ‫برامج‬ ‫مثل‬ BIM ‫المعلومات‬ ‫نماذج‬ ‫بناء‬ ‫إلى‬ ‫التقدم‬ ‫التخصصات‬ ‫بين‬ ‫المعلومات‬ ‫مشاركة‬ ‫و‬ ‫العمل‬ ‫بالضرورة‬ ‫يعني‬ ‫ال‬ ‫لكن‬ ‫المختلفة‬ ‫هذا‬ ‫يحدث‬ , ‫موحد‬ ‫واحد‬ ‫نموذج‬ ‫على‬ ‫الشبكة‬ ‫على‬ ‫واحدة‬ ‫منطقة‬ ‫ضمن‬ ‫البيانات‬ ‫بيئة‬ ‫باسم‬ ‫المعروفة‬ ‫المشتركة‬ ‫تعريف‬ ‫يتم‬ ،‫عامة‬ ‫وبصفة‬ .‫المشتركة‬ library ‫القائم‬ ‫بالتعاون‬ 2 ‫مستوى‬ management ‫و‬ ‫المتوافقة‬ ‫البرامج‬ ‫على‬ ‫تعتمد‬ ‫إلى‬ ‫اإلستيراد‬ ‫و‬ ‫التصدير‬ IFC (Industry Foundation Class) or COBie (Construction Operations )Building Information Exchange 4D & 5D ‫على‬ ‫العمل‬ ‫هنا‬ ‫يمكن‬ ‫و‬ : ‫للنماذج‬ ‫أمثلة‬ AIM Architectural information model SIM Structural information model FIM Facilities information model BSIM Building services information model BrIM Bridge information model ‫كمعيار‬ ‫نستخدم‬ LEVEL 2&1 ‫في‬ PAS 1192-2:2013 Specification for information management for the capital/delivery phase of con� struction projects using building information modelling PAS 1192-3:2014 Specification for information management for the operational phase of assets using building information modelling BS 1192-4 Collaborative production of information. Part 4: Fulfilling employers information exchange requirements using COBie Code of practice Building Information Model (BIM) Protocol )GSL (Government Soft Landings Digital Plan of Work Classification
  • 17.
    17 level 3 ‫المتكامل‬ ‫المشروع‬‫معلومات‬ ‫نموذج‬ ‫كليا‬ integrated project information ‫بيئة‬ ‫في‬ ‫بالكامل‬ ‫وضعت‬ ، model common data en� ‫المشترةك‬ ‫البيانات‬ ‫ة‬ ‫المعلومات‬ ‫تبادل‬ ‫يمكن‬، vironment ‫المشروع‬ ‫فريق‬ ‫أعضاء‬ ‫جميع‬ ‫قبل‬ ‫من‬ ‫بعد‬ ‫ويمكن‬ .‫الحقيقي‬ ‫الوقت‬ ‫في‬ ‫العمل‬ ‫لصاحب‬ ‫النموذج‬ ‫هذا‬ ‫نقل‬ ‫ذلك‬ ‫ك‬ ‫حياة‬ ‫دورة‬ ‫إدارة‬ ‫في‬ ‫الستخدامها‬ .‫األصول‬ ‫المعلومات‬ ‫نموذج‬ Asset Information Model collaborative model server ‫ب‬ ‫يدار‬ BIM‫ال‬ ‫يتحول‬ ‫و‬ ‫و‬ ISO BIM ‫بكود‬ ‫نعمل‬ IBIM ‫الي‬ IDF & IDM &IFD ‫الصيغ‬ ‫مع‬ ‫متوافق‬ ‫البرامج‬ ‫بين‬ ‫تبادلية‬ ‫كصيغ‬ IFC Industry Foundation Classes IFD International Framework Dic� tionary IDM Information Delivery Manual lev� ‫حقق ت‬ ‫التي‬ ‫الشركات‬ ‫مزايا‬ ‫من‬ ‫االستفادة‬ ‫استطاعت‬ el 3 ‫و‬ ‫النفايات‬ ‫من‬ ‫قدر‬ ‫اقل‬ ‫مثل‬ ‫استراتيجية‬ ‫أقل‬ ‫وقت‬ ‫في‬ ‫المبنى‬ ‫تسليم‬ ‫المرحلة‬ ‫بين‬ ‫أحمر‬ ‫خط‬ ‫وجود‬ ‫يالحظ‬ ‫العالم‬ ‫و‬ ‫بريطانيا‬ ‫الن‬ ‫الثالثة‬ ‫و‬ ‫الثانية‬ ‫بشكل‬ ‫الثانية‬ ‫المرحلة‬ ‫لتطبيق‬ ‫يسعى‬ .‫صحيح‬ ‫و‬ ‫تصميم‬ ‫إعادة‬ ‫تحتاج‬ ‫الثاثلة‬ ‫المرحلة‬ ‫الحكومة‬ , ‫عالي‬ ‫تكنولوجي‬ ‫تطبيق‬ ‫لتمكين‬ ‫ايضا‬ ‫تسعى‬ ‫البريطانية‬ ‫الثالث‬ ‫المستوى‬ ‫تهنئة‬ ) ‫المنصورة‬ ‫(جامعة‬ ‫فانتستيك‬ ‫لفريق‬ ‫نبارك‬ ‫الجديد‬ ‫موقعه‬ /http://fantasticengineers.com
  • 18.
    18 ‫ظهرت‬ ‫متواضعة‬ ‫بدايات‬‫في‬ ‫و‬ ‫م‬1970 ‫عام‬ ‫في‬ ‫بمختلف‬ ‫األجهزة‬ ‫أنواع‬ ‫مختلف‬ ‫على‬ ‫الفيديو‬ ‫ألعاب‬ ‫كسب‬ ‫على‬ ‫حينذاك‬ ‫التنافس‬ ‫فكان‬ ‫وشركاتها‬ ‫فئاتها‬ .‫الهوايات‬ ‫من‬ ‫النوع‬ ‫هذا‬ ‫عشاق‬ ‫من‬ ‫الكثيرين‬ ‫وإرضاء‬ ‫أمواال‬ ‫تدر‬ ‫الفيديو‬ ‫ألعاب‬ ‫صناعة‬ ‫أصبحت‬ ‫واليوم‬ ‫في‬ ‫التسلية‬ ‫برامج‬ ‫جمعية‬ ‫أوردت‬ ‫حيث‬ ‫طائلة‬ ‫ألعاب‬ ‫صناعة‬ ‫عائدات‬ ‫أن‬ ‫م‬2013 ‫عام‬ ‫الصادر‬ ‫تقريرها‬ ‫وحدها‬ ‫المتحدة‬ ‫الواليات‬ ‫في‬ ‫والكمبيوتر‬ ‫الفيديو‬ ‫قد‬ ‫أنك‬ ‫تعتقد‬ ‫قد‬ ,)‫دوالر‬ ‫مليار‬ 21( ‫الـ‬ ‫فاقت‬ ‫وقد‬ ‫فعال‬ ‫الواقع‬ ‫هو‬ ‫هذا‬ ‫ولكن‬ ‫الرقم‬ ‫قراءة‬ ‫أخطأت‬ ‫؟‬BIM‫بالـ‬ ‫كله‬ ‫هذا‬ ‫عالقة‬ ‫ما‬ ‫نفسك‬ ‫تسأل‬ ‫الفرص‬ ‫تلك‬ ‫ظهور‬ ‫ومع‬ ‫الوراء‬ ‫إلى‬ ً‫قليال‬ ً‫ا‬‫مع‬ ‫لنعود‬ ‫كشاشات‬ ‫التاريخ‬ ‫غيرت‬ ‫التي‬ ‫الذهبية‬ ‫واالختراعات‬ ‫الصوتي‬ ‫والتحكم‬ ‫الحركة‬ ‫استشعار‬ ‫وأجهزة‬ ‫اللمس‬ ‫بطاقات‬ ‫باستخدام‬ ‫الرسومات‬ ‫قدرات‬ ‫وتحسين‬ ‫على‬ ‫المتطورة‬ ‫والبرمجيات‬ ‫واألجهزة‬ ‫بذلك‬ ‫خاصة‬ ‫من‬ ‫ما‬ ‫نوع‬ ‫إلى‬ ‫أدت‬ ‫األشياء‬ ‫تلك‬ ‫كل‬ ,‫متزايد‬ ‫نحو‬ ‫مجال‬ ‫ضمنها‬ ‫ومن‬ ‫أخرى‬ ‫مجاالت‬ ‫في‬ ‫اإلستيقاظ‬ ‫تلك‬ ‫على‬ ‫تعتمد‬ ‫التي‬ ‫الهندسيات‬ ‫أن‬ ‫حيث‬ BIM‫الـ‬ ‫التي‬ ‫الصناعات‬ ‫من‬ ‫واحدة‬ ‫تعتبر‬ ‫الجديدة‬ ‫التقنية‬ ‫اإلبتكارات‬ ‫تلك‬ ‫من‬ ً‫ا‬‫جد‬ ‫متفاني‬ ‫بشكل‬ ‫إستفادت‬ ‫التحكم‬ ‫أجهزة‬ ‫المثال‬ ‫سبيل‬ ‫فعلى‬ ‫التكنولوجية‬ ‫(نينتندو‬ ‫أجهزة‬ ‫سلسلة‬ ‫في‬ ‫ظهرت‬ ‫التي‬ ‫الفريدة‬ ‫وفرت‬ )Kinect ‫و(مايكروسوفت‬ )Nintendo Wii )3D( ‫نماذج‬ ‫على‬ ‫العملي‬ ‫التدريب‬ ‫طرق‬ ‫من‬ ً‫ا‬‫مزيد‬ ‫عمال‬ -‫القريب‬ ‫المستقبل‬ ‫في‬- ‫ن‬ ِّ ‫مك‬ ُ‫ت‬ ‫أن‬ ً‫ا‬‫أيض‬ ‫ويمكن‬ ‫وتحديث‬ ‫دائمة‬ ‫وبحرية‬ ‫التنقل‬ ‫من‬ ‫والمهندسين‬ ‫البناء‬ ‫الميدانية‬ ‫الظروف‬ ‫في‬ ً‫ا‬‫وأمان‬ ً‫دقة‬ ‫أكثر‬ BIM‫الـ‬ ‫نماذج‬ ‫صعوبة‬ ‫وأيضا‬ ‫ومعدات‬ ‫مساحة‬ ‫وجود‬ ‫عدم‬ ‫حيث‬ .‫المفاتيح‬ ‫ولوحة‬ )Mouse( ‫الفأرة‬ ‫إستخدام‬ ‫اإلفتراضي‬ ‫والواقع‬ ‫األلعاب‬ ‫محركات‬ ‫خالل‬ ‫من‬ BIM‫الـ‬ ‫من‬ ‫االستفادة‬ ‫نواحي‬ ‫يمس‬ ‫بدأ‬ ‫األطراف‬ ‫متشعب‬ ‫علم‬ ‫هو‬ BIM‫الـ‬ ‫التقنيات‬ ‫من‬ ‫عتبر‬ ُ‫ي‬ ‫أنه‬ ‫حيث‬ ً‫ا‬‫فشيئ‬ ً‫ا‬‫شيئ‬ ‫حياتنا‬ ‫فعالة‬ ‫بصورة‬ ‫الهندسة‬ ‫مجال‬ ‫تخدم‬ ‫التي‬ ‫الفريدة‬ ‫قبل‬ ‫ومعالجتها‬ ‫االخطاء‬ ‫إكتشاف‬ ‫على‬ ‫وتساعد‬ ‫بين‬ ‫الجمع‬ ‫يمكن‬ ‫حيث‬ ,‫عقباه‬ ‫حمد‬ ُ‫ت‬ ‫ماال‬ ‫يحدث‬ ‫أن‬ ‫مشروع‬ ‫نموذج‬ ‫لتقديم‬ ‫وذلك‬ ‫األلعاب‬ ‫محركات‬ ‫األلعاب‬ ‫لتلك‬ ‫ماثل‬ ُ ‫م‬ ‫أسلوب‬ ‫في‬ ‫إليه‬ ‫والوصول‬ Person ‫النار‬ ‫مطلق‬ ‫الشخص‬ ‫(منظور‬ ‫تستخدم‬ ‫التي‬ .)Shooter Games ‫المصلحة‬ ‫وأصحاب‬ ‫والعمالء‬ ‫للمصممين‬ ‫ويمكن‬ ‫من‬ ‫الطريقة‬ ‫بنفس‬ ‫والمشاريع‬ ‫النماذج‬ ‫إستكشاف‬ ‫حتى‬ ‫المشروع‬ ‫داخل‬ ‫التجول‬ ‫خالل‬ ‫من‬ ‫إنساني‬ ‫منظور‬ ‫فوائد‬ ‫الطريقة‬ ‫ولهذه‬ ,ً‫ا‬‫فعلي‬ ‫تنفيذه‬ ‫يبدأ‬ ‫أن‬ ‫قبل‬ :‫الحصر‬ ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫منها‬ ‫عدة‬ 1 1. . ‫الرؤية‬ ‫مجاالت‬ ‫اختبار‬ 2 2. ‫الهروب‬ ‫وطرق‬ ‫للمشروع‬ ‫الوصول‬ ‫طرق‬ ‫اختبار‬ .)‫المدني‬ ‫الدفاع‬ ‫لتراخيص‬ ‫(بالنسبة‬ 3 3. ‫سواء‬ ‫التشطيبات‬ ‫و‬ ‫الخامات‬ ‫وإستكشاف‬ ‫رؤية‬ ‫عليها‬ ‫اإلضاءات‬ ‫وأثر‬ ‫للمشروع‬ ‫والداخلية‬ ‫الخارجية‬ . 4 4. ‫عمليات‬ ‫خالل‬ ‫تحدث‬ ‫التي‬ ‫المشاكل‬ ‫كافة‬ ‫رؤية‬ .‫التعارضات‬ ‫وحل‬ ‫النمذجة‬ 5 5. ‫المرورية‬ ‫للدراسات‬ ‫بالنسبة‬ ‫فعلية‬ ‫محاكاة‬ ‫عمل‬ .TIS ‫الكريم‬ ‫عوض‬ ‫حسين‬ ‫التوم‬ ‫عمار‬ BIM MODELER / ACP & REVIT S.ARCHITECT at AlTorath International Abu Dhabi
  • 19.
    19 6 6. ‫المناخي‬ ‫التقلب‬ ‫حيث‬‫من‬ ‫المشروع‬ ‫إختبارات‬ . ‫عليه‬ ‫وأثره‬ .‫لها‬ ‫حصر‬ ‫ال‬ ‫التي‬ ‫المميزات‬ ‫من‬ ‫والكثير‬ ‫الكثير‬ ‫وغيرها‬ ‫الواقعية‬ ‫المحاكاة‬ ‫لعبة‬ ‫هي‬ ‫هنا‬ ‫بالذكر‬ ‫الجدير‬ ‫من‬ ‫أنماط‬ ‫أروع‬ ‫من‬ ‫واحدة‬ ‫وهي‬ )Sim City ‫سيتي‬ ‫(سيم‬ ‫األصل‬ ‫في‬ ‫قائمة‬ ‫وهي‬ ‫الرسوم‬ ‫حيث‬ ‫من‬ ‫المحاكاة‬ ‫من‬ ‫متكاملة‬ ‫مكتبة‬ ‫توجد‬ ‫حيث‬ BIM‫الـ‬ ‫مبدأ‬ ‫على‬ ‫الخدمات‬ ‫متكاملة‬ ‫مدينة‬ ‫لصنع‬ ‫والمشاريع‬ ‫المباني‬ ‫االستمرارية‬ ‫ومع‬ )‫واإلسقاط‬ ‫(السحب‬ ‫مبدأ‬ ‫على‬ ‫و‬ ‫حالة‬ ‫حسب‬ ‫المدينة‬ ‫بناء‬ ‫تكاليف‬ ‫ارتفاع‬ ‫سنرى‬ . ‫المستهدفة‬ ‫المناطق‬ ‫حاجة‬ ‫والرابع‬ ‫الثالث‬ ‫بأبعاده‬ BIM‫الـ‬ ‫تطبيق‬ ‫يتم‬ ‫بالفعل‬ ‫هنا‬ ‫هذا‬ , )‫والتكلفة‬ ‫والوقت‬ ‫(المجسم‬ ‫والخامس‬ ‫علينا‬ ‫ينبغي‬ ‫التي‬ ‫العلوم‬ ‫من‬ BIM‫الـ‬ ‫يجعل‬ ‫ما‬ ‫فعال‬ ‫والنزوح‬ ‫أوسع‬ ‫نطاق‬ ‫على‬ ‫وممارستها‬ ‫بها‬ ‫التعلق‬ ً‫مثال‬ ‫تخيلنا‬ ‫فلو‬ , ‫تدريجية‬ ‫بصورة‬ CAD ‫الـ‬ ‫مملكة‬ ‫عن‬ ‫سكني‬ ‫حي‬ ‫أو‬ ‫لمدينة‬ ‫عام‬ ‫مخطط‬ ‫عمل‬ ‫تم‬ ‫أنه‬ Autodesk ‫برامج‬ ‫وبمساعدة‬ Revit‫ال‬ ‫باستخدام‬ Autodesk ‫و‬ 3D AutoCAD Civil ‫و‬ Infrastructure ‫النتيجة‬ ‫ستكون‬ ‫كيف‬ ‫معي‬ ‫فتخيلوا‬ Infraworks ‫الخاصة‬ ‫التحكم‬ ‫لوحة‬ ‫كتقنية‬ ‫تقنية‬ ‫دمج‬ ‫تم‬ ‫ما‬ ‫إذا‬ ‫والحركة؟‬ ‫بالتجول‬ ‫متكاملة‬ ‫مدينة‬ ‫داخل‬ ‫التجول‬ ‫بإمكاننا‬ ‫يكون‬ ‫سوف‬ ‫أرض‬ ‫على‬ ‫فعلي‬ ‫وجود‬ ‫لها‬ ‫يكون‬ ‫أن‬ ‫حتى‬ ‫قبل‬ ‫التي‬ ‫الجمة‬ ‫الفوائد‬ ‫أيضا‬ ‫معا‬ ‫ولنتخيل‬ ‫الواقع‬ ‫أن‬ ‫فقط‬ ‫لكم‬ .‫والجبار‬ ‫الرائع‬ ‫العمل‬ ‫هذا‬ ‫من‬ ‫سنجنيها‬ ‫تتخيلوا‬ ‫اللعبة‬ BIM‫الـ‬ ‫إستخدمت‬ ‫التي‬ ‫األمثلة‬ ‫من‬ ‫واحدة‬ ً‫ا‬‫أيض‬ ‫أن‬ ‫حيث‬ )Minecraft ‫كرافت‬ ‫(ماين‬ ‫جدا‬ ‫الساذجة‬ ‫متنوعة‬ ‫مجموعة‬ ‫من‬ ‫هياكل‬ ‫يبني‬ ‫المستخدم‬ ‫كالطين‬ ‫مكعبات‬ ‫شكل‬ ‫على‬ ‫المختلفة‬ ‫المواد‬ ‫من‬ ‫إلى‬ ‫باإلضافة‬ ‫والحديد‬ ‫والخشب‬ ‫الرملي‬ ‫والحجر‬ . ‫الحديدية‬ ‫السكك‬ ‫وخطوط‬ ‫والساللم‬ ‫االبواب‬ ‫الذكر‬ ‫سبيل‬ ‫على‬ ‫األمثلة‬ ‫من‬ ‫الكثير‬ ‫الكثير‬ ‫وغيرها‬ . ‫المشهورة‬ )Grand Theft Auto ‫أوتو‬ ‫ثيفت‬ ‫(جراند‬
  • 20.
    20 ‫أهمية‬ ‫هو‬ ‫األمثلة‬‫هذه‬ ‫خالل‬ ‫من‬ ‫إليه‬ ‫الوصول‬ ‫أريد‬ ‫ما‬ ‫في‬ ‫المتطورة‬ ‫المحاكاة‬ ‫محركات‬ ‫من‬ ‫اإلستفادة‬ ً‫وحياة‬ ً‫ا‬‫رونق‬ ‫تضيف‬ ‫أنها‬ ‫حيث‬ BIM‫الـ‬ ‫صناعة‬ ‫مجال‬ ‫بتلك‬ ‫صممة‬ ُ ‫الم‬ ‫المجسمات‬ ‫داخل‬ ‫خاص‬ ٍ‫نوع‬ ‫من‬ ‫عن‬ ‫تنم‬ ‫الهندسية‬ ‫العملية‬ ‫أصبحت‬ ‫حيث‬ ‫الطريقة‬ ‫المبنية‬ ‫النماذج‬ ‫وتطوير‬ ‫تصميم‬ ‫في‬ ‫وسهولة‬ ‫يسر‬ .‫التقنية‬ ‫تلك‬ ‫باستخدام‬ ‫وهو‬ Richard Shennan( ‫شينان‬ ‫(ريتشارد‬ ‫يقول‬ ‫في‬ ‫التحتية‬ ‫للبنى‬ BIM‫الـ‬ ‫مجال‬ ‫في‬ ‫متمرس‬ ‫قائد‬ ‫وجدت‬ ‫الهندسة‬ ‫أن‬ Mott MacDonald's ‫مجموعة‬ ‫الستقطاب‬ ‫الماضية‬ ‫األخيرة‬ ‫السنوات‬ ‫في‬ ‫صعوبة‬ ‫واألجهزة‬ ‫المثيرة‬ ‫التقنيات‬ ‫هذه‬ ‫بوجود‬ ‫ولكن‬ ‫الشباب‬ ‫وسيكون‬ ‫األمام‬ ‫إلى‬ ‫ذلك‬ ‫يدفع‬ ‫سوف‬ ‫المساعدة‬ ‫متميزة‬ ‫وطرق‬ ‫جديدة‬ ‫ومهارات‬ ‫لوجوه‬ ‫جذب‬ ‫عامل‬ .‫للتفكير‬ ‫وكامل‬ ‫ثقلها‬ ‫بكل‬ ‫المعركة‬ ‫تدخل‬ ‫أوتوديسك‬ : ‫اسلحتها‬ ‫متطور‬ BIM‫بالـ‬ ‫وارتباطه‬ ‫المتحركة‬ ‫الرسوم‬ ‫عالم‬ ‫صناعة‬ ‫عمالقة‬ ‫وفرت‬ ‫ولقد‬ ‫متزايدة‬ ‫بصورة‬ ‫ومتسارع‬ )Autodesk ‫(أوتوديسك‬ ‫العالم‬ ‫في‬ ‫البرمجيات‬ ‫الـ‬ ‫مع‬ ‫جنب‬ ‫إلى‬ ً‫ا‬‫جنب‬ ‫للعمل‬ ‫إستخدامها‬ ‫يمكن‬ ‫أدوات‬ ‫التي‬ ‫المبتكرة‬ ‫التجارب‬ ‫إنشاء‬ ‫في‬ ‫لمساعدتك‬ Revit :‫مثل‬ ‫العمالء‬ ‫توقعات‬ ‫تلبي‬ 3D MAX & MOTIONBUILDER & STINGREY & MAYA ENGINE & MUDBOX & SCALEFORM & NAVIGATION & BEAST ‫تتحدث‬ ‫مقاالت‬ ‫مؤخرا‬ ‫نشرت‬ ‫قد‬ ‫أوتوديسك‬ ‫وكانت‬ ‫بين‬ ‫إقتران‬ ‫لعمل‬ ‫القادمة‬ ‫الفترة‬ ‫خالل‬ ‫اإلتجاه‬ ‫هذا‬ ‫عن‬ ‫ومحركات‬ ‫المتقدمة‬ ‫التصور‬ ‫تقنيات‬ ‫مع‬ BIM‫الـ‬ ‫نماذج‬ ‫تجربة‬ ‫من‬ ‫والمهنيين‬ ‫العمالء‬ ‫لتمكين‬ ‫وذلك‬ ‫األلعاب‬ ‫في‬ ‫تام‬ ‫تناغم‬ ‫خلق‬ ‫في‬ ‫وتساهم‬ ‫أحدث‬ ‫وسائل‬ .‫الهندسية‬ ‫العملية‬ ‫االلعاب‬ ‫صناعة‬ ‫أن‬ ‫أوتوديسك‬ ‫رئيس‬ )‫باس‬ ‫(كارل‬ ‫يقول‬ ‫اإلمكانات‬ ‫بها‬ ‫ن‬ ُ ‫تكم‬ ‫الخصوص‬ ‫وجه‬ ‫على‬ ‫ومحركاتها‬ ‫لو‬ ‫ماذا‬ ( :‫ايضا‬ ‫وأضاف‬ BIM‫بالـ‬ ‫يتعلق‬ ‫فيما‬ ‫الحقيقية‬ ‫بيئة‬ ‫وخلق‬ ‫مماثل‬ ‫نوع‬ ‫على‬ ‫العمل‬ ‫على‬ ‫قادرين‬ ‫كنا‬ ‫سيخلق‬ ‫هذا‬ ‫إن‬ ‫؟‬ ‫التصميم‬ ‫أدوات‬ ‫باستخدام‬ ‫تفاعلية‬ )‫للمصممين‬ ‫ثراء‬ ‫أكثر‬ ‫تجربة‬ ‫تقنية‬ ‫في‬ ‫تتمثل‬ ‫كثيرة‬ ‫تجارب‬ ‫فعال‬ ‫بدأت‬ ‫ولقد‬ VR ‫أو‬ )Virtual Reality( ‫اإلفتراضي‬ ‫بالواقع‬ ‫تسمى‬ ‫االبعاد‬ ‫ثنائية‬ ‫المساقط‬ ‫رؤية‬ ‫خاللها‬ ‫من‬ ‫يمكن‬ ‫حيث‬ ‫مجسمة‬ ‫رؤيتها‬ ‫يمكن‬ ‫عادية‬ ‫ورقة‬ ‫على‬ ‫والمطبوعة‬ ‫المعمارية‬ ‫تفاصيله‬ ‫بكامل‬ ‫االبعاد‬ ‫ثالثي‬ ‫وبشكل‬ .‫ذلك‬ ‫وغير‬ ‫لألثاث‬ ‫باإلضافة‬ ‫كذلك‬ ‫والتشطيبات‬ , ‫الكالم‬ ‫هذا‬ ‫مثل‬ )‫باس‬ ‫(كارل‬ ‫مثل‬ ‫رجل‬ ‫يقول‬ ‫وحينما‬ ‫؟‬ ‫القادمة‬ ‫الفترة‬ ‫خالل‬ ‫أوتوديسك‬ ‫من‬ ‫تتوقع‬ ‫ماذا‬ ‫مرة‬ ‫نلتقي‬ ‫حتى‬ ‫لتفكروا‬ ‫مخيلتكم‬ ‫مع‬ ‫سأترككم‬ ... ‫تحياتي‬ ‫لكم‬ .... ‫قادمة‬ ‫مقاالت‬ ‫في‬ ‫أخرى‬ Analysis Gaming meets BIM ‫البحث‬ ‫مراجع‬ http://www.infrastructure-intelligence.com/ article/may-2015/gaming-meets-bim : ‫ألوتوديسك‬ ‫الرسمية‬ ‫الصفحة‬ ‫وأيضا‬ http://www.autodesk.com/solutions/ game-design : ‫باس‬ ‫لكارل‬ ‫مقالة‬ ‫وهناك‬ http://bimcrunch.com/2015/01/au� todesk-talk-bim-and-visualisation-technolo� /gies
  • 21.
    21 REVIT‫الـ‬ ‫برمجة‬ REVIT‫الـ‬ ‫برمجة‬ ‫مقدمة‬ ‫روعة‬‫الهدايا‬ ‫أكثر‬ ‫من‬ ‫واحد‬ ‫هو‬ ‫الكمبيوتر‬ ‫في‬ ‫الجهاز‬ ‫هذا‬ ‫تطوير‬ ‫تم‬ ‫وقد‬ .‫العلم‬ ‫من‬ ‫نهضت‬ ‫وقد‬ .‫باباج‬ ‫تشارلز‬ ‫قبل‬ ‫من‬ ‫األصل‬ .‫الحوسبة‬ ‫بسبب‬ ‫سريعا‬ ‫البلدان‬ ‫معظم‬ ‫تاريخ‬ ‫عن‬ ‫العدد‬ ‫هذا‬ ‫فى‬ ‫سنتحدث‬ ‫و‬ ‫مختصرة‬ ‫بصورة‬ ‫البرمجة‬ ‫و‬ ‫الكمبيوتر‬ ‫المعنى‬ ‫لتدعيم‬ ‫ذلك‬ .Revit API ‫لـ‬ ‫البرمجة؟‬ ‫تاريخ‬ ‫هو‬ ‫ما‬ ‫مصادر‬ ‫عدة‬ ‫عن‬ ً‫نقال‬ NET. ‫اﻟـ‬ ‫ﺗﺎرﻳﺦ‬ ‫ﺻﻨﺎﻋﺔ‬ ‫ﺑﺪاﻳﺔ‬ ‫ﻣﻨﺬ‬ : ‫اﻟﺤﺎﺳﻮب‬ ‫مرحلة‬ ‫بداية‬ ‫فى‬ ‫قام‬ ‫الحاسوب‬ ‫صناعة‬ ‫ﺑﺘـﺼﻤﻴﻢ‬ ‫العلماء‬ ‫و‬ ‫اﻟﻜﺒﻴﺮ‬ ‫اﻟﻨﻮع‬ ‫ﻣﻦ‬ ‫التصميم‬ ‫نتيجة‬ ‫كانت‬ ‫طوابق‬ ٥ ‫ﻋﻠﻰ‬ ‫إﺣﺘﻮى‬ ‫ﺿﺨﻢ‬ ‫ﺟﻬﺎز‬ ‫ﺣﺎﺳﺐ‬ ‫ﺟﻬﺎز‬ ‫إﻧﺸﺎء‬ ‫ﻓﻜﺮة‬ ‫كاﻧﺖ‬ ‫و‬ .‫تقريبا‬ ‫و‬ ‫اﻟﻤﻌﻠﻮﻣﺎت‬ ‫ﺿﺨﺎﻣﺔ‬ ‫إﺛﺮ‬ ‫ﻧﺘﺠﺖ‬ ‫ﻗﺪ‬ ‫ﺁﻟﻲ‬ ‫اﻟﻮرق‬ ‫ﻋﻠﻰ‬ ‫اﻟﻜﺘﺎﺑﺔ‬ ‫ﻃﺮﻳﻘﺔ‬ ‫من‬ ‫للتطوير‬ ‫ﻟﻠﻌﻤﻠﻴﺎت‬ ‫اﻟﻜﺒﻴﺮ‬ ‫اﻟﻮﻗﺖ‬ ‫توفير‬ ‫ثم‬ ‫ومن‬ ‫اﻟﻌﻤﻠﻴﺎت‬ ‫فكاﻧﺖ‬ .‫اﻷرﺑﻌﺔ‬ ‫اﻟﺤﺴﺎﺑﻴﺔ‬ ‫ﻃﺮﻳﻖ‬ ‫ﻋﻦ‬ ‫ﺗﺒﺮﻣﺞ‬ ‫ﻟﻠﺤﺎﺳﻮب‬ ‫اﻷﺳﺎﺳﻴﺔ‬ ‫ﺟﻬـﺎز‬ ‫ﻷن‬ )Binary( 0,1 ‫اﻟﺜﻨﺎﺋﻴﺔ‬ ‫اﻟﻠﻐﺔ‬ ‫هذﻩ‬ ‫ﺳﻮى‬ ‫ﻳﻔﻬﻢ‬ ‫ﻳﻜﻦ‬ ‫ﻟـﻢ‬ ‫اﻟﺤﺎﺳـﻮب‬ ‫اﻟﻤﻌﺮوﻓﺔ‬ ‫اﻟﺘﺠﻤﻴﻊ‬ ‫ﻟﻐﺔ‬ ‫ﻇﻬﺮت‬ ‫ﺛﻢ‬ .‫اﻟﻠﻐﺔ‬ ‫ﻣﻦ‬ IBM ‫وكاﻧﺖ‬.)Assembly(‫ﺑـﺎﻷﺳﻤﺒﻠﻲ‬ ‫ﺑﺤﻴﺚ‬ ‫اﻟﻤﺠﺎل‬ ‫هذا‬ ‫ﻓﻲ‬ ‫الرائدة‬ ‫اﻟﺸﺮكات‬ ‫ﻓﻴـﻪ‬ ‫ﺗـﻀﻊ‬ ‫و‬ ‫ﺁﻟﻲ‬ ‫ﺣﺎﺳﺐ‬ ‫ﺗﺼﻤﻢ‬ ‫كاﻧﺖ‬ Operating System( ‫ﺻﻐﻴﺮ‬ ‫ﺗﺸﻐﻴﻞ‬ ‫ﻧﻈﺎم‬ ‫ﺗﻄـﻮر‬ ‫إﻟـﻰ‬ ‫ﺑﻌﺪ‬ ‫ﻓﻴﻤﺎ‬ ‫أدت‬ ‫واﻟﺘﻲ‬ )(OS ‫واﻟﺤﺎﺟﺔ‬ O.S ‫اﻟﺘﺸﻐﻴﻞ‬ ‫ﻧﻈـﺎم‬ ‫ﻣـﺼﻄﻠﺢ‬ :‫اﻟﺘﺸﻐﻴﻞ‬ ‫ﻧﻈﺎم‬ ‫وﻣﻌﻨﻰ‬ .‫ﺗﻄﻮﻳﺮﻩ‬ ‫إﻟﻰ‬ ‫أﺟﻬـﺰة‬ ‫ﻳـﺴﺘﺨﺪم‬ ‫اﻟـﺬي‬ ‫اﻟﻨﻈﺎم‬ ‫هو‬ ‫اﻟﺤﺎﺳـﻮب‬ ‫ﻟـﺪى‬ ‫اﻟﻤﻮﺟـﻮدة‬ )Hardware( ‫ﺑﺤﻴﺚ‬ ‫ﺑﻬﺎ‬ ‫وﻳﺘﺤﻜﻢ‬ ‫ﺑاﺳﺘﻐﻼﻟﻬﺎ‬ ‫ﻳﻘﻮم‬ ‫أكبر‬ ‫ﻋﻠﻰ‬ ‫ﻟﻠﺤﺼﻮل‬ ‫ﻣﻦ‬ ‫ﻣﻤﻜﻦ‬ ‫ﻗﺪر‬ . ‫اﻟﻜﻔﺎءة‬ ‫الفترة‬ ‫تلك‬ ‫وفي‬ ‫ﻇﻬﺮالعالم‬ ‫الزمنية‬ ‫حيث‬TIM PATERSON ‫ﺗﻄﻮﻳﺮ‬ ‫ﻣﻦ‬ ‫تمكن‬ ‫ﻧﻈـﺎم‬ ‫وﺗـﺼﻤﻴﻢ‬ ‫به‬ ‫ﺧـﺎص‬ ‫ﺗـﺸﻐﻴﻞ‬ ‫مما‬ .DOS ‫ﺑﺈﺳﻢ‬ ‫ﻋﺮف‬ ‫شركة‬ ‫تبني‬ ‫الى‬ ‫ادى‬ ‫ﺑﺎﻟﻜﺎﻣﻞ‬ ‫ﻧﻈﺎمه‬ IBM ‫اﻟﻨﻈﺎم‬ ‫كان‬ .‫ﺗﺸﺠﻴعه‬ ‫ﻋﻠﻰ‬ ‫وﻋﻤﻠﺖ‬ Disk ‫اﻟﻤﺨﺘـﺼﺮة‬ ‫اﻟﺠﻤﻠـﺔ‬ ‫ﻣﻦ‬ DOS ‫ﻳﺪﻋﻰ‬ ‫ﻧﻈﺎم‬ ‫ﻗﺮص‬ ‫وﻣﻌﻨﺎها‬ Operating System . ‫اﻟﺘﺸﻐﻴﻞ‬ ‫برنامج‬ ‫أي‬ ‫ﺳـﻄﻮر‬ ‫وﻋـﺪد‬ ‫اﻟﺠﻤﻞ‬ ‫وكاﻧﺖ‬ ‫أن‬ ‫حيث‬ ‫ﺻﻌﺒﺎ‬ ‫اﻟﻌﻤﻞ‬ ‫كان‬ ‫و‬ ‫جدا‬ ‫ﻃﻮﻳل‬ ‫ﻣﺒﺎﺷﺮة‬ ‫اﻟﺬاكرة‬ ‫ﻣﻊ‬ ‫ﻳﺘﻌﺎﻣﻞ‬ ‫كان‬ ‫اﻟﻤﺒﺮﻣﺞ‬ ‫اﻟـﺦ‬.. ‫وﺣـﺬف‬ ‫وﺟﻤـﻊ‬ ‫وﺿـﻊ‬ ‫ﺧـﻼل‬ ‫ﻣـﻦ‬ ‫على‬ ‫كلمة‬ ‫ﻟﻄﺒﺎﻋﺔ‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫ﺳﻄﺮ‬ 20 ‫الى‬15 ‫بين‬ ‫ما‬ ‫يكتب‬ ‫أن‬ ‫المبرمج‬ ‫اﻟﻤﺒﺮﻣﺞ‬ ‫ﻋﻠﻰ‬ ‫ﻳﺘﻮﺟﺐ‬ ‫فكان‬ ‫ذﻟﻚ‬ ‫ﻟﺘﻨﻔﻴﺬ‬ ‫خليل‬ ‫مصطفى‬ http://moustafakh.wordpress.com
  • 22.
    22 ‫اﻟﻮﻗﺖ‬ ‫ﻟﺘﻮﻓﻴﺮ‬ ‫ﺟﺪﻳﺪة‬‫ﻃﺮﻳﻘﺔ‬ ‫إﻳﺠﺎد‬ ‫العلماء‬ ‫ﻓﻘﺎم‬ .‫اﻟﺒﺮﻧﺎﻣﺞ‬ ‫ﺣﺠﻢ‬ ‫ﻣﻦ‬ ‫واﻟﺘﻘﻠﻴﻞ‬ ‫اﻟﺪوال‬ ‫ﻃﺮﻳﻘﺔ‬ ‫وهي‬ ‫ﺟﺪﻳﺪة‬ ‫ﻃﺮﻳﻘﺔ‬ ‫باﺑﺘﻜﺎر‬ ‫ﻣﻦ‬ ‫أكثر‬ ‫ﺑﻮﺿﻊ‬ ‫ﻗﺎﻣﻮا‬ ‫ﺣﻴﺚ‬ Procedure ‫هﻨﺎ‬ ‫وﻣﻦ‬ ،‫ﻓﻘﻂ‬ ‫واﺣﺪ‬ ‫ﺑﻤﻜﺎن‬ Instruction ‫أكثر‬ ‫ﺗﻀﻢ‬ ‫اﻟﺘﻲ‬ ‫اﻟﻤﻜﺘﺒﺎت‬ ‫ﻣﻔﻬﻮم‬ ‫ﻧﺸﺄ‬ ‫ﺑﺈﺳـﻢ‬ ‫ﻓﻌﺮﻓـﺖ‬ ‫اﻟﺒﺮﻣﺠﺔ‬ ‫وﺗﻄﻮرت‬ ‫داﻟﺔ‬ ‫ﻣﻦ‬ ‫وﻣﻌﻨﺎهﺎ‬ Structured Programing ‫ﻋﺪة‬ ‫ﻮرت‬ ُ ‫ﻃ‬ ‫ومنها‬ .‫اﻟﺘﺮكيبية‬ ‫اﻟﺒﺮﻣﺠﺔ‬ ‫اﻟﺸﻬﻴﺮة‬ C ‫وﻟﻐـﺔ‬ COBOL ‫ﻣﺜـﻞ‬ ‫ﻟﻐـﺎت‬ ‫اﻟﺜﺎﻟﺚ‬ ‫ﺑﺎﻟﺠﻴﻞ‬ ‫ﻋﺮﻓﺖ‬ ‫واﻟﺘﻲ‬ FORTRON ‫و‬ . ‫اﻟﺒﺮﻣﺠﺔ‬ ‫ﻟﻠﻐﺎت‬ ‫ﻋﻠﻰ‬ ‫ﻋﻤﻠﺖ‬ ‫ﻗﺪ‬ Apple MAC ‫ﺷﺮكة‬ ‫كانت‬ ‫كـﺎن‬ ‫ﻓﻘﺪ‬ ‫ﻧﻮﻋﻪ‬ ‫ﻣﻦ‬ ‫ﻓﺮﻳﺪ‬ ‫ﻧﻈﺎم‬ ‫ﺗﻄﻮﻳﺮ‬ ‫اﻷﻋﻤﺎل‬ ‫ﻋﻠﻰ‬ ‫ﻟﻠﺪﻻﻟﺔ‬ ‫اﻟـﺼﻮر‬ ‫ﻳـﺴﺘﺨﺪم‬ GUI - Graphical User( ‫ب‬ ‫يعرف‬ ‫ما‬ ‫او‬ ‫ﺷﻜﻞ‬ ‫ﺑﺒﺮﻣﺠﺔ‬ ‫ﻓﻘﺎﻣﺖ‬ ، )Interface ‫ﺑـﺪل‬ ‫وذﻟـﻚ‬ ، ‫إﻟـﺦ‬... ‫اﻟﻤﺠﻠﺪ‬ ‫وﺷﻜﻞ‬ ‫اﻟﻤﻠﻒ‬ ‫ﻣﻌﺮوﻓﺔ‬ ‫كاﻧﺖ‬ ‫اﻟﺘﻲ‬ ‫اﻟﺴﻮداء‬ ‫اﻟـﺸﺎﺷﺔ‬ Command ‫واﻟﻤـﺴﻤﺎة‬ ‫اﻟﻮﻗﺖ‬ ‫ذﻟﻚ‬ ‫ﻓﻲ‬ ‫التعرف‬ ‫ﺗـﻢ‬ ‫اﻟﻨﻈـﺎم‬ ‫هذا‬ ‫من‬ ‫و‬ .Prompt ‫يعنى‬ ‫هو‬ ‫و‬ Interface ‫ال‬ ‫تقنية‬ ‫على‬ ‫مع‬ ‫مباشر‬ ‫بشكل‬ ‫المستخدم‬ ‫يتعامل‬ ‫أن‬ .‫رسومات‬ ‫خالل‬ ‫من‬ ‫الكمبيوتر‬ ‫العلمى‬ ‫التفاعل‬ ‫من‬ ‫األثناء‬ ‫تلك‬ ‫فى‬ ‫و‬ ‫و‬ SUN ‫شركة‬ ‫ظهرت‬ ‫الحاسوب‬ ‫لتطوير‬ ،Linux ‫يدعى‬ ‫جديد‬ ‫تشغيل‬ ‫نظام‬ ‫أنتجت‬ ‫المفتوح‬ ‫النظام‬ ‫على‬ ‫تعتمد‬ ‫كانت‬ ‫و‬ ‫المبرمجين‬ ‫ن‬ ْ ‫مك‬ ُ‫ي‬ ‫ما‬ ‫هو‬ ‫و‬ Open Source ‫لمتطلباتهم‬ ‫تبعا‬ ‫التشغيل‬ ‫نظام‬ ‫تطوير‬ ‫من‬ ‫هنا‬ ‫ومن‬ .‫ثابت‬ ‫بنظام‬ ‫التقيد‬ ‫دون‬ ‫و‬ ‫التشغيل‬ ‫النظام‬ ‫ﻹﻧﺘﺎج‬ ‫اﻟﺘﺴﺎﺑﻖ‬ ‫بدء‬ ‫ﻣﺜـﻞ‬ ‫اﻟـﺸﺮكات‬ ‫كبرﻳـﺎت‬ ‫بواﺳـﻄﺔ‬ ‫الكاﻣﻞ‬ Apple ‫ﺷﺮكة‬ ‫و‬ Sun ‫وﺷﺮكة‬ Microsoft . ‫اخرى‬ ‫ﻜﺒﺮى‬ ‫ﺸﺮكات‬ ‫و‬ Macintosh ‫بعجزها‬ ‫ميكروسوفت‬ ‫شركة‬ ‫شعرت‬ ‫فكرة‬ ‫فإبتكرت‬ ‫السوق‬ ‫عن‬ ‫بتنحيها‬ ‫و‬ ‫تحويل‬ ‫هو‬ ‫و‬ Application ‫التطبيقات‬ ‫نظام‬ ‫فى‬ ‫كانت‬ ‫التى‬ ‫السوداء‬ ‫الواجهة‬ ‫اول‬ ‫كانت‬ ‫و‬ ‫رسومات‬ ‫و‬ ‫اشكال‬ ‫الى‬ DOS ‫كانت‬ ‫و‬ 3.1 Windows ‫برنامج‬ ‫لظهور‬ ‫بداية‬ ‫مشابه‬ ‫بمعنى‬ ‫نظام‬ ‫ليس‬ ‫و‬ ‫تطبيق‬ ‫وقتها‬ ‫نظام‬ ‫على‬ ‫تطبيق‬ ‫هو‬ Revit ‫برنامج‬ .Windows ‫ﻃﺮﻳﻘﺔ‬ ‫ﻟﺘﻮﺣﻴﺪ‬ ‫اﻟﺤﺎﺟﺔ‬ ‫إلى‬ ‫أدى‬ ‫مما‬ ‫اﻟﻜـﻮد‬ ‫ﻳﻜﻮن‬ ‫ﻟﻜﻲ‬ ‫اﻟﻤﺒﺮﻣﺠﻴﻦ‬ ‫ﻟﺪى‬ ‫اﻟﺒﺮﻣﺠﺔ‬ ،‫وﺷﺮوط‬ ‫ﻗﻮاﻋﺪ‬ ‫وﻟـﻪ‬ ‫وﺳـﻠﺲ‬ ‫دﻳﻨـﺎﻣﻴﻜﻲ‬ ‫ﺑﻌﻴـﺪة‬ ‫ﺑﺄﻓﻜـﺎر‬ ‫ﻣﺼﻤﻢ‬ ‫كل‬ ‫ﻳﺨﺮج‬ ‫ﻻ‬ ‫وﻟﻜﻲ‬ ‫ﻣﻔﻬـﻮم‬ ‫ﻓﻈﻬـﺮ‬ ‫اﻟﻤﻘـﺼﻮد‬ ‫اﻟﻬـﺪف‬ ‫ﻋـﻦ‬ OPP - Object Oriented Programming ‫و‬ ‫اللغات‬ ‫تعددت‬ -‫مشابه‬ ‫بمعنى‬ ‫هو‬ ‫و‬ .‫ثابت‬ ‫النحو‬ ‫و‬ Revit‫الـ‬ ‫برمجة‬ ‫بين‬ ‫العالقة‬ ‫هى‬ ‫فما‬ ‫إذن‬ :‫البرمجة‬ ‫لغة‬ Application ‫إختصار‬ ‫هى‬ API ‫البرمجية‬ ‫أي‬ .Programming Interface
  • 23.
    23 ‫تصدر‬ ‫ان‬ ‫يمكنك‬‫أنك‬ ‫بمعنى‬ ‫التطبيقية‬ ‫بعمل‬ ‫ليقوم‬ ‫ما‬ ‫لتطبيق‬ ‫االوامر‬ ‫بعض‬ ‫لآلخرين‬ ‫تتيح‬ ‫فهى‬ ‫لذا‬ ‫و‬ ‫معين‬ ‫شيء‬ ‫خالل‬ ‫من‬ Revit ‫التطبيق‬ ‫مع‬ ‫التواصل‬ ‫حينما‬ ‫المثال‬ ‫سبيل‬ ‫على‬ .‫أخرى‬ ‫آلية‬ ّ ‫أي‬ ‫من‬ ‫يتطلب‬ ‫متصلة‬ ‫حوائط‬ ٤ ‫برسم‬ ‫تقوم‬ Rooms ‫طريق‬ ‫عن‬ ‫غرفة‬ ‫خلق‬ ‫المستخدم‬ ‫ان‬ ‫الريفت‬ ‫تأمر‬ ‫ان‬ API ‫ب‬ ‫ممكن‬ ‫لكن‬ ‫و‬ ‫االنتهاء‬ ‫بعد‬ ‫تلقائي‬ ‫بشكل‬ ‫غرفة‬ ‫يخلق‬ ‫فراغ‬ ‫تكوين‬ ‫من‬ ‫الوظيفة‬ ‫بتلك‬ ‫بالقيام‬ ‫الريفت‬ ‫تأمر‬ ‫لكى‬ ‫و‬ ‫و‬ ‫ما‬ ‫بلغة‬ ‫الريفت‬ ‫مع‬ ‫التخاطب‬ ‫يتطلب‬ ‫نظام‬ ‫سابقا‬ ‫ذكرت‬ ‫كما‬ ‫ألن‬ ‫ما‬ ‫لغة‬ ‫ذكرت‬ ‫فى‬ .‫لغة‬ ‫بأي‬ ‫لآلله‬ ‫التخاطب‬ ‫يتيح‬ OOP ‫ال‬ ‫للـ‬ ‫ترجمة‬ ‫هى‬ ‫اللغات‬ ‫تلك‬ ‫فإن‬ ‫الحقيقة‬ ‫على‬ ‫السهل‬ ‫من‬ ‫يكون‬ ‫لكى‬ Binary Code ‫به‬ ‫ستقوم‬ ‫ما‬ ‫و‬ ‫يكتبه‬ ‫ما‬ ‫فهم‬ ‫المبرمج‬ ‫اآللة‬ .* ‫تلك‬ ‫تحويل‬ ‫يتم‬ ‫البرنامج‬ ‫كتابة‬ ‫بعد‬ ‫و‬ CIL - Common( ‫وسيطة‬ ‫لغة‬ ‫الى‬ ‫اللغة‬ ‫التحويل‬ ‫هذا‬ ‫و‬ )Intermediate Language ‫عديدة‬ ‫برامج‬ ‫وهناك‬ .Compiling ‫يسمى‬ ‫برنامج‬ ‫وأشهرها‬ ‫الوظيفة‬ ‫بتلك‬ ‫تقوم‬ Eclipse ‫و‬ NetBeans‫و‬ Visual Studio EXE ‫أو‬ DLL ‫صورة‬ ‫فى‬ ‫المنتج‬ ‫يكون‬ ‫حيث‬ ‫و‬ Binary ‫للغة‬ ‫تحويلها‬ ‫يتم‬ ‫ذلك‬ ‫بعد‬ ‫و‬ CLR - Common( ‫المرحلة‬ ‫تلك‬ ‫تسمى‬ ‫األلة‬ ‫لغة‬ ‫هى‬ ‫و‬ )Language RunTime ‫أثناء‬ Revit ‫الـ‬ ‫داخل‬ ‫تكونها‬ ‫يتم‬ ‫االساسية‬ .‫البرنامج‬ ‫تشغيل‬ ‫برنامج‬ ‫تكتب‬ ‫أن‬ ‫تستطيع‬ ‫لكى‬ ‫ولكن‬ Autodesk ‫شركة‬ ‫أتاحت‬ Revit ‫الـ‬ ‫يفهمه‬ ‫لبرنامج‬ ‫محدد‬ ‫إطار‬ ‫فى‬ ‫التدخل‬ ‫إمكانية‬ ‫قبل‬ ‫من‬ ‫بتطبيقات‬ ‫تدعيمة‬ ‫و‬ Revit ‫الـ‬ ‫من‬ ‫لكان‬ ‫ذلك‬ ‫بدون‬ ‫و‬ .‫مستخدميها‬ ‫للـ‬ ‫تطبيقى‬ ‫برنامج‬ ‫أي‬ ‫كتابة‬ ‫المستحيل‬ ‫لبرنامج‬ ‫محدد‬ ‫برنامج‬ ‫بإطار‬ ‫وأقصد‬ .Revit ‫وظائف‬ ‫بعمل‬ ‫لك‬ ‫متاح‬ ‫أنه‬ ‫أي‬ Revit ‫ال‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫معينة‬ ‫تطبيقية‬ ‫لكن‬ ‫و‬ Ceiling ‫تخليق‬ API ‫طريق‬ ‫عن‬ ‫يمكن‬ Revit ‫شديد‬ ‫بإختصار‬ .‫حوائط‬ ‫تخليق‬ ‫ممكن‬ ‫الرئيسى‬ ‫للجوهر‬ ‫برمجية‬ ‫واجهة‬ ‫هو‬ API .Revit ‫لبرنامج‬ ‫النبذة‬ ‫بتلك‬ ‫أفدتكم‬ ‫قد‬ ‫أكون‬ ‫أن‬ ‫أتمنى‬ Revit API ‫عن‬ ‫الخفيفة‬ #C ‫ال‬ ‫لغة‬ ‫لتعلم‬ /http://www.csharp-station.com http://www.microsoftvirtualacad� emy.com/training-topics/c-app-de� velopment#?fbid=Q3dsLtYd9BS /http://www.dotnetperls.com Revit API ‫لتعلم‬ http://usa.autodesk.com/adsk/serv� let/index?siteID=123112&id=16777469 /http://boostyourbim.wordpress.com http://thebuildingcoder.typepad. com/blog/2013/04/getting-started- with-the-revit-api.html
  • 24.
    24 ‫العربية‬ ‫البالد‬ ‫فى‬BIM‫ال‬ ‫معينة‬ ‫للمباني‬ ‫ملزما‬ bim ‫ال‬ ‫بجعل‬ ‫تعميم‬ ‫سابقا‬ ‫اصدرت‬ ‫دبي‬ ‫بلدية‬ .) Building Information Modeling BIM(‫ال‬ ‫نموذج‬ ‫تطبيق‬ ‫بشأن‬ )196( ‫رقم‬ ‫تعميم‬ 2013 bim ‫ال‬ ‫استخدام‬ ‫يوسع‬ ‫اخر‬ ‫تعميما‬ ‫مؤخرا‬ ‫اصدرت‬ ‫االن‬ ‫فاصبح‬ ‫دبي‬ ‫إمارة‬ ‫في‬ ‫المنشات‬ ‫المباني‬ ‫على‬ )BIM( ‫الـ‬ ‫بتطبيق‬ ‫التوسع‬ ‫بشان‬ )207( ‫رقم‬ ‫تعميم‬ 2015
  • 25.
  • 26.
    26 ‫تحليل‬ ‫و‬ ‫الزمني‬‫الجدول‬ ‫متابعة‬ , ‫التخطيط‬ , ‫المشروعات‬ ‫ادارة‬ ‫برامج‬ ‫من‬ ‫القادم‬ ‫الجيل‬ ‫هو‬ ‫الرابع‬ ‫البعد‬ ‫برامج‬ ‫فعليا‬ ‫بتنفيذه‬ ‫البدء‬ ‫قبل‬ ‫الكمبيوتر‬ ‫على‬ ‫المشروع‬ ‫وتنفيذ‬ ‫المختلفة‬ ‫االنشطة‬ ‫محاكاة‬ ‫طريق‬ ‫عن‬ ‫النتائج‬ .‫الواقع‬ ‫أرض‬ ‫على‬ ‫المحاكاة‬ ‫برنامج‬ ‫هو‬ ‫ما‬ ‫أو‬ ‫؟‬ ‫المشروع‬ ‫بدء‬ ‫قبل‬ ‫المحاكاة‬ ‫لعمل‬ ‫المناسب‬ ‫البرنامج‬ ‫تحديد‬ ‫يتم‬ ‫كيف‬ ‫ولكن‬ ‫؟‬ ‫باستخدامه‬ ‫الشركة‬ ‫تقوم‬ ‫أن‬ ‫يجب‬ ‫الذي‬ ‫أستبيان‬ ‫على‬ ‫بناء‬ ‫التقيبم‬ ‫درجات‬ ‫وضع‬ ‫تم‬ ‫و‬ , ‫للمحاكاة‬ ‫برامج‬ 5 ‫أشهر‬ ‫بين‬ ‫مقارنة‬ ‫لكم‬ ‫أقدم‬ ‫العدد‬ ‫هذا‬ ‫في‬ .‫المجال‬ ‫هذا‬ ‫في‬ ‫الخبرة‬ ‫ذوي‬ ‫من‬ ‫عليه‬ ‫األجابة‬ ‫تم‬ ‫الرابع‬ ‫للبعد‬ ‫المحاكاة‬ ‫برامج‬ ‫بين‬ ‫عامة‬ ‫مقارنة‬ General Comparison between 4D Software )Navisworks, Synchro professional, Vico control, iTwo and Navigator( ‫الجوهري‬ ‫تامر‬.‫م‬ Senior BIM and planning engineer tamer_algohary@hotmail.com
  • 27.
    27 ‫وجه‬ ‫المقارنة‬ 5 ‫من‬ ‫الدرجات‬ ‫التعليقات‬ Navis� works Synchro Profes� sional NavigatorITwo Vico Con� trol ‫سهولة‬ ‫و‬ ‫التعلم‬ ‫االستخدام‬ Ease of learning 2.5 3.5 2.5 3 2 ● ‫البرامج‬ ‫أسهل‬ ‫من‬ ‫يعتبر‬ Synchro ‫ببساطة‬ ‫يتميز‬ ‫كما‬ ‫التعلم‬ ‫في‬ ‫إلى‬ ‫باألضافه‬ ,‫البرنامج‬ ‫واجهه‬ ‫الخيارات‬ ‫من‬ ‫العديد‬ ‫يتيح‬ ‫فإنه‬ ‫ذلك‬ ‫سواء‬ ‫ملف‬ ‫أي‬ ‫ادراج‬ ‫عملية‬ ‫أثناء‬ ‫مثال‬ , 3D ‫نموذج‬ ‫أو‬ ‫زمني‬ ‫جدول‬ ‫الجدول‬ ‫إدراج‬ ‫المستخدم‬ ‫يستطيع‬ start as late ‫شرط‬ ‫تحت‬ ‫الزمني‬ ‫أنشطة‬ ‫فقط‬ ‫أدراج‬ ‫أو‬ as possible the critical path ‫الحرج‬ ‫المسار‬ . activities ● ‫أن‬ ‫السهل‬ ‫من‬ ‫البرامج‬ ‫جميع‬ ‫في‬ ‫الموجود‬ ‫العنصر‬ ‫بين‬ ‫الربط‬ ‫يتم‬ ‫النشاط‬ ‫مع‬ ‫المشروع‬ ‫نموذج‬ ‫في‬ .‫الزمني‬ ‫الجدول‬ ‫في‬ ‫له‬ ‫المقابل‬ ● ‫الريفيت‬ ‫برنامج‬ ‫بين‬ ‫التوافق‬ 4D(( ‫برنامج‬ ‫و‬ 3D( Revit ( ‫جدا‬ ‫جيد‬ ‫و‬ ‫سهل‬ Naisworks ‫انتاج‬ ‫من‬ ‫البرنامجين‬ ‫كال‬ ‫أن‬ ‫حيث‬ ‫كل‬ ‫بالتالي‬ ‫و‬ , Autodesk ‫شركة‬ ‫نموذج‬ ‫في‬ ‫الموجودة‬ ‫المعلومات‬ ‫أيضا‬ ‫تجدها‬ ‫أن‬ ‫يمكن‬ ‫المشروع‬ ‫هي‬ ‫و‬ Navisworks ‫ملف‬ ‫داخل‬ ‫احتياجات‬ ‫حسب‬ ‫لالستخدام‬ ‫جاهزه‬ ‫بعملية‬ ‫يقوم‬ ‫الذي‬ ‫المهندس‬ .‫المحاكاة‬
  • 28.
    28 ‫اإلمكانيات‬ ‫القدرة‬ ‫و‬ ‫على‬ ‫المحاكاة‬ ‫التخطيط‬ ( ‫تحليل‬, ‫الجدول‬ , ‫الزمني‬ ‫أكتشاف‬ ‫المشاكل‬ ‫عملل‬ ‫و‬ , ‫افتراضات‬ ‫مختلفه‬ )‫للمشروع‬ Extent of 4D fea� tures sched�( uling, project Analysis, conflict detection and what if scenar� )ios 3.5 4.5 2.5 2.5 3 ‫البعد‬ ‫على‬ ‫يركز‬ - Synchro ‫بحيث‬ ‫المحاكاة‬ ‫نموذج‬ ‫إنشاء‬ ‫و‬ ‫الرابع‬ ‫جدا‬ ‫كبير‬ ‫بشكل‬ ‫وحقيقي‬ ‫فعال‬ ‫يكون‬ . ‫التخطيط‬ ‫على‬ ‫القدرة‬ ‫يزيد‬ ‫مما‬ ‫الجدول‬ ‫تعديل‬ ‫أو‬ ‫أنشاء‬ ‫يمكن‬ ‫كما‬ ‫أضافة‬ ‫أو‬ ‫حذف‬ ‫و‬ ‫خالله‬ ‫من‬ ‫الزمني‬ ‫يمكن‬ ‫انه‬ ‫حيث‬ , ‫جديده‬ ‫أنشطه‬ ‫مثل‬ ‫فقط‬ ‫تخطيط‬ ‫كبرنامج‬ ‫أستخدامه‬ . Primavera - MS project 4D model ‫عمل‬ ‫يمكن‬ ‫سهولة‬ ‫بكل‬ ‫كانت‬ ‫سواء‬ ‫المشروع‬ ‫أنشطة‬ ‫لمحاكاة‬ ‫ذلك‬ ‫الى‬ ‫باألضافه‬ ‫و‬ ‫معقده‬ ‫أو‬ ‫بسيطه‬ Cost/ material / ‫بال‬ ‫بربطها‬ ‫يقوم‬ ‫يمكن‬ ‫أيضا‬ , equipment / location resources ‫الموارد‬ ‫لحالة‬ ‫محاكاة‬ ‫عمل‬ .‫المشروع‬ ‫في‬ ‫توفرها‬ ‫معدل‬ ‫و‬ , Navisworks - Navigator - Itwo ‫الجدول‬ ‫بتعديل‬ ‫للمستخدم‬ ‫تسمح‬ ‫ال‬ ‫جديده‬ ‫انشطه‬ ‫أضافة‬ ‫أو‬ ‫بحذف‬ ‫الزمني‬ ‫عملية‬ ‫في‬ ‫القدرة‬ ‫تكون‬ ‫بالتالي‬ ‫و‬ , ‫تحتاج‬ ‫دائما‬ ‫و‬ ‫جدا‬ ‫محدودة‬ ‫التخطيط‬ pri� ‫مثل‬ ‫للتخطيط‬ ‫مساعد‬ ‫برنامج‬ ‫الى‬ .mavera or Ms project ‫عملية‬ ‫في‬ ‫البرامج‬ ‫هذه‬ ‫تعتمد‬ ‫عناصر‬ ‫اخفاء‬ ‫أو‬ ‫أظهار‬ ‫على‬ ‫المحاكاة‬ ‫ال‬ ‫بالتالي‬ ‫و‬ ,‫فقط‬ ‫المشروع‬ ‫نموذج‬ ‫و‬ ‫مثال‬ Raft ‫ال‬ ‫صب‬ ‫اتجاه‬ ‫محاكاة‬ ‫يمكن‬ ‫يوجد‬ ‫التي‬ ‫االنشطة‬ ‫محاكاة‬ ‫يمكن‬ ‫ال‬ .‫واقعي‬ ‫بشكل‬ overlap ‫بينها‬ ‫يعنمد‬ - Vico 4D system ‫التخطيط‬ ‫على‬ ‫كبير‬ ‫بشكل‬ ‫البرنامج‬ ‫هذا‬ ‫التي‬ ‫و‬ , line of balance ‫باستخدام‬ ‫التي‬ ‫للمشاريع‬ ‫فقط‬ ‫فعاله‬ ‫طريقة‬ ‫تعتبر‬ ‫بشكل‬ ‫تكرارها‬ ‫يتم‬ ‫أنشطه‬ ‫على‬ ‫تحتوي‬ .‫جدا‬ ‫كبير‬ ‫بشكل‬ ‫المحاكاة‬ ‫على‬ ‫قدرة‬ ‫تعتبر‬ ‫كما‬ .‫الشئ‬ ‫بعض‬ ‫محدودة‬ ‫واقعي‬ ‫البرامج‬ ‫كل‬ ‫أن‬ ‫نعرف‬ ‫أن‬ ‫يجب‬ ‫بجانب‬ ‫إضافيه‬ ‫مميزات‬ ‫على‬ ‫تحتوي‬ 3D clash detection, 4D : ‫مثل‬ ‫المحاكاة‬ clash detection, real-time mark- ups, rendering, and the ability to cut a cross-section in the model at .any point in time
  • 29.
    29 ‫وقت‬ ‫المحاكاة‬ Animation time 2.5 3.5 2.52.5 2.5 ● ‫سرعة‬ ‫البرامج‬ ‫أكثر‬ - Synchro ‫بأقل‬ ‫بسيطة‬ ‫محاكاة‬ ‫النشاء‬ .‫ممكن‬ ‫مجهود‬ ● ‫البرامج‬ ‫أكثر‬ - Navisworks ‫المحاكاة‬ ‫صورة‬ ‫حيث‬ ‫من‬ ‫جودة‬ ‫لكن‬ ‫و‬ , elegant animation .‫أكبر‬ ‫مجهود‬ ‫إلى‬ ‫تحتاج‬ ● : Vico - Navigator - Itwo ‫بجودة‬ ‫التكون‬ ‫المحاكاة‬ ‫نتائج‬ ‫كافيه‬ ‫تكون‬ ‫قد‬ ‫لكن‬ ‫و‬ , ‫عالية‬ ‫الغرض‬ ‫لتأدية‬ ‫جودة‬ ‫المحاكاة‬ Animation Quality 4 3.5 2.5 2.5 3 ‫على‬ ‫القدرة‬ ‫تصدير‬ ‫و‬ ‫أدراج‬ ‫الملفات‬ Import And Export File for� ( mat, File Size, Snap� shots and )videos 4 4 4 4 3.5 ● ‫تصدر‬ ‫أن‬ ‫يمكن‬ ‫البرامج‬ ‫كل‬ , AVI ‫بصيغة‬ ‫المحاكاة‬ ‫فيديو‬ ‫يمكن‬ ‫ذلك‬ ‫الى‬ ‫باالضافة‬ ‫و‬ ‫أي‬ ‫و‬ ‫وقت‬ ‫أي‬ ‫في‬ ‫الصور‬ ‫تصدير‬ .‫منظور‬ ● Vico - Synchro : ‫تصدير‬ ‫على‬ ‫القدرة‬ ‫لديهم‬ ‫المفيدة‬ ‫التقارير‬ ‫من‬ ‫العديد‬ ‫إدارة‬ ‫و‬ ‫التخطيط‬ ‫لقسم‬ .‫المشروعات‬ ● Navisworks- Navigator- : itwo ‫مراجعة‬ ‫على‬ ‫عاليه‬ ‫قدرة‬ ‫لديهم‬ ‫نموذج‬ ‫و‬ ‫الهندسي‬ ‫التصميم‬ ‫جودة‬ ‫مراجعة‬ ‫و‬ ‫المشروع‬ .‫المشروع‬ ‫نموذج‬
  • 30.
    30 ● : ‫برنامج‬‫لكل‬ ‫العامة‬ ‫الخصائص‬ Software BIM Key Feature Navisworks ● Point/Line Based Clashing ● Track status of clashes as they are found and ● resolved ● Export Reports ● XML import/export ● 4D Simulation ● Schedule linking from other project management ● software ● Set up planned and actual times to visualize ● deviations from the project schedule ● Export 4D simulations into a prerecorded .AVI ● animation ● Create project presentations ● Rendering capability Synchro ● "What if" scenario with side by side comparative Analysis. ● Resource management ● Multiple baselines capability to compare actual ● performance against planned ● Progress tracking ● Rescheduling options ● Critical path planning and analysis ● Synchronization with MS Project and Primavera ● Ability to update the model ● Markup and Annotate ● E-mail tools ● Earn value analysis reports ● Resource and task usage reports ● Line of balance view
  • 31.
    31 Navigator ● Design Reviewand manipulation ● Photorealistic visualization ● Schedule simulation ● Clash detection ● Export Reports ● Interoperability: IFC, DGN, DWG, DXF, SKP, ● PDF, IGES, STEP, etc ● History tracking ● Database repository Itwo ● 5D End-to-End Platform ● Combine Models from Multiple Sources ● 2D Takeoff Integration ● Schedule Integration Process. ● Finance Integration ● Create Organization Cost Code Standards ● Reconcile with Finance in Real-Time ● Utilize Finance Connectors ● Mobile Field Data Collection ● Collaborate with Project Stakeholders  Vico ● Ability to input schedule in Gantt or linear format ● Location breakdown structure ● Ability to create quantity based schedules to see ● bill of quantities ● Resource histogram ● Control chart color coding ● Schedule forecast according to real progress inputs ● Link multiple projects ● Monte Carlo Risk analysis simulation ● Prerequisites check capability (For the procurement) ● Cost and cash flow capability ● Look ahead reporting capability ● Integration with MS Project and Primavera ● ● .The most powerful 4D software , is the one that satisfies your 4D integration need
  • 32.
    32 ● ‫أحد‬ ‫أن‬‫القول‬ ‫يمكن‬ ‫ال‬ ‫بالتالي‬ ‫و‬ ,‫األخرى‬ ‫البرامج‬ ‫عن‬ ‫تميزه‬ ‫التي‬ ‫قدراته‬ ‫و‬ ‫خصائصه‬ ‫له‬ ‫برنامج‬ ‫كل‬ ‫عام‬ ‫بشكل‬ ‫المتوقع‬ ‫النهائي‬ ‫الناتج‬ ‫هو‬ ‫ما‬ ‫و‬ ‫المحاكاة‬ ‫عملية‬ ‫من‬ ‫أحتياجاتك‬ ‫على‬ ‫متوقف‬ ‫األمر‬ ‫لكن‬ ‫و‬ ‫هواألفضل‬ ‫البرامج‬ :‫سبق‬ ‫ما‬ ‫نلخص‬ ‫لكي‬ ‫و‬ , ‫منها‬ 1- Synchro is the most powerful tool in the market for the 4D simulation and schedul analysis but with good rendering output , visual clash detection only and fair EVA capabilities. 2- Navisworks is Powerful in Quantity takeoff and clash detection with good 4D capabilities and good rendering output. 3- Vico is not recommended since it depends on flow line techniques. 4- Navigator is Powerful in Quantity takeoff and clash detection with poor 4D simulation capabilities and poor rendering output . 5- ITwo is very powerful in 5D simulation and quantity takeoff with low 4D simulation capabilities and good clash detection reports. Synchro ITwo Navisworks
  • 33.
  • 34.
    34 )Integrated project delivery(IPD ‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬ ‫الشق‬ ‫هى‬ BIM‫ال‬ ‫تقنية‬ ‫تعتبر‬ ‫التسليم‬ ‫لعملية‬ ‫التكنولوجي‬ ‫وقد‬ IPD ‫للمشاريع‬ ‫المتكامل‬ ‫مع‬ ‫ولكن‬ ‫وسنين‬ ‫بمراحل‬ BIM ‫ال‬ ‫ظهور‬ ‫تاريخ‬ IPD‫ال‬ ‫سبق‬ ‫بكثير‬ ‫أيسر‬ IPD‫ال‬ ‫عملية‬ ‫اصبحت‬ BIM‫ال‬ ‫تقنية‬ ‫ظهور‬ ‫جديد‬ ‫وجه‬ ‫الى‬ ‫للمشاريع‬ ‫االدارية‬ ‫المفاهيم‬ ‫وتحولت‬ ‫ليشكلوا‬ ‫معا‬ ‫االثنين‬ ‫دمج‬ ‫بعد‬ ‫قبل‬ ‫من‬ ‫موجود‬ ‫يكن‬ ‫لم‬ ‫العصر‬ ‫هذا‬ ‫سمة‬ ‫لل‬ ‫متعلم‬ ‫ألى‬ ‫المفهوم‬ ‫هذا‬ ‫معرفة‬ ‫جدا‬ ‫الهام‬ ‫من‬ ‫يتحول‬ ‫ال‬ ‫حتى‬ ‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬ ‫دراسة‬ BIM ‫األوتوكاد‬ ‫صور‬ ‫من‬ ‫أخري‬ ‫لصورة‬ BIM‫ال‬ ‫تقنية‬ ‫تعلم‬ ‫المقبلين‬ ‫المهندسين‬ ‫ألغلب‬ ‫شائع‬ ‫خطأ‬ ‫وهذا‬ ‫المتقدم‬ BIM‫ال‬ ‫تقنية‬ ‫تعلم‬ ‫على‬ ‫ما‬ :‫السؤال‬ ‫يبقي‬ ‫ولكن‬ ‫المتكامل‬ ‫التسليم‬ ‫هو‬ ‫للمشاريع؟؟‬ ‫التقليدي‬ ‫النموذج‬ ‫النموذج‬ ‫هو‬ ‫البناء‬ ‫لمشاريع‬ ‫فى‬ linear model ‫الخطي‬ ‫يقوم‬ ‫حيث‬ ‫المشروع‬ ‫تليم‬ ‫التصميم‬ ‫بوضع‬ ‫االستشاري‬ ‫المالك‬ ‫مع‬ ‫ومتابعته‬ ‫مرحلة‬ ‫الى‬ ‫ليصل‬ ‫وتطويره‬ ‫بطرح‬ ‫فيقوم‬ ‫التنفيذ‬ ‫اختيار‬ ‫عملية‬ ‫وتبدأ‬ ‫العطاء‬ ‫ثم‬ ‫العموميين‬ ‫المقاولين‬ ‫وتمر‬ ‫الباطن‬ ‫من‬ ‫المقاولين‬ ‫المشروع‬ ‫تنفيذ‬ ‫عملية‬ ‫االستشاري‬ ‫اشراف‬ ‫تحت‬ ‫التسليم‬ ‫عملية‬ ‫وتبدأ‬ ‫تنتهي‬ ‫ان‬ ‫الى‬ ‫المالك‬ ‫وتمويل‬ ‫المنشأة‬ ‫ادارة‬ ‫عملية‬ ‫لتبدأ‬ ‫النهائي‬ ‫ثم‬ ‫االبتدائي‬ ‫تعديل‬ ‫أو‬ ‫التصميم‬ ‫فى‬ ‫خطأ‬ ‫أكتشاف‬ ‫تتخيل‬ ‫أن‬ ‫ولك‬ ‫تنفيذ‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫أى‬ ‫اثناء‬ ‫المالك‬ ‫قبل‬ ‫من‬ ‫حتي‬ ‫المشروع‬ ‫ويتأخر‬ ‫البداية‬ ‫من‬ ‫الدورة‬ ‫هذة‬ ‫لتبدأ‬ ‫المشروع‬ ‫أى‬ ‫يعرفها‬ ‫التى‬ ‫التقليدية‬ ‫المشاكل‬ ‫نوعية‬ ‫هى‬ ‫وهذة‬ ‫مشروع‬ ‫تنفيذ‬ ‫عملية‬ ‫فى‬ ‫شارك‬ ‫مهندس‬ ‫لتواكب‬ ‫الوضع‬ ‫تغير‬ BIM ‫ال‬ ‫تقنية‬ ‫ظهور‬ ‫مع‬ ‫لتقلل‬ ‫الهندسية‬ ‫المشاريع‬ ‫ادارة‬ ‫الرقمية‬ ‫التكنولوجيا‬ ‫(االستشاري‬ ‫للمشروع‬ ‫العمل‬ ‫فريق‬ ‫بين‬ ‫الفجوة‬ ‫التسليم‬ ‫تعريفات‬ ‫تعددت‬ ‫ولذلك‬ )‫والمالك‬ ‫والمقاول‬ ‫التعريفات‬ ‫هذة‬ ‫افضل‬ ‫ولن‬ IPD ‫للمشاريع‬ ‫المتكامل‬ American ‫للمعماريين‬ ‫األمريكي‬ ‫المعهد‬ ‫بها‬ ‫قام‬ ‫التى‬ ‫تنفيذ‬ ‫طريقة‬ ‫عملية‬ ‫وهى‬ Institute of Architects ‫استشاريين‬ ‫من‬ ‫األفراد‬ ‫يقوم‬ ‫بحيث‬ ‫الهندسية‬ ‫للمشاريع‬ ‫الهندسية‬ ‫والنظم‬ ‫ومقاولين‬ ‫وفنيين‬ ‫ومهندسين‬ ‫التشريعية‬ ‫والنظم‬ ‫األعمال‬ ‫ادارة‬ ‫ونظم‬ ‫المتخصصة‬ ‫خبرات‬ ‫من‬ ‫لالستفادة‬ ‫وذلك‬ ‫سويا‬ ‫بالعمل‬ ‫أيضا‬ ‫والبيئية‬ ‫بتنفيذ‬ ‫المتخصص‬ ‫العمل‬ ‫فريق‬ ‫كل‬ ‫ومواهب‬ ‫وابداعات‬ ‫وذلك‬ ‫للتصميم‬ ‫األولى‬ ‫اللحظة‬ ‫منذ‬ ‫المشروع‬ ‫مراحل‬ ‫كل‬ ‫المستمرة‬ ‫التعديالت‬ ‫عمل‬ ‫فى‬ ‫الضائع‬ ‫الوقت‬ ‫لتقليل‬ ‫المشاريع‬ ‫تنفيذ‬ ‫كفاءة‬ ‫وزيادة‬ ‫األخطاء‬ ‫نسبة‬ ‫وتقليل‬ ‫التنفيذ‬ ‫مرحلة‬ ‫الى‬ ‫التصميم‬ ‫مرحلة‬ ‫من‬ ‫بدءا‬ ‫الهندسية‬ ‫للمشاريع‬ ‫المتكامل‬ ‫التسليم‬ ‫عملية‬ ‫تشتمل‬ ‫ان‬ ‫ويجب‬ :‫الهامة‬ ‫النقاط‬ ‫بهذه‬ ‫منذ‬ ‫والمقاول‬ ‫واالستشاريين‬ ‫المالك‬ ‫اشتراك‬ .1 ‫للتصميم‬ ‫األولى‬ ‫اللحظة‬ ‫ومعرفة‬ ‫وتوحيدها‬ ‫االستثمار‬ ‫اهداف‬ ‫دراسة‬ .2 ‫االستثماري‬ ‫العائد‬ ‫لمعرفة‬ ‫المحتملة‬ ‫والخسارة‬ ‫األرباح‬ ‫المتوقع‬ ‫فى‬ ‫االستشاريين‬ ‫مع‬ ‫والمقاولين‬ ‫المالك‬ ‫اشراك‬ .3 ‫للبناء‬ ‫المسئولية‬ ‫والتنفيذ‬ ‫التصميم‬ ‫فريق‬ ‫يضم‬ ‫عقد‬ ‫كتابة‬ .4 ‫مختلفة‬ ‫جديدة‬ ‫عقود‬ ‫نوعية‬ ‫وهي‬ ‫المالك‬ ‫مع‬ ‫من‬ ‫العديد‬ ‫وهناك‬ ‫المعروفة‬ ‫التقليدية‬ ‫العقود‬ ‫عن‬ ‫التى‬ ‫المقترحة‬ ‫النماذج‬ ‫الجهات‬ ‫من‬ ‫العديد‬ ‫قامت‬ ‫للتسهيل‬ ‫باصدراها‬ ‫المسئولية‬ ‫تكون‬ .5 ‫المالك‬ ‫بين‬ ‫مشتركة‬ ‫والمقاول‬ ‫واالستشاري‬ ‫والتنفيذ‬ ‫التصميم‬ ‫لمراحل‬ ‫التسليم‬ ‫عملية‬ ‫ولتقسيم‬ ‫الى‬ ‫للمشاريع‬ ‫المتكامل‬ ‫بترتيب‬ ‫سهلة‬ ‫خطوات‬ ‫على‬ ‫يجب‬ ‫يسير‬ ‫منطقي‬ ‫ال‬ ‫بعملية‬ ‫القيام‬ ‫يريد‬ ‫من‬ ‫الثمان‬ ‫بهذة‬ ‫القيام‬ IPD :‫بالترتيب‬ ‫مراحل‬ ‫البرنامج‬ ‫وضع‬ ‫عملية‬ .1 ‫وأهداف‬ ‫المعماري‬ ‫التصميم‬ ‫الفكرة‬ ‫ودراسة‬ ‫للمشروع‬ ‫األولي‬ ‫التصور‬ .2 ‫التصميمية‬ ‫المفصل‬ ‫التصميم‬ .3 ‫للمشروع‬ ‫التنفيذية‬ ‫التصميمات‬ ‫وضع‬ .4 ‫الرسمية‬ ‫الجهات‬ ‫من‬ ‫الموافقات‬ ‫أخذ‬ ‫عملية‬ .5 ‫المقايسات‬ ‫ووضع‬ ‫العطاءات‬ ‫طرح‬ .6 ‫التنفيذ‬ ‫مرحلة‬ .7 ‫والنهائي‬ ‫المبدئي‬ ‫التسليم‬ .8 ‫التنفيذ‬ ‫بعد‬ ‫المنشأة‬ ‫ادارة‬ ‫عملية‬ .9 ‫فمن‬ BIM ‫البناء‬ ‫نمذجة‬ ‫تقنية‬ ‫لمراحل‬ ‫دارس‬ ‫وألى‬ ‫ال‬ ‫ابعاد‬ ‫وبين‬ ‫ذكرها‬ ‫السابق‬ ‫المراحل‬ ‫بين‬ ‫الربط‬ ‫السهل‬ ‫السبعة‬ BIM ‫المراحل‬ ‫من‬ BIM‫ال‬ ‫تطبيقات‬ ‫برامج‬ ‫تغذية‬ ‫يمكن‬ ‫حيث‬ ‫لتؤخذ‬ ‫الالزمة‬ ‫والمعلومات‬ ‫البيانات‬ ‫بكل‬ ‫األولى‬ ‫مراحل‬ ‫منذ‬ ‫االعتبار‬ ‫فى‬ ‫السابقة‬ ‫الثمانية‬ ‫الخطوات‬ ‫للمشروع‬ ‫األولى‬ ‫التصميم‬ ‫ومواد‬ ‫خامات‬ ‫بتطور‬ ‫تطور‬ ‫البناء‬ ‫صناعة‬ ‫ماكانت‬ ‫ولدائما‬ ‫فأصبحت‬ ‫مختلفة‬ ‫قواعد‬ ‫له‬ ‫العصر‬ ‫هذا‬ ‫ان‬ ‫اال‬ ‫البناء‬ ‫الرقمية‬ ‫بالتقنيات‬ ‫أكثر‬ ‫مرتبطة‬ ‫البناء‬ ‫صناعة‬ ‫تطور‬ ‫سريع‬ ‫الرقمية‬ ‫التقنية‬ ‫تسارع‬ ‫ايقاع‬ ‫فان‬ ‫تعلمنا‬ ‫وكما‬ ‫تحول‬ ‫ستشهد‬ ‫القادمة‬ ‫السنوات‬ ‫فأن‬ ‫وبالتالى‬ ‫جدا‬ ‫البناء‬ ‫لصناعة‬ ‫سريع‬ ‫وتطور‬ ‫السياري‬ ‫سامر‬.‫د‬ architectsamer@gmail.com
  • 35.
    35 ‫تستخدم‬ ‫أنك‬ ‫لنفترض‬, ‫حسنا‬ ‫وركس‬ ‫والنافس‬ ‫الريفت‬ ‫برنامج‬ ‫وبرنامج‬ ‫آني‬ ‫تزامن‬ ‫في‬ ‫معا‬ ‫الملفات‬ ‫من‬ ‫لحظات‬ ‫كل‬ ‫لتتأكد‬ ‫شغال‬ ‫أوتوكاد‬ ‫موسيقى‬ ‫مشغل‬ ‫هناك‬ ‫وربما‬ ‫للمشروع‬ ‫األصلية‬ ‫بريدا‬ ‫يستقبل‬ ‫لوك‬ ‫(اوت‬ ‫برنامج‬ ‫ثم‬ ‫التوتر‬ ‫الزالة‬ ‫أيضا‬ ‫الخلف‬ ‫في‬ ‫يعمل‬ ‫متصفح‬ ‫و‬ ) ‫الكترونيا‬ ‫صفحات‬ ‫بضع‬ ‫و‬ ‫الملفات‬ ‫بعض‬ ‫رفع‬ ‫أو‬ ‫لتحميل‬ ‫المهندس‬ ‫او‬ ‫المصمم‬ ‫حياة‬ ‫هذه‬ , ‫الخ‬ .... ‫اكسل‬ ‫وبرامج‬ ‫بعمليات‬ ‫معقدة‬ ‫تكن‬ ‫لم‬ ‫ان‬ ‫اليومية‬ ‫ذو‬ ً‫ا‬‫جهاز‬ ‫تحتاج‬ ‫شك‬ ‫بال‬ ‫جميعا‬ ‫وهي‬ ‫أكثر‬ ‫ذكره‬ ‫سبق‬ ‫ما‬ ‫بكل‬ ‫للقيام‬ ‫مقبولة‬ ‫مواصفات‬ ‫في‬ ‫تعمل‬ ‫التي‬ ‫النظام‬ ‫علميات‬ ‫من‬ ‫يذكر‬ ‫لم‬ ‫وما‬ ! ‫عينيك‬ ‫أمام‬ ‫تراها‬ ‫وال‬ ‫الخلفية‬ ‫عام‬ ‫استعملته‬ ‫كمبيوتر‬ ‫جهاز‬ ‫أول‬ ‫جيدا‬ ‫أذكر‬ ‫ومساحة‬, 95 ‫وندوز‬ ‫تشغيل‬ ‫برنامج‬ ‫مع‬ 1998 ‫لدينا‬ ‫بما‬ ‫مقارنة‬ ‫مضحك‬ RAM‫و‬ ‫مخجلة‬ ‫تخزين‬ ‫عموما‬ ‫اليوم‬ ‫أجهزة‬ ‫أداء‬ ‫تحسن‬ ‫هل‬ ‫لكن‬ ,‫اليوم‬ ‫تلك‬ ‫مع‬ ‫بالمقارنة‬ ‫خصوصا‬ ‫التشغيل‬ ‫برامج‬ ‫و‬ ‫؟‬ ‫مثال‬ 2003 ‫عام‬ ‫في‬ ‫الجهاز‬ ‫هذا‬ ‫على‬ ‫أصدقائي‬ ‫من‬ ‫المئه‬ ‫في‬ 90 ‫أجاب‬ ‫األجهزة‬ ‫أن‬ ‫زعم‬ ‫بعضهم‬ ‫أن‬ ‫حتى‬ ! ) ‫(ال‬ ‫ب‬ ‫السؤال‬ ‫مشاكل‬ ‫تواجه‬ ‫تكن‬ ‫فلم‬ ! ‫أفضل‬ ‫كانت‬ ‫القديمة‬ ‫شركات‬ ‫أن‬ ‫ذلك‬ ‫وراء‬ ‫الحقيقي‬ ‫السبب‬ .‫اليوم‬ -‫تجارية‬ ‫ألهداف‬- ‫دوما‬ ‫تحافظ‬ ‫واألجهزة‬ ‫البرامج‬ ‫ازدادت‬ ‫فكلما‬ ) 1= ‫أجهزة‬ / ‫برامج‬ ( ‫معادلة‬ ‫على‬ ‫و‬ ‫البرامج‬ ‫حجم‬ ‫ازداد‬ ‫األجهزة‬ ‫وسرعة‬ ‫قوة‬ ‫شراء‬ ‫وتحاول‬ ‫تحسن‬ ‫بأي‬ ‫تشعر‬ ‫فال‬ ‫أيضا‬ ‫حساباتها‬ ! ‫وهكذا‬ ‫االحدث‬ ‫عامين‬ ‫وبعد‬ ‫األحدث‬ ‫السيارة‬ ‫محرك‬ ‫قوة‬ ‫ازداد‬ ‫اذا‬ ‫بسيط‬ ‫وبتشبيه‬ ‫على‬ ‫حتما‬ ‫فستحصل‬ ,‫أيضا‬ ‫السيارة‬ ‫وزن‬ ‫وازداد‬ ً‫ا‬‫كبير‬ ‫مبلغا‬ ‫دفعت‬ ‫اذا‬ ‫إال‬ ! ‫واألداء‬ ‫السرعة‬ ‫نفس‬ ‫على‬ ‫للحصول‬ ‫التجارية‬ ‫الشركات‬ ‫ترجوه‬ ‫ما‬ ‫وهو‬ ‫المعادلة‬ ‫لتكسرهذه‬ ‫فريدة‬ ‫تنكولوجيا‬ ‫قطعة‬ ‫بذكاء‬ ‫تتصرف‬ ‫أن‬ ‫أو‬- ‫الجميع‬ ‫يفعله‬ ‫ال‬ ‫ما‬ ‫وهو‬ - ‫و‬ ‫بالمتغيرات‬ ‫باللعب‬ ‫المعادلة‬ ‫هذه‬ ‫لتكسر‬ ‫السرب‬ ‫خارج‬ ‫لتحلق‬ ‫اآلن‬ ‫شرحه‬ ‫بصدد‬ ‫انا‬ ‫ما‬ ‫هو‬ .‫عليك‬ ‫عبئا‬ ‫ال‬ ‫لك‬ ‫عونا‬ ‫يكون‬ ‫وممتاز‬ ‫سريع‬ ‫بجهاز‬ ‫بقسمه‬ ‫سنقوم‬ ‫الموضوع‬ ‫دراسة‬ ‫ولسهولة‬ . ‫برامج‬ ‫و‬ ‫أجهزة‬ ‫قسمين‬ ‫الى‬ :Hardware ‫األجهزة‬ ‫أوال‬ BIM ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫لبرامج‬ ‫التقني‬ ‫الدعم‬ ‫الى‬ ‫يدك‬ ‫في‬ ‫الفأرة‬ ‫من‬ ‫بنقرة‬ ‫األمر‬ ‫اصدارك‬ ‫عند‬ ‫القرص‬ ‫من‬ ‫المعلومات‬ ‫قراءة‬ ‫يتم‬ ‫الكمبيوتر‬ ‫جهاز‬ ‫ثم‬ ‫المؤقتة‬ ‫الذاكرة‬ ‫بمغرفة‬ ‫غرفها‬ ‫ثم‬ ‫الصلب‬ ‫النتائج‬ ‫وإعادة‬ ‫معالجتها‬ ‫ليتم‬ ‫المعالج‬ ‫الى‬ ‫نقلها‬ ‫غرفها‬ ‫ثم‬ ‫لكتابتها‬ ‫أخرى‬ ‫مرة‬ ‫الصلب‬ ‫القرص‬ ‫الى‬ ‫بمغرفة‬ ‫او‬ ‫المؤقتة‬ ‫الذاكرة‬ ‫بنفس‬ ‫أخرى‬ ‫مرة‬ ‫ومدعمة‬ ‫منفصلة‬ ‫كانت‬ ‫اذا‬ ‫الرسوميات‬ ‫بطاقة‬ ‫ثم‬ ! َ ‫حضرتك‬ ‫لتراها‬ ‫الشاشة‬ ‫على‬ ‫عرضها‬ ‫ثم‬ - ! ‫وهكذا‬... ‫الثالث‬ ‫ثم‬ ‫لتصدراألمرالثاني‬ ‫ف‬ْ‫ر‬ َ ‫غ‬ ‫قراءة‬ : ‫بالتالي‬ ‫كلها‬ ‫العملية‬ ‫تختصر‬ ً‫ا‬‫إذ‬ – ‫ف‬ْ‫ر‬ َ ‫غ‬ – ‫كتابة‬ - ‫ف‬ْ‫ر‬ َ ‫غ‬ - ‫نقل‬ – ‫معالجة‬ - ‫نقل‬ - ! ‫عرض‬ - ‫نقل‬ : Hard drive ‫الصلب‬ ‫القرص‬ • ‫القرص‬ ‫في‬ ‫تتم‬ ‫العملية‬ ‫ونهاية‬ ‫بداية‬ ‫أن‬ ‫الحظ‬ .‫والكتابة‬ ‫القراءة‬ ‫بقيت‬ ‫ما‬ ‫كذلك‬ ‫وسيقى‬ ‫الصلب‬ SSD ‫نوع‬ ‫من‬ ‫الصلب‬ ‫القرص‬ ‫اختيار‬ ‫أو‬ ‫بتغيير‬ ‫قم‬ ‫هو‬ ‫هل‬ , ‫الفرق‬ ‫والحظ‬ ! ‫مرات‬ ‫بثالث‬ ‫األسرع‬ ‫االقراص‬ ‫اختيار‬ ‫يمكنك‬ ‫البأس‬ ‫؟‬ ‫ما‬ ‫نوعا‬ ‫مكلف‬ HDD ‫قسمين‬ ‫من‬ ‫تتكون‬ ‫والتي‬ ‫الهجينة‬ ‫الصلبة‬ ‫الحالة‬ ‫هذه‬ ‫وفي‬ ‫مقبول‬ ‫سعر‬ ‫وذات‬ SSD‫و‬ ‫والبرامج‬ ‫الرئيسي‬ ‫التشغيل‬ ‫برنامج‬ ‫بتنصيب‬ ‫نقوم‬ ‫اخر‬ ‫شي‬ ‫كل‬ ‫وابق‬ SSD‫ال‬ ‫قرص‬ ‫على‬ ‫المهمة‬ ! ‫رائع‬ ‫بأداء‬ ‫واستمتع‬ ‫اآلخر‬ ‫القرص‬ ‫على‬ : RAM‫المؤقتة‬ ‫الذاكرة‬ • ‫المعلومات‬ ‫رفة‬ ْ ‫غ‬ ِ‫م‬ ‫استعمال‬ ‫يتم‬ ‫مرة‬ ‫كم‬ ‫الحظ‬ ‫ذهابا‬ ‫المعالج‬ ‫الى‬ ‫الصلب‬ ‫القرص‬ ‫من‬ ‫لنقلها‬ ‫اسرع‬ ‫و‬ ‫اكبر‬ ‫مساحة‬ ‫ذات‬ ‫كانت‬ ‫فكلما‬, ‫وعودة‬ ‫لذا‬ , ً‫أداء‬ ‫افضل‬ ‫كانت‬ ‫كلما‬ ‫والفتريغ‬ ‫التعبئة‬ ‫في‬ ‫مع‬ ‫يتناسب‬ ‫بما‬ RAM‫ال‬ ‫من‬ ‫نوع‬ ‫اسرع‬ ‫اخيار‬ ‫عليك‬ 32 ‫أو‬ 64 ‫التشغيل‬ ‫ونظام‬ ‫لديك‬ ‫االم‬ ‫اللوحة‬ :channel transmission‫الناقل‬ • ‫الزجاجة‬ ‫عنق‬ ‫بمصطلح‬ ‫سمعت‬ ‫قد‬ ‫وانك‬ ‫بد‬ ‫ال‬ ‫والهواء‬ ‫الماء‬ ‫يحاول‬ ‫عندما‬ ‫يحصل‬ ‫ما‬ ‫وهو‬ , ‫لـطــفــي‬ ‫أحــمــد‬ Sr. Architect / Artist /Sr. ahmad.lutfi.v@gmail.com
  • 36.
    36 ‫الزجاجة‬ ‫فوهة‬ ‫من‬‫متعاكسين‬ ‫باتجاهين‬ ‫العبور‬ ‫والهواء‬ ‫الماء‬ ‫ويتأخر‬ ‫الفوهة‬ ‫فتختنق‬ ‫الضيقة‬ ‫الكمبيوتر‬ ‫في‬ ‫تماما‬ ‫يحصل‬ ‫ما‬ ‫هذا‬ , ‫العبور‬ ‫في‬ ‫من‬ ‫والعائدة‬ ‫للمعالج‬ ‫الذاهبة‬ ‫المعلومات‬ ‫بين‬ ‫كمبيوترك‬ ‫يمتلك‬ ‫أن‬ ‫على‬ ‫احرص‬ ‫لذا‬ , ‫المعالج‬ ‫واحدة‬ ‫قناة‬ ‫وليس‬ ‫نقل‬ ‫قناتي‬ ‫االم‬ ‫لوحته‬ ‫في‬ .Double Channel : Processor ‫أو‬ ‫المعالج‬ ‫النواة‬ ‫متعدد‬ ‫يكون‬ ‫ان‬ ‫المعالج‬ ‫في‬ ‫يستحسن‬ ‫أن‬ ‫أعاله‬ ‫المذكور‬ ‫المثال‬ ‫في‬ ‫تستطيع‬ ‫حيث‬ ‫يعطيك‬ ‫أكثرمما‬ ‫أو‬ ‫نواة‬ ‫برنامج‬ ‫لكل‬ ‫تخصص‬ ,‫العمل‬ ‫في‬ ‫البرامج‬ ‫أولوية‬ ‫تحديد‬ ‫على‬ ‫القدرة‬ ‫مدير‬ ‫فتح‬ ‫خالل‬ ‫من‬ ‫ادارته‬ ‫يمن‬ ‫وأكثر‬ ‫ذلك‬ ‫كل‬ ‫العمليات‬ ‫أحد‬ ‫اخيتار‬ ‫ثم‬ Task manger ‫المهام‬ ‫للفأرة‬ ‫األيمن‬ ‫الزر‬ ‫على‬ ‫ضغطة‬ ‫ثم‬ ‫الرئيسية‬ ‫النواة‬ ‫عدد‬ ‫لتحدد‬ set affinity ‫واختيار‬ .‫األهمية‬ ‫لتحديد‬ set priority ‫أو‬ ‫المستعمل‬ ‫البائع‬ ‫عنه‬ ‫يخبرك‬ ‫ال‬ ‫األهمية‬ ‫في‬ ‫آخرغاية‬ ‫أمر‬ ‫اختبارات‬ ‫نتائج‬ ‫وهو‬ , ‫الكمبيوتر‬ ‫جهاز‬ ‫شراء‬ ‫عند‬ ‫تجري‬ ‫شركة‬ ‫وهي‬ PassMark ‫ال‬ ‫او‬ ‫المعالج‬ ‫يشمل‬ ‫موحد‬ ‫اختبار‬ ‫وفق‬ ‫معالج‬ ‫لكل‬ ‫أداء‬ ‫تجارب‬ ‫المعالج‬ ‫يستخدم‬ ‫يتم‬ ‫قد‬ ‫التي‬ ‫االعمال‬ ‫كل‬ ‫اختيار‬ ‫و‬ ‫النتائج‬ ‫هذه‬ ‫على‬ ‫اإلطالع‬ ‫يمكنك‬ !‫فيها‬ ‫من‬ ‫مدخراتك‬ ‫مع‬ ‫والمتوافق‬ ‫األفضل‬ ‫المعالج‬ http://www.cpubenchmark.net/: ‫الموقع‬ high_end_cpus.html ‫بمحرك‬ ‫يسمى‬ ‫ما‬ ‫ويتواله‬ ‫العرض‬ ‫أهمية‬ ‫يكتسب‬ ‫الموضوع‬ ‫هذا‬ ‫بدأ‬ : ‫الرسوميات‬ ‫افضل‬ ‫مظهر‬ ‫اعطاء‬ ‫على‬ ‫التنافس‬ ‫بسبب‬ ‫اكبر‬ ‫ثم‬ UX & UI ‫ال‬ ‫علوم‬ ‫ظهور‬ ‫بعد‬ ‫اوال‬ ‫للبرامج‬ ‫الكمبيوت‬ ‫بين‬ ‫التفاعل‬ ‫زيادة‬ ‫دعم‬ ‫الى‬ ‫اإلنتقال‬ ‫واضح‬ ‫عرض‬ ‫تقديم‬ ‫خالل‬ ‫من‬ ‫روالمستخدم‬ ‫المدخلة‬ ‫المعلومات‬ ‫لمعالجة‬ ‫دقيقة‬ ‫ومحاكاة‬ . ‫البيم‬ ‫حالة‬ ‫في‬ ‫المطلوب‬ ‫تماما‬ ‫وهو‬ ‫التأثير‬ ‫دون‬ ‫بنجاح‬ ‫ذلك‬ ‫تحقيق‬ ‫من‬ ‫للتمكن‬ ‫و‬ ‫وقرص‬ ‫وذاكرة‬ ‫معالج‬ ‫من‬ ‫ذكره‬ ‫سبق‬ ‫ما‬ ‫على‬ ‫او‬ ‫هذا‬ ‫الرسوميات‬ ‫محرك‬ ‫يكون‬ ‫ان‬ ‫يجب‬ ,‫صلب‬ ‫مستقال‬ )‫الشاشة‬ ‫(كرت‬ ‫بالعامية‬ ‫نمسيه‬ ‫ما‬ ‫منفصلة‬ ‫رسوميات‬ ‫بطاقة‬ ‫خالل‬ ‫من‬ ‫ومدعما‬ ‫الشركات‬ ‫من‬ ‫تكون‬ ‫ان‬ ‫ويفضل‬ ‫منفصلة‬ ‫بذاكرة‬ ‫مثل‬ ‫الهندسية‬ ‫والبرامج‬ ‫األلعاب‬ ‫تدعم‬ ‫التي‬ ‫الجزء‬ ‫هذا‬ ‫اكمال‬ ‫(سيتم‬ ‫مثال‬ ‫نفيديا‬ ‫شركة‬ ‫البرامج‬ ‫ربط‬ ‫المقال‬ ‫من‬ ‫البرمجي‬ ‫القسم‬ ‫في‬ ) ‫باالجهزة‬ ‫المنصبة‬ : ‫البرمجيات‬ ‫ثانيا‬ ‫عدم‬ ‫المهم‬ ‫من‬ :‫التشغيل‬ ‫منصة‬ ‫إختيار‬ ‫االصدار‬ ‫الحديثة‬ ‫التشغيل‬ ‫منصات‬ ‫استخدام‬ ‫ستتفاجأ‬ ‫النك‬ ,) 10‫وندوز‬ ‫االيام‬ ‫هذه‬ ‫مثال‬ ( ‫على‬ ‫برامجك‬ ‫جميع‬ ‫تنصيب‬ ‫امكانية‬ ‫بعدم‬ ‫األم‬ ‫البرمجية‬ ‫الشركة‬ ‫تكن‬ ‫لم‬ ‫ان‬ ‫المنصة‬ ‫هذه‬ ‫مع‬ ‫يتوافق‬ ‫لبرامجها‬ ‫جديدا‬ ‫تحديثا‬ ‫أصدرت‬ ‫قد‬ ‫هذه‬ ‫من‬ ‫التأكد‬ ‫دوما‬ ‫فعليك‬,‫الجديدة‬ ‫المنصة‬ ‫في‬ ‫وستضطر‬ ‫التشغيل‬ ‫منصة‬ ‫اختيار‬ ‫قبل‬ ‫الجزئية‬ ‫لتقع‬ ‫البرامج‬ ‫من‬ ‫اصدار‬ ‫اخر‬ ‫لتنصيبب‬ ‫الحالة‬ ‫هذه‬ ‫اعاله‬ ‫المذكورة‬ ‫المعادلة‬ ‫فخ‬ ‫في‬ ‫ابتعد‬ :‫وتنصيبها‬ ‫المناسبة‬ ‫اخيتارالبرامج‬ ‫قد‬ ‫ألنها‬ ‫االمكان‬ ‫قدر‬ ‫المقرصنة‬ ‫البرمجيات‬ ‫عن‬ ‫في‬ ‫مقيما‬ ‫كنت‬ ‫اذا‬ ‫القانونية‬ ‫للمسائلة‬ ‫تعرضك‬ ,‫االلكترونية‬ ‫الملكية‬ ‫تحمي‬ ‫التي‬ ‫البلدان‬ ‫أحد‬ ‫برمجيات‬ ‫على‬ ‫احيانا‬ ‫احتوائها‬ ‫عن‬ ‫ناهيك‬ ‫قطع‬ ‫على‬ ‫المقرصنة‬ ‫البرامج‬ ‫مبدأ‬ ‫يعمل‬,‫خبيثة‬ ‫كامل‬ ‫بشكل‬ ‫المصنعة‬ ‫بالشركة‬ ‫البرنامج‬ ‫اتصال‬ ‫طريق‬ ‫عن‬ ‫برنامجك‬ ‫اصالح‬ ‫دون‬ ‫يحول‬ ‫ما‬ ‫وهوا‬ , ‫حال‬ ‫في‬ ‫االلكتروني‬ ‫بريدك‬ ‫الى‬ ‫يرسل‬ ‫اصالح‬ ‫رابط‬ ‫تقرير‬ ‫إرسال‬ ‫وقررت‬ ‫مفاجئا‬ ‫انهيارا‬ ‫برنامجك‬ ‫واجه‬ .‫التعليمية‬ ‫بالنسخ‬ ‫ننصح‬ ‫لذا‬ . ‫المصنعة‬ ‫للشركة‬ ‫مراجعة‬ ‫برنامج‬ ‫اي‬ ‫تنصيب‬ ‫عند‬ ‫ويفضل‬ ‫هذا‬
  • 37.
    37 ‫فقط‬ ‫المطلوبة‬ ‫البرامج‬‫الختيار‬ ‫التنصيب‬ ‫إعدادت‬ ‫شيئ‬ ‫كل‬ ‫تنصيب‬ ‫نمط‬ ‫تتبع‬ ‫ال‬ , ‫تنصيبها‬ ‫مكان‬ ‫و‬ ‫مع‬ ‫يتناسب‬ ‫بما‬ ‫القائمة‬ ‫من‬ ‫اختر‬ ‫انما‬ !‫ممكن‬ ‫التخزين‬ ‫مساحة‬ ‫استهالك‬ ‫لتجنب‬ ‫فقط‬ ‫حاجتك‬ ‫في‬ ‫البحث‬ ‫وعند‬ .‫الصلب‬ ‫القرص‬ ‫من‬ ‫والمعالجة‬ plugins(( ‫برمجية‬ ‫اضافات‬ ‫ستجد‬ ‫التنصيب‬ ‫قائمة‬ ‫هذه‬ , ‫االخرى‬ ‫بالبرامج‬ ‫البرامج‬ ‫ربط‬ ‫على‬ ‫تساعد‬ ‫االعداد‬ ‫في‬ ‫للتنصيب‬ ‫مختارة‬ ‫تكن‬ ‫لم‬ ‫البرامج‬ ‫االفتراضي‬ ‫حاول‬ :‫والملفات‬ ‫والبرامج‬ ‫االجهزة‬ ‫إدارة‬ ‫خالل‬ ‫من‬ ‫حاسبك‬ ‫اجزاء‬ ‫تعريفات‬ ‫تحديث‬ ‫دوما‬ ‫تحاول‬ ‫ال‬ ,‫فقط‬ ‫الكمبيوتر‬ ‫في‬ ‫االجهزة‬ ‫مدير‬ ‫التحديثات‬ ‫هذه‬ ‫ستضمن‬ ,‫لذلك‬ ‫برنامج‬ ‫تنصيب‬ ‫ان‬ ‫بشرط‬ ‫ومجتمعة‬ ‫منفردة‬ ‫للقطع‬ ‫اداء‬ ‫أفضل‬ ‫الملفات‬ ‫إلدارة‬ ‫بالنسبة‬ ‫أما‬.‫اصال‬ ‫متوافقة‬ ‫تكون‬ ‫وتصنيف‬ ‫أرشفة‬ ‫نظام‬ ‫على‬ ‫العمل‬ ‫فيفضل‬ ‫مختصرة‬ ‫اسماء‬ ‫بتسميتها‬ ‫ملفاتك‬ ‫لتنظيم‬ ‫الكمبيوتر‬ ‫وعلى‬ ‫عليك‬ ‫ذلك‬ ‫يسهل‬ , ‫قصيرة‬ ‫ويجنبك‬ ‫والتعديل‬ ‫للقراءة‬ ‫للمعلومة‬ ‫الوصول‬ ‫في‬ ‫الصلب‬ ‫القرص‬ ‫مساحة‬ ‫استهالك‬ ‫من‬ ‫ذلك‬ ‫عن‬ ‫البحث‬ ‫في‬ ‫الوقت‬ ‫واضاعة‬ ‫المتكررة‬ ‫الملفات‬ .ً‫الخطأ‬ ‫طريق‬ ‫عن‬ ‫وحذفها‬ ‫المعلومات‬ ‫سابقا‬ ‫اسلفنا‬ ‫كما‬ : ‫البرامج‬ ‫تحديث‬ ‫على‬ ‫تحتوي‬ ‫فقد‬ ‫مفيدة‬ ‫التحديثات‬ ‫كل‬ ‫فليست‬ ‫مفيدة‬ ‫غير‬ ‫استعراضية‬ ‫حركات‬ ‫أو‬ ‫تجريبية‬ ‫ادوات‬ ‫نظام‬ ‫مثال‬ ‫كاوتوديسك‬ ‫البرامج‬ ‫بعض‬ ‫تتبع‬ ‫و‬ ‫هذا‬ ‫باخبارك‬ ‫يقوم‬ ‫برامجها‬ ‫لمجموعة‬ ‫برامج‬ ‫مدير‬ ‫به‬ ‫بأس‬ ‫ال‬ ‫قدرا‬ ‫لذلك‬ ‫ويستهلك‬ , ‫تحديث‬ ‫بكل‬ ‫استعمال‬ ‫اخترت‬ ‫اذا‬ ‫لذا‬ , ‫الصلب‬ ‫القرص‬ ‫من‬ ‫قراءة‬ ‫اوال‬ ‫عليك‬ ‫جديد‬ ‫بكل‬ ‫للحاق‬ ‫البرنامج‬ ‫هذا‬ ‫هل‬ , ‫المفيد‬ ‫الجديد‬ ‫يحمل‬ ‫هل‬ ‫تحديث‬ ‫كل‬ ‫وصف‬ ,‫التحديث‬ ‫لمجرد‬ ‫تحديث‬ ‫انه‬ ‫ام‬ ‫حقا‬ ‫ستستخدمه‬ ‫مساحة‬ ‫من‬ ‫يزيد‬ ‫دوما‬ ‫التحديث‬ ‫ان‬ ‫االنتباه‬ ‫وعليك‬ ‫أصعب‬ ‫تشغيله‬ ‫ويجعل‬, ‫القرص‬ ‫على‬ ‫البرنامج‬ ‫دون‬ ‫مع‬ ‫الحمل‬ ‫من‬ ‫تزيد‬ ‫انك‬ ‫تخيل‬ .‫الجهاز‬ ‫على‬ ‫سيؤخر‬ ‫و‬ ‫سيتعب‬ ‫العمل‬ ‫هذا‬ , ‫الحامل‬ ‫قوة‬ ‫زيادة‬ .‫بالتاكيد‬ ‫الحامل‬ ‫شرائك‬ ‫عند‬ : ‫باألجهزة‬ ‫المنصبة‬ ‫البرامج‬ ‫ربط‬ • ‫األلعاب‬ ‫او‬ ‫الهندسية‬ ‫البرامج‬ ‫في‬ ‫متخصص‬ ‫لجهاز‬ Graphic‫الرسوميات‬ ‫بطاقة‬ ‫أن‬ ‫ستجد‬ ‫فانك‬ ‫وهنا‬, ‫مستقلة‬ ‫بذاكرة‬ ‫ومدعمة‬ ‫منفصلة‬ card ‫المصنعة‬ ‫الشركة‬ ‫موقع‬ ‫زيارة‬ ‫اال‬ ‫عليك‬ ‫ليس‬ ‫القطعة‬ ‫تعريف‬ ‫برامج‬ ‫وتحميل‬ ‫التكنولوجيا‬ ‫لهذه‬ ‫(يفضل‬ ‫برنامجك‬ ‫مع‬ ‫المتوافق‬ ‫المعنية‬ ‫االلكترونية‬ )‫الجهاز‬ ‫شراء‬ ‫قبل‬ ‫للبرنامج‬ ‫الدعم‬ ‫توافر‬ ‫من‬ ‫التاكيد‬ ‫برنامجك‬ ‫في‬ ‫الرسومات‬ ‫مسرع‬ ‫خيار‬ ‫تفعيل‬ ‫ثم‬, ‫جهد‬ ‫بتوزيع‬ ‫البرنامج‬ ‫فيقوم‬ ‫تستعمله‬ ‫الذي‬ ‫سرعة‬ ‫يعطيك‬ ‫مما‬ ‫المختص‬ ‫الجهاز‬ ‫على‬ ‫الرسوميات‬ ‫تحسين‬ ‫برامج‬ ‫تحميل‬ ‫يمكنك‬ ‫كما‬ . ‫افضل‬ ‫واداء‬ .‫المصنعة‬ ‫الشركة‬ ‫من‬ ‫االداء‬ ‫التخزين‬ ‫مساحات‬ ‫برامج‬ ‫مع‬ ‫التعامل‬ ‫استعمال‬ ‫الجيد‬ ‫من‬ : ‫التزامنية‬ ‫وخدمتها‬ ‫الساحبية‬ ‫بعد‬ ‫عن‬ ‫للعمل‬ ‫خصوصا‬ ‫السحابي‬ ‫التخزين‬ ‫برامج‬ ‫مشتركة‬ CAD ‫اوملفات‬ BIM ‫موديالت‬ ‫على‬ ‫الخاص‬ ‫المزامنة‬ ‫ملف‬ ‫تواجد‬ ‫مكان‬ ‫من‬ ‫احذر‬ ‫لكن‬ ‫بخنقه‬ ‫ويقوم‬ ‫النظام‬ ‫حركة‬ ‫يقتل‬ ‫فقد‬ ‫بالبرنامج‬ , ‫عليه‬ ‫المتواجد‬ ‫الصلب‬ ‫القرص‬ ‫ملئ‬ ‫خالل‬ ‫من‬ ‫في‬ ‫التواجد‬ ‫افتراضي‬ ‫وبشكل‬ ‫تختار‬ ‫البرامج‬ ‫معظم‬ ‫االعدادات‬ ‫هذه‬ ‫تغيير‬ ‫يمكن‬ ‫وال‬ C ‫النظام‬ ‫قرص‬ ‫بشكل‬ ‫البرنامج‬ ‫تنصيب‬ ‫عليك‬ ‫لذا‬ ‫االعتيادية‬ ‫بالطرق‬ MKLINK ‫تسمى‬ ‫طريقة‬ ‫استخدام‬ ‫ثم‬ ‫طبيعي‬ ‫المزامنة‬ ‫ملف‬ ‫جعل‬ ‫على‬ ‫تعتمد‬ ‫طريقة‬ ‫وهي‬, ‫البرنامج‬ ‫وربط‬ ‫مساحة‬ ‫بدون‬ ‫وهميا‬ C ‫السواقة‬ ‫في‬ ‫سواقة‬ ‫في‬ ‫فعليا‬ ‫سيستخدمه‬ ‫حقيقي‬ ‫اخر‬ ‫بملف‬ ‫مساحة‬ ‫الفساح‬ ‫الطريقة‬ ‫هذه‬ ‫تطبيق‬ ‫يتم‬. ‫اخرى‬ ‫القراءة‬ ‫في‬ ‫الرئيسي‬ ‫التشغيل‬ ‫برنامج‬ ‫لحركة‬ ‫مريحة‬ ‫والنقل‬ ‫والتخزين‬
  • 38.
    38 ‫الشين‬ ‫عمرو‬ BIM Coordinator ‫المطلقة‬‫الخبرة‬ ‫أدعى‬ ‫لست‬ ‫بداية‬ ‫هم‬ ‫لمن‬ ‫والمواعظ‬ ‫الحكم‬ ‫إعطاء‬ ‫و‬ ‫التقليل‬ ‫أقصد‬ ‫ال‬ ‫و‬ ‫خبرة‬ ‫مني‬ ‫أقل‬ ‫الخبرات‬ ‫مشاركة‬ ‫هو‬ ‫الهدف‬, ‫شخص‬ ‫أي‬ ‫عمل‬ ‫من‬ ‫هناك‬ ‫ان‬ ‫تماما‬ ‫واعلم‬ ‫للجميع‬ ‫الجميع‬ ‫من‬ ‫المكتسبة‬ ‫حصلوا‬ ‫قد‬ ‫العربي‬ ‫عالمنا‬ ‫فى‬ ‫البيم‬ ‫اساتذة‬ ‫من‬ ‫العديد‬ . ‫اآلن‬ ‫حتى‬ ‫أحصله‬ ‫لم‬ ‫ما‬ ‫العلم‬ ‫من‬ ‫ما‬ ‫أثناء‬ ‫مراعاتها‬ ‫يجب‬ ‫التي‬ ‫األمور‬ ‫أهم‬ ‫أحد‬ ‫سأذكر‬ ‫لذلك‬ ‫نفسها‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫فكرة‬ ‫وهى‬ ‫العمل‬ . ‫المعلومات‬ ‫على‬ ‫القائمة‬ ‫األبعاد‬ ‫ثالثي‬ ‫النموذج‬ ‫فى‬ ‫إدخالها‬ ‫وطرق‬ ‫المعلومات‬ ‫هي‬ ‫المختلفة‬ ‫البرامج‬ ‫مع‬ ‫للربط‬ ‫استخراجها‬ ‫طرق‬ ‫و‬ .‫النظام‬ ‫هذا‬ ‫يميز‬ ‫ما‬ ‫اهم‬ ‫الرئيسى‬ ‫السبب‬ ‫هي‬ ‫إظهارها‬ ‫طرق‬ ‫و‬ ‫المعلومات‬ ‫ثنائي‬ ‫الرسم‬ ‫مرحلة‬ ‫من‬ ‫الهندسي‬ ‫الرسم‬ ‫برامج‬ ‫لتطور‬ ‫لمرحلة‬ ‫وصوال‬ ‫األبعاد‬ ‫ثالثي‬ ‫الرسم‬ ‫مرحلة‬ ‫إلى‬ ‫األبعاد‬ .‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫بسهولة‬ ‫بها‬ ‫التحكم‬ ‫وألية‬ ‫متغيراتها‬ ‫و‬ ‫المعلومات‬ ‫التكلفة‬ ‫و‬ ‫الوقت‬ ‫تقليل‬ ‫فكرة‬ ‫لتحقيق‬ ‫الوسيلة‬ ‫هي‬ .‫للمشروع‬ ‫والصيانة‬ ‫طرق‬ ‫باستخدام‬ ‫انه‬ ‫البياني‬ ‫الرسم‬ ‫فى‬ ‫موضح‬ ‫هو‬ ‫كما‬ ‫التصميمات‬ ‫إعداد‬ ‫مرحلة‬ ‫فى‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫الوقت‬ ‫توفير‬ ‫يتم‬ ‫المطلوبة‬ ‫والمخططات‬ ‫الهندسية‬ ‫ذلك‬ ‫و‬ ‫المئة‬ ‫في‬50 ‫إلى‬ ‫المئه‬ ‫في‬20 ‫من‬ ‫تتراوح‬ ‫بنسبة‬ ‫التصميم‬ ‫مرحلة‬ ‫فى‬ ‫الكافي‬ ‫الوقت‬ ‫إعطاء‬ ‫مراعاة‬ ‫مع‬ ‫للتمكن‬ ‫صحيحة‬ ‫بطريقة‬ ‫البناء‬ ‫معلومات‬ ‫إلدخال‬ ‫األولى‬ ‫المطلوبة‬ ‫المخططات‬ ‫فى‬ ‫إظهارها‬ ‫و‬ ‫إستدعاءها‬ ‫من‬ .‫المرحلة‬ ‫تلك‬ ‫فى‬ ‫اى‬ ‫على‬ ‫والبيم‬ ‫بالريفيت‬ ‫العمل‬ ‫مراعاتهاأثناء‬ ‫يجب‬ ‫نصائح‬ ‫فائدة‬ ‫و‬ ‫قيمة‬ ‫ذو‬ ‫يصبح‬ ‫لكى‬ ‫مشروع‬ ‫؟‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫أم‬ ‫البناء‬ ‫نمذجة‬ ‫مدونة‬ ‫و‬ ‫مقال‬ ‫اعجبني‬ ‫الموضوع‬ ‫هذا‬ ‫عن‬ ‫البحث‬ ‫إطار‬ ‫فى‬ ‫البناء‬ ‫معلومات‬ ‫ربط‬ ‫مجال‬ ‫فى‬ ‫تعمل‬ ‫أجنبية‬ ‫لشركات‬ ‫المقال‬ ‫عنوان‬ ‫وكان‬ ‫لها‬ ‫معنى‬ ‫ال‬ : BM ‫فقط‬ ‫هو‬ BIM ، ‫معلومات‬ ‫دون‬ ‫من‬ ‫أساسا‬ WITHOUT INFORMATION, BIM IS JUST BM: BASICALLY MEANINGLESS ‫أهمية‬ ‫بذكر‬ ‫كرومبتون‬ ‫ستيف‬ ‫المقال‬ ‫كاتب‬ ‫يستهل‬ ‫يستعرض‬ ‫و‬ ‫األبعاد‬ ‫ثالثي‬ ‫بالنموذج‬ ‫وربطها‬ ‫المعلومات‬ ‫البيم‬ ‫بنظام‬ ‫البريطانية‬ ‫المتحدة‬ ‫المملكة‬ ‫حكومة‬ ‫إهتمام‬ ‫إدارة‬ ‫وخصوصا‬ ‫المختلفة‬ ‫بالبرامج‬ ‫المعلومات‬ ‫ربط‬ ‫وطرق‬ .‫واألمنية‬ ‫الحكومية‬ ‫والمباني‬ ‫المستشفيات‬ ‫مثل‬ ‫المرافق‬ ‫لتداول‬ ‫العالمية‬ ‫النظم‬ ‫أشهر‬ ‫أحد‬ ‫عن‬ ‫فتتحدث‬ ‫المدونة‬ ‫اما‬ ‫ال‬ ‫نظام‬ ‫هو‬ ‫و‬ ‫البناء‬ ‫معلومات‬ COBIE (Construction Operations Building information )exchange ‫هو‬ ‫الموضوع‬ ‫عنوان‬ ?to COBie or not to COBie ‫تداول‬ ‫نظام‬ ‫تعريف‬ ‫عن‬ ‫الحديث‬ ‫المدونة‬ ‫تتناول‬ ‫و‬ ‫يجب‬ ‫التي‬ ‫والمعايير‬ ‫ربطها‬ ‫و‬ ‫كيفية‬ ‫و‬ ‫البناء‬ ‫معلومات‬ ‫ثالثي‬ ‫النموذج‬ ‫من‬ ‫المرجوة‬ ‫الفائدة‬ ‫لتحقيق‬ ‫مراعاتها‬ ‫األبعاد‬ ‫حيث‬ ‫من‬ ‫األبعاد‬ ‫ثالثي‬ ‫النموذج‬ ‫تقييم‬ ‫لطرق‬ ‫تتطرق‬ ‫و‬ ‫أنصحكم‬ ,‫النموذج‬ ‫داخل‬ ‫الموجودة‬ ‫المعلومات‬ ‫حجم‬ ‫التالي‬ ‫الرابط‬ ‫على‬ ‫المدونة‬ ‫تلك‬ ‫بقراءة‬ http://practicalbim.blogspot.com. eg/2013/08/to-cobie-or-not-to-cobie. html ‫تكلفة‬ ‫من‬ ‫توفره‬ ‫وما‬ ‫البناء‬ ‫معلومات‬ ‫نمذجة‬ ‫أهمية‬ ‫بتطبيق‬ ‫الكبرى‬ ‫المشاريع‬ ‫فى‬ ‫القرار‬ ‫صانعي‬ ‫دفعت‬ ‫إعداد‬ ‫كيفية‬ ‫على‬ ‫بناء‬ ‫المشروع‬ ‫لتقييم‬ ‫موحدة‬ ‫معايير‬ ‫المعلومات‬ ‫إدخال‬ ‫سهولة‬ ‫لتحقيق‬ ‫صحيح‬ ‫بشكل‬ ‫النموذج‬ ‫بالمشروع‬ ‫العمل‬ ‫مراحل‬ ‫كل‬ ‫فى‬ ‫وإستخراجها‬ ‫وتحديثها‬ .‫الصيانة‬ ‫و‬ ‫التشغيل‬ ‫و‬ ‫البناء‬ ‫و‬ ‫التصميم‬ ‫مراحل‬ ‫أثناء‬ ‫العربي‬ ‫وطننا‬ ‫فى‬ ‫المشاريع‬ ‫بعض‬ ‫بالفعل‬ ‫بدأت‬ ‫وقد‬ ‫المرافق‬ ‫إلدارة‬ ‫الحديثة‬ ‫النظم‬ ‫تلك‬ ‫بتطبيق‬ ‫بالمحاولة‬ ‫أتمنى‬ ‫الحكومية‬ ‫والمباني‬ ‫المستشفيات‬ ‫خصوصا‬ . ‫للجميع‬ ‫التوفيق‬
  • 39.
    39 ‫المنشآت‬ ‫إدارة‬ ‫بعد‬ FacilitiesManagement Dimension ‫لكن‬ ,‫المنشآت‬ ‫وتنفيذ‬ ‫تصميم‬ ‫طريقة‬ ‫اآلن‬ ‫تغير‬ BIM‫الـ‬ ‫بعد‬ ‫المنشأ‬ ‫وصيانة‬ ‫إدارة‬ ‫طريقة‬ ‫تغير‬ ‫أن‬ ‫الممكن‬ ‫من‬ ‫هل‬ ‫التسليم؟‬ ‫في‬ BIM‫الـ‬ ‫إستخدام‬ ‫في‬ ‫اإلهتمام‬ ‫تركيز‬ ‫من‬ ‫الكثير‬ ‫هناك‬ ‫تعمل‬ ‫كيف‬ ‫لكن‬ ,Facility Management‫الـ‬ ‫أو‬ FM‫الـ‬ ‫في‬ BIM‫الـ‬ ‫تطبيق‬ ‫من‬ ‫الناتجة‬ ‫المكاسب‬ ‫هي‬ ‫وما‬ ‫بالفعل‬ ‫؟‬FM‫الـ‬ ‫األول‬ ‫الجزء‬ :‫لنصفين‬ ‫منقسمه‬ ‫المقال‬ ‫هذا‬ ‫فإن‬ ً‫ا‬‫حسن‬ FM‫الـ‬ ‫وتطبيقات‬ ‫المنشآت‬ ‫مديري‬ ‫على‬ ‫نركز‬ ‫سوف‬ ‫الـ‬ ‫في‬ BIM‫الـ‬ ‫تطبيق‬ ‫مزايا‬ ‫عن‬ ‫نتحدث‬ ‫سوف‬ ‫الثاني‬ ‫والجزء‬ .‫للمالك‬ ‫بالنسبة‬ FM ‫الواليات‬ ‫في‬ ‫دراسة‬ ‫عمل‬ ‫تم‬ 2004 ‫عام‬ ‫في‬ ‫صناعة‬ ‫لها‬ ‫تتعرض‬ ‫التي‬ ‫الخسائر‬ ‫نسبة‬ ‫لتقدير‬ ‫المتحدة‬ 2002 ‫عام‬ ‫في‬ ‫انه‬ ‫الدراسة‬ ‫هذه‬ ‫نتيجة‬ ‫وكانت‬ .‫المنشآت‬ ‫نقل‬ ‫توافق‬ ‫بعدم‬ ‫المرتبطة‬ ‫السنوية‬ ‫التكلفة‬ ‫بلغت‬ ‫من‬ )Interoperability( ‫بينها‬ ‫والربط‬ ‫وتداولها‬ ‫البيانات‬ ‫حوالي‬ ‫بلغت‬ ‫البرمجة‬ ‫وأنظمة‬ ‫والهندسة‬ ‫الرسومات‬ ‫بين‬ !‫دوالر‬ )‫مليون‬ ‫(ألف‬ ‫بليون‬ 15.80 ‫يقع‬ ‫التكلفة‬ ‫هذه‬ ‫ثلثي‬ ‫أن‬ ً‫ا‬‫أيض‬ ‫الدراسة‬ ‫هذه‬ ‫ت‬َّ‫أقر‬ ‫كما‬ ‫للتشغيل‬ ‫كنتيجة‬ ‫المنشآت‬ ‫هذه‬ ‫ومديري‬ ‫مالكي‬ ‫على‬ ‫اإلحصاءات‬ ‫هذه‬ ‫وتتحمل‬.‫والصيانة‬ ‫للمنشأ‬ ‫المستمر‬ ‫التحديث‬ ‫طريق‬ ‫عن‬ ‫المنشأة‬ ‫مدير‬ ‫عاتق‬ ‫على‬ ‫اليومية‬ ‫المساحات‬ ‫;حساب‬ ‫طريق‬ ‫عن‬ ‫العمل‬ ‫لتقارير‬ ‫اليومي‬ ‫طريقة‬ ‫على‬ ‫للعثور‬ ‫المنشأ‬ ‫سجالت‬ ‫في‬ ‫الطويل‬ ‫والبحث‬ ‫وعند‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫المياة‬ ‫كسخان‬ ‫جهاز‬ ‫أي‬ ‫صيانة‬ ‫وهذا‬ ً‫ا‬‫سابق‬ ‫رفعها‬ ‫تم‬ ‫قد‬ As-Built ‫لوحة‬ ‫عن‬ ‫البحث‬ ً‫مثال‬ .‫األول‬ ‫المقام‬ ‫في‬ ‫بسهوله‬ ‫يجدوه‬ ‫لن‬ ‫بالطبع‬ ‫البيانات‬ ‫ونقل‬ ‫تكامل‬ ‫في‬ ‫النقص‬ ‫فإن‬ ً‫ا‬‫عموم‬ ‫جزء‬ ‫وإنما‬ ‫المشكلة‬ ‫كل‬ ‫يعد‬ ‫ال‬ )Interoperability( ‫الكمبيوتر‬ ‫نظام‬ ‫في‬ ‫المنحصرة‬ ‫البيانات‬ ‫هذه‬ ‫هل‬ .‫منها‬ ‫جودة‬ ‫مسألة‬ ‫إغفال‬ ‫إلى‬ ‫نميل‬ ‫ونحن‬ ‫نشرها؟‬ ‫تستحق‬ ‫ال‬ ‫غالبا‬ ‫التي‬ ‫المؤسفة‬ ‫الحقيقة‬ ‫على‬ ‫والتمويه‬ ‫البيانات‬ ‫التصميم‬ ‫برامج‬ ‫تنتجها‬ ‫التي‬ ‫البيانات‬ ‫على‬ ‫اإلعتماد‬ ‫يمكن‬ .‫لمشاركته‬ ‫المطلوب‬ ‫الجهد‬ ‫تستحق‬ ‫ال‬ ‫وبالتالي‬ ‫التقليدية‬ ‫منسقة‬ ‫معلوماتها‬ ‫أن‬ BIM‫للـ‬ ‫المميزة‬ ‫السمة‬ ‫أن‬ ‫حين‬ ‫في‬ ‫معلومات‬ ‫أنها‬ ‫أي‬ ‫بدقة‬ ‫محسوبة‬ ‫ومعلومات‬ ‫ومتسقة‬ .‫إستخدامها‬ ‫إعادة‬ ‫أو‬ ‫بها‬ ‫نتشارك‬ ‫تجلعنا‬ ‫بدرجة‬ ‫قيمة‬ ‫نصيبهم‬ ‫بتقليل‬ ‫المنشأة‬ ‫ومدير‬ ‫المالك‬ ‫على‬ ‫يجب‬ ‫فإنه‬ ‫لذا‬ ‫البيانات‬ ‫تكامل‬ ‫وعدم‬ ‫بنقص‬ ‫المرتبطة‬ ‫التكلفة‬ ‫من‬ ‫نموذج‬ ‫باستخدام‬ ً‫ا‬‫سابق‬ ‫المذكورة‬ )Interoperability( .‫عالية‬ ‫جودة‬ ‫ذو‬ BIM DWF‫الـ‬ ‫تكنولوجيا‬ ‫باستخدام‬ Autodesk ‫شركة‬ ‫قامت‬ Autodesk®‫والـ‬ ®Revit‫الـ‬ ‫برانمجي‬ ‫بين‬ ‫ربط‬ ‫لعمل‬ . FMDesktop DWF‫الـ‬ ‫على‬ ‫المعتمدة‬ ‫الفراغات‬ ‫إدارة‬ ‫لتوزيع‬ Autodesk ‫بواسطة‬ DWF‫الـ‬ ‫تكنولوجيا‬ ‫تطوير‬ ‫تم‬ ‫هامة‬ ‫بيانات‬ ‫أي‬ ‫فقدان‬ ‫دون‬ ‫التصميم‬ ‫معلومات‬ ‫واتصال‬ ‫في‬ .‫التصميم‬ ‫لبرامج‬ ‫المستلم‬ ‫لمعرفة‬ ‫الحاجة‬ ‫دون‬ ً‫ا‬‫وأيض‬ ‫ملفات‬ ‫مع‬ ‫تتفاعل‬ Autodesk FMDesktop ;‫اإلطار‬ ‫هذا‬ ً‫ا‬‫أوتوماتيكي‬ ‫وتفسر‬ Revit‫الـ‬ ‫من‬ ‫ستخرجة‬ ُ ‫الم‬ DWF‫الـ‬ ‫حاجة‬ ‫دون‬ ‫بالطبع‬ ‫وهذا‬ , ‫والغرف‬ ‫الفراغات‬ ‫بيانات‬ ‫كل‬ .Revit‫الـ‬ ‫برنامج‬ ‫لمعرفة‬ FMDestop‫الـ‬ ‫مستخدم‬ ‫يستخدم‬ ‫الذي‬ ‫نظيره‬ ‫عن‬ ‫النهج‬ ‫هذا‬ ‫يتباين‬ ‫بالطبع‬ Computer Aided Facilities ‫التقليدية‬ ‫العملية‬ ‫بمسح‬ ‫المنشأة‬ ‫مدير‬ ‫يقوم‬ .)Management (CAFM ‫تطبيقات‬ ‫في‬ ‫الستخدامها‬ ‫وذلك‬ ‫الطوابق‬ ‫مخططات‬ ‫وإستخراج‬ CAD‫الـ‬ ‫ملفات‬ ‫إستخدام‬ ‫يمكن‬ .CAFM‫الـ‬ ‫مساحة‬ ‫لعمل‬ ‫ويستخدمها‬ ‫منها‬ ‫الطوابق‬ ‫مخططات‬ ‫عدد‬ ‫وتعريف‬ ‫ما‬ ‫مساحة‬ ‫لتعريف‬ )Polyline( ‫مغلقة‬ ‫لعمل‬ ‫ستغرق‬ ُ ‫الم‬ ‫الوقت‬ .‫المساحة‬ ‫هذه‬ ‫لتسمية‬ ‫الغرف‬ ‫من‬ ‫يمتد‬ ‫أن‬ ‫ممكن‬ ‫تجاري‬ ‫لمبنى‬ ً‫ا‬‫يدوي‬ ‫العملية‬ ‫هذه‬ ‫عملية‬ ‫غير‬ ‫طريقة‬ ‫تعتبر‬ ‫فإنها‬ ‫وبالتالي‬ ‫أسابيع‬ ‫إلي‬ ‫أيام‬ ‫ملفات‬ ‫باستخدام‬ ‫ولكن‬ .‫وجهد‬ ‫وقت‬ ‫من‬ ‫تهدره‬ ‫لما‬ ‫بالمرة‬ Revit‫الـ‬ ‫من‬ ‫بسالسة‬ ‫تنتقل‬ ‫سوف‬ ‫المعلومات‬ ‫فإن‬ DWF‫الـ‬ .FMDesktop‫الـ‬ ‫إلى‬ ‫ماهر‬ ‫خالد‬ Structural Engineer, BIM Researcher Maherk11@yahoo.com
  • 40.
    40 ‫البيانات‬ ‫ونقل‬ DWF‫الـ‬‫لتكنولوجيا‬ ‫المنشآت‬ ‫مديرو‬ ‫إستخدام‬ :‫شكل‬ Revit‫الـ‬ ‫من‬ ‫المنقولة‬ ‫والغرف‬ ‫الفراغات‬ ‫وبيانات‬ ‫والمتسقة‬ ‫المنسقة‬ FMDesktop‫الـ‬ ‫إلى‬ )‫المتقدمة‬ ‫الدول‬ ‫في‬ ً‫ا‬‫(طبع‬ ‫قريبة‬ ‫فترة‬ ‫وحتى‬ ً‫ا‬‫قديم‬ ‫يسأل‬ ‫عندما‬ ‫صعبة‬ ‫قرارات‬ ‫المعماريون‬ ‫يواجه‬ ‫كان‬ ‫والبيانات‬ ‫المعلومات‬ ‫إلثراء‬ ‫منهم‬ ‫مساعدة‬ ‫عن‬ ‫العميل‬ ‫العميل‬ ‫على‬ ‫والضغط‬ ‫يرفض‬ :CAFM‫الـ‬ ‫بنظام‬ ‫لنموذجهم‬ ‫إدخال‬ ‫عمل‬ ‫وبالتالي‬ ‫يقبل‬ ‫أو‬ ,‫العميل‬ ‫فقدان‬ ‫وبالتالي‬ ‫على‬ ‫الحفاظ‬ ‫أجل‬ ‫من‬ ‫المعقدة‬ ‫للبيانات‬ ‫ممل‬ ‫يدوي‬ ‫ويمكن‬ Revit‫الـ‬ ‫المعماريون‬ ‫يستخدم‬ ‫اآلن‬ ‫لكن‬ .‫العميل‬ ‫بالبريد‬ ‫وإرسالة‬ DWF‫لـ‬ BIM‫الـ‬ ‫نموذج‬ ‫نشر‬ ‫بسهولة‬ ‫يقوم‬ .FMDesktop‫الـ‬ ‫يستخدم‬ ‫الذي‬ ‫للعميل‬ ‫اإللكتروني‬ ‫والذي‬ FMDesktop‫الـ‬ ‫إلى‬ DWF‫الـ‬ ‫ملف‬ ‫بإستيراد‬ ‫العميل‬ ‫ومساحتها‬ ‫الغرف‬ ‫حدود‬ ‫وقراءة‬ ‫بفهم‬ ‫يقوم‬ ‫بدوره‬ ‫كما‬ DWF‫الـ‬ ‫ملف‬ ‫من‬ ‫وذلك‬ ‫فراغ‬ ‫كل‬ ‫ووصف‬ ‫وأعدادها‬ ‫والمستجدة‬ ‫القديمة‬ ‫البيانات‬ ‫بين‬ ‫مقارنة‬ ‫بعمل‬ ‫يقوم‬ ‫عمل‬ ‫وبالتالي‬ ‫زالة‬ ُ ‫والم‬ ‫المستجدة‬ ‫للفرف‬ ‫للعميل‬ ‫ويشير‬ .CAFM‫الـ‬ ‫نموذج‬ ‫على‬ ‫التحديثات‬ ‫من‬ DWF ‫ملفات‬ ‫إنشاء‬ ‫يمكن‬ ‫فإنه‬ ‫ذلك‬ ‫إلى‬ ‫باإلضافة‬ ‫الـ‬ ‫باستخدام‬ ‫التصميم‬ ‫أنظمة‬ ‫من‬ ‫متنوعة‬ ‫مجموعة‬ ‫الـ‬ ‫دون‬ ‫لتطبيقات‬ ‫المجاني‬ Autodesk® DWF Writer ‫من‬ ‫اليدوية‬ ‫اإلزالة‬ ‫عمليات‬ ‫بعض‬ ‫هناك‬ ‫يكون‬ ‫قد‬ ,Revit ‫البيانات‬ ‫ونوعية‬ ‫جودة‬ ‫إلى‬ ً‫ا‬‫إستناد‬ ‫المنشأة‬ ‫مدير‬ ‫قبل‬ ‫نقل‬ ‫في‬ ‫اإلخالص‬ ‫ومدى‬ ‫التصميم‬ ‫أداة‬ ‫من‬ ‫القادمة‬ ‫هي‬ ‫النهائية‬ ‫النتيجة‬ ‫ولكن‬.DWF‫الـ‬ ‫ملف‬ ‫إلى‬ ‫البينات‬ FMDesktop‫لـ‬ ‫المستخدمين‬ ‫والمشغلون‬ ‫ك‬ َّ ‫ل‬ ُ ‫الم‬ ‫أن‬ ً‫ا‬‫وأيض‬ ‫متعددة‬ ‫مصادر‬ ‫من‬ ‫البيانات‬ ‫دمج‬ ‫بسهولة‬ ‫يمكنهم‬ ‫المهندسيةن‬ ‫مختلف‬ ‫من‬ ‫القادمة‬ ‫البيانات‬ ‫من‬ ‫اإلستفادة‬ ‫أو‬ ‫مختلفة‬ ‫خصائص‬ ‫على‬ ‫عملوا‬ ‫الذين‬ ‫والمقاولين‬ .‫المتاحة‬ ‫األدوات‬ ‫بإستخدام‬ ‫تجديدها‬ ‫تم‬ ‫التي‬ ‫الفراغات‬ ‫لسيطة‬ ‫أدوات‬ ‫إستخدام‬ ‫المنشأة‬ ‫مدير‬ ‫يستطيع‬ ‫بسهولة‬ ‫رسم‬ ‫ذي‬ ‫تقارير‬ ‫لعمل‬ FMDesktop‫الـ‬ ‫برنامج‬ ‫في‬ ‫ومساقط‬ ‫بهم‬ ‫الخاصة‬ ‫والفراغات‬ ‫للغرف‬ ‫ملون‬ ‫توضيحي‬ ‫وأسماء‬ ‫والفراغات‬ ‫الغرف‬ ‫أرقام‬ ‫بها‬ ‫بالمنشأ‬ ‫الطوابق‬ ..‫إلخ‬ – ‫أصحابها‬ ‫والمهندس‬ ‫المنشأة‬ ‫مدير‬ ‫بين‬ ‫التعاون‬ ‫تسهل‬ ً‫ا‬‫أيض‬ DWF‫الـ‬ ‫على‬ .‫المنشأ‬ ‫في‬ ‫تعديالت‬ ‫عمل‬ ‫حيث‬ ‫من‬ ‫المعماري‬ ‫باللون‬ cloud‫عمل‬ ‫المنشأة‬ ‫مدير‬ ‫يستطيع‬ ,‫المثال‬ ‫سبيل‬ ‫إلى‬ DWF‫الـ‬ ‫ويرسل‬ ‫لتعديلها‬ ‫غرفة‬ ‫على‬ ً‫مثال‬ ‫األحمر‬ .‫التعديالت‬ ‫هذه‬ ‫ليراعي‬ ‫المعماري‬ ‫المهندس‬ DWF‫الـ‬ ‫لملفات‬ FMDesktop‫الـ‬ ‫برنامج‬ ‫قراءة‬ ‫يوضح‬ :‫شكل‬ .Revit‫الـ‬ ‫من‬ ‫المستخرجة‬ ‫المنشآت‬ ‫مديري‬ ‫لدى‬ BIM‫الـ‬ ‫قبول‬ ‫مرحلة‬ ‫إستخدام‬ ‫أصبح‬ ,‫التصميم‬ ‫في‬ BIM‫الـ‬ ‫وإنتشار‬ ‫توسع‬ ‫مع‬ ً‫ا‬‫مألوف‬ ً‫ا‬‫أمر‬ ‫المنشأة‬ ‫مدير‬ ‫المالك‬ ‫لدي‬ ‫المعلومات‬ ‫نمذجة‬ ‫أن‬ ‫يجب‬ ‫التي‬ ‫األمثلة‬ ‫بعض‬ ‫حضراتكم‬ ‫عللى‬ ‫وسنعرض‬ :‫اإلعتبار‬ ‫في‬ ‫نضعها‬ ‫الخدمات‬ ‫إدرة‬ ‫مثل‬ ‫الحكومية‬ ‫الوكاالت‬ ‫تطلب‬ -1 ‫عمل‬ )U.S. GSA( ‫األمريكية‬ ‫المتحدة‬ ‫بالواليات‬ ‫العامة‬ ‫عام‬ ‫من‬ ‫بداية‬ ‫ذ‬ َّ ‫نف‬ ُ‫ت‬ ‫سوف‬ ‫التي‬ ‫المشاريع‬ ‫لكل‬ ‫نموذج‬ 2007 http://www.gsa.gov/portal/con� tent/105075 ‫حياة‬ ‫دورة‬ ‫تكامل‬ ‫عملية‬ ‫تسهيل‬ ‫أجل‬ ‫من‬ -2 )NIBS(‫البناء‬ ‫لبحوث‬ ‫القومي‬ ‫المعهد‬ ‫قام‬ ,‫المشروع‬ ‫لنمذجة‬ ‫وطنية‬ ‫معايير‬ ‫لعمل‬ 2006 ‫عام‬ ‫في‬ ‫لجنة‬ ‫بعمل‬ ‫البناء‬ ‫معلومات‬ http://www.nibs.org/newsstory1. #html )AIA( ‫المعماريين‬ ‫للمهندسين‬ ‫األمريكي‬ ‫المعهد‬ -3 ‫نقل‬ ‫لتقنين‬ ‫بهم‬ ‫الخاص‬ ‫العقد‬ ‫وثائق‬ ‫تعديل‬ ‫كيفية‬ ‫يدرس‬ .BIM‫الـ‬ ‫نموذج‬ :‫الثاني‬ ‫الجزء‬ ‫اإلنبثاق‬ ‫في‬ ‫بدأ‬ ٍ‫جديد‬ ٍ‫عد‬ ُ‫ب‬ ‫عن‬ ‫تحدثنا‬ ;‫سابق‬ ٍ‫مقال‬ ‫في‬ BIM‫الـ‬ ‫عمليات‬ ‫في‬ ‫ل‬ َّ ‫يتأص‬ ‫بدأ‬ ‫حتى‬ ‫يلبث‬ ‫لم‬ ‫حيث‬ ‫الفوائد‬ ‫هذه‬ ‫ولعل‬ .‫جمة‬ ‫فوائد‬ ‫من‬ ‫به‬ ‫لما‬ ‫المتطورة‬ .‫والمستثمرون‬ ‫المنشآت‬ ‫مالكو‬ ‫إال‬ ‫يستشعرها‬ ‫لن‬ ‫بالطبع‬ ‫تحسين‬ ‫هو‬ ‫الفوائد‬ ‫هذه‬ ‫أبرز‬ ‫من‬ ‫فإن‬ ;ً‫ا‬‫سابق‬ ‫تحدثنا‬ ‫كما‬ ‫الالزمة‬ ‫الدورية‬ ‫الصيانة‬ ‫وعمل‬ ‫التنفيذ‬ ‫بعد‬ ‫المنشأة‬ ‫إدارة‬ .‫إلخ‬... ‫للطاقة‬ ‫األمثل‬ ‫واإلستغالل‬ ‫المنشأ‬ ‫لبقاء‬ ‫ممكن؟‬ ‫هذا‬ ‫هل‬- ‫وافق‬ ‫لماذا‬ ‫بل‬ !‫طرح‬ ُ‫ي‬ ‫أن‬ ‫يجب‬ ‫الذي‬ ‫السؤال‬ ‫هذا‬ ‫=ليس‬ ‫من‬ ‫بالرغم‬ BIM‫الـ‬ ‫عمليات‬ ‫تطبيق‬ ‫على‬ ‫المنشآت‬ ‫مالكو‬ ‫التكلفة؟‬ ‫زيادة‬
  • 41.
    41 ‫التكلفة؟‬ ‫زيادة‬ ‫ماذا؟؟؟‬..ً‫ا‬‫عفو‬- ‫أن‬ ‫المفترض‬ ‫من‬ ‫ليس‬ ‫أنه‬ ‫ستعتقد‬ ‫األولى‬ ‫للوهلة‬ ‫=ربما‬ .‫التكلفة‬ ‫تزيد‬ ً‫أموال‬ ‫دفع‬ ‫في‬ ‫المالك‬ ‫يرغب‬ ‫أن‬ ‫العقل‬ ‫من‬ ‫وهل‬- !‫إضافية؟‬ ‫مقصدي‬ ‫يصلك‬ ‫وسوف‬ ‫بدأته‬ ‫ما‬ ‫أستكمل‬ ‫=دعني‬ .‫بسالسة‬ ‫لهو‬ BIM Processes & Tools ‫بالـ‬ ‫والعمل‬ ‫التحويل‬ ‫إن‬ ‫األفراد‬ ‫لكل‬ ‫ملموسة‬ ‫الغير‬ ‫نتائجه‬ ‫حيث‬ ‫من‬ ‫العظيم‬ ‫باألمر‬ ‫تكلفة‬ ‫في‬ ‫زيادة‬ ‫عليه‬ ‫سيترتب‬ ‫التحويل‬ ‫هذا‬ ‫وبالتالي‬ ‫التكلفة‬ ‫من‬ ‫المئه‬ ‫في‬20: ‫المئه‬ ‫في‬10 ‫من‬ ‫المنشأ‬ ‫فإنه‬ ً‫ا‬‫إذ‬ .‫الضئيلة‬ ‫بالنسبة‬ ‫ليست‬ ‫وهذه‬ ‫للمنشأ‬ ‫اإلجمالية‬ ً‫ا‬‫جيد‬ ‫يستوعبوا‬ ‫أن‬ ‫المنشآت‬ ‫مالكي‬ ‫من‬ ٍ ‫أي‬ ‫على‬ ‫يجب‬ .‫يجنوها‬ ‫سوف‬ ‫التي‬ ‫النتائج‬ ‫وقدر‬ ‫العمليات‬ ‫هذه‬ ‫الوسائل‬ ‫هي‬ ‫ما‬ :‫وهو‬ ‫السابق‬ ‫سؤالي‬ ‫على‬ ‫تجاوبني‬ ‫لم‬- ‫الـ‬ ‫عمليات‬ ‫لتبني‬ ‫دعت‬ ‫التى‬ ‫المنشآت‬ ‫لمالكي‬ ‫المحفزة‬ ‫؟‬BIM ‫هذا‬ ‫إجابة‬ ‫ولكن‬ ‫السؤال‬ ‫هذا‬ ‫إلجابة‬ ‫األوان‬ ‫آن‬ ;ً‫ا‬‫=حسن‬ ‫بسرد‬ ‫إنتهينا‬ ‫حيث‬ ‫العدد‬ ‫هذا‬ ‫في‬ ‫حديثنا‬ ‫مدار‬ ‫هو‬ ‫السؤال‬ .‫األخير‬ ‫العدد‬ ‫في‬ ‫السابق‬ ‫مقالي‬ ‫آخر‬ ‫في‬ ‫الفوائد‬ ‫هذه‬ ‫لم‬ ‫التي‬ ‫الفوائد‬ ‫من‬ ً‫ا‬‫كثير‬ ‫للمالك‬ BIM‫الـ‬ ‫عمليات‬ ‫أتاحت‬ ‫تم‬ ‫التي‬ ‫الفوائد‬ ‫هذه‬ ‫أهم‬ ‫ومن‬ ً‫ا‬‫سبق‬ ُ ‫م‬ ‫مكنة‬ ُ ‫م‬ ‫ن‬ ُ ‫تك‬ :ً‫ا‬‫سابق‬ ‫ذكرها‬ * .‫مبكر‬ ‫وقت‬ ‫في‬ ‫التصميم‬ ‫تقييم‬ * .‫التصميم‬ ‫في‬ ‫التعقيدات‬ ‫كثرة‬ * .‫للتسويق‬ ‫مناسب‬ ‫وقت‬ ‫توفير‬ * .‫التكلفة‬ ‫وإدارة‬ ‫موثوقية‬ * .‫الجودة‬ * .‫اإلستدامة‬ * .‫األصول‬ ‫إدارة‬ ‫على‬ ‫الفوائد‬ ‫هذه‬ ‫من‬ ‫فائدة‬ ‫كل‬ ‫عن‬ ‫نتحدث‬ ‫دعنا‬ ‫اآلن‬ ....‫حدة‬ ‫مبكر‬ ‫وقت‬ ‫في‬ ‫التصميم‬ ‫تقييم‬ -1 ‫إدارة‬ ‫على‬ ‫المقدرة‬ ‫لديهم‬ ‫يكون‬ ‫أن‬ ‫ك‬ َّ ‫ل‬ ُ ‫الم‬ ‫على‬ ‫يجب‬ ‫واحتياجاتهم‬ ‫لرغباتهم‬ ً‫ا‬‫وفق‬ ‫التصميم‬ ‫مجال‬ ‫وتقييم‬ ‫يعتمد‬ ً‫ا‬‫حالي‬ .‫المشروع‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫وذلك‬ ‫والتحرك‬ ‫المنشأ‬ ‫تخيل‬ ‫صممين‬ ُ ‫الم‬ ‫على‬ ‫المنشآت‬ ‫مالكو‬ ‫والصور‬ ‫الرسومات‬ ‫طريق‬ ‫عن‬ )Walk Through(‫بداخله‬ ‫أن‬ ‫الوارد‬ ‫من‬ .)Rendered Animation( ‫المتحركة‬ ‫والرسوم‬ ‫الصعب‬ ‫من‬ ‫يعد‬ ‫ولكن‬ ‫المنشأ‬ ‫في‬ ‫العميل‬ ‫مطالب‬ ‫تتغير‬ .‫بعضها‬ ‫مع‬ ‫تالقت‬ ‫قد‬ ‫مطالبه‬ ‫كل‬ ‫أن‬ ‫يضمن‬ ‫أن‬ ‫لمالك‬ ‫الرسومات‬ ‫وفهم‬ ‫تفسير‬ ‫من‬ ‫المالك‬ ‫يستطيع‬ ‫ال‬ ‫عندما‬ ‫البحث‬ ‫في‬ ‫صعوبة‬ ‫وجود‬ ‫عليه‬ ‫يترتب‬ ‫هذا‬ ‫فإن‬ ‫والجداوال‬ ‫المنشآ‬ ‫مالك‬ ‫فإن‬ ‫لذا‬ .‫المنفعة‬ ‫بأصحاب‬ ‫خاصة‬ ‫بيانات‬ ‫عن‬ ‫الخاص‬ ‫التصميم‬ ‫فريق‬ ‫بمساعدة‬ BIM‫الـ‬ ‫يستغل‬ ‫أن‬ ‫يمكن‬ :‫لـ‬ ‫به‬ ‫دراسة‬ ‫مرحلة‬ ‫أثناء‬ :‫البرنامجية‬ ‫المتطلبات‬ ‫تكامل‬ -‌ ‫أ‬ ‫لتطوير‬ ‫إستشاريهم‬ ‫مع‬ ‫المنشآت‬ ‫مالكو‬ ‫يعمل‬ ‫الجدوى‬ ‫هذه‬ ‫يؤدون‬ ‫ما‬ ُ‫ا‬‫وغالب‬ .‫إحتياجاتهم‬ ‫وتحقيق‬ ‫برامج‬ ‫الجدوى‬ ‫دراسة‬ ‫يخص‬ ‫فيما‬ ‫مصغرة‬ ‫أفعال‬ ‫بردود‬ ‫العملية‬ ‫وتبسيط‬ ‫بتسهيل‬ ‫كفيلة‬ ‫متميزة‬ ‫أداة‬ ‫ظهرت‬ .‫والتكاليف‬ ‫بمدى‬ ‫المقال‬ ‫مصطلحات‬ ‫من‬ ‫تبدو‬ ‫التي‬ ‫العملية‬ ‫هذه‬ .‫استوعبها‬ ‫من‬ ‫لكل‬ ‫بالطبع‬ ‫كذلك‬ ‫ليست‬ ‫ولكنها‬ ‫تعقديها‬ ‫وعملية‬ ‫عمل‬ ‫بيئة‬ ‫وهي‬ )BIMStorm( ‫تسمى‬ ‫األداة‬ ‫هذه‬ ‫ن‬ ِّ ‫مك‬ ُ‫ت‬ ‫والتي‬ ,)Onuma System( ‫طريق‬ ‫عن‬ ‫تطويرها‬ ‫تم‬ ‫التي‬ ‫التخصصات‬ ‫كل‬ ‫من‬ ‫والمشاركون‬ ‫المنشآت‬ ‫مالكو‬ ‫ر‬ ُّ‫تصو‬ ‫عمل‬ ‫من‬ ‫المنافع‬ ‫وأصحاب‬ ‫المشروع‬ ‫يحتويها‬ ‫سواء‬ ‫بالمشروع‬ ‫جزء‬ ‫أي‬ ‫بمدخالت‬ ‫واإلحساس‬ ‫ما‬ ‫لمشروع‬ ‫تقييم‬ ‫وعمل‬ ‫المثال‬ ‫سبيل‬ ‫على‬ ‫إنشائي‬ ‫أو‬ ‫معماري‬ ‫في‬ ‫تنفيذه‬ ‫المراد‬ ‫من‬ ‫األصل‬ ‫طبق‬ ‫لنموذج‬ ‫حقيقي‬ ‫والفترة‬ ‫التكلفة‬ ‫مناظير‬ ‫من‬ ‫المختلفة‬ ‫التصميم‬ ‫خيارات‬ ‫الصورة‬ ‫هذه‬ ;‫المثال‬ ‫سبيل‬ ‫وعلى‬ .‫واإلستدامة‬ ‫الزمنية‬ ‫الفريق‬ ‫يقوم‬ ‫حيث‬ ‫الجلسات‬ ‫هذه‬ ‫إحدى‬ ‫في‬ ‫أخذها‬ ‫تم‬ .‫واقعي‬ ‫ببرنامج‬ ‫النموذج‬ ‫بتطوير‬ ‫غرفة‬ ‫لكل‬ ‫التقييم‬ ‫نتيجة‬ ‫يوضح‬ ‫أفقي‬ ‫مسقط‬ :2‫شكل‬ ‫العمالء‬ ‫من‬ ‫بداية‬ ‫المشروع‬ ‫عمل‬ ‫فريق‬ ‫تكامل‬ :3‫شكل‬ ‫التنفيذ‬ ‫وفريق‬ ‫بالمقاولين‬ ً‫ا‬‫وإنتهاء‬ ‫المنافع‬ ‫وأصحاب‬
  • 42.
    42 ‫لعملية‬ ‫يمكن‬ ‫مدى‬‫توضح‬ ‫صورة‬ :4‫شكل‬ ‫وأكثر‬ ‫عمله‬ ‫من‬ BIMStorm ‫المصالح‬ ‫أصحاب‬ ‫من‬ ‫أكبر‬ ‫مساهمات‬ ‫تلقي‬ -‌ ‫ب‬ :)Visual Simulation( ‫البصري‬ ‫التحفيز‬ ‫خالل‬ ‫من‬ ‫بالمشروع‬ ‫بالمستثمرين‬ ‫المادية‬ ‫اإلستعانة‬ ‫إلى‬ ‫ك‬ َّ ‫ل‬ ُ ‫الم‬ ‫يحتاج‬ ‫ما‬ ً‫ا‬‫غالب‬ ‫الوقت‬ ‫لديهم‬ ‫ليس‬ ‫أن‬ ‫إما‬ ‫والذين‬ ‫المصالح‬ ‫وأصحاب‬ ‫حول‬ ‫قدمة‬ ُ ‫الم‬ ‫المعلومات‬ ‫فهم‬ ‫صعوبة‬ ‫أو‬ ‫الكافي‬ ‫من‬ ‫لمجموعة‬ ‫خذت‬ُ‫أ‬ ‫صورة‬ ‫عن‬ ‫عبارة‬ 5 ‫شكل‬ .‫المشروع‬ ‫كما‬ ‫المحكمة‬ ‫مبنى‬ ‫يراجعون‬ ‫وهم‬ ‫والقضاة‬ ‫الك‬ ُ ‫الم‬ 4D ‫األبعاد‬ ‫رباعية‬ ‫صورة‬ ‫عن‬ ‫عبارة‬ 6‫شكل‬ .‫له‬ ‫مخطط‬ ‫هو‬ ‫لكل‬ ‫التنفيذ‬ ‫عملية‬ ‫تسلسل‬ ‫التصال‬ ‫مستشفى‬ ‫ألدوار‬ ‫تأثيرها‬ ‫إمكانية‬ ‫على‬ ‫مالحظات‬ ‫على‬ ‫والحصول‬ ‫قسم‬ ‫التقليدي‬ ‫اإلستخدام‬ ‫إن‬ .‫المستشفى‬ ‫أهداف‬ ‫على‬ ‫الحقيقي‬ ‫الوقت‬ ‫في‬ ‫المشي‬ ‫خالل‬ ‫من‬ ‫للتكنولوجيات‬ ‫مرة‬ ‫تحدث‬ ‫أحداث‬ ‫عد‬ ُ‫ت‬ )Real-time walk-through( ‫إستكشاف‬ 4D‫الـ‬ ‫وأداوت‬ BIM‫الـ‬ ‫عملية‬ ‫تجعل‬ ‫بينما‬ ,‫واحدة‬ ‫سهولة‬ ‫أكثر‬ )What If Designs( ‫لو‬ ‫ماذا‬ ‫تصميمات‬ .ً‫ا‬‫إقتصادي‬ ‫البقاء‬ ‫على‬ ‫وقادرة‬ ‫وهم‬ ‫والقضاة‬ ‫الك‬ ُ ‫الم‬ ‫من‬ ‫لمجموعة‬ ‫خذت‬ُ‫أ‬ ‫صورة‬ :5‫شكل‬ ‫له‬ ‫مخطط‬ ‫هو‬ ‫كما‬ ‫المحكمة‬ ‫مبنى‬ ‫يراجعون‬ ‫لمستشفى‬ ‫األبعاد‬ ‫رباعي‬ ‫لنموذج‬ ‫مختلفة‬ ‫مناظر‬ 6‫شكل‬ ً‫ا‬‫رار‬ ِ‫م‬ ‫المتزامنة‬ ‫التحديثات‬ ‫تظهر‬ ‫أدوار‬ ‫تسعة‬ ‫من‬ ‫مكونة‬ ‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )A( :‫حيث‬ ‫المختلفة‬ ‫واألدوار‬ ‫باألقسام‬ ‫الواحد‬ ‫للدور‬ ‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )B( - ‫الواحد‬ ‫للقسم‬ ‫أنواع‬ ‫يبين‬ ‫جدول‬ )D( ‫األدوار‬ ‫لكل‬ ‫األبعاد‬ ‫رباعي‬ ‫منظر‬ )C( ‫إدارة‬ ‫فريق‬ ‫إتصال‬ ‫ويبين‬ ‫بالمشروع‬ ‫الموجودة‬ ‫األنشطة‬ ‫سير‬ )E( ‫األبعاد‬ ‫رباعي‬ ‫النموذج‬ ‫في‬ ‫والمالك‬ ‫المشروع‬ .‫دور‬ ‫لكل‬ ‫وذلك‬ ‫للمنشأة‬ ‫الهرمي‬ ‫التسلسل‬ )F( ‫األنشطة‬ :‫التصميم‬ ‫سيناريوهات‬ ‫وإستكشاف‬ ‫تكوين‬ ‫سرعة‬ -‌ ‫ت‬ ‫والتي‬ )Jacob Facilities( ‫مشروع‬ ‫من‬ ‫مثال‬ ‫هو‬ 7‫شكل‬ ‫التصميم‬ ‫سيناريوهات‬ ‫تقييم‬ ‫في‬ BIM‫الـ‬ ‫فيها‬ ‫خدمت‬ ُ‫إست‬ .‫بالمعلومات‬ ‫المالك‬ ‫وتغذية‬ ‫والميزانية‬ ‫اإلحتياجات‬ ‫وتحليل‬ ‫لسرعة‬ ‫ك‬ ًّ ‫ل‬ ُ ‫الم‬ ‫لمساعدة‬ ً‫ا‬‫خصيص‬ ‫وجه‬ ُ ‫م‬ ‫آخر‬ ٌ ‫نهج‬ ‫هناك‬ ‫نظام‬ ‫قبل‬ ‫من‬ ‫البديلة‬ ‫البناء‬ ‫تصميمات‬ ‫جدوى‬ ‫تقييم‬ ‫هذا‬ ‫يقوم‬ .Beck Twchnology ‫مه‬ َّ‫قد‬ ‫والذي‬ DProfiler .‫الطاقة‬ ‫وتحليل‬ ‫والشكل‬ ‫التكلفة‬ ‫بتقديم‬ ‫النظام‬ ‫والتي‬ )Jacob Facilities( ‫لـ‬ BIM‫الـ‬ ‫لنمذجة‬ ‫مثال‬ :7‫شكل‬ ‫للمتطلبات‬ ً‫ا‬‫طبق‬ ‫التصميم‬ ‫لمراجعة‬ ‫معلوماته‬ ‫خدمت‬ ُ‫إست‬ ‫الطاقة‬ ‫وكفاءة‬ ‫الطبيعية‬ ‫اإلضاءة‬ ‫وتقييم‬ ‫المرغوبة‬
  • 43.
    43 ‫يتضمن‬ ‫وقد‬ ‫التصميم‬‫جودة‬ ‫لتقييم‬ ‫المحاكاه‬ ‫من‬ ‫إضافية‬ ‫ألنواع‬ ‫ك‬ َّ ‫ل‬ ُ ‫الم‬ ‫بعض‬ ‫يحتاج‬ ‫قد‬ :‫نشأ‬ ُ ‫الم‬ ‫أداء‬ ‫محاكاة‬ -‌ ‫ث‬ ‫مترو‬ ‫محطة‬ ‫في‬ ‫وذلك‬ ‫للزحام‬ ‫محاكي‬ ‫مثال‬ ‫يوضح‬ 8‫شكل‬.‫الطوارئ‬ ‫إخالء‬ ‫أو‬ ‫المنشأ‬ ‫في‬ ‫الزحام‬ ‫أداء‬ ‫سيناريهوات‬ .‫األنفاق‬ .‫األنفاق‬ ‫مترو‬ ‫لمحطة‬ ‫محاكاه‬ ‫هو‬ ‫األبعاد‬ ‫الثالثي‬ ‫الجزء‬ .‫األبعاد‬ ‫وثالثية‬ ‫ثنائية‬ )Legion Studio's( ‫من‬ ‫أمثلة‬ :8‫شكل‬ ‫رسم‬ )C( .‫الوصول‬ ‫طرق‬ ‫مع‬ ‫رياضي‬ ‫الستاد‬ ‫خريطة‬ )B( .‫المتوسطة‬ ‫السرعات‬ ‫لتحديد‬ ‫األلون‬ ‫يستخدم‬ ‫لمطار‬ ‫خريطة‬ )A( .‫والوجهة‬ ‫الركوب‬ ‫نقطة‬ ‫حيث‬ ‫من‬ ‫الركاب‬ ‫تبادل‬ ‫مرات‬ ‫يقارن‬ ‫توضيحي‬ BIMStorm‫الـ‬ ‫بعملية‬ ‫للتعريف‬ ‫فيديو‬ https://youtu.be/TejMqwz5g5E https://youtu.be/HqN2paqzUXg ‫إعجابكم‬ ‫المقال‬ ‫ينال‬ ‫أن‬ ‫نتمنى‬ ‫قادمة‬ ‫مقاالت‬ ‫في‬ ‫اللقاء‬ ‫وإلى‬ ‫ماهر‬ ‫خالد‬
  • 44.
    44 ‫للتجارة‬ ‫الخياط‬ ‫شركة‬:‫للمشروع‬ ‫المنفذة‬ ‫الشركة‬ ‫والمقاوالت‬ KEO International:‫اإلستشاري‬ ‫التي‬ ‫المالعب‬ ‫أحد‬ ‫الريان‬ ‫ملعب‬ ‫من‬ ‫بالقرب‬ :‫الموقع‬ 2022 ‫العالم‬ ‫كأس‬ ‫مباريات‬ ‫تستضيف‬ ‫سوف‬ ‫متر‬ ‫الف‬ 388 ‫ب‬ ‫تقدر‬ ‫للمبنى‬ ‫اإلجمالية‬ ‫المساحة‬ ‫تقدر‬ ‫والتي‬ ‫الخارجية‬ ‫الساحات‬ ‫الى‬ ‫باالضافة‬ ‫مربع‬ .‫مربع‬ ‫متر‬ ‫ألف‬ 162 ‫ب‬ ‫مساحتها‬ .‫قطري‬ ‫ريال‬ ‫مليار‬ 4 :‫التكلفة‬ 7000 ‫ب‬ ‫المواقف‬ ‫عدد‬ ‫يقدر‬ :‫السيارات‬ ‫مواقف‬ .‫موقف‬ ‫م‬ 2016 ‫عام‬ ‫من‬ ‫االول‬ ‫النصف‬ :‫المشروع‬ ‫تسليم‬ ‫تاريخ‬ ‫سليم‬ ‫عمر‬ &‫مصلح‬ ‫محمد‬ : ‫العمل‬ ‫فريق‬ ‫يتضح‬ ‫سبق‬ ‫فيما‬ ‫المشروع‬ ‫عن‬ ‫الموجزة‬ ‫اللمحة‬ ‫بعد‬ ‫المميز‬ ‫المشروع‬ ‫عن‬ ‫للكتابة‬ ‫دفعتنا‬ ‫التي‬ ‫األسباب‬ ‫لنا‬ ‫في‬ ‫والترفيه‬ ‫التسوق‬ ‫وجهات‬ ‫أبرز‬ ‫إحدى‬ ‫يعد‬ ‫حيث‬ ‫تم‬ ‫أنه‬ ‫لذلك‬ ‫باإلضافة‬ ‫مساحة‬ ‫وأكبرها‬ ‫المنطقة‬ ‫المشروع‬ ‫هذا‬ ‫في‬ BIM ‫ال‬ ‫تكنولوجيا‬ ‫استخدام‬ ‫لتكلفة‬ ً‫ا‬‫نظر‬ ‫استخدامها‬ ‫من‬ ‫بد‬ ‫ال‬ ‫كان‬ ‫والتي‬ ‫لتجنب‬ ‫فيه‬ ‫الوظائف‬ ‫وتعدد‬ ‫ومساحته‬ ‫المشروع‬ ‫التصميمة‬ ‫لألخطاء‬ ‫نتيجة‬ ‫والمال‬ ‫الوقت‬ ‫في‬ ‫الخسارة‬ .‫األقسام‬ ‫كافة‬ ‫بين‬ ‫التعارضات‬ ‫عنها‬ ‫ينتج‬ ‫والتي‬ ‫لموديل‬ ‫كامل‬ ‫غير‬ ‫نموذج‬ ‫اعاله‬ ‫الصورة‬ ‫في‬ ‫يظهر‬ ‫الشركة‬ ‫فريق‬ ‫بإعداده‬ ‫قام‬ ‫والذي‬ ‫للمشروع‬ ‫البيم‬ ‫باإلضافة‬ ‫أفراده‬ ‫أحد‬ ‫أكون‬ ‫أن‬ ‫الفرصة‬ ‫لي‬ ‫كان‬ ‫والذي‬ ‫سليم‬ ‫عمر‬.‫م‬ ‫المجال‬ ‫هذا‬ ‫رائدي‬ ‫أبرز‬ ‫أحد‬ ‫إلى‬ ‫أشهر‬ ‫عدة‬ ‫استغرق‬ ‫والذي‬ Revit‫ال‬ ‫برنامج‬ ‫باستخدام‬ ‫أربعة‬ ‫من‬ ‫فقط‬ ‫مكون‬ ‫كان‬ ‫العمل‬ ‫فريق‬ ‫أن‬ ‫حيث‬ .‫متخصصين‬ ‫المشروع‬ ‫في‬ ‫العمل‬ ‫بداية‬ ‫إلى‬ ‫نتطرق‬ ‫وسوف‬ ‫المنجزة‬ ‫األعمال‬ ‫وأهم‬ ‫والصعوبات‬ ‫البيم‬ ‫بتكنولوجيا‬ ‫للمشروع‬ ‫موديل‬ ‫لعمل‬ ‫فعلية‬ ‫بداية‬ ‫أول‬ ‫كانت‬ ‫فقد‬ ‫بهذه‬ ‫العمل‬ ‫أن‬ ‫يعني‬ ‫ما‬ 2014 ‫عام‬ ‫من‬ ‫أبريل‬ ‫في‬ ‫المشروع‬ ‫بداية‬ ‫عن‬ ‫جدا‬ ً‫ا‬‫متأخر‬ ‫كان‬ ‫التكنولوجبا‬ ‫قبل‬ ‫لدينا‬ ‫الموديل‬ ‫يتوفر‬ ‫أن‬ ‫يجب‬ ‫أنه‬ ‫نعلم‬ ‫وكما‬ ‫أثناء‬ ‫األخطاء‬ ‫حدوث‬ ‫تجنب‬ ‫لمحاولة‬ ‫بالمشروع‬ ‫البدء‬ ‫عن‬ ‫الناتجة‬ ‫المواد‬ ‫من‬ ‫الفاقد‬ ‫نسبة‬ ‫وتقليل‬ ‫التنفيذ‬ ‫تحديدا‬ ‫الفترة‬ ‫تلك‬ ‫في‬ ‫المقابل‬ ‫في‬ ‫لكن‬ ,‫التعديل‬ ‫مرحلة‬ ‫في‬ ‫اإلنشائية‬ ‫األعمال‬ ‫في‬ ‫العمل‬ ‫كان‬ ‫ما‬ ‫إستدراك‬ ‫باإلمكان‬ ‫كان‬ ‫أنه‬ ‫يعني‬ ‫ما‬ ‫متوسطة‬ .‫فات‬ ‫كانت‬ ‫فقد‬ ‫العمل‬ ‫فريق‬ ‫واجهت‬ ‫التي‬ ‫الصعوبات‬ ‫أما‬ ‫في‬ ‫يعمل‬ ‫فريق‬ ‫أي‬ ‫يواجهها‬ ‫التي‬ ‫الصعوبات‬ ‫نفس‬ ‫ومن‬ ‫مشروع‬ ‫أي‬ ‫في‬ ‫إستخدامه‬ ‫يتم‬ ‫جديد‬ ‫مجال‬ :‫أهمها‬ ‫حجم‬ ‫مع‬ ‫نسبيا‬ ‫قليل‬ ‫الفريق‬ ‫أفراد‬ ‫عدد‬ -1 .‫المطلوب‬ ‫العمل‬ ‫وحجم‬ ‫المشروع‬ ‫الفنية‬ ‫الدائرة‬ ‫أعضاء‬ ‫من‬ ‫العديد‬ ‫إدراك‬ ‫عدم‬ -2 .‫منها‬ ‫اإلستفادة‬ ‫ومجال‬ ‫البيم‬ ‫بتكنولوجيا‬ ‫مكانها‬ ‫في‬ ‫التكنولوجيا‬ ‫هذه‬ ‫إستخدام‬ ‫عدم‬ -3 ‫ال‬ ‫األبعاد‬ ‫ثالثية‬ ‫نمذجة‬ ‫يعتبرها‬ ‫كان‬ ‫والكثير‬ ‫الصحيح‬ .‫أكثر‬ ‫معتمدة‬ ‫عمل‬ ‫طريقة‬ ‫أو‬ ‫نظام‬ ‫وجود‬ ‫عدم‬ -4 .‫البيم‬ ‫مجال‬ ‫في‬ ‫التباعها‬ ‫المنفذة‬ ‫بالشركة‬ ‫وخاصة‬ Families ‫بال‬ ‫خاصة‬ ‫مكتبة‬ ‫توفر‬ ‫عدم‬ -5 .‫المشروع‬ ‫في‬ ‫المستخدمة‬ ‫يكن‬ ‫لم‬ ‫الالزمة‬ ‫المخططات‬ ‫على‬ ‫الحصول‬ -6 ‫بتحضير‬ ‫تقوم‬ ‫التي‬ ‫الشركات‬ ‫لكثرة‬ ‫نظرا‬ ‫سهال‬ .‫للتنفيذ‬ ‫لالزمة‬ ‫المخططات‬ ‫ممكن‬ ‫وقت‬ ‫أقصر‬ ‫في‬ ‫الموديل‬ ‫إلنجاز‬ ‫التحدي‬ ‫كان‬ ‫الموقع‬ ‫في‬ ‫البناء‬ ‫أعمال‬ ‫تسارع‬ ‫ظل‬ ‫في‬ ‫جدا‬ ‫كبير‬ ‫المعماري‬ ‫الموديل‬ ‫نمذجة‬ ‫الفريق‬ ‫مهمة‬ ‫كانت‬ ‫فقد‬ ‫مول‬ ‫قطر‬ ‫مشروع‬ ‫مصلح‬ ‫محمد‬ BIM SPECIALIST
  • 45.
    45 ‫التفاصيل‬ ‫من‬ ‫الكثير‬‫في‬ ‫كان‬ ‫والذي‬ ‫واإلنشائي‬ ‫القائمة‬ ‫للشركة‬ ‫الموديل‬ ‫تسليم‬ ‫ثم‬ ‫ومن‬ ‫المختلفة‬ ‫نمذجة‬ ‫في‬ ‫الستخدامه‬ ‫الكهروميكانيك‬ ‫بأعمال‬ ‫الكهروميكانيك‬ ‫الموديل‬ ‫يعتبر‬ ‫كان‬ ‫حيث‬ ‫التعارضات‬ ‫بحل‬ ‫القيام‬ ‫ثم‬ ‫ومن‬ .‫الفترة‬ ‫تلك‬ ‫في‬ ‫للنمذجة‬ ‫األساسي‬ ‫الهدف‬ ‫بالمشروع‬ ‫الخاص‬ Template ‫ال‬ ‫ملف‬ ‫تحضير‬ -1 zone 16 ‫في‬ ‫الستخدامه‬ ‫له‬ ‫الحاجة‬ ‫كانت‬ ‫والذي‬ .‫المشوع‬ ‫تقسيم‬ ‫حسب‬ ‫المختلفة‬ Parametric Families ‫ال‬ ‫تحضير‬ -2 ‫والكمرات‬ ‫باألعمدة‬ ‫والمتمثلة‬ ‫اإلنشائي‬ ‫القسم‬ ‫في‬ ‫في‬ Pre-Cast Concrete ‫ال‬ ‫نظام‬ ‫الستخدام‬ ‫نظرا‬ .‫المشروع‬ ‫في‬ ‫اإلنشائية‬ ‫األعمال‬ ‫معظم‬ ‫المختلفة‬ Parametric Families ‫ال‬ ‫تحضير‬ -3 . ‫المعماري‬ ‫القسم‬ ‫في‬ ‫طريق‬ ‫عن‬ Shop drawings ‫ال‬ ‫تحضير‬ -4 . Revit‫ال‬ ‫برنامج‬ .‫التعارضات‬ ‫حل‬ -5 ‫وقت‬ ‫في‬ ‫التصاميم‬ ‫بعض‬ ‫في‬ ‫اقتراحات‬ ‫عمل‬ -6 .‫القرار‬ ‫أصحاب‬ ‫على‬ ‫وعرضها‬ ‫قصير‬ ‫بعض‬ ‫فهم‬ ‫في‬ ‫األخرى‬ ‫األقسام‬ ‫مساعدة‬ -7 .‫التفاصيل‬ ‫تعتبر‬ ‫والتي‬ ‫المنجزة‬ ‫األعمال‬ ‫من‬ ‫العديد‬ ‫وهناك‬ ‫من‬ ‫العديد‬ ‫لكن‬ ‫أكبر‬ ‫كان‬ ‫الطموح‬ ‫ولكن‬ ‫نوعية‬ ‫من‬ ‫تعتبر‬ ‫والتي‬ ‫لها‬ ‫الوصول‬ ‫دون‬ ‫حالت‬ ‫المعوقات‬ :‫منها‬ ‫البيم‬ ‫تطبيق‬ ‫مميزات‬ ‫أهم‬ .LOD400 ‫من‬ ‫متقدمة‬ ‫مرحلة‬ ‫الى‬ ‫الوصول‬ -1 .‫الرابع‬ ‫بالبعد‬ ‫المشروع‬ ‫ربط‬ -2 .‫الكميات‬ ‫جداول‬ ‫إخراج‬ ‫على‬ ‫العمل‬ -3
  • 46.
  • 47.
  • 48.
    48 BIM ‫ال‬ ‫قاموس‬‫نحو‬ Building Information Modeling(BIM( :)‫المباني‬ ‫معلومات‬ ‫(نمذجة‬ ‫هو‬ ‫االبعاد‬ ‫ثالثى‬ ‫شكل‬ ‫في‬ ‫للمبنى‬ ‫الوظيفية‬ ‫و‬ ‫الفيزيائية‬ ‫للخصائص‬ ‫الرقمي‬ ‫التمثيل‬ ‫هدمه‬ ‫و‬ ‫عمله‬ ‫حتى‬ ‫و‬ ‫البداية‬ ‫منذ‬ ‫القرار‬ ‫لدعم‬ ‫للمعلومات‬ ‫موثق‬ ‫مفاهيم‬ 5D ‫تستخدم‬ ‫التي‬ ‫المبني‬ ‫تطوير‬ ‫اداة‬ USA: Associated General Contractors ‫مشروع‬ ‫تشغيل‬ ‫و‬ ‫بناء‬ ‫و‬ ‫لتصميم‬ ‫و‬ ‫لتشغيل‬ ‫البرمجيات‬ ‫و‬ ‫المعلومات‬ ‫وتكنولوجيا‬،‫النمذجة‬ ،‫البناء‬ )COBie (Construction Operations Building information exchange ‫المباني‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫القائمة‬ ‫المباني‬ ‫و‬ ‫تبنى‬ ‫التى‬ ‫للمباني‬ ‫المعلومات‬ ‫لتبادل‬ ‫مشترك‬ ‫هيكل‬ ‫يوفر‬ ‫بريطانيا‬ ‫في‬ ‫معتمد‬ ‫هو‬ ‫و‬ ‫التحتية‬ ‫البنية‬ ‫و‬ )Aset Information Model (AIM )PAS 1192-2: 2013 ‫قبل‬ ‫من‬ ‫محدد‬ ‫هو‬ ‫(كما‬ ‫األصول‬ ‫وتشغيل‬ ‫وصيانة‬ ‫إلدارة‬ ‫المستخدمة‬ ‫المعلومات‬ ‫نموذج‬ ‫المشروع‬ ‫تسليم‬ ‫عن‬ ‫تتكلم‬ ‫البريطانية‬ ‫للحكومة‬ ‫وثيقة‬ ‫في‬ 2011 ‫مايو‬ ‫في‬ ‫المصطلح‬ ‫هذا‬ ‫ظهر‬ ‫البناء‬ ‫بعد‬ ‫النموذج‬ ‫المصطلح‬ ‫بهذا‬ ‫يقصد‬, ‫ذلك‬ ‫بعد‬ ‫انتشر‬ ‫ثم‬ 2016 ‫عام‬ ‫بحلول‬ ‫كموديل‬ ‫للبلدية‬ post-construction ‫أوضح‬ ‫بمعنى‬ , ‫التشغيل‬ ‫أثناء‬ ‫النموذج‬ ‫أو‬ ‫الموديل‬ ‫خالل‬ ‫من‬ ‫المنشأة‬ ‫أو‬ ‫المبني‬ ‫إدارة‬ ‫به‬ ‫يقصد‬ ‫و‬ ‫في‬ ‫الخلل‬ ‫أماكن‬ ‫معرفة‬ ‫و‬ ‫إدارته‬ ‫في‬ ‫السياح‬ ‫استقبال‬ ‫و‬ ‫الفندق‬ ‫عمل‬ ‫اثناء‬ ‫الموديل‬ ‫إستخدام‬ ‫الترميم‬ ‫و‬ ‫الصيانة‬ ‫اعمال‬ ‫و‬ ‫الميكانيكية‬ ‫و‬ ‫الكهربائية‬ ‫األجهزه‬ )Project BIM Execution Plan (BEP BIM ‫مخرجات‬ ‫وتحدد‬ ‫الناجح‬ ‫المشروع‬ ‫عناصر‬ ‫أهم‬ ‫من‬ ‫واحدة‬ - ‫المشروع‬ ‫إدارة‬ ‫لكيفيه‬ ‫خطة‬ .‫المشروع‬ ‫فريق‬ ‫تنسيق‬ ‫ويوجه‬ ‫المتوقعة‬ )Building Information Models (the CIC BIM Protocol ‫وثيقة‬ , ‫المشاريع‬ ‫جميع‬ ‫على‬ ‫للعمل‬ ‫يصلح‬ ‫البريطاني‬ ‫البناء‬ ‫صناعة‬ ‫مجلس‬ ‫من‬ ‫قياسي‬ ‫بروتكول‬ ‫والقيود‬ ‫واإللتزامات‬ ‫المسؤوليات‬ ‫تحدد‬ ‫و‬ ‫االخرى‬ ‫االتفاقات‬ ‫على‬ ‫األسبقية‬ ‫تأخذ‬ ‫التي‬ ‫تعاقدية‬ ‫التفاصيل‬ ‫من‬ ‫معين‬ ‫مستوى‬ ‫إلى‬ ‫إنجازها‬ ‫ويحدد‬ ‫المشروع‬ ‫فريق‬ ‫ألعضاء‬ )Common Data Environment (CDE ‫كل‬ ‫يحتوي‬ ‫و‬ ‫اليها‬ ‫الوصول‬ ‫للجميع‬ ‫يمكن‬ ‫التي‬ BIM ‫البيانات‬ ‫مستودع‬ )CDE( ‫المشتركة‬ ‫البيانات‬ ‫بيئة‬ ‫للمستخدمين‬ ‫الوصول‬ ‫صالحيات‬ ‫يعطي‬ , ‫البيانات‬ ‫لديه‬ ‫زال‬ ‫ما‬ ‫المنشأة‬ ‫صاحب‬ ‫بينما‬ , ‫المشروع‬ ‫بيانات‬ Clash Detection ‫االنشائي‬ ‫كمرة‬ ‫و‬ ‫الصاج‬ ‫بين‬ ‫التعارض‬ ‫مثل‬ ‫العناصر‬ ‫بين‬ ‫التعارضات‬ ‫اكتشاف‬ ‫سليم‬ ‫عمر‬
  • 49.
    49 Lonely BIM ‫تصديره‬ ‫او‬‫اخر‬ ‫برنامج‬ ‫في‬ ‫استخدامه‬ ‫يمكن‬ ‫ال‬ ‫بيم‬ ‫نموذج‬ Template ‫التصدير‬ ‫و‬ ‫الطباعه‬ ‫اعدادات‬ ‫و‬ ‫الوحدات‬ ‫مثل‬ ‫االساسية‬ ‫البيانات‬ ‫و‬ ‫االعدادات‬ ‫به‬ , ‫فارغ‬ ‫ملف‬ )MIDP (Master Information Delivery Plan , ‫الدقيقية‬ ‫المعلومات‬ ‫توافر‬ ‫عدم‬ ‫و‬ ‫المشروع‬ ‫بداية‬ ‫ظل‬ ‫في‬ ‫المشروع‬ ‫تسليم‬ ‫و‬ ‫االولية‬ BIM ‫ال‬ ‫تطبيق‬ ‫خطة‬ ‫ستسلم؟‬ ‫التي‬ ‫الملفات‬ ‫صيغة‬ ‫هي‬ ‫ما‬ ‫و‬ ‫للتسليم‬ ‫الزمني‬ ‫الجدول‬ ‫هو‬ ‫ما‬ ‫و‬ ‫تسليمه؟‬ ‫سيتم‬ ‫الذي‬ ‫ما‬ ‫البيانات‬ ‫تبادل‬ ‫و‬ ‫استعادة‬ ‫و‬ ‫لتخزين‬ ‫نظام‬ : ‫االلكترونية‬ ‫الوثائق‬ ‫ادارة‬ ‫نظام‬ lean ‫مضافة‬ ‫قيمة‬ ‫ذات‬ ‫غير‬ ‫األنشطة‬ ‫جميع‬ ‫على‬ ‫والقضاء‬ ‫العميل‬ ‫أو‬ ‫العمل‬ ‫لصاحب‬ ‫قيمة‬ ‫تقديم‬ ‫على‬ ‫اإلنتاج‬ ‫تركز‬ level of definition ‫التسليم‬ ‫مراحل‬ ‫من‬ ‫مرحلة‬ ‫كل‬ ‫في‬ ‫للنموذج‬ ‫المعلومات‬ ‫تفاصيل‬ ‫مستوى‬ project delivery team ‫المنتجات‬ ‫او‬ ‫الخدمات‬ ‫تقديم‬ ‫في‬ ‫مباشر‬ ‫غير‬ ‫او‬ ‫مباشر‬ ‫بشكل‬ ‫تعاقدت‬ ‫االفراد‬ ‫او‬ ‫المنظمات‬ ‫من‬ ‫مجموعة‬ project implementation plan (PIP( ‫والموردين‬ ‫البشرية‬ ‫والموارد‬ ‫المعلومات‬ ‫تكنولوجيا‬ ‫بقدرة‬ ‫يتعلق‬ ‫و‬ , ‫منظم‬ ‫شكل‬ ‫في‬ ‫للمشروع‬ ‫تمثيل‬ )Supply Chain Capability Summary form (SCCS ‫على‬ ‫المستند‬ ‫يستند‬ ‫و‬ EIR ‫مالك‬ ‫ال‬ ‫متطلبات‬ ‫للتحقيق‬ ‫في‬ ‫التي‬ ‫المنظمات‬ ‫كل‬ ‫قدرة‬ ‫و‬ ‫المعلومات‬ ‫تكنولجيا‬ ‫قدرة‬ ‫و‬ ‫البشرية‬ ‫الموارد‬ ‫تقييم‬ ‫عمليات‬ ‫يلخص‬ ‫الذي‬ ‫التوريد‬ ‫سلسلة‬ Project information model (PIM( ‫يسلم‬ ‫ثم‬ ‫البناء‬ ‫و‬ ‫التصميم‬ ‫مراحل‬ ‫أثناء‬ ‫يتطور‬ ‫الذي‬ ‫المعلومات‬ ‫نموذج‬ : PIM ‫المشروع‬ ‫معلومات‬ ‫نموذج‬ ‫تبادل‬ ‫سلسلة‬ ‫خالل‬ ‫من‬ ‫العمل‬ ‫لصاحب‬ PIM ‫تسليم‬ ‫يتم‬ , virtual construction model ‫ليصبح‬ ‫المالك‬ ‫الى‬ COBie ‫هيئه‬ ‫على‬ ‫تكون‬ ‫ما‬ ‫عاده‬ ‫و‬ ‫المعلومات‬ RACI indicator ‫المشروع‬ ‫في‬ ‫المشاركين‬ ‫من‬ ‫اي‬ ‫يوضح‬ ‫مؤشر‬ , responsible for (R( ‫مسؤول‬ authorize (A(‫يأذن‬ contribute to (C ( ‫يأذن‬ or are to be kept informed about (I( ‫علم‬ ‫على‬ BIM PXP " BIM‫تنفيذ‬ ‫"خطة‬ ، ‫المشروع‬ ‫هذا‬ ‫أعضاء‬ ‫قبل‬ ‫من‬ ‫جماعي‬ ‫قرار‬ ‫ل‬ ‫نتيجة‬ ‫معين‬ ‫مشروع‬ ‫في‬ BIM‫تنفيذ‬ ‫سيتم‬ ‫كيف‬ ‫تحدد‬ ‫وثيقة‬ ‫العمل‬ ‫صاحب‬ ‫موافقة‬ ‫مع‬
  • 50.
    50 BIM Manager ‫السليم‬ ‫التنفيذ‬‫ويضمن‬ ‫مشروع‬ ‫في‬ BIM‫استخدام‬ ‫لتنسيق‬ ‫العمل‬ ‫صاحب‬ ‫يعينه‬ ‫مؤسسة‬ ‫أو‬ ،‫شركة‬ ، ‫شخص‬ )‫الخ‬ ، ‫التسليم‬ ‫طريقة‬ ، ‫الميزانية‬ ‫(مثل‬ ‫المشروع‬ ‫طبيعة‬ ‫على‬ ‫اعتمادا‬ .‫المشروع‬ ‫أعضاء‬ ‫بين‬ BIM‫تنفيذ‬ ‫لخطة‬ ‫بالمشروع‬ ‫عضو‬ ‫الدور‬ ‫بهذا‬ ‫يقوم‬ ‫أن‬ ‫يمكن‬ ‫و‬ ،‫المشروع‬ ‫في‬ ‫واحد‬ ‫من‬ ‫أكثر‬ ‫او‬ BIM‫مدير‬ ‫هناك‬ ‫يكون‬ ‫قد‬ ، . )‫الخ‬ ‫المعماري‬ ‫المهندس‬ ، ‫المشروع‬ ‫مدير‬ ‫(مثل‬ IPD Integrated Project Delivery ‫الهالك‬ ‫نقلل‬ ‫و‬ ‫للمالك‬ ‫القيمة‬ ‫نعظم‬ ‫و‬ ‫النتائج‬ ‫افضل‬ ‫و‬ ‫المشروع‬ ‫تنجز‬ ‫كيف‬ ) ‫متكامل‬ ‫مشروع‬ ‫(تسليم‬ ‫وخلق‬ ،‫اإلنتاجية‬ ‫وتحسين‬ ،‫التكاليف‬ ‫خفض‬ ‫طريق‬ ‫عن‬ ‫األمثل‬ ‫البناء‬ ‫لتحقيق‬ ‫المشروع‬ ‫فرق‬ ‫لتنظيم‬ ‫وسيلة‬ ‫المهندس‬ ،‫المالك‬ ‫ذلك‬ ‫في‬ ‫بما‬ ‫الفريق‬ ‫أعضاء‬ ‫جميع‬ ‫يدمج‬ ‫المشروع‬ ‫لتسليم‬ ‫النهج‬ ‫هذا‬ .‫إيجابية‬ ‫نتائج‬ .‫تعاوني‬ ‫جهد‬ ‫لتشكيل‬ ‫الباطن‬ ‫من‬ ‫والمقاولين‬ ،‫والمهندسين‬ ‫البناء‬ ‫مدير‬ ،‫المعماري‬ ‫من‬ ‫واألفكار‬ ‫المواهب‬ ‫تسخير‬ ‫عملية‬ ‫في‬ ‫والممارسات‬ ‫التجارية‬ ‫والهياكل‬ ‫والنظم‬ ‫الناس‬ ‫بين‬ ‫تعاون‬ ‫و‬ ‫تحالف‬ ‫قدر‬ ‫أقصى‬ ‫وتحقيق‬ ،‫النفايات‬ ‫من‬ ‫والحد‬ ،‫للمالك‬ ‫القيمة‬ ‫وزيادة‬ ،‫المشروع‬ ‫نتائج‬ ‫لتحسين‬ ‫المشاركين‬ ‫جميع‬ .‫وبناء‬ ،‫وتصنيع‬ ‫تصميم‬ ‫مراحل‬ ‫جميع‬ ‫خالل‬ ‫من‬ ‫الكفاءة‬ ‫من‬ ،‫والمسؤوليات‬ ‫األدوار‬ ‫وتحديد‬ ،IPD ‫فريقهم‬ ‫هيكلة‬ ‫في‬ ‫العمالء‬ ‫لمساعدة‬ ‫الخبرة‬ ‫لديها‬ ‫التطبيقية‬ ‫البرامج‬ ‫الممارسات‬ ‫أفضل‬ ‫بشأن‬ ‫المشورة‬ ‫وتقديم‬ ‫والمعايير‬ ‫القوالب‬ ‫وتطوير‬ ‫استعراض‬ ‫و‬ ‫االجتماعات‬ ‫وتنسيق‬ .‫الصناعية‬ IFC Industry Foundation Class ‫المختلفة‬ ‫البرامج‬ ‫بين‬ ‫المعلومات‬ ‫لتبادل‬ ‫المصدر‬ ‫مفتوحة‬ ‫صيغة‬ /http://buildingsmart-tech.org PLM product lifecycle management ‫صيانته‬ ‫و‬ ‫المبنى‬ ‫هنا‬ ‫هو‬ ‫و‬ ‫المنتج‬ ‫على‬ ‫للحفاظ‬ : ‫المنتج‬ ‫حياه‬ ‫دورة‬ 2D Drawing BIM ‫ال‬ ‫او‬ CAD‫ال‬ ‫من‬ ‫توليدها‬ ‫تم‬ , ‫االبعاد‬ ‫ثنائية‬ ‫رسومات‬ ‫على‬ ‫تحتوي‬ ‫رقمية‬ ‫او‬ ‫ورقية‬ ‫وثيقة‬ 2D Documentation 2D details 2D elevations and ,2D section ,2D plans ‫تكون‬ ‫ما‬ ‫عاده‬ ‫و‬ ‫مستخرجة‬ ‫وثائق‬ 3D ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬ 4D ‫الزمن‬ + ‫األبعاد‬ ‫ثالثي‬ ‫نموذج‬ 5D ‫التكلفة‬ + ‫الرابع‬ ‫البعد‬
  • 51.
    51 ‫قوته‬ ‫و‬ ‫بعونه‬‫المجلة‬ ‫من‬ ‫الثالث‬ ‫العدد‬ ‫صدور‬ ‫يسر‬ ‫الذي‬ ‫هلل‬ ‫الحمد‬ ‫إرادتنا‬ ‫عن‬ ‫خارج‬ ‫تقصير‬ ‫أو‬ ‫خطا‬ ‫أي‬ ‫عن‬ ‫أعتذر‬ ‫و‬ ‫النمو‬ ‫السريع‬ ‫المجال‬ ‫هذا‬ ‫في‬ ‫بالقليل‬ ‫لو‬ ‫و‬ ‫نشارك‬ ‫أن‬ ‫نتمنى‬ ‫و‬ BIM ‫الـ‬ ‫يتقن‬ ‫لمن‬ ‫حاجه‬ ‫في‬ ‫العربية‬ ‫منطقتنا‬ ‫و‬ ‫االبتكار‬ ‫مسألة‬ ‫"تشهد‬ :‫األوسط‬ ‫الشرق‬ ‫تيكال‬ ‫شركة‬ ‫لدى‬ ‫اإلقليمي‬ ‫المدير‬ ،‫واليت‬ ‫بول‬ ‫يقول‬ ‫عمالقة‬ ‫المشاريع‬ ‫وباتت‬ ،‫األوسط‬ ‫الشرق‬ ‫منطقة‬ ‫في‬ ً‫ا‬‫كبير‬ ً‫تحوال‬ ‫والبناء‬ ‫التشييد‬ ‫قطاع‬ ‫ضمن‬ ‫العالم‬ ‫كأس‬ ‫وبطولة‬ ‫دبي‬ ‫في‬ 2020 ‫العالمي‬ ‫إكسبو‬ ‫معرض‬ ‫مثل‬ ‫المنطقة‬ ‫بها‬ ‫تزخر‬ ‫التي‬ ‫الحكومي‬ ‫التفويض‬ ‫ويأتي‬ .‫التصميم‬ ‫لمجاالت‬ ‫جديدة‬ ً‫ا‬‫أفاق‬ ‫تفتح‬ ‫الدوحة‬ ‫في‬ ‫القدم‬ ‫لكرة‬ ‫الشرق‬ ‫منطقة‬ ‫رغبة‬ ‫على‬ ‫ليؤكد‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫بتطبيق‬ ‫للتوسع‬ ‫البناء‬ ‫مجال‬ ‫في‬ ‫المتقدمة‬ ‫العالمية‬ ‫االبتكار‬ ‫مراكز‬ ‫مع‬ ‫المساواة‬ ‫قدم‬ ‫على‬ ‫لتكون‬ ‫األوسط‬ ‫األبعاد‬ ‫ثالثية‬ ‫بالتقنيات‬ ً‫ا‬‫مرور‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫من‬ ً‫ا‬‫""انطالق‬."‫والتشييد‬ ‫أفضل‬ ‫توفير‬ ‫على‬ ‫سنعمل‬ ،‫العقارات‬ ‫بإدارة‬ ‫الخاصة‬ ‫البرمجيات‬ ‫إلى‬ ً‫وصوال‬ "‫"هوروغرافيك‬ ‫تحقيق‬ ‫على‬ ‫األوسط‬ ‫الشرق‬ ‫في‬ ‫والهندسة‬ ‫البناء‬ ‫شركات‬ ‫تساعد‬ ‫التي‬ ‫التقنية‬ ‫الممارسات‬ ."‫والتميز‬ ‫االبتكار‬ ‫من‬ ‫المزيد‬ ‫انجينيرنج‬ ‫ايفرسنداي‬ ‫شركة‬ ‫لدى‬ ‫التصميم‬ ‫قسم‬ ‫رئيس‬ ،‫فيبارال‬ ‫روا‬ ‫سرينيفاسا‬ ‫يقول‬ ‫و‬ ‫معلومات‬ ‫نمذجة‬ ‫برمجيات‬ ‫استخدام‬ ‫"مكننا‬ : ‫خليفة‬ ‫الشيخ‬ ‫مسجد‬ ‫بتصميم‬ ‫تضطلع‬ ‫التي‬ ‫ألعقد‬ ‫والتصاميم‬ ‫النماذج‬ ‫وضع‬ ‫من‬ ‫نهيان‬ ‫آل‬ ‫زايد‬ ‫بن‬ ‫خليفة‬ ‫مسجد‬ ‫مشروع‬ ‫في‬ ‫المباني‬ ‫مسائل‬ ‫مع‬ ‫التوافق‬ ‫عدم‬ ‫مشكلة‬ ‫وحلت‬ ‫التصميم‬ ‫عملية‬ ‫من‬ ‫سهلت‬ ‫والتي‬ ‫والقناطر‬ ‫األعمدة‬ ‫برمجيات‬ ‫استخدام‬ ‫مجال‬ ‫في‬ ‫االبتكار‬ ‫من‬ ‫المزيد‬ ‫بتحقيق‬ ‫التزامنا‬ ‫ونؤكد‬ .‫والتهوية‬ ‫التكييف‬ ،‫تكيال‬ ‫برمجيات‬ ‫فبفضل‬ .‫والمنطقة‬ ‫المتحدة‬ ‫العربية‬ ‫اإلمارات‬ ‫في‬ ‫المباني‬ ‫معلومات‬ ‫نمذجة‬ ."‫ضخمة‬ ‫هندسية‬ ‫مشاريع‬ ‫بثالثة‬ ‫الفوز‬ ‫من‬ ‫تمكنا‬ ‫أسهاماته‬ ‫و‬ ‫بمقالته‬ ‫العربية‬ ‫العلمية‬ ‫المادة‬ ‫اثراء‬ ‫و‬ ‫لألنضمام‬ ‫المتخصصين‬ ‫جميع‬ ‫ندعو‬ ‫كما‬ ‫علما‬ ‫موته‬ ‫بعد‬ ‫وحسناته‬ ‫عمله‬ ‫من‬ ‫المؤمن‬ ‫يلحق‬ ‫مما‬ ‫إن‬ :‫وسلم‬ ‫عليه‬ ‫اهلل‬ ‫صلى‬ ‫النبي‬ ‫قال‬ ‫أو‬ ،‫بناه‬ ‫السبيل‬ ‫البن‬ ‫بيتا‬ ‫أو‬ ،‫بناه‬ ‫مسجدا‬ ‫أو‬ ،‫ورثه‬ ً‫ا‬‫مصحف‬ ‫أو‬ ،‫تركه‬ ‫صالحا‬ ‫وولدا‬ ،‫ونشره‬ ‫علمه‬ ‫و‬ ‫ماجه‬ ‫ابن‬ ‫رواه‬ .‫موته‬ ‫بعد‬ ‫تلحقه‬ ،‫وحياته‬ ‫صحته‬ ‫في‬ ‫ماله‬ ‫من‬ ‫أخرجها‬ ‫صدقة‬ ‫أو‬ ،‫أجراه‬ ‫نهرا‬ .‫األلباني‬ ‫وحسنه‬ ‫خزيمة‬ ‫ابن‬ bimarabia@gmail.com ‫المجلة‬ ‫ايميل‬ ‫على‬ ‫أسئلتكم‬ ‫أستقبال‬ ‫يشرفنا‬ ‫و‬ ‫التالي‬ ‫العدد‬ ‫عليها‬ ‫سنجيب‬ ‫و‬ ‫اخوكم‬ ‫سليم‬ ‫عمر‬ ‫الخاتمة‬
