ワーク・ブレークダウン・ストラクチャ
&
アーンド・バリュー・マネジメント
ひとくち勉強会①
@2G_KSK

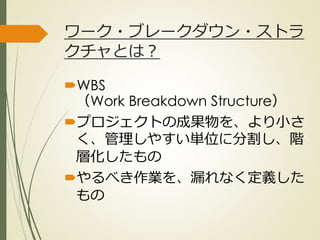

(1)ワーク・ブレークダウン・ストラクチャ
ワーク・ブレークダウン・ストラ
クチャとは?
WBS
(Work Breakdown Structure)
ひとくち勉強会① @2G_KSK
ワーク・ブレークダウン・ストラ
クチャとは?
WBS
(Work Breakdown Structure)
プロジェクトの成果物を、より小さ
く、管理しやすい単位に分割し、階
層化したもの
やるべき作業を、漏れなく定義した
もの
ひとくち勉強会① @2G_KSK
WBSとは?

1
○○サブシステム
■情報システム作成PJ WBS
ひとくち勉強会① @2G_KSK
WBSとは?
1
○○サブシステム
■情報システム作成PJ WBS
1-1
基本設計
1-2
詳細設計
ひとくち勉強会① @2G_KSK
WBSとは?
1
○○サブシステム
■情報システム作成PJ WBS
1-1
基本設計
1-2
詳細設計

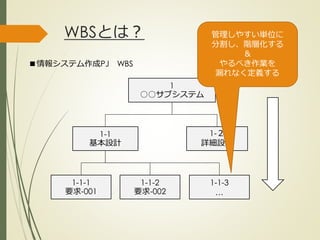

1-1-1
要求-001
1-1-2
要求-002
1-1-3
…
管理しやすい単位に
分割し、階層化する
&
やるべき作業を
漏れなく定義する
ひとくち勉強会① @2G_KSK

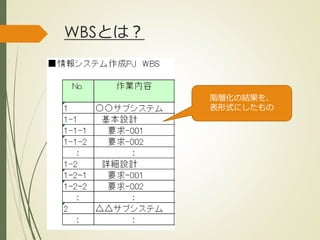

WBSとは?
階層化の結果を、
表形式にしたもの
ひとくち勉強会① @2G_KSK

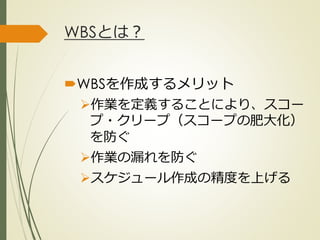

WBSとは?
WBSを作成するメリット
作業を定義することにより、スコー
プ・クリープ(スコープの肥大化)
を防ぐ
作業の漏れを防ぐ
スケジュール作成の精度を上げる
ひとくち勉強会① @2G_KSK
WBSとは?

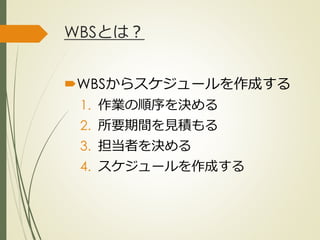

WBSからスケジュールを作成する
1. 作業の順序を決める
2. 所要期間を見積もる
3. 担当者を決める
4. スケジュールを作成する
ひとくち勉強会① @2G_KSK

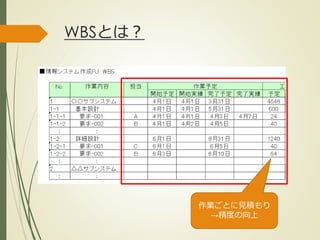

WBSとは?
作業ごとに見積もり
→精度の向上
ひとくち勉強会① @2G_KSK

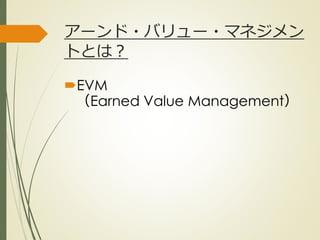

(2)アーンド・バリュー・マネジメント
アーンド・バリュー・マネジメン
トとは?
EVM
(Earned Value Management)
ひとくち勉強会① @2G_KSK
アーンド・バリュー・マネジメン
トとは?
EVM
(Earned Value Management)
進捗状況を「稼いだ価値」で表現す
る
コストおよびスケジュールのパ
フォーマンス分析ができる
ひとくち勉強会① @2G_KSK

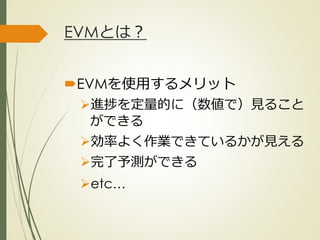

EVMとは?
EVMを使用するメリット
進捗を定量的に(数値で)見ること
ができる
効率よく作業できているかが見える
完了予測ができる
etc…
ひとくち勉強会① @2G_KSK

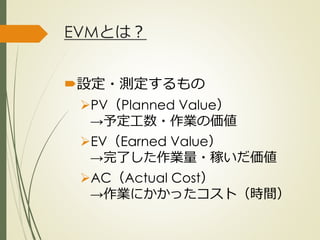

EVMとは?
設定・測定するもの
PV(Planned Value)
→予定工数・作業の価値
EV(Earned Value)
→完了した作業量・稼いだ価値
AC(Actual Cost)
→作業にかかったコスト(時間)
ひとくち勉強会① @2G_KSK

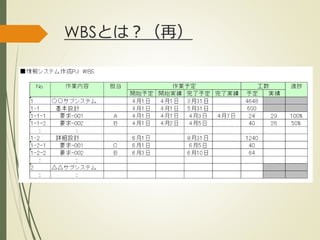

WBSとは?(再)
ひとくち勉強会① @2G_KSK

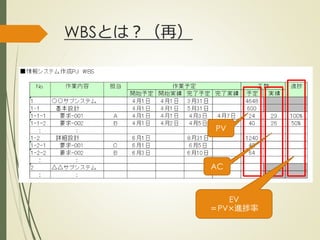

WBSとは?(再)
PV
AC
EV
=PV×進捗率
ひとくち勉強会① @2G_KSK

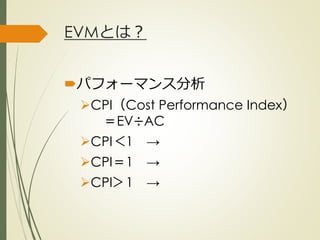

EVMとは?
パフォーマンス分析
CPI(Cost Performance Index)
=EV÷AC
ひとくち勉強会① @2G_KSK
EVMとは?
パフォーマンス分析
CPI(Cost Performance Index)
=EV÷AC
CPI<1 →
CPI=1 →
CPI>1 →
ひとくち勉強会① @2G_KSK
EVMとは?
パフォーマンス分析
CPI(Cost Performance Index)
=EV÷AC
CPI<1 →コスト効率が悪い
CPI=1 →予定通り
CPI>1 →コスト効率が良い
ひとくち勉強会① @2G_KSK

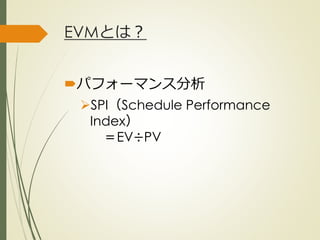

EVMとは?
パフォーマンス分析
SPI(Schedule Performance
Index)
=EV÷PV

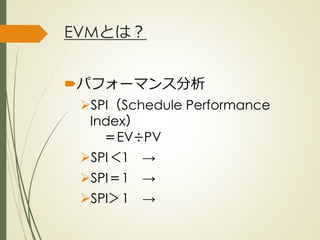

ひとくち勉強会① @2G_KSK
EVMとは?
パフォーマンス分析
SPI(Schedule Performance
Index)
=EV÷PV
SPI<1 →
SPI=1 →
SPI>1 →
ひとくち勉強会① @2G_KSK
EVMとは?
パフォーマンス分析
SPI(Schedule Performance
Index)
=EV÷PV

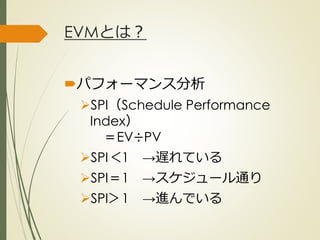

SPI<1 →遅れている
SPI=1 →スケジュール通り
SPI>1 →進んでいる
ひとくち勉強会① @2G_KSK
EVMとは?
パフォーマンス分析

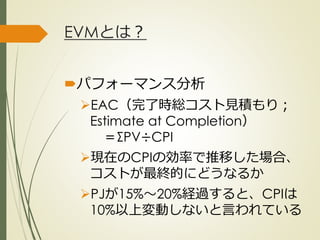

EAC(完了時総コスト見積もり;
Estimate at Completion)
=ΣPV÷CPI
現在のCPIの効率で推移した場合、
コストが最終的にどうなるか
PJが15%~20%経過すると、CPIは
10%以上変動しないと言われている
ひとくち勉強会① @2G_KSK

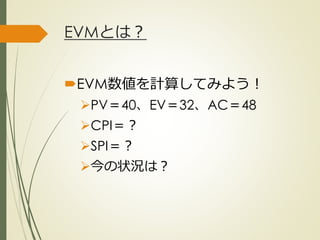

EVMとは?
EVM数値を計算してみよう!
PV=40、EV=32、AC=48
CPI=?
SPI=?
今の状況は?
ひとくち勉強会① @2G_KSK
EVMとは?
EVM数値を計算してみよう!

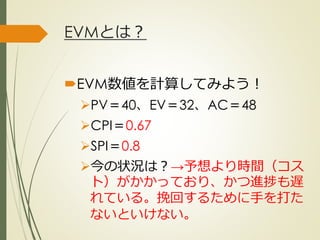

PV=40、EV=32、AC=48
CPI=0.67
SPI=0.8
今の状況は?→予想より時間(コス
ト)がかかっており、かつ進捗も遅
れている。挽回するために手を打た
ないといけない。
ひとくち勉強会① @2G_KSK
EVMとは?

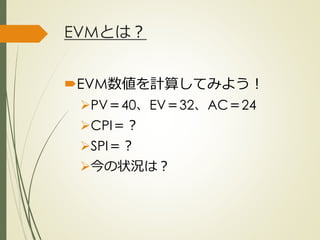

EVM数値を計算してみよう!
PV=40、EV=32、AC=24
CPI=?
SPI=?
今の状況は?

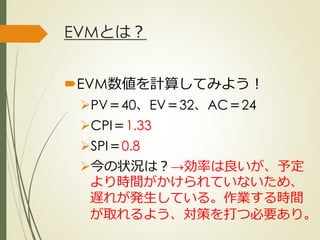

ひとくち勉強会① @2G_KSK
EVMとは?
EVM数値を計算してみよう!
PV=40、EV=32、AC=24
CPI=1.33
SPI=0.8
今の状況は?→効率は良いが、予定
より時間がかけられていないため、
遅れが発生している。作業する時間
が取れるよう、対策を打つ必要あり。
ひとくち勉強会① @2G_KSK

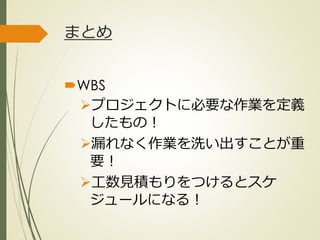

EVMとは?
もう少し踏み込んだメリット
計画(PV)通り進めようとする気
持ちが生まれる
ACの測定により、どのくらい作業
できているのかを意識できる
日々の作業でも適用可能(PVを決
めて、進捗率と時間を測るだけ!)
PMBOK外
ひとくち勉強会① @2G_KSK
EVMとは?
もう少し踏み込んだデメリット
作業者ごとに原価が違うので、
正確なコスト管理ができない
原価が高くても安くても、PVとしては
同じ値になってしまう
正確なコスト分析は別途行う必要あ
り
PMBOK外
ひとくち勉強会① @2G_KSK
まとめ
WBS
プロジェクトに必要な作業を定義
したもの!
漏れなく作業を洗い出すことが重
要!
工数見積もりをつけるとスケ
ジュールになる!
ひとくち勉強会① @2G_KSK

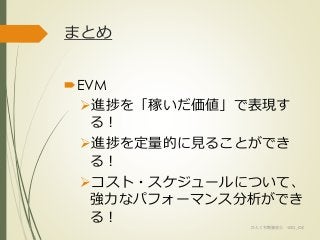

まとめ
EVM
進捗を「稼いだ価値」で表現す
る!
進捗を定量的に見ることができ
る!
コスト・スケジュールについて、
強力なパフォーマンス分析ができ
る!
ひとくち勉強会① @2G_KSK
ワーク・ブレークダウン・ストラクチャ
&
アーンド・バリュー・マネジメント
【終】
