I. Company Profile
II.Business Proposal
III. Conclusion
I. Company Profile
II. Business Proposal
III. Conclusion
• Company Overview
• History
• Performance
• Organization
• Press

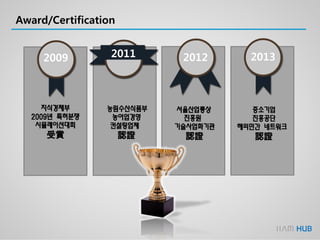

• Award/Certification
• Partners
• Why Africa?
• Why IIAM HUB?
• Capability and Service
• Strong Points of IIAM HUB
• Total Map of IIAM HUB service
• Market Trend
• Partners

• Current state of Projects

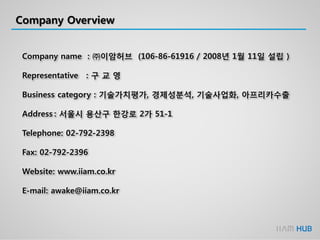

Company Overview
Company name: ㈜이암허브 (106-86-61916 / 2008년 1월 11일 설립 )
Representative : 구 교 영
Business category : 기술가치평가, 경제성분석, 기술사업화, 아프리카수출
Address : 서울시 용산구 한강로 2가 51-1
Telephone: 02-792-2398
Fax: 02-792-2396
Website: www.iiam.co.kr
E-mail: awake@iiam.co.kr
5.

History
지식재산 및 농업
R&D평가
컨설팅
국내외 기술사업화
타당성 평가
컨설팅
국내외 적정기술
사업화
거버넌스 구축
08.1 회사설립
08.1 농진청 지식재산 현황/발전방안
09.1 농진청 신기술, 신품종 기술가치평가
09.6 기술지주회사 사업화컨설팅기관
09.11 벤처인증/기업부설연구소 인증
09.12 지식경제부 장관상 수상(특허분쟁)
10.1 가스공사 DME 사업타당성평가
10.5 포스 코 기술가치평가
10.6 개도국 농업생산정보 DB구축
10.7 기능성 소재 기술사업화
10.8 기술지주회사 기술사업화컨설팅
11.1 개도국 적정기술 사 (기술거래사회, 강릉원주대 MOU)
11.5 산학연 연구협력네트워크 주관사
11.8 아프리카경제공동체(COMESA) 협약
11.9 농식품 R&D 경제성분석 모델 개발
11.10 고용부 사회적기업컨설팅기관 지정
11.12 농식품부 농어업경영컨설팅기관지정
12. 1 해외농업기업 더불어꿈(자회사) 설립
13. 1 해외민간네트워크 선정(아프리카,케냐)
가치평가의 핵심역량을 기반으로 해외 시장 개척 및 적정기술 사업화
성공 전략의 파트너로 성장하고 있습니다.
6.

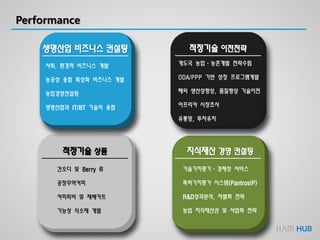

Performance
생명산업 비즈니스 컨설팅
사회,환경적 비즈니스 개발
농공상 융합 특성화 비즈니스 개발
농업경영컨설팅
생명산업과 IT/BT 기술의 융합
지식재산 경영 컨설팅적정기술 상품
건오디 및 Berry 류
공정무역커피
커피퇴비 및 재배키트
기능성 식소재 개발
기술가치평가·경제성 서비스
특허가치평가 시스템(PantrosIP)
R&D성과분석, 차별화 전략
농업 지식재산권 및 사업화 전략
적정기술 이전전략
개도국 농업·농촌개발 전략수립
ODA/PPP 기반 성장 프로그램개발
해외 생산성향상, 품질향상 기술이전
아프리카 시장조사
유통망, 투자유치

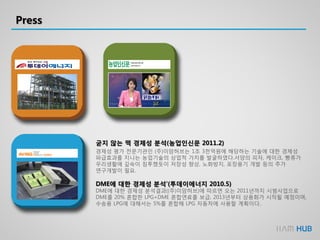

Press
굳지 않는 떡경제성 분석(농업인신문 2011.2)
경제성 평가 전문기관인 (주)이암허브는 1조 3천억원에 해당하는 기술에 대한 경제성
파급효과를 지니는 농업기술의 상업적 가치를 발굴하였다.서양의 피자, 케이크, 빵류가
우리생활에 깊숙이 침투했듯이 저장성 향상, 노화방지, 포장용기 개발 등의 추가
연구개발이 필요.
DME에 대한 경제성 분석’(투데이에너지 2010.5)
DME에 대한 경제성 분석결과((주)이암허브)에 따르면 오는 2011년까지 시범사업으로
DME를 20% 혼합한 LPG+DME 혼합연료를 보급, 2013년부터 상용화가 시작될 예정이며,
수송용 LPG에 대해서는 5%를 혼합해 LPG 자동차에 사용할 계획이다..
Why Africa?
기회의 시장,잠재적 가치의 시장, 신흥시장 아프리카 대륙!
연평균 경제성장률
(2001~2010년)
3.7%(중남미)
5.0%(아프리카)
아프리카 1인당
GDP $ 750(2000년)
$1,700(2010년)
외국인직접투자(FDI)
$98억 (2000년)
$682억(2010년)
세계 경제성장률
(2011~ 현제)
1 중국 9.5%
2 인도 8.2%
3 에티오피아 8.1%
4 모잠비크 7.7%
5 탄자니아 7.2%
6 베트남 7.2%
7 콩고DR 7.2%
8 가나 7.0%
9 잠비아 6.9%
10 나이지리아 6.8%
이암허브는 축적된 경험과 Reference, 우수한 현지 Partner, 그리고 현지에서 직접 활동하는 본사 전문인력을 통하여
Africa에 진출하려는 국내 기업들의 초기 Biz Modeling에서부터 Item 선정 및 발굴, 영업 및 현지 MKTG에 이르기까지
체계적이고 일원화된 One-stop Consulting 으로 성공을 보장하는 최적의 Partner가 되고자 합니다.
12.

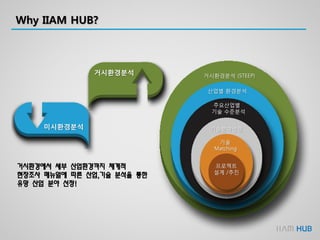

Why IIAM HUB?
거시환경에서세부 산업환경까지 체계적
현장조사 매뉴얼에 따른 산업,기술 분석을 통한
유망 산업 분야 선정!
거시환경분석
미시환경분석
프로젝트
설계 /추진
기술
Matching
기술분야선정
주요산업별
기술 수준분석
산업별 환경분석
거시환경분석 (STEEP)
13.

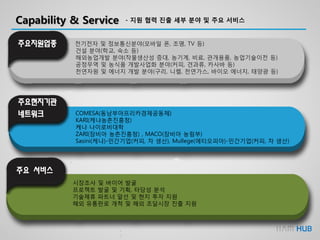

Capability & Service
주요지원업종
주요현지기관
네트워크
주요서비스
전기전자 및 정보통신분야(모바일 폰, 조명, TV 등)
건설 분야(학교, 숙소 등)
해외농업개발 분야(작물생산성 증대, 농기계, 비료, 관개용품, 농업기술이전 등)
공정무역 및 농식품 개발사업화 분야(커피, 견과류, 카사바 등)
천연자원 및 에너지 개발 분야(구리, 니켈, 천연가스, 바이오 에너지, 태양광 등)
COMESA(동남부아프리카경제공동체)
KARI(케냐농촌진흥청)
케냐 나이로비대학
ZARI(잠비아 농촌진흥청) , MACO(잠비아 농림부)
Sasini(케냐)-민간기업(커피, 차 생산), Mullege(에티오피아)-민간기업(커피, 차 생산)
시장조사 및 바이어 발굴
프로젝트 발굴 및 기획, 타당성 분석
기술제휴 파트너 알선 및 현지 투자 지원
해외 유통판로 개척 및 해외 조달시장 진출 지원
- 지원 협력 진출 세부 분야 및 주요 서비스
14.

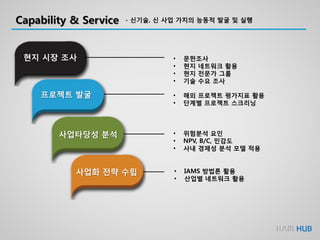

Capability & Service- 신기술, 신 사업 가치의 능동적 발굴 및 실행
현지 시장 조사 • 문헌조사
• 현지 네트워크 활용
• 현지 전문가 그룹
• 기술 수요 조사
• 해외 프로젝트 평가지표 활용
• 단계별 프로젝트 스크리닝
• IAMS 방법론 활용
• 산업별 네트워크 활용
• 위험분석 요인
• NPV, B/C, 민감도
• 사내 경제성 분석 모델 적용
사업화 전략 수립
프로젝트 발굴
사업타당성 분석
15.

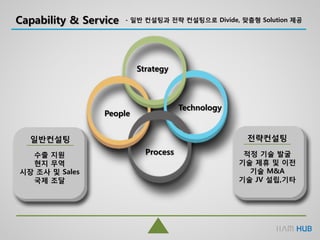

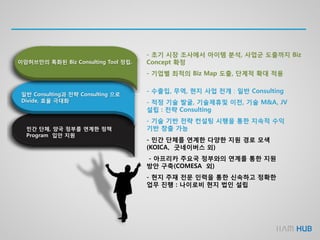

Capability & Service- 일반 컨설팅과 전략 컨설팅으로 Divide, 맞춤형 Solution 제공
People
Process
Technology
Strategy
일반컨설팅 전략컨설팅
수출 지원
현지 무역
시장 조사 및 Sales
국제 조달
적정 기술 발굴
기술 제휴 및 이전
기술 M&A
기술 JV 설립,기타
16.

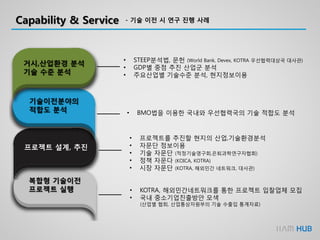

Capability & Service- 기술 이전 시 연구 진행 사례
거시,산업환경 분석
기술 수준 분석
기술이전분야의
적합도 분석
프로젝트 설계, 추진
복합형 기술이전
프로젝트 실행
• STEEP분석법, 문헌 (World Bank, Devex, KOTRA 우선협력대상국 대사관)
• GDP별 중점 추진 산업군 분석
• 주요산업별 기술수준 분석, 현지정보이용
• BMO법을 이용한 국내와 우선협력국의 기술 적합도 분석
• 프로젝트를 추진할 현지의 산업,기술환경분석
• 자문단 정보이용
• 기술 자문단 (적정기술영구회,은퇴과학연구자협회)
• 정책 자문다 (KOICA, KOTRA)
• 시장 자문단 (KOTRA, 해외민간 네트워크, 대사관)
• KOTRA, 해외민간네트워크를 통한 프로젝트 입찰업체 모집
• 국내 중소기업진출방안 모색
(산업별 협회, 산업통상자원부의 기술 수출입 통계자료)
17.

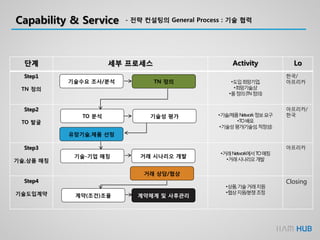

Capability & Service- 전략 컨설팅의 General Process : 기술 협력
단계 세부 프로세스 Activity Lo
Step1
TN 정의
•도입희망기업,
•희망기술,상
•품정의(TN정의)
한국/
아프리카
Step2
TO 발굴
•기술/제품Network정보요구
•TO배포
•기술성평가(기술성,적정성)
아프리카/
한국
Step3
기술,상품 매칭
•거래Network에서TO매칭
•거래시나리오개발
아프리카
Step4
기술도입계약
•상품,기술거래지원
•협상지원/분쟁조정
Closing
기술수요 조사/분석 TN 정의
TO 분석
유망기술,제품 선정
기술-기업 매칭
거래 상담/협상
거래 시나리오 개발
계약(조건)조율 계약체계 및 사후관리
기술성 평가
18.

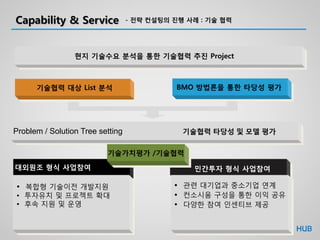

Capability & Service- 전략 컨설팅의 진행 사례 : 기술 협력
현지 기술수요 분석을 통한 기술협력 추진 Project
대외원조 형식 사업참여
• 복합형 기술이전 개발지원
• 투자유치 및 프로젝트 확대
• 후속 지원 및 운영
민간투자 형식 사업참여
• 관련 대기업과 중소기업 연계
• 컨소시움 구성을 통한 이익 공유
• 다양한 참여 인센티브 제공
기술협력 대상 List 분석 BMO 방법론을 통한 타당성 평가
Problem / Solution Tree setting 기술협력 타당성 및 모델 평가
기술가치평가 /기술협력
19.
Capability & Service

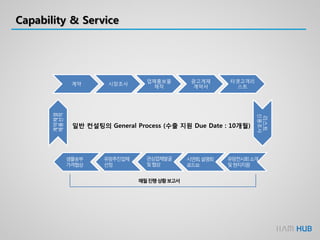

일반컨설팅의 General Process (수출 지원 Due Date : 10개월)
계약 시장조사
업체홍보물
제작
광고게재
계약서
타겟고객리
스트
리스트
신용조사
계약체결
제품선적
유망전시회소개
및현지지원
시연회,설명회
로드쑈
관심업체발굴
및협상
유망추진업체
선정
샘플송부
가격협상
매월진행상황보고서
20.
Capability & Service

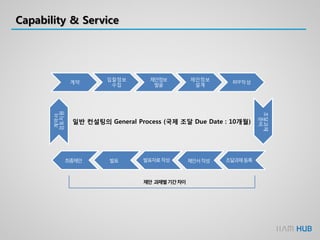

일반컨설팅의 General Process (국제 조달 Due Date : 10개월)
계약
입찰정보
수집
제안정보
발굴
제안정보
설계
RFP작성
조달과제
준비
계약서
검토지원
조달과제등록제안서작성발표자료작성최종제안 발표
제안 과제별기간차이
21.

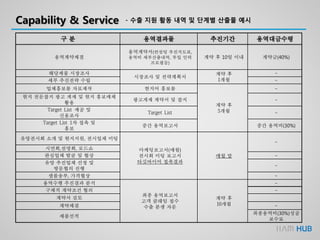

Capability & Service
구분 용역결과물 추진기간 용역대금수령
용역계약체결
용역계약서(컨설팅 추진지도표,
용역비 세부산출내역, 투입 인력
프로필등)
계약 후 10일 이내 계약금(40%)
해당제품 시장조사
시장조사 및 전략계획서
계약 후
1개월
-
세부 추진전략 수립 -
업체홍보물 자료제작 현지어 홍보물
계약 후
5개월
-
현지 전문잡지 광고 게재 및 현지 홍보매체
활용
광고게재 계약서 및 잡지 -
Target List 제공 및
신용조사
Target List -
Target List 1차 접촉 및
홍보
중간 용역보고서 중간 용역비(30%)
유망전시회 소개 및 현지지원, 전시업체 미팅
마케팅보고서(매월)
전시회 미팅 보고서
타깃바이어 접촉결과
매월 말
-
시연회,설명회, 로드쇼
관심업체 발굴 및 협상 -
유망 추진업체 선정 및
방문협의 진행
-
샘플송부, 가격협상 -
용역수행 추진결과 분석
최종 용역보고서
고객 클레임 접수
수출 분쟁 자문
계약 후
10개월
-
구체적 계약조건 협의 -
계약서 검토
계약체결 -
제품선적
최종용역비(30%)성공
보수료
- 수출 지원 활동 내역 및 단계별 산출물 예시
22.

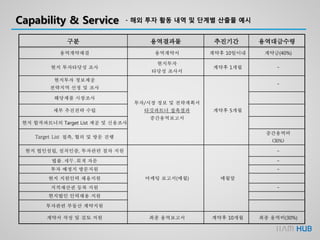

- 해외 투자활동 내역 및 단계별 산출물 예시Capability & Service
구분 용역결과물 추진기간 용역대금수령
용역계약체결 용역계약서 계약후 10일이내 계약금(40%)
현지 투자타당성 조사
현지투자
타당성 조사서
계약후 1개월 -
현지투자 정보제공
전략지역 선정 및 조사
투자/시장 정보 및 전략계획서
타깃파트너 접촉결과
중간용역보고서
계약후 5개월
-
해당제품 시장조사
세부 추진전략 수립
현지 합작파트너의 Target List 제공 및 신용조사
Target List 접촉, 협의 및 방문 진행
중간용역비
(30%)
현지 법인설립, 설치인증, 투자관련 절차 지원
마케팅 보고서(매월) 매월말
-
법률․세무․회계 자문 -
투자 예정지 방문지원 -
현지 지원인력 채용지원
지적재산권 등록 지원 -
현지법인 인력채용 지원
투자관련 부동산 계약지원
계약서 작성 및 검토 지원 최종 용역보고서 계약후 10개월 최종 용역비(30%)
23.

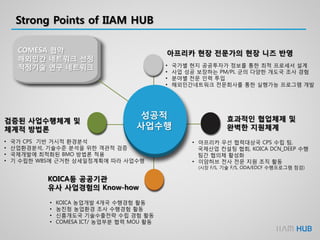

Strong Points ofIIAM HUB
아프리카 현장 전문가의 현장 니즈 반영
• 국가별 현지 공공투자가 정보를 통한 최적 프로세서 설계
• 사업 성공 보장하는 PM/PL 군의 다양한 개도국 조사 경험
• 분야별 전문 인력 투입
• 해외민간네트워크 전문회사를 통한 실행가능 프로그램 개발
효과적인 협업체제 및
완벽한 지원체계
• 아프리카 우선 협력대상국 CPS 수립 팀,
국제산업 컨설팅 협회, KOICA DCN_DEEP 수행
팀간 협의체 활성화
• 이암허브 전사 전문 지원 조직 활동
(시장 F/S, 기술 F/S, ODA/EDCF 수행프로그램 점검)
KOICA등 공공기관
유사 사업경험의 Know-how
• KOICA 농업개발 4개국 수행경험 활동
• 농진청 농업환경 조사 수행경험 활동
• 신흥개도국 기술수출전략 수립 경험 활동
• COMESA ICT/ 농업부분 협력 MOU 활동
검증된 사업수행체계 및
체계적 방법론
• 국가 CPS 기반 거시적 환경분석
• 산업환경분석, 기술수준 분석을 위한 객관적 검증
• 국제개발에 최적화된 BMO 방법론 적용
• 기 수립한 WBS에 근거한 상세일정계획에 따라 사업수행

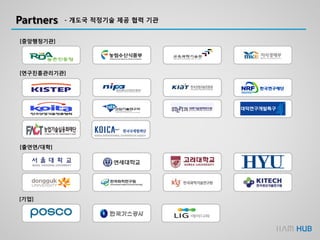

COMESA 협약
해외민간 네트워크 선정
적정기술 연구 네트워크
성공적
사업수행
24.

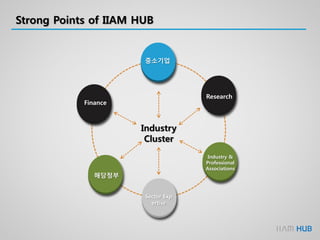

Strong Points ofIIAM HUB
중소기업
Research
Finance
해당정부
Sector Exp
ertise
Industry &
Professional
Associations
Industry
Cluster
25.
Total Map ofIIAM HUB Service
highlow
GeneralStrategic
procurement
hubs
trading partner
collaboration
Collaborative
product design
collaborative
product generation
ecosystems
customer-TECHNIC
collaboration
Value chain
analysis
Customer
interaction
enterprise
integration
trading partner
ecosystems
Relationship
# of Participants

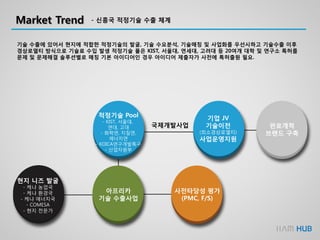

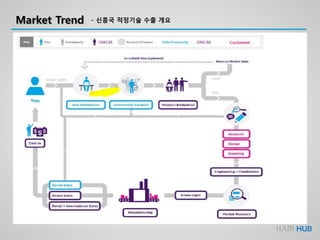

Market Trend -신흥국 적정기술 수출 체계
국제개발사업
현지 니즈 발굴
- 케냐 농업국
- 케냐 환경국
- 케냐 에너지국
- COMESA
- 현지 전문가
사전타당성 평가
(PMC, F/S)
기업 JV
기술이전
(최소경상로열티)
사업운영지원
판로개척
브랜드 구축
아프리카
기술 수출사업
적정기술 Pool
- KIST, 서울대,
연대, 고대
- 화학연, 지질연,
에너지연
- KOICA연구개발특구
- 산업자원부
기술 수출에 있어서 현지에 적합한 적정기술의 발굴, 기술 수요분석, 기술매칭 및 사업화를 우선시하고 기술수출 이후
경상로열티 방식으로 기술료 수입 발생 적정기술 풀은 KIST, 서울대, 연세대, 고려대 등 20여개 대학 및 연구소 특허를
문제 및 문제해결 솔루션별로 매칭 기본 아이디어인 경우 아이디어 제출자가 사전에 특허출원 필요.
29.

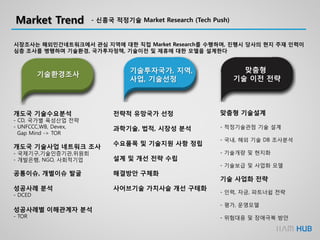

Market Trend -신흥국 적정기술 Market Research (Tech Push)
시장조사는 해외민간네트워크에서 관심 지역에 대한 직접 Market Research를 수행하며, 진행시 당사의 현지 주재 인력이
심층 조사를 병행하며 기술환경, 국가투자정책, 기술이전 및 제휴에 대한 모델을 설계한다
기술환경조사
기술투자국가, 지역,
사업, 기술선정
맞춤형
기술 이전 전략
개도국 기술수요분석
- CD, 국가별 육성산업 전략
- UNFCCC,WB, Devex,
Gap Mind -> TOR
개도국 기술사업 네트워크 조사
- 국제기구,기술인증기관,위원회
- 개발은행, NGO, 사회적기업
공통이슈, 개별이슈 발굴
성공사례 분석
- DCED
성공사례별 이해관계자 분석
- TOR
전략적 유망국가 선정
과학기술, 법적, 시장성 분석
수요품목 및 기술지원 사항 정립
설계 및 개선 전략 수립
해결방안 구체화
사어브기술 가치사슬 개선 구테화
맞춤형 기술설계
- 적정기술관점 기술 설계
- 국내, 해외 기술 DB 조사분석
- 기술개량 및 현지화
- 기술보급 및 사업화 모델
기술 사업화 전략
- 인력, 자금, 파트너쉽 전략
- 평가, 운영모델
- 위험대응 및 장애극복 방안
30.

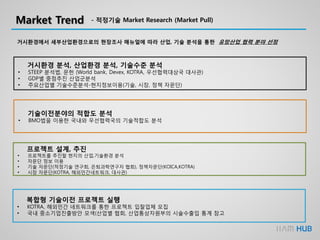

Market Trend -적정기술 Market Research (Market Pull)
거시환경에서 세부산업환경으로의 현장조사 매뉴얼에 따라 산업, 기술 분석을 통한 유망산업 협력 분야 선정
거시환경 분석, 산업환경 분석, 기술수준 분석
• STEEP 분석법, 문헌 (World bank, Devex, KOTRA, 우선협력대상국 대사관)
• GDP별 중점추진 산업군분석
• 주요산업별 기술수준분석-현지정보이용(기술, 시장, 정책 자문단)
기술이전분야의 적합도 분석
• BMO법을 이용한 국내와 우선협력국의 기술적합도 분석
프로젝트 설계, 추진
• 프로젝트를 추진할 현지의 산업,기술환경 분석
• 자문단 정보 이용
• 기술 자문단(적정기술 연구회, 은퇴과학연구자 협회), 정책자문단(KOICA,KOTRA)
• 시장 자문단(KOTRA, 해외민간네트워크, 대사관)
복합형 기술이전 프로젝트 실행
• KOTRA, 해외민간 네트워크를 통한 프로젝트 입찰업체 모집
• 국내 중소기업진출방안 모색(산업별 협회, 산업통상자원부의 시술수출입 통계 참고
31.

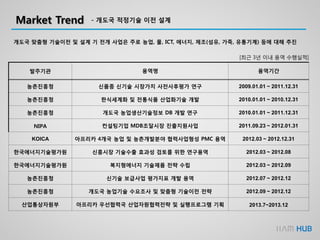

Market Trend -개도국 적정기술 이전 설계
[최근 3년 이내 용역 수행실적]
발주기관 용역명 용역기간
농촌진흥청 신품종 신기술 시장가치 사전사후평가 연구 2009.01.01 ~ 2011.12.31
농촌진흥청 한식세계화 및 전통식품 산업화기술 개발 2010.01.01 ~ 2010.12.31
농촌진흥청 개도국 농업생산기술정보 DB 개발 연구 2010.01.01 ~ 2011.12.31
NIPA 컨설팅기업 MDB조달시장 진출지원사업 2011.09.23 ~ 2012.01.31
KOICA 아프리카 4개국 농업 및 농촌개발분야 협력사업형성 PMC 용역 2012.03 ~ 2012.12.31
한국에너지기술평가원 신흥시장 기술수출 효과성 검토를 위한 연구용역 2012.03 ~ 2012.08
한국에너지기술평가원 복지형에너지 기술제품 전략 수립 2012.03 ~ 2012.09
농촌진흥청 신기술 보급사업 평가지표 개발 용역 2012.07 ~ 2012.12
농촌진흥청 개도국 농업기술 수요조사 및 맞춤형 기술이전 전략 2012.09 ~ 2012.12
산업통상자원부 아프리카 우선협력국 산업자원협력전략 및 실행프로그램 기획 2013.7~2013.12
개도국 맞춤형 기술이전 및 설계 기 전개 사업은 주로 농업, 물, ICT, 에너지, 제조(섬유, 가죽, 유통기계) 등에 대해 추진
32.

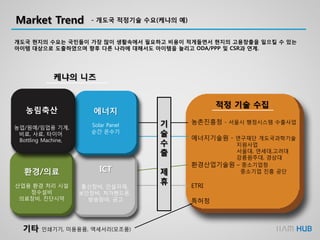

Market Trend -개도국 적정기술 수요(케냐의 예)
개도국 현지의 수요는 국민들이 가장 많이 생활속에서 필요하고 비용이 적게들면서 현지의 고용창출을 일으킬 수 있는
아이템 대상으로 도출하였으며 향후 다른 나라에 대해서도 아이템을 늘리고 ODA/PPP 및 CSR과 연계.
케냐의 니즈
적정 기술 수집
기타 인쇄기기, 미용용품, 액세서리(모조품)
농촌진흥청 - 서울시 행정시스템 수출사업
에너지기술원 - 연구재단 개도국과학기술
지원사업
서울대, 연세대,고려대
강릉원주대, 경상대
환경산업기술원 – 중소기업청
중소기업 진흥 공단
ETRI
특허청
ICT
통신장비, 건설자재,
보안장비, 저가핸드폰,
방송장비, 금고
환경/의료
산업용 환경 처리 시설
정수설비
의료장비, 진단시약
에너지
Solar Panel
순간 온수기
농림축산
농업/원예/임업용 기계,
비료, 사료, 타이어
Bottling Machine,
기
술
수
출
제
휴
33.

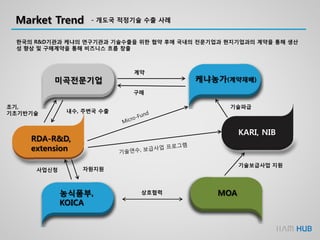

Market Trend -개도국 적정기술 수출 사례
한국의 R&D기관과 케냐의 연구기관과 기술수출을 위한 협약 후에 국내의 전문기업과 현지기업과의 계약을 통해 생산
성 향상 및 구매계약을 통해 비즈니스 흐름 창출
미곡전문기업 케냐농가(계약재배)
KARI, NIB
MOA
RDA-R&D,
extension
농식품부,
KOICA
자원지원사업신청
기술보급사업 지원
상호협력
내수, 주변국 수출
초기,
기초기반기술
기술파급
구매
계약
34.
Partners - 개도국적정기술 제공 협력 기관
[중앙행정기관]
[연구진흥관리기관]
[출연연/대학]
[기업]
35.

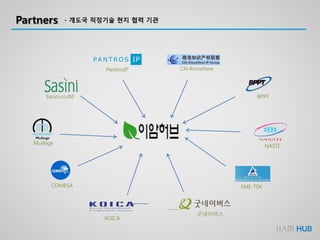

Partners - 개도국적정기술 현지 협력 기관
Sasini.co.ltd
Mullege
COMESA
BPPT
SME-TEK
NASTI
KOICA
굿네이버스
PantrosIP CN-Knowhow
36.
Current state ofProjects - 아프리카 국가별 프로젝트 진행 현황
현지의 수요가 가장 높으면서 소규모 투자로도 개선이 가능하며 고용유발을 많이 일으킬 수 있는 산업분야 및 산업모델 설계
국가 프로젝트 발굴
에티오피아
식량작물(감자)생산기술 및 저장관리시설개선
유지작물재배 및 가공을 위한 정제공장과 정제기술
축사시설개선과 축사시설관리
섬유생산, 염색, 가공을 위한 기기공급과 기술보급
피혁염색, 가공, 제품화생산이 합쳐진 종합기술센터
나이지리아
나이지리아 마을단위의 정미소 건립과 쌀 가공품의 판매
생수공급, 생산을 위한 생수의 정수처리시설, 생수생산관련시설 설치와 생
수(spring water)생산
가스매장량 탐색사업
남수단
마을, 개인가정단위의 식수, 농업용수공급을 위한 식수개발, 정수시설기기
의 공급
운송업분야 도로포장 및 개선 – 도로 포장률의 증가를 위한 도로포장장비
공급과 각 지방위주의 도로개선프로젝트실시
가봉
목재가공기기의 판매와 목재 반가공품 생산
태양광 관개 펌프
이암허브만의 특화된 BizConsulting Tool 정립.
일반 Consulting과 전략 Consulting 으로
Divide, 효율 극대화
민간 단체, 양국 정부를 연계한 정책
Program 입안 지원
- 초기 시장 조사에서 아이템 분석, 사업군 도출까지 Biz
Concept 확정
- 기업별 최적의 Biz Map 도출, 단계적 확대 적용
- 수출입, 무역, 현지 사업 전개 : 일반 Consulting
- 적정 기술 발굴, 기술제휴및 이전, 기술 M&A, JV
설립 : 전략 Consulting
- 기술 기반 전략 컨설팅 시행을 통한 지속적 수익
기반 창출 가능
- 민간 단체를 연계한 다양한 지원 경로 모색
(KOICA, 굿네이버스 외)
- 아프리카 주요국 정부와의 연계를 통한 지원
방안 구축(COMESA 외)
- 현지 주재 전문 인력을 통한 신속하고 정확한
업무 진행 : 나이로비 현지 법인 설립
