Memasuki dua dasawarsa berkiprah dalam bisnis kontraktor
pertambangan, PT Pamapersada Nusantara (PAMA) terus berupaya
untuk meningkatkan diri menjadi yang terbaik dan memberikan yang
terbaik bagi pemegang saham (shareholder) maupun pemangku
kepentingan (stakeholder) lainnya.
Tahun 2012 PAMA kembali berhasil mempertahankan sertifikat ISO
9001, ISO 14001 dan OHSAS 18001 dan yang terbaru memperoleh
sertifikat ISO 14064:2006 dari Badan Sertifikasi TUV-SUD. Berbagai
penghargaan juga diraih PAMA, baik dari tingkat Nasional maupun
International. Hal ini tentunya memberikan nilai tambah bagi PAMA dan
mitra bisnisnya.
Upaya memberikan yang terbaik kepada pemegang saham,
dibuktikan dengan peningkatan produktifitas perusahaan. Meskipun
masih dibayangi krisis ekonomi dunia yang berdampak pada jatuhnya
permintaan dan harga batubara, berbagai strategi efisiensi dan
penyusunan program atau kegiatan berdasarkan skala prioritas
berhasil dijalankan dengan baik, tentunya melalui kerjasama yang baik
dengan para mitra bisnis. Hal ini tercermin dalam performa keuangan
perusahaan yang stabil bahkan cenderung meningkat.
Sementara kepada pemangku kepentingan lainnya, PAMA terus
berkontribusi maksimal pada peningkatan kualitas hidup masyarakat
melalui program peningkatan pendidikan dengan memberikan dan
menyediakan fasilitas pelatihan dan kursus, peningkatan kesehatan
dan gizi masyarakat, pengembangan kegiatan ekonomi mikro bagi
masyarakat di wilayah tambang, implementasi program green company
dengan menerapkan best practices teknik pertambangan, menggunakan
teknologi ramah lingkungan dan berperan aktif dalam pelestarian
lingkungan serta berbagai macam kegiatan sosial lainnya yang dikemas
dalam program Corporate Social Responsibility (CSR). PAMA telah
mendidik dan melatih ribuan pemuda-pemudi tunas negeri ini dengan
berbagai keterampilan dan kompetensi. Inilah yang telah terbukti nyata
memberikan kontribusinya terhadap perkembangan negeri ini.
Berbagai upaya tersebut di atas dilakukan sebagai bentuk tanggung
jawab PAMA, sebagai salah satu kontraktor tambang batu bara
terbesar di Dunia untuk terus menjadi perusahaan yang memberikan
manfaat positif bagi semua pihak yang berkepentingan. PAMA selalu
menciptakan sinergi dan mendorong terciptanya satu ekosistem yang
kuat dan saling memberikan nilai tambah satu sama lain, dengan segala
keragaman yang ada untuk selalu tumbuh dan lebih maju lagi di masa
mendatang.
FOREWORD
Pengantar
Creating value for the Nation and Mankind
03www.pamapersada.com
After almost two decades being actively involved in the mining
contractor business, PT Pamapersada Nusantara (PAMA) continues its
endeavor to improve itself to become the best and to give the best to
shareholders as well as other stakeholders.
In 2012, PAMA once again succeeded in maintaining the
certifications of ISO 9001, ISO 14001 and OHSAS 18001 and, most
recently, receiving ISO 14064:2006 certificate from TUV-SUD Certification
Agency. Various awards have also been received by PAMA, both at the
national as well as international levels. This certainly gives value added
to PAMA and its business partners.
The effort in giving the best to shareholders is evidenced by the
increase in company productivity. Although it is still overshadowed
by the global economic crisis which had impacted on the fall in coal
demand and price, it has managed to properly execute various efficiency
strategies and preparation of programs or activities based on a scale of
priority, certainly supported by good cooperation with business partners.
This is reflected from the company financial performance which has been
stable, even tends to improve.
Meanwhile, to other stakeholders, PAMA continues to make a
maximum contribution on the improvement of the community quality of
life through education enhancement program by giving and providing
training and courses facility, the increase of community in health
and nutrition, the development of micro-economic activities for the
communities over the mining area, the implementation of the green
company program by implementing best practices in mining techniques,
using environment-friendly technology and playing an active role
in the environmental preservation as well as various kinds of other
social activities which are packed in the corporate social responsibility
program. PAMA has educated and trained thousands of youth of this
nation with various skills and competences, which has been proven as
making real contribution to the development of this country.
The various efforts above have been conducted as a form of PAMA
responsibility, as one of the World largest coal mining contractors,
to continue being a company which gives positive benefit to all
stakeholders. PAMA always creates synergy and encourages the creation
of one strong ecosystem in which the parties give value added to each
other, with all variations it has in order to always grow and become more
advanced in the future.
FOREWORD
Pengantar
Creating value for the Nation and Mankind
05www.pamapersada.com
3 	 Pengantar
TENTANG PAMA
BACKGROUND OF PAMA
10	 Bisnis Inti
12	 Nilai Inti
14	 Visi dan Misi
16	 Sekilas PAMA
18	 Jejak Langkah 2012
20	 Penghargaan
24	 Ikhtisar Keuangan
LAPORAN MANAJEMEN
MANAGEMENT REPORT
28 	 Laporan Dewan Komisaris
31	 Dewan Komisaris
32	 Laporan Dewan Direksi
36	 Dewan Direksi
38	 Tata Kelola Perusahaan
44 	 Laporan Usaha
48	 Laporan Kinerja Anak Perusahaan
48		 PT Kalimantan Prima Persada
50		 PT Pama Indo Mining
54		 PT Prima Multi Mineral
56		 PT Asmin Bara Bronang
56		 PT Asmin Bara Jaan
58		 PT Multi Prima Universal
RENCANA PERUSAHAAN
COMPANY PLAN FOR 2013
62 	 Rencana Perusahaan 2013
PEMANGKU KEPENTINGAN
STAKEHOLDERS
72 	 Pemegang Saham
76	 Pelanggan
78	 Pemasok
82	 Pemerintah
86	 Karyawan
98	 Masyarakat
104	 Keselamatan, Kesehatan dan
	 Lingkungan Kerja
108	 Lembar Persetujuan
109	 Data Perusahaan
110	 Struktur Organisasi
LAPORAN KEUANGAN
FINANCIAL REPORT
IKHTISAR RENCANA
KINERJA
PERFORMANCE PLAN OVERVIEW
	 Foreword
	 Our Core Business
	 Our Core Values
	 Vision & Mission
	 About PAMA
	 Milestones 2012
	 Awards
	 Financial Highlights
	 Report from The Board of Commissioners
	 Board of Commissioners
	 Report from The Board of Directors
	 Board of Directors
	 Good Corporate Governance
	 Business Report
	 Report of Operation Performance
		 PT Kalimantan Prima Persada
		 PT Pama Indo Mining
		 PT Prima Multi Mineral
		 PT Asmin Bara Bronang
		 PT Asmin Bara Jaan
		 PT Multi Prima Universal
	 Company Plan for 2013

	 Shareholders
	 Customers
	 Supplier
	 Government
	 Employee
	 Community
	 Safety, Health & Environment
	 Approval Sheet
	 Corporate Data
	 Organization Structure
TABLE OF CONTENT
Daftar Isi
07www.pamapersada.com
Creating value for the Nation and Mankind
2013
BACKGROUND
OF PAMA
EXIST | We Exist 20 Years Ago Until Now And Tomorrow
Tentang PAMA
10 2012 ANNUAL REPORT | PT PAMAPERSADA NUSANTARA
OUR CORE BUSINESS
BISNIS INTI
Creating value for the Nation and Mankind
Eksplorasi
Meliputi pemetaan geologi, pemetaan
topografi, eksplorasi, evaluasi persediaan dan
studi kelayakan.
Perencanaan
Meliputi teknik yang dapat diandalkan dalam
hal perencanaan pertambangan seperti
pemodelan geologi, merancang pit, jadwal
produksi dan rangkaian pertambangan.
Pengembangan Infrastruktur
Untuk mendukung aktivitas pertambangannya,
PAMA mempersiapkan infrastuktur
pendukung utama yang terdiri dari
gudang, workshop, kantor, jalan, dan
peralatan pendukung operational, alat
angkut, pelabuhan, stock pile, dan fasilitas
perumahan.

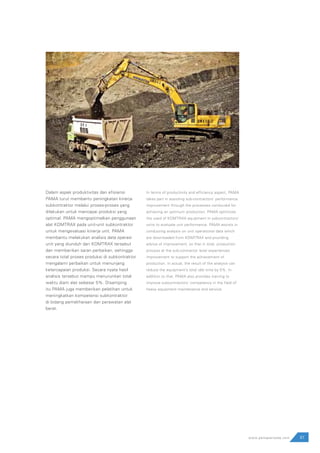

Operasi Tambang
