最新のITトレンドとビジネス戦略
クラウド・コンピューティング編
2021年8月版
ご案内
2
知識の定着は、ネットを眺め、資料を読むだけでは不十分です。実際に第三者
を相手に自分の言葉で説明してみるのが最も効果的です。
また、本プレゼンテーションは、ロイヤリティ・フリーです。ご自身の資料と
して、加工編集して頂いても構いません。
知識の確かな定着と仕事の生産性向上のために、ご活用下さい。
ネットコマース株式会社
斎藤昌義
http://libra.netcommerce.co.jp/
最新のアップデートは、「ITビジネス・プレゼンテーション・ライブラリー/LiBRA」にて随時更新しております。
3
クラウド・コンピューティング
クラウド・コンピューティング
知っておくべきITの基礎知識

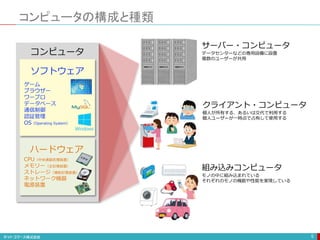

コンピュータの構成と種類
5
サーバー・コンピュータ
データセンターなどの専用設備に設置
複数のユーザーが共用
クライアント・コンピュータ
個人が所有する、あるいは交代で利用する
個人ユーザーが一時点で占有して使用する
組み込みコンピュータ
モノの中に組み込まれている
それぞれのモノの機能や性能を実現している
ソフトウェア
ゲーム
ブラウザー
ワープロ
データベース
通信制御
認証管理
OS(Operating System)
ハードウェア
CPU(中央演算処理装置)
メモリー(主記憶装置)
ストレージ(補助記憶装置)
ネットワーク機器
電源装置
コンピュータ

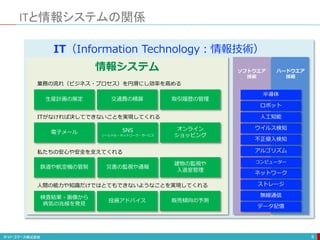

ITと情報システムの関係
6
交通費の精算
生産計画の策定 取引履歴の管理
SNS
ソーシャル・ネットワーク・サービス
電子メール
オンライン
ショッピング
災害の監視や通報
鉄道や航空機の管制
建物の監視や
入退室管理
投資アドバイス
検査結果・画像から
病気の兆候を発見
販売傾向の予測
半導体
アルゴリズム
コンピューター
ストレージ
ネットワーク
無線通信
データ記憶
ウイルス検知
不正侵入検知
人工知能
ロボット
業務の流れ(ビジネス・プロセス)を円滑にし効率を高める
ITがなければ決してできないことを実現してくれる
私たちの安心や安全を支えてくれる
人間の能力や知識だけではとてもできないようなことを実現してくれる
IT(Information Technology:情報技術)
情報システム ソフトウエア
技術
ハードウエア
技術

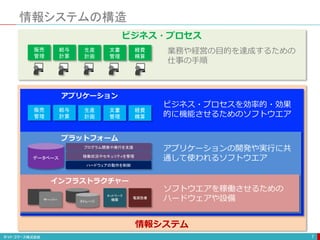

情報システムの構造
7
業務や経営の目的を達成するための
仕事の手順
ビジネス・プロセス
情報システム
ビジネス・プロセスを効率的・効果
的に機能させるためのソフトウエア
アプリケーションの開発や実行に共
通して使われるソフトウエア
ソフトウエアを稼働させるための
ハードウェアや設備
アプリケーション
プラットフォーム
インフラストラクチャー
販売
管理
給与
計算
生産
計画
文書
管理
経費
精算
販売
管理
給与
計算
生産
計画
文書
管理
経費
精算
データベース
プログラム開発や実行を支援
稼働状況やセキュリティを管理
ハードウェアの動作を制御
ネットワーク
機器
電源設備
サーバー ストレージ

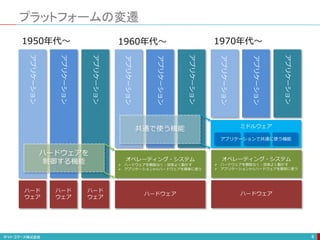

プラットフォームの変遷
8
オペレーティング・システム
 ハードウェアを無駄なく・効率よく動かす
 アプリケーションからハードウェアを簡単に使う
ハードウェア
ハード
ウェア
アプリケーションで共通に使う機能
ミドルウェア
ハードウェア
ハード
ウェア
ハード
ウェア
共通で使う機能
オペレーティング・システム
 ハードウェアを無駄なく・効率よく動かす
 アプリケーションからハードウェアを簡単に使う
ハードウェアを
制御する機能
1950年代〜 1960年代〜 1970年代〜
アプリケーション
アプリケーション
アプリケーション
アプリケーション
アプリケーション
アプリケーション
アプリケーション
アプリケーション
アプリケーション

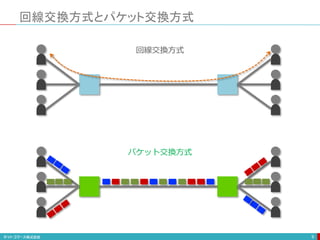

回線交換方式とパケット交換方式
9
回線交換方式
パケット交換方式

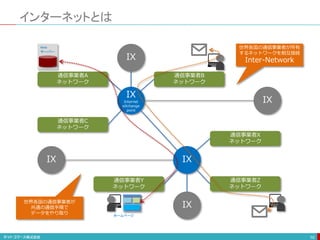

インターネットとは
10
通信事業者A
ネットワーク
通信事業者C
ネットワーク
IX
通信事業者B
ネットワーク
通信事業者Z
ネットワーク
通信事業者Y
ネットワーク
IX
通信事業者X
ネットワーク
IX
IX
IX
IX
Internet
eXchange
point
Web
サーバー
ホームページ
世界各国の通信事業者が所有
するネットワークを相互接続
Inter-Network
世界各国の通信事業者が
共通の通信手順で
データをやり取り

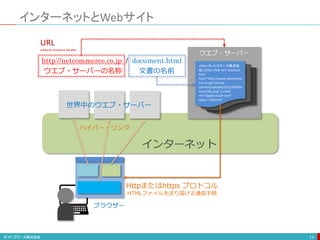

インターネットとWebサイト
11
<title>ネットコマース株式会
社</title><link rel="shortcut
icon"
href="http://www.netcomme
rce.co.jp/cms/wp-
content/uploads/2013/08/fav
icon1281.png" /><link
rel="apple-touch-icon"
sizes="144x144"
http://netcommerce.co.jp / document.html
ウエブ・サーバーの名称 文書の名前
ウエブ・サーバー
ハイパー・リンク
インターネット
ブラウザー
世界中のウエブ・サーバー
Httpまたはhttps プロトコル
HTMLファイルを送り届ける通信手順
URL
uniform resource locator
インターネット VPN
12

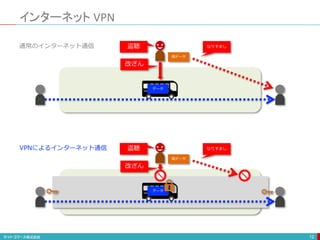

データ
盗聴
改ざん
偽データ
なりすまし
データ
盗聴
改ざん
偽データ
なりすまし
通常のインターネット通信
VPNによるインターネット通信
クラウド・コンピューティング
で変わるITの常識
ネットワーク
インターネットや専用回線

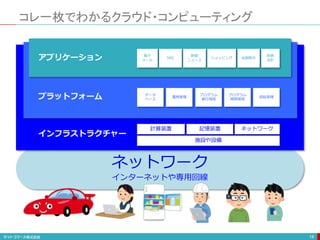

コレ一枚でわかるクラウド・コンピューティング
14
インフラストラクチャー
プラットフォーム
アプリケーション
計算装置 記憶装置 ネットワーク
データ
ベース
運用管理
プログラム
実行環境
プログラム
開発環境
認証管理
電子
メール
SNS
新聞
ニュース
ショッピング 金融取引
財務
会計
施設や設備

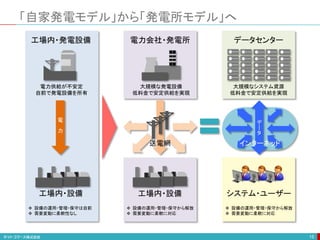

「自家発電モデル」から「発電所モデル」へ
15
工場内・発電設備
 設備の運用・管理・保守は自前
 需要変動に柔軟性なし
電力供給が不安定
自前で発電設備を所有
工場内・設備
電
力
電力会社・発電所
大規模な発電設備
低料金で安定供給を実現
 設備の運用・管理・保守から解放
 需要変動に柔軟に対応
工場内・設備
送電網
データセンター
大規模なシステム資源
低料金で安定供給を実現
 設備の運用・管理・保守から解放
 需要変動に柔軟に対応
システム・ユーザー
デ
ー
タ
インターネット
「クラウド・コンピューティング」という名称の由来
16
アプリケーション
プラットフォーム
インフラ
クラウド(Cloud)
=ネットワークあるいはインターネット
ネットワークの向こう側にあるコンピュータ(サーバー)を
ネットワークを介して使う仕組み
クラウド・コンピューティング
Cloud Computing
クラウドによる新しいIT利用のカタチ
17

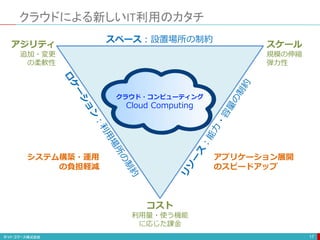

スペース:設置場所の制約
コスト
利用量・使う機能
に応じた課金
アジリティ
追加・変更
の柔軟性
スケール
規模の伸縮
弾力性
クラウド・コンピューティング
Cloud Computing
システム構築・運用
の負担軽減
アプリケーション展開
のスピードアップ
クラウド・コンピューティング
の価値

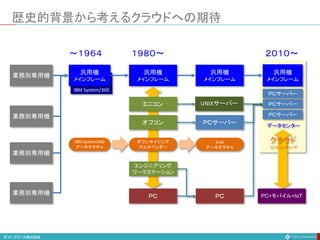

歴史的背景から考えるクラウドへの期待
業務別専用機
業務別専用機
業務別専用機
業務別専用機
UNIXサーバー
PC
PCサーバー
Intel
アーキテクチャ
汎用機
メインフレーム
IBM System/360
IBM System/360
アーキテクチャ
~1964
汎用機
メインフレーム
PC
1980~
ミニコン
オフコン
エンジニアリング
ワークステーション
汎用機
メインフレーム
ダウンサイジング
マルチベンダー
2010~
PC+モバイル+IoT
汎用機
メインフレーム
PCサーバー
PCサーバー
PCサーバー
クラウド
コンピューティング
データセンター
社会的責任の担保
災害、セキュリティ・・・
事業成長へのIT投資
グローバル、新規事業・・・
IT環境への対応
モバイル、ビッグデータ・・・
コスト削減への
継続的圧力

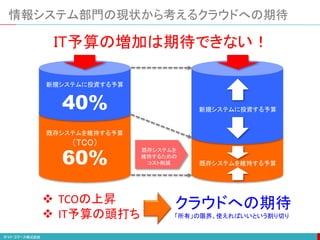

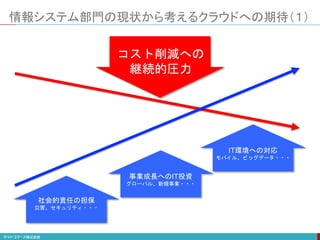

情報システム部門の現状から考えるクラウドへの期待(1)
情報システム部門の現状から考えるクラウドへの期待
新規システムに投資する予算
既存システムを維持する予算
(TCO)
40%
60%
新規システムに投資する予算
既存システムを維持する予算
IT予算の増加は期待できない!
既存システムを
維持するための
コスト削減
 TCOの上昇
 IT予算の頭打ち
クラウドへの期待
「所有」の限界、使えればいいという割り切り
クラウドはシステム資源のECサイト
見積書
契約書
調達手配
導入作業
メーカー
ベンダー
サイジング
調 達
費 用
数週間から数ヶ月
数ヶ月から数年を想定
現物資産またはリース資産
従来の方法
セルフ・サービス・ポータル
 調達・構成変更
 サービスレベル設定
 運用設定
 ・・・
数分から数十分
直近のみ・必要に応じて増減
経費・従量課金/定額課金
クラウド
オンライン・リアルタイム

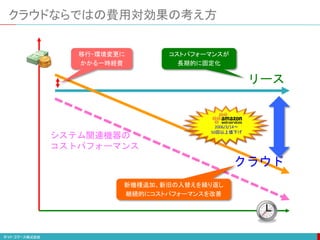

クラウドならではの費用対効果の考え方
システム関連機器の
コストパフォーマンス
リース
コストパフォーマンスが
長期的に固定化
クラウド
新機種追加、新旧の入替えを繰り返し
継続的にコストパフォーマンスを改善
移行・環境変更に
かかる一時経費
2006/3/14〜
50回以上値下げ
 徹底した標準化
 大量購入
 負荷の平準化
 APIの充実・整備
 セルフサービス化
 機能のメニュー化

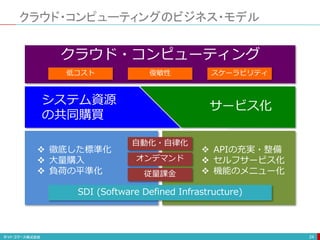

クラウド・コンピューティングのビジネス・モデル
24
クラウド・コンピューティング
オンデマンド
従量課金
自動化・自律化
システム資源
の共同購買
サービス化
低コスト 俊敏性 スケーラビリティ
SDI (Software Defined Infrastructure)
IT活用
適用領域の拡大 難しさの隠蔽
システム資源
エコシステム
クラウドが生みだすパラダイムシフト
25
クラウド・コンピューティング
IT利用のイノベーションを促進
ビジネスにおけるIT価値の変化・向上
新たな需要・潜在需要の喚起
モバイル・ウェアラブル
ソーシャル 人工知能
ビッグデータ
IT利用者の拡大
IoT ロボット
価格破壊 サービス化

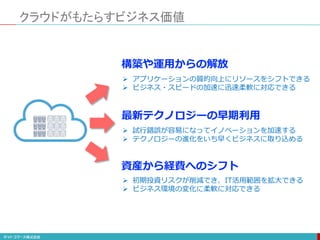

クラウドがもたらすビジネス価値
構築や運用からの解放
最新テクノロジーの早期利用
資産から経費へのシフト
 アプリケーションの質的向上にリソースをシフトできる
 ビジネス・スピードの加速に迅速柔軟に対応できる
 試行錯誤が容易になってイノベーションを加速する
 テクノロジーの進化をいち早くビジネスに取り込める
 初期投資リスクが削減でき、IT活用範囲を拡大できる
 ビジネス環境の変化に柔軟に対応できる

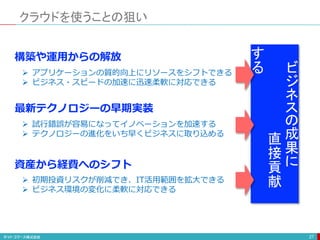

クラウドを使うことの狙い
27
構築や運用からの解放
最新テクノロジーの早期実装
資産から経費へのシフト
 アプリケーションの質的向上にリソースをシフトできる
 ビジネス・スピードの加速に迅速柔軟に対応できる
 試行錯誤が容易になってイノベーションを加速する
 テクノロジーの進化をいち早くビジネスに取り込める
 初期投資リスクが削減でき、IT活用範囲を拡大できる
 ビジネス環境の変化に柔軟に対応できる
ビ
ジ
ネ
ス
の
成
果
に
直
接
貢
献
す
る

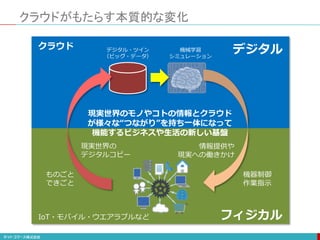

クラウドがもたらす本質的な変化
デジタル・ツイン
(ビッグ・データ)
機械学習
シミュレーション
クラウド
IoT・モバイル・ウエアラブルなど
ものごと
できごと
機器制御
作業指示
デジタル
フィジカル
現実世界の
デジタルコピー
情報提供や
現実への働きかけ
現実世界のモノやコトの情報とクラウド
が様々な“つながり”を持ち一体になって
機能するビジネスや生活の新しい基盤
SIビジネスの常識を覆す動き
29

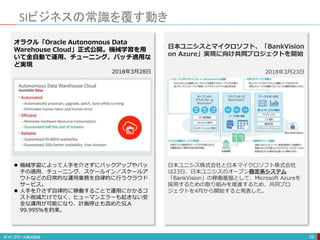

オラクル「Oracle Autonomous Data
Warehouse Cloud」正式公開。機械学習を用
いて全自動で運用、チューニング、パッチ適用な
ど実現
2018年3月28日
 機械学習によって人手を介さずにバックアップやパッ
チの適用、チューニング、スケールイン/スケールア
ウトなどの日常的な運用業務を自律的に行うクラウド
サービス。
 人手を介さず自律的に稼働することで運用にかかるコ
スト削減だけでなく、ヒューマンエラーも起きない安
全な運用が可能になり、計画停止も含めたSLA
99.995%を約束。

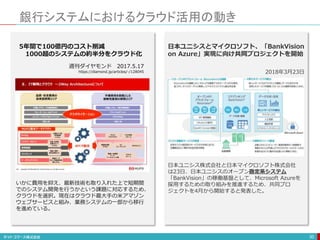

日本ユニシスとマイクロソフト、「BankVision
on Azure」実現に向け共同プロジェクトを開始
2018年3月23日
日本ユニシス株式会社と日本マイクロソフト株式会社
は23日、日本ユニシスのオープン勘定系システム
「BankVision」の稼働基盤として、Microsoft Azureを
採用するための取り組みを推進するため、共同プロ
ジェクトを4月から開始すると発表した。
銀行システムにおけるクラウド活用の動き
30
日本ユニシスとマイクロソフト、「BankVision
on Azure」実現に向け共同プロジェクトを開始
2018年3月23日
日本ユニシス株式会社と日本マイクロソフト株式会社
は23日、日本ユニシスのオープン勘定系システム
「BankVision」の稼働基盤として、Microsoft Azureを
採用するための取り組みを推進するため、共同プロ
ジェクトを4月から開始すると発表した。
いかに費用を抑え、最新技術も取り入れた上で短期間
でのシステム開発を行うかという課題に対応するため、
クラウドを選択。現在はクラウド最大手の米アマゾン
ウェブサービスと組み、業務システムの一部から移行
を進めている。
5年間で100億円のコスト削減
1000超のシステムの約半分をクラウド化
週刊ダイヤモンド 2017.5.17
https://diamond.jp/articles/-/128045

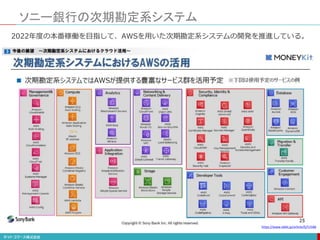

ソニー銀行の次期勘定系システム
https://www.sbbit.jp/article/fj/51586
2022年度の本番稼働を目指して、AWSを用いた次期勘定系システムの開発を推進している。

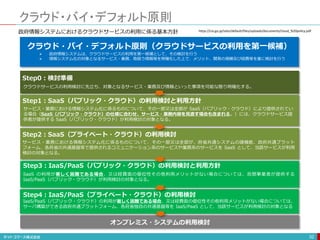

クラウド・バイ・デフォルト原則
32
政府情報システムにおけるクラウドサービスの利用に係る基本方針
クラウド・バイ・デフォルト原則(クラウドサービスの利用を第一候補)
 政府情報システムは、クラウドサービスの利用を第一候補として、その検討を行う
 情報システム化の対象となるサービス・業務、取扱う情報等を明確化した上で、メリット、開発の規模及び経費等を基に検討を行う
https://cio.go.jp/sites/default/files/uploads/documents/cloud_%20policy.pdf
Step0:検討準備
クラウドサービスの利用検討に先立ち、対象となるサービス・業務及び情報といった事項を可能な限り明確化する。
Step1:SaaS(パブリック・クラウド)の利用検討と利用方針
サービス・業務における情報システム化に係るものについて、その一部又は全部が SaaS(パブリック・クラウド)により提供されてい
る場合(SaaS(パブリック・クラウド)の仕様に合わせ、サービス・業務内容を見直す場合も含まれる。)には、クラウドサービス提
供者が提供する SaaS(パブリック・クラウド)が利用検討の対象となる。
Step2:SaaS(プライベート・クラウド)の利用検討
サービス・業務における情報システム化に係るものについて、その一部又は全部が、府省共通システムの諸機能、政府共通プラット
フォーム、各府省の共通基盤等で提供されるコミュニケーション系のサービスや業務系のサービスを SaaS として、当該サービスが利用
検討の対象となる。
Step3:IaaS/PaaS(パブリック・クラウド)の利用検討と利用方針
SaaS の利用が著しく困難である場合、又は経費面の優位性その他利用メリットがない場合については、民間事業者が提供する
IaaS/PaaS(パブリック・クラウド)が利用検討の対象となる。
Step4:IaaS/PaaS(プライベート・クラウド)の利用検討
IaaS/PaaS(パブリック・クラウド)の利用が著しく困難である場合、又は経費面の優位性その他利用メリットがない場合については、
サーバ構築ができる政府共通プラットフォーム、各府省独自の共通基盤等を IaaS/PaaS として、当該サービスが利用検討の対象となる
オンプレミス・システムの利用検討

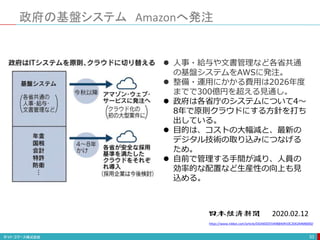

政府の基盤システム Amazonへ発注
33
 人事・給与や文書管理など各省共通
の基盤システムをAWSに発注。
 整備・運用にかかる費用は2026年度
までで300億円を超える見通し。
 政府は各省庁のシステムについて4〜
8年で原則クラウドにする方針を打ち
出している。
 目的は、コストの大幅減と、最新の
デジタル技術の取り込みにつなげる
ため。
 自前で管理する手間が減り、人員の
効率的な配置など生産性の向上も見
込める。
https://www.nikkei.com/article/DGXMZO55498840R10C20A2MM8000/
2020.02.12

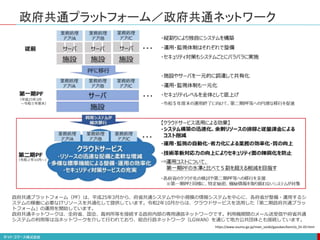

政府共通プラットフォーム/政府共通ネットワーク
政府共通プラットフォーム(PF)は、平成25年3月から、府省共通システムや中小規模の情報システムを中心に、各府省が整備・運用するシ
ステムの稼働に必要なITリソースを共通化して提供しています。令和2年10月からは、クラウドサービスを活用した「第二期政府共通プラッ
トフォーム」の運用を開始しています。
政府共通ネットワークは、全府省、国会、裁判所等を接続する政府内部の専用通信ネットワークです。利用機関間のメール送受信や府省共通
システムの利用等は当ネットワークを介して行われており、総合行政ネットワーク(LGWAN)を通じて地方公共団体とも接続しています。
https://www.soumu.go.jp/main_sosiki/gyoukan/kanri/a_01-03.html

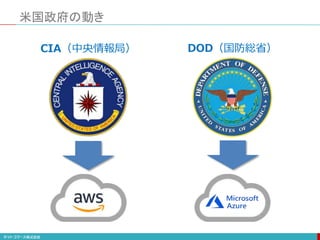

米国政府の動き

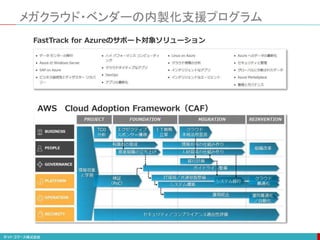

CIA(中央情報局) DOD(国防総省)
メガクラウド・ベンダーの内製化支援プログラム
FastTrack for Azureのサポート対象ソリューション
AWS Cloud Adoption Framework(CAF)
クラウド・コンピューティング
3つの価値

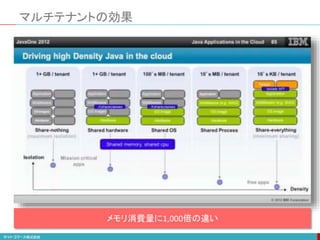

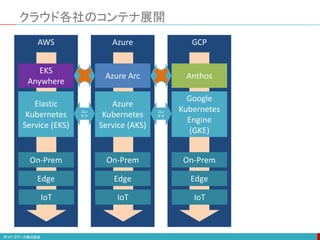

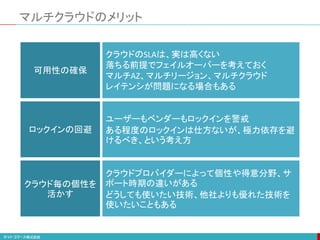

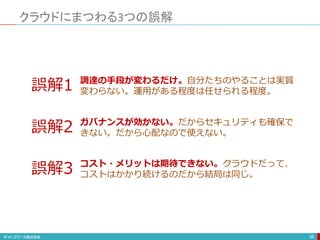

クラウドにまつわる3つの誤解
38
ガバナンスが効かない。だからセキュリティも確保で
きない。だから心配なので使えない。
調達の手段が変わるだけ。自分たちのやることは実質
変わらない。運用がある程度は任せられる程度。
コスト・メリットは期待できない。クラウドだって、
コストはかかり続けるのだから結局は同じ。
誤解1
誤解2
誤解3

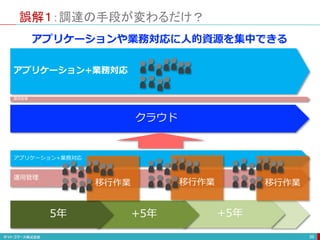

誤解1:調達の手段が変わるだけ?
39
+5年
+5年
5年
アプリケーション+業務対応
運用管理
移行作業 移行作業 移行作業
アプリケーション+業務対応
運用管理
クラウド
アプリケーションや業務対応に人的資源を集中できる

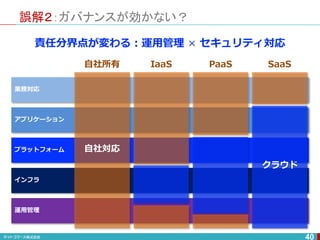

誤解2:ガバナンスが効かない?
40
インフラ
プラットフォーム
運用管理
アプリケーション
業務対応
自社対応
クラウド
自社所有 IaaS PaaS SaaS
責任分界点が変わる:運用管理 × セキュリティ対応
ソフトウェア
ハードウェア
附帯設備

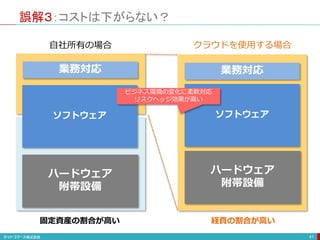

誤解3:コストは下がらない?
41
ハードウェア
附帯設備
ソフトウェア
業務対応 業務対応
クラウドを使用する場合
固定資産の割合が高い
ビジネス環境の変化に柔軟対応
リスクヘッジ効果が高い
自社所有の場合
経費の割合が高い
クラウド・コンピューティング
とは
クラウド・コンピューティングの起源 ~ シュミットの対談
What's interesting [now] is that there is an emergent new model, and you all are here
because you are part of that new model. I don't think people have really understood
how big this opportunity really is. It starts with the premise that the data services and
architecture should be on servers. We call it cloud computing – they should be in a
"cloud" somewhere. And that if you have the right kind of browser or the right kind of
access, it doesn't matter whether you have a PC or a Mac or a mobile phone or a
BlackBerry or what have you – or new devices still to be developed – you can get
access to the cloud. There are a number of companies that have benefited from that.
Obviously, Google, Yahoo!, eBay, Amazon come to mind. The computation and the
data and so forth are in the servers.
Eric Schmidt, 6.Mar.2006, “Search Engine Strategies Conference @ San Jose, CA
“(新しいモデルは) データサービスとアーキテク
チャはサーバー上にあるべきだという前提から
始まる。これをクラウドコンピューティングと
呼ぼう - 「クラウド」のどこかにあるべきなの
だ。適切なブラウザ、あるいは適切なアクセス
手段があれば、PC、Mac、携帯電話、ブラック
ベリー、その他あらゆるものから - あるいは、
まだ開発されていない新しいデバイス - クラウ
ドにアクセスできる。”
「クラウド」上のサーバー
適切なアクセス手段
開発中の新しいデバイス
ネットワーク
(インターネット)
巨大なコンピューター・システム群
向
こ
う
側
こ
ち
ら
側
クラウド・コンピューティングの起源とGoogleの定義
利用する側:自分専用のシステム
提供する側:世界中の複数拠点に分散配置
44
Google CEO エリック・シュミット 6.Mar.2006, “Search Engine Strategies Conference @ San Jose, CA
データもプログラムも、サーバー群の上に置いておこう・・・そういったものは、ど
こか “雲(クラウド)”の中にあればいい。必要なのはブラウザーとインターネットへ
のアクセス。パソコン、マック、携帯電話、ブラックベリー、とにかく手元にあるど
んな端末からでも使える・・・データもデータ処理も、その他あれやこれやもみんな
サーバーに、だ。
http://www.google.com/press/podium/ses2006.html
クラウドの起源と定義
クラウド・コンピューティングは
コンピューティング資源を
必要なとき必要なだけ簡単に使える仕組み
配置モデル
サービス・モデル
5つの重要な特徴
米国国立標準技術研究所
「クラウドコンピューティングとは、ネットワーク、サーバー、ストレージ、アプリケーション、サービスなどの構成可能なコン
ピューティングリソースの共用プールに対して、便利かつオンデマンドにアクセスでき、最小の管理労力またはサービスプ
ロバイダ間の相互動作によって迅速に提供され利用できるという、モデルのひとつである (NISTの定義)」。
クラウドの定義/サービス・モデル (Service Model)

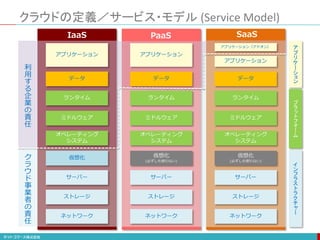

アプリケーション
ミドルウェア
オペレーティング
システム
インフラストラクチャ
PaaS
Platform
as a Service
Infrastructure
as a Service
Software
as a Service
SaaS
Salesfoce.com
Google Apps
Microsoft Office 365
Microsoft Azure
Force.com
Google App Engine
Amazon EC2
IIJ GIO Cloud
Google Cloud Platform
アプリケーション
ミドルウェア & OS
設備 &
ハードウェア
プ
ラ
ッ
ト
フ
ォ
ー
ム
IaaS
クラウドの定義/サービス・モデル (Service Model)
アプリケーション
データ
ランタイム
ミドルウェア
オペレーティング
システム
仮想化
サーバー
ストレージ
ネットワーク
アプリケーション
データ
ランタイム
ミドルウェア
オペレーティング
システム
仮想化
(必ずしも使わない)
サーバー
ストレージ
ネットワーク
アプリケーション
データ
ランタイム
ミドルウェア
オペレーティング
システム
仮想化
(必ずしも使わない)
サーバー
ストレージ
ネットワーク
アプリケーション(アドオン)
IaaS PaaS SaaS
ア
プ
リ
ケ
ー
シ
ョ
ン
利
用
す
る
企
業
の
責
任
ク
ラ
ウ
ド
事
業
者
の
責
任
プ
ラ
ッ
ト
フ
ォ
ー
ム
イ
ン
フ
ラ
ス
ト
ラ
ク
チ
ャ
ー

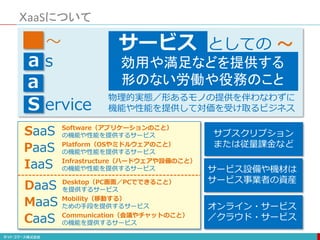

XaaSについて
a
a
S
s
ervice
サービス としての 〜
効用や満足などを提供する
形のない労働や役務のこと
〜
物理的実態/形あるモノの提供を伴わなわずに
機能や性能を提供して対価を受け取るビジネス
IaaS
PaaS
SaaS Software(アプリケーションのこと)
の機能や性能を提供するサービス
Platform(OSやミドルウェアのこと)
の機能や性能を提供するサービス
Infrastructure(ハードウェアや設備のこと)
の機能や性能を提供するサービス
DaaS Desktop(PC画面/PCでできること)
を提供するサービス
MaaS Mobility(移動する)
ための手段を提供するサービス
CaaS Communication(会議やチャットのこと)
の機能を提供するサービス
サブスクリプション
または従量課金など
サービス設備や機材は
サービス事業者の資産
オンライン・サービス
/クラウド・サービス
クラウド・サービスの区分
自社所有 IaaS
仮想マシン
CaaS PaaS FaaS
ユーザー企業が管理
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
SaaS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
IaaS
ベアメタル
クラウドサービス事業者が管理
連携機能
CaaS PaaS FaaS SaaS
クラウドの定義/サービス・モデル (Service Model)
プラットフォーム
開発や実行に必要なソフトウエア
実行と運用管理
アプリケーション
業務遂行に必要なソフトウエア
実行と運用管理
インフラストラクチャー
プロセッサー、メモリー、ストレージ、
ネットワークなどのシステム資源、施設
実行と運用管理
サービス
事業者
サービス
事業者
サービス
事業者
PaaS IaaS
SaaS
ユーザー
自社所有
ユーザー
ユーザー
クラウド利用における責任の所在と狙い
プラットフォーム
アプリケーション
インフラストラクチャー
クラウド
サービス
事業者
クラウド
サービス
事業者
クラウド
サービス
事業者
PaaS IaaS
SaaS
ユーザー
自社所有
ユーザー
ユーザー
特定の業務処理
を行うためのソフトウェア
アプリケーションで共通に使う機能
を提供するソフトウエア
ソフトウエアを動かすための
ハードウェアや設備
業務プロセス/処理 ユーザー ユーザー ユーザー ユーザー
 機能や性能の改善
 セキュリティ
 運用管理
 稼働監視
 トラブル対応
 バックアップ など
Software
as a Service
Platform
as a Service
Infrastructure
as a Service
SaaS>PaaS>IaaS
ユーザーの負担が減少
事業の効率化や競争力の向上
のために経営資源を積極配分
事 業
システムの構築や運用
管理、セキュリティな
ど付加価値を生みださ
ない負担を軽減する
ハイブリッド・クラウド
複数企業共用
パブリック・クラウド
クラウドの定義/配置モデル (Deployment Model)
プライベート・クラウド
個別企業専用
個別・少数企業 不特定・複数企業/個人
LAN LAN
インターネット
特定企業占有
ホステッド・プライベート・クラウド
固定割当て
LAN
専用回線・VPN
LAN

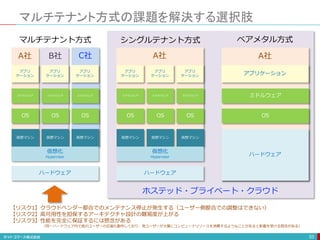

マルチテナント方式の課題を解決する選択肢
53
アプリ
ケーション
ミドルウェア
OS
アプリ
ケーション
ミドルウェア
OS
アプリ
ケーション
ミドルウェア
OS
アプリ
ケーション
ミドルウェア
OS
アプリ
ケーション
ミドルウェア
OS
アプリ
ケーション
ミドルウェア
OS
ハードウェア
アプリケーション
ミドルウェア
OS
仮想マシン 仮想マシン 仮想マシン 仮想マシン 仮想マシン 仮想マシン
A社 C社
B社 A社 A社
仮想化
Hypervisor
ハードウェア
仮想化
Hypervisor
ハードウェア
マルチテナント方式 シングルテナント方式 ベアメタル方式
ホステッド・プライベート・クラウド
【リスク1】クラウドベンダー都合でのメンテナンス停止が発生する(ユーザー側都合での調整はできない)
【リスク2】高可用性を担保するアーキテクチャ設計の難易度が上がる
【リスク3】性能を完全に保証するには懸念がある
(同一ハードウェア内で他のユーザーの区画も動作しており、他ユーザーが大量にコンピュートリソースを消費するようなことがあると影響を受ける懸念がある)
プライベートクラウド(1)
54
http://www.idcjapan.co.jp/Press/Current/20150909Apr.html
国内プライベートクラウド市場 配備モデル別支出額予測
2014年〜2019年
 オンプレミス・プライベートクラウド
 ホステッド・プライベートクラウド
 デディケイテッド・プライベート・クラウド
 コミュニティ・プライベート・クラウド
プライベート・クラウド
ホステッド
プライベート・クラウド
オンプレミス
プライベート・クラウド
デディケイテッド
プライベート・クラウド
コミュニティ
プライベート・クラウド
 ユーザー企業構内に設置
 自社資産
 自社運用・管理
 サービス事業者施設内に設置
 サービス事業者の資産
 定額利用料金/従量課金
パブリック・クラウドの一部を
ユーザー(テナント)に占有使用
ユーザー(テナント)毎のプライ
ベート・クラウドを管理・運用
プライベートクラウド(2)
55
プライベート・クラウド
ホステッド
プライベート・クラウド
オンプレミス
プライベート・クラウド
デディケイテッド
プライベート・クラウド
コミュニティ
プライベート・クラウド
ユーザー企業に
システム資源を
占有・割り当て
パブリック・クラウド
ユーザー企業・自社構内
データセンタ・占有借用施設内
クラウド・サービス事業者
自社専用
クラウド環境
予め用意された
標準仕様を組合せ
ユーザー企業毎に
個別仕様で
クラウドを提供
ユーザー企業の資産 クラウド・サービス事業者の資産
運用管理責任は自社 運用管理責任は事業者 運用管理責任は事業者
リースまたは減価償却 サブスクリプション サブスクリプション+初期費用
 OpenStack(OSS)
 Microsoft Azure Stack
 Vmware vSphere など
 AWS Virtual Private Cloud
 Microsoft Virtual Network
 IBM Blumix Dedicated など
 NTT コム Enterprise Cloud
 NSSOL absonne
 CTC CUVICmc2 など

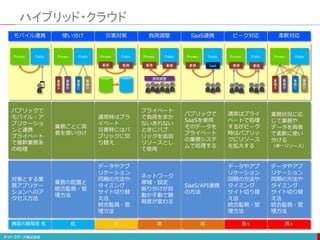

ハイブリッド・クラウド
モバイル連携 使い分け 災害対策 負荷調整 SaaS連携 ピーク対応 柔軟対応
Public
Private Public
Private Public
Private Public
Private
Public
Private Public
Private Public
Private
パブリックで
モバイル・ア
プリケーショ
ンと連携
プライベート
で基幹業務系
の処理
業務ごとに両
者を使い分け
通常時はプラ
イベート
災害時にはパ
ブリックに切
り替え
プライベート
で負荷をまか
ないきれない
ときにパブ
リックを追加
リソースとし
て使用
パブリックで
SaaSを使用
そのデータを
プライベート
の業務システ
ムで処理する
通常はプライ
ベートで処理
するがピーク
時はパブリッ
クにリソース
を拡大する
業務状況に応
じて業務や
データを両者
で柔軟に使い
分ける
(単一リソース)
業
務
A
業
務
B
業
務
C
業
務
D
業務 業務 業務 業務
負荷調整
業務 SaaS 業務 業務
業
務
A
業
務
B
業
務
C
業
務
D
対象とする業
務アプリケー
ションへのア
クセス方法
業務の配置と
統合監視・管
理方法
データやアプ
リケーション
同期の方法や
タイミング
サイト切り替
え法
統合監視・管
理方法
ネットワーク
帯域・設定
振り分けが自
動か手動で難
易度が変わる
SaaS/API連携
の方法
データやアプ
リケーション
同期の方法や
タイミング
サイト切り替
え法
統合監視・管
理方法
データやアプ
リケーション
同期の方法や
タイミング
サイト切り替
え法
統合監視・管
理方法
構築の難易度 低 低 中 高 高 高+ 高+
経費精算サービス
インターネット越しに経費精算
パブリック・クラウド
ハイブリッド・クラウド(2)
57
プライベート・クラウド
ERP
会計・小口請求処理
経費精算サービス
交通費やその他経費の精算手続き
LAN
経理担当
カード会社
銀行
(個人口座)
インターネット
ハイブリッド・クラウド(3)
同一のアーキテクチャー
リソース A リソース B
リソース C
パブリック・クラウド
プライベート・クラウド
クラウド基盤 仮想基板
セルフサービス・ポータル
リソース A
リソース B
リソース C
ユーザー・ビュー パブリックと
プライベートが
ひとつの
リソース
プール
標準化の主導権争い
ハ
イ
ブ
リ
ッ
ド
ク
ラ
ウ
ド
ベンダーにて運用、ネット
ワークを介してサービス提供
パブリック
クラウド
自社マシン室・自社データセ
ンターで運用・サービス提供
プライベート
クラウド

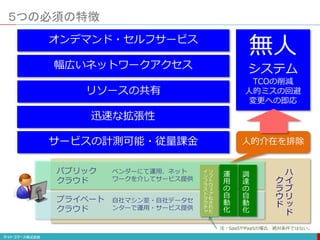

5つの必須の特徴
人的介在を排除
無人
システム
TCOの削減
人的ミスの回避
変更への即応
ソ
フ
ト
ウ
ェ
ア
化
さ
れ
た
イ
ン
フ
ラ
ス
ト
ラ
ク
チ
ャ
調
達
の
自
動
化
運
用
の
自
動
化
オンデマンド・セルフサービス
幅広いネットワークアクセス
迅速な拡張性
サービスの計測可能・従量課金
リソースの共有
注:SaaSやPaaSの場合、絶対条件ではない。

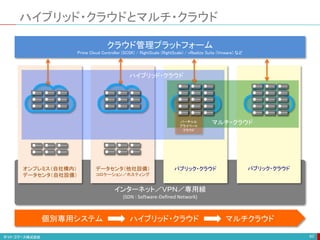

ハイブリッド・クラウドとマルチ・クラウド
60
クラウド管理プラットフォーム
Prime Cloud Controller (SCSK) / RightScale (RightScale) / vRealize Suite (Vmware) など
オンプレミス(自社構内)
データセンタ(自社設備)
データセンタ(他社設備)
コロケーション/ホスティング
パブリック・クラウド パブリック・クラウド
バーチャル
プライベート
クラウド
ハイブリッド・クラウド
マルチ・クラウド
インターネット/VPN/専用線
(SDN : Software-Defined Network)
個別専用システム ハイブリッド・クラウド マルチクラウド
ハイブリッド・クラウドとマルチ・クラウド
プライベートとパプリックを組み合わせ、1つの仕組みとして機能させる使い方
ハイブリッド
クラウド
異なるパブリックを組み合わせ、最適な機能やサービスを実現させる使い方
マルチ・クラウド
クラウドの分類と関係
62
個別システム
ホステッド
プライベート
クラウド
SaaS(Software as a Service)
PaaS(Platform as a Service)
IaaS(Infrastructure as a Service)
SaaS
PaaS
IaaS
プライベート・クラウド
パブリック・クラウド/クラウド事業者資産を使用
オンプレミス・システム/自社資産として所有
ハイブリッド・クラウド
プライベートとパブリックの連係・組合せ
マ
ル
チ
・
ク
ラ
ウ
ド
複
数
の
パ
ブ
リ
ッ
ク
を
連
係
・
組
合
せ
仮想化とクラウド(IaaS)との違い
仮想化
運 用
管 理
調 達
インフラに関わるシステム資源を
ソフトウェアの定義・設定により調達、構成変更
調達機能と
運用管理機能の
連携と自動化
個別対応
自動化/人的作業
システム資源の利用効率向上
人的作業の負担軽減
調達・変更の俊敏性と生産性向上
仮想化 クラウド(IaaS)
クラウドのメリットを活かせる4つのパターン
負
荷
時間
OnとOff:キャンペーンサイトやバッチ処理などで一
時的負荷が増大する場合、固定的な設備では過剰投資と
なってしまう可能性が高く、従量課金で使えることで、
費用負担を最適化できる。
負
荷
時間
急激な成長:新しいサービスやゲームなどでは、予め
ユーザー数の増減を予測することが難しい。クラウドは
初期投資不要であり、必要に応じて継続的にリソースを
拡張できるスケーラビリティが行かせる。
負
荷
時間
予測不可能な使用量の増大:人気商品の発売や
期間限定セールなどで、トラフィックが急上昇し、ス
ループットの低下や過負荷によるトラブルなどが予測さ
れるとき、ダイナミックなリソースの増減で対応できる。
負
荷
時間
周期的な使用量の増減:旅行シーズンやお歳暮
シーズンなどでトラフィックが増加するサービスでは、
固定的な設備を持つことは割高となるため、柔軟にリ
ソースを増減できることでコスト最適が図れる。
システム・リソースを確定・固定できない
PaaS

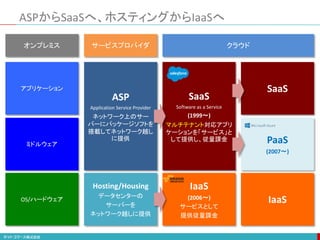

ASPからSaaSへ、ホスティングからIaaSへ
オンプレミス
アプリケーション
ミドルウェア
OS/ハードウェア
サービスプロバイダ
ASP
Application Service Provider
ネットワーク上のサー
バーにパッケージソフトを
搭載してネットワーク越し
に提供
Hosting/Housing
データセンターの
サーバーを
ネットワーク越しに提供
クラウド
SaaS
IaaS
SaaS
Software as a Service
(1999〜)
マルチテナント対応アプリ
ケーションを「サービス」と
して提供し、従量課金 PaaS
(2007〜)
IaaS
(2006〜)
サービスとして
提供従量課金
データセンター
データセンター

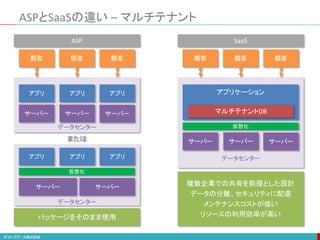

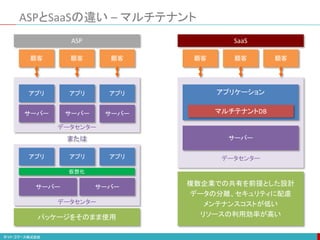

ASPとSaaSの違い – マルチテナント
サーバー サーバー サーバー
アプリ アプリ アプリ
サーバー サーバー
仮想化
顧客 顧客 顧客
アプリ アプリ アプリ データセンター
サーバー
アプリケーション
顧客 顧客 顧客
パッケージをそのまま使用
複数企業での共有を前提とした設計
データの分離、セキュリティに配慮
メンテナンスコストが低い
リソースの利用効率が高い
または
マルチテナントDB
ASP SaaS
PaaSの誕生
Salesforce (1999)
Salesforce
Database Workflow Other
User
App
User
App
Salesforceの顧客から、Salesforce
が持っているデータベース、ワーク
フローなどの機能を使ってCRM以
外のアプリを作成したいという要望
が高まった
APIを整備して公開 (2007.7)
→ Force.com (2007)
→ database.com (2010)
マルチテナントDB
Force.comのターゲットマーケット
消費者
全社
部門
グループ
コンテンツ データ プロセス トランザクション
アプリケーションのタイプ
ユーザーのタイプ
Excel 以上、全社システム以下
全社規模の基幹システムであればコ
ストをかけてシステムを開発できる
部門レベルでは、コストをかけられな
い一方で変化の速度が速いため、改
修が頻繁に起こるため、IT部門もSIer
も対応しにくい。
このためユーザーが自分で作る必要
があるが、一から作るのは大変なた
め、何からのツールが必要。
→ Notesのマクロ
→ Excel/Access
アプリ開発基盤としての Lotus Notes
グループウェア=グループ内での情報共有、コミュニケーション、コラボレーションを支
援するソフトウェアスイート
様々なコミュニケーション機能をワンパッケージ化
電子メール
BBS
電子会議室
ライブラリ
スケジューラ
ワークフロー
(電子決裁)
グループウェアのアイ
デアは1960年代末か
らあった
PCの普及により情報量
が増大し、情報の効率
的共有へのニーズが
増した
1989=インターネット普及前
当時Lotus Notesが
大企業に受け入れ
られた理由
細い回線でも効率的にレプリ
ケーションを行うことができ、複数
の拠点を持つ大企業にとって使
い勝手が良かった
強力で柔軟なスクリプトにより、
ワークフローを比較的簡単に作り
込むことができた
インターネット
の商用利用開
始は1988年
XaaS = Webサービスの多様化
アプリケーション
ミドルウェア
OS
ハードウェア
SaaS
IaaS
Force.com
様々なXaaSが考案され、従来の分類に収まらなくなった
BaaS
Amazon
RDS
Database.com
仮想マ
シン
ベアメ
タル
マルチテナントの効果
メモリ消費量に1,000倍の違い
データセンター
データセンター
ASPとSaaSの違い – マルチテナント
サーバー サーバー サーバー
アプリ アプリ アプリ
サーバー サーバー
仮想化
顧客 顧客 顧客
アプリ アプリ アプリ データセンター
サーバー サーバー サーバー
アプリケーション
仮想化
顧客 顧客 顧客
パッケージをそのまま使用
複数企業での共有を前提とした設計
データの分離、セキュリティに配慮
メンテナンスコストが低い
リソースの利用効率が高い
または
マルチテナントDB
ASP SaaS
Oracle 12cのマルチテナントアーキテクチャ
コンテナデータベース(CDB)上
にプラガブルデータベース
(PDB)を作成
ひとつのインスタンスで複数の
スキーマを運用
スキーマ統合を課題を解決
マッシュアップ開発の部品としてのWebサービス
クラウドサービス API
クラウドサービス API
クラウドサービス API
マッシュアップ開発
IT の深い知識がなくても、既存
のWebサービスAPIを組み合わ
せて、短期間でアプリケーション
開発を行うこと。新しい開発技法
として注目されている。
様々なWebサービスやBaaSなど
のサービス、豊富なOSSなどによ
り、新たなプログラミングをせず
にアプリケーションを開発するこ
とが可能になってきた
マッシュアップ
自社サービス
Application Programming Interface
外部からプログラムの機能やデータにアクセス
するための手順やデータ形式
マルチクラウド
マルチクラウドのメリット
可用性の確保
ロックインの回避
クラウド毎の個性を
活かす
クラウドのSLAは、実は高くない
落ちる前提でフェイルオーバーを考えておく
マルチAZ、マルチリージョン、マルチクラウド
レイテンシが問題になる場合もある
ユーザーもベンダーもロックインを警戒
ある程度のロックインは仕方ないが、極力依存を避
けるべき、という考え方
クラウドプロバイダーによって個性や得意分野、サ
ポート時期の違いがある
どうしても使いたい技術、他社よりも優れた技術を
使いたいこともある
GCP
Azure
AWS
クラウド各社のコンテナ展開
Elastic
Kubernetes
Service (EKS)
EKS
Anywhere
Azure
Kubernetes
Service (AKS)
Azure Arc
Google
Kubernetes
Engine
(GKE)
Anthos
コン
テナ
コン
テナ
On-Prem
Edge
IoT
On-Prem
Edge
IoT
On-Prem
Edge
IoT
Googleのマルチクラウド戦略
GCP
Azure
AWS
Elastic
Kubernetes
Service (EKS)
Azure
Kubernetes
Service (AKS)
Google
Kubernetes
Engine
(GKE)
Anthos
On-Prem
Edge
IoT
On-Prem
Edge
IoT
On-Prem
Edge
IoT
コン
テナ
コン
テナ
EKS
Anywhere
Azure Arc
Anthos
Anthos
Microsoftのマルチクラウド戦略
GCP
Azure
AWS
Elastic
Kubernetes
Service (EKS)
Azure
Kubernetes
Service (AKS)
Google
Kubernetes
Engine
(GKE)
Anthos
On-Prem
Edge
IoT
On-Prem
Edge
IoT
On-Prem
Edge
IoT
コン
テナ
コン
テナ
EKS
Anywhere
Azure Arc Azure Arc
Azure Arc
IBMがRed Hatを買収(2018.10)
この買収により、両社は「クラウドへのオープンなアプローチを提供
し、複数のクラウドにわたる前例のないセキュリティと可搬性を実
現」し、IBMを「1兆ドル規模の成長市場であるハイブリッドクラウド
のトッププロバイダーにする」としている。
IBMがクラウドに
本格的に注力
Red Hat OpenShiftをマルチ
/ハイブリッドクラウドの核に
OpenShift =
Linux + Kubernetes
2020.4
Red HatのCEOが
IBM社長に就任
中立的イメージを重視し、
IBMとしての露出は限定的
OpenShiftによる統合
GCP
Azure
AWS
Elastic
Kubernetes
Service (EKS)
EKS
Anywhere
Azure
Kubernetes
Service (AKS)
Azure Arc
Google
Kubernetes
Engine
(GKE)
Anthos
OpenShift
On-Prem
Edge
IoT
On-Prem
Edge
IoT
On-Prem
Edge
IoT
コン
テナ
コン
テナ
OpenShift OpenShift OpenShift
OpenShift OpenShift OpenShift
コン
テナ
マルチクラウドへの取り組みの差
Amazon
Microsoft
Google
IBM
• 子会社のRed Hatを支援してKubernetesを中核とした中立的な基盤
であるOpenShiftを展開し、マルチクラウド基盤の標準化を目指す
• Red HatはOpenShiftをIoT/エッジからオンプレミス、クラウドまでを一
括で管理できるよう拡張
• OpenShiftは現状すべてのクラウドで稼働している
• Kubernetesを中核としてIoT/エッジからオンプレミス、クラウドまでを
一括で管理できるプラットフォーム(Arc/GKE)を提供
• コンテナ以外にも仮想マシンやOpenShiftのマネージドサービスなど、
さまざまな技術をサポートし、顧客の選択に任せる
• 自社環境を他社クラウドに拡張して自社サービスをマルチクラウド
で利用できるようにしていく方針
• Kubernetesを中核としてIoT/エッジからオンプレミス、クラウドまでを
一括で管理できるプラットフォーム(EKS)を提供
• コンテナ以外にも仮想マシンやOpenShiftのマネージドサービスなど、
さまざまな技術をサポートし、顧客の選択に任せる
• 自社環境を他社クラウドに拡張する計画は今のところ無い模様
Service Oriented
Architecture
SOA
SOA (2000年前後)
 ビジネスプロセスをサービス化
 クラウドへの対応
ビジネスプロセスを
サービスとして実装
既存システムを相互接続して統合
EAI (1990年代末)
ばらばらに開発された業務システ
ムをプロトコル変換などで統合
従来は部分最適な業務システム
 個別にシステム設計開発
 現場の仕事をそのままシステム化
 「その時点」での技術を使って開発
 他システムとの連携は必要に応じて設計・
実装
 全社的最適化という視点はない
全社最適化手法
EA Enterprise Architecture
BPR Business Process Re-engineering
ERP Enterprise Resource Planning

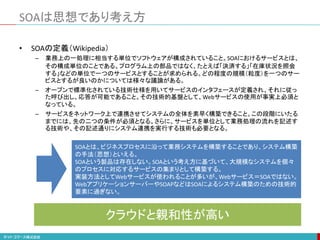

SOAは思想であり考え方
• SOAの定義(Wikipedia)
– 業務上の一処理に相当する単位でソフトウェアが構成されていること。SOAにおけるサービスとは、
その構成単位のことである。プログラム上の部品ではなく、たとえば「決済する」「在庫状況を照会
する」などの単位で一つのサービスとすることが求められる。どの程度の規模(粒度)を一つのサー
ビスとするが良いのかについては様々な議論がある。
– オープンで標準化されている技術仕様を用いてサービスのインタフェースが定義され、それに従っ
た呼び出し、応答が可能であること。その技術的基盤として、Webサービスの使用が事実上必須と
なっている。
– サービスをネットワーク上で連携させてシステムの全体を素早く構築できること。この段階にいたる
までには、先の二つの条件が必須となる。さらに、サービスを単位として業務処理の流れを記述す
る技術や、その記述通りにシステム連携を実行する技術も必要となる。
SOAとは、ビジネスプロセスに沿って業務システムを構築することであり、システム構築
の手法(思想)といえる。
SOAという製品は存在しない。SOAという考え方に基づいて、大規模なシステムを個々
のプロセスに対応するサービスの集まりとして構築する。
実装方法としてWebサービスが使われることが多いが、Webサービス=SOAではない。
WebアプリケーションサーバーやSOAPなどはSOAによるシステム構築のための技術的
要素に過ぎない。
クラウドと親和性が高い
サーバーとクライアントの関係の変遷
Windows
クライアント・サーバー
サーバー
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
管理コストの増大
ベンダーロックイン
Webシステム
ブラウザー
サーバー
Webサーバー
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
ブラウザの機能不足
マルチプラットフォーム対応
RIC/RIA
ブラウザー + プラグイン
サーバー
Webサーバー
業務個別
プログラム
業務個別
プログラム
業務個別
プログラム
プラグインによる
ブラウザの機能強化
マルチプラットフォーム対応
「Webサービス」の誕生
Webサービス (Web Service)
XMLでデータ交換できるインターフェイスを持つアプ
リケーション・システム。SOAを実現する技術とも言
える。インターネット上で、Webサービスが、XMLを
使って相互にデータを交換し、連携することで・・・
 単体のWebサービスだけではできない、利便性
や機能の高いアプリケーションを構築できる
 Webサービスの組合せを固定化させず、柔軟な
アプリケーションを構築できる
 組合により多様なアプリケーションが展開できる
SOAとクラウドの関係
88
SOA (Service Oriented Architecture/ サービス指向開発)
業務全体のプロセスをこれ以上分解できない業務処理の単位(サービス)
にまで分解し、そのプロセス単位毎に対応したプログラムを「標準部品」と
して用意する。これを組み合わせ、ネットワーク上で連携させて、システム
全体を実現するシステム構築手法。
XML (eXtensible Markup Language /拡張可能なマーク付け言語)
プラットフォームに依存しない、システム間でデータ交換を可能にするため
の言語、または、データを記述する書式。
PaaS(Platform as a Service)
IaaS(Infrastructure as a Service)
仮想化基盤は必須ではない
SaaS(Software as a Service)
アプリケーションをサービスとしてインターネット上で提供する仕組み
 Webサービスとして構築され、他のWebサービスと相互連携が容易
 カスタマイズ機能がある
 オンデマンド(必要な時、いつでも)インターネット / ネットワークを介し)利用
1990年代
1998年
2000年頃
SOAとクラウドの関係
89
販売管理の業務に沿ったビジネス・プロセス
受注 請求 入金 出荷
SOAをベースにした販売管理プロセス
受注 請求 入金 出荷
ビジネスプロセスの変更にも柔軟に対応可能
受注 出荷
請求 入金
 プロセスの各業務単位(サービス)に合わせて
ソフトウェアを作ってあるので、後でプロセス
が変わっても柔軟に対応できる
 サービス間でやりとりするデータの種類、
フォーマットをXMLで決めて標準化
 各ソフトをWebアプリ (Webサービス)にしておく
と、柔軟性が高まる
従来型のシステム構築手法による販売管理システム
受注
請求・入金
出荷
 ビジネス・プロセスに合わせてシステムを構築
していない場合、後で変更するのが大変
 他のシステムとの連携を考えていない場合(イ
ンターフェースの標準化が行われていない)、
後から付け加えるのは大変な作業になる
要求仕様
プロセス単位で
サービス化
伝票のフローに沿ったシステム
情報のフローに沿ったシステム
サービス
業務上の1処理に相当する機能
IaaS
Webサービスを組み合わせてシステムを構築
SoftLayer
Gmail ML Docs
Google
EC2 Aurora Lambda
Amazon
サービス
自社サーバー
サービスの部品化により
クラウドの活用範囲が拡大
クラウド上のサービスを
組み合わせてシステムを構築
SOAの実装としてのESB
SOAをベースにした販売管理プロセス
受注 請求 入金 出荷
ビジネスプロセスの変更にも柔軟に対応可能
受注 出荷
請求 入金
受注 請求 入金 出荷
ESB
その他のサービス レガシーシステムなど
小規模なシステムな
らWebサービスベー
スでも可
大規模なシステムで
はESBが有効
モジュールをWebサービス化することのメリット
プライベートクラウド
パブリッククラウド
ハイブリッドクラウド
SOAはクラウドと相性が良い
SOAの狙いと成果
業務プロセスを見直し、サービス単位に分割
サービス間のデータ交換ルールを決め、メカニズムを構築
サービス単位でプログラムを開発し、相互に接続
情報システムを分割し、疎結合させる
柔軟性の向上 管理の容易さ 迅速な開発
Googleのクラウド・セキュリティ対策
94
Denial of Service (DoS) Protection DoS攻撃の防御
マルチティア、マルチレイヤにわたるDoS攻撃からの防御によって、GFEの背後で稼働している
サービスをDoSから守る。
バックボーンを通じて届く通信は、何層かのハードウェアおよびソフトウェアのロードバランサーを通
過する。ロードバランサーは通信の情報をインフラ上で稼働する中央DoSサービスへ報告。中央
DoSサービスがDoS攻撃の開始を検知すると、DoSの通信を破棄もしくは絞るようにロードバラン
サーを制御する。
GFEインスタンスもアプリケーションレイヤにおける情報を中央DoSサービスへ報告し、ここでも
DoSが検知されればGFEインスタンスが通信を破棄するように制御される。
User Authentication ユーザー認証
Dos攻撃からの防御に続いての防御は中央アイデンティティサービスによる。ユーザー名やパス
ワードを確認した上で、同一のデバイスや同一ロケーションからのログインかどうかなどの追加情
報を基にしてユーザーからの脅威があるかどうかをインテリジェントに判断する。
Safe Software Development 安全なソフトウェア開発
中央コードリポジトリや関係者のレビューなどに加えて、開発者がXSSといったセキュリティ関連の
バグを組み込まないよう、ライブラリを提供しており、またコードの静的解析ツール、Webセキュリ
ティスキャナーなどを用意している。
最終チェックとしてマニュアルでのセキュリティレビューを行っている。これはWebセキュリティ、暗
号化、OSセキュリティなどの専門家による、些細なリスクの判断から深刻な設計や実装レビューま
で行われている。
さらに脆弱性を発見したものに対する脆弱性報奨金プログラムを行っており、これまでに数百万ド
ル(数億円)を支払った。
Keeping Employee Devices and Credentials Safe 従業員
のデバイスとクレデンシャルの安全性確保
従業員を対象にした洗練されたフィッシングがこれまで行われてきており、フィッシング可能なOTP
second factors(ワンタイムパスワード2要素認証)をU2F-compatible Security Keys(ユニ
バーサル2要素認証互換なセキュリティキー)に置き換えた。
従業員がインフラを操作するために用いるクライアントデバイスのモニタリングにも膨大な投資を
行っている。これらクライアントデバイスのOSに最新のセキュリティパッチがあたっているかを確認
し、インストール可能なアプリケーションを管理している。さらにインストールされたアプリ、ダウン
ロードされたファイル、ブラウザ拡張、ブラウジングされたWebページなどをスキャンするためのシ
ステムも備えている。
Reducing Insider Risk 内部リスクの低減
インフラにアクセス可能な従業員の行動はつねにモニタされ、同時に強く制限されている。またより
安全な作業を実現するために、徹底的な自動化によって特権的なアクセスを可能な限り排除する
ようにしている。
Intrusion Detection 侵入検知
インフラの多数のデバイスからのモニタリング情報やシグナルから、ルールおよびインテリジェント
な方法で侵入インシデントの可能性があった場合に警告が行われる。調査およびインシデント対応
チームが24時間365日、これに対応する。
Encryption at Rest 保存されるデータの暗号化
 暗号化キーを用いてストレージのデータにアクセス
 ハードディスクやSSDのレベルでの暗号化も利用
Deletion of Data データの削除
計画的な消去により、ユーザーの操作ミスあるいはバグやエラーなどによる意図しないデータ削
除にもデータの復旧が可能
Google Front End Service Googleのフロントエンド・サービス
サービスがインターネットで利用可能になるために、サービスが自身をインフラが提供する
Google Front End(GFE)に登録できる。GFEはTLSコネクションが適切に終了することや、
perfect forward secrecyといったセキュリティのベストプラクティスに沿った通信を実現する。
GFEはさらに、DoS攻撃からの防御も行う。
クラウド・コンピューティング
の現実
クラウドで実現するガバナンス
96
ガバナンスを担保するためには・・・
効率
利便性
コスト リスク
ガバナンス
Governance
状
況
が
見
え
る
状
況
が
調
整
・
変
更
で
き
る
 一元管理され、利用状況を計測でき、利用ログを把握できる。
 必要な時に必要な機能/性能/資源をプロビジョニングできる。
 管理の対象を減らすことができる。
クラウドで
できること
クラウドの3つの価値
コストパフォーマンス
の向上
バランスシート
の改善
柔軟性
の獲得
価 値
情
報
シ
ス
テ
ム
部
門
経
営
者
ユ
ー
ザ
ー
ITの戦略投資
を拡大
ROAが改善
経営効率の高さ
をアピール
変化に即応するシ
ステム資源
調達の仕組み
を
武
器
に
事
業
の
差
別
化
を
図
り
競
争
力
を
高
め
る
IT
日米の企業文化の違いとクラウドへの期待
IPA人材白書・2012/日経SYSTEMS 2012/8を参考に作成
ITエンジニア
の人数
ユーザー
企業

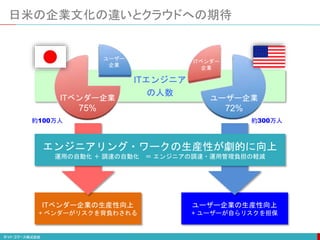

ITベンダー企業
75%
ユーザー企業
72%
ITベンダー
企業
ITベンダー企業の生産性向上
+ ベンダーがリスクを背負わされる
ユーザー企業の生産性向上
+ ユーザーが自らリスクを担保
エンジニアリング・ワークの生産性が劇的に向上
運用の自動化 + 調達の自動化 = エンジニアの調達・運用管理負担の軽減
約100万人 約300万人
クラウドの価値を引き出すための戦略
TCOの削減
変更変化への
柔軟性と迅速な対応
資産の削減
人員の削減 既存資産の償却
社会思想・企業文化の問題 ファイナンスの問題
スピード スケール アジャイル
戦略価値への期待
グローバル化の進
展
ビジネス・ライフサイ
クル
の短命化
顧客嗜好の多様化
効率・コストへの期待
ビジネス環境の変革に対応
パブリック・クラウド適用のリスク
100
管理主体の違い
事業者によるシステム設計と運営管理
 投資の内容や優先順位の判断
 セキュリティやサービスレベルの維持などの統制活動
 障害や情報漏えいなどのインシデント発生時の情報連携
 インシデントに関する情報開示範囲や原因究明作業に対するユー
ザー関与に制約
 インシデントの全体像や根本原因の特定が不十分な恐れ
 自社のシステム環境の移植性の問題
 サービス終了時にデータの引き継ぎに制約が生じる恐れ
 サービス品質に対して実施するリスク管理の有効性について、
ユーザーが期待するレベルまで実施されていない、また、実施さ
れていても情報開示の制約でユーザーが確認できない恐れ
情報開示の限界
 セキュリティ管理ルールの十分性や運営実態について、情報開示
範囲に制約
 契約で合意した内容の履行状況に関してユーザー側の確認が撮り
にくい
 ベンダーの情報開示情報と自社のセキュリティポリシーなどとの
整合性を十分の確認が困難
機能やサービス内容の制約
個別カスタマイズの制約
 ユーザー固有のカスタマイズが実現できないため業務影響の見極
めや対策について検討が必要
サービスに関する意思決定権
 事業戦略の変更や破綻などにより、一方的にサービスの終了や変
更、また、サポート停止により、ユーザーの業務継続や顧客への
サービス提供に影響を及ぼす恐れ
サービスの多様化・グローバル化
データの所在
 データセンター設置国の法令への遵守
 海外の現地規制当局の強制執行などによるデータ閲覧やデータ収
集、通信傍受により業務継続に支障、情報漏えいの恐れが
ベンダーのグローバル化
 本社拠点(各種意思決定機能)を海外に置くベンダーも多く、
サービス内容や提供価格、契約条件などの調整がスピード感を
もって推進できない恐れ
 ベンダーの本社が海外にあることで、係争時の管轄裁判所が海
外となり、海外の係争への対応が必要となる恐れ
 インシデント発生時に時差や言語の問題から、ベンダー、ユー
ザー間のコミュニケーションに支障をきたす恐れ
役割分担や責任範囲の多様化
責任や役割の固定化
 ユーザーの個別要求事項を前提とした諸条件の調整が困難
 自社のニーズをふまえた「融通」が利きにくく、ユーザー側で追
加の対応手続きやリソース手配などが必要となる恐れ
 マルチベンダーで一つのITサービスを実現する場合情報連携に混
乱や支障をきたす恐れ
導入に伴うハードルの低下
簡単迅速なサービス導入
 ユーザー部門が自社のセキュリティポリシーやシステム化方針な
どへの影響確認を十分に実施せずに単独で導入してしまい、全社
的なシステム統制に影響を及ぼす恐れ
http://japan.zdnet.com/article/35063430/
パブリック・クラウド
移行の勘所
パブリック・クラウドへ移行すればコストを削減できるか?
102
現行システム(オンプレミス)の構成や運用をそのままに移行しても
コスト削減は難しい
 サーバー台数
 サーバー台数が多いとシステムが複雑になり、構築・インテグレーション費用が増加する
 販売代理店(SI事業者など)に任せると台数に応じて販売マージンや手数料が必要となる
 管理対象のサーバー台数が多いと保守・サポート費用が増加する
 サーバー稼働時間
 使わないサーバー・インスタンスが停止されずに動いている
 割引が効くはずの年額一括にしたが、全てを使われずに無駄な費用を払ってしまう
 常時稼働が前提のオンプレミスと同じ運用方法で料金が嵩んでしまう
 サービス・レベル
 パックアップ
 冗長化構成
 その他、サポートオプションの契約
 データ転送コスト
 ダウンロードデータ転送(外部へのデータ持ちだし)
 外部ネットワーク回線費用(閉域網、国際回線等)
 社員人件費
 運用管理などに関わる社員の人件費はクラウドに機能が移管してもそのまま残存
SI事業者によっては、サーバー台数
を増やそうとする場合がある!
クラウドの見積り方(1)
103
必要だと思う
4コア
リスク係数×1.5
+2コア
4+2=6コアはないので
仕方なく+2コア
8コア/1ソケットのCPU
本当に必要だった
2コア
クラウド・サービス
オンプレで調達する場合の構成
クラウドで調達する場合の構成
Microsoft Azure・東日本(2017年3月時点)
実需に応じ必要な能力を
調達すればいい
オンプレと同じ
構成・見積は意味が無い
CPUコア数の削減で1/4

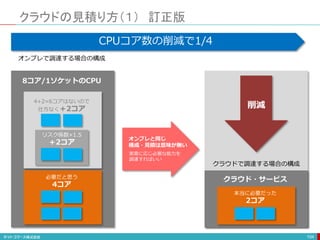

クラウドの見積り方(1) 訂正版
104
必要だと思う
4コア
リスク係数×1.5
+2コア
4+2=6コアはないので
仕方なく+2コア
8コア/1ソケットのCPU
オンプレで調達する場合の構成
CPUコア数の削減で1/4
本当に必要だった
2コア
クラウド・サービス
クラウドで調達する場合の構成
実需に応じ必要な能力を
調達すればいい
オンプレと同じ
構成・見積は意味が無い
削減
クラウドの見積り方(2)
105
夜間は使用しないので24時間→18時間でさらに2/3
「所有」では24時間が前提。これ稼働時間単位に変更(分単位で課金)
データセンター使用料は無料
インフラの運用管理は自動化+お任せ
クラウドならではのボトルネックや制約事項
オンプレ前提の見積ではなく、クラウドの特性を活かした見積でコストを下げられる可能性
CPUコア数の削減で1/4

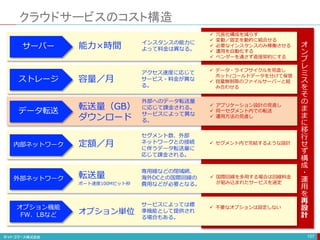

クラウドサービスのコスト構造
106
アプリケーション
ライセンス・構築(減価償却)
開発・実行環境
ライセンス・構築(減価償却)
ハードウェア
調達・構築(減価償却/リース)
データセンター・設備
設置費用・電気料金・賃借料金
IaaS
PaaS
SaaS
運用管理
サポート・ヘルプデスク
運用管理
運用管理
運用管理
社員が行っている場合
運用コストは削減されない
クラウドサービスのコスト構造
107
サーバー
ストレージ
データ転送
内部ネットワーク
外部ネットワーク
能力×時間
容量/月
転送量(GB)
ダウンロード
定額/月
転送量
ポート速度100Mビット秒
オプション機能
FW、LBなど オプション単位
インスタンスの能力に
よって料金は異なる。
外部へのデータ転送量
に応じて課金される。
サービスによって異な
る。
セグメント数、外部
ネットワークとの接続
に伴うデータ転送量に
応じて課金される。
専用線などの閉域網、
海外DCとの国際回線の
費用などが必要となる。
サービスによっては標
準機能として提供され
る場合もある。
 冗長化構成を減らす
 変動/固定を動的に組合せる
 必要なインスタンスのみ稼働させる
 運用を自動化する
 ベンダーを通さず直接契約にする
 データ・ライフサイクルを見直し
ホット/コールドデータを分けて保管
 容量無制限のファイルサーバーと組
み合わせる
アクセス速度に応じて
サービス・料金が異な
る。
 アプリケーション設計の見直し
 同一セグメント内での転送
 運用方法の見直し
 セグメント内で完結するような設計
 国際回線を多用する場合は回線料金
が組み込まれたサービスを選定
 不要なオプションは設定しない
オ
ン
プ
レ
ミ
ス
を
そ
の
ま
ま
に
移
行
せ
ず
構
成
・
運
用
を
再
設
計
料金の削減のポイント(1)
108
必
要
能
力
調達するサーバー能力 必
要
能
力
調達するサーバー能力
運用自動化ツールの活用
よく似た運用パターン・グループ
に集約しインスタンスを削減

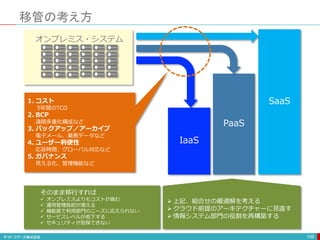

移管の考え方
109
IaaS
PaaS
SaaS
オンプレミス・システム
1. コスト
5年間のTCO
2. BCP
遠隔多重化構成など
3. バックアップ/アーカイブ
電子メール、業務データなど
4. ユーザー利便性
応答時間、グローバル対応など
5. ガバナンス
見える化、管理機能など
そのまま移行すれば
 オンプレミスよりもコストが嵩む
 運用管理負担が増える
 機能面で利用部門のニーズに応えられない
 サービスレベルが低下する
 セキュリティが担保できない
 上記、組合せの最適解を考える
 クラウド前提のアーキテクチャーに見直す
 情報システム部門の役割を再構築する
移管に関する考慮事項
110
システム・アーキテクチャー変更にともなう
 スループットやレスポンスなどの影響度
分析やリスク検証
 投資を正当化するため、オンプレミスと
の比較における投資対効果の明確化
 非機能要件の見直し
セキュリティポリシーや個人情報保護方針との適合性や
システム監査への対応要件を満たすかどうかなど
 運用方法の変更
 パブリッククラウドの提供機能やセ
キュリティポリシーなどの評価
既存業務システム
(オンプレミス)
パブリッククラウドへの移管
仮想サーバーの
パブリッククラウドへの移管
パブリッククラウドでの
新規システム構築
海外システムのクラウド化
 越境データ規制
 個人情報保護規定
 犯罪捜査権 など
システムデザイン勘所
111
Simple Design
物理的な制約を排除して、
追加や削除、変更が簡単に行えることを前提に構成を検討する
監視
Web:
DB:
従来:コンパクトなシステム構成 クラウド:シンプルなシステム構成
システムデザイン勘所
112
Design of Failure
障害発生を前提とし、
障害が発生しても問題なく運用できるような設計を行うこと
システム機器ではなくサービスとしての健全性を保つこと
 全体の可用性の担保が最重要
 SPOF(Single Point of Failur:単一障害点)を作らない構成
多様な監視方法を組み入れること
 外からの監視:反応があるか、ないか
 内からの監視:受けられるか、受けられないか
 サービスからの報告:サービス自身の健全性の主張
データを収拾し、閲覧する体制を作る
 いつでも、増やせる、削除できる仕組みとする
 データを集積し、利用状況を分析する
 分析結果を踏まえてブラッシュアップを継続する
自動化する
 いつ起きるか分からないことへの対応を自動化で対処する
 検知、報告、対応までの自動化を目指す
監視
ログ
収集
通知
復旧
改善
分析
クラウドへ移行するための3つの戦略
113
新しく作る
システム
変えた方がいい
システム
そのまま残す
システム
クラウド・ネイティブ
クラウド
ネイティブ
そのまま
移行
ベア
メタル
連
係
リ
フ
ト
シフト
クラウド・サービス
クラウドへの移行を成功させるための7原則
114
1. 既存システムの移行をゴールとしない、クラウド・ネイティブの実現を目指す
2. 絶対に今まで通りでなければならない、という要件を排除する
3. クラウドならではの作法、考え方を許容する
4. ユーザー自身で運用管理する。そのためのスキル獲得予算を確保する
5. クラウド・インテグレーションにスキルのあるIT企業に参画してもらう
6. クラウドにあるサービスを割り切って使用する
7. ビジネスのデジタル化を実現する前提として、IT利用の在り方を見直す
“なぜ「不毛なクラウド議論」がなくならない? 論外なIT部門7つの特徴”を参考に作成
クラウドの不得意を理解する
115
【低遅延】短い遅延時間が求められる業務は、
ネットワークの地理的距離の遠くなると不利
なので、同一場所で完結させた方がいい
 証券市場においてデータ基に1秒で数千回の売買注文を行
うような高頻度取引(HFT:High Frequency Trading)
 工場の製造現場で、直ちに良/不良を見分けて、不良品を
排除する品質管理工程の自動化
 自動車の自動運転における事故の回避判断と回避行動の連
動 など
データが発生する、あるいは処理を行う場所が同じ
場所/同じ装置の中で実行し、データを送る距離を
短くし、データが発生する現場でデータを処理する
【大量データ転送】現場で大量のデータが発
生し、それを保管、処理しなければならない
場合は、それらを全てクラウドに送り出すと、
回線料金が莫大になるため、同じ場所で保管、
処理させた方がいい
 大量のセンサーからデータを取得し、それを利用して業務
を行う
 工場の機械の動作履歴を検査や改善のために使う業務 な
ど
クラウド利用の3原則
原則1:クラウド・ファーストで考える。
 まずはクラウドを第1候補(クラウド・バイ・デフォルト)で考える。
 自社で所有する場合をそのままに設計や運用をおこなうのではなく、クラウドにふさわし
いお作法に則って、「使える」使い方を考えること。
 同じ操作や同じ使い勝手を優先せず、それ以上の成果が得られることを優先する。
原則2:クラウド・ネイティブで考える。
 システムを開発・構築することではなく、業務上の成果をあげられるかを考え、開発しな
いクラウド利用(SaaS)を優先的に利用する。
 開発しなければならない場合は、高速に開発でき、俊敏に改善できるサービスやツール
(サーバーレスやローコード開発ツールなど)を積極的に利用する。
 このような常識を持たないITベンダーとは組まない。新しい常識(クラウド・ネイティ
ブ)を持つITベンダーに協力を求める。
原則3:クラウド・ローカルで考える。
 ITは競争力の源泉と心得え、自分たちでできるスキルと体制を確保する。例え外部に委託
するにも、自分たちが使えるスキルがなければ、適切なパートナーの選択はできず、見積
や結果を評価できない。
 ITを競争力の源泉にする前提は、高速な現場からのフィードバックと高速な改善を繰り返
すこと。それができる体制と人材確保を目指す。
クラウド移行の方向
117
リフト
シフト シフト
インテグレーション
シフト
クラウド クラウド クラウド
既存システムの一部移管
SaaSの利用
ハイブリッド・クラウド
による連係運用・一元管理
オール・イン・クラウド
への全面移行
Webスケール/クラウド技術
を使ったハードやソフト
各社HCI、Azure Stack、AWS Outposts、Google On-Premなど
IoT/エッジ・コンピューティング
リアルタイム・コンピューティング
オンプレミス・コンピューティング
個別専用システム
シフト
ドロップ
クラウドに吸収されるITビジネス
118
アプリケーション・ビジネス
• ビジネス開発
• システムの企画
• システム設計
• プログラム開発・テスト
• 開発・テスト環境の構築
• 本番実行環境の構築
• セキュリティ対策
• 運用管理
• トラブル対応
ネットワーク・ビジネス
• ネットワークの設計
• ネットワーク機器の導入・設定
• セキュリティ対策
• 監視・運用管理
• トラブル対応
インフラ・ビジネス
• インフラの設計
• インフラ機器の導入・設定
• セキュリティ対策
• 監視・運用管理
• トラブル対応
クラウド・データセンター内
ネットワーク
クラウド・データセンター間
バックボーンネットワーク
5G通信網のタイムスライス
SIMによる閉域網
 ローコード開発
 Salesforce.com Lightning Platform
 Microsoft PowerApps
 AWS Honeycod
 サーバーレス/FaaS・PaaS
 コンテナ運用・管理マネージドサービス
SaaS
 Oracle Dedicated Region @Cloud
 AWS Outposts
 Microsoft Azure Stack Hub
 オンプレミス型マネージド・システム
アジャイル
開発
DevOps
OutSystems
Mendix
GeneXus
ローコード開発ツール
クラウド・ネイティブへのシフトが加速する
 Oracle Dedicated Region @Cloud
 AWS Outposts
 Microsoft Azure Stack Hub
 IBM Cloud Paks
 Google GKE on-prem
 Microsoft Azure Ark
 IBM Cloud Satellite
 Google Anthos
オンプレミス環境にパブリック・クラウドと
同等の環境を構築する製品やサービス
オンプレミスとパブリック・クラウドを
一元的に運用管理するサービス
ハイブリッド・クラウド
マルチ・クラウド
クラウド利用の推移
120
SaaS
汎用業務の移管
アプリケーション
独自業務の移管
仮想マシン
クラウド・ネイティブでの構築
コンテナ&サーバーレス
仮想マシンによるハイブリッド・クラウド
クラウド技術で作られたオンプレ製品
コンテナによるハイブリッド&マルチ・クラウド
サーバーレスによるクラウドネイティブ
独自性の高い業務は個別専用システム
独自性の低い汎用業務はSaaS
IaaS PaaS
Office365
G-Suite
Box など
Amazon Outposts
Microsoft Azure Stack
Google GKE-On-Prem
AWS EKS
Google GKE
Microsoft AKS
オンプレとパブリック・クラウドの関係の推移
121
SaaS SaaS
IaaS
SaaS
PaaS
IaaS
個別業務システム
個別業務
システム
クラウド
アプライアンス
物理と仮想の混在環境
コモディティはクラウド
主に仮想環境
一部IaaSに移管
基本はクラウド
低遅延が求められる
システムはオンプレ
PaaS/CaaS/FaaS 主流
AWS Outposts
Azure Stack HCI
Google On-prem など
Vmware ESXi
Microsoft Hyper-v
KVM など
Vmware ESXi
Microsoft Hyper-v
KVM など
CaaS
FaaS
パブリック
クラウド
オンプレミス

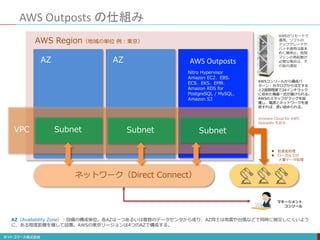

AWS Outposts の仕組み
VPC Subnet Subnet Subnet
AZ AZ AWS Outposts
Nitro Hypervisor
Amazon EC2、EBS、
ECS、EKS、EMR、
Amazon RDS for
PostgreSQL / MySQL、
Amazon S3
ネットワーク(Direct Connect)
AZ(Availability Zone):設備の構成単位。各AZは一つあるいは複数のデータセンタから成り、AZ同士は地震や台風などで同時に被災しにくいよう
に、ある程度距離を離して設置。AWSの東京リージョンは4つのAZで構成する。
AWSコンソールから構成パ
ターン・カタログから注文する
と2週間程度で24インチラック
に収めた機器一式が届けられる。
AWSのスタッフがラックを設
置し、電源とネットワークを接
続すれば、使い始められる。
AWSがリモートで
運用。ソフトの
アップグレードや
パッチ適用は基本
的に無停止。仮想
マシンの再起動が
必要な場合は、そ
の旨の通知
マネージメント
コンソール
 低遅延処理
 ローカルでの
大量データ処理
AWS Region(地域の単位 例:東京)
Vmware Cloud for AWS
Outopsts もある
シームレスなマルチ・クラウド環境を構築するAnthos
マルチクラウド対応のコンテナ管理・オーケストレーション・サービス
クラウド各社のOpenShiftマネージドサービス
124

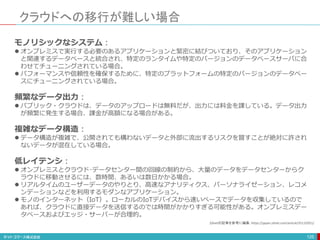

クラウドへの移行が難しい場合
125
モノリシックなシステム:
 オンプレミスで実行する必要のあるアプリケーションと緊密に結びついており、そのアプリケーション
と関連するデータベースと統合され、特定のランタイムや特定のバージョンのデータベースサーバに合
わせてチューニングされている場合。
 パフォーマンスや信頼性を確保するために、特定のプラットフォームの特定のバージョンのデータベー
スにチューニングされている場合。
頻繁なデータ出力:
 パブリック・クラウドは、データのアップロードは無料だが、出力には料金を課している。データ出力
が頻繁に発生する場合、課金が高額になる場合がある。
複雑なデータ構造:
 データ構造が複雑で、公開されても構わないデータと外部に流出するリスクを冒すことが絶対に許され
ないデータが混在している場合。
低レイテンシ:
 オンプレミスとクラウド・データセンター間の回線の制約から、大量のデータをデータセンターからク
ラウドに移動させるには、数時間、あるいは数日かかる場合。
 リアルタイムのユーザーデータのやりとり、高速なアナリティクス、パーソナライゼーション、レコメ
ンデーションなどを利用するモダンなアプリケーション。
 モノのインターネット(IoT)。ローカルのIoTデバイスから速いペースでデータを収集しているので
あれば、クラウドに直接データを送信するのでは時間がかかりすぎる可能性がある。オンプレミスデー
タベースおよびエッジ・サーバーが合理的。
Zdnetの記事を参考に編集:https://japan.zdnet.com/article/35132951/
異なる文化の2つのクラウド戦略
コスト削減のためのクラウド 競争力強化のためのクラウド
生産性向上・納期短縮・コスト削減
 投資負担の軽減
 運用管理負担の軽減
 高い運用品質の維持
コスト削減
 資産固定化の回避
 最新技術の活用
 俊敏性の実現
投資対効果
差別化・競争力・変化への即応力
 既存システムのIaaS移行
 運用管理の自動化
 開発と運用の順次化
 コンテナ×Kubernetes
 PaaS×サーバーレス
 開発と運用の同期化
クラウド・リフト
戦略
クラウド・ネイティブ
戦略
守りの文化 by 情報システム部門 攻めの文化 by 事業部門・経営直下
予算と人材と戦略の一体化と適切な配分
スピード×アジリティ×スケール
新しいテクノロジーをいち早く活用
コスト×自動×安定
ヒト・モノ・カネの投資削減
パブリック・クラウド移行
企画書・計画書作りの勘所

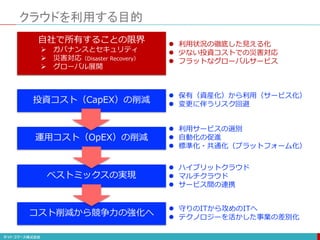

クラウドを利用する目的
投資コスト(CapEX)の削減
運用コスト(OpEX)の削減
ベストミックスの実現
コスト削減から競争力の強化へ
 保有(資産化)から利用(サービス化)
 変更に伴うリスク回避
 利用サービスの選別
 自動化の促進
 標準化・共通化(プラットフォーム化)
 ハイブリットクラウド
 マルチクラウド
 サービス間の連携
 守りのITから攻めのITへ
 テクノロジーを活かした事業の差別化
自社で所有することの限界
 ガバナンスとセキュリティ
 災害対応(Disaster Recovery)
 グローバル展開
 利用状況の徹底した見える化
 少ない投資コストでの災害対応
 フラットなグローバルサービス
クラウドのメリットを経営層にどう伝えるか
129
自社で所有することの限界
 ガバナンスとセキュリティ
 災害対応(Disaster Recovery)
 グローバル展開
 利用状況の徹底した見える化
 システム利用の状況やリスクを把握しやすい
 必要な対策を事実に基づいて行える
 高度なセキュリティ認証に対応している(高度なスキル・高額なコスト)
 少ない投資コストでの災害対応
 高度な災害対応を施した施設にて運用
 複数の独立したアベイラビリティゾーン
 国内外の分散レプリケーション可能、しかもアップロードコストは不要
 フラットなグローバルサービス
 世界中にデータセンター
 世界中で同一のアーキテクチャ
 マルチクラウド化によりさらなるリスク分散
クラウドのメリットを経営層にどう伝えるか
130
投資コスト(CapEX)の削減
 保有(資産化)から利用(サービス化)
 初期投資が抑制される
 資産を経費化できる
 変更に伴うリスク回避
 使用量に応じた従量課金
 アプリケーション機能の変更や負荷の変動に柔軟に追従できる
クラウドのメリットを経営層にどう伝えるか
131

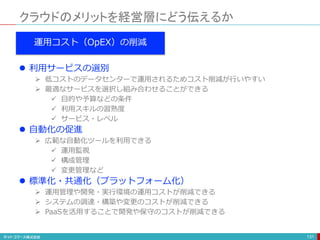

運用コスト(OpEX)の削減
 利用サービスの選別
 低コストのデータセンターで運用されるためコスト削減が行いやすい
 最適なサービスを選択し組み合わせることができる
 目的や予算などの条件
 利用スキルの習熟度
 サービス・レベル
 自動化の促進
 広範な自動化ツールを利用できる
 運用監視
 構成管理
 変更管理など
 標準化・共通化(プラットフォーム化)
 運用管理や開発・実行環境の運用コストが削減できる
 システムの調達・構築や変更のコストが削減できる
 PaaSを活用することで開発や保守のコストが削減できる
クラウドのメリットを経営層にどう伝えるか
132
ベストミックスの実現
 ハイブリットクラウド
 プライベートクラウド
 コンプライアンス
 レイテンシー
 運用管理の自由度など
 パブリッククラウド
 コスト
 サービス機能
 グローバル対応 など
 マルチクラウド
 サービス機能やコストなどの特性に応じた使い分け
 サービス間の連携
 EBS(Enterprise Service Bus)による疎結合
 セルフサービスポータルや統合管理ツール(オーケストレーター)
クラウドのメリットを経営層にどう伝えるか
133
コスト削減から競争力の強化へ
 守りのITから攻めのITへ
 最新のテクノロジーを活かした事業の差別化ができる
 グローバル展開が容易に、迅速にできる
 構築や保守のスピードが早く、ビジネス環境の変化に即応できる
 テクノロジーを活かした事業の差別化
 新しいサービスモデルを構築できる
 最新のテクノロジーがクラウドから提供される

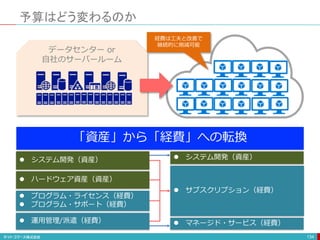

予算はどう変わるのか
134
データセンター or
自社のサーバールーム
「資産」から「経費」への転換
 プログラム・ライセンス(経費)
 プログラム・サポート(経費)
 運用管理/派遣(経費)
 システム開発(資産)
 ハードウェア資産(資産)
 サブスクリプション(経費)
 システム開発(資産)
 マネージド・サービス(経費)
経費は工夫と改善で
継続的に削減可能
クラウド時代の情報システム人材の活かし方
135
戦略・企画
業務分析
システム設計
アプリケーション開発
インフラ
プラットフォーム構築
保守
運用管理
ヘルプデスク
現場サポート
戦略・企画
業務分析
システム設計
アプリケーション開発
「攻めのIT活用」拡大
インフラ・プラットフォーム構築
保守
運用管理
ヘルプデスク
現場サポート
 情報システム部門の機能と役割を再定義
 経営企画や業務戦略スタッフとの人材交流
 業務部門との人材交流
 アジャイル開発
 高速開発ツールやPaaSの活用
 SaaSの活用
 シチズン・デベロッパーの育成
 ホステッド・プライベートクラウド
 自動化
 DevOps
 高速開発ツールやPaaSの活用
 SaaSの活用
システム・アーキテクト
ビジネス・アーキテクト
ビジネス価値を明らかにし、最適なビジネス・プロセ
ス描き、それを実現するシステムをデザインする。
テクノロジーやサービスに精通し、それらを目利きで
き、最適なシステムをデザインする。
運用技術者からSREへ
136
ITの実務上の利用方法について問い合わせを受けて対応する
窓口業務
定められたオペレーションを繰り返し実施する定常業務
ITに関するトラブルに対応する障害対応業務
インフラ(ネットワークやOS・ハードなどの基盤部分)に関
する管理業務(構成管理やキャパシティ管理など)
積極的にソフトウェアで
置き換えていく
 クラウド・サービス
 自動化ツール
ビジネスもアプリも要件がどんどん
変わっていくので、継続的に改善、
手作業をソフトウェアに置き換えて
いく必要がある
 変更への即応性や信頼性の高いシステム基盤を設計
 運用管理の自動化/自律化の仕組みを設計・構築
 開発者が利用しやすい標準化されたポリシーやルールの整備
運用技術者
Operator / Operation Engineer
SRE
Site Reliability Engineer
組織横断的なインフラ整備
作業者から
ソフトウェアエンジニア
への変身!
http://japan.zdnet.com/article/35090649/
http://torumakabe.github.io/post/bookreview_site_reliability_engineering/
参考になる記事:
クラウド・コンピューティング
とWebスケール

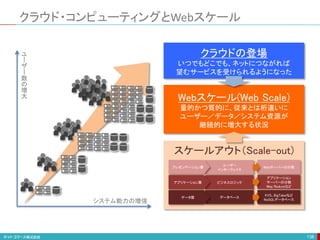

クラウド・コンピューティングとWebスケール
138
ユ
ー
ザ
ー
数
の
増
大
システム能力の増強
クラウドの登場
いつでもどこでも、ネットにつながれば
望むサービスを受けられるようになった
Webスケール(Web Scale)
量的かつ質的に、従来とは桁違いに
ユーザー/データ/システム資源が
継続的に増大する状況
スケールアウト(Scale-out)
ユーザー
インターフェイス
ビジネスロジック
データベース
プレゼンテーション層
アプリケーション層
データ層
Webサーバーの分散
アプリケーション
サーバーの分散
Map Reduceなど
KVS、BigTabelなど
NoSQLデータベース
クラウド・コンピューティング登場と発展の歴史
139
インターネット・クラウドの登場
エンタープライズ・クラウドへの派生
エンタープライズ・クラウドの自立
Webスケールの多数の一般ユーザーを対象として、
彼らにインターネットを通じて
大規模なサーバーおよびデータセンター・サービスを提供
 コモディティ化したマシンを多数並べて並列動作させるという画期的なScale-outアーキテクチャ
 GFS、MapReduce、BigTableというGoogleの大規模分散技術
エンタープライズ(企業ユーザー)を対象とする
大規模なサーバーおよびデータセンター・サービスの提供
 ECサイト運営の経験から膨大なリソースを合理的に管理する方法を編み出す。
 開発者が調達・運用管理・保守などから開放し、本来集中すべき仕事に集中させる仕組みを構築。
エンタープライズ(企業ユーザー)を対象とし
クラウドとオンプレミスとの境界を取り払った
シームレスなリソース・プールを実現
 Windows Azure Platform と Windows Serverの互換性
 両者を統一的に管理する「クラウドOS」の登場
http://thinkit.co.jp/article/1024/1
「クラウド創世記(丸山不二夫著)」を参考に作成
2004〜
2006〜
2008〜
ユ
ー
ザ
ー
範
囲
年代
クラウド・コンピューティング
=Webスケールに対応できるサービス
WebスケールIT
140
http://japan.zdnet.com/article/35054843/
WebスケールIT
WebスケールITは、企業内のIT部門が大規模なクラウド・サー
ビス・プロバイダーと同じ能力を提供する、グローバル・クラス
のコンピューティングの一形態です。多くの企業・組織が
AmazonやGoogle、Facebookのような大手Web企業と同じよう
に考え、行動し、アプリケーションとインフラストラクチャを構
築するようになるでしょう。WebスケールITは短い期間に起こ
るものではなく、商用ハードウェア・プラットフォームが新しい
モデルを採用し、クラウド向けに最適化されたソフトウェア定
義型のアプローチが主流となる流れの中で進化・発展してい
きます。多くの企業にとってWebスケールITの将来に向けた
最初のステップとなるのがDevOpsであり、調和が取れた環境
で開発と運用を統合することにより、アプリケーションとシステ
ムの、迅速かつ継続的でインクリメンタル (増分追加型) な開
発を実現します。
http://www.gartner.co.jp/press/html/pr20141028-02.html
サーバー
ネットワーク
ストレージ(SAN/NAS)
CPU
NW
機能
ソフトウェアによる管理機能
CPU
NW
機能
CPU
NW
機能
追加
拡張
スケール
アウト
従来型インフラ
管理が複雑で
ハードウェアの拡張性に
ボトルネック
Webスケール
ハイパー・コンバージド・システム
独立サーバーを複数連結し
簡単・無制限に拡張
スケール
アウト
WebスケールITの条件
標準化されたモジュール
サーバー、ネットワーク、ストレージで1単位のモジュール構成
全てをソフトウエアで設定・構成
システム全体の構成をソフトウエアの設定で行える
自己修復
障害の検知、切り分け、分散処理で自動的に修復
データとサービスを分散
データの管理とアプリケーション・サービスを分散処理
APIと自動化
アプリケーションや管理ツールと連携して運用や調達を自動化
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
CPU
NW
機能
追加
拡張
性能の
連続的拡張
クラウドによるコスト改善例

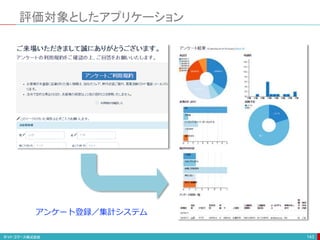

評価対象としたアプリケーション
143
アンケート登録/集計システム
144
店舗入力
ダウンロード
イベント
ログイン画面
店頭用入力画面
集計ファイル作成画面
ダッシュボード画面
イベント用入力画面
Write
Write
Read
Read
認証されたユーザのみ
アクセス可能なページ
評価対象としたアプリケーション/処理フロー
よ く あ り が ち な
webシステム
クラウド・サービスの「作り方」による費用の違い
サーバー(物理マシン)×9台
+データベース等のライセンス
+インフラ、DBなどの環境構築
+運用管理業務
+設置場所(場所+電源+空調等)
購入費用 :数千万円
年間保守料 :数百万円
年間運用量 :数百万円
年間使用料 : ー
ハードウェアを所有 クラウド・サービスを使用
サーバー(仮想マシン)×9台
+データベース等のライセンス
+インフラ、DBなどの環境構築
+運用管理業務
× 設置場所(場所+電源+空調等)
購入費用 : ー
年間保守料 : ー
年間運用量 : ー
年間使用料 :254,980円
ハードウェアを所有する場合と変
わらないシステム構成と運用方法
実行環境を移行しただけ
システムの構成や運用方法などの設計・方式は同じ まったく異なる設計・方式
アンケート入力・集計・レポートのサービスとして、できることは同じ
サーバー(仮想マシン)×4台
購入費用 : ー
年間保守料 : ー
年間運用量 : ー
年間使用料 :198,691円
× データベース等のライセンス
△インフラ、DBなどの環境構築
△ 運用管理業務
× 設置場所(場所+電源+空調等)
無償のDNSや監視、低料金のデー
タベースなどのサービスを利用
一部をクラウドのサービスに代替
サーバーの構築・運用は不要
購入費用 : ー
年間保守料 : ー
年間運用量 : ー
年間使用料 :907円
× データベース等のライセンス
× インフラ、DBなどの環境構築
× 運用管理業務
× 設置場所(場所+電源+空調等)
サーバーレス方式と言われるまっ
たく異なる実行方式を採用
クラウド・ネイティブで再構築
ハードウェアを所有し、設置場所
とその運営も自社責任
構築事例:従来型のWebアプリケーション・アーキテクチャ
146
EC2
Internet
クライアント
Elastic Load
Balancing
EC2
冗長化
EC2
EC2
EC2
EC2
EC2
冗長化 冗長化
EC2
EC2
Web AP DB
死活監視
DNS
DNSのセットアップが必要
APはそのまま移行。ただし、セッション管理等、一部改修が
必要な場合がある。
ミドルウェアが必要
(Oracle、 SQLServer、死活監視ソフト等の購入)
DBMSのセットアップが必要
EC2:1台
365日24時間稼働:$175.2
EC2:9台
365日24時間稼働:$1576.8
ELB:1台
365日24時間稼働:$236.52+α
ELB:2台
365日24時間稼働:$473.04+α
リージョン:東京
<EC2>
インスタンスタイプ:t2.micro
(最少)
料金:$0.020/1時間
<ELB>
料金:$0.027/1時間
+$0.008/1GB
年間:約$2049.84
約254,980円
※2015/3/20時点

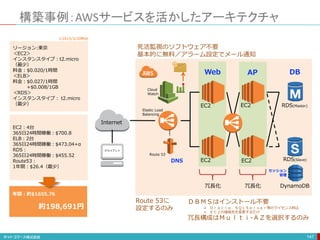

構築事例:AWSサービスを活かしたアーキテクチャ
147
EC2
Internet
クライアント
Elastic Load
Balancing
EC2
冗長化
EC2
EC2
冗長化
Web AP DB
DNS
Route 53に
設定するのみ
死活監視のソフトウェア不要
基本的に無料/アラーム設定でメール通知
DBMSはインストール不要
 Oracle、SQLServer等のライセンス料込
 EC2の接続先を変更するだけ
冗長構成はMulti-AZを選択するのみ
EC2:4台
365日24時間稼働:$700.8
ELB:2台
365日24時間稼働:$473.04+α
RDS:
365日24時間稼働:$455.52
Route53:
1年間:$26.4(最少)
リージョン:東京
<EC2>
インスタンスタイプ:t2.micro
(最少)
料金:$0.020/1時間
<ELB>
料金:$0.027/1時間
+$0.008/1GB
<RDS>
インスタンスタイプ: t2.micro
(最少)
年間:約$1655.76
約198,691円
Cloud
Watch
Route 53
RDS(Master)
RDS(Slave)
DynamoDB
セッション
管理
※2015/3/20時点
構築事例:AWSサービスを最大限活かしたアーキテクチャ
148
Internet
クライアント
Cloud
Front
画面表示は、
クライアント側
アプリ
メールサーバー不要
冗長構成、拡張・データ再配置
はAWS任せ
リージョン:東京
<S3>
料金:$0.0330/GB
+リクエスト数+データ転
送量
<CloudFront>
料金:$7.2/年 (試算した結果)
<Lambda>
料金:$0
<DynamoDB>
料金:$0 (試算した結果)
年間:約$7.56
約907円
Cloud
Watch
JavaScript
入力ページ(HTML)
コンテンツ
非公開コンテンツ
Log等
S3
DynamoDB
Lambda Node.js
テーブル
Cognito
Webサーバー機能
3箇所以上で自動複製、容量無制限
キャッシュ
SSL証明書
任意のタイミングで処理実行
負荷分散、障害対策はAWS任せ
AWS認証
アプリ認証
SignedURL発行
サーバ側アプリ
※2015/3/20時点
※条件によって料金は異なります
「クラウド・ネイティブ」とは
149
開発者は他社と差別化できるビジネスロジックに集中したいのに
付加価値を生み出さない作業で負担を強いられる
 ミドルウェアの設定
 インフラの構築
 セキュリティ・パッチの適用
 キャパシティ・プランニング
 モニタリング
 システムの冗長化
 アプリケーションの認証・認可
 APIスロットリング など
この負担から開発者を解放
DevOps
マイクロ・サービス
アーキテクチャ
コンテナ
サーバーレス/FaaS(Function as a Service)
アプリケーションを継続的・高速にアップデートし
ビジネス・ニーズに即座に対応
システムの役割とこれからのトレンド
150
ハードウェア
仮想マシン
コンテナ
管理機能
ミドルウェア
アプリケーション
OS
ランタイム
データ
サービス・プロダクト、SCMなど 財務会計、経理、オフィスなど
戦略的アプリケーション 汎用的アプリケーション
独自性の追求と
他社との差別化
開発・運用負担と
コスト負担の軽減
スピード
×
アジリティ
×
スケーラビリティ
インフラ &
プラットフォーム
FaaS/PaaS/IaaSなど
クラウド化 × 自動化
補足資料
クラウド・インテグレーターになるための要件(1)
152
 まずは提案するサービスに精通する
 従来型のSIと変わらない。クラウド・サービスについての各種トレーニング
を活用し、全ての内容を知っておくこと
 認定資格を設けているところもあるので利用すべし
 「クラウドができます」だけでは仕事は来ない。自分たちならではの得意や
魅力の訴求は不可欠
 短納期に慣れる
 通常3ヶ月程度で案件クローズ。短い場合は1ヶ月の場合もある
 日々の状況整理が重要
 朝会、夕会、チケットなどでできるだけメンバーの負荷を軽減する
 アジャイル型のプロジェクト運営に慣れる
 契約は(定額)準委任契約または請負契約が一般的
 ただしアジャイルでは緩すぎてお客様の不審を招く
 従来SIのように定例会、成果物を意識しながら柔軟に要件の変化に対応
クラウド・インテグレーターになるための要件(2)
153
 MS Officeを捨ててください
 瞬時にドキュメントを共有できるGoogle AppsもしくはOffice 365 を
使ってください
 社内のファイルサーバを捨ててください
 Google Drive/BOX/Dropboxを使ってください
 メールを捨ててください
 Slackを使ってください
 Excel/MS Projectのプロジェクト管理を捨ててください
 Redmine/Atllasian Confluenceを使ってください
 社内のソースコード管理サーバを捨てて下さい
 GitHub/Bitbucketを使ってください
 社内検証サーバを捨ててください
 パブリッククラウドを使ってください
 私用のスマートフォンやパソコンで”どこでも”仕事をさせてください
 これはオフィスで、といった決まり事はなくしてください
154
ネットコマース株式会社
180-0004 東京都武蔵野市吉祥寺本町2-4-17
エスト・グランデール・カーロ 1201
http://www.netcommerce.co.jp/

LiBRA 08.2021 / クラウド
