城市秘境 中港河廊
104年7月28日
行政院環境保護署
大綱
• 過去的中港大排
• 整治中的中港大排
污水截流
清水引入
河道改造
• 中港大排重生
• 整治效益
• 未來展望
1
2
中港大排右岸
新莊中港大排人口密集,承接大量的生活污水及事業廢水,
是一條不折不扣的黑龍江,沈積淤泥不斷釋放臭味,造成
水質嚴重污染並影響民眾之生活品質

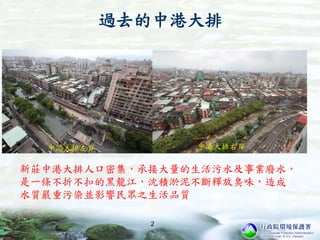

過去的中港大排
過去的中港大排
3
大排兩側大量的生活污水藉由
排水溝進入中港大排,整治前
生化需氧量(BOD)介於40-200
mg/L

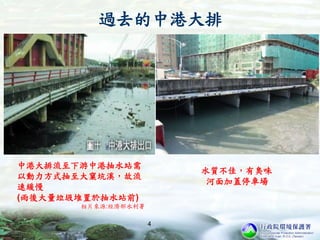

過去的中港大排
水質不佳,有臭味
河面加蓋停車場
中港大排流至下游中港抽水站需
以動力方式抽至大窠坑溪,故流
速緩慢
(雨後大量垃圾堆置於抽水站前)
相片來源:經濟部水利署
4
過去的中港大排
大雨易淹水,中港大排整
治前為易淹水地區之一
5
整治中的中港大排

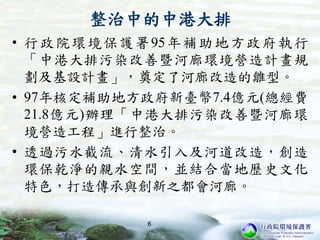

• 行政院環境保護署95年補助地方政府執行
「中港大排污染改善暨河廊環境營造計畫規
劃及基設計畫」,奠定了河廊改造的雛型。
• 97年核定補助地方政府新臺幣7.4億元(總經費
21.8億元)辦理「中港大排污染改善暨河廊環
境營造工程」進行整治。
• 透過污水截流、清水引入及河道改造,創造
環保乾淨的親水空間,並結合當地歷史文化
特色,打造傳承與創新之都會河廊。
6

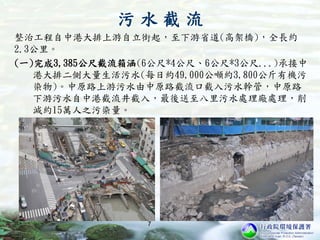

整治工程自中港大排上游自立街起,至下游省道(高架橋),全長約
2.3公里。
(一)完成3,385公尺截流箱涵(6公尺*4公尺、6公尺*3公尺...)承接中
港大排二側大量生活污水(每日約49,000公噸約3,800公斤有機污
染物)。中原路上游污水由中原路截流口截入污水幹管,中原路
下游污水自中港截流井截入,最後送至八里污水處理廠處理,削
減約15萬人之污染量。
7
污 水 截 流
污 水 截 流

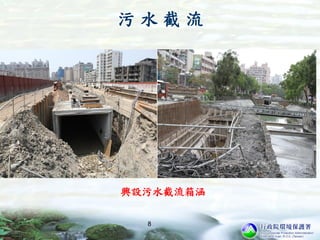

興設污水截流箱涵
8
興設污水截流箱涵
9
污 水 截 流
清水引入

(二)完成水資源回收再利用工程
• 完成高級處理廠,回收處理中港大排景
觀循環水,並增加利用五股工業區放流
水處理後再生水補充蒸發水量。
• 以砂濾、活性碳吸附與紫外線殺菌為主
要處理流程,處理後泵送回中港大排。
10
清水引入
11

回收水處理流程
清水引入
12

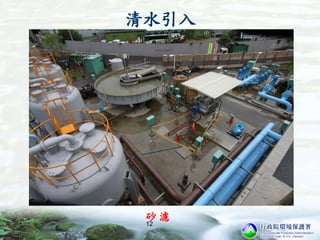

砂 濾
清水引入
13
活性碳吸附
清水引入
14

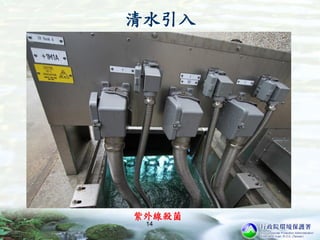

紫外線殺菌
清水引入
15

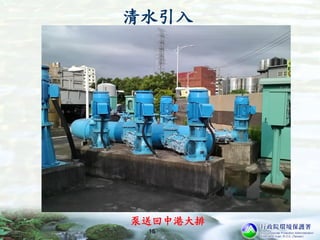

泵送回中港大排
河道改造
(三)完成自立街至省道(高架橋)全長約2.3公里河川環境
營造工程。
分為水舞體驗區、靜態水生植物展示區及水域活動
區等區域,讓民眾享有乾淨親水之河廊。
16
河道改造

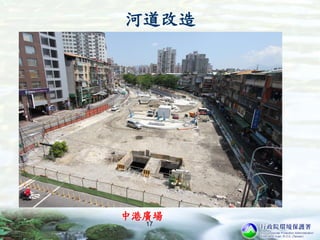

中港廣場
17
18

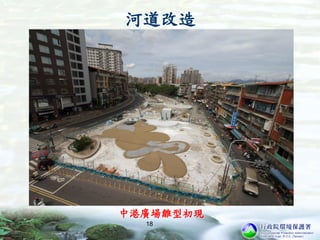

中港廣場雛型初現
河道改造
19
昌隆橋段
河道改造
昌中橋段
20
河道改造
彩虹橋段
21
中原路與副都心段
22
河道改造
23

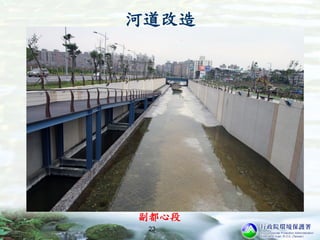

副都心段

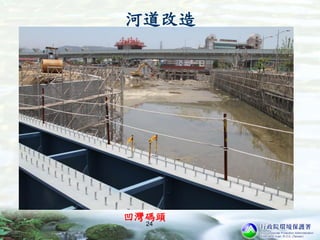

河道改造
河道改造
凹灣碼頭
24
25
河道改造

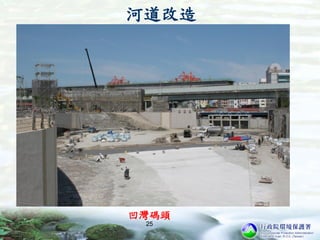

凹灣碼頭
中港大排的重生
26
27
中港大排的重生

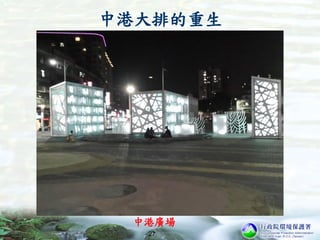

中港廣場
28

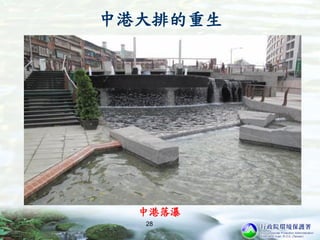

中港大排的重生
中港落瀑
中港大排的重生
29
水之戀走廊
中港大排的重生
30
水之戀走廊
31

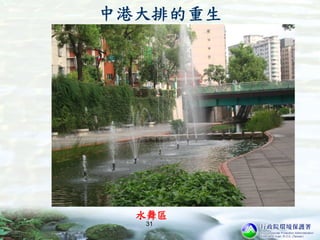

水舞區
中港大排的重生
32

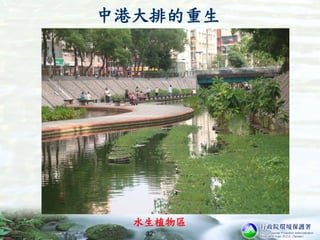

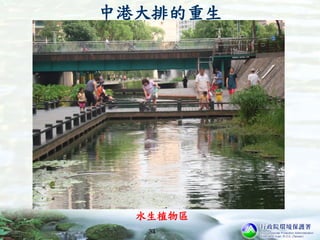

水生植物區
中港大排的重生
33
水生植物區
中港大排的重生
34
水生植物區夜景
中港大排的重生
35
昌中橋段
中港大排的重生
36
彩虹橋(中原路)
中港大排的重生
37
污水截流至八里污水處理場
中港大排的重生
38
副都段(中原路起點)
39
中港大排的重生
副都心段(中央路)
40
中港大排的重生
凹灣碼頭
41
中港大排的重生

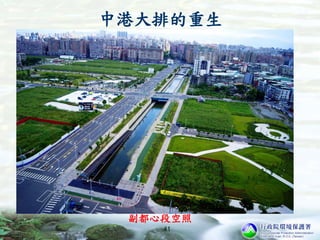

副都心段空照
42
中港大排的重生

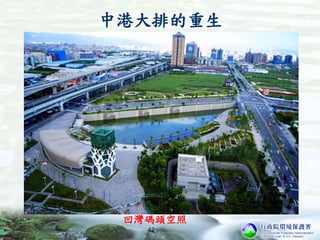

凹灣碼頭空照

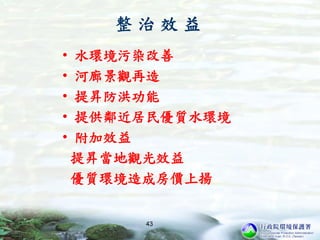

整 治 效 益
• 水環境污染改善
• 河廊景觀再造
• 提昇防洪功能
• 提供鄰近居民優質水環境
• 附加效益
提昇當地觀光效益
優質環境造成房價上揚
43

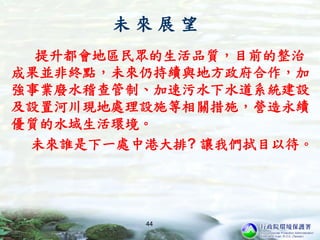

未 來 展 望
提升都會地區民眾的生活品質,目前的整治
成果並非終點,未來仍持續與地方政府合作,加
強事業廢水稽查管制、加速污水下水道系統建設
及設置河川現地處理設施等相關措施,營造永續
優質的水域生活環境。
未來誰是下一處中港大排? 讓我們拭目以待。
44
簡 報 結 束
謝 謝 指 教
45
整治中的中港大排

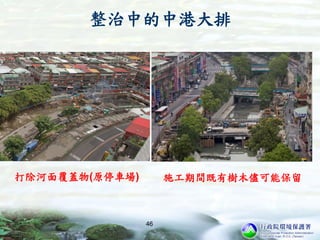

打除河面覆蓋物(原停車場) 施工期間既有樹木儘可能保留
46
整治中的中港大排

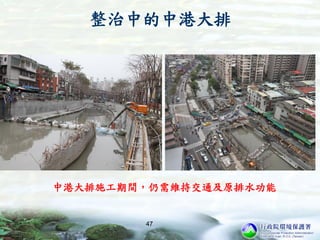

中港大排施工期間,仍需維持交通及原排水功能
47
為不影響交通,工程進行中車道配合施工不斷變更
48
整治中的中港大排
副都心段雨水儲留槽有效儲留量733頓
99年8月16日降下92mm/hr及100年6
月26日降下95mm/hr 均未溢堤
49
重生後的中港大排
