MĀJOKĻU
ENERGOEFEKTIVITĀTES
 RISINĀJUMI VENTSPILĪ


                        1
                        1

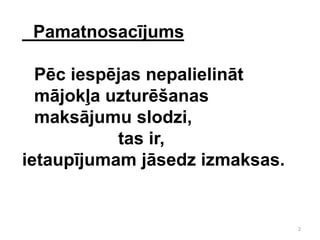

Pamatnosacījums

  Pēc iespējas nepalielināt
  mājokļa uzturēšanas
  maksājumu slodzi,
           tas ir,
ietaupījumam jāsedz izmaksas.


                                2
PAVEIKTAIS UZ ŠODIENU
             un
      PLĀNOTIE DARBI
 Renovētas 13 daudzdzīvokļu ēkas,
 Būvdarbi notiek 8 ēkām,
 Būvdarbu iepirkumu procedūras pabeigtas 5 ēkām,
 Būvdarbu iepirkumu procedūras tiek gatavotas 5 ēkām,
 LIAA vērtēšanā 5 projekti,
Tiek gatavoti iesniegšanai 10 atlases kārtā 10 projekti.


        KOPĀ 46 māju dzīvokļu īpašnieki
         iesaistījušies renovācijas procesā
2009.GADĀ REALIZĒTAIS PROJEKTS
2010.GADĀ REALIZĒTIE PROJEKTI




 Ekonomija ~ 45%    Ekonomija ~ 57%




 Ekonomija ~ 30%    Ekonomija ~ 49%
2011.GADĀ REALIZĒTIE PROJEKTI
2011.GADĀ REALIZĒTIE PROJEKTI
2012.GADĀ REALIZĒTIE PROJEKTI
2012.GADĀ REALIZĒTIE PROJEKTI
2012.GADĀ REALIZĒTIE PROJEKTI

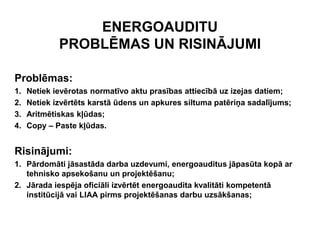

ENERGOAUDITU
             PROBLĒMAS UN RISINĀJUMI

Problēmas:
1.   Netiek ievērotas normatīvo aktu prasības attiecībā uz izejas datiem;
2.   Netiek izvērtēts karstā ūdens un apkures siltuma patēriņa sadalījums;
3.   Aritmētiskas kļūdas;
4.   Copy – Paste kļūdas.


Risinājumi:
1. Pārdomāti jāsastāda darba uzdevumi, energoauditus jāpasūta kopā ar
   tehnisko apsekošanu un projektēšanu;
2. Jārada iespēja oficiāli izvērtēt energoaudita kvalitāti kompetentā
   institūcijā vai LIAA pirms projektēšanas darbu uzsākšanas;

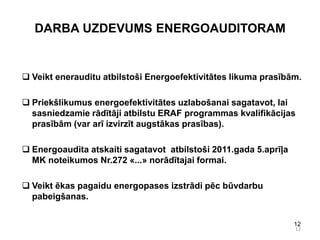

DARBA UZDEVUMS ENERGOAUDITORAM


 Veikt enerauditu atbilstoši Energoefektivitātes likuma prasībām.

 Priekšlikumus energoefektivitātes uzlabošanai sagatavot, lai
  sasniedzamie rādītāji atbilstu ERAF programmas kvalifikācijas
  prasībām (var arī izvirzīt augstākas prasības).

 Energoaudita atskaiti sagatavot atbilstoši 2011.gada 5.aprīļa
  MK noteikumos Nr.272 «...» norādītajai formai.

 Veikt ēkas pagaidu energopases izstrādi pēc būvdarbu
  pabeigšanas.


                                                                  12
                                                                  12

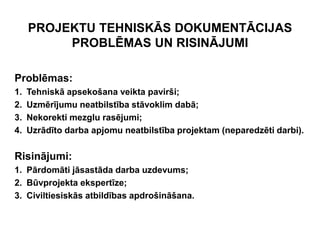

PROJEKTU TEHNISKĀS DOKUMENTĀCIJAS
          PROBLĒMAS UN RISINĀJUMI

Problēmas:
1.   Tehniskā apsekošana veikta pavirši;
2.   Uzmērījumu neatbilstība stāvoklim dabā;
3.   Nekorekti mezglu rasējumi;
4.   Uzrādīto darba apjomu neatbilstība projektam (neparedzēti darbi).

Risinājumi:
1. Pārdomāti jāsastāda darba uzdevums;
2. Būvprojekta ekspertīze;
3. Civiltiesiskās atbildības apdrošināšana.

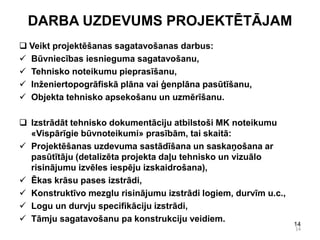

DARBA UZDEVUMS PROJEKTĒTĀJAM
 Veikt projektēšanas sagatavošanas darbus:
 Būvniecības iesnieguma sagatavošanu,
 Tehnisko noteikumu pieprasīšanu,
 Inženiertopogrāfiskā plāna vai ģenplāna pasūtīšanu,
 Objekta tehnisko apsekošanu un uzmērīšanu.

 Izstrādāt tehnisko dokumentāciju atbilstoši MK noteikumu
  «Vispārīgie būvnoteikumi» prasībām, tai skaitā:
 Projektēšanas uzdevuma sastādīšana un saskaņošana ar
  pasūtītāju (detalizēta projekta daļu tehnisko un vizuālo
  risinājumu izvēles iespēju izskaidrošana),
 Ēkas krāsu pases izstrādi,
 Konstruktīvo mezglu risinājumu izstrādi logiem, durvīm u.c.,
 Logu un durvju specifikāciju izstrādi,
 Tāmju sagatavošanu pa konstrukciju veidiem.
                                                                 14
                                                                 14

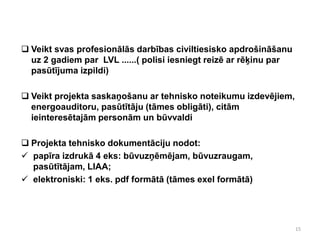

 Veikt svas profesionālās darbības civiltiesisko apdrošināšanu
  uz 2 gadiem par LVL ......( polisi iesniegt reizē ar rēķinu par
  pasūtījuma izpildi)

 Veikt projekta saskaņošanu ar tehnisko noteikumu izdevējiem,
  energoauditoru, pasūtītāju (tāmes obligāti), citām
  ieinteresētajām personām un būvvaldi

 Projekta tehnisko dokumentāciju nodot:
 papīra izdrukā 4 eks: būvuzņēmējam, būvuzraugam,
  pasūtītājam, LIAA;
 elektroniski: 1 eks. pdf formātā (tāmes exel formātā)




                                                                    15

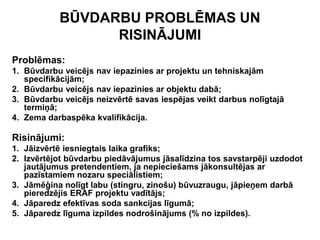

BŪVDARBU PROBLĒMAS UN
                 RISINĀJUMI
Problēmas:
1. Būvdarbu veicējs nav iepazinies ar projektu un tehniskajām
   specifikācijām;
2. Būvdarbu veicējs nav iepazinies ar objektu dabā;
3. Būvdarbu veicējs neizvērtē savas iespējas veikt darbus nolīgtajā
   termiņā;
4. Zema darbaspēka kvalifikācija.

Risinājumi:
1. Jāizvērtē iesniegtais laika grafiks;
2. Izvērtējot būvdarbu piedāvājumus jāsalīdzina tos savstarpēji uzdodot
   jautājumus pretendentiem, ja nepieciešams jākonsultējas ar
   pazīstamiem nozaru speciālistiem;
3. Jāmēģina nolīgt labu (stingru, zinošu) būvuzraugu, jāpieņem darbā
   pieredzējis ERAF projektu vadītājs;
4. Jāparedz efektīvas soda sankcijas līgumā;
5. Jāparedz līguma izpildes nodrošinājums (% no izpildes).

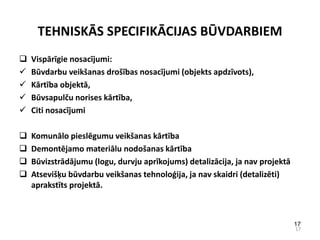

TEHNISKĀS SPECIFIKĀCIJAS BŪVDARBIEM
   Vispārīgie nosacījumi:
   Būvdarbu veikšanas drošības nosacījumi (objekts apdzīvots),
   Kārtība objektā,
   Būvsapulču norises kārtība,
   Citi nosacījumi

   Komunālo pieslēgumu veikšanas kārtība
   Demontējamo materiālu nodošanas kārtība
   Būvizstrādājumu (logu, durvju aprīkojums) detalizācija, ja nav projektā
   Atsevišķu būvdarbu veikšanas tehnoloģija, ja nav skaidri (detalizēti)
    aprakstīts projektā.



                                                                              17
                                                                              17

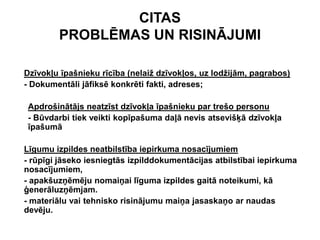

CITAS
        PROBLĒMAS UN RISINĀJUMI

Dzīvokļu īpašnieku rīcība (nelaiž dzīvokļos, uz lodžijām, pagrabos)
- Dokumentāli jāfiksē konkrēti fakti, adreses;

 Apdrošinātājs neatzīst dzīvokļa īpašnieku par trešo personu
 - Būvdarbi tiek veikti kopīpašuma daļā nevis atsevišķā dzīvokļa
 īpašumā

Līgumu izpildes neatbilstība iepirkuma nosacījumiem
- rūpīgi jāseko iesniegtās izpilddokumentācijas atbilstībai iepirkuma
nosacījumiem,
- apakšuzņēmēju nomaiņai līguma izpildes gaitā noteikumi, kā
ģenerāluzņēmjam.
- materiālu vai tehnisko risinājumu maiņa jasaskaņo ar naudas
devēju.
PALDIES PAR UZMANĪBU



                       19

Mājokļu energoefektivitātes risinājumi Venstpilī

  • 1.
  • 2.
    Pamatnosacījums Pēciespējas nepalielināt mājokļa uzturēšanas maksājumu slodzi, tas ir, ietaupījumam jāsedz izmaksas. 2
  • 3.
    PAVEIKTAIS UZ ŠODIENU un PLĀNOTIE DARBI  Renovētas 13 daudzdzīvokļu ēkas,  Būvdarbi notiek 8 ēkām,  Būvdarbu iepirkumu procedūras pabeigtas 5 ēkām,  Būvdarbu iepirkumu procedūras tiek gatavotas 5 ēkām,  LIAA vērtēšanā 5 projekti, Tiek gatavoti iesniegšanai 10 atlases kārtā 10 projekti. KOPĀ 46 māju dzīvokļu īpašnieki iesaistījušies renovācijas procesā
  • 4.
  • 5.
    2010.GADĀ REALIZĒTIE PROJEKTI Ekonomija ~ 45% Ekonomija ~ 57% Ekonomija ~ 30% Ekonomija ~ 49%
  • 6.
  • 7.
  • 8.
  • 9.
  • 10.
  • 11.
    ENERGOAUDITU PROBLĒMAS UN RISINĀJUMI Problēmas: 1. Netiek ievērotas normatīvo aktu prasības attiecībā uz izejas datiem; 2. Netiek izvērtēts karstā ūdens un apkures siltuma patēriņa sadalījums; 3. Aritmētiskas kļūdas; 4. Copy – Paste kļūdas. Risinājumi: 1. Pārdomāti jāsastāda darba uzdevumi, energoauditus jāpasūta kopā ar tehnisko apsekošanu un projektēšanu; 2. Jārada iespēja oficiāli izvērtēt energoaudita kvalitāti kompetentā institūcijā vai LIAA pirms projektēšanas darbu uzsākšanas;
  • 12.
    DARBA UZDEVUMS ENERGOAUDITORAM Veikt enerauditu atbilstoši Energoefektivitātes likuma prasībām.  Priekšlikumus energoefektivitātes uzlabošanai sagatavot, lai sasniedzamie rādītāji atbilstu ERAF programmas kvalifikācijas prasībām (var arī izvirzīt augstākas prasības).  Energoaudita atskaiti sagatavot atbilstoši 2011.gada 5.aprīļa MK noteikumos Nr.272 «...» norādītajai formai.  Veikt ēkas pagaidu energopases izstrādi pēc būvdarbu pabeigšanas. 12 12
  • 13.
    PROJEKTU TEHNISKĀS DOKUMENTĀCIJAS PROBLĒMAS UN RISINĀJUMI Problēmas: 1. Tehniskā apsekošana veikta pavirši; 2. Uzmērījumu neatbilstība stāvoklim dabā; 3. Nekorekti mezglu rasējumi; 4. Uzrādīto darba apjomu neatbilstība projektam (neparedzēti darbi). Risinājumi: 1. Pārdomāti jāsastāda darba uzdevums; 2. Būvprojekta ekspertīze; 3. Civiltiesiskās atbildības apdrošināšana.
  • 14.
    DARBA UZDEVUMS PROJEKTĒTĀJAM Veikt projektēšanas sagatavošanas darbus:  Būvniecības iesnieguma sagatavošanu,  Tehnisko noteikumu pieprasīšanu,  Inženiertopogrāfiskā plāna vai ģenplāna pasūtīšanu,  Objekta tehnisko apsekošanu un uzmērīšanu.  Izstrādāt tehnisko dokumentāciju atbilstoši MK noteikumu «Vispārīgie būvnoteikumi» prasībām, tai skaitā:  Projektēšanas uzdevuma sastādīšana un saskaņošana ar pasūtītāju (detalizēta projekta daļu tehnisko un vizuālo risinājumu izvēles iespēju izskaidrošana),  Ēkas krāsu pases izstrādi,  Konstruktīvo mezglu risinājumu izstrādi logiem, durvīm u.c.,  Logu un durvju specifikāciju izstrādi,  Tāmju sagatavošanu pa konstrukciju veidiem. 14 14
  • 15.
     Veikt svasprofesionālās darbības civiltiesisko apdrošināšanu uz 2 gadiem par LVL ......( polisi iesniegt reizē ar rēķinu par pasūtījuma izpildi)  Veikt projekta saskaņošanu ar tehnisko noteikumu izdevējiem, energoauditoru, pasūtītāju (tāmes obligāti), citām ieinteresētajām personām un būvvaldi  Projekta tehnisko dokumentāciju nodot:  papīra izdrukā 4 eks: būvuzņēmējam, būvuzraugam, pasūtītājam, LIAA;  elektroniski: 1 eks. pdf formātā (tāmes exel formātā) 15
  • 16.
    BŪVDARBU PROBLĒMAS UN RISINĀJUMI Problēmas: 1. Būvdarbu veicējs nav iepazinies ar projektu un tehniskajām specifikācijām; 2. Būvdarbu veicējs nav iepazinies ar objektu dabā; 3. Būvdarbu veicējs neizvērtē savas iespējas veikt darbus nolīgtajā termiņā; 4. Zema darbaspēka kvalifikācija. Risinājumi: 1. Jāizvērtē iesniegtais laika grafiks; 2. Izvērtējot būvdarbu piedāvājumus jāsalīdzina tos savstarpēji uzdodot jautājumus pretendentiem, ja nepieciešams jākonsultējas ar pazīstamiem nozaru speciālistiem; 3. Jāmēģina nolīgt labu (stingru, zinošu) būvuzraugu, jāpieņem darbā pieredzējis ERAF projektu vadītājs; 4. Jāparedz efektīvas soda sankcijas līgumā; 5. Jāparedz līguma izpildes nodrošinājums (% no izpildes).
  • 17.
    TEHNISKĀS SPECIFIKĀCIJAS BŪVDARBIEM  Vispārīgie nosacījumi:  Būvdarbu veikšanas drošības nosacījumi (objekts apdzīvots),  Kārtība objektā,  Būvsapulču norises kārtība,  Citi nosacījumi  Komunālo pieslēgumu veikšanas kārtība  Demontējamo materiālu nodošanas kārtība  Būvizstrādājumu (logu, durvju aprīkojums) detalizācija, ja nav projektā  Atsevišķu būvdarbu veikšanas tehnoloģija, ja nav skaidri (detalizēti) aprakstīts projektā. 17 17
  • 18.
    CITAS PROBLĒMAS UN RISINĀJUMI Dzīvokļu īpašnieku rīcība (nelaiž dzīvokļos, uz lodžijām, pagrabos) - Dokumentāli jāfiksē konkrēti fakti, adreses; Apdrošinātājs neatzīst dzīvokļa īpašnieku par trešo personu - Būvdarbi tiek veikti kopīpašuma daļā nevis atsevišķā dzīvokļa īpašumā Līgumu izpildes neatbilstība iepirkuma nosacījumiem - rūpīgi jāseko iesniegtās izpilddokumentācijas atbilstībai iepirkuma nosacījumiem, - apakšuzņēmēju nomaiņai līguma izpildes gaitā noteikumi, kā ģenerāluzņēmjam. - materiālu vai tehnisko risinājumu maiņa jasaskaņo ar naudas devēju.
  • 19.
