SlideShare a Scribd company logo
1 of 37
Session
  Title:
  Scheduling
  Op�miza�on

with
  Line
  of
  Balance
  and
  Start-­‐to-­‐Finish

Rela�ons


Session
  Code:
  EM15CPX01

Ricardo Viana Vargas
UNOPS - UFF
Felipe Fernandes Moreira
UFC
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.

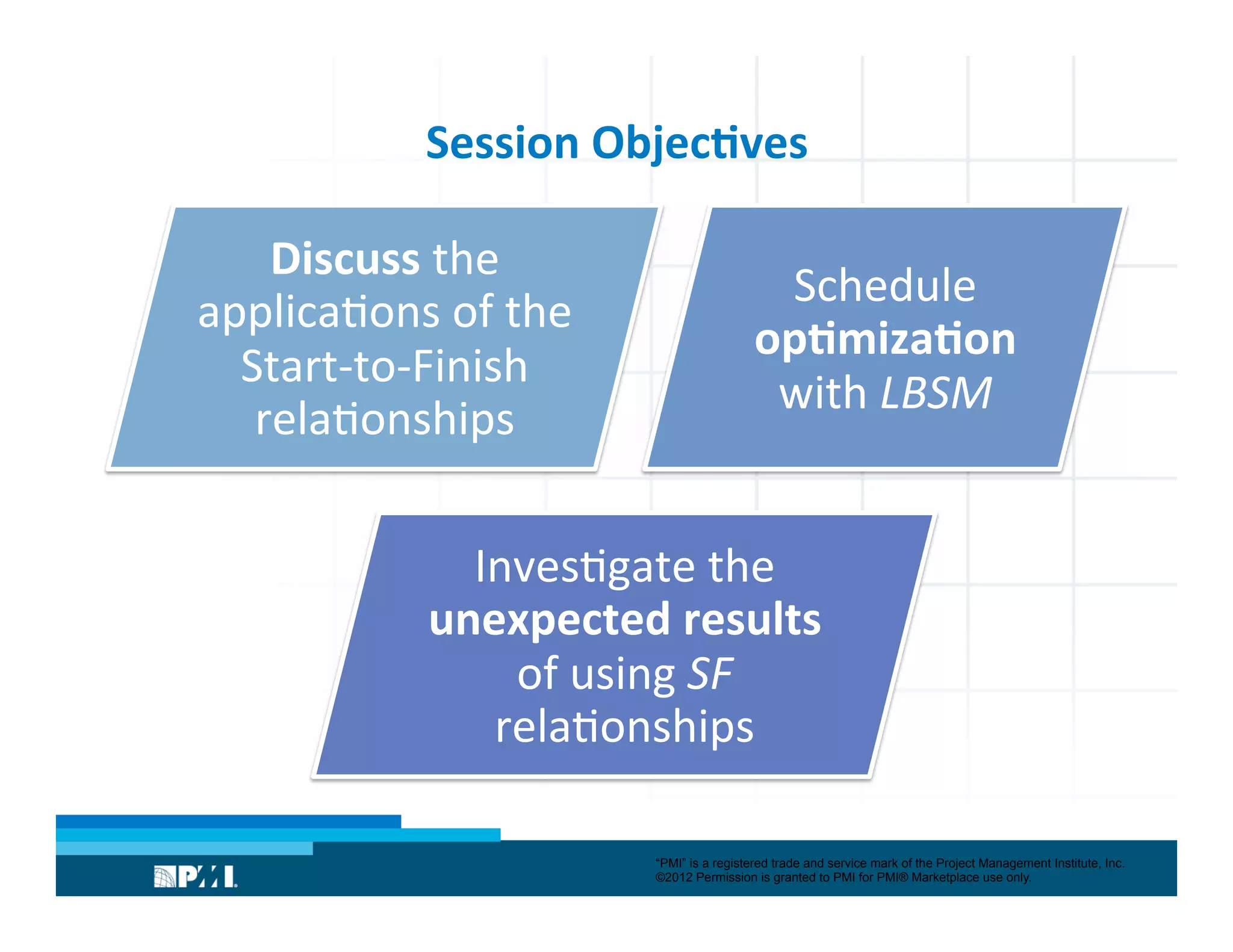

Session
  Objec�ves

Discuss
  the

applica�ons
  of
  the

Start-­‐to-­‐Finish

rela�onships

Schedule

op�miza�on

with
  LBSM

Inves�gate
  the

unexpected
  results

of
  using
  SF

rela�onships

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Project
  Planning

Ac�vity

List

Precedence


Diagram
  Method
   Network

Diagram

PROJECT SCHEDULING
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Ac�vi�es
  Dependencies

PREDECESSOR
   SUCCESSOR

The
  PMBOK®
  5th
  edi�on
  makes
  it

explicit:


Logical
  Rela�onships
  ≠

Chronological
  Rela�onships

1st
  to
  4th
  edi�ons:
  only
  at
  the
  Glossary

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Ac�vi�es
  Rela�onships

PMBOK®
  5th
  edi�on
  (2013)

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Start-­‐to-­‐Finish
  (“SF”)
  Rela�onship

“The
  comple�on
  of
  the
  successor

ac�vity
  depends
  upon
  the
  ini�a�on

of
  the
  predecessor
  ac�vity.”

“SF”
  is
  rare
  –
  listed
  only
  to
  present
  all

the
  rela�onships.
  (PMBOK
  all
  edi�ons)

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Start
  to
  Finish
  (“SF”)
  Rela�onship

1st
  and
  2nd
  edi�ons:
  typically


only
  professional
  scheduling

engineers
  use
  the
  “SF”

rela�onships



Warns
  that
  the
  usage
  of

rela�onships
  other
  than
  the
  most

common
  (“finish-­‐start”)
  may

produce
  unexpected
  results,

since
  their
  implementa�on
  is
  not

consistent

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance

•  Absent
  from
  Project
  Management
  Body
  of

Knowledge

•  Technique
  used
  at
  construc�on
  industry
  at
  Brazil,

Finland
  and
  Australia
  (HENRICH
  &
  KOSKELA,
  2006)

•  Related
  with
  Lean
  Construc�on
  and
  Last
  Planner

System

•  “Unit
  of
  Produc�on
  x
  Time”
  Chart

•  Different
  from
  the
  usual
  “Ac�vity
  x
  Time”
  Gan�

Chart

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

•  Scheduling
  according
  to
  the
  rate
  of
  produc�on

•  Number
  of
  working
  units
  delivered
  by
  a
  working

crew

TASKS DURATION PREDECESSOR
Task 1 4 -
Task 2 2 Task 1
Task 3 3 Task 2
E hibi A i i i LiList
  of
  Ac�vi�es
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
T1– 1st
Floor
T1– 2nd
Floor
T1– 3rd
Floor
T1– 4th
Floor
T2– 1st
Floor
T2– 2nd
Floor
T3– 3rd
Floor
T4– 4th
Floor
T3– 1st
Floor
T3– 2nd
Floor
T3– 3rd
Floor
T3– 4th
Floor
h b h d l h h
Task 1 (T1)
Task 2 (T2)
Task 3 (T3)
Schedule
  using
  the
  Gan�
  chart
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

Schedule
  using
  the
  LBSM

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
Task 1
Task 2
Task 3
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
Task 1
Task 2
Task 3
Line
  of
  Balance
  Scheduling
  Method

Schedule
  using
  the
  LBSM

Rate
  of
  Ac�vi�es

Produc�on

Angular

Coefficient
  of

each
  line

0.25
units/day
0.50
units/day
0.33
units/day
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

Balancing
  the

lines

Make
  the
  rate
  of

produc�on
  of
  the

ac�vi�es
  to
  be
  as

similar
  as
  possible

Reduce
  the


  Task
  2
  “speed”

(make
  its
  angular

coefficient
  smaller)

Reduce
  its

resources
  by
  half
  –

increase
  dura�on

from
  2
  to
  4
  days

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Line
  of
  Balance
  Scheduling
  Method

Balancing
  lines
  to
  achieve
  a
  schedule
  reduc�on

0.25
units/day
0.25
units/day
0.33
units/day
Project
  finishing
  earlier

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
T1– 1st
Floor
T1– 2nd
Floor
T1– 3rd
Floor
T1– 4th
Floor
T2– 1st
Floor
T2– 2nd
Floor
T3– 3rd
Floor
T4– 4th
Floor
T3– 1st
Floor
T3– 2nd
Floor
T3– 3rd
Floor
T3– 4th
Floor
h b h d l h h
Line
  of
  Balance
  Scheduling
  Method

4
  lines
  (4
  produc�on
  units)

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
12
  lines

(3
  tasks
  for
  4
  floors)

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

•  Significant
  reduc�on
  of
  lines

•  The
  bigger
  the
  number
  of
  repe��ons,
  the
  bigger

the
  reduc�on

•  Applicable
  at
  all
  sort
  of
  repe��ve
  processes

–  Eg.:
  Construc�on
  of
  100
  km,
  with
  20
  tasks
  for

each
  kilometer

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Line
  of
  Balance
  Scheduling
  Method

•  Construc�on
  industry:
  tasks
  are
  scheduled

con�nuously
  (KENLEY
  &
  SEPPÄNEN,
  2010)

•  Could
  be
  scheduled
  without
  this
  restric�on

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Line
  of
  Balance
  without
  the
  con�nuity
  of
  repe��on
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Line
  of
  Balance
  Scheduling
  Method

0.250
units/day
0.286
units/day
0.267
units/day
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Line
  of
  Balance
  Scheduling
  Method

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
3-­‐day
  reduc�on

Line
  Balacing
   Schedule
  Reduc�on

Line
  Balacing
  is
  a
  “Crashing
  Method!”

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Line
  of
  Balance
  Scheduling
  Method

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
Breaking
  the
  con�nuity
  restric�on
  will

increase
  the
  total
  �me
  of
  resource
  alloca�on!

16 days
14 days 15 days
16 days 8 days 12 days
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Peculiarity:
  how
  to
  model
  this
  schedule?

TASKS DURATION PREDECESSOR
Task 1 4 -
Task 2 2 Task 1
Task 3 3 Task 2
E hibi A i i i Li
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
Task 1
Task 2
Task 3
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
E hibi 03 S h d l i h LBSM
Task 1
Task 2
Task 3
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Task
  1
  on
  the
  4th
  floor
  defines
  the
  start

date
  of
  Task
  2
  on
  the
  4th
  floor

The
  last
  task
  offers
  the
  �me

constraint
  for
  the
  task
  progression!

Task 2
faster than
Task 1
“FS relations”
Connected at the 4th floor
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Task 1
1st
Floor
Task 1
2nd
Floor
Task 1
3rd
Floor
Task 1
4th
Floor
Task 2
4th
Floor
Network
  Diagram
  with
  the
  logical
  rela�onship
  between
  tasks
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18
E hibi 03 S h d l i h LBSM
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Can’t use the
“FS” relation
Time constraint is transmitted
“downward” from 4th to 1st floor.
Done with the “SF” relation.
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

SF
  rela�on
  between
  the
  repe��ons
  of
  Task
  2
Task 1
1st
Floor
Task 1
2nd
Floor
Task 2
1st
Floor
Task 1
3rd
Floor
Task 1
4th
Floor
Task 2
4th
Floor
Task 2
3rd
Floor
Task 2
2nd
Floor
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
hibi 03 S h d l i h LBSM
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Connected at
the 1st floor
4th floor is no longer the time constraint for the task progression.
Time constraint move “upwards” using the “FS” relation!
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

Complete
  network
  diagram
  for
  the
  example
Important:
  PM
  so�wares
  will
  show
  every
  task
  as
  cri�cal
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  con�nuous
  sequencing
  of

tasks

UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
4th
Floor
3rd
Floor
2nd
Floor
1st
Floor
Task 1
Task 2
Task 3
Float
Task
  2
  on
  the
  2nd,
  3rd
  and
  4th
  floor
  are
  not
  cri�cal!
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  on
  op�miza�on
  of
  resources


(Just
  In
  Time)

TASKS DURATION PREDECESSOR
A 10 Start
B 5 A
C 10 B
D 10 C, E
E 3 A
Task A
10d
Start End
Task B
5d
Task C
10d
Task D
10d
Task E
3d
ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25
ES: 10 – EF: 13
ES: 25 – EF: 35
Network
  Diagram
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Task A
10d
Start End
Task B
5d
Task C
10d
Task D
10d
Task E
3d
ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25
ES: 10 – EF: 13
ES: 25 – EF: 35
“SF”
  on
  op�miza�on
  of
  resources


(Just
  In
  Time)

Overproduction in Anticipation – One of the Seven Wastes of Production
Systems (OHNO, 1997, and SHINGO, 1996)
Finishing at the 13th day,
needed only at 25th day
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  on
  op�miza�on
  of
  resources


(Just
  In
  Time)

Task A
10d
Start End
Task B
5d
Task C
10d
Task D
10d
Task E
3d
ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25
ES: 22 – EF: 25
ES: 25 – EF: 35
New
  network
  diagram
  with
  the
  SF
  rela�on
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  on
  op�miza�on
  of
  resources


(Just
  In
  Time)

All
  the
  tasks
  are
  cri�cal!
Risk
  for
  any
  delivery
  or
  communica�on
  between
  Task
  A
  and
  Task
  E!
Task A
10d
Start End
Task B
5d
Task C
10d
Task D
10d
Task E
3d
ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25
ES: 22 – EF: 25
ES: 25 – EF: 35
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  milestones
  and
  support

ac�vi�es

Combina�on
  of
  the
  first
  and
  second
  uses:

First

when
  the
  �me
  constraint
  is
  applied

to
  the
  end
  of
  the
  sequence

Second

Schedule
  tasks
  as
  late
  as
  possible

right
  away

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  for
  milestones
  and
  support

ac�vi�es

Painting
(N-1)th
Floor
10d
Painting
Nth
Floor
10d
Milestone 1
Painting
...
10d
...
ES: 10.(N-2) – EF: 10.(N-1)
ES: 10.(N-1) – EF: 10.N
ES: 10 .N – EF: 10.N
Milestone
  1
  being
  the
  end
  of
  Pain�ng
  tasks
“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
“SF”
  rela�on
  on
  “Backward
  Planning”

•  Consider
  the
  end
  of
  the
  project
  as
  a
  Milestone

•  Subordinate
  all
  of
  the
  tasks
  to
  this
  milestones

•  The
  schedule
  development
  goes
  “backwards”,

from
  the
  end
  to
  the
  start

•  Backward
  Planning,
  a
  tool
  of
  Cri�cal
  Chain
  Project

Management
  (Kishira,
  2009)

•  Similar
  to
  the
  “Drum-­‐Buffer-­‐Rope
  Scheduling”
  for

manufacturing
  processes
  (COX
  III
  &
  SPENCER,
  2002)

“PMI” is a registered trade and service mark of the Project Management Institute, Inc.
©2012 Permission is granted to PMI for PMI® Marketplace use only.
Conclusions

•  “Start-­‐Finish”
  for:

–  LBSM

–  Pulling
  mechanism

–  Milestones
  and
  support
  ac�vi�es
  scheduling

–  Backward
  planning

•  “Unexpected
  results”
  are
  related
  to
  the
  increase

at
  the
  risk
  of
  the
  project
  due
  to:

–  The
  removal
  of
  floats

–  The
  increase
  in
  communica�on
  complexity

37

Ricardo
  Viana
  Vargas

ricardo@ricardo-­‐vargas.com

ricardo-­‐vargas.com

@rvvargas

/in/ricardovargas

+45
  4533
  7673


Felipe
  Fernandes
  Moreira

felipef@gmail.com

/in/felipefmoreira

+55
  85
  32675722

+55
  85
  86999108



Contact Information

More Related Content

What's hot

Project Management in 12 Slides
Project Management in 12 SlidesProject Management in 12 Slides
Project Management in 12 Slides
Pam Pauley


What's hot (20)

Project Management for the Non-Project Manager
Project Management for the Non-Project ManagerProject Management for the Non-Project Manager
Project Management for the Non-Project Manager

Project time management
Project time managementProject time management
Project time management

Ms project 2010 tutorial 1
Ms project 2010 tutorial   1Ms project 2010 tutorial   1
Ms project 2010 tutorial 1

Time Management within IT Project Management
Time Management within IT Project ManagementTime Management within IT Project Management
Time Management within IT Project Management

Resource allocation and smoothing
Resource allocation and smoothingResource allocation and smoothing
Resource allocation and smoothing

Scheduling by using microsoft project 2013
Scheduling by using microsoft project 2013Scheduling by using microsoft project 2013
Scheduling by using microsoft project 2013

Project cost control
Project cost controlProject cost control
Project cost control

Successfully Manage Cost and Schedule with Primavera Unifier and Primavera P6
Successfully Manage Cost and Schedule with Primavera Unifier and Primavera P6Successfully Manage Cost and Schedule with Primavera Unifier and Primavera P6
Successfully Manage Cost and Schedule with Primavera Unifier and Primavera P6

6.5 Resource Leveling and Resource Smoothing
6.5 Resource Leveling and Resource Smoothing6.5 Resource Leveling and Resource Smoothing
6.5 Resource Leveling and Resource Smoothing

Critical path method(cpm)
Critical path method(cpm)Critical path method(cpm)
Critical path method(cpm)

Lecture 5 project management introduction
Lecture 5   project management introductionLecture 5   project management introduction
Lecture 5 project management introduction

Project Management for non Project Managers
Project Management for non Project ManagersProject Management for non Project Managers
Project Management for non Project Managers

Project Time Management - PMBOK 5th Edition
Project  Time Management - PMBOK 5th EditionProject  Time Management - PMBOK 5th Edition
Project Time Management - PMBOK 5th Edition

06. Project Management Process Groups
06. Project Management Process Groups06. Project Management Process Groups
06. Project Management Process Groups

Introduction to MS project
Introduction to MS projectIntroduction to MS project
Introduction to MS project

Lean Construction Management
Lean Construction Management Lean Construction Management
Lean Construction Management

Project Management in 12 Slides
Project Management in 12 SlidesProject Management in 12 Slides
Project Management in 12 Slides

Design & Development Of A Schedule Management Plan Presentation
Design & Development Of A Schedule Management Plan PresentationDesign & Development Of A Schedule Management Plan Presentation
Design & Development Of A Schedule Management Plan Presentation

Project Cost & Schedule Integration Lessons Learnt
Project Cost & Schedule Integration Lessons LearntProject Cost & Schedule Integration Lessons Learnt
Project Cost & Schedule Integration Lessons Learnt

Project scheduling and resource levelling_Construction Management
Project scheduling and resource levelling_Construction Management Project scheduling and resource levelling_Construction Management
Project scheduling and resource levelling_Construction Management


Similar to Scheduling Optimization with Line of Balance and Start-to-Finish Relations

Webinar Critical Chain Project Management - Marris Consulting - June 2020
Webinar Critical Chain Project Management  - Marris Consulting - June 2020Webinar Critical Chain Project Management  - Marris Consulting - June 2020
Webinar Critical Chain Project Management - Marris Consulting - June 2020
MARRIS Consulting

Process Improvement in High Maturity Environments Improving the Efficiency ...
Process Improvement in High Maturity Environments   Improving the Efficiency ...Process Improvement in High Maturity Environments   Improving the Efficiency ...
Process Improvement in High Maturity Environments Improving the Efficiency ...
Andre Ferreira

Zuhair Haddad - 2nd Annual BIM Conference ME September 2013
Zuhair Haddad - 2nd Annual BIM Conference ME September 2013Zuhair Haddad - 2nd Annual BIM Conference ME September 2013
Zuhair Haddad - 2nd Annual BIM Conference ME September 2013
CCT International

Managing an ITIL SaaS implementation IT program
Managing an ITIL SaaS implementation IT programManaging an ITIL SaaS implementation IT program
Managing an ITIL SaaS implementation IT program
Gottfried Rudorfer


Similar to Scheduling Optimization with Line of Balance and Start-to-Finish Relations (20)

Scheduling Optimization with Line of Balance and Start-to-Finish Relations
Scheduling Optimization with Line of Balance and Start-to-Finish Relations Scheduling Optimization with Line of Balance and Start-to-Finish Relations
Scheduling Optimization with Line of Balance and Start-to-Finish Relations

Sneak peek na15 agl01 leading construction industry to lean-agile (leagile)...
Sneak peek na15 agl01   leading construction industry to lean-agile (leagile)...Sneak peek na15 agl01   leading construction industry to lean-agile (leagile)...
Sneak peek na15 agl01 leading construction industry to lean-agile (leagile)...

“PLANNING AND SCHEDULING OF MULTI STOREY BUILDING USING BIM”
“PLANNING AND SCHEDULING OF MULTI STOREY BUILDING USING BIM”“PLANNING AND SCHEDULING OF MULTI STOREY BUILDING USING BIM”
“PLANNING AND SCHEDULING OF MULTI STOREY BUILDING USING BIM”

Webinar Critical Chain Project Management - Marris Consulting - June 2020
Webinar Critical Chain Project Management  - Marris Consulting - June 2020Webinar Critical Chain Project Management  - Marris Consulting - June 2020
Webinar Critical Chain Project Management - Marris Consulting - June 2020

The Real Reason That Projects Fail and How to Fix it - An Introduction to Cri...
The Real Reason That Projects Fail and How to Fix it - An Introduction to Cri...The Real Reason That Projects Fail and How to Fix it - An Introduction to Cri...
The Real Reason That Projects Fail and How to Fix it - An Introduction to Cri...

Process Improvement in High Maturity Environments Improving the Efficiency ...
Process Improvement in High Maturity Environments   Improving the Efficiency ...Process Improvement in High Maturity Environments   Improving the Efficiency ...
Process Improvement in High Maturity Environments Improving the Efficiency ...

ITMAM Profile-English v1.19
ITMAM Profile-English v1.19ITMAM Profile-English v1.19
ITMAM Profile-English v1.19

IRJET- Rapid Prototyping – Applications in Various Field of Engineering and T...
IRJET- Rapid Prototyping – Applications in Various Field of Engineering and T...IRJET- Rapid Prototyping – Applications in Various Field of Engineering and T...
IRJET- Rapid Prototyping – Applications in Various Field of Engineering and T...

Agile and Stage-Gate - Getting it Right
Agile and Stage-Gate - Getting it RightAgile and Stage-Gate - Getting it Right
Agile and Stage-Gate - Getting it Right

Lietuvos paštas. Agile PMO generic
Lietuvos paštas. Agile PMO genericLietuvos paštas. Agile PMO generic
Lietuvos paštas. Agile PMO generic

Rfid roi-sme pilots presentation and results ueapme august 2012
Rfid roi-sme pilots presentation and results ueapme august 2012Rfid roi-sme pilots presentation and results ueapme august 2012
Rfid roi-sme pilots presentation and results ueapme august 2012

Zuhair Haddad - 2nd Annual BIM Conference ME September 2013
Zuhair Haddad - 2nd Annual BIM Conference ME September 2013Zuhair Haddad - 2nd Annual BIM Conference ME September 2013
Zuhair Haddad - 2nd Annual BIM Conference ME September 2013

Managing an ITIL SaaS implementation IT program
Managing an ITIL SaaS implementation IT programManaging an ITIL SaaS implementation IT program
Managing an ITIL SaaS implementation IT program

A real life case study of using Agile and PRINCE2 together - AgilePM
A real life case study of using Agile and PRINCE2 together - AgilePMA real life case study of using Agile and PRINCE2 together - AgilePM
A real life case study of using Agile and PRINCE2 together - AgilePM

Krishnan_Resume
Krishnan_ResumeKrishnan_Resume
Krishnan_Resume

Lean Kanban India 2015 | Boring Flow Metrics! Having fun with them to make or...
Lean Kanban India 2015 | Boring Flow Metrics! Having fun with them to make or...Lean Kanban India 2015 | Boring Flow Metrics! Having fun with them to make or...
Lean Kanban India 2015 | Boring Flow Metrics! Having fun with them to make or...

Bi zsop presentn why need sop,r.1-280415
Bi zsop presentn why need sop,r.1-280415Bi zsop presentn why need sop,r.1-280415
Bi zsop presentn why need sop,r.1-280415

Collaboration - A Key Enabler of Innovation (Mirion).pdf
Collaboration - A Key Enabler of Innovation (Mirion).pdfCollaboration - A Key Enabler of Innovation (Mirion).pdf
Collaboration - A Key Enabler of Innovation (Mirion).pdf

Solar Energy (PV) - Top 5 things to know !
Solar Energy (PV) - Top 5 things to know !Solar Energy (PV) - Top 5 things to know !
Solar Energy (PV) - Top 5 things to know !

Pmi lebanon conference workshop-initiating proftiable projects-saadi adra
Pmi lebanon conference workshop-initiating proftiable projects-saadi adraPmi lebanon conference workshop-initiating proftiable projects-saadi adra
Pmi lebanon conference workshop-initiating proftiable projects-saadi adra


More from Ricardo Viana Vargas

More from Ricardo Viana Vargas (20)

PMBOK® Guide Processes Flow – 6th Edition
PMBOK® Guide Processes Flow – 6th EditionPMBOK® Guide Processes Flow – 6th Edition
PMBOK® Guide Processes Flow – 6th Edition

PMBOK® Guide Processes Flow – 6th Edition (Simplified version)
PMBOK® Guide Processes Flow – 6th Edition (Simplified version)PMBOK® Guide Processes Flow – 6th Edition (Simplified version)
PMBOK® Guide Processes Flow – 6th Edition (Simplified version)

Fluxo de Processos do Guia PMBOK® – 6ª Edição
Fluxo de Processos do Guia PMBOK® – 6ª EdiçãoFluxo de Processos do Guia PMBOK® – 6ª Edição
Fluxo de Processos do Guia PMBOK® – 6ª Edição

Fluxo de Processos do Guia PMBOK® – 6ª Edição (Versão simplificada)
Fluxo de Processos do Guia PMBOK® – 6ª Edição (Versão simplificada)Fluxo de Processos do Guia PMBOK® – 6ª Edição (Versão simplificada)
Fluxo de Processos do Guia PMBOK® – 6ª Edição (Versão simplificada)

Aplicando Redes Neurais e Estimativa Análoga para Determinar o Orçamento do P...
Aplicando Redes Neurais e Estimativa Análoga para Determinar o Orçamento do P...Aplicando Redes Neurais e Estimativa Análoga para Determinar o Orçamento do P...
Aplicando Redes Neurais e Estimativa Análoga para Determinar o Orçamento do P...

Applying Neural Networks and Analogous Estimating to Determine the Project Bu...
Applying Neural Networks and Analogous Estimating to Determine the Project Bu...Applying Neural Networks and Analogous Estimating to Determine the Project Bu...
Applying Neural Networks and Analogous Estimating to Determine the Project Bu...

Modelando Linhas de Balanço com Relacionamentos “Início-Término”
Modelando Linhas de Balanço com Relacionamentos “Início-Término”Modelando Linhas de Balanço com Relacionamentos “Início-Término”
Modelando Linhas de Balanço com Relacionamentos “Início-Término”

Sustainability Marker to Support the Project Selection Process: the UNOPS Case
Sustainability Marker to Support the Project Selection Process: the UNOPS CaseSustainability Marker to Support the Project Selection Process: the UNOPS Case
Sustainability Marker to Support the Project Selection Process: the UNOPS Case

Milestones Trend Analysis (MTA) - Conceitos Básicos
Milestones Trend Analysis (MTA) - Conceitos BásicosMilestones Trend Analysis (MTA) - Conceitos Básicos
Milestones Trend Analysis (MTA) - Conceitos Básicos

Milestones Trend Analysis (MTA) - Fundamentals
Milestones Trend Analysis (MTA) - FundamentalsMilestones Trend Analysis (MTA) - Fundamentals
Milestones Trend Analysis (MTA) - Fundamentals

Diagrammes de Flux Guide PMBOK® 5e Édition en Français
Diagrammes de Flux Guide PMBOK® 5e Édition en FrançaisDiagrammes de Flux Guide PMBOK® 5e Édition en Français
Diagrammes de Flux Guide PMBOK® 5e Édition en Français

Diagrammes de Flux Guide PMBOK® 5e Édition en Français - Version simplifiée
Diagrammes de Flux Guide PMBOK® 5e Édition en Français - Version simplifiéeDiagrammes de Flux Guide PMBOK® 5e Édition en Français - Version simplifiée
Diagrammes de Flux Guide PMBOK® 5e Édition en Français - Version simplifiée

Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano
Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in ItalianoDiagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano
Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano

Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano - Versione sem...
Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano - Versione sem...Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano - Versione sem...
Diagrammi di Flusso della Guida PMBOK® 5ª Edizione in Italiano - Versione sem...

Ricardo vargas pmbok_flow_5ed_color_es
Ricardo vargas pmbok_flow_5ed_color_esRicardo vargas pmbok_flow_5ed_color_es
Ricardo vargas pmbok_flow_5ed_color_es

Flujo de Procesos de la Guía PMBOK® 5ª edición en Español - Versión simplificada
Flujo de Procesos de la Guía PMBOK® 5ª edición en Español - Versión simplificadaFlujo de Procesos de la Guía PMBOK® 5ª edición en Español - Versión simplificada
Flujo de Procesos de la Guía PMBOK® 5ª edición en Español - Versión simplificada

Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch (vereinfachte Version)
Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch (vereinfachte Version)Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch (vereinfachte Version)
Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch (vereinfachte Version)

Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch
Ablaufplan des PMBOK® Guide 5. Auflage auf DeutschAblaufplan des PMBOK® Guide 5. Auflage auf Deutsch
Ablaufplan des PMBOK® Guide 5. Auflage auf Deutsch

Lessons from 40 PPM Experts on Making the Transition from Project Management ...
Lessons from 40 PPM Experts on Making the Transition from Project Management ...Lessons from 40 PPM Experts on Making the Transition from Project Management ...
Lessons from 40 PPM Experts on Making the Transition from Project Management ...

Understanding Opportunities, Challenges and Strategies to Build Your Career i...
Understanding Opportunities, Challenges and Strategies to Build Your Career i...Understanding Opportunities, Challenges and Strategies to Build Your Career i...
Understanding Opportunities, Challenges and Strategies to Build Your Career i...


Recently uploaded

obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...
obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...
obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...
yulianti213969

Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec
Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan CytotecJual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec
Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec
ZurliaSoop

Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...
Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...
Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...
daisycvs


Recently uploaded (20)

obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...
obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...
obat aborsi bandung wa 081336238223 jual obat aborsi cytotec asli di bandung9...

Pre Engineered Building Manufacturers Hyderabad.pptx
Pre Engineered  Building Manufacturers Hyderabad.pptxPre Engineered  Building Manufacturers Hyderabad.pptx
Pre Engineered Building Manufacturers Hyderabad.pptx

Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec
Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan CytotecJual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec
Jual Obat Aborsi ( Asli No.1 ) 085657271886 Obat Penggugur Kandungan Cytotec

Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...
Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...
Quick Doctor In Kuwait +2773`7758`557 Kuwait Doha Qatar Dubai Abu Dhabi Sharj...

KALYANI 💋 Call Girl 9827461493 Call Girls in Escort service book now
KALYANI 💋 Call Girl 9827461493 Call Girls in  Escort service book nowKALYANI 💋 Call Girl 9827461493 Call Girls in  Escort service book now
KALYANI 💋 Call Girl 9827461493 Call Girls in Escort service book now

JAJPUR CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN JAJPUR ESCORTS
JAJPUR CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN JAJPUR  ESCORTSJAJPUR CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN JAJPUR  ESCORTS
JAJPUR CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN JAJPUR ESCORTS

QSM Chap 10 Service Culture in Tourism and Hospitality Industry.pptx
QSM Chap 10 Service Culture in Tourism and Hospitality Industry.pptxQSM Chap 10 Service Culture in Tourism and Hospitality Industry.pptx
QSM Chap 10 Service Culture in Tourism and Hospitality Industry.pptx

SEO Case Study: How I Increased SEO Traffic & Ranking by 50-60% in 6 Months
SEO Case Study: How I Increased SEO Traffic & Ranking by 50-60%  in 6 MonthsSEO Case Study: How I Increased SEO Traffic & Ranking by 50-60%  in 6 Months
SEO Case Study: How I Increased SEO Traffic & Ranking by 50-60% in 6 Months

Cannabis Legalization World Map: 2024 Updated
Cannabis Legalization World Map: 2024 UpdatedCannabis Legalization World Map: 2024 Updated
Cannabis Legalization World Map: 2024 Updated

Durg CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN durg ESCORTS
Durg CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN durg ESCORTSDurg CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN durg ESCORTS
Durg CALL GIRL ❤ 82729*64427❤ CALL GIRLS IN durg ESCORTS

KOTA 💋 Call Girl 9827461493 Call Girls in Escort service book now
KOTA 💋 Call Girl 9827461493 Call Girls in  Escort service book nowKOTA 💋 Call Girl 9827461493 Call Girls in  Escort service book now
KOTA 💋 Call Girl 9827461493 Call Girls in Escort service book now

Berhampur CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING
Berhampur CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDINGBerhampur CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING
Berhampur CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING

Katrina Personal Brand Project and portfolio 1
Katrina Personal Brand Project and portfolio 1Katrina Personal Brand Project and portfolio 1
Katrina Personal Brand Project and portfolio 1

GUWAHATI 💋 Call Girl 9827461493 Call Girls in Escort service book now
GUWAHATI 💋 Call Girl 9827461493 Call Girls in  Escort service book nowGUWAHATI 💋 Call Girl 9827461493 Call Girls in  Escort service book now
GUWAHATI 💋 Call Girl 9827461493 Call Girls in Escort service book now

Ooty Call Gril 80022//12248 Only For Sex And High Profile Best Gril Sex Avail...
Ooty Call Gril 80022//12248 Only For Sex And High Profile Best Gril Sex Avail...Ooty Call Gril 80022//12248 Only For Sex And High Profile Best Gril Sex Avail...
Ooty Call Gril 80022//12248 Only For Sex And High Profile Best Gril Sex Avail...

Puri CALL GIRL ❤️8084732287❤️ CALL GIRLS IN ESCORT SERVICE WE ARW PROVIDING
Puri CALL GIRL ❤️8084732287❤️ CALL GIRLS IN ESCORT SERVICE WE ARW PROVIDINGPuri CALL GIRL ❤️8084732287❤️ CALL GIRLS IN ESCORT SERVICE WE ARW PROVIDING
Puri CALL GIRL ❤️8084732287❤️ CALL GIRLS IN ESCORT SERVICE WE ARW PROVIDING

Paradip CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING
Paradip CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDINGParadip CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING
Paradip CALL GIRL❤7091819311❤CALL GIRLS IN ESCORT SERVICE WE ARE PROVIDING

Berhampur Call Girl Just Call 8084732287 Top Class Call Girl Service Available
Berhampur Call Girl Just Call 8084732287 Top Class Call Girl Service AvailableBerhampur Call Girl Just Call 8084732287 Top Class Call Girl Service Available
Berhampur Call Girl Just Call 8084732287 Top Class Call Girl Service Available

Falcon Invoice Discounting: Unlock Your Business Potential
Falcon Invoice Discounting: Unlock Your Business PotentialFalcon Invoice Discounting: Unlock Your Business Potential
Falcon Invoice Discounting: Unlock Your Business Potential

Bangalore Call Girl Just Call♥️ 8084732287 ♥️Top Class Call Girl Service Avai...
Bangalore Call Girl Just Call♥️ 8084732287 ♥️Top Class Call Girl Service Avai...Bangalore Call Girl Just Call♥️ 8084732287 ♥️Top Class Call Girl Service Avai...
Bangalore Call Girl Just Call♥️ 8084732287 ♥️Top Class Call Girl Service Avai...


Scheduling Optimization with Line of Balance and Start-to-Finish Relations

  • 1. Session  Title:  Scheduling  Op�miza�on   with  Line  of  Balance  and  Start-­‐to-­‐Finish   Rela�ons     Session  Code:  EM15CPX01   Ricardo Viana Vargas UNOPS - UFF Felipe Fernandes Moreira UFC
  • 2. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Session  Objec�ves   Discuss  the   applica�ons  of  the   Start-­‐to-­‐Finish   rela�onships   Schedule   op�miza�on   with  LBSM   Inves�gate  the   unexpected  results   of  using  SF   rela�onships
  • 3. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Project  Planning   Ac�vity   List   Precedence     Diagram  Method   Network   Diagram   PROJECT SCHEDULING
  • 4. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Ac�vi�es  Dependencies   PREDECESSOR   SUCCESSOR   The  PMBOK®  5th  edi�on  makes  it   explicit:     Logical  Rela�onships  ≠   Chronological  Rela�onships   1st  to  4th  edi�ons:  only  at  the  Glossary
  • 5. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Ac�vi�es  Rela�onships   PMBOK®  5th  edi�on  (2013)
  • 6. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Start-­‐to-­‐Finish  (“SF”)  Rela�onship   “The  comple�on  of  the  successor   ac�vity  depends  upon  the  ini�a�on   of  the  predecessor  ac�vity.”   “SF”  is  rare  –  listed  only  to  present  all   the  rela�onships.  (PMBOK  all  edi�ons)
  • 7. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Start  to  Finish  (“SF”)  Rela�onship   1st  and  2nd  edi�ons:  typically     only  professional  scheduling   engineers  use  the  “SF”   rela�onships     Warns  that  the  usage  of   rela�onships  other  than  the  most   common  (“finish-­‐start”)  may   produce  unexpected  results,   since  their  implementa�on  is  not   consistent
  • 8. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance   •  Absent  from  Project  Management  Body  of   Knowledge   •  Technique  used  at  construc�on  industry  at  Brazil,   Finland  and  Australia  (HENRICH  &  KOSKELA,  2006)   •  Related  with  Lean  Construc�on  and  Last  Planner   System   •  “Unit  of  Produc�on  x  Time”  Chart   •  Different  from  the  usual  “Ac�vity  x  Time”  Gan�   Chart
  • 9. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   •  Scheduling  according  to  the  rate  of  produc�on   •  Number  of  working  units  delivered  by  a  working   crew   TASKS DURATION PREDECESSOR Task 1 4 - Task 2 2 Task 1 Task 3 3 Task 2 E hibi A i i i LiList  of  Ac�vi�es
  • 10. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 T1– 1st Floor T1– 2nd Floor T1– 3rd Floor T1– 4th Floor T2– 1st Floor T2– 2nd Floor T3– 3rd Floor T4– 4th Floor T3– 1st Floor T3– 2nd Floor T3– 3rd Floor T3– 4th Floor h b h d l h h Task 1 (T1) Task 2 (T2) Task 3 (T3) Schedule  using  the  Gan�  chart
  • 11. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   Schedule  using  the  LBSM   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM Task 1 Task 2 Task 3
  • 12. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM Task 1 Task 2 Task 3 Line  of  Balance  Scheduling  Method   Schedule  using  the  LBSM   Rate  of  Ac�vi�es   Produc�on   Angular   Coefficient  of   each  line   0.25 units/day 0.50 units/day 0.33 units/day
  • 13. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   Balancing  the   lines   Make  the  rate  of   produc�on  of  the   ac�vi�es  to  be  as   similar  as  possible   Reduce  the    Task  2  “speed”   (make  its  angular   coefficient  smaller)   Reduce  its   resources  by  half  –   increase  dura�on   from  2  to  4  days
  • 14. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Line  of  Balance  Scheduling  Method   Balancing  lines  to  achieve  a  schedule  reduc�on   0.25 units/day 0.25 units/day 0.33 units/day Project  finishing  earlier
  • 15. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 T1– 1st Floor T1– 2nd Floor T1– 3rd Floor T1– 4th Floor T2– 1st Floor T2– 2nd Floor T3– 3rd Floor T4– 4th Floor T3– 1st Floor T3– 2nd Floor T3– 3rd Floor T3– 4th Floor h b h d l h h Line  of  Balance  Scheduling  Method   4  lines  (4  produc�on  units)   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM 12  lines   (3  tasks  for  4  floors)
  • 16. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   •  Significant  reduc�on  of  lines   •  The  bigger  the  number  of  repe��ons,  the  bigger   the  reduc�on   •  Applicable  at  all  sort  of  repe��ve  processes   –  Eg.:  Construc�on  of  100  km,  with  20  tasks  for   each  kilometer
  • 17. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Line  of  Balance  Scheduling  Method   •  Construc�on  industry:  tasks  are  scheduled   con�nuously  (KENLEY  &  SEPPÄNEN,  2010)   •  Could  be  scheduled  without  this  restric�on   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Line  of  Balance  without  the  con�nuity  of  repe��on
  • 18. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Line  of  Balance  Scheduling  Method   0.250 units/day 0.286 units/day 0.267 units/day
  • 19. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Line  of  Balance  Scheduling  Method   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM 3-­‐day  reduc�on   Line  Balacing   Schedule  Reduc�on   Line  Balacing  is  a  “Crashing  Method!”
  • 20. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Line  of  Balance  Scheduling  Method   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM Breaking  the  con�nuity  restric�on  will   increase  the  total  �me  of  resource  alloca�on!   16 days 14 days 15 days 16 days 8 days 12 days
  • 21. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Peculiarity:  how  to  model  this  schedule?   TASKS DURATION PREDECESSOR Task 1 4 - Task 2 2 Task 1 Task 3 3 Task 2 E hibi A i i i Li UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM Task 1 Task 2 Task 3
  • 22. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor E hibi 03 S h d l i h LBSM Task 1 Task 2 Task 3 “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Task  1  on  the  4th  floor  defines  the  start   date  of  Task  2  on  the  4th  floor   The  last  task  offers  the  �me   constraint  for  the  task  progression!   Task 2 faster than Task 1 “FS relations” Connected at the 4th floor
  • 23. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Task 1 1st Floor Task 1 2nd Floor Task 1 3rd Floor Task 1 4th Floor Task 2 4th Floor Network  Diagram  with  the  logical  rela�onship  between  tasks
  • 24. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 E hibi 03 S h d l i h LBSM “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Can’t use the “FS” relation Time constraint is transmitted “downward” from 4th to 1st floor. Done with the “SF” relation.
  • 25. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  con�nuous  sequencing  of   tasks   SF  rela�on  between  the  repe��ons  of  Task  2 Task 1 1st Floor Task 1 2nd Floor Task 2 1st Floor Task 1 3rd Floor Task 1 4th Floor Task 2 4th Floor Task 2 3rd Floor Task 2 2nd Floor
  • 26. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 hibi 03 S h d l i h LBSM “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Connected at the 1st floor 4th floor is no longer the time constraint for the task progression. Time constraint move “upwards” using the “FS” relation!
  • 27. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  con�nuous  sequencing  of   tasks   Complete  network  diagram  for  the  example Important:  PM  so�wares  will  show  every  task  as  cri�cal
  • 28. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  con�nuous  sequencing  of   tasks   UND 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 4th Floor 3rd Floor 2nd Floor 1st Floor Task 1 Task 2 Task 3 Float Task  2  on  the  2nd,  3rd  and  4th  floor  are  not  cri�cal!
  • 29. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  on  op�miza�on  of  resources     (Just  In  Time)   TASKS DURATION PREDECESSOR A 10 Start B 5 A C 10 B D 10 C, E E 3 A Task A 10d Start End Task B 5d Task C 10d Task D 10d Task E 3d ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25 ES: 10 – EF: 13 ES: 25 – EF: 35 Network  Diagram
  • 30. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Task A 10d Start End Task B 5d Task C 10d Task D 10d Task E 3d ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25 ES: 10 – EF: 13 ES: 25 – EF: 35 “SF”  on  op�miza�on  of  resources     (Just  In  Time)   Overproduction in Anticipation – One of the Seven Wastes of Production Systems (OHNO, 1997, and SHINGO, 1996) Finishing at the 13th day, needed only at 25th day
  • 31. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  on  op�miza�on  of  resources     (Just  In  Time)   Task A 10d Start End Task B 5d Task C 10d Task D 10d Task E 3d ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25 ES: 22 – EF: 25 ES: 25 – EF: 35 New  network  diagram  with  the  SF  rela�on
  • 32. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  on  op�miza�on  of  resources     (Just  In  Time)   All  the  tasks  are  cri�cal! Risk  for  any  delivery  or  communica�on  between  Task  A  and  Task  E! Task A 10d Start End Task B 5d Task C 10d Task D 10d Task E 3d ES: 0 – EF: 10 ES: 10 – EF: 15 ES: 15 – EF: 25 ES: 22 – EF: 25 ES: 25 – EF: 35
  • 33. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  milestones  and  support   ac�vi�es   Combina�on  of  the  first  and  second  uses:   First   when  the  �me  constraint  is  applied   to  the  end  of  the  sequence   Second   Schedule  tasks  as  late  as  possible   right  away
  • 34. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  for  milestones  and  support   ac�vi�es   Painting (N-1)th Floor 10d Painting Nth Floor 10d Milestone 1 Painting ... 10d ... ES: 10.(N-2) – EF: 10.(N-1) ES: 10.(N-1) – EF: 10.N ES: 10 .N – EF: 10.N Milestone  1  being  the  end  of  Pain�ng  tasks
  • 35. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. “SF”  rela�on  on  “Backward  Planning”   •  Consider  the  end  of  the  project  as  a  Milestone   •  Subordinate  all  of  the  tasks  to  this  milestones   •  The  schedule  development  goes  “backwards”,   from  the  end  to  the  start   •  Backward  Planning,  a  tool  of  Cri�cal  Chain  Project   Management  (Kishira,  2009)   •  Similar  to  the  “Drum-­‐Buffer-­‐Rope  Scheduling”  for   manufacturing  processes  (COX  III  &  SPENCER,  2002)
  • 36. “PMI” is a registered trade and service mark of the Project Management Institute, Inc. ©2012 Permission is granted to PMI for PMI® Marketplace use only. Conclusions   •  “Start-­‐Finish”  for:   –  LBSM   –  Pulling  mechanism   –  Milestones  and  support  ac�vi�es  scheduling   –  Backward  planning   •  “Unexpected  results”  are  related  to  the  increase   at  the  risk  of  the  project  due  to:   –  The  removal  of  floats   –  The  increase  in  communica�on  complexity
  • 37. 37   Ricardo  Viana  Vargas   ricardo@ricardo-­‐vargas.com   ricardo-­‐vargas.com   @rvvargas   /in/ricardovargas   +45  4533  7673     Felipe  Fernandes  Moreira   felipef@gmail.com   /in/felipefmoreira   +55  85  32675722   +55  85  86999108     Contact Information
