APERTURA CANTIERI
BLOCCATI SULLA RETE EAV
Febbraio 2017

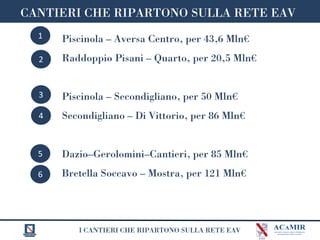

I CANTIERI CHE RIPARTONO SULLA RETE EAV
Piscinola – Aversa Centro, per 43,6 Mln€
Raddoppio Pisani – Quarto, per 20,5 Mln€
Piscinola – Secondigliano, per 50 Mln€
Secondigliano – Di Vittorio, per 86 Mln€
Dazio–Gerolomini–Cantieri, per 85 Mln€
Bretella Soccavo – Mostra, per 121 Mln€
CANTIERI CHE RIPARTONO SULLA RETE EAV
6
5
4
3
2
1
I CANTIERI CHE RIPARTONO SULLA RETE EAV

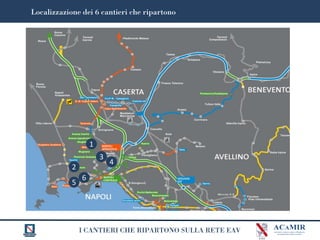

Localizzazione dei 6 cantieri che ripartono
2
1
3
6
4
5
I CANTIERI CHE RIPARTONO SULLA RETE EAV
CANTIERI CHE RIPARTONO SULLA RETE EAV
1
I CANTIERI CHE RIPARTONO SULLA RETE EAV

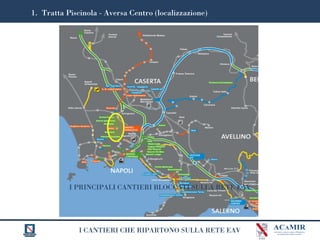

1. Tratta Piscinola - Aversa Centro (localizzazione)
I PRINCIPALI CANTIERI BLOCCATI SULLA RETE EAV
I CANTIERI CHE RIPARTONO SULLA RETE EAV

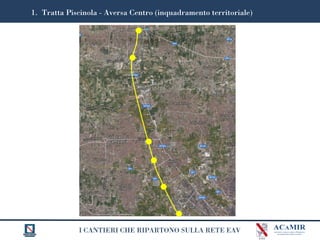

1. Tratta Piscinola - Aversa Centro (inquadramento territoriale)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

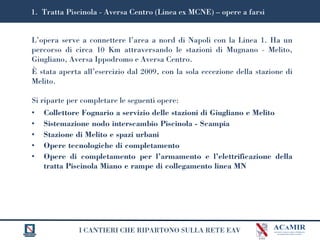

L’opera serve a connettere l’area a nord di Napoli con la Linea 1. Ha un
percorso di circa 10 Km attraversando le stazioni di Mugnano - Melito,
Giugliano, Aversa Ippodromo e Aversa Centro.
È stata aperta all’esercizio dal 2009, con la sola eccezione della stazione di
Melito.
Si riparte per completare le seguenti opere:
• Collettore Fognario a servizio delle stazioni di Giugliano e Melito
• Sistemazione nodo interscambio Piscinola - Scampia
• Stazione di Melito e spazi urbani
• Opere tecnologiche di completamento
• Opere di completamento per l’armamento e l’elettrificazione della
tratta Piscinola Miano e rampe di collegamento linea MN
1. Tratta Piscinola - Aversa Centro (Linea ex MCNE) – opere a farsi
I CANTIERI CHE RIPARTONO SULLA RETE EAV

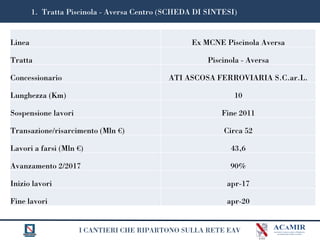

1. Tratta Piscinola - Aversa Centro (SCHEDA DI SINTESI)
Linea Ex MCNE Piscinola Aversa
Tratta Piscinola - Aversa
Concessionario ATI ASCOSA FERROVIARIA S.C.ar.L.
Lunghezza (Km) 10
Sospensione lavori Fine 2011
Transazione/risarcimento (Mln €) Circa 52
Lavori a farsi (Mln €) 43,6
Avanzamento 2/2017 90%
Inizio lavori apr-17
Fine lavori apr-20
I CANTIERI CHE RIPARTONO SULLA RETE EAV

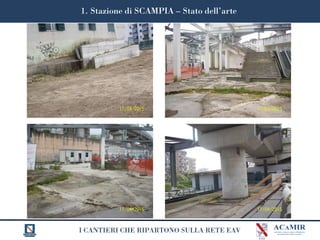

1. Stazione di SCAMPIA – Stato dell’arte
I CANTIERI CHE RIPARTONO SULLA RETE EAV
1. Stazione di SCAMPIA – Stato dell’arte
I CANTIERI CHE RIPARTONO SULLA RETE EAV

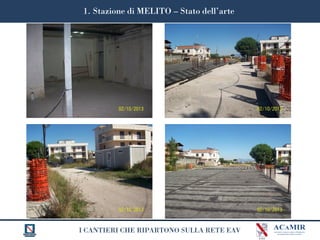

1. Stazione di MELITO – Stato dell’arte
I CANTIERI CHE RIPARTONO SULLA RETE EAV

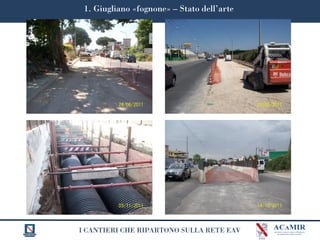

1. Giugliano «fognone» – Stato dell’arte
I CANTIERI CHE RIPARTONO SULLA RETE EAV
CANTIERI CHE RIPARTONO SULLA RETE EAV
2
I CANTIERI CHE RIPARTONO SULLA RETE EAV

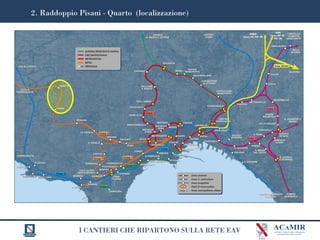

2. Raddoppio Pisani - Quarto (localizzazione)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

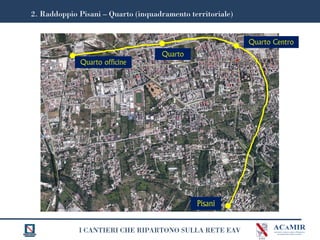

2. Raddoppio Pisani – Quarto (inquadramento territoriale)
Pisani
Quarto Centro
Quarto
Quarto officine
I CANTIERI CHE RIPARTONO SULLA RETE EAV

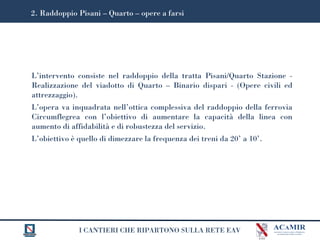

L’intervento consiste nel raddoppio della tratta Pisani/Quarto Stazione -
Realizzazione del viadotto di Quarto – Binario dispari - (Opere civili ed
attrezzaggio).
L’opera va inquadrata nell’ottica complessiva del raddoppio della ferrovia
Circumflegrea con l’obiettivo di aumentare la capacità della linea con
aumento di affidabilità e di robustezza del servizio.
L’obiettivo è quello di dimezzare la frequenza dei treni da 20’ a 10’.
2. Raddoppio Pisani – Quarto – opere a farsi
I CANTIERI CHE RIPARTONO SULLA RETE EAV

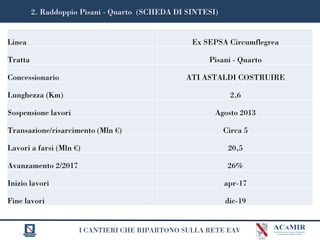

2. Raddoppio Pisani - Quarto (SCHEDA DI SINTESI)
Linea Ex SEPSA Circumflegrea
Tratta Pisani - Quarto
Concessionario ATI ASTALDI COSTRUIRE
Lunghezza (Km) 2,6
Sospensione lavori Agosto 2013
Transazione/risarcimento (Mln €) Circa 5
Lavori a farsi (Mln €) 20,5
Avanzamento 2/2017 26%
Inizio lavori apr-17
Fine lavori dic-19
I CANTIERI CHE RIPARTONO SULLA RETE EAV

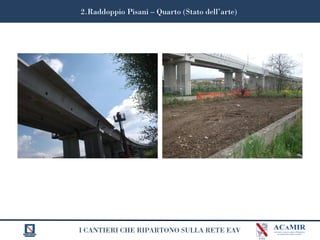

2.Raddoppio Pisani – Quarto (Stato dell’arte)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
CANTIERI CHE RIPARTONO SULLA RETE EAV
3-4
I CANTIERI CHE RIPARTONO SULLA RETE EAV

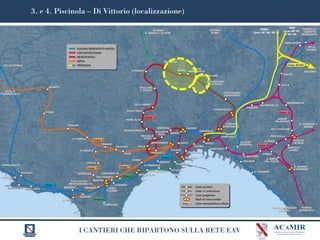

3. e 4. Piscinola – Di Vittorio (localizzazione)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

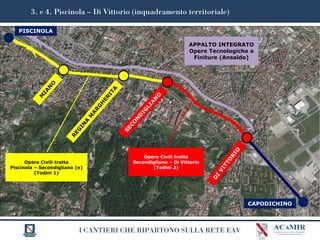

3. e 4. Piscinola – Di Vittorio (inquadramento territoriale)
CAPODICHINO
PISCINOLA
APPALTO INTEGRATO
Opere Tecnologiche e
Finiture (Ansaldo)
Opere Civili tratta
Piscinola – Secondigliano (e)
(Todini 1)
Opere Civili tratta
Secondigliano – Di Vittorio
(Todini 2)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

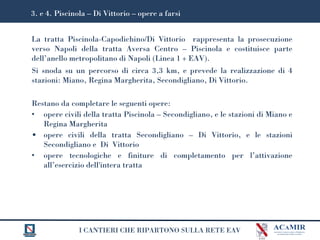

3. e 4. Piscinola – Di Vittorio – opere a farsi
La tratta Piscinola-Capodichino/Di Vittorio rappresenta la prosecuzione
verso Napoli della tratta Aversa Centro – Piscinola e costituisce parte
dell’anello metropolitano di Napoli (Linea 1 + EAV).
Si snoda su un percorso di circa 3,3 km, e prevede la realizzazione di 4
stazioni: Miano, Regina Margherita, Secondigliano, Di Vittorio.
Restano da completare le seguenti opere:
• opere civili della tratta Piscinola – Secondigliano, e le stazioni di Miano e
Regina Margherita
• opere civili della tratta Secondigliano – Di Vittorio, e le stazioni
Secondigliano e Di Vittorio
• opere tecnologiche e finiture di completamento per l’attivazione
all’esercizio dell'intera tratta
I CANTIERI CHE RIPARTONO SULLA RETE EAV

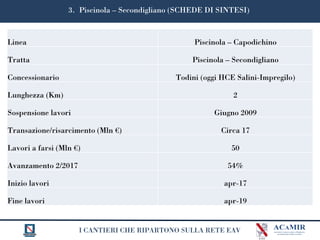

3. Piscinola – Secondigliano (SCHEDE DI SINTESI)
Linea Piscinola – Capodichino
Tratta Piscinola – Secondigliano
Concessionario Todini (oggi HCE Salini-Impregilo)
Lunghezza (Km) 2
Sospensione lavori Giugno 2009
Transazione/risarcimento (Mln €) Circa 17
Lavori a farsi (Mln €) 50
Avanzamento 2/2017 54%
Inizio lavori apr-17
Fine lavori apr-19
I CANTIERI CHE RIPARTONO SULLA RETE EAV

4. Secondigliano – Di Vittorio (SCHEDE DI SINTESI)
Linea Piscinola – Capodichino
Tratta Secondigliano – Di Vittorio
Concessionario ATI Todini – Iter
Lunghezza (Km) 1,3
Transazione/risarcimento (Mln €) Circa 2
Lavori a farsi (Mln €) 86
Avanzamento 2/2017 0%
Inizio lavori mag-17
Fine lavori mag-20
I CANTIERI CHE RIPARTONO SULLA RETE EAV

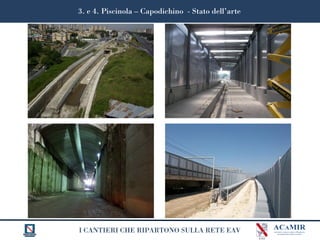

3. e 4. Piscinola – Capodichino - Stato dell’arte
I CANTIERI CHE RIPARTONO SULLA RETE EAV

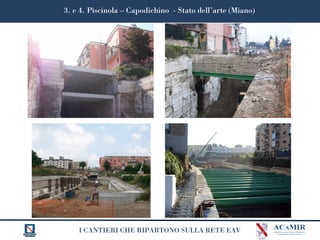

3. e 4. Piscinola – Capodichino - Stato dell’arte (Miano)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
3. e 4. Piscinola – Capodichino - Stato dell’arte (Miano)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
CANTIERI CHE RIPARTONO SULLA RETE EAV
5
I CANTIERI CHE RIPARTONO SULLA RETE EAV

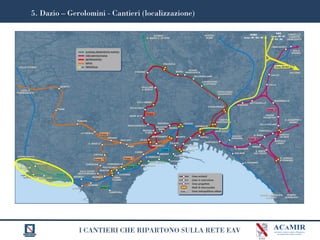

5. Dazio – Gerolomini - Cantieri (localizzazione)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

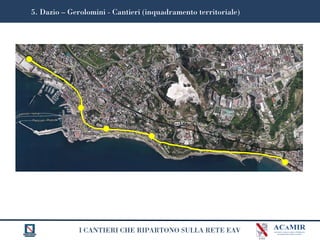

5. Dazio – Gerolomini - Cantieri (inquadramento territoriale)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

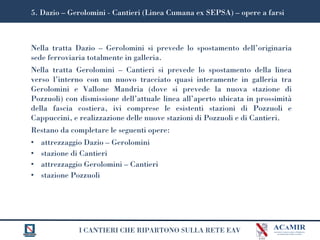

Nella tratta Dazio – Gerolomini si prevede lo spostamento dell’originaria
sede ferroviaria totalmente in galleria.
Nella tratta Gerolomini – Cantieri si prevede lo spostamento della linea
verso l’interno con un nuovo tracciato quasi interamente in galleria tra
Gerolomini e Vallone Mandria (dove si prevede la nuova stazione di
Pozzuoli) con dismissione dell’attuale linea all’aperto ubicata in prossimità
della fascia costiera, ivi comprese le esistenti stazioni di Pozzuoli e
Cappuccini, e realizzazione delle nuove stazioni di Pozzuoli e di Cantieri.
Restano da completare le seguenti opere:
• attrezzaggio Dazio – Gerolomini
• stazione di Cantieri
• attrezzaggio Gerolomini – Cantieri
• stazione Pozzuoli
5. Dazio – Gerolomini - Cantieri (Linea Cumana ex SEPSA) – opere a farsi
I CANTIERI CHE RIPARTONO SULLA RETE EAV
5. Dazio – Gerolomini - Cantieri (nuovo tracciato)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

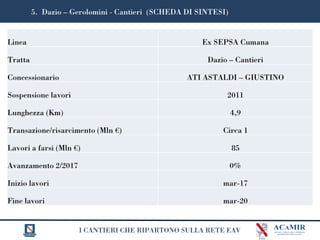

5. Dazio – Gerolomini - Cantieri (SCHEDA DI SINTESI)
Linea Ex SEPSA Cumana
Tratta Dazio – Cantieri
Concessionario ATI ASTALDI – GIUSTINO
Sospensione lavori 2011
Lunghezza (Km) 4,9
Transazione/risarcimento (Mln €) Circa 1
Lavori a farsi (Mln €) 85
Avanzamento 2/2017 0%
Inizio lavori mar-17
Fine lavori mar-20
I CANTIERI CHE RIPARTONO SULLA RETE EAV

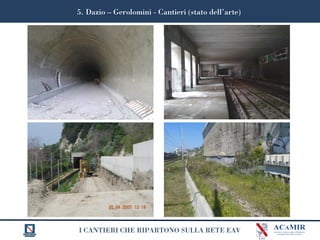

5. Dazio – Gerolomini - Cantieri (stato dell’arte)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
5. Dazio – Gerolomini - Cantieri (rendering stazioni Vallone Mandria e Cantieri)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
CANTIERI CHE RIPARTONO SULLA RETE EAV
6
I CANTIERI CHE RIPARTONO SULLA RETE EAV

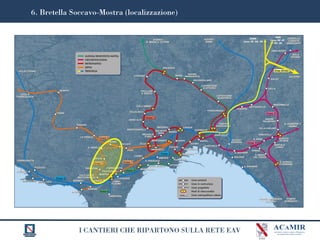

6. Bretella Soccavo-Mostra (localizzazione)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

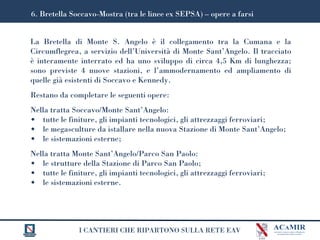

La Bretella di Monte S. Angelo è il collegamento tra la Cumana e la
Circumflegrea, a servizio dell’Università di Monte Sant’Angelo. Il tracciato
è interamente interrato ed ha uno sviluppo di circa 4,5 Km di lunghezza;
sono previste 4 nuove stazioni, e l’ammodernamento ed ampliamento di
quelle già esistenti di Soccavo e Kennedy.
Restano da completare le seguenti opere:
Nella tratta Soccavo/Monte Sant’Angelo:
• tutte le finiture, gli impianti tecnologici, gli attrezzaggi ferroviari;
• le megasculture da istallare nella nuova Stazione di Monte Sant’Angelo;
• le sistemazioni esterne;
Nella tratta Monte Sant’Angelo/Parco San Paolo:
• le strutture della Stazione di Parco San Paolo;
• tutte le finiture, gli impianti tecnologici, gli attrezzaggi ferroviari;
• le sistemazioni esterne.
6. Bretella Soccavo-Mostra (tra le linee ex SEPSA) – opere a farsi
I CANTIERI CHE RIPARTONO SULLA RETE EAV
Cantiere A
Da Soccavo
a P.co San Paolo
M€ 68.80
Fine marzo 2019 Soccavo
M.S.Angelo
Parco S. Paolo
Terracina
Viale giochi del
Mediterraneo
Kennedy
Cantiere B
Stazione
P.co San Paolo
M€ 83.71
Fine settembre 2021
Cantiere C
P.co San Paolo
Terracina
M€ 121.17
Fine settembre 2021
Tratta
Terracina
innesto verso Mostra
Studio in
aggiornamento
M€ 370
Terracina
6. Bretella Soccavo-Mostra L7 (inquadramento cantieri)
I CANTIERI CHE RIPARTONO SULLA RETE EAV
Soccavo
Monte
S.Angelo Terracina
V.Giochi
Mediterraneo
Parco
S.Paolo Kennedy Mostra
Soccavo
P.co San Paolo
Finanziato
Da eseguire
M€ 68,80
Ripresa
15/09/2016
Ultimazione
settembre 2021
Stazione
P.co San Paolo
Finanziato
Da eseguire
M€ 83,71
Ripresa
15/09/2016
Ultimazione
settembre 2021

6. Bretella Soccavo-Mostra (SCHEDA DI SINTESI)
I CANTIERI CHE RIPARTONO SULLA RETE EAV

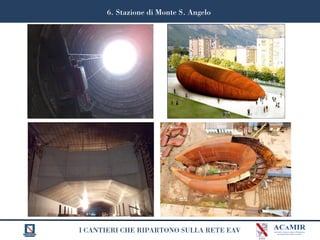

6. Stazione di Monte S. Angelo
I CANTIERI CHE RIPARTONO SULLA RETE EAV
6.Stazione di Parco S. Paolo

More Related Content

Similar to Riavvio cantieri EAV

T completo campania progetti e realizzazioni ferroviari
T completo campania progetti e realizzazioni ferroviariT completo campania progetti e realizzazioni ferroviari
T completo campania progetti e realizzazioni ferroviariLuigi Tecno

Il Naviglio di Pavia dal Seicento all’Ottocento
Il Naviglio di Pavia dal Seicento all’OttocentoIl Naviglio di Pavia dal Seicento all’Ottocento
Il Naviglio di Pavia dal Seicento all’OttocentoServizi a rete

Opere pubbliche a Crespellano
Opere pubbliche a CrespellanoOpere pubbliche a Crespellano
Opere pubbliche a CrespellanoRoberto Labanti

Piano Urbano della Mobilità Sostenibile di Pordenone - presentazione
Piano Urbano della Mobilità Sostenibile di Pordenone - presentazionePiano Urbano della Mobilità Sostenibile di Pordenone - presentazione
Piano Urbano della Mobilità Sostenibile di Pordenone - presentazioneComune di Pordenone

Mille Miglia 2018 a Ferrara ordinanza di viabilità completa
Mille Miglia 2018 a Ferrara ordinanza di viabilità completaMille Miglia 2018 a Ferrara ordinanza di viabilità completa
Mille Miglia 2018 a Ferrara ordinanza di viabilità completaEstensecom

Napoli ciclabile: dati e curiosità
Napoli ciclabile: dati e curiositàNapoli ciclabile: dati e curiosità
Napoli ciclabile: dati e curiositàDanislide

Atlante di viaggio delle ferrovie dismesse in Piemonte
Atlante di viaggio delle ferrovie dismesse in PiemonteAtlante di viaggio delle ferrovie dismesse in Piemonte
Atlante di viaggio delle ferrovie dismesse in PiemonteQuotidiano Piemontese

27/05/2009 Teatro GOVI - Analisi cantierizzazione
27/05/2009 Teatro GOVI  - Analisi cantierizzazione27/05/2009 Teatro GOVI  - Analisi cantierizzazione
27/05/2009 Teatro GOVI - Analisi cantierizzazioneILoveGENOVA

Comitati NoGronda Genova
Comitati NoGronda GenovaComitati NoGronda Genova
Comitati NoGronda GenovaILoveGENOVA

Campobasso molise - liceo classico (1)
Campobasso     molise - liceo classico (1)Campobasso     molise - liceo classico (1)
Campobasso molise - liceo classico (1)Calamo currente

Autostrada tirrenica: presentazione Progetto Sat
Autostrada tirrenica: presentazione Progetto Sat Autostrada tirrenica: presentazione Progetto Sat
Autostrada tirrenica: presentazione Progetto Sat comunedeicittadini

4 analisi della cantierizzazione opz2 pre modifiche
4 analisi della cantierizzazione opz2 pre modifiche4 analisi della cantierizzazione opz2 pre modifiche
4 analisi della cantierizzazione opz2 pre modificheMeetupvalpolcevera

Oice - vie d'acqua ed ambiente
Oice - vie d'acqua ed ambienteOice - vie d'acqua ed ambiente
Oice - vie d'acqua ed ambienteSimone Venturini

Progetto metropolitana di Torino - Tratta Collegno-Cascine Vica
Progetto metropolitana di Torino - Tratta  Collegno-Cascine VicaProgetto metropolitana di Torino - Tratta  Collegno-Cascine Vica
Progetto metropolitana di Torino - Tratta Collegno-Cascine VicaQuotidiano Piemontese

PUM - Piano Urbano della Mobilità
PUM - Piano Urbano della MobilitàPUM - Piano Urbano della Mobilità
PUM - Piano Urbano della MobilitàComune Udine

Studio di fattibilità autostrada Va-Co-Lc
Studio di fattibilità autostrada Va-Co-LcStudio di fattibilità autostrada Va-Co-Lc
Studio di fattibilità autostrada Va-Co-LcLegambiente Tradate

Similar to Riavvio cantieri EAV (17)

T completo campania progetti e realizzazioni ferroviari
T completo campania progetti e realizzazioni ferroviariT completo campania progetti e realizzazioni ferroviari
T completo campania progetti e realizzazioni ferroviari

Il Naviglio di Pavia dal Seicento all’Ottocento
Il Naviglio di Pavia dal Seicento all’OttocentoIl Naviglio di Pavia dal Seicento all’Ottocento
Il Naviglio di Pavia dal Seicento all’Ottocento

Opere pubbliche a Crespellano
Opere pubbliche a CrespellanoOpere pubbliche a Crespellano
Opere pubbliche a Crespellano

Piano Urbano della Mobilità Sostenibile di Pordenone - presentazione
Piano Urbano della Mobilità Sostenibile di Pordenone - presentazionePiano Urbano della Mobilità Sostenibile di Pordenone - presentazione
Piano Urbano della Mobilità Sostenibile di Pordenone - presentazione

Mille Miglia 2018 a Ferrara ordinanza di viabilità completa
Mille Miglia 2018 a Ferrara ordinanza di viabilità completaMille Miglia 2018 a Ferrara ordinanza di viabilità completa
Mille Miglia 2018 a Ferrara ordinanza di viabilità completa

Napoli ciclabile: dati e curiosità
Napoli ciclabile: dati e curiositàNapoli ciclabile: dati e curiosità
Napoli ciclabile: dati e curiosità

Atlante di viaggio delle ferrovie dismesse in Piemonte
Atlante di viaggio delle ferrovie dismesse in PiemonteAtlante di viaggio delle ferrovie dismesse in Piemonte
Atlante di viaggio delle ferrovie dismesse in Piemonte

Bollettino ufficiale municipale del mese di marzo 2014
Bollettino ufficiale municipale del mese di marzo 2014 Bollettino ufficiale municipale del mese di marzo 2014
Bollettino ufficiale municipale del mese di marzo 2014

27/05/2009 Teatro GOVI - Analisi cantierizzazione
27/05/2009 Teatro GOVI  - Analisi cantierizzazione27/05/2009 Teatro GOVI  - Analisi cantierizzazione
27/05/2009 Teatro GOVI - Analisi cantierizzazione

Comitati NoGronda Genova
Comitati NoGronda GenovaComitati NoGronda Genova
Comitati NoGronda Genova

Campobasso molise - liceo classico (1)
Campobasso     molise - liceo classico (1)Campobasso     molise - liceo classico (1)
Campobasso molise - liceo classico (1)

Autostrada tirrenica: presentazione Progetto Sat
Autostrada tirrenica: presentazione Progetto Sat Autostrada tirrenica: presentazione Progetto Sat
Autostrada tirrenica: presentazione Progetto Sat

4 analisi della cantierizzazione opz2 pre modifiche
4 analisi della cantierizzazione opz2 pre modifiche4 analisi della cantierizzazione opz2 pre modifiche
4 analisi della cantierizzazione opz2 pre modifiche

Oice - vie d'acqua ed ambiente
Oice - vie d'acqua ed ambienteOice - vie d'acqua ed ambiente
Oice - vie d'acqua ed ambiente

Progetto metropolitana di Torino - Tratta Collegno-Cascine Vica
Progetto metropolitana di Torino - Tratta  Collegno-Cascine VicaProgetto metropolitana di Torino - Tratta  Collegno-Cascine Vica
Progetto metropolitana di Torino - Tratta Collegno-Cascine Vica

PUM - Piano Urbano della Mobilità
PUM - Piano Urbano della MobilitàPUM - Piano Urbano della Mobilità
PUM - Piano Urbano della Mobilità

Studio di fattibilità autostrada Va-Co-Lc
Studio di fattibilità autostrada Va-Co-LcStudio di fattibilità autostrada Va-Co-Lc
Studio di fattibilità autostrada Va-Co-Lc

More from Danislide

Slide lavori e attivazione linea 6 della metropolitana di Napoli
Slide lavori e attivazione linea 6 della metropolitana di NapoliSlide lavori e attivazione linea 6 della metropolitana di Napoli
Slide lavori e attivazione linea 6 della metropolitana di NapoliDanislide

Restauro ponte di Chiaia
Restauro ponte di ChiaiaRestauro ponte di Chiaia
Restauro ponte di ChiaiaDanislide

Presentazione PON METRO mobilità NAPOLI
Presentazione PON METRO mobilità NAPOLIPresentazione PON METRO mobilità NAPOLI
Presentazione PON METRO mobilità NAPOLIDanislide

Opuscolo restauro statua San Gaetano
Opuscolo restauro statua San GaetanoOpuscolo restauro statua San Gaetano
Opuscolo restauro statua San GaetanoDanislide

Napoli - Restauro Monumento Armando Diaz
Napoli - Restauro Monumento Armando DiazNapoli - Restauro Monumento Armando Diaz
Napoli - Restauro Monumento Armando DiazDanislide

Presentazione Masterplan ex area Nato - Napoli
Presentazione Masterplan ex area Nato - NapoliPresentazione Masterplan ex area Nato - Napoli
Presentazione Masterplan ex area Nato - NapoliDanislide

Progetto preliminare Piazza Mercato - Napoli
Progetto preliminare Piazza Mercato - NapoliProgetto preliminare Piazza Mercato - Napoli
Progetto preliminare Piazza Mercato - NapoliDanislide

Presentazione impianto compostaggio Napoli
Presentazione impianto compostaggio NapoliPresentazione impianto compostaggio Napoli
Presentazione impianto compostaggio NapoliDanislide

Napoli Interventi di riqualificazione stradale e ciclabili
Napoli Interventi di riqualificazione stradale e ciclabiliNapoli Interventi di riqualificazione stradale e ciclabili
Napoli Interventi di riqualificazione stradale e ciclabiliDanislide

Presentazione Biciplan Napoli
Presentazione Biciplan NapoliPresentazione Biciplan Napoli
Presentazione Biciplan NapoliDanislide

Dgc 110413 0240
Dgc 110413 0240Dgc 110413 0240
Dgc 110413 0240Danislide

Accordo con Gesac per Metropolitana di Napoli
Accordo con Gesac per Metropolitana di NapoliAccordo con Gesac per Metropolitana di Napoli
Accordo con Gesac per Metropolitana di NapoliDanislide

Progetto Carlo III
Progetto Carlo IIIProgetto Carlo III
Progetto Carlo IIIDanislide

2013.177028 all.05 sia-8_tp-2065-prg
2013.177028 all.05 sia-8_tp-2065-prg2013.177028 all.05 sia-8_tp-2065-prg
2013.177028 all.05 sia-8_tp-2065-prgDanislide

Pres grande progetto Centro Storico Unesco
Pres grande progetto Centro Storico UnescoPres grande progetto Centro Storico Unesco
Pres grande progetto Centro Storico UnescoDanislide

Presentazione Bike Sharing
Presentazione Bike SharingPresentazione Bike Sharing
Presentazione Bike SharingDanislide

Fusione aziende trasporti a napoli piano elaborato dal comune
Fusione aziende trasporti a napoli piano elaborato dal comuneFusione aziende trasporti a napoli piano elaborato dal comune
Fusione aziende trasporti a napoli piano elaborato dal comuneDanislide

Progetti riqualificazione strade
Progetti riqualificazione stradeProgetti riqualificazione strade
Progetti riqualificazione stradeDanislide

Ciclabile incroci
Ciclabile incrociCiclabile incroci
Ciclabile incrociDanislide

Proposta modifiche incroci pista cicilabile
Proposta modifiche incroci pista cicilabileProposta modifiche incroci pista cicilabile
Proposta modifiche incroci pista cicilabileDanislide

More from Danislide (20)

Slide lavori e attivazione linea 6 della metropolitana di Napoli
Slide lavori e attivazione linea 6 della metropolitana di NapoliSlide lavori e attivazione linea 6 della metropolitana di Napoli
Slide lavori e attivazione linea 6 della metropolitana di Napoli

Restauro ponte di Chiaia
Restauro ponte di ChiaiaRestauro ponte di Chiaia
Restauro ponte di Chiaia

Presentazione PON METRO mobilità NAPOLI
Presentazione PON METRO mobilità NAPOLIPresentazione PON METRO mobilità NAPOLI
Presentazione PON METRO mobilità NAPOLI

Opuscolo restauro statua San Gaetano
Opuscolo restauro statua San GaetanoOpuscolo restauro statua San Gaetano
Opuscolo restauro statua San Gaetano

Napoli - Restauro Monumento Armando Diaz
Napoli - Restauro Monumento Armando DiazNapoli - Restauro Monumento Armando Diaz
Napoli - Restauro Monumento Armando Diaz

Presentazione Masterplan ex area Nato - Napoli
Presentazione Masterplan ex area Nato - NapoliPresentazione Masterplan ex area Nato - Napoli
Presentazione Masterplan ex area Nato - Napoli

Progetto preliminare Piazza Mercato - Napoli
Progetto preliminare Piazza Mercato - NapoliProgetto preliminare Piazza Mercato - Napoli
Progetto preliminare Piazza Mercato - Napoli

Presentazione impianto compostaggio Napoli
Presentazione impianto compostaggio NapoliPresentazione impianto compostaggio Napoli
Presentazione impianto compostaggio Napoli

Napoli Interventi di riqualificazione stradale e ciclabili
Napoli Interventi di riqualificazione stradale e ciclabiliNapoli Interventi di riqualificazione stradale e ciclabili
Napoli Interventi di riqualificazione stradale e ciclabili

Presentazione Biciplan Napoli
Presentazione Biciplan NapoliPresentazione Biciplan Napoli
Presentazione Biciplan Napoli

Dgc 110413 0240
Dgc 110413 0240Dgc 110413 0240
Dgc 110413 0240

Accordo con Gesac per Metropolitana di Napoli
Accordo con Gesac per Metropolitana di NapoliAccordo con Gesac per Metropolitana di Napoli
Accordo con Gesac per Metropolitana di Napoli

Progetto Carlo III
Progetto Carlo IIIProgetto Carlo III
Progetto Carlo III

2013.177028 all.05 sia-8_tp-2065-prg
2013.177028 all.05 sia-8_tp-2065-prg2013.177028 all.05 sia-8_tp-2065-prg
2013.177028 all.05 sia-8_tp-2065-prg

Pres grande progetto Centro Storico Unesco
Pres grande progetto Centro Storico UnescoPres grande progetto Centro Storico Unesco
Pres grande progetto Centro Storico Unesco

Presentazione Bike Sharing
Presentazione Bike SharingPresentazione Bike Sharing
Presentazione Bike Sharing

Fusione aziende trasporti a napoli piano elaborato dal comune
Fusione aziende trasporti a napoli piano elaborato dal comuneFusione aziende trasporti a napoli piano elaborato dal comune
Fusione aziende trasporti a napoli piano elaborato dal comune

Progetti riqualificazione strade
Progetti riqualificazione stradeProgetti riqualificazione strade
Progetti riqualificazione strade

Ciclabile incroci
Ciclabile incrociCiclabile incroci
Ciclabile incroci

Proposta modifiche incroci pista cicilabile
Proposta modifiche incroci pista cicilabileProposta modifiche incroci pista cicilabile
Proposta modifiche incroci pista cicilabile

Riavvio cantieri EAV

  • 1. APERTURA CANTIERI BLOCCATI SULLA RETE EAV Febbraio 2017
  • 2. I CANTIERI CHE RIPARTONO SULLA RETE EAV Piscinola – Aversa Centro, per 43,6 Mln€ Raddoppio Pisani – Quarto, per 20,5 Mln€ Piscinola – Secondigliano, per 50 Mln€ Secondigliano – Di Vittorio, per 86 Mln€ Dazio–Gerolomini–Cantieri, per 85 Mln€ Bretella Soccavo – Mostra, per 121 Mln€ CANTIERI CHE RIPARTONO SULLA RETE EAV 6 5 4 3 2 1
  • 3. I CANTIERI CHE RIPARTONO SULLA RETE EAV Localizzazione dei 6 cantieri che ripartono 2 1 3 6 4 5
  • 4. I CANTIERI CHE RIPARTONO SULLA RETE EAV CANTIERI CHE RIPARTONO SULLA RETE EAV 1
  • 5. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Tratta Piscinola - Aversa Centro (localizzazione) I PRINCIPALI CANTIERI BLOCCATI SULLA RETE EAV
  • 6. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Tratta Piscinola - Aversa Centro (inquadramento territoriale)
  • 7. I CANTIERI CHE RIPARTONO SULLA RETE EAV L’opera serve a connettere l’area a nord di Napoli con la Linea 1. Ha un percorso di circa 10 Km attraversando le stazioni di Mugnano - Melito, Giugliano, Aversa Ippodromo e Aversa Centro. È stata aperta all’esercizio dal 2009, con la sola eccezione della stazione di Melito. Si riparte per completare le seguenti opere: • Collettore Fognario a servizio delle stazioni di Giugliano e Melito • Sistemazione nodo interscambio Piscinola - Scampia • Stazione di Melito e spazi urbani • Opere tecnologiche di completamento • Opere di completamento per l’armamento e l’elettrificazione della tratta Piscinola Miano e rampe di collegamento linea MN 1. Tratta Piscinola - Aversa Centro (Linea ex MCNE) – opere a farsi
  • 8. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Tratta Piscinola - Aversa Centro (SCHEDA DI SINTESI) Linea Ex MCNE Piscinola Aversa Tratta Piscinola - Aversa Concessionario ATI ASCOSA FERROVIARIA S.C.ar.L. Lunghezza (Km) 10 Sospensione lavori Fine 2011 Transazione/risarcimento (Mln €) Circa 52 Lavori a farsi (Mln €) 43,6 Avanzamento 2/2017 90% Inizio lavori apr-17 Fine lavori apr-20
  • 9. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Stazione di SCAMPIA – Stato dell’arte
  • 10. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Stazione di SCAMPIA – Stato dell’arte
  • 11. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Stazione di MELITO – Stato dell’arte
  • 12. I CANTIERI CHE RIPARTONO SULLA RETE EAV 1. Giugliano «fognone» – Stato dell’arte
  • 13. I CANTIERI CHE RIPARTONO SULLA RETE EAV CANTIERI CHE RIPARTONO SULLA RETE EAV 2
  • 14. I CANTIERI CHE RIPARTONO SULLA RETE EAV 2. Raddoppio Pisani - Quarto (localizzazione)
  • 15. I CANTIERI CHE RIPARTONO SULLA RETE EAV 2. Raddoppio Pisani – Quarto (inquadramento territoriale) Pisani Quarto Centro Quarto Quarto officine
  • 16. I CANTIERI CHE RIPARTONO SULLA RETE EAV L’intervento consiste nel raddoppio della tratta Pisani/Quarto Stazione - Realizzazione del viadotto di Quarto – Binario dispari - (Opere civili ed attrezzaggio). L’opera va inquadrata nell’ottica complessiva del raddoppio della ferrovia Circumflegrea con l’obiettivo di aumentare la capacità della linea con aumento di affidabilità e di robustezza del servizio. L’obiettivo è quello di dimezzare la frequenza dei treni da 20’ a 10’. 2. Raddoppio Pisani – Quarto – opere a farsi
  • 17. I CANTIERI CHE RIPARTONO SULLA RETE EAV 2. Raddoppio Pisani - Quarto (SCHEDA DI SINTESI) Linea Ex SEPSA Circumflegrea Tratta Pisani - Quarto Concessionario ATI ASTALDI COSTRUIRE Lunghezza (Km) 2,6 Sospensione lavori Agosto 2013 Transazione/risarcimento (Mln €) Circa 5 Lavori a farsi (Mln €) 20,5 Avanzamento 2/2017 26% Inizio lavori apr-17 Fine lavori dic-19
  • 18. I CANTIERI CHE RIPARTONO SULLA RETE EAV 2.Raddoppio Pisani – Quarto (Stato dell’arte)
  • 19. I CANTIERI CHE RIPARTONO SULLA RETE EAV CANTIERI CHE RIPARTONO SULLA RETE EAV 3-4
  • 20. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Di Vittorio (localizzazione)
  • 21. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Di Vittorio (inquadramento territoriale) CAPODICHINO PISCINOLA APPALTO INTEGRATO Opere Tecnologiche e Finiture (Ansaldo) Opere Civili tratta Piscinola – Secondigliano (e) (Todini 1) Opere Civili tratta Secondigliano – Di Vittorio (Todini 2)
  • 22. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Di Vittorio – opere a farsi La tratta Piscinola-Capodichino/Di Vittorio rappresenta la prosecuzione verso Napoli della tratta Aversa Centro – Piscinola e costituisce parte dell’anello metropolitano di Napoli (Linea 1 + EAV). Si snoda su un percorso di circa 3,3 km, e prevede la realizzazione di 4 stazioni: Miano, Regina Margherita, Secondigliano, Di Vittorio. Restano da completare le seguenti opere: • opere civili della tratta Piscinola – Secondigliano, e le stazioni di Miano e Regina Margherita • opere civili della tratta Secondigliano – Di Vittorio, e le stazioni Secondigliano e Di Vittorio • opere tecnologiche e finiture di completamento per l’attivazione all’esercizio dell'intera tratta
  • 23. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. Piscinola – Secondigliano (SCHEDE DI SINTESI) Linea Piscinola – Capodichino Tratta Piscinola – Secondigliano Concessionario Todini (oggi HCE Salini-Impregilo) Lunghezza (Km) 2 Sospensione lavori Giugno 2009 Transazione/risarcimento (Mln €) Circa 17 Lavori a farsi (Mln €) 50 Avanzamento 2/2017 54% Inizio lavori apr-17 Fine lavori apr-19
  • 24. I CANTIERI CHE RIPARTONO SULLA RETE EAV 4. Secondigliano – Di Vittorio (SCHEDE DI SINTESI) Linea Piscinola – Capodichino Tratta Secondigliano – Di Vittorio Concessionario ATI Todini – Iter Lunghezza (Km) 1,3 Transazione/risarcimento (Mln €) Circa 2 Lavori a farsi (Mln €) 86 Avanzamento 2/2017 0% Inizio lavori mag-17 Fine lavori mag-20
  • 25. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Capodichino - Stato dell’arte
  • 26. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Capodichino - Stato dell’arte (Miano)
  • 27. I CANTIERI CHE RIPARTONO SULLA RETE EAV 3. e 4. Piscinola – Capodichino - Stato dell’arte (Miano)
  • 28. I CANTIERI CHE RIPARTONO SULLA RETE EAV CANTIERI CHE RIPARTONO SULLA RETE EAV 5
  • 29. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (localizzazione)
  • 30. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (inquadramento territoriale)
  • 31. I CANTIERI CHE RIPARTONO SULLA RETE EAV Nella tratta Dazio – Gerolomini si prevede lo spostamento dell’originaria sede ferroviaria totalmente in galleria. Nella tratta Gerolomini – Cantieri si prevede lo spostamento della linea verso l’interno con un nuovo tracciato quasi interamente in galleria tra Gerolomini e Vallone Mandria (dove si prevede la nuova stazione di Pozzuoli) con dismissione dell’attuale linea all’aperto ubicata in prossimità della fascia costiera, ivi comprese le esistenti stazioni di Pozzuoli e Cappuccini, e realizzazione delle nuove stazioni di Pozzuoli e di Cantieri. Restano da completare le seguenti opere: • attrezzaggio Dazio – Gerolomini • stazione di Cantieri • attrezzaggio Gerolomini – Cantieri • stazione Pozzuoli 5. Dazio – Gerolomini - Cantieri (Linea Cumana ex SEPSA) – opere a farsi
  • 32. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (nuovo tracciato)
  • 33. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (SCHEDA DI SINTESI) Linea Ex SEPSA Cumana Tratta Dazio – Cantieri Concessionario ATI ASTALDI – GIUSTINO Sospensione lavori 2011 Lunghezza (Km) 4,9 Transazione/risarcimento (Mln €) Circa 1 Lavori a farsi (Mln €) 85 Avanzamento 2/2017 0% Inizio lavori mar-17 Fine lavori mar-20
  • 34. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (stato dell’arte)
  • 35. I CANTIERI CHE RIPARTONO SULLA RETE EAV 5. Dazio – Gerolomini - Cantieri (rendering stazioni Vallone Mandria e Cantieri)
  • 36. I CANTIERI CHE RIPARTONO SULLA RETE EAV CANTIERI CHE RIPARTONO SULLA RETE EAV 6
  • 37. I CANTIERI CHE RIPARTONO SULLA RETE EAV 6. Bretella Soccavo-Mostra (localizzazione)
  • 38. I CANTIERI CHE RIPARTONO SULLA RETE EAV La Bretella di Monte S. Angelo è il collegamento tra la Cumana e la Circumflegrea, a servizio dell’Università di Monte Sant’Angelo. Il tracciato è interamente interrato ed ha uno sviluppo di circa 4,5 Km di lunghezza; sono previste 4 nuove stazioni, e l’ammodernamento ed ampliamento di quelle già esistenti di Soccavo e Kennedy. Restano da completare le seguenti opere: Nella tratta Soccavo/Monte Sant’Angelo: • tutte le finiture, gli impianti tecnologici, gli attrezzaggi ferroviari; • le megasculture da istallare nella nuova Stazione di Monte Sant’Angelo; • le sistemazioni esterne; Nella tratta Monte Sant’Angelo/Parco San Paolo: • le strutture della Stazione di Parco San Paolo; • tutte le finiture, gli impianti tecnologici, gli attrezzaggi ferroviari; • le sistemazioni esterne. 6. Bretella Soccavo-Mostra (tra le linee ex SEPSA) – opere a farsi
  • 39. I CANTIERI CHE RIPARTONO SULLA RETE EAV Cantiere A Da Soccavo a P.co San Paolo M€ 68.80 Fine marzo 2019 Soccavo M.S.Angelo Parco S. Paolo Terracina Viale giochi del Mediterraneo Kennedy Cantiere B Stazione P.co San Paolo M€ 83.71 Fine settembre 2021 Cantiere C P.co San Paolo Terracina M€ 121.17 Fine settembre 2021 Tratta Terracina innesto verso Mostra Studio in aggiornamento M€ 370 Terracina 6. Bretella Soccavo-Mostra L7 (inquadramento cantieri)
  • 40. I CANTIERI CHE RIPARTONO SULLA RETE EAV Soccavo Monte S.Angelo Terracina V.Giochi Mediterraneo Parco S.Paolo Kennedy Mostra Soccavo P.co San Paolo Finanziato Da eseguire M€ 68,80 Ripresa 15/09/2016 Ultimazione settembre 2021 Stazione P.co San Paolo Finanziato Da eseguire M€ 83,71 Ripresa 15/09/2016 Ultimazione settembre 2021 6. Bretella Soccavo-Mostra (SCHEDA DI SINTESI)
  • 41. I CANTIERI CHE RIPARTONO SULLA RETE EAV 6. Stazione di Monte S. Angelo
  • 42. I CANTIERI CHE RIPARTONO SULLA RETE EAV 6.Stazione di Parco S. Paolo
