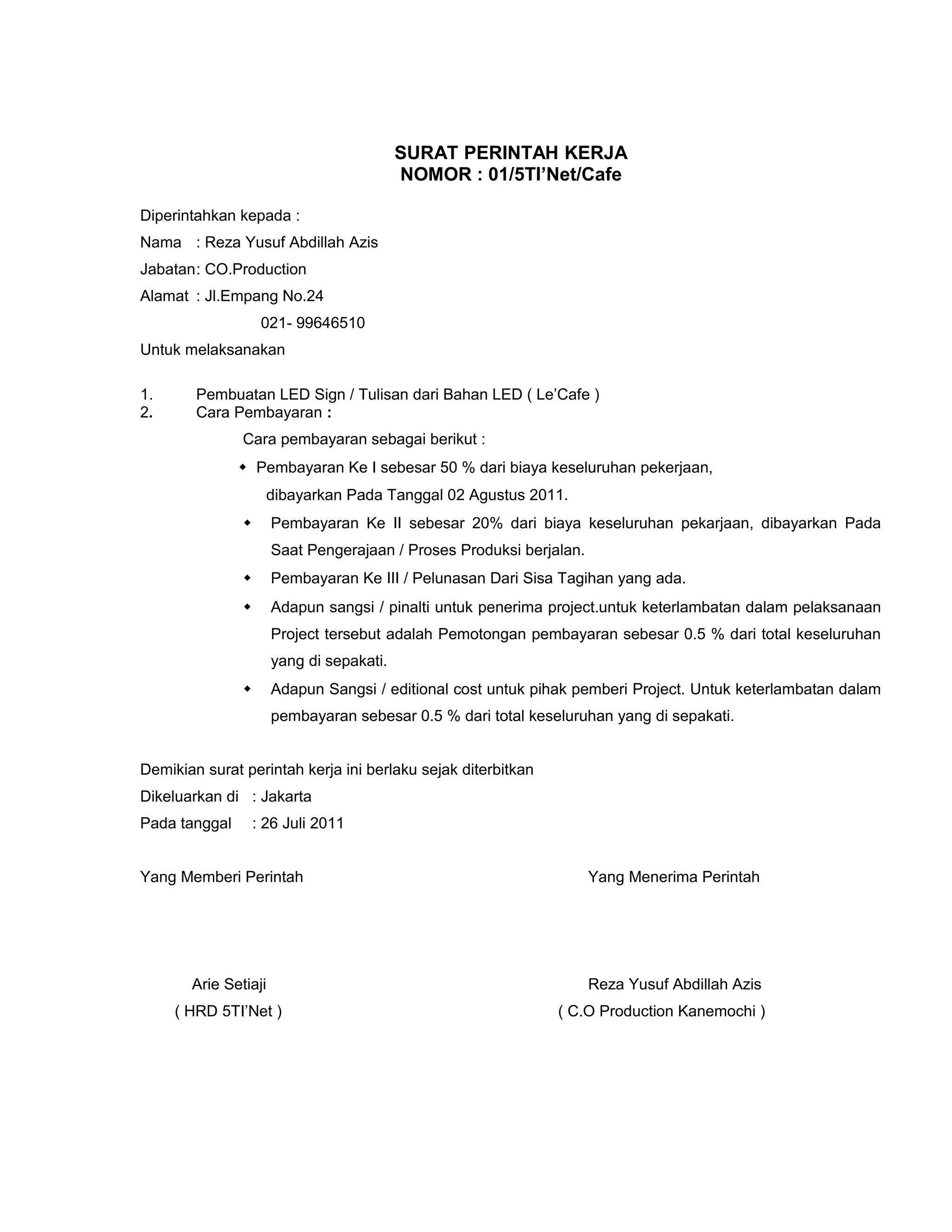

SURAT PERINTAH KERJA
                                          NOMOR : 01/5TI’Net/Cafe

Diperintahkan kepada :
Nama : Reza Yusuf Abdillah Azis
Jabatan: CO.Production
Alamat : Jl.Empang No.24
                   021- 99646510
Untuk melaksanakan

1.      Pembuatan LED Sign / Tulisan dari Bahan LED ( Le’Cafe )
2.      Cara Pembayaran :
               Cara pembayaran sebagai berikut :
                Pembayaran Ke I sebesar 50 % dari biaya keseluruhan pekerjaan,
                   dibayarkan Pada Tanggal 02 Agustus 2011.
                     Pembayaran Ke II sebesar 20% dari biaya keseluruhan pekarjaan, dibayarkan Pada
                      Saat Pengerajaan / Proses Produksi berjalan.
                     Pembayaran Ke III / Pelunasan Dari Sisa Tagihan yang ada.
                     Adapun sangsi / pinalti untuk penerima project.untuk keterlambatan dalam pelaksanaan
                      Project tersebut adalah Pemotongan pembayaran sebesar 0.5 % dari total keseluruhan
                      yang di sepakati.
                     Adapun Sangsi / editional cost untuk pihak pemberi Project. Untuk keterlambatan dalam
                      pembayaran sebesar 0.5 % dari total keseluruhan yang di sepakati.


Demikian surat perintah kerja ini berlaku sejak diterbitkan
Dikeluarkan di : Jakarta
Pada tanggal    : 26 Juli 2011


Yang Memberi Perintah                                                Yang Menerima Perintah




       Arie Setiaji                                                  Reza Yusuf Abdillah Azis
     ( HRD 5TI’Net )                                          ( C.O Production Kanemochi )

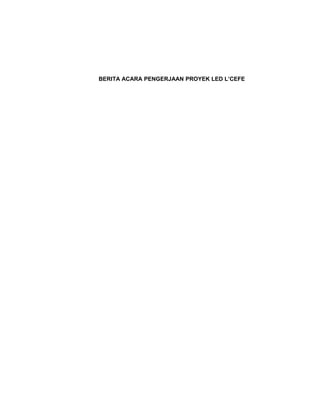

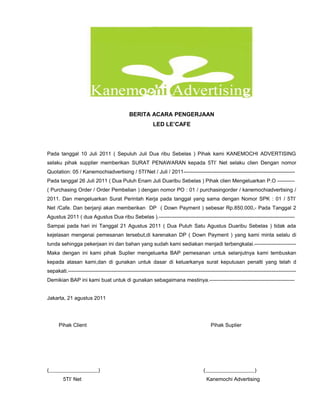

BERITA ACARA PENGERJAAN
                                                           LED LE’CAFE




Pada tanggal 10 Juli 2011 ( Sepuluh Juli Dua ribu Sebelas ) Pihak kami KANEMOCHI ADVERTISING
selaku pihak supplier memberikan SURAT PENAWARAN kepada 5TI’ Net selaku clien Dengan nomor
Quotation: 05 / Kanemochiadvertising / 5TI’Net / Juli / 2011----------------------------------------------------------------
Pada tanggal 26 Juli 2011 ( Dua Puluh Enam Juli Duaribu Sebelas ) Pihak clien Mengeluarkan P.O ----------
( Purchasing Order / Order Pembelian ) dengan nomor PO : 01 / purchasingorder / kanemochiadvertising /
2011. Dan mengeluarkan Surat Perintah Kerja pada tanggal yang sama dengan Nomor SPK : 01 / 5TI’
Net /Cafe. Dan berjanji akan memberikan DP ( Down Payment ) sebesar Rp.850.000,- Pada Tanggal 2
Agustus 2011 ( dua Agustus Dua ribu Sebelas ).------------------------------------------------------------------------------
Sampai pada hari ini Tanggal 21 Agustus 2011 ( Dua Puluh Satu Agustus Duaribu Sebelas ) tidak ada
kejelasan mengenai pemesanan tersebut,di karenakan DP ( Down Payment ) yang kami minta selalu di
tunda sehingga pekerjaan ini dan bahan yang sudah kami sediakan menjadi terbengkalai.------------------------
Maka dengan ini kami pihak Suplier mengeluarka BAP pemesanan untuk selanjutnya kami tembuskan
kepada atasan kami,dan di gunakan untuk dasar di keluarkanya surat keputusan penalti yang telah d
sepakati.-----------------------------------------------------------------------------------------------------------------------------------
Demikian BAP ini kami buat untuk di gunakan sebagaimana mestinya.-------------------------------------------------


Jakarta, 21 agustus 2011




      Pihak Client                                                                          Pihak Suplier




(                           )                                                          (                            )
        5TI’ Net                                                                           Kanemochi Advertising
BERITA ACARA PENGERJAAN PROYEK LED L’CEFE

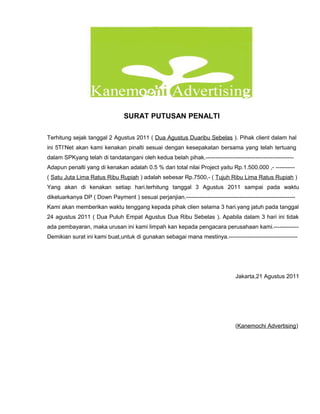

SURAT PUTUSAN PENALTI

Terhitung sejak tanggal 2 Agustus 2011 ( Dua Agustus Duaribu Sebelas ). Pihak client dalam hal
ini 5TI’Net akan kami kenakan pinalti sesuai dengan kesepakatan bersama yang telah tertuang
dalam SPKyang telah di tandatangani oleh kedua belah pihak.----------------------------------------------
Adapun penalti yang di kenakan adalah 0.5 % dari total nilai Project yaitu Rp.1.500.000 ,- ----------
( Satu Juta Lima Ratus Ribu Rupiah ) adalah sebesar Rp.7500,- ( Tujuh Ribu Lima Ratus Rupiah )
Yang akan di kenakan setiap hari.terhitung tanggal 3 Agustus 2011 sampai pada waktu
dikeluarkanya DP ( Down Payment ) sesuai perjanjian.---------------------------------------------------------
Kami akan memberikan waktu tenggang kepada pihak clien selama 3 hari.yang jatuh pada tanggal
24 agustus 2011 ( Dua Puluh Empat Agustus Dua Ribu Sebelas ). Apabila dalam 3 hari ini tidak
ada pembayaran, maka urusan ini kami limpah kan kepada pengacara perusahaan kami.-------------
Demikian surat ini kami buat,untuk di gunakan sebagai mana mestinya.------------------------------------




                                                                                  Jakarta,21 Agustus 2011




                                                                                  (Kanemochi Advertising)

Contoh spk

  • 1.
    SURAT PERINTAH KERJA NOMOR : 01/5TI’Net/Cafe Diperintahkan kepada : Nama : Reza Yusuf Abdillah Azis Jabatan: CO.Production Alamat : Jl.Empang No.24 021- 99646510 Untuk melaksanakan 1. Pembuatan LED Sign / Tulisan dari Bahan LED ( Le’Cafe ) 2. Cara Pembayaran : Cara pembayaran sebagai berikut :  Pembayaran Ke I sebesar 50 % dari biaya keseluruhan pekerjaan, dibayarkan Pada Tanggal 02 Agustus 2011.  Pembayaran Ke II sebesar 20% dari biaya keseluruhan pekarjaan, dibayarkan Pada Saat Pengerajaan / Proses Produksi berjalan.  Pembayaran Ke III / Pelunasan Dari Sisa Tagihan yang ada.  Adapun sangsi / pinalti untuk penerima project.untuk keterlambatan dalam pelaksanaan Project tersebut adalah Pemotongan pembayaran sebesar 0.5 % dari total keseluruhan yang di sepakati.  Adapun Sangsi / editional cost untuk pihak pemberi Project. Untuk keterlambatan dalam pembayaran sebesar 0.5 % dari total keseluruhan yang di sepakati. Demikian surat perintah kerja ini berlaku sejak diterbitkan Dikeluarkan di : Jakarta Pada tanggal : 26 Juli 2011 Yang Memberi Perintah Yang Menerima Perintah Arie Setiaji Reza Yusuf Abdillah Azis ( HRD 5TI’Net ) ( C.O Production Kanemochi )
  • 2.
    BERITA ACARA PENGERJAAN LED LE’CAFE Pada tanggal 10 Juli 2011 ( Sepuluh Juli Dua ribu Sebelas ) Pihak kami KANEMOCHI ADVERTISING selaku pihak supplier memberikan SURAT PENAWARAN kepada 5TI’ Net selaku clien Dengan nomor Quotation: 05 / Kanemochiadvertising / 5TI’Net / Juli / 2011---------------------------------------------------------------- Pada tanggal 26 Juli 2011 ( Dua Puluh Enam Juli Duaribu Sebelas ) Pihak clien Mengeluarkan P.O ---------- ( Purchasing Order / Order Pembelian ) dengan nomor PO : 01 / purchasingorder / kanemochiadvertising / 2011. Dan mengeluarkan Surat Perintah Kerja pada tanggal yang sama dengan Nomor SPK : 01 / 5TI’ Net /Cafe. Dan berjanji akan memberikan DP ( Down Payment ) sebesar Rp.850.000,- Pada Tanggal 2 Agustus 2011 ( dua Agustus Dua ribu Sebelas ).------------------------------------------------------------------------------ Sampai pada hari ini Tanggal 21 Agustus 2011 ( Dua Puluh Satu Agustus Duaribu Sebelas ) tidak ada kejelasan mengenai pemesanan tersebut,di karenakan DP ( Down Payment ) yang kami minta selalu di tunda sehingga pekerjaan ini dan bahan yang sudah kami sediakan menjadi terbengkalai.------------------------ Maka dengan ini kami pihak Suplier mengeluarka BAP pemesanan untuk selanjutnya kami tembuskan kepada atasan kami,dan di gunakan untuk dasar di keluarkanya surat keputusan penalti yang telah d sepakati.----------------------------------------------------------------------------------------------------------------------------------- Demikian BAP ini kami buat untuk di gunakan sebagaimana mestinya.------------------------------------------------- Jakarta, 21 agustus 2011 Pihak Client Pihak Suplier ( ) ( ) 5TI’ Net Kanemochi Advertising
  • 3.
    BERITA ACARA PENGERJAANPROYEK LED L’CEFE
  • 4.
    SURAT PUTUSAN PENALTI Terhitungsejak tanggal 2 Agustus 2011 ( Dua Agustus Duaribu Sebelas ). Pihak client dalam hal ini 5TI’Net akan kami kenakan pinalti sesuai dengan kesepakatan bersama yang telah tertuang dalam SPKyang telah di tandatangani oleh kedua belah pihak.---------------------------------------------- Adapun penalti yang di kenakan adalah 0.5 % dari total nilai Project yaitu Rp.1.500.000 ,- ---------- ( Satu Juta Lima Ratus Ribu Rupiah ) adalah sebesar Rp.7500,- ( Tujuh Ribu Lima Ratus Rupiah ) Yang akan di kenakan setiap hari.terhitung tanggal 3 Agustus 2011 sampai pada waktu dikeluarkanya DP ( Down Payment ) sesuai perjanjian.--------------------------------------------------------- Kami akan memberikan waktu tenggang kepada pihak clien selama 3 hari.yang jatuh pada tanggal 24 agustus 2011 ( Dua Puluh Empat Agustus Dua Ribu Sebelas ). Apabila dalam 3 hari ini tidak ada pembayaran, maka urusan ini kami limpah kan kepada pengacara perusahaan kami.------------- Demikian surat ini kami buat,untuk di gunakan sebagai mana mestinya.------------------------------------ Jakarta,21 Agustus 2011 (Kanemochi Advertising)
