Выбираешь   Model Studio CS
 САПР       Современные программные продукты Model Studio CS
            32 и 64 битной версии для комплексного проек
            тирования объектов промышленного назначения:
     ищи    заводов, технологических установок, объектов
            добычи, переработки и транспорта.

     CS     ·
            ·
                ПРОЕКТИРОВАНИЕ
                СТРОИТЕЛЬСТВО
            ·   ЭКСПЛУАТАЦИЯ
Сделано для инженеров, сделано с любовью!


                                               «Хочу поблагодарить всех пользователей Model Studio CS – их мнение
                                               очень важно для развития программных продуктов серии. Отдельные
                                               слова благодарности хотел бы адресовать пользователям, непосред
                                               ственно взаимодействующим с группой наших разработчиков в систе
                                               ме учета пожеланий и замечаний на портале www.mscad.ru
                                               (www.modelstudiocs.ru), посвященном программным продуктам Model
                                               Studio CS. Во многом именно благодаря такому общению нам удалось
                                               предоставить в распоряжение пользователей продукты, отвечающие их
                                               насущным потребностям. Такой подход мы намерены развивать и в
                                               дальнейшем. Также мы продолжаем активное расширение серии Model
                                               Studio CS: в самом скором времени наша компания представит новые
                                               продукты».
                                                                                                Максим Титов,
                                                               коммерческий директор ЗАО «СиСофт Девелопмент»

                                                «Это прекрасный продукт с потрясающими возможностями, которых
                                               нет ни у одной другой программы. Заявленные разработчиком возмож
                                               ности позволяют решать на предприятиях широчайший спектр задач.
        Model Studio CS –                      Нас, как крупнейших интеграторов в области САПР и ГИС, особенно
        это правильное                         радует тот факт, что программисты предусмотрели возможность само
                                               стоятельного расширения системы посредством разработки собствен
        решение!                               ных прикладных подключаемых модулей и модулей интеграции с дру
                                               гими программами».
    ·    Единая концепция для всех
         продуктов и проработанный                                                        Игорь Орельяна Урсуа,
         интерфейс пользователя                             исполнительный и технический директор ЗАО «СиСофт»
    ·    Прекрасная оснащенность
         каждой лицензии: моделиро
         вание, документирование,
         проверка коллизий, подготов
         ка расчетной модели, расчет
                                               Проектирование промышленных объектов, сложных общественных и
    ·    Поддержка AutoCAD любых
                                               гражданских зданий и сооружений немыслимо без надежных и сов
         версий от 2007 до 2012 в 32
         и 64 битной версии                    ременных средств автоматизации проектирования. Специально для рос
    ·    Простое техническое сопро             сийской инженерной школы создана линейка продуктов Model Studio CS,
         вождение и быстрое освоение           которая включает лучшие мировые достижения в области информаци
    ·    Русский язык и отечественные          онных технологий и САПР учитывает российскую технологию проекти
                                                                       ,
         нормативы являются родны              рования и зарубежный опыт, предлагает русскоязычную среду проек
         ми для Model Studio CS                тирования и базы данных оборудования, техническую поддержку, мно
    ·    Выгодная стоимость приобре            гоступенчатую проверку качества. В распоряжении пользователя –
         тения и невысокая стоимость
                                               изделия и материалы, применяемые в России и за рубежом. Имеются
         владения
                                               сертификаты соответствия российским нормам проектирования. Каж
    ·    Особые условия поставки и
         обслуживания для корпора              дое рабочее место Model Studio CS оснащено всем необходимым для
         тивных заказчиков                     инженера: средствами двумерного и трехмерного проектирования, про
    ·    Специальные условия для пе            верки коллизий, автоматической подготовки расчетной модели, инст
         рехода с устаревших или не            рументами выполнения расчетов, генератором чертежей, специфика
         желательных конкурирующих             ций, протоколов расчетов, документов с результатами расчетов и т.п.,
         решений
                                               а также средствами автоматического образмеривания, простановки по
                                               зиций и надписывания. Все это входит в цену Model Studio CS.
2        Model Studio CS Установи и работай!
Модель и Архив
CADLib Модель и Архив – информационная система для под              ство типов документов и число поддерживаемых форматов – для
держки жизненного цикла объектов капитального строительства и       этого достаточно зарегистрировать их в системе.
технологического оборудования действующих заводов, а также для      Система обеспечивает пользователя современным, легким и удоб
информационной поддержки строительства крупных объектов.            ным инструментарием для выполнения необходимых действий над
                                                                    документами: регистрации и учета, оперативного поиска, управля
CADLib Модель и Архив – это инновационный программный ком           емого и контролируемого доступа к просмотру и редактированию
плекс, объединяющий во взаимосвязанном информационном               документов и информации о них. Доступны интеграция со смеж
пространстве трехмерную модель действующего промышленно             ными приложениями, ввод и вывод информации о документах,
го предприятия или объекта строительства, документацию, спе         автоматическое формирование новых документов и отчетов на ос
цификацию и календарный план.                                       нове уже хранящейся информации, управляемый коллективный
                                                                    доступ к базе документов, работа в географически распределенном
ОСНОВНЫЕ ВОЗМОЖНОСТИ                                                режиме на базе нескольких серверов CADLib Модель и Архив.
Программный комплекс реализован на базе СУБД Microsoft SQL
Server и современных технологий .NET.                               К традиционным функциям электронного архива, то есть к воз
По функциональным возможностям это решение объединяет в             можности накапливать и систематизировать документы долговре
себе три типа информационных систем: электронный архив, ГИС         менного хранения, осуществлять их поиск, CADLib Модель и Ар
и мощнейший трехмерный визуализатор.                                хив добавляет еще и связь с объектами строительства или эксп
                                                                    луатации и календарным планом.
Электронный архив CADLib
В электронном архиве CADLib можно сохранять любые типы доку         Возможность увязки электронного архива с виртуальной моде
ментов – чертежи, спецификации, пояснительные записки, пись         лью открывает пользователям беспрецедентные технические воз
ма, фотографии, сканированные изображения и многое другое.          можности, при этом CADLib Модель и Архив кардинально отли
Документы хранятся в форматах Microsoft Word, Microsoft Excel,      чается от других электронных архивов тем, что не требует круп
Microsoft Power Point, *.dwg (поддерживается платформами            ных капиталовложений для своего создания и поддержки в ра
AutoCAD, nanoCAD и другими программными продуктами, рабо            бочем состоянии. Благодаря этой особенности CADLib Модель и
тающими на основе этого формата), MicroStation DGN и многих         Архив прекрасно подходит для хранения информации о проек
других – как широко распространенных, так и малоизвестных. К тому   тах, реализуемых строительными компаниями, а также инфор
же пользователь может по своему усмотрению расширить количе         мации служб эксплуатации действующих производств.




Выбрав документ в электронном архиве,
пользователь может получить информацию
о связанных объектах виртуальной модели
                                                                                          Model Studio CS Установи и работай!    3
Виртуальная модель CADLib                                         базе данных под управлением СУБД Microsoft SQL Server обеспе
Комплексные виртуальные трехмерные модели CADLib Модель           чило синергетический эффект.
и Архив могут отображать любые типы объектов: архитектурно
строительные конструкции, технологическое, электротехничес        Хранение модели в базе данных осуществляется пообъектно – до
кое, санитарно техническое и другое оборудование, системы тру     сих пор подобный способ поддерживали лишь немногие доро
бопроводов, кабельное хозяйство и иные объекты, относящиеся       гостоящие системы. Пообъектный доступ к информации позво
к любым типам систем (технология, водоснабжение, водоотве         ляет путем простого выбора получить все сведения об объекте
дение, вентиляция, отопление, газоснабжение, электроснабже        (наименование, марка, производитель, материал, вес и т.д.). Для
ние и т.п.).                                                      получения информации достаточно щелкнуть на объекте моде
                                                                  ли и просмотреть свойства. Кроме того, пообъектное хранение
                                                                  позволяет загружать и показывать модель не только целиком, но
                                                                  и в сокращенном варианте – исходя из заданных критериев.




                       Фрагмент цеха магистральной насосной

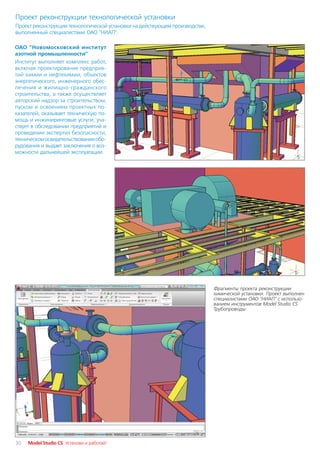

                              продуктотранспортной системы



                                                                                       Возможность отображения части модели
                                                                         в CADLib Модель и Архив. Представлены только системы
                                                                                                  отопления и вентиляции цеха


                                                                  Использование СУБД Microsoft SQL Server как средства хранения
                                                                  информации предоставляет пользователю CADLib Модель и Ар
                                                                  хив еще один инструмент – виртуальную спецификацию. Инст
                                                                  рументы работы с виртуальной спецификацией, входящие в со
                                                                  став CADLib Модель и Архив, обеспечивают беспрецедентные
                                                                  возможности: пользователь системы может в любой момент опе
                                                                  ративно и легко (одним щелчком мыши) получить ограничен
                                                                  ную спецификацию по заданным критериям. Широкие возмож
                                                                  ности работы с виртуальной спецификацией позволяют аккуму
        Подстанция с подключением к воздушным линиям ЛЭП          лировать, сортировать и обрабатывать массивы данных как по
                                                                  отдельной части проекта, так и по всему объекту в целом.

CADLib Модель и Архив включает все необходимое для удобной
навигации по модели: реализованы режимы обзора окружаю
щего виртуального мира, полета в виртуальном пространстве,
осмотра выбранного объекта, а также удобные функции ограни
чения просматриваемых частей модели. Визуализационные и
навигационные возможности CADLib Модель и Архив разрабаты
вались с использованием передовых технологий, задействован
ных при разработке игр, – разумеется, с учетом особенностей при
менения таких технологий для больших САПРовских моделей.

Способность обрабатывать огромные объемы данных обеспечи
вается особыми сверхпродуктивными алгоритмами, которые осу
ществляют динамическую порционную загрузку модели из базы
данных и динамическую обработку объектов за пределами сце
ны. Эти алгоритмы разработаны специалистами CSoft
Development.

Возможности системы превосходят стандартные возможности
вьюеров для больших САПР моделей: объединение технологии                           Режим работы со спецификацией виртуальной
                                                                                         модели позволяет оперативно получать
визуализации с технологиями хранения виртуальной модели в                                           необходимую информацию
4    Model Studio CS Установи и работай!
Пользователю, работающему с виртуальной моделью CADLib          Многопользовательская работа в СADLib Модель и Архив
Модель и Архив, доступны не только данные о модели, но и        CADLib Модель и Архив – многопользовательская система во всех
связанные документы. Чтобы получить информацию обо всех         смыслах этого слова: здесь не только поддерживается коллектив
документах, связанных с объектом, требуется лишь выбрать        ный доступ к данным модели и документам, но и обеспечено
объект модели и просмотреть его свойства. Таким образом, по     коллективное присутствие в виртуальном пространстве модели.
документу можно найти связанную модель, а по модели – свя       Каждый пользователь, находящийся в виртуальной модели, ви
занные документы.                                               дит всех других пользователей, пребывающих в том же вирту
                                                                альном пространстве. Коллективное присутствие позволяет по
CADLib Модель и Архив оснащен хорошим функционалом для          лучить в виде бонуса возможность проводить обучение, квали
работы с календарным планом. Этот функционал позволяет соз      фикационные тренинги по поведению на объекте при штатных и
давать и редактировать работы и задачи, назначать им сроки ис   нештатных ситуациях, а также делает возможным иное приме
полнения, автоматически отображать диаграмму Ганта и увя        нение системы CADLib Модель и Архив.
зывать все это с объектами модели. Реализованы соответствую
щие интерфейсы для обмена информацией с другими система         CADLib Модель и Архив открывает пользователям беспрецедент
ми – например, с Oracle Primavera.                              но легкий доступ к информации во всех ее формах, а также по
                                                                зволяет сократить сроки формирования комплектов исполнитель
                                                                ной и другой документации, представляемой заказчику. Как след
                                                                ствие, сокращаются расходы на строительство.

                                                                Использование программного комплекса CADLib Модель и Ар
                                                                хив в процессе эксплуатации промышленного предприятия по
                                                                зволяет существенно автоматизировать работу служб ОКС (отде
                                                                ла капитального строительства), главного энергетика, основного
                                                                производства, вести базу инвентаризации оборудования и про
                                                                чего имущества и, что самое важное, обеспечивает легкий до
                                                                ступ к информации всем пользователям, имеющим соответству
                                                                ющие права.

                                                                CADLib Модель и Архив – это система, объединяющая модель и
                                                                архив вашего производства в единое целое, что делает предпри
                                                                ятие более конкурентоспособным. Производство становится бо
                                                                лее управляемым и безопасным, его "тылы" – более надежны
        CADLib Модель и Архив позволяет увязать трехмерную
            модель с календарным планом и использовать эту      ми. Возможно, именно благодаря этому вы получите решающие
      информацию для визуализации и управления проектами        конкурентные преимущества.




Многопользовательское присутствие в виртуаль
ной трехмерной модели в CADLib Модель и Архив
                                                                                     Model Studio CS Установи и работай!    5
Model Studio CS Трубопроводы

Программный комплекс Model Studio CS Трубопроводы предна       технологических установок. От компоновки оборудования зави
значен для трехмерного проектирования, компоновки и выпуска    сят безопасность производства, удобство и стоимость обслужи
проектной/рабочей документации по технологическим установ      вания.
кам и трубопроводам на проектируемых или реконструируемых      Для решения компоновочной задачи в Model Studio CS Трубопро
объектах.                                                      воды предусмотрены все необходимые инструменты и функции.
                                                               Они обеспечивают удобство работы и возможность проверки
Model Studio CS Трубопроводы значительно расширяет возмож      допустимых расстояний в любой момент и на любом этапе со
ности платформы AutoCAD, делая работу инженера более ком       здания проекта.
фортной и эффективной. Комплекс позволяет решать следующие     Разработчики создали специальные инструменты, которые зна
основные задачи:                                               чительно упрощают работу. Прекрасным примером такого инст

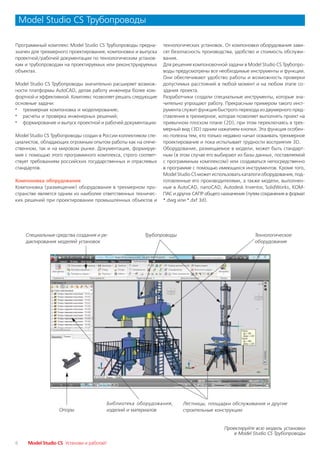

· трехмерная компоновка и моделирование;                       румента служит функция быстрого перехода из двумерного пред
· расчеты и проверка инженерных решений;                       ставления в трехмерное, которая позволяет выполнять проект на
· формирование и выпуск проектной и рабочей документации.      привычном плоском плане (2D), при этом переключаясь в трех
                                                               мерный вид (3D) одним нажатием кнопки. Эта функция особен
Model Studio CS Трубопроводы создан в России коллективом спе   но полезна тем, кто только недавно начал осваивать трехмерное
циалистов, обладающих огромным опытом работы как на отече      проектирование и пока испытывает трудности восприятия 3D.
ственном, так и на мировом рынке. Документация, формируе       Оборудование, размещаемое в модели, может быть стандарт
мая с помощью этого программного комплекса, строго соответ     ным (в этом случае его выбирают из базы данных, поставляемой
ствует требованиям российских государственных и отраслевых     с программным комплексом) или создаваться непосредственно
стандартов.                                                    в программе с помощью имеющихся инструментов. Кроме того,
                                                               Model Studio CS может использовать каталоги оборудования, под
Компоновка оборудования                                        готовленные его производителями, а также модели, выполнен
Компоновка (размещение) оборудования в трехмерном про          ные в AutoCAD, nanoCAD, Autodesk Inventor, SolidWorks, КОМ
странстве является одним из наиболее ответственных техничес    ПАС и других САПР общего назначения (путем сохранения в формат
ких решений при проектировании промышленных объектов и         *.dwg или *.dxf 3d).




     Специальные средства создания и ре                Трубопроводы                                    Технологическое
     дактирования моделей установок                                                                    оборудование




                                          Библиотека оборудования,     Лестницы, площадки обслуживания и другие
                   Опоры                  изделий и материалов         строительные конструкции


                                                                                         Проектируйте всю модель установки
                                                                                             в Model Studio CS Трубопроводы

6     Model Studio CS Установи и работай!
База данных оборудования, изделий и материалов                  Трехмерное моделирование трубопроводов
База данных оборудования, изделий и материалов Model Studio     Model Studio CS Трубопроводы позволяет выполнять все необхо
CS встроена в среду проектирования и не требует вызова допол    димые виды операций по трассировке трубопроводов:
нительных программ.                                             · трасса трубопроводов может создаваться как "вручную", так и
                                                                   с использованием алгоритмов автоматической трассировки;
Инженер, использующий Model Studio CS, получает все инстру      · в любой момент можно редактировать геометрию трубопро
менты, необходимые для работы с базой: поиск (простой или с        вода, при этом автоматически пересчитываются длины, из
предварительно заданными условиями), работа с предопреде           меняются диаметры и конфигурация;
ленными выборками, классификаторами. Существует возмож          · система отслеживает места подключения и соединения тру
ность без вставки в чертеж посмотреть, как выглядит объект, и      бопроводов, автоматически корректируя трубопровод при
(тоже без вставки) получить полную информацию о нем: марку,        перемещении подключенного оборудования или другого тру
название завода изготовителя, материал, вес, состав и другие       бопровода;
данные, необходимые для принятия решения.                       · Model Studio CS Трубопроводы отслеживает диаметры трубо
                                                                   провода. При изменении диаметра отдельного элемента (на
                                                                   пример, арматуры или отвода) автоматически корректируют
                                                                   ся соединенные элементы;
                                                                · помимо визуальной проверки коллизий, проектировщику
                                                                   доступны и специальные инструменты проверки схлестыва
                                                                   ния трубопроводов или нарушения допустимых расстояний.




                                                                                  Для изменения положения деталей на трубе
                                                                                   достаточно указать деталь и ввести нужную
            База данных оборудования, изделий и материалов                               величину в динамическом размере –
               Model Studio CS Трубопроводы встроена в среду                              Model Studio CS доделает остальное
                                            проектирования
                                                                Наряду со стандартными функциями редактирования, програм
                                                                ма предлагает и ряд уникальных возможностей:
Гибкая, с хорошо продуманной эргономикой система разработ       · поддерживается не только эскизирование с применением
ки и пополнения базы данных интеллектуальных объектов позво        обобщенных деталей (примерные размеры, условные диа
ляет без труда сохранять в ней новое оборудование, изделия         метры, отсутствие информации о производителе), но и ра
и материалы.                                                       бота в конструкторском режиме, когда используются точные
                                                                   диаметры, точные размеры и точная информация об изде
База данных может работать как в локальном режиме на рабо          лиях;
чем месте пользователя, так и в режиме общего доступа на сер    · программа позволяет одним нажатием кнопки создавать бай
вере. Обновление базы осуществляется через Интернет путем          пасные соединения, П образные и Z образные участки,
подключения к серверу разработчика, где пользователь может         подъемы, опуски, а также строить и редактировать уклоны
выбрать новое оборудование и скопировать его на сервер своей       трубопроводов с автоматической "подгонкой" модели под
проектной организации.                                             новый уклон.

                                                                Проверка модели на коллизии




                   Все обновления и пополнения базы данных
               доступны для загрузки через Интернет с сервера                  Автоматическая проверка на предмет коллизий
                                                разработчика                  позволяет устранить возможные ошибки проекта
                                                                                     Model Studio CS Установи и работай!   7
Model Studio CS Трубопроводы позволяет выполнять все необхо
димые проверки на предмет обнаружения коллизий, пересече
ний, нарушения предельно допустимых расстояний.

Система проверки коллизий обеспечивает возможность анали
зировать расстояния между трубопроводами, деталями трубо
проводов, оборудованием, конструкциями, кабелями и други
ми объектами Model Studio CS.

По умолчанию в стандартной поставке Model Studio CS Трубопро
воды проверка коллизий осуществляется на соответствие ПБ 03
585 03, а также на самопересечения объектов модели. При не
обходимости пользователь может самостоятельно добавить пра
вила проверки модели в специальном диалоговом окне и сохра         Обнаружено нарушение
                                                                   допустимого расстояния
нить их для последующего использования.                            между трубопроводами


Такая проверка возможна в любой момент, как только проекти
ровщик сочтет ее необходимой. По факту обнаружения колли
зий Model Studio CS составит отчет в виде таблицы и покажет все
нарушения на трехмерной модели, где проектировщик сможет                            Автоматическая проверка коллизий выявит то,
                                                                                          что невозможно обнаружить визуально
их оперативно исправить.

Расчеты                                                           Генератор чертежей
На основе трехмерной модели Model Studio CS Трубопроводы          При оформлении проектных документов используются средства
автоматически формирует расчетные данные для специализиро         формирования видов и разрезов, подсистема автоматической
ванных расчетных программ. При расчетах прочности и жесткос       простановки позиций, размеров и выносок, а также другие инст
ти моделей используется программа СТАРТ, а при гидравличес        рументы. В дополнение к правилам оформления, основанным
ких расчетах – программа "Гидросистема". Передаются и конфи       на ГОСТ, пользователь может настроить собственные правила
гурация, и материалы, и вес, и опоры: после сохранения вы про     оформления разрезов и планов чертежа – для этого применяет
сто открываете файл в расчетной программе.                        ся специальный Мастер, который позволяет создавать, хранить,
                                                                  импортировать и экспортировать профили простановки размеров.




            Трехмерная модель Model Studio CS, передаваемая
                                         в программу СТАРТ




                                                                                            Общий вид установки с автоматически
                           Трехмерная модель Model Studio CS,                           проставленными отметками, выполненный
                                  открытая в программе СТАРТ                                                   в Model Studio CS
8    Model Studio CS Установи и работай!
Автоматическая генерация чертежей средствами Model Studio CS
позволяет значительно сократить сроки выпуска документации.
Процесс получения чертежа весьма прост, понятен любому про
ектировщику и сводится к выполнению нескольких простых дей
ствий:
· определить линию разреза, а также его глубину и высоту,
   то есть установить границы вида на модели;
· указать место на чертеже, задать масштаб чертежа и выбрать
   из списка размеры и обозначения, подлежащие автоматичес
   кой простановке.

Model Studio CS имеет встроенные средства автоматической ге
нерации аксонометрической схемы с простановкой выносок, раз
меров, отметок уровня и других элементов оформления. Аксо
нометрическая схема может формироваться как для одного тру
бопровода, так и для нескольких. Все настройки, выполненные
по умолчанию и включенные в стандартную поставку, могут быть             Спецификация оборудования, изделий и материалов
изменены пользователем.                                                                       генерируется автоматически

                                                               логовое окно, где состав модели отображается в виде таблицы
                                                               заданной формы. При необходимости пользователь может за
                                                               дать собственный вариант таблицы.

                                                               Model Studio CS автоматически формирует и подготавливает к
                                                               печати широкий спектр спецификаций и табличных документов,
                                                               среди которых заказная спецификация, спецификация обору
                                                               дования, изделий и материалов по отраслевым стандартам, ведо
                                                               мость трубопроводов, экспликация оборудования (перечень обору
                                                               дования), отчеты о коллизиях и другие документы, необходимые при
                                                               проектировании и выпуске проектно сметной документации.

                                                               Автоматически составляются спецификации, экспликации и ве
                                                               домости, включенные в комплект поставки Model Studio CS. Кро
                                                               ме того, пользователю предоставлена возможность самостоятель
                                                               но добавлять и редактировать формы табличных документов. Эти
                                                               документы будут автоматически заполняться с сохранением в
                                                               форматах MS Word, MS Excel, Rich Text Format (RTF) и непосред
                                                               ственно на чертеже AutoCAD. Пользователь может менять фор
                                                               му, порядок сортировки и прочие особенности их заполнения.
                Автоматическая генерация аксонометрических
                                  чертежей в Model Studio CS


Спецификации и другие табличные документы
Для удобства работы с моделью предусмотрен виртуальный спе
цификатор – всегда доступное для просмотра специальное диа




                                                                       Ведомость трубопроводов автоматически формируется
                                                                                   средствами Model Studio CS Трубопроводы


                                                               Model Studio CS Трубопроводы позволяет уже на этапе освоения
                                                               значительно ускорить выпуск документации и существенно со
                                                               кратить количество ошибок проектирования. Он располагает
                                                               большими возможностями и в то же время предлагается по очень
         Объект, выбранный в спецификаторе Model Studio CS,    привлекательной цене: комплекс доступен как проектному ин
                      немедленно подсвечивается на чертеже     ституту, так и проектировщику, работающему дома.

                                                                                     Model Studio CS Установи и работай!     9
Model Studio CS Кабельное хозяйство

Программный комплекс Model Studio CS Кабельное хозяйство
предназначен для трехмерной компоновки кабельных конструк
ций любой сложности, трехмерной раскладки кабелей различ
ных типов и различного назначения в соответствии с требовани
ями ПУЭ 7 относительно кабельной раскладки.

Model Studio CS Кабельное хозяйство значительно расширяет
возможности платформы AutoCAD, делая работу инженера бо
лее комфортной и эффективной. Комплекс позволяет решать сле
дующие основные задачи:
· конструирование и компоновка кабельных конструкций лю
   бой сложности в трехмерном пространстве;
· раскладка кабелей в соответствии с требованиями ПУЭ 7, на
   пряжения, назначения, типа кабелей, диаметра изгиба и т.д.;
· формирование и выпуск проектной и рабочей документации.                     База данных Model Studio CS Кабельное хозяйство

База данных
База данных программы Model Studio CS Кабельное хозяйство        компонентов для линейки программ Model Studio CS, в основу
включает в себя информацию по специализированному обору          которого положена СУБД Microsoft SQL Server. Объекты базы со
дованию, изделиям и материалам, применяемым для выполне          держат необходимый набор параметров, используемых для вы
ния трехмерной модели кабельной раскладки. Данные об объек       полнения расчетов, разработки проектных решений и оформле
тах базы хранятся в CADLib – Менеджере библиотек стандартных     ния проектной документации.




                                                                                                       Кабельные конструкции
                                                                                        в Model Studio CS Кабельное хозяйство
10   Model Studio CS Установи и работай!
База данных имеет настраиваемую систему классификаторов и         ОРУ, трассировка и раскладка кабелей не займут много времени.
выборок, которые помогают пользователю быстро найти необ          Объясняется это тем, что все технологическое, высоковольтное
ходимое оборудование, определиться с его типоразмерами, а         оборудование, размещаемое в моделях Model Studio CS, уже
также просмотреть его характеристики. Создавая классификато       имеет специальные контакты для подключения кабелей. Но даже
ры и выборки по заданным правилам, пользователь может сфор        если такого проекта нет, компоновку оборудования можно вы
мировать нужное ему для работы отображение содержимого            полнить средствами Model Studio CS Кабельное хозяйство, ис
базы. Сформированные подобным образом классификатор или           пользуя при этом либо трехмерную модель AutoCAD, либо обыч
выборка отображаются в виде дерева папок, внутри которых на       ный план расположения оборудования.
ходятся элементы, отвечающие заданным правилам.
                                                                  Все кабели подразделяются на группы; каждая из этих групп имеет
Обладая интуитивно понятным интерфейсом, Менеджер биб             свои условия раскладки, которые могут быть изменены проекти
лиотек стандартных компонентов позволяет не только управлять      ровщиком.
существующими объектами базы, но и создавать новые, редак
тировать их параметры, привязывать к ним графическое изо
бражение.

Конструирование кабельных конструкций
В программном комплексе Model Studio CS Кабельное хозяйство
используются новейшие технологии трехмерного проектирова
ния – уникальные разработки компании CSoft Development для
линейки программ Model Studio CS, основанные на применении
параметрических объектов. Графика изделия формируется из
дву и трехмерных графических примитивов, а их размеры за                             Настройка раскладки кабелей в зависимости
                                                                                  от групп в Model Studio CS Кабельное хозяйство
даются с помощью ряда параметров, имеющихся у описываемо
го изделия (длина, ширина, высота, глубина, радиус и т.д.). При
меняя эту технологию, пользователь может смоделировать ка         Достаточно выбрать из базы данных кабель, указать шкаф и обо
бельную трассу любой конфигурации, которая ему требуется:         рудование, которое подключается к шкафу, а затем нажать ОК.
трубы, эстакады, лотки, короба, траншеи и т.д.                    Model Studio CS Кабельное хозяйство определяет кратчайший путь
                                                                  по трассам от одного объекта до другого. На поиск пути действу
Проектирование кабельных конструкций осуществляется очень         ют различного рода ограничения, такие как наличие на данной
легко: следует только выбирать нужные детали из базы данных и     трассе ранее проложенных кабелей, тип, группа и марка проло
размещать их на модели. Все кабельные конструкции – это "ум       женных кабелей, имеющееся на полке или трассе место для
ные" объекты программы, способные автоматически определять        укладки кабеля, раскладывается резервный или резервируемый
в пространстве свое положение относительно друг друга. Напри      кабель и т.д. Учитываются все содержащиеся в ПУЭ 7 требова
мер, достаточно потянуть лоток за "ручку" – и он растянется на    ния, которые предъявляются к раскладке. Можно раскладывать
требуемую длину; аналогично ведут себя и кабельные эстакады.      кабели последовательно, один за другим, отслеживая процесс
Всё это и ряд других уникальных функций обеспечивают макси        их укладки, а можно выделить группу объектов и проложить сразу
мальное удобство и скорость при конструировании кабельных         несколько кабелей. Model Studio CS Кабельное хозяйство содер
трасс. Кабельные конструкции Model Studio CS можно копиро         жит ряд функций корректировки и редактирования проложен
вать, перемещать, поворачивать – на них распространяются все      ных кабелей. Например, вы можете выбрать на модели кабель и
функции и команды AutoCAD.                                        переложить его на другую трассу или полку либо запустить ко
                                                                  манду Переложить, но при этом запретить прохождение данно
Раскладка кабеля                                                  го кабеля по указанным трассам. Программа мгновенно выдает
При условии, что проект компоновки оборудования выполнен,         оптимальный результат, что позволит вам принять наилучшее
например, в Model Studio CS Трубопроводы или Model Studio CS      проектное решение.




                    Схема соединения оборудования кабелями                                       Трехмерная раскладка кабелей
                        в Model Studio CS Кабельное хозяйство                             в Model Studio CS Кабельное хозяйство
                                                                                        Model Studio CS Установи и работай!   11

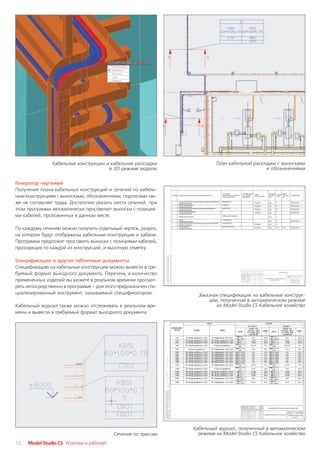

Кабельные конструкции и кабельная раскладка               План кабельной раскладки с выносками
                                      в 3D режиме модели                                     и обозначениями


Генератор чертежей
Получение плана кабельных конструкций и сечений по кабель
ным конструкциям с выносками, обозначениями, подписями так
же не составляет труда. Достаточно указать места сечений, при
этом программа автоматически проставляет выноски с позиция
ми кабелей, проложенных в данном месте.

По каждому сечению можно получить отдельный чертеж, разрез,
на котором будут отображены кабельные конструкции и кабели.
Программа предложит проставить выноски с позициями кабелей,
проходящих по каждой из конструкций, и высотную отметку.

Спецификация и другие табличные документы
Спецификацию на кабельные конструкции можно вывести в тре
буемый формат выходного документа. Перечень и количество
примененных изделий вы можете в реальном времени просмот
реть непосредственно в программе – для этого предназначен спе
циализированный инструмент, называемый спецификатором.            Заказная спецификация на кабельные конструк
                                                                      ции, полученная в автоматическом режиме
Кабельный журнал также можно отслеживать в реальном вре                   из Model Studio CS Кабельное хозяйство
мени и вывести в требуемый формат выходного документа.




                                                                Кабельный журнал, полученный в автоматическом
                                           Сечения по трассам     режиме из Model Studio CS Кабельное хозяйство
12   Model Studio CS Установи и работай!
Model Studio CS Компоновщик щитов

Программный комплекс Model Studio CS Компоновщик щитов           вере. Обновление базы осуществляется через Интернет – путем
предназначен для автоматизации процесса компоновки щитов         подключения к серверу разработчика, где пользователь может
любой сложности. Система позволяет проектировать как единич      выбрать новое оборудование и скопировать его на сервер своей
ные щиты, так и составные, состоящие из единичных щитов и        проектной организации.
вспомогательных элементов.
                                                                 Трехмерная компоновка щитов
Model Studio CS Компоновщик щитов значительно расширяет          Model Studio CS Компоновщик щитов поддерживает проектиро
возможности платформы AutoCAD, делая работу инженера бо          вание щитов как на развертке, так и в трехмерном виде. Удобные
лее комфортной и эффективной. Комплекс позволяет решать сле      функции редактирования позволяют:
дующие основные задачи:                                          · автоматически выбирать для внутрищитовых приборов их
· трехмерная компоновка щитов любой сложности;                      крепление (рамки, скобы и т.д.);
· трассировка проводов внутри шкафа;                             · выравнивать приборы и аппараты по вертикали, горизонта
· проверка инженерных решений;                                      ли, относительно осевой линии, левого края и т.д.;
· формирование и выпуск проектной и рабочей документации.        · автоматически проставлять для фасадных приборов рамки
                                                                    и корректировать их расположение относительно прибора;
Model Studio CS Компоновщик щитов создан в России коллекти       · задавать несколько однотипных приборов в ряду – с автома
вом специалистов, обладающих огромным опытом работы как             тизацией формирования монтажных единиц или проектных
на отечественном, так и на мировом рынке. Документация, фор         позиций;
мируемая с помощью этого программного комплекса, строго со       · устанавливать расстояние для уже скомпонованных приборов
ответствует требованиям российских государственных и отрас          или аппаратов по горизонтали или вертикали относительно
левых стандартов.                                                   любой стороны;
                                                                 · осуществлять быстрый поиск по базам фасадных или внутри
База данных оборудования, изделий и материалов                      щитовых приборов.
База данных оборудования, изделий и материалов комплекса
Model Studio CS Компоновщик щитов встроена в среду проекти
рования и не требует применения дополнительных программ.
База данных системы для компоновки содержит щиты, фасад
ные приборы, внутрищитовые приборы, детали крепления, ка
бели, провода и т.д.
Инженер, использующий Model Studio CS, получает все необхо
димое для работы с базой: инструменты поиска (простого или с
предварительно заданными условиями), средства работы с пред
определенными выборками, классификаторами. Существует
возможность без вставки в чертеж посмотреть, как выглядит
объект, и (тоже без вставки) получить полную информацию о нем:
марку, название завода изготовителя, материал, вес, состав и
другие данные, необходимые для принятия решения.

Гибкая, с хорошо продуманной эргономикой система разработки и
пополнения базы данных интеллектуальных объектов позволяет без
труда сохранять в ней новое оборудование, изделия и материалы.

База данных может работать как в локальном режиме на рабо
чем месте пользователя, так и в режиме общего доступа на сер




                                                                                                Трехмерная компоновка шкафа

                                                                 Трассировка проводов внутри щита
                                                                 Программный комплекс Model Studio CS Компоновщик щитов
                                                                 позволяет выполнить трехмерную трассировку проводов как внут
                                                                 ри щита, так и между смежными или составными щитами. Раз
                                                                 водка проводов по кабельным коробам может выполняться в
                                                                 автоматическом и ручном режиме. В процессе трассировки про
                                                                 веряется емкость кабельных коробов. Если провод или кабель
                                                                 не прокладывается по указанному коробу, выяснить причину этого
                                                                 поможет система оповещений. По результатам выполненной
            База данных оборудования, изделий и материалов
               комплекса Model Studio CS Компоновщик щитов       трассировки система может автоматически сформировать ка
                           встроена в среду проектирования       бельные журналы и спецификации на кабели, провода, короба.
                                                                                      Model Studio CS Установи и работай!   13
Автоматическая генерация чертежей средствами Model Studio CS
                                                               Компоновщик щитов позволяет значительно сократить сроки
                                                               выпуска документации: чертежей общего вида панелей щита,
                                                               чертежей вида с монтажной стороны, чертежей фигур вырезов
                                                               в фасадных панелях щитов.




                              Разводка проводов внутри щита

Проверка модели на коллизии
Model Studio CS Компоновщик щитов поддерживает выполнение
всех необходимых проверок на предмет обнаружения коллизий,
пересечений, нарушения предельно допустимых расстояний.
                                                                                                  Общие виды панелей щита
В базе данных для каждого прибора уже заложена монтажная                               в Model Studio CS Компоновщик щитов
зона, в пределах которой программа не позволит размещать дру
гие приборы и оборудование.                                    Спецификация и другие табличные документы
                                                               Model Studio CS Компоновщик щитов автоматически формирует
Система проверки коллизий обеспечивает возможность анали       и подготавливает для печати широкий спектр спецификаций и
зировать расстояния между приборами, оборудованием, конст      табличных документов, среди которых заказная спецификация,
рукциями, кабелями и другими объектами Model Studio CS.        спецификация оборудования, изделий и материалов по отрасле
                                                               вым стандартам, экспликация оборудования (перечень оборудо
                                                               вания), отчеты о коллизиях и другие документы, необходимые при
                                                               проектировании и выпуске проектно сметной документации.

                                                               Автоматически составляются спецификации, экспликации и ве
                                                               домости, включенные в комплект поставки Model Studio CS. Кро
                                                               ме того, пользователю предоставлена возможность самостоятель
                                                               но добавлять и редактировать формы табличных документов. Эти
                                                               документы будут автоматически заполняться с сохранением в
                                                               форматах MS Word, MS Excel, Rich Text Format (RTF) и непосред
                                                               ственно на чертеже AutoCAD.

                                                               Model Studio CS Компоновщик щитов позволяет уже на этапе
                                                               освоения значительно ускорить выпуск документации и существен
                                                               но сократить количество ошибок проектирования. Он распола
                                                               гает большими возможностями и в то же время предлагается по
                                                               очень привлекательной цене: комплекс доступен как проектно
                                                               му институту, так и проектировщику, работающему дома.
                Автоматическая проверка коллизий выявит то,
                      что невозможно обнаружить визуально

Такая проверка возможна в любой момент, как только проекти
ровщик сочтет ее необходимой. По факту обнаружения колли
зий Model Studio CS Компоновщик щитов составит отчет в виде
таблицы и покажет все нарушения на трехмерной модели, где
проектировщик сможет их оперативно исправить.

Генератор чертежей
При оформлении проектных документов используются средства
формирования видов и разрезов, подсистема автоматической
простановки позиций, размеров и выносок, а также другие инст
рументы. В дополнение к правилам оформления, основанным
на ГОСТ, пользователь может настроить собственные правила
оформления разрезов и планов чертежа – для этого применяется
специальный Мастер, который позволяет создавать, хранить, им                          Спецификация оборудования, изделий
портировать и экспортировать профили простановки размеров.                         и материалов генерируется автоматически

14   Model Studio CS Установи и работай!
Model Studio CS Молниезащита
Программный комплекс Model Studio CS Молниезащита предна           ванным в нормативных документах. Расчеты могут проводиться
значен для расчета и трехмерного интерактивного проектирова        на основании следующих нормативных документов:
ния молниезащиты зданий, сооружений и открытых территорий.         · СО 153 34.21.122 2003 "Инструкция по устройству молние
Model Studio CS Молниезащита значительно расширяет возмож             защиты зданий, сооружений и промышленных предприятий";
ности платформы AutoCAD, делая работу инженера более ком           · РД 34.21.122 87 "Инструкция по устройству молниезащиты
фортной и эффективной. Комплекс позволяет решать следующие            зданий и сооружений";
основные задачи:                                                   · СТО Газпром 2 1.11 170 2007 "Инструкция по устройству
· трехмерная компоновка и моделирование;                              молниезащиты зданий, сооружений и коммуникаций ОАО
· расчет и построение зон молниезащиты;                               "Газпром";
· формирование и выпуск проектной и рабочей документации.          · РД 91.020.00 КТН 276 07 "Нормы проектирования молние
                                                                      защиты объектов магистральных нефтепроводов и коммуни
Model Studio CS Молниезащита создан в России коллективом спе          каций ОАО "АК "Транснефть" и дочерних акционерных об
циалистов, обладающих огромным опытом работы как на россий            ществ";
ском, так и на мировом рынке. Документация, формируемая с по       · ДСТУ Б В.2.5 38:2008 "Устройство молниезащиты зданий
мощью этого программного комплекса, строго соответствует тре          и сооружений".
бованиям российских государственных и отраслевых стандартов.

База данных оборудования, изделий и материалов
База данных оборудования, изделий и материалов Model Studio
CS Молниезащита встроена в среду проектирования и не требует
вызова дополнительных программ.

Инженер, использующий Model Studio CS, получает все необхо
димое для работы с базой: инструменты поиска (простого или с
предварительно заданными условиями), средства работы с пред
определенными выборками, классификаторами. Существует воз
можность без вставки в чертеж посмотреть, как выглядит объект,
и (тоже без вставки) получить полную информацию о нем: мар
ку, название завода изготовителя, материал, вес, состав и другие
данные, необходимые для принятия решения.

База данных Model Studio CS Молниезащита имеет встроенную                       Молниезащита парка резервуаров, выполненная
систему классификаторов и выборок, помогающих пользователю                                   в Model Studio CS Молниезащита
быстро найти нужные изделия, материалы и оборудование, озна
комиться с их характеристиками, а затем разместить на модели.




                                                                                               Молниезащита ОРУ, выполненная
                                                                                               в Model Studio CS Молниезащита
                  Доступ к базе данных оборудования, изделий
        и материалов Model Studio CS Молниезащита осуществ
               ляется непосредственно в среде проектирования       Изменить методику расчета, а значит и автоматически перестро
                                                                   ить зону можно на любом этапе – это позволяет за самое корот
Гибкая, с хорошо продуманной эргономикой система разработ          кое время проверить все возможные варианты и выбрать наи
ки и пополнения базы данных интеллектуальных объектов позво        лучший. При вставке в чертеж второго и последующих стержне
ляет без затруднений сохранять в БД новое оборудование, изде       вых молниеприемников программный комплекс самостоятель
лия и материалы.                                                   но определяет тип взаимодействия между ними, то есть строит
                                                                   зоны для одиночного, двойного или многократного стержневого
Трехмерное проектирование и расчет молниезащиты                    молниеприемника.
При размещении молниеприемника, взятого из базы данных или
созданного с помощью специализированной команды, зона мол          Аналогичное решение применено относительно тросовых мол
ниезащиты автоматически строится по правилам, сформулиро           ниеприемников: расчет и построение зон производятся для оди

                                                                                        Model Studio CS Установи и работай!   15
ночного, двойного или замкнутого тросового молниеприемни
ка. Расчет стрелы провеса троса выполняется по всем правилам
механического расчета для условий грозового режима в конкрет
ной местности.




                                                                                             Чертеж горизонтального сечения
                                                                                                      по зоне молниезащиты
            Механический расчет тросового молниеприемника
                                                                Генератор вертикальных сечений зон молниезащиты
                                                                Model Studio CS Молниезащита позволяет получать вертикальные
Генератор горизонтальных сечений зон молниезащиты               сечения зон молниезащиты. Чертежи проекций по соответству
Model Studio CS Молниезащита позволяет получать горизонталь     ющим зонам одиночных, двойных, многократных стержневых, а
ные сечения зон молниезащиты на любой требуемой высоте. При     также одиночных, двойных и замкнутых тросовых молниеотво
проектировании в программе доступна визуализация горизонталь    дов формируются в соответствии с выбранными методиками рас
ного сечения непосредственно на зоне молниезащиты. Например,    чета, проставленными размерами и обозначениями.
в режиме 2D отображается контур сечения на заданной высоте, а
в режиме 3D – часть зоны защиты ниже заданного уровня. Такие
возможности позволяют быстро и точно оценить в интерактивном
режиме допустимость созданной конфигурации системы защиты.
При необходимости можно получить отдельный чертеж горизон
тального сечения зоны защиты на любой заданной высоте.




                                                                   Зона защиты многократного стержневого молниеприемника
                                                                                                (методика РД 34.21.122 87)

                                                                Спецификации и другие табличные документы
                                                                Комплекс Model Studio CS Молниезащита позволяет нажатием
              Контур сечения на заданной высоте в режиме 2D     одной кнопки формировать спецификации, экспликации, ведо
                                                                мости, сохраняя их в наиболее востребованных форматах (MS
                                                                Word, MS Excel, RTF), а также непосредственно на чертеже в
                                                                AutoCAD (*.dwg).

                                                                Табличные документы представляют собой отчеты по результа
                                                                там расчета различных зон. Сразу после установки программа
                                                                предоставляет в распоряжение пользователя несколько пакетов
                                                                таких отчетов, сгруппированных по руководящим документам.
                                                                При полноценном компоновочном решении могут быть получе
                                                                ны спецификации на оборудование молниезащиты.

                                                                Программный комплекс Model Studio CS Молниезащита позво
                                                                ляет уже на этапе освоения значительно ускорить выпуск доку
                                                                ментации и существенно сократить количество ошибок проекти
                                                                рования. Он располагает большими возможностями и в то же
                                                                время предлагается по очень привлекательной цене: комплекс
                  Горизонтальное сечение на заданной высоте     доступен как проектному институту, так и проектировщику, рабо
                                               в режиме 3D      тающему дома.

16   Model Studio CS Установи и работай!
Model Studio CS ОРУ

В программном комплексе Model Studio CS Открытые распреде      возможность позволяет, выполняя проектирование на привыч
лительные устройства реализован весь инструментарий, необхо    ном 2D плане, нажатием одной кнопки переключаться в 3D ре
димый для компоновки и выпуска проектной/рабочей докумен       жим для пространственного анализа модели. В процессе проек
тации по открытым распределительным устройствам (ОРУ), за      тирования открытых распределительных устройств с использо
крытым распределительным устройствам (ЗРУ), а также для рас    ванием Model Studio CS ОРУ проектировщик может одновремен
чета механической части гибких ошиновок открытых распреде      но решать сразу две задачи, получая реальное расположение
лительных устройств и вводов воздушных линий электропере       оборудования в пространстве и план расстановки оборудования.
дач электрических станций и подстанций.                        Оборудование, размещаемое в модели, может быть стандарт
                                                               ным (в этом случае его выбирают из базы данных, поставляемой
Model Studio CS ОРУ значительно расширяет возможности плат     вместе с программным комплексом) или создаваться непосред
формы AutoCAD, делая работу инженера более комфортной и        ственно в программе с помощью имеющихся инструментов.
эффективной. Комплекс позволяет решать следующие задачи:
· трехмерное проектирование подстанций;                        Программный комплекс может использовать каталоги оборудо
· расчеты в среде проектирования;                              вания, подготовленные производителями, а также модели, вы
· проверка инженерных решений;                                 полненные в AutoCAD, nanoCAD, Autodesk Inventor, SolidWorks,
· формирование и выпуск проектной и рабочей документации.      КОМПАС и других САПР общего назначения (путем сохранения
                                                               в формат *.dwg или *.dxf 3d).
Разработка планов размещения оборудования
Для компоновки (размещения) оборудования в трехмерном про      Модель, выполненная в Model Studio CS ОРУ, может содержать:
странстве Model Studio CS ОРУ предоставляет все необходимые    · высоковольтное оборудование;
инструменты и функции. Они обеспечивают удобство работы и      · гибкую (провода) и жесткую ошиновку;
возможность проверки допустимых расстояний в любой момент      · шкафы, щиты, пульты;
и на любом этапе реализации проекта.                           · порталы, опоры ВЛ;
                                                               · строительные и металлоконструкции;
Комплекс Model Studio CS прошел тщательное эргономическое      · кабельные конструкции;
тестирование, по результатам которого были разработаны спе     · вспомогательные элементы:
циальные средства, позволяющие в короткий срок освоить трех      ° мебель и обстановку (при проектировании ЗРУ, ОПУ);
мерное проектирование. Одним из таких средств является инст      ° озеленение и малые архитектурные формы (при проек
румент быстрого перехода из двумерного в трехмерный вид. Эта        тировании вне здания).




Подстанция 220 кВ, выполненная в Model Studio CS ОРУ
                                                                                    Model Studio CS Установи и работай!   17
База данных оборудования, изделий и материалов
                                                                          Model Studio CS ОРУ встроена в среду проектирования
       Учет всех сооружений подстанции в Model Studio CS ОРУ
                                                                 Гибкая, с хорошо продуманной эргономикой система разработ
                                                                 ки и пополнения базы данных интеллектуальных объектов позво
                                                                 ляет без затруднений сохранять в ней новое оборудование, из
                                                                 делия и материалы.

                                                                 База данных может работать как в локальном режиме на рабо
                                                                 чем месте пользователя, так и в режиме общего доступа на сер
                                                                 вере. Обновление базы осуществляется через Интернет путем
                                                                 подключения к серверу разработчика, где пользователь может
                                                                 выбрать необходимое или новое оборудование и скопировать
                                                                 его на сервер своей проектной организации.

                                                                 Расчеты в среде проектирования
                                                                 Комплекс Model Studio CS Открытые распределительные устрой
                                                                 ства оснащен встроенной подсистемой механического расчета
              Компоновка оборудования в 2D режиме модели         проводов, благодаря которой автоматически рассчитываются
                                                                 длина провода, тяжения, стрелы провеса, а также другие пара
                                                                 метры и, как результат, отрисовывается кривая провисания про
                                                                 вода. Механический расчет выполняется в соответствии с ПУЭ 7.
                                                                 При расчете учитываются не только свойства провода и климати
                                                                 ческие нагрузки, но и нагрузки от арматуры крепления, гирлянд,
                                                                 другого оборудования и проводов.

                                                                 Кривая провисания моделируется уравнением цепной линии, что
                                                                 позволяет повысить точность результатов расчета. Подсистема
                                                                 расчета работает в режиме реального времени: в момент, когда
                                                                 отрисован провод, расчет выполняется автоматически. В даль
                                                                 нейшем он обновляется каждый раз, когда изменяются условия
                                                                 (например, при перемещении или изменении высоты портала
                                                                 происходит мгновенный перерасчет и перестроение кривых про
                                                                 висания). То же самое происходит при изменении любых пара


              Компоновка оборудования в 3D режиме модели


База данных оборудования
База данных оборудования, изделий и материалов комплекса
Model Studio CS ОРУ встроена в среду проектирования и не тре
бует применения дополнительных программ.

Инженер, использующий Model Studio CS, получает все необхо
димое для работы с базой: инструменты поиска (простого или с
предварительно заданными условиями), средства работы с пред
определенными выборками, классификаторами. Существует воз
можность без вставки в чертеж посмотреть, как выглядит объект,
и (тоже без вставки) получить полную информацию о нем: мар
ку, название завода изготовителя, материал, вес, состав и дру
гие данные, необходимые для принятия решения.                                Расчет гибкой ошиновки ОРУ в Model Studio CS ОРУ

18   Model Studio CS Установи и работай!
метров, влияющих на провисание проводов. Важно, что при          В дальнейшем этот документ может использоваться, например,
желании проектировщик может просматривать все расчетные          на совещании, где обсуждаются решения по устранению обна
режимы.                                                          руженных коллизий.

Исходя из результатов механического расчета определяются мон     Наряду с использованием механизмов проверки, реализованных
тажные стрелы и тяжения провода, причем отчет формируется        в Model Studio CS, возможна и проверка коллизий в программе
по каждой ячейке открытого распределительного устройства.        Navisworks (проверяемая модель должна быть импортирована в
                                                                 эту программу). Navisworks позволяет проверять модели боль
Проверка инженерных решений                                      шей размерности, чем можно загрузить в AutoCAD.
Программа выполняет следующие проверки:
· проверка допустимых расстояний между оборудованием;            Генератор чертежей
· проверка допустимых расстояний между проводами и обо           При оформлении проектных документов используются средства
   рудованием;                                                   формирования видов и разрезов, подсистема автоматической
· проверка допустимого расстояния между проводами.               простановки позиций, размеров и выносок, а также другие инст
                                                                 рументы. В дополнение к правилам оформления, основанным
По умолчанию профиль коллизий в Model Studio CS ОРУ настро       на ГОСТ, пользователь может настроить собственные правила
ен в соответствии с таблицей 4.2.54 ПУЭ 7, что позволяет сразу   оформления разрезов и планов чертежа – для этого применяется
же приступить к работе с этим инструментом.                      специальный Мастер, который позволяет создавать, хранить, им
                                                                 портировать и экспортировать профили простановки размеров.
При желании пользователь может самостоятельно проверить кол
лизии, а также изменить критерии проверки и задать дополни       Спецификации и другие табличные документы
тельные правила.                                                 Для удобства работы с моделью предусмотрен виртуальный спе
                                                                 цификатор – всегда доступное для просмотра специальное диа
Интерфейс программы настолько понятен, что для его освоения      логовое окно, где состав модели отображается в виде таблицы
не требуется специальной подготовки. Пользователям доступен      заданной формы (при необходимости пользователь может за
отчет по найденным коллизиям с полной расшифровкой, между        дать собственный вариант таблицы).
чем и чем возникла та или иная коллизия. Отчет можно вывести
на печать или сохранить в удобном пользователю формате.          Комплекс Model Studio CS ОРУ позволяет нажатием одной кноп
                                                                 ки формировать спецификации, экспликации, ведомости, сохра
                                                                 няя их в наиболее востребованных форматах (MS Word, MS Excel,
                                                                 RTF), а также непосредственно на чертеже в AutoCAD (*.dwg).
                                                                 Пользователь может самостоятельно добавлять формы таблич
                                                                 ных документов, а значит адаптировать (с рамками, штампами,
                                                                 эмблемами и т.п.) имеющиеся формы под стандарт своей про
                                                                 ектной организации или создавать собственные формы.




              Проверка допустимых расстояний в соответствии
                                     с требованиями ПУЭ 7



                                                                    Автоматическое получение спецификаций в Model Studio CS ОРУ


                                                                 Информация о положении, координатах, размерах, параметрах
                                                                 оборудования может быть передана в другие приложения, что
                                                                 делает возможным комплексный подход к проектированию. Со
                                                                 вместная работа с другими САПР (ElectriCS 3D, ElectriCS Storm,
                                                                 ElectriCS Light и т.д.) позволяет Model Studio CS ОРУ занять до
                                                                 стойное место в комплексных решениях для проектирования си
                                                                 стем электроснабжения.
                                                                 Model Studio CS ОРУ способен уже на этапе освоения значитель
                                                                 но ускорить выпуск документации и существенно сократить ко
                                                                 личество ошибок проектирования. Он располагает большими
                                                                 возможностями и в то же время предлагается по очень привле
           Коллизия, обнаруженная при проверке допустимых        кательной цене: комплекс доступен как проектному институту, так
                           расстояний в Model Studio CS ОРУ      и проектировщику, работающему дома.

                                                                                       Model Studio CS Установи и работай!   19
Model Studio CS ЛЭП
Программный комплекс Model Studio CS ЛЭП предназначен для        Конструктор гирлянд и наборов арматуры
проектирования ВЛ всех классов напряжения (от 0,4 до 750 кВ)     В проектах могут применяться гирлянды, состав которых отлича
и ВОЛС на ВЛ.                                                    ется от представленного в базе данных, поэтому для удобства
Model Studio CS ЛЭП – это одна среда проектирования, не разде    проектировщика в Model Studio CS ЛЭП реализован специаль
ленная модулями или промежуточными файлами. Это единое           ный инструмент, получивший название Конструктор гирлянд.
решение, работающее с единой целостной моделью проекта не
посредственно в среде AutoCAD. Комплекс позволяет решать сле     Конструктор гирлянд позволяет быстро и качественно создать новую
дующие основные задачи:                                          гирлянду – "с нуля" или на основе уже существующей. Новая гирлян
· Работа с базой данных оборудования, изделий и материалов.      да создается с учетом степени загрязнения и напряжения линии.
· Расстановка опор:
   °    ручная расстановка опор на профиле и на плане;
   °    автоматическая расстановка опор на профиле и на плане.
· Расчеты ВЛ на основе требований ПУЭ 7, ПУЭ 6:
   °    механические расчеты провода, троса, ВОК;
   °    нагрузки на опоры и фундаменты;
   °    расчет мест установки гасителей вибрации;
   °    расчет числа изоляторов;
   °    расчет вырубки просеки.
· Расчет и оформление переходов ВЛ.
· Формирование выходной документации:
   °    автоматическое оформление расстановки опор на про
        дольном разрезе профиля;
   °    автоматическое оформление планов;
   °    автоматическое оформление переходов;
   °    автоматическая генерация табличных документов.

Model Studio CS ЛЭП предлагает по настоящему комфортный
рабочий интерфейс, включающий максимально возможное про
                                                                                             Конструктор подвесок любых типов
странство для обзора графики, оптимальное расположение па
нелей и меню, множество динамических подсказок и прекрас
ные инструменты проектирования.                                  Универсальный конструктор опор
                                                                 В проектах могут применяться опоры разных конфигураций, из
База данных оборудования, изделий и материалов                   готовленные из различных материалов. Той или иной из них мо
Model Studio CS ЛЭП в стандартной комплектации содержит об       жет не оказаться в базе данных, поэтому для упрощения работы
ширную базу данных, включающую все необходимое для про           проектировщика предусмотрен специальный инструмент – Кон
ектирования: опоры, провода, арматуру, комплекты арматуры,       структор опор.
гирлянды и пр. База данных встроена в среду проектирования и
не требует вызова дополнительных программ.                       Он позволяет быстро создать новую опору любой конфигурации:
                                                                 от портала до обычной многосекционной промежуточной или
БД имеет встроенную систему классификаторов и выборок, кото      анкерной опоры.
рые помогают быстро найти оборудование, изделия и материа
лы, ознакомиться с их характеристиками и разместить на модели.
Гибкая, с продуманной эргономикой система разработки и по
полнения базы данных интеллектуальных объектов позволяет
легко создавать новые компоненты (оборудование, изделия и
материалы) и сохранять их в единой базе данных.




                                                                          Универсальный конструктор опор Model Studio CS ЛЭП


                                                                 Автоматическая расстановка опор
                                                                 Model Studio CS ЛЭП позволяет рассчитывать и автоматически
          Уникальная база данных оборудования и материалов       расставлять опоры по многокилометровым профилям. Высокое
20   Model Studio CS Установи и работай!
качество алгоритмов позволяет справиться с самыми сложными        ки" опоры, обозначенные на плане, автоматически переносятся
рельефами и за короткий срок получить прекрасный результат:       на профиль. На профиле производится расстановка промежуточ
полный комплект расчетов, выполненную проверку на предмет         ных опор с учетом габарита ВЛ до земли и объектов, пересекаю
коллизий (допустимых габаритов), полностью оформленные чер        щих трассу ЛЭП. Расставленные на профиле опоры размещают
тежи, а также комплект качественных спецификаций и других         ся на плане. Таким образом, проектировщик получает уникаль
табличных документов.                                             ную возможность работать и с планом, и с профилем.

                                                                  Как и при работе с профилем, все оформление, все необходи
                                                                  мые надписи и подписи выполняются в плане автоматически.




                             Автоматическая расстановка опор


Ручная расстановка опор
Model Studio CS ЛЭП может расставить опоры в автоматическом
режиме, но поскольку этого не всегда бывает достаточно, пользо
вателю предоставлена возможность выбрать способ расстанов
ки: автоматически или вручную.

При ручном режиме программа автоматически подготавливает
шаблон, а проектировщик может принять собственное инженер
ное решение и расставить опоры с использованием этого шаблона.

Так же как и при автоматической расстановке, Model Studio CS
ЛЭП произведет все расчеты, выполнит проверку коллизий,
оформит чертеж и сформирует табличные документы.                             Профиль и план – два представления одной трассы
                                                                                                                   на 220 кВ

                                                                  Удобные инструменты редактирования
                                                                  Проектирование – это множество итераций принятия решений,
                                                                  а значит одним из самых сложных моментов является внесение
                                                                  изменений.

                                                                  Специально для решения этой задачи в Model Studio CS ЛЭП ре
                                                                  ализовано настоящее интерактивное проектирование. Любое




                                      Ручная расстановка опор



Работа с планом (сколка с плана и обратное размещение)
Model Studio CS ЛЭП – единственный программный продукт, ко
торый поддерживает работу с планом и профилем трассы в од
ной модели.

Приступать к работе можно с плана трассы ВЛ – это особенно
актуально для сетей напряжением 0,4 кВ. Впрочем, такая возмож
ность востребована и при проектировании других сетей, до 750 кВ
включительно.

Инструменты Model Studio CS ЛЭП позволяют разместить анкер
ные опоры на плане, а также сколоть с него (указать графически)
места установки анкерных опор. В результате размещения "скол             Перемещение опор, выполняемое в реальном времени
                                                                                       Model Studio CS Установи и работай!   21
решение проектировщика может быть мгновенно реализовано.             Расчет по настоящему интерактивен и осуществляется в режиме ре
Программный комплекс позволяет производить в реальном вре            ального времени: при отрисовке провода автоматически выполнен
мени любые операции с опорами: передвигать их, удалять, добав        ный расчет обновляется при каждом изменении условий. Например,
лять новые, изменять тип и марку и т.д. При этом сразу же обновля    при перемещении или изменении типа и марки опор происходят
ются все расчеты и характеристики связанных объектов, а кроме того   мгновенный перерасчет и перестроение кривых провисания.
автоматически выполняется все необходимое оформление.
                                                                     По результатам механического расчета определяются монтажные
Табличный редактор продольного профиля                               стрелы и тяжения провода. Документатор программы позволяет
Разработчики создали специальный инструмент – табличный ре           получить отчет по монтажным стрелам и тяжениям с любой гра
дактор профиля, который представляет собой набор таблиц, на          дацией по температуре, а также формирует отдельные и совмест
глядно отображающих данные модели рельефа трассы, перечень           ные отчеты для проводов и тросов.
и порядок опор, перечень пересекаемых объектов и перечень
насаждений вдоль трассы.                                             Систематический расчет проводов
                                                                     В помощь проектировщику реализована возможность система
Этот инструмент не только позволяет отслеживать появление но         тического расчета провода без модели проекта. Функционал для
вых и изменение существующих данных модели проекта, но и             систематического расчета выполнен просто и удобно, позволяя
предоставляет возможность редактировать профиль и информа            мгновенно просчитывать любой выбранный провод с любым
ционную модель непосредственно через таблицы.                        шагом пролета при любых климатических сочетаниях.

                                                                     Удобный интерфейс диалогового окна систематического расчета
                                                                     очень полюбился проектировщикам, которые уже используют
                                                                     Model Studio CS ЛЭП.




         Табличный редактор Model Studio CS ЛЭП значительно
                           упрощает работу проектировщика

Расчет монтажных стрел и тяжений провода, троса и ВОК
Механический расчет проводов, тросов и ВОК, строго соответ
ствующий требованиям ПУЭ 7, выполняется с учетом свойств                                          Систематический расчет провода
провода, климатических нагрузок, нагрузок от арматуры креп
ления, гирлянд и иного оборудования.                                 Расчет мест установки гасителей вибрации
                                                                     Программный комплекс Model Studio CS ЛЭП позволяет оценить
Высокоточная кривая рассчитывается уравнением цепной линии,          необходимость установки гасителей вибрации, определить точ
что повышает точность результатов расчета – это важно при рас        ки их крепления на проводе и грозозащитном тросе. По итогам
чете больших переходов. Подсистема расчета позволяет просмат         установки формируется ведомость гасителей вибрации.
ривать все расчетные режимы. Предусмотрена возможность до
бавления дополнительных расчетных режимов или корректиров
ки существующих.




                                                                                         Расчет мест установки гасителей вибрации




                     Отчет по расчету монтажных стрел провеса
                                    и тяжений провода и троса                                       Ведомость гасителей вибрации
22   Model Studio CS Установи и работай!
Расчет нагрузок на опоры и фундаменты                           ки на опоры и т.д. Эти расчеты автоматически обновятся при пе
Model Studio CS ЛЭП выполняет расчеты в момент установки опор   ремещении опоры, ее замене на другую, замене провода или
на профиль и сразу отрисовывает кривые провеса провода. Ины     любом другом изменении.
ми словами, как только опоры установлены на профиль, проек
тировщик может видеть все результаты расчетов провода, нагруз   Как пример, иллюстрирующий уникальные возможности Model
                                                                Studio CS ЛЭП, можно рассмотреть журнал проверочного расче
                                                                та нагрузок на опоры и фундаменты.

                                                                В отчете детально описано все: от тяжений провода до выбора
                                                                расчетного режима и проверки максимального напряжения в
                                                                нижнем поясе опоры. Такие возможности позволяют снять лю
                                                                бые сомнения в качестве расчетов и обеспечивают проектиров
                                                                щика неопровержимыми аргументами в защиту его решений.

                                                                Расчет коллизий и оформление переходов
                                                                Программный комплекс Model Studio CS ЛЭП оснащен мощным
                                                                инструментом проверки допустимых расстояний между объек
                                                                тами: опорами и пересечениями, проводами и пересечениями,
                                                                проводами и грозотросом.

                                                                Model Studio CS ЛЭП осуществляет проверку расстояний, регла
                                                                ментируемых ПУЭ 7, анализирует расстояния между объектами
                                                                и фиксирует факты нарушений.

                                                                Информация о всех обнаруженных коллизиях выводится графи
                                                                чески и в табличном виде. По желанию проектировщика проверку
                                                                на предмет коллизий можно выполнить в любой момент: посто
                                                                янно контролируя и корректируя результаты работы, удается до
                                                                биться высокого качества проекта.

                                                                Крайне трудоемкой и очень важной задачей при выпуске проект
                                                                ной документации по ЛЭП является оформление перехода ли
                      Расчет нагрузок на опоры и фундаменты     нии электропередач через объекты различного значения. Model




Результаты расчета нагрузок на фундамент
в онлайн режиме
                                                                                     Model Studio CS Установи и работай!   23
Studio CS ЛЭП формирует ведомость переходов автоматически.    Наряду с "бумажными" документами, выпускаемыми Model Studio
Инструменты Model Studio CS ЛЭП, формирующие ведомость        CS ЛЭП, для большинства таблиц предусмотрена возможность
переходов, могут использоваться на любом этапе – для приня    просмотра в режиме онлайн – без генерации документа. Такой
тия решений и их проверки, а при выпуске проекта позволяют    режим позволяет одновременно редактировать и документ, и
сформировать высококачественные документы.                    модель. Например, менять марки, типы опор и отслеживать, как
                                                              меняются нагрузки на них, выбрать оптимальные марку опоры,
                                                              пролет, комплект арматуры.




               Пример автоматического оформления перехода                                              Ведомость арматуры
                                      в Model Studio CS ЛЭП
                                                              Расчет, ведомость и план вырубки просеки
                                                              Model Studio CS ЛЭП безупречно решает такую неприятную зада
                                                              чу, как расчет, составление ведомости и отрисовка плана выруб
                                                              ки просеки.

                                                              Эта инженерная задача важна для строительства воздушной ли
                                                              нии (ВЛ). Проектируемая ЛЭП может проходить по полям и ле
                                                              сам, по сельхозугодьям, государственным и частным землям.
                                                              В главном нормативном документе, ПУЭ 7, есть методика рас
                                                              чета вырубки просеки. Именно эта методика и реализована
                                                              в Model Studio CS ЛЭП.




                 Примеры нескольких стандартов оформления             На плане – результат расчета ширины вырубки просеки
                           переходов в Model Studio CS ЛЭП
                                                              Установка дополнительного оборудования на опоры
Ведомости опор, гирлянд изоляторов, спецификаций              В Model Studio CS ЛЭП реализована функция установки различ
оборудования, изделий и материалов и т.д.                     ного дополнительного оборудования на опоры и провода. Для
Для пользователя Model Studio CS ЛЭП самый легкий из этапов   установки дополнительного оборудования достаточно выбрать из
работы – формирование выходной документации: специальные      базы данных необходимое оборудование (например, разъеди
функции обеспечивают быстрый (нажатием одной кнопки) вы       нитель), указать нужную опору на чертеже или сразу несколько
вод как отдельных документов, так и целого пакета.            опор. Таким же образом можно устанавливать ОПН, муфты, дру
Очень важно, что вывод документации можно проводить на лю     гое оборудование. Сразу после установки все расчеты будут мгно
бой стадии – и пользоваться промежуточными результатами для   венно обновлены, а вес дополнительного оборудования учтен
принятия проектных решений.                                   в расчете нагрузок на опору.

24   Model Studio CS Установи и работай!
ЗАО «Проектно инженерный центр УралТЭП»                                         ВЫПОЛНЕННЫЕ
Комплексное проектирование тепловых электростанций                                ПРОЕКТЫ
и электросетевых объектов


Проектно инженерный центр "УралТЭП" специализируется на комплексном
проектировании тепловых электростанций и электросетевых объектов. Специа
листы проектно инженерного центра работают на территории Уральского,
Северо Западного, Приволжского, Сибирского федеральных округов, а также
за рубежом. Заказчиками являются тепловые генерирующие компании опто
вого рынка (ОГК), территориальные генерирующие компании (ТГК), ОАО "ФСК
ЕЭС", компании ОАО "Холдинг МРСК", промышленные, нефтяные и газодобы
вающие предприятия.




                                                                                           ПС 500 кВ, выполненная
                                                                                             в Model Studio CS ОРУ




ОРУ 500 кВ, выполненная
в Model Studio CS ОРУ




Модель зоны молниезащиты территории ОРУ в Model Studio CS Молниезащита.
Модель подстанции выполнена в Model Studio CS ОРУ

                                                                           Model Studio CS Установи и работай!   25
ОАО «ЛЕНМОРНИИПРОЕКТ»                                                               ВЫПОЛНЕННЫЕ
Трехмерное проектирование причальных сооружений                                       ПРОЕКТЫ

Трехмерная модель причального сооружения, разработанная в программном
комплексе Model Studio CS Трубопроводы (морской торговый порт Усть Луга,
комплекс наливных грузов). Модель выполнена инженером проектировщи
ком ОАО "ЛЕНМОРНИИПРОЕКТ" Ольгой Афанасьевой.
ОАО "ЛЕНМОРНИИПРОЕКТ"
ОАО "ЛЕНМОРНИИПРОЕКТ" имеет 125 летний опыт работы в России и за ру
бежом. Компания осуществляет проектирование портов и транспортных сис
тем на всех стадиях реализации инвестиционного замысла (от концептуаль
ных проработок до авторского надзора), выполняет все виды инженерных изыс      Трубопроводная система причального
каний, комплексные инженерные обследования и освидетельствование гид           сооружения
ротехнических сооружений, выполняет функции генпроектировщика.




                                                                               Дренажная емкость причального
                                                                               сооружения




                                                                            Трехмерная модель причального сооружения
26   Model Studio CS Установи и работай!
ОАО «Дальэнергосетьпроект»                                                                 ВЫПОЛНЕННЫЕ
Применение трехмерного моделирования                                                         ПРОЕКТЫ
при проектировании ОРУ подстанций

Специалисты ОАО "Дальэнергосетьпроект" стали победителями конкурса, организованного в рамках конференции "Раз
работки молодых специалистов в области электроэнергетики".
Авторы конкурсной работы, инженеры проектировщики А.Е. Ан и Д.А. Суняйкин, использовали разработку компании
CSoft Development, программный комплекс Model Studio CS Открытые распределительные устройства, для выполнения
трехмерной модели, расчета и выпуска чертежей и спецификаций.

ОАО "Дальэнергосетьпроект"
                                           •   проекты отдельных зданий, сооруже         тротехнических, строительных, бухгал
Виды деятельности:                             ний и распределительных устройств         терских, топографических расчетов;
•   разработка прогнозов и схем развития       тепловых электростанций;              •   капитальное строительство объектов
    электроэнергетики в Дальневосточном    •   комплексные инженерные изыскания          производственного и непроизвод
    регионе Российской Федерации, в том        для строительного проектирования          ственного назначения;
    числе ТЭК в целом, топливных балан         объектов энергетики и гражданского
    сов, структуры и размещения электро                                              •   внешнеэкономическая деятельность.
                                               назначения;
    станций, схем электрических сетей.
    Разработка разделов схем развития      •   составление карт районирования
    ЕЭС России;                                Дальнего Востока по гололедным, вет
                                               ровым и гололедно ветровым нагруз
•   разработка схем размещения уст             кам;
    ройств релейной защиты и противо
    аварийной автоматики;                  •   составление карт уровней изоляции;
•   выполнение внестадийных работ по       •   разработка нормативно методической
    организации эксплуатации энергосис         и типовой документации по вопросам
    тем, предприятий и районов электри         проектирования и строительства элек
    ческих сетей, средств общесистемно         тросетевых объектов, а также по сис
    го назначения (АСУ ТП, АСДУ, АСКУЭ,        темным вопросам;
    АРЧМ, АРН, АСОУ, ЛВС, средства свя     •   изучение опыта эксплуатации электро
    зи) и охранных мероприятий;                сетевых объектов, разработка новых
•   разработка проектной документации в        типовых решений и типовых проектов;
    области энергетических систем и элек   •   разработка и внедрение систем авто
    трических сетей, содействие ее реали       матизированного проектирования;
    зации;                                 •   копировально множительные и пере
•   обследование существующих линий            плетно картонажные работы по выпус
    электропередачи и подстанций с раз         ку проектной документации;
    работкой рекомендаций по повыше        •   оказание услуг в области автоматизи
    нию надежности и продлению срока           рованного проектирования с примене
    службы;                                    нием персональных компьютеров, в
•   разработка схем и проектной докумен        том числе по операционным системам,
    тации инженерных сетей поселений           по изготовлению графической инфор
    и территорий;                              мации, по выполнению сметных, элек



                                                                           Трехмерная информационная модель подстанции
                                                                         220/110/35 кВ, выполненная в Model Studio CS ОРУ




                                                                                     Model Studio CS Установи и работай!   27
ЗАО «Геостройизыскания»                                                                    ВЫПОЛНЕННЫЕ
Создание интеллектуальных трехмерных моделей действую                                        ПРОЕКТЫ
щих производств и объектов ТЭК

В своем производственном отделе
компания ЗАО "Геостройизыскания"
успешно внедрила инновационную
технологию создания интеллектуаль
ных трехмерных моделей действую
щих производств и объектов ТЭК.
Технология основана на системе ла
зерного сканирования с постобработ
кой результатов средствами интерак
тивного трехмерного моделирования
Model Studio CS (разработчик программ
ных комплексов Model Studio CS –
компания CSoft Development). Сов
мещение современных методов на
земного лазерного сканирования с
инструментальными средствами
Model Studio CS позволило получить         Интеллектуальная модель Model Studio CS включает надземные и подземные конструкции
высококачественную трехмерную мо
дель существующего объекта.                ·   создание сервисной сети по ре         ЗАО "Геостройизыскания" – компания,
                                               монту поставляемого оборудова         ориентированная на комплексное об
ЗАО "Геостройизыскания"                        ния во всех регионах России;          служивание клиентов и поставку гото
Закрытое акционерное общество "Гео         ·   производство работ с примене          вых, проверенных и, главное, каче
стройизыскания" создано в 1994 году            нием самых современных техни          ственных решений.
группой инженеров изыскателей.                 ческих средств в области геоде
Компания развивается по трем основ             зии и инженерных изысканий с
ным направлениям:                              целью создания и внедрения но
                                               вых, законченных технологичес         Интеллектуальная модель Model Studio CS
· поставка и обслуживание геодези                                                    на основе лазерного сканирования
   ческой и измерительной техники;             ких решений.                          и геозондирования с применением
                                                                                     георадаров. Подстанция 220 кВ




28   Model Studio CS Установи и работай!
ОАО «НИАП»                                                                       ВЫПОЛНЕННЫЕ
Монтаж двух агрегатов УКЛ 7                                                        ПРОЕКТЫ

Трехмерная модель, выполненная специалистами Новомосковского института
азотной промышленности (ОАО "НИАП") при разработке проекта модернизации
и реконструкции ОАО "Невинномысский Азот" (Ставропольский край, Россия).
Модель реализована в рамках проекта монтажа двух агрегатов УКЛ 7 (Венг
рия) на месте демонтируемых агрегатов типа 1/3,5 ата в корпусе 552 отделе
ния 1 цеха №6.
Приведенные иллюстрации демонстрируют возможность качественного улуч
шения проектов путем проверки эргономики и моделирования различных по
ложений операторов на проектируемой производственной площадке.




                                                                            Возможности Model Studio CS позволяют
                                                                            сделать стандартную документацию
                                                                            более наглядной




                                                                            Визуальный осмотр инженерного
                                                                            решения средствами Model Studio CS
                                                                            совершенствует качество проекта

Трехмерная виртуальная модель,
выполненная в Model Studio CS, позволя
ет инженеру комплексно решать задачи
проектирования




Обеспечивая возможность своевремен
но обнаружить коллизии и проверить
эргономику инженерных решений,
трехмерная модель улучшает качество
проекта




                                                                            Model Studio CS Установи и работай!   29
Проект реконструкции технологической установки
Проект реконструкции технологической установки на действующем производстве,
выполненный специалистами ОАО "НИАП".

ОАО "Новомосковский институт
азотной промышленности"
Институт выполняет комплекс работ,
включая проектирование предприя
тий химии и нефтехимии, объектов
энергетического, инженерного обес
печения и жилищно гражданского
строительства, а также осуществляет
авторский надзор за строительством,
пуском и освоением проектных по
казателей, оказывает техническую по
мощь и инжиниринговые услуги, уча
ствует в обследовании предприятий и
проведении экспертиз безопасности,
техническом освидетельствовании обо
рудования и выдает заключения о воз
можности дальнейшей эксплуатации.




                                                                              Фрагменты проекта реконструкции
                                                                              химической установки. Проект выполнен
                                                                              специалистами ОАО "НИАП" с использо
                                                                              ванием инструментов Model Studio CS
                                                                              Трубопроводы




30   Model Studio CS Установи и работай!
ООО «Терра М»                                                                       ВЫПОЛНЕННЫЕ
Трехмерное проектирование технологических установок                                   ПРОЕКТЫ

Трехмерные модели технологических
установок, разработанные в про
граммном комплексе Model Studio CS
Трубопроводы инженерами проекти
ровщиками ООО "Терра М" Д.А. Мень
шиковым и Р.А. Бойко.

ООО "Терра М"
ООО "Терра М" работает на рынке
землеустройства и геодезических ус
луг с 2000 года. Компания обладает
всеми необходимыми человеческими
и техническими ресурсами для вы
полнения различных задач по земле
устройству и инженерных изысканий
для различных отраслей промышлен
ности и строительства.
Виды деятельности:
· комплексные инженерные изыска
                                                                                          Площадка блока манифольда
   ния для различных отраслей про
   мышленности;
· инженерные изыскания для проект    ·   формирование и утверждение            ·   построение опорных межевых се
   ных работ М 1:500 1:10000;            землеустроительных дел, описа             тей;
· проекты размежевания и объеди          ние границ земельных участков         ·   проектирование технологических
   нения земельных участков;             для регистрации в кадастровой             установок.
· изготовление межевого плана;           палате;
· геодезическая съемка целых дач     ·   подготовка проектов границ зе         После получения заказа выезд на
   ных массивов, ГСК и отдельных         мельных участков для утвержде         объект осуществляется в минималь
   земельных участков;                   ния и предоставления в собствен       ные сроки. Материалы предоставля
· вынос в натуру границ земельных        ность;                                ются на бумажном или электронном
   участков по имеющимся коорди      ·   составление планов границ зе
                                                                               носителе, распечатка планов границ
   натам (восстановление на местно       мельных участков для судебных
   сти границ объекта землеустрой        органов с подготовкой заключения      возможна в различных форматах (до
   ства);                                специалиста;                          А0 включительно).



                                                      Нефтегазовый сепаратор




Площадка насосной перегонки нефти

                                                                               Model Studio CS Установи и работай!   31
ТОО «Энергетическое оборудование
                                                                                  ВЫПОЛНЕННЫЕ
и инжиниринг»
                                                                                    ПРОЕКТЫ
Проектирование объектов электроэнергетики

ТОО "Энергетическое оборудование и инжиниринг" – одно из ведущих пред
приятий Республики Казахстан в области проектирования объектов электроэнер
гетики – активно применяет возможности современного российского программ
ного комплекса Model Studio CS Открытые распределительные устройства.
Говорит главный инженер проектов Д.В. Михненко: "Мы постоянно поддер
живаем связь со специалистами компании CSoft, которых хотелось бы еще раз
искренне поблагодарить за качественную техническую поддержку при внедре
нии Model Studio CS. Это программное обеспечение позволило нашей компа
нии подняться на новый уровень проектирования и принятия проектных ре           Трехмерная информационная модель
шений".                                                                                      ПС 35 кВ, выполненная
                                                                                              в Model Studio CS ОРУ


ТОО "Энергетическое оборудова
ние и инжиниринг"
Компания ТОО "Энергетическое обо
рудование и инжиниринг" организо
вана в 2001 году. Квалификация ее
сотрудников позволяет решать техни
ческие задачи любой сложности.
Компания осуществляет комплексный
подход к решению задач электроэнер
гетики (включая предоставление услуг
по проектированию, монтажу, шеф
монтажу и пуско наладке), произво
дит поставки различного электротех
нического оборудования в Россий
скую Федерацию, Беларусь, Казах
стан, Азербайджан, Туркменистан,
Армению, Катар и Монголию.




                                                                   Трехмерная информационная модель ПС 220 кВ,
                                                                               выполненная в Model Studio CS ОРУ


32   Model Studio CS Установи и работай!
ООО «Инженерный центр энергетики                                                   ВЫПОЛНЕННЫЕ
Башкортостана»                                                                       ПРОЕКТЫ
Опыт использования Model Studio CS ЛЭП

ООО "Инженерный центр энергетики Башкортостана" эффективно использует сертифицированное лицензионное про
граммное обеспечение, предназначенное для разработки проектов и выполнения расчетов, – в том числе SCAD Office,
"Фундамент", EnergyCS, Femap, Project StudioCS Электрика, ElectriCS ADT, MicroFe, СТАРТ. Однако, несмотря на столь
солидное оснащение, компании остро не хватало программного средства, способного эффективно осуществлять рас
чет и выпуск комплекта документов при проектировании воздушных линий электропередач.
После скрупулезного анализа предлагаемых решений выбор был сделан в пользу Model Studio CS ЛЭП. Решающими
аргументами стали богатство функционала, обширная база данных с возможностью ее пополнения, весьма умеренная
цена программного комплекса. Сыграл свою роль и богатый опыт, полученный сотрудниками инженерного центра при
работе с другими программными продуктами компании CSoft Development.

                                                                             На сегодня можно с уверенностью
                                                                             утверждать, что использование Model
                                                                             Studio CS ЛЭП позволило компании:
                                                                             · существенно сократить издержки;
                                                                             · свести к минимуму сроки проекти
                                                                                рования;
                                                                             · значительно снизить затраты;
                                                                             · увеличить вариативность;
                                                                             · повысить оборот и прибыль.

                                                                             В ООО "Инженерный центр энергети
                                                                             ки Башкортостана" Model Studio CS
                                                                             ЛЭП применяется главным образом в
                                                                             начале процесса проектирования, поз
                                                                             воляя оперативно выполнять прибли
                                                                             женную расстановку опор.




Ввод исходных данных                                                         ПРОЕКТЫ, ВЫПОЛНЕННЫЕ С ПРИ
                                                                             МЕНЕНИЕМ ПРОГРАММНОГО КОМ
                                                                             ПЛЕКСА MODEL STUDIO CS ЛЭП
                                                                             ВЛ 110 кВ от ПС "Игрим" до ПС "Са
                                                                             ранпауль". Две одноцепные линии
                                                                             для ОАО "Тюменьэнерго". Расположе
                                                                             ны в Березовском районе (Ханты
                                                                             Мансийский автономный округ).
                                                                             Длина каждой цепи – около 240 км.
                                                                             ВЛ 110 кВ от ПС "Салехард" до ПС "По
                                                                             лярник". Две одноцепные линии для
                                                                             ОАО "Тюменьэнерго". Расположены на
                                                                             пригородной территории города Сале
                                                                             хард. Длина каждой цепи – около 7 км.




Расстановка опор на продольном
разрезе профиля. Расчет переходов
через инженерные сооружения




                                                                             Model Studio CS Установи и работай!   33
ООО "Инженерный центр энерге
тики Башкортостана"
Основанное в 2008 году ООО "Инже
нерный центр энергетики Башкорто
стана" специализируется на разработ
ке проектов строительства, реконст
рукции и капитального ремонта энер
гетических объектов (ГРЭС, ТЭЦ, ПГУ
ТЭЦ, ГТУ ТЭЦ, крупных котельных,
высоковольтных линий и подстан
ций), осуществляет их авторское со
провождение, проводит экспертизу
промышленной безопасности зданий
и сооружений, а также выполняет
широкий круг работ по подготовке
градостроительной и проектной доку
ментации. В январе 2009 года в со
став предприятия вошла Служба ме
таллов и сварки, призванная обеспе
чить необходимый уровень надежно
сти эксплуатации энергетического                               План и профиль с расстановкой опор
оборудования.

                                                            Разработка проекта осуществляется от
                                                            стадии инженерных изысканий до
                                                            проведения государственной экспер
                                                            тизы и авторского надзора за строи
                                                            тельством. Высокое качество произво
                                                            димых работ обеспечивает высоко
                                                            квалифицированный коллектив, 85%
                                                            которого составляет инженерно тех
                                                            нический персонал, в том числе два
                                                            кандидата технических наук.




                                                                  Расстановка опор на продольном
                                                                                 разрезе профиля

Оформленный переход через инженер
ные сооружения




                                           План трассы ВЛ

34   Model Studio CS Установи и работай!
ЗАО «СпецЭлектроМеханика»                                                        ВЫПОЛНЕННЫЕ
Расширение подстанции 220/110/35/10 "Заливская", распо                             ПРОЕКТЫ
ложенной вблизи хутора Заливский Волгоградской области

ЗАО "СпецЭлектроМеханика" – современная, быстро развивающаяся много
профильная компания. Здесь трудятся высококлассные специалисты, а исполь
зуемые в работе самые современные техника и оборудование позволяют осу
ществлять полный спектр инжиниринговых и строительно монтажных услуг
в области электроэнергетики.
Основные направления деятельности:
· выполнение функций генерального проектировщика – комплексное про
   ектирование энергосетевых объектов классом напряжения 110 кВ и выше;
· выполнение функций генерального подрядчика – строительно монтажные
   работы на энергосетевых объектах классом напряжения 110 кВ и выше;
· испытания высоковольтного оборудования и комплексные пусконаладоч
   ные работы;
· разработка и производство систем бесперебойного электропитания для
   особо опасных и уникальных объектов различного назначения.




                                                                            ЦЕЛЬ
                                                                            Сосредоточить внимание инженера
                                                                            проектировщика на решении концеп
                                                                            туальных задач, освободив его от тру
                                                                            доемкой рутинной работы, сократить
                                                                            сроки проектирования и обеспечить
                                                                            высокое качество проектной доку
                                                                            ментации.




                                        Модель разъединителя РПД 220 2,
                                          созданная в Model Studio CS ОРУ                     3D вид, выполненный
                                                                                               в Model Studio CS ОРУ




                                                                            Model Studio CS Установи и работай!   35
ПОЧЕМУ MODEL STUDIO CS ОРУ
Model Studio CS ОРУ – уникальный
программный продукт, позволяющий
в короткие сроки создать 3D модель
подстанции с последующим получе
нием проектной и рабочей докумен
тации. Быстрота внедрения и освое
ния Model Studio CS ОРУ позволяет
сразу же приступить к работе в про
грамме.

РЕЗУЛЬТАТ
Высокое качество документации,
строгое соблюдение сроков проекти
рования, наглядное представление
результата, единая база данных высо
ковольтного оборудования.

                                           План расположения оборудования.
                                           Общий вид, выполненный
                                           в Model Studio CS ОРУ




План расположения оборудования. Разрез,
выполненный в Model Studio CS ОРУ




36   Model Studio CS Установи и работай!
ООО «ЮганскНИПИ»                                           ВЫПОЛНЕННЫЕ
Комплексное проектирование и обустройство нефтяных           ПРОЕКТЫ
месторождений


Нефтеюганский научно исследова
тельский и проектный институт выпол
няет комплексные проекты по проек
тированию и обустройству нефтяных
месторождений. Институт представ
ляет полный спектр инжиниринговых
услуг для предприятий добычи нефти
и производственного сервиса. Юганск
НИПИ ориентирован на научное со
провождение всей цепочки нефтедо
бычи (поиск месторождений, опреде
ление величины и качества запасов
нефти в недрах, разработка техноло
гических решений по извлечению неф
ти, проектирование объектов обуст
ройства, контроль за разработкой,
проблемы транспортировки нефти,
экология).
Комплексная модель кустовой пло
щадки проекта обустройства нефтяно
го месторождения выполнена сред
ствами Model Studio CS и GeoniCS и
призвана обеспечить безопасность
окружающей среды, эффективность
добычи и удобство для работников.
На иллюстрациях изображена расста
новка оборудования, в том числе ус
тье добывающих, нагнетательных,
водозаборных скважин, прожектор
ные мачты и т.д., а также обвязка кус
та трубопроводами, электрикой, про
водами связи и т.д.                                  «XXI век – это век IT технологий,
                                                     когда разработка проектной докумен
                                                     тации на строительство объектов уже
                                                     немыслима без применения про
                                                     граммных продуктов САПР открываю
                                                                              ,
                                                     щих новые возможности реализации
                                                     проектных решений и оценки рисков».
                                                                             И.Н. Пожидаева,
                                                       начальник департамента комплексного
                                                         проектирования ООО "ЮганскНИПИ"




В проекте, представленном на иллю
страциях, были задействованы специа
листы следующих секторов: инженер
ных изысканий, генплана и автодорог,
сантехнического, автоматизации,
электроснабжения, строительного и
технологического.




                                                     Model Studio CS Установи и работай!   37
Model Studio CS – лучший САПР 2011 года              НАГРАДЫ


Программные продукты Model Studio CS
получили все призовые места в номина
ции "Системы автоматизированного про
ектирования" ежегодной российской на
циональной премии "Продукт года", уч
режденной Российской академией наук,
Министерством связи и массовых комму
никаций РФ, Российским фондом фунда
ментальных исследований, издатель
ством "Открытые системы" и компанией
"ИТ экспо".
В торжественной обстановке, в присут
ствии других участников конкурса и спе
циалистов в области информационных
технологий представители экспертного
совета конкурса объявили о присуждении
первого, второго и третьего места в номи
нации "САПР" продуктам Model Studio CS.




                                           В состав экспертного совета вошли пред
                                           ставители Минкомсвязи и Минобрнауки,
                                           руководитель управления РФФИ, главные
                                           редакторы журналов "Автоматизация в
                                           промышленности", "Мир ПК", "САПР и гра
                                           фика", заместитель главного редактора
                                           еженедельника "Computerworld" и дирек
                                           тор выставки SofTool.




Model Studio CS – это современное ин
новационное программное обеспечение,
разработанное российской компанией
CSoft Development и предназначенное для
решения широкого спектра задач проек
тирования, строительства и эксплуатации
объектов энергетики и промышленности.
Экспертный совет конкурса "Продукт года"
сформирован из представителей учреди
телей конкурса и привлеченных экспертов,
пользующихся авторитетом на ИКТ рын
ке. Председатель совета – член коррес
пондент РАН, директор Института про
граммных систем РАН С.М. Абрамов.



38   Model Studio CS Установи и работай!
СЕРТИФИКАТЫ
Model Studio CS соответствует нормам РФ
                                             И СВИДЕТЕЛЬСТВА




                                          Model Studio CS Установи и работай!   39
ОАО «Газпром»                                                                    ОТЗЫВЫ
ОАО «Гипрогазцентр»                                                           ПОЛЬЗОВАТЕЛЕЙ

Открытое акционерное общество "Гипрогазцентр" образовано 18 ноября
1968 года как отдел комплексного проектирования (ОКП) предприятия "Юж
гипротрубопровод" в городе Горьком. Позднее ОКП был реорганизован в Го
сударственный институт по проектированию объектов трубопроводного транс
порта газа в центральных районах СССР ("Гипрогазцентр"), а затем в дочернее
акционерное общество открытого типа в структуре ОАО "Газпром".
Сегодня ОАО "Гипрогазцентр" – это многопрофильное предприятие, выполня
ющее разработку всех стадий проектной документации для строительства и
реконструкции объектов газовой промышленности.




40   Model Studio CS Установи и работай!
ОТЗЫВЫ
ООО ПФ «Уралтрубопроводстройпроект»
                                                                             ПОЛЬЗОВАТЕЛЕЙ

Общество с ограниченной ответственностью Проектная фирма "Уралтрубопроводстройпроект" создано 19 декабря
2003 года. Профилирующим направлением является выполнение проектно изыскательских работ для строительства,
капитального ремонта и технического перевооружения объектов трубопроводного транспорта и хранения нефтепро
дуктов и углеводородных газов, проектирование зданий и сооружений энергетического комплекса, объектов жилищ
но гражданского, коммунального, сельскохозяйственного и производственного назначения, автомобильных дорог
и защитных сооружений, а также проектирование обустройства нефтяных и газовых месторождений.
Специалисты ООО ПФ "Уралтрубопроводстройпроект" приняли участие во многих проектах ОАО "АК "Транснефть",
ОАО "Газпром", ОАО "НК "Роснефть", Фонда жилищного строительства Республики Башкортостан, министерства сельс
кого хозяйства Республики Беларусь.
Объекты, проектируемые компанией, расположены в самых разных регионах России: от Ямала до Оренбурга, от Ле
нинградской области до Хабаровского края.




                                                                         Model Studio CS Установи и работай!   41
ОТЗЫВЫ
ООО «Проектный центр Энерго»
                                                                            ПОЛЬЗОВАТЕЛЕЙ

С момента своего создания (2004 г.) "Проектный центр Энерго" прошел
большой путь становления и развития. Достигнуты результаты, которыми ком
пания по праву может гордиться, созданы все условия для дальнейшего со
вершенствования.
Компания входит в состав ряда саморегулируемых организаций, подтвердила
соответствие качества своих услуг международному стандарту ISO 9001:2008,
обладает необходимым набором лицензий и сертификатов, позволяющим в
полной мере охватить все этапы выполняемых работ. На работы, сопряжен
ные с основной, заключены долгосрочные договоры с подрядными и субпод
рядными организациями. Компанией выработаны критерии качества работ,
выполняемых как своими силами, так и привлеченными партнерами, что поз
воляет обеспечить неизменно высокий уровень выпускаемой продукции.




42   Model Studio CS Установи и работай!
Цены и услуги
1. СТАНДАРТНАЯ ЦЕНА ЛИЦЕНЗИЙ
   Мы не финансируем чужие экономики, поэтому цены на Model Studio CS разумны и скромны!
   Model Studio CS Трубопроводы
   Рекомендованная цена локальной или сетевой лицензии, руб. .............................................. 120 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните!
   Model Studio CS Кабельное хозяйство
   Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 80 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 20 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните!
   Model Studio CS Компоновщик щитов
   Рекомендованная цена локальной или сетевой лицензии, руб. ........................................... Звоните!
   Рекомендованная цена годовой подписки, руб. ................................................................... Звоните!
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните!
   Model Studio CS Открытые распределительные устройства
   Рекомендованная цена локальной или сетевой лицензии, руб. ............................................. 120 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 48 000
   Model Studio CS Молниезащита
   Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 80 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 20 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 24 000
   Model Studio CS ЛЭП
   Рекомендованная цена локальной или сетевой лицензии, руб. ............................................. 120 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 48 000
   CADLib Модель и Архив
   Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 35 000
   Рекомендованная цена годовой подписки, руб. ....................................................................... 10 000
   Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните!

   Цены представлены для общей информации и не являются публичной офертой.


  Если вам требуется много лицензий и общая стоимость для вас высока – подпишите с разработчиком корпо
  ративное соглашение и получите отличные скидки!
  Если вам требуется много разных лицензий Model Studio CS для каждого рабочего места, не нужно покупать их
  по отдельности – приобретайте корпоративную лицензию и получите все Model Studio CS по одной выгодной
  цене!
2. ПООЩРИТЕЛЬНОЕ СВЕРХПРЕДЛОЖЕНИЕ
  Если вы хотите приобрести лицензии Model Studio CS, но ранее уже купили конкурирующее программное
  обеспечение, которое теперь желали бы заменить, обращайтесь за спецскидкой к поставщику Model Studio CS.
  Скидка столь привлекательна, что зачастую выгоднее перейти на Model Studio CS, чем обновлять устаревшее
  конкурирующее ПО. Специальная цена перехода на Model Studio CS – это прекрасная возможность использо
  вать наше лучшее программное обеспечение!
3. ОБУЧЕНИЕ
   Разработчики Model Studio CS создали простой курс обучения, который прилагается к каждому продукту в
   стандартной поставке: основные приемы работы пользователь может освоить самостоятельно. Тем не менее,
   наилучшие результаты обеспечивает прохождение специальных тренингов (курсов), на которых авторизо
   ванный преподаватель представит не только основы использования программ, но и особые приемы решения
   прикладных задач.
   Обучение не входит в стоимость поставки программ, однако его стоимость невелика, а польза очевидна. Обу
   чение можно пройти в учебных классах авторизованных учебных центров или непосредственно на вашем
   предприятии. Более подробная информация – у авторизованных поставщиков Model Studio CS.


   МЫ РЕКОМЕНДУЕМ MODEL STUDIO CS
   · Model Studio CS – то, что нужно инженеру в одной лицензии: моделирование, документирование, провер
     ка коллизий, подготовка расчетной модели и расчет.
   · Model Studio CS работает на русском языке и не требует локализации, а также содержит отечественные
     базы данных производителей, генерирует принятые в нашей стране документы.
   · Model Studio CS работает на любых версиях AutoCAD, от 2007 до 2012, и вам не придется бессмысленно
     тратить деньги на ежегодное обновление AutoCAD.
   · Единая концепция, реализованная во всех программных продуктах Model Studio CS, значительно упроща
     ет техническую поддержку в проектном институте.
   · Model Studio CS имеет фантастически короткий срок освоения: в среднем 2 3 дня.
   · Выгодная стоимость лицензии!


                                                                                                                   Model Studio CS Установи и работай!   43
CSoft Development (ранее – Consistent Software Development) –
ведущий разработчик программного обеспечения для рынка САПР
в области машиностроения, промышленного и гражданского строи
тельства, архитектурного проектирования, землеустройства и ГИС,
электронного документооборота, обработки сканированных черте
жей, векторизации и гибридного редактирования.

С 1989 года создано более 60 приложений, которые применяются
крупными, средними и малыми предприятиями в России и за рубе
жом. Количество выданных лицензий превысило за это время 1 мил
лион, размер коммерческой базы инсталляций составляет 400 000
рабочих мест.

Среди 35 000 предприятий и организаций, использующих программ
ные продукты CSoft Development по всему миру, – проектные под
разделения ОАО "Газпром", ОАО "РЖД", ОАО "Транснефть", ОАО "Рос
нефть", АК "Алроса", ФГУП "Ростехинвентаризация", инженерные
центры, входившие в состав РАО ЕЭС, предприятия ОАО "ОАК", кон
церны Boeing, BMW, Verizon, Shell, Toyota, Nippon Steel, Alstom Power.
Пользователями продуктов CSoft Development также являются госу
дарственные и муниципальные структуры России, Казахстана и дру
гих стран.

Предложенные компанией CSoft Development современные раз
работки на базе 2D и 3D технологий – TechnologiCS, TDMS,
Project Studio CS, Model Studio CS, GeoniCS и многие другие –
позволяют проектным организациям автоматизировать выпол
нение множества повседневных задач, значительно повысить
конкурентоспособность и культуру производства, открывают пер
спективы освоения новейших методик проектирования.


Веб сайт разработчика

www.mscad.ru




              Авторизованный партнер в вашем регионе:

Листовка Model studio CS

  • 1.
    Выбираешь Model Studio CS САПР Современные программные продукты Model Studio CS 32 и 64 битной версии для комплексного проек тирования объектов промышленного назначения: ищи заводов, технологических установок, объектов добычи, переработки и транспорта. CS · · ПРОЕКТИРОВАНИЕ СТРОИТЕЛЬСТВО · ЭКСПЛУАТАЦИЯ
  • 2.
    Сделано для инженеров,сделано с любовью! «Хочу поблагодарить всех пользователей Model Studio CS – их мнение очень важно для развития программных продуктов серии. Отдельные слова благодарности хотел бы адресовать пользователям, непосред ственно взаимодействующим с группой наших разработчиков в систе ме учета пожеланий и замечаний на портале www.mscad.ru (www.modelstudiocs.ru), посвященном программным продуктам Model Studio CS. Во многом именно благодаря такому общению нам удалось предоставить в распоряжение пользователей продукты, отвечающие их насущным потребностям. Такой подход мы намерены развивать и в дальнейшем. Также мы продолжаем активное расширение серии Model Studio CS: в самом скором времени наша компания представит новые продукты». Максим Титов, коммерческий директор ЗАО «СиСофт Девелопмент» «Это прекрасный продукт с потрясающими возможностями, которых нет ни у одной другой программы. Заявленные разработчиком возмож ности позволяют решать на предприятиях широчайший спектр задач. Model Studio CS – Нас, как крупнейших интеграторов в области САПР и ГИС, особенно это правильное радует тот факт, что программисты предусмотрели возможность само стоятельного расширения системы посредством разработки собствен решение! ных прикладных подключаемых модулей и модулей интеграции с дру гими программами». · Единая концепция для всех продуктов и проработанный Игорь Орельяна Урсуа, интерфейс пользователя исполнительный и технический директор ЗАО «СиСофт» · Прекрасная оснащенность каждой лицензии: моделиро вание, документирование, проверка коллизий, подготов ка расчетной модели, расчет Проектирование промышленных объектов, сложных общественных и · Поддержка AutoCAD любых гражданских зданий и сооружений немыслимо без надежных и сов версий от 2007 до 2012 в 32 и 64 битной версии ременных средств автоматизации проектирования. Специально для рос · Простое техническое сопро сийской инженерной школы создана линейка продуктов Model Studio CS, вождение и быстрое освоение которая включает лучшие мировые достижения в области информаци · Русский язык и отечественные онных технологий и САПР учитывает российскую технологию проекти , нормативы являются родны рования и зарубежный опыт, предлагает русскоязычную среду проек ми для Model Studio CS тирования и базы данных оборудования, техническую поддержку, мно · Выгодная стоимость приобре гоступенчатую проверку качества. В распоряжении пользователя – тения и невысокая стоимость изделия и материалы, применяемые в России и за рубежом. Имеются владения сертификаты соответствия российским нормам проектирования. Каж · Особые условия поставки и обслуживания для корпора дое рабочее место Model Studio CS оснащено всем необходимым для тивных заказчиков инженера: средствами двумерного и трехмерного проектирования, про · Специальные условия для пе верки коллизий, автоматической подготовки расчетной модели, инст рехода с устаревших или не рументами выполнения расчетов, генератором чертежей, специфика желательных конкурирующих ций, протоколов расчетов, документов с результатами расчетов и т.п., решений а также средствами автоматического образмеривания, простановки по зиций и надписывания. Все это входит в цену Model Studio CS. 2 Model Studio CS Установи и работай!
  • 3.
    Модель и Архив CADLibМодель и Архив – информационная система для под ство типов документов и число поддерживаемых форматов – для держки жизненного цикла объектов капитального строительства и этого достаточно зарегистрировать их в системе. технологического оборудования действующих заводов, а также для Система обеспечивает пользователя современным, легким и удоб информационной поддержки строительства крупных объектов. ным инструментарием для выполнения необходимых действий над документами: регистрации и учета, оперативного поиска, управля CADLib Модель и Архив – это инновационный программный ком емого и контролируемого доступа к просмотру и редактированию плекс, объединяющий во взаимосвязанном информационном документов и информации о них. Доступны интеграция со смеж пространстве трехмерную модель действующего промышленно ными приложениями, ввод и вывод информации о документах, го предприятия или объекта строительства, документацию, спе автоматическое формирование новых документов и отчетов на ос цификацию и календарный план. нове уже хранящейся информации, управляемый коллективный доступ к базе документов, работа в географически распределенном ОСНОВНЫЕ ВОЗМОЖНОСТИ режиме на базе нескольких серверов CADLib Модель и Архив. Программный комплекс реализован на базе СУБД Microsoft SQL Server и современных технологий .NET. К традиционным функциям электронного архива, то есть к воз По функциональным возможностям это решение объединяет в можности накапливать и систематизировать документы долговре себе три типа информационных систем: электронный архив, ГИС менного хранения, осуществлять их поиск, CADLib Модель и Ар и мощнейший трехмерный визуализатор. хив добавляет еще и связь с объектами строительства или эксп луатации и календарным планом. Электронный архив CADLib В электронном архиве CADLib можно сохранять любые типы доку Возможность увязки электронного архива с виртуальной моде ментов – чертежи, спецификации, пояснительные записки, пись лью открывает пользователям беспрецедентные технические воз ма, фотографии, сканированные изображения и многое другое. можности, при этом CADLib Модель и Архив кардинально отли Документы хранятся в форматах Microsoft Word, Microsoft Excel, чается от других электронных архивов тем, что не требует круп Microsoft Power Point, *.dwg (поддерживается платформами ных капиталовложений для своего создания и поддержки в ра AutoCAD, nanoCAD и другими программными продуктами, рабо бочем состоянии. Благодаря этой особенности CADLib Модель и тающими на основе этого формата), MicroStation DGN и многих Архив прекрасно подходит для хранения информации о проек других – как широко распространенных, так и малоизвестных. К тому тах, реализуемых строительными компаниями, а также инфор же пользователь может по своему усмотрению расширить количе мации служб эксплуатации действующих производств. Выбрав документ в электронном архиве, пользователь может получить информацию о связанных объектах виртуальной модели Model Studio CS Установи и работай! 3
  • 4.
    Виртуальная модель CADLib базе данных под управлением СУБД Microsoft SQL Server обеспе Комплексные виртуальные трехмерные модели CADLib Модель чило синергетический эффект. и Архив могут отображать любые типы объектов: архитектурно строительные конструкции, технологическое, электротехничес Хранение модели в базе данных осуществляется пообъектно – до кое, санитарно техническое и другое оборудование, системы тру сих пор подобный способ поддерживали лишь немногие доро бопроводов, кабельное хозяйство и иные объекты, относящиеся гостоящие системы. Пообъектный доступ к информации позво к любым типам систем (технология, водоснабжение, водоотве ляет путем простого выбора получить все сведения об объекте дение, вентиляция, отопление, газоснабжение, электроснабже (наименование, марка, производитель, материал, вес и т.д.). Для ние и т.п.). получения информации достаточно щелкнуть на объекте моде ли и просмотреть свойства. Кроме того, пообъектное хранение позволяет загружать и показывать модель не только целиком, но и в сокращенном варианте – исходя из заданных критериев. Фрагмент цеха магистральной насосной продуктотранспортной системы Возможность отображения части модели в CADLib Модель и Архив. Представлены только системы отопления и вентиляции цеха Использование СУБД Microsoft SQL Server как средства хранения информации предоставляет пользователю CADLib Модель и Ар хив еще один инструмент – виртуальную спецификацию. Инст рументы работы с виртуальной спецификацией, входящие в со став CADLib Модель и Архив, обеспечивают беспрецедентные возможности: пользователь системы может в любой момент опе ративно и легко (одним щелчком мыши) получить ограничен ную спецификацию по заданным критериям. Широкие возмож ности работы с виртуальной спецификацией позволяют аккуму Подстанция с подключением к воздушным линиям ЛЭП лировать, сортировать и обрабатывать массивы данных как по отдельной части проекта, так и по всему объекту в целом. CADLib Модель и Архив включает все необходимое для удобной навигации по модели: реализованы режимы обзора окружаю щего виртуального мира, полета в виртуальном пространстве, осмотра выбранного объекта, а также удобные функции ограни чения просматриваемых частей модели. Визуализационные и навигационные возможности CADLib Модель и Архив разрабаты вались с использованием передовых технологий, задействован ных при разработке игр, – разумеется, с учетом особенностей при менения таких технологий для больших САПРовских моделей. Способность обрабатывать огромные объемы данных обеспечи вается особыми сверхпродуктивными алгоритмами, которые осу ществляют динамическую порционную загрузку модели из базы данных и динамическую обработку объектов за пределами сце ны. Эти алгоритмы разработаны специалистами CSoft Development. Возможности системы превосходят стандартные возможности вьюеров для больших САПР моделей: объединение технологии Режим работы со спецификацией виртуальной модели позволяет оперативно получать визуализации с технологиями хранения виртуальной модели в необходимую информацию 4 Model Studio CS Установи и работай!
  • 5.
    Пользователю, работающему свиртуальной моделью CADLib Многопользовательская работа в СADLib Модель и Архив Модель и Архив, доступны не только данные о модели, но и CADLib Модель и Архив – многопользовательская система во всех связанные документы. Чтобы получить информацию обо всех смыслах этого слова: здесь не только поддерживается коллектив документах, связанных с объектом, требуется лишь выбрать ный доступ к данным модели и документам, но и обеспечено объект модели и просмотреть его свойства. Таким образом, по коллективное присутствие в виртуальном пространстве модели. документу можно найти связанную модель, а по модели – свя Каждый пользователь, находящийся в виртуальной модели, ви занные документы. дит всех других пользователей, пребывающих в том же вирту альном пространстве. Коллективное присутствие позволяет по CADLib Модель и Архив оснащен хорошим функционалом для лучить в виде бонуса возможность проводить обучение, квали работы с календарным планом. Этот функционал позволяет соз фикационные тренинги по поведению на объекте при штатных и давать и редактировать работы и задачи, назначать им сроки ис нештатных ситуациях, а также делает возможным иное приме полнения, автоматически отображать диаграмму Ганта и увя нение системы CADLib Модель и Архив. зывать все это с объектами модели. Реализованы соответствую щие интерфейсы для обмена информацией с другими система CADLib Модель и Архив открывает пользователям беспрецедент ми – например, с Oracle Primavera. но легкий доступ к информации во всех ее формах, а также по зволяет сократить сроки формирования комплектов исполнитель ной и другой документации, представляемой заказчику. Как след ствие, сокращаются расходы на строительство. Использование программного комплекса CADLib Модель и Ар хив в процессе эксплуатации промышленного предприятия по зволяет существенно автоматизировать работу служб ОКС (отде ла капитального строительства), главного энергетика, основного производства, вести базу инвентаризации оборудования и про чего имущества и, что самое важное, обеспечивает легкий до ступ к информации всем пользователям, имеющим соответству ющие права. CADLib Модель и Архив – это система, объединяющая модель и архив вашего производства в единое целое, что делает предпри ятие более конкурентоспособным. Производство становится бо лее управляемым и безопасным, его "тылы" – более надежны CADLib Модель и Архив позволяет увязать трехмерную модель с календарным планом и использовать эту ми. Возможно, именно благодаря этому вы получите решающие информацию для визуализации и управления проектами конкурентные преимущества. Многопользовательское присутствие в виртуаль ной трехмерной модели в CADLib Модель и Архив Model Studio CS Установи и работай! 5
  • 6.
    Model Studio CSТрубопроводы Программный комплекс Model Studio CS Трубопроводы предна технологических установок. От компоновки оборудования зави значен для трехмерного проектирования, компоновки и выпуска сят безопасность производства, удобство и стоимость обслужи проектной/рабочей документации по технологическим установ вания. кам и трубопроводам на проектируемых или реконструируемых Для решения компоновочной задачи в Model Studio CS Трубопро объектах. воды предусмотрены все необходимые инструменты и функции. Они обеспечивают удобство работы и возможность проверки Model Studio CS Трубопроводы значительно расширяет возмож допустимых расстояний в любой момент и на любом этапе со ности платформы AutoCAD, делая работу инженера более ком здания проекта. фортной и эффективной. Комплекс позволяет решать следующие Разработчики создали специальные инструменты, которые зна основные задачи: чительно упрощают работу. Прекрасным примером такого инст · трехмерная компоновка и моделирование; румента служит функция быстрого перехода из двумерного пред · расчеты и проверка инженерных решений; ставления в трехмерное, которая позволяет выполнять проект на · формирование и выпуск проектной и рабочей документации. привычном плоском плане (2D), при этом переключаясь в трех мерный вид (3D) одним нажатием кнопки. Эта функция особен Model Studio CS Трубопроводы создан в России коллективом спе но полезна тем, кто только недавно начал осваивать трехмерное циалистов, обладающих огромным опытом работы как на отече проектирование и пока испытывает трудности восприятия 3D. ственном, так и на мировом рынке. Документация, формируе Оборудование, размещаемое в модели, может быть стандарт мая с помощью этого программного комплекса, строго соответ ным (в этом случае его выбирают из базы данных, поставляемой ствует требованиям российских государственных и отраслевых с программным комплексом) или создаваться непосредственно стандартов. в программе с помощью имеющихся инструментов. Кроме того, Model Studio CS может использовать каталоги оборудования, под Компоновка оборудования готовленные его производителями, а также модели, выполнен Компоновка (размещение) оборудования в трехмерном про ные в AutoCAD, nanoCAD, Autodesk Inventor, SolidWorks, КОМ странстве является одним из наиболее ответственных техничес ПАС и других САПР общего назначения (путем сохранения в формат ких решений при проектировании промышленных объектов и *.dwg или *.dxf 3d). Специальные средства создания и ре Трубопроводы Технологическое дактирования моделей установок оборудование Библиотека оборудования, Лестницы, площадки обслуживания и другие Опоры изделий и материалов строительные конструкции Проектируйте всю модель установки в Model Studio CS Трубопроводы 6 Model Studio CS Установи и работай!
  • 7.
    База данных оборудования,изделий и материалов Трехмерное моделирование трубопроводов База данных оборудования, изделий и материалов Model Studio Model Studio CS Трубопроводы позволяет выполнять все необхо CS встроена в среду проектирования и не требует вызова допол димые виды операций по трассировке трубопроводов: нительных программ. · трасса трубопроводов может создаваться как "вручную", так и с использованием алгоритмов автоматической трассировки; Инженер, использующий Model Studio CS, получает все инстру · в любой момент можно редактировать геометрию трубопро менты, необходимые для работы с базой: поиск (простой или с вода, при этом автоматически пересчитываются длины, из предварительно заданными условиями), работа с предопреде меняются диаметры и конфигурация; ленными выборками, классификаторами. Существует возмож · система отслеживает места подключения и соединения тру ность без вставки в чертеж посмотреть, как выглядит объект, и бопроводов, автоматически корректируя трубопровод при (тоже без вставки) получить полную информацию о нем: марку, перемещении подключенного оборудования или другого тру название завода изготовителя, материал, вес, состав и другие бопровода; данные, необходимые для принятия решения. · Model Studio CS Трубопроводы отслеживает диаметры трубо провода. При изменении диаметра отдельного элемента (на пример, арматуры или отвода) автоматически корректируют ся соединенные элементы; · помимо визуальной проверки коллизий, проектировщику доступны и специальные инструменты проверки схлестыва ния трубопроводов или нарушения допустимых расстояний. Для изменения положения деталей на трубе достаточно указать деталь и ввести нужную База данных оборудования, изделий и материалов величину в динамическом размере – Model Studio CS Трубопроводы встроена в среду Model Studio CS доделает остальное проектирования Наряду со стандартными функциями редактирования, програм ма предлагает и ряд уникальных возможностей: Гибкая, с хорошо продуманной эргономикой система разработ · поддерживается не только эскизирование с применением ки и пополнения базы данных интеллектуальных объектов позво обобщенных деталей (примерные размеры, условные диа ляет без труда сохранять в ней новое оборудование, изделия метры, отсутствие информации о производителе), но и ра и материалы. бота в конструкторском режиме, когда используются точные диаметры, точные размеры и точная информация об изде База данных может работать как в локальном режиме на рабо лиях; чем месте пользователя, так и в режиме общего доступа на сер · программа позволяет одним нажатием кнопки создавать бай вере. Обновление базы осуществляется через Интернет путем пасные соединения, П образные и Z образные участки, подключения к серверу разработчика, где пользователь может подъемы, опуски, а также строить и редактировать уклоны выбрать новое оборудование и скопировать его на сервер своей трубопроводов с автоматической "подгонкой" модели под проектной организации. новый уклон. Проверка модели на коллизии Все обновления и пополнения базы данных доступны для загрузки через Интернет с сервера Автоматическая проверка на предмет коллизий разработчика позволяет устранить возможные ошибки проекта Model Studio CS Установи и работай! 7
  • 8.
    Model Studio CSТрубопроводы позволяет выполнять все необхо димые проверки на предмет обнаружения коллизий, пересече ний, нарушения предельно допустимых расстояний. Система проверки коллизий обеспечивает возможность анали зировать расстояния между трубопроводами, деталями трубо проводов, оборудованием, конструкциями, кабелями и други ми объектами Model Studio CS. По умолчанию в стандартной поставке Model Studio CS Трубопро воды проверка коллизий осуществляется на соответствие ПБ 03 585 03, а также на самопересечения объектов модели. При не обходимости пользователь может самостоятельно добавить пра вила проверки модели в специальном диалоговом окне и сохра Обнаружено нарушение допустимого расстояния нить их для последующего использования. между трубопроводами Такая проверка возможна в любой момент, как только проекти ровщик сочтет ее необходимой. По факту обнаружения колли зий Model Studio CS составит отчет в виде таблицы и покажет все нарушения на трехмерной модели, где проектировщик сможет Автоматическая проверка коллизий выявит то, что невозможно обнаружить визуально их оперативно исправить. Расчеты Генератор чертежей На основе трехмерной модели Model Studio CS Трубопроводы При оформлении проектных документов используются средства автоматически формирует расчетные данные для специализиро формирования видов и разрезов, подсистема автоматической ванных расчетных программ. При расчетах прочности и жесткос простановки позиций, размеров и выносок, а также другие инст ти моделей используется программа СТАРТ, а при гидравличес рументы. В дополнение к правилам оформления, основанным ких расчетах – программа "Гидросистема". Передаются и конфи на ГОСТ, пользователь может настроить собственные правила гурация, и материалы, и вес, и опоры: после сохранения вы про оформления разрезов и планов чертежа – для этого применяет сто открываете файл в расчетной программе. ся специальный Мастер, который позволяет создавать, хранить, импортировать и экспортировать профили простановки размеров. Трехмерная модель Model Studio CS, передаваемая в программу СТАРТ Общий вид установки с автоматически Трехмерная модель Model Studio CS, проставленными отметками, выполненный открытая в программе СТАРТ в Model Studio CS 8 Model Studio CS Установи и работай!
  • 9.
    Автоматическая генерация чертежейсредствами Model Studio CS позволяет значительно сократить сроки выпуска документации. Процесс получения чертежа весьма прост, понятен любому про ектировщику и сводится к выполнению нескольких простых дей ствий: · определить линию разреза, а также его глубину и высоту, то есть установить границы вида на модели; · указать место на чертеже, задать масштаб чертежа и выбрать из списка размеры и обозначения, подлежащие автоматичес кой простановке. Model Studio CS имеет встроенные средства автоматической ге нерации аксонометрической схемы с простановкой выносок, раз меров, отметок уровня и других элементов оформления. Аксо нометрическая схема может формироваться как для одного тру бопровода, так и для нескольких. Все настройки, выполненные по умолчанию и включенные в стандартную поставку, могут быть Спецификация оборудования, изделий и материалов изменены пользователем. генерируется автоматически логовое окно, где состав модели отображается в виде таблицы заданной формы. При необходимости пользователь может за дать собственный вариант таблицы. Model Studio CS автоматически формирует и подготавливает к печати широкий спектр спецификаций и табличных документов, среди которых заказная спецификация, спецификация обору дования, изделий и материалов по отраслевым стандартам, ведо мость трубопроводов, экспликация оборудования (перечень обору дования), отчеты о коллизиях и другие документы, необходимые при проектировании и выпуске проектно сметной документации. Автоматически составляются спецификации, экспликации и ве домости, включенные в комплект поставки Model Studio CS. Кро ме того, пользователю предоставлена возможность самостоятель но добавлять и редактировать формы табличных документов. Эти документы будут автоматически заполняться с сохранением в форматах MS Word, MS Excel, Rich Text Format (RTF) и непосред ственно на чертеже AutoCAD. Пользователь может менять фор му, порядок сортировки и прочие особенности их заполнения. Автоматическая генерация аксонометрических чертежей в Model Studio CS Спецификации и другие табличные документы Для удобства работы с моделью предусмотрен виртуальный спе цификатор – всегда доступное для просмотра специальное диа Ведомость трубопроводов автоматически формируется средствами Model Studio CS Трубопроводы Model Studio CS Трубопроводы позволяет уже на этапе освоения значительно ускорить выпуск документации и существенно со кратить количество ошибок проектирования. Он располагает большими возможностями и в то же время предлагается по очень Объект, выбранный в спецификаторе Model Studio CS, привлекательной цене: комплекс доступен как проектному ин немедленно подсвечивается на чертеже ституту, так и проектировщику, работающему дома. Model Studio CS Установи и работай! 9
  • 10.
    Model Studio CSКабельное хозяйство Программный комплекс Model Studio CS Кабельное хозяйство предназначен для трехмерной компоновки кабельных конструк ций любой сложности, трехмерной раскладки кабелей различ ных типов и различного назначения в соответствии с требовани ями ПУЭ 7 относительно кабельной раскладки. Model Studio CS Кабельное хозяйство значительно расширяет возможности платформы AutoCAD, делая работу инженера бо лее комфортной и эффективной. Комплекс позволяет решать сле дующие основные задачи: · конструирование и компоновка кабельных конструкций лю бой сложности в трехмерном пространстве; · раскладка кабелей в соответствии с требованиями ПУЭ 7, на пряжения, назначения, типа кабелей, диаметра изгиба и т.д.; · формирование и выпуск проектной и рабочей документации. База данных Model Studio CS Кабельное хозяйство База данных База данных программы Model Studio CS Кабельное хозяйство компонентов для линейки программ Model Studio CS, в основу включает в себя информацию по специализированному обору которого положена СУБД Microsoft SQL Server. Объекты базы со дованию, изделиям и материалам, применяемым для выполне держат необходимый набор параметров, используемых для вы ния трехмерной модели кабельной раскладки. Данные об объек полнения расчетов, разработки проектных решений и оформле тах базы хранятся в CADLib – Менеджере библиотек стандартных ния проектной документации. Кабельные конструкции в Model Studio CS Кабельное хозяйство 10 Model Studio CS Установи и работай!
  • 11.
    База данных имеетнастраиваемую систему классификаторов и ОРУ, трассировка и раскладка кабелей не займут много времени. выборок, которые помогают пользователю быстро найти необ Объясняется это тем, что все технологическое, высоковольтное ходимое оборудование, определиться с его типоразмерами, а оборудование, размещаемое в моделях Model Studio CS, уже также просмотреть его характеристики. Создавая классификато имеет специальные контакты для подключения кабелей. Но даже ры и выборки по заданным правилам, пользователь может сфор если такого проекта нет, компоновку оборудования можно вы мировать нужное ему для работы отображение содержимого полнить средствами Model Studio CS Кабельное хозяйство, ис базы. Сформированные подобным образом классификатор или пользуя при этом либо трехмерную модель AutoCAD, либо обыч выборка отображаются в виде дерева папок, внутри которых на ный план расположения оборудования. ходятся элементы, отвечающие заданным правилам. Все кабели подразделяются на группы; каждая из этих групп имеет Обладая интуитивно понятным интерфейсом, Менеджер биб свои условия раскладки, которые могут быть изменены проекти лиотек стандартных компонентов позволяет не только управлять ровщиком. существующими объектами базы, но и создавать новые, редак тировать их параметры, привязывать к ним графическое изо бражение. Конструирование кабельных конструкций В программном комплексе Model Studio CS Кабельное хозяйство используются новейшие технологии трехмерного проектирова ния – уникальные разработки компании CSoft Development для линейки программ Model Studio CS, основанные на применении параметрических объектов. Графика изделия формируется из дву и трехмерных графических примитивов, а их размеры за Настройка раскладки кабелей в зависимости от групп в Model Studio CS Кабельное хозяйство даются с помощью ряда параметров, имеющихся у описываемо го изделия (длина, ширина, высота, глубина, радиус и т.д.). При меняя эту технологию, пользователь может смоделировать ка Достаточно выбрать из базы данных кабель, указать шкаф и обо бельную трассу любой конфигурации, которая ему требуется: рудование, которое подключается к шкафу, а затем нажать ОК. трубы, эстакады, лотки, короба, траншеи и т.д. Model Studio CS Кабельное хозяйство определяет кратчайший путь по трассам от одного объекта до другого. На поиск пути действу Проектирование кабельных конструкций осуществляется очень ют различного рода ограничения, такие как наличие на данной легко: следует только выбирать нужные детали из базы данных и трассе ранее проложенных кабелей, тип, группа и марка проло размещать их на модели. Все кабельные конструкции – это "ум женных кабелей, имеющееся на полке или трассе место для ные" объекты программы, способные автоматически определять укладки кабеля, раскладывается резервный или резервируемый в пространстве свое положение относительно друг друга. Напри кабель и т.д. Учитываются все содержащиеся в ПУЭ 7 требова мер, достаточно потянуть лоток за "ручку" – и он растянется на ния, которые предъявляются к раскладке. Можно раскладывать требуемую длину; аналогично ведут себя и кабельные эстакады. кабели последовательно, один за другим, отслеживая процесс Всё это и ряд других уникальных функций обеспечивают макси их укладки, а можно выделить группу объектов и проложить сразу мальное удобство и скорость при конструировании кабельных несколько кабелей. Model Studio CS Кабельное хозяйство содер трасс. Кабельные конструкции Model Studio CS можно копиро жит ряд функций корректировки и редактирования проложен вать, перемещать, поворачивать – на них распространяются все ных кабелей. Например, вы можете выбрать на модели кабель и функции и команды AutoCAD. переложить его на другую трассу или полку либо запустить ко манду Переложить, но при этом запретить прохождение данно Раскладка кабеля го кабеля по указанным трассам. Программа мгновенно выдает При условии, что проект компоновки оборудования выполнен, оптимальный результат, что позволит вам принять наилучшее например, в Model Studio CS Трубопроводы или Model Studio CS проектное решение. Схема соединения оборудования кабелями Трехмерная раскладка кабелей в Model Studio CS Кабельное хозяйство в Model Studio CS Кабельное хозяйство Model Studio CS Установи и работай! 11
  • 12.
    Кабельные конструкции икабельная раскладка План кабельной раскладки с выносками в 3D режиме модели и обозначениями Генератор чертежей Получение плана кабельных конструкций и сечений по кабель ным конструкциям с выносками, обозначениями, подписями так же не составляет труда. Достаточно указать места сечений, при этом программа автоматически проставляет выноски с позиция ми кабелей, проложенных в данном месте. По каждому сечению можно получить отдельный чертеж, разрез, на котором будут отображены кабельные конструкции и кабели. Программа предложит проставить выноски с позициями кабелей, проходящих по каждой из конструкций, и высотную отметку. Спецификация и другие табличные документы Спецификацию на кабельные конструкции можно вывести в тре буемый формат выходного документа. Перечень и количество примененных изделий вы можете в реальном времени просмот реть непосредственно в программе – для этого предназначен спе циализированный инструмент, называемый спецификатором. Заказная спецификация на кабельные конструк ции, полученная в автоматическом режиме Кабельный журнал также можно отслеживать в реальном вре из Model Studio CS Кабельное хозяйство мени и вывести в требуемый формат выходного документа. Кабельный журнал, полученный в автоматическом Сечения по трассам режиме из Model Studio CS Кабельное хозяйство 12 Model Studio CS Установи и работай!
  • 13.
    Model Studio CSКомпоновщик щитов Программный комплекс Model Studio CS Компоновщик щитов вере. Обновление базы осуществляется через Интернет – путем предназначен для автоматизации процесса компоновки щитов подключения к серверу разработчика, где пользователь может любой сложности. Система позволяет проектировать как единич выбрать новое оборудование и скопировать его на сервер своей ные щиты, так и составные, состоящие из единичных щитов и проектной организации. вспомогательных элементов. Трехмерная компоновка щитов Model Studio CS Компоновщик щитов значительно расширяет Model Studio CS Компоновщик щитов поддерживает проектиро возможности платформы AutoCAD, делая работу инженера бо вание щитов как на развертке, так и в трехмерном виде. Удобные лее комфортной и эффективной. Комплекс позволяет решать сле функции редактирования позволяют: дующие основные задачи: · автоматически выбирать для внутрищитовых приборов их · трехмерная компоновка щитов любой сложности; крепление (рамки, скобы и т.д.); · трассировка проводов внутри шкафа; · выравнивать приборы и аппараты по вертикали, горизонта · проверка инженерных решений; ли, относительно осевой линии, левого края и т.д.; · формирование и выпуск проектной и рабочей документации. · автоматически проставлять для фасадных приборов рамки и корректировать их расположение относительно прибора; Model Studio CS Компоновщик щитов создан в России коллекти · задавать несколько однотипных приборов в ряду – с автома вом специалистов, обладающих огромным опытом работы как тизацией формирования монтажных единиц или проектных на отечественном, так и на мировом рынке. Документация, фор позиций; мируемая с помощью этого программного комплекса, строго со · устанавливать расстояние для уже скомпонованных приборов ответствует требованиям российских государственных и отрас или аппаратов по горизонтали или вертикали относительно левых стандартов. любой стороны; · осуществлять быстрый поиск по базам фасадных или внутри База данных оборудования, изделий и материалов щитовых приборов. База данных оборудования, изделий и материалов комплекса Model Studio CS Компоновщик щитов встроена в среду проекти рования и не требует применения дополнительных программ. База данных системы для компоновки содержит щиты, фасад ные приборы, внутрищитовые приборы, детали крепления, ка бели, провода и т.д. Инженер, использующий Model Studio CS, получает все необхо димое для работы с базой: инструменты поиска (простого или с предварительно заданными условиями), средства работы с пред определенными выборками, классификаторами. Существует возможность без вставки в чертеж посмотреть, как выглядит объект, и (тоже без вставки) получить полную информацию о нем: марку, название завода изготовителя, материал, вес, состав и другие данные, необходимые для принятия решения. Гибкая, с хорошо продуманной эргономикой система разработки и пополнения базы данных интеллектуальных объектов позволяет без труда сохранять в ней новое оборудование, изделия и материалы. База данных может работать как в локальном режиме на рабо чем месте пользователя, так и в режиме общего доступа на сер Трехмерная компоновка шкафа Трассировка проводов внутри щита Программный комплекс Model Studio CS Компоновщик щитов позволяет выполнить трехмерную трассировку проводов как внут ри щита, так и между смежными или составными щитами. Раз водка проводов по кабельным коробам может выполняться в автоматическом и ручном режиме. В процессе трассировки про веряется емкость кабельных коробов. Если провод или кабель не прокладывается по указанному коробу, выяснить причину этого поможет система оповещений. По результатам выполненной База данных оборудования, изделий и материалов комплекса Model Studio CS Компоновщик щитов трассировки система может автоматически сформировать ка встроена в среду проектирования бельные журналы и спецификации на кабели, провода, короба. Model Studio CS Установи и работай! 13
  • 14.
    Автоматическая генерация чертежейсредствами Model Studio CS Компоновщик щитов позволяет значительно сократить сроки выпуска документации: чертежей общего вида панелей щита, чертежей вида с монтажной стороны, чертежей фигур вырезов в фасадных панелях щитов. Разводка проводов внутри щита Проверка модели на коллизии Model Studio CS Компоновщик щитов поддерживает выполнение всех необходимых проверок на предмет обнаружения коллизий, пересечений, нарушения предельно допустимых расстояний. Общие виды панелей щита В базе данных для каждого прибора уже заложена монтажная в Model Studio CS Компоновщик щитов зона, в пределах которой программа не позволит размещать дру гие приборы и оборудование. Спецификация и другие табличные документы Model Studio CS Компоновщик щитов автоматически формирует Система проверки коллизий обеспечивает возможность анали и подготавливает для печати широкий спектр спецификаций и зировать расстояния между приборами, оборудованием, конст табличных документов, среди которых заказная спецификация, рукциями, кабелями и другими объектами Model Studio CS. спецификация оборудования, изделий и материалов по отрасле вым стандартам, экспликация оборудования (перечень оборудо вания), отчеты о коллизиях и другие документы, необходимые при проектировании и выпуске проектно сметной документации. Автоматически составляются спецификации, экспликации и ве домости, включенные в комплект поставки Model Studio CS. Кро ме того, пользователю предоставлена возможность самостоятель но добавлять и редактировать формы табличных документов. Эти документы будут автоматически заполняться с сохранением в форматах MS Word, MS Excel, Rich Text Format (RTF) и непосред ственно на чертеже AutoCAD. Model Studio CS Компоновщик щитов позволяет уже на этапе освоения значительно ускорить выпуск документации и существен но сократить количество ошибок проектирования. Он распола гает большими возможностями и в то же время предлагается по очень привлекательной цене: комплекс доступен как проектно му институту, так и проектировщику, работающему дома. Автоматическая проверка коллизий выявит то, что невозможно обнаружить визуально Такая проверка возможна в любой момент, как только проекти ровщик сочтет ее необходимой. По факту обнаружения колли зий Model Studio CS Компоновщик щитов составит отчет в виде таблицы и покажет все нарушения на трехмерной модели, где проектировщик сможет их оперативно исправить. Генератор чертежей При оформлении проектных документов используются средства формирования видов и разрезов, подсистема автоматической простановки позиций, размеров и выносок, а также другие инст рументы. В дополнение к правилам оформления, основанным на ГОСТ, пользователь может настроить собственные правила оформления разрезов и планов чертежа – для этого применяется специальный Мастер, который позволяет создавать, хранить, им Спецификация оборудования, изделий портировать и экспортировать профили простановки размеров. и материалов генерируется автоматически 14 Model Studio CS Установи и работай!
  • 15.
    Model Studio CSМолниезащита Программный комплекс Model Studio CS Молниезащита предна ванным в нормативных документах. Расчеты могут проводиться значен для расчета и трехмерного интерактивного проектирова на основании следующих нормативных документов: ния молниезащиты зданий, сооружений и открытых территорий. · СО 153 34.21.122 2003 "Инструкция по устройству молние Model Studio CS Молниезащита значительно расширяет возмож защиты зданий, сооружений и промышленных предприятий"; ности платформы AutoCAD, делая работу инженера более ком · РД 34.21.122 87 "Инструкция по устройству молниезащиты фортной и эффективной. Комплекс позволяет решать следующие зданий и сооружений"; основные задачи: · СТО Газпром 2 1.11 170 2007 "Инструкция по устройству · трехмерная компоновка и моделирование; молниезащиты зданий, сооружений и коммуникаций ОАО · расчет и построение зон молниезащиты; "Газпром"; · формирование и выпуск проектной и рабочей документации. · РД 91.020.00 КТН 276 07 "Нормы проектирования молние защиты объектов магистральных нефтепроводов и коммуни Model Studio CS Молниезащита создан в России коллективом спе каций ОАО "АК "Транснефть" и дочерних акционерных об циалистов, обладающих огромным опытом работы как на россий ществ"; ском, так и на мировом рынке. Документация, формируемая с по · ДСТУ Б В.2.5 38:2008 "Устройство молниезащиты зданий мощью этого программного комплекса, строго соответствует тре и сооружений". бованиям российских государственных и отраслевых стандартов. База данных оборудования, изделий и материалов База данных оборудования, изделий и материалов Model Studio CS Молниезащита встроена в среду проектирования и не требует вызова дополнительных программ. Инженер, использующий Model Studio CS, получает все необхо димое для работы с базой: инструменты поиска (простого или с предварительно заданными условиями), средства работы с пред определенными выборками, классификаторами. Существует воз можность без вставки в чертеж посмотреть, как выглядит объект, и (тоже без вставки) получить полную информацию о нем: мар ку, название завода изготовителя, материал, вес, состав и другие данные, необходимые для принятия решения. База данных Model Studio CS Молниезащита имеет встроенную Молниезащита парка резервуаров, выполненная систему классификаторов и выборок, помогающих пользователю в Model Studio CS Молниезащита быстро найти нужные изделия, материалы и оборудование, озна комиться с их характеристиками, а затем разместить на модели. Молниезащита ОРУ, выполненная в Model Studio CS Молниезащита Доступ к базе данных оборудования, изделий и материалов Model Studio CS Молниезащита осуществ ляется непосредственно в среде проектирования Изменить методику расчета, а значит и автоматически перестро ить зону можно на любом этапе – это позволяет за самое корот Гибкая, с хорошо продуманной эргономикой система разработ кое время проверить все возможные варианты и выбрать наи ки и пополнения базы данных интеллектуальных объектов позво лучший. При вставке в чертеж второго и последующих стержне ляет без затруднений сохранять в БД новое оборудование, изде вых молниеприемников программный комплекс самостоятель лия и материалы. но определяет тип взаимодействия между ними, то есть строит зоны для одиночного, двойного или многократного стержневого Трехмерное проектирование и расчет молниезащиты молниеприемника. При размещении молниеприемника, взятого из базы данных или созданного с помощью специализированной команды, зона мол Аналогичное решение применено относительно тросовых мол ниезащиты автоматически строится по правилам, сформулиро ниеприемников: расчет и построение зон производятся для оди Model Studio CS Установи и работай! 15
  • 16.
    ночного, двойного илизамкнутого тросового молниеприемни ка. Расчет стрелы провеса троса выполняется по всем правилам механического расчета для условий грозового режима в конкрет ной местности. Чертеж горизонтального сечения по зоне молниезащиты Механический расчет тросового молниеприемника Генератор вертикальных сечений зон молниезащиты Model Studio CS Молниезащита позволяет получать вертикальные Генератор горизонтальных сечений зон молниезащиты сечения зон молниезащиты. Чертежи проекций по соответству Model Studio CS Молниезащита позволяет получать горизонталь ющим зонам одиночных, двойных, многократных стержневых, а ные сечения зон молниезащиты на любой требуемой высоте. При также одиночных, двойных и замкнутых тросовых молниеотво проектировании в программе доступна визуализация горизонталь дов формируются в соответствии с выбранными методиками рас ного сечения непосредственно на зоне молниезащиты. Например, чета, проставленными размерами и обозначениями. в режиме 2D отображается контур сечения на заданной высоте, а в режиме 3D – часть зоны защиты ниже заданного уровня. Такие возможности позволяют быстро и точно оценить в интерактивном режиме допустимость созданной конфигурации системы защиты. При необходимости можно получить отдельный чертеж горизон тального сечения зоны защиты на любой заданной высоте. Зона защиты многократного стержневого молниеприемника (методика РД 34.21.122 87) Спецификации и другие табличные документы Комплекс Model Studio CS Молниезащита позволяет нажатием Контур сечения на заданной высоте в режиме 2D одной кнопки формировать спецификации, экспликации, ведо мости, сохраняя их в наиболее востребованных форматах (MS Word, MS Excel, RTF), а также непосредственно на чертеже в AutoCAD (*.dwg). Табличные документы представляют собой отчеты по результа там расчета различных зон. Сразу после установки программа предоставляет в распоряжение пользователя несколько пакетов таких отчетов, сгруппированных по руководящим документам. При полноценном компоновочном решении могут быть получе ны спецификации на оборудование молниезащиты. Программный комплекс Model Studio CS Молниезащита позво ляет уже на этапе освоения значительно ускорить выпуск доку ментации и существенно сократить количество ошибок проекти рования. Он располагает большими возможностями и в то же время предлагается по очень привлекательной цене: комплекс Горизонтальное сечение на заданной высоте доступен как проектному институту, так и проектировщику, рабо в режиме 3D тающему дома. 16 Model Studio CS Установи и работай!
  • 17.
    Model Studio CSОРУ В программном комплексе Model Studio CS Открытые распреде возможность позволяет, выполняя проектирование на привыч лительные устройства реализован весь инструментарий, необхо ном 2D плане, нажатием одной кнопки переключаться в 3D ре димый для компоновки и выпуска проектной/рабочей докумен жим для пространственного анализа модели. В процессе проек тации по открытым распределительным устройствам (ОРУ), за тирования открытых распределительных устройств с использо крытым распределительным устройствам (ЗРУ), а также для рас ванием Model Studio CS ОРУ проектировщик может одновремен чета механической части гибких ошиновок открытых распреде но решать сразу две задачи, получая реальное расположение лительных устройств и вводов воздушных линий электропере оборудования в пространстве и план расстановки оборудования. дач электрических станций и подстанций. Оборудование, размещаемое в модели, может быть стандарт ным (в этом случае его выбирают из базы данных, поставляемой Model Studio CS ОРУ значительно расширяет возможности плат вместе с программным комплексом) или создаваться непосред формы AutoCAD, делая работу инженера более комфортной и ственно в программе с помощью имеющихся инструментов. эффективной. Комплекс позволяет решать следующие задачи: · трехмерное проектирование подстанций; Программный комплекс может использовать каталоги оборудо · расчеты в среде проектирования; вания, подготовленные производителями, а также модели, вы · проверка инженерных решений; полненные в AutoCAD, nanoCAD, Autodesk Inventor, SolidWorks, · формирование и выпуск проектной и рабочей документации. КОМПАС и других САПР общего назначения (путем сохранения в формат *.dwg или *.dxf 3d). Разработка планов размещения оборудования Для компоновки (размещения) оборудования в трехмерном про Модель, выполненная в Model Studio CS ОРУ, может содержать: странстве Model Studio CS ОРУ предоставляет все необходимые · высоковольтное оборудование; инструменты и функции. Они обеспечивают удобство работы и · гибкую (провода) и жесткую ошиновку; возможность проверки допустимых расстояний в любой момент · шкафы, щиты, пульты; и на любом этапе реализации проекта. · порталы, опоры ВЛ; · строительные и металлоконструкции; Комплекс Model Studio CS прошел тщательное эргономическое · кабельные конструкции; тестирование, по результатам которого были разработаны спе · вспомогательные элементы: циальные средства, позволяющие в короткий срок освоить трех ° мебель и обстановку (при проектировании ЗРУ, ОПУ); мерное проектирование. Одним из таких средств является инст ° озеленение и малые архитектурные формы (при проек румент быстрого перехода из двумерного в трехмерный вид. Эта тировании вне здания). Подстанция 220 кВ, выполненная в Model Studio CS ОРУ Model Studio CS Установи и работай! 17
  • 18.
    База данных оборудования,изделий и материалов Model Studio CS ОРУ встроена в среду проектирования Учет всех сооружений подстанции в Model Studio CS ОРУ Гибкая, с хорошо продуманной эргономикой система разработ ки и пополнения базы данных интеллектуальных объектов позво ляет без затруднений сохранять в ней новое оборудование, из делия и материалы. База данных может работать как в локальном режиме на рабо чем месте пользователя, так и в режиме общего доступа на сер вере. Обновление базы осуществляется через Интернет путем подключения к серверу разработчика, где пользователь может выбрать необходимое или новое оборудование и скопировать его на сервер своей проектной организации. Расчеты в среде проектирования Комплекс Model Studio CS Открытые распределительные устрой ства оснащен встроенной подсистемой механического расчета Компоновка оборудования в 2D режиме модели проводов, благодаря которой автоматически рассчитываются длина провода, тяжения, стрелы провеса, а также другие пара метры и, как результат, отрисовывается кривая провисания про вода. Механический расчет выполняется в соответствии с ПУЭ 7. При расчете учитываются не только свойства провода и климати ческие нагрузки, но и нагрузки от арматуры крепления, гирлянд, другого оборудования и проводов. Кривая провисания моделируется уравнением цепной линии, что позволяет повысить точность результатов расчета. Подсистема расчета работает в режиме реального времени: в момент, когда отрисован провод, расчет выполняется автоматически. В даль нейшем он обновляется каждый раз, когда изменяются условия (например, при перемещении или изменении высоты портала происходит мгновенный перерасчет и перестроение кривых про висания). То же самое происходит при изменении любых пара Компоновка оборудования в 3D режиме модели База данных оборудования База данных оборудования, изделий и материалов комплекса Model Studio CS ОРУ встроена в среду проектирования и не тре бует применения дополнительных программ. Инженер, использующий Model Studio CS, получает все необхо димое для работы с базой: инструменты поиска (простого или с предварительно заданными условиями), средства работы с пред определенными выборками, классификаторами. Существует воз можность без вставки в чертеж посмотреть, как выглядит объект, и (тоже без вставки) получить полную информацию о нем: мар ку, название завода изготовителя, материал, вес, состав и дру гие данные, необходимые для принятия решения. Расчет гибкой ошиновки ОРУ в Model Studio CS ОРУ 18 Model Studio CS Установи и работай!
  • 19.
    метров, влияющих напровисание проводов. Важно, что при В дальнейшем этот документ может использоваться, например, желании проектировщик может просматривать все расчетные на совещании, где обсуждаются решения по устранению обна режимы. руженных коллизий. Исходя из результатов механического расчета определяются мон Наряду с использованием механизмов проверки, реализованных тажные стрелы и тяжения провода, причем отчет формируется в Model Studio CS, возможна и проверка коллизий в программе по каждой ячейке открытого распределительного устройства. Navisworks (проверяемая модель должна быть импортирована в эту программу). Navisworks позволяет проверять модели боль Проверка инженерных решений шей размерности, чем можно загрузить в AutoCAD. Программа выполняет следующие проверки: · проверка допустимых расстояний между оборудованием; Генератор чертежей · проверка допустимых расстояний между проводами и обо При оформлении проектных документов используются средства рудованием; формирования видов и разрезов, подсистема автоматической · проверка допустимого расстояния между проводами. простановки позиций, размеров и выносок, а также другие инст рументы. В дополнение к правилам оформления, основанным По умолчанию профиль коллизий в Model Studio CS ОРУ настро на ГОСТ, пользователь может настроить собственные правила ен в соответствии с таблицей 4.2.54 ПУЭ 7, что позволяет сразу оформления разрезов и планов чертежа – для этого применяется же приступить к работе с этим инструментом. специальный Мастер, который позволяет создавать, хранить, им портировать и экспортировать профили простановки размеров. При желании пользователь может самостоятельно проверить кол лизии, а также изменить критерии проверки и задать дополни Спецификации и другие табличные документы тельные правила. Для удобства работы с моделью предусмотрен виртуальный спе цификатор – всегда доступное для просмотра специальное диа Интерфейс программы настолько понятен, что для его освоения логовое окно, где состав модели отображается в виде таблицы не требуется специальной подготовки. Пользователям доступен заданной формы (при необходимости пользователь может за отчет по найденным коллизиям с полной расшифровкой, между дать собственный вариант таблицы). чем и чем возникла та или иная коллизия. Отчет можно вывести на печать или сохранить в удобном пользователю формате. Комплекс Model Studio CS ОРУ позволяет нажатием одной кноп ки формировать спецификации, экспликации, ведомости, сохра няя их в наиболее востребованных форматах (MS Word, MS Excel, RTF), а также непосредственно на чертеже в AutoCAD (*.dwg). Пользователь может самостоятельно добавлять формы таблич ных документов, а значит адаптировать (с рамками, штампами, эмблемами и т.п.) имеющиеся формы под стандарт своей про ектной организации или создавать собственные формы. Проверка допустимых расстояний в соответствии с требованиями ПУЭ 7 Автоматическое получение спецификаций в Model Studio CS ОРУ Информация о положении, координатах, размерах, параметрах оборудования может быть передана в другие приложения, что делает возможным комплексный подход к проектированию. Со вместная работа с другими САПР (ElectriCS 3D, ElectriCS Storm, ElectriCS Light и т.д.) позволяет Model Studio CS ОРУ занять до стойное место в комплексных решениях для проектирования си стем электроснабжения. Model Studio CS ОРУ способен уже на этапе освоения значитель но ускорить выпуск документации и существенно сократить ко личество ошибок проектирования. Он располагает большими возможностями и в то же время предлагается по очень привле Коллизия, обнаруженная при проверке допустимых кательной цене: комплекс доступен как проектному институту, так расстояний в Model Studio CS ОРУ и проектировщику, работающему дома. Model Studio CS Установи и работай! 19
  • 20.
    Model Studio CSЛЭП Программный комплекс Model Studio CS ЛЭП предназначен для Конструктор гирлянд и наборов арматуры проектирования ВЛ всех классов напряжения (от 0,4 до 750 кВ) В проектах могут применяться гирлянды, состав которых отлича и ВОЛС на ВЛ. ется от представленного в базе данных, поэтому для удобства Model Studio CS ЛЭП – это одна среда проектирования, не разде проектировщика в Model Studio CS ЛЭП реализован специаль ленная модулями или промежуточными файлами. Это единое ный инструмент, получивший название Конструктор гирлянд. решение, работающее с единой целостной моделью проекта не посредственно в среде AutoCAD. Комплекс позволяет решать сле Конструктор гирлянд позволяет быстро и качественно создать новую дующие основные задачи: гирлянду – "с нуля" или на основе уже существующей. Новая гирлян · Работа с базой данных оборудования, изделий и материалов. да создается с учетом степени загрязнения и напряжения линии. · Расстановка опор: ° ручная расстановка опор на профиле и на плане; ° автоматическая расстановка опор на профиле и на плане. · Расчеты ВЛ на основе требований ПУЭ 7, ПУЭ 6: ° механические расчеты провода, троса, ВОК; ° нагрузки на опоры и фундаменты; ° расчет мест установки гасителей вибрации; ° расчет числа изоляторов; ° расчет вырубки просеки. · Расчет и оформление переходов ВЛ. · Формирование выходной документации: ° автоматическое оформление расстановки опор на про дольном разрезе профиля; ° автоматическое оформление планов; ° автоматическое оформление переходов; ° автоматическая генерация табличных документов. Model Studio CS ЛЭП предлагает по настоящему комфортный рабочий интерфейс, включающий максимально возможное про Конструктор подвесок любых типов странство для обзора графики, оптимальное расположение па нелей и меню, множество динамических подсказок и прекрас ные инструменты проектирования. Универсальный конструктор опор В проектах могут применяться опоры разных конфигураций, из База данных оборудования, изделий и материалов готовленные из различных материалов. Той или иной из них мо Model Studio CS ЛЭП в стандартной комплектации содержит об жет не оказаться в базе данных, поэтому для упрощения работы ширную базу данных, включающую все необходимое для про проектировщика предусмотрен специальный инструмент – Кон ектирования: опоры, провода, арматуру, комплекты арматуры, структор опор. гирлянды и пр. База данных встроена в среду проектирования и не требует вызова дополнительных программ. Он позволяет быстро создать новую опору любой конфигурации: от портала до обычной многосекционной промежуточной или БД имеет встроенную систему классификаторов и выборок, кото анкерной опоры. рые помогают быстро найти оборудование, изделия и материа лы, ознакомиться с их характеристиками и разместить на модели. Гибкая, с продуманной эргономикой система разработки и по полнения базы данных интеллектуальных объектов позволяет легко создавать новые компоненты (оборудование, изделия и материалы) и сохранять их в единой базе данных. Универсальный конструктор опор Model Studio CS ЛЭП Автоматическая расстановка опор Model Studio CS ЛЭП позволяет рассчитывать и автоматически Уникальная база данных оборудования и материалов расставлять опоры по многокилометровым профилям. Высокое 20 Model Studio CS Установи и работай!
  • 21.
    качество алгоритмов позволяетсправиться с самыми сложными ки" опоры, обозначенные на плане, автоматически переносятся рельефами и за короткий срок получить прекрасный результат: на профиль. На профиле производится расстановка промежуточ полный комплект расчетов, выполненную проверку на предмет ных опор с учетом габарита ВЛ до земли и объектов, пересекаю коллизий (допустимых габаритов), полностью оформленные чер щих трассу ЛЭП. Расставленные на профиле опоры размещают тежи, а также комплект качественных спецификаций и других ся на плане. Таким образом, проектировщик получает уникаль табличных документов. ную возможность работать и с планом, и с профилем. Как и при работе с профилем, все оформление, все необходи мые надписи и подписи выполняются в плане автоматически. Автоматическая расстановка опор Ручная расстановка опор Model Studio CS ЛЭП может расставить опоры в автоматическом режиме, но поскольку этого не всегда бывает достаточно, пользо вателю предоставлена возможность выбрать способ расстанов ки: автоматически или вручную. При ручном режиме программа автоматически подготавливает шаблон, а проектировщик может принять собственное инженер ное решение и расставить опоры с использованием этого шаблона. Так же как и при автоматической расстановке, Model Studio CS ЛЭП произведет все расчеты, выполнит проверку коллизий, оформит чертеж и сформирует табличные документы. Профиль и план – два представления одной трассы на 220 кВ Удобные инструменты редактирования Проектирование – это множество итераций принятия решений, а значит одним из самых сложных моментов является внесение изменений. Специально для решения этой задачи в Model Studio CS ЛЭП ре ализовано настоящее интерактивное проектирование. Любое Ручная расстановка опор Работа с планом (сколка с плана и обратное размещение) Model Studio CS ЛЭП – единственный программный продукт, ко торый поддерживает работу с планом и профилем трассы в од ной модели. Приступать к работе можно с плана трассы ВЛ – это особенно актуально для сетей напряжением 0,4 кВ. Впрочем, такая возмож ность востребована и при проектировании других сетей, до 750 кВ включительно. Инструменты Model Studio CS ЛЭП позволяют разместить анкер ные опоры на плане, а также сколоть с него (указать графически) места установки анкерных опор. В результате размещения "скол Перемещение опор, выполняемое в реальном времени Model Studio CS Установи и работай! 21
  • 22.
    решение проектировщика можетбыть мгновенно реализовано. Расчет по настоящему интерактивен и осуществляется в режиме ре Программный комплекс позволяет производить в реальном вре ального времени: при отрисовке провода автоматически выполнен мени любые операции с опорами: передвигать их, удалять, добав ный расчет обновляется при каждом изменении условий. Например, лять новые, изменять тип и марку и т.д. При этом сразу же обновля при перемещении или изменении типа и марки опор происходят ются все расчеты и характеристики связанных объектов, а кроме того мгновенный перерасчет и перестроение кривых провисания. автоматически выполняется все необходимое оформление. По результатам механического расчета определяются монтажные Табличный редактор продольного профиля стрелы и тяжения провода. Документатор программы позволяет Разработчики создали специальный инструмент – табличный ре получить отчет по монтажным стрелам и тяжениям с любой гра дактор профиля, который представляет собой набор таблиц, на дацией по температуре, а также формирует отдельные и совмест глядно отображающих данные модели рельефа трассы, перечень ные отчеты для проводов и тросов. и порядок опор, перечень пересекаемых объектов и перечень насаждений вдоль трассы. Систематический расчет проводов В помощь проектировщику реализована возможность система Этот инструмент не только позволяет отслеживать появление но тического расчета провода без модели проекта. Функционал для вых и изменение существующих данных модели проекта, но и систематического расчета выполнен просто и удобно, позволяя предоставляет возможность редактировать профиль и информа мгновенно просчитывать любой выбранный провод с любым ционную модель непосредственно через таблицы. шагом пролета при любых климатических сочетаниях. Удобный интерфейс диалогового окна систематического расчета очень полюбился проектировщикам, которые уже используют Model Studio CS ЛЭП. Табличный редактор Model Studio CS ЛЭП значительно упрощает работу проектировщика Расчет монтажных стрел и тяжений провода, троса и ВОК Механический расчет проводов, тросов и ВОК, строго соответ ствующий требованиям ПУЭ 7, выполняется с учетом свойств Систематический расчет провода провода, климатических нагрузок, нагрузок от арматуры креп ления, гирлянд и иного оборудования. Расчет мест установки гасителей вибрации Программный комплекс Model Studio CS ЛЭП позволяет оценить Высокоточная кривая рассчитывается уравнением цепной линии, необходимость установки гасителей вибрации, определить точ что повышает точность результатов расчета – это важно при рас ки их крепления на проводе и грозозащитном тросе. По итогам чете больших переходов. Подсистема расчета позволяет просмат установки формируется ведомость гасителей вибрации. ривать все расчетные режимы. Предусмотрена возможность до бавления дополнительных расчетных режимов или корректиров ки существующих. Расчет мест установки гасителей вибрации Отчет по расчету монтажных стрел провеса и тяжений провода и троса Ведомость гасителей вибрации 22 Model Studio CS Установи и работай!
  • 23.
    Расчет нагрузок наопоры и фундаменты ки на опоры и т.д. Эти расчеты автоматически обновятся при пе Model Studio CS ЛЭП выполняет расчеты в момент установки опор ремещении опоры, ее замене на другую, замене провода или на профиль и сразу отрисовывает кривые провеса провода. Ины любом другом изменении. ми словами, как только опоры установлены на профиль, проек тировщик может видеть все результаты расчетов провода, нагруз Как пример, иллюстрирующий уникальные возможности Model Studio CS ЛЭП, можно рассмотреть журнал проверочного расче та нагрузок на опоры и фундаменты. В отчете детально описано все: от тяжений провода до выбора расчетного режима и проверки максимального напряжения в нижнем поясе опоры. Такие возможности позволяют снять лю бые сомнения в качестве расчетов и обеспечивают проектиров щика неопровержимыми аргументами в защиту его решений. Расчет коллизий и оформление переходов Программный комплекс Model Studio CS ЛЭП оснащен мощным инструментом проверки допустимых расстояний между объек тами: опорами и пересечениями, проводами и пересечениями, проводами и грозотросом. Model Studio CS ЛЭП осуществляет проверку расстояний, регла ментируемых ПУЭ 7, анализирует расстояния между объектами и фиксирует факты нарушений. Информация о всех обнаруженных коллизиях выводится графи чески и в табличном виде. По желанию проектировщика проверку на предмет коллизий можно выполнить в любой момент: посто янно контролируя и корректируя результаты работы, удается до биться высокого качества проекта. Крайне трудоемкой и очень важной задачей при выпуске проект ной документации по ЛЭП является оформление перехода ли Расчет нагрузок на опоры и фундаменты нии электропередач через объекты различного значения. Model Результаты расчета нагрузок на фундамент в онлайн режиме Model Studio CS Установи и работай! 23
  • 24.
    Studio CS ЛЭПформирует ведомость переходов автоматически. Наряду с "бумажными" документами, выпускаемыми Model Studio Инструменты Model Studio CS ЛЭП, формирующие ведомость CS ЛЭП, для большинства таблиц предусмотрена возможность переходов, могут использоваться на любом этапе – для приня просмотра в режиме онлайн – без генерации документа. Такой тия решений и их проверки, а при выпуске проекта позволяют режим позволяет одновременно редактировать и документ, и сформировать высококачественные документы. модель. Например, менять марки, типы опор и отслеживать, как меняются нагрузки на них, выбрать оптимальные марку опоры, пролет, комплект арматуры. Пример автоматического оформления перехода Ведомость арматуры в Model Studio CS ЛЭП Расчет, ведомость и план вырубки просеки Model Studio CS ЛЭП безупречно решает такую неприятную зада чу, как расчет, составление ведомости и отрисовка плана выруб ки просеки. Эта инженерная задача важна для строительства воздушной ли нии (ВЛ). Проектируемая ЛЭП может проходить по полям и ле сам, по сельхозугодьям, государственным и частным землям. В главном нормативном документе, ПУЭ 7, есть методика рас чета вырубки просеки. Именно эта методика и реализована в Model Studio CS ЛЭП. Примеры нескольких стандартов оформления На плане – результат расчета ширины вырубки просеки переходов в Model Studio CS ЛЭП Установка дополнительного оборудования на опоры Ведомости опор, гирлянд изоляторов, спецификаций В Model Studio CS ЛЭП реализована функция установки различ оборудования, изделий и материалов и т.д. ного дополнительного оборудования на опоры и провода. Для Для пользователя Model Studio CS ЛЭП самый легкий из этапов установки дополнительного оборудования достаточно выбрать из работы – формирование выходной документации: специальные базы данных необходимое оборудование (например, разъеди функции обеспечивают быстрый (нажатием одной кнопки) вы нитель), указать нужную опору на чертеже или сразу несколько вод как отдельных документов, так и целого пакета. опор. Таким же образом можно устанавливать ОПН, муфты, дру Очень важно, что вывод документации можно проводить на лю гое оборудование. Сразу после установки все расчеты будут мгно бой стадии – и пользоваться промежуточными результатами для венно обновлены, а вес дополнительного оборудования учтен принятия проектных решений. в расчете нагрузок на опору. 24 Model Studio CS Установи и работай!
  • 25.
    ЗАО «Проектно инженерныйцентр УралТЭП» ВЫПОЛНЕННЫЕ Комплексное проектирование тепловых электростанций ПРОЕКТЫ и электросетевых объектов Проектно инженерный центр "УралТЭП" специализируется на комплексном проектировании тепловых электростанций и электросетевых объектов. Специа листы проектно инженерного центра работают на территории Уральского, Северо Западного, Приволжского, Сибирского федеральных округов, а также за рубежом. Заказчиками являются тепловые генерирующие компании опто вого рынка (ОГК), территориальные генерирующие компании (ТГК), ОАО "ФСК ЕЭС", компании ОАО "Холдинг МРСК", промышленные, нефтяные и газодобы вающие предприятия. ПС 500 кВ, выполненная в Model Studio CS ОРУ ОРУ 500 кВ, выполненная в Model Studio CS ОРУ Модель зоны молниезащиты территории ОРУ в Model Studio CS Молниезащита. Модель подстанции выполнена в Model Studio CS ОРУ Model Studio CS Установи и работай! 25
  • 26.
    ОАО «ЛЕНМОРНИИПРОЕКТ» ВЫПОЛНЕННЫЕ Трехмерное проектирование причальных сооружений ПРОЕКТЫ Трехмерная модель причального сооружения, разработанная в программном комплексе Model Studio CS Трубопроводы (морской торговый порт Усть Луга, комплекс наливных грузов). Модель выполнена инженером проектировщи ком ОАО "ЛЕНМОРНИИПРОЕКТ" Ольгой Афанасьевой. ОАО "ЛЕНМОРНИИПРОЕКТ" ОАО "ЛЕНМОРНИИПРОЕКТ" имеет 125 летний опыт работы в России и за ру бежом. Компания осуществляет проектирование портов и транспортных сис тем на всех стадиях реализации инвестиционного замысла (от концептуаль ных проработок до авторского надзора), выполняет все виды инженерных изыс Трубопроводная система причального каний, комплексные инженерные обследования и освидетельствование гид сооружения ротехнических сооружений, выполняет функции генпроектировщика. Дренажная емкость причального сооружения Трехмерная модель причального сооружения 26 Model Studio CS Установи и работай!
  • 27.
    ОАО «Дальэнергосетьпроект» ВЫПОЛНЕННЫЕ Применение трехмерного моделирования ПРОЕКТЫ при проектировании ОРУ подстанций Специалисты ОАО "Дальэнергосетьпроект" стали победителями конкурса, организованного в рамках конференции "Раз работки молодых специалистов в области электроэнергетики". Авторы конкурсной работы, инженеры проектировщики А.Е. Ан и Д.А. Суняйкин, использовали разработку компании CSoft Development, программный комплекс Model Studio CS Открытые распределительные устройства, для выполнения трехмерной модели, расчета и выпуска чертежей и спецификаций. ОАО "Дальэнергосетьпроект" • проекты отдельных зданий, сооруже тротехнических, строительных, бухгал Виды деятельности: ний и распределительных устройств терских, топографических расчетов; • разработка прогнозов и схем развития тепловых электростанций; • капитальное строительство объектов электроэнергетики в Дальневосточном • комплексные инженерные изыскания производственного и непроизвод регионе Российской Федерации, в том для строительного проектирования ственного назначения; числе ТЭК в целом, топливных балан объектов энергетики и гражданского сов, структуры и размещения электро • внешнеэкономическая деятельность. назначения; станций, схем электрических сетей. Разработка разделов схем развития • составление карт районирования ЕЭС России; Дальнего Востока по гололедным, вет ровым и гололедно ветровым нагруз • разработка схем размещения уст кам; ройств релейной защиты и противо аварийной автоматики; • составление карт уровней изоляции; • выполнение внестадийных работ по • разработка нормативно методической организации эксплуатации энергосис и типовой документации по вопросам тем, предприятий и районов электри проектирования и строительства элек ческих сетей, средств общесистемно тросетевых объектов, а также по сис го назначения (АСУ ТП, АСДУ, АСКУЭ, темным вопросам; АРЧМ, АРН, АСОУ, ЛВС, средства свя • изучение опыта эксплуатации электро зи) и охранных мероприятий; сетевых объектов, разработка новых • разработка проектной документации в типовых решений и типовых проектов; области энергетических систем и элек • разработка и внедрение систем авто трических сетей, содействие ее реали матизированного проектирования; зации; • копировально множительные и пере • обследование существующих линий плетно картонажные работы по выпус электропередачи и подстанций с раз ку проектной документации; работкой рекомендаций по повыше • оказание услуг в области автоматизи нию надежности и продлению срока рованного проектирования с примене службы; нием персональных компьютеров, в • разработка схем и проектной докумен том числе по операционным системам, тации инженерных сетей поселений по изготовлению графической инфор и территорий; мации, по выполнению сметных, элек Трехмерная информационная модель подстанции 220/110/35 кВ, выполненная в Model Studio CS ОРУ Model Studio CS Установи и работай! 27
  • 28.
    ЗАО «Геостройизыскания» ВЫПОЛНЕННЫЕ Создание интеллектуальных трехмерных моделей действую ПРОЕКТЫ щих производств и объектов ТЭК В своем производственном отделе компания ЗАО "Геостройизыскания" успешно внедрила инновационную технологию создания интеллектуаль ных трехмерных моделей действую щих производств и объектов ТЭК. Технология основана на системе ла зерного сканирования с постобработ кой результатов средствами интерак тивного трехмерного моделирования Model Studio CS (разработчик программ ных комплексов Model Studio CS – компания CSoft Development). Сов мещение современных методов на земного лазерного сканирования с инструментальными средствами Model Studio CS позволило получить Интеллектуальная модель Model Studio CS включает надземные и подземные конструкции высококачественную трехмерную мо дель существующего объекта. · создание сервисной сети по ре ЗАО "Геостройизыскания" – компания, монту поставляемого оборудова ориентированная на комплексное об ЗАО "Геостройизыскания" ния во всех регионах России; служивание клиентов и поставку гото Закрытое акционерное общество "Гео · производство работ с примене вых, проверенных и, главное, каче стройизыскания" создано в 1994 году нием самых современных техни ственных решений. группой инженеров изыскателей. ческих средств в области геоде Компания развивается по трем основ зии и инженерных изысканий с ным направлениям: целью создания и внедрения но вых, законченных технологичес Интеллектуальная модель Model Studio CS · поставка и обслуживание геодези на основе лазерного сканирования ческой и измерительной техники; ких решений. и геозондирования с применением георадаров. Подстанция 220 кВ 28 Model Studio CS Установи и работай!
  • 29.
    ОАО «НИАП» ВЫПОЛНЕННЫЕ Монтаж двух агрегатов УКЛ 7 ПРОЕКТЫ Трехмерная модель, выполненная специалистами Новомосковского института азотной промышленности (ОАО "НИАП") при разработке проекта модернизации и реконструкции ОАО "Невинномысский Азот" (Ставропольский край, Россия). Модель реализована в рамках проекта монтажа двух агрегатов УКЛ 7 (Венг рия) на месте демонтируемых агрегатов типа 1/3,5 ата в корпусе 552 отделе ния 1 цеха №6. Приведенные иллюстрации демонстрируют возможность качественного улуч шения проектов путем проверки эргономики и моделирования различных по ложений операторов на проектируемой производственной площадке. Возможности Model Studio CS позволяют сделать стандартную документацию более наглядной Визуальный осмотр инженерного решения средствами Model Studio CS совершенствует качество проекта Трехмерная виртуальная модель, выполненная в Model Studio CS, позволя ет инженеру комплексно решать задачи проектирования Обеспечивая возможность своевремен но обнаружить коллизии и проверить эргономику инженерных решений, трехмерная модель улучшает качество проекта Model Studio CS Установи и работай! 29
  • 30.
    Проект реконструкции технологическойустановки Проект реконструкции технологической установки на действующем производстве, выполненный специалистами ОАО "НИАП". ОАО "Новомосковский институт азотной промышленности" Институт выполняет комплекс работ, включая проектирование предприя тий химии и нефтехимии, объектов энергетического, инженерного обес печения и жилищно гражданского строительства, а также осуществляет авторский надзор за строительством, пуском и освоением проектных по казателей, оказывает техническую по мощь и инжиниринговые услуги, уча ствует в обследовании предприятий и проведении экспертиз безопасности, техническом освидетельствовании обо рудования и выдает заключения о воз можности дальнейшей эксплуатации. Фрагменты проекта реконструкции химической установки. Проект выполнен специалистами ОАО "НИАП" с использо ванием инструментов Model Studio CS Трубопроводы 30 Model Studio CS Установи и работай!
  • 31.
    ООО «Терра М» ВЫПОЛНЕННЫЕ Трехмерное проектирование технологических установок ПРОЕКТЫ Трехмерные модели технологических установок, разработанные в про граммном комплексе Model Studio CS Трубопроводы инженерами проекти ровщиками ООО "Терра М" Д.А. Мень шиковым и Р.А. Бойко. ООО "Терра М" ООО "Терра М" работает на рынке землеустройства и геодезических ус луг с 2000 года. Компания обладает всеми необходимыми человеческими и техническими ресурсами для вы полнения различных задач по земле устройству и инженерных изысканий для различных отраслей промышлен ности и строительства. Виды деятельности: · комплексные инженерные изыска Площадка блока манифольда ния для различных отраслей про мышленности; · инженерные изыскания для проект · формирование и утверждение · построение опорных межевых се ных работ М 1:500 1:10000; землеустроительных дел, описа тей; · проекты размежевания и объеди ние границ земельных участков · проектирование технологических нения земельных участков; для регистрации в кадастровой установок. · изготовление межевого плана; палате; · геодезическая съемка целых дач · подготовка проектов границ зе После получения заказа выезд на ных массивов, ГСК и отдельных мельных участков для утвержде объект осуществляется в минималь земельных участков; ния и предоставления в собствен ные сроки. Материалы предоставля · вынос в натуру границ земельных ность; ются на бумажном или электронном участков по имеющимся коорди · составление планов границ зе носителе, распечатка планов границ натам (восстановление на местно мельных участков для судебных сти границ объекта землеустрой органов с подготовкой заключения возможна в различных форматах (до ства); специалиста; А0 включительно). Нефтегазовый сепаратор Площадка насосной перегонки нефти Model Studio CS Установи и работай! 31
  • 32.
    ТОО «Энергетическое оборудование ВЫПОЛНЕННЫЕ и инжиниринг» ПРОЕКТЫ Проектирование объектов электроэнергетики ТОО "Энергетическое оборудование и инжиниринг" – одно из ведущих пред приятий Республики Казахстан в области проектирования объектов электроэнер гетики – активно применяет возможности современного российского программ ного комплекса Model Studio CS Открытые распределительные устройства. Говорит главный инженер проектов Д.В. Михненко: "Мы постоянно поддер живаем связь со специалистами компании CSoft, которых хотелось бы еще раз искренне поблагодарить за качественную техническую поддержку при внедре нии Model Studio CS. Это программное обеспечение позволило нашей компа нии подняться на новый уровень проектирования и принятия проектных ре Трехмерная информационная модель шений". ПС 35 кВ, выполненная в Model Studio CS ОРУ ТОО "Энергетическое оборудова ние и инжиниринг" Компания ТОО "Энергетическое обо рудование и инжиниринг" организо вана в 2001 году. Квалификация ее сотрудников позволяет решать техни ческие задачи любой сложности. Компания осуществляет комплексный подход к решению задач электроэнер гетики (включая предоставление услуг по проектированию, монтажу, шеф монтажу и пуско наладке), произво дит поставки различного электротех нического оборудования в Россий скую Федерацию, Беларусь, Казах стан, Азербайджан, Туркменистан, Армению, Катар и Монголию. Трехмерная информационная модель ПС 220 кВ, выполненная в Model Studio CS ОРУ 32 Model Studio CS Установи и работай!
  • 33.
    ООО «Инженерный центрэнергетики ВЫПОЛНЕННЫЕ Башкортостана» ПРОЕКТЫ Опыт использования Model Studio CS ЛЭП ООО "Инженерный центр энергетики Башкортостана" эффективно использует сертифицированное лицензионное про граммное обеспечение, предназначенное для разработки проектов и выполнения расчетов, – в том числе SCAD Office, "Фундамент", EnergyCS, Femap, Project StudioCS Электрика, ElectriCS ADT, MicroFe, СТАРТ. Однако, несмотря на столь солидное оснащение, компании остро не хватало программного средства, способного эффективно осуществлять рас чет и выпуск комплекта документов при проектировании воздушных линий электропередач. После скрупулезного анализа предлагаемых решений выбор был сделан в пользу Model Studio CS ЛЭП. Решающими аргументами стали богатство функционала, обширная база данных с возможностью ее пополнения, весьма умеренная цена программного комплекса. Сыграл свою роль и богатый опыт, полученный сотрудниками инженерного центра при работе с другими программными продуктами компании CSoft Development. На сегодня можно с уверенностью утверждать, что использование Model Studio CS ЛЭП позволило компании: · существенно сократить издержки; · свести к минимуму сроки проекти рования; · значительно снизить затраты; · увеличить вариативность; · повысить оборот и прибыль. В ООО "Инженерный центр энергети ки Башкортостана" Model Studio CS ЛЭП применяется главным образом в начале процесса проектирования, поз воляя оперативно выполнять прибли женную расстановку опор. Ввод исходных данных ПРОЕКТЫ, ВЫПОЛНЕННЫЕ С ПРИ МЕНЕНИЕМ ПРОГРАММНОГО КОМ ПЛЕКСА MODEL STUDIO CS ЛЭП ВЛ 110 кВ от ПС "Игрим" до ПС "Са ранпауль". Две одноцепные линии для ОАО "Тюменьэнерго". Расположе ны в Березовском районе (Ханты Мансийский автономный округ). Длина каждой цепи – около 240 км. ВЛ 110 кВ от ПС "Салехард" до ПС "По лярник". Две одноцепные линии для ОАО "Тюменьэнерго". Расположены на пригородной территории города Сале хард. Длина каждой цепи – около 7 км. Расстановка опор на продольном разрезе профиля. Расчет переходов через инженерные сооружения Model Studio CS Установи и работай! 33
  • 34.
    ООО "Инженерный центрэнерге тики Башкортостана" Основанное в 2008 году ООО "Инже нерный центр энергетики Башкорто стана" специализируется на разработ ке проектов строительства, реконст рукции и капитального ремонта энер гетических объектов (ГРЭС, ТЭЦ, ПГУ ТЭЦ, ГТУ ТЭЦ, крупных котельных, высоковольтных линий и подстан ций), осуществляет их авторское со провождение, проводит экспертизу промышленной безопасности зданий и сооружений, а также выполняет широкий круг работ по подготовке градостроительной и проектной доку ментации. В январе 2009 года в со став предприятия вошла Служба ме таллов и сварки, призванная обеспе чить необходимый уровень надежно сти эксплуатации энергетического План и профиль с расстановкой опор оборудования. Разработка проекта осуществляется от стадии инженерных изысканий до проведения государственной экспер тизы и авторского надзора за строи тельством. Высокое качество произво димых работ обеспечивает высоко квалифицированный коллектив, 85% которого составляет инженерно тех нический персонал, в том числе два кандидата технических наук. Расстановка опор на продольном разрезе профиля Оформленный переход через инженер ные сооружения План трассы ВЛ 34 Model Studio CS Установи и работай!
  • 35.
    ЗАО «СпецЭлектроМеханика» ВЫПОЛНЕННЫЕ Расширение подстанции 220/110/35/10 "Заливская", распо ПРОЕКТЫ ложенной вблизи хутора Заливский Волгоградской области ЗАО "СпецЭлектроМеханика" – современная, быстро развивающаяся много профильная компания. Здесь трудятся высококлассные специалисты, а исполь зуемые в работе самые современные техника и оборудование позволяют осу ществлять полный спектр инжиниринговых и строительно монтажных услуг в области электроэнергетики. Основные направления деятельности: · выполнение функций генерального проектировщика – комплексное про ектирование энергосетевых объектов классом напряжения 110 кВ и выше; · выполнение функций генерального подрядчика – строительно монтажные работы на энергосетевых объектах классом напряжения 110 кВ и выше; · испытания высоковольтного оборудования и комплексные пусконаладоч ные работы; · разработка и производство систем бесперебойного электропитания для особо опасных и уникальных объектов различного назначения. ЦЕЛЬ Сосредоточить внимание инженера проектировщика на решении концеп туальных задач, освободив его от тру доемкой рутинной работы, сократить сроки проектирования и обеспечить высокое качество проектной доку ментации. Модель разъединителя РПД 220 2, созданная в Model Studio CS ОРУ 3D вид, выполненный в Model Studio CS ОРУ Model Studio CS Установи и работай! 35
  • 36.
    ПОЧЕМУ MODEL STUDIOCS ОРУ Model Studio CS ОРУ – уникальный программный продукт, позволяющий в короткие сроки создать 3D модель подстанции с последующим получе нием проектной и рабочей докумен тации. Быстрота внедрения и освое ния Model Studio CS ОРУ позволяет сразу же приступить к работе в про грамме. РЕЗУЛЬТАТ Высокое качество документации, строгое соблюдение сроков проекти рования, наглядное представление результата, единая база данных высо ковольтного оборудования. План расположения оборудования. Общий вид, выполненный в Model Studio CS ОРУ План расположения оборудования. Разрез, выполненный в Model Studio CS ОРУ 36 Model Studio CS Установи и работай!
  • 37.
    ООО «ЮганскНИПИ» ВЫПОЛНЕННЫЕ Комплексное проектирование и обустройство нефтяных ПРОЕКТЫ месторождений Нефтеюганский научно исследова тельский и проектный институт выпол няет комплексные проекты по проек тированию и обустройству нефтяных месторождений. Институт представ ляет полный спектр инжиниринговых услуг для предприятий добычи нефти и производственного сервиса. Юганск НИПИ ориентирован на научное со провождение всей цепочки нефтедо бычи (поиск месторождений, опреде ление величины и качества запасов нефти в недрах, разработка техноло гических решений по извлечению неф ти, проектирование объектов обуст ройства, контроль за разработкой, проблемы транспортировки нефти, экология). Комплексная модель кустовой пло щадки проекта обустройства нефтяно го месторождения выполнена сред ствами Model Studio CS и GeoniCS и призвана обеспечить безопасность окружающей среды, эффективность добычи и удобство для работников. На иллюстрациях изображена расста новка оборудования, в том числе ус тье добывающих, нагнетательных, водозаборных скважин, прожектор ные мачты и т.д., а также обвязка кус та трубопроводами, электрикой, про водами связи и т.д. «XXI век – это век IT технологий, когда разработка проектной докумен тации на строительство объектов уже немыслима без применения про граммных продуктов САПР открываю , щих новые возможности реализации проектных решений и оценки рисков». И.Н. Пожидаева, начальник департамента комплексного проектирования ООО "ЮганскНИПИ" В проекте, представленном на иллю страциях, были задействованы специа листы следующих секторов: инженер ных изысканий, генплана и автодорог, сантехнического, автоматизации, электроснабжения, строительного и технологического. Model Studio CS Установи и работай! 37
  • 38.
    Model Studio CS– лучший САПР 2011 года НАГРАДЫ Программные продукты Model Studio CS получили все призовые места в номина ции "Системы автоматизированного про ектирования" ежегодной российской на циональной премии "Продукт года", уч режденной Российской академией наук, Министерством связи и массовых комму никаций РФ, Российским фондом фунда ментальных исследований, издатель ством "Открытые системы" и компанией "ИТ экспо". В торжественной обстановке, в присут ствии других участников конкурса и спе циалистов в области информационных технологий представители экспертного совета конкурса объявили о присуждении первого, второго и третьего места в номи нации "САПР" продуктам Model Studio CS. В состав экспертного совета вошли пред ставители Минкомсвязи и Минобрнауки, руководитель управления РФФИ, главные редакторы журналов "Автоматизация в промышленности", "Мир ПК", "САПР и гра фика", заместитель главного редактора еженедельника "Computerworld" и дирек тор выставки SofTool. Model Studio CS – это современное ин новационное программное обеспечение, разработанное российской компанией CSoft Development и предназначенное для решения широкого спектра задач проек тирования, строительства и эксплуатации объектов энергетики и промышленности. Экспертный совет конкурса "Продукт года" сформирован из представителей учреди телей конкурса и привлеченных экспертов, пользующихся авторитетом на ИКТ рын ке. Председатель совета – член коррес пондент РАН, директор Института про граммных систем РАН С.М. Абрамов. 38 Model Studio CS Установи и работай!
  • 39.
    СЕРТИФИКАТЫ Model Studio CSсоответствует нормам РФ И СВИДЕТЕЛЬСТВА Model Studio CS Установи и работай! 39
  • 40.
    ОАО «Газпром» ОТЗЫВЫ ОАО «Гипрогазцентр» ПОЛЬЗОВАТЕЛЕЙ Открытое акционерное общество "Гипрогазцентр" образовано 18 ноября 1968 года как отдел комплексного проектирования (ОКП) предприятия "Юж гипротрубопровод" в городе Горьком. Позднее ОКП был реорганизован в Го сударственный институт по проектированию объектов трубопроводного транс порта газа в центральных районах СССР ("Гипрогазцентр"), а затем в дочернее акционерное общество открытого типа в структуре ОАО "Газпром". Сегодня ОАО "Гипрогазцентр" – это многопрофильное предприятие, выполня ющее разработку всех стадий проектной документации для строительства и реконструкции объектов газовой промышленности. 40 Model Studio CS Установи и работай!
  • 41.
    ОТЗЫВЫ ООО ПФ «Уралтрубопроводстройпроект» ПОЛЬЗОВАТЕЛЕЙ Общество с ограниченной ответственностью Проектная фирма "Уралтрубопроводстройпроект" создано 19 декабря 2003 года. Профилирующим направлением является выполнение проектно изыскательских работ для строительства, капитального ремонта и технического перевооружения объектов трубопроводного транспорта и хранения нефтепро дуктов и углеводородных газов, проектирование зданий и сооружений энергетического комплекса, объектов жилищ но гражданского, коммунального, сельскохозяйственного и производственного назначения, автомобильных дорог и защитных сооружений, а также проектирование обустройства нефтяных и газовых месторождений. Специалисты ООО ПФ "Уралтрубопроводстройпроект" приняли участие во многих проектах ОАО "АК "Транснефть", ОАО "Газпром", ОАО "НК "Роснефть", Фонда жилищного строительства Республики Башкортостан, министерства сельс кого хозяйства Республики Беларусь. Объекты, проектируемые компанией, расположены в самых разных регионах России: от Ямала до Оренбурга, от Ле нинградской области до Хабаровского края. Model Studio CS Установи и работай! 41
  • 42.
    ОТЗЫВЫ ООО «Проектный центрЭнерго» ПОЛЬЗОВАТЕЛЕЙ С момента своего создания (2004 г.) "Проектный центр Энерго" прошел большой путь становления и развития. Достигнуты результаты, которыми ком пания по праву может гордиться, созданы все условия для дальнейшего со вершенствования. Компания входит в состав ряда саморегулируемых организаций, подтвердила соответствие качества своих услуг международному стандарту ISO 9001:2008, обладает необходимым набором лицензий и сертификатов, позволяющим в полной мере охватить все этапы выполняемых работ. На работы, сопряжен ные с основной, заключены долгосрочные договоры с подрядными и субпод рядными организациями. Компанией выработаны критерии качества работ, выполняемых как своими силами, так и привлеченными партнерами, что поз воляет обеспечить неизменно высокий уровень выпускаемой продукции. 42 Model Studio CS Установи и работай!
  • 43.
    Цены и услуги 1.СТАНДАРТНАЯ ЦЕНА ЛИЦЕНЗИЙ Мы не финансируем чужие экономики, поэтому цены на Model Studio CS разумны и скромны! Model Studio CS Трубопроводы Рекомендованная цена локальной или сетевой лицензии, руб. .............................................. 120 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните! Model Studio CS Кабельное хозяйство Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 80 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 20 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните! Model Studio CS Компоновщик щитов Рекомендованная цена локальной или сетевой лицензии, руб. ........................................... Звоните! Рекомендованная цена годовой подписки, руб. ................................................................... Звоните! Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните! Model Studio CS Открытые распределительные устройства Рекомендованная цена локальной или сетевой лицензии, руб. ............................................. 120 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 48 000 Model Studio CS Молниезащита Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 80 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 20 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 24 000 Model Studio CS ЛЭП Рекомендованная цена локальной или сетевой лицензии, руб. ............................................. 120 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 30 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ............................. 48 000 CADLib Модель и Архив Рекомендованная цена локальной или сетевой лицензии, руб. ............................................... 35 000 Рекомендованная цена годовой подписки, руб. ....................................................................... 10 000 Рекомендованная цена обучения группы до 8 чел. в учебном центре, руб. ......................... Звоните! Цены представлены для общей информации и не являются публичной офертой. Если вам требуется много лицензий и общая стоимость для вас высока – подпишите с разработчиком корпо ративное соглашение и получите отличные скидки! Если вам требуется много разных лицензий Model Studio CS для каждого рабочего места, не нужно покупать их по отдельности – приобретайте корпоративную лицензию и получите все Model Studio CS по одной выгодной цене! 2. ПООЩРИТЕЛЬНОЕ СВЕРХПРЕДЛОЖЕНИЕ Если вы хотите приобрести лицензии Model Studio CS, но ранее уже купили конкурирующее программное обеспечение, которое теперь желали бы заменить, обращайтесь за спецскидкой к поставщику Model Studio CS. Скидка столь привлекательна, что зачастую выгоднее перейти на Model Studio CS, чем обновлять устаревшее конкурирующее ПО. Специальная цена перехода на Model Studio CS – это прекрасная возможность использо вать наше лучшее программное обеспечение! 3. ОБУЧЕНИЕ Разработчики Model Studio CS создали простой курс обучения, который прилагается к каждому продукту в стандартной поставке: основные приемы работы пользователь может освоить самостоятельно. Тем не менее, наилучшие результаты обеспечивает прохождение специальных тренингов (курсов), на которых авторизо ванный преподаватель представит не только основы использования программ, но и особые приемы решения прикладных задач. Обучение не входит в стоимость поставки программ, однако его стоимость невелика, а польза очевидна. Обу чение можно пройти в учебных классах авторизованных учебных центров или непосредственно на вашем предприятии. Более подробная информация – у авторизованных поставщиков Model Studio CS. МЫ РЕКОМЕНДУЕМ MODEL STUDIO CS · Model Studio CS – то, что нужно инженеру в одной лицензии: моделирование, документирование, провер ка коллизий, подготовка расчетной модели и расчет. · Model Studio CS работает на русском языке и не требует локализации, а также содержит отечественные базы данных производителей, генерирует принятые в нашей стране документы. · Model Studio CS работает на любых версиях AutoCAD, от 2007 до 2012, и вам не придется бессмысленно тратить деньги на ежегодное обновление AutoCAD. · Единая концепция, реализованная во всех программных продуктах Model Studio CS, значительно упроща ет техническую поддержку в проектном институте. · Model Studio CS имеет фантастически короткий срок освоения: в среднем 2 3 дня. · Выгодная стоимость лицензии! Model Studio CS Установи и работай! 43
  • 44.
    CSoft Development (ранее– Consistent Software Development) – ведущий разработчик программного обеспечения для рынка САПР в области машиностроения, промышленного и гражданского строи тельства, архитектурного проектирования, землеустройства и ГИС, электронного документооборота, обработки сканированных черте жей, векторизации и гибридного редактирования. С 1989 года создано более 60 приложений, которые применяются крупными, средними и малыми предприятиями в России и за рубе жом. Количество выданных лицензий превысило за это время 1 мил лион, размер коммерческой базы инсталляций составляет 400 000 рабочих мест. Среди 35 000 предприятий и организаций, использующих программ ные продукты CSoft Development по всему миру, – проектные под разделения ОАО "Газпром", ОАО "РЖД", ОАО "Транснефть", ОАО "Рос нефть", АК "Алроса", ФГУП "Ростехинвентаризация", инженерные центры, входившие в состав РАО ЕЭС, предприятия ОАО "ОАК", кон церны Boeing, BMW, Verizon, Shell, Toyota, Nippon Steel, Alstom Power. Пользователями продуктов CSoft Development также являются госу дарственные и муниципальные структуры России, Казахстана и дру гих стран. Предложенные компанией CSoft Development современные раз работки на базе 2D и 3D технологий – TechnologiCS, TDMS, Project Studio CS, Model Studio CS, GeoniCS и многие другие – позволяют проектным организациям автоматизировать выпол нение множества повседневных задач, значительно повысить конкурентоспособность и культуру производства, открывают пер спективы освоения новейших методик проектирования. Веб сайт разработчика www.mscad.ru Авторизованный партнер в вашем регионе:
